DianaPDV
D
Новачок
6
27 листопада 2017
30 серп 2018 12:11
Цитата "BD_Holding":
Доброго дня. Тижневий звіт опубліковано вчасно і в повному обсязі. //forum.domik.ua/zhk-evropejka-bd-holdin g-t29183-9740.html
я так понимаю сроки сдачи перенесли??
1 очередь (дома 103-103/7) — построены
введено в эксплуатацию в 3 кв. 2016
check подтверждено документами
2 очередь (дома 103/8-103/10) — построены
введено в эксплуатацию в 2 кв. 2017
check подтверждено документами
3 очередь (дом 103/11) — построены 6 этажей
заявленный ввод в эксплуатацию — 4 кв. 2018
3 очередь (дом 103/15) — построены 6 этажей
заявленный ввод в эксплуатацию — 1 кв. 2019
3 очередь (дома 103/13-103/14) — построены 6 этажей
заявленный ввод в эксплуатацию — 2 кв. 2019
3 очередь (дом 103/12) — построены 6 этажей
заявленный ввод в эксплуатацию — 3 кв. 2019
Ростислав Острійчук
РО
Новачок
8
21 квітня 2018
01 вер 2018 19:29
Цитата "BD_Holding":
Доброго дня. Після введення будинків в експлуатацію, всі поточні запитання стосовно обслуговування вирішуються не забудовником, а виключно обслуговуючою компанією БД Сервіс.
Шановний BD HOLDING, вже було звернення в БД Сервіс і вони склали Акт, що вся проблема в браку будівельників (неякісне утеплення в будинку і вода під пінопластом просочується через вдкоси в квартиру). Вже пів-року йде "футбол" між Вашими структурами. Всі ці контори підчиняються пану КУКСІ К. Жильцям що, самим довбати Ваші фасади і виправляти халтуру? Це ще один приклад майбутнім інвесторам, як BD HOLDING "клепає" брак і виправляти нічого не хоче...
volav
v
Користувач
37
01 серпня 2018
03 вер 2018 10:03
Так вам надо и дожимать дальше БД Сервис. Все дальнейшие траблы в домах они обязаны решать
tatti.k
Новачок
17
29 серпня 2018
03 вер 2018 11:53
Цитата "IlyaShilo":Скажите есть ли в 103-12 доме ступеньки ?
И когда планируете сдвигаться с мертвой точки ?
спасибо
Сдвиг начался еще в августе, думаю дальше по 12 стройка активнее пойдет
Апельсина
Користувач
65
01 листопада 2017
03 вер 2018 20:39
Чому ніхто не пише про 13 будинок третьої черги? 13 взагалі невідомо як будують, де обіцяні вікна? Скоро дощ та сніг впадуть.
Апельсина
Користувач
65
01 листопада 2017
03 вер 2018 20:55
103|13 планували здати в кінці 2017 року
Ростислав Острійчук
РО
Новачок
8
21 квітня 2018
04 вер 2018 06:00
Цитата "volav":Так вам надо и дожимать дальше БД Сервис. Все дальнейшие траблы в домах они обязаны решать
BD HOLDING.як "порядочна" фірма, повинні рішити це питання між своїми підрозділами. В них є спільне керівництво. В майбутньому від будівельних "проколів" ніхто не застрахований.....
BD Holding
BH
Представник
1 193
27 березня 2017
04 вер 2018 08:51

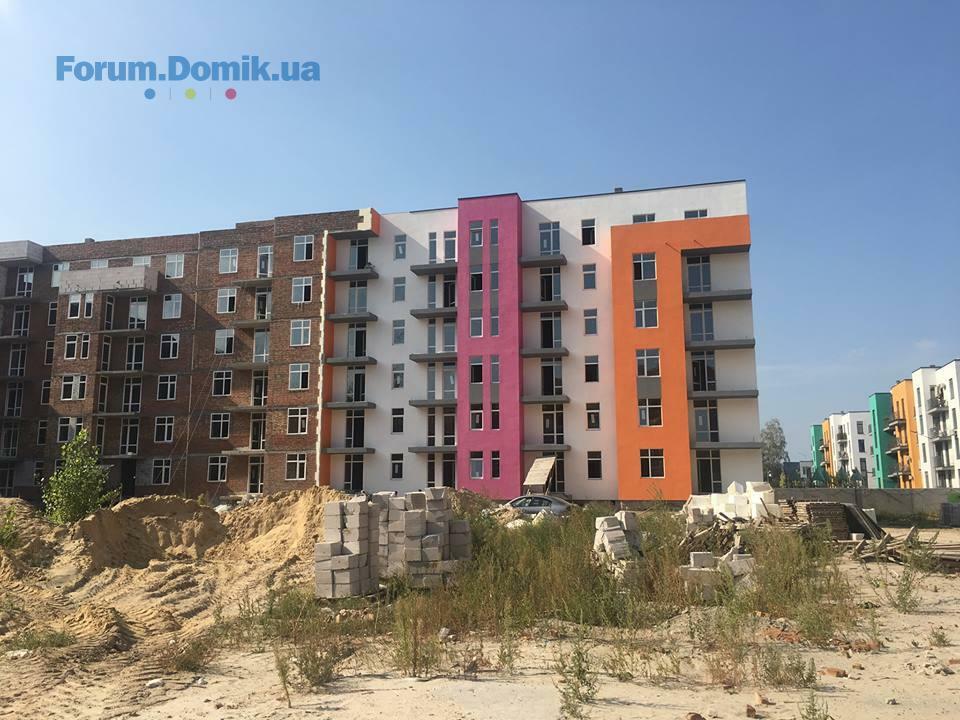

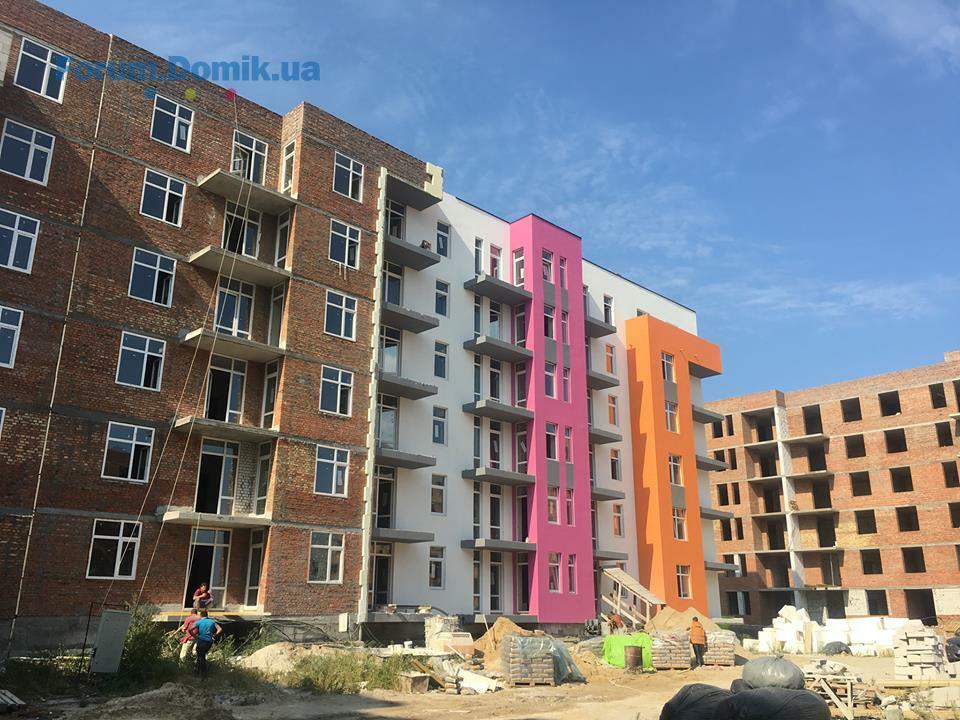

3 черга

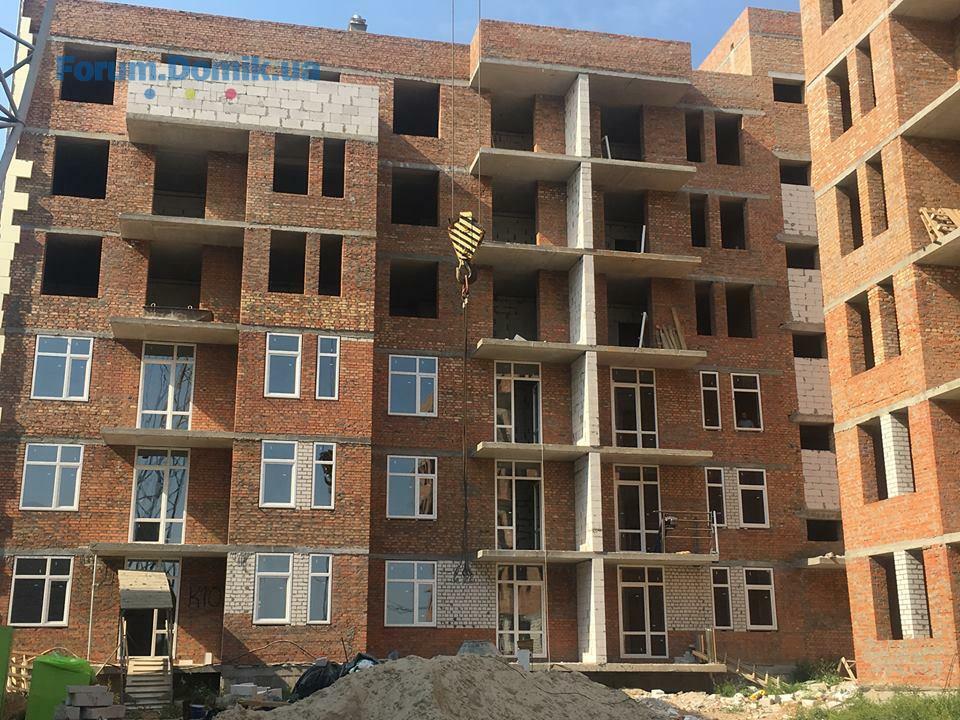

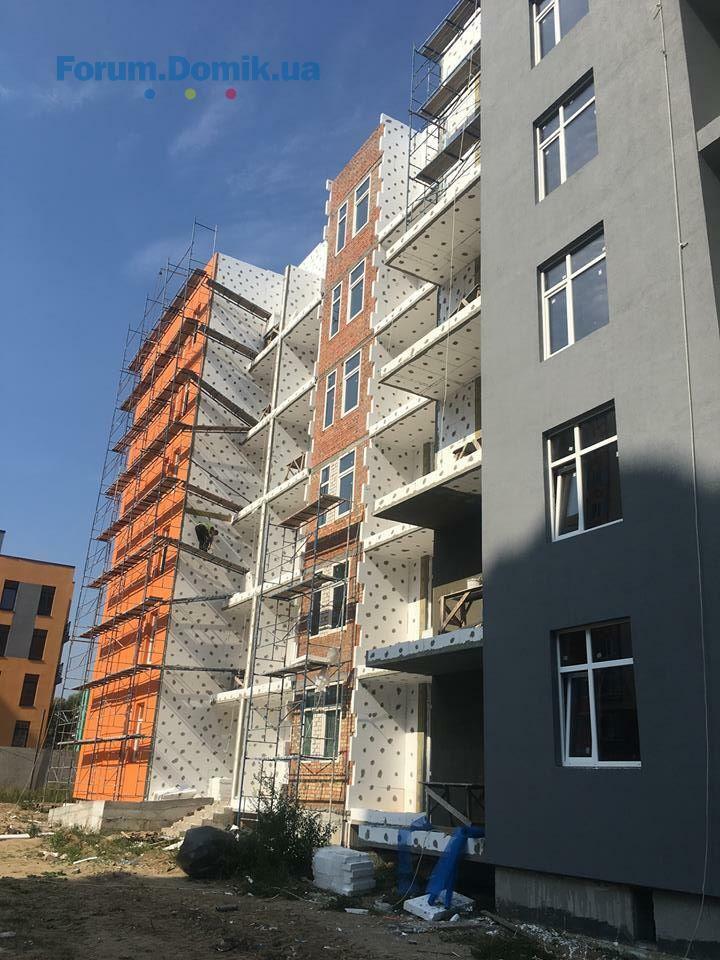

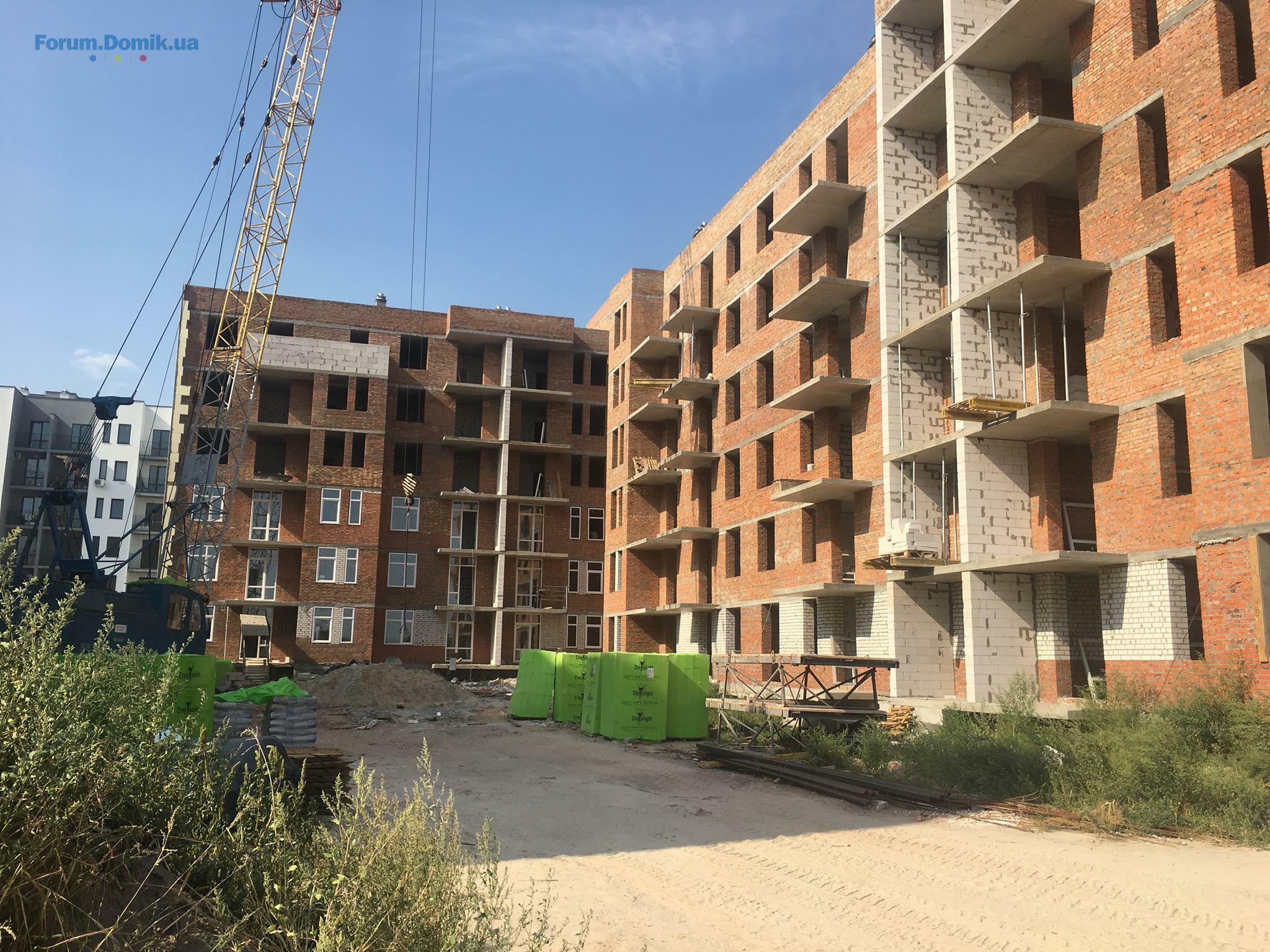

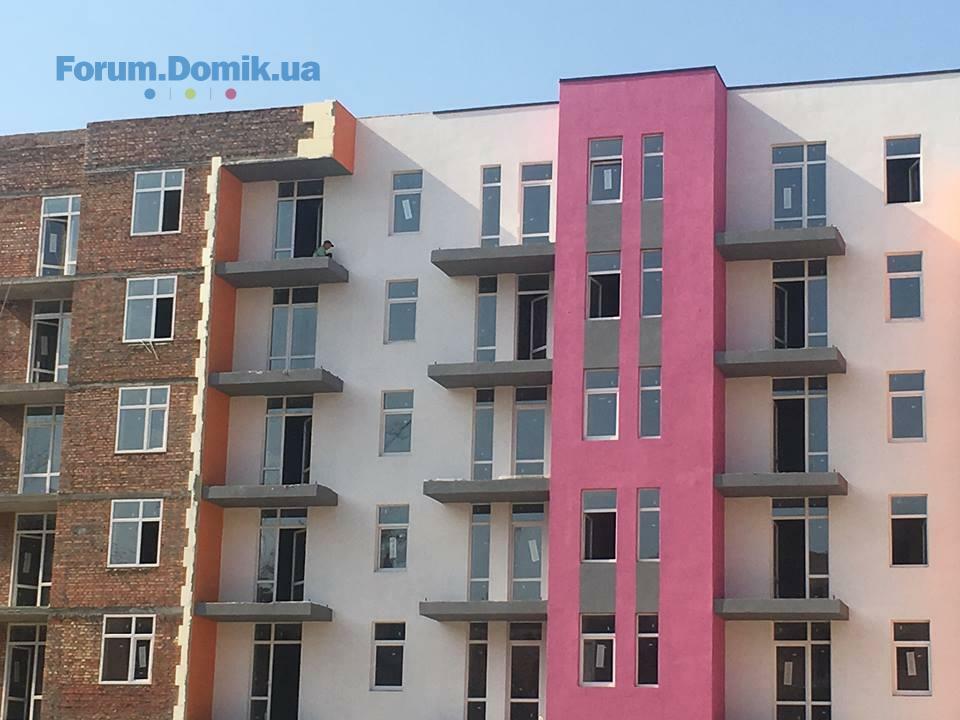

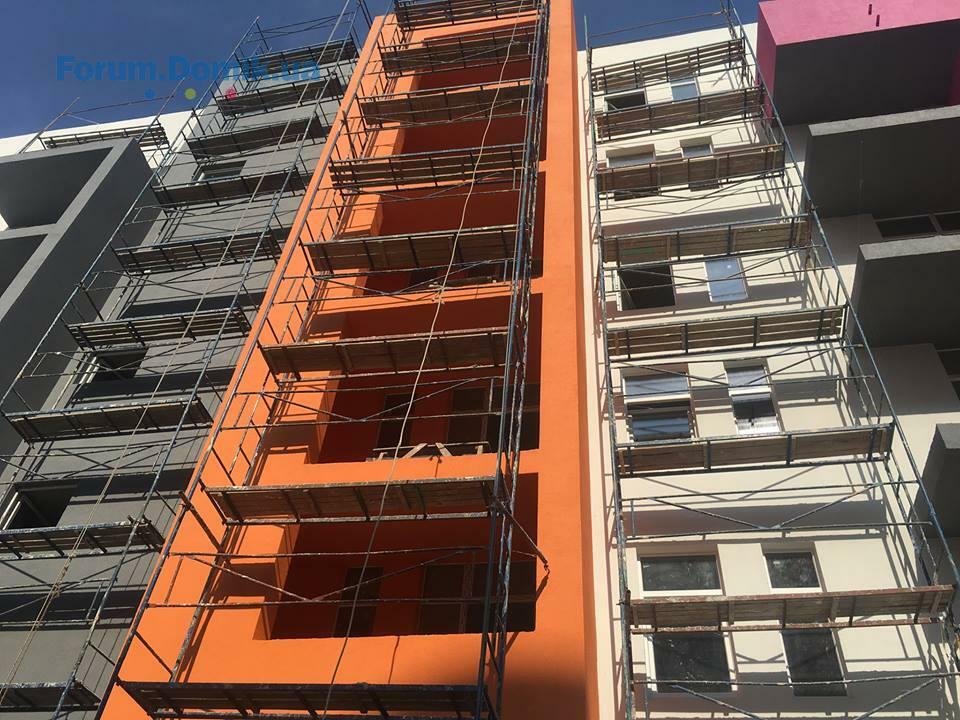

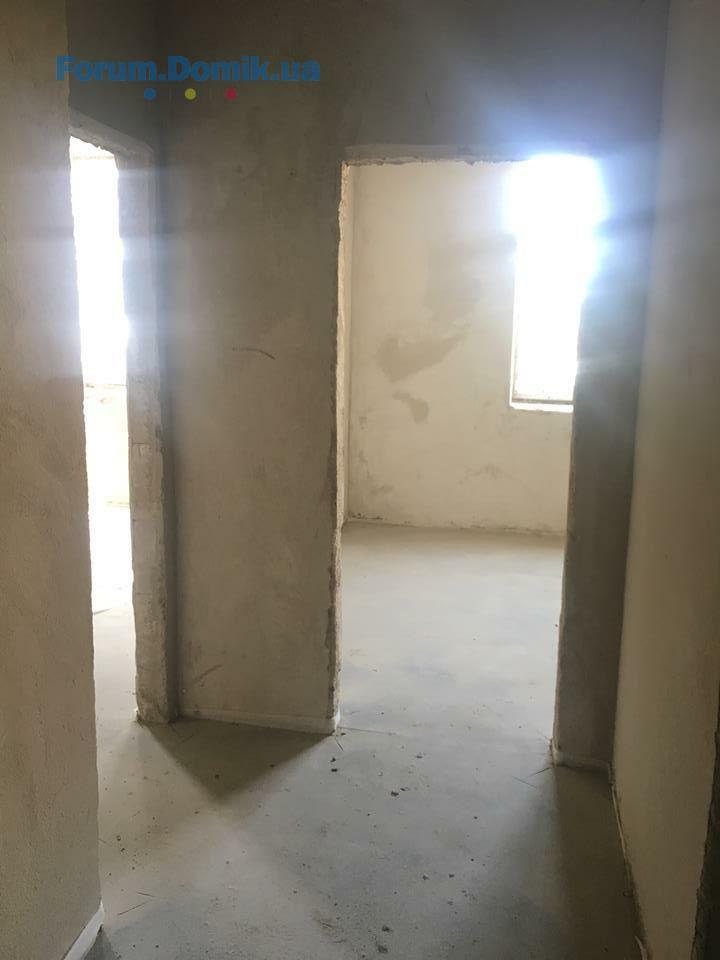

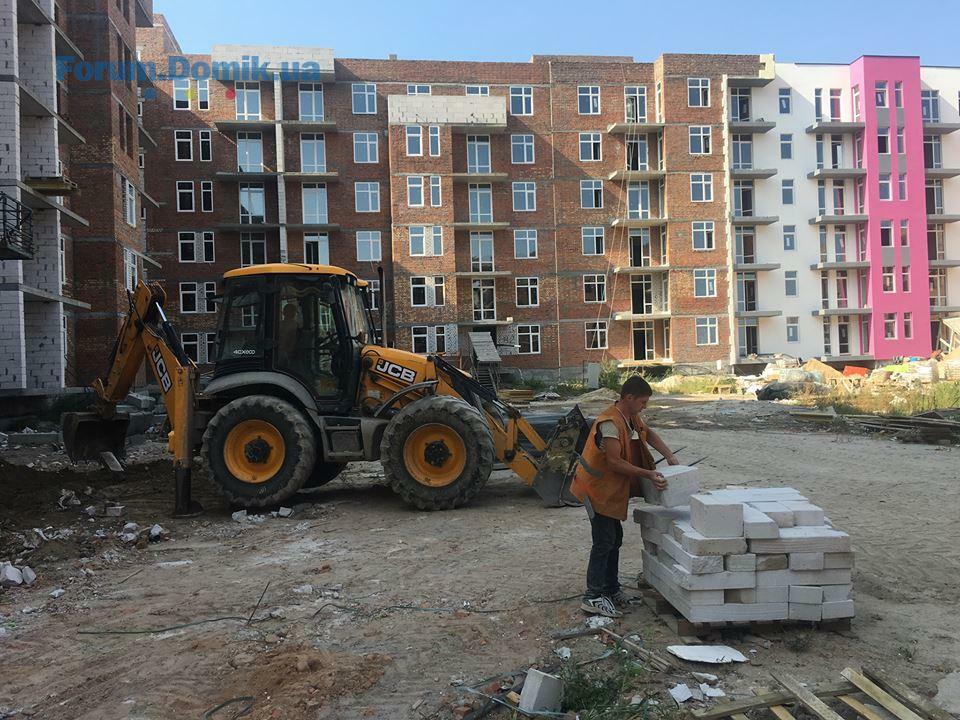

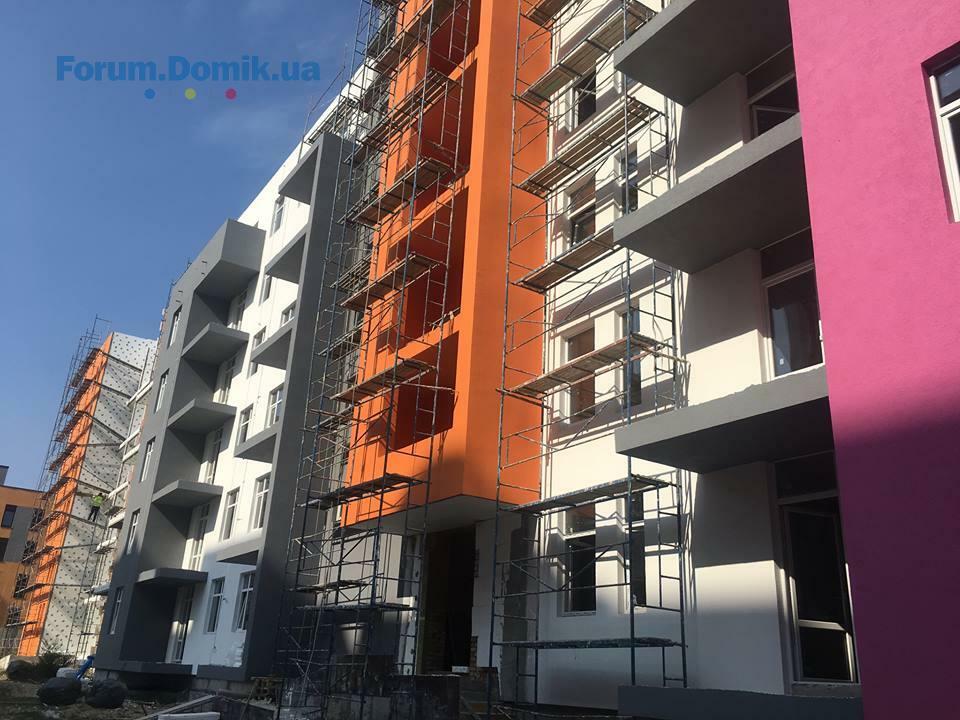

103/11
1 секція
- завершено роботи зі штукатурки коридорів та сходових майданчиків;
- триває монтаж сантехніки, виконано 2 - 6 поверхи, 1 - у роботі;
- тривають роботи із виконання стяжки підлоги у квартирах та коридорах, виконано 2 - 5 поверх, тривають роботи на 6 поверсі;
- завершено монтаж закладних на балконах;
- влаштування накривок на парапетах, виконано на 80%;
- йде підготовка до поклейки рубероїду;
2 секція
- розпочато роботи зі штукатурки 1 пов. та сходових майданчиків;
- виконуються роботи із влаштування 2 вхідної групи;
- розпочато монтаж накривок на парапети;
- на завершальному етапі фасадні роботи із зовнішньої частини будинку.
3 секція
- завершено фасадні роботи із зовнішньої сторони будинку;
- продовжуються роботи із влаштування 2 вхідної групи.
103/12
2 секція
- виконуються роботи із монтажу димара;
- цього тижня буде продовжено роботи із влаштування вхідної групи.
103/13
2 секція
- тривають роботи із монтажу вентиляційних шахт газових котлів, виконано 60%;
103/14
- тривають роботи із влаштування перегородок, виконуються на 6 поверсі, 5 - завершено;
- завершено виконання робіт із влаштування парапету.
103/15
Завезено решта вікон, за 2 тижні планується завершити монтаж вікон у будинку.
1 секція
- тривають роботи із влаштування покрівлі, цього тижня ці роботи планується завершити.
2 секція
- триває монтаж вікон, цього тижня планується завершити.
4 черга
Будинок 16
-тривають роботи із монтажу плит перекриття 2 поверху, цього тижня планується завершити.
Будинок 17
- завершено роботи із мурування стін 5 поверху.
103/11
1 секція
- завершено роботи зі штукатурки коридорів та сходових майданчиків;
- триває монтаж сантехніки, виконано 2 - 6 поверхи, 1 - у роботі;
- тривають роботи із виконання стяжки підлоги у квартирах та коридорах, виконано 2 - 5 поверх, тривають роботи на 6 поверсі;
- завершено монтаж закладних на балконах;
- влаштування накривок на парапетах, виконано на 80%;
- йде підготовка до поклейки рубероїду;
2 секція
- розпочато роботи зі штукатурки 1 пов. та сходових майданчиків;
- виконуються роботи із влаштування 2 вхідної групи;
- розпочато монтаж накривок на парапети;
- на завершальному етапі фасадні роботи із зовнішньої частини будинку.
3 секція
- завершено фасадні роботи із зовнішньої сторони будинку;
- продовжуються роботи із влаштування 2 вхідної групи.
103/12
2 секція
- виконуються роботи із монтажу димара;
- цього тижня буде продовжено роботи із влаштування вхідної групи.
103/13
2 секція
- тривають роботи із монтажу вентиляційних шахт газових котлів, виконано 60%;
103/14
- тривають роботи із влаштування перегородок, виконуються на 6 поверсі, 5 - завершено;
- завершено виконання робіт із влаштування парапету.
103/15
Завезено решта вікон, за 2 тижні планується завершити монтаж вікон у будинку.
1 секція
- тривають роботи із влаштування покрівлі, цього тижня ці роботи планується завершити.
2 секція
- триває монтаж вікон, цього тижня планується завершити.
4 черга
Будинок 16
-тривають роботи із монтажу плит перекриття 2 поверху, цього тижня планується завершити.
Будинок 17
- завершено роботи із мурування стін 5 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
04 вер 2018 14:13
103/11
1 секція
- завершено роботи зі штукатурки коридорів та сходових майданчиків;
- триває монтаж сантехніки, виконано 2 - 6 поверхи, 1 - у роботі;
- тривають роботи із виконання стяжки підлоги у квартирах та коридорах, виконано 2 - 5 поверх, тривають роботи на 6 поверсі;
- завершено монтаж закладних на балконах;
- влаштування накривок на парапетах, виконано на 80%;
- йде підготовка до поклейки рубероїду;
2 секція
- розпочато роботи зі штукатурки 1 пов. та сходових майданчиків;
- виконуються роботи із влаштування 2 вхідної групи;
- розпочато монтаж накривок на парапети;
- на завершальному етапі фасадні роботи із зовнішньої частини будинку.
3 секція
- завершено фасадні роботи із зовнішньої сторони будинку;
- продовжуються роботи із влаштування 2 вхідної групи.
103/12
2 секція
- виконуються роботи із монтажу димара;
- цього тижня буде продовжено роботи із влаштування вхідної групи.
103/13
2 секція
- тривають роботи із монтажу вентиляційних шахт газових котлів, виконано 60%;
103/14
- тривають роботи із влаштування перегородок, виконуються на 6 поверсі, 5 - завершено;
- завершено виконання робіт із влаштування парапету.
103/15
Завезено решта вікон, за 2 тижні планується завершити монтаж вікон у будинку.
1 секція
- тривають роботи із влаштування покрівлі, цього тижня ці роботи планується завершити.
2 секція
- триває монтаж вікон, цього тижня планується завершити.
1 секція
- завершено роботи зі штукатурки коридорів та сходових майданчиків;
- триває монтаж сантехніки, виконано 2 - 6 поверхи, 1 - у роботі;
- тривають роботи із виконання стяжки підлоги у квартирах та коридорах, виконано 2 - 5 поверх, тривають роботи на 6 поверсі;
- завершено монтаж закладних на балконах;
- влаштування накривок на парапетах, виконано на 80%;
- йде підготовка до поклейки рубероїду;
2 секція
- розпочато роботи зі штукатурки 1 пов. та сходових майданчиків;
- виконуються роботи із влаштування 2 вхідної групи;
- розпочато монтаж накривок на парапети;
- на завершальному етапі фасадні роботи із зовнішньої частини будинку.
3 секція
- завершено фасадні роботи із зовнішньої сторони будинку;
- продовжуються роботи із влаштування 2 вхідної групи.
103/12
2 секція
- виконуються роботи із монтажу димара;
- цього тижня буде продовжено роботи із влаштування вхідної групи.
103/13
2 секція
- тривають роботи із монтажу вентиляційних шахт газових котлів, виконано 60%;
103/14
- тривають роботи із влаштування перегородок, виконуються на 6 поверсі, 5 - завершено;
- завершено виконання робіт із влаштування парапету.
103/15
Завезено решта вікон, за 2 тижні планується завершити монтаж вікон у будинку.
1 секція
- тривають роботи із влаштування покрівлі, цього тижня ці роботи планується завершити.
2 секція
- триває монтаж вікон, цього тижня планується завершити.
BD Holding
BH
Представник
1 193
27 березня 2017
04 вер 2018 14:14
Будинок 16
-тривають роботи із монтажу плит перекриття 2 поверху, цього тижня планується завершити.
Будинок 17
- завершено роботи із мурування стін 5 поверху.
-тривають роботи із монтажу плит перекриття 2 поверху, цього тижня планується завершити.
Будинок 17
- завершено роботи із мурування стін 5 поверху.
volav
v
Користувач
37
01 серпня 2018
04 вер 2018 18:38
Цитата "BD_Holding":3 черга
103/11
1 секція
- завершено роботи зі штукатурки коридорів та сходових майданчиків;
- триває монтаж сантехніки, виконано 2 - 6 поверхи, 1 - у роботі;
- тривають роботи із виконання стяжки підлоги у квартирах та коридорах, виконано 2 - 5 поверх, тривають роботи на 6 поверсі;
- завершено монтаж закладних на балконах;
- влаштування накривок на парапетах, виконано на 80%;
- йде підготовка до поклейки рубероїду;
2 секція
- розпочато роботи зі штукатурки 1 пов. та сходових майданчиків;
- виконуються роботи із влаштування 2 вхідної групи;
- розпочато монтаж накривок на парапети;
- на завершальному етапі фасадні роботи із зовнішньої частини будинку.
3 секція
- завершено фасадні роботи із зовнішньої сторони будинку;
- продовжуються роботи із влаштування 2 вхідної групи.
103/12
2 секція
- виконуються роботи із монтажу димара;
- цього тижня буде продовжено роботи із влаштування вхідної групи.
103/13
2 секція
- тривають роботи із монтажу вентиляційних шахт газових котлів, виконано 60%;
103/14
- тривають роботи із влаштування перегородок, виконуються на 6 поверсі, 5 - завершено;
- завершено виконання робіт із влаштування парапету.
103/15
Завезено решта вікон, за 2 тижні планується завершити монтаж вікон у будинку.
1 секція
- тривають роботи із влаштування покрівлі, цього тижня ці роботи планується завершити.
2 секція
- триває монтаж вікон, цього тижня планується завершити.
4 черга
Будинок 16
-тривають роботи із монтажу плит перекриття 2 поверху, цього тижня планується завершити.
Будинок 17
- завершено роботи із мурування стін 5 поверху.
103/11 и 103/13

Atkachenko
A
Новачок
13
03 травня 2018
05 вер 2018 12:07
мокрые стены и плесень это однозначно из-за нарушений норм при строительстве!! и это очень пугает, ведь когда мы будем принимать квартиру, мы этого сразу не сможем обнаружить!!
lll noname lll
ln
Користувач
40
28 березня 2017
05 вер 2018 12:16
Цитата "Atkachenko":мокрые стены и плесень это однозначно из-за нарушений норм при строительстве!! и это очень пугает, ведь когда мы будем принимать квартиру, мы этого сразу не сможем обнаружить!!
В данной ситуации не понятно почему ЖЭК посылает до застройщика, а застройщик в ЖЭК.
В итоге никто не хочет исправлять свои косяки.
windowslive
w
Перехожий
1
22 серпня 2018
05 вер 2018 13:14
В данном случае не понятно почему жэк отправляет к застройщику
lll noname lll
ln
Користувач
40
28 березня 2017
05 вер 2018 14:56
Цитата "windowslive":В данном случае не понятно почему жэк отправляет к застройщику
В Европейке все просто: ЖЭК не делает ничего без разрешения БД, тем более с фасадами.
Novis
N
Користувач
24
10 травня 2018
05 вер 2018 21:01
хто знає - де може "ховатись" кабель для інтернету??? зліва-зправа- від входу?? все заштукатурено, розводка ніби є, але кабель в розетках не підєднаний до розподільчого щитка - майстер казав , що це часта проблема..
tatti.k
Новачок
17
29 серпня 2018
10 вер 2018 06:48
Добрый день. За 12 дом вам отдельное спасибо. Очень интересно посмотреть на план работ на сентябрь
BD Holding
BH
Представник
1 193
27 березня 2017
10 вер 2018 07:04

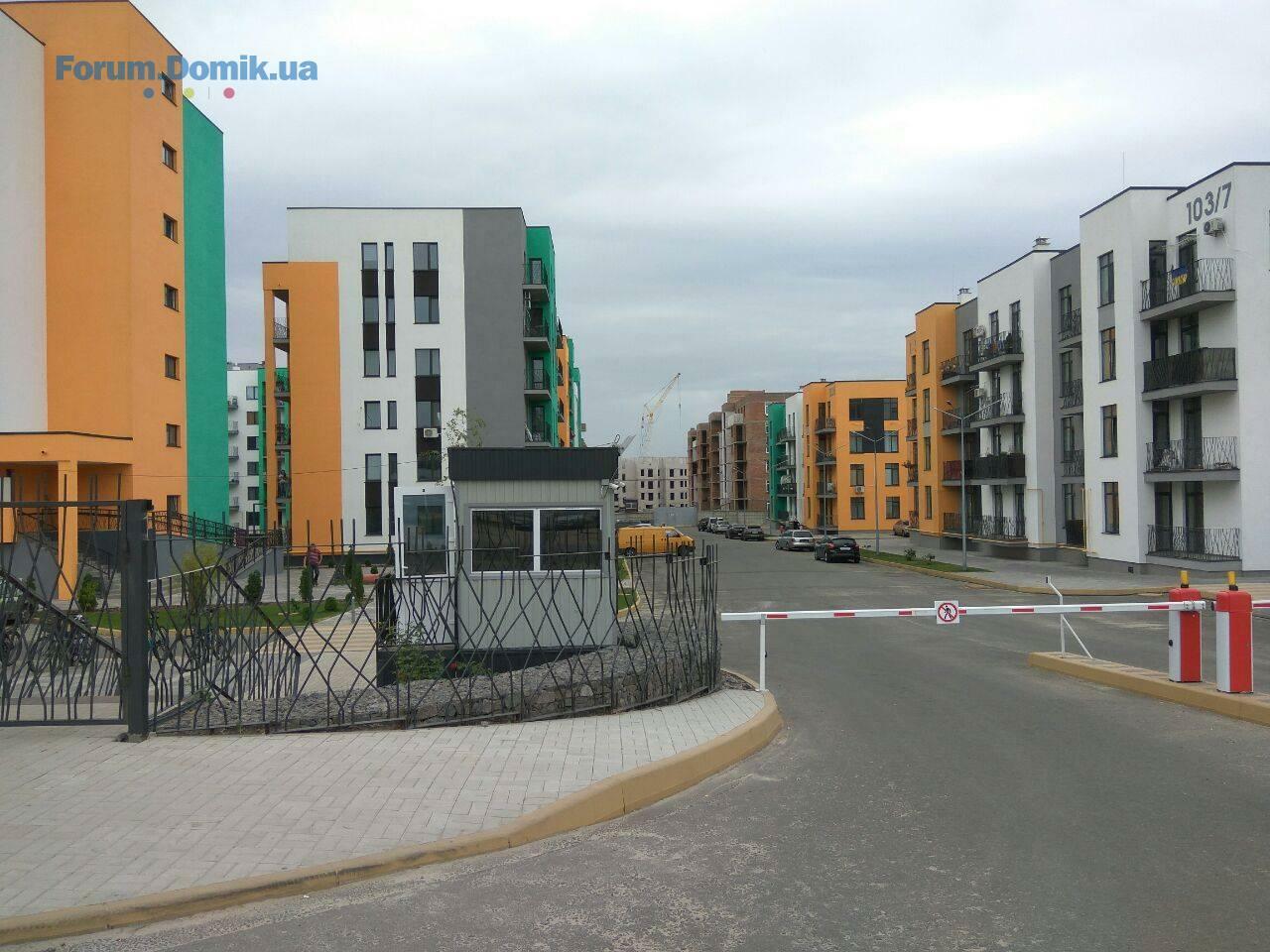

Житлова програма «Європейка» - територія безпеки.
Житлова програма «Європейка» має огороджену територію, шлагбаум, охорону. Ви можете бути спокійні за власну безпеку, безпеку вашої родини та майна.
Житлова програма «Європейка» має огороджену територію, шлагбаум, охорону. Ви можете бути спокійні за власну безпеку, безпеку вашої родини та майна.
lll noname lll
ln
Користувач
40
28 березня 2017
10 вер 2018 11:00
Житлова програма «Європейка» - територія зруйнованих фасадів.
Ростислав Острійчук
РО
Новачок
8
21 квітня 2018
11 вер 2018 05:42
Цитата "lll noname lll":Житлова програма «Європейка» - територія зруйнованих фасадів.
Можливо колись навчаться робити нормальні якісні фасади і виправлять вже зроблену халтуру...
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК | Київ, пр. Відрадний, 2 | Житлоінвестбуд-УКБ03.1110 311
- ЖК H2O | Stolitsa Group | Київ, вул. Колекторна02.1128
- ЖК Montreal House | Alliance Novobud | Київ, вул. Велика Васильківська, 102у02.11539
- ЖК Святобор | City One Development, Інвест-Будресурс | Київ, вул. Львівська, 1502.111 501
- ЖК Sofia Royal | Martynov Real Estate | Софіївська Борщагівка, вул. Сковороди01.112
- ЖК Софія Резиденс | Martynov Real Estate | Софіївська Борщагівка, вул. Яблунева, 1501.11128
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 330.1086
- ЖК Оранжерея | Edelburg Development | Київ, Миколи Василенко, 229.1095
- ЖК Патріотика | Киів, вул. Бориса Гмирі, вул. Колекторна29.1018 715
- ЖК Молодість | Molodist | Ірпінь, вул. Соборна, 2к28.1033
- Чи варто зараз купувати нерухомість?03.115 210
- Дно рынка недвижимости и влияющие факторы02.1115 265
- Про агентство Атлант-А29.0923
- Як ви ведете облік витрат по оренді нерухомості?22.092
- Покупка квартиры по переуступке08.09194
- На що звертати увагу при покупці квартири?05.053
- Налог на дар денег между мужем и женой11.041
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Идеи для дизайна и комфорта ванных комнат17.1050
- Процес дизайну інтер'єру та які можуть бути підводні камен?21.094
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах23.05112
- Как подобрать кухонную мебель15.045
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Львів, вул. Трускавецька | Галжитлобуд27.107
- ЖК Калейдоскоп 2 | INGRAD Development Group | Одесса, Таирово, просп. Небесной Сотни, 105а03.092
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5202.092
- ЖК "Александровский 2", Запорожье, ул. Почтовая, 7720.0416
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- Злив води з батарей в квартирі на зиму?28.081
- Делать ремонт самостоятельно или нанять профессионалов01.0844
- Резервне живлення у квартирі: як підготувати електрику до встановлення інвертора та акумуляторів10.071
- Шпаклевка трескается под обоями11.063
- Основні недоліки вальмового даху, про які мовчать12.052
- Как правильно выбрать смеситель. Отзывы о смесителях25.0455
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Какую выбрать грунтовку и шпатлевку17.0314
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Хочу взяти швидку позику10.102
- Технічний паспорт на будинок або квартиру: де замовити в Київській області?05.101
- STALL — усе для зручного життя та натхнення17.091
- Світлові лінії та натяжні стелі: що треба закласти по електриці ще до монтажу20.071
- Электрик / електрик Киев01.071
- «ЛОТО-ЗАБАВА»: «развод» на деньги29.06192
- Что подарить мужчине?24.06354
- Мій сайт не з'являється в результатах пошуку24.064
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України24.062
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
