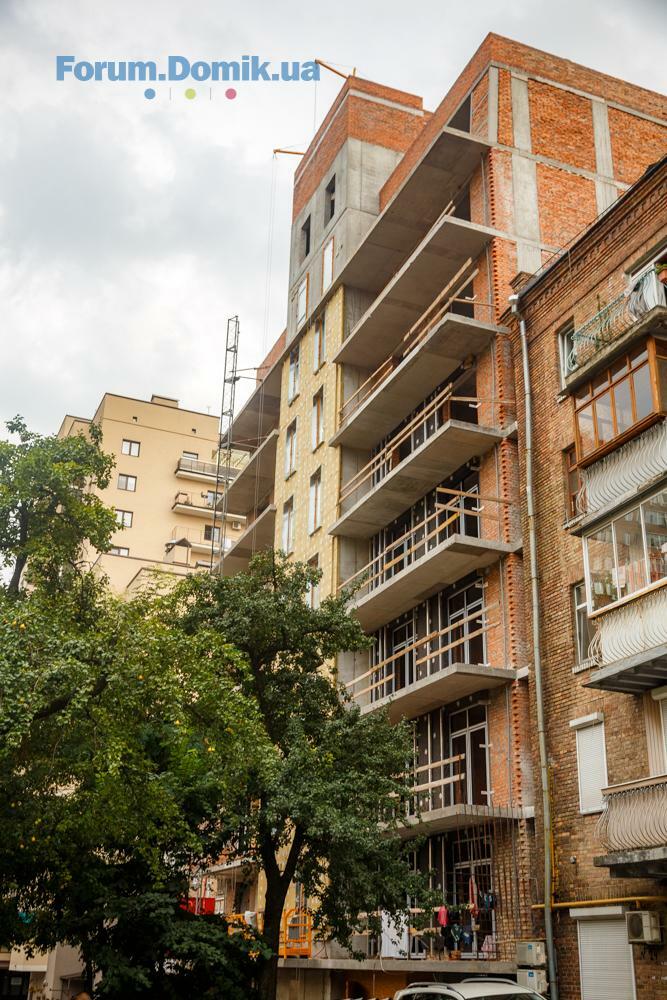

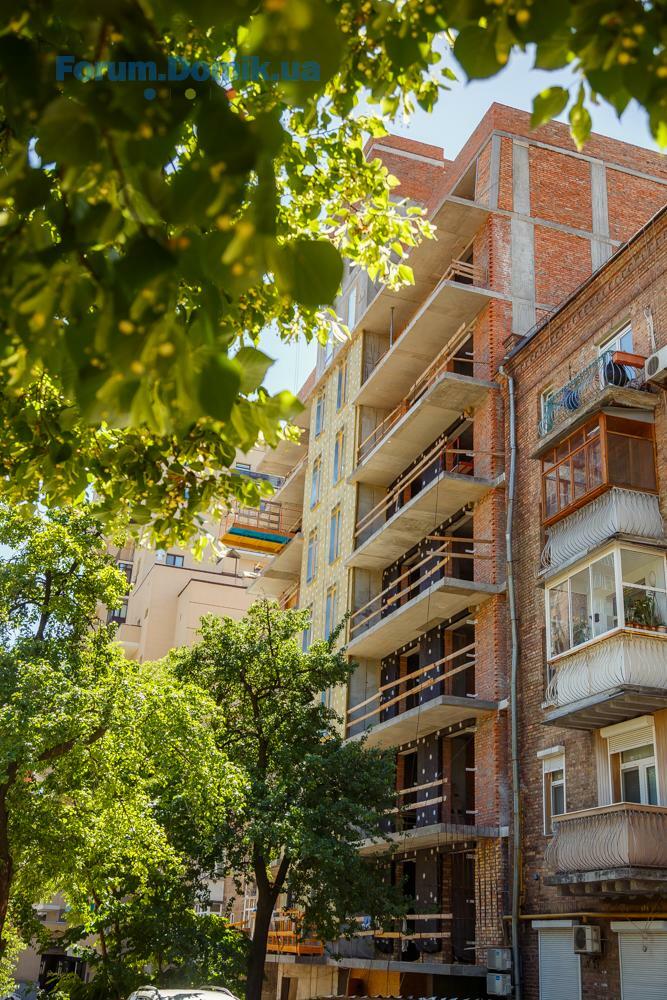

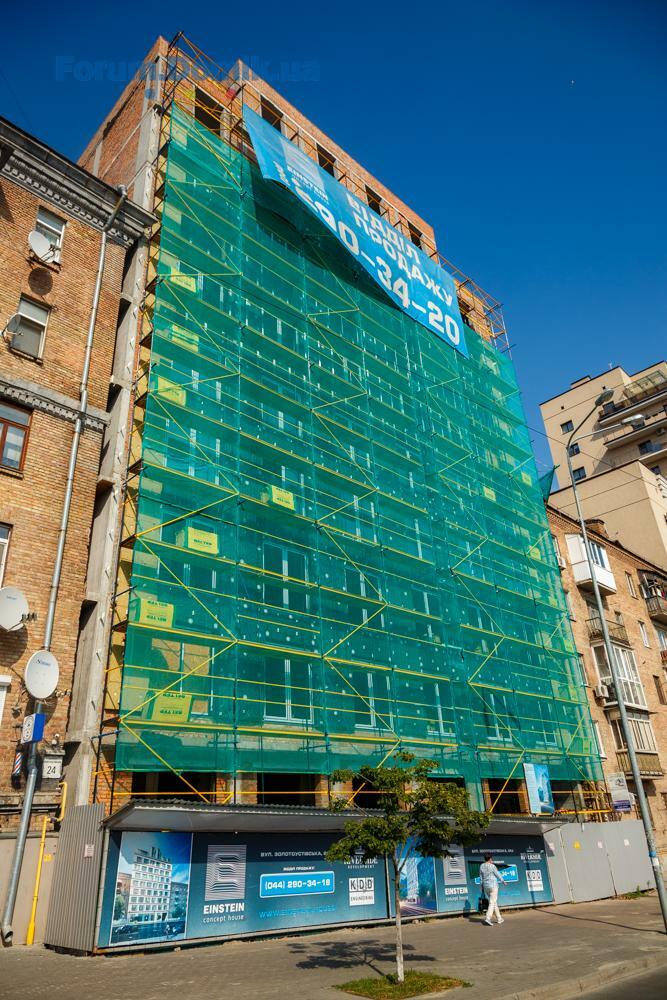

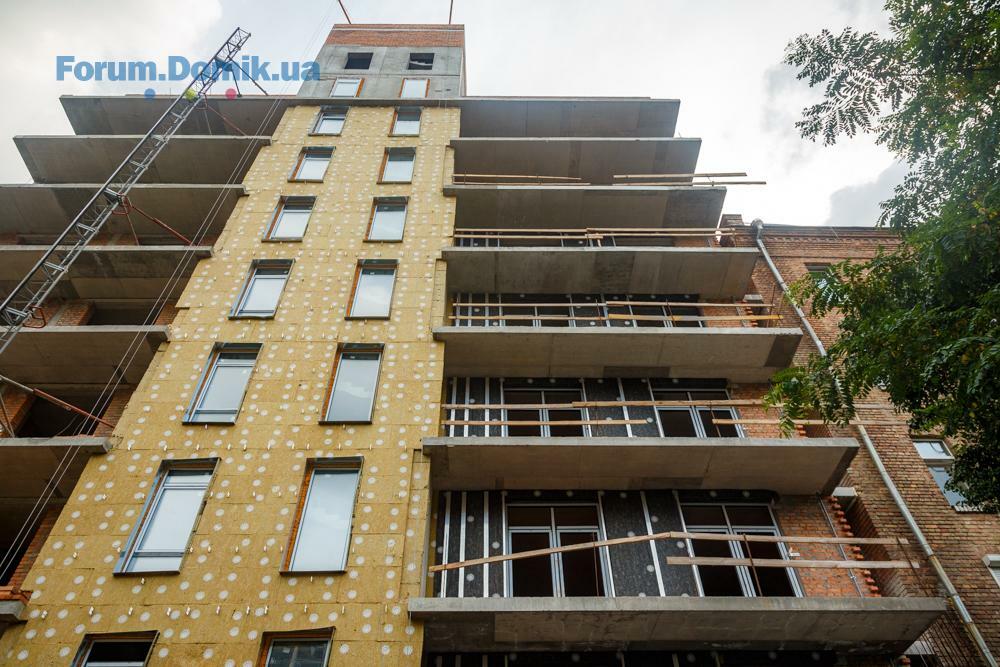

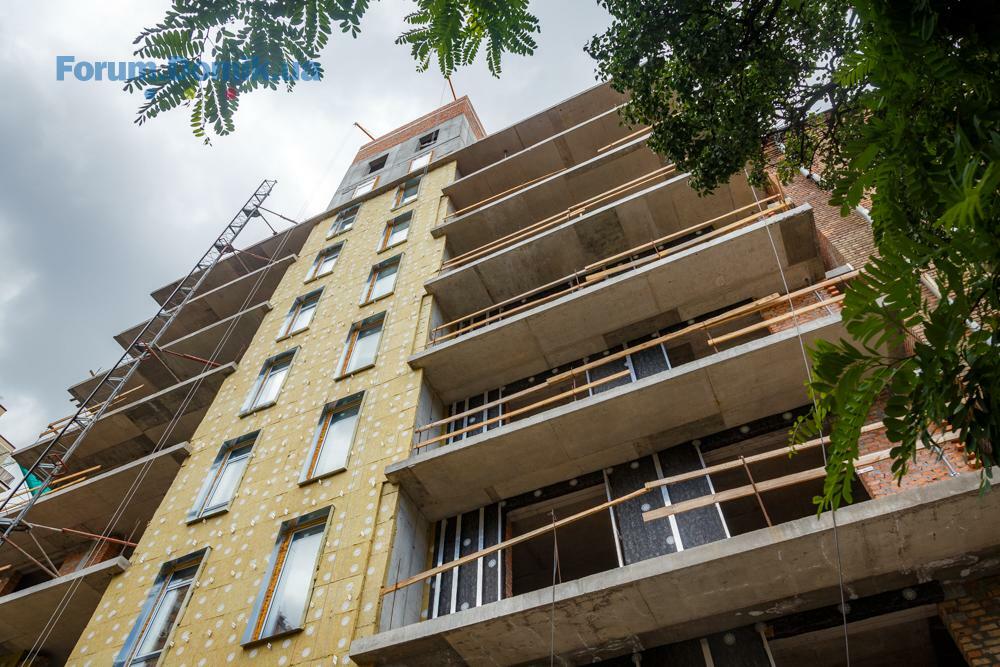

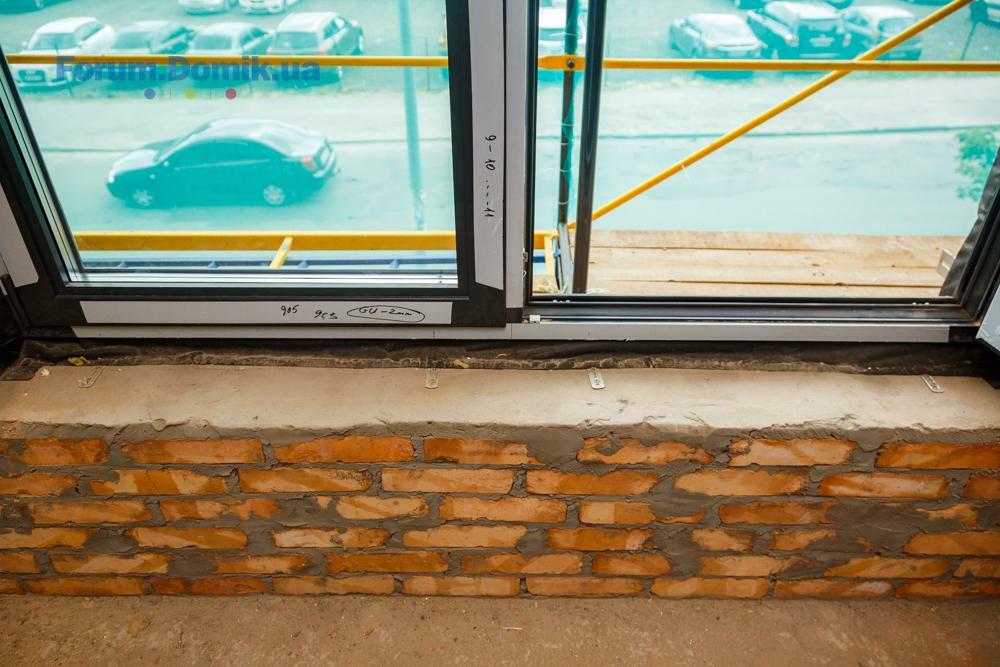

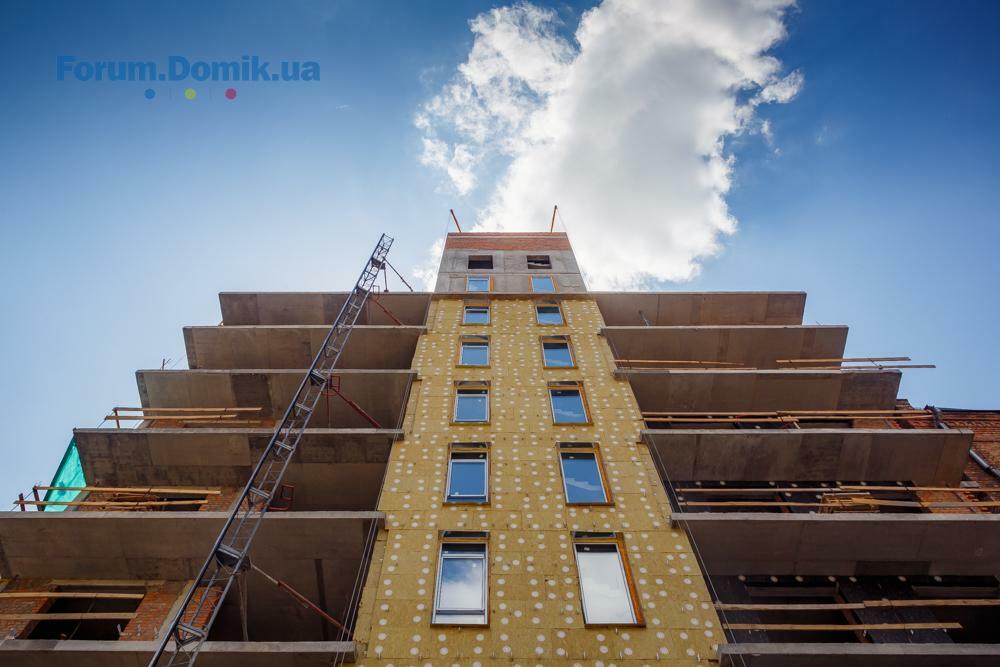

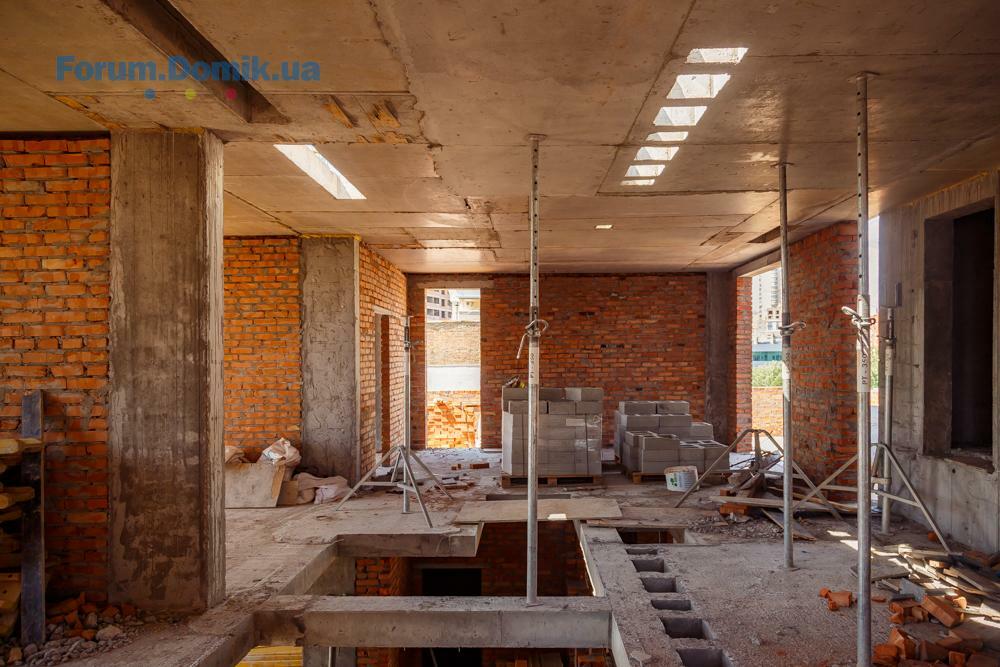

Актуальна інформація про будівництво EINSTEIN Concept House!

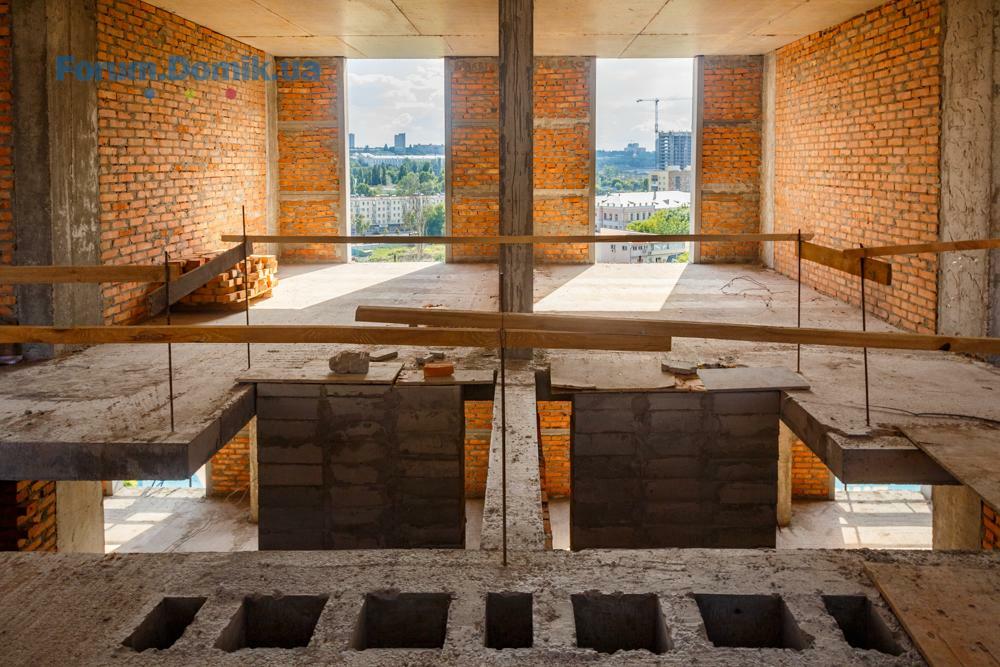

Виконано замонолічування отворів від баштового крана в плитах перекриття.

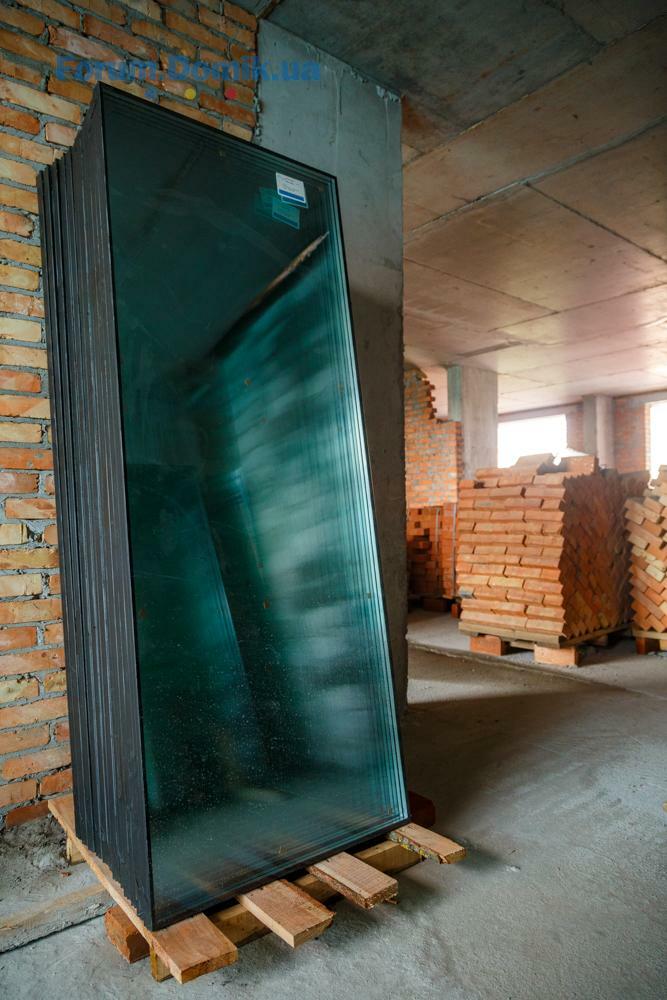

Тривають монтажні роботи зі встановлення вікон та підготовчі роботи до монтажу фасаду. Ведеться прокладання зовнішніх тепломереж, електромереж та каналізації. Також продовжується улаштування внутрішніх перегородок.
Більше в фотозвіті нижче.
Виконано замонолічування отворів від баштового крана в плитах перекриття.
Тривають монтажні роботи зі встановлення вікон та підготовчі роботи до монтажу фасаду. Ведеться прокладання зовнішніх тепломереж, електромереж та каналізації. Також продовжується улаштування внутрішніх перегородок.
Більше в фотозвіті нижче.
SAGA Development
SD
Старожил
807
02 квітня 2018
08 черв 2018 09:07
Оновлюємо статус будівництва EINSTEIN Concept House!
Триває монтаж вікон, а також ведуться підготовчі роботи з монтажу фасаду.
Прокладаються зовнішні тепломережі, електромережі та каналізація.

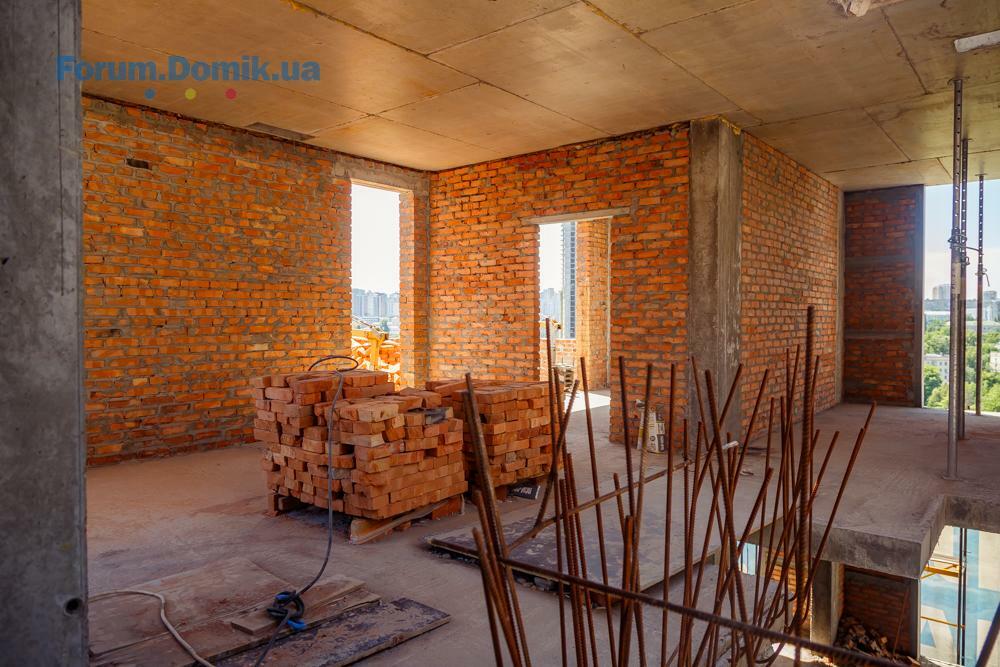

Також триває влаштування внутрішніх перегородок.
Завершено замонолічування отворів від баштового крана в плитах перекриття.
Фотозвіт про роботу додаємо нижче.
Триває монтаж вікон, а також ведуться підготовчі роботи з монтажу фасаду.
Прокладаються зовнішні тепломережі, електромережі та каналізація.

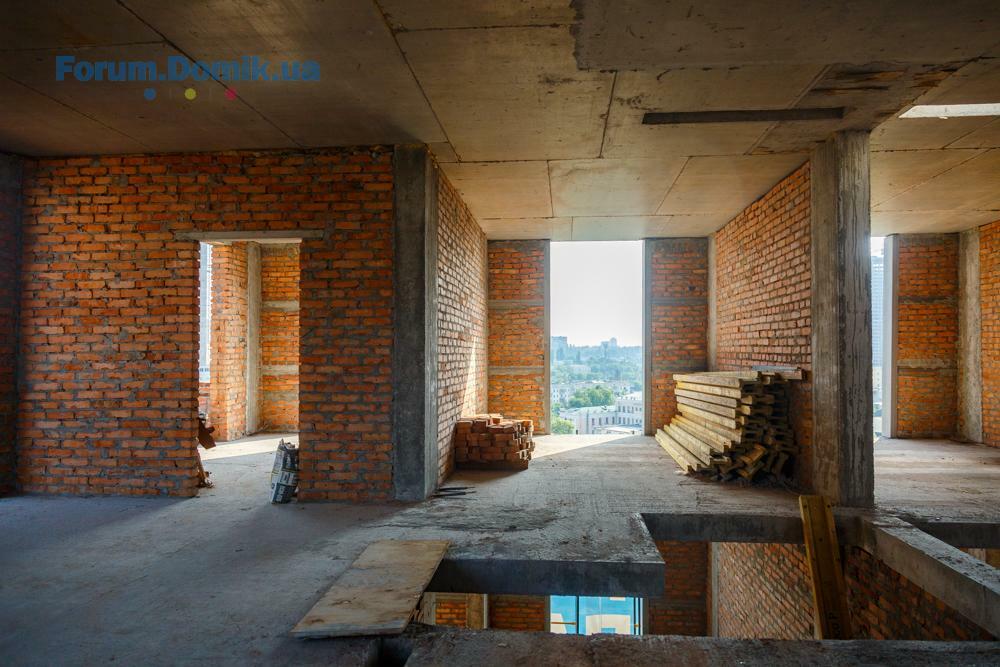

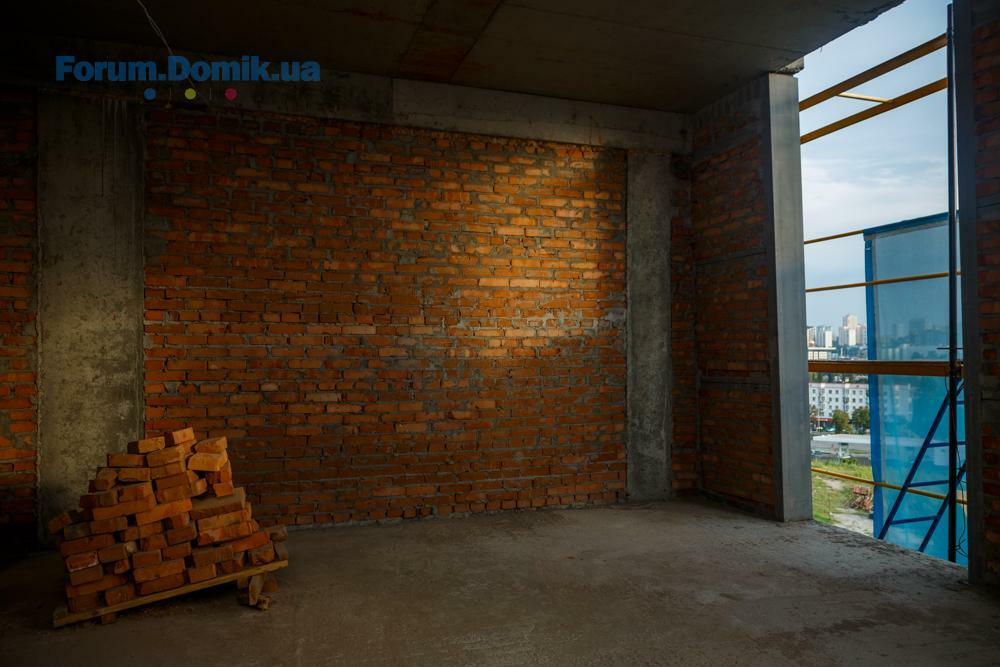

Також триває влаштування внутрішніх перегородок.
Завершено замонолічування отворів від баштового крана в плитах перекриття.
Фотозвіт про роботу додаємо нижче.
Sital

Користувач
76
11 жовтня 2016
11 черв 2018 13:56
Уважаемый Saga Developmet, вы реально рассчитываете за 20 дней завершить строительство? Указано 2 квартал 2018. Ни фасада, ни лифта и еще много ни...
SAGA Development
SD
Старожил
807
02 квітня 2018
11 черв 2018 14:12
Цитата "Sital":Уважаемый Saga Developmet, вы реально рассчитываете за 20 дней завершить строительство? Указано 2 квартал 2018. Ни фасада, ни лифта и еще много ни...
Вітаємо! Хочемо зазначити, що термін введення у екплуатацію II - III квартал 2018 року.
Sital

Користувач
76
11 жовтня 2016
11 черв 2018 16:06
А завершення будівництва у 4му кварталі?))
SAGA Development
SD
Старожил
807
02 квітня 2018
12 черв 2018 07:32
Цитата "Sital":А завершення будівництва у 4му кварталі?))
Заплановані терміни завершення будівництва ми зазначили вище.
Sital

Користувач
76
11 жовтня 2016
14 черв 2018 12:53
Большие сомнения, все-таки строите рывками, вот сейчас затянувшийся застой: строителей практически нет, хотя заявляете, что за 3 месяца построите
Странно, набрались больших объектов, а этого "малыша" достроить не можете


SAGA Development
SD
Старожил
807
02 квітня 2018
15 черв 2018 11:34
Повідомляємо актуальний статус ходу будівництва EINSTEIN Concept House!

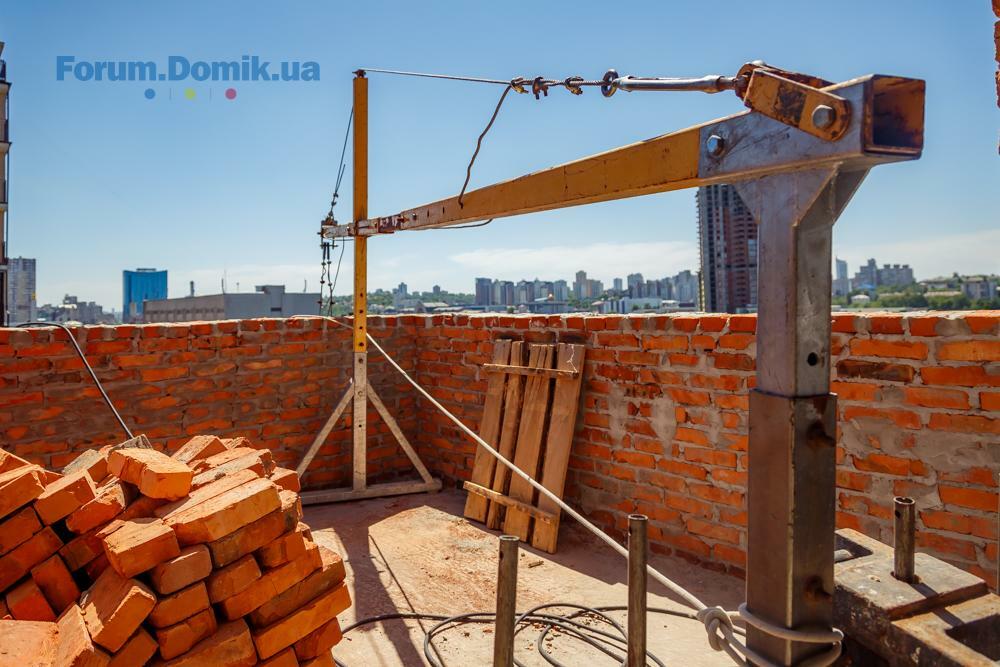

На разі вже змонтовано тимчасовий підйомник для подання матеріалів. Також досі тривають роботи з прокладання тепломереж і каналізації. Зовнішні електромережі вже заведено у будинок, а також тривають улаштування внутрішніх перегородок.
Нові фото з будівництва прикріплюємо нижче.
На разі вже змонтовано тимчасовий підйомник для подання матеріалів. Також досі тривають роботи з прокладання тепломереж і каналізації. Зовнішні електромережі вже заведено у будинок, а також тривають улаштування внутрішніх перегородок.
Нові фото з будівництва прикріплюємо нижче.
Bazzlaiter

Користувач
39
26 жовтня 2017
16 черв 2018 21:32
Цитата "Sital":Уважаемый Saga Developmet, вы реально рассчитываете за 20 дней завершить строительство?
Ну вы ж понимаете что введение в эксплуатацию по киевским меркам всегда понятие растяжимое - общестроительные работы на этот момент уверен будут закончены, вот отделочка там сям, домовая может быть немного, и какие то еще хвостики могут остаться. Так у нас повсеместно


Sital

Користувач
76
11 жовтня 2016
17 черв 2018 22:19
😀 если так будут и дальше «заканчивать строительство», то нужно не спрашивать про допуск к ремонту, а инвесторам без спроса ломиться самим достраивать 😂😲
SAGA Development
SD
Старожил
807
02 квітня 2018
23 черв 2018 07:51
Свіжі новини з будівельного майданчика EINSTEIN Concept House!

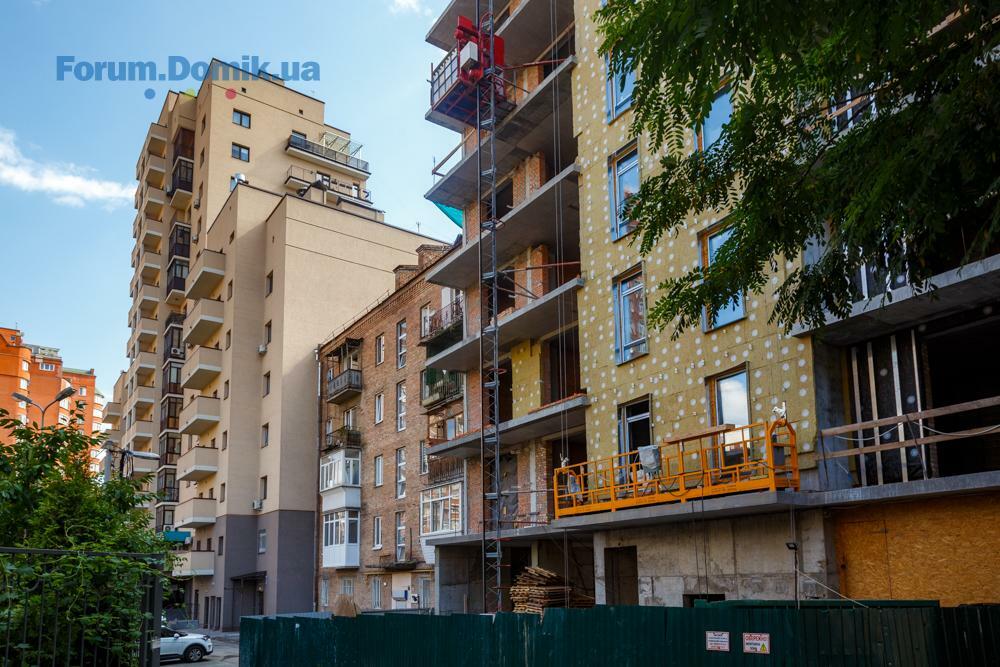

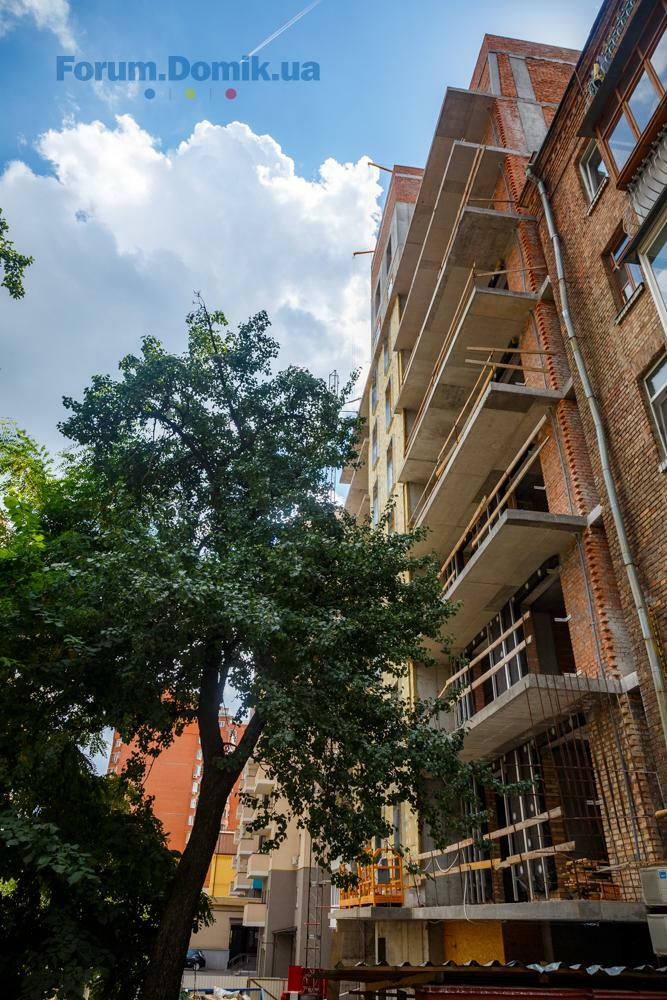

Будівельники активно працюють над монтажем вікон. Триває прокладання зовнішніх тепломереж та каналізації. На будівельному майданчику готуються до монтажу фасаду.
Наш щотижневий звіт нижче.
Будівельники активно працюють над монтажем вікон. Триває прокладання зовнішніх тепломереж та каналізації. На будівельному майданчику готуються до монтажу фасаду.
Наш щотижневий звіт нижче.
Sital

Користувач
76
11 жовтня 2016
23 черв 2018 17:37
Saga, ну сколько можно показывать похожие фотографии пейзажа « практически ничего не делаем». Вам не стыдно? Периодически работают не спеша аж 2 «фасадчика», они же и «оконщики». Людей нет пару месяцев уже. Как можно «активно» проводить работы без людей, это нано- ноу хау?)))
SAGA Development
SD
Старожил
807
02 квітня 2018
27 черв 2018 16:49
Попереду багато вихідних, та ми все одно готові приймати відвідувачів у відділі продажу.
Зверніть увагу, графік роботи змінений: з 28.06.2018 по 01.07.2018 чекаємо на вас з 10.00 до 18.00!
Зверніть увагу, графік роботи змінений: з 28.06.2018 по 01.07.2018 чекаємо на вас з 10.00 до 18.00!
SAGA Development
SD
Старожил
807
02 квітня 2018
30 черв 2018 10:53
Новини з будівництва EINSTEIN Concept House!

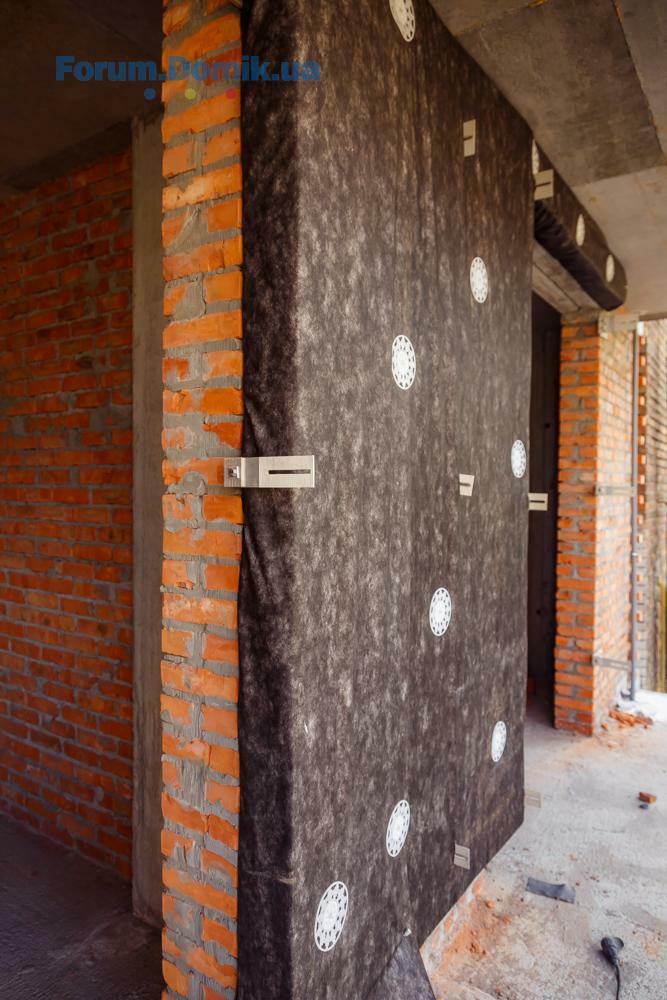

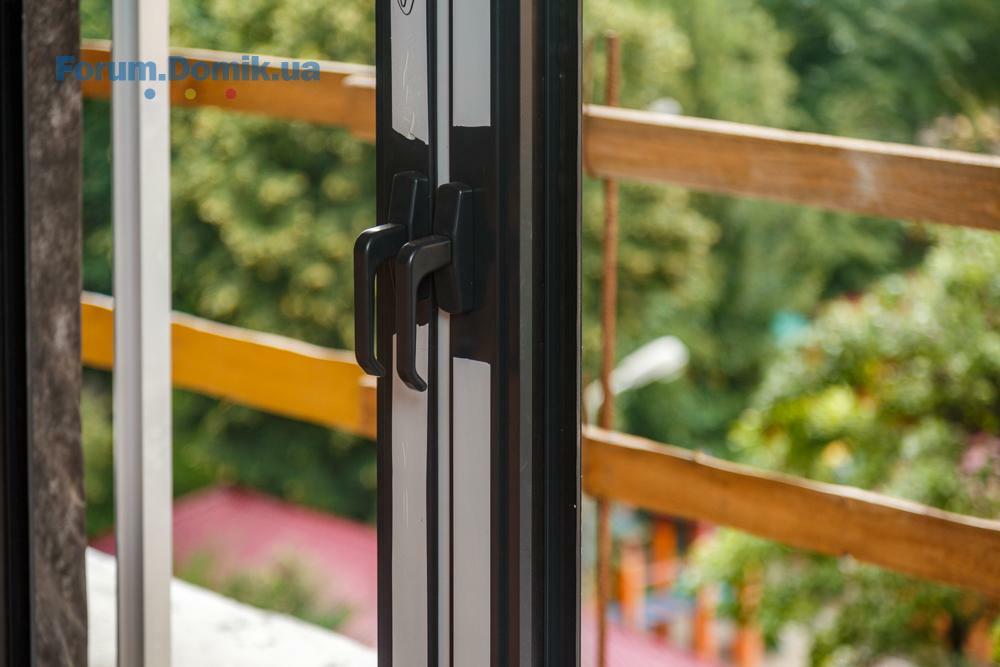

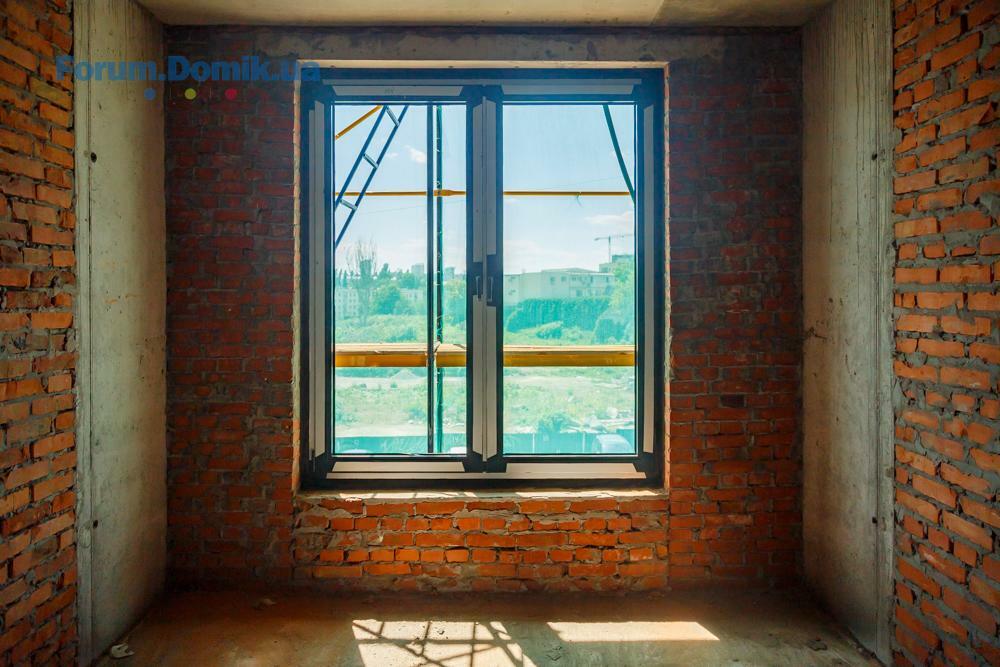

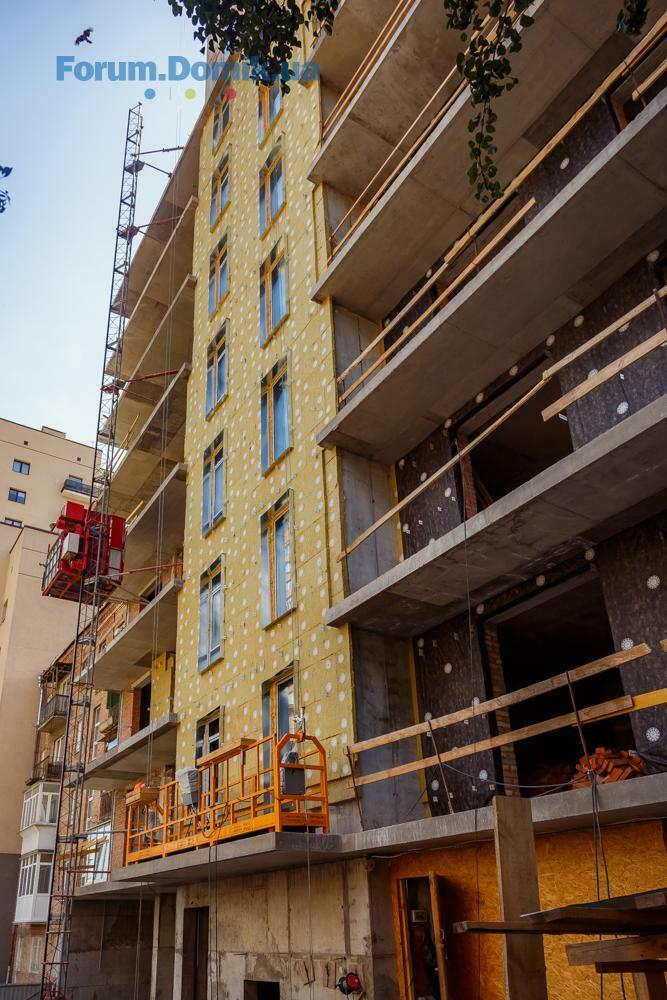

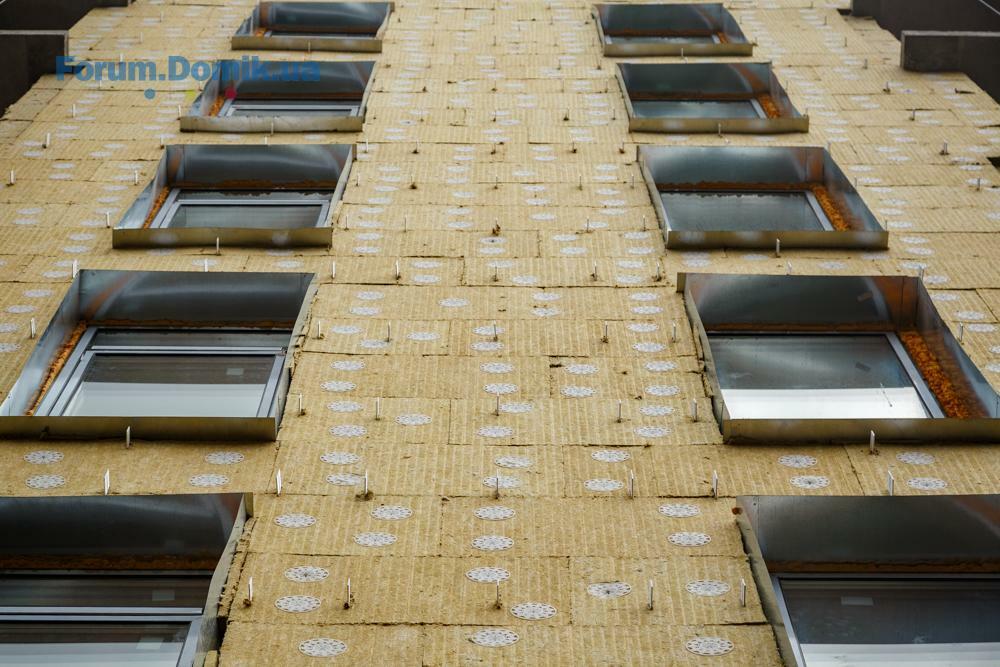

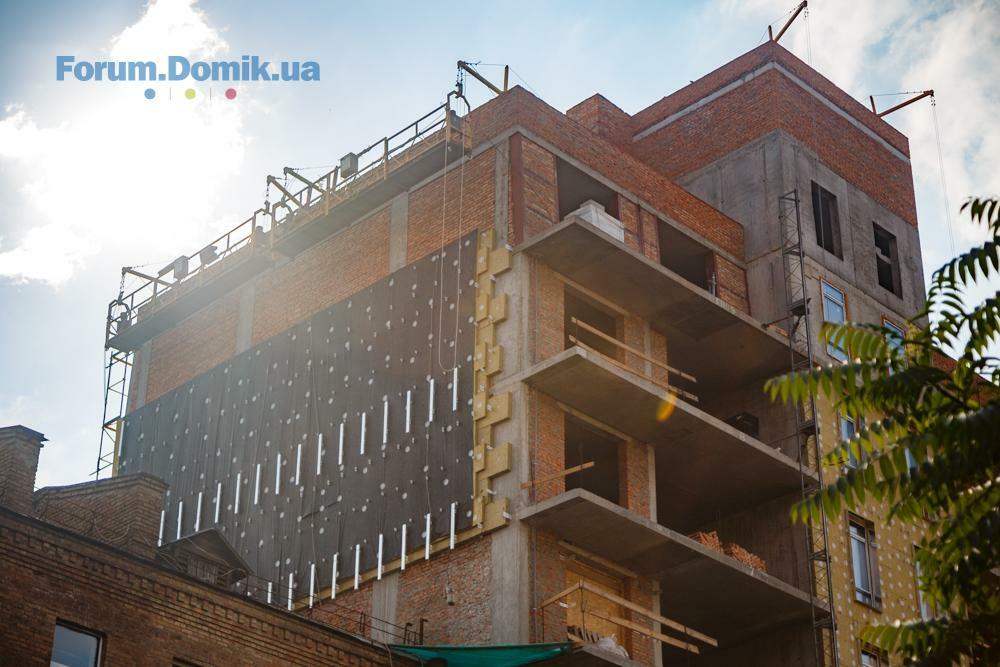

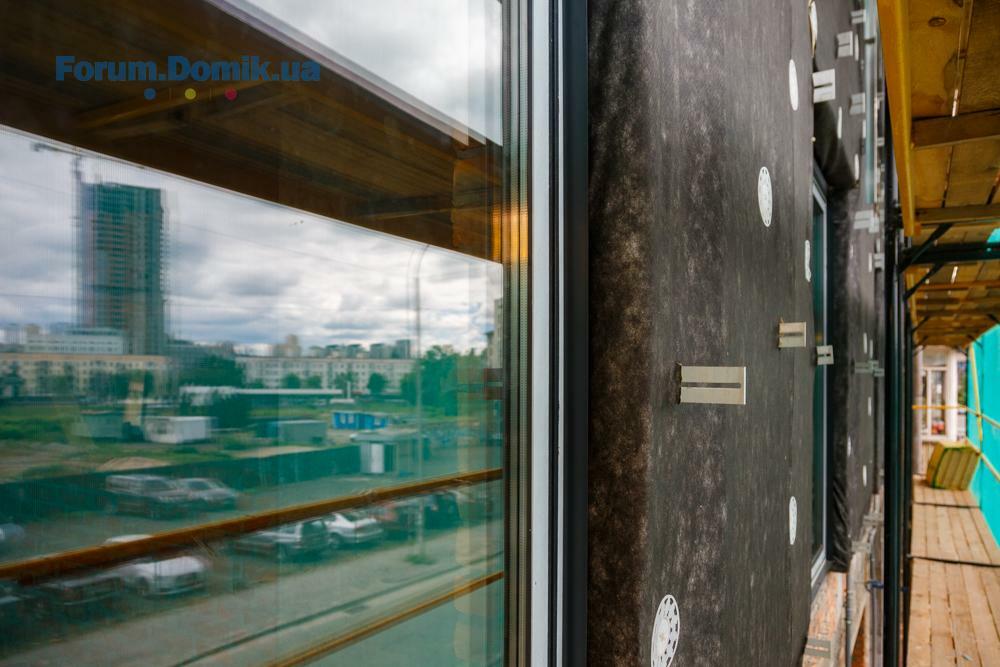

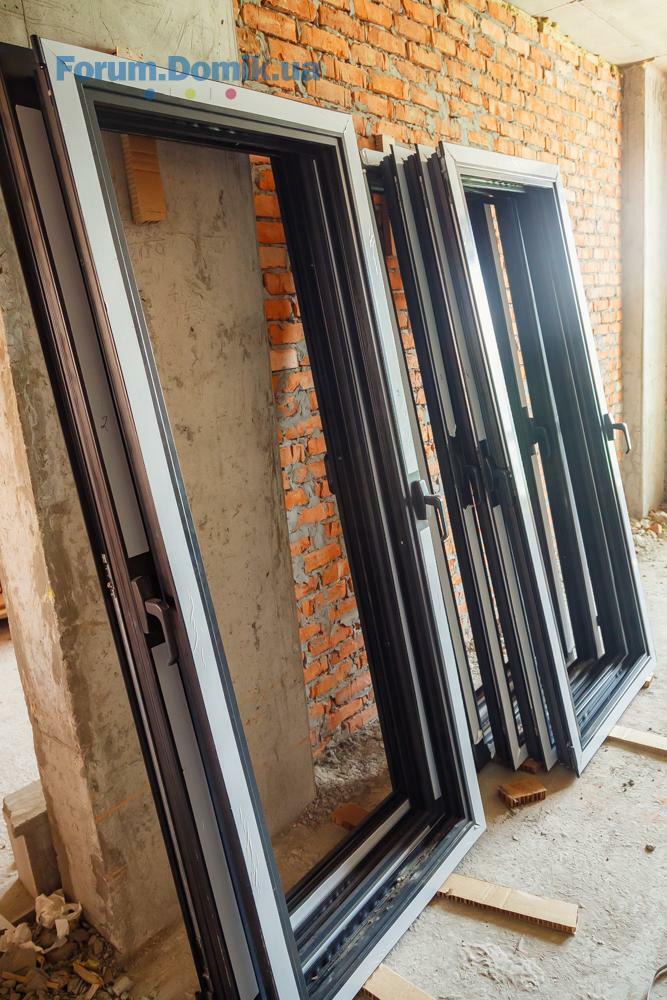

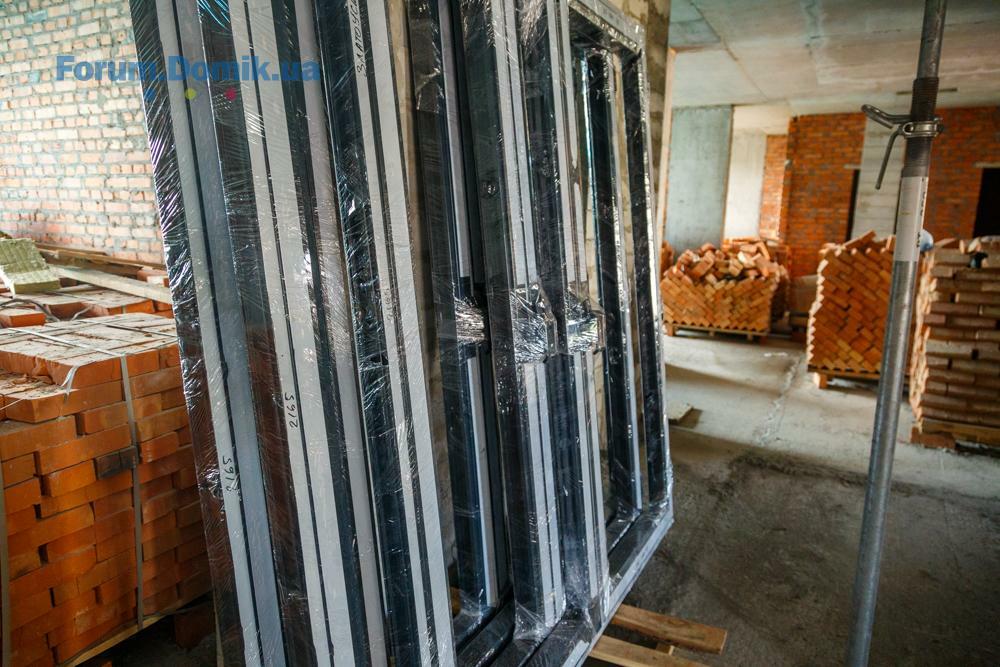

Активно триває монтаж вікон. Будівельники і далі працюють над монтажем (утепленням) фасаду. Також далі тривають роботи з улаштування цегляних внутрішніх перегородок.
Нові фото з будівельного майданчика.
Активно триває монтаж вікон. Будівельники і далі працюють над монтажем (утепленням) фасаду. Також далі тривають роботи з улаштування цегляних внутрішніх перегородок.
Нові фото з будівельного майданчика.
SAGA Development
SD
Старожил
807
02 квітня 2018
09 лип 2018 09:28
Свіжі новини з будмайданчика EINSTEIN Concept House!

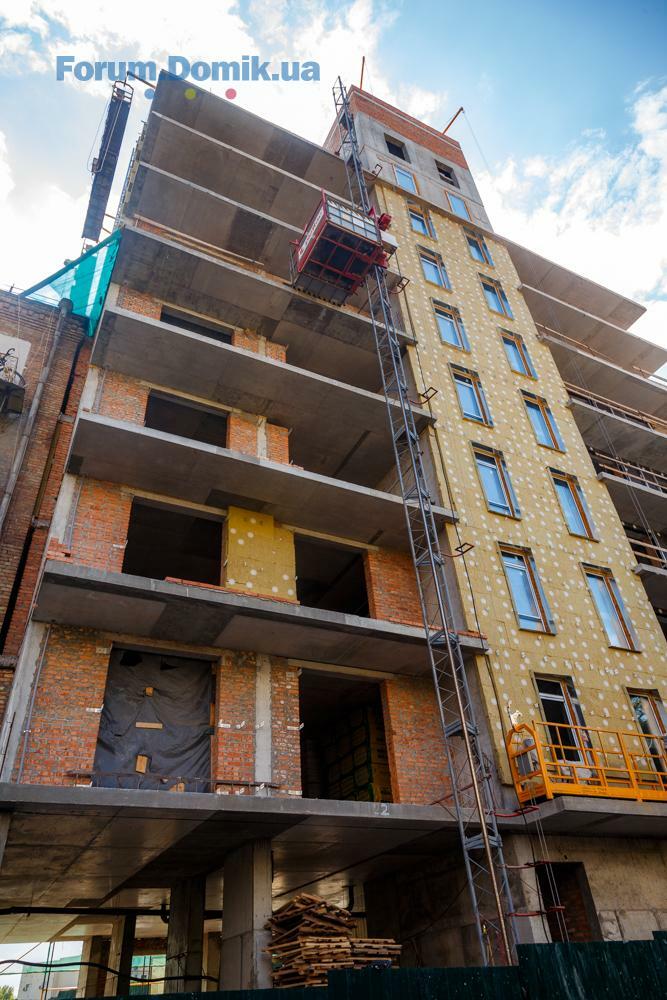

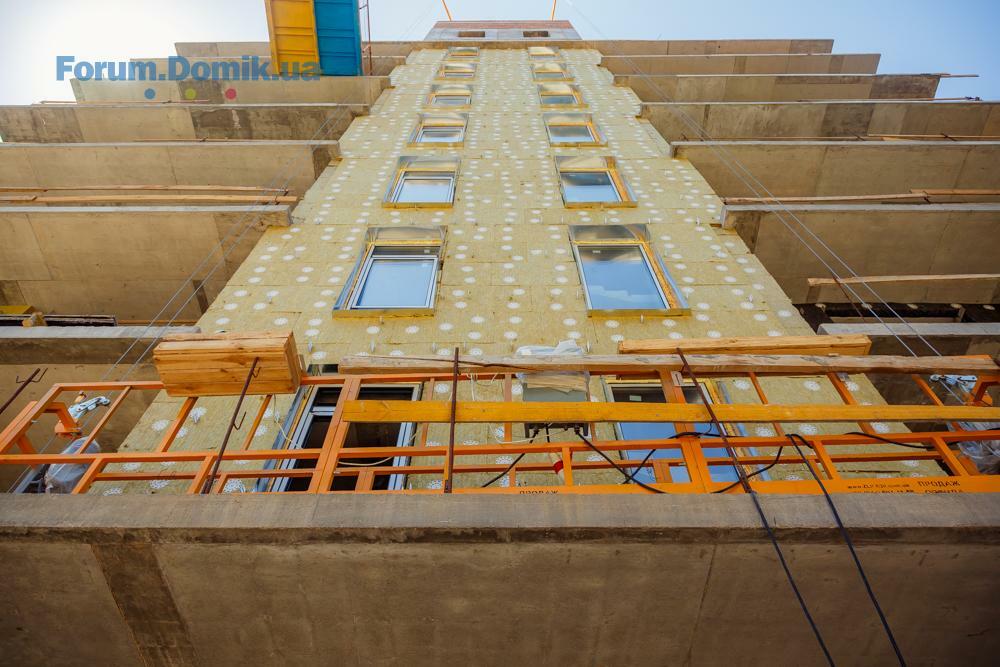

У комплексі вже розпочато монтаж пасажирського ліфта. Тривають роботи з утеплення фасаду. Будівельники працюють над внутрішніми міжквартирними перегородками.
Нові фото переглядайте нижче.
У комплексі вже розпочато монтаж пасажирського ліфта. Тривають роботи з утеплення фасаду. Будівельники працюють над внутрішніми міжквартирними перегородками.
Нові фото переглядайте нижче.
Sital

Користувач
76
11 жовтня 2016
09 лип 2018 09:52
Saga, доброго дня!
Ви до цього писали з приводу ліфта:
«Доброго дня! Так, ми дійсно помилились. Вдячні за вашу зацікавленість та уважність! Проектом передбачений один грузо-пасажирський ліфт вантажопідйомністю 1000 кг. Фірма виробник — Schindler, компанія з більш ніж 140-річним досвідом, один із найбільших постачальників підйомного обладнання у світі.»
Ви саме цей ліфт Schindler встановлюєте?
Ви до цього писали з приводу ліфта:
«Доброго дня! Так, ми дійсно помилились. Вдячні за вашу зацікавленість та уважність! Проектом передбачений один грузо-пасажирський ліфт вантажопідйомністю 1000 кг. Фірма виробник — Schindler, компанія з більш ніж 140-річним досвідом, один із найбільших постачальників підйомного обладнання у світі.»
Ви саме цей ліфт Schindler встановлюєте?
SAGA Development
SD
Старожил
807
02 квітня 2018
10 лип 2018 10:19
Цитата "Sital":Saga, доброго дня!
Ви до цього писали з приводу ліфта:
«Доброго дня! Так, ми дійсно помилились. Вдячні за вашу зацікавленість та уважність! Проектом передбачений один грузо-пасажирський ліфт вантажопідйомністю 1000 кг. Фірма виробник — Schindler, компанія з більш ніж 140-річним досвідом, один із найбільших постачальників підйомного обладнання у світі.»
Ви саме цей ліфт Schindler встановлюєте?
Вітаємо! Так, грузо-пасажирський ліфт Schindler вантажопідйомністю 1000 кг.
SAGA Development
SD
Старожил
807
02 квітня 2018
11 лип 2018 07:47
Цитата "Sital":Saga, доброго дня!
Ви до цього писали з приводу ліфта:
«Доброго дня! Так, ми дійсно помилились. Вдячні за вашу зацікавленість та уважність! Проектом передбачений один грузо-пасажирський ліфт вантажопідйомністю 1000 кг. Фірма виробник — Schindler, компанія з більш ніж 140-річним досвідом, один із найбільших постачальників підйомного обладнання у світі.»
Ви саме цей ліфт Schindler встановлюєте?
Вітаємо! Дякуємо за ваш запит. Ми повторно зв'язалися зі спеціалістами і вияснили, що ліфт замінили за технічних причин. Тепер буде встановлено ліфт Wittur MRL-W-Line.
SAGA Development
SD
Старожил
807
02 квітня 2018
20 лип 2018 19:02

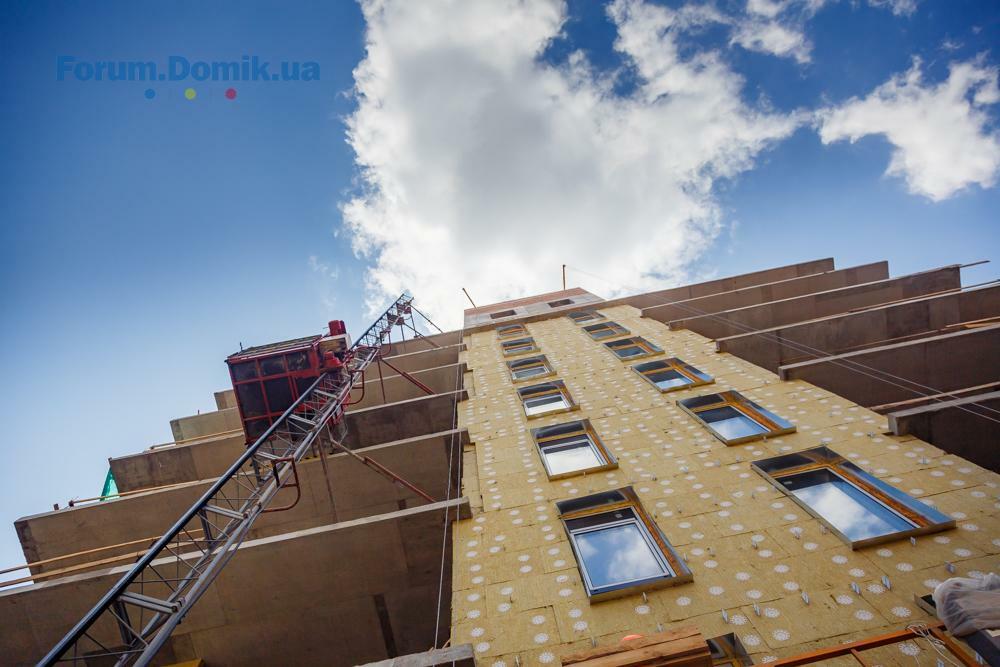

Повідомляємо актуальний статус будівництва в EINSTEIN Concept House.

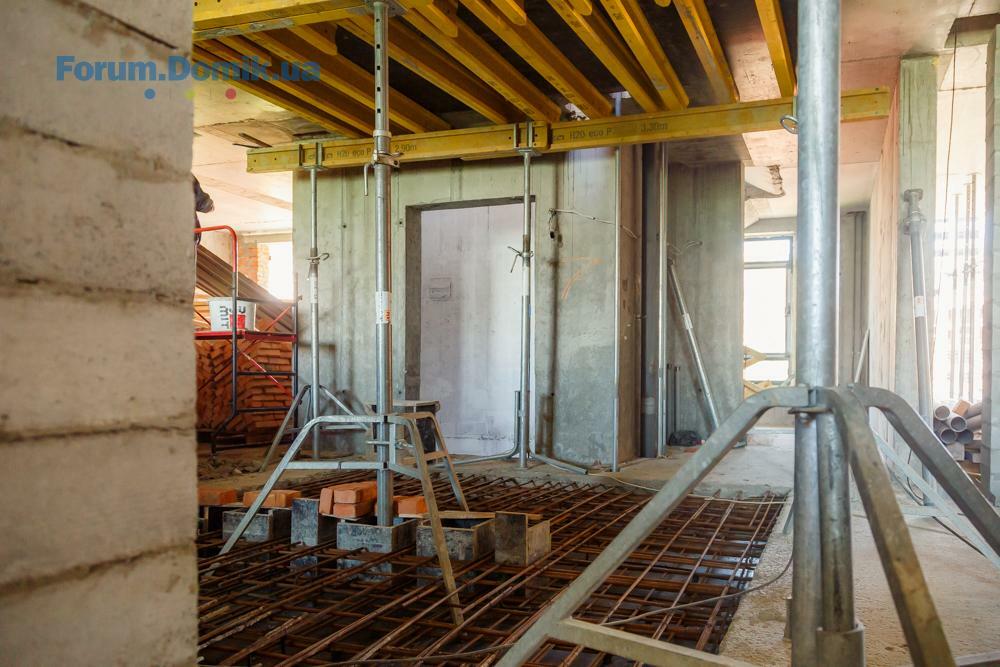

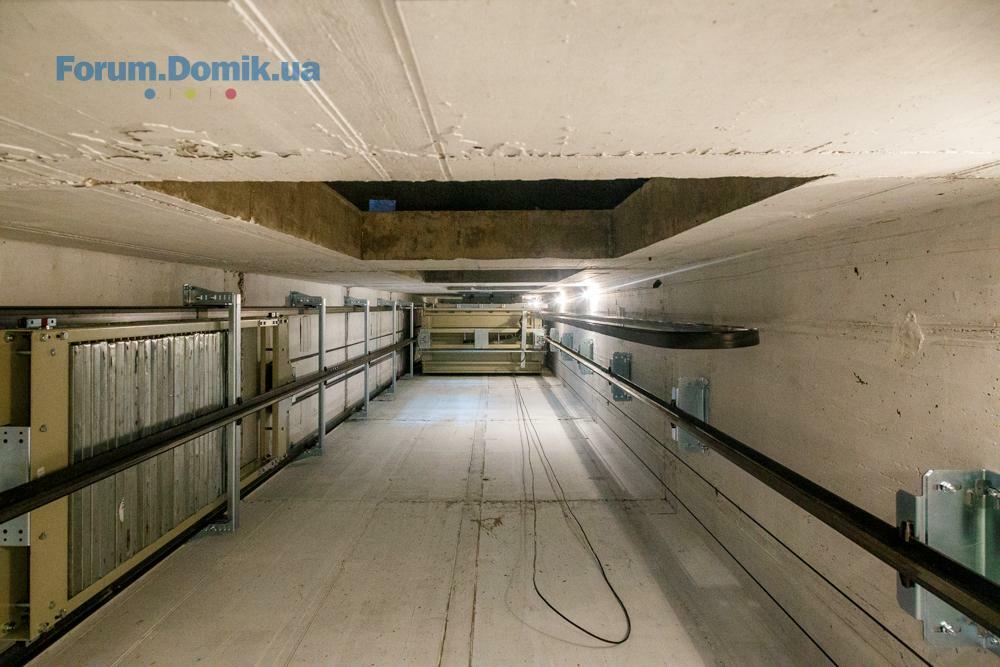

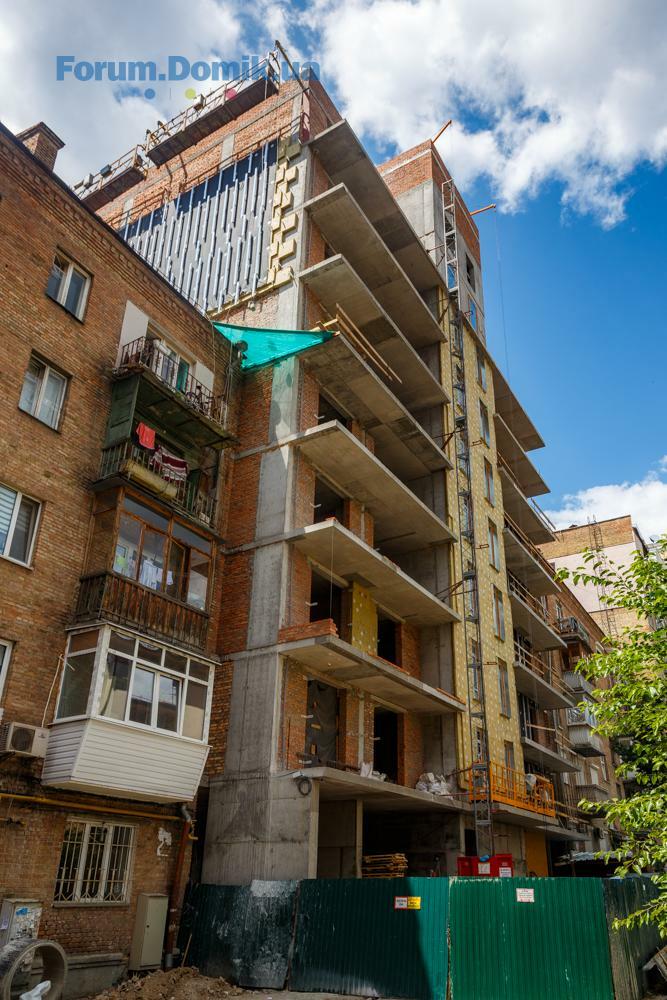

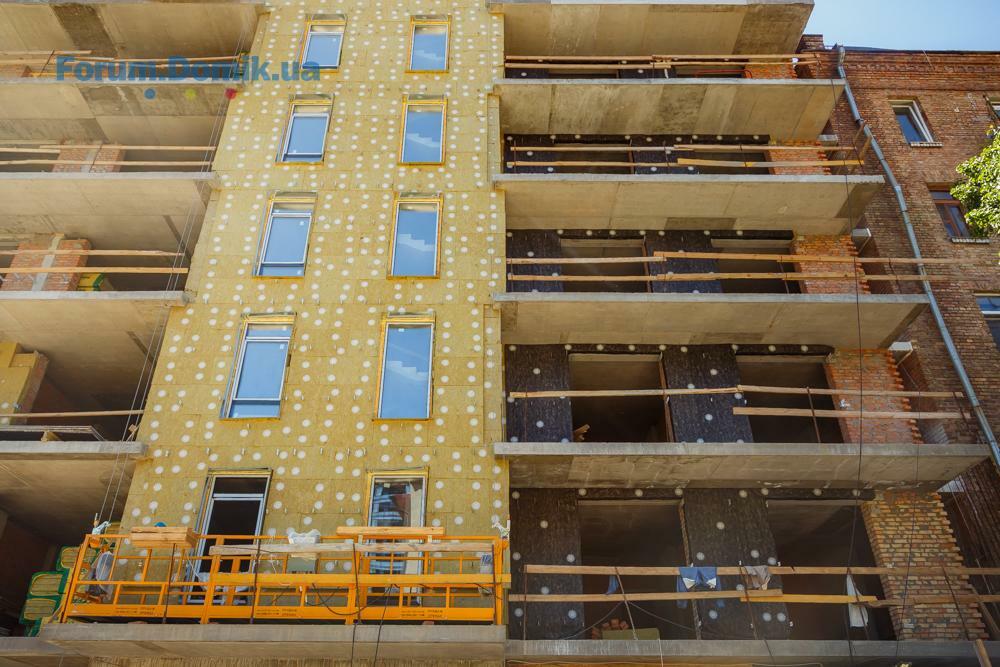

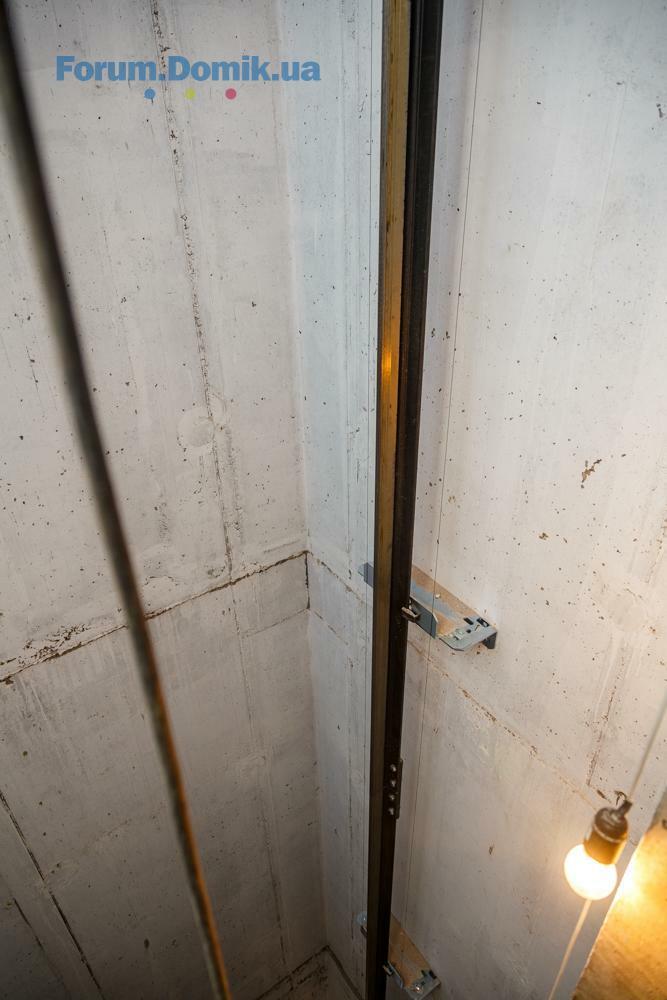

Продовжується монтаж вікон, робіт по утепленню фасаду, а також улаштування цегляних внутрішніх перегородок. Закінчено монтаж пасажирського ліфта без пусконалагоджувальних робіт.
Переглядайте фото з будівництва нижче.
Продовжується монтаж вікон, робіт по утепленню фасаду, а також улаштування цегляних внутрішніх перегородок. Закінчено монтаж пасажирського ліфта без пусконалагоджувальних робіт.
Переглядайте фото з будівництва нижче.
SAGA Development
SD
Старожил
807
02 квітня 2018
30 лип 2018 16:49
Щотижневий звіт будівельних робіт в житловому комплексі EINSTEIN Concept House.

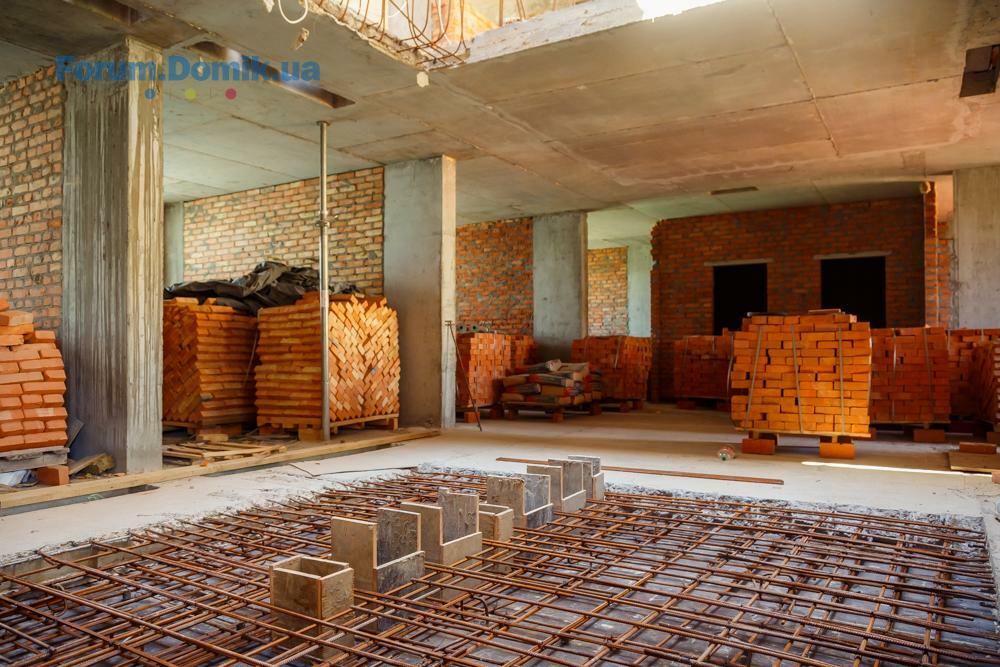

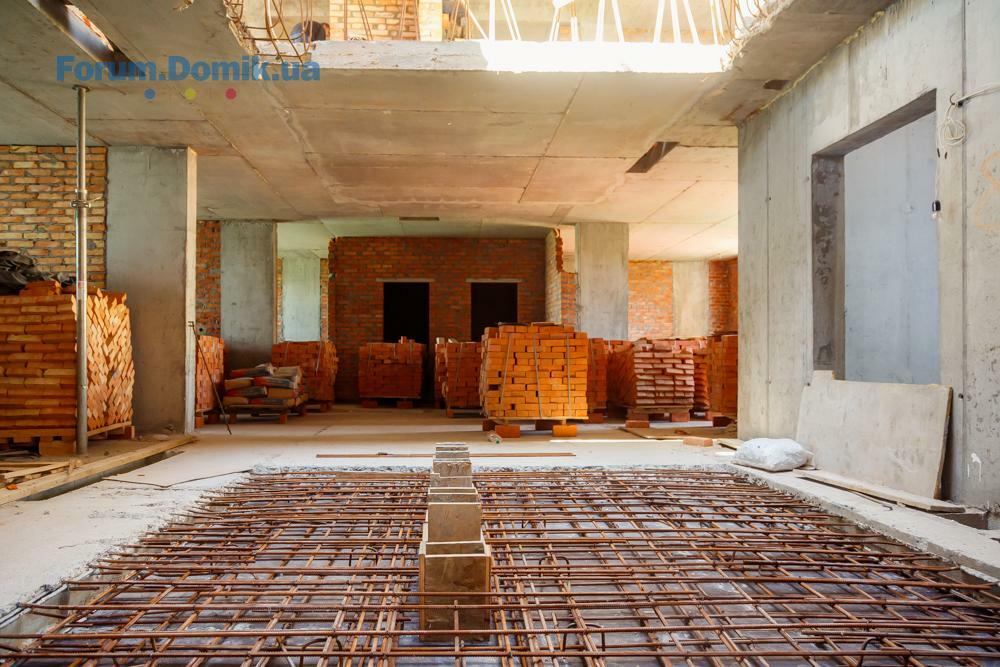

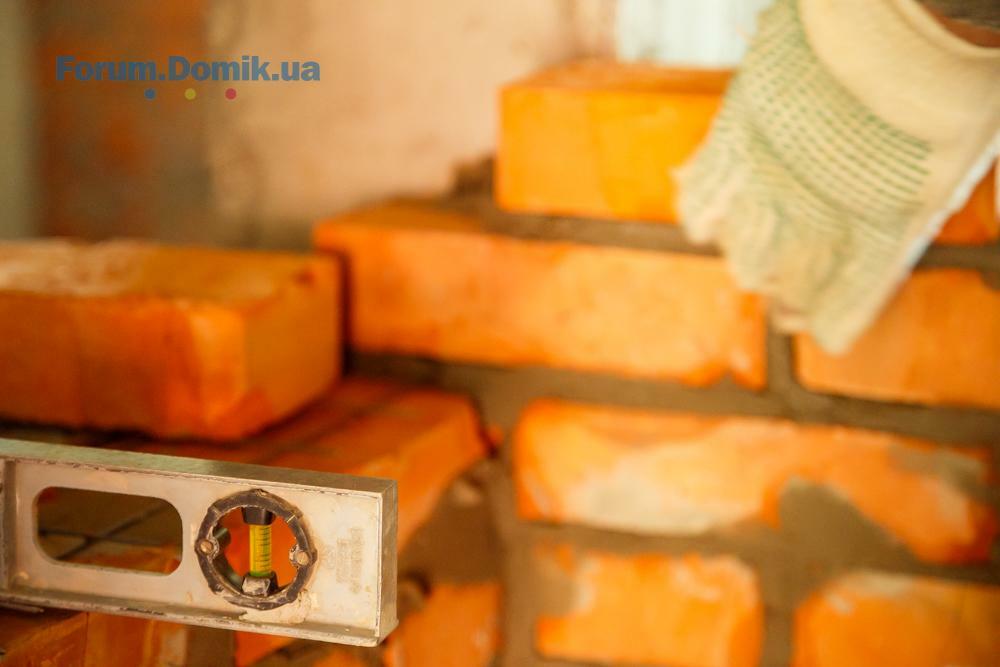

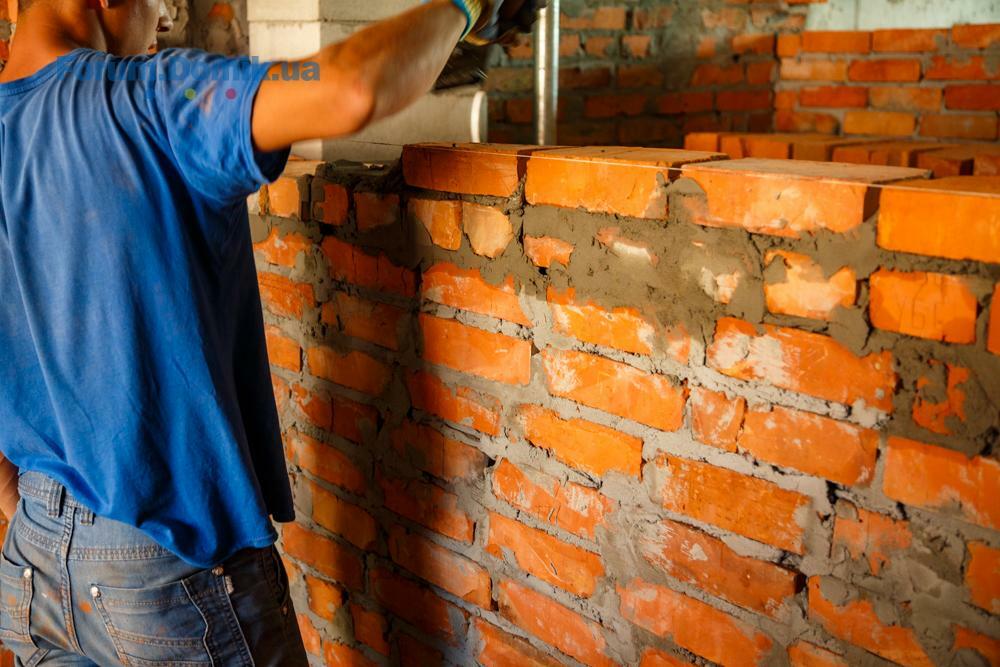

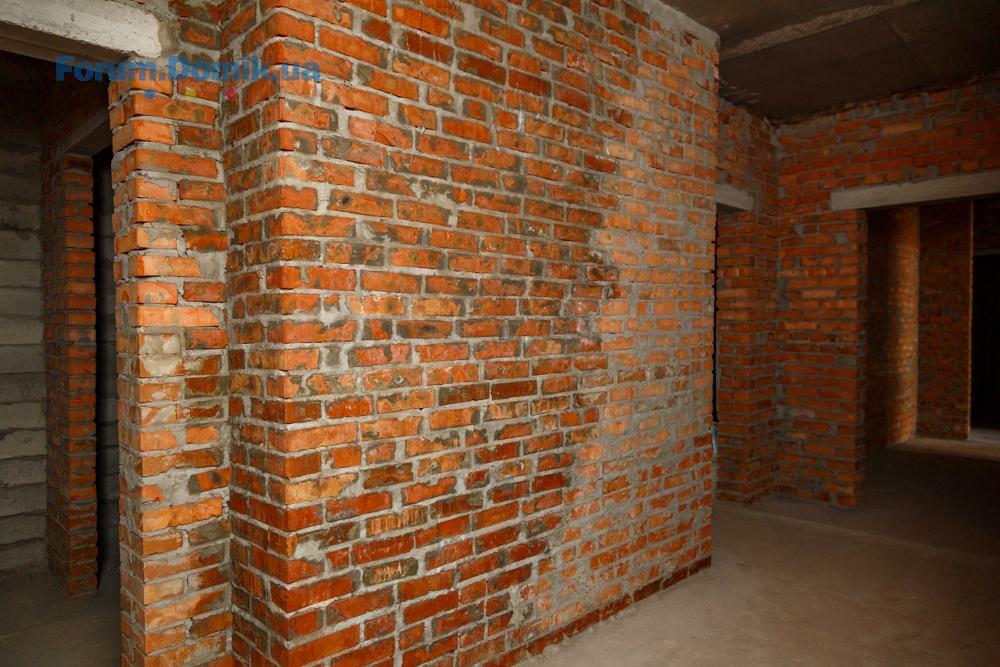

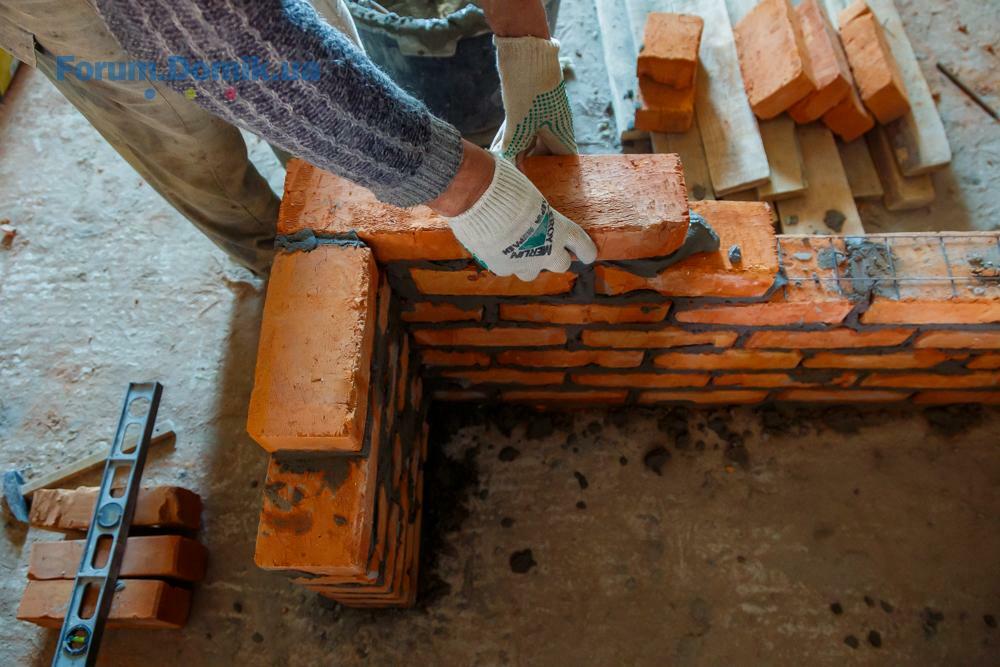

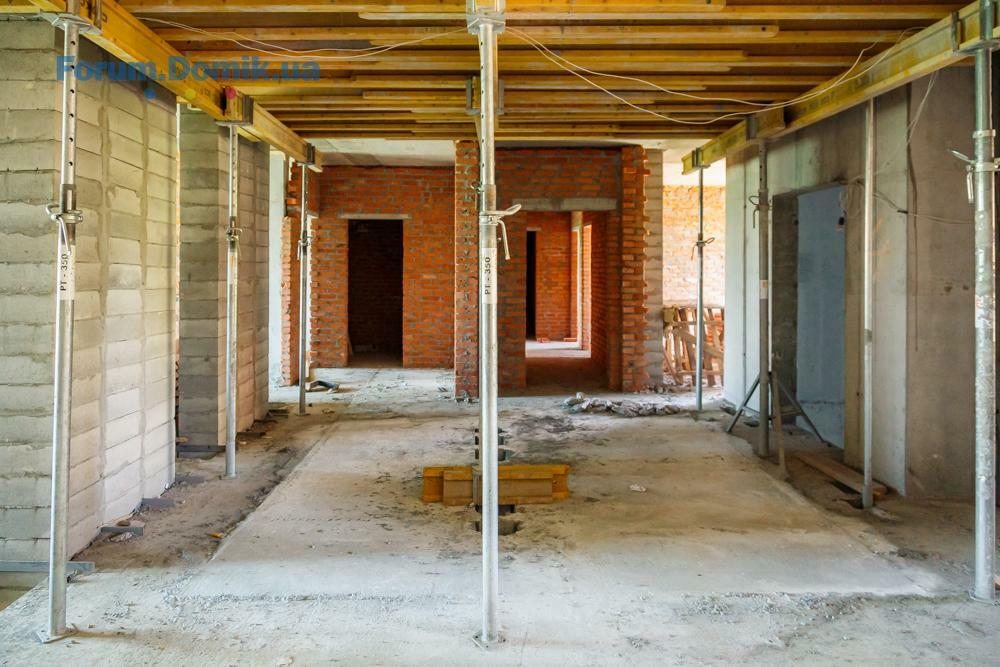

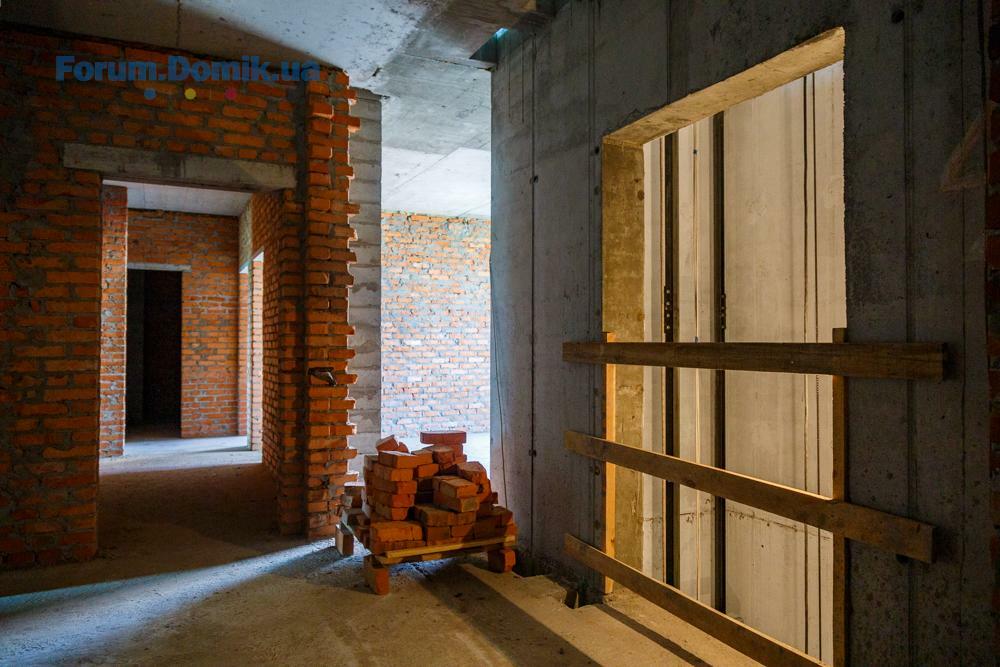

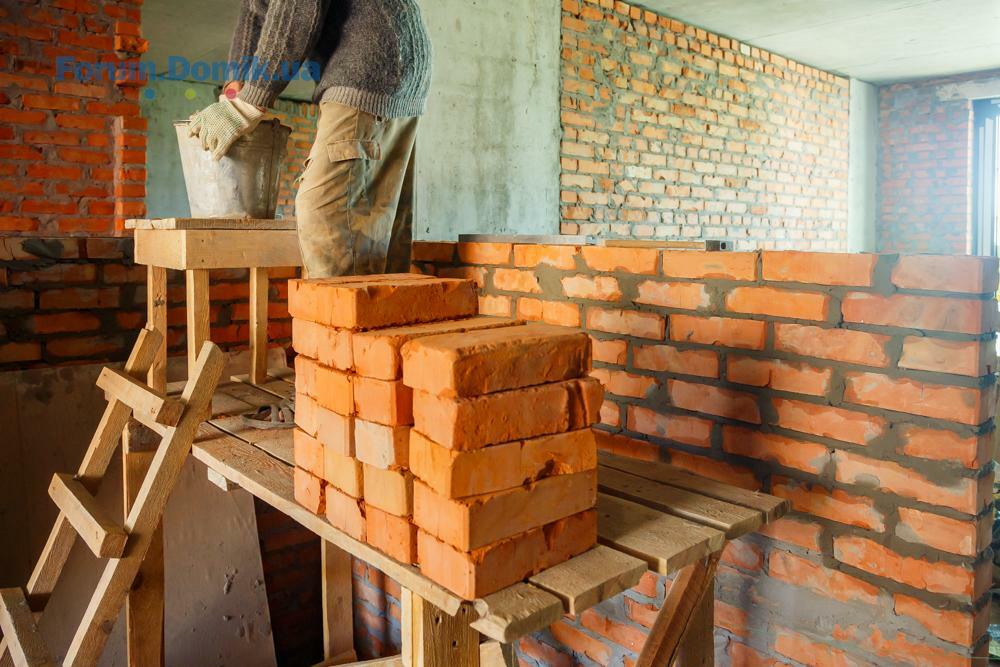

Наразі продовжуються роботи по монтажу вікон, утепленню фасаду, а також ведеться улаштування цегляних внутрішніх перегородок.
Додаємо нові фото.
Наразі продовжуються роботи по монтажу вікон, утепленню фасаду, а також ведеться улаштування цегляних внутрішніх перегородок.
Додаємо нові фото.

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна17.041 148
- ЖК Perfect Town LikoGrad | Лико Град | Perfect Group | ул. Михаила Максимовича17.04511
- ЖК Лондон Парк | ул. Луговая, 3б17.0487
- ЖК Atria City. Teremky | Атріа Сіті. Теремки | Чабани, Одеське шосе, 617.04909
- ЖК Оранжерея | Edelburg Development | ул. Николая Василенко, 216.0479
- ЖК Sanville Park, Софіївська Борщагівка, Вул. Богдана Хмельницького 25а15.0416
- ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка15.045 549
- ЖК "Гранд Парк", Бровары, ул. Фельдмана, 112.04104
- ЖК Світло Парк | Svitlo Park | Futura Hata | Наддніпрянське шосе, 2а11.044 170
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7410.042 261
- Чи варто зараз купувати нерухомість?18.044 279
- Допоможіть розібратись з податками11.042
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Балони та Обладнання06.04
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315

Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
