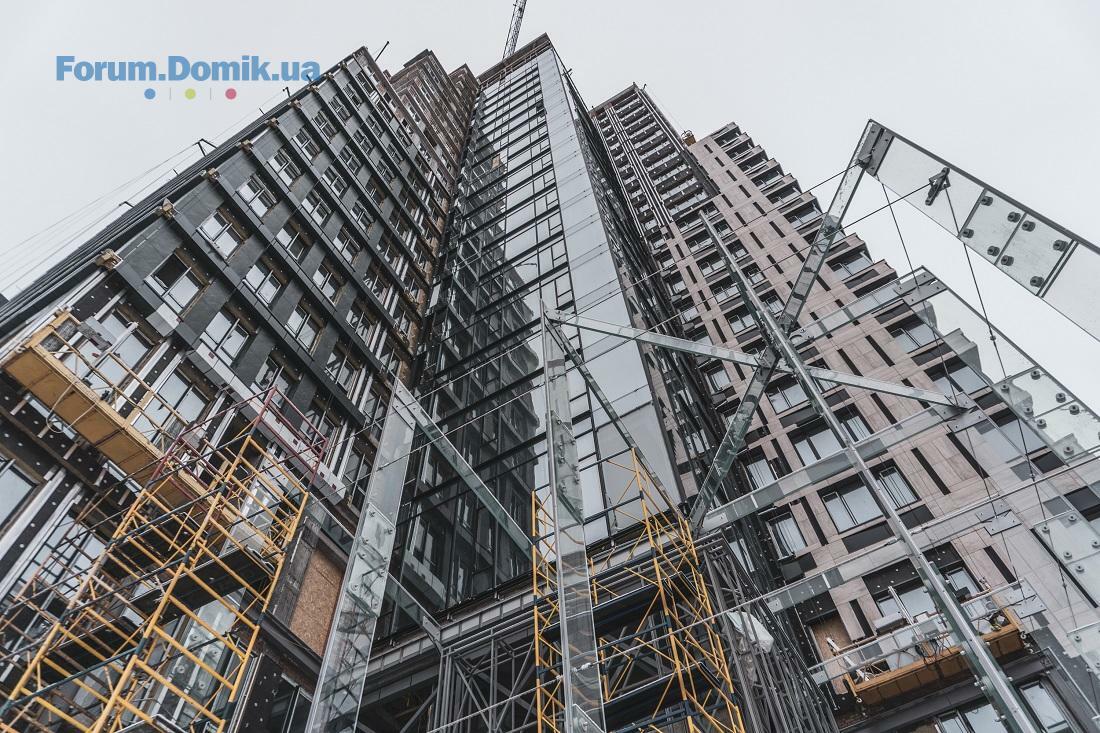

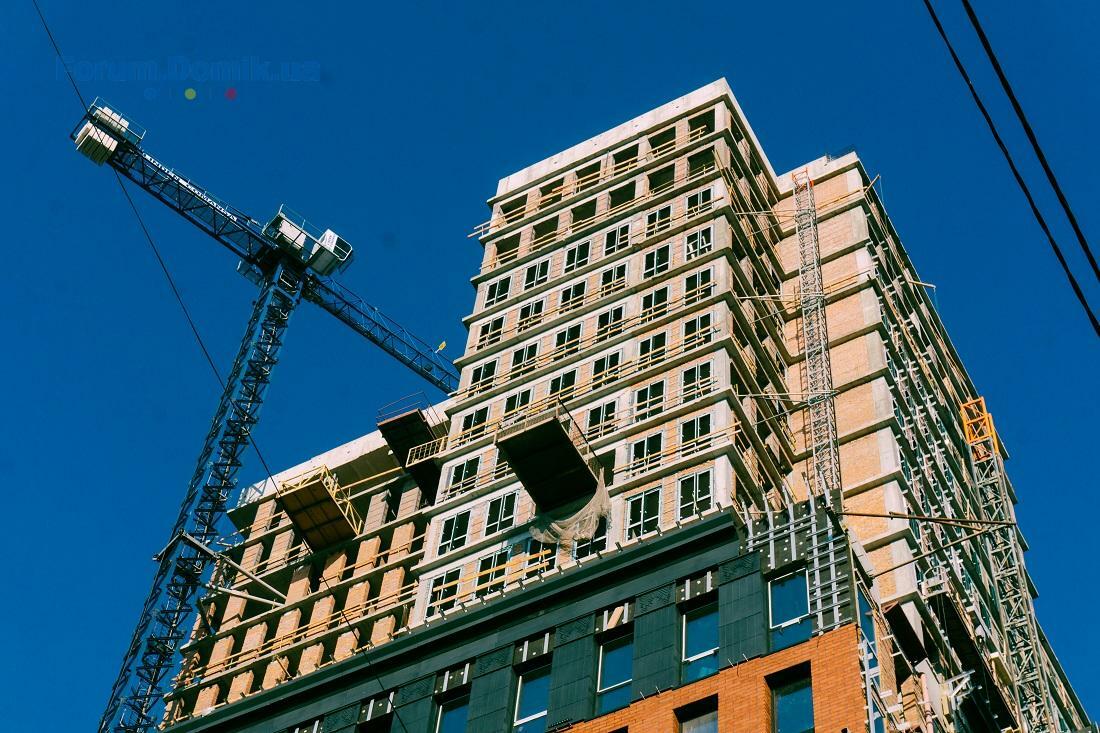

27 вер 2018 09:22
Раді повідомити про оновлення статусу CHICAGO Central House!

Кладка: звершуються роботи на 21 поверсі, триває кладка на 22-23 поверхах.
Моноліт: перекриття 24-25 поверхів та парапету.
Монтаж вікон: тривають роботи на 18-20 поверхах, монтаж вікон зі сторони двору.
Вікна над КУБом: змонтовані до 20-го поверху.

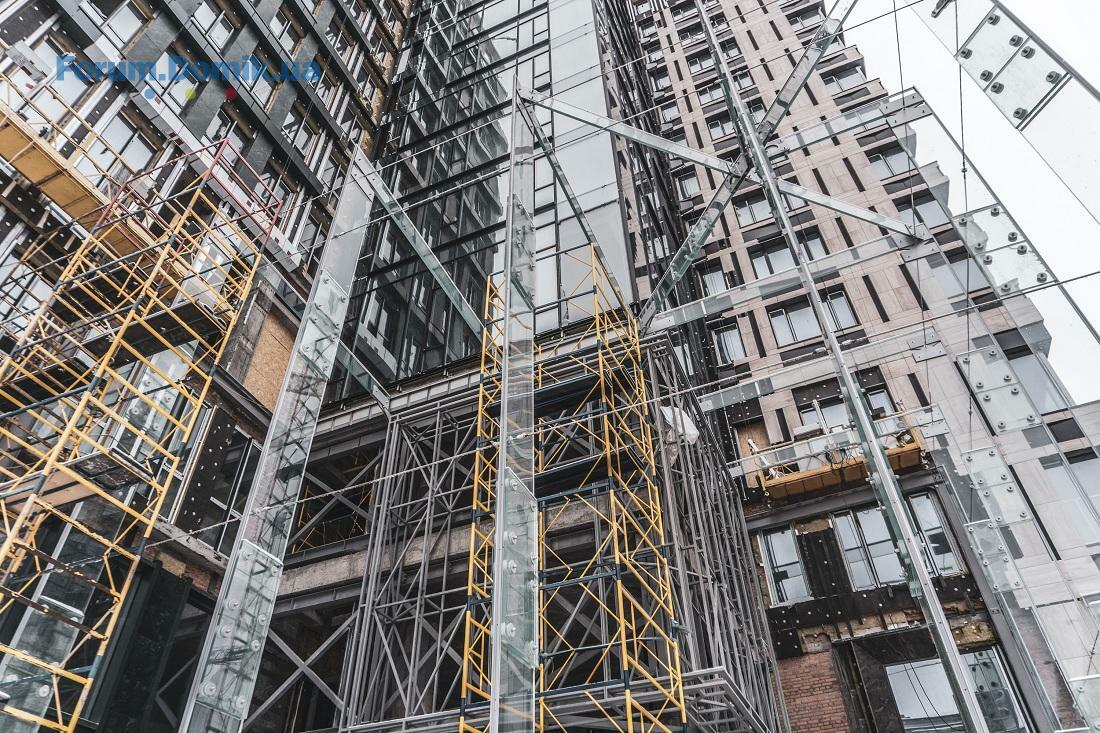

Навісні вентильовані фасади: тривають роботи до 15-го поверху зі сторони вул. Жилянська.
Водопровід та каналізація: встановлюються стояки до 16-го поверху.
Опалення та вентиляція: монтаж горизонтальної розводки — 16 поверх.
Електрика: встановлюються стояки — 19 поверх.
Стяжка: тривають роботи на 16-17 поверхах.
Монтаж ферми: завершені роботи. Тривають роботи по монтажу КУБу.

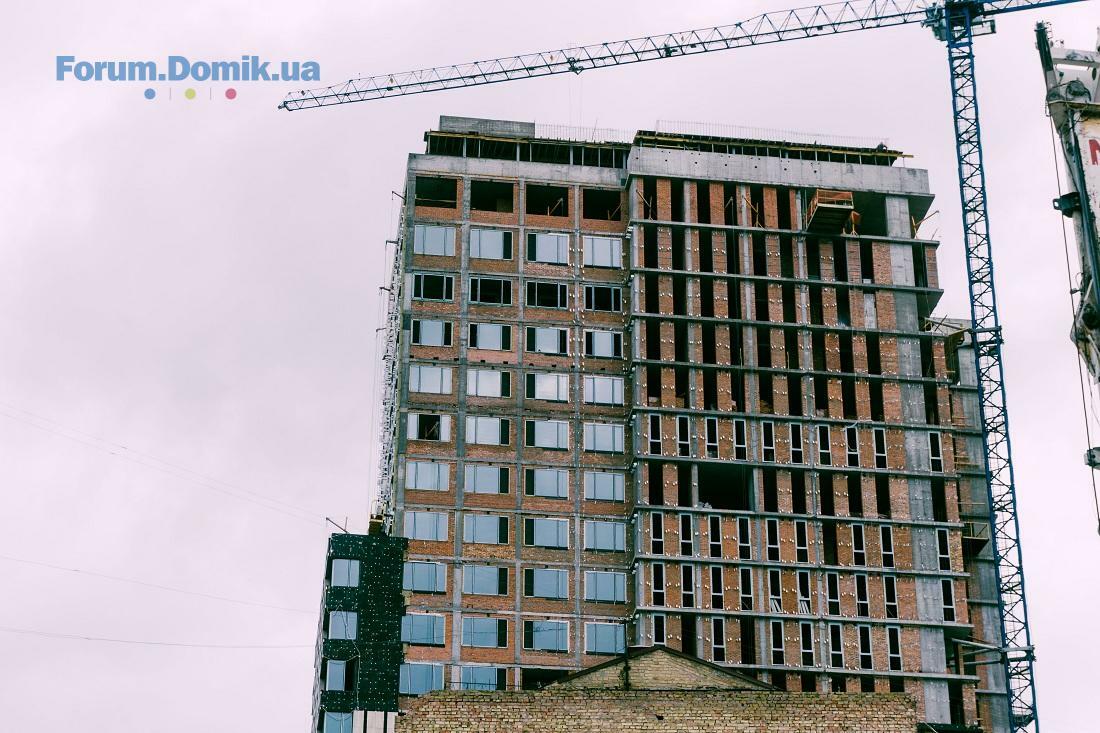

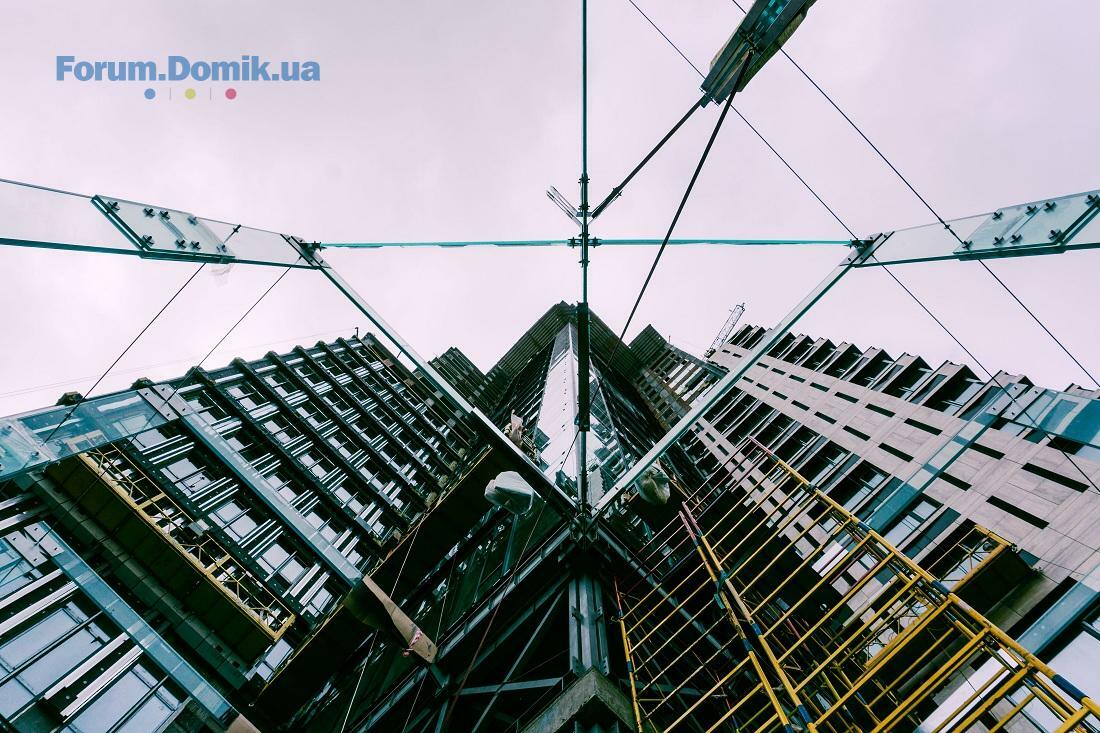

Прикріплюємо нові фото.
08 жовт 2018 11:39
З радістю хочемо представити вам фотозвіт із будівельного майданчика CHICAGO Central House та ознайомити з актуальним статусом будівельних робіт.

Кладка: звершуються роботи на 21 поверсі, триває кладка на 22-24 поверхах.
Моноліт: перекриття 24-25 поверхів та парапету.
Монтаж вікон: тривають роботи на 19-20 поверхах, монтаж вікон зі сторони двору.
Вікна над КУБом: змонтовані до 20-го поверху.
Навісні вентильовані фасади: тривають роботи до 15-го поверху зі сторони вул. Жилянська.
Водопровід та каналізація: встановлюються стояки до 17-го поверху.
Опалення та вентиляція: монтаж горизонтальної розводки — 17 поверх.
Електрика: встановлюються стояки — 19 поверх.
Стяжка: тривають роботи на 16-17 поверхах.
Монтаж ферми: завершені роботи.
Тривають роботи по монтажу КУБу.
08 жовт 2018 13:59
Фотографії у вас, звісно, дуже красиві і професійні) Але навіщо фотографувати види з вікон, коли усіх тут більше цікавить прогрес будівництва.
10 жовт 2018 10:00
Цитата "Tani_a":
Фотографії у вас, звісно, дуже красиві і професійні) Але навіщо фотографувати види з вікон, коли усіх тут більше цікавить прогрес будівництва.

Вітаємо! Вище ми прикріплюємо текстову інформацію про хід будівництва, де описується все детально.
12 жовт 2018 14:39
Дайджест будівництва CHICAGO Central House

Кладка: звершуються роботи на 21 поверсі, триває кладка на 22-24 поверхах.
Моноліт: перекриття 25-го поверху та парапету.
Монтаж вікон: тривають роботи на 19-20 поверхах, монтаж вікон зі сторони двору.
Вікна над КУБом: змонтовані до 22-го поверху.
Навісні вентильовані фасади: тривають роботи до 20-го поверху зі сторони вул. Жилянська.
Водопровід та каналізація: встановлюються стояки до 17-го поверху.
Опалення та вентиляція: монтаж горизонтальної розводки — 22 поверх.
Електрика: встановлюються стояки — 19 поверх.
Стяжка: тривають роботи на 16-17 поверхах.
Монтаж ферми: завершені роботи.
Тривають роботи по монтажу КУБу.

Як завжди, додаємо фотозвіт актуального ходу будівництва комплексу.
16 жовт 2018 12:33
Цитата "SAGA Development":

Вітаємо! Вище ми прикріплюємо текстову інформацію про хід будівництва, де описується все детально.

Дякую, читаю і текстову частину. Але б хотілося більш реальних картинок, щоб краще розуміти стан справ.
16 жовт 2018 14:55
Цитата "Tani_a":

Дякую, читаю і текстову частину. Але б хотілося більш реальних картинок, щоб краще розуміти стан справ.

Ви маєте на увазі внутрішні роботи?
23 жовт 2018 12:46
Цитата "SAGA Development":

Ви маєте на увазі внутрішні роботи?

так, внутрішні роботи також.
23 жовт 2018 13:13
Цитата "Tani_a":

так, внутрішні роботи також.

Візьмемо до уваги.
26 жовт 2018 14:53
Цитата "SAGA Development":

Візьмемо до уваги.

дуже вам вдячна!
02 лист 2018 09:16
Раді повідомити про оновлення статусу CHICAGO Central House!

Кладка: завершуються роботи на 21 поверсі, триває кладка на 22-24 поверхах.
Моноліт: перекриття 25-го поверху та парапету.
Монтаж вікон: тривають роботи на 22 поверсі, монтаж вікон зі сторони двору.
Вікна над КУБом: змонтовані до 22-го поверху, до 23-го поверху виконано каркас.
Навісні вентильовані фасади: тривають роботи до 22-го поверху зі сторони вул. Жилянська.
Водопровід та каналізація: встановлюються стояки до 22-го поверху.
Опалення та вентиляція: монтаж горизонтальної розводки — 22 поверх.
Електрика: встановлюються стояки — 22 поверх.
Стяжка: тривають роботи на 18-19 поверхах.
Завершено роботи з монтажу ферми.
Тривають роботи по монтажу КУБу.

Фотозвіт переглядайте нижче.
13 лист 2018 11:08
Новини з будівельного майданчика CHICAGO Central House.

Кладка: завершені роботи до 23 поверху, триває кладка на 24 поверсі.
Моноліт: триває перекриття 25 поверху, завершено перекриття парапету.
Монтаж вікон: тривають роботи на 22 поверсі, монтаж вікон зі сторони двору.
Вікна над кубом: змонтовані до 23-го поверху, до 24 поверху виконано каркас.
Навісні вентильовані фасади: тривають роботи до 22 поверху зі сторони вул. Жилянської.
Водовідвід та каналізація: встановлюються стояки до 22 поверху.
Опалення та вентиляція: монтаж вертикальної розводки - 22 поверх.
Електрика: встановлюються стояки - 22 поверх.
Стяжка: тривають роботи на 19 поверсі.
Завершено роботи з монтажу ферми.
Тривають роботи по монтажу куба.

Загально-будівельні роботи - 85%
Роботи до відм. 0,000 - 100%
Каркас - 99%
Цегляна кладка - 95%

Благоустрій - 25%

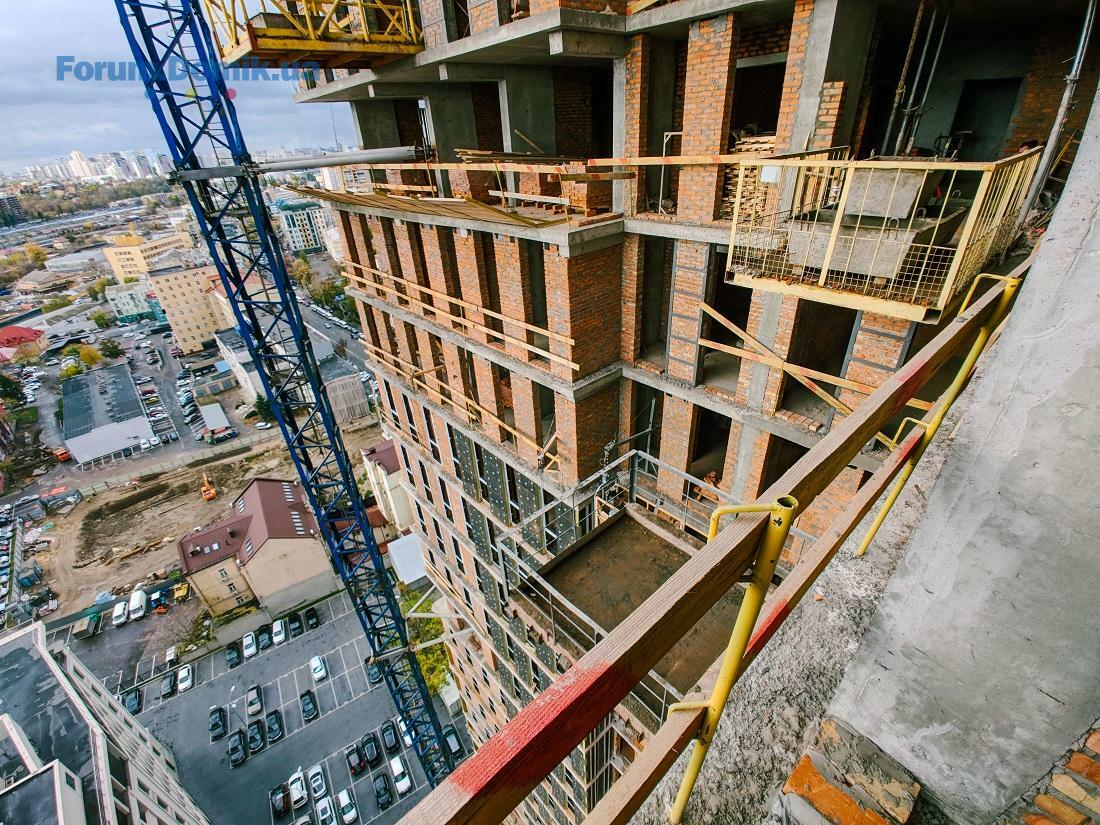

Переглядайте нові фото.
26 лист 2018 08:01
Дайджест будівництва CHICAGO Central House.

Кладка: завершені роботи до 24 поверху.
Моноліт: триває перекриття 25 поверху, завершено перекриття парапету.
Монтаж вікон: тривають роботи на 22 поверсі.
Водовідвід та каналізація: встановлюються стояки до 22 поверху.
Опалення та вентиляція: монтаж вертикальної розводки - 23 поверх.
Електрика: встановлюються стояки - 22 поверх, ведуться роботи з прокладання додаткового кабелю.
Монтаж дверей: тривають роботи на 10 поверсі.

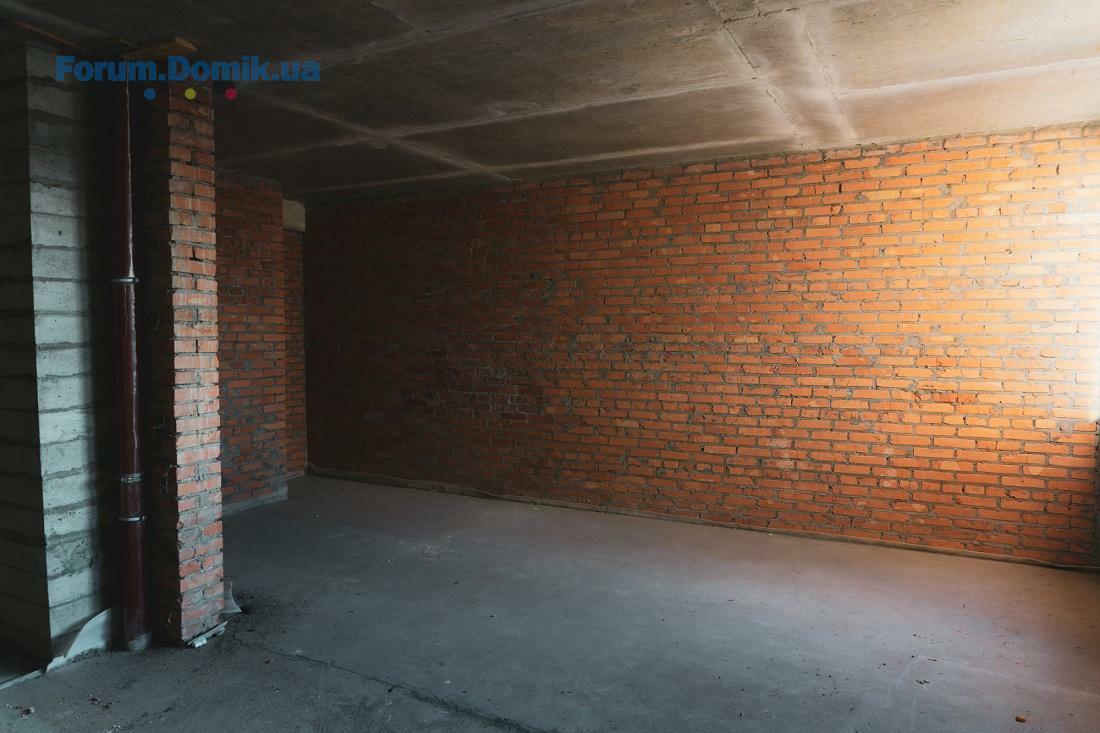

Штукатурка: ведуться роботи з 16 по 19 поверхи.
Стяжка: розпочато роботи на 19-21 поверхах.
Тривають роботи по монтажу куба. Завершено монтаж ферми, проводиться монтаж посадочних місць для цокольних елементів.

Цегляна кладка - 96%

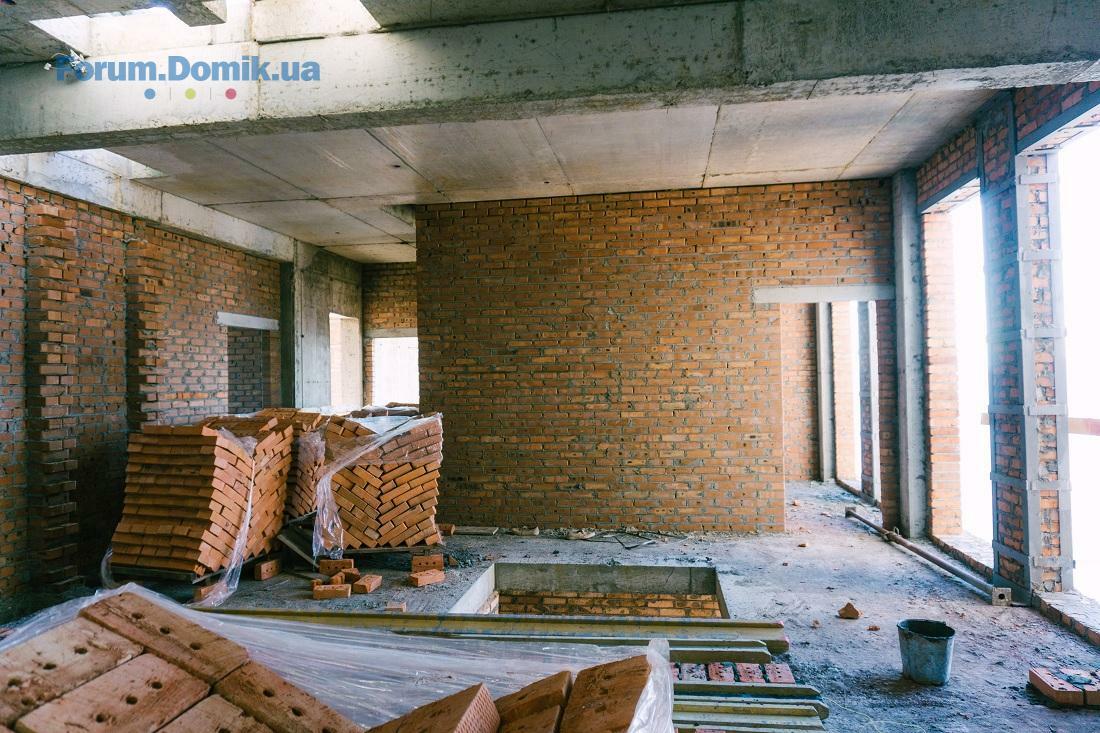

Фотозвіт переглядайте нижче.
04 груд 2018 09:16
Ділимося деталями ходу будівництва в CHICAGO Central House та новими фото.

Кладка: розпочато роботи на 25 поверсі.
Моноліт: триває перекриття 25 поверху, завершено перекриття парапету.

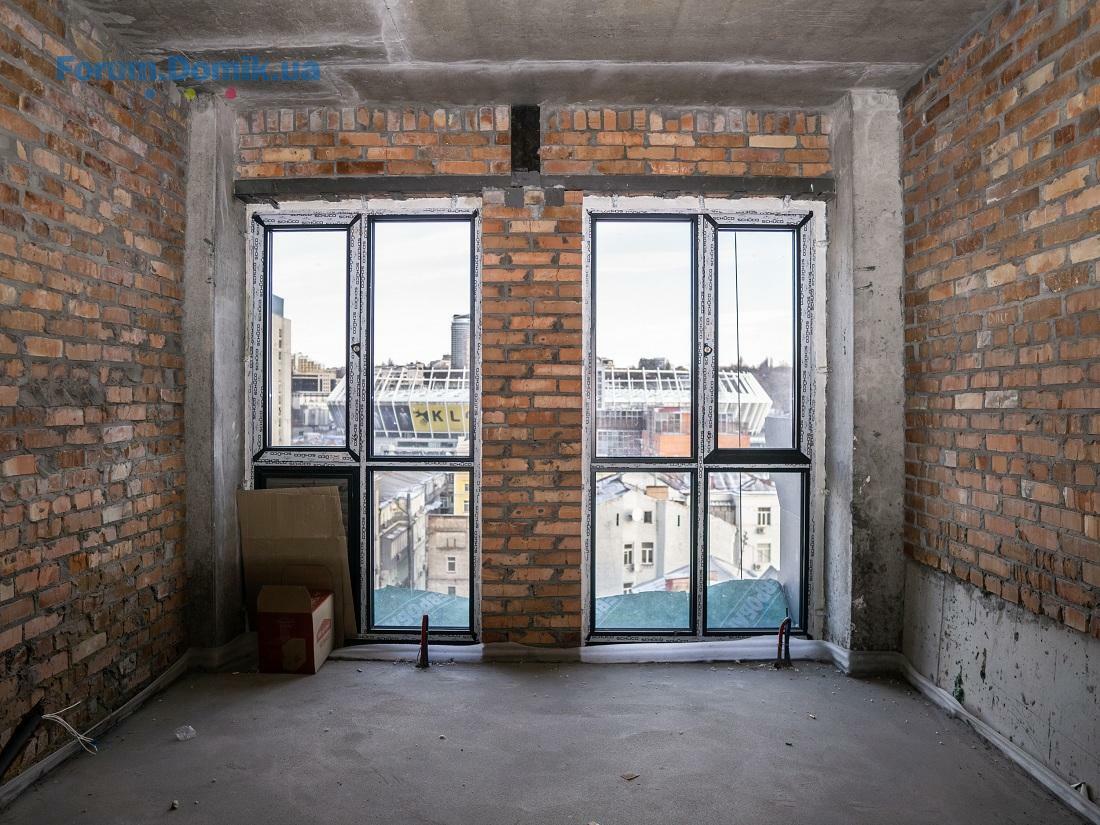

Монтаж вікон: тривають роботи на 22 поверсі.
Водовідвід та каналізація: встановлюються стояки до 22 поверху.
Опалення та вентиляція: монтаж вертикальної розводки - 24 поверх.
Електрика: встановлюються стояки - 22 поверх, завершено роботи з влаштування додаткового кабелю.
Монтаж дверей: тривають роботи на 12 поверсі.
Штукатурка: ведуться роботи з 18 по 22 поверхи.
Стяжка: розпочато роботи на 19-21 поверхах.
Тривають роботи по монтажу куба. Завершено монтаж ферми, проводиться монтаж посадочних місць для цокольних елементів.
Демонтаж гранітного покриття зі сторони вул. Жилянської та вул. Антоновича.

Фасад - 67%
• Вікна - 70%
• Фасад - 65%
11 груд 2018 15:09
Ділимося новинами будівництва CHICAGO Central House!

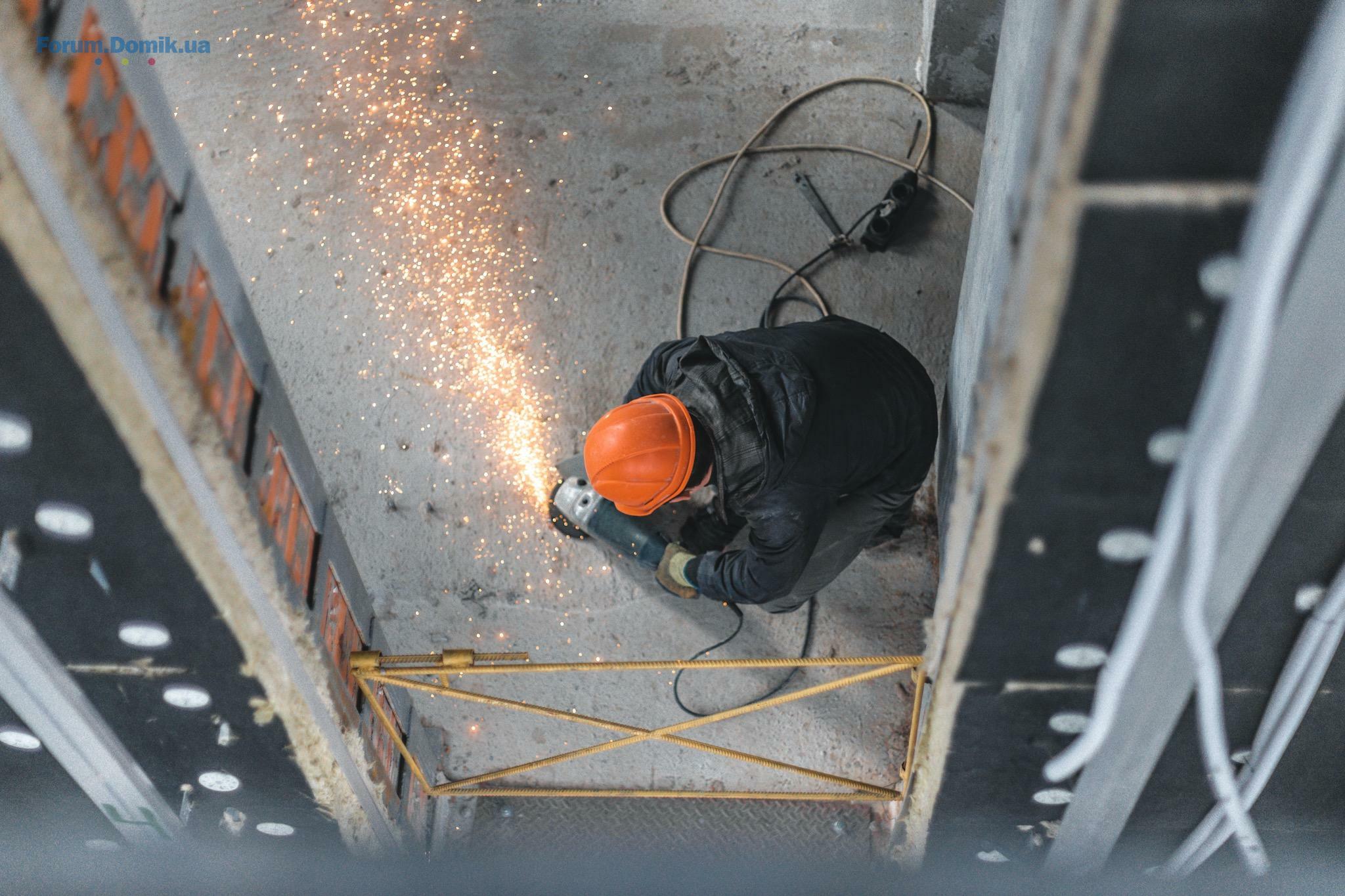

Кладка: розпочато роботи на 25 поверсі — виконується зовнішня кладка ліфтової кабіни та зовнішніх приямок (50 м³).
Моноліт: встановлюється плита перекриття 25 поверху, завершено перекриття парапету.
Монтаж вікон: тривають роботи на 23-24 поверхах.
Водовідвід та каналізація: встановлюються стояки до 22 поверху.
Опалення та вентиляція: монтаж вертикальної розводки — 24 поверх.
Електрика: встановлюються стояки — 22 поверх, завершено роботи з влаштування додаткового кабелю.

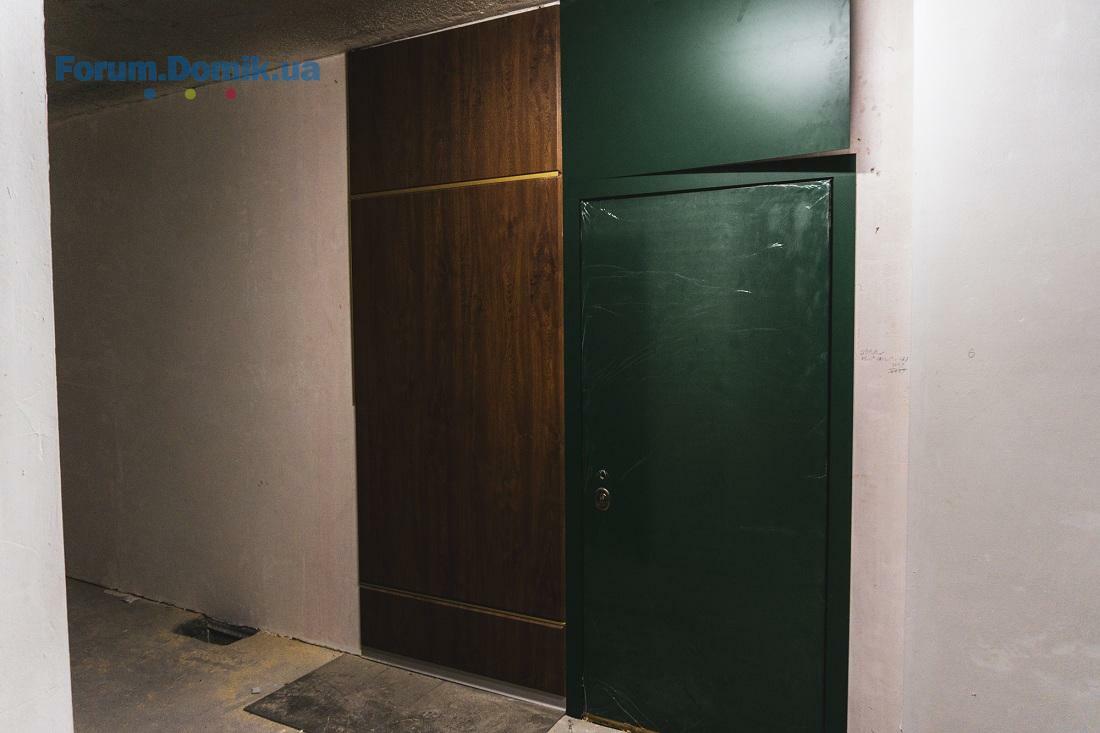

Монтаж дверей: тривають роботи на 12-16 поверхах.
Штукатурка: ведуться роботи на 21-23 поверхах.
Стяжка: завершуються роботи на 19-21 поверхах.
Тривають роботи по монтажу КУБа. Завершено монтаж ферми, проводиться монтаж посадочних місць для цокольних елементів.
Завершено демонтаж гранітного покриття зі сторони вул. Жилянської та вул. Антоновича. Ведуться підготовчі роботи до влаштування зливової системи.

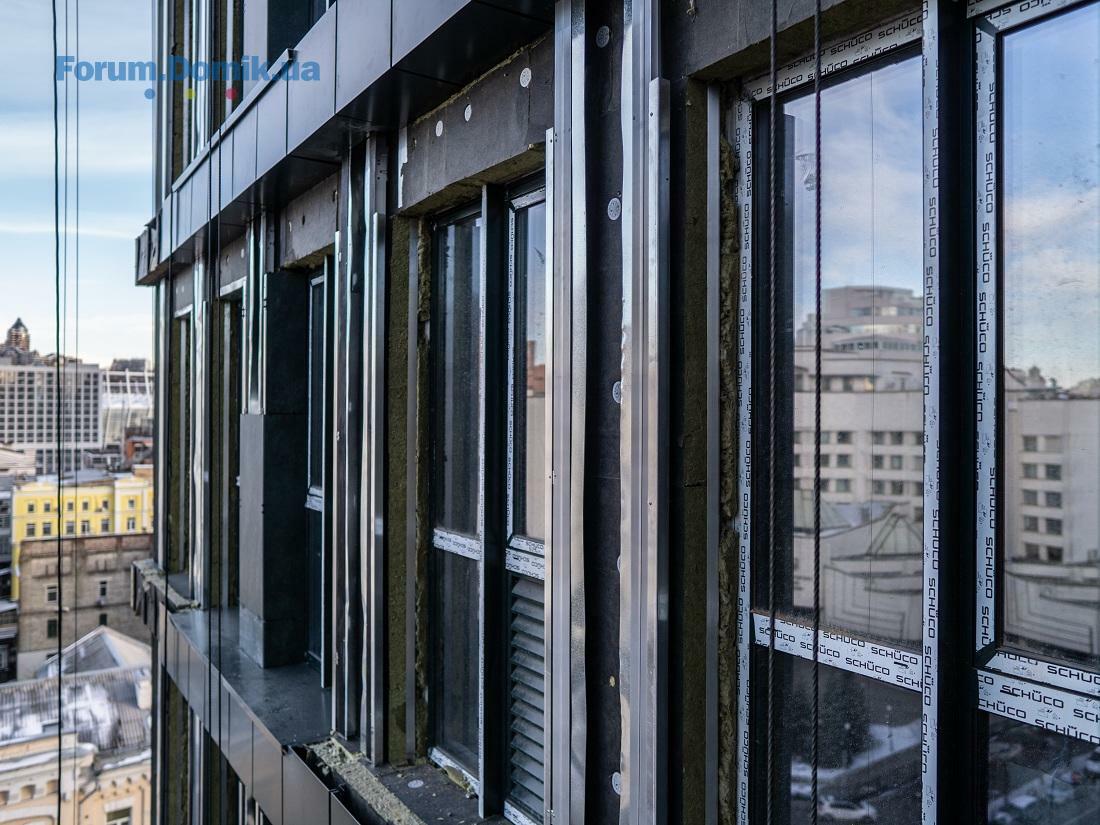

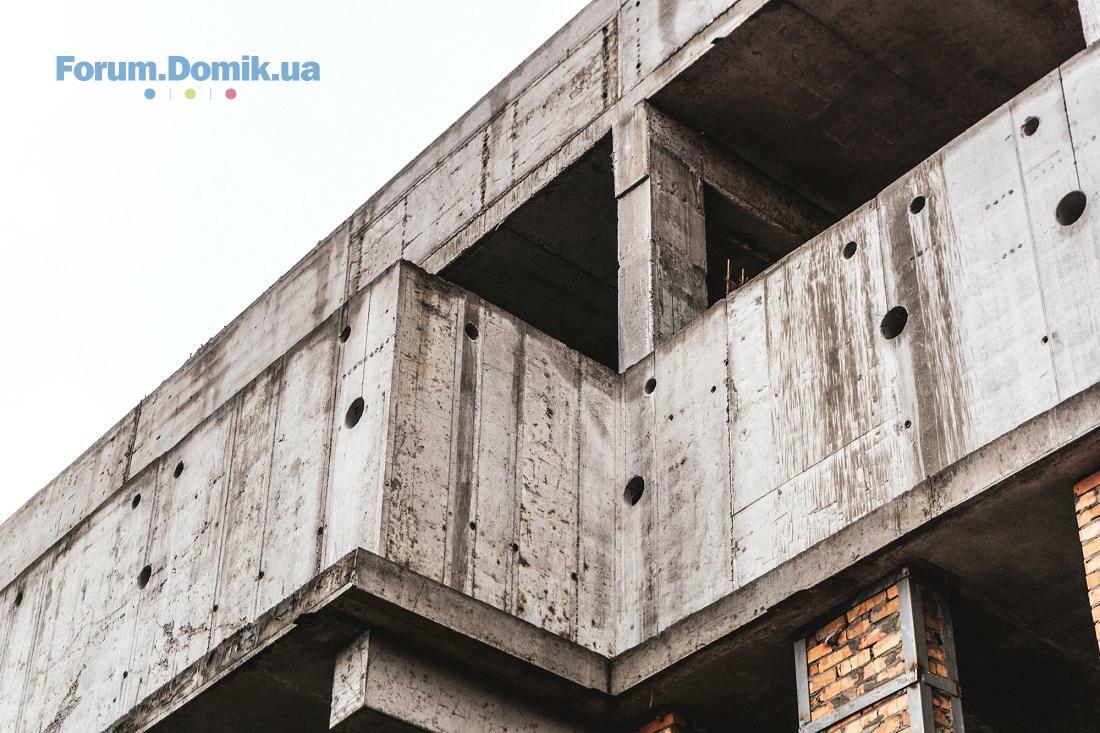

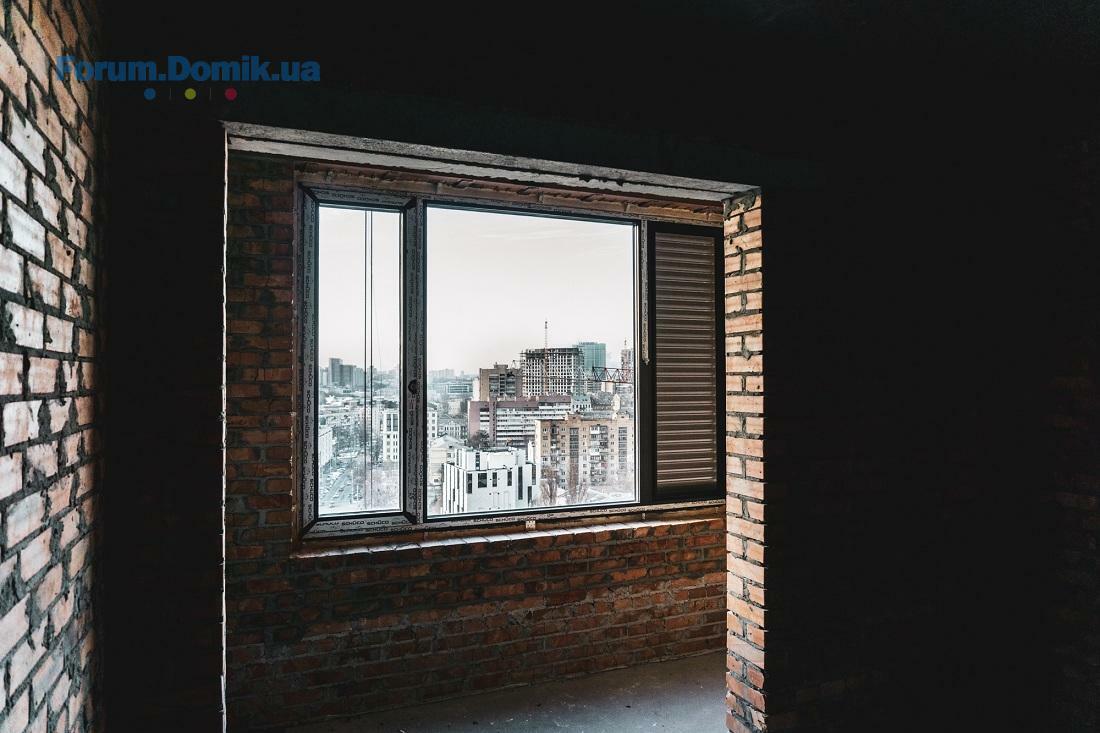

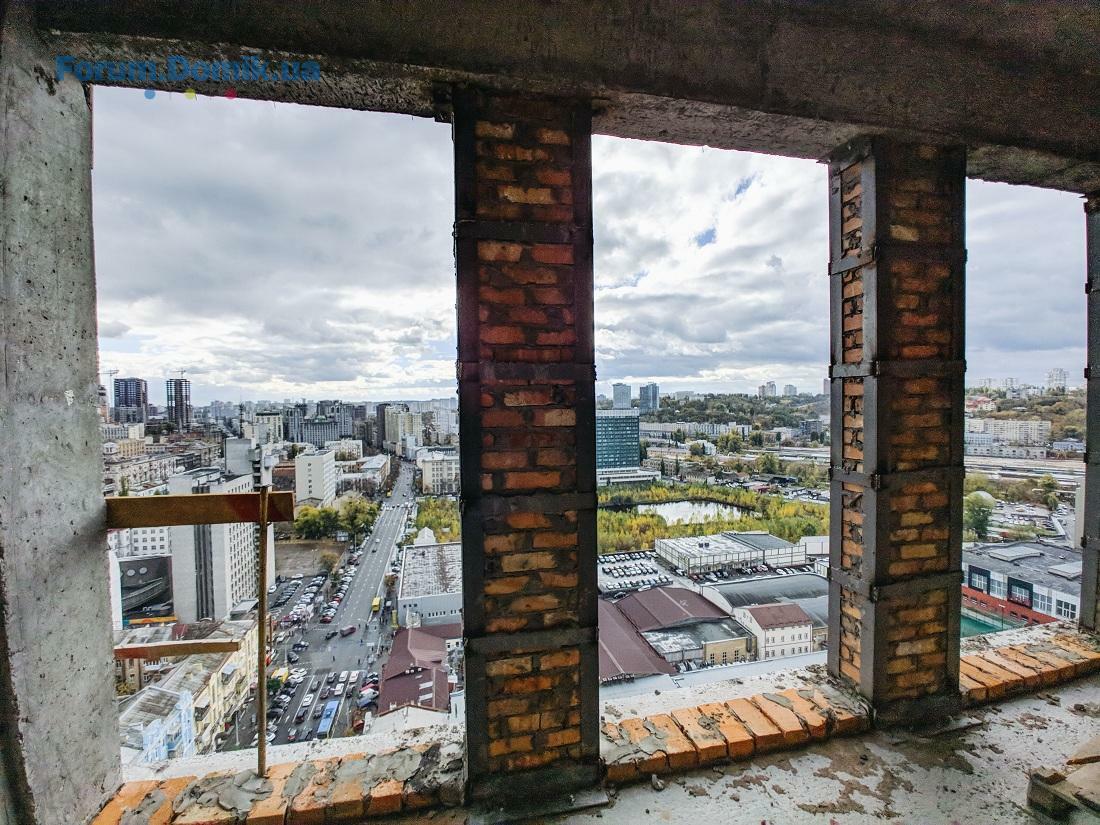

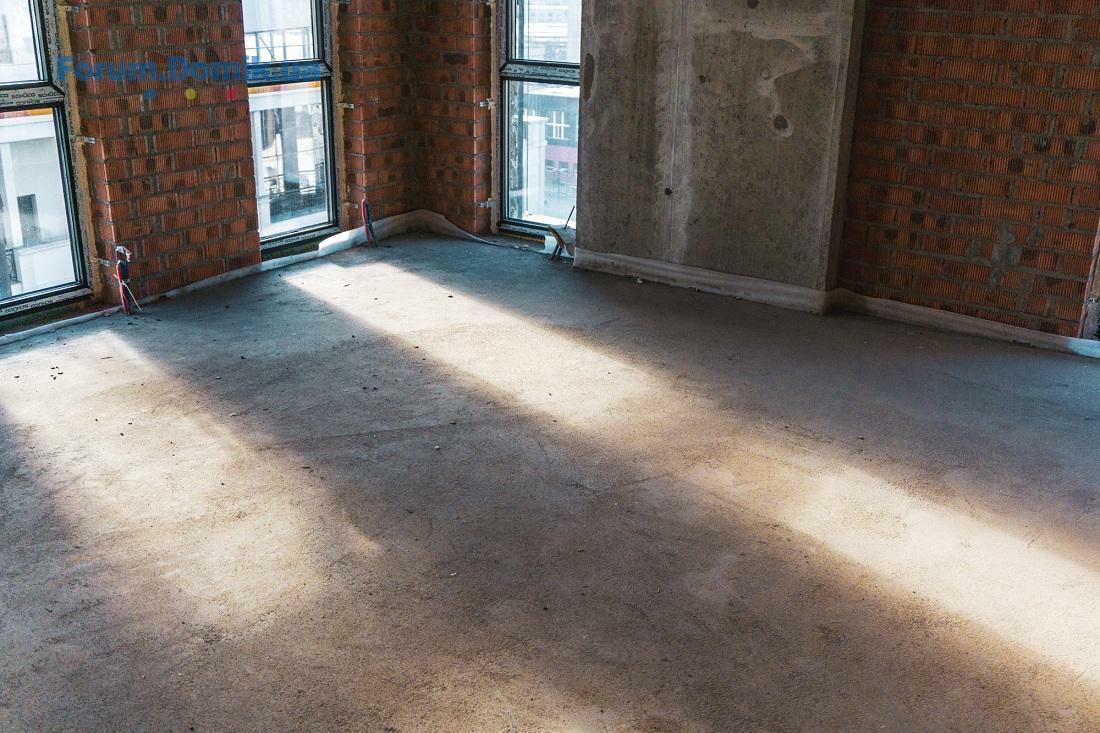

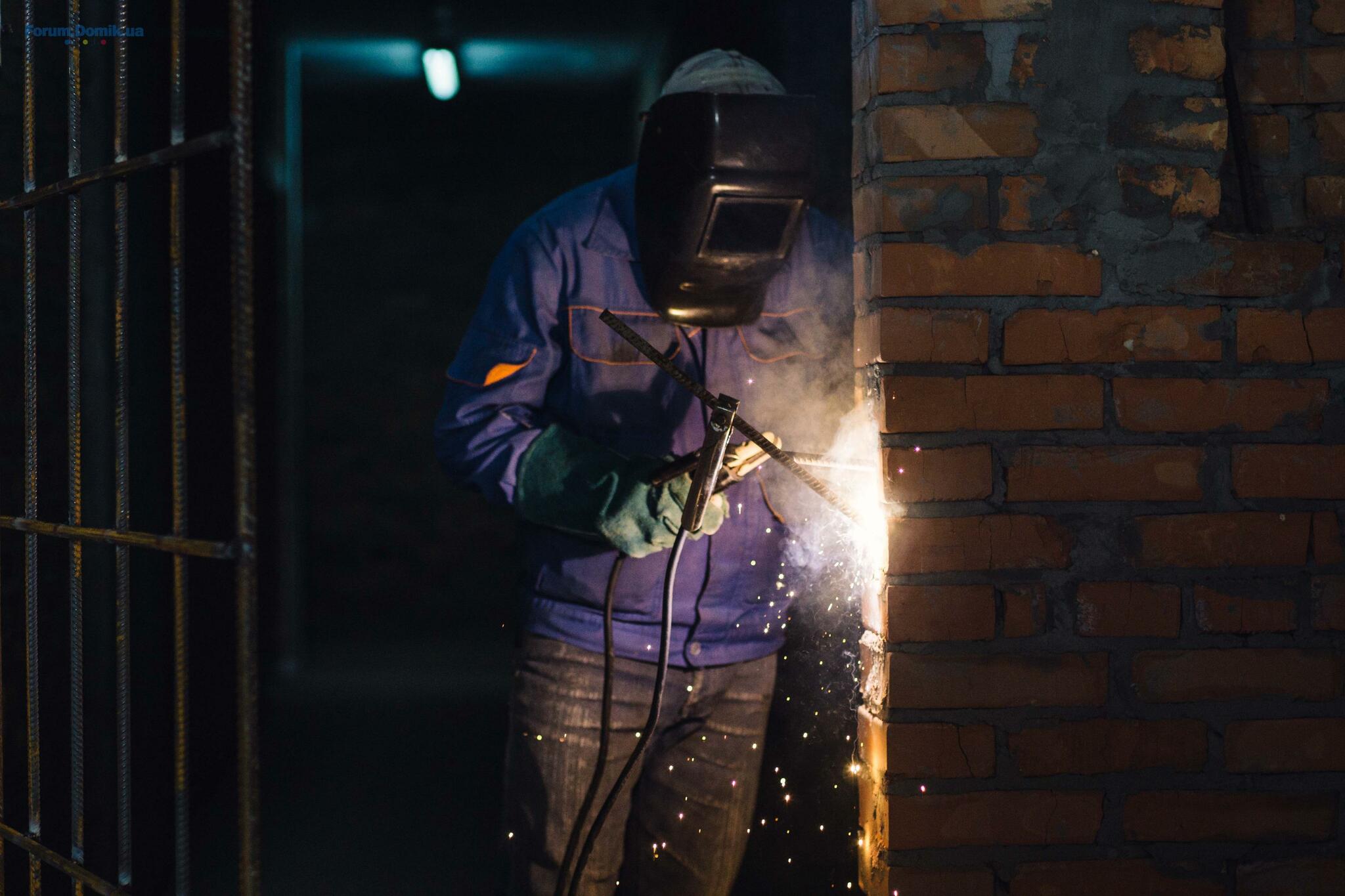

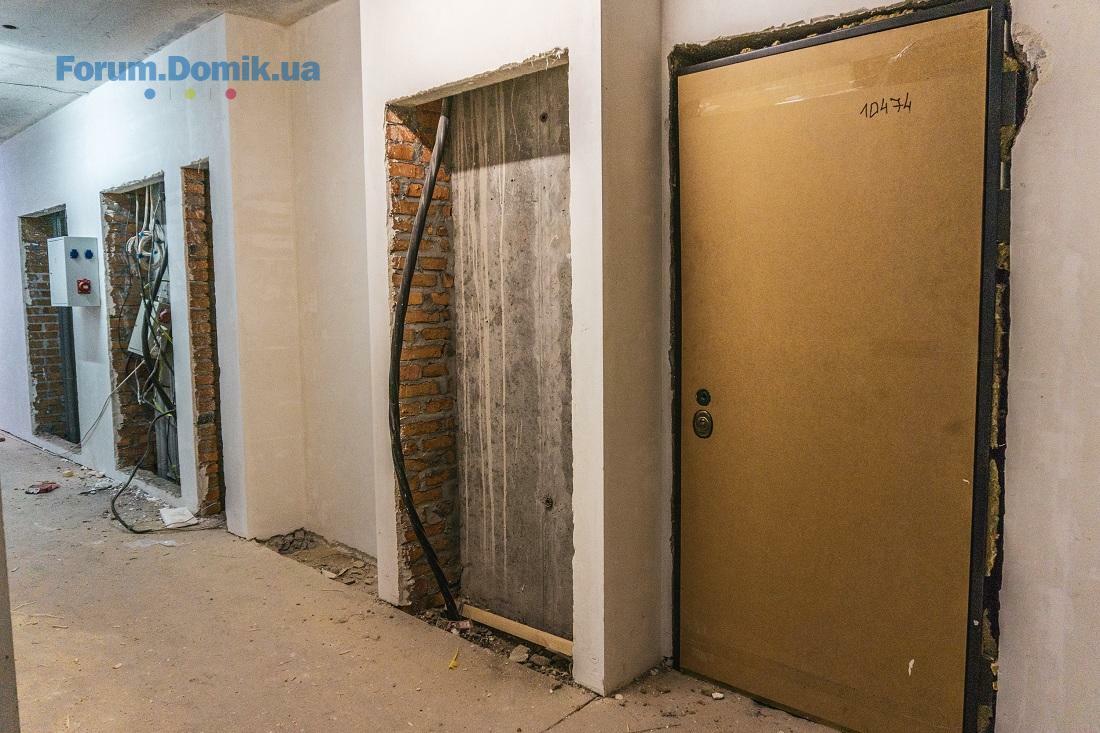

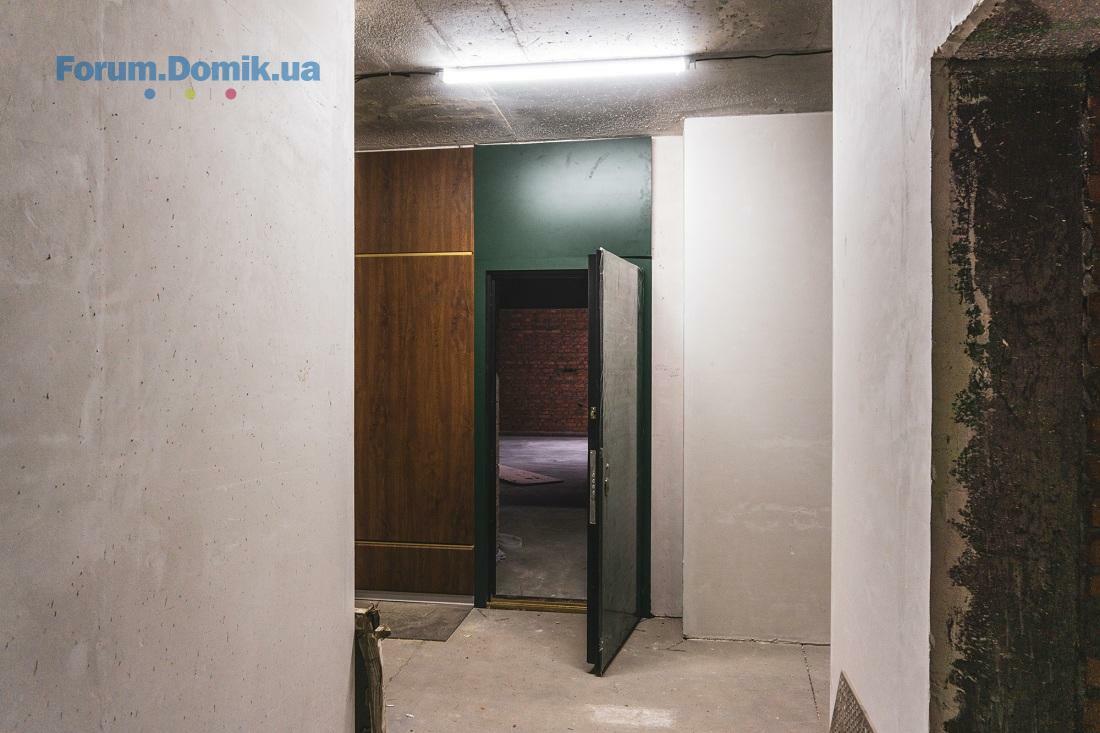

Більш детально з ходом будівельних робіт ви можете ознайомитися переглянувши нові фото:

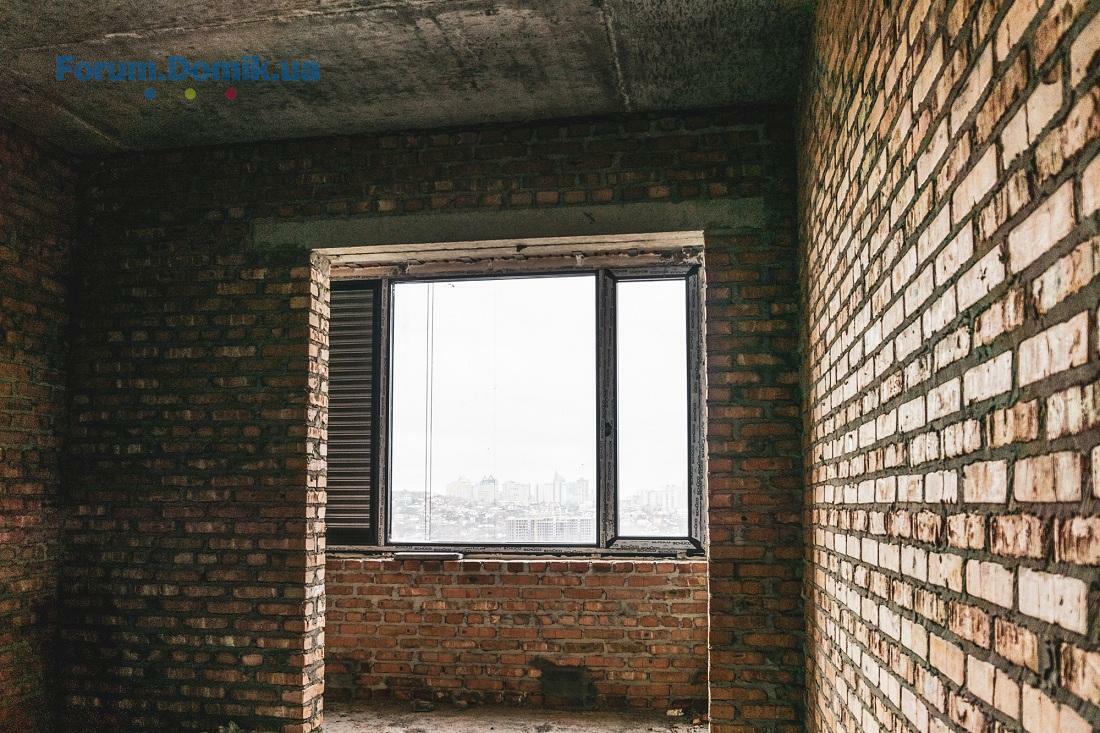

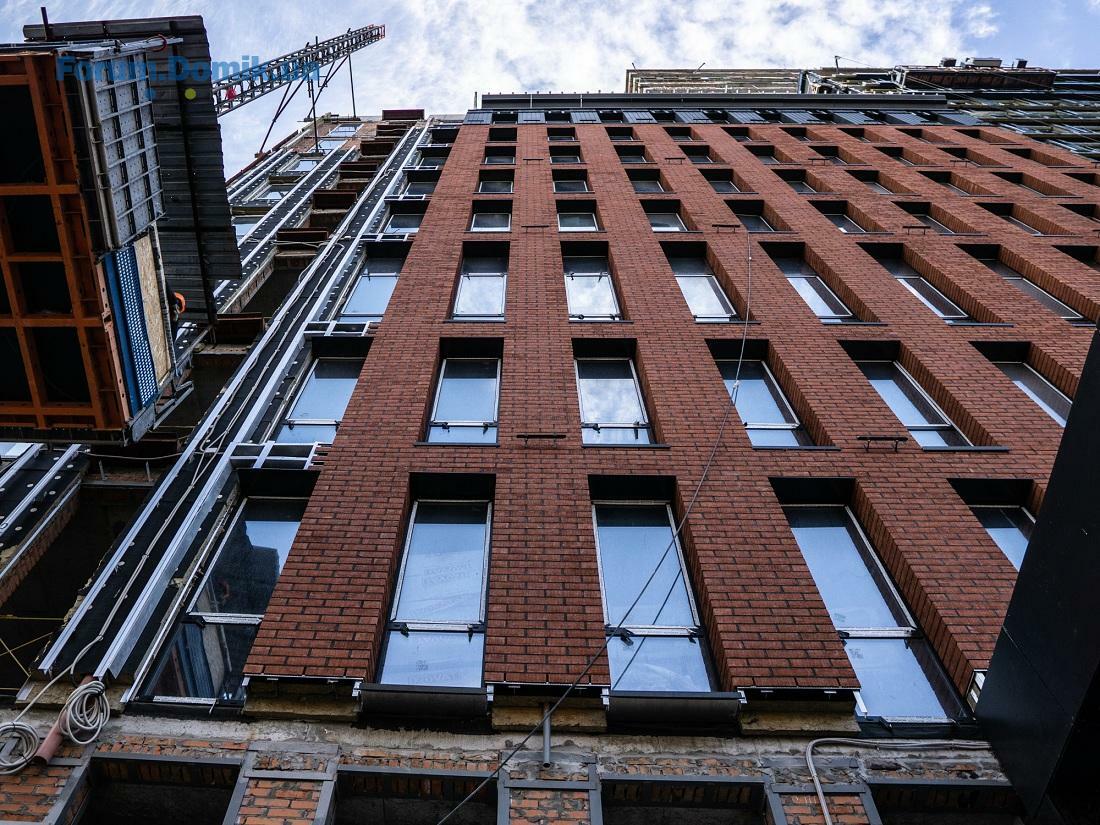

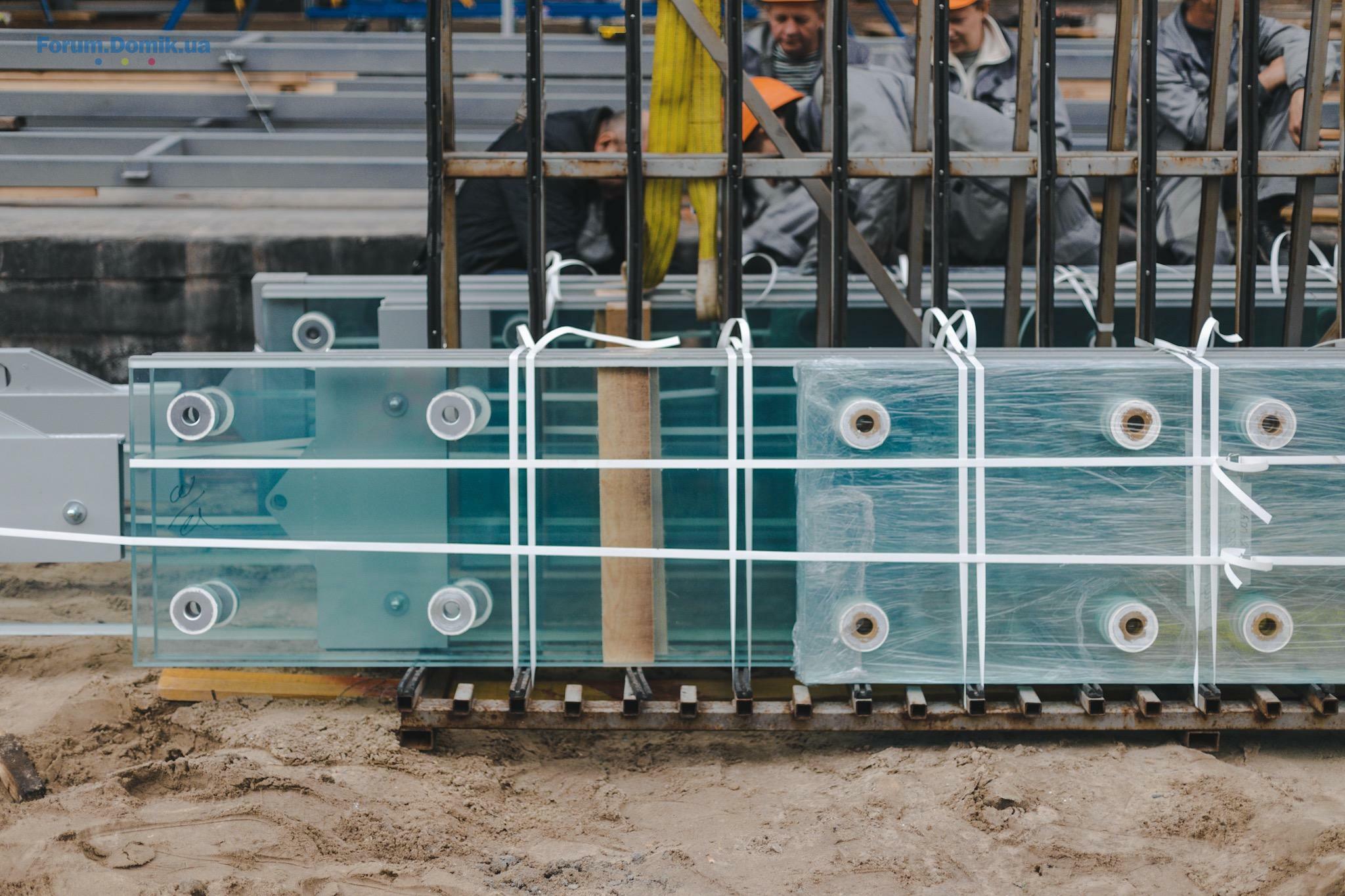

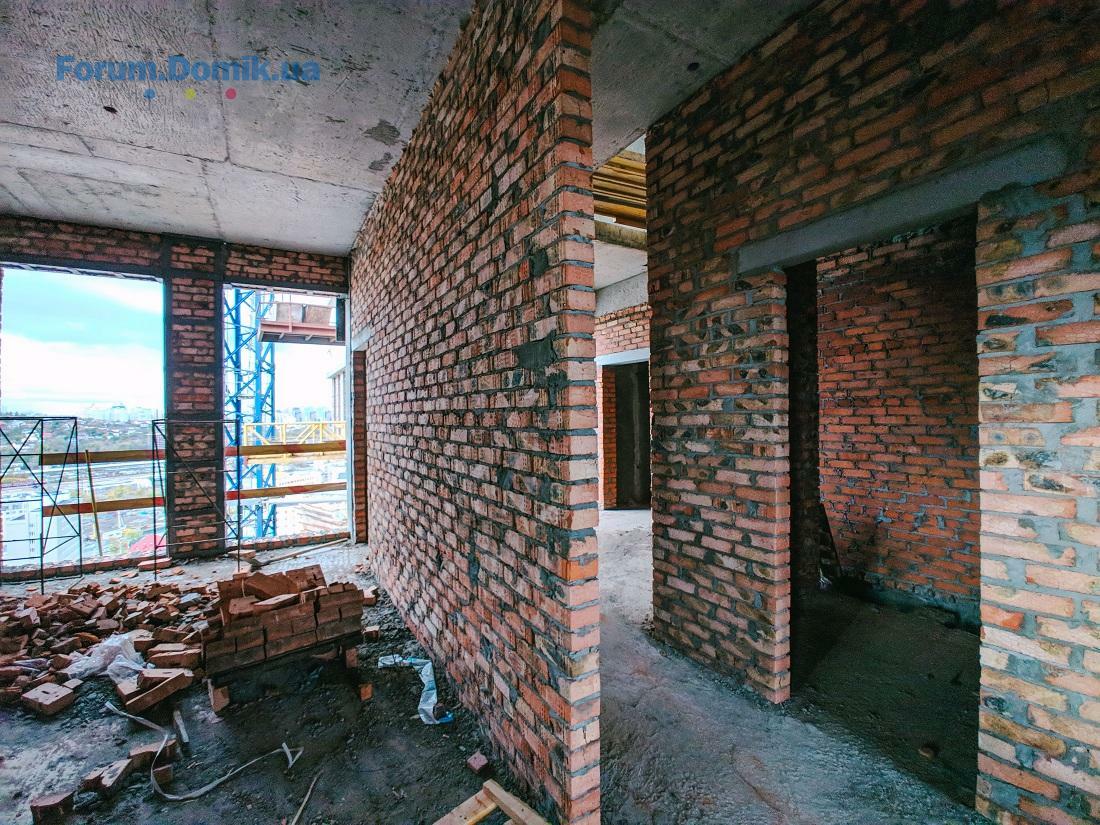

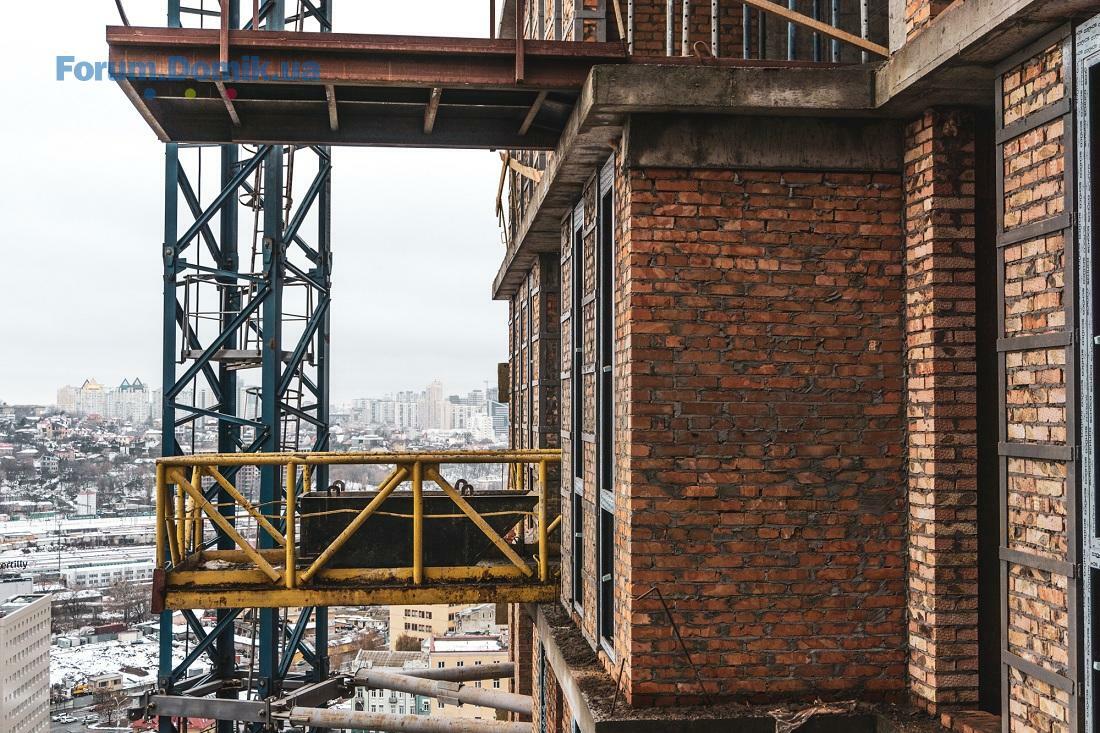

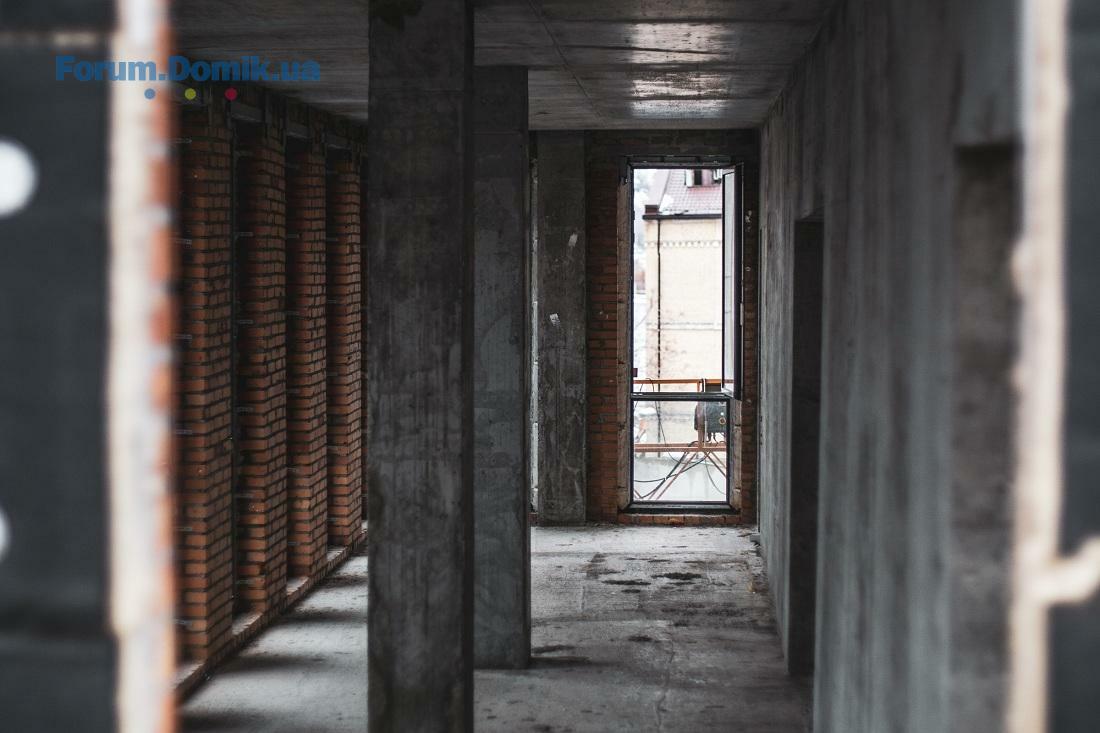

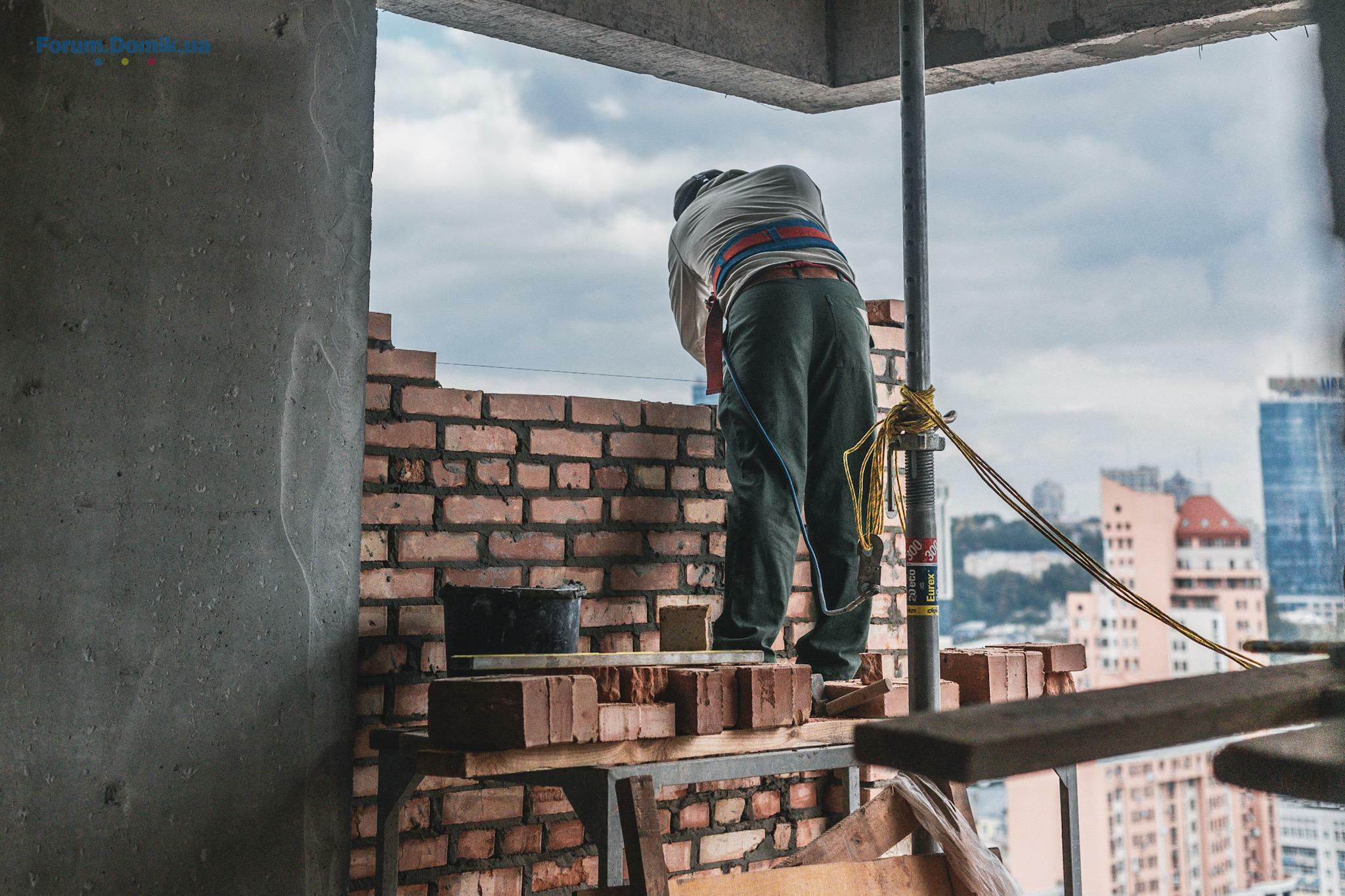

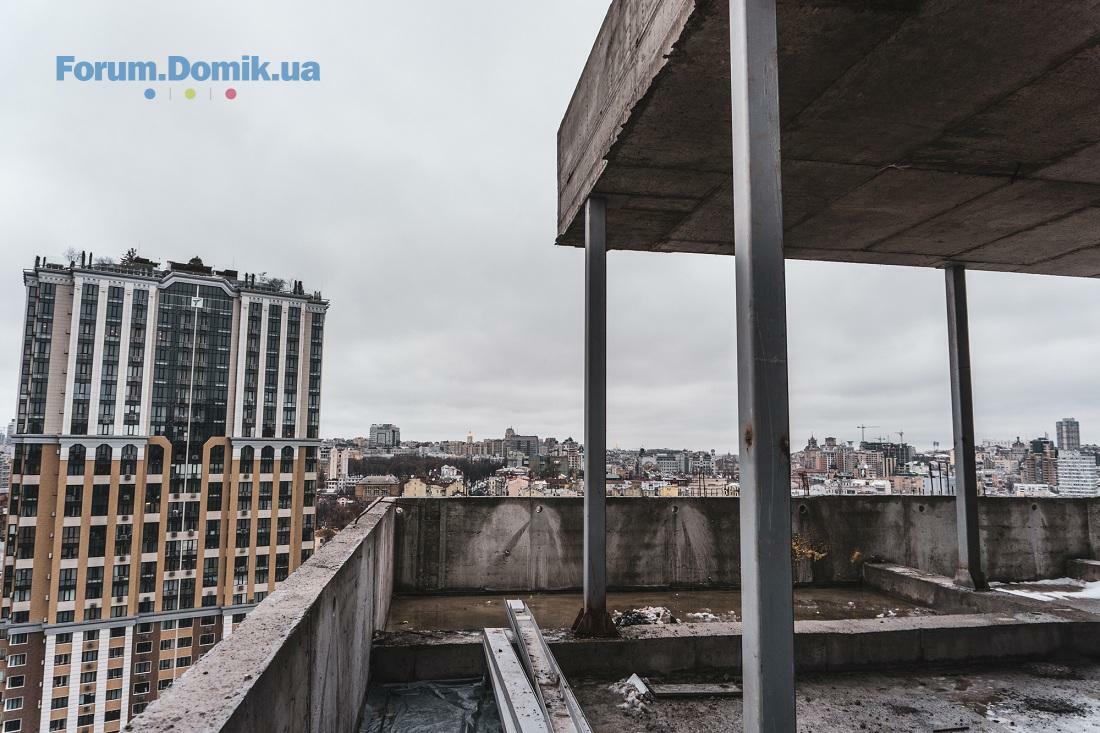

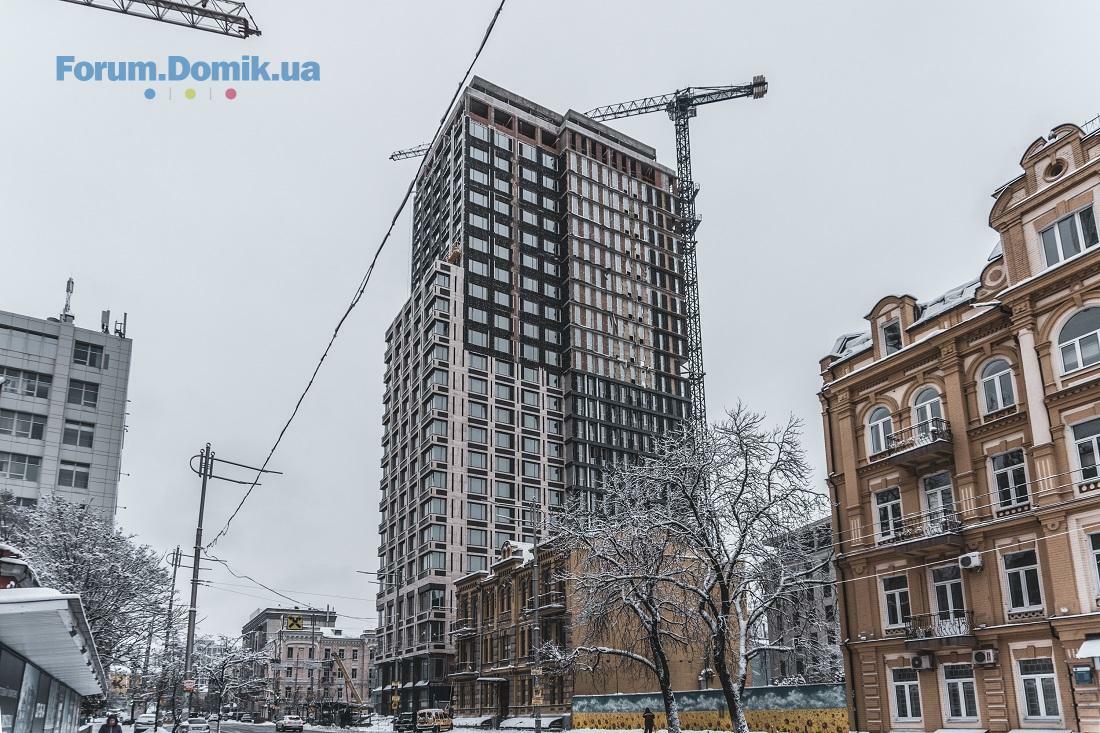

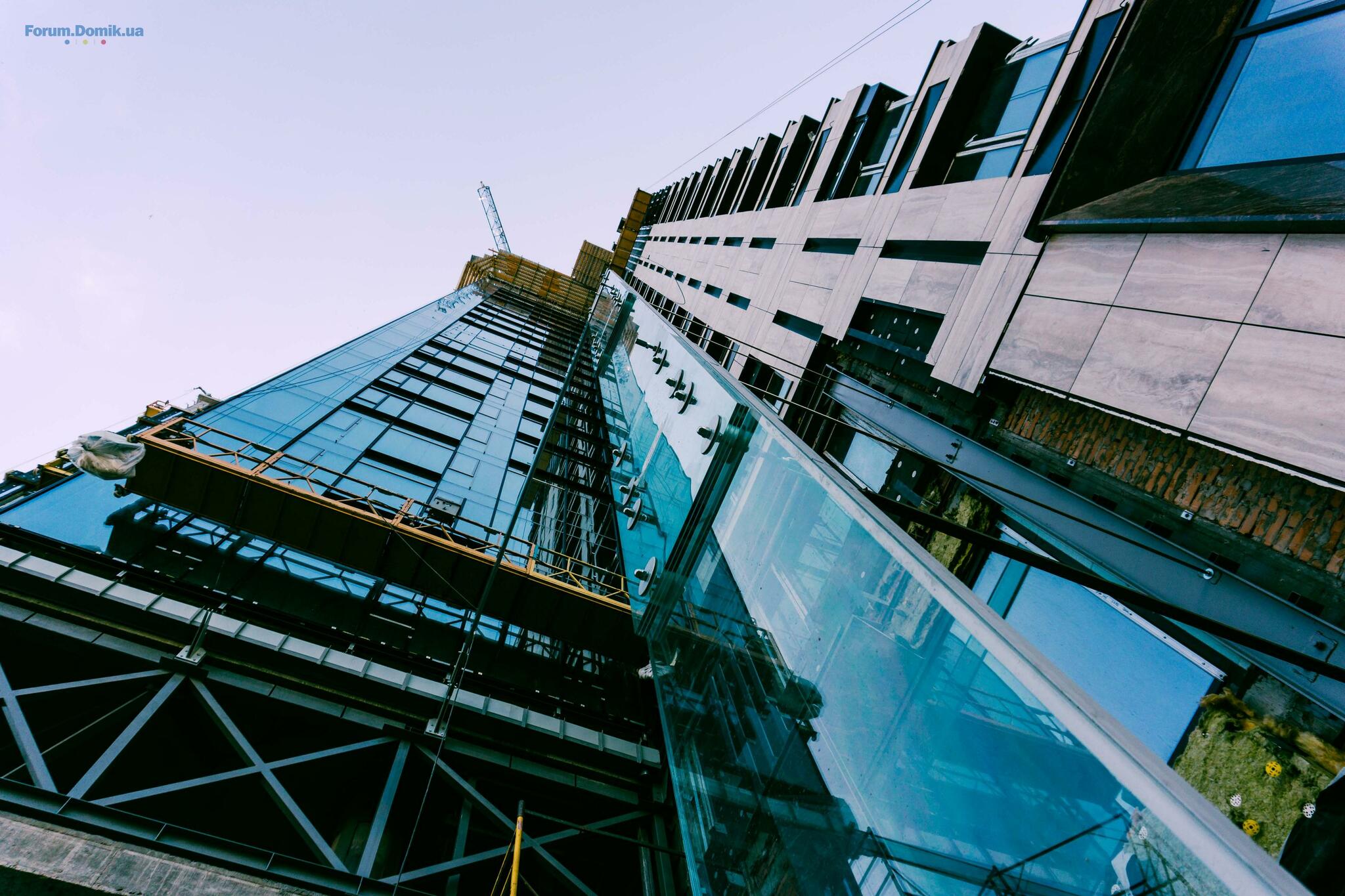

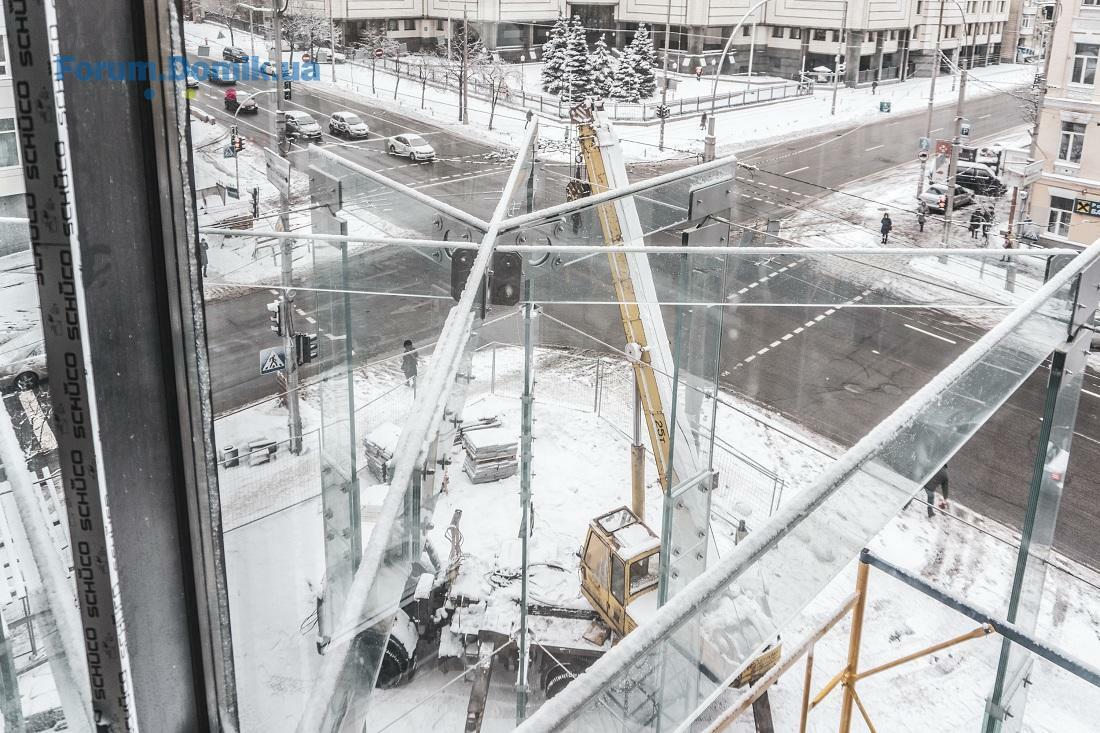

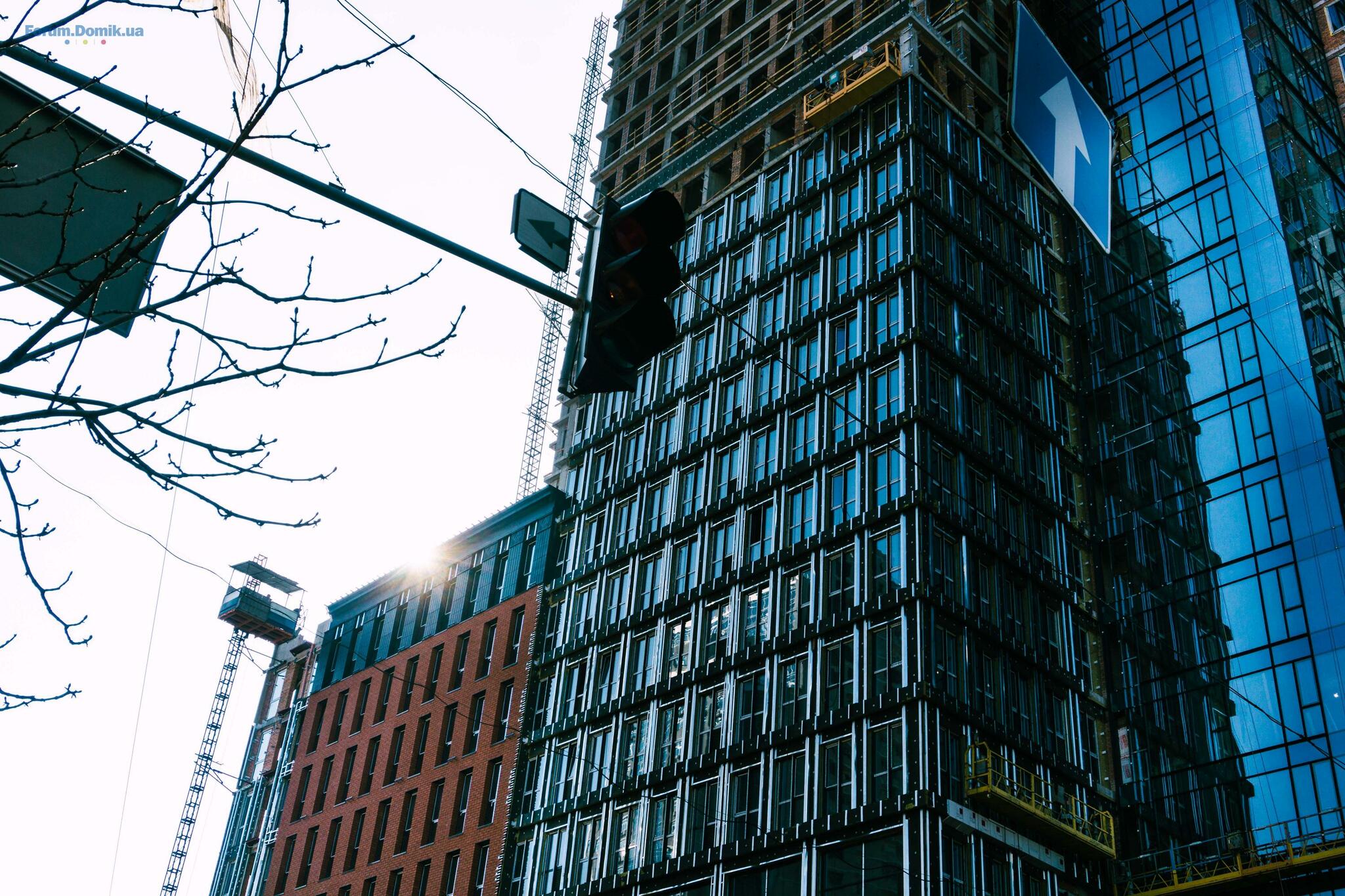

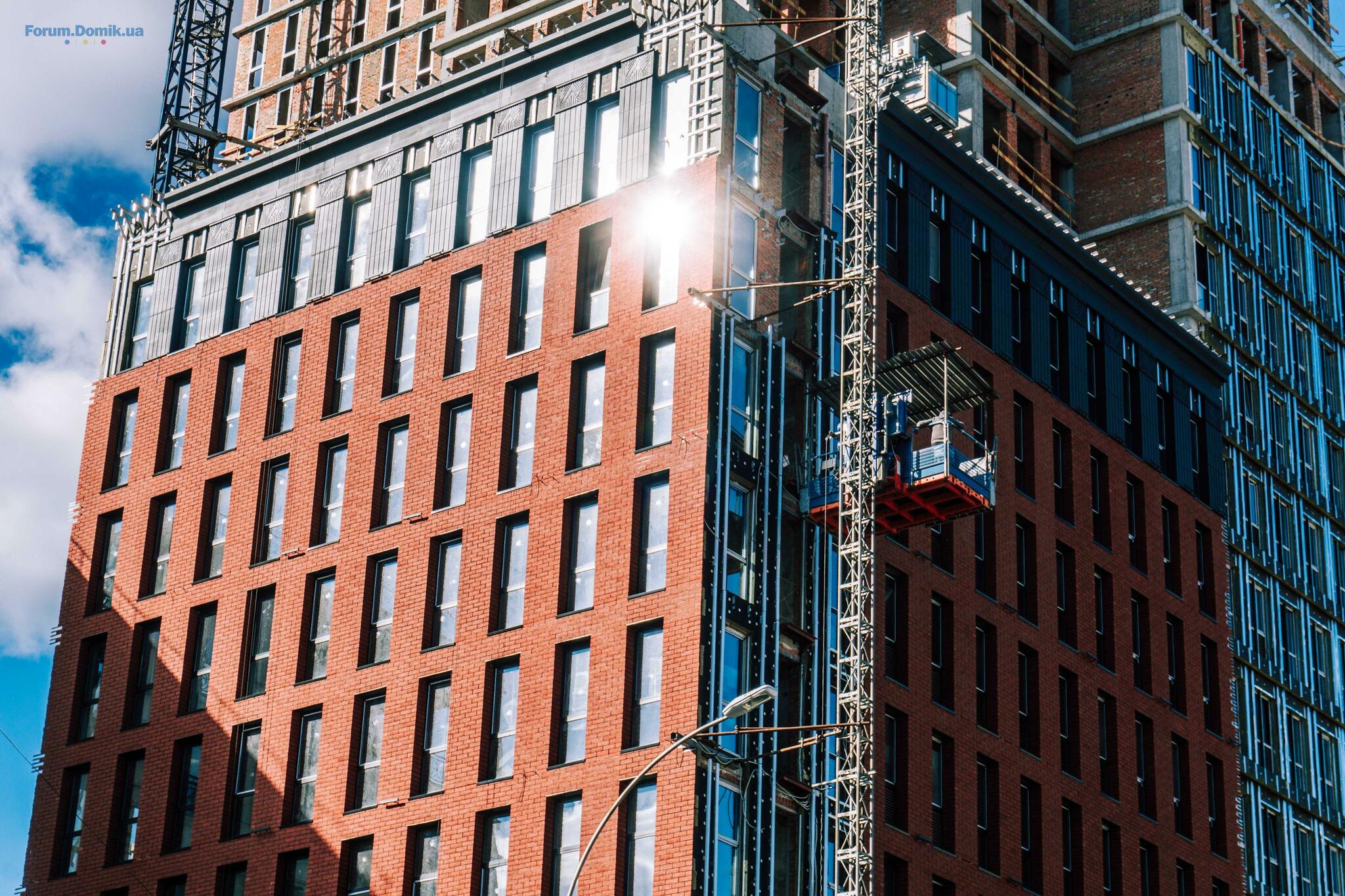

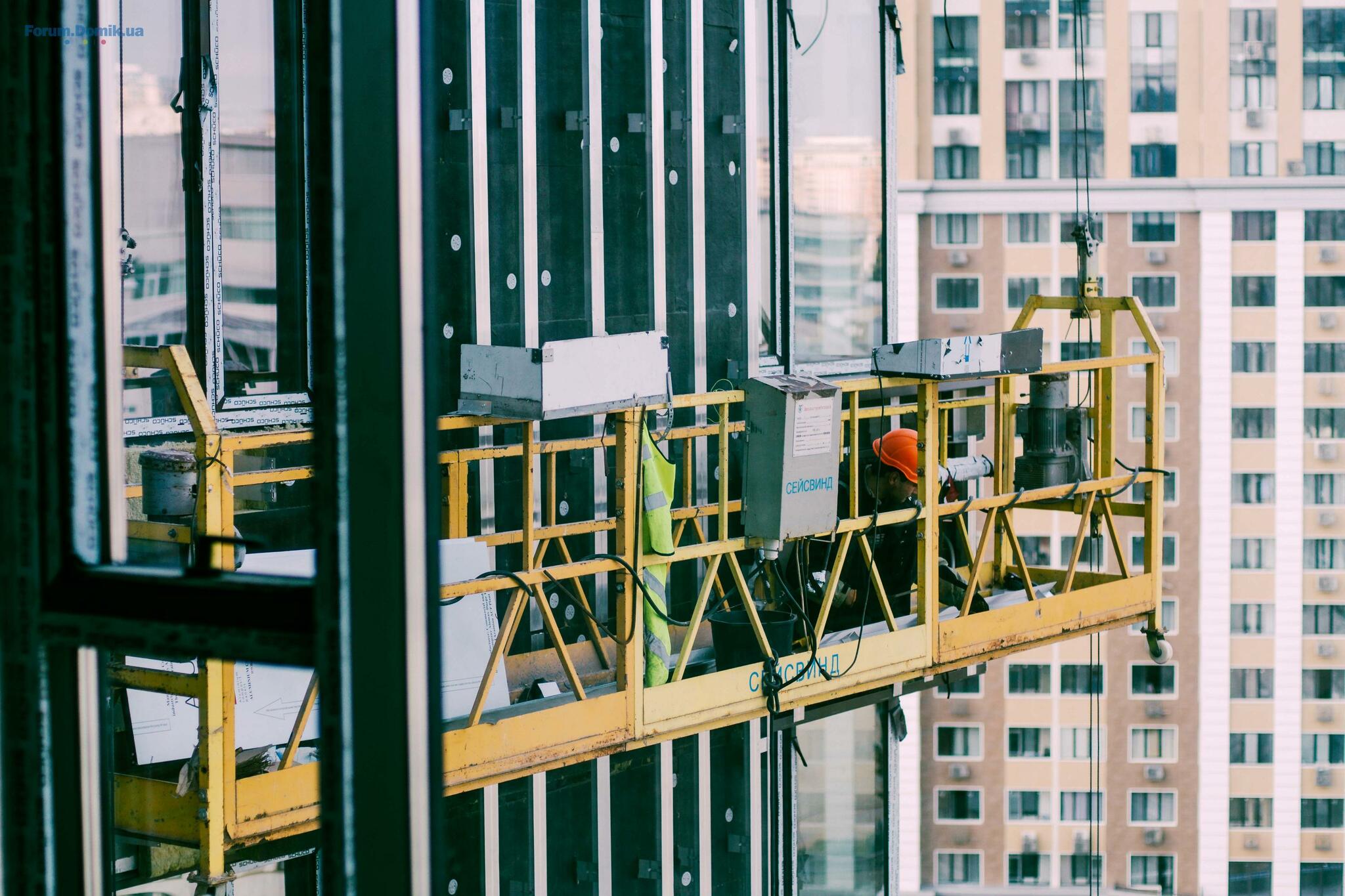

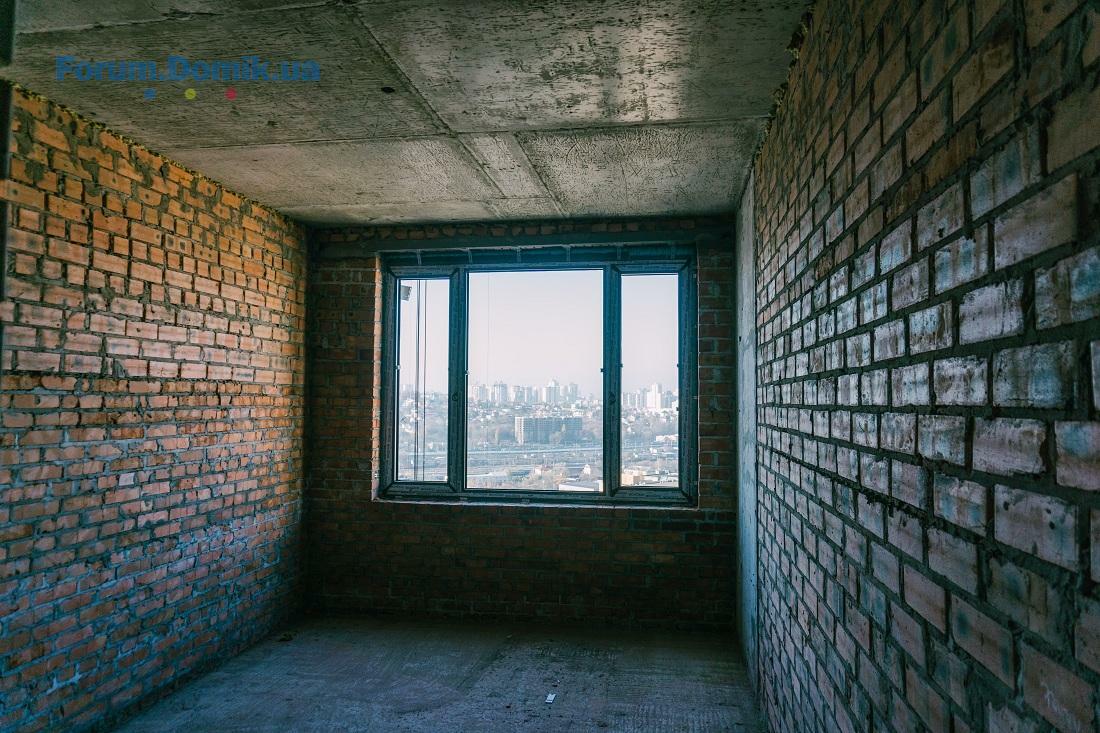

11 груд 2018 22:14
21 груд 2018 14:35
Будинок гарний, але сьогодні поки стояла біля вас на світлофорі, бачила, як будівельники кидали якісь матеріали зверху своїм колегам внизу. І якийсь шмат впав прямо на дорогу, поряд з моєю машиною( добре що не на неї) тож порадьте їм бути обережними, бо то не діло зовсім
22 груд 2018 08:24
Цитата "RIM029":
Будинок гарний, але сьогодні поки стояла біля вас на світлофорі, бачила, як будівельники кидали якісь матеріали зверху своїм колегам внизу. І якийсь шмат впав прямо на дорогу, поряд з моєю машиною( добре що не на неї) тож порадьте їм бути обережними, бо то не діло зовсім

Доброго дня! Вибачте за спричинені незручності. Ми обов'язково поговоримо з нашими будівельниками та приймемо міри.
26 груд 2018 10:35
З радістю хочемо представити вам фотозвіт із будівельного майданчика CHICAGO Central House та ознайомити з актуальним статусом будівельних робіт.

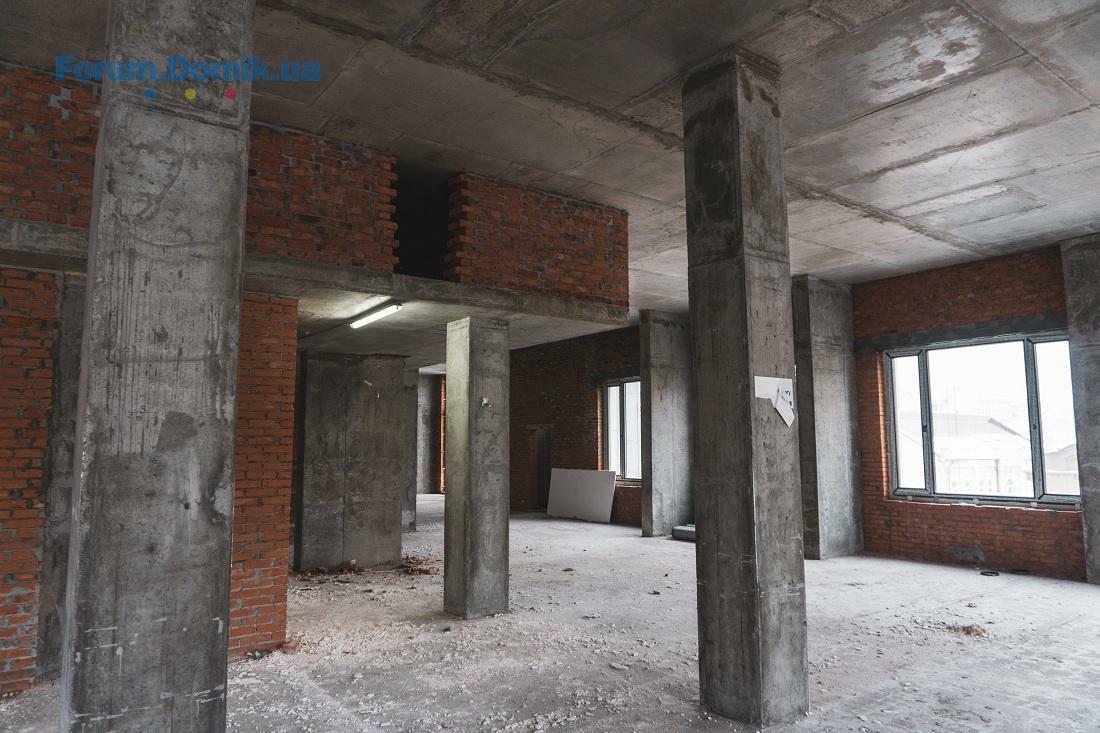

Кладка: завершуються роботи на 25 поверсі — виконується зовнішня кладка ліфтової кабіни, завершуються перепланування.
Моноліт: завершено влаштування плити перекриття 25 поверху, завершено перекриття парапету, заливаються тумби під вентиляційні блоки.
Монтаж вікон: триває монтаж світлопрозорих огороджуючих конструкцій.
Водовідвід та каналізація: встановлюються стояки до 22 поверху.
Опалення та вентиляція: монтаж вертикальної розводки — 24 поверх.
Електрика: встановлюються стояки — 22 поверх, завершено роботи з влаштування додаткового кабелю.
Монтаж дверей: тривають роботи на 12-16 поверхах.
Штукатурка: завершено роботи на 23 поверсі.
Стяжка: завершуються роботи на 21 поверсі.
Тривають роботи з монтажу куба. Завершено монтаж ферми, виконано гідроізоляційні роботи з боку вул. Антоновича, виконуються роботи з боку вул. Жилянської, тривають підготовчі роботи для монтажу склопакетів.
Завершено демонтаж гранітного покриття з боку вул. Жилянської та вул. Антоновича. Ведуться підготовчі роботи до влаштування зливової системи.

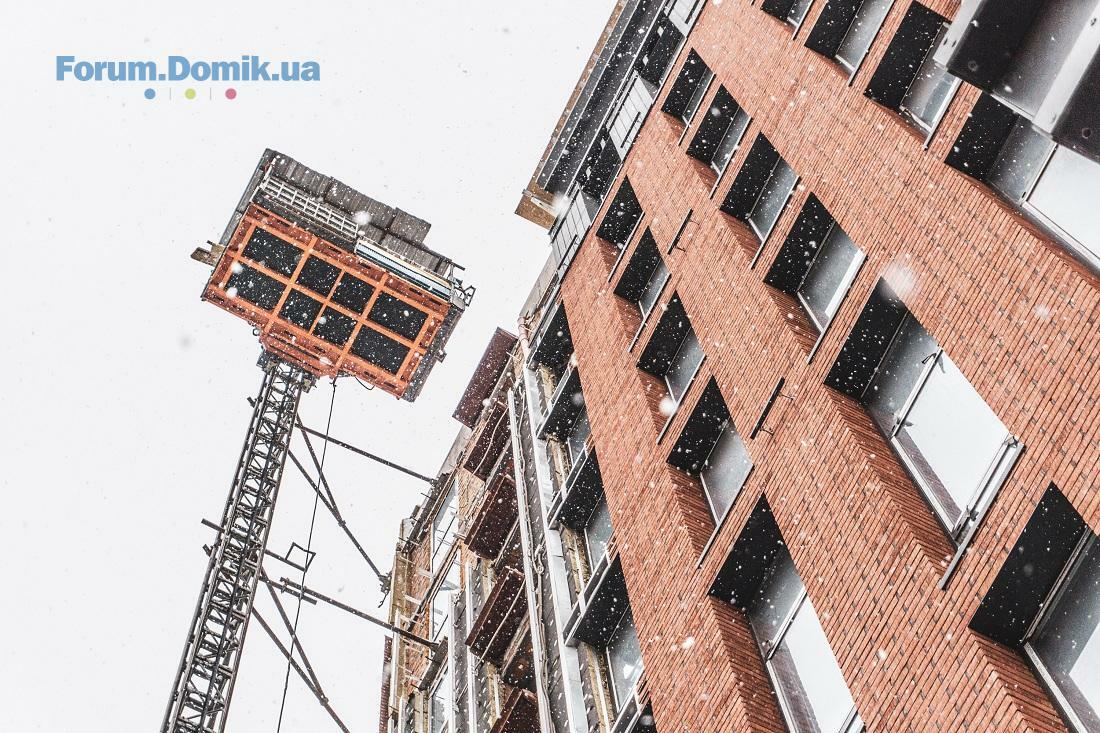

29 груд 2018 10:30
Раді повідомити про оновлення статусу CHICAGO Central House!

Кладка: тривають зовнішні роботи на 25 поверсі, розпочато кладку вентиляційних шахт на даху, завершуються роботи з перепланувань квартир.
Виконуються роботи з гідроізоляції покрівлі та терас на 25 поверсі.
Моноліт: завершено влаштування плити перекриття 25 поверху та перекриття парапету, залили тумби під вентиляційні блоки.
Монтаж вікон: завершуються роботи на 23 і 24 поверхах.
Водовідвід та каналізація: розгортають труби на 22 поверсі.
Опалення та вентиляція: встановлено 2 вентиляційних блоки на даху.
Електрика: триває розводка на 20 і 21 поверхах.
Монтаж дверей: тривають роботи на 14-18 поверхах.
Штукатурка: завершено роботи на 23 поверсі.
Стяжка: завершуються роботи на 21 поверсі.
Тривають роботи з монтажу куба. Завершено монтаж ферми, виконано гідроізоляційні роботи з боку вул. Жилянської, тривають підготовчі роботи для монтажу склопакетів.
Завершено демонтаж гранітного покриття з боку вул. Жилянської та вул. Антоновича. Ведуться підготовчі роботи до влаштування зливової системи.

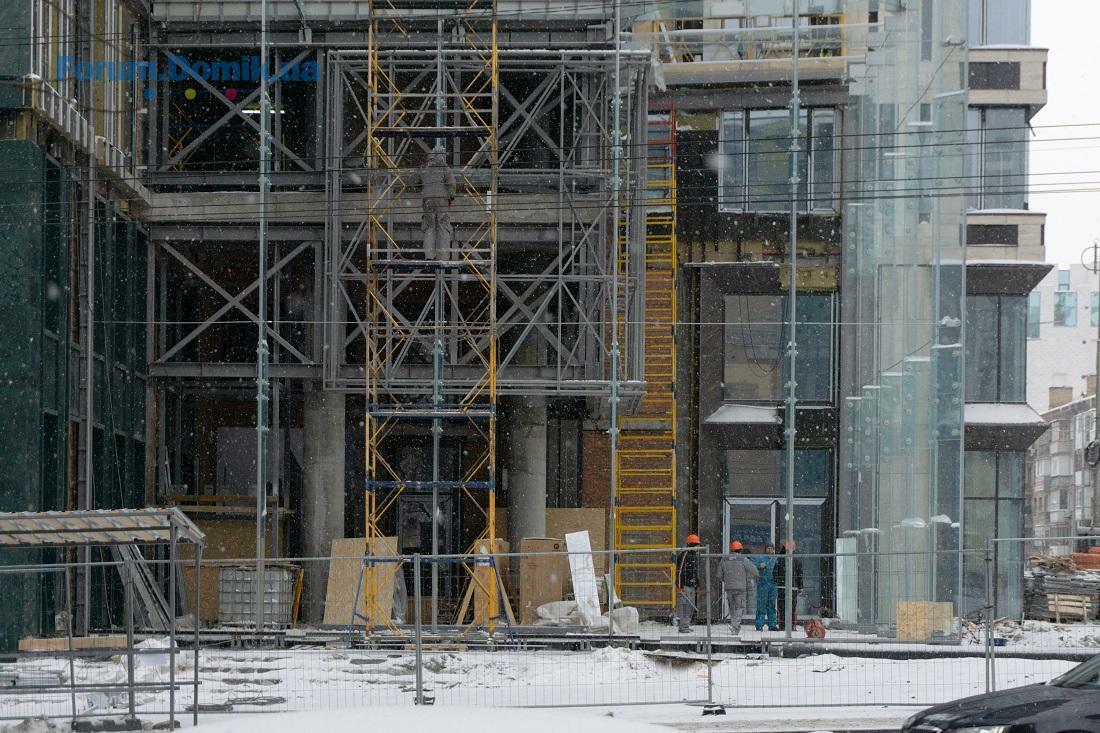

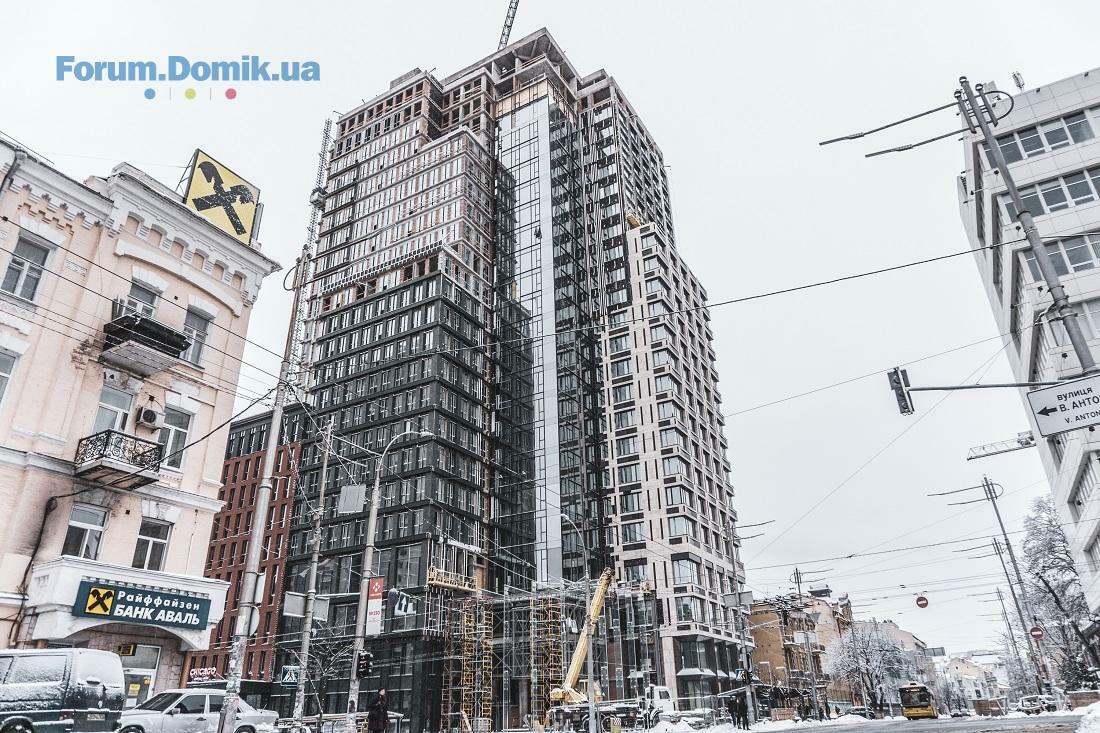

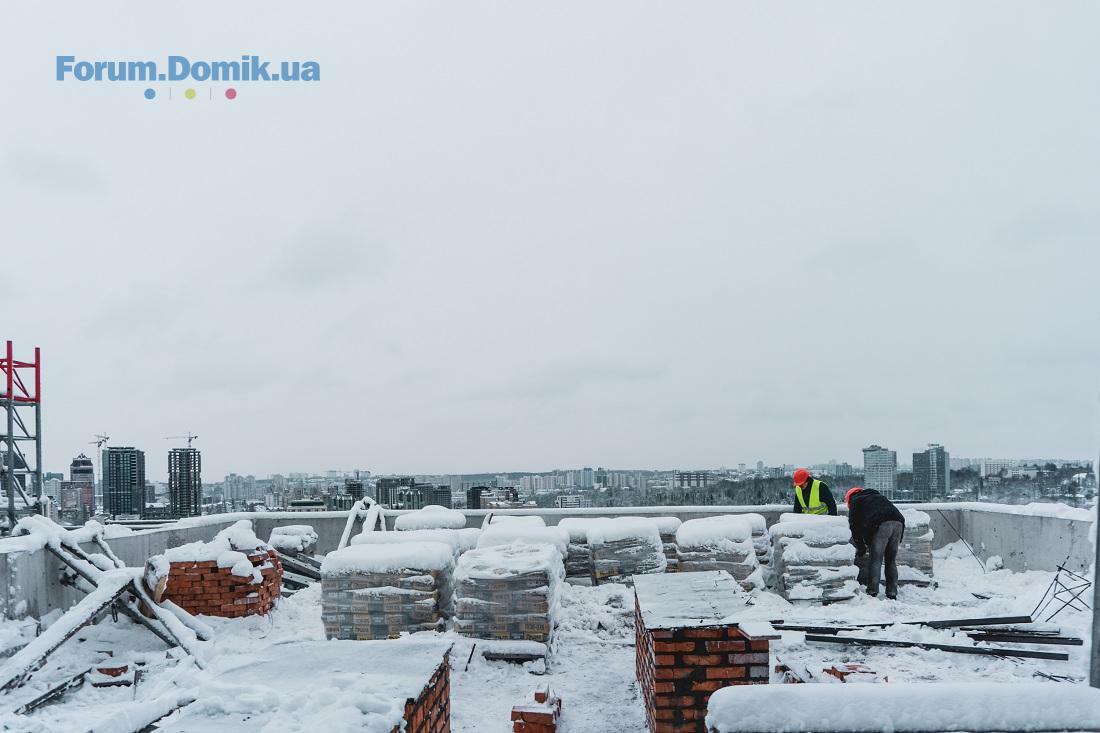

Нові фото прикріплюємо нижче!
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
1. . .101213
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
