ЖК "Черёмушки", Харьков, пр. Победы, 65г - "Респект Стройинвест"

2
07 лип 2013 08:13


Жилой комплекс "Черемушки"
Харьков, п-т Победы, 65г
Застройщик: "Респект Стройинвест"
1 очередь: 31 декабря 2015

Два многоэтажных жилых дома с подземной автостоянкой, объекты соцкульбыта.
В пяти минутах ходьбы от жилого комплекса вводится в эксплуатацию станция метро «просп. Победы».

Этажность:
всего этажей-18, жилых -16 (1эт. и 18 эт. не жилые помещения в том числе магазин непродовольственных товаров, помещения групп кратковременного пребывания детей дошкольного возраста, творческие мастерские).

Площадь обьекта:
площадь участка - 0,8431 га, площадь застройки – 893,02 кв.м, площадь покрытий - кв.м, площадь озеленения - кв.м.
Паркинг: подземная автостоянка

Наружные стены, выполненные из ячеистых блоков, по комфортности приближаются к деревянным и обладают высокой способностью поглощения звука а также обеспечивает максимальную эффективность по теплопроводности.

Для обеспечения сохранности тепла устанавливаются энергосберегающие окна.

Принята горизонтальная скрытая система трубопроводов отопления в квартирах, которая обеспечивает наиболее оптимальное распределение температуры в помещении.

Для поддержания постоянного напора в системе водоснабжения устанавливаются автоматически включающиеся насосы.

Энергоснабжение жилого комплекса обеспечивается по второй категории. На распределительные щиты, установленные в каждой квартире, заводится провод большого сечения, что позволит эксплуатировать достаточное количество бытовой техники.

Обеспечивается телефонизация дома с возможностью подключения интернета и TV.

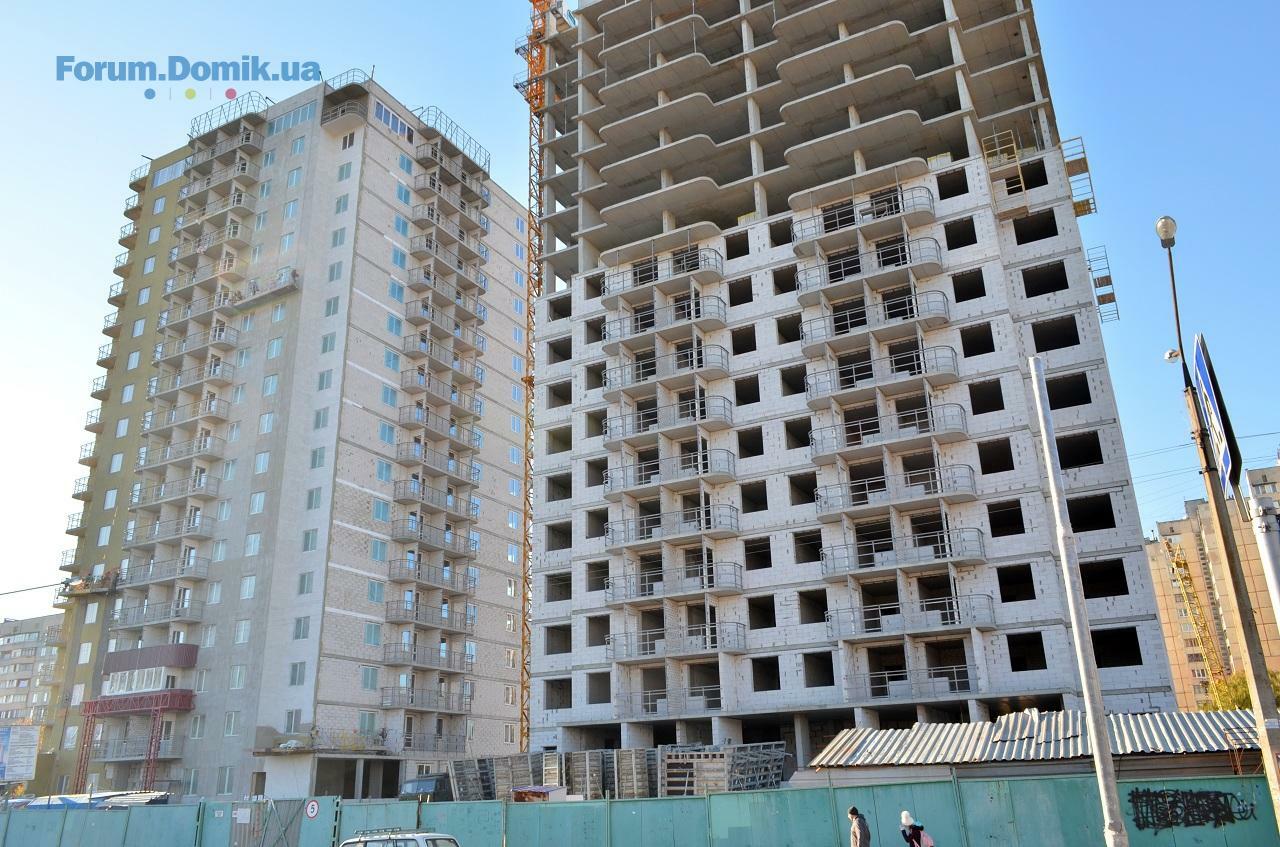

23 черв 2015 16:18

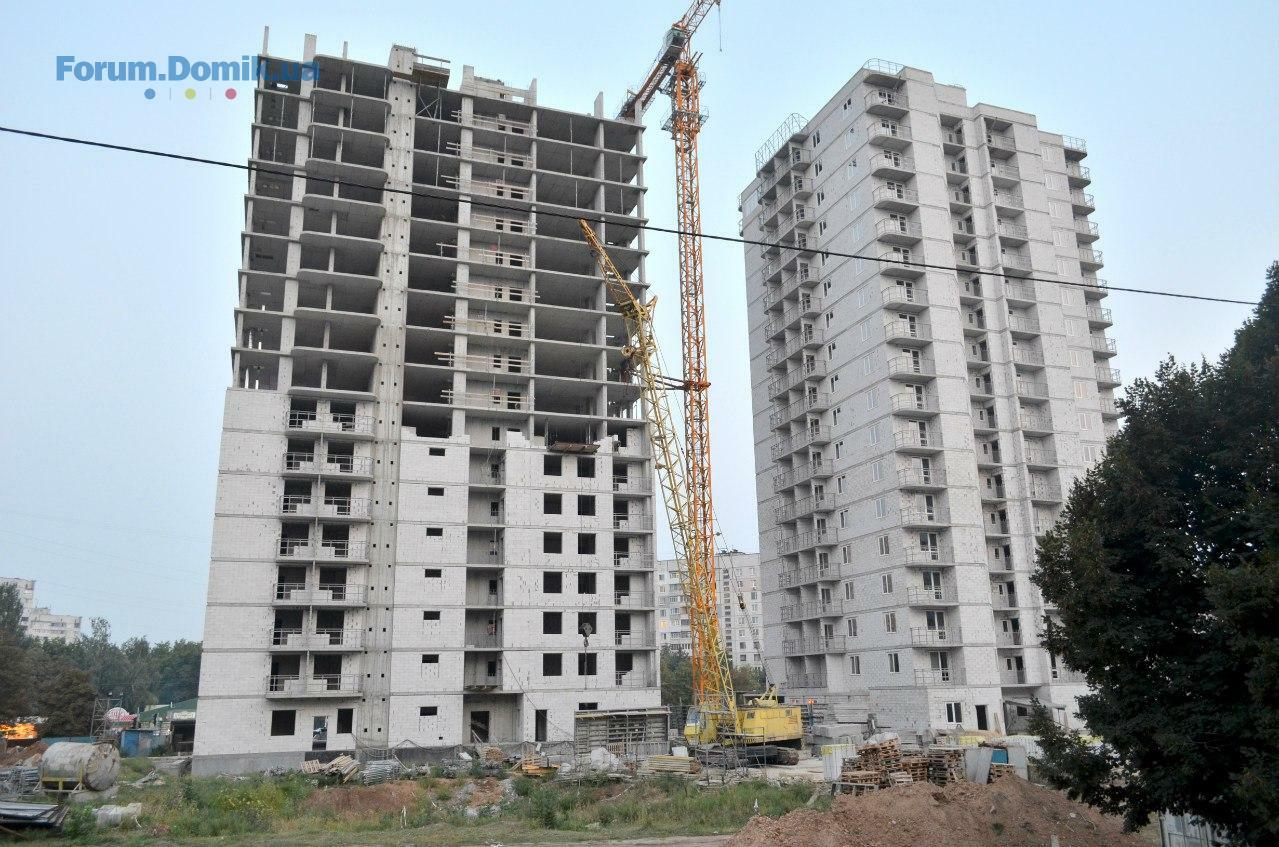

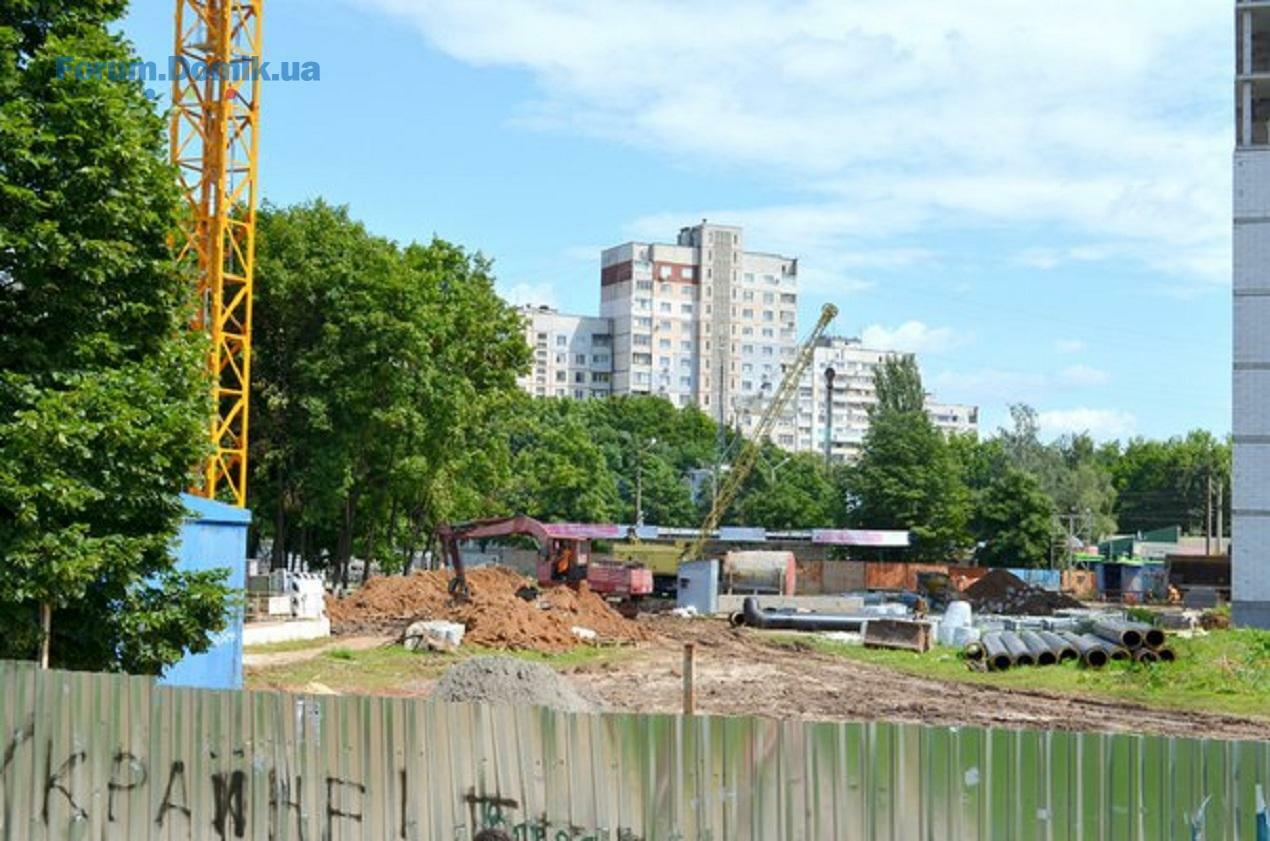

Проведено остекление 50% дома, выполняются электромонтажные работы.
23 черв 2015 16:21


Жилой комплекс "Черёмушки-2"
Харьков, пр. Победы, 65г
Застройщик: "Респект Стройинвест"
Дата окончания: 31 декабря 2017


ЖК «Черемушки-2» – трехсекционный, восемнадцатиэтажный с подвальным этажом.

На 2-17 этажах жилого дома расположены жилые квартиры. В каждой секции по 6 квартир на этаже (Секция №1 – 4 однокомнатных и 2 двухкомнатных; Секция №2 – 3 однокомнатных, 2 двухкомнатных, 1-трехкомнатная; секция № 3-4 однокомнатных и 2 двухкомнатных).

Кол-во квартир во втором пусковом комплексе ЖК «Черемушки» — 288 квартир. Из них:

176 однокомнатных квартир площадью от 47 кв.м. до 51 кв.м.
96 двухкомнатных квартир площадью от 58 кв.м. до 80 кв.м.
16 трехкомнатных квартир площадью 124 кв.м.
На первом этаже жилого дома запроектированы объекты соцкультбыта: помещение стоматологии, нотариуса, банка, салона красоты, два непродовольственных магазина. Восемнадцатый этаж занимают творческие мастерские.

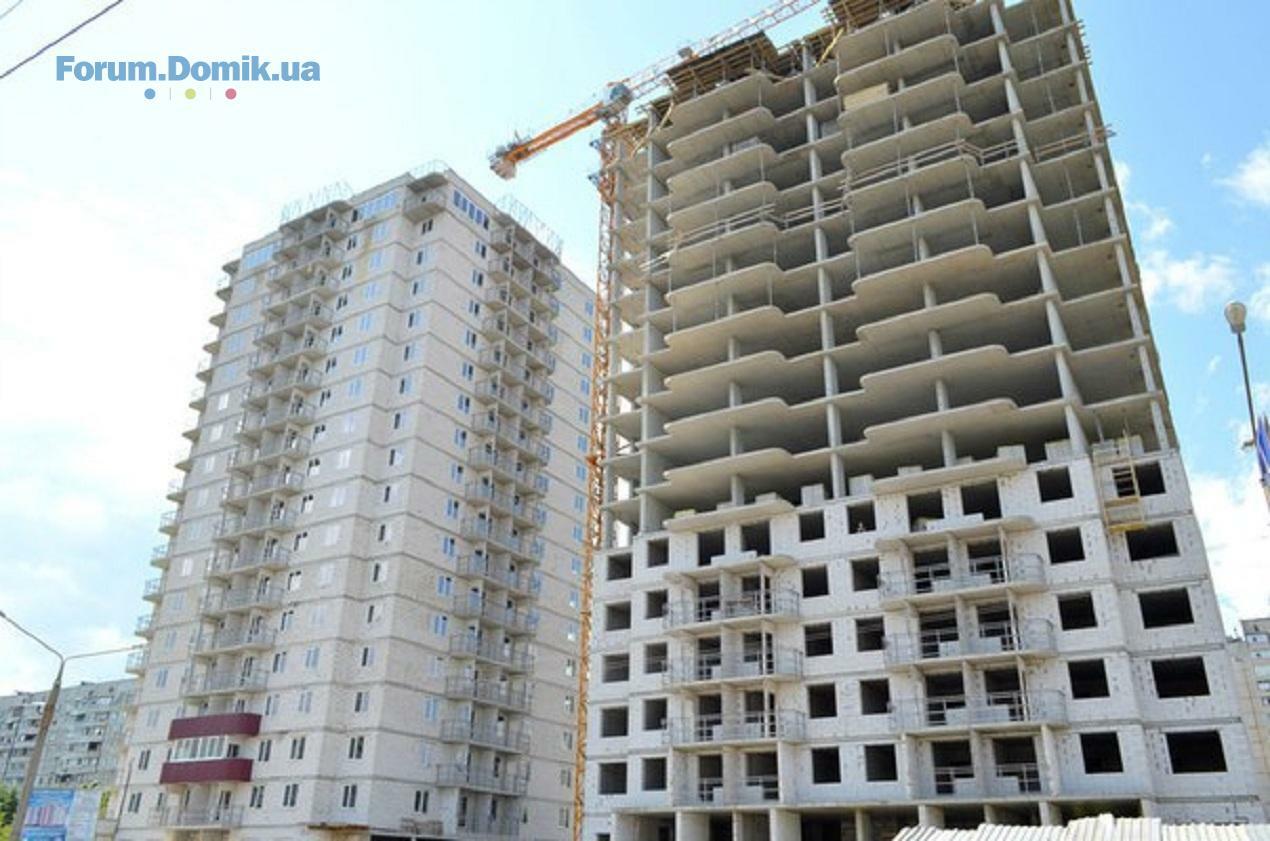

23 черв 2015 16:23
Выполняется возведение вертикальных конструкций 15 этажа 3 секции, кирпичная кладка внутренних перегородок 4 этажа 3 секции. Монтируется система вентиляции, ведется вынос теплотрассы.
17 лип 2015 15:41

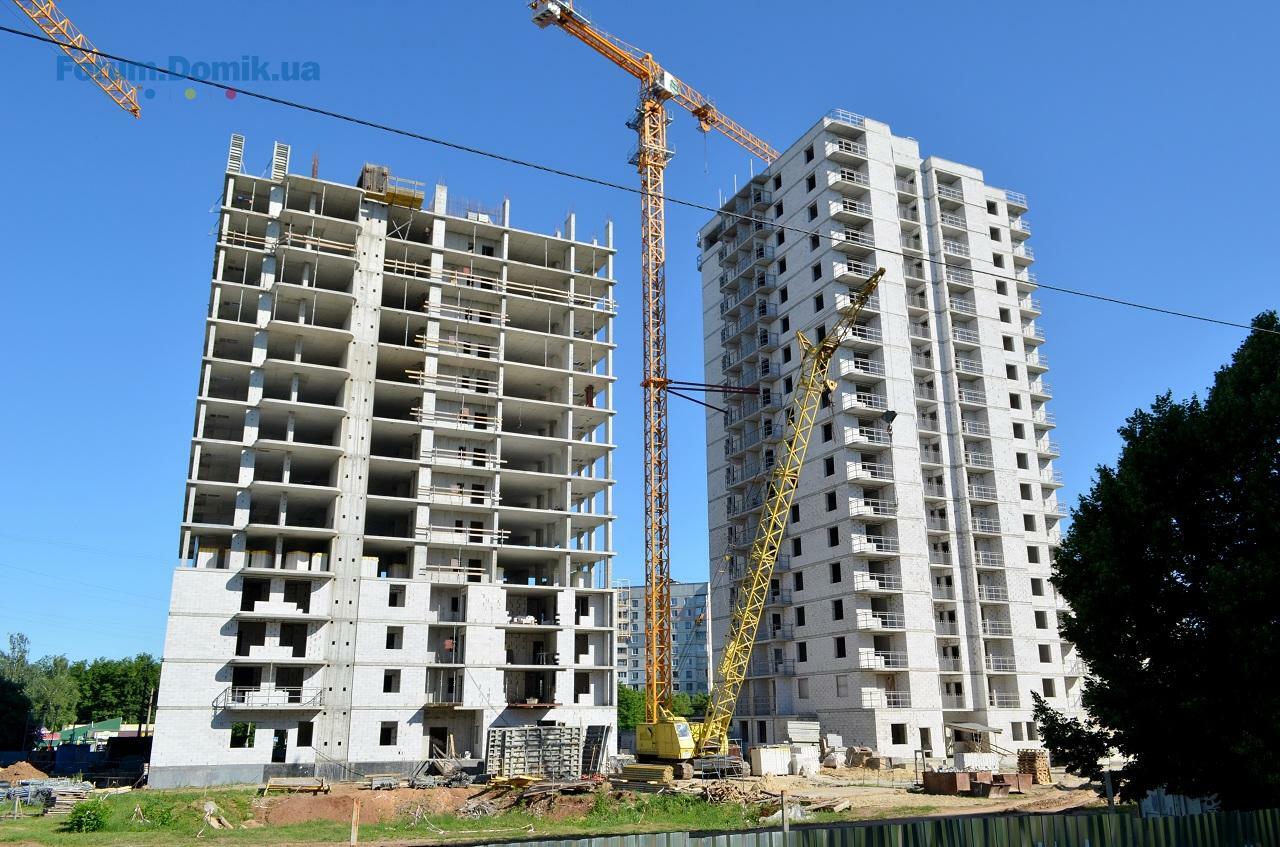

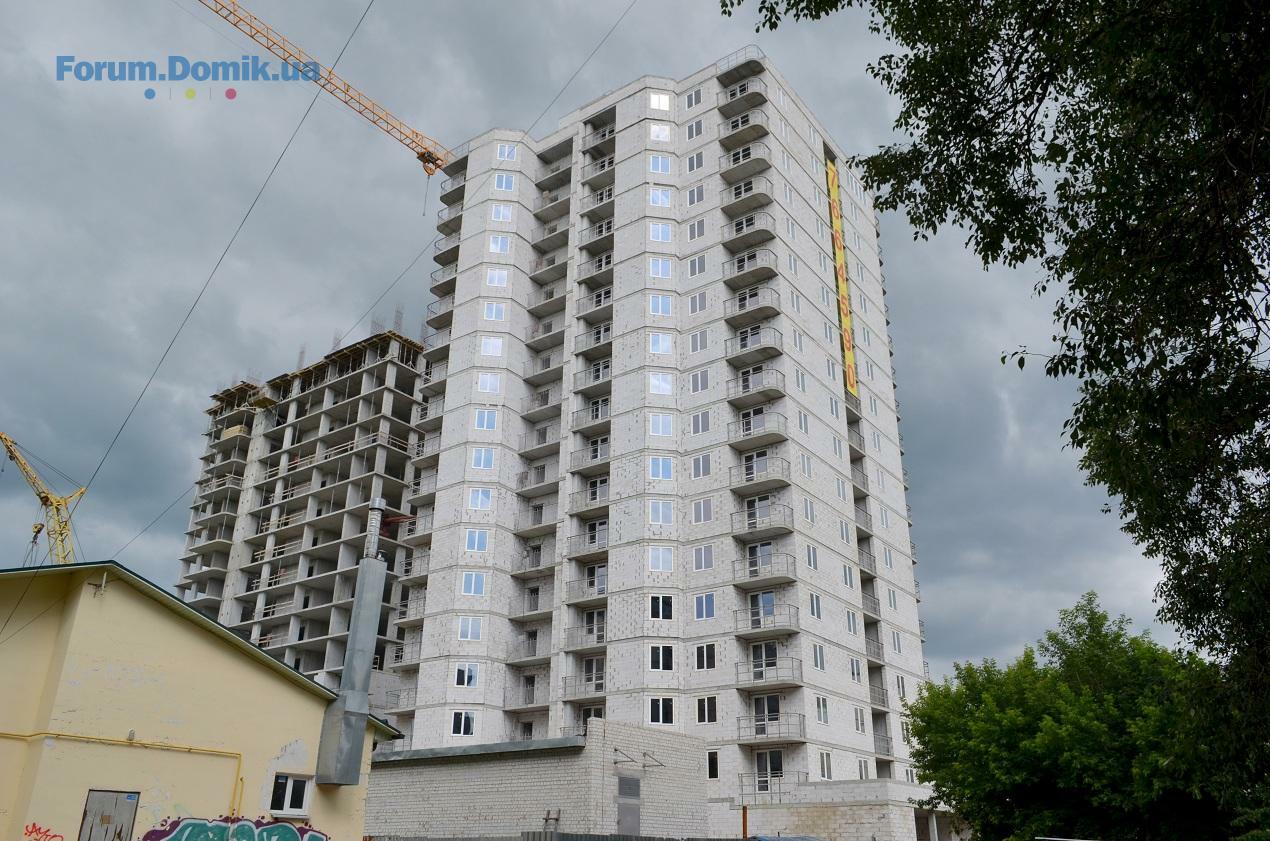

Проведено остекление 70% дома, выполняются электромонтажные работы.
17 лип 2015 15:42
Выполняется возведение вертикальных конструкций 17 этажа 3 секции, кирпичная кладка 5 этажа 3 секции. Монтируется система вентиляции, ведется вынос теплотрассы.
11 серп 2015 18:18
Начат монтаж кровли.
11 серп 2015 18:19

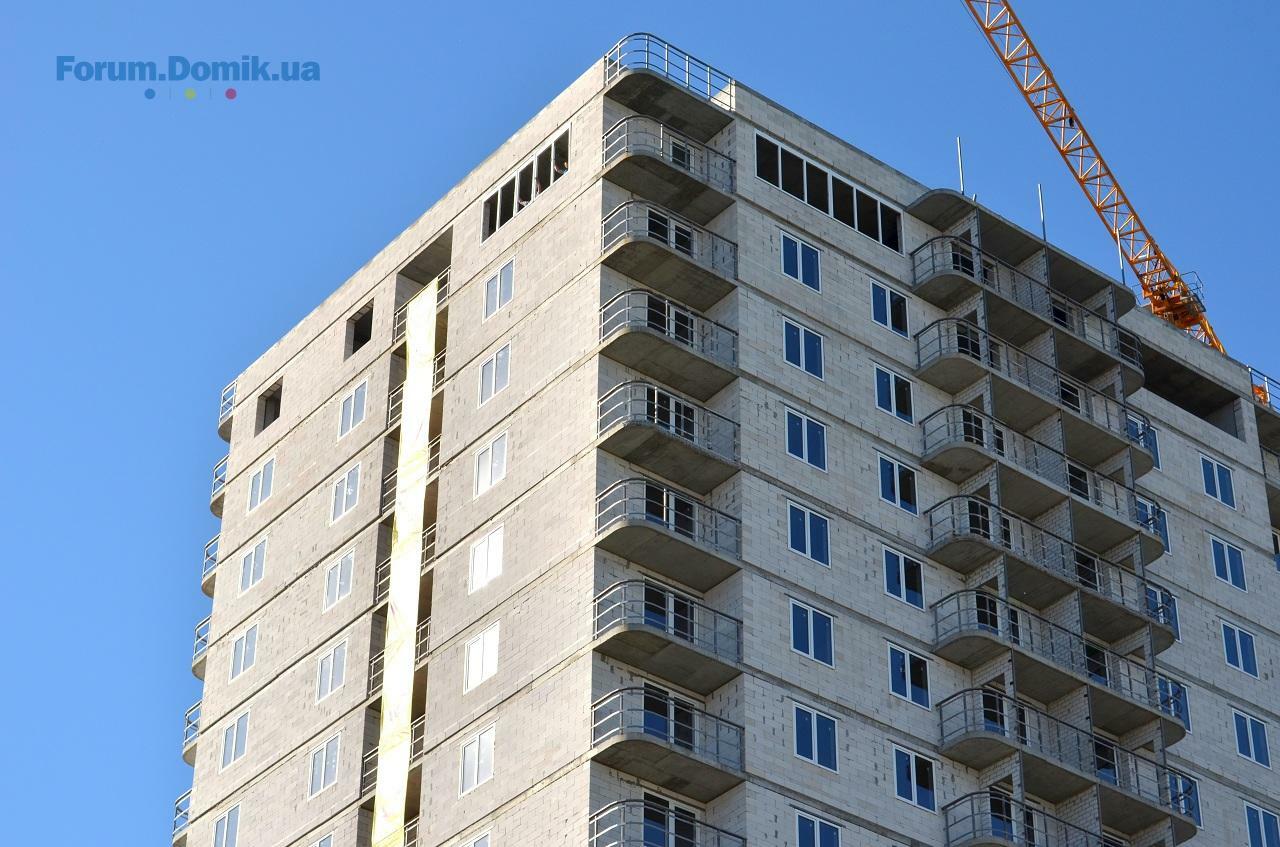

Выполняется возведение вертикальных конструкций 17 этажа 3 секции, кирпичная кладка 7 этажа 3 секции.

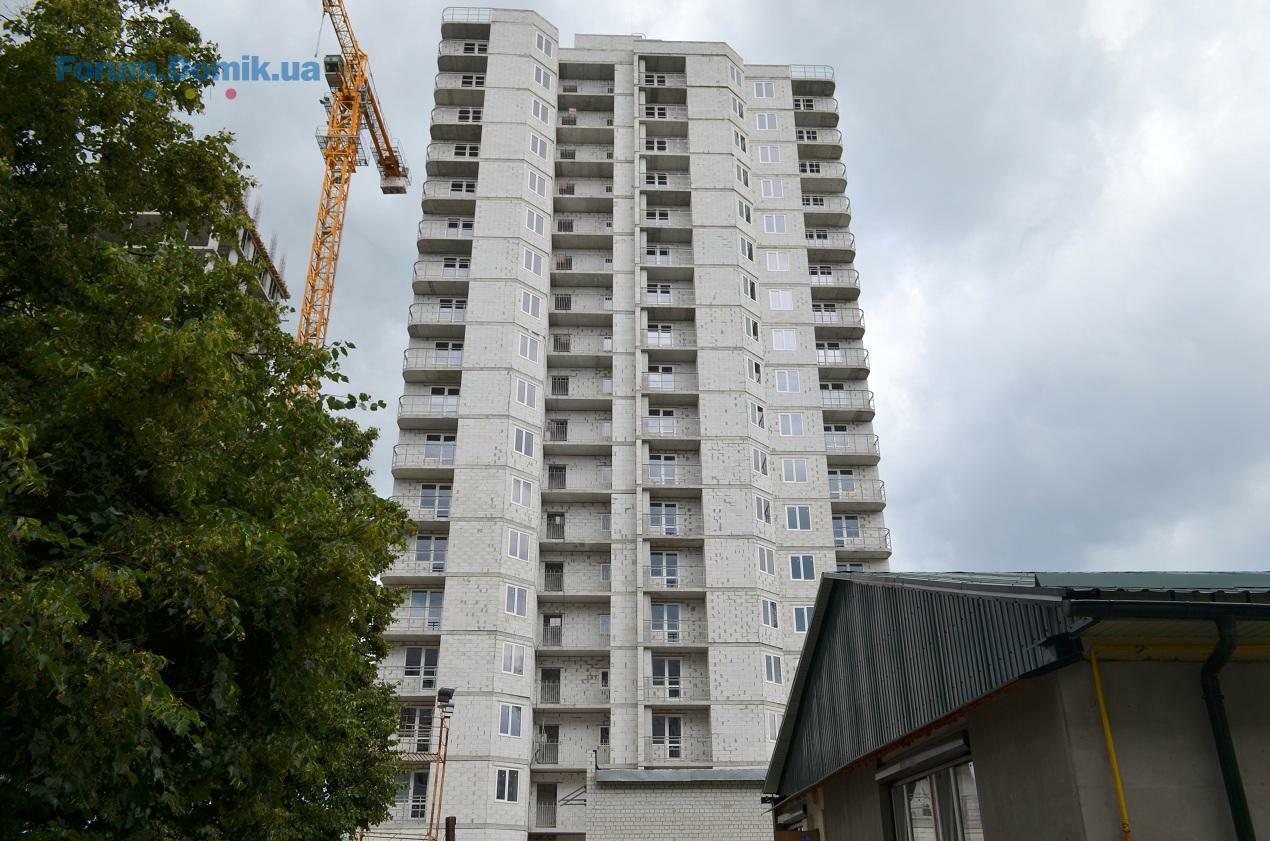

07 вер 2015 19:35
Ведутся монолитные работы по перекрытию 18 этажа 3 секции, кирпичная кладка наружных и внутренних стен 8 этажа 3 секции.
07 вер 2015 19:37
17 вер 2015 20:18

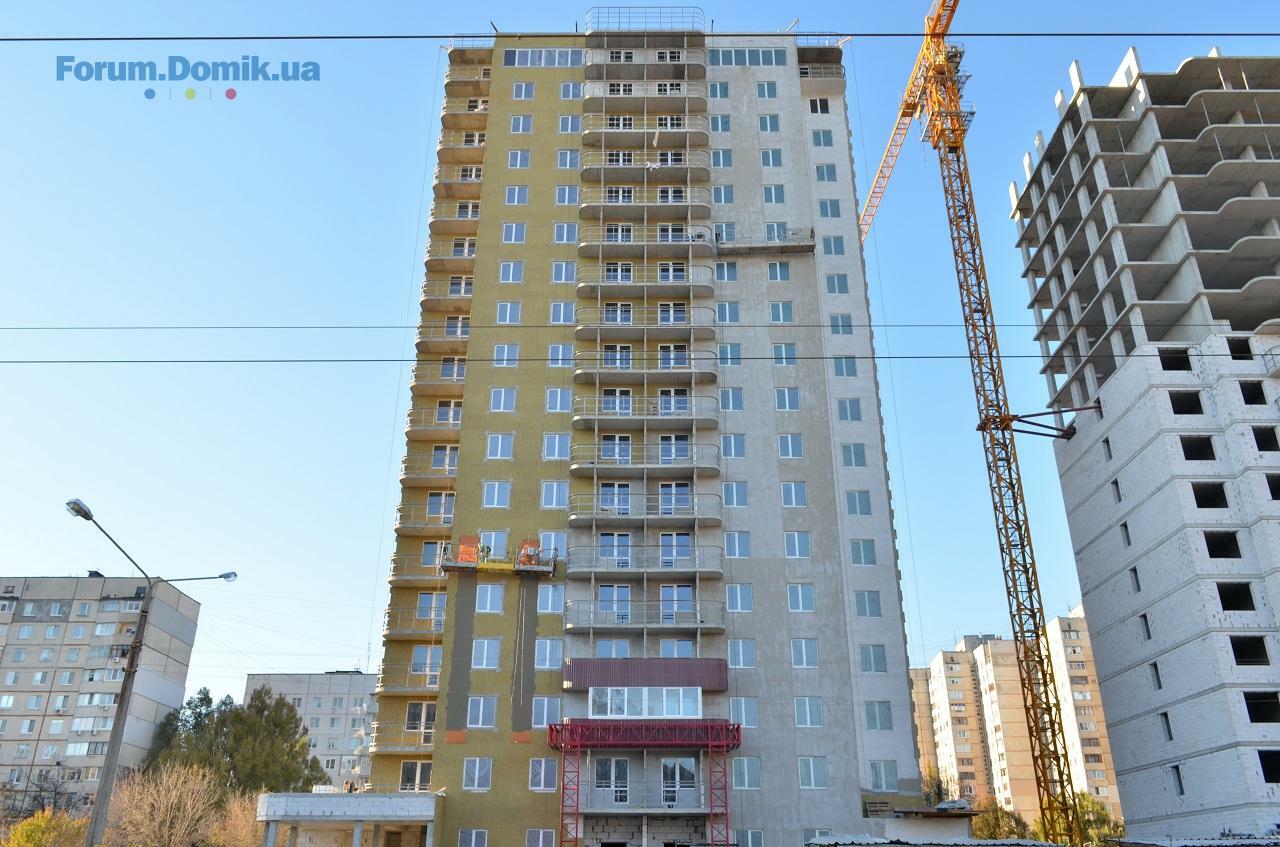

В Черемушках — 1 выполняется утепление фасада.
25 вер 2015 19:24
Выполняется кирпичная кладка внутренних и наружных стен 9 этажа 3 секции, начали рыть котлован под первую и вторую секцию.
07 жовт 2015 19:46

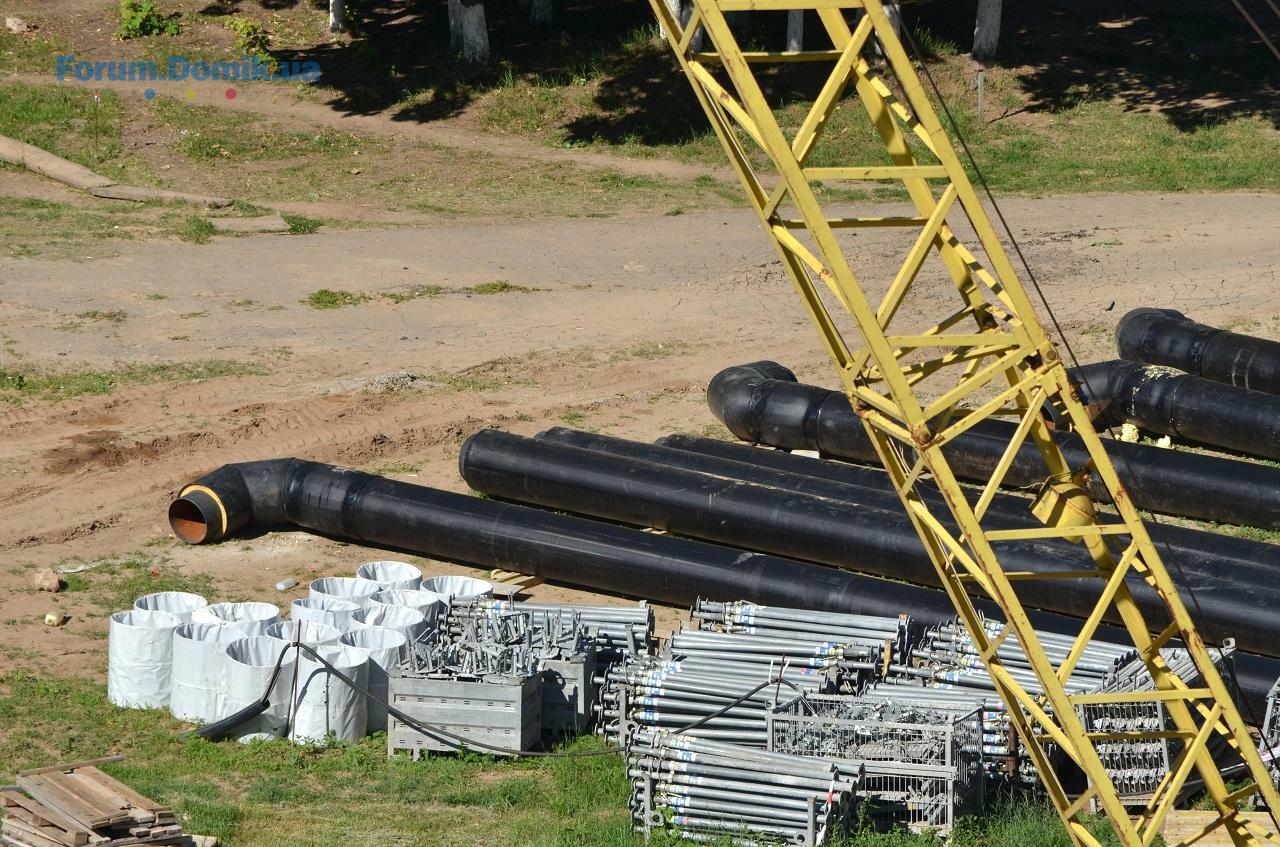

Утепление и оштукатуривание фасада дома. Прокладка наружных сетей.
07 жовт 2015 19:46
Продолжается рытье котлована под первую и вторую секцию.

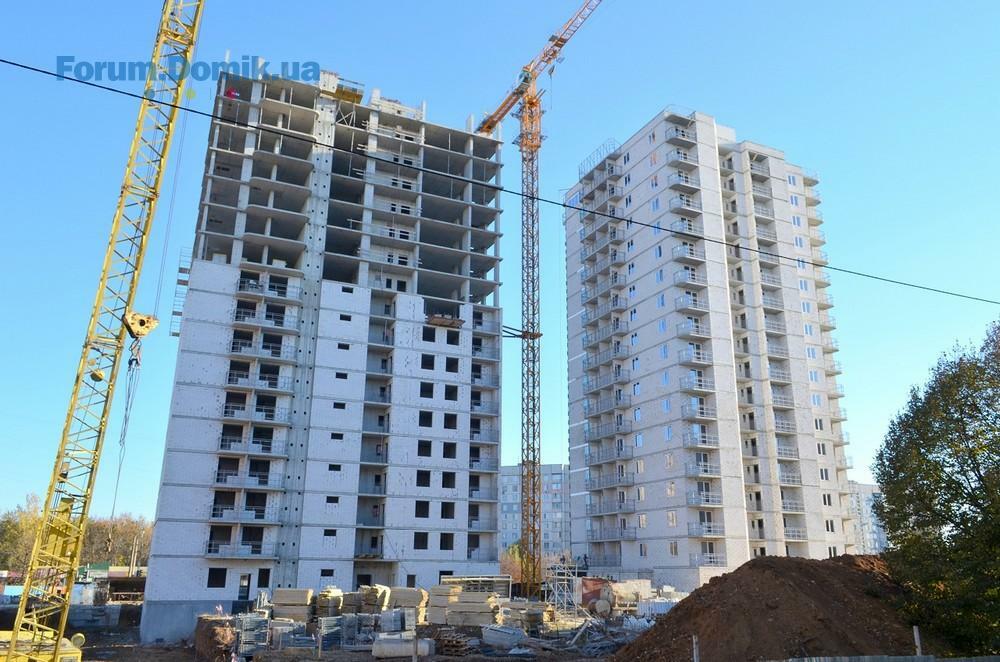

04 лист 2015 19:09

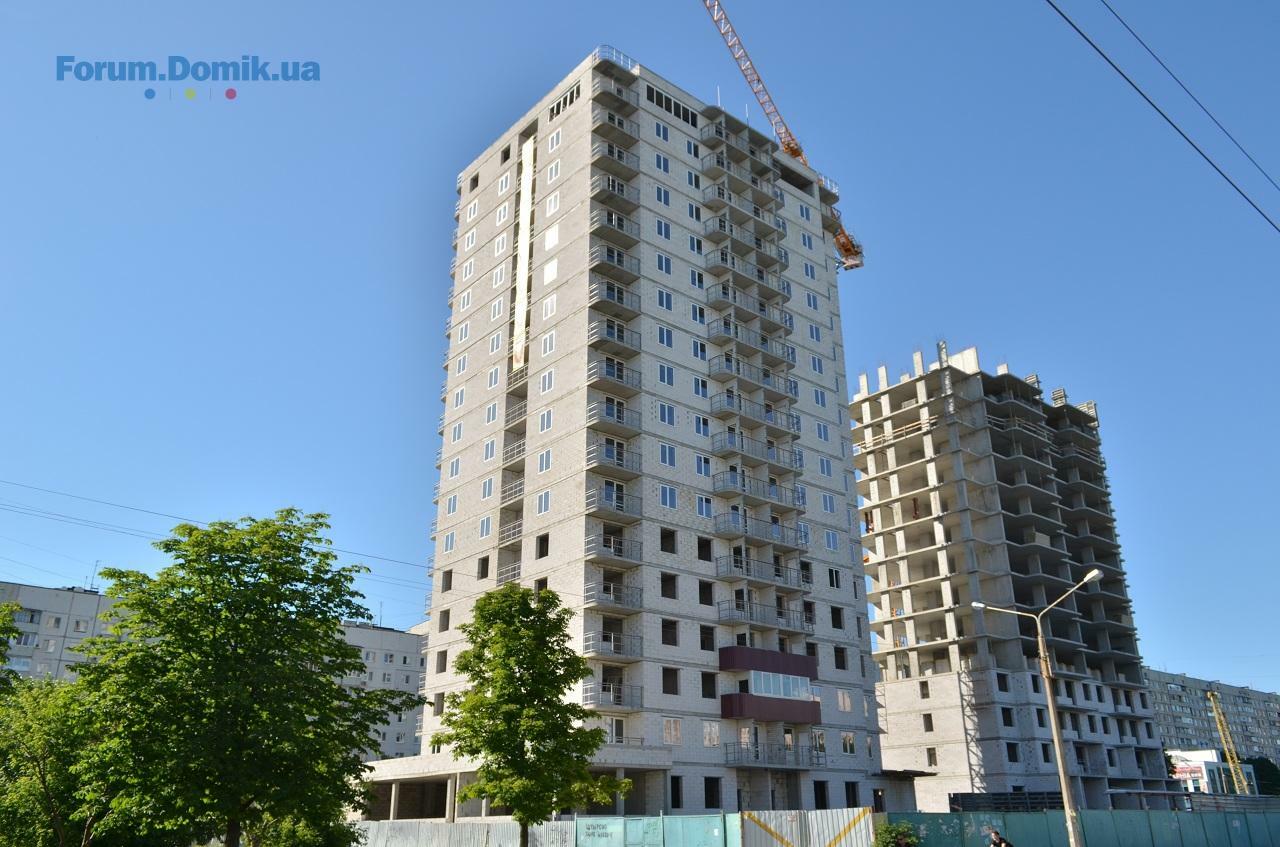

Ведется отделка фасада.
04 лист 2015 19:09
Кирпичная кладка внутренних и наружных стен 11 этажа третьей секции, закончен вынос сетей, вырыт котлован под первую и вторую секцию.
04 лист 2015 19:10
12 лист 2015 19:49

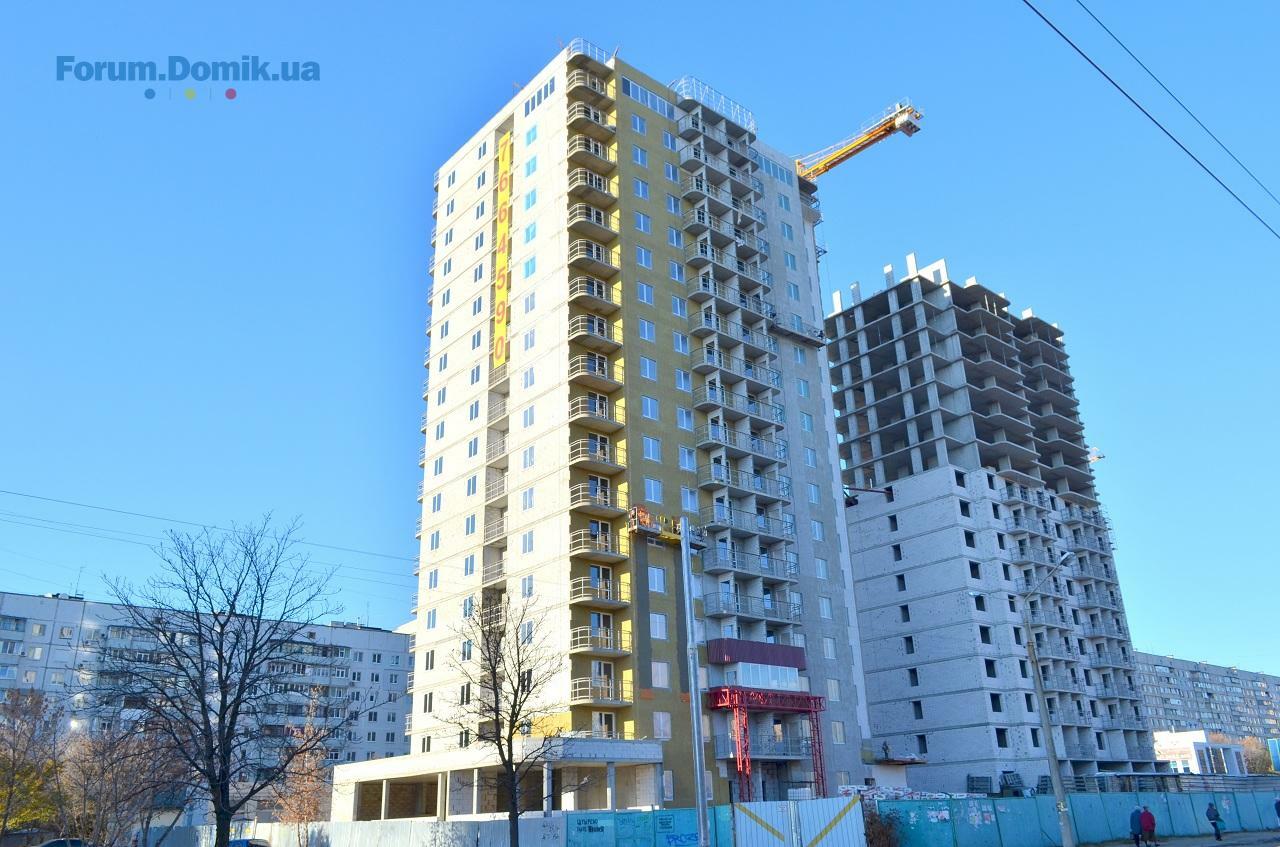

03 груд 2015 21:06
Ведется отделка фасада и кровли.
03 груд 2015 21:06

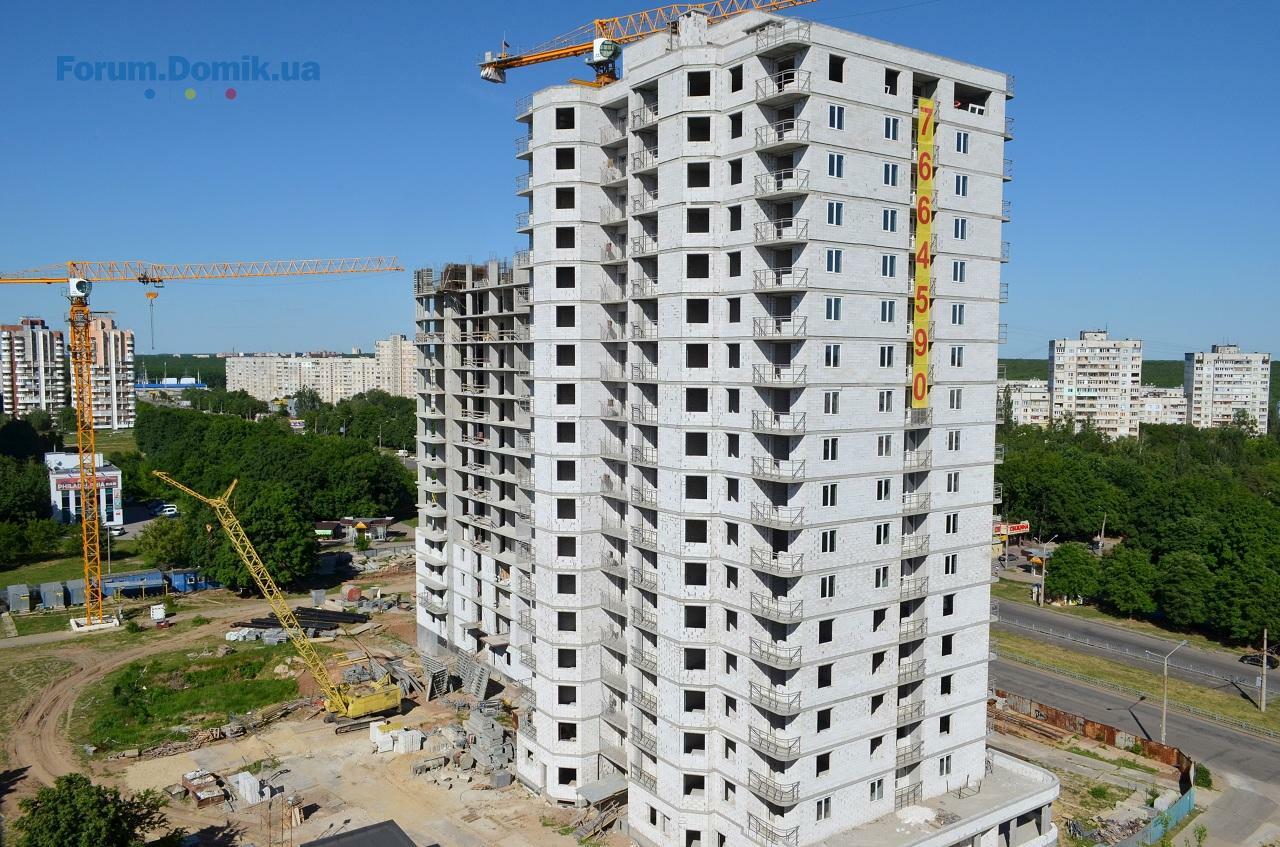

Выполняется кирпичная кладка внутренних и наружных стен 12 этажа, забетонирована плита перекрытия 18 этажа третьей секции, выкопан котлован под первую и вторую секцию, бьют сваи под 2 секцию.
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
2
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
