Коротко про новини на будівельному майданчику BRISTOL Comfort House
Завершені роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершені штукатурні роботи на 2-26 поверсі, місцях загального користування та приміщеннях у цокольній частині будівлі.

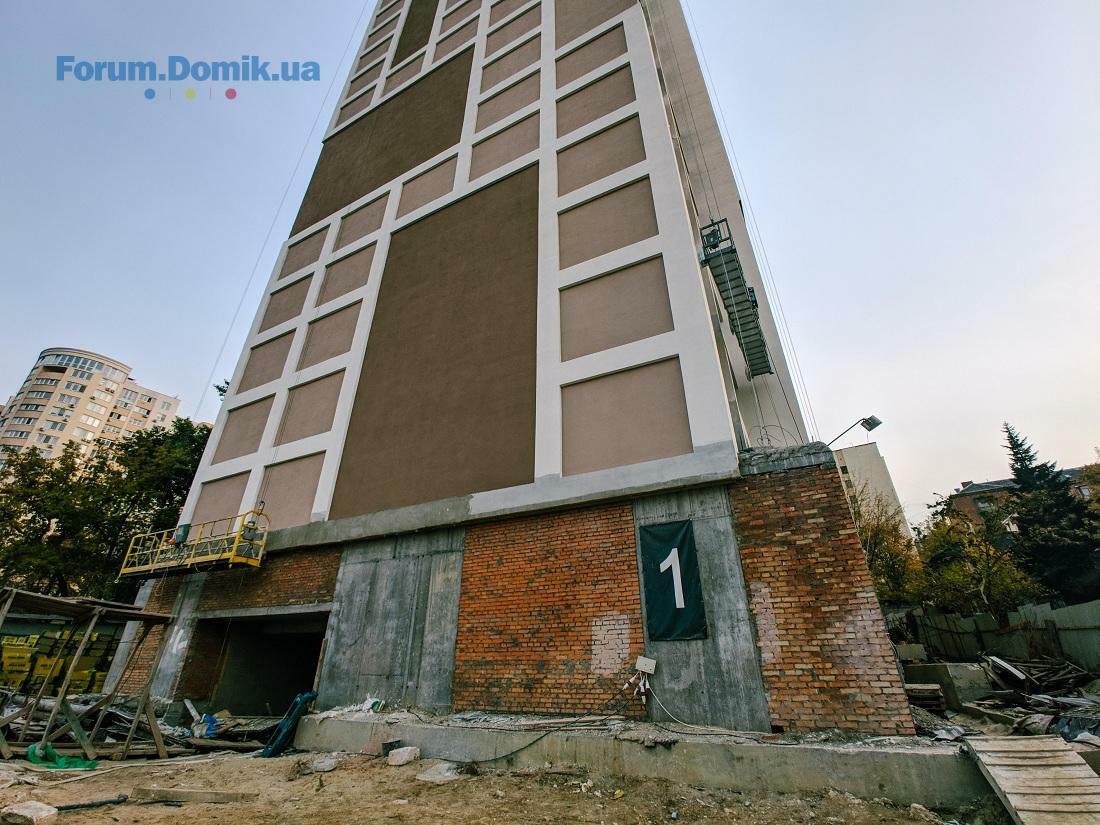

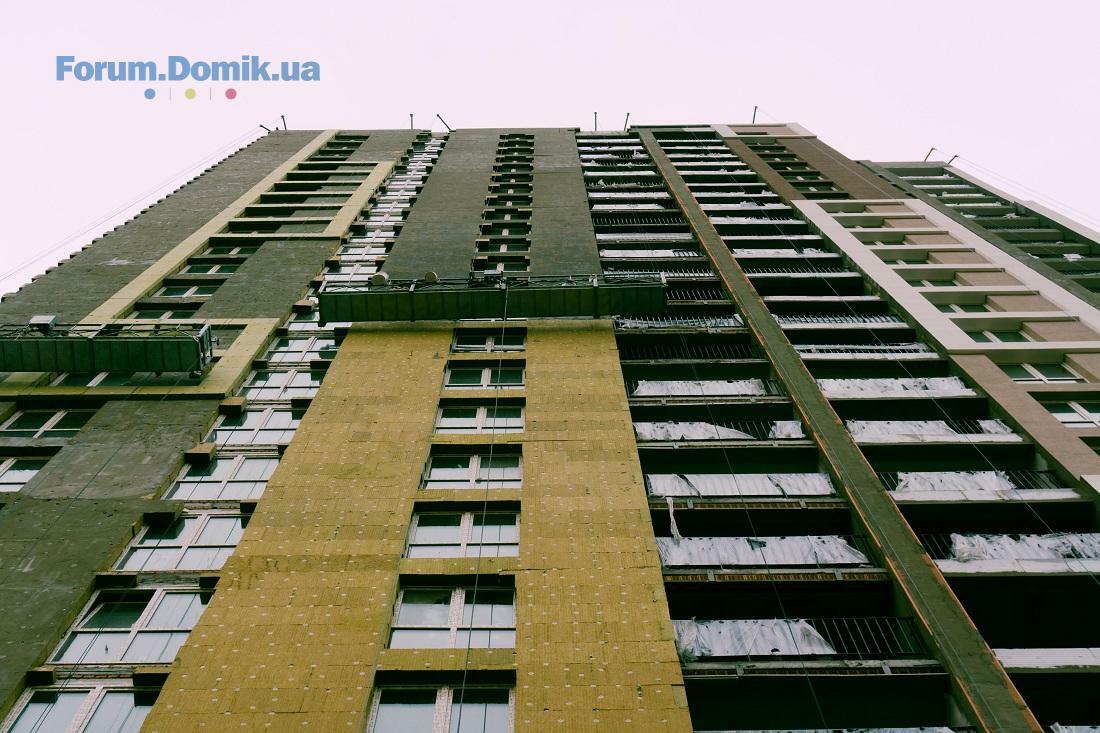

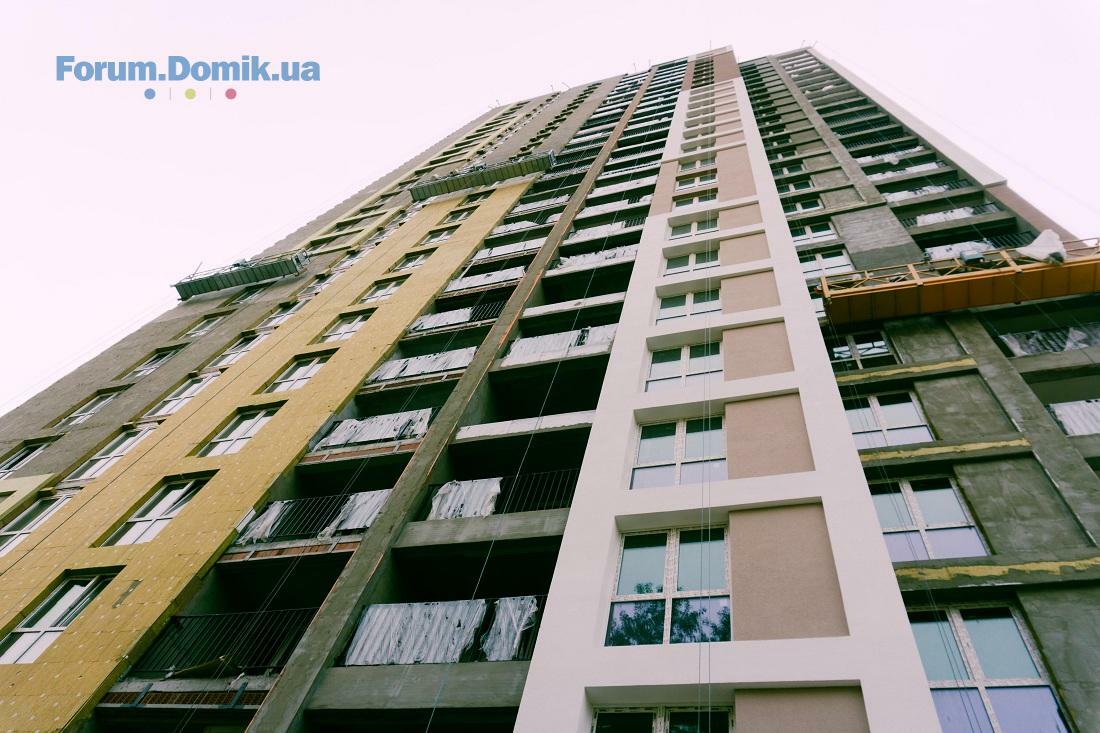

Триває утеплення фасадів мінеральною ватою:
• Глухий фасад - 96% готовності.
• Західний фасад - 94% готовності.
• Східний фасад - 64% готовності.
• Південний фасад - 43% готовності.

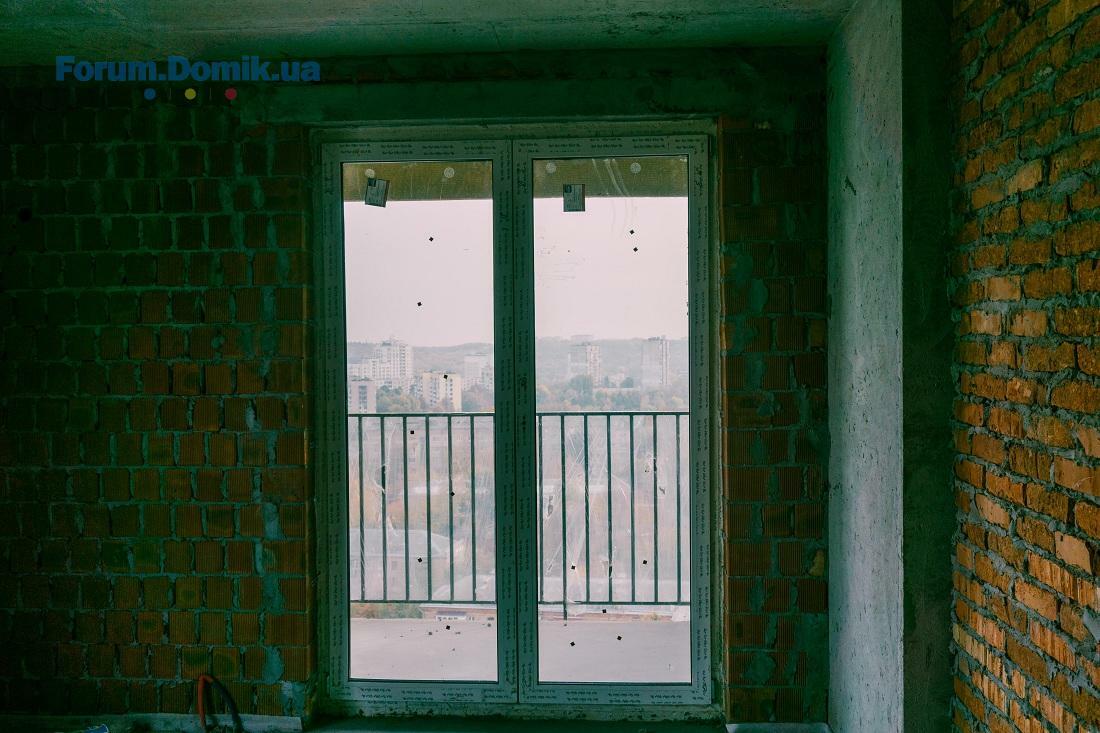

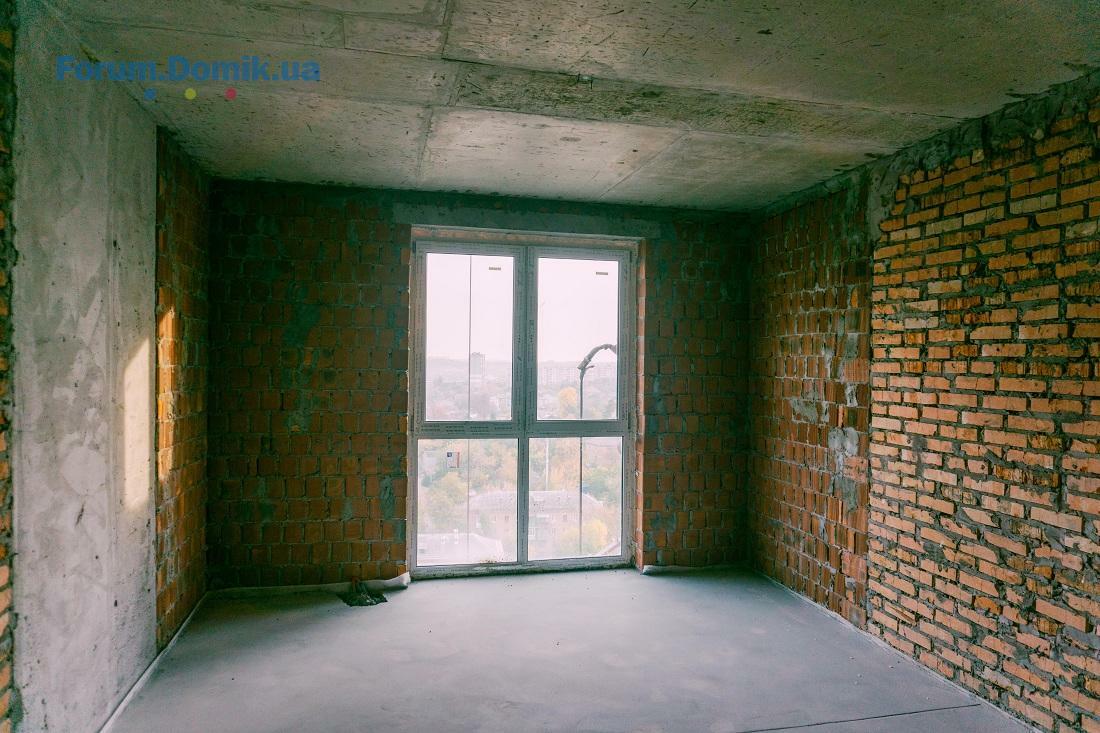

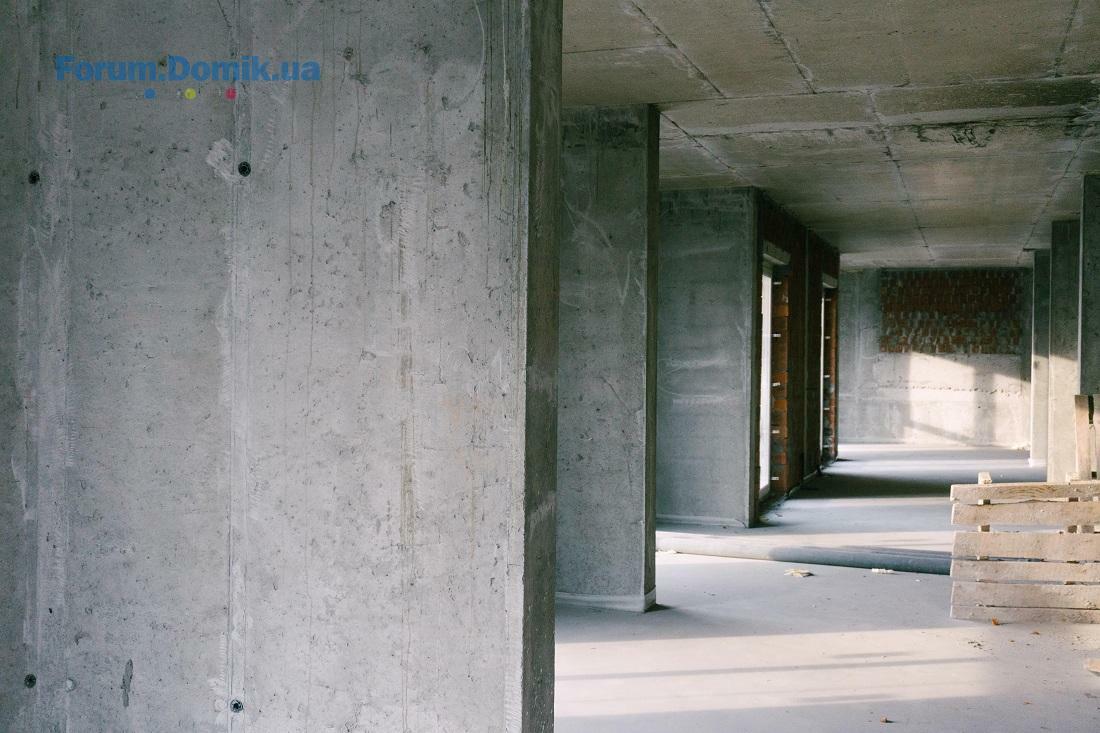

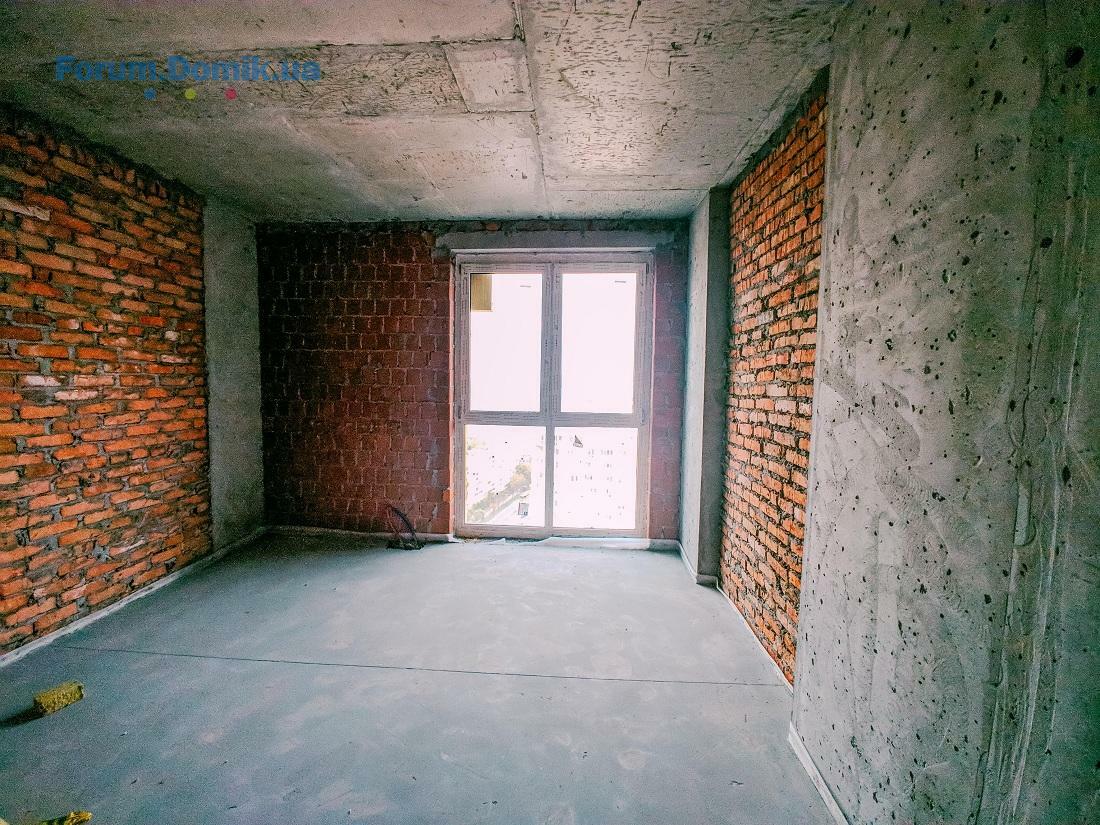

Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 78% готовності. Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. Завершуються роботи з влаштування ІТП (інженерно-теплового пункту). Завершені роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика. На 100% виконані роботи з влаштування покрівлі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення квартирних дверей - виконано 21,5 поверхів. У підвалі завершені плиткові роботи та утеплення стелі. Тривають плиткові роботи на лоджіях і на технічному поверсі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. У підвалі завершені плиткові роботи та утеплення стелі. Тривають плиткові роботи на лоджіях і на технічному поверсі.

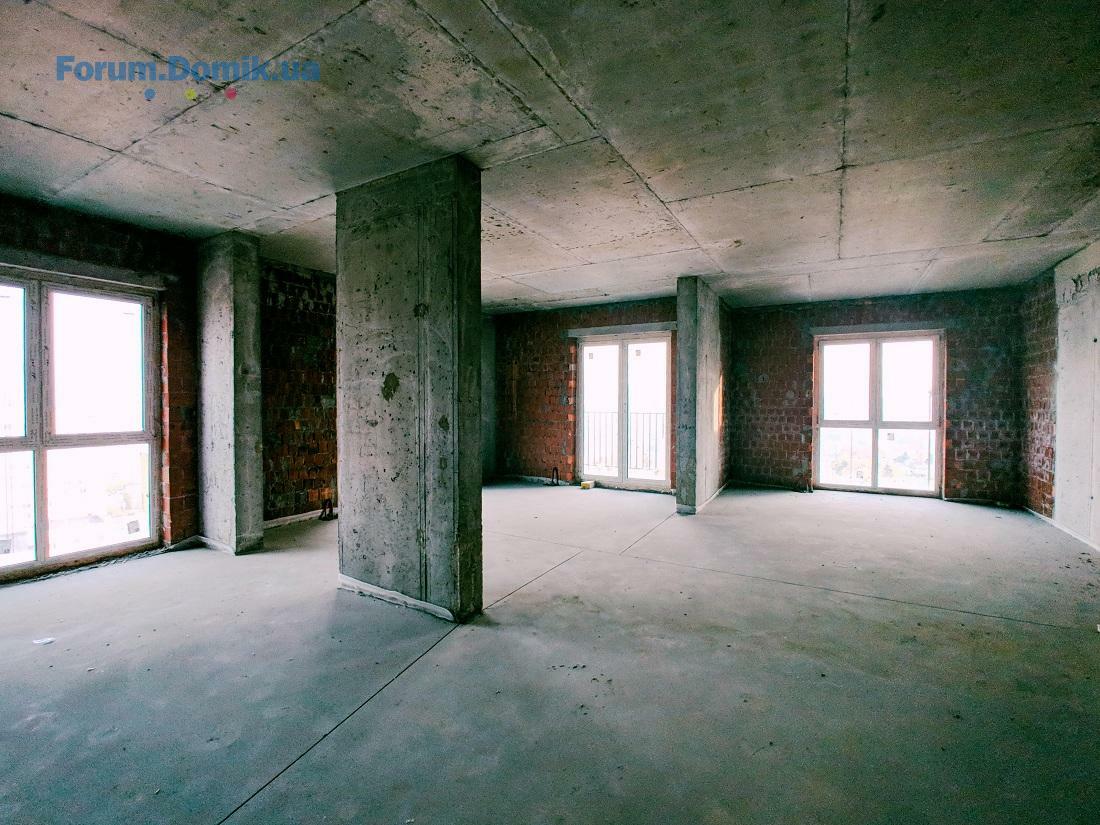

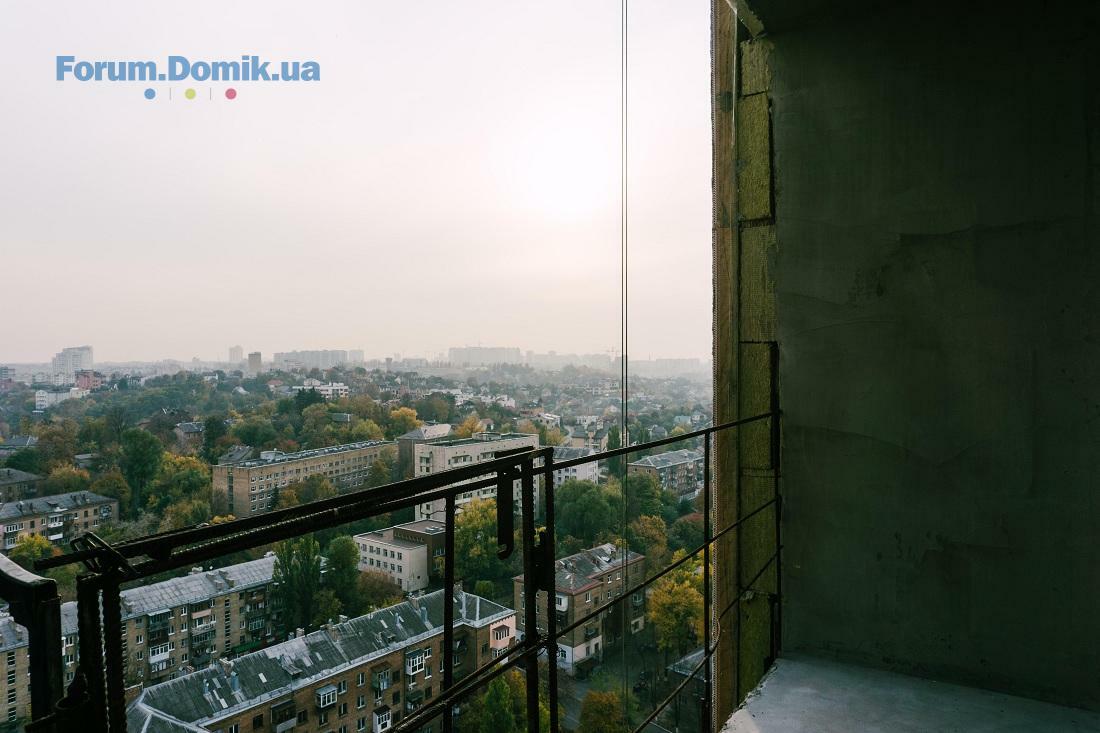

Ділимося новими фото нижче.
Завершені роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершені штукатурні роботи на 2-26 поверсі, місцях загального користування та приміщеннях у цокольній частині будівлі.
Триває утеплення фасадів мінеральною ватою:
• Глухий фасад - 96% готовності.
• Західний фасад - 94% готовності.
• Східний фасад - 64% готовності.
• Південний фасад - 43% готовності.
Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 78% готовності. Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. Завершуються роботи з влаштування ІТП (інженерно-теплового пункту). Завершені роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика. На 100% виконані роботи з влаштування покрівлі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення квартирних дверей - виконано 21,5 поверхів. У підвалі завершені плиткові роботи та утеплення стелі. Тривають плиткові роботи на лоджіях і на технічному поверсі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. У підвалі завершені плиткові роботи та утеплення стелі. Тривають плиткові роботи на лоджіях і на технічному поверсі.
Ділимося новими фото нижче.
radagast
r
Користувач
27
01 вересня 2018
26 жовт 2018 14:54
Це достатньо старі фото (фасад зі сторони камери так виглядав тиждень тому якщо не більше).
Ksh Ua
Новачок
14
30 квітня 2018
27 жовт 2018 15:36
@SAGA Development
Добрый день, сообщите дату и время КТК?
Добрый день, сообщите дату и время КТК?
U.M.
U
Користувач
30
07 червня 2018
27 жовт 2018 16:24
Цитата "SAGA Development":Коротко про новини на будівельному майданчику BRISTOL Comfort House
Завершені роботи з влаштування стяжок на 2-26 поверхах, технічному поверсі, лоджіях квартир та холодному переході. Завершені штукатурні роботи на 2-26 поверсі, місцях загального користування та приміщеннях у цокольній частині будівлі.
Триває утеплення фасадів мінеральною ватою:
• Глухий фасад - 96% готовності.
• Західний фасад - 94% готовності.
• Східний фасад - 64% готовності.
• Південний фасад - 43% готовності.
Роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) - 78% готовності. Завершуються роботи з влаштування електромереж у будівлі та роботи по блискавкозахисту. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. Завершуються роботи з влаштування ІТП (інженерно-теплового пункту). Завершені роботи з влаштування внутрішніх мереж: підключення води, каналізації та електрики до будівлі в рамках будівельного майданчика. На 100% виконані роботи з влаштування покрівлі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення квартирних дверей - виконано 21,5 поверхів. У підвалі завершені плиткові роботи та утеплення стелі. Тривають плиткові роботи на лоджіях і на технічному поверсі. Завершується монтаж ліфтів, кабіна вантажного ліфта змонтована, триває монтаж дверей. Триває монтаж дверей ліфтових холів - виконано 23 шт. Продовжуються роботи з встановлення огорож лоджій - виконано 21 поверх. У підвалі завершені плиткові роботи та утеплення стелі. Тривають плиткові роботи на лоджіях і на технічному поверсі.
Ділимося новими фото нижче.
Сага, нижче фото Вашого звіту 2 тижні назад.
Як Ви поясните те, що роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) два тижні назад були закінчені, а зараз стали 78 % (виділено синім), починаєте розбирати назад?)
Решта тексту - один в один співпадає (виділено червоним).
Чому за 2 тижні не поставили жодну нову огорожу лоджії?
Не встановлені жодні нові двері ліфтів?
Чому досі не закінчена система блискавкозахисту та влаштування ІТП?
Сага, що нового Ви зробили за 2 тижні?
Досить брехати і далі псувати свою репутацію!
SAGA Development
SD
Старожил
807
02 квітня 2018
29 жовт 2018 09:47
Цитата "Ksh Ua":@SAGA Development
Добрый день, сообщите дату и время КТК?
Цитата "Booooooring":
НА ЯКОМУ?! Ви ж відморожуєтесь від інвесторів! Коли вас прямо питають "коли наступний КТК?" ви просто мовчите в своєму SagaSupport. Домовлялись в тому місяці на 27 жовтня, от і подивимось...
Вітаємо! КТК відбудеться 2-го листопада о 10:00.
Aleksandr Kayda
Перехожий
1
29 жовтня 2018
29 жовт 2018 10:27
Всем добрый день!
Уважаемые представители "SAGA Development", я являюсь одним из инвесторов ЖК "Bristol Comfort House".
Вынужден писать на форуме, т.к. мои (и не только) обращения, вопросы - остаются открытыми. Вы очень часто говорите о своей прозрачности, открытости перед клиентами и гордитесь своим сервисом.
Но, к сожалению, на данный момент, Вы поступаете весьма некрасиво и непрофессионально перед всеми инвесторами - Вы попросту игнорируете наши вопросы.
Мы пошли Вам на встречу - на многое закрыли глаза и со многими моментами уже просто смирились (то, что сроки переносились несколько раз, то, что давались абсолютно пустые обещания, выполнить которые даже попыток не было), так и Вы, будьте добры, относитесь к нам с должным уважением.
Прошу дать ответ на следующий вопросы:
- В связи с чем вносятся изменения в разрешение согласно вх.№ 40-30/2310-22 на сайте ДАБИ ?
- Также, было заявлено, что документы на ввод в эксплуатацию были поданы - предоставьте, пожалуйста, подтверждение. Входящий номер, к примеру.
Уважаемые представители "SAGA Development", я являюсь одним из инвесторов ЖК "Bristol Comfort House".
Вынужден писать на форуме, т.к. мои (и не только) обращения, вопросы - остаются открытыми. Вы очень часто говорите о своей прозрачности, открытости перед клиентами и гордитесь своим сервисом.
Но, к сожалению, на данный момент, Вы поступаете весьма некрасиво и непрофессионально перед всеми инвесторами - Вы попросту игнорируете наши вопросы.
Мы пошли Вам на встречу - на многое закрыли глаза и со многими моментами уже просто смирились (то, что сроки переносились несколько раз, то, что давались абсолютно пустые обещания, выполнить которые даже попыток не было), так и Вы, будьте добры, относитесь к нам с должным уважением.
Прошу дать ответ на следующий вопросы:
- В связи с чем вносятся изменения в разрешение согласно вх.№ 40-30/2310-22 на сайте ДАБИ ?
- Также, было заявлено, что документы на ввод в эксплуатацию были поданы - предоставьте, пожалуйста, подтверждение. Входящий номер, к примеру.
SAGA Development
SD
Старожил
807
02 квітня 2018
30 жовт 2018 15:45
Цитата "U.M.":
Сага, нижче фото Вашого звіту 2 тижні назад.
Як Ви поясните те, що роботи по внутрішнім інженерним мережам (опалення та вентиляції, водовідвід та каналізація) два тижні назад були закінчені, а зараз стали 78 % (виділено синім), починаєте розбирати назад?)
Решта тексту - один в один співпадає (виділено червоним).
Чому за 2 тижні не поставили жодну нову огорожу лоджії?
Не встановлені жодні нові двері ліфтів?
Чому досі не закінчена система блискавкозахисту та влаштування ІТП?
Сага, що нового Ви зробили за 2 тижні?
Досить брехати і далі псувати свою репутацію!
Вітаємо! Будівельні роботи на завершальному етапі. Також усі необхідні роботи для введення будинку в експлуатацію виконані. Документи до ДАБІ ми подали.
TT-fly
T
Користувач
36
15 листопада 2016
30 жовт 2018 18:56
Цитата:Вітаємо! Будівельні роботи на завершальному етапі. Також усі необхідні роботи для введення будинку в експлуатацію виконані. Документи до ДАБІ ми подали.
После ввода в эксплуатацию можно делать ремонт без сертификации. Я правильно понимаю?
SAGA Development
SD
Старожил
807
02 квітня 2018
30 жовт 2018 19:04
Вітаємо! Так, виконувати ремонтні роботи можна без нашої сертифікації, однак після введення будинку в експлуатацію. А до того мешканці можуть робити ремонти з нашою сертифікованою компанією або ж іншою, яка пройшла акредитацію
вероятный житель
вж
Постійний користувач
131
16 вересня 2016
02 лист 2018 09:43
Если не сложно, то напишите кратко, что было сегодня на встрече.
Спасибо
Спасибо
radagast
r
Користувач
27
01 вересня 2018
02 лист 2018 16:48
SAGA, напишіть будь-ласка результати КТК (які питання були обговорені).
Дякую.
Дякую.
Ksh Ua
Новачок
14
30 квітня 2018
03 лист 2018 14:01
Цитата "вероятный житель":Если не сложно, то напишите кратко, что было сегодня на встрече.
Спасибо
Вопросы все те же, как и ответы:
радиаторы так и не поставили и даже не завезли - обещают в течении месяца, до конца ноября.
первый этаж не тронут - ждут чтобы завезли остекление.
фасад до конца сделать не успевают, там где грузовой внешний лифт видимо будут делать уже весной.
поставили внутри лифты - предлагали покататься..
вроде как подали документы - на текущей или прошлой недели точно не смогли сказать. Месяц-полтора ждать.
можно заходить на ремонт после установки радиаторов с аккредитованными ними компаниями + 250тыс грн гарантий взнос.
вероятный житель
вж
Постійний користувач
131
16 вересня 2016
03 лист 2018 16:35
Спасибо за ответ.
Они не уточняли в какие сроки оформление собственности? Как-то не охота заходить на ремонт без документов
Они не уточняли в какие сроки оформление собственности? Как-то не охота заходить на ремонт без документов
Ksh Ua
Новачок
14
30 квітня 2018
04 лист 2018 10:14
Цитата "вероятный житель":Спасибо за ответ.
Они не уточняли в какие сроки оформление собственности? Как-то не охота заходить на ремонт без документов
На КТК который был перед этим пообещали что все получат право собственности до нового года. На этом же КТК уже сильно не уверенны что НГ кто-то получит таковое. Мол у них есть 3 месяца с момента получения сертификата, отправили читать договор.
Есть еще один интересный момент. Как можно получить сертификат на дом в таком состоянии? На этот вопрос ответ был дан так, мол "при получении сертификата будет составлен какой-то документ в котором будет указанно что конкретно застройщик должен доделать после получения и в какие сроки".
SAGA, предоставьте этот документ после получения сертификата.
вероятный житель
вж
Постійний користувач
131
16 вересня 2016
04 лист 2018 12:31
Спасибо, это для меня полезная информация.
Booooooring
Користувач
65
09 лютого 2018
06 лист 2018 08:06
Цитата "SAGA Development":Вітаємо! Так, виконувати ремонтні роботи можна без нашої сертифікації, однак після введення будинку в експлуатацію. А до того мешканці можуть робити ремонти з нашою сертифікованою компанією або ж іншою, яка пройшла акредитацію
Здравствуйте, когда будет следующий отчет о проделанной работе?
вероятный житель
вж
Постійний користувач
131
16 вересня 2016
06 лист 2018 08:09
Цитата "Booooooring":
Здравствуйте, когда будет следующий отчет о проделанной работе?
Вчера на сайте повесили новые фото, но они тоже не самые свежие
Misterio
M
Користувач
28
26 листопада 2017
06 лист 2018 09:29
Цитата "SAGA Development":Добрий день! Роботи на першому поверсі, включаючи встановлення вікон виконуватимуть на наступному тижні. Двері на холодному переході встановлять до кінця місяця. Також до кінця жовтня планується завершити основний обсяг робіт по фасаду.
Доброго дня. Ну як там, почались уже роботи на першому поверсі? Вікна почали уже встановлювати? Можливо, "основний обсяг робіт по фасаду" завершено? Це, звичайно, були риторичні питання. Хто Вас вчив так безбожно брехати? Як так стається, що всі ваші естімейти, навіть на найменші роботи, не мають нічого спільного з реальністю?
Я звичайно радий за подання документів в ДАБІ, але
будинок ще будувати і будувати. А з такими темпами як це робиться, то роботи ще на місяці. І це я дуже оптимістично оцінюю стан речей.SAGA Development
SD
Старожил
807
02 квітня 2018
06 лист 2018 11:02
Цитата "вероятный житель":
Вчера на сайте повесили новые фото, но они тоже не самые свежие
Вітаємо! Цього тижня ми опублікуємо нові фото, а також текстову інформацію виконаних робіт.
U.M.
U
Користувач
30
07 червня 2018
06 лист 2018 13:24
Цитата "SAGA Development":
Вітаємо! Цього тижня ми опублікуємо нові фото, а також текстову інформацію виконаних робіт.
Доброго дня. Дуже просимо написати нову актуальну текстову інформацію, а не скопіювати з минулих тижнів. Щиро надіємося, що за місяць змогли встановити нові огорожі лоджій (більше 21 поверхів), встановити всі двері ліфтів і закінчено систему блискавкозахисту.Будемо дуже вдячні, якщо Ви покажете фотографії опорядження коридорів, холів та сходових майданчиків, про що Ви пишете на сайті. А також просимо показати фото радіаторів, тому що Ви пишете що "завершено влаштування систем внутрішньої інженерії – опалення, вентиляції, водовідводу та каналізації". Але як воно може бути завершено, якщо немає радіаторів?)
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Central Bucha | Comfort Life | Буча, вул. Островського, 34б30.11446
- ЖК Happy 7 | Софіївська Борщагівка, вул. Боголюбова, 3329.111
- M6 Urban Residences l GEOS l Київ, вул. Михайла Максимовича, 629.114
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2728.11472
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б26.11121
- ЖК Урлівський-1 | Київміськбуд, BudCapital | Київ, вул. Причальна, 1126.113 803
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а25.113 108
- ЖК Молодіжне містечко | Крюківщина, вул. Одеська, вул. Подільська23.11100
- ЖК Старт | bUd Development | Київ, вул. Шолуденка, 3021.111 239
- ЖК Creator City | Креатор-Буд | Київ, вул. Дегтярівська, 17-1921.11525
- Чи варто зараз купувати нерухомість?30.114 790
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога29.1130
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а17.117
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Підлога на кухні - ламінат або плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
