ЖК Bristol Comfort House | Бристоль | просп. Валерия Лобановского, 144 (146-Б)
Забудовник | SAGA Development |
Здача ЖК | 2019 р. |
Планування | від 22 170 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 20.
2/10% | ||
4/20% | ||
6/30% | ||
6/30% | ||
2/10% |
SAGA Development
SD
Старожил
807
02 квітня 2018
01 черв 2018 07:11
Інформуємо про будівельні роботи в BRISTOL Comfort House!

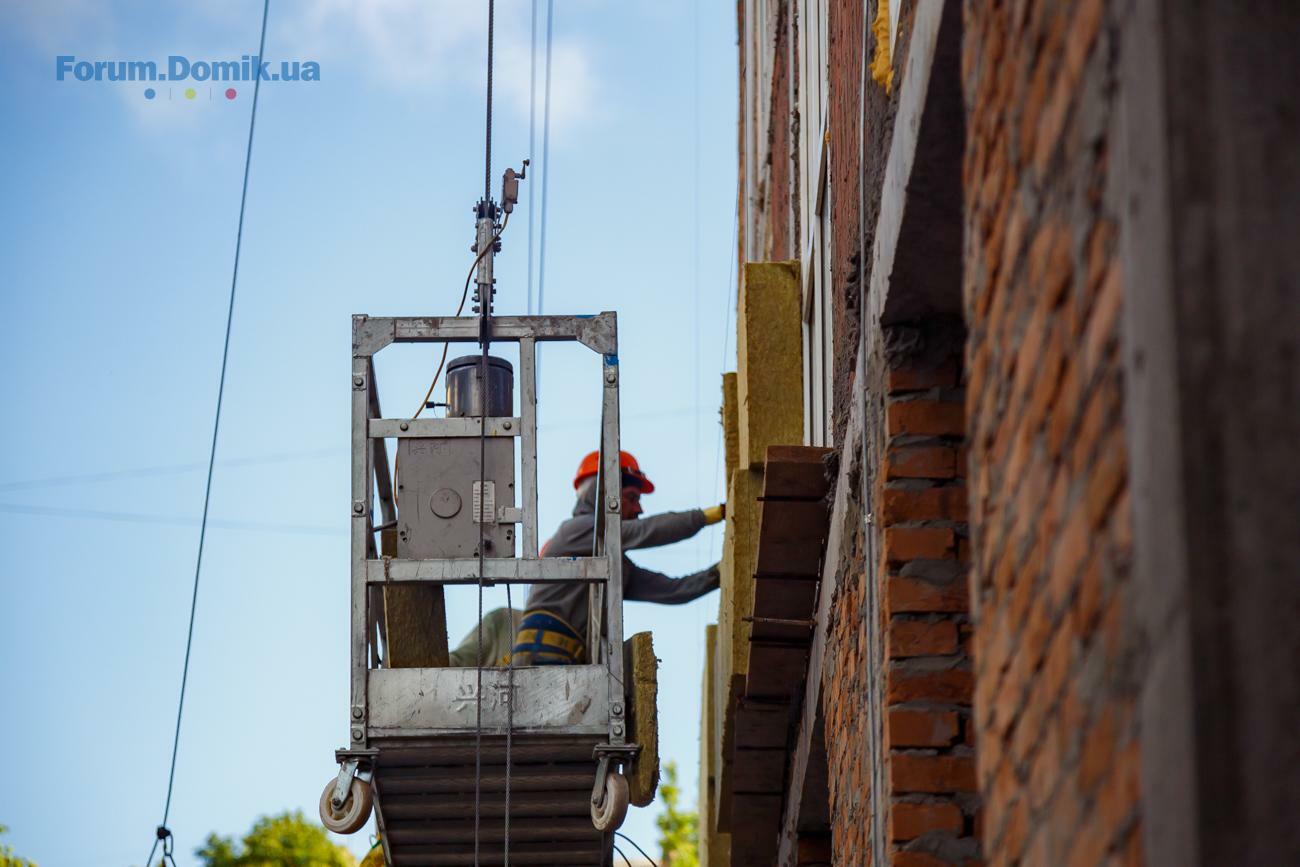

Наразі в комплексі виконується влаштування стяжок: 2-й та 4-12 поверхи вже виконані. Також продовжуються роботи по утепленню фасадів - 70% закрито мінватою.
Активно тривають роботи на внутрішніх інженерних мережах - вже 59% готовності.

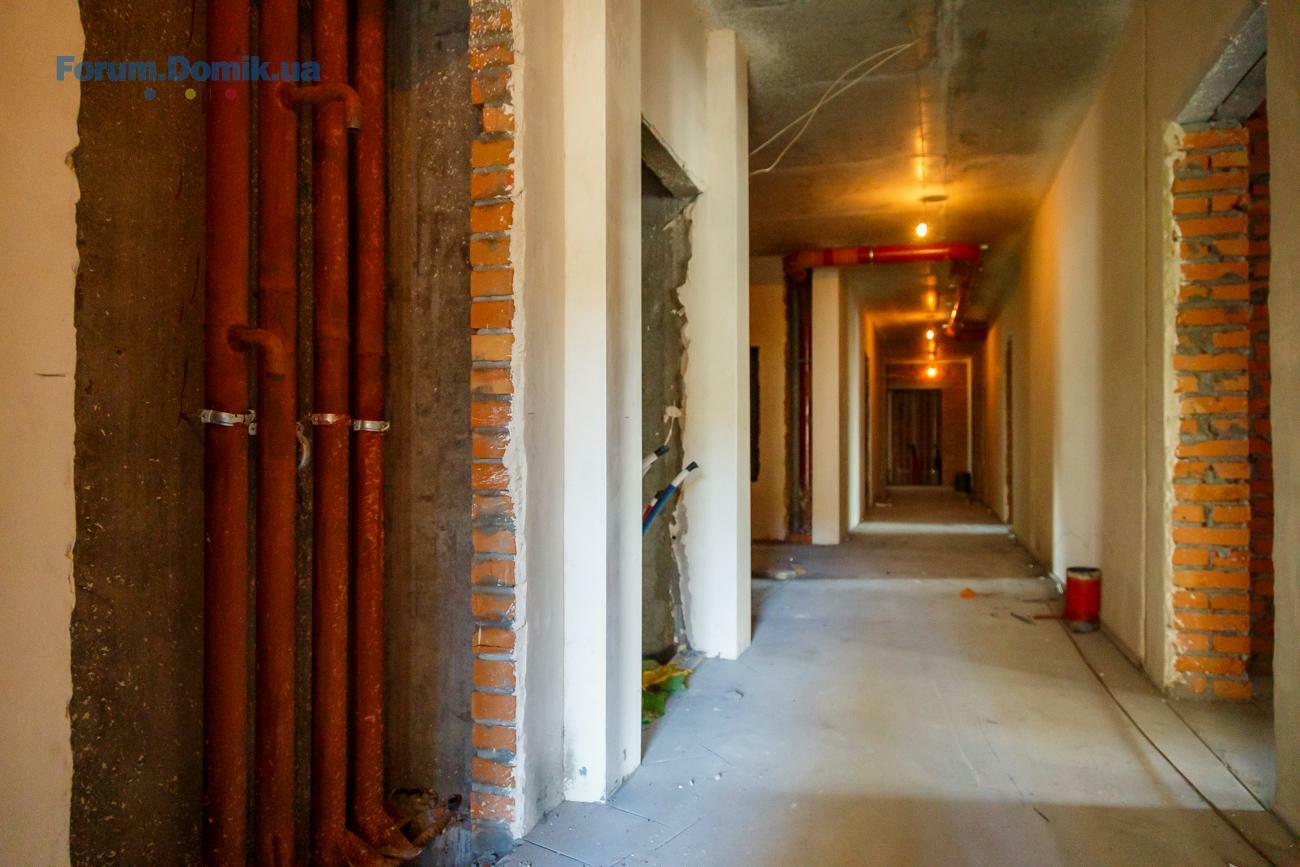

В місцях загального призначення виконані штукатурні роботи на 2-14 поверхах, а також у приміщеннях цокольної частини на 75%.
Розпочато роботи по електропроводці і системі блискавкозахисту, встановленню огорож лоджій і квартирних дверей. Вже завершено роботи з підготовки шахт ліфтів.
Наш фотозвіт можна переглянути нижче.
Наразі в комплексі виконується влаштування стяжок: 2-й та 4-12 поверхи вже виконані. Також продовжуються роботи по утепленню фасадів - 70% закрито мінватою.
Активно тривають роботи на внутрішніх інженерних мережах - вже 59% готовності.
В місцях загального призначення виконані штукатурні роботи на 2-14 поверхах, а також у приміщеннях цокольної частини на 75%.
Розпочато роботи по електропроводці і системі блискавкозахисту, встановленню огорож лоджій і квартирних дверей. Вже завершено роботи з підготовки шахт ліфтів.
Наш фотозвіт можна переглянути нижче.
OlgShum
O
Новачок
10
28 лютого 2018
01 черв 2018 11:45
Цитата "SAGA Development":Доброго дня! Ми публікуємо для вас фото як зовнішніх, так і внутрішніх робіт, аби ви могли детально слідкувати за прогресом будівництва. Про будь-які новини щодо будівельних робіт ми відкрито повідомляємо нашим інвесторам, тому стежте за нами на форумі!
Дуже повільно зараз проводяться роботи, принаймні зовнішні.На двох стінах мін.ватою обкладені тільки перші поверхи, якщо не рахувати балкони. Але навіть і балкони не всі ще утеплені. Щодня дивлюся веб-камеру і мені здається, що мало що змінюється. Можливо всі роботи ведуться всередині будинку. З такими темпами до кінця другого кварталу, в кращому випадку, буде тільки утеплено весь будинок, про яке закінчення всіх робіт можна говорити?
Надайте актуальний план робіт до здачі будинку в експлуатацію. Чи завершення будівництва вчасно, якщо вже всі квартири продані, більше не у вашому пріоритеті? Нагадую, що попередній термін здачі був березень 2017 року.
SAGA Development
SD
Старожил
807
02 квітня 2018
01 черв 2018 12:20
Цитата "Booooooring":
Опубликуйте пожалустай график работ, вплоть до окончания строительства. Спасибо.
Доброго дня!
Графік роботи відділу продажу BRISTOL Comfort House:
Будні: з 9.00 до 19.00
Вихідні дні: з 10.00 до 18.00
В святкові дні години роботи можуть змінюватися.
Misterio
M
Користувач
28
26 листопада 2017
01 черв 2018 12:46
Доброго дня.
Ви плануєте вкластись хоча б в якісь терміни будівництва? Спочатку перший квартал, потім другий, а зараз, за місяць до орієнтованого кінця будівництва, на об'єкті нульова активність. Отой один нещасний працівник, який утеплює фасад зі сторони вебкамери, піднімається на своїй люльці три рази на день і працює по 10 хвилин. З такими темпами ви й до нового року фасад не закінчите.
Можна було б припустити, що роботи ведуться активно в середині будинку, але аналізуючи хід робіт, який ви публікуєте, то вам на одну стяжку потрібно ще декілька місяців.
Хотілося б зараз почути реальні терміни будівництва, а не постфактум побачити перенесення дати здачі на сайті, а потім ще одне перенесення і так далі..
Ви плануєте вкластись хоча б в якісь терміни будівництва? Спочатку перший квартал, потім другий, а зараз, за місяць до орієнтованого кінця будівництва, на об'єкті нульова активність. Отой один нещасний працівник, який утеплює фасад зі сторони вебкамери, піднімається на своїй люльці три рази на день і працює по 10 хвилин. З такими темпами ви й до нового року фасад не закінчите.
Можна було б припустити, що роботи ведуться активно в середині будинку, але аналізуючи хід робіт, який ви публікуєте, то вам на одну стяжку потрібно ще декілька місяців.
Хотілося б зараз почути реальні терміни будівництва, а не постфактум побачити перенесення дати здачі на сайті, а потім ще одне перенесення і так далі..
O.S
O
Користувач
39
02 червня 2018
01 черв 2018 21:12
Дорогой застройщик. Вы обещали ответить по поводу переноса сдачи более двух недель назад. Как я вижу вам не важно состояние и мнение инвесторов.
Я смотрю уже неделю утепление фасада со стороны вэбкамеры. Складывается ощущение что вы создаёте видимость работ а не работу.
У меня возле работы уже успели утеплить многосекционный дом и даже начали делать декоративные элементы, хотя начали позже вас.
Вы пишете про решетки на балконах. Но ведь ничего там не изменилось. Как в один день поставили так и стоят.
Пост продажи работают очень не очень.
Неужели вы общаетесь лишь официальными письмами согласно контракту?
Я смотрю уже неделю утепление фасада со стороны вэбкамеры. Складывается ощущение что вы создаёте видимость работ а не работу.
У меня возле работы уже успели утеплить многосекционный дом и даже начали делать декоративные элементы, хотя начали позже вас.
Вы пишете про решетки на балконах. Но ведь ничего там не изменилось. Как в один день поставили так и стоят.
Пост продажи работают очень не очень.
Неужели вы общаетесь лишь официальными письмами согласно контракту?
Booooooring

Користувач
65
09 лютого 2018
04 черв 2018 07:22
Цитата "SAGA Development":
Доброго дня!
Графік роботи відділу продажу BRISTOL Comfort House:
Будні: з 9.00 до 19.00
Вихідні дні: з 10.00 до 18.00
В святкові дні години роботи можуть змінюватися.
ГРАФИК РАБОТ СТИРОИТЕЛЬСТИВА, вплоть до последней стадии (облагораживание и обустройство придомовой территории)
O.S
O
Користувач
39
02 червня 2018
04 черв 2018 09:20
Как можно взять и отдать последний этаж под офисы? То есть убить лифты.
Создать поток что-бы при необходимости лифт нельзя было вызвать, особенно утром и вечером.
Курилка на парадном на последних этажах. Вечно грязные парадные в мокрое время суток. Заставленное велосипедами. Постоянные доставки и всякая хрень.
Вам вообще плевать на инвесторов? Как вообще такое можно допустить?
Создать поток что-бы при необходимости лифт нельзя было вызвать, особенно утром и вечером.
Курилка на парадном на последних этажах. Вечно грязные парадные в мокрое время суток. Заставленное велосипедами. Постоянные доставки и всякая хрень.
Вам вообще плевать на инвесторов? Как вообще такое можно допустить?
O.S
O
Користувач
39
02 червня 2018
04 черв 2018 12:42
Тем временем застройщик перенес время сдачи еще на 3 месяца. Правда не успел везде поменять.
SAGA Development
SD
Старожил
807
02 квітня 2018
04 черв 2018 14:34
Цитата "O.S":Как можно взять и отдать последний этаж под офисы? То есть убить лифты.
Создать поток что-бы при необходимости лифт нельзя было вызвать, особенно утром и вечером.
Курилка на парадном на последних этажах. Вечно грязные парадные в мокрое время суток. Заставленное велосипедами. Постоянные доставки и всякая хрень.
Вам вообще плевать на инвесторов? Как вообще такое можно допустить?
Доброго дня! У ранковий і вечірній час це буде зворотний потік - жителі будуть спускатися, а співробітники офісів - підніматися. Кількість працівників офісу, який займає тільки один поверх, не порівняється з кількістю співробітників в стандартному бізнес-центрі й навіть з кількістю мешканців будинку. Наявність офісів не позначиться істотно на кількості велосипедів або доставки, знову ж таки, тому що офіс на верхньому поверсі.
Створюючи поліфункціональні об'єкти, ми, навпаки, піклуємося про комфорт мешканців та надаємо можливість тим, хто збирається почати свою справу або шукає офіс для власного бізнесу, придбати його у власному будинку і не витрачати час на дорогу.
O.S
O
Користувач
39
02 червня 2018
04 черв 2018 14:51
Цитата "SAGA Development":
Доброго дня! У ранковий і вечірній час це буде зворотний потік - жителі будуть спускатися, а співробітники офісів - підніматися. Кількість працівників офісу, який займає тільки один поверх, не порівняється з кількістю співробітників в стандартному бізнес-центрі й навіть з кількістю мешканців будинку. Наявність офісів не позначиться істотно на кількості велосипедів або доставки, знову ж таки, тому що офіс на верхньому поверсі.
Створюючи поліфункціональні об'єкти, ми, навпаки, піклуємося про комфорт мешканців та надаємо можливість тим, хто збирається почати свою справу або шукає офіс для власного бізнесу, придбати його у власному будинку і не витрачати час на дорогу.
Это все зависит от типа офиса.
Дело не в том кто едет вверх а кто вниз. А об общей занятости.
У меня на Поздняках есть друг у которого офисы на верхнем этаже сделали (после сдачи) и нету там преимуществ. Ходят совершенно не знакомые люди по парадному и с лифтами есть реальная проблема. Так как в офис не просто приходят в одно время и уходят в одно время.
Я вам честно скажу что никогда бы не купил квартиру в таком доме. Но вы не сказали об этом (Так как и в планах не было)
Таким образом вы любую квартиру сможете до сдачи сделать офисом и полить это все дегтем из вашей заботы о возможных предпринимателях.
Вообщем доверять Saga нельзя.

OlgShum
O
Новачок
10
28 лютого 2018
04 черв 2018 14:55
Цитата "SAGA Development":
Чому ж тоді Ви тоді не залишили під офіси перший-третій поверхи і не зробили для них окремий вхід?
SAGA Development
SD
Старожил
807
02 квітня 2018
04 черв 2018 14:57
Цитата "O.S":Тем временем застройщик перенес время сдачи еще на 3 месяца. Правда не успел везде поменять.

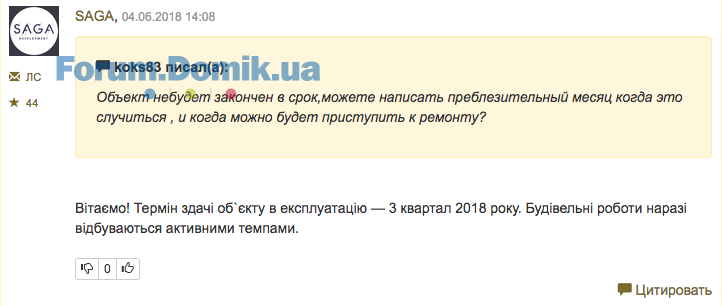

Термін здачі комплексу в експлуатацію — 2-3 квартал 2018 року. Робота на будмайданчику кипить. За ходом будівництва ви, як завжди, можете слідкувати в наших щотижневих звітах.
SAGA Development
SD
Старожил
807
02 квітня 2018
05 черв 2018 06:38
Цитата "OlgShum":
Дуже повільно зараз проводяться роботи, принаймні зовнішні.На двох стінах мін.ватою обкладені тільки перші поверхи, якщо не рахувати балкони. Але навіть і балкони не всі ще утеплені. Щодня дивлюся веб-камеру і мені здається, що мало що змінюється. Можливо всі роботи ведуться всередині будинку. З такими темпами до кінця другого кварталу, в кращому випадку, буде тільки утеплено весь будинок, про яке закінчення всіх робіт можна говорити?
Надайте актуальний план робіт до здачі будинку в експлуатацію. Чи завершення будівництва вчасно, якщо вже всі квартири продані, більше не у вашому пріоритеті? Нагадую, що попередній термін здачі був березень 2017 року.
Цитата "Misterio":Доброго дня.
Ви плануєте вкластись хоча б в якісь терміни будівництва? Спочатку перший квартал, потім другий, а зараз, за місяць до орієнтованого кінця будівництва, на об'єкті нульова активність. Отой один нещасний працівник, який утеплює фасад зі сторони вебкамери, піднімається на своїй люльці три рази на день і працює по 10 хвилин. З такими темпами ви й до нового року фасад не закінчите.
Можна було б припустити, що роботи ведуться активно в середині будинку, але аналізуючи хід робіт, який ви публікуєте, то вам на одну стяжку потрібно ще декілька місяців.
Хотілося б зараз почути реальні терміни будівництва, а не постфактум побачити перенесення дати здачі на сайті, а потім ще одне перенесення і так далі..
Цитата "O.S":Дорогой застройщик. Вы обещали ответить по поводу переноса сдачи более двух недель назад. Как я вижу вам не важно состояние и мнение инвесторов.
Я смотрю уже неделю утепление фасада со стороны вэбкамеры. Складывается ощущение что вы создаёте видимость работ а не работу.
У меня возле работы уже успели утеплить многосекционный дом и даже начали делать декоративные элементы, хотя начали позже вас.
Вы пишете про решетки на балконах. Но ведь ничего там не изменилось. Как в один день поставили так и стоят.
Пост продажи работают очень не очень.
Неужели вы общаетесь лишь официальными письмами согласно контракту?
Шановні інвестори! Термін введення в експлуатацію — 2-3 квартал 2018 року. Приносимо вибачення за ситуацію, що склалася. Завершення будівництва для нас безумовно в пріоритеті, хід якого ми вікрито публікуємо для вас щотижня. Щодо постпродажного сервісу, то ваш відгук буде переданий відповідальним особам.
SAGA Development
SD
Старожил
807
02 квітня 2018
05 черв 2018 07:19
Цитата "O.S":Дорогой застройщик. Вы обещали ответить по поводу переноса сдачи более двух недель назад. Как я вижу вам не важно состояние и мнение инвесторов.
Я смотрю уже неделю утепление фасада со стороны вэбкамеры. Складывается ощущение что вы создаёте видимость работ а не работу.
У меня возле работы уже успели утеплить многосекционный дом и даже начали делать декоративные элементы, хотя начали позже вас.
Вы пишете про решетки на балконах. Но ведь ничего там не изменилось. Как в один день поставили так и стоят.
Пост продажи работают очень не очень.
Неужели вы общаетесь лишь официальными письмами согласно контракту?
Чи можете ви детальніше повідомити нам, що саме вас збентежило в роботі постпродажного сервісу?
LiLee
L
Користувач
48
07 березня 2017
05 черв 2018 07:20
Сага, у вас камера не работает
O.S
O
Користувач
39
02 червня 2018
05 черв 2018 07:23
Цитата "SAGA Development":
Доброго дня! Чи можете ви детальніше повідомити нам, що саме вас збентежило в роботі постпродажного сервісу?
Общая отмороженость. И не следования обещаниям.
Несколько раз обращался и мне обещались перезвонить. А по факту кроме как идти в отдел продаж не эффективно.
SAGA Development
SD
Старожил
807
02 квітня 2018
05 черв 2018 07:24
Цитата "LiLee":Сага, у вас камера не работает
Дякуємо за вашу уважність. Вже виправляємо!
SAGA Development
SD
Старожил
807
02 квітня 2018
05 черв 2018 07:27
Цитата "OlgShum":
Чому ж тоді Ви тоді не залишили під офіси перший-третій поверхи і не зробили для них окремий вхід?
Доброго дня! На першому поверсі передбачені комерційні приміщення з окремим входом.
OlgShum
O
Новачок
10
28 лютого 2018
05 черв 2018 07:42
Цитата "SAGA Development":
Доброго дня! На першому поверсі передбачені комерційні приміщення з окремим входом.
Повторюю, що якби Ви зацікавлені були не тільки в продажах всіх квартир, а і в комфорті інвесторів, то не робили би офіси на останньому поверсі, а зробили би для них окремий вхід.
O.S
O
Користувач
39
02 червня 2018
05 черв 2018 07:49
Кстати было бы интересно узнать о том какие границы придомовой территории. Как я понимаю площадка рядом возле стройки не будет включена, хотя надеюсь будет приведена в порядок.
Что подразумевается под закрытой придомовой территорией? Заборчик перед входом в парадное или там хоть какую то зелень высадят и поставят лавочки?
И надеюсь про пандус не забудете. А то как я понял вход в парадное будет по лесенке
Что подразумевается под закрытой придомовой территорией? Заборчик перед входом в парадное или там хоть какую то зелень высадят и поставят лавочки?
И надеюсь про пандус не забудете. А то как я понял вход в парадное будет по лесенке

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Сенат | Senat | GEOS | Кольцевая дорога, 324.0663
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1124.063 761
- Апарт-комплекс у Пущі Водиці | Київміськбуд | вул. Квітки Цісик 34,3624.06429
- Дом №16, ЖК "Эврика"24.061 507
- ЖК Rusaniv Residence | Русанив | Perfect Group, Citex | ул. Сверстюка23.06488
- МФК А136 Highlight Tower | DIM Group | ул. Антоновича, 136-13822.06404
- ЖК Синергия Киев | ул. Ивана Кочерги, 17а22.0640
- ЖК NVER | Taryan Group | бул. Леси Украинки, 7-921.0645
- ЖК River Port | Ривер Порт | Відважних | Ирпень, Гостомельское шоссе, 4921.0619
- ЖК Family and Friends | 2 очередь | GEOS | ул. Новополевая, 221.06525
- Чи варто зараз купувати нерухомість?24.064 536
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Выбор гранитной мойки24.0632
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Орхидеи. Как ухаживать за орхидеями21.0317
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Продам видовую квартиру от одного из самых надёжного застройщика по г.Вышгород. ЖК "Зіркова Вежа".07.061
- Переуступлю квартиру ЖК Эврика07.061
- Сдам квартиры помесячно для отдыха около моря в Болгарии07.061
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
