Харьков, ЖК "Салтовский" - "Трест Жилстрой-1"

09 лист 2012 11:36


Жилой комплекс "Салтовский"
Харьков, Салтовское шоссе 73-г
Застройщик: "Трест Жилстрой-1"

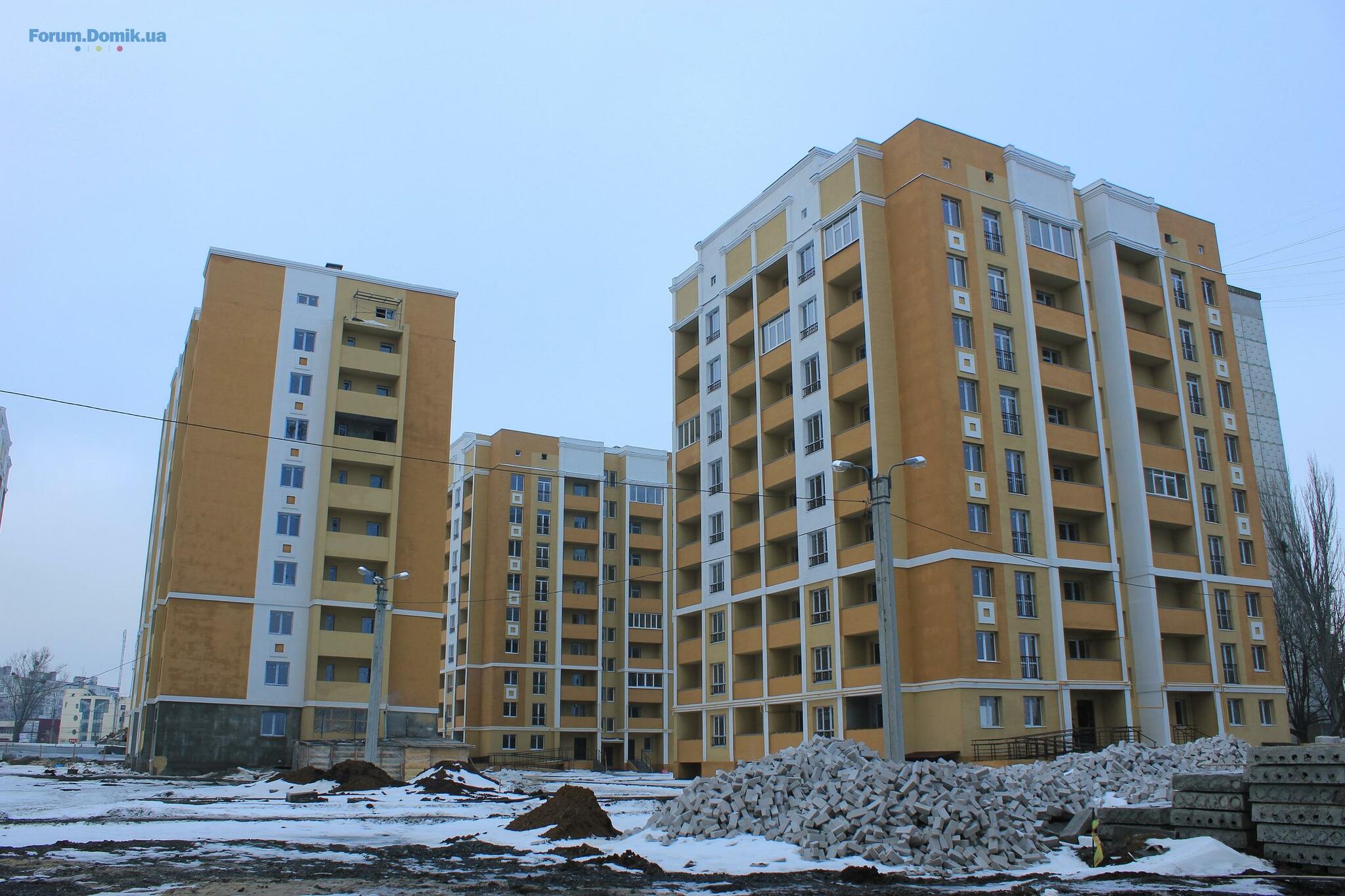

Дом 1: Сдан в эксплуатацию
Дома 2-9: 4 квартал 2015


Жилой комплекс расположен в 10 минутах ходьбы от конечной остановки трамваев номер 8 и маршрутных такси (11e, 281e, 233т и др.), если же вы перемещаетесь на личном автомобиле то, близость окружной дороги (4,5 км) позволит Вам быстро и, минуя пробки, добраться в практически любой район города.

В непосредственной близости от участка находится супермаркет «Класс», продовольственный рынок расположен вблизи кольца трамвайных маршрутов. Десять мин. на общественном транспорте займет путь до ТРК «Украина» и крупного продовольственного рынка возле него, 20 минут движения (без пересадки) – до ТЦ возле метро им. Ак. Барабашова.

Жилой комплекс примыкает к одному из крупнейших медицинских центров Харькова: перинатальный центр, роддом №4, травматологическая больница, кардиологическое и неврологическое отделения. Детская поликлиника расположена в пяти минутах езды (три остановки маршрутного такси).

Ближайшими к участку являются школы 128,138,145, 73 и гимназия 14, сад ясли 434 (900 м), 75 (400м). В 10 минутах езды от участка находится Дворец детского и юношеского творчества Во дворце работает свыше 45 кружков различного направления, открыт бассейн, в котором могут заниматься дети от 3 до 18 лет.

Если вы любитель водных видов спорта (плавание, серфинг, парусный спорт), то стоит напомнить, что лишь 36 км от Вашего будущего дома и Вы на Салтовском водохранилище.

Поблизости от жилого комплекса расположен 602 микрорайон с множеством детских площадок, десять минут езды на трамвае или маршрутном такси отделяют жилой комплекс от парка Победы, где можно отлично отдохнуть, заняться спортом, совершить семейную прогулку в выходной день.
22 черв 2015 21:19
03 груд 2015 21:02

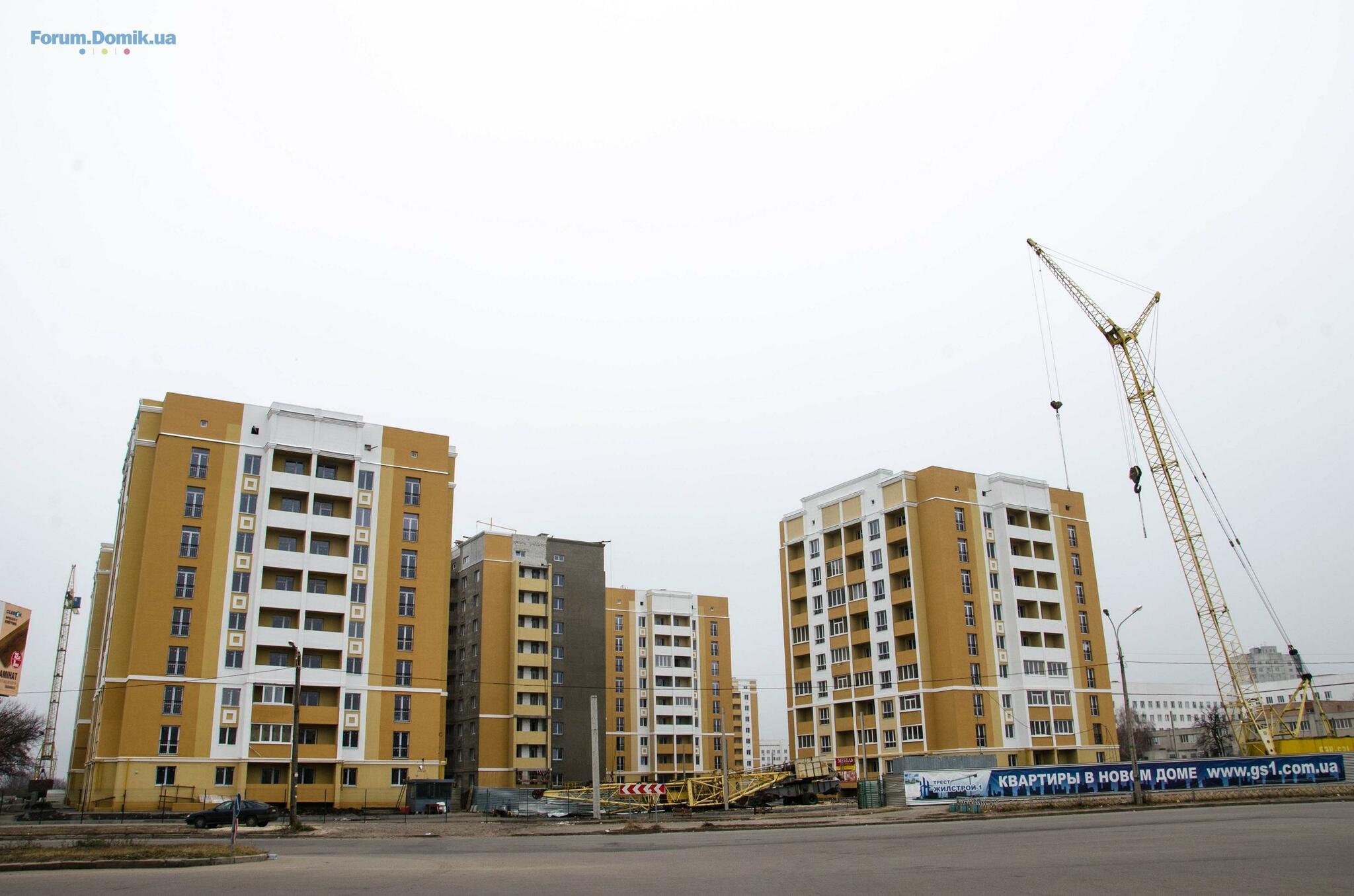

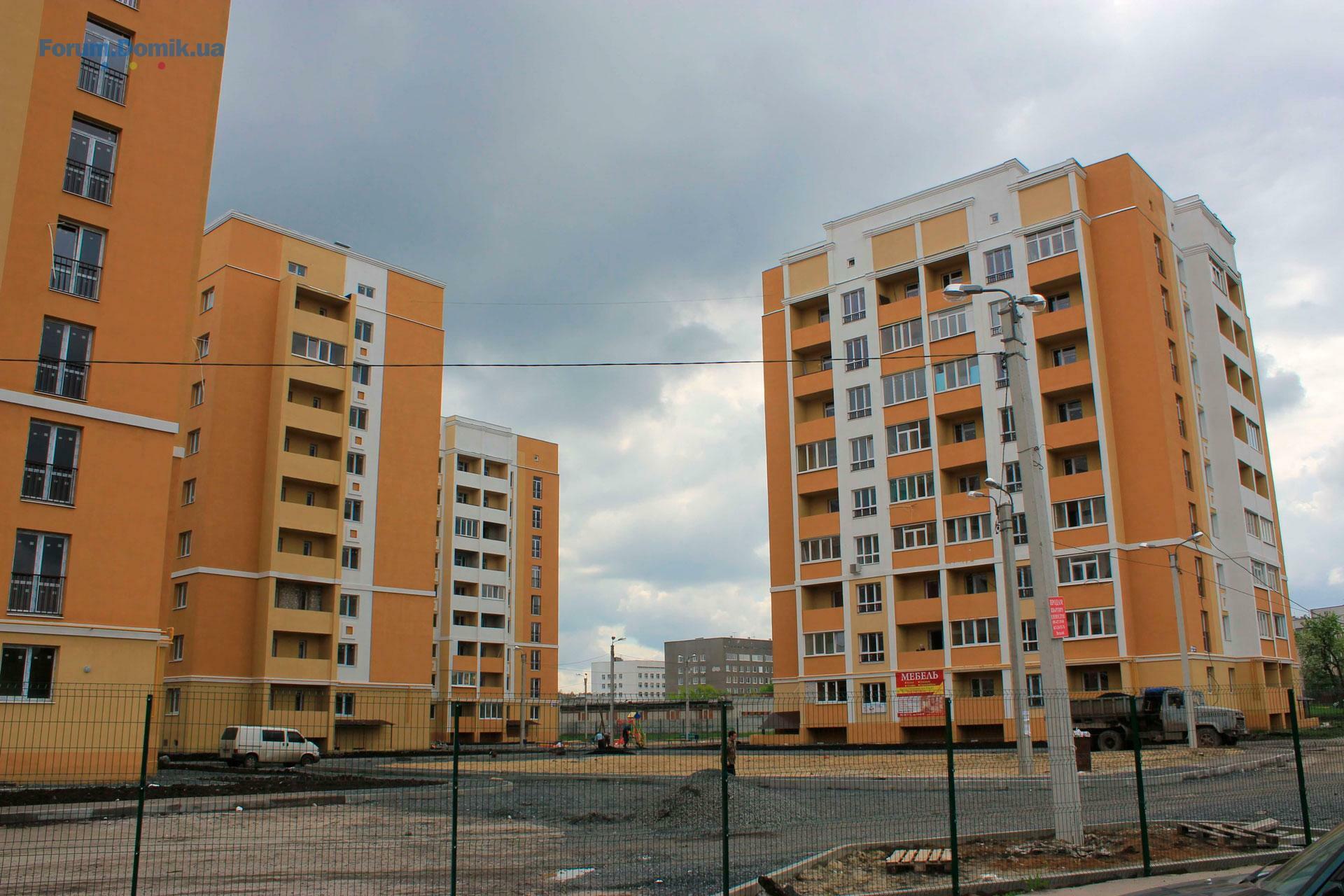

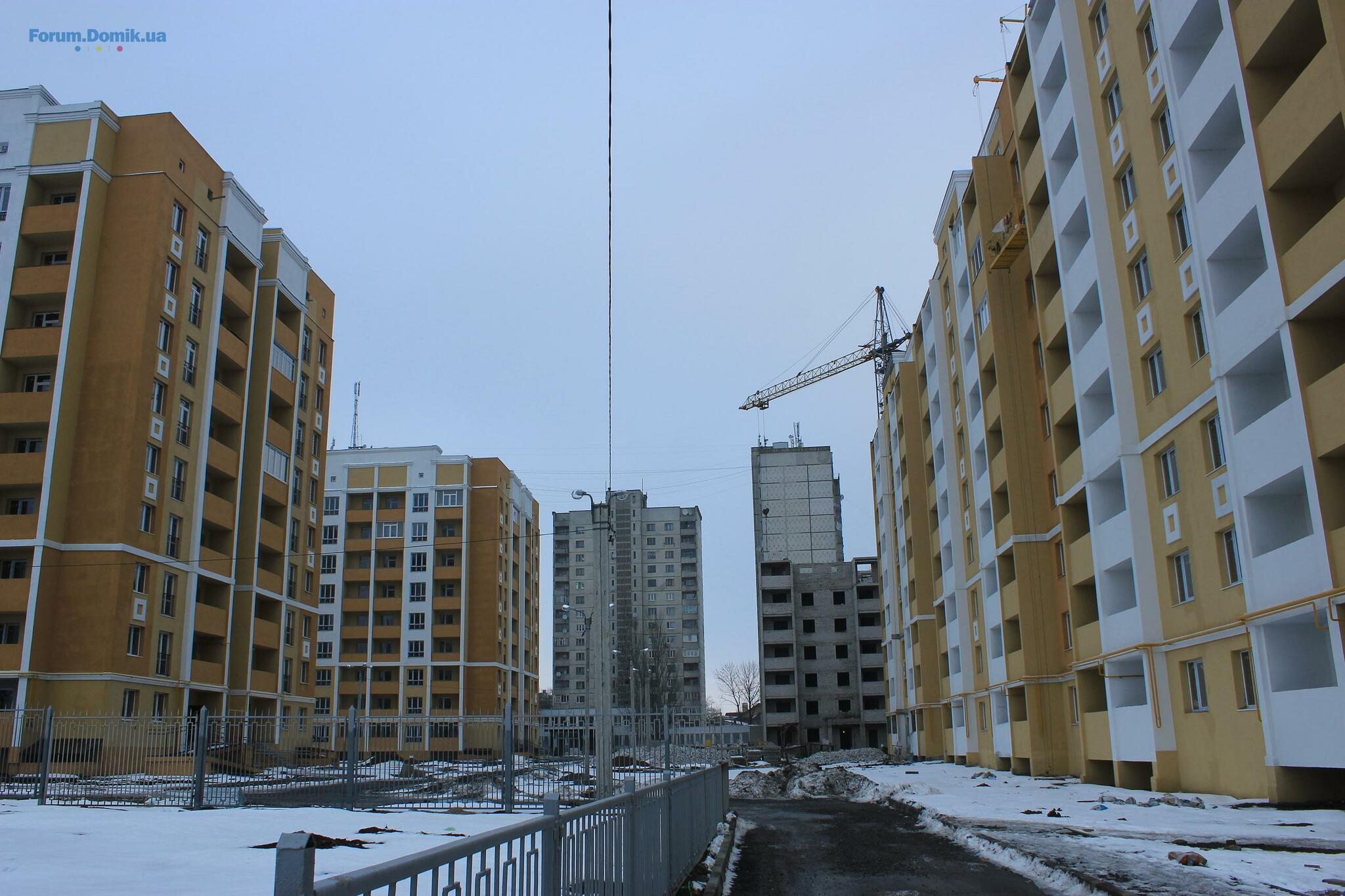

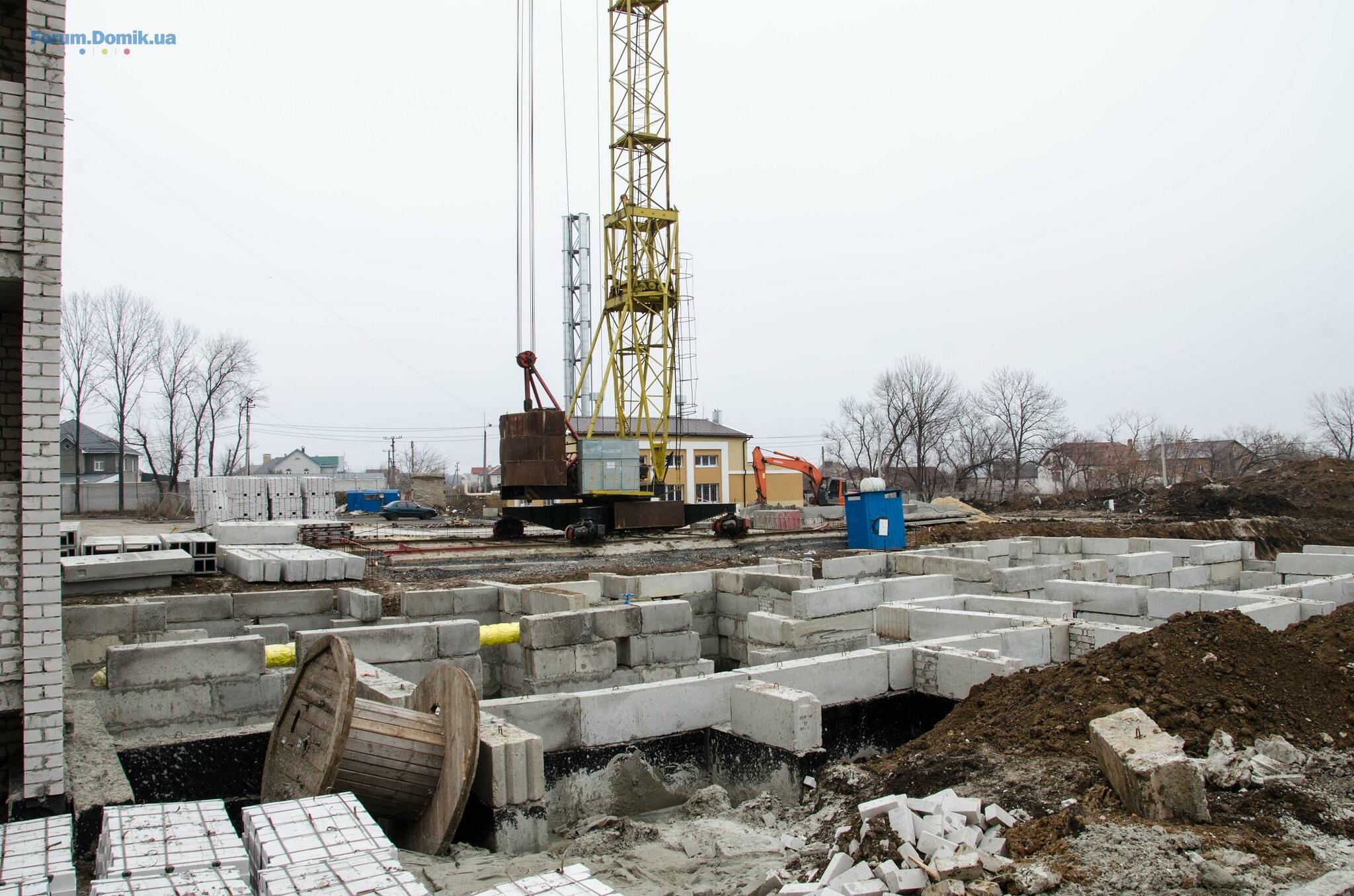

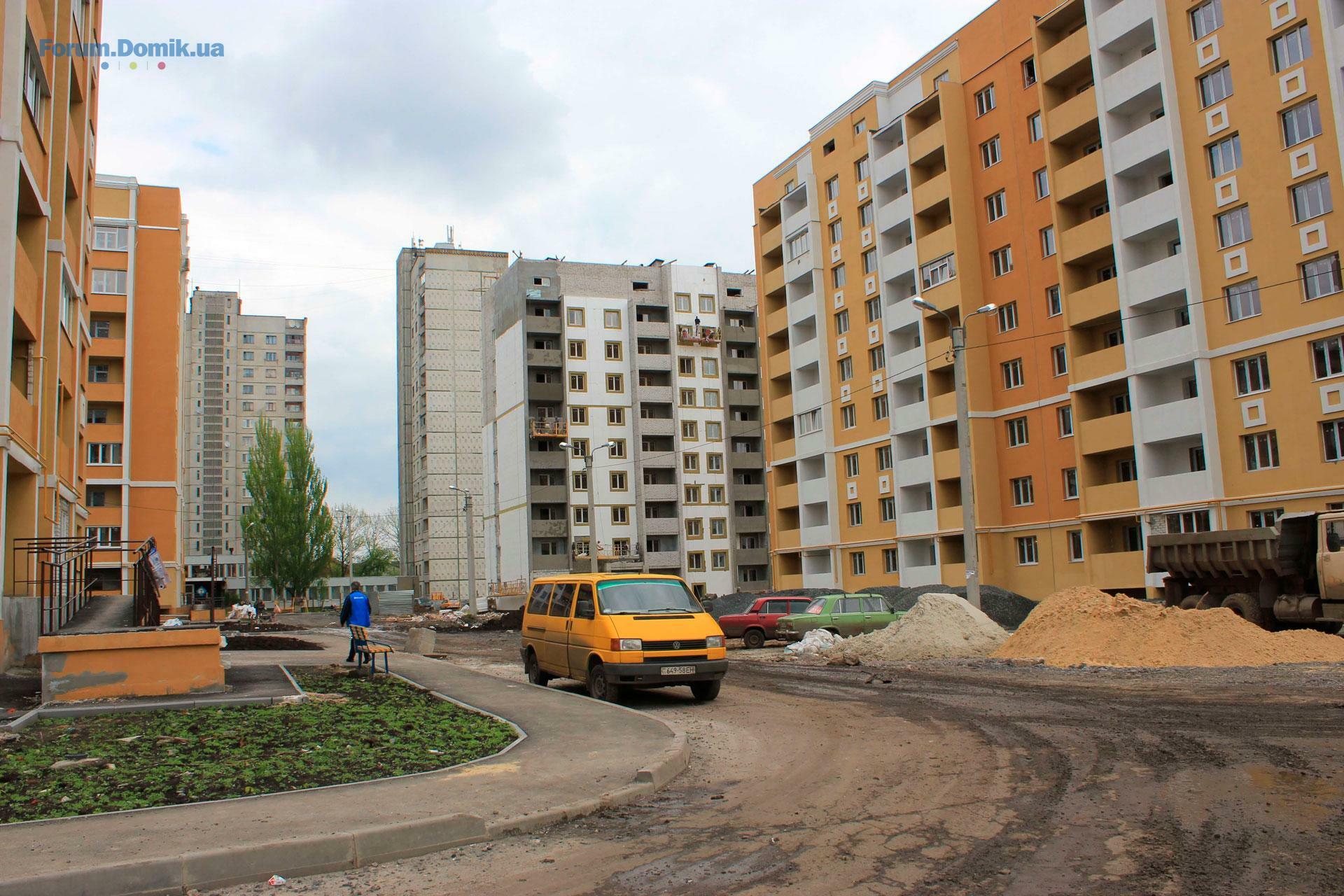

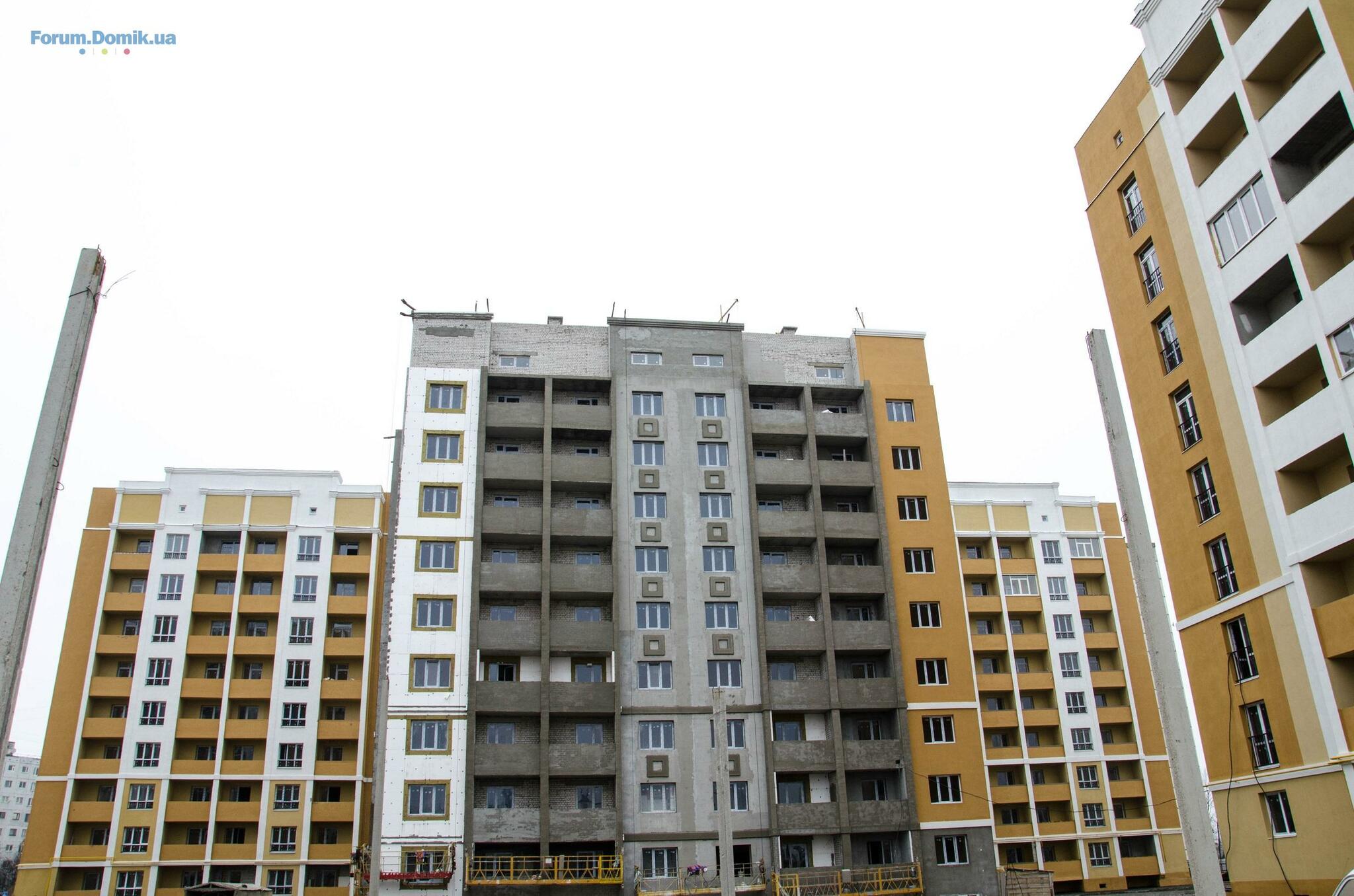

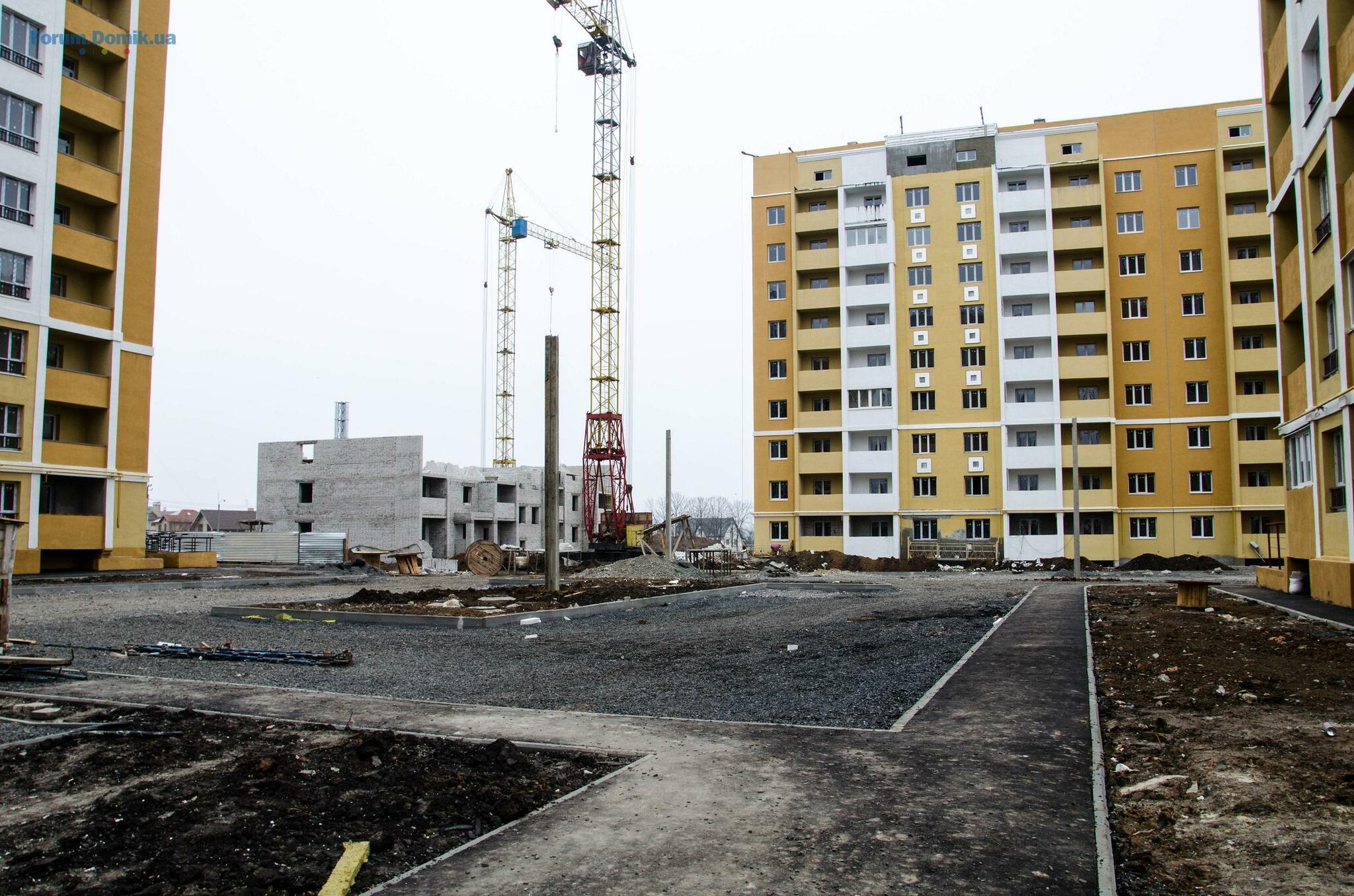

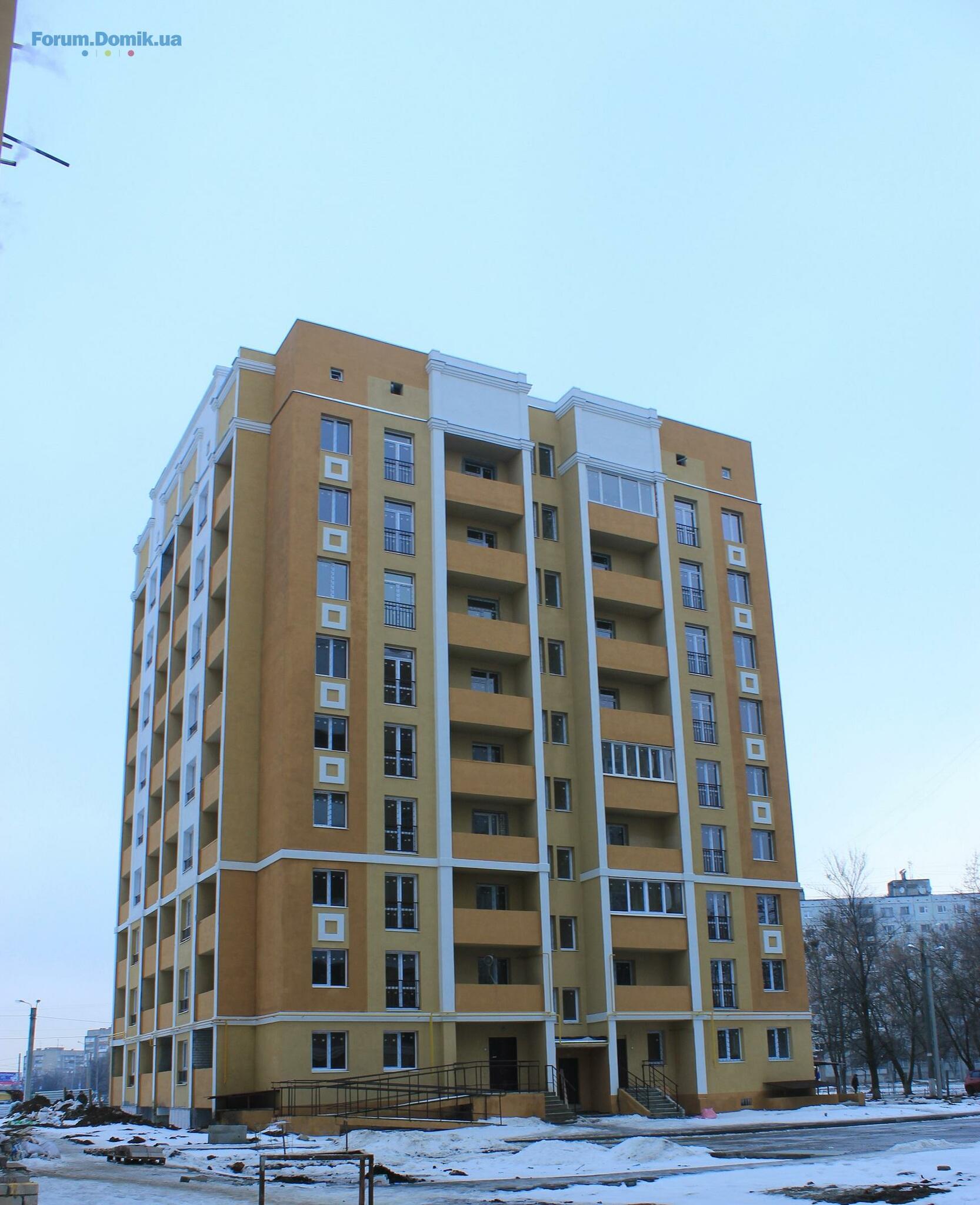

По состоянию на первое декабря 2015 сданы в эксплуатацию дома № 1-4, 9.

В домах № 5, 6 окончено благоустройство и работы по покраске. Объекты готовы к сдаче.

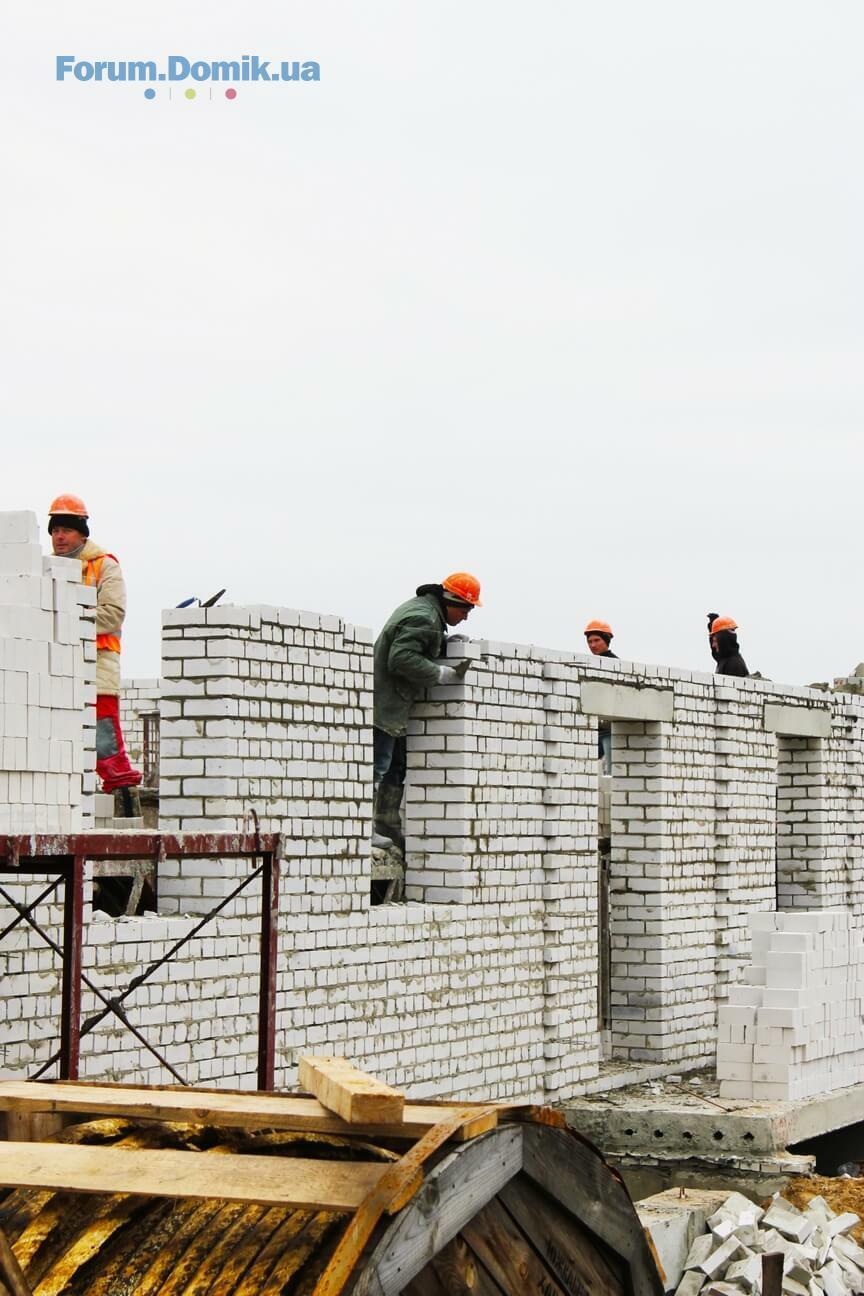

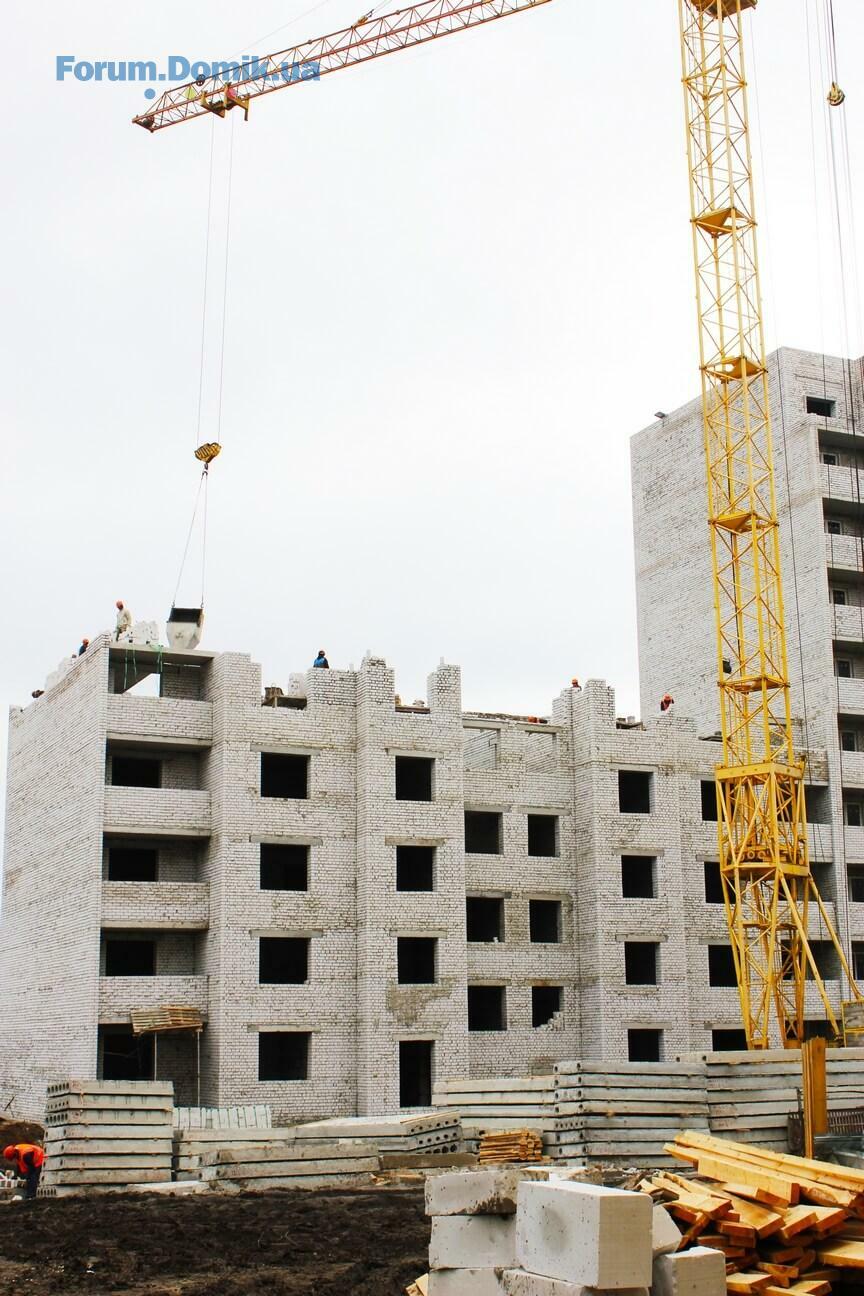

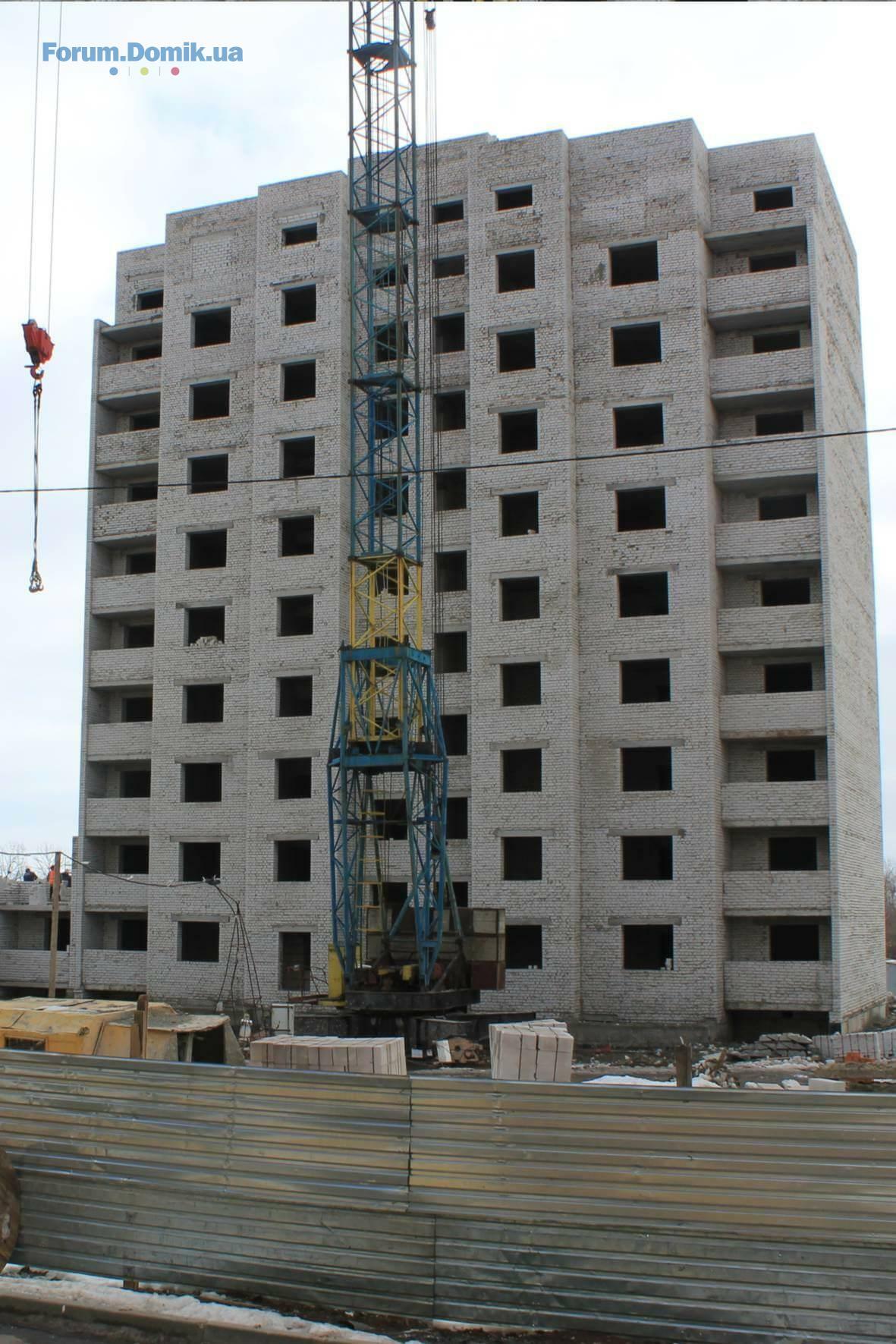

В доме № 7 выполняется кирпичная кладка 3 этажа.

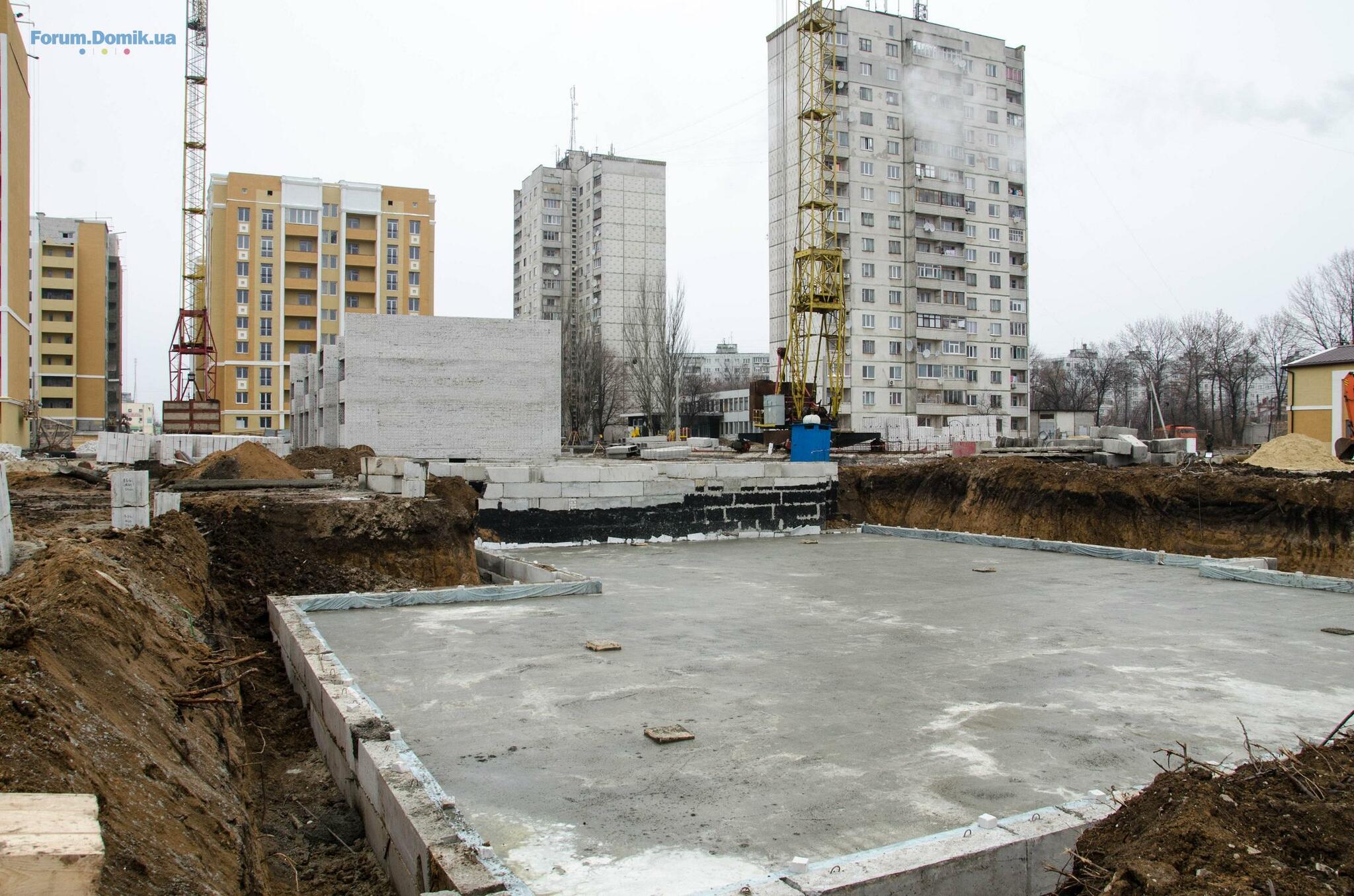

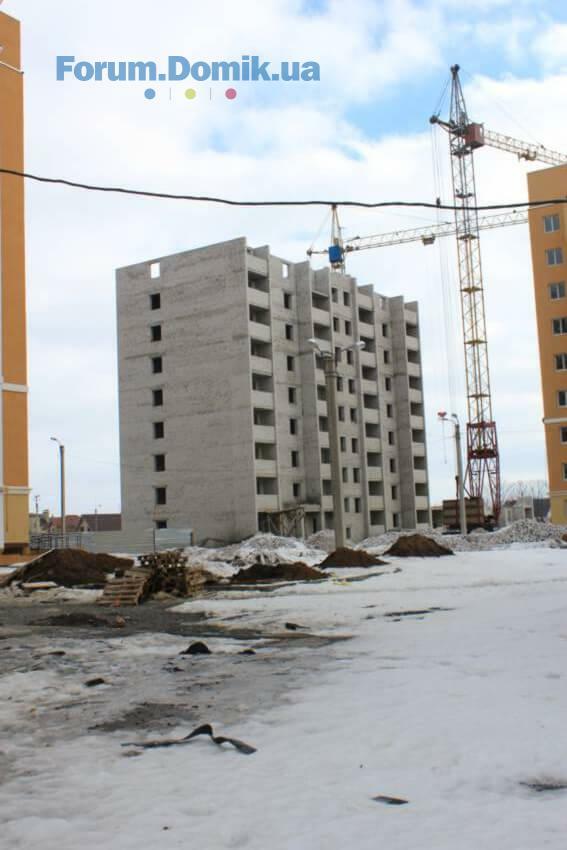

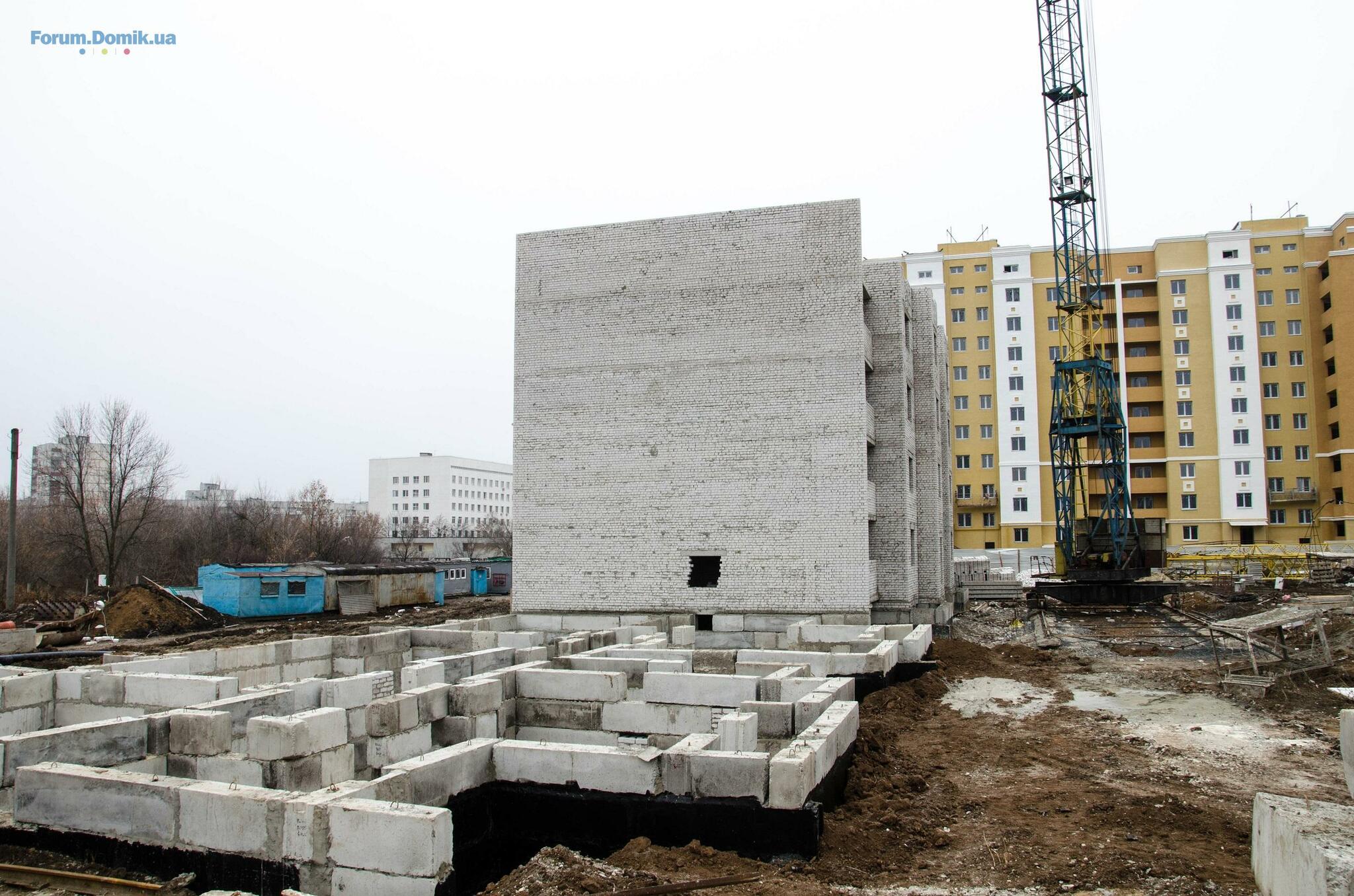

В доме № 8 секции А закончен монтаж фундаментных блоков. Для секции Б залили фундаментную плиту.
В доме № 10 секции А заканчивается кирпичная кладка 5 этажа.
В секции Б выполняется монтаж фундаментных блоков.

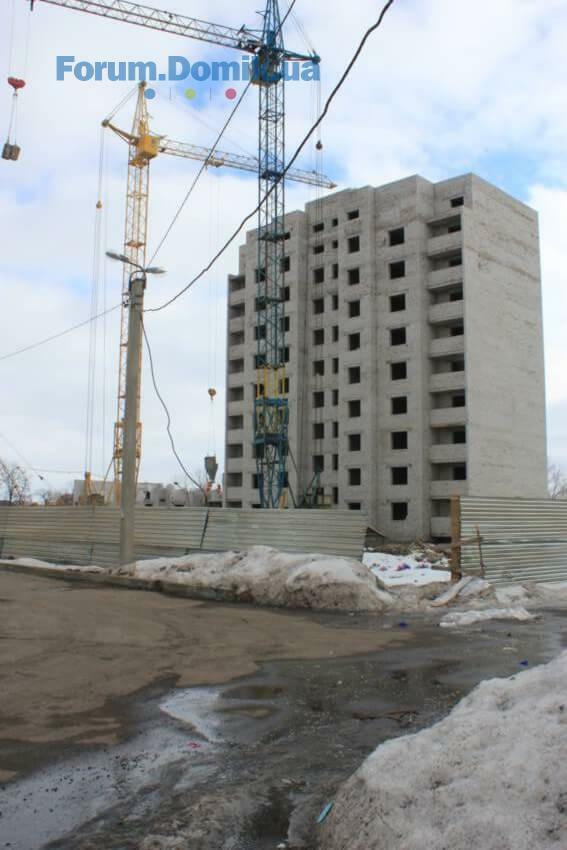

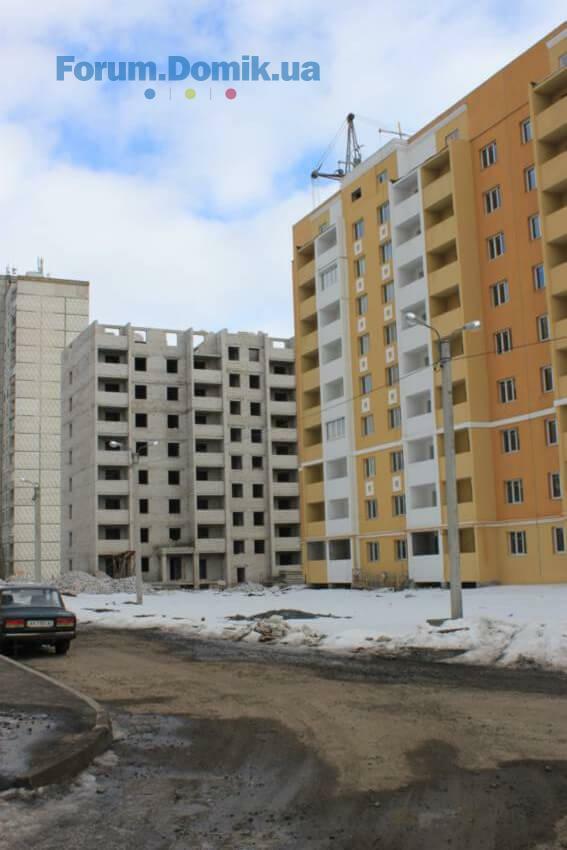

Для дома № 11 началась копка котлована.
В доме № 12 оканчивают фасадные работы и внутреннюю отделку мест общего пользования, делают стяжку полов и оштукатуривают стены в квартирах. Идут работы по благоустройству придомовой территории.
03 груд 2015 21:02
25 січ 2016 21:20

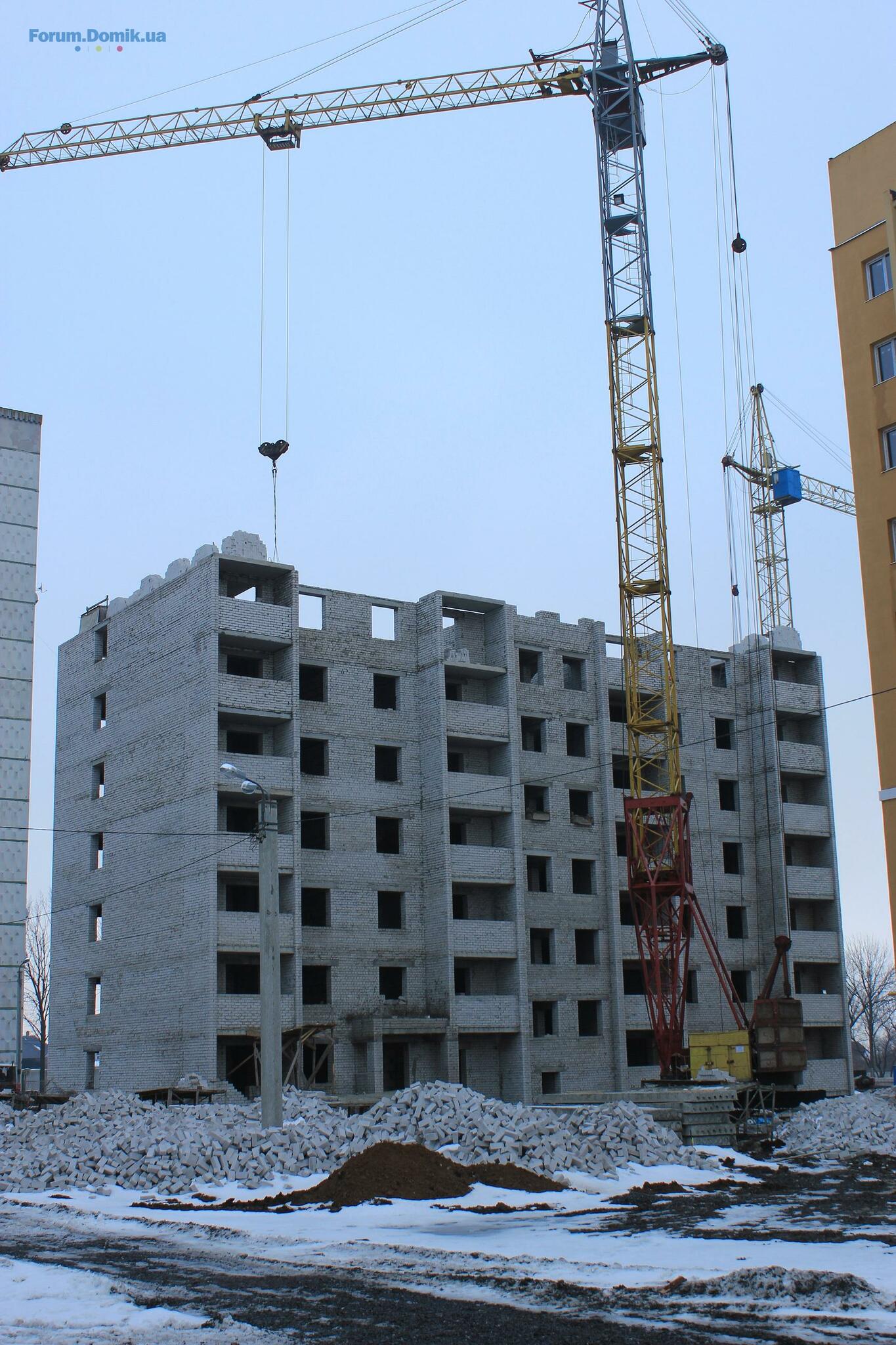

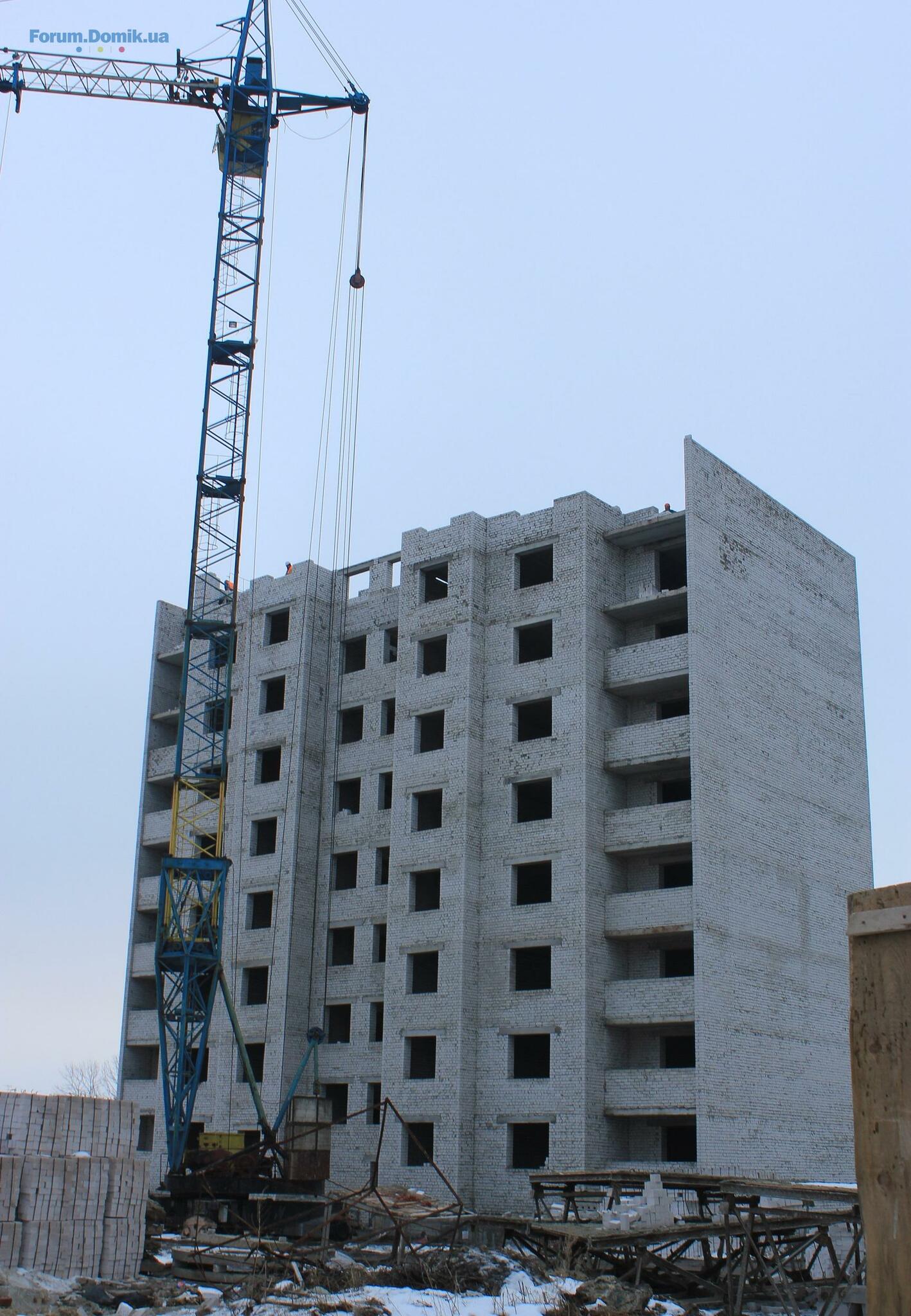

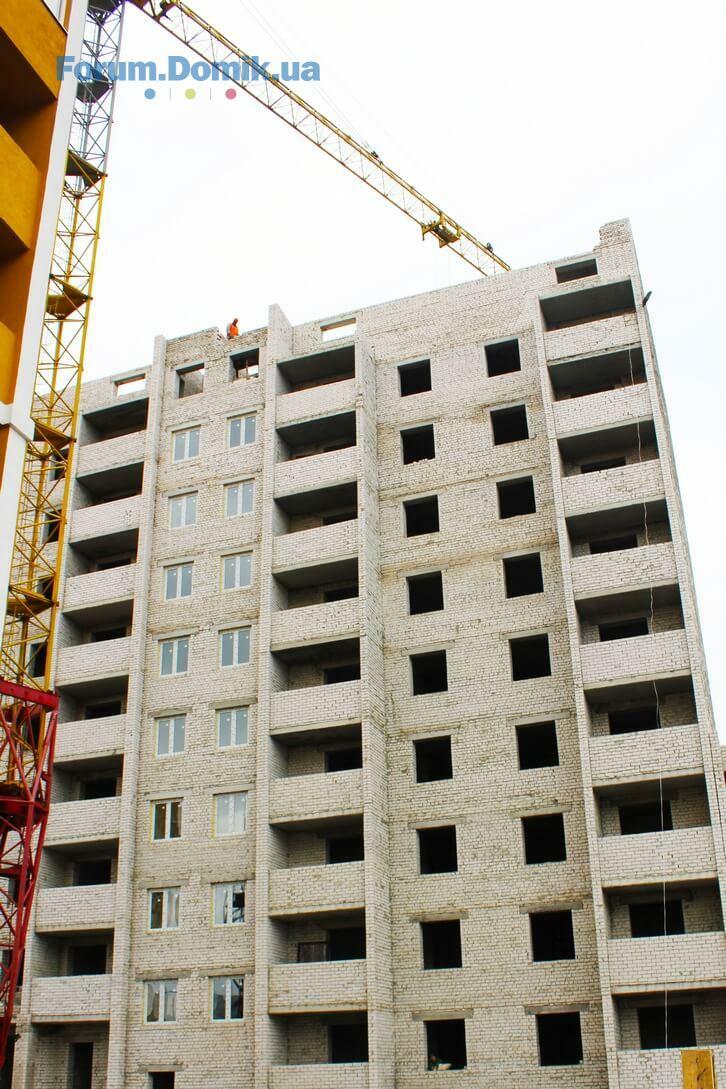

В доме № 7 выполняется кирпичная кладка восьмого этажа.
В доме № 8 секции А - кирпичная кладка первого этажа.
В доме № 8 секции Б окончено монтирование бетонных блоков фундамента.
В доме № 10 секции А завершена работа над технических этажом.
В доме № 10 секции Б выполняется кирпичная кладка первого этажа.
На участках для дома № 11 секций А и Б идут работы по копке котлована.
В доме № 12 проводится отделка мест общего пользования.
25 січ 2016 21:21
29 лют 2016 21:59

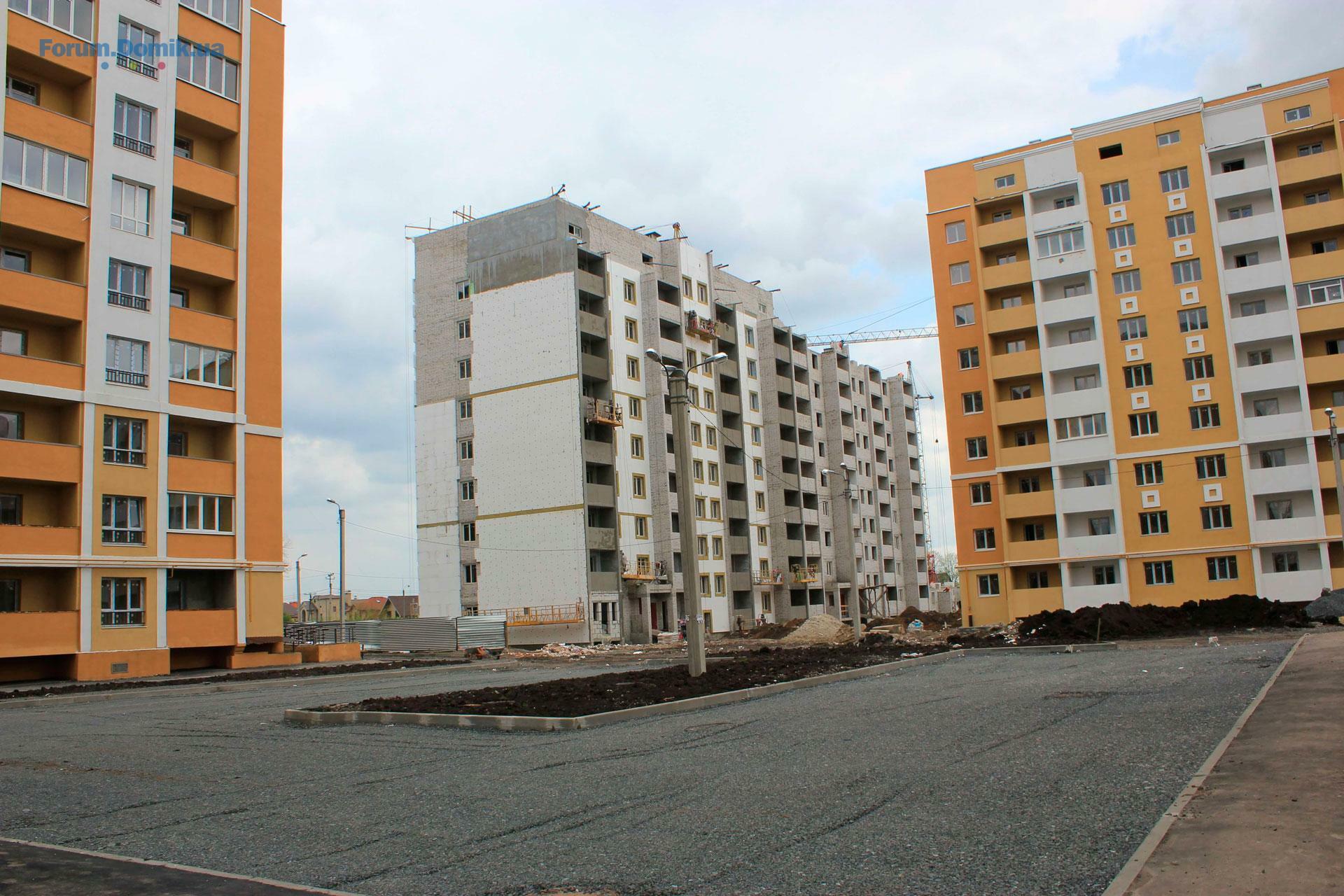

Дом 7 – выполняется кирпичная кладка технического этажа.
Дом 8 (секция А) – выполнена кирпичная кладка 3-го этажа.
Дом 8 (секция Б) – полностью готов фундамент.
Дом 10 (секция А) – выполняется установка металлопластиковых окон и входных дверей в квартиры.
Дом 10 (секция Б) – выполняется кирпичная кладка 5-го этажа.
Дом 11 (секции Аи Б) – роется котлован.

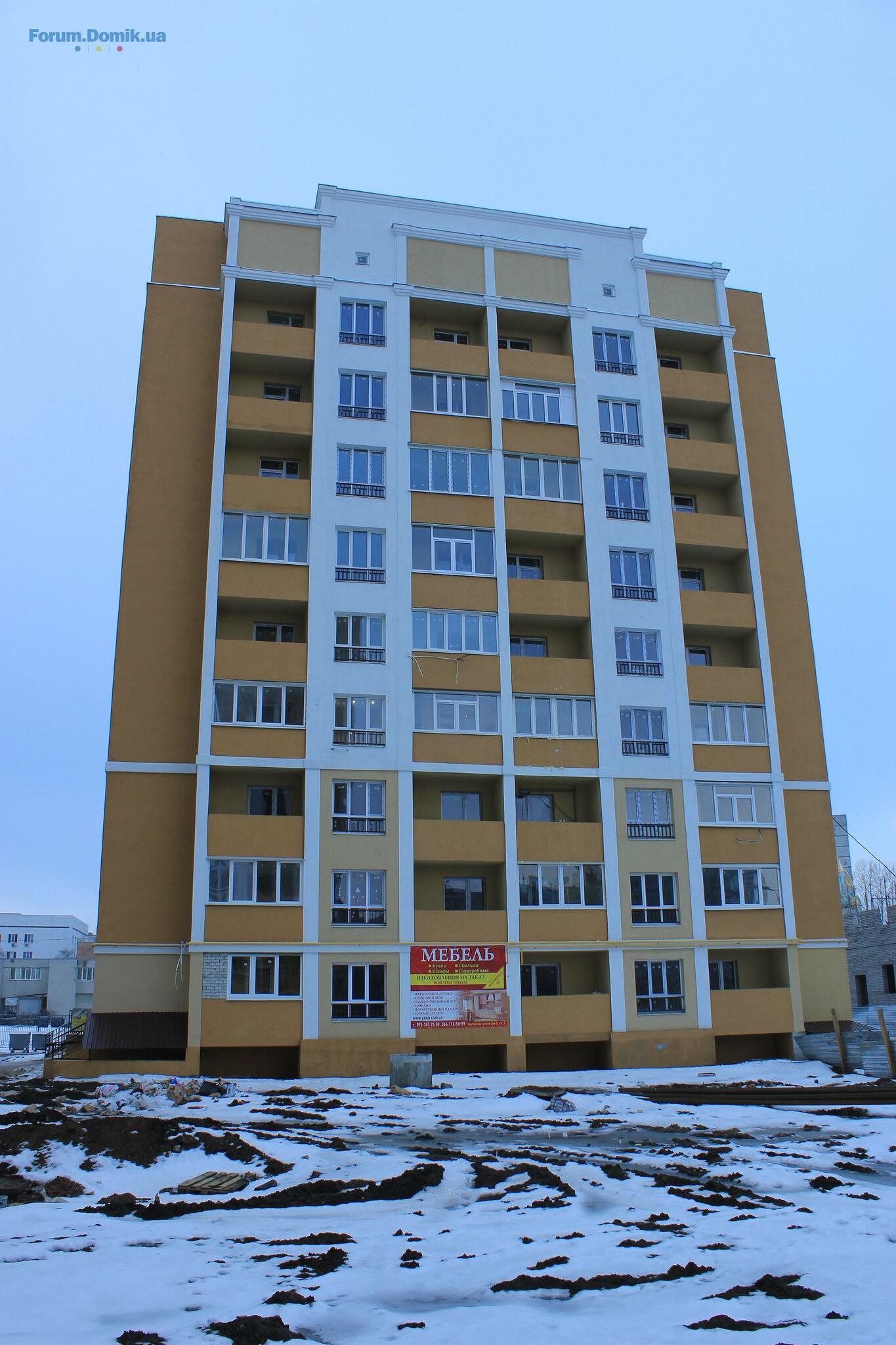

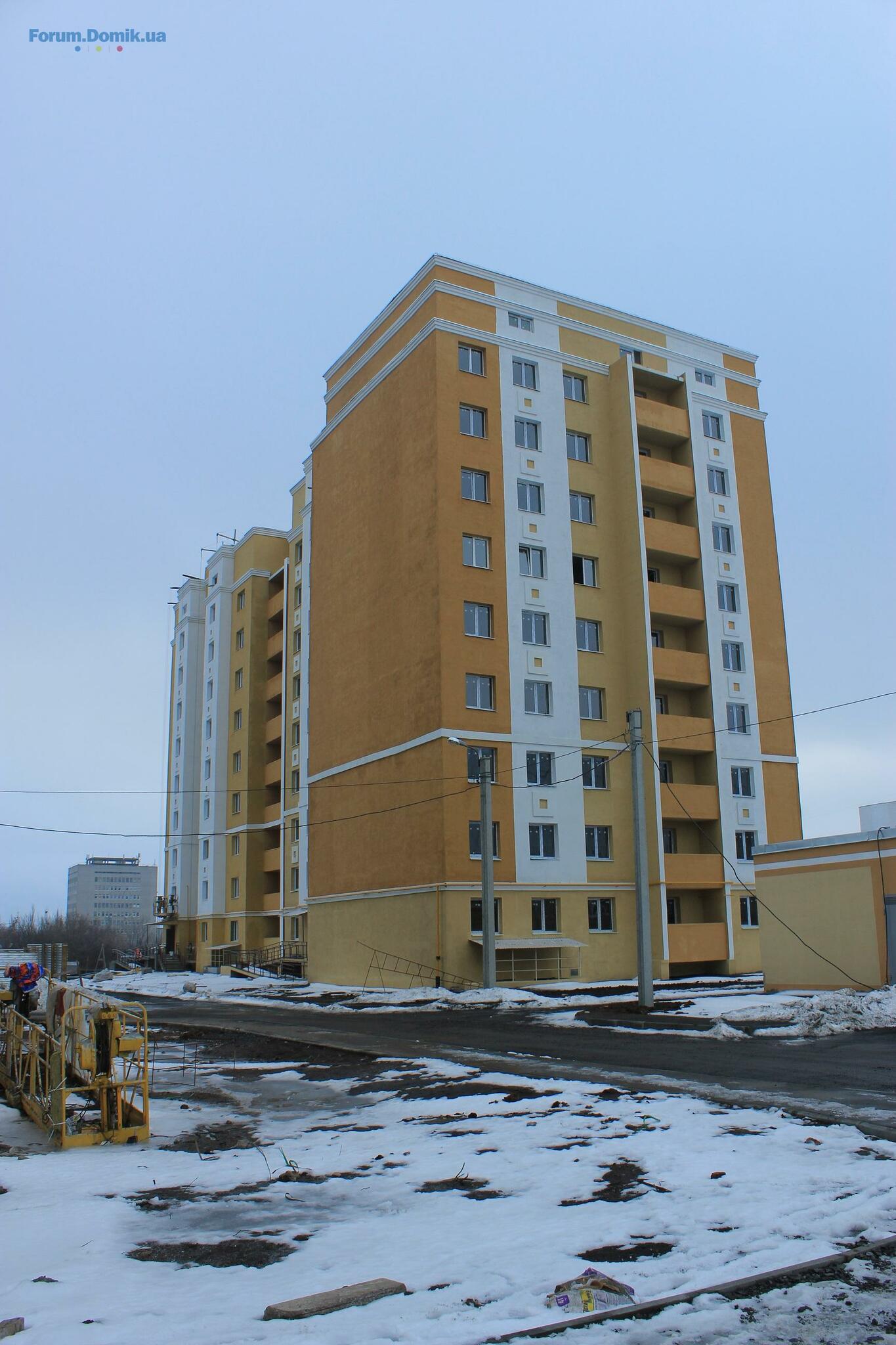

15 бер 2016 21:07

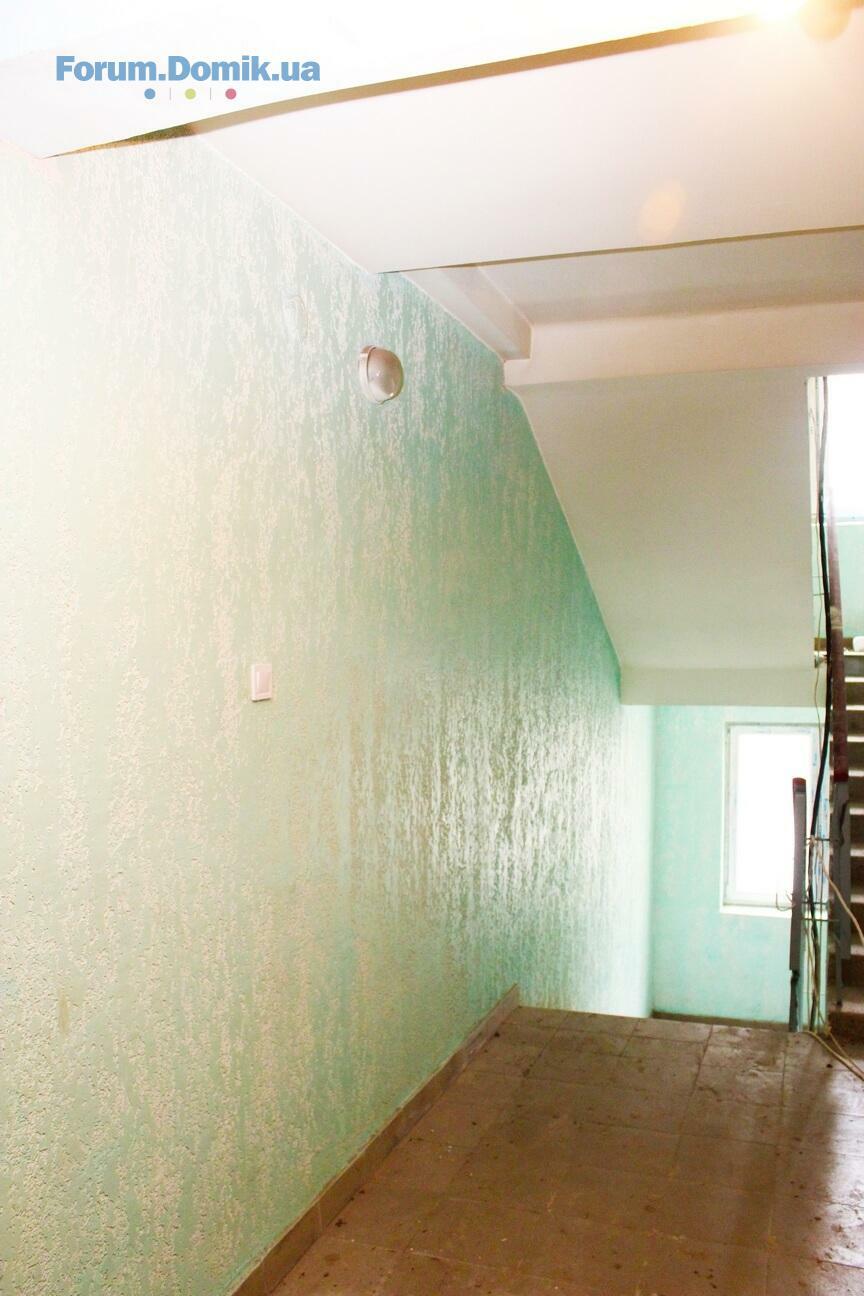

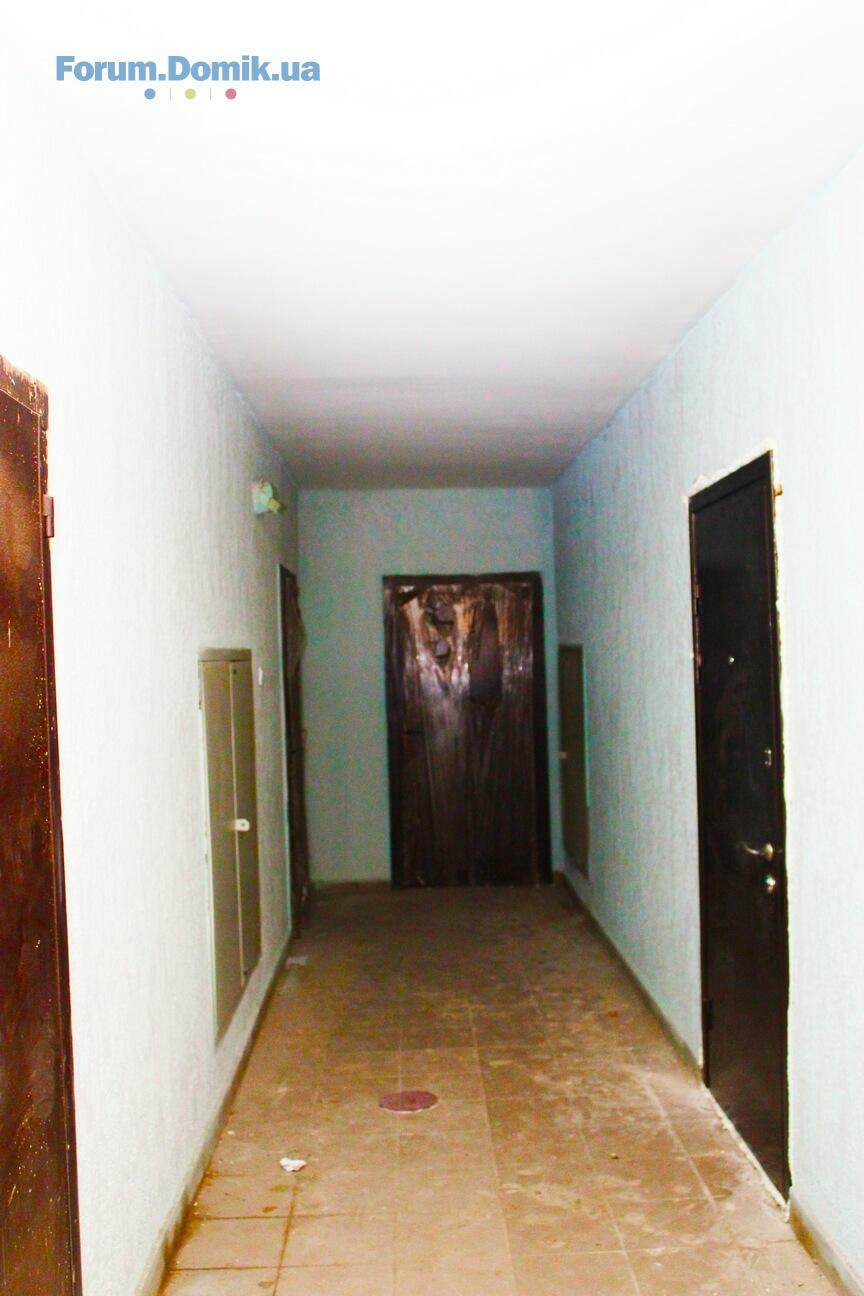

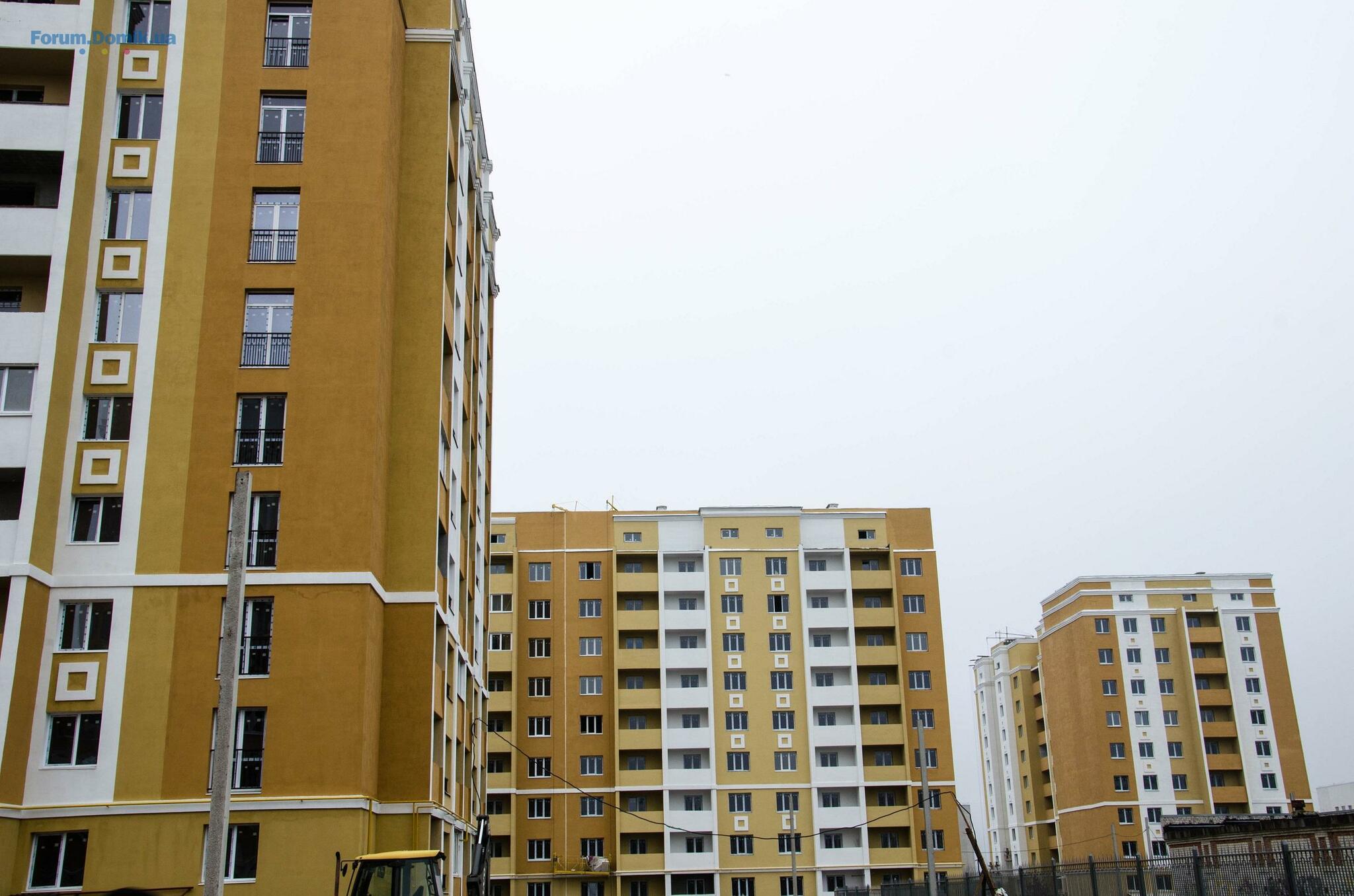

Дом 7 – закончена кладка дома. Идёт стяжка кровли. Двери во все квартиры установлены. Устанавливаются МПО.

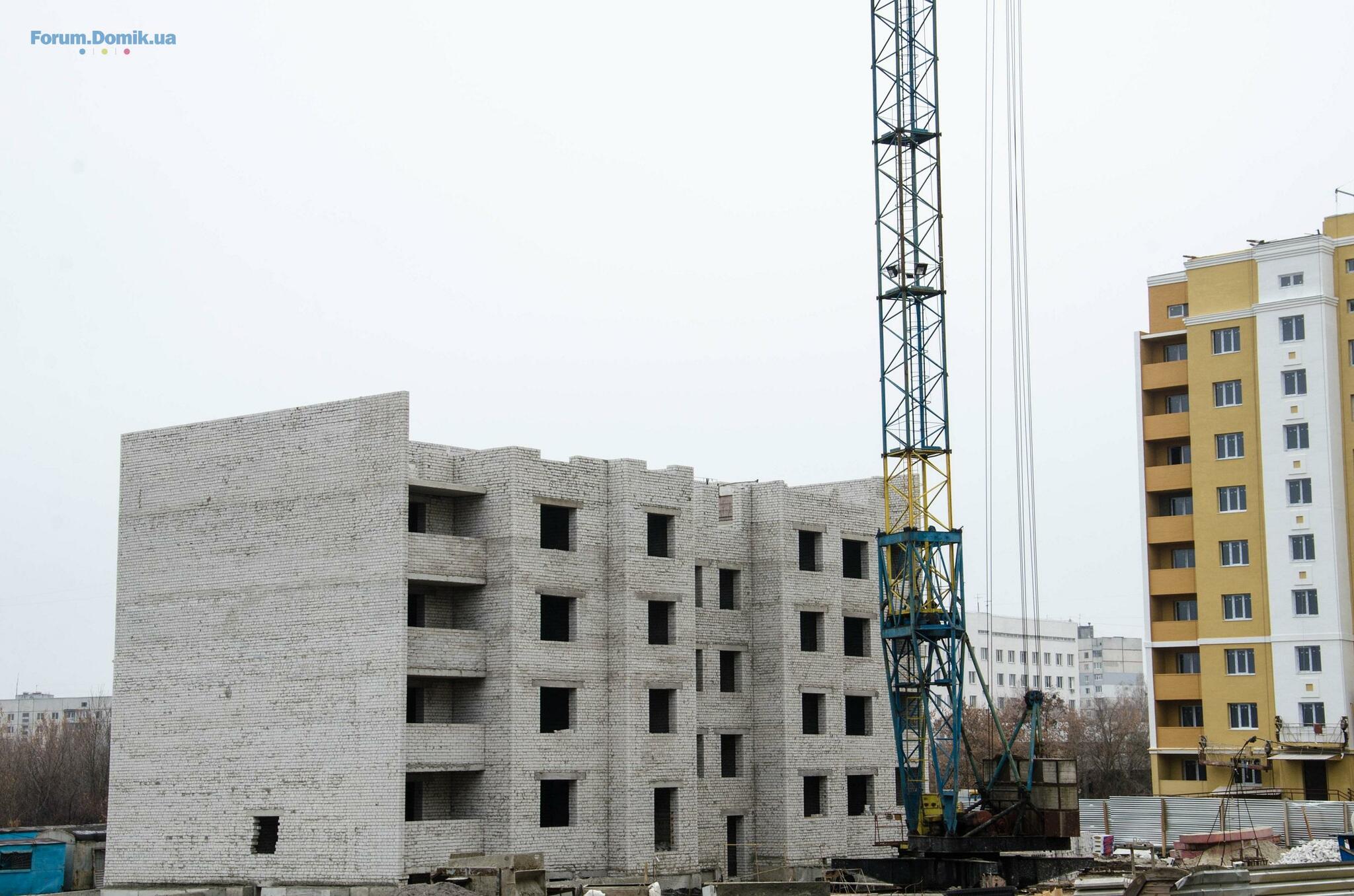

Дом 8 (секция А) – выполняется кирпичная кладка 4-го этажа
Дом 8 (секция Б) – закончен нулевой цикл.

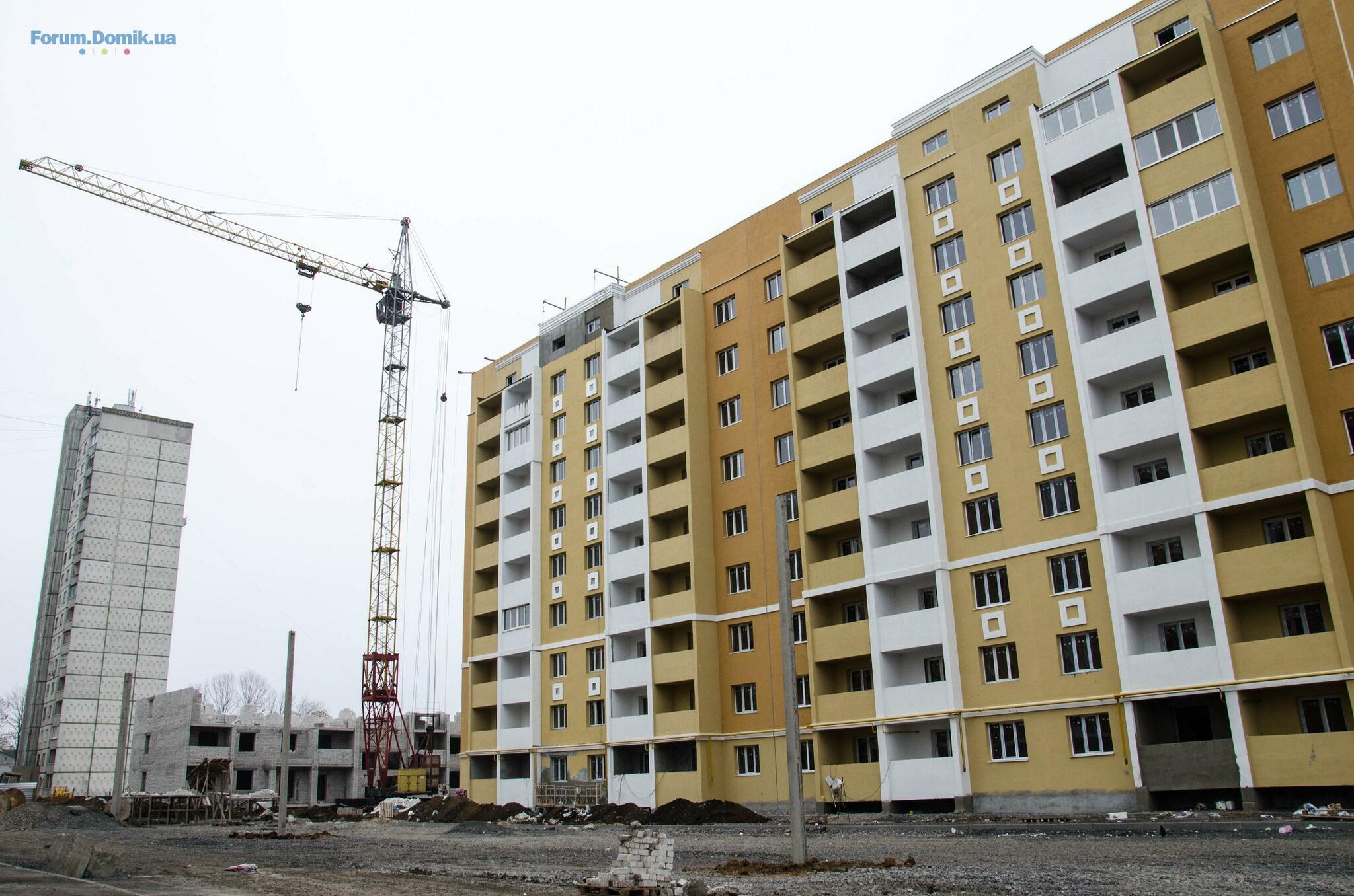

Дом 10 (секция А) – Выполняется утепление и отделка фасада. Во всех квартирах установлены МПО и двери. В каждую квартиру заведена электропроводка.
Дом 10 (секция Б) – выполняется кирпичная кладка 6-го этажа
Дом 11 (секции А и Б) – залиты плиты под фундамент.
29 квіт 2016 16:19

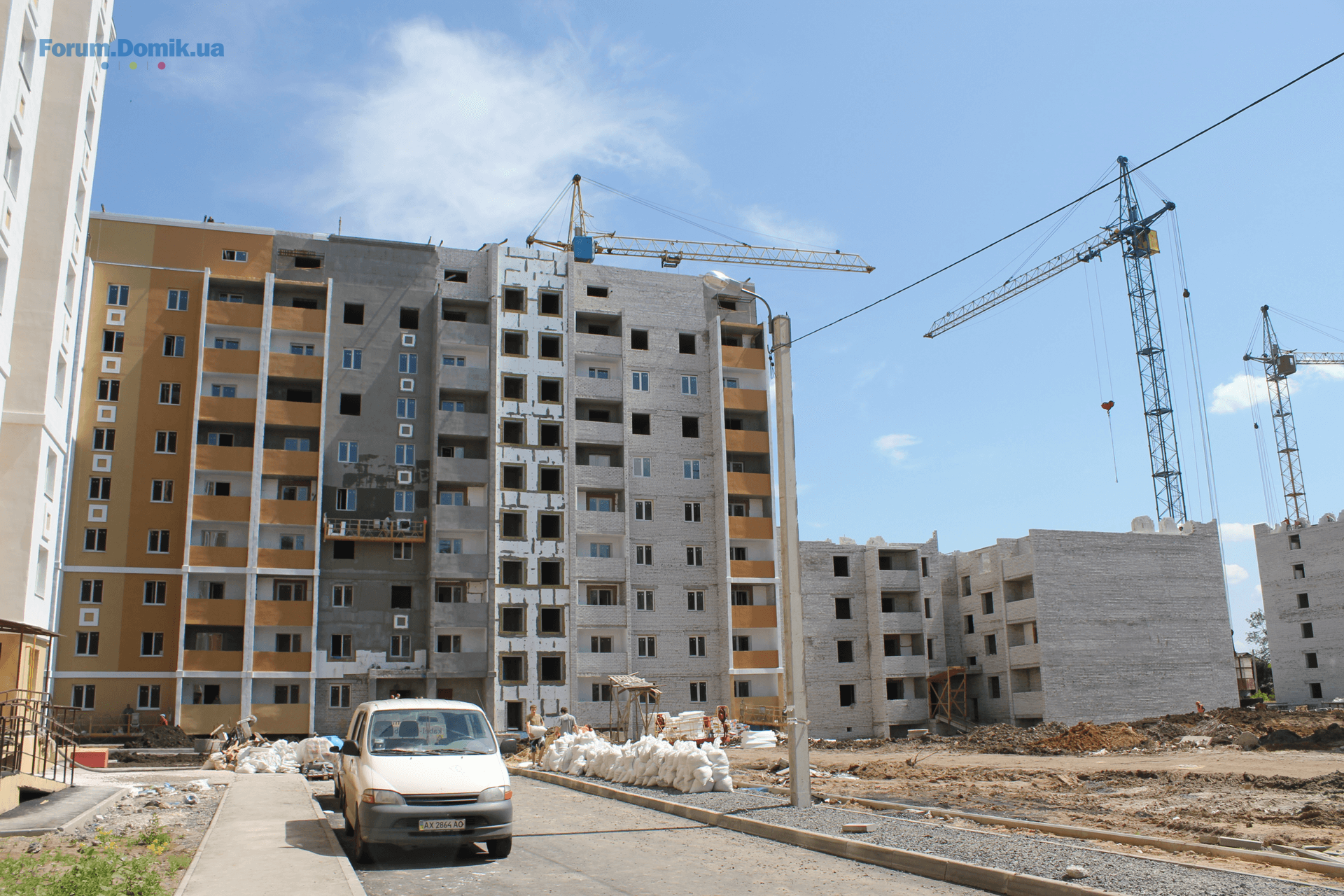

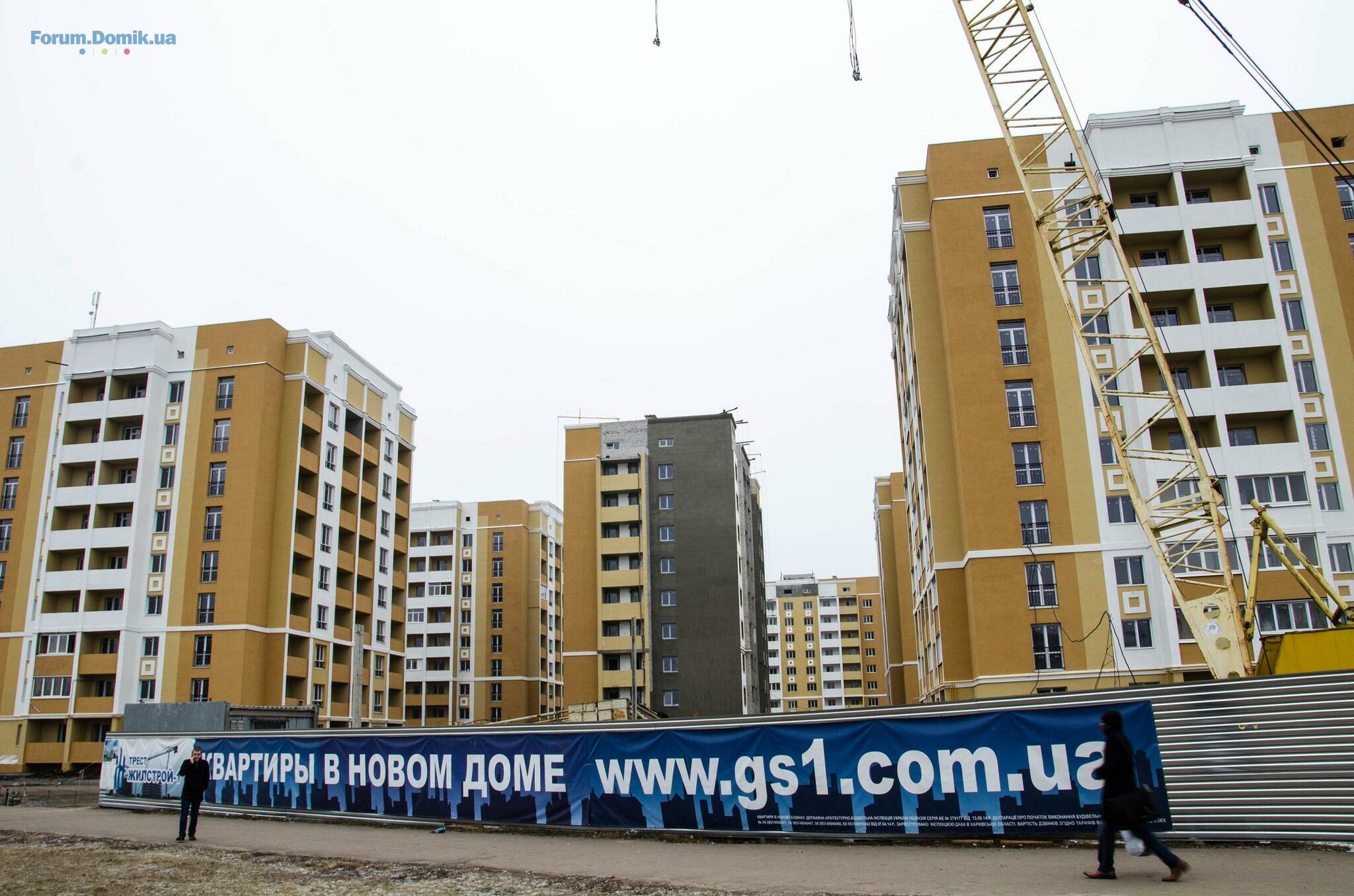

Дом 7 – продолжается облицовка фасада. Кладется плитка и ведется оштукатуривание холлов, тамбуров, лестничных площадок.

Дом 8 (секция А) – Заканчивается кирпичная кладка технического этажа. Устанавливаются окна.

Дом 8 (секция Б) – выполняется кирпичная кладка 2-го этажа.

Дом 10 (секция А) – Кладется плитка и ведется оштукатуривание холлов, тамбуров, лестничных площадок.

Дом 10 (секция Б) – Закончена кирпичная кладка дома. Устанавливаются окна и двери.

Дом 11 (секция А) – выполняется кирпичная кладка 2-го этажа.

Дом 11 (секция Б) – завершен монтаж фундаментных блоков.
29 квіт 2016 16:19

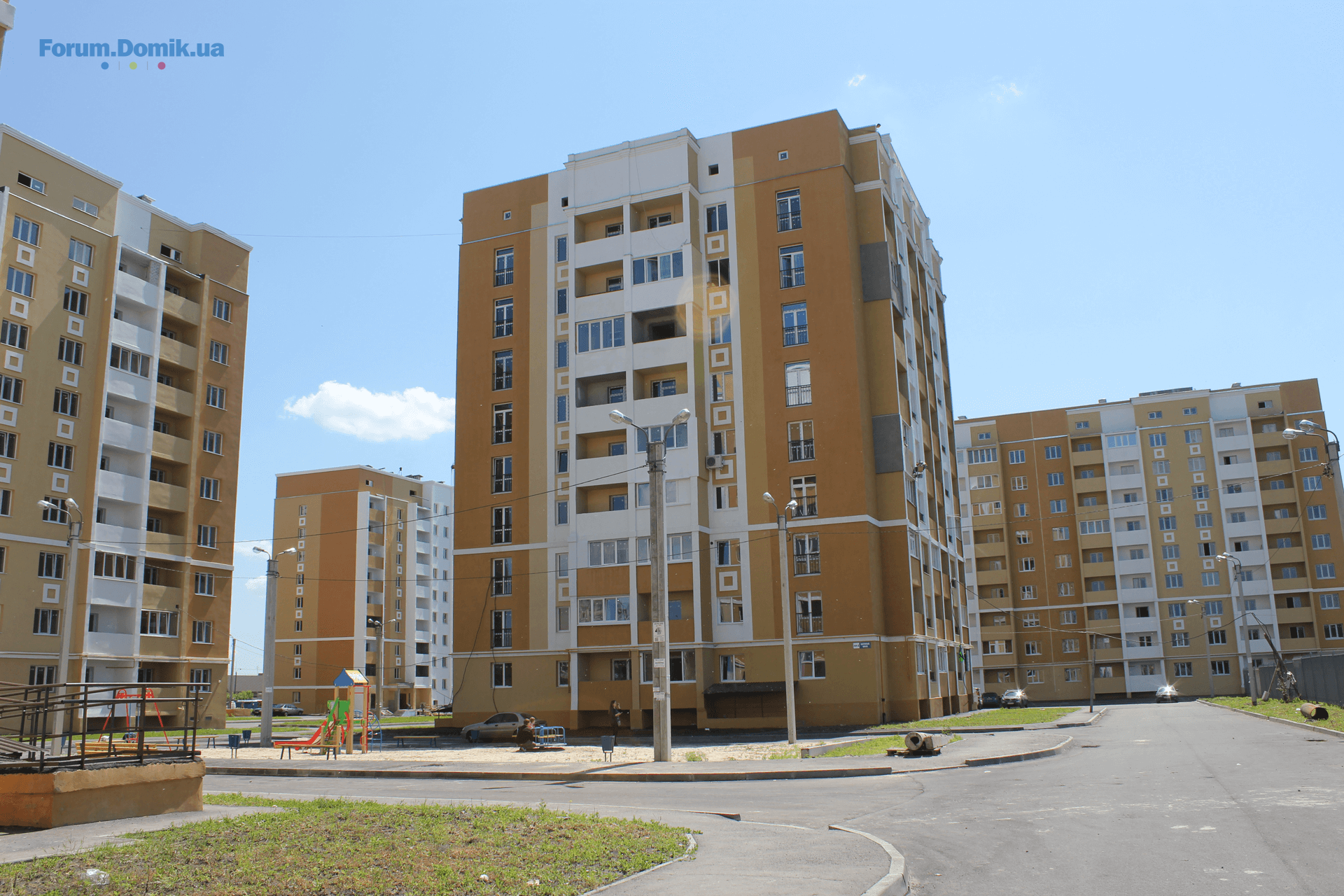

22 черв 2016 21:30

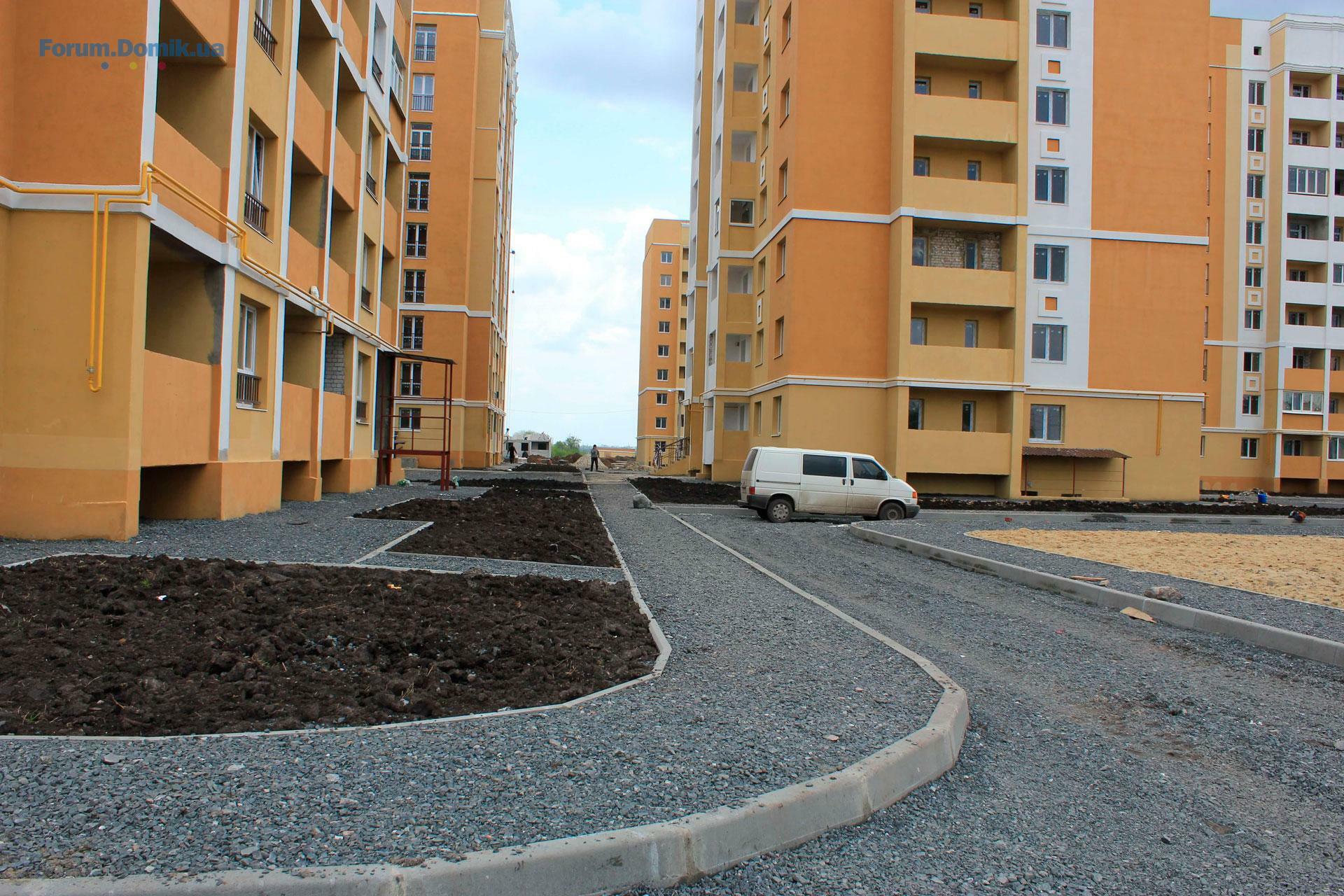

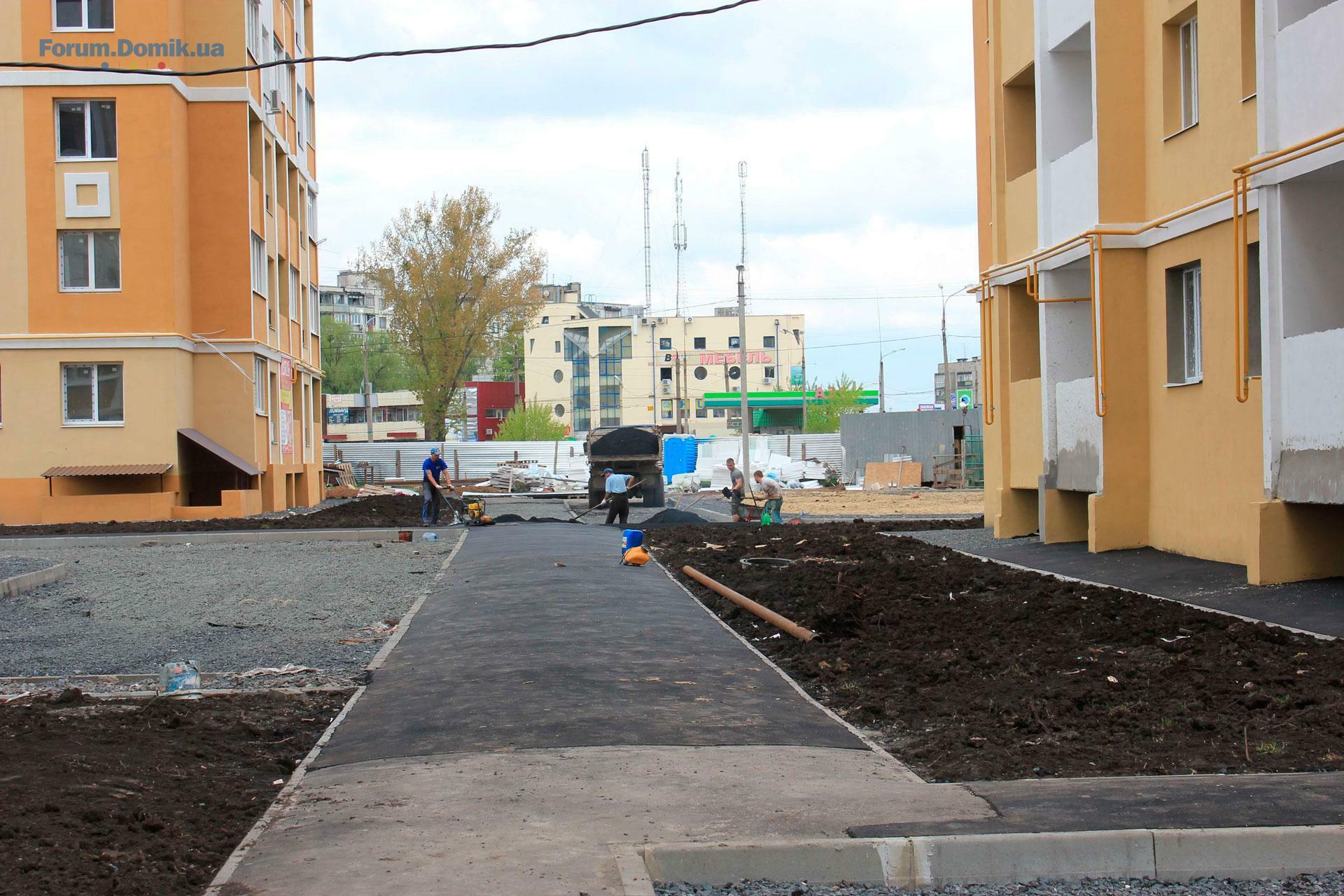

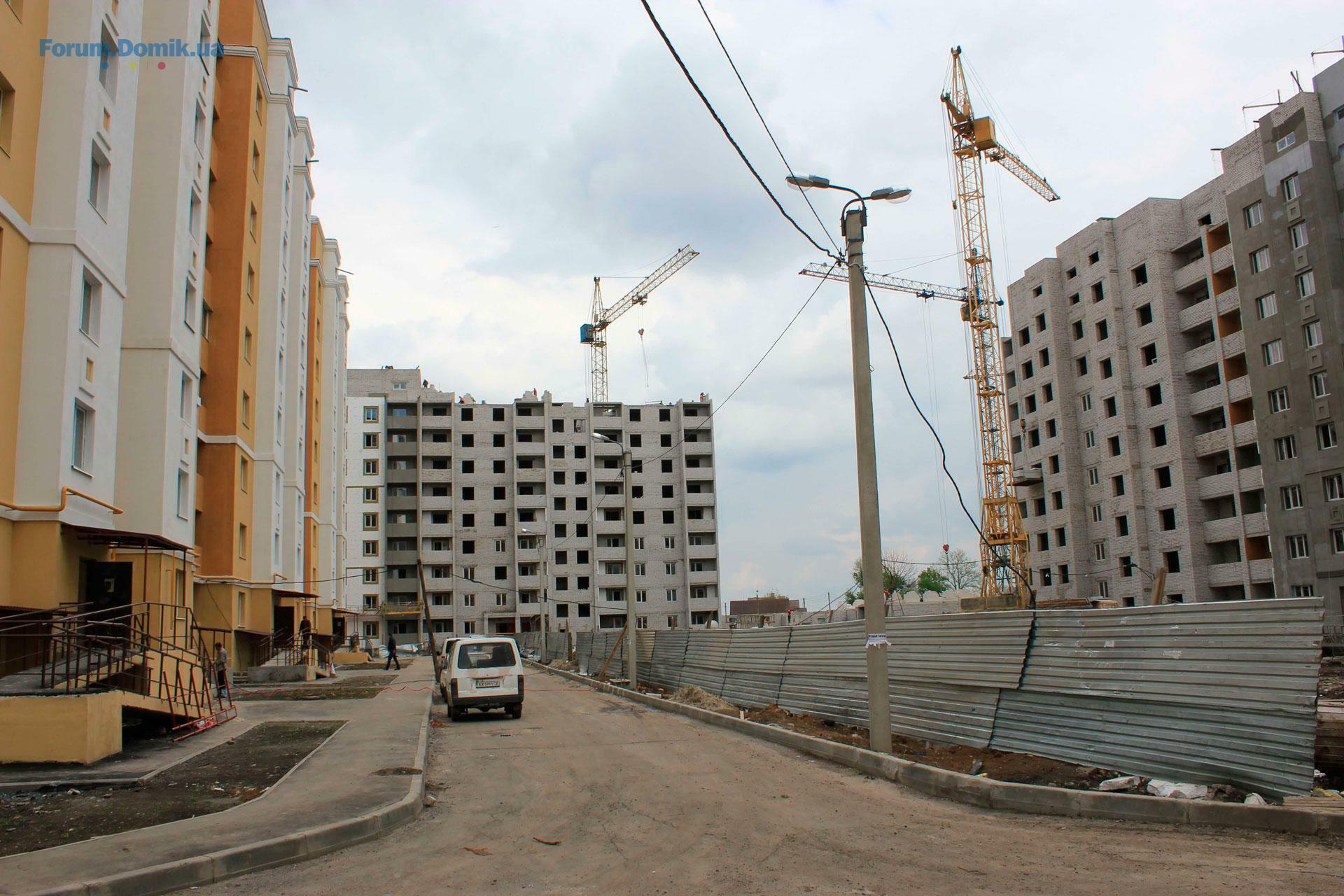

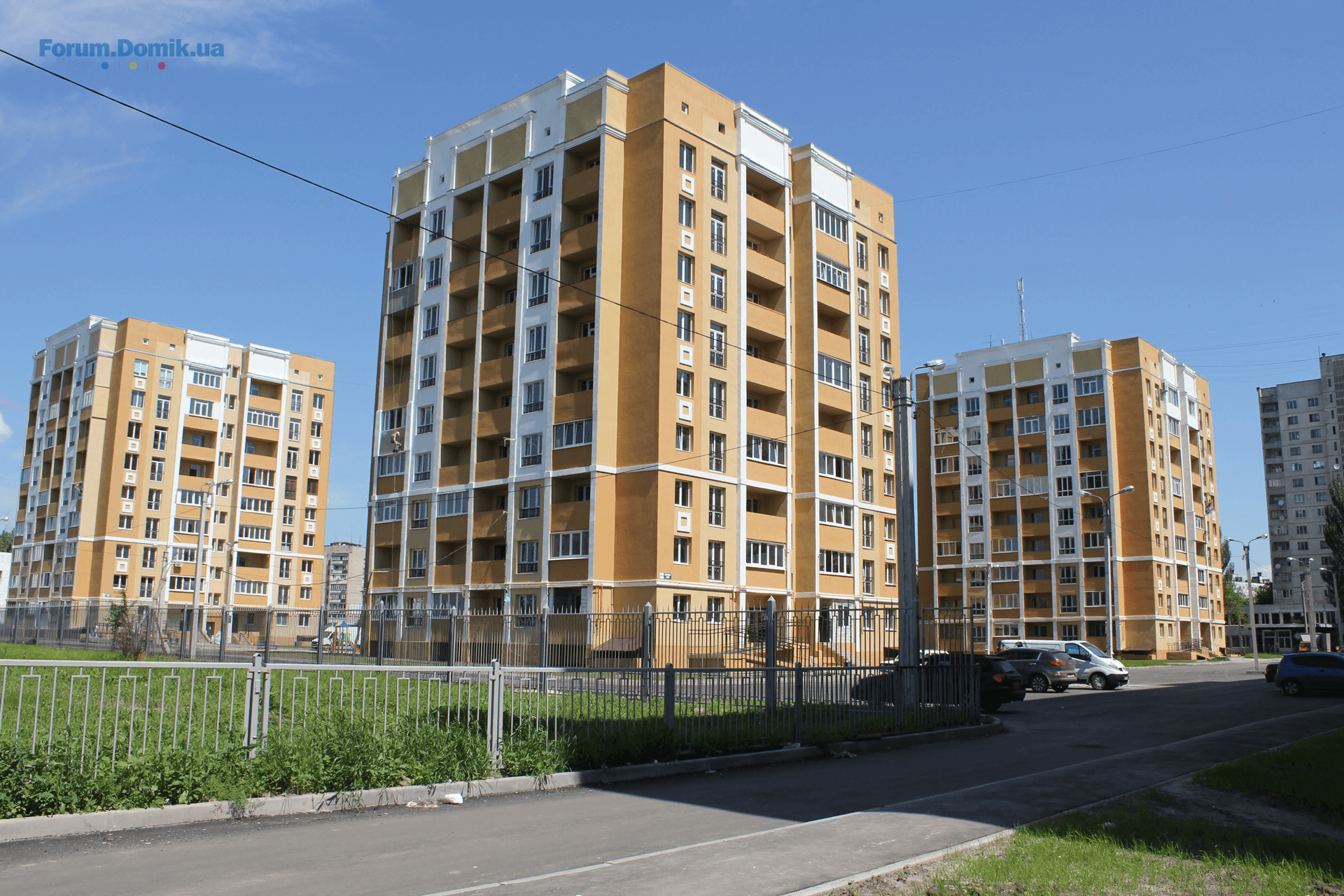

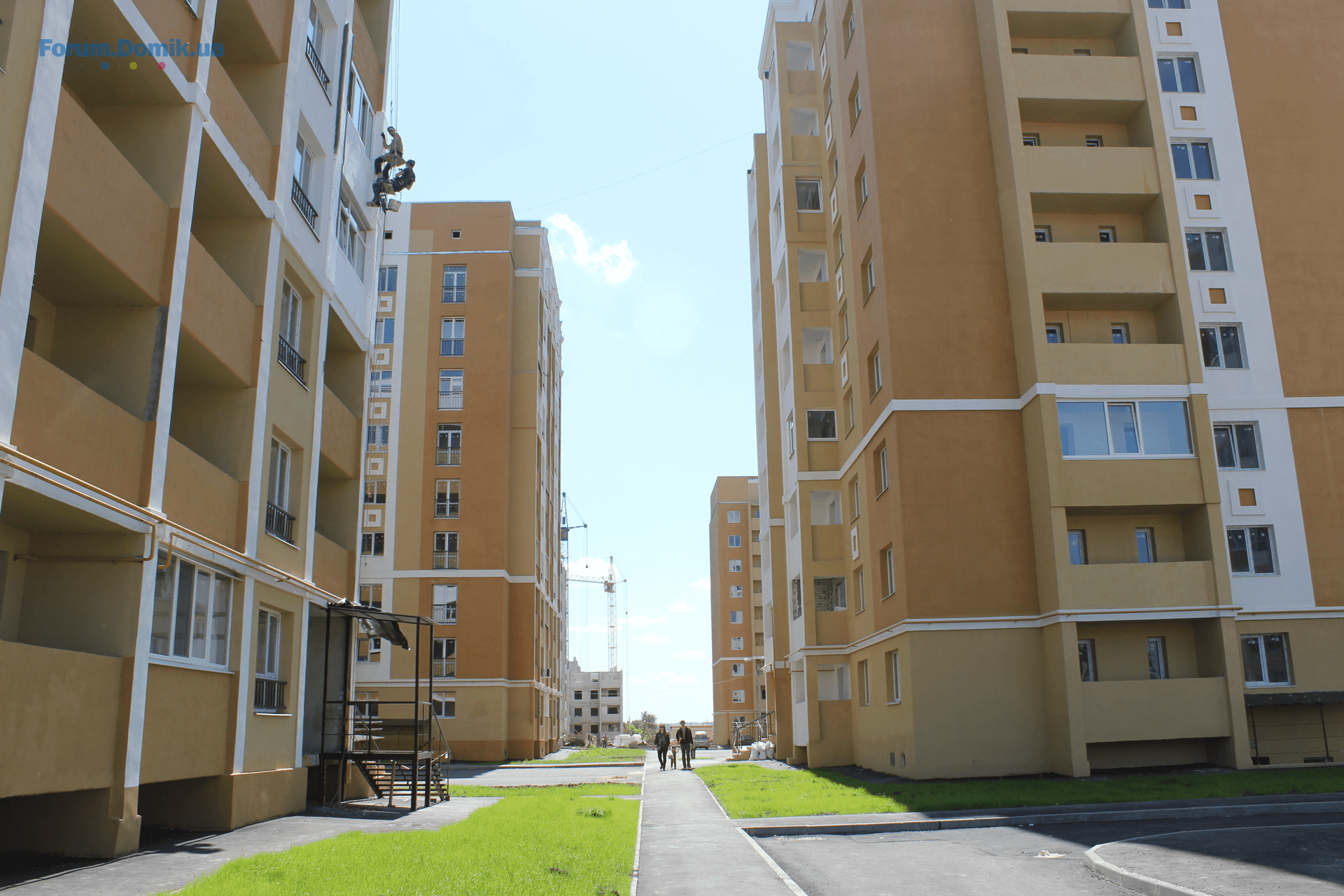

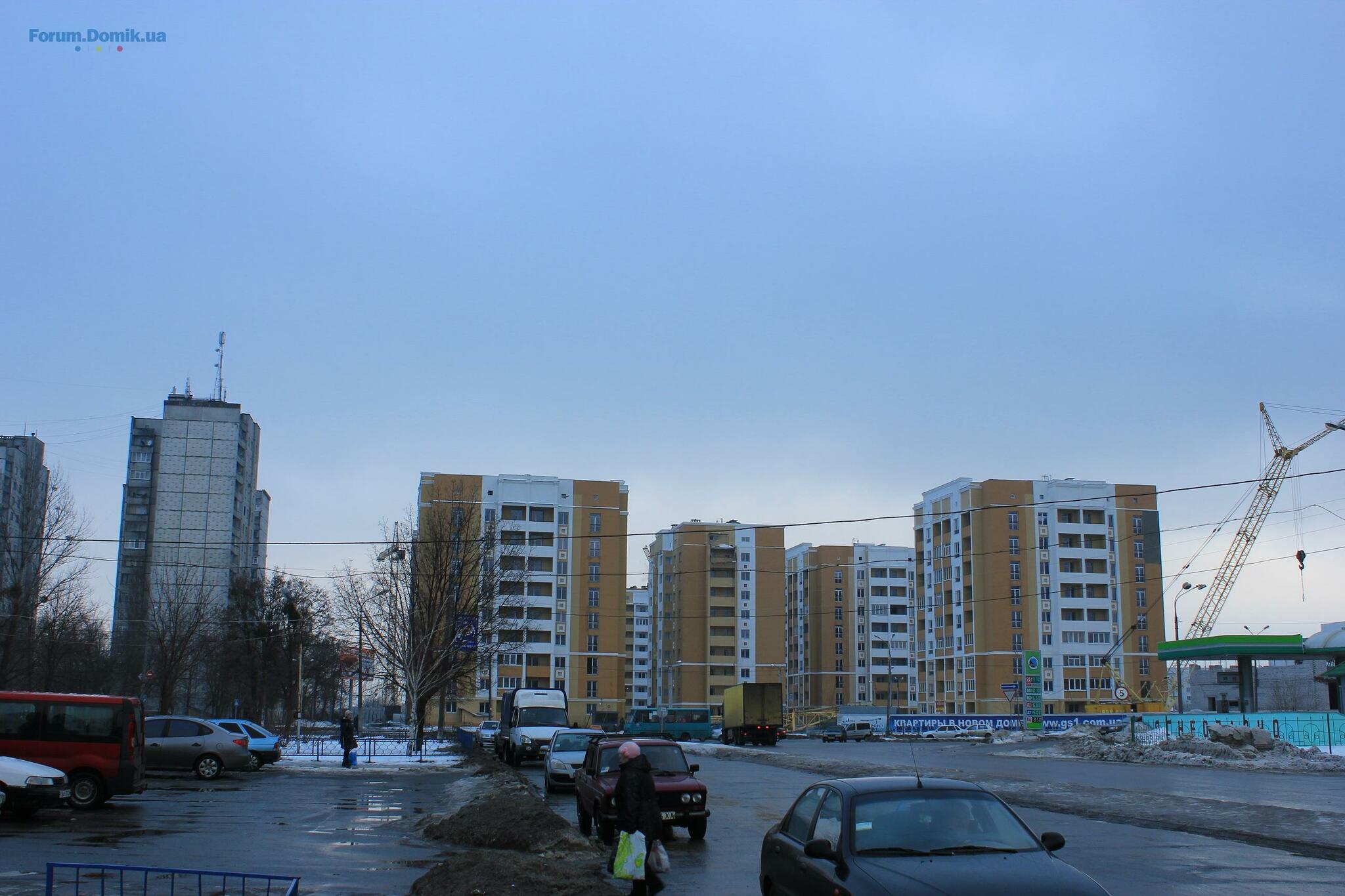

Дом 7 – продолжается облицовка фасада. Выполняется благоустройство придомовой территории.
Дом 8 (секция А) – продолжается облицовка фасада.
Дом 8 (секция Б) – выполняется кирпичная кладка 6-го этажа.
Дом 10 (секция А) – продолжается облицовка фасада.
Дом 10 (секция Б) – продолжается облицовка фасада.
Дом 11 (секция А) – выполняется кирпичная кладка 8-го этажа.
Дом 11 (секция Б) – выполняется кирпичная кладка 1-го этажа.
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
