Харьков, ул. Зубарева, 34 - "Мегаинвестстрой"

2
20 лип 2015 10:28


Харьков, ул. Зубарева, 34
Застройщик: "Мегаинвестстрой"
Первая очередь: сдана
Вторая очередь: строится
20 лип 2015 10:28
Компания «Мегаинвестстрой» начинает строительство нового дома эконом класса, который будет расположен в тихом, экологически-чистом месте Харькова, в 10 минутах езды от м. Пролетарская.
20 лип 2015 10:29
На стройплощадке выполнены земляные работы по разработке котлована, производится устройство свайного поля.

Начата реализация квартир. Предусмотрена безпроцентная рассрочка до конца строительства.
15 серп 2015 12:57

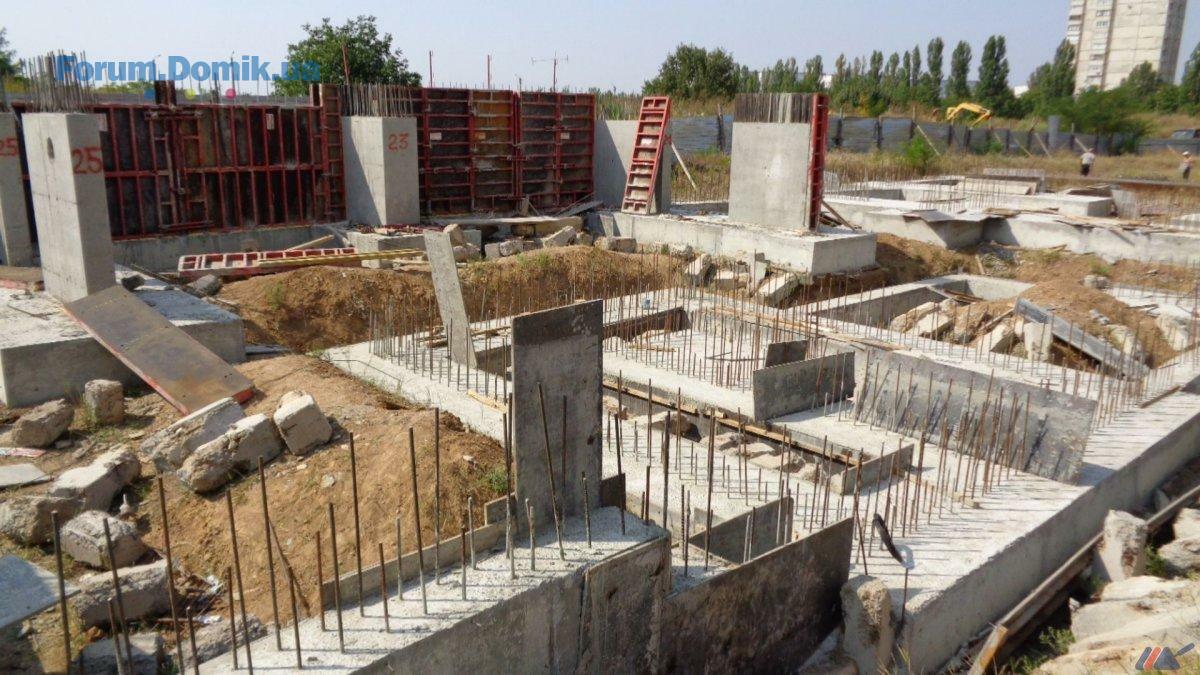

На 100% завершены работы на свайном поле (забивные сваи) с 1 по 5 секцию.
Завершено бетонирование ростверков на 1 и 2 секции.
Производится заливка вертикальных элементов стен на 1 и 2 сеции.

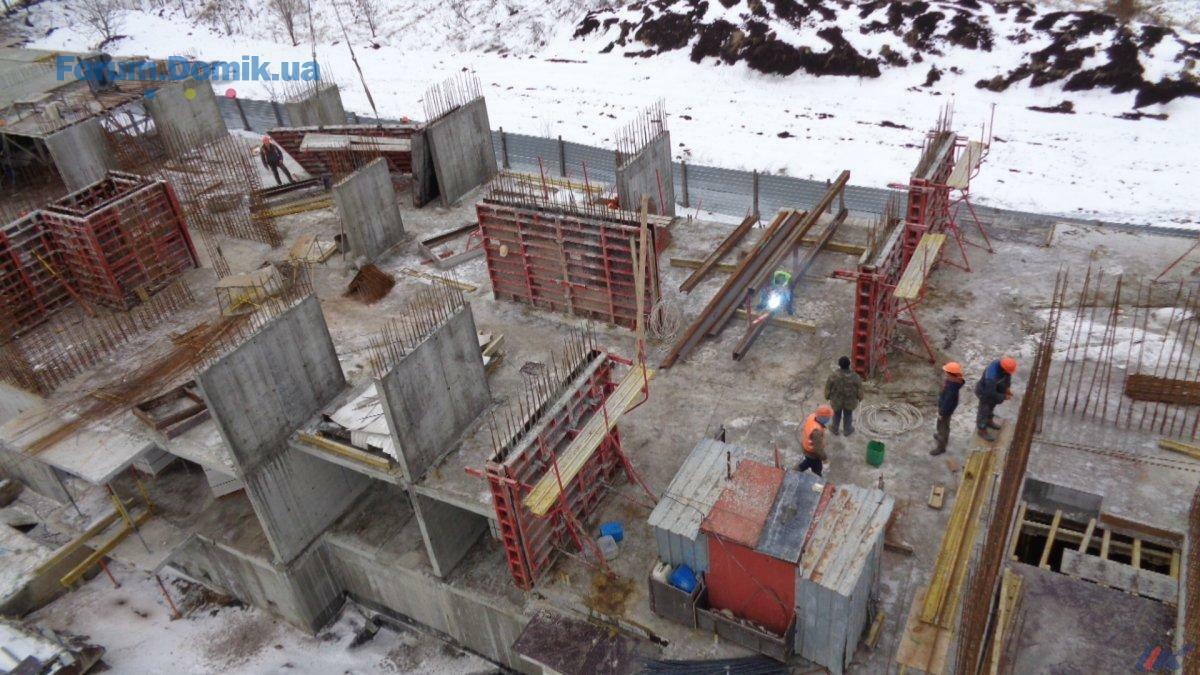

Ведутся подготовительные работы по бетонированию ростверков на 3 и 4 секции.

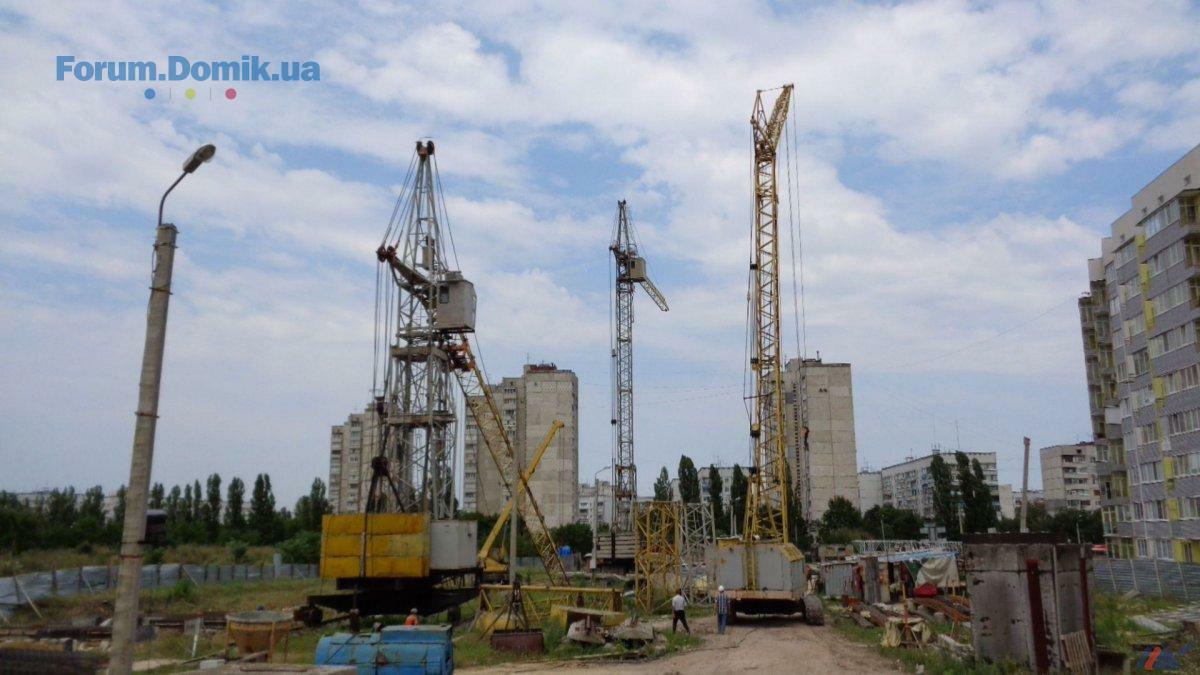

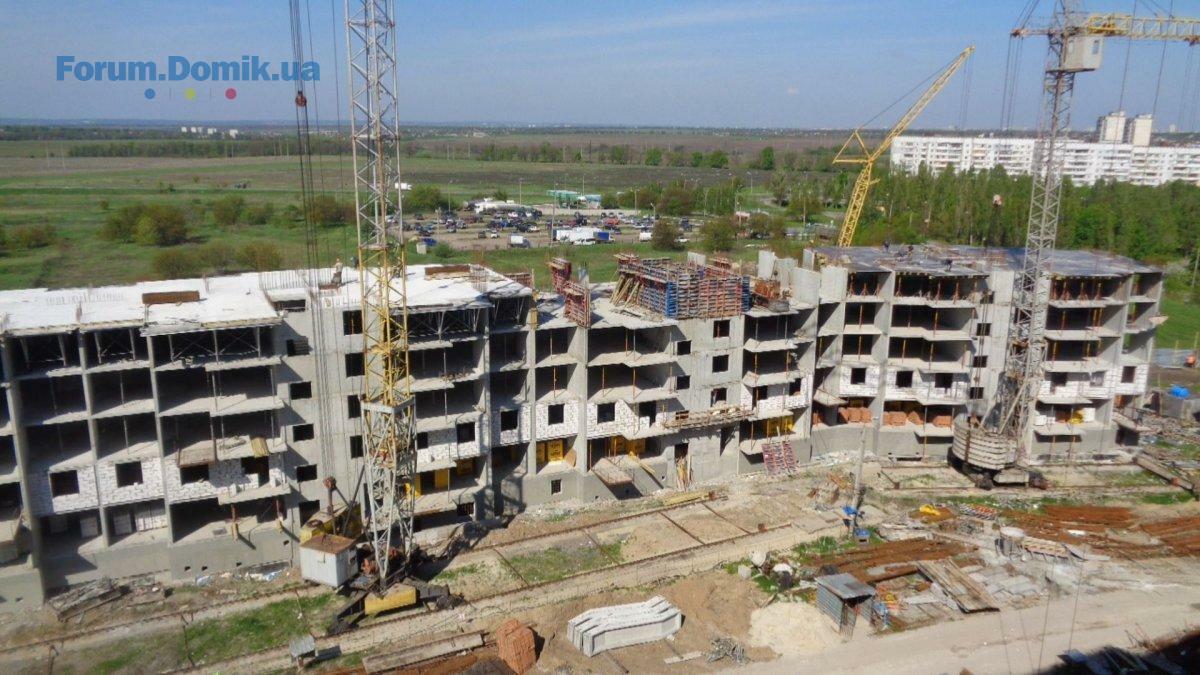

Начаты работы по монтажу двух башенных кранов.
08 вер 2015 19:52

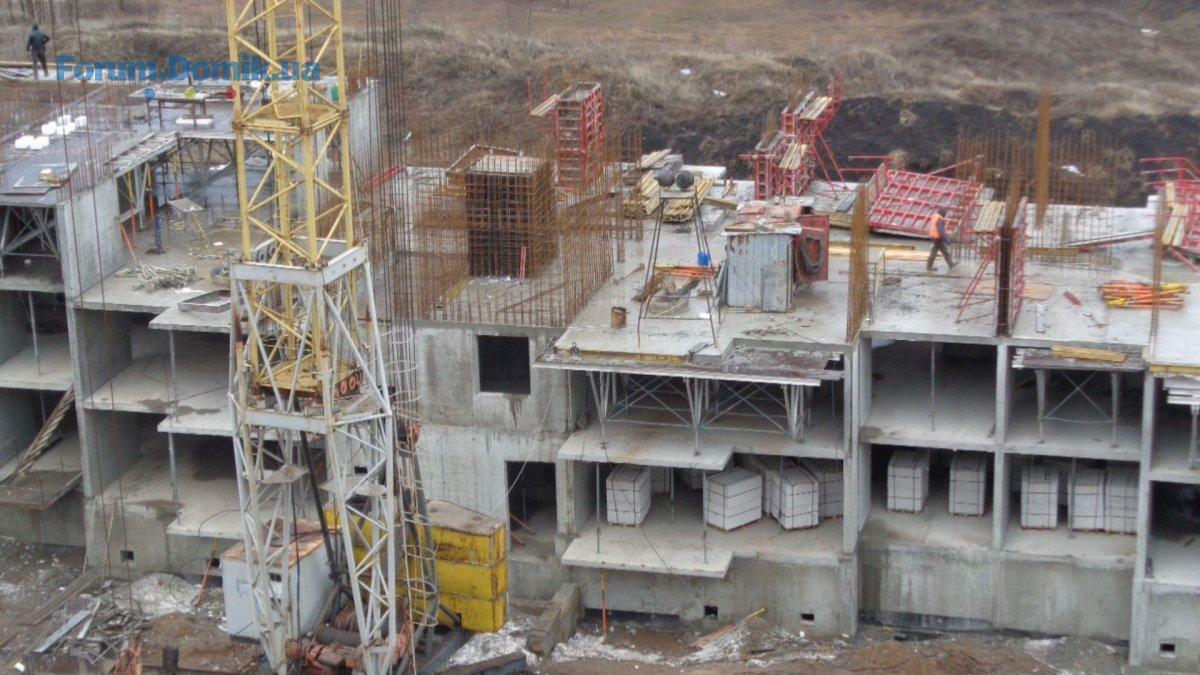

В данный период завершено бетонирование ростверка 3-й секции. На 50% выполнены работы по заливке вертикальных элементов стен цокольного этажа на 1-й и 2-й секциях.

Производится заливка вертикальных элементов цокольного этажа в 3-й секции. Ведутся подготовительные работы по бетонированию ростверков 4-й и 5-й секциях.

Завершены работы по монтажу двух башенных кранов.
25 вер 2015 19:06

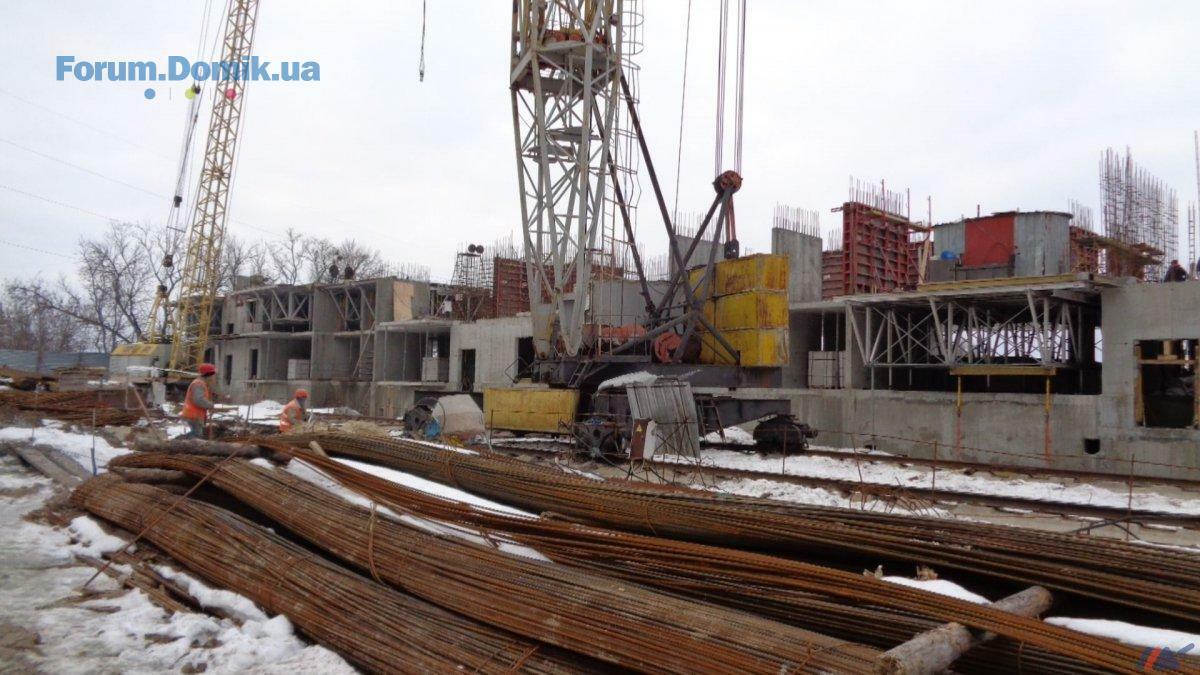

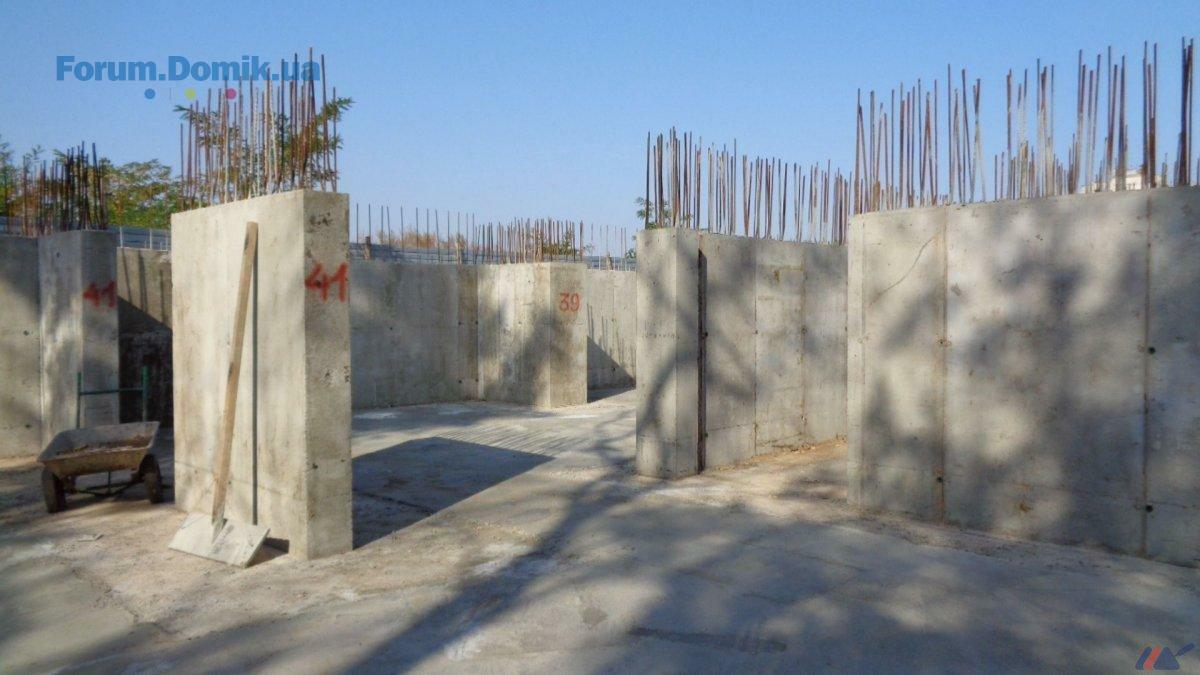

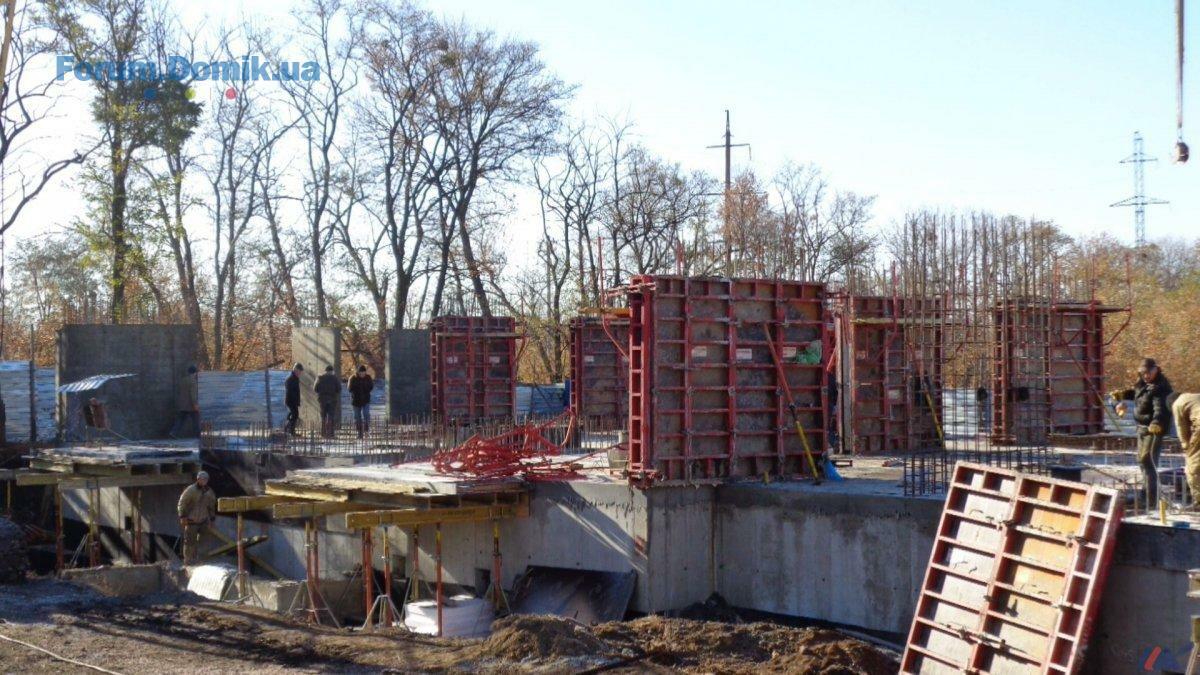

Забетонирован ростверк 4 секции. Вяжется арматура под ростверк 5 секции. Установлены вертикальные конструкции цокольного этажа 1 и 2 секции в полном объеме.
05 жовт 2015 17:23

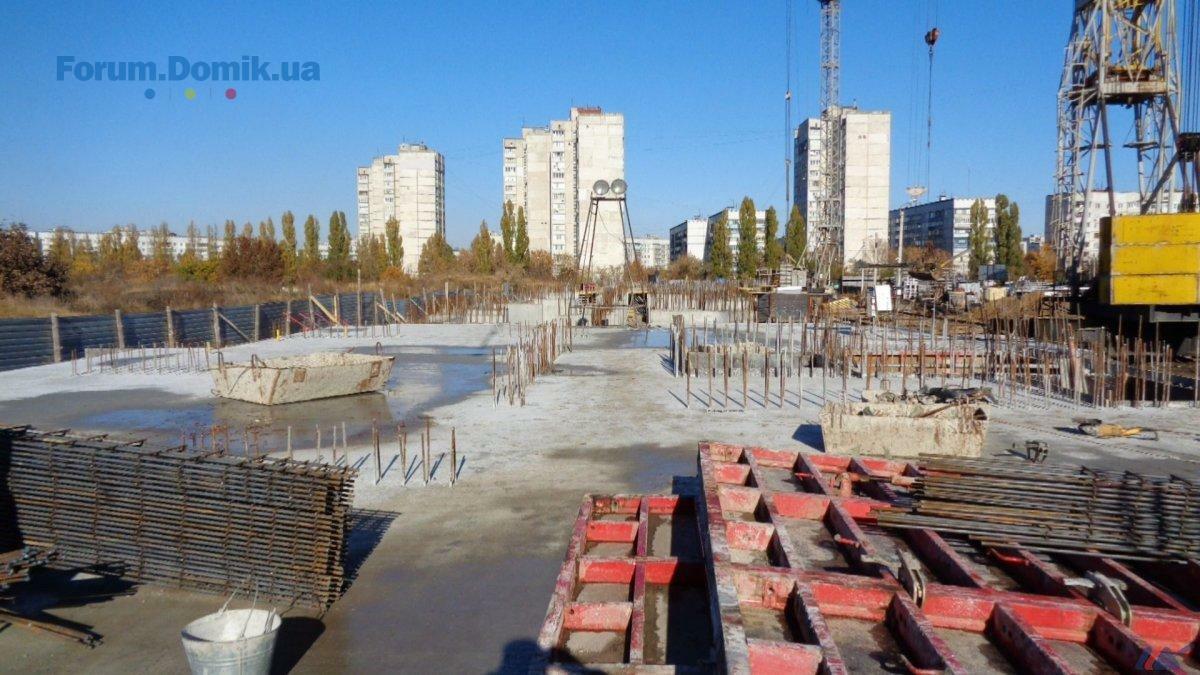

На сегодняшний день уже забетонирован пол цокольного этажа 1 секции в полном объеме.
Производится засыпка грунта под устройство полов 1 секции.
03 лист 2015 18:33
В третьей и четвертой секциях уже завершены работы по возведению вертикальных конструкций цокольного этажа. Так же, полы цокольного этажа третьей и четвертой секциях забетонированы на 100%.
09 лист 2015 22:17
В пятой секции завершены работы по возведению вертикальных конструкций цокольного этажа.
Так же идет подготовка к бетонированию перекрытия между цокольным и первым этажом пятой секции.
11 лист 2015 21:31

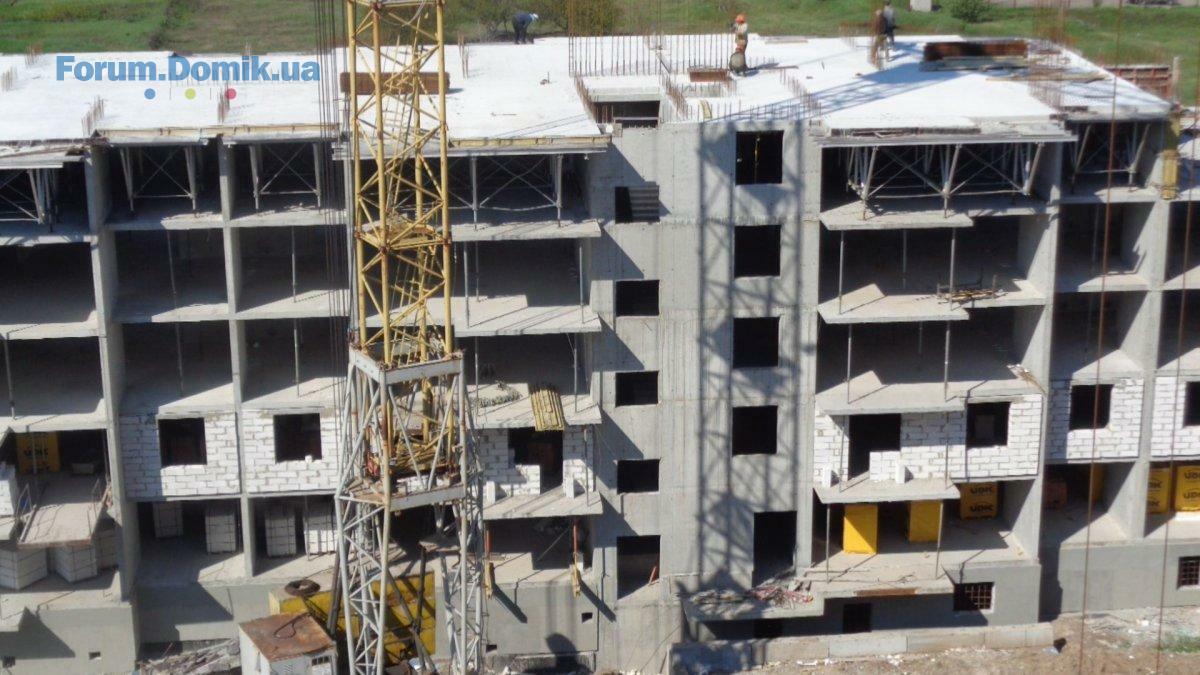

На стройплощадке уже завершены работы по перекрытию между цокольным и первым этажом первой и второй секций. Начаты работы по возведению вертикальных конструкций первого этажа первой секции. Во второй секции начаты работы по армированию вертикальных конструкций первого этажа.
01 лют 2016 21:01
На данный момент уже завершено перекрытие между 2 и 3 этажом 1 секции, а также перекрытие между 1 и 2 этажом 2 секции.
04 лют 2016 20:42
На стройплощадке начаты работы по возведению вертикальных конструкций 3 этажа в 1 секции и 2 этажа во второй секции.
12 лют 2016 20:47

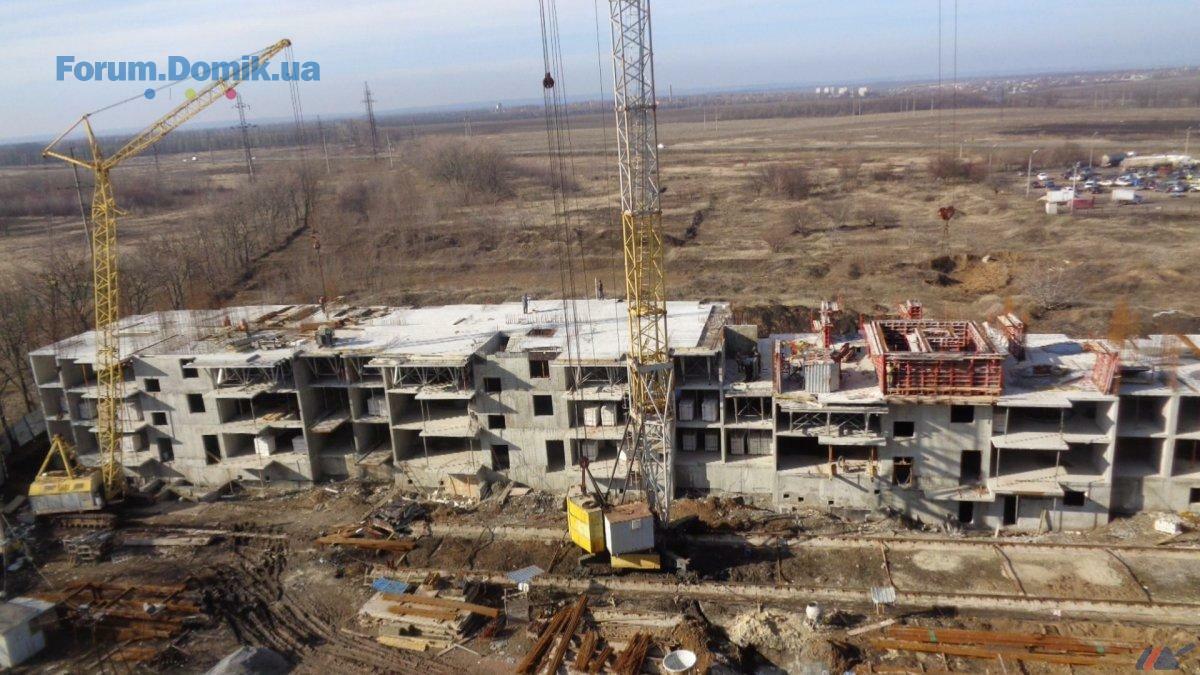

На сегодняшний день на стройплощадке идет подготовка к перекрытию между 1 и 2 этажом в 3 и 4 секциях. Опалубка на этом участке установлена в полном объеме.
19 лют 2016 21:33

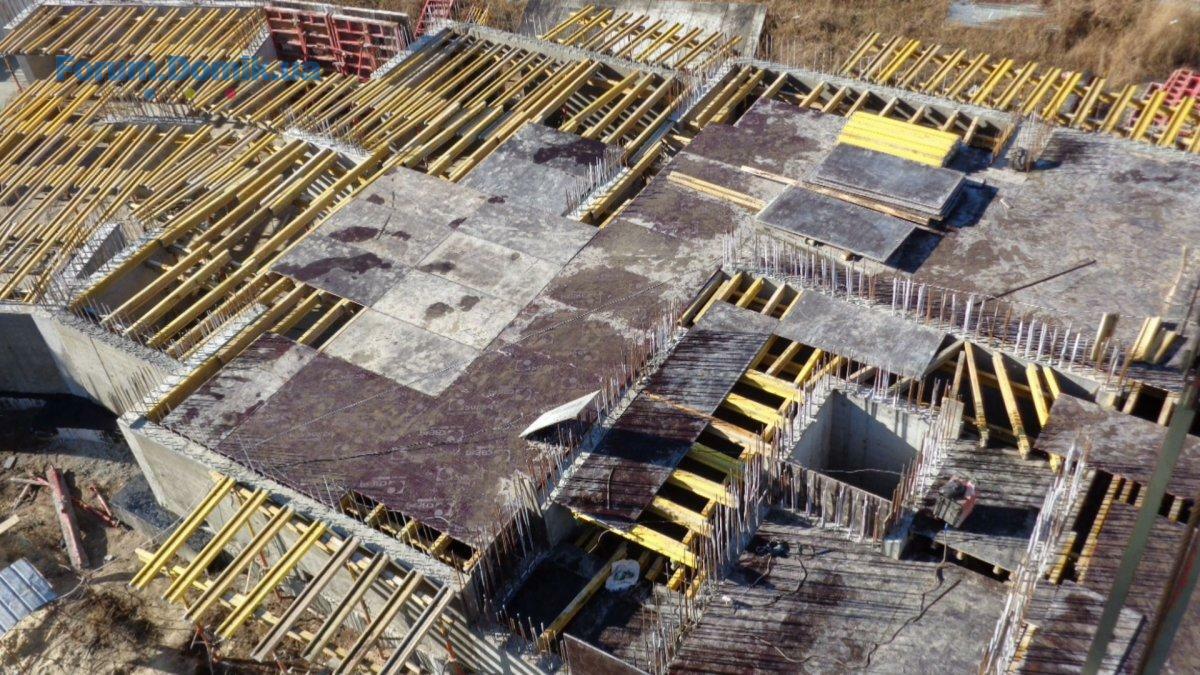

Завершены работы по заливке перекрытия между 1 и 2 этажом в 5 секции.

Идет бетонирование лестничного лифтового узла на 2 этаже 5 секции.
Также идет подготовка к заливке вертикальных конструкций на 2 этаже.
11 бер 2016 19:03

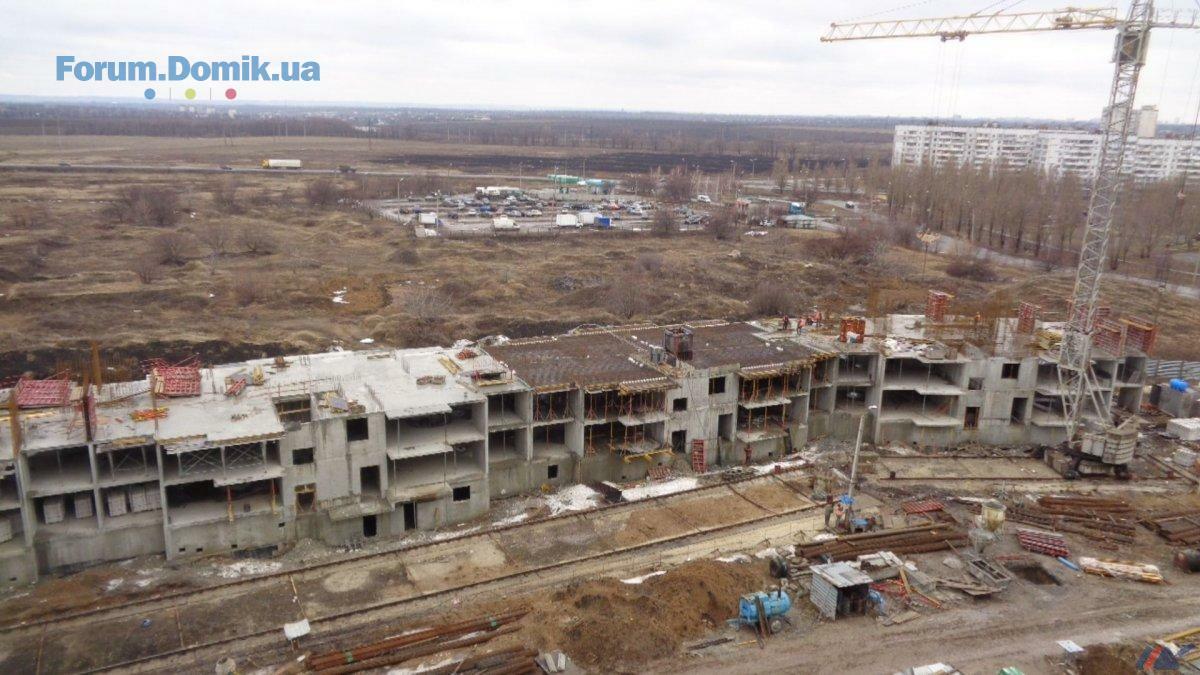

В первой секции идет подготовка к заливке перекрытия между 3 и 4 этажом.
Во второй секции выполняется монтаж вертикальных конструкций 3 этажа.
В третьей секции полностью завершены работы по заливке перекрытия между 2 и 3 этажом.
17 бер 2016 21:18
На данный момент уже завершаются работы по перекрытию между 2 и 3 этажом в четвертой секции.
Также продолжается установка вертикальных конструкций 3 этажа в пятой секции.
28 бер 2016 20:33
В первой и второй секциях уже забетонированы перекрытия третьего этажа. И начата установка вертикальных конструкций четвёртого этажа.
05 квіт 2016 19:19

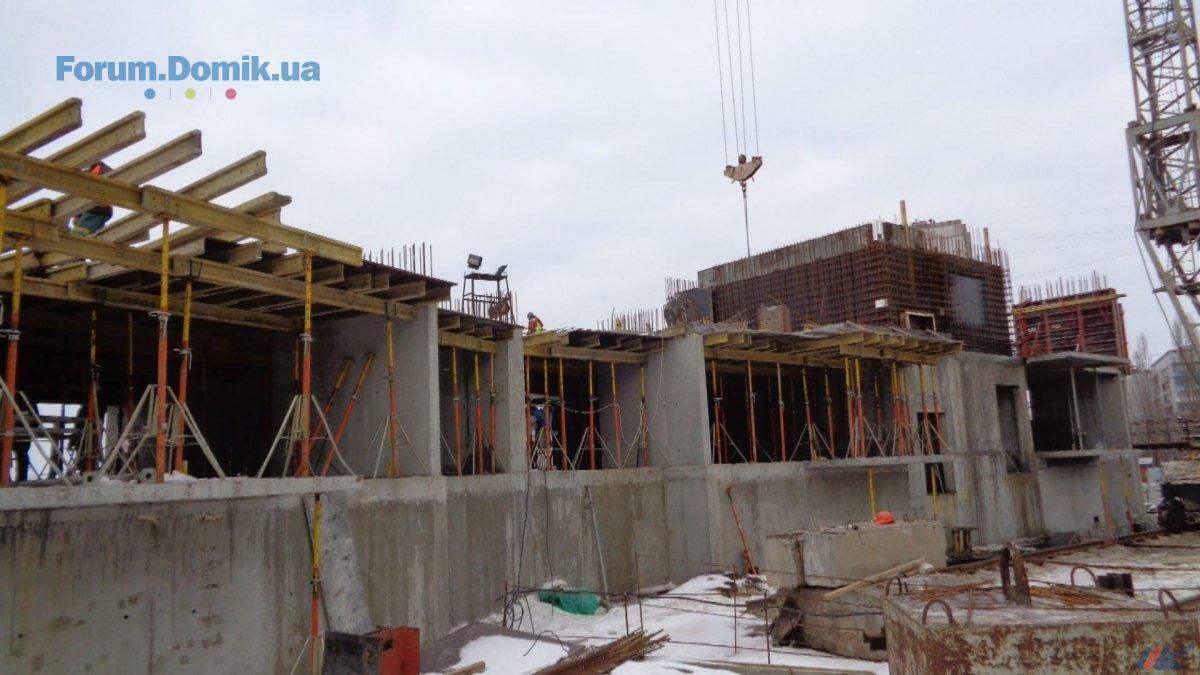

На сегодняшний день завершены перекрытия 2 этажа в 3 и 4 секциях и полным ходом идут работы по монтажу вертикальных конструкций 3 этажа.
06 трав 2016 21:32
В первой секции уже полностью выполнено перекрытие четвертого этажа и идет установка вертикальных конструкций пятого этажа.

Во второй секции завершены работы по перекрытию пятого этажа.

Начаты работы по возведению ограждающих конструкций из пеноблоков на втором этаже в первой и во второй секциях.
16 трав 2016 20:51
В третьей секции перекрытие 5 этажа выполнено на 100%.
В данный момент выполняется монтаж вертикальных конструкций 6 этажа.
