Подати оголошення

ЖК "Дуэт", Харьков, ул. Целиноградская - "Жилстрой-2"

1

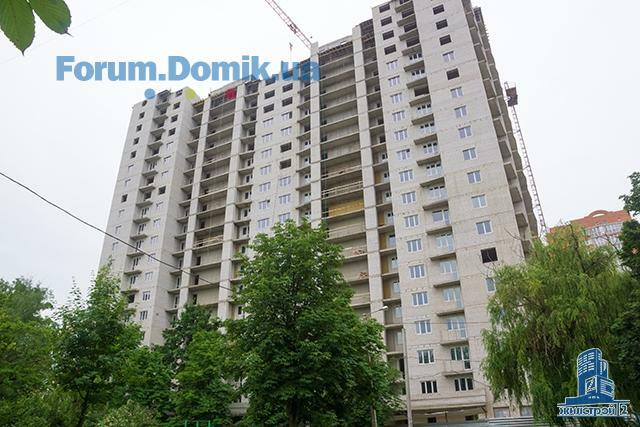

30 лист 2015 21:32

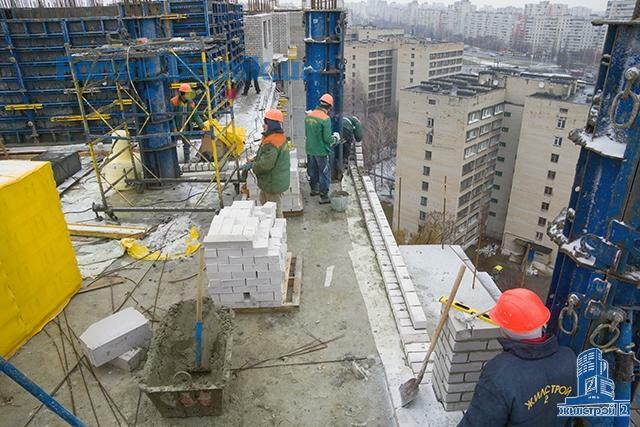

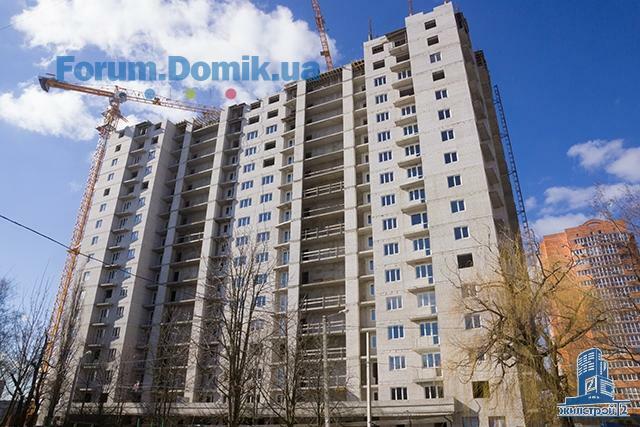

Строители СМУ-25 ОДО «Жилстрой-2» сегодня завершили бетонирование вертикальных конструкций 14-го этажа, каменщики выполнили 70% объема работ по кладке наружных стен.

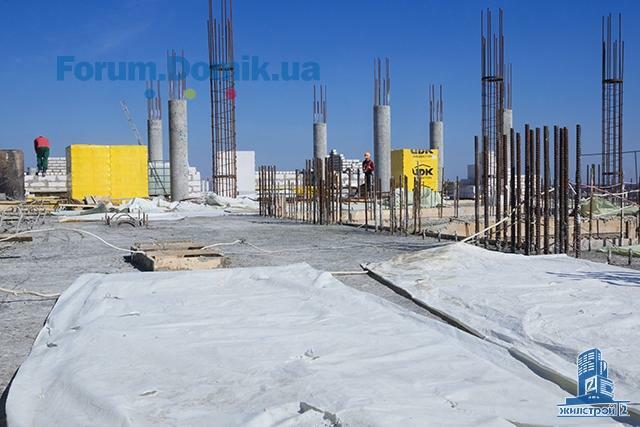

Ведутся работы по устройству перекрытия над 14-м этажом: залита бетоном первая часть перекрытия, вторая часть будет бетонироваться в четверг.

Сегодня каменщики завершили кладку внутренних перегородок на 6-м этаже, начинаются кладочные работы на 7-м и 8-м этажах.

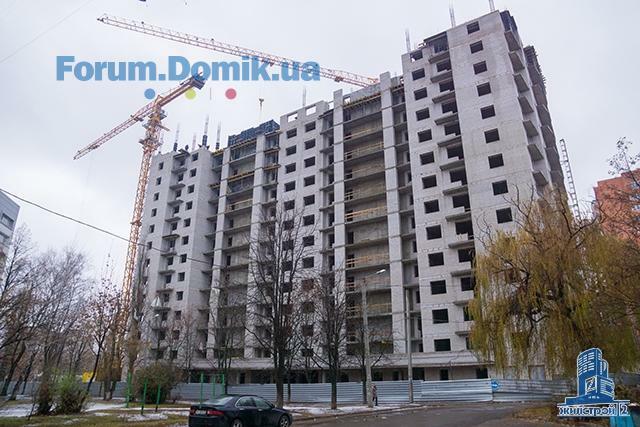

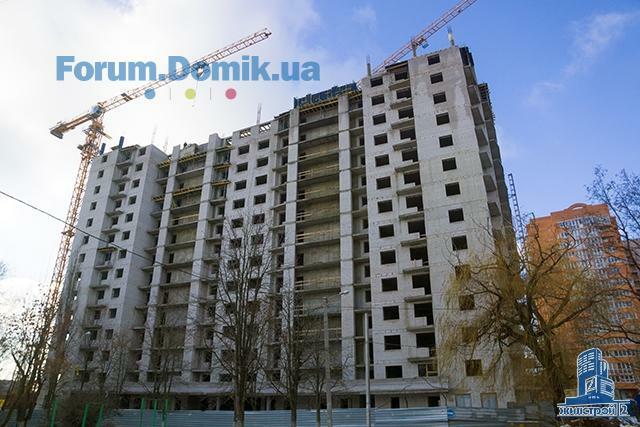

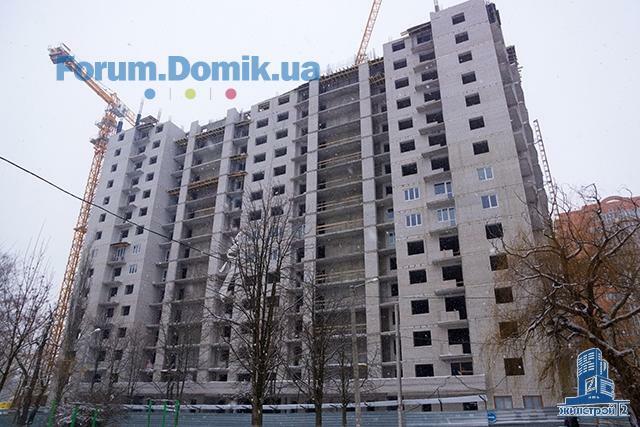

16 груд 2015 17:40

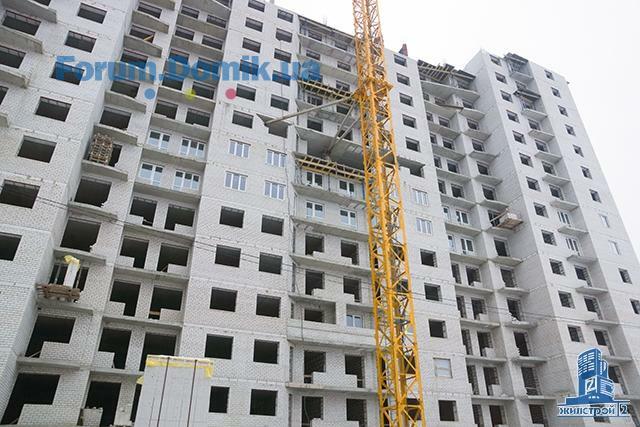

Строители СМУ-25 ОДО «Жилстрой-2» выполнили бетонирование вертикальных конструкций и кладку наружных стен 14-го этажа. В пятницу завершаются работы по устройству перекрытия над 14-м этажом.
На 15-м этаже забетонирована половина вертикальных конструкций, начата кладка наружных стен.
Кладка внутренних перегородок ведется на 7-м и 8-м этажах.
11 січ 2016 16:11
Строители СМУ-25 ОДО «Жилстрой-2» выполнили бетонирование вертикальных конструкций и две трети объема кладки наружных стен 15-го этажа. Завтра будет забетонирована вторая часть перекрытия над 15-м этажом.

Завершена кладка внутренних перегородок на 8-м этаже, продолжаются работы на 7-м этаже, в понедельник начнется кладка на 9-м этаже.

Начаты работы по установке окон.

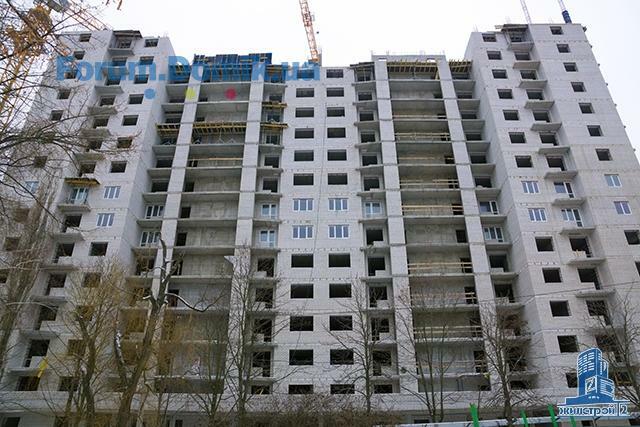

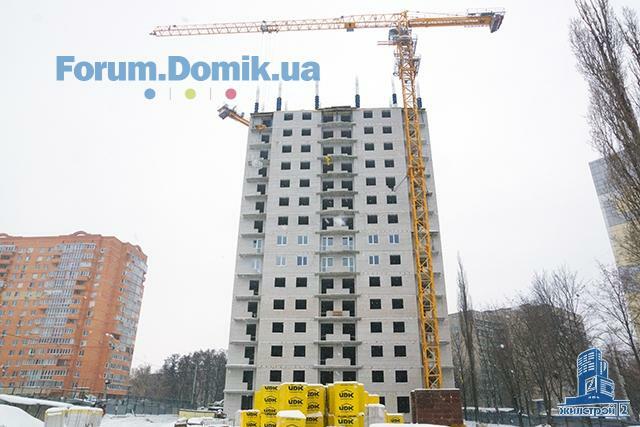

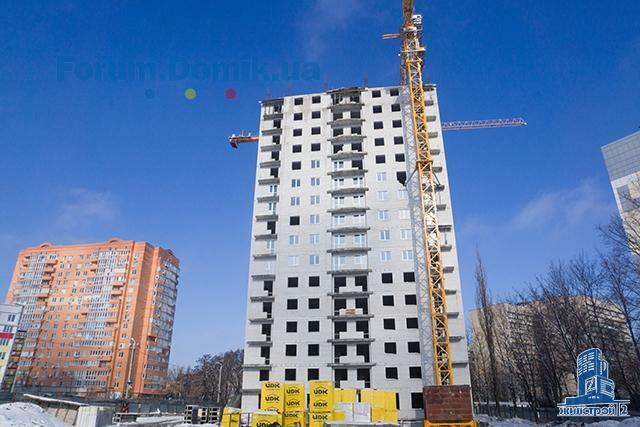

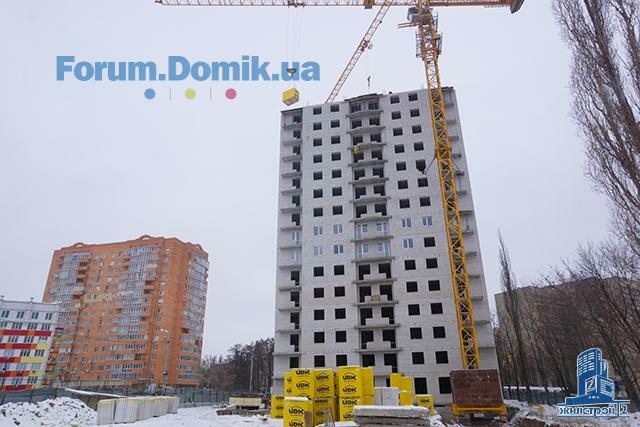

28 січ 2016 20:01

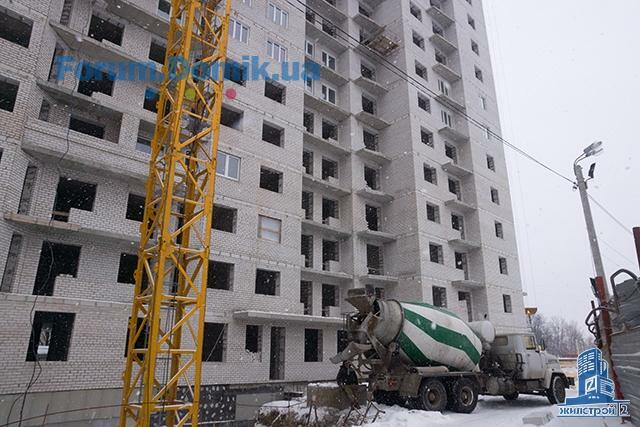

На 16-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен.
Кладка внутренних перегородок ведется на 9-м этаже. Начаты работы по установке окон.
28 січ 2016 20:01
15 лют 2016 20:56

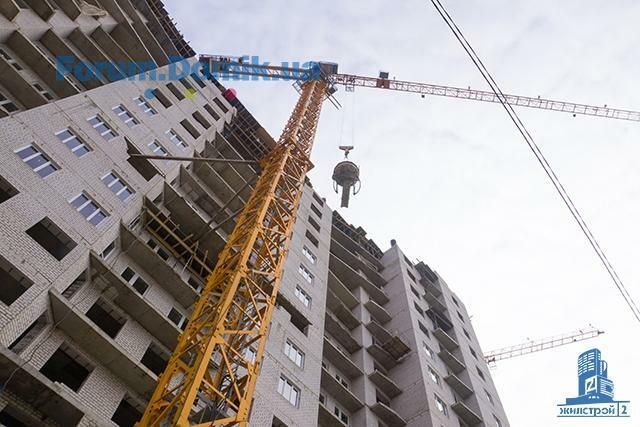

Строители СМУ-25 ОДО «Жилстрой-2» завершили работы по устройству перекрытия над 15-м этажом.

На 16-м этаже забетонированы вертикальные конструкции, выполнено 70% кладки наружных стен. Залита бетоном половина перекрытия над 16-м этажом.

Кладка внутренних перегородок завершается на 9-м этаже, начаты работы на 10-м этаже.

На 7-10-м этажах установлены окна. Работы по остеклению продолжаются на 11-м и 12-м этажах.
29 лют 2016 22:01
Завершили работы по устройству перекрытия над 16-м этажом.

На 17-м этаже во вторник завершается бетонирование вертикальных конструкций, выполнено 60% кладки наружных стен. Смонтирована опалубка первой части перекрытия над 17-м этажом.

Кладка внутренних перегородок завершена на 9-м этаже, кладочные работы ведутся на 10-м, 11-м и 12-м этажах.

Выполнено остекление 7-11-м этажей, продолжаются работы на 12-м этаже.

На 2-м этаже начаты работы по стяжке полов и оштукатуриванию стен в местах общего пользования.

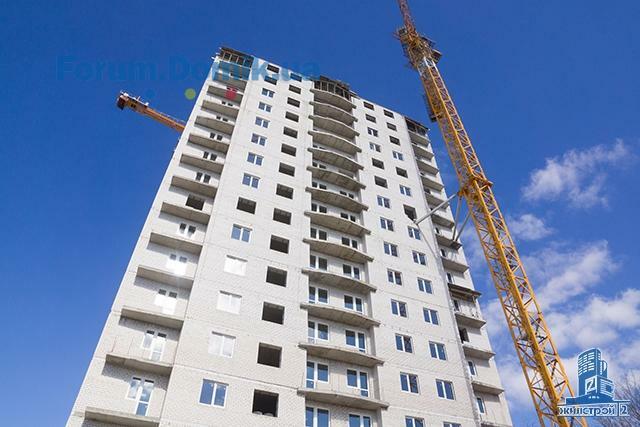

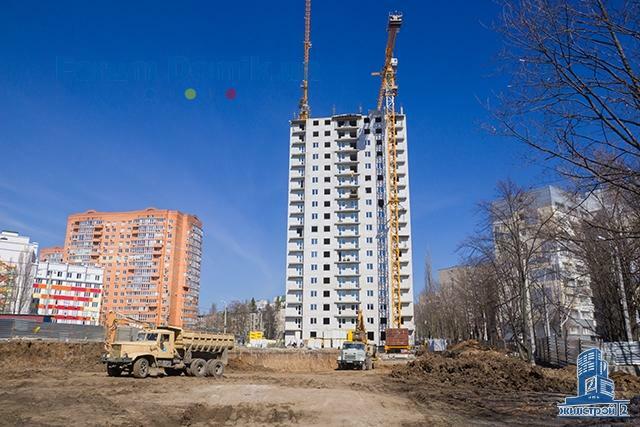

17 бер 2016 21:19
Выполнили работы по устройству перекрытия над 17-м этажом.

На 18-м этаже бетонируются вертикальные конструкции, ведется кладка наружных стен.

Кладка внутренних перегородок выполнена на 10-м этаже, завершаются работы на 11-м этаже, продолжается кладка на 12-м этаже.

На верхних этажах ведутся работы по остеклению.

В местах общего пользования производится утепление и оштукатуривание стен, в квартирах выполняется стяжка полов. Сантехники приступили к работам по разводке сетей в подвале.
06 квіт 2016 18:25

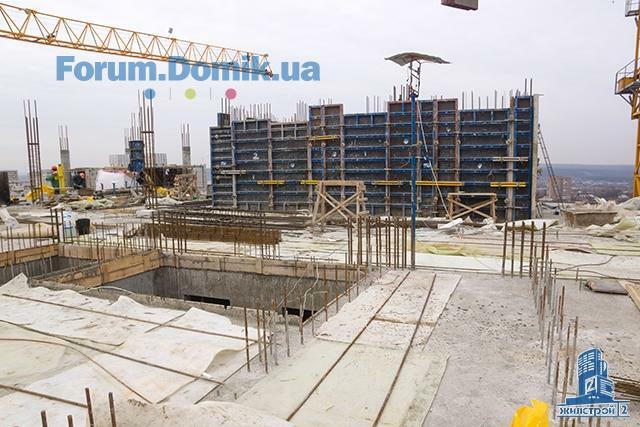

На 18-м этаже забетонированы вертикальные конструкции, сегодня завершается кладка наружных стен. В начале следующей недели будут полностью выполнены работы по устройству перекрытия над 18-м этажом. На 19-м этаже бетонируются колонны, начата кладка наружных стен

Кладка внутренних перегородок выполнена на 11-м этаже, завершаются работы на 12-м этаже, продолжается кладка на 13-м этаже.

На верхних этажах ведутся работы по остеклению.

В местах общего пользования производится утепление и оштукатуривание стен, в квартирах выполняется стяжка полов. Сантехники продолжают работы по разводке сетей водопровода в подвале.

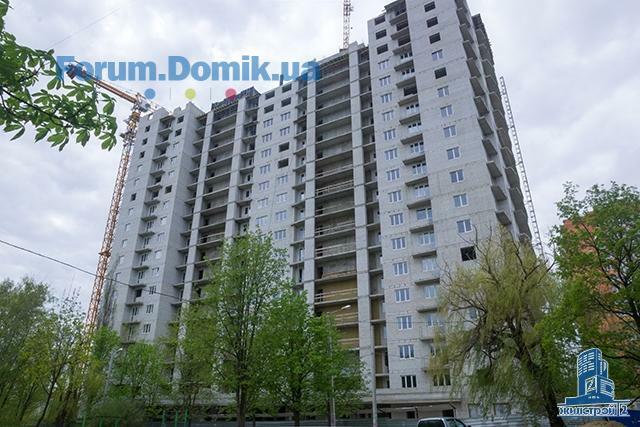

21 квіт 2016 20:57
На 19-м этаже забетонированы вертикальные конструкции, выполнено более половины объема кладки наружных стен. Залита бетоном первая часть перекрытия над 19-м этажом, производится армирование опалубки второй части перекрытия.

Кладка внутренних перегородок выполнена на 12-м этаже, ведутся работы на 13-м и 14-м этажах.

Работы по остеклению секции выполнены на 70%.

В местах общего пользования производится утепление и оштукатуривание стен на 7-м, 8-м и 9-м этажах, в квартирах выполняется стяжка полов на 9-м этаже. Сантехники монтируют стояки системы пожаротушения.
11 трав 2016 21:18

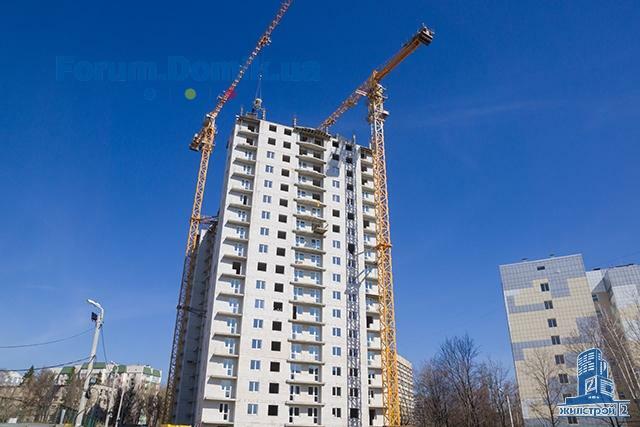

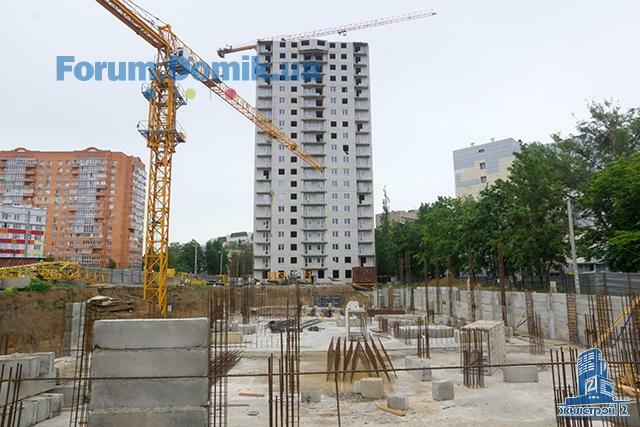

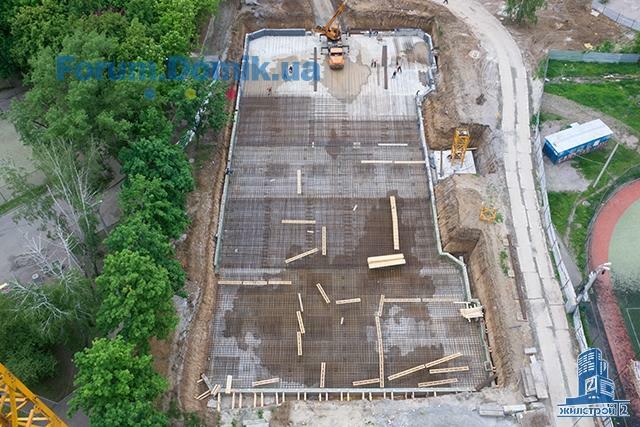

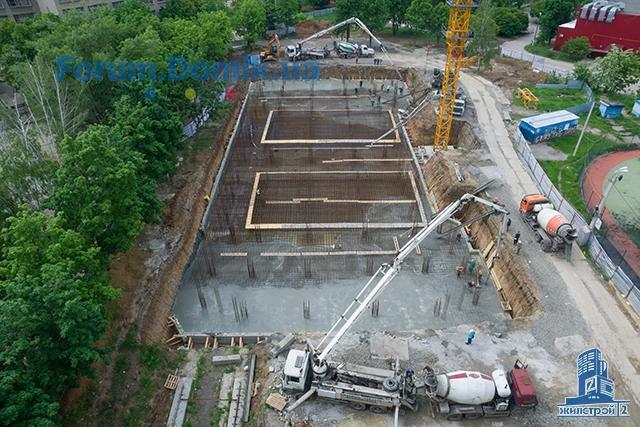

Во 2-й секции ЖК «Дуэт» вырыт котлован, забетонировано основание для фундаментной плиты, выполняются работы по ее армированию. В 1-й секции бетонируются вертикальные конструкции, ведется кладка наружных стен на 20-м этаже.
13 трав 2016 23:13
1-й секции забетонировано перекрытие над 19-м этажом. На 20-м этаже выполнена треть объема кладки наружных стен, залиты бетоном ядро жесткости и половина колонн.

Кладка внутренних перегородок завершена на 13-м этаже, выполнено 80% объема работ на 14-м и 15-м этажах.

В местах общего пользования производится утепление и оштукатуривание стен на 7-м, 8-м и 9-м этажах, в квартирах выполняется стяжка полов на 9-м этаже. Сантехники монтируют стояки системы пожаротушения. Продолжаются работы по остеклению секции.

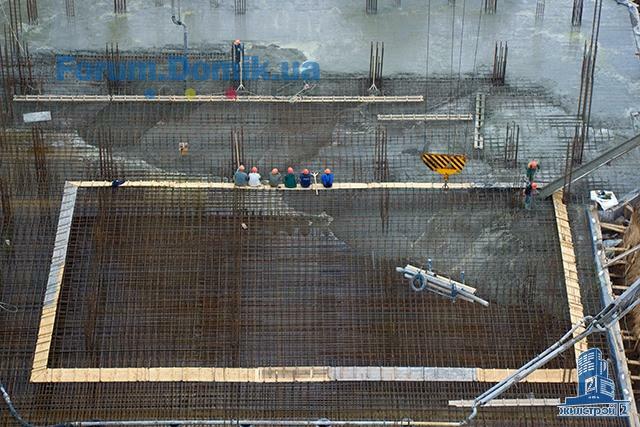

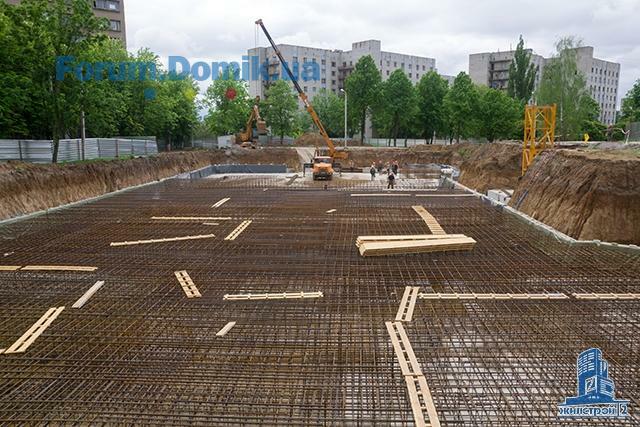

Во 2-й секции производится армирование фундаментной плиты. В ходе этих работ будет использовано порядка 240 тонн арматуры. Толщина фундамента составит 1,1-1,33 метра. Его бетонирование планируется на третью декаду мая.

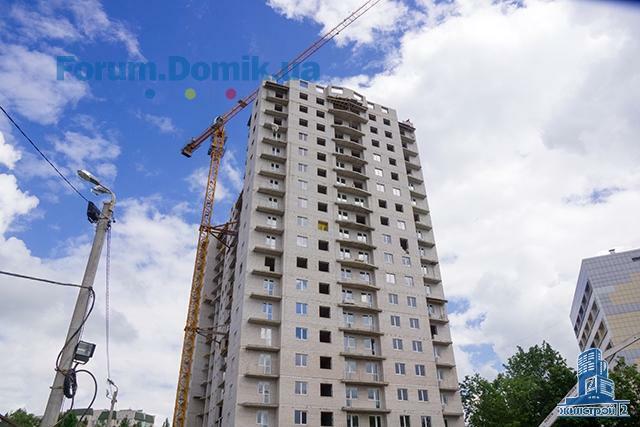

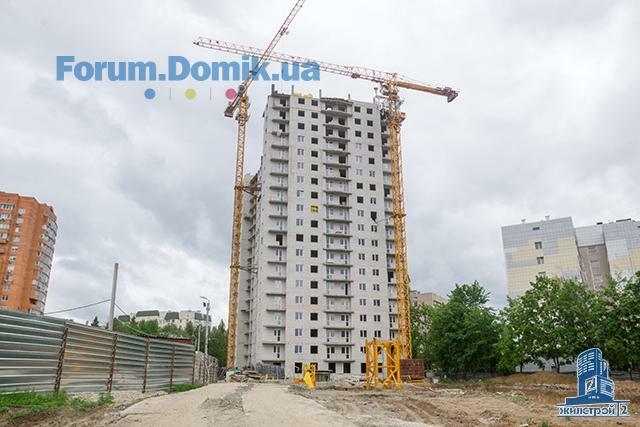

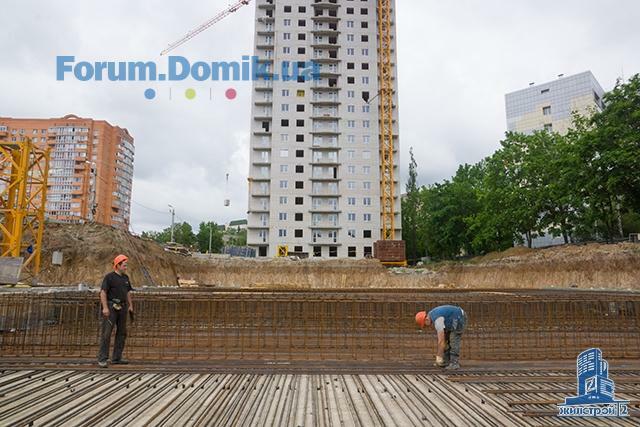

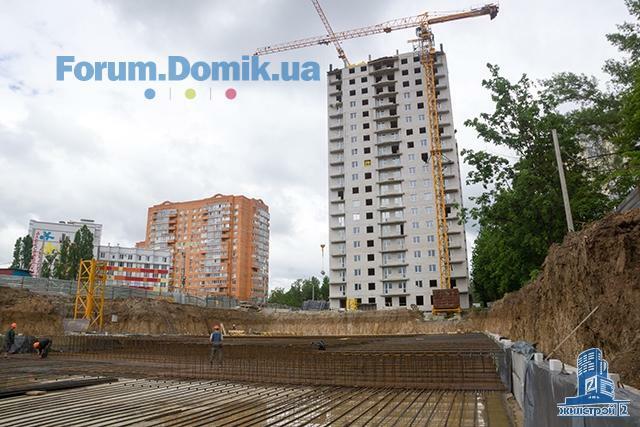

25 трав 2016 22:00

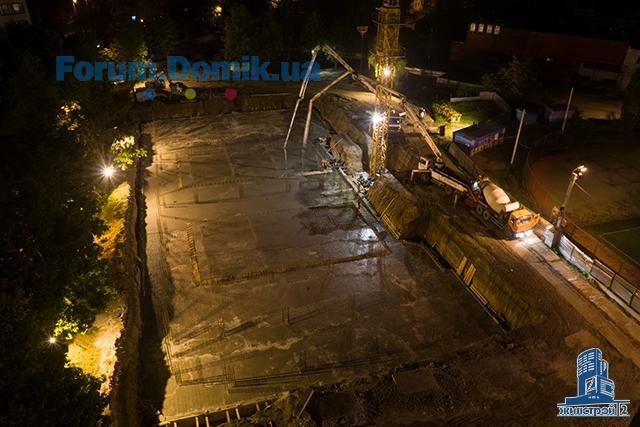

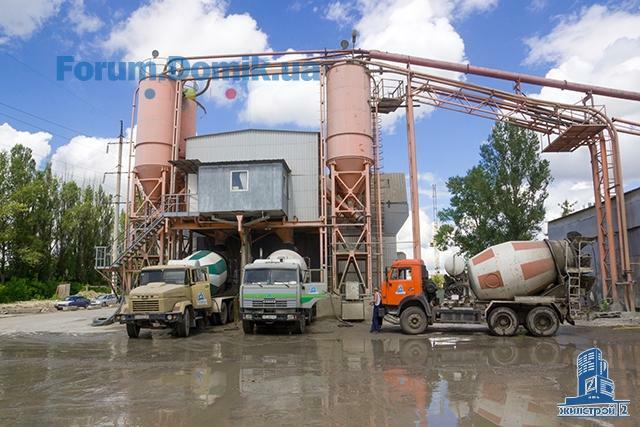

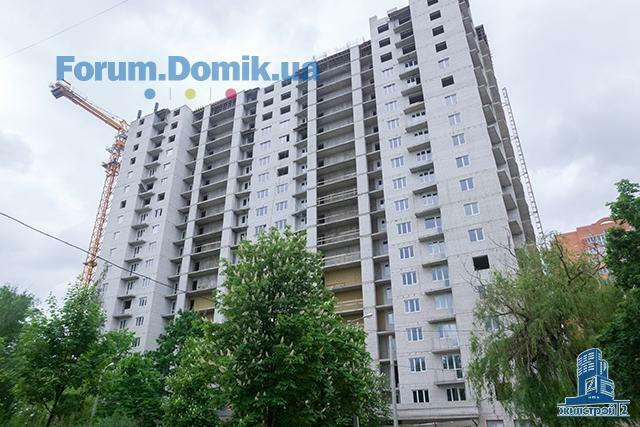

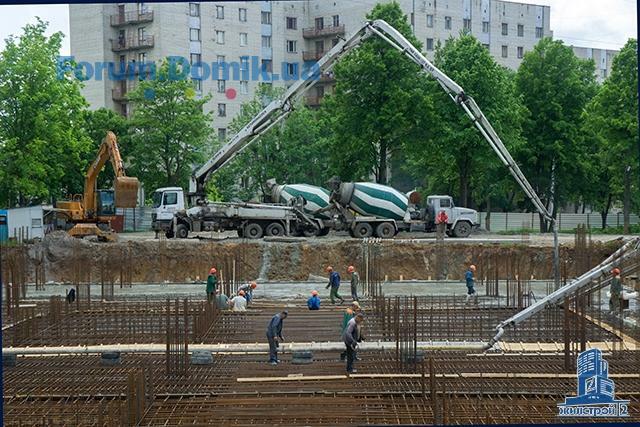

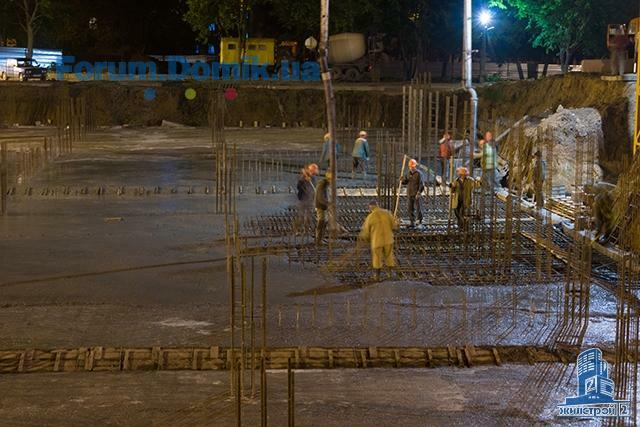

Во 2-й секции выполнены работы по армированию фундаментной плиты с использованием 250-ти тонн арматуры. Во вторник, 24 мая, с 4-х часов утра производился непрерывный процесс заливки фундамента, который продлился более 20-х часов. Толщина фундамента составила 1,1-1,33 метра. В ходе бетонирования использовано 2 450 кубометров бетона.

В 1-й секции на 20-м этаже выполнены две трети объема кладки наружных стен, залиты бетоном два ядра жесткости и все колонны.

Кладка внутренних перегородок завершается на 15-м этаже, начаты работы на 16-м этаже, в начале июня каменщики приступят к кладке на 17-м этаже

В местах общего пользования производится утепление и оштукатуривание стен на 14-м и и 15-м этажах, в квартирах выполняется стяжка полов на 13-м этаже. Сантехники монтируют стояки системы водоснабжения. Завершаются работы по остеклению 1-й секции.
25 трав 2016 22:00
13 черв 2016 22:00

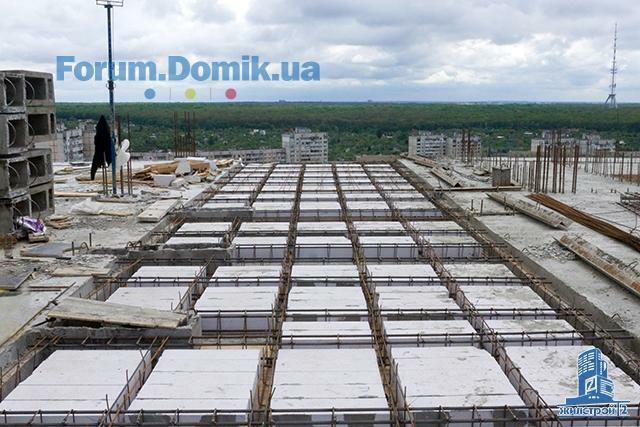

В 1-й секции на 20-м этаже забетонированы вертикальные конструкции, выполнено 90% объема работ по кладке наружных стен. Залита бетоном первая треть покрытия здания. Полностью работы по устройству покрытия планируется выполнить до конца июня.

Кладка внутренних перегородок ведется на 16-м и 17-м этажах.

Продолжаются работы по оштукатуриванию стен в местах общего пользования и стяжке полов в квартирах. Сантехники производят монтаж стояков системы водоснабжения. Завершаются работы по остеклению 1-й секции.

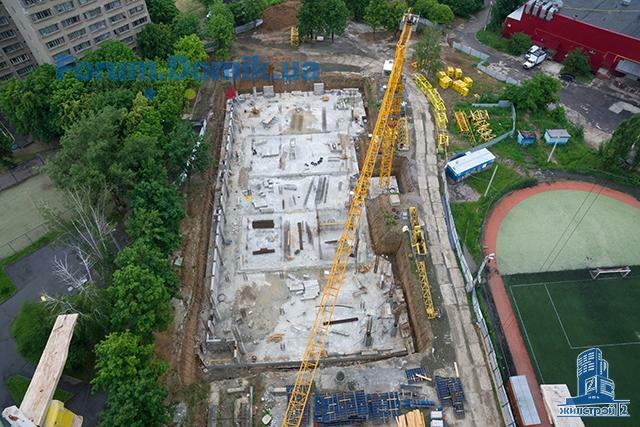

Во 2-й секции в подвальном этаже выполнена половина объема работ по монтажу наружных стен из фундаментных блоков, бетонируются вертикальные конструкции. Смонтирован первый башенный кран.
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
1
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
