9 м2 у подарунок в ЖК «Хенесі Хаус»

Забудовник пропонує інвесторам придбати житло площею 52 м2 за ціною 43 м2, тобто отримати в подарунок 9 квадратних метрів. Вартість квартири складає $34 034.
26 лют 2019 07:23
до покупки квартиры в данном доме менеджеры выполняли все требования и просьбы на 110% как только внес 100% взнос. они как оборотни работабт на от...сь что не спросишь делают вид что не слышать или игнорят
постоянно вешают лапшу .сообщение выше про арест на землю досихпор не обьяснили вчем дело и что за фигня в отделе продаж гонят какуюто чуш про участкового
пс
уже 26 число а ни ответа ни привета по данному вопросу ни я ни мои друзья не можем получит....
27 лют 2019 09:33
Шановні форумчани, інвестори, споживачі, відвідувачі сайту, забудовник ЖК «Henesi Housе» дійсно підтверджує публікацію, викладену користувачами форуму щодо накладення арешту на земельну ділянку, на якій здійснюється будівництво житлового будинку, однак повідомляємо, що накладений арешт в установленому порядку оскаржений. На наше переконання, це реакція на те, що забудовник відмовився від послуг так званих «попрашаек», що неодноразово пропонували нам свої «брудні послуги». Звісно, як у Вас так і у нас є багато питань: як у правовій державі можуть прийматись такі рішення, особливо, якщо будь-якого кримінального провадження щодо забудовника не існує, якщо рішення приймається без участі і відома сторін, на підставі недостовірних відомостей, а особливо, якщо до цього за цим же номером справи вже прийнято судове рішення іншим суддею, яким будівництво визнано законним та відсутність будь-яких підстав для такого арешту. На жаль, діюче законодавство України не досконале і потребує змін для унеможливлення зловживань правоохоронців, яке допущено у даному випадку. Забудовника представляють професійні юристи, які вжили усіх необхідних заходів.
Звісно хотілось порадувати Вас як найшвидше гарними новинами, але просимо терпіння, виваженості у своїх судженнях і не робити передчасних висновків. На далі, забудовником буде надано більш детальну інформацію щодо вирішення цієї справи, особи, які вчинили беззаконня стосовно забудовника будуть покарані.
Будівельні роботи на об’єкті не припинені і продовжуються.
Ми, приносимо вибачення Вам за Вашу тривогу, але дана ситуація не залежала від волі чи поведінки забудовника. Запевняємо Вас, що усі взяті зобов’язання перед Вами будуть обов’язково виконані. Дякуємо за стриманість і розуміння.
28 лют 2019 07:32
Цитата "Отдел продаж Henesi House":
якщо будь-якого кримінального провадження щодо забудовника не існує,

как это не существует?
а № 12018100000000252 від 07.03.2018 року? 8-)
вы же сами написали, что в рамках данного производства обжаловали арест?
или не обжаловали? как же тогда можно обжаловать то чего не существует?
28 лют 2019 10:46
Доброго дня! Дякуємо за повідомлення.
Як ми вже зазначали, кримінальне провадження №1218100000000252 від 07.03.2018 не стосується законності будівництва житлового будинку по вул. Нагірна, 18/16, в м.Києві. Незаконний арешт оскаржений у судовому порядку, ухвалою суду від 26.02.2019 справа №752/5469/18 провадження №1-кс/752/2205/19, його скасовано.
Наразі, вирішується питання щодо притягнення до відповідальності окремих працівників, які допустили, на нашу думку, зловживання, ініціювавши арешт майна, на підставі недостовірних данних.
28 лют 2019 15:00
Цитата "julson":

как это не существует?
а № 12018100000000252 від 07.03.2018 року? 8-)
вы же сами написали, что в рамках данного производства обжаловали арест?
или не обжаловали? как же тогда можно обжаловать то чего не существует?


Насколько я понял из судебных решений, участок и недостроенный объект арестованы как вещдоки в рамках уголовного дела против должностных лиц ДАБИ и Минкульта. Причем там несколько объектов.
Поправьте, если я неправильно понял.
28 лют 2019 15:33
Однією з підстав скасування арешту є незаконність визнання майна речовим доказом.
28 лют 2019 17:02
Цитата "protocol":
в рамках уголовного дела против должностных лиц ДАБИ и Минкульта. Причем там несколько объектов.
Поправьте, если я неправильно понял.

спросите ОП какой документ им жизненно необходим от Минкульта и какой он им не выдал и не выдаст? :smoke:
они за его выдачу судятся, но безрезультатно
01 бер 2019 16:45
Динаміка будівельно-монтажних робіт:

Виконується штукатурка стін та стелі сходових маршів І секції;
встановили металеві вхідні двері в квартири в І секції – виконано на 100%;
виконали монтаж дверцят ніш інженерних мереж в І секції – готовність 100%;
монтаж дверних блоків між місцями загального користування та сходовими маршами – виконано на 100%;
електромонтажні роботи в І секції – виконано на 90%;
монтаж віконних відливів в І секції – виконаний на 100%;

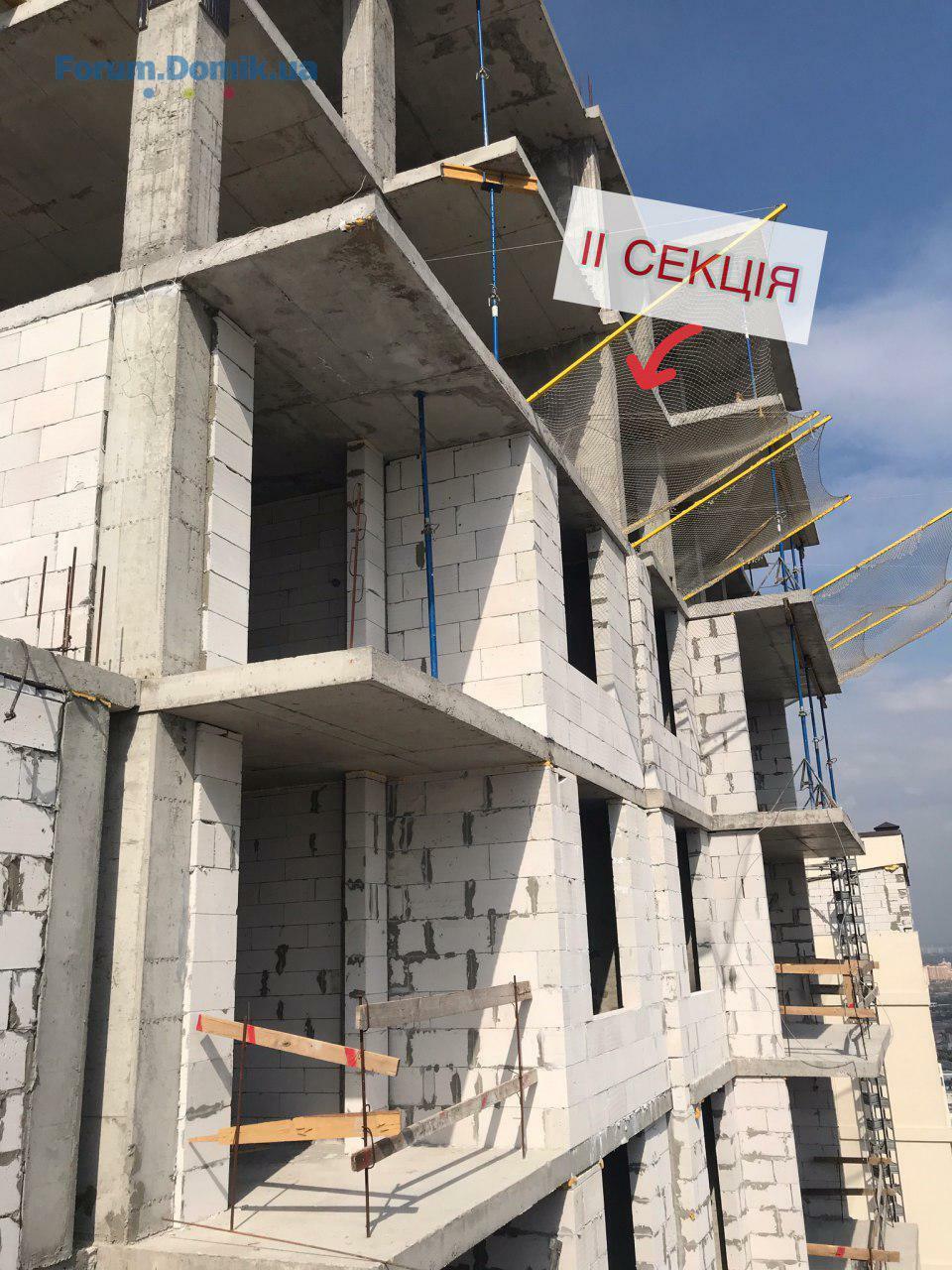

фасадні роботи – виконується теплоізоляція в ІІ секції;

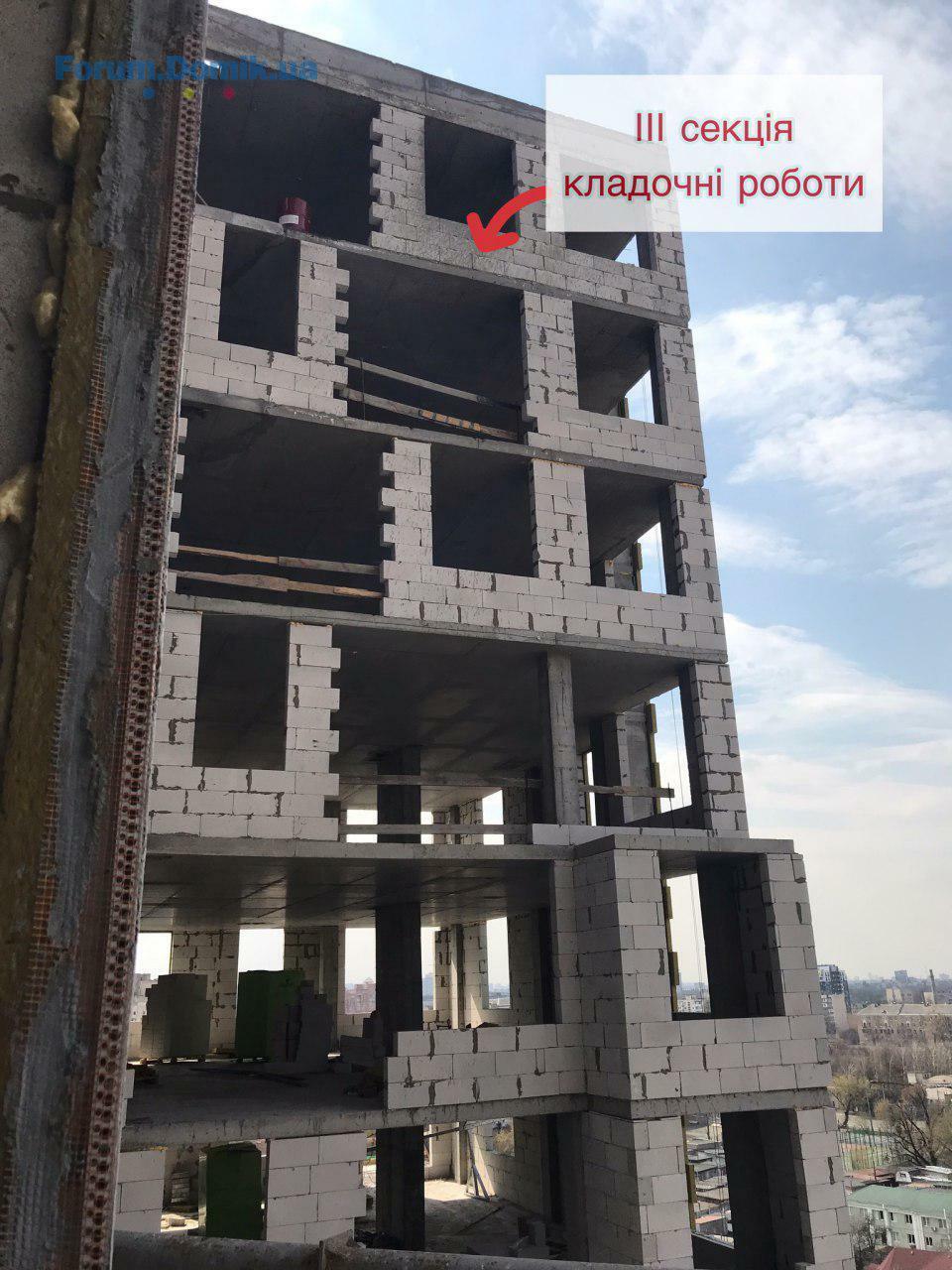

кладочні роботи зовнішніх стін та міжквартирних перегородок в ІІ-ІІІ секціях;
монолітні роботи в ІІ-ІІІ секціях: бетонування вертикальних і горизонтальних елементів;
бетонування ліфтових шахт в ІІІ секції;
монтаж віконних блоків в ІІІ секції.
06 бер 2019 07:29
Цитата "julson":

спросите ОП какой документ им жизненно необходим от Минкульта и какой он им не выдал и не выдаст? :smoke:
они за его выдачу судятся, но безрезультатно

И какой документ им нужен от Минкульта?
А то я тут нашел, факт установленный Судом:
"В той же час з матеріалів постанови Господарського суду міста Києва 05.06.2007 року у справі за позовом ТОВ «Спецбудресурс», Головного управління містобудування, архітектури та дизайну міського середовища до виконавчого органу Київської міської ради (КМДА) про зобовязання погодити проект будівництва жилого будинку за адресою вул. Нагірна, 18/16 у Шевченківському районі м. Києва та інше було встановлено, що в матеріалах справи міститься копія витягу з історико-містобудівного обгрунтування будівництва житлового будинку по вул. Нагірній, 18/16 в м. Києві, виконаного Всеукраїнським науково-методичним та дослідно-інформаційним центром архітектурної спадщини та погоджено в.о. начальника Головного управління охорони культурної спадщини та реєстраційно-відновлювальних робіт м. Києва ОСОБА_4, що свідчить про виконання ТОВ «Спецбудресурс» рекомендацій щодо погодження проектної документації з органами уповноваженими у сфері охорони культурної спадщини."
11 бер 2019 19:27
13 бер 2019 09:19
Была на стройке пару дней назад. Работы ведутся, стройка идет. Мне все понравилось, думаю покупать.
13 бер 2019 12:41
А на каком этапе третий дом строится?
13 бер 2019 16:51
Добрий вечір! Дякуємо за повідомлення.

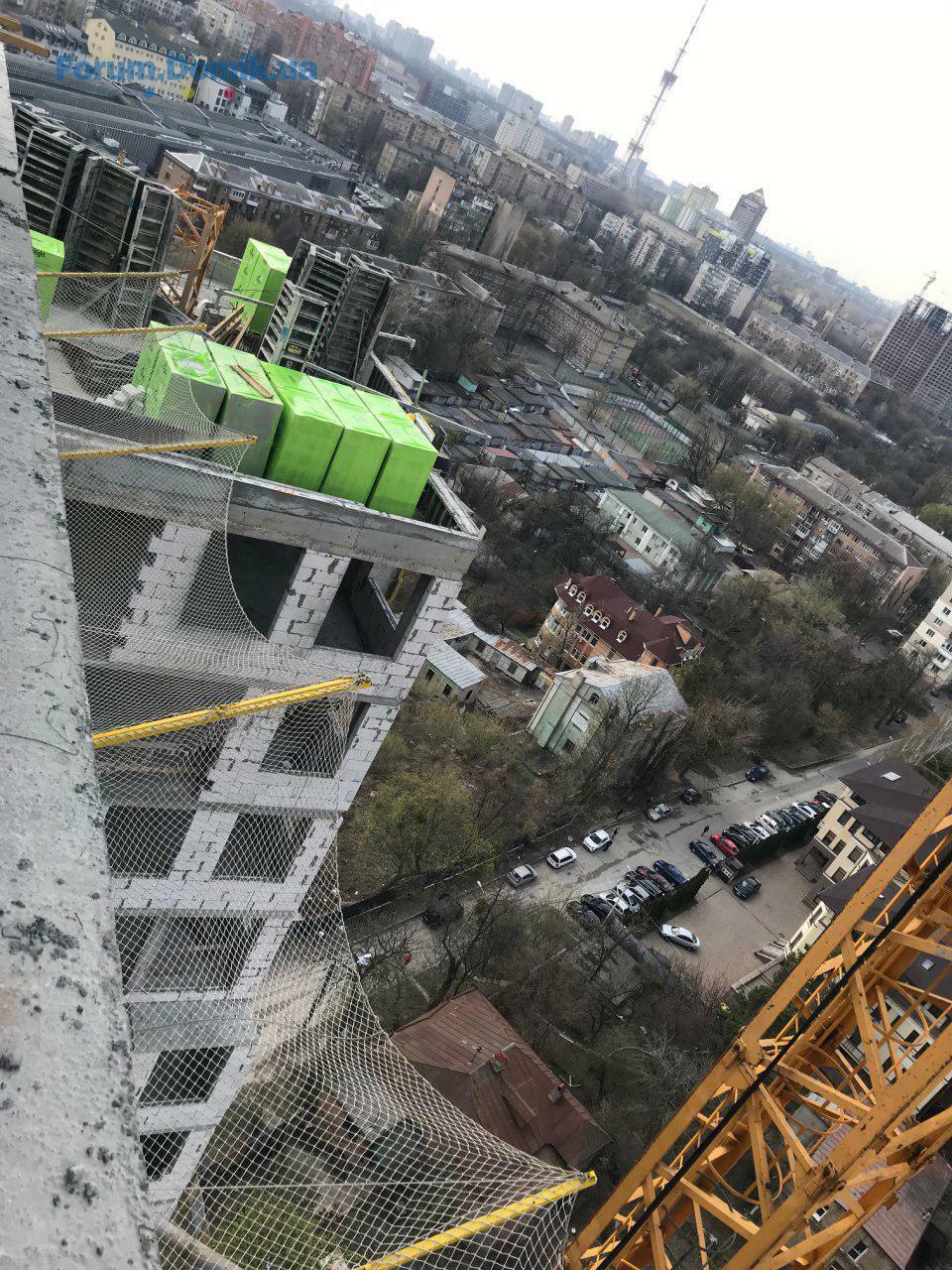

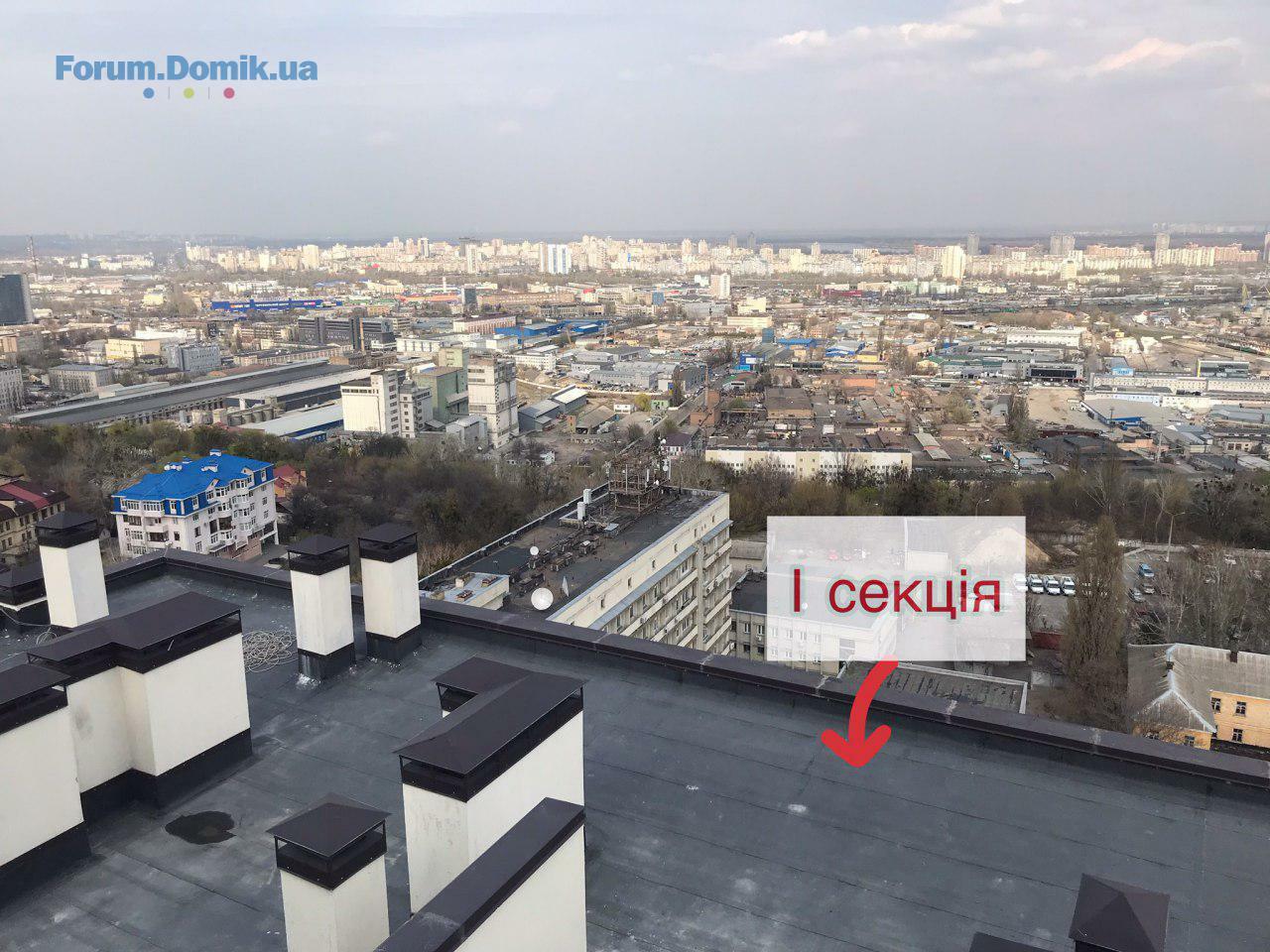

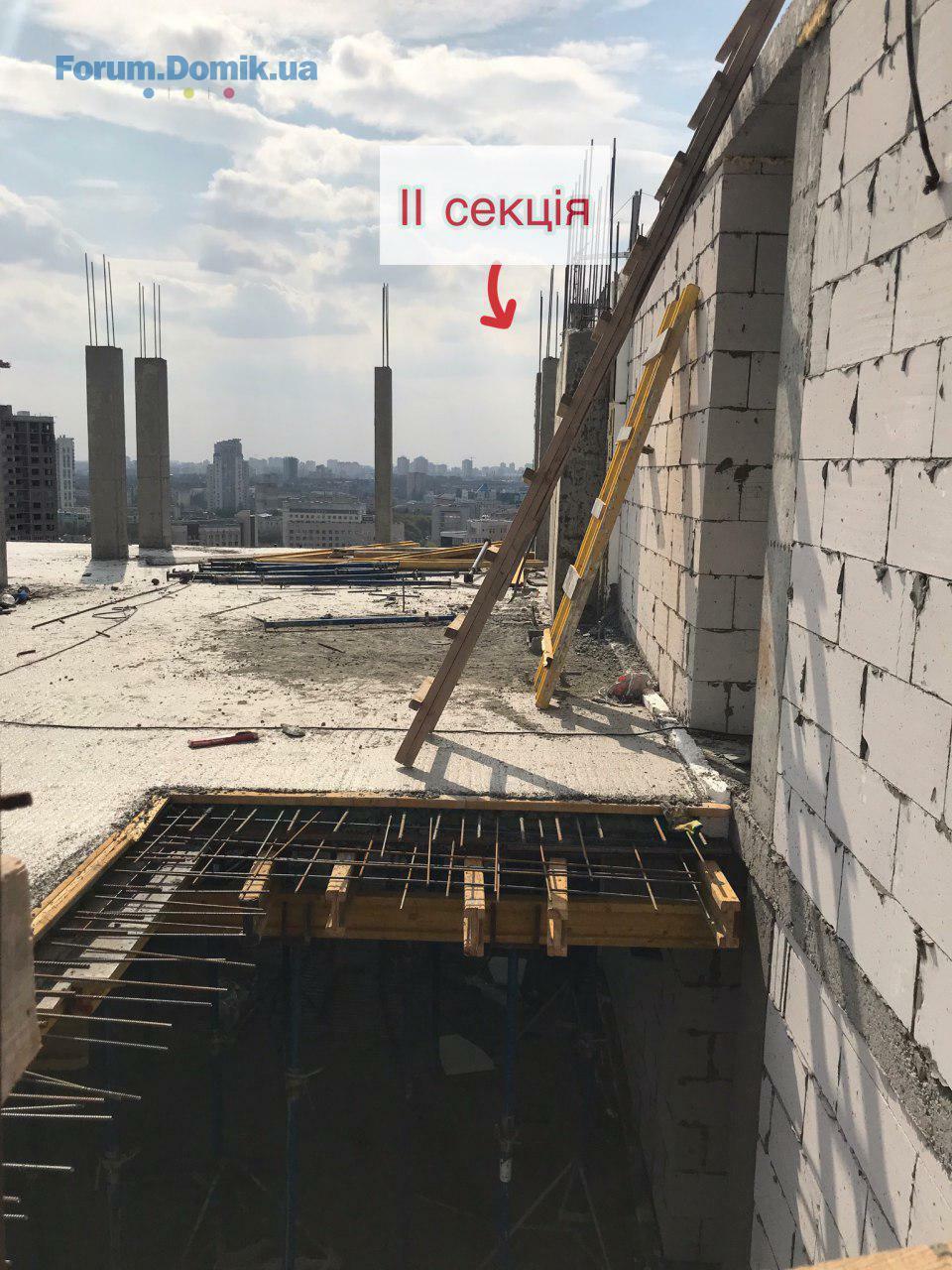

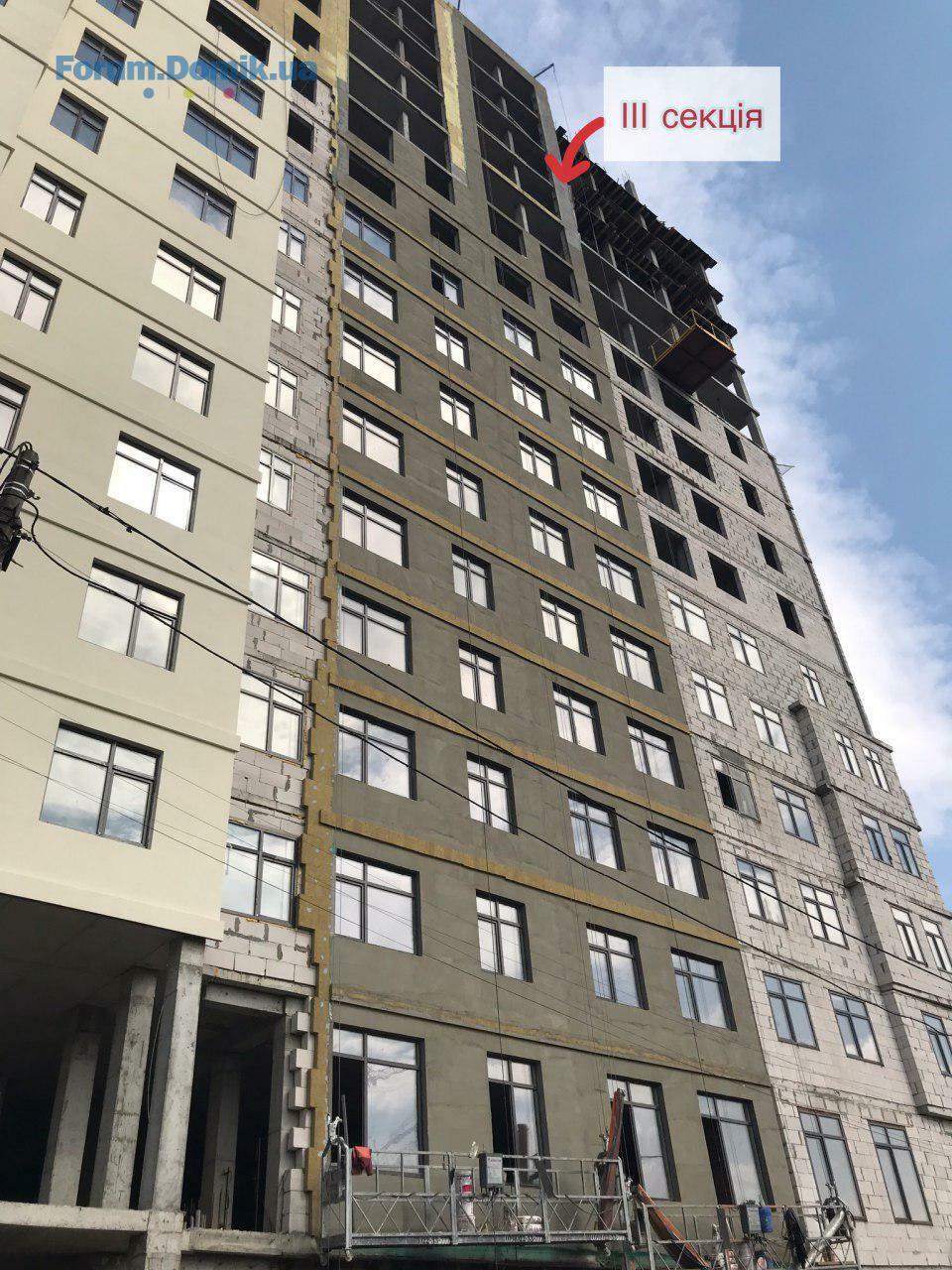

Звертаємо Вашу увагу, що ЖК "Хенесі Хаус" - це один будинок, який складається з трьох секцій. Якщо ви мали на увазі ІІІ секцію, то наразі там ведуться монолітні роботи, роботи з облаштування фасаду, а також монтажу світло-віконних конструкцій.

Також, хочемо повідомити, що графік менеджера по роботі з інвесторами став ще зручніше:
пн, вт, чт, пт - 10.00-18.00, сб - 11.00-16.00.
Всім, хто бажав відвідати об'єкт на вихідні - мають тепер таку можливість.

З повагою, ЖК "Хенесі Хаус
22 бер 2019 22:24
Ремонт «під ключ» від забудовника в ЖК Henesi House

Ціна становить від 300 до 550 доларів за кв. м.
10 квіт 2019 07:29
Добрый день. Опубликуйте, пожалуйста, динамику строительных работ по состоянию на сегодня. Что нового произошло с 01.03.2019 (это дата последней вашей публикации с описанием работ).
С ув. Елена
10 квіт 2019 11:54

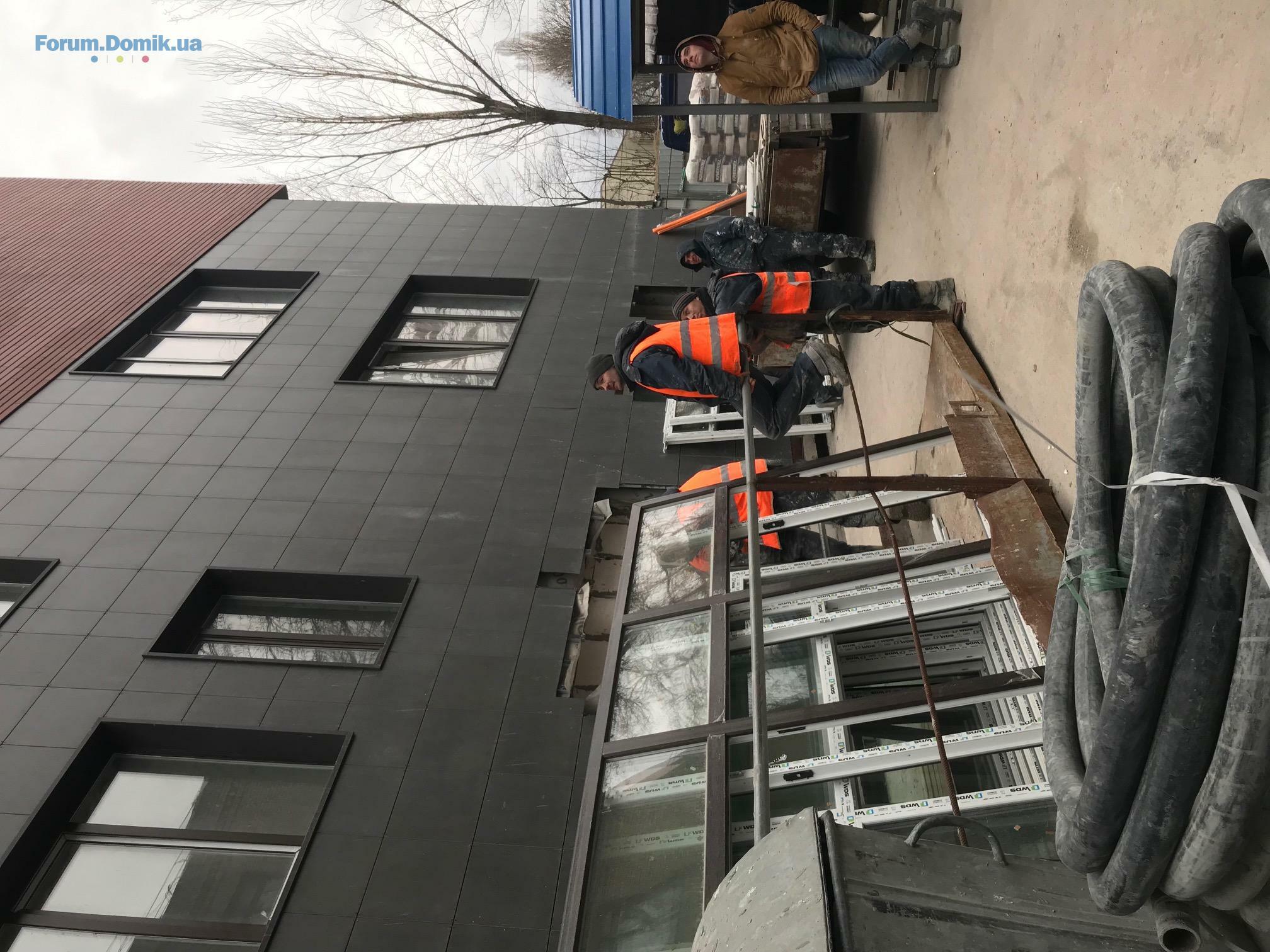

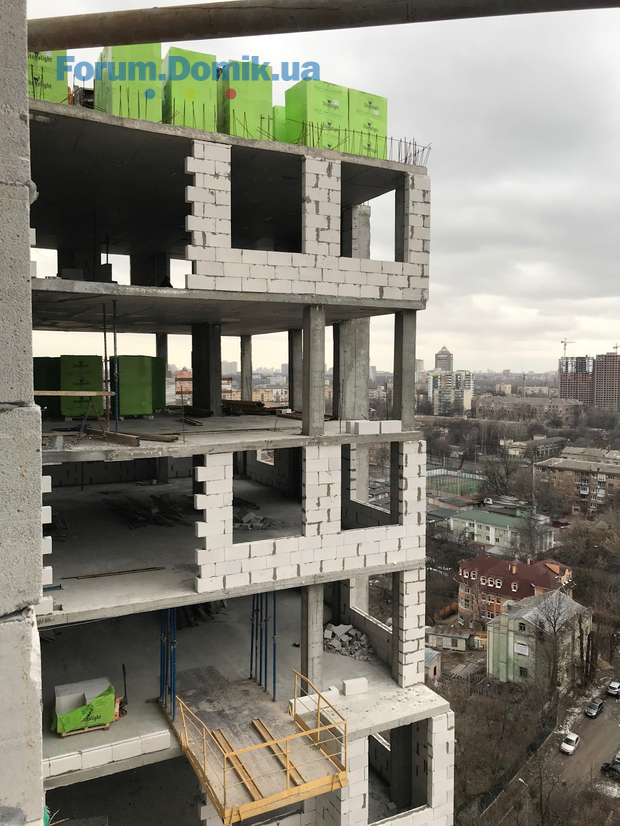

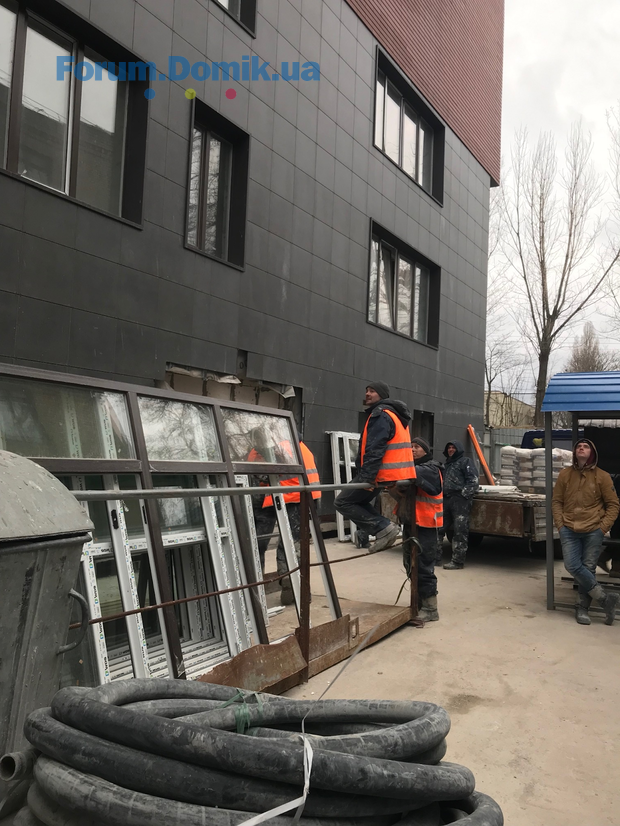

До Вашої уваги оновлений фотозвіт та перелік будівельно-монтажних робіт, які наразі виконуються на будівельному майданчику по вул. Нагірна, 18/16:
- завершені електромонтажні роботи в І секції;
- продовжуються оздоблювальні роботи місць загального користування в І секції: виконується штукатурка стін та стелі сходових маршів, декоративна штукатурка МЗК;
- фасадні роботи в ІІ та ІІІ секціях – виконується теплоізоляція мінеральними плитами та оздоблення зовнішніх стін декоративною штукатуркою;
- продовжуються кладочні роботи в ІІ-ІІІ секціях;

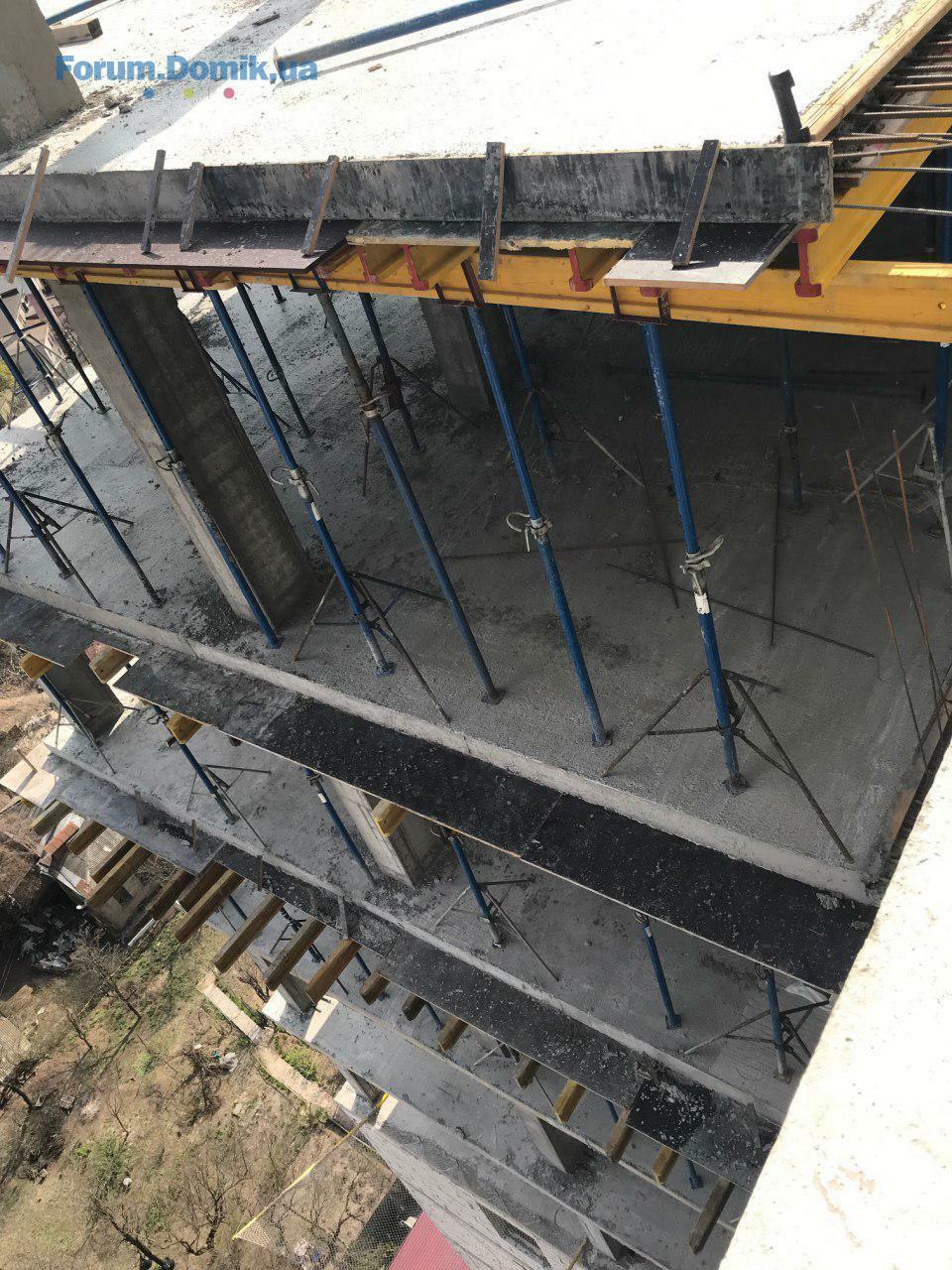

- виконуються монолітні роботи: бетонування вертикальних і горизонтальних елементів в ІІ секції;

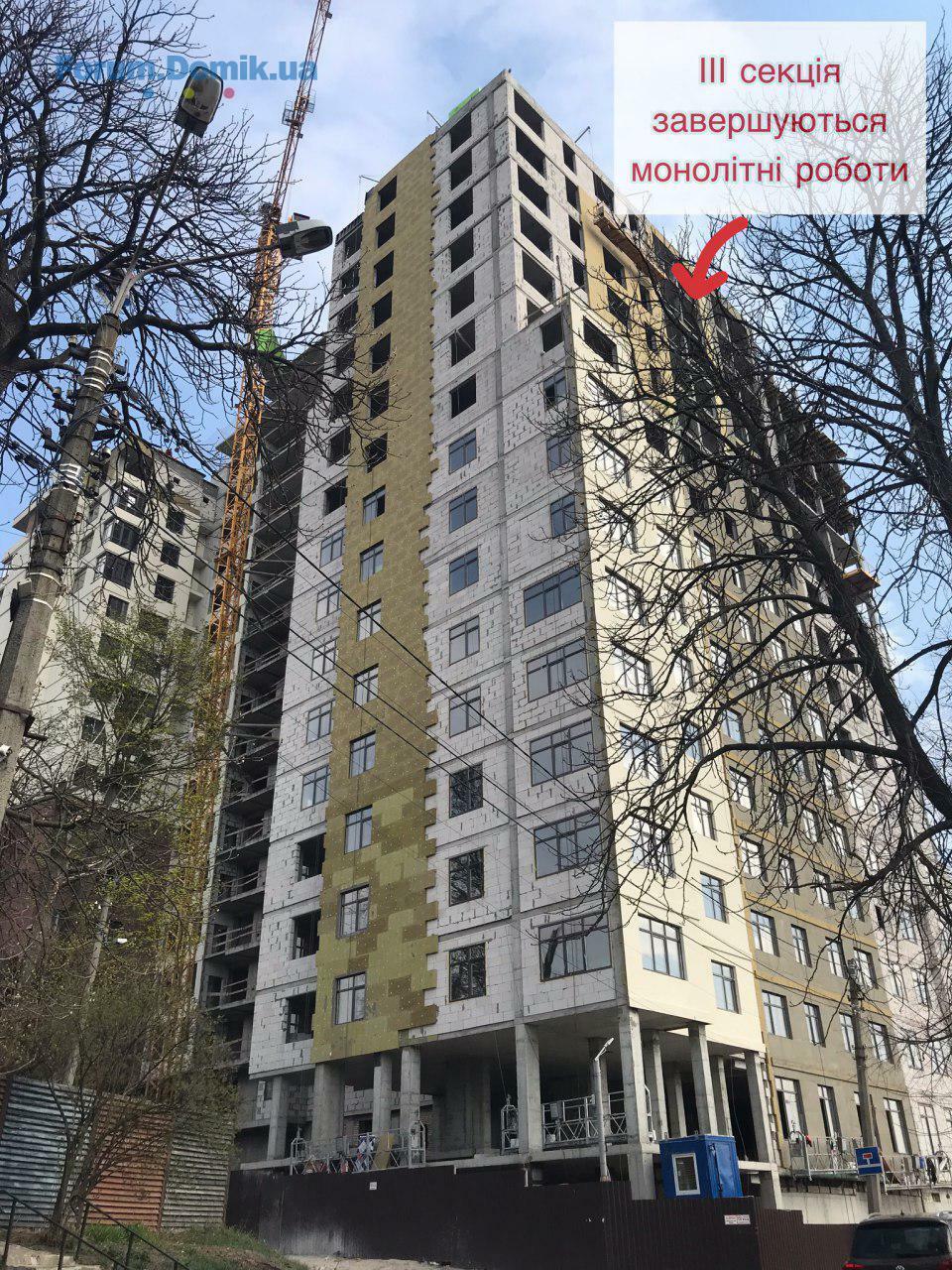

- завершується бетонування каркаса в ІІІ секції;
- монтаж віконних блоків в ІІІ секції.
10 квіт 2019 13:07
Большое спасибо за оперативный ответ)) вселяете уверенность))
17 квіт 2019 13:27
Доброе время суток, подскажите, может кто знает, как проверить 1 и 2 секцию на наличие третьих лиц, ведь там их тьма может быть за три попытки реанимации проекта? (смутил пункт 7.1 в предварительном договоре)
18 квіт 2019 05:55
Добрый день, а вы хотите проверить все квартиры в 1-2 секциях или какую-то конкретную?
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
1. . .1921. . .23
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
