ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/2
Забудовник | BudCapital, Київміськбуд |
Здача ЖК | 2022 р. |
Планування | від 22 554 Грн/м² |
Ваше загальне враження про об'єкт і компанію:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 33.
1/3% | ||
5/15% | ||
8/24% | ||
2/6% | ||
17/52% |
_666_
_
Постійний користувач
157
20 січня 2019
30 бер 2021 08:58
Цитата "Your_Neighbor » 29.03.2021 16:48":
Чутки не завжди виявляються правдиві. Профіль KBE, ширина 70 мм, двухкамерний склопакет - дякую за інформацію "Mihail A".
Сподіваємося, що ні з вікнами ні з ліфтами в майбутньому проблем не буде)
Это не совсем слухи, почитайте форум урловского 2, там кгс решил вдруг застеклить лоджии однокамерным стеклопакетами и с доплатой, инвесторы возмущаются. Но у нас вроде такого быть не должно
Your Neighbor
YN
Користувач
74
31 січня 2021
30 бер 2021 10:55
Цитата "_666_ » 30.03.2021 10:53":А что вы ещё ожидали услышать от отдела продаж? Естественно, они до последнего будут говорить, что срок сдачи переносить не будем))
Тут 100% Ви праві, ілюзій ніхто собі не створює.
Сподіваємося, що до кінця 2022 все ж таки видадуть ключі )
Anatoliy1921
A
Користувач
32
22 вересня 2019
30 бер 2021 17:41
Не зрозуміла ситуація із 7 домом, де доречі моя квартира повинна бути там і паркінгом.. Однак,
якщо його зведуть до нового року і приберуть крани з решти будинків, то запуск на ремонти може початися десь на початку лютого 2022, головне щоб була елекроенергія і вода. На Гарматній 39г
ремонти розпочалися у вересні без ліфта (1раз на тиждень) без опалення. яке підключили десь в
кінці грудня.
якщо його зведуть до нового року і приберуть крани з решти будинків, то запуск на ремонти може початися десь на початку лютого 2022, головне щоб була елекроенергія і вода. На Гарматній 39г
ремонти розпочалися у вересні без ліфта (1раз на тиждень) без опалення. яке підключили десь в
кінці грудня.
Mariales
M
Користувач
82
31 жовтня 2020
30 бер 2021 17:54
На ремонт в лютому 2022 аж ніяк не зайдемо,ключі раніше травня-червня (якщо здадуть в кінці року) не будуть,отже ,і ремонт не раніше літа однозначно
_666_
_
Постійний користувач
157
20 січня 2019
30 бер 2021 19:25
Цитата "Anatoliy1921 » 30.03.2021 19:41":Не зрозуміла ситуація із 7 домом, де доречі моя квартира повинна бути там і паркінгом.. Однак,
якщо його зведуть до нового року і приберуть крани з решти будинків, то запуск на ремонти може початися десь на початку лютого 2022, головне щоб була елекроенергія і вода. На Гарматній 39г
ремонти розпочалися у вересні без ліфта (1раз на тиждень) без опалення. яке підключили десь в
кінці грудня.
По первому дому за 2 года строительства даже монолитные работы ещё не закончены, поэтому вряд ли 7 дом( где даже котлована ещё нет) закончат до конца этого года, тем более, кгс все стройки задерживать начал на год-полтора)
Julia 1_8
J1
Інвестор
64
28 січня 2020
30 бер 2021 19:54
Почему Вы думаете, что на ремонт запустят только к лету? Если сдадут в срок (допустим) почему ремонт к лету?
Your Neighbor
YN
Користувач
74
31 січня 2021
31 бер 2021 06:44
Відразу після закінчення будівництва БТІ буде робити обміри, після цього площа квартири може збільшитися або зменшитися. Наприклад, при будівництві стіни довжиною 5м на висоті від 1-го до 25-го поверху з'явилася похибка 10см, тому за простою арифметикою ваша площа зміниться 0.1х5=0,5м2 і ось за ці півметра доведеться ще доплатити. Тому щоб не виникало питань з площею, що хтось вже почав робити ремонт і змінив (зменшив) квадратуру, тому і запускатимуть на ремонт після всіх вимірів. А на цю процедуру піде 3-6 міс.
Julia 1_8
J1
Інвестор
64
28 січня 2020
31 бер 2021 18:34
Спасибо, за ответ...я не знала таких мелких деталей...выходит как обман инвесторов...еще и эти локдауны 😟
«Київміськбуд»

Представник
578
22 травня 2018
01 квіт 2021 10:09
Шановні учасники форуму, продовжуються роботи на об’єкті. Наразі виконують:
у буд. №1, 1 секція, монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
2 секція - монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
3 секція - монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
4 секція - монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
у буд. №2, 1 і 2 секції, монолітні роботи на рівні 8,5 поверху;
у буд. №3 монолітні роботи на рівні 20 поверху, облаштування кладки - на рівні 14 поверху;
у буд. №4 монолітні роботи на рівні 20,5 поверху, облаштування кладки - на рівні 15 поверху;
у буд. №5 монолітні роботи на рівні 9,5 поверху, облаштування кладки - на рівні 15 поверху;
у буд. №6, 1 секція, моноліт 1-го поверху виконано на 50%,
1 секція, моноліт 1-го поверху виконано на 50%,
2 та 3 секції - моноліт підвалу виконано на 100%.
у буд. №1, 1 секція, монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
2 секція - монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
3 секція - монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
4 секція - монолітні роботи на рівні 15 пов., облаштування кладки - на рівні 11 пов.;
у буд. №2, 1 і 2 секції, монолітні роботи на рівні 8,5 поверху;
у буд. №3 монолітні роботи на рівні 20 поверху, облаштування кладки - на рівні 14 поверху;
у буд. №4 монолітні роботи на рівні 20,5 поверху, облаштування кладки - на рівні 15 поверху;
у буд. №5 монолітні роботи на рівні 9,5 поверху, облаштування кладки - на рівні 15 поверху;
у буд. №6, 1 секція, моноліт 1-го поверху виконано на 50%,
1 секція, моноліт 1-го поверху виконано на 50%,
2 та 3 секції - моноліт підвалу виконано на 100%.
valdimir
v
Користувач
51
19 червня 2020
01 квіт 2021 10:53
а почему вы пишите не актуальную информацию?! вчера на 3 и 4 домах сам видел монолитные работы на уровне 21 и 22 этажей соответственно...
Your Neighbor
YN
Користувач
74
31 січня 2021
01 квіт 2021 11:02
Дякую «Київміськбуд» за інформацію.
Сподіваємося, що третя хвиля пандемії, принаймні, повністю не зупинить будівництво. І роботи хоч і не на повну але все таки будуть продовжуватися.
Бажаємо здоров'я та сил всім причетним до будівництва ЖК.
А інвесторам - здоров'я та терпіння.
Сподіваємося, що третя хвиля пандемії, принаймні, повністю не зупинить будівництво. І роботи хоч і не на повну але все таки будуть продовжуватися.
Бажаємо здоров'я та сил всім причетним до будівництва ЖК.
А інвесторам - здоров'я та терпіння.
5Andrey2006
5
Інвестор
19
01 вересня 2020
01 квіт 2021 12:34
Цитата "valdimir » 01.04.2021 12:53":а почему вы пишите не актуальную информацию?! вчера на 3 и 4 домах сам видел монолитные работы на уровне 21 и 22 этажей соответственно...
Запоздалый отчет. Если посмотрите на первый дом то не увидите там ни одного окна, хотя еще неделю назад первую секцию остеклили до 6-го этажа.
konogonka
k
Користувач
30
13 травня 2020
01 квіт 2021 16:11
Сравнил информацию от КГС от 14/01/2021 с последней
Итого за 2,5 месяца выполнено:
у буд. №1, 1 секція, монолітні роботи 2.5 пов., облаштування кладки - 3 пов.;
2 секція - монолітні роботи 2.5 пов., облаштування кладки - 2 пов.;
3 секція - монолітні роботи 2.5 пов., облаштування кладки - 2 пов.;
4 секція - монолітні роботи 2.5 пов., облаштування кладки - 2 пов.;
у буд. №2, 1 і 2 секції, монолітні роботи 4.5 поверху;
у буд. №3 монолітні роботи 5 пов., облаштування кладки - 6 пов.;
у буд. №4 монолітні роботи 4.5 пов., облаштування кладки - 4 пов.;
у буд. №5 монолітні роботи 4.5 пов., облаштування кладки - 3 пов.;
у буд. №6, 1 секція, моноліт 1-го поверху виконано на 50%,
1 секція, моноліт 1-го поверху виконано на 50%,
2 та 3 секції - моноліт підвалу виконано на 100%.
Вот такие темпы.
Итого за 2,5 месяца выполнено:
у буд. №1, 1 секція, монолітні роботи 2.5 пов., облаштування кладки - 3 пов.;
2 секція - монолітні роботи 2.5 пов., облаштування кладки - 2 пов.;
3 секція - монолітні роботи 2.5 пов., облаштування кладки - 2 пов.;
4 секція - монолітні роботи 2.5 пов., облаштування кладки - 2 пов.;
у буд. №2, 1 і 2 секції, монолітні роботи 4.5 поверху;
у буд. №3 монолітні роботи 5 пов., облаштування кладки - 6 пов.;
у буд. №4 монолітні роботи 4.5 пов., облаштування кладки - 4 пов.;
у буд. №5 монолітні роботи 4.5 пов., облаштування кладки - 3 пов.;
у буд. №6, 1 секція, моноліт 1-го поверху виконано на 50%,
1 секція, моноліт 1-го поверху виконано на 50%,
2 та 3 секції - моноліт підвалу виконано на 100%.
Вот такие темпы.
Your Neighbor
YN
Користувач
74
31 січня 2021
02 квіт 2021 07:55
Дякую "konogonka" за аналітику.
В цілому темпи непогані. Буксують тільки будинок №6 та №7, хоча 6-й потихеньку набирає темпи.
Лідують №1, №3, №4 відповідно після їх завершення бригади будуть перерозподіляти (принаймні так було б логічно).
Тому беручи до уваги темп в середньому 2 поверхи в місяць, то потрібно 8 місяців на моноліт + 2-3 місяці на котлован, пальовий або стовпчастий фундамент, ростверк.
От вже й маємо +- 6 місяців затримки.
В цілому темпи непогані. Буксують тільки будинок №6 та №7, хоча 6-й потихеньку набирає темпи.
Лідують №1, №3, №4 відповідно після їх завершення бригади будуть перерозподіляти (принаймні так було б логічно).
Тому беручи до уваги темп в середньому 2 поверхи в місяць, то потрібно 8 місяців на моноліт + 2-3 місяці на котлован, пальовий або стовпчастий фундамент, ростверк.
От вже й маємо +- 6 місяців затримки.
Your Neighbor
YN
Користувач
74
31 січня 2021
02 квіт 2021 08:06
Цитата "5Andrey2006 » 01.04.2021 14:34":
Запоздалый отчет. Если посмотрите на первый дом то не увидите там ни одного окна, хотя еще неделю назад первую секцию остеклили до 6-го этажа.
Вже як стала звичка, чекаємо актуального відео від "СоседОтрада" та огляду з фотозвітом від нашого "кореспондента" - "Slavko-5"

Rostyslavus
R
Користувач
41
01 березня 2021
02 квіт 2021 08:08
Судячи з стану робіт на фото КМБ, це десь число 17-20 минулого місяця. Взагалі така ж історія на офіційній сторінці комплексу у розділі хід будівництва, там фото за середину лютого, а підписано як березень.
vik-toriya

Новачок
17
25 липня 2011
02 квіт 2021 10:15
Всем привет. Кто-то в курсе, что там с кладовками. На сайте нежилых помещений нет, в рассылке, что на почту приходит, пишеться, что есть.
Вроде была информация, что они там какие-то перепланировки будут делать?
У кого какая информация?
Вроде была информация, что они там какие-то перепланировки будут делать?
У кого какая информация?
Your Neighbor
YN
Користувач
74
31 січня 2021
02 квіт 2021 11:17
Цитата "Rostyslavus » 02.04.2021 10:08":Судячи з стану робіт на фото КМБ, це десь число 17-20 минулого місяця. Взагалі така ж історія на офіційній сторінці комплексу у розділі хід будівництва, там фото за середину лютого, а підписано як березень.
Скоріше за все КМУ залишає собі подушку (так би мовити запас по виконаним роботам). Навіть з урахуванням локдаунів завжди можна буде написати, що все добре, роботи ведуться.
Проте це моя суб'єктивна думка і у забудовника можливо є своє пояснення.
Titka
T
Користувач
23
03 лютого 2020
02 квіт 2021 11:38
По кладовкам, как сказали в ОП недели две назад: да, перепланировка, потому что изменяется размер технических помещений. Вместо стенок в кладовках будет сетка, потому что такие требования пожарной безопасности. В ОП ждали появления продаж кладовок на сайте в конце марта вместе с местами под парковку. Но их, как видите, там до сих пор нет(
ScanCom
S
Користувач
68
07 квітня 2019
02 квіт 2021 13:22

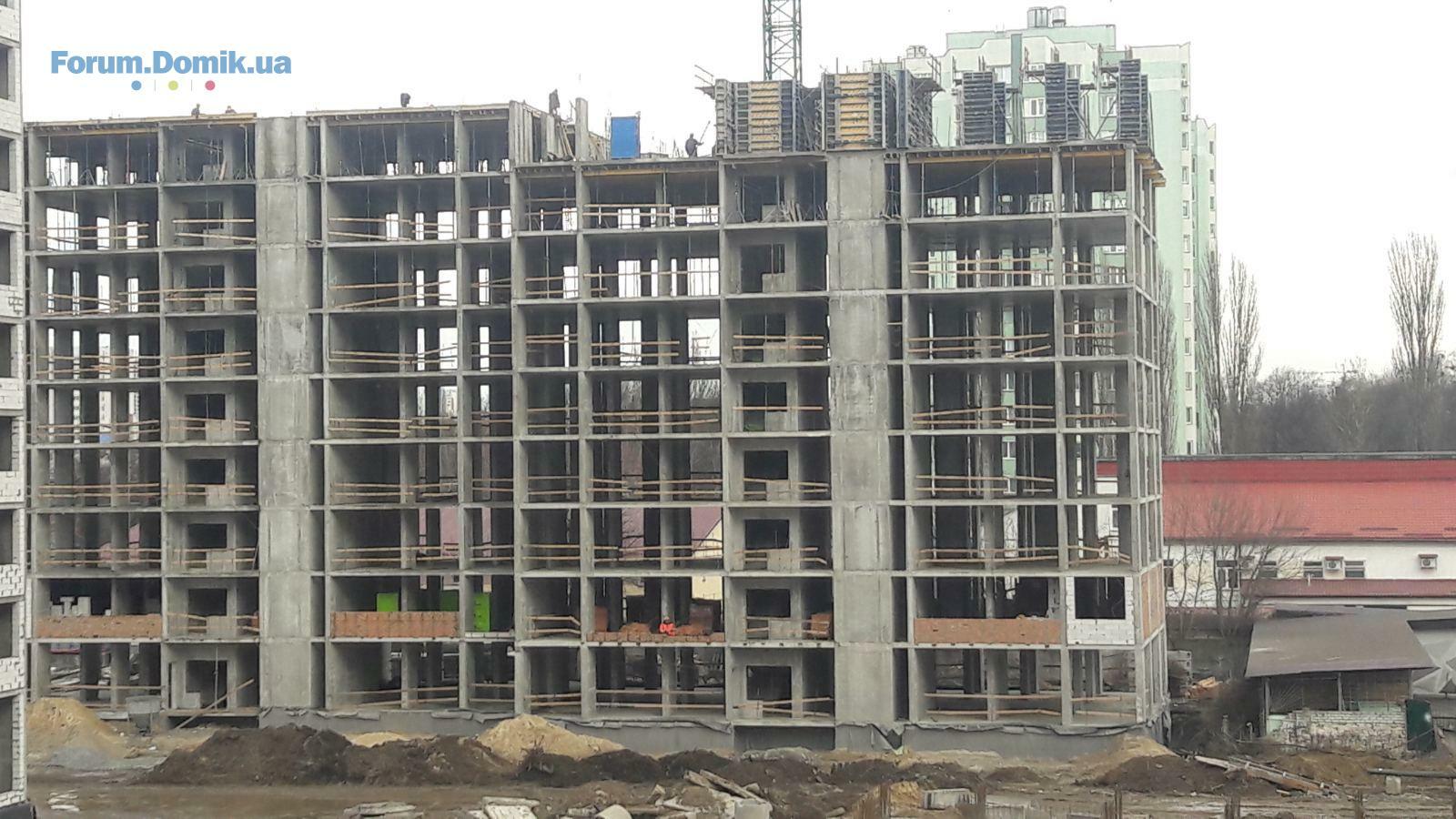

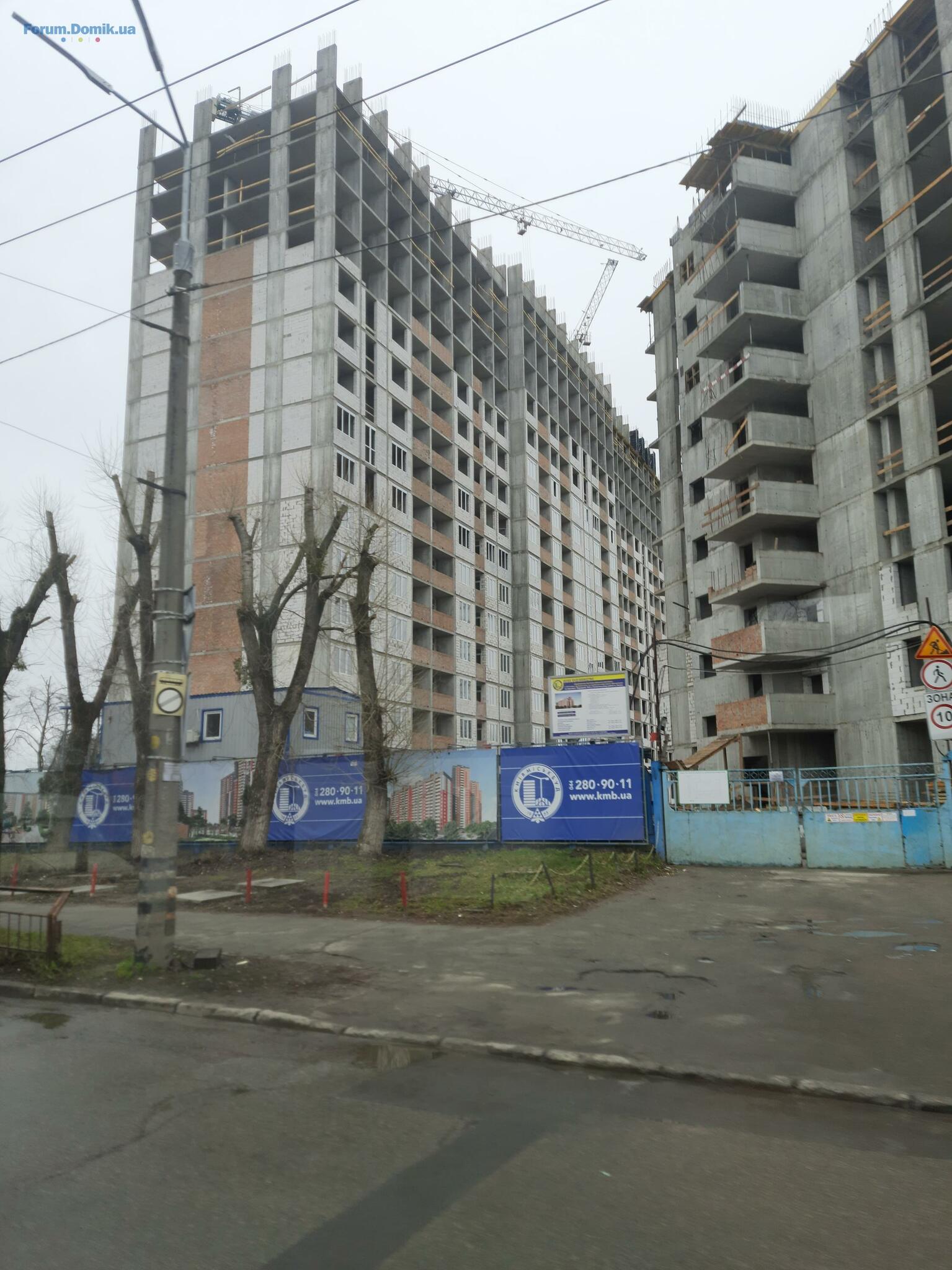

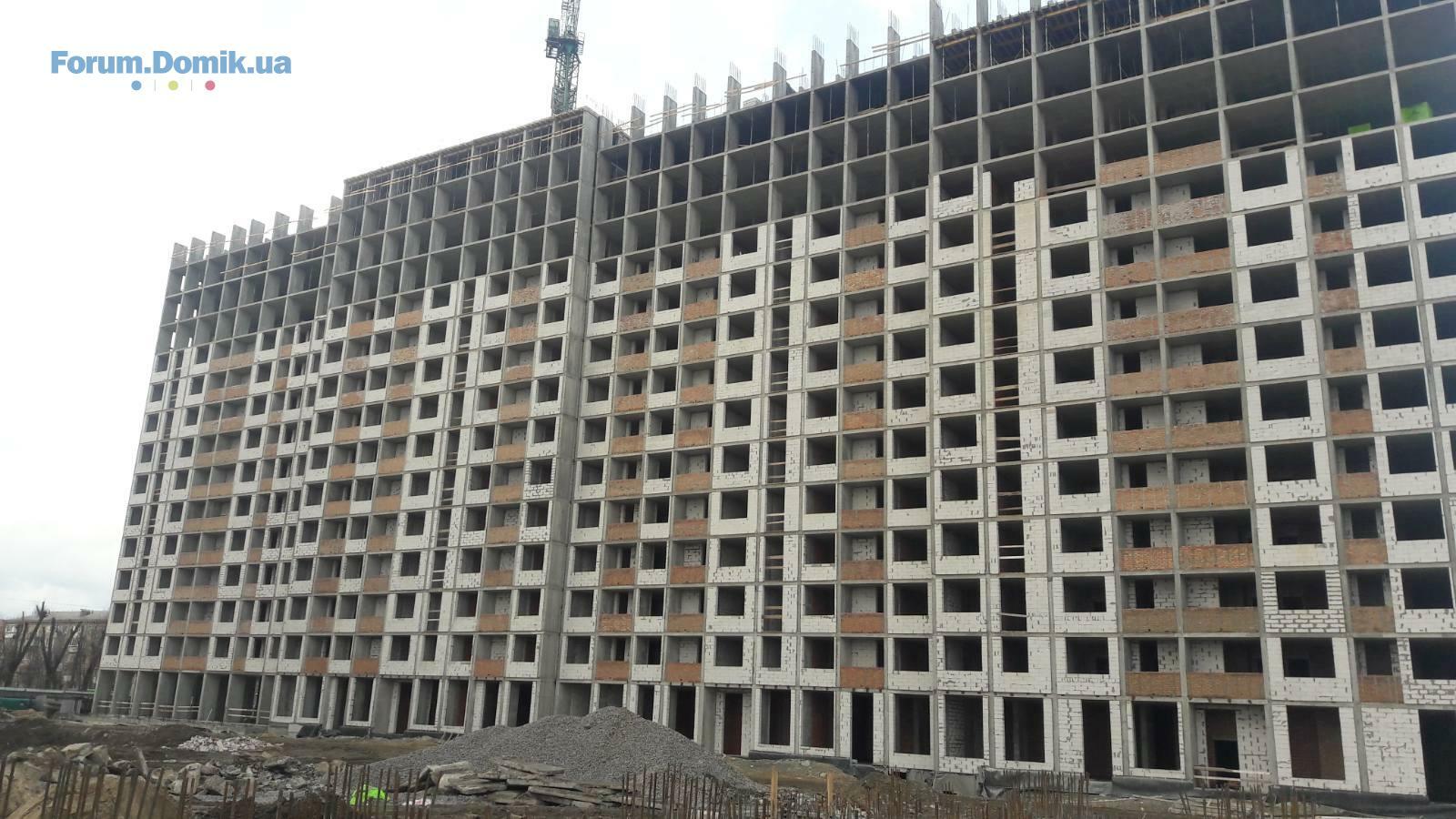

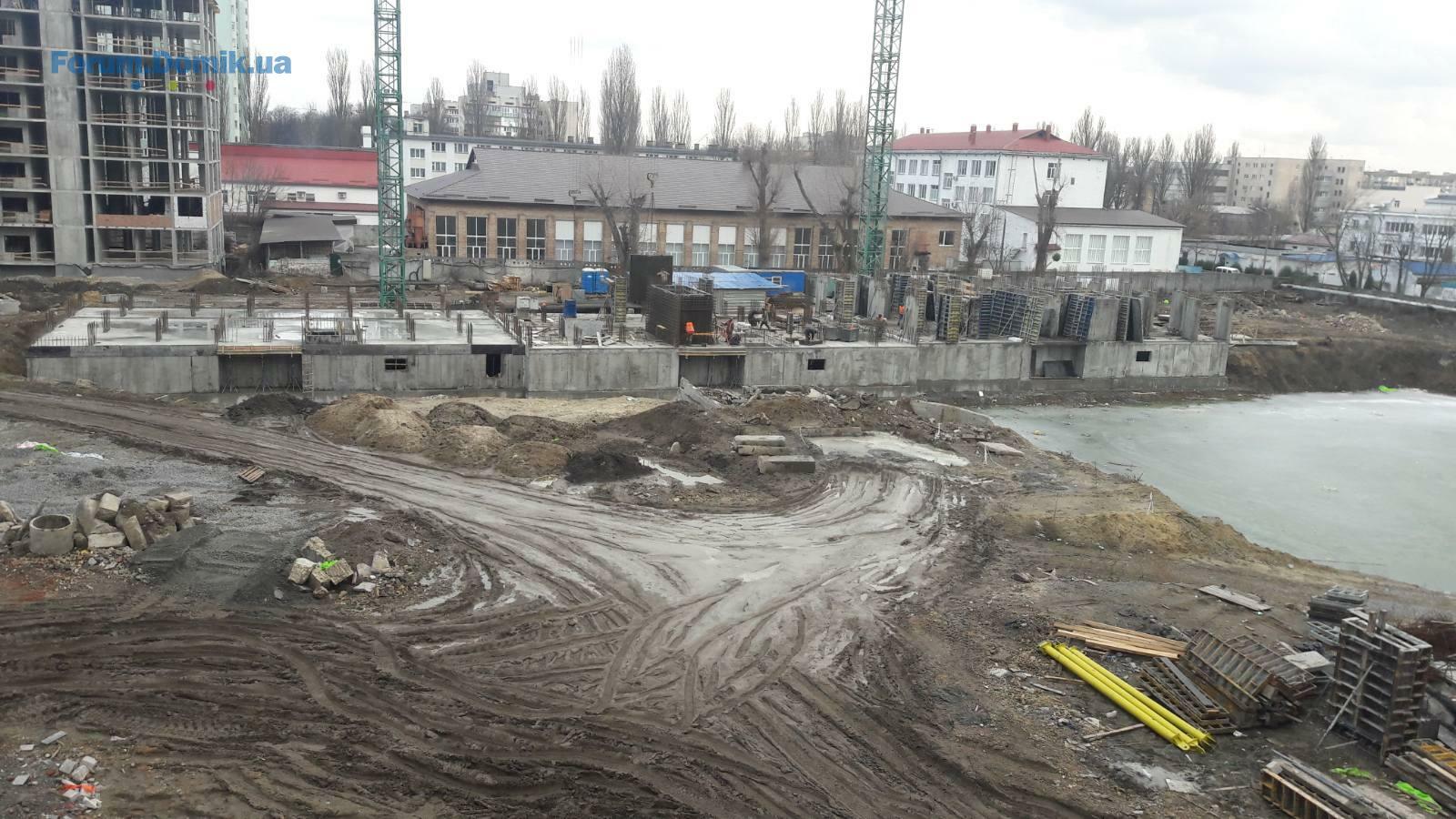

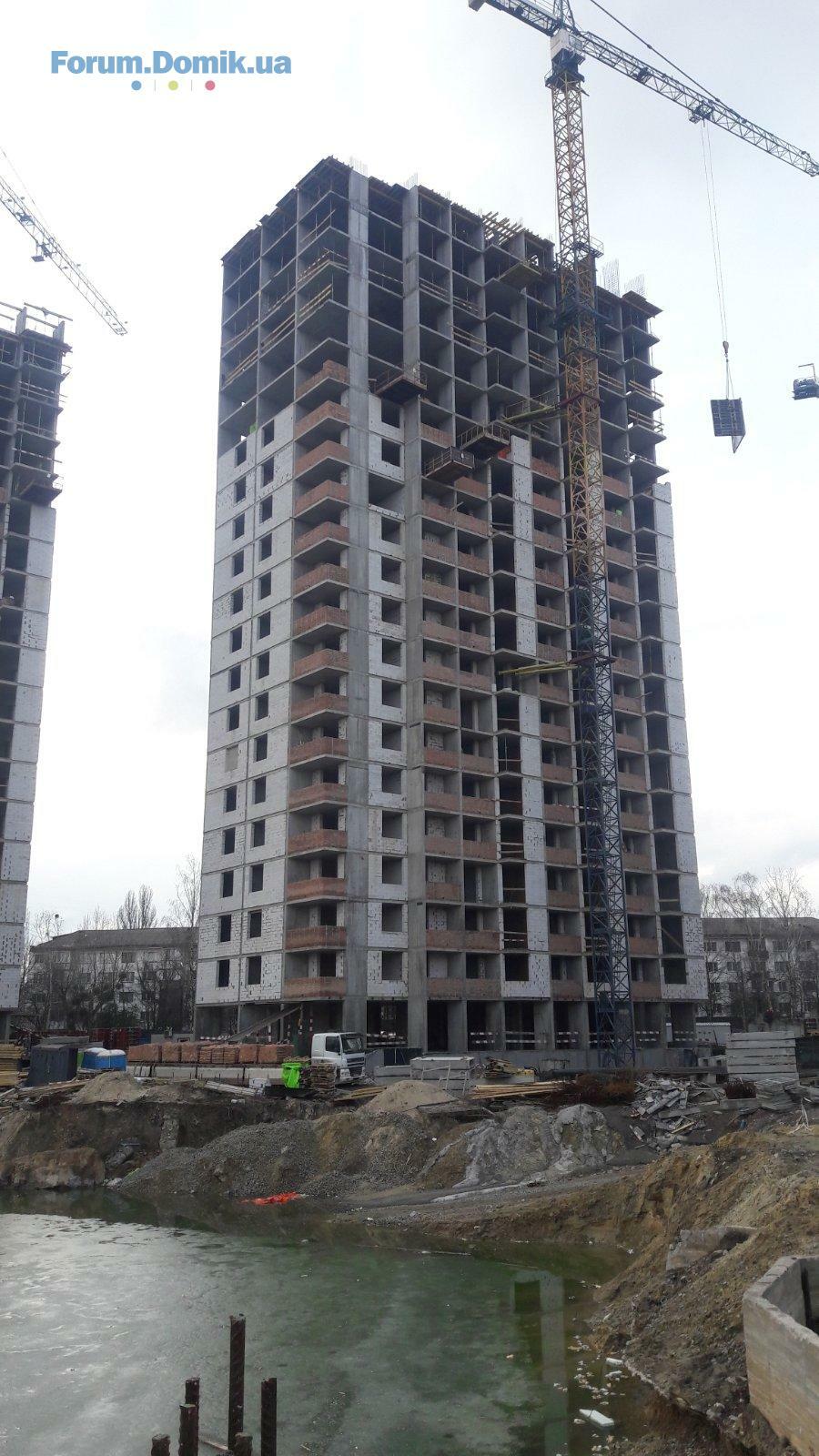

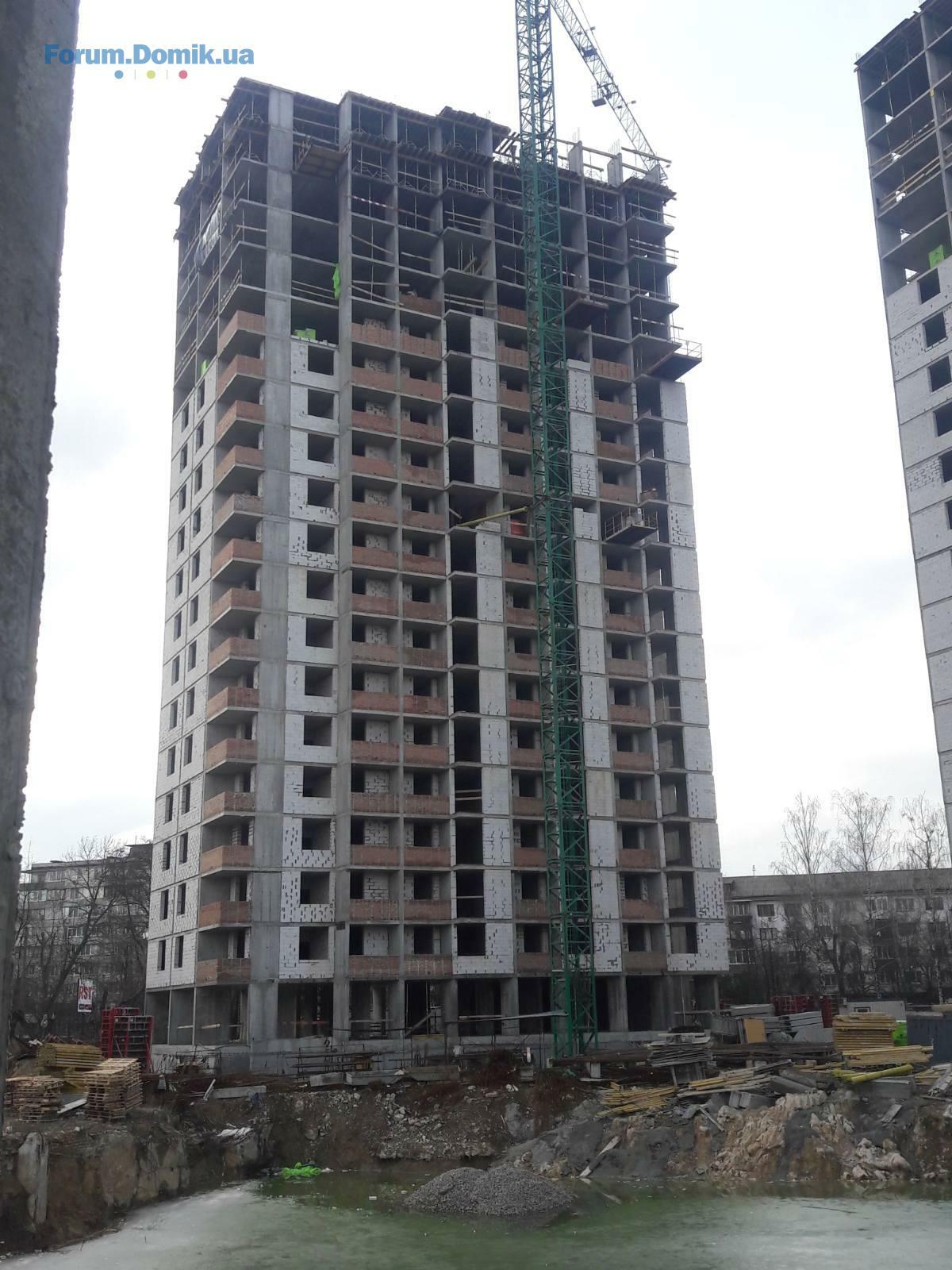

Проїжджав поруч з нашим ЖК

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Creator City | Креатор-Буд | Київ, вул. Дегтярівська, 17-1917.07524
- ЖК Синергія Сіті | Ірпінь, вул. О. Кобилянської (Достоєвського), пров. Озерний17.07221
- ЖК Dnipro Island | Дніпро Айленд | Креатор-Буд | Київ, Дніпровська Набережна, 16А17.0721
- ЖК Atmosfera Life, Вишневе, вул. Європейська17.075
- ЖК Варшавський 3 | Stolitsa Group | Київ, просп. Європейського Союзу (Правди)17.073
- ЖК Синергія Київ | вул. Івана Кочерги, 17а17.0742
- Житловий квартал Еврика | Київ, вул. Академика Глушкова17.0722 490
- Житловий квартал Патріотика | Осокорки, вул. Бориса Гмирі, вул. Колекторна17.0718 715
- ЖК Aquamarine | Really Building | Українка, просп. Днепровський, 2717.0771
- ЖК Sense City | Prostir | Софіївська Борщагівка, вул. Соборна, 77а17.0725
- Чи варто зараз купувати нерухомість?17.074 565
- Про агентство Атлант-А25.0620
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Отзывы об ортопедических матрацах. Матрасы для комфортного сна04.0689
- Лифт в частном доме28.057
- ЖК Четыре Сезона | Будова | Одесса, просп. Гагарина, 1917.0710
- ЖК "Sakura", Свалява, пров. Достоєвського, 409.074
- ЖК Father | РіЕЛ | Львів, вул. Промислова, 50/5208.071
- ЖК Ріел Сіті | РІЕЛ | Львів, вул. Рудненська, 807.0750
- ЖК Велика Британія | РІЕЛ | Львів, вул. Шевченка, 1707.0750
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Шумоизоляция. Отзывы о материалах для звукоизоляции19.06168
- Пластиковые окна, какие лучше - поделитесь отзывами22.05240
- Під час встановлення плати, пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продам строительный инструмент16.041

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
