ЖК "Парковые озера", ул. Воскресенская, 7 - "Интергал-Буд"
Забудовник | Інтергал-Буд |
Здача ЖК | 2011 - 2018 р. |
Планування |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 245.
25/10% | ||
16/7% | ||
57/23% | ||
98/40% | ||
49/20% |
Юго
Ю
Старожил
746
02 червня 2008
24 лют 2016 01:47
Судя по сайту, поменяли.
Вместо четырёх свечек 12, 13, 14 и 15 планируется два трёхсекционных дома 12 и 13.
Вместо четырёх свечек 12, 13, 14 и 15 планируется два трёхсекционных дома 12 и 13.
Yura.
Y
Постійний користувач
281
05 березня 2015
25 лют 2016 08:28
Цитата "Юго":Судя по сайту, поменяли.
Вместо четырёх свечек 12, 13, 14 и 15 планируется два трёхсекционных дома 12 и 13.
решили побольше построить и побольше денег срубить.
Domik System
Inform bot
37 480
09 вересня 2019
26 лют 2016 20:23

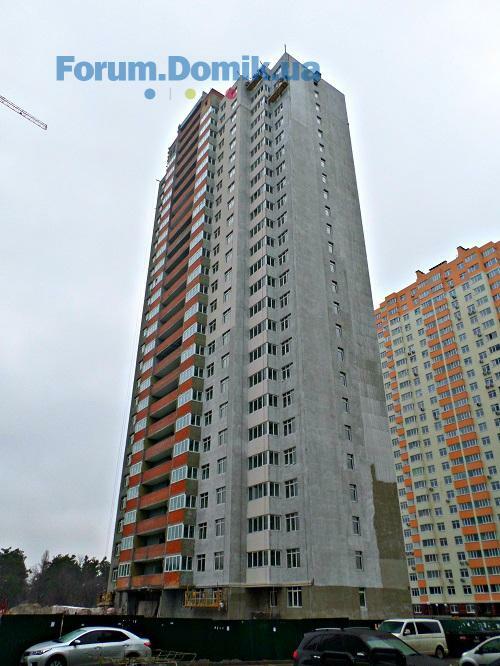

В Доме №9 ведутся следующие работы:
— монтаж и пусконаладка лифтов выполнена на 90%;
— устройство кровли выполнено на 90%;
— устройство фасада выполнено на 76%;
— установка металлопластиковых окон и дверей выполнена на 98%;
— монтаж квартирных дверей: 2 этаж — 98%, 3‒25 этажи — на 95%;
— чистовая отделка в МОПах: 2‒4 этажи — 75%, 5‒13 — 95%, 14‒20 — 70%, 21‒25 — 60%, 26 этаж — 50%;
— монтаж системы вентиляции выполнен на 80%;
— монтаж системы внутреннего электроснабжения выполнен на 80% по 23 этаж включительно, 24‒26 — на 15%;
— монтаж системы внутреннего отопления выполнен на 90% по 21 этаж, на 80% с 22‒24 этаж, на 15% на 25 этаже;
— монтаж системы внутреннего водоснабжения и канализации выполнен на 75% по 25 этаж, и на 15% на 26 этаже;
— противопожарная сигнализация выполнена на 75%;
— монтаж слаботочных систем выполнен на 98% по 25 этаж включительно.
В Доме №10:
— кирпичная кладка: 20 этаж — 70%, 21 и 22 этажи — 60%, 23, 25 этажи — 30%, 24 этаж — 10%, 26 этаж — 65%;
— монтаж и пусконаладка лифтов выполнена на 10%;
— устройство фасада выполнено на 4%;
— установка металлопластиковых дверей и окон: по 10 этаж — 95%, 11‒15 этажи — 90%, 16 этаж — 80%, 17 этаж — 70%, 18 этаж — 50%, 19, 20 этажи — 10%;
— чистовая отделка в МОПах: 2 этаж — 98%, 3‒6 этажи — 50%, 8, 12 этажи — 45%;
— система внутреннего электроснабжения: 2‒3 этажи — 80%, 4 этаж — 70%, 5‒6, 8‒13 этажи — 60%, 7 этаж — 15%, 14‒25 этажи — 5%;
— система внутреннего отопления: 2 этаж — 90%, 3‒6, 8, 9, этажи — 30%, 7, 10‒13 — 15%, 14‒25 — 5%;
— система внутреннего водоснабжения и канализации: 2 этаж — 90%, 3‒6, 8, 9 этажи — 30%, 7, 10‒13 — 15%, 14 этаж — 5%;
— пожарная сигнализация: 2‒15 этажи — 70%, 16‒25 этаже — 5%;
— слаботочные системы: 2 этаж — 90%, 3‒6, 8‒12 этажи — 80%, 13‒26 этажи — 5%.
— монтаж и пусконаладка лифтов выполнена на 90%;
— устройство кровли выполнено на 90%;
— устройство фасада выполнено на 76%;
— установка металлопластиковых окон и дверей выполнена на 98%;
— монтаж квартирных дверей: 2 этаж — 98%, 3‒25 этажи — на 95%;
— чистовая отделка в МОПах: 2‒4 этажи — 75%, 5‒13 — 95%, 14‒20 — 70%, 21‒25 — 60%, 26 этаж — 50%;
— монтаж системы вентиляции выполнен на 80%;
— монтаж системы внутреннего электроснабжения выполнен на 80% по 23 этаж включительно, 24‒26 — на 15%;
— монтаж системы внутреннего отопления выполнен на 90% по 21 этаж, на 80% с 22‒24 этаж, на 15% на 25 этаже;
— монтаж системы внутреннего водоснабжения и канализации выполнен на 75% по 25 этаж, и на 15% на 26 этаже;
— противопожарная сигнализация выполнена на 75%;
— монтаж слаботочных систем выполнен на 98% по 25 этаж включительно.
В Доме №10:
— кирпичная кладка: 20 этаж — 70%, 21 и 22 этажи — 60%, 23, 25 этажи — 30%, 24 этаж — 10%, 26 этаж — 65%;
— монтаж и пусконаладка лифтов выполнена на 10%;
— устройство фасада выполнено на 4%;
— установка металлопластиковых дверей и окон: по 10 этаж — 95%, 11‒15 этажи — 90%, 16 этаж — 80%, 17 этаж — 70%, 18 этаж — 50%, 19, 20 этажи — 10%;
— чистовая отделка в МОПах: 2 этаж — 98%, 3‒6 этажи — 50%, 8, 12 этажи — 45%;
— система внутреннего электроснабжения: 2‒3 этажи — 80%, 4 этаж — 70%, 5‒6, 8‒13 этажи — 60%, 7 этаж — 15%, 14‒25 этажи — 5%;
— система внутреннего отопления: 2 этаж — 90%, 3‒6, 8, 9, этажи — 30%, 7, 10‒13 — 15%, 14‒25 — 5%;
— система внутреннего водоснабжения и канализации: 2 этаж — 90%, 3‒6, 8, 9 этажи — 30%, 7, 10‒13 — 15%, 14 этаж — 5%;
— пожарная сигнализация: 2‒15 этажи — 70%, 16‒25 этаже — 5%;
— слаботочные системы: 2 этаж — 90%, 3‒6, 8‒12 этажи — 80%, 13‒26 этажи — 5%.
maroders2
m
Користувач
40
04 січня 2016
27 лют 2016 19:17
Кто тут бывалый?
Судя по всему 9-ый дом в срок сдадут, как думаете - когда начнут выдавать ключи на руки? К лету есть шанс получить и приступить к ремонтам?
Судя по всему 9-ый дом в срок сдадут, как думаете - когда начнут выдавать ключи на руки? К лету есть шанс получить и приступить к ремонтам?
Dantist_Dantistov
D
Новачок
16
28 грудня 2015
28 лют 2016 17:30
Цитата "maroders2":Кто тут бывалый?
Судя по всему 9-ый дом в срок сдадут, как думаете - когда начнут выдавать ключи на руки? К лету есть шанс получить и приступить к ремонтам?
Я думаю в мае - июне начнут. Если ровняться на то как в 8-м доме выдавали.
not_indifferent
n
Постійний користувач
176
14 липня 2015
01 бер 2016 09:05
Цитата "Dantist_Dantistov":
Я думаю в мае - июне начнут. Если ровняться на то как в 8-м доме выдавали.
Мой прогноз "выдача ключей 9того дома" - июль-сентябрь. Еще достаточно много нужно доделать в этом доме, а темпы у застройщика упали. Деньги у людей закончились покупать недвижимость.
Аlehandro
А
Постійний користувач
130
07 травня 2015
01 бер 2016 10:15
Как уже заселившиеся в 8й дом я отслеживал строительство его,а теперь наблюдаю уже несколько месяцев темпы напротив у 9го,не хотелось бы выступать эдаким спецом,но тэмпы действительно притормозились,но главное,что всё делается и это видно.Сейчас никто не сможет похвастаться сверх продажами и темпами строительства ((
Domik System
Inform bot
37 480
09 вересня 2019
02 бер 2016 19:47
Number 6
Користувач
73
18 серпня 2015
06 бер 2016 19:23
Соседи подскажите про домофон. Кто что решил и что выбрал? Если в квартиру не устанавливать, а просто ключи получить - то договор тоже нужно подписывать и ежемесячную плату платить?
Аlehandro
А
Постійний користувач
130
07 травня 2015
07 бер 2016 17:25
Да договор и 5грн абонплата без трубки,я так понял,спросите ещё в группе 8го дома;-)
Domik System
Inform bot
37 480
09 вересня 2019
09 бер 2016 16:54
Domik System
Inform bot
37 480
09 вересня 2019
10 бер 2016 19:59
В Доме №9 ведутся следующие работы:
— кирпичная кладка: 23‒25 этажи — 99%, 26 этаж — 98%;
— устройство кровли выполнено на 90%;
— устройство фасада выполнено на 80%;
— установка металлопластиковых окон и дверей выполнена на 99%;
— монтаж квартирных дверей выполнен на 98%;
— чистовая отделка в МОПах: 2‒4 этажи — 75%, 5‒18 — 95%, 19‒20 — 80%, 21‒24 — 70%, 25 этаж — 60%, 26 этаж — 50%;
— монтаж системы вентиляции выполнен на 80%;
— монтаж системы внутреннего электроснабжения выполнен на 80% по 25 этаж включительно, 26 — на 50%;
— монтаж системы внутреннего отопления выполнен на 90% по 24 этаж, на 50% на 25 этаже;
— монтаж системы внутреннего водоснабжения и канализации выполнен на 80% по 25 этаж;
— противопожарная сигнализация выполнена на 80%;
— монтаж слаботочных систем выполнен на 99% по 25 этаж включительно.
В Доме №10:
— кирпичная кладка: по 19 этаж — 99%, 20 этаж — 90%, 21‒22 этажи — 80%, 23, 25 этажи — 50%, 24 этаж — 30%, 26 этаж — 70%;
— монтаж и пусконаладка лифтов выполнена на 20%;
— устройство фасада выполнено на 5%;
— установка металлопластиковых дверей и окон: по 10 этаж — 95%, 11‒19 этажи — 90%, 20 этаж — 70%, 21‒23 этажи — 50%;
— чистовая отделка в МОПах: 2 этаж — 98%, 3‒6, 8, 12 этажи — 50%, 9‒11, 13 этажи — 10%;
— система внутреннего электроснабжения: 2 этаж — 95%, 3, 6, 9 этажи — 90%, 4 этаж — 70%, 5, 8, 10‒16 этажи- 60%, 7 этаж — 15%, 17‒25 этажи — 5%;
— система внутреннего отопления: 2 этаж — 95%, 3‒5, 8‒10 этажи — 50%, 6 этаж — 30%, 7, 11‒13 этажи — 15%, 14‒25 этажи — 5%;
— система внутреннего водоснабжения и канализации: 2 этаж — 95%, 3‒5, 8‒10 этажи — 50%, 6 этаж — 30%, 7, 11‒13 этажи- 15%, 14 этаж — 5%;
— пожарная сигнализация: 2 этаж — 99%, 3‒19 этажи — 75%, 20‒25 этажи — 5%;
— слаботочные системы: 2 этаж — 90%, 3‒6, 8‒12 этажи — 80%, 13‒26 этажи — 5%.
— кирпичная кладка: 23‒25 этажи — 99%, 26 этаж — 98%;
— устройство кровли выполнено на 90%;
— устройство фасада выполнено на 80%;
— установка металлопластиковых окон и дверей выполнена на 99%;
— монтаж квартирных дверей выполнен на 98%;
— чистовая отделка в МОПах: 2‒4 этажи — 75%, 5‒18 — 95%, 19‒20 — 80%, 21‒24 — 70%, 25 этаж — 60%, 26 этаж — 50%;
— монтаж системы вентиляции выполнен на 80%;
— монтаж системы внутреннего электроснабжения выполнен на 80% по 25 этаж включительно, 26 — на 50%;
— монтаж системы внутреннего отопления выполнен на 90% по 24 этаж, на 50% на 25 этаже;
— монтаж системы внутреннего водоснабжения и канализации выполнен на 80% по 25 этаж;
— противопожарная сигнализация выполнена на 80%;
— монтаж слаботочных систем выполнен на 99% по 25 этаж включительно.
В Доме №10:
— кирпичная кладка: по 19 этаж — 99%, 20 этаж — 90%, 21‒22 этажи — 80%, 23, 25 этажи — 50%, 24 этаж — 30%, 26 этаж — 70%;
— монтаж и пусконаладка лифтов выполнена на 20%;
— устройство фасада выполнено на 5%;
— установка металлопластиковых дверей и окон: по 10 этаж — 95%, 11‒19 этажи — 90%, 20 этаж — 70%, 21‒23 этажи — 50%;
— чистовая отделка в МОПах: 2 этаж — 98%, 3‒6, 8, 12 этажи — 50%, 9‒11, 13 этажи — 10%;
— система внутреннего электроснабжения: 2 этаж — 95%, 3, 6, 9 этажи — 90%, 4 этаж — 70%, 5, 8, 10‒16 этажи- 60%, 7 этаж — 15%, 17‒25 этажи — 5%;
— система внутреннего отопления: 2 этаж — 95%, 3‒5, 8‒10 этажи — 50%, 6 этаж — 30%, 7, 11‒13 этажи — 15%, 14‒25 этажи — 5%;
— система внутреннего водоснабжения и канализации: 2 этаж — 95%, 3‒5, 8‒10 этажи — 50%, 6 этаж — 30%, 7, 11‒13 этажи- 15%, 14 этаж — 5%;
— пожарная сигнализация: 2 этаж — 99%, 3‒19 этажи — 75%, 20‒25 этажи — 5%;
— слаботочные системы: 2 этаж — 90%, 3‒6, 8‒12 этажи — 80%, 13‒26 этажи — 5%.
Domik System
Inform bot
37 480
09 вересня 2019
14 бер 2016 18:17
YanAmos
Новачок
19
06 листопада 2014
16 бер 2016 13:29
Цитата:А кто-то менял себе входную дверь? Если да, то чем руководствовались?
Входная дверь от застройщика выглядит вполне прилично, но возможно есть нюансы...
Согласна выглядит прилично и нам тоже сразу понравилась, но после пару приездов в квартиру отвалились ручки, при чем обе, после этого и появилась мысль сменить полностью дверь и поставить более надежную. Так что тоже интересно узнать у тех кто уже живет, как Вам дверь?
Number 6
Користувач
73
18 серпня 2015
17 бер 2016 07:53
Соседи 8-й дом, что слышно по вопросу документов на квартиру и почтового адреса? В конце февраля мне говорили в Отделе Продаж, что вот-вот в марте начнут приходить документы.
Аlehandro
А
Постійний користувач
130
07 травня 2015
17 бер 2016 13:36
Смотрите в документах дату,к ней конечной и ориентируйтесь;-)
Domik System
Inform bot
37 480
09 вересня 2019
17 бер 2016 19:42
Number 6
Користувач
73
18 серпня 2015
18 бер 2016 12:12
Цитата "Аlehandro":Смотрите в документах дату,к ней конечной и ориентируйтесь;-)
Дата у всех одинаковая или я ошибаюсь? Вроде апрель, но по опыту предыдущих домов документы начинали выдавать раньше.
Dantist_Dantistov
D
Новачок
16
28 грудня 2015
18 бер 2016 14:06
Цитата "Number 6 ":
Дата у всех одинаковая или я ошибаюсь? Вроде апрель, но по опыту предыдущих домов документы начинали выдавать раньше.
По опыту 7-го дома то позже)))
Аlehandro
А
Постійний користувач
130
07 травня 2015
18 бер 2016 14:49
Главное,что они будут,права))Не большая задержка может быть,но в случае с ПО она не большая будет;-)
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна24.11985
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская24.11102
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а24.113 074
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Чи варто зараз купувати нерухомість?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
