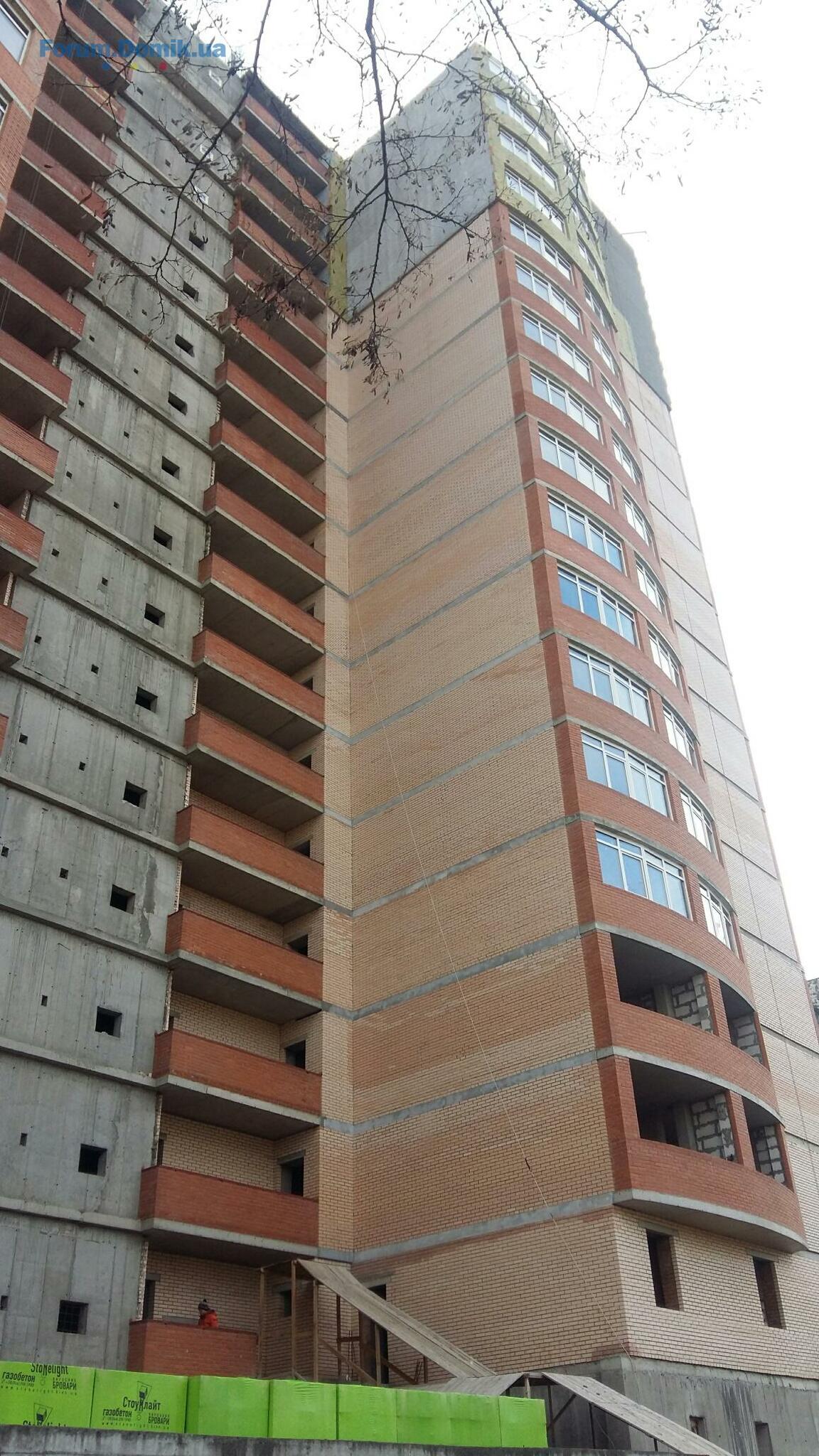

1. . .6163. . .148
11 лют 2016 08:01
Цитата "Optimistus":

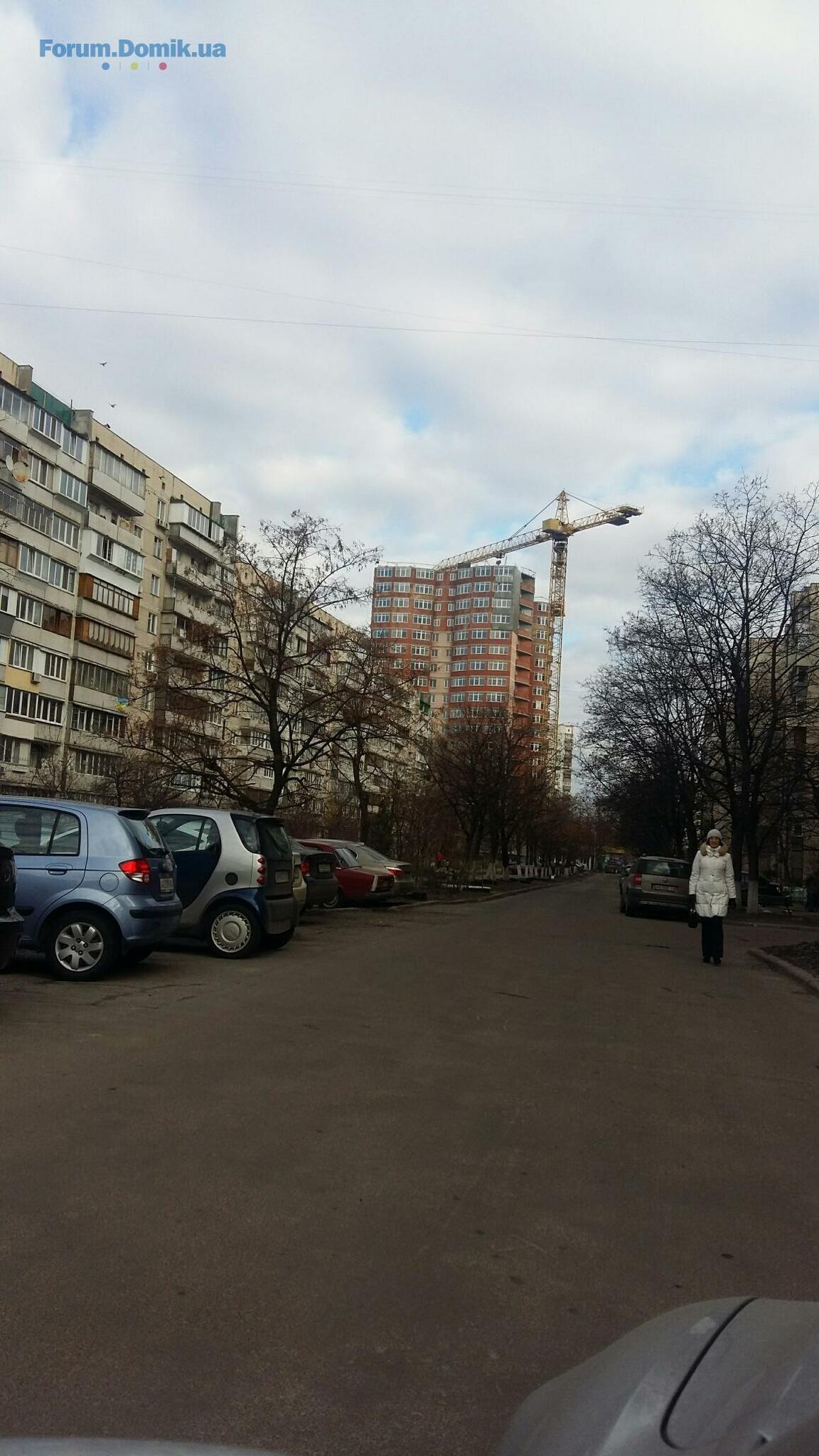

Нет, кран ещё не поднимали. Просто издалека видно его реальную высоту относительно дома. И его высоты хватает для того, чтобы лить 19-й этаж



О, спасибо! Значит просто показалось :(
11 лют 2016 09:55
Таки добрался до компа чтоб выложить фото недельной давности.

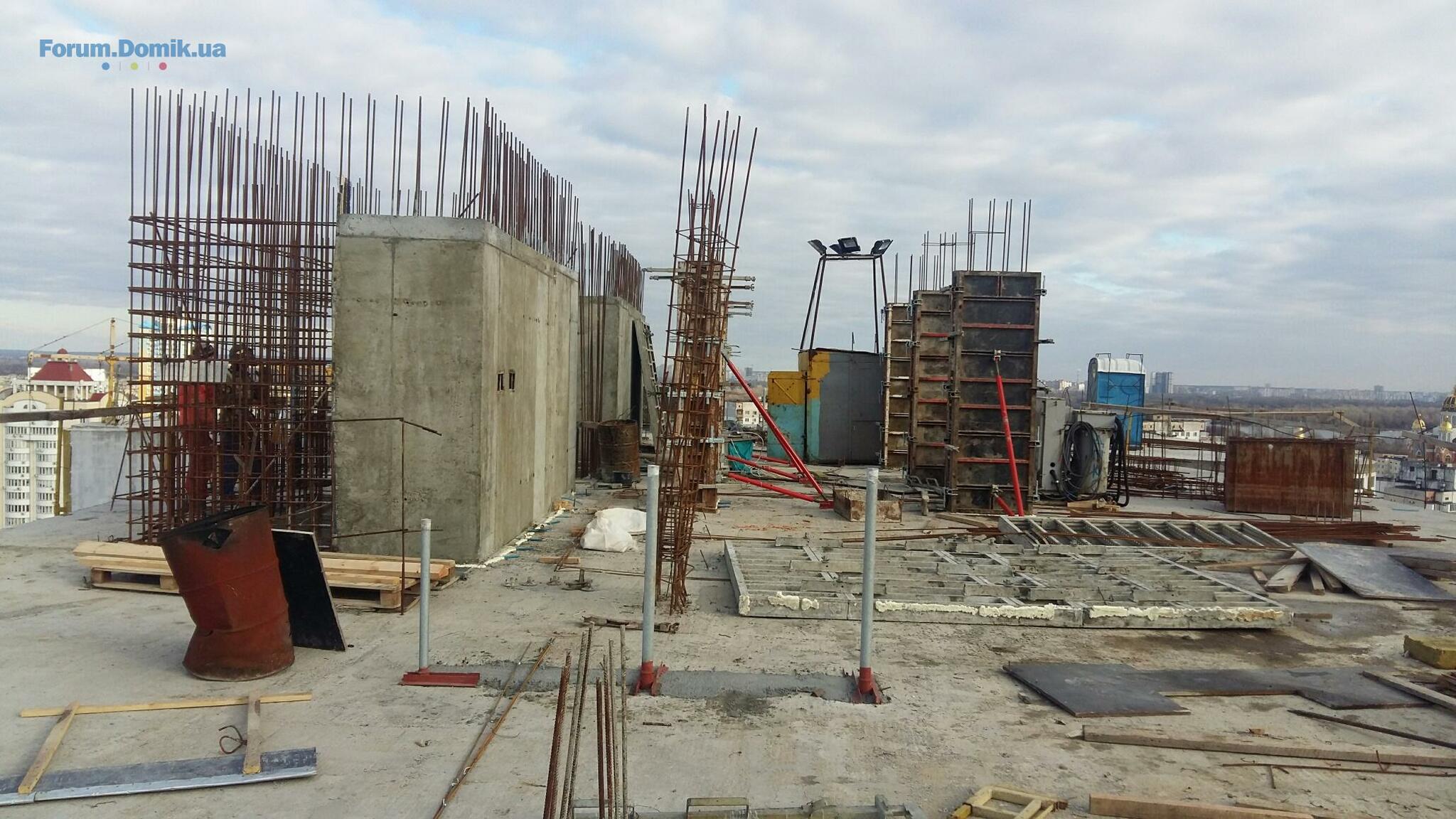

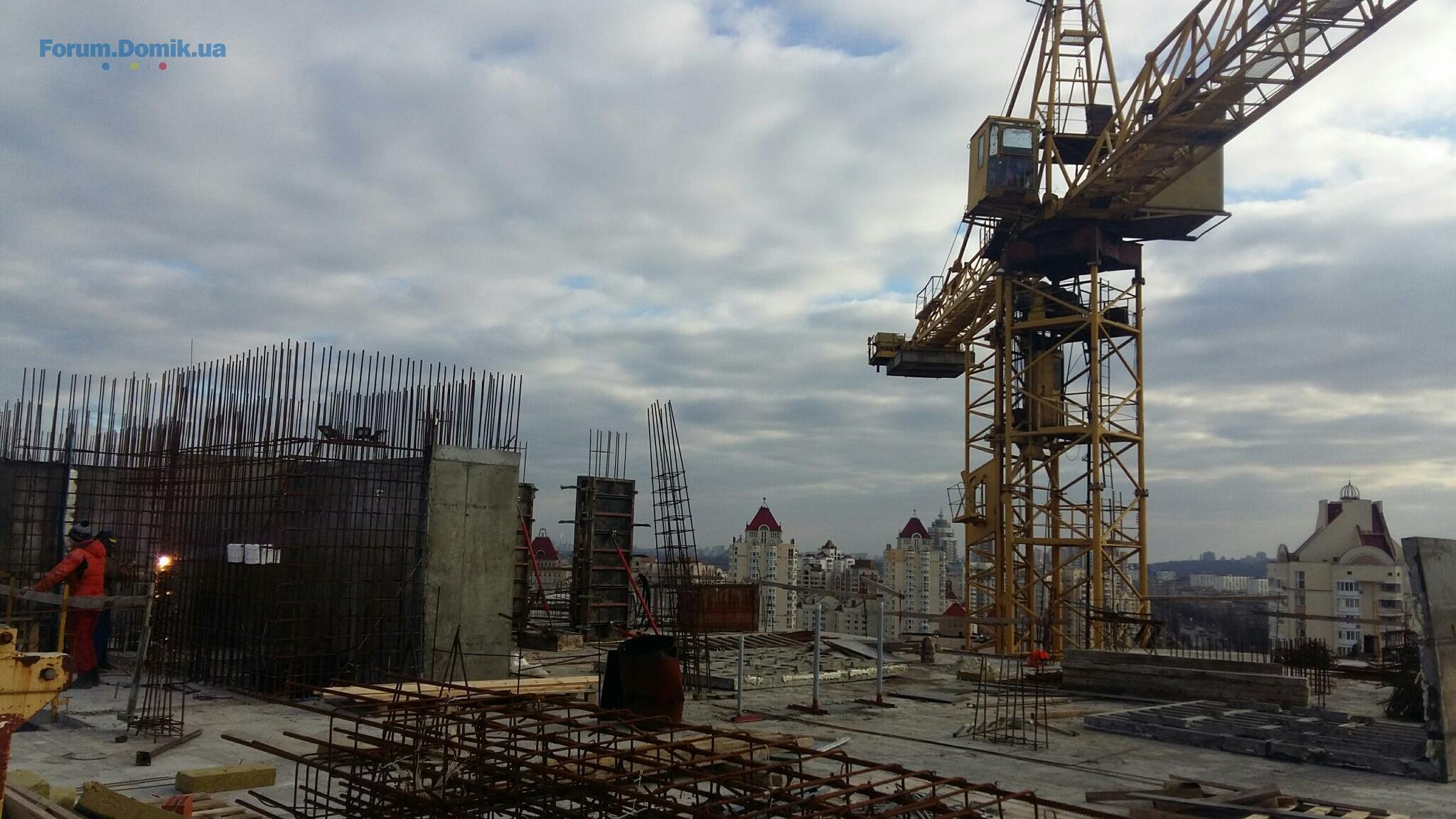

В общем кран, вязка арматуры и литье шахт на фото.




11 лют 2016 11:16
Круто, вот спасибо! Репортаж, что называется, из самого сердца стройки.
11 лют 2016 20:23
Очень привлекательное месторасположение, да и планировки... Готов вложиться, но пока опасаюсь(причины очевидны).

Вопрос по паркингу: он таки будет? подземный(85 мест) и надземный, как я понял? что с ценами на подземный?
12 лют 2016 07:59
не знаю как сейчас, но год назад стоимость паркинга была равна стоимости однокомнатной квартиры по информации отдела продаж= 8-() ) В большей степени это было связано с тем, что количество паркомест сократили в пользу коммерческих площадей. Думаю сейчас, мало что поменялось.
12 лют 2016 10:00
Начали ставить окна на 4-ом этаже. Работы на крыше идут, плюс продолжается работы по утеплению фасадов
12 лют 2016 11:52
Все-таки: почему как год назад было "2 квартал 2015г. сдача", так и сейчас "2 квартал 2016г. сдача"? Заминка была из-за получения разрешения на догонку новых этажей?

Работы ведутся - это очень хорошо...
12 лют 2016 14:53
Цитата "DmitryInvestor":
Все-таки: почему как год назад было "2 квартал 2015г. сдача", так и сейчас "2 квартал 2016г. сдача"? Заминка была из-за получения разрешения на догонку новых этажей?

Работы ведутся - это очень хорошо...


Документы для разрешения на достройку подали, если не ошибаюсь, в конце 2014 года. Получили разрешение окончательное - 27 января 2016. Вот и вся причина переносов. Хорошо, что не начинали достраивать без разрешения. Теперь есть все документы, чтобы достраивать на законном основании. Но и стройка всё это время продолжалась, не стояла ни дня. Одна переделка фасадов с осыпавшимся отделочным кирпичём и прогнившим утеплителем, а так же перекладка ужасно слепленных перестенков чего стоила, как и куча других косяков. Так что с одной стороны всё объяснимо, как и тот факт, что стройка идёт неспеша сама по себе :).
13 лют 2016 13:09
Логично, но есть нюанс: получается, что застройщик("достройщик") 2 года лукавил, обещая достроить, но не имея разрешения? И 2015 год объявлялся "финальным", хотя ещё разрешения даже не было на выгонку. И продавались квартиры...
13 лют 2016 14:44
Нет,думаю, что не лукавил. План был такой- если решение будет получено - достроить ещё 4 этажа. Если решение экспертизы будет отрицательное - заканчивать, как есть. А реальность оказалось другой - не было вообще никакого решения - ни положительного, ни отрицательного. Разрешительные органы просто кормили завтраками, обещая, что положительное решение будет со дня на день. Когда мы покупали квартиру, то ждали экспертизу сначала точно к 20 июля, потом к 20 августа и так по списку, пока не получили в конце ноября, а окончательную - в конце января. И вот только с февраля приступили к достройке, но дом уже, тем не менее, приобретает вид готового, после того, как переделаны фасады и почти заканчивается остекление.
13 лют 2016 15:27
Спасибо за ответы! думаем..
13 лют 2016 21:07
Стоп. Так продавались же квартиры на 17-21 этажах(до 27 января 2016). Как это "оставить, как есть, если не будет разрешения"?
13 лют 2016 21:34
первое разрешение ( экспертиза) было получено в 20-хчислах ноября на достройку 4-х этажей( 19-22 этажей). До этого продавались только новые достроенные с 16 й по 18-й этажи. Ждали разрешения именно на 19-22, если бы его не было, закончили бы дом на 18-этажным
13 лют 2016 21:39
говорю так, потому что выбирали летом только из 16-18, никаких других в продаже не было
16 лют 2016 09:31
Какие новости?
16 лют 2016 09:51
Щось роблять :) Но пока визуально не видно никаких принципиальных изменений. На крыше продолжаются работы, по утеплению тоже, застеклили окна 4- го этажа, осталось поставить окна ещё только на 2-ух этажах.
17 лют 2016 15:09
Звонил сегодня строителям. В общем как то так.
Лифт должен прибыть в течении 1,5 месяца.
Нижние этажи доделывают, после этого начнут тянуть электрику. Но говорят что работ на 3 этаже уже мало. Проемы стеклятся, в течении недели должны уже достеклить все.
Коробка льется, но чтоб конкретнее понимать на какой стадии - надо там быть и фотографировать. Может кто-то будет - сделайте фото. Закончить строительство этажей планируют в течении 3 месяцев.
С утеплением работают, сейчас погода уже благоприятствует.
Ребят, не ленитесь бывать на объекте и фотографировать :ded:
18 лют 2016 14:35
Сегодня проходила, там тихо и пусто! Ребята, мне Вас реально более жалко, чем себя с Уковской стройкой! У нас движ такой, не пройти, а здесь глухо... В отделе продаж никого, один охранник по территории бродит... Зато баннеры о продаже квартир висят...
18 лют 2016 14:58
Цитата "ЖивуКакХочу":
Сегодня проходила, там тихо и пусто! Ребята, мне Вас реально более жалко, чем себя с Уковской стройкой! У нас движ такой, не пройти, а здесь глухо... В отделе продаж никого, один охранник по территории бродит... Зато баннеры о продаже квартир висят...


спасибо, конечно, за сочувствие и жалость, но это не Ваша стройка...а значит Вы совершенно ничего о ней не знаете... так что проходя, проходите, пожалуйста)
18 лют 2016 15:35
Отличный ответ ArtM, плюсую :super:
