Ход строительства клубного дома BonApart.
К 30 января нами выполнены следующие работы:
1. Плита перекрытия над вторым этажом выполнена на 100 %.
2. Вертикальные элементы третьего этажа выполнены на 10 %.
30 січ 2015 12:44
Цитата "bonapart-admin":
Ход строительства клубного дома BonApart.
К 30 января нами выполнены следующие работы:
1. Плита перекрытия над вторым этажом выполнена на 100 %.
2. Вертикальные элементы третьего этажа выполнены на 10 %.


Молодцы! Спасибо.
Правильно понимаю, что первые 2 этажа - это паркинг, а третий - это первый жилой?
02 лют 2015 12:00
Паркинг расположен на -1 и 1 этажах;
Входная группа на 1 этаже;
нежилой фонд (встроенные помещения) на 2 этаже;
квартиры начинаются с 3 этажа.
02 лют 2015 20:39
bonapart-admin,

Скажіть, скільки квартир і скільки паркувальних місць у будинку?
Яка буде вартість паркувального місця?
Чи є в будинку кладові окремо від квартир, які можна купити чи орендувати?
03 лют 2015 13:54
Цитата "Supersonic":
bonapart-admin,

Скажіть, скільки квартир і скільки паркувальних місць у будинку?
Яка буде вартість паркувального місця?
Чи є в будинку кладові окремо від квартир, які можна купити чи орендувати?


Шановний Supersonic!
В будинку 35 квартир, 19 паркомісць + 4 для мотозасобів.
Окремих кладових від квартир не має.
По вартості, більш детальну інформацію, розповімо по телефону, або в офісі відділу продажу (вул.Льва Толстого,41, оф.4).
З повагою, bonapart-admin
05 лют 2015 08:56
Цитата "bonapart-admin":


Шановний Supersonic!
В будинку 35 квартир, 19 паркомісць + 4 для мотозасобів.
Окремих кладових від квартир не має.
По вартості, більш детальну інформацію, розповімо по телефону, або в офісі відділу продажу (вул.Льва Толстого,41, оф.4).
З повагою, bonapart-admin

Дякую за відповідь!
09 лют 2015 18:47
Здравствуйте всем!
Приобрела квартиру 53...
Смотрю: на многих торговых площадках она выставлена на продажу. Заволновалась ...
Скорее всего, это вызвано неактуальностью инфо на сайтах реалторских агенств.
Решила озвучить вопрос в эфир: нет ли еще дублеров-покупателей? 6-)
11 лют 2015 06:36
bonapart-admin
Цитата "bonapart-admin":

В будинку 35 квартир, 19 паркомісць + 4 для мотозасобів.

Цитата "O_wisdom":

Приобрела квартиру 53...

Объясните, пожалуйста, как в доме с 35ю квартирами может быть квартира с номером 53?
Спасибо.
11 лют 2015 09:04
Ох, ошиблась. Автоматом написала номер дома. КВ 33 :)
11 лют 2015 09:34
Цитата "O_wisdom":
Ох, ошиблась. Автоматом написала номер дома. КВ 33 :)

Добрый день!
У нас не может быть, как Вы написали "дублеров" в продажах! Очень серьезная система контроля в этом плане.
В рекламе часто выставляется просто типовая планировка, не обращая внимание на номер квартиры. Кроме того, практически не возможно почистить всю старую рекламу. Не волнуйтесь, Ваша квартира только Ваша!
11 лют 2015 09:58
спасибо!
02 бер 2015 12:11

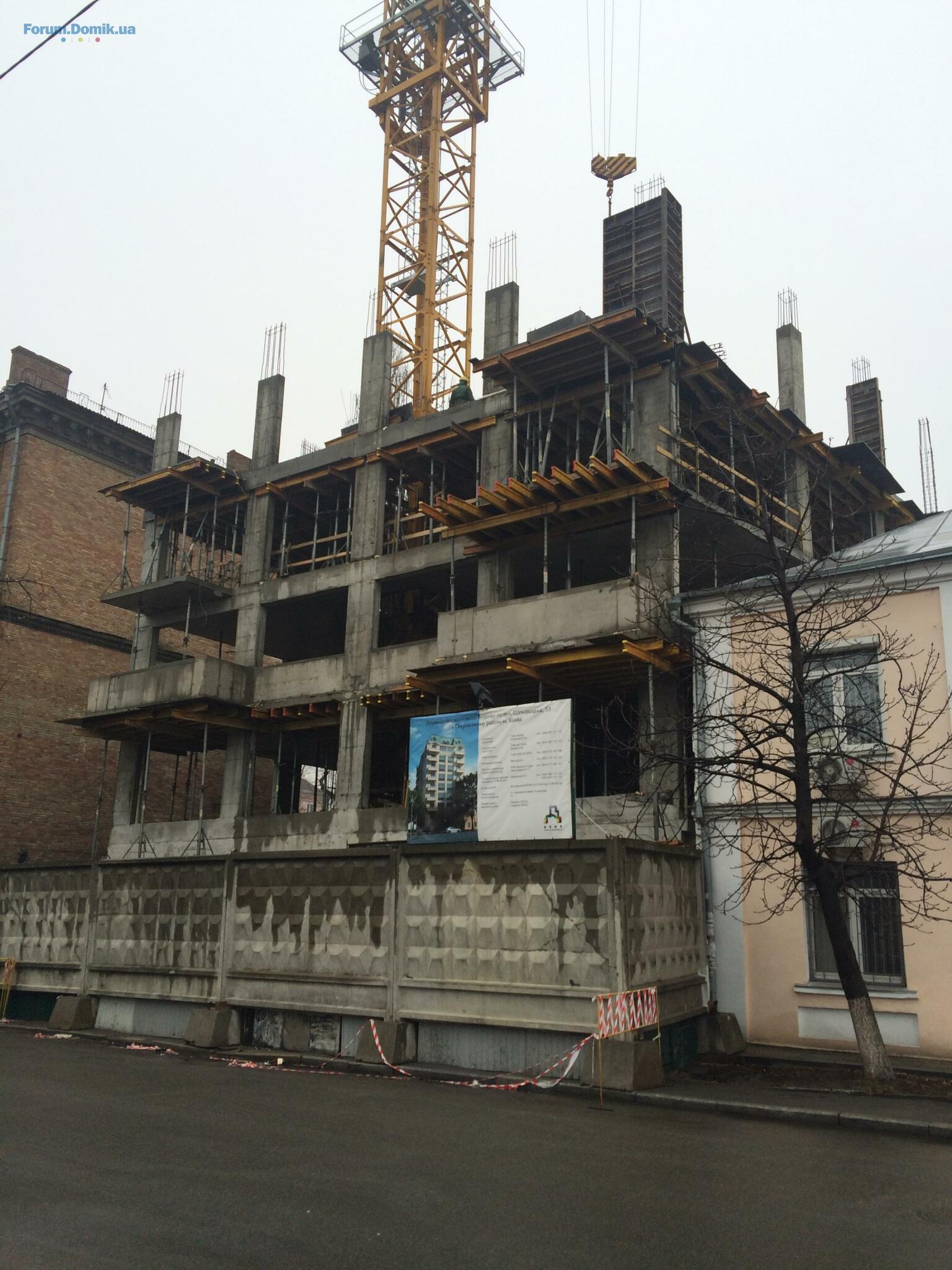

Ход строительства ЖК BonApart февраль 2015 года
на 28 февраля строительной компанией GEOS выполнены следующие работы:

1. Плита перекрытия над четвертым этажом выполнена на 100 %.

2. Вертикальные элементы пятого этажа выполнены на 20 %.
27 бер 2015 09:29
на 27 марта строительной компанией GEOS выполнены следующие работы:

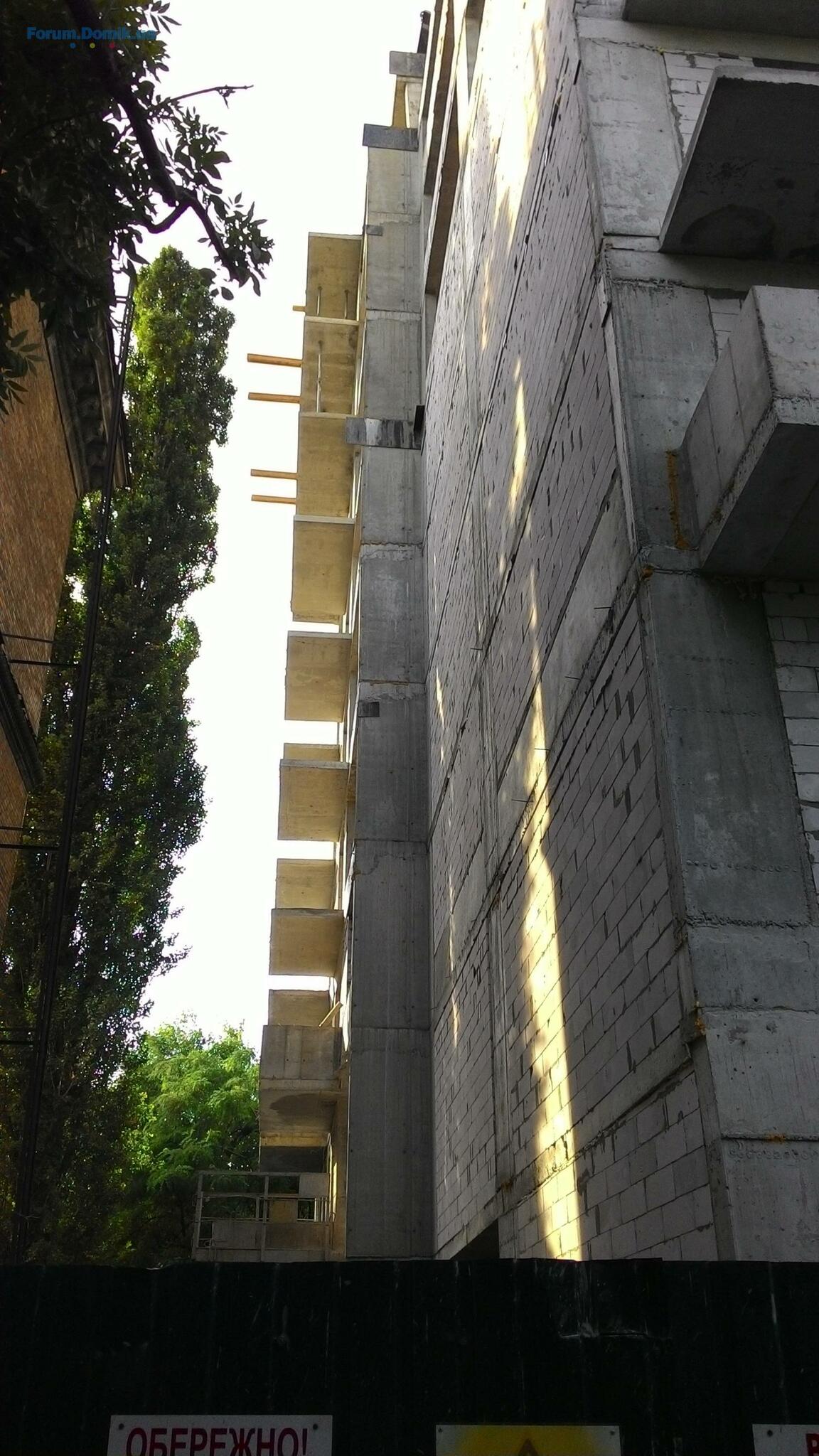

Построено два этажа (5-6-й). Начато строительство 7-го этажа.

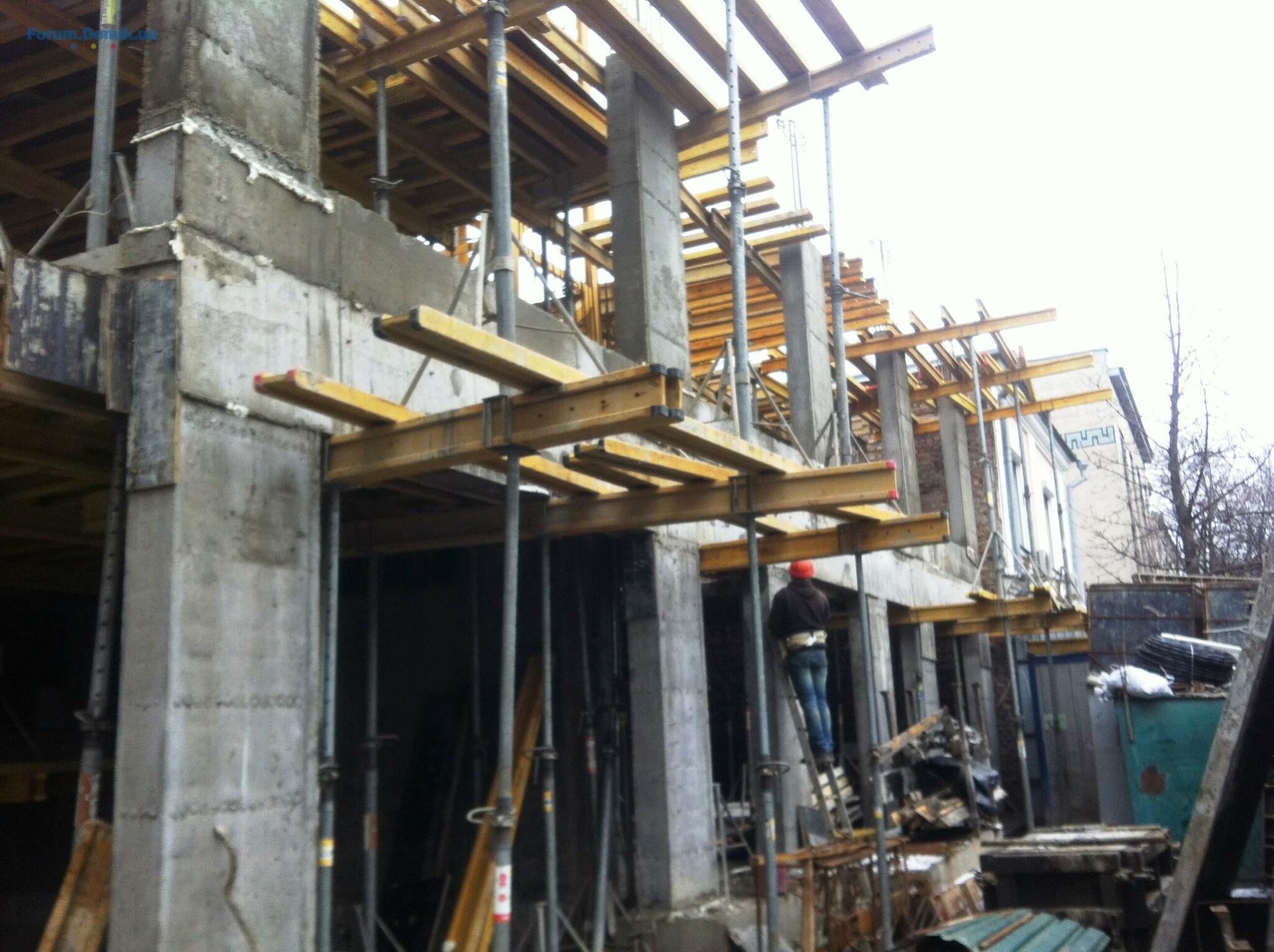

Проводятся работы по кладке внешних и внутренних стен первого и второго этажей.
10 квіт 2015 13:01
Сколько стоит кв. метр однокомнатной квартиры?
спасибо
14 квіт 2015 07:48
Цитата "_Bogdan":
Сколько стоит кв. метр однокомнатной квартиры?
спасибо

цены разные, в зависимости от этажности.
Всегда актуальная информация в отделе продаж: (044)221-05-88.
сайты: //bonapart.geos.ua/
//re.geos.ua/object/search (описание и цены)
05 трав 2015 12:02
Ход строительства:

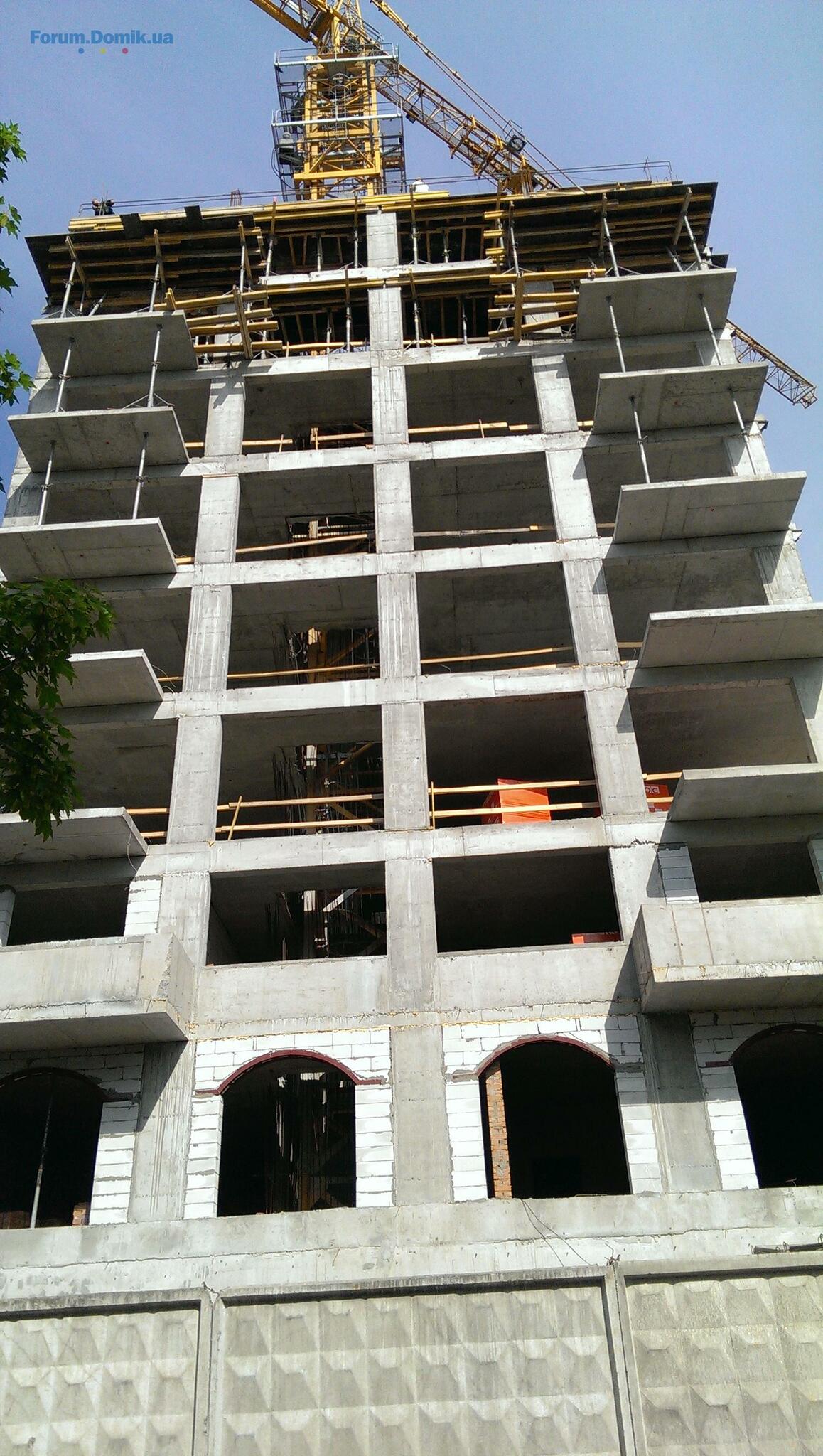

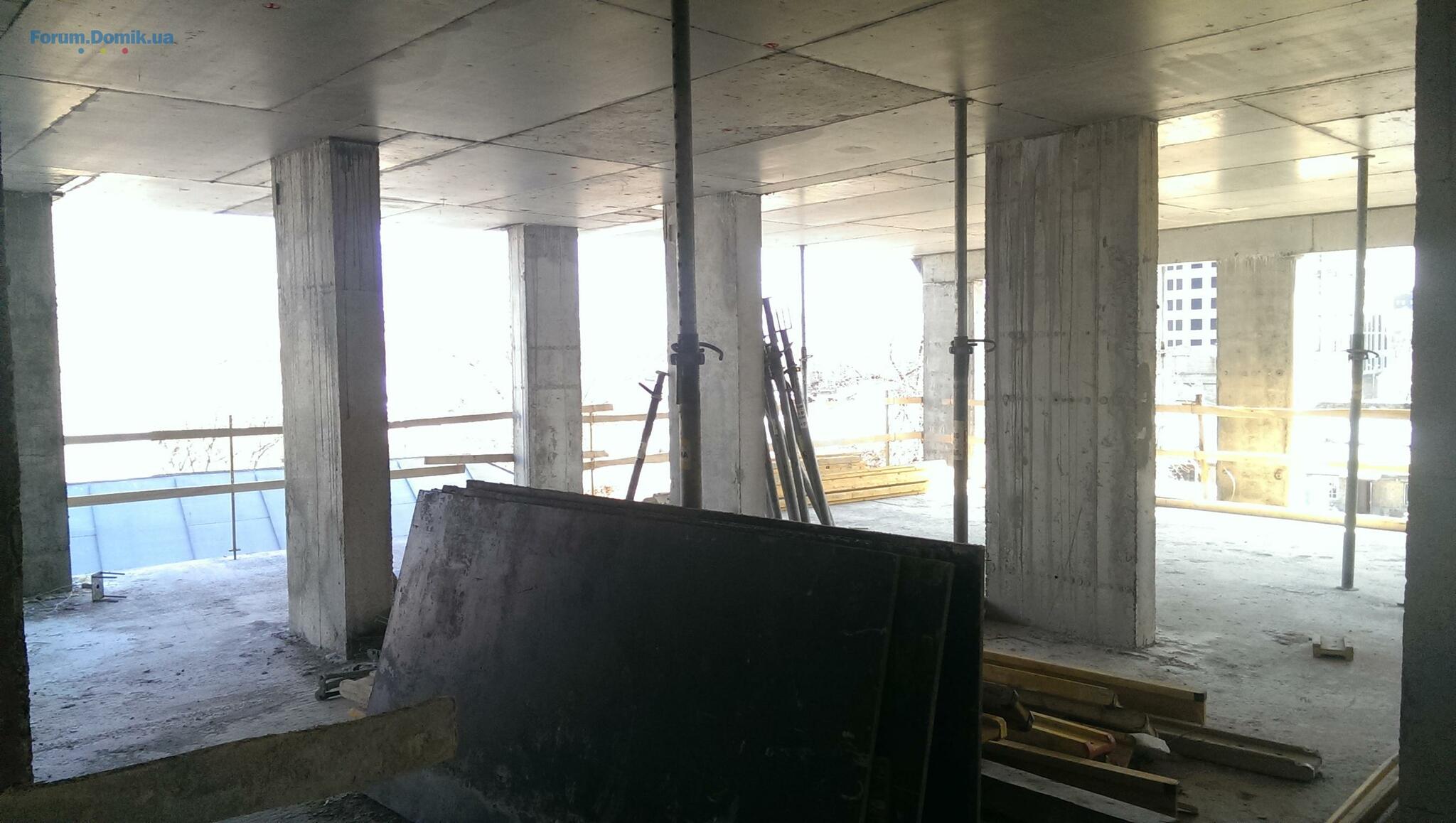

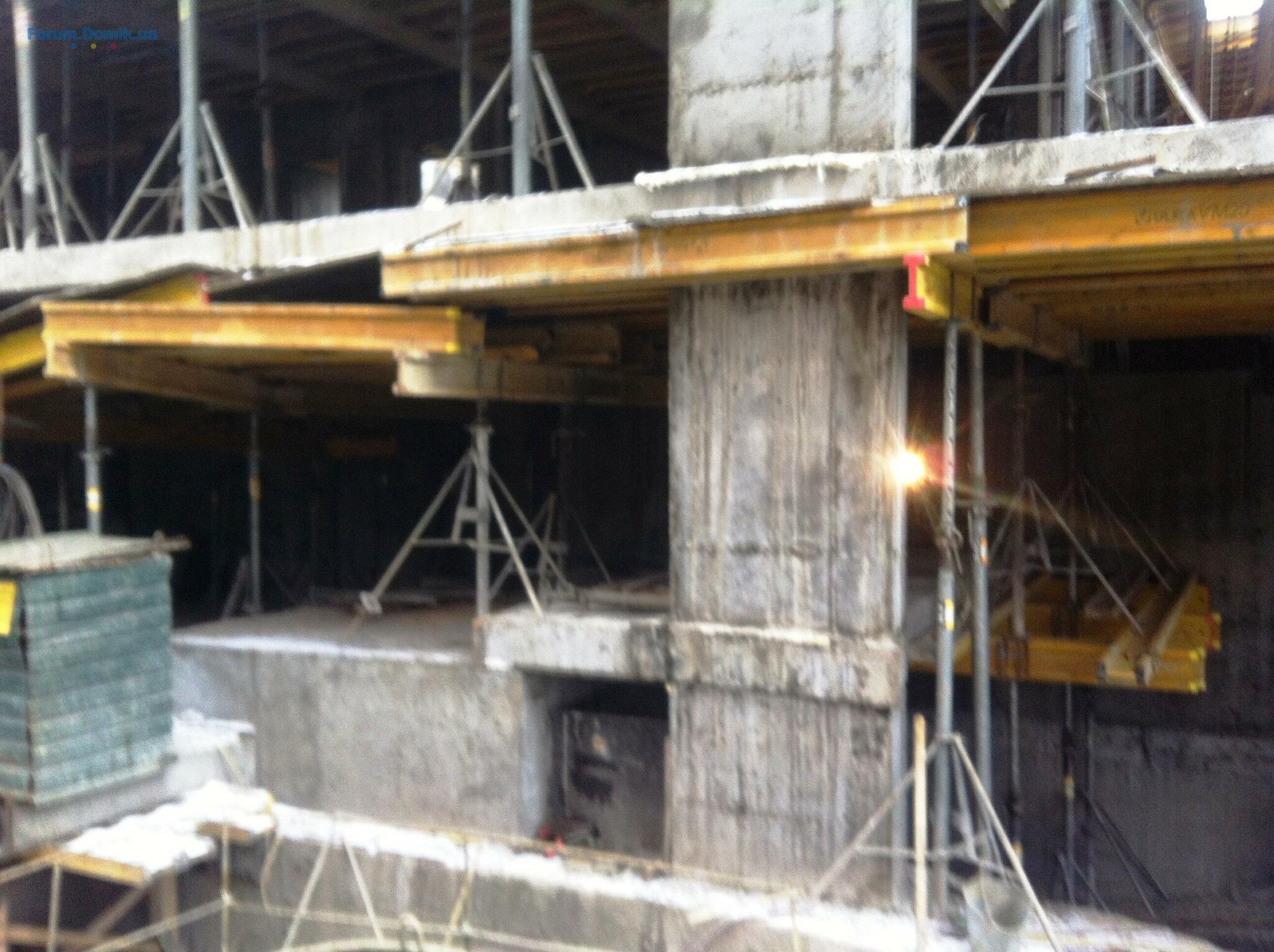

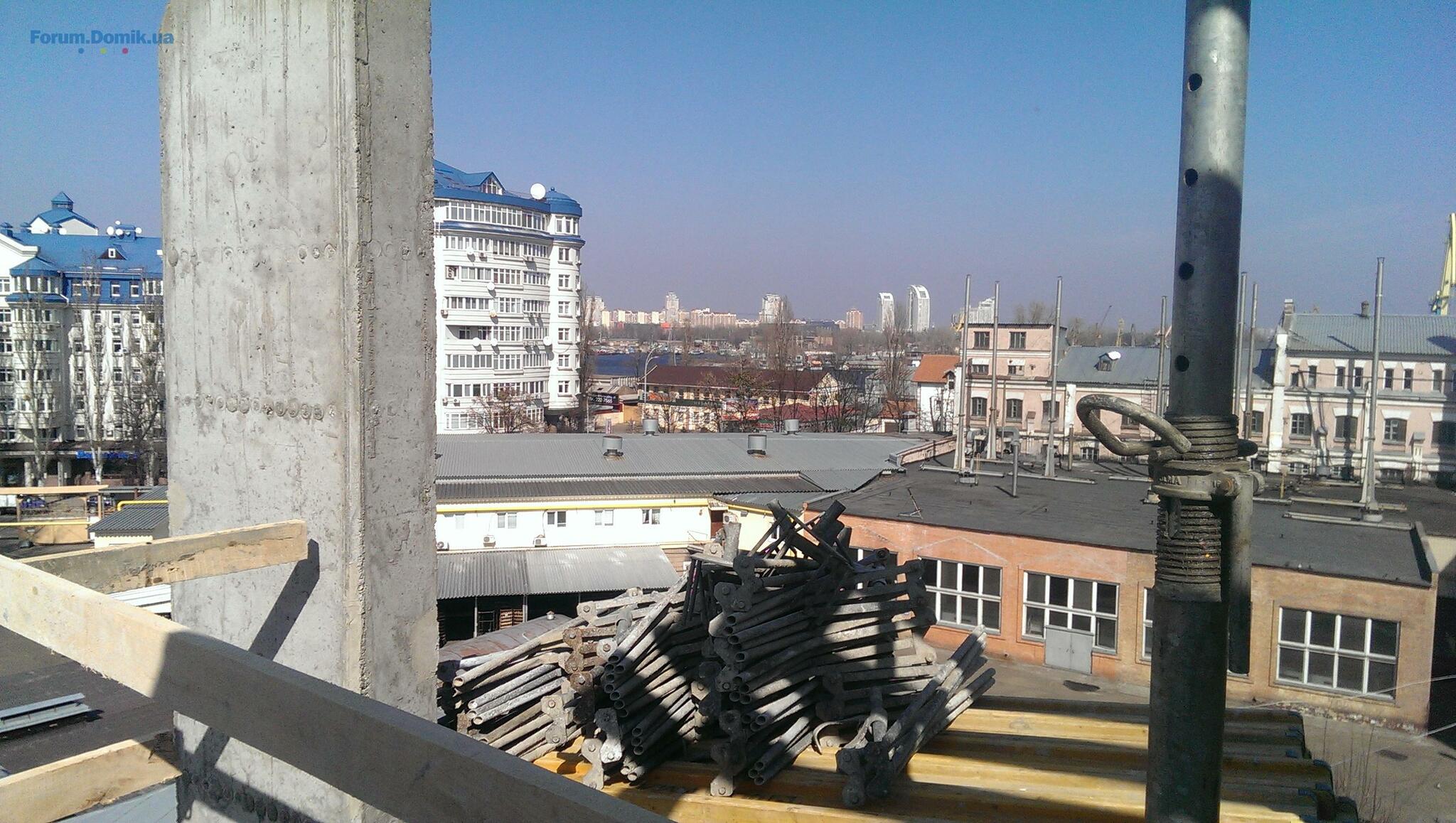

Идет строительство 9-го этажа (колонны по монолиту выполнены на 50%).
Проводятся работы по кирпичной кладке 2-3-го этажей.
Начаты работы по подведению теплотрассы к дому.
13 трав 2015 09:37
Идут работы по перекрытию 9-го этажа.
29 трав 2015 12:37
Ход строительства ЖК BonApart в мае 2015 года.

Выполнены следующие работы:

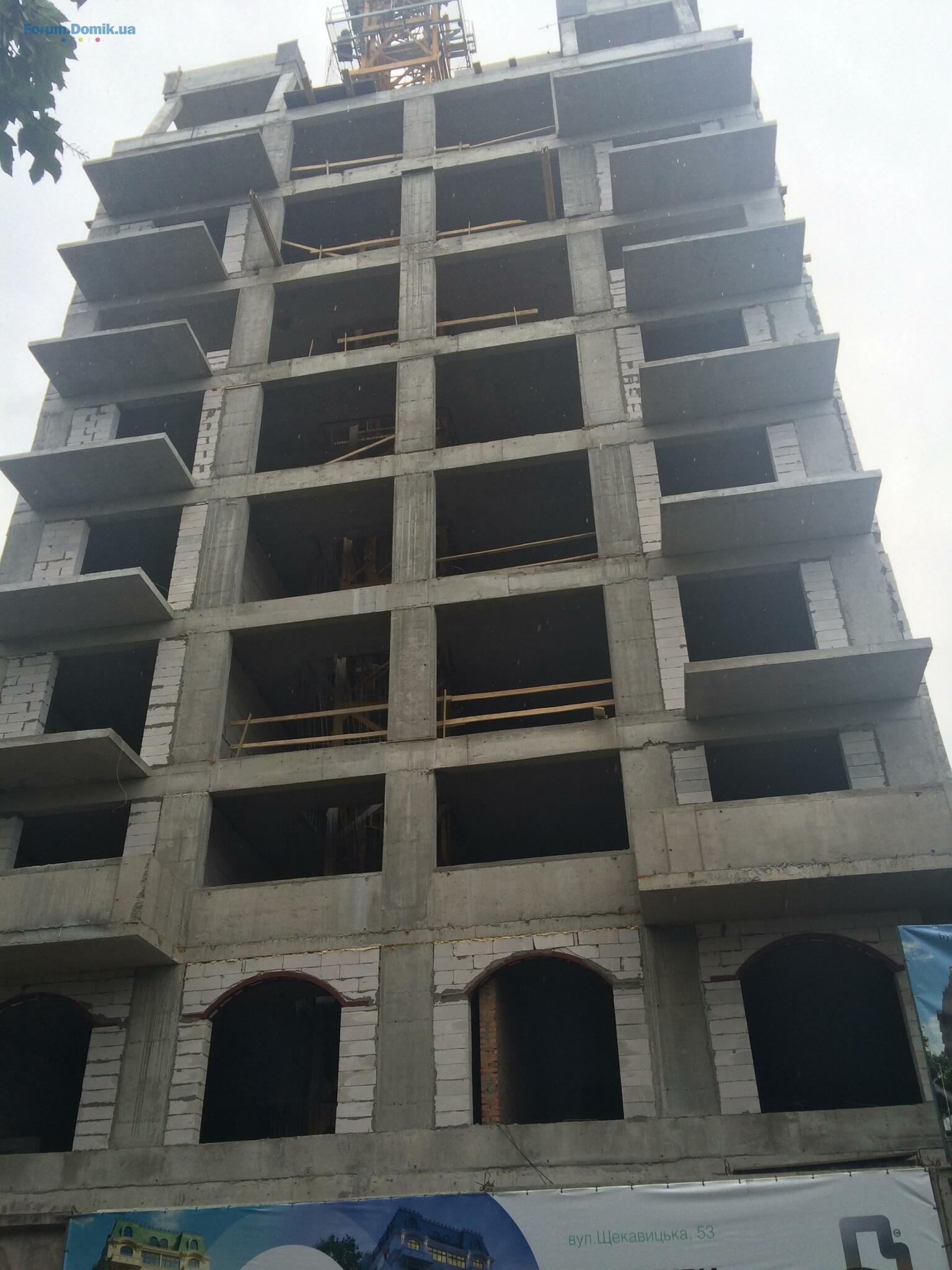

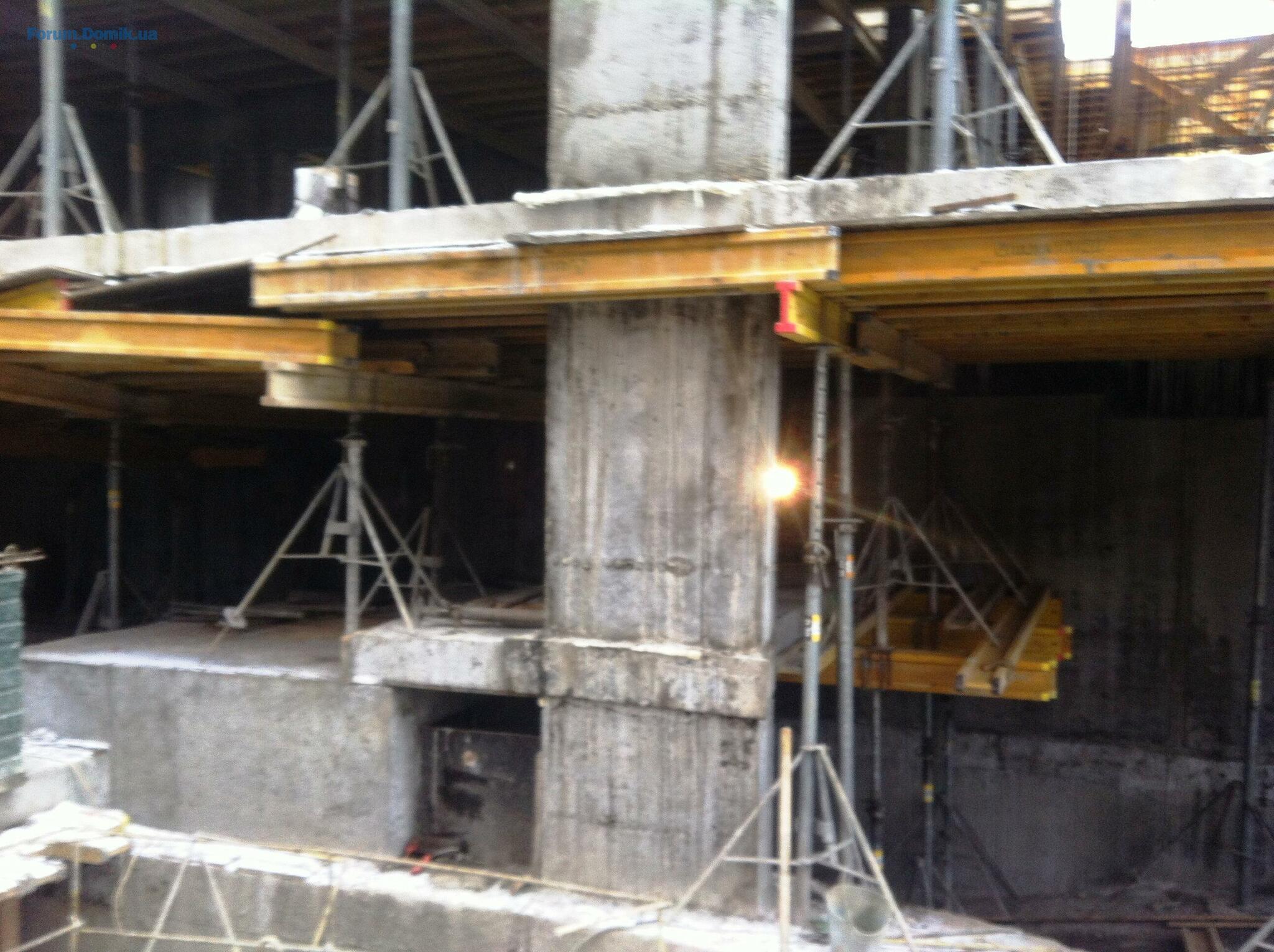

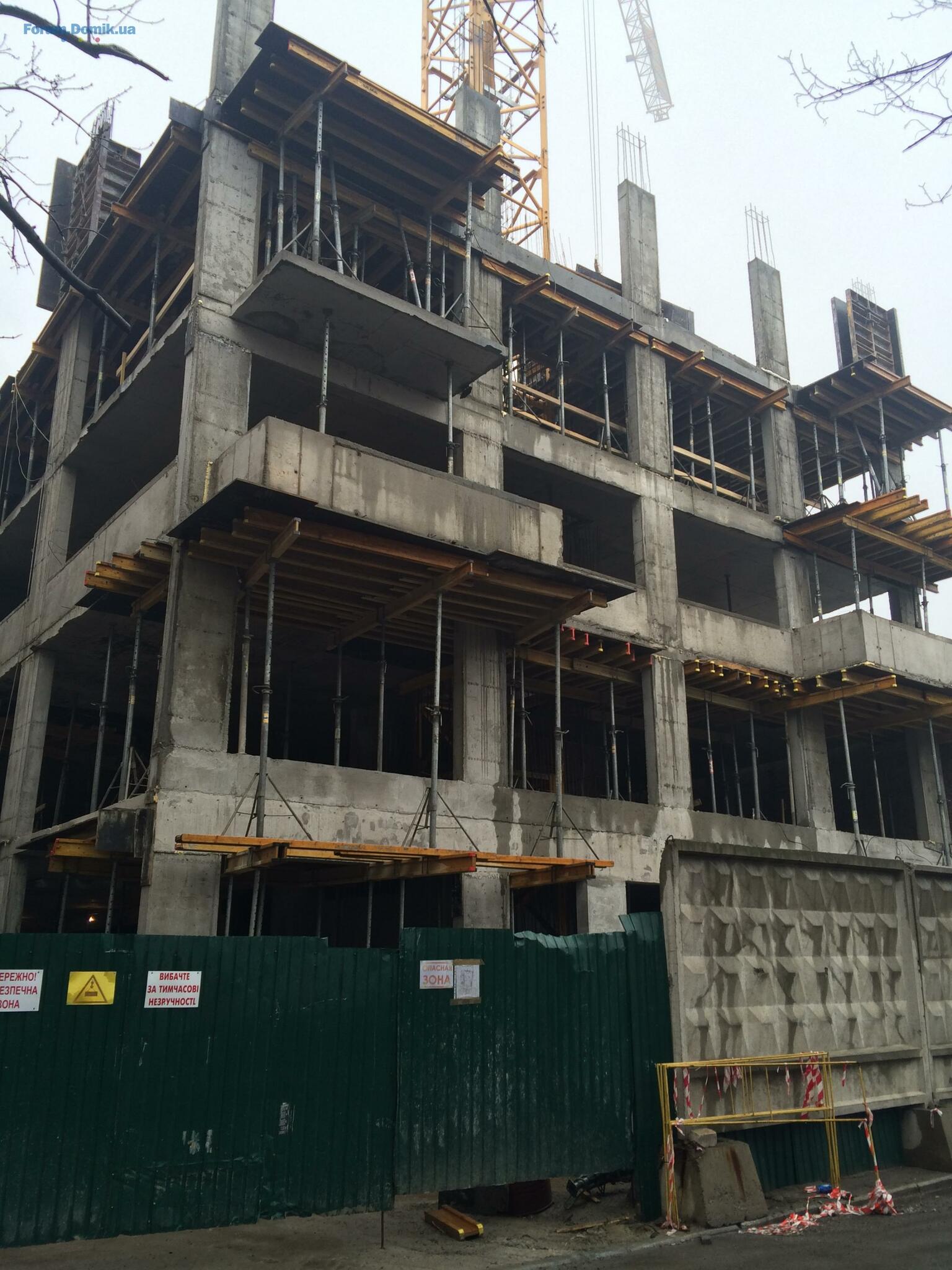

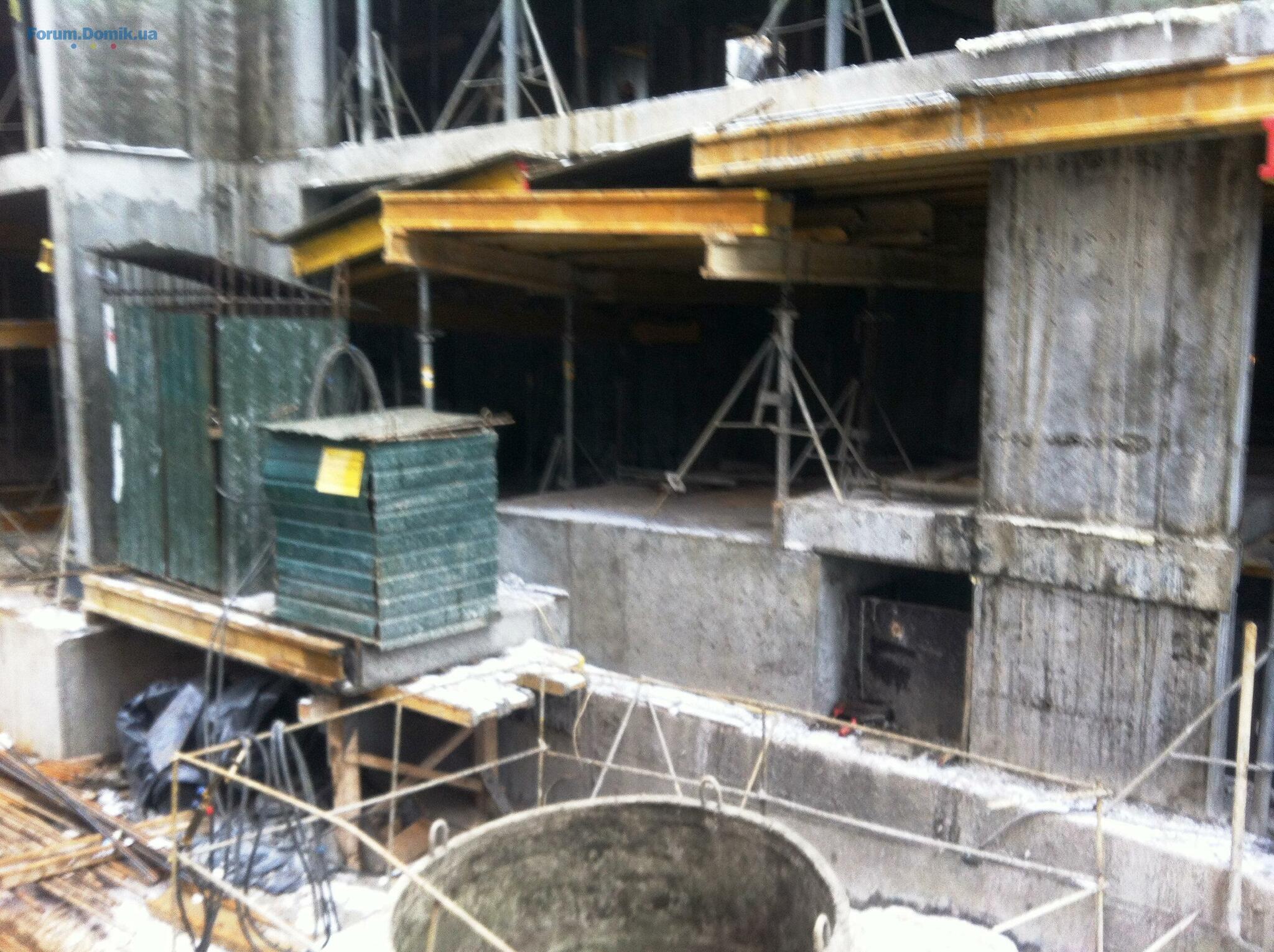

Начато строительство 10-го этажа.
Проводятся работы по кирпичной кладке 6-го этажа.
Продолжаются работы по подведению теплотрассы к дому.

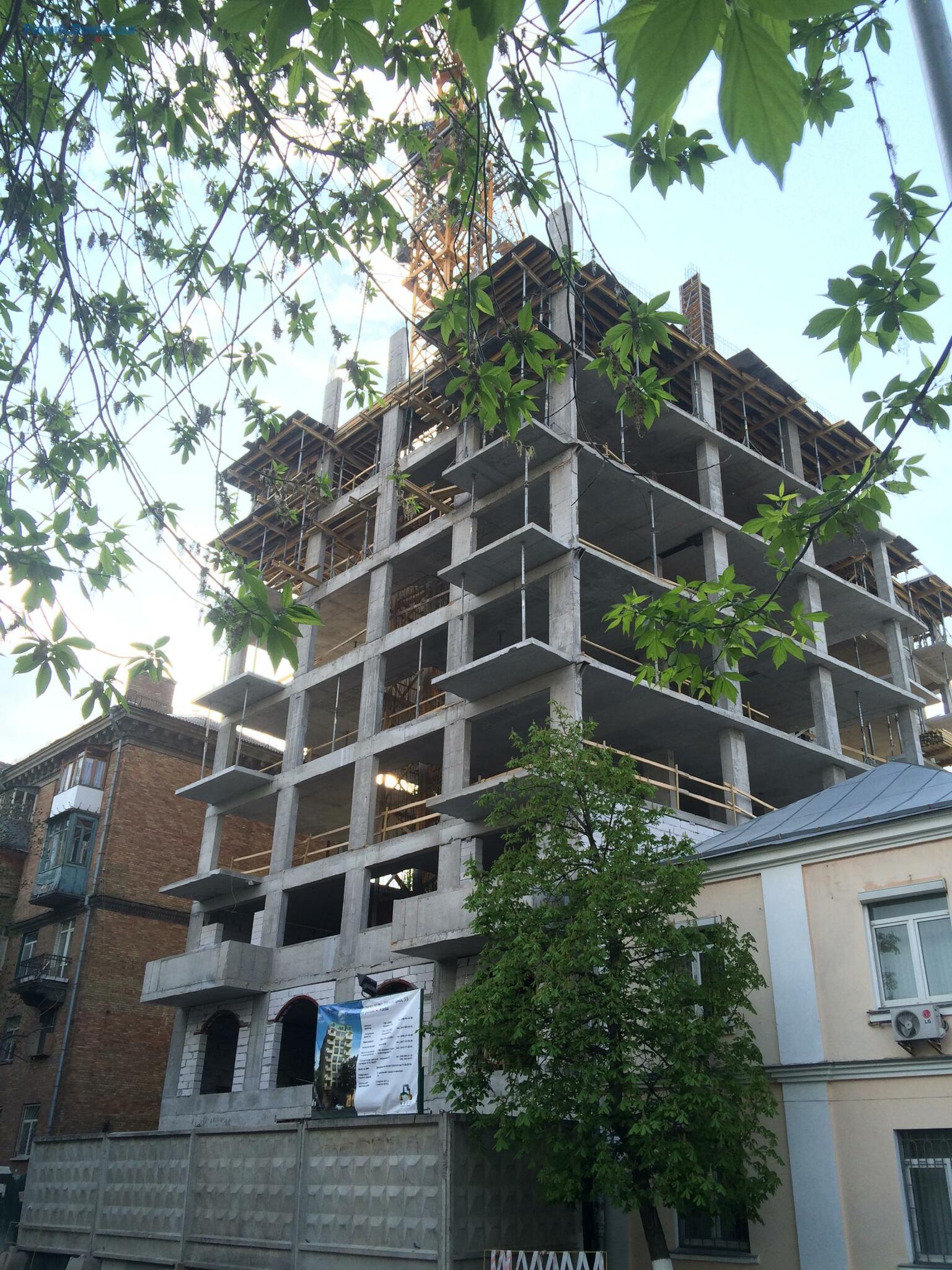

Начаты работы по проведению электрики.
30 черв 2015 20:46
Вчера проходил. На стройке шабаш. Из строителей один охранник.
01 лип 2015 14:06
Строителей на объекте достаточно, и они в основном работают внутри, а не гуляют чтобы их было удобно посчитать.

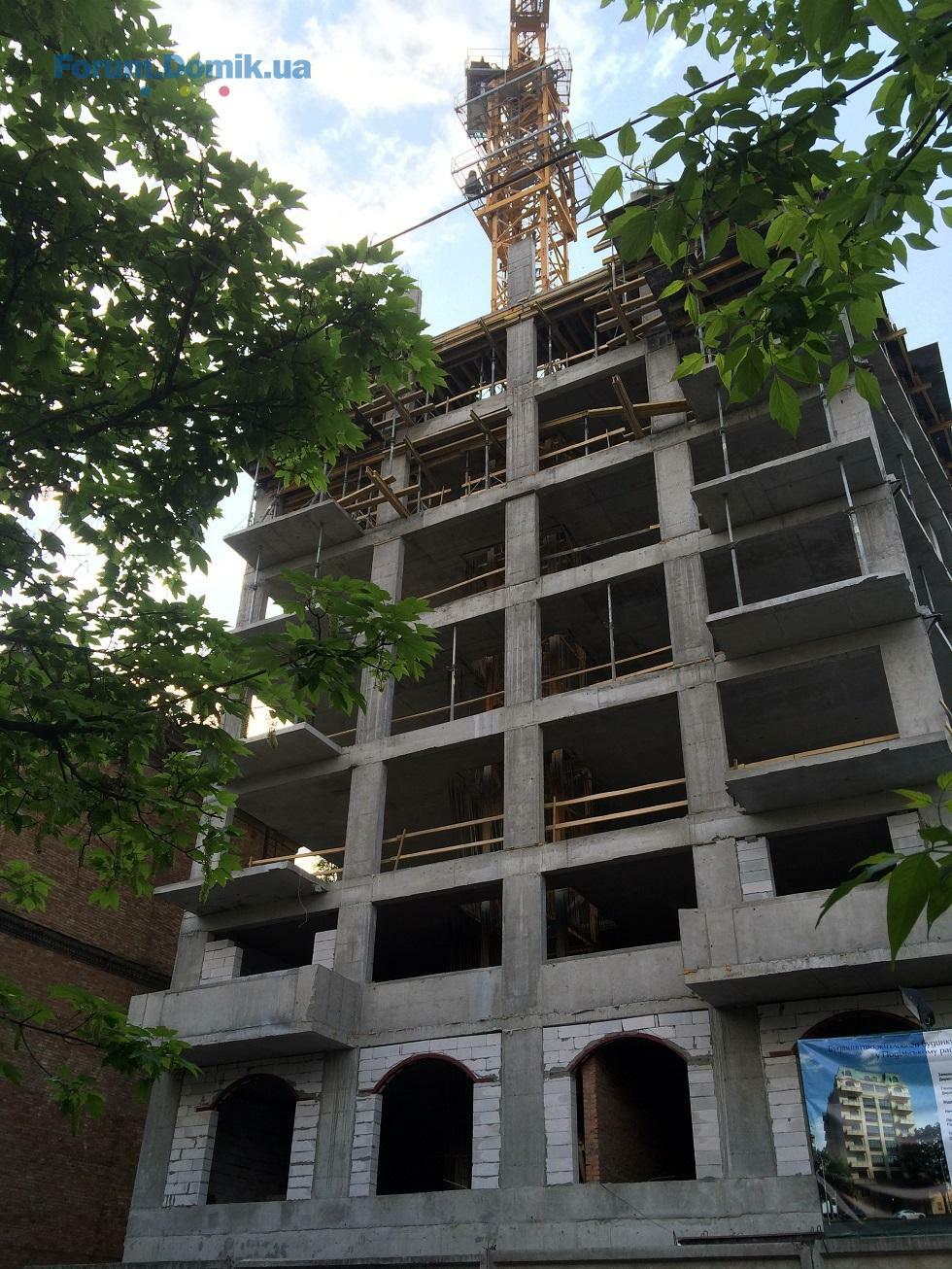

Строительные работы идут с опережением графика.
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
