15 січ 2021 18:04
Цитата "ENSO » 11.01.2021 12:47":

Добрый день.

Запланированный срок ввода в эксплуатацию всех девяти секций жилого комплекса FJORD — 4 квартал 2022 года.

Странно конечно, но менеджеры говорят - второй-третий квартал 23 года. Да и если 1 очередь будет сдана к концу второго квартала 22 года, как может ВЕСЬ комплекс к концу 22 года, если третья, четвертая и.... очереди даже не начинали строиться.
26 січ 2021 08:11
01 лют 2021 15:40
Просьба написать план работ на 1й квартал
01 лют 2021 18:03
ЖК Fjord: звіт про перебіг  будівництва за грудень  2020 року

Мало того, что все просрочено, так и те кто вложился в первую очередь, по сути купили ее значительно дороже, чем сейчас покупают инвесторы во второй, при том что разница в сдаче будет в пол года.
02 лют 2021 08:53
Просьба написать план работ на 1й квартал

Вітаємо.

План робіт на будмайданчику FJORD на період лютий-березень 2021 року.

4,5 каскади:
— лютий-березень: монолітні роботи до 1 поверху.

6,7 каскади:
— лютий-березень: монолітні роботи до 1 поверху.

1,2,3,8,9 каскади, паркінг:

— лютий-березень: земляні роботи;
— лютий: роботи з влаштування пальового поля;
— лютий: влаштування ростверку паркінгу;
— березень: влаштування фундаментних плит.
03 лют 2021 16:16
Здравствуйте, мы являемся инвесторами. Узнавали через друзей имеющих отношение к стройкам в Киеве, нам посоветовали этого застройщика.
По поводу сроков задержки, это с каждым жк в наше время происходит увы.
05 лют 2021 05:52
Цитата "ENSO » 02.02.2021 10:53":

Вітаємо.

План робіт на будмайданчику FJORD на період лютий-березень 2021 року.

4,5 каскади:
— лютий-березень: монолітні роботи до 1 поверху.

6,7 каскади:
— лютий-березень: монолітні роботи до 1 поверху.

1,2,3,8,9 каскади, паркінг:
— лютий-березень: земляні роботи;
— лютий: роботи з влаштування пальового поля;
— лютий: влаштування ростверку паркінгу;
— березень: влаштування фундаментних плит.

Спасибо за информацию!
07 лют 2021 18:46

Добавили онлайн-трансляцию с площадки. Есть 2 камеры:
https://youtu.be/aYals0wg59o
https://youtu.be/YI06FAqQbxU

13 лют 2021 20:22
Был сегодня возле стройки, люди есть, но дорога к воротам засыпана снегом, машины не ездят. За 1.5 года от начала строительства еле-еле первый этаж заканчивают. Как они планируют закончить 4 секции в следующем году?
19 лют 2021 08:03
03 бер 2021 08:02
Вітаємо.

План робіт на будмайданчику FJORD на період березень-травень 2021 року.

4,5 каскади:
— березень-травень: монолітні роботи до 4 поверху.
6,7 каскади:
— березень-травень: монолітні роботи до 4 поверху.
1,2,3,8,9 каскади, паркінг:
— березень-травень: земляні роботи;
— березень: роботи з влаштування пальового поля;
— березень-травень: монолітні роботи паркінгу;
— березень-травень: влаштування фундаментних плит;
— квітень-травень: влаштування монолітного каркаса паркінгу;
— квітень-травень: монолітні роботи.
18 бер 2021 19:59
31 бер 2021 19:25

Ход строительства, март 2021

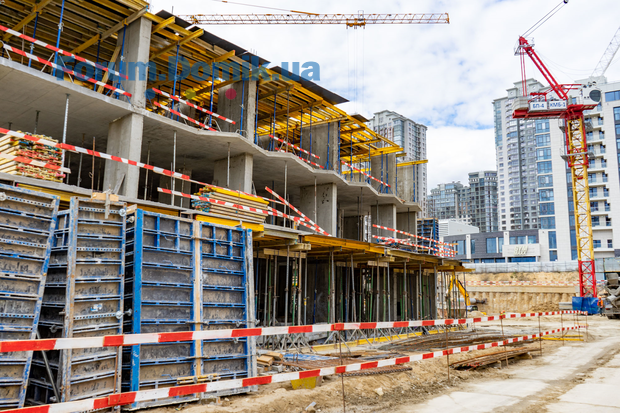

В новом видео главный инженер проектов FJORD и DIADANS рассказал на каком этапе находятся строительные работы в жилом комплексе FJORD. Главным отличием дома от обычных многоэтажных застроек является его каскадная архитектура. На сегодня в каскадах 4-9 завершены земляные работы, строительство свайного поля и монолитные работы до уровня первого этажа.

В 1 и 2 каскадах продолжаются земляные работы и строительство свайного поля. В 7 и 9 каскадах продолжаются монолитные работы по устройству подземного паркинга.
Каркас дома возводится из бетона повышенной прочности, стены заполняются кирпичом толщиной 250 мм. Дополнительно они будут утеплены минераловатными плитами толщиной 150 мм. Такая технология гарантирует устойчивость здания и его высокую энергоэффективность.
Всего с начала строительства было залито 23500 м³ бетона и использовано 36000 тонн арматуры. Одновременно на строительстве жилого комплекса будет привлечено 5 кранов.
15 квіт 2021 10:53
15 трав 2021 10:34
04 черв 2021 19:14
Здравствуйте, мы являемся инвесторами. Узнавали через друзей имеющих отношение к стройкам в Киеве, нам посоветовали этого застройщика.
По поводу сроков задержки, это с каждым жк в наше время происходит увы.

посоветовали застройщика который ничего не построил)
07 черв 2021 13:49
Вітаємо.

План робіт на будмайданчику FJORD на період червень-серпень 2021 року.

4,5 каскади:

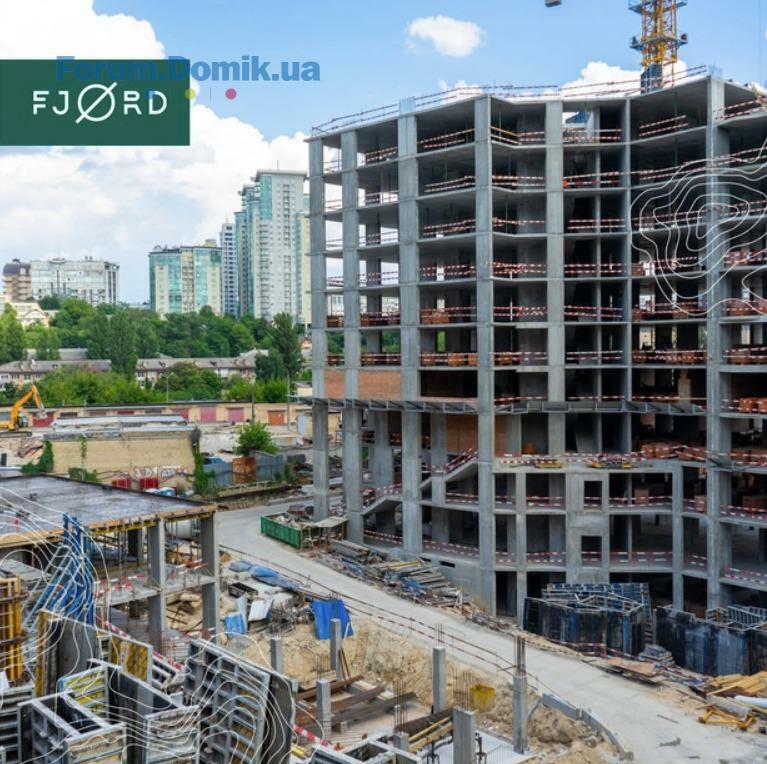

— червень-серпень: монолітні роботи до 12 поверху;

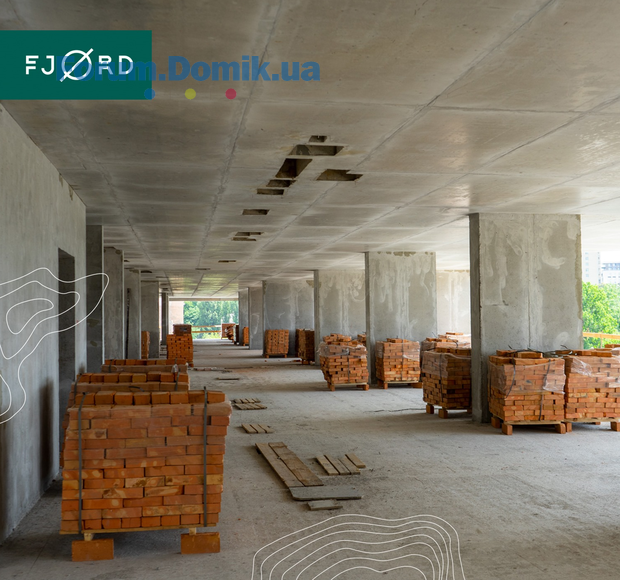

— червень-серпень: цегляна кладка до 6 поверху.

6,7 каскади:
— червень-серпень: монолітні роботи до 10 поверху;
— серпень: початок цегляної кладки.

1,2,3,8,9 каскади, паркінг:
— червень-серпень: монолітні роботи до 6 поверху 8, 9 каскадів;
— червень-серпень: монолітні роботи до 3 поверху 1, 2 каскадів.
18 черв 2021 12:03
15 лип 2021 09:51
20 серп 2021 06:26
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
1. . .35. . .8
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
