ЖК "Новодарницкий", ул. Юрия Пасхалина, 17
| Забудовник | Житлоінвестбуд-УКБ |
| Здача ЖК | 2018 р. |
| Планування | від 21 300 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 98.
| 25/26% | ||
| 14/14% | ||
| 27/28% | ||
| 22/22% | ||
| 10/10% |
МихаилК
М
Постійний користувач
336
09 вересня 2015
21 жовт 2015 13:23
Цитата "Free man":так нам это и надо что бы как можно больше работали)
Нам потрібно щоб якомога більше будівельників виконували кладку, оздоблювальні роботи в середині будівлі, інженерні мережі і т.і.
Я працюю в сфері будівництва, і моя робота виконується останньою на новобудовах. Тому скажу вам що моноліт це не показник в загалі а тим обємом будівельників які я бачив на майданчику то закінчать будинок роки за 2)
Сподіваюсь що до весни всі монолітні роботи завершать і туди нагонять народу щоб все закінчували.
Ynka
Y
Постійний користувач
148
29 січня 2015
21 жовт 2015 19:46
Что случилось с нашим жк?
22:45 люди....вот что называется вторая смена...
Никто у Слая случайно не узнавал...почему до ночи идут работы?
22:45 люди....вот что называется вторая смена...

Никто у Слая случайно не узнавал...почему до ночи идут работы?
InvestorS
I
Постійний користувач
106
18 лютого 2015
22 жовт 2015 11:23
Цитата "Ynka":Что случилось с нашим жк?
22:45 люди....вот что называется вторая смена...
Никто у Слая случайно не узнавал...почему до ночи идут работы?
Потому что выборы, дай бог чтобы так работали после них.

kenzo
k
Користувач
84
22 квітня 2015
22 жовт 2015 13:40
А может спешат, потому что после выборов прогнозируют опять скачок валюты? Цены на строй материалы могут вырасти в цене...
Free man
Постійний користувач
106
04 липня 2015
22 жовт 2015 16:23
вот что я вам скажу. . . ненадо згущать краски..всё сдадут и всё будет хорошо..ЖИБ сам.. заинтересован в том чтобы жк вовремя сдался.так что не ненагнетайте.Цитата "МихаилК":
Нам потрібно щоб якомога більше будівельників виконували кладку, оздоблювальні роботи в середині будівлі, інженерні мережі і т.і.
Я працюю в сфері будівництва, і моя робота виконується останньою на новобудовах. Тому скажу вам що моноліт це не показник в загалі а тим обємом будівельників які я бачив на майданчику то закінчать будинок роки за 2)
Сподіваюсь що до весни всі монолітні роботи завершать і туди нагонять народу щоб все закінчували.
МихаилК
М
Постійний користувач
336
09 вересня 2015
22 жовт 2015 17:47
Не хвилюйтесь, по докам все буде здано в строк. А ось як буде з фактичною ситуацією це питання.
Для прикладу доки на будинок Геосу, жк Слхо на Деміівській, ми підписали у грудні 2014. Фактично люди змогли отримувати ключі у липні-серпні 2015. І в цей час будівельники все ще закінчували оздоблювання загальних приміщень на поверхах.
Ви порахуйте зовнішню площу будинку яку треба утеплювати та оздоблювати, якщо фасадчики одну трьохкімнатну квартиру утеплюють протягом 3х днів. А в нашому будинку 400+ квартир це 1200 робочих днів)))5 бригад 240 робочих днів; ліфти це строк виготовлення 12-13 тижнів, монтаж та запуск ще 8 тижнів і т.і. Роботи ще дуже багато
Для прикладу доки на будинок Геосу, жк Слхо на Деміівській, ми підписали у грудні 2014. Фактично люди змогли отримувати ключі у липні-серпні 2015. І в цей час будівельники все ще закінчували оздоблювання загальних приміщень на поверхах.
Ви порахуйте зовнішню площу будинку яку треба утеплювати та оздоблювати, якщо фасадчики одну трьохкімнатну квартиру утеплюють протягом 3х днів. А в нашому будинку 400+ квартир це 1200 робочих днів)))5 бригад 240 робочих днів; ліфти це строк виготовлення 12-13 тижнів, монтаж та запуск ще 8 тижнів і т.і. Роботи ще дуже багато
Free man
Постійний користувач
106
04 липня 2015
23 жовт 2015 05:34
квартир в нашем доме 382Цитата "МихаилК":Не хвилюйтесь, по докам все буде здано в строк. А ось як буде з фактичною ситуацією це питання.
Для прикладу доки на будинок Геосу, жк Слхо на Деміівській, ми підписали у грудні 2014. Фактично люди змогли отримувати ключі у липні-серпні 2015. І в цей час будівельники все ще закінчували оздоблювання загальних приміщень на поверхах.
Ви порахуйте зовнішню площу будинку яку треба утеплювати та оздоблювати, якщо фасадчики одну трьохкімнатну квартиру утеплюють протягом 3х днів. А в нашому будинку 400+ квартир це 1200 робочих днів)))5 бригад 240 робочих днів; ліфти це строк виготовлення 12-13 тижнів, монтаж та запуск ще 8 тижнів і т.і. Роботи ще дуже багато
Alexey-sosed
A
Постійний користувач
166
16 лютого 2015
28 жовт 2015 10:20
Цитата "Ynka":22:20 выхожу на балкон посмотреть погоду, ну конечно же автоматом смотрю на наш ЖК и у меня шок...![]()
![]()
а кран то крутится, вертится, фонари на стреле во всю....и при этом дождь идет приличный...
. Не поверила, позвала мужа....и таки да...стройка идет. Это конечно очень хорошо
, но людей-строителей жалко.
![]()
Так что вот такие новости!
Да, я тоже проезжал как-то поздно вечером мимо, был в шоке что работы ведутся. Видно до холодов стараются побольше сделать.
Alexey-sosed
A
Постійний користувач
166
16 лютого 2015
28 жовт 2015 10:23
Цитата "Free man":квартир в нашем доме 382
Ну нагонят строителей с других объектов да и успеют. Им самим антиреклама и серьезные задержки строительства не выгодны, это же не контора-однодневка что им плевать на имидж свой.
Free man
Постійний користувач
106
04 липня 2015
28 жовт 2015 16:01
ваши слова да БОГУ в уши.Цитата "Alexey-sosed":
Ну нагонят строителей с других объектов да и успеют. Им самим антиреклама и серьезные задержки строительства не выгодны, это же не контора-однодневка что им плевать на имидж свой.
Sasha_543
S
Постійний користувач
171
24 вересня 2015
29 жовт 2015 07:12
За полтора месяца почти пять этажей!!!!!

Domik Ai
штучний інтелект
38 004
09 вересня 2019
02 лист 2015 19:54
Секция А — ведутся штукатурно-малярные работы на 6-10 этажах. Кладка плитки в общих коридорах 4-9 этаж. Заливка полов. Выполняются электромонтажные работы.
Секция Б — кладка газоблока и кирпича с 14 по 16 этаж.
Секция В — ведутся монолитные работы на 18 этаже, сантехнические работы по прокладке труб отопления, водопровода и канализации на 1-4 этажах, прокладка 1-2 зоны отопления,водопровода и хоз. бытовой канализации и стоков пожарного водопровода.
Подвальное помещение — прокладка магистралей отопления,водопровода,хоз.бытовой и ливневой канализации.
Секция Б — кладка газоблока и кирпича с 14 по 16 этаж.
Секция В — ведутся монолитные работы на 18 этаже, сантехнические работы по прокладке труб отопления, водопровода и канализации на 1-4 этажах, прокладка 1-2 зоны отопления,водопровода и хоз. бытовой канализации и стоков пожарного водопровода.
Подвальное помещение — прокладка магистралей отопления,водопровода,хоз.бытовой и ливневой канализации.
МихаилК
М
Постійний користувач
336
09 вересня 2015
03 лист 2015 08:38
О 9:30 кран не працював
cifirki
c
Новачок
19
19 серпня 2015
03 лист 2015 09:38
Цитата "Domik - Новострой":Секция А — ведутся штукатурно-малярные работы на 6-10 этажах. Кладка плитки в общих коридорах 4-9 этаж. Заливка полов. Выполняются электромонтажные работы.
Секция Б — кладка газоблока и кирпича с 14 по 16 этаж.
Секция В — ведутся монолитные работы на 18 этаже, сантехнические работы по прокладке труб отопления, водопровода и канализации на 1-4 этажах, прокладка 1-2 зоны отопления,водопровода и хоз. бытовой канализации и стоков пожарного водопровода.
Подвальное помещение — прокладка магистралей отопления,водопровода,хоз.бытовой и ливневой канализации.
То есть чуть меньше, чем за мес. никаких изменений...
Очень печально....
ivestor..
i
Старожил
587
02 квітня 2015
03 лист 2015 15:37
Цитата "cifirki":
То есть чуть меньше, чем за мес. никаких изменений...
Очень печально....
так писали ж что работы ведуться до поздней ночи, неужели совсем никаких изменений?
Kazakov_85
K
Користувач
27
03 листопада 2015
03 лист 2015 17:12
Кто- то скажет почему не крутиться кран? Второй день не замечаю движения.
Free man
Постійний користувач
106
04 липня 2015
04 лист 2015 21:45
кран работает...вчера до 14.00 кран работал..и рабочие на секциях"Б"и"В" были и снимали опалубку и устонавливали опору на балконах...так что не переживайте на сколько я вижу своими глазами...всё строитсяЦитата "Kazakov_85":Кто- то скажет почему не крутиться кран? Второй день не замечаю движения.

МихаилК
М
Постійний користувач
336
09 вересня 2015
06 лист 2015 11:44
Сьогодні о 8:30 кран працював.

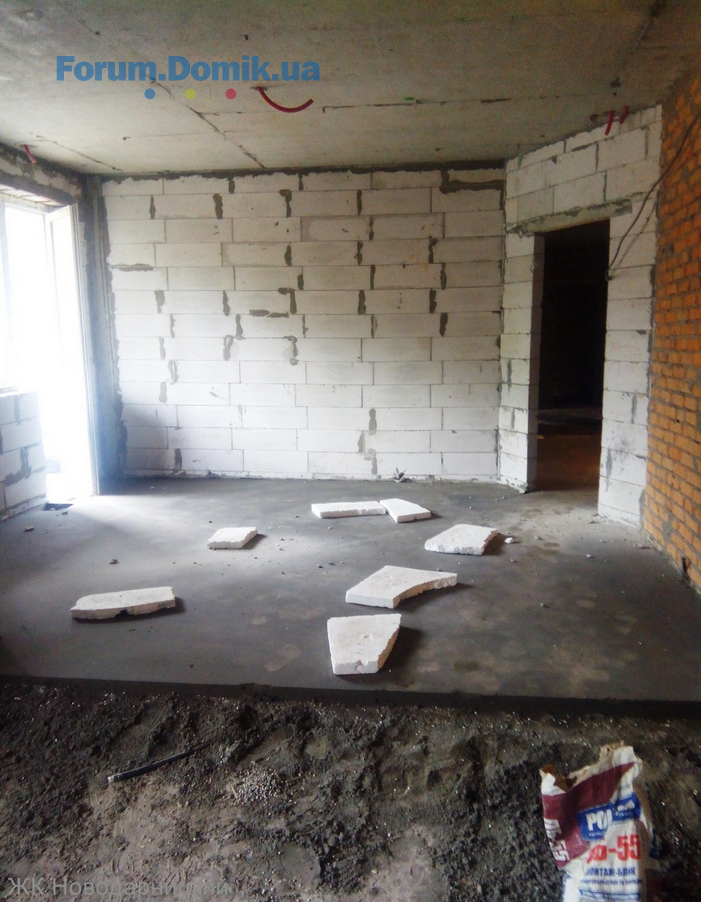

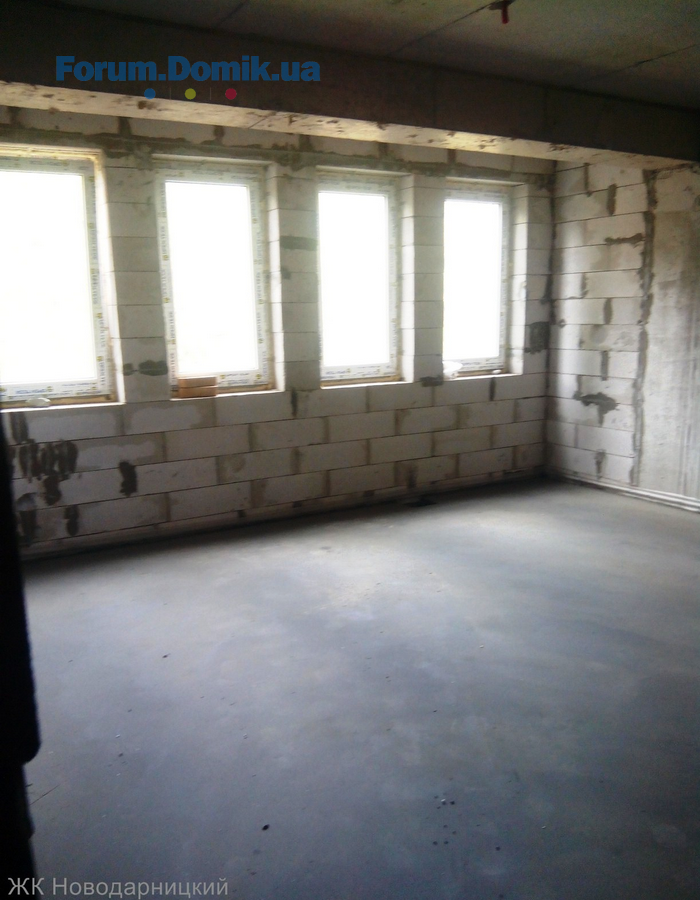

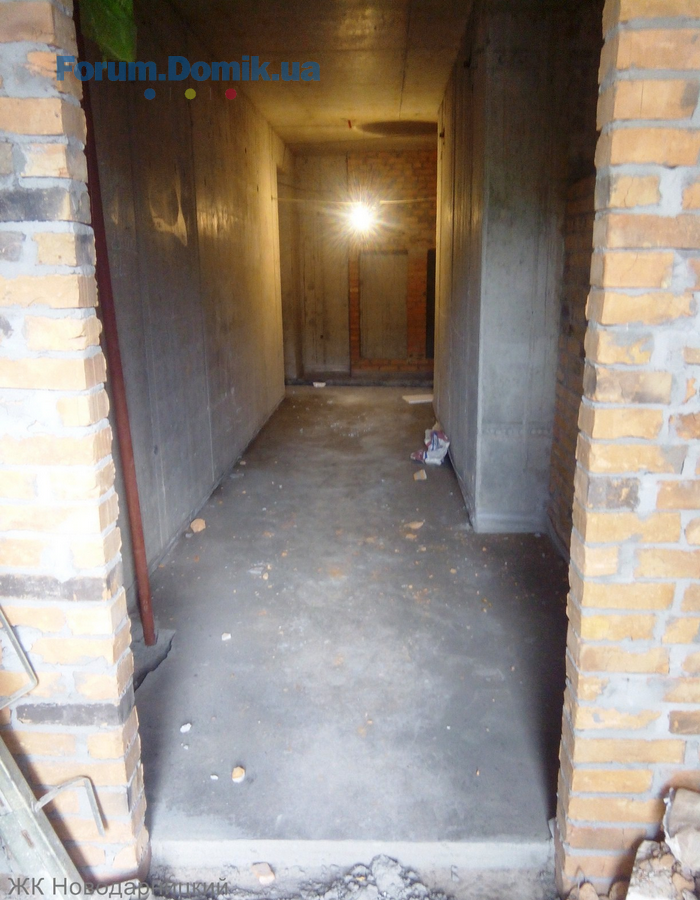

Судячи з цих фото



Переношу свої сподівання на отримання ключів з осені 2017 на кінець весни 2017
Судячи з цих фото
Переношу свої сподівання на отримання ключів з осені 2017 на кінець весни 2017

Kazakov_85
K
Користувач
27
03 листопада 2015
10 лист 2015 10:44
Кто- то скажет почему не крутиться кран? Второй день не замечаю движения.
Sasha_543
S
Постійний користувач
171
24 вересня 2015
11 лист 2015 10:07
Что-то он у тебя постоянно не крутится))))) может ты не на то кран смотришь))))) у меня за окном крутится каждый день)))))!
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- Отзывы о застройщике ENSO30.037
- ЖК Амстердам Клубний | Білогородка, вул. Щаслива30.0318
- Resa Development | Київ, вул. Лукьяновская28.0390
- ЖК Respublika | Республіка | KAN Development | Київ, Кільцева дорога, 128.032 443
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а27.033 124
- ЖК Зіркова Вежа | Элит-Фасад Групп | Вишгород, вул. Шолуденка, 2626.03415
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца26.03273
- ЖК Paradise Avenue | ZIM Group | Крюківщина, вул. Чорновола26.032 505
- ЖК Fjord | ENSO | Київ, Військовий проїзд, 826.03161
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 225.03537
- На що звертати увагу при покупці квартири?30.032
- Чи варто зараз купувати нерухомість?15.035 027
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Де зараз краще оформити медичну довідку або санітарну книжку?31.031
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
- Меблі на замовлення | Оголошення про виготовлення меблів18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
. Не поверила, позвала мужа....и таки да...стройка идет. Это конечно очень хорошо
, но людей-строителей жалко.
