Ход строительства
3 секция:
Выполнен монтаж вентканалов по 29-й этаж включительно.
По 22-й этаж в квартирах выполнены штукатурные работы.
Ведутся работы по разводке медной проводки на 29-м этаже.
Выполнена поквартирная разводка отопления по 13-й этаж включительно, стояки отопления 2-й зоны окончены.
В шахте лифта №2 продолжаются монтажные работы.
Выполнена стяжка полов со 2-го по 8-й этаж, приступили к стяжке полов 9-го этажа.
Выполнены фасадные работы по утеплению лестницы (сделано 1100 м2).
Монтируются металлопластиковые профиля.
Выполнены стояки воды.
Начаты работы по устройству левневой канализации.
Выполняются кровельные работы на 33-ем этаже (стяжка).
4 секция:
Ведутся работы по кладке наружных стен 14-го этажа секции «А».
Окончена кладка балконов 11-го, 12-го,13-го и 14-го этажа.
Ведутся арматурные работы на парапетах секции «Б».
Ведется монтаж фахверков 15-го этажа секции «А» и «Б».
Ведется бетонирование парапетов кровли секции «А».
Окончена кладка балконов 10-го этажа секции «А».
Ведется кладка балконов 10-го этажа секции «Б».
Ведутся арматурные работы на парапетах секции «Б».
3 секция:
Выполнен монтаж вентканалов по 29-й этаж включительно.
По 22-й этаж в квартирах выполнены штукатурные работы.
Ведутся работы по разводке медной проводки на 29-м этаже.
Выполнена поквартирная разводка отопления по 13-й этаж включительно, стояки отопления 2-й зоны окончены.
В шахте лифта №2 продолжаются монтажные работы.
Выполнена стяжка полов со 2-го по 8-й этаж, приступили к стяжке полов 9-го этажа.
Выполнены фасадные работы по утеплению лестницы (сделано 1100 м2).
Монтируются металлопластиковые профиля.
Выполнены стояки воды.
Начаты работы по устройству левневой канализации.
Выполняются кровельные работы на 33-ем этаже (стяжка).
4 секция:
Ведутся работы по кладке наружных стен 14-го этажа секции «А».
Окончена кладка балконов 11-го, 12-го,13-го и 14-го этажа.
Ведутся арматурные работы на парапетах секции «Б».
Ведется монтаж фахверков 15-го этажа секции «А» и «Б».
Ведется бетонирование парапетов кровли секции «А».
Окончена кладка балконов 10-го этажа секции «А».
Ведется кладка балконов 10-го этажа секции «Б».
Ведутся арматурные работы на парапетах секции «Б».
Domik Ai
штучний інтелект
38 058
09 сентября 2019
25 апр 2013 23:36
5 секция:

Serik-
S
Постоянный пользователь
134
19 февраля 2013
13 май 2013 07:35

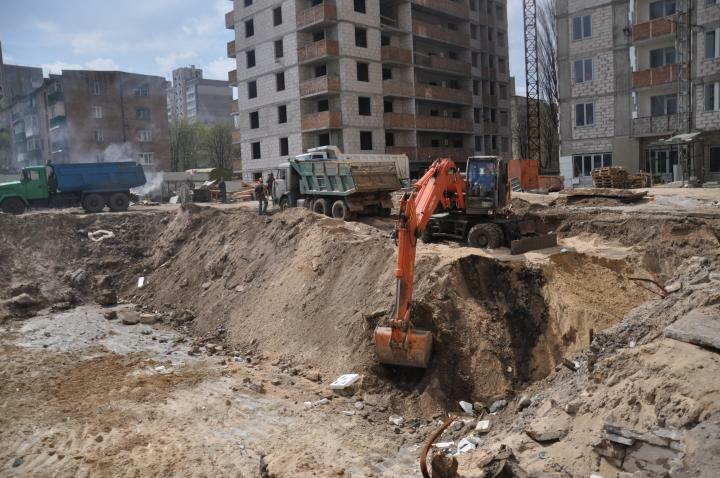

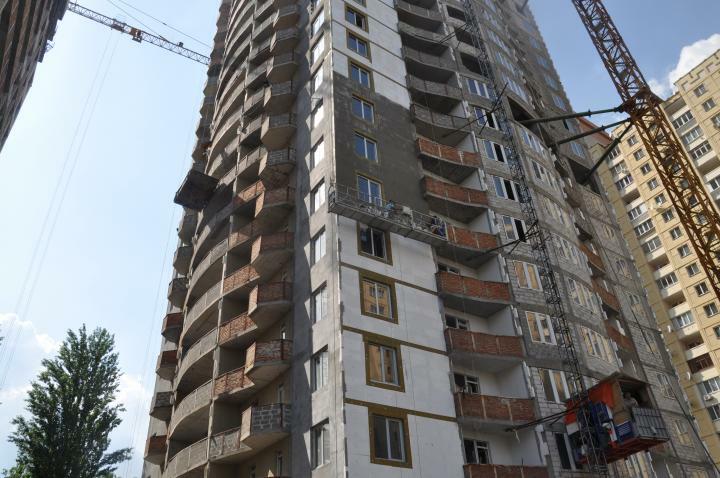

Всем привет и с прошедшими праздниками форумчане! Был 10.05.13 на стройке нашей 3-й секции. Подъезжая к дому, не увидел абсолютно никаких изменений по фасаду дома, только на лестничных маршах поставили стеклопакеты. В отделе продаж я спросил у язвительного менеджера Оксаны как же обещанные ремонты в конце мая мы будем делать? Она спокойным и тоже язвительным голосом ответила, что по поводу конца мая никто не говорил и надейтесь на осень. Я естественно возмутился, мол люди не просто хотят побыстрее, все и сразу, а что как правило все снимают жилье и т.д. и т.п.
Поднявшись на свой 29-й этаж, за последних 2 месяца (последний раз был в средине марта), увидел всего лишь изменения в следующем: поставили перегородку между коридором и сан узлом, поставили все стеклопакеты в квартире (КСТАТИ, ВМЕСТО ОБЕЩАНЫХ 3-Х КАМЕРНЫХ ПОСТАВИЛИ 1-НО КАМЕРНЫЕ СТЕКЛОПАКЕТЫ ВЕЗДЕ) и поставили гнезда под розетки.
И еще Инфо на сайте врет на 1 этаж. По инфо Опубликовано: 25.04.2013 16:45 "Ведутся работы по разводке медной проводки на 29-м этаже" - не правда, только 28-й закончили, и то не факт, может еще будут заканчивать. Я не спец в этом деле.
В общем ребята думаю о начале ремонтов не раньше июля, бл….дь. Так что продолжаем снимать квартиры, те кто снимает, выкидывать деньги на съем, вместо покупок за эти деньги строй материалов и ждать! Вкратце описал все что видел.
Поднявшись на свой 29-й этаж, за последних 2 месяца (последний раз был в средине марта), увидел всего лишь изменения в следующем: поставили перегородку между коридором и сан узлом, поставили все стеклопакеты в квартире (КСТАТИ, ВМЕСТО ОБЕЩАНЫХ 3-Х КАМЕРНЫХ ПОСТАВИЛИ 1-НО КАМЕРНЫЕ СТЕКЛОПАКЕТЫ ВЕЗДЕ) и поставили гнезда под розетки.
И еще Инфо на сайте врет на 1 этаж. По инфо Опубликовано: 25.04.2013 16:45 "Ведутся работы по разводке медной проводки на 29-м этаже" - не правда, только 28-й закончили, и то не факт, может еще будут заканчивать. Я не спец в этом деле.
В общем ребята думаю о начале ремонтов не раньше июля, бл….дь. Так что продолжаем снимать квартиры, те кто снимает, выкидывать деньги на съем, вместо покупок за эти деньги строй материалов и ждать! Вкратце описал все что видел.
kasik85
Пользователь
80
08 февраля 2013
13 май 2013 20:03
Доброго времени суток!сегодня муж позвонил в отдел продаж, говорил с менеджером которая нас оформляла.... Напомнил что обещали в конце мая сдать дом.... В ответ услышал что еще месяца 2 нужно потерпеть! Вообщем завтра с мужем едим туда на разведку! Отпишемся! Соседи 29 этаж.

kasik85
Пользователь
80
08 февраля 2013
13 май 2013 20:13
да по поводу съема квартиры вы правы! Накладно пипец.....Будем надеяться на конец июля!
Serik-
S
Постоянный пользователь
134
19 февраля 2013
14 май 2013 06:43
Будем ждать новостей, соседи! Главное что б реально до осени не пришлось ждать.
buchaflat
b
Пользователь
41
28 октября 2012
14 май 2013 16:04
когда собрание очередное намечается, 3 секция?
Elenasvetlaya
Новичок
6
29 июня 2011
15 май 2013 05:55
Собрание по 3-й секции перенесено на 25.05 в 10ч.
Domik Ai
штучний інтелект
38 058
09 сентября 2019
17 май 2013 22:45
3 секция:
Выполнен монтаж вентканалов по 29-й этаж включительно. Начаты работы на 30-м и -32-м этаже.
По 22-й этаж в квартирах выполнены штукатурные работы. Начаты работы на 23-м этаже.
Ведутся работы по разводке медной проводки на 29-м этаже.
В шахте лифта №2 продолжаются монтажные работы.
Выполнена стяжка полов со 2-го по 9-й этаж, приступили к стяжке полов 10-го этажа.
Монтируются металлопластиковые профиля.
Выполнен 1-й стояк левневой канализации.
Ведутся наружные фасадные работы.
Продолжаются кровельные работы.
Выполнены стояки воды.
4 секция:
Выполнена плита перекрытия над лифтовой в секции «А».
Ведутся работы по кладке наружных стен 14-го этажа секции «А».
Установлены лестничные марши по 15-й этаж в секции «А».
Ведутся арматурные работы на парапетах секции «Б».
В работе фахверки 15-го этажа секции «А» и «Б».
Ведется бетонирование парапетов кровли секции «А».
Выполняется кладка балконов 10-го этажа секции «Б».
Ведутся арматурные работы на парапетах секции «Б».
Выполнен монтаж вентканалов по 29-й этаж включительно. Начаты работы на 30-м и -32-м этаже.
По 22-й этаж в квартирах выполнены штукатурные работы. Начаты работы на 23-м этаже.
Ведутся работы по разводке медной проводки на 29-м этаже.
В шахте лифта №2 продолжаются монтажные работы.
Выполнена стяжка полов со 2-го по 9-й этаж, приступили к стяжке полов 10-го этажа.
Монтируются металлопластиковые профиля.
Выполнен 1-й стояк левневой канализации.
Ведутся наружные фасадные работы.
Продолжаются кровельные работы.
Выполнены стояки воды.
4 секция:
Выполнена плита перекрытия над лифтовой в секции «А».
Ведутся работы по кладке наружных стен 14-го этажа секции «А».
Установлены лестничные марши по 15-й этаж в секции «А».
Ведутся арматурные работы на парапетах секции «Б».
В работе фахверки 15-го этажа секции «А» и «Б».
Ведется бетонирование парапетов кровли секции «А».
Выполняется кладка балконов 10-го этажа секции «Б».
Ведутся арматурные работы на парапетах секции «Б».
Domik Ai
штучний інтелект
38 058
09 сентября 2019
17 май 2013 22:49
5 секция:

4 секция:

4 секция:
Domik Ai
штучний інтелект
38 058
09 сентября 2019
17 май 2013 22:49
3 секция:

Serik-
S
Постоянный пользователь
134
19 февраля 2013
18 май 2013 06:10
И что они этим хотят сказать? Просто продублировали инфо за 25.04.13. Я уже на счет июля уже с трудом верю. Что за эльдорасы и педуарды...? Слов нет
kasik85
Пользователь
80
08 февраля 2013
18 май 2013 20:12
kasik85
Пользователь
80
08 февраля 2013
18 май 2013 20:15
kasik85
Пользователь
80
08 февраля 2013
18 май 2013 20:17

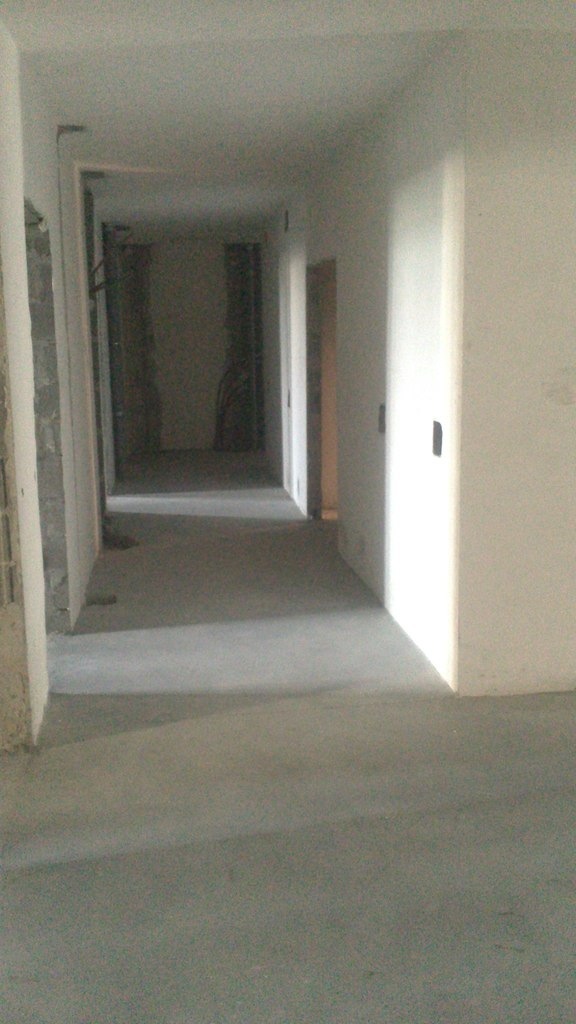

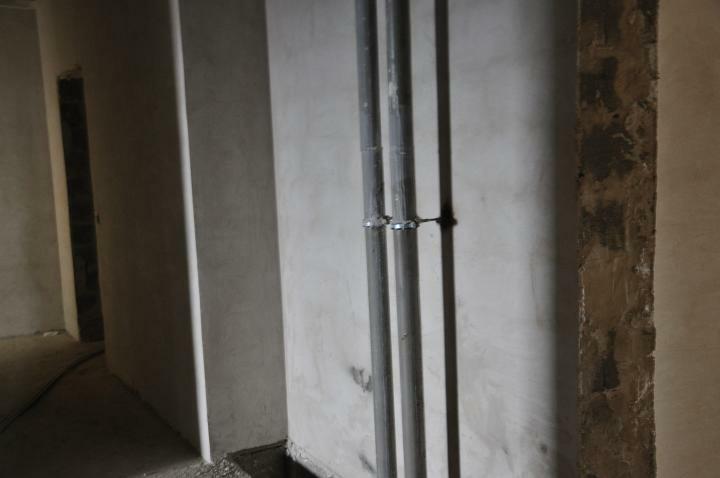

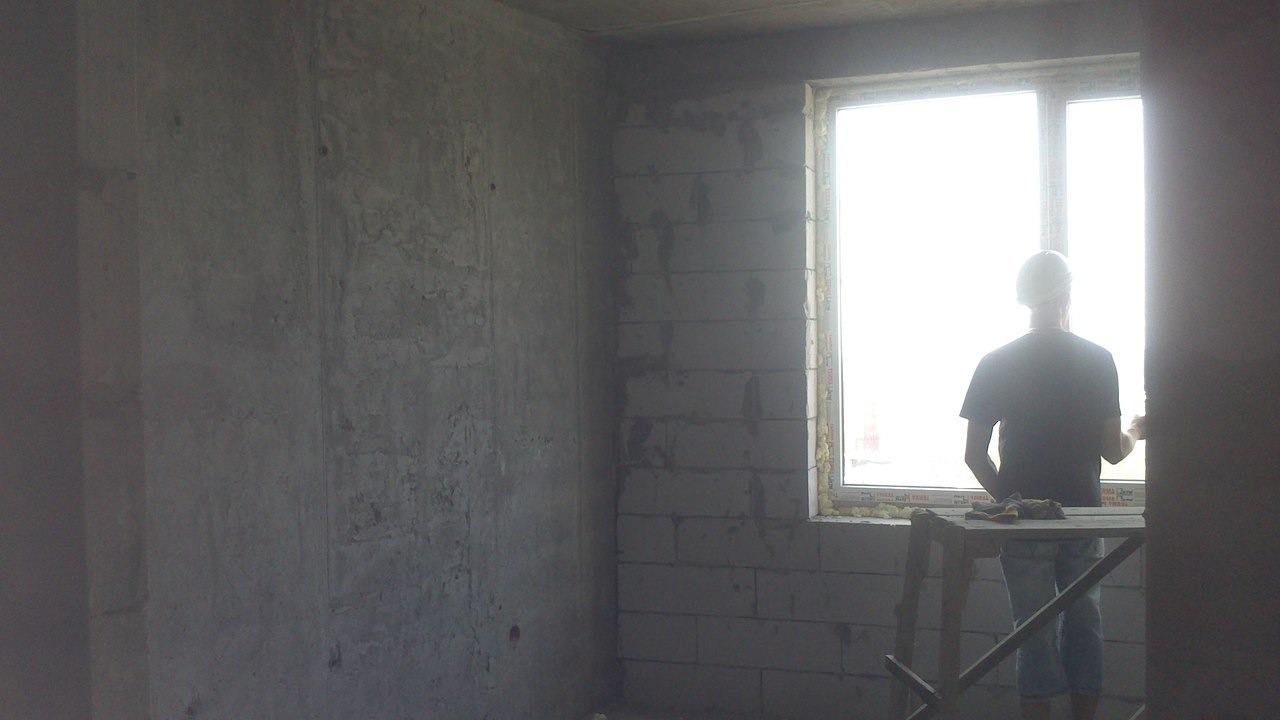

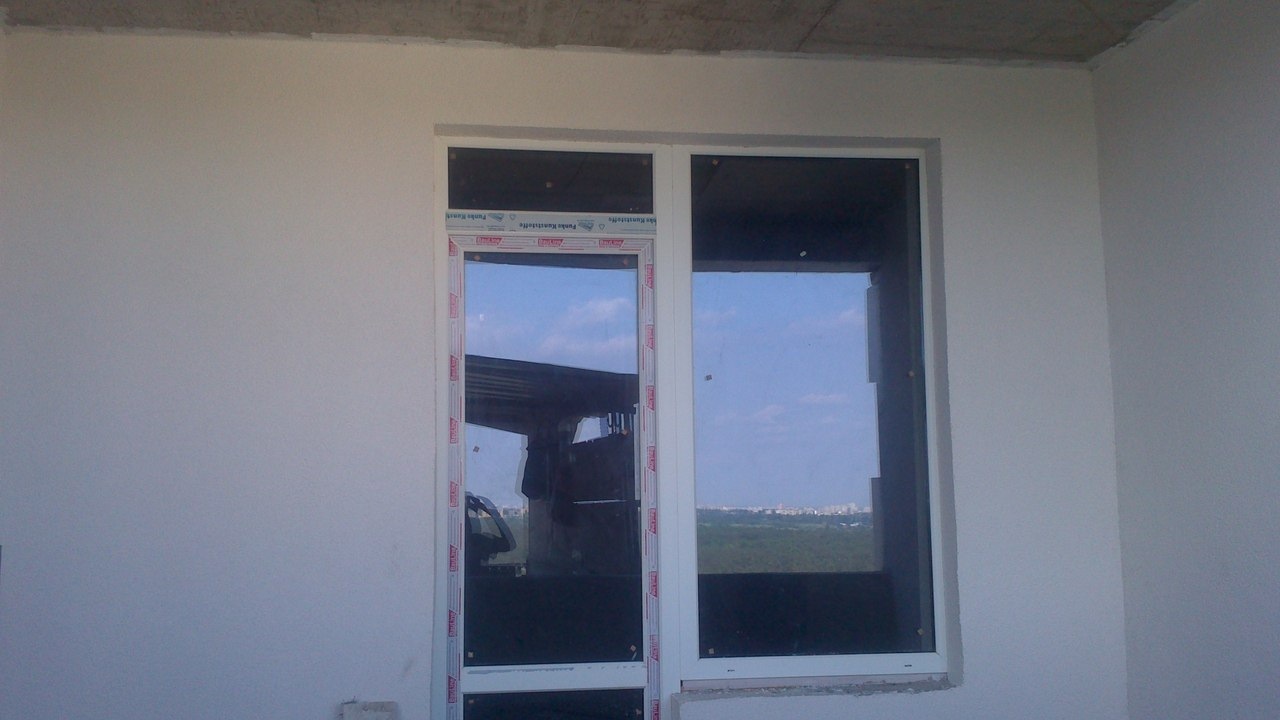

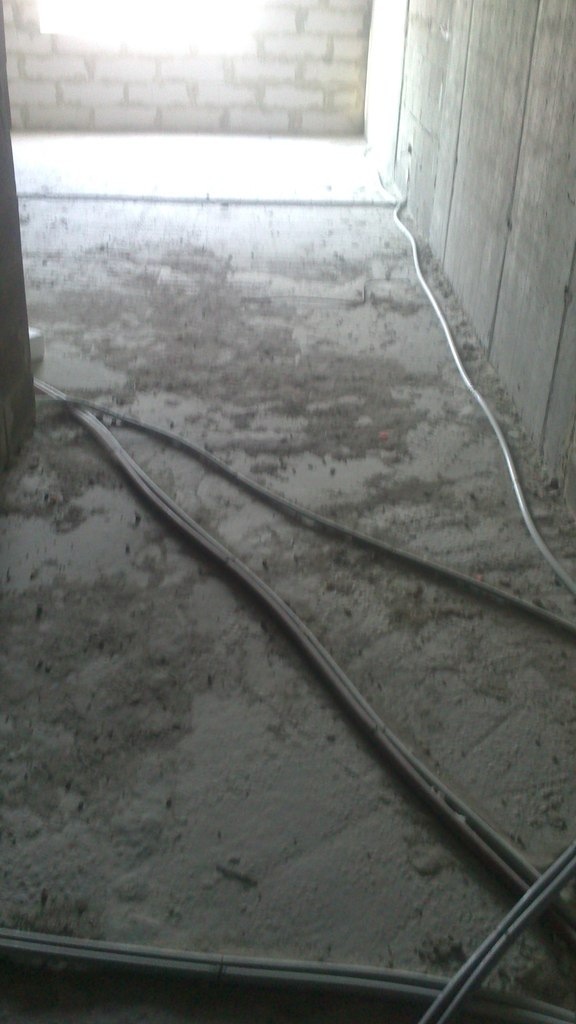

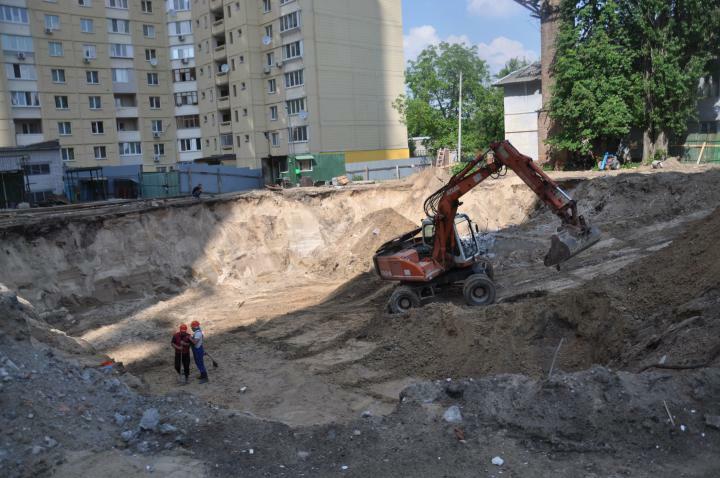

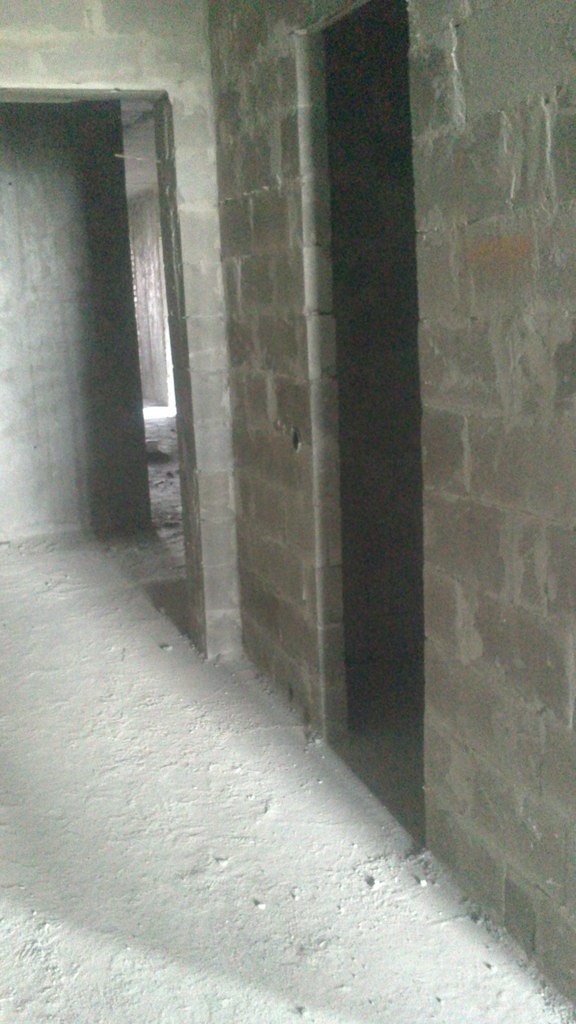

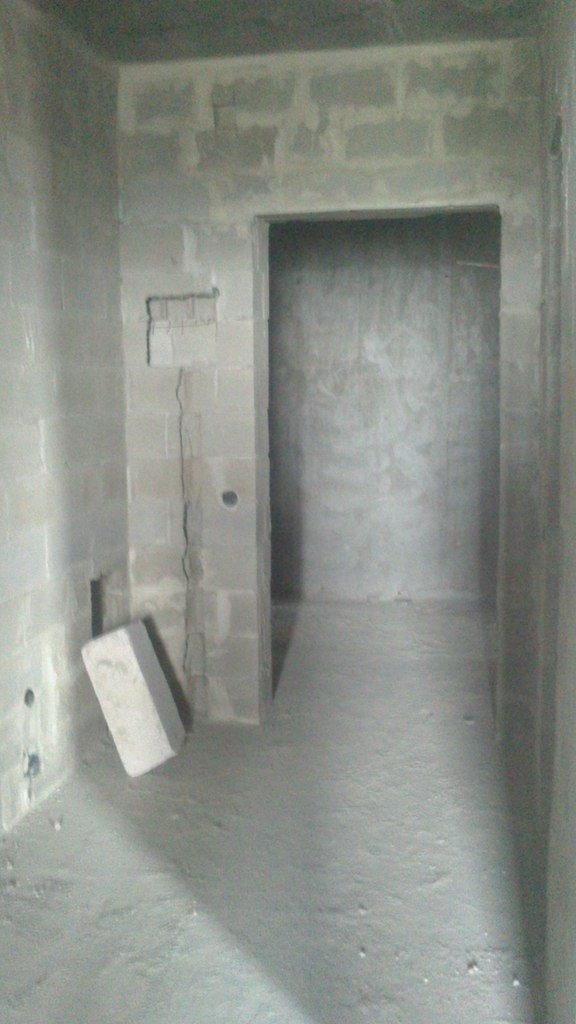

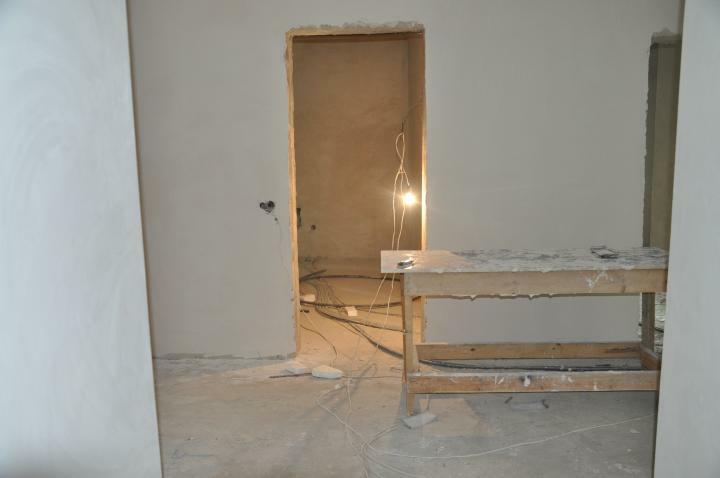

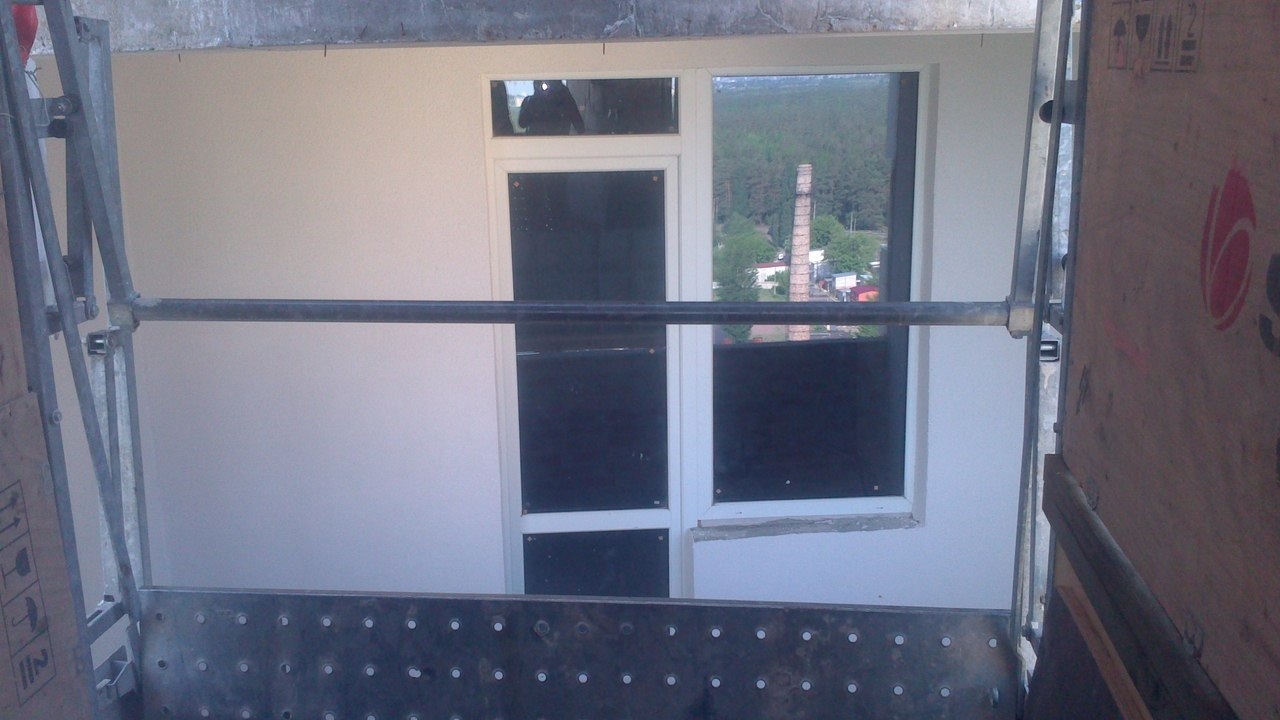

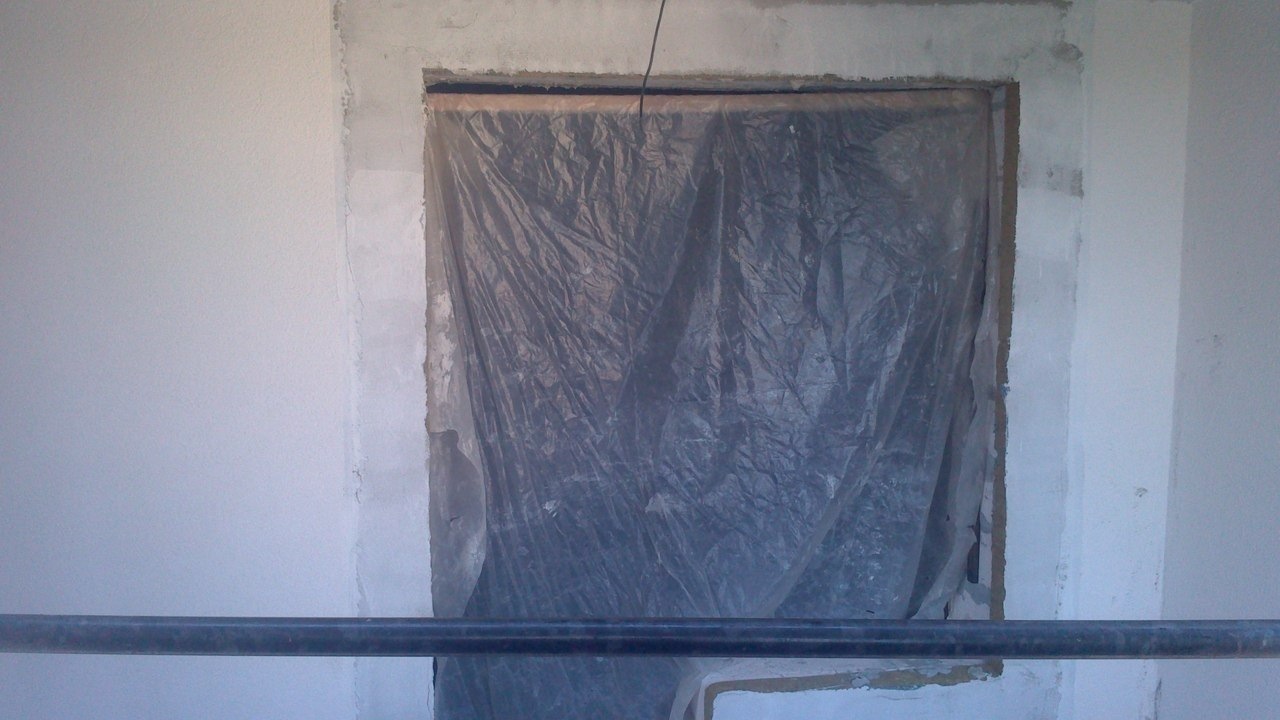

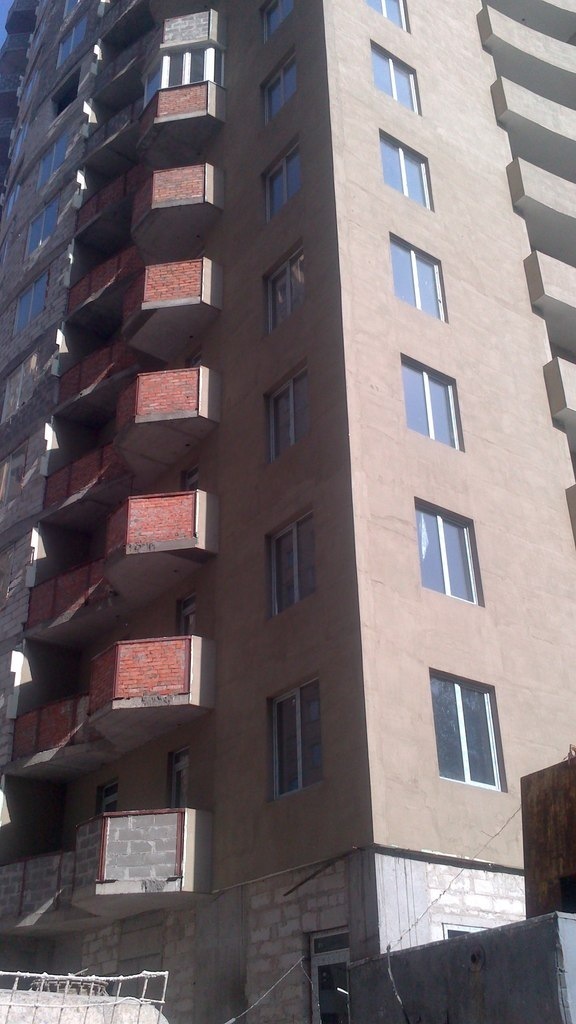

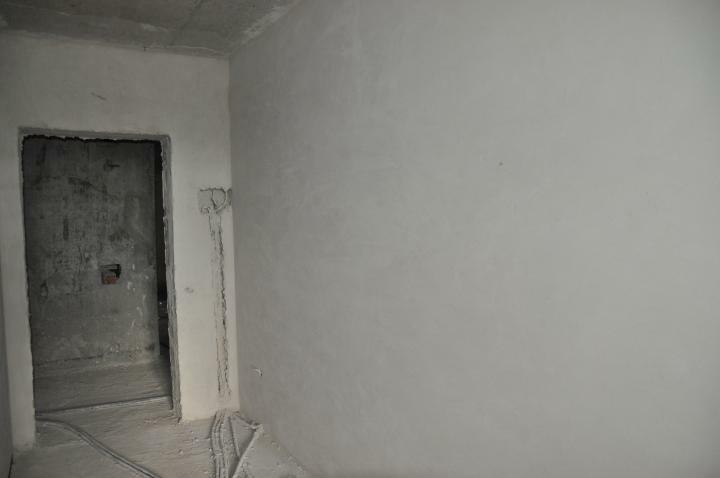

25 этаж

kasik85
Пользователь
80
08 февраля 2013
18 май 2013 20:18

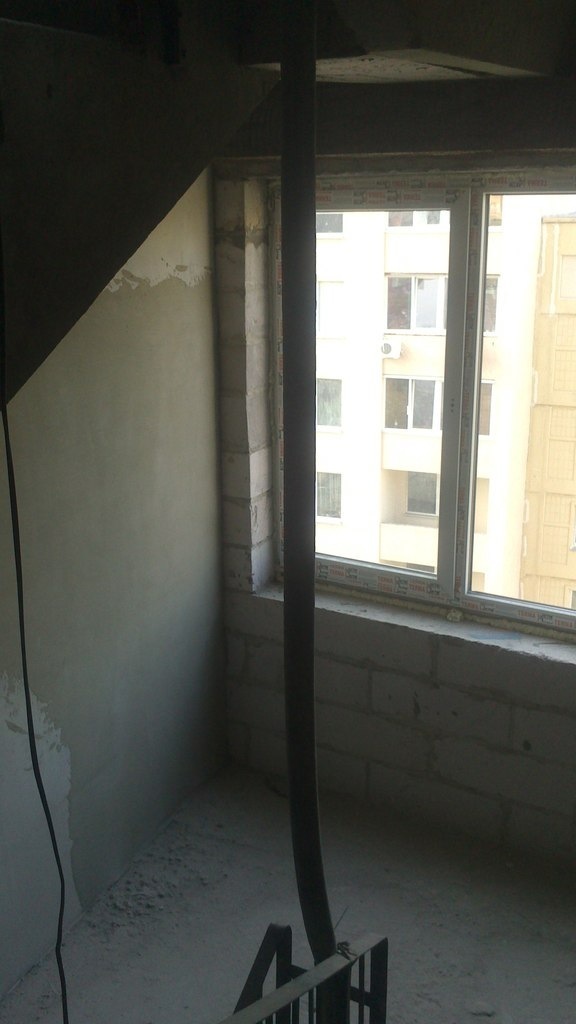

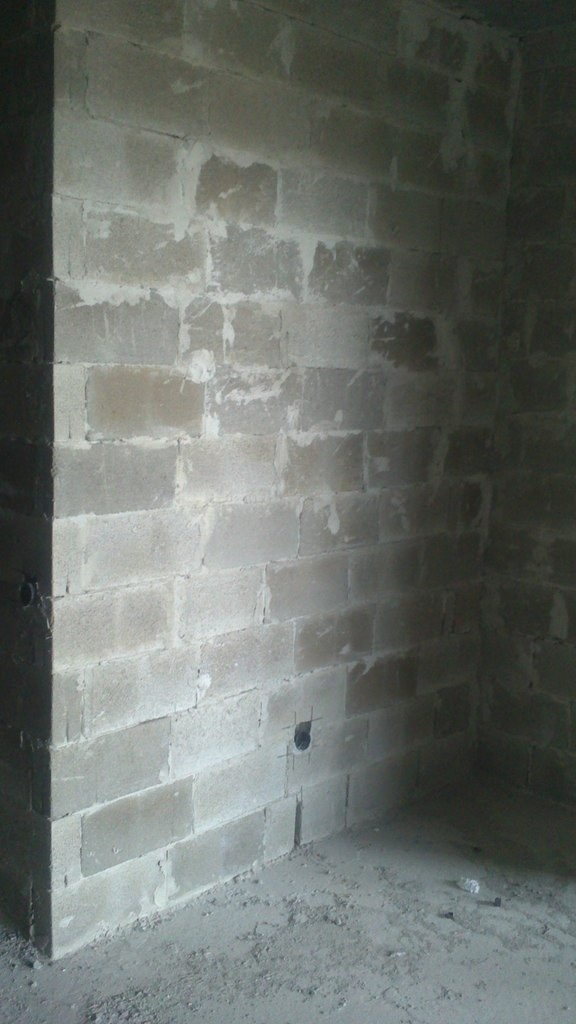

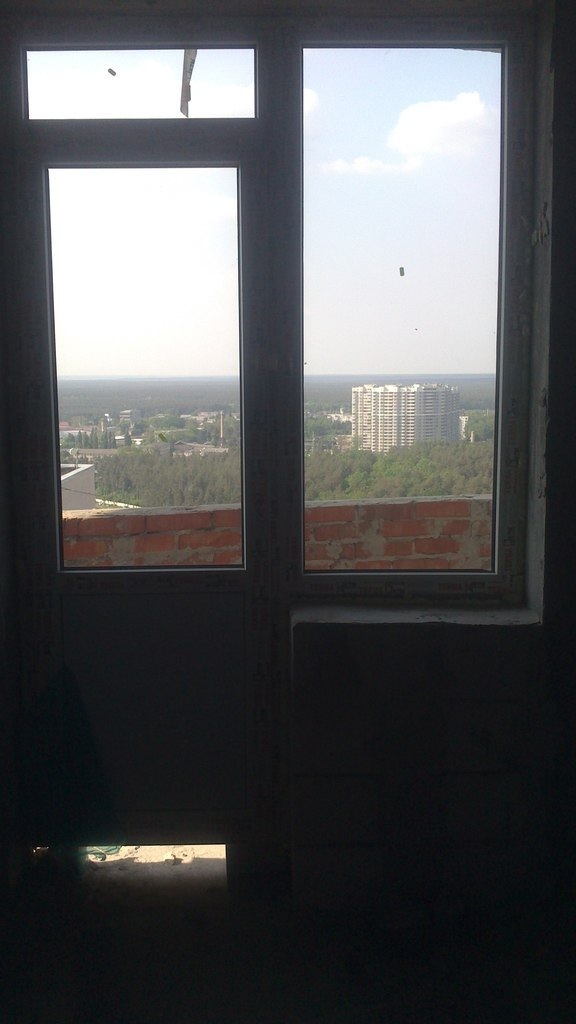

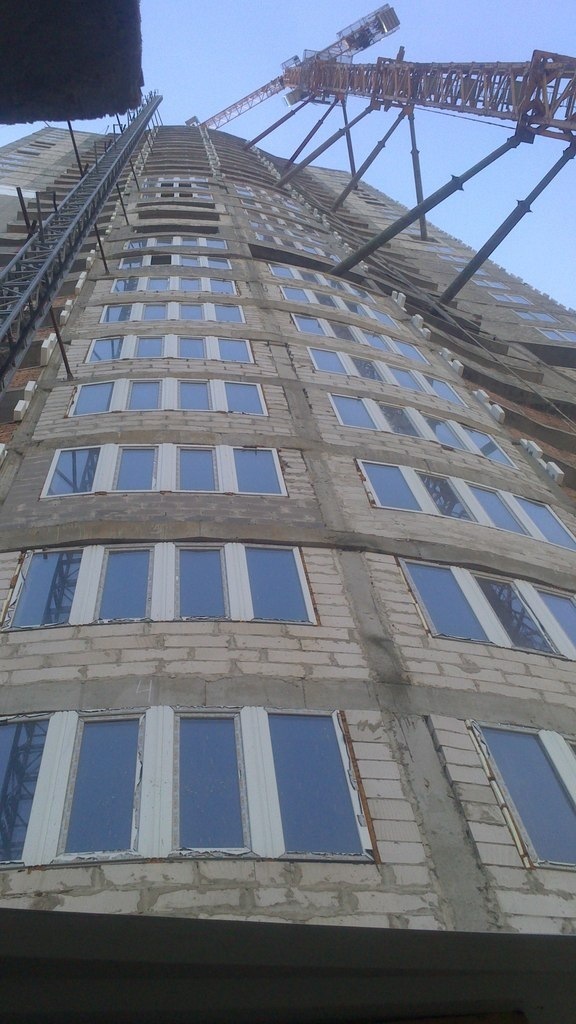

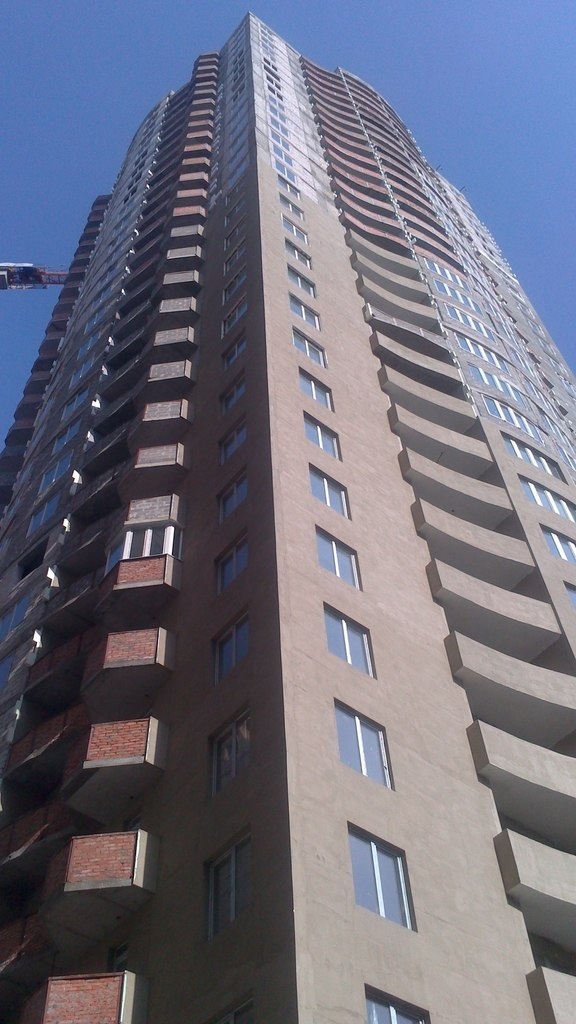

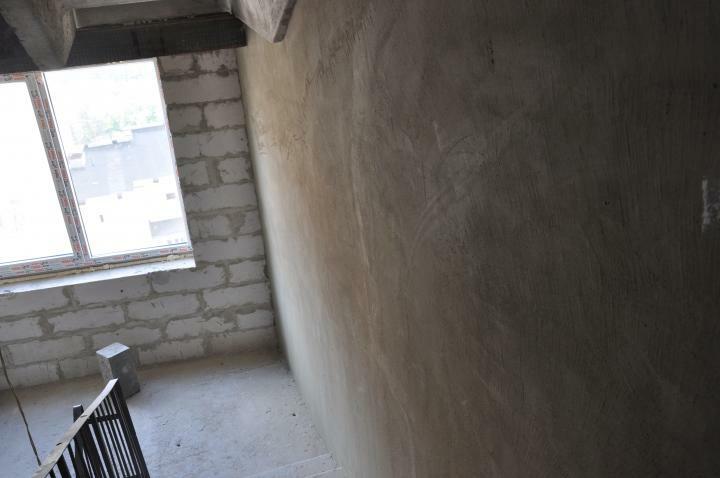

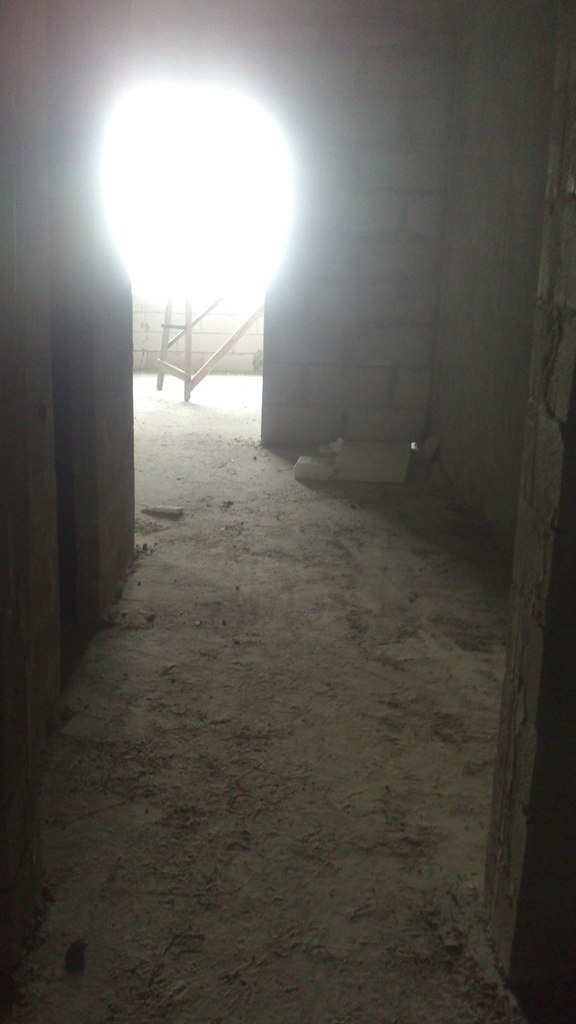

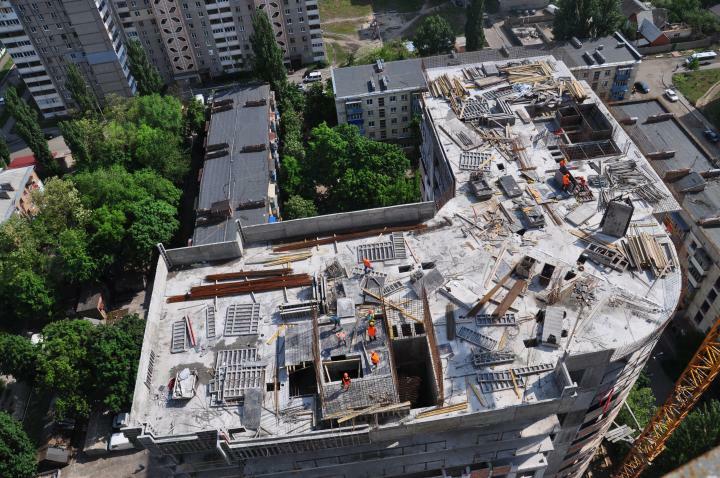

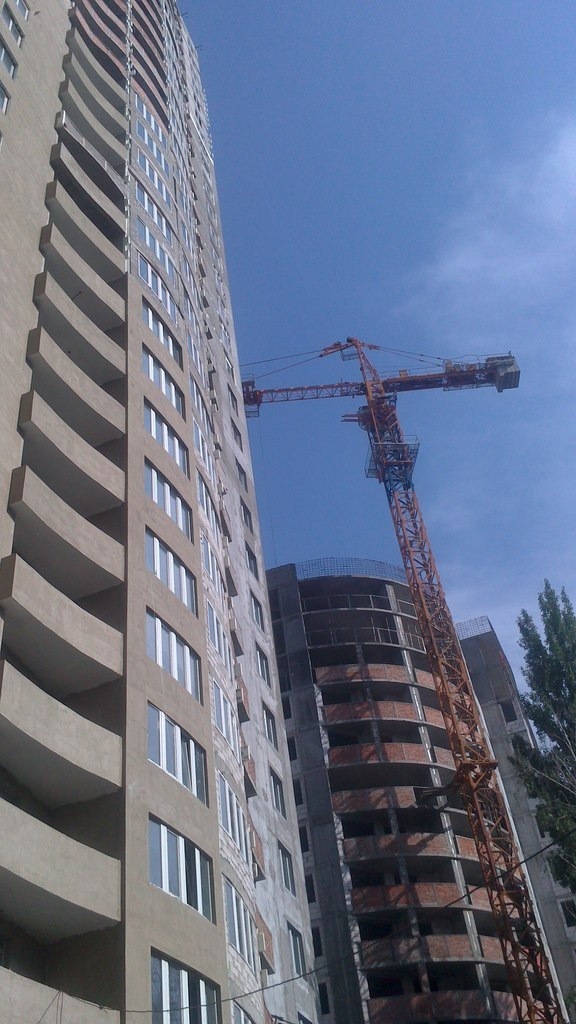

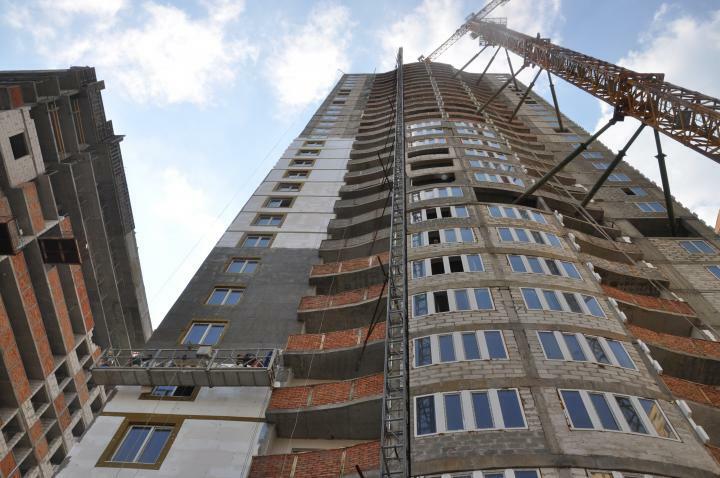

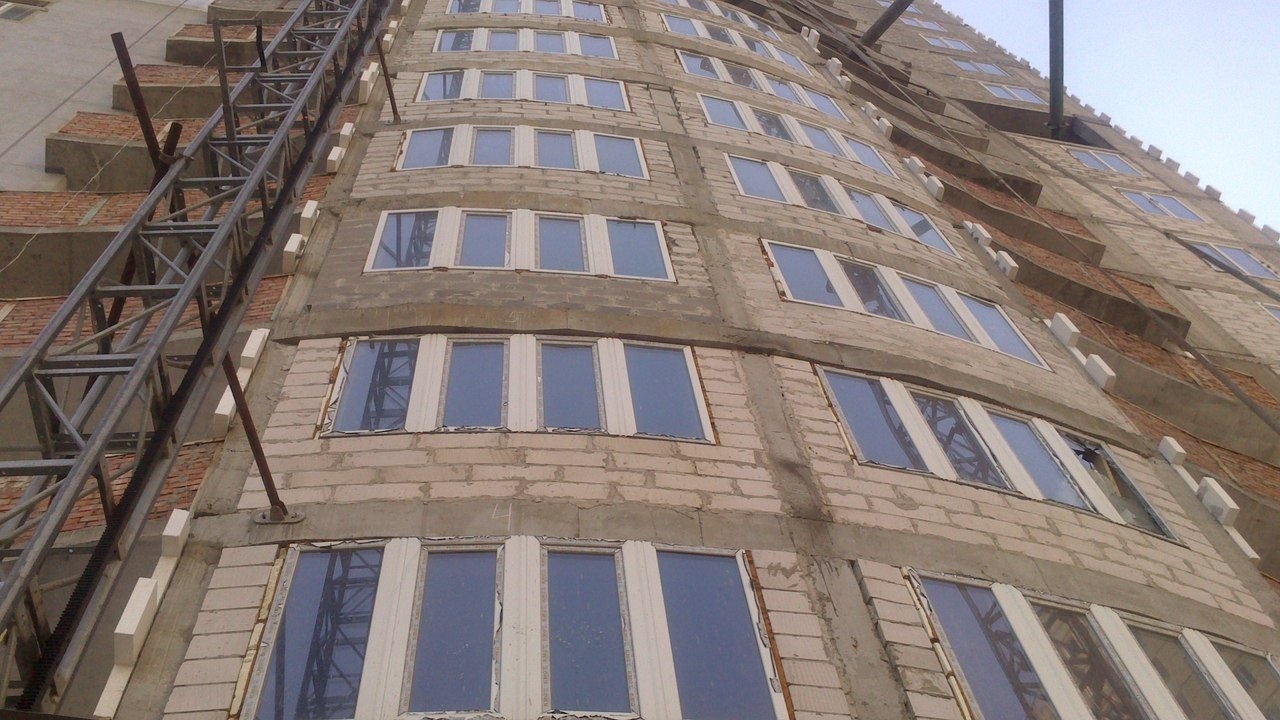

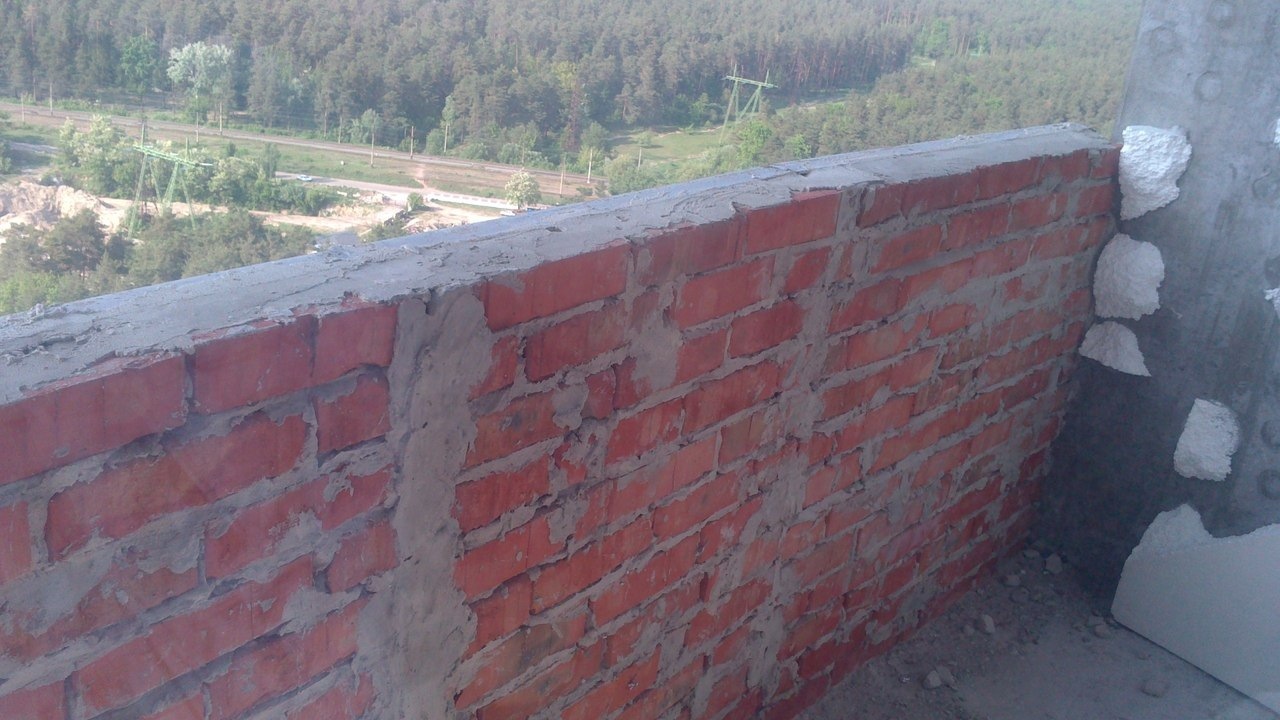

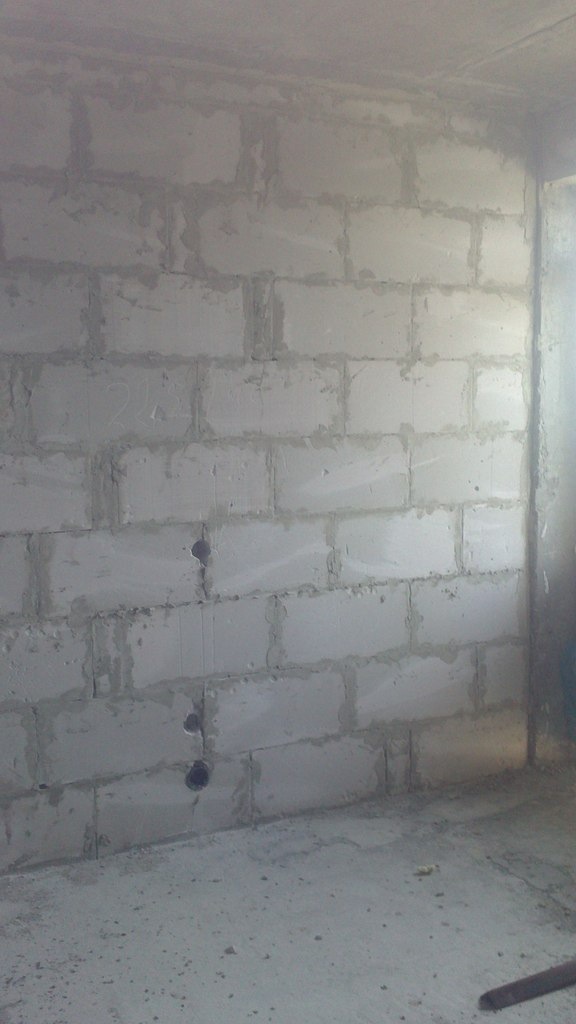

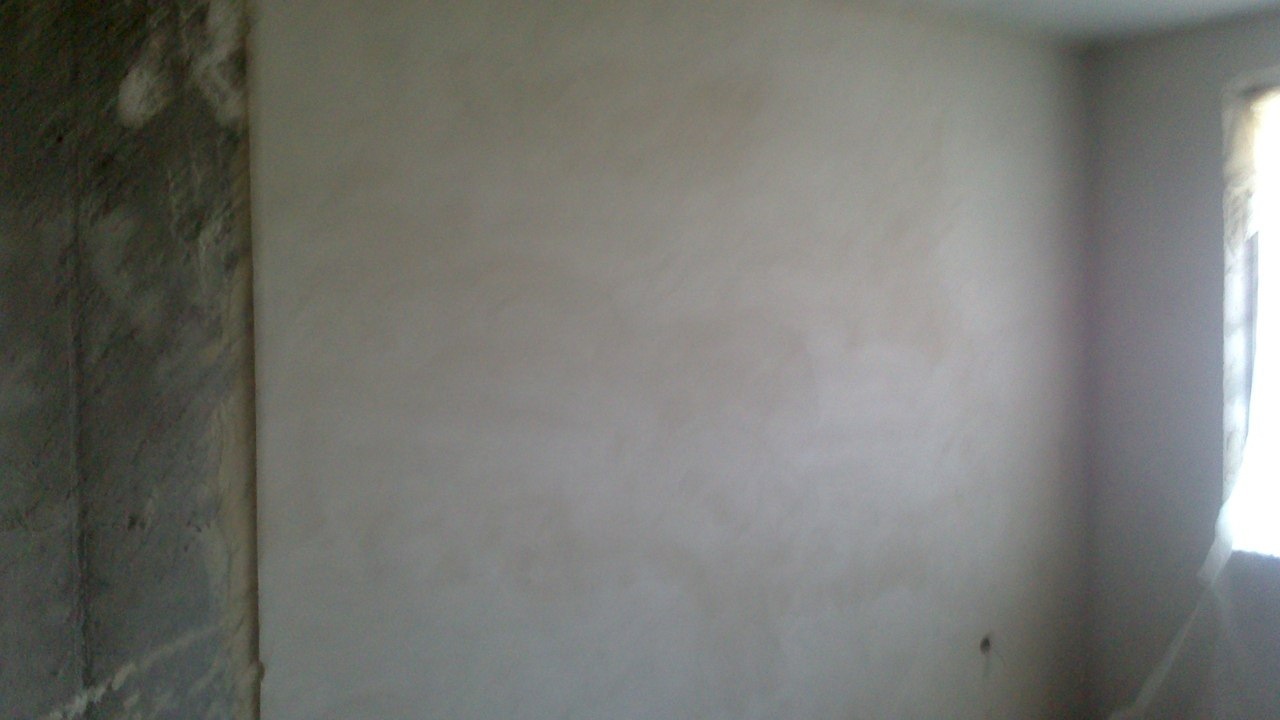

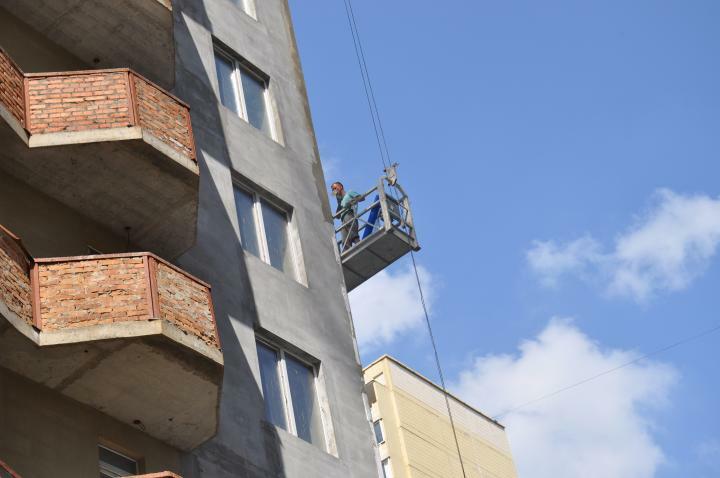

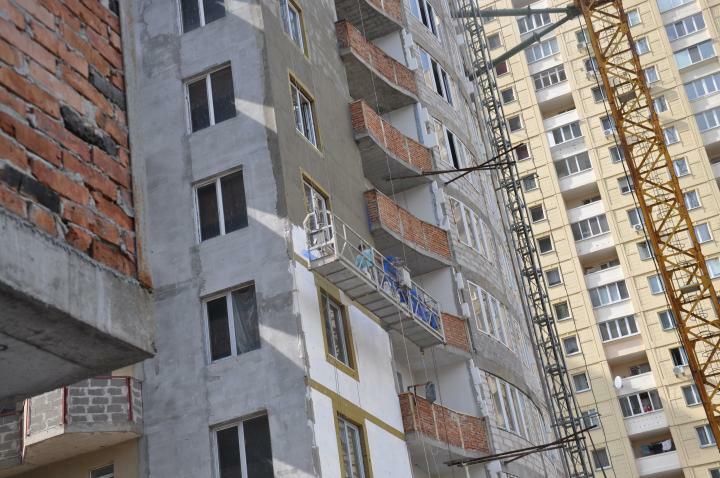

11 ,19 и 21 этаж!фото с люльки

kasik85
Пользователь
80
08 февраля 2013

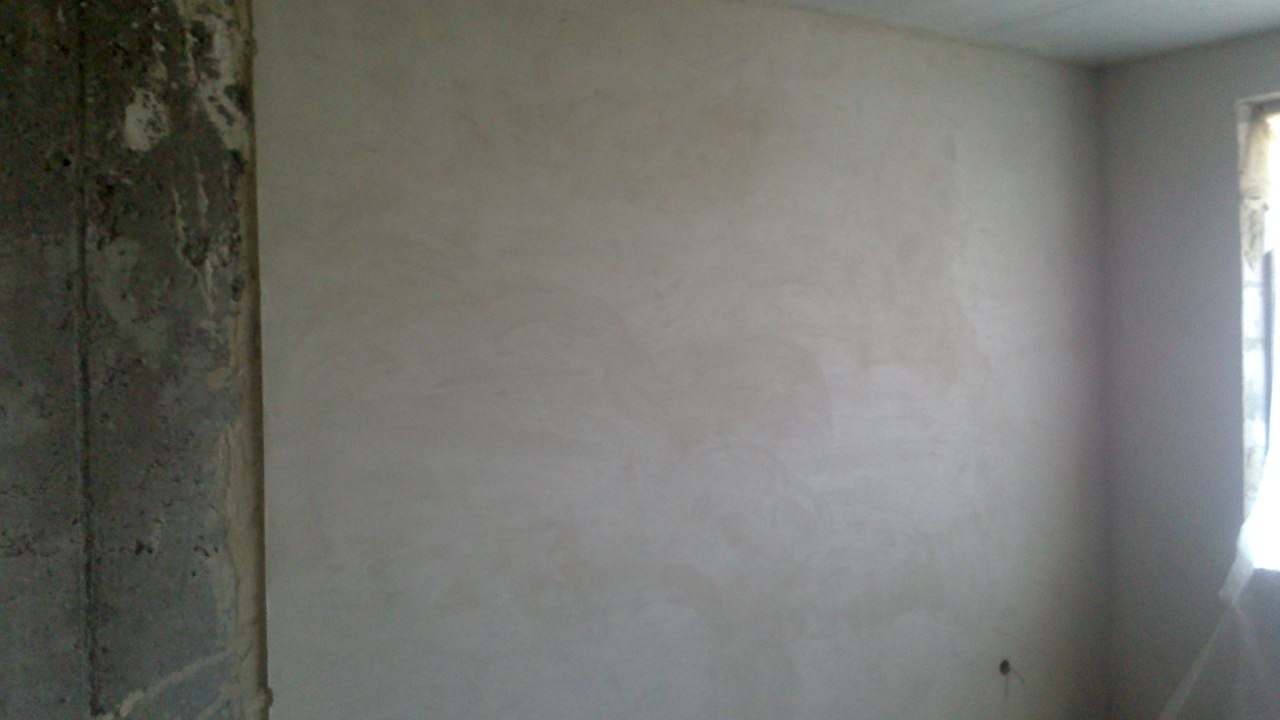

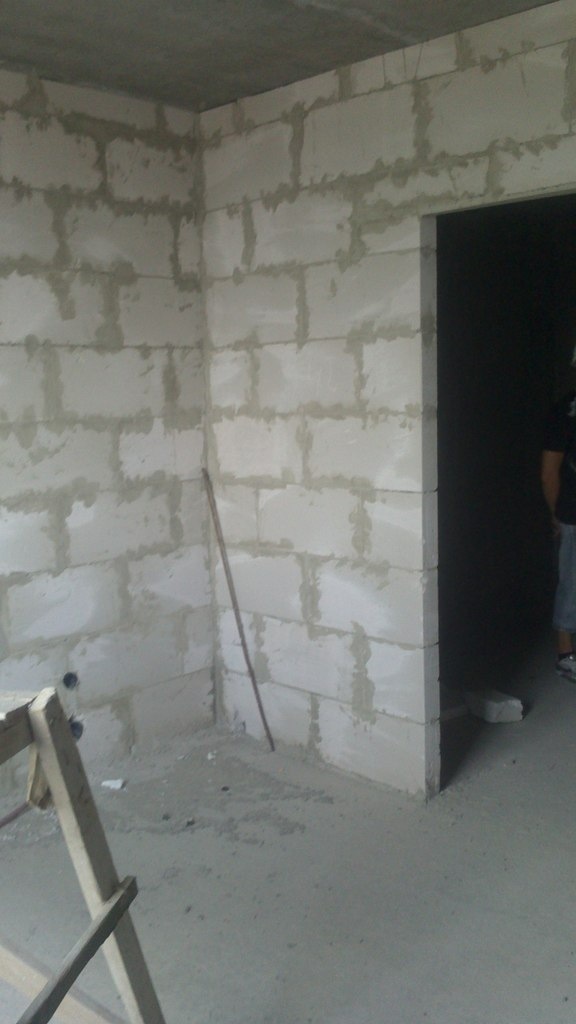

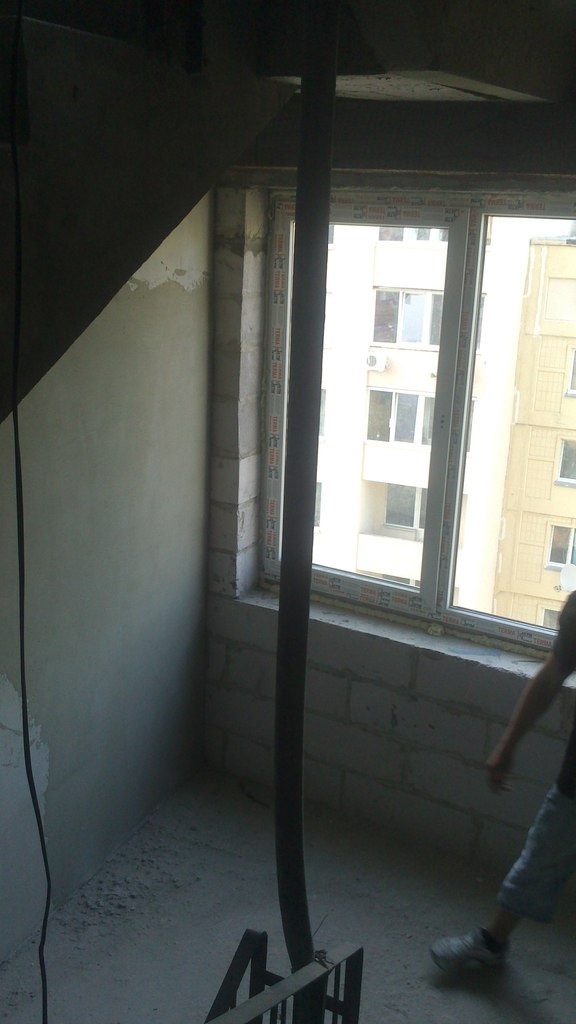

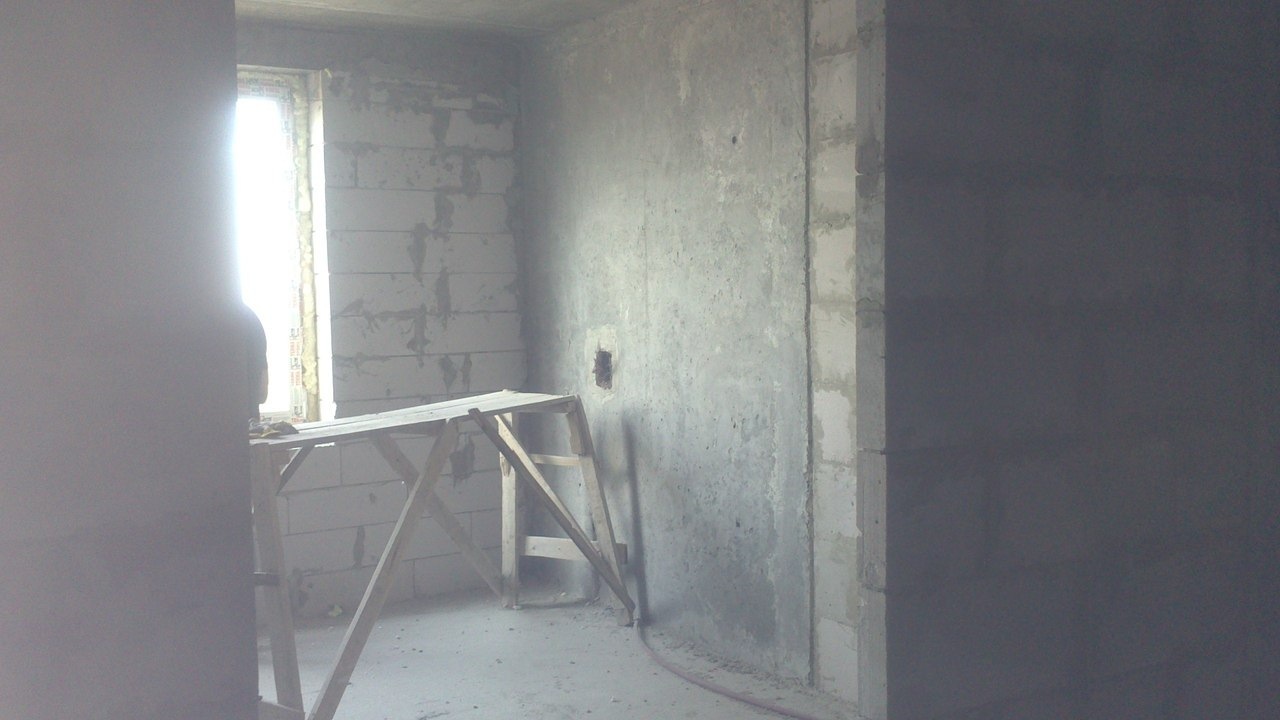

18 май 2013 20:25
