ЖК "Флагман", Харьков, пер. Дергачевский - "Жилстрой-2"

Отзывы о застройщиках в Харькове, мониторинг строительства.
Новобудови Харкова. Відгуки про забудовників, моніторинг будівництва.

Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

Жилой комплекс "Флагман"
Харьков, пересечение ул. Клочковской и пер. Дергачевского
Застройщик: "Жилстрой-2"
Дата окончания: 4 квартал 2015

16-этажный жилой комплекс «Флагман» расположен возле пересечения улицы Клочковской и переулка Дергачевского, в непосредственной близости к деловому и историческому центру Харькова. Рядом ключевая транспортная магистраль города - ул. Клочковская, в 10-15 минутах ходьбы - станция метро «Госпром».

Недалеко от дома находятся крупные супермаркеты, школы, магазины, спортивные клубы, развлекательные комплексы, хорошо развита бытовая инфраструктура.

Всего в доме - 120 квартир, из них однокомнатных - 75, двухкомнатных - 30 и трехкомнатных - 15. Необычность зданию придает эксплуатируемая кровля. На первом этаже будут расположены встроенные помещения для организации досуга жильцов дома. В жилом комплексе предусмотрен подземный гараж на 44 машины и открытая автостоянка.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

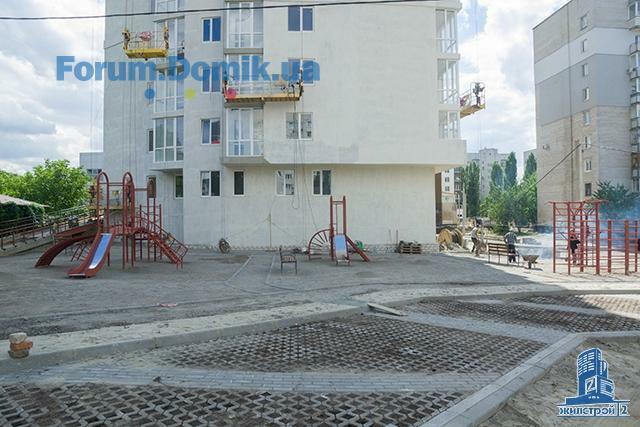

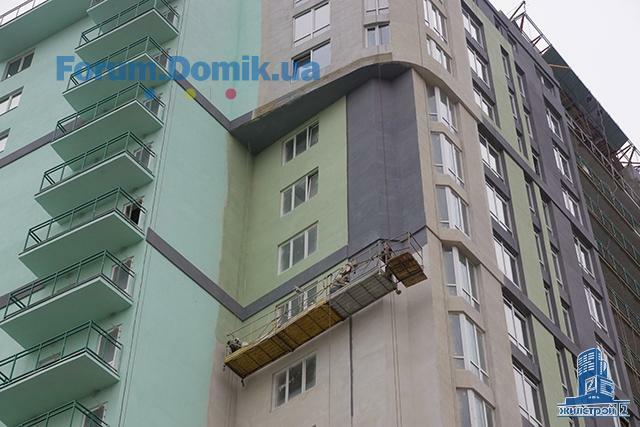

23.06.2015 - продолжаются работы по наружному утеплению и оштукатуриванию фасада. В квартирах выполнена вертикальная разводка труб водоснабжения и канализации, горизонтальная разводка труб отопления Rehau и стяжка полов. В местах общего пользования завершается монтаж каркасов потолков Армстронг и оштукатуривание стен, на 12-14-м этажах выполняется шпатлевка стен, на 4-м этаже - укладка напольной плитки. Завершена прокладка теплотрассы, на придомовой территории с тыльной стороны здания установлены дорожные борта, производится засыпка грунта. В паркинге выполнены строительно-монтажные работы. Демонтирован башенный кран.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

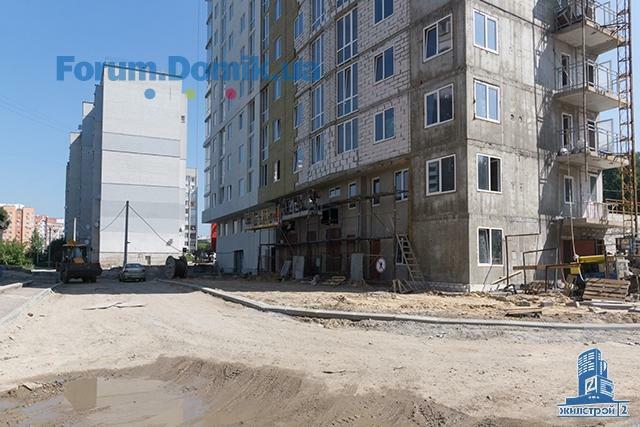

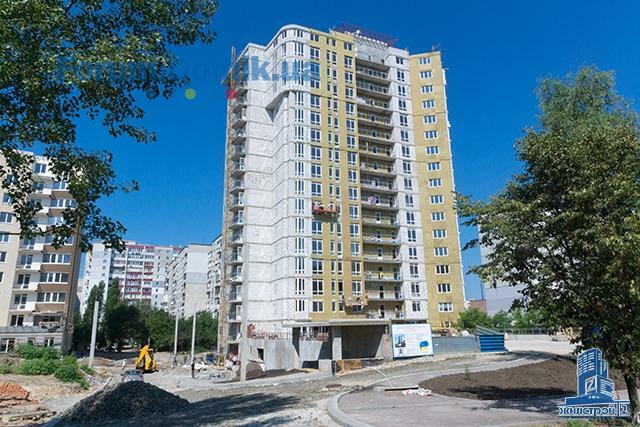

02.07.2015 - продолжаются работы по наружному утеплению и оштукатуриванию фасада. В квартирах выполнена вертикальная разводка труб водоснабжения и канализации, горизонтальная разводка труб отопления Rehau и стяжка полов. В местах общего пользования выполнены работы по штукатурке и шпатлевке стен, на 12-м и 14-м этажах ведется окрашивание стен, напольная плитка уложена на пяти этажах, сейчас производится укладка на 11-12-м этажах, завершается монтаж каркасов потолков Армстронг. Выполнена прокладка теплотрассы, на придомовой территории с тыльной стороны здания установлены дорожные борта, произведена засыпка грунта для устройства детской площадки. В паркинге выполнены строительно-монтажные работы. Демонтирован башенный кран.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
16.07.2015

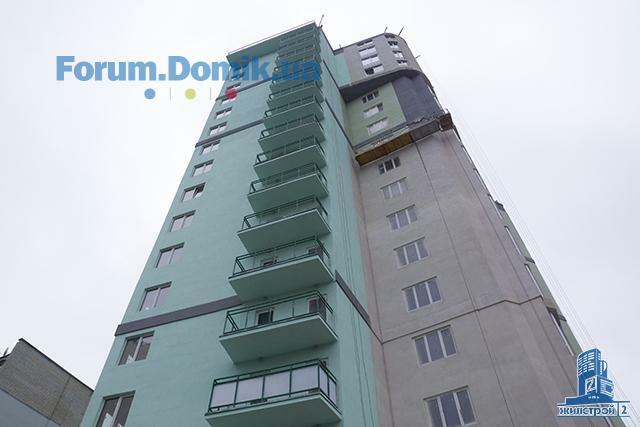

Продолжается наружное утепление и оштукатуривание фасада. В квартирах выполнена вертикальная разводка труб водоснабжения и канализации, горизонтальная разводка труб отопления Rehau и стяжка полов. В местах общего пользования завершены работы по штукатурке и шпатлевке стен, производится окрашивание стен и укладка напольной плитки. Выполнена прокладка теплотрассы. На придомовой территории с тыльной стороны здания установлены дорожные борта, произведена засыпка грунта для устройства детской площадки. В паркинге выполнены строительно-монтажные работы. Демонтирован башенный кран.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
24.07.2015

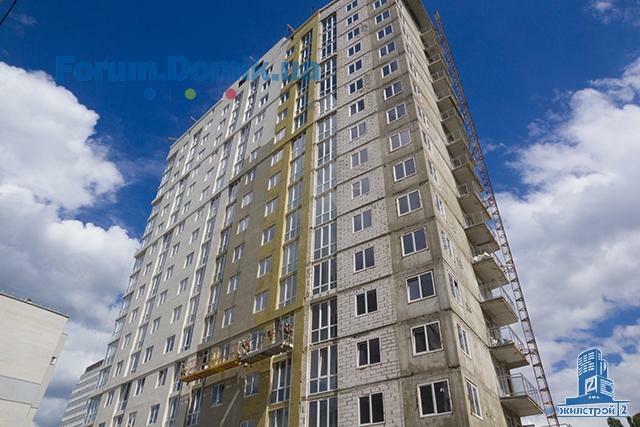

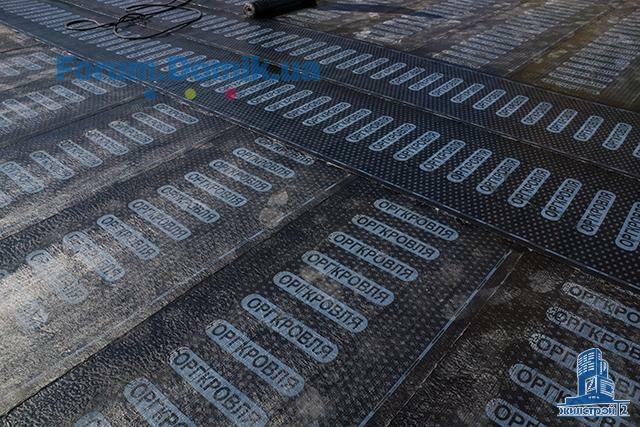

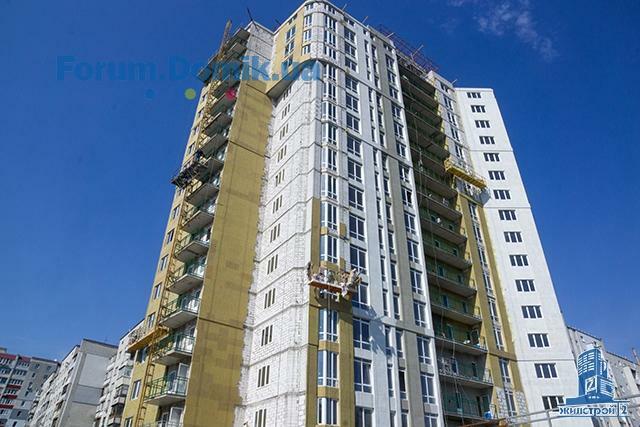

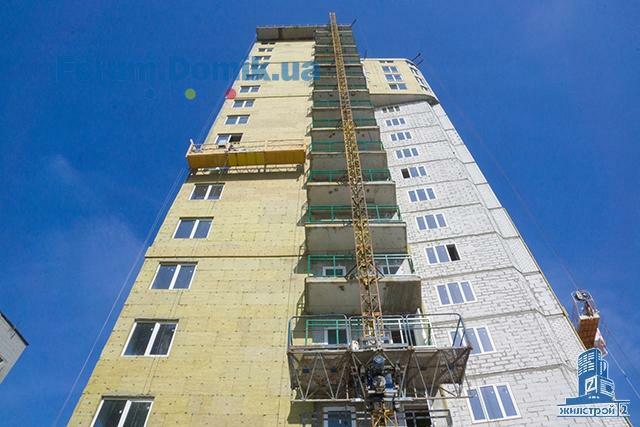

Выполнена половина объема работ по наружному утеплению фасада здания. В местах общего пользования выполняется монтаж каркасов потолков Армстронг, шпатлевка и окрашивание стен на 4-6-м этажах, уборка строительного мусора, производится монтаж лифтового оборудования.

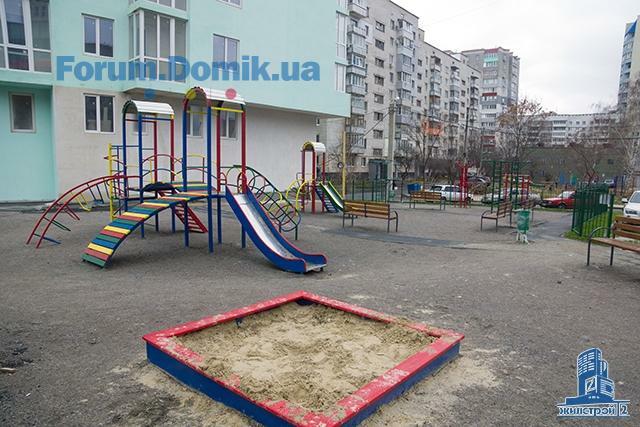

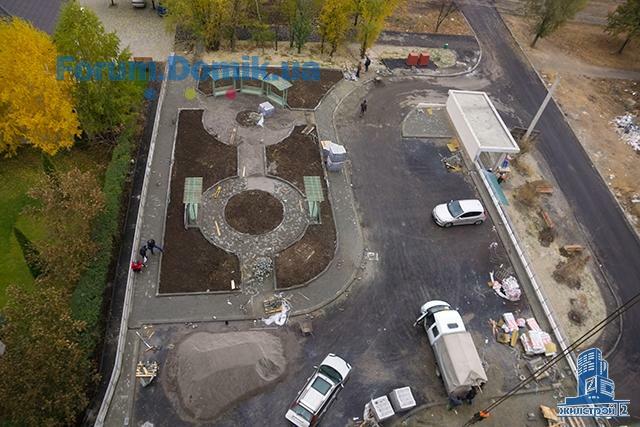

Продолжаются работы по благоустройству придомовой территории, монтируется детская площадка.

Ранее выполнено устройство мягкой кровли, монтаж наружных сетей канализации. В квартирах установлены окна и входные двери. В местах общего пользования завершена установка электрощитовых шкафов и первичная проводка освещения на всех этажах. В квартирах завершена вертикальная разводка труб водоснабжения и канализации, горизонтальная разводка труб отопления Rehau, стяжка полов и установка радиаторов отопления. Выполнена прокладка теплотрассы. В паркинге завершены строительно-монтажные работы.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

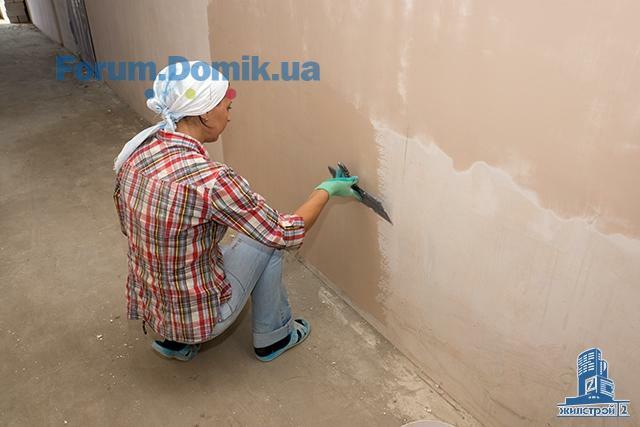

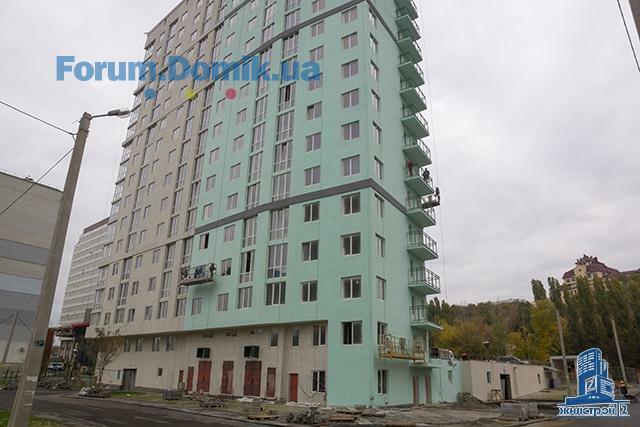

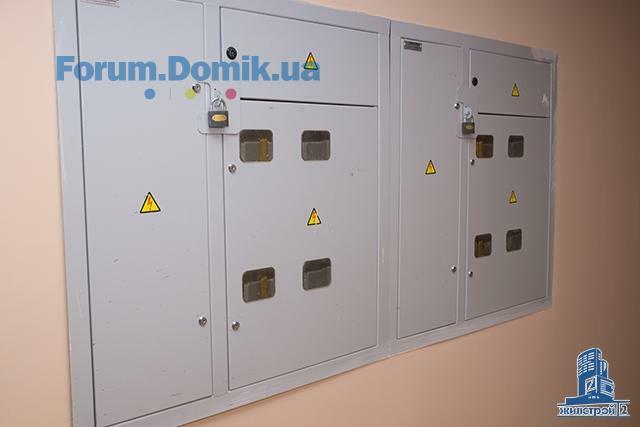

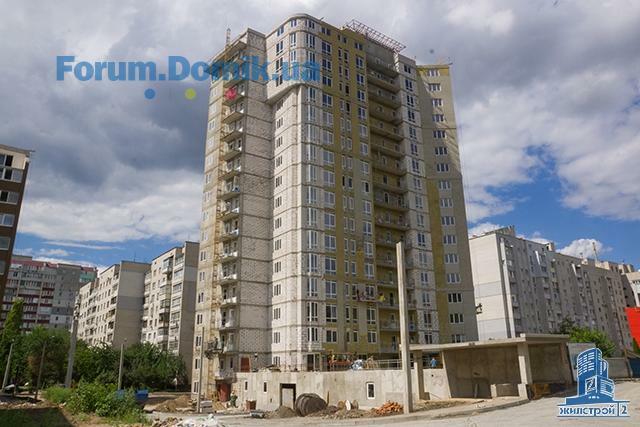

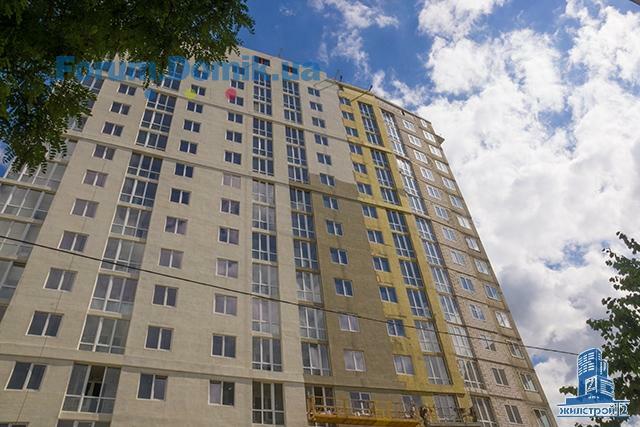

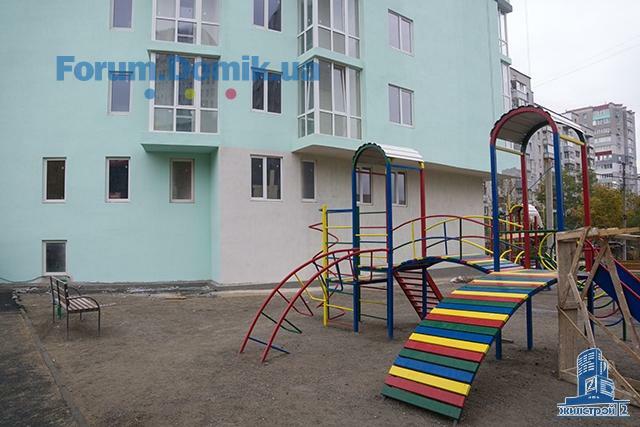

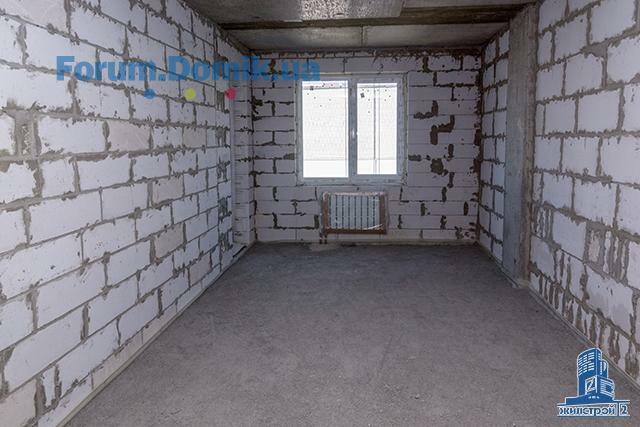

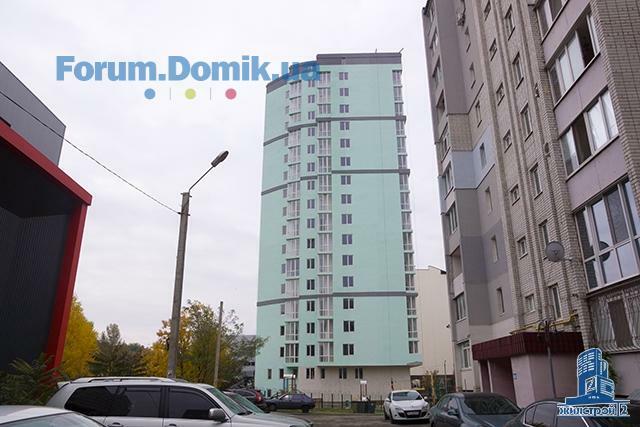

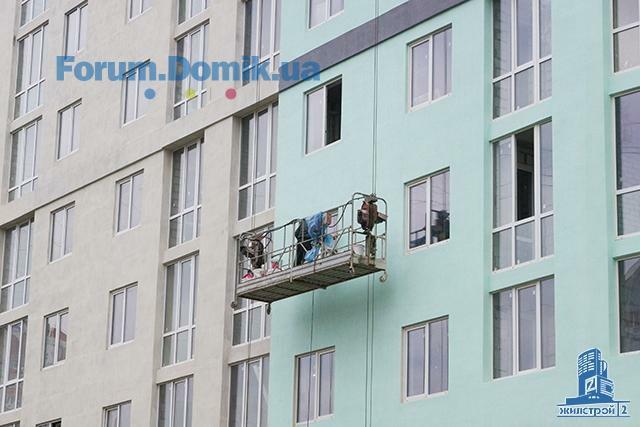

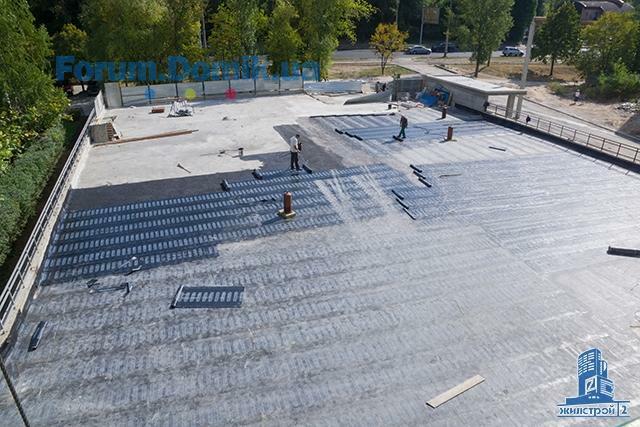

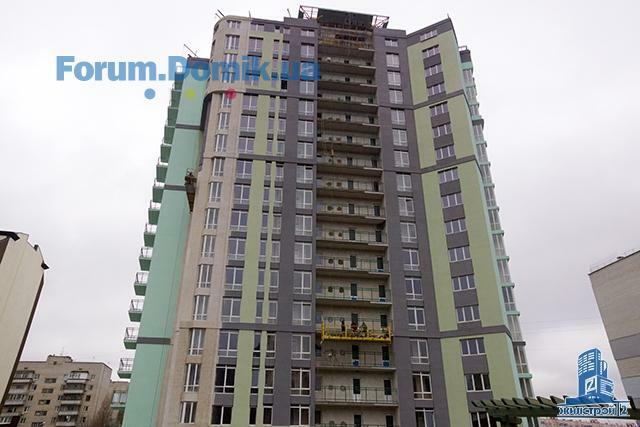

8392 (1).jpg

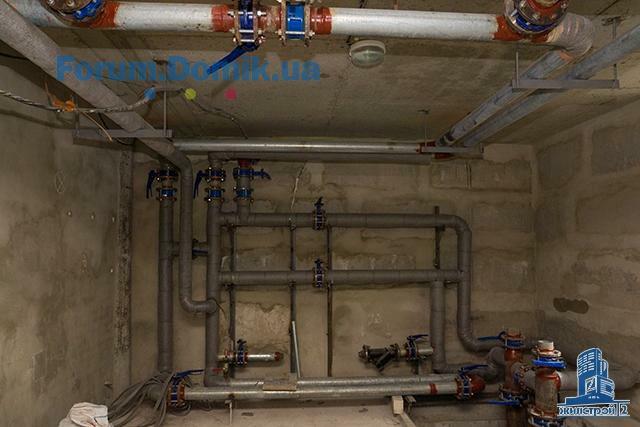

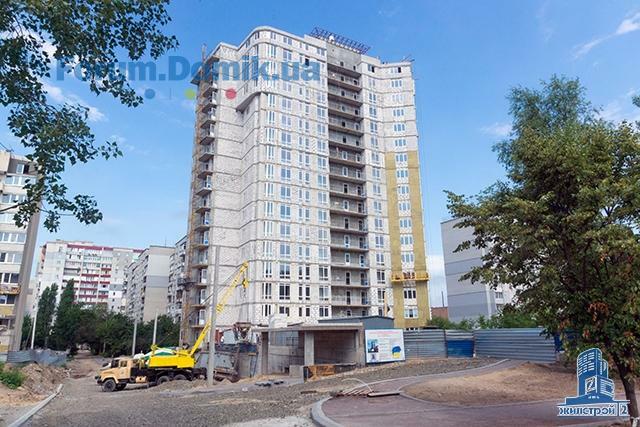

8393 (1).jpg

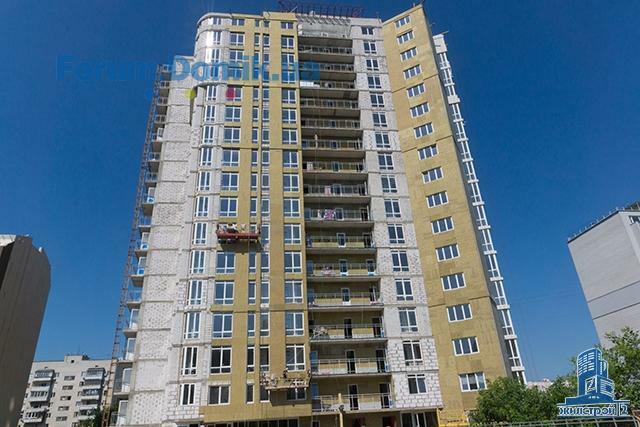

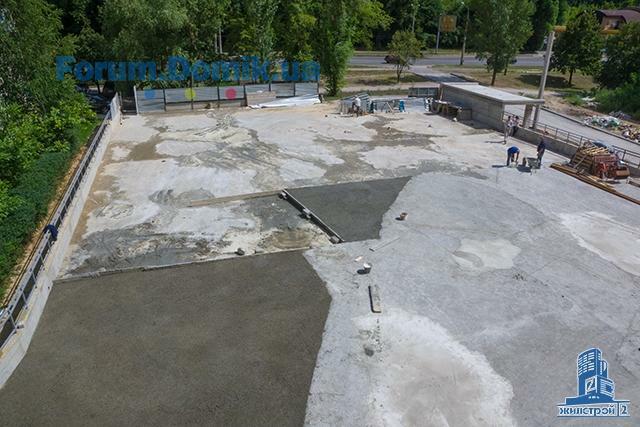

8394 (1).jpg

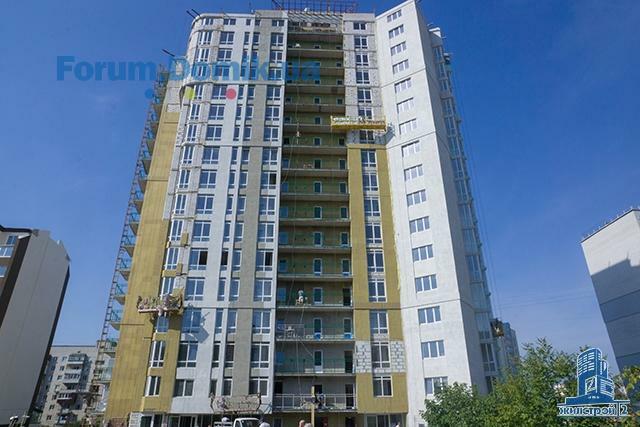

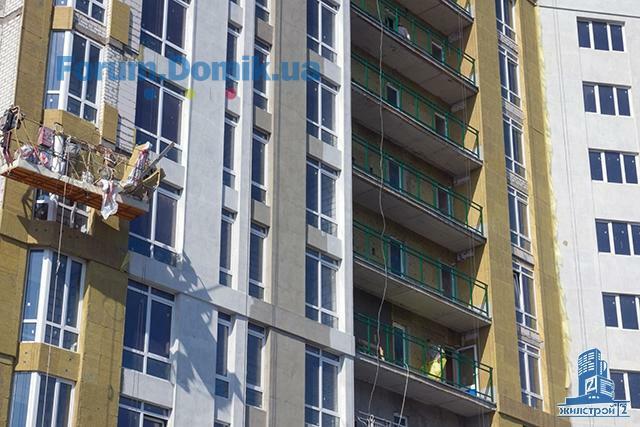

8395 (2).jpg

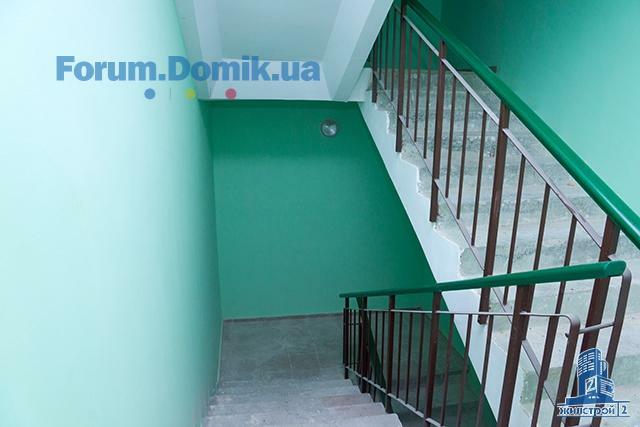

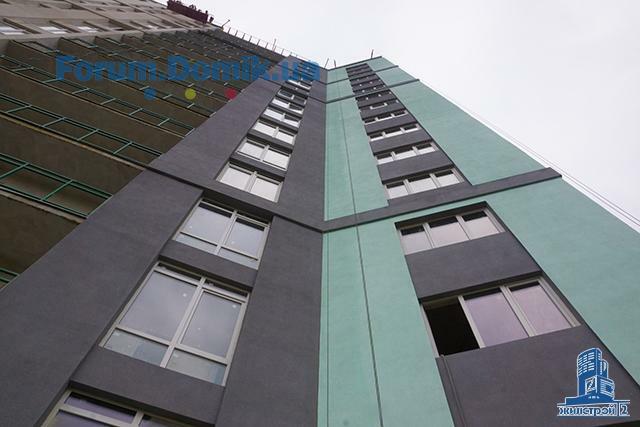

8396 (1).jpg

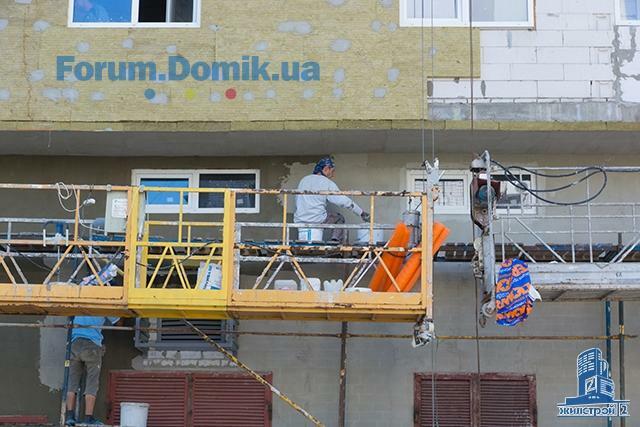

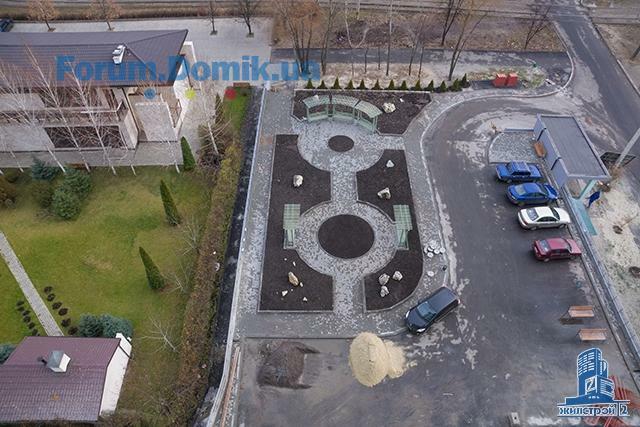

8397 (1).jpg
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

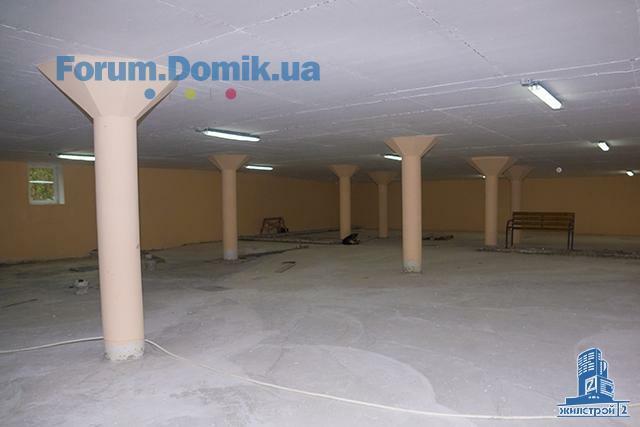

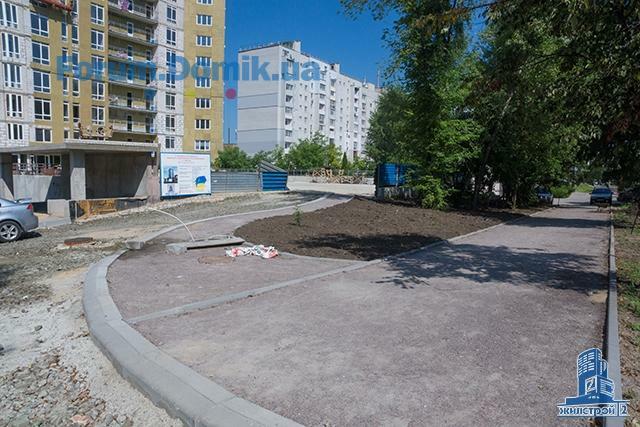

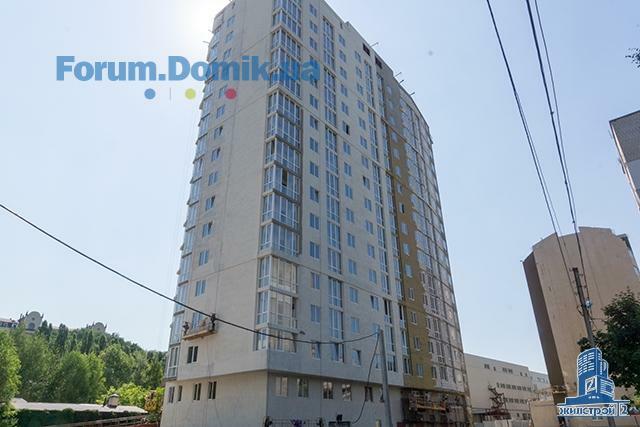

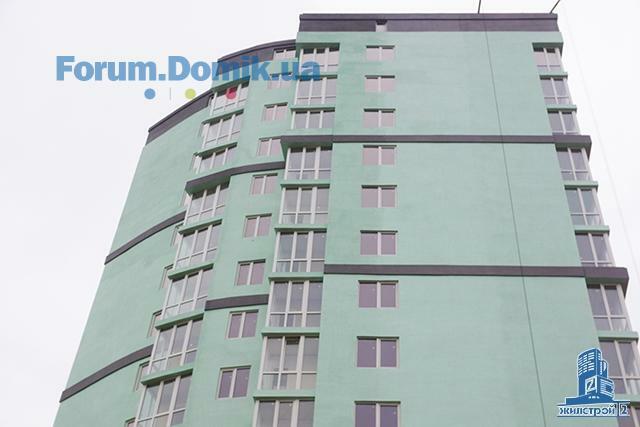

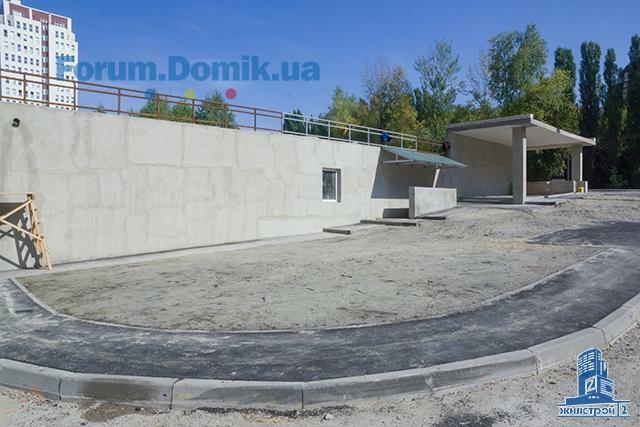

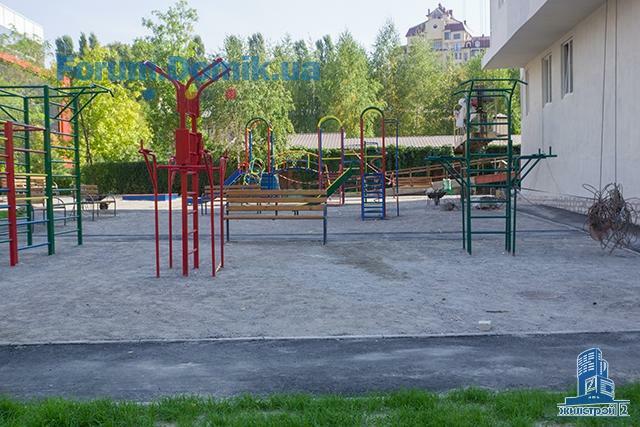

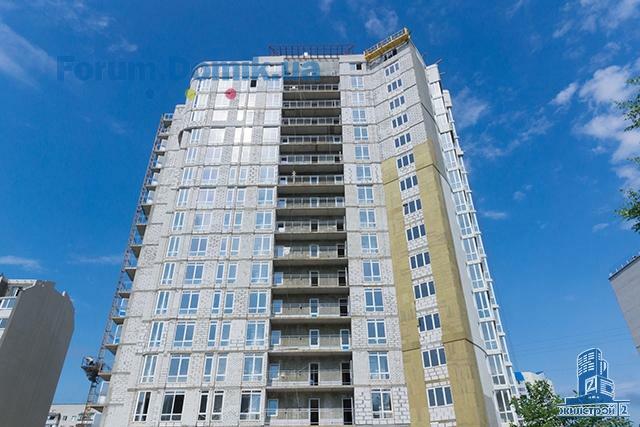

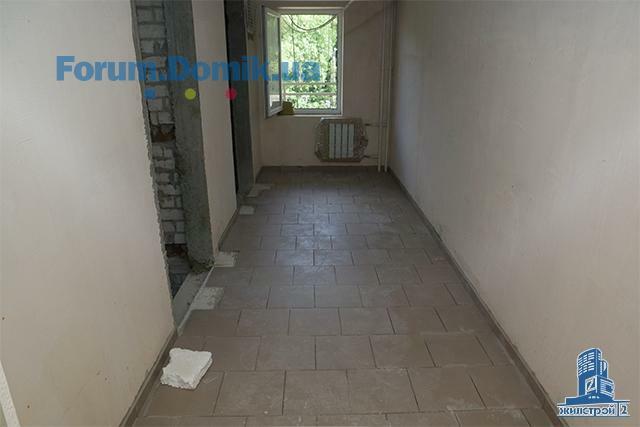

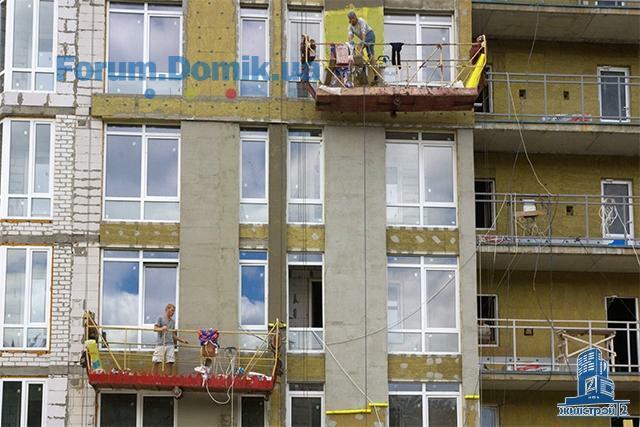

8398 (1).jpg

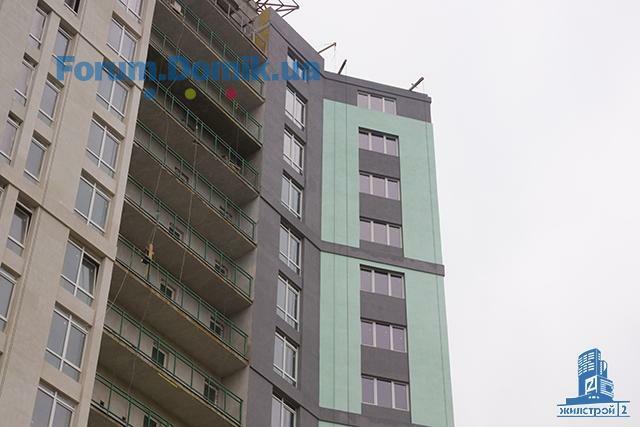

8399 (1).jpg
8400 (1).jpg
8401 (1).jpg
8404 (1).jpg
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

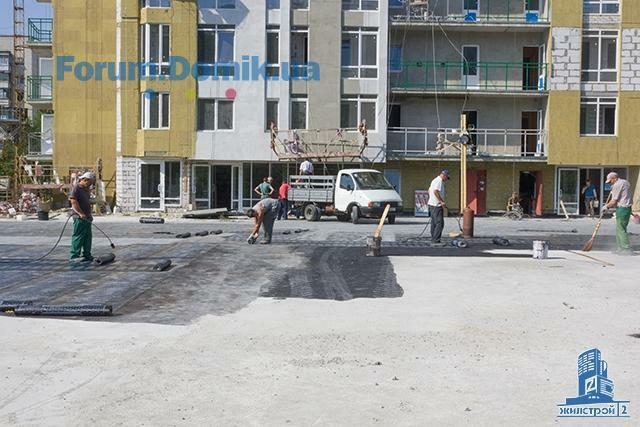

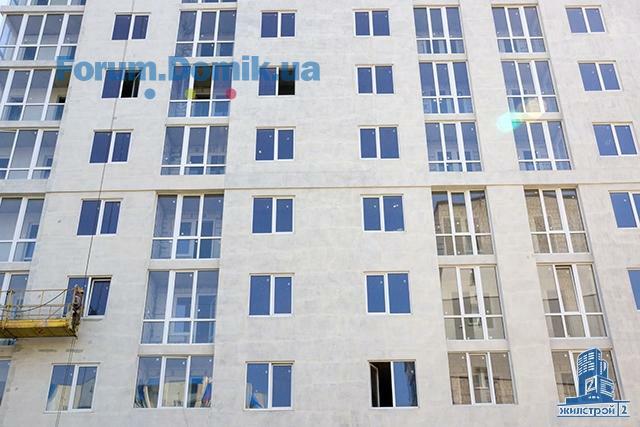

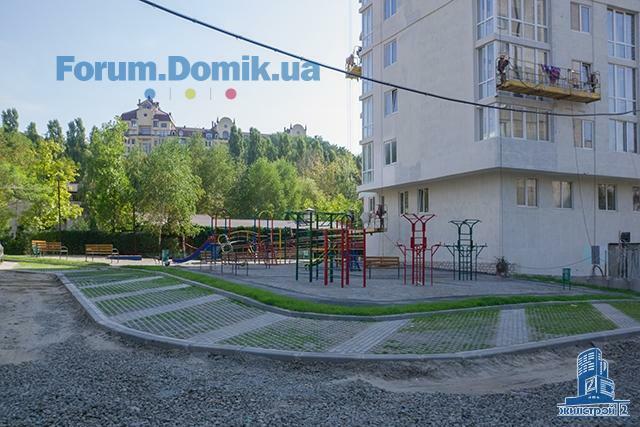

В квартирах установлены окна и входные двери, смонтированы стояки водоснабжения и канализации, завершена горизонтальная разводка труб отопления Rehau и стяжка полов. В местах общего пользования производится окрашивание стен и укладка напольной плитки. Выполнено более половины объема работ по утеплению и отделке фасада под покраску. Продолжается благоустройство придомовой территории: установлены дорожные борта, выполнена подготовка под укладку дорожного полотна, завершается установка детской площадки.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Выполнены две трети объема работ по наружному утеплению и отделке фасада здания под покраску. В местах общего пользования завершается окрашивание стен и укладка напольной керамической плитки, производится монтаж лифтового оборудования. Сантехники выполняют работы в теплопункте.

Завершаются работы по благоустройству придомовой территории, смонтирована и подготовлена к покраске детская площадка. Выполняется заливка утеплительного слоя под устройство асфальтного покрытия на паркинге, производится оштукатуривание капителей.

Ранее выполнено устройство мягкой кровли, монтаж наружных сетей канализации. В квартирах установлены окна, входные двери и радиаторы отопления, смонтированы стояки водоснабжения и канализации, завершена горизонтальная разводка труб отопления Rehau и стяжка полов. Выполнена прокладка теплотрассы. В паркинге завершены строительно-монтажные работы.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

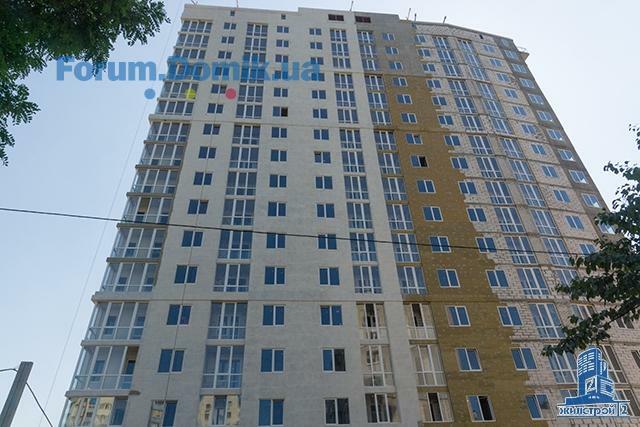

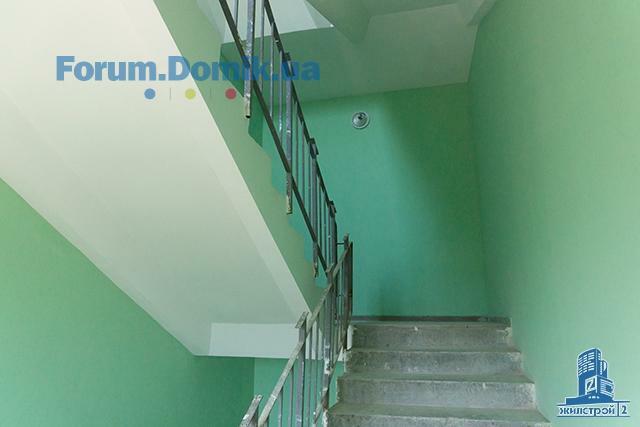

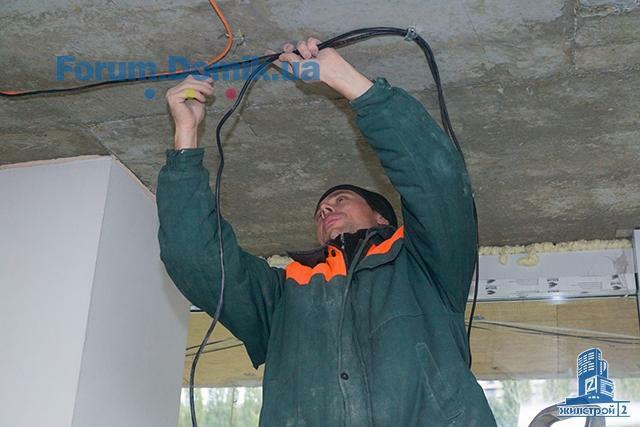

Выполнено 80% объема работ по наружному утеплению фасада здания и две трети объема работ по его подготовке под покраску. В местах общего пользования в четверг завершается окрашивание стен, на переходных балконах и лестничных площадках ведется укладка напольной плитки, продолжается монтаж лифтового оборудования.

Завершаются работы по благоустройству придомовой территории, смонтирована и окрашена детская площадка.

В паркинге ведутся работы по оштукатуриванию и окрашиванию стен. Произведена заливка утеплительного слоя под устройство асфальтного покрытия на паркинге, завершаются работы по гидроизоляции.

Ранее выполнено устройство мягкой кровли, монтаж наружных сетей канализации. В квартирах установлены окна, входные двери и радиаторы отопления, смонтированы стояки водоснабжения и канализации, завершена горизонтальная разводка труб отопления Rehau и стяжка полов. Смонтированы наружные сети канализации, выполнена прокладка теплотрассы.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

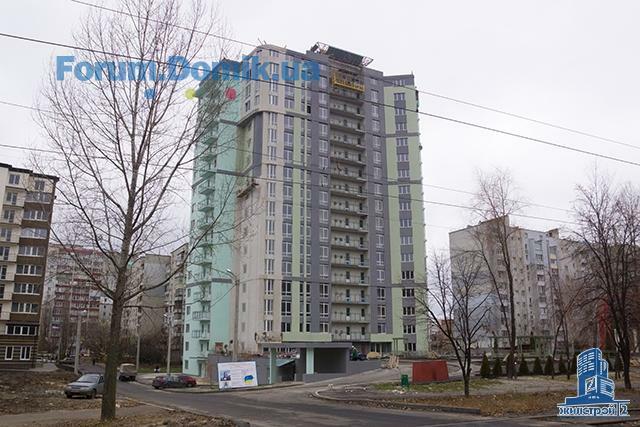

Завершаются работы по наружному утеплению и окрашиванию фасада здания. В местах общего пользования окрашены стены, на переходных балконах и лестничных площадках завершается укладка напольной плитки, продолжается монтаж лифтового оборудования.

Завершаются работы по благоустройству придомовой территории. Смонтирована и окрашена детская площадка, заасфальтированы дороги и тротуары, во дворе устанавливаются скамейки.

В паркинге оштукатурены и окрашены стены, выполнены работы по гидроизоляции кровли и устройству асфальтного покрытия.

Ранее в квартирах установлены окна, входные двери и радиаторы отопления, смонтированы стояки водоснабжения и канализации, завершена горизонтальная разводка труб отопления Rehau и стяжка полов. Смонтированы наружные сети канализации, выполнена прокладка теплотрассы.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

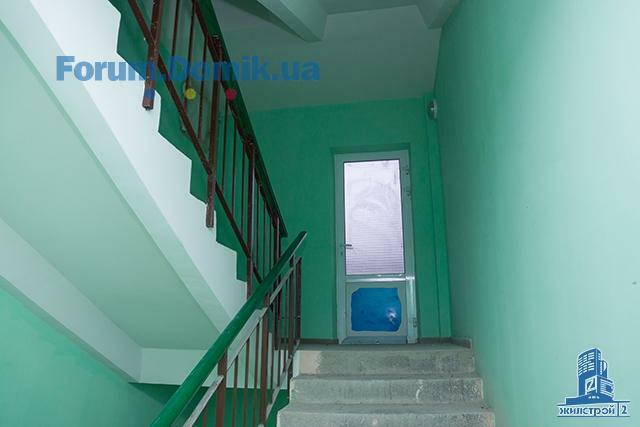

Завершены работы по благоустройству придомовой территории и наружному утеплению фасада здания, продолжается его окрашивание. Выполняется отделка композитными материалами козырьков на крыше. В местах общего пользования окрашены стены, выполнена укладка напольной плитки, производится сборка лифтовых кабин. Выполняются отделочные работы в холле на первом этаже.

В паркинге оштукатурены и окрашены стены, выполнены работы по заливке бетонного пола, производится его шлифовка.

Ранее в квартирах установлены окна, входные двери и радиаторы отопления, смонтированы стояки водоснабжения и канализации, завершена горизонтальная разводка труб отопления Rehau и стяжка полов. Смонтированы наружные сети канализации, выполнена прокладка теплотрассы.
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270
Вернуться к началу
Спостерігач новобудов Модератор Domik.ua
Ответов: 34742
Профиль
Репутация:    270

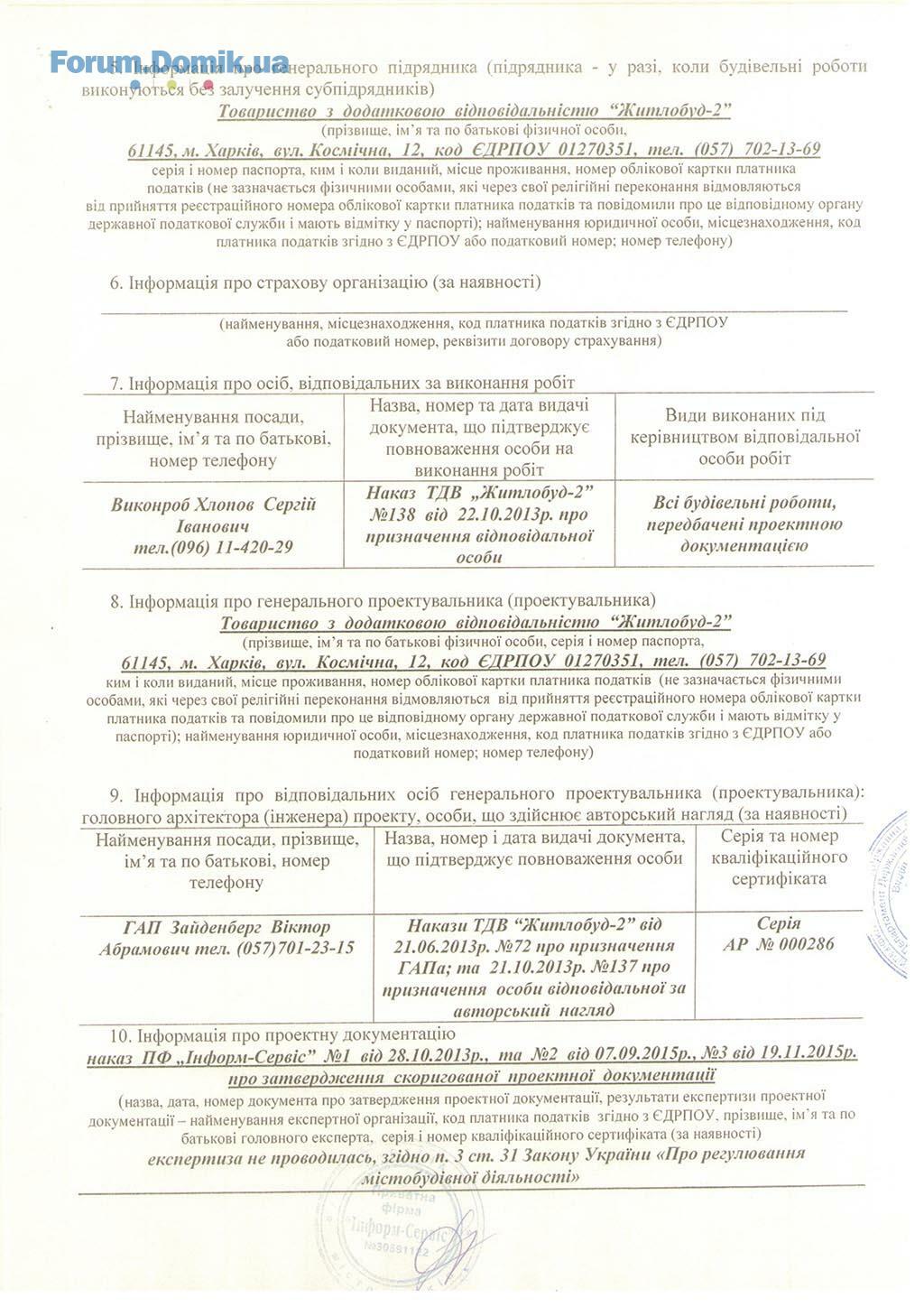

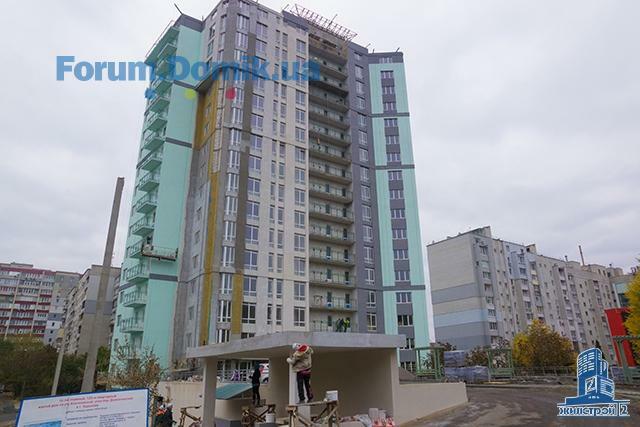

Компания «Жилстрой-2» сообщает вводе к эксплуатацию 16-этажного жилого комплекса «Флагман» по пер. Дергачевскому.

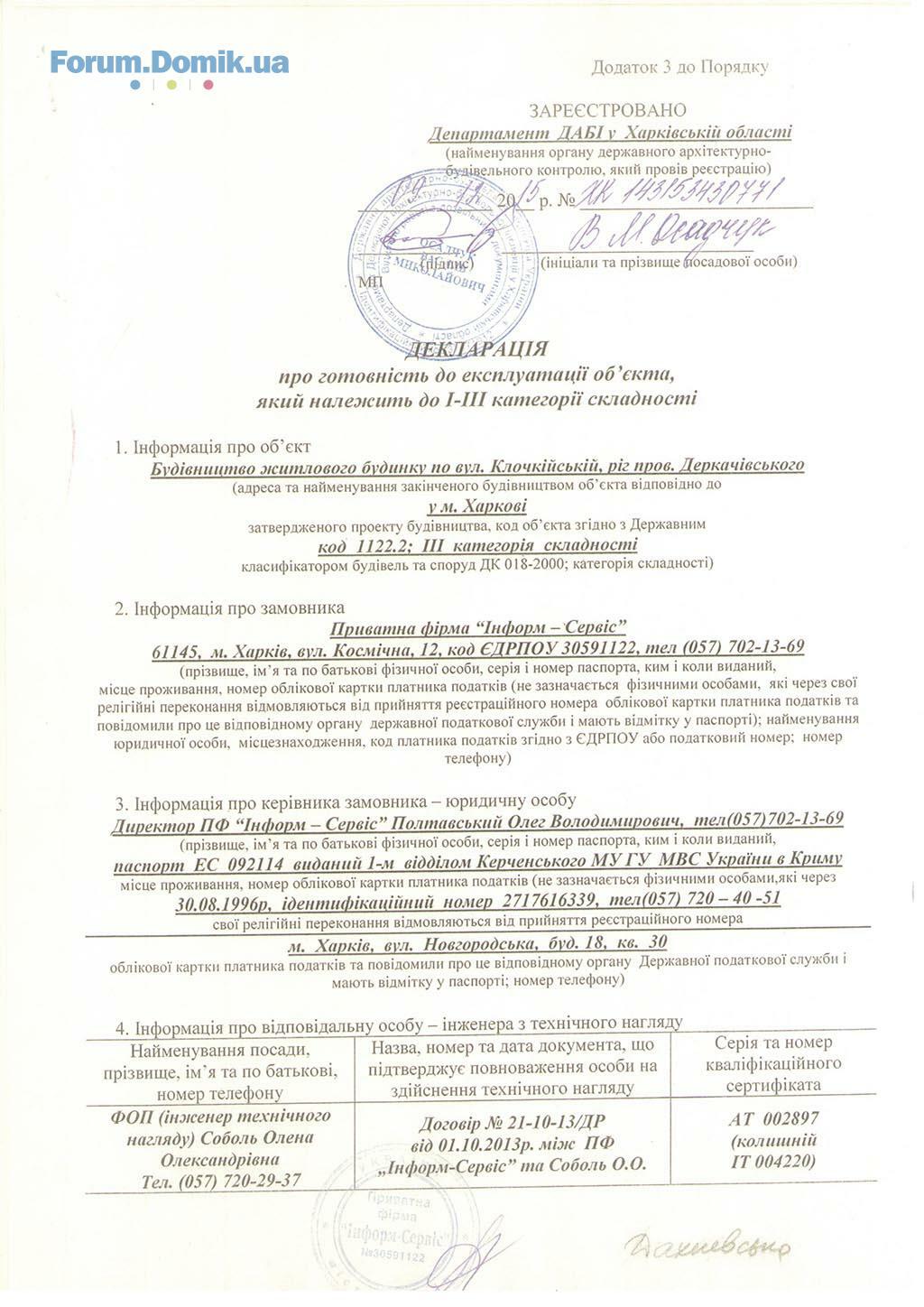

Факт готовности объекта подтверждает Декларация № ХК 143153430771 от 09.12.2015, выданная Департаментом Государственной архитектурно-строительной инспекции в Харьковской области.
Вернуться к началу
След.

Вернуться в Новостройки Харькова

dsf

  • ЖК на ул. Гоголевская, 43

    49 260 грн./м2

    Жилой комплекс клубного типа на 48 квартир в Шевченковском районе

  • ЖК Ориентир

    13 340 грн./м2

    Новый жилой комплекс в Киеве

  • ЖК на ул. Узкая

    12 000 грн./м2

    ЖК на улице Узкая - кирпичный десятиэтажный дом эконом-класса, состоящий из 5-ти секций.

  • ЖК Campus

    17 390 грн./м2

    Новый комплекс на Соломенке

  • ЖК Софиевский пассаж

    20 660 грн./м2

    Жилой комплекс эконом-класса с оригинальным дизайном в с. Софиевская Борщаговка
