1. . .457
13 май 2014 10:46
10.05.2014
06 июнь 2014 14:01

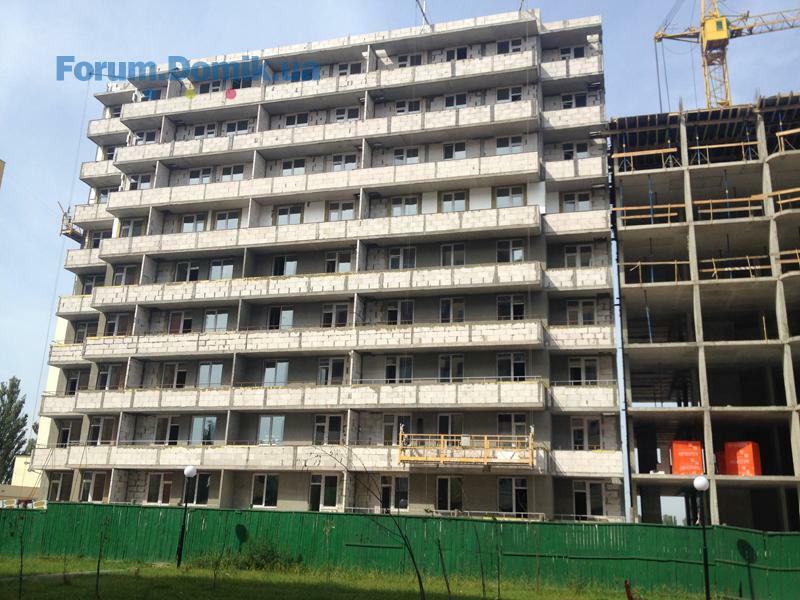

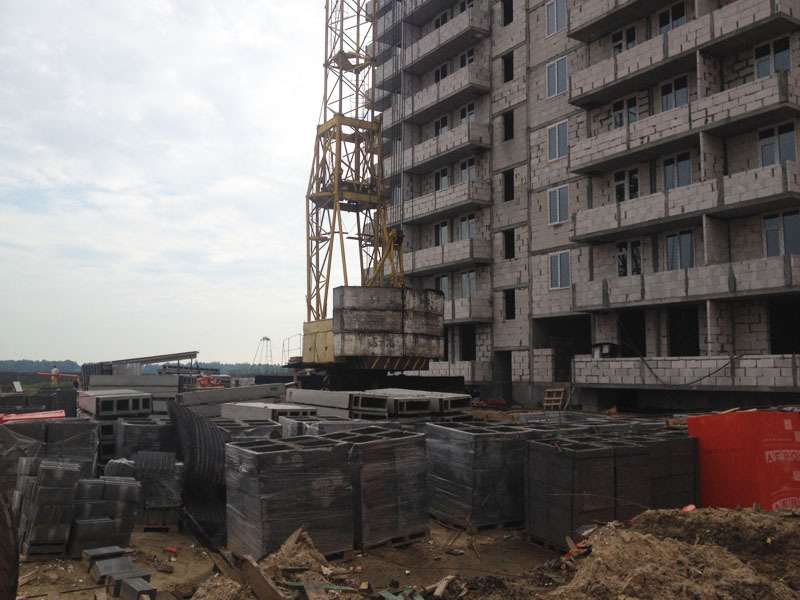

3-я очередь строительства, дом №1

- началась передача квартир покупателям для проведения ремонтных строительных работ;
- получена первая часть свидетельств на право собственности на квартиры, проводится подготовка документов для подписания основных договоров с покупателями;
- проводятся работы по наладке лифтового оборудования;
- заканчиваются работы по отделки и покраске фасадов дома;
- заканчиваются работы по выполнению благоустройства придворовой территории дома;

06 июнь 2014 14:02
3-я очередь строительства, дом №6

Активно проводятся отделочные строительные работы:
- становка лифтового оборудования;
- утепление и отделка фасадов дома;
- устройство входной группы;
- закончены работы по прокладке внешних инженерных систем;
- работы по заливке стяжки на полу в квартирах с 10 по 2 этаж;
- работы по укладке плитки в коридорах общего пользования выполнены с 10 по 4 этаж;
- выполнена установка металлических входных дверей в квартиры с 10 по 4 этаж;
- закончены работы по разводке внутриквартирных газовых сетей;
- выполнена штукатурка внутренних стен помещениия кухни в квартирах;
06 июнь 2014 14:03

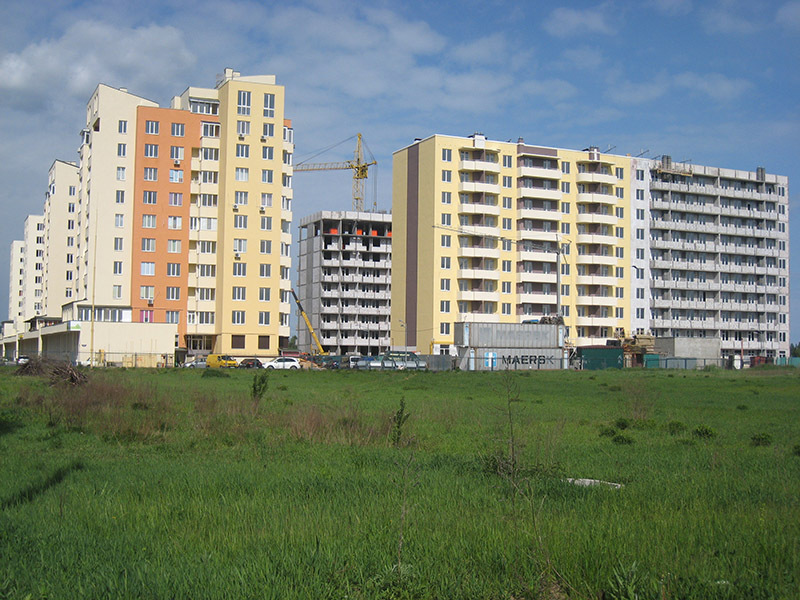

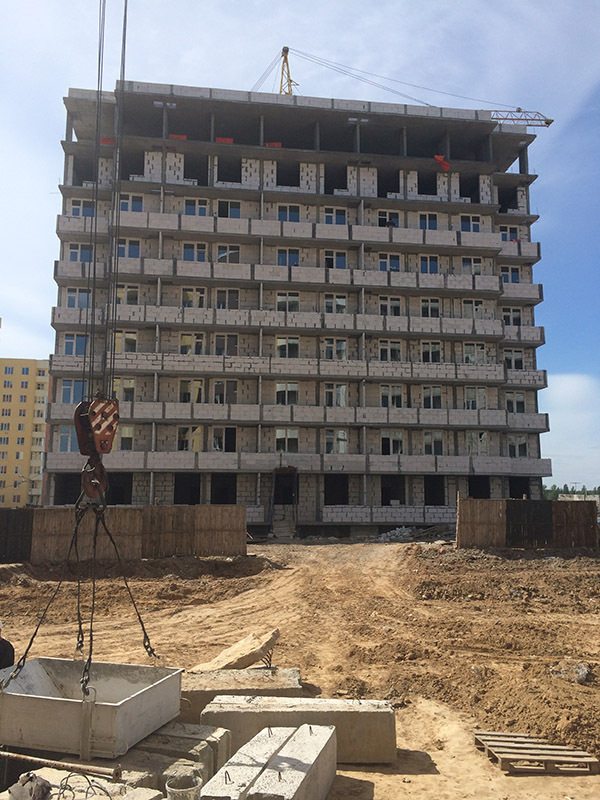

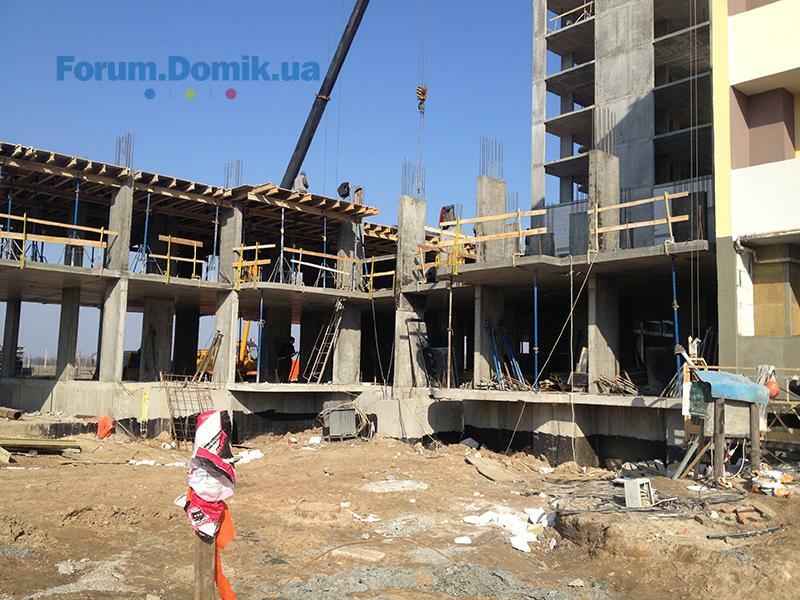

Четвертая очередь строительства, дом № 2.

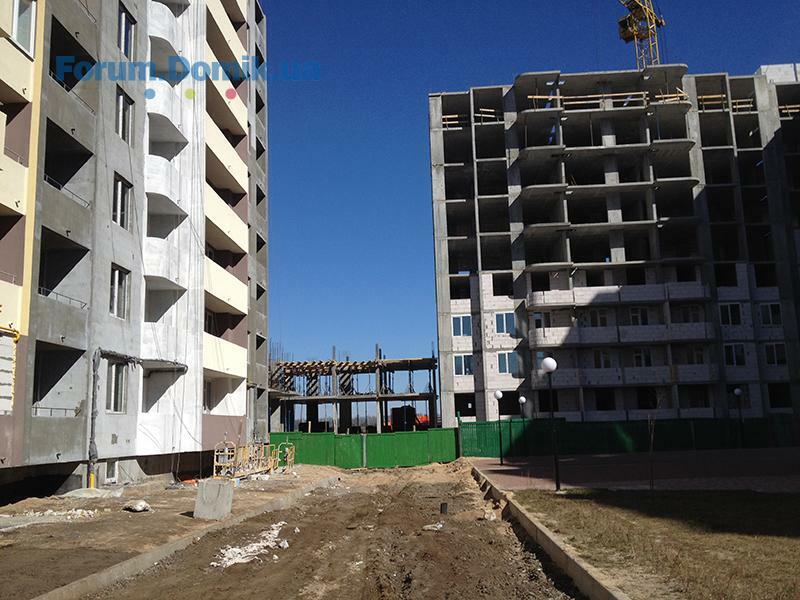

- ведутся работы по устройству кровли;
- ведется закладка наружных стен и внутренних перегородок 9-го этажа;
- выполнен монтаж металлопластиковых окон 8-го этажа;
- ведутся работы по подключения внешних инженерных сетей;
- начинаются работы по монтажу дымоходов для газовых котлов;
07 июль 2014 15:21
В ЖК "Новосельцево" начиная с 01.07.2014 отменены:
- Разовая стоимость за подключение Киевского городского телефонного номера;
- Разовая стоимость за подключение видео-контента при условии получения абонентом услуги Интернет;
- Ежемесячная абонентская плата за видео-контент.
13 авг 2014 08:34

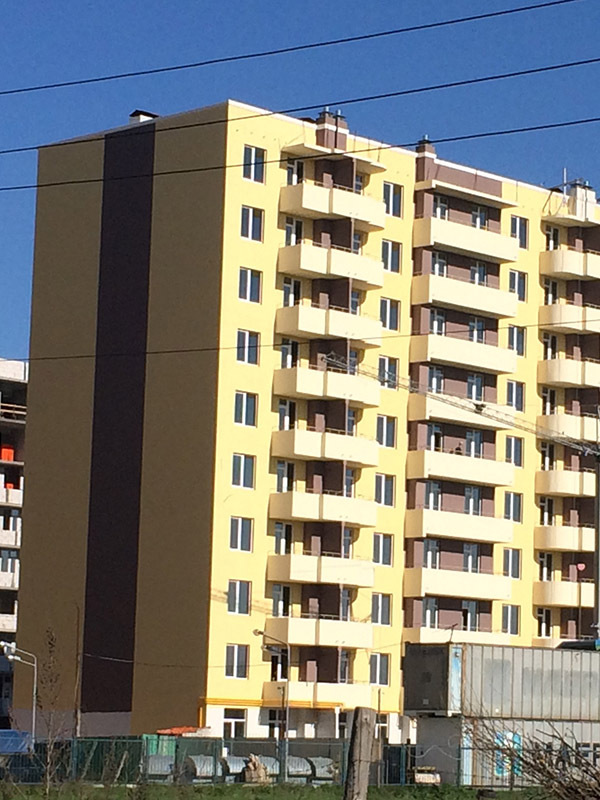

3-я очередь строительства, дом №6

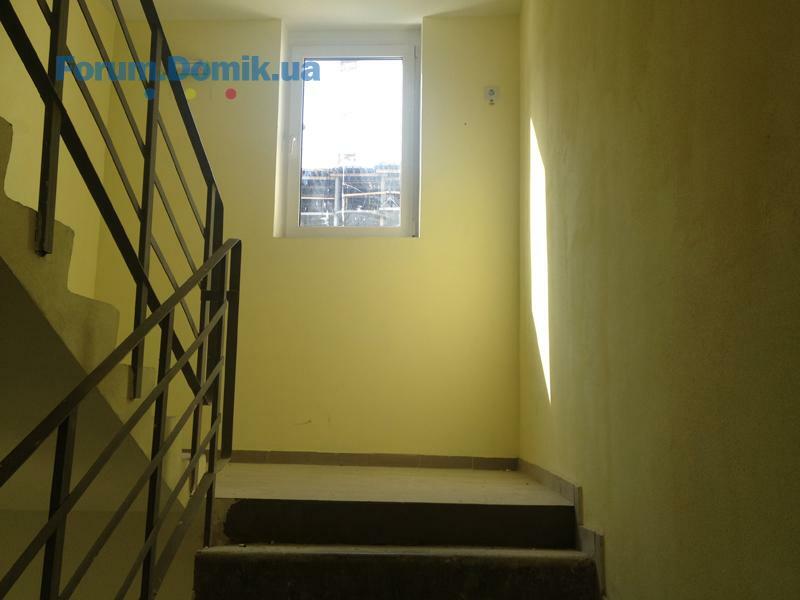

Получена декларация о вводе дома в эксплуатацию.

- готовятся документы на право собственности на квартиры;
- заканчиваются работы по благоустройству территории дома;
- проводятся по установке счетчиков учета воды ;

- проводится наладка лифтового оборудования;

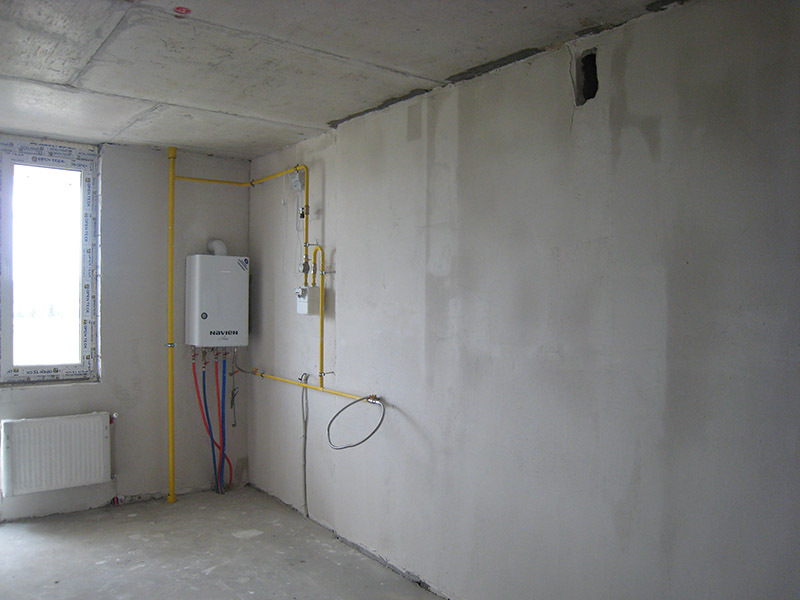

- ведется подключение и наладка газовых котлов;

13 авг 2014 08:37

Четвертая очередь строительства.

Строительство дома № 2.

- ведутся работы по устройству и утеплению фасадов дома;
- начинаются работы по закладке внутренней системы водоснабжения и канализации дома;
- начинаются работы по монтажу дымоходов для газовых котлов;

Строительство дома № 5.

- Ведутся работы по возведению монолитного каркаса дома
- выполнен монтаж вертикальных пилонов четвертого этажа;
- заливается монолитное перекрытие пола пятого этажа.
08 сен 2014 13:55

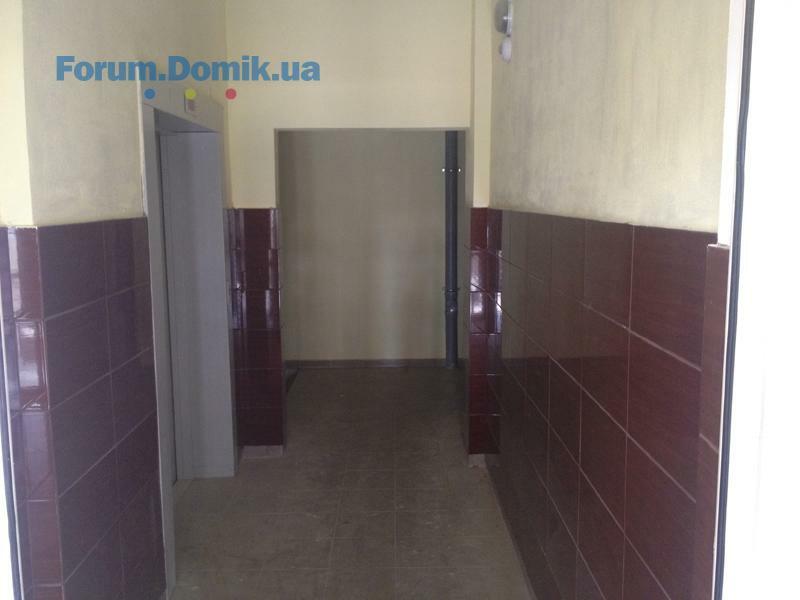

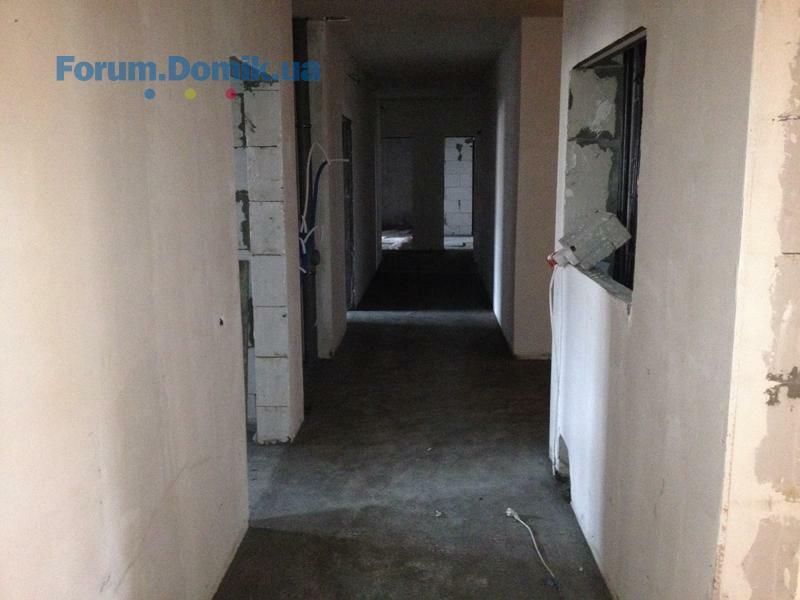

3-я очередь строительства, дом №6 (Введен в эксплуатацию)

- проводится осмотр квартир покупателями на устранение строительных недостатков;
- проводится оформление основных договоров купли-продажи квартир;
- проходит подготовка к передаче квартир по ремонтные работы и подписание актов приема – передачи;
- проводятся подготовительные работы по подключению и подачи газа в дом;
- заканчиваются работы по благоустройству территории дома;
- проводятся работы для сдачи лифтов в эксплуатацию;
08 сен 2014 13:56
Четвертая очередь строительства.

Строительство дома № 2.
- ведутся работы по устройству и утеплению фасадов дома;
- ведутся работы по устройству внутренней системы водоснабжения и канализации дома;
- ведутся работы по монтажу дымоходов для газовых котлов;
08 сен 2014 13:57

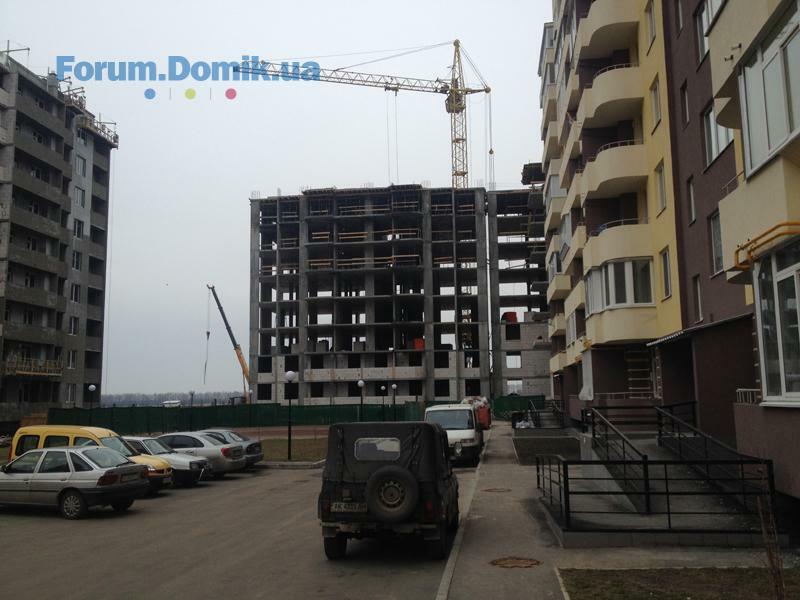

Строительство дома № 5.
- Ведутся работы по возведению монолитного каркаса дома
- выполнен монтаж вертикальных пилонов седьмого этажа;
- заливается монолитное перекрытие пола восьмого этажа;
- начинаются работы по устройству наружных стен и внутренних перегородок;
13 сен 2014 13:35
В рекламе указано "лес и водоём". Лес начинается где-то в километре, а водоём... Он вообще там есть? Ни одна карта его не показывает. Или оно подземное? :notsure:
25 сен 2014 15:42

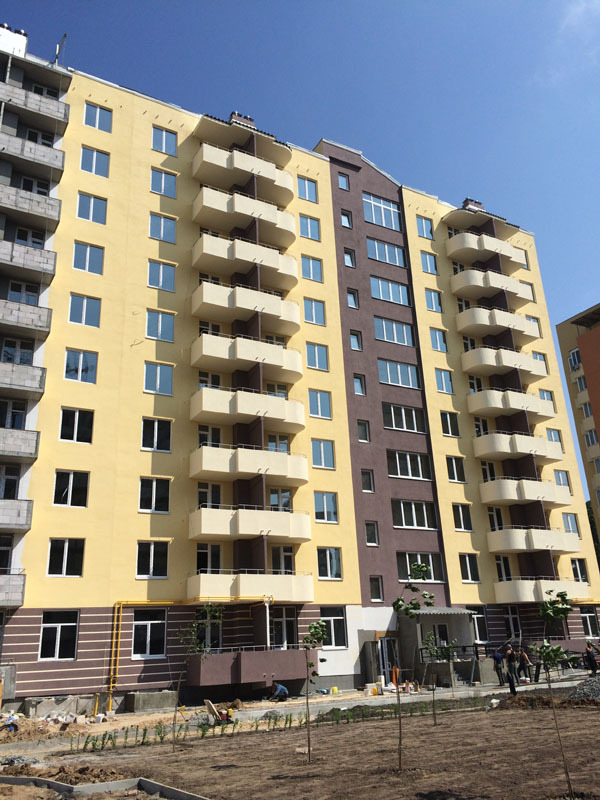

3-я очередь строительства, дом №6 (Введен в эксплуатацию)

- проводится оформление основных договоров купли-продажи квартир;
- проводится осмотр квартир покупателями на устранение строительных недостатков;
- проходит передача квартир под ремонтные работы и подписание актов приема – передачи квартир;
- проводятся подготовительные работы по подключению и подачи газа в дом;
25 сен 2014 15:44

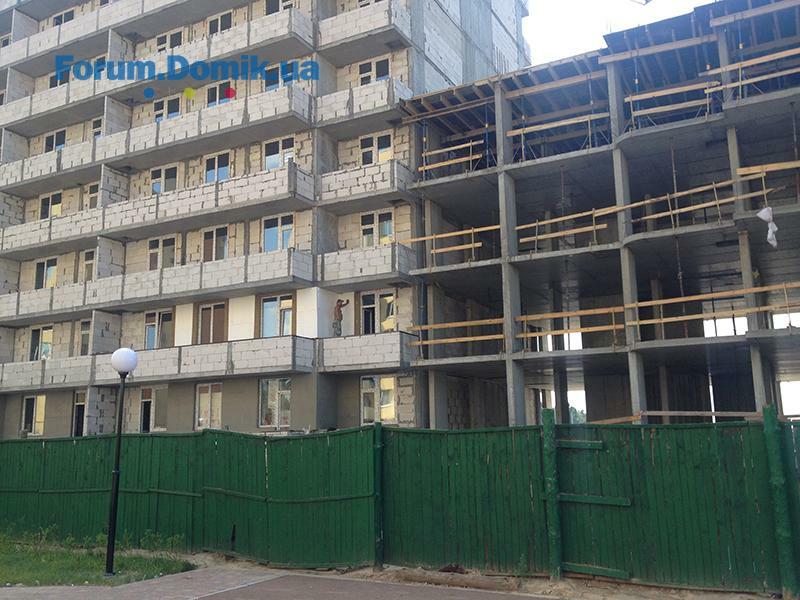

Четвертая очередь строительства.

Строительство дома № 2.

- ведутся работы по устройству, утеплению и покраске фасадов дома;
- ведутся штукатурные работы на лестничных клетках и внутренних коридорах;
- ведутся работы по кладке керамической плитки в местах общего пользования;
- проводятся работы по устройству внутренних электрических сетей;
- проводятся работы по устройству системы отопления;
- ведутся работы по устройству внутренней системы водоснабжения и канализации дома;

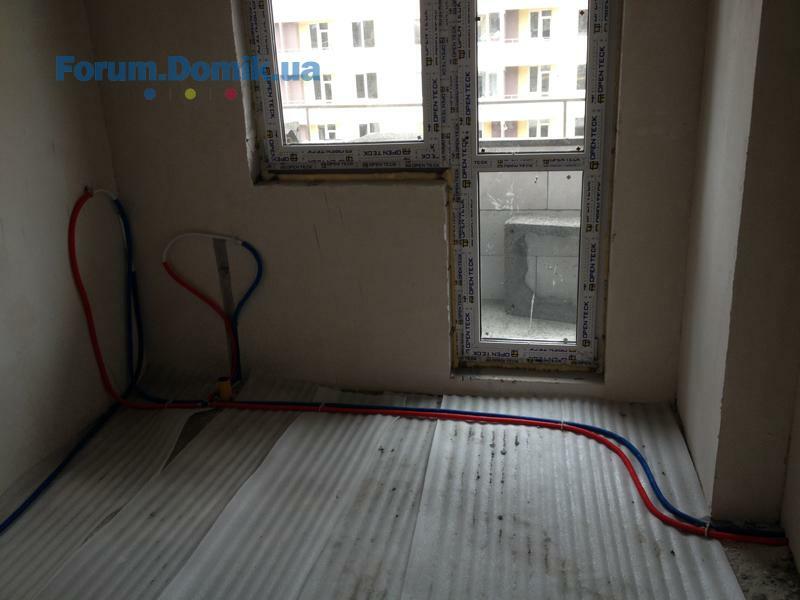

- проводится заливка бетонной стяжки в квартирах 9 и 8 этажей;
- ведутся работы по монтажу дымоходов для газовых котлов;
25 сен 2014 15:44

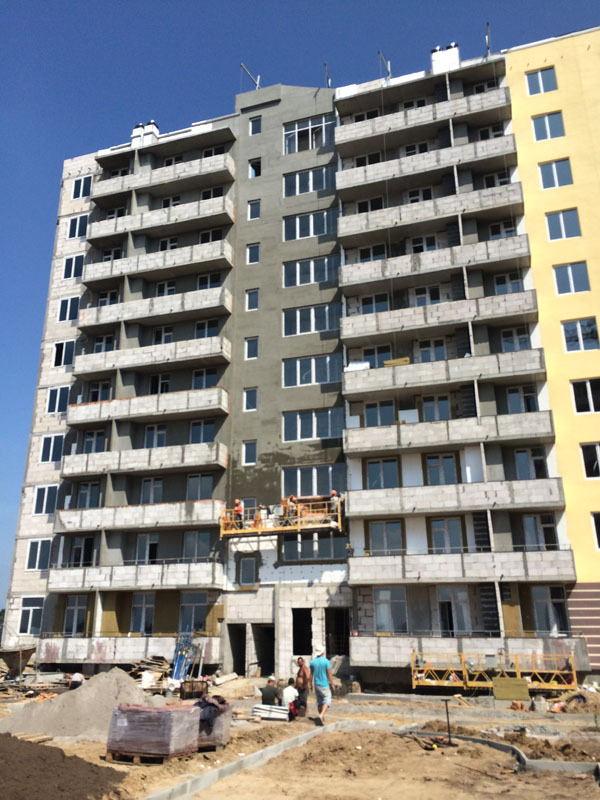

Строительство дома № 5.

- выполнен монтаж монолитных вертикальных пилонов девятого этажа дома;
- заливается монолитное перекрытие девятого этажа дома;
- ведутся работы по устройству наружных стен и внутренних перегородок 1-3 этажей;
08 дек 2014 15:17
.
30 дек 2014 13:16
Спасибо за емкий фото-отчет
02 март 2015 19:02
30 март 2015 17:24
25.03.2015

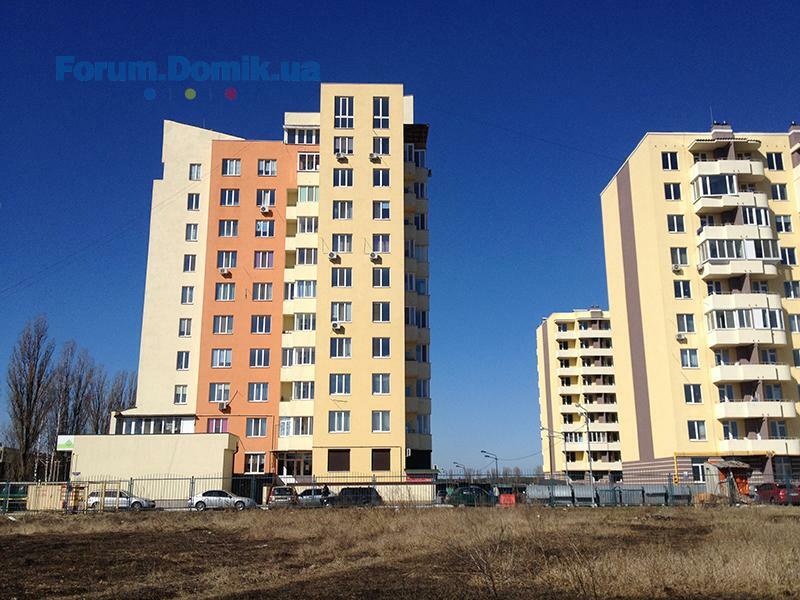

Дома №6, №2 введено в эксплуатацию.
- продажа последних квартир с документами ;

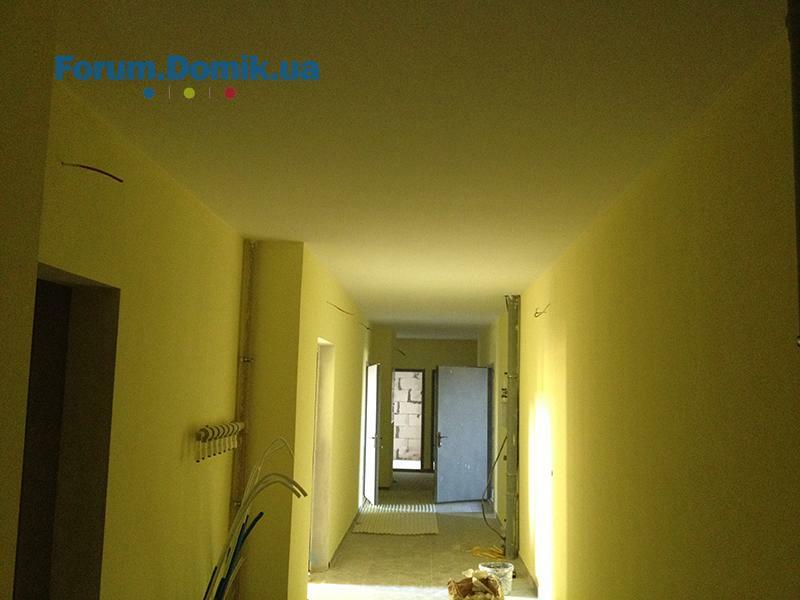

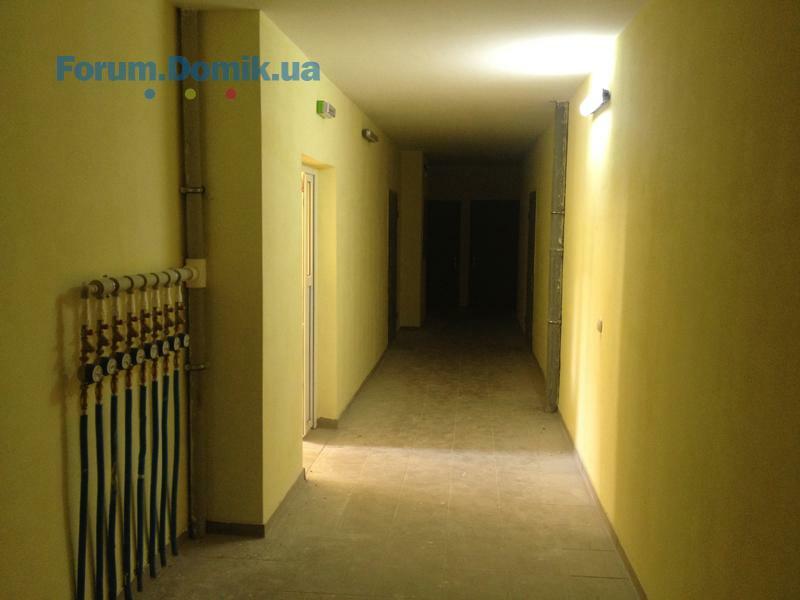

- квартиры передаются под заселение, для проведения ремонтных работ

Пятая очередь строительства

Строительство дома №5
- заканчиваются работы по отделке фасадов;
- закончены работы по разводке отопления;
- закончены работы по разводке внутренних электрических сетей;
- закончены работы по устройству системы внутренней канализации;
- закончены работы по установке металлопластиковых дверей в местах общего пользования;
- заканчиваются работы по разводке внутридомовых газовых сетей;

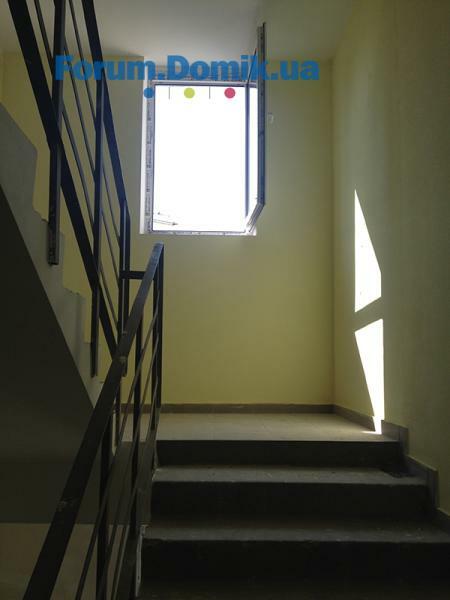

- ведутся пусконаладочные работы лифтового оборудования;

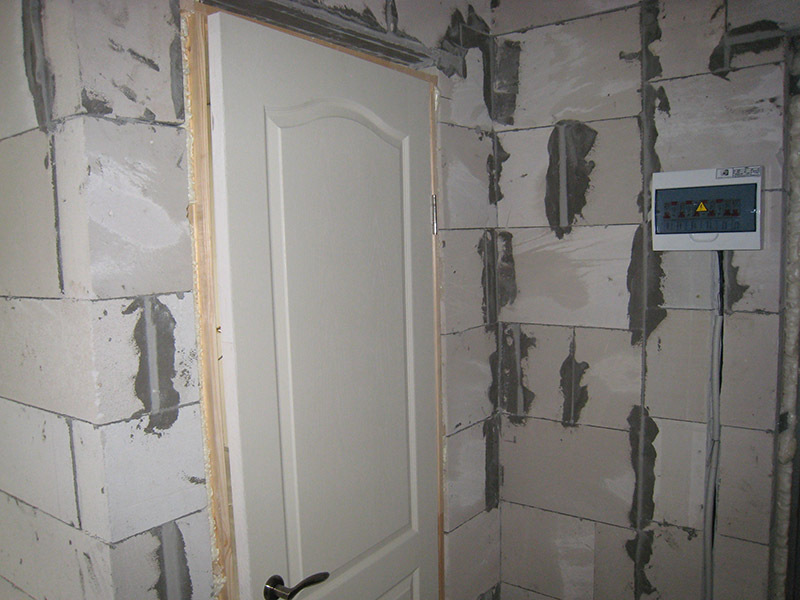

- установлены входные двери в квартиры;
- заканчиваются работы по отделке внутренних стен в местах общего пользования;
- продолжается работы по устройству входной группы;
30 март 2015 17:25

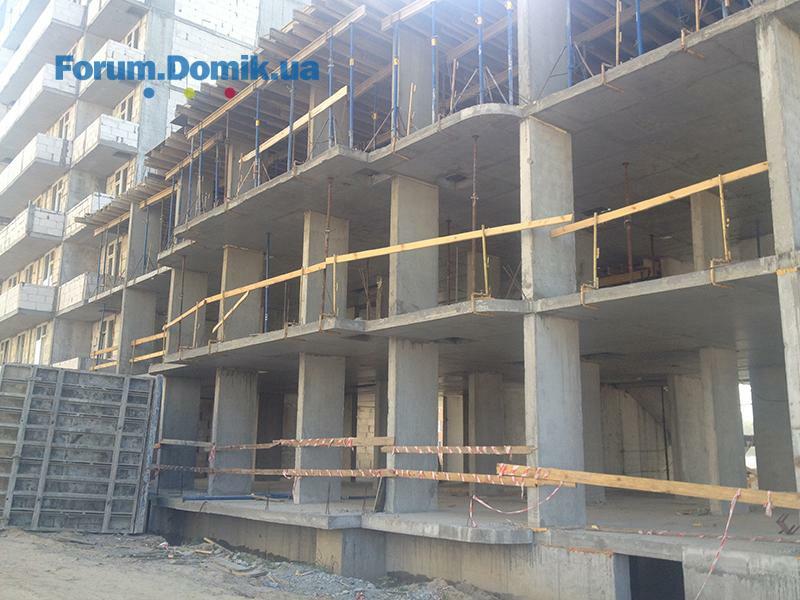

Шестая и седьмая очередь строительства:

Строительство домов №7 и №8
- закончены монолитные работы по устройству каркаса зданий;
- ведется работы по устройству кровли;
- ведутся работы по устройству наружных стен и внутренних перегородок 6 и 7 -го этажей;
- ведется остекление 5 и 6 этажей зданий;

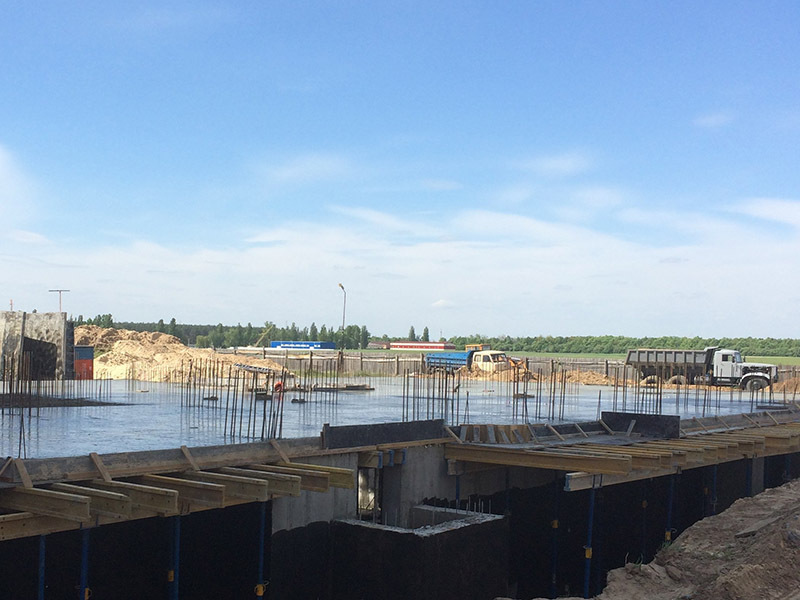

Строительство дома № 9
Начато строительство дома

Ведутся работы по устройству монолитного каркаса здания:
- залита плита перекрытия 2-го этажа;
- начаты работы по устройству вертикальных пилонов 3-го этажа;
30 март 2015 17:26
