1. . .7910
09 июль 2013 12:56
Cтроительство двух секций ЖК Нова Хвиля планируется закончить в 4 квартале 2013 года.

Поэтапный план строительства следующий:

До 30 июля – стоит задача построить монолитные перекрытия 8 этажей на первой секции и 5 этажей на второй секции.
До 30 августа – задача построить 11 этажей первой секции и 9 этажей второй.
До 30 сентября – 14 этажей первой секции и 12 этажей второй секции.
До 30 октября – закончить монолит первой и второй секции.
И до 1 декабря – закрыть первую и вторую секции крышей.
При этом одновременно строить стены и устанавливать окна, а с 1 октября – приступить к утеплению фасада.

Стоит задача, чтоб люди, купившие квартиры, могли приступить к ремонту в начале 2014 года.

Установлены следующие цены на квартиры:
До 1 сентября 2013 года (то есть во время строительства 1-10 этажей) – 8 000 гривен за кв.м.;
До 1 октября 2013 года (строительство 10-13 этажей) – 8 500 грн/кв.м;
До 1 ноября 2013 года (строительство 13-16 этажей) – 9 000 грн/кв.м;
После окончания строительства (то есть после 1 ноября 2013 года) – 10 000 грн/кв.м.;
После введения в эксплуатацию (то есть в 2 квартале 2014 года) – 11 000 грн/кв.м.
10 июль 2013 12:31
11 июль 2013 21:46
16 июль 2013 10:30

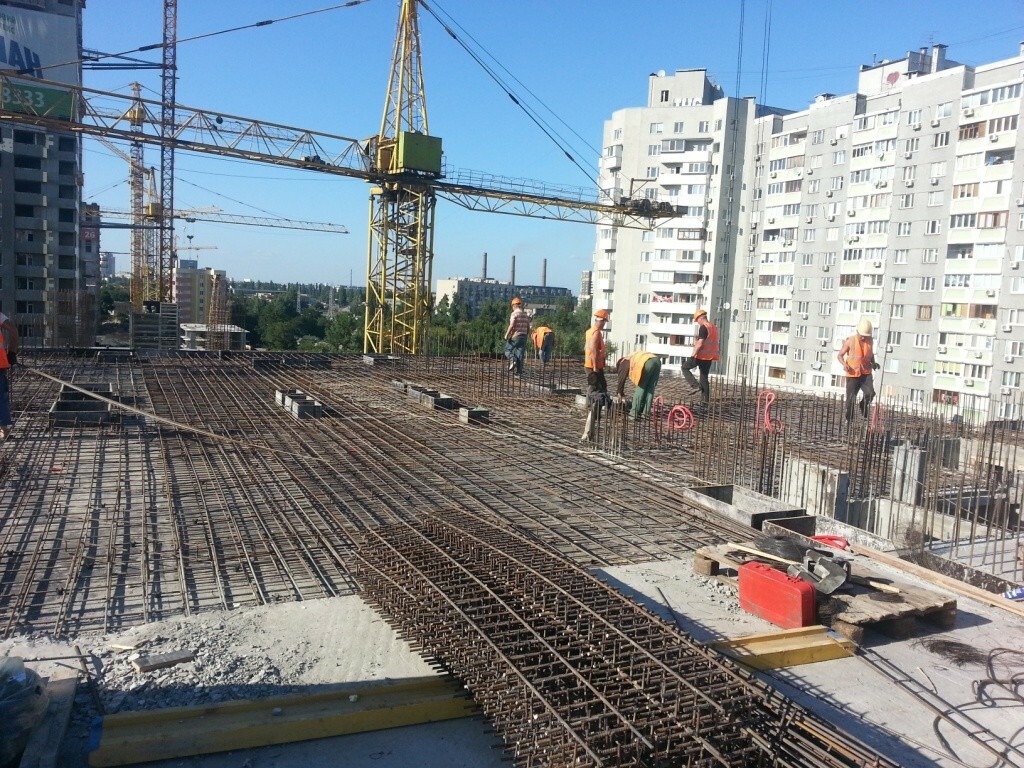

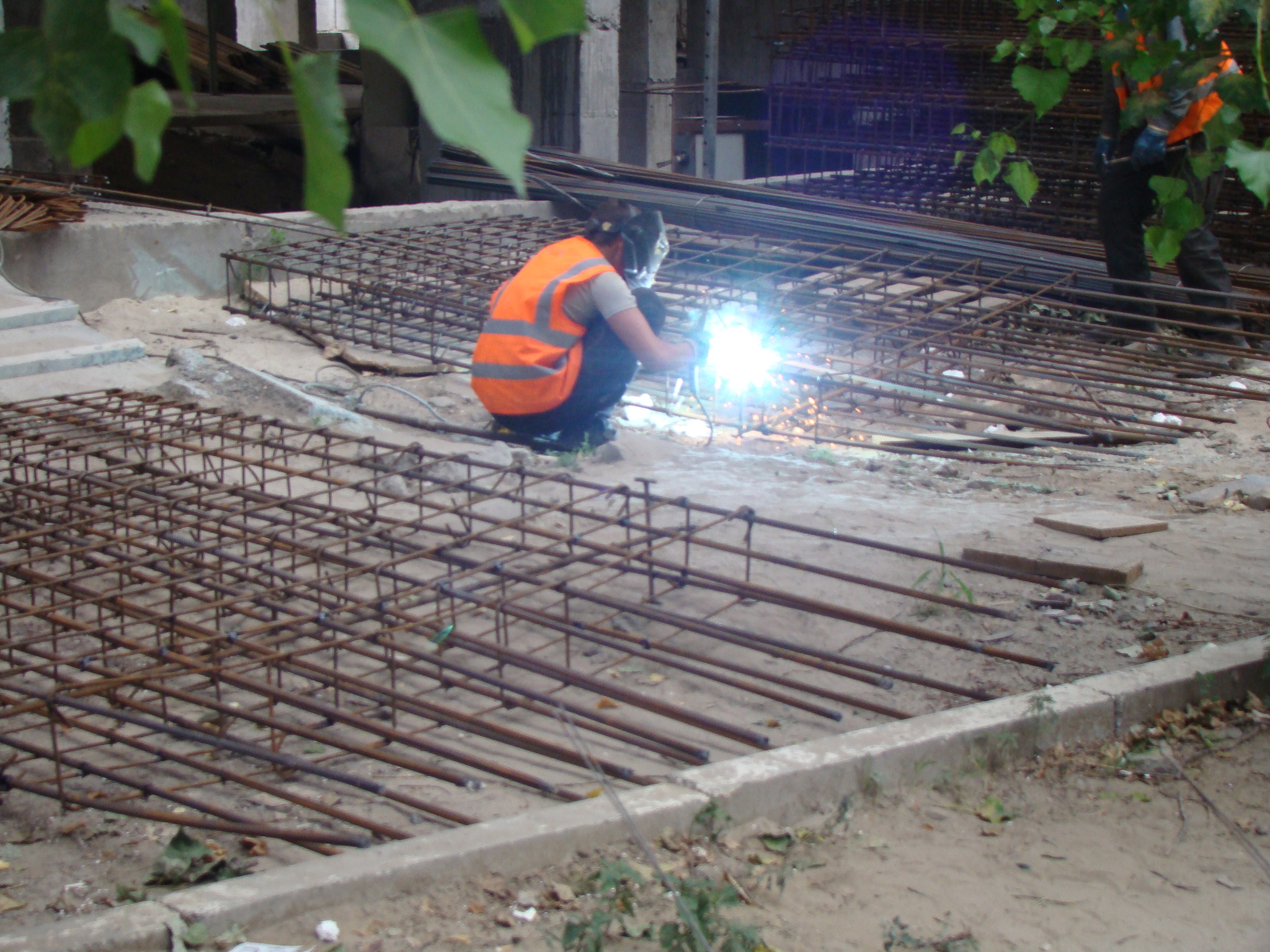

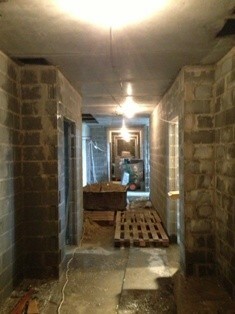

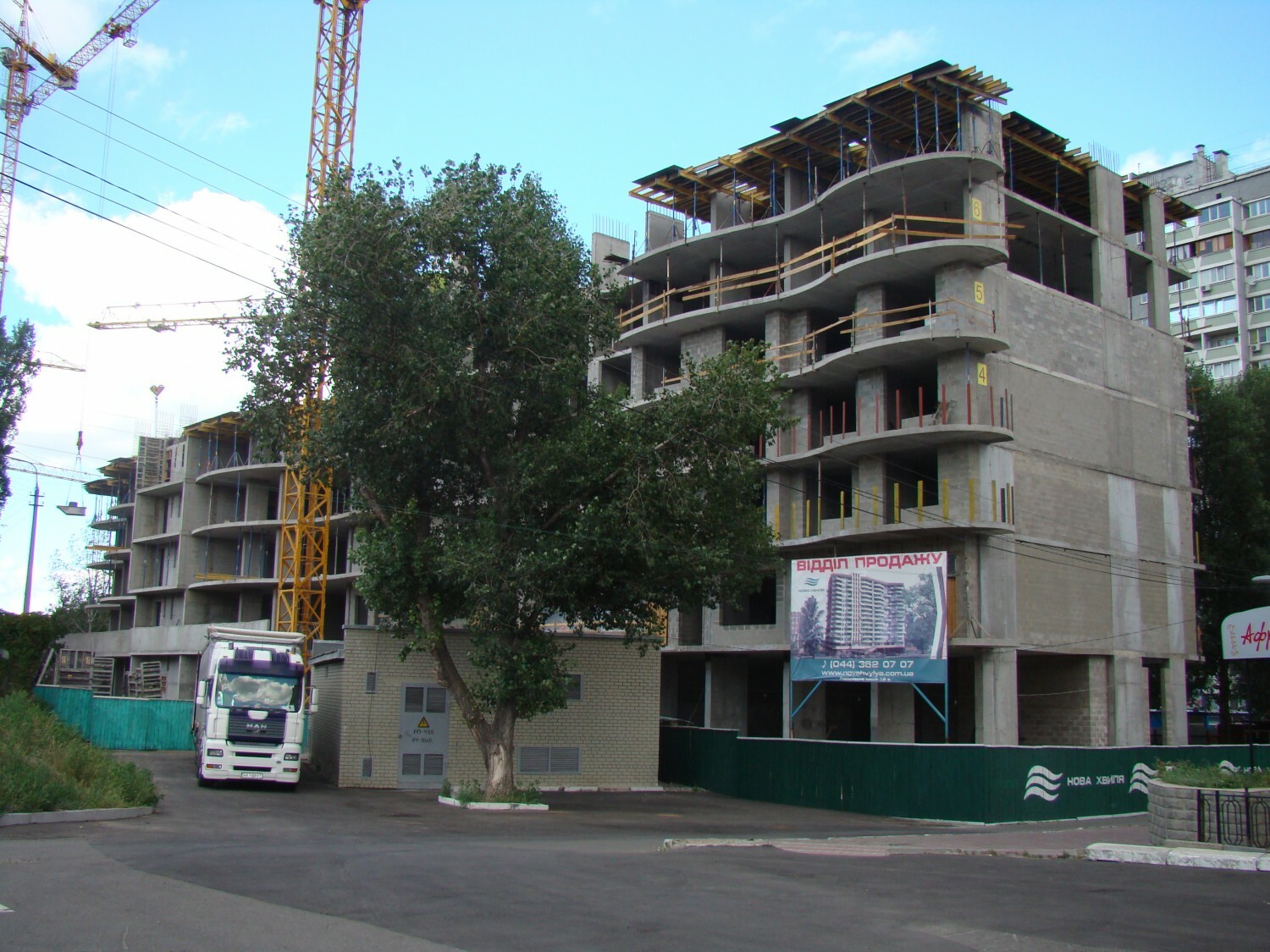

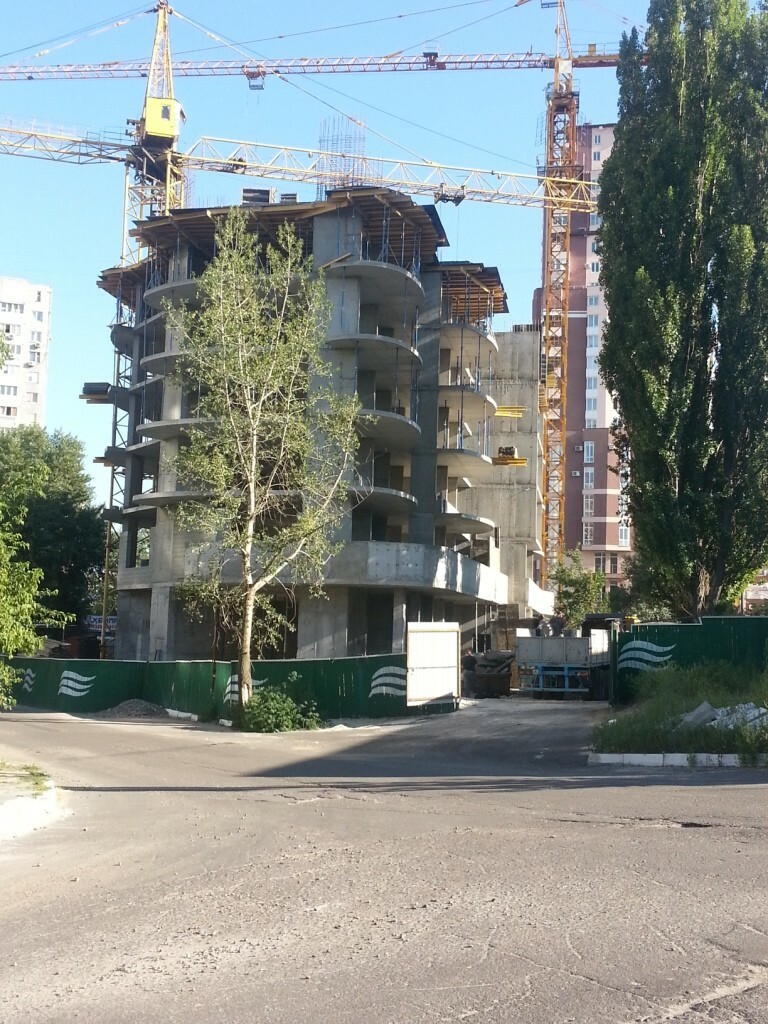

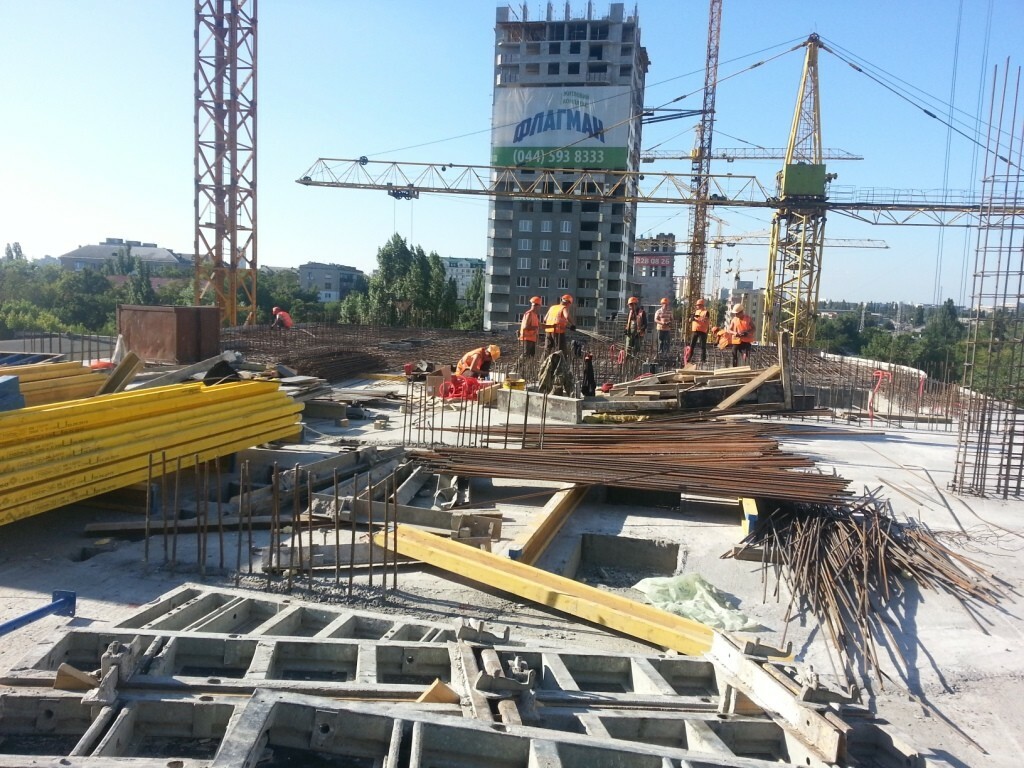

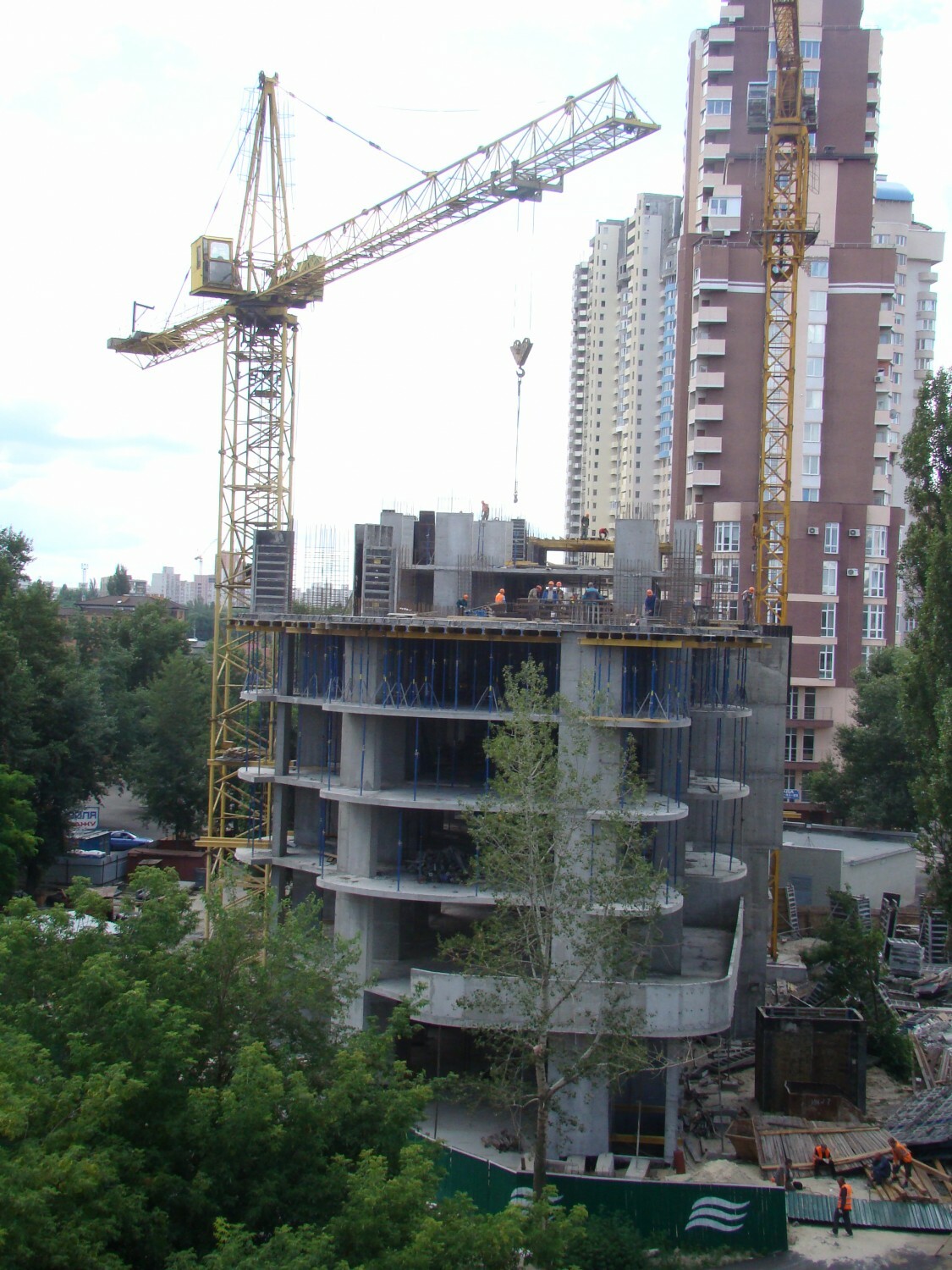

Ведутся монолитные работы по второй секции, вертикал 5-го этажа, паралельно ведутся монолитные работы по первой секции 7-го этажа. Ведется кладка наружных стен 4-го этажа первой секции.

23 июль 2013 10:51

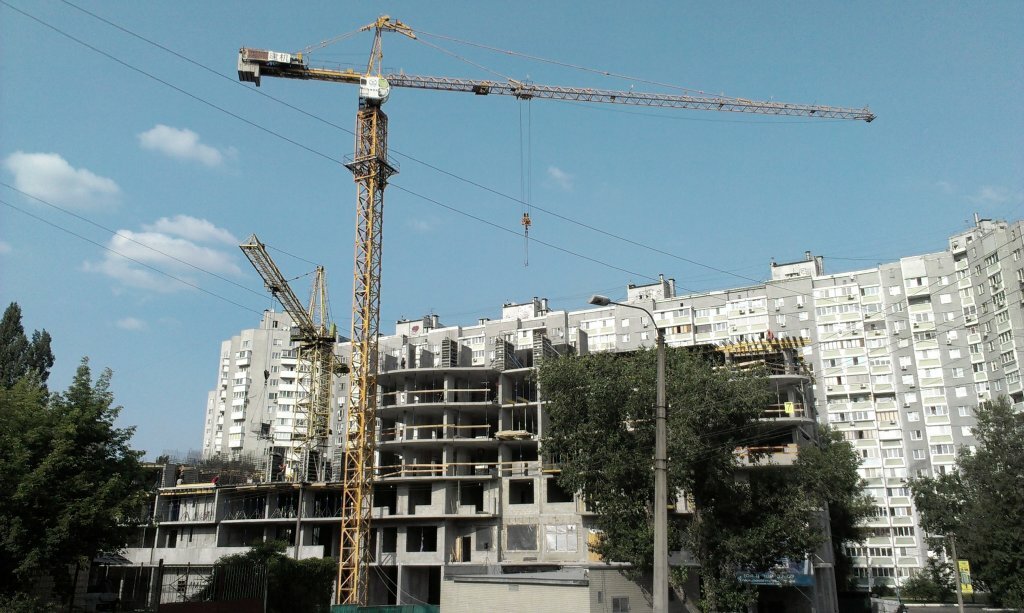

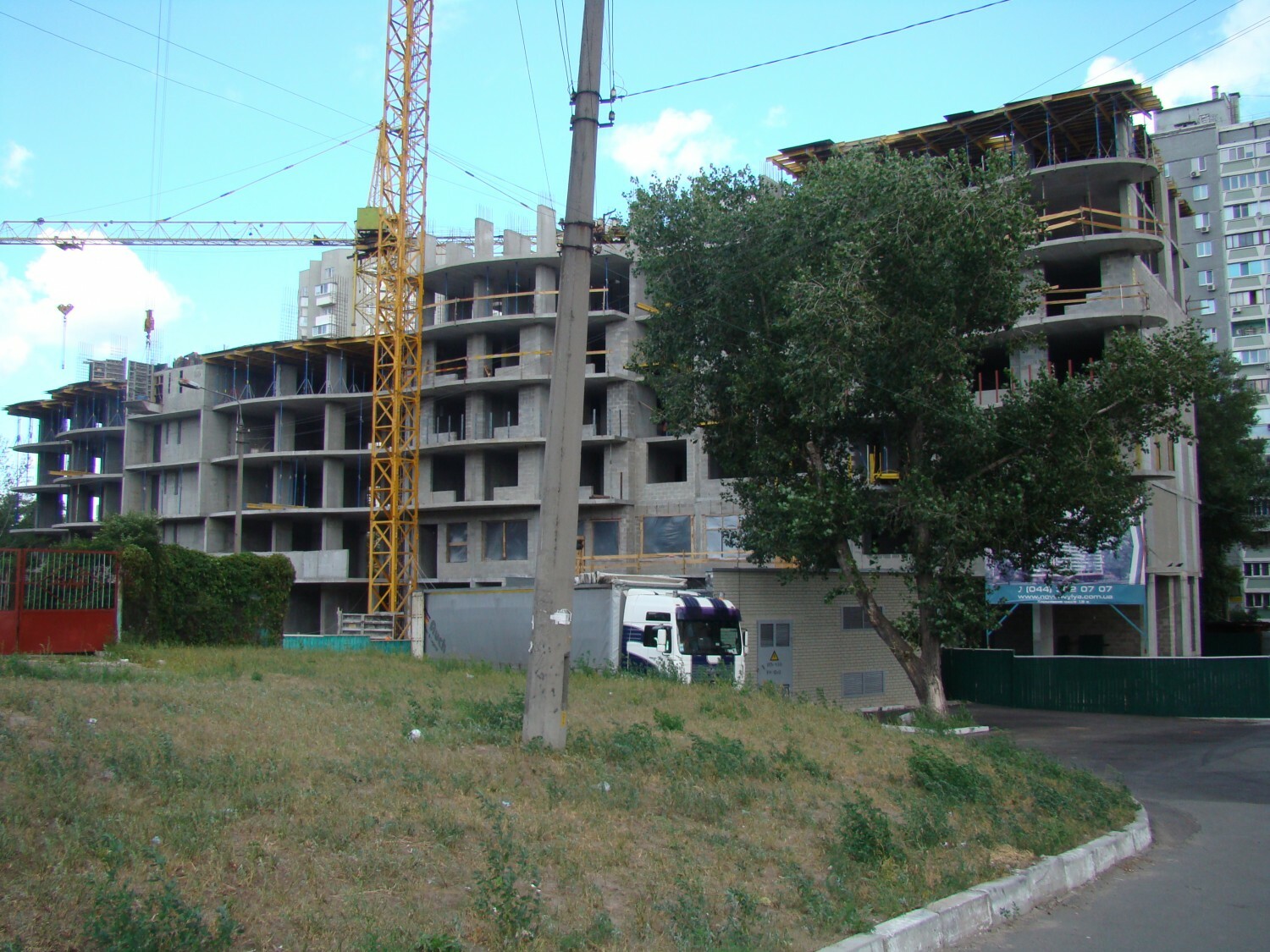

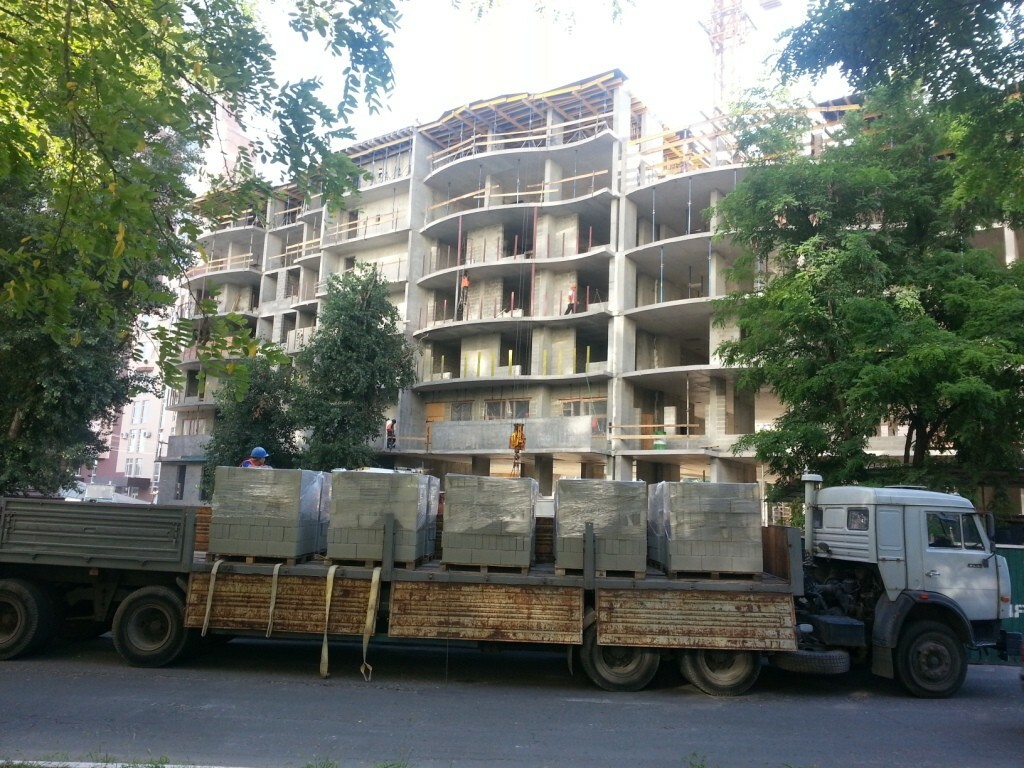

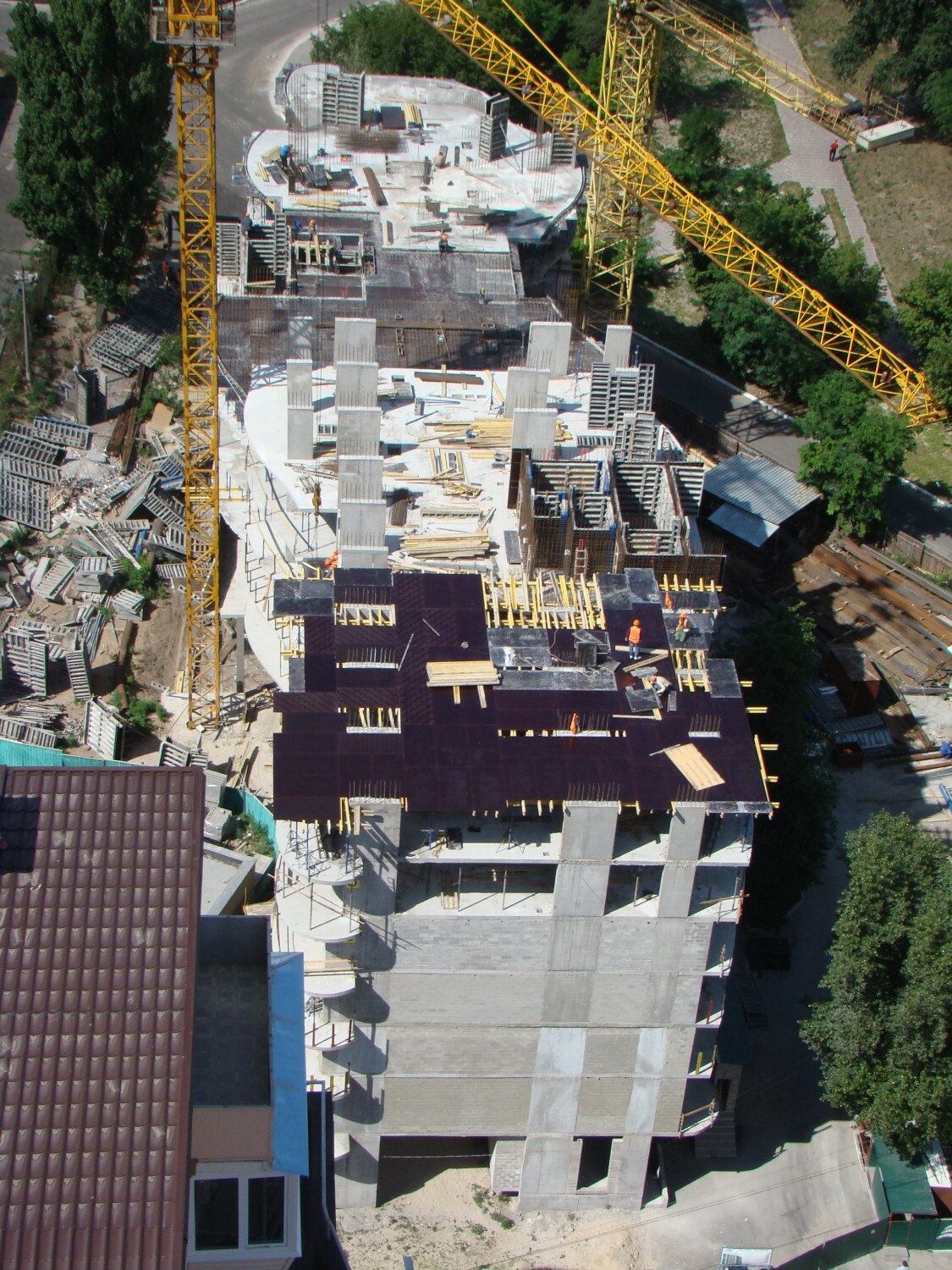

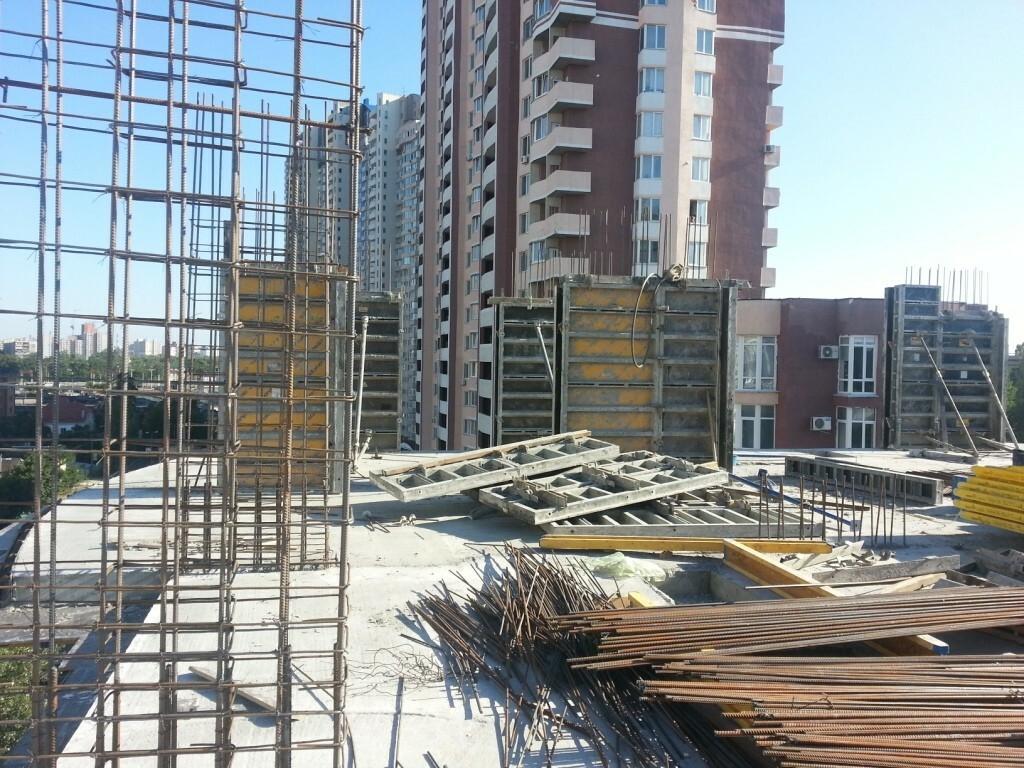

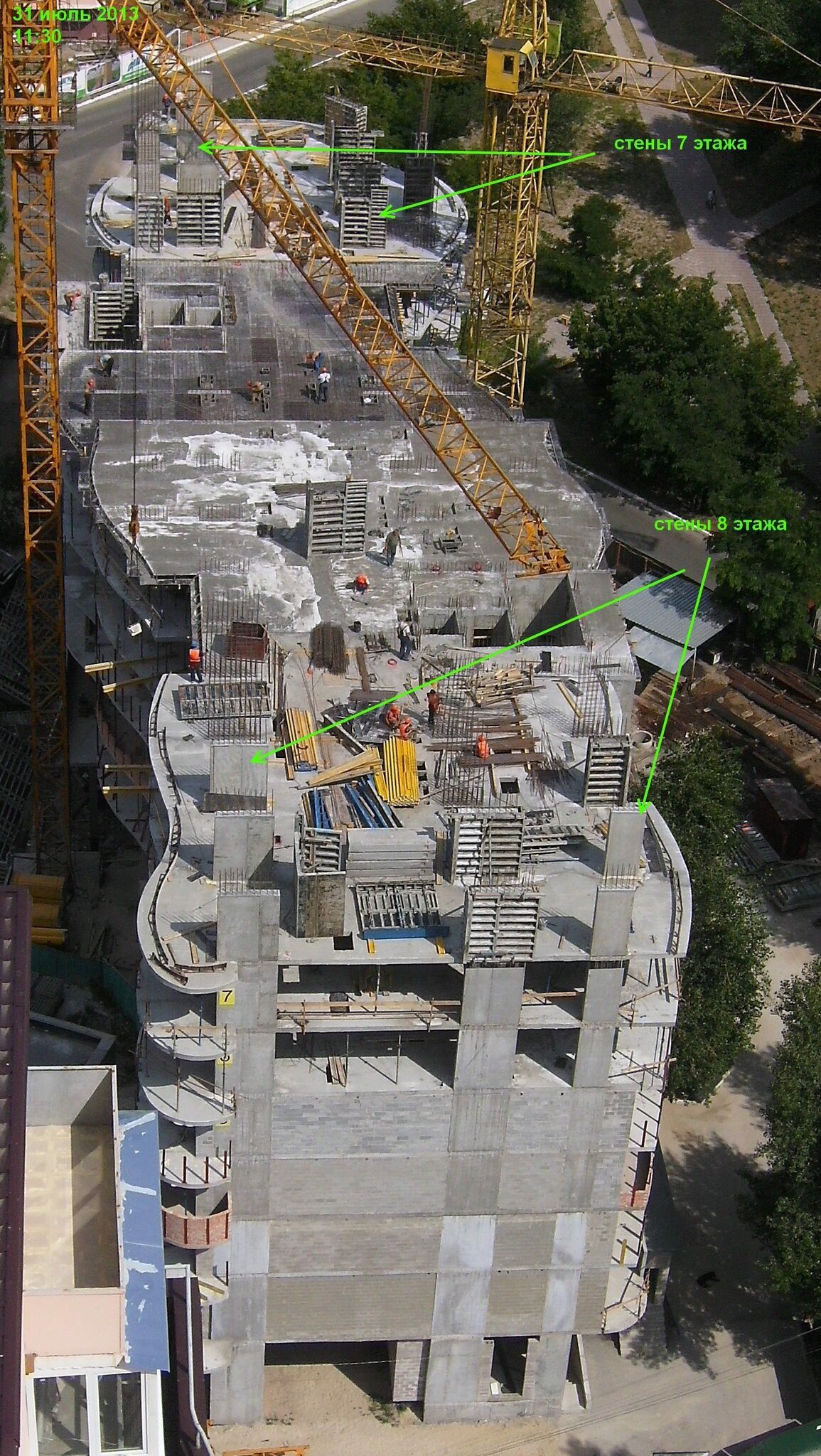

Фотоотчёт от 22 июля:

Больше фото на сайте проекта: //novahvylya.com.ua/photo/22_iyulya_2013 /

23 июль 2013 10:51
Секция №1 - горизонтальное перекрытие с 7-го на 8-й этаж;
Секция №2 - залит вертикал 6-го этажа, пилоны лестнично - лифтового блока;
Также ведется кладка керамзит блоков по первой секции, 4-го и 5-го этажей.
30 июль 2013 08:51
30 июль 2013 08:53

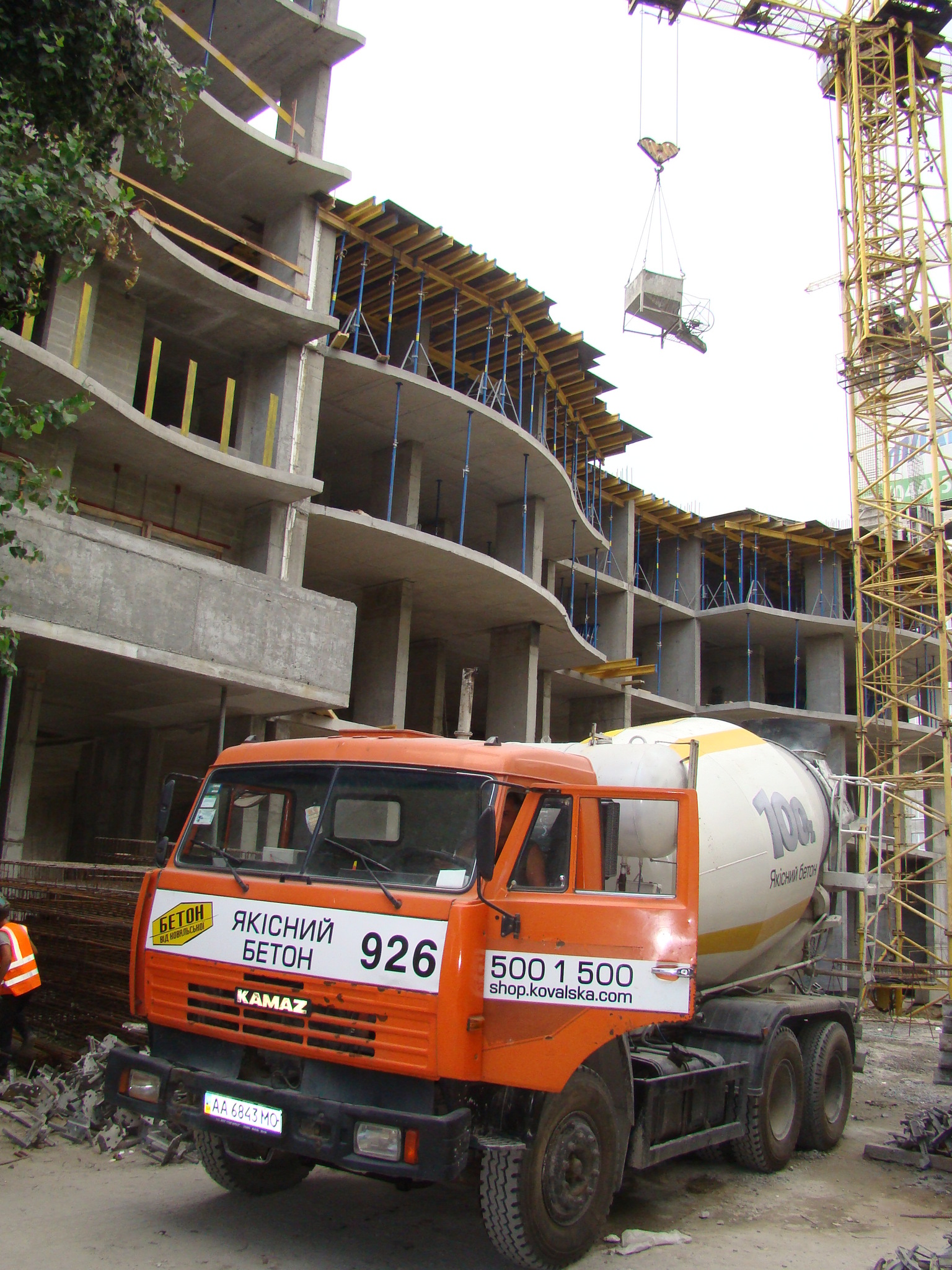

Секция № 1: заливают горизонтальное перекрытие 7-го этажа и вертикальное перекрытие 8- го этажа. Заканчивается кладка керамзит-блоков на 4-ом этаже и продолжается на 5-ом этаже. Так же начались работы по кладке балконных стен.

Секция № 2: заливают вертикальное перекрытие 7- го этажа, горизонтальное перекрытие 6-го этажа. Ведется кладка керамзит-блоков на 2-ом и 3-ем этаже.
01 авг 2013 14:05

Собираемся с женой купить квартиру, прошуршали все новостройки в этом районе (УкоГруп), в общем ситуация в них более чем плачевная, вот даже их "представительство" в соц сети //vk.com/novahvylyastart
Для себя решил что точно туда не вложим деньги, сроки уже ВСЕ сдвинуты, строительство идет черепашим шагом, но даже если оно и завершится, то дом НЕ БУДЕТ сдан...То есть людей заселят в бетонную коробку без коммуникаций...В общем очень расстроились...

01 авг 2013 15:27
Цитата "neznaikatyt":
...в общем ситуация в них более чем плачевная, вот даже их "представительство" в соц сети //vk.com/novahvylyastart
...строительство идет черепашим шагом...

neznaikatyt, я инвестор одного из объектов УКО (не этого и не рядом с этим)...
Для понимания общей тенденции постоянно отслеживаю ситуацию по всем их объектам.
Не знаю, как вы с женой "прошуршали", и как сделали свои выводы про черепашьи шаги. Для наглядности выкладываю фото пользователя WIR4 (взяты с другого ресурса), сделанные с промежутком чуть более 2 мес.

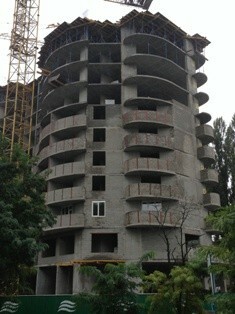

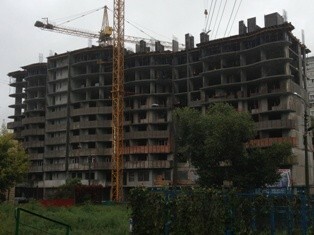

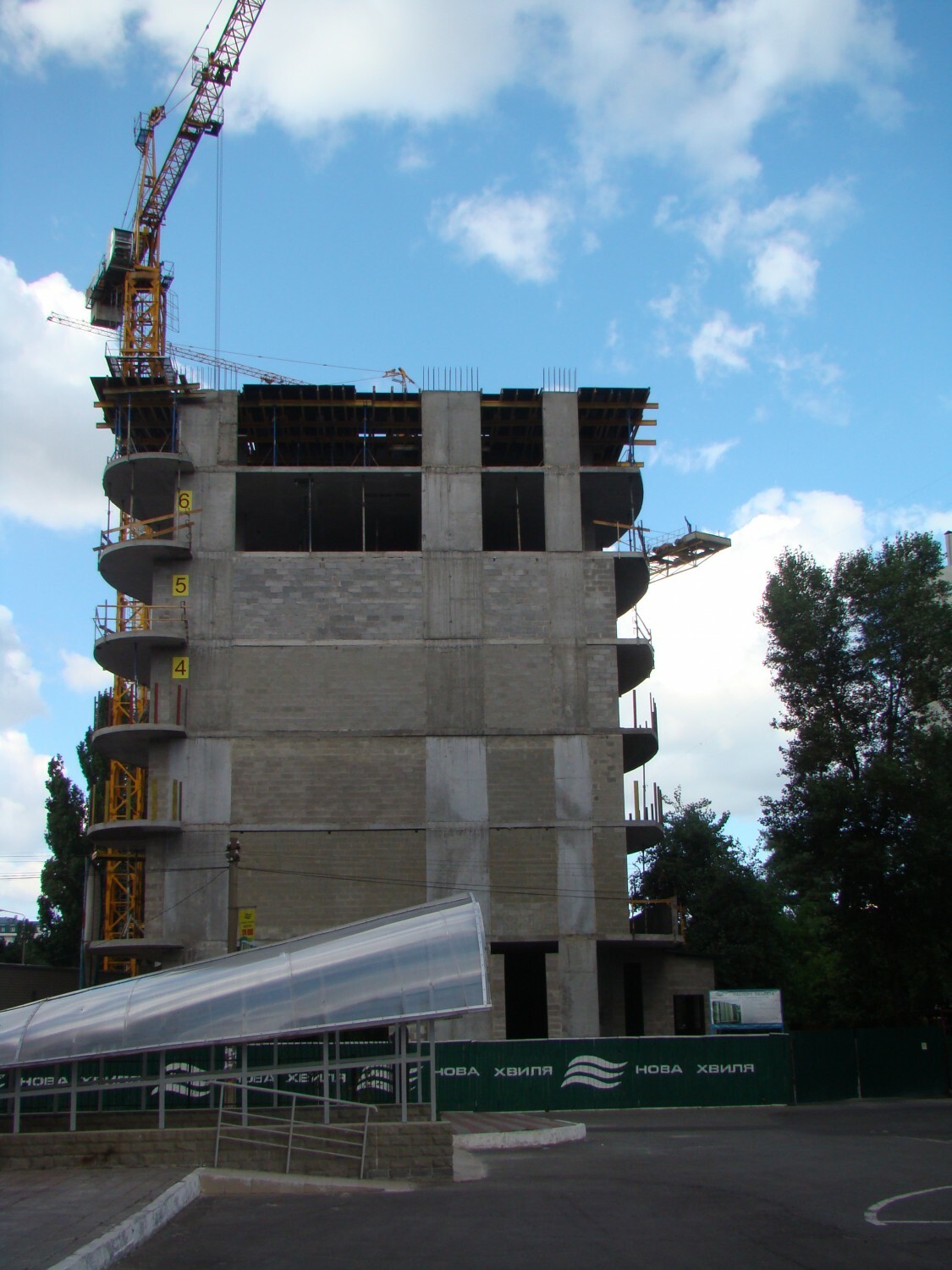

В мае в 1секции был только 1 этаж, во 2секции 4 этажа.

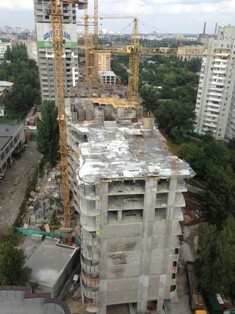

В июне в 1секции делают 7 этаж, во второй - 8 этаж.
Кстати, ссылка, как вы написали, на "их представительство" явно подставная - какой-то клуб гопников с соответствующей лексикой.

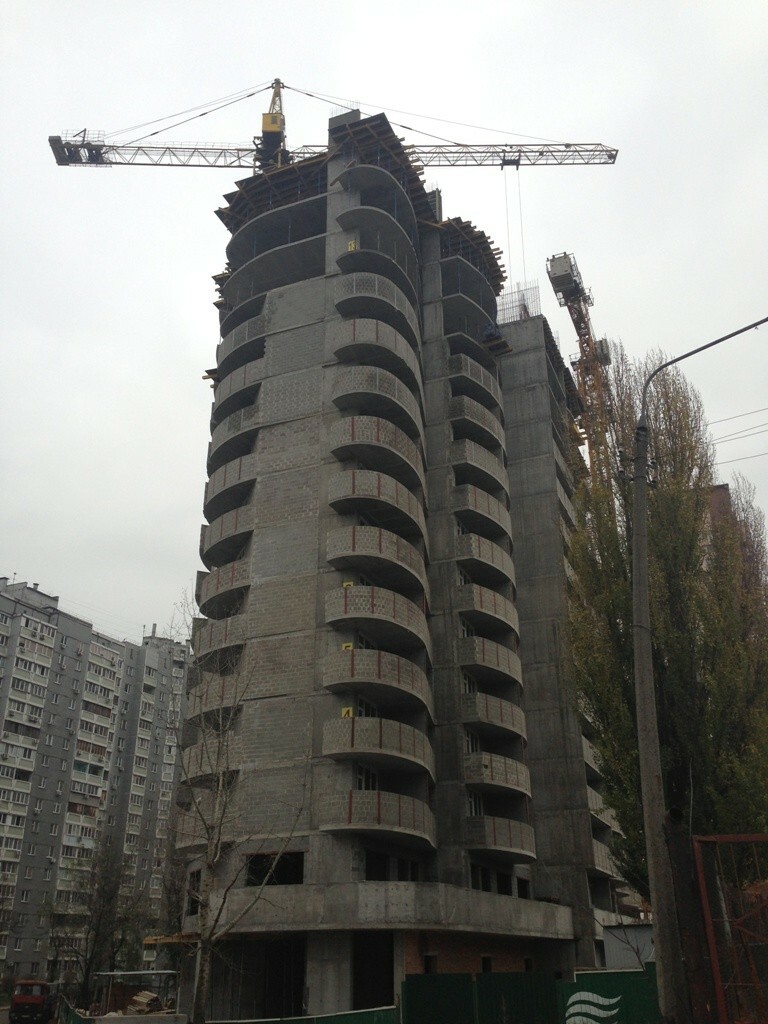

через 2 мес. - 31.07.2013
19.05.2013
01 авг 2013 17:38
Цитата "Arabeska":

Кстати, ссылка, как вы написали, на "их представительство" явно подставная - какой-то клуб гопников с соответствующей лексикой.

Я бы очень и очень хотел бы быть неправым, так как реально предложения очень хорошее по цене...Но реально ведь у Укогруп нет ни единого сданого объекта! Рядом с Новой Хвилей есть уже построенный дом (мне в отделе продаж так рьяно на него указывали), но ведь тот дом вообще по сути не сдан, вот ссылка на журналистское расследование //ntn.ua/uk/video/agenty_vplyvu/2013/03/ 31/10214
А насчет самой группы с соц сетях, так на первой странице этой темы представитель застройщика сам написал типа это их оф. представительство в соц сетях. Вот скрин
29 авг 2013 11:37
06 сен 2013 13:33
21 сен 2013 09:15
Цитата "neznaikatyt":
Цитата "Arabeska":

Кстати, ссылка, как вы написали, на "их представительство" явно подставная - какой-то клуб гопников с соответствующей лексикой.

Я бы очень и очень хотел бы быть неправым, так как реально предложения очень хорошее по цене...Но реально ведь у Укогруп нет ни единого сданого объекта! Рядом с Новой Хвилей есть уже построенный дом (мне в отделе продаж так рьяно на него указывали), но ведь тот дом вообще по сути не сдан, вот ссылка на журналистское расследование //ntn.ua/uk/video/agenty_vplyvu/2013/03/ 31/10214
А насчет самой группы с соц сетях, так на первой странице этой темы представитель застройщика сам написал типа это их оф. представительство в соц сетях. Вот скрин

Бегите от этой конторы подальше.Лучше обождите годик,подсобирайте и купите у другого застройщика.Не усложняйте себе и своей семье жизнь
23 сен 2013 13:49

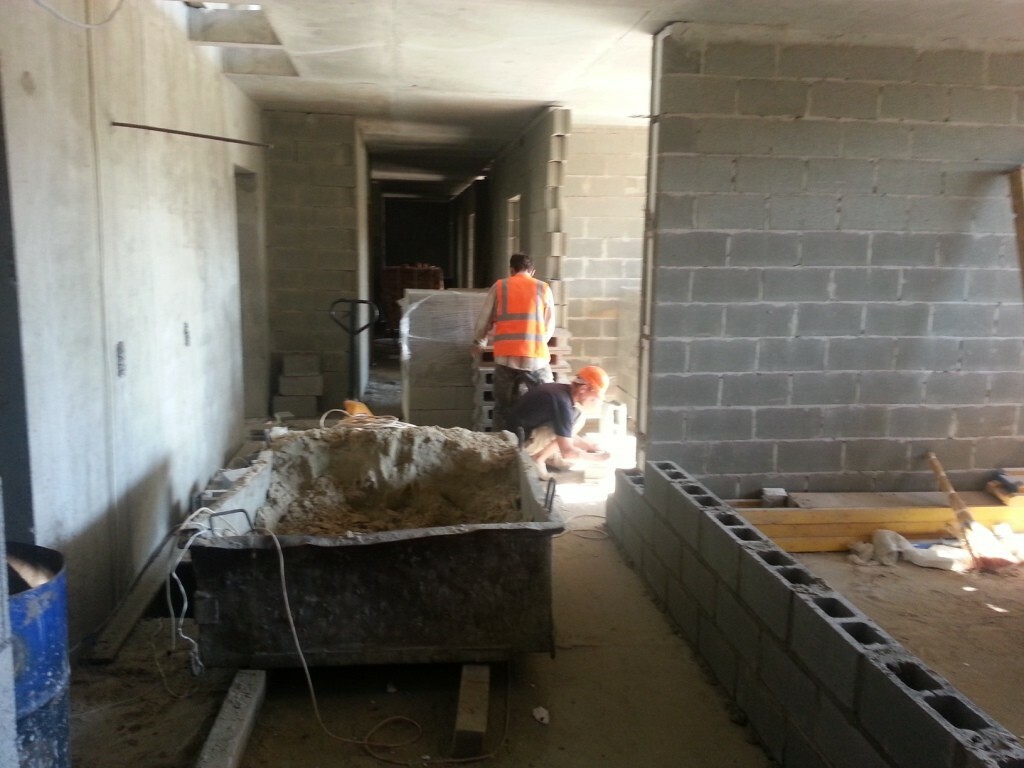

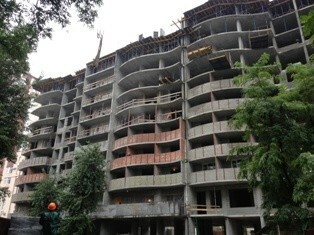

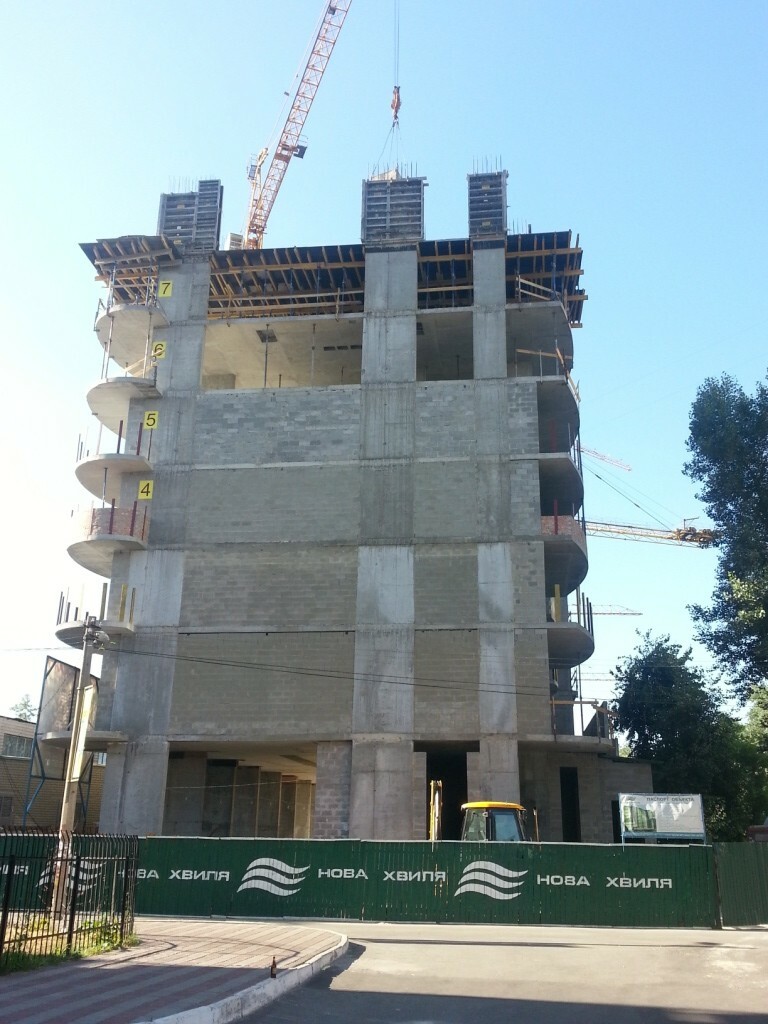

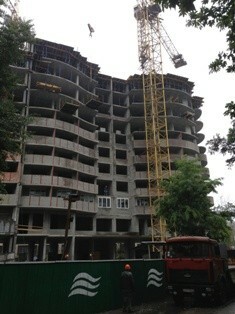

На секции №1

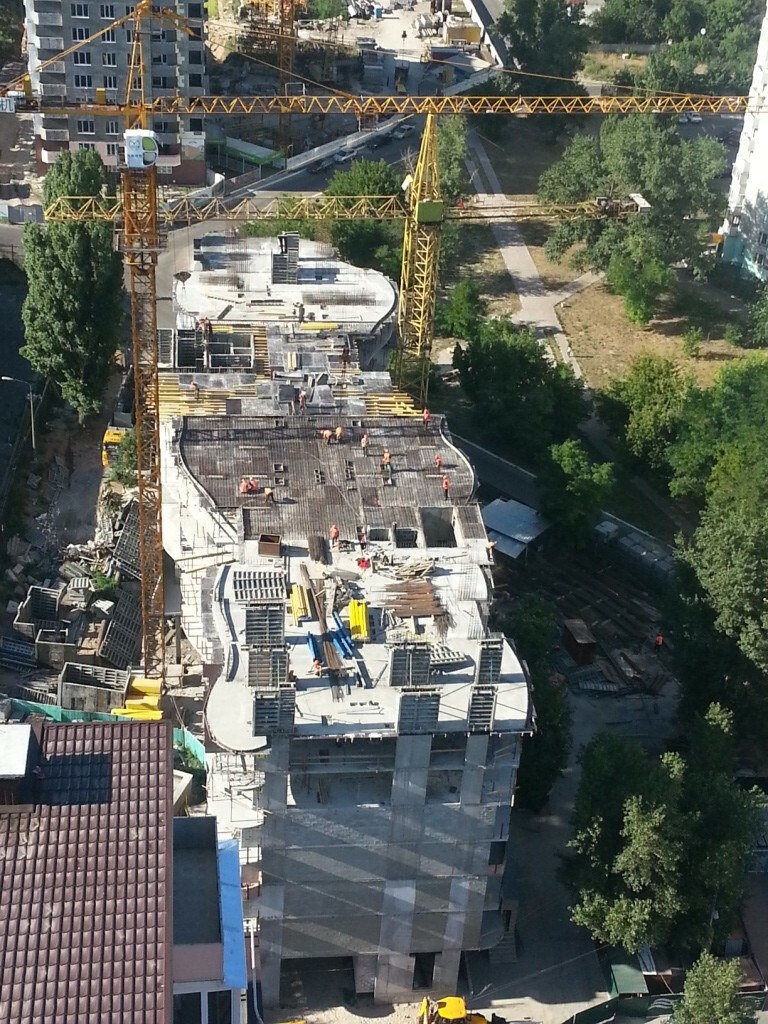

Заливают вертикальные и горизонтальные перекрытия 11-го этажа и проводится кладка межквартирных и внутриквартирных перегородок 7,8 этажа.

На секции №2
Заливают вертикальные и горизонтальные перекрытия 12-го этажа и проводится кладка межквартирных и внутриквартирных перегородок 7,8 этажа.
На обеих секциях начата установка металопластиковых окон.

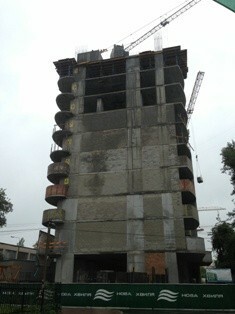

12 ноя 2013 18:16
На секции №1:
заливка перекрытия 15-го этажа;
проводится кладка межквартирных и внутреквартирных перегородок 10,11 и 12-го этажа;
Установлены лестничные марши до 13 этажа;
Установлены вентеляционные блоки по 12 этаж;
Установлены металопластиковые окна по 10 этаж.

На секции №2:

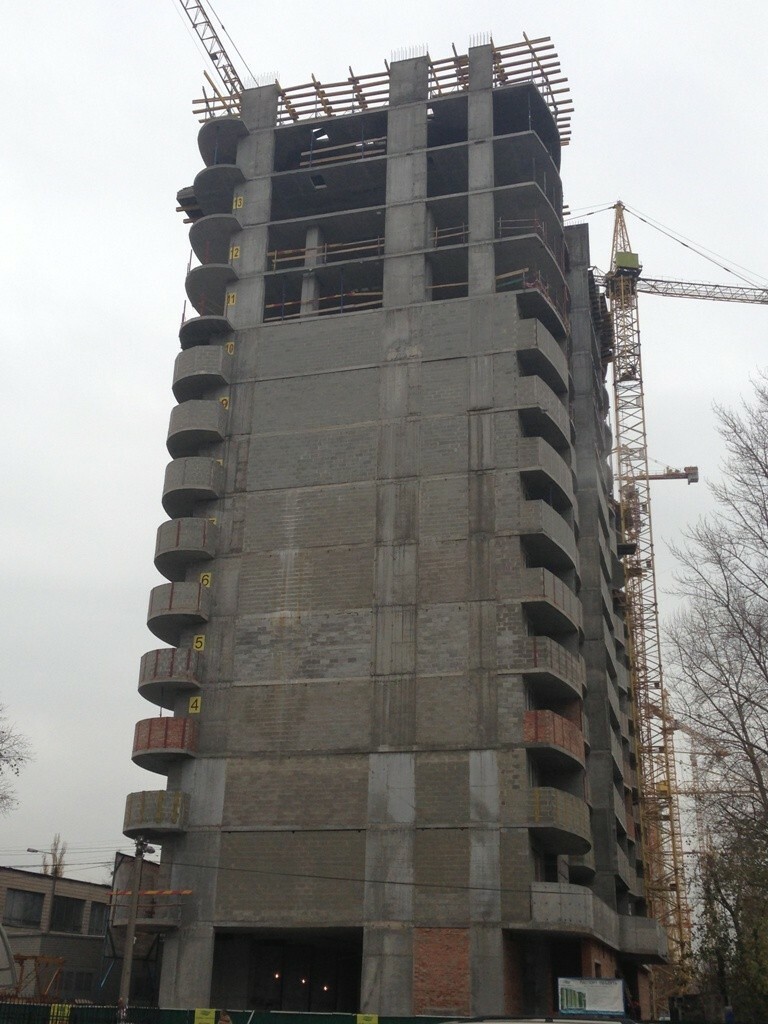

заливка пилонов и лестнично - лифтового блока 16-го этажа;
проводится кладка межквартирных и внутреквартирных перегородок 11 и 12-го этажа;
Установлены лестничные марши по 10 этаж;
Установлены вентеляционные блоки по 11 этаж;
Установлены металопластиковые окна по 8 этаж.
30 март 2014 21:13
[youtube]//www.youtube.com/watch?v=bdH6xTil6ps[/youtube]
27 апр 2014 19:59

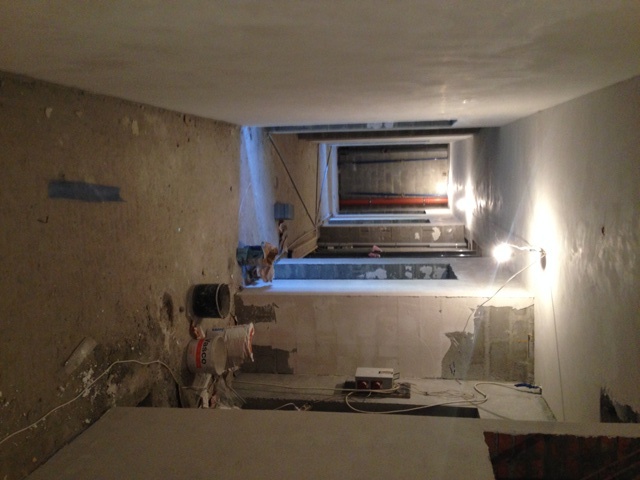

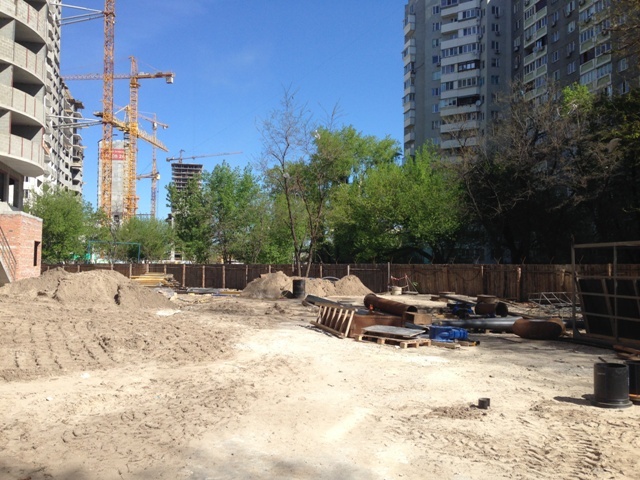

Ход строительства 25 апреля

На 1-ом этаже:

Монтаж индивидуального теплового пункта.
Монтаж насосной станции.
Также в дом введено горячее водоснабжение и отопление.

На секции № 1:
Утепление балконов (фасад).

С 3 по 17 этаж проведена разводка от поэтажного щитка до щитка ввода электроснабжения в квартиры.
Смонтированы стояки канализации и стояки дождевой канализации.
Выполнена шпаклевка потолка в местах общего пользования с 3-го по 8 этаж.
На этажах выполняется шпаклевка стен в местах общего пользования.

На секции № 2:
Электрики монтируют стояки с 3 по 17 этаж.
Сантехники монтируют стояки канализации и стояки дождевой канализации.
Выполняется штукатурка машинного помещения (лифтов) на крыше.
28 июнь 2014 07:11
А что? Уже обновлений нет по НХ? Достроили и сдали что ли?
Эй, уважаемые маси-лолы, вы уже живете в своих чЮдных квартирках или вас работодатель перекинул завлекать на ветки других лохостроев? :drink:
31 янв 2015 08:16
Уважаемые инвесторы. В данный момент как обстоят дела. Дом полностью сдан, документы получены или снова тянут время.
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Подробнее
1. . .7910
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Подробнее
+34624407828xxxx
