V – секція
- продовження облаштування вхідної групи будинку;
- продовження облаштування вхідної групи в підвали;

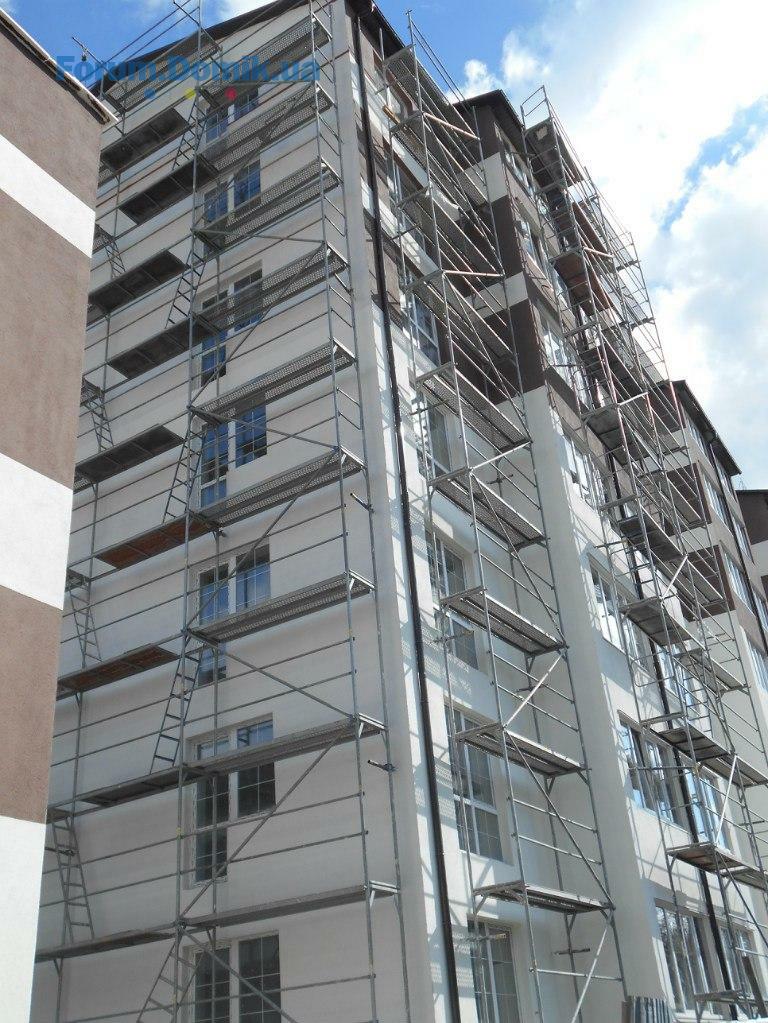

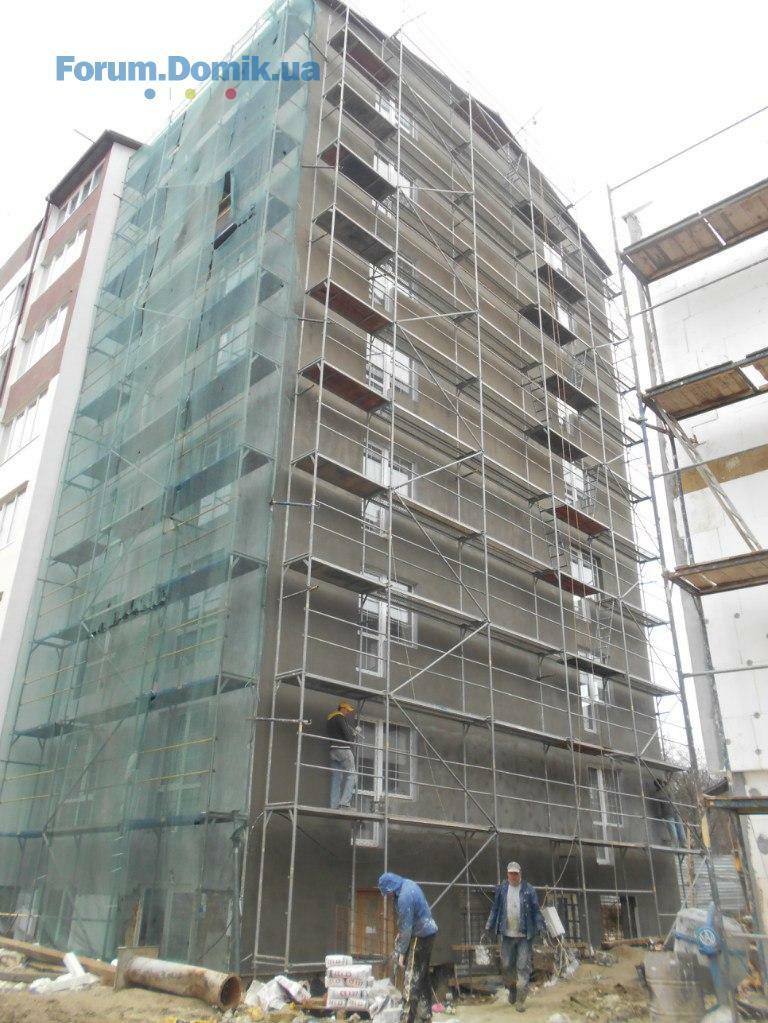

- продовження облагородження прибудинкової території (вивіз землі);
- початок облаштування зовнішньої газифікації (5, 6, 7 секції);

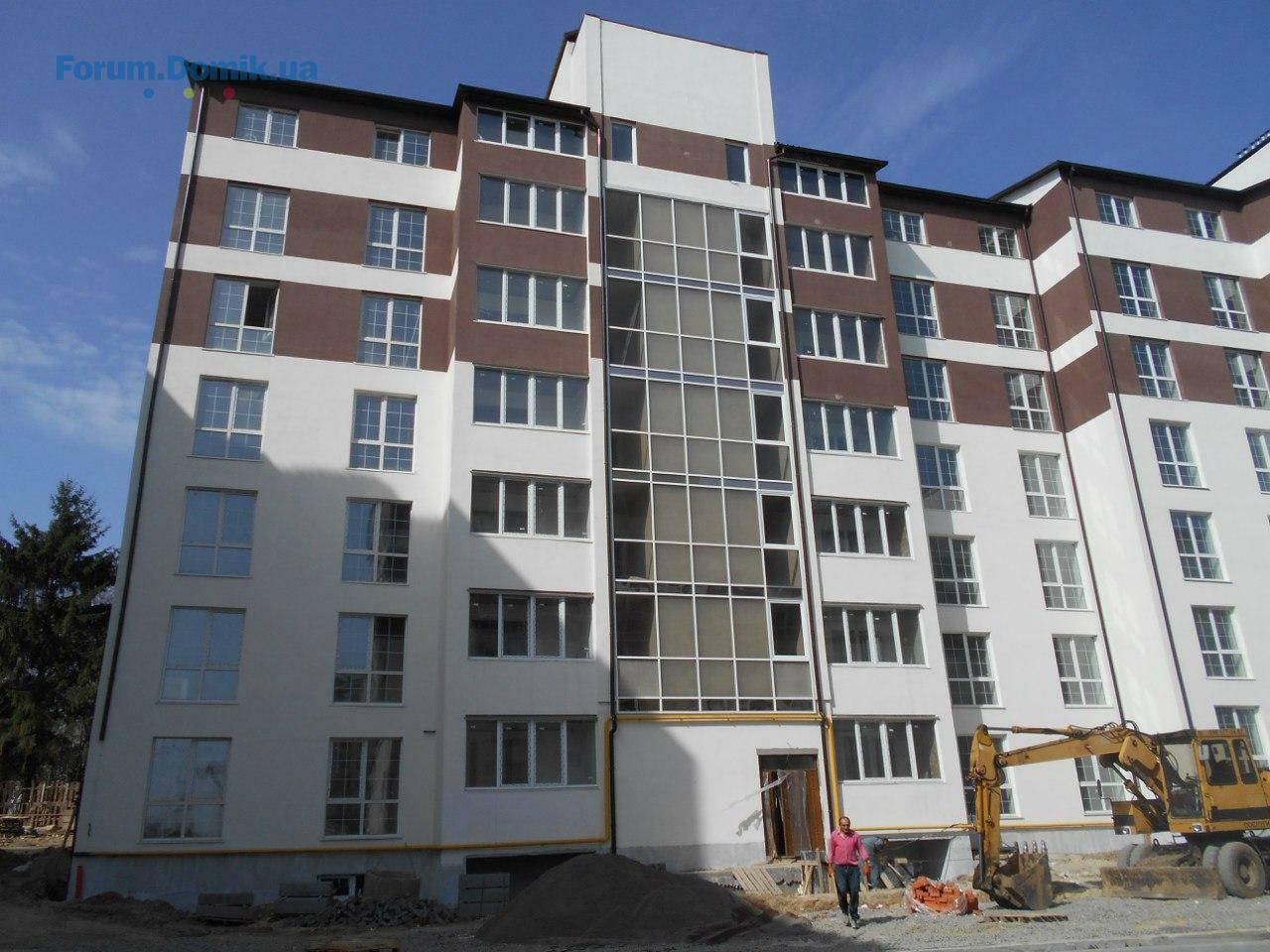

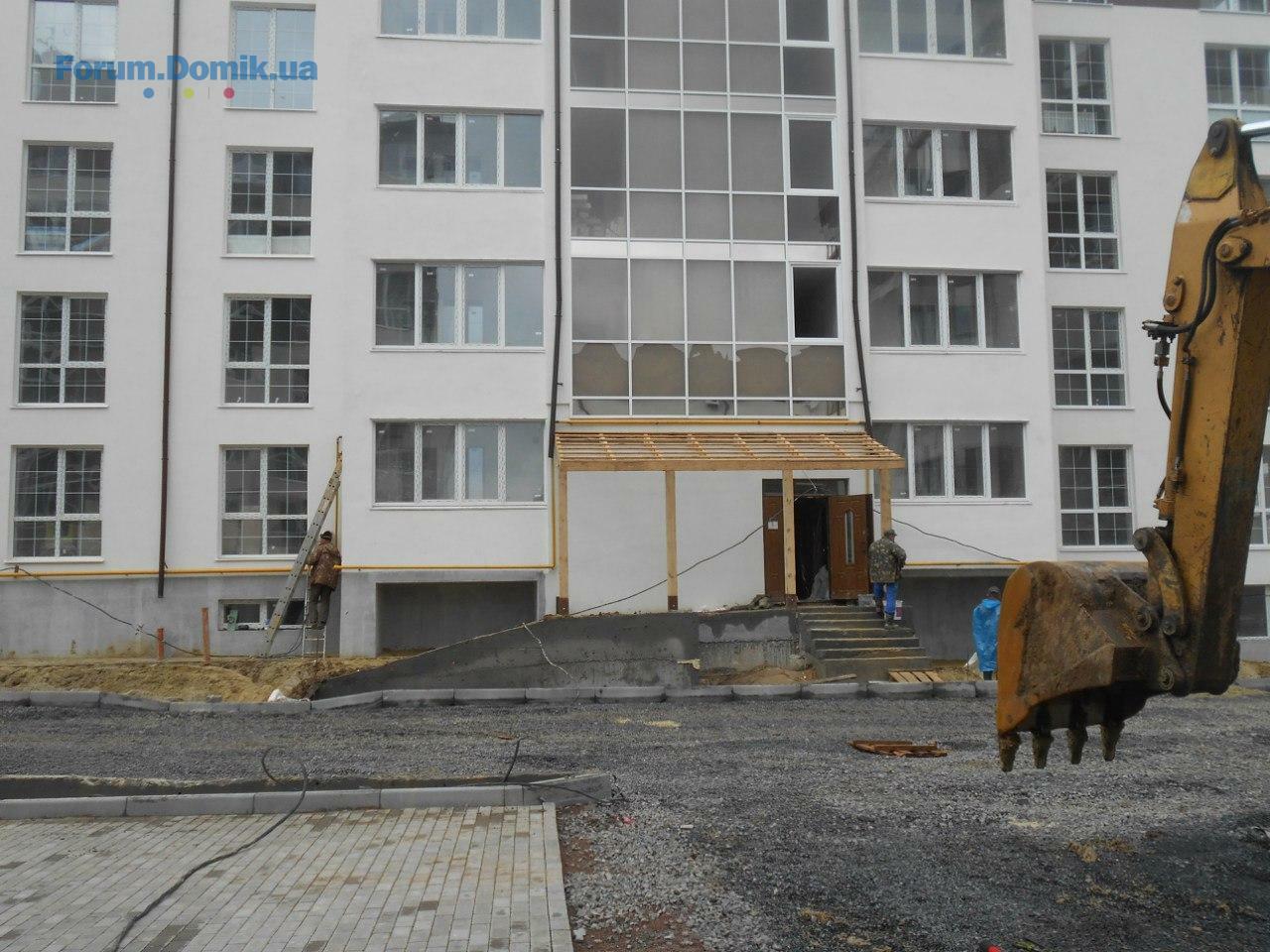

VI – секція
- продовження облаштування вхідної групи будинку;
- продовження облагородження прибудинкової території (вивіз землі);
- початок облаштування зовнішньої газифікації будинку;
- початок облаштування вхідної групи в підвальні приміщення (6, 7 секції);

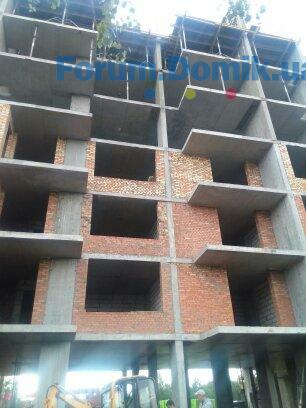

VII – секція
- продовження фасадних робіт;
- продовження облагородження прибудинкової території (вивіз землі);
- монтаж ліфта;
- закінчення монтування коробів на водяні лічильники;

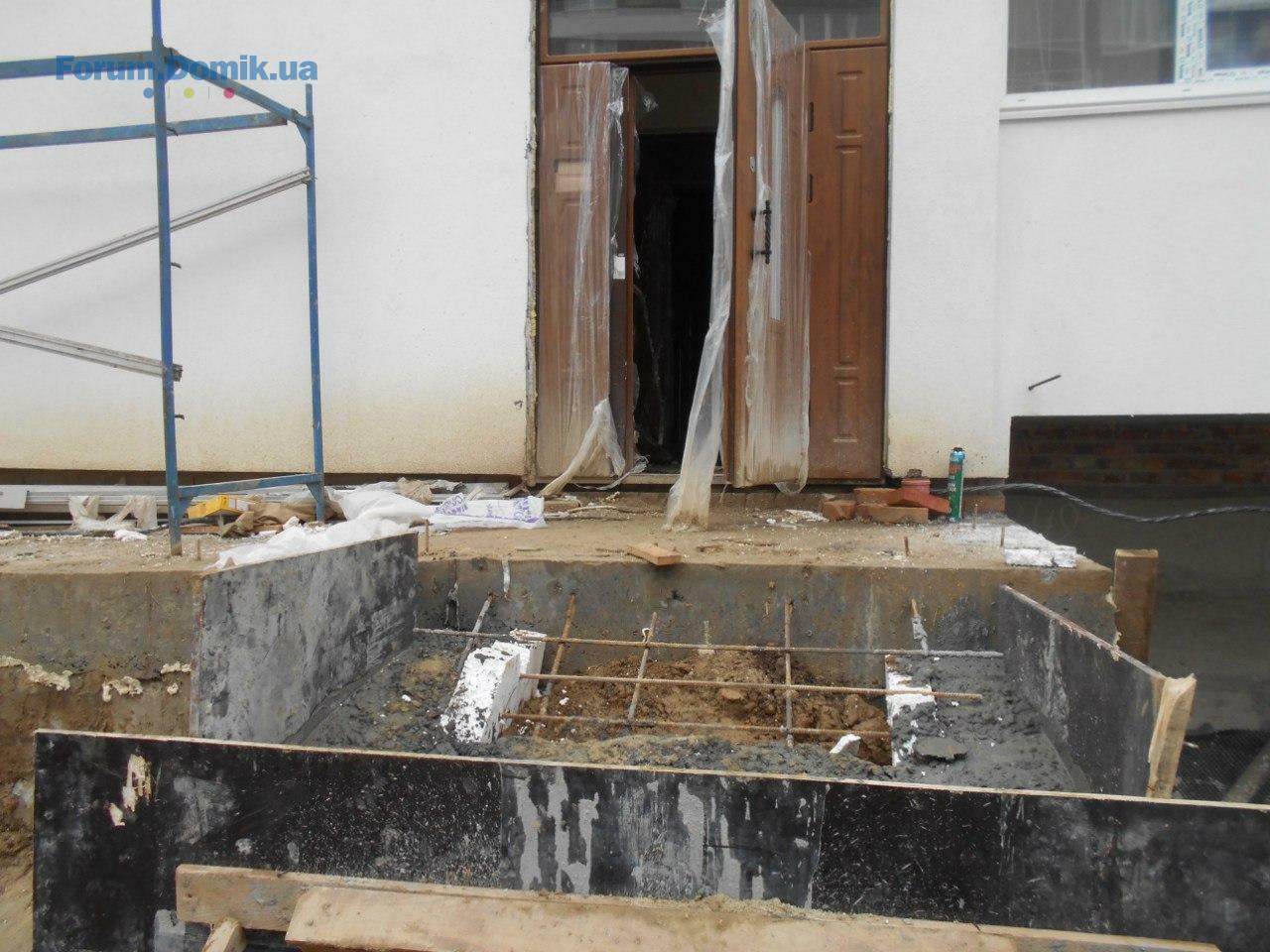

- початок облаштування вхідної групи в підвальні приміщення з торця будинку;
- початок облаштування газових стояків у будинку;
- початок облаштування вхідної групи в підвали;
КПП – продовження фасадних робіт;
- продовження облаштування вхідної групи будинку;
- продовження облаштування вхідної групи в підвали;
- продовження облагородження прибудинкової території (вивіз землі);
- початок облаштування зовнішньої газифікації (5, 6, 7 секції);
VI – секція
- продовження облаштування вхідної групи будинку;
- продовження облагородження прибудинкової території (вивіз землі);
- початок облаштування зовнішньої газифікації будинку;
- початок облаштування вхідної групи в підвальні приміщення (6, 7 секції);
VII – секція
- продовження фасадних робіт;
- продовження облагородження прибудинкової території (вивіз землі);
- монтаж ліфта;
- закінчення монтування коробів на водяні лічильники;
- початок облаштування вхідної групи в підвальні приміщення з торця будинку;
- початок облаштування газових стояків у будинку;
- початок облаштування вхідної групи в підвали;
КПП – продовження фасадних робіт;
Domik System
Inform bot
37 480
09 вересня 2019
09 бер 2016 20:43
Domik System
Inform bot
37 480
09 вересня 2019
14 бер 2016 21:16
V – секція
- продовження облаштування вхідної групи будинку;
- продовження облаштування вхідної групи в підвали;
- продовження облагородження прибудинкової території (вивіз землі);
- продовження облаштування зовнішньої газифікації (5, 6, 7 секції);
- утеплення цокольного поверху;
VI – секція
- продовження облаштування вхідної групи будинку;
- продовження облагородження прибудинкової території (вивіз землі);
- продовження облаштування зовнішньої газифікації будинку;
- продовження облаштування вхідної групи в підвальні приміщення (6, 7 секції);
VII – секція
- продовження фасадних робіт;
- продовження облагородження прибудинкової території (вивіз землі);
- монтаж ліфта;
- продовження облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування газових стояків у будинку;
- продовження облаштування вхідної групи будинку;
- продовження облаштування вхідної групи в підвали;
- продовження облагородження прибудинкової території (вивіз землі);
- продовження облаштування зовнішньої газифікації (5, 6, 7 секції);
- утеплення цокольного поверху;
VI – секція
- продовження облаштування вхідної групи будинку;
- продовження облагородження прибудинкової території (вивіз землі);
- продовження облаштування зовнішньої газифікації будинку;
- продовження облаштування вхідної групи в підвальні приміщення (6, 7 секції);
VII – секція
- продовження фасадних робіт;
- продовження облагородження прибудинкової території (вивіз землі);
- монтаж ліфта;
- продовження облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування газових стояків у будинку;
Domik System
Inform bot
37 480
09 вересня 2019
14 бер 2016 21:17
Domik System
Inform bot
37 480
09 вересня 2019
21 бер 2016 20:49
VII – секція
- закінчення фасадних робіт;
- продовження облагородження прибудинкової території;
- монтаж ліфта;
- продовження облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування газових стояків у будинку;
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- продовження облаштування зовнішньої газифікації будинку;
- продовження облаштування вхідної групи в підвальні приміщення (6, 7 секції);
- встановлення вхідних дверей у підвали;
V – секція
- продовження облаштування вхідної групи в будинок;
- продовження облаштування вхідної групи в підвали;
- продовження облагородження прибудинкової території;
- закінчено облаштування зовнішньої газифікації;

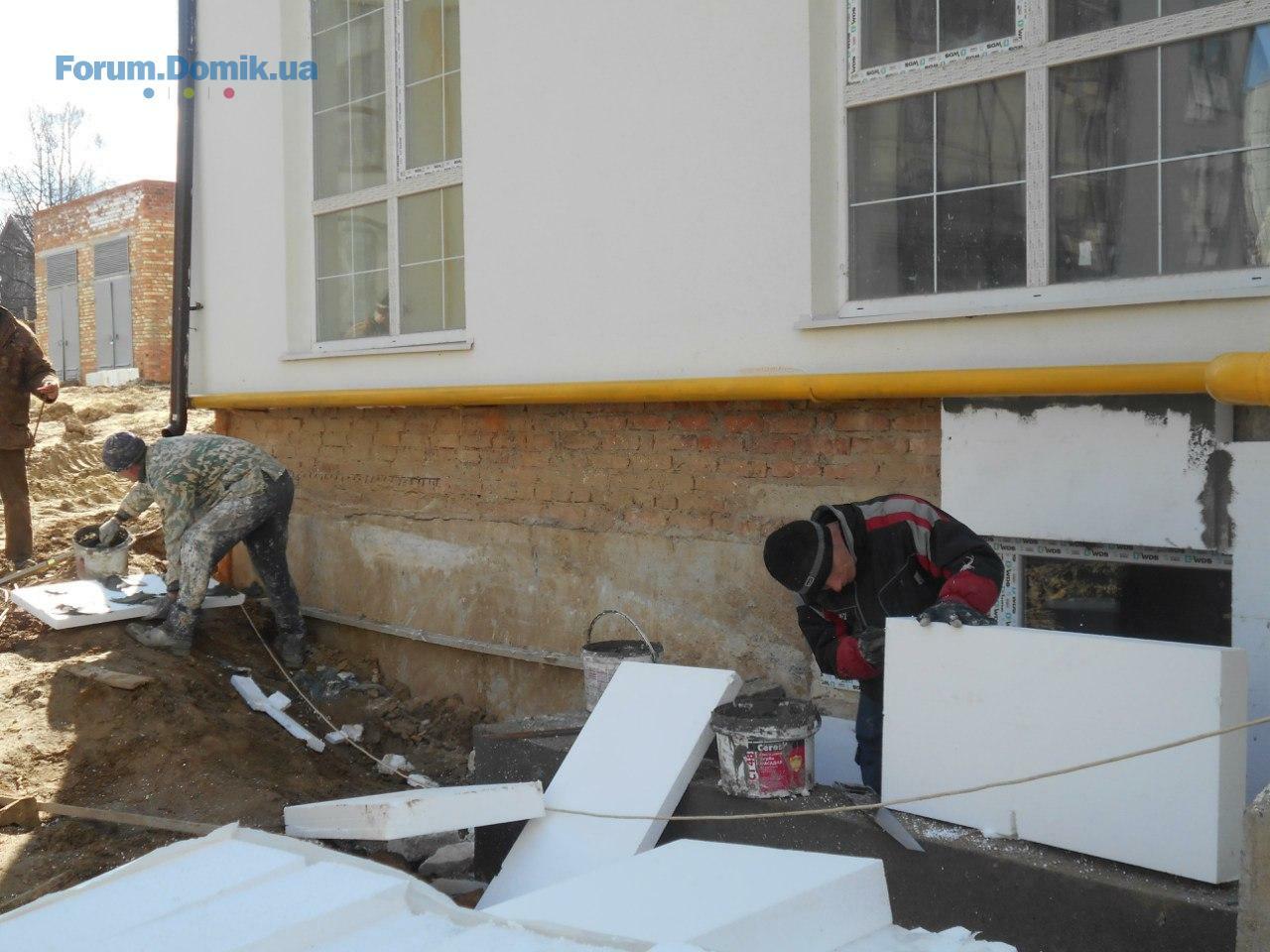

- продовження утеплення цокольного поверху;

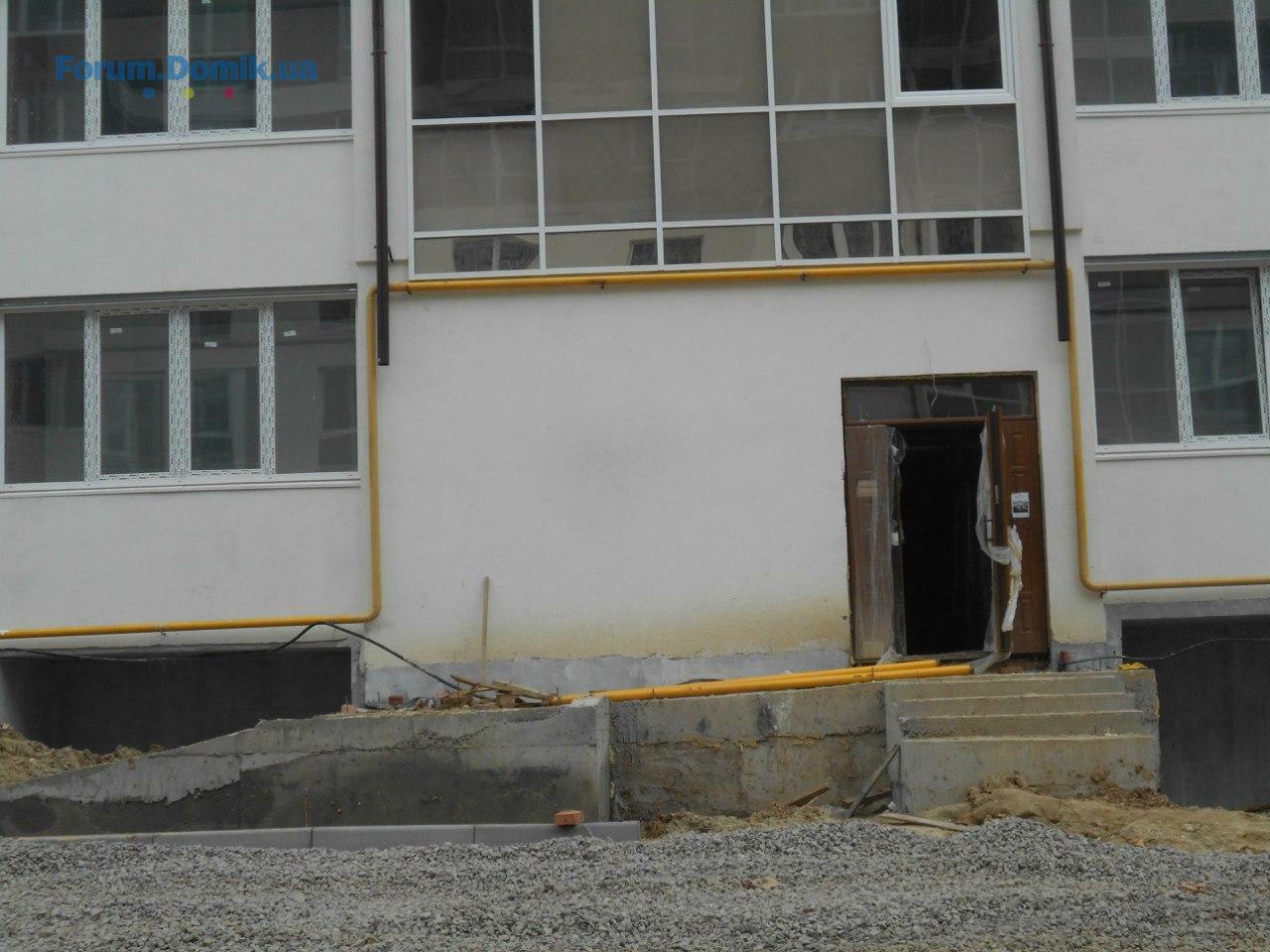

- встановлення вхідних дверей у підвали;
- закінчення фасадних робіт;
- продовження облагородження прибудинкової території;
- монтаж ліфта;
- продовження облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування газових стояків у будинку;
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- продовження облаштування зовнішньої газифікації будинку;
- продовження облаштування вхідної групи в підвальні приміщення (6, 7 секції);
- встановлення вхідних дверей у підвали;
V – секція
- продовження облаштування вхідної групи в будинок;
- продовження облаштування вхідної групи в підвали;
- продовження облагородження прибудинкової території;
- закінчено облаштування зовнішньої газифікації;
- продовження утеплення цокольного поверху;
- встановлення вхідних дверей у підвали;
Domik System
Inform bot
37 480
09 вересня 2019
06 квіт 2016 18:31
ІІ, ІІІ секції
- Продовження облагордження прибудинкової території (прокладання бруківки);
V – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи в підвальні приміщення (6, 7 секції);
VII – секція
- продовження облагородження прибудинкової території;
- монтаж ліфта;
- продовження облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- закінчення облаштування зовнішньої газифікації;
КПП
- закінчення залиття стяжки;
- закінчення сантехнічних робіт;

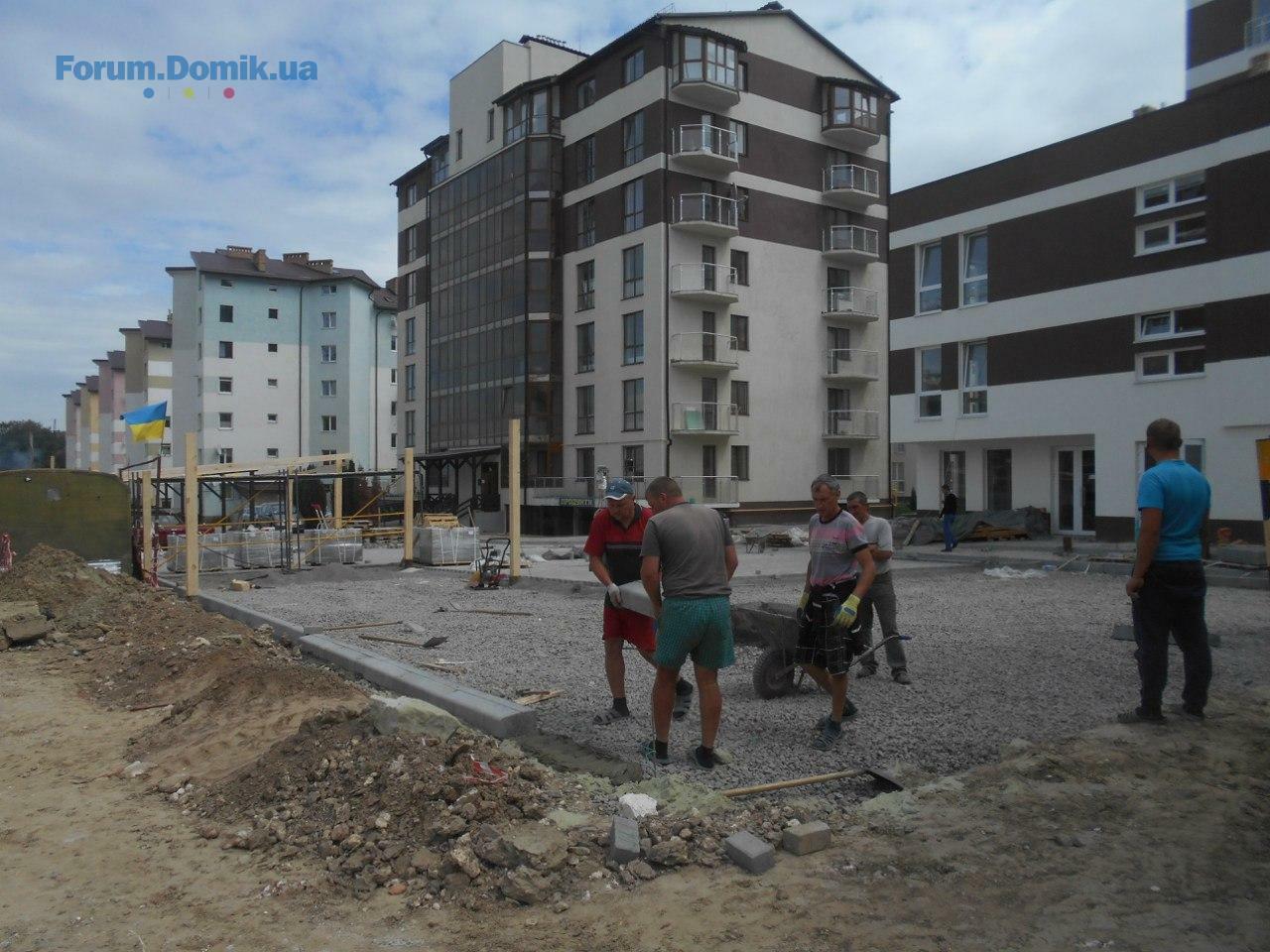

- Продовження облагордження прибудинкової території (прокладання бруківки);
V – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи в підвальні приміщення (6, 7 секції);
VII – секція
- продовження облагородження прибудинкової території;
- монтаж ліфта;
- продовження облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- закінчення облаштування зовнішньої газифікації;
КПП
- закінчення залиття стяжки;
- закінчення сантехнічних робіт;
Domik System
Inform bot
37 480
09 вересня 2019
11 квіт 2016 18:56
ІІ, ІІІ секції

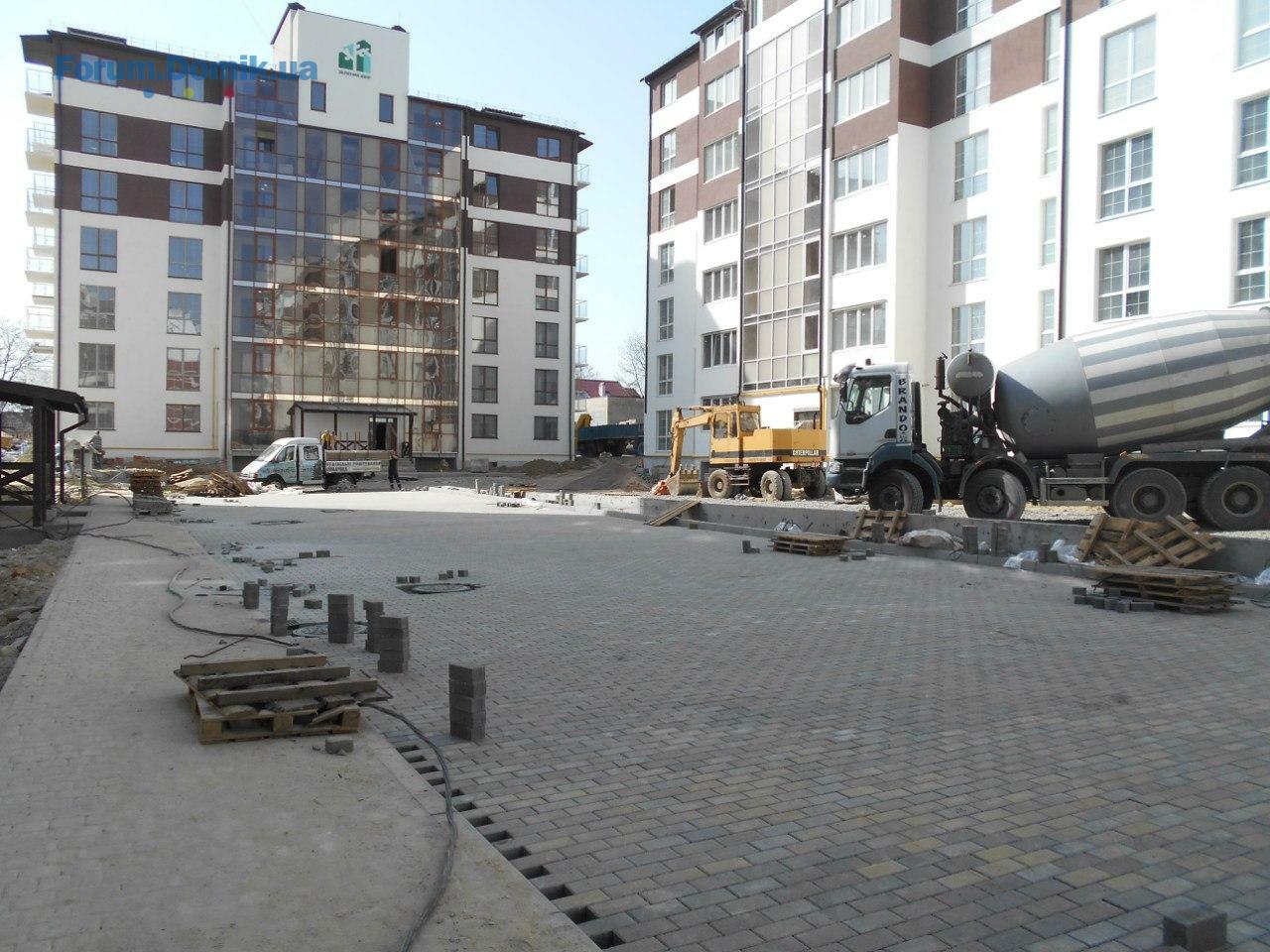

- Продовження облагордження прибудинкової території (прокладання бруківки);
V – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;

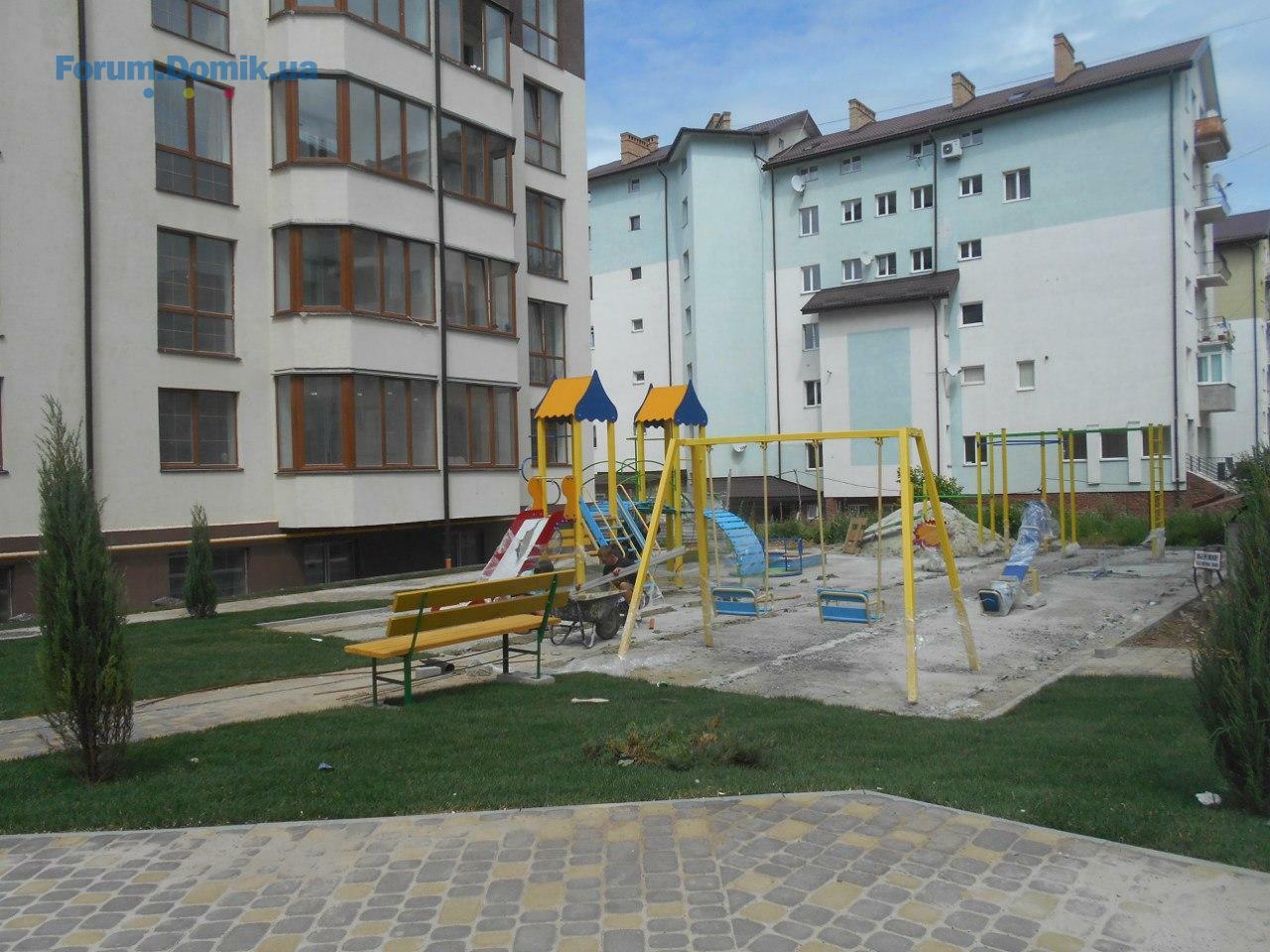

- початок підготовки території позаду 5 секції до облаштування дитячого майданчика;
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- закінчено облаштування вхідної групи в підвальні приміщення (6, 7 секції);
VII – секція
- продовження облагородження прибудинкової території;

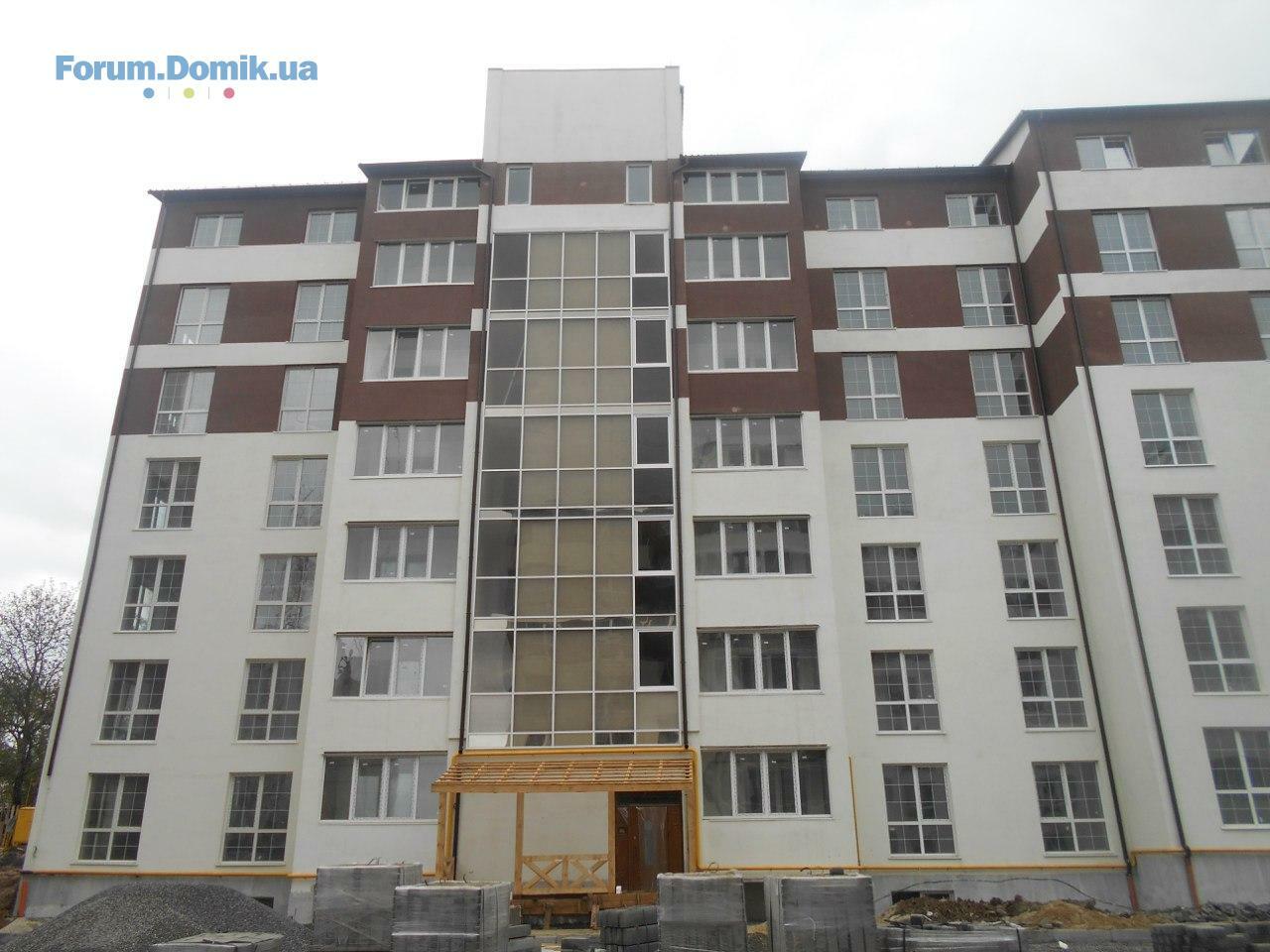

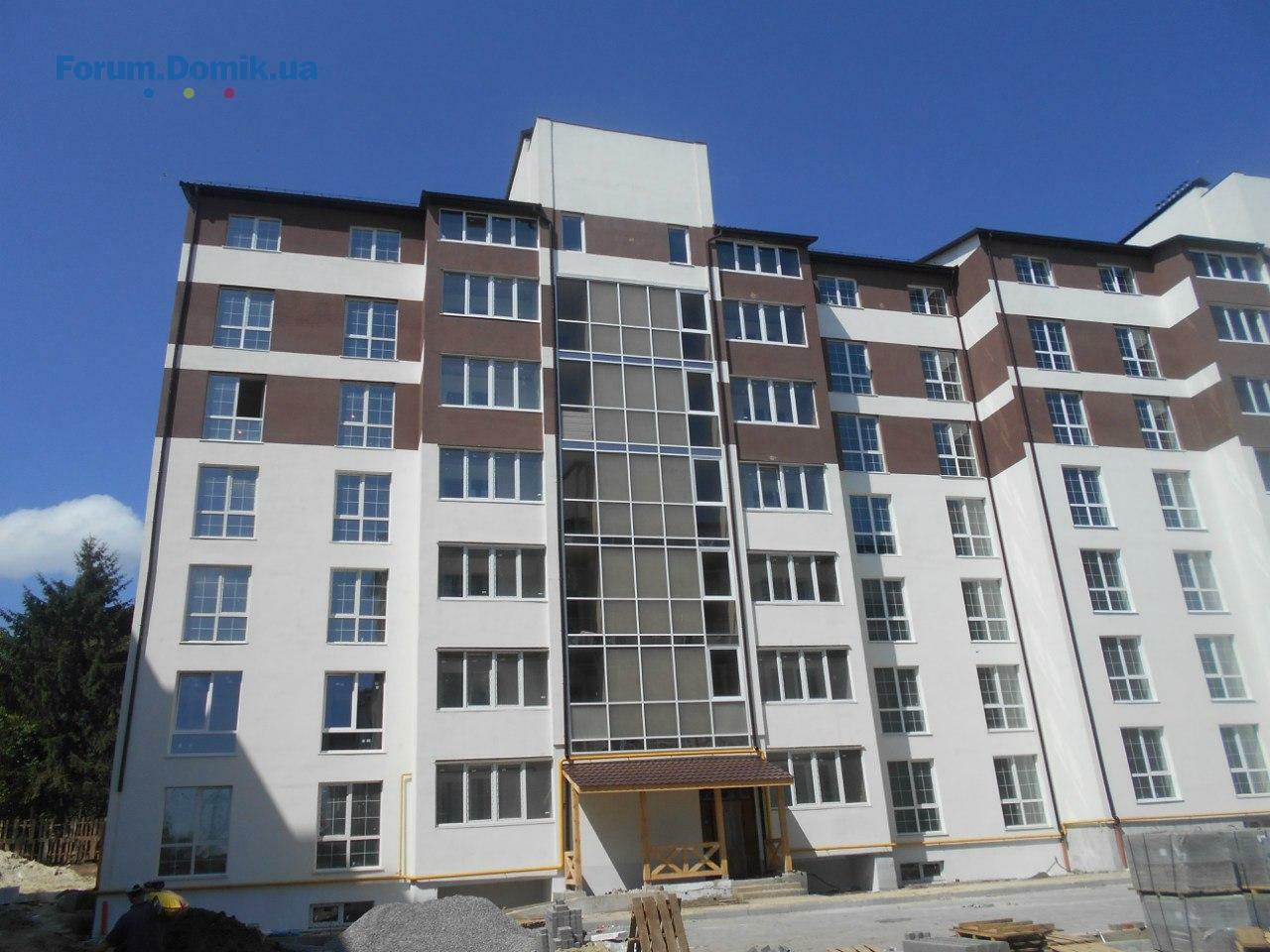

- закінчено монтаж ліфта;
- закінчено облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- Продовження облагордження прибудинкової території (прокладання бруківки);
V – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- початок підготовки території позаду 5 секції до облаштування дитячого майданчика;
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- закінчено облаштування вхідної групи в підвальні приміщення (6, 7 секції);
VII – секція
- продовження облагородження прибудинкової території;
- закінчено монтаж ліфта;
- закінчено облаштування вхідної групи в підвальні приміщення з торця будинку;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
Domik System
Inform bot
37 480
09 вересня 2019
18 квіт 2016 20:17
ІІ, ІІІ секції
- продовження облагородження прибудинкової території (прокладання бруківки);
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;

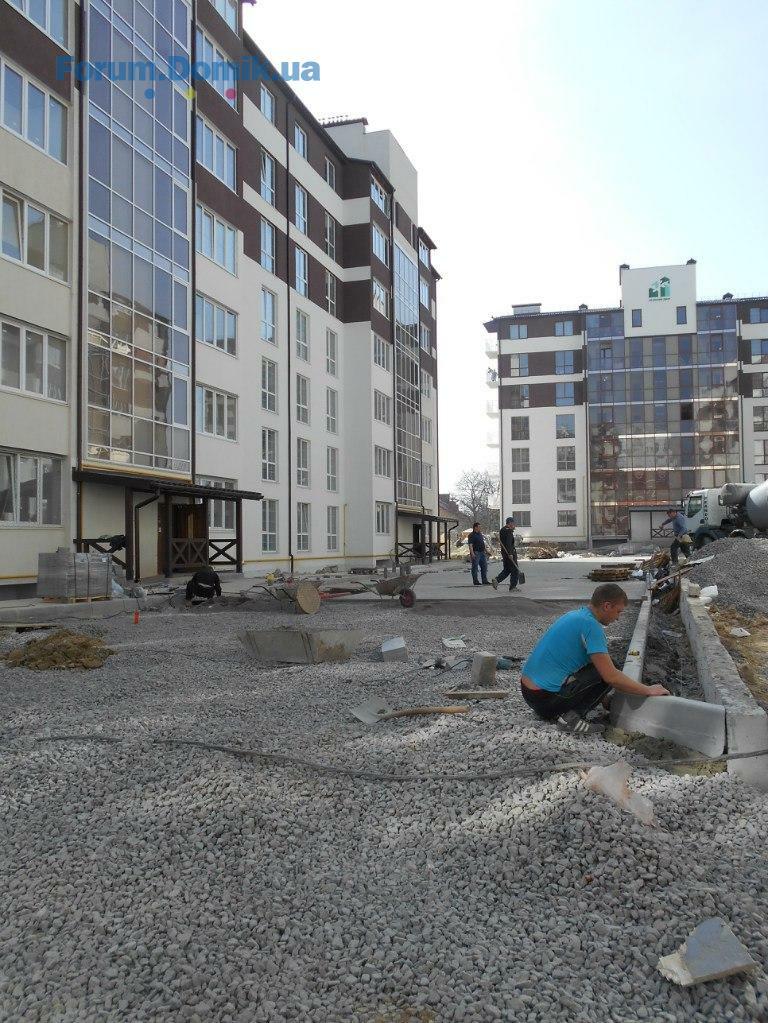

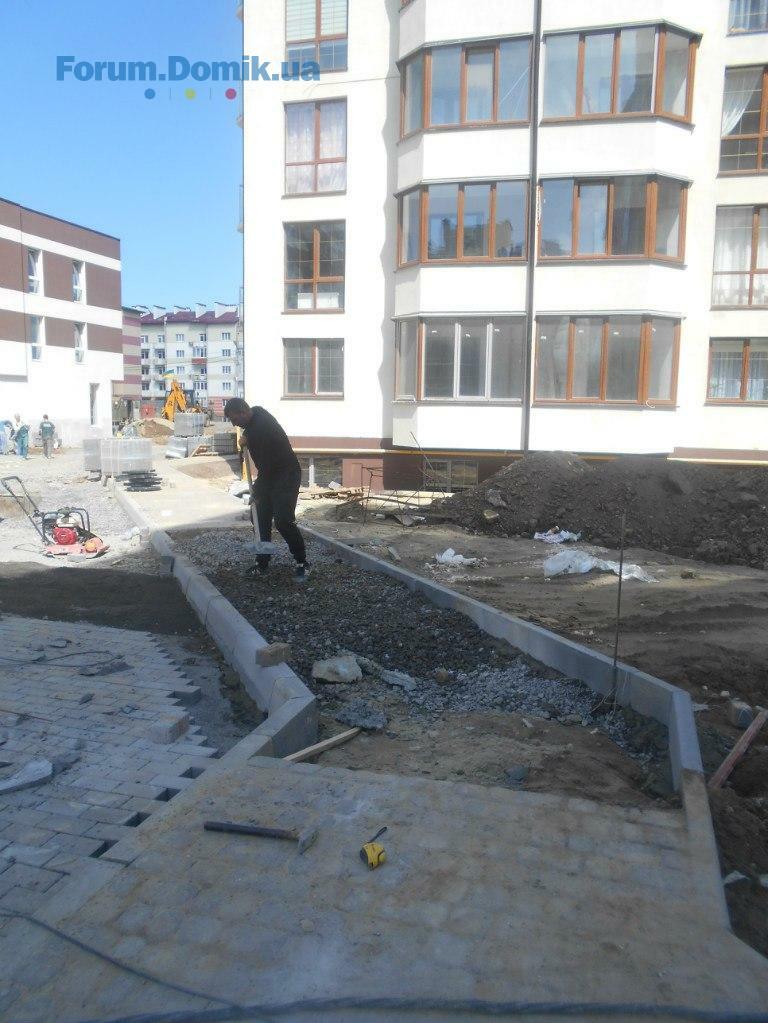

- початок вимощення тротуарної доріжки;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;
- початок підготовки території позаду секції до облаштування дитячого майданчика;
- продовження облагородження прибудинкової території (прокладання бруківки);
VI – секція
- продовження облаштування вхідної групи в будинок;
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;
- початок підготовки території позаду секції до облаштування дитячого майданчика;
Domik System
Inform bot
37 480
09 вересня 2019
18 квіт 2016 20:18
Domik System
Inform bot
37 480
09 вересня 2019
26 квіт 2016 19:49
КПП
- облагородження прилеглої території;
VII – секція
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- початок вимощення тротуарної доріжки;
VI – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;
- облагородження прилеглої території;
VII – секція
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- початок вимощення тротуарної доріжки;
VI – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;
Domik System
Inform bot
37 480
09 вересня 2019
26 квіт 2016 19:49
Domik System
Inform bot
37 480
09 вересня 2019
10 трав 2016 20:45
VII – секція
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);

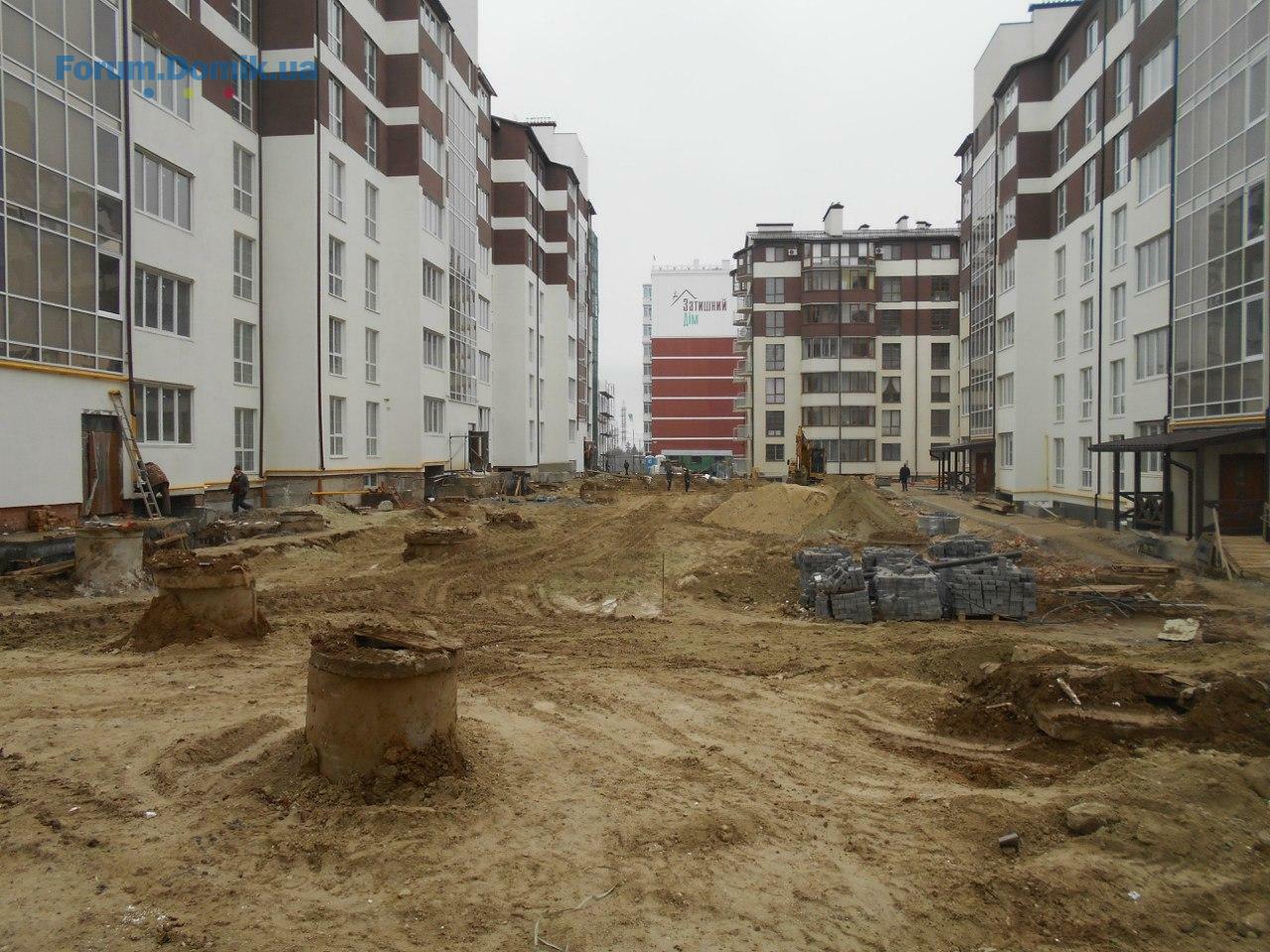

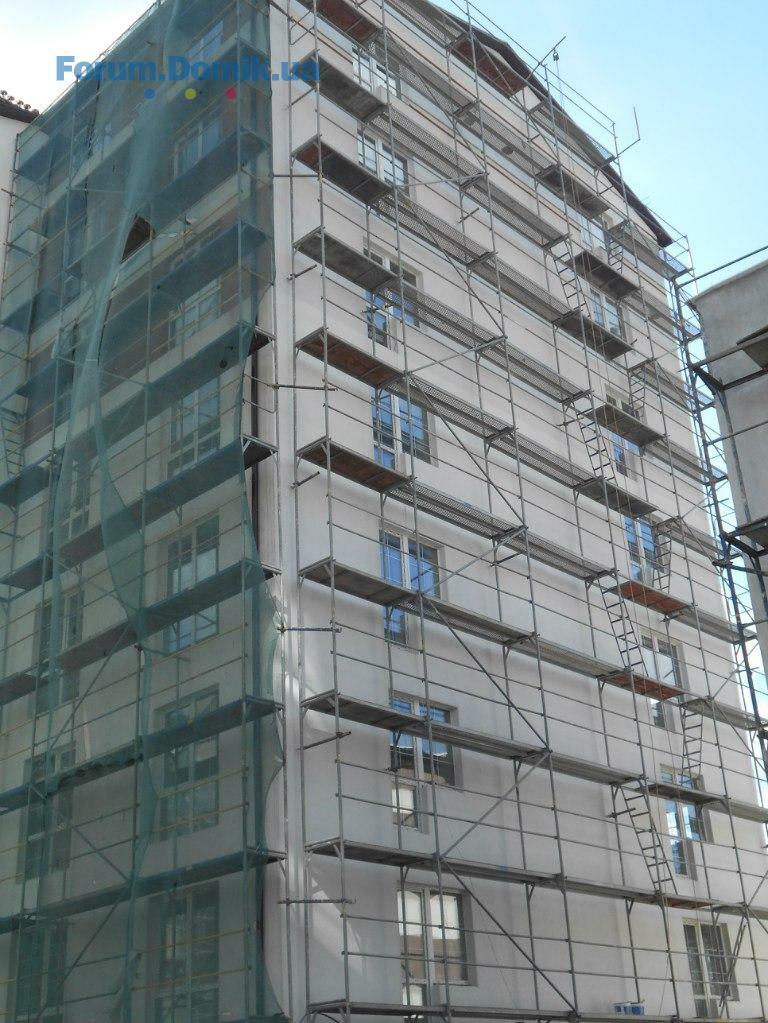

- початок вимощення тротуарної доріжки;
VI – секція

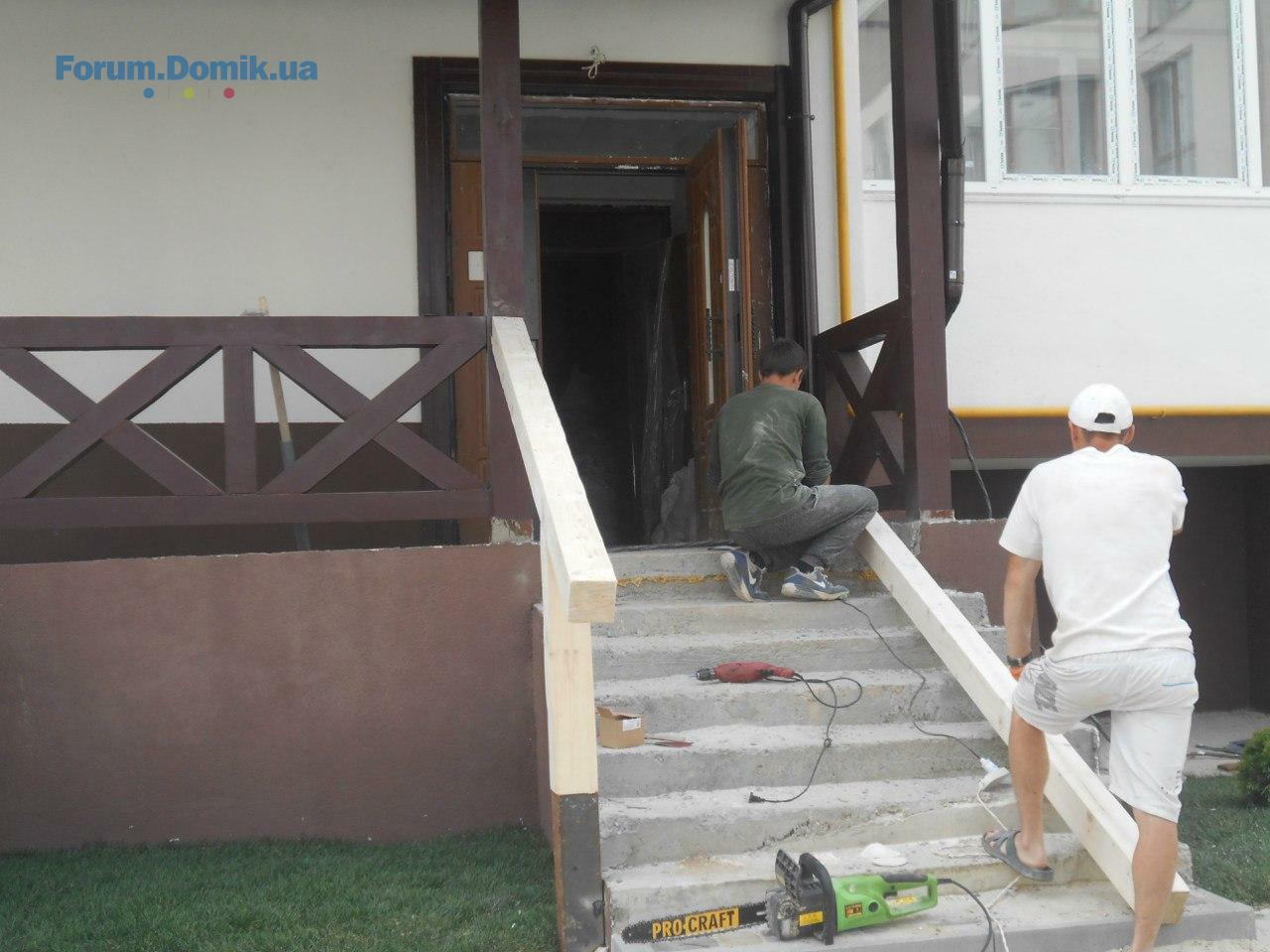

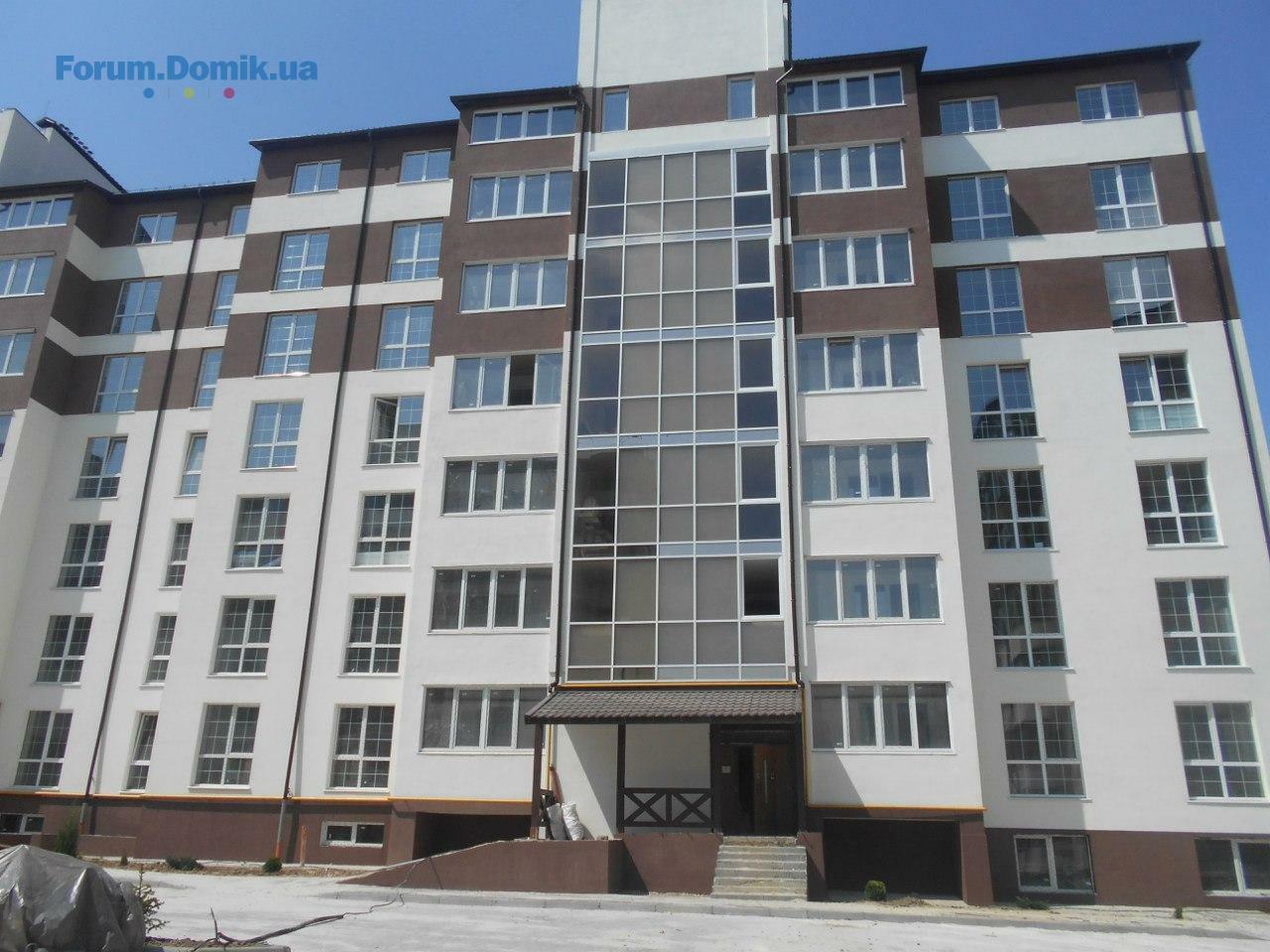

- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- початок вимощення тротуарної доріжки;

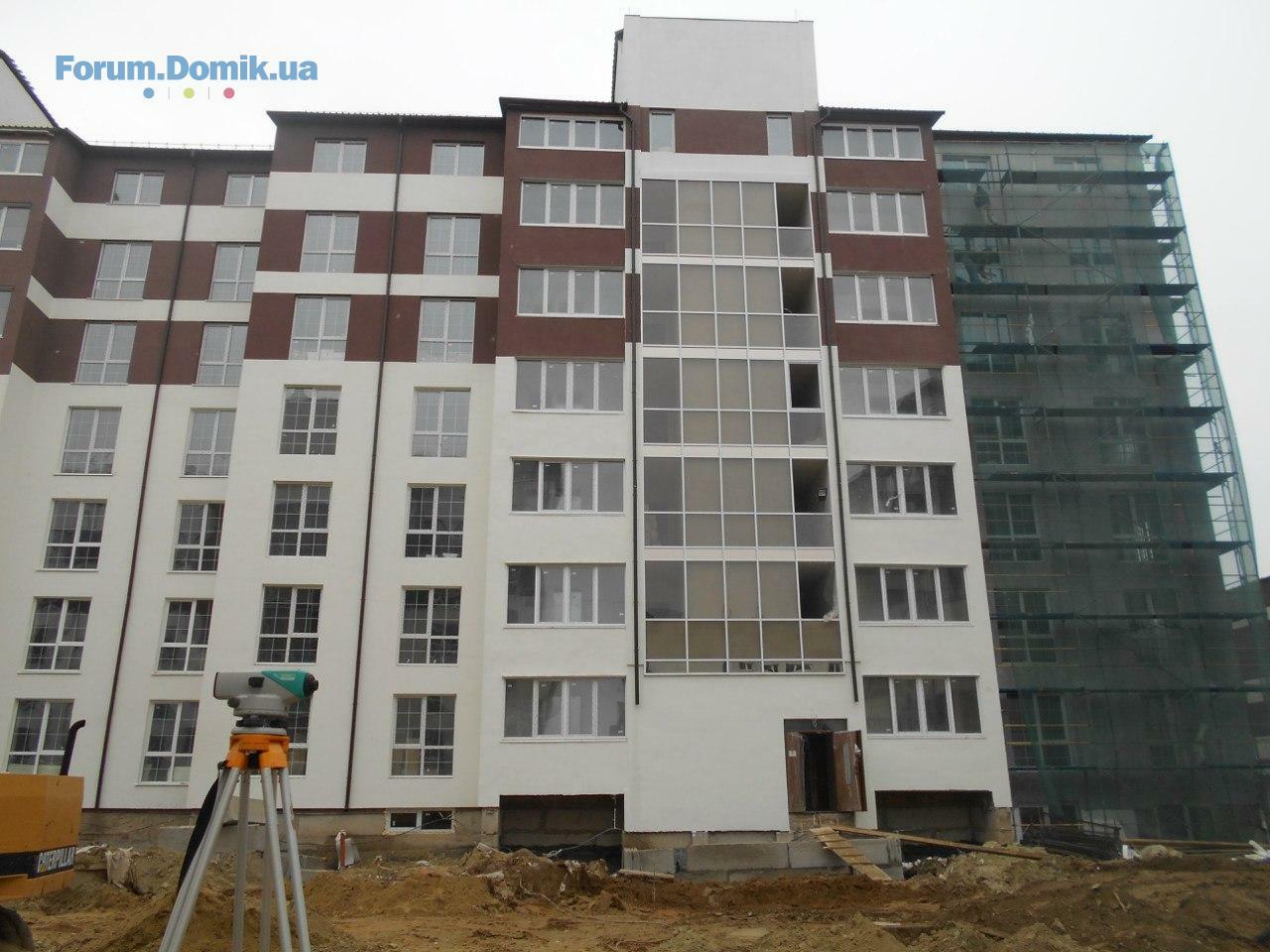

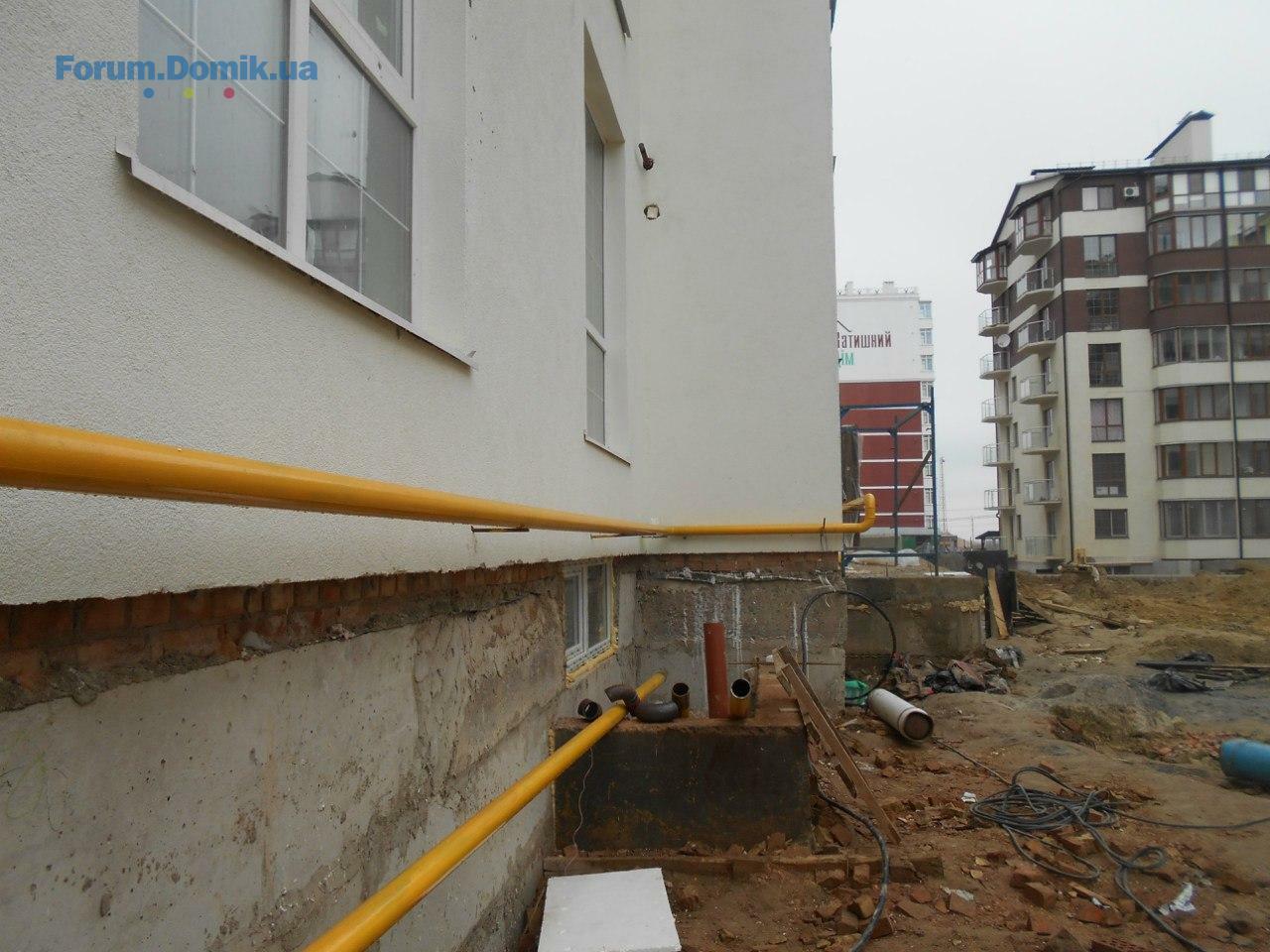

- початок монтування газових котлів у квартирах;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- закінчення вимощення тротуарної доріжки;
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- початок вимощення тротуарної доріжки;

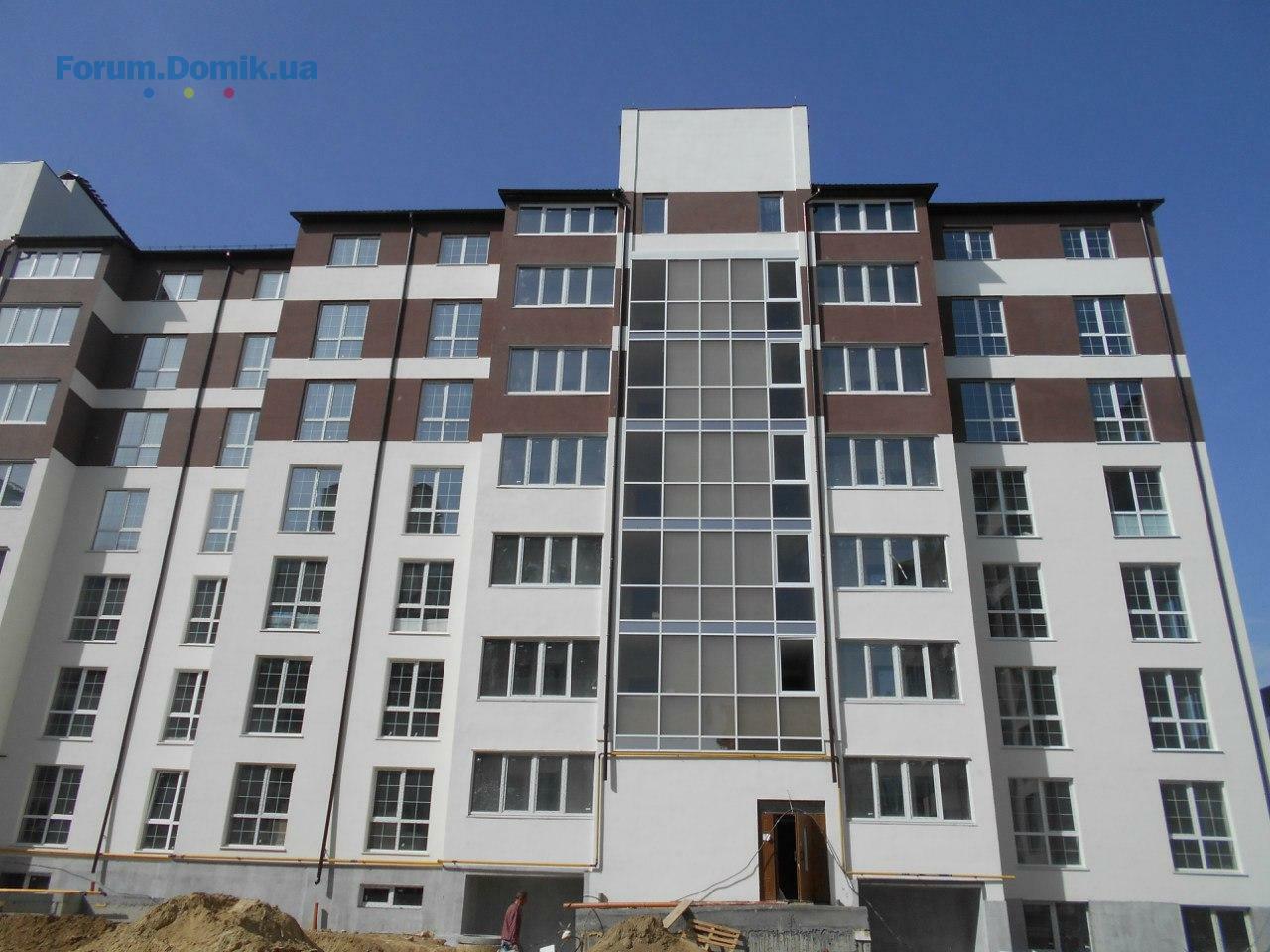

VI – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;

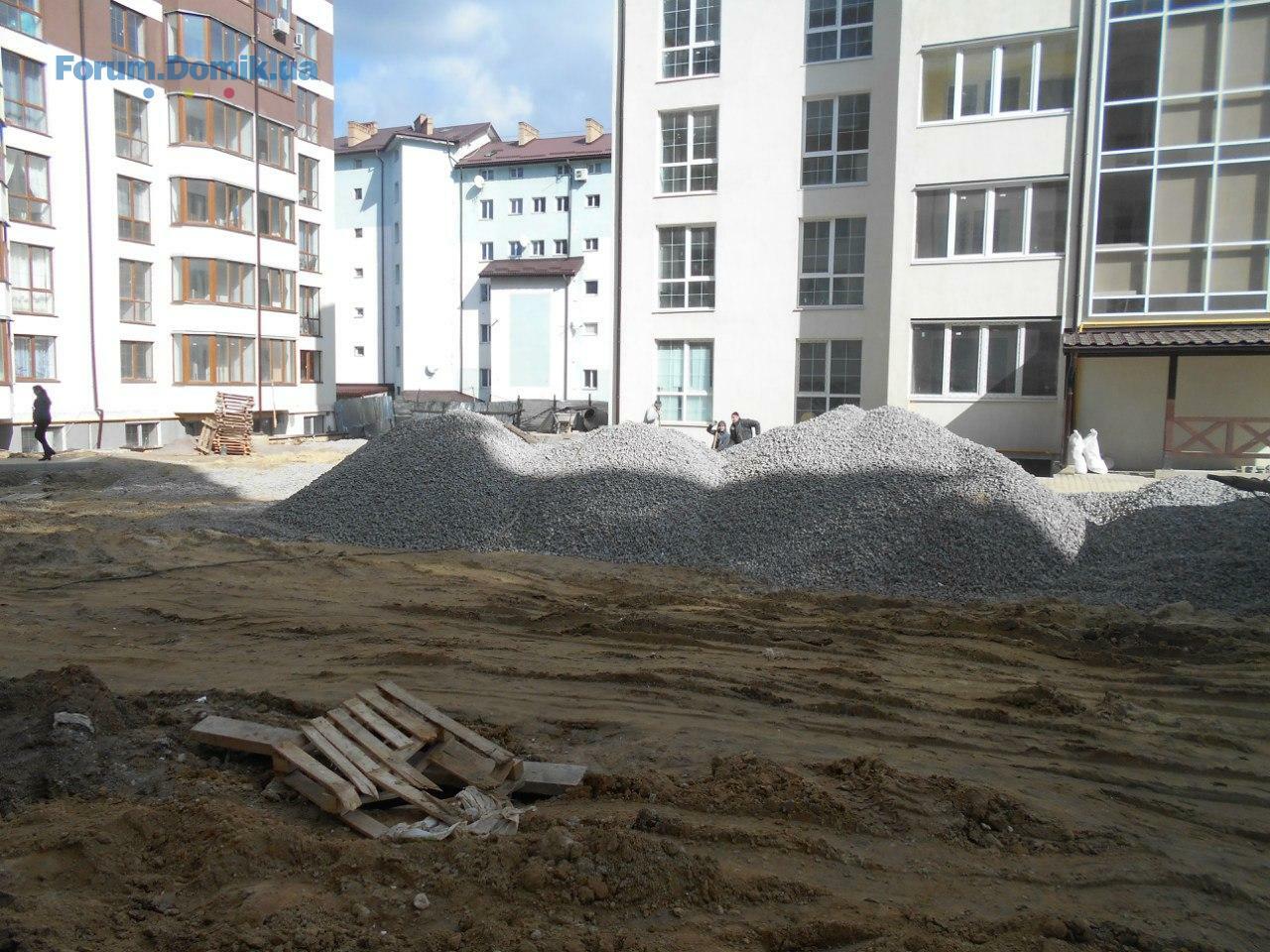

- початок вимощення тротуарної доріжки;
- початок монтування газових котлів у квартирах;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- закінчення вимощення тротуарної доріжки;
Domik System
Inform bot
37 480
09 вересня 2019
10 трав 2016 20:45
Domik System
Inform bot
37 480
09 вересня 2019
16 трав 2016 21:05
VII – секція
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- закінчення вимощення тротуарної доріжки;
- закінчення облаштування терас та відмосток позаду будинку;
- закінчено монтування облікових шаф для лічильників електропостачання;
- початок монтування газових котлів у квартирах;
VI – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;

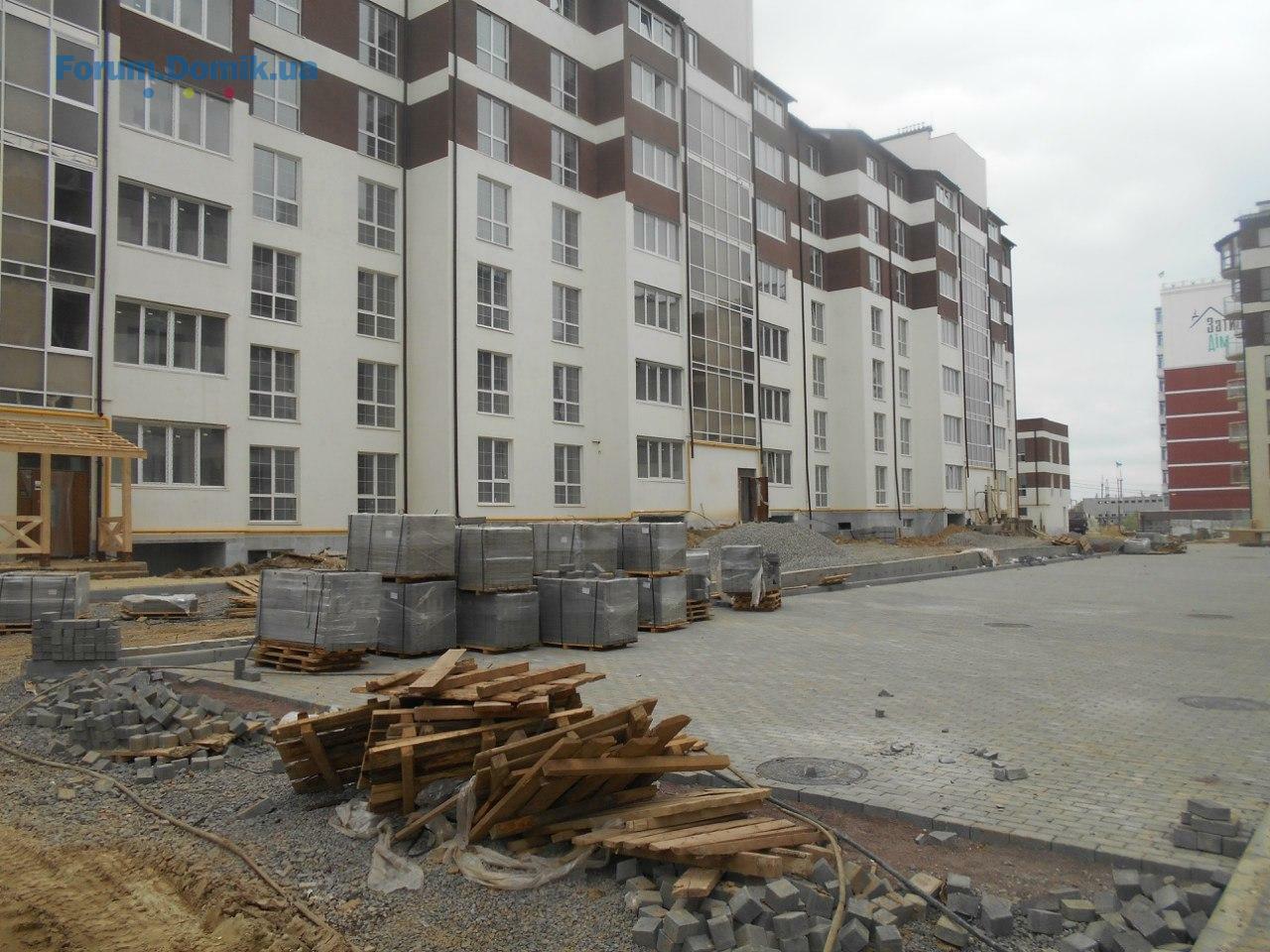

- закінчено вимощення тротуарної доріжки;

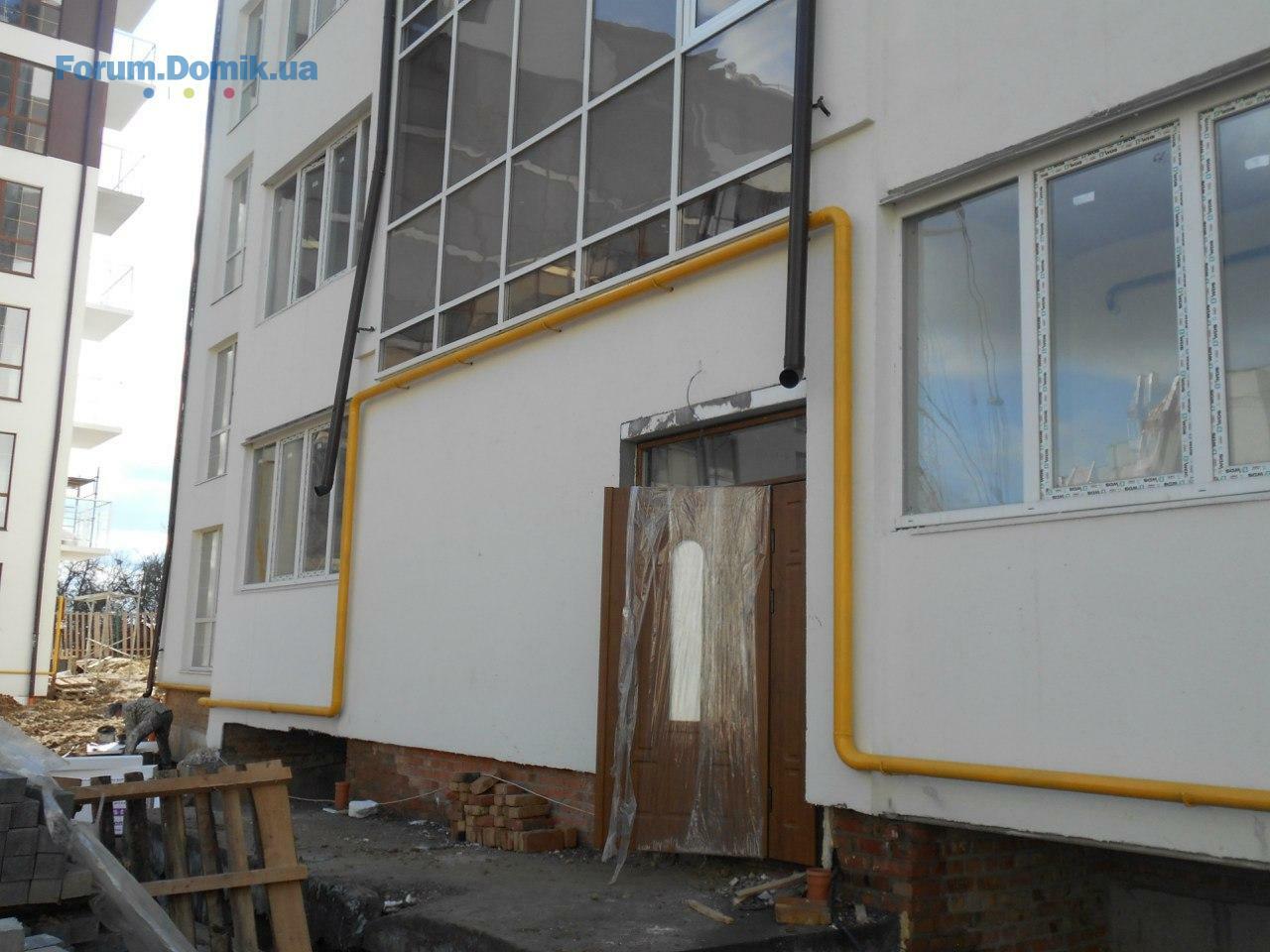

- закінчено монтування газових котлів у квартирах;
- закінчення облаштування терас та відмосток позаду будинку;
- закінчено монтування облікових шаф для лічильників електропостачання;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- закінчення вимощення тротуарної доріжки;
- закінчення облаштування терас та відмосток позаду будинку;
- закінчено монтування облікових шаф для лічильників електропостачання;
- продовження облагородження прибудинкової території;
- продовження облаштування вхідної групи у комерційні приміщення з торця будинку;
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- закінчення вимощення тротуарної доріжки;
- закінчення облаштування терас та відмосток позаду будинку;
- закінчено монтування облікових шаф для лічильників електропостачання;
- початок монтування газових котлів у квартирах;
VI – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- закінчено вимощення тротуарної доріжки;
- закінчено монтування газових котлів у квартирах;
- закінчення облаштування терас та відмосток позаду будинку;
- закінчено монтування облікових шаф для лічильників електропостачання;
V – секція
- продовження облаштування вхідної групи в будинок (монтування дерев’яного накриття);
- продовження облагородження прибудинкової території;
- закінчення вимощення тротуарної доріжки;
- закінчення облаштування терас та відмосток позаду будинку;
- закінчено монтування облікових шаф для лічильників електропостачання;
Domik System
Inform bot
37 480
09 вересня 2019
23 трав 2016 22:19
Domik System
Inform bot
37 480
09 вересня 2019
26 трав 2016 20:53

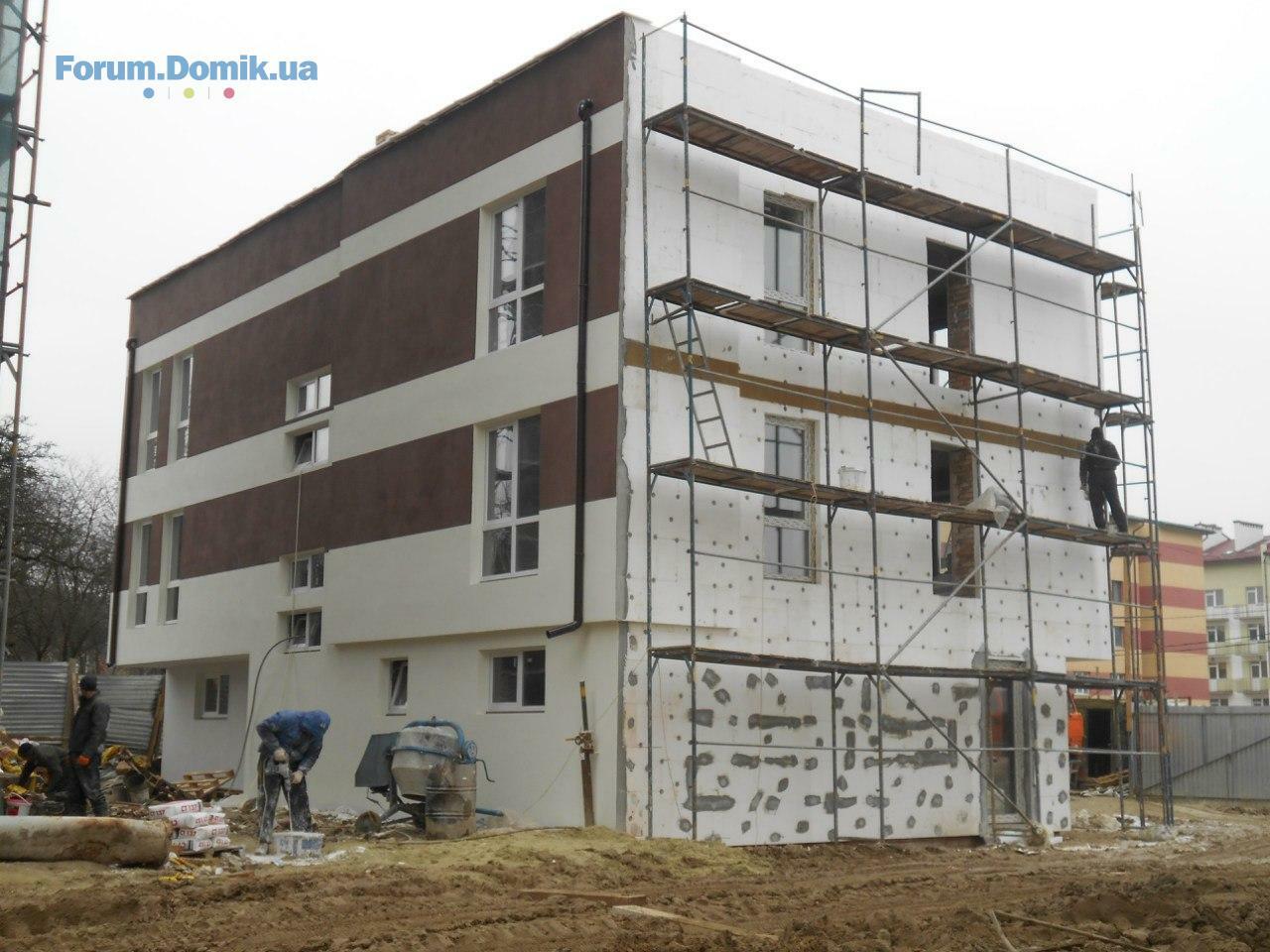

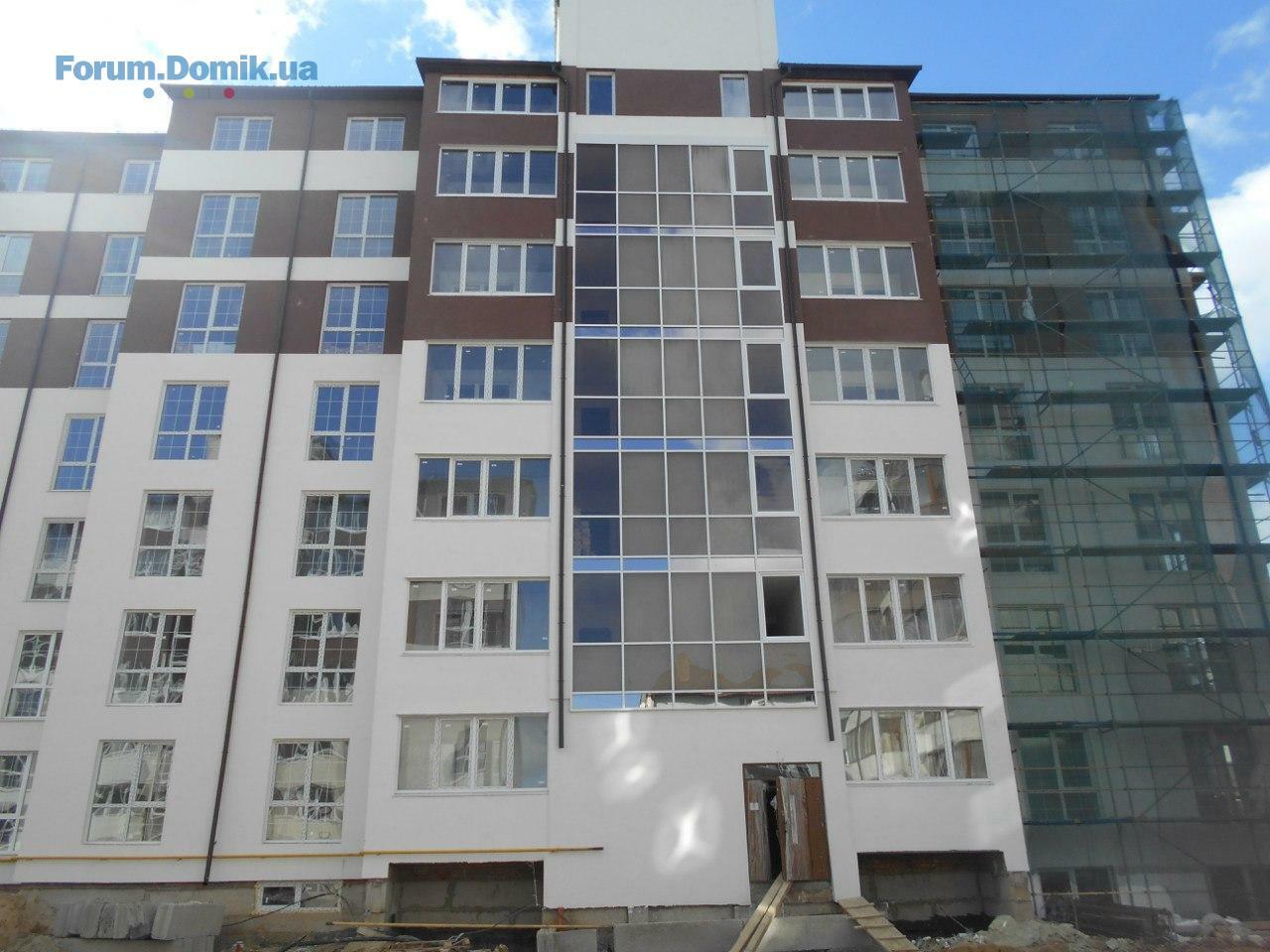

1 і 2 під'їзди :

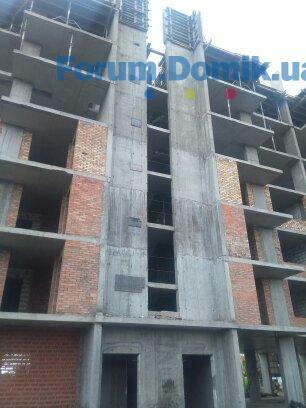

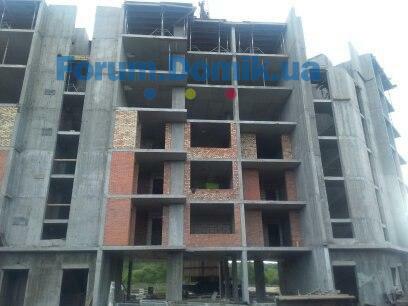

1) Забетоновані всі колони 8-го поверху;
2) Влаштована опалубка під ліфову шахту і сходову клітку 8-го поверху 1-го підїзду на 100%;

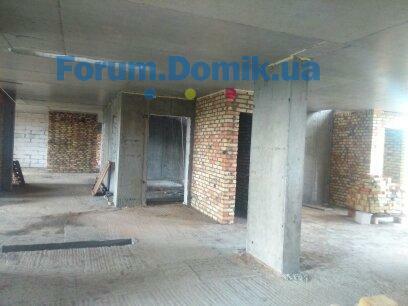

3) Продовжується мурування перегородок на 3-4 поверсі;

4) Розпочато монтаж труб від будинку до каналізаційних колодців
3-4 під'їзди :
1) Забетоновані сходова клітка і ліфтова шахта 7-го поверху 4-го під’їзду;

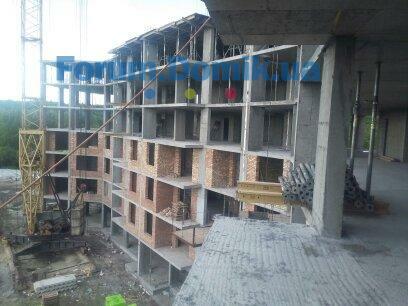

2) Влаштована опалубка і заармована плита перекриття над 7–м поверхом на 70%;
3) Продовжується мурування перегородок 3-4 поверху.
1) Забетоновані всі колони 8-го поверху;
2) Влаштована опалубка під ліфову шахту і сходову клітку 8-го поверху 1-го підїзду на 100%;
3) Продовжується мурування перегородок на 3-4 поверсі;
4) Розпочато монтаж труб від будинку до каналізаційних колодців
3-4 під'їзди :
1) Забетоновані сходова клітка і ліфтова шахта 7-го поверху 4-го під’їзду;
2) Влаштована опалубка і заармована плита перекриття над 7–м поверхом на 70%;
3) Продовжується мурування перегородок 3-4 поверху.
Domik System
Inform bot
37 480
09 вересня 2019
26 трав 2016 20:54
Domik System
Inform bot
37 480
09 вересня 2019
30 трав 2016 22:37

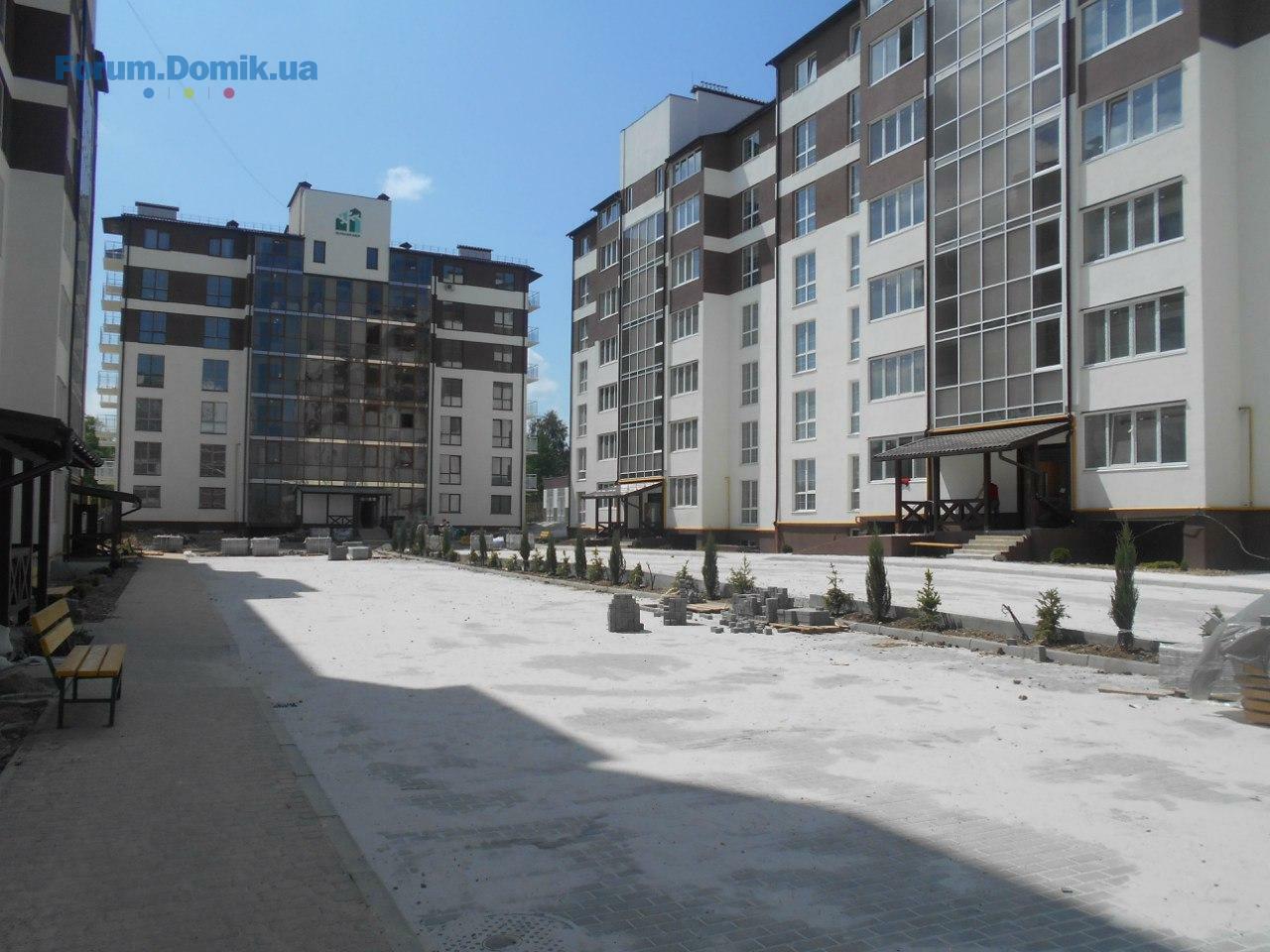

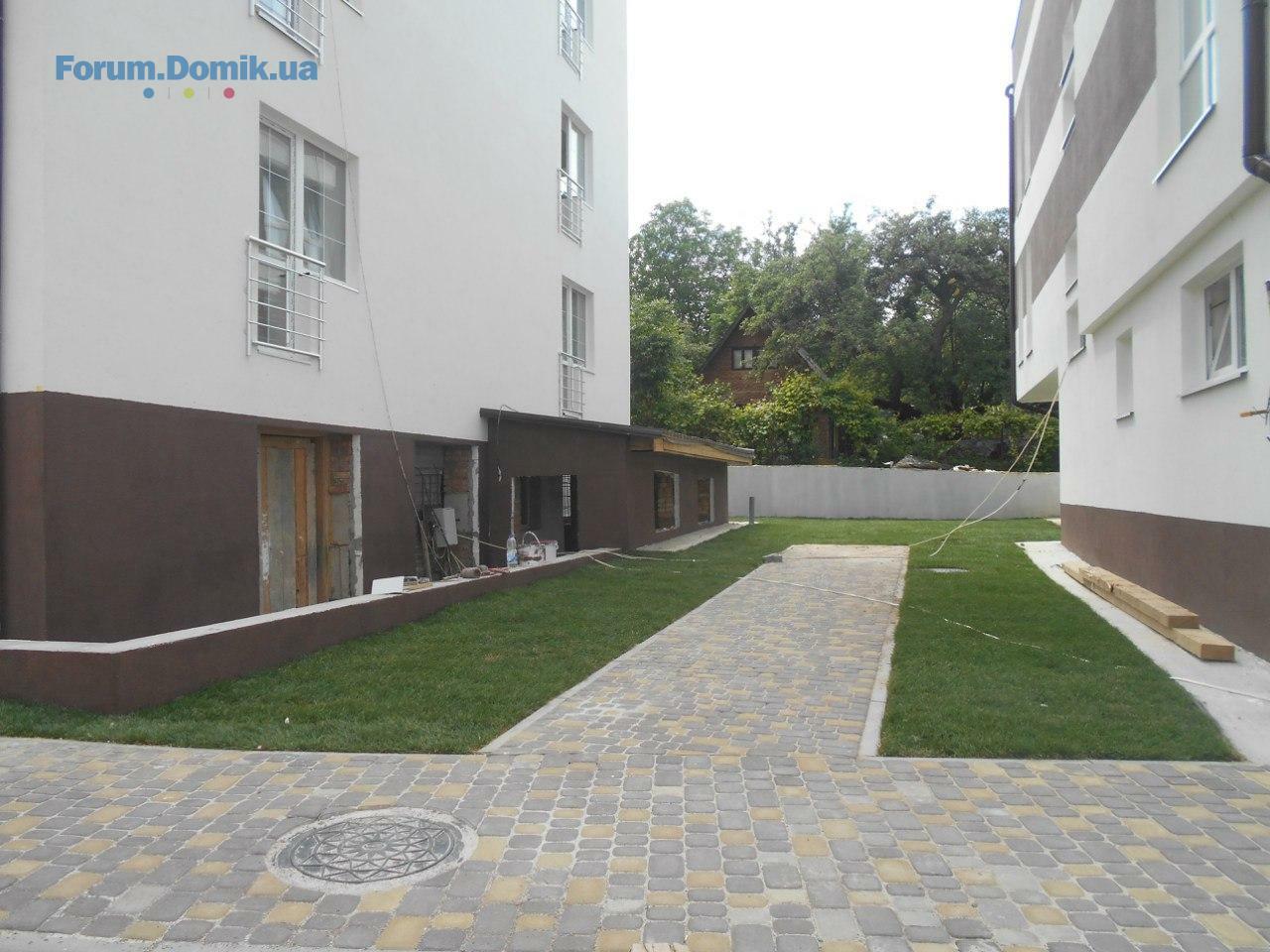

Благоустрій території:

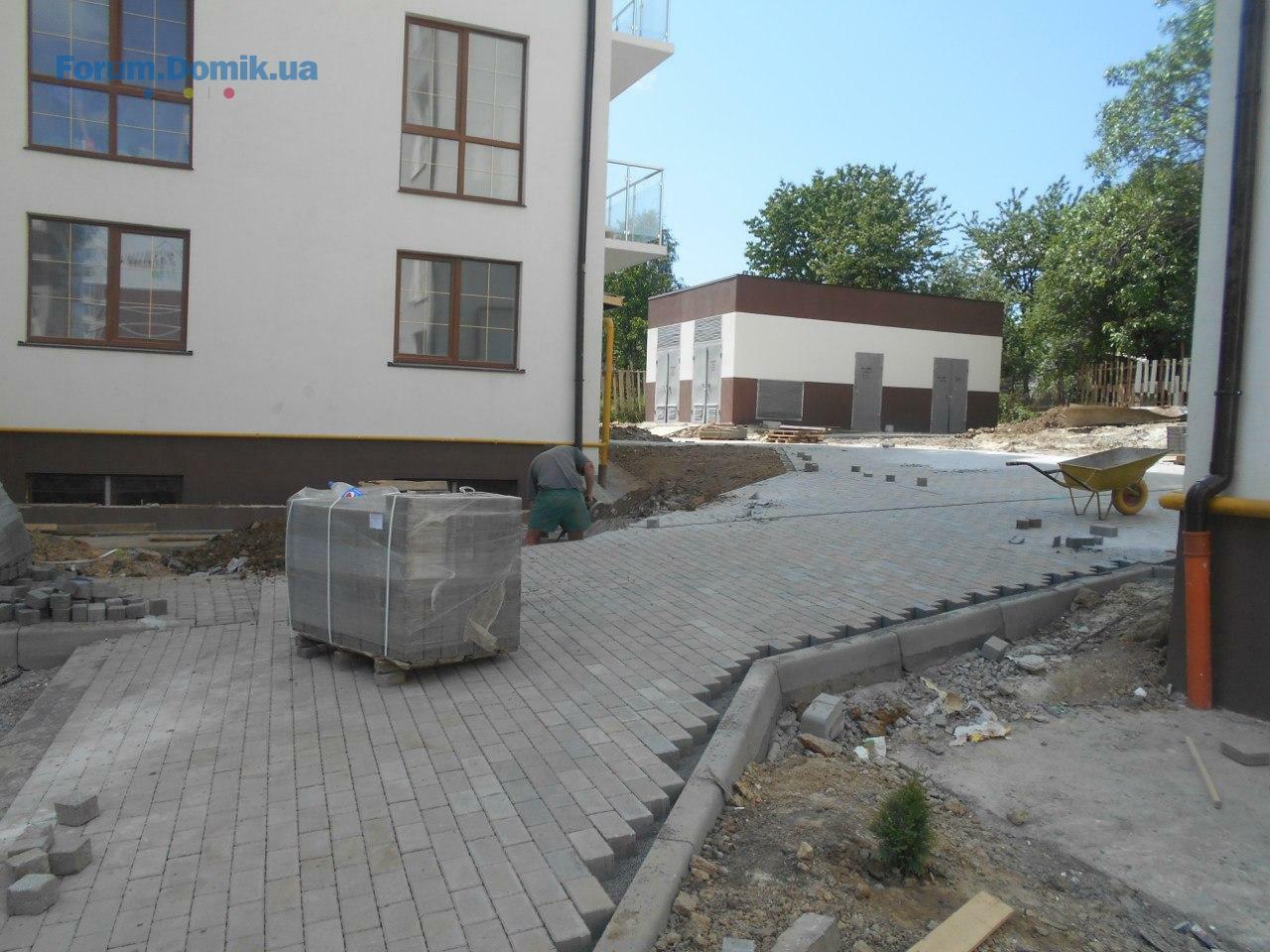

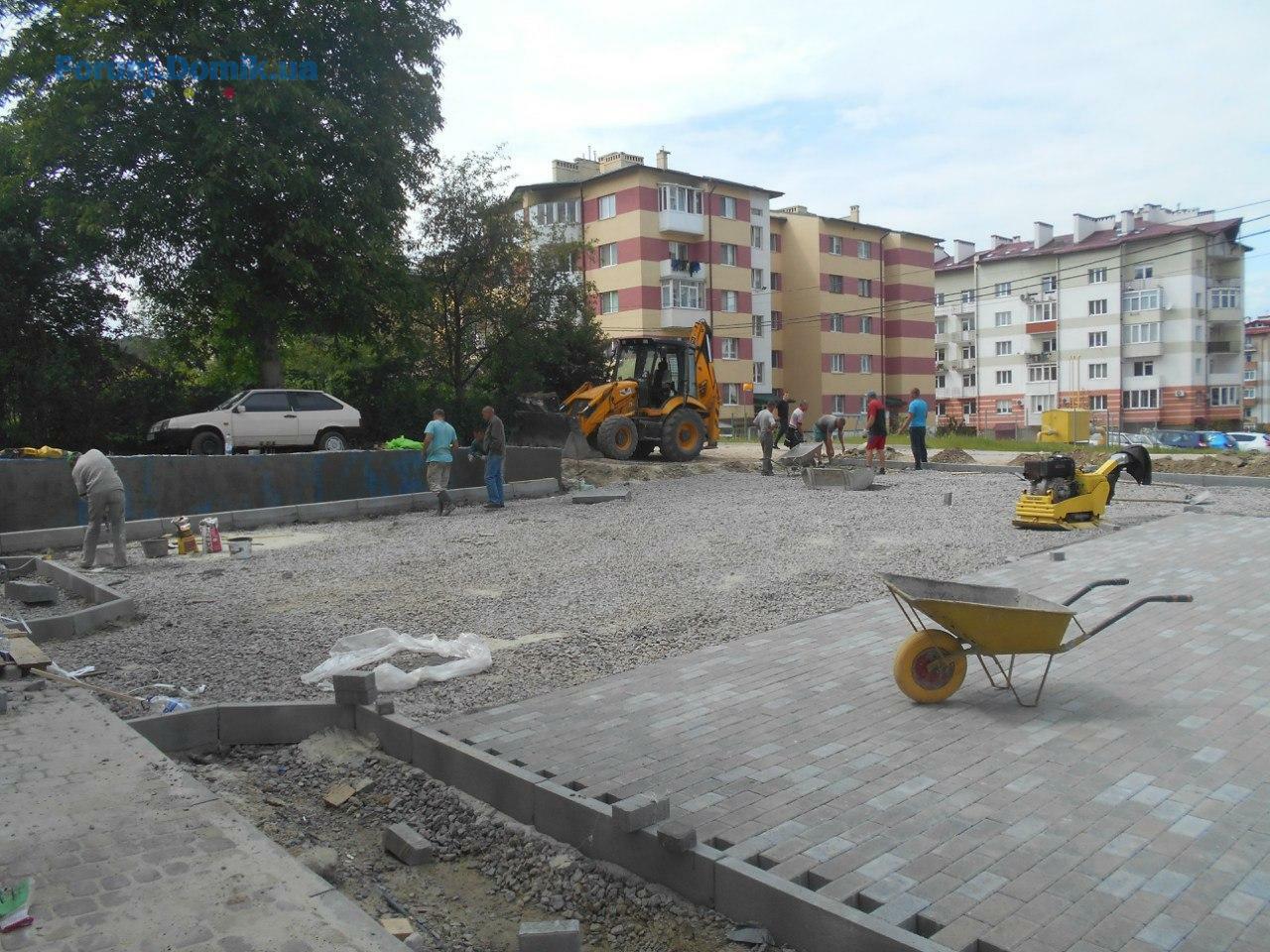

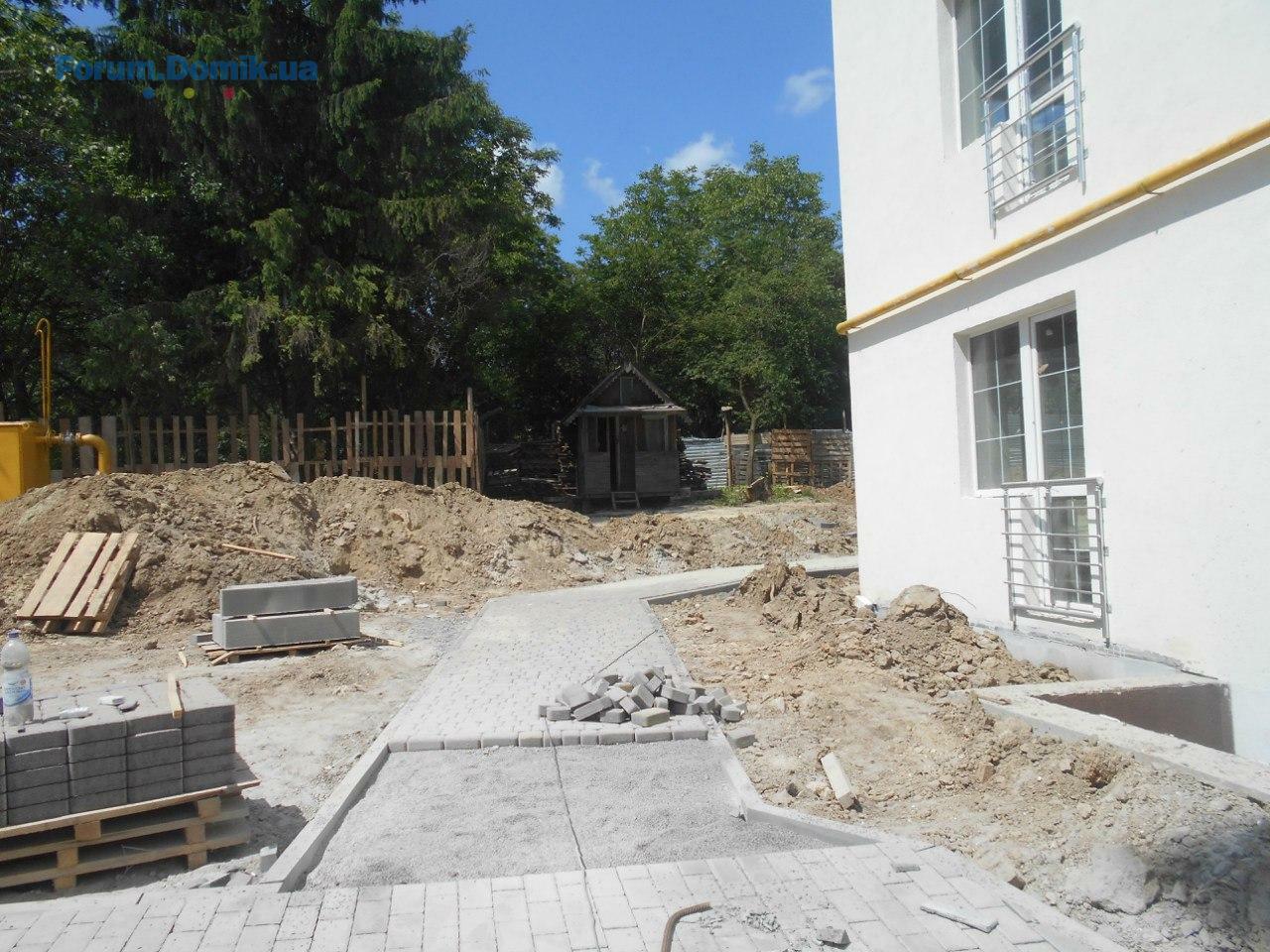

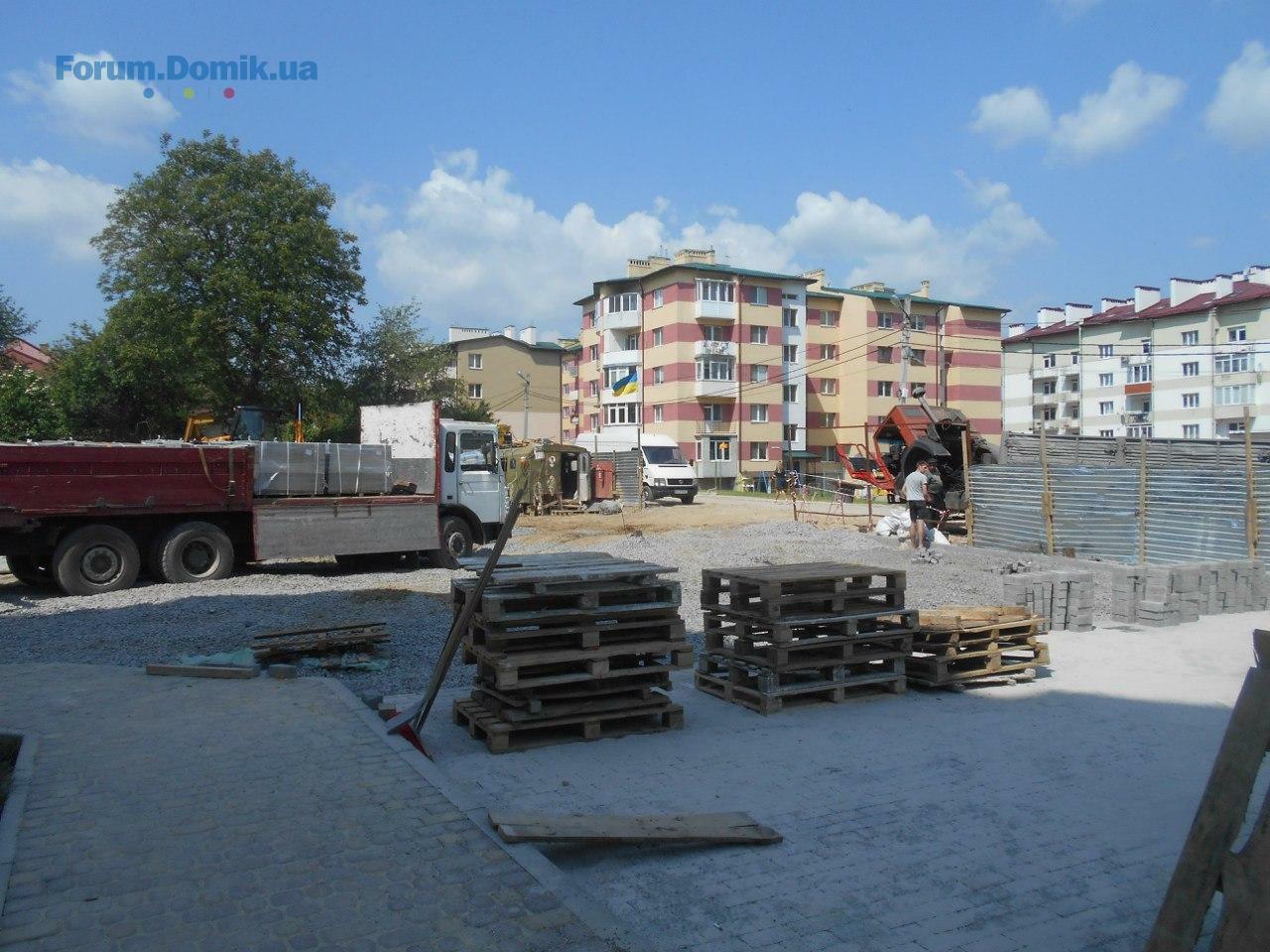

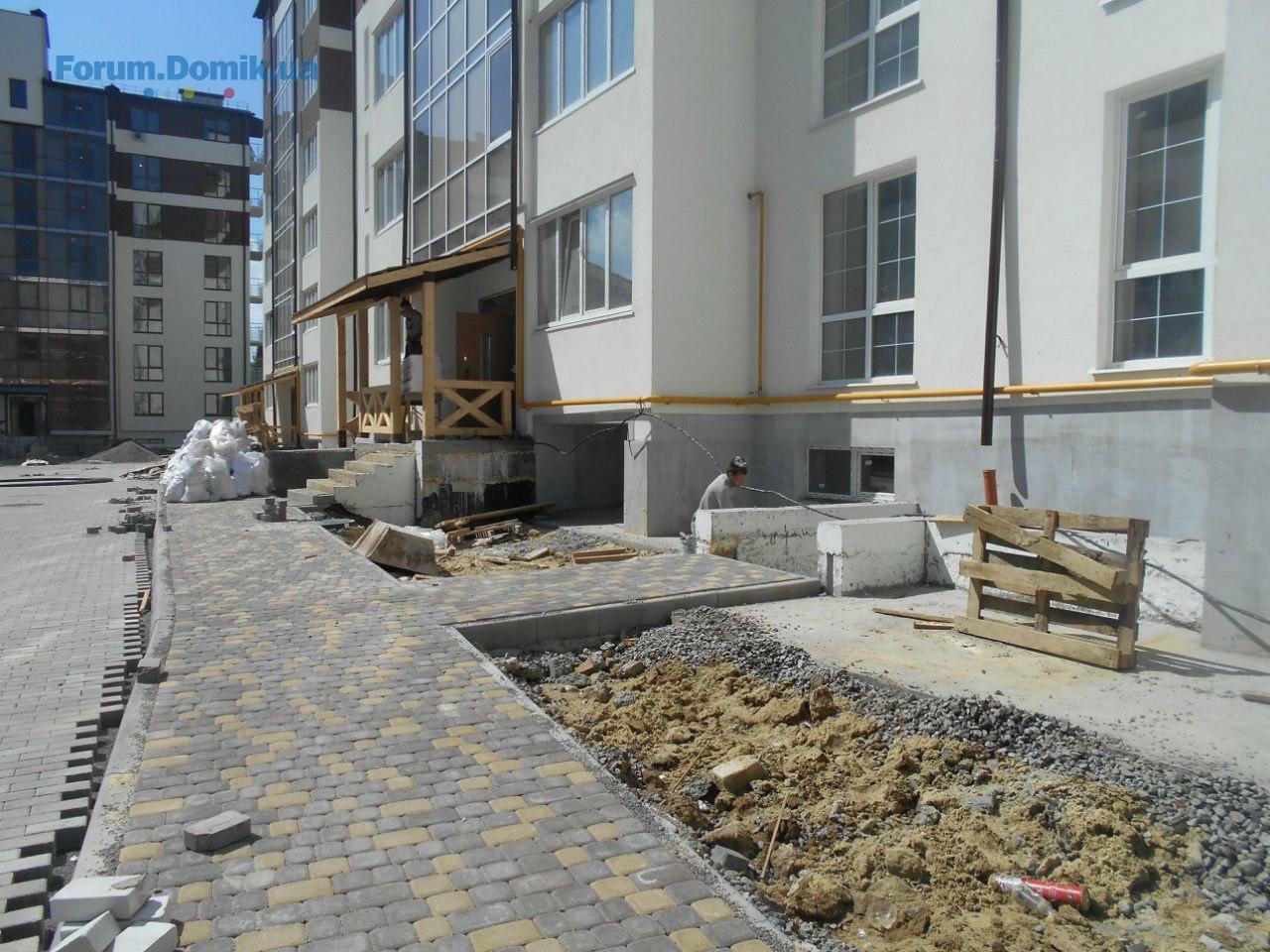

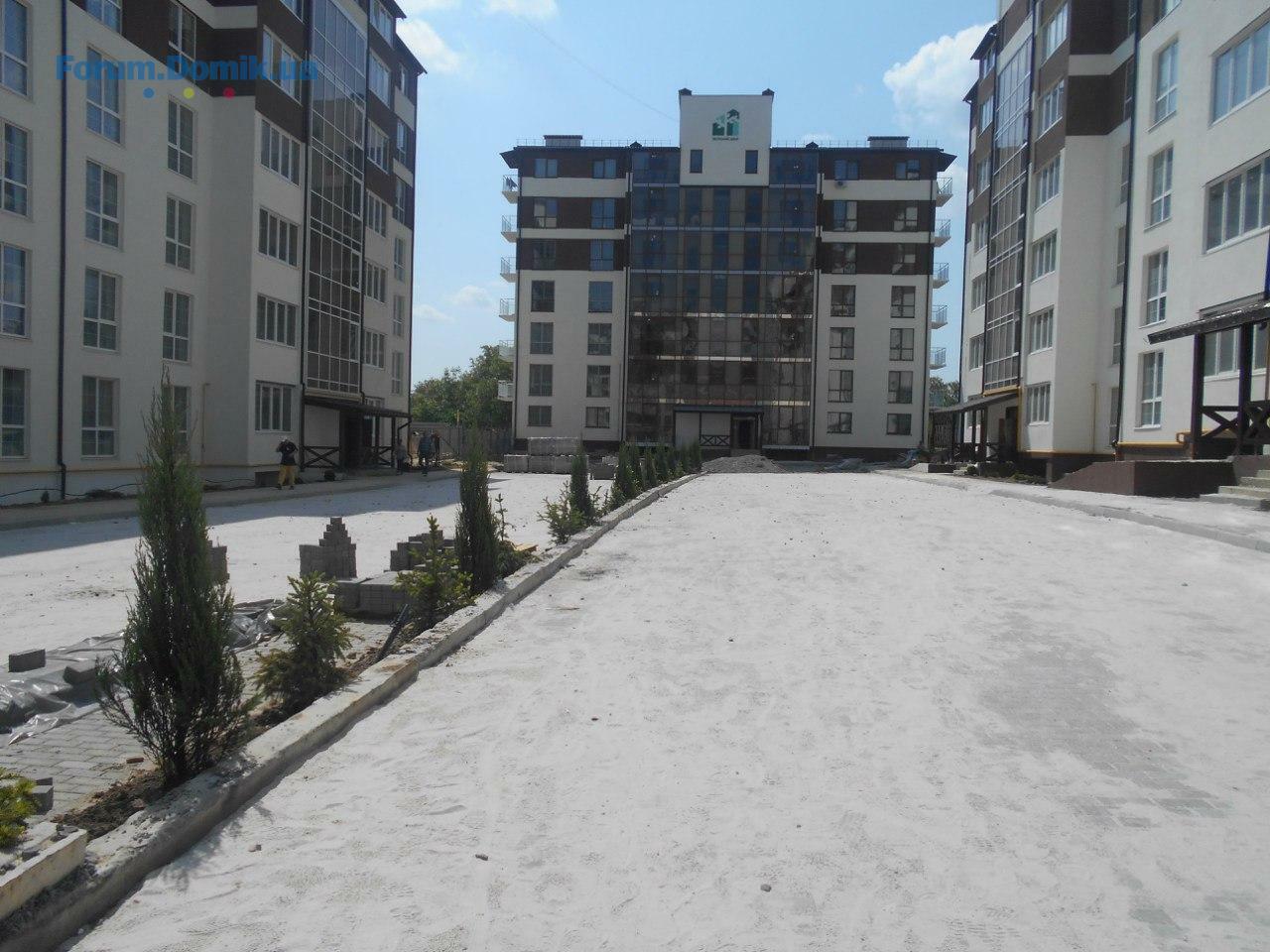

- Продовження прокладання бруківки;
- Підготовка ділянки позаду V секції до монтування дитячого майданчика;
- Продовження облаштування вхідної групи до дитячого садочку та цокольного поверху (IV секція);
- Продовження прокладання бруківки;
- Підготовка ділянки позаду V секції до монтування дитячого майданчика;
- Продовження облаштування вхідної групи до дитячого садочку та цокольного поверху (IV секція);
Domik System
Inform bot
37 480
09 вересня 2019
09 черв 2016 20:07
Domik System
Inform bot
37 480
09 вересня 2019
13 черв 2016 21:33
- Продовження облаштування вхідної групи до дитячого садочку та цокольного поверху (IV секція);

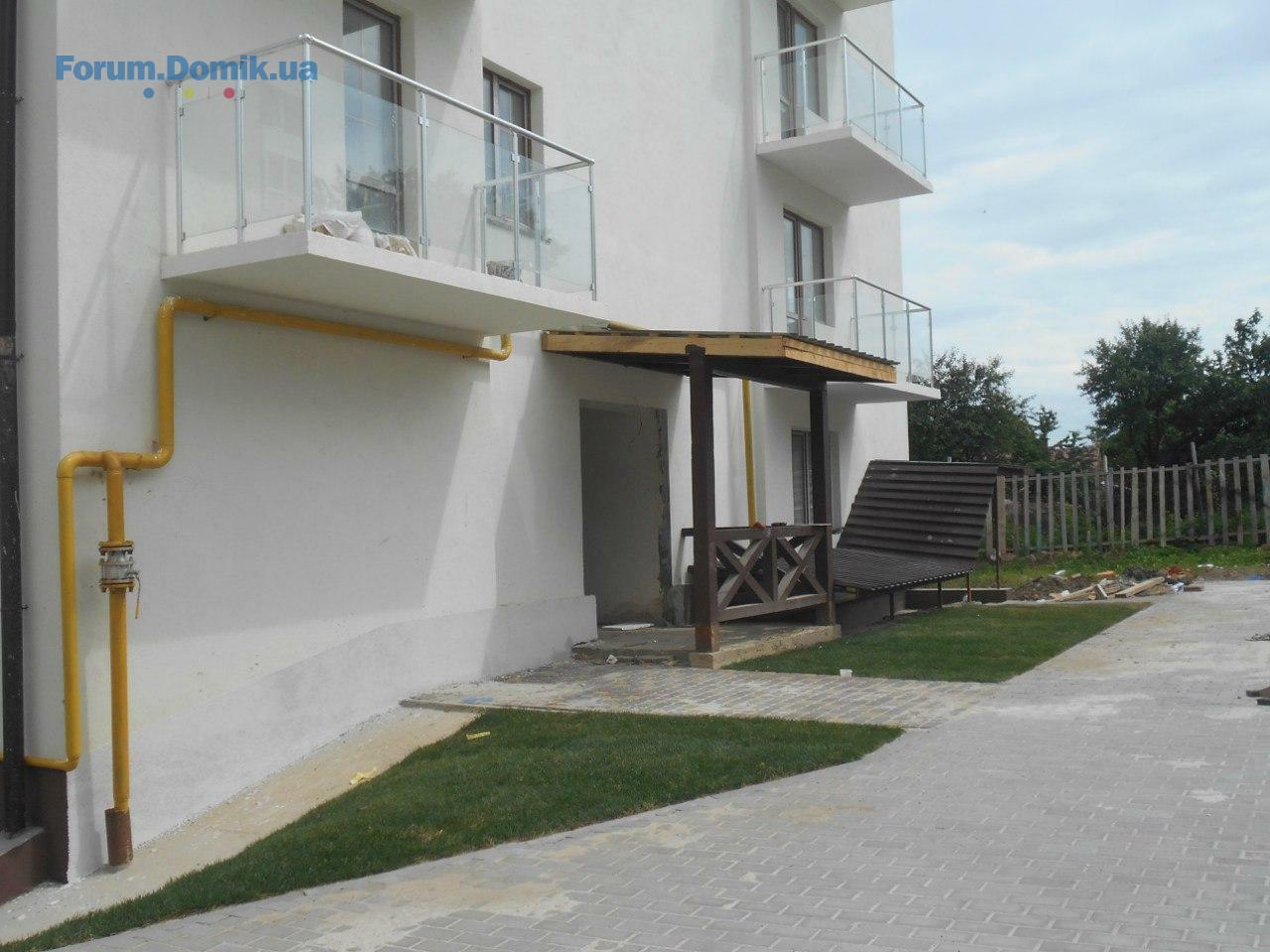

- Продовження облаштування вхідних груп V, VI, VII секцій (монтування дерев’яних поручнів).
- Початок монтування накриття для машиномісць (І секція);
Благоустрій території:

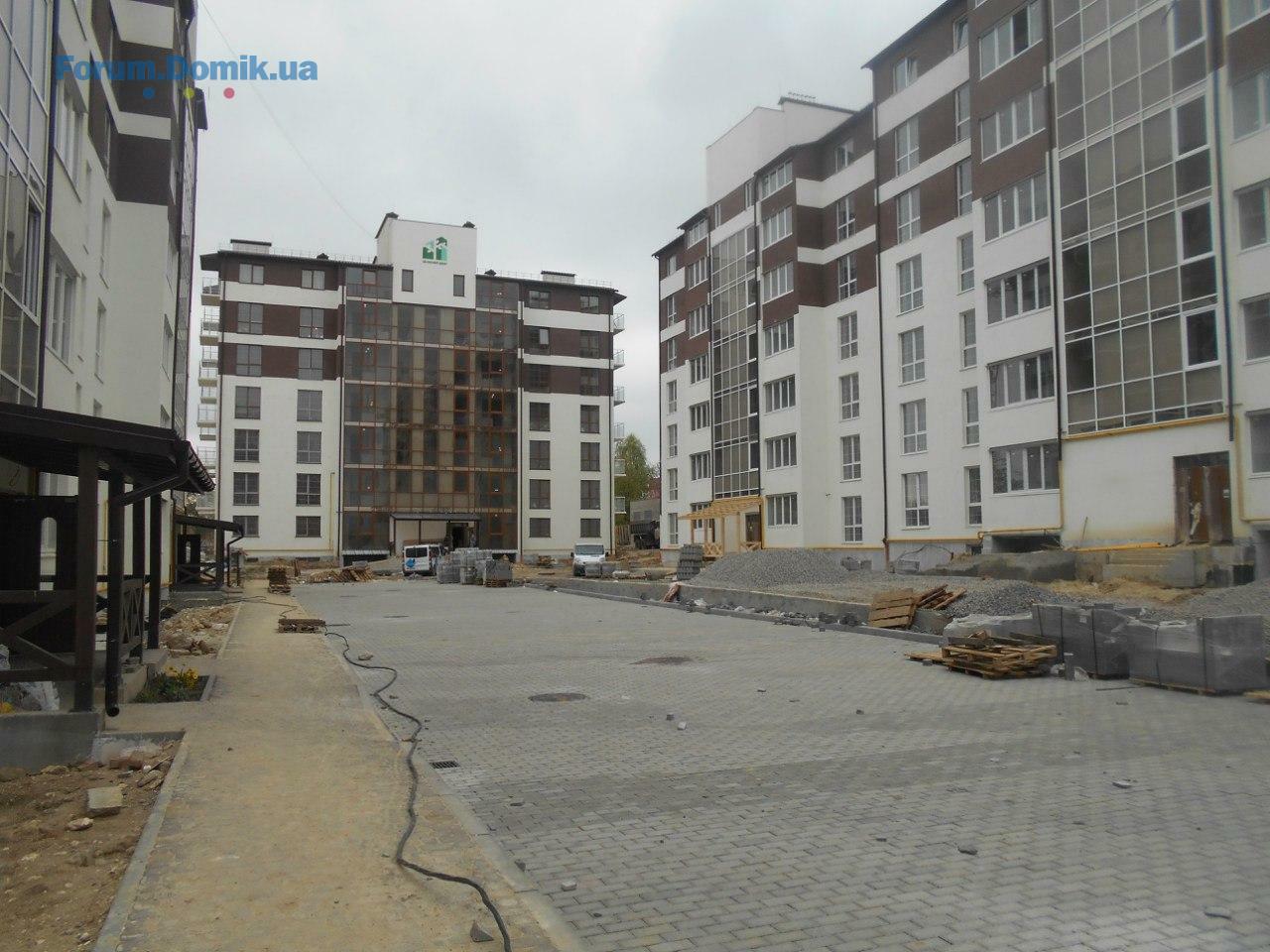

- Продовження прокладання бруківки;

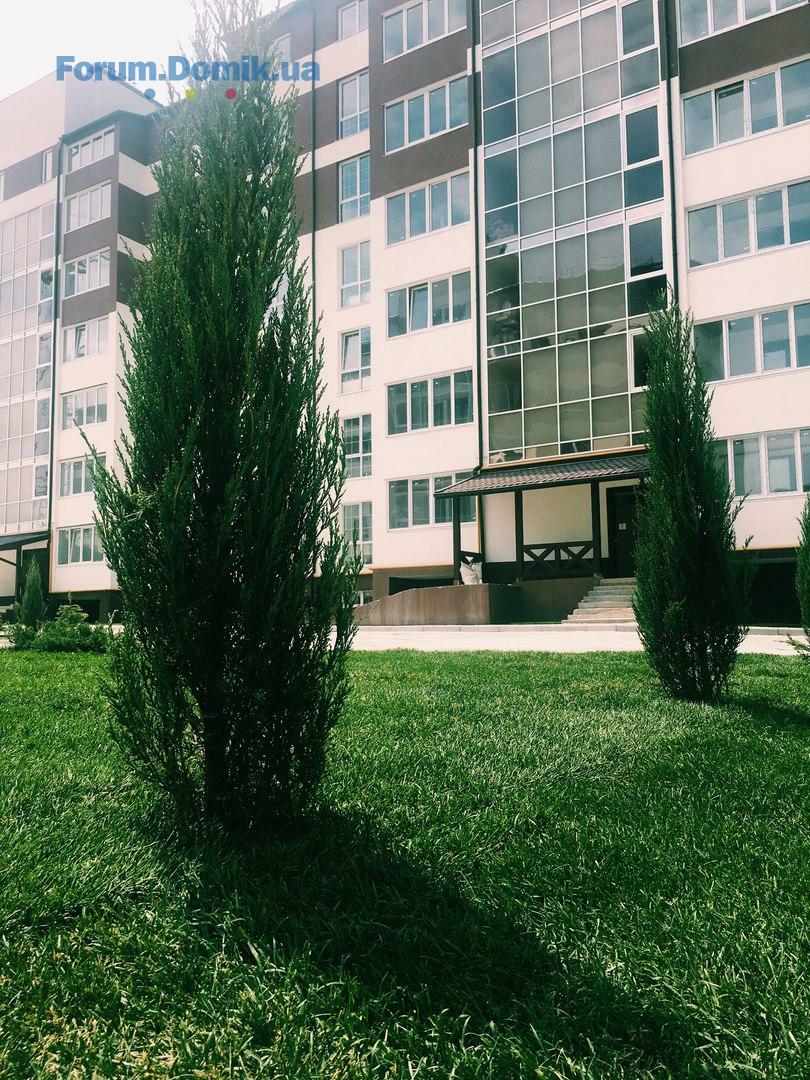

- Озеленення внутрішнього дворика;

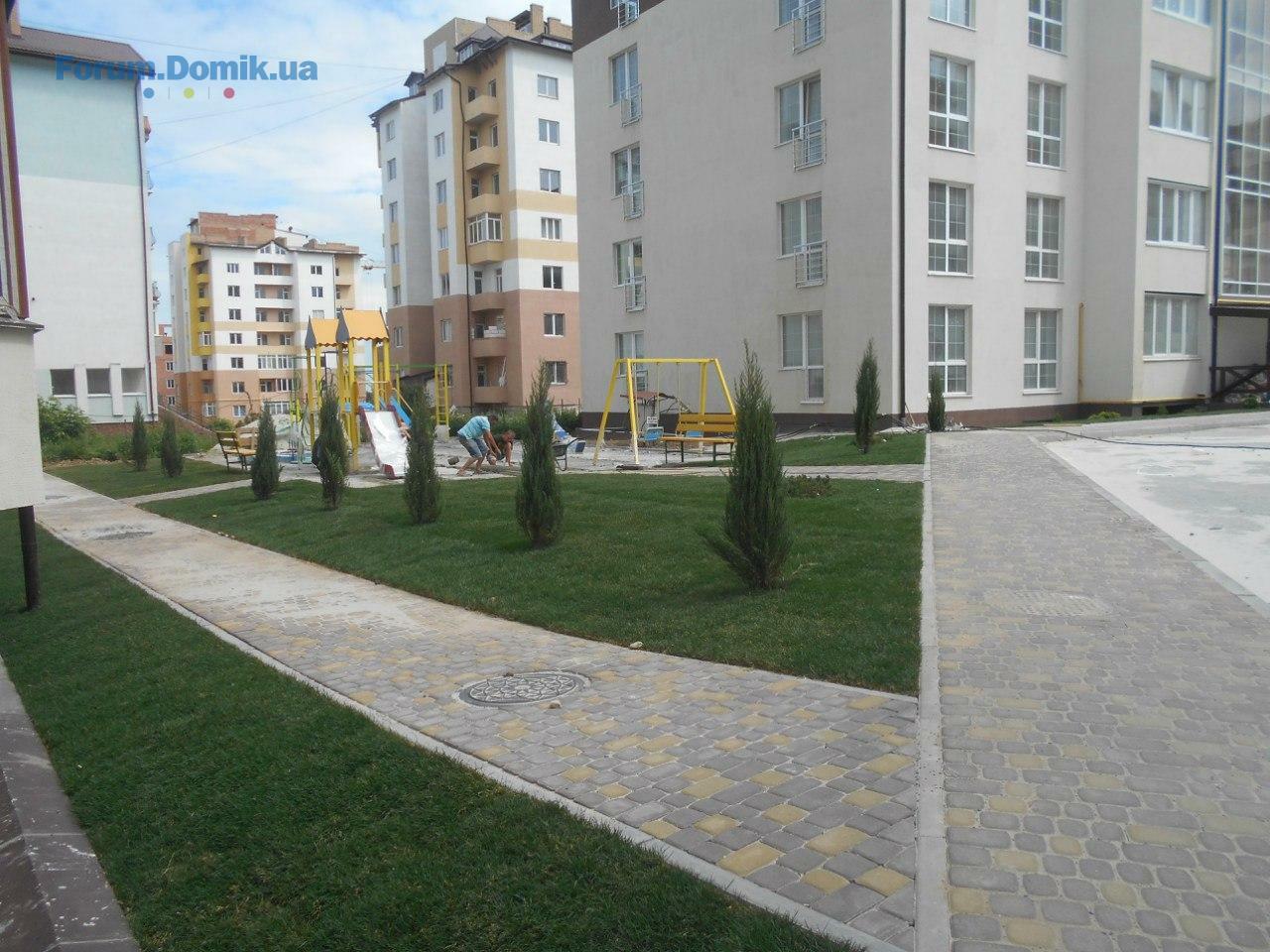

- Продовження монтування дитячого майданчика між І та ІІ секціями (підготовка до облаштування гумового покриття);
- Продовження облаштування вхідних груп V, VI, VII секцій (монтування дерев’яних поручнів).
- Початок монтування накриття для машиномісць (І секція);
Благоустрій території:
- Продовження прокладання бруківки;
- Озеленення внутрішнього дворика;
- Продовження монтування дитячого майданчика між І та ІІ секціями (підготовка до облаштування гумового покриття);
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна22.11979
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а22.113 072
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 821.11158
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская21.11100
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сіті | Prostir | Софіївська Борщагівка, вул. Соборна, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Чи варто зараз купувати нерухомість?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
