ЖК "Яскравий", ул. Дегтяренко - "Интергал-Буд"
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 158.
12/8% | ||
13/8% | ||
51/32% | ||
58/37% | ||
24/15% |
Oksana +

Новачок
17
19 вересня 2013
03 вер 2014 10:22
Ух ты, красить начали :)
Domik System

Inform bot
37 480
09 вересня 2019
03 вер 2014 13:50
С 02.09.2014 года действуют скидки до 10% на двухуровневые квартиры в доме №1 жилого комплекса "Яскравый". Готовые квартиры с документами, дом заселен.
h1423484

Користувач
55
06 серпня 2012
07 вер 2014 14:08
.
Domik System

Inform bot
37 480
09 вересня 2019
10 вер 2014 15:14
.
Domik System

Inform bot
37 480
09 вересня 2019
15 вер 2014 13:40
По состоянию на 15 сентября 2014 в I та II секциях дома № 2 по ул. Дегтяренко:
Остекление окон и балконов во II секции дома № 2 выполняется на 20-25 этажах.
Разводка труб отопления в І секции выполняется на уровне 21 этажа, во ІІ секции — на 18 этаже.
Штукатурные работы в І секции дома № 2 выполняются на 17, 22 и 23 этажах, во ІІ секции — на 19-22 этажах.
Стяжка в I секции дома № 2 выполняется на 17 и 21 этажах, во ІІ секции —ведутся работы на 17 этаже .
Входные двери в І секции установлены по 16 этаж включительно, во ІІ секции — по 14 этаж включительно.
Плиточные работы в МОПах в І секции выполняются на 12 этаже, во ІІ секции работы выполнены по 12 этаж включительно.

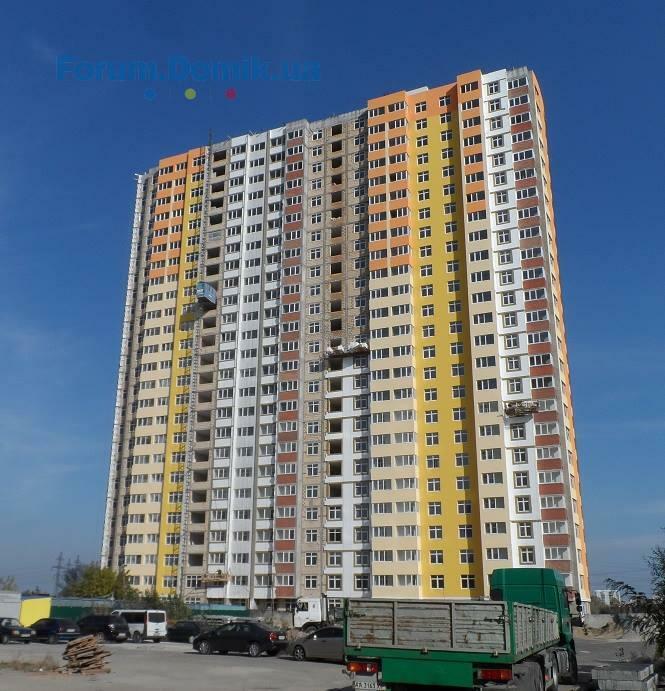

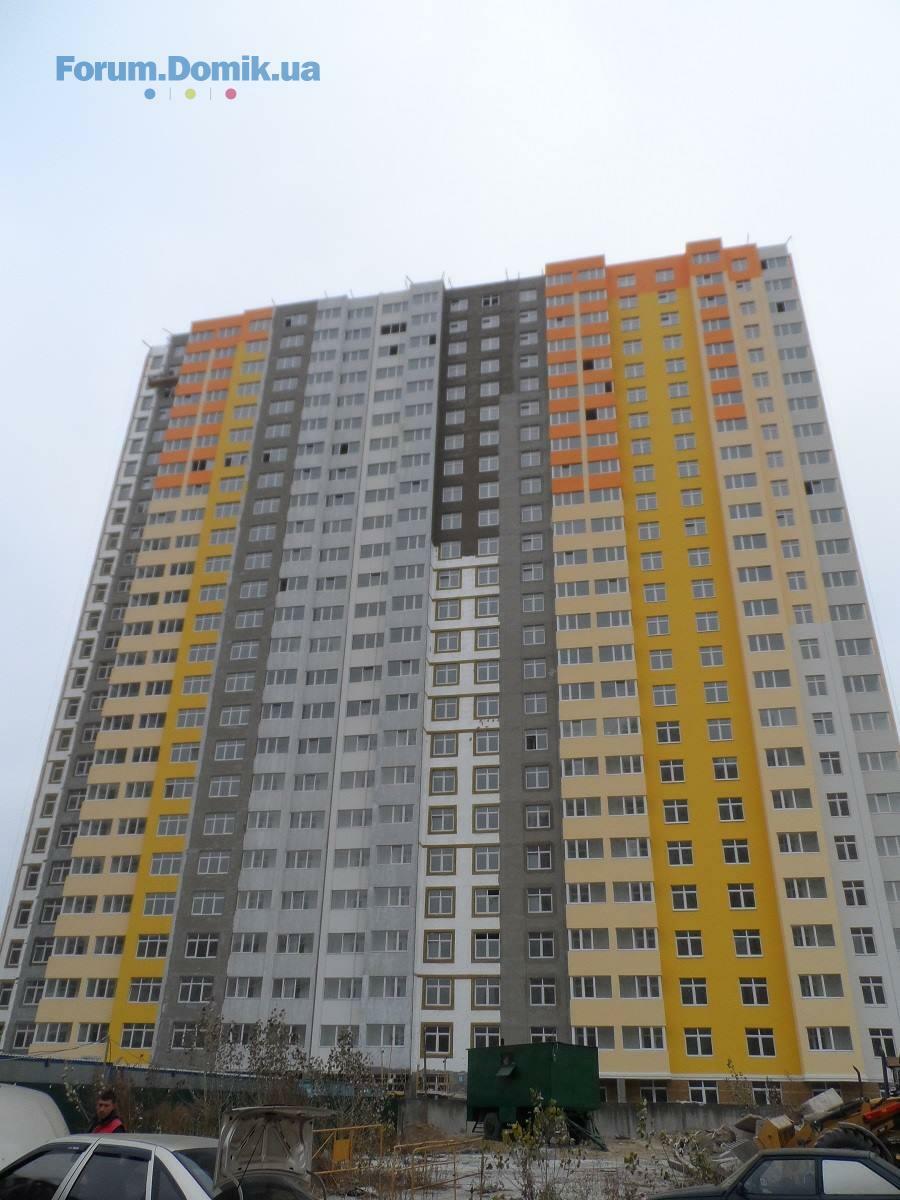

Продолжаются фасадные и кровельные работы. Начаты работы по окрашиванию фасада.
Продолжаются работы по наружным сетям.
Кладка внутренних стен в доме № 3 по ул. Майорова завершена.
Остекление окон и балконов завершено, кроме квартир типа №3 (французкий балкон) с 5 по 23 этаж для подьема строительных материалов.
Ведутся внутренние отделочные работы:
штукатурные работы ведутся на 14 , 15, 16, 19 и 21 этажах ;
электроразводка выполняется на 19, 22, 23 этажах;
сантехника по стоякам — соединение и герметизация трубопровода воды и канализации в подвальных помещениях;
разводка труб отопления выполняется на 17 и 20 этажах;
шпатлевка потолков — работы ведутся на 14, 15, 16, 20 этажах.
Стяжка выполняется на 13 этаже.
Входные двери установлены по 10 этаж включительно.
Продолжаются работы по утеплению фасада .
Начаты работы по окрашиванию фасада.
Ведутся работы по наружным сетям.
Остекление окон и балконов во II секции дома № 2 выполняется на 20-25 этажах.
Разводка труб отопления в І секции выполняется на уровне 21 этажа, во ІІ секции — на 18 этаже.
Штукатурные работы в І секции дома № 2 выполняются на 17, 22 и 23 этажах, во ІІ секции — на 19-22 этажах.
Стяжка в I секции дома № 2 выполняется на 17 и 21 этажах, во ІІ секции —ведутся работы на 17 этаже .
Входные двери в І секции установлены по 16 этаж включительно, во ІІ секции — по 14 этаж включительно.
Плиточные работы в МОПах в І секции выполняются на 12 этаже, во ІІ секции работы выполнены по 12 этаж включительно.
Продолжаются фасадные и кровельные работы. Начаты работы по окрашиванию фасада.
Продолжаются работы по наружным сетям.
Кладка внутренних стен в доме № 3 по ул. Майорова завершена.
Остекление окон и балконов завершено, кроме квартир типа №3 (французкий балкон) с 5 по 23 этаж для подьема строительных материалов.
Ведутся внутренние отделочные работы:
штукатурные работы ведутся на 14 , 15, 16, 19 и 21 этажах ;
электроразводка выполняется на 19, 22, 23 этажах;
сантехника по стоякам — соединение и герметизация трубопровода воды и канализации в подвальных помещениях;
разводка труб отопления выполняется на 17 и 20 этажах;
шпатлевка потолков — работы ведутся на 14, 15, 16, 20 этажах.
Стяжка выполняется на 13 этаже.
Входные двери установлены по 10 этаж включительно.
Продолжаются работы по утеплению фасада .
Начаты работы по окрашиванию фасада.
Ведутся работы по наружным сетям.
Domik System

Inform bot
37 480
09 вересня 2019
15 вер 2014 13:40

Domik System

Inform bot
37 480
09 вересня 2019
19 вер 2014 08:51
15.09.2014
Domik System

Inform bot
37 480
09 вересня 2019
19 вер 2014 15:17
З 17.09.2014 року в в житловому комплексі "Яскравий" діє нова акція - фіксація вартості квадратного метру при купівлі в розстрочку строком до 2-х років з першим внеском від 30%.
Domik System

Inform bot
37 480
09 вересня 2019
24 вер 2014 15:02
.
Domik System

Inform bot
37 480
09 вересня 2019
02 жовт 2014 17:26
Станом на 02 жовтня в I та II секціях будинку № 2 по вул. Дегтяренко : Скління вікон та балконів в II секції будинку № 2 виконується на 20-25 поверхах.
Розводка труб опалення - в І секціі будинку № 2 роботи ведуться на 22поверсі, у ІІ секції — на 20 поверсі.
Штукатурні роботи в І секціі будинку № 2 виконуються на 23, 24, 25 поверхах, у ІІ секції — на 20, 22-25 поверхах.
Стяжка в І секціі виконується на 22 поверсі , у ІІ секції будинку № 2 - на 19 поверсі.
Шпатлiвка стель — в І і ІІ секції виконано по 16 поверх включно.
Вхідні двері встановлено в І секції по 16 поверх включно, у ІІ секції —по 14 поверх включно.
Плиточнi роботи в МОПах в І і у ІІ секції виконано по 16 поверх включно.
Продовжуються фасадні роботи. Продовжується фарбування фасадів.Продовжуються роботи по проведенню зовнішніх мереж.
Станом на 02 жовтня у будинку № 3 по вул. Майорова :
Скління вікон завершено, окрім французьких балконів в квартирі типу №3 з 5 по 23 поверхи для підйому будівельних матеріалів .
Ведуться внутрішні оздоблювальні роботи:
штукатурні роботи виконуються на 16, 18, 19, 21, 22 і 23 поверхах;
електророзведення- залишились роботи лише на 1, 24 поверхах і у підвальному приміщенні;
сантехніка по стояках — роботи завершено;
розведення труб опалення виконується на 14 і 15 поверхах;
шпатлiвка стель — роботи ведуться на 15, 17, 20 поверхах.
Стяжка виконується на 20 поверсі.
Вхідні двері встановлено по 12 поверх включно.
Плиточнi роботи в МОПах виконано з 2 по 7 поверх включно, роботи ведуться на 8 поверсі.
Продовжуються фасадні роботи.
Продовжуються роботи по фарбуванню фасадів.
Ведуться роботи по проведенню зовнішніх мереж.
Розводка труб опалення - в І секціі будинку № 2 роботи ведуться на 22поверсі, у ІІ секції — на 20 поверсі.
Штукатурні роботи в І секціі будинку № 2 виконуються на 23, 24, 25 поверхах, у ІІ секції — на 20, 22-25 поверхах.
Стяжка в І секціі виконується на 22 поверсі , у ІІ секції будинку № 2 - на 19 поверсі.
Шпатлiвка стель — в І і ІІ секції виконано по 16 поверх включно.
Вхідні двері встановлено в І секції по 16 поверх включно, у ІІ секції —по 14 поверх включно.
Плиточнi роботи в МОПах в І і у ІІ секції виконано по 16 поверх включно.
Продовжуються фасадні роботи. Продовжується фарбування фасадів.Продовжуються роботи по проведенню зовнішніх мереж.
Станом на 02 жовтня у будинку № 3 по вул. Майорова :
Скління вікон завершено, окрім французьких балконів в квартирі типу №3 з 5 по 23 поверхи для підйому будівельних матеріалів .
Ведуться внутрішні оздоблювальні роботи:
штукатурні роботи виконуються на 16, 18, 19, 21, 22 і 23 поверхах;
електророзведення- залишились роботи лише на 1, 24 поверхах і у підвальному приміщенні;
сантехніка по стояках — роботи завершено;
розведення труб опалення виконується на 14 і 15 поверхах;
шпатлiвка стель — роботи ведуться на 15, 17, 20 поверхах.
Стяжка виконується на 20 поверсі.
Вхідні двері встановлено по 12 поверх включно.
Плиточнi роботи в МОПах виконано з 2 по 7 поверх включно, роботи ведуться на 8 поверсі.
Продовжуються фасадні роботи.
Продовжуються роботи по фарбуванню фасадів.
Ведуться роботи по проведенню зовнішніх мереж.
Domik System

Inform bot
37 480
09 вересня 2019
05 жовт 2014 21:15
3 октября
Domik System

Inform bot
37 480
09 вересня 2019
08 жовт 2014 22:15







Domik System

Inform bot
37 480
09 вересня 2019
13 жовт 2014 12:19
Будинок №2:
Скління в 1 секції - виконано, 2 секції (вікна та балкони) - 24-25 поверхи в роботі
Електрика внутрішньоквартирна (розеточная група) у 1 секції виконано по 23 поверх, у 2 секції виконано по 21-22 поверхи
Розводка труб опалення - 1 секція - 23 поверх в роботі, 2 секція - 21 поверх в роботі
Штукатурка стін в 1 секції - 24 і 25 поверхи в роботі, у 2 секції - 22-23 поверхи в роботі
Вхідні двері в 1 секції встановлені по 18 поверх, в 2 секції - встановлені по 18 поверх
Шпаклівка стель в 1 секції - виконана по 20 поверх, в 2 секції - 17-18 поверхи
Стяжка в 1 секції по 23 поверх в роботі, 2 секція - по 20 поверх в роботі
Укладання плитки в МЗК в 1 секції по 18 поверх в роботі, у 2 секції по 17 поверх в роботі

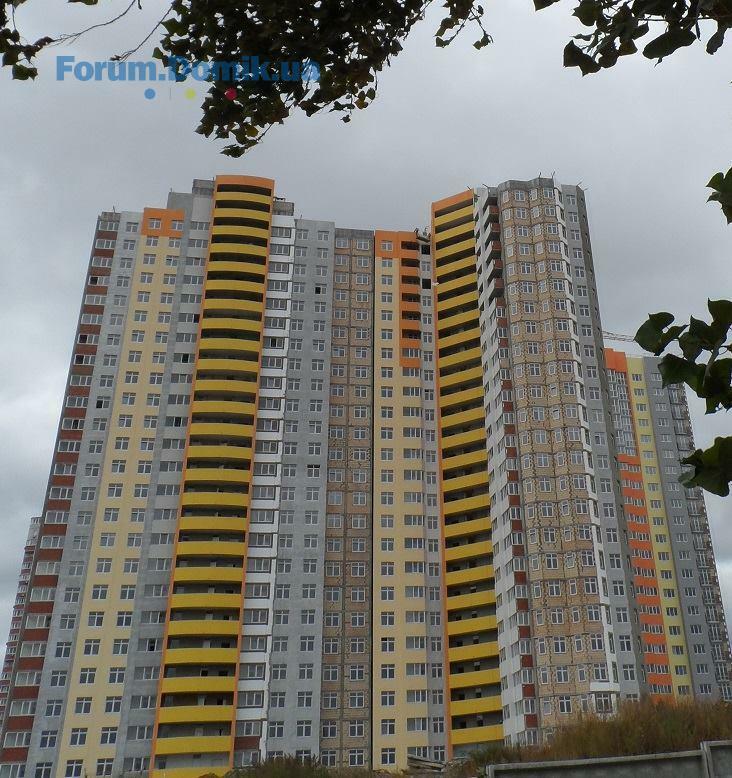

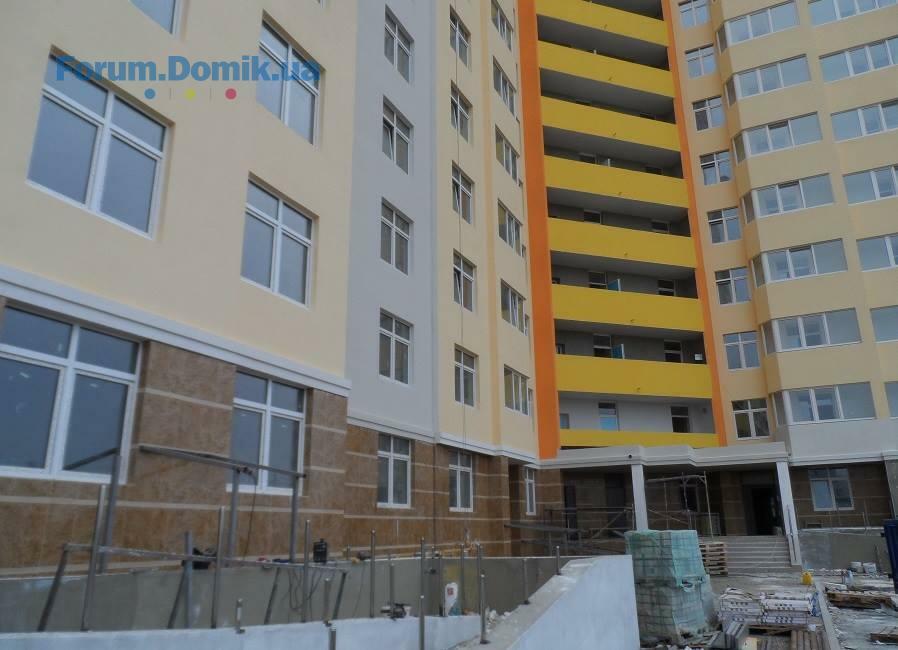

Тривають роботи з утеплення фасаду (виконано 50%), розпочато роботи з фарбування фасадів (виконано 40%)
Ведуться зовнішні мережі. Активно йдуть роботи з благоустрою території.
Будинок №3:

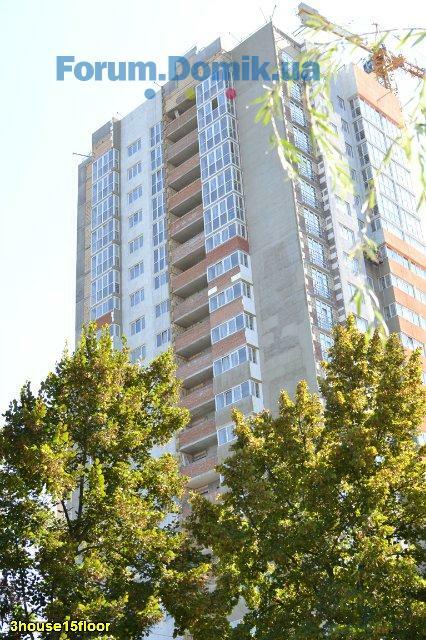

Внутрішні оздоблювальні роботи:
Електророзведення по дому - залишилися недороблені 24 поверх і підвал.
Штукатурення - 1, 16, 18, 21, 22 і 23 поверхи в роботі
Розведення труб опалення - роботи ведуться на 19 і 21 поверхах
Радіатори опалення в квартирах - по 16 поверх виконано
Шпаклівка стель - ведуться роботи по 15 поверх
Стяжка - роботи ведуться на 15 поверсі
Вхідні двері в квартири - встановлені до 13 поверху, 17 поверх в роботі

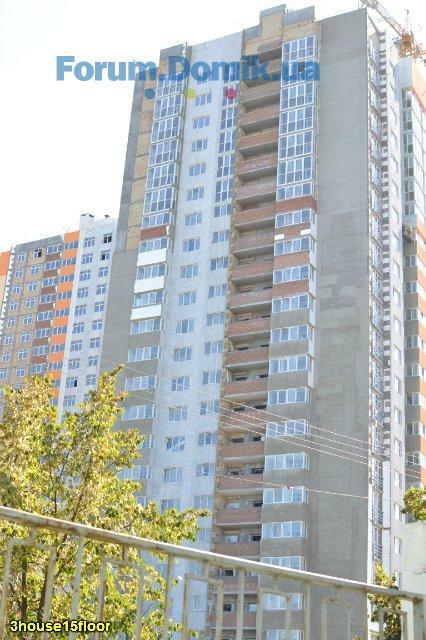

МЗК: "американка" виконана по 12 поверх, укладання плитки - з 8-11 поверхи в роботі. Ведуться роботи з утеплення фасаду (виконано 60%), розпочато фарбування фасадів (виконано 45%). Ведуться зовнішні мережі, ведеться монтаж огороджень французьких балконів
Скління в 1 секції - виконано, 2 секції (вікна та балкони) - 24-25 поверхи в роботі
Електрика внутрішньоквартирна (розеточная група) у 1 секції виконано по 23 поверх, у 2 секції виконано по 21-22 поверхи
Розводка труб опалення - 1 секція - 23 поверх в роботі, 2 секція - 21 поверх в роботі
Штукатурка стін в 1 секції - 24 і 25 поверхи в роботі, у 2 секції - 22-23 поверхи в роботі
Вхідні двері в 1 секції встановлені по 18 поверх, в 2 секції - встановлені по 18 поверх
Шпаклівка стель в 1 секції - виконана по 20 поверх, в 2 секції - 17-18 поверхи
Стяжка в 1 секції по 23 поверх в роботі, 2 секція - по 20 поверх в роботі
Укладання плитки в МЗК в 1 секції по 18 поверх в роботі, у 2 секції по 17 поверх в роботі
Тривають роботи з утеплення фасаду (виконано 50%), розпочато роботи з фарбування фасадів (виконано 40%)
Ведуться зовнішні мережі. Активно йдуть роботи з благоустрою території.
Будинок №3:
Внутрішні оздоблювальні роботи:
Електророзведення по дому - залишилися недороблені 24 поверх і підвал.
Штукатурення - 1, 16, 18, 21, 22 і 23 поверхи в роботі
Розведення труб опалення - роботи ведуться на 19 і 21 поверхах
Радіатори опалення в квартирах - по 16 поверх виконано
Шпаклівка стель - ведуться роботи по 15 поверх
Стяжка - роботи ведуться на 15 поверсі
Вхідні двері в квартири - встановлені до 13 поверху, 17 поверх в роботі
МЗК: "американка" виконана по 12 поверх, укладання плитки - з 8-11 поверхи в роботі. Ведуться роботи з утеплення фасаду (виконано 60%), розпочато фарбування фасадів (виконано 45%). Ведуться зовнішні мережі, ведеться монтаж огороджень французьких балконів
Domik System

Inform bot
37 480
09 вересня 2019
16 жовт 2014 19:29



Domik System

Inform bot
37 480
09 вересня 2019
23 жовт 2014 15:41
[youtube]//www.youtube.com/watch?v=UgsUHLYJZhE[/youtube]
Domik System

Inform bot
37 480
09 вересня 2019
27 жовт 2014 20:39
Дом №2:
По состоянию на 27 октября 2014 года в комплексе выполняются следующие работы:
Остекление в 1, 2 секциях практически выполнено
Электрика внутриквартирная (розеточная группа) в 1 секции выполнена до 24‒25 этажей, 2 секции — выполнена до 22 этажа
Разводка труб отопления в 1 секции — 24‒25 этажи в работе, в 2 секции — 22 этаж в работе
Штукатурка стен в 1 секции — 25 этаж в работе, во 2 секции — 24 этаж в работе
Входные двери в 1 секции установлены до 21 этажа, в 2 секции установлены до 21 этажа
Шпатлевка потолка в 1 секции выполнена до 20 этажа, во 2 секции — до 20 этажа
Стяжка в 1 секции по 23 этаж выполнена, во 2 секции до 21 этажа
Укладка плитки в МОП в 1, 2 секциях по 19 этаж в работе

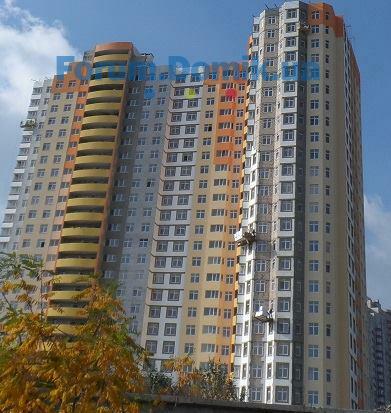

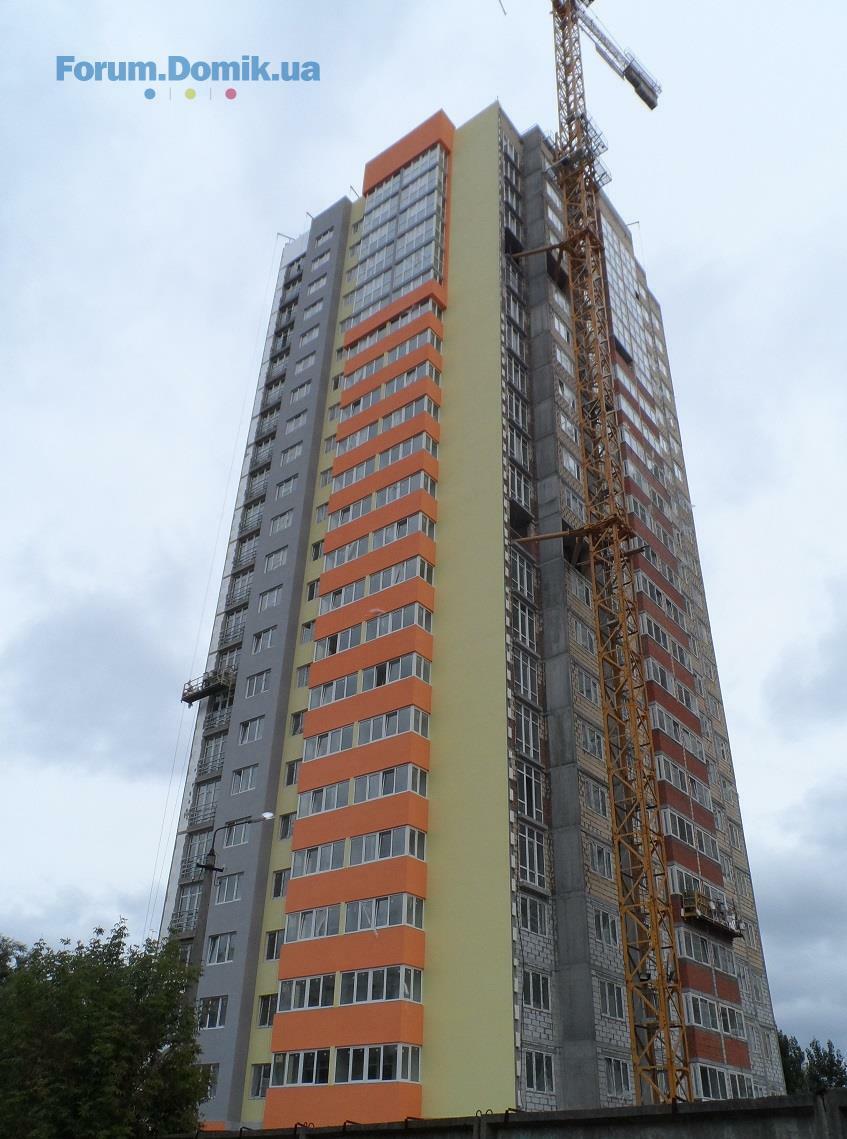

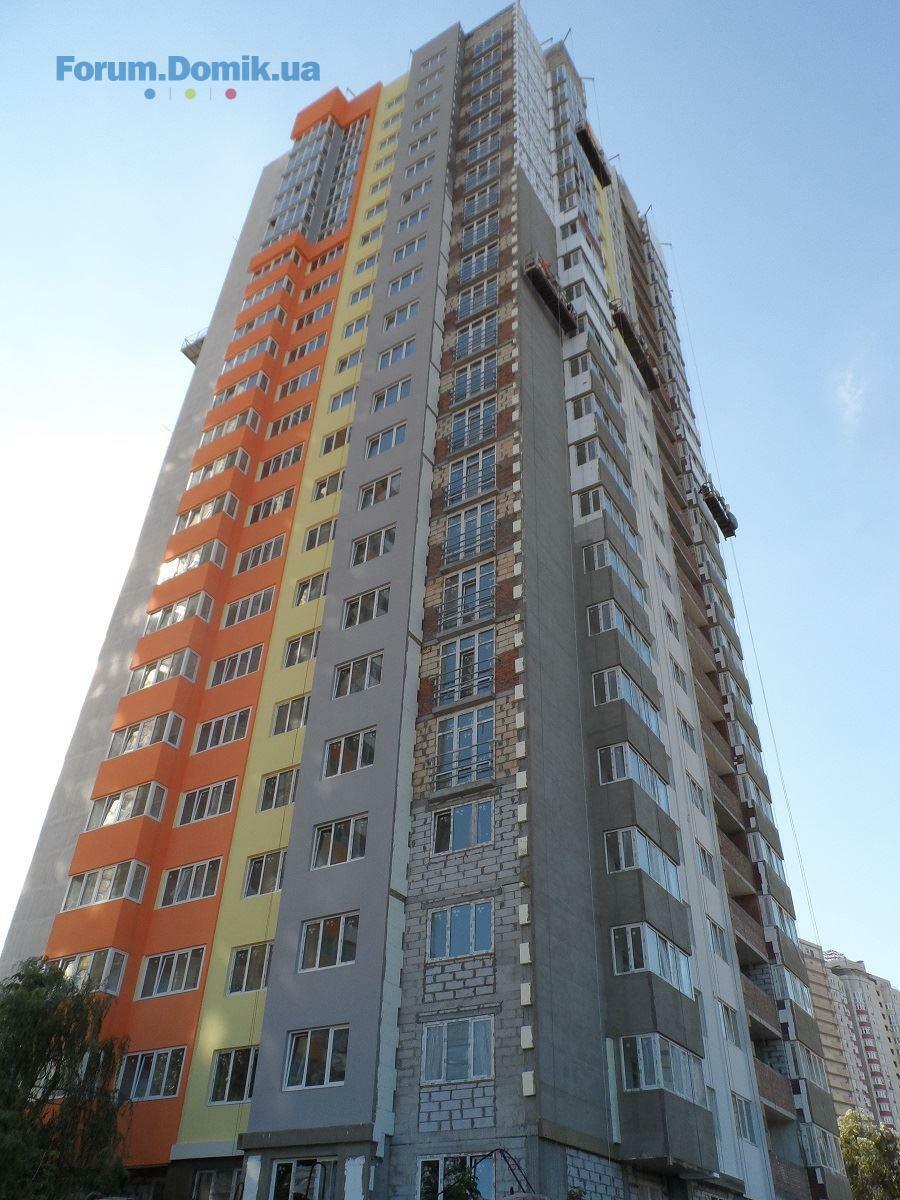

Продолжаются работы по утеплению, покраске и облицовке фасадов. Ведутся наружные сети. Активно продолжаются работы по благоустройству территории
Дом №3:
Внутренние отделочные работы:
Штукатурка выполнена, кроме подвального этажа, 1 и технического этажа
Разводка труб отопления проводится на 1, 22 и 23 этажах
Установка радиаторов отопления в квартирах выполнена, кроме 1, 18, 19, 21, 22, 23 этажей
Шпатлевка потолков выполнена, кроме 1, 18, 19, 21‒23 этажей
Стяжка выполнена, кроме 1, 18, 21‒23 этажей
Входные двери в квартиры установлены, кроме 1, 14‒16, 19‒23 этажей
В МОП выполняются следующие работы:
- «американка» выполнена до 14 этажа
- укладка плитки выполнена до 12 этажа

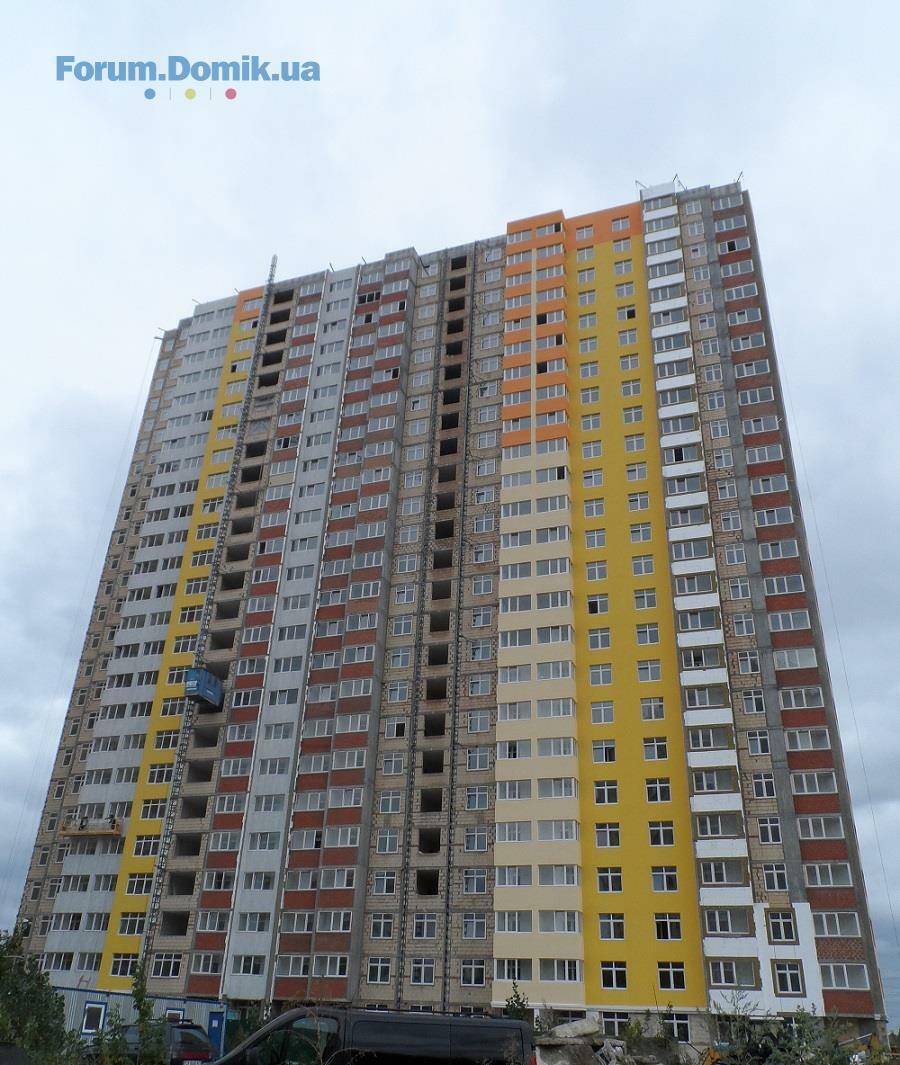

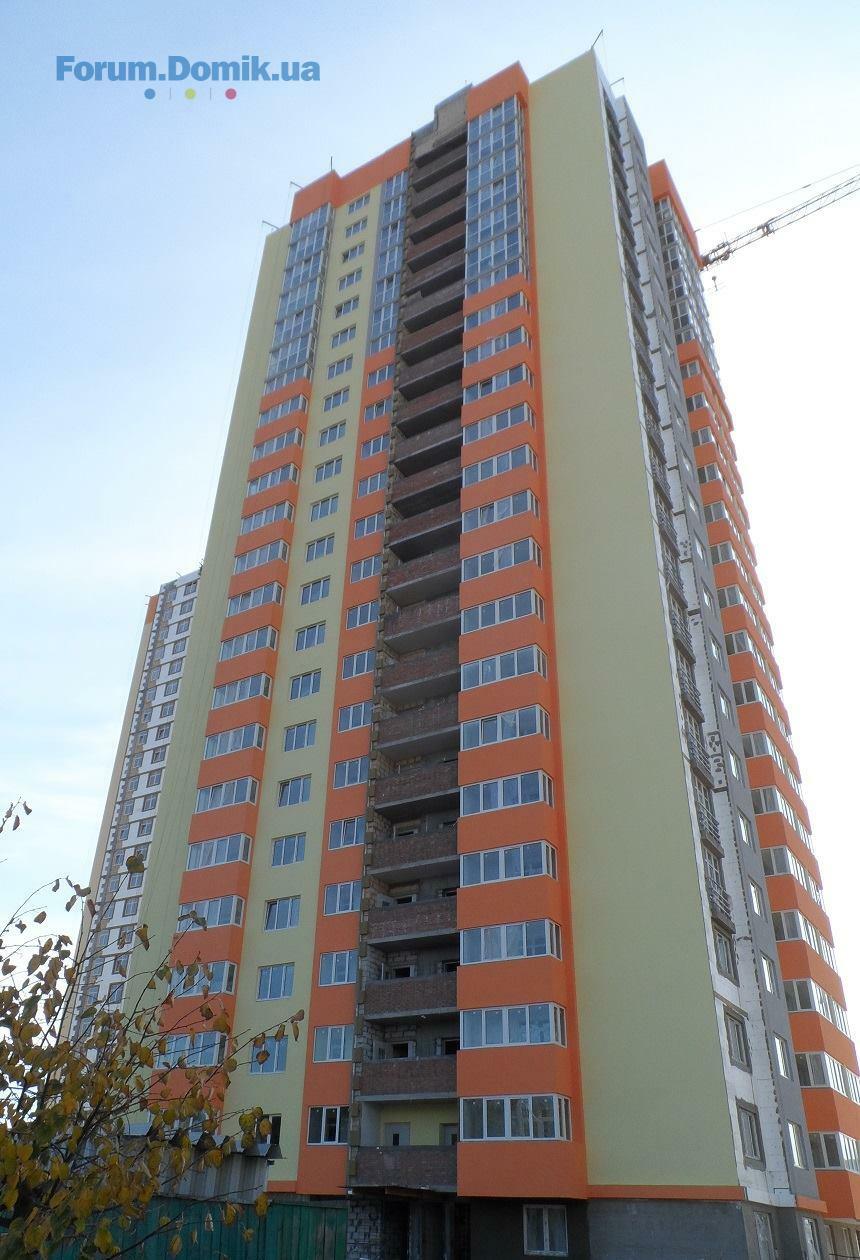

Ведутся работы по утеплению, покраске и облицовке фасадов. Монтируется центральная входная группа.
Ведутся наружные сети, устанавливается насосное оборудование, монтируются вентиляционные. Активно продолжаются работы по благоустройству территории.
По состоянию на 27 октября 2014 года в комплексе выполняются следующие работы:
Остекление в 1, 2 секциях практически выполнено
Электрика внутриквартирная (розеточная группа) в 1 секции выполнена до 24‒25 этажей, 2 секции — выполнена до 22 этажа
Разводка труб отопления в 1 секции — 24‒25 этажи в работе, в 2 секции — 22 этаж в работе
Штукатурка стен в 1 секции — 25 этаж в работе, во 2 секции — 24 этаж в работе
Входные двери в 1 секции установлены до 21 этажа, в 2 секции установлены до 21 этажа
Шпатлевка потолка в 1 секции выполнена до 20 этажа, во 2 секции — до 20 этажа
Стяжка в 1 секции по 23 этаж выполнена, во 2 секции до 21 этажа
Укладка плитки в МОП в 1, 2 секциях по 19 этаж в работе

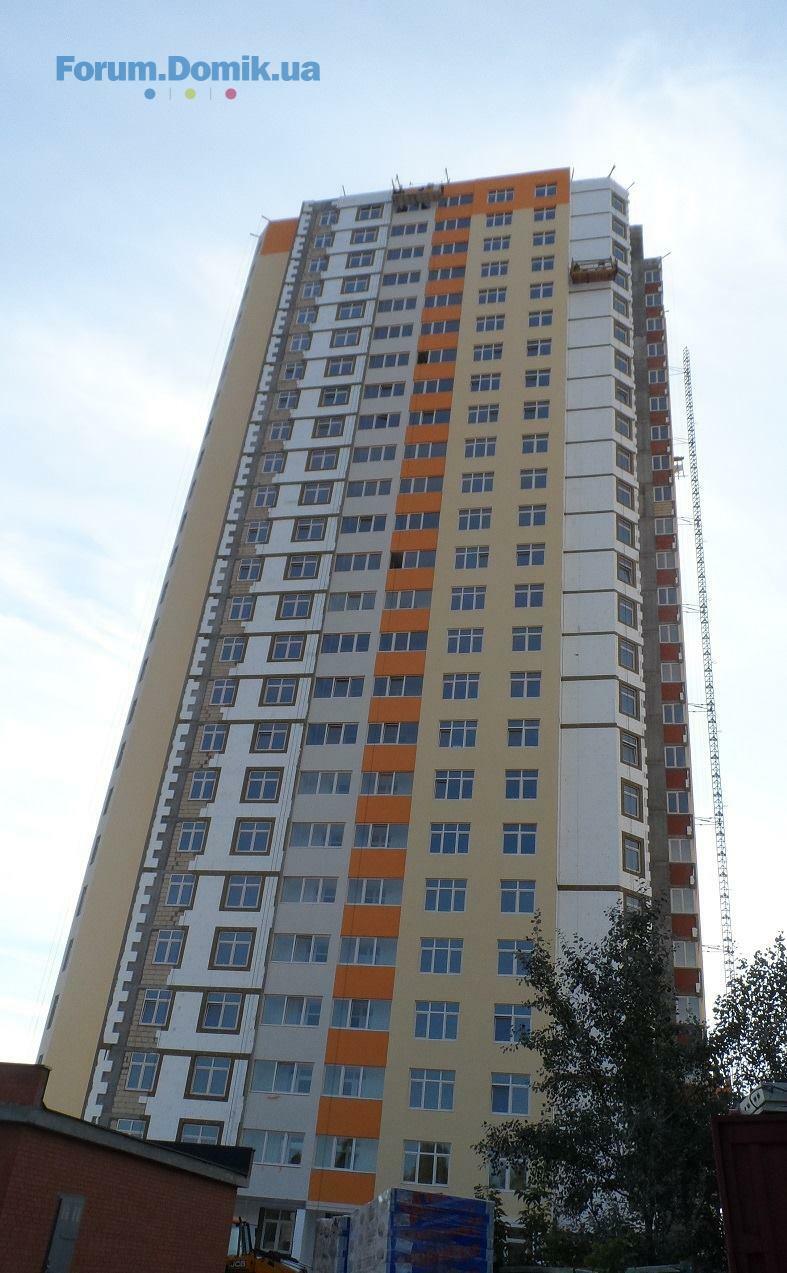

Продолжаются работы по утеплению, покраске и облицовке фасадов. Ведутся наружные сети. Активно продолжаются работы по благоустройству территории
Дом №3:
Внутренние отделочные работы:
Штукатурка выполнена, кроме подвального этажа, 1 и технического этажа
Разводка труб отопления проводится на 1, 22 и 23 этажах

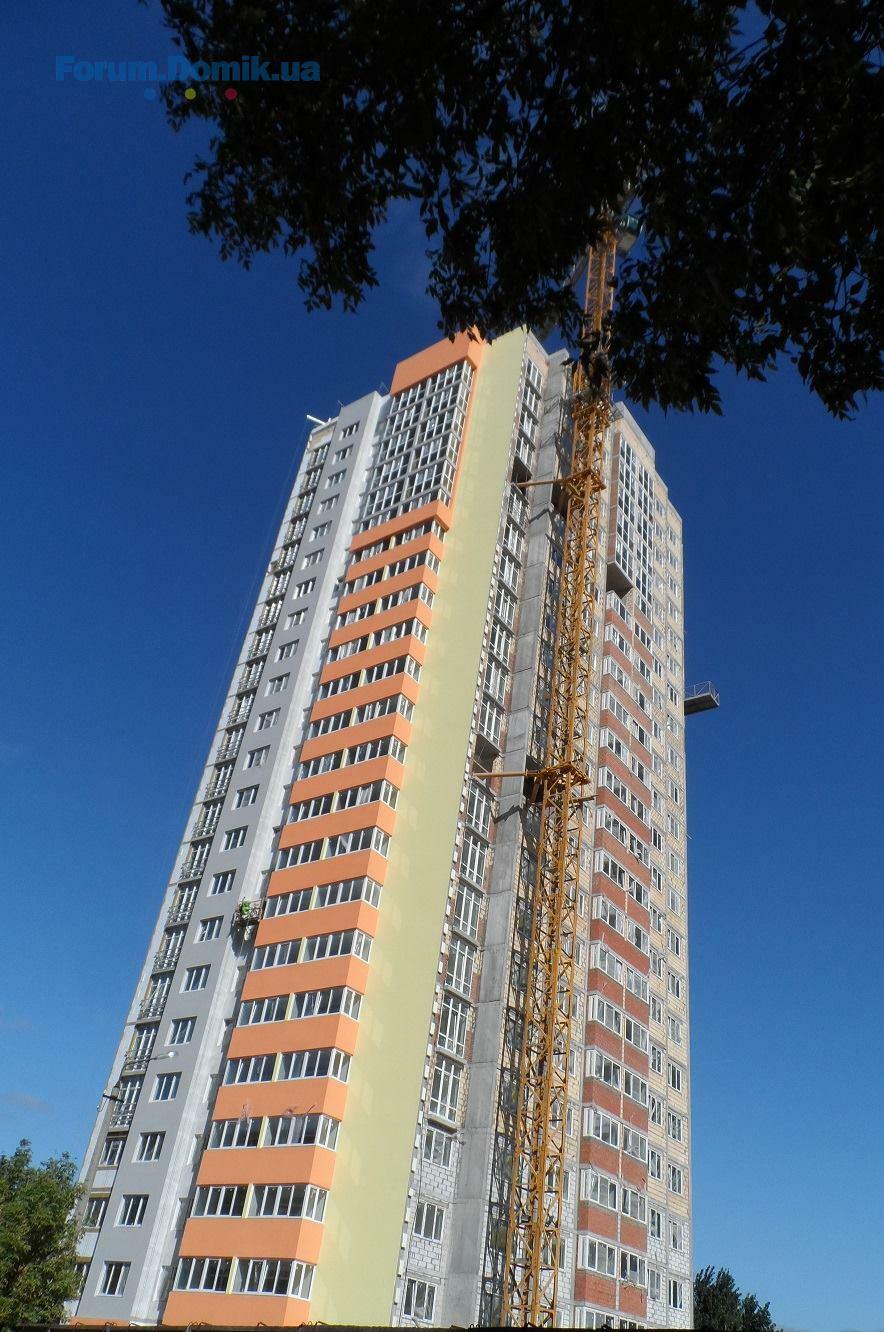

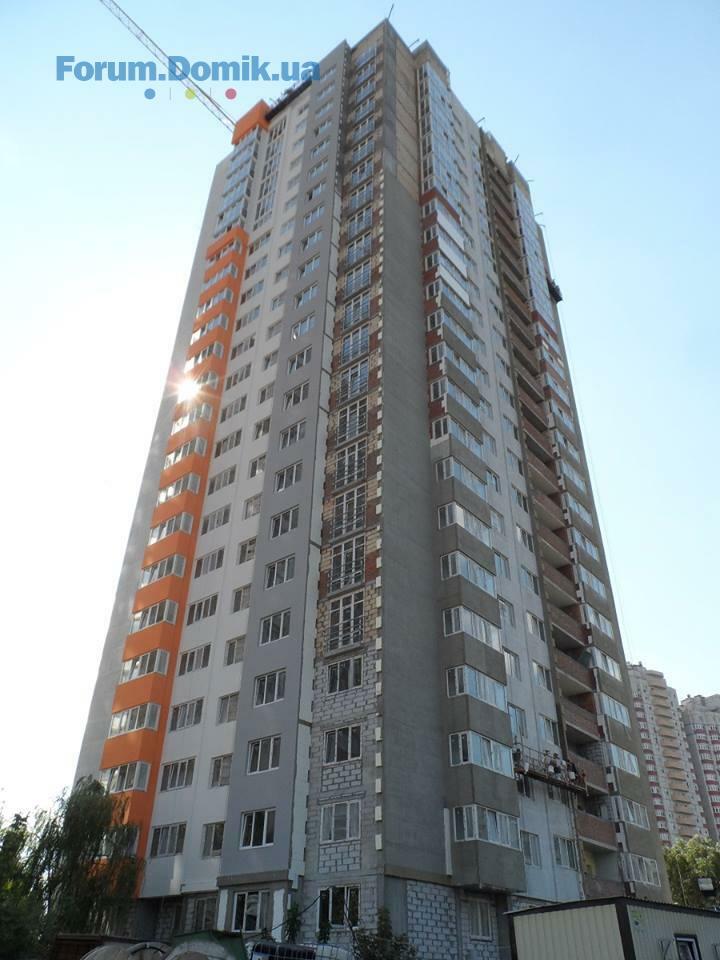

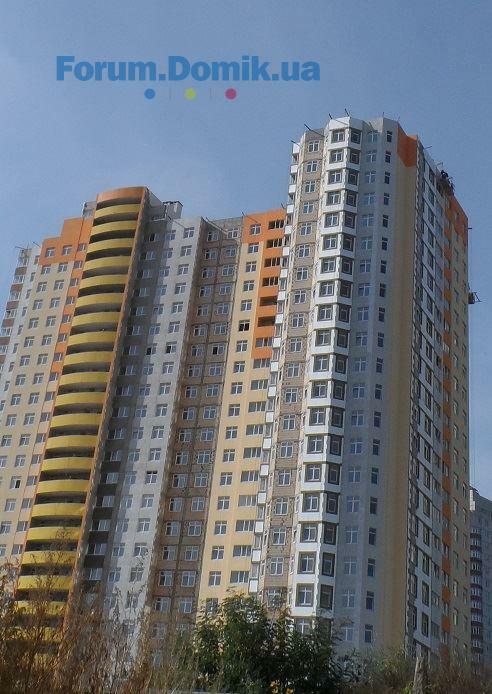

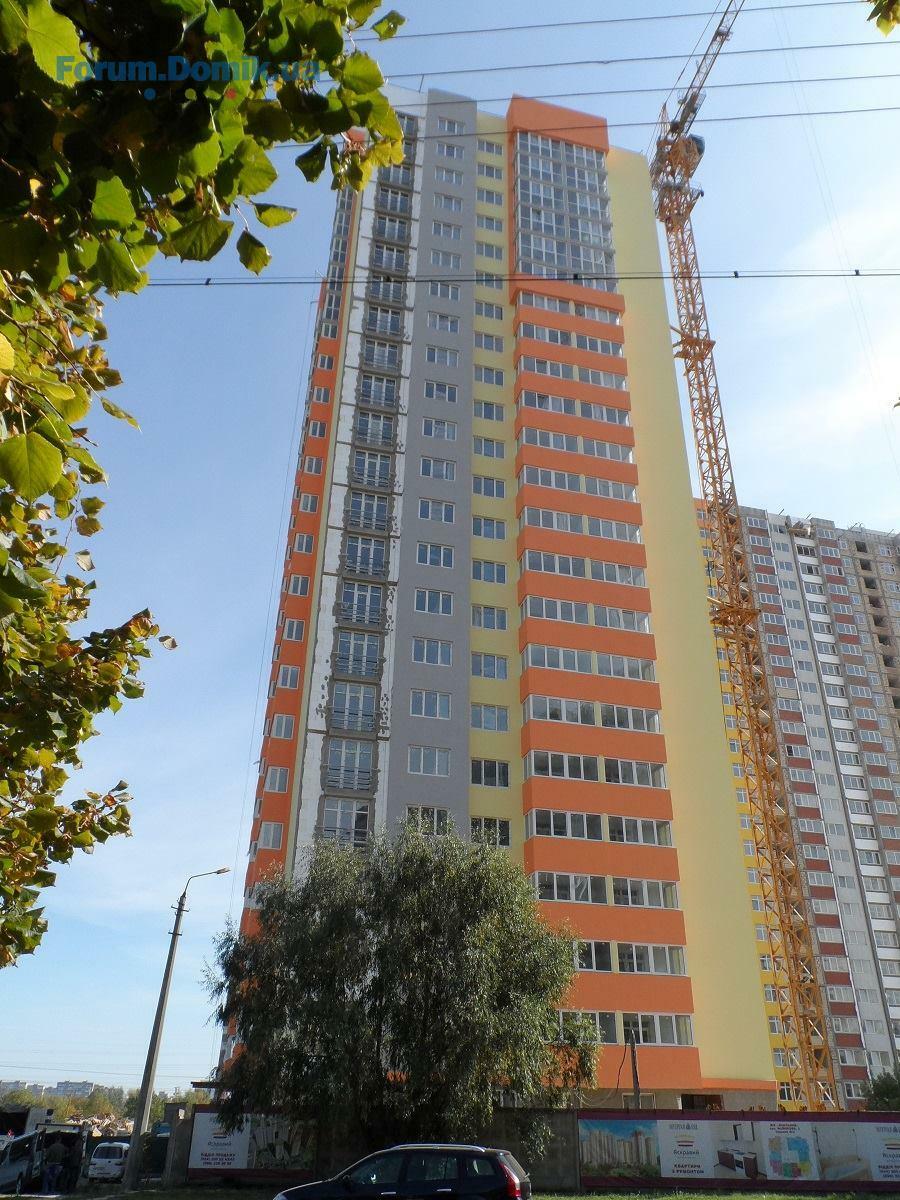

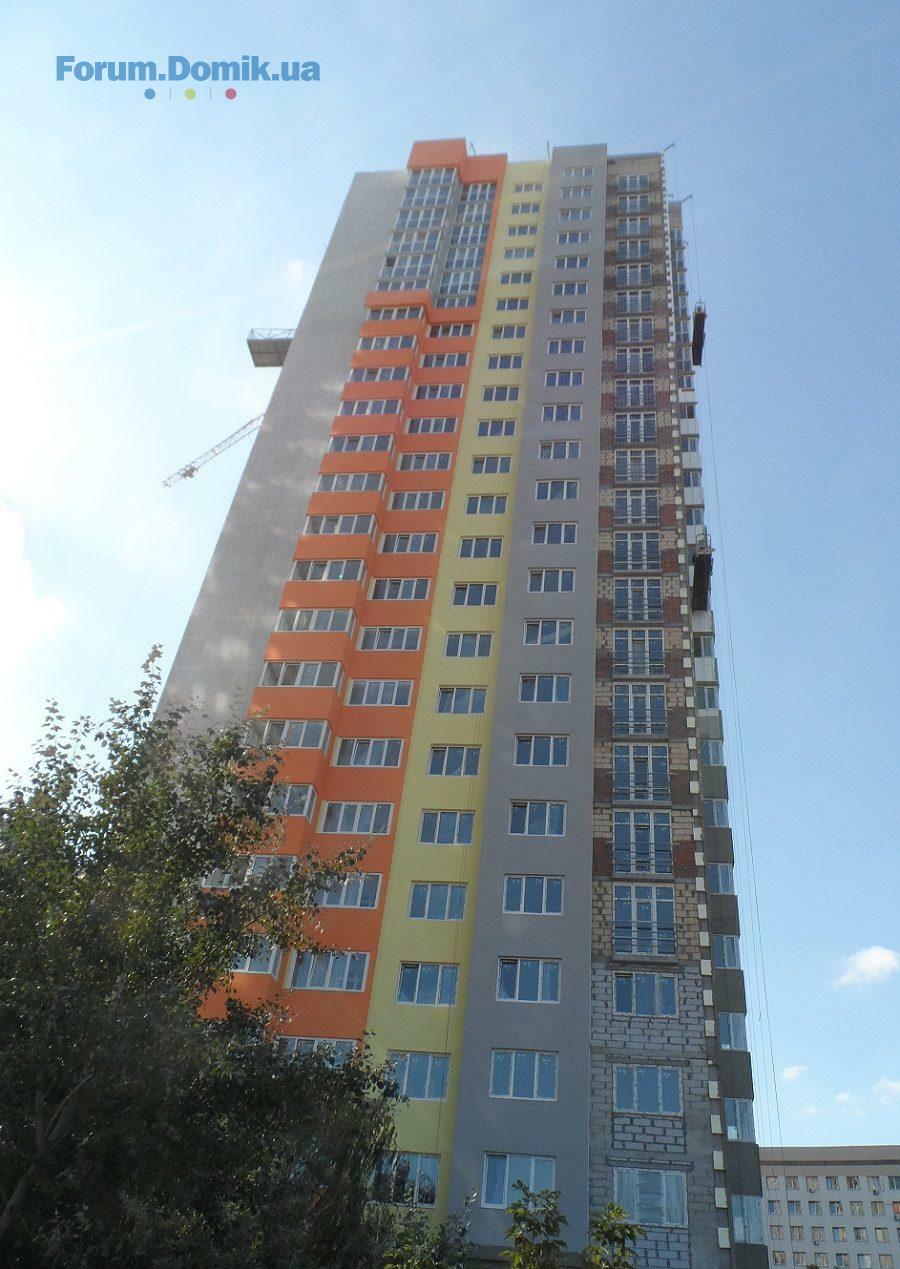

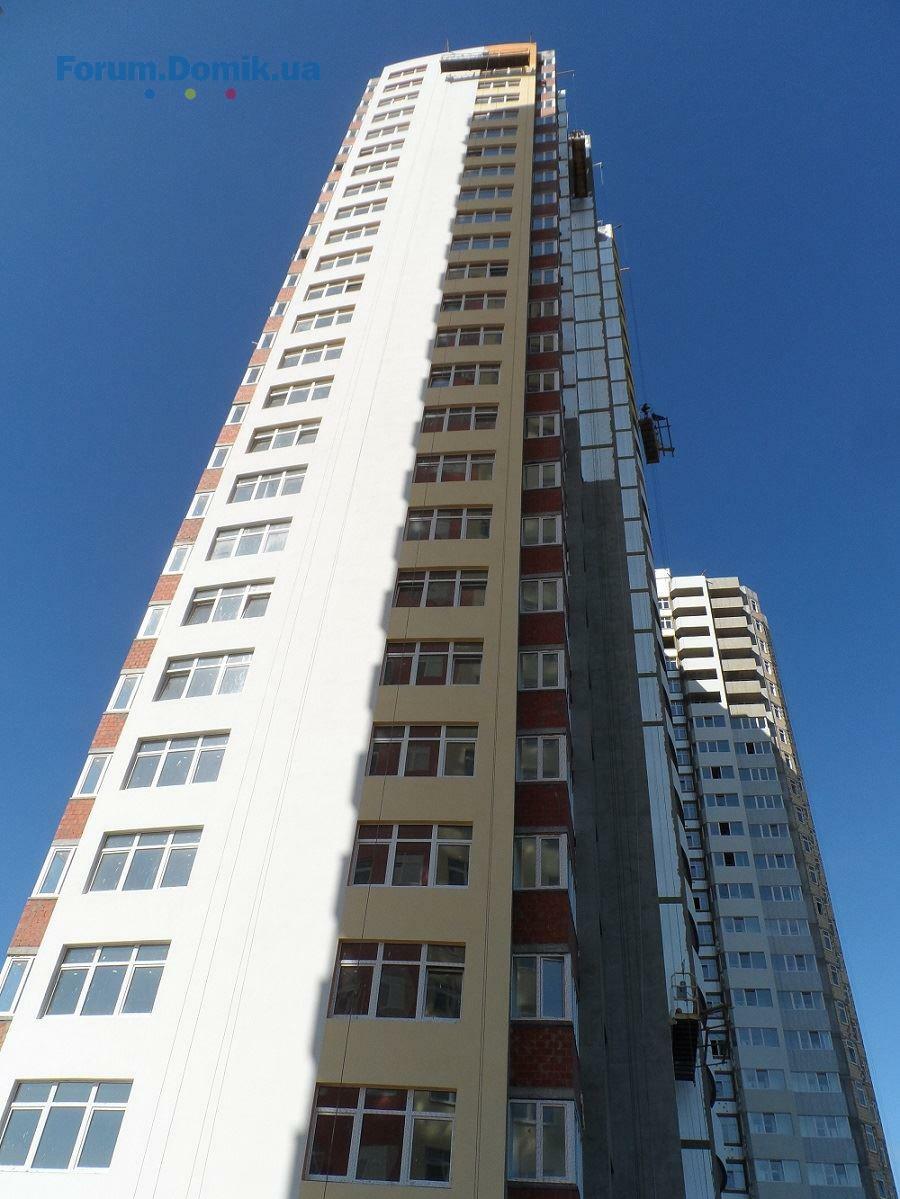

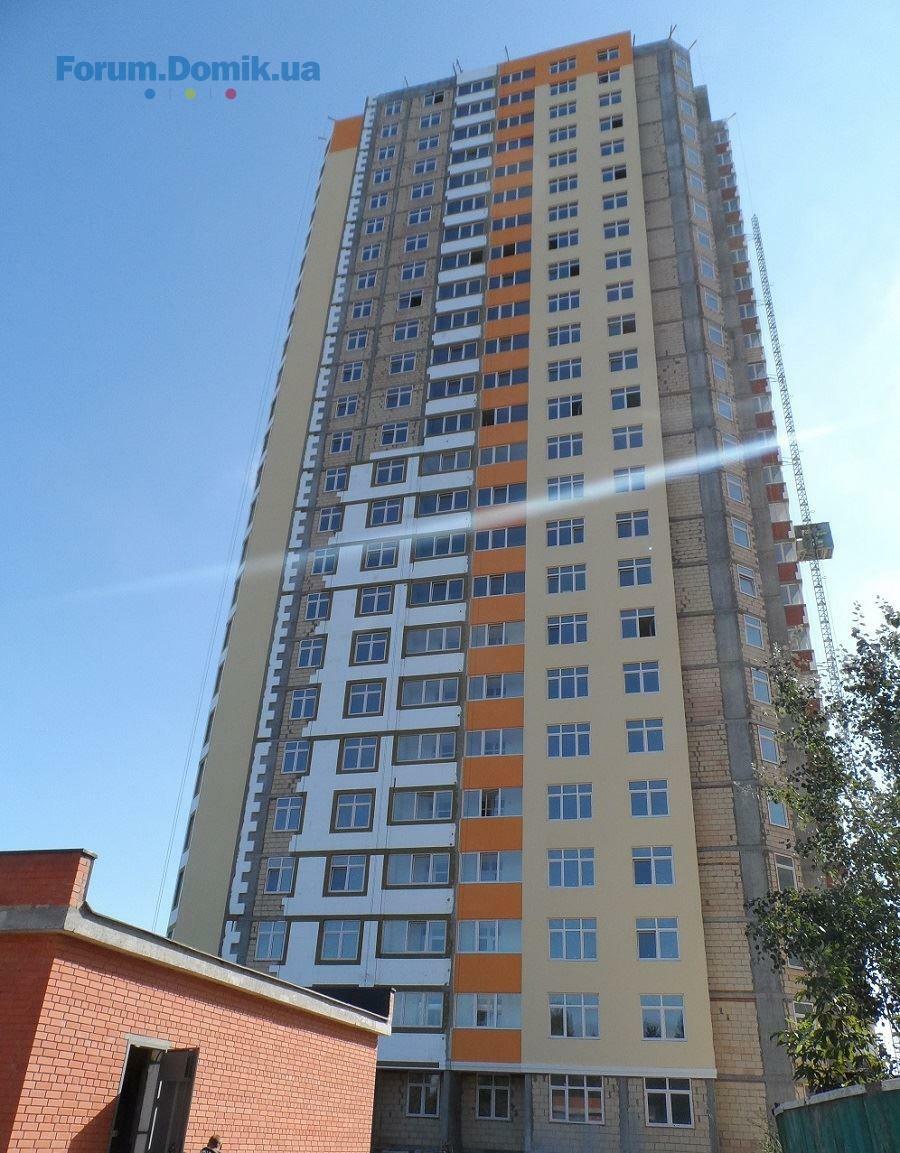

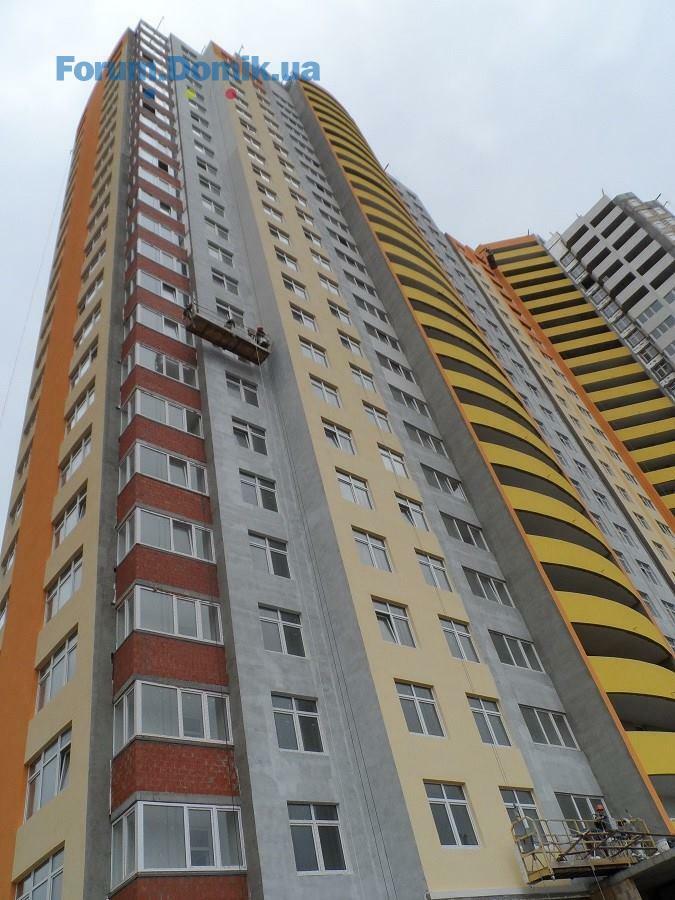

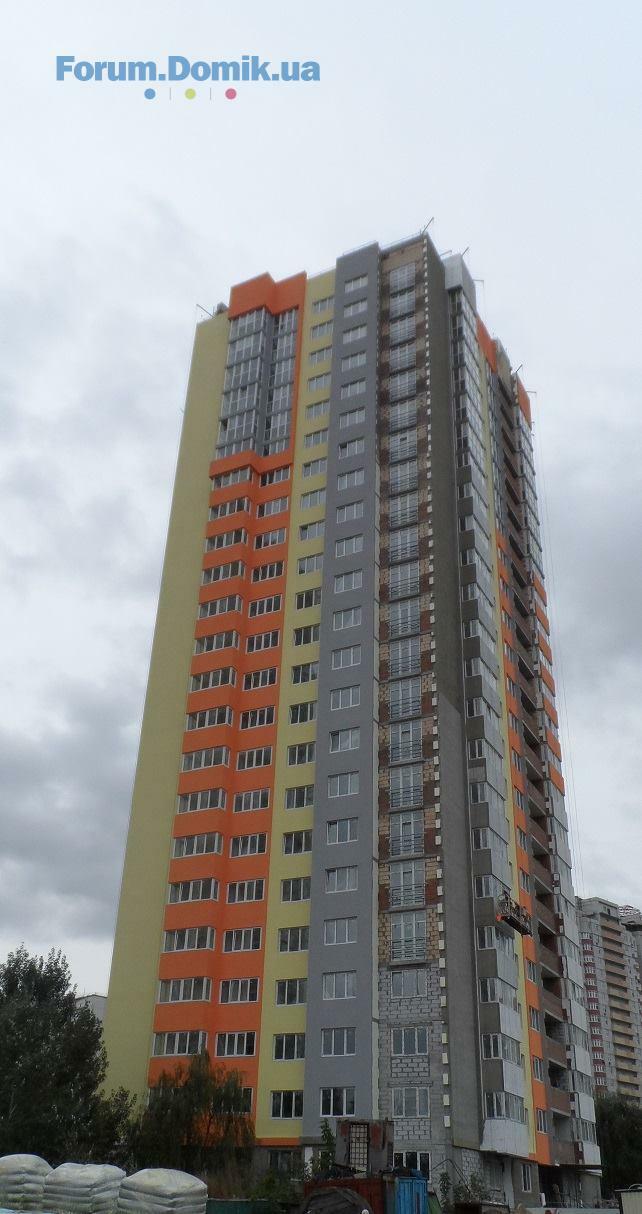

Установка радиаторов отопления в квартирах выполнена, кроме 1, 18, 19, 21, 22, 23 этажей
Шпатлевка потолков выполнена, кроме 1, 18, 19, 21‒23 этажей
Стяжка выполнена, кроме 1, 18, 21‒23 этажей
Входные двери в квартиры установлены, кроме 1, 14‒16, 19‒23 этажей
В МОП выполняются следующие работы:
- «американка» выполнена до 14 этажа
- укладка плитки выполнена до 12 этажа

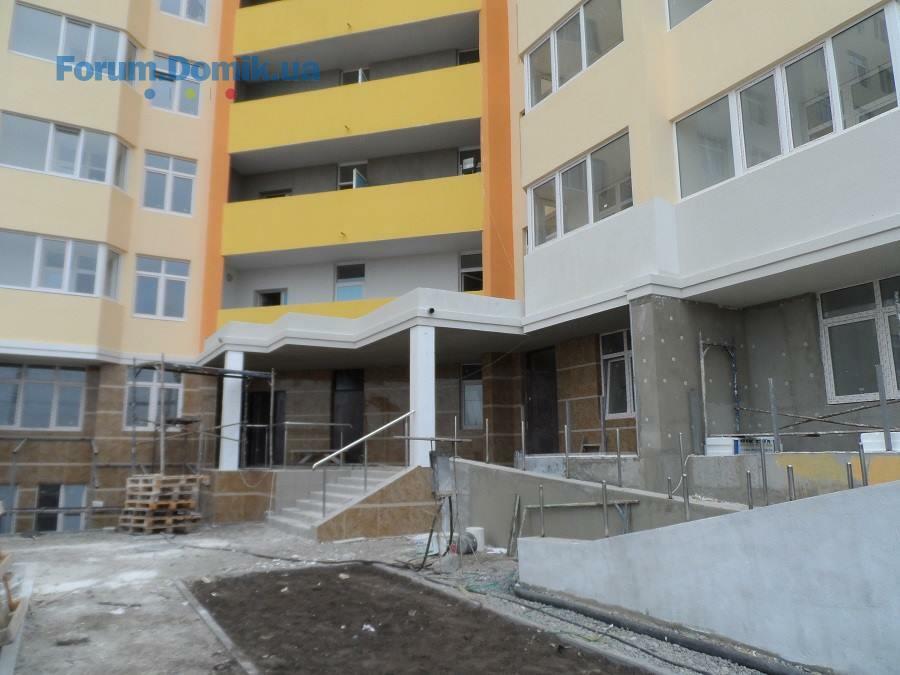

Ведутся работы по утеплению, покраске и облицовке фасадов. Монтируется центральная входная группа.
Ведутся наружные сети, устанавливается насосное оборудование, монтируются вентиляционные. Активно продолжаются работы по благоустройству территории.
wn
w
Користувач
21
14 вересня 2014
02 лист 2014 14:04

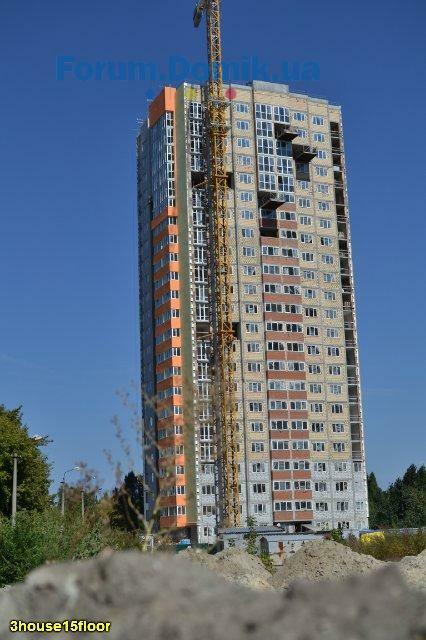

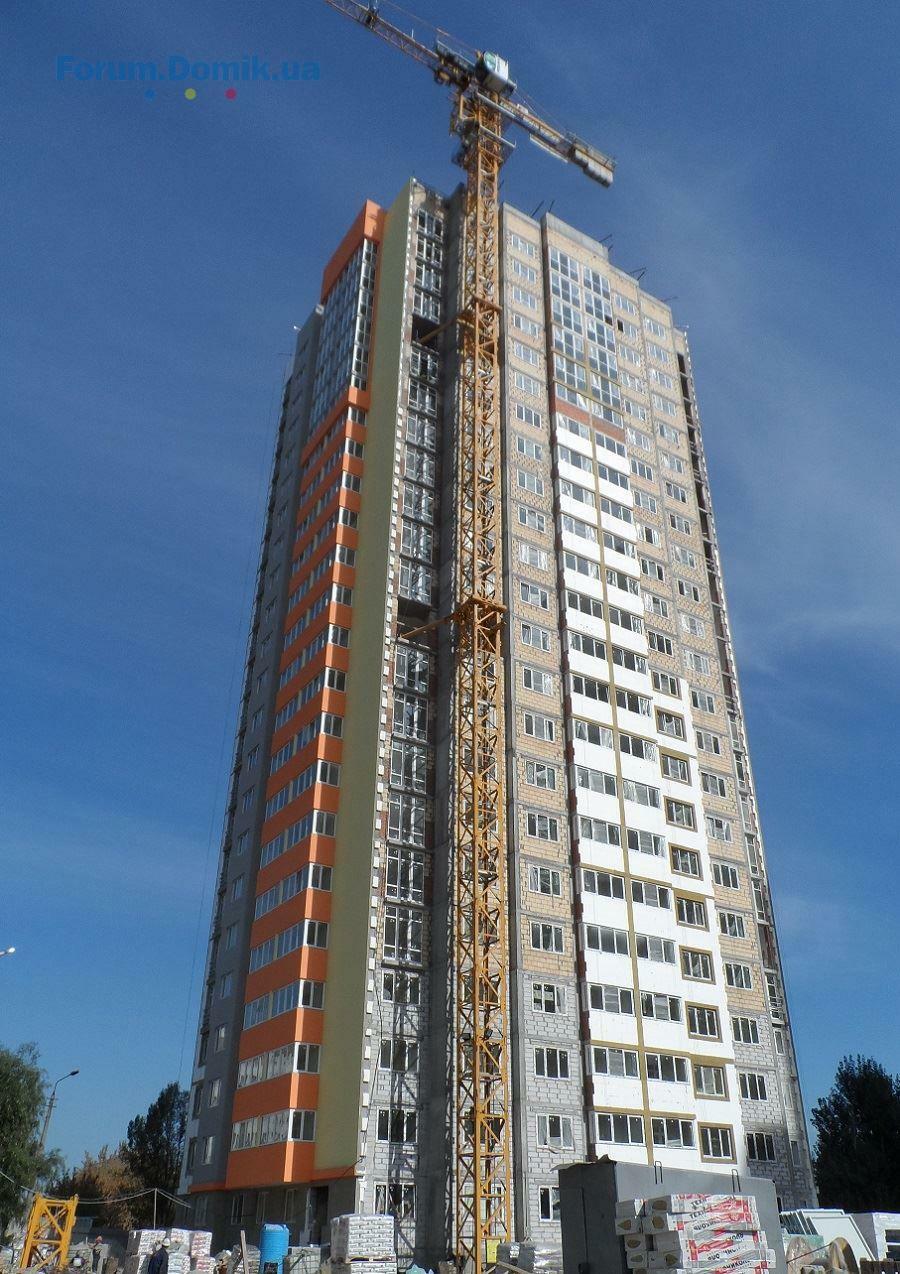

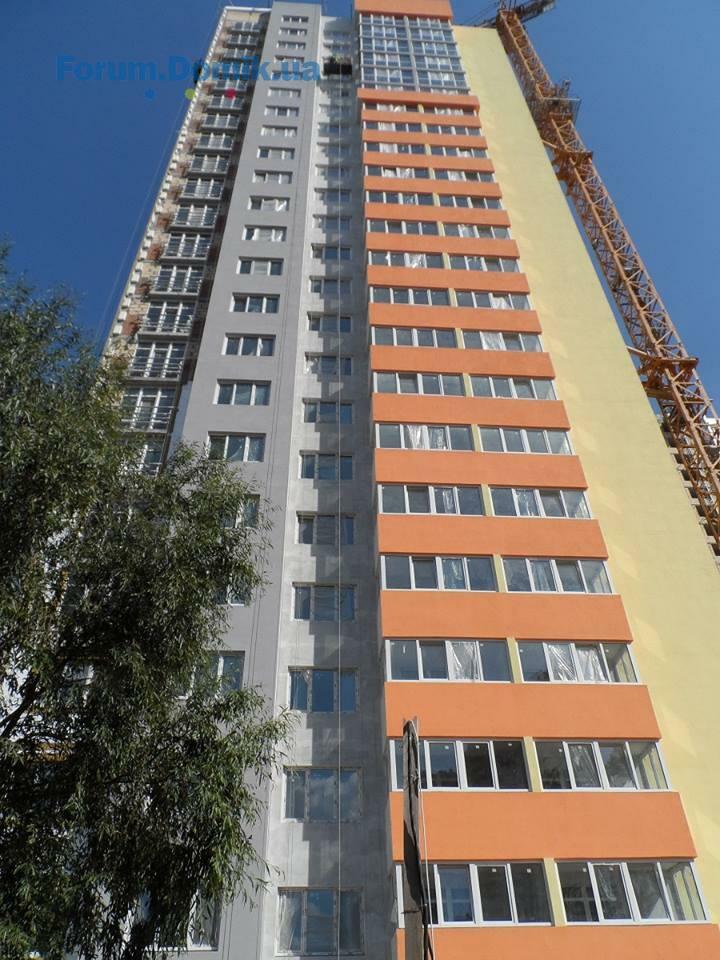

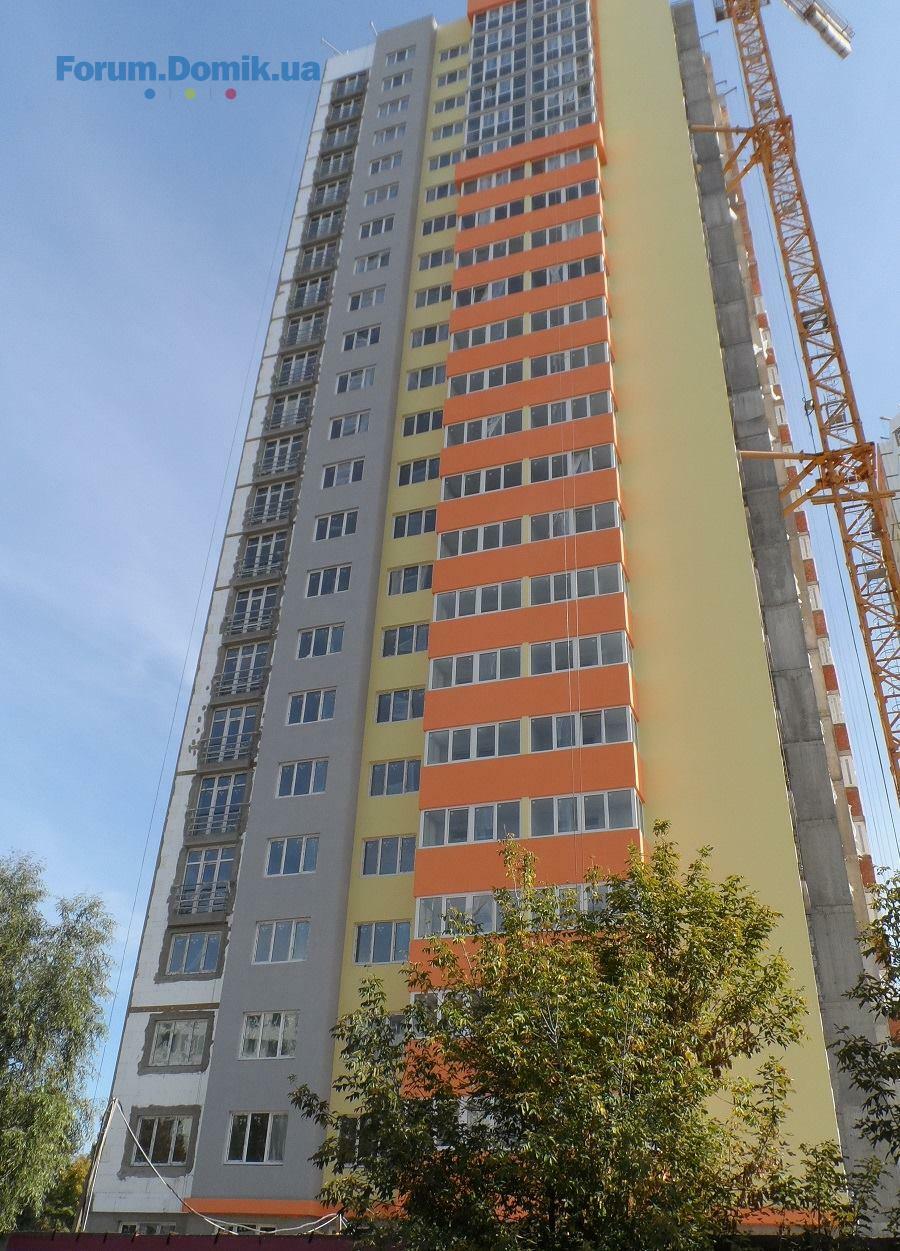

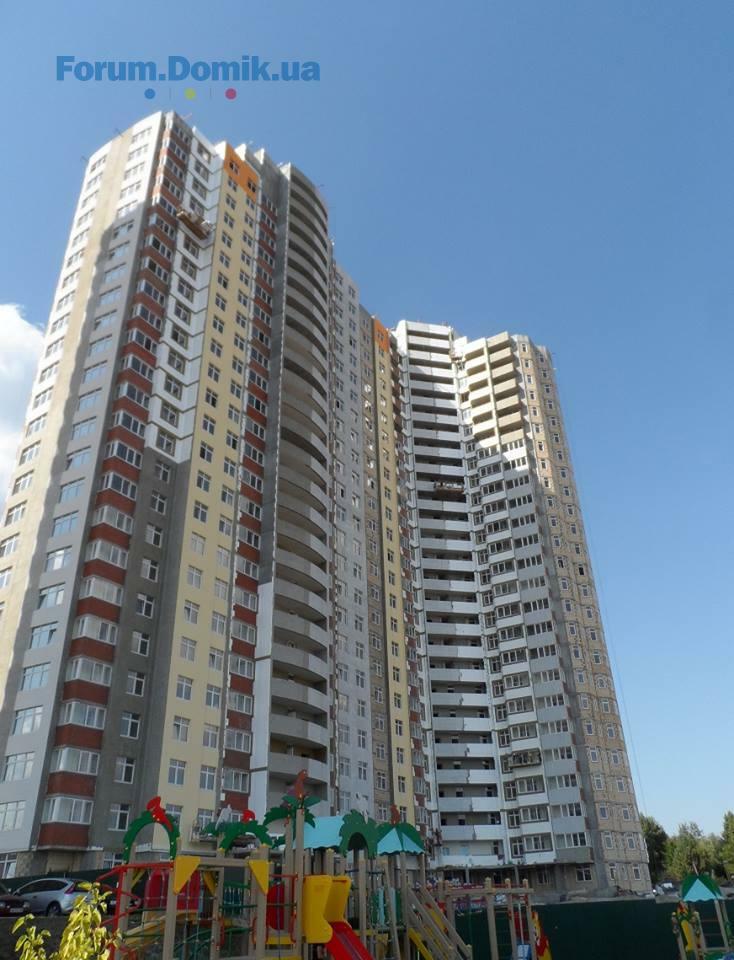

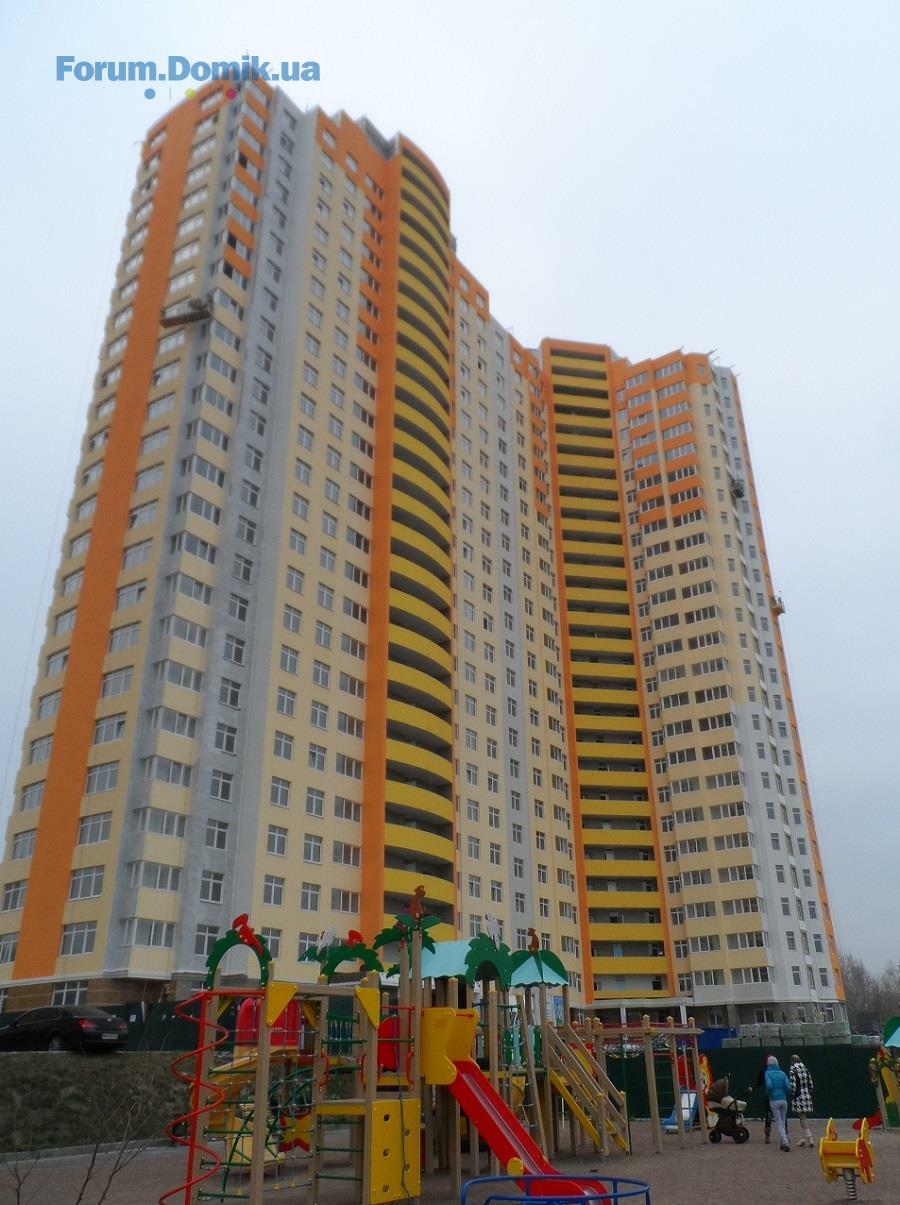

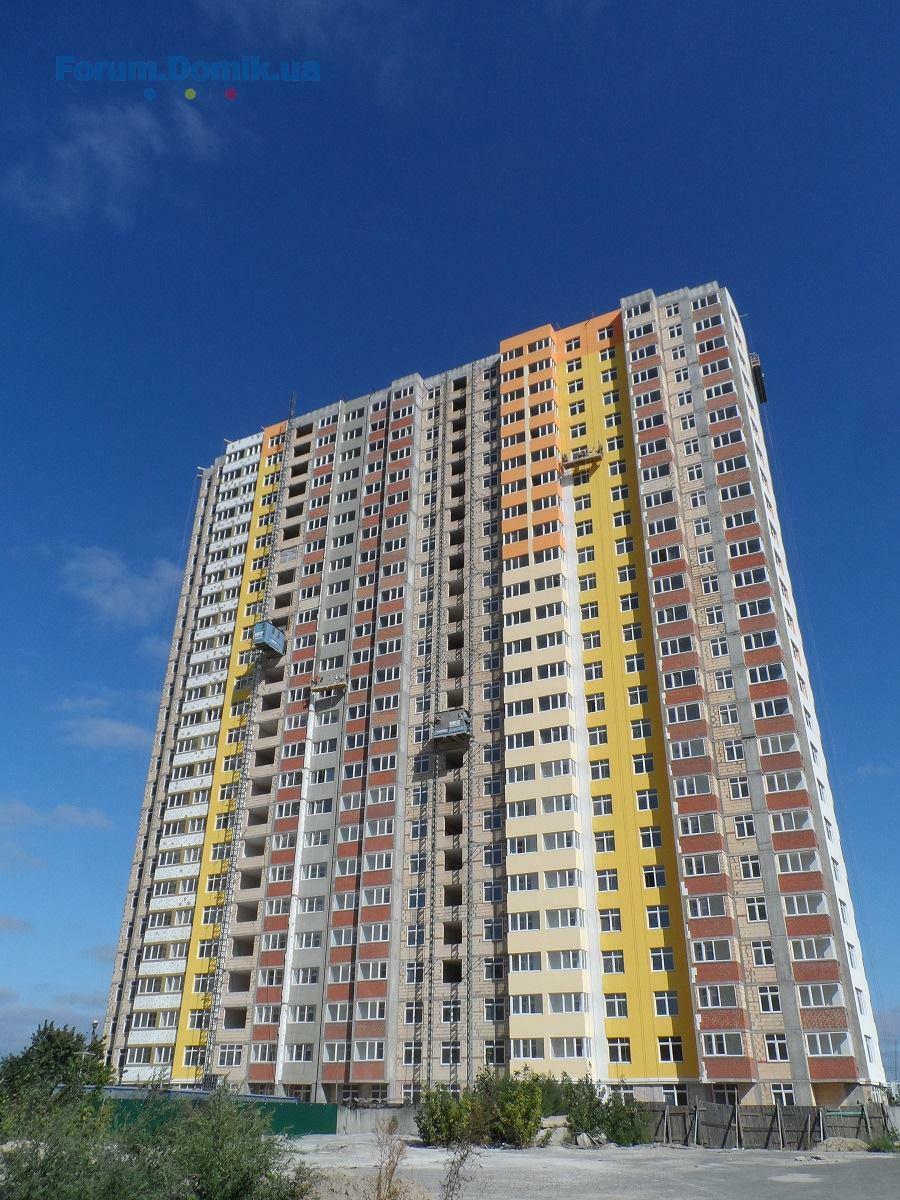

Сфотографировал сегодня со стороны диагностического.
Domik System

Inform bot
37 480
09 вересня 2019
09 лист 2014 10:26
.
Domik System

Inform bot
37 480
09 вересня 2019
10 лист 2014 22:40

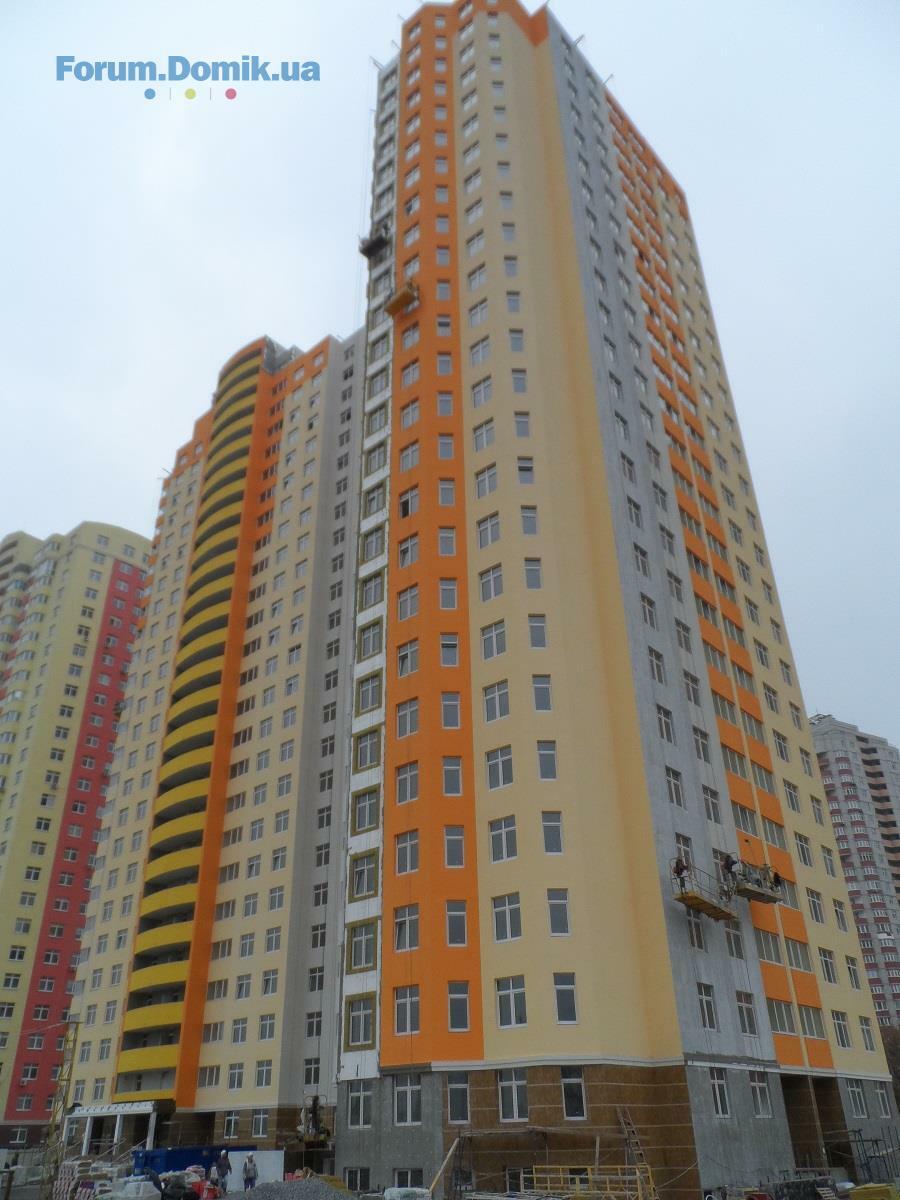

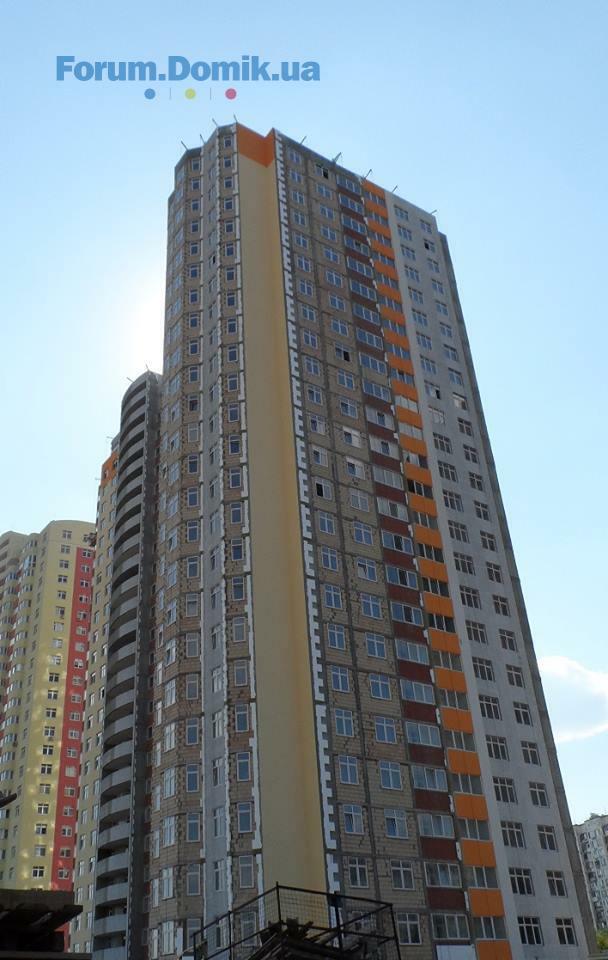

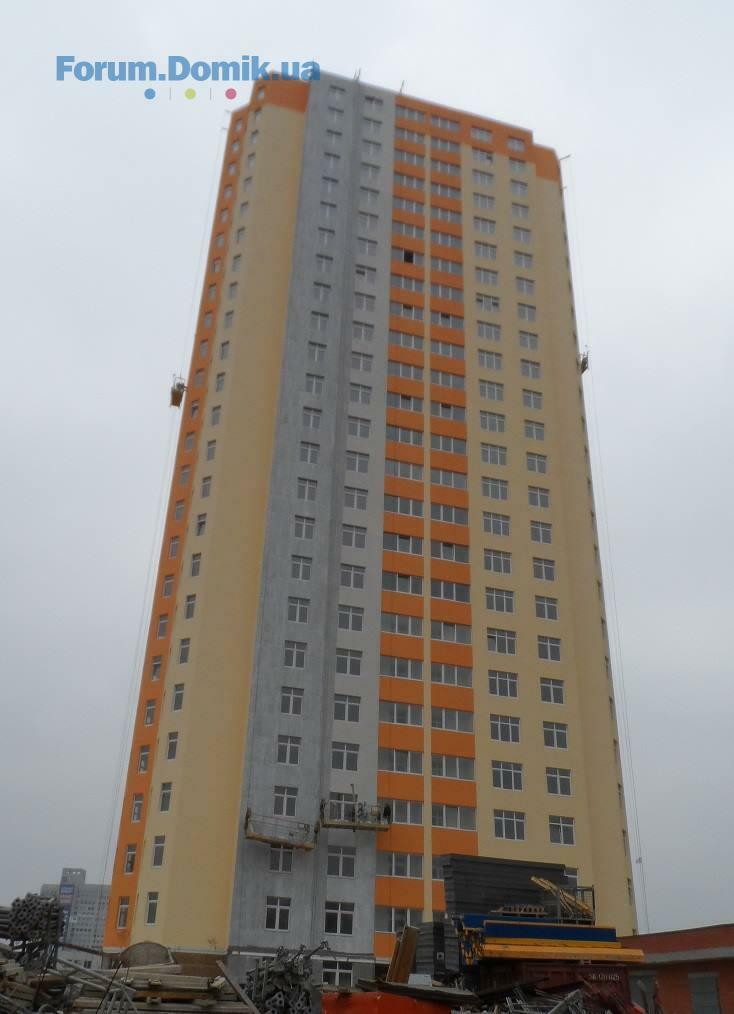

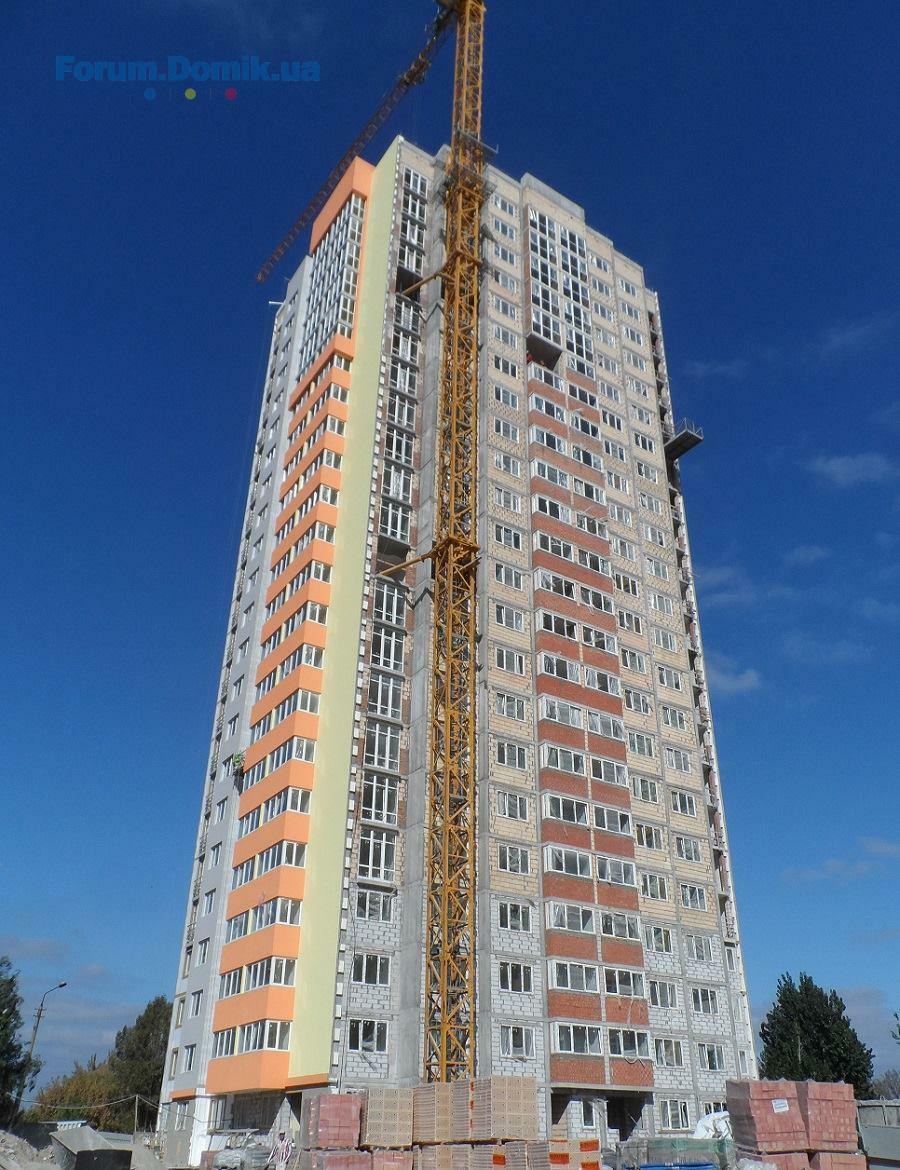

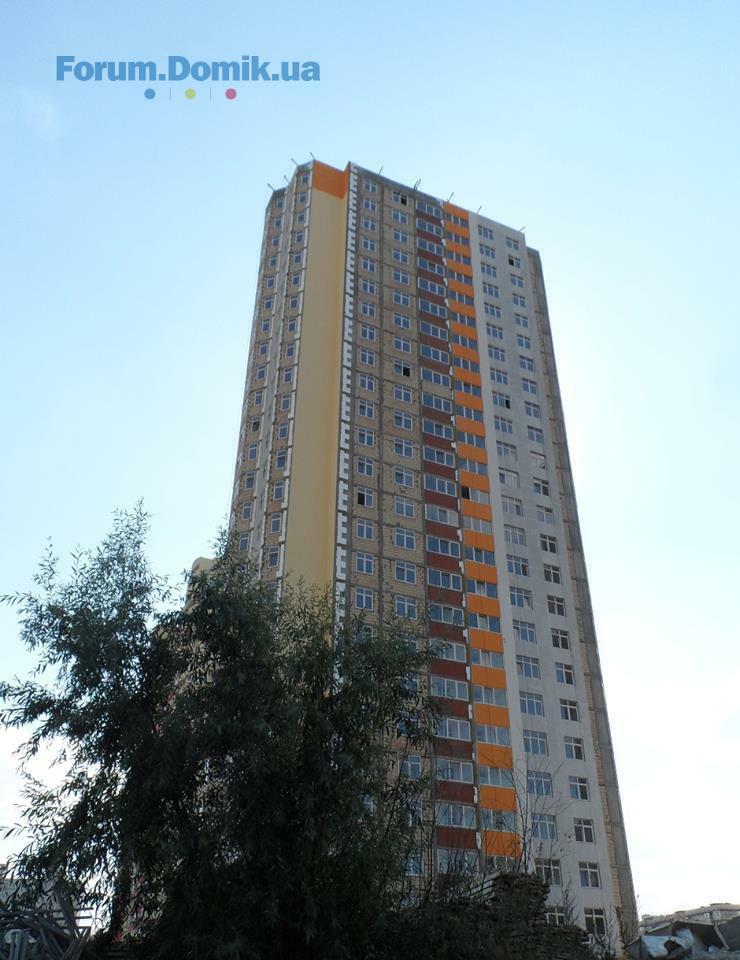

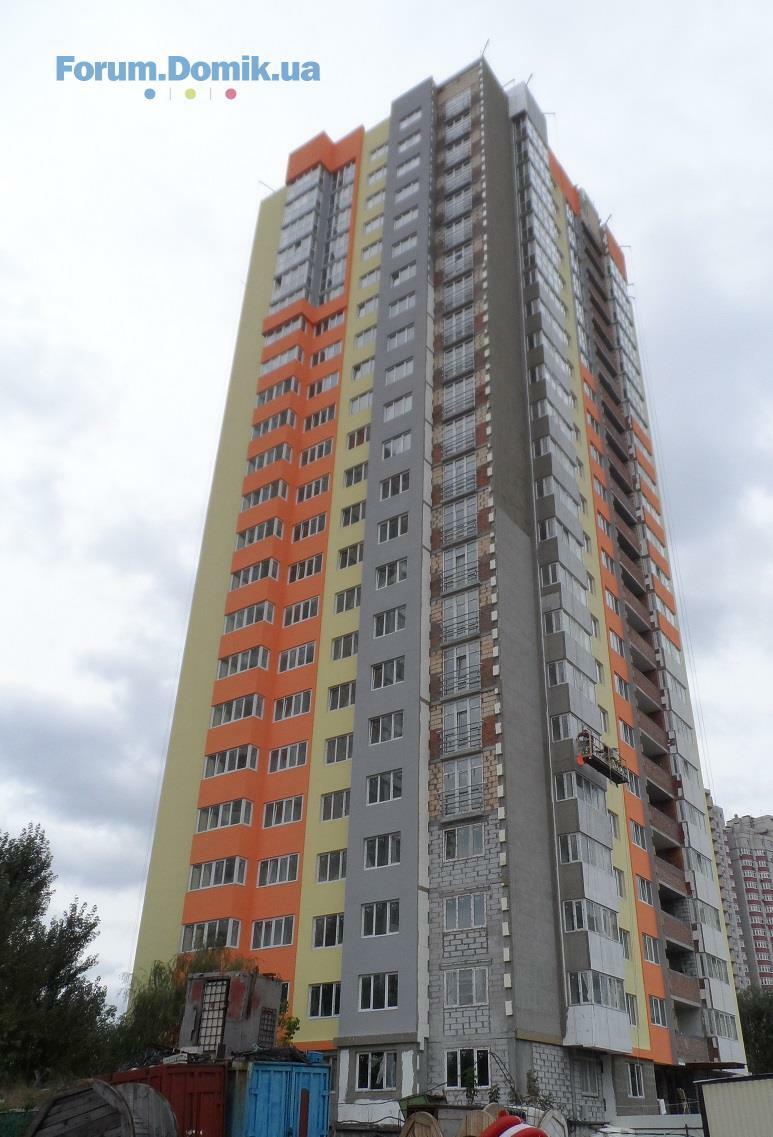

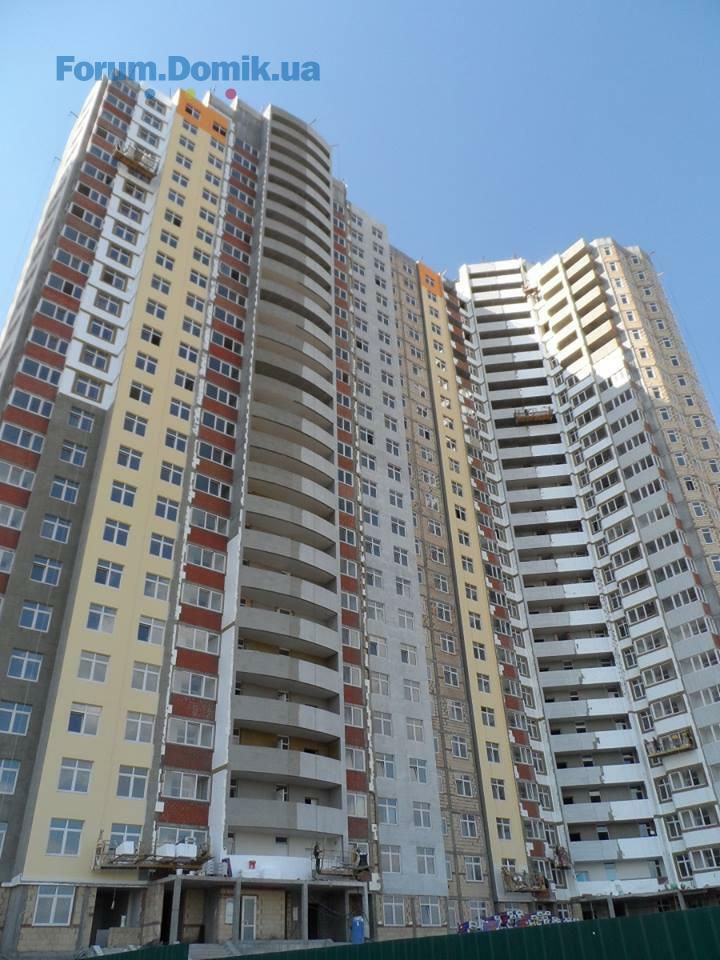

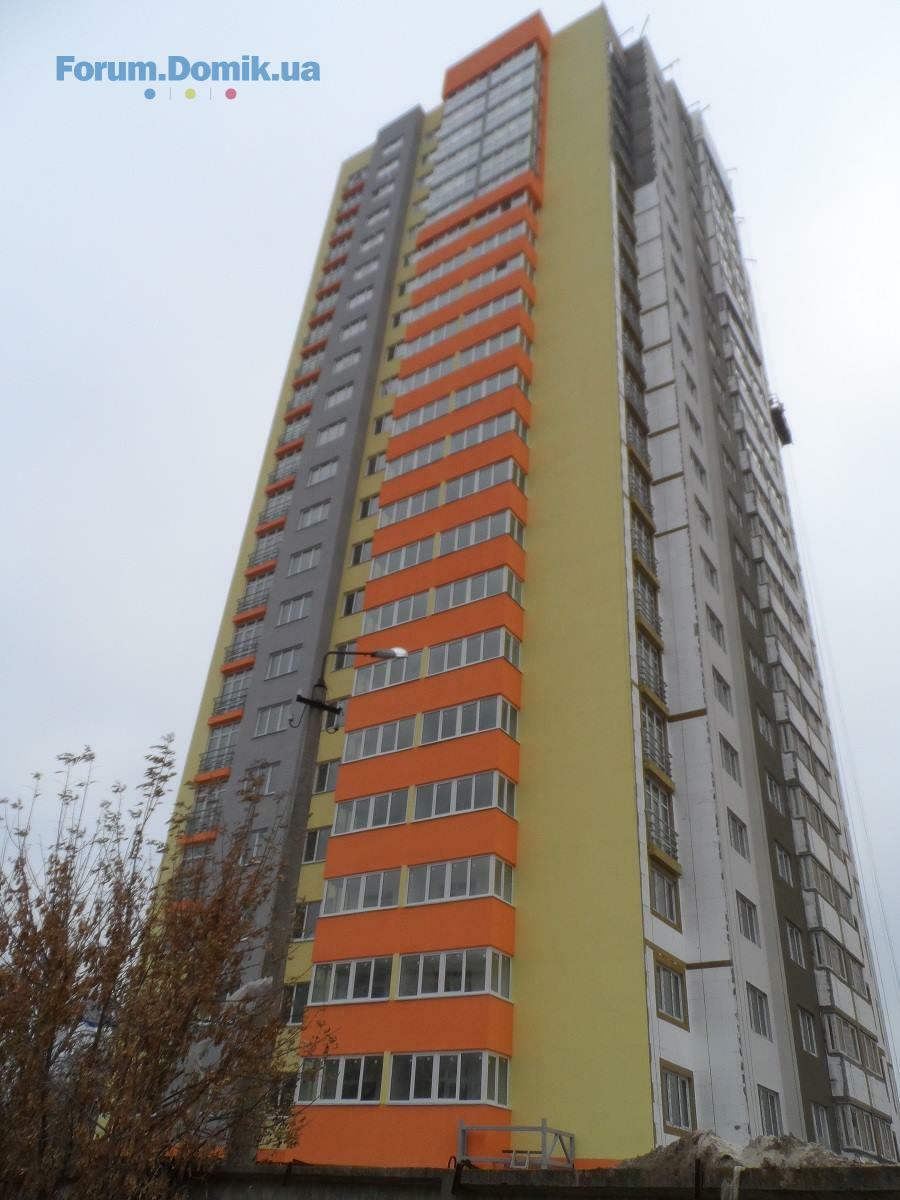

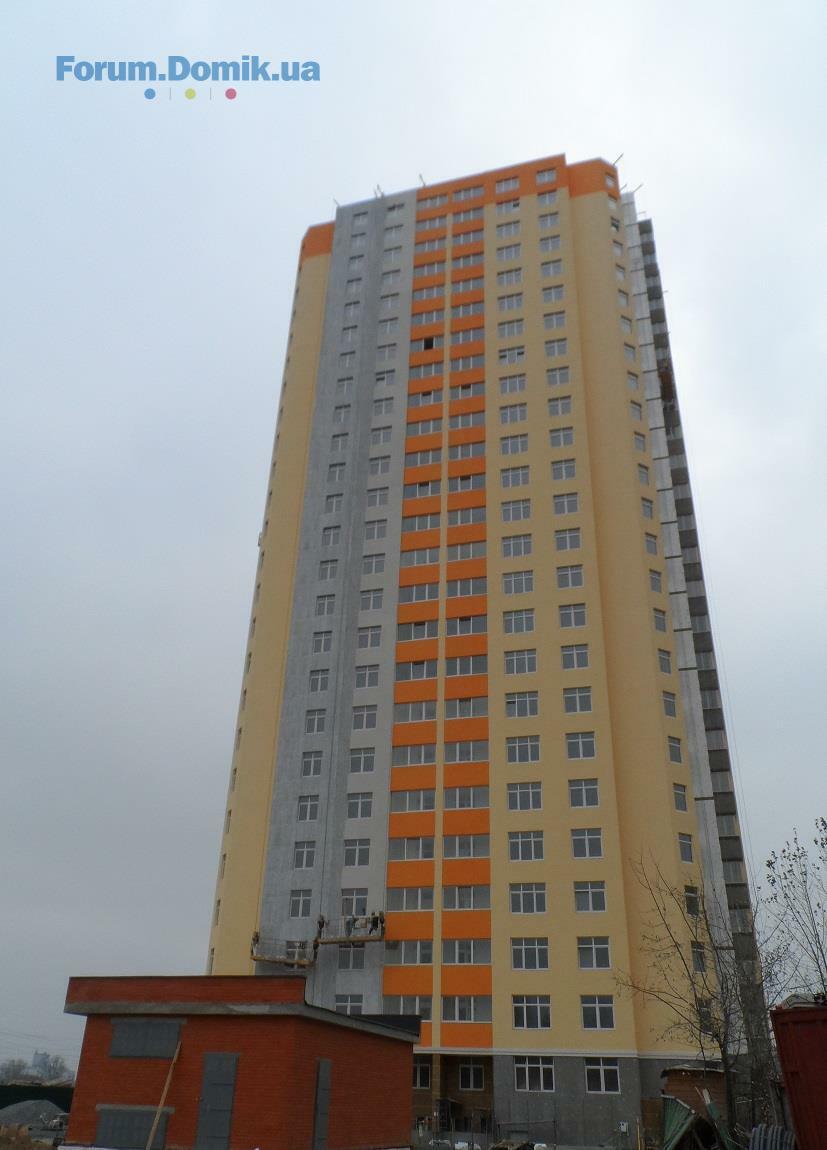

По состоянию на 10 ноября 2014 года в комплексе выполняются следующие работы:
Дом №2:
Электрика внутриквартирная (розеточная группа) в 1 секции выполнена, 2 секции — выполняется на 24‒25 этажах
Разводка труб отопления в 1 секции — выполнена, в 2 секции — 24‒25 этажи в работе
Штукатурка стен в 1 и 2 секциях — выполнена
Входные двери в 1 и 2 секциях установлены до 21 этаж
Шпатлевка потолка в 1 и 2 секциях выполнена по 20‒21 этажи
Стяжка в 1 секции выполнена, в 2 секции — 23 этаж в работе
Укладка плитки в МОП в 1, 2 секциях по 20 этаж выполнены

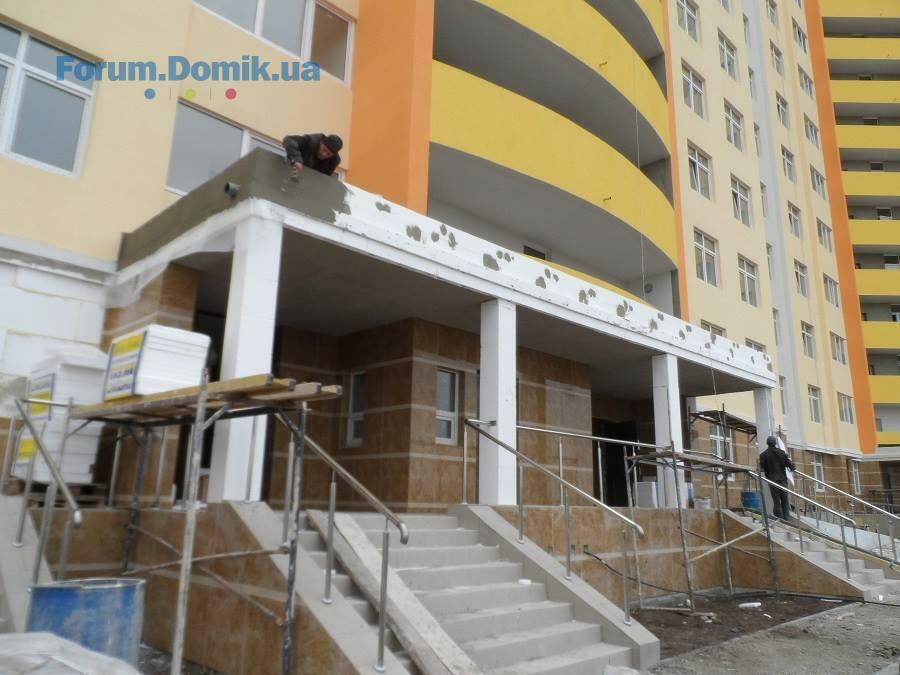

Работы по утеплению выполнены, продолжаются покраска и облицовка фасадов. Активно продолжаются работы по благоустройству территории
Дом №3:
Внутренние отделочные работы:
Штукатурка выполнена, кроме 1 и технического этажа
Разводка труб отопления проводится на 1 и 22 этажах
Шпатлевка потолков выполнена, кроме 1, 16, 17, 20‒23 этажей
Стяжка выполнена, кроме 1, 18, 22 этажей
Входные двери в квартиры установлены, кроме 1, 18, 21‒23 этажей
В МОП выполняются следующие работы:
- декоративная штукатурка выполнена по 16 этаж
- укладка плитки выполнена по 14 этаж
Заканчиваются работы по утеплению, покраске и облицовке фасадов.
Активно продолжаются работы по благоустройству территории.
Дом №2:
Электрика внутриквартирная (розеточная группа) в 1 секции выполнена, 2 секции — выполняется на 24‒25 этажах
Разводка труб отопления в 1 секции — выполнена, в 2 секции — 24‒25 этажи в работе
Штукатурка стен в 1 и 2 секциях — выполнена
Входные двери в 1 и 2 секциях установлены до 21 этаж
Шпатлевка потолка в 1 и 2 секциях выполнена по 20‒21 этажи
Стяжка в 1 секции выполнена, в 2 секции — 23 этаж в работе
Укладка плитки в МОП в 1, 2 секциях по 20 этаж выполнены
Работы по утеплению выполнены, продолжаются покраска и облицовка фасадов. Активно продолжаются работы по благоустройству территории
Дом №3:
Внутренние отделочные работы:
Штукатурка выполнена, кроме 1 и технического этажа
Разводка труб отопления проводится на 1 и 22 этажах
Шпатлевка потолков выполнена, кроме 1, 16, 17, 20‒23 этажей
Стяжка выполнена, кроме 1, 18, 22 этажей
Входные двери в квартиры установлены, кроме 1, 18, 21‒23 этажей
В МОП выполняются следующие работы:
- декоративная штукатурка выполнена по 16 этаж
- укладка плитки выполнена по 14 этаж
Заканчиваются работы по утеплению, покраске и облицовке фасадов.
Активно продолжаются работы по благоустройству территории.

Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7404.042 253
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/203.042 742
- ЖК Healthy City | City One Development | ул. Джона Маккейна, 503.0410
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова03.04723
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна02.041 145
- ЖК Вышгород Сити Парк | Вышгород, пер. Прожекторный01.041 776
- ЖК Світло Парк | Svitlo Park | Futura Hata | Наддніпрянське шосе, 2а01.044 168
- ЖК 7 Kvartal | 7 Квартал | Perfect Group, Edelburg Development | пр. Правды31.0347
- ЖК Республика | KAN Development | Кольцевая дорога, 130.032 436
- ЖК Форест | Спецжитлофонд | ул. Милютенко, ул. Шолом-Алейхема30.032 018
- Чи варто зараз купувати нерухомість?04.044 231
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- Стоит ли покупать кофе-машину24.02153
- Моє хобі – вирощування солодкого перцю22.02
- Лифт в частном доме18.026
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а30.124
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- Делаем экран под ванной из гипсокартона11.0311
- Фундамент УШП: сучасне рішення для енергоефективного будинку05.031
- Планування двох поверхового будинку19.021
- Какой потолок лучше? Натяжной или из гипсокартона?11.026
- Вибір міжкімнатних дверей для приватного будинку: які краще?06.021
- Как выбрать промышленный жироуловитель для предприятия?06.021
- Хочу дом. Что дешевле - купить готовый или построить самому?04.02100
- Строительство и ремонт по Киеву и Киевской области01.02
- Тёплый пол, отзывы и советы27.01203
- Рынок антиквариата03.04
- Рынок антиквариата03.04
- 21.12.201224.0332
- Комплексне обслуговування будинків ОСББ, ЖК у Києві19.031
- Кулинарная тема19.03129
- Італійська кава в зернах Capiatto 1 кг, арабіка10.031
- Как правильно очистить кухонную плиту08.0315
- Входные и межкомнатные двери, продажа, изготовление, установка07.0335
- Посоветуйте юриста и нотариуса в Киеве25.026

Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
