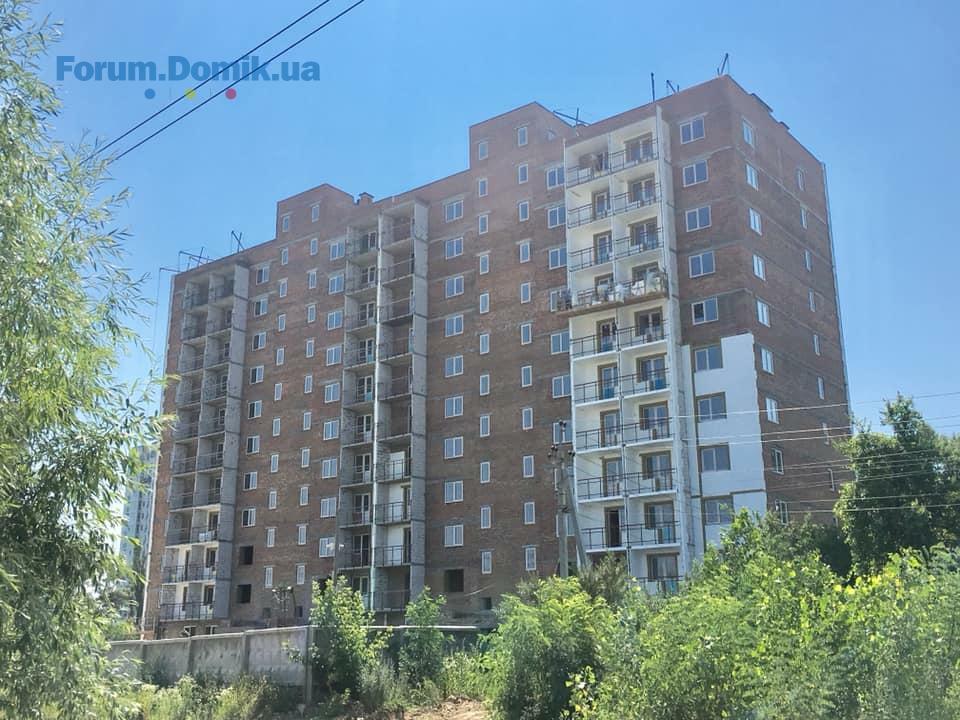

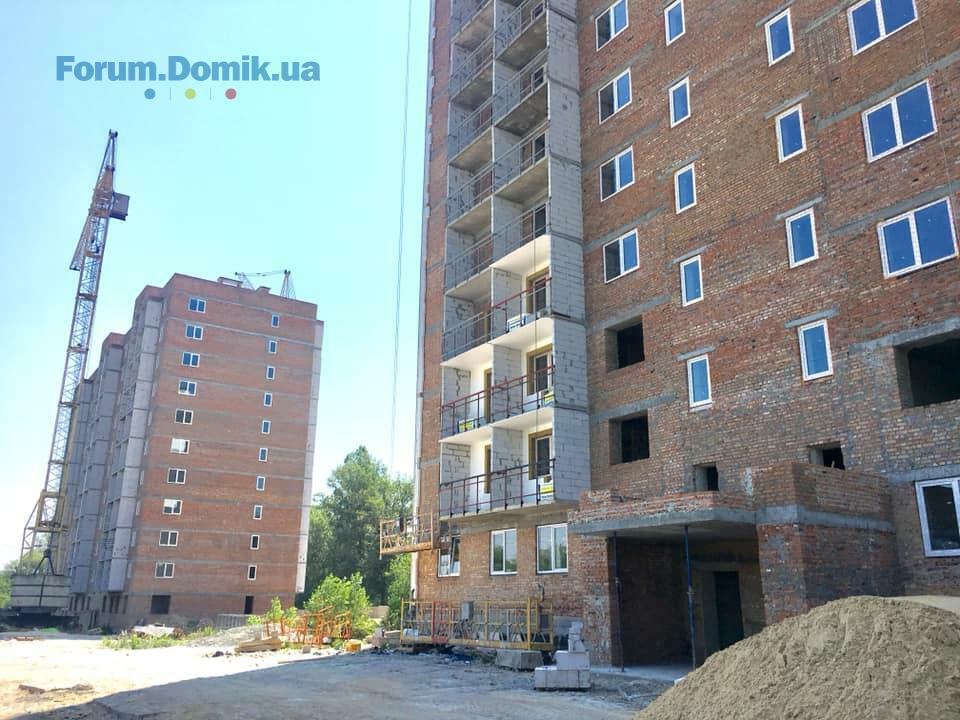

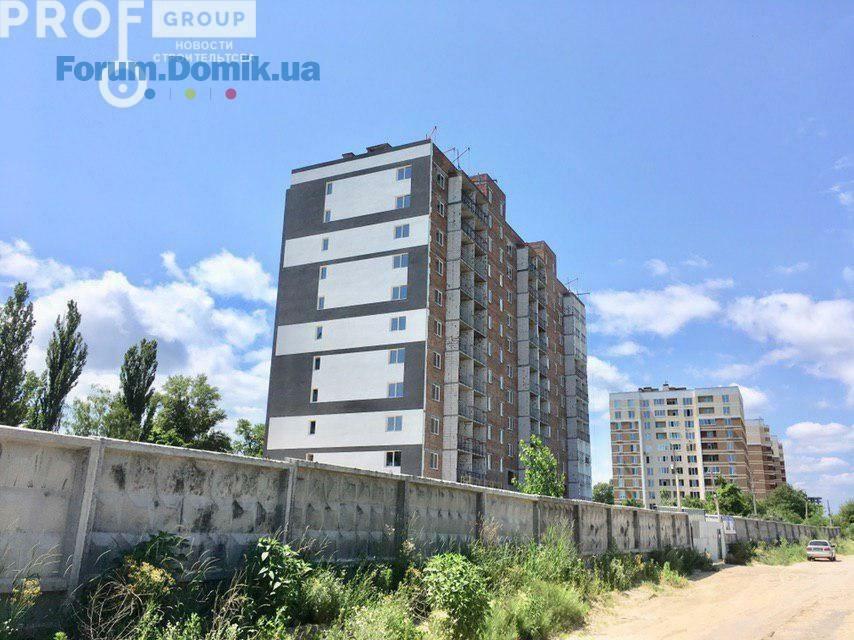

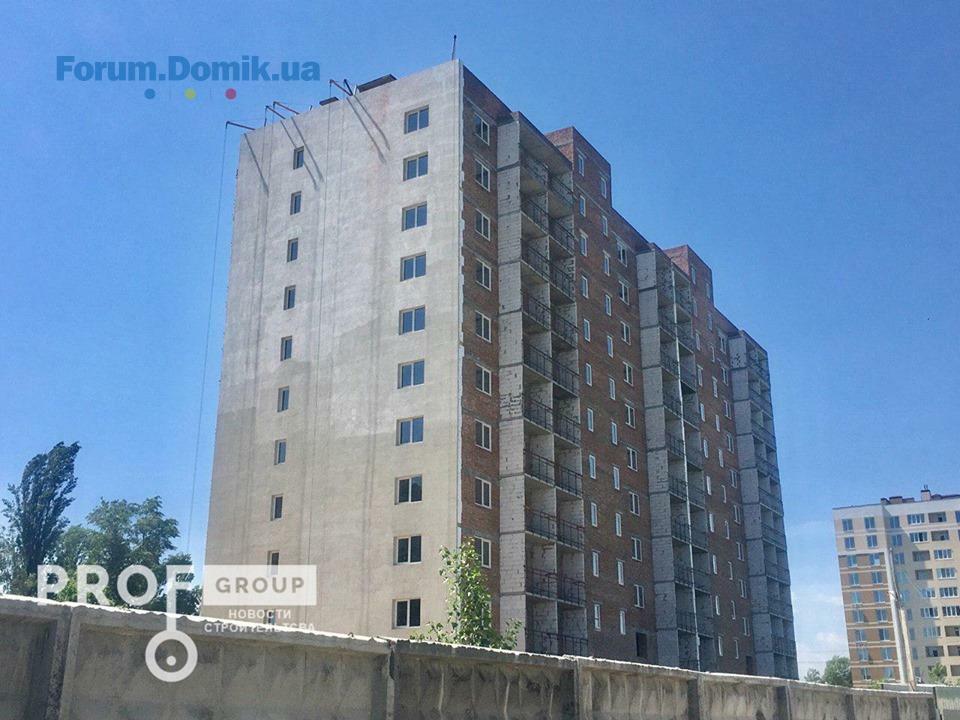

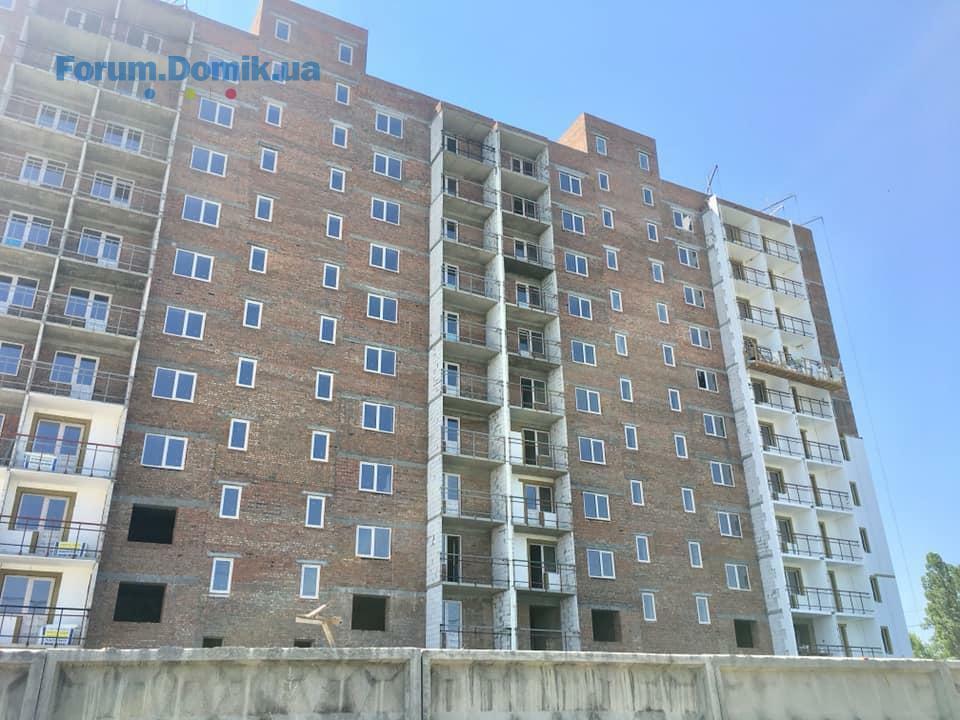

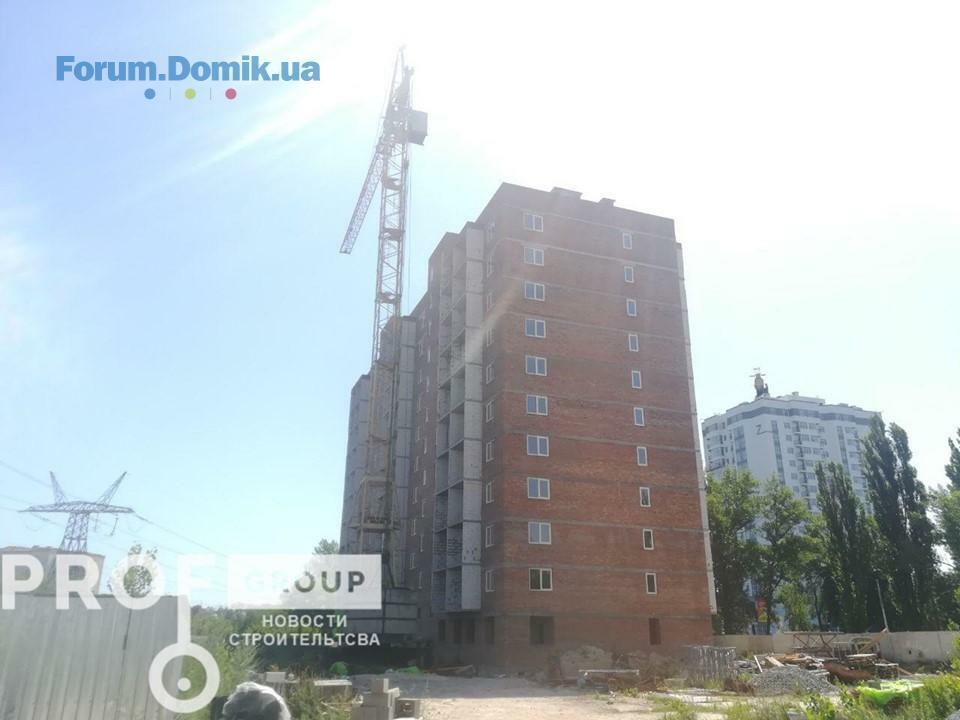

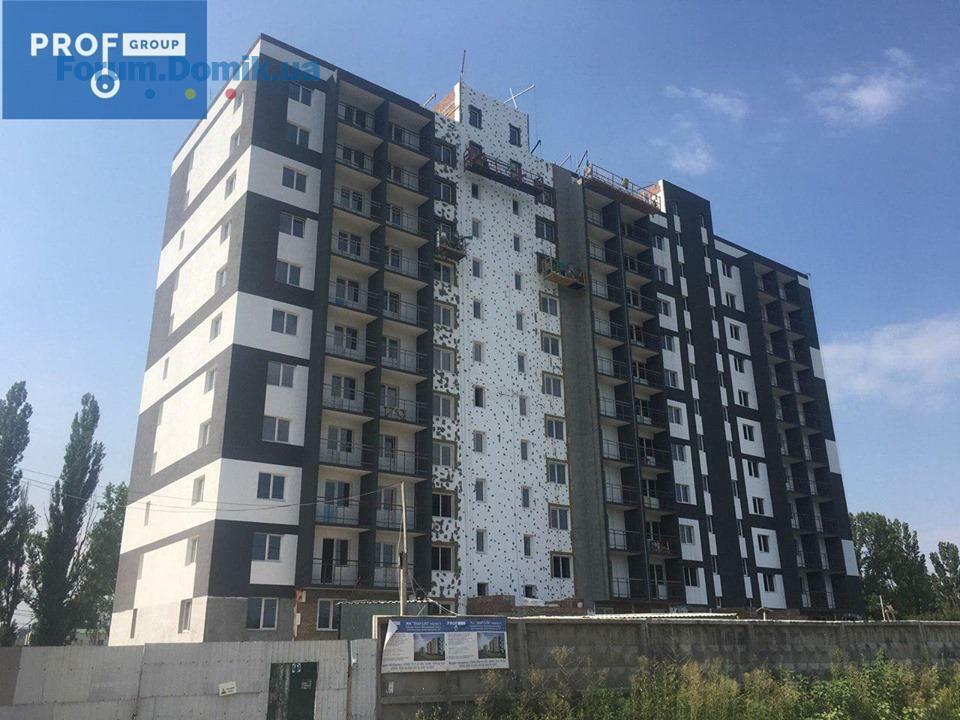

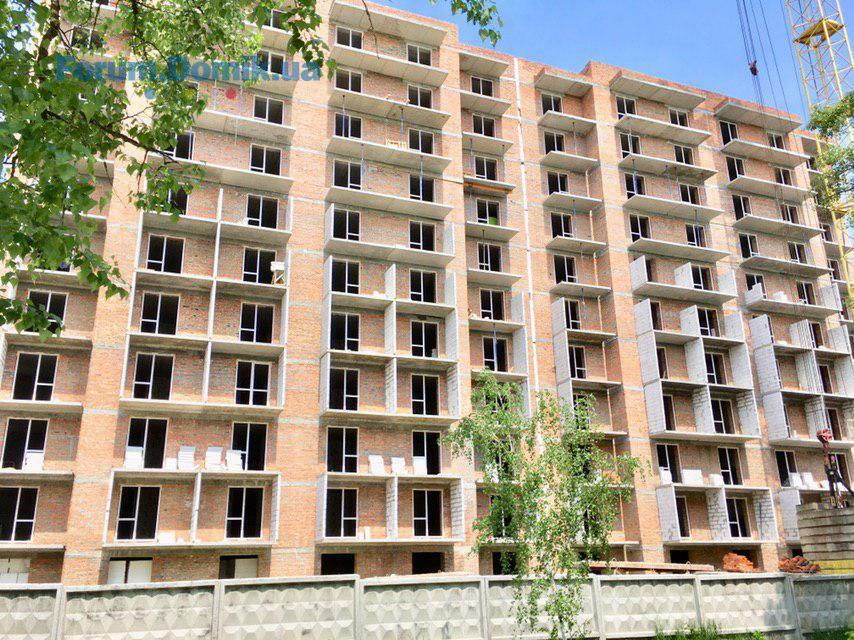

Новости строительства ЖК «Start Life» на 06.05.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу входных групп;
- завершены работы по монтажу гидроизоляции крыши;
- продолжаются сварочные работы по ограждению балконов
Парадное №2:
-завершены работы по монтажу гидроизоляции крыши;
- завершаются работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу оконных блоков;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- ведутся работы по монтажу оконных блоков;
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- ведутся работы по монтажу входных групп;
- завершены работы по монтажу гидроизоляции крыши;
- продолжаются сварочные работы по ограждению балконов
Парадное №2:
-завершены работы по монтажу гидроизоляции крыши;
- завершаются работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу оконных блоков;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- ведутся работы по монтажу оконных блоков;
С уважением, Prof-Group!
ЖК «Start Life»

Користувач
76
31 серпня 2017
13 трав 2019 12:48
Новости строительства ЖК «Start Life» на 13.05.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу входных групп;
- продолжаются сварочные работы по ограждению балконов;
- ведутся работы по утеплению фасада дома;
- ведутся работы по монтажу громоотвода.
Парадное №2
- завершаются работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу оконных блоков;
- ведутся работы по монтажу газоблока на балконах;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- ведутся работы по монтажу оконных блоков;
- ведутся работы по монтажу громоотвода.
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу входных групп;
- продолжаются сварочные работы по ограждению балконов;
- ведутся работы по утеплению фасада дома;
- ведутся работы по монтажу громоотвода.
Парадное №2
- завершаются работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу оконных блоков;
- ведутся работы по монтажу газоблока на балконах;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- ведутся работы по монтажу оконных блоков;
- ведутся работы по монтажу громоотвода.
С уважением, Prof-Group!
ЖК «Start Life»

Користувач
76
31 серпня 2017
20 трав 2019 14:01
Новости строительства ЖК «Start Life» на 20.05.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу входных групп;
- продолжаются сварочные работы по ограждению балконов;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу громоотвода.
Парадное №2
- завершаются работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу оконных блоков;
- ведутся работы по монтажу газоблока на балконах;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- ведутся работы по монтажу оконных блоков;
- завершаются работы по монтажу окон;
- ведутся работы по монтажу громоотвода.
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу входных групп;
- продолжаются сварочные работы по ограждению балконов;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по монтажу громоотвода.
Парадное №2
- завершаются работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу оконных блоков;
- ведутся работы по монтажу газоблока на балконах;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- ведутся работы по монтажу оконных блоков;
- завершаются работы по монтажу окон;
- ведутся работы по монтажу громоотвода.
С уважением, Prof-Group!
ЖК «Start Life»

Користувач
76
31 серпня 2017
27 трав 2019 13:47
Новости строительства ЖК «Start Life» на 27.05.2019 г.
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу входных групп (начато кладку кирпича);
- завершены сварочные работы по ограждению балконов;
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу громоотвода.
Парадное №2
- завершены работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу оконных блоков;
- завершены работы по монтажу окон;
- продолжаются работы по монтажу газоблока на балконах;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- завершены работы по монтажу оконных блоков;
- завершены работы по монтажу окон;
- завершены работы по монтажу громоотвода;
- ведутся работы по монтажу кровли (утепление).
С уважением, Prof-Group!
Секция № 2 сдача 1 кв. 2019 года.
Парадное №1:
- продолжаются работы по монтажу входных групп (начато кладку кирпича);
- завершены сварочные работы по ограждению балконов;
- продолжаются работы по утеплению фасада дома;
- завершены работы по монтажу громоотвода.
Парадное №2
- завершены работы по монтажу штукатурки в местах общего пользования и поквартирно;
Секция №1 сдача 4 кв. 2019 года.
Парадное №1:
- завершены работы по монтажу оконных блоков;
- завершены работы по монтажу окон;
- продолжаются работы по монтажу газоблока на балконах;
Парадное №2:
- ведутся работы по монтажу газоблока на балконах.
- завершены работы по монтажу оконных блоков;
- завершены работы по монтажу окон;
- завершены работы по монтажу громоотвода;
- ведутся работы по монтажу кровли (утепление).
С уважением, Prof-Group!
kelseydmitrii

Гість
5
29 жовтня 2018
10 черв 2019 06:06
день добрый соседи, кто был на стройке, что говорит застройщик по срокам?
просмотрел договор, по срокам 1 квартал(закончился)+3 месяца (заканчиваются) что дальше?)))
заранее благодарен откликнувшимся)
просмотрел договор, по срокам 1 квартал(закончился)+3 месяца (заканчиваются) что дальше?)))
заранее благодарен откликнувшимся)
ЖК «Start Life»

Користувач
76
31 серпня 2017
10 черв 2019 15:08
Новости строительства ЖК "Старт Лайф" 10.06.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу входных групп (завершены работы по кладке кирпича);
- ведутся работы по монолитному перекрытию входных групп.
- продолжаются работы по утеплению фасада дома;
- ведутся работы по штукатурке цокольного этажа.
Парадное №2
- завершены работы по монтажу штукатурки в местах общего пользования;
Секция №1 (4 квартал 2019 года):
Парадное №1
- завершены работы по монтажу газоблока на балконах;
- ведутся подготовительные работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- завершены работы по монтажу газоблока на балконах;
- ведутся подготовительные работы по монтажу гидроизоляции на крыше дома;
С уважением, команда #ProfGroup!
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу входных групп (завершены работы по кладке кирпича);
- ведутся работы по монолитному перекрытию входных групп.
- продолжаются работы по утеплению фасада дома;
- ведутся работы по штукатурке цокольного этажа.
Парадное №2
- завершены работы по монтажу штукатурки в местах общего пользования;
Секция №1 (4 квартал 2019 года):
Парадное №1
- завершены работы по монтажу газоблока на балконах;
- ведутся подготовительные работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- завершены работы по монтажу газоблока на балконах;
- ведутся подготовительные работы по монтажу гидроизоляции на крыше дома;
С уважением, команда #ProfGroup!
ЖК «Start Life»

Користувач
76
31 серпня 2017
18 черв 2019 12:08
Новости строительства ЖК "Старт Лайф" 18.06.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- завершены работы по монтажу входных групп (завершены работы по кладке кирпича);
- завершены работы по монолитному перекрытию входных групп;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по штукатурке цокольного этажа.
Парадное №2
- завершены работы по монтажу штукатурки в местах общего пользования.
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- продолжаются работы по монтажу гидроизоляции на крыше дома.
С уважением,Prof-Group!
Секция №2 (1 квартал 2019 года):
Парадное №1
- завершены работы по монтажу входных групп (завершены работы по кладке кирпича);
- завершены работы по монолитному перекрытию входных групп;
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по штукатурке цокольного этажа.
Парадное №2
- завершены работы по монтажу штукатурки в местах общего пользования.
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- продолжаются работы по монтажу гидроизоляции на крыше дома.
С уважением,Prof-Group!
Kvercus
K
Гість
4
20 червня 2019
20 черв 2019 10:41
Добрый день! Каковы реальные сроки сдачи 2 секции ЖК? Анонсировано было ( в договоре) - 1 квартал 2019. Плюс брали на фос-мажор 3 месяца. Итого - 2 квартал. Что такое фос-мажор описано в договоре. Что дальше?
ЖК «Start Life»

Користувач
76
31 серпня 2017
24 черв 2019 12:42
Новости строительства ЖК "Старт Лайф" 24.06.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по штукатурке цокольного этажа.
Парадное №2
- ведутся работы по монтажу штукатурки в цоколе.
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- продолжаются работы по монтажу гидроизоляции на крыше дома.
С уважением,Prof-Group!
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по утеплению фасада дома;
- продолжаются работы по штукатурке цокольного этажа.
Парадное №2
- ведутся работы по монтажу штукатурки в цоколе.
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- продолжаются работы по монтажу гидроизоляции на крыше дома.
С уважением,Prof-Group!
ЖК «Start Life»

Користувач
76
31 серпня 2017
02 лип 2019 14:07
Новости строительства ЖК "Старт Лайф" 01.07.2019
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по утеплению фасада дома;
- завершены работы по штукатурке цокольного этажа.
Парадное №2
- завершены работы по монтажу штукатурки в цоколе;
- продолжаются работы по утеплению фасада дома;
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- продолжаются работы по монтажу гидроизоляции на крыше дома;
- подготовительные работы по штукатурке стен поквартирно;
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по утеплению фасада дома;
- завершены работы по штукатурке цокольного этажа.
Парадное №2
- завершены работы по монтажу штукатурки в цоколе;
- продолжаются работы по утеплению фасада дома;
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2

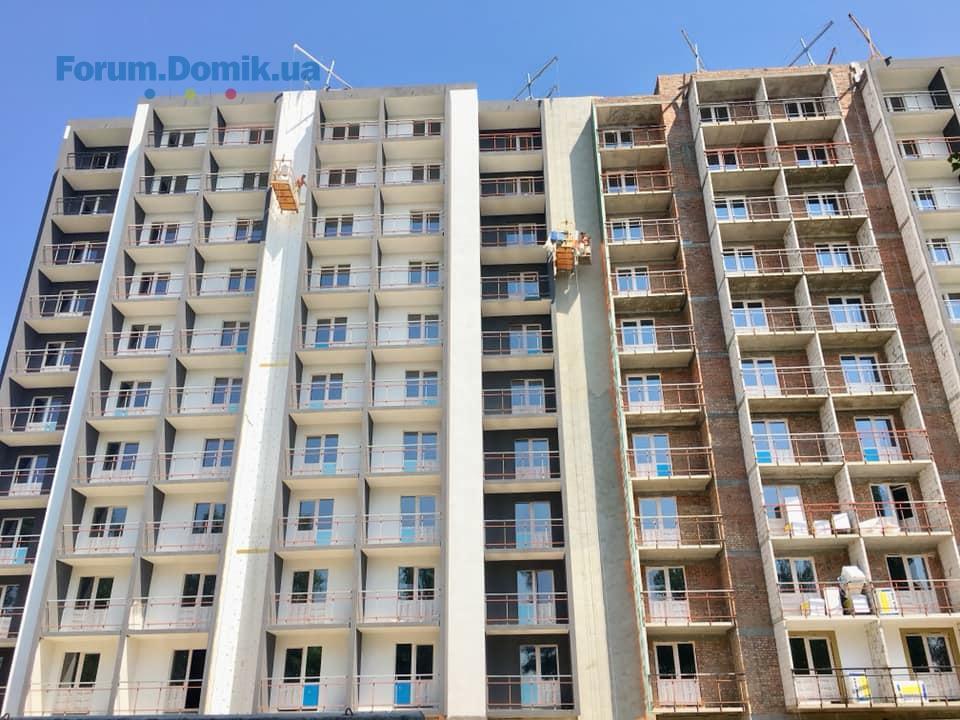

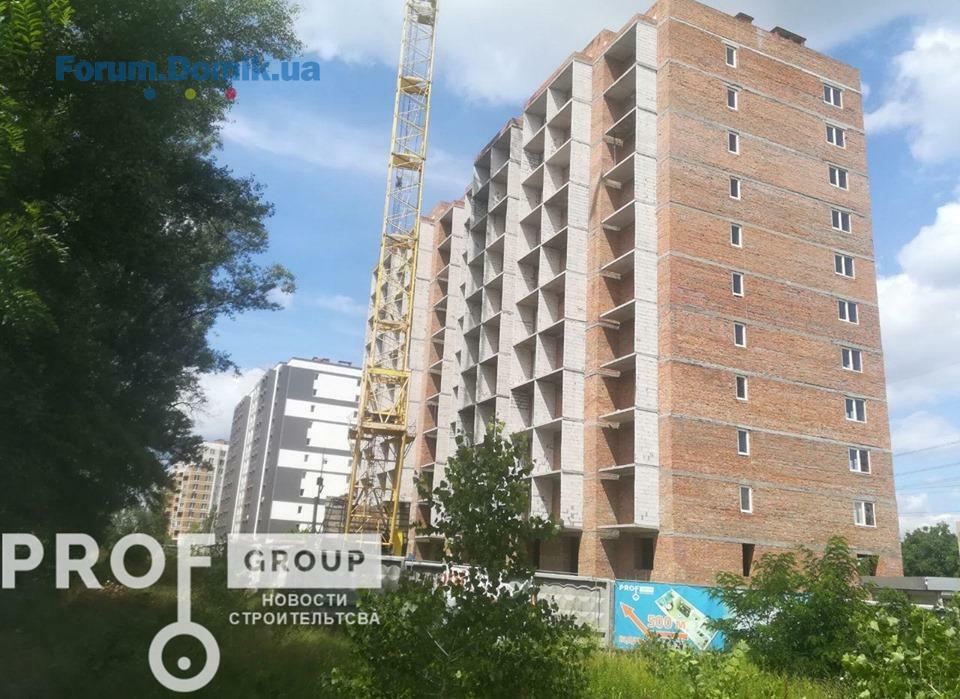

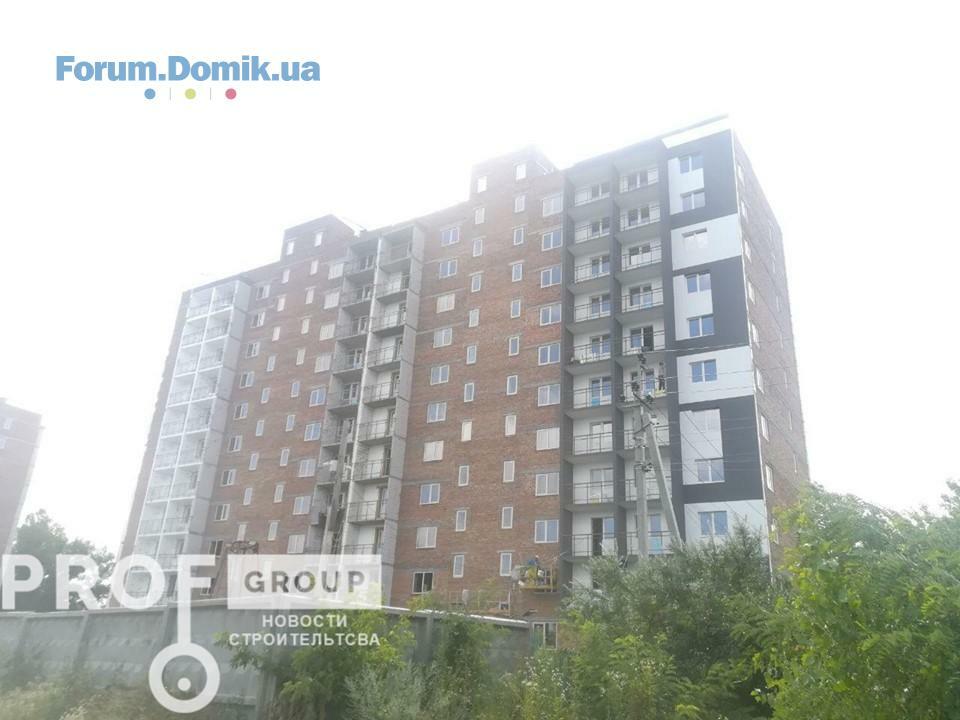

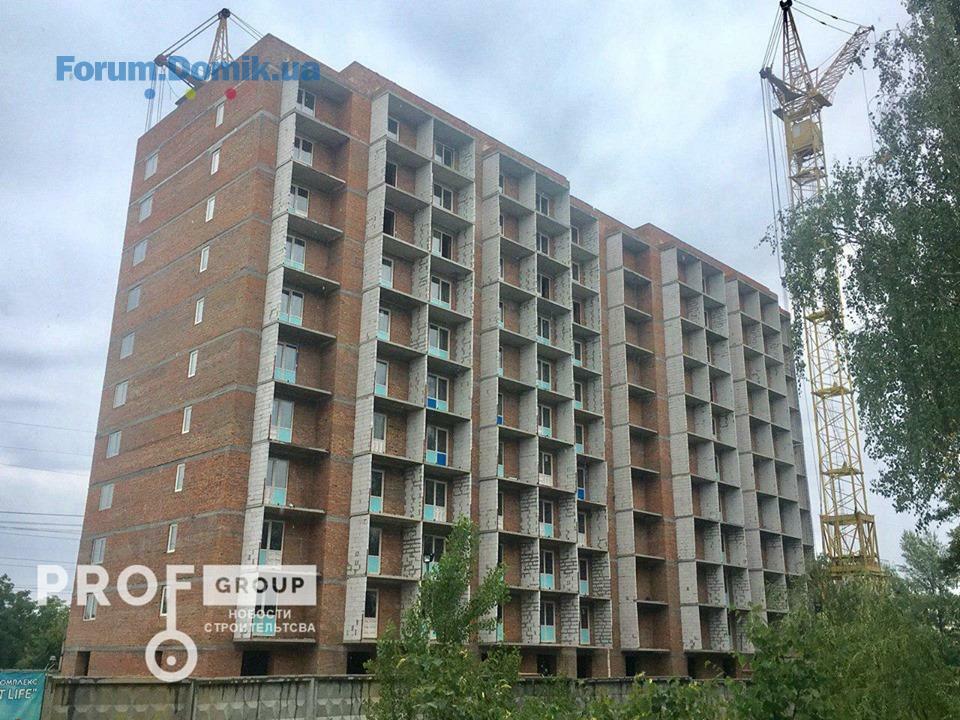

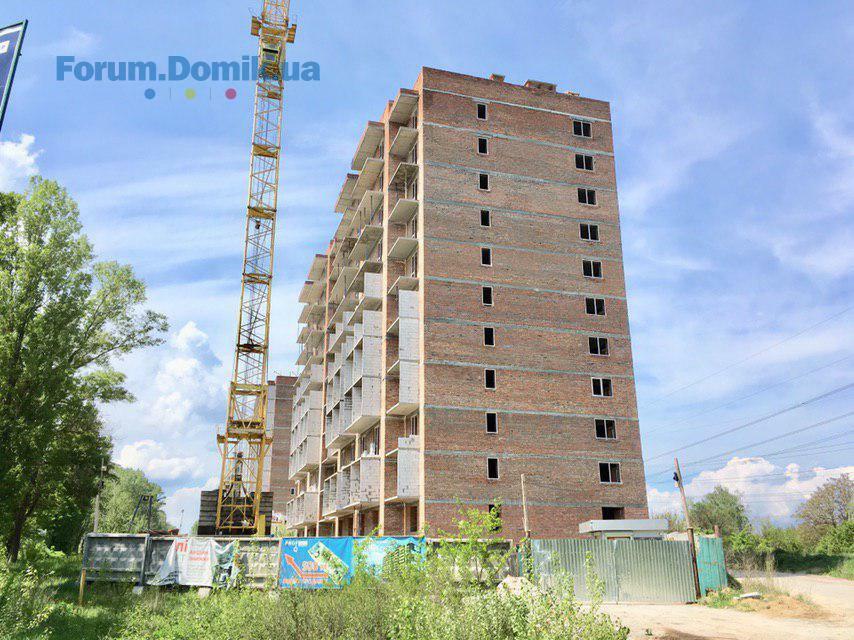

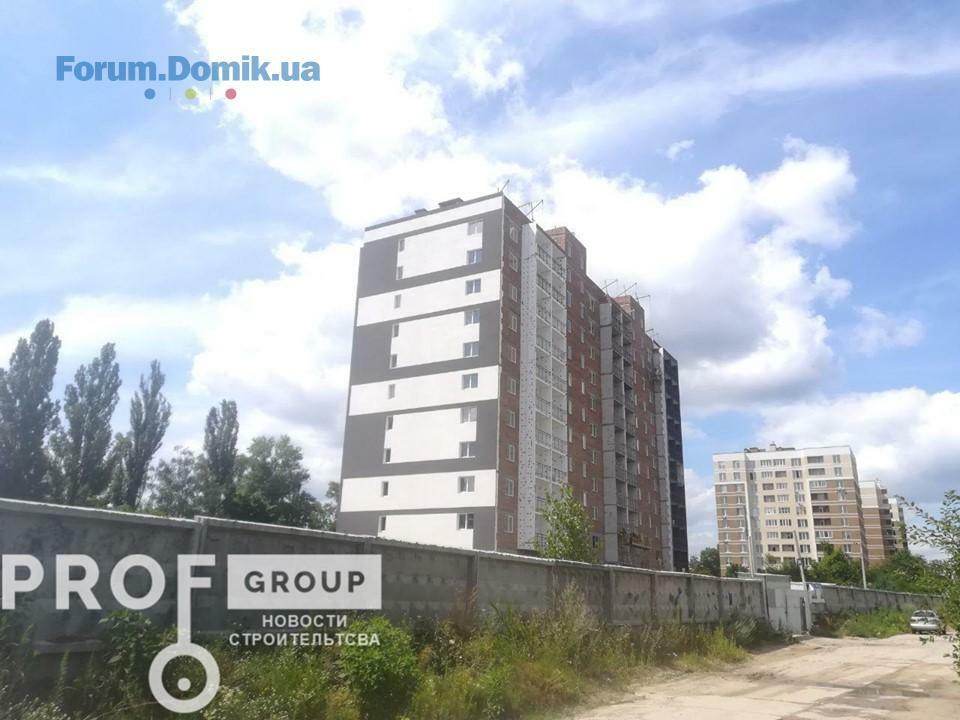

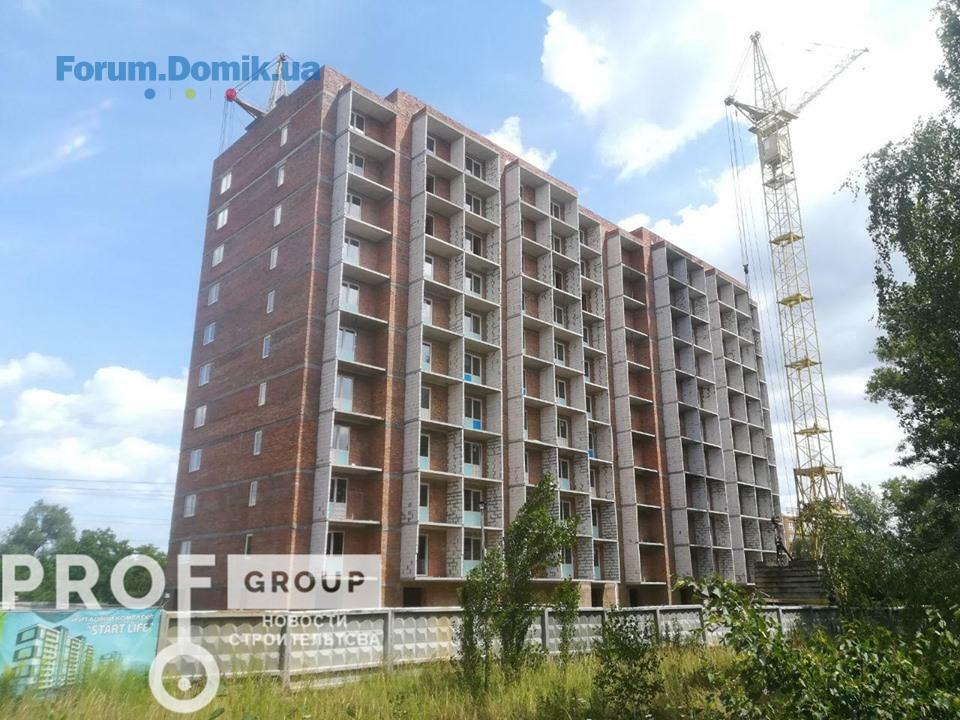

- продолжаются работы по монтажу гидроизоляции на крыше дома;
- подготовительные работы по штукатурке стен поквартирно;
ЖК «Start Life»

Користувач
76
31 серпня 2017
08 лип 2019 11:37

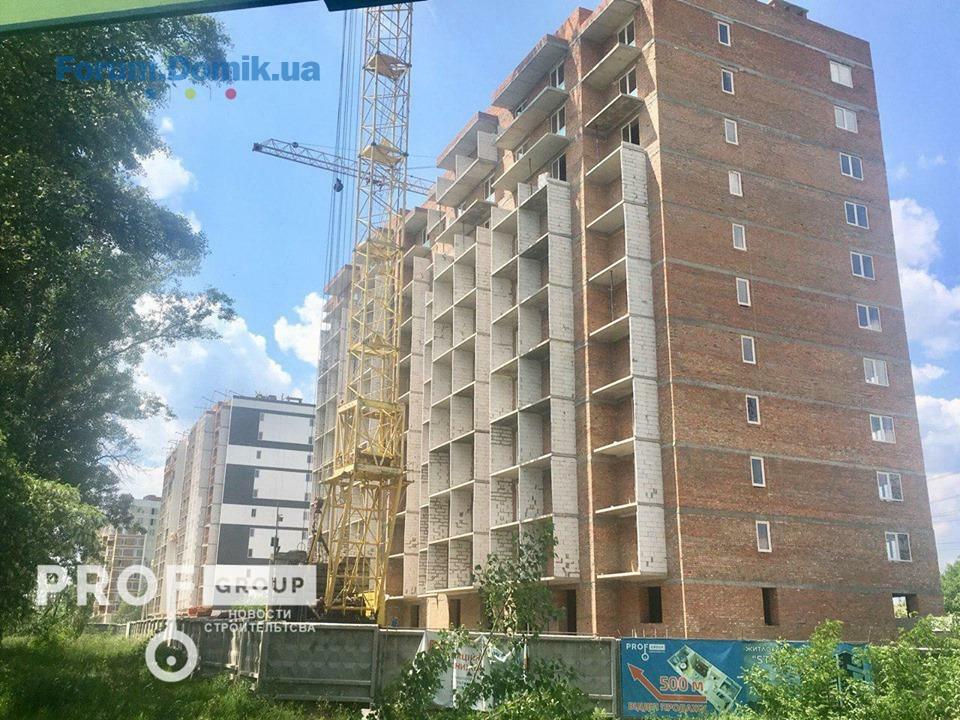

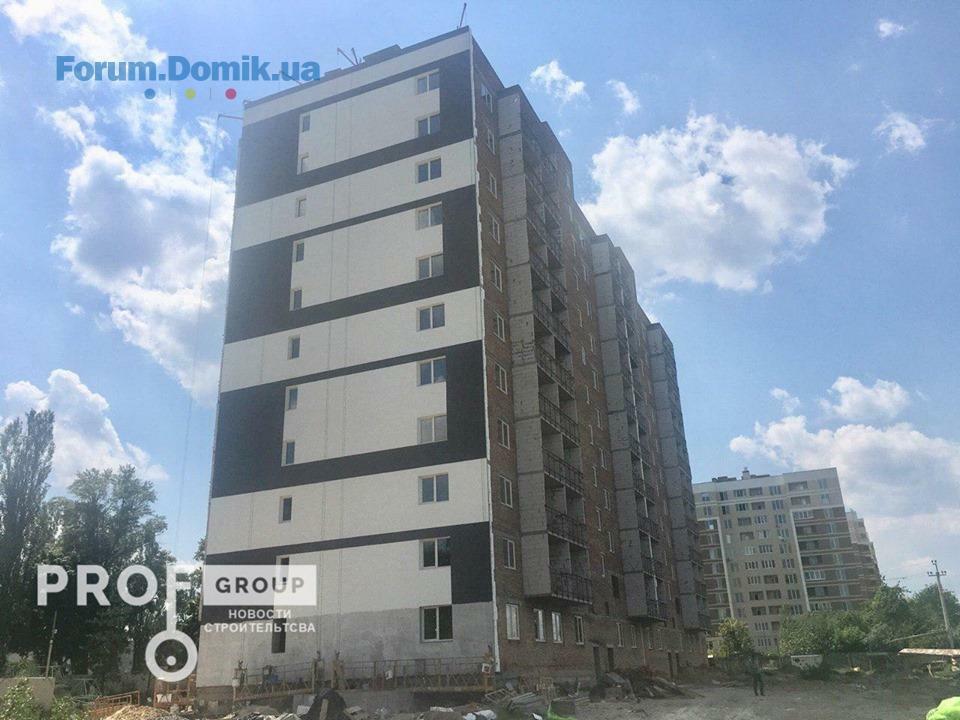

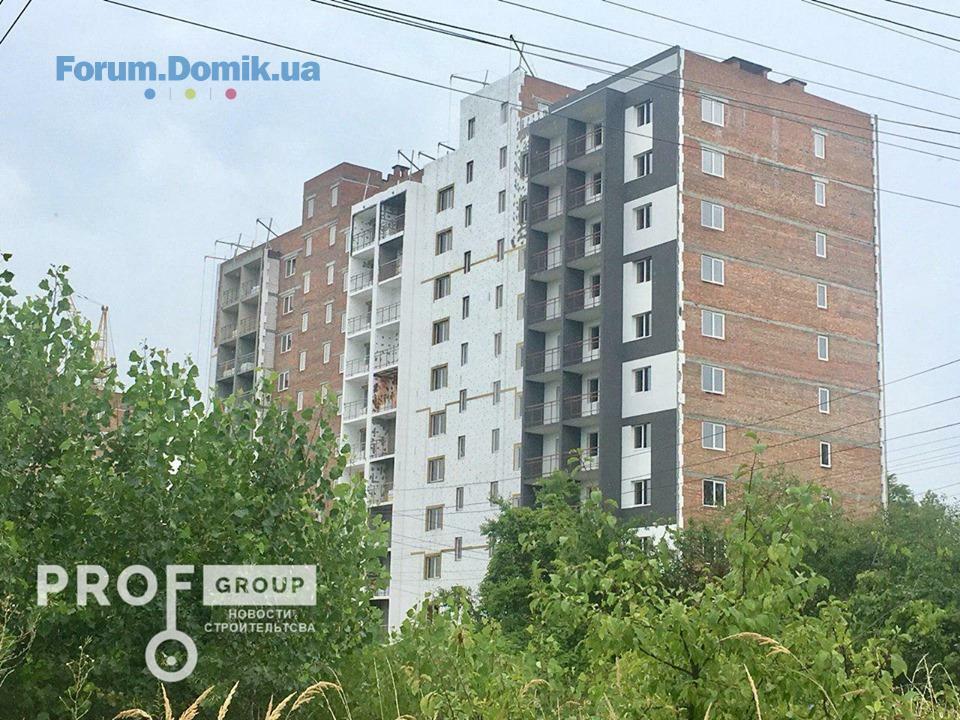

Новости строительства ЖК "Старт Лайф" 08.07.2019

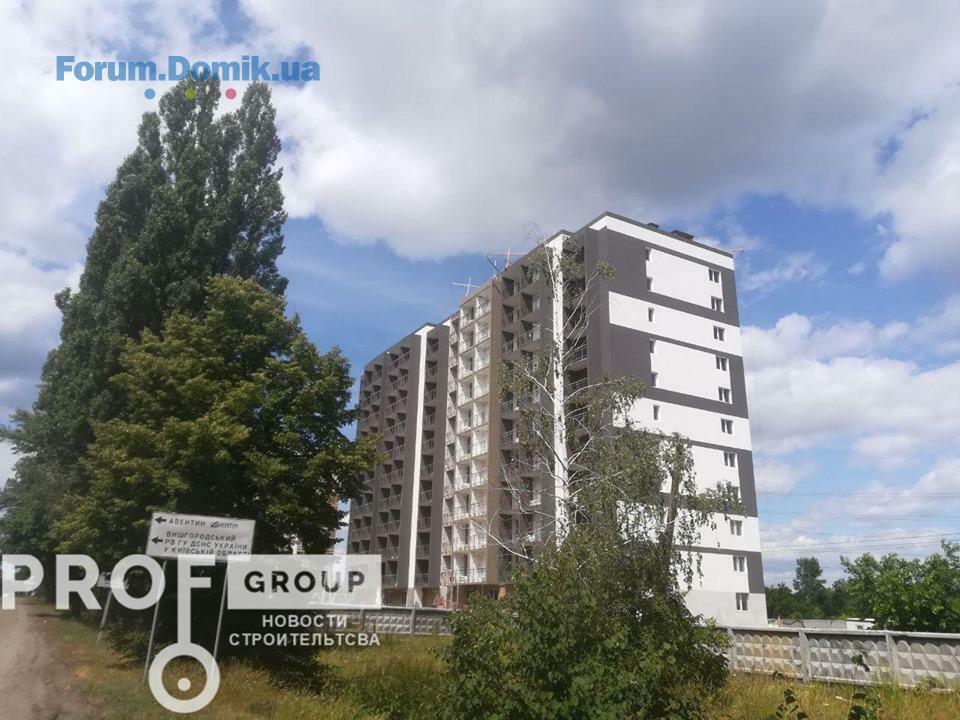

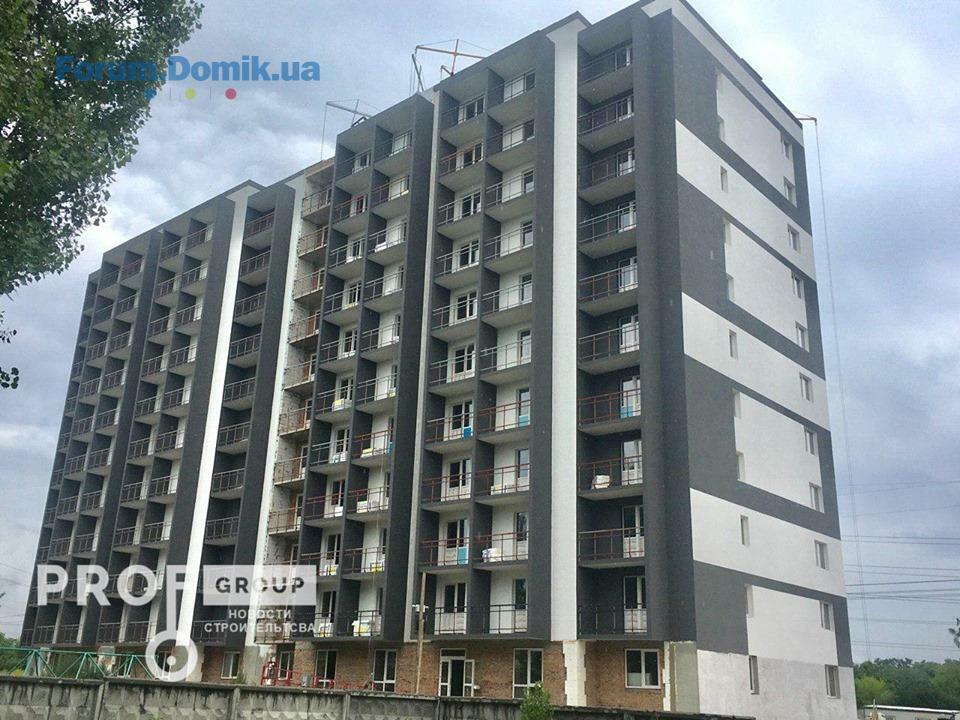

Секция №2 (1 квартал 2019 года):
Парадное №1

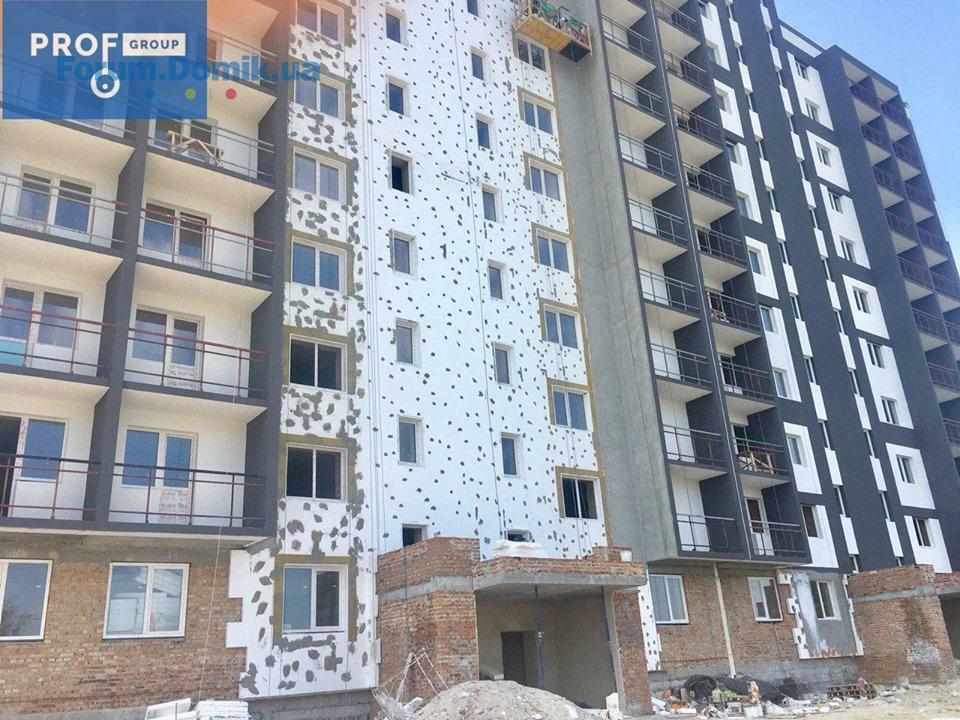

- продолжаются работы по утеплению фасада дома;
Парадное №2
- продолжаются работы по утеплению фасада дома;
Секция №1 (4 квартал 2019 года):
Парадное №1

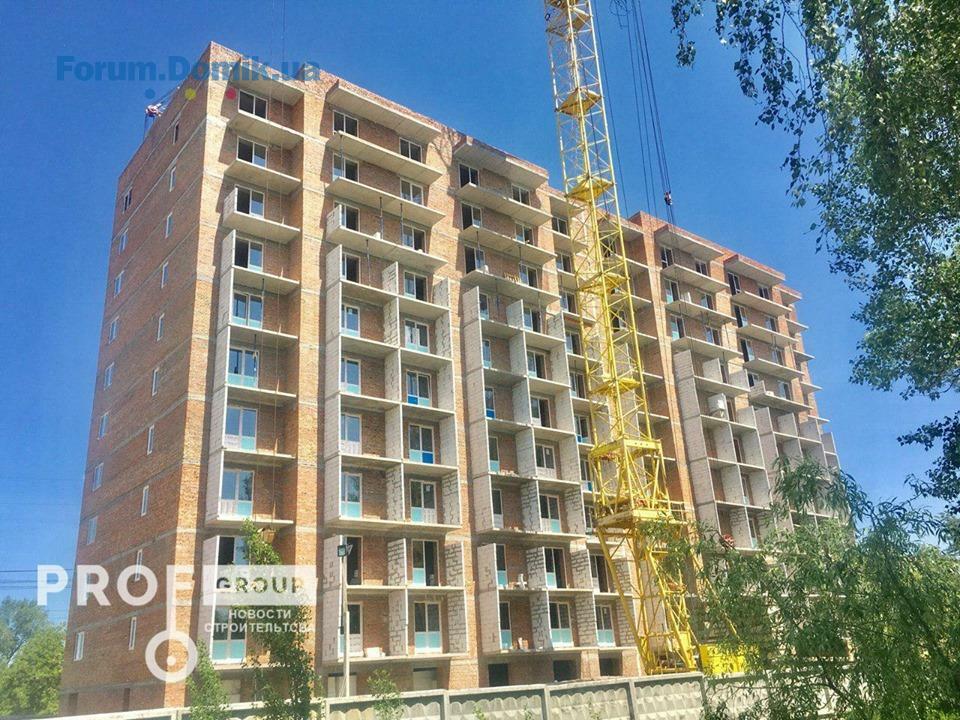

- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- продолжаются работы по монтажу гидроизоляции на крыше дома;

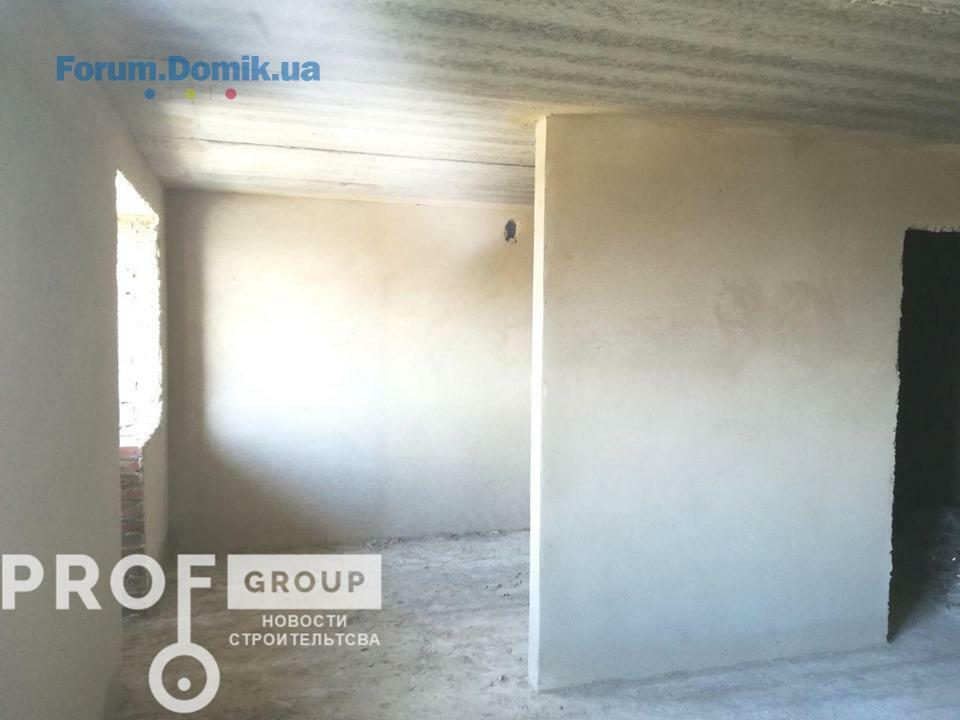

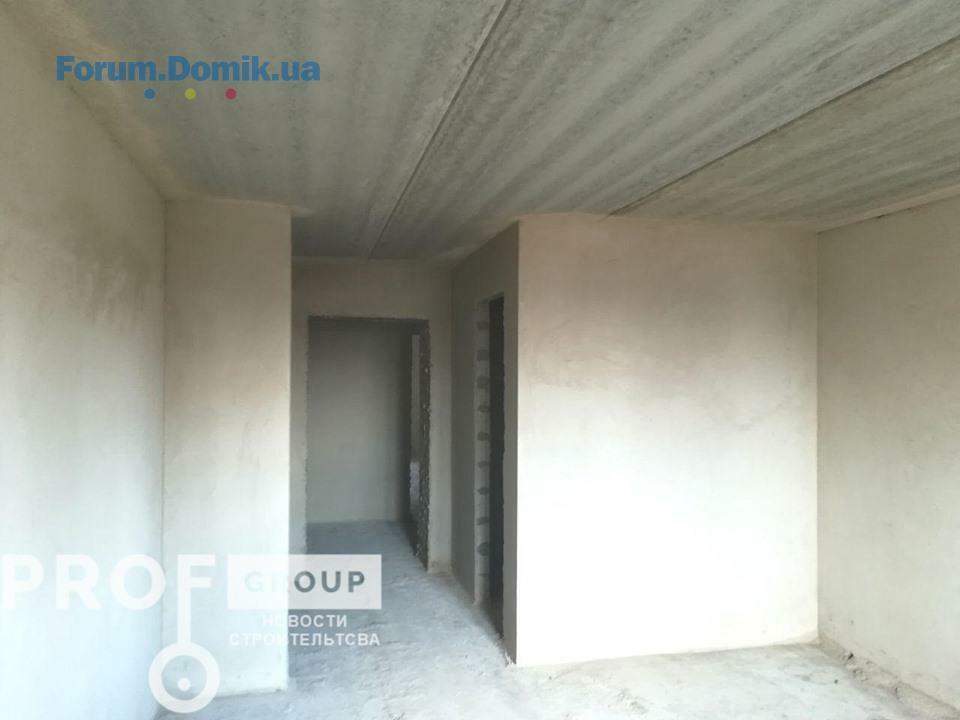

- ведутся работы по штукатурке стен поквартирно;
#недвижимость #строительство #Вышгород #Киевскаяобласть #рассрочка #Акция #Киевскоеморе #profgroup_realty #ЖКБорисоГлебский #новостройка #ЖКВышгорода #квартиры
С уважением, команда #ProfGroup!
Секция №2 (1 квартал 2019 года):
Парадное №1
- продолжаются работы по утеплению фасада дома;
Парадное №2
- продолжаются работы по утеплению фасада дома;
Секция №1 (4 квартал 2019 года):
Парадное №1
- продолжаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
- продолжаются работы по монтажу гидроизоляции на крыше дома;
- ведутся работы по штукатурке стен поквартирно;
#недвижимость #строительство #Вышгород #Киевскаяобласть #рассрочка #Акция #Киевскоеморе #profgroup_realty #ЖКБорисоГлебский #новостройка #ЖКВышгорода #квартиры
С уважением, команда #ProfGroup!
zhekas

Новачок
6
01 лютого 2011
11 лип 2019 08:48
В отделе продаж сообщили что ремонты во второй секции можно будет начинать лишь в следующем году. Правда ли это???
ЖК «Start Life»

Користувач
76
31 серпня 2017
15 лип 2019 14:05

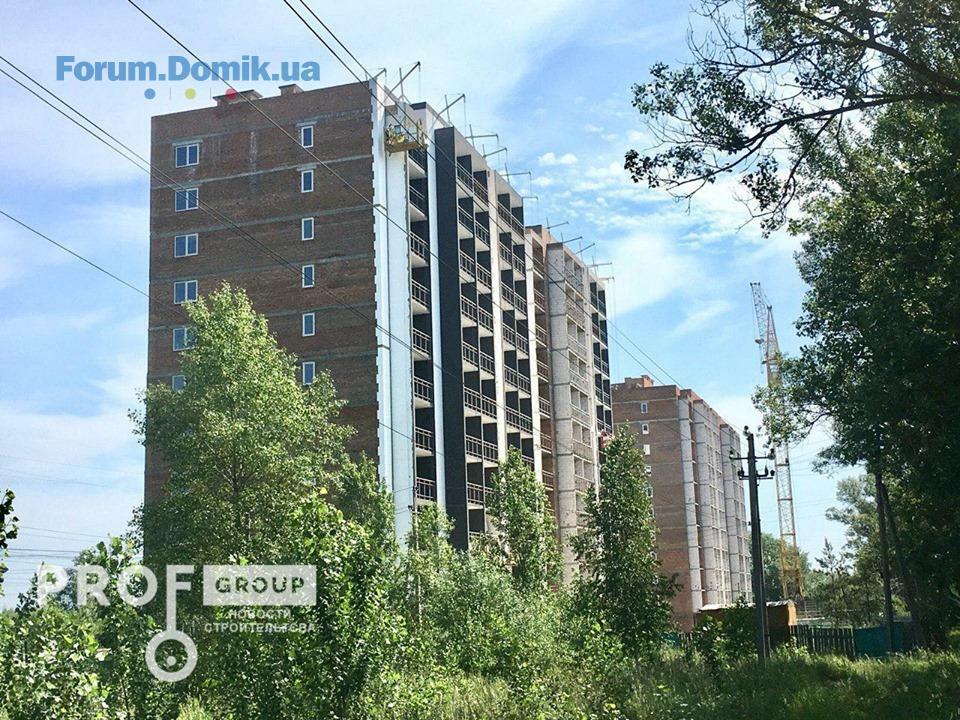

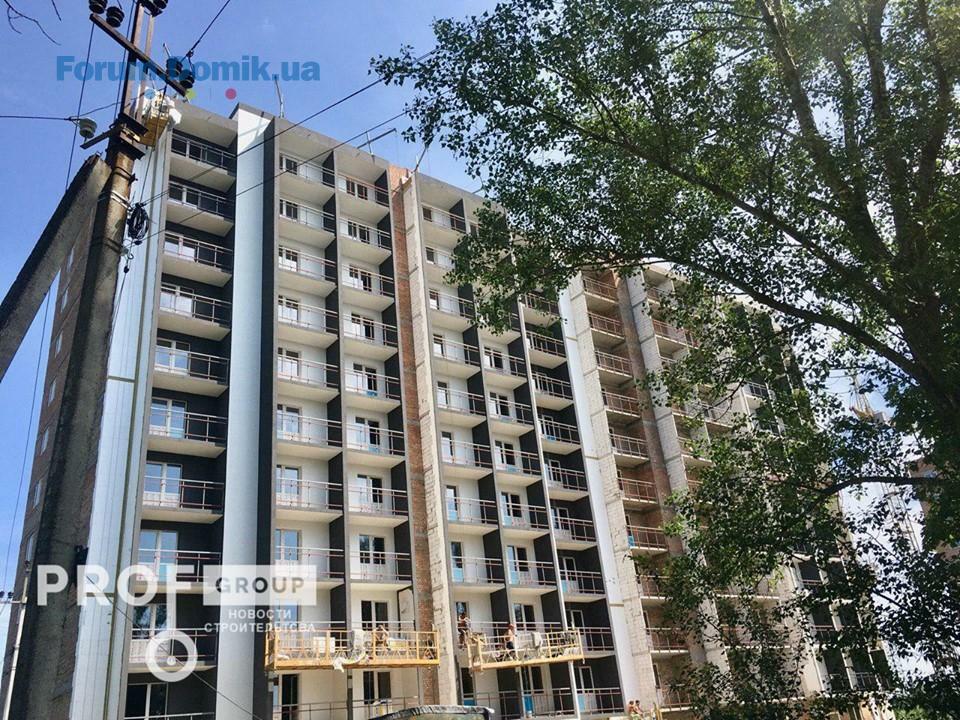

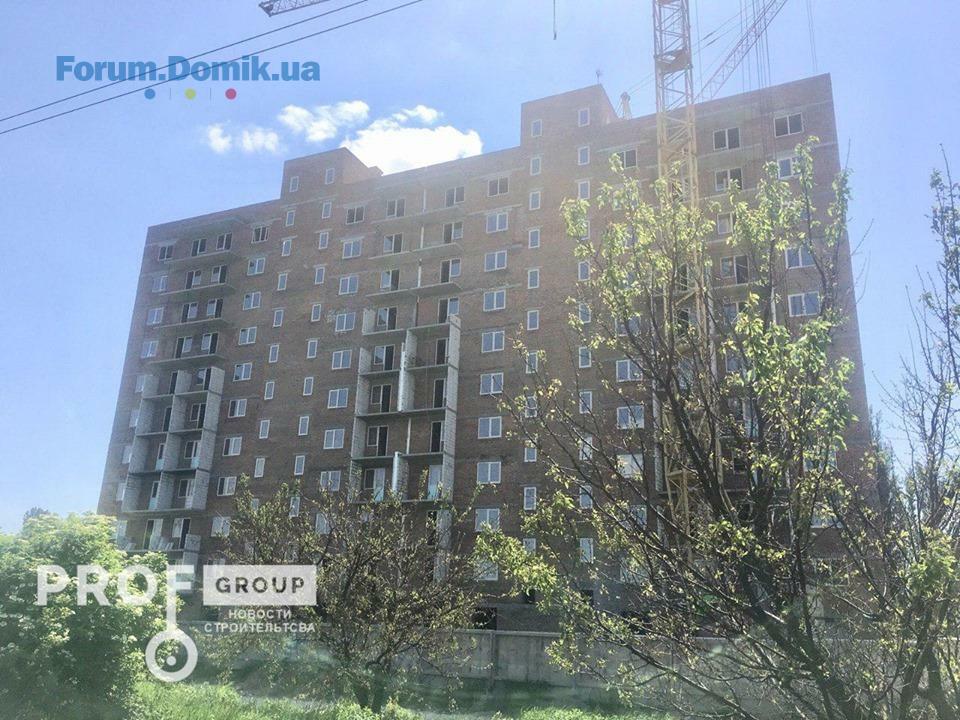

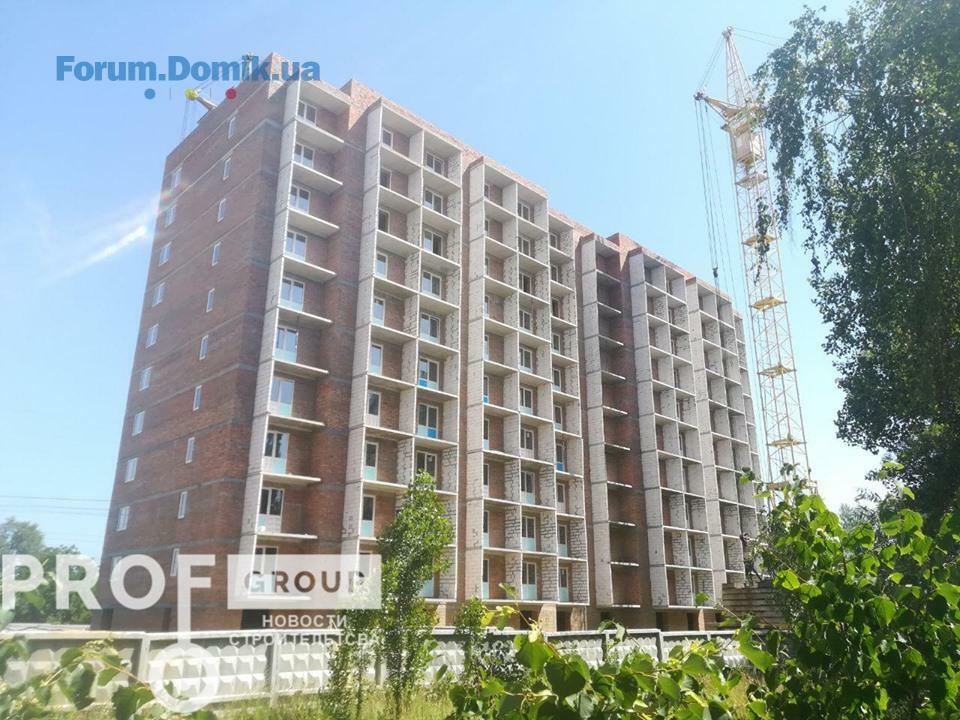

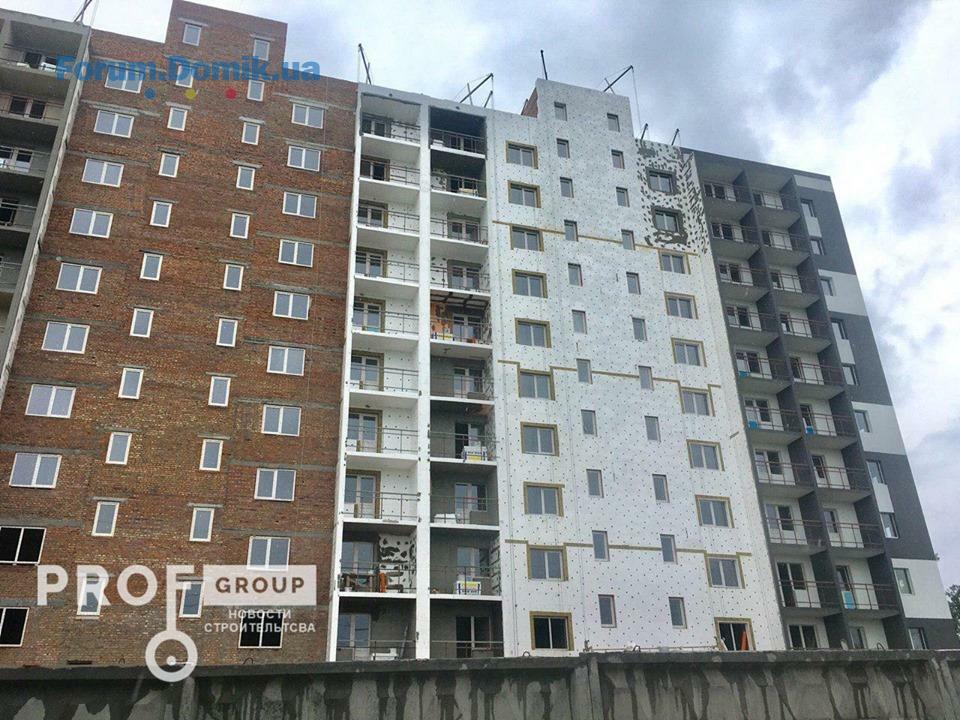

Новости строительства ЖК "Старт Лайф" 15.07.2019
🏗Секция №2 (1 квартал 2019 года):
Парадное №1
✅продолжаются работы по утеплению фасада дома;
Парадное №2
✅продолжаются работы по утеплению фасада дома;
🏗Секция №1 (4 квартал 2019 года):
Парадное №1

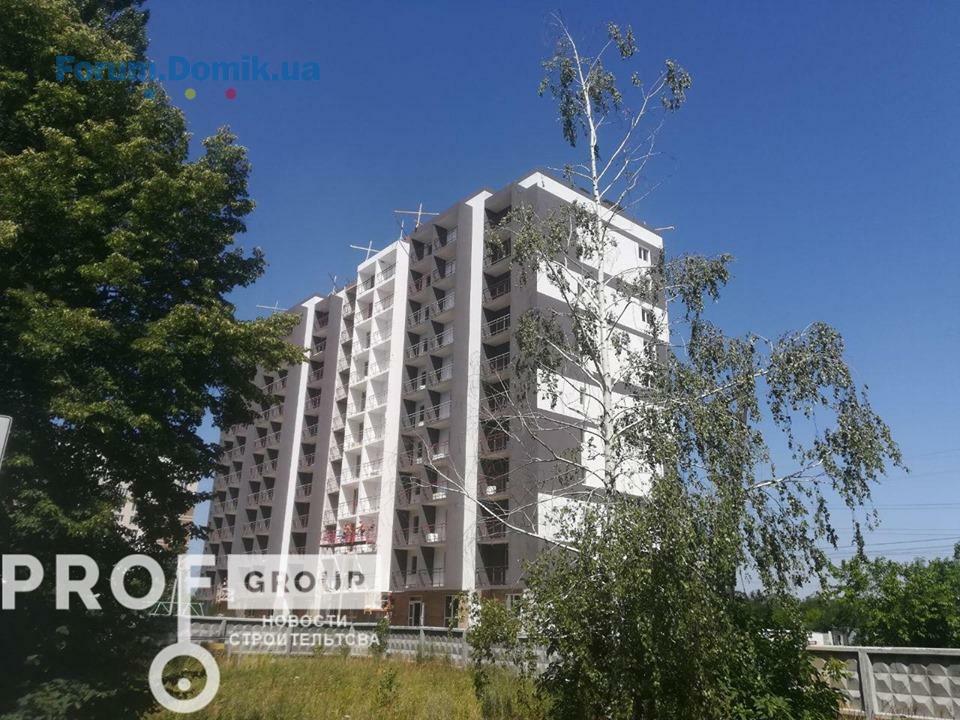

✅завершаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
✅завершаются работы по монтажу гидроизоляции на крыше дома;
✅ведутся работы по штукатурке стен поквартирно;
#недвижимость #строительство #Вышгород #Киевскаяобласть#рассрочка #Акция #Киевскоеморе #profgroup_realty#ЖКБорисоГлебский #новостройка #ЖКВышгорода #квартиры
С уважением, команда #ProfGroup!
🏗Секция №2 (1 квартал 2019 года):
Парадное №1
✅продолжаются работы по утеплению фасада дома;
Парадное №2
✅продолжаются работы по утеплению фасада дома;
🏗Секция №1 (4 квартал 2019 года):
Парадное №1
✅завершаются работы по монтажу гидроизоляции на крыше дома;
Парадное №2
✅завершаются работы по монтажу гидроизоляции на крыше дома;
✅ведутся работы по штукатурке стен поквартирно;
#недвижимость #строительство #Вышгород #Киевскаяобласть#рассрочка #Акция #Киевскоеморе #profgroup_realty#ЖКБорисоГлебский #новостройка #ЖКВышгорода #квартиры
С уважением, команда #ProfGroup!
Power0001

Новачок
6
30 липня 2019
30 лип 2019 00:27
Привет)
А чего нет новых фото по строительству ?
Товарищи соседи вы где? Как не зайду тишина
Дом #1 парадное 2
А чего нет новых фото по строительству ?
Товарищи соседи вы где? Как не зайду тишина
Дом #1 парадное 2
Tinysia
T
Новачок
7
17 лютого 2019
30 лип 2019 07:08
Тоже интересует этот вопрос? Где фото по строительству?
Kvercus
K
Гість
4
20 червня 2019
30 лип 2019 11:19
Доброго дня! На сайтй Профгруп є оновлення за 23 липня. Без фото. Утеплення фасаду. Всьо!!!
Kvercus
K
Гість
4
20 червня 2019
30 лип 2019 11:39
Цитата "Power0001":Привет)
А чего нет новых фото по строительству ?
Товарищи соседи вы где? Как не зайду тишина
Дом #1 парадное 2
На сайте компании она фраза - утепление фасада.
Сдача второй парадной - конец года (возможно)
Power0001

Новачок
6
30 липня 2019
30 лип 2019 11:47
Ребят у меня тут такой вопрос,не лун.юа и т.д. Было заявлено высота потолков 2.7 а щас говорят что 2.5
Не сильно это низкие потолки ?
Не сильно это низкие потолки ?
olena_tannerman
o
Користувач
21
04 грудня 2017
31 лип 2019 11:30
Цитата "Power0001":Привет)
Как не зайду тишина
Дом #1 парадное 2
А какая активность нужна? Не понимаю. Мне достаточно, что застройщик регулярно обновляет фото, пока выплачивали, ездили каждый месяц, видели, что активно проходят работы. Сын знакомой у этого же застройщика купил квартиру, все норм, документы на строительство в порядке.
ЖК «Start Life»

Користувач
76
31 серпня 2017
02 серп 2019 07:13

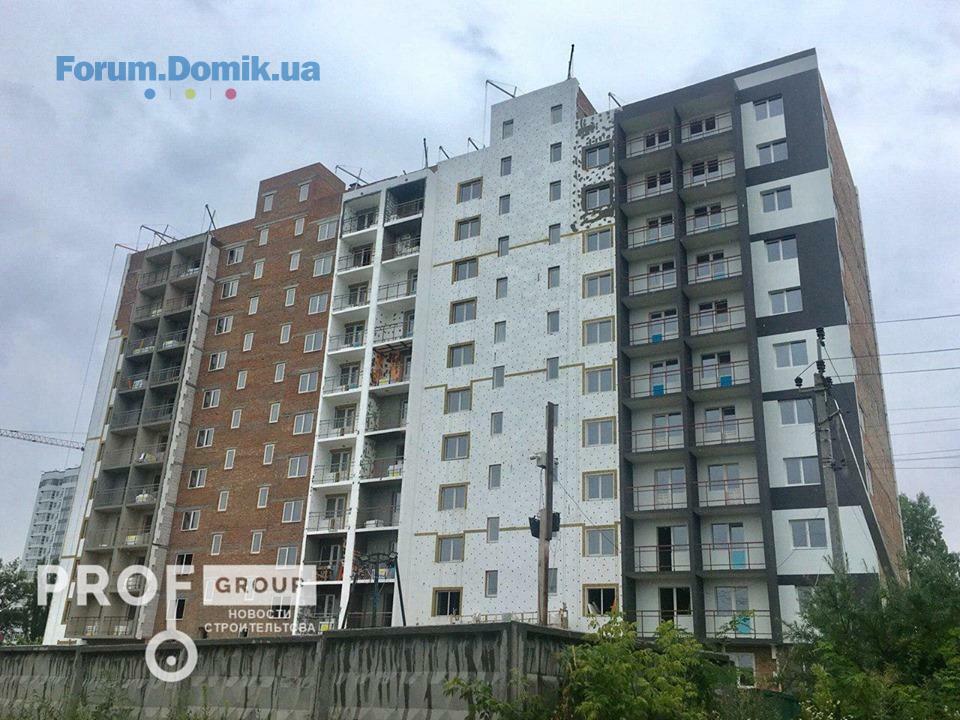

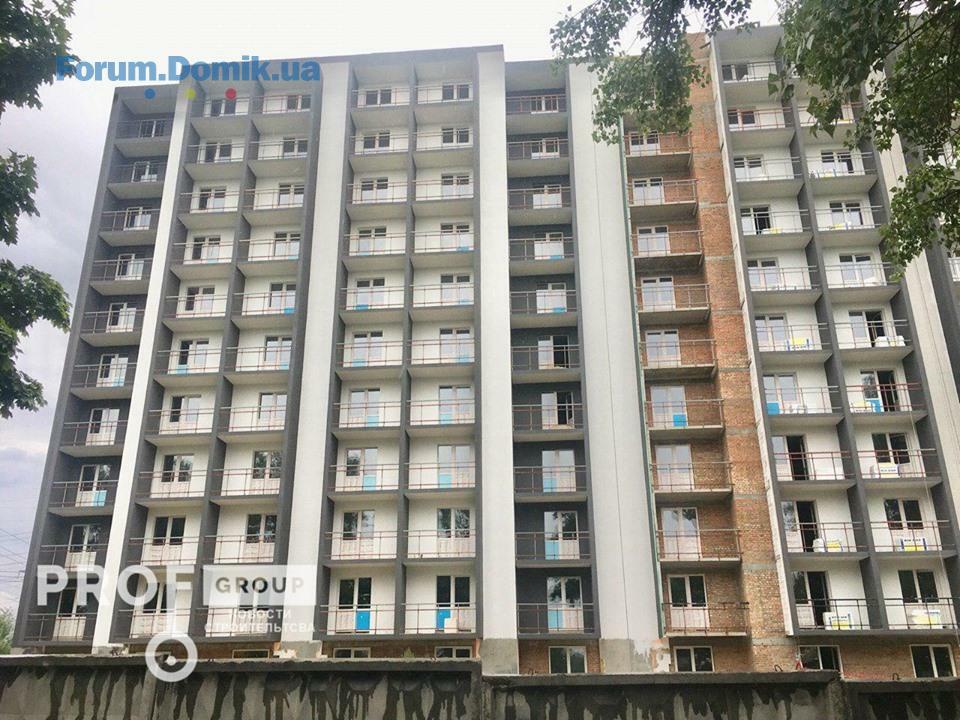

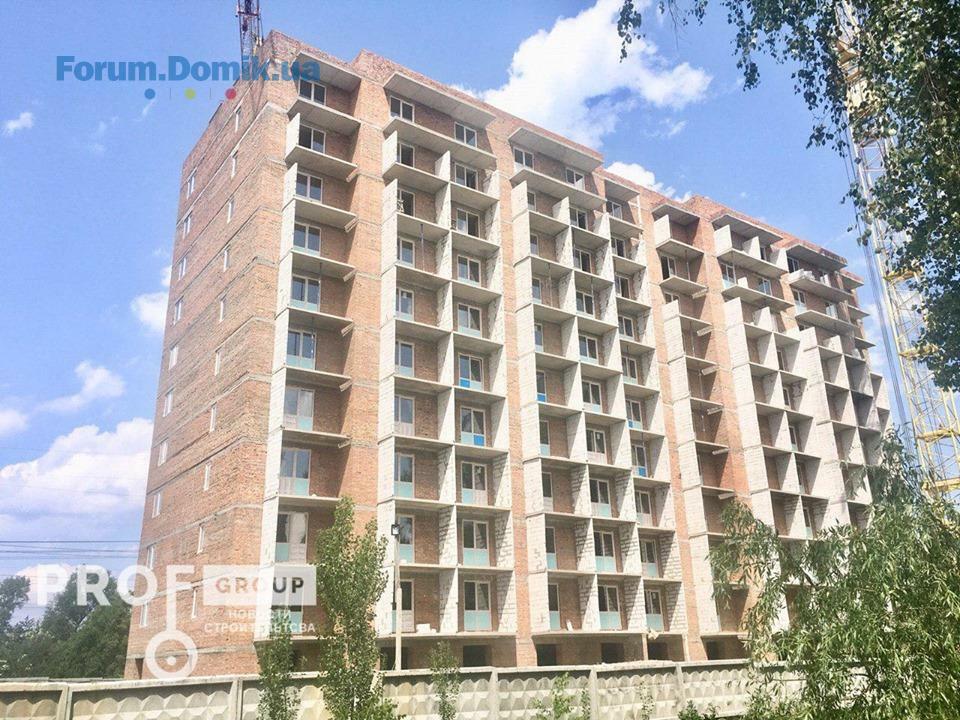

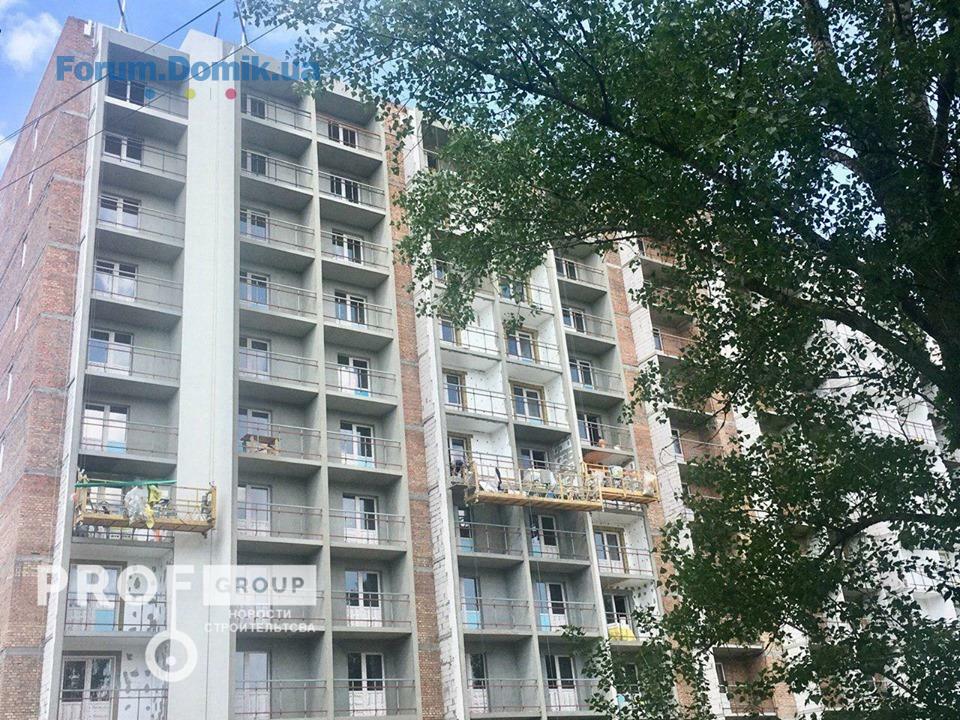

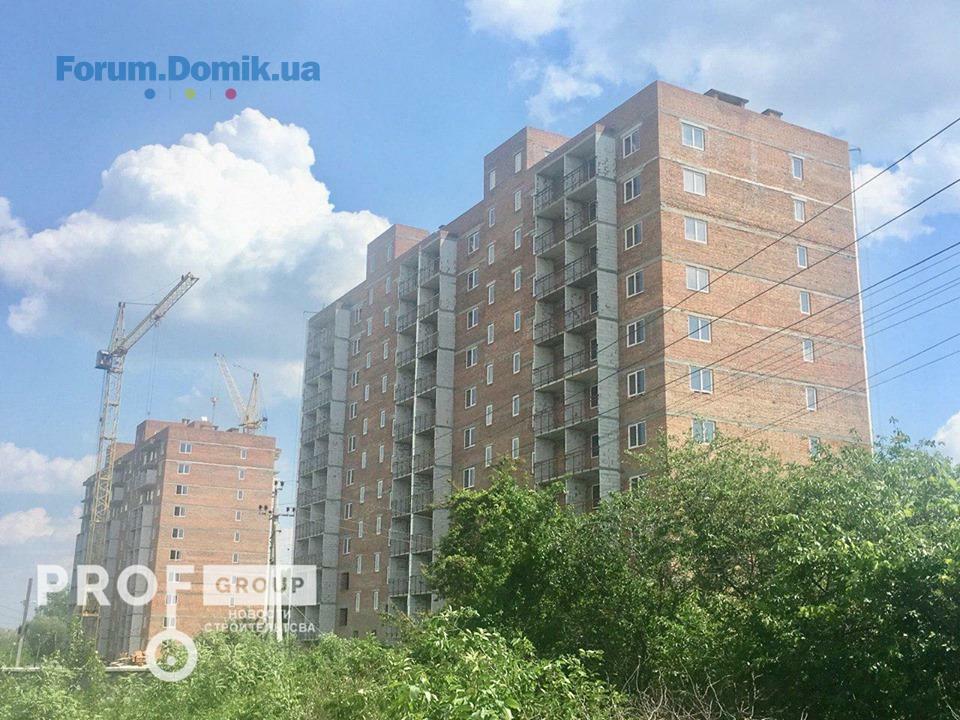

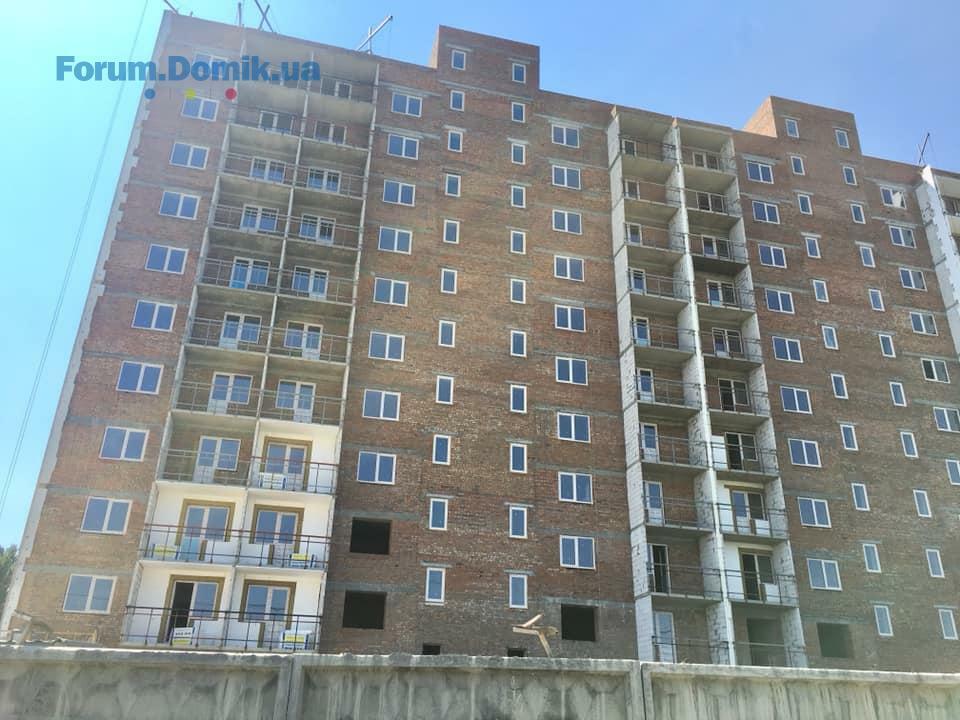

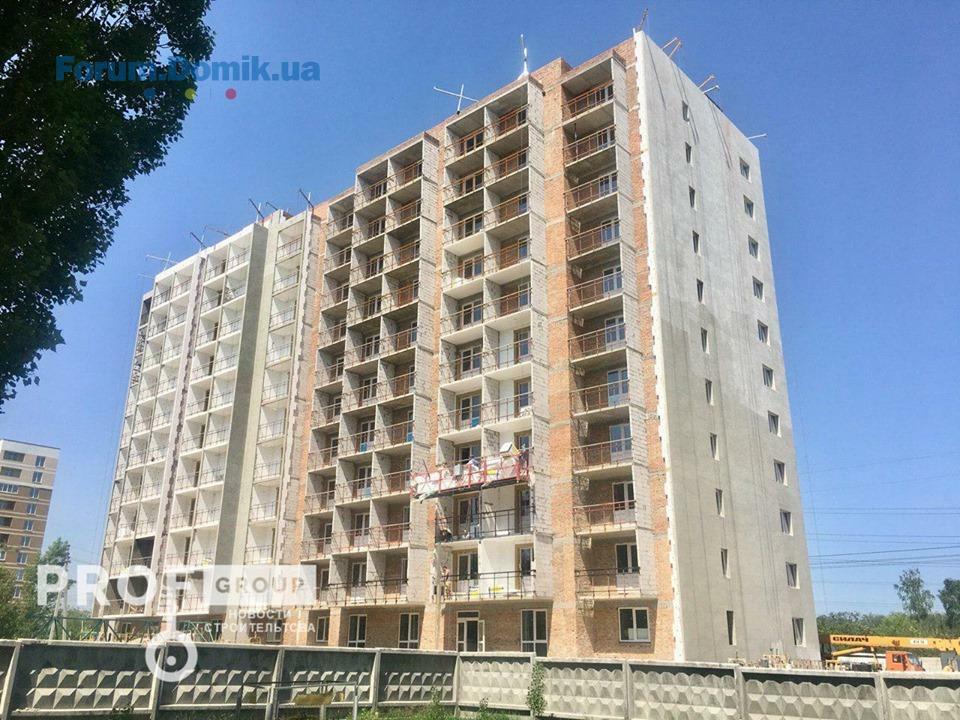

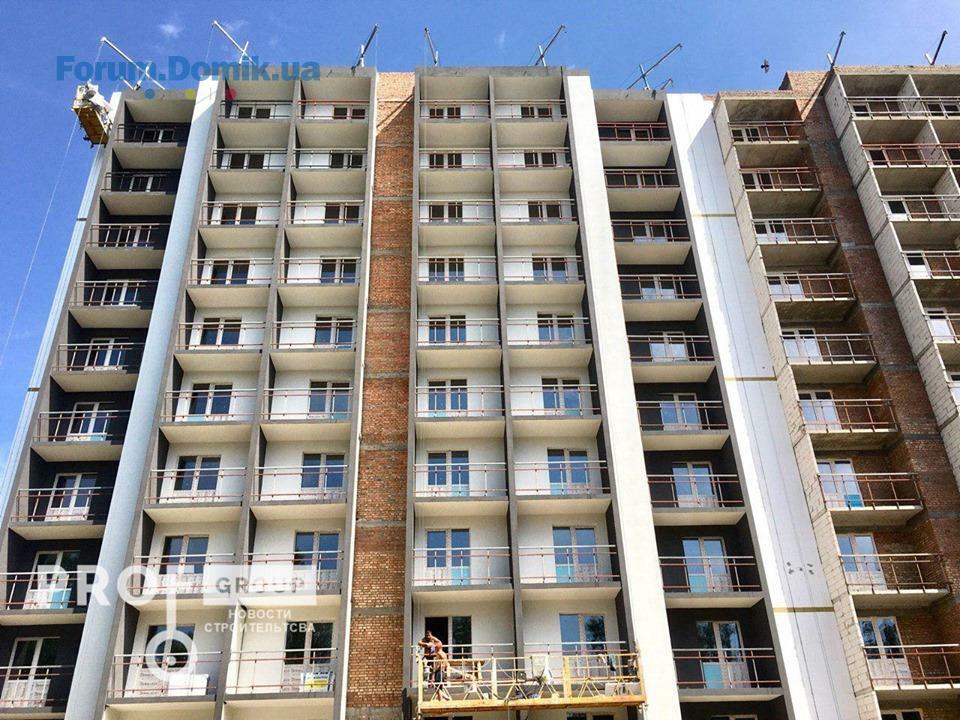

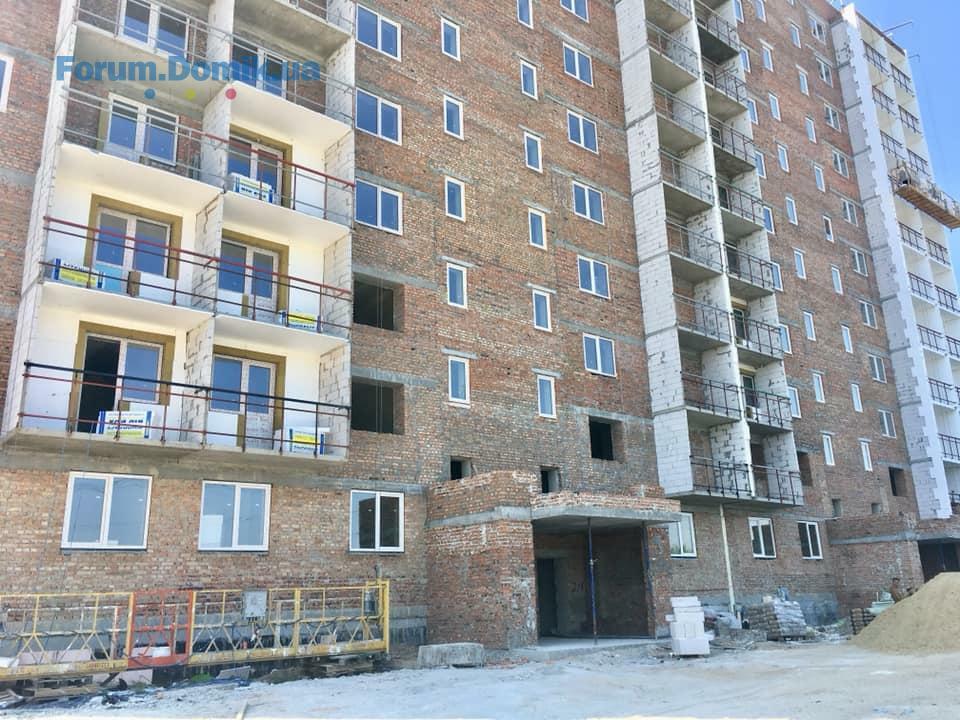

Новости строительства ЖК "Старт Лайф" 29.07.2019
Секция №2 (1 квартал 2019 года):
Парадное №1

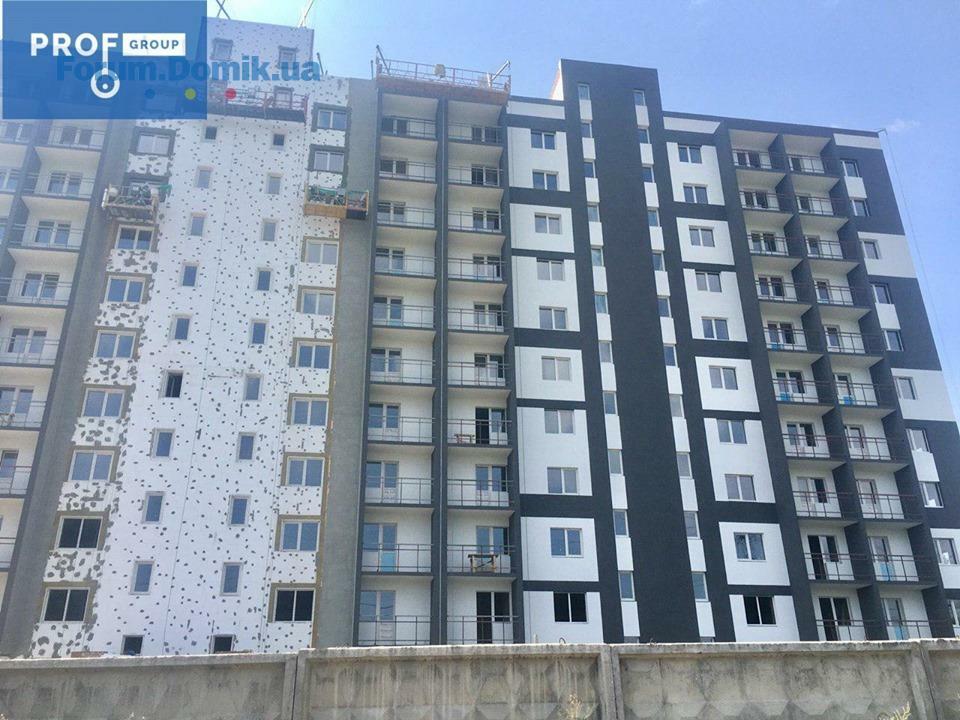

-продолжаются работы по утеплению фасада дома;
Парадное №2
-продолжаются работы по утеплению фасада дома;
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по монтажу гидроизоляции на крыше дома;
Парадное №2
-завершены работы по монтажу гидроизоляции на крыше дома;
-завершаются работы по штукатурке стен поквартирно на 7-8 этажах.
С уважением, команда #ProfGroup!
Секция №2 (1 квартал 2019 года):
Парадное №1
-продолжаются работы по утеплению фасада дома;
Парадное №2
-продолжаются работы по утеплению фасада дома;
Секция №1 (4 квартал 2019 года):
Парадное №1
-завершены работы по монтажу гидроизоляции на крыше дома;
Парадное №2
-завершены работы по монтажу гидроизоляции на крыше дома;
-завершаются работы по штукатурке стен поквартирно на 7-8 этажах.
С уважением, команда #ProfGroup!

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Старт | bUd Development | Київ, вул. Шолуденка, 3029.071 238
- ЖК Green Life Irpin | Ірпінь, вул. Мечникова, 10229.071
- ЖК Голосіївська Долина | Строй Сіті Development | Київ, вул. Холодноярська (Кайсарова), 7/929.074 978
- ЖК Central Hills | LEV Development | Київ, пров. Лисогірський, 2029.07102
- ЖК Ревуцький | ДБК-ЖИТЛОБУД | Київ, вул. Ревуцького, вул. Вишняківська29.071 804
- ЖК Obolon Plaza | Dragon Capital | Київ, вул. Героїв полку «Азов», просп. Оболонський29.0716
- ЖК Rusaniv Residence | Perfect Group, Citex Development | Київ, вул. Сверстюка, 5428.07497
- ЖК Krona Park II | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола27.071 931
- ЖК Лісовий квартал | Alliance Novobud | Бровари, вул. Київська, вул. Чорновола27.0720 081
- ЖК Лавандовий | Alliance Novobud | Бровари, вул. В'ячеслава Чорновола27.07193
- Чи варто зараз купувати нерухомість?29.074 567
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- Лифт в частном доме28.057
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- ЖК на Спортивній | Львів, вул. Спортивна | Галжитлобуд18.074
- ЖК Четыре Сезона | Будова | Одесса, просп. Гагарина, 1917.0710
- ЖК Sakura | Свалява, пров. Достоєвського, 409.074
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Какие лаки лучше всего использовать для деревянных полов?24.069
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061
- Детектор радона для дома, квартиры, офиса, гаража13.051

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
