Цитата "klex":На КТК обіцяли декілька речей.
1. Всі вікна в першій секції будуть готові до кінця минулого тижня. Поки не видно.
2. Здати в строк першу секцію. Поки що строк не прийшов. Див. п. 3.
3. Найголовніше. Обіцяли скинути план (як попередній для зіставлення, так і на майбутнє) будівельних робіт, щоб інвестори могли перевіряти його з реальністю. Цей план може запитати будь-який інвестор, надіюся, що його зроблять раніше, ніж добудується будинок
А куди обіцяли скинути план будівельних робіт ? На пошту кожного з інвесторів , чи тільки тим хто був на КТК?Чи просто треба особисто звернутися до відділу продаж ? І коли приблизно вони сказали це має статися ( складання/скидання плану)? Дякую.
Domik-Inform
forum bot
11 482
03 квітня 2017
02 квіт 2019 23:06
klex
Новачок
9
25 грудня 2018
08 квіт 2019 10:23
Цитата "Medvedzyanya ":А куди обіцяли скинути план будівельних робіт ? На пошту кожного з інвесторів , чи тільки тим хто був на КТК?Чи просто треба особисто звернутися до відділу продаж ? І коли приблизно вони сказали це має статися ( складання/скидання плану)? Дякую.
Зверніться у відділ постсервісу (чи як він там називається?), вони вам скинуть, коли все буде готово.
Коли? Сказали, що в них все вже було. Пізніше пообіцяли на минулому тижні. Навіть з цим щось в них з строками не те
SAGA Development
SD
Старожил
807
02 квітня 2018
09 квіт 2019 08:42
Цитата "Medvedzyanya ":
А куди обіцяли скинути план будівельних робіт ? На пошту кожного з інвесторів , чи тільки тим хто був на КТК?Чи просто треба особисто звернутися до відділу продаж ? І коли приблизно вони сказали це має статися ( складання/скидання плану)? Дякую.
Доброго дня! Із актуальним графіком будівельних робіт можна ознайомитися у відділі продажу або ж запросити інформацію через відділ сервісу.
SAGA Development
SD
Старожил
807
02 квітня 2018
10 квіт 2019 11:52
Раді повідомити про оновлення статусу з будівництва SAN FRANCISCO Creative House!
Перша черга: Триває цегляна кладка - готовність 97%. Монтаж вікон на 13 поверсі. Завершено монолітні роботи.
Друга черга: У секції 2.2 тривають роботи з улаштування вертикальних елементів 16 поверху, завершено влаштування горизонтальної плити на 15 поверсі. На 12 поверсі розпочато кладку стін та перегородок - готовність 17%.
Третя черга: Завершено монолітні роботи у секції 3.4, монолітні роботи у секції 3.5 виконано на 59%. Триває монтаж світлопрозорих огороджуючих конструкцій, влаштування вітражних фасадів - готовність 32%.
Будівництво - 65%
Каркас - 87%
Цегляна кладка - 73%
Фасад - 26%
Вікна - 30%
Фасад - 21%
Більш детально зходом будівельних робіт ви можете ознайомитися переглянувши фотозвіт:
Перша черга: Триває цегляна кладка - готовність 97%. Монтаж вікон на 13 поверсі. Завершено монолітні роботи.
Друга черга: У секції 2.2 тривають роботи з улаштування вертикальних елементів 16 поверху, завершено влаштування горизонтальної плити на 15 поверсі. На 12 поверсі розпочато кладку стін та перегородок - готовність 17%.
Третя черга: Завершено монолітні роботи у секції 3.4, монолітні роботи у секції 3.5 виконано на 59%. Триває монтаж світлопрозорих огороджуючих конструкцій, влаштування вітражних фасадів - готовність 32%.
Будівництво - 65%
Каркас - 87%
Цегляна кладка - 73%
Фасад - 26%
Вікна - 30%
Фасад - 21%
Більш детально зходом будівельних робіт ви можете ознайомитися переглянувши фотозвіт:
klex
Новачок
9
25 грудня 2018
10 квіт 2019 13:02
Цитата:Друга черга: У секції 2.2 тривають роботи з улаштування вертикальних елементів 16 поверху, завершено влаштування горизонтальної плити на 15 поверсі. На 12 поверсі розпочато кладку стін та перегородок - готовність 17%.
Хммм. Цей статус за 10.04.2019.
А ось за 15.03.2019 (пройшов без 5 днів місяць):
Цитата:Друга черга: У секції 2.2 тривають роботи з улаштування вертикальних елементів 16 поверху, завершено влаштування горизонтальної плити на 15 поверсі. На 11 поверсі виконали кладку стін та перегородок. У секції 2.1 триває монтаж світлопрозорих огороджуючих конструкцій - роботи виконано на 27%. Установку вертикальних стояків опалення та вентиляції виконано на 5%.
Тобто за місяць зроблено аж... 17% перегородок на одному поверсі. Чомусь мені здається, що частинку будинку вже обліпили мінватою, ні? І ніяких внутрішніх робіт не було хіба? SAGA, можете, будь ласка, писати детальніше і не копіювати, як то кажуть на "відстаньте", попередні повідомлення? Інвесторам справді цікаво бачити хід будівництва
SAGA Development
SD
Старожил
807
02 квітня 2018
12 квіт 2019 08:35

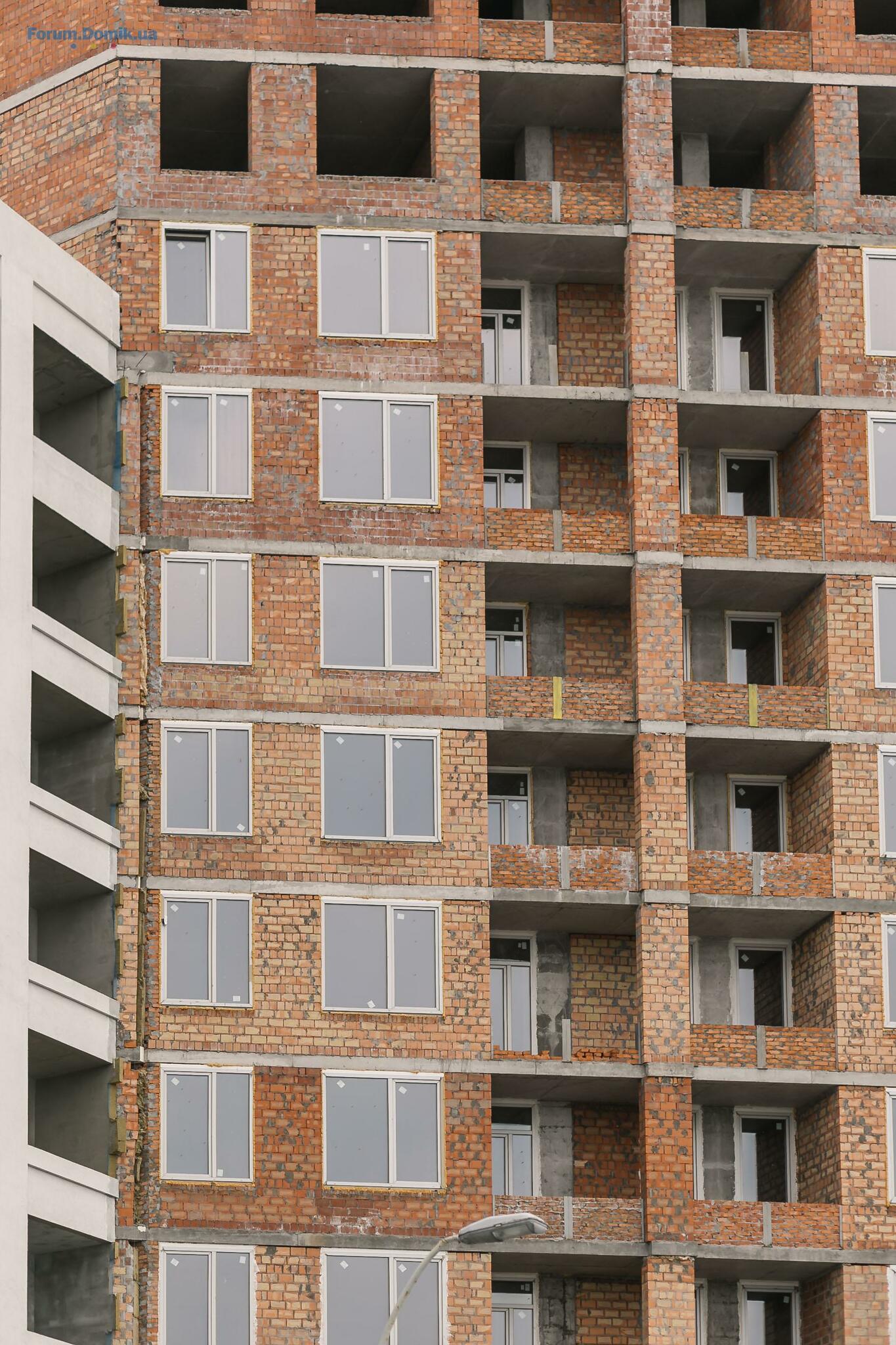

У першій черзі ЖК San Francisco зовнішню цегляну кладку виконано на 97%. Не закладені тільки стіни для подачі матеріалів і роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 95% — проходять роботи з перепланувань. Будівельники займаються кладкою на даху. Завершені роботи з улаштування покрівлі у секції 1.3.
Тривають роботи з утеплення балконів — готовність 20%. Монтаж світлопрозорих огороджуючих конструкцій виконано до 13 поверху.
Триває монтаж стояків — готовність 50%, ведуться роботи по монтажу каналів димовидалення в секції 1.2. Роботи виконані на 80%.
У другій черзі завершено роботи з кладки цегли у секції 2.1, у секції 2.2 кладку виконано на 12 поверсі. На 13 поверсі роботи виконані на 40%.
Вікна змонтовані на 90%, не закриті віконні отвори сходової клітки. Тривають роботи з утеплення мінеральною ватою — готовність 50%. Завершено утеплення балконів.
У третій черзі на 61% виконані монолітні роботи у секції 3.5. На першому поверсі кладуть цегляну кладку. Вікна змонтовано на 30%.
Займаємося влаштуванням вітражних фасадів. Їх готовність 32%.
Тривають роботи з утеплення балконів — готовність 20%. Монтаж світлопрозорих огороджуючих конструкцій виконано до 13 поверху.
Триває монтаж стояків — готовність 50%, ведуться роботи по монтажу каналів димовидалення в секції 1.2. Роботи виконані на 80%.
У другій черзі завершено роботи з кладки цегли у секції 2.1, у секції 2.2 кладку виконано на 12 поверсі. На 13 поверсі роботи виконані на 40%.
Вікна змонтовані на 90%, не закриті віконні отвори сходової клітки. Тривають роботи з утеплення мінеральною ватою — готовність 50%. Завершено утеплення балконів.
У третій черзі на 61% виконані монолітні роботи у секції 3.5. На першому поверсі кладуть цегляну кладку. Вікна змонтовано на 30%.
Займаємося влаштуванням вітражних фасадів. Їх готовність 32%.
Medvedzyanya
Користувач
49
21 червня 2018
12 квіт 2019 22:44
SAGA, дякую за детальний та актуальний на сьогодні перелік виконаних робіт !
Domik-Inform
forum bot
11 482
03 квітня 2017
16 квіт 2019 21:17
Domik-Inform
forum bot
11 482
03 квітня 2017
24 квіт 2019 08:30
Покупатели квартир в ЖК San Francisco Creative House получат в подарок дизайн-проект
Предложение распространяется на трехкомнатные квартиры площадью 95 кв. м.
Предложение распространяется на трехкомнатные квартиры площадью 95 кв. м.
SAGA Development
SD
Старожил
807
02 квітня 2018
06 трав 2019 08:47

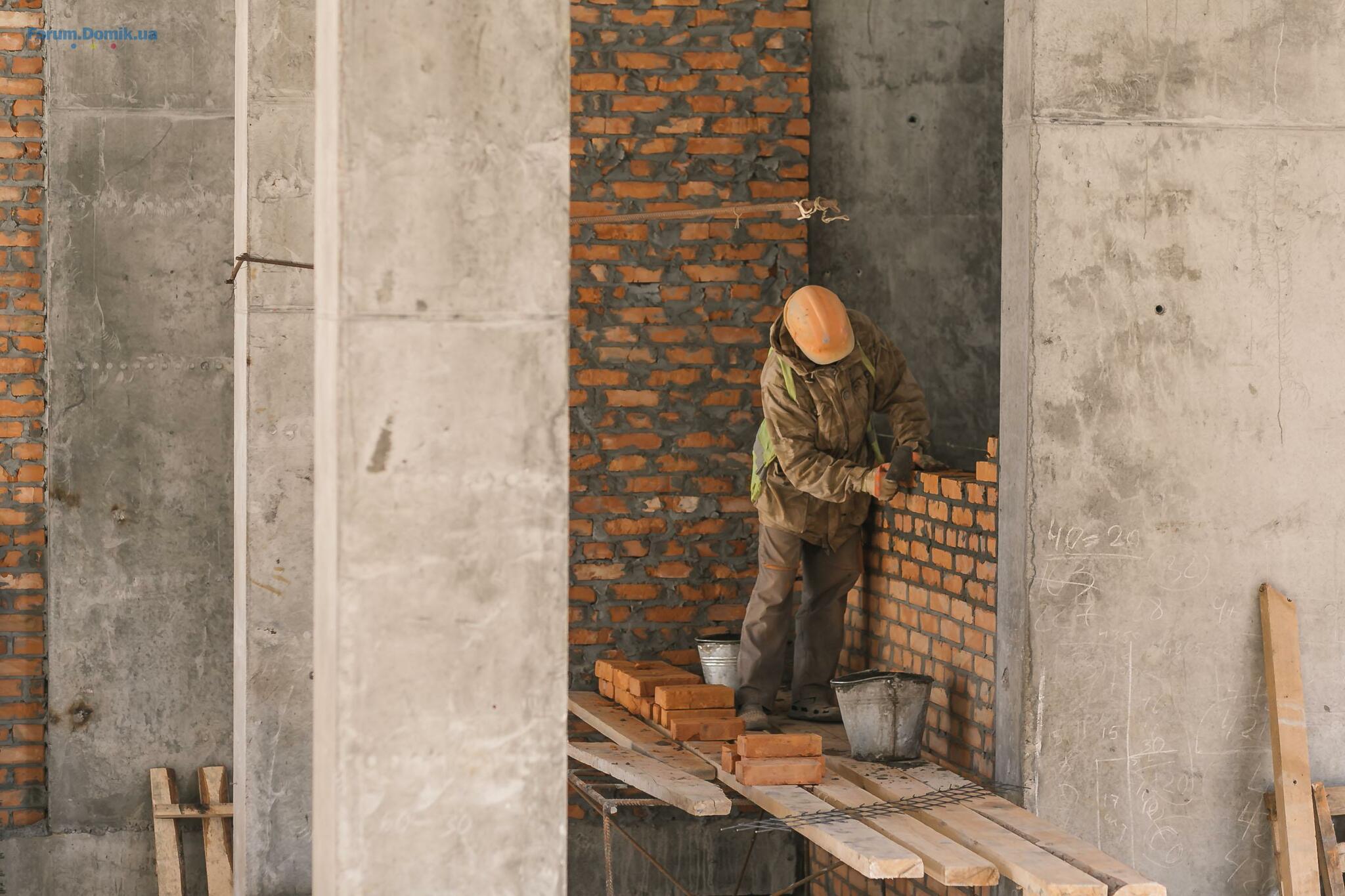

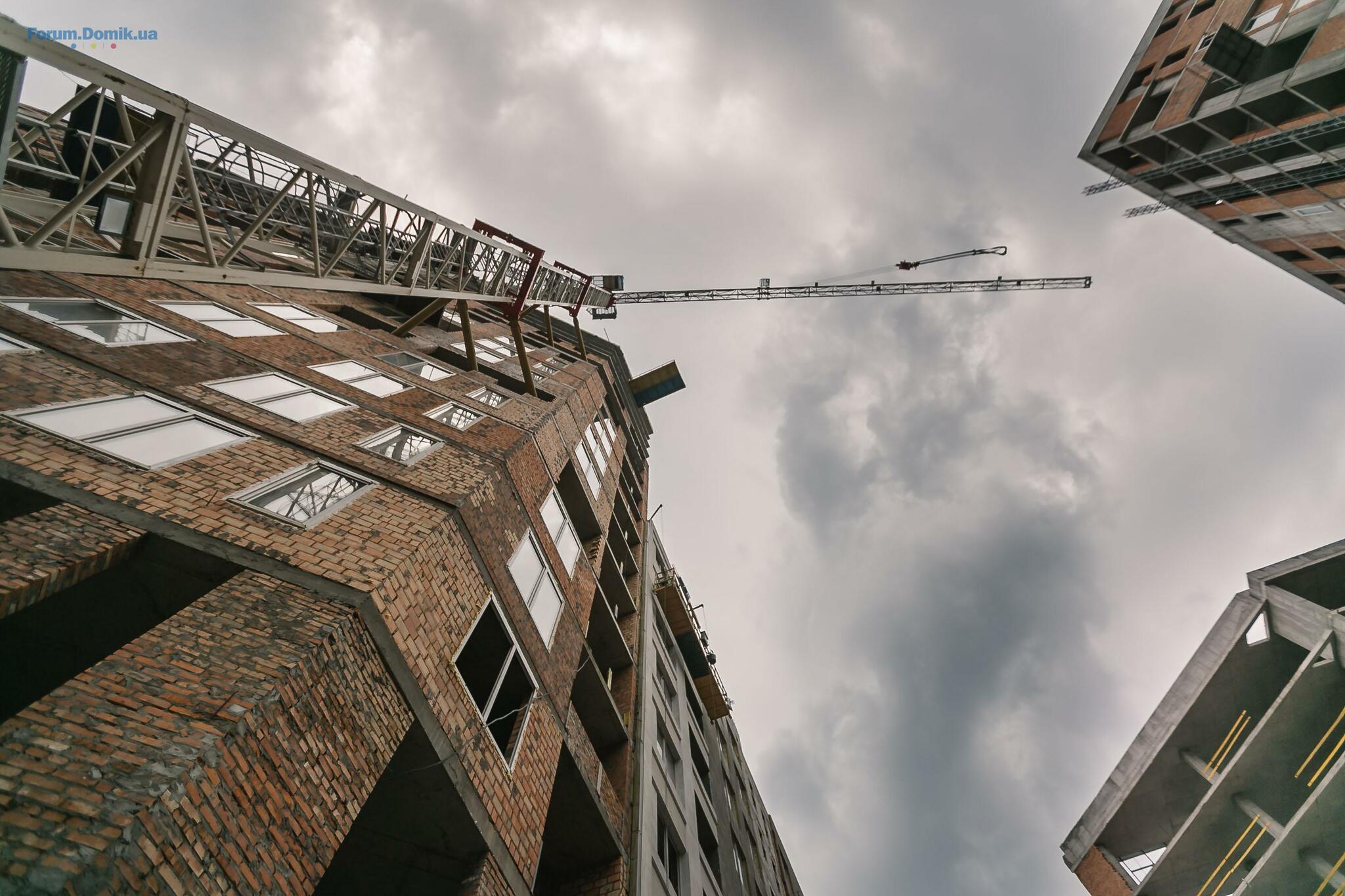

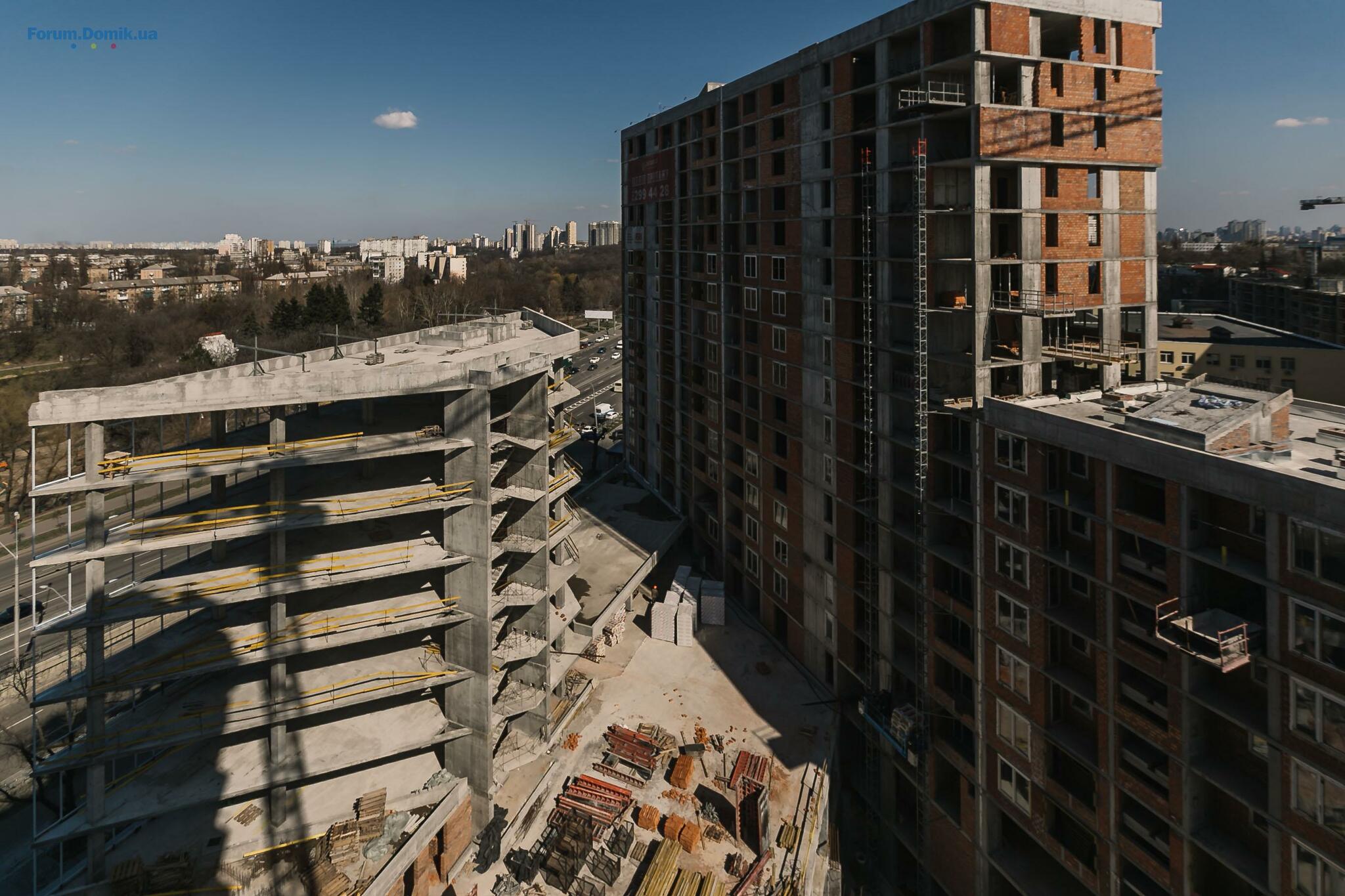

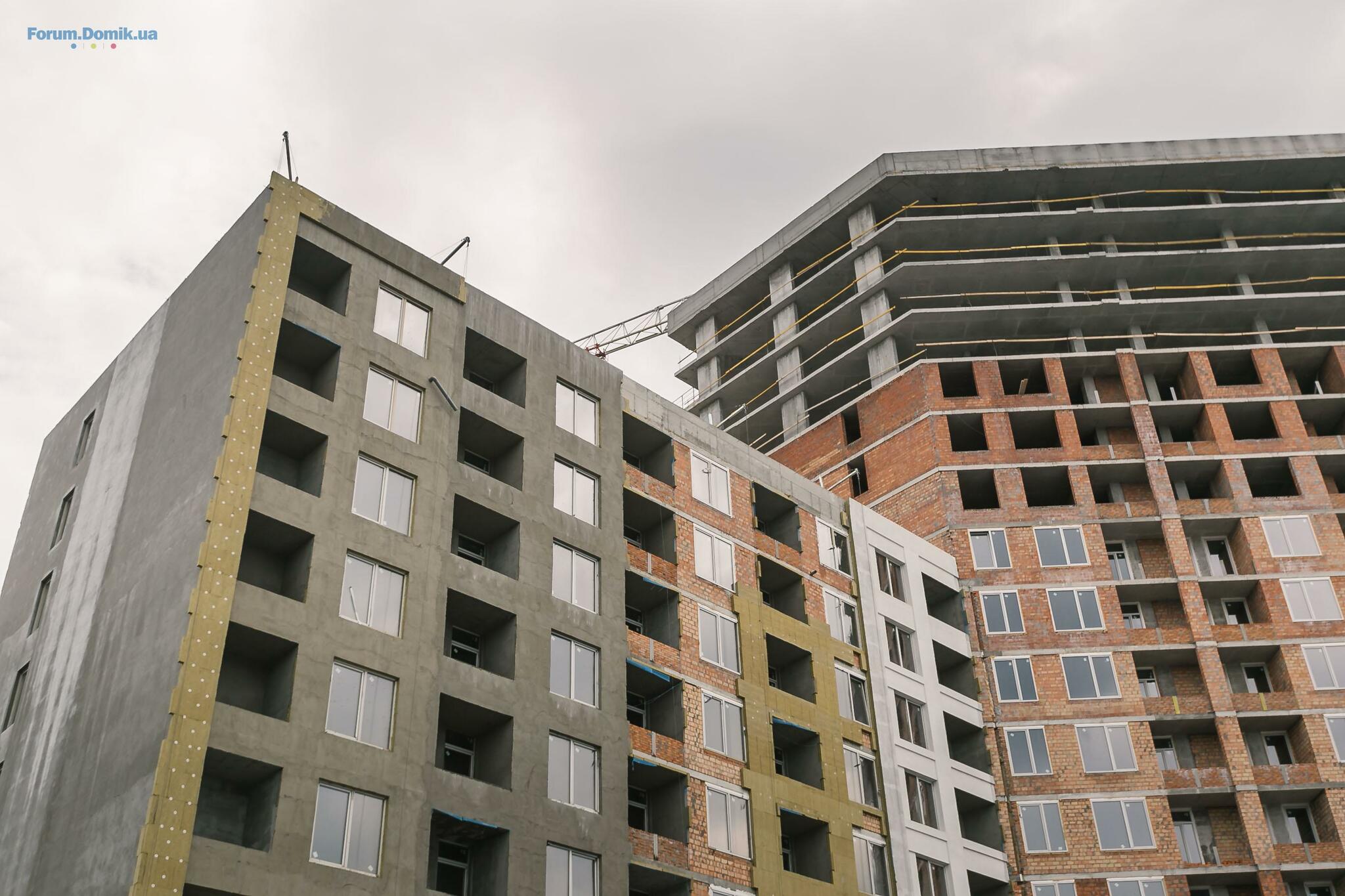

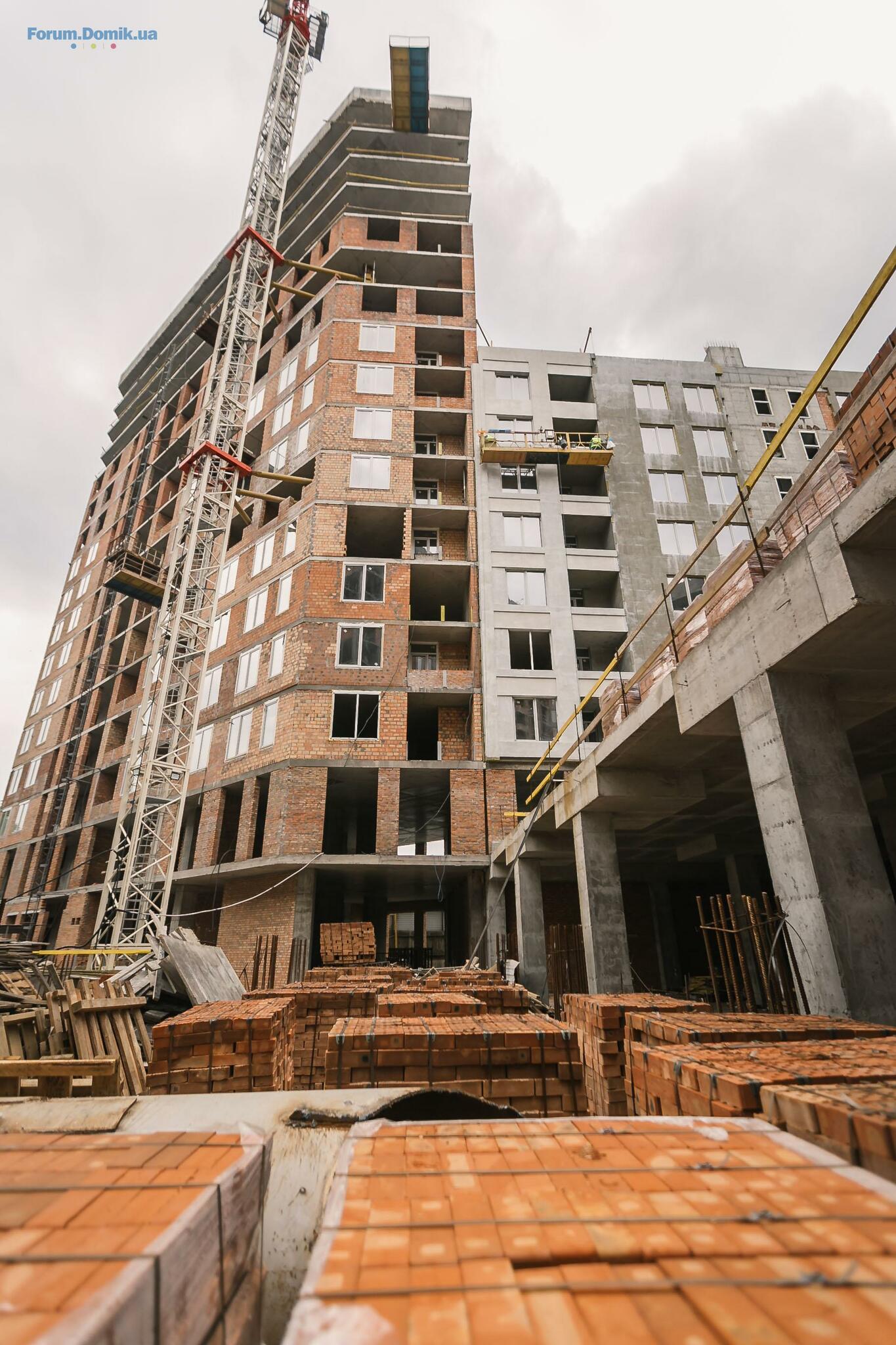

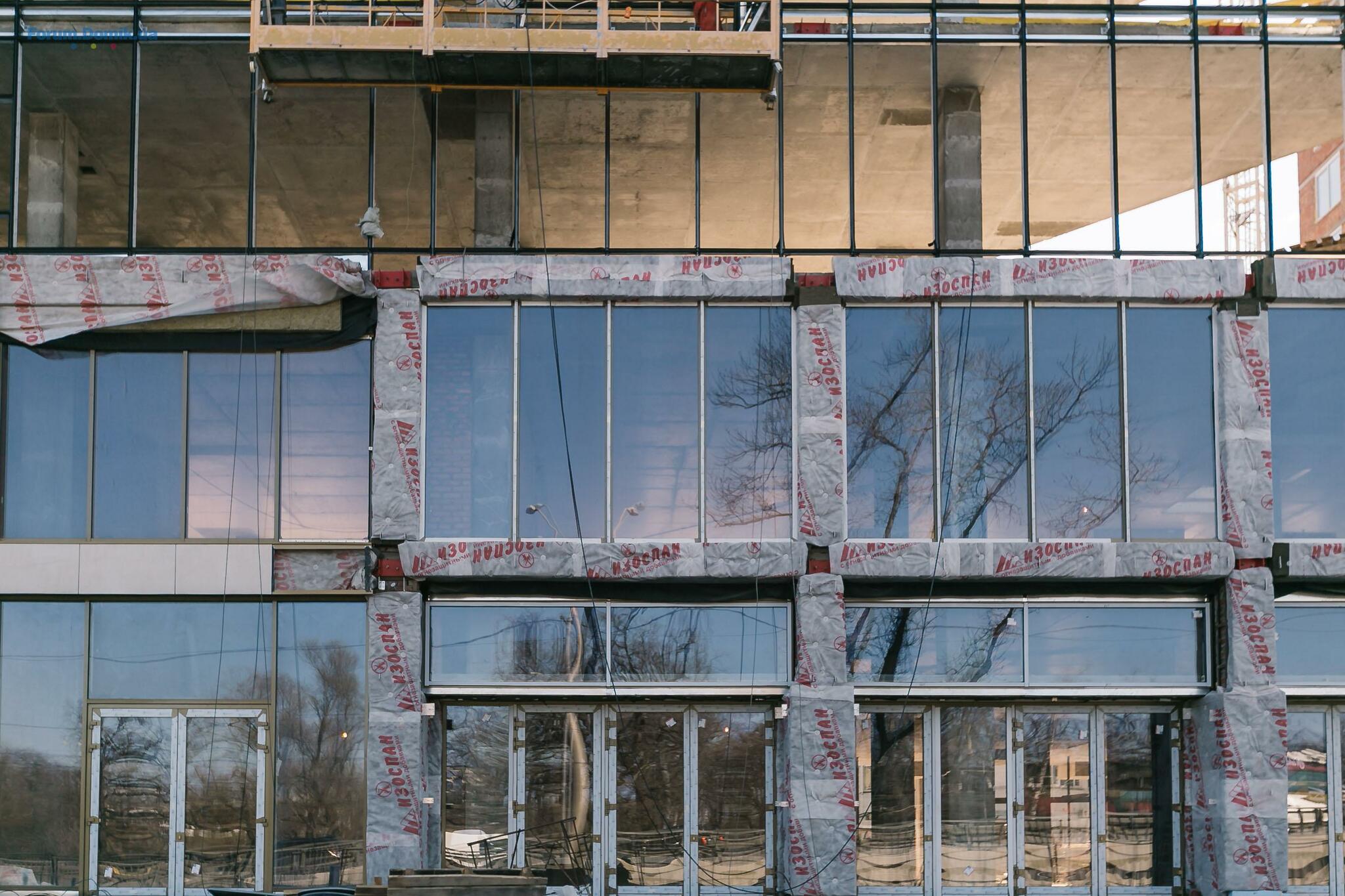

Новини будівництва житлового комплексу SAN FRANCISCO Creative House!
Перша черга
Цегляна кладка: зовнішню кладку виконано на 97%. Не закладені стіни для подачі матеріалів і роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 95% - проходять роботи з перепланувань. Триває кладка на даху.
Покрівля: завершено роботи у секції 1.3.

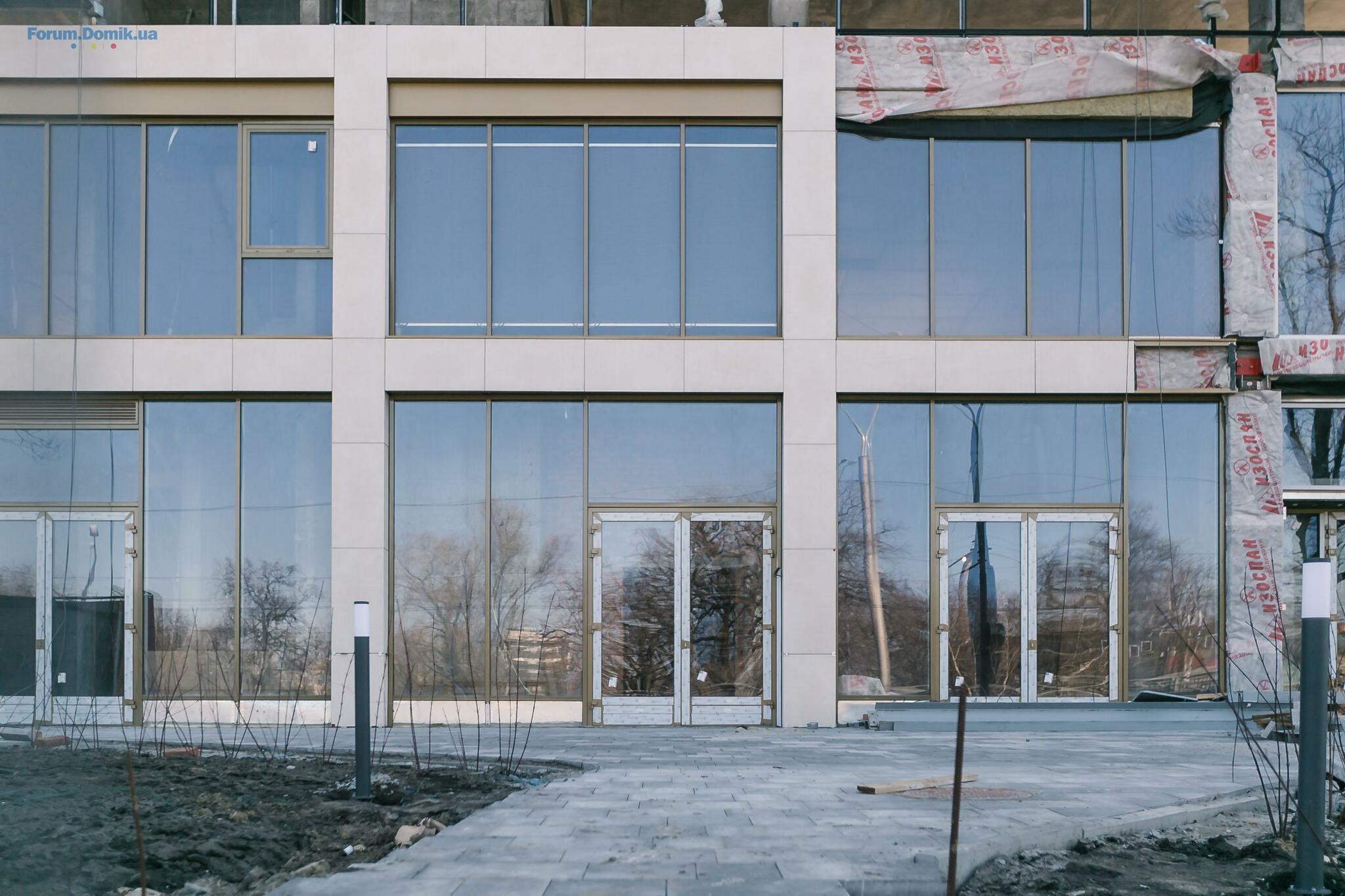

Фасад: тривають роботи з утеплення балконів - готовність 30%.
Монтаж світлопрозорих огороджуючих конструкцій: роботи виконано до 14 поверху.
Водопровід і каналізація: триває монтаж стояків - готовність 50%.
Опалення та вентиляція: ведуться роботи по монтажу каналів димовидалення в секції 1.2 - готовність 80%.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 12 поверсі, тривають роботи на 13 поверсі - готовність 90%.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 90%, не закриті віконні отвори сходової клітки.
Фасад: тривають роботи з утеплення мінеральною ватою - готовність 50%. Завершено утеплення балконів.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 61%.
Цегляна кладка: роботи проходять на 1-му поверсі.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.

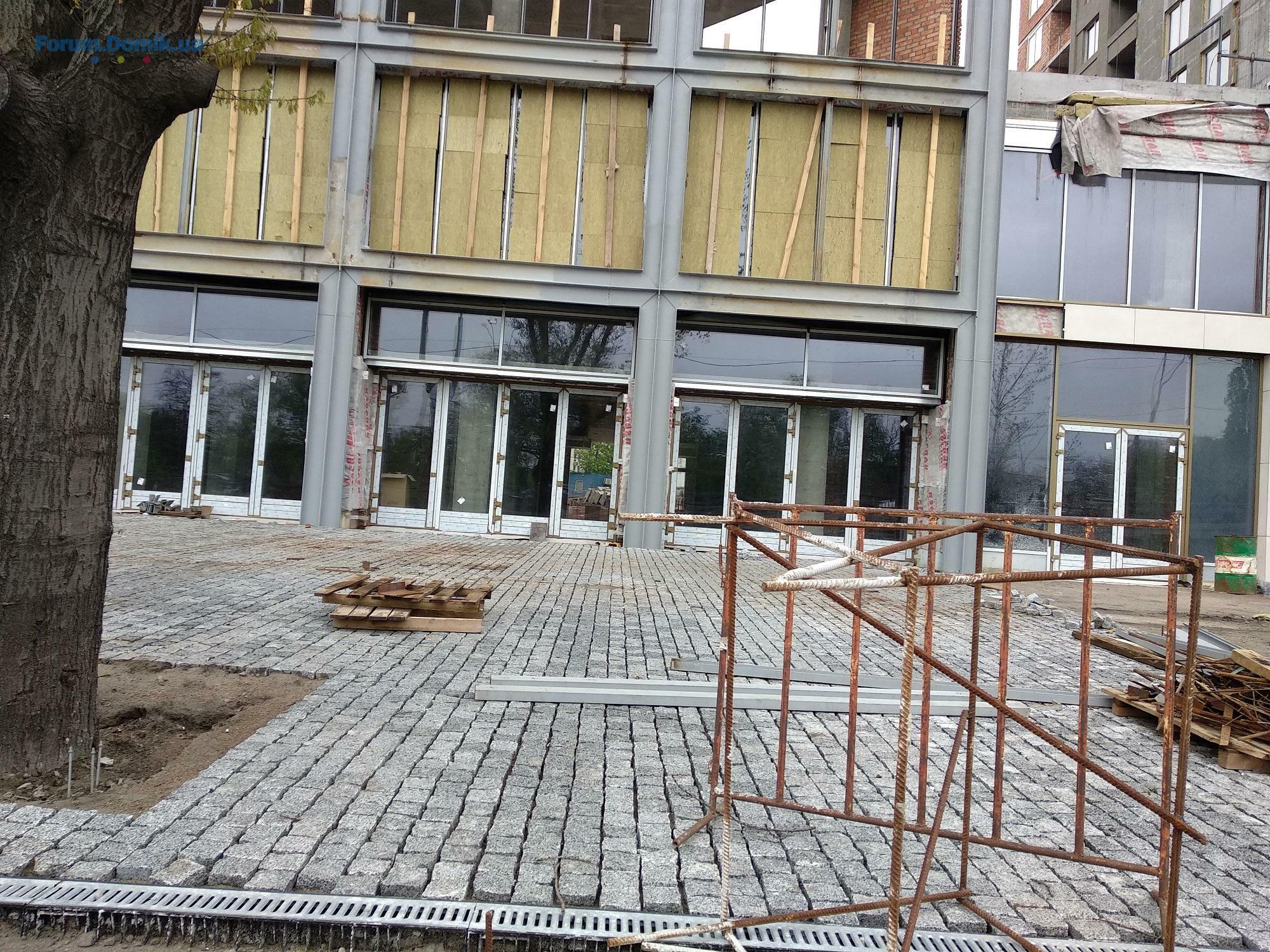

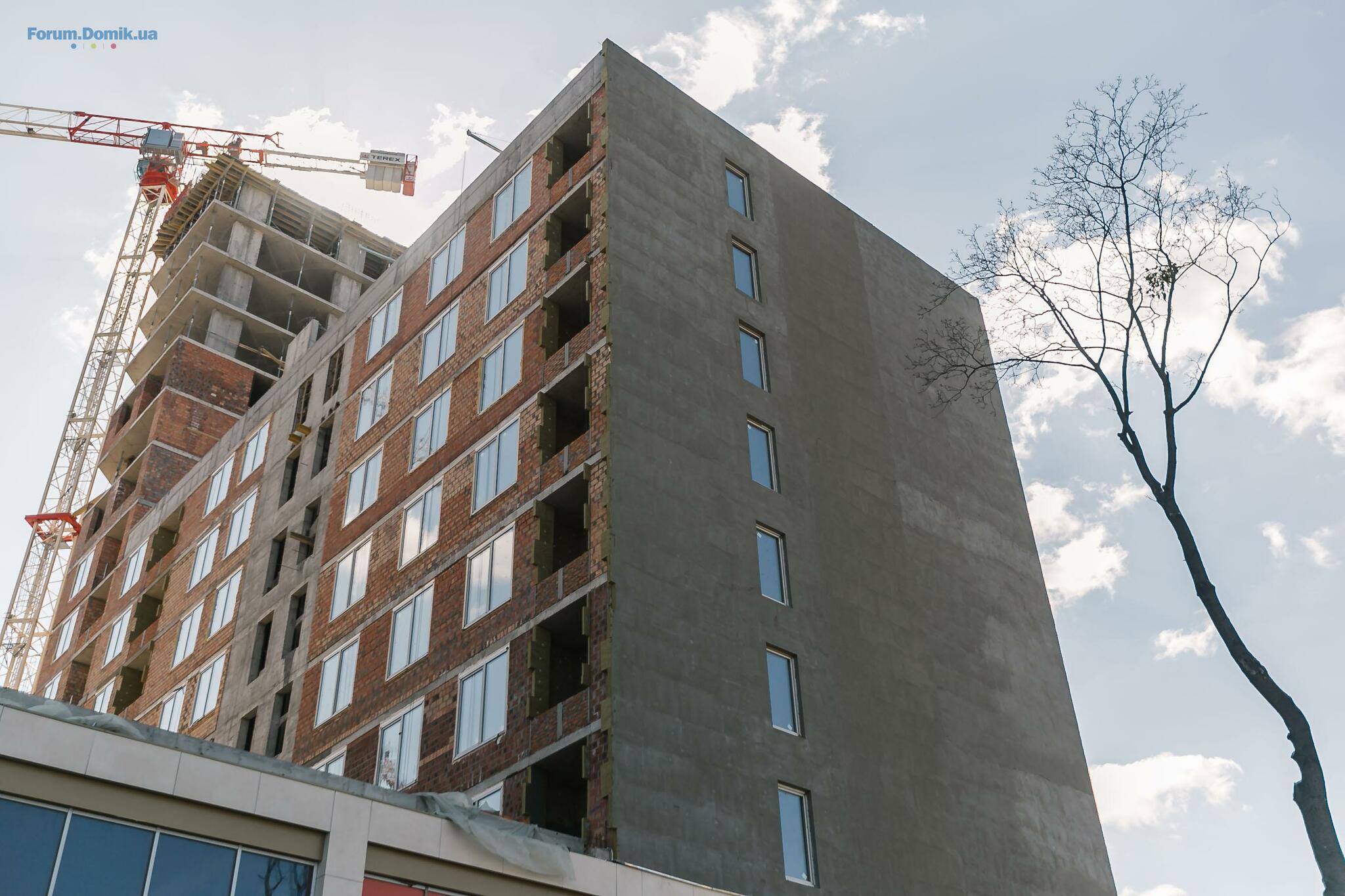

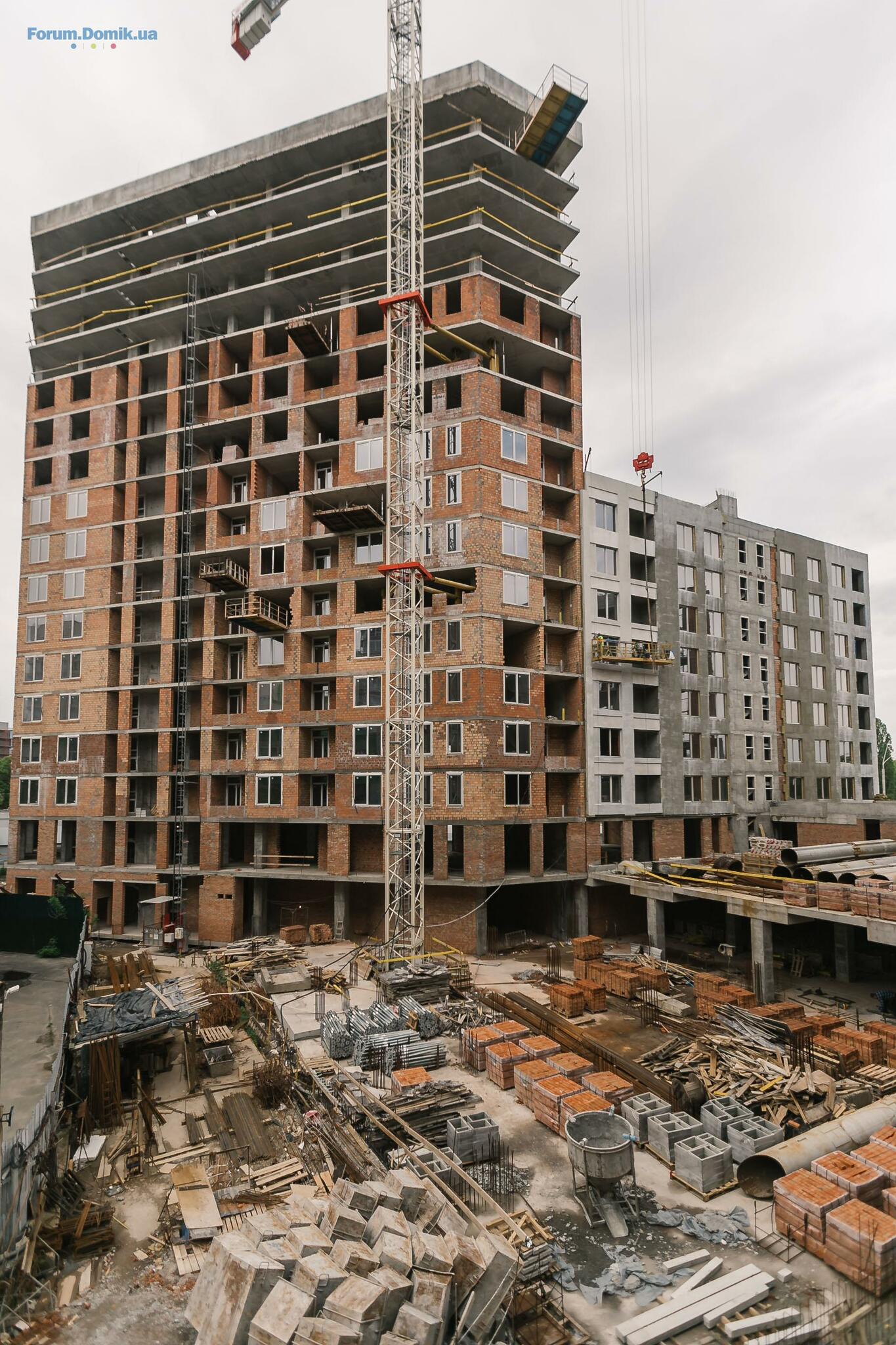

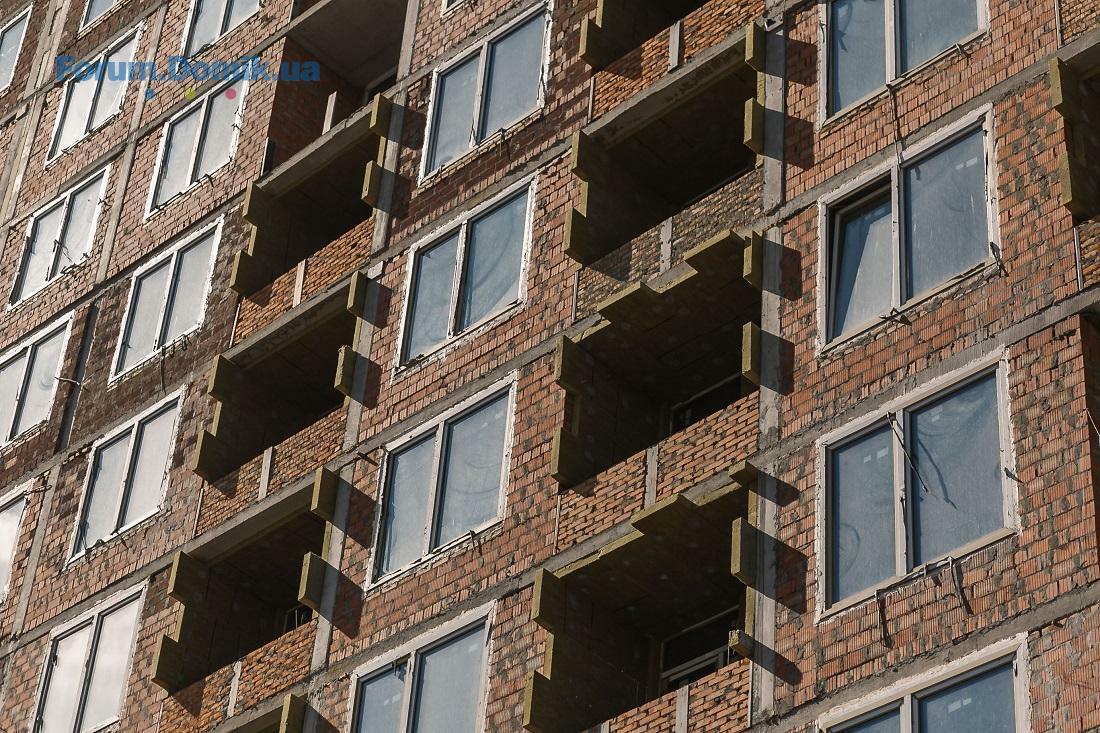

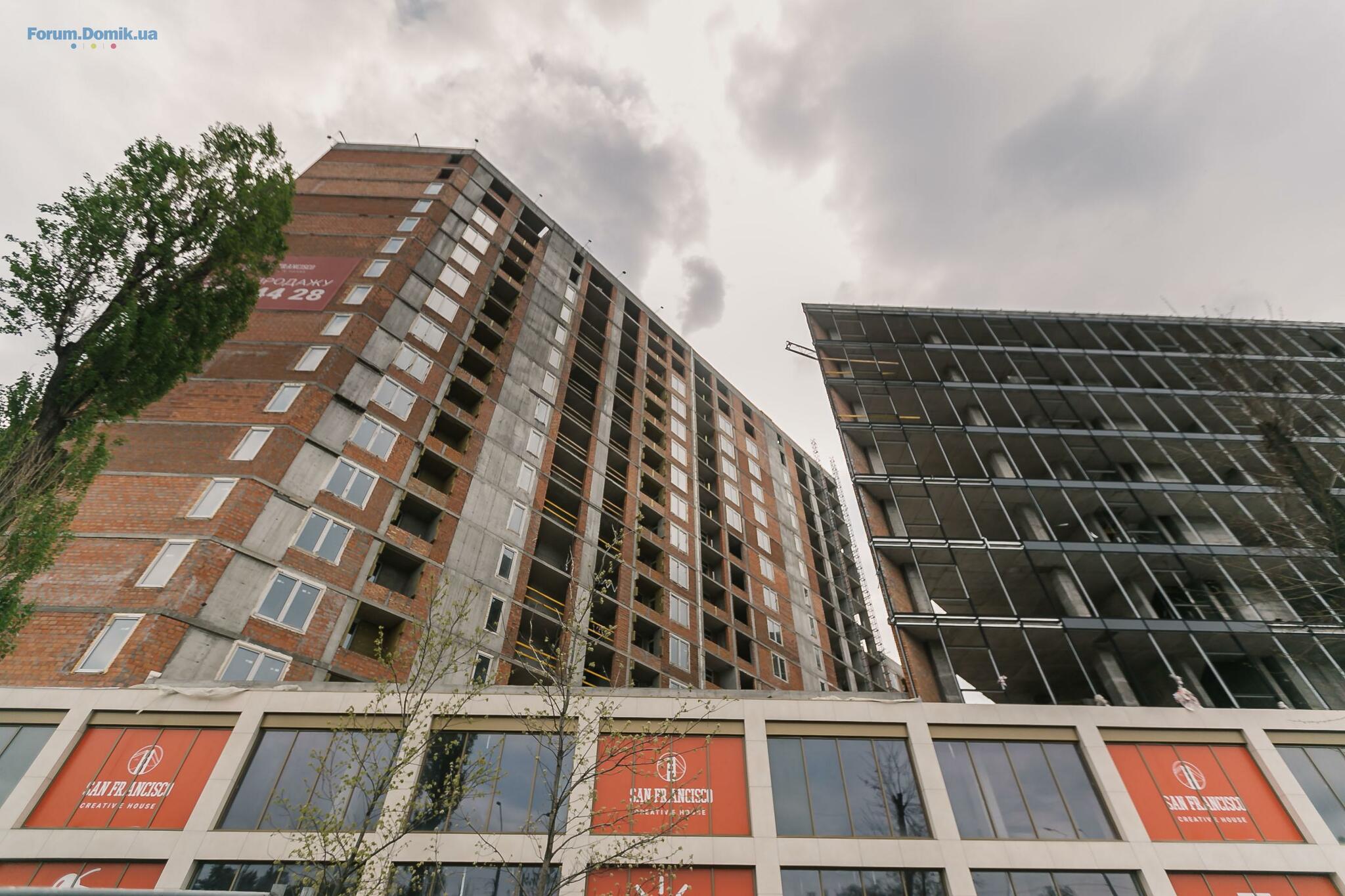

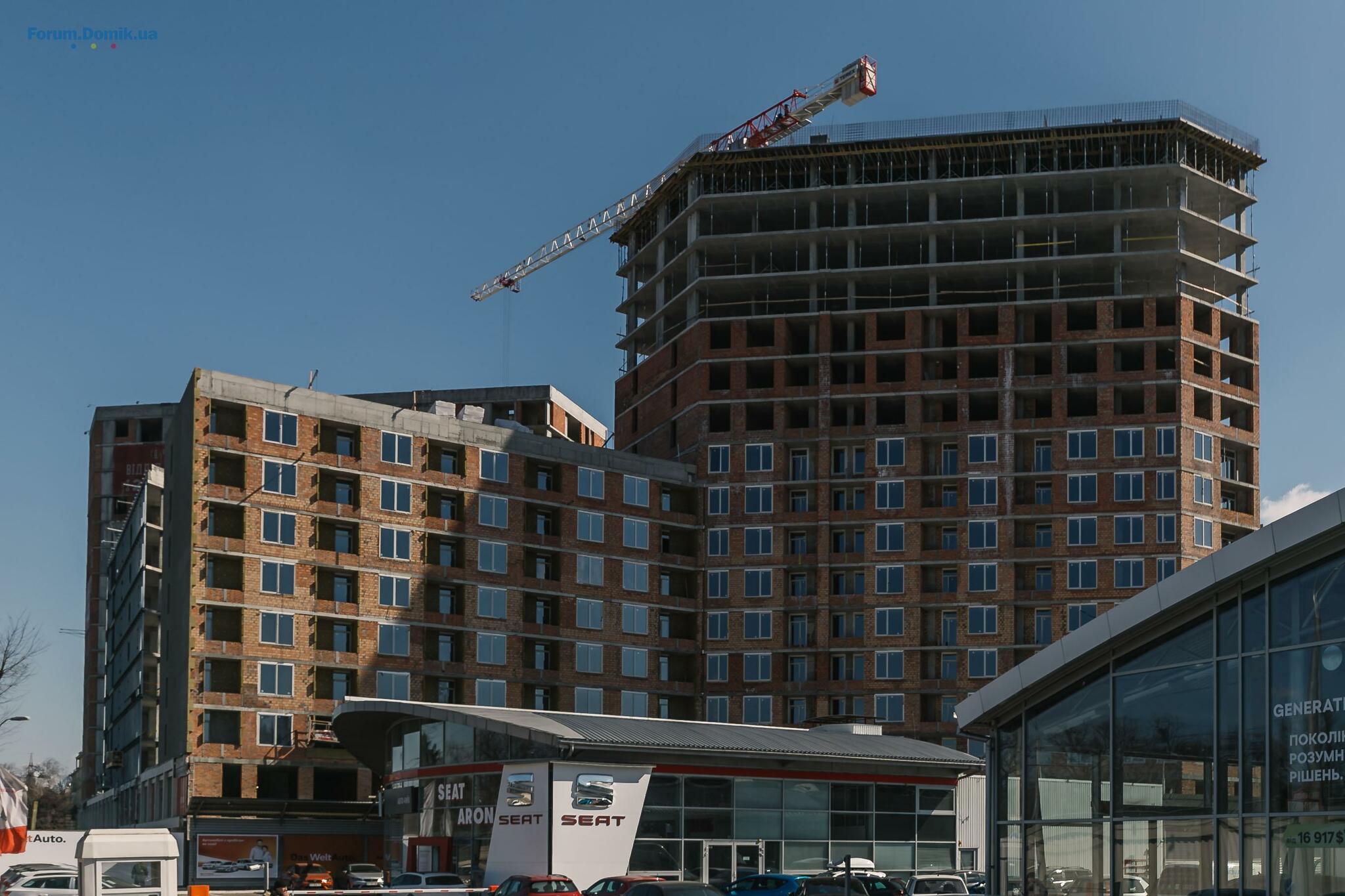

Нові фото переглядайте нижче.
Перша черга
Цегляна кладка: зовнішню кладку виконано на 97%. Не закладені стіни для подачі матеріалів і роботи підйомних механізмів. Кладка внутрішніх перегородок готова на 95% - проходять роботи з перепланувань. Триває кладка на даху.
Покрівля: завершено роботи у секції 1.3.
Фасад: тривають роботи з утеплення балконів - готовність 30%.
Монтаж світлопрозорих огороджуючих конструкцій: роботи виконано до 14 поверху.
Водопровід і каналізація: триває монтаж стояків - готовність 50%.
Опалення та вентиляція: ведуться роботи по монтажу каналів димовидалення в секції 1.2 - готовність 80%.
Друга черга
Цегляна кладка: у секції 2.1 роботи завершено, у секції 2.2 кладку виконано на 12 поверсі, тривають роботи на 13 поверсі - готовність 90%.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 90%, не закриті віконні отвори сходової клітки.
Фасад: тривають роботи з утеплення мінеральною ватою - готовність 50%. Завершено утеплення балконів.
Третя черга
Моноліт: тривають роботи в секції 3.5 - готовність 61%.
Цегляна кладка: роботи проходять на 1-му поверсі.
Монтаж світлопрозорих огороджуючих конструкцій: вікна змонтовані на 30%.
Фасад: влаштування вітражних фасадів - готовність 32%.
Нові фото переглядайте нижче.
klex
Новачок
9
25 грудня 2018
06 трав 2019 11:39
До речі, інвестори, питання до вас. Хтось отримав вже план будівельних робіт? Мені майже місяць назад написали, що готовий лише для першої черги (в мене друга). Я не беруся стверджувати, що хтось погано працює. Але все ж таки, де клієнтоорієнтованість, де правда, де дотримання строків?
P.S. Хотів би почути чи інвесторам першої черги дали такий документ.
Дякую
P.S. Хотів би почути чи інвесторам першої черги дали такий документ.
Дякую
Влaдислав
В
Користувач
23
07 грудня 2018
06 трав 2019 12:44
Та який план? Цей будинок УЖЕ мали здати, а САГА не те що не спішить, а взагалі майже нічого не робить. Працюють лиши 2-3 робітника і то виключно в будні дні.

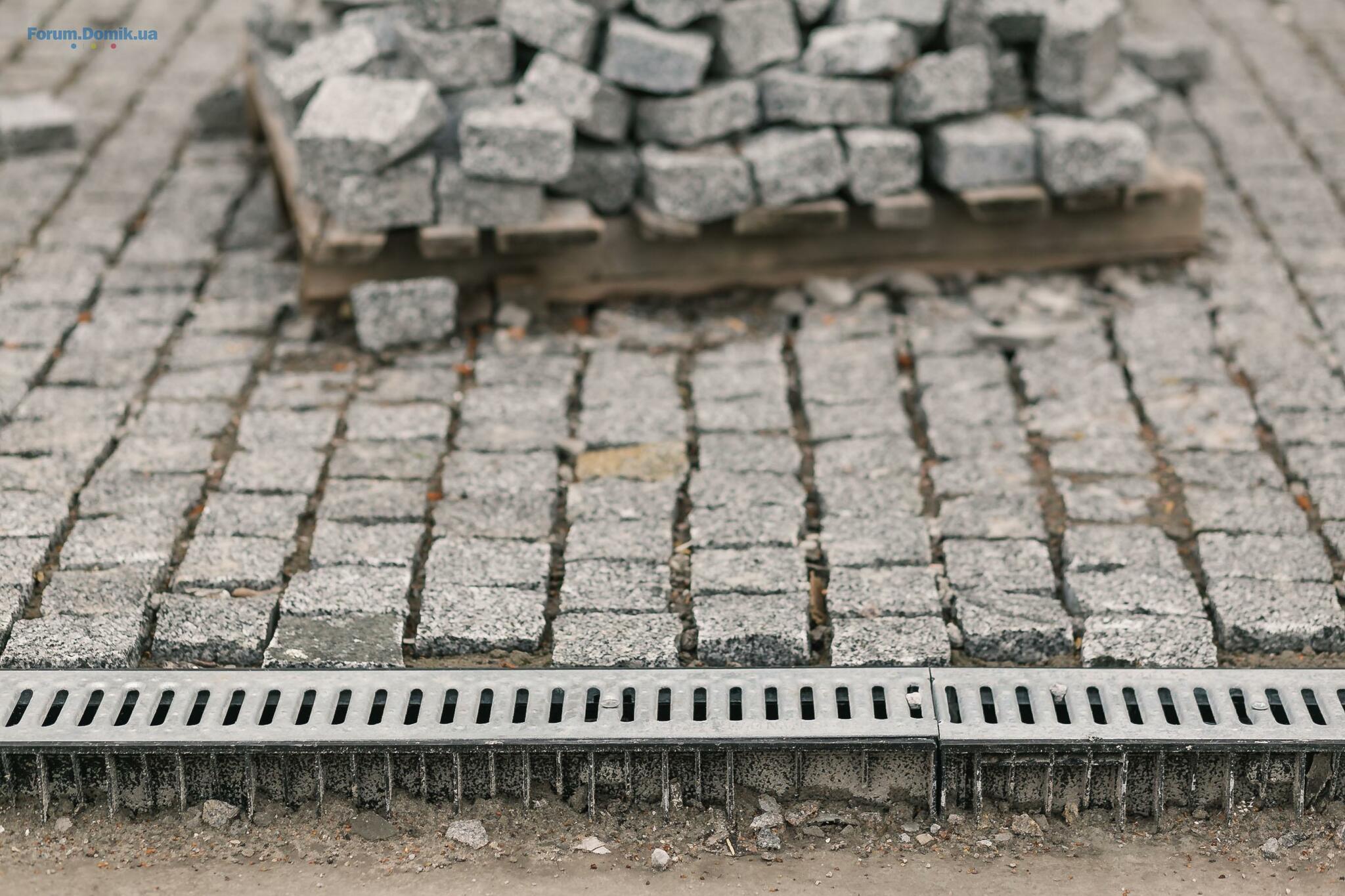

Ну і проматеріали. Дана решітка дощової каналізації прогнеться після проїзду декількох легкових автомобілів, про вантажні я мовчу, давно уже провірено.
Ну і про якість. Видно як утеплення нижього балкон ліплять з усього, що є під рукою..
Ну і проматеріали. Дана решітка дощової каналізації прогнеться після проїзду декількох легкових автомобілів, про вантажні я мовчу, давно уже провірено.
Ну і про якість. Видно як утеплення нижього балкон ліплять з усього, що є під рукою..
SF_ждун
Новачок
14
04 березня 2019
07 трав 2019 08:28
У меня тоже вторая очередь. Никакого плана не видела, узнаю от Вас о его существовании.
За последний месяц во второй очереди ничего не изменилось абсолютно. Как можно месяц класть стены на 12м этаже во второй очереди и так и не закончить (50% положили сравнивая с предыдущим описанием)?
Приезжали 30 апреля посмотреть что вообще происходит - ничего. Никого не было на объекте. С одной стороны праздники, но это не совсем коррелирует со строительством в целом.
Я со своего текущего дома наблюдаю стройку другого ЖК в течении уже 1,5 лет и там строители не работали только 1 день на Рождество. Все. С утра до вечера, каждый день очень много людей трудится в любую погоду и результат заметен.
Плюс ко всему периодически наблюдаю за другими объектами Саги и вот Чикаго, который тоже должен был быть достроен давно, и класс у него повыше и цена соответственно, находится на последних стадиях и за этот год никак не поменялся. Хотя там уже визуально почти все готово.
Не понимаю что происходит вообще.
За последний месяц во второй очереди ничего не изменилось абсолютно. Как можно месяц класть стены на 12м этаже во второй очереди и так и не закончить (50% положили сравнивая с предыдущим описанием)?
Приезжали 30 апреля посмотреть что вообще происходит - ничего. Никого не было на объекте. С одной стороны праздники, но это не совсем коррелирует со строительством в целом.
Я со своего текущего дома наблюдаю стройку другого ЖК в течении уже 1,5 лет и там строители не работали только 1 день на Рождество. Все. С утра до вечера, каждый день очень много людей трудится в любую погоду и результат заметен.
Плюс ко всему периодически наблюдаю за другими объектами Саги и вот Чикаго, который тоже должен был быть достроен давно, и класс у него повыше и цена соответственно, находится на последних стадиях и за этот год никак не поменялся. Хотя там уже визуально почти все готово.
Не понимаю что происходит вообще.
SF_ждун
Новачок
14
04 березня 2019
07 трав 2019 08:39
Насколько я понимаю то решека дождевой канализации находится на пешеходной зоне.
Baclajan
B
Постійний користувач
211
11 травня 2017
07 трав 2019 14:08
Какой дом первая очередь и какой вторая?
Мне вообще сказали что сроки уже до конца года, а на ремонты весной.
Мне вообще сказали что сроки уже до конца года, а на ремонты весной.
сосед я
ся
Користувач
27
06 травня 2019
08 трав 2019 15:53
Где то так...
art48
a
Новачок
7
09 травня 2019
09 трав 2019 08:35
При подписании договора говорили о компенсации в случае задержки сдачи дома, кто-то что-то знает об этом?
Емельян
Е
Новачок
13
06 грудня 2018
09 трав 2019 09:07
Какая сдача? ))
Внутренних работ еще небыло вообще
Внутренних работ еще небыло вообще
Baclajan
B
Постійний користувач
211
11 травня 2017
09 трав 2019 10:06
Таких положений в договорах нет, при этом в договоре фигурирует фраза "ориентировочный срок окончания строительства 30/05/2019".
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна26.11992
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7426.112 197
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская26.11105
- Коттеджи "Паларис", Борисполь, ул. Ясная, 1526.118
- ЖК Polaris Home & Plaza | Полярис | Perfect Group, Citex Development | ул. Семьи Кульженков, 2225.11488
- ЖК GL Club | Green Life | Ірпінь, вул. Лисенка, 2125.1114
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова25.11710
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а25.113 075
- ЖК Оболонский бриз | ИнжПромБудСервис | Оболонский проспект, 30а24.112 953
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 823.11159
- Чи варто зараз купувати нерухомість?26.113 830
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Видеокамеры на даче25.1123
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Слабый напор24.111
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
