21 бер 2014 09:59
Domik Ai
штучний інтелект
37 818
09 вересня 2019
24 бер 2014 17:08
По состоянию на 24.03.2014 года выполнены следующие работы по строительству 2-ой очереди:
Дом № 4.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок, 23 этаж. Штукатурные работы, 12 этаж. Работы по внутренним инженерным сетям выполнены более чем на 40%. Начаты работы по устройству фасадной системы (устанавливаются металлопластиковые окна).
Дом № 5.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок, 23 этаж. Работы по внутренним инженерным сетям выполнены более чем на 30%.
Дом № 6.
Устройство монолитного каркаса, 25 этаж. Устройство внутренних кирпичных перегородок, 22 этаж.
Дом № 4.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок, 23 этаж. Штукатурные работы, 12 этаж. Работы по внутренним инженерным сетям выполнены более чем на 40%. Начаты работы по устройству фасадной системы (устанавливаются металлопластиковые окна).
Дом № 5.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок, 23 этаж. Работы по внутренним инженерным сетям выполнены более чем на 30%.
Дом № 6.
Устройство монолитного каркаса, 25 этаж. Устройство внутренних кирпичных перегородок, 22 этаж.
Domik Ai
штучний інтелект
37 818
09 вересня 2019
25 бер 2014 13:52
24 марта в г. Киеве состоялось ежегодное награждение победителей всеукраинского независимого конкурса «Житло -2014» и национальной премии «Народне визнання у галузі будівництва (новобудови)».
Комплексы компании UDP получили награды в номинациях:
Лучший жилой комплекс Украины – ЖК «Бульвар Фонтанов»;
Лучший жилой комплекс Киева – ЖК «Новопечерские Липки»;
Сама компания UDP также была признана самым надежным застройщиком Украины в рамках всеукраинского конкурса и получила награду в одноименной номинации конкурса.
Комплексы компании UDP получили награды в номинациях:
Лучший жилой комплекс Украины – ЖК «Бульвар Фонтанов»;
Лучший жилой комплекс Киева – ЖК «Новопечерские Липки»;
Сама компания UDP также была признана самым надежным застройщиком Украины в рамках всеукраинского конкурса и получила награду в одноименной номинации конкурса.
Alina07
Користувач
25
22 квітня 2014
22 квіт 2014 13:57
Какая цена, дома красивые?

Domik Ai
штучний інтелект
37 818
09 вересня 2019
28 квіт 2014 18:54
По состоянию на 24.04.2014 по строительству 2-ой очереди ведутся следующие работы:
1. Проводится монтаж металлопластиковых окон в 4 и 5 домах.
2. Начался монтаж креплений фасадной системы на 4 доме.
3. Производятся работы по разводке отопления и водоснабжения в квартирах 4 дома.
4. В 5 доме монтируется декоративный элемент кровли (металлоконструкция в виде волны).
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. В торгово-спортивном комплексе устройство монолитного каркаса выведено на 0 уровень.
2. Блок социально-бытового назначения: устройство монолитного каркаса 1 этажа (работы по устройству монолитного каркаса паркинга выполнены).
3. Паркинг №1: устройство свайного поля.
1. Проводится монтаж металлопластиковых окон в 4 и 5 домах.
2. Начался монтаж креплений фасадной системы на 4 доме.
3. Производятся работы по разводке отопления и водоснабжения в квартирах 4 дома.
4. В 5 доме монтируется декоративный элемент кровли (металлоконструкция в виде волны).
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. В торгово-спортивном комплексе устройство монолитного каркаса выведено на 0 уровень.
2. Блок социально-бытового назначения: устройство монолитного каркаса 1 этажа (работы по устройству монолитного каркаса паркинга выполнены).
3. Паркинг №1: устройство свайного поля.
RB
R
Перехожий
1
06 травня 2014
06 трав 2014 13:34
Добрый день! А как ситуация обстоит с 6-ым домом - по нему нет информации, только по 4-му и 5-му.
Спасибо
Спасибо
Domik Ai
штучний інтелект
37 818
09 вересня 2019
11 трав 2014 21:00
Domik Ai
штучний інтелект
37 818
09 вересня 2019
29 трав 2014 21:41
По состоянию на 29.05.2014 года по строительству 2-ой очереди ведутся следующие работы:
1. Продолжается монтаж металлопластиковых окон в 4 и 5 домах. В 4 доме работы выполнены на 90%, в 5 доме – на 60%.
2. Продолжаются штукатурные работы: 4 дом – 16 этаж, 5 дом – 5 этаж.
3. Инженерные сети выполнены: 4 дом – на 45%, 5 дом – на 35%, 6 дом – на 25%.
2. Начался монтаж фасадной системы (светло-прозрачные конструкции) на 4 доме.
4. В 5 доме начаты работы по подготовке к устройству кровли.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. В торгово-спортивном комплексе устройство вертикальных элементов 1 этажа.
2. Блок социально-бытового назначения: устройство монолитного каркаса 1 этажа.
3. Паркинг №1: устройство фундаментов.
1. Продолжается монтаж металлопластиковых окон в 4 и 5 домах. В 4 доме работы выполнены на 90%, в 5 доме – на 60%.
2. Продолжаются штукатурные работы: 4 дом – 16 этаж, 5 дом – 5 этаж.
3. Инженерные сети выполнены: 4 дом – на 45%, 5 дом – на 35%, 6 дом – на 25%.
2. Начался монтаж фасадной системы (светло-прозрачные конструкции) на 4 доме.
4. В 5 доме начаты работы по подготовке к устройству кровли.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. В торгово-спортивном комплексе устройство вертикальных элементов 1 этажа.
2. Блок социально-бытового назначения: устройство монолитного каркаса 1 этажа.
3. Паркинг №1: устройство фундаментов.
happy and smile
ha
Постійний користувач
282
20 травня 2014
09 черв 2014 14:31
Цитата "Alina07":Какая цена, дома красивые?
1-к от 1650 $ за кв.м. Но место хорошее)))
VIAN
Старожил
997
18 листопада 2013
22 черв 2014 13:54
А кто знает почему начали первую очередь разбирать?) Плиту по вертикали поснимали
Domik Ai
штучний інтелект
37 818
09 вересня 2019
27 черв 2014 22:10
По состоянию на 27.06.2014 года по строительству 2-ой очереди ведутся следующие работы:
1. Продолжается монтаж металлопластиковых окон в 4 и 5 домах. В 4 доме работы выполнены на 100%, в 5 доме – на 60%.

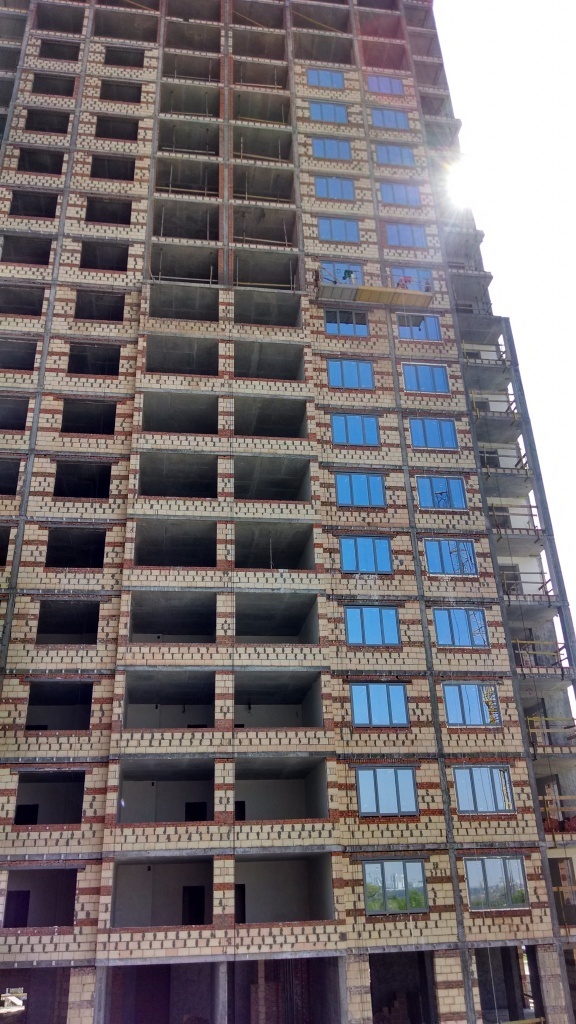

2. Кирпичная кладка: 4 дом – в работе 23 этаж, 5 дом – 23 этаж, 6 дом – 22 этаж.
3. Продолжаются штукатурные работы: 4 дом – 18 этаж, 5 дом – 12 этаж.
4. Внутренние инженерные коммуникации выполнены: 4 дом – 60% готовности, 5 дом – 45%, 6 дом – 35%.
5. Продолжается монтаж фасадной системы (свето-прозрачные конструкции) на 4 доме.
6. Цементно-песчаная стяжка выполена в 4 доме по 7й этаж включительно.
7. На 6 доме производится монтаж декоративного архитектурного элемента на крыше.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Торгово-спортивном комплекс: ведутся работы по устройству плиты перекрытия над 1 этажом.
2. Блок социально-бытового назначения: устройство монолитного каркаса 3 этажа.
3. Паркинг №1: устройство фундаментов и устройство свайного поля.
1. Продолжается монтаж металлопластиковых окон в 4 и 5 домах. В 4 доме работы выполнены на 100%, в 5 доме – на 60%.
2. Кирпичная кладка: 4 дом – в работе 23 этаж, 5 дом – 23 этаж, 6 дом – 22 этаж.
3. Продолжаются штукатурные работы: 4 дом – 18 этаж, 5 дом – 12 этаж.
4. Внутренние инженерные коммуникации выполнены: 4 дом – 60% готовности, 5 дом – 45%, 6 дом – 35%.
5. Продолжается монтаж фасадной системы (свето-прозрачные конструкции) на 4 доме.
6. Цементно-песчаная стяжка выполена в 4 доме по 7й этаж включительно.
7. На 6 доме производится монтаж декоративного архитектурного элемента на крыше.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Торгово-спортивном комплекс: ведутся работы по устройству плиты перекрытия над 1 этажом.
2. Блок социально-бытового назначения: устройство монолитного каркаса 3 этажа.
3. Паркинг №1: устройство фундаментов и устройство свайного поля.
chij
c
Старожил
633
11 липня 2014
11 лип 2014 06:00
Цитата "happy and smile":
1-к от 1650 $ за кв.м. Но место хорошее)))
Цены от 11 500.00 грн/кв. При 100% расчете дают скидку ок 10-16% (опят таки в зависимости от дома, типа кв., и этажа).
Недавно был у них в офисе продаж.
Цены довольно таки высокие.
По качеству квартир: отделка, планировки и т.д. все на довольно таки высоком (качественном) уровне.
Но, в принципе все, что до высоких этажей (видовых кв) не стоит таких бешеных денег в наше скромное, стремное и непонятное время. ИМХО :)
Присматриваюсь к дому № 5,6. Рассматриваю вариант покупки трешки.
x_Fil
x
Гість
3
13 липня 2014
13 лип 2014 17:51
Цитата "chij":
Цены от 11 500.00 грн/кв. При 100% расчете дают скидку ок 10-16% (опят таки в зависимости от дома, типа кв., и этажа).
Недавно был у них в офисе продаж.
Цены довольно таки высокие.
По качеству квартир: отделка, планировки и т.д. все на довольно таки высоком (качественном) уровне.
Но, в принципе все, что до высоких этажей (видовых кв) не стоит таких бешеных денег в наше скромное, стремное и непонятное время. ИМХО :)
Присматриваюсь к дому № 5,6. Рассматриваю вариант покупки трешки.
где вы такие цены нашли? на данный момент цены минимум 1550у.е. Или в отделе продаж все меняется каждый день?
chij
c
Старожил
633
11 липня 2014
22 лип 2014 07:13
Цитата "x_Fil":
видимо так и есть :)
Domik Ai
штучний інтелект
37 818
09 вересня 2019
03 серп 2014 16:59

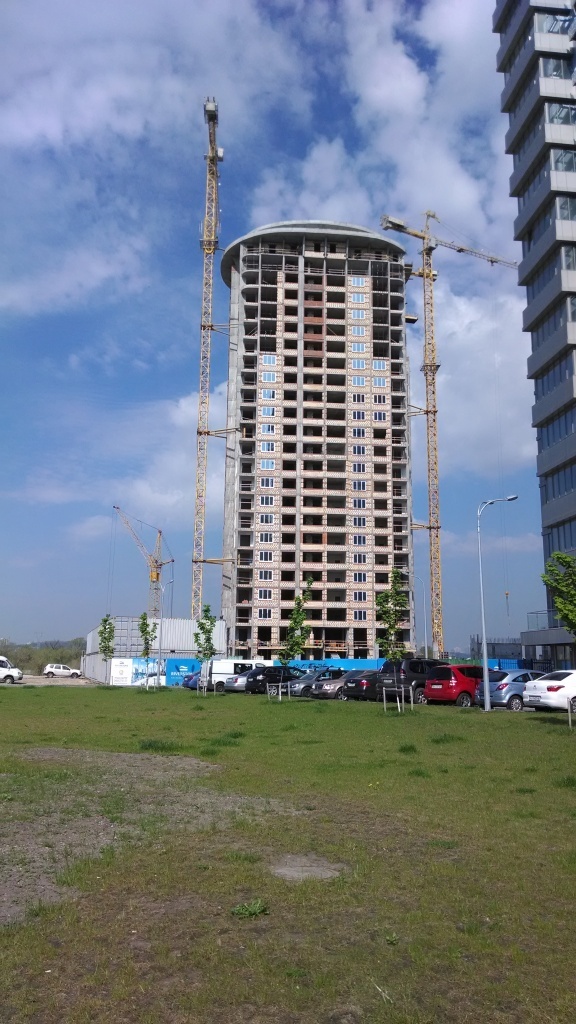

По состоянию на 30.07.2014 выполнены следующие работы по строительству 2-ой очереди:
Дом № 4.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок выполнено на 98%. Монтаж металлопластиковых окон выполнен на 100% (за исключением мест крепления крана). Штукатурные работы: 23 этаж в работе. Работы по внутренним инженерным сетям выполнены на 70%. Работы по монтажу фасадной системы (свето-прозрачные конструкции) выполнены на 40%. Цементно-песчаная стяжка, 13 этаж. Работы по устройству кровли выполнены на 20%.
Дом № 5.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок выполнено на 98%. Монтаж металлопластиковых окон выполнен на 100% (за исключением мест крепления крана). Штукатурные работы: 19 этаж в работе. Работы по внутренним инженерным сетям выполнены на 50%. Работы по устройству кровли выполнены на 70%.
Дом № 6.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок выполнено на 93%.Штукатурные работы: с 3 по 7 этаж в работе. Работы по внутренним инженерным сетям выполнены на 40%. Работы по устройству кровли выполнены на 30%. Закончен монтаж декоративного архитектурного элемента на крыше.
Дом № 4.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок выполнено на 98%. Монтаж металлопластиковых окон выполнен на 100% (за исключением мест крепления крана). Штукатурные работы: 23 этаж в работе. Работы по внутренним инженерным сетям выполнены на 70%. Работы по монтажу фасадной системы (свето-прозрачные конструкции) выполнены на 40%. Цементно-песчаная стяжка, 13 этаж. Работы по устройству кровли выполнены на 20%.
Дом № 5.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок выполнено на 98%. Монтаж металлопластиковых окон выполнен на 100% (за исключением мест крепления крана). Штукатурные работы: 19 этаж в работе. Работы по внутренним инженерным сетям выполнены на 50%. Работы по устройству кровли выполнены на 70%.
Дом № 6.
Работы по устройству монолитного каркаса выполнены в полном объеме. Устройство внутренних кирпичных перегородок выполнено на 93%.Штукатурные работы: с 3 по 7 этаж в работе. Работы по внутренним инженерным сетям выполнены на 40%. Работы по устройству кровли выполнены на 30%. Закончен монтаж декоративного архитектурного элемента на крыше.
Domik Ai
штучний інтелект
37 818
09 вересня 2019
13 серп 2014 08:56
Акция "Вкусные СКИДКИ на приобретение квартир до 16%" продлена до 31 августа 2014 года.
Ваша скидка зависит от характеристик выбранной Вами квартиры: площади, этажа, вида из окон, планировочного решения.
Ваша скидка зависит от характеристик выбранной Вами квартиры: площади, этажа, вида из окон, планировочного решения.
Domik Ai
штучний інтелект
37 818
09 вересня 2019
05 вер 2014 15:41
По состоянию на 05.09.2014 по строительству 2-ой очереди ведутся следующие работы:
1. Устройство внутренних кирпичных перегородок закончено в 4 доме полностью. В 5 и 6 домах на заключительной стадии.
2. Цементно-песчаная стяжка: 4 дом – до 16 этажа включительно.
3. Штукатурные работы 4 дома: 23 этаж. Штукатурные работы 5 дома: 19 этаж. Штукатурные работы в 6 доме ведутся на 3, 4, 6, 7, 9, 10,11 этажах. Готовность на 90%.

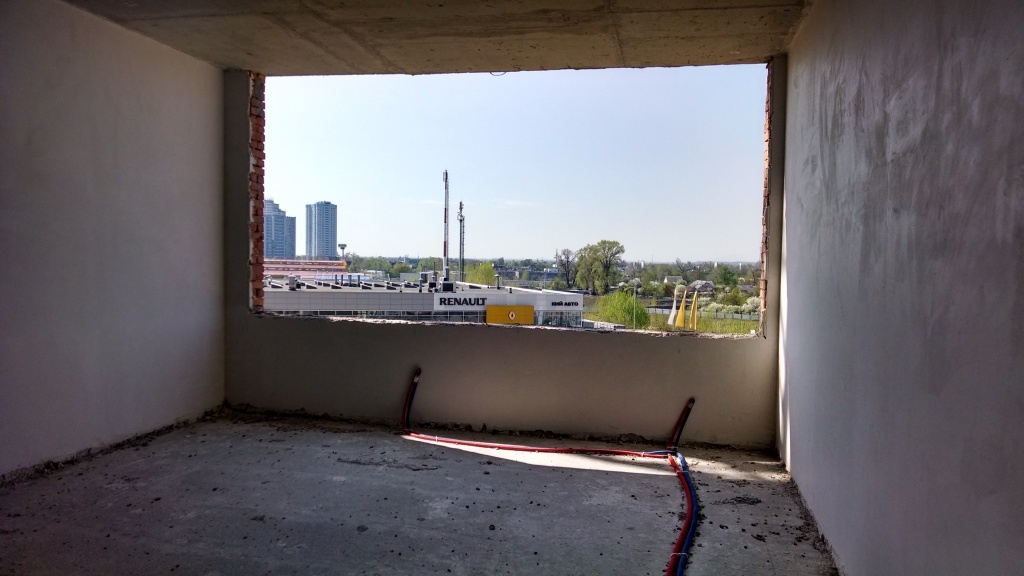

4. Продолжается монтаж металлопластиковых окон в 6 доме, работы выполнены на 70%.
5. Работы по монтажу фасадной системы (свето-прозрачные конструкции) выполнены в 4 доме на 50%, в 5 доме на 20%, в 6 доме на 10%.
6. Работы по устройство кровли выполнены в 4 доме на 75%, в 5 доме на 95%, в 6 доме на 85%.
В связи с особенностями технологического процесса штукатурные работы и работы по устройству цементно-песчаной стяжки будут прекращены с 10 сентября 2014 года и будут возобновлены в апреле 2015 года.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено.
2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 7,400. Свайное поле закончено на 100%.
1. Устройство внутренних кирпичных перегородок закончено в 4 доме полностью. В 5 и 6 домах на заключительной стадии.
2. Цементно-песчаная стяжка: 4 дом – до 16 этажа включительно.
3. Штукатурные работы 4 дома: 23 этаж. Штукатурные работы 5 дома: 19 этаж. Штукатурные работы в 6 доме ведутся на 3, 4, 6, 7, 9, 10,11 этажах. Готовность на 90%.
4. Продолжается монтаж металлопластиковых окон в 6 доме, работы выполнены на 70%.
5. Работы по монтажу фасадной системы (свето-прозрачные конструкции) выполнены в 4 доме на 50%, в 5 доме на 20%, в 6 доме на 10%.
6. Работы по устройство кровли выполнены в 4 доме на 75%, в 5 доме на 95%, в 6 доме на 85%.
В связи с особенностями технологического процесса штукатурные работы и работы по устройству цементно-песчаной стяжки будут прекращены с 10 сентября 2014 года и будут возобновлены в апреле 2015 года.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено.
2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 7,400. Свайное поле закончено на 100%.
Domik Ai
штучний інтелект
37 818
09 вересня 2019
13 вер 2014 11:40
ЖК RiverStone объявил распродажу готовых квартир (дома по Днепровской набережной 14, 14-А, 14-Б). В ассортименте квартиры 2-х и 3-х комнатные, площадью от 83,5 кв м. до 146 кв м.
Подробности не сообщаются.
Подробности не сообщаются.
Maximyes
M
Постійний користувач
138
22 вересня 2014
22 вер 2014 14:01
Цитата "Domik - Новострой":ЖК RiverStone объявил распродажу готовых квартир (дома по Днепровской набережной 14, 14-А, 14-Б). В ассортименте квартиры 2-х и 3-х комнатные, площадью от 83,5 кв м. до 146 кв м.
Подробности не сообщаются.
Очень интересно, учитывая их необоснованные космос цены..
Подробности никто не слышал?
Domik Ai
штучний інтелект
37 818
09 вересня 2019
08 жовт 2014 21:40
08.10.2014
Устройство внутренних кирпичных перегородок закончено в 4 доме полностью. В 5 и 6 домах на заключительной стадии.
Продолжается монтаж металлопластиковых окон в 6 доме, работы выполнены на 75%.
Работы по монтажу фасадной системы:

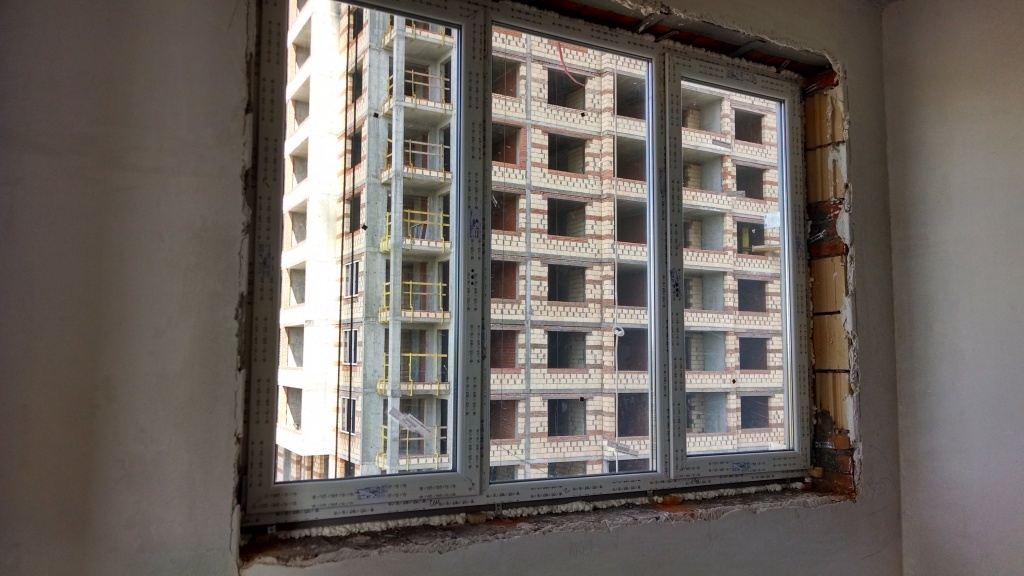

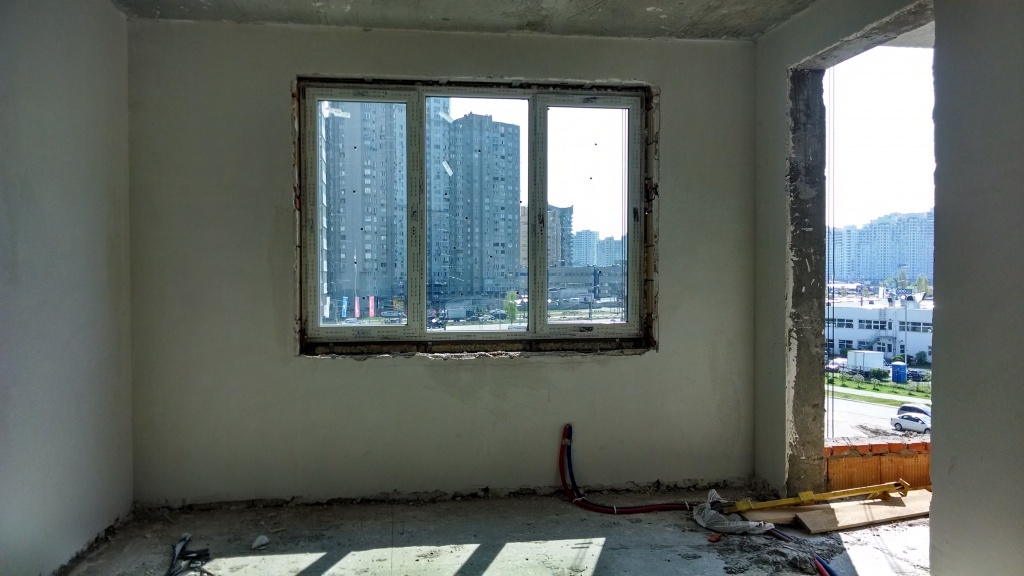

- Свето-прозрачные конструкции выполнены в 4 доме на 60%, в 5 доме – на 25%, в 6 доме – на 20%.
- Устройство вентилируемого фасада: начаты работы по утеплению 4 и 6 домов.
Работы по устройство кровли выполнены во всех 3 домах на 100%.
Электротехнические работы:
- Разводка освещения по общим коридорам в 4 доме выполнена на 100%, в 5-м – на 85%, 6 доме – 35%.
- На текущий момент проводится подготовка электрощитовых к началу монтажа электрооборудования (ведутся отделочные работы).
Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 90%, в 5-м – на 80% и в 6-м – на 85%.
- Стояки канализации смонтированы во всех 3-х домах.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 70%.

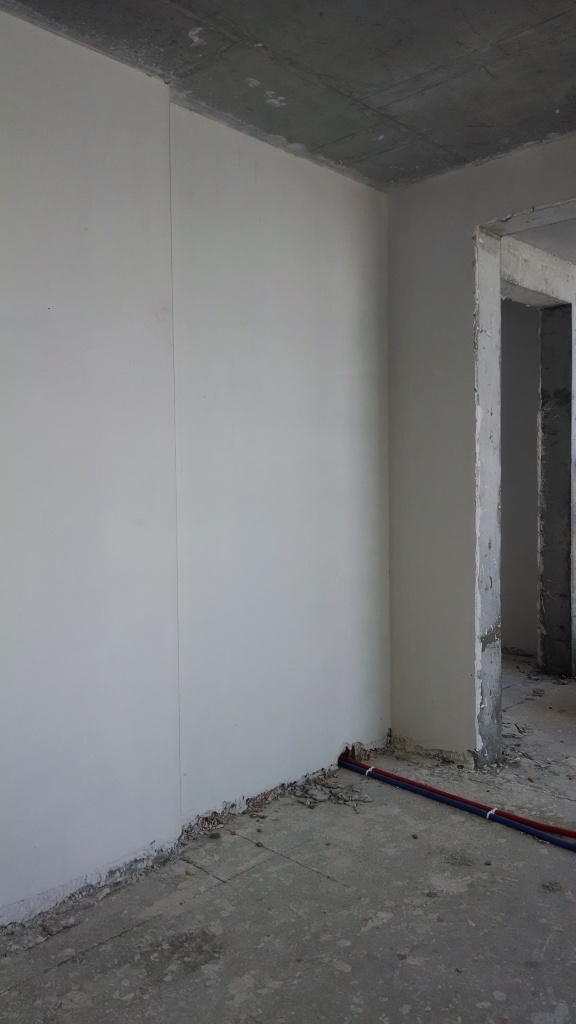

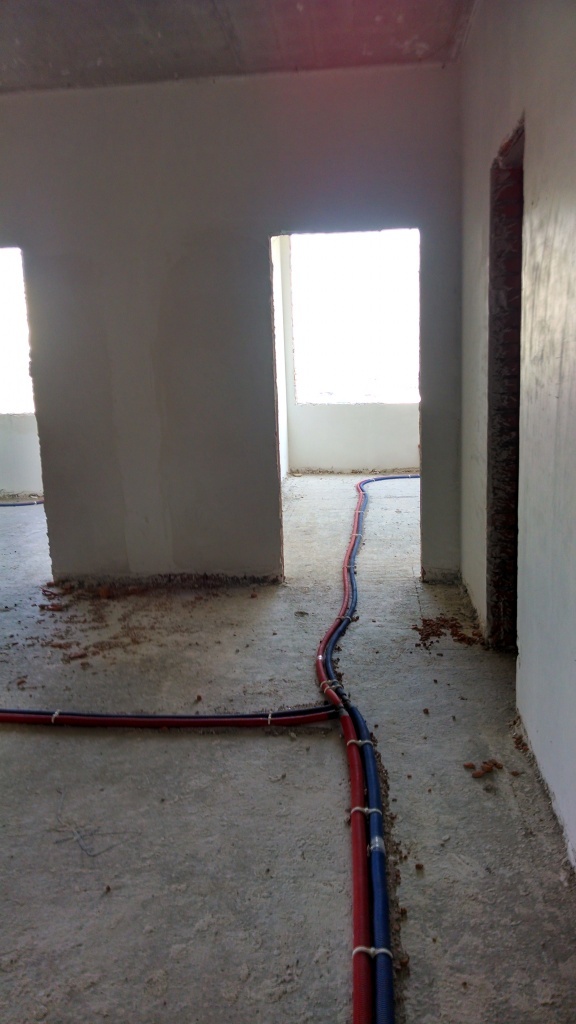

- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу). В 4 доме работы выполнены на 70%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:

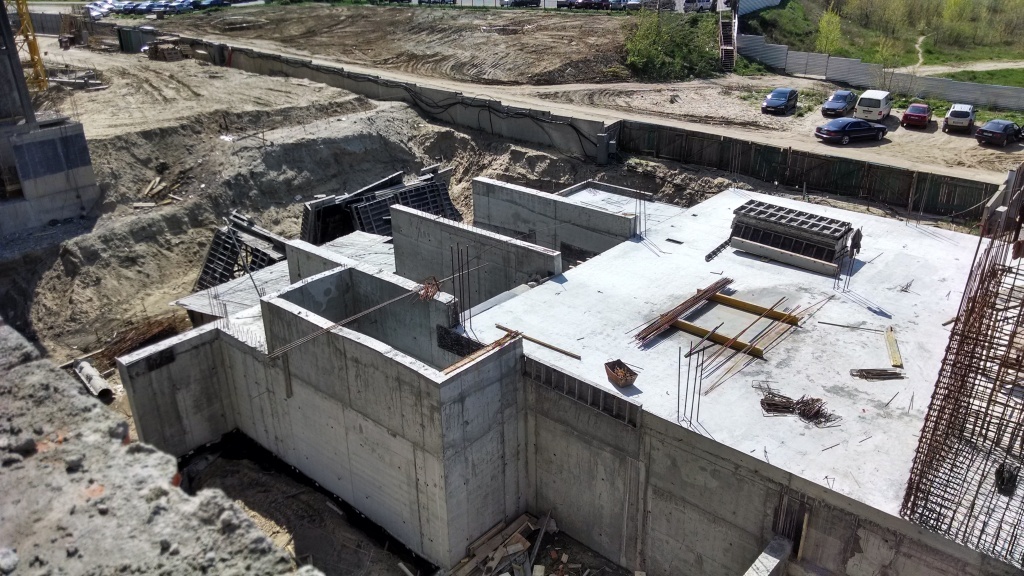

1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок).

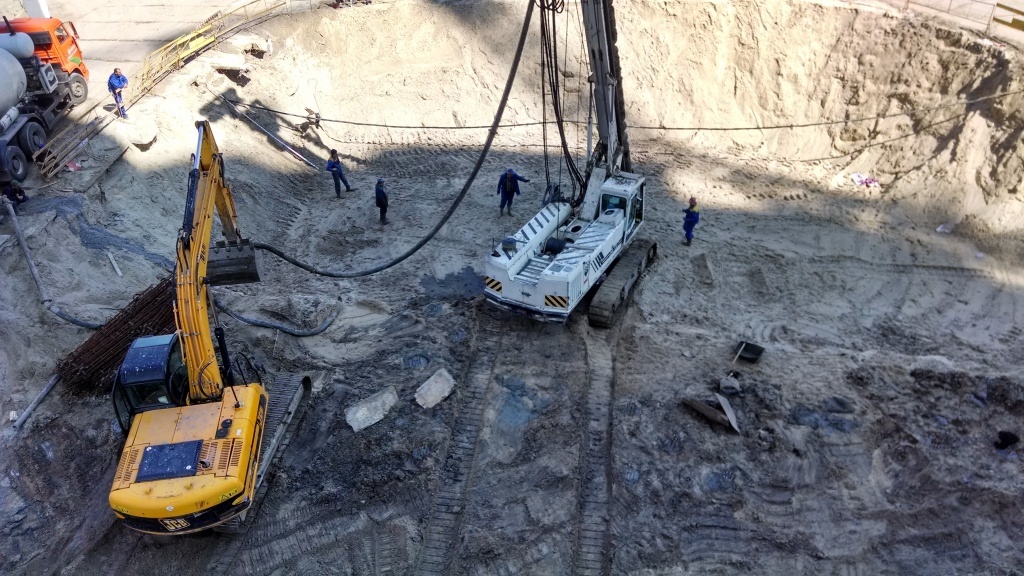

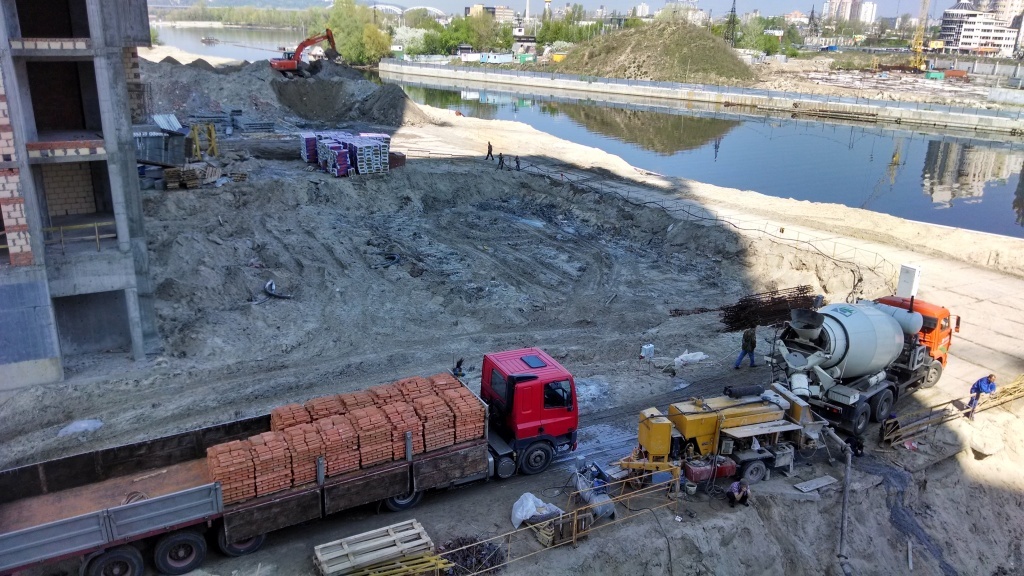

2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 0 (блок 3,4), ростверк, выполнение фундамента – блок 5.
4. Торгово-спортивный комплекс. Ведутся работы по устройству плиты перекрытия 1-го этажа – 70% готовности, устройство вертикальных связей 2-го этажа – 50%.
Устройство внутренних кирпичных перегородок закончено в 4 доме полностью. В 5 и 6 домах на заключительной стадии.

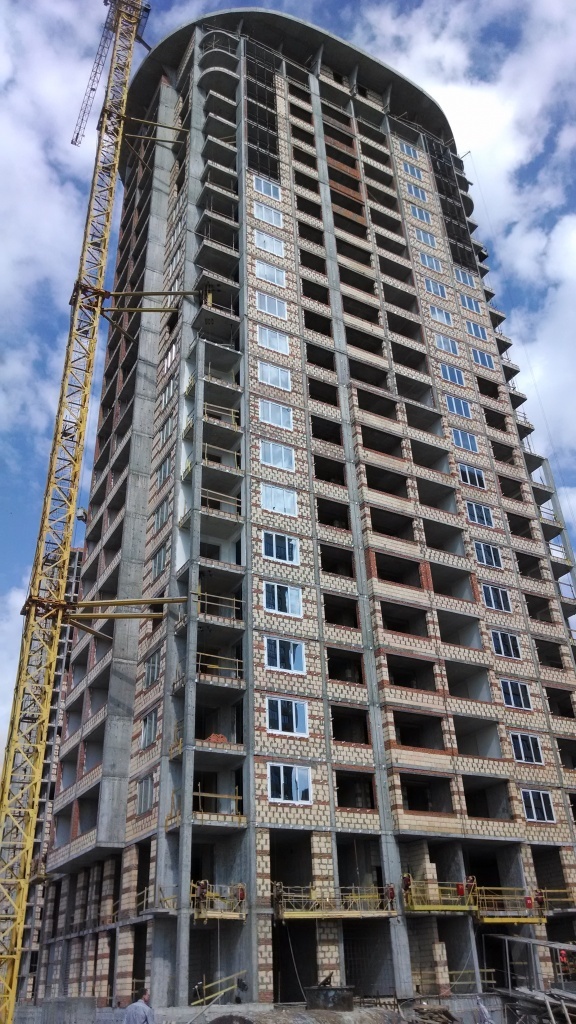

Продолжается монтаж металлопластиковых окон в 6 доме, работы выполнены на 75%.
Работы по монтажу фасадной системы:
- Свето-прозрачные конструкции выполнены в 4 доме на 60%, в 5 доме – на 25%, в 6 доме – на 20%.
- Устройство вентилируемого фасада: начаты работы по утеплению 4 и 6 домов.
Работы по устройство кровли выполнены во всех 3 домах на 100%.
Электротехнические работы:
- Разводка освещения по общим коридорам в 4 доме выполнена на 100%, в 5-м – на 85%, 6 доме – 35%.
- На текущий момент проводится подготовка электрощитовых к началу монтажа электрооборудования (ведутся отделочные работы).
Сантехнические работы:
- Сварочные работы в 4 доме выполнены на 90%, в 5-м – на 80% и в 6-м – на 85%.
- Стояки канализации смонтированы во всех 3-х домах.
- Теплоизоляция трубопроводов в 4,5,6 домах выполнена на 70%.

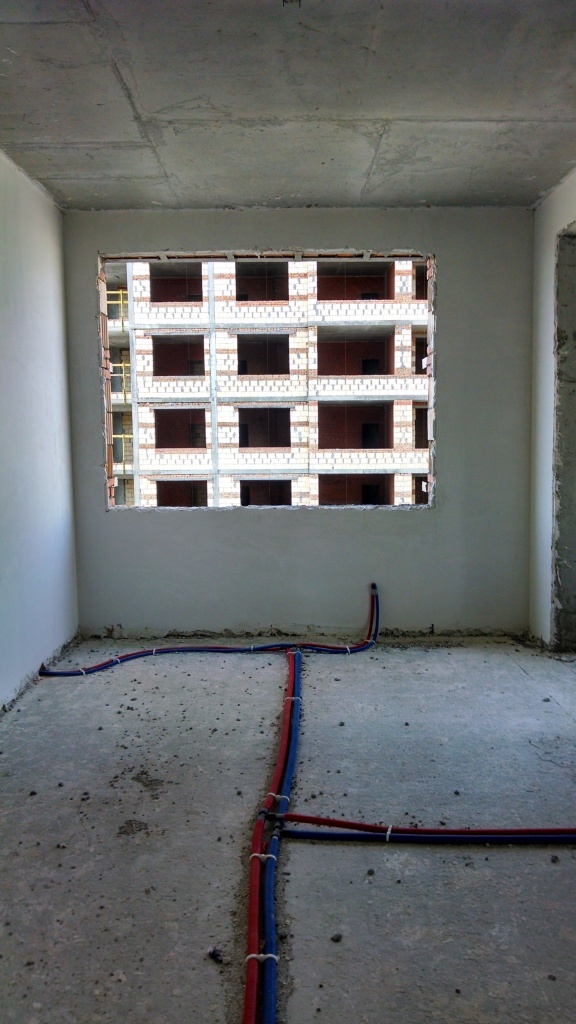

- Ведутся работы по разводке труб отопления и водопровода по квартирам (разводка в полу). В 4 доме работы выполнены на 70%.
На коммерческих объектах 2 очереди, строительство находится на следующих этапах:
1. Блок социально-бытового назначения: устройство монолитного каркаса закончено (1,2 блок).
2. Паркинг №1: устройство свайного поля выполнено на 50%, устройство фундаментов в блоке А выполнено на 100%.
3. Паркинг №4: устройство монолитного каркаса – отметка 0 (блок 3,4), ростверк, выполнение фундамента – блок 5.
4. Торгово-спортивный комплекс. Ведутся работы по устройству плиты перекрытия 1-го этажа – 70% готовности, устройство вертикальных связей 2-го этажа – 50%.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Континент, Буча, ул. Тихого, 416.01937
- ЖК Lake House | Лейк Хаус | Киевгорстрой, Укрбуд | ул. Маршала Малиновского, 2а16.011 223
- ЖК "Столичный квартал", Ирпень, ул. Новооскольская, 10в16.013 520
- ЖК Lemonade | Киев, ул. Ломоносова, 36а | GEOS16.013 650
- ЖК Амурський | Київ, вул. Михайла Максимовича (Ломоносова/Амурська)16.018 316
- ЖК Демеевский квартал / Олимпійське / Панорамне Містечко | Киів, вул. Ракетна, 2415.012 002
- ЖК "Крона", Софиевская Борщаговка, ул. Киевская15.013
- ЖК София Киевская | Софиевская Борщаговка, ул. Горького | София Буд Групп15.01342
- ЖК Greenville на Печерську | Greenville | Київ, пров. Новопечерський, 515.0170
- ЖК Славутич 2.0 | bUd development | Київ, пр. Миколи Бажана, 151-б15.01945
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Чи варто зараз купувати нерухомість?15.014 968
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Генеральне прибирання після ремонту14.011
- Отзывы о кондиционерах. Какой кондиционер лучше07.01279
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Львів, вул. Тернопільська, 4225.123
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- При подключении Экофло на выходе горит две фазы14.012
- Як можна прочистити або покращити вентиляцію в квартирі?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Підлога на кухні - ламінат або плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Матеріал багатоквартирного будинку. Який найкращий?24.1213
- Як краще захистити відкритий балкон20.121
- Каналізація і водопостачання - Оцінка якості заміни труб у квартирі20.121
- Как вернуть хороший вид деревянной посуде14.014
- Как удалить различные пятна с пола из ламината13.0114
- Как можно избавиться от запаха сигарет в квартире?07.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
