ЖК Poetica, 2-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25

ЗабудовникENSO
Здача ЖК2022 р.
Планування
від 46 256 Грн/м²
Карточка Домік
Індекс надійності
73з 220
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 9.
1/11%
2/22%
0/0%
2/22%
4/44%
12 лют 2021 13:42
Отзывы о жилом комплексе



Жилой комплекс Poetica | 2-я коллекция
Киев, ул. Дегтяревская, 25
Застройщик: ENSO

Планируемый ввод в эксплуатацию:
Дом 1: 2 кв. 2026
Дом 2: 4 квартал 2026г






Обсуждение рядом: ЖК Poetica, первая коллекция


19 лют 2021 08:08
03 бер 2021 07:50
Вітаємо.

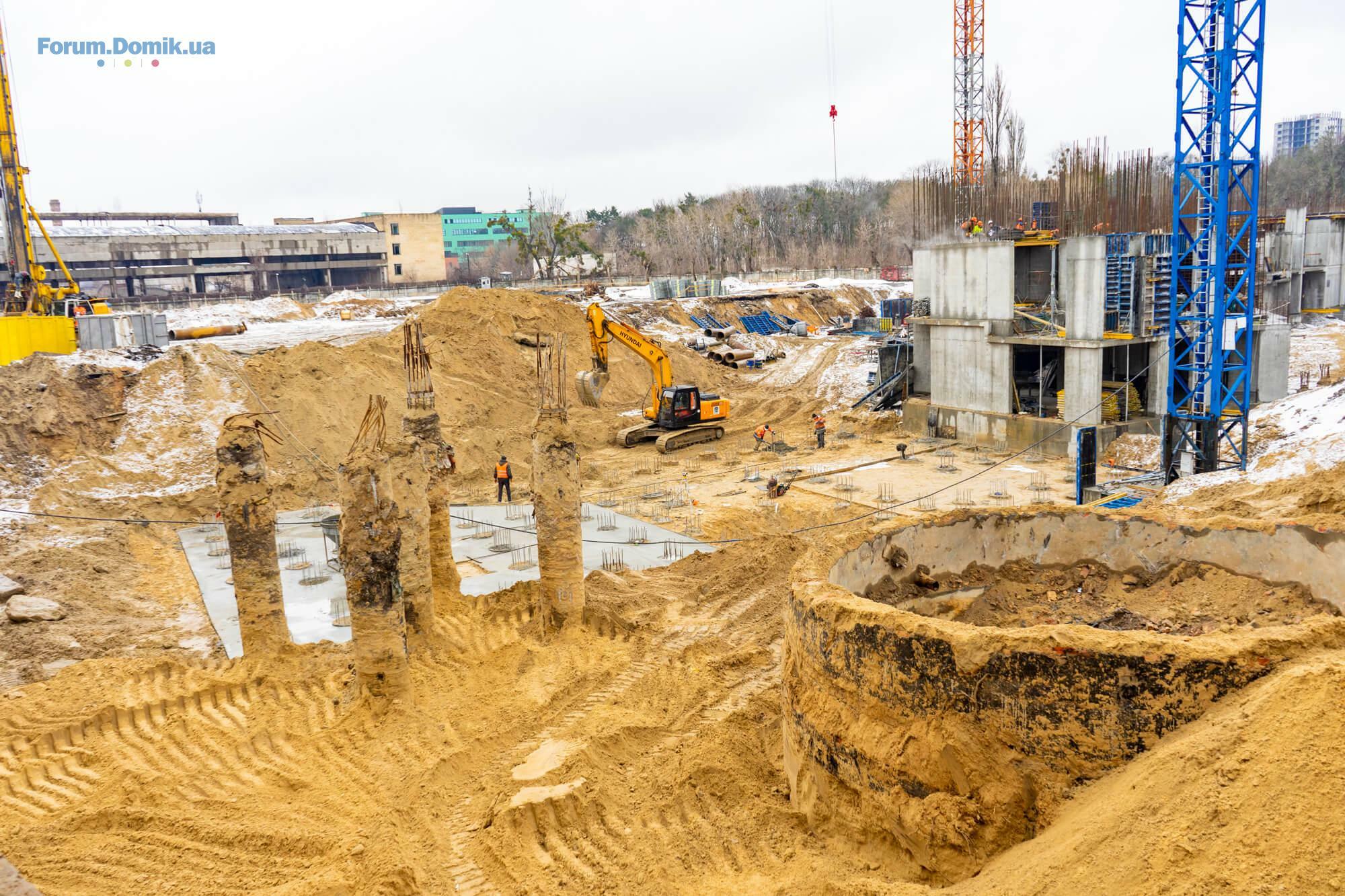

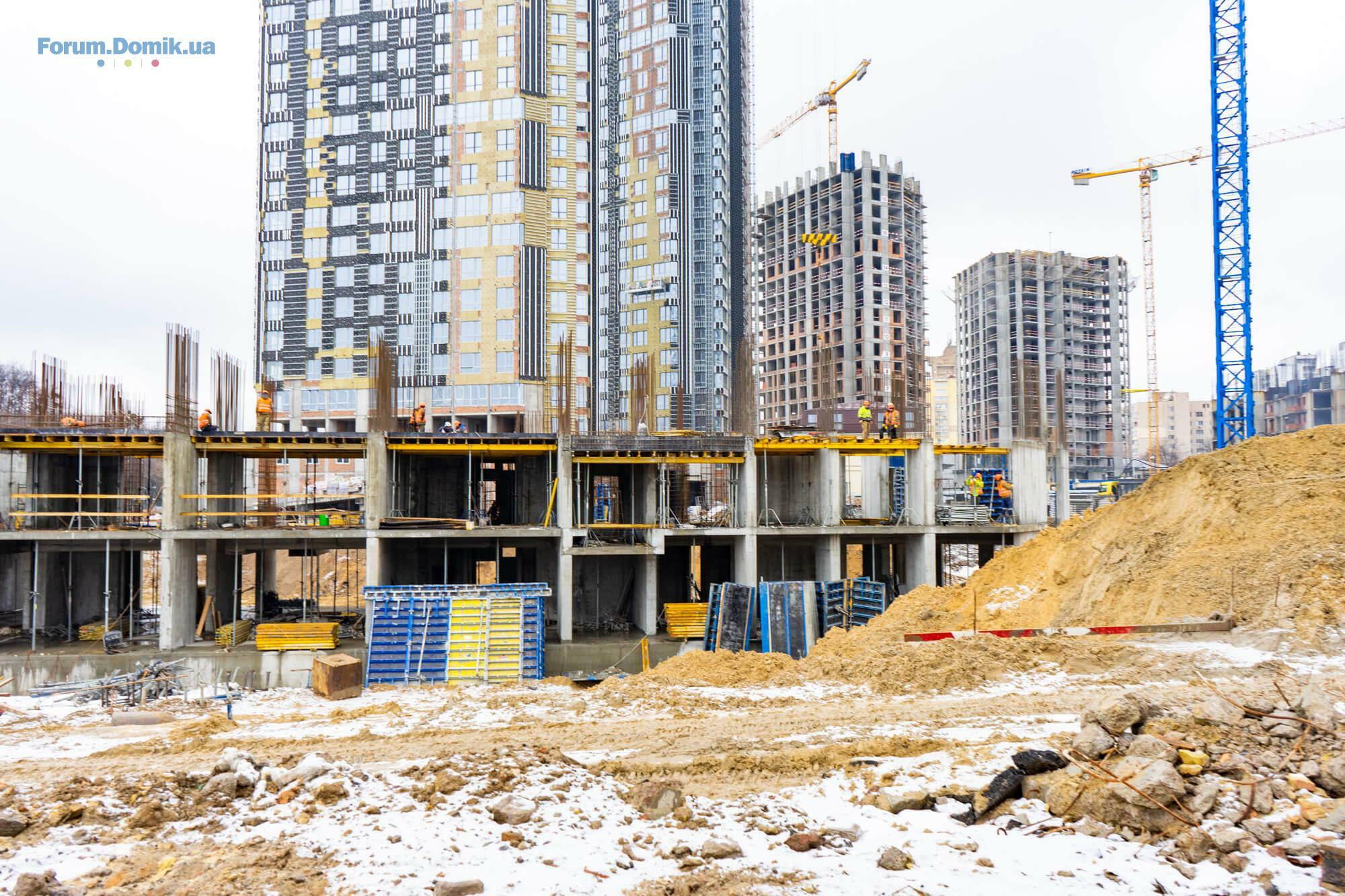

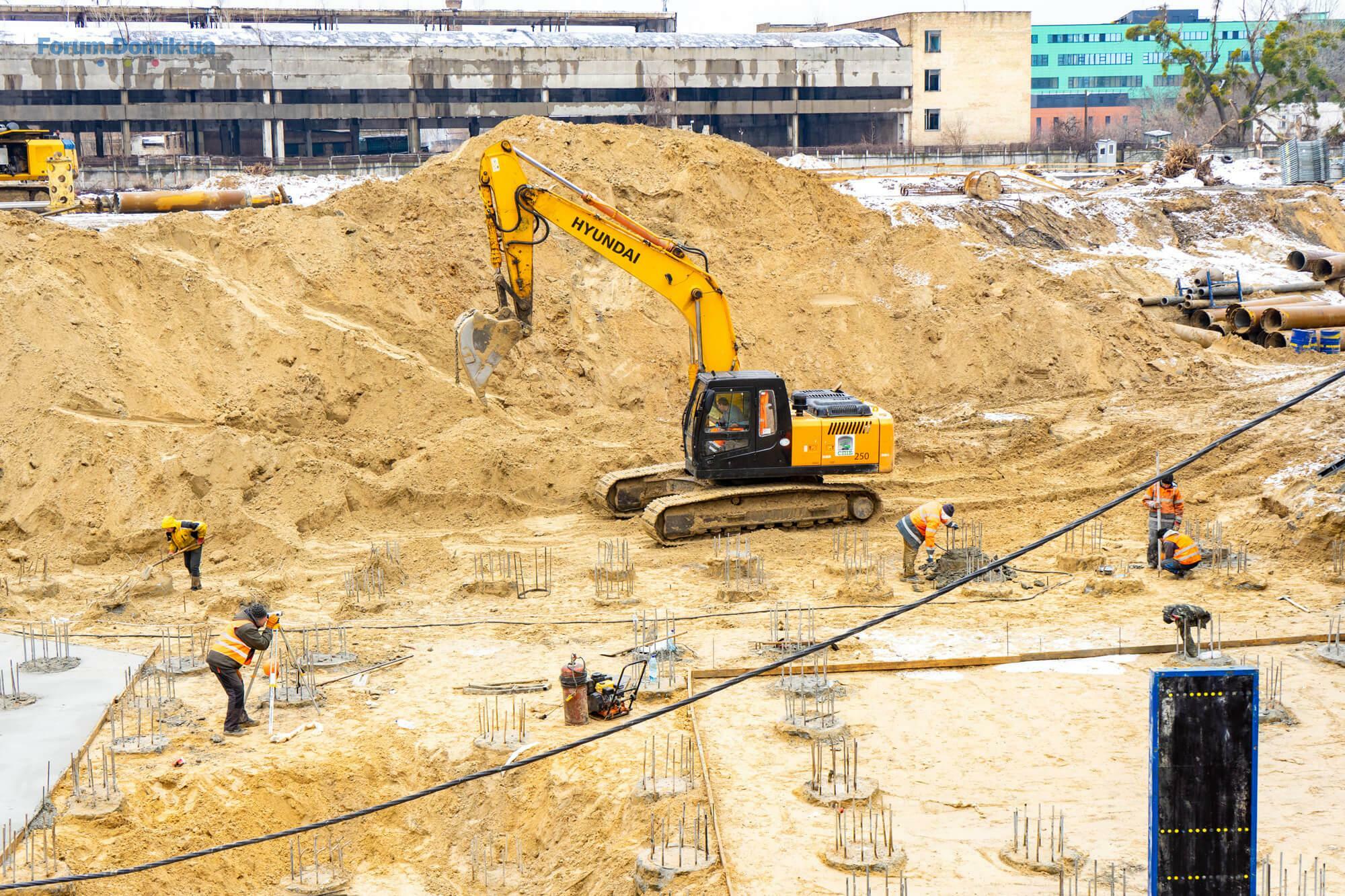

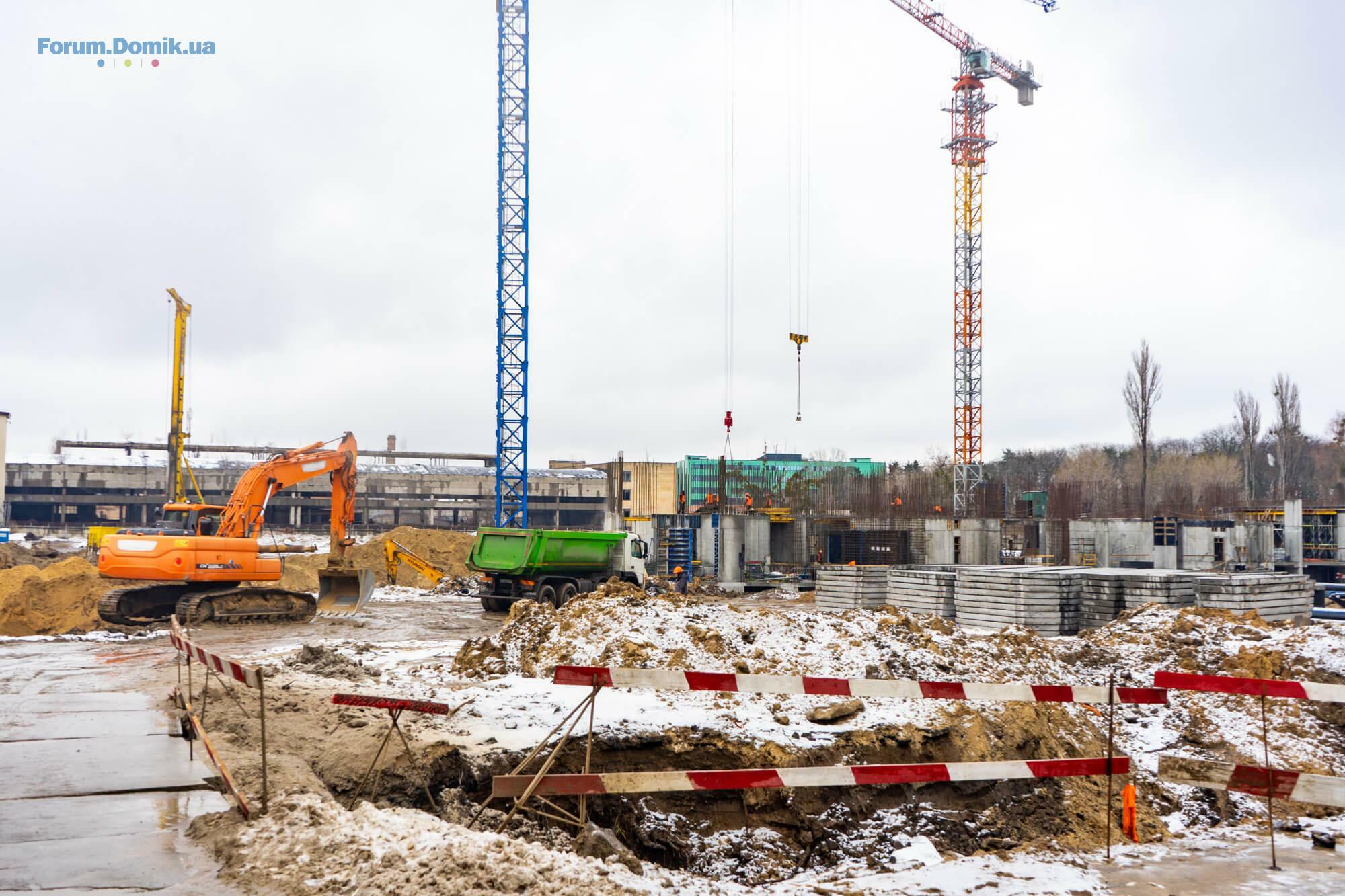

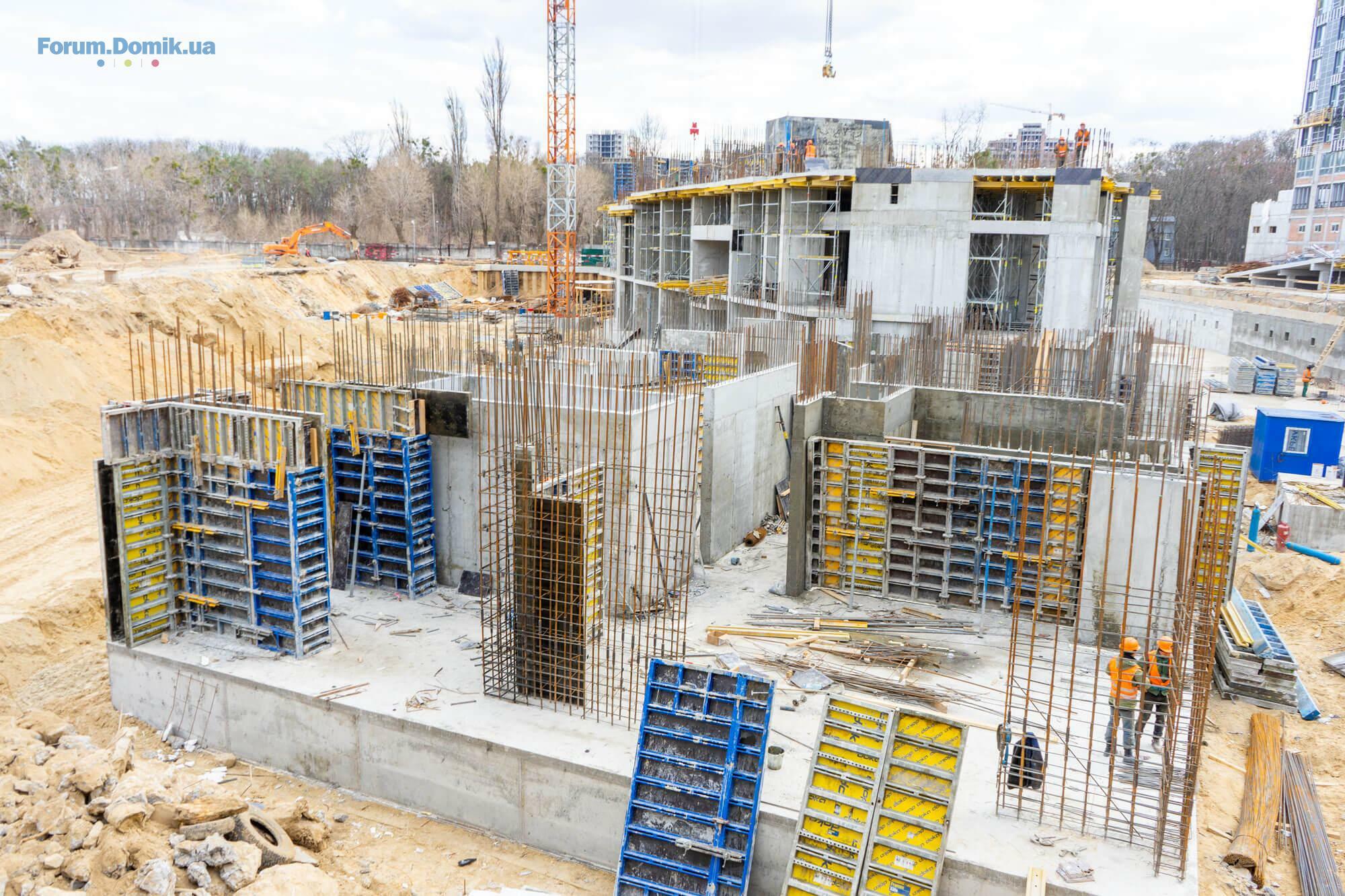

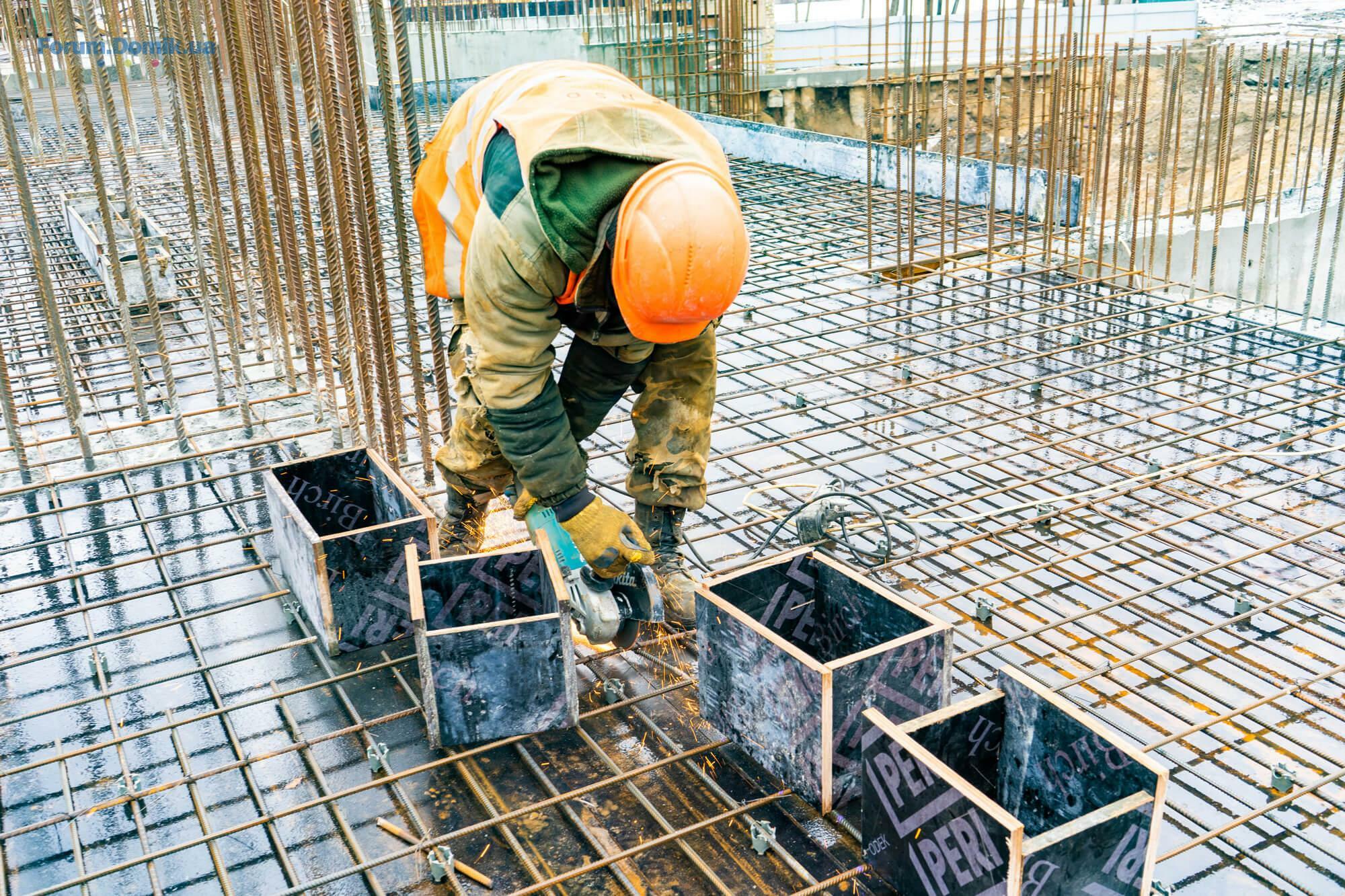

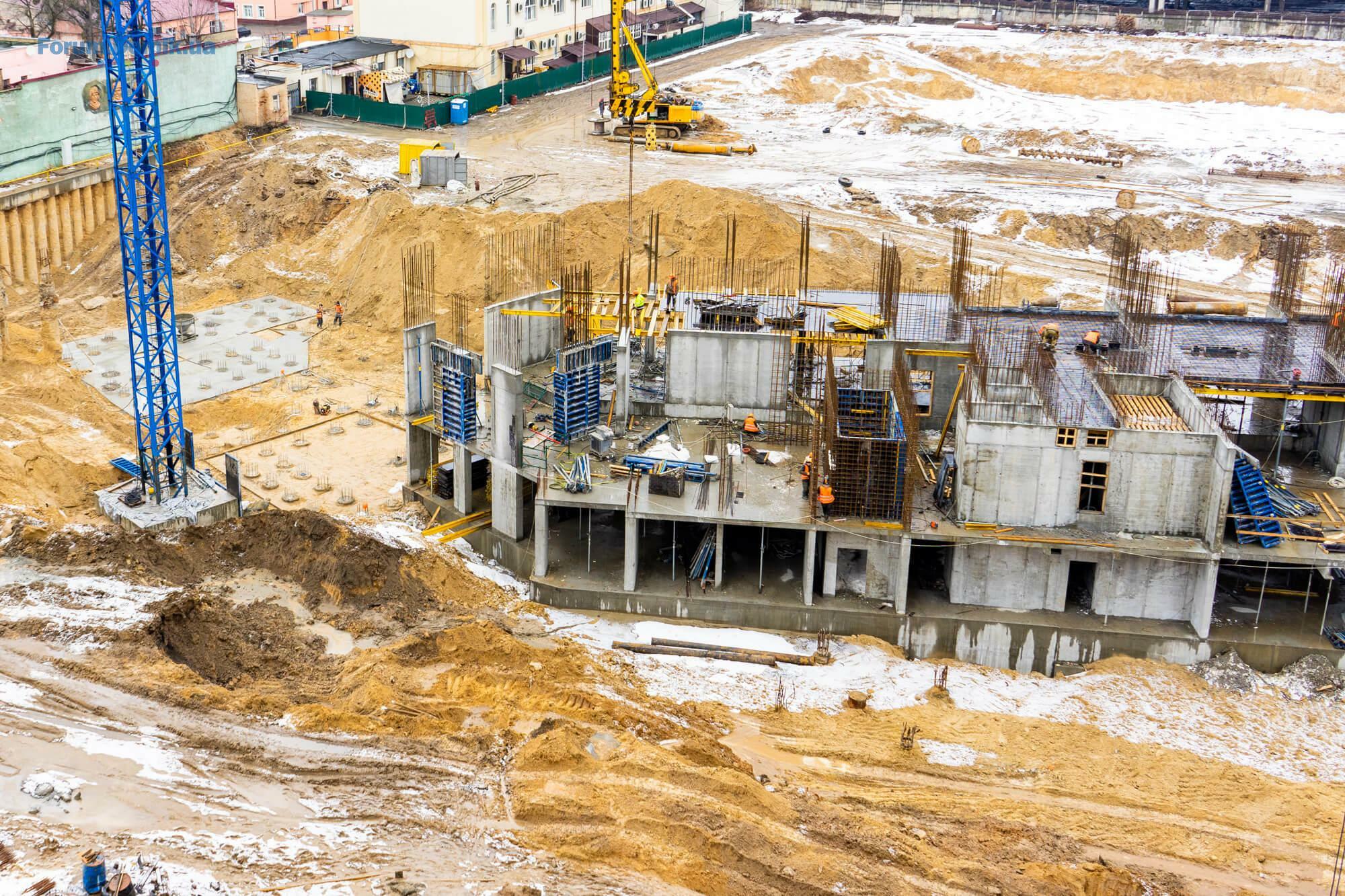

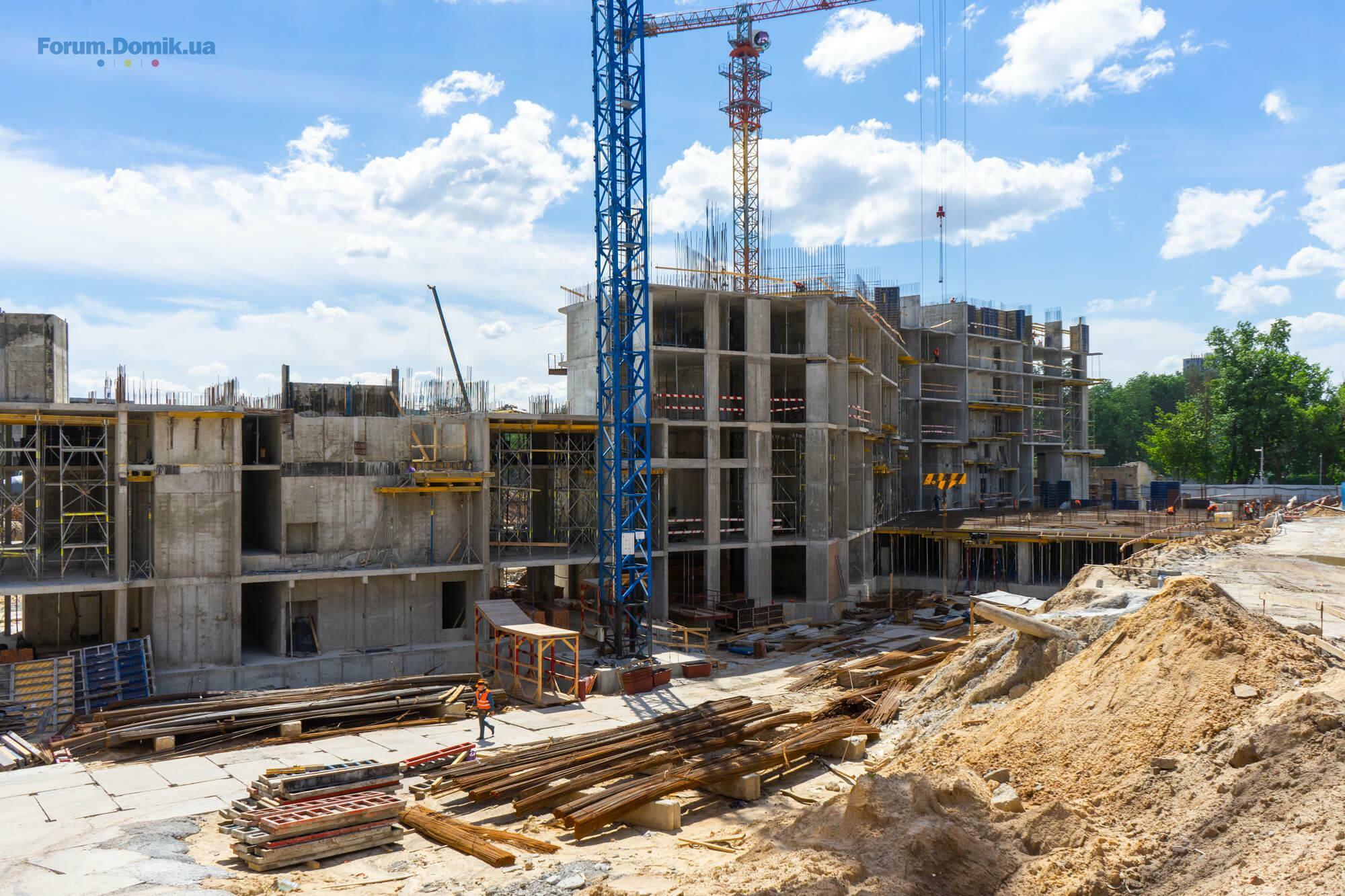

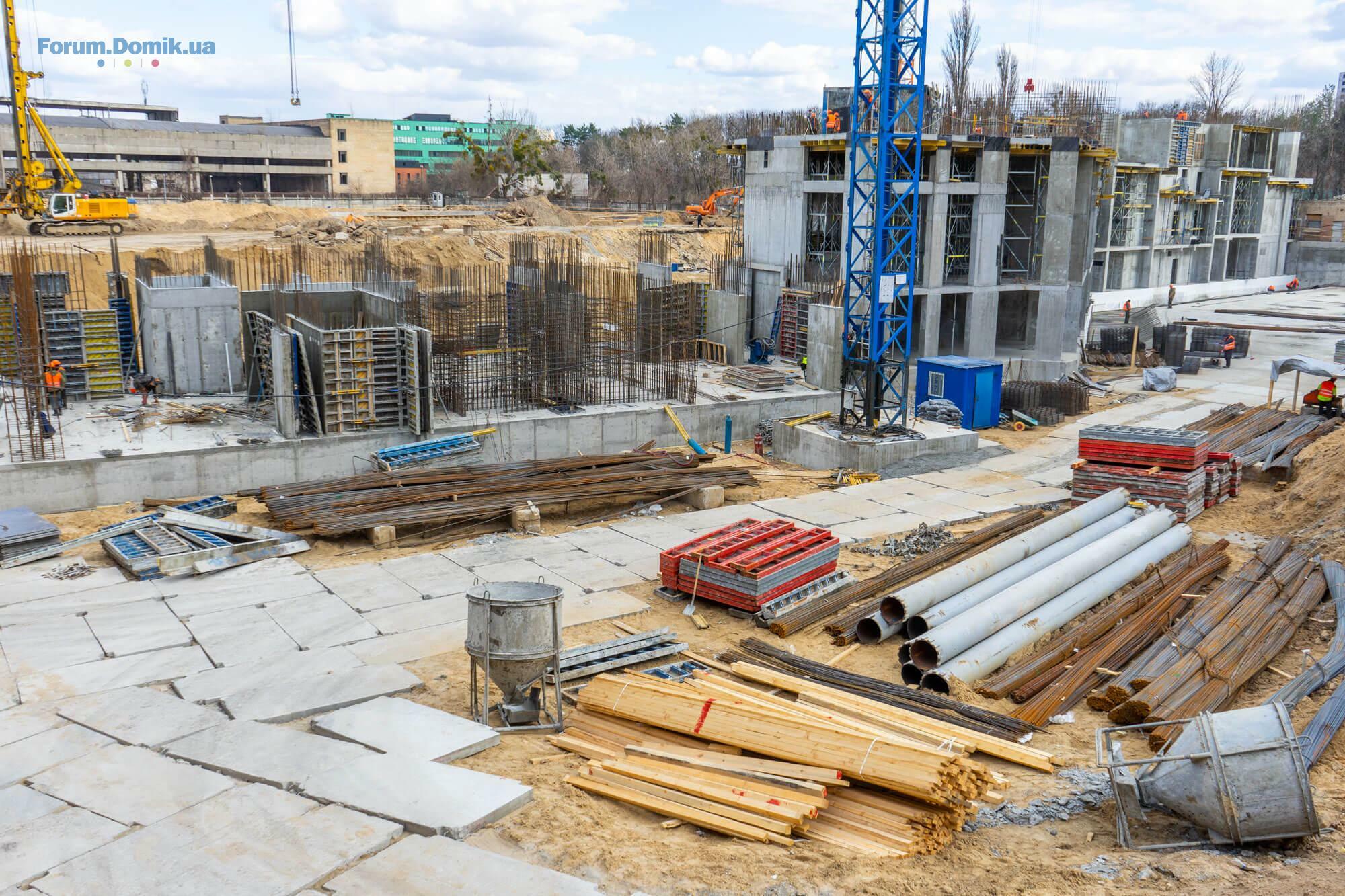

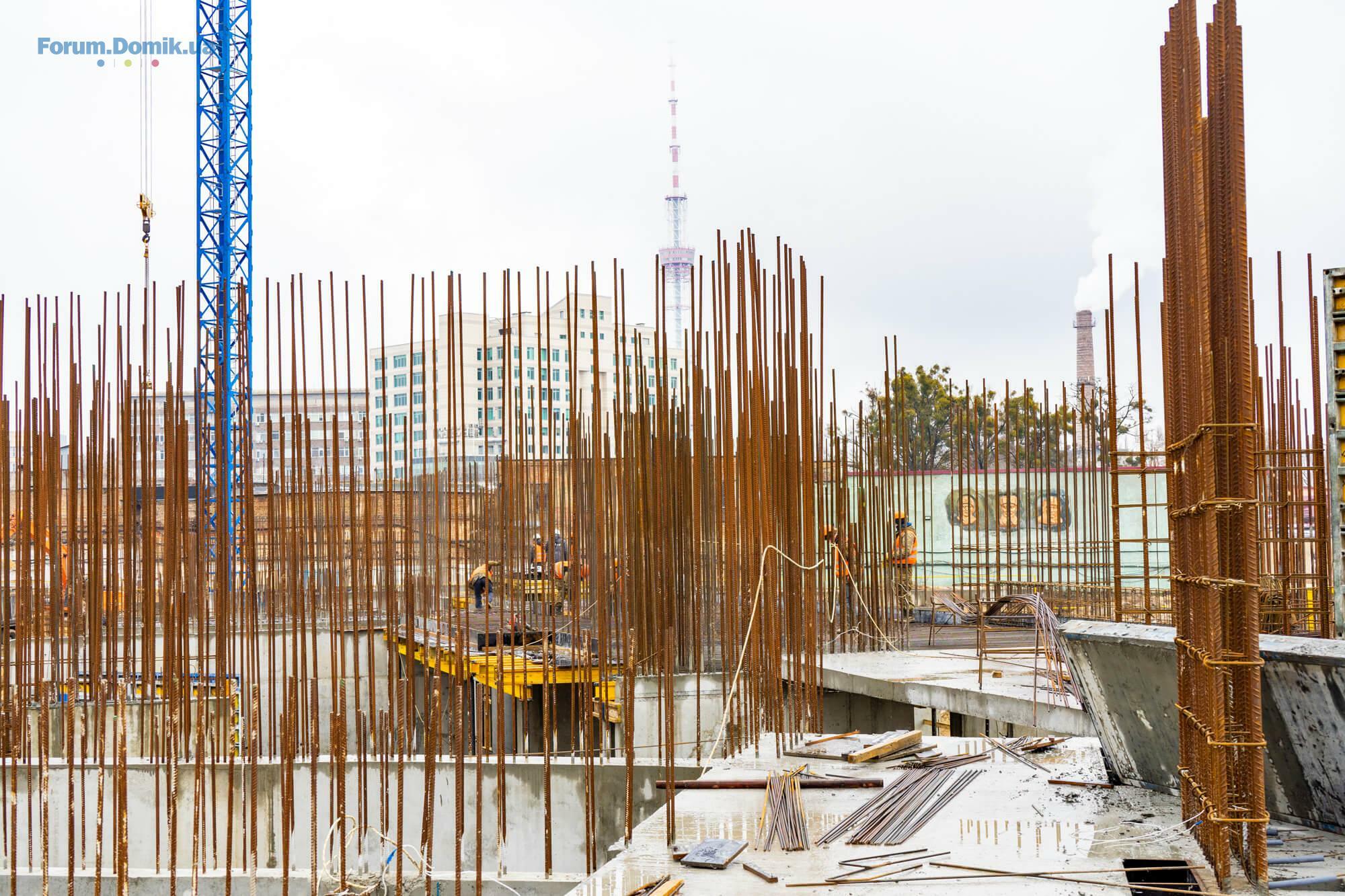

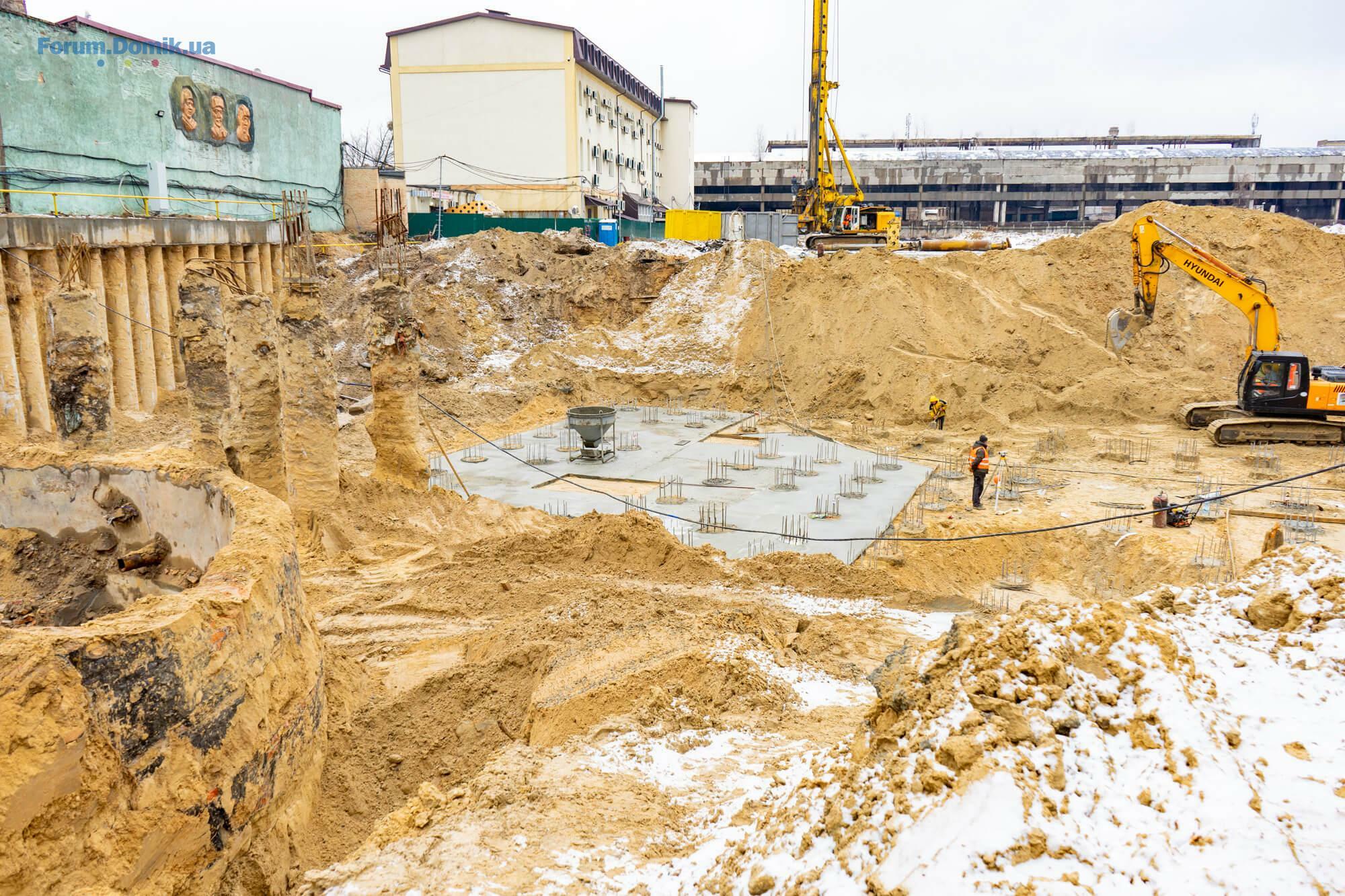

План робіт на будмайданчику Другої паркової колекції POETICA на період березень-травень 2021 року.

Будинок №1:
Секція 1.1
— березень: монолітні роботи до 1 поверху;
— квітень-травень: монолітні роботи до 4 поверху.
Секція 1.2
— березень: монолітні роботи до 1 поверху;
— квітень-травень: монолітні роботи до 4 поверху.
Секція 1.3

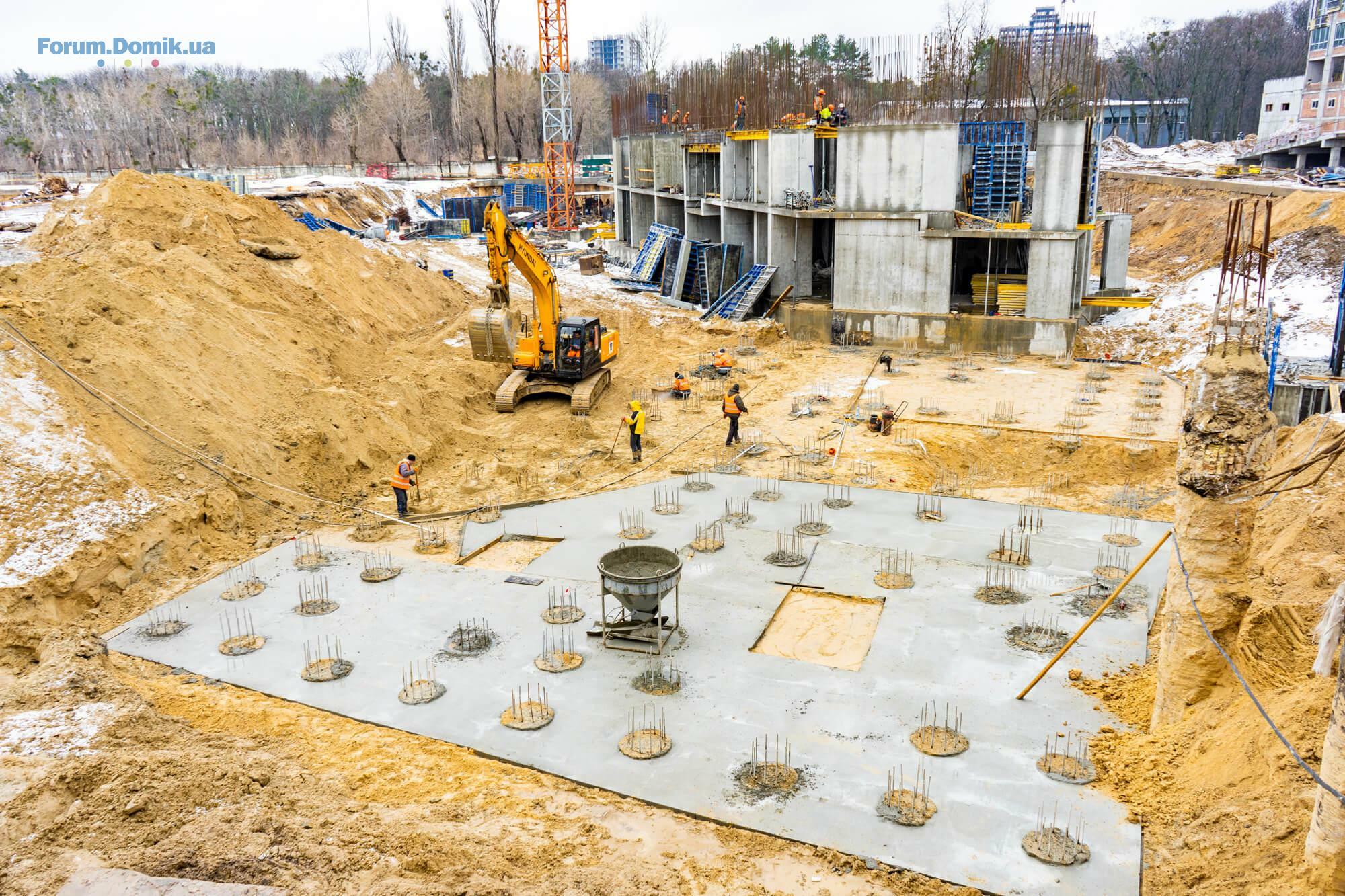

— березень: влаштування фундаментної плити;
— квітень: влаштування монолітного каркаса паркінгу;
— травень: влаштування монолітного каркаса стилобату та 1 поверху.

Будинок №2:
— квітень-травень: перекладання та влаштування внутрішньо майданчикових мереж;
— квітень-травень: влаштування монолітної залізобетонної підпірної стіни.

Секція 2.1

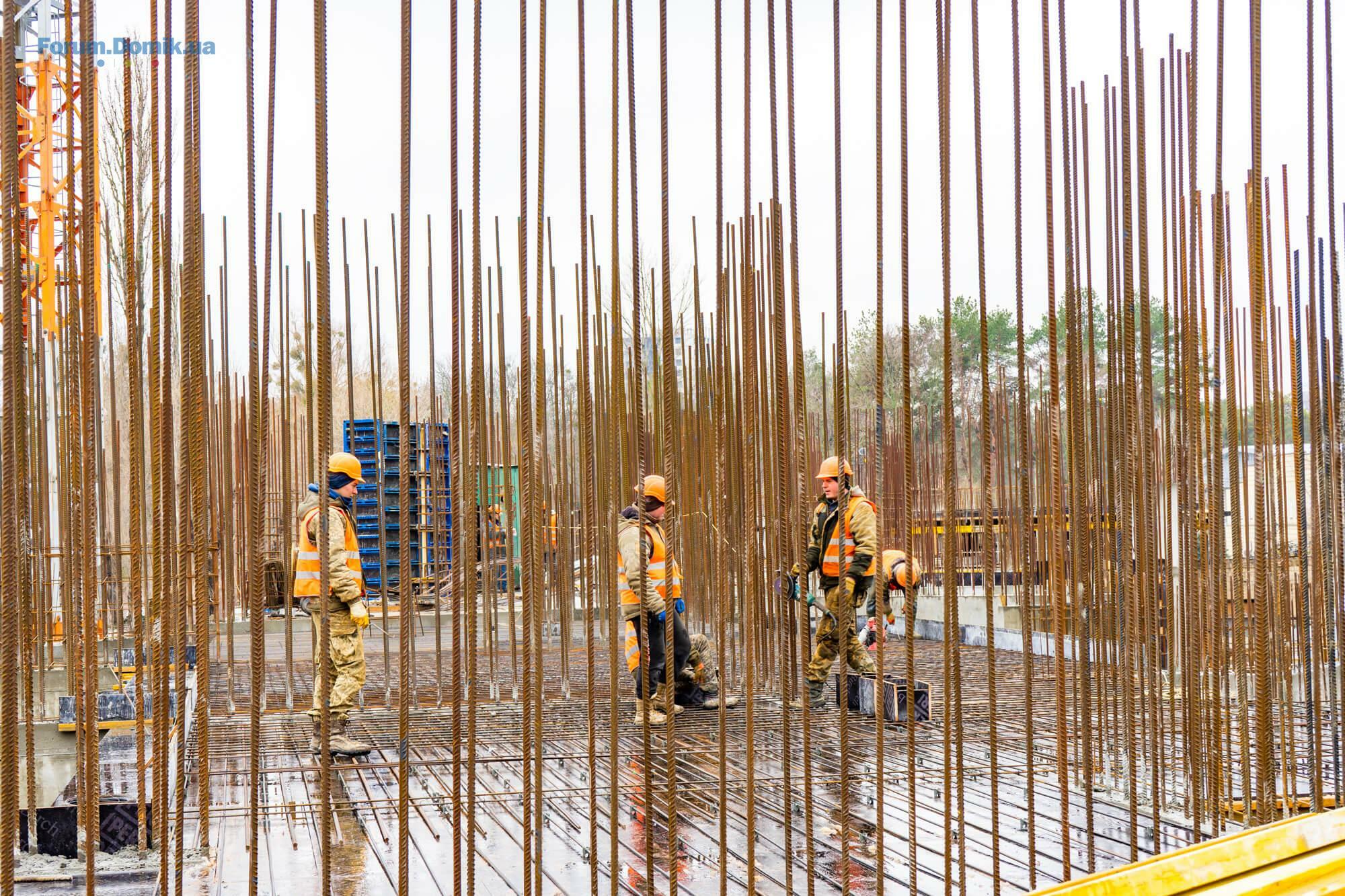

— квітень-травень: влаштування пальового поля;
— квітень-травень: встановлення баштового крана;
— травень: влаштування фундаментної плити.

Секція 2.2
— квітень-травень: влаштування пальового поля;
— травень: влаштування фундаментної плити.

Секція 2.3
— квітень-травень: влаштування пальового поля;
— квітень-травень: встановлення баштового крана.

Будинок №3:

— квітень-травень: переукладання та влаштування внутрішньо майданчикових мереж;
— квітень-травень: влаштування монолітної залізобетонної підпірної стіни;
— квітень-травень: влаштування випробувальних кущів паль.

Паркінг

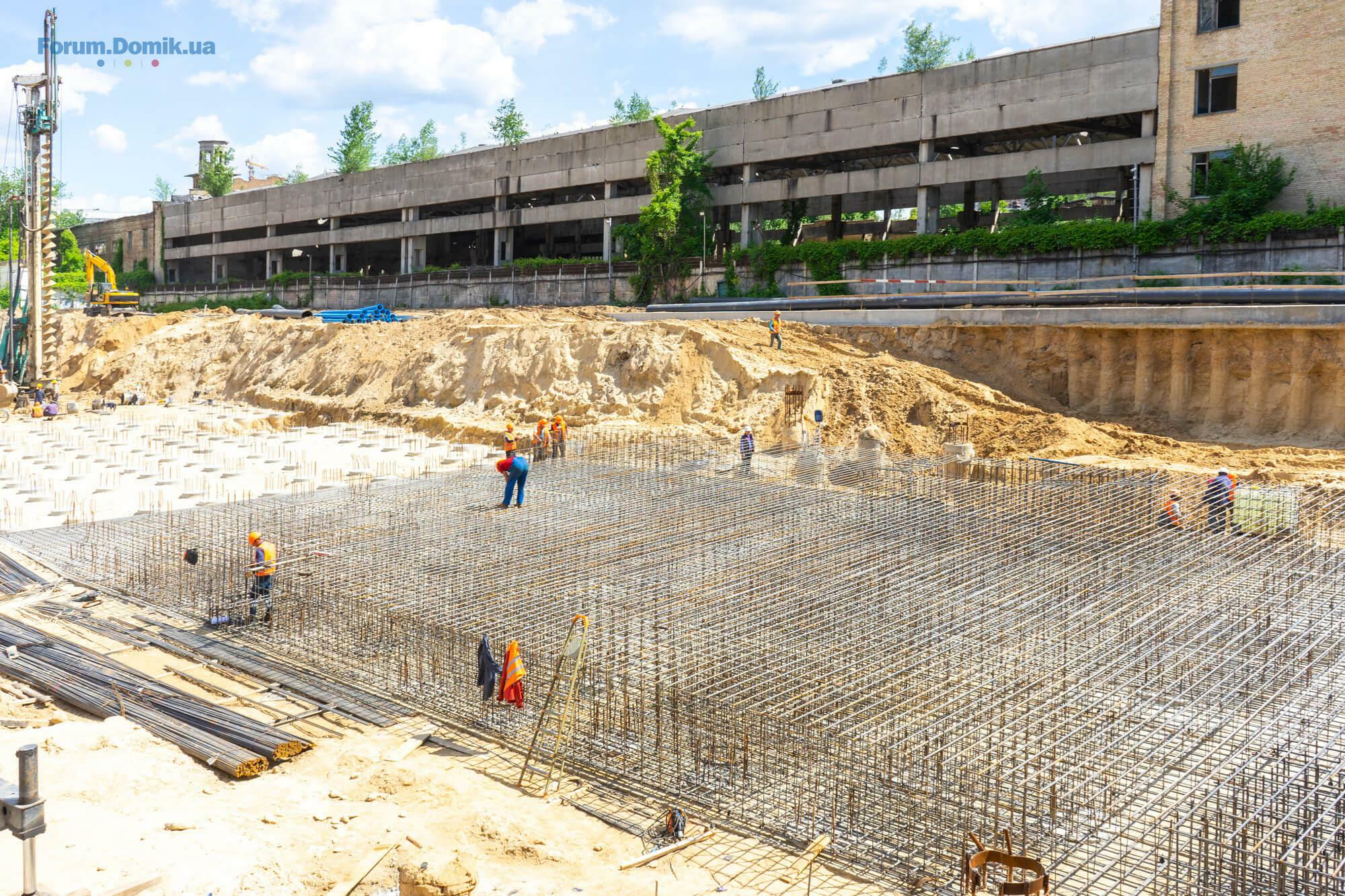

— березень: влаштування фундаментної плити;
— квітень-травень: влаштування монолітного каркаса поверхів паркінгу та стилобату.

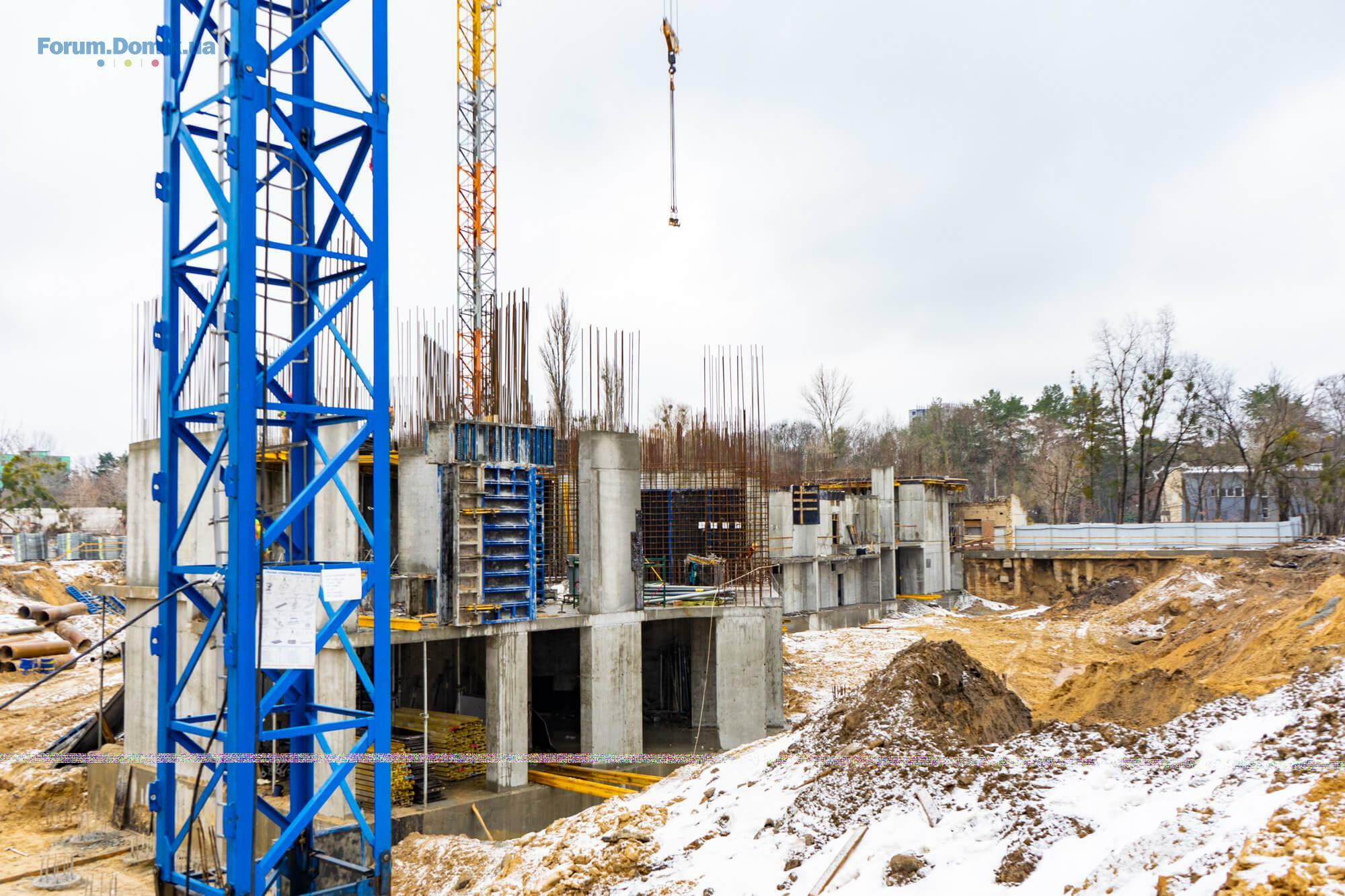

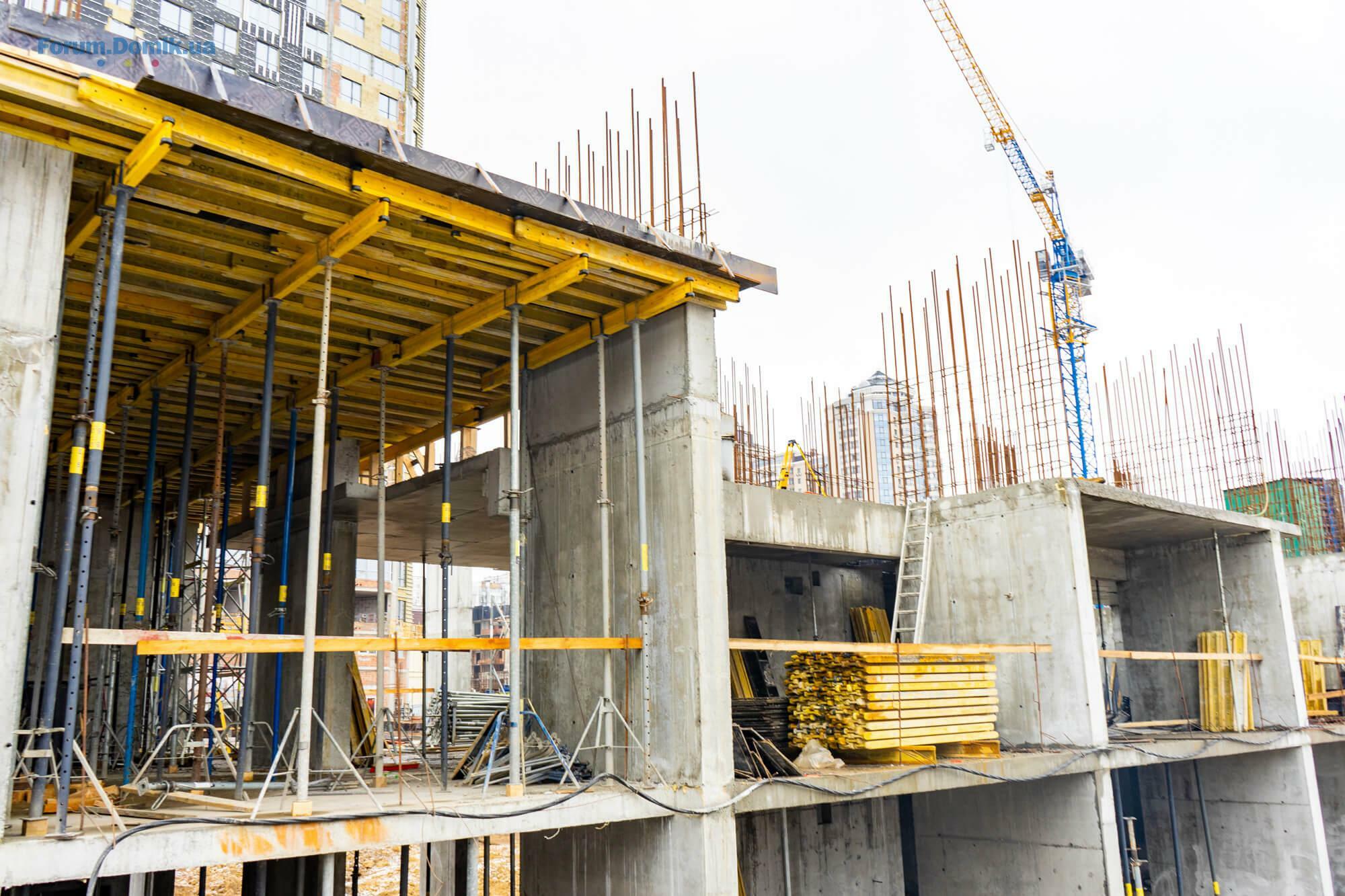

23 бер 2021 15:24
17 березня 2021
27 квіт 2021 12:31
31 трав 2021 16:23

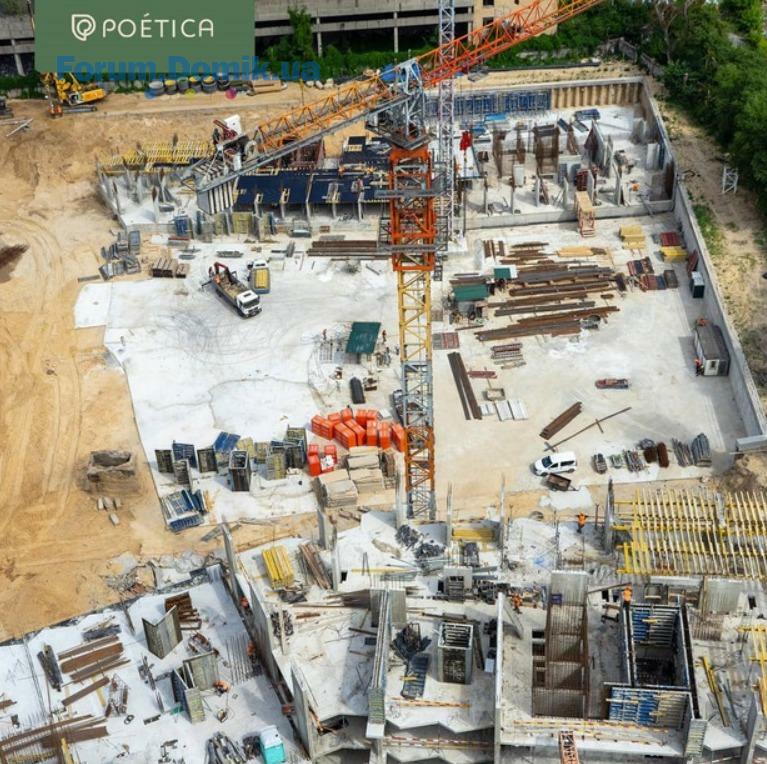

Видео облёта ЖК в субботу. В основном 1я очередь, но и вторую тоже видно


03 черв 2021 08:58
Вклалися у другу колекцію? Як вам враження?
07 черв 2021 12:56
Вітаємо.

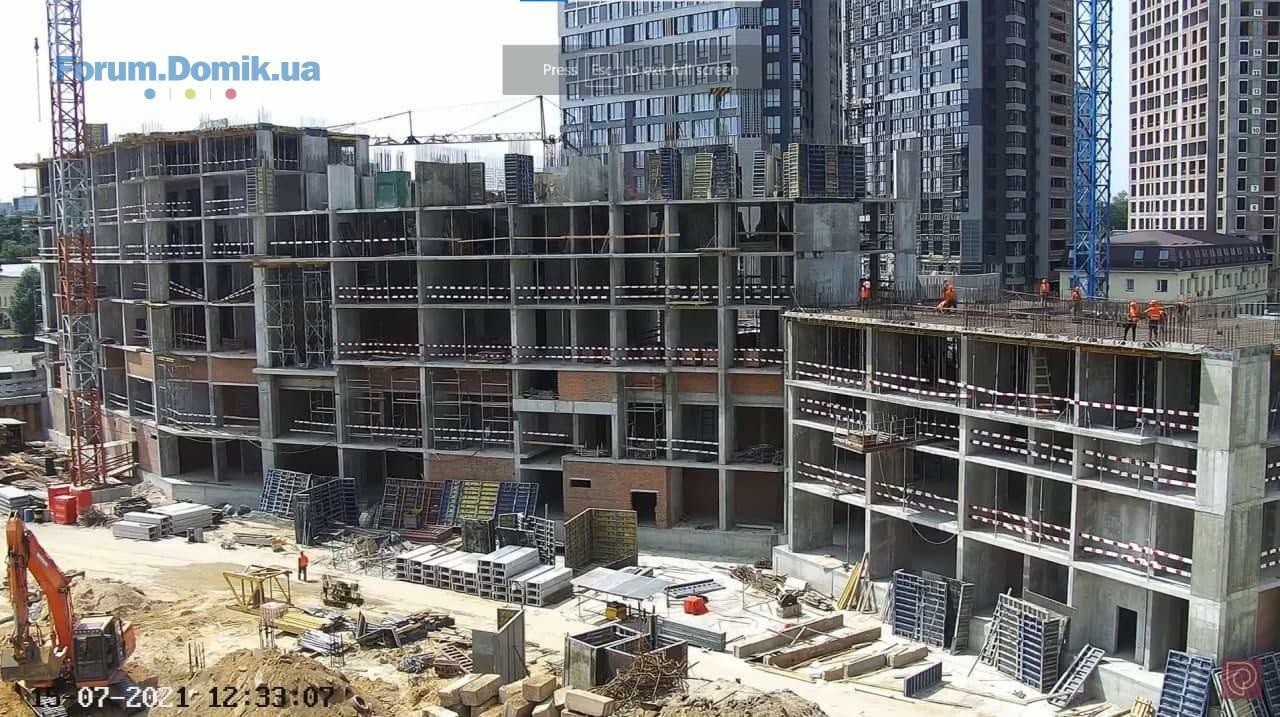

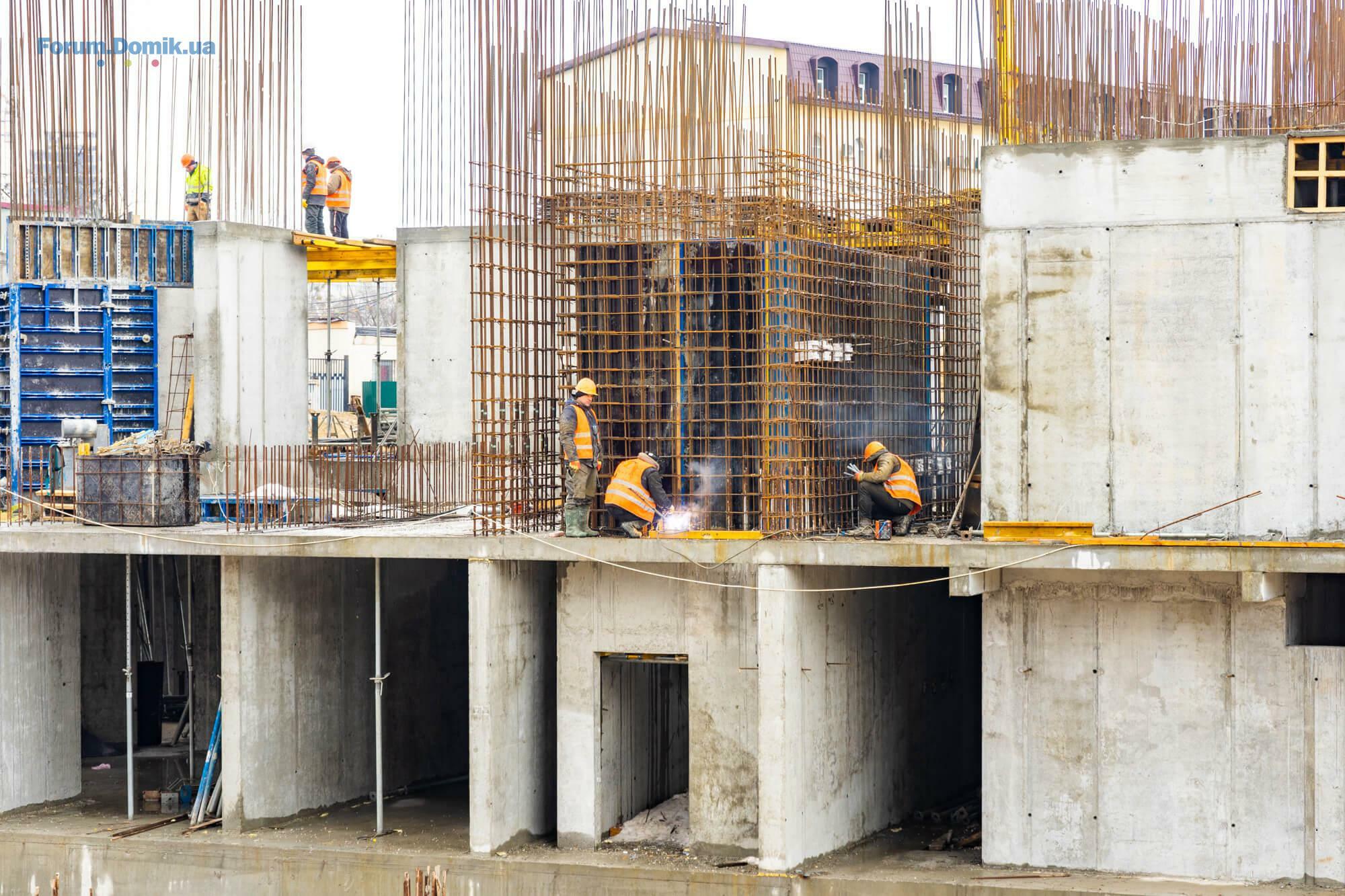

План робіт на будмайданчику Другої паркової колекції POETICA на період червень-серпень 2021 року.

Будинок №1:
Секція 1.1
— червень: цегляна кладка стін та перегородок паркінгу та стилобату;
— червень-серпень: монолітні роботи до 9 поверху;
— липень-серпень: влаштування цегляної кладки до 5 поверху;
— липень-серпень: влаштування внутрішніх інженерних мереж.

Секція 1.2
— червень: цегляна кладка стін та перегородок паркінгу та стилобату;
— червень-серпень : монолітні роботи до 8 поверху;
— липень-серпень: влаштування цегляної кладки до 3 поверху;
— серпень: влаштування внутрішніх інженерних мереж.

Секція 1.3
— червень-серпень : монолітні роботи до 6 поверху;
— червень-серпень: цегляна кладка стін та перегородок паркінгу та стилобату.


Будинок №2:
Секція 2.1
— червень: монтаж баштового крана;
— червень: влаштування фундаментної плити;

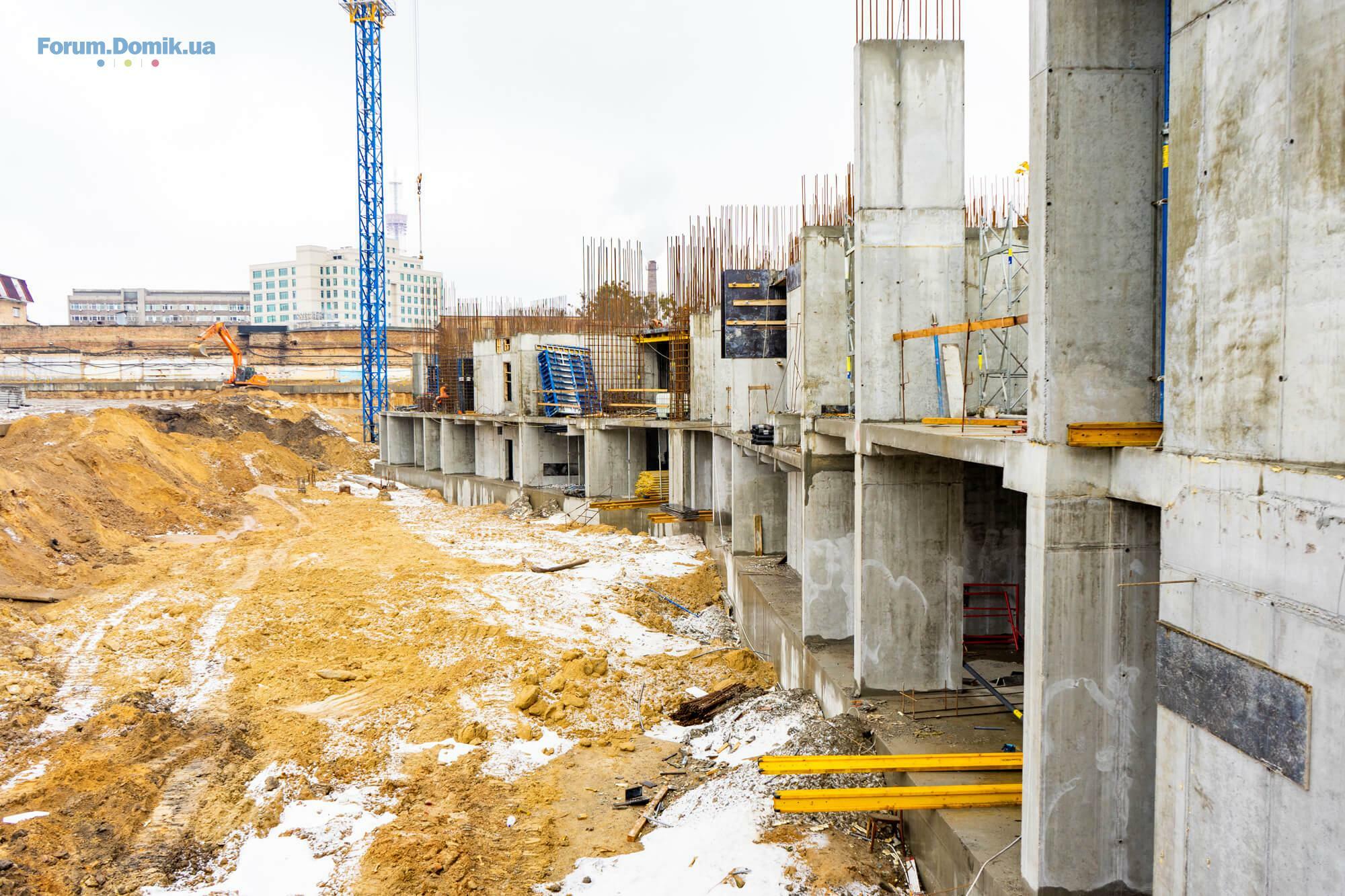

— червень-липень: влаштування моноліту каркасу поверху паркінгу та стилобату;
— серпень: монолітні роботи до 1 поверху.

Секція 2.2
— червень: влаштування фундаментної плити;
— червень-липень: влаштування моноліту каркасу поверху паркінгу та стилобату;
— серпень: монолітні роботи до 1 поверху.

Секція 2.3
— червень: влаштування пальового поля;
— липень-серпень: влаштування моноліту каркасу поверху паркінгу та стилобату.

Будинок №3:
Секція 3.1
— червень-липень: влаштування пальового поля;
— червень-серпень: переукладання та влаштування внутрішньо майданчикових мереж;
— липень-серпень: влаштування моноліту каркасу поверху паркінгу.

Паркінг
— червень-серпень: влаштування моноліту каркаса стилобатної частини.

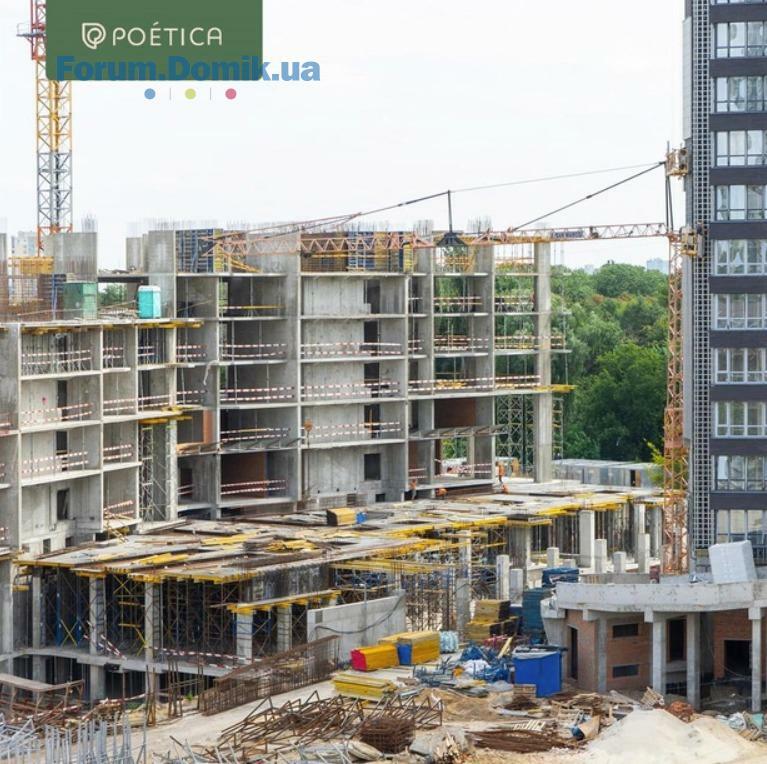

09 черв 2021 07:08
22 черв 2021 18:33
Добрый день!
Есть ли инвесторы второй коллекции? Поделитесь впечатлениями
06 лип 2021 12:56
Собираюсь стать инвестором в ближайшее время. Нравится сам проект и место, отдел продаж создает хорошее впечатление.
Работы ведутся каждый день, не сказал бы, что прям быстро, но движение есть. В срок сдачи - 4кв 2022 не верю точно. Если даже смотреть на 1 коллекцию, то там задержка будет реально год, а зайдут люди на ремонт в лучшем случае весной 22.
Так что рассчитываю в идеале зайти на ремонт в 3кв 2023, но реалистично весна 24.
08 лип 2021 19:17
Цитата "bsyuuto":
Собираюсь стать инвестором в ближайшее время. Нравится сам проект и место, отдел продаж создает хорошее впечатление.
Работы ведутся каждый день, не сказал бы, что прям быстро, но движение есть. В срок сдачи - 4кв 2022 не верю точно. Если даже смотреть на 1 коллекцию, то там задержка будет реально год, а зайдут люди на ремонт в лучшем случае весной 22.
Так что рассчитываю в идеале зайти на ремонт в 3кв 2023, но реалистично весна 24.

Где-то так я тоже считаю, но хотелось бы рассчитывать на лето 23-го;)
08 лип 2021 20:44
А никого не смущает, что срок аренды земли заканчивается в декабре 2023?
09 лип 2021 06:18
Не должно быть проблемой, если успеют ввести дом до конца 23 года
09 лип 2021 08:23
Для получения почт. адреса должен быть действующий договор аренды. Т. е. желательно успеть. Но, аренду по 1й Поэтике уже продлевали. Это было достаточно оперативно (+- месяц).
15 лип 2021 09:52
на 3й секции работы
16 лип 2021 13:01
сегодня работы на третьей и второй секциях
08 серп 2021 13:38

20 серп 2021 06:17
04 вер 2021 20:57
Вітаємо.

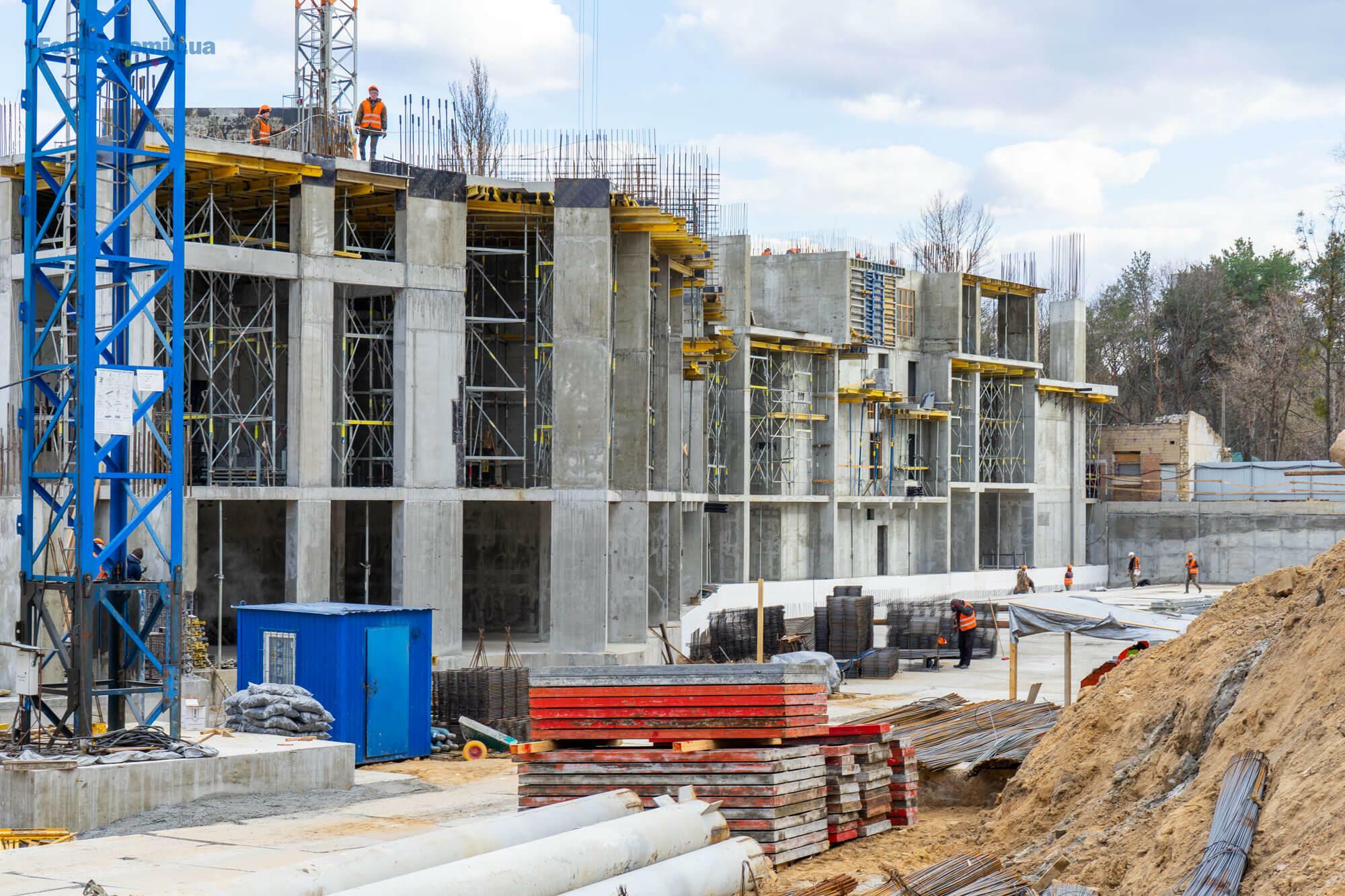

План робіт на будмайданчику Другої паркової колекції POETICA на період вересень-листопад 2021 року.

Будинок №1:
Секція 1.1

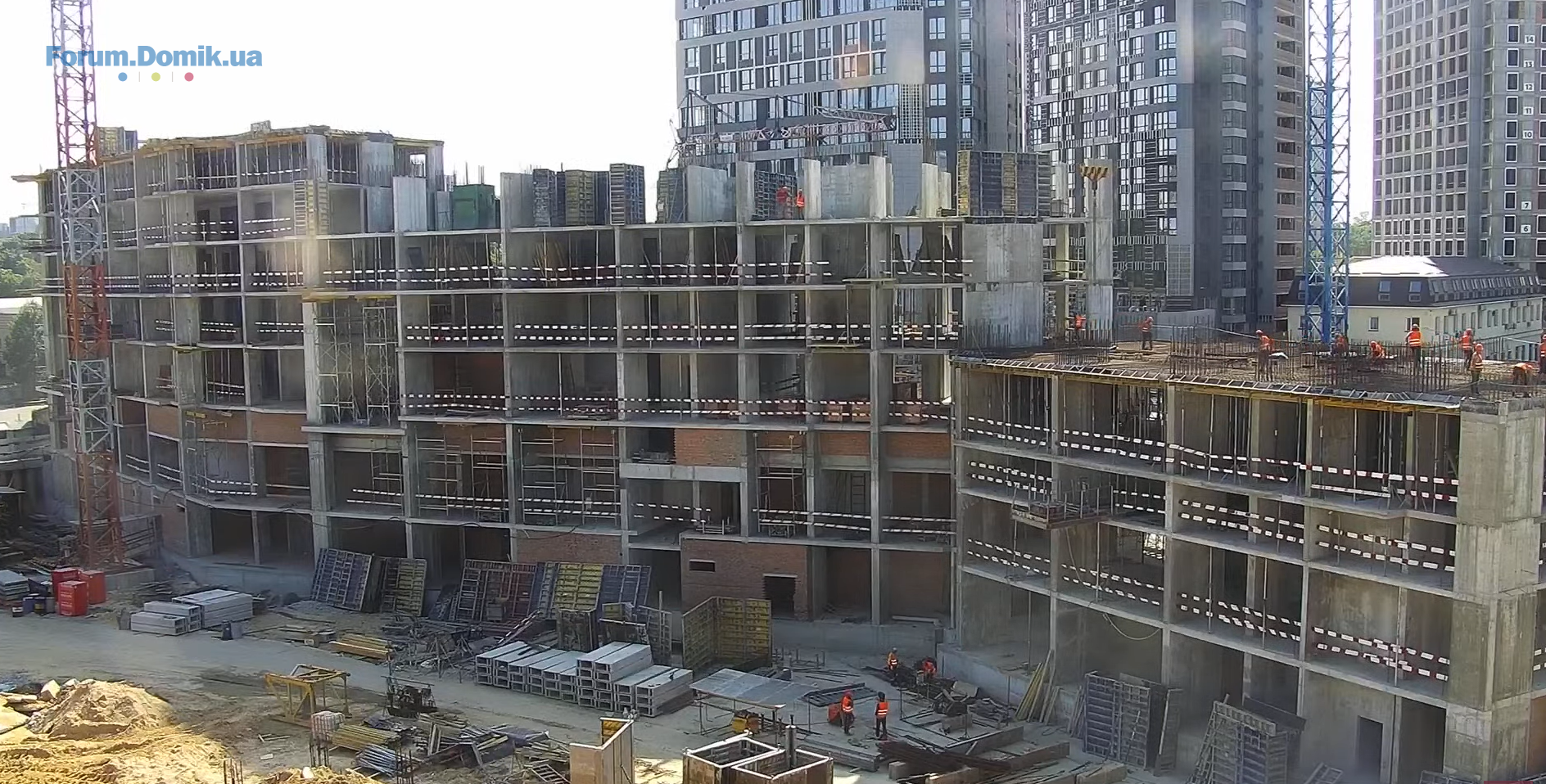

— вересень - листопад: влаштування монолітного каркаса до 10 поверху;
— вересень - листопад: цегляна кладка стін і перегородок до 6 поверху;

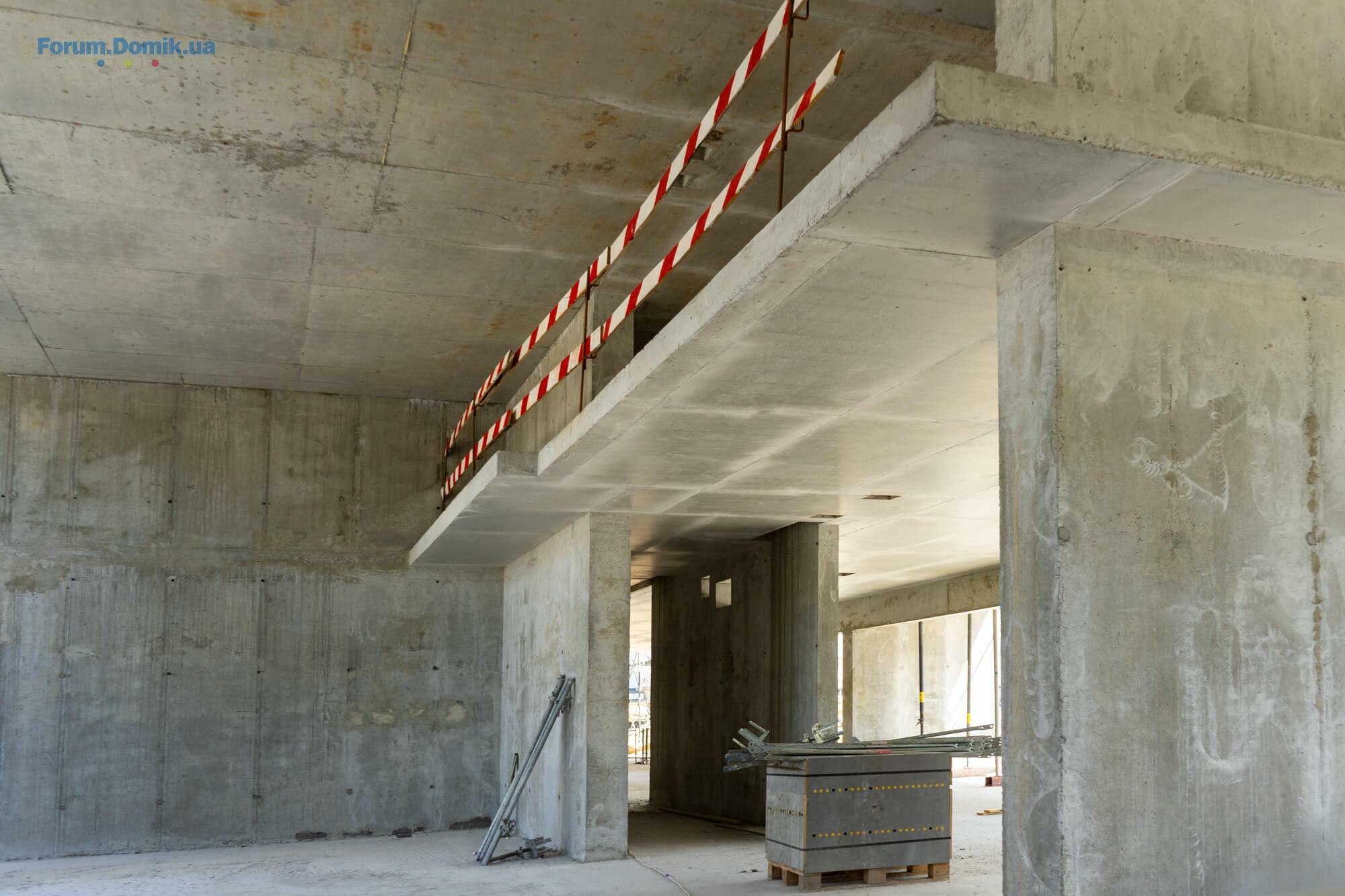

— вересень - листопад: влаштування внутрішніх інженерних мереж водопостачання, каналізації, опалення;
— листопад: встановлення металопластикових вікон.

Секція 1.2
— вересень - листопад: влаштування монолітного каркаса до 9 поверху;
— вересень - листопад: цегляна кладка стін і перегородок до 4 поверху;
— вересень - листопад: влаштування внутрішніх інженерних мереж водопостачання, каналізації, опалення;
— листопад: встановлення металопластикових вікон.

Секція 1.3
— вересень - листопад: влаштування монолітного каркаса до 6 поверху;
— вересень: цегляна кладка стін та перегородок паркінгу та стилобату;
— жовтень - листопад: цегляна кладка стін і перегородок до 3 поверху;
— листопад: влаштування внутрішніх інженерних мереж водопостачання, каналізації, опалення, електропостачання.

Будинок №2:
Секція 2.1
— вересень - листопад: влаштування монолітного каркаса до 3 поверху.

Секція 2.2

— вересень - листопад: влаштування монолітного каркаса до 3 поверху.

Секція 2.3
— вересень: влаштування пальового поля та фундаментної плити;
— жовтень: влаштування моноліту каркасу поверху паркінгу;
— листопад: влаштування моноліту каркасу поверху стилобату.

Будинок №3:
Секція 3.1
— вересень: переукладання та влаштування внутрішньо майданчикових мереж
— вересень - жовтень: влаштування пальового поля.
— жовтень: влаштування фундаментної плити;
— жовтень: встановлення баштового крана;
— жовтень-листопад: влаштування моноліту каркасу поверху паркінгу;
— листопад: влаштування моноліту каркасу поверху стилобату. 

Будинок №4:

— жовтень – листопад: підготовчі роботи.
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
Розміщення оголошень на ТОП 30 сайтів нерухомості
Заощаджуйте час на подачу оголошень та аналіз результатів
Детальніше
