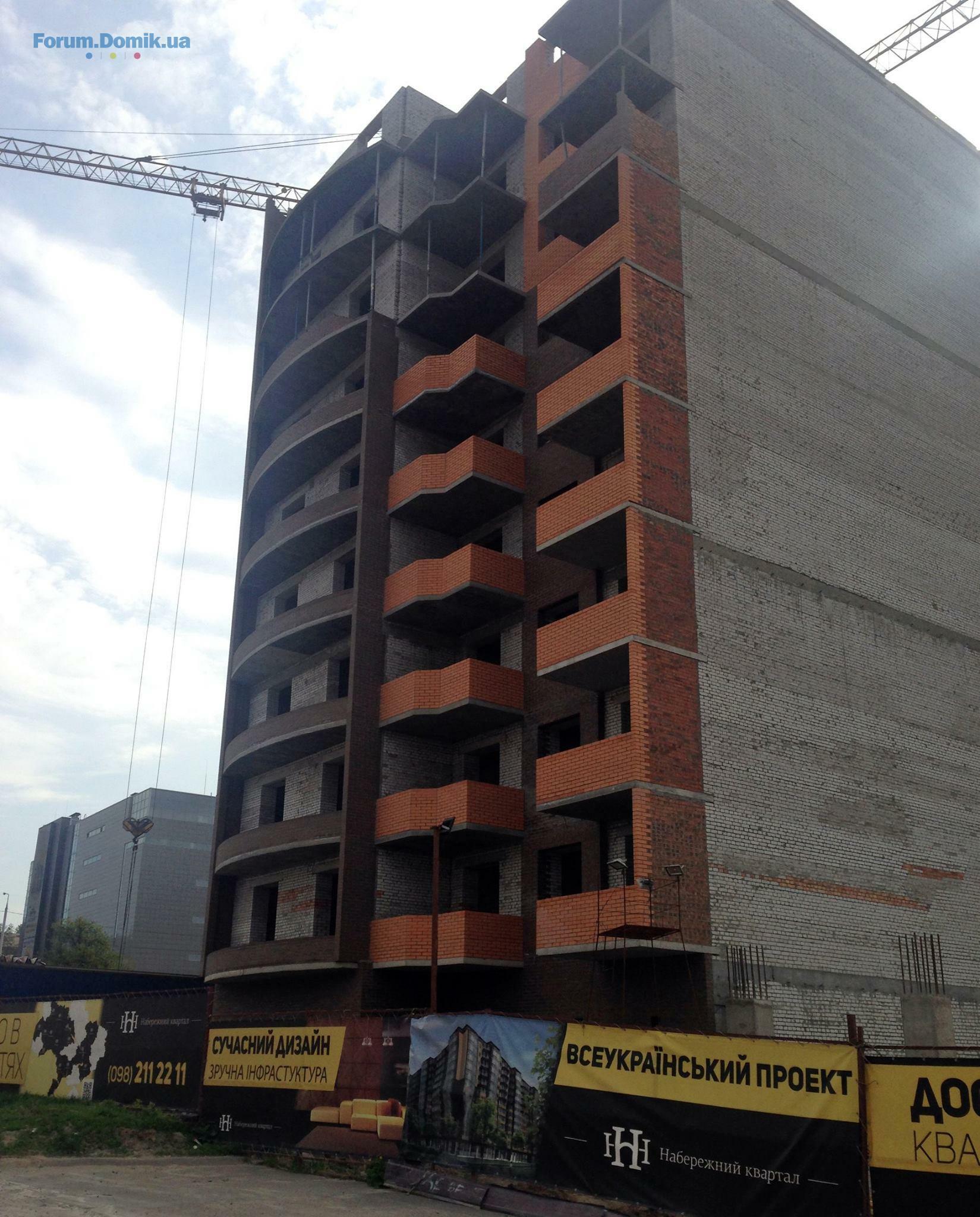

ЖК "Набережный квартал", Запорожье, ул. Горького / ул. Коммунаровская
Domik Ai
штучний інтелект
37 961
09 вересня 2019
22 лют 2016 21:36
Domik Ai
штучний інтелект
37 961
09 вересня 2019
22 лют 2016 21:36
Domik Ai
штучний інтелект
37 961
09 вересня 2019
29 лют 2016 22:30
Секция 1:
Выполнены следующие работы на 100%:

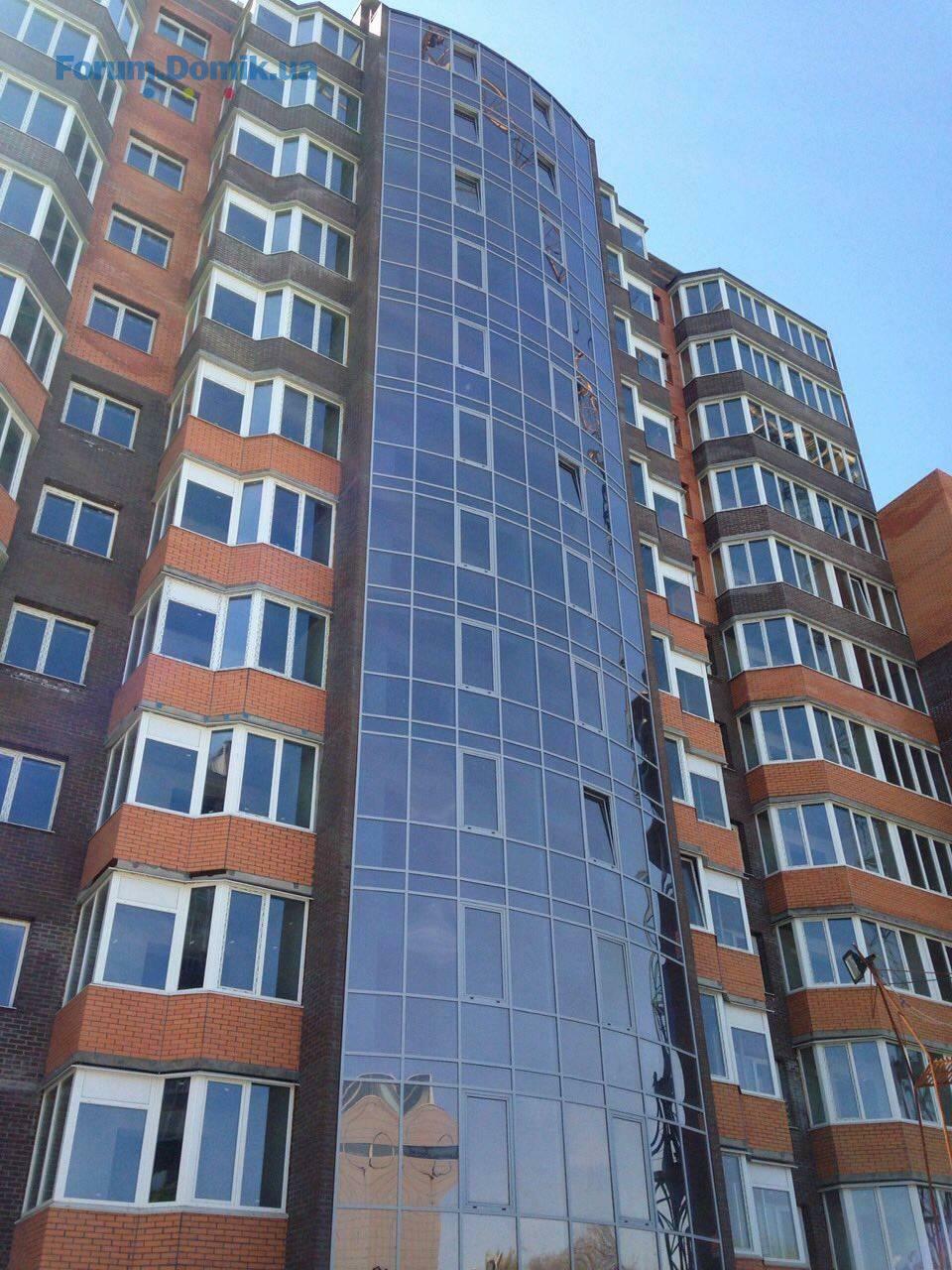

- монтаж алюминиевых конструкций (остекление витражей);
- устройство горизонтальной проводки по тех.этажу;
- монтаж поэтажных эл. щитов.
В процессе производства:
- устройство пирога кровли - 70%;
- устройство вертикальной проводки по подъездам - 98%;
- штукатурка МОПов и квартир - 8-й этаж;
- шпаклевка МОПов - 3-й этаж.
Секция 2:
В процессе производства:
- кирпичная кладка несущих стен 3-го этажа - 95%;
- монтаж балконных плит и плит перекрытия 3-го этажа - 80%.
Выполнены следующие работы на 100%:
- монтаж алюминиевых конструкций (остекление витражей);
- устройство горизонтальной проводки по тех.этажу;
- монтаж поэтажных эл. щитов.
В процессе производства:
- устройство пирога кровли - 70%;
- устройство вертикальной проводки по подъездам - 98%;
- штукатурка МОПов и квартир - 8-й этаж;
- шпаклевка МОПов - 3-й этаж.
Секция 2:
В процессе производства:
- кирпичная кладка несущих стен 3-го этажа - 95%;
- монтаж балконных плит и плит перекрытия 3-го этажа - 80%.
Domik Ai
штучний інтелект
37 961
09 вересня 2019
01 бер 2016 22:01
Визуализация
Domik Ai
штучний інтелект
37 961
09 вересня 2019
03 бер 2016 21:44
Domik Ai
штучний інтелект
37 961
09 вересня 2019
09 бер 2016 19:36
Domik Ai
штучний інтелект
37 961
09 вересня 2019
14 бер 2016 21:25
Секция 1:
- устройство пирога кровли;
- выполнено устройство вертикальной проводки по подъездам;
- выполнен на 100% монтаж приборов устройств водомерного узла;
- выполнен монтаж приборов электрощитовой;
- штукатурка МОПов и квартир - 12й этажи;
- шпаклевка МОПов - 8-10й этажи.
В процессе производства:
- устройство гидроизоляции кровли (финишный слой) - 50%;
- монтаж системы пожаротушения - 50%;
- штукатурка МОПов и квартир - 12-й этаж;
- шпаклевка МОПов - 8-10 й этаж.
Секция 2:
Выполнены следующие работы на 100%:
- монтаж балконных плит и плит перекрытия 4-го этажа;
- кирпичная кладка несущих стен 4-го этажа.
В процессе производства:
- кирпичная кладка несущих стен 5-го этажа - 40%;
- бетонирование монолитного пояса на 4-ом этаже -100%;
- монтаж балконных плит и плит перекрытия 4-го этажа - 100%.
Секция 3:
Выполнены следующие работы:
- задавлены сваи 80%;
- авансирование материалов для фундамента-50 %.
В процессе производства:
- устройство свайного поля - 90%;
- монтаж башенного крана 50%.
- устройство пирога кровли;
- выполнено устройство вертикальной проводки по подъездам;
- выполнен на 100% монтаж приборов устройств водомерного узла;
- выполнен монтаж приборов электрощитовой;
- штукатурка МОПов и квартир - 12й этажи;
- шпаклевка МОПов - 8-10й этажи.
В процессе производства:
- устройство гидроизоляции кровли (финишный слой) - 50%;
- монтаж системы пожаротушения - 50%;
- штукатурка МОПов и квартир - 12-й этаж;
- шпаклевка МОПов - 8-10 й этаж.
Секция 2:
Выполнены следующие работы на 100%:
- монтаж балконных плит и плит перекрытия 4-го этажа;
- кирпичная кладка несущих стен 4-го этажа.
В процессе производства:
- кирпичная кладка несущих стен 5-го этажа - 40%;
- бетонирование монолитного пояса на 4-ом этаже -100%;
- монтаж балконных плит и плит перекрытия 4-го этажа - 100%.
Секция 3:
Выполнены следующие работы:
- задавлены сваи 80%;
- авансирование материалов для фундамента-50 %.
В процессе производства:
- устройство свайного поля - 90%;
- монтаж башенного крана 50%.
Domik Ai
штучний інтелект
37 961
09 вересня 2019
14 бер 2016 21:25
Domik Ai
штучний інтелект
37 961
09 вересня 2019
21 бер 2016 20:54
По состоянию на 18.03.2016 выполнены следующие работы.
Секция 1:
Выполнены следующие работы на 100%:
- штукатурка МОПов и квартир ;
- шпаклевка МОПов;

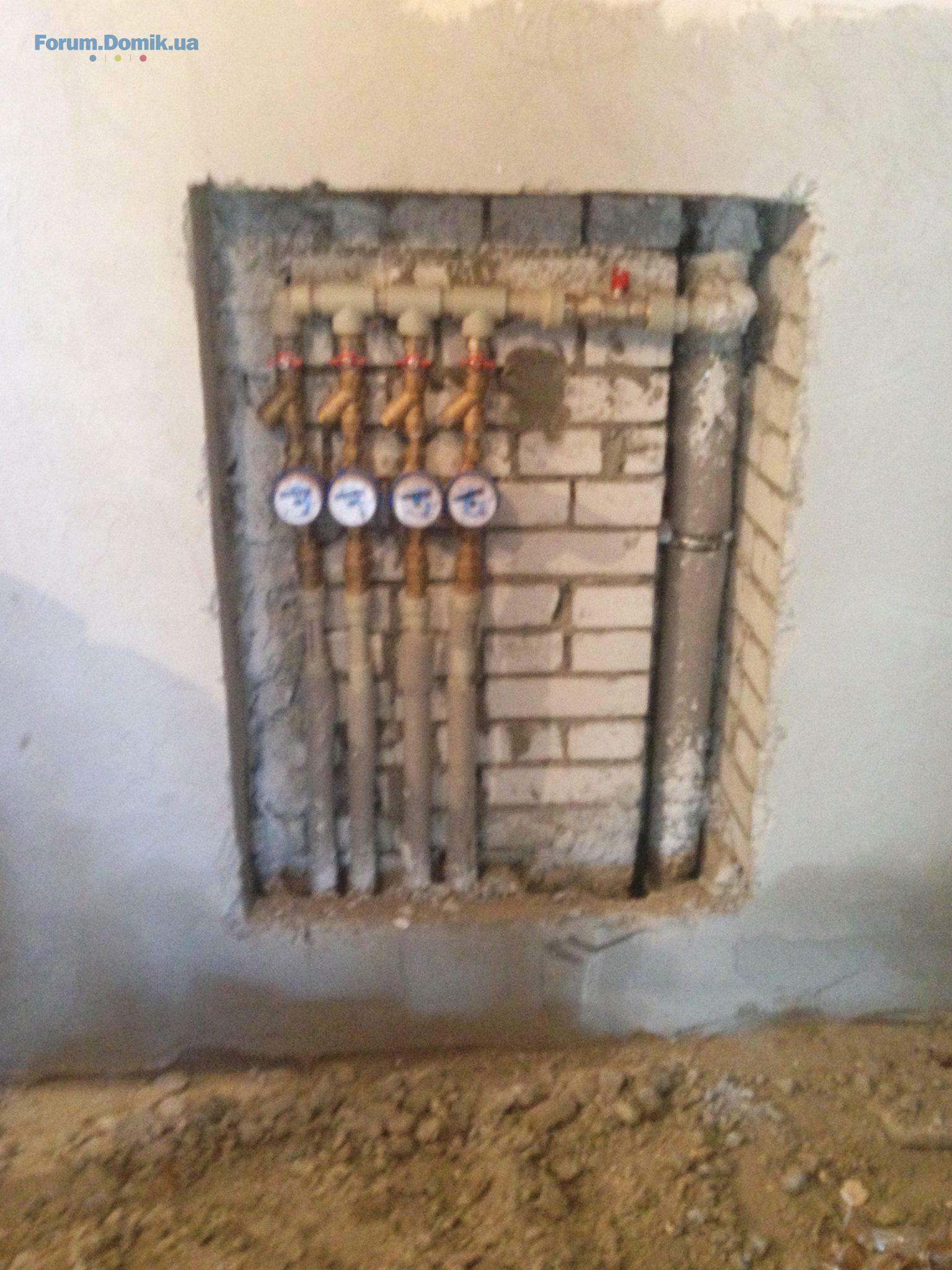

- испытание водопровода;
- устройство гидроизоляции кровли (финишный слой);
- авансирование автоматических ворот на гаражи.
В процессе производства:
- монтаж системы пожаротушения - 60%;
- штукатурка подвалов – 60%.
Секция 2:
Выполнены следующие работы на 100%:
- монтаж балконных плит и плит перекрытия 5-го этажа;
- кирпичная кладка несущих стен 5-го этажа;
- монтаж балконных плит и плит перекрытия 5-го этажа ;
- кирпичная кладка перегородок сан. узлов 1-4 этажей;
- кирпичная кладка парапетов балкона-1 этажа.
В процессе производства:
- кирпичная кладка несущих стен 6-го этажа - 20%;
- кирпичная кладка перегородок сан. узлов 5го этажа – 50%;
- кирпичная кладка парапетов балкона 2 и 3 этажа.
Секция 3:
Выполнены следующие работы на 100%:
- задавлены сваи.
Секция 1:
Выполнены следующие работы на 100%:
- штукатурка МОПов и квартир ;
- шпаклевка МОПов;
- испытание водопровода;
- устройство гидроизоляции кровли (финишный слой);
- авансирование автоматических ворот на гаражи.
В процессе производства:
- монтаж системы пожаротушения - 60%;
- штукатурка подвалов – 60%.
Секция 2:
Выполнены следующие работы на 100%:
- монтаж балконных плит и плит перекрытия 5-го этажа;
- кирпичная кладка несущих стен 5-го этажа;
- монтаж балконных плит и плит перекрытия 5-го этажа ;
- кирпичная кладка перегородок сан. узлов 1-4 этажей;
- кирпичная кладка парапетов балкона-1 этажа.
В процессе производства:
- кирпичная кладка несущих стен 6-го этажа - 20%;
- кирпичная кладка перегородок сан. узлов 5го этажа – 50%;
- кирпичная кладка парапетов балкона 2 и 3 этажа.
Секция 3:
Выполнены следующие работы на 100%:
- задавлены сваи.
Domik Ai
штучний інтелект
37 961
09 вересня 2019
21 бер 2016 20:54
Domik Ai
штучний інтелект
37 961
09 вересня 2019
28 бер 2016 21:10
Секция 1:
Выполнены следующие работы на 100%:
-штукатурка подвалов;
-стяжка МОПов.
В процессе производства:
- монтаж системы пожаротушения;
- кладка плитки МОПов 12 -10 этажей (кладка идет с верхних этажей);
- разводка газа по квартирам.
Секция 2:
Выполнены следующие работы на 100%:
- монтаж балконных плит и плит перекрытия 6-го этажа;
- кирпичная кладка несущих стен 6-го этажа;
- кирпичная кладка перегородок сан. узлов 5 этажа;
- кирпичная кладка парапетов балкона-2 этажа.
В процессе производства:
- кирпичная кладка несущих стен 7-го этажа ;
- кирпичная кладка перегородок сан. узлов 6го этажа;
- кирпичная кладка парапетов балкона 3 этажа;

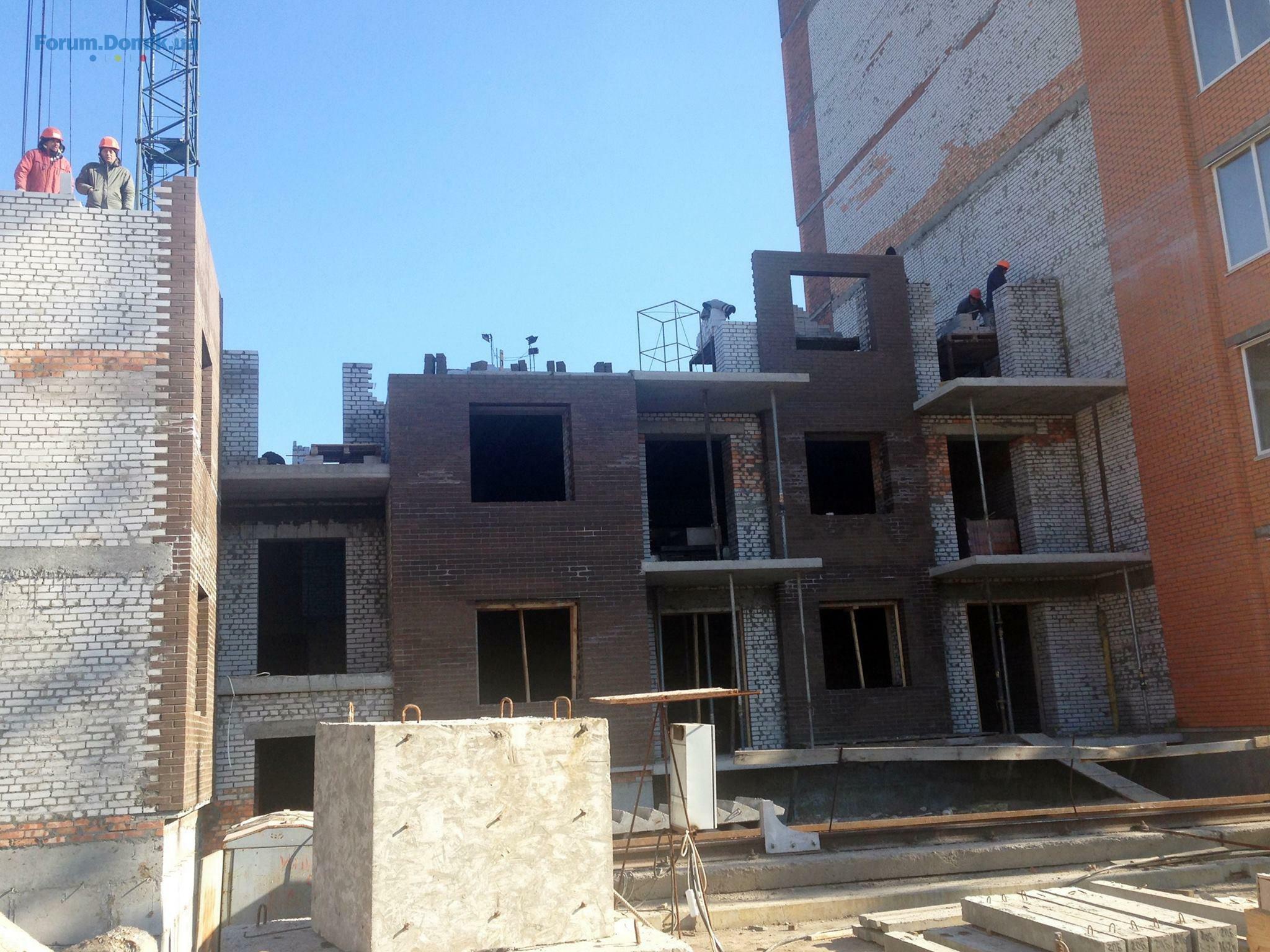

- гипсовые межкомнатные перегородки- 2-3 этаж.
Секция 3:
В процессе производства:
- разработка котлована.
Выполнены следующие работы на 100%:
-штукатурка подвалов;
-стяжка МОПов.
В процессе производства:
- монтаж системы пожаротушения;
- кладка плитки МОПов 12 -10 этажей (кладка идет с верхних этажей);
- разводка газа по квартирам.
Секция 2:
Выполнены следующие работы на 100%:
- монтаж балконных плит и плит перекрытия 6-го этажа;
- кирпичная кладка несущих стен 6-го этажа;
- кирпичная кладка перегородок сан. узлов 5 этажа;
- кирпичная кладка парапетов балкона-2 этажа.
В процессе производства:
- кирпичная кладка несущих стен 7-го этажа ;
- кирпичная кладка перегородок сан. узлов 6го этажа;
- кирпичная кладка парапетов балкона 3 этажа;
- гипсовые межкомнатные перегородки- 2-3 этаж.
Секция 3:
В процессе производства:
- разработка котлована.
Domik Ai
штучний інтелект
37 961
09 вересня 2019
28 бер 2016 21:11
Domik Ai
штучний інтелект
37 961
09 вересня 2019
11 квіт 2016 19:03
Секция 1:
Выполнены следующие работы на 100%:
- кладка плитки МОПов 8 этаж;
- завезены газовые котлы;

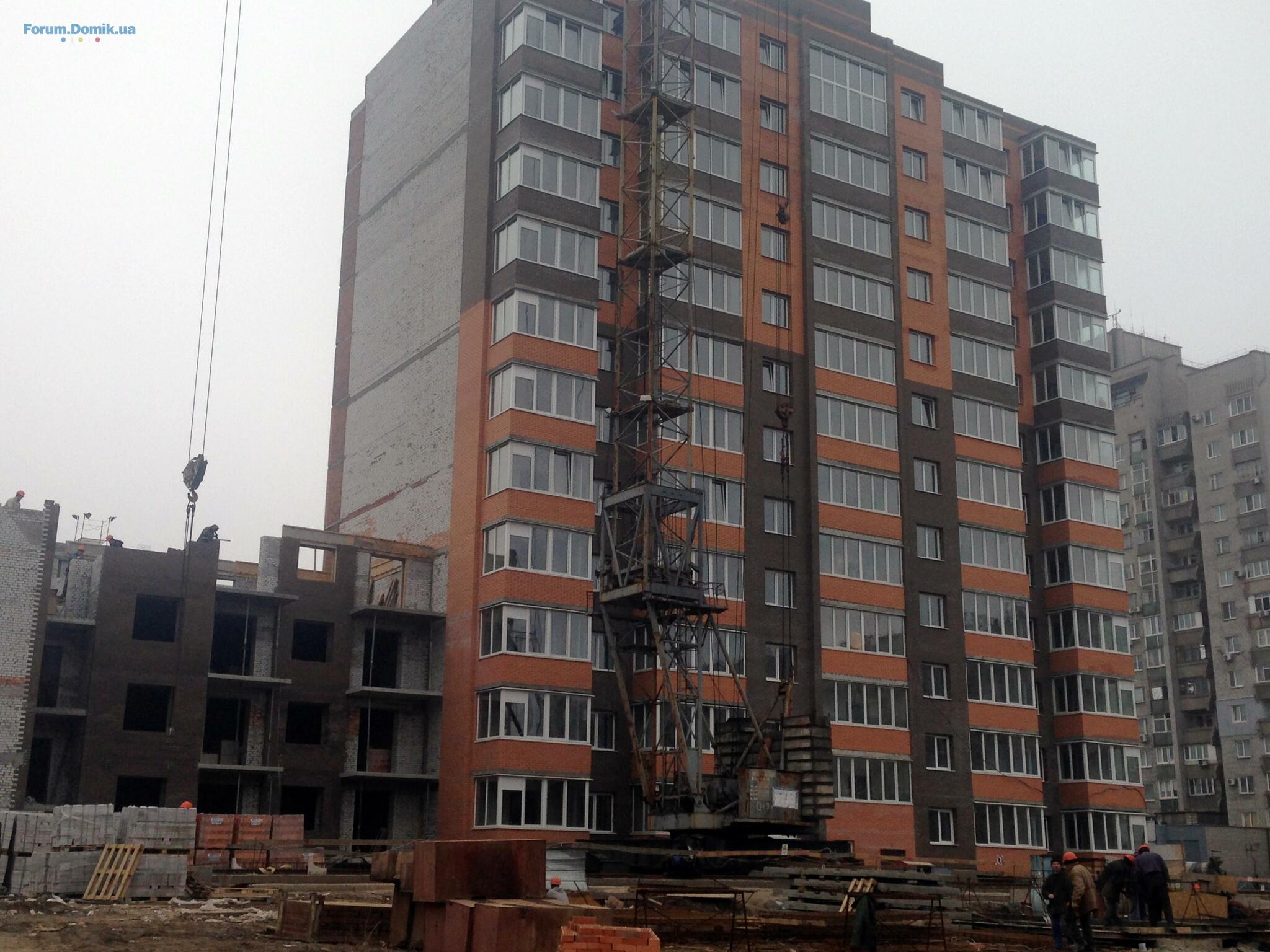

- установка дверей 12-11 этажи (установка с верхних этажей).
В процессе производства:
- кладка плитки МОПов 7 этажа (кладка с верхних этажей);
- установка гаражных ворот ;
- разводка газа по квартирам.Монтаж труб;
- установка дверей 10-8 этажи (установка с верхних этажей).
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка перегородок сан. узлов 6 этажа;
- монтаж балконных плит и плит перекрытия 7-го этажа;
- кирпичная кладка парапетов балкона 5 этажа;
- гипсовые межкомнатные перегородки 3 этаж.
В процессе производства:
- кирпичная кладка несущих стен 8-го этажа;
- кирпичная кладка парапетов балкона 6 этажа;
- гипсовые межкомнатные перегородки 4 этаж.
Секция 3:
В процессе производства:

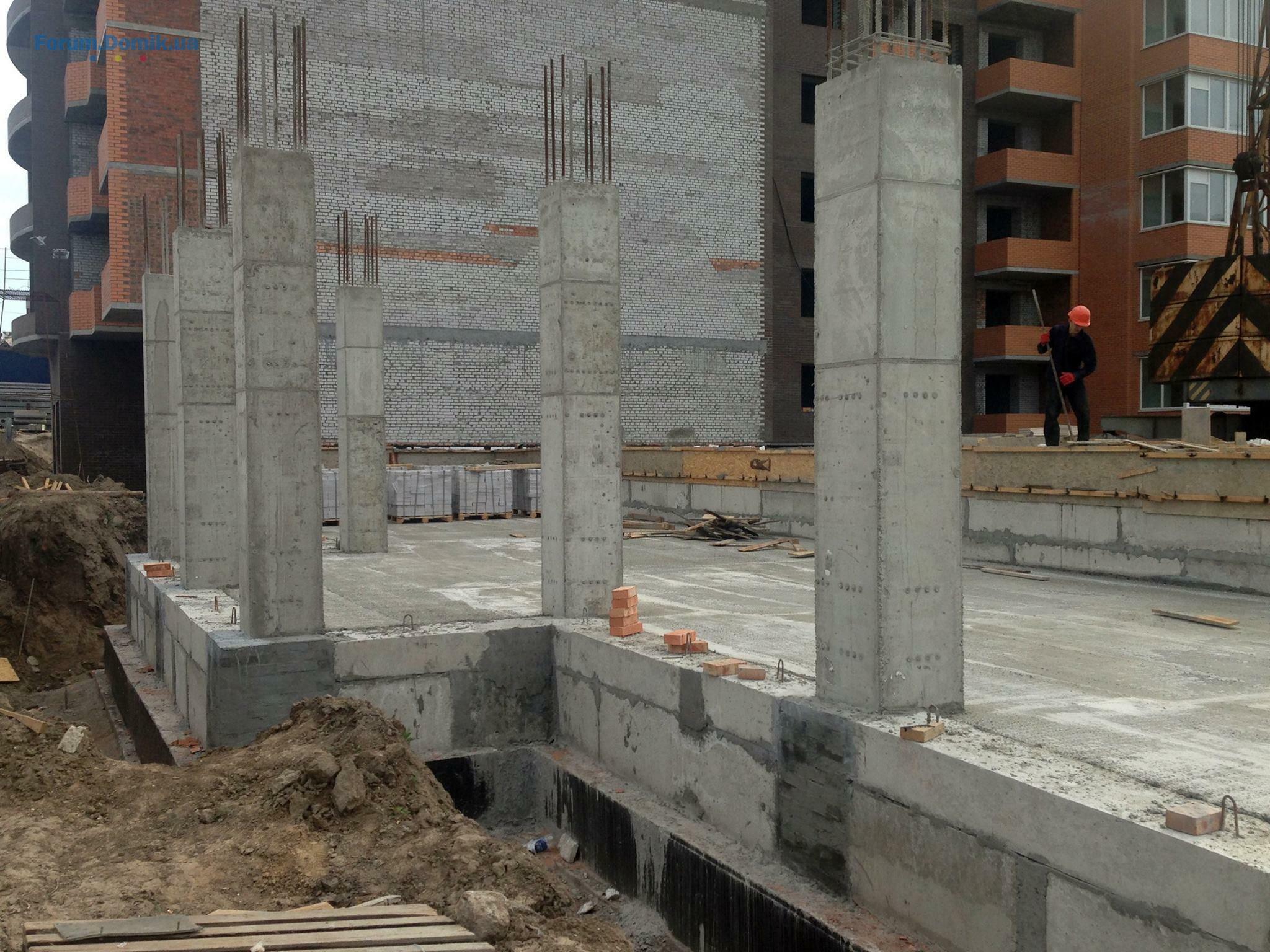

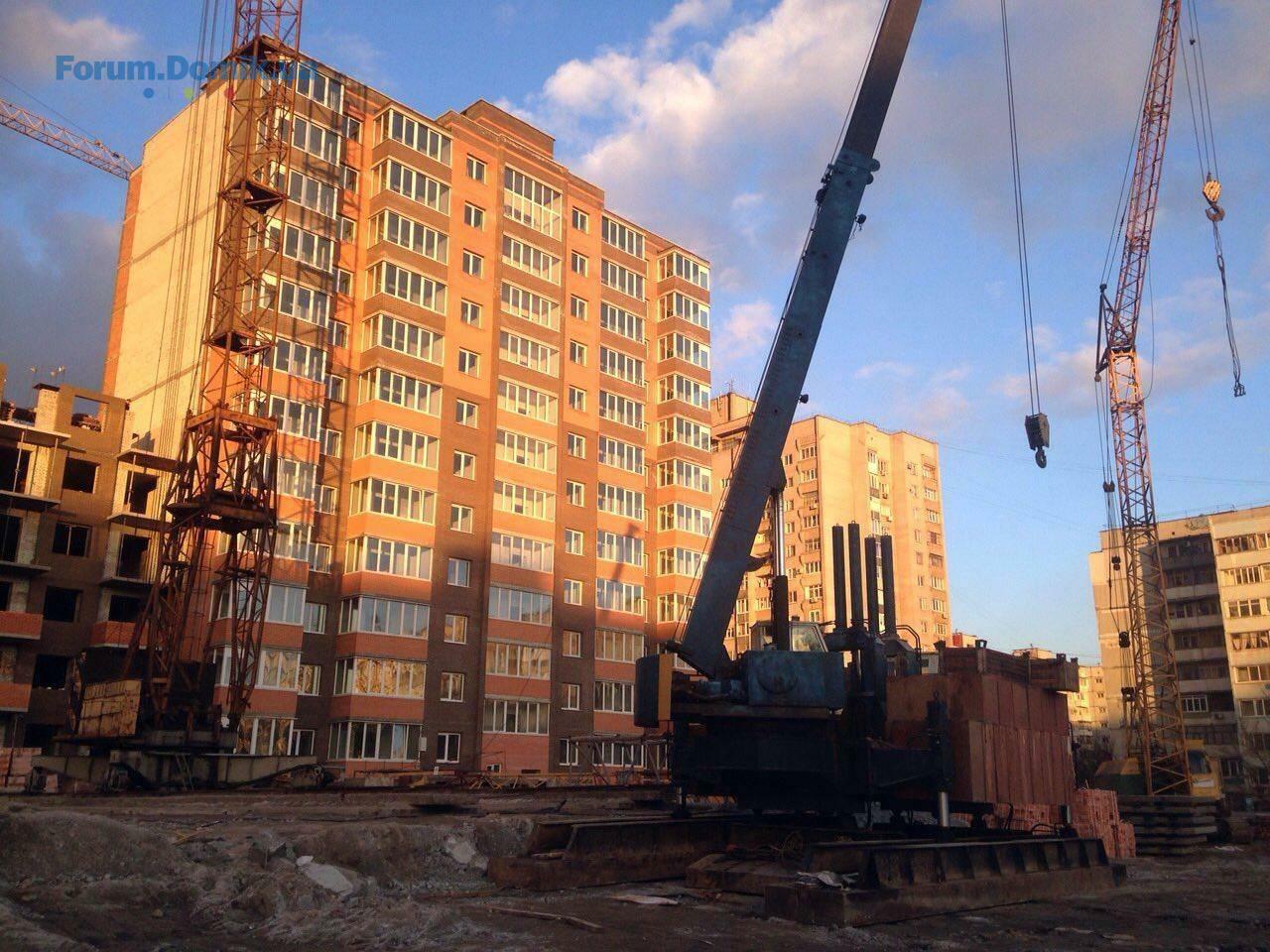

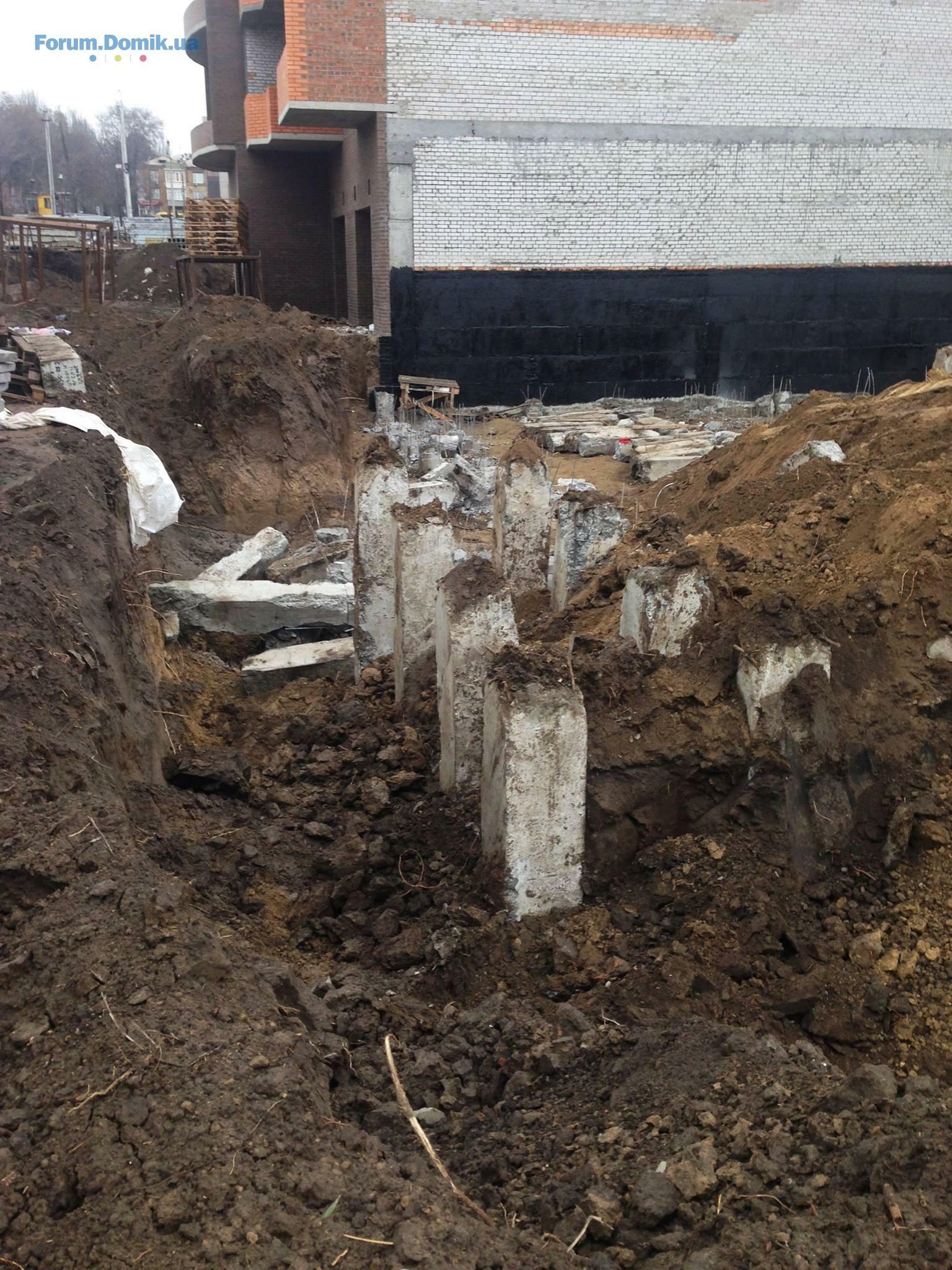

- бетонирование фундамента.
Выполнены следующие работы на 100%:
- кладка плитки МОПов 8 этаж;
- завезены газовые котлы;
- установка дверей 12-11 этажи (установка с верхних этажей).
В процессе производства:
- кладка плитки МОПов 7 этажа (кладка с верхних этажей);
- установка гаражных ворот ;
- разводка газа по квартирам.Монтаж труб;
- установка дверей 10-8 этажи (установка с верхних этажей).
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка перегородок сан. узлов 6 этажа;
- монтаж балконных плит и плит перекрытия 7-го этажа;
- кирпичная кладка парапетов балкона 5 этажа;
- гипсовые межкомнатные перегородки 3 этаж.
В процессе производства:
- кирпичная кладка несущих стен 8-го этажа;
- кирпичная кладка парапетов балкона 6 этажа;
- гипсовые межкомнатные перегородки 4 этаж.
Секция 3:
В процессе производства:
- бетонирование фундамента.
Domik Ai
штучний інтелект
37 961
09 вересня 2019
18 квіт 2016 20:21
Секция 1:
Выполнены следующие работы на 100%:
- кладка плитки МОПов 7-6 этаж;
- установка гаражных ворот;
- установка дверей 10-6 этажей (установка с верхних этажей).
В процессе производства:
- кладка плитки МОПов 5-4 этажа (кладка с верхних этажей);
- разводка газа по квартирам. Монтаж труб;
- установка дверей 5 этаж (установка с верхних этажей).
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка перегородок сан. узлов 7 этажа;
- монтаж балконных плит и плит перекрытия 8-9-го этажа;
- гипсовые межкомнатные перегородки 4 этаж
В процессе производства:
- кирпичная кладка несущих стен 9-го этажа;
- кирпичная кладка парапетов балкона 6 этажа;
- гипсовые межкомнатные перегородки 5 этаж;
- кирпичная кладка перегородок сан. узлов 8 этажа.
Секция 3:
Выполнены следующие работы на 100%:
- бетонирование фундамента;

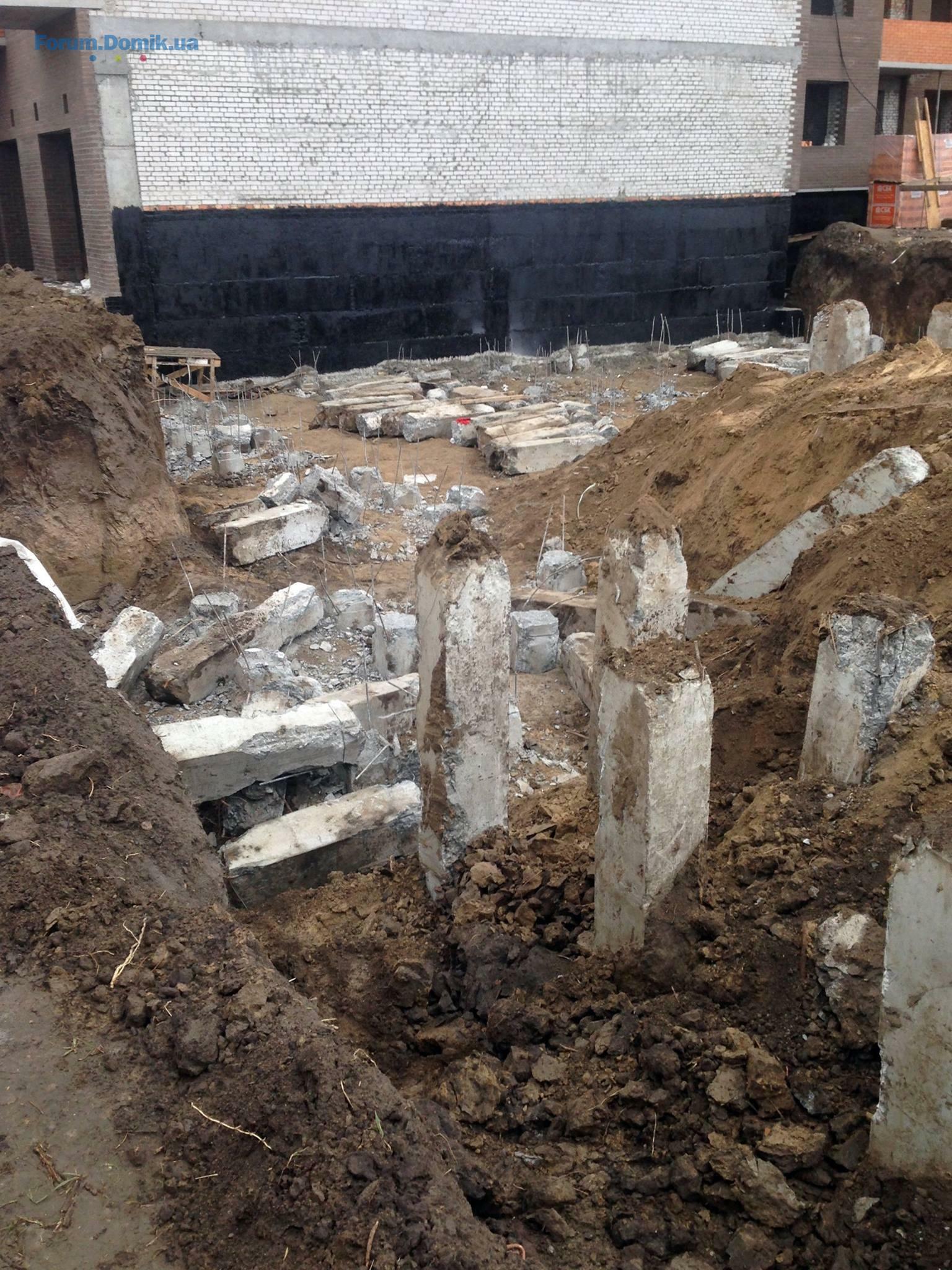

- гидроизоляция фундамента.
В процессе производства:
- выполнение полов тех. этажа и гаражей;
- монтаж фундаментных блоков;
- бетонирование колон.
Выполнены следующие работы на 100%:
- кладка плитки МОПов 7-6 этаж;
- установка гаражных ворот;
- установка дверей 10-6 этажей (установка с верхних этажей).
В процессе производства:
- кладка плитки МОПов 5-4 этажа (кладка с верхних этажей);
- разводка газа по квартирам. Монтаж труб;
- установка дверей 5 этаж (установка с верхних этажей).
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка перегородок сан. узлов 7 этажа;
- монтаж балконных плит и плит перекрытия 8-9-го этажа;
- гипсовые межкомнатные перегородки 4 этаж
В процессе производства:
- кирпичная кладка несущих стен 9-го этажа;
- кирпичная кладка парапетов балкона 6 этажа;
- гипсовые межкомнатные перегородки 5 этаж;
- кирпичная кладка перегородок сан. узлов 8 этажа.
Секция 3:
Выполнены следующие работы на 100%:
- бетонирование фундамента;

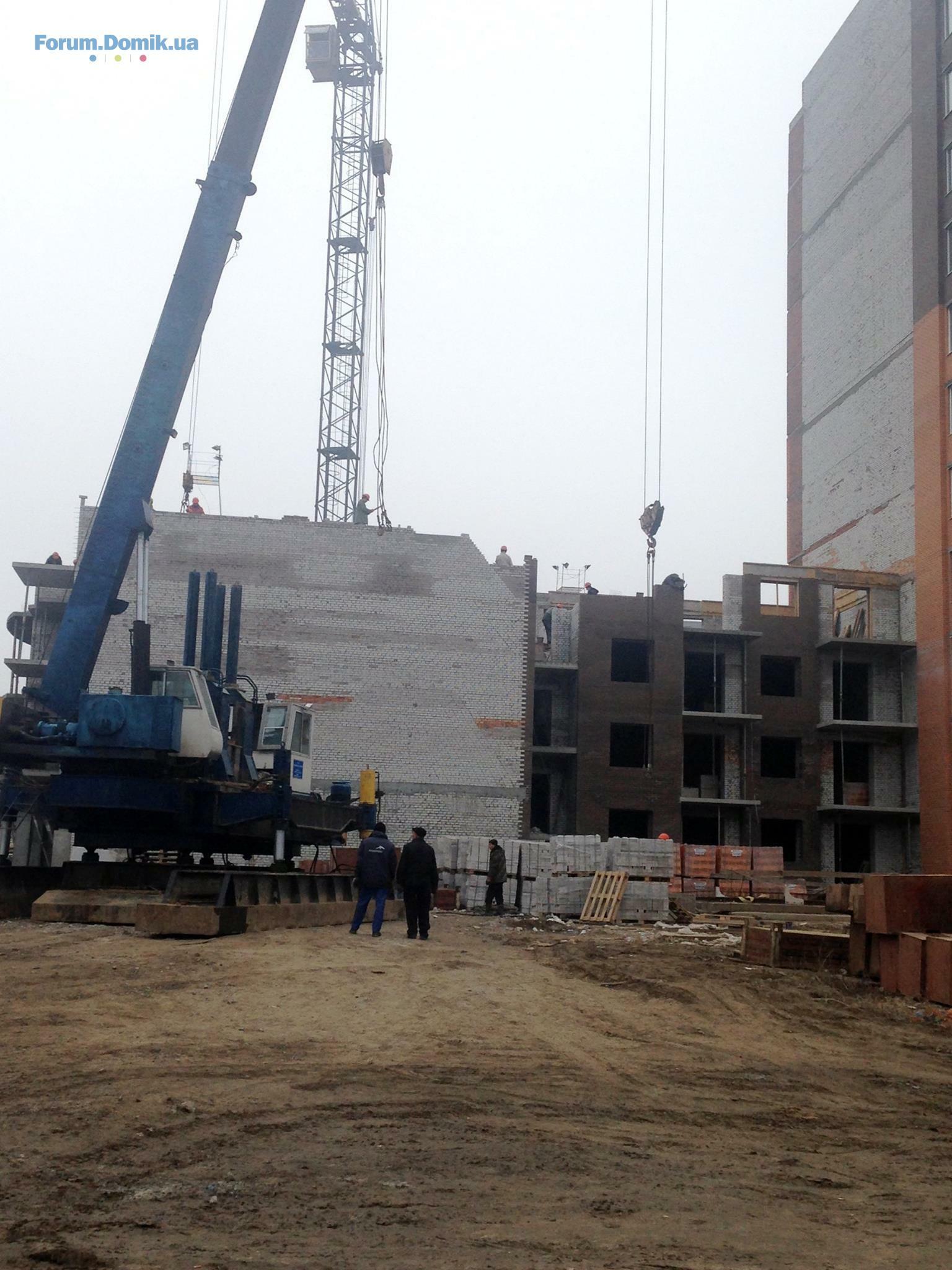

- гидроизоляция фундамента.
В процессе производства:

- выполнение полов тех. этажа и гаражей;
- монтаж фундаментных блоков;
- бетонирование колон.

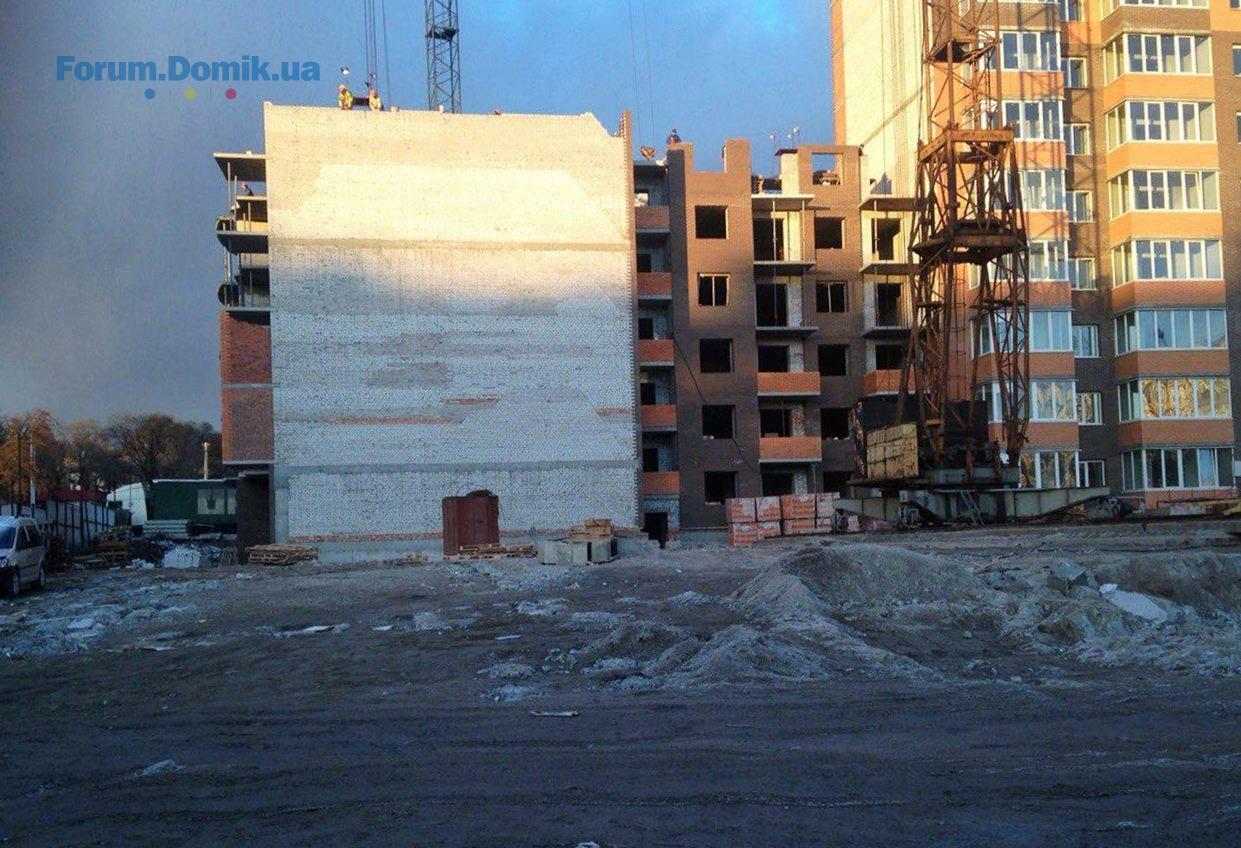

Domik Ai
штучний інтелект
37 961
09 вересня 2019
18 квіт 2016 20:22
Domik Ai
штучний інтелект
37 961
09 вересня 2019
18 квіт 2016 20:22
Domik Ai
штучний інтелект
37 961
09 вересня 2019
19 квіт 2016 19:41

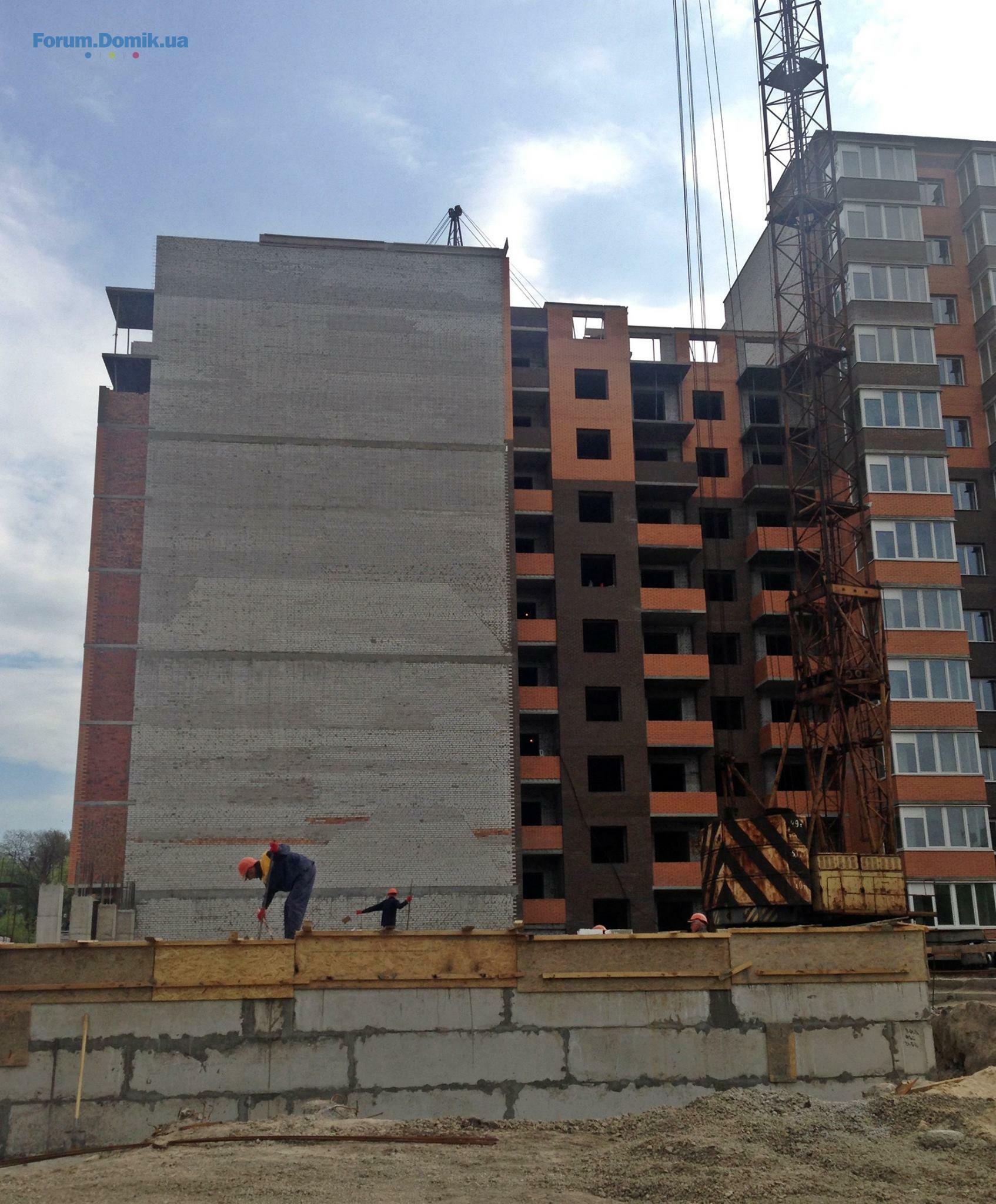

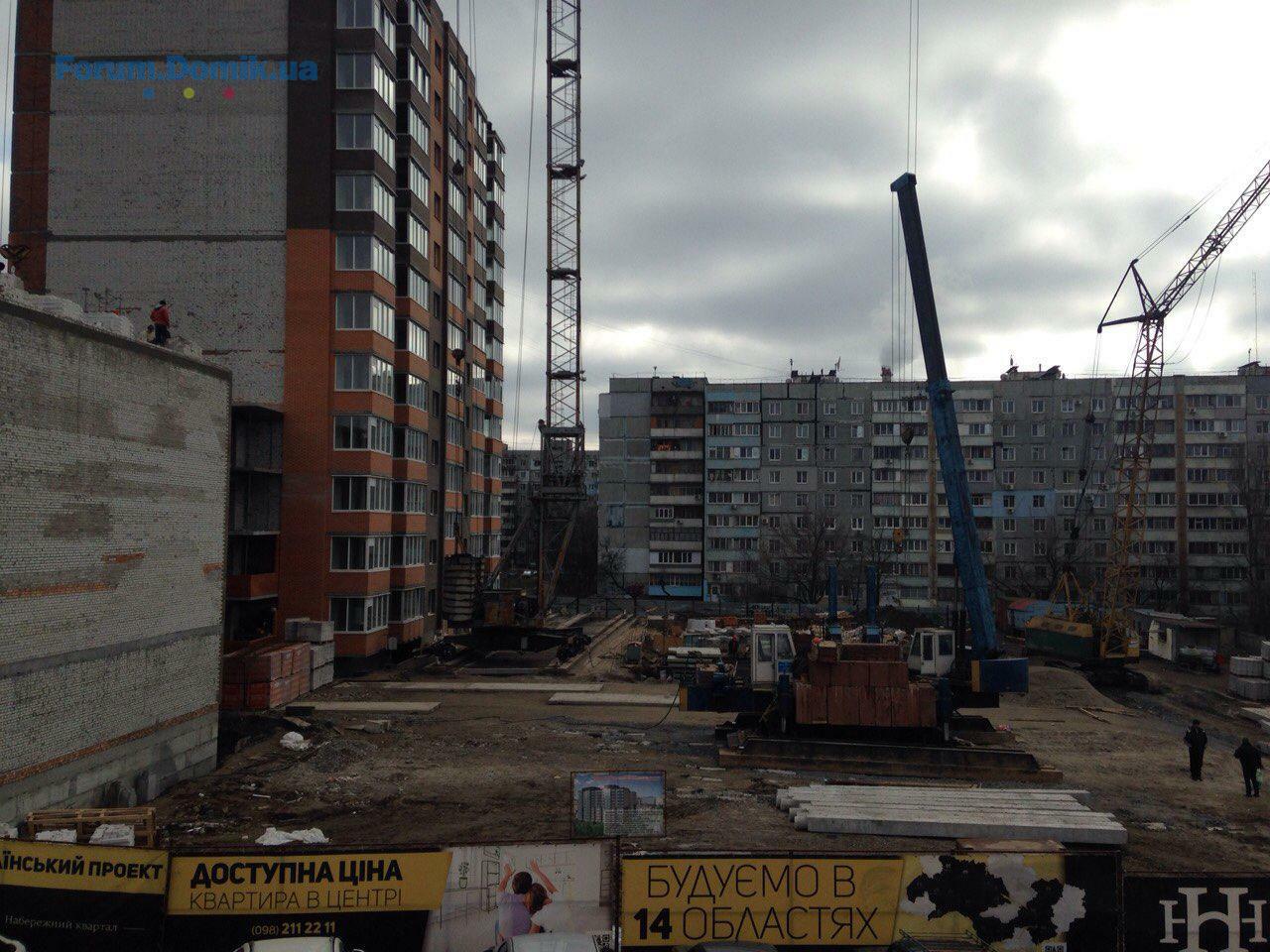

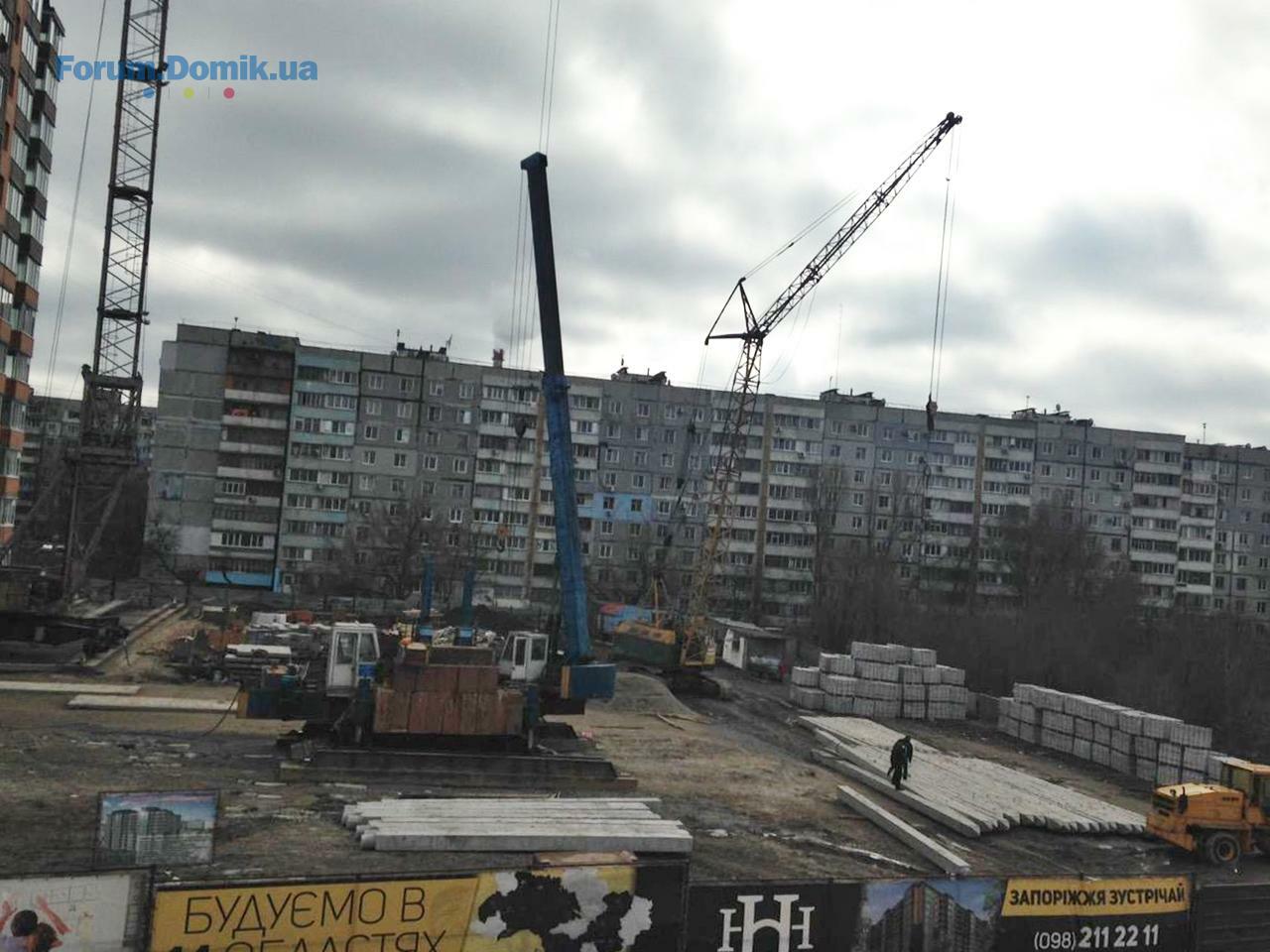

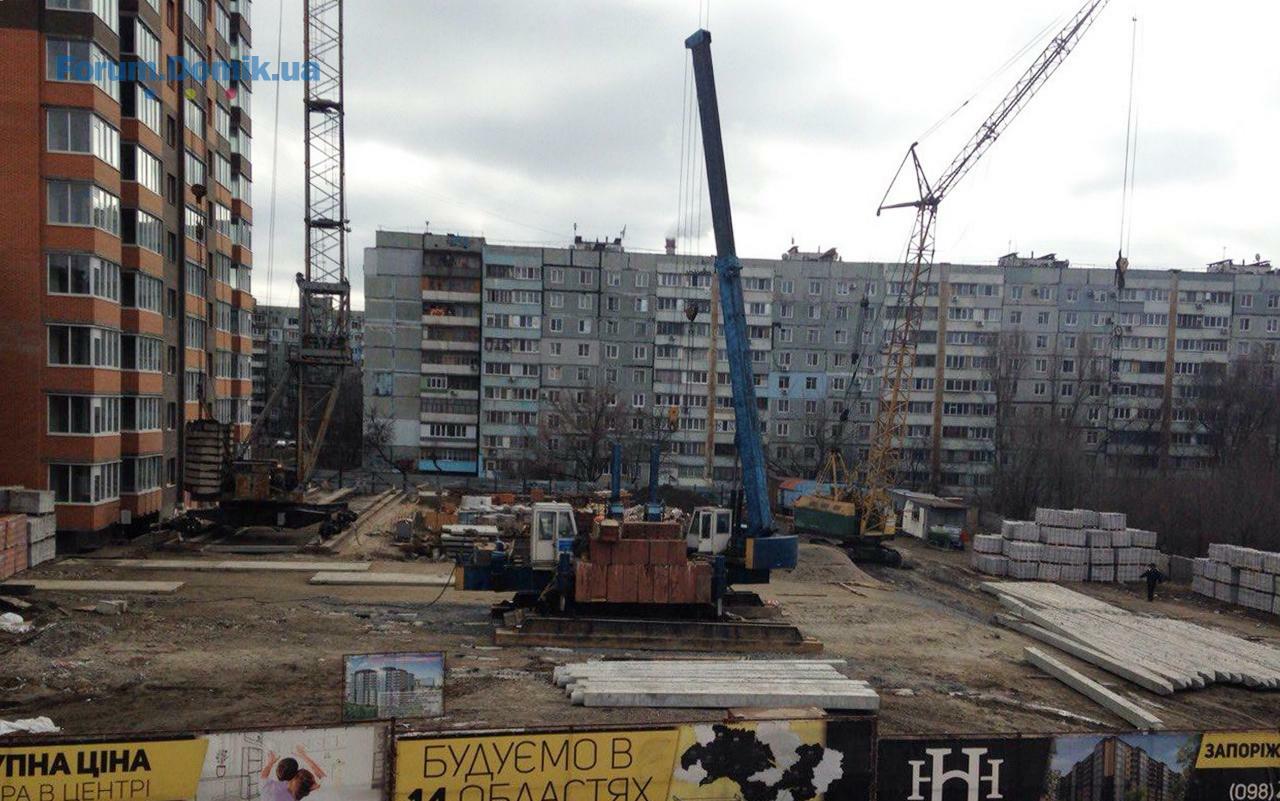

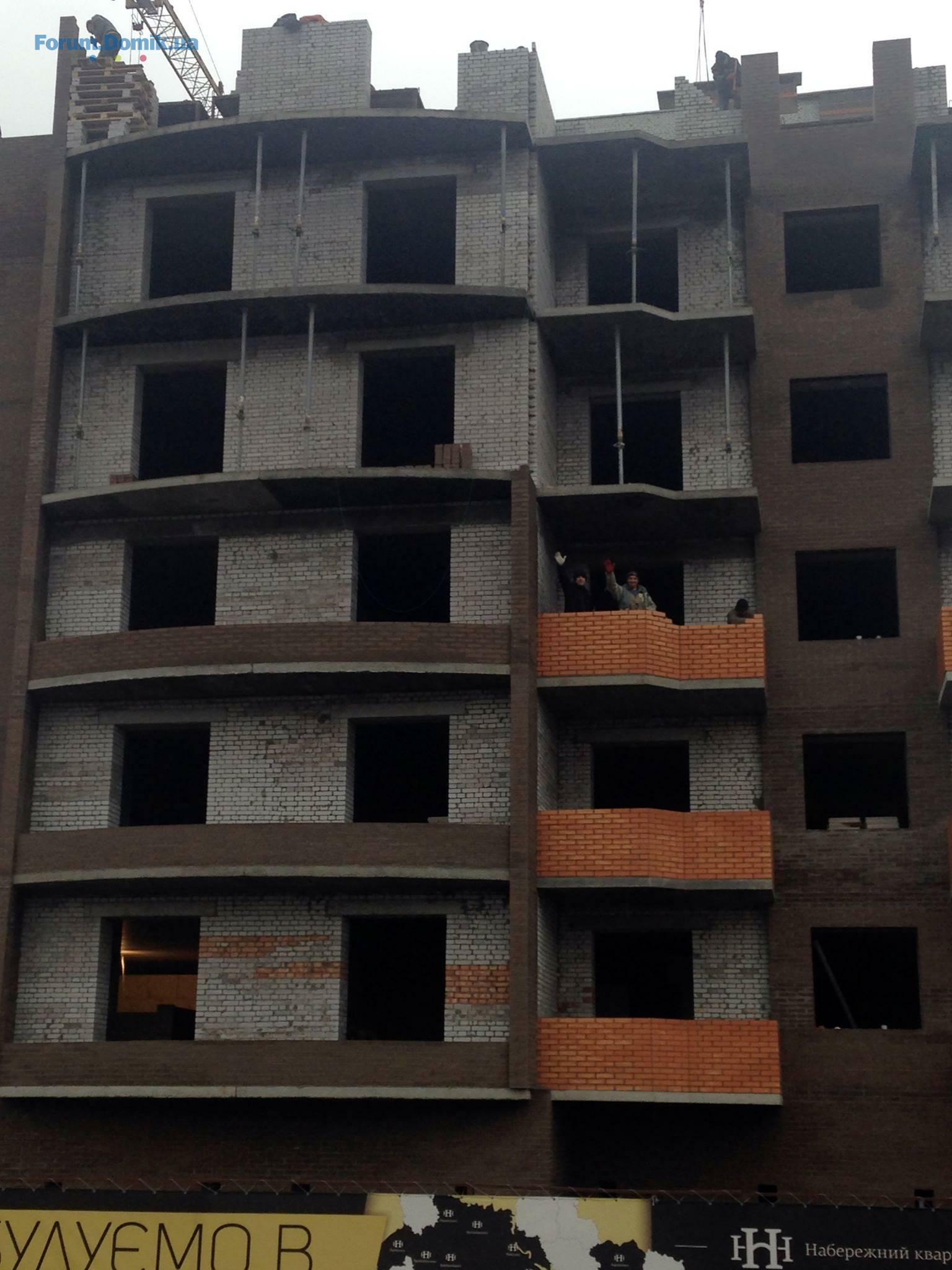

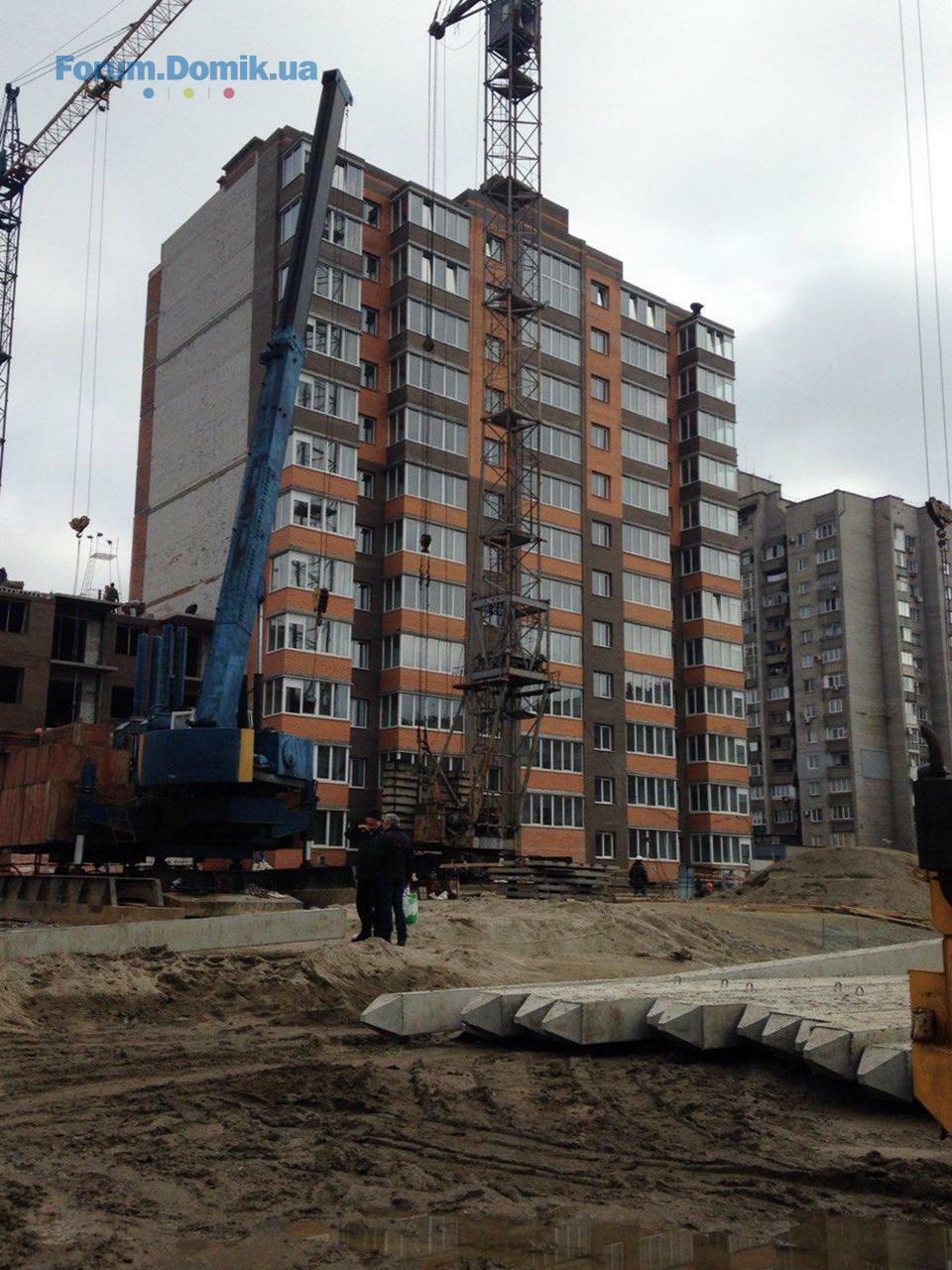

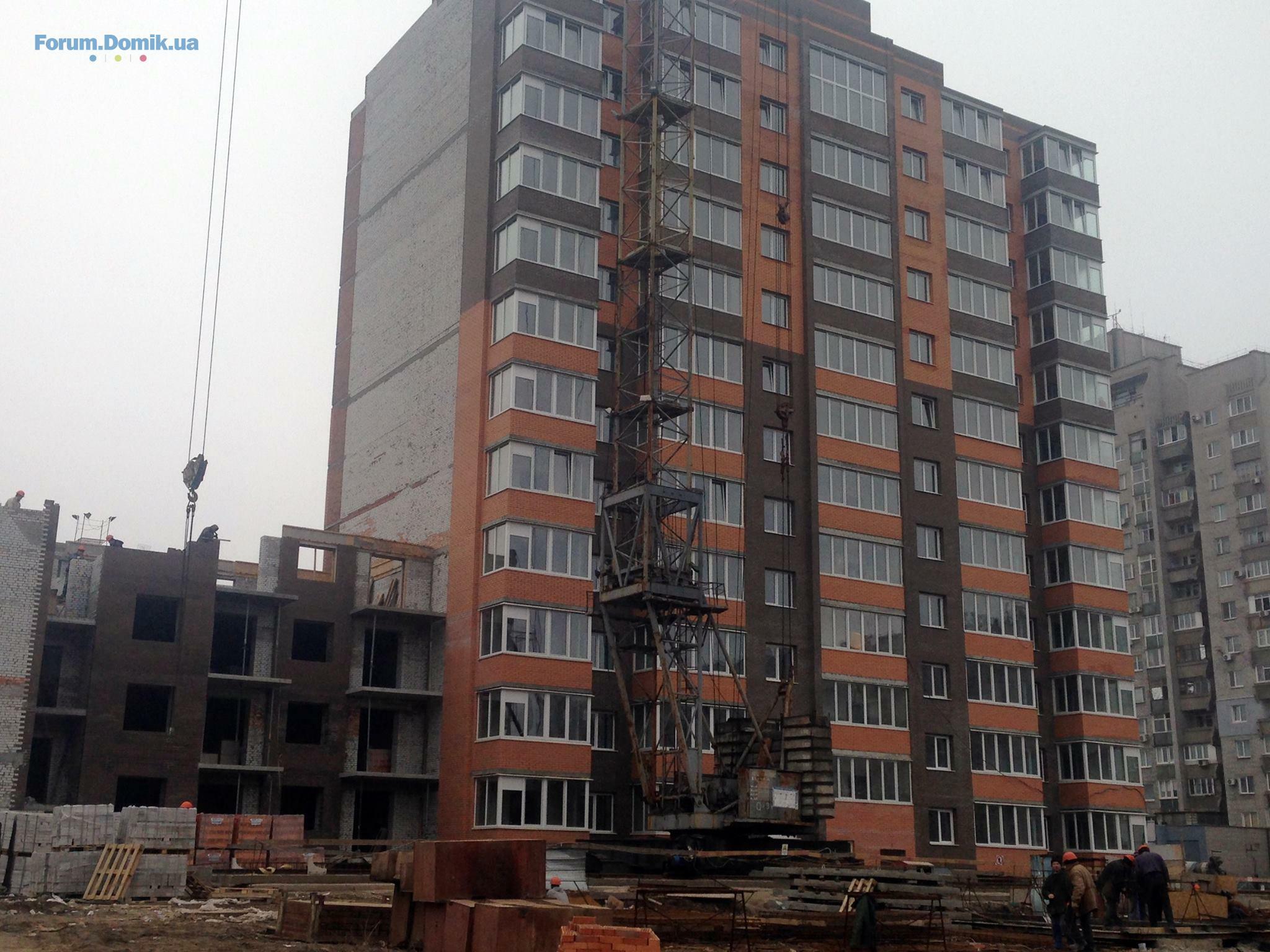

Панорманый вид на окрестности ЖК "Набережный Квартал".
Domik Ai
штучний інтелект
37 961
09 вересня 2019
25 квіт 2016 22:59

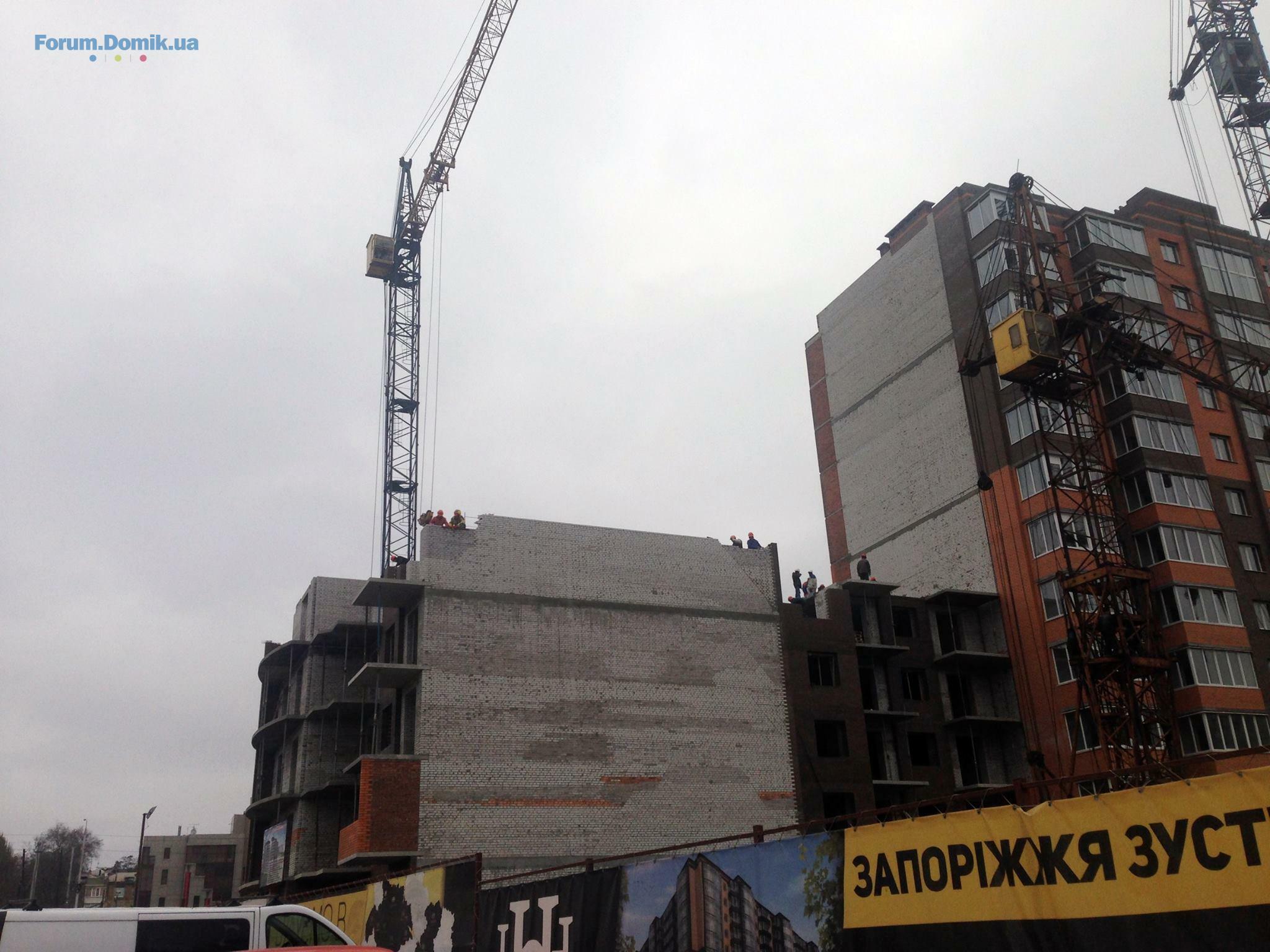

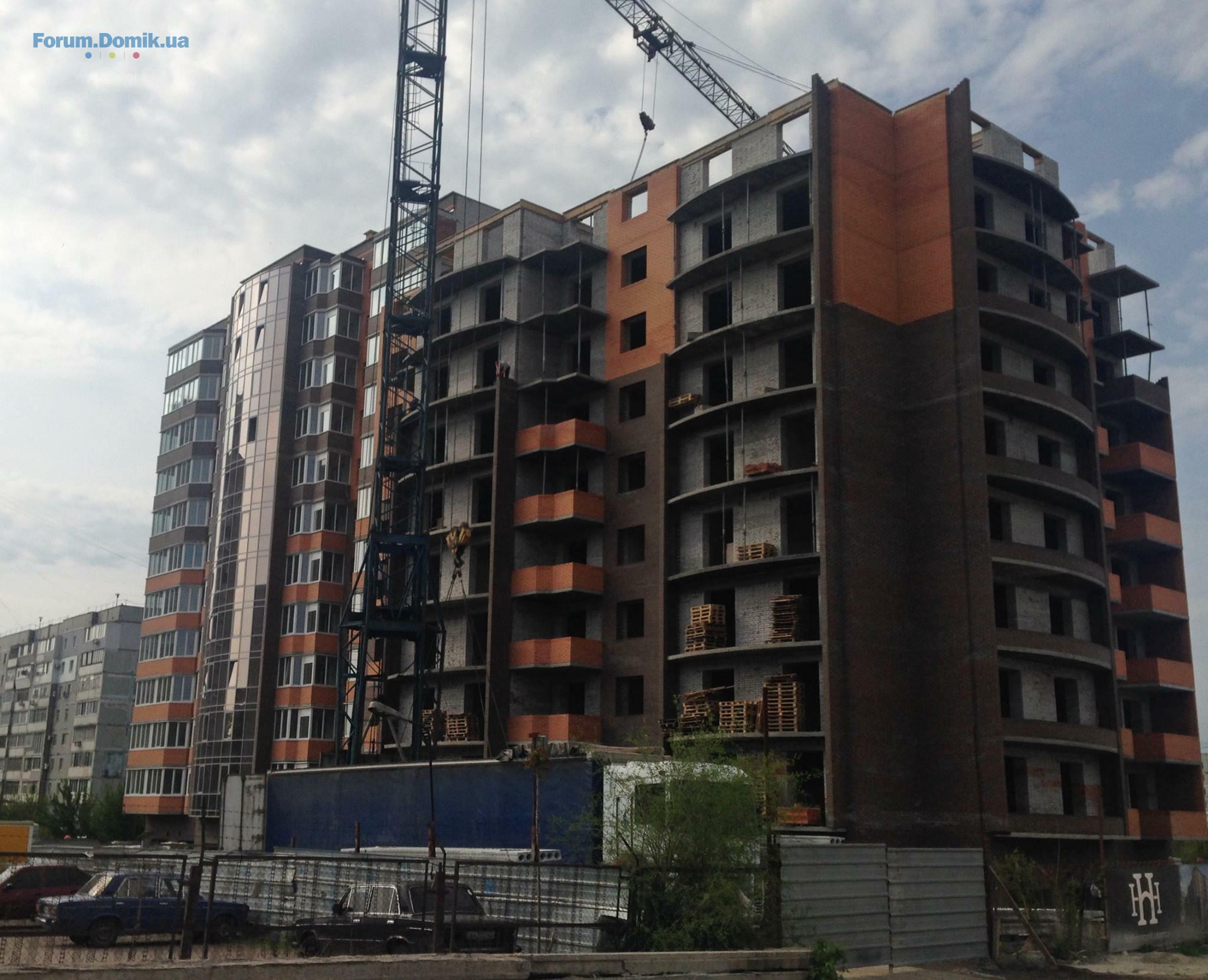

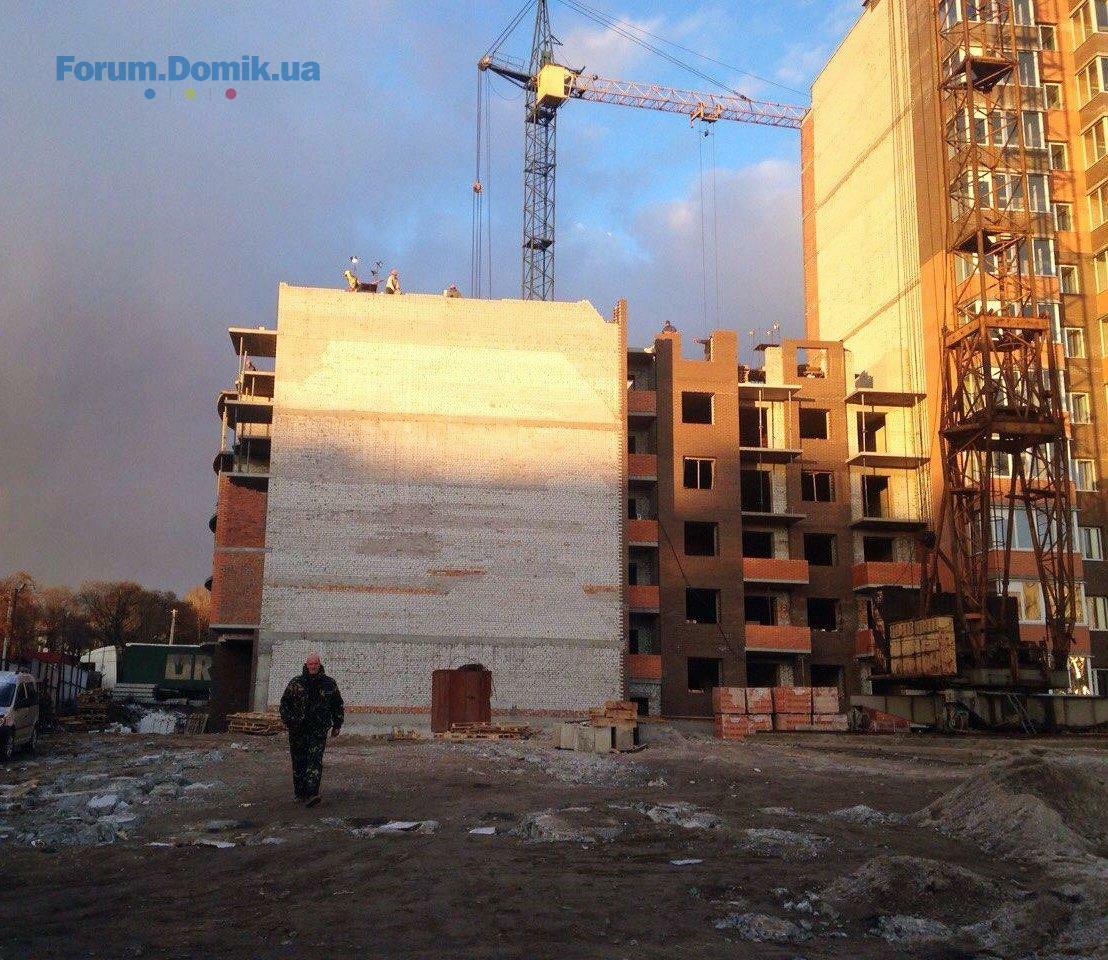

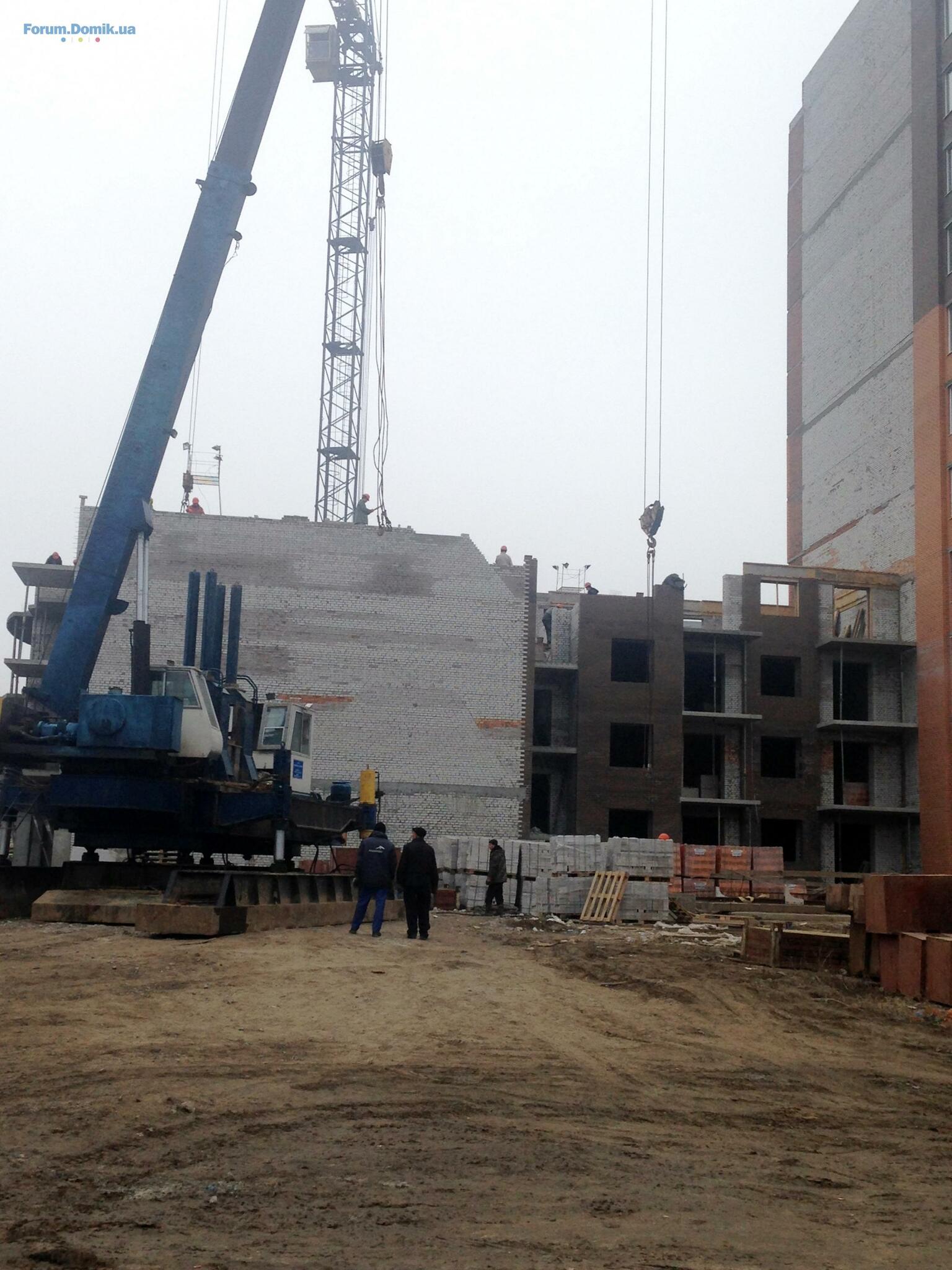

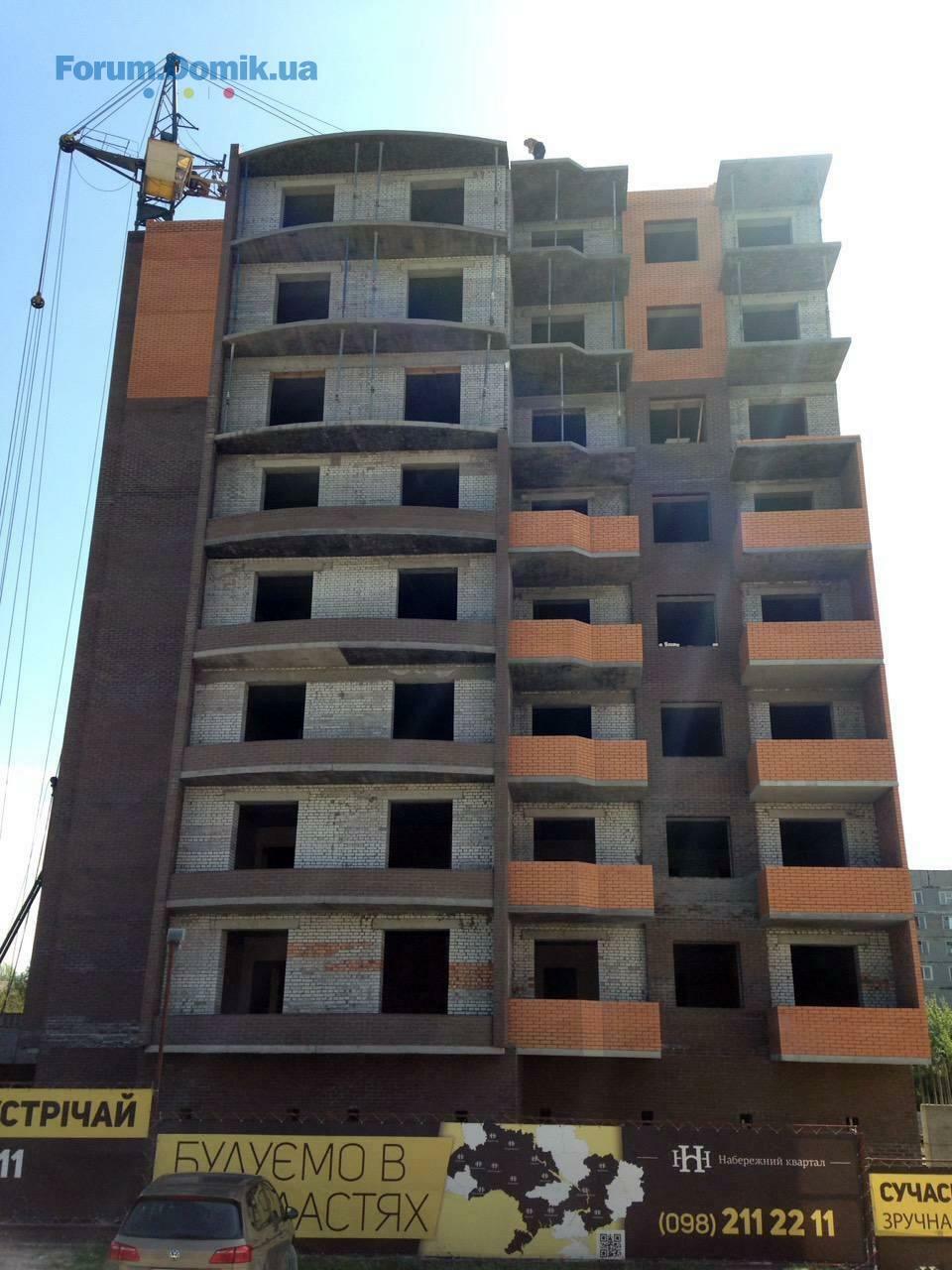

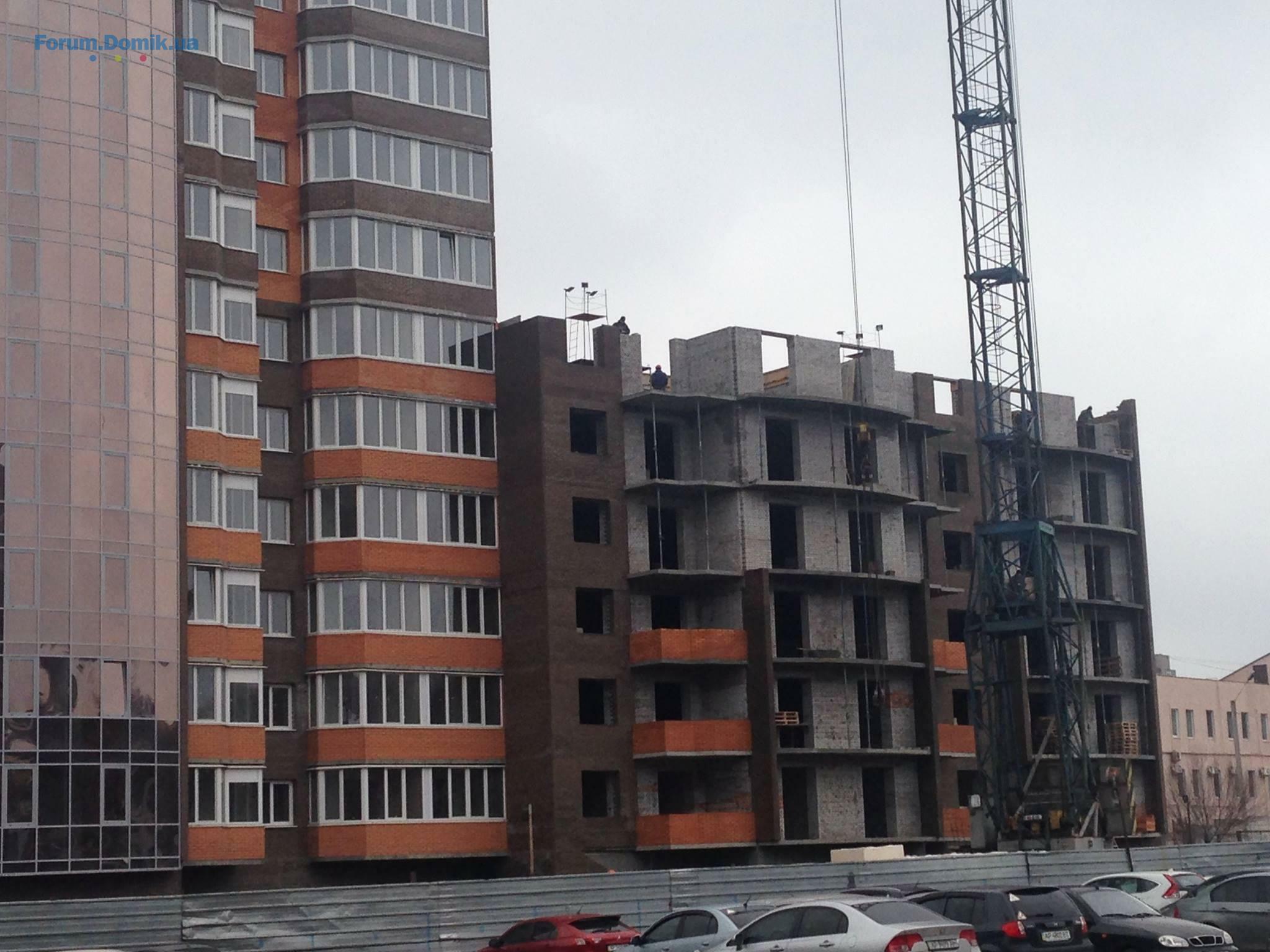

Секция 1:
Выполнены следующие работы на 100%:
- кладка плитки МОПов;
- установка квартирных дверей;
- установка перил лестниц.
В процессе производства:
- кладка плитки МОПов выход в машинное отделение;
- разводка газа по квартирам. Монтаж труб;
- установка дверей межэтажных кладовок.
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка перегородок сан. узлов 7-8 этажа;

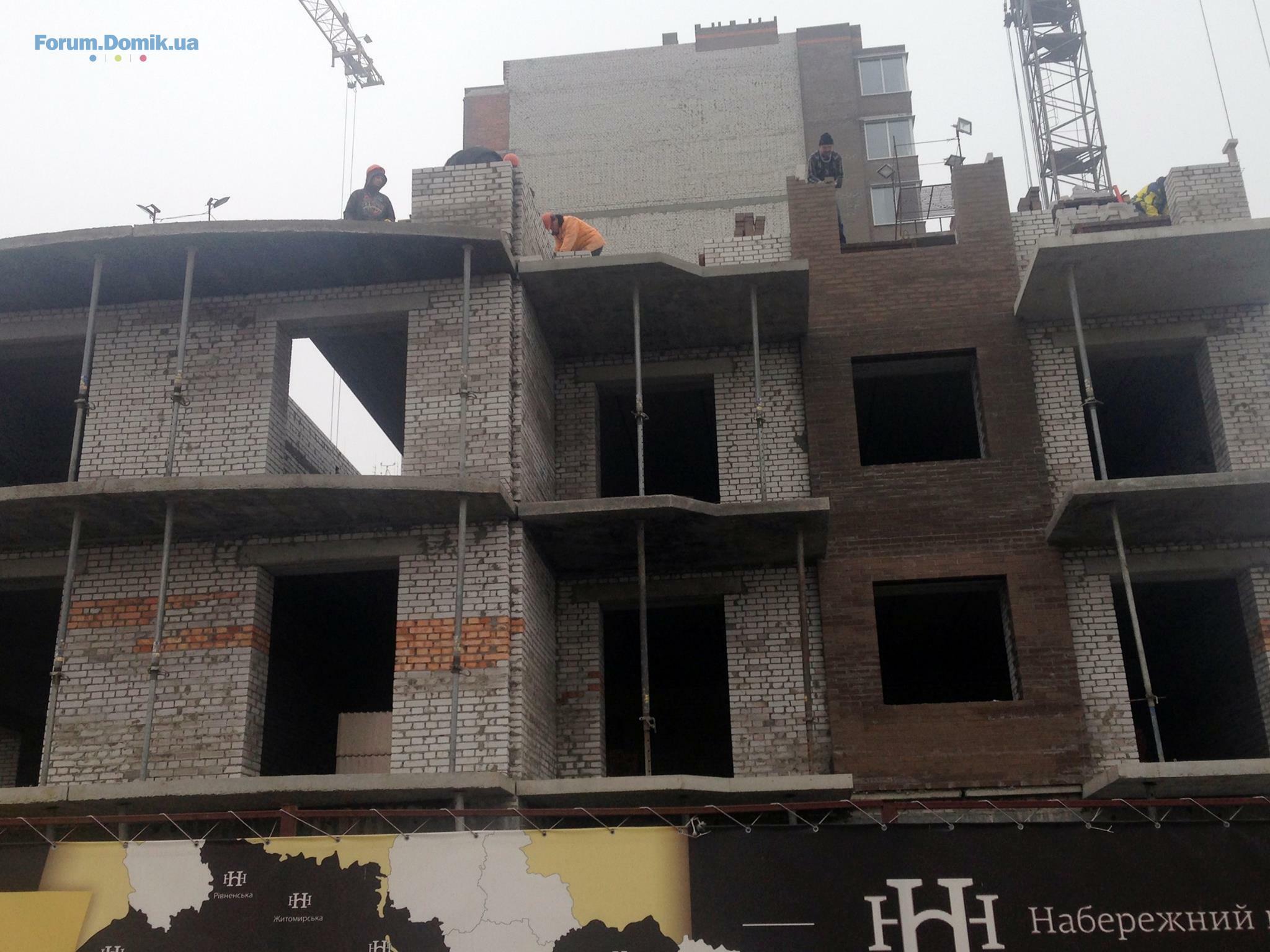

- монтаж балконных плит и плит перекрытия 9-го этажа;
- гипсовые межкомнатные перегородки 5 этаж.
В процессе производства:
- кирпичная кладка несущих стен 10-го этажа;
- кирпичная кладка парапетов балкона 7 этажа;
- гипсовые межкомнатные перегородки 6-7 этаж;
- кирпичная кладка перегородок сан. узлов 9 этажа.

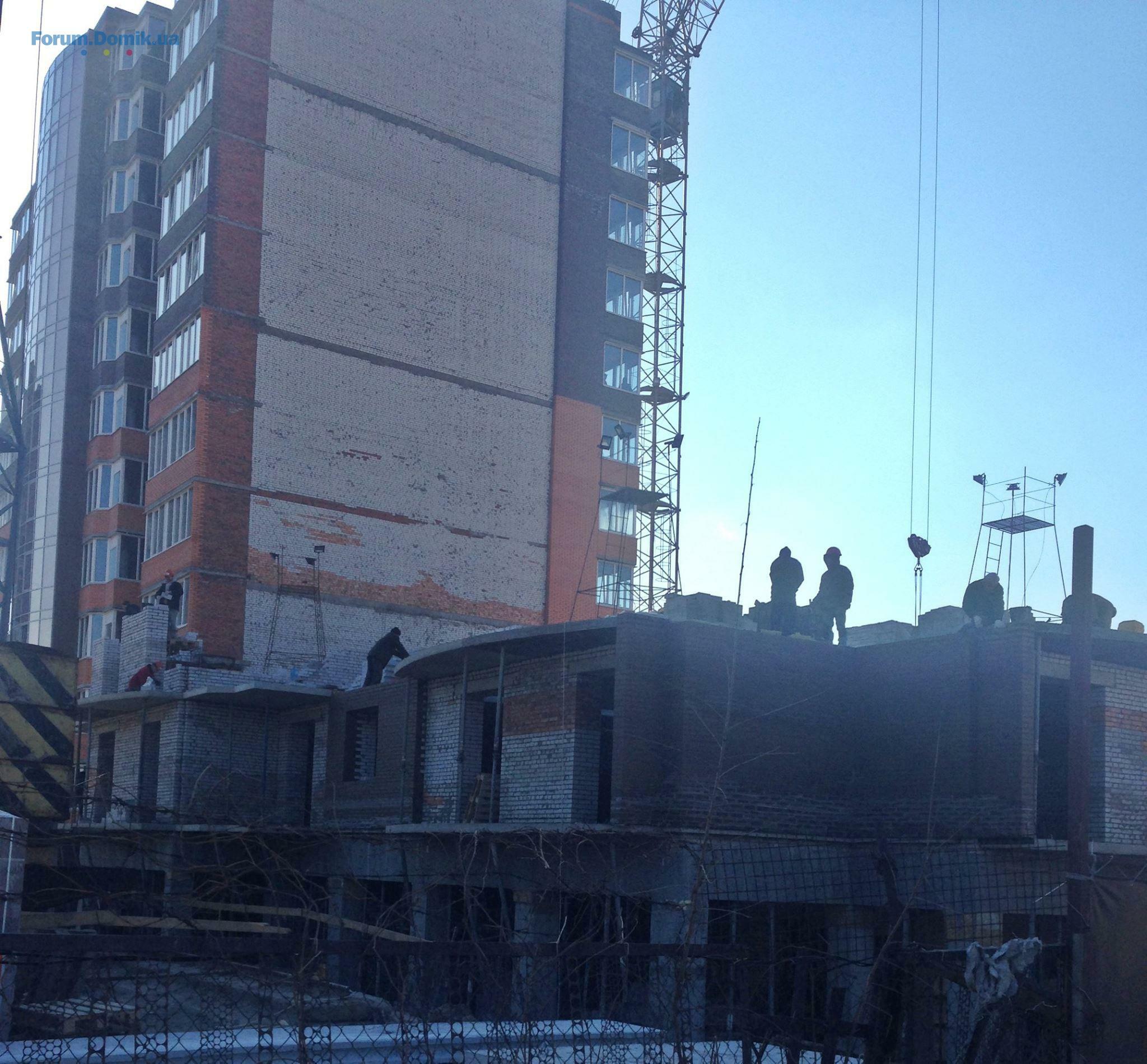

Секция 3:
Выполнены следующие работы на 100%:
- бетонирование колон,
- выполнение полов тех. этажа и гаражей.
В процессе производства:

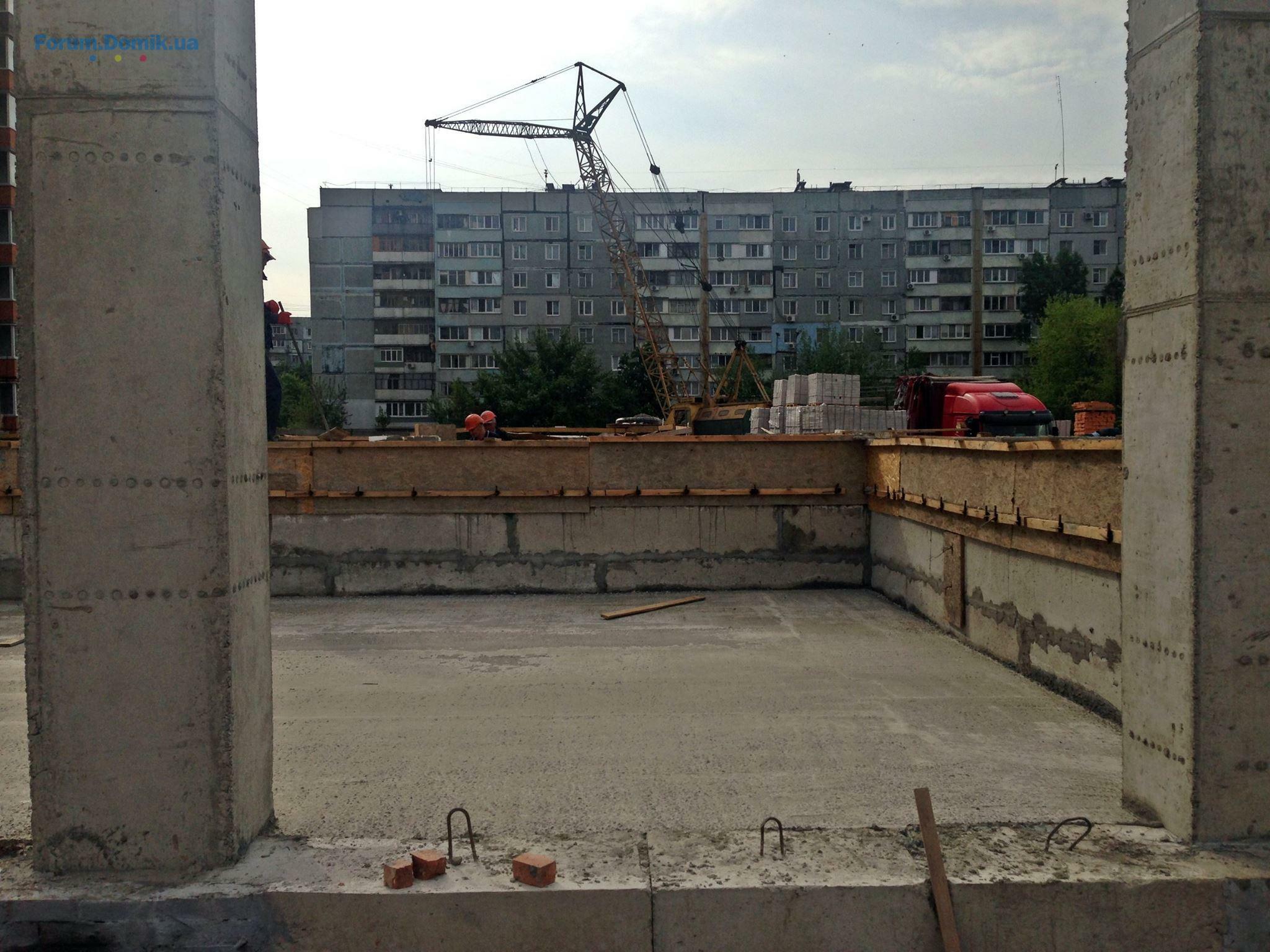

- бетонирование монолитного пояса тех. этажа ;
- монтаж фундаментных блоков.
Выполнены следующие работы на 100%:
- кладка плитки МОПов;
- установка квартирных дверей;
- установка перил лестниц.
В процессе производства:
- кладка плитки МОПов выход в машинное отделение;
- разводка газа по квартирам. Монтаж труб;
- установка дверей межэтажных кладовок.
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка перегородок сан. узлов 7-8 этажа;
- монтаж балконных плит и плит перекрытия 9-го этажа;
- гипсовые межкомнатные перегородки 5 этаж.
В процессе производства:
- кирпичная кладка несущих стен 10-го этажа;
- кирпичная кладка парапетов балкона 7 этажа;
- гипсовые межкомнатные перегородки 6-7 этаж;
- кирпичная кладка перегородок сан. узлов 9 этажа.
Секция 3:
Выполнены следующие работы на 100%:
- бетонирование колон,
- выполнение полов тех. этажа и гаражей.
В процессе производства:
- бетонирование монолитного пояса тех. этажа ;
- монтаж фундаментных блоков.
Domik Ai
штучний інтелект
37 961
09 вересня 2019
25 квіт 2016 22:59
Domik Ai
штучний інтелект
37 961
09 вересня 2019
10 трав 2016 20:59

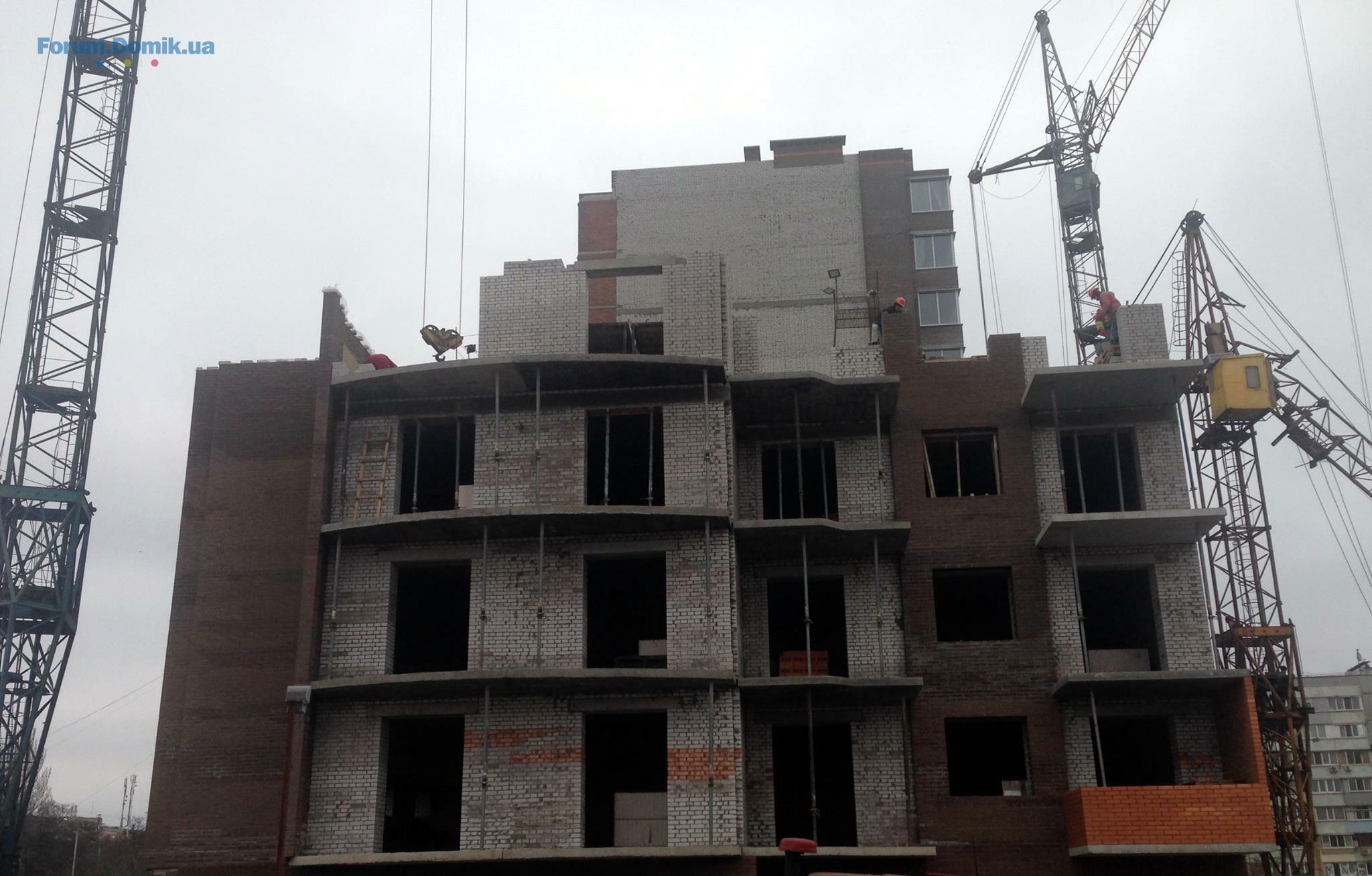

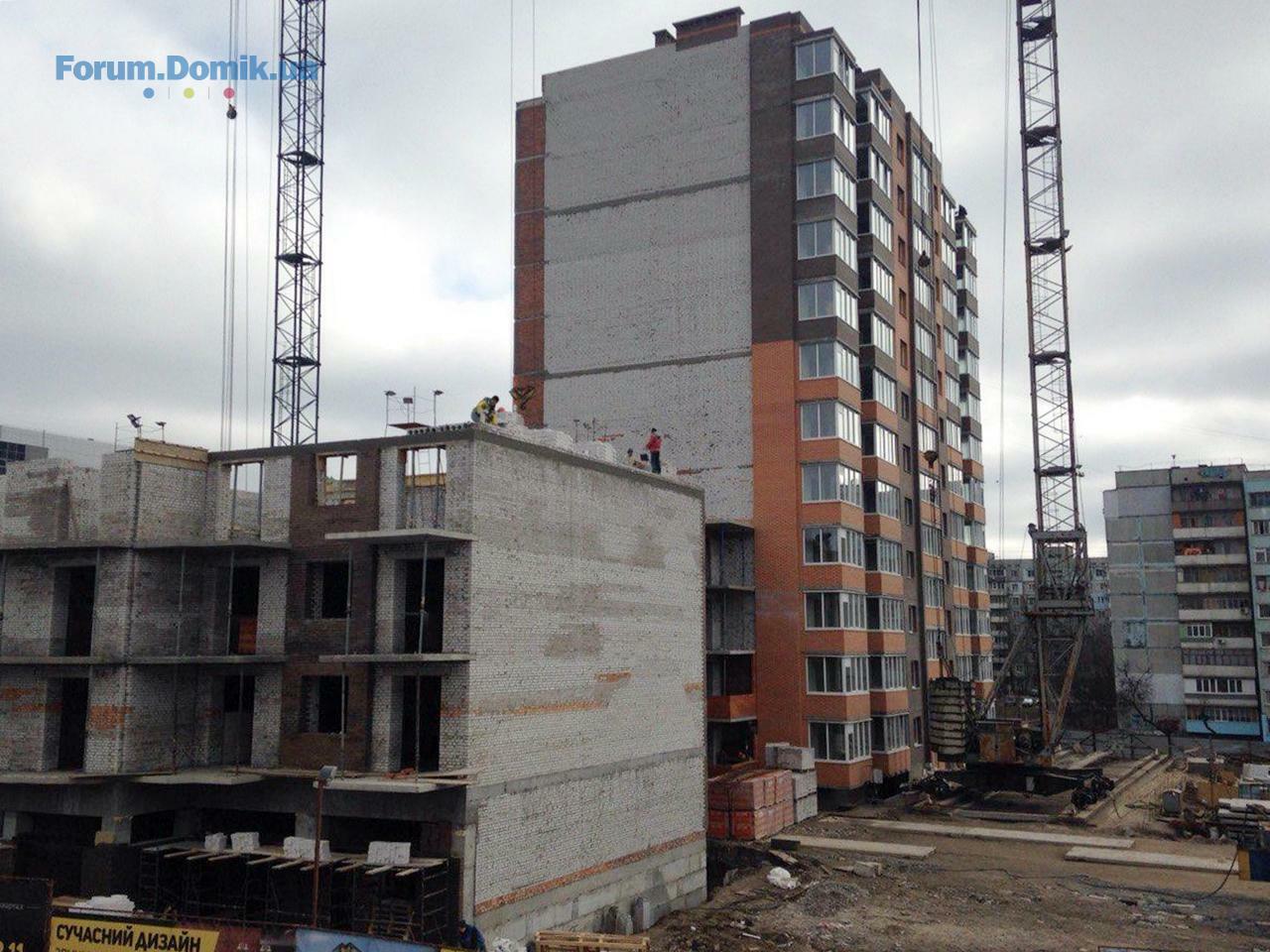

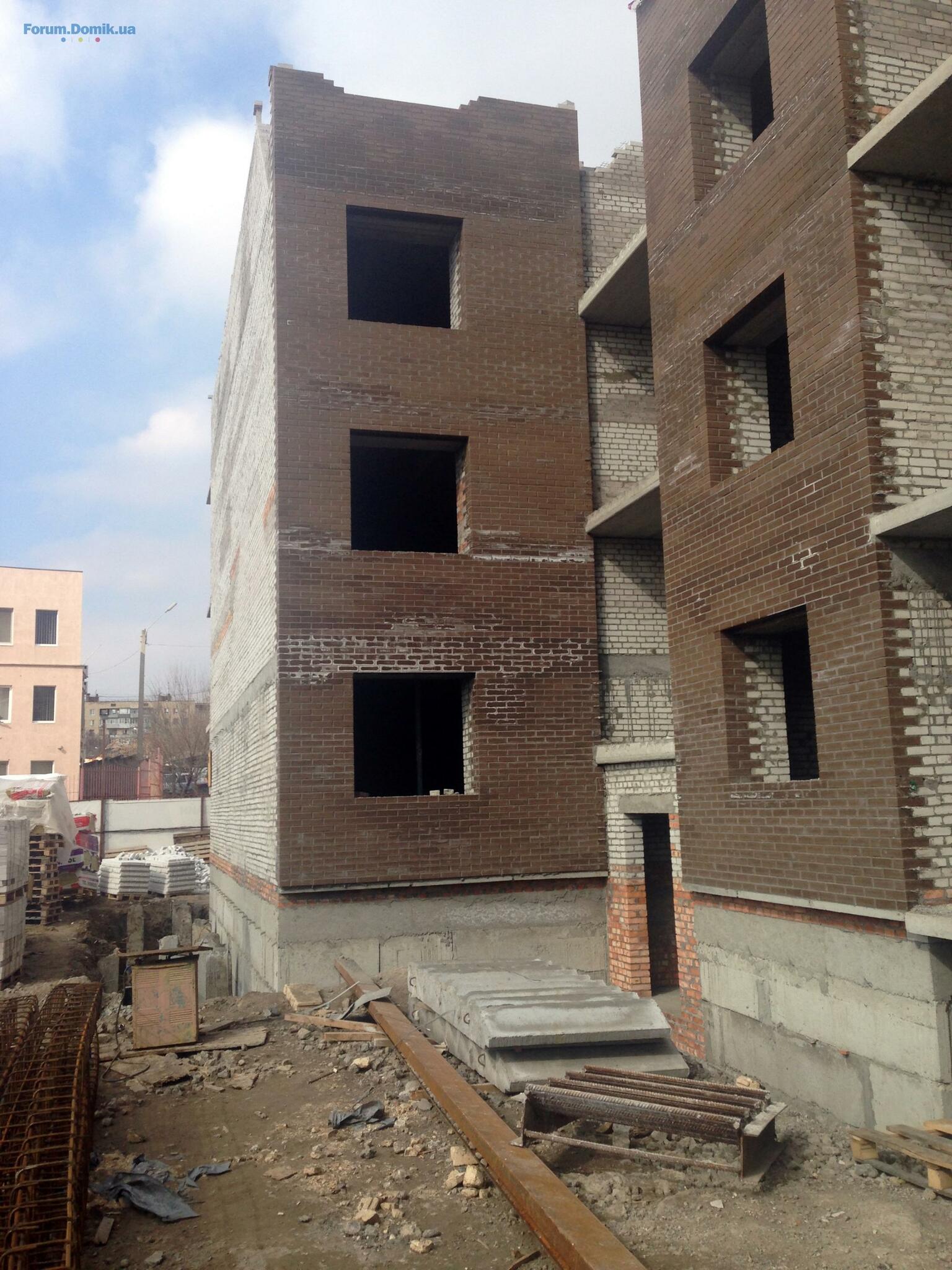

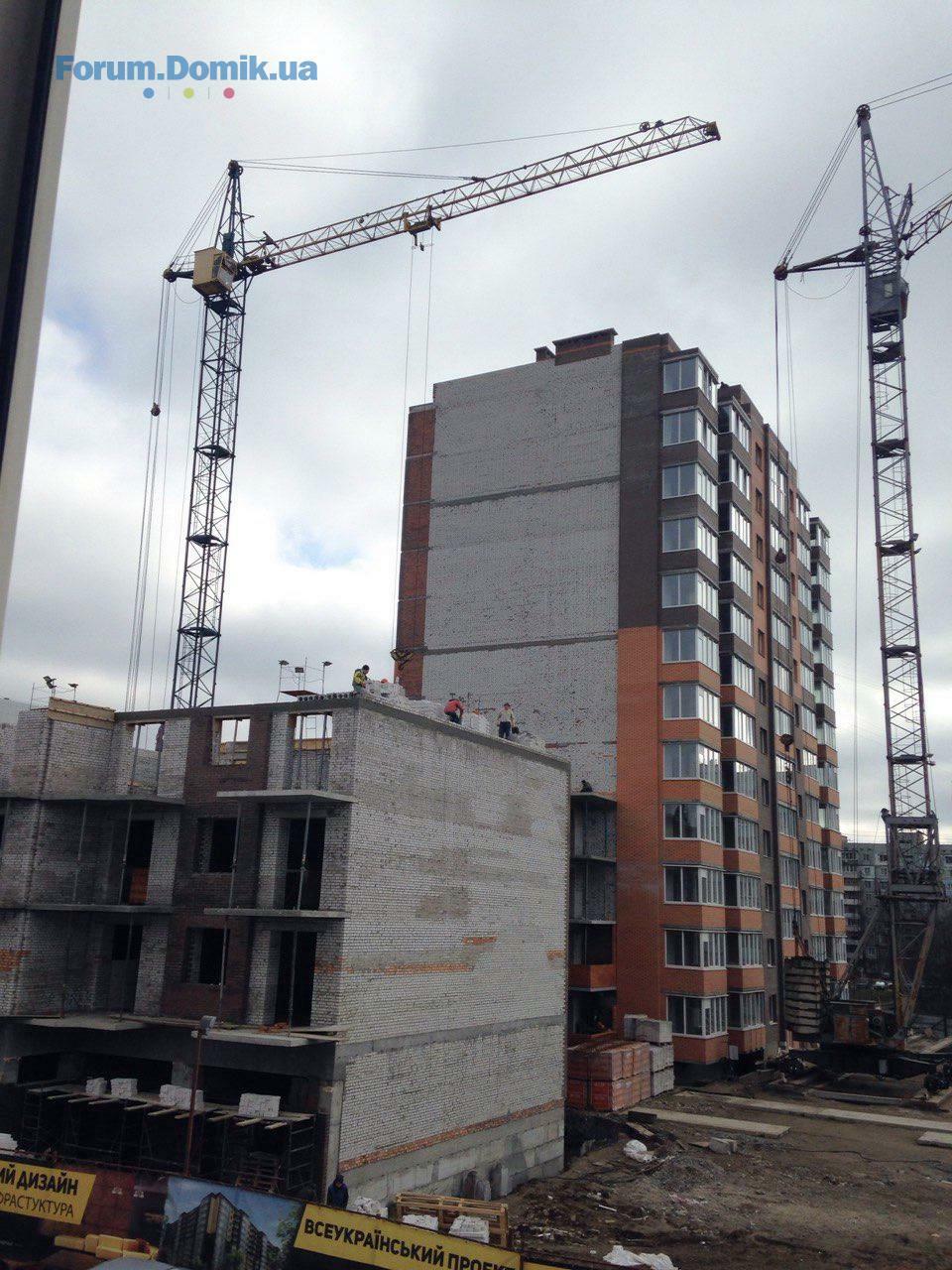

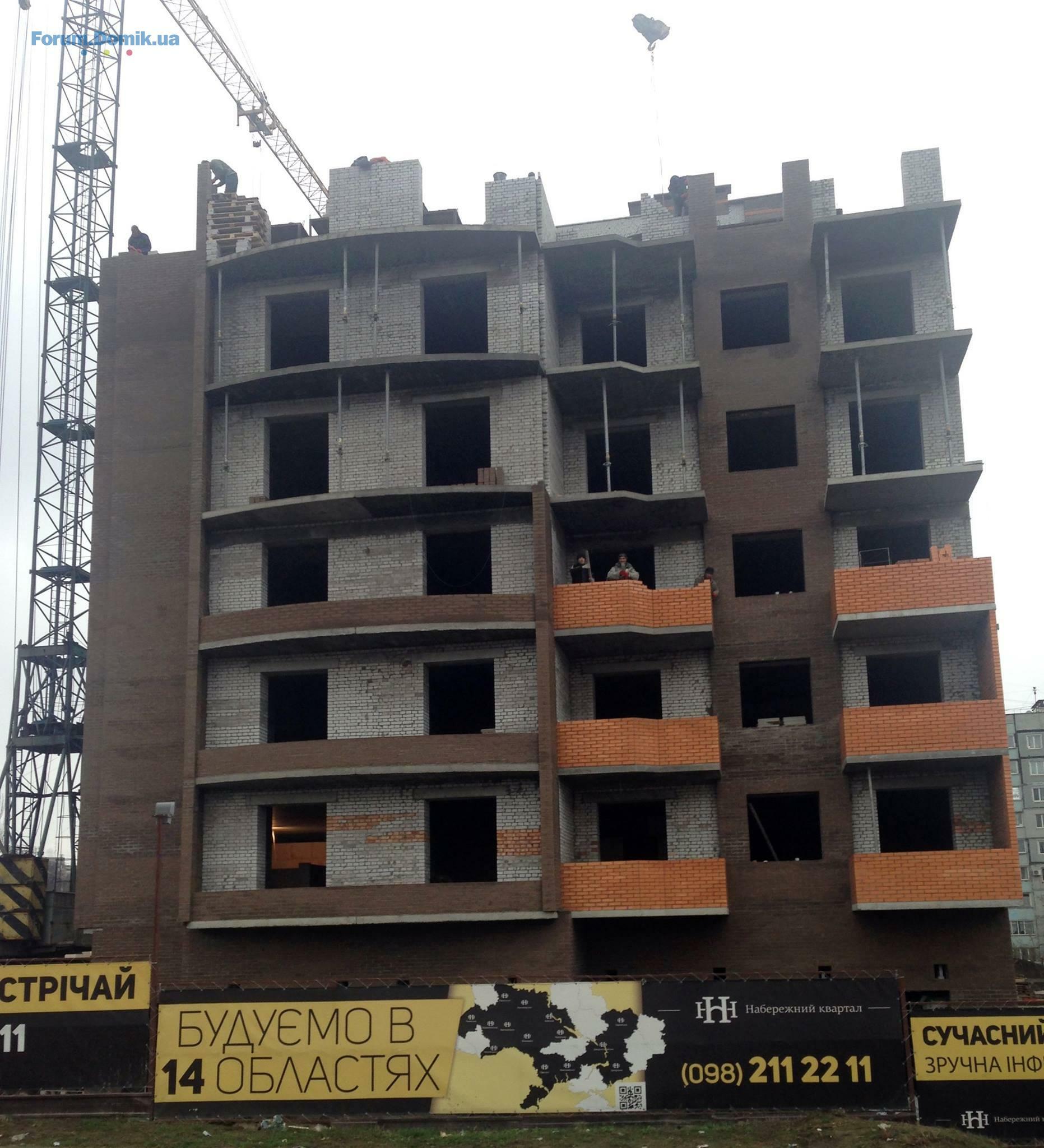

Секция 1:
В процессе производства:
- разводка газа по квартирам. Монтаж труб.
Секция 2:
Выполнены следующие работы на 100%:

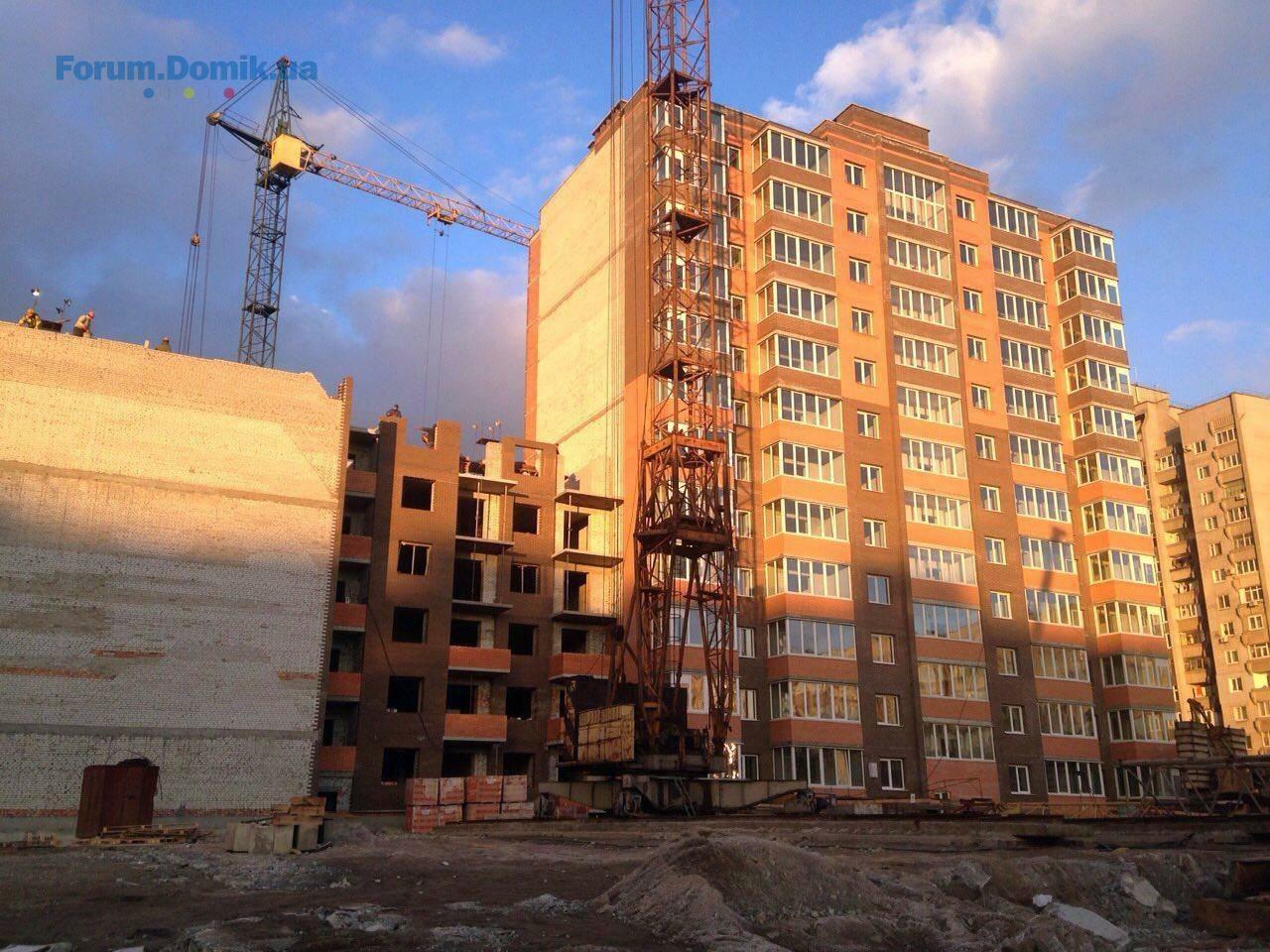

- кирпичная кладка несущих стен 10-го этажа;
- кирпичная кладка парапетов балкона 8-го этажа;
- гипсовые межкомнатные перегородки 7-го этажа;
- монтаж балконных плит и плит перекрытия 10 го этажа.
В процессе производства:
- кирпичная кладка несущих стен 11-го этажа;

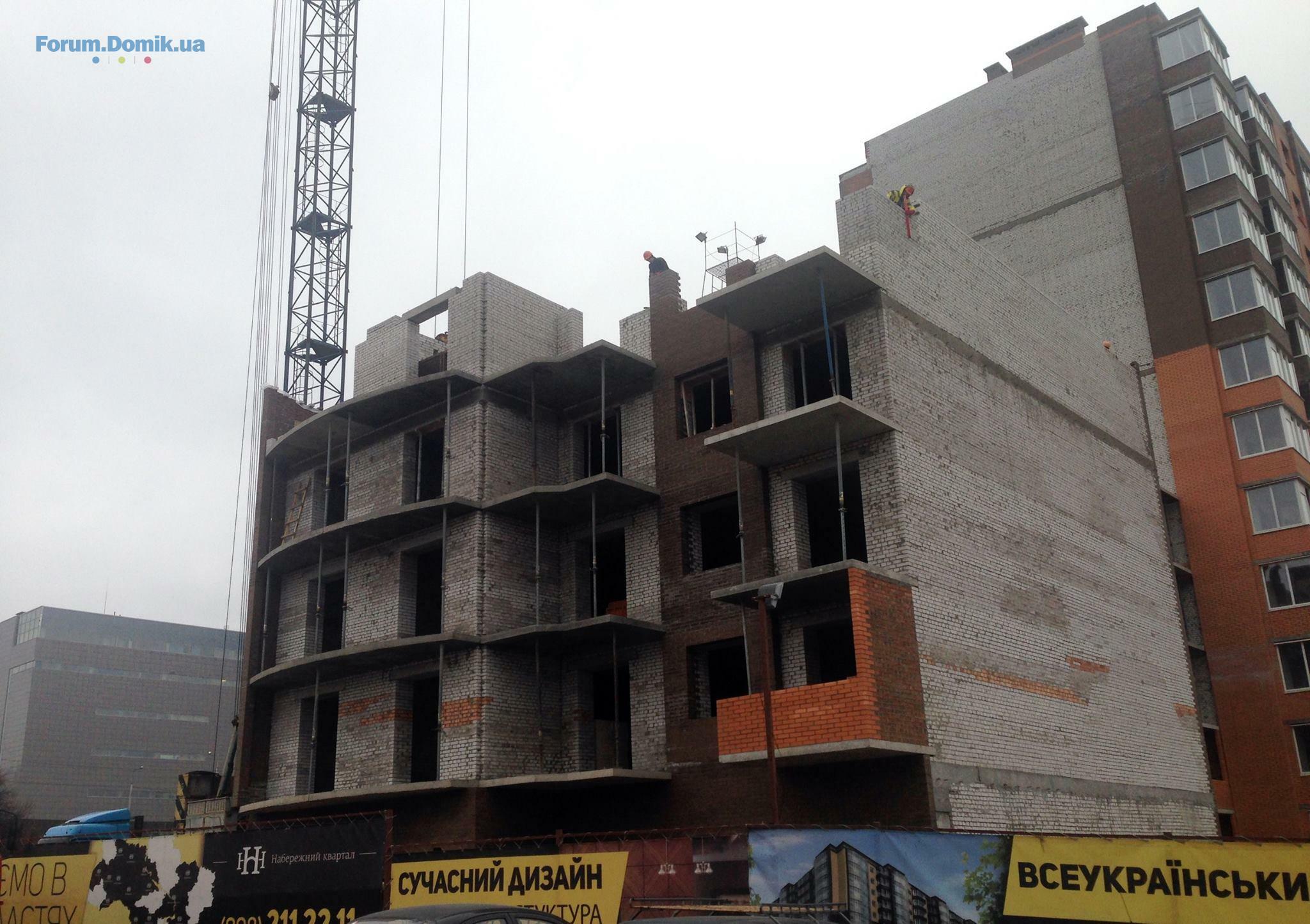

- кирпичная кладка парапетов балкона 9-го этажа;
- гипсовые межкомнатные перегородки 8-го этаж;
- кирпичная кладка перегородок сан. узлов 9-10-го этажа.
Секция 3:

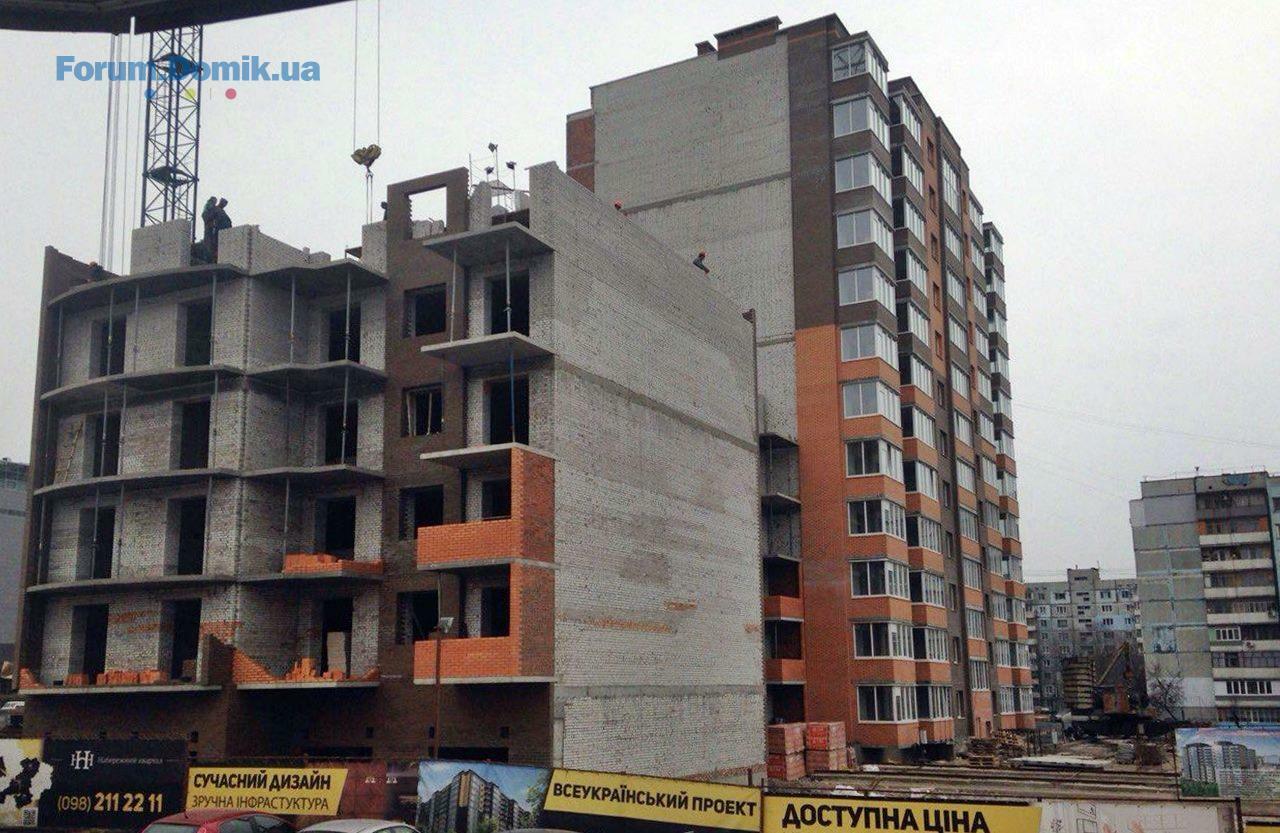

Выполнены следующие работы на 100%:

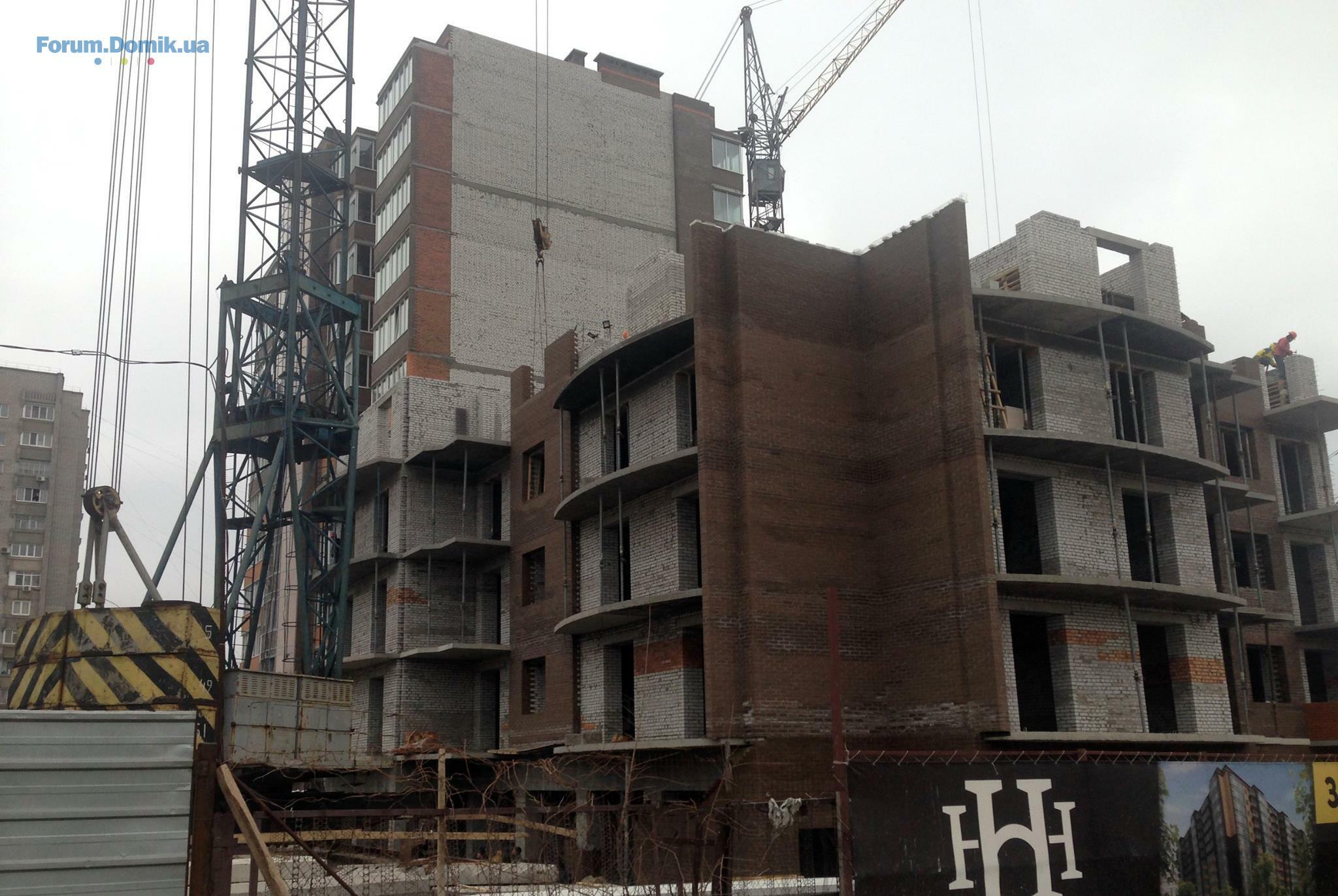

-перекрытие тех.этажа;
-монтаж фундаментных блоков.
В процессе производства:
- кладка несущих стен 1 го этажа;
- бетонирование балок.
В процессе производства:
- разводка газа по квартирам. Монтаж труб.
Секция 2:
Выполнены следующие работы на 100%:
- кирпичная кладка несущих стен 10-го этажа;
- кирпичная кладка парапетов балкона 8-го этажа;
- гипсовые межкомнатные перегородки 7-го этажа;
- монтаж балконных плит и плит перекрытия 10 го этажа.
В процессе производства:
- кирпичная кладка несущих стен 11-го этажа;
- кирпичная кладка парапетов балкона 9-го этажа;
- гипсовые межкомнатные перегородки 8-го этаж;
- кирпичная кладка перегородок сан. узлов 9-10-го этажа.
Секция 3:
Выполнены следующие работы на 100%:
-перекрытие тех.этажа;
-монтаж фундаментных блоков.
В процессе производства:
- кладка несущих стен 1 го этажа;
- бетонирование балок.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- Жилой массив Кришталеві джерела | KSM-Group | Феофания26.02825
- ЖК Феофания Сити | KSM-GROUP | ул. Академика Заболотного, 15226.0218
- ЖК Олімпійський | Атлант | Бровари, вул. Олімпійська25.027 484
- ЖК | Бровари, вул. Симона Петлюри, 28 | Атлант25.02114
- ЖК Гранд Віллас | Ворзель, вул. Чубинського24.025 573
- ЖК Синергія | Київ, вул. Івана Кочерги, 17а24.0246
- ЖК Вудлайн | Атлант | Новосілки, вул. Лісова, 1а24.021 209
- ЖК Атлант | Коцюбинське, вул. Доківська, 1424.022 327
- ЖК Одеський бульвар | Атлант | Новосілки, вул. Приміська, 22, 24, 2624.022 428
- ЖК Fjord | ENSO | Київ, Військовий проїзд, 823.02160
- Чи варто зараз купувати нерухомість?28.025 009
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Твердотопливный котел и расходы на отопление19.0223
- Зламалася частина крана на трубі для води. Потрібна порада11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- Мебельная фурнитура, скидки производителям мебели18.021
- Меблі на замовлення | Оголошення про виготовлення меблів18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
