ЖК Muller Haus | BD Holding | Петропавлівська Борщагівка, вул. Соборна, 119
| Забудовник | BD Holding |
| Здача ЖК | 2021 - 2022 р. |
| Планування | від 18 150 Грн/м² |
Ваше враження про цей проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 16.
| 8/50% | ||
| 4/25% | ||
| 4/25% |
BD Holding
BH
Представник
1 193
27 березня 2017
24 лип 2018 09:49
Ми продовжуємо будувати!
Будинок 123
1 секція
- завершено роботи із перекриття 8 поверху;
- розпочато мурування стін 9 поверху;
- завершено мурування міжкімнатних перегородок 7 поверху.
2 секція
- триває влаштування цегляної кладки на парапеті.
- розпочато мурування міжкімнатних перегородок 5 поверху.
3 секція
- розпочато монтаж електрики;
- розпочато фасадні роботи.
Будинок 123
1 секція
- завершено роботи із перекриття 8 поверху;
- розпочато мурування стін 9 поверху;
- завершено мурування міжкімнатних перегородок 7 поверху.
2 секція
- триває влаштування цегляної кладки на парапеті.
- розпочато мурування міжкімнатних перегородок 5 поверху.
3 секція
- розпочато монтаж електрики;
- розпочато фасадні роботи.
MisterDell
M
Гість
4
26 липня 2018
26 лип 2018 17:14
Хороший и перспективный дом, вот белый кирпич смущает. Как Вам?
BD Holding
BH
Представник
1 193
27 березня 2017
31 лип 2018 07:40
Ми продовжуємо будувати!
Будинок 123
1 секція
- розпочато роботи із мурування 9 поверху;
- включно по 7 поверх виконано міжкімнатні перегородки.
2 секція
- 5 поверх виконуються міжкімнатні перегородки.
3 секція
- 1 поверх виконуються роботи із монтажу електромереж;
- тривають фасадні роботи.
Будинок 123
1 секція
- розпочато роботи із мурування 9 поверху;
- включно по 7 поверх виконано міжкімнатні перегородки.
2 секція
- 5 поверх виконуються міжкімнатні перегородки.
3 секція
- 1 поверх виконуються роботи із монтажу електромереж;
- тривають фасадні роботи.
volav
v
Користувач
37
01 серпня 2018
01 серп 2018 19:29
Согласен, дом действительно перспективный. Вот построят красавец будет
BD Holding
BH
Представник
1 193
27 березня 2017
21 серп 2018 08:28
Ми продовжуємо будувати!
Будинок 123
1 секція
-виконано влаштування монолітного поясу;
-виконуються роботи із влаштування плит перекриття;
2 секція
-завершено роботи із мурування цегляної кладки парапету;
-розпочато влаштування фасаду.
3 секція
- виконуються роботи із монтажу електромереж, завершено на 2 поверсі;
- тривають фасадні роботи;
-виконуються підготовчі роботи до влаштування покрівлі.
Будинок 123
1 секція
-виконано влаштування монолітного поясу;
-виконуються роботи із влаштування плит перекриття;
2 секція
-завершено роботи із мурування цегляної кладки парапету;
-розпочато влаштування фасаду.
3 секція
- виконуються роботи із монтажу електромереж, завершено на 2 поверсі;
- тривають фасадні роботи;
-виконуються підготовчі роботи до влаштування покрівлі.
volav
v
Користувач
37
01 серпня 2018
27 серп 2018 17:20
Фасад красавец получается
BD Holding
BH
Представник
1 193
27 березня 2017
29 серп 2018 10:51
Ми продовжуємо будувати!
Будинок 123
1 секція
- виконано роботи із влаштування плит перекриття 9 поверху;
- розпочато роботи із влаштування стін 10 поверху.
2 секція
-тривають влаштування фасаду.
3 секція
- виконуються роботи із монтажу електромереж на 3 поверсі;
- тривають фасадні роботи;
- виконуються роботи до влаштування покрівлі.
Будинок 123
1 секція
- виконано роботи із влаштування плит перекриття 9 поверху;
- розпочато роботи із влаштування стін 10 поверху.
2 секція
-тривають влаштування фасаду.
3 секція
- виконуються роботи із монтажу електромереж на 3 поверсі;
- тривають фасадні роботи;
- виконуються роботи до влаштування покрівлі.
BD Holding
BH
Представник
1 193
27 березня 2017
06 вер 2018 17:29

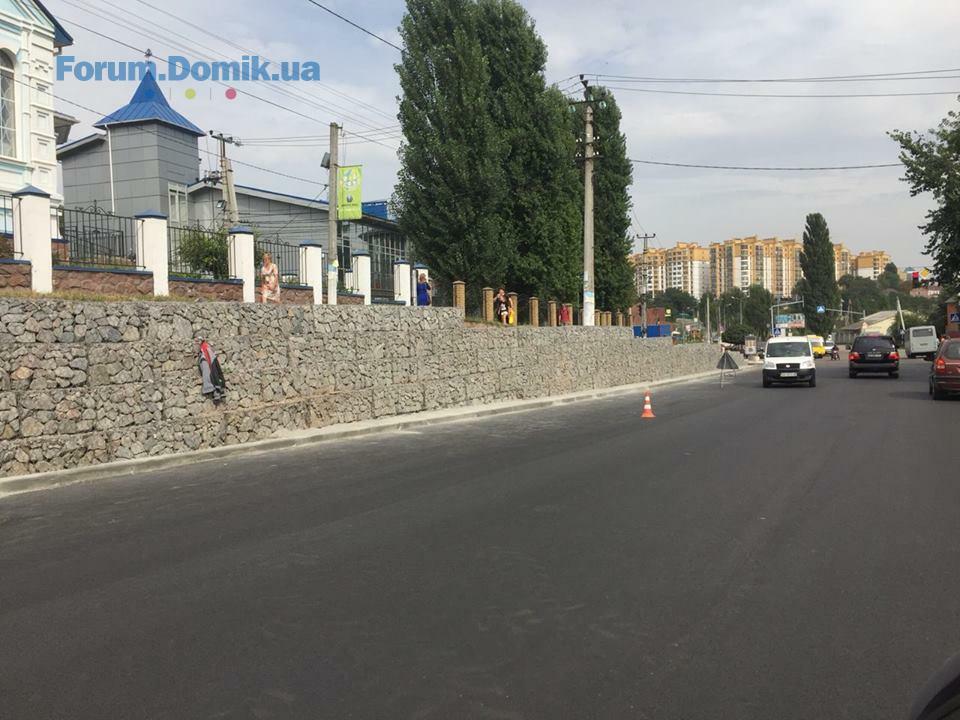

Завершено ремонт центральної вулиці
Після проведення ремонту та розширення дороги центральної вулиці Петропавлівської Борщагівки, вулицю Соборна вже відкрито для проїзду.
Ми провели тест-драйв оновленою дорогою від кільцевої до наших ЖК у Петропавлівській Борщагівці. Новим покриттям залишилися задоволені.
Тепер ви ще швидше зможете дістатися до наших відділів продажу:)
Після проведення ремонту та розширення дороги центральної вулиці Петропавлівської Борщагівки, вулицю Соборна вже відкрито для проїзду.
Ми провели тест-драйв оновленою дорогою від кільцевої до наших ЖК у Петропавлівській Борщагівці. Новим покриттям залишилися задоволені.
Тепер ви ще швидше зможете дістатися до наших відділів продажу:)
BD Holding
BH
Представник
1 193
27 березня 2017
11 вер 2018 12:01
Ми продовжуємо будувати!
Будинок 123
1 секція
- тривають роботи із влаштування стін 10 поверху;
- виконано міжкімнатні перегородки на 9 поверсі.
2 секція
- тривають роботи із влаштування фасаду.
3 секція
- виконано роботи із монтажу електромереж на 3 поверсі;
- тривають фасадні роботи, виконано 50%;
- виконуються роботи із влаштування покрівлі;

- розпочато внутрішні роботи – штукатурка стін 1 поверху.
Будинок 123
1 секція
- тривають роботи із влаштування стін 10 поверху;
- виконано міжкімнатні перегородки на 9 поверсі.
2 секція
- тривають роботи із влаштування фасаду.
3 секція
- виконано роботи із монтажу електромереж на 3 поверсі;
- тривають фасадні роботи, виконано 50%;
- виконуються роботи із влаштування покрівлі;
- розпочато внутрішні роботи – штукатурка стін 1 поверху.
BD Holding
BH
Представник
1 193
27 березня 2017
18 вер 2018 14:07
Ми продовжуємо будувати!
Будинок 123
1 секція
- тривають роботи із влаштування стін 10 поверху.
2 секція
- тривають роботи із влаштування фасаду;

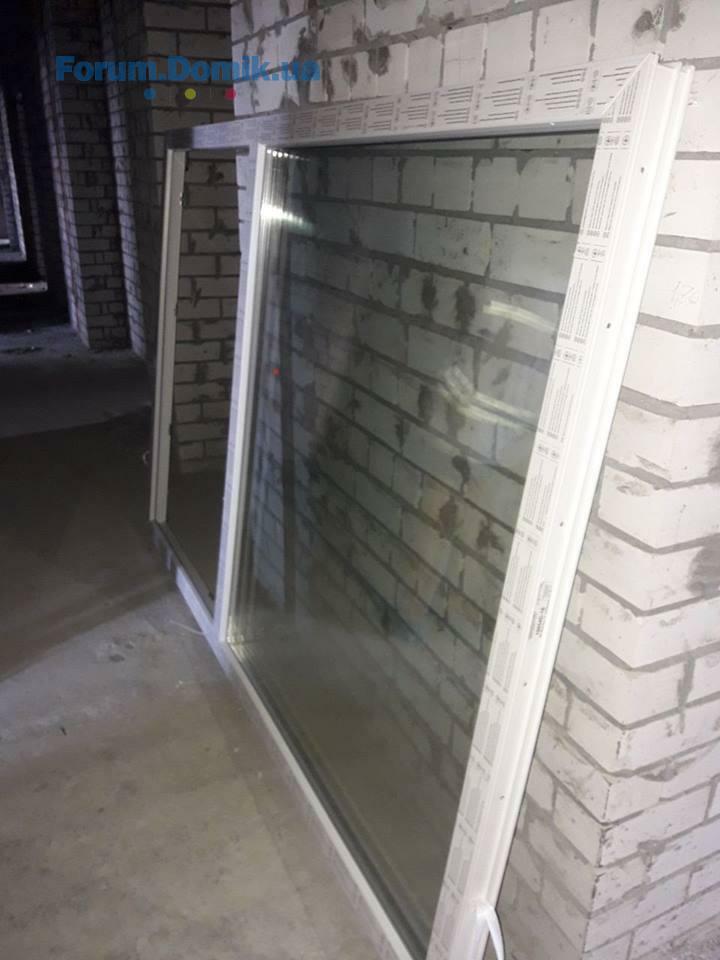

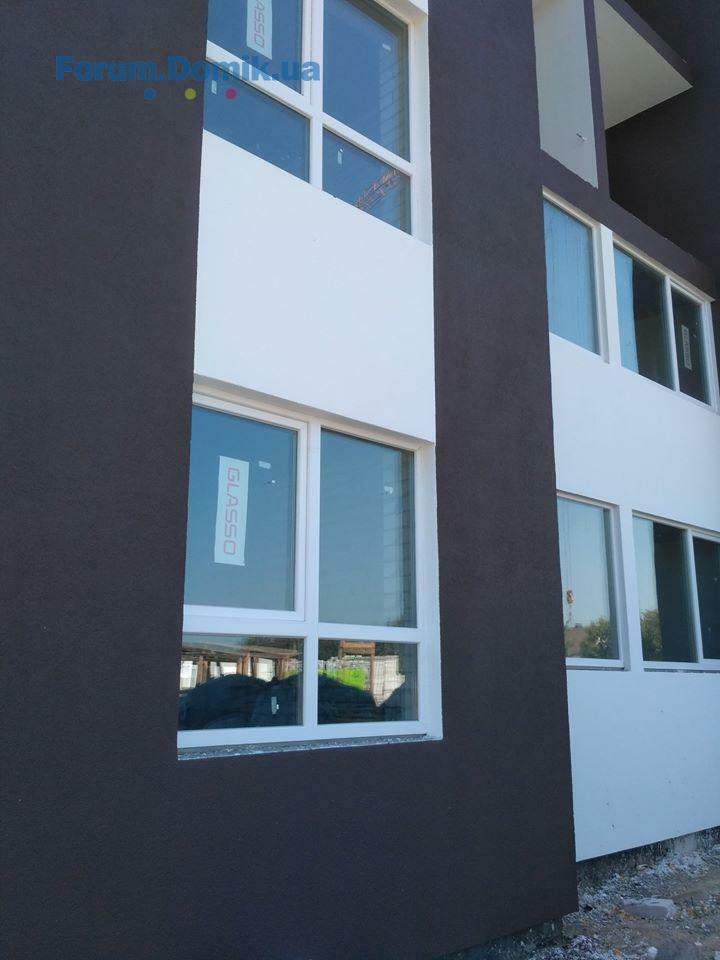

- виконуються роботи із монтажу вікон.
3 секція
- тривають фасадні роботи;
- виконуються роботи із влаштування покрівлі - утеплено та виконано стяжку;
- розпочато внутрішні роботи – штукатурка стін 1-2 завершено, розпочато на 3 поверсі.
Будинок 123
1 секція
- тривають роботи із влаштування стін 10 поверху.
2 секція
- тривають роботи із влаштування фасаду;
- виконуються роботи із монтажу вікон.
3 секція
- тривають фасадні роботи;
- виконуються роботи із влаштування покрівлі - утеплено та виконано стяжку;
- розпочато внутрішні роботи – штукатурка стін 1-2 завершено, розпочато на 3 поверсі.
BD Holding
BH
Представник
1 193
27 березня 2017
25 вер 2018 09:48
Ми продовжуємо будувати!
Будинок 123
1 секція
- завершуються роботи із влаштування стін 10 поверху;
2 секція
- тривають роботи із влаштування фасаду.
- виконуються роботи із монтажу вікон.
- виконуються роботи із влаштування покрівлі - утеплено та виконано стяжку;
3 секція
- тривають фасадні роботи;
- виконуються роботи із влаштування покрівлі - утеплено та виконано стяжку;
- тривають внутрішні роботи – штукатурка стін на 3 поверсі завершена, розпочато на 4 поверсі.
Будинок 123
1 секція
- завершуються роботи із влаштування стін 10 поверху;
2 секція
- тривають роботи із влаштування фасаду.
- виконуються роботи із монтажу вікон.
- виконуються роботи із влаштування покрівлі - утеплено та виконано стяжку;
3 секція
- тривають фасадні роботи;
- виконуються роботи із влаштування покрівлі - утеплено та виконано стяжку;
- тривають внутрішні роботи – штукатурка стін на 3 поверсі завершена, розпочато на 4 поверсі.
BD Holding
BH
Представник
1 193
27 березня 2017
02 жовт 2018 08:58
Ми продовжуємо будувати!
Будинок 123
1 секція
- завершо роботи із влаштування стін 10 поверху;
- на завершальному етапі роботи із влаштування парапетів.
2 секція
- тривають роботи із влаштування фасаду;
- виконано роботи із монтажу вікон;
- виконуються підготовчі роботи до гідроізоляції покрівлі;
3 секція
- виконуються роботи із гідроізоляції покрівлі;

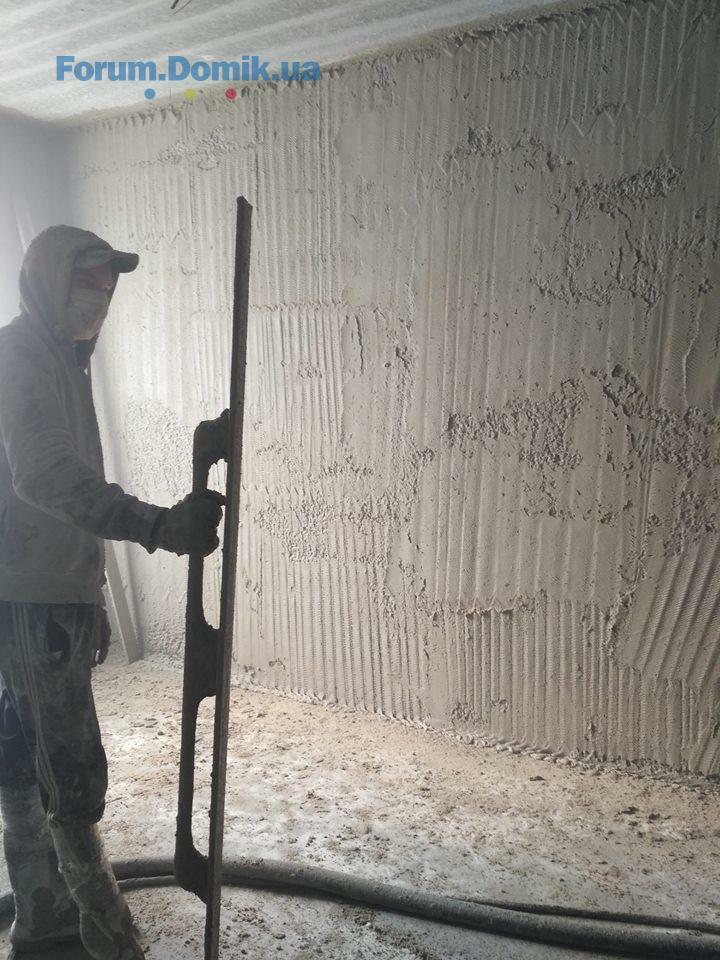

- завершено внутрішні роботи – штукатурка стін.
Будинок 123
1 секція
- завершо роботи із влаштування стін 10 поверху;
- на завершальному етапі роботи із влаштування парапетів.
2 секція
- тривають роботи із влаштування фасаду;
- виконано роботи із монтажу вікон;
- виконуються підготовчі роботи до гідроізоляції покрівлі;
3 секція
- виконуються роботи із гідроізоляції покрівлі;
- завершено внутрішні роботи – штукатурка стін.
BD Holding
BH
Представник
1 193
27 березня 2017
09 жовт 2018 08:44
Ми продовжуємо будувати!
Будинок 123
1 секція
-на завершальному етапі роботи із влаштування парапетів;
-днями мають розпочатися електромонтажні роботи.
2 секція
- тривають роботи із влаштування фасаду;
- виконуються роботи до гідроізоляції покрівлі;
-завершуються електромонтажні роботи.
3 секція

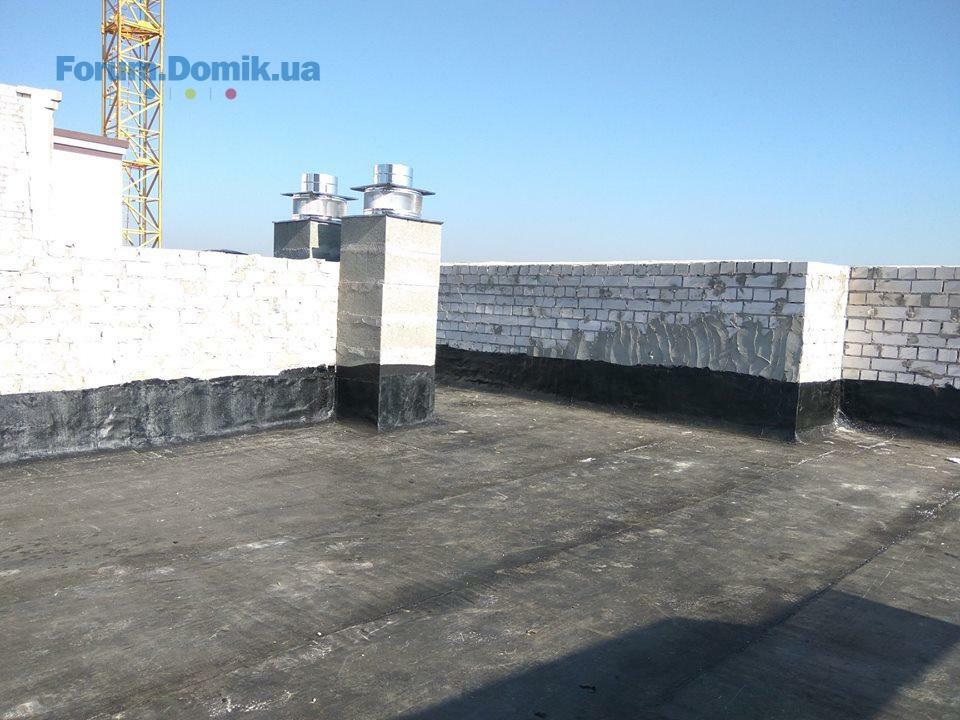

- виконано 1 шар гідроізоляції покрівлі;
- продовжуються фасадні роботи.
Будинок 123
1 секція
-на завершальному етапі роботи із влаштування парапетів;
-днями мають розпочатися електромонтажні роботи.
2 секція
- тривають роботи із влаштування фасаду;
- виконуються роботи до гідроізоляції покрівлі;
-завершуються електромонтажні роботи.
3 секція
- виконано 1 шар гідроізоляції покрівлі;
- продовжуються фасадні роботи.
steelson
s
Користувач
28
04 жовтня 2018
16 жовт 2018 14:50
Что-то вторник заканчивается, а очередной серии "Ми продовжуємо будувати!" нет. А я ждал.

Domik-Inform
forum bot
11 476
03 квітня 2017
16 жовт 2018 16:29
Во втором доме ЖК Müller Haus стартовало бронирование квартир
Минимальная стоимость квадратного метра, от 12 020 грн.
Минимальная стоимость квадратного метра, от 12 020 грн.
Domik-Inform
forum bot
11 476
03 квітня 2017
16 жовт 2018 16:31
Завершающий этап строительства ЖК Müller Haus
Строительство первого дома находится на завершающем этапе, реализуются последние квартиры.
Строительство первого дома находится на завершающем этапе, реализуются последние квартиры.
BD Holding
BH
Представник
1 193
27 березня 2017
18 жовт 2018 08:44
Ми продовжуємо будувати!
Будинок 123
1 секція
- виконано роботи із влаштування парапетів;

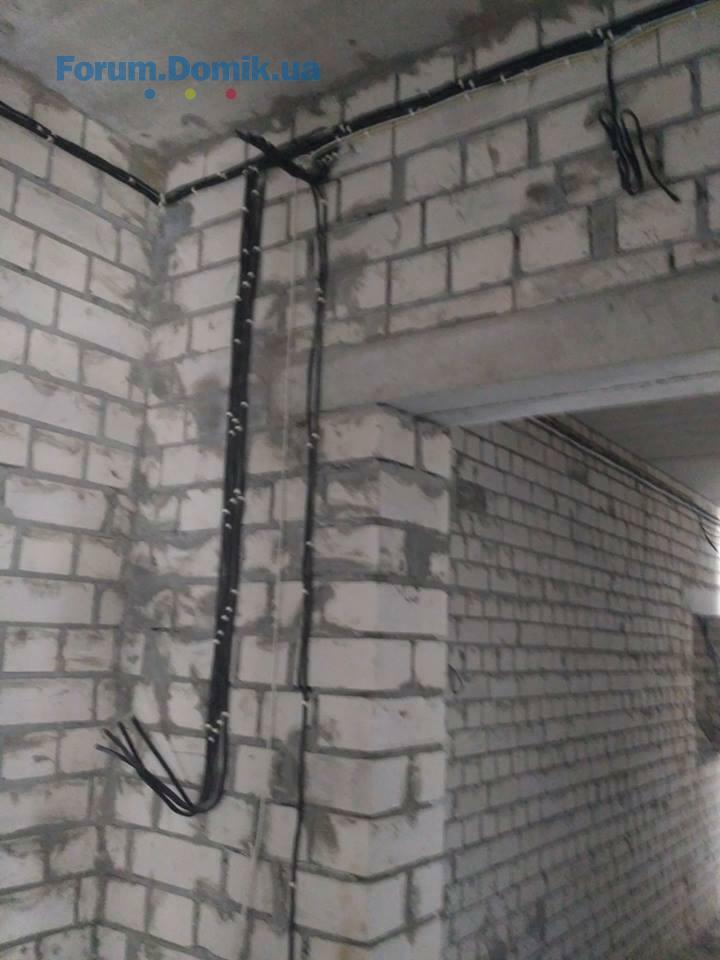

- розпочато електромонтажні роботи, виконано на 1-3 поверхи;
- розпочинаються штукатурні роботи;
- влаштування вікон (залишилися роботи на останньому поверсі).
2 секція
- тривають роботи із влаштування фасаду;
- виконано роботи із гідроізоляції покрівлі, 1 шар;
- завершено електромонтажні роботи.
3 секція
- продовжуються фасадні роботи.

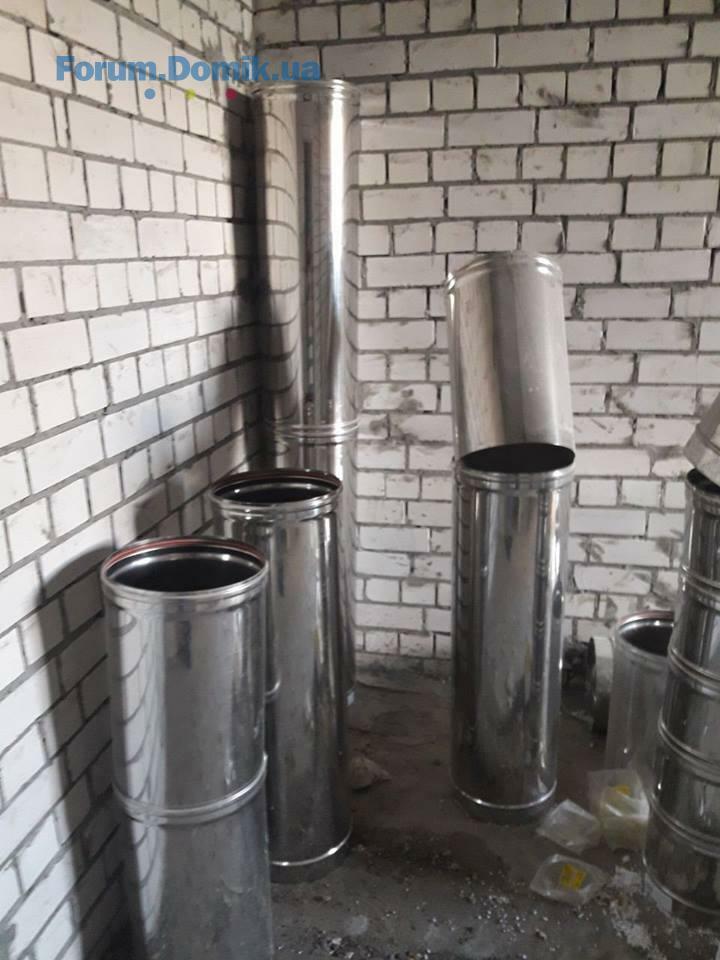

- цього тижня розпочнуться роботи із влаштування сантехніки.
Будинок 123
1 секція
- виконано роботи із влаштування парапетів;
- розпочато електромонтажні роботи, виконано на 1-3 поверхи;
- розпочинаються штукатурні роботи;
- влаштування вікон (залишилися роботи на останньому поверсі).
2 секція
- тривають роботи із влаштування фасаду;
- виконано роботи із гідроізоляції покрівлі, 1 шар;
- завершено електромонтажні роботи.
3 секція
- продовжуються фасадні роботи.
- цього тижня розпочнуться роботи із влаштування сантехніки.
BD Holding
BH
Представник
1 193
27 березня 2017
23 жовт 2018 08:40
Ми продовжуємо будувати!
Будинок 123
1 секція
- розпочато електромонтажні роботи, виконано 4 - 7 поверхи;
- тривають штукатурні роботи, виконано 2- 4 поверхи;
- завершено влаштування вікон;
- виконуються роботи із влаштування покрівлі, виконано стяжку;
- розпочинатимуться фасадні роботи.
2 секція
- тривають роботи із влаштування фасаду;
- на завершаальному етапі штукатурні роботи.
3 секція
- продовжуються фасадні роботи;
- розпочато роботи із влаштування сантехніки;
-тривають роботи із влаштування відливів.
Будинок 123
1 секція
- розпочато електромонтажні роботи, виконано 4 - 7 поверхи;
- тривають штукатурні роботи, виконано 2- 4 поверхи;

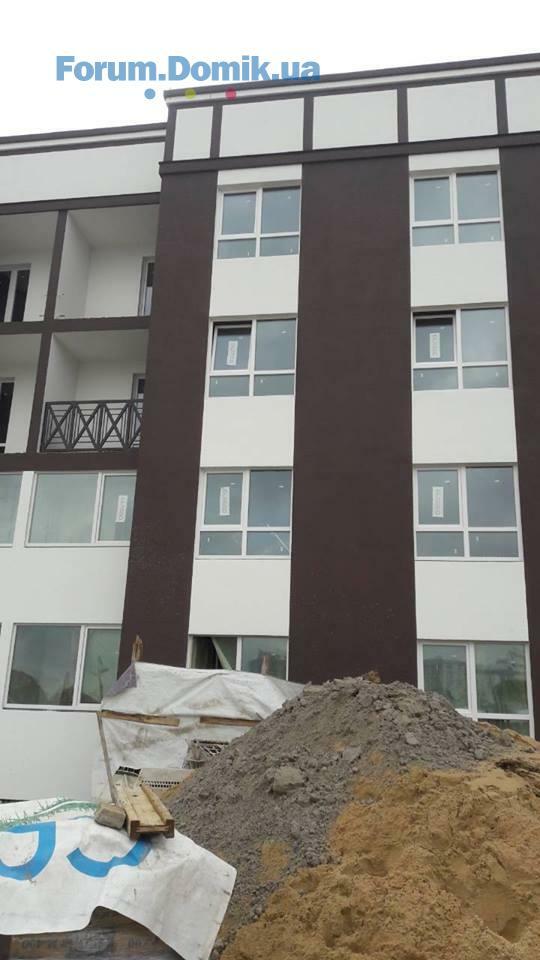

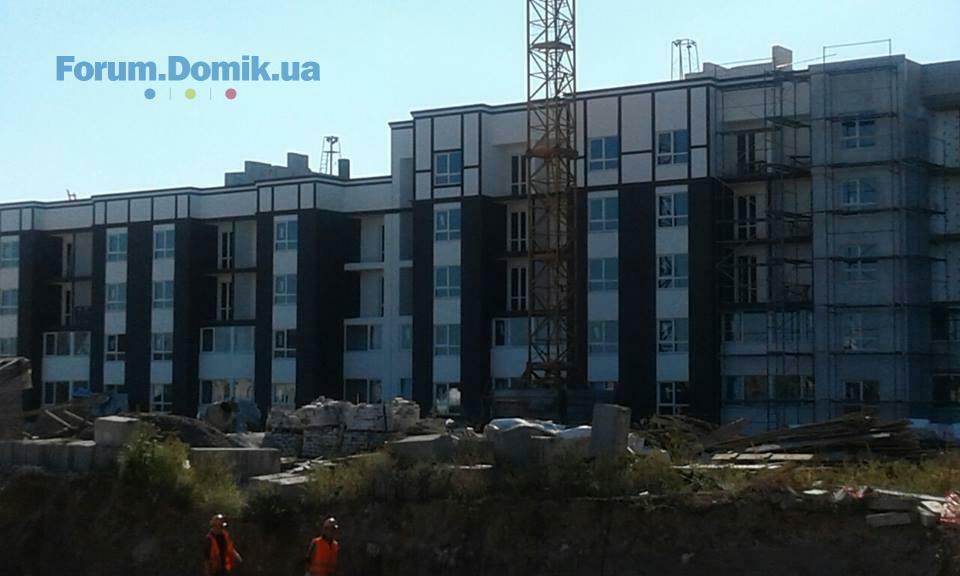

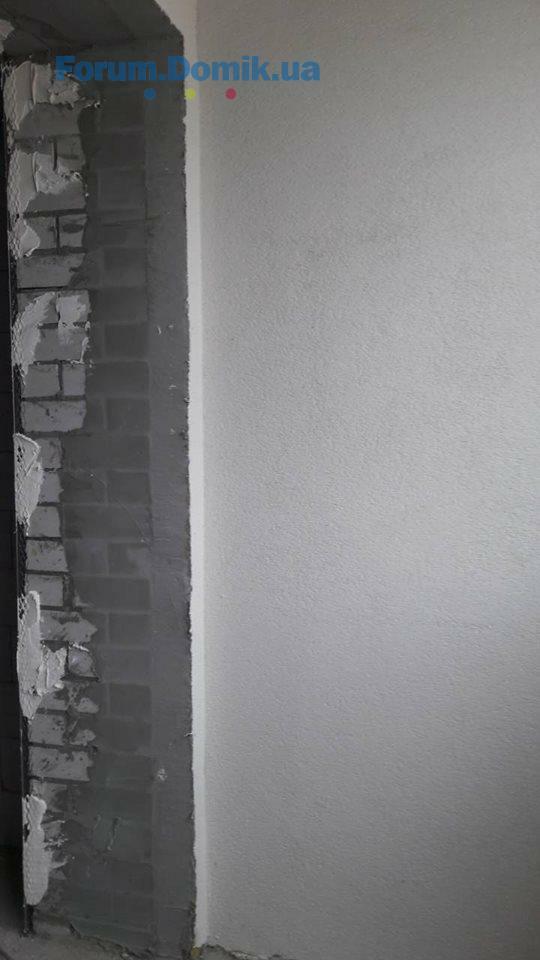

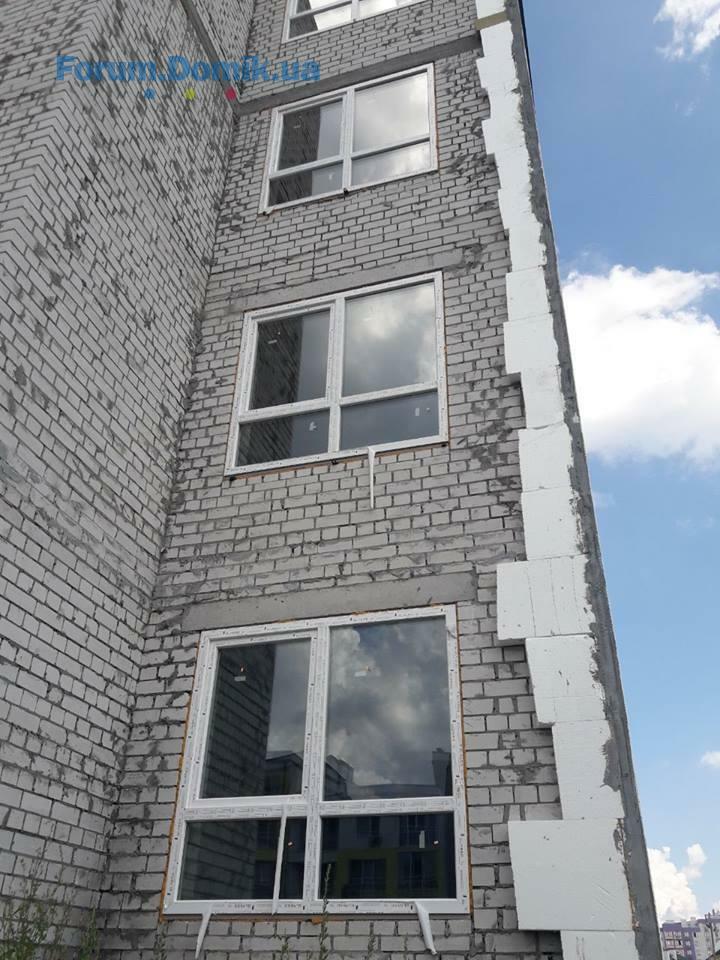

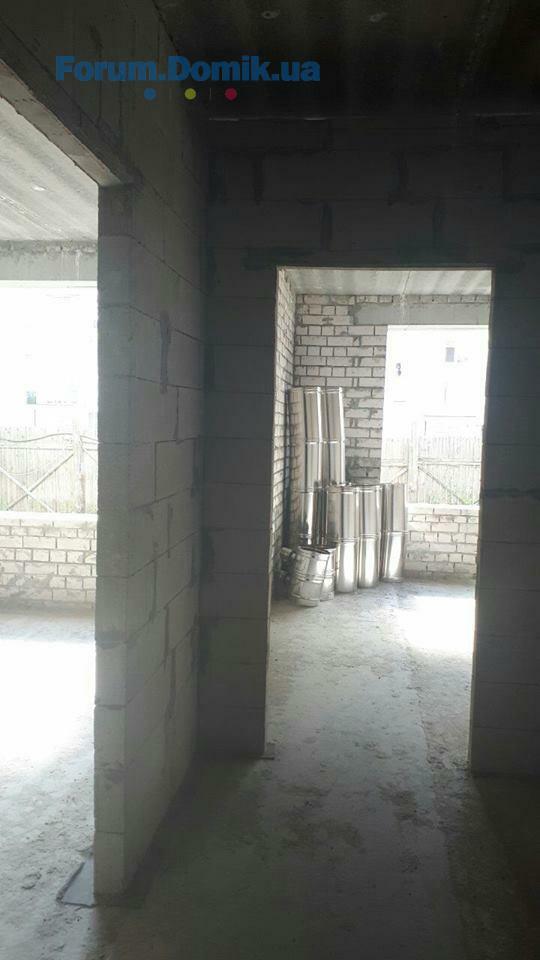

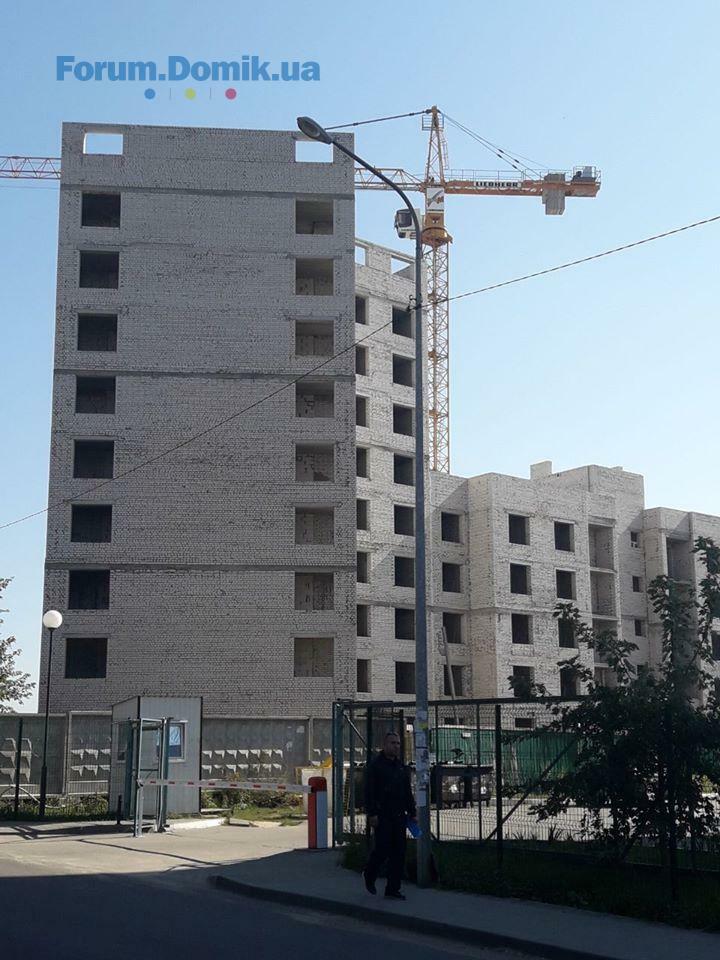

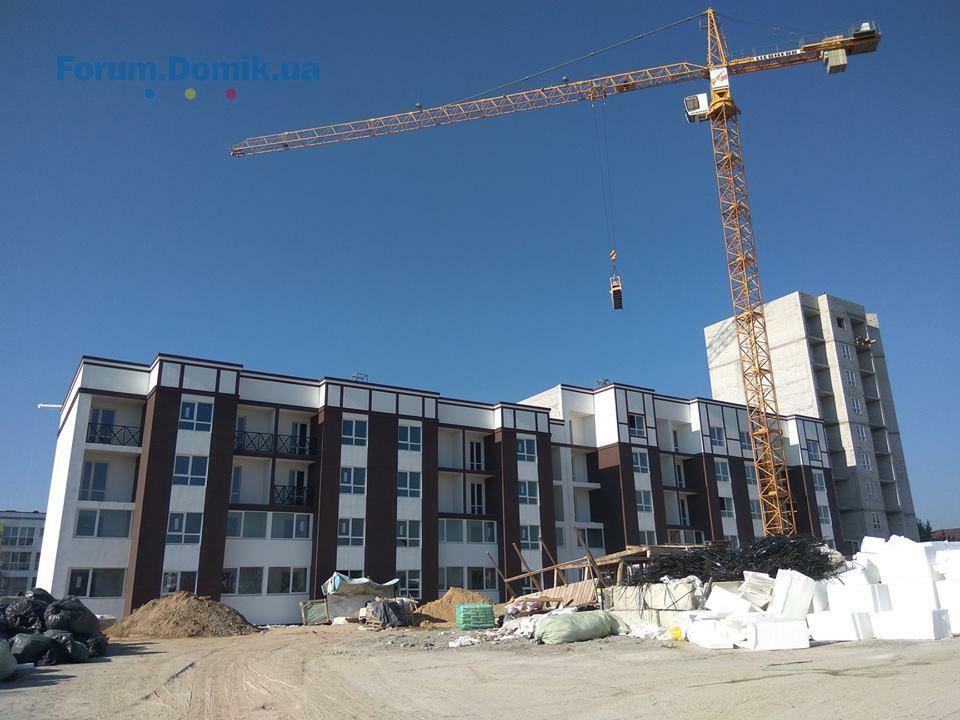

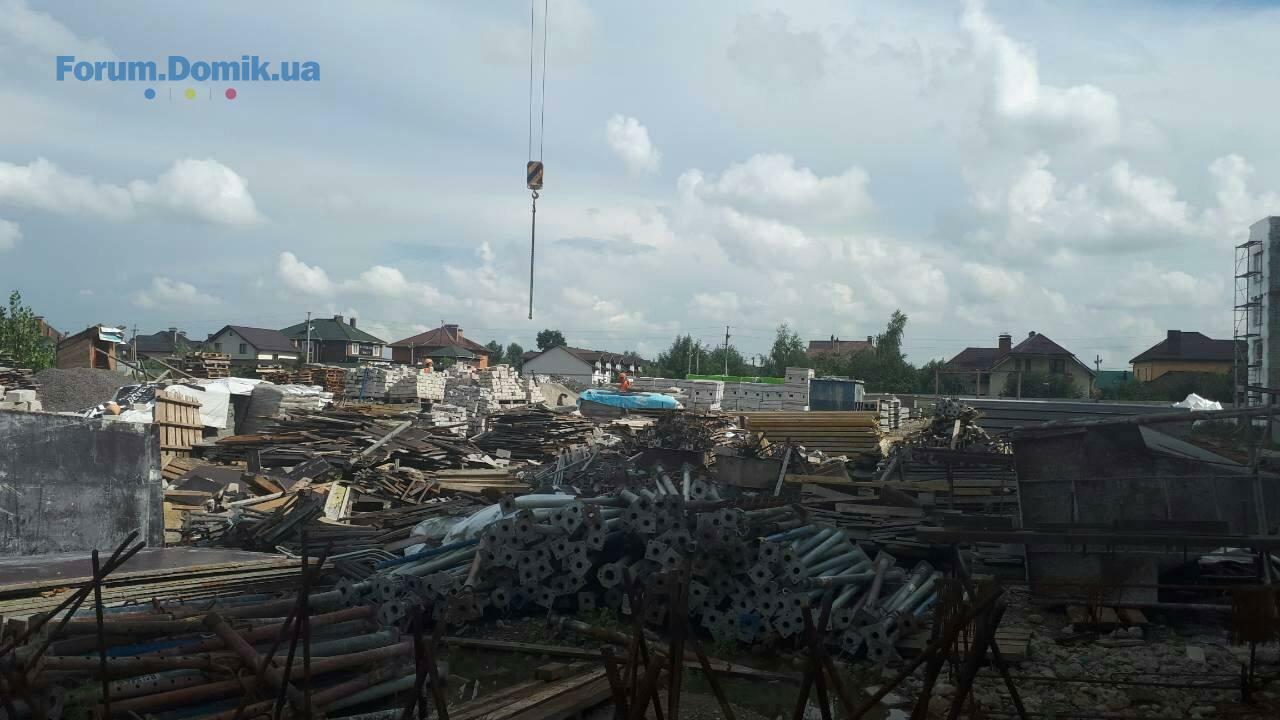

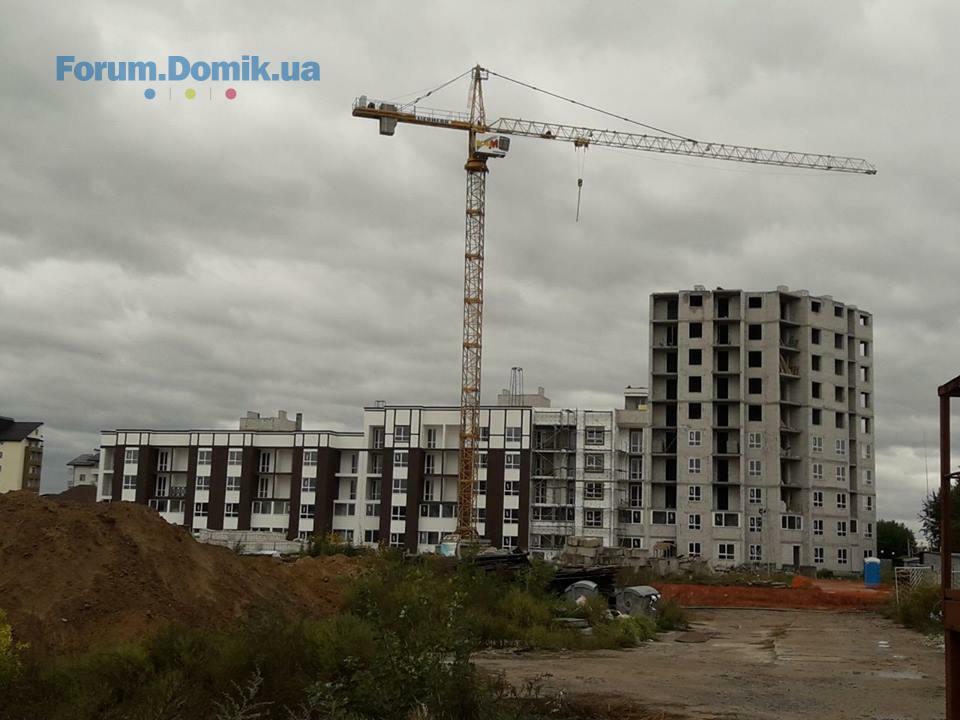

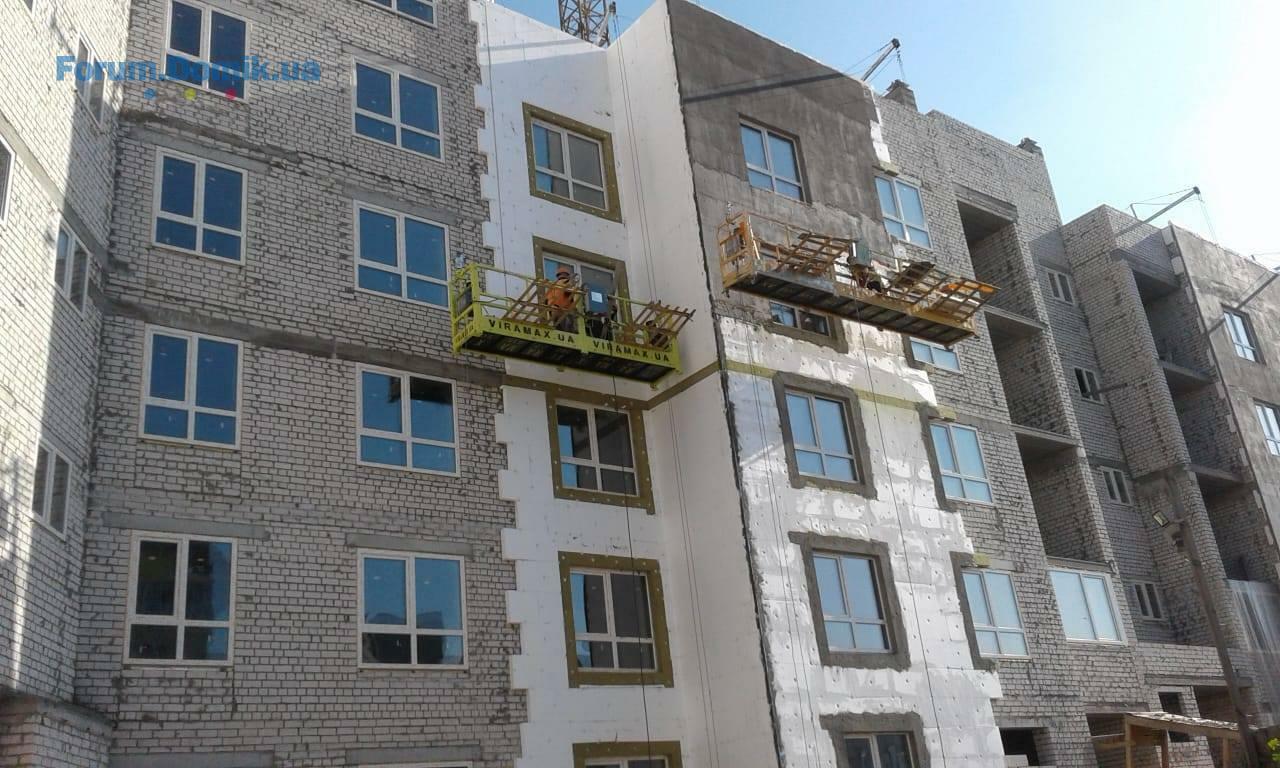

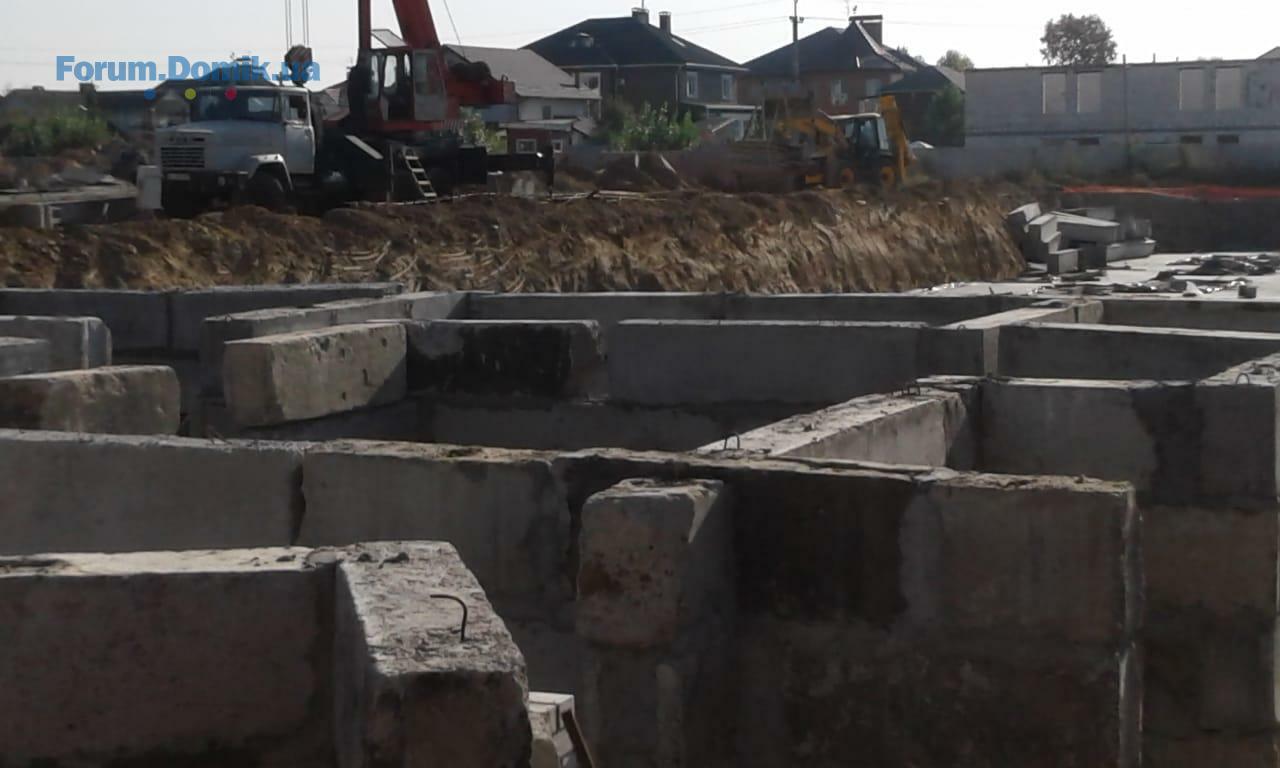

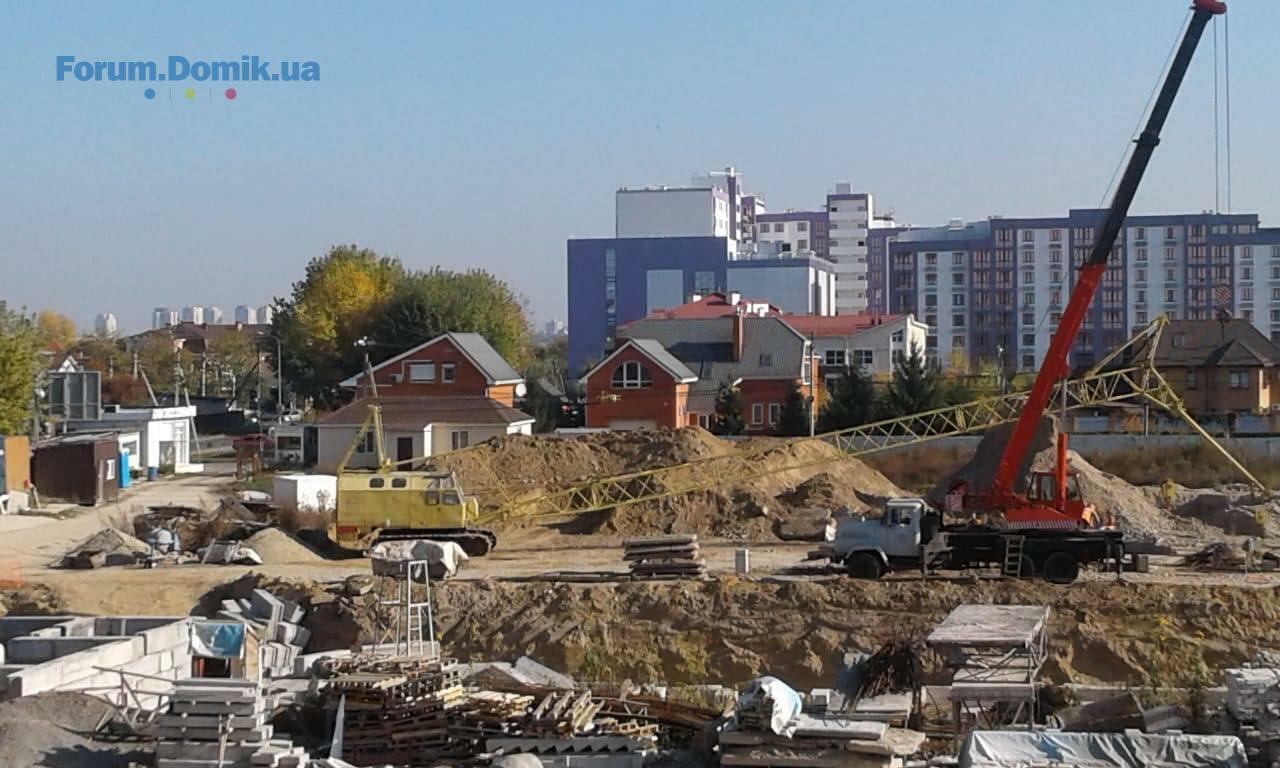

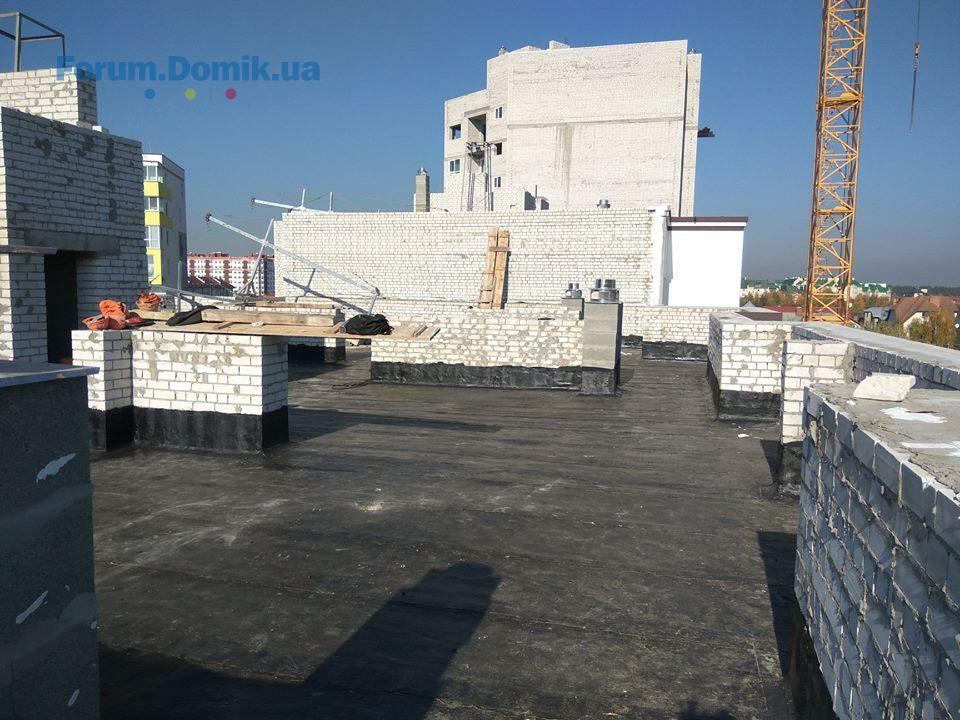

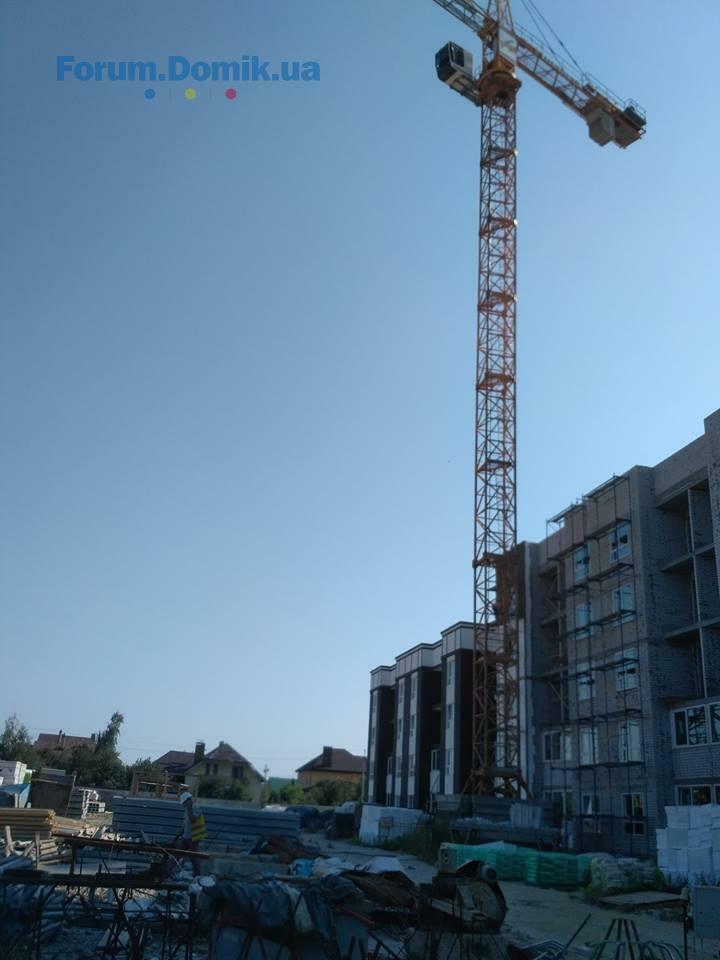

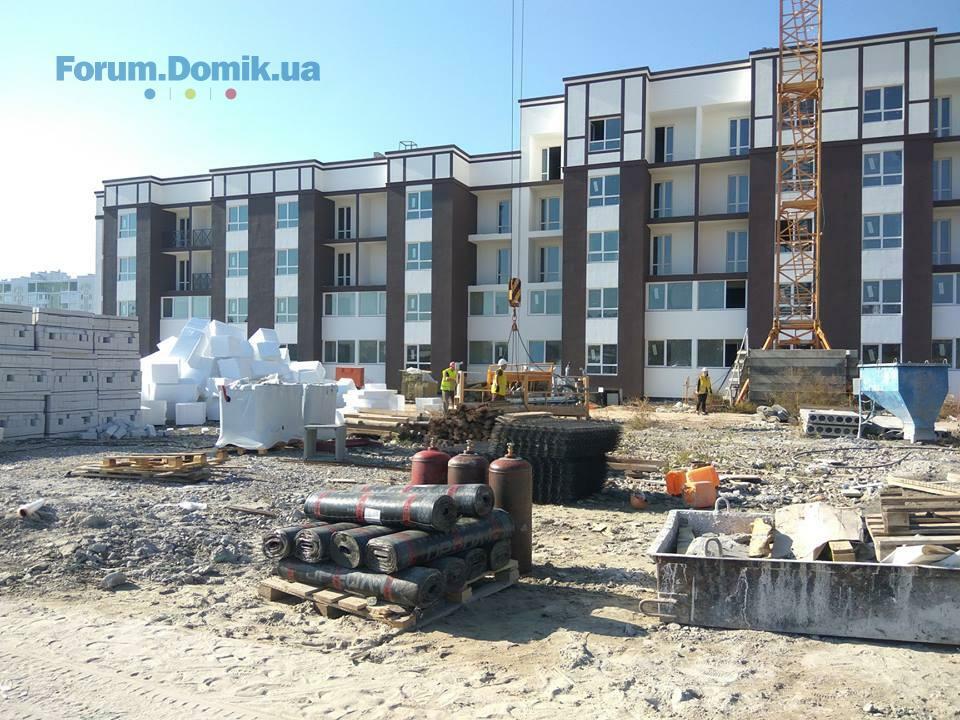

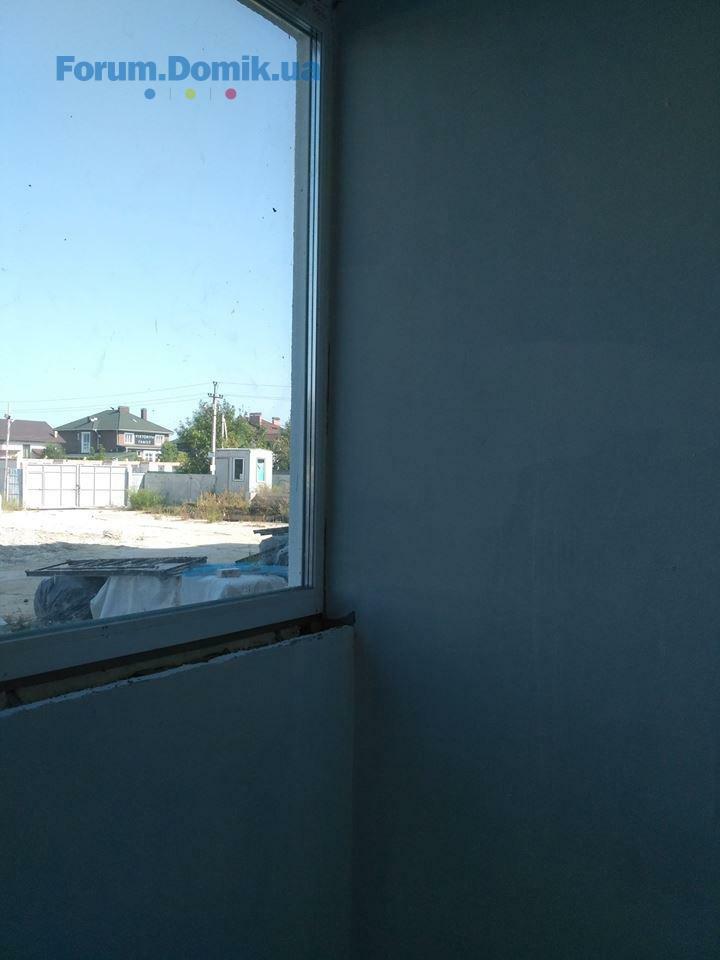

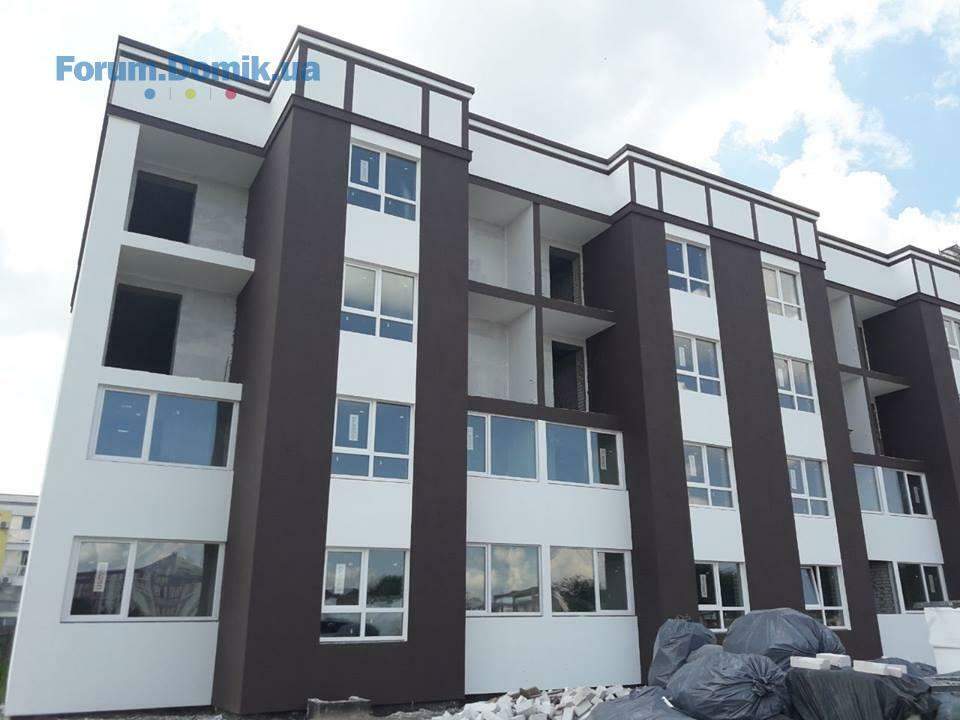

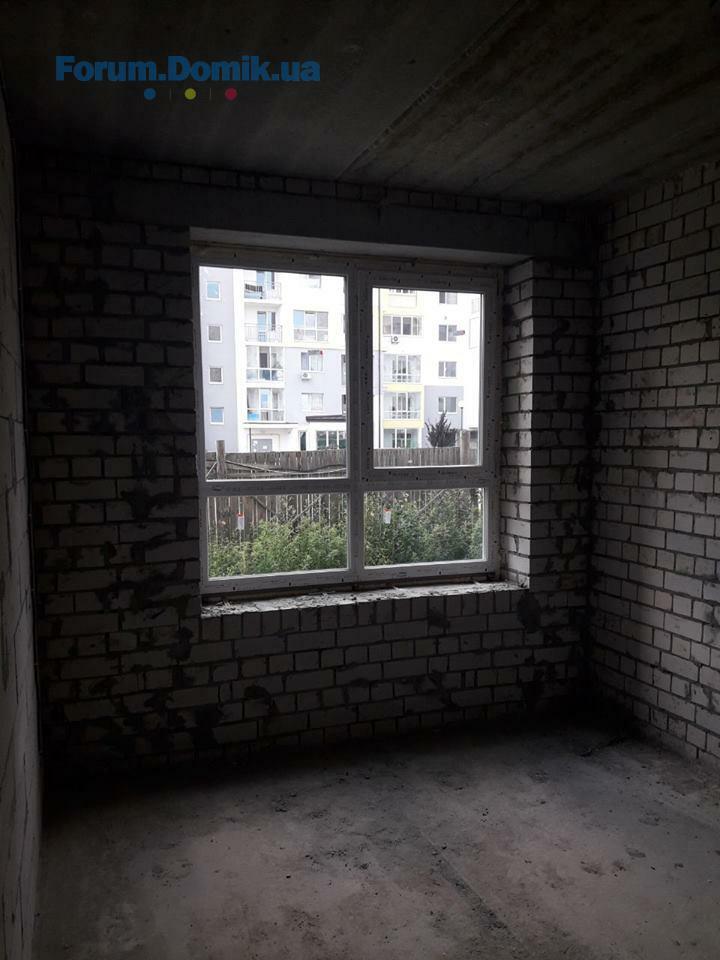

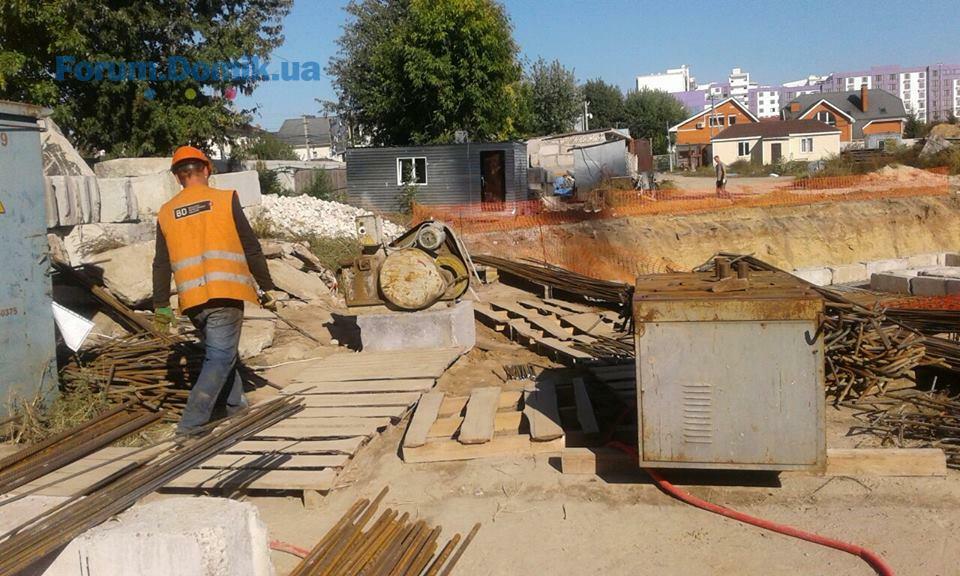

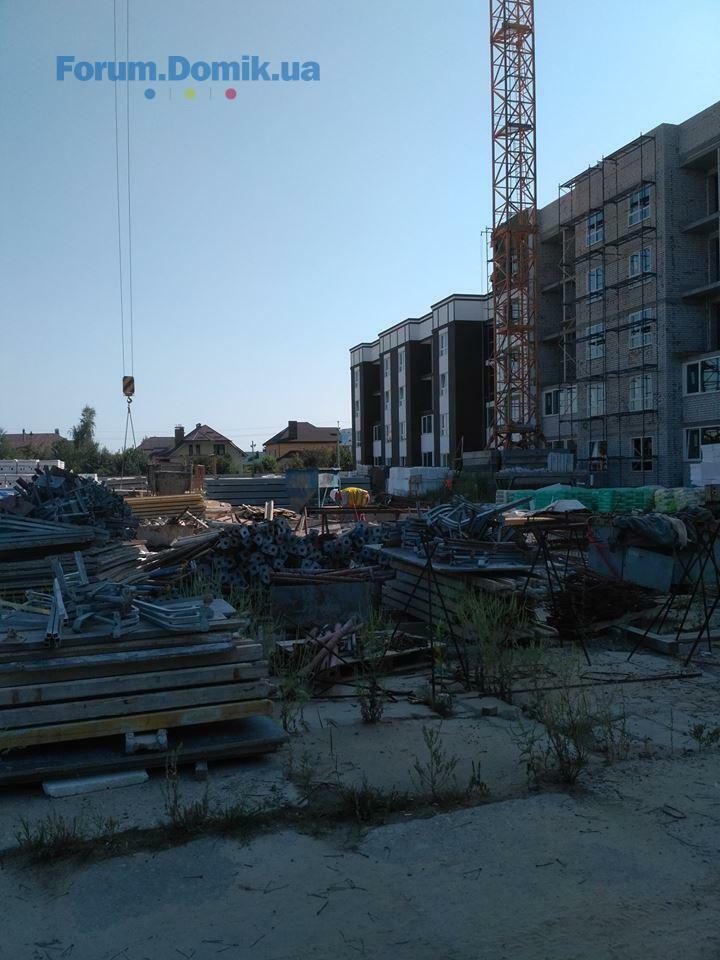

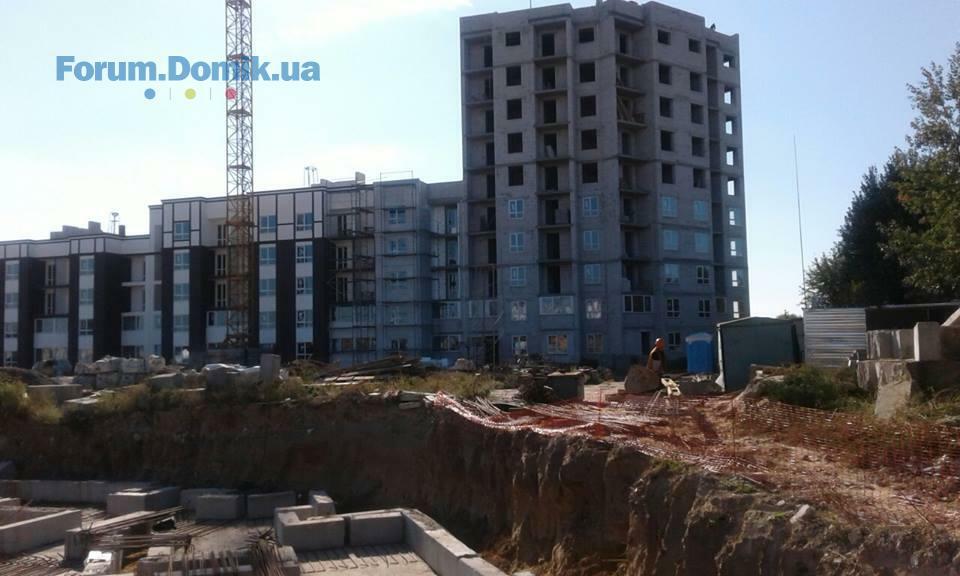

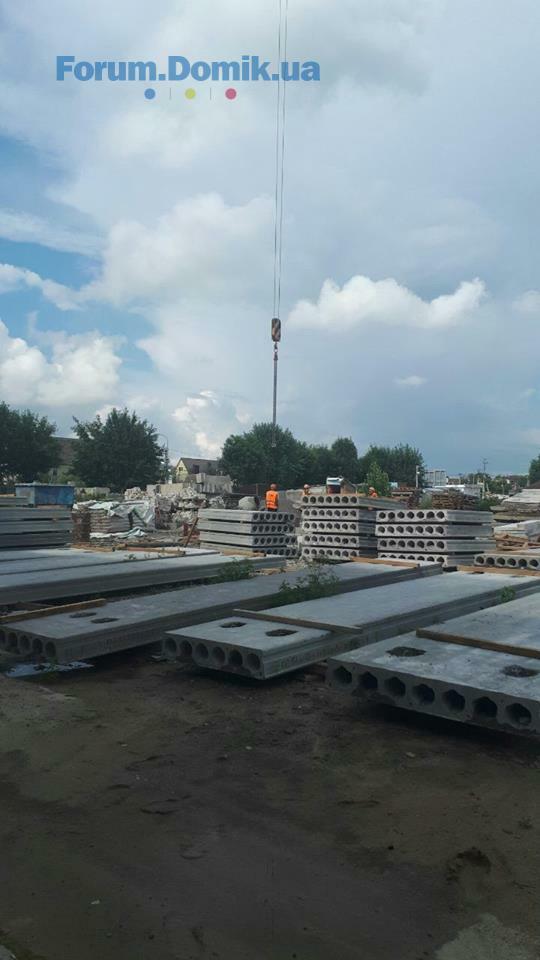

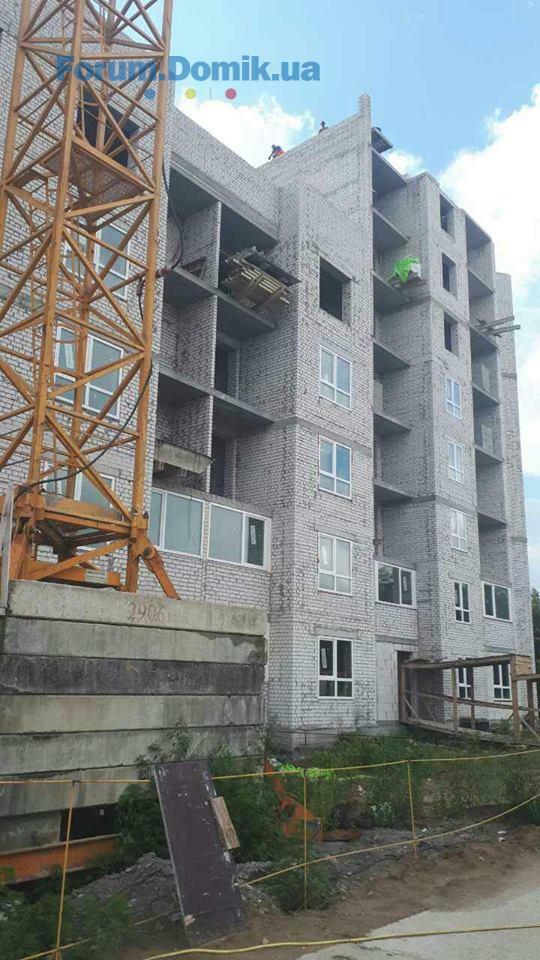

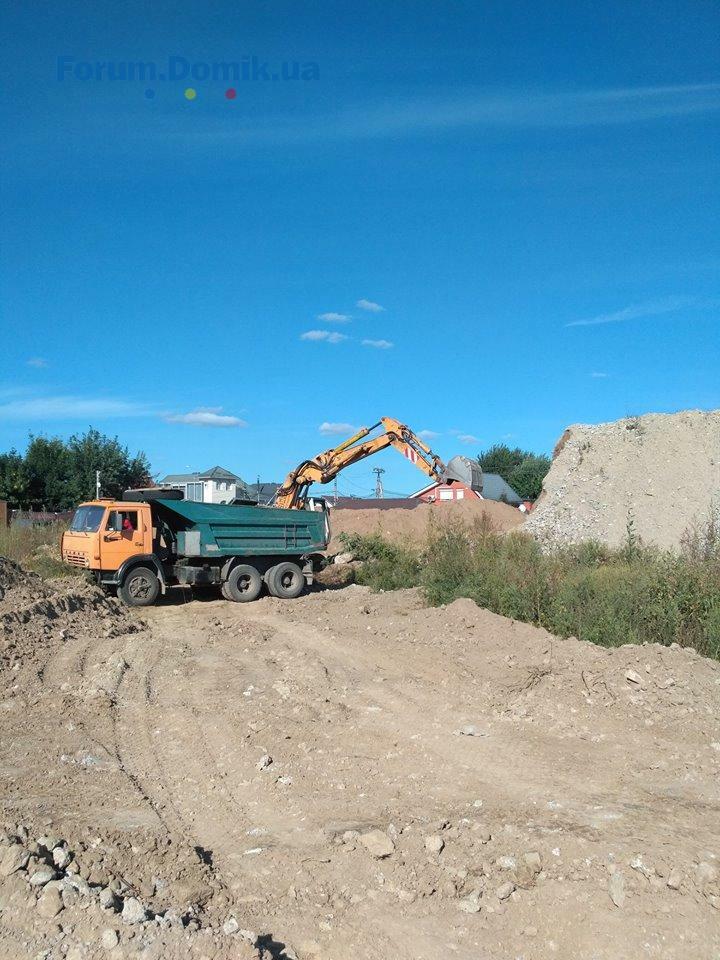

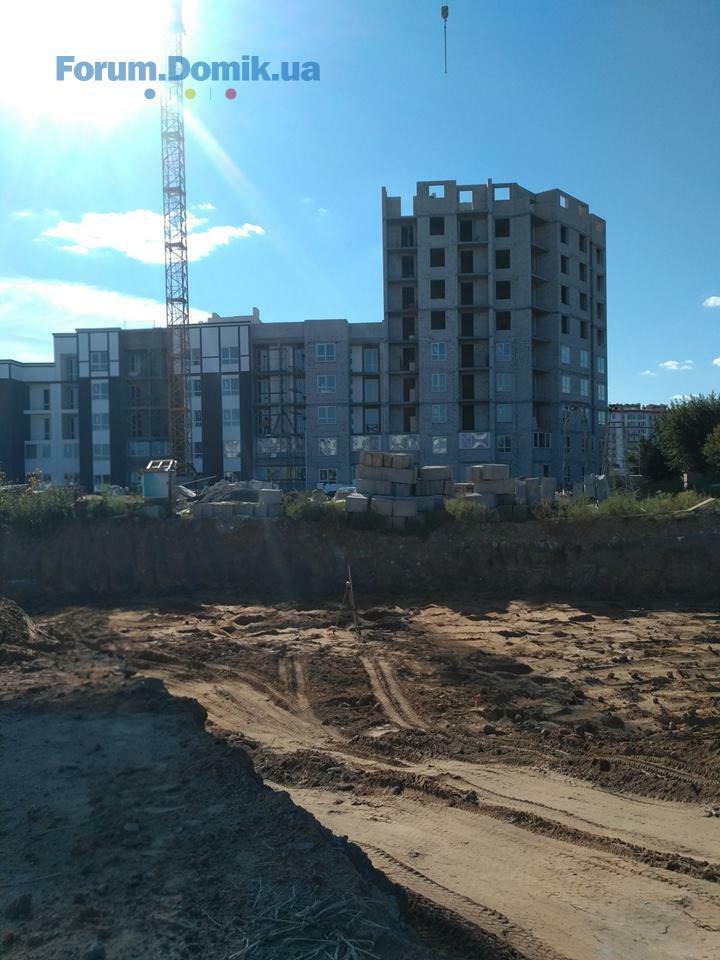

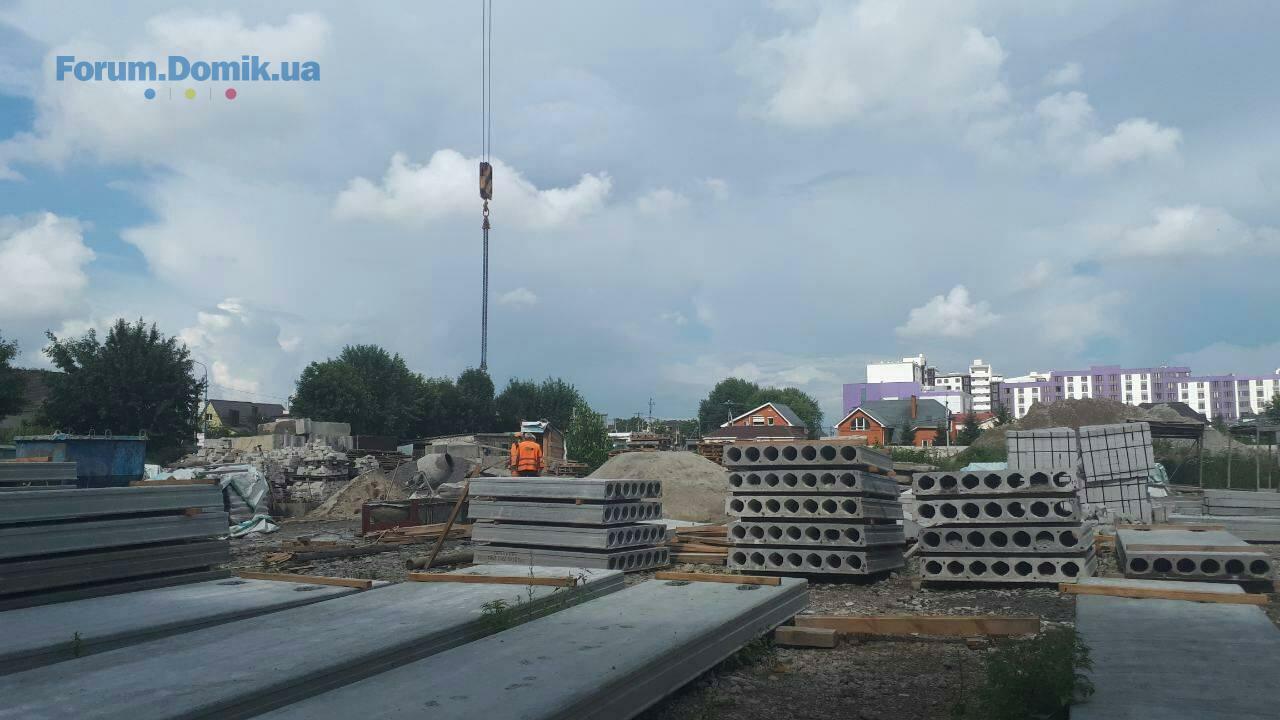

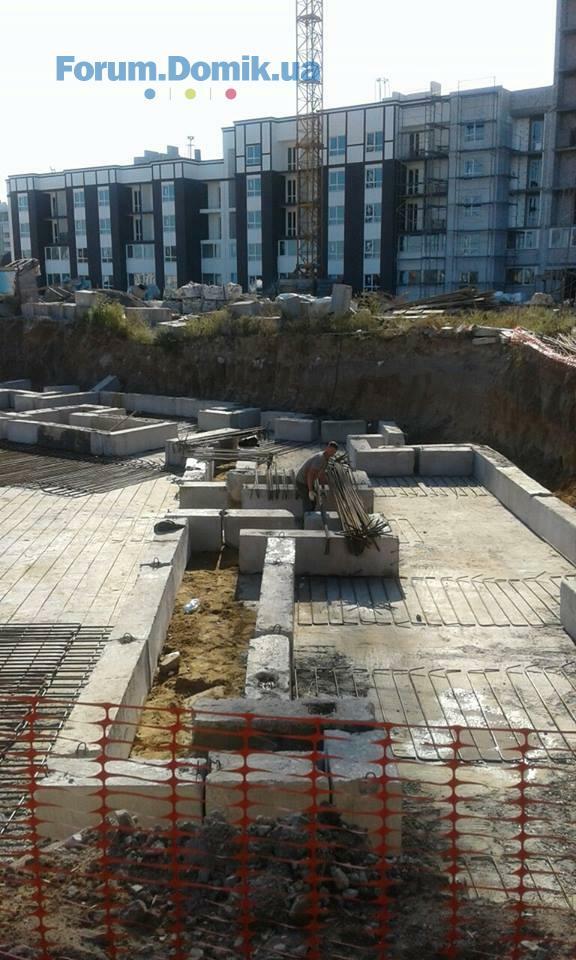

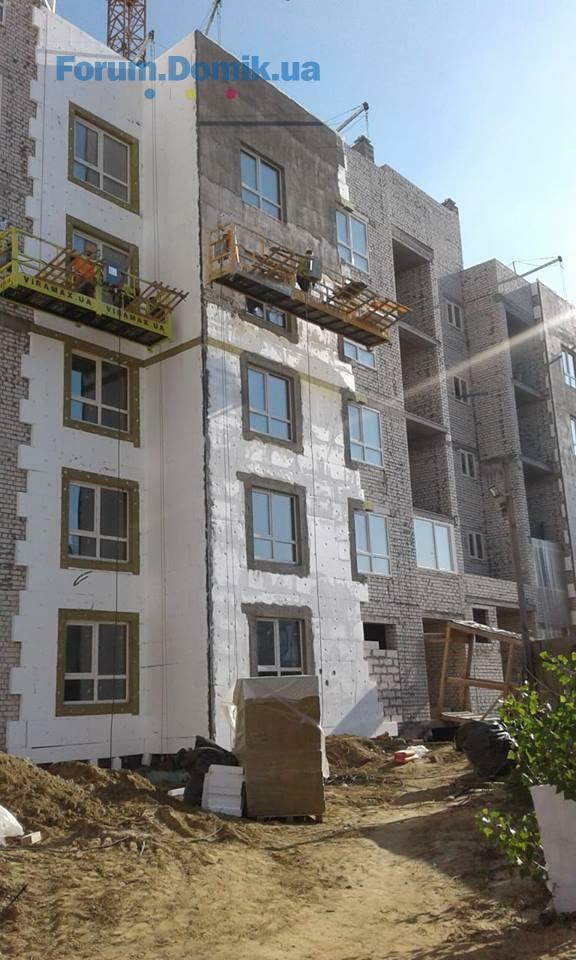

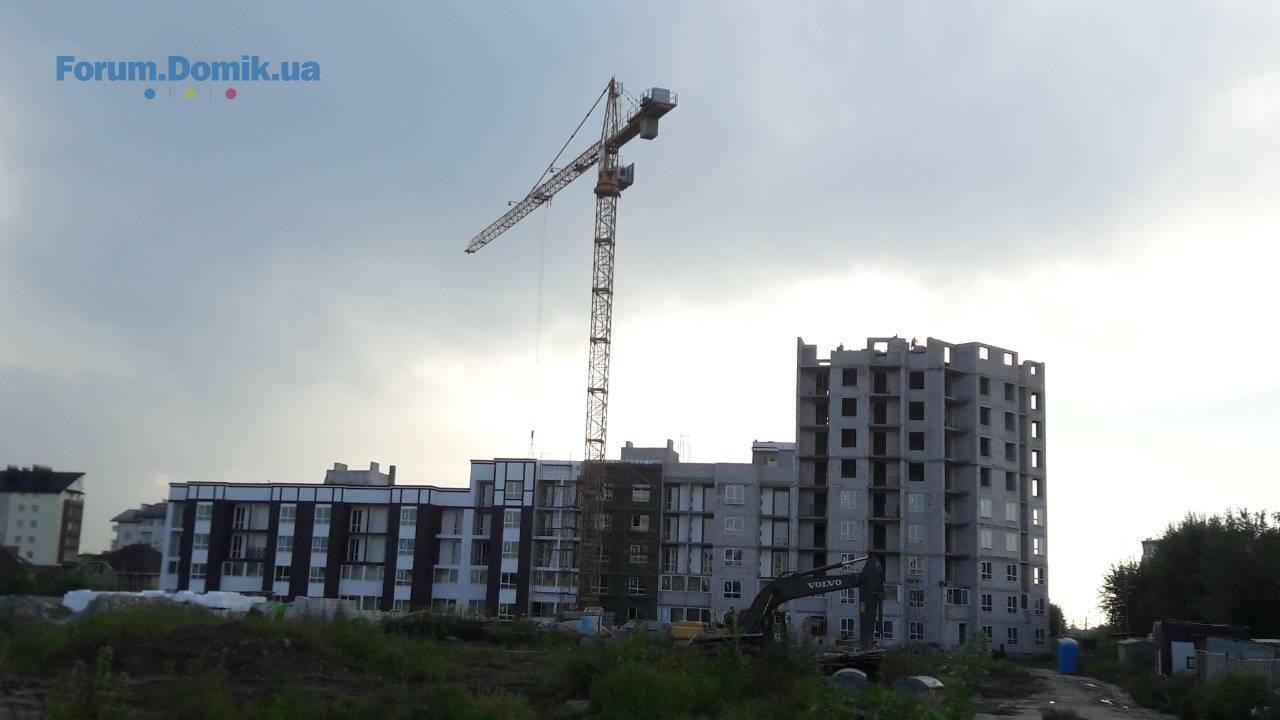

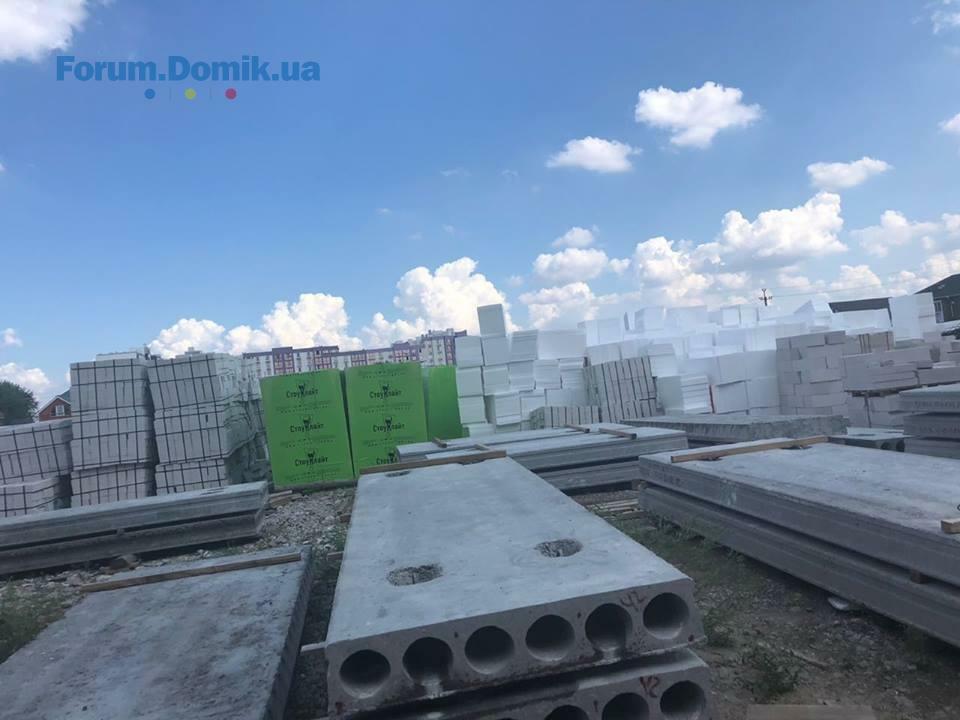

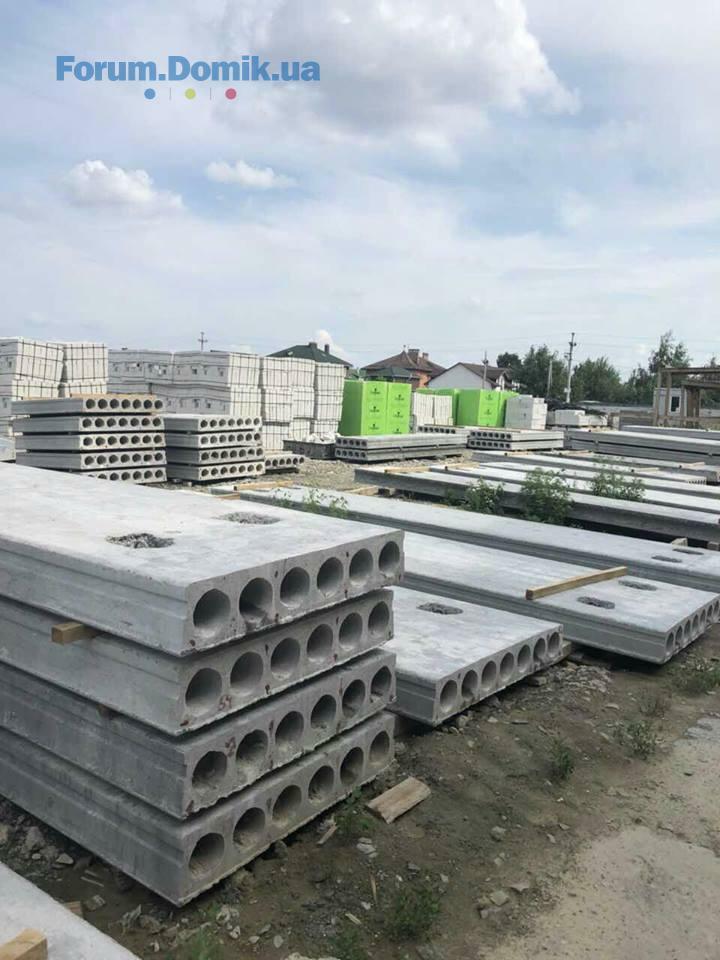

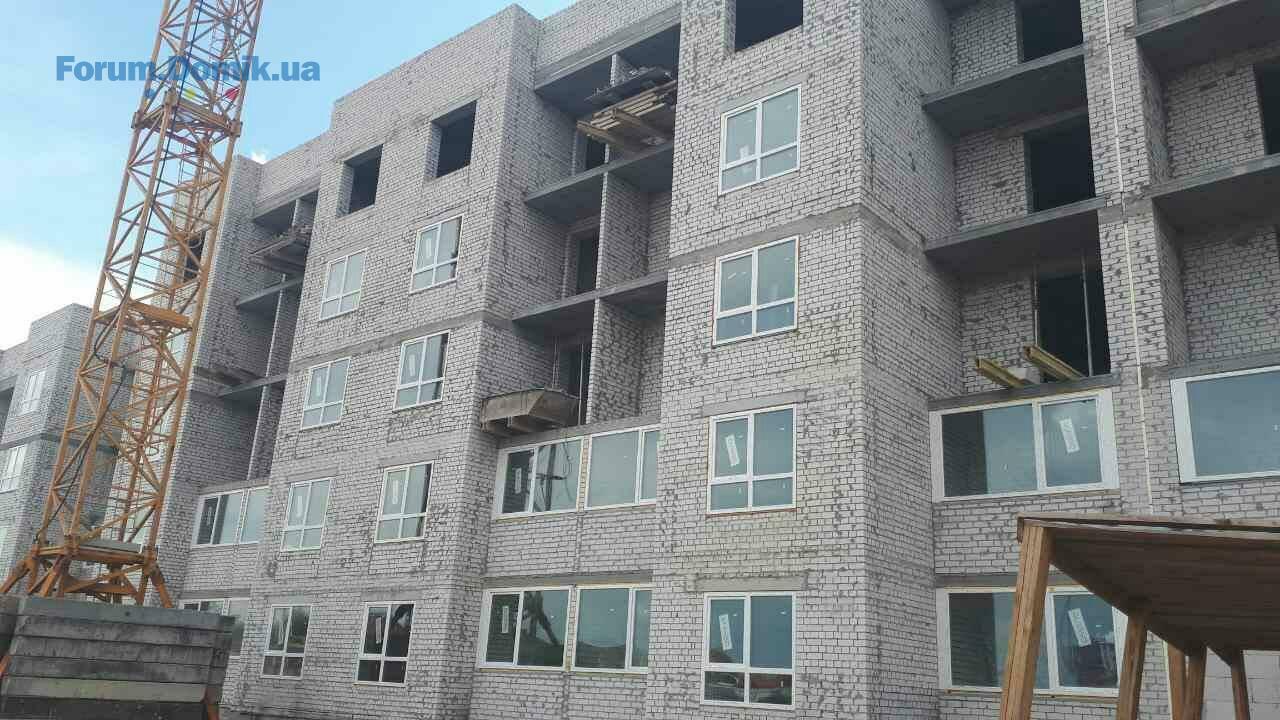

- завершено влаштування вікон;

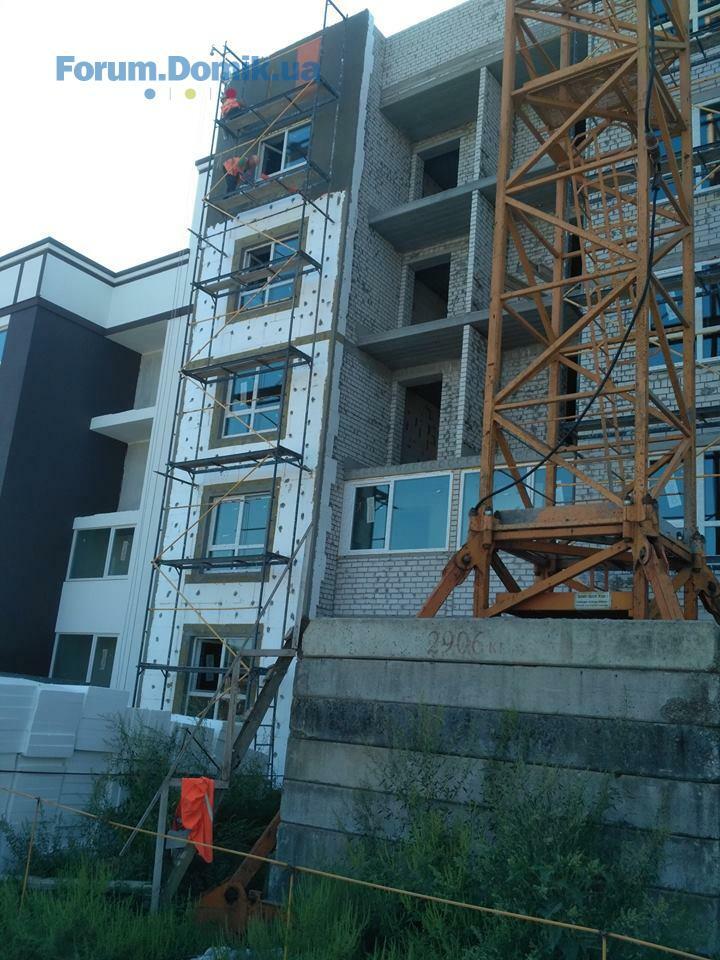

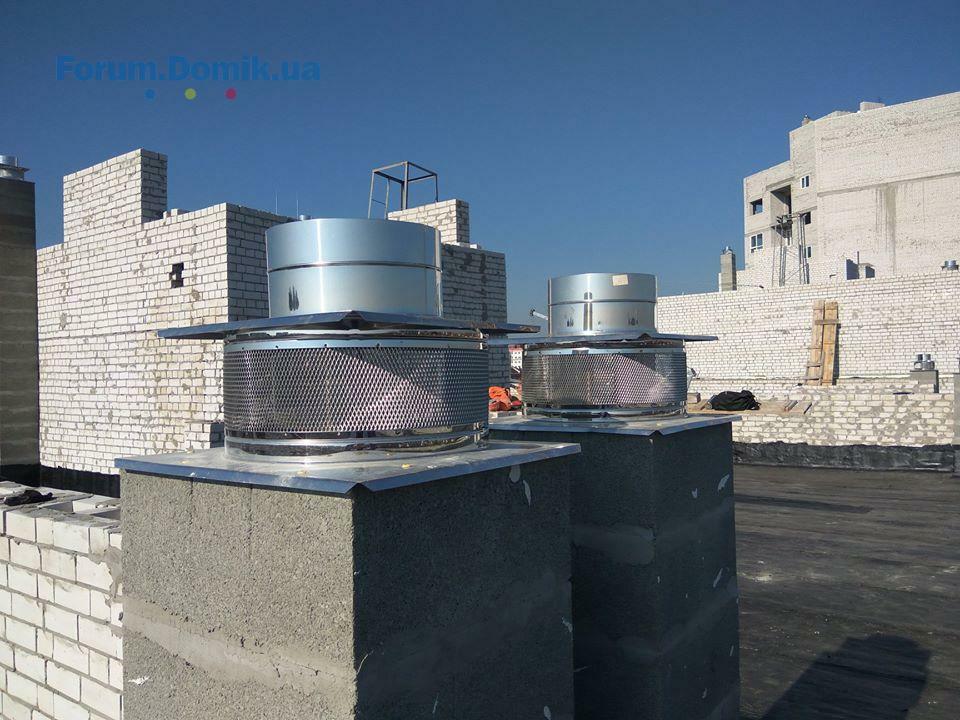

- виконуються роботи із влаштування покрівлі, виконано стяжку;

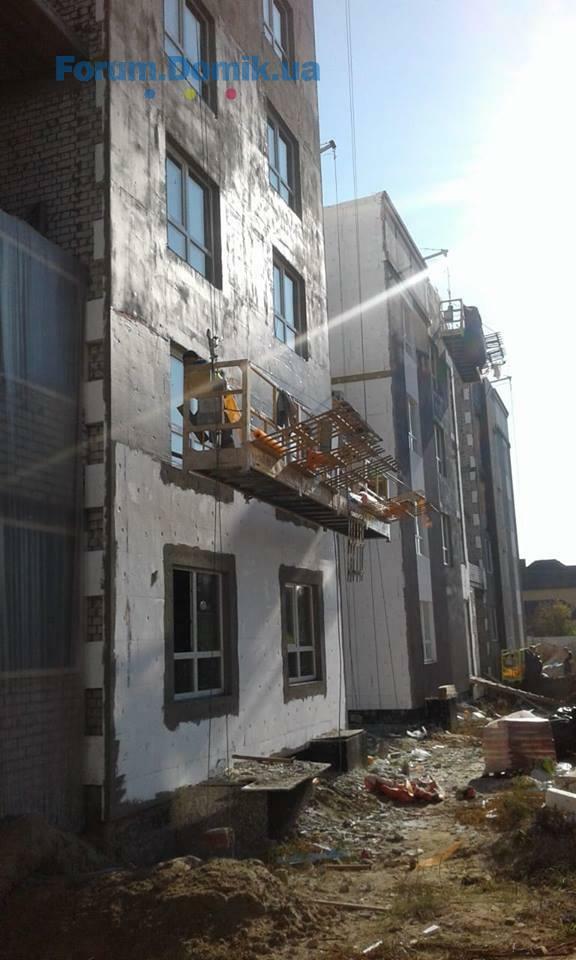

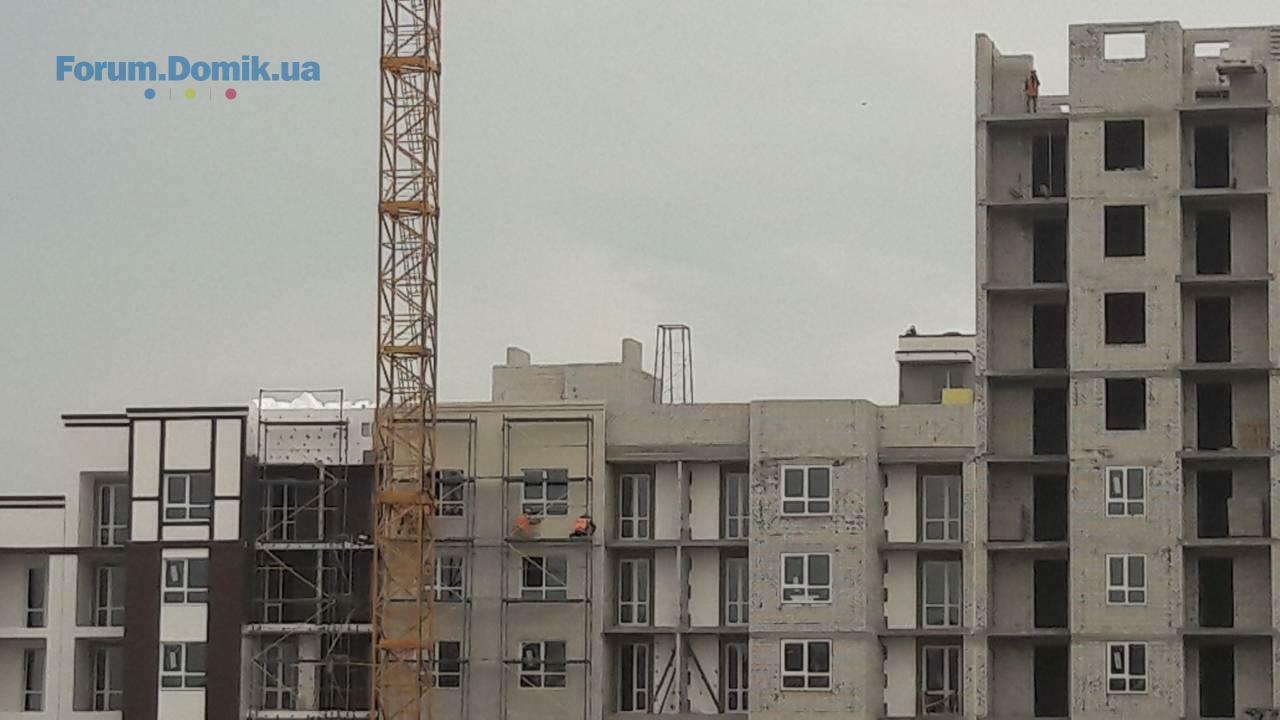

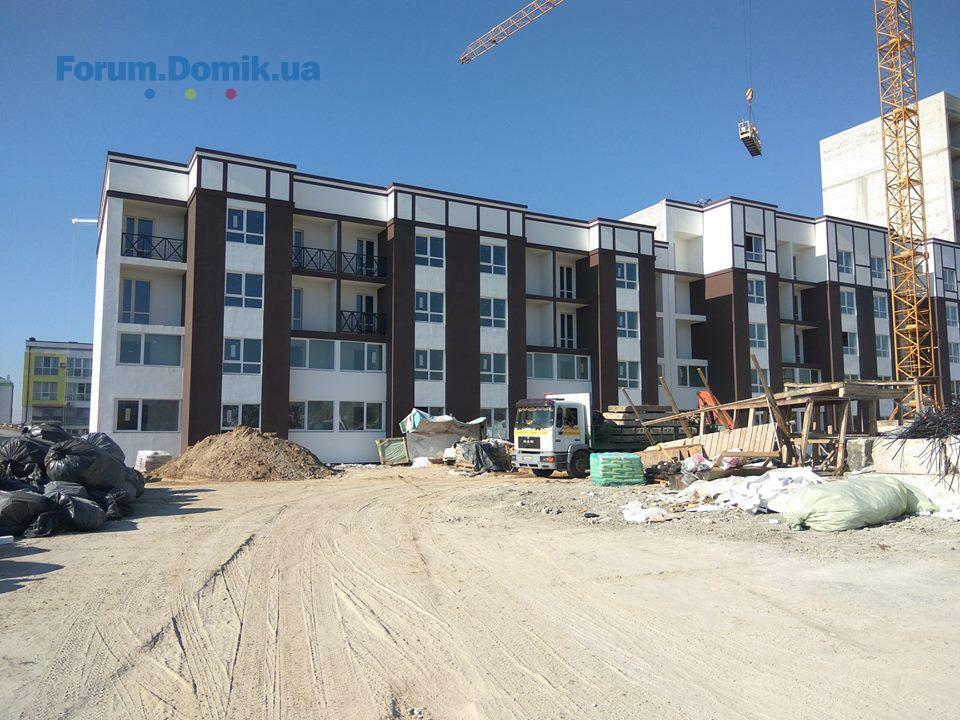

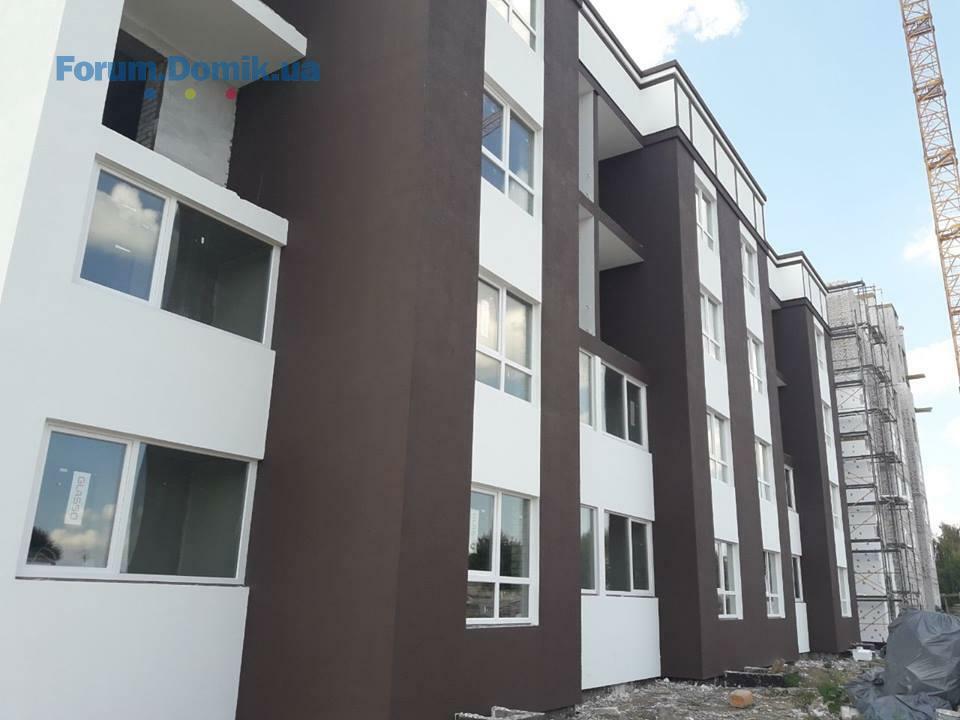

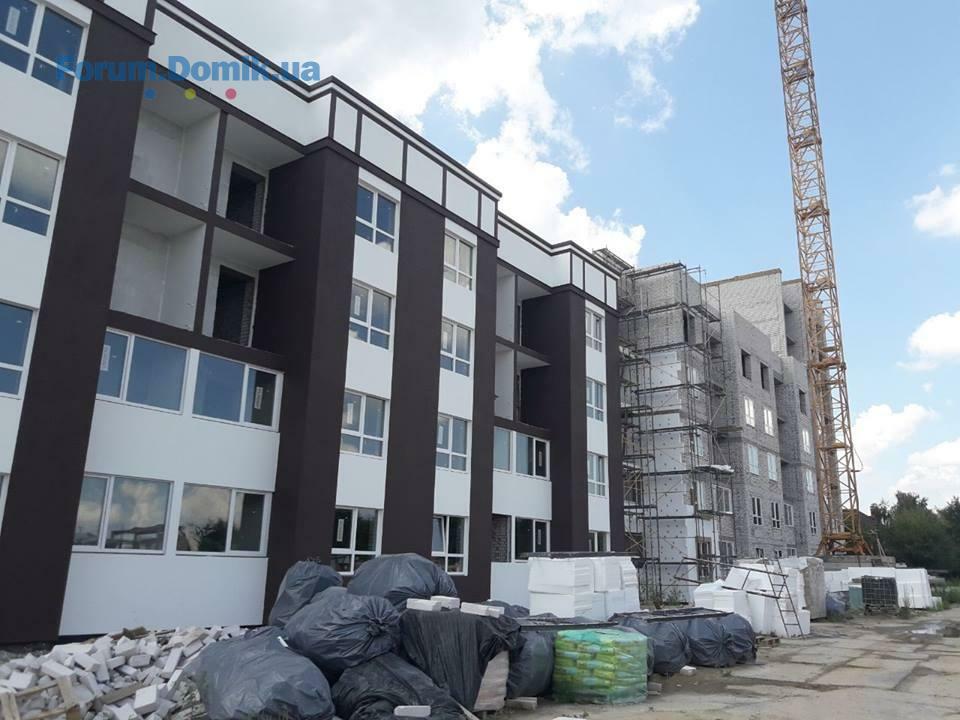

- розпочинатимуться фасадні роботи.
2 секція

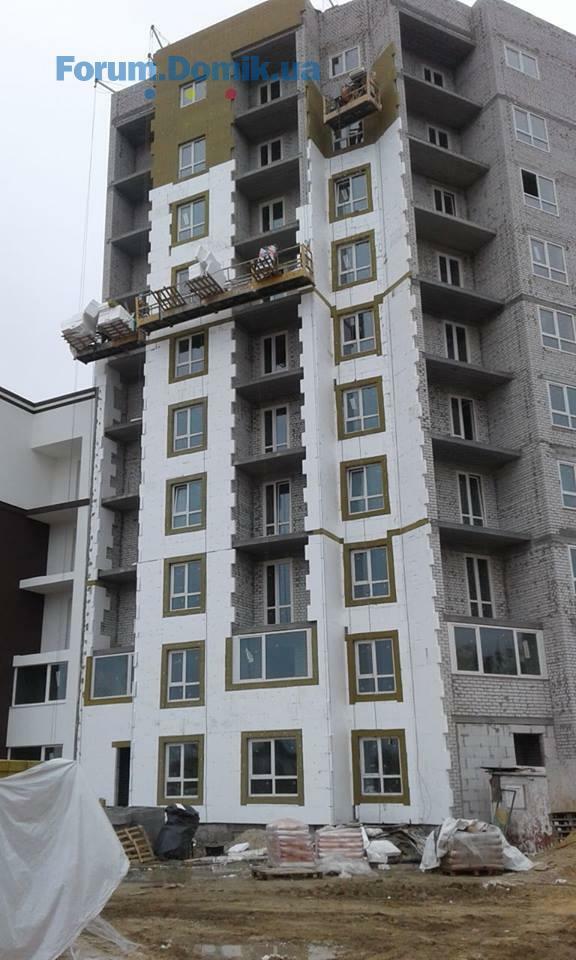

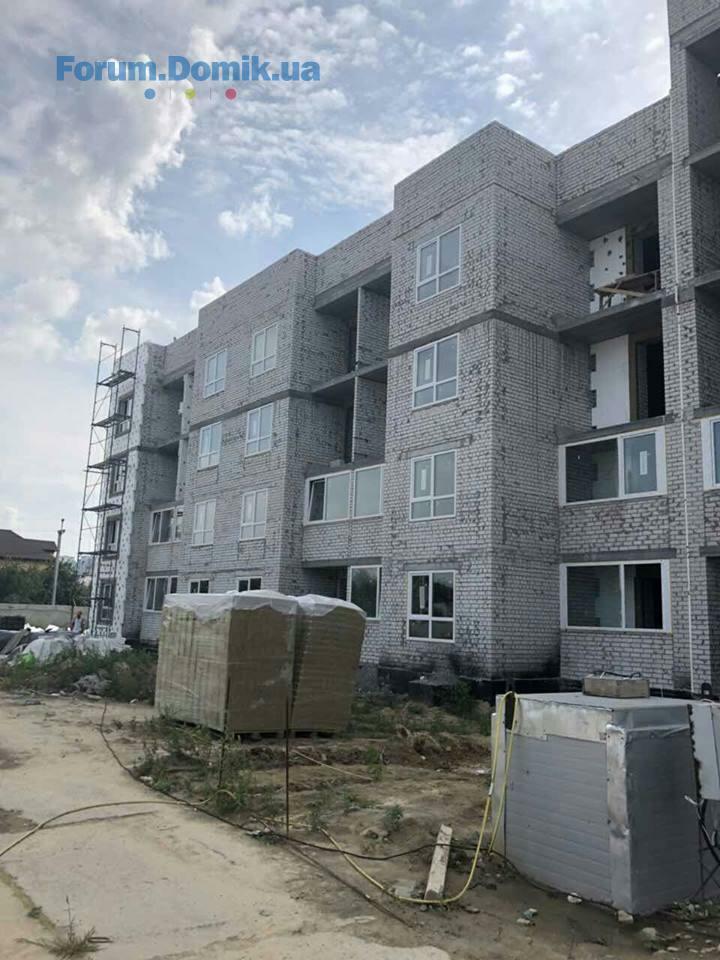

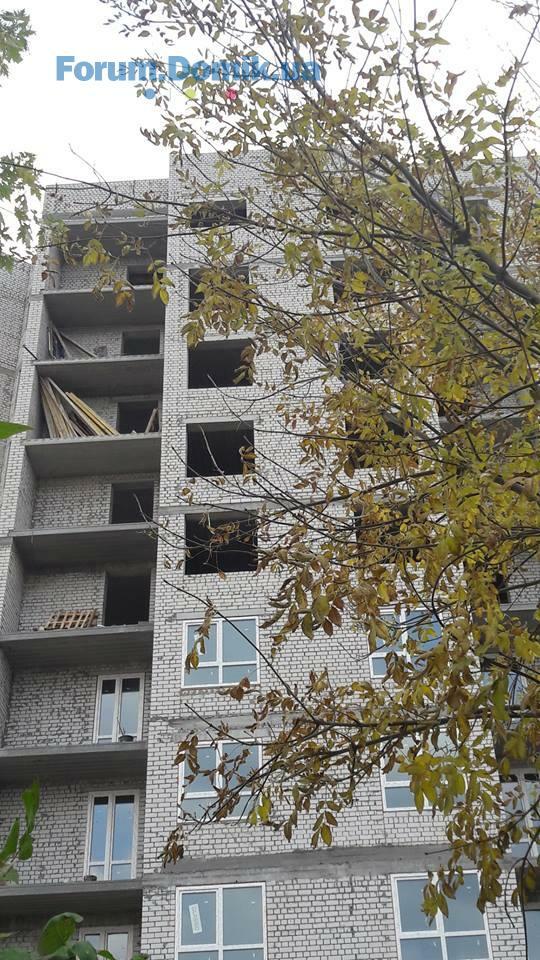

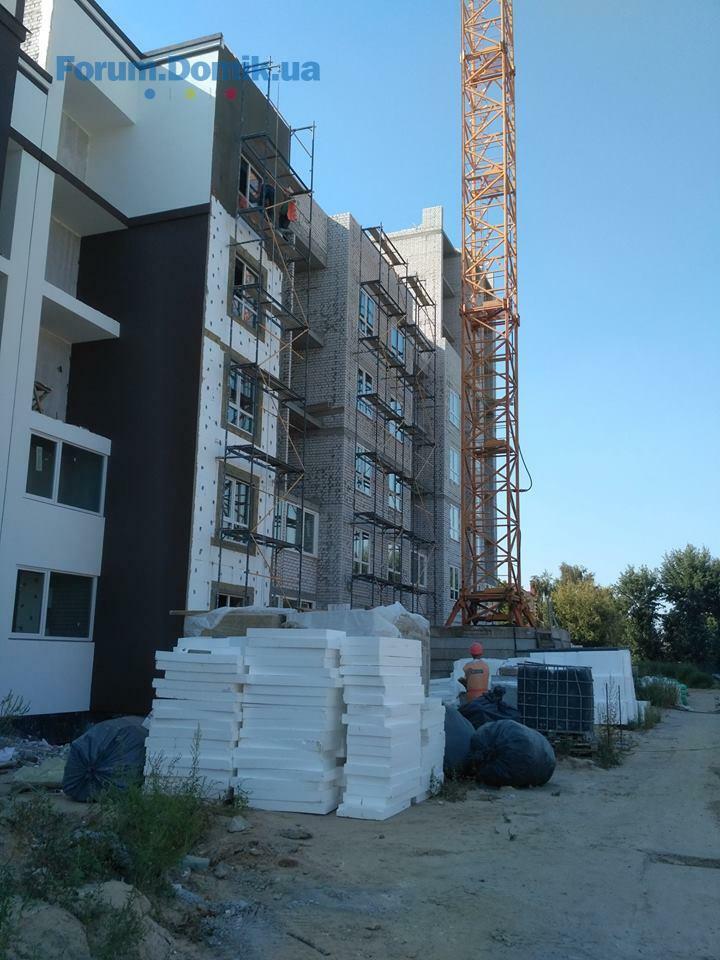

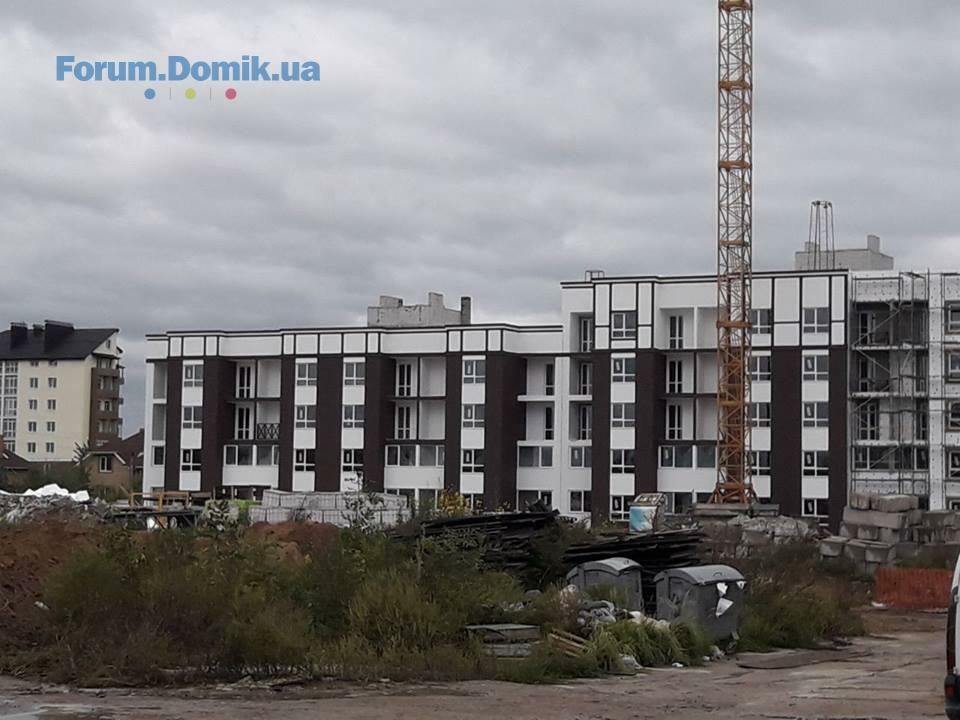

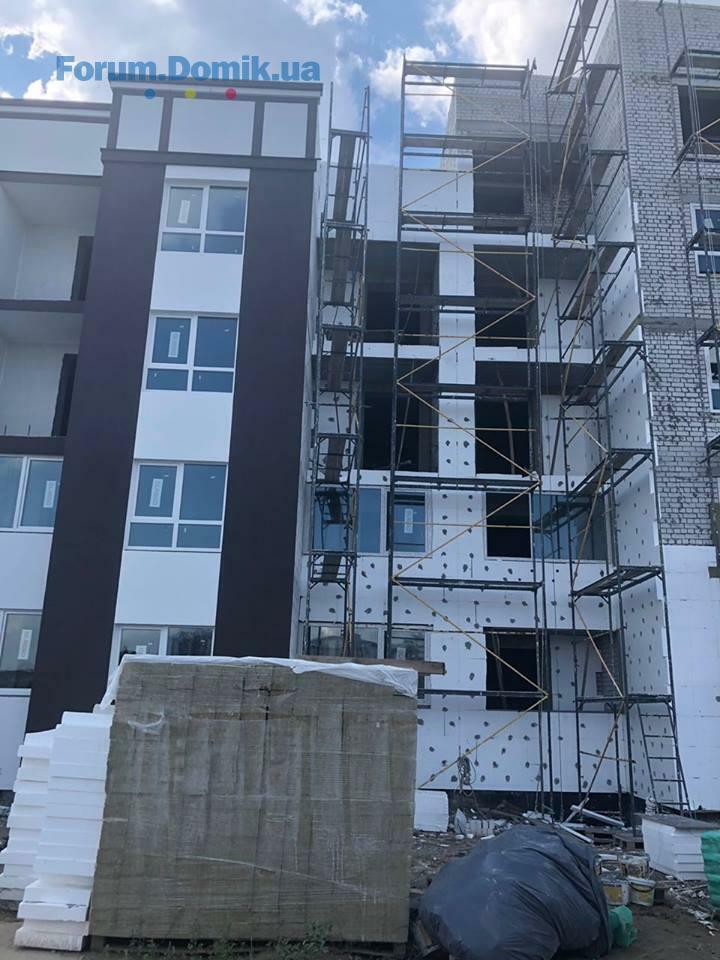

- тривають роботи із влаштування фасаду;

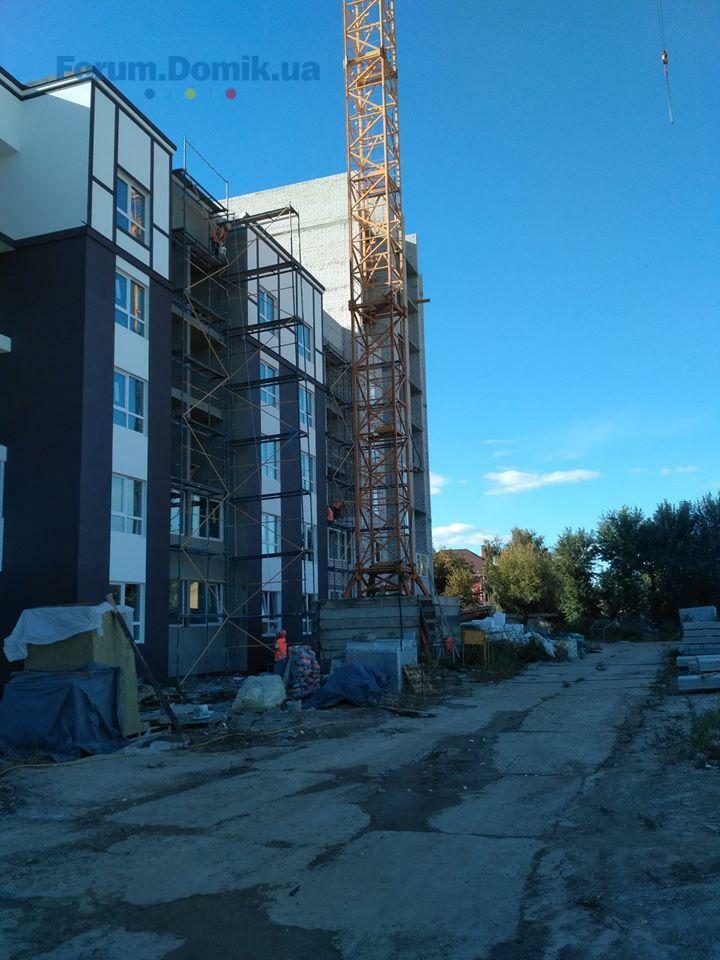

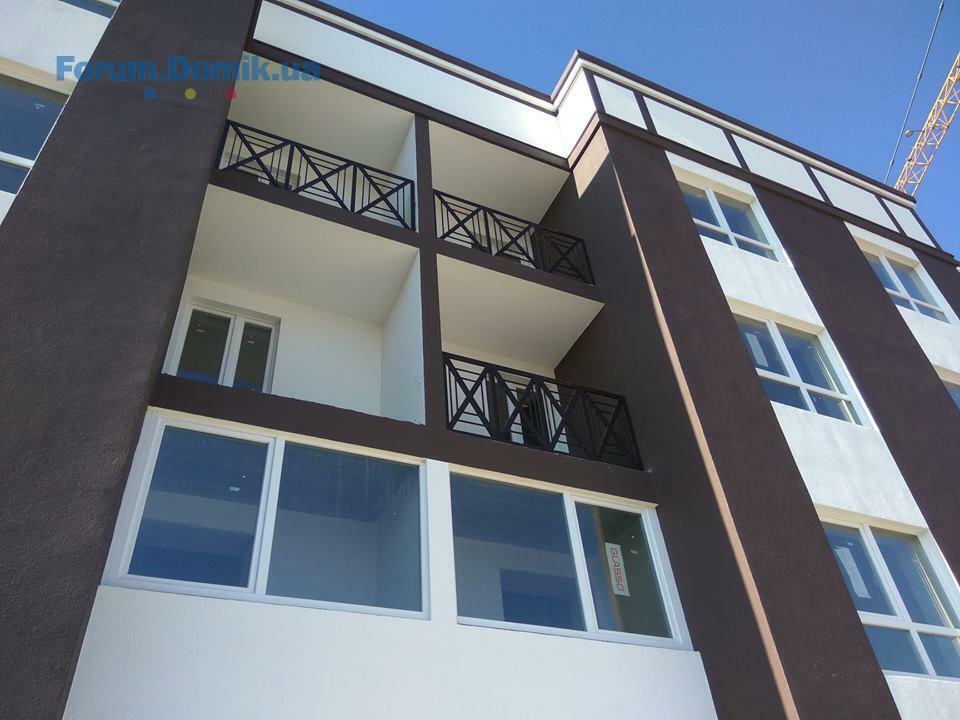

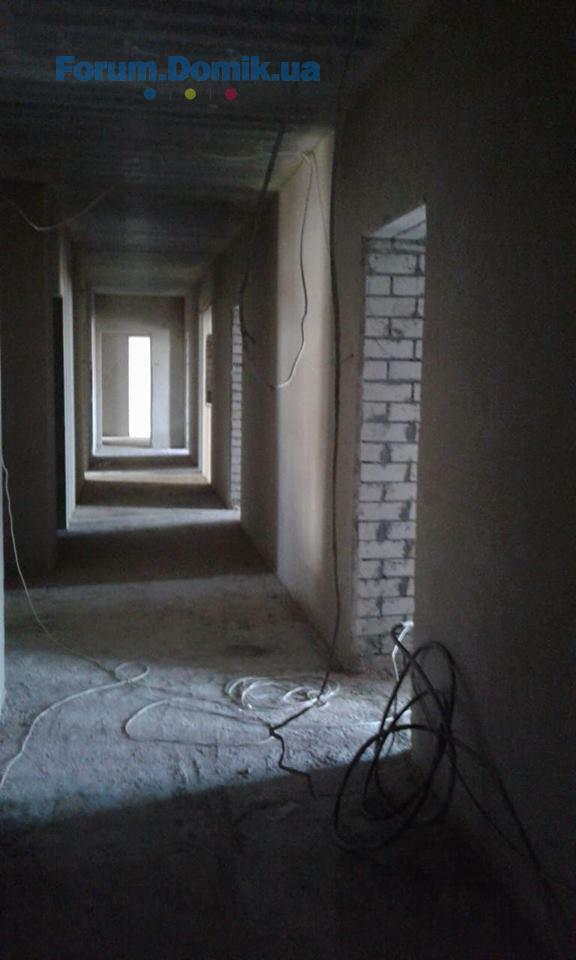

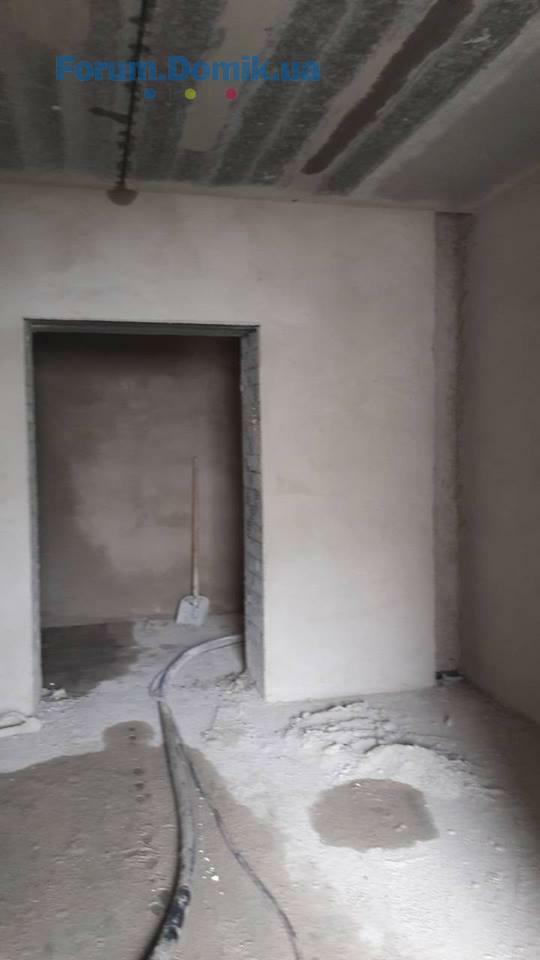

- на завершаальному етапі штукатурні роботи.
3 секція

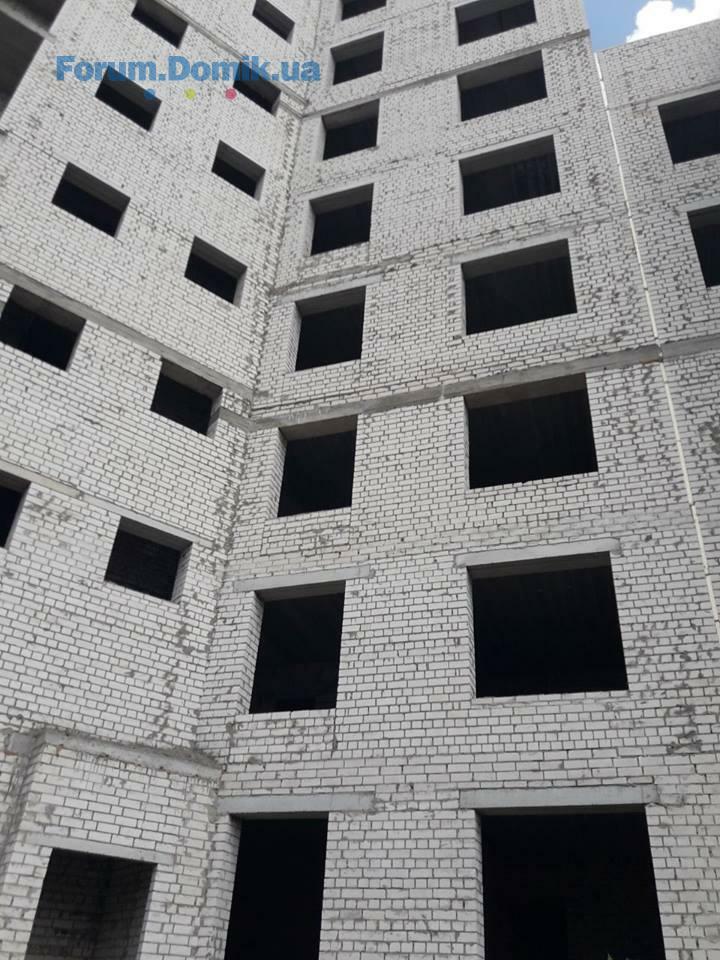

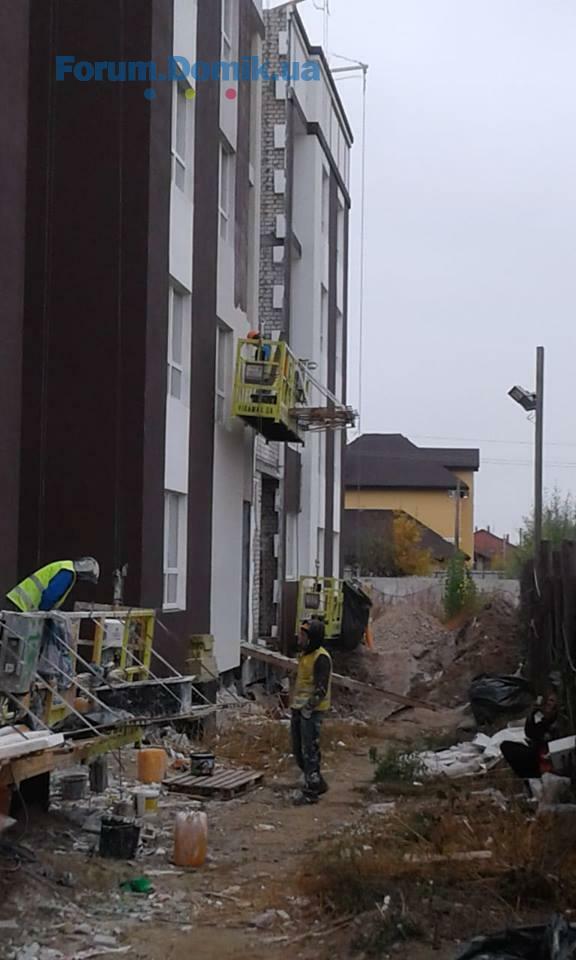

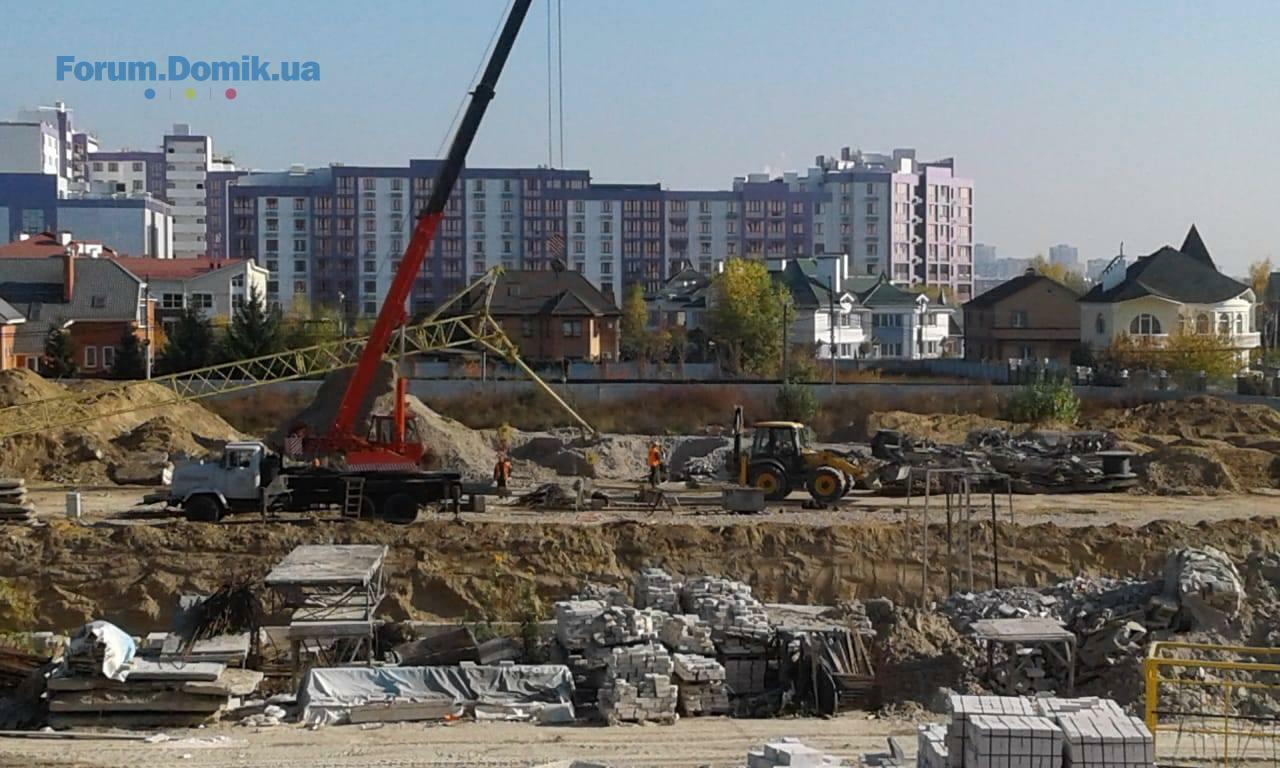

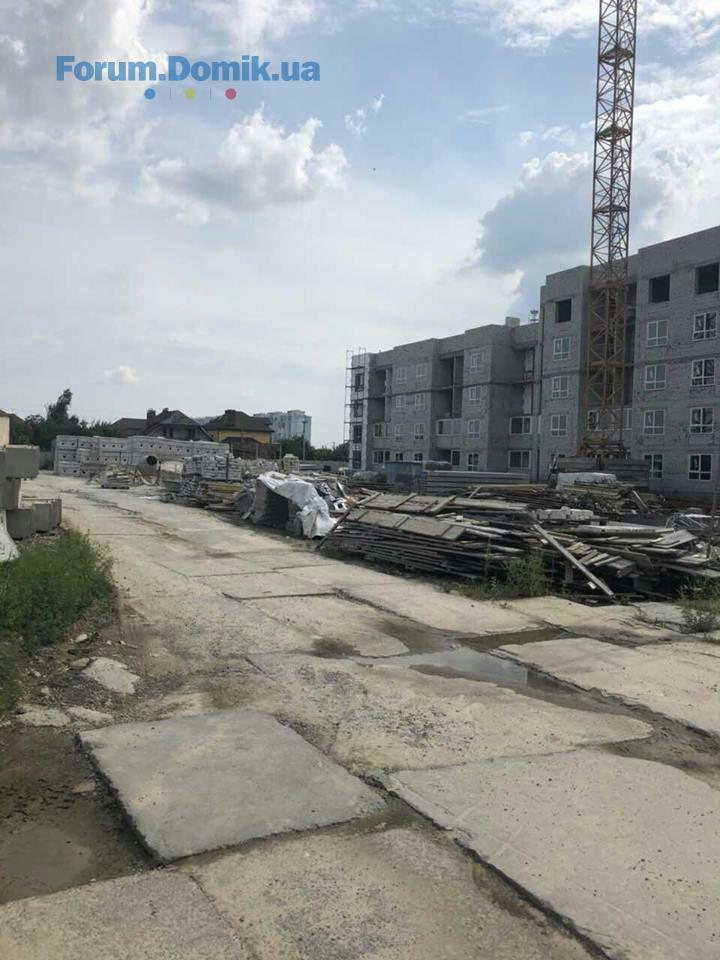

- продовжуються фасадні роботи;

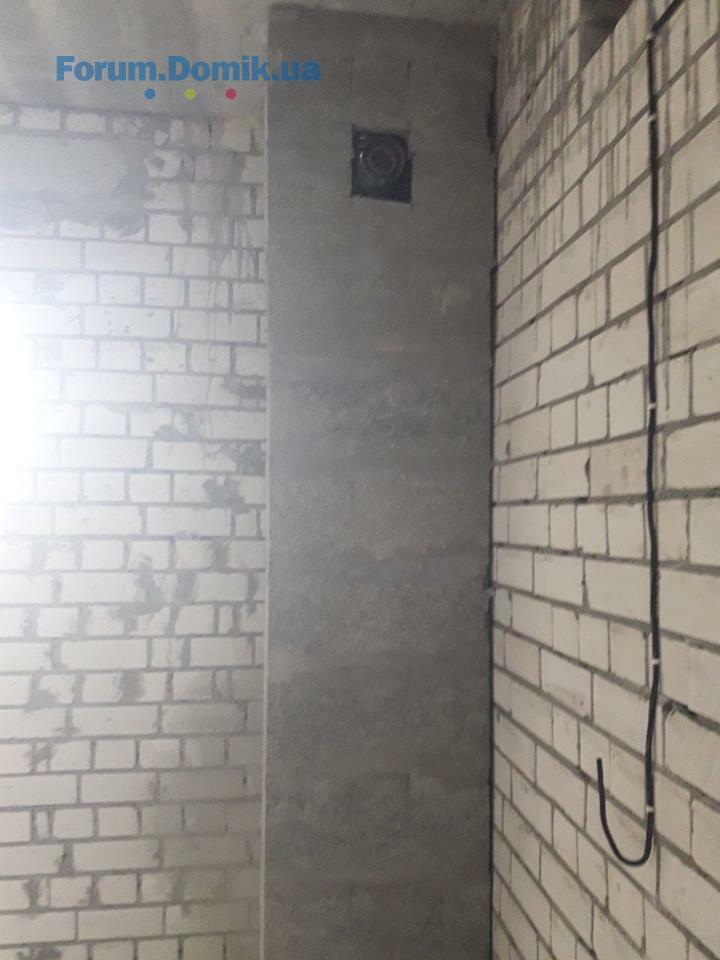

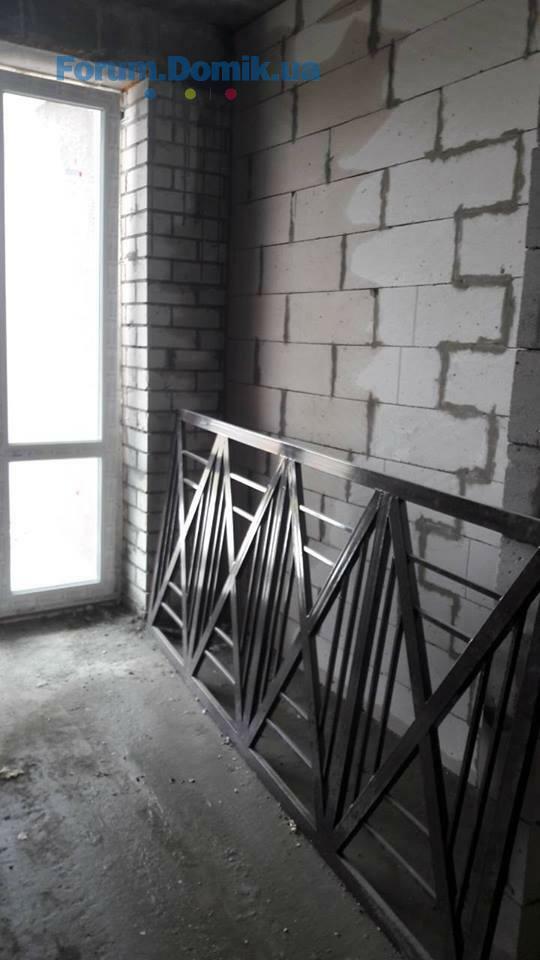

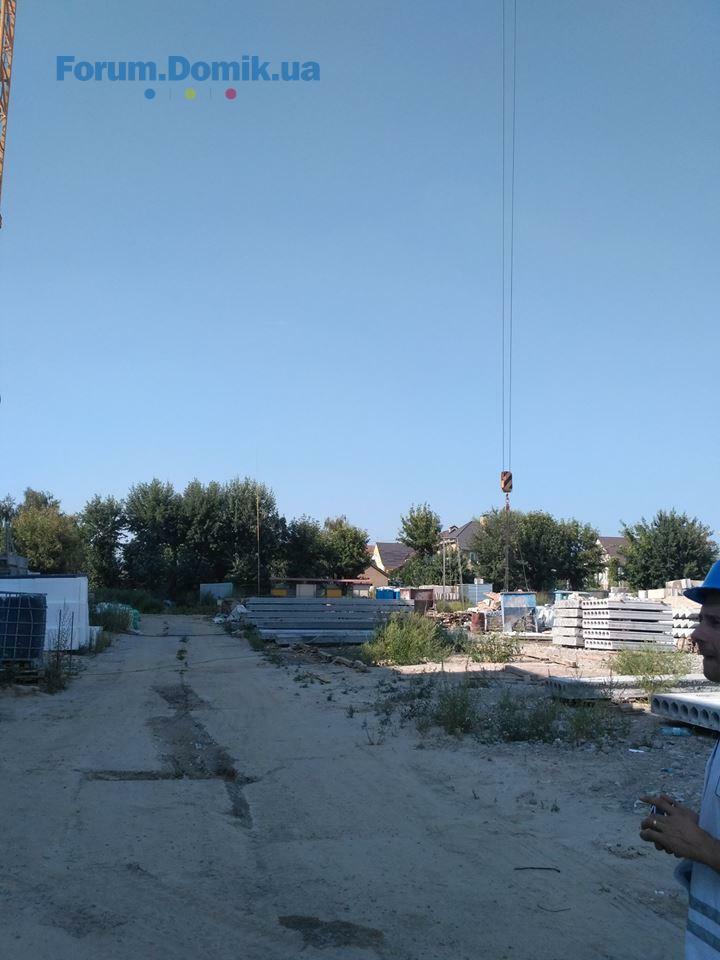

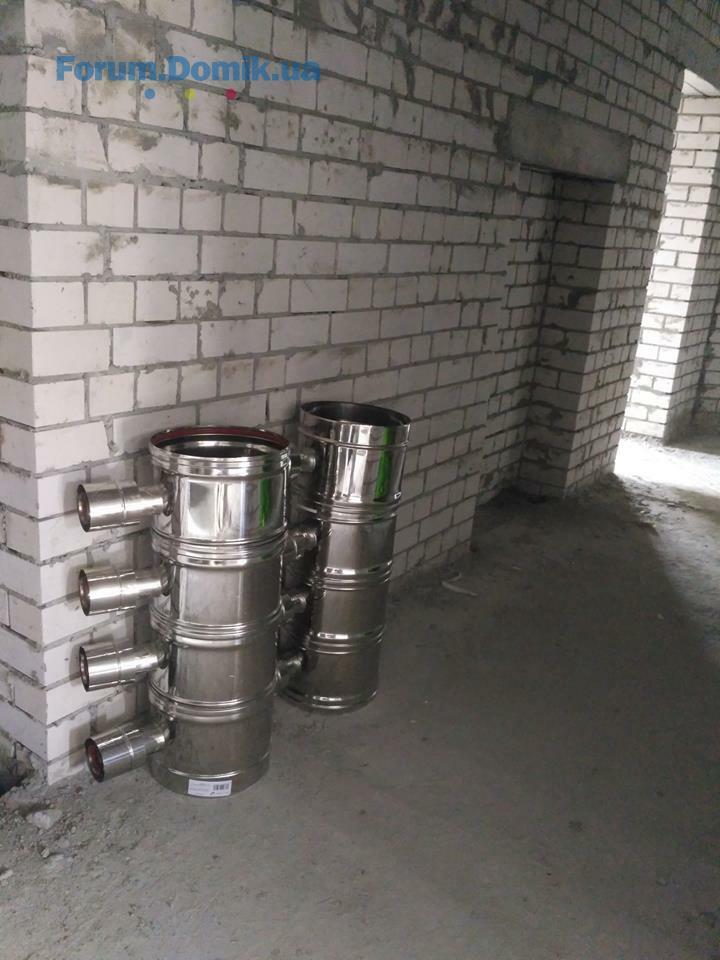

- розпочато роботи із влаштування сантехніки;

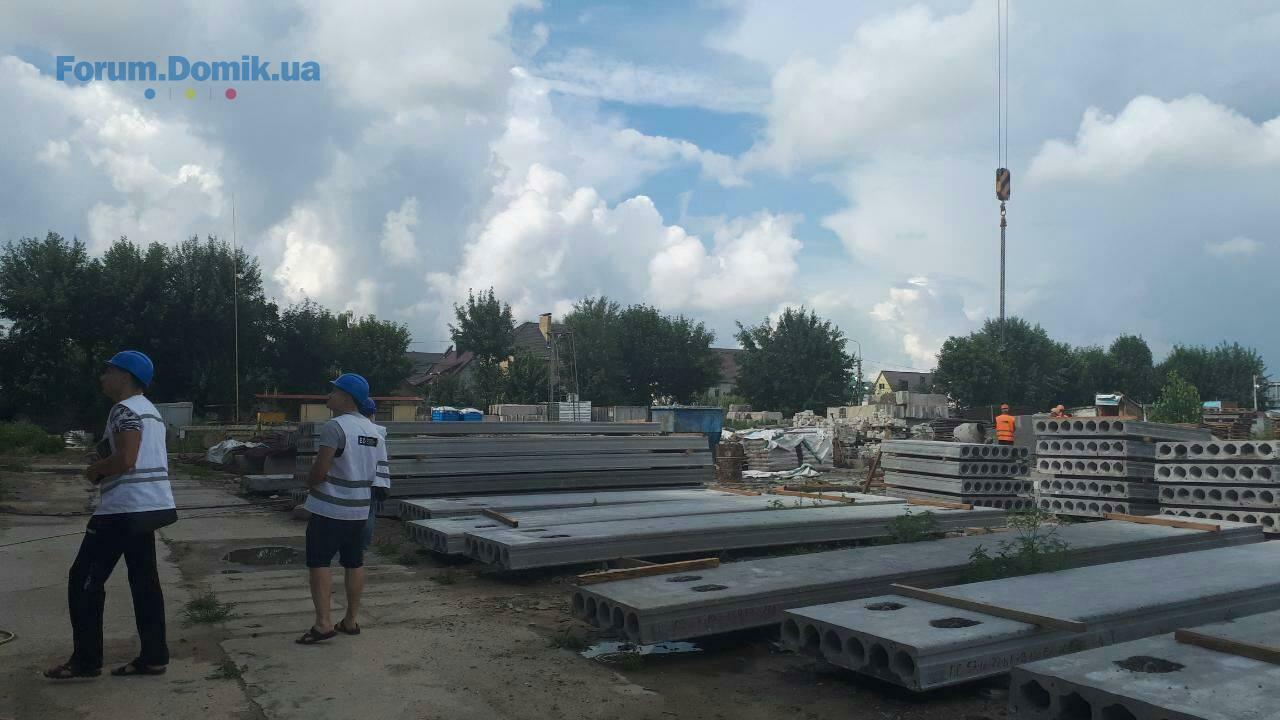

-тривають роботи із влаштування відливів.
BD Holding
BH
Представник
1 193
27 березня 2017
30 жовт 2018 15:31

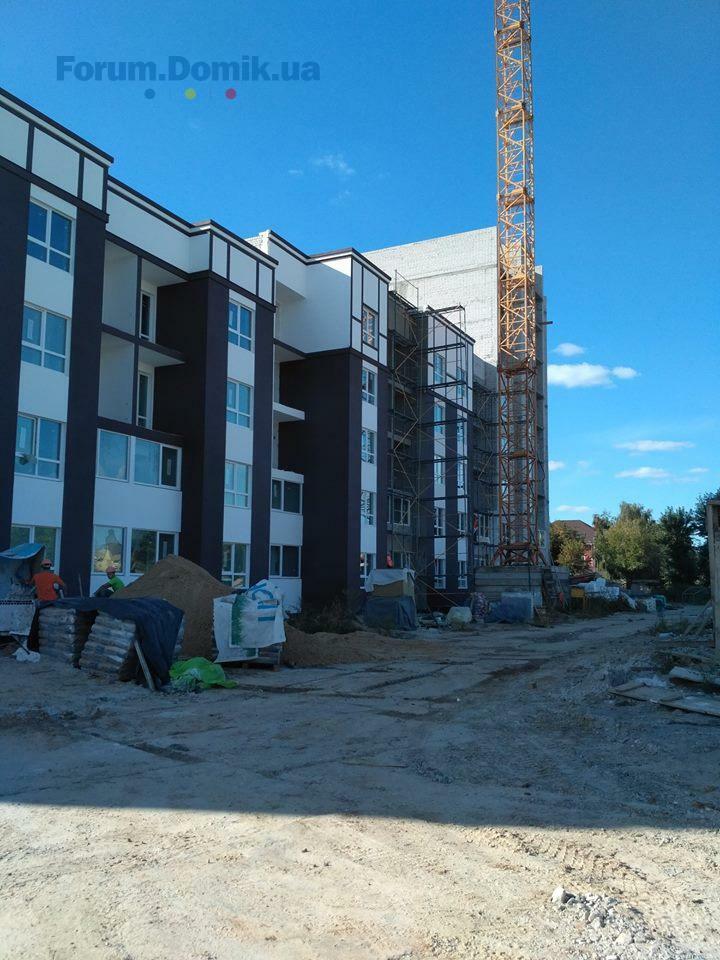

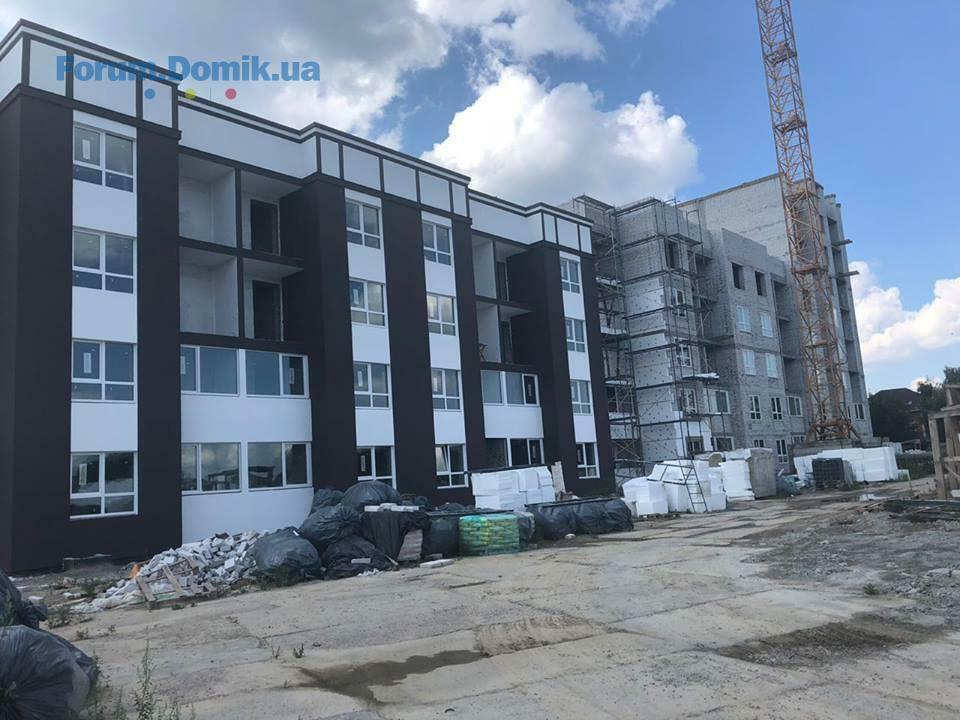

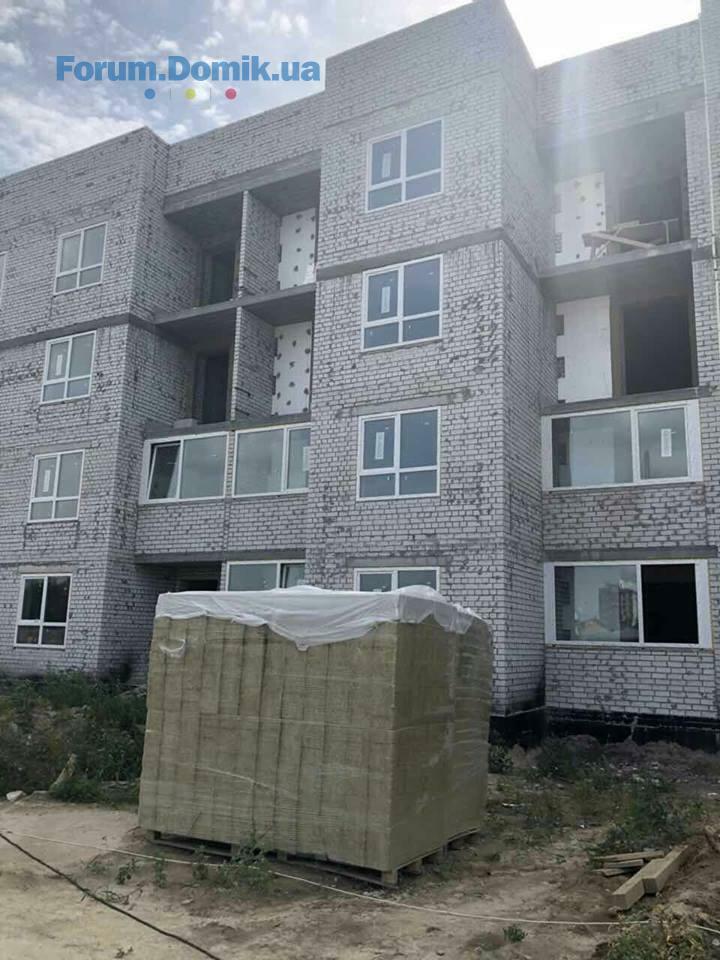

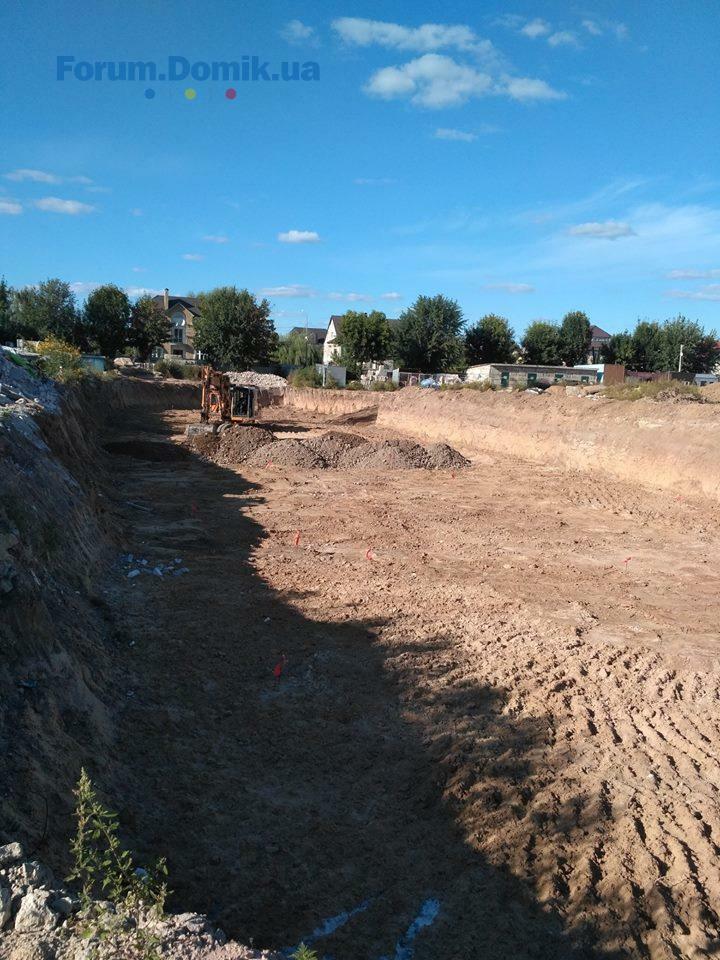

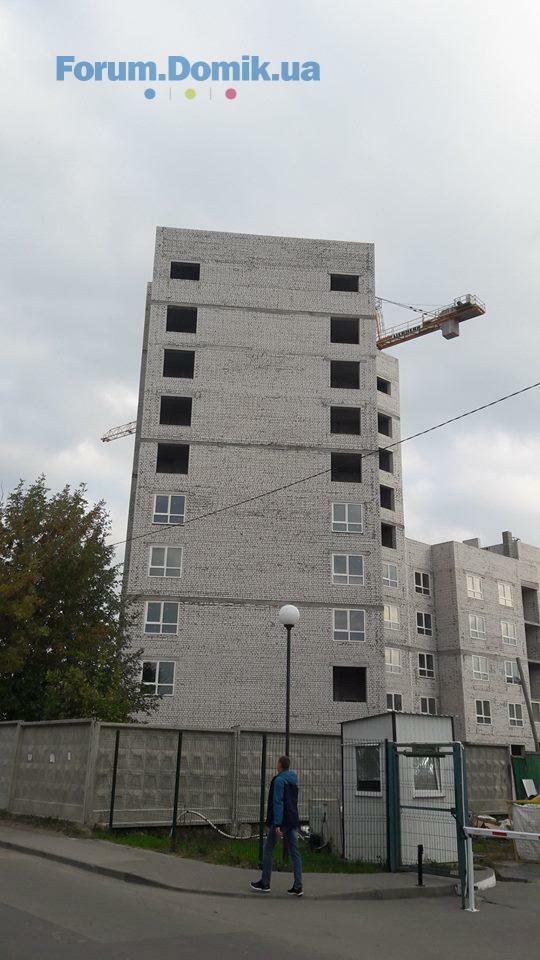

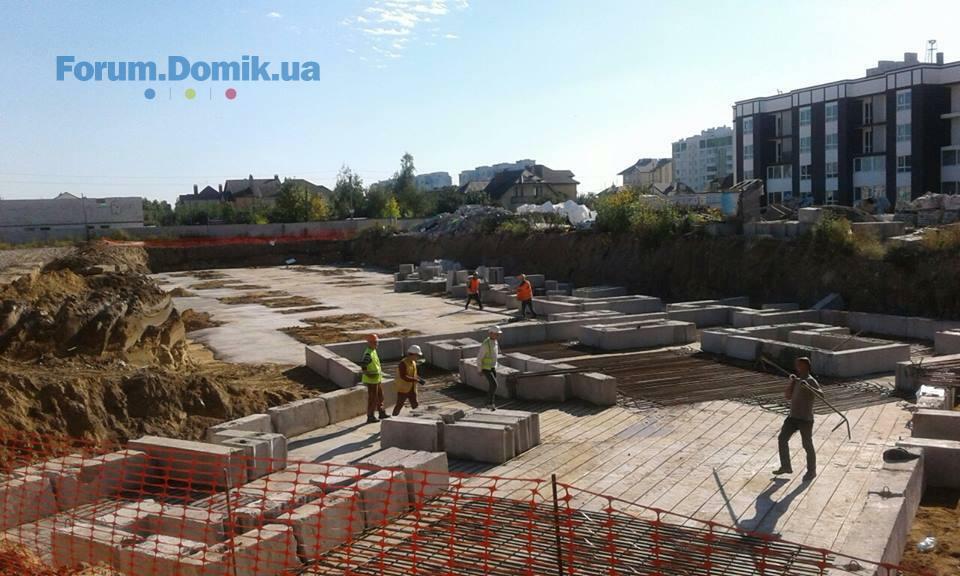

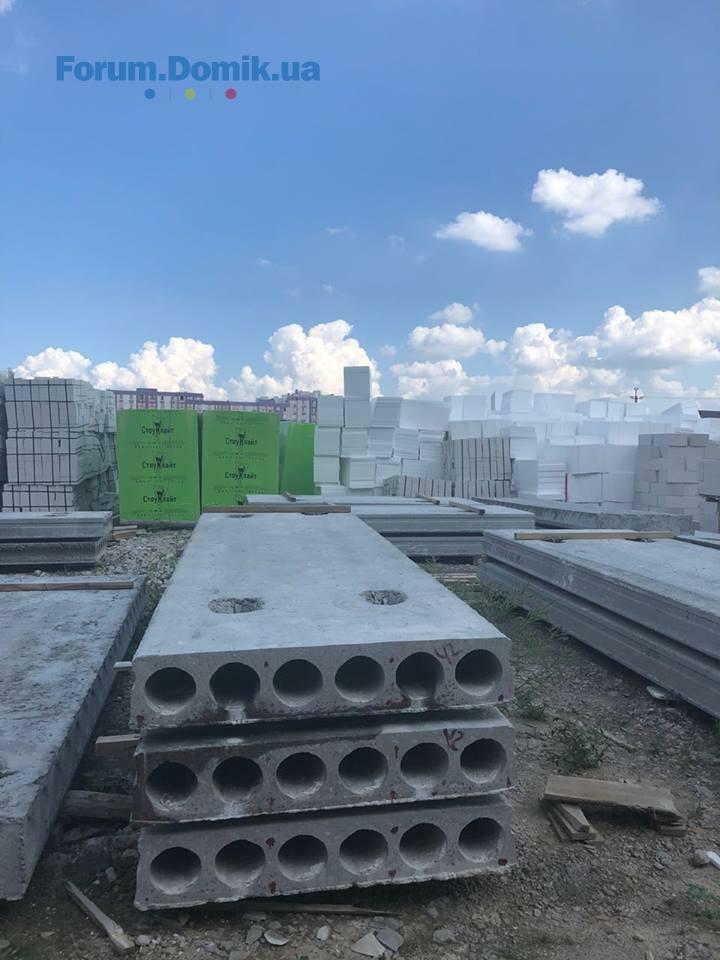

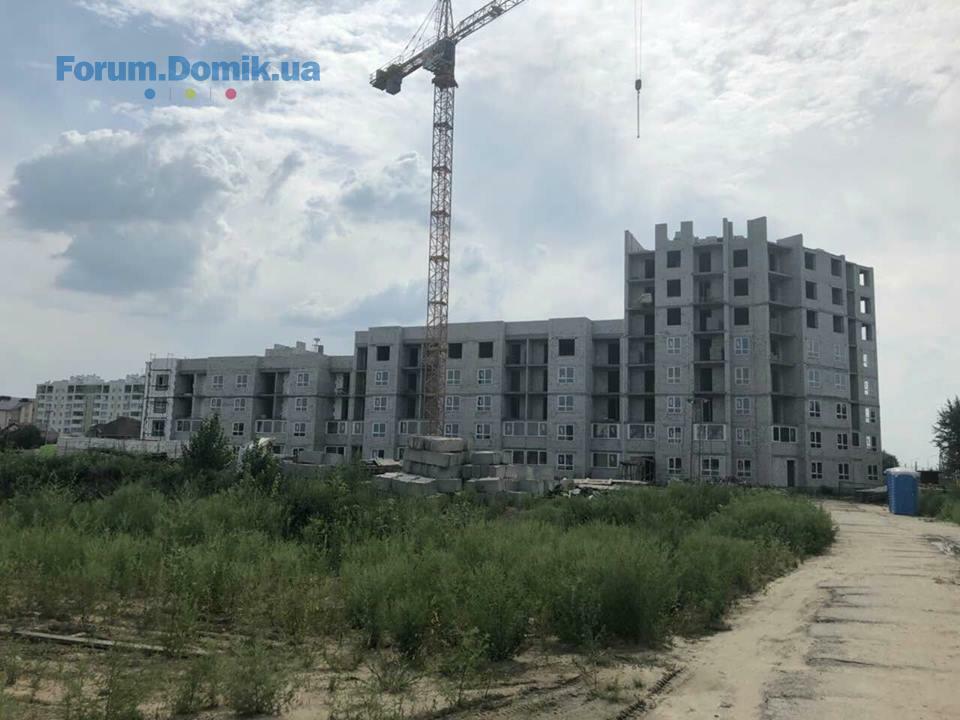

Ми продовжуємо будувати!
Будинок 123

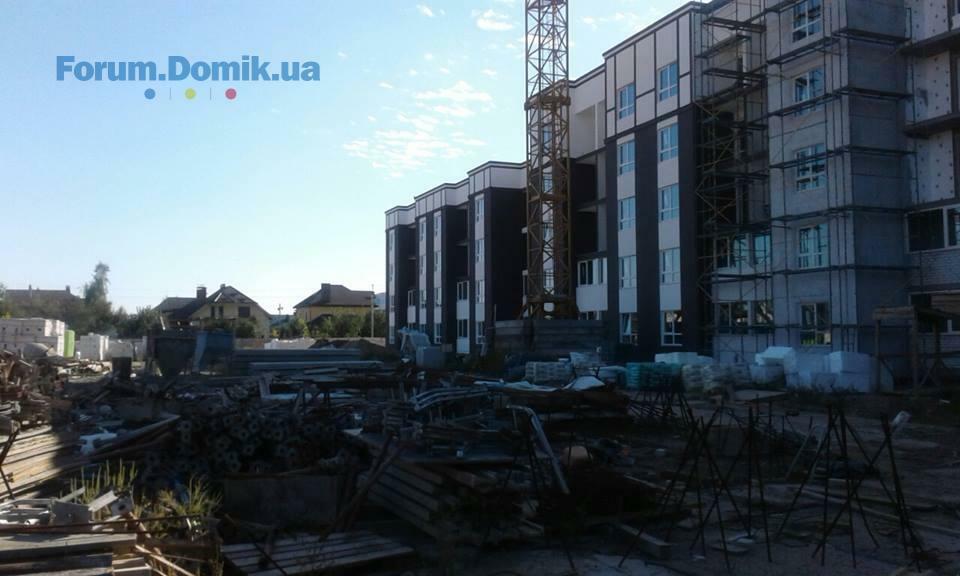

1 секція

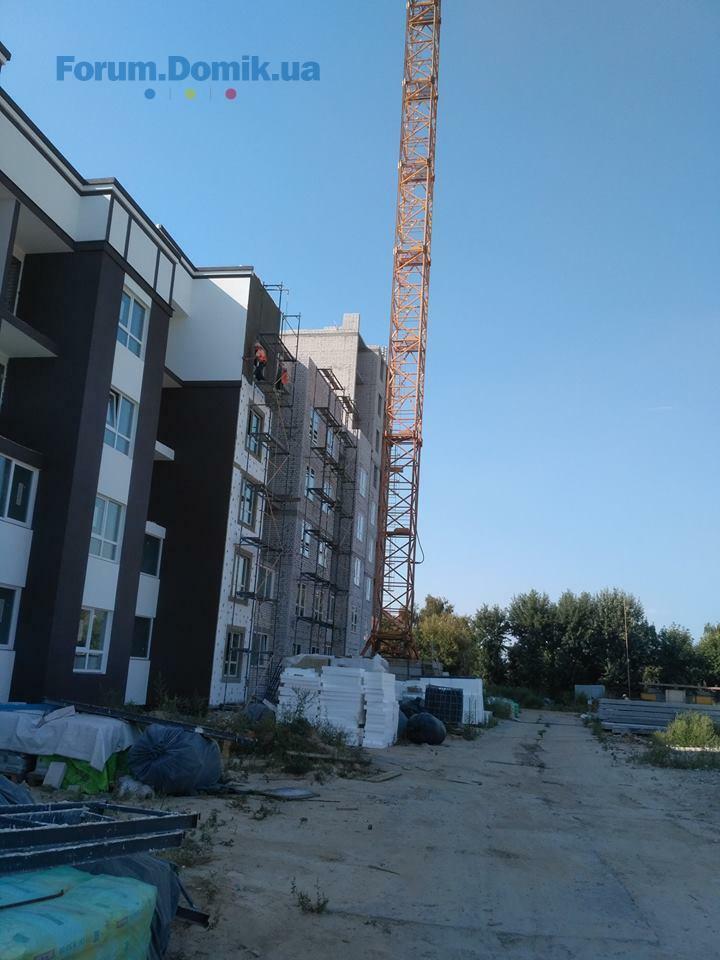

- завершено електромонтажні роботи;

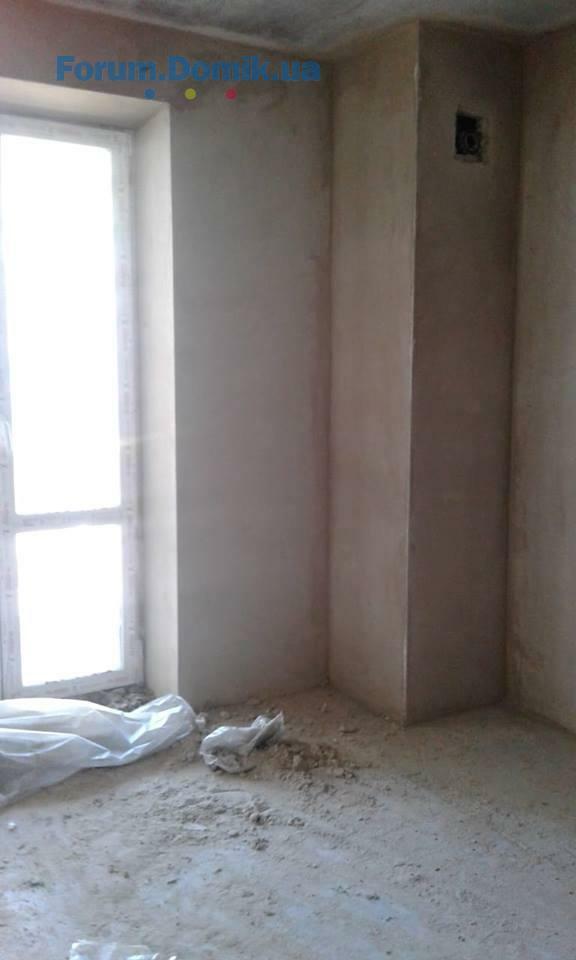

- тривають штукатурні роботи, виконано 3 поверхи.

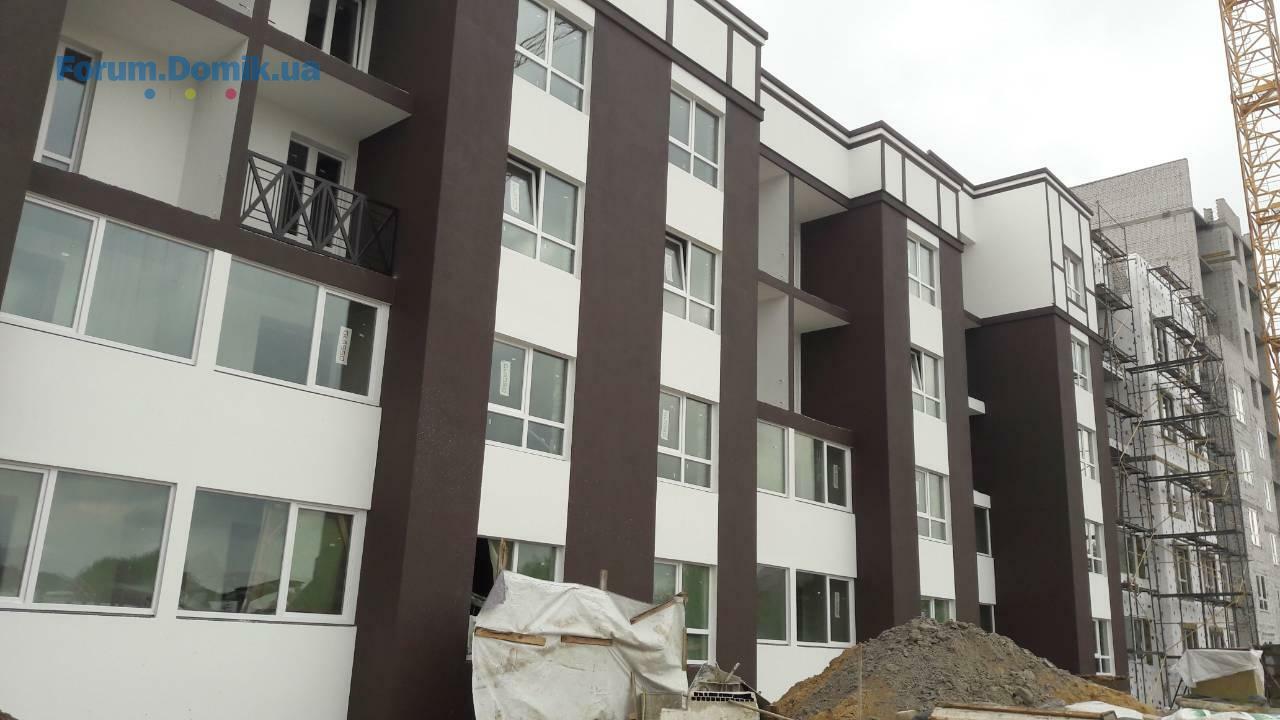

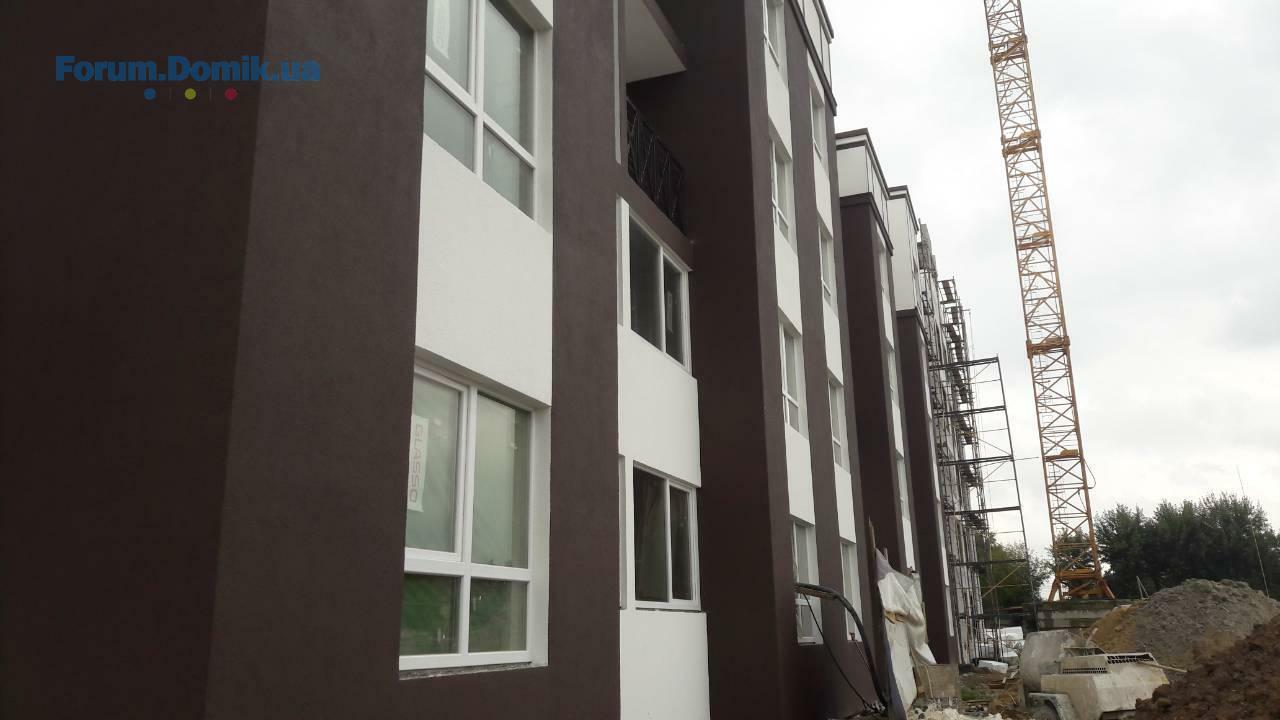

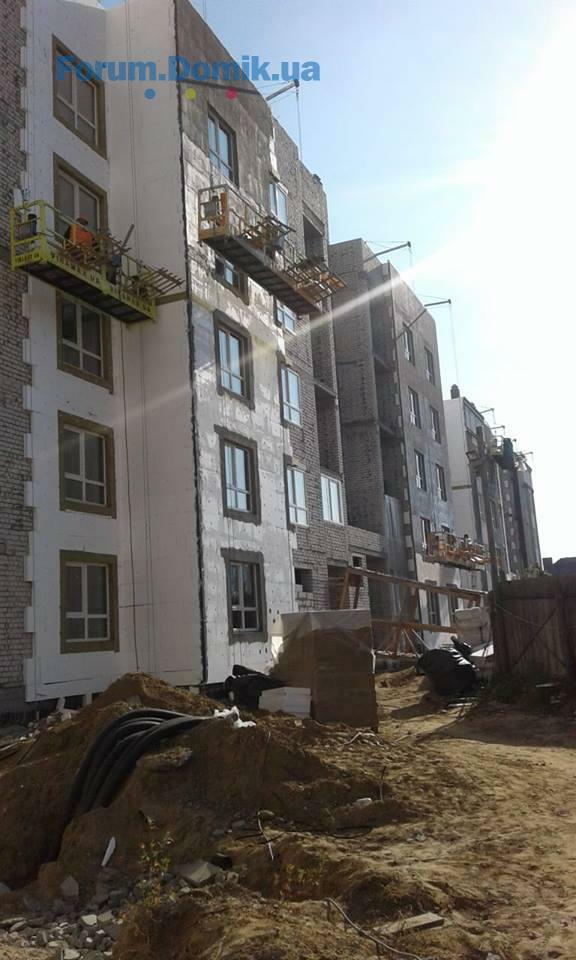

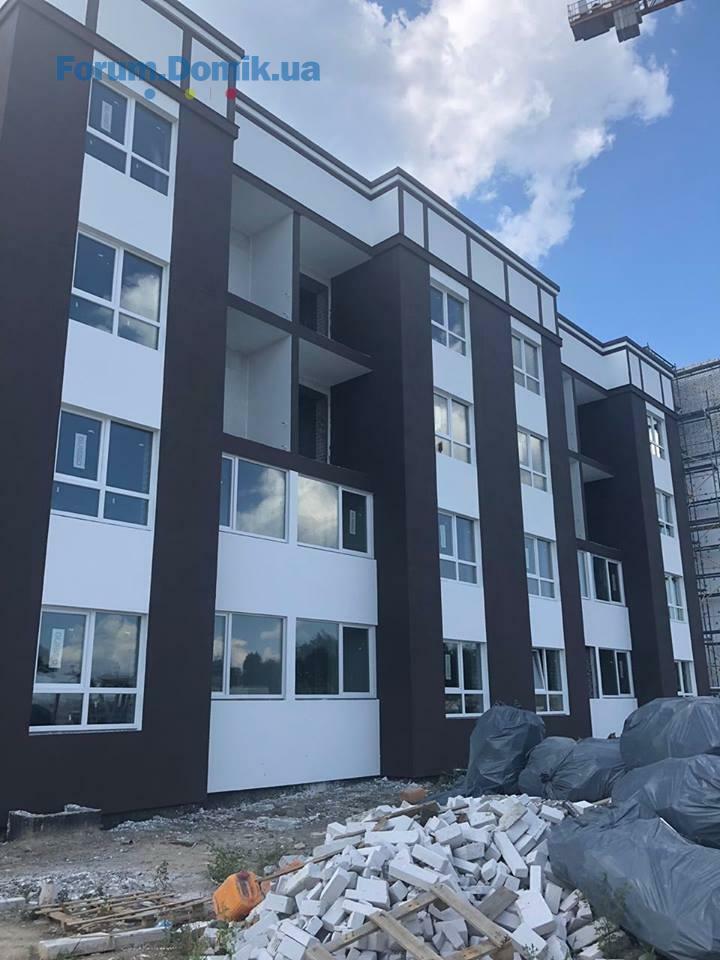

- тривають фасадні роботи.
2 секція
- влаштування фасаду триває;

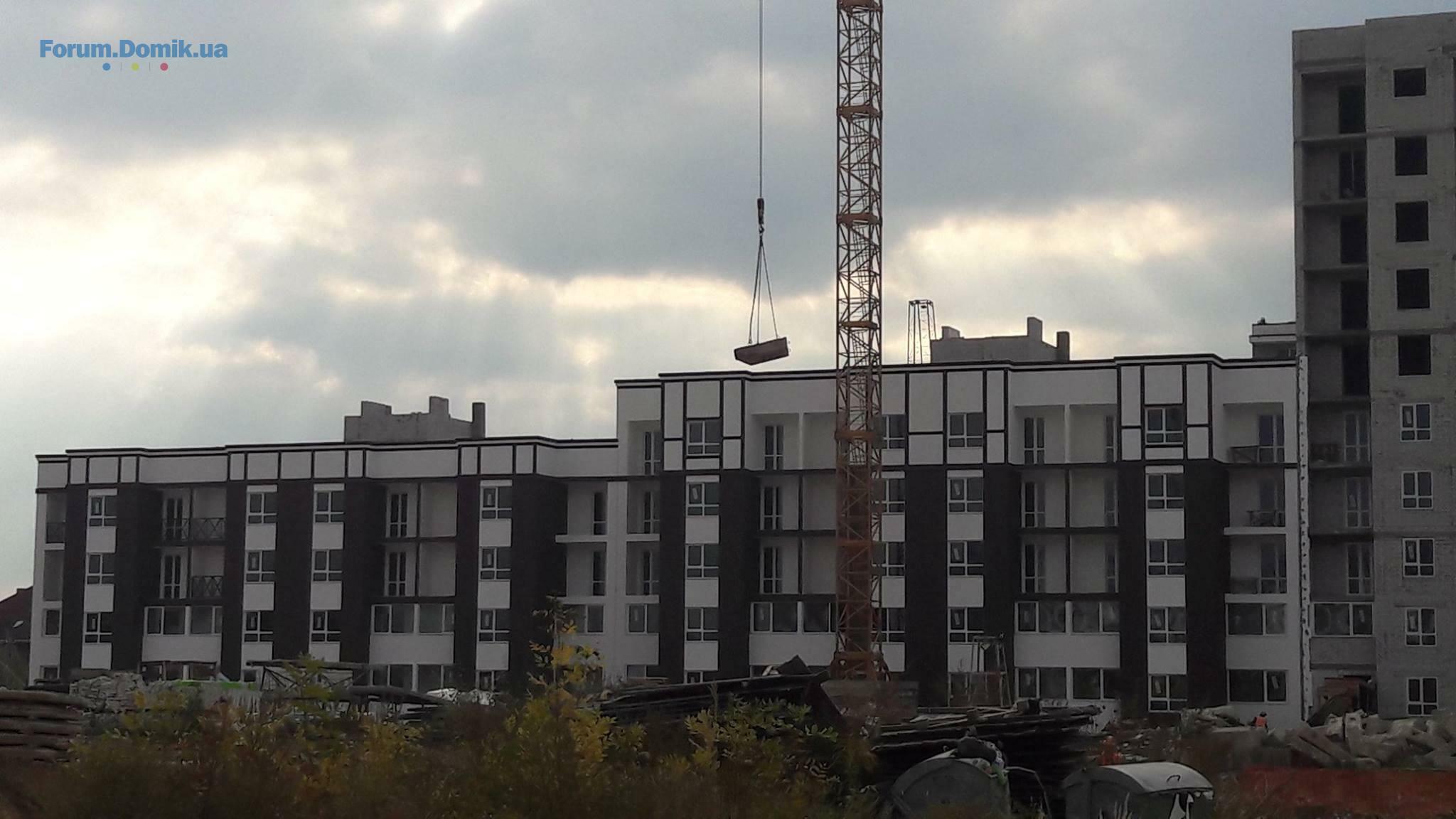

- на завершальному етапі штукатурні роботи.
3 секція
- продовжуються фасадні роботи;
- тривають роботи із влаштування сантехніки, виконано на одному поверсі - 4;
- тривають роботи із влаштування відливів.
Будинок 123
1 секція
- завершено електромонтажні роботи;
- тривають штукатурні роботи, виконано 3 поверхи.
- тривають фасадні роботи.
2 секція
- влаштування фасаду триває;
- на завершальному етапі штукатурні роботи.
3 секція
- продовжуються фасадні роботи;
- тривають роботи із влаштування сантехніки, виконано на одному поверсі - 4;
- тривають роботи із влаштування відливів.
Traveller007
T
Новачок
6
30 жовтня 2018
30 жовт 2018 15:44
Цитата "BD_Holding":Ми продовжуємо будувати!
Будинок 123
1 секція
- завершено електромонтажні роботи;
- тривають штукатурні роботи, виконано 3 поверхи.
- тривають фасадні роботи.
2 секція
- влаштування фасаду триває;
- на завершальному етапі штукатурні роботи.
3 секція
- продовжуються фасадні роботи;
- тривають роботи із влаштування сантехніки, виконано на одному поверсі - 4;
- тривають роботи із влаштування відливів.
BD Holding!!!! То что, вы "продовжуєте будувати!" конечно хорошо, но почему забросили Эхо Парк? Почему морозитесь по полной?!
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Отрада | Київміськбуд, bUdCapital | Київ, просп. Відрадний, 93/206.122 754
- ЖК Петрівське містечко 2 | Team Development | Святопетрівське, вул. Володимирська, 36а05.122
- ЖК Дніпровська Мрія | Галжитлобуд | ул. Сосюры, 605.12800
- ЖК Diadans | Диаданс | ENSO | ул. Евгения Коновальца05.12268
- ЖК Мілос | Київміськбуд | Київ, пров. Милославський05.12113
- ЖК Central Hills | LEV Development | Київ, пров. Лисогірський, 2004.12103
- ЖК Сирецькі Сади | ІнтерГал-Буд | Київ, вул. Івана Виговського (Маршала Гречка), 10б04.124 837
- ЖК Абрикосовий | Київміськбуд | Київ, вул. Абрикосова, вул. Жулянська04.122 053
- ЖК на Курнатовского, 20 | Киевгорстрой04.12436
- ЖК Урлівський-2 | Київміськбуд | Київ, вул. Клеманська, Причальна, Сортувальна04.122 069
- Чи варто зараз купувати нерухомість?05.124 829
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Подскажите, какие ворота на гараж лучше установить из современных?02.124
- Підлога на кухні - ламінат або плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
