Думаю, что причина"медленного литья" 1-й очереди заключается в новой бригаде монолитчиков. По камерам видно, что что-то делают, потом переделывают.
Вчера там кто-то в "модной желетке" ходил с бумажкой.
Посмотрим, думаю темпы наладятся.
До 22-го этажа бригада, которая сейчас (я так понимаю) на 2-й очереди лила по 2.5 -3 этажа за месяц
12 черв 2019 11:41
А может там уже крышу делают?)))
12 черв 2019 15:09
Цитата "MazterHan":

Если учесть: что работы возобновились 25.05, а сегодня 06.06 и 23й этаж залит на процентов 65 (две трети), а 24й не начали лить, то работы по 23му этажу завершаться ~12.06.

Я таки угадал с расчетами :ded: - доложили кусок "криши" с юго-восточной стороны))

Никто не в курсе: на второй web-камере просто время забыли перевести на час вперед в 21м цифровом веке? или это спецом оставили себе "час форы"? :faceoff:
13 черв 2019 07:37
Где и что там доложили?)))
На втором доме вообще не видно конструкций необходимых для заливки вертикальных стен!
13 черв 2019 08:15
Цитата "kolom":
На втором доме вообще не видно конструкций необходимых для заливки вертикальных стен!

1) перед тем как задавать вопросы - обычно принято ознакомиться с первоистоком цитаты или полным постом.
2) речь шла про расчет сроков и скорости заливки монолита опор(стен) и установки потолка для 23го этажа (пол для 24го этажа). :bye:
13 черв 2019 09:07
Это сути не меняет.
Опоры(стены) так и не льют.
13 черв 2019 17:52
ну почему не льют ,если 23 этаж выстроили за последних 3 недели. а 22-ой сейчас закладывают кирпичами. несколько дней назад залили пол 24-го этажа. сохнет))
13 черв 2019 18:32
Конечно доллар упал не в плюс к инвесторам. Кто как смотрит на эту ситуацию? все ли довольны договором? Я бы хотел что б оплата была по курсу а не по закрпленному миниму. Потому что если падает доллар нам это не в плюс(
13 черв 2019 19:19
Цитата "irenairena":
ну почему не льют ,если 23 этаж выстроили за последних 3 недели. а 22-ой сейчас закладывают кирпичами. несколько дней назад залили пол 24-го этажа. сохнет))

Как-то долго сохнет при таких температурах).
На втором доме вообще непонятные манипуляции))
Сколько слежу за стройкой, никогда не видел такого, чтобы так кропотливо и долго работали над просто полом этажа. И как правило когда готов пол этажа, то уже с какой-то из сторон начинают лить стены этажа, ну если конечно все по плану).
13 черв 2019 19:25
ну всего-то несколько дней прошло!
я тоже нетерпеливая, но пусть засохнет же)))
наблюдаем пока
13 черв 2019 20:52
Люди, все нормально. Писал я уже, это новая бригада монолитчиков. Ребятам нужно руку набить.

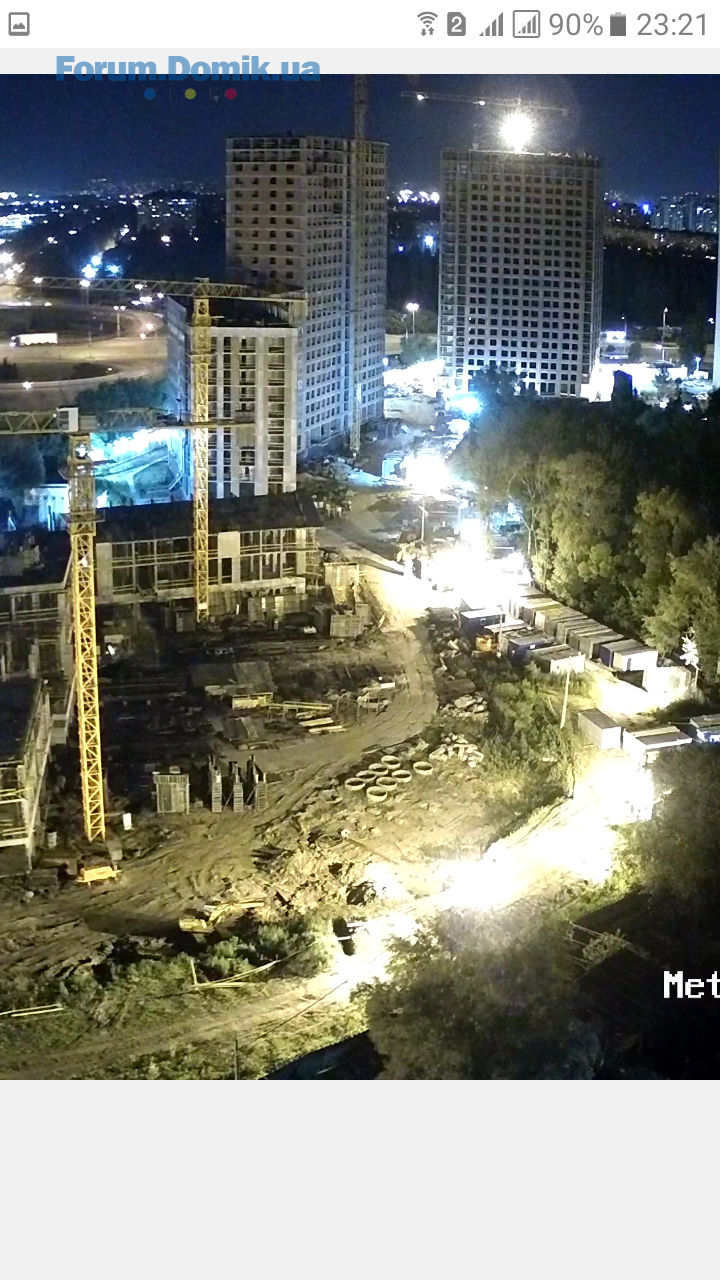

Сегодня на время 23:20, на первом доме идут работы (см.скрин).
Теперь сравните скрины начала работ февраля и марта 18-го.
За месяц пол этажа!!!!
Тоже начинали так. А то мы хотим, чтобы новые люди пришли с волшебными палочками.
А тепер посчитайте, среднее количество этажей/месяц уже построенных: всего 52 этажа на первой очереди (с февраля 18го) / 11 мес. (возьмем с марта 18го по январь 19го, вроде тогда было уже по 22 эт.) = 4.7 этажа / месяц.
Надо построить еще на 1й очереди 24 этажа (на двух домах): 24эт / 4.7 эт/мес.=5.5 месяца.
Вывод: расчетное время окончания монолита- октябрь.
Даже если и без большого оптимизма- декабрь.
Если даже и не так оптимистично, то до конца года закончат монолит первой очереди.
13 черв 2019 20:54
22:30- работают
13 черв 2019 20:57

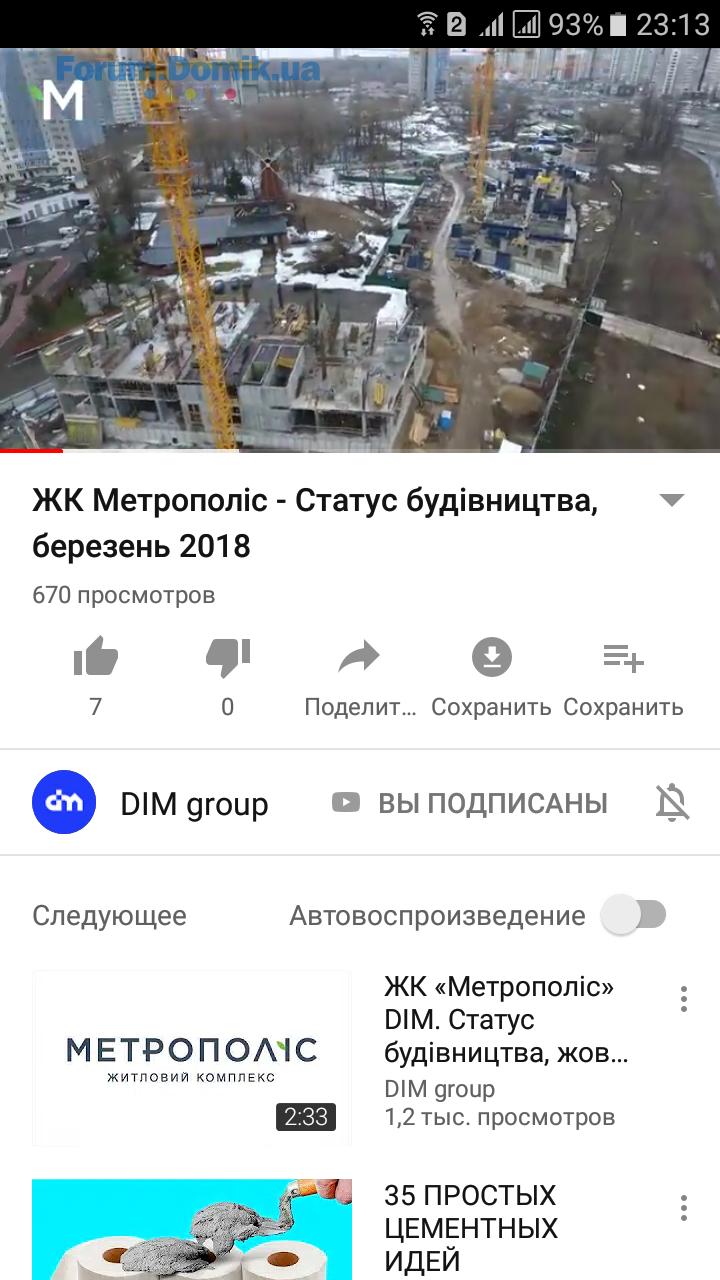

Февраль 18 го
13 черв 2019 20:58
Март 18-го
14 черв 2019 06:23
Цитата "kolom":

Как-то долго сохнет при таких температурах).
.

по технологии бетон должен не только засохнуть, но и окрепнуть. считаю что лучше подождать, но соблюсти нормы. чем спешить и получить в итоге не бетон, а рассыпающуюся хрень
14 черв 2019 14:09
ЖК «Метрополис»: обзор локации

Новостройка расположена в той части города, которая еще несколько лет назад была окраиной, но с возведением метро стала активно застраиваться. И это не предел — завершение строительства ТРЦ «Республика» и собственная инфраструктура «Метрополиса» обещают превратить Теремки в один из самых развитых и привлекательных жилых массивов Киева.
14 черв 2019 18:02
А ввод в эксплуатацию по вашим расчетам когда?
15 черв 2019 19:02
Думаю, что март-апрель 2021 года:
1) Задержка ~полгода исходя из текущих реалий и темпов - это вполне оптимистический прогноз. Итого конец 2020 года.
2) на зиму никто не сдает новострой т.к. есть какой-то период после сдачи и до ввода в эксплуатацию и там идет расчет коммунальных по "строительным" тарифам, которые выгодные жильцам, но не выгодные обслуживающей компании. Следовательно, "централизованное отопление" - это тот пункт, на котором застройщик захочет сэкономить.
Конечно, это все домыслы, но эти два пункта пока-что живут и процветают у других застройщиков :notsure:
15 черв 2019 20:26
Ну значит все зашибись))))
Задержка практически в год!
Но главное чтобы все достаточно подсохло), а сохнет то уже вторую неделю))))🤪
16 черв 2019 16:43
Хочется верить, что оставят 22 этажа и 23 техэтаж
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
1. . .9395. . .177
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
