ЖК зданий
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 415.
20/5%
23/6%
141/34%
141/34%
90/22%
1. . .755757. . .1004
15 серп 2016 10:56
Спасибо, немного успокоили ))
Нервы сдают и не только, когда ближе к сдаче :yes:
15 серп 2016 11:10

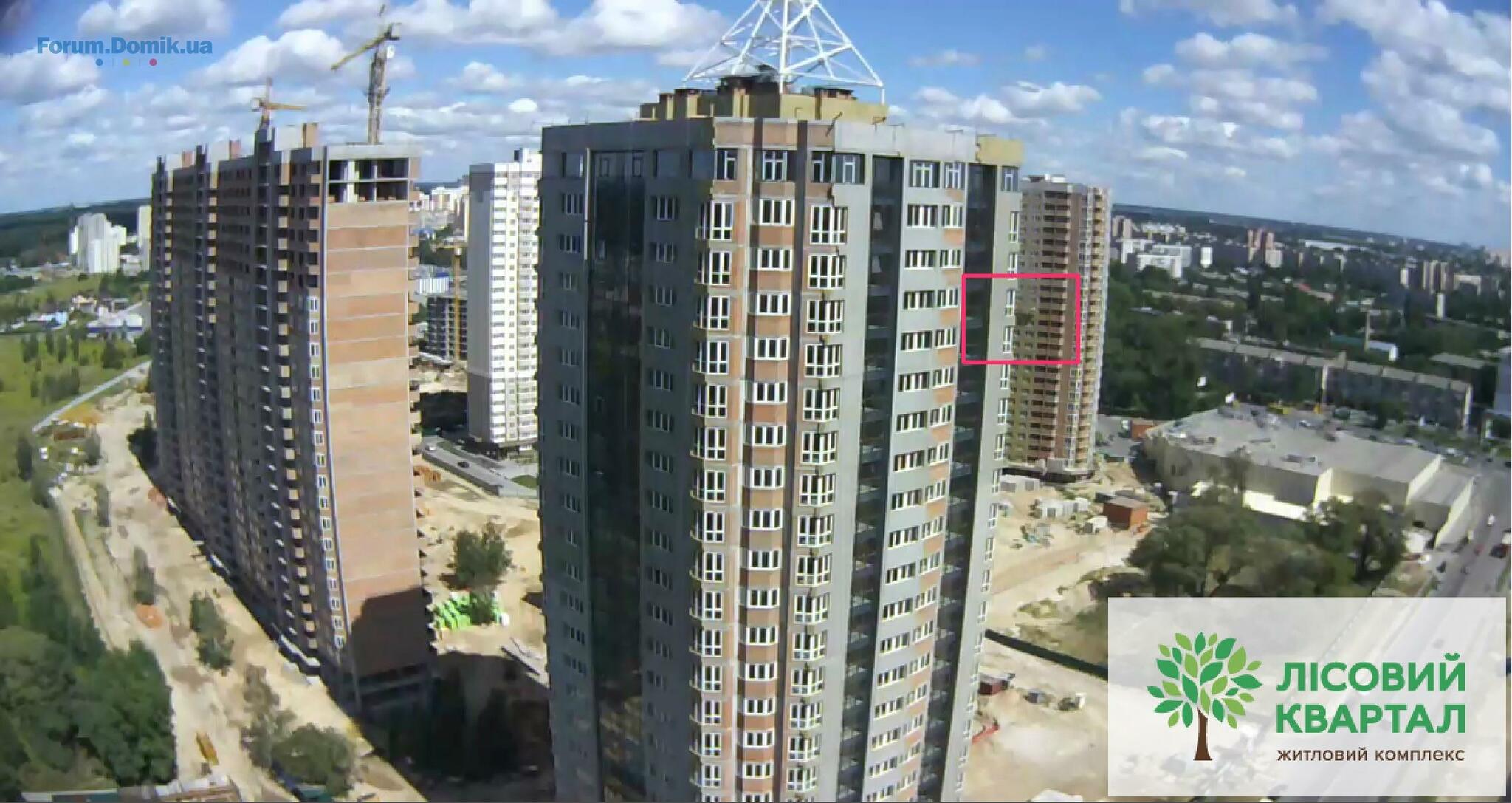

А вот и люлька с обратной стороны 3го дома
15 серп 2016 11:47
Цитата "Mitten":


С внутренней стороны одна из люлек четвертого дома обрабатывает балконы холодного перехода. В третьем доме люльки висят на уровне второго этажа, возможно застряли в текстурах: строители в них влезают, затем вылезают. Так же много строителей бегают вокруг дома. Активно доделывают детский сад и кладут кирпичные стены в детских уличных вольерах.

Вот уж не думала что это такой сложный процесс. Это там еще на такой высоте залазить и вылазить по текстурах приходиться.
15 серп 2016 13:15
Цитата "Котосоник":
Спасибо, немного успокоили ))
Нервы сдают и не только, когда ближе к сдаче :yes:

чем ближе сдача) тем хочется побыстрее)) это у всех так)) думаю пока есть еще свободное время - можно отвлечься на поиски хорошей бригады для будущего ремонта)
15 серп 2016 15:10
Цитата "МастерСАН":

что за дискриминация по национальному признаку?)))
Тут и без цыган уже кнопки лифта ломают, ручки дверей отрывают, мусор и окурки бросают...


вы правы, есть дискриминация, но ничего сделать с собой и восприятием этих людей не могу. Так уже они себя зарекомендовали. В своей жизни ни разу порядочных не видела.
15 серп 2016 15:11
Цитата "bloomberg":
А вот и люлька с обратной стороны 3го дома


придется чаще отчеты делать, чтобы беречь нервы соседей :)
15 серп 2016 15:17
Цитата "Котосоник":
Спасибо, немного успокоили ))
Нервы сдают и не только, когда ближе к сдаче :yes:


это точно, так кажется со сдачей любого дома. Замечаются все мелочи и простои. Но там же наверняка даже технологически есть процессы, которые требуют времени.
15 серп 2016 19:03
Цитата "Alinelle":


вы правы, есть дискриминация, но ничего сделать с собой и восприятием этих людей не могу. Так уже они себя зарекомендовали. В своей жизни ни разу порядочных не видела.

Я б завжди радий був не дискримінувати. Але більшість тих, хто особисто мені зустрічався з представників цієї народності, на моєму шляху затято мені заважають іх не дискримінувати (( Диму без вогню не буває - але всіх під один гребінець - згоден, не правильно.
16 серп 2016 07:35
Цитата "bloomberg":
А вот и люлька с обратной стороны 3го дома


Спасибо))
16 серп 2016 08:29
Цитата "olegpass":

Я б завжди радий був не дискримінувати. Але більшість тих, хто особисто мені зустрічався з представників цієї народності, на моєму шляху затято мені заважають іх не дискримінувати (( Диму без вогню не буває - але всіх під один гребінець - згоден, не правильно.


да, так и есть. Ведь стереотипы не на ровном месте появились.
16 серп 2016 08:33
Цитата "ivestor..":

чем ближе сдача) тем хочется побыстрее)) это у всех так)) думаю пока есть еще свободное время - можно отвлечься на поиски хорошей бригады для будущего ремонта)


хорошая идея. А то если каждый день высматривать, что нового достроили, то так и с ума сойти не долго :) а пока у вас есть время придумать, что и где поставить. Как обустроить. Прицениться.
16 серп 2016 13:03
Добрый день!
Думаем вложиться в 11й дом, но смущают некоторые нюансы. Например остекление балконов и лоджий.

Инвесторы 1-го и 2-го домов, не подскажете, как было дело с остеклением? Я где-то на форуме встречала, сейчас не могу найти, что оплату при покупке делали с понижающими коэффициентами, а потом, при сдаче оказалось, что лоджии и балконы застеклены и пришлось доплачивать по коэфф.1 и по курсу НБУ. Так и было? То есть это делается заведомо и по всем домам?

Буду очень благодарна за ответ!
16 серп 2016 13:35
[quote="Капри"]Добрый день!
Думаем вложиться в 11й дом, но смущают некоторые нюансы. Например остекление балконов и лодж

По 3 и 4 домам не стеклят лоджии и балконы.
16 серп 2016 15:15
Цитата "AsyKx":

Да, это решение официальное. Впоследствии можно будет самостоятельно это сделать, не нарушая концепцию фасада, чтобы на выходе не получился пэчворк.
16 серп 2016 18:38
Цитата "Alinelle":


придется чаще отчеты делать, чтобы беречь нервы соседей :)



:yes: :super:
16 серп 2016 21:10
ХОД СТРОИТЕЛЬСТВА ПО СОСТОЯНИЮ НА 15.08.16

Дом №3 ЖК «Лесной квартал»
завершены работы по установке радиаторов в квартирах
к завершению идут работы по монтажу электрического оборудования
к завершению идут работы по монтажу противопожарной системы
к завершению идут отделочные работы по МОПам, лестничным маршам
ведутся работы по устройству фасада
выполнены работы по установке дверей
выполнены работы по монтажу лифтового оборудования, ведутся пуско-наладочные работы

Дом №4 ЖК «Лесной квартал»
завершены работы по установке радиаторов в квартирах
к завершению идут работы по монтажу электрического оборудования
к завершению идут работы по монтажу противопожарной системы
к завершению идут отделочные работы по МОПам, лестничным маршам
ведутся работы по устройству фасада
выполнены работы по установке дверей
выполнены работы по монтажу лифтового оборудования, ведутся пуско-наладочные работы

Дом № 6 ЖК «Лесной квартал»
завершены работы по кирпичной кладке наружных стен
ведутся работы по установке оконных и дверных блоков
ведутся работы по монтажу стояков холодного водоснабжения, отопления и канализации.
ведутся работы по прокладке электрических сетей
ведутся подготовительные работы по монтажу противопожарной системы

Дом № 9 ЖК «Лесной квартал»
завершены работы по устройству монолитного каркаса
ведутся работы по кирпичной кладке наружных стен с 3 по 5 этажи

Дом № 10 ЖК «Лесной квартал»
ведутся монолитные работы, выполнен фундамент

Дом № 11 ЖК «Лесной квартал»
производятся работы по устройству монолитного каркаса на уровне 9 этажа

Детский садик «Сказка»
к завершению идут работы по монтажу электрических сетей и оборудования
к завершению идут работы по монтажу стояков холодного водоснабжения, отопления и канализации
к завершению идут работы по монтажу противопожарной системы
ведутся отделочные работы по помещениям
завершены работы по устройству цем.-песч. стяжек
ведутся работы по устройству фасада
17 серп 2016 07:41
Уже есть квитанции на эл.энергию - 245 дом.
17 серп 2016 07:41
Цитата "Katya_Bila":

Да, это решение официальное. Впоследствии можно будет самостоятельно это сделать, не нарушая концепцию фасада, чтобы на выходе не получился пэчворк.



Спасибо я в курсе)) это был мой ответ другому человеку)) а насчет нарушения фасада, то наблюдая историю с кондиционерами, то меня терзают смутные сомнения по поводу соблюдения данных норм. Мне самой очень не нравится то что происходит с другими домами с остеклением. Кто то захочет обязательно с выносом, кто то без выноса, кто то под цвет обоев(( надеюсь. что за этим будут все таки строже следить чем за кондиционерами.
17 серп 2016 08:07
Цитата "Капри":
Добрый день!
Думаем вложиться в 11й дом, но смущают некоторые нюансы.


помню было такое дело, застройщик решил остеклить 1 и 2 дома, в связи с этим был перерасчет - оплатить его можно было сначала по внутреннему курсу, потом по курсу НБУ.
сейчас такой практики нет, вот 3 и 4 дома уже сдаются без остекленения.
с одной стороны вроди бы и хорошо - кто захочет тот и будет стеклить а кто не захочет тот не будет. но в целом фаасад дома будет выгдлядеть разнопланово, так как каждый будет делать так как написали выше - на свой вкус и цвет..
17 серп 2016 08:09
Цитата "bloomberg":
ХОД СТРОИТЕЛЬСТВА ПО СОСТОЯНИЮ НА 15.08.16

Дом №3 ЖК «Лесной квартал»
завершены работы по установке радиаторов в квартирах
к завершению идут работы по монтажу электрического оборудования
к завершению идут работы по монтажу противопожарной системы
к завершению идут отделочные работы по МОПам, лестничным маршам
ведутся работы по устройству фасада
выполнены работы по установке дверей
выполнены работы по монтажу лифтового оборудования, ведутся пуско-наладочные работы

Дом №4 ЖК «Лесной квартал»
завершены работы по установке радиаторов в квартирах
к завершению идут работы по монтажу электрического оборудования
к завершению идут работы по монтажу противопожарной системы
к завершению идут отделочные работы по МОПам, лестничным маршам
ведутся работы по устройству фасада
выполнены работы по установке дверей
выполнены работы по монтажу лифтового оборудования, ведутся пуско-наладочные работы


по 3 и 4 домам в отчете большинство слов завершены и к завершению идут) полным ходом готовят к сдаче)
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
1. . .755757. . .1004
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
