14 лют 2018 13:08
Здравствуйте, уважаемые инвесторы. У меня к вам вопрос. Подскажите, указан срок сдачи дома 2019 год. Он изначально таким был заявлен? Правильно же? Или я что-то путаю? Спасибо.
14 лют 2018 19:28
Насколько я помню - правильно
14 лют 2018 21:21
Цитата "regin1978":
Здравствуйте, уважаемые инвесторы. У меня к вам вопрос. Подскажите, указан срок сдачи дома 2019 год. Он изначально таким был заявлен? Правильно же? Или я что-то путаю? Спасибо.

2 квартал 2019, изначально был 4кв 2018, но потом изменили, долго велись подготовительные работы
15 лют 2018 13:54
Цитата "h2017":

2 квартал 2019, изначально был 4кв 2018, но потом изменили, долго велись подготовительные работы

Понятно. А сейчас как темп строительства? Ускорился?
16 лют 2018 10:19
Цитата "regin1978":

Понятно. А сейчас как темп строительства? Ускорился?

Монолит гнали хорошо, а сейчас особо и не видно, так как здесь уже писали, что каменщиков нет, ведутся внутренние работы, а их не видно! Надеюсь, что вписываемся в рамки. Жду весну, надеюсь, веселее пойдет!
28 бер 2018 19:07
В ЖК «Гвардейский» начали строительство подземного паркинга

Застройщик начал работы по сооружению подземного паркинга, расчитанного на 160 машиномест. По состоянию на конец марта строители продолжают выполнять кирпичную кладку дома на уровне 12-13-го этажей. Специалисты монтируют стояки водопровода и отопления, укладывают канализационные трубы и электропроводку.
08 черв 2018 05:42
Всем привет! Вопрос для тех кто следит за стройкой, а также опытных инвесторов (кому есть с чем сравнить): как вы оцениваете текущий темп строительства?
Достаточно быстро (душа радуется, будет сдано в срок)
Ок (не вызывает опасений, сдача с ожидаемой микро задержкой)
Хотелось бы быстрее (работ невидно, сдача явно неприлично затягивается)

Поделитесь наблюдениям, опытом и ощущениями. Спасибо
08 черв 2018 10:51
Цитата "Он вам не Димон":
Всем привет! Вопрос для тех кто следит за стройкой, а также опытных инвесторов (кому есть с чем сравнить): как вы оцениваете текущий темп строительства?
Достаточно быстро (душа радуется, будет сдано в срок)
Ок (не вызывает опасений, сдача с ожидаемой микро задержкой)
Хотелось бы быстрее (работ невидно, сдача явно неприлично затягивается)

Поделитесь наблюдениям, опытом и ощущениями. Спасибо

Слежу за строительством с момента котлована. Монолит гнали быстро, даже опережали те стройки, которые стартовали в то же время, но сейчас! могли бы и остеклить уже, но с этой кирпичной кладкой резину тянут...... слов нет! Есть 3 момента, которые затягивают строительство - это центр, стесненные условия и сложный паркинг рядом (скоро присоединится строительство офисной части, а кран 1-и на всех) Если верить ОП, то уже сделана разводка сетей внутри дома! Изначально верила, что сдадут вовремя, теперь склоняюсь, что затянут, как и Аристократ :(
08 черв 2018 17:18
У меня схожие ощущения... надежда на «во время» тает с каждым месяцем без прогресса. Если б хоть по второму дому (где паркинг) происходили заметные изменения... а я и там прорыва не вижу. Паркинг строить начали, и пока на этом все(
Спасибо за мнение) будем смотреть что дальше
08 черв 2018 21:47
Цитата "Он вам не Димон":
У меня схожие ощущения... надежда на «во время» тает с каждым месяцем без прогресса. Если б хоть по второму дому (где паркинг) происходили заметные изменения... а я и там прорыва не вижу. Паркинг строить начали, и пока на этом все(
Спасибо за мнение) будем смотреть что дальше

У них очень сложное решение по паркингу, как мне сказали - не стандартное, видимо, на это понадоблось много времени и усилий. Честно говоря, Укрбуд никогда не отличался вовремя сдающимися объектами, какой не возьми, минимум задержка 6мес - 1год. Главное, что строят!
10 черв 2018 09:49
https://m.novostroyki.lun.ua/жк-гвардейский-киев

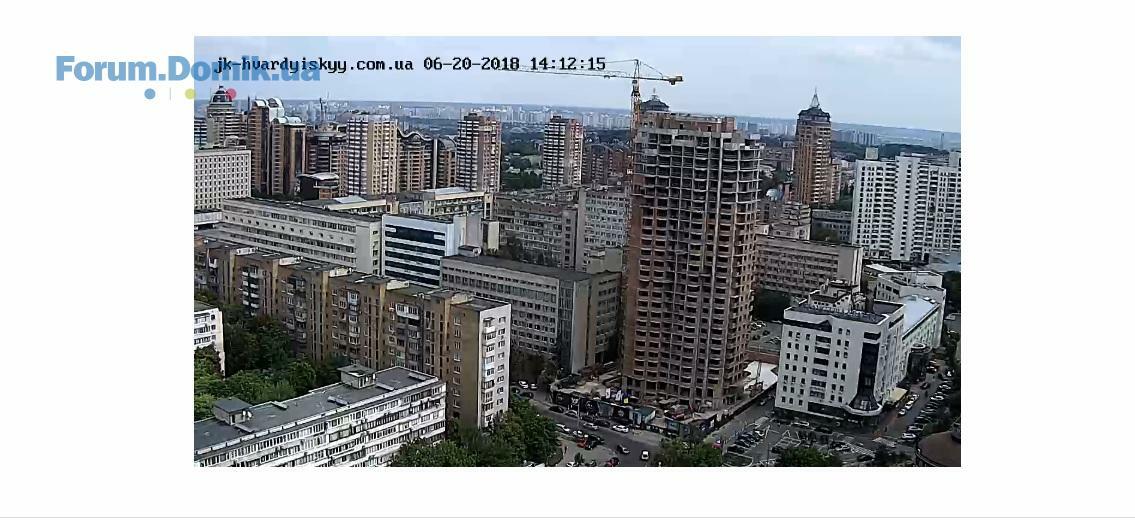

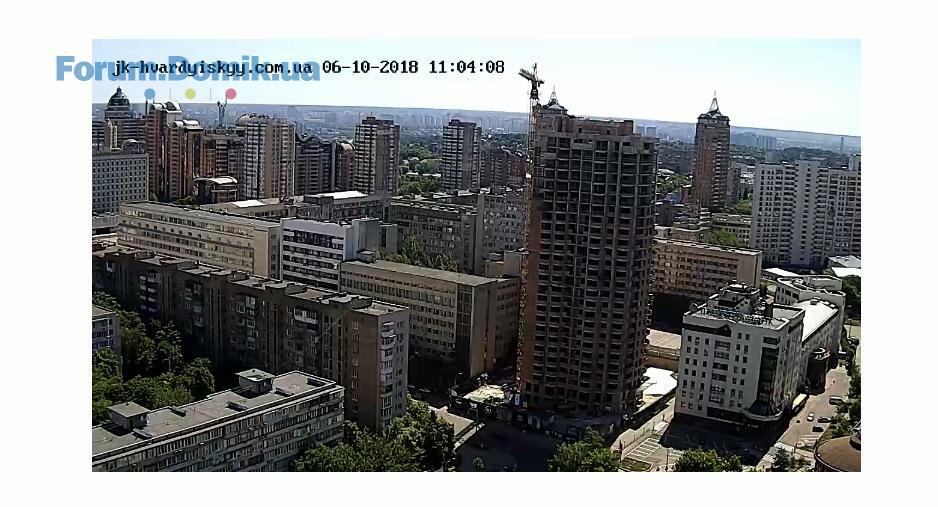

Свежий (июнь 2018) аэрооблет стройки, если кому интересно
20 черв 2018 11:19
Уважаемый, застройщик! Как-то темпы, по кирпичной кладке, совсем печальные, за 10 дней, появилась только часть новой стены. Звонила в ОП, ответили, что делают внутренние работы, может вы проясните картину?
20 черв 2018 11:23
ЖК Чикаго стартовал позже нашего, там тоже центр и сложные условия строительства, но уже и остекление и фасады на нижних этажах. Что у нас? Еще даже коробки нет :((((((((((((((((((((
21 черв 2018 04:50
Еле ползущая кирпичная кладка, неначатое остекление, дремлющий паркинг, но, как контраргумент, невидные из вне внутренние работы. Вот короткое резюме. Ощущение, что делается ровно столько, чтоб видимость процесса была заметна и не было паники. Простите за пессимизм, на самом деле я верю в успешное завершение строительства, но темпы явно не соответствуют заявленному сроку. Надеюсь на реакцию УБ и ускорение стройки.
25 черв 2018 03:24
Кирпичная кладка - дело небыстрое по определению. Надо быстрее - выбирайте монолит.
А что там внутри, какой объем работ выполняется, и правда неизвестно.
25 черв 2018 06:19
Цитата "Демьян Иван":
Кирпичная кладка - дело небыстрое по определению. Надо быстрее - выбирайте монолит.
А что там внутри, какой объем работ выполняется, и правда неизвестно.

Конечно, если привезти кирпич и 2 неделе он просто лежит на этажах, то дело быстро не пойдет. Я мониторю еще 2 объекта, которые стартовали вместе с ЖК Гвардейский (этажность одинаковая) и там тоже кирпич, так вот там уже и кирпич давно и остекление полностью дома готово, приступают к фасаду. А что здесь? В то что нет бригады больше поверю, чем в длительность кладки.
25 черв 2018 06:32
Цитата "Демьян Иван":
Кирпичная кладка - дело небыстрое по определению. Надо быстрее - выбирайте монолит.

Я выбирал объект исходя из заявленного срока завершения строительства, который указал застройщик знающий о разнице между монолитом и кирпичем. Срок в том числе влияет на цену - чем более позднее завершение тем дешевле объект. И если срок затягивают, считаю это обманом, так как переплаченые деньги не возвращают. Если УКРБУД сдаст в срок, пусть хоть через день работают. А как ваше ощущение - успеют как обещали (2квартал 2019)?
25 черв 2018 08:01
Цитата "Он вам не Димон":

Я выбирал объект исходя из заявленного срока завершения строительства, который указал застройщик знающий о разнице между монолитом и кирпичем. Срок в том числе влияет на цену - чем более позднее завершение тем дешевле объект. И если срок затягивают, считаю это обманом, так как переплаченые деньги не возвращают. Если УКРБУД сдаст в срок, пусть хоть через день работают. А как ваше ощущение - успеют как обещали (2квартал 2019)?

Аристократ затянули на 1,5 года, если и дальше будут так строить, то мы повторим этот опыт.
26 черв 2018 04:06
Цитата "h2017":
Я мониторю еще 2 объекта, которые стартовали вместе с ЖК Гвардейский (этажность одинаковая) и там тоже кирпич, так вот там уже и кирпич давно и остекление полностью дома готово, приступают к фасаду.

А что за два объекта? Интересно сравнить.
26 черв 2018 07:09
Цитата "Он вам не Димон":

А что за два объекта? Интересно сравнить.

ЖК Севен и ЖК Чикаго
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
1. . .1012. . .26
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
