23 жовт 2015 13:08
Сдача всех 6 запланирована в первом квартале 2016? Или уже построенные будут сданы раньше?
23 жовт 2015 13:39
Cat-2015, сдача первых 6 секций запланировано на 1 квартал 2016г.
26 жовт 2015 19:54
Форест -Какие вести с полей строительных?
27 жовт 2015 06:40
Добрий день, мені сподобався ваш комплекс, хочу уточнити декілька питань, з чого у вас зроблені фасади і яке утеплення будинків, а також які акції у вас на даний час є, та за якими цінами, мене цікавить двокімнатна. Дякую.
29 жовт 2015 14:07
Не пропадайте,хочется видеть новости о строительстве
30 жовт 2015 14:07
Цитата "katya07":
Доброго дня Тарас. Також на цих вихідних відвідувала будівництво комплексу з чоловіком.....також сподобалося...
Приємні менеджери надали всю необхідну інформацію, що цікавила.
Дозвільні документи та саме будівництво я довірила чоловіку, він працює в будівництві, тому його схвальні відгуки мене потішили.
Мені дуже сподобалось планування.....
Тому зараз будемо впринципі обдумувати купівлю квартири, сподіваюсь що не розчарують з темпами та безпосередньо зі здачею....

Добрый день. Тоже интересуемся этим ЖК.
Не расскажете надумали ли покупку квартиры в нем?
03 лист 2015 17:07
Форесттаун - опубликуйте фото с площадки, уже 2 недели прошло с момента последнего фотоотчета!
04 лист 2015 07:45
Странная политика у ЖК, не отвечать на вопросы инвесторов и людей, которые могут ими стать.
06 лист 2015 16:05
07 лист 2015 07:42
стройка стоит насколько я понял :faceoff:
07 лист 2015 20:22
По ходу строят, но очень медленно. Хотелось бы, кроме фото, ещё и отчёт, что сделали за 2 недели. По фото видно +1 этаж и все.
09 лист 2015 20:52
9 ноября 2015
10 лист 2015 16:03

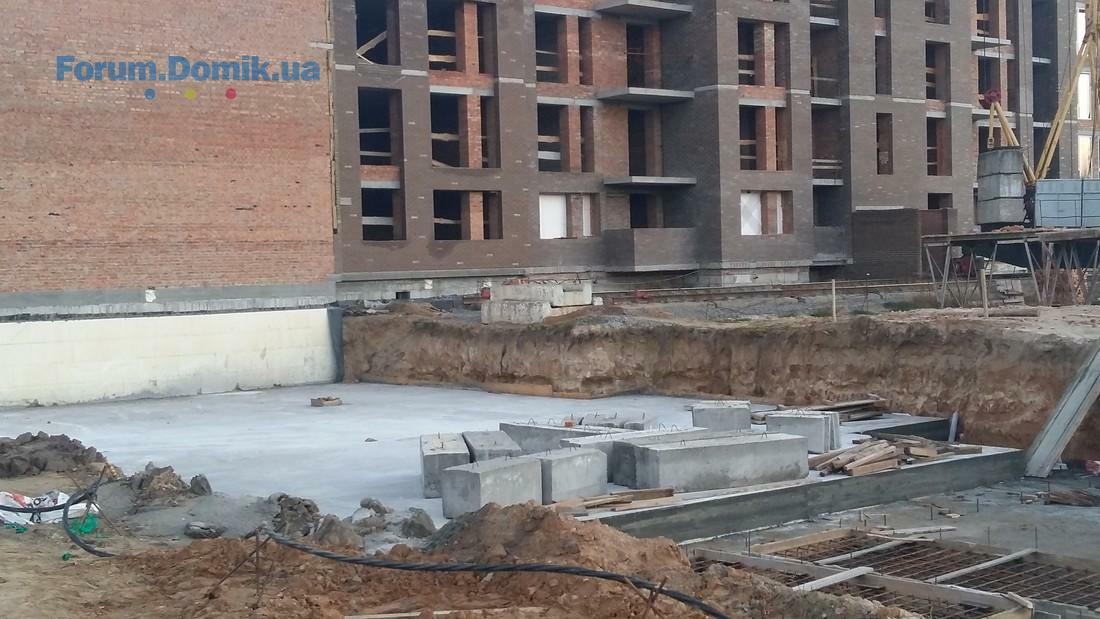

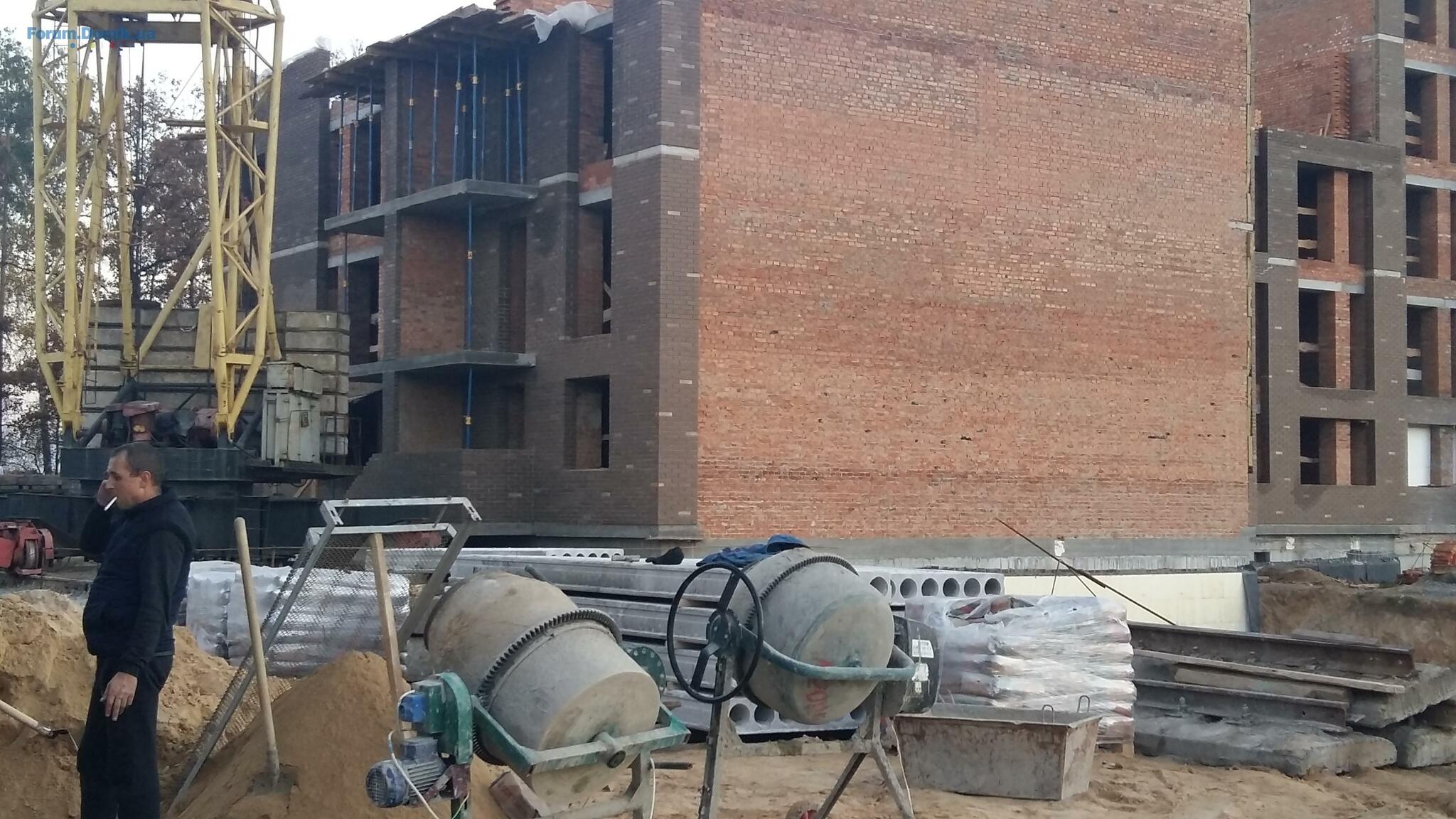

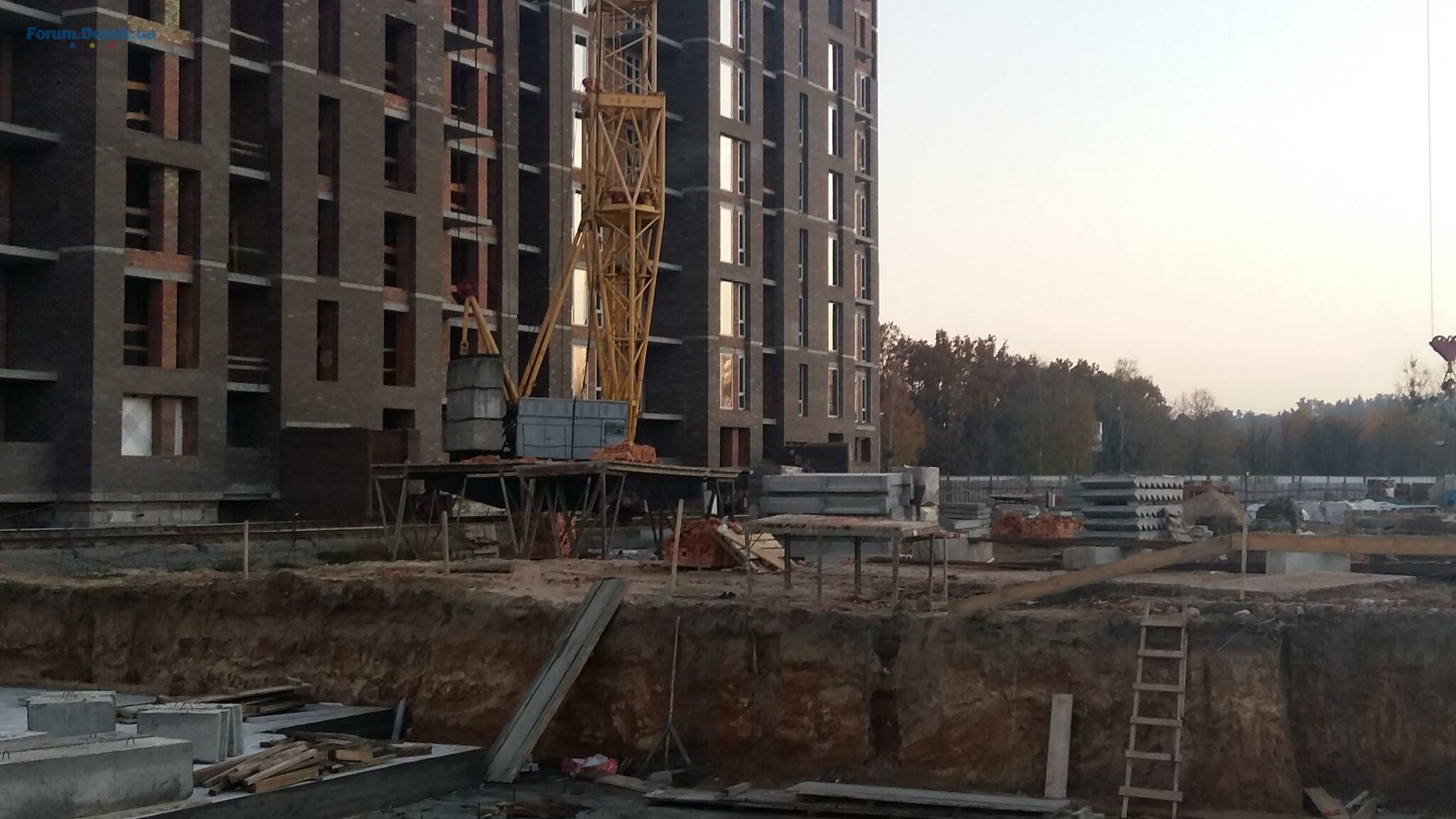

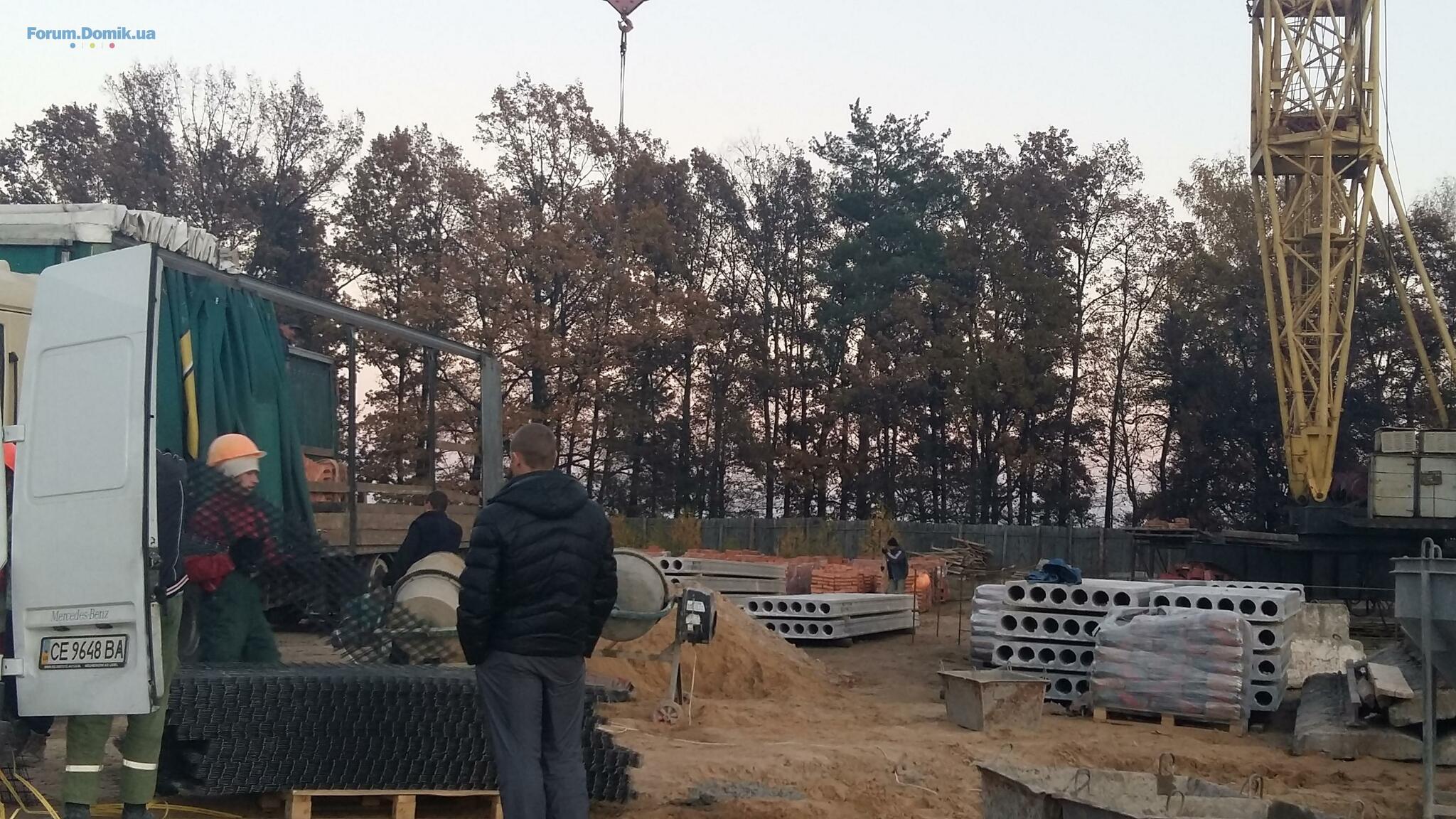

Обьемы выполненных работ с 25.10 - 10.11.2015
Работы - Выполнено

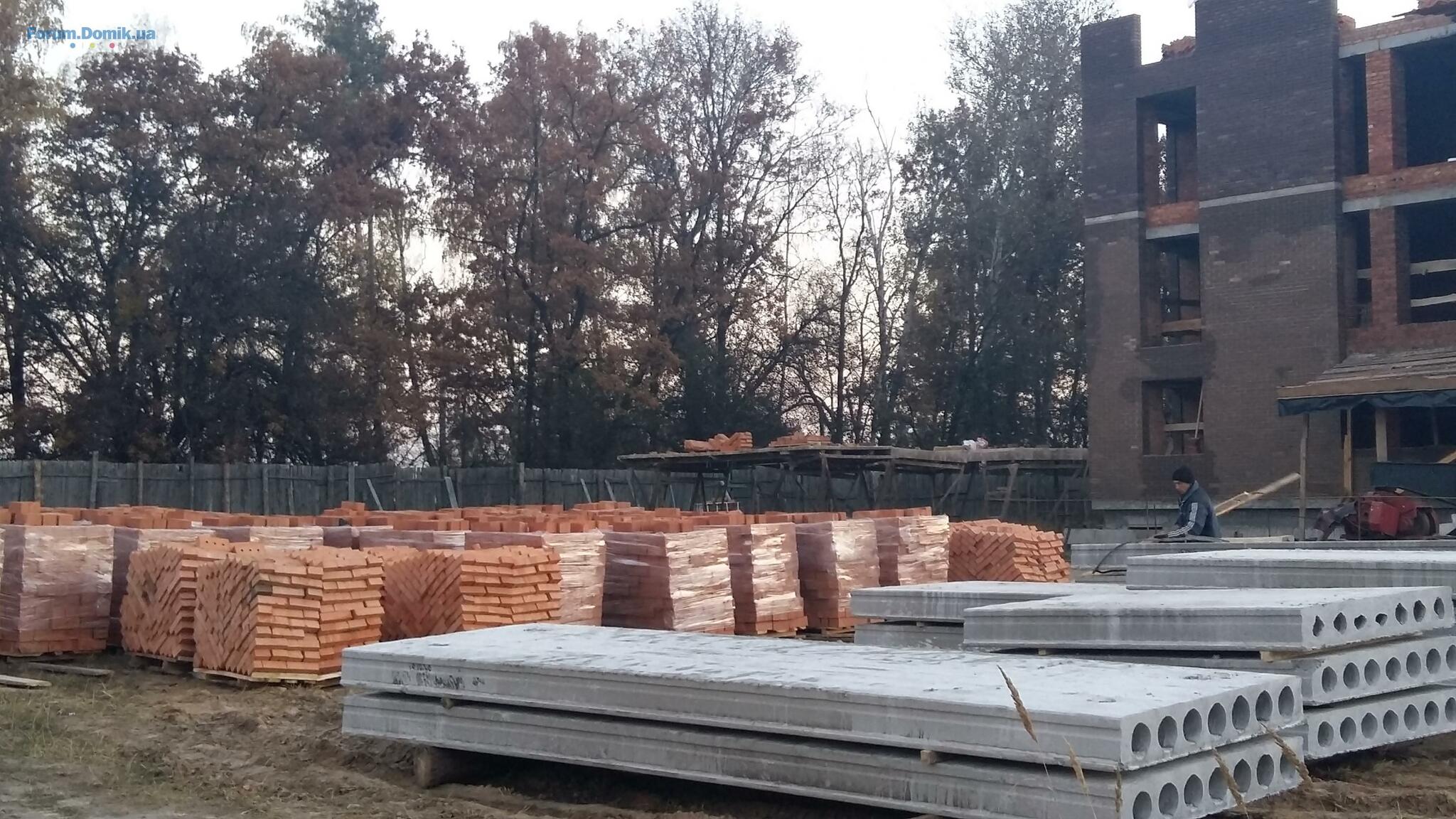

Кирпичная кладка стен - 300 м3
Облицовка с утеплителем - 150 м2
Облицовка без утеплителя - 35 м2
Монтаж плит перекрытия - 43 шт
Монтаж плит балкона - 4 шт
Монтаж лестничных маршей - 3 шт
Монтаж лестничных площадок - 3 шт
Подушки опорные - 12 шт
Монтаж перемычек - 104 шт
Перегородки с кирпича м100 - 45 м2

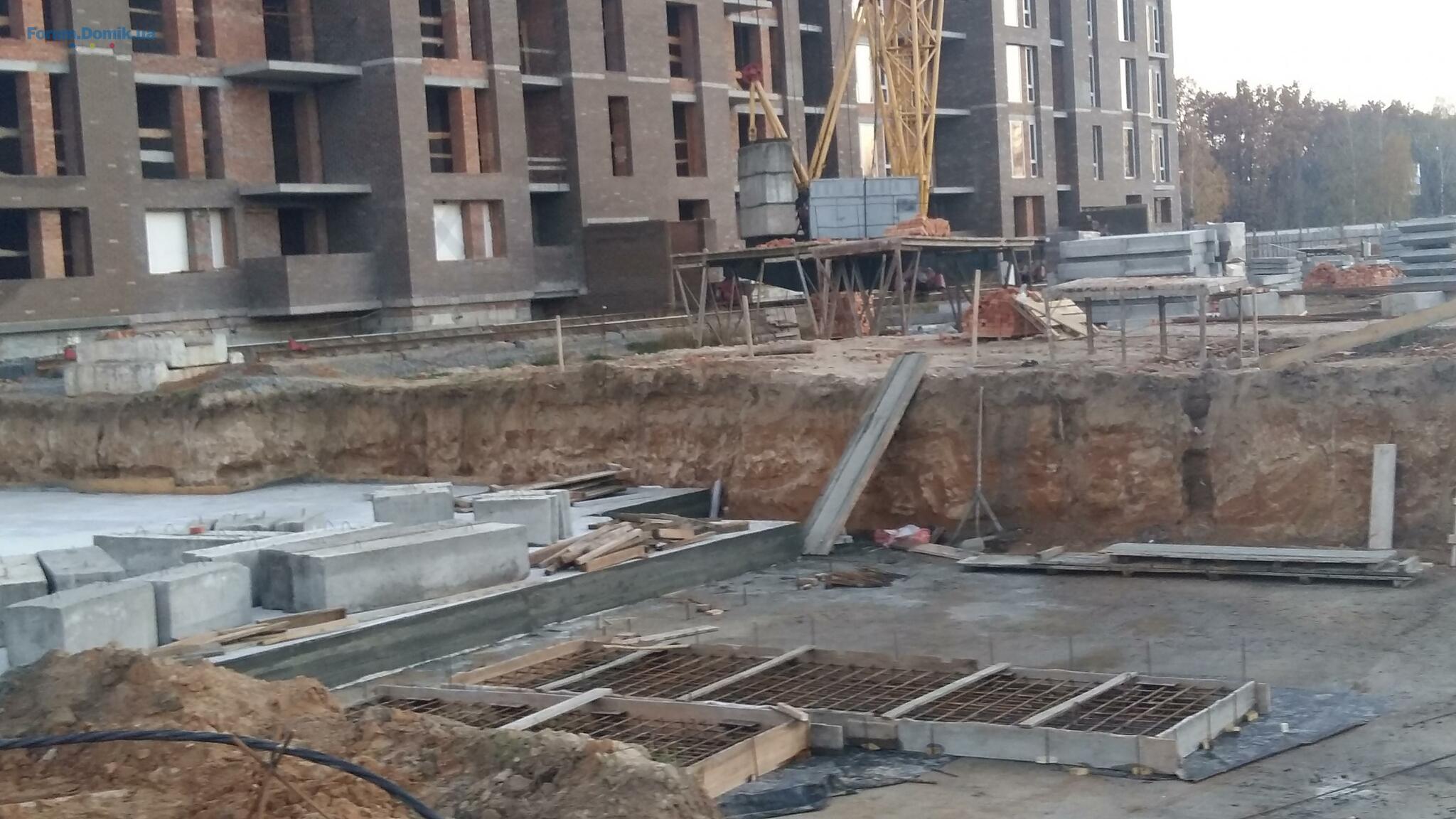

Армирование плиты фундаментной секции №1 - 16,9т
Бетонирование плиты фундаментной секции №5 - 170 м3
10 лист 2015 16:39
О, спасибо. Правильный формат. Продолжайте так же и дальше информировать о стройке
10 лист 2015 18:09
Господа! За 20 дней вы подняли 1 этаж в кирпиче . Объясните мне недолугому сколько вы будете строить остальных 5 этажей!!!!!! ----100 дней! А пятую секцию такими темпами 9*20=180 дней. Итого 280 дней ! Это без внутренней отделки и инженерных работ . Переубедите меня в обратном.
10 лист 2015 18:11
Поддерживаю предыдущий вопрос. Насколько реальна сдача в 1 кв. 2016 года с такими темпами.
11 лист 2015 15:42
Секция 1

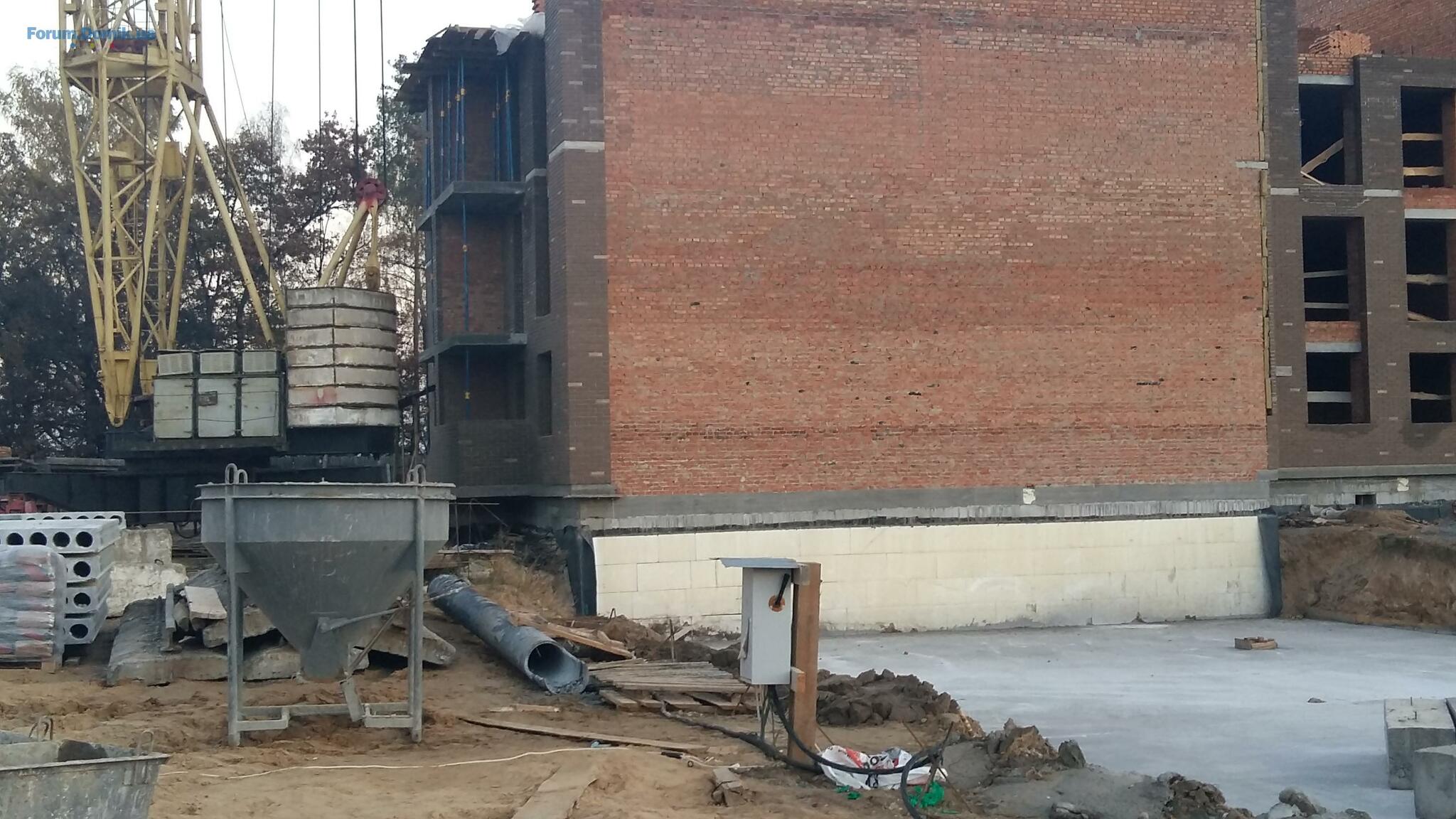

Армирование фундаментной плиты выполнено. Бетонируем.
Устройство подвала выполним до 10 декабря.
Кирпичная кладка будет выполнена до 05 марта 2016г.

Секция 4

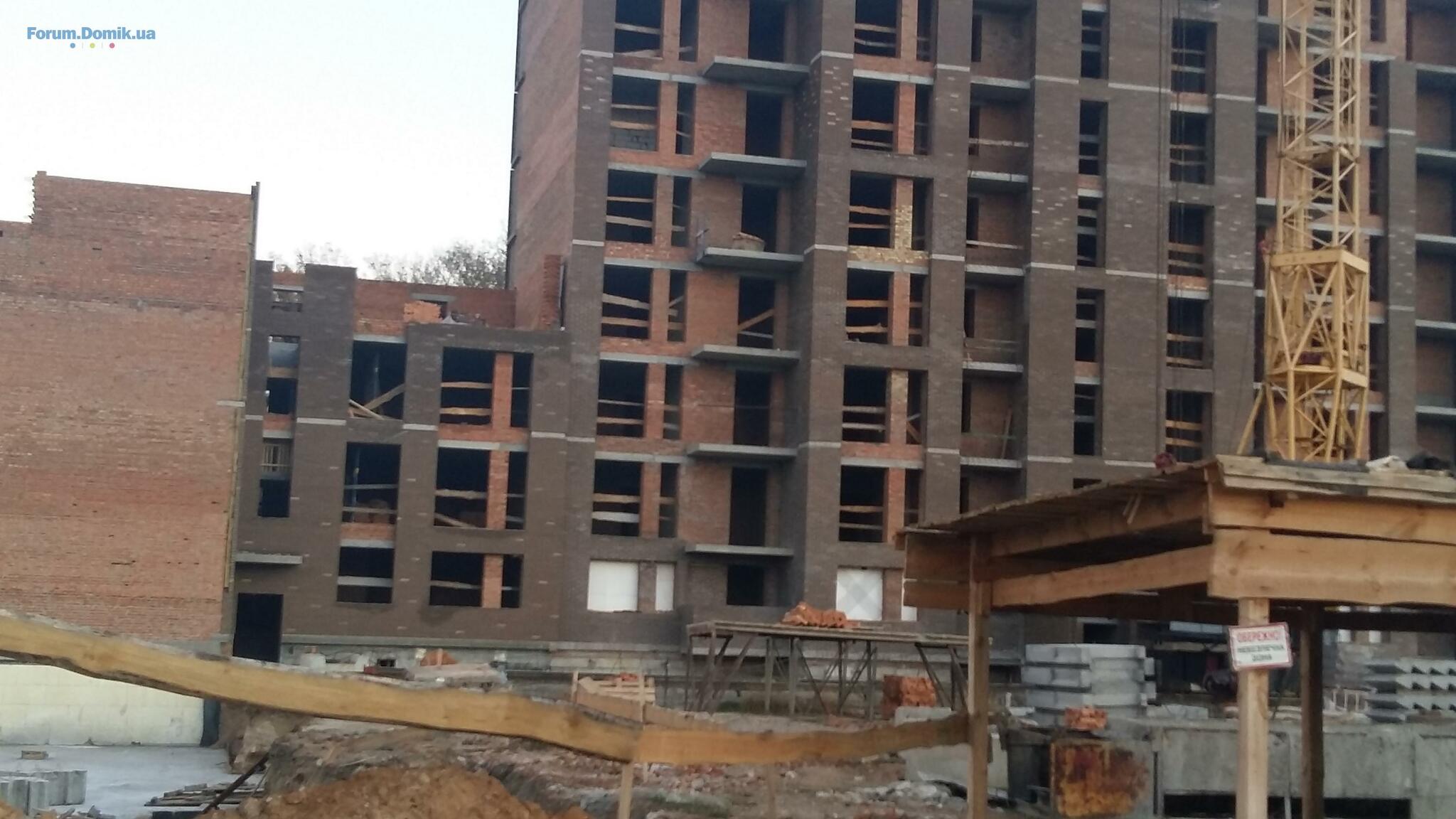

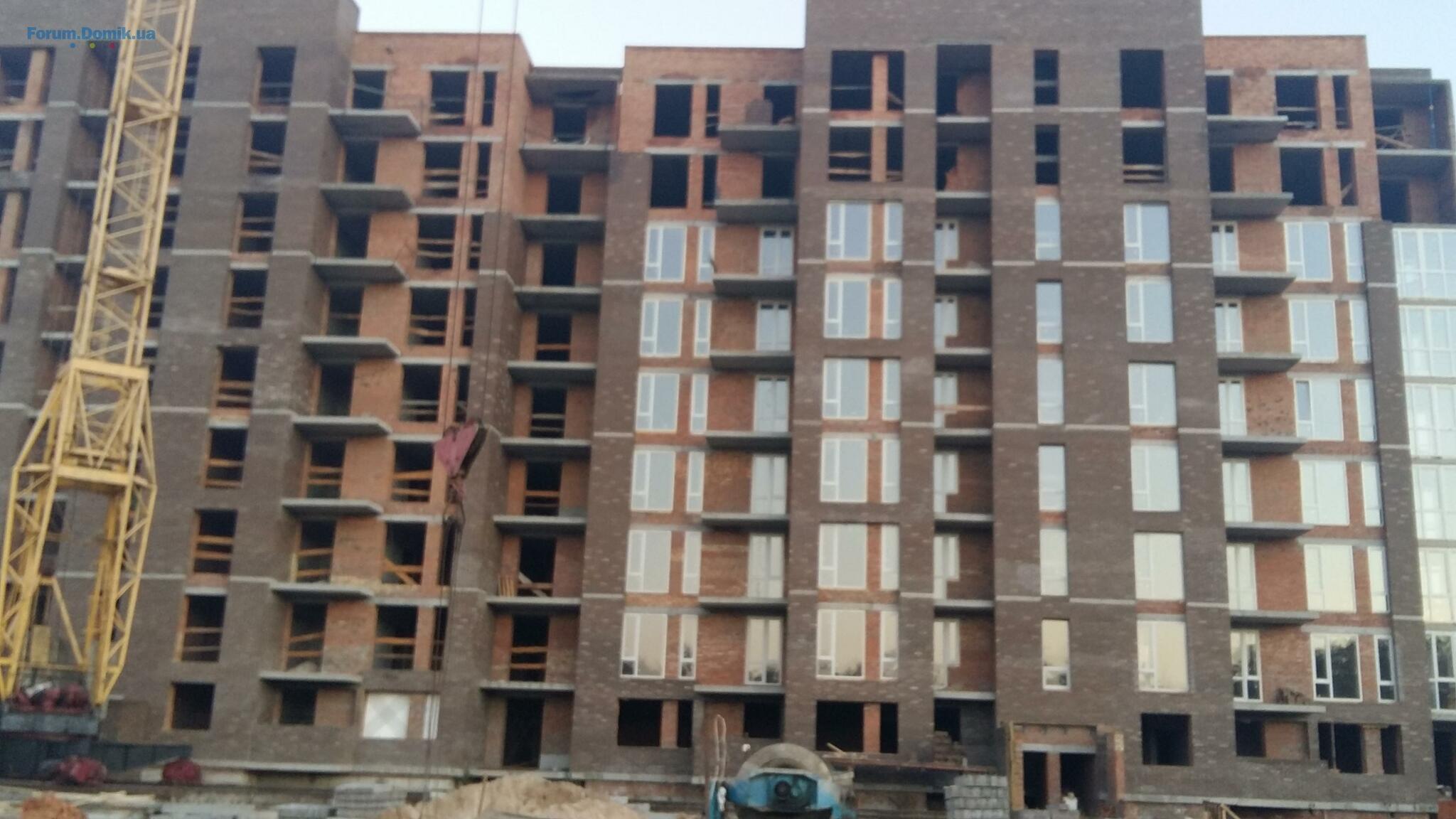

Кирпичную кладку 4 секцию начали 7 сентября.
На сегодняшний день работы ведутся на 5 этаже.
Окончание секции январь 2016г.
Секция №4
№эт./Поч. робот / Кон. робот
1 / 03.09.2015 / 21.09.2015
2 / 21.09.2015 / 10.10.2015
3 / 10.10.2015 / 28.10.2015
4 / 28.10.2015 / 11.11.2015

Секция 5 и 6
(По объему соответствуют одной секции 2 или 3. Там 7 квартир здесь 3*2 =6 квартир)
На сегодняшний день выполняем устройство подвала секции 5.
Окончание робот по подвалу с устройством перекрытия запланировано на 25 11 15г.
Кирпичная кладка.
Планируется выполнять не менее 2-х этажей в месяц, то есть 9 эт. Мы выполним не более чем за 4.5 месяца, до конца февраля 2016г.
12 лист 2015 10:39
Спасибо за развёрнутый ответ
12 лист 2015 11:27
Ну побудуєте ви цегляні коробки , а решта ДЕ?
Де підстанція (ТП) , Де котли, газ , електрика, каналізація , двері , вікна , штукатурка, оздоблення фасадів, благоустрій.
Ще раз наголошую на березень-квітень потрібно весь комплекс робіт.
13 лист 2015 15:57
Mtigr, Ваше питання передано в технічний відділ і обов'язково опублікуємо відповідь.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
1. . .1012. . .144
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
