Подати оголошення

ЖК "Фамілія", Львів, вул. Кульпарківська, 230а

2
28 вер 2015 12:18

Житловий комплекс "Фамілія"
Львів, вул. Кульпарківська, 230а
Забудовник: "NK Group"

До складу "Фамілії" входять 10 секцій комфортних 12 - поверхових будинків, паркінг, безпечний дитячий майданчик та адміністративна будівля, комерційні площі.
28 вер 2015 12:27

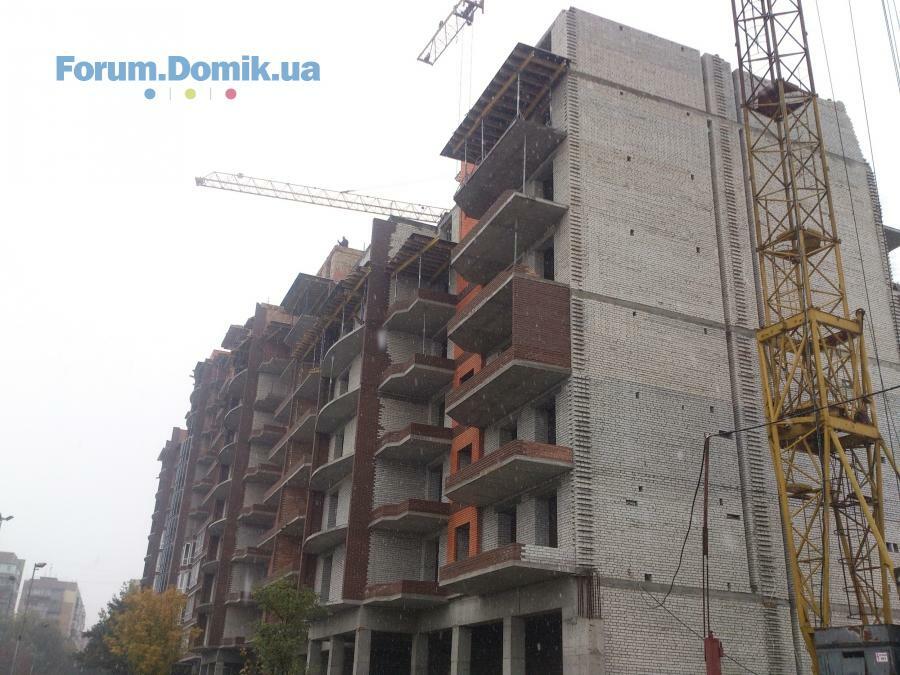

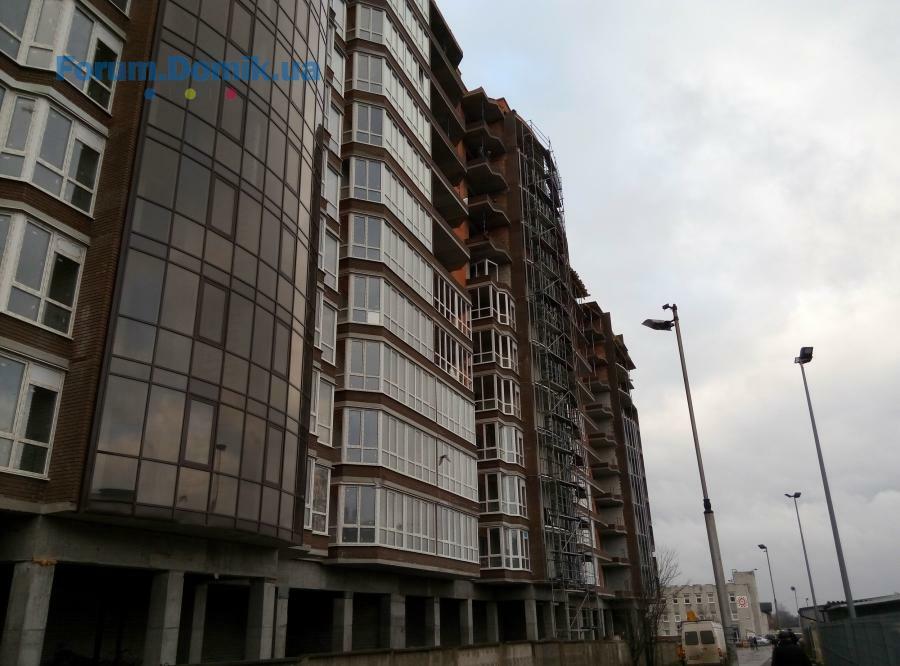

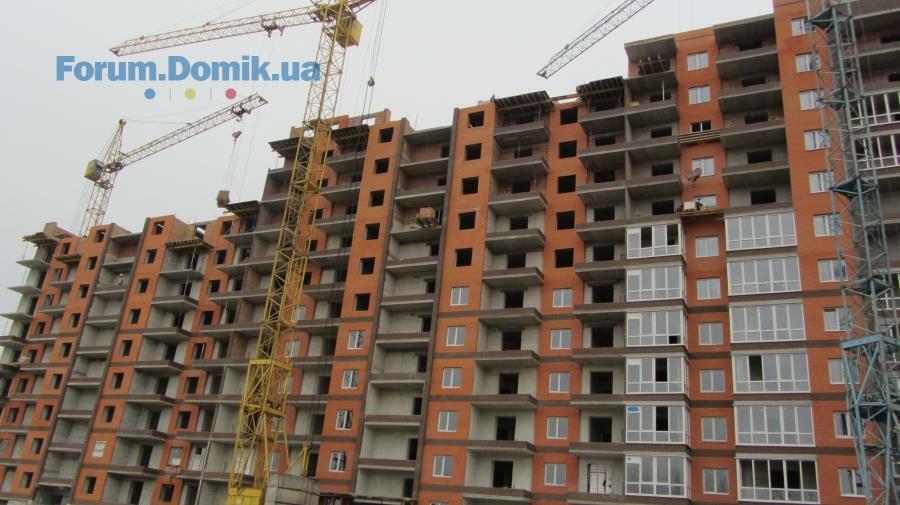

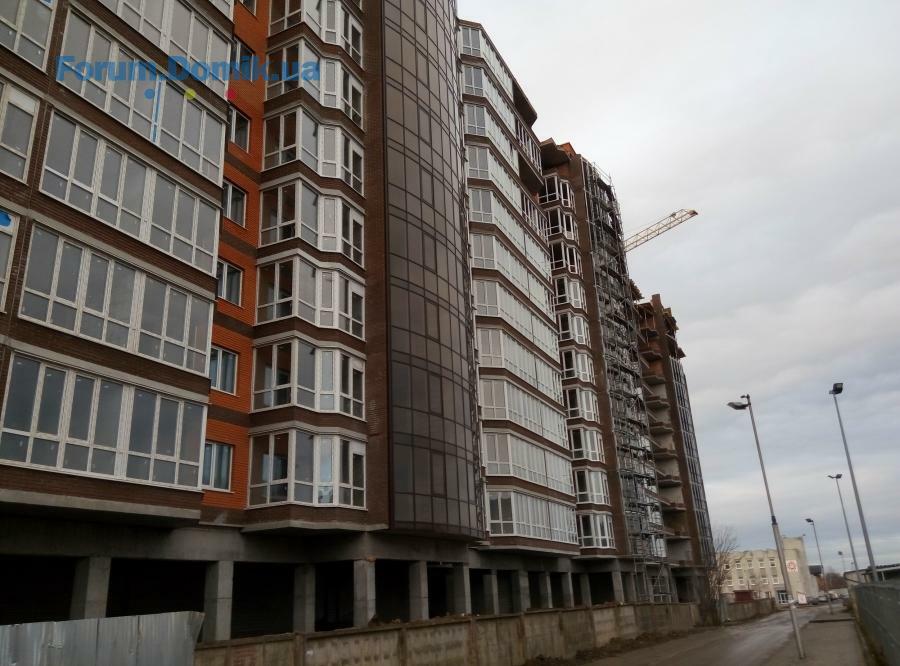

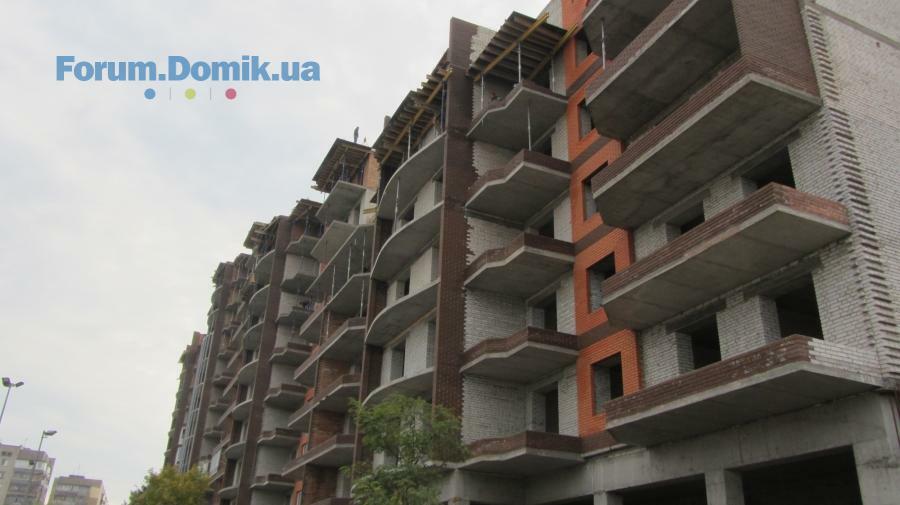

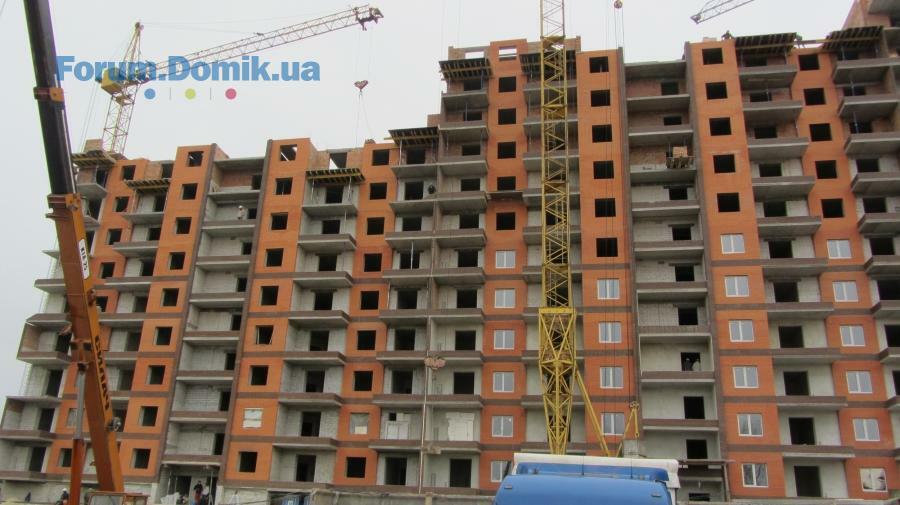

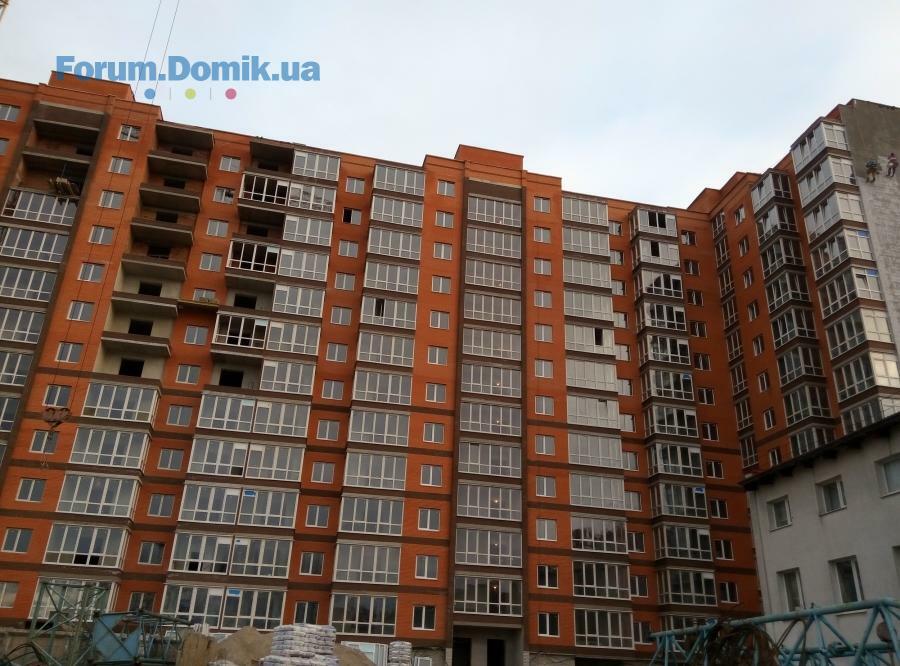

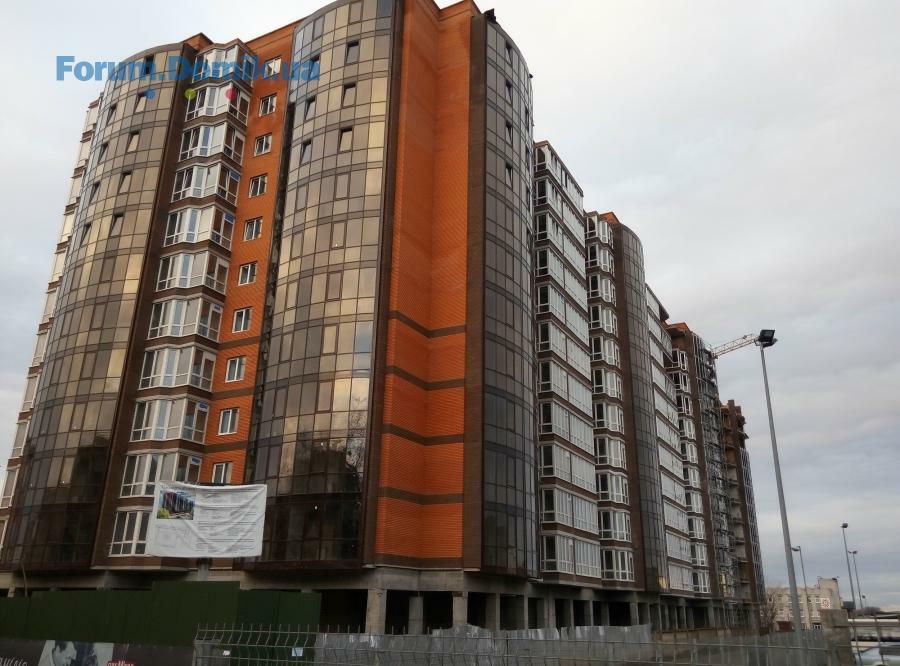

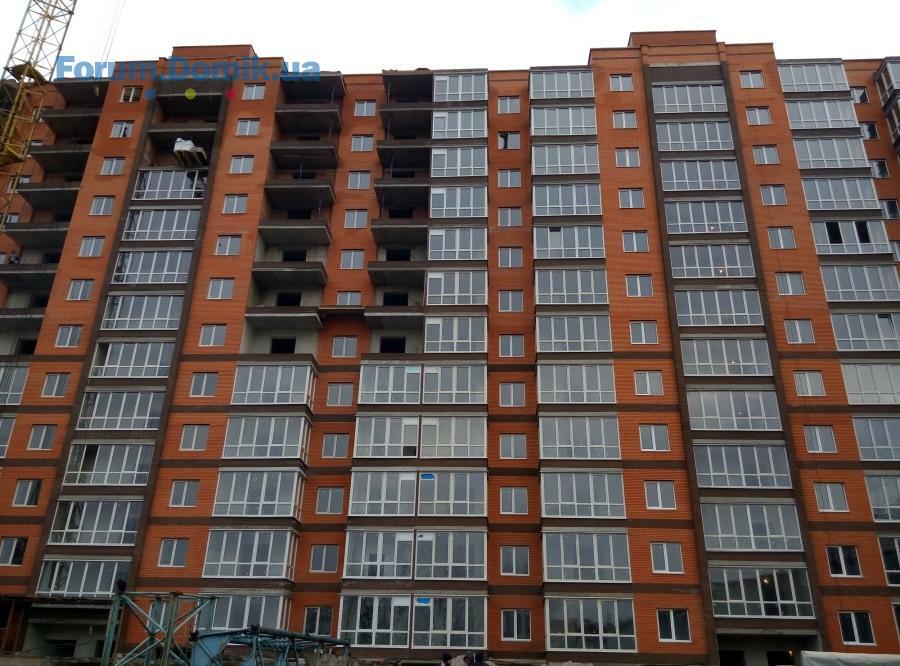

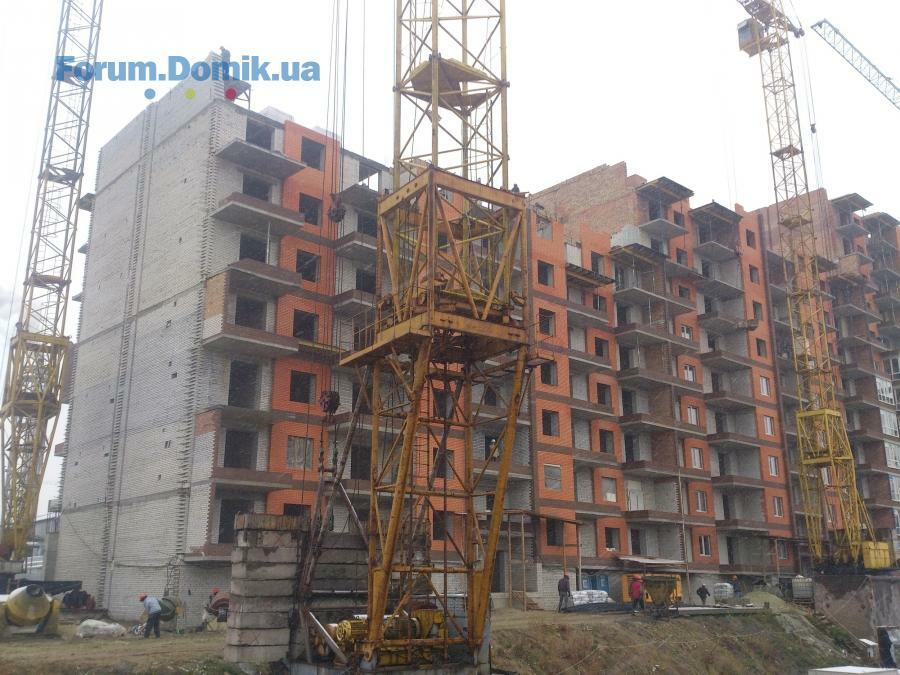

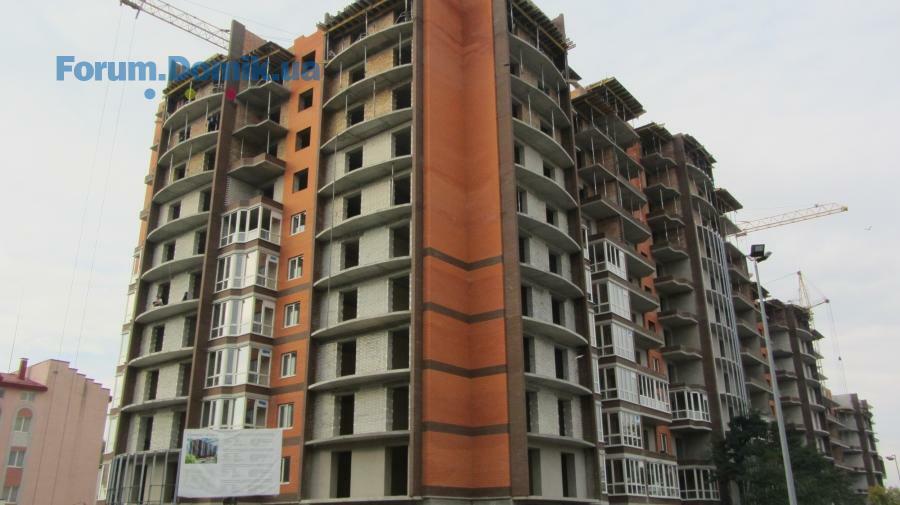

Станом на 28.09.2015 виконано слідуючі роботи:
1 секція: будують 12 поверх, штукатурення стін та комірок, 7 поверх - монтування вікон та лоджій, монтування каналізаційних труб, розвід електрики,встановлення внутрішніх перегородок.
2 секція: 6 поверх - штукатурення, 7 поверх - монтування вікон та лоджій.
3 секція: перекриття 9 поверх, 4 поверх - встановлення внутрішніх перегородок.
4 секція: будують 7 поверх.
05 жовт 2015 16:49
12 жовт 2015 14:19

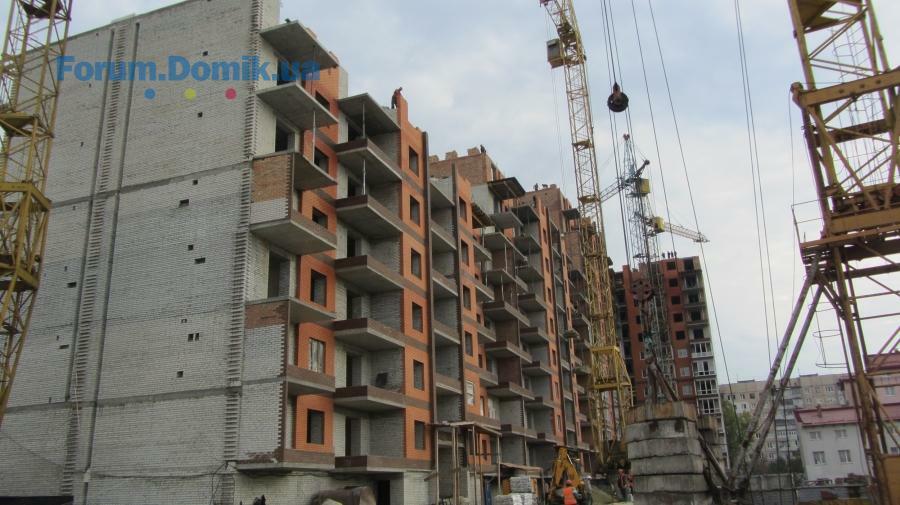

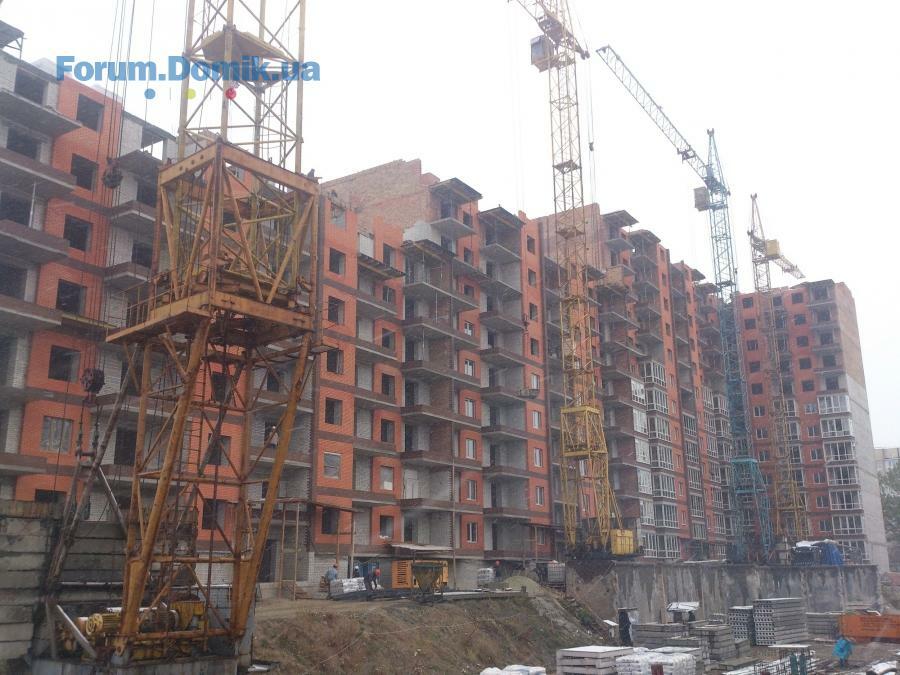

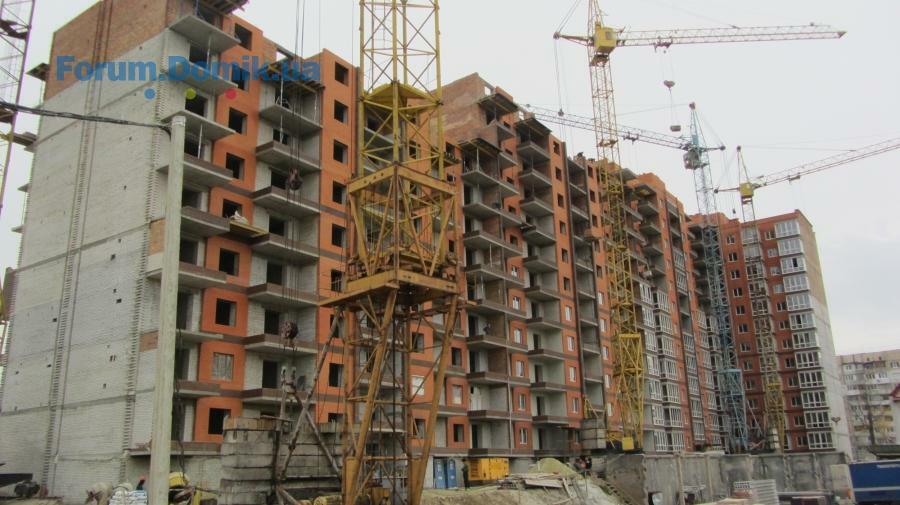

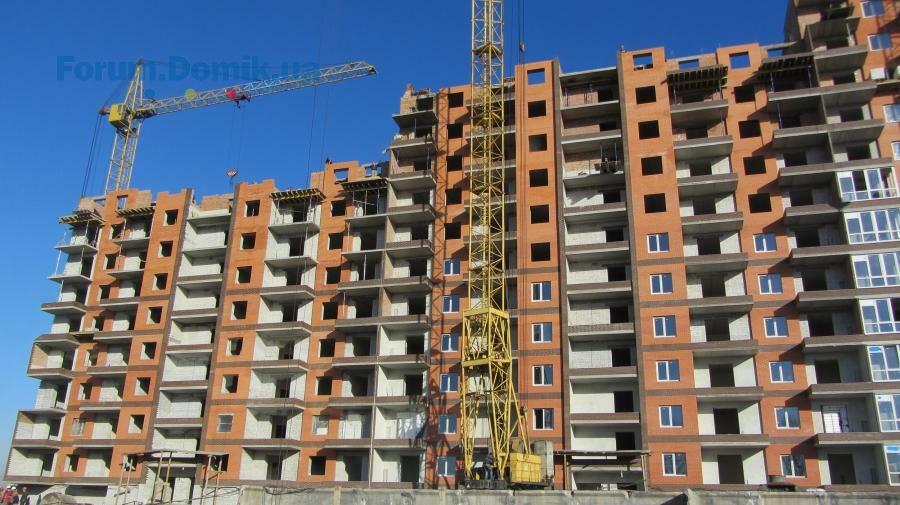

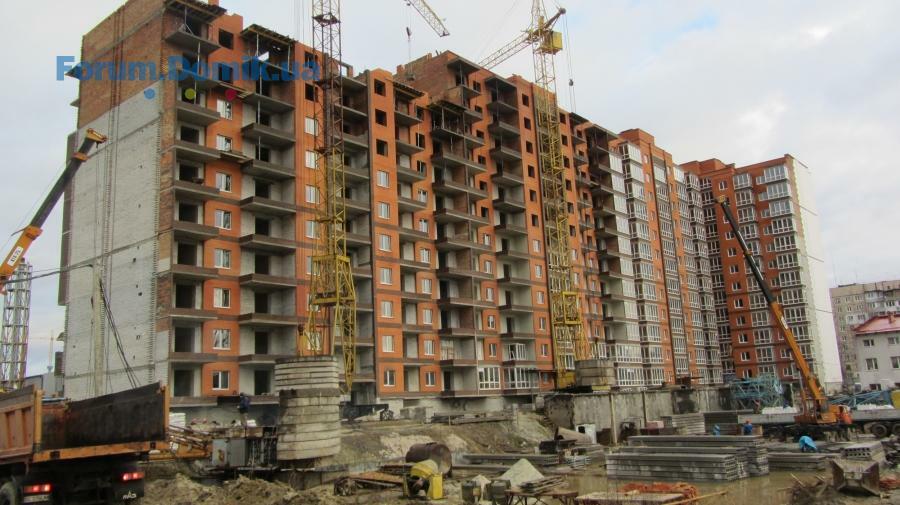

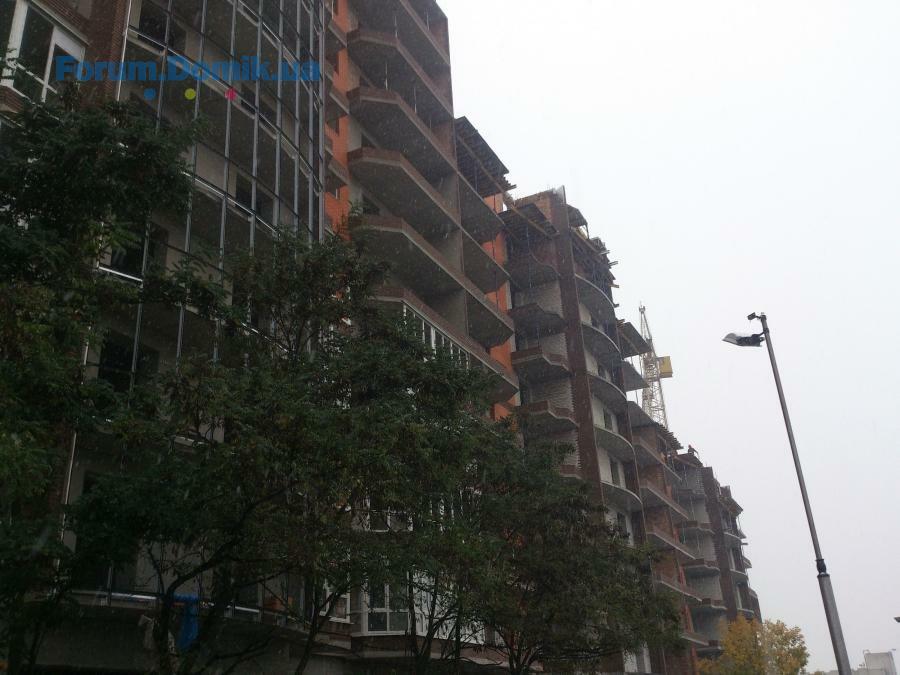

Станом на 12.10.2015 виконано наступні роботи:

1-2 секція: завершують 12 поверх, штукатурення стін та комірок,штукатурення загальних коридорів, монтаж вікон та лоджій, монтаж каналізаційних труб,монтаж водяних стояків та лічильників на воду,прокладання труб опалення, розвід електрики,встановлення внутрішніх перегородок, встановлення вхідних дверей, монтаж панорамних вікон.

3 секція: 10 поверх, 6 поверх - встановлення внутрішніх перегородок, монтаж вікон,розвід електрики, штукатурні роботи.

4 секція: будують 8 поверх. 4 поверх - встановлення внутрішніх перегородок.
12 жовт 2015 14:20
13 жовт 2015 18:29
1-2 секція: завершують 12 поверх, штукатурення стін та комірок,штукатурення загальних коридорів, монтаж вікон та лоджій, монтаж каналізаційних труб,монтаж водяних стояків та лічильників на воду,прокладання труб опалення, розвід електрики,встановлення внутрішніх перегородок, встановлення вхідних дверей, монтаж панорамних вікон.

3 секція: 10 поверх, 6 поверх - встановлення внутрішніх перегородок, монтаж вікон,розвід електрики, штукатурні роботи.

4 секція: будують 8 поверх. 4 поверх - встановлення внутрішніх перегородок.
26 жовт 2015 19:05

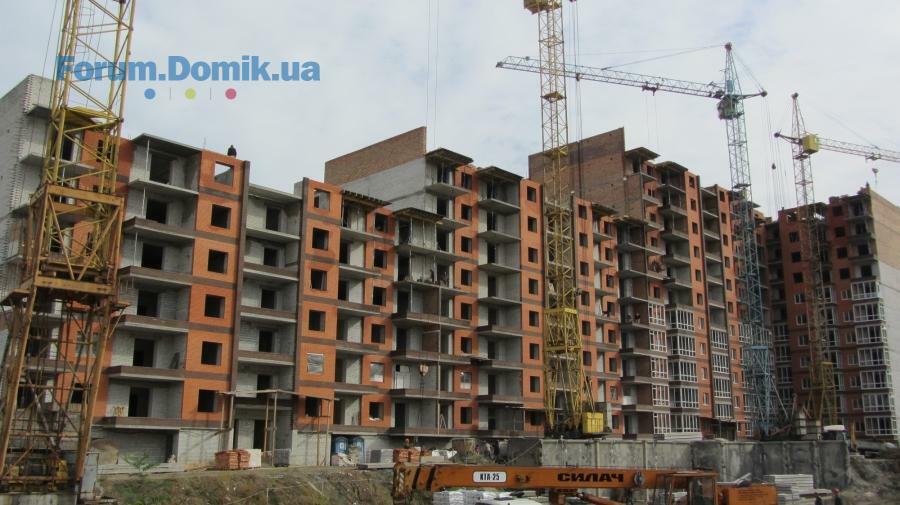

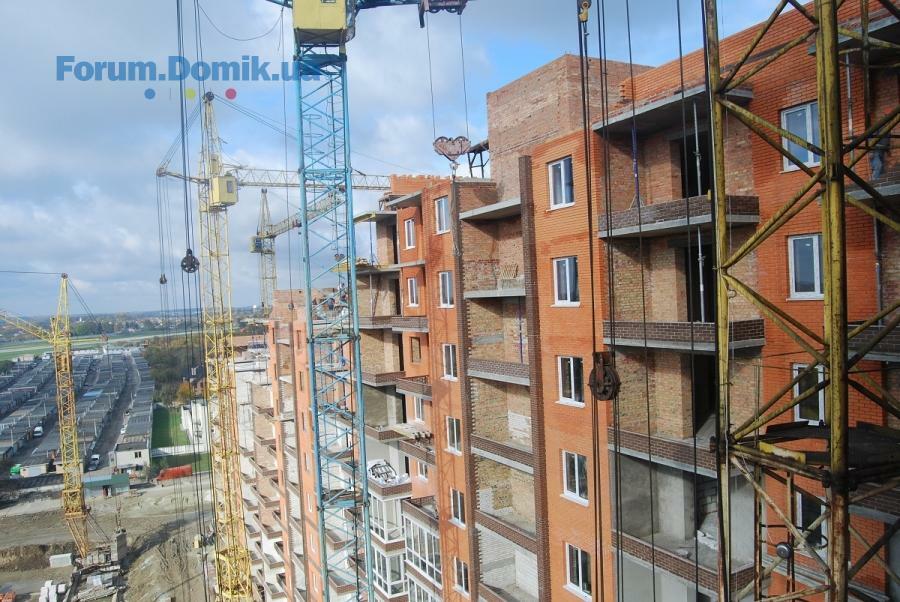

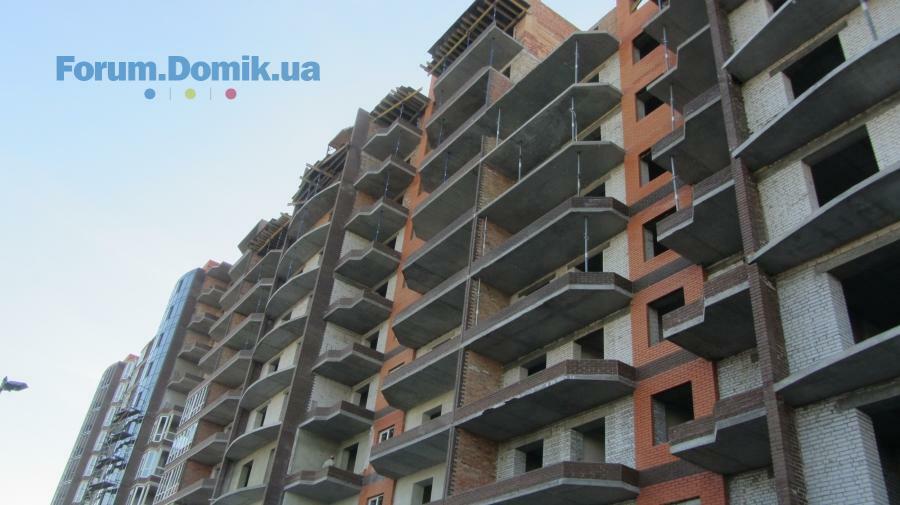

Станом на 26.10.2015 виконано наступі роботи:
1-2 секція: встановлення внутрішніх перегородок; штукатурення стін; розпочато роботу над заливанням стяжки на 5 поверсі; монтаж каналізаційних труб, водяних стояків;10 поверх- прокладання труб для опалення та водопостачання; продовжується робота над встановленням вікон.
3 секція: штукатуреня загальних коридорів та квартир; монтаж перестінок у санвузлах та мурування балконів на верхніх поверхах; продовжуються роботи над будівництвом 11 поверху.

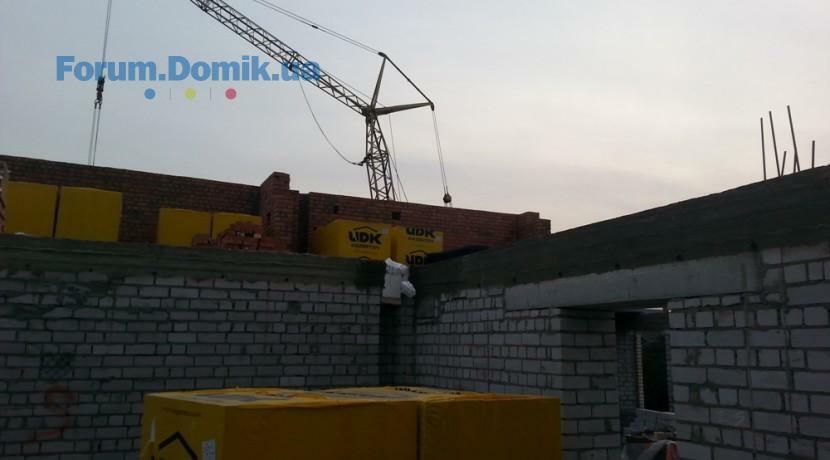

4 секція: будують стіни 9 поверху; 5-6 поверх- встановлення внутрішніх перегородок; 1,2,3 поверхи -розвід електрики.
26 жовт 2015 19:05
03 лист 2015 17:57

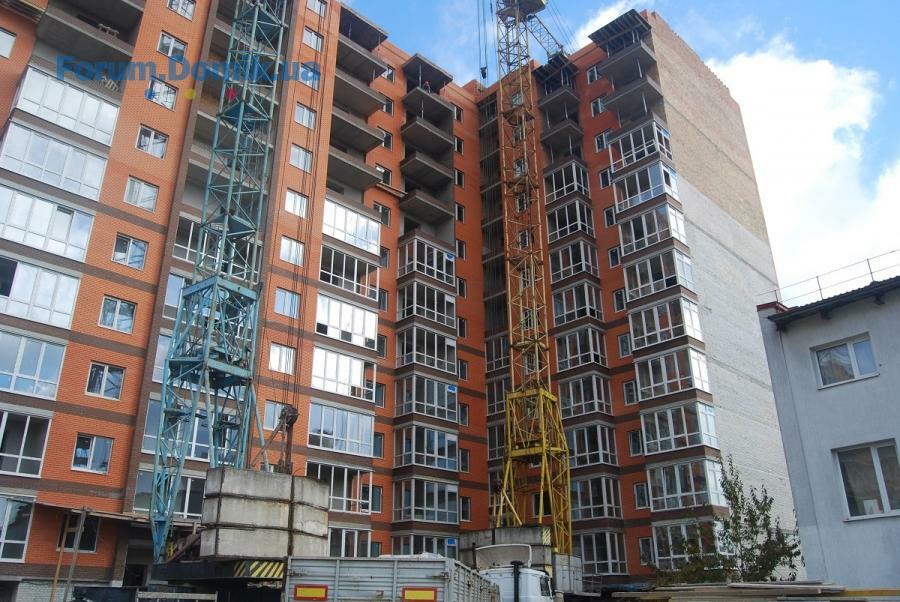

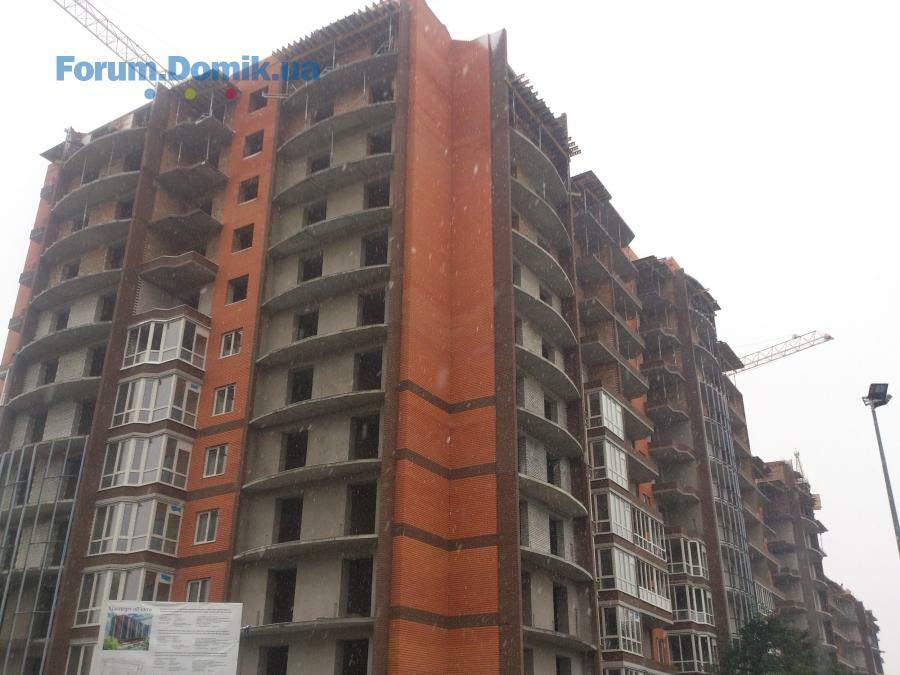

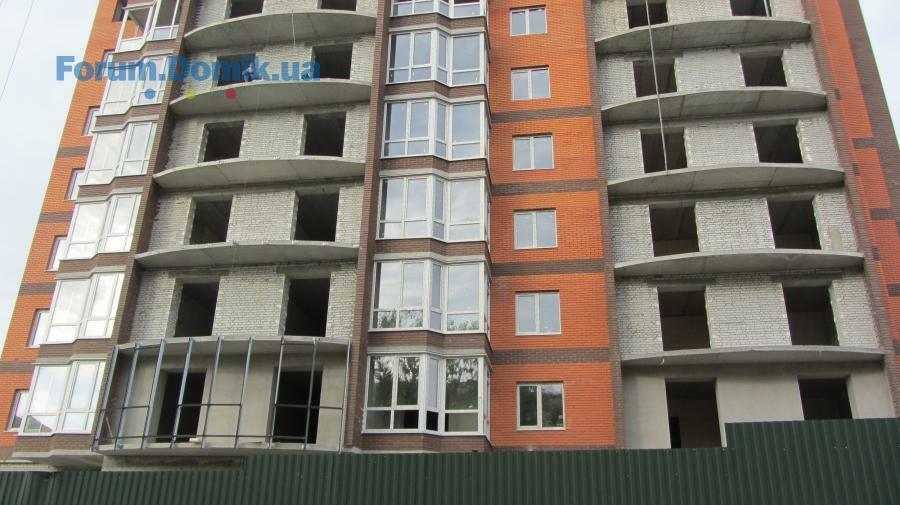

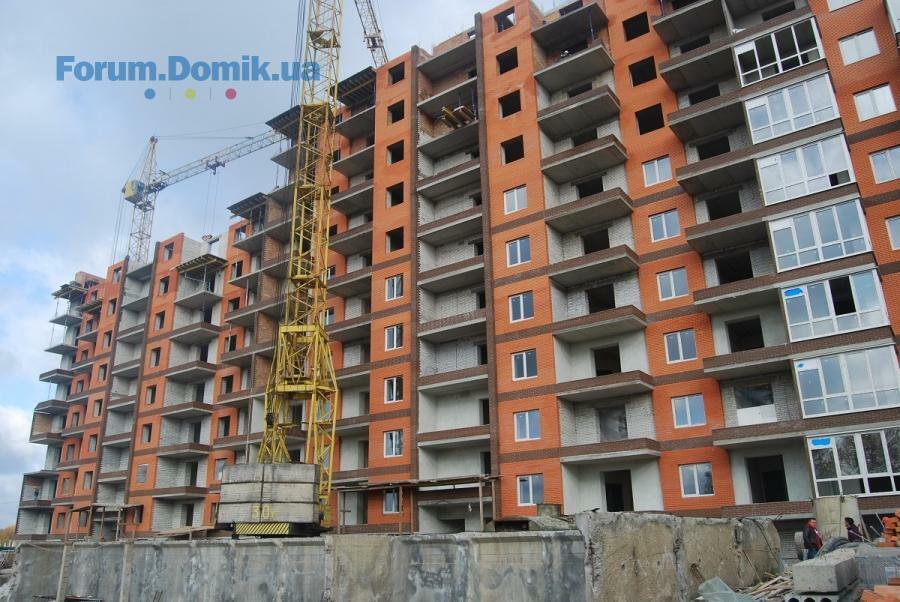

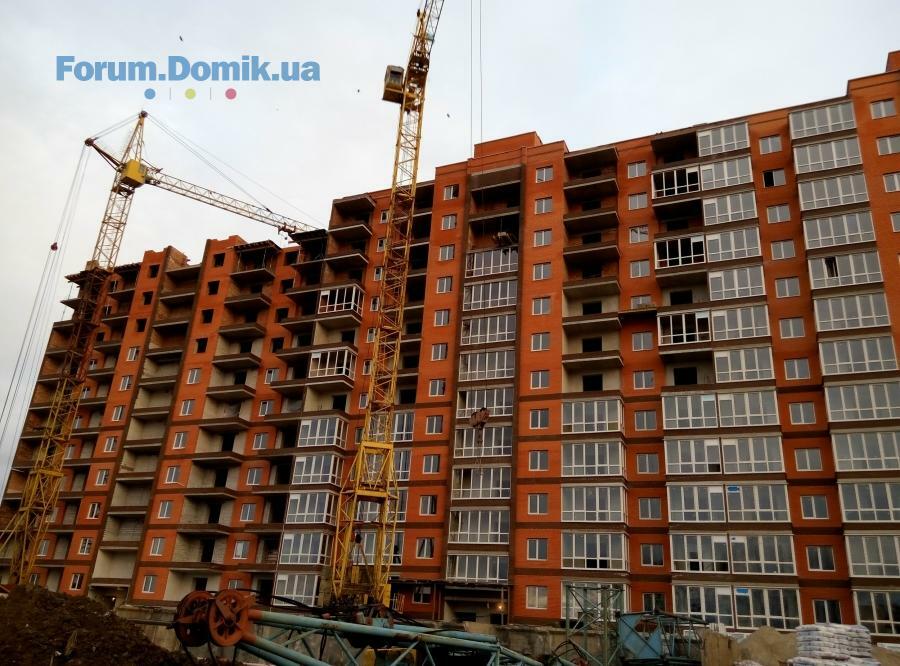

Станом на 03.11.2015 виконано наступі роботи:

1-2 секція: встановлення внутрішніх перегородок; штукатурення стін; розпочато роботу над заливанням стяжки н; монтаж каналізаційних труб, водяних стояків; прокладання труб для опалення та водопостачання; продовжується робота над встановленням вікон.

3 секція: штукатуреня загальних коридорів та квартир; монтаж перестінок у санвузлах та мурування балконів на верхніх поверхах; завершують 11 поверх, вийшли на 12 поверх.

4 секція: завершують 9 поверх; встановлення внутрішніх перегородок; розвід електрики.
03 лист 2015 17:57
09 лист 2015 21:54

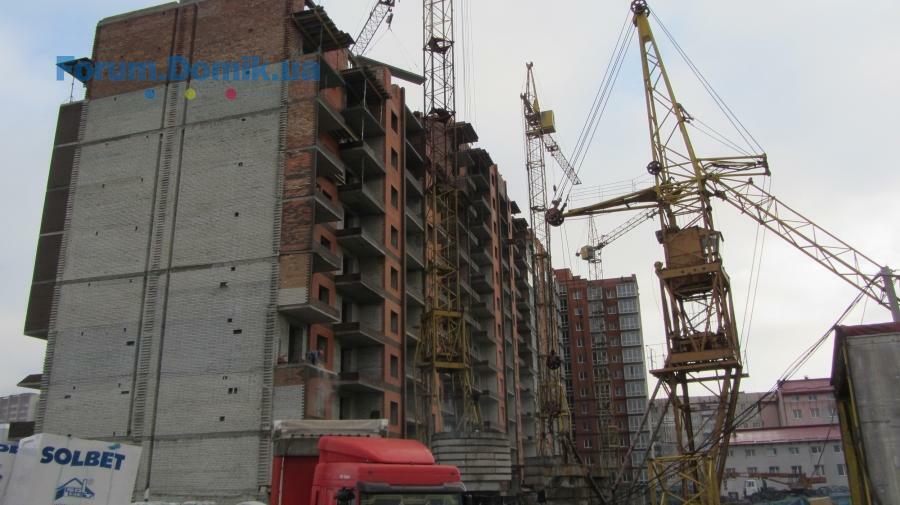

Станом на 09.11.2015 виконано наступі роботи:

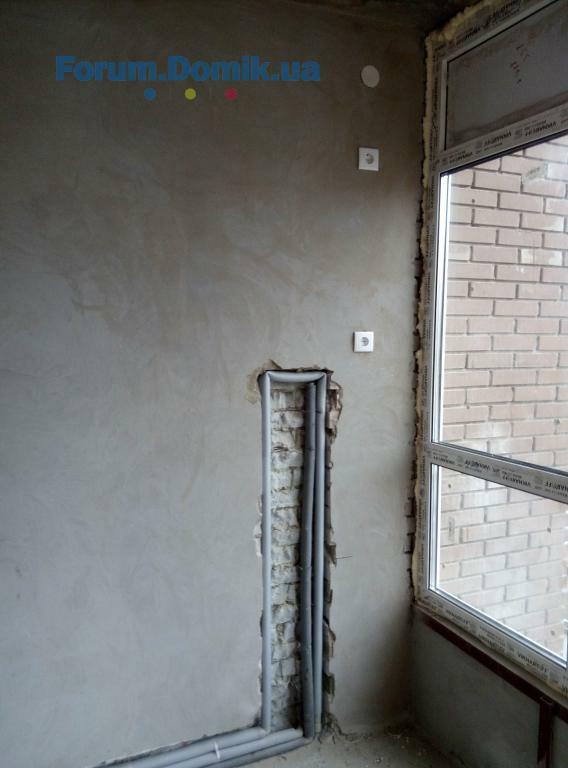

1-2 секція: встановлення внутрішніх перегородок; штукатурення стін; заливанням стяжки ; монтаж каналізаційних труб, водяних стояків; прокладання труб для опалення та водопостачання; встановлення розеток та вимикачів ; встановлення дверей ; продовжується робота над встановленням вікон.

3 секція: штукатурення загальних коридорів та квартир; монтаж перестінок у санвузлах та мурування балконів на верхніх поверхах; розвід електрики; встановлення вікон; розвід труб під опалення; зведення 12 поверху.

4 секція: 9-10 поверх; встановлення внутрішніх перегородок; розвід електрики.
09 лист 2015 21:54
24 лист 2015 19:47

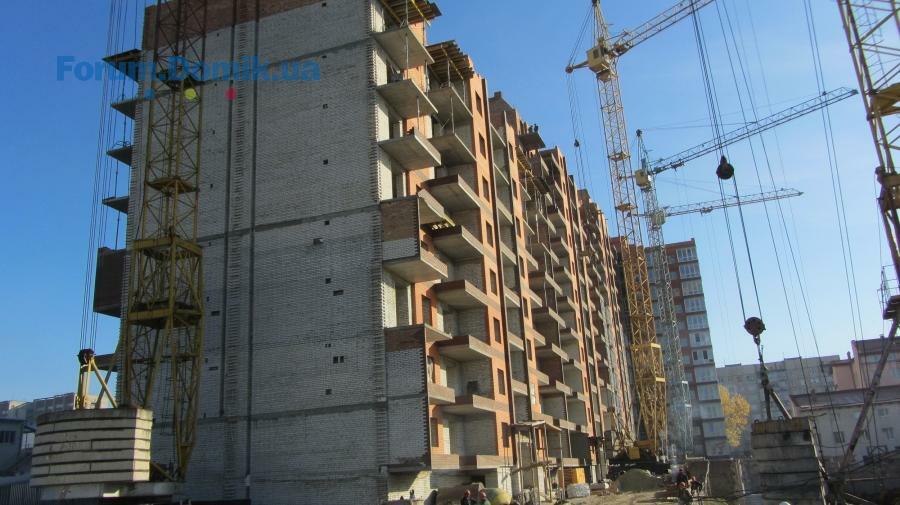

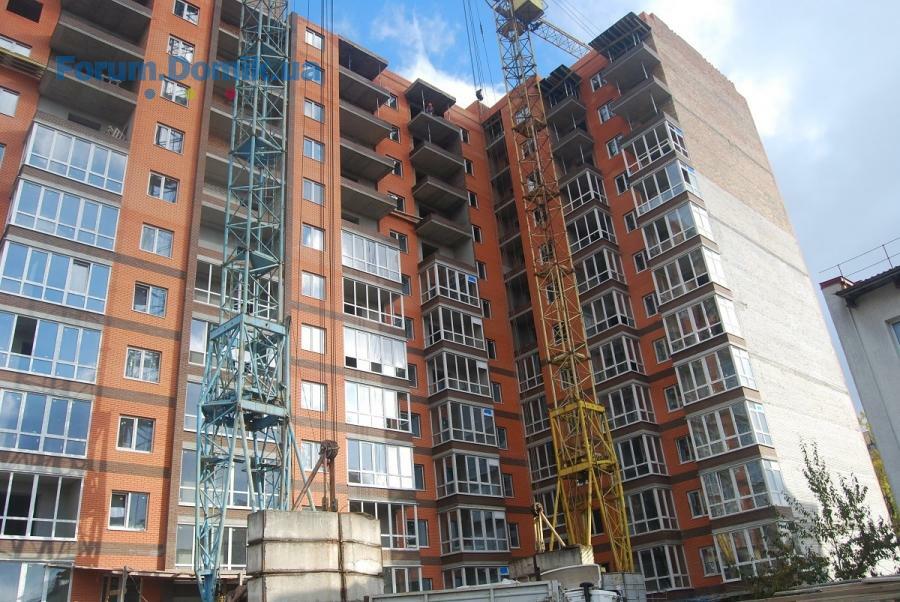

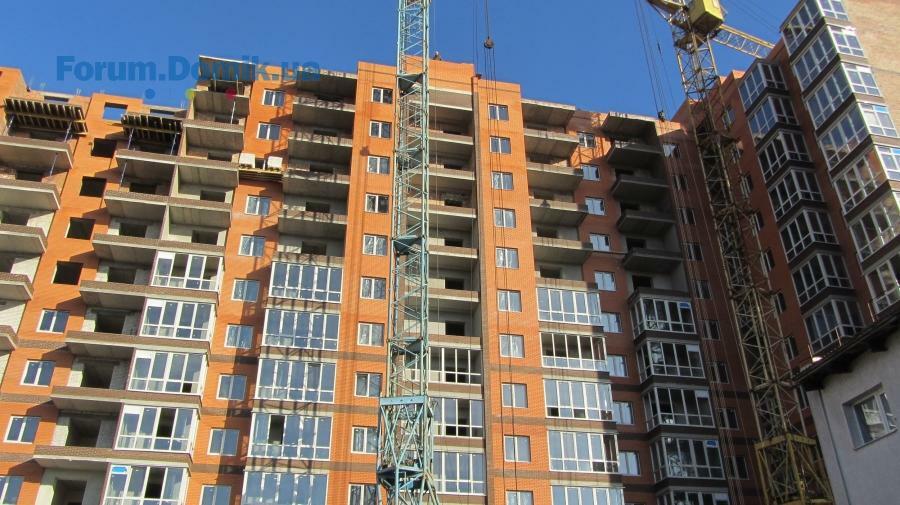

Станом на 24.11.2015 виконано наступі роботи:

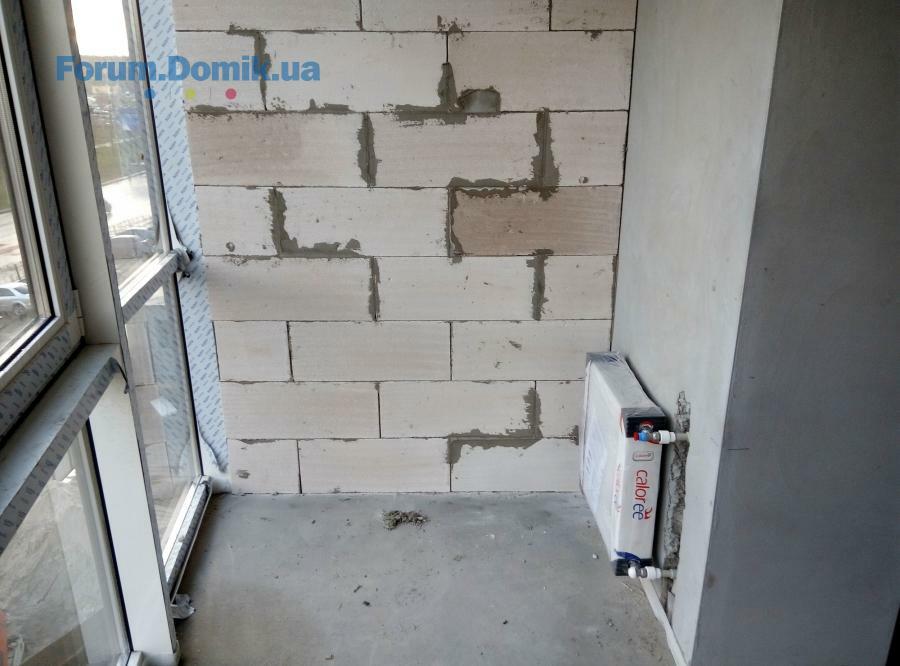

1-2 секція: встановлення внутрішніх перегородок; штукатурення стін; заливанням стяжки ; монтаж каналізаційних труб, водяних стояків; прокладання труб для опалення та водопостачання; встановлення розеток та вимикачів ; встановлення дверей ; продовжується робота над встановленням вікон; встановлення радіаторів.

3 секція: штукатурення загальних коридорів та квартир; монтаж перестінок у санвузлах та мурування балконів на верхніх поверхах; розвід електрики; встановлення вікон; розвід труб під опалення; зведення 12 поверху.

4 секція: перекривають 10 поверх; встановлення внутрішніх перегородок; розвід електрики.
24 лист 2015 19:48
30 лист 2015 21:24

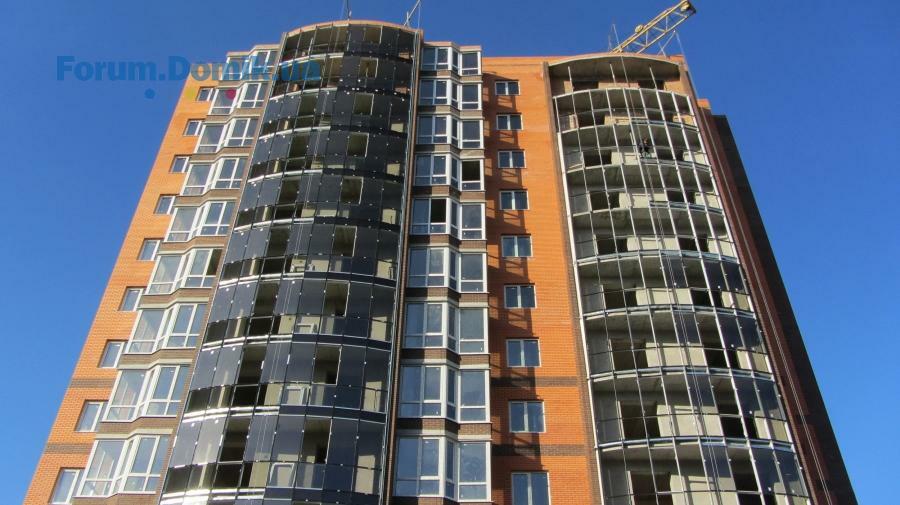

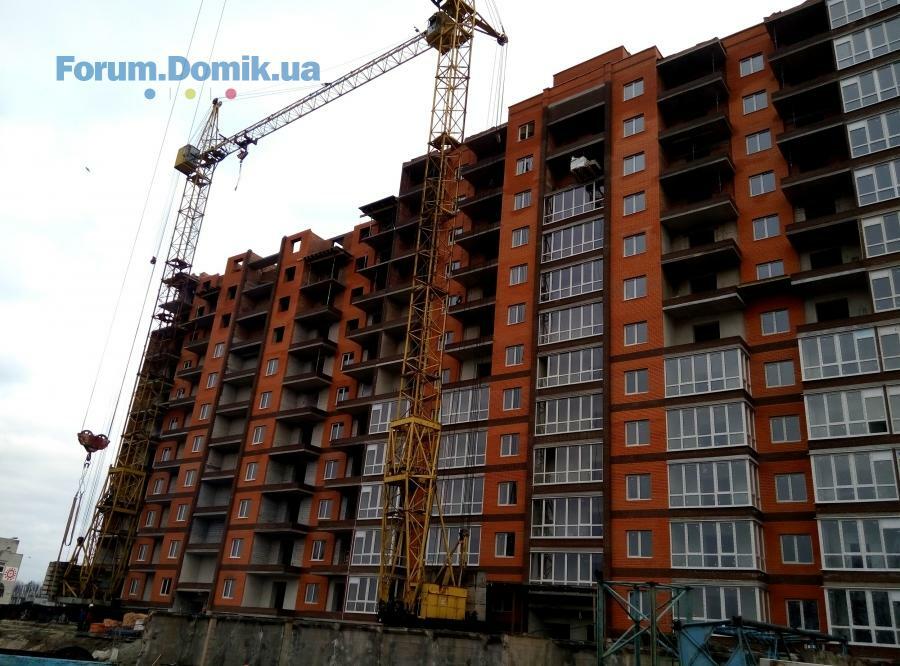

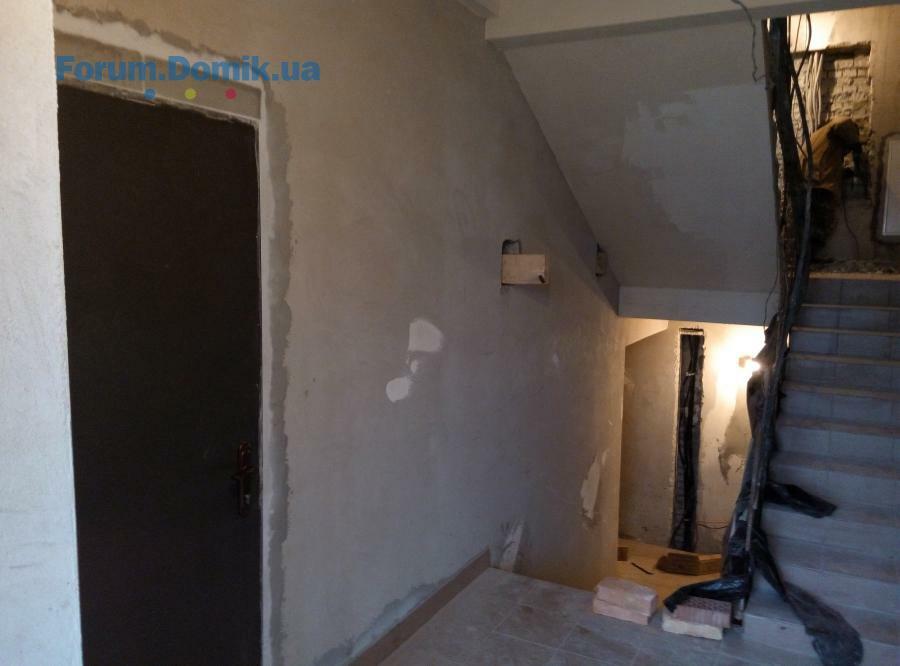

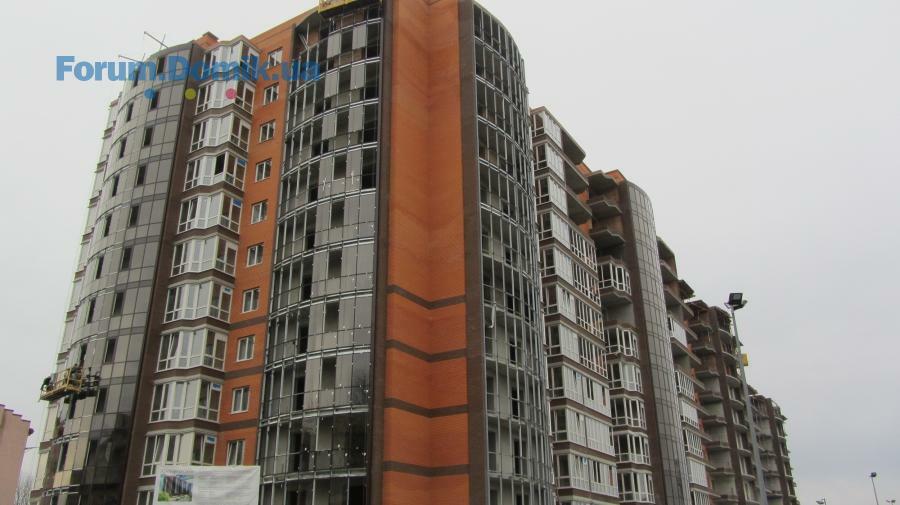

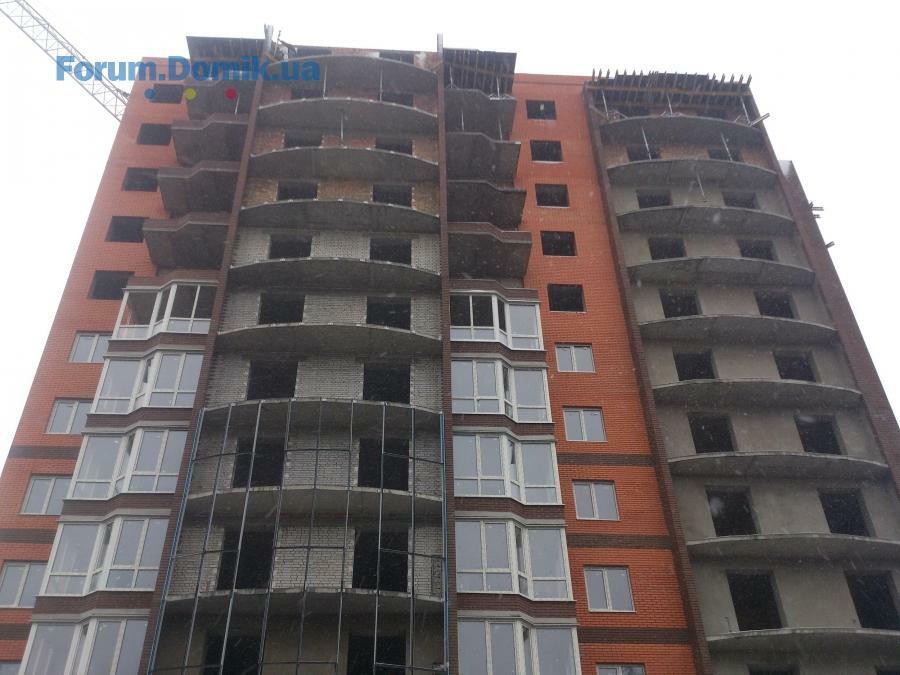

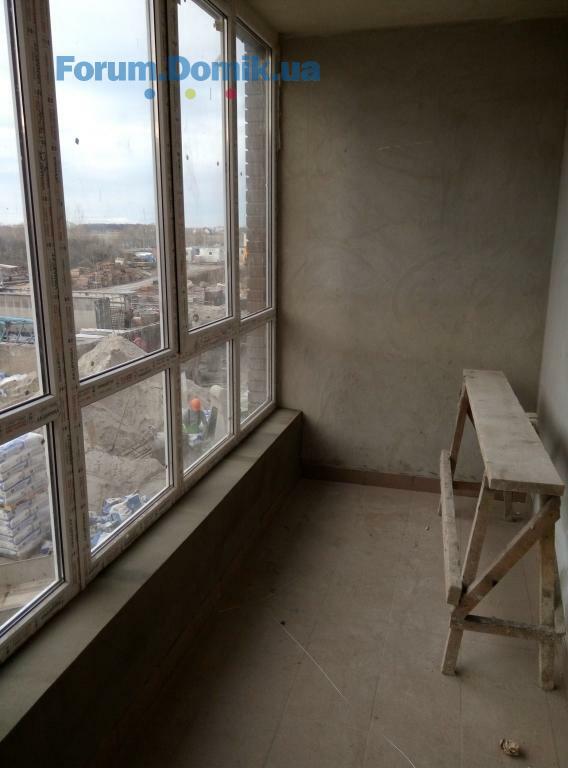

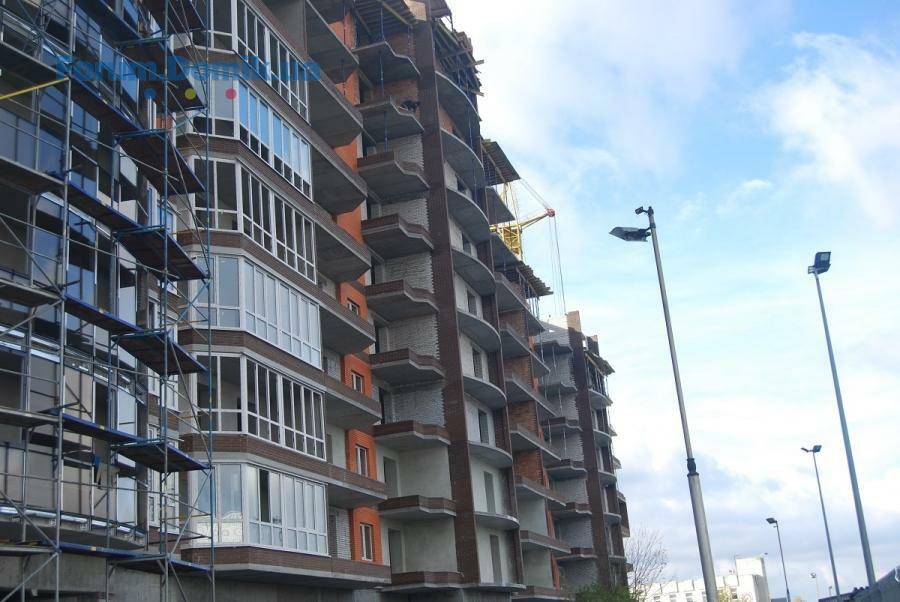

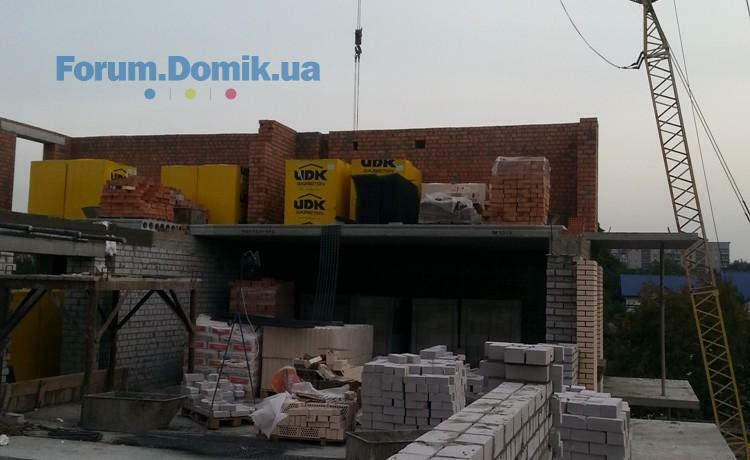

Станом на 30.11.2015 виконано наступі роботи:

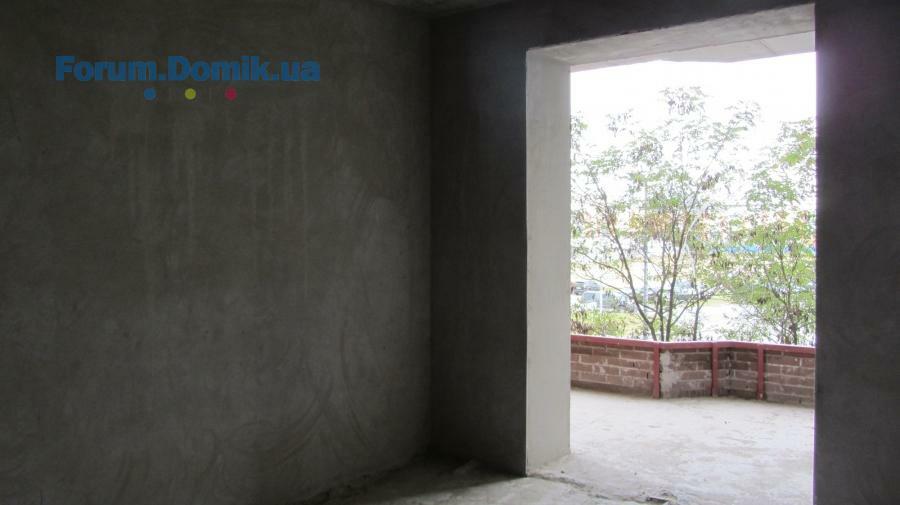

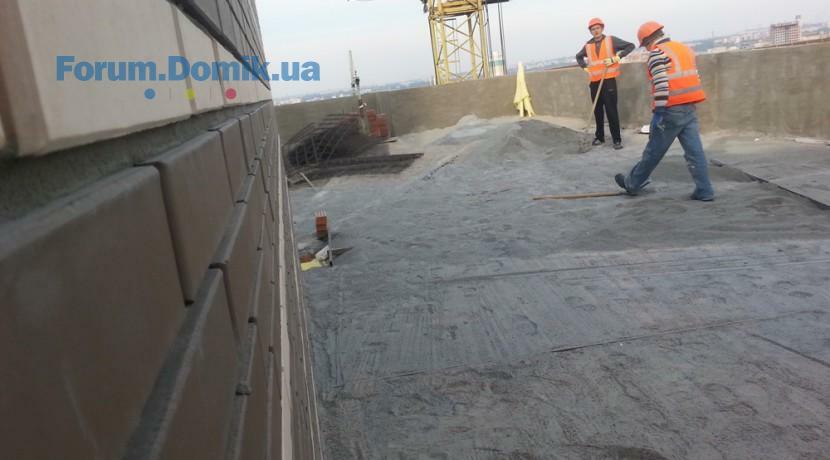

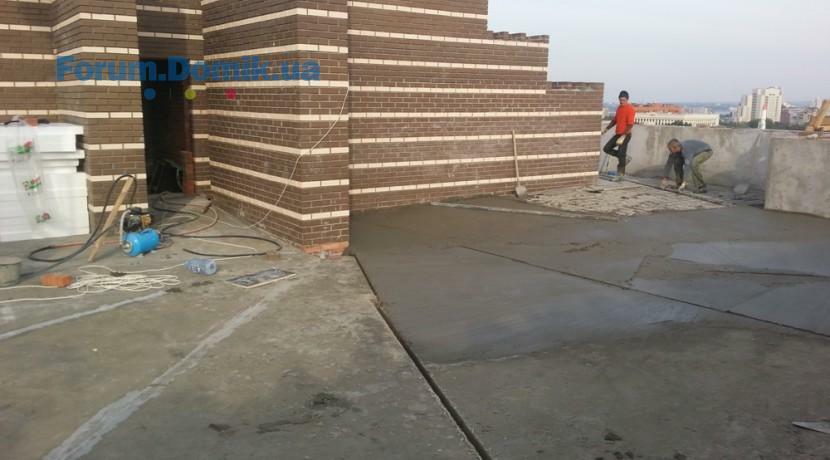

1-2 секція: штукатурення стін; заливанням стяжки ; прокладання труб для опалення та водопостачання; встановлення розеток та вимикачів ; встановлення дверей; встановлення радіаторів; монтаж перегородок на лоджіях ; кладуть плитку на загальних коридорах; шпаклюють загальні коридори; виконують роботи з перекриття даху , утеплюють торцеву стіну 1 секції.

3 секція: встановлення панорамного фасаду; штукатурення загальних коридорів та квартир; монтаж перестінок у санвузлах та мурування балконів на верхніх поверхах; розвід електрики; встановлення вікон; прокладання труб для опалення та водопостачання; перекриття 12 поверху.

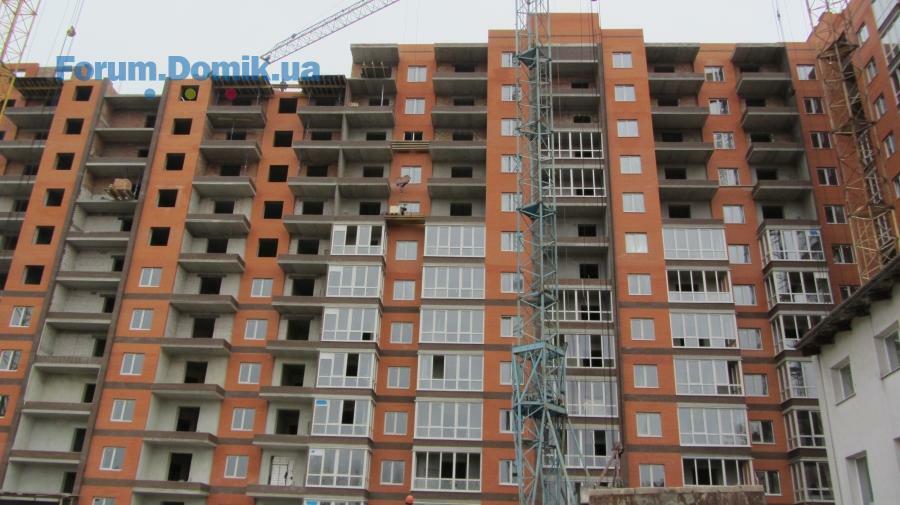

4 секція: будують 11 поверх; прокладання труб для опалення та водопостачання; встановлення внутрішніх перегородок; розвід електрики; почали встановлювати вікна.
30 лист 2015 21:24
14 груд 2015 19:09

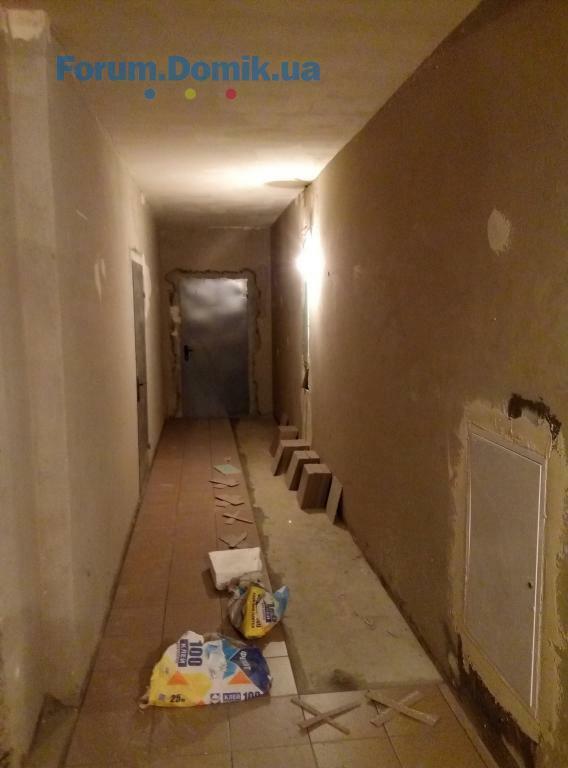

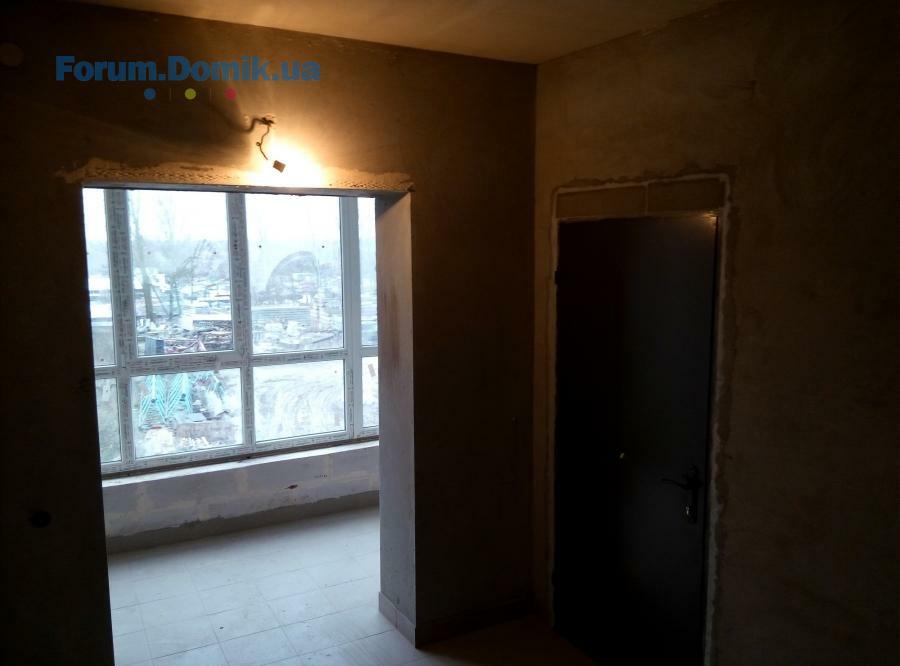

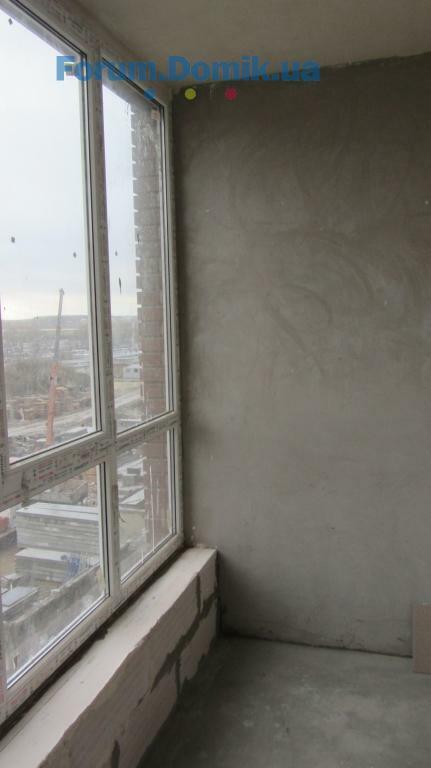

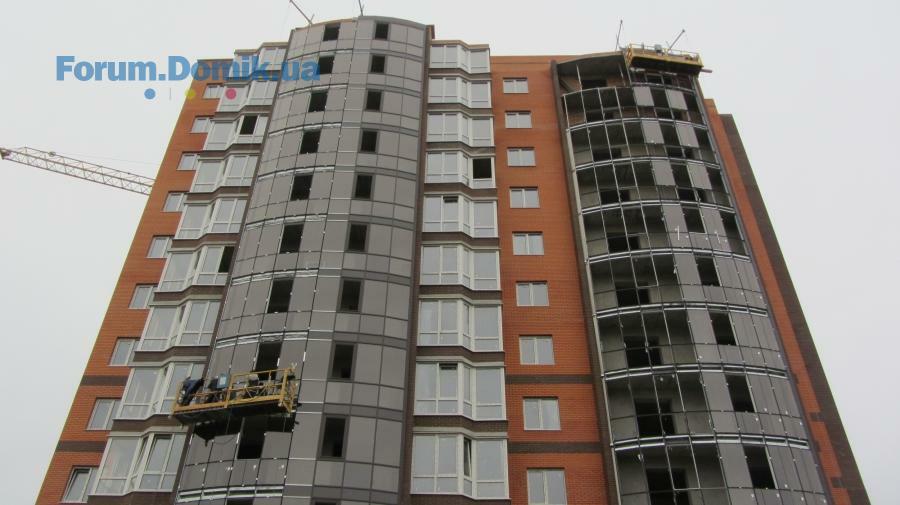

Станом на 14.12.2015 виконано наступі роботи:

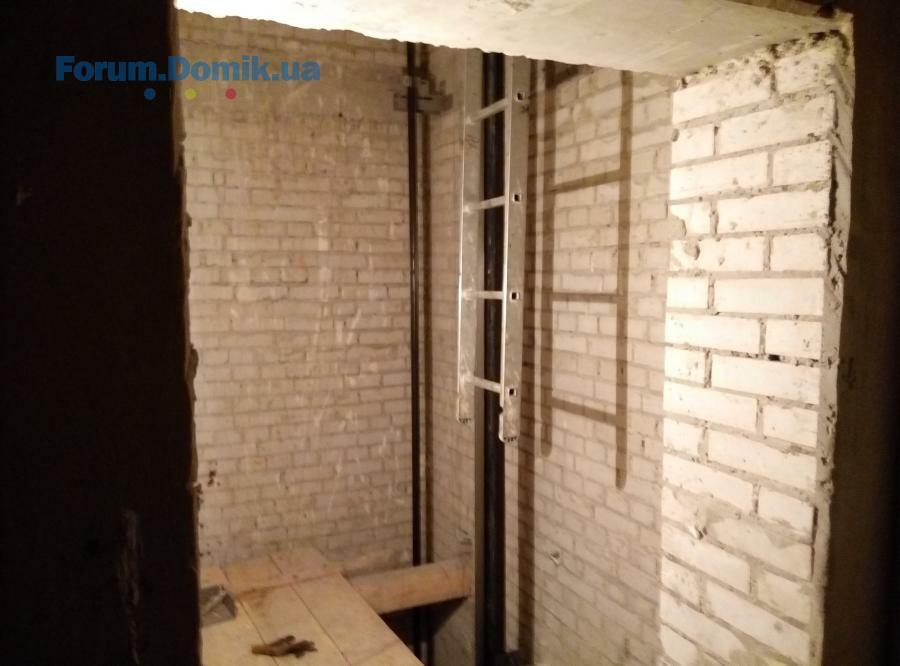

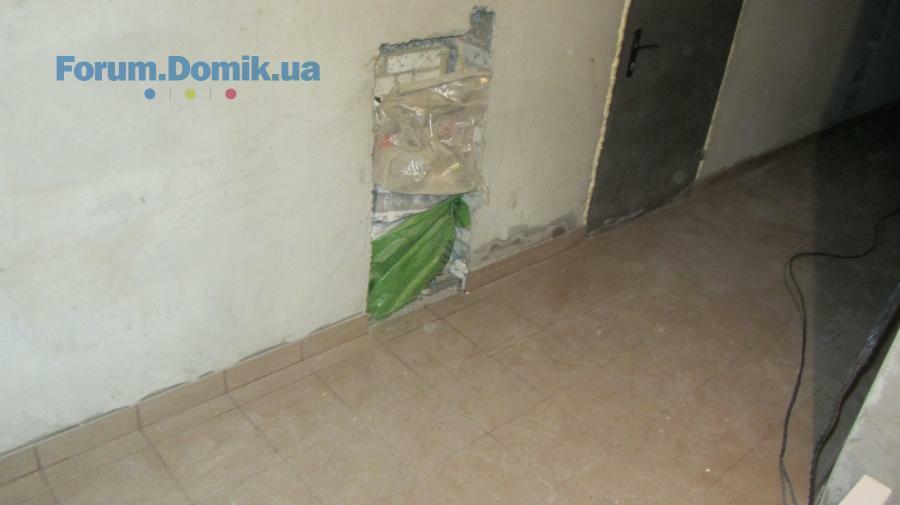

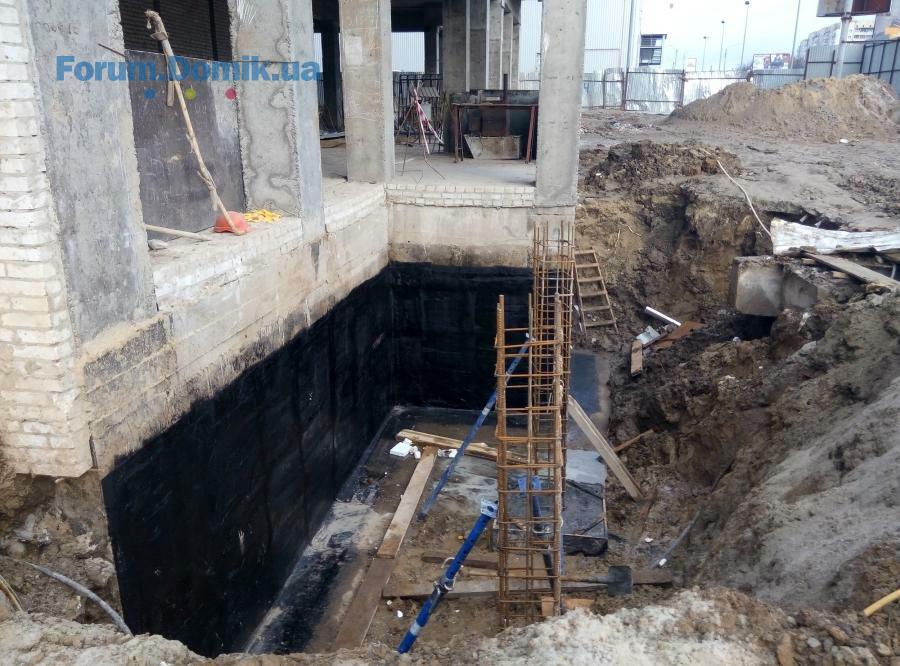

1-2 секція: проводять роботи по гідроізоляції підвального поверху 1 секції; штукатурення стін; заливанням стяжки ; встановлення розеток та вимикачів ; встановлення радіаторів; монтаж перегородок на лоджіях ; кладуть плитку на загальних коридорах; шпаклюють загальні коридори; виконують роботи з перекриття даху , утеплюють торцеву стіну 1 секції.

3 секція:встановлення вікон на лоджіях; встановлення панорамного фасаду; штукатурення загальних коридорів та квартир; монтаж перестінок у санвузлах та мурування балконів на верхніх поверхах; розвід електрики; встановлення вікон; прокладання труб для опалення та водопостачання; перекриття 12 поверху.

4 секція: будують 11 поверх; встановлюють панорамні вікна; штукатурні роботи; прокладання труб для опалення та водопостачання; встановлення внутрішніх перегородок; розвід електрики; встановлюють вікна.
14 груд 2015 19:10
22 груд 2015 19:53

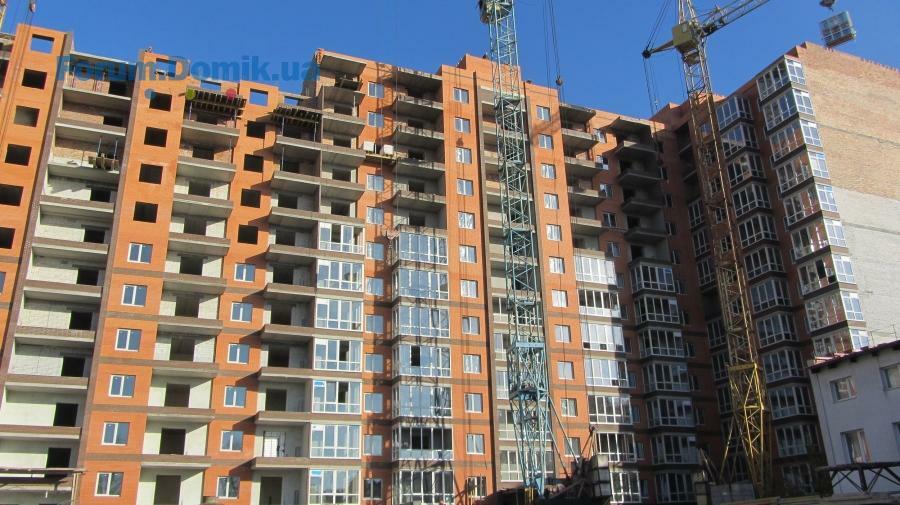

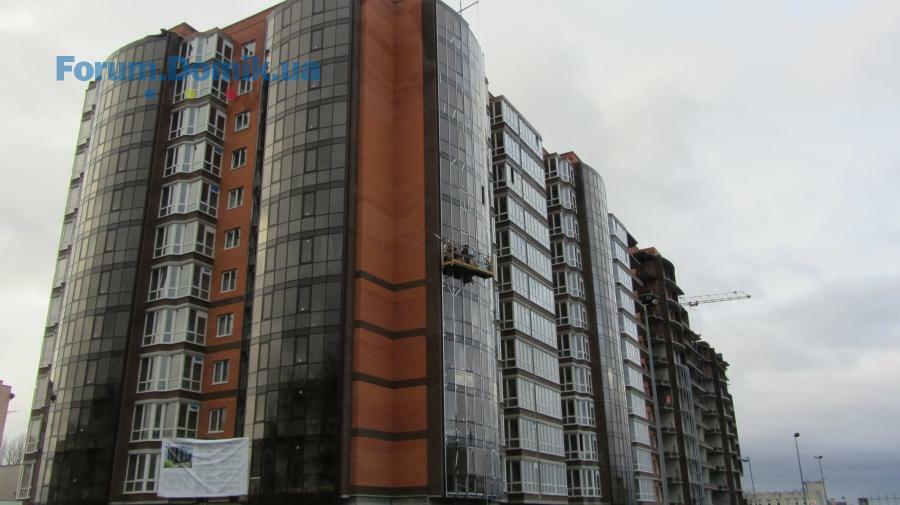

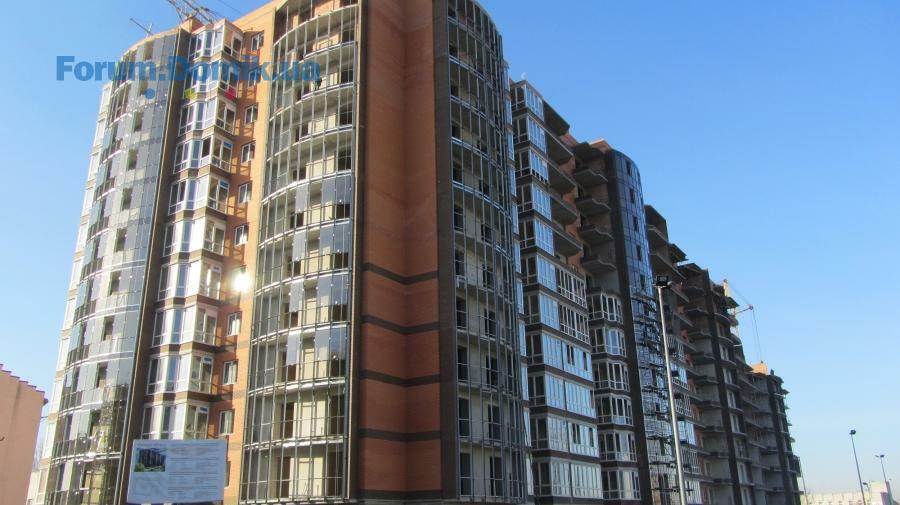

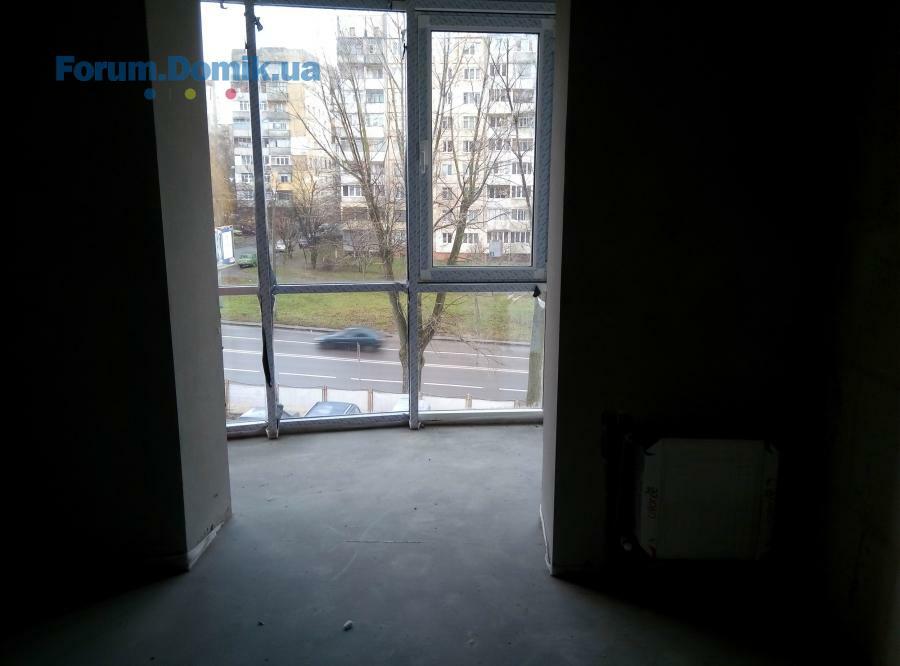

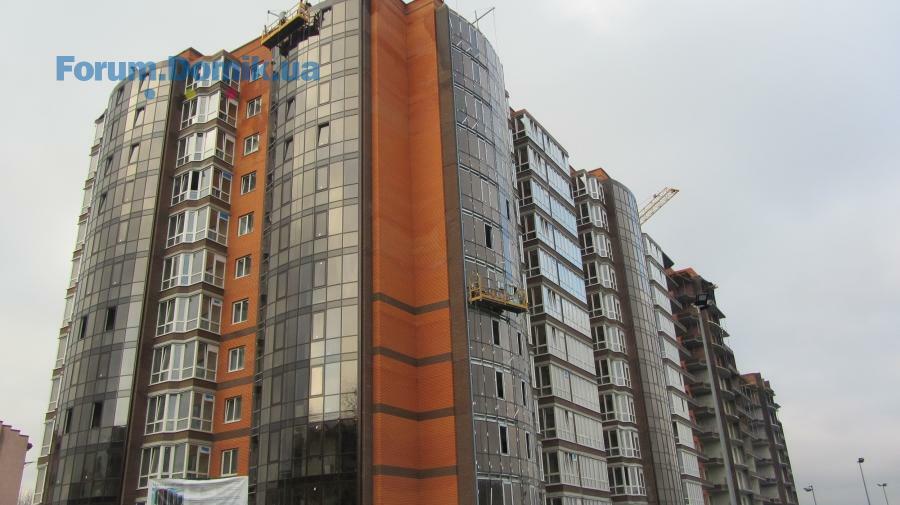

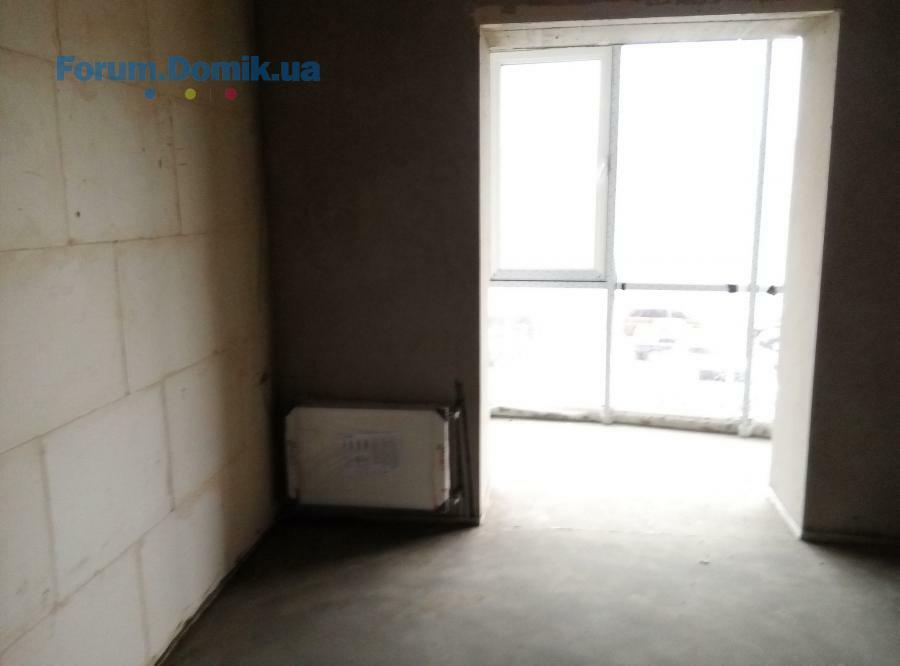

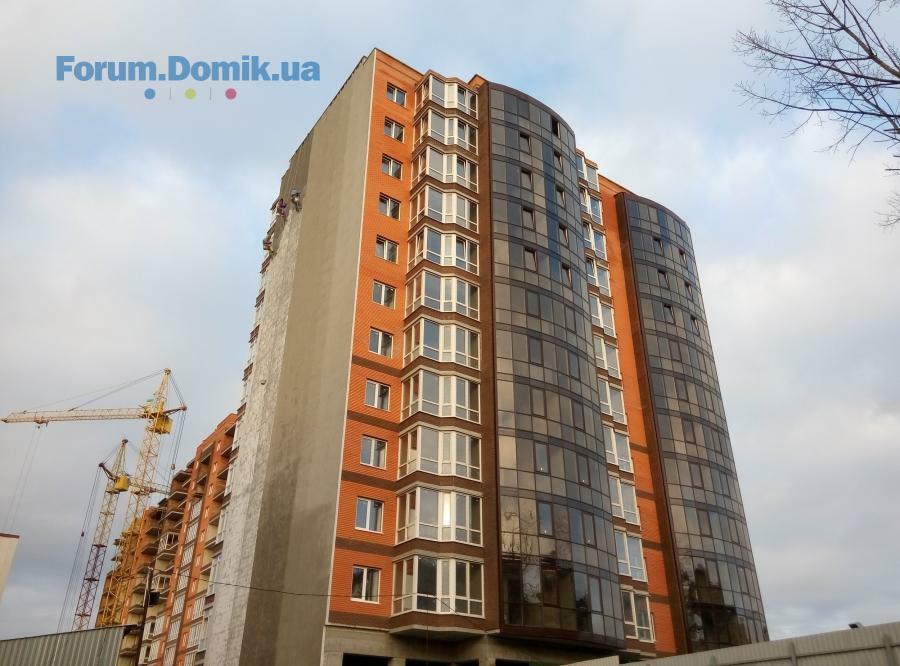

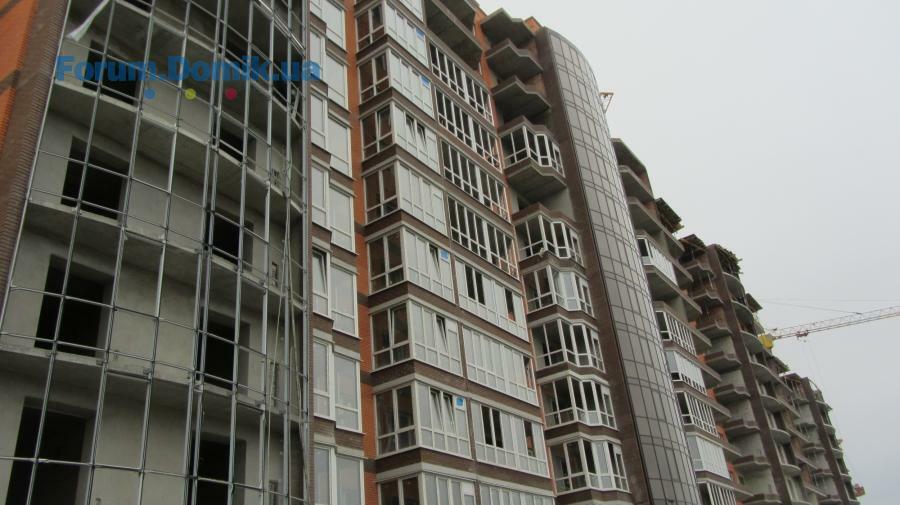

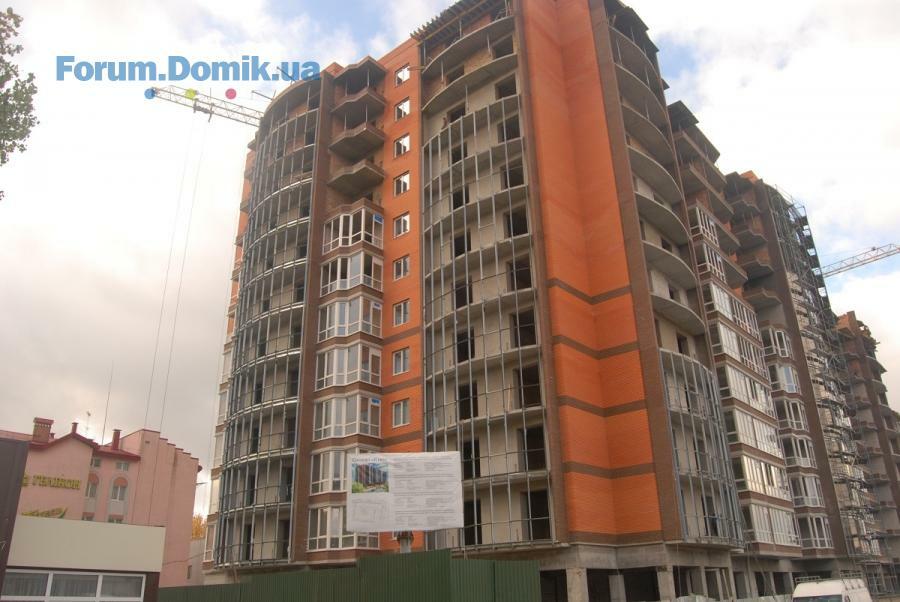

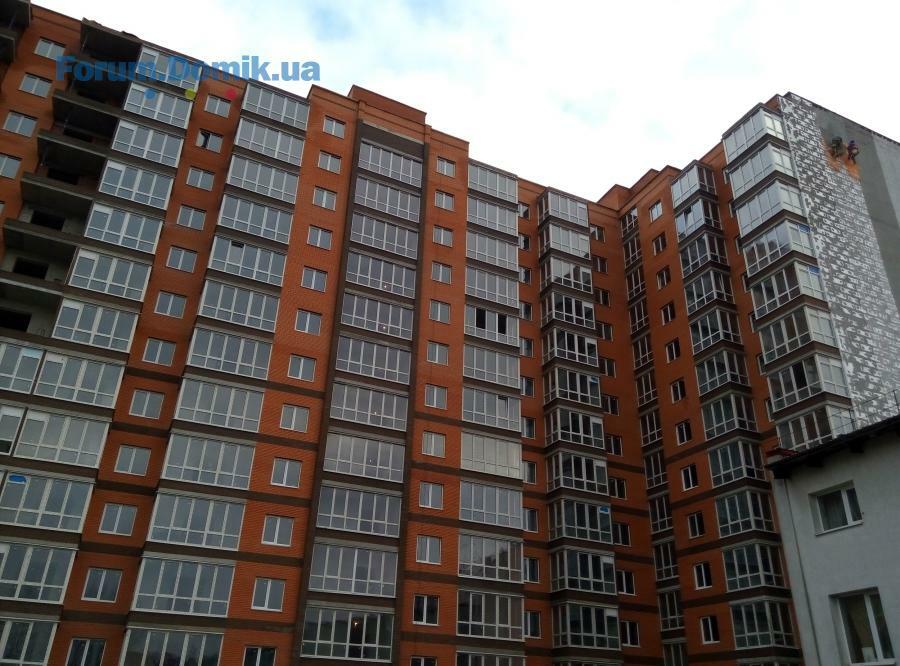

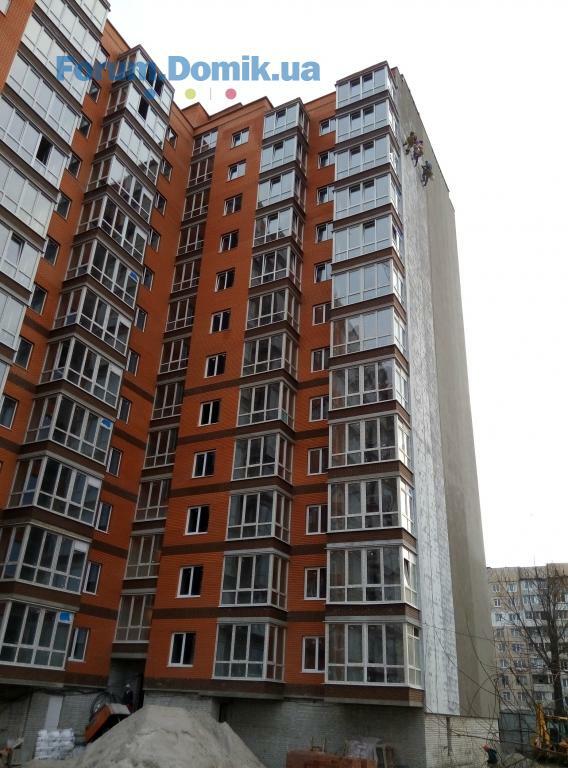

Станом на 22.12.2015 виконано наступі роботи:
1-2 секція: проводять роботи по гідроізоляції підвального поверху 1 секції; штукатурення стін; заливанням стяжки ; встановлення розеток та вимикачів ; встановлення радіаторів; монтаж перегородок на лоджіях ; кладуть плитку на загальних коридорах; шпаклюють загальні коридори; виконують роботи з перекриття даху , утеплюють торцеву стіну 1 секції.

3 секція: встановлюють двері; встановлення вікон на лоджіях; встановлення панорамного фасаду; штукатурення загальних коридорів та квартир; розвід електрики; встановлення вікон; прокладання труб для опалення та водопостачання; перекриття 12 поверху.

4 секція: будують 12 поверх; встановлюють панорамні вікна; штукатурні роботи; прокладання труб для опалення та водопостачання; встановлення внутрішніх перегородок; розвід електрики; встановлюють вікна.
22 груд 2015 19:53
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
2
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
