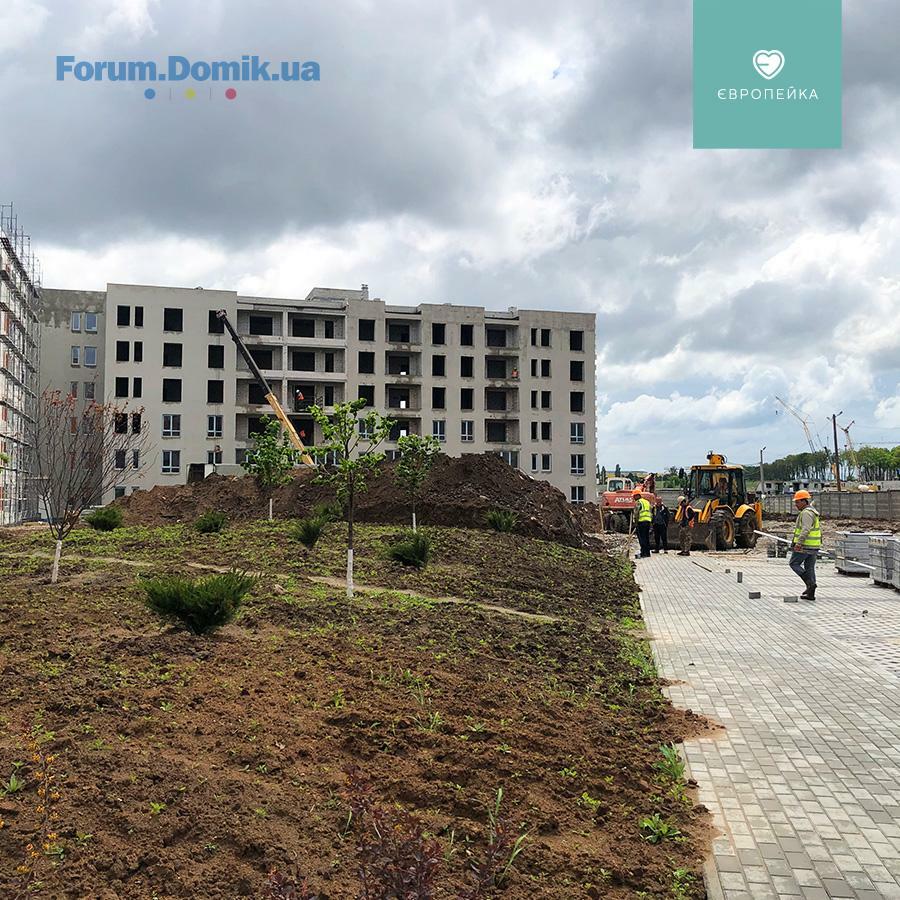

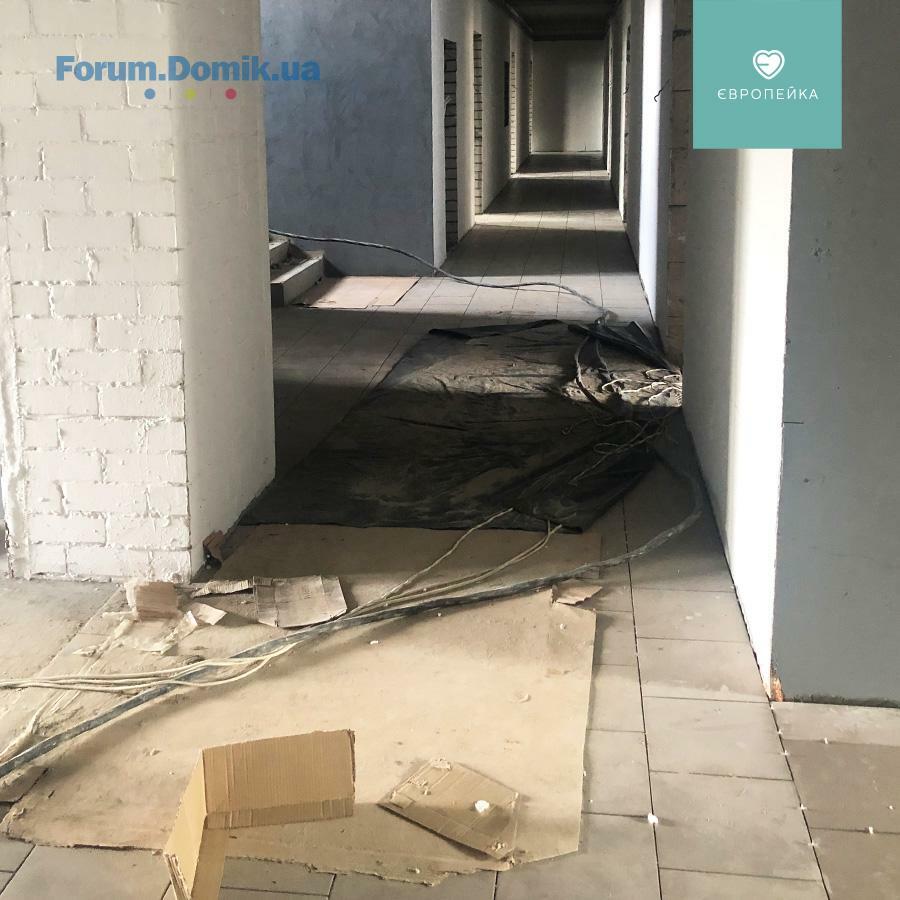

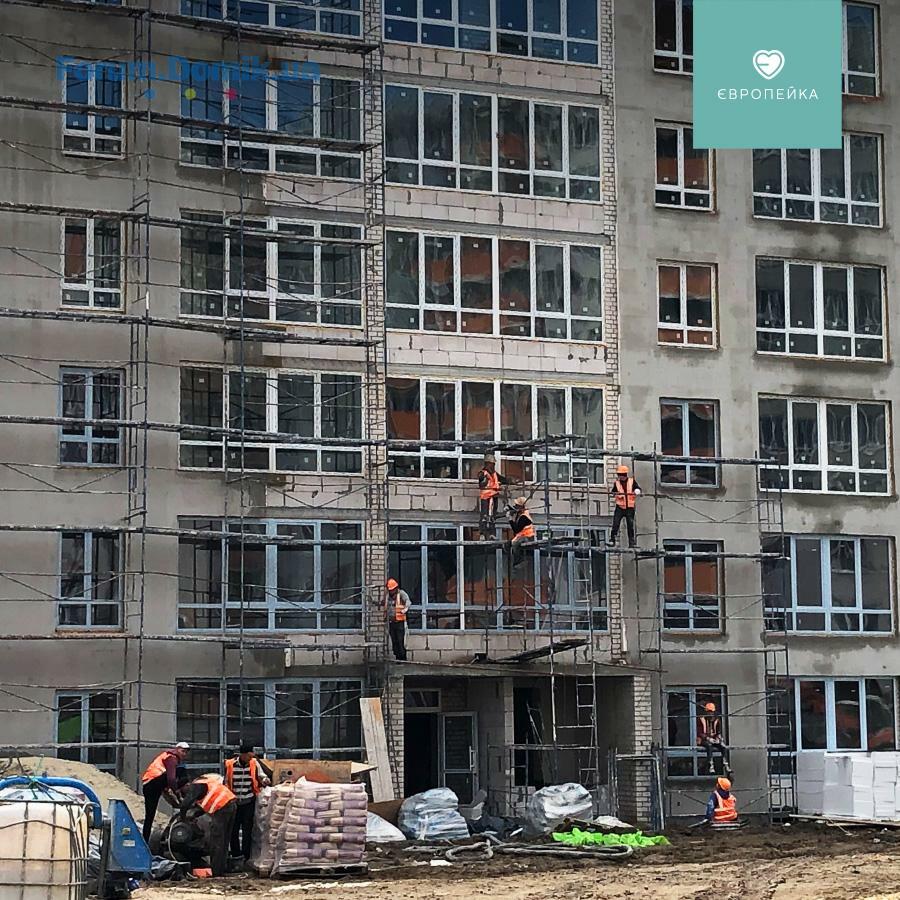

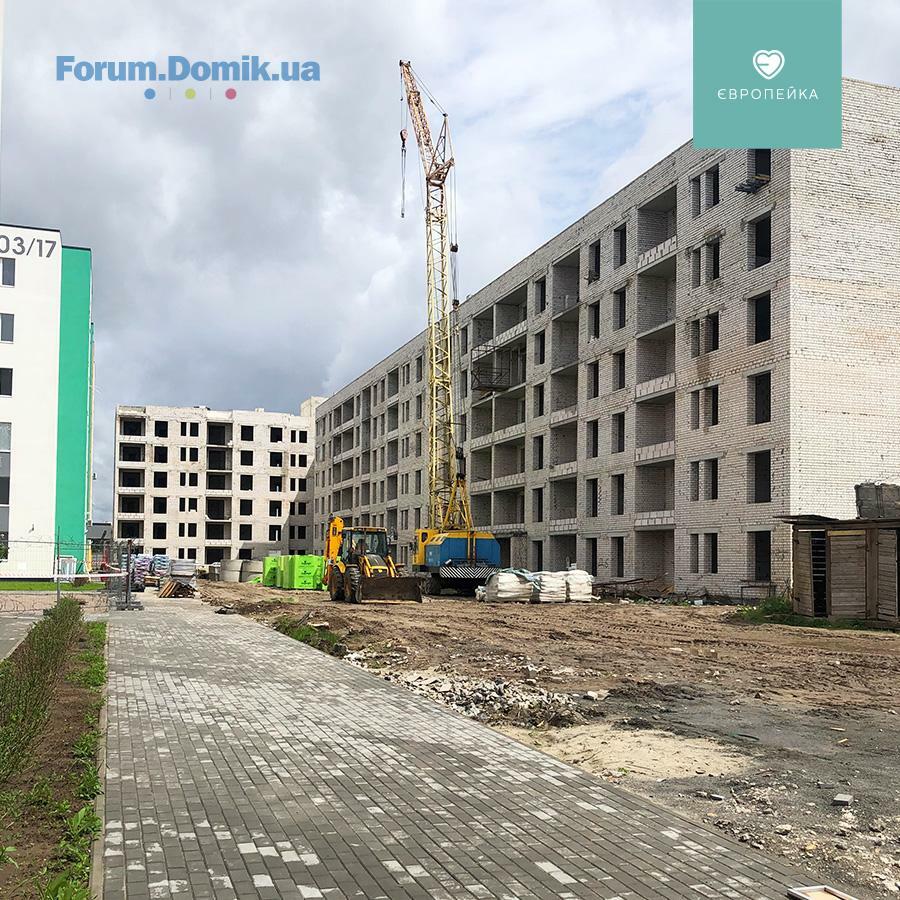

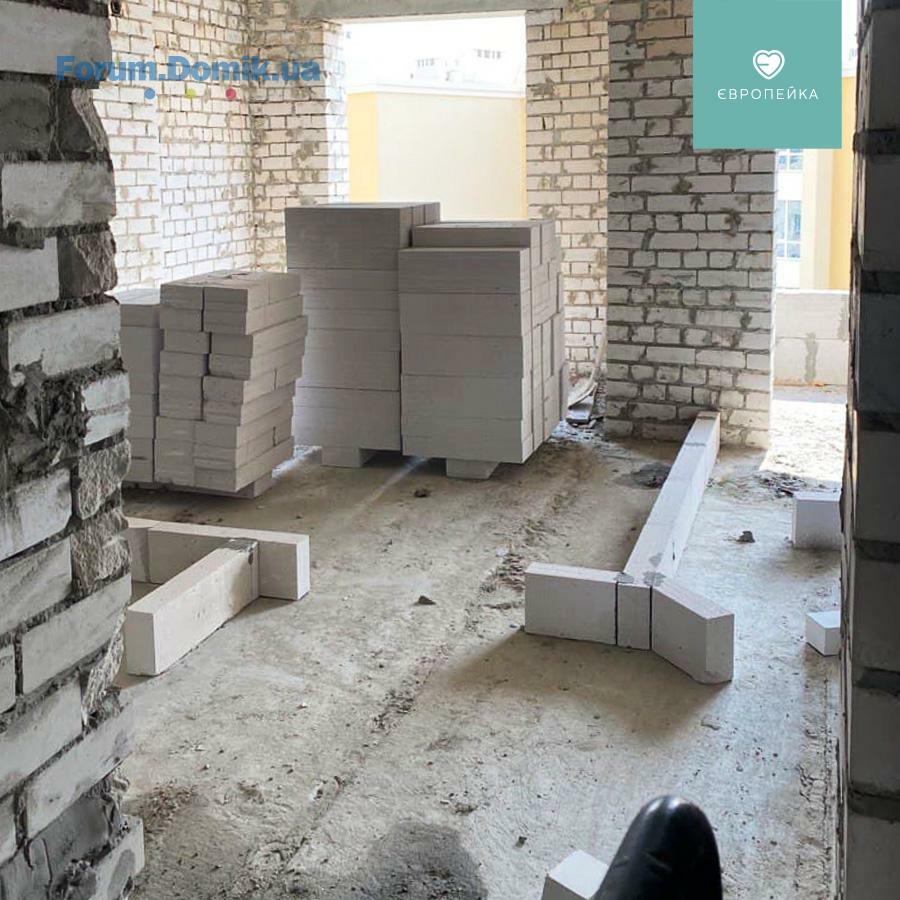

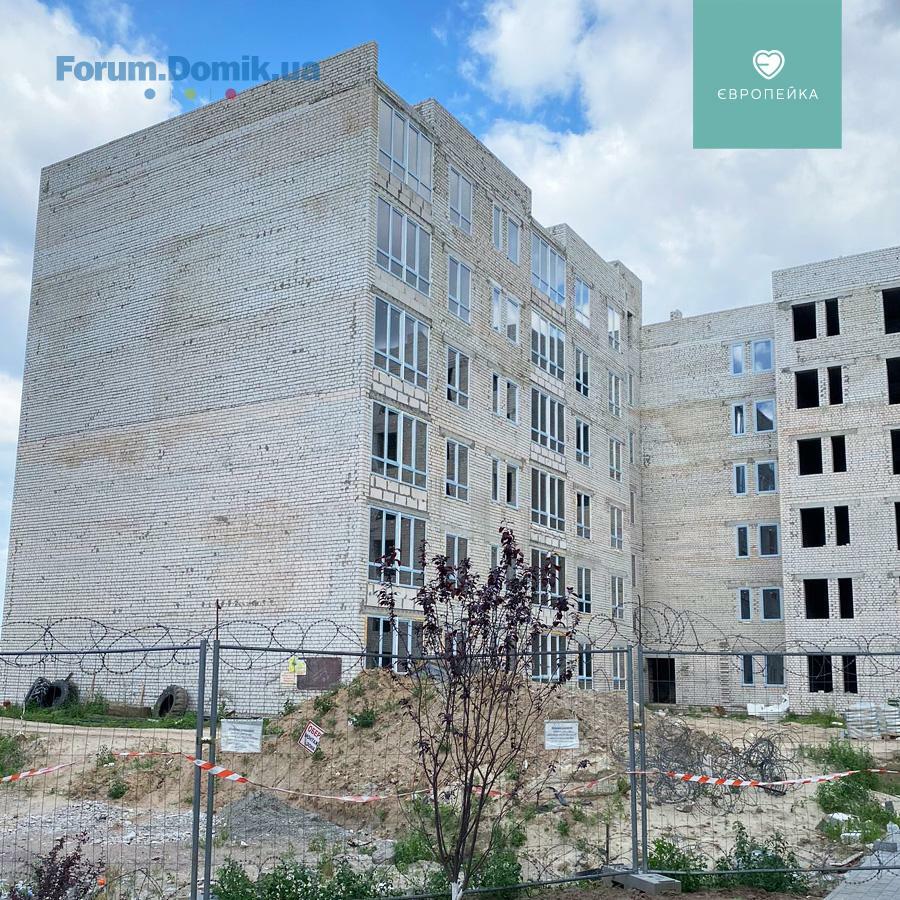

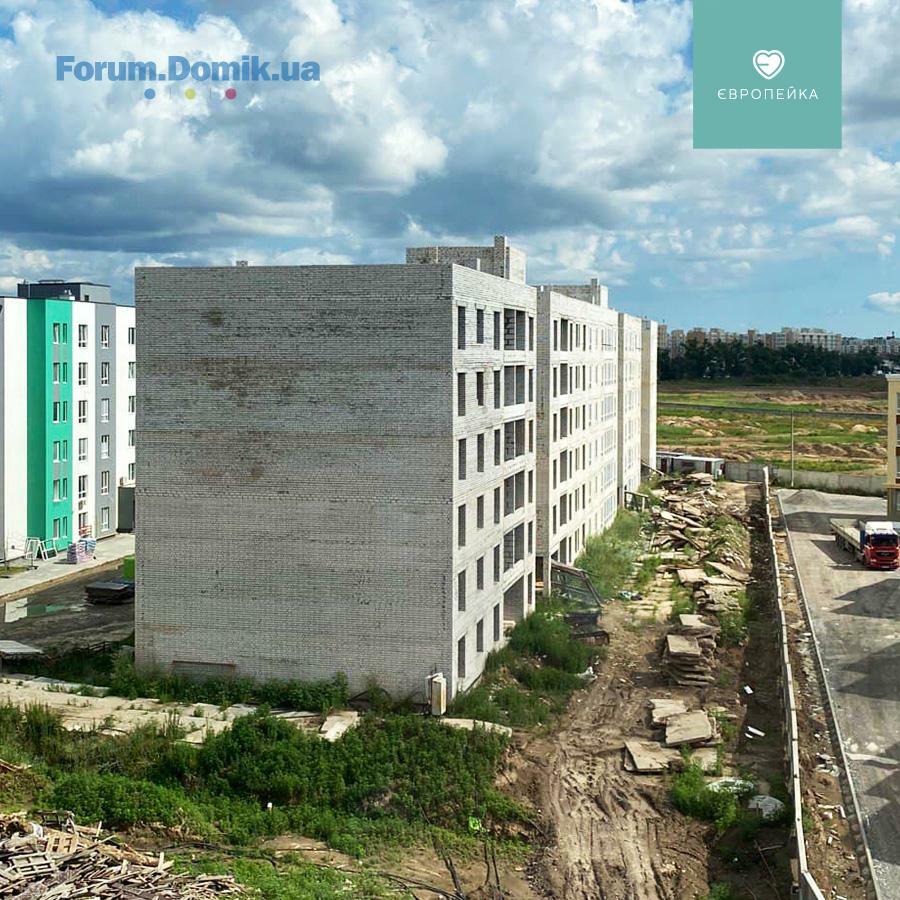

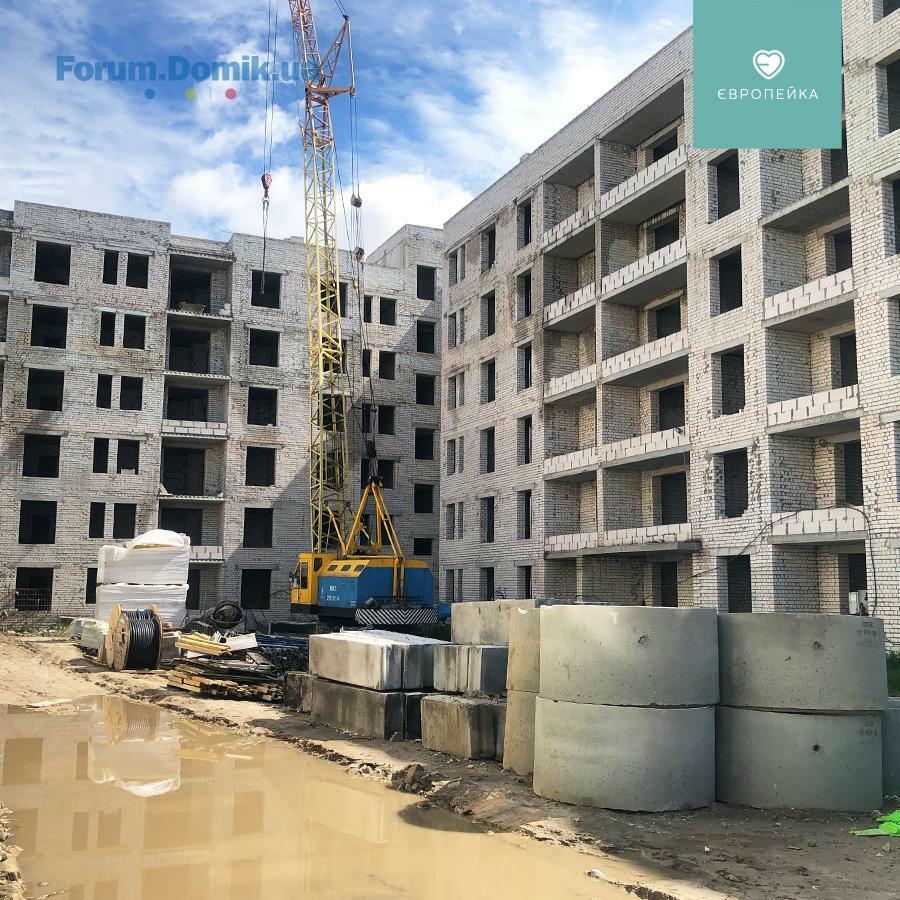

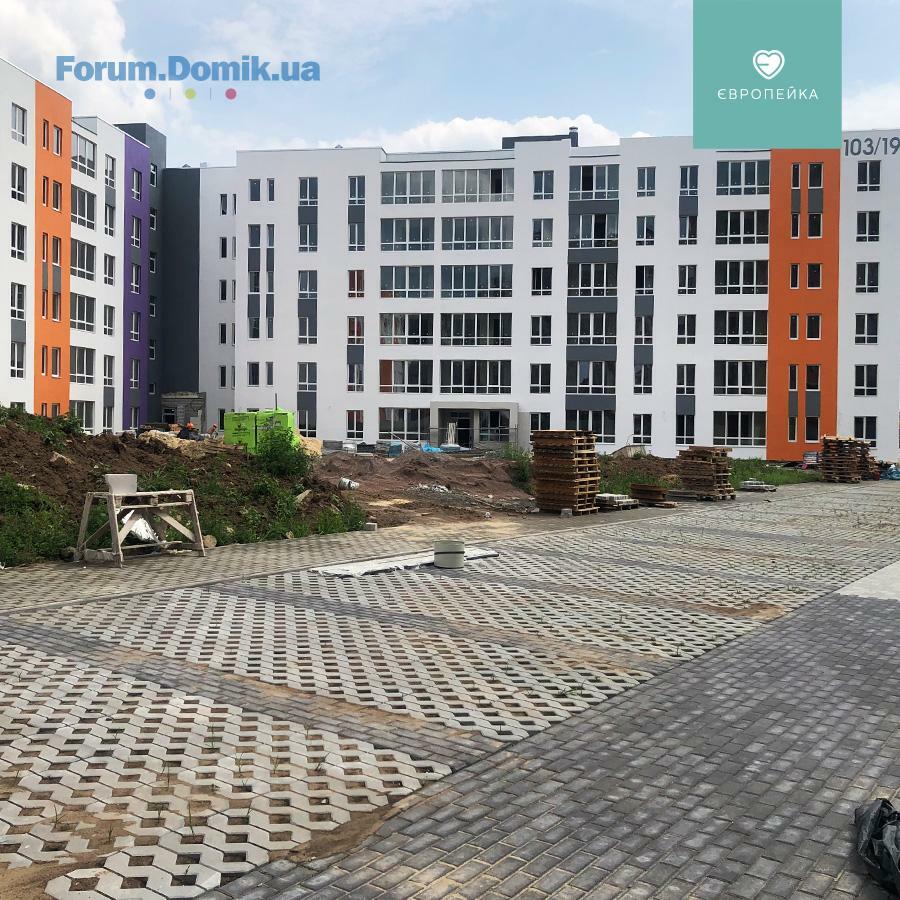

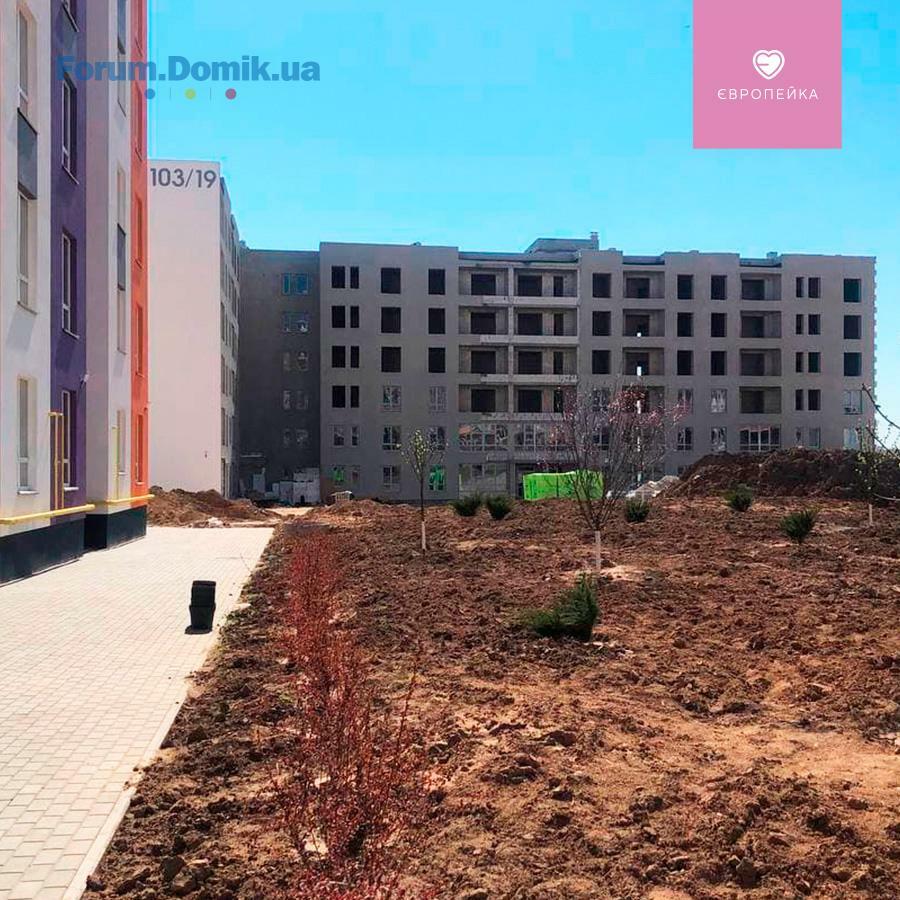

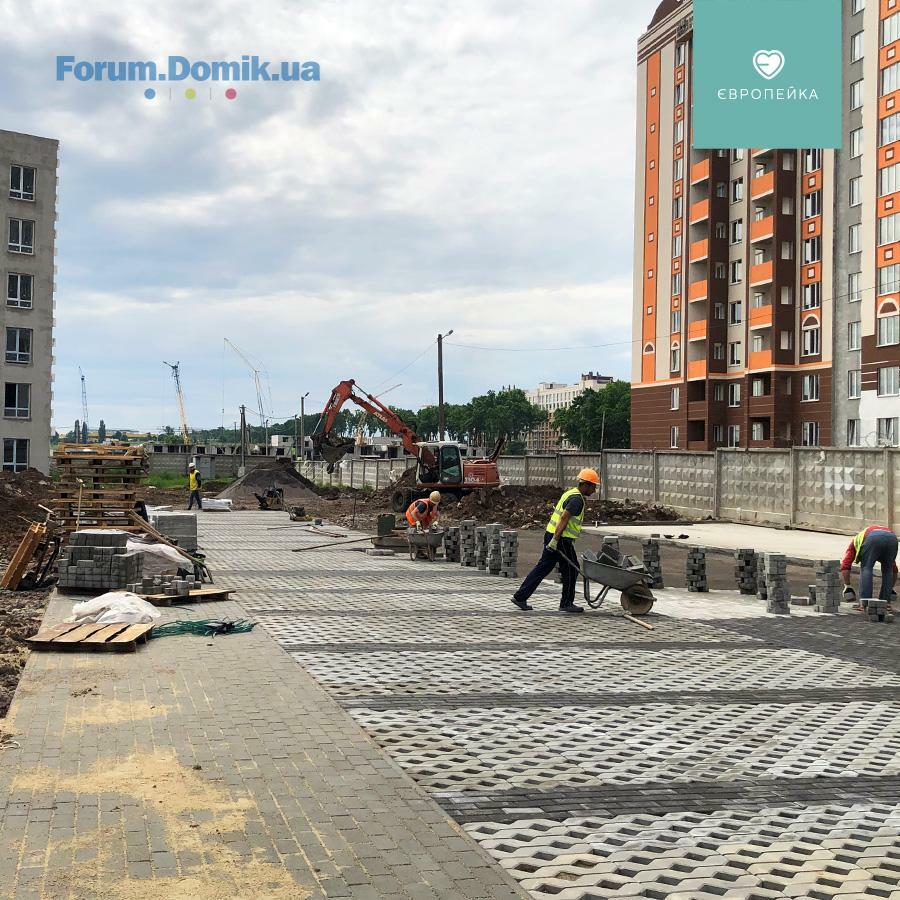

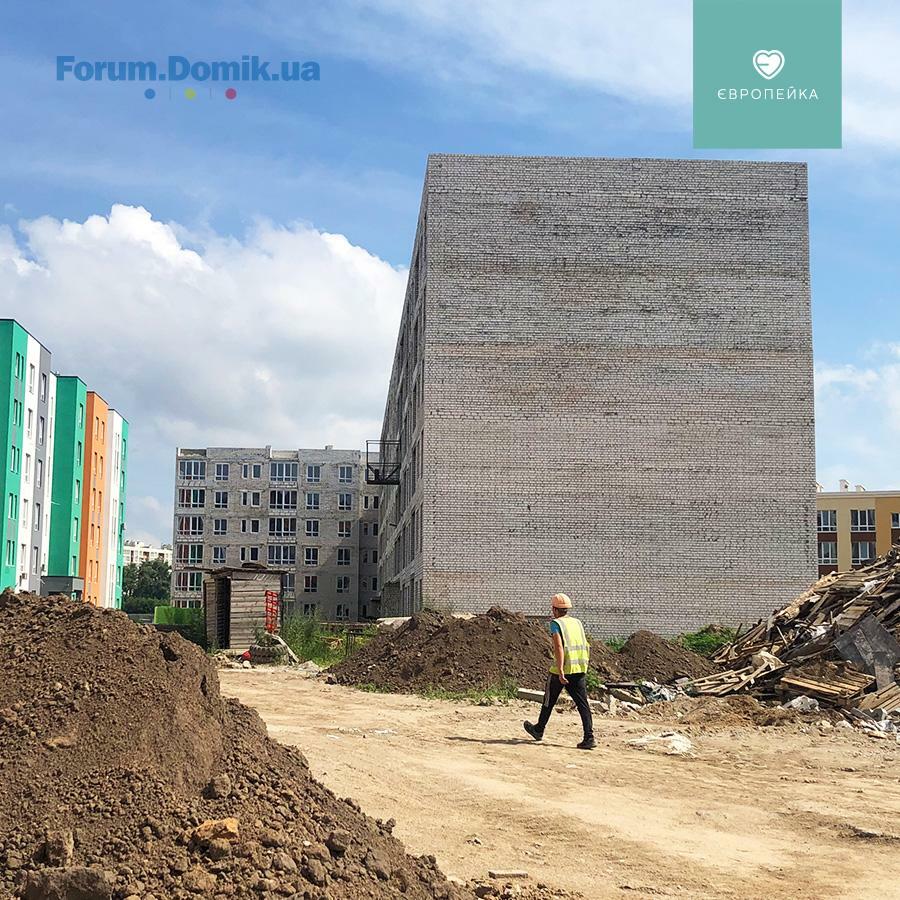

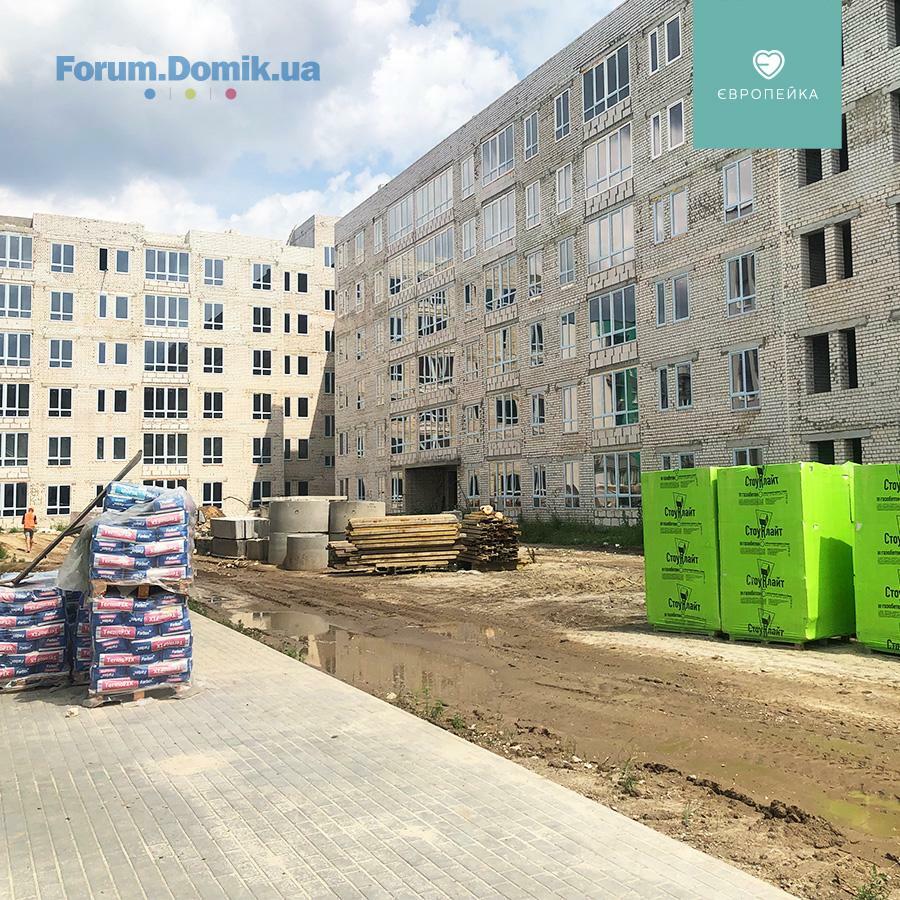

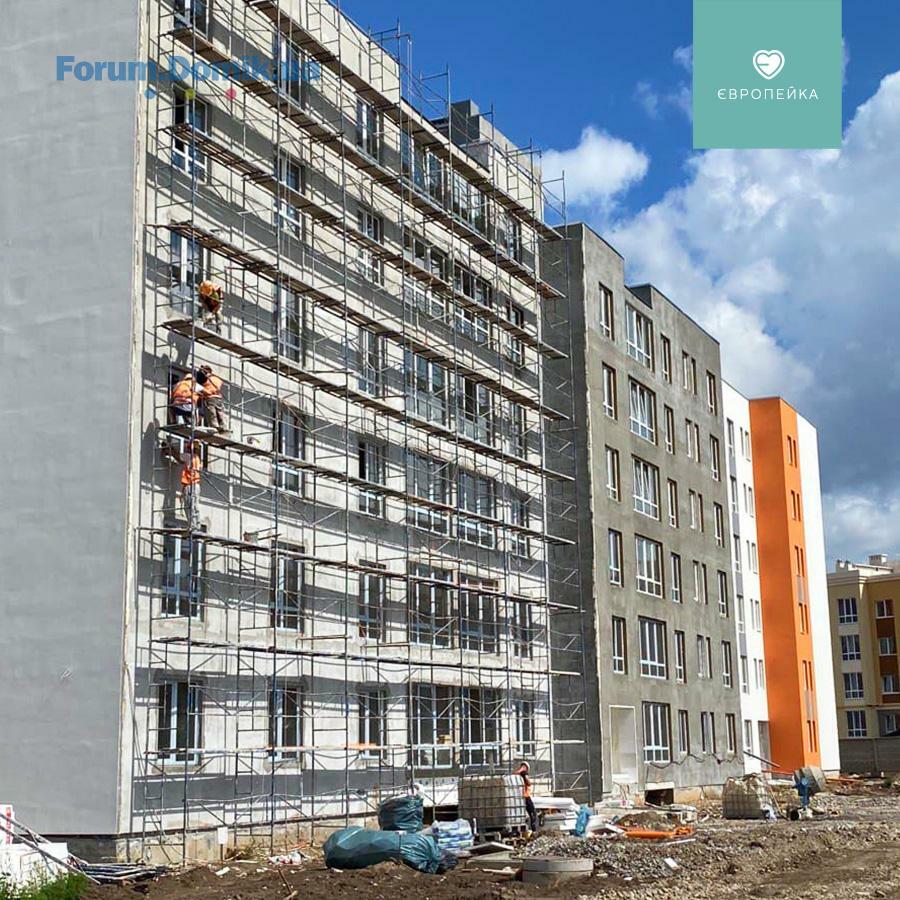

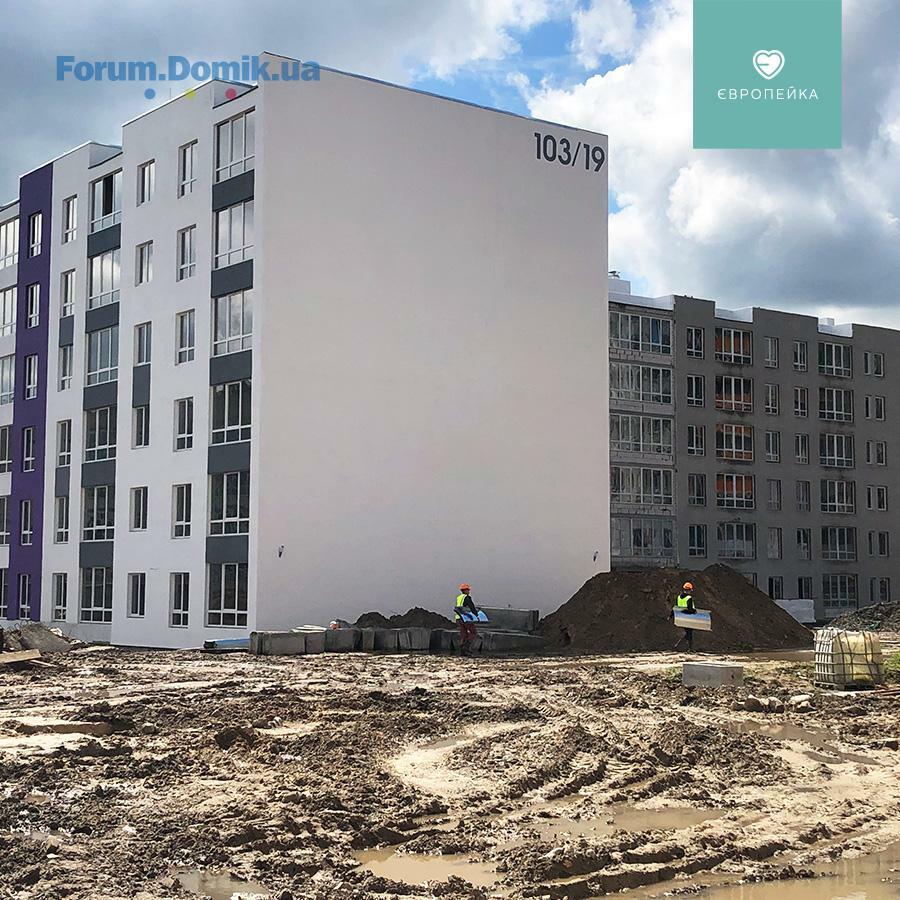

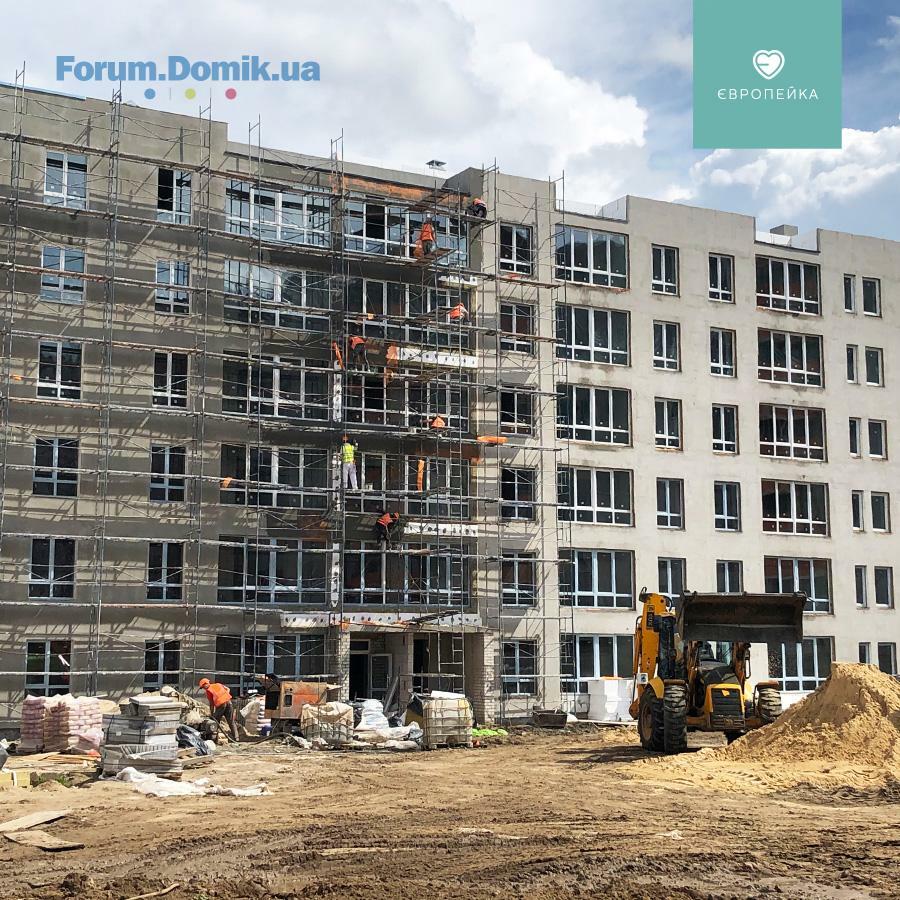

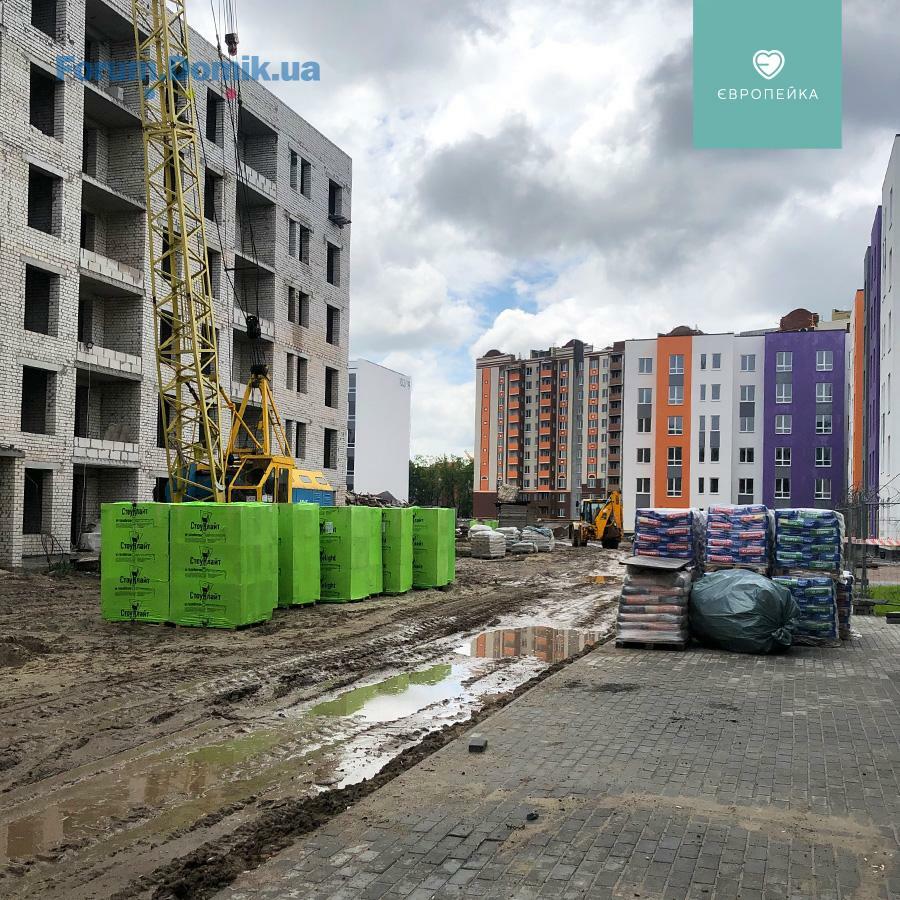

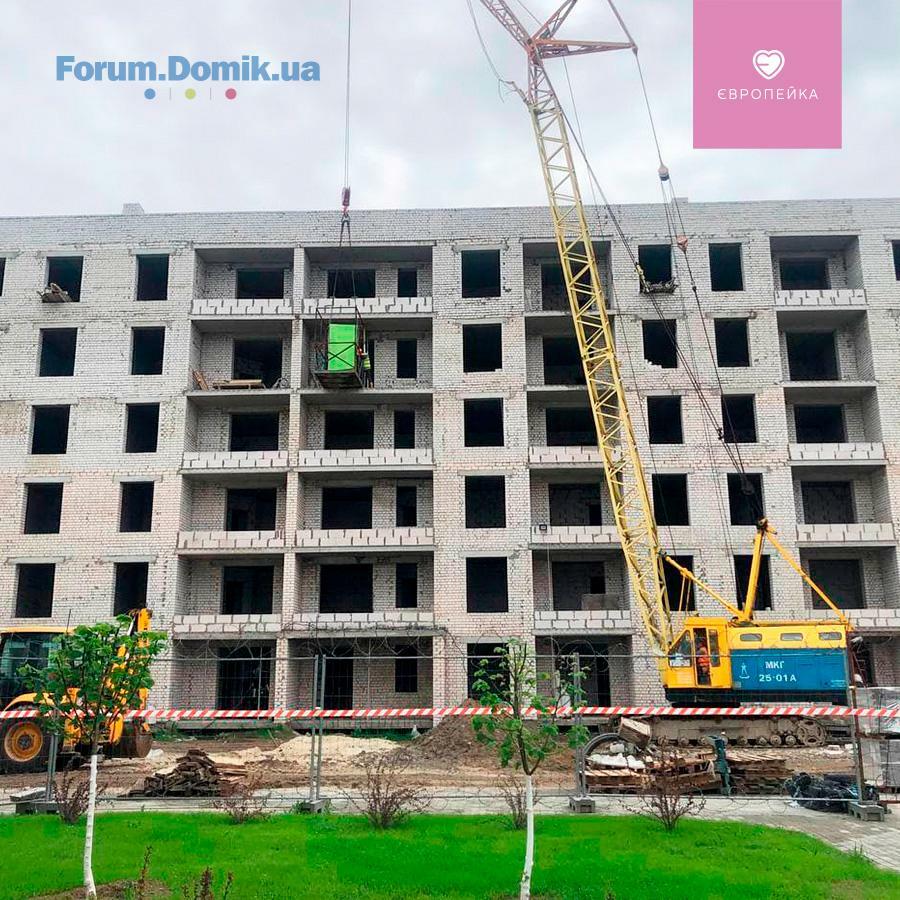

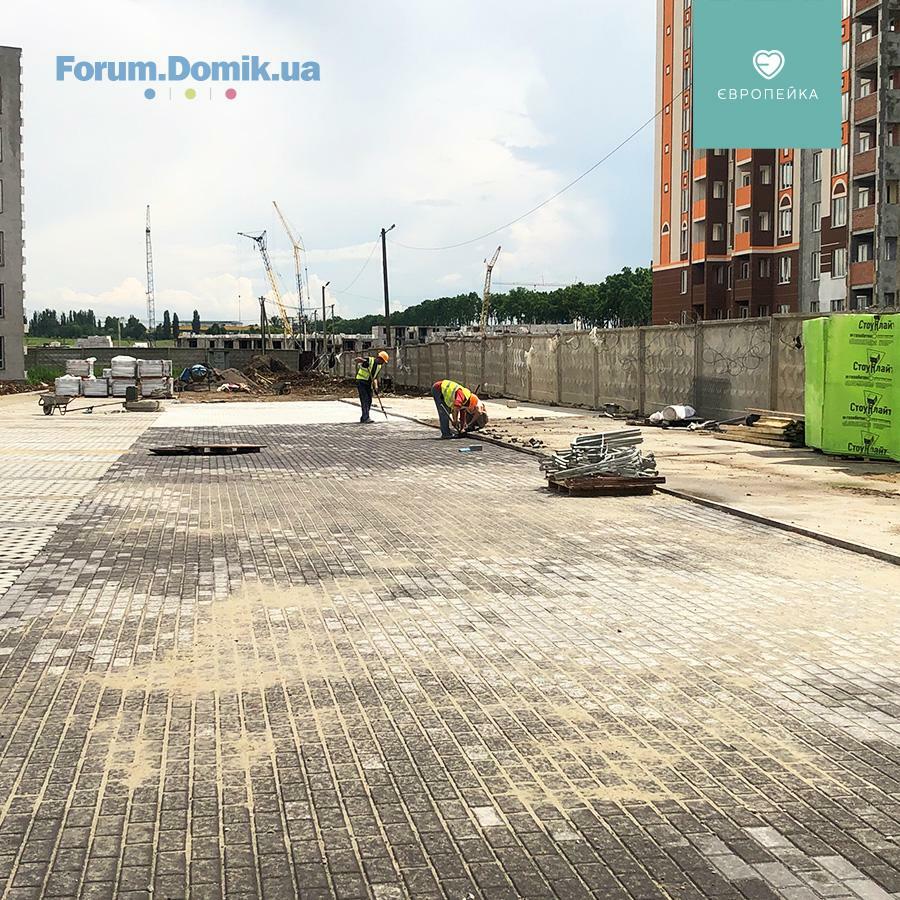

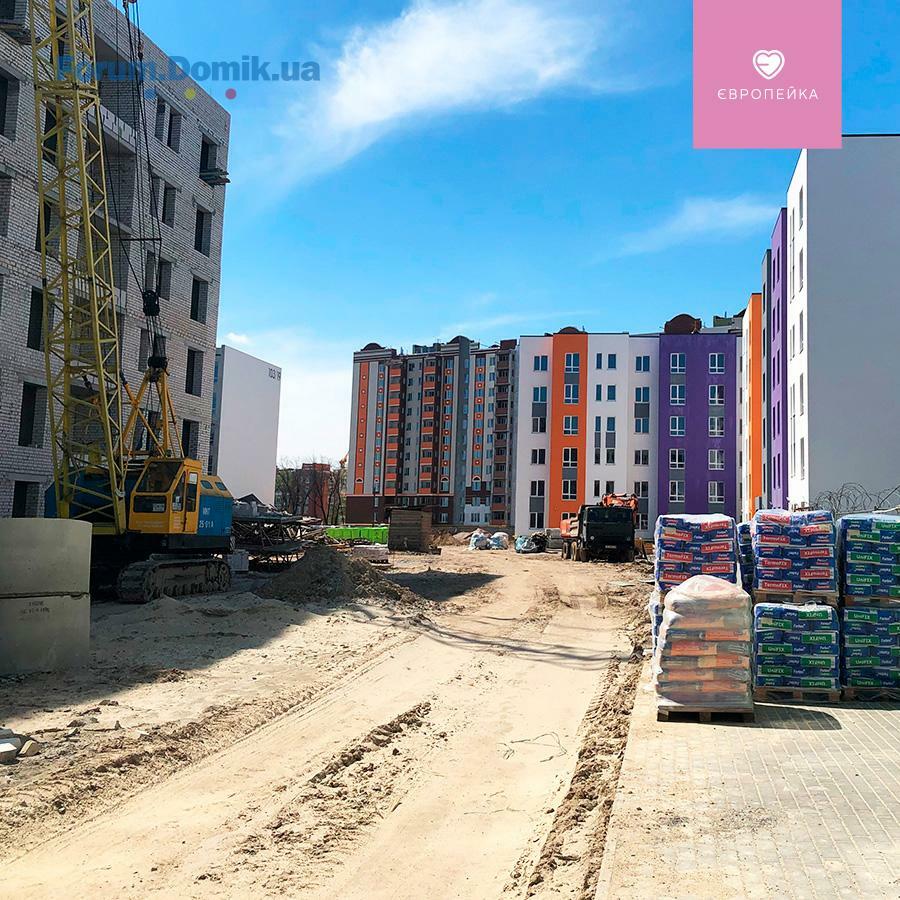

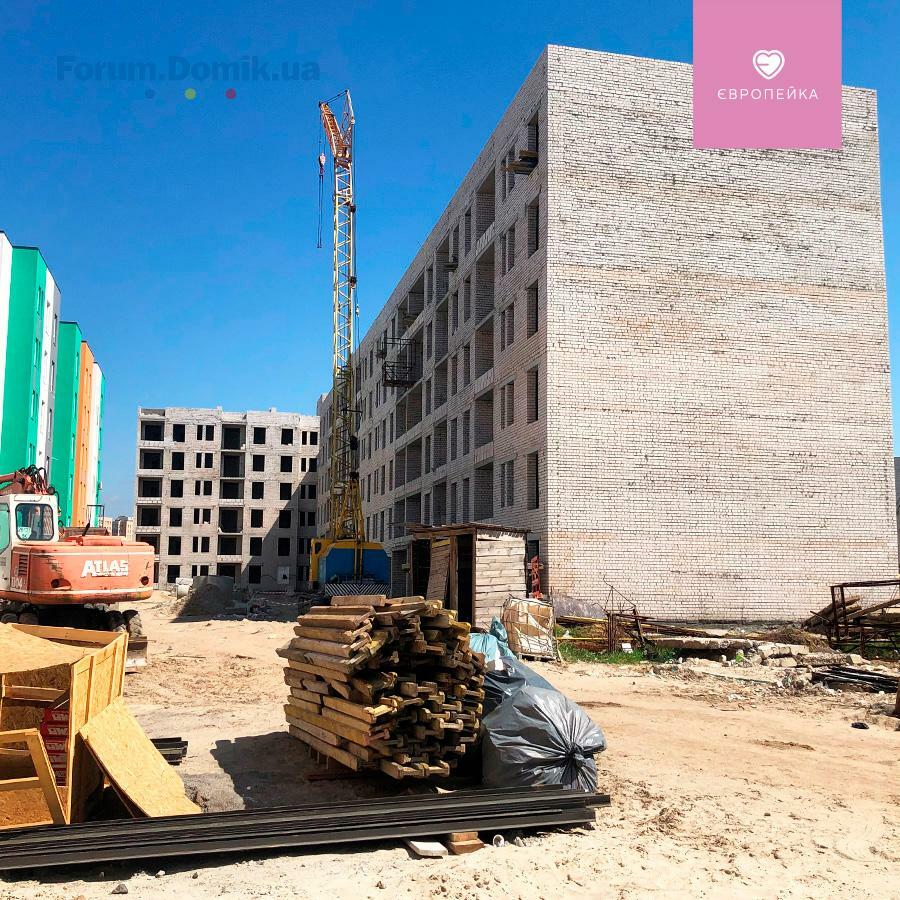

Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• на завершеному етапі електромонтажні роботи на 2 поверсі
• утеплення покрівлі
2 секція:
• виготовлення димоходів
3 секція:
• завершено виготовлення газоблоку на 6 поверсі
• виготовлення газоблоку на 5 поверсі
✅ 103/19
• триває влаштування благоустрою
1 секція :
• завершено поклейку другого шару рубероїду
• тривають сантехнічні роботи
• завершено штукатурку стін на 1-2 поверхах
2 секція:
• на завершальному етапі влаштування МЗК
• монтаж накривок на парапети
• тривають фасадні роботи
✅ 103/18
1 секція:
• на завершеному етапі електромонтажні роботи на 2 поверсі
• утеплення покрівлі
2 секція:
• виготовлення димоходів
3 секція:
• завершено виготовлення газоблоку на 6 поверсі
• виготовлення газоблоку на 5 поверсі
✅ 103/19
• триває влаштування благоустрою
1 секція :
• завершено поклейку другого шару рубероїду
• тривають сантехнічні роботи
• завершено штукатурку стін на 1-2 поверхах
2 секція:
• на завершальному етапі влаштування МЗК
• монтаж накривок на парапети
• тривають фасадні роботи
Уренбуг
Новачок
18
07 лютого 2021
24 трав 2021 08:46
Уважаемы застройщик.
Озвучьте пожалуйста реальные сроки сдачи дома 103/18 и 103/19.
Для всех инвесторов это очень важно.
Спасибо.
Озвучьте пожалуйста реальные сроки сдачи дома 103/18 и 103/19.
Для всех инвесторов это очень важно.
Спасибо.
BD Holding
BH
Представник
1 193
27 березня 2017
27 трав 2021 07:12
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• завершено електромонтажні роботи на 2 поверсі
• триває утеплення покрівлі
2 секція:
• на завершальному етапі виготовлення димоходів
3 секція:
• триває виготовлення газоблоку на 5 поверсі
• монтаж димоходів
✅ 103/19
• триває влаштування благоустрою
1 секція :
• триває монтаж вікон
• монтаж накривок на парапети
• тривають фасадні роботи
• тривають сантехнічні роботи
• триває штукатурка стін на 3 поверсі
2 секція:
• завершено влаштування МЗК
• монтаж накривок на парапети
• на завершальному етапі фасадні роботи
✅ 103/18
1 секція:
• завершено електромонтажні роботи на 2 поверсі
• триває утеплення покрівлі
2 секція:
• на завершальному етапі виготовлення димоходів
3 секція:
• триває виготовлення газоблоку на 5 поверсі
• монтаж димоходів
✅ 103/19
• триває влаштування благоустрою
1 секція :
• триває монтаж вікон
• монтаж накривок на парапети
• тривають фасадні роботи
• тривають сантехнічні роботи
• триває штукатурка стін на 3 поверсі
2 секція:
• завершено влаштування МЗК
• монтаж накривок на парапети
• на завершальному етапі фасадні роботи
Уренбуг
Новачок
18
07 лютого 2021
30 трав 2021 12:22
был на объекте в конце недели - было заметно значительное оживление ,больше строителей, привезли окна на 18 дом...
BD Holding
BH
Представник
1 193
27 березня 2017
02 черв 2021 08:24
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• електромонтажні роботи на 3 поверсі
• завершено утеплення покрівлі
• завершено бетонування покрівлі
2 секція:
• завершено виготовлення димоходів
• триває утеплення покрівлі
3 секція:
• завершено виготовлення газоблоку на 5 поверсі, розпочато на 4 поверсі
• на завершальному етапі монтаж димоходів
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК
• завершено монтаж вікон
• триває монтаж накривок на парапети
• тривають фасадні роботи
• тривають сантехнічні роботи
• триває штукатурка стін на 4 поверсі
2 секція:
• завершено монтаж накривок на парапети
• на завершальному етапі фасадні роботи
✅ 103/18
1 секція:
• електромонтажні роботи на 3 поверсі
• завершено утеплення покрівлі
• завершено бетонування покрівлі
2 секція:
• завершено виготовлення димоходів
• триває утеплення покрівлі
3 секція:
• завершено виготовлення газоблоку на 5 поверсі, розпочато на 4 поверсі
• на завершальному етапі монтаж димоходів
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК
• завершено монтаж вікон
• триває монтаж накривок на парапети
• тривають фасадні роботи
• тривають сантехнічні роботи
• триває штукатурка стін на 4 поверсі
2 секція:
• завершено монтаж накривок на парапети
• на завершальному етапі фасадні роботи
Renata L
RL
Користувач
48
22 листопада 2018
04 черв 2021 02:51
По какой причине пол года вам не выдают этот сертификат ?Цитата "BD Hоlding » 13.05.2021 10:25":Доброго дня! Будівництво триває, звіт буде виставлений в понеділок 17.05.
Будинок 103/16 на стадії отримання сертифікату про прийняття в експлуатацію.
Advokat_A
A
Гість
5
14 травня 2021
04 черв 2021 22:07
Потому , что не все гаражи построили на придомовой территории )
investor v 16dom
iv
Новачок
8
03 березня 2020
11 черв 2021 07:54
вот какая причина того,что мы ждем свой 16 дом. Отказано и второй раз. При чем посмотрите причины. Такие,что ,ребята, к сожалению будет все заморожено на несколько лет 100%. А менеджер Снежана как попугай повторяет бесконечно "я не знаю ничего. юристы не дают никаких обьяснений".
Підстави відмови у видачі сертифікату
Невідповідність об’єкта проектній документації на будівництво такого об’єкта та/або вимогам будівельних норм, стандартів і правил, а саме:
мінімальна площа спальні в однокімнатних квартирах не відповідає п.2.24 ДБН В.2.2-15-2005; не виконано роботи з облаштування тамбурів на перших поверхах; місцями не якісне фарбування фасадів; в квартирах не влаштовано радіатори опалення; не влаштовано поквартирні лічильники електроенергії; не влаштовано тактильні засоби згідно вимог п. 5.5 ДБН В.2.2-17:2006 .
Інше:
суттєва розбіжність між показниками зазначеними у акті готовності (будівельний об'єм підземної частини - 414.9 м.куб) та даними технічної інвентаризації (будівельний об'єм підземної частини - 3799 м.куб); відхилення від затверджених проектних рішень та містобудівних умов та обмежень забудови земельної ділянки в частині загальної площу будинку, загальної та житлової площі квартир та загального об'єму; .
Підстави відмови у видачі сертифікату
Невідповідність об’єкта проектній документації на будівництво такого об’єкта та/або вимогам будівельних норм, стандартів і правил, а саме:
мінімальна площа спальні в однокімнатних квартирах не відповідає п.2.24 ДБН В.2.2-15-2005; не виконано роботи з облаштування тамбурів на перших поверхах; місцями не якісне фарбування фасадів; в квартирах не влаштовано радіатори опалення; не влаштовано поквартирні лічильники електроенергії; не влаштовано тактильні засоби згідно вимог п. 5.5 ДБН В.2.2-17:2006 .
Інше:
суттєва розбіжність між показниками зазначеними у акті готовності (будівельний об'єм підземної частини - 414.9 м.куб) та даними технічної інвентаризації (будівельний об'єм підземної частини - 3799 м.куб); відхилення від затверджених проектних рішень та містобудівних умов та обмежень забудови земельної ділянки в частині загальної площу будинку, загальної та житлової площі квартир та загального об'єму; .
investor v 16dom
iv
Новачок
8
03 березня 2020
11 черв 2021 07:59
и еще больше я в шоке от того, что они продолжают обманывать новых инвесторов. продолжают рекламировать себя как НАДЕЖНОГО застройщика. а в инсте из-за кучи негативных отзывов и вопросов от жильцов (краска облазит, лифт перестал работать, спортплощадки сделали за счет самих жильцов и т.д.) отключили комментарии.
Застройщик, обьясните пжлст для всех,кто вложил в 16й дом еще 4 года назад - ГДЕ наши квартиры, ключи от них и компенсация за неудобства (очень мягко это напишу так)
Юристы, которые дали команду ничего не говорить, КАК вы будете решать проблему? или собраться всем жильцам коллективно и подавать иск? такая еще будет реклама вам..
Застройщик, обьясните пжлст для всех,кто вложил в 16й дом еще 4 года назад - ГДЕ наши квартиры, ключи от них и компенсация за неудобства (очень мягко это напишу так)
Юристы, которые дали команду ничего не говорить, КАК вы будете решать проблему? или собраться всем жильцам коллективно и подавать иск? такая еще будет реклама вам..
BD Holding
BH
Представник
1 193
27 березня 2017
11 черв 2021 13:21
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• підготовка до укладення першого шару рубероїду
2 секція:
• завершено бетонування покрівлі
3 секція:
• триває виготовлення газоблоку на 4 поверсі
• завершено монтаж димоходів
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК
• завершено стяжку 1 поверху
• тривають фасадні роботи
• тривають сантехнічні роботи
• триває штукатурка стін на 5 поверсі
2 секція:
• завершено фасадні роботи
✅ 103/18
1 секція:
• підготовка до укладення першого шару рубероїду
2 секція:
• завершено бетонування покрівлі
3 секція:
• триває виготовлення газоблоку на 4 поверсі
• завершено монтаж димоходів
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК
• завершено стяжку 1 поверху
• тривають фасадні роботи
• тривають сантехнічні роботи
• триває штукатурка стін на 5 поверсі
2 секція:
• завершено фасадні роботи
BD Holding
BH
Представник
1 193
27 березня 2017
15 черв 2021 13:21
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• підготовка до укладення першого шару рубероїду
3 секція:
• триває виготовлення газоблоку на 4 поверсі
• закладання димохідних шахт цеглою
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК
• завершено стяжку на 2 поверсі
• тривають фасадні роботи
• тривають сантехнічні роботи
• на завершальному етапі штукатурка стін на 5 поверсі
✅ 103/18
1 секція:
• підготовка до укладення першого шару рубероїду
3 секція:
• триває виготовлення газоблоку на 4 поверсі
• закладання димохідних шахт цеглою
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК
• завершено стяжку на 2 поверсі
• тривають фасадні роботи
• тривають сантехнічні роботи
• на завершальному етапі штукатурка стін на 5 поверсі
Уренбуг
Новачок
18
07 лютого 2021
17 черв 2021 16:38
На неделе был пару раз рядом,ну очень- очень мало строителей на 18 и 19 домах,никто никуда не спешит...,
Advokat_A
A
Гість
5
14 травня 2021
23 черв 2021 12:55
Как они могут сдать дома, если нету тп своей , и все дома, даже сданные , подключены к временным , строительным тп ? И зря , Вы спешите сюда переехать , особенно очереди, которые ждут ключей,Ближе к Вашим домам, вонь стоит ужасная , так , как канализация тоже оказалась проблемной в ЖК, и теперь за забором озеро,из-за сброса отходов не понятно куда . Фото приложу . Эко служба найдет , чем завлечь застройщика ее на несколько мес вперед . Можете приехать, погулять по территории, и вокруг, насладится запахом, и мрачной темнотой вечером.
Михаил 7
М7
Перехожий
1
25 червня 2021
25 черв 2021 21:12
Инвестировал в дом 103/18.
Был в отделе продаж и на стройке,к большому моему сожалению строителей на объекте нет и все выглядет очень печально и стремновато. Очень уже сожалею что купил тут квартиру. Пол года уже без реальных сдвигов. У застройщика, по всей видимости, очень не слабые проблемы со здачей домов и деньгами.
Сидим уже и молимся что-бы вообще получить купленное.
Был в отделе продаж и на стройке,к большому моему сожалению строителей на объекте нет и все выглядет очень печально и стремновато. Очень уже сожалею что купил тут квартиру. Пол года уже без реальных сдвигов. У застройщика, по всей видимости, очень не слабые проблемы со здачей домов и деньгами.
Сидим уже и молимся что-бы вообще получить купленное.
kea2204
k
Перехожий
1
29 червня 2021
29 черв 2021 10:03
Тоже инвестировали 103/18.Все очень грустно и нет видно конца и края этой истории.
BD Holding
BH
Представник
1 193
27 березня 2017
09 лип 2021 13:48
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• завершено монтаж вікон
• підготовка до штукатурки 1 поверх
2 секція:
• розпочали монтаж вікон
• завершено закладання димохідних шахт
3 секція:
• триває виготовлення газоблоку на 4 поверсі
• завершено закладання димохідних шахт цеглою
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК 1,2,3 поверхи
• тривають фасадні роботи
• на завершальному етапі сантехнічні роботи
• завершено штукатурку стін на 6 поверсі
2 секція:
• завершено влаштування газоблочних стін у підвалі
✅ 103/18
1 секція:
• завершено монтаж вікон
• підготовка до штукатурки 1 поверх
2 секція:
• розпочали монтаж вікон
• завершено закладання димохідних шахт
3 секція:
• триває виготовлення газоблоку на 4 поверсі
• завершено закладання димохідних шахт цеглою
✅ 103/19
• триває влаштування благоустрою
1 секція :
• влаштування МЗК 1,2,3 поверхи
• тривають фасадні роботи
• на завершальному етапі сантехнічні роботи
• завершено штукатурку стін на 6 поверсі
2 секція:
• завершено влаштування газоблочних стін у підвалі
Advokat_A
A
Гість
5
14 травня 2021
09 лип 2021 15:22
Трое суток не было в жк воды. Канализации пришел конец, переделывал свои косяки застройщик, да еще и сам себя похвалил. А люди сидели без воды. Больше людей переедет - быстрее канализация перестанет справляться с своим функционалом . А прямых договоров на свет не будет как минимум ближайших 2 года. Со слов Бешты ...Но вы крепитесь, инвесторы. Пополните ряды "Благодарных" за лучшие условия жизни.
BD Holding
BH
Представник
1 193
27 березня 2017
22 лип 2021 06:35
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• триває поклейка першого шару рубероїду
3 секція:
• на завершальному етапі перегородки на 4 поверсі
✅ 103/19
1 секція :
• триває влаштування МЗК 1,2,3 поверхи
• тривають фасадні роботи
• на завершальному етапі сантехнічні роботи
• триває влаштування благоустрою
• триває монтаж відливів
2 секція:
• триває влаштування благоустрою
• триває монтаж відливів
✅ 103/18
1 секція:
• триває поклейка першого шару рубероїду
3 секція:
• на завершальному етапі перегородки на 4 поверсі
✅ 103/19
1 секція :
• триває влаштування МЗК 1,2,3 поверхи
• тривають фасадні роботи
• на завершальному етапі сантехнічні роботи
• триває влаштування благоустрою
• триває монтаж відливів
2 секція:
• триває влаштування благоустрою
• триває монтаж відливів
BD Holding
BH
Представник
1 193
27 березня 2017
30 лип 2021 08:05
Ділимося актуальною інформацією з будівельного майданчика 🏗 Європейки
✅ 103/18
1 секція:
• на завершальному етапі поклейка першого шару рубероїду
2 секція:

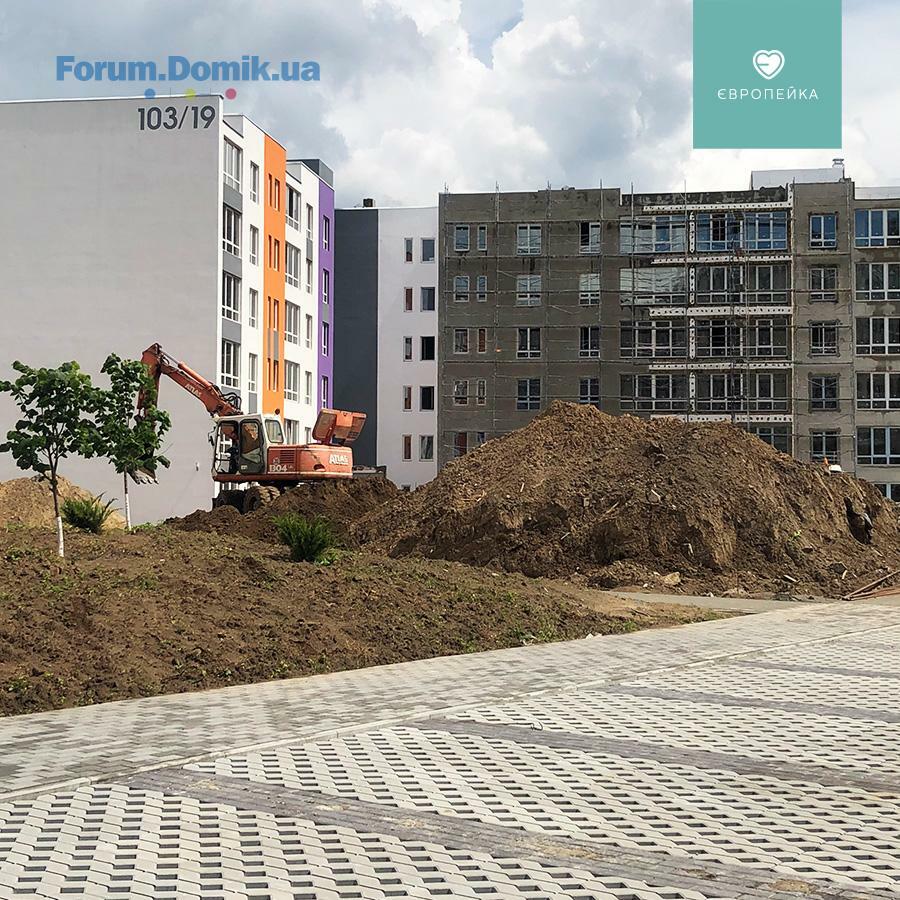

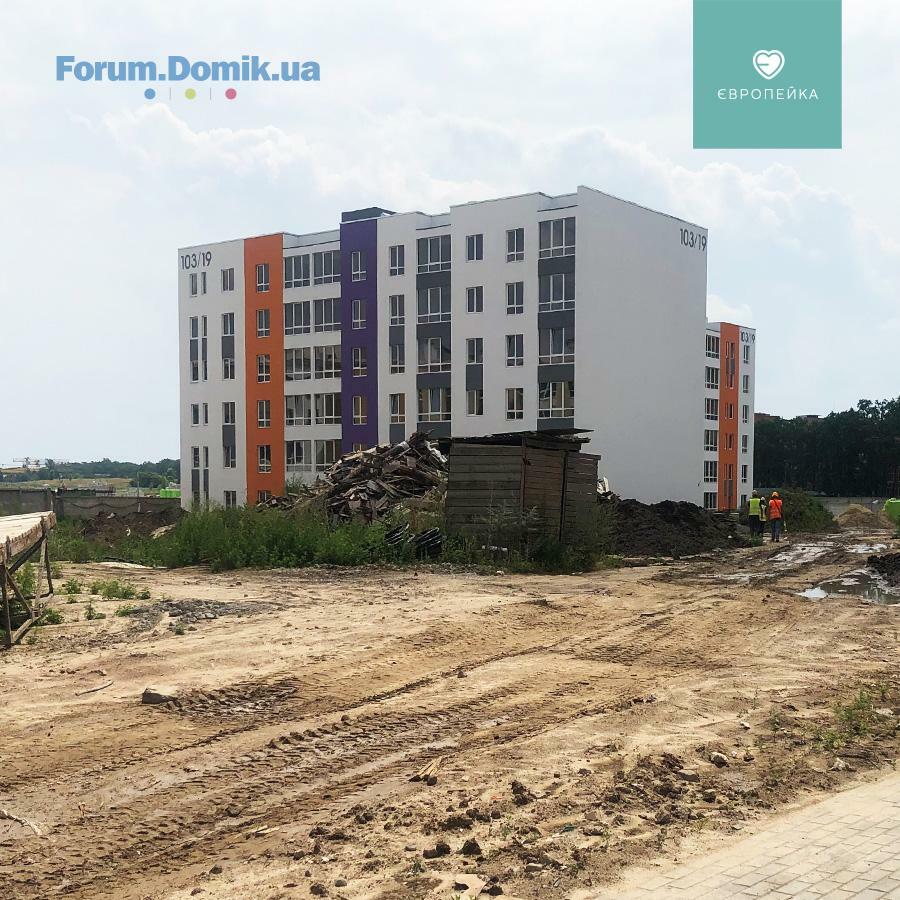

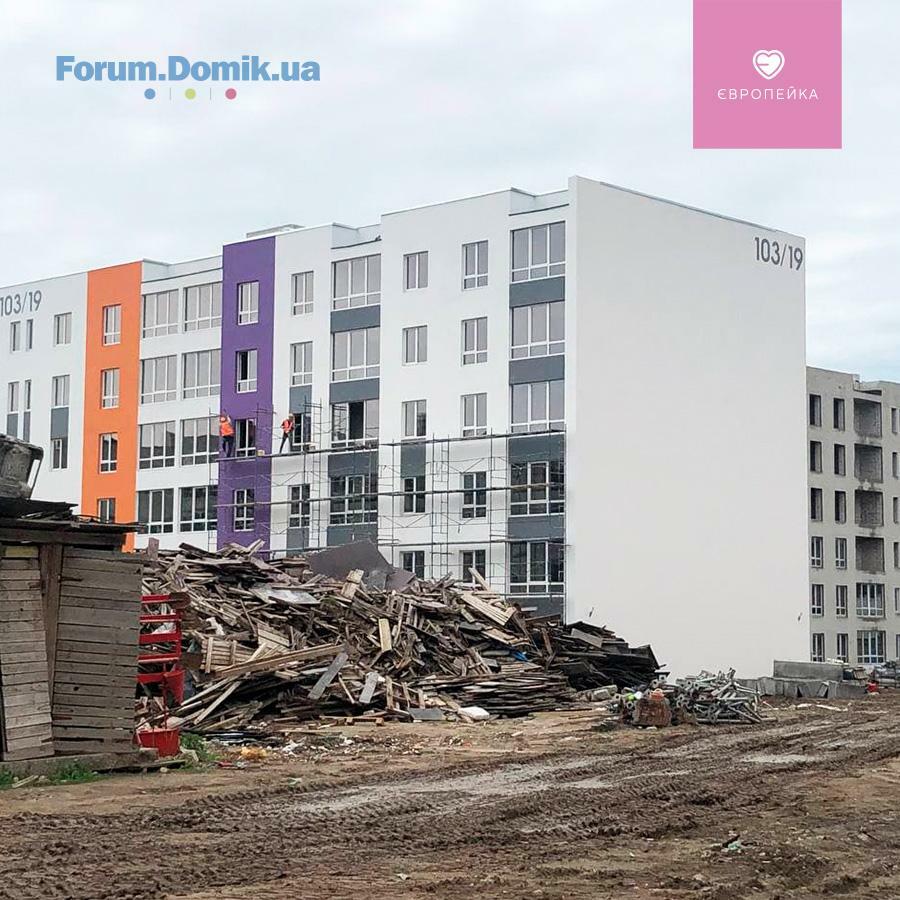

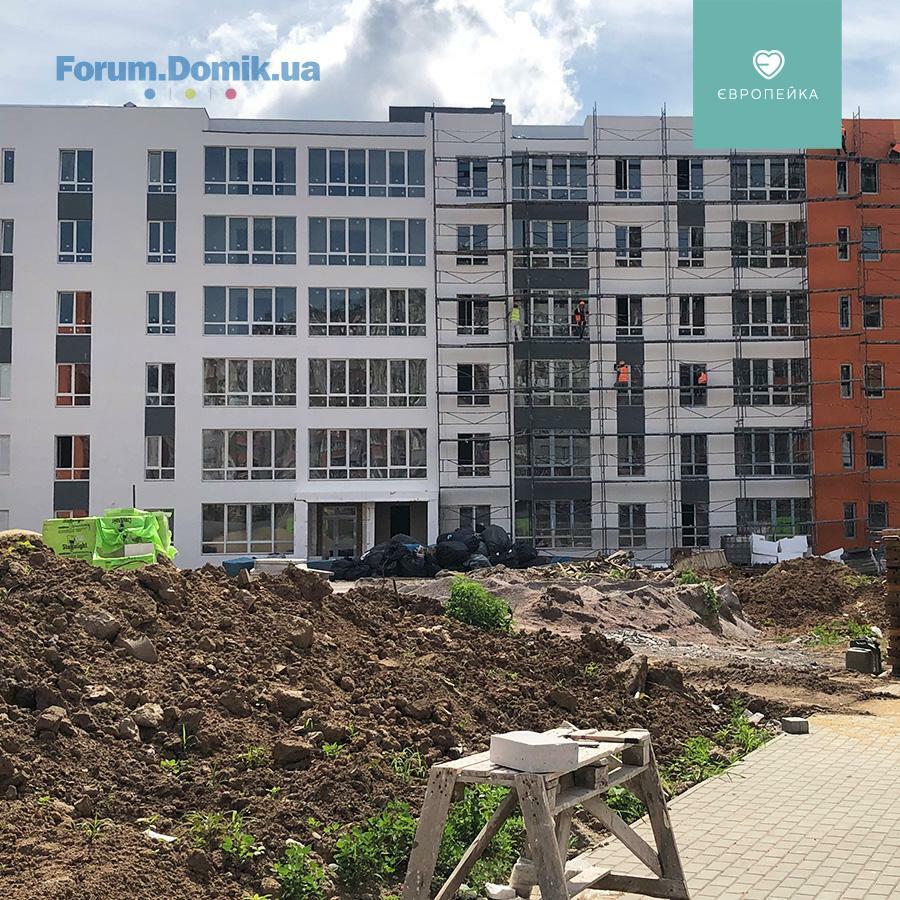

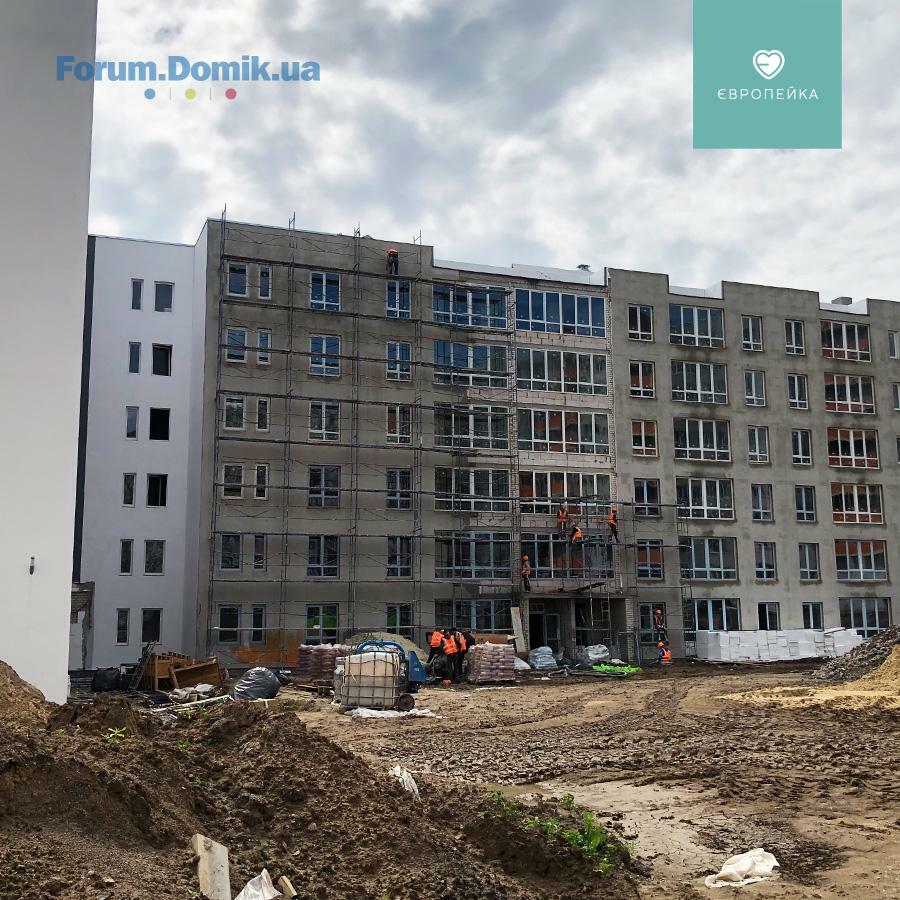

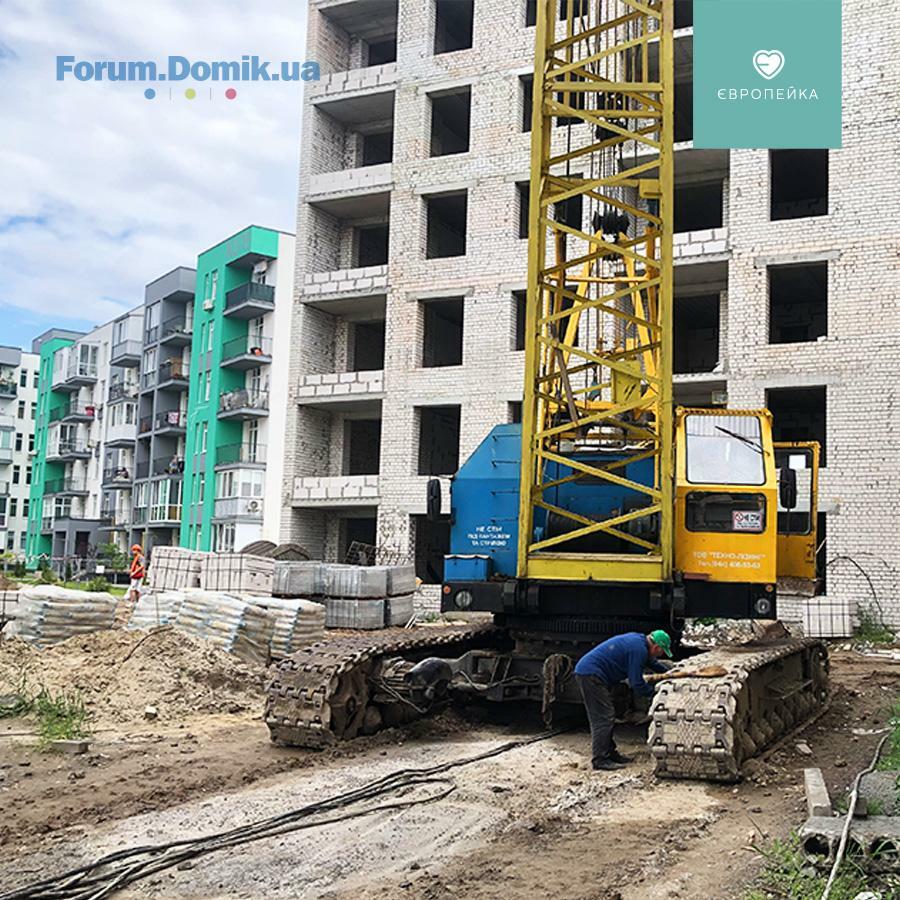

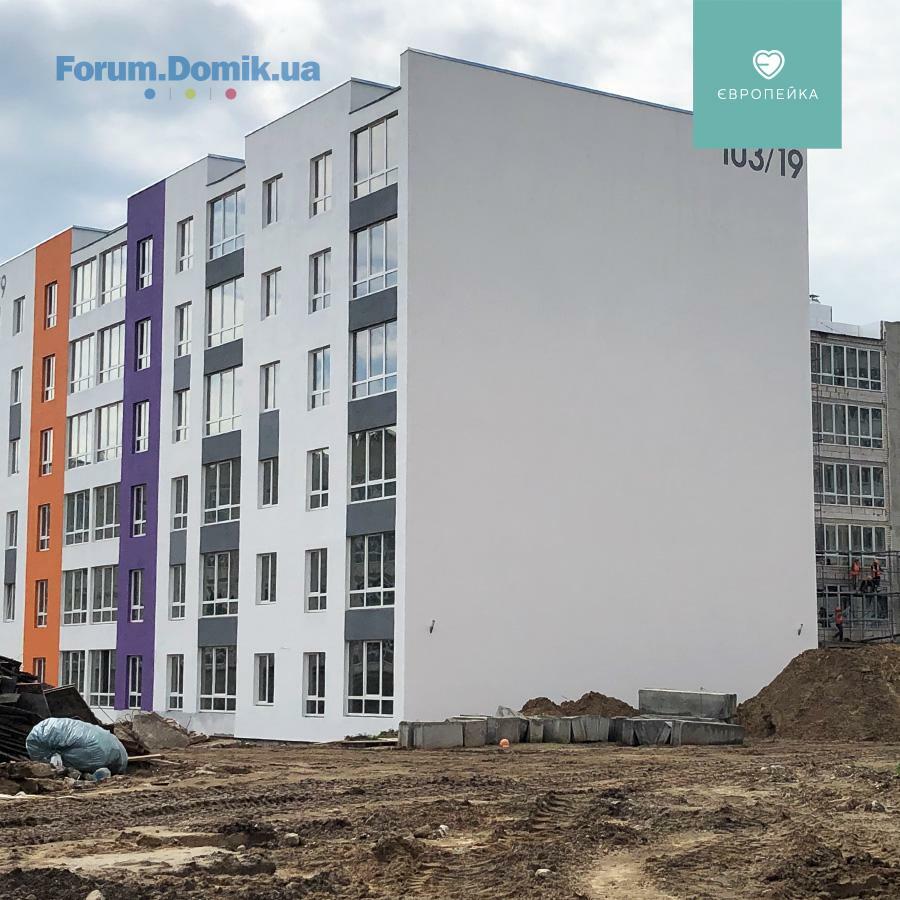

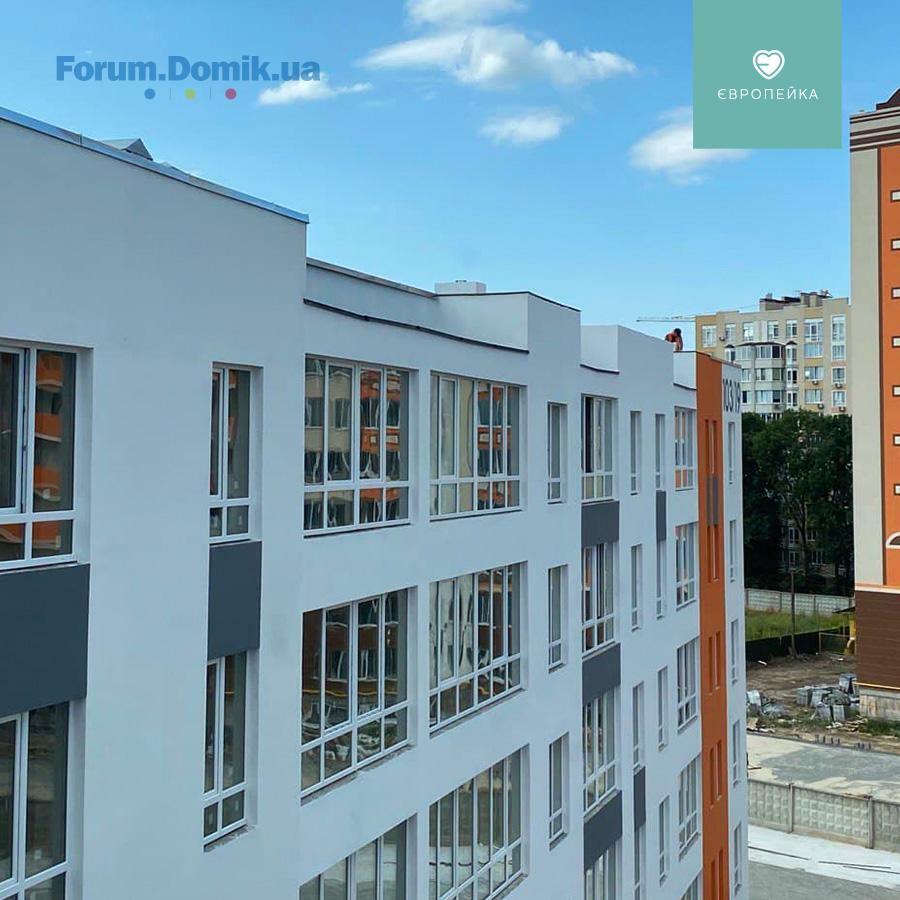

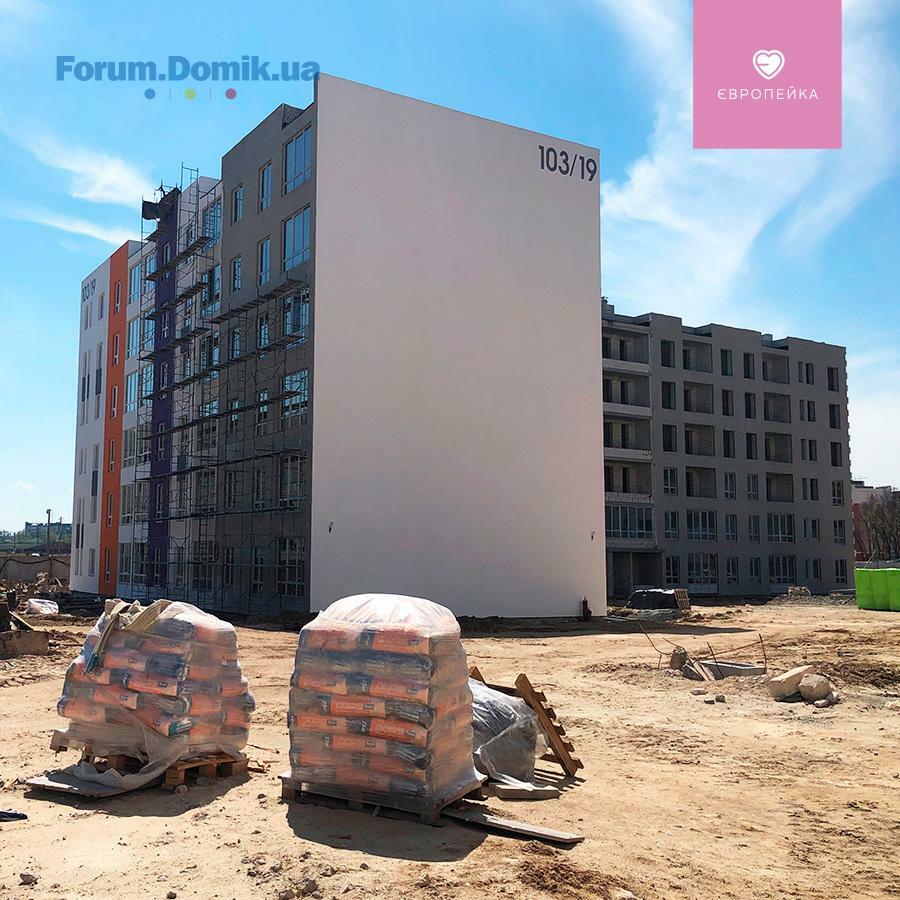

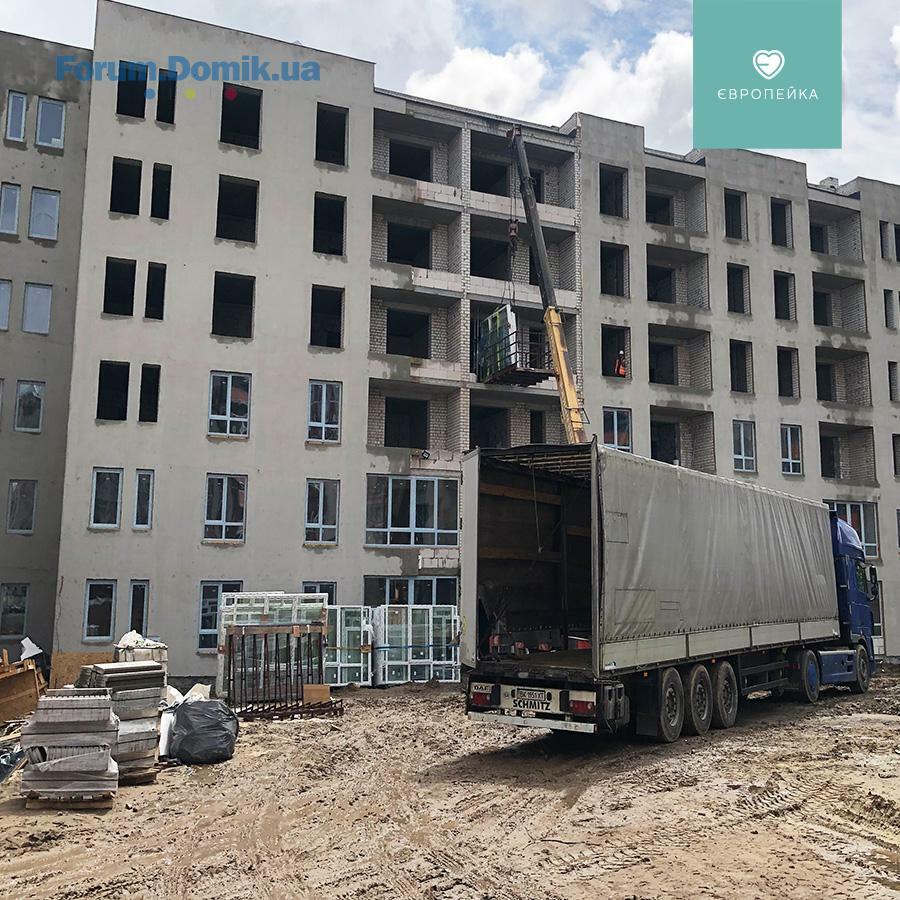

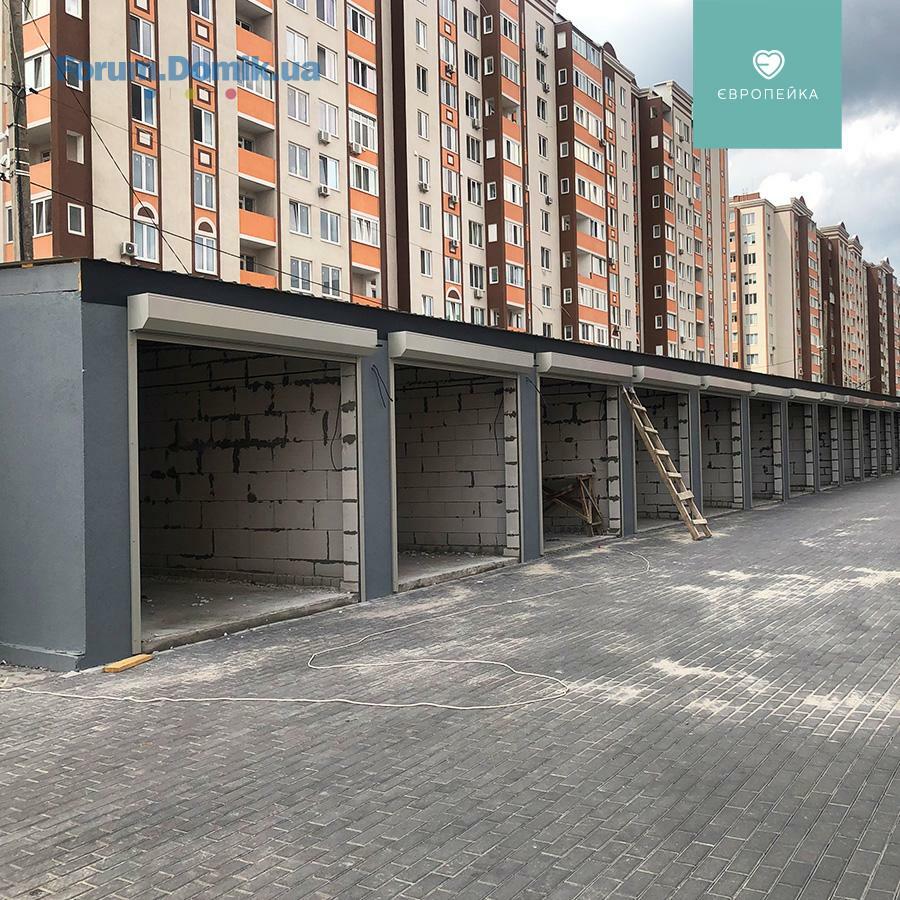

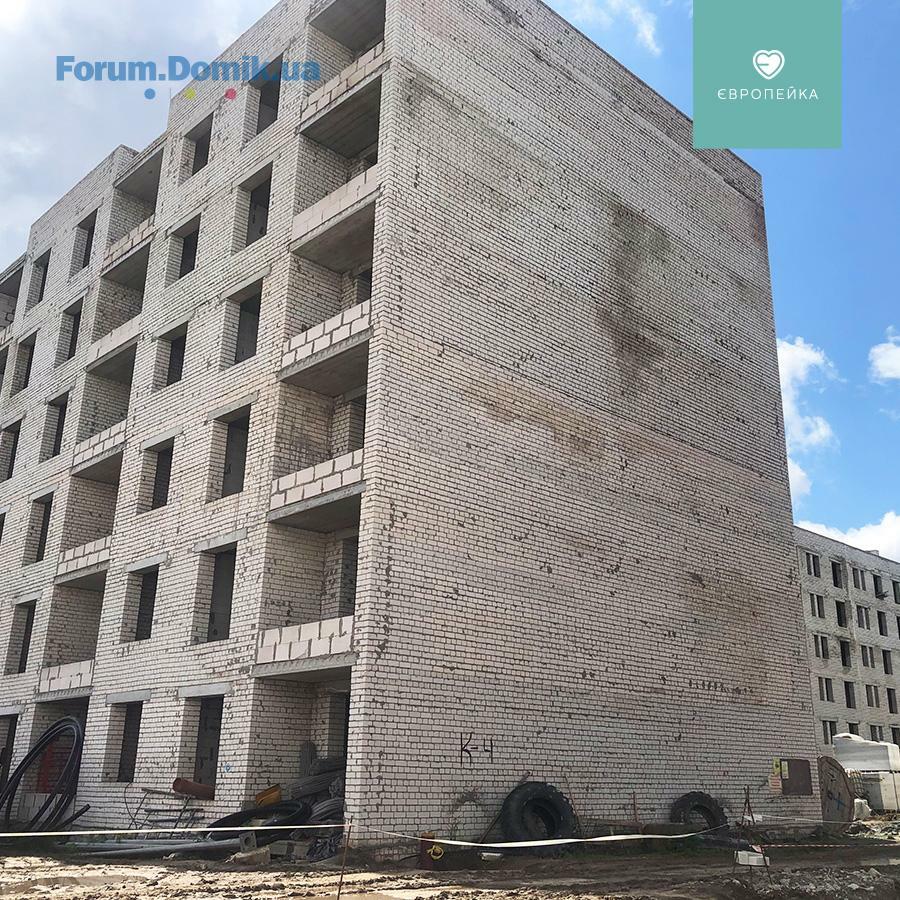

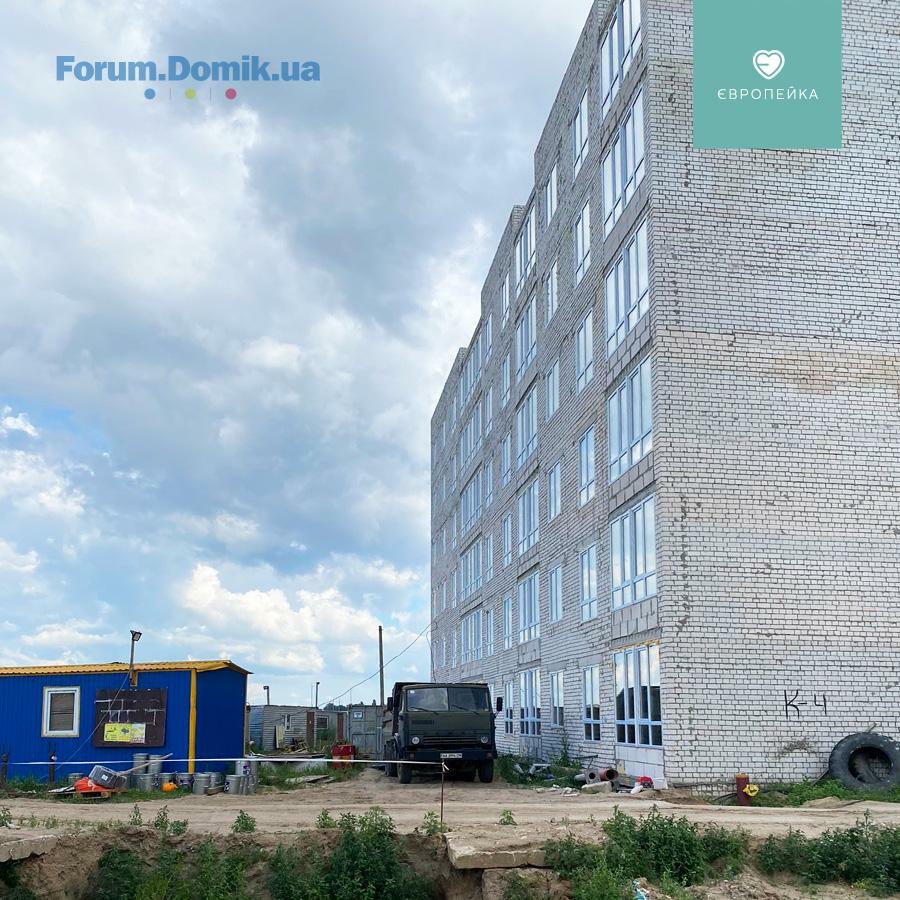

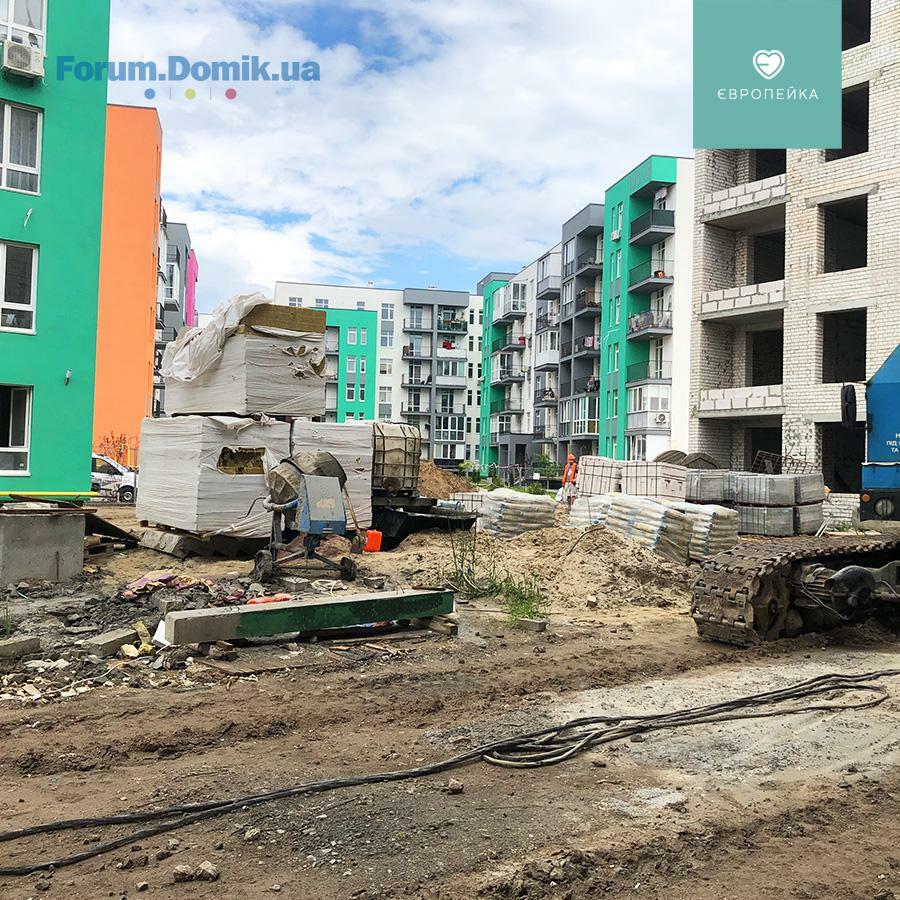

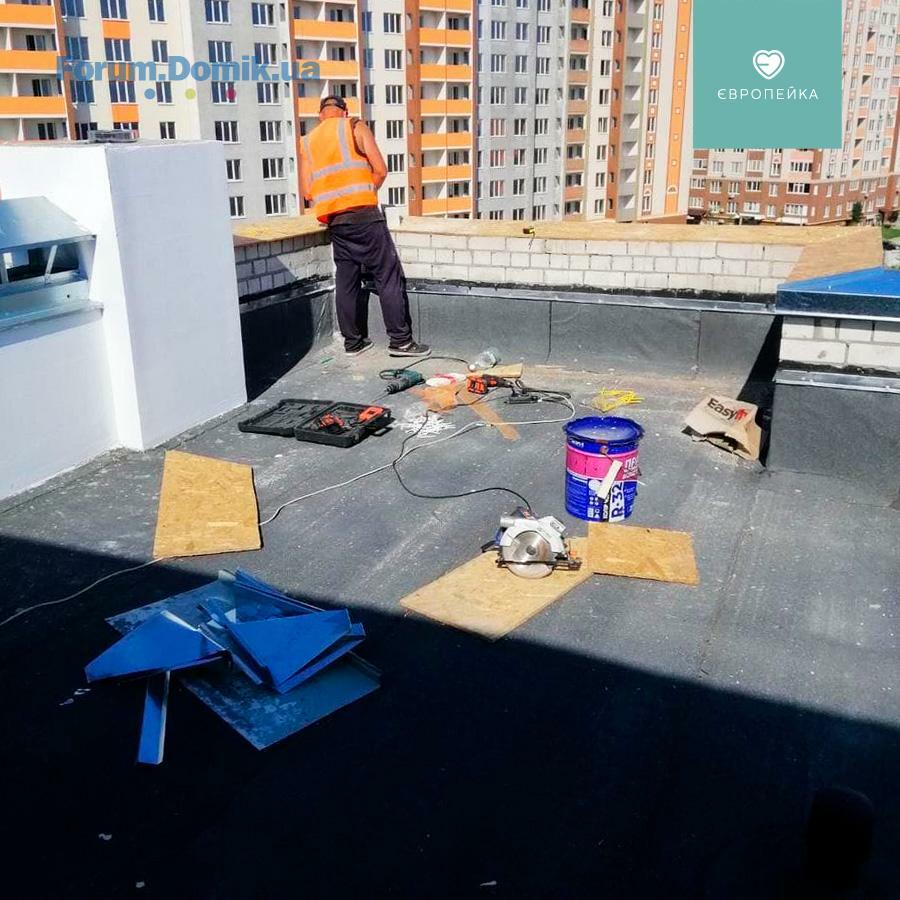

• підготовка до поклейки першого шару рубероїду
3 секція:

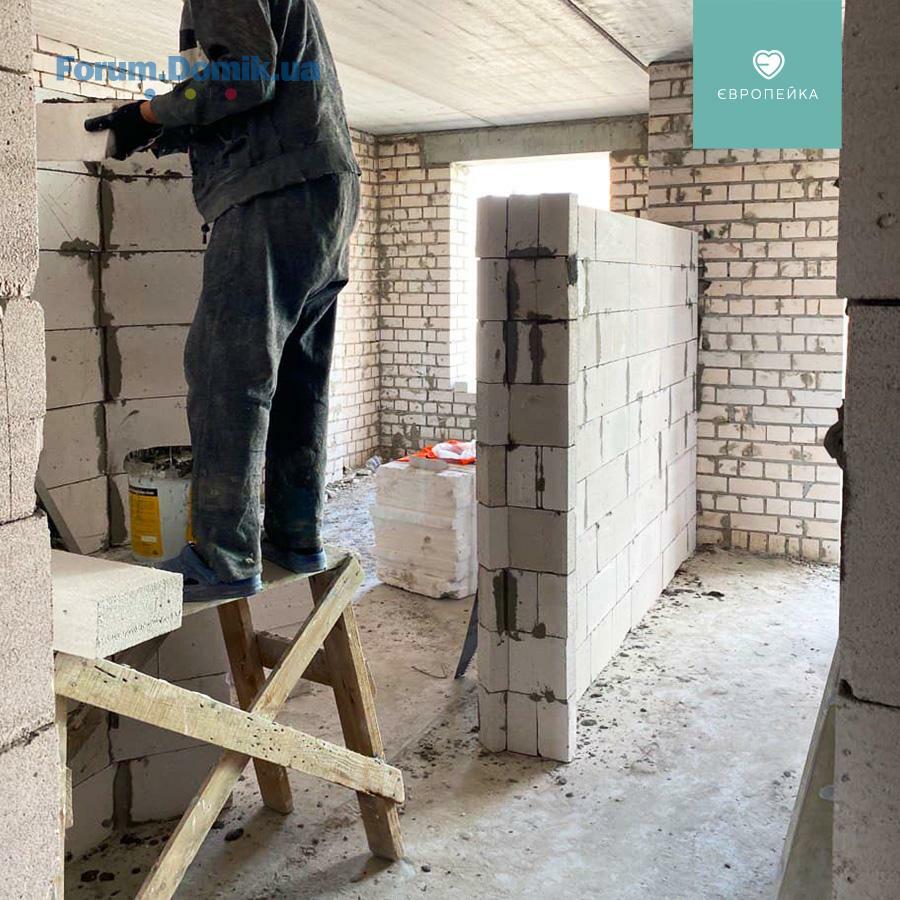

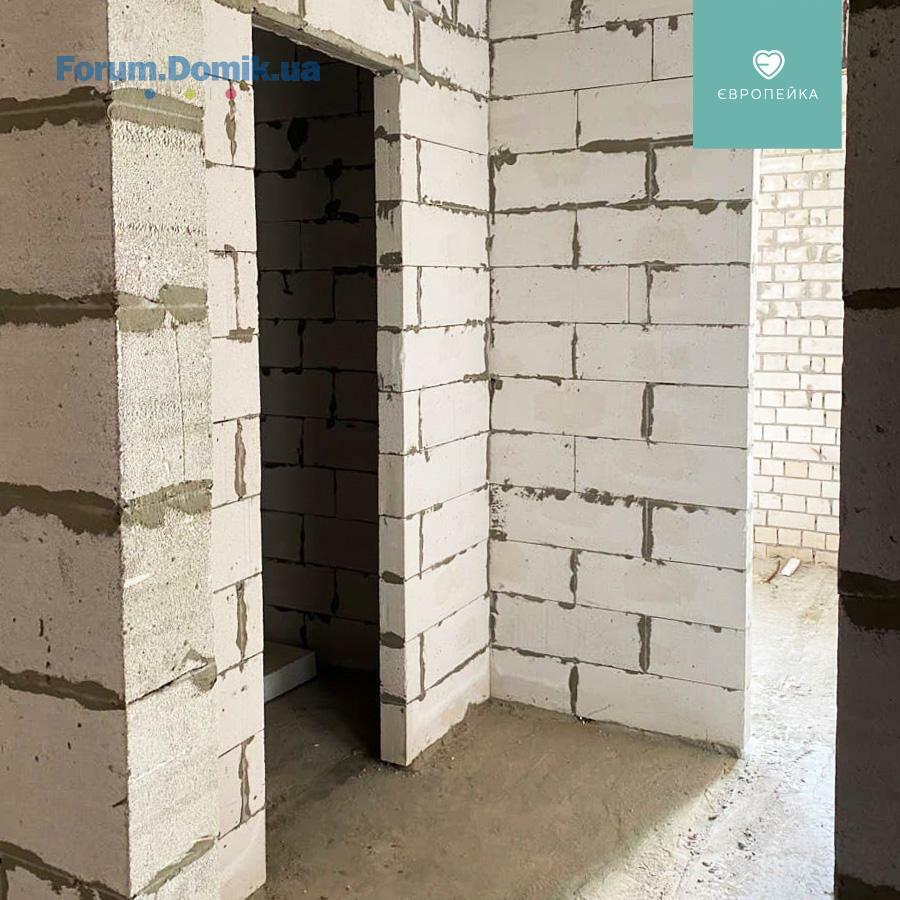

• завершено перегородки на 4 поверсі
✅ 103/19
1 секція :
• триває влаштування МЗК з 1 по 6 поверхи

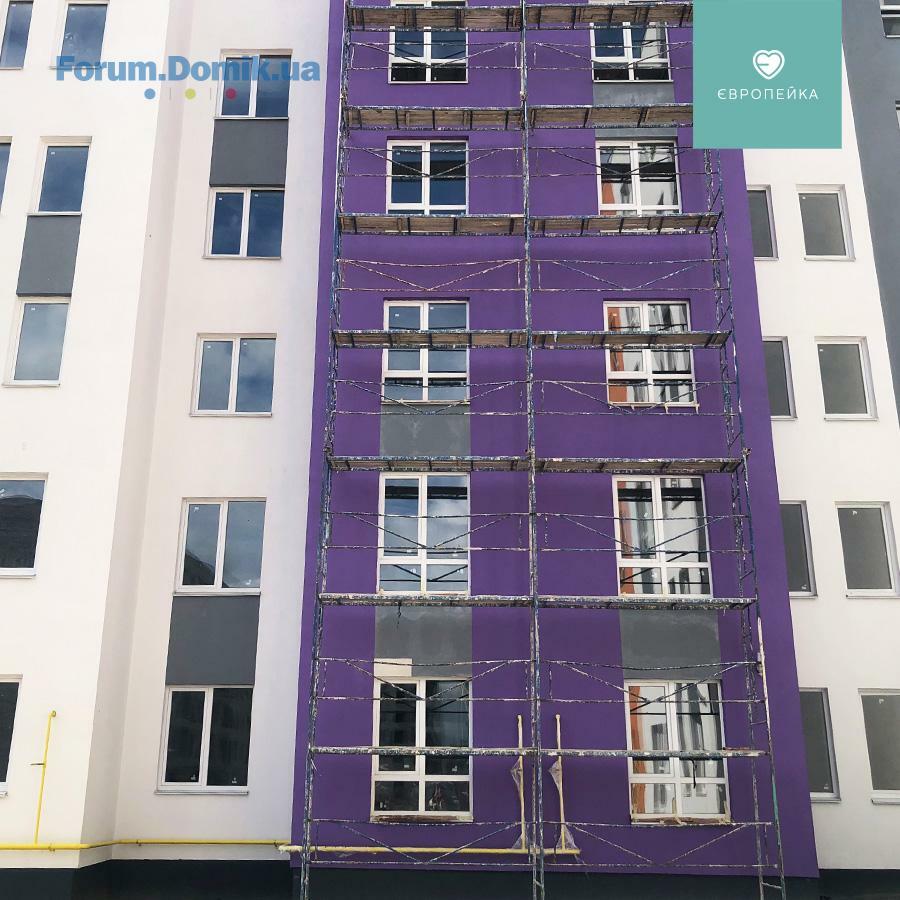

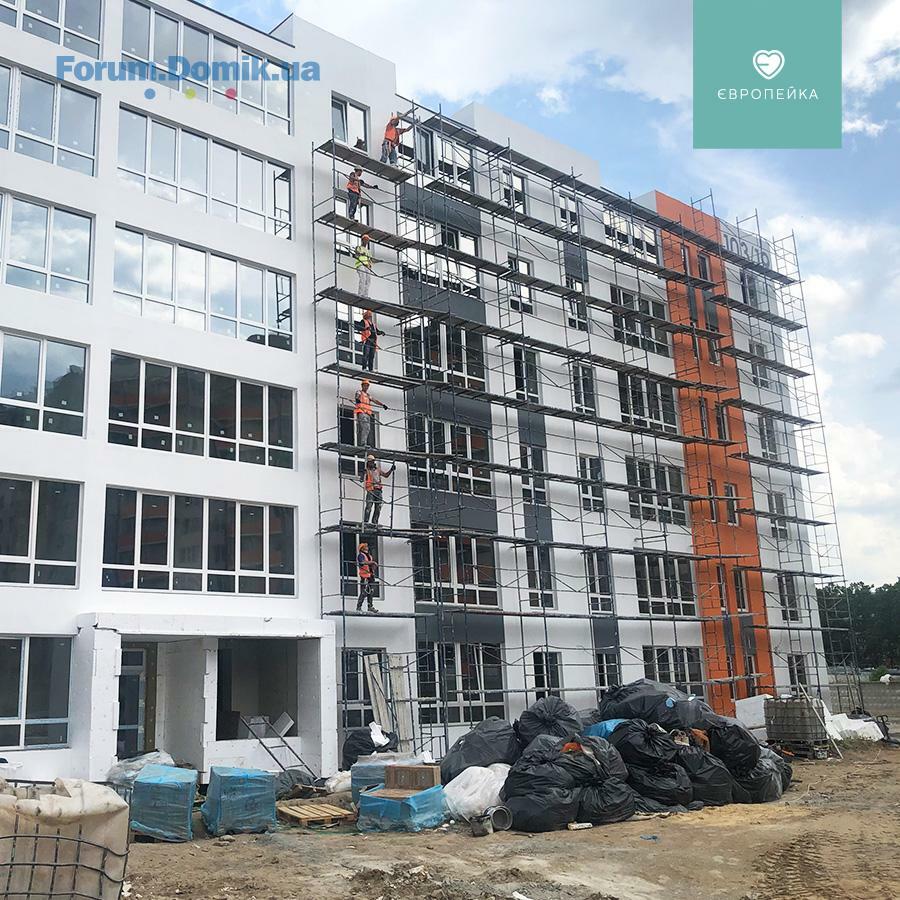

• тривають фасадні роботи
• на завершальному етапі сантехнічні роботи

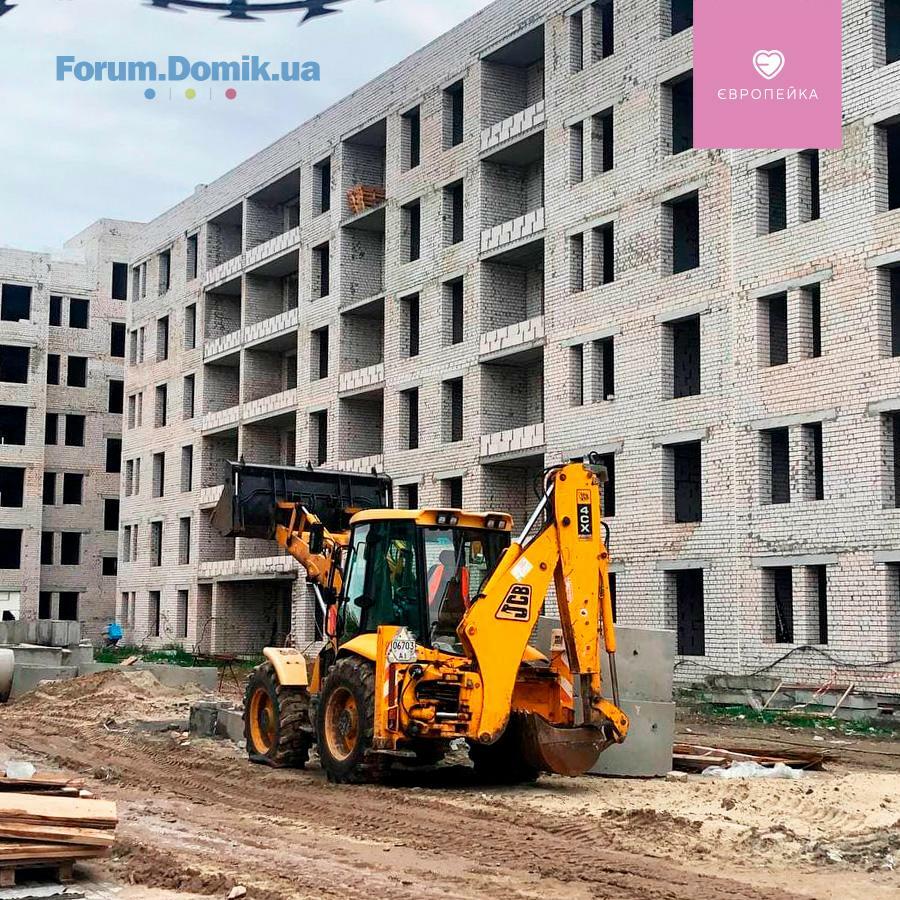

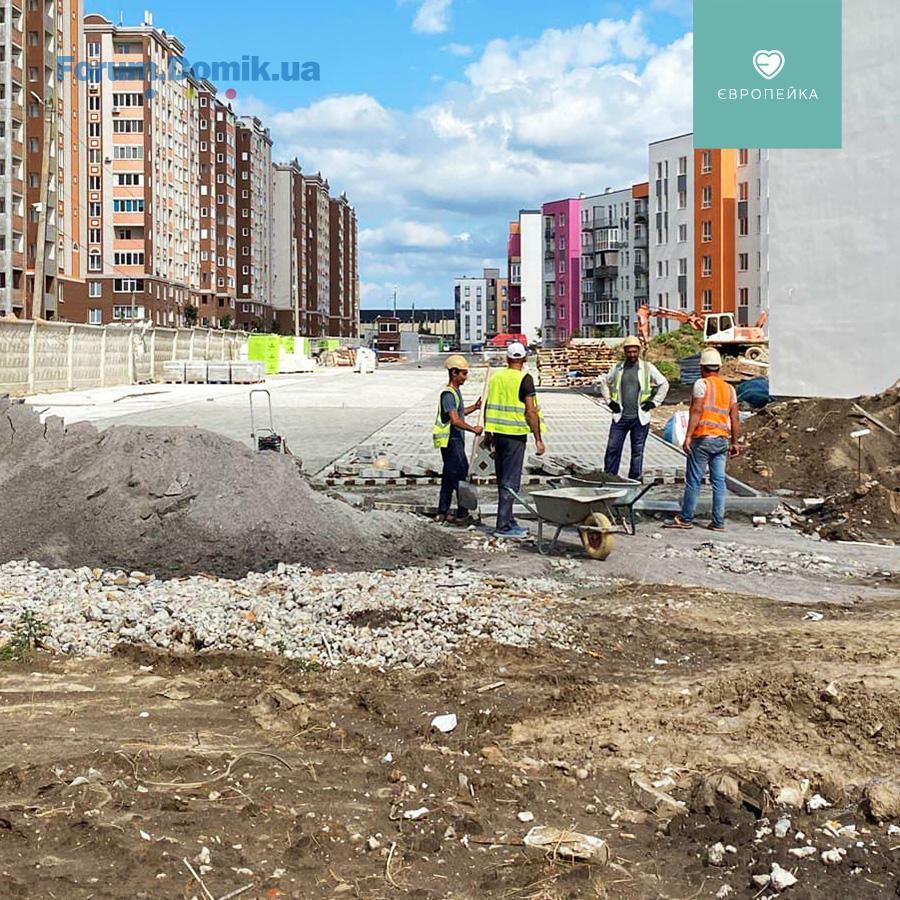

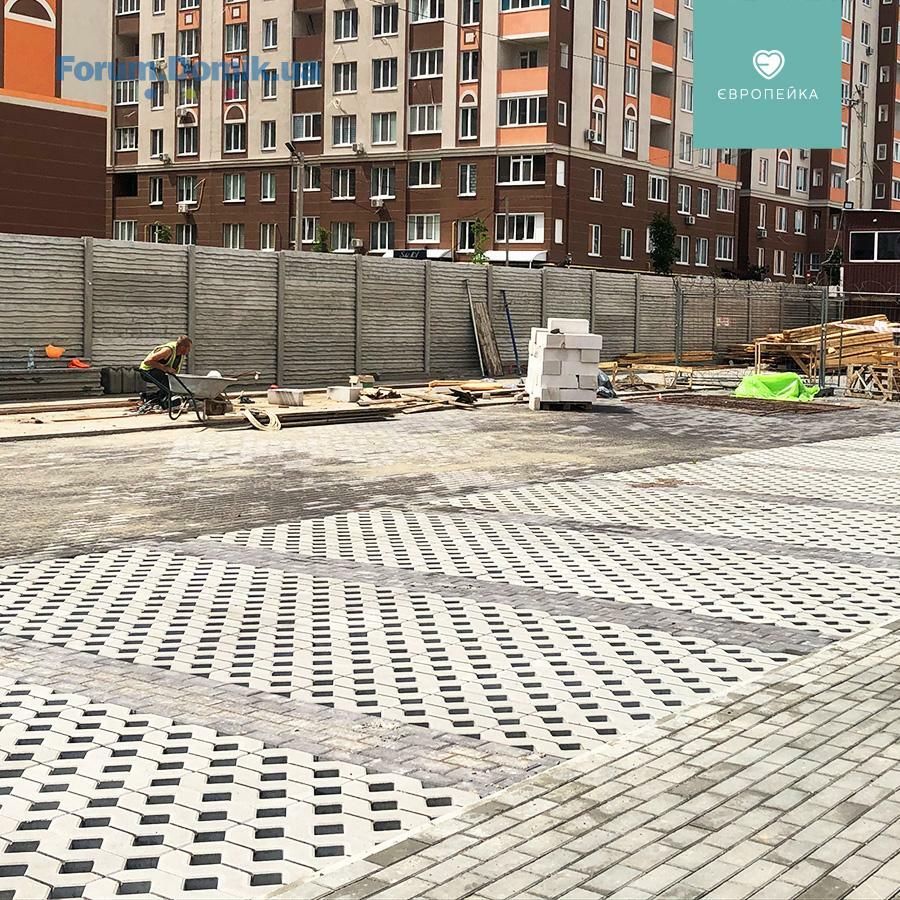

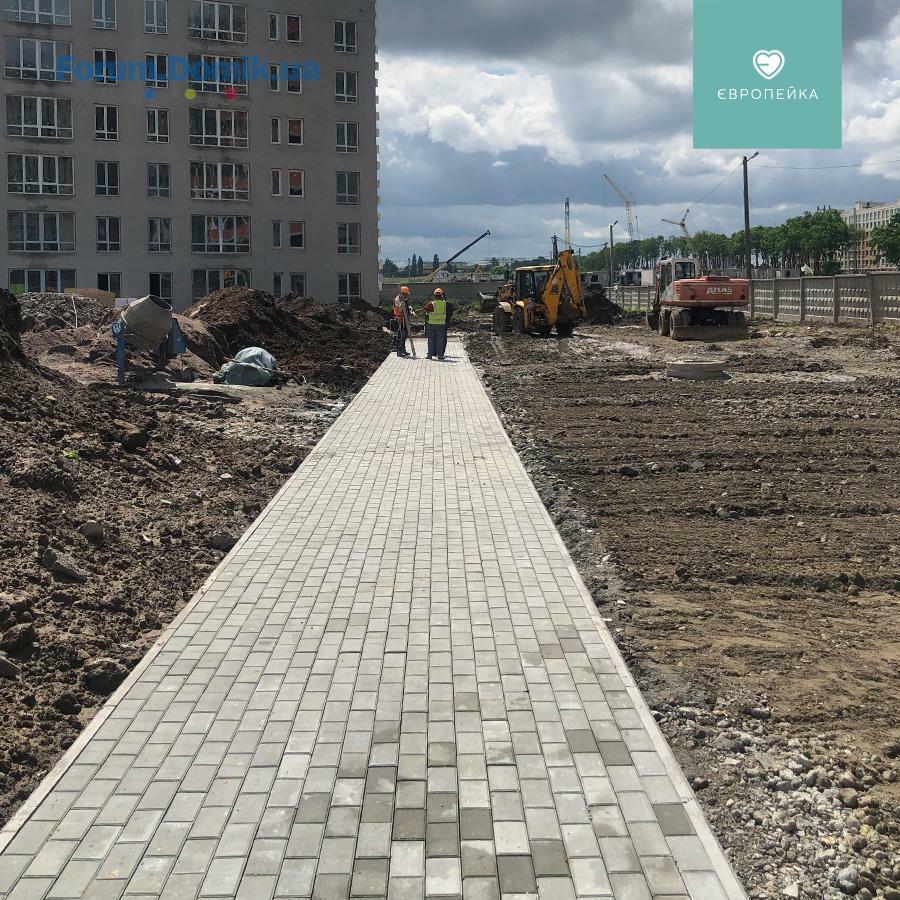

• триває влаштування благоустрою
• триває монтаж відливів
2 секція:
• триває влаштування благоустрою
• триває монтаж відливів
✅ 103/18
1 секція:
• на завершальному етапі поклейка першого шару рубероїду
2 секція:
• підготовка до поклейки першого шару рубероїду
3 секція:
• завершено перегородки на 4 поверсі

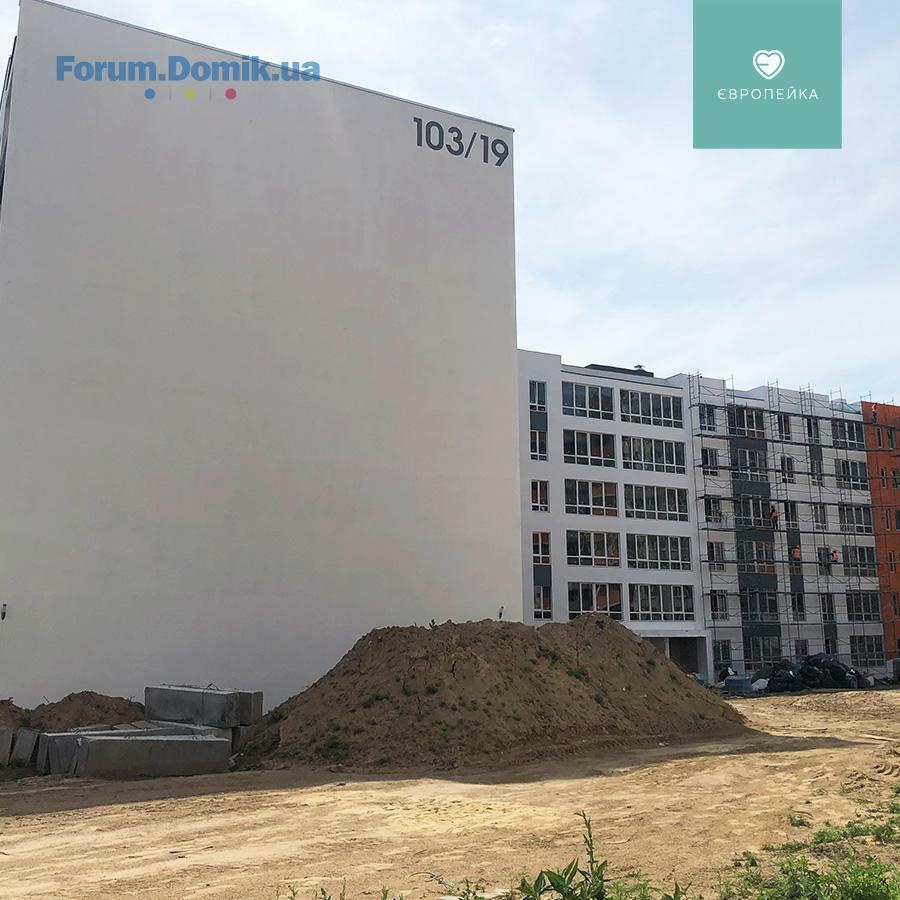

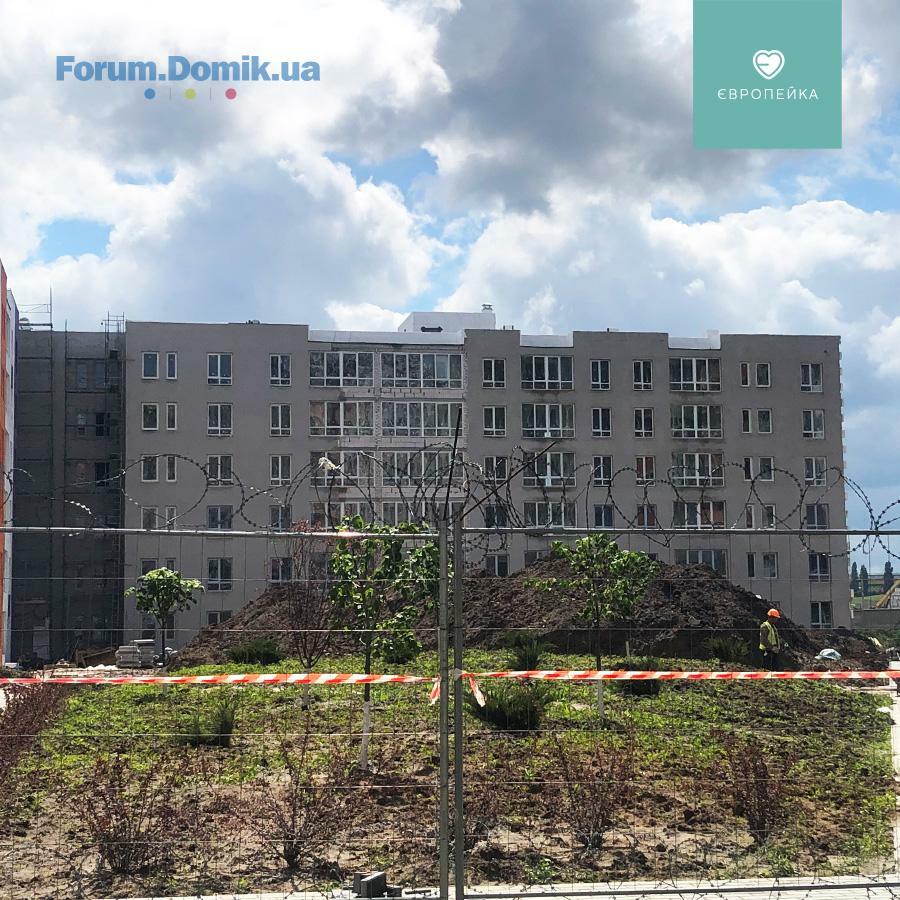

✅ 103/19
1 секція :
• триває влаштування МЗК з 1 по 6 поверхи
• тривають фасадні роботи
• на завершальному етапі сантехнічні роботи
• триває влаштування благоустрою
• триває монтаж відливів
2 секція:
• триває влаштування благоустрою
• триває монтаж відливів
Anonymous
11 серп 2021 08:50
Добрый день! Уважаемые представители застройщика, можете пожалуйста объяснить, почему уже 2-й раз Вам отказали в выдаче сертификата о принятии в эксплуатацию дома 103/16?
Была на территории ЖК несколько дней назад, думала покупать квартиру в доме 103/16. Но вот появилось много вопросов.
В доме не работают лифты, в части квартир не установлены радиаторы отопления. Менеджер с отдела продаж объясняла, что сначала ставили радиаторы в домах, потом перестали. Как так?
У некоторых 1-комнатных квартир, судя по плану дома, жилые комнаты площадью 13 кв.м., хотя согласно ДБН - они должны быть не меньше 15 кв.м. Как это будет исправлять застройщик?
Почему спустя столько времени, до сих пор нет прямых договоров с ОблЭнерго?
На форумах часто вижу жалобы от жильцов по поводу канализации, перебоев со светом, проблемы в водой.
После прочтения этого всего, напрочь отбивается желание тут жить, потому что приходит понимание, что проживание будет с постоянными проблемами.
Была на территории ЖК несколько дней назад, думала покупать квартиру в доме 103/16. Но вот появилось много вопросов.
В доме не работают лифты, в части квартир не установлены радиаторы отопления. Менеджер с отдела продаж объясняла, что сначала ставили радиаторы в домах, потом перестали. Как так?
У некоторых 1-комнатных квартир, судя по плану дома, жилые комнаты площадью 13 кв.м., хотя согласно ДБН - они должны быть не меньше 15 кв.м. Как это будет исправлять застройщик?
Почему спустя столько времени, до сих пор нет прямых договоров с ОблЭнерго?
На форумах часто вижу жалобы от жильцов по поводу канализации, перебоев со светом, проблемы в водой.
После прочтения этого всего, напрочь отбивается желание тут жить, потому что приходит понимание, что проживание будет с постоянными проблемами.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 821.11158
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна21.11973
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская21.11100
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сіті | Prostir | Софіївська Борщагівка, вул. Соборна, 77а20.1120
- ЖК Montreal House | Монреаль | Cityconsult Development | ул. Антоновича, 102у20.11533
- ЖК Отрада | Киевгорстрой, bUdCapital | пр. Отрадный, 93/220.112 739
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая20.111 977
- ЖК Welcome Home на Стеценко | Фундамент | ул. Стеценко, 7519.115 840
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Чи варто зараз купувати нерухомість?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
