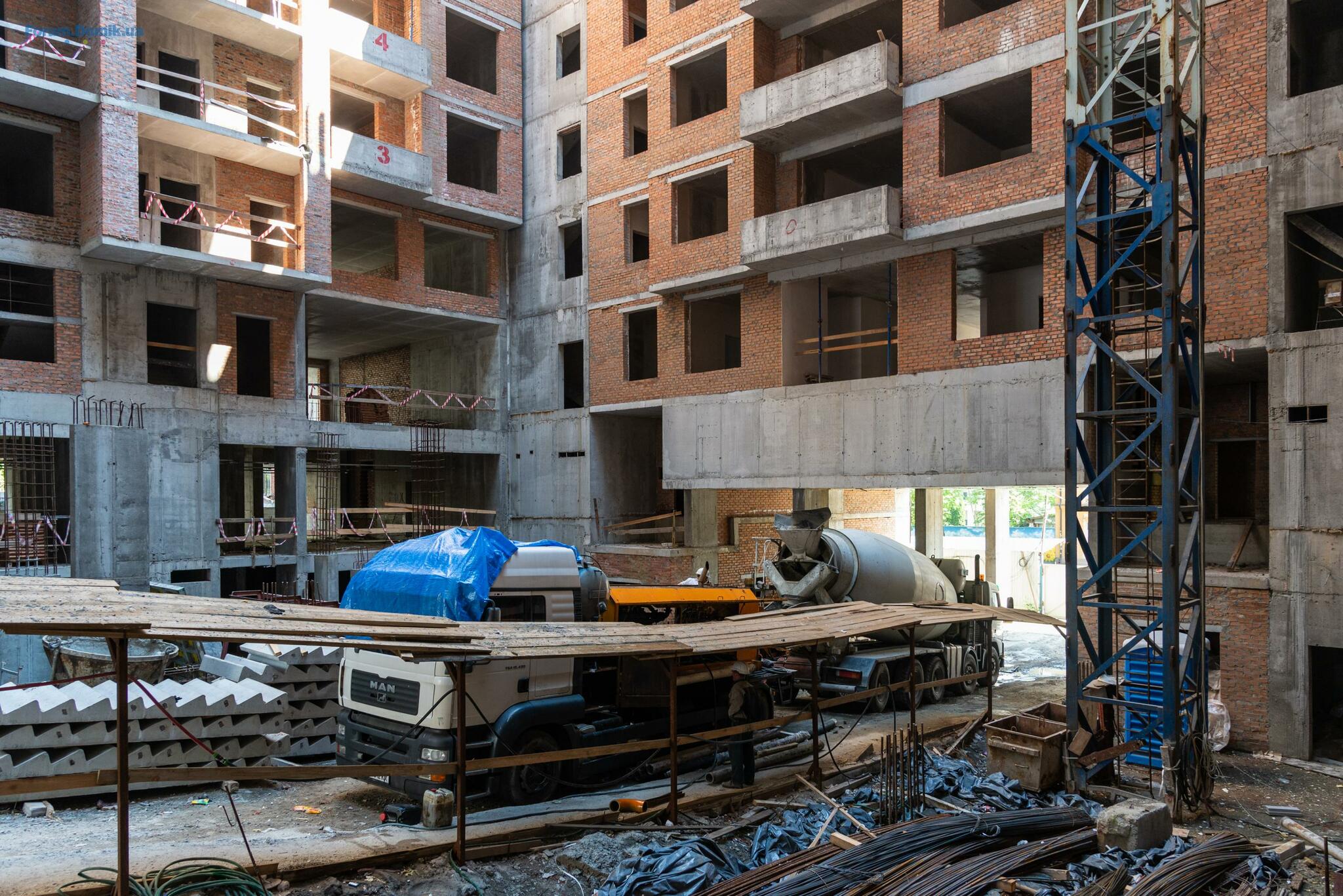

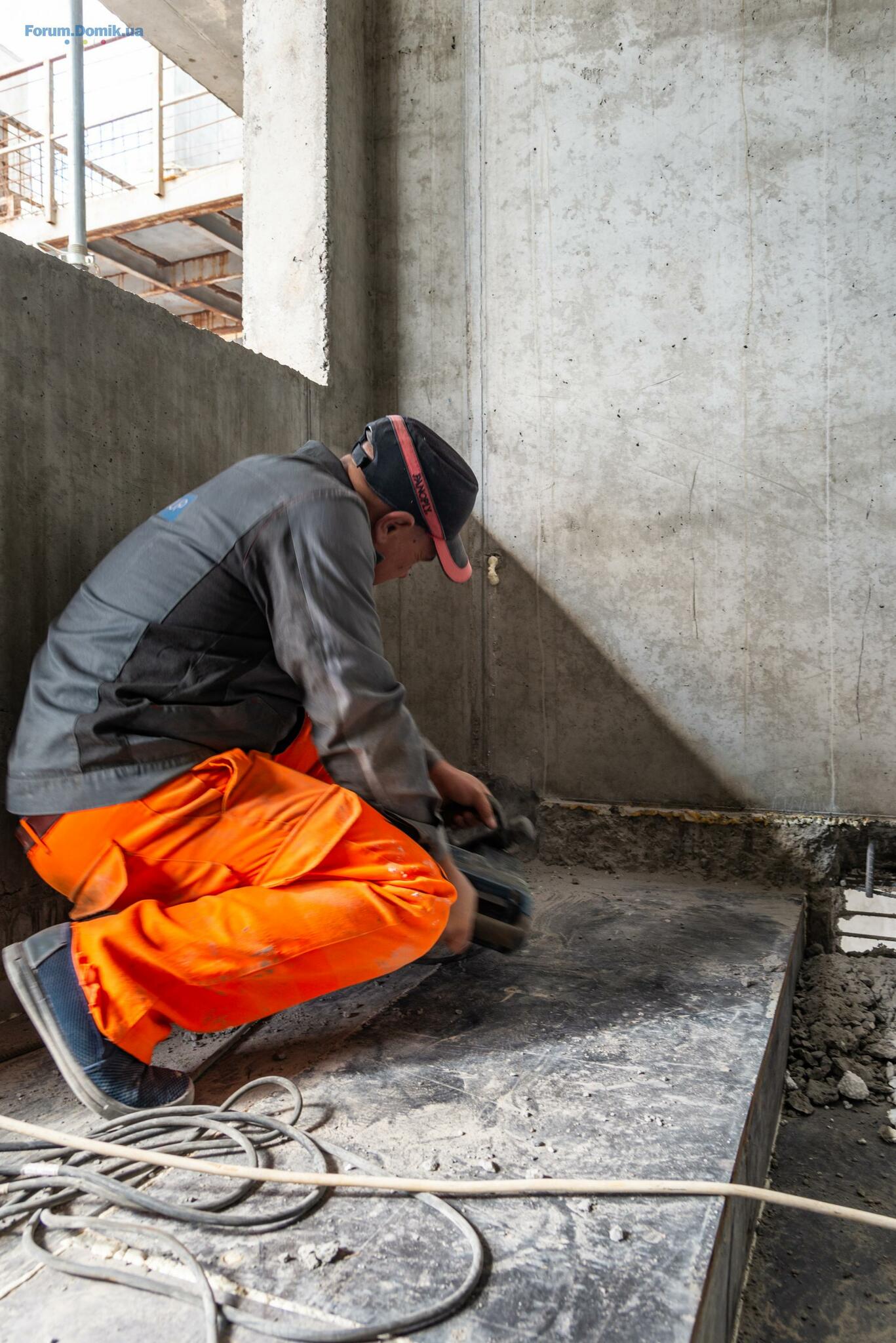

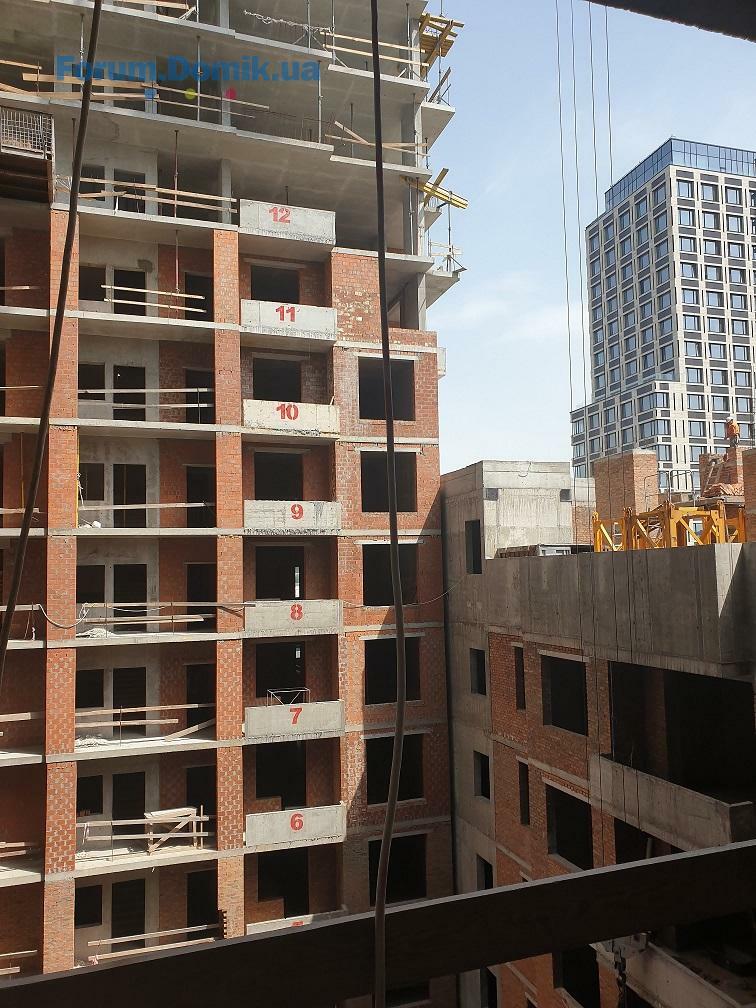

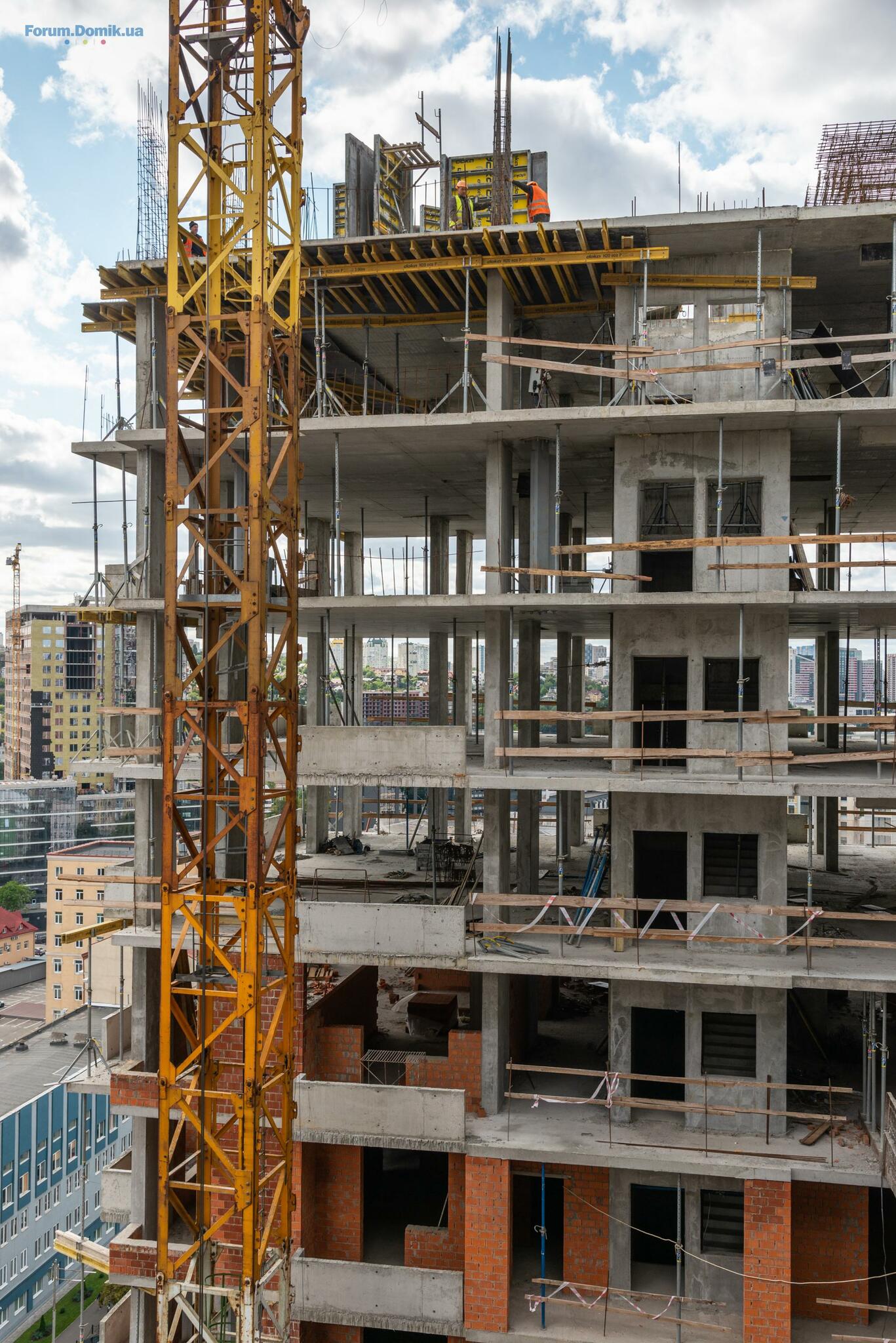

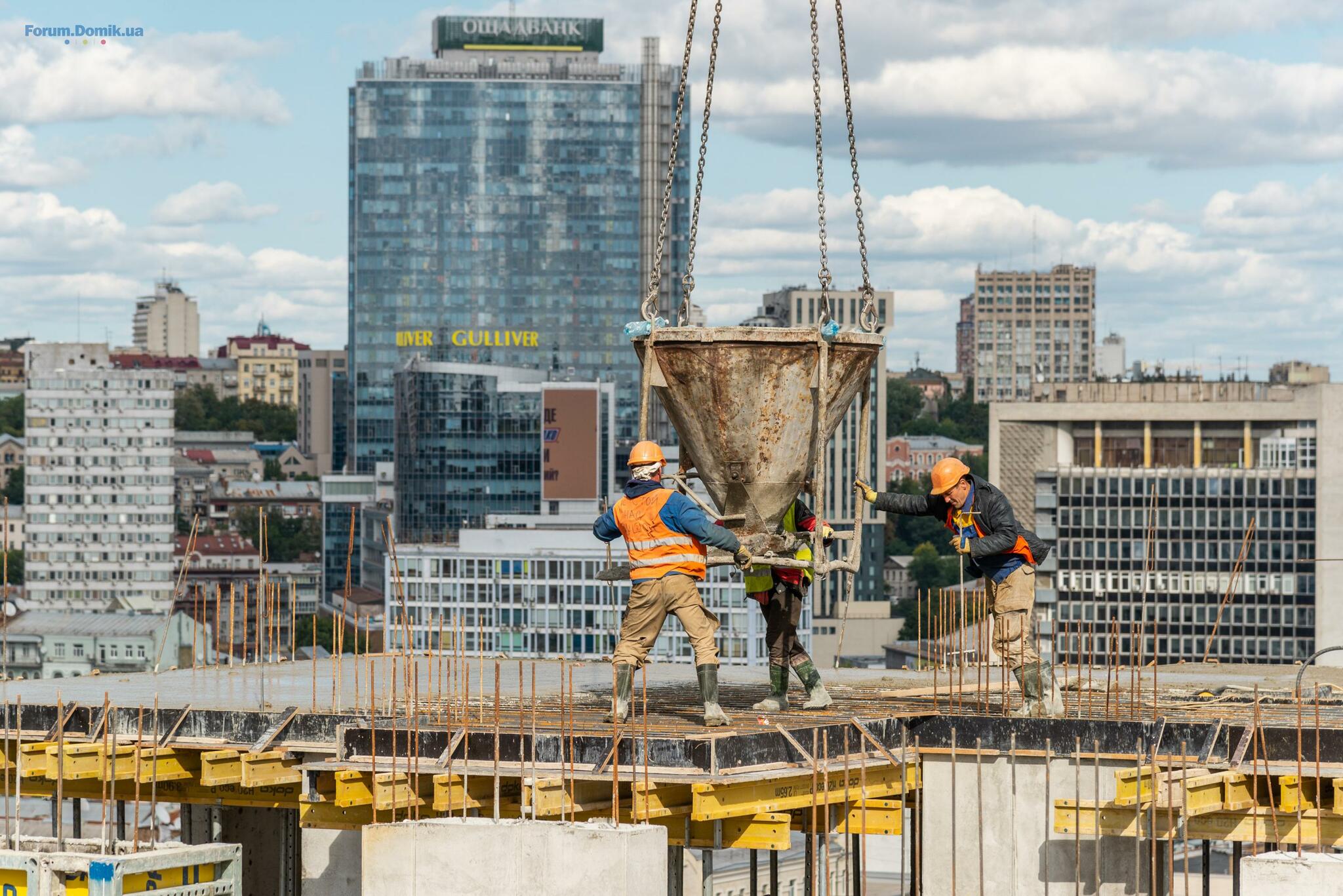

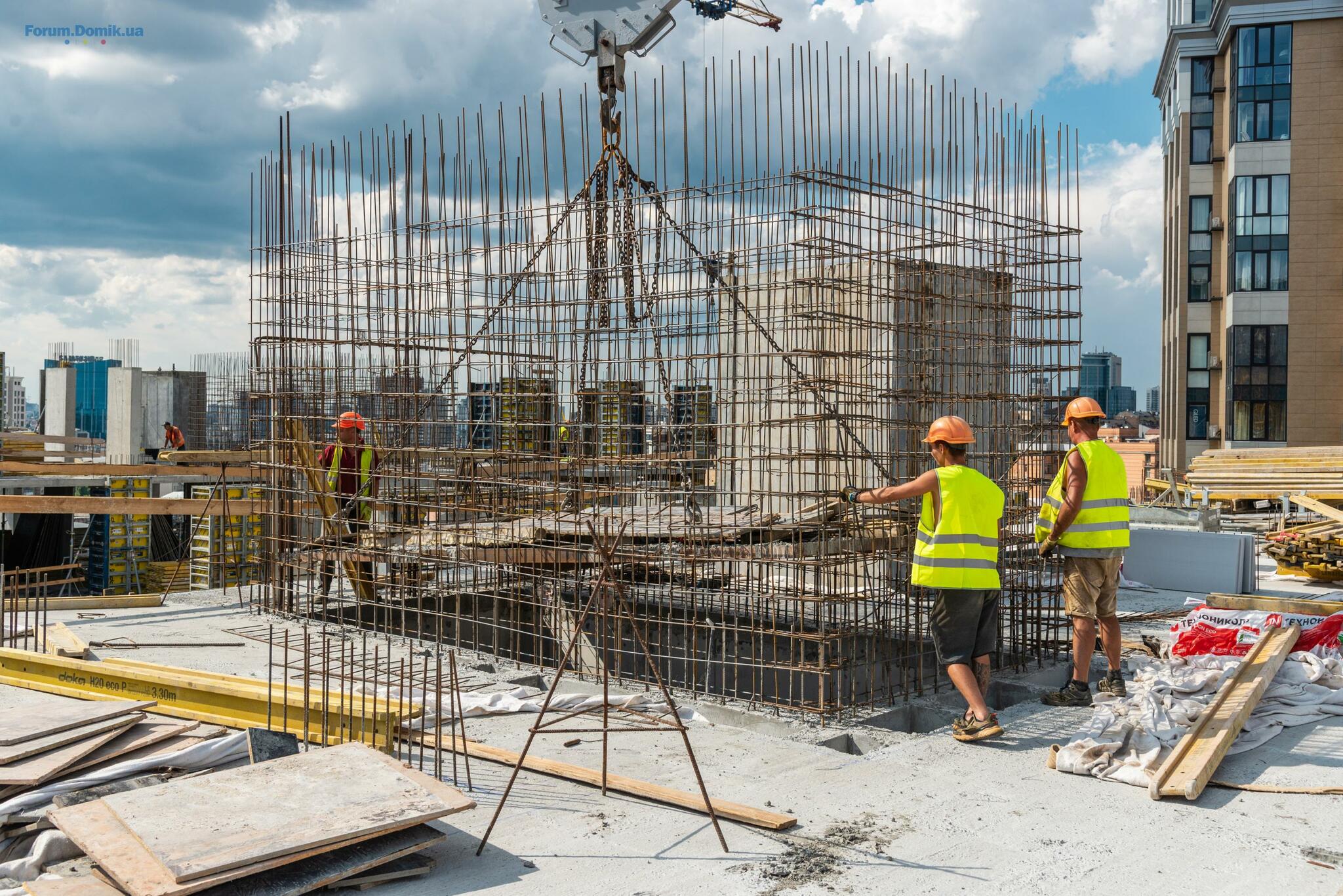

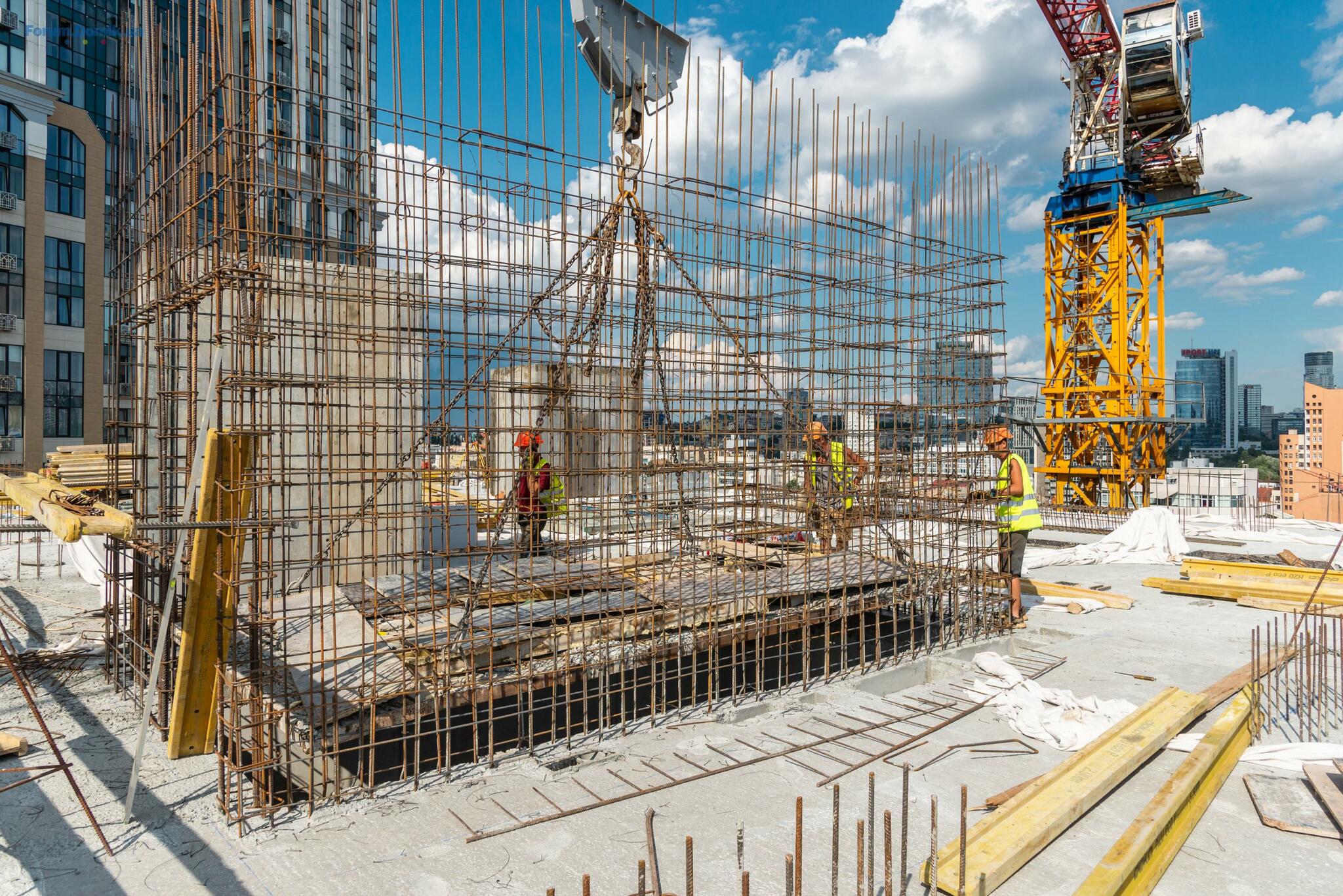

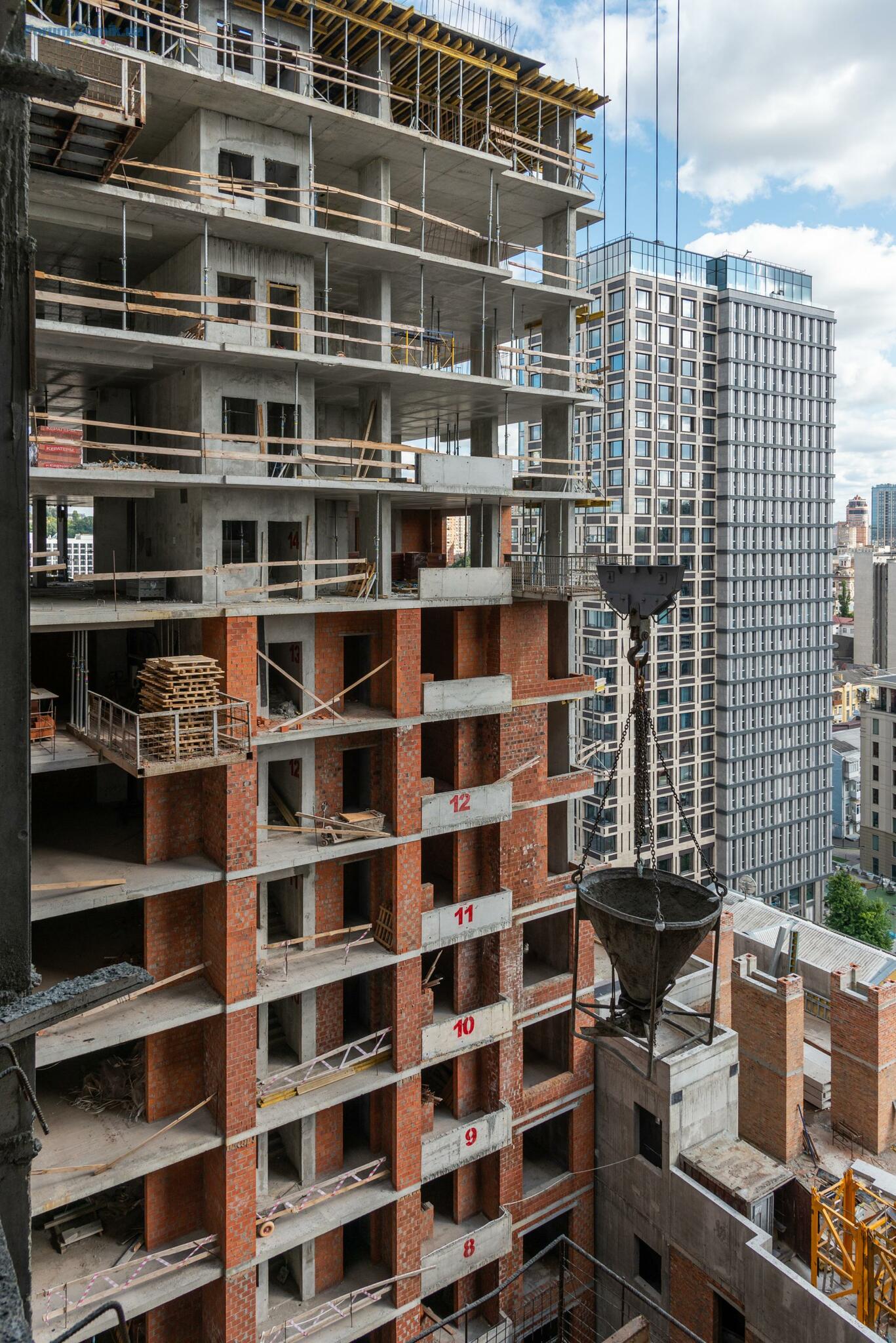

Звіт про перебіг будівельних робіт за травень-червень 2021

Секція №3:
- вертикальні елементи 17-19 поверхів;
- частина плити перекриття 18 поверху та повна плита перекриття 19 поверху;
- цегляна кладка стін і перегородок 12, 13 і 14 поверхів.

Секція №4:
- вертикальні елементи 17-19 поверху;
- частина плити перекриття 18 поверху та повна плита перекриття 19 поверху;
- цегляна кладка стін і перегородок: 12, 13 і 14 поверхів.

Всього за 2 місяці виконано:
- 1008, 16 м³ - бетонних конструкцій;
- 630,80 м³ - цегляних стін;
- 1596,58 м² - цегляних перегородок.


11 серп 2021 11:18
Дайджест робіт за липень 2021 року з будівельного майданчика Crystal Residence в липні:

✔️Секція 3:
- вертикальні елементи 19 – 20 поверх;
- частина плити перекриття 19 поверху;
- плита перекриття 20 поверху;
- цегляна кладка стін і перегородок 14 – 16 поверху.

✔️Секція 4:
- вертикальні елементи 19 поверху;
- частина плити перекриття 19 поверху;
- плита перекриття 20 поверху;
- цегляна кладка стін і перегородок 14 – 16 поверхів.

✔️Всього за місяць виконано:
- 625, 13 м³ – бетонних конструкцій;
- 311,20 м³ – цегляних стін;
- 1016,80 м² – цегляних перегородок.
11 серп 2021 11:36
Відео-звіт робіт у ЖК CRYSTAL RESIDENCE за Липень 2021 року

02 вер 2021 13:41
Ну что как дела у проекта?строят ?
03 вер 2021 15:45
13 вер 2021 12:02
Дайджест робіт у ЖК CRYSTAL RESIDENCE за Серпень 2021.

Секція 3:
- вертикальні елементи 20 поверху;
- частина плити перекриття 20 поверху;
- плита перекриття 21 поверху;
- цегляна кладка стін і перегородок 15, 16 поверху.

Секція 4:
- вертикальні елементи 20 поверху;
- частина плити перекриття 20 поверху;
- плита перекриття 21 поверху;
- цегляна кладка стін і перегородок 15, 16 поверху.

Всього за місяць виконано:
- 510,32 м³ - бетонних конструкцій;
- 193,21 м³ - цегляних стін;
- 387,86 м² - цегляних перегородок.


04 жовт 2021 16:29
19 жовт 2021 10:56

Investor2019

Ну что как дела у проекта?строят ?

фотки постят)) так проще

25 жовт 2021 14:20

Перебіг будівельних робот на майданчику Виконані роботи на будівництві житлово - офісного комплексу «CRYSTAL RESIDENCE» ЖК «CRYSTAL RESIDENCE» .


Секція 3:

- вертикальні елементи 21 поверху;

- плита перекриття 22 поверху;

- цегляна кладка стін і перегородок 16, 17 поверхів.


Секція 4:

- вертикальні елементи 21 поверху;

- частина плити перекриття 21 поверху;

- цегляна кладка стін і перегородок 16, 17 поверхів.



Всього за місяць виконано:

- 394, 63 м³ - бетонних конструкцій;

- 332,34 м³ - цегляних стін;

- 955,67 м² - цегляних перегородок.



01 лист 2021 17:39
Огляд від Domik.ua, в якому згадується ЖК:

Київ на долоні: як живеться у центрі столиці


19 лист 2021 14:13

Виконані роботи на будівництві житлово - офісного комплексу «CRYSTAL RESIDENCE» ЖК «CRYSTAL RESIDENCE» у жовтні


Секція 3:

- вертикальні елементи 22 поверху;

- плита перекриття 23 поверху;

- цегляна кладка стін і перегородок 16, 17, 18 поверху.


Секція 4:

- вертикальні елементи 21 поверху;

- вертикальні елементи 22 поверху;

- частина плити перекриття 22 поверху;

- цегляна кладка стін і перегородок 16, 17, 18 поверху.

Також виконувалися роботи по монтажу внутрішніх інженерних мереж.


Всього за місяць виконано:

- 642, 20 м³ - бетонних конструкцій

- 267,40 м³ - цегляних стін

- 711,10 м² - цегляних перегородок.



20 лист 2021 09:01

Соседнему дому теперь вечная темень в квартирах и окно в окно,представляю,как они рады )

22 лист 2021 08:45

NewBisen

Соседнему дому теперь вечная темень в квартирах и окно в окно,представляю,как они рады )

Доброго дня! Строй Сіті Development Group здійснює свою діяльність у рамках чинного законодавства. Ми проводимо всі необхідні роботи згідно Державних будівельних норм України, а також урахуванням всіх норм і вимог чинних нормативів

22 лист 2021 17:22
03 груд 2021 14:12
04 груд 2021 20:37

Управляющая Финансовая компания Житло-капитал и новый застройщик  с сомнительными репутациями(посмотрите сайт Харьковской прокуратуры), если не сказать больше. В результате вместо сдачи объекта в 2 кв. 2020 объект намечен к сдаче на 2 кв. 2022 г. ,но отдел продаж уже предупреждает что дом сдадут не раньше 3 кв. 2023 г. т.е. на три года позже и то не факт. Из проекта убрали много из первоначально заявленного включая «умный дом», причём убрали не уведомив инвесторов. Достраивают объект медленно. На заливке Всех корпусов работает от пяти до семи семи человек, в чем легко убедиться через камеры он-лайн. Кладку ведёт ещё меньше строителей. Главным для строителей сейчас создать иллюзию завершения и собрать как можно больше денег, а сдача подождёт. Связь с компании отвратительная, долго не берут трубку долго не перезванивают, на  вопросы отвечают раздраженно. Наконец главное, поинтересуйтесь у строителей как закладывался фундамент. Проект неоднократно переделывали в связи с ненадёжностью ранее запланированного фундамента. Высока вероятность аварийной просадки здания. Сделал глупость с целью вложения средств(живу в другой стране) приобрёл однокомнатную квартиру о чем очень сильно жалею и приложу все усилия для того чтобы предупредить потенциальных покупателей  от  подобной глупости. Имейте ввиду положительные отзывы пишут сотрудники отдела продаж. Они же  обрушиваются на тех, кто пишет правду. И ещё момент, о начале  банкротстве первого застройщика УКРБУД я сообщал на всех сайтах, но продавцы лгали, уверяли новых покупателей в недостоверности информации. Хотя о банкротстве узнал от сотрудниц отдела продаж УкрБУДА в офисе Пушкинская 27, который часто посещал пока находился в Киеве(напротив жил в гостинице).Обратил внимание что в вазах офиса вместо шоколадных конфет появилась карамель)) Ну а дальше за небольшой презент мне одна из сотрудниц все рассказала. Для тех кто собрался жить в этом доме кроме как на небезопасность(о фундаменте сказал), добавлю что локация ужасная. За деньги меньшие можно купить квартиру в лучшем месте. Рядом ни парка, ни скверика. Это муравейник для офисных помещений. Внимательно прочитайте договор, если мои аргументы будут недостаточны, сами все поймете. Никаких умных домов, никакой ответственности за невыполнение взятых обязательств и соответствие проекту. В случае расторжения договора забирают 5%, при том что сами нарушили все разумны сроки сдачи и все остальное. Люди думайте...

09 груд 2021 11:13

Константин Б

Управляющая Финансовая компания Житло-капитал и новый застройщик  с сомнительными репутациями(посмотрите сайт Харьковской прокуратуры), если не сказать больше. В результате вместо сдачи объекта в 2 кв. 2020 объект намечен к сдаче на 2 кв. 2022 г. ,но отдел продаж уже предупреждает что дом сдадут не раньше 3 кв. 2023 г. т.е. на три года позже и то не факт. Из проекта убрали много из первоначально заявленного включая «умный дом», причём убрали не уведомив инвесторов. Достраивают объект медленно. На заливке Всех корпусов работает от пяти до семи семи человек, в чем легко убедиться через камеры он-лайн. Кладку ведёт ещё меньше строителей. Главным для строителей сейчас создать иллюзию завершения и собрать как можно больше денег, а сдача подождёт. Связь с компании отвратительная, долго не берут трубку долго не перезванивают, на  вопросы отвечают раздраженно. Наконец главное, поинтересуйтесь у строителей как закладывался фундамент. Проект неоднократно переделывали в связи с ненадёжностью ранее запланированного фундамента. Высока вероятность аварийной просадки здания. Сделал глупость с целью вложения средств(живу в другой стране) приобрёл однокомнатную квартиру о чем очень сильно жалею и приложу все усилия для того чтобы предупредить потенциальных покупателей  от  подобной глупости. Имейте ввиду положительные отзывы пишут сотрудники отдела продаж. Они же  обрушиваются на тех, кто пишет правду. И ещё момент, о начале  банкротстве первого застройщика УКРБУД я сообщал на всех сайтах, но продавцы лгали, уверяли новых покупателей в недостоверности информации. Хотя о банкротстве узнал от сотрудниц отдела продаж УкрБУДА в офисе Пушкинская 27, который часто посещал пока находился в Киеве(напротив жил в гостинице).Обратил внимание что в вазах офиса вместо шоколадных конфет появилась карамель)) Ну а дальше за небольшой презент мне одна из сотрудниц все рассказала. Для тех кто собрался жить в этом доме кроме как на небезопасность(о фундаменте сказал), добавлю что локация ужасная. За деньги меньшие можно купить квартиру в лучшем месте. Рядом ни парка, ни скверика. Это муравейник для офисных помещений. Внимательно прочитайте договор, если мои аргументы будут недостаточны, сами все поймете. Никаких умных домов, никакой ответственности за невыполнение взятых обязательств и соответствие проекту. В случае расторжения договора забирают 5%, при том что сами нарушили все разумны сроки сдачи и все остальное. Люди думайте...


Добрий день, Константине, дякуємо за ваш відгук. Нам дуже шкода, що у Вас склалося негативне враження про нашу роботу. Хочемо нагадати,  що на початку будівництва ЖК Crystal Residence, концепцію «розумного будинку» було анонсовано забудовником УКРБУД. На етапі коли Строй Сіті отримали проблемний актив компанії УКРБУД, технологічно було неможливо впровадити цю технологію. Згідно офіційних документів про перелік виконання робіт забудовником Строй Сіті, умови реалізації технології «розумний будинок» не зазначено.


Стосовно іншого питання ми отримали коментар головного керівника проєкту згідно якого ЖК Crystal Residence планують добудувати до кінця 2022 року. Сподіваємося на ваше розуміння і врахування форс мажорних обставин (Covid-19, природні умови тощо) на які ми не впливаємо. В свою чергу ми робимо все можливе для успішної та вчасної реалізації проєку.


Дякуємо, що знайшли час та залишили відгук, для нас це дуже важливо.



09 груд 2021 11:23

Дайджест робіт у ЖК CRYSTAL RESIDENCE за Листопад 2021.


На будівництві житлового комплексу, розташованого за адресою вул. Жилянська 26-28, у листопаді виконались такі роботи:


Секція 3:

- вертикальні елементи 23-24 поверхів;

- плита перекриття 24 поверху;

- цегляна кладка стін та перегородок 17-19 поверхів.


Секція 4:

- вертикальні елементи 22-23 поверху;

- плита перекриття 23 поверху;

- опалубка та армування плити 24 поверху;

- цегляна кладка стін та перегородок 17-19 поверхів.

Також виконувались роботи з монтажу внутрішніх інженерних мереж.


Усього за місяць виконано:

- 633, 16 м³ - бетонних конструкцій

- 262,30 м³ - цегляних стін

- 805,14 м² – цегляних перегородок.



Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
1. . .101213
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
