ЖК City Park | Сити Парк | Синергия | Ирпень, ул. Чехова, ул. Университетская
Забудовник | Синергія |
Здача ЖК | 2019 - 2022 р. |
Планування | від 18 000 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 33.

7/21% | ||
2/6% | ||
4/12% | ||
5/15% | ||
15/45% |
Synergy-Bud

Старожил
526
16 червня 2016
05 груд 2019 14:58
Із земельної ділянки під будівництво ЖК Сіті Парк, на яку 20.11.19 наклали арешт, рішенням Київського апеляційного суду сьогодні зняли обтяження.
Як вже повідомляли раніше, 25 листопада ми подали апеляційну скаргу на Ухвалу Ірпінського міського суду щодо судового рішення про арешт земельної ділянки з кадастровим номером 3210900000:01:177:0005, де будується ЖК City Park.
Сьогодні, 5 грудня, відбулось судове засідання в Київському апеляційному суді, де розглядалась подана скарга. На судовому засіданні офіційні представники БГ Синергія надали докази неправомірності арешту вказаної ділянки.
Колегія суддів Київського апеляційного суду своїм рішенням визнала дане обтяження у вигляді арешту незаконним та скасувала його без права на оскарження.
Дякуємо інвесторам, які проявили витримку та своїми згуртованими діями не заважали, а навпаки допомогли забудовнику, забезпечивши прозорість судового засідання.
Ми продовжуємо оформлювати право власності для інвесторів зданої в експлуатацію першої черги ЖК City Park. Та розпочинаємо, як і заявляли, будівництво другої черги ЖК.
Як вже повідомляли раніше, 25 листопада ми подали апеляційну скаргу на Ухвалу Ірпінського міського суду щодо судового рішення про арешт земельної ділянки з кадастровим номером 3210900000:01:177:0005, де будується ЖК City Park.
Сьогодні, 5 грудня, відбулось судове засідання в Київському апеляційному суді, де розглядалась подана скарга. На судовому засіданні офіційні представники БГ Синергія надали докази неправомірності арешту вказаної ділянки.
Колегія суддів Київського апеляційного суду своїм рішенням визнала дане обтяження у вигляді арешту незаконним та скасувала його без права на оскарження.
Дякуємо інвесторам, які проявили витримку та своїми згуртованими діями не заважали, а навпаки допомогли забудовнику, забезпечивши прозорість судового засідання.
Ми продовжуємо оформлювати право власності для інвесторів зданої в експлуатацію першої черги ЖК City Park. Та розпочинаємо, як і заявляли, будівництво другої черги ЖК.
Alexfet

Новачок
19
22 квітня 2019
07 груд 2019 18:48
Ми продовжуємо оформлювати право власності для інвесторів зданої в експлуатацію першої черги ЖК City Park.
Слово "продолжаем" обычно используют тогда, когда уже начали. Люди, напишите, кто нибудь, пожалуйста, хоть кто нибудь уже начал что нибудь оформлять?
Слово "продолжаем" обычно используют тогда, когда уже начали. Люди, напишите, кто нибудь, пожалуйста, хоть кто нибудь уже начал что нибудь оформлять?
Synergy-Bud

Старожил
526
16 червня 2016
16 груд 2019 11:01

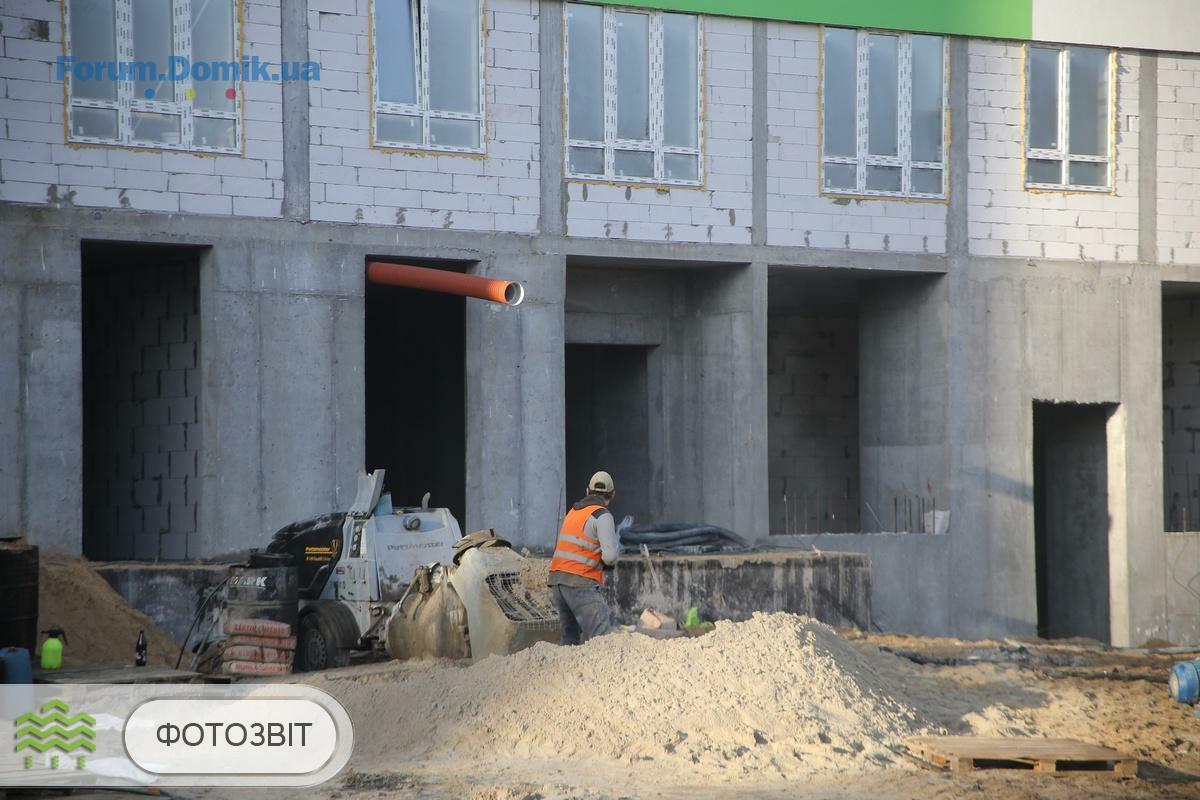

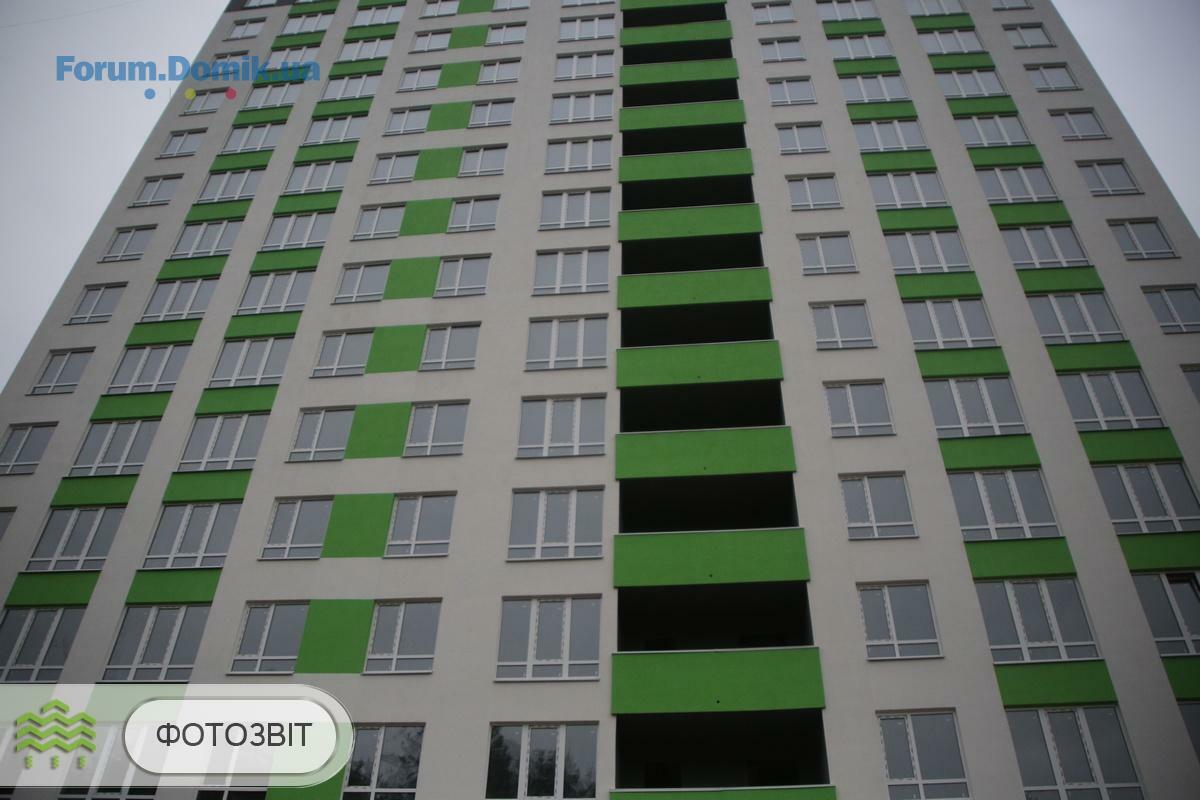

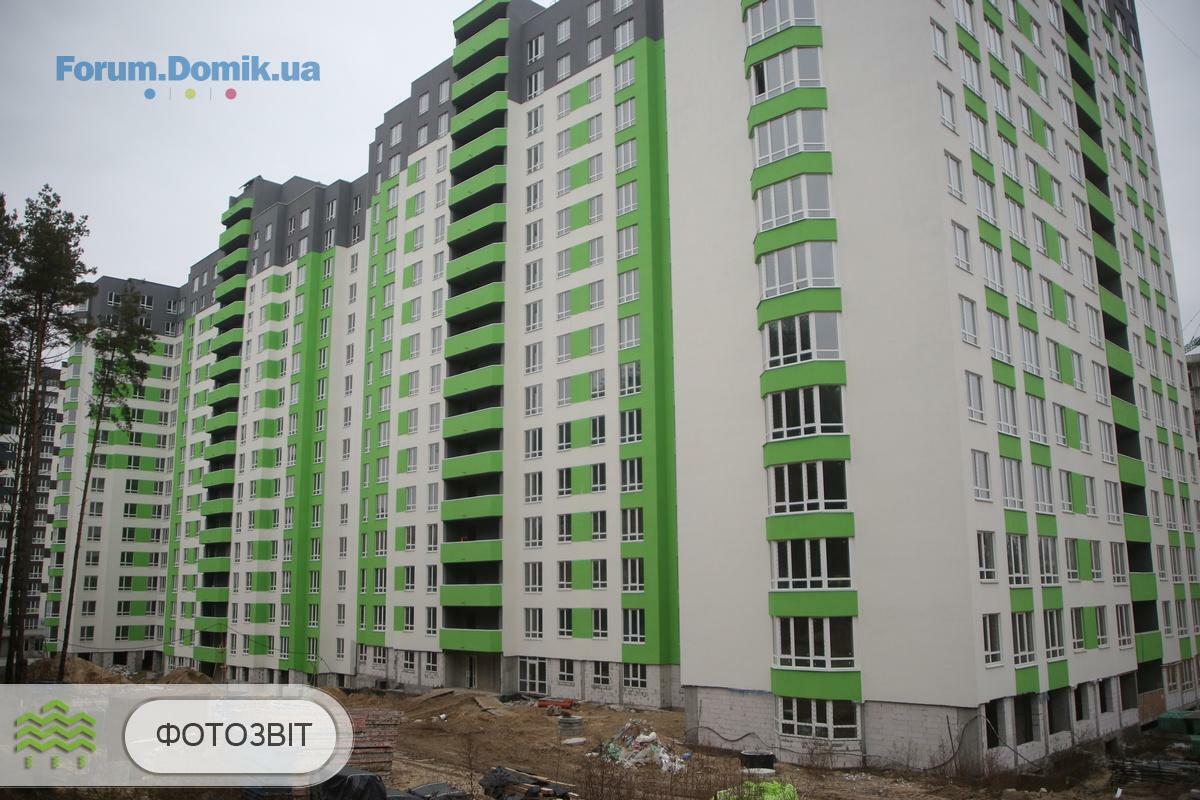

Звіт про хід будівництва ЖК «City Park» від 16 грудня 2019 року.

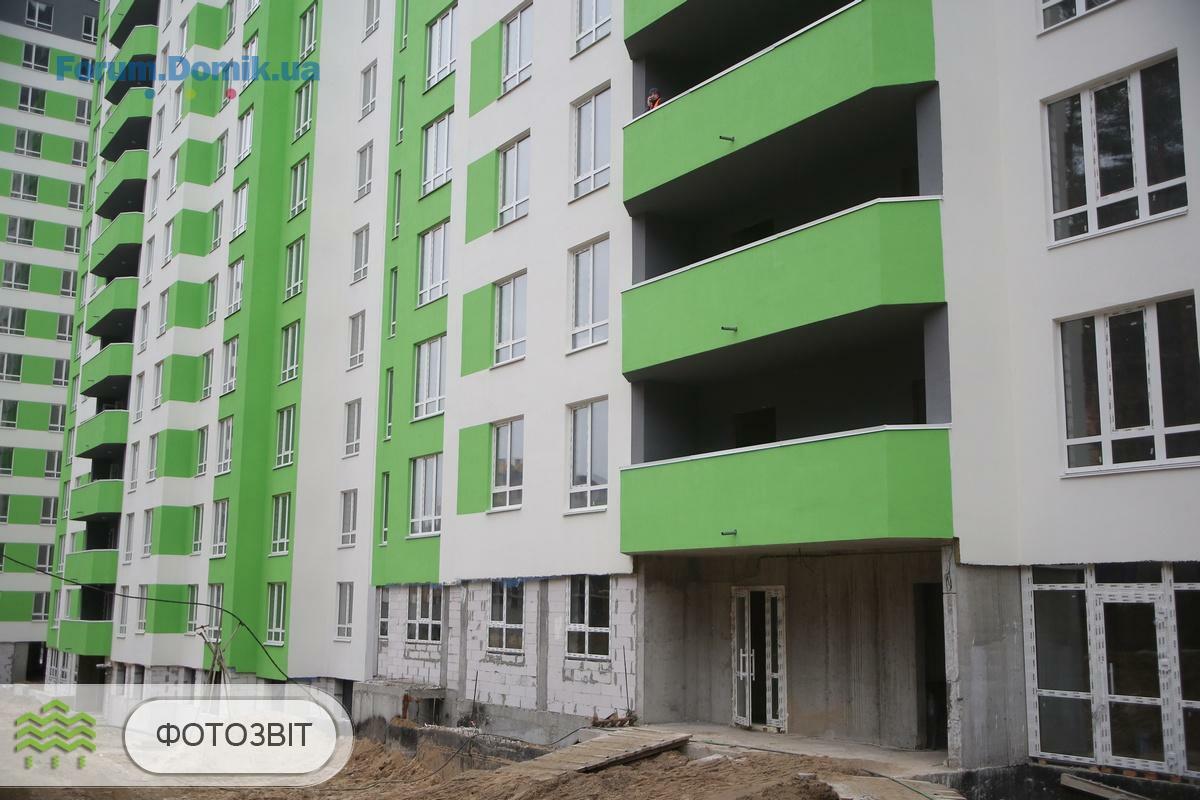

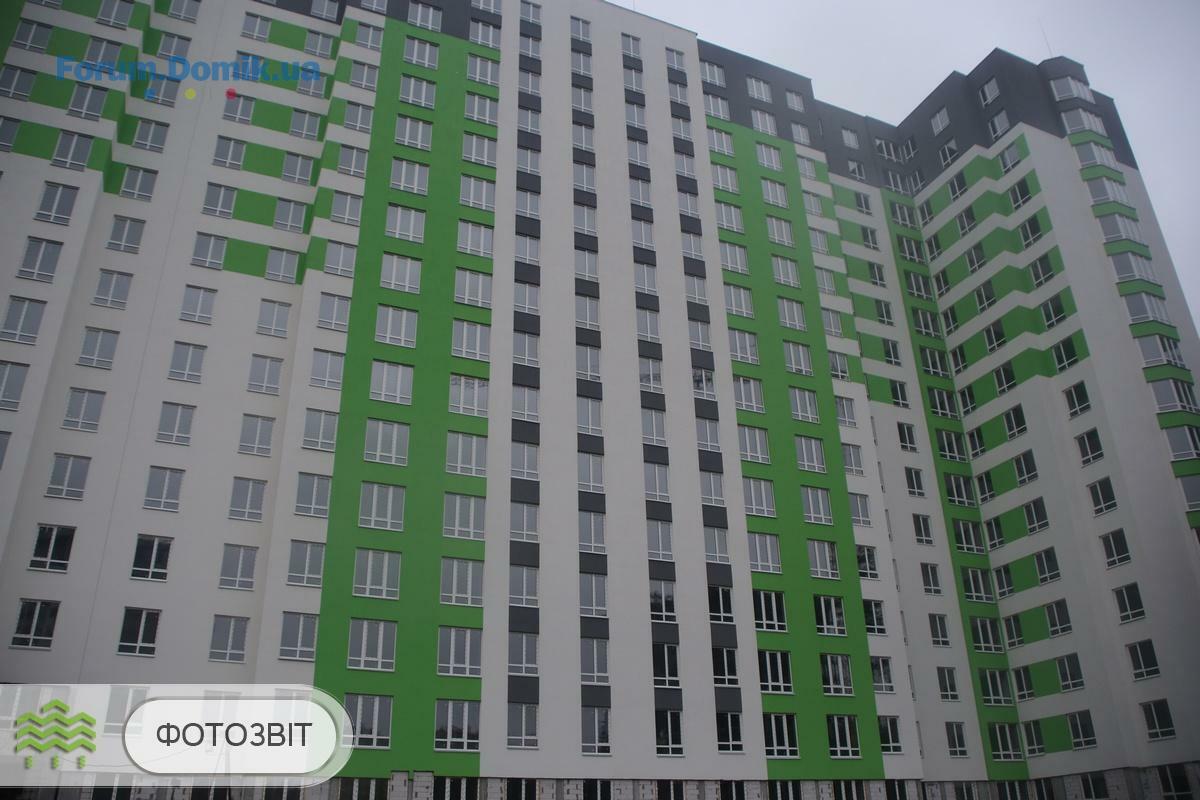

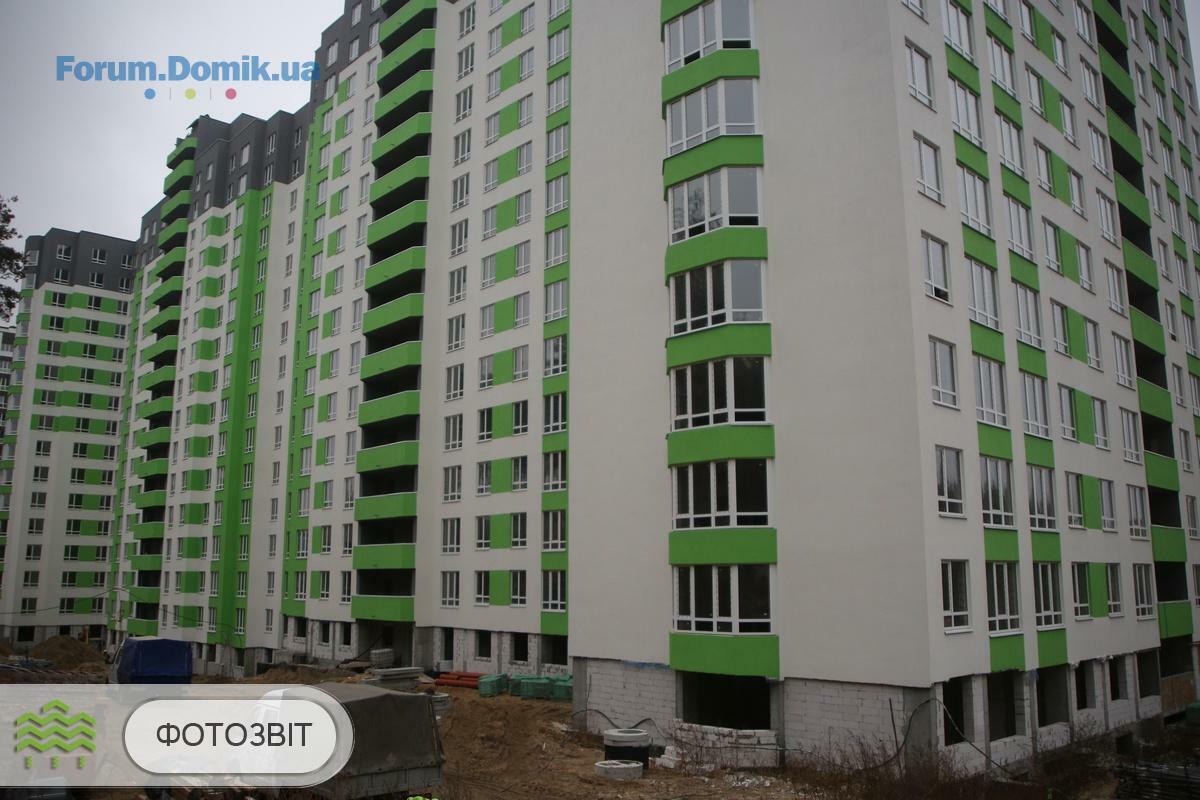

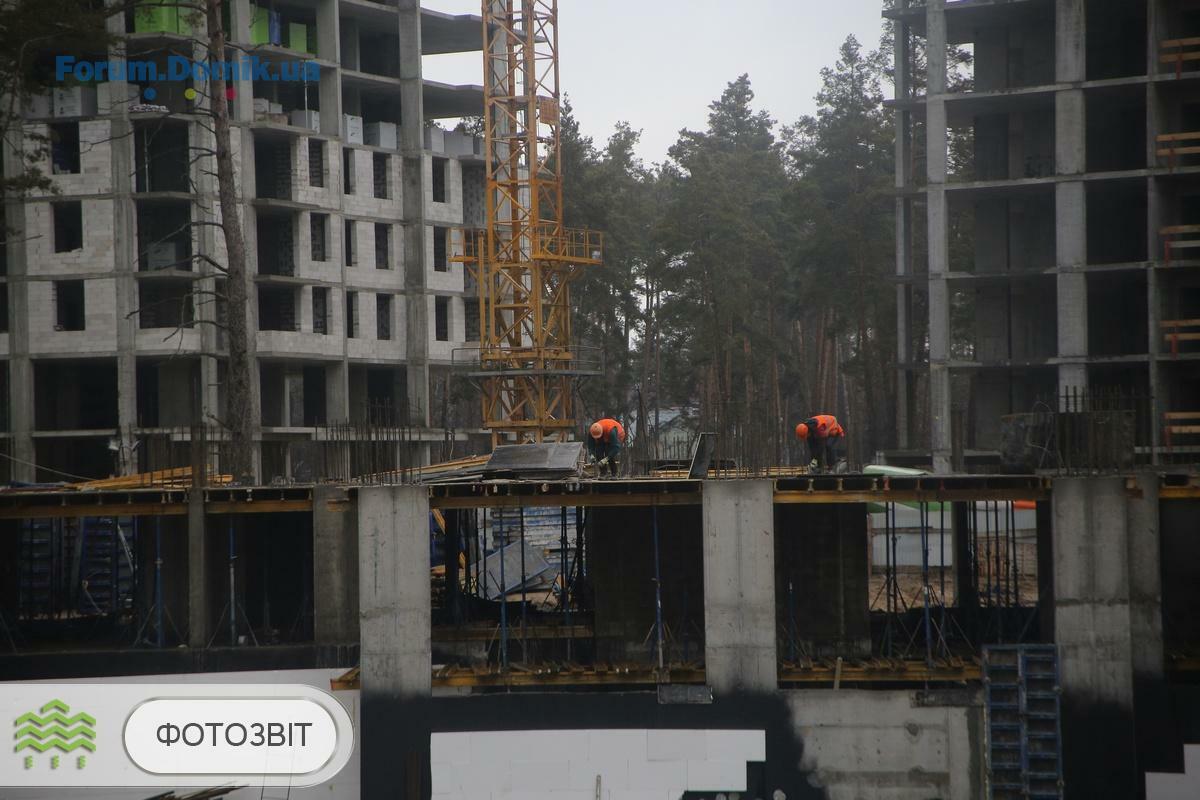

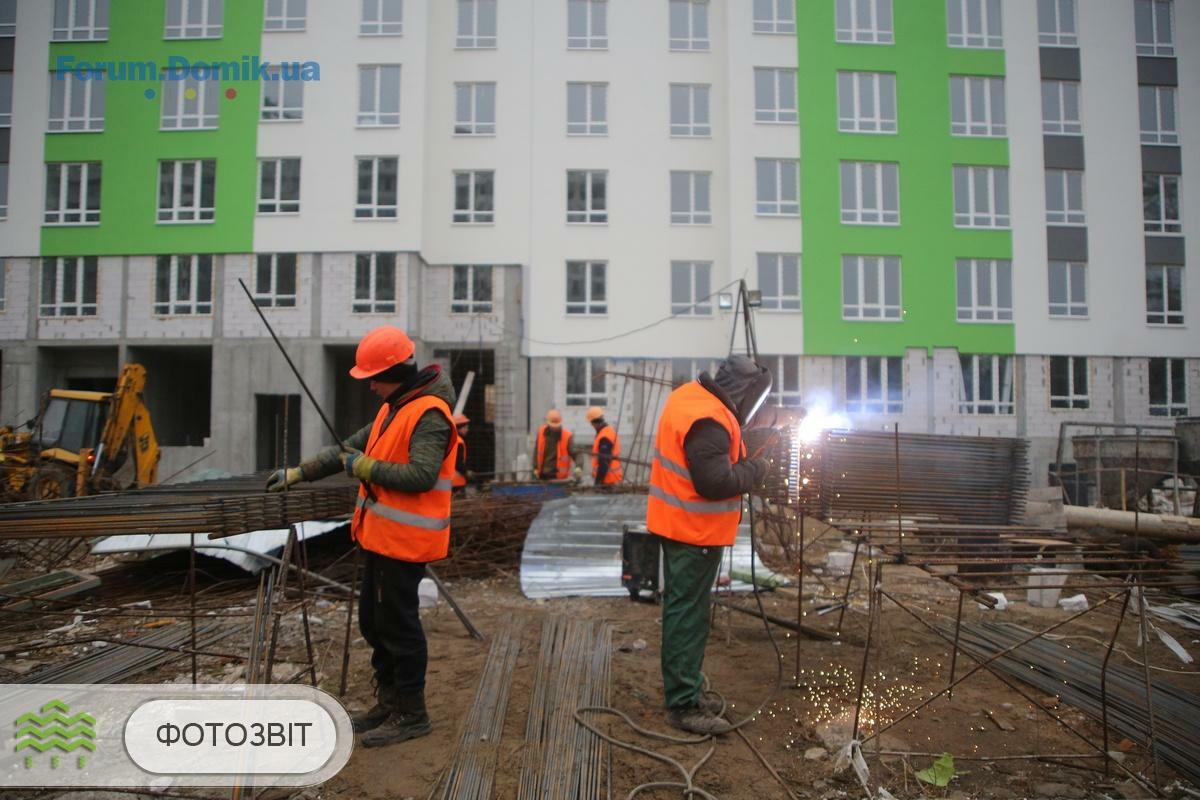

У першій секції продовжуємо оздоблювальні роботи місць загального користування (80%). Триває кладка плитки у місцях загального користування (85%). Підходить до завершення монтаж квартирних дверей (95%). Завершили поклейку 2-го шару євроруберойду на покрівлі. Продовжуємо монтаж стояків опалення (55%).

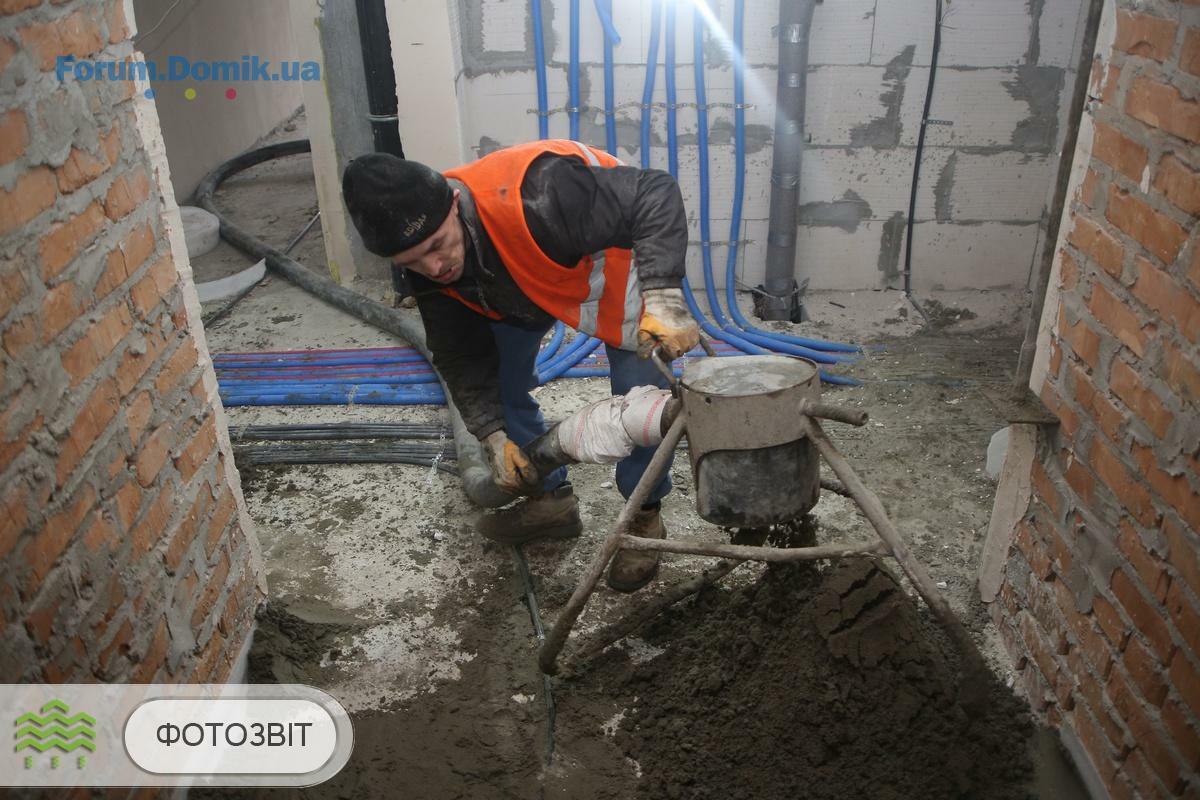

У другій секції продовжуємо монтаж стояків опалення (50%). Тривають оздоблювальні роботи місць загального користування (65%). Триває монтаж квартирних дверей (80%). Розпочали встановлення ліхтарів в місцях загального користування (30%).
У третій секції продовжуємо роботи по залиттю стяжки у квартирах та місцях загального користування (75%).

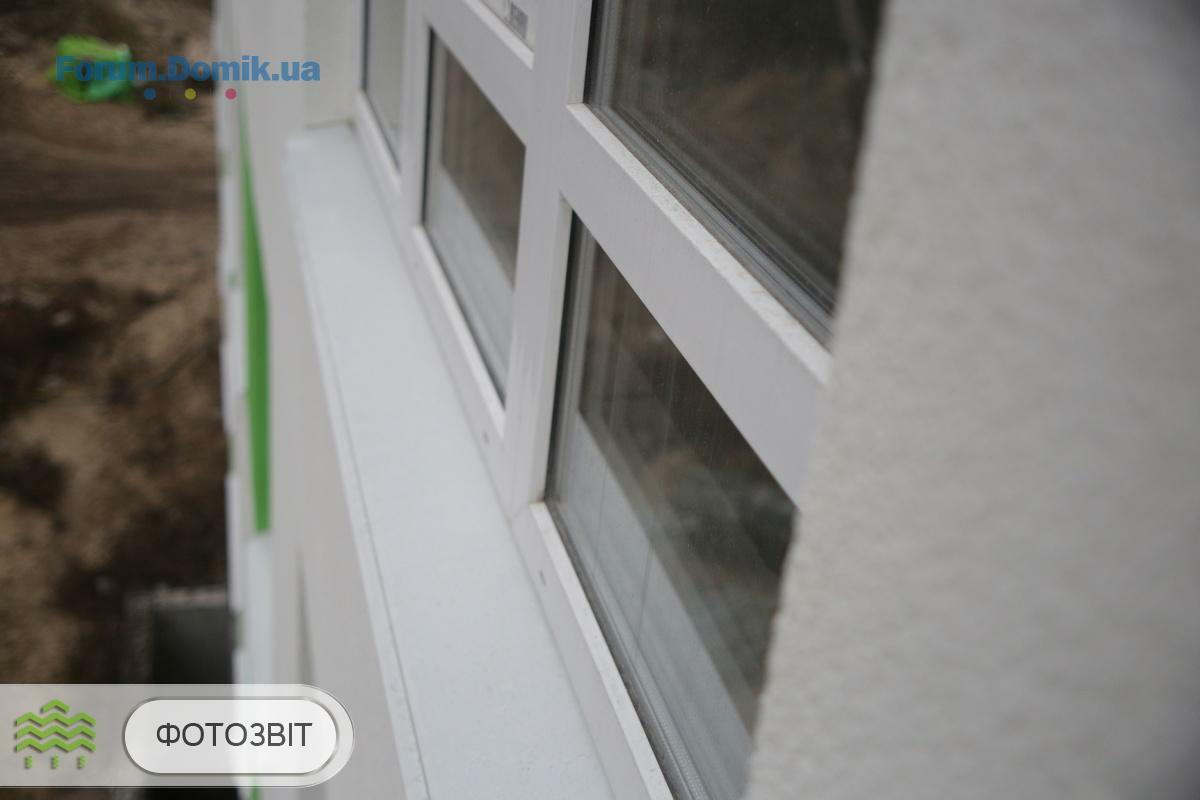

У четвертій секції тривають роботи з монтажу відливів на підвіконнях.

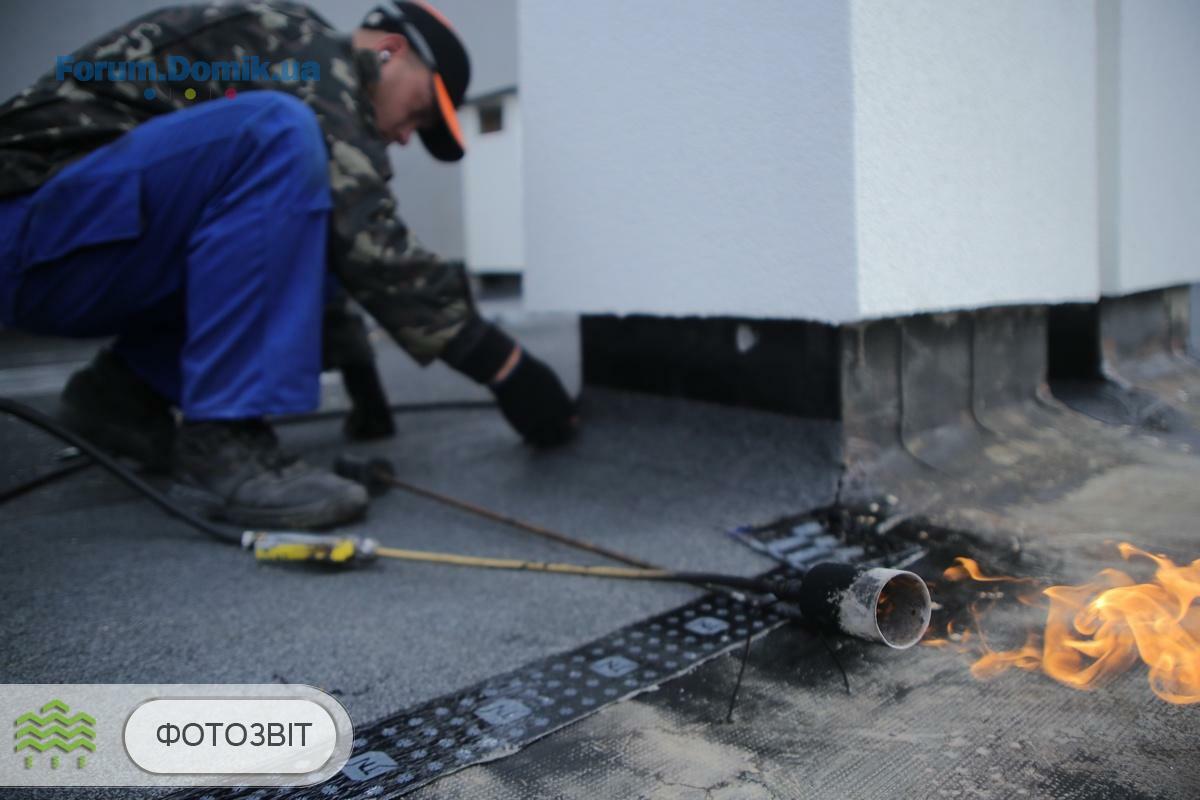

На території ЖК «City Park завершили роботи з влаштування покрівлі на прибудові. Продовжуємо роботи з прокладання зовнішніх інженерних мереж. Тривають роботи із встановлення насосної станції.
У першій секції продовжуємо оздоблювальні роботи місць загального користування (80%). Триває кладка плитки у місцях загального користування (85%). Підходить до завершення монтаж квартирних дверей (95%). Завершили поклейку 2-го шару євроруберойду на покрівлі. Продовжуємо монтаж стояків опалення (55%).
У другій секції продовжуємо монтаж стояків опалення (50%). Тривають оздоблювальні роботи місць загального користування (65%). Триває монтаж квартирних дверей (80%). Розпочали встановлення ліхтарів в місцях загального користування (30%).
У третій секції продовжуємо роботи по залиттю стяжки у квартирах та місцях загального користування (75%).
У четвертій секції тривають роботи з монтажу відливів на підвіконнях.
На території ЖК «City Park завершили роботи з влаштування покрівлі на прибудові. Продовжуємо роботи з прокладання зовнішніх інженерних мереж. Тривають роботи із встановлення насосної станції.
Synergy-Bud

Старожил
526
16 червня 2016
16 груд 2019 11:03
Звіт про хід будівництва ЖК «City Park» (2 черга) від 16 грудня 2019 року.

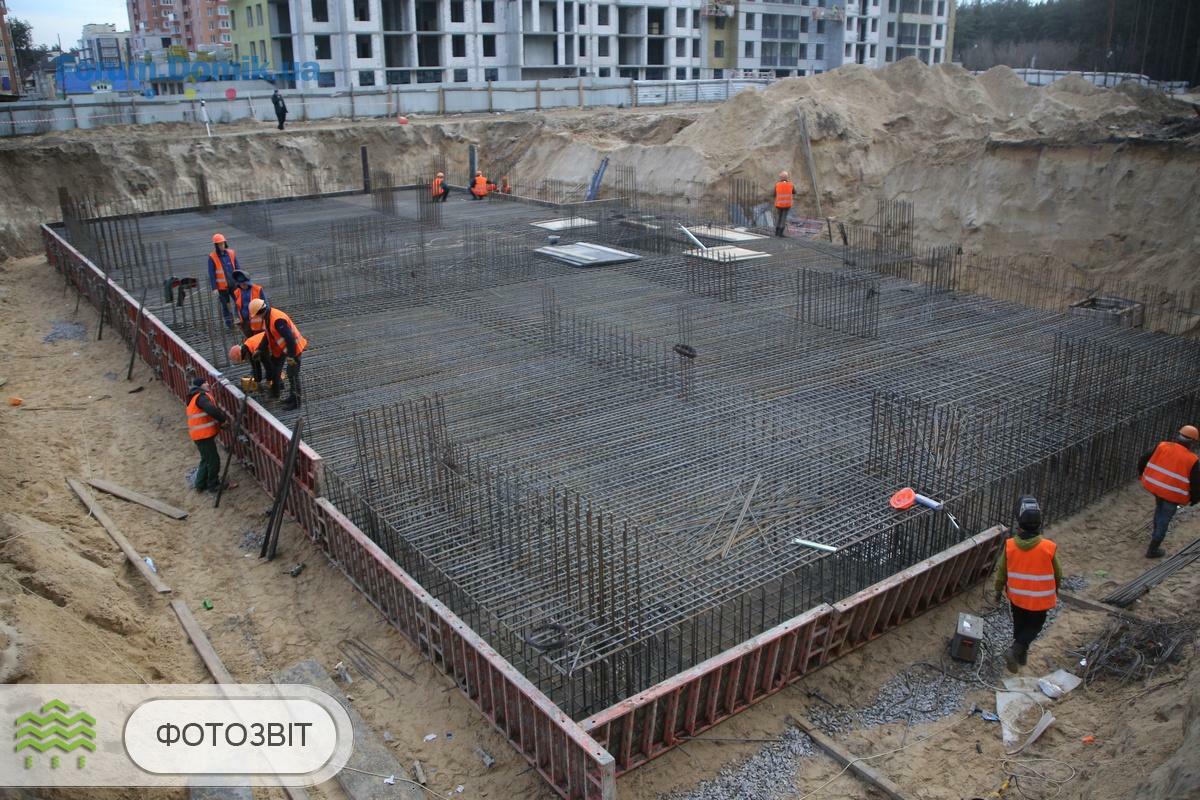

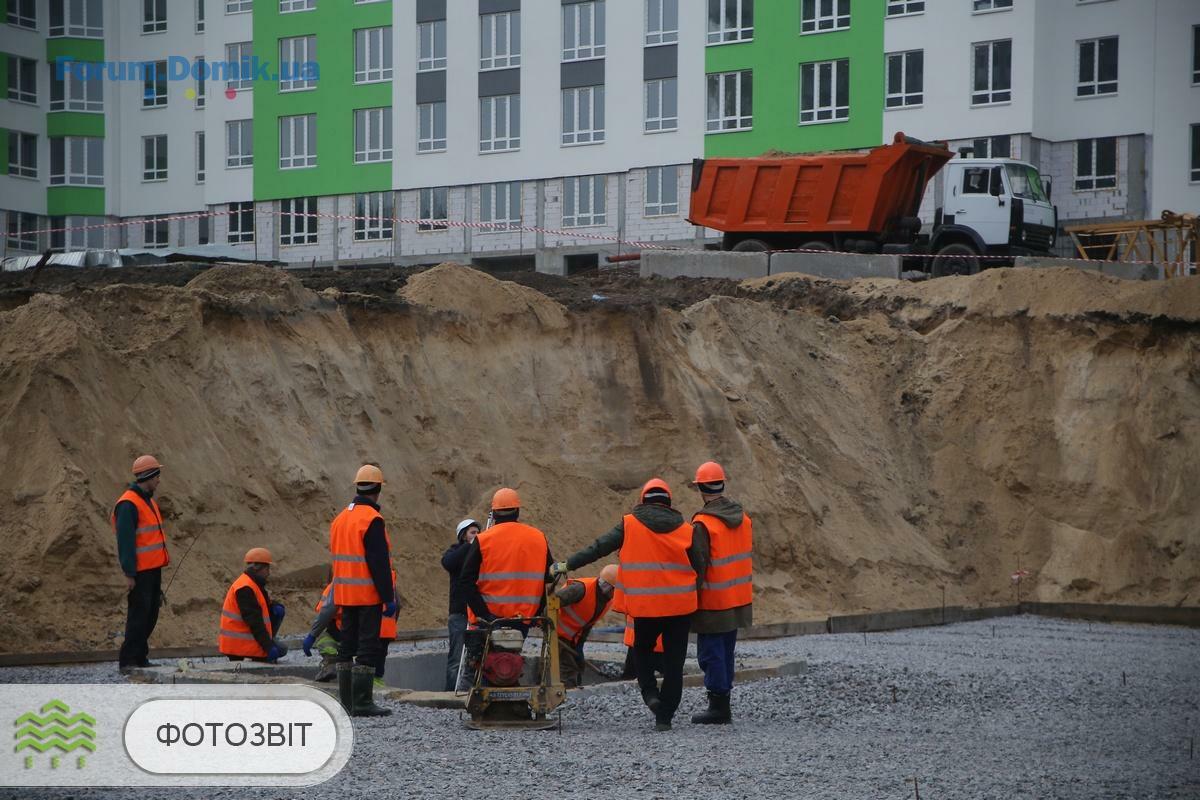

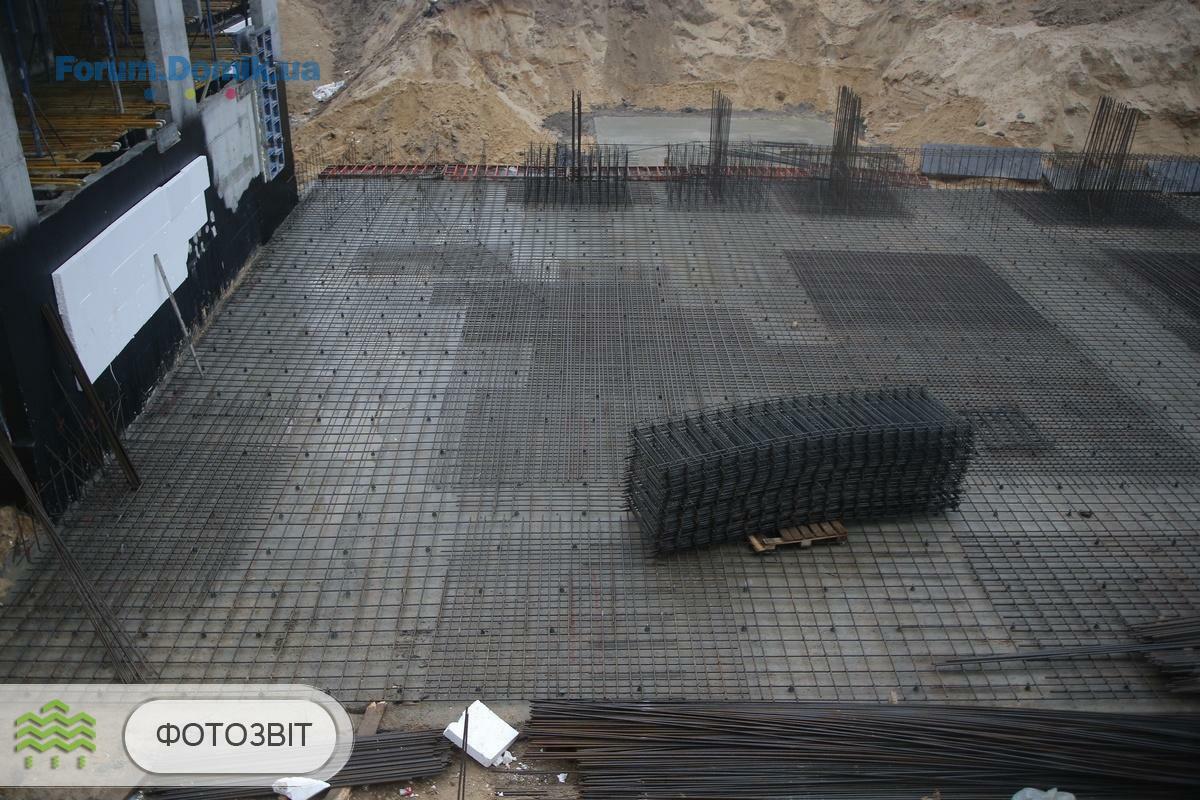

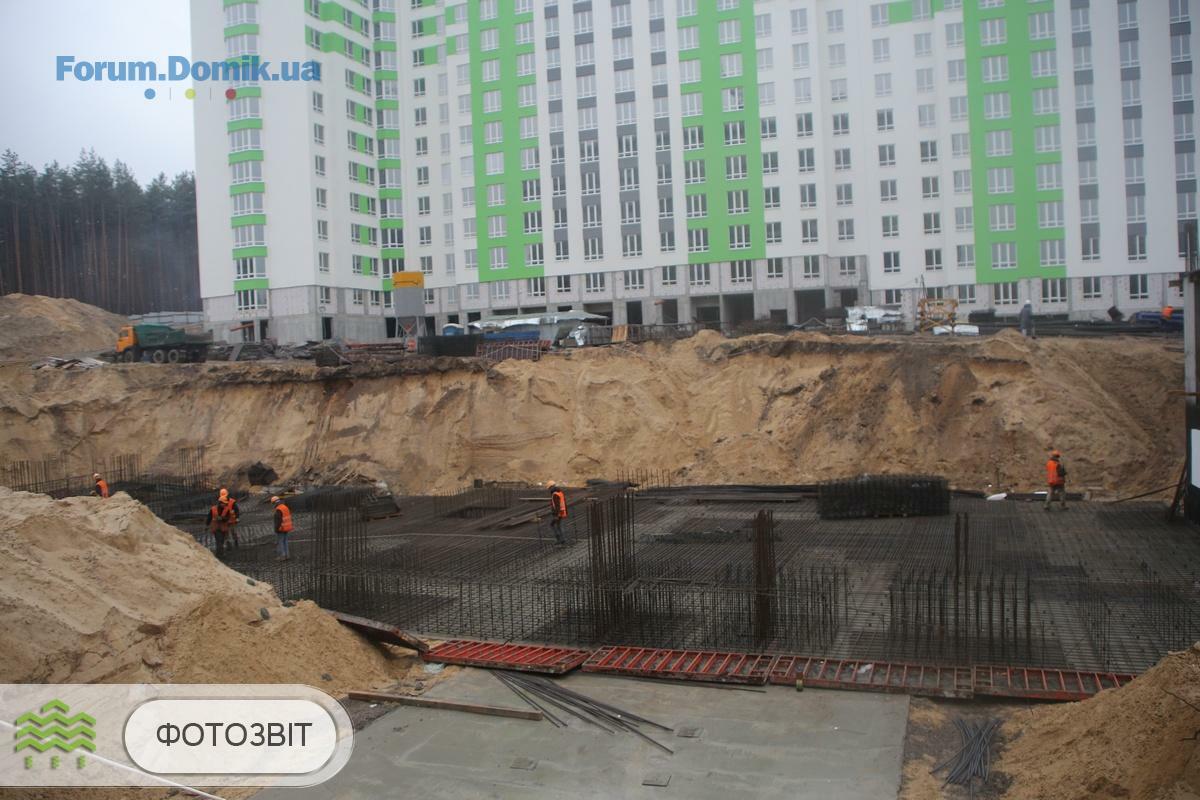

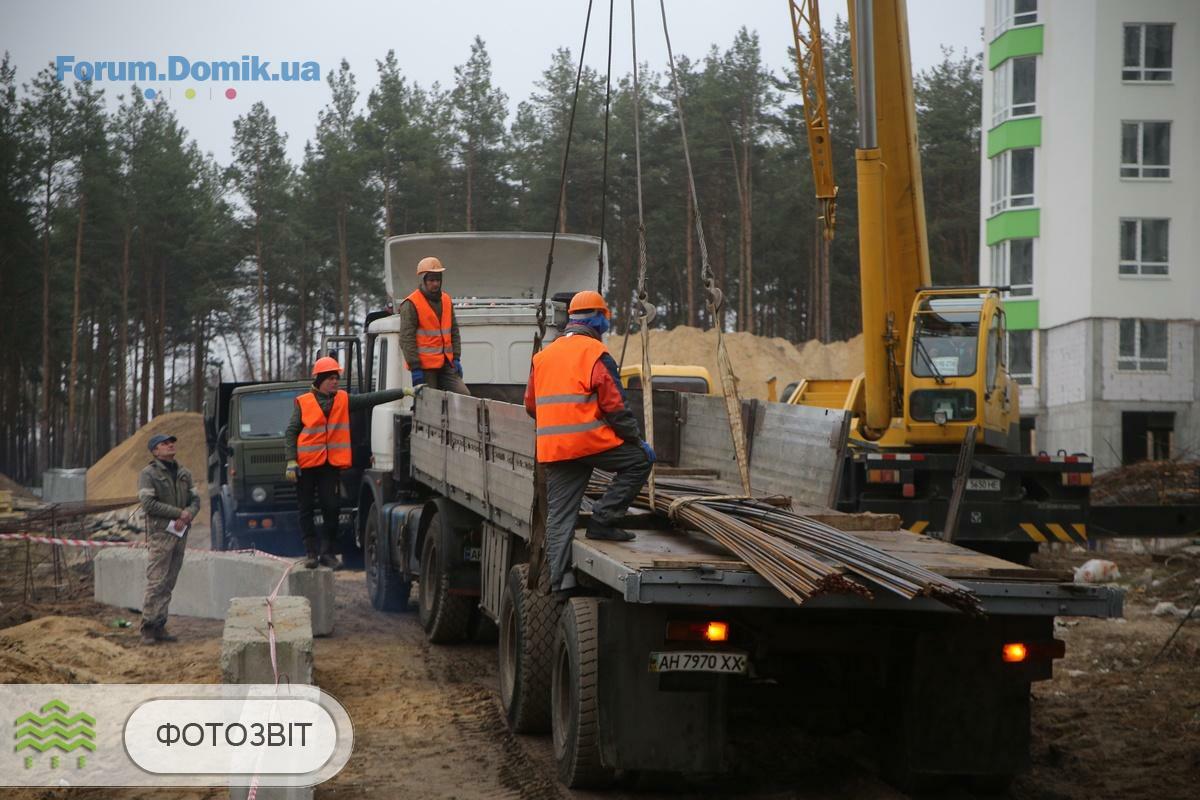

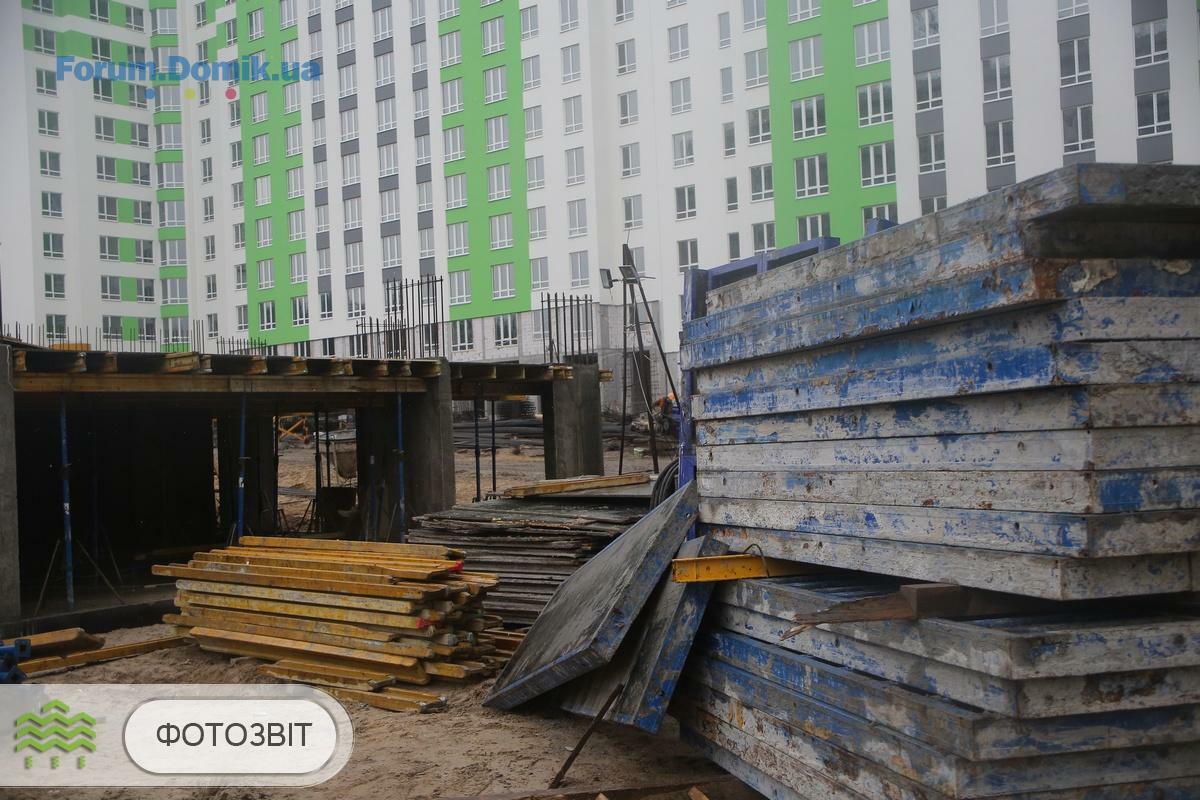

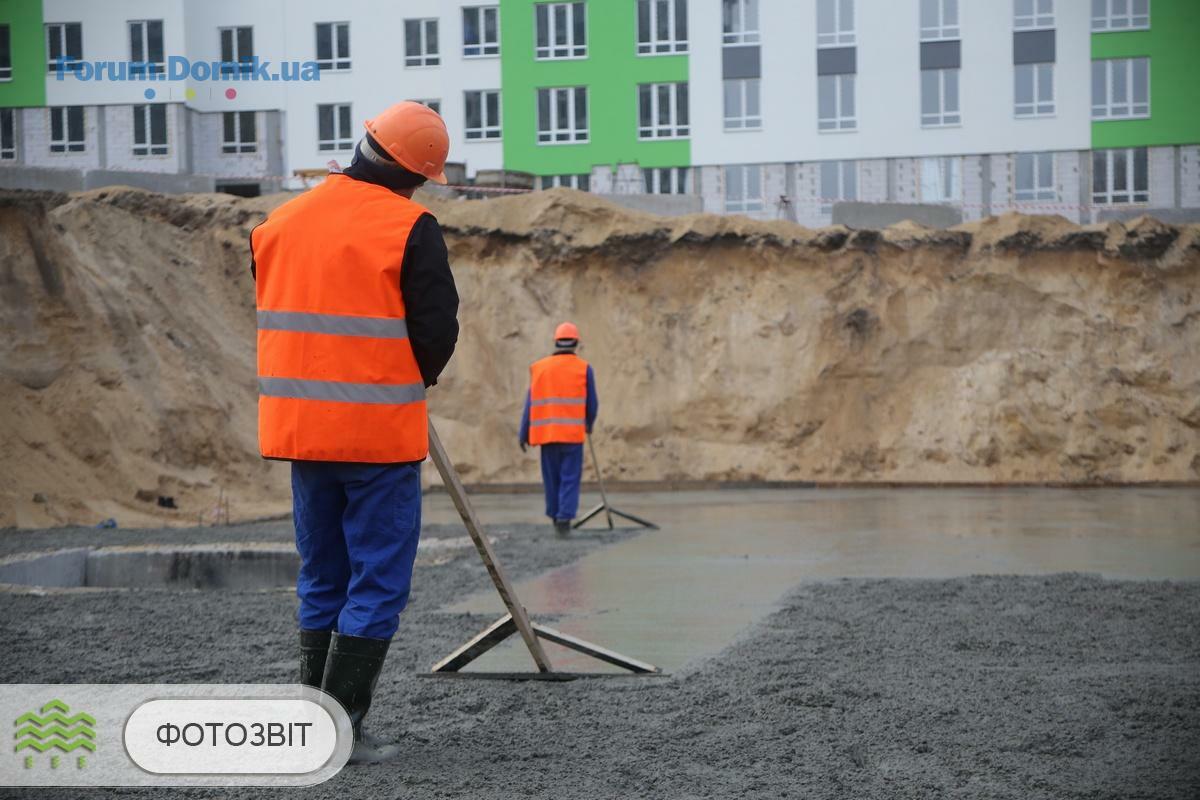

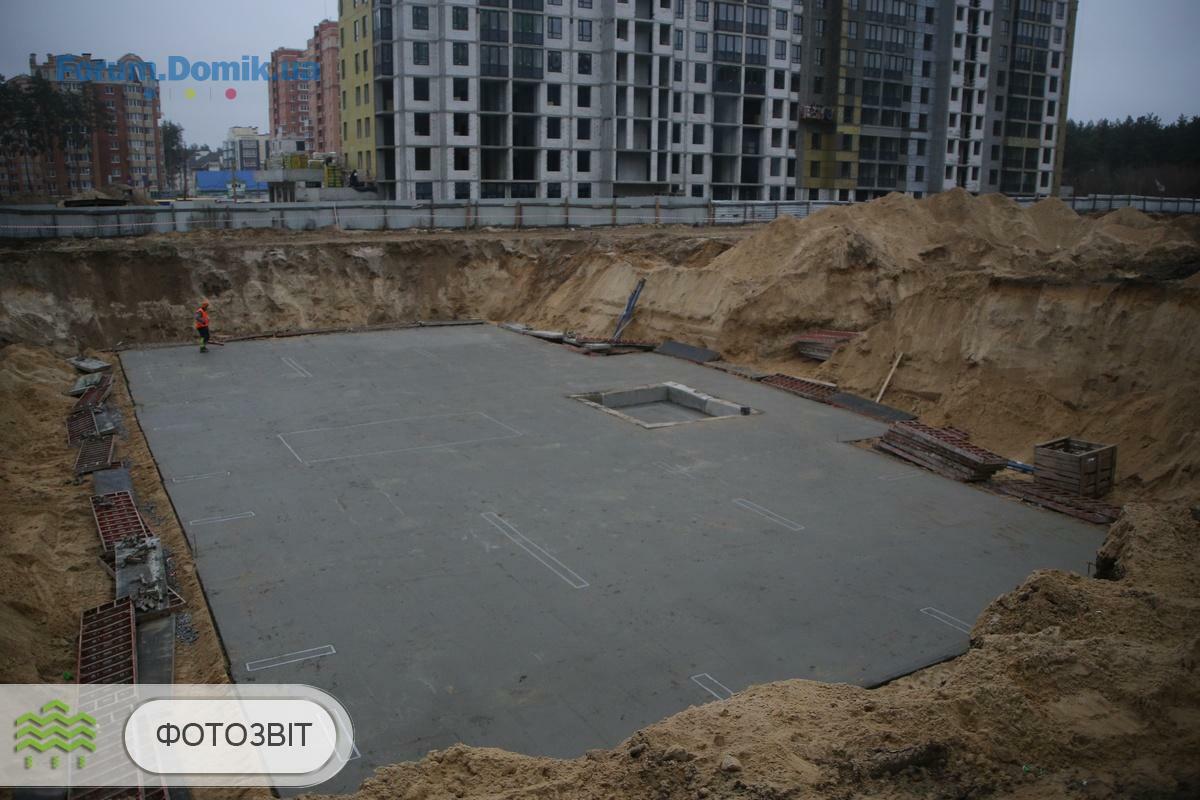

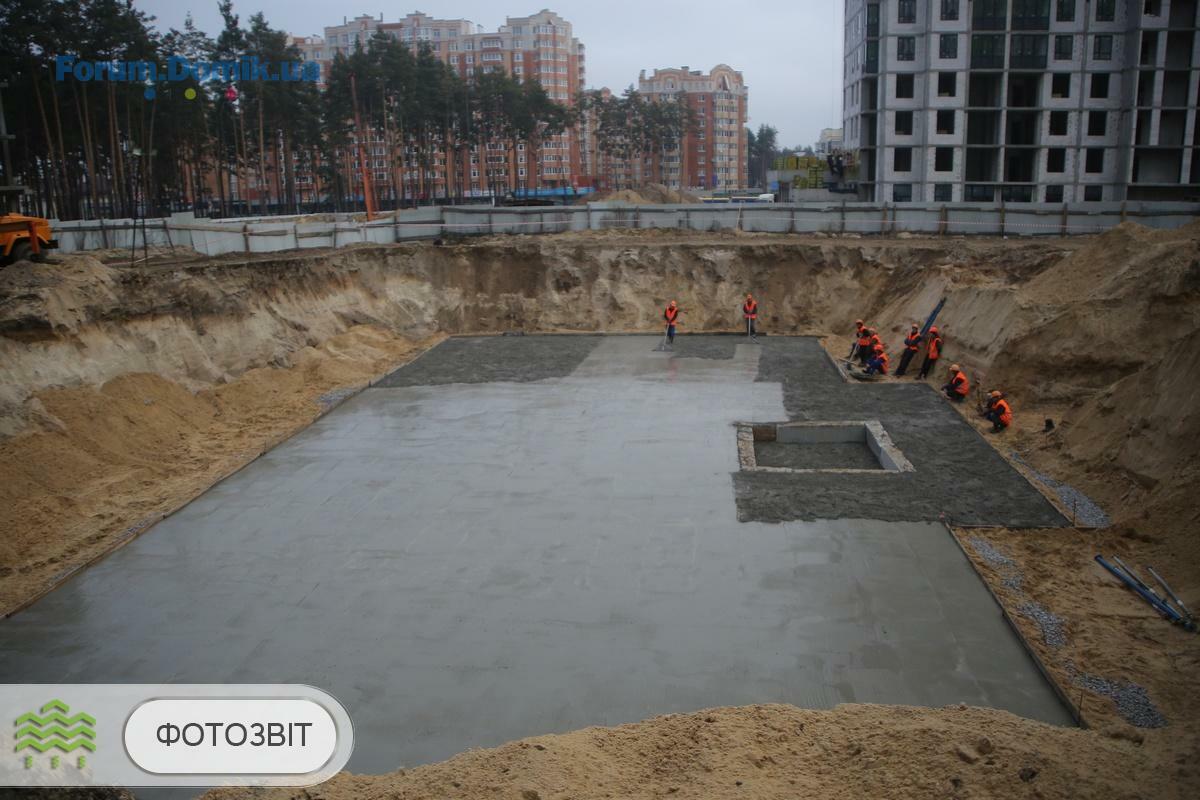

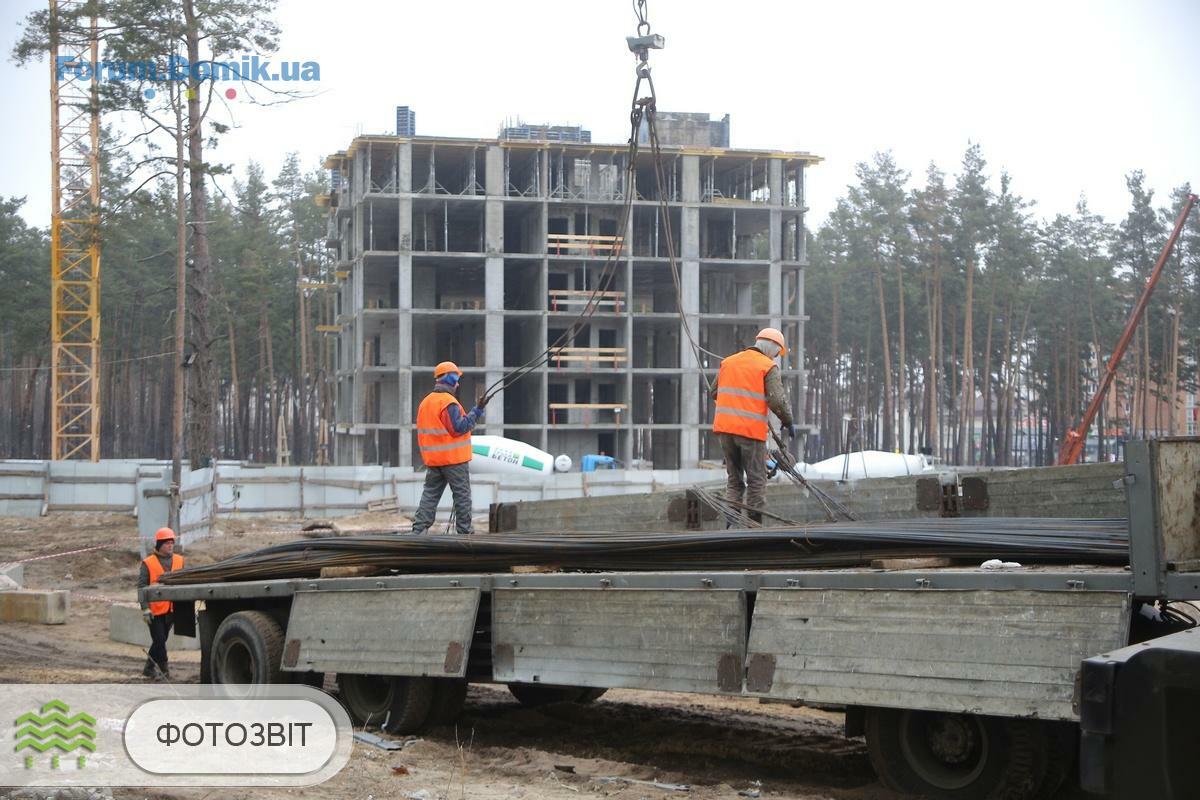

Завершили роботи по влаштуванню котлована 1-ї секції.
Завершили роботи із влаштування щебеневої підготовки 1-ї секції.
Завершили роботи по влаштуванню бетонної підготовки 1-ї секції.

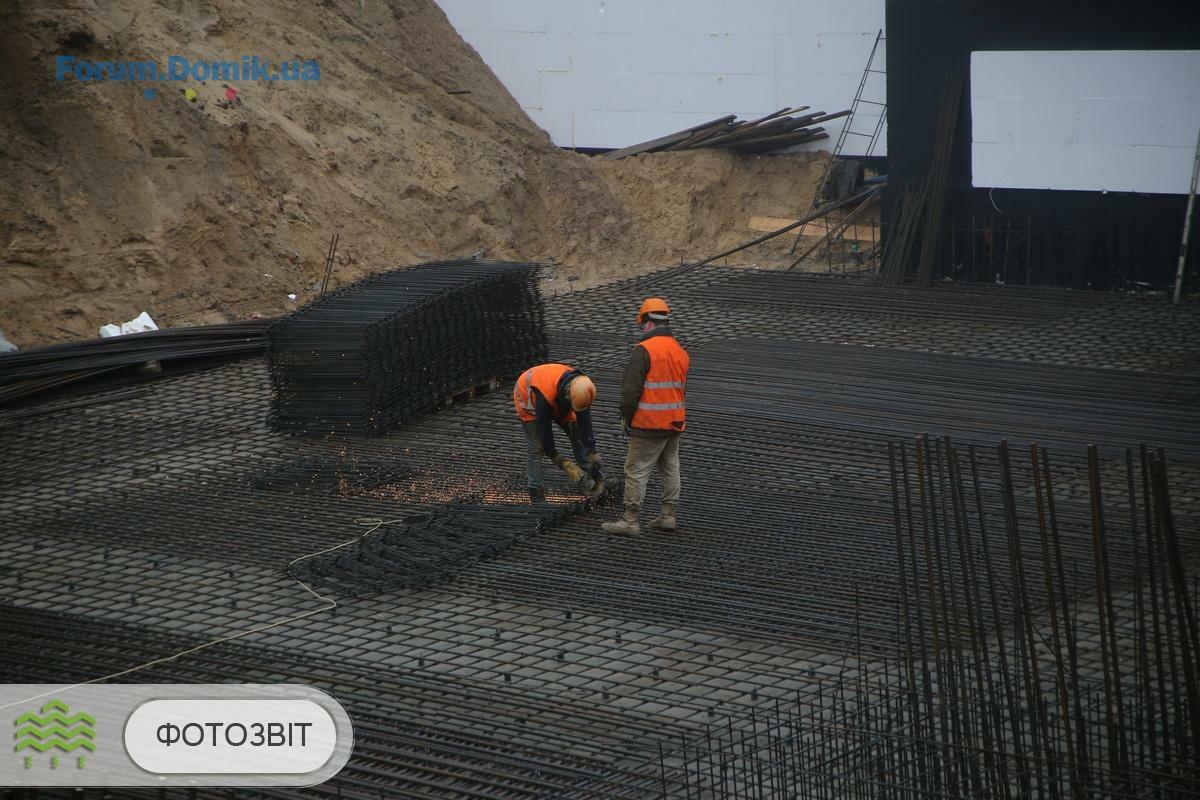

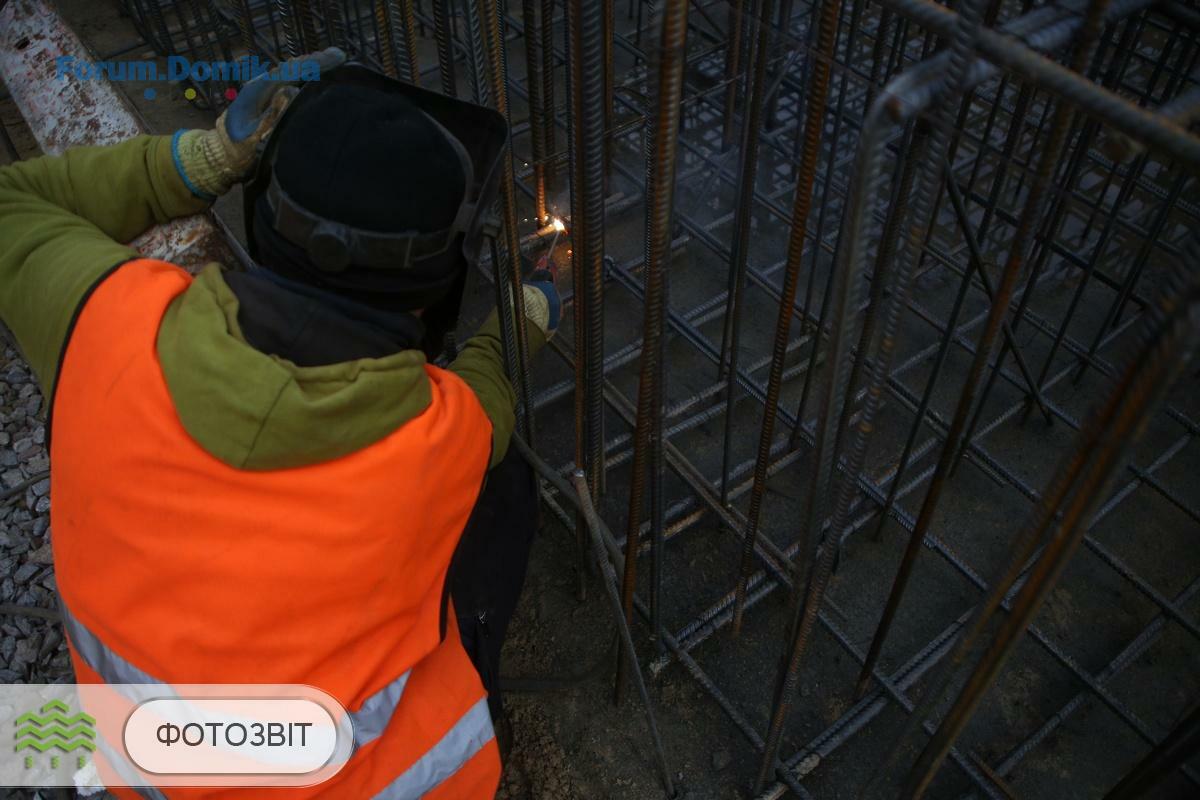

Завершили роботи із влаштування армокаркасу фундаментної плити 1-ї секції.
Завершили роботи по влаштуванню котлована 1-ї секції.
Завершили роботи із влаштування щебеневої підготовки 1-ї секції.
Завершили роботи по влаштуванню бетонної підготовки 1-ї секції.
Завершили роботи із влаштування армокаркасу фундаментної плити 1-ї секції.
igoramazing
i
Користувач
23
25 вересня 2017
27 груд 2019 16:04
Всім привіт!
З'явилась інфо, що під'їзди першої секції першої черги будуть перефарбовувати.
Хтось може більш детально прокоментувати. Будуть всі поверхи перефарбовувати? Я просто сам розчарований покраскою забудовника, вийшло як в старій хрущовці, просто треш якийсь. І набато гірше ніж в інших їх об'єктах... Одне розчарування від Синергії.
З'явилась інфо, що під'їзди першої секції першої черги будуть перефарбовувати.
Хтось може більш детально прокоментувати. Будуть всі поверхи перефарбовувати? Я просто сам розчарований покраскою забудовника, вийшло як в старій хрущовці, просто треш якийсь. І набато гірше ніж в інших їх об'єктах... Одне розчарування від Синергії.
igoramazing
i
Користувач
23
25 вересня 2017
27 груд 2019 16:07
Зате все будівництво за кеш. Оформлення документів на право власності без ніяких підтверджуючих документів про оплату. Один великий мутняк.
igoramazing
i
Користувач
23
25 вересня 2017
27 груд 2019 16:32
Будівництво за кеш, вчасно не побудували, зовнішній вигляд оформлення по факту виглядає погано, мала бути котельня - буде теплотраса і бойлер, мала бути більша прибудинкова територія - буде ще один будинок. І це ще не все, все ще попереду, незрозуміло коли можна буде зайти на ремонт, підключать комунікації. І ще ми будемо жити без нормальної електроенергії, бо власну станцію якби збудували до кінця 2020. Оце, б...ть, забудовник, лідер ринку Київської області і отримувач премій "Кращий забудовник" і "Кращий проект" Київської області.
Synergy-Bud

Старожил
526
16 червня 2016
28 груд 2019 08:35
Доброго дня.
Ми впевнені, що Ваша думка зміниться, коли Ви побачите кінцеві роботи в будинку, зі свого боку ми максимально будемо цьому сприяти.
Вже скоро Ви зможете заходити на ремонт та насолоджуватись проживанням у своїй квартирі. Більш точні терміни ми будемо повідомляти.
Також якщо у Вас виникнуть додаткові питання Ви можете звернутись у наш Відділ Сервісу.
Ми впевнені, що Ваша думка зміниться, коли Ви побачите кінцеві роботи в будинку, зі свого боку ми максимально будемо цьому сприяти.
Вже скоро Ви зможете заходити на ремонт та насолоджуватись проживанням у своїй квартирі. Більш точні терміни ми будемо повідомляти.
Також якщо у Вас виникнуть додаткові питання Ви можете звернутись у наш Відділ Сервісу.
Alexfet

Новачок
19
22 квітня 2019
28 груд 2019 14:47
Сінергія. Ваше "вже скоро" в печінці сидить. Точніше можна? Чі ви й самі не знаєте, коли вже настане ваше "вже скоро"?
Domik-Inform

forum bot
11 476
03 квітня 2017
14 січ 2020 21:07
Итоги года от застройщика «Синергия»: «2019 год для нас стал одним из самых успешных в истории»
Строительная группа «Синергия» — девелоперская компания полного цикла, которая проектирует, строит, реализует и обслуживает объекты недвижимости. Основана компания в 2011 году. С каждым годом объемы проделанной работы строительной группы растут — так, в 2018-м «Синергия» ввела в эксплуатацию 44,7 тыс. кв. м жилья, а в 2019-м — уже 75,2 тыс. кв. м. На конец 2019 года строительная группа возводит 11 жилых домов в Ирпене Киевской области.

Строительная группа «Синергия» — девелоперская компания полного цикла, которая проектирует, строит, реализует и обслуживает объекты недвижимости. Основана компания в 2011 году. С каждым годом объемы проделанной работы строительной группы растут — так, в 2018-м «Синергия» ввела в эксплуатацию 44,7 тыс. кв. м жилья, а в 2019-м — уже 75,2 тыс. кв. м. На конец 2019 года строительная группа возводит 11 жилых домов в Ирпене Киевской области.

Dreadan

Постійний користувач
119
22 травня 2018
15 січ 2020 11:47
Цитата:Сінергія. Ваше "вже скоро" в печінці сидить. Точніше можна? Чі ви й самі не знаєте, коли вже настане ваше "вже скоро"?
А чого їм переживати?! Це ж не вони живуть в орендованому житлі. Вони Ваші кошти взяли, а Ви чекайте з моря погоди!

Synergy-Bud

Старожил
526
16 червня 2016
15 січ 2020 14:12

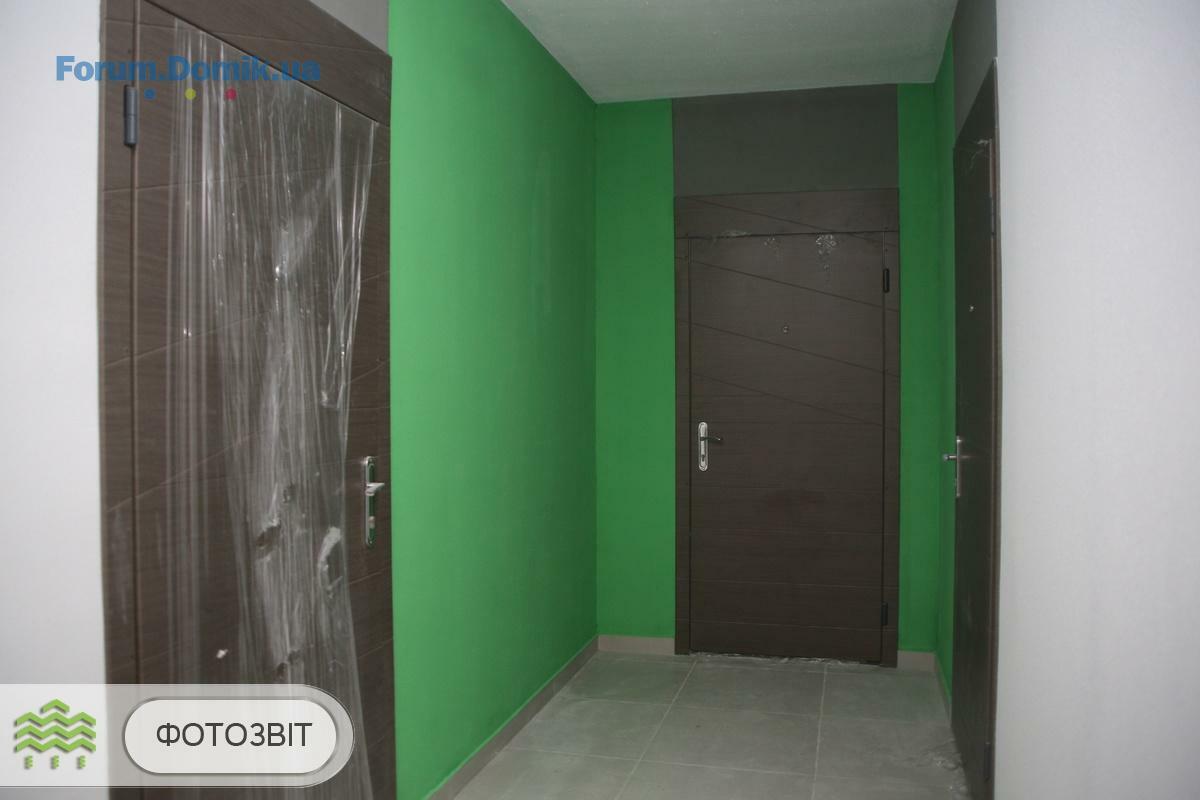

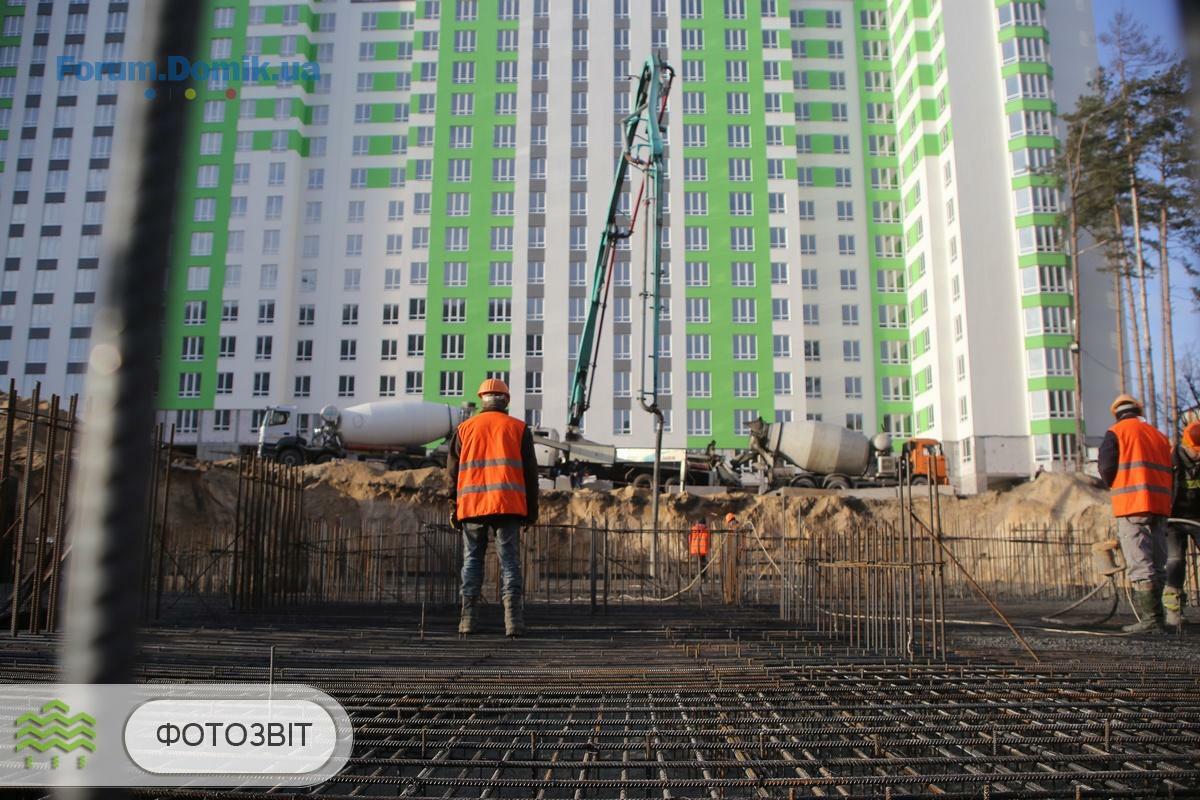

Звіт про хід будівництва ЖК «City Park» 1 черга від 15 січня 2020 року.

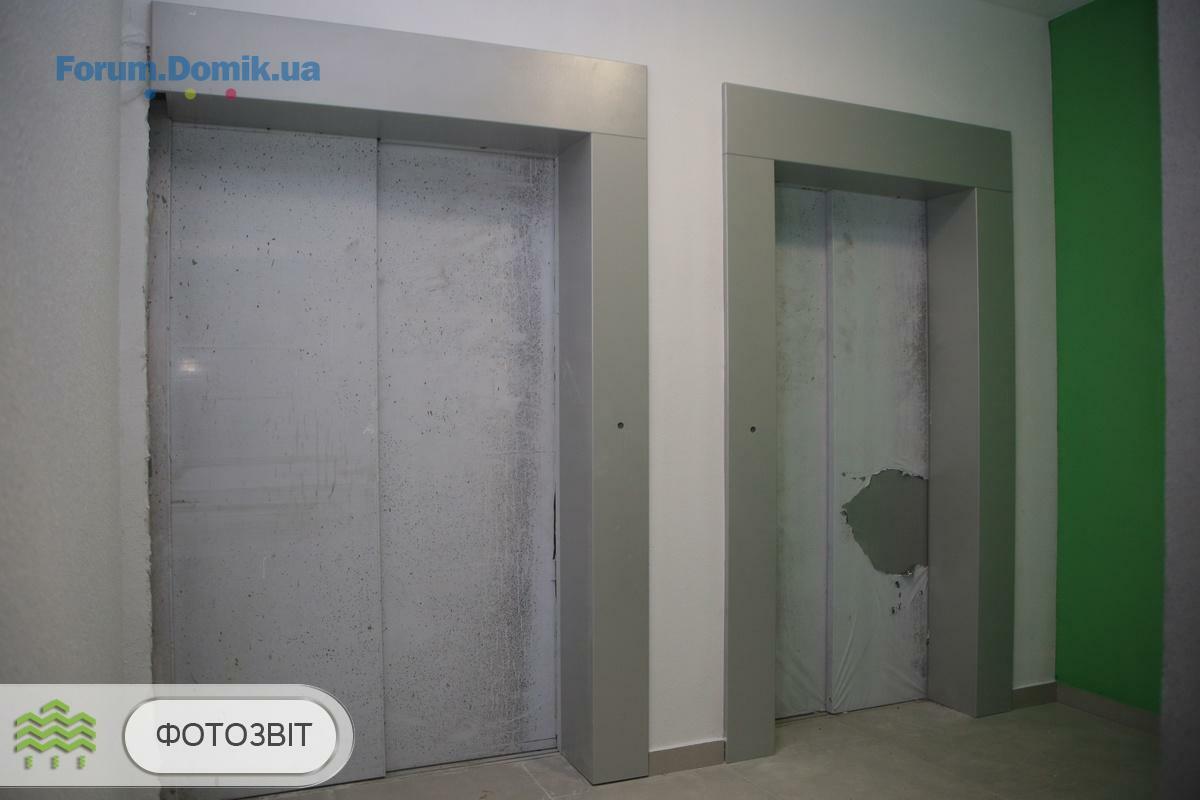

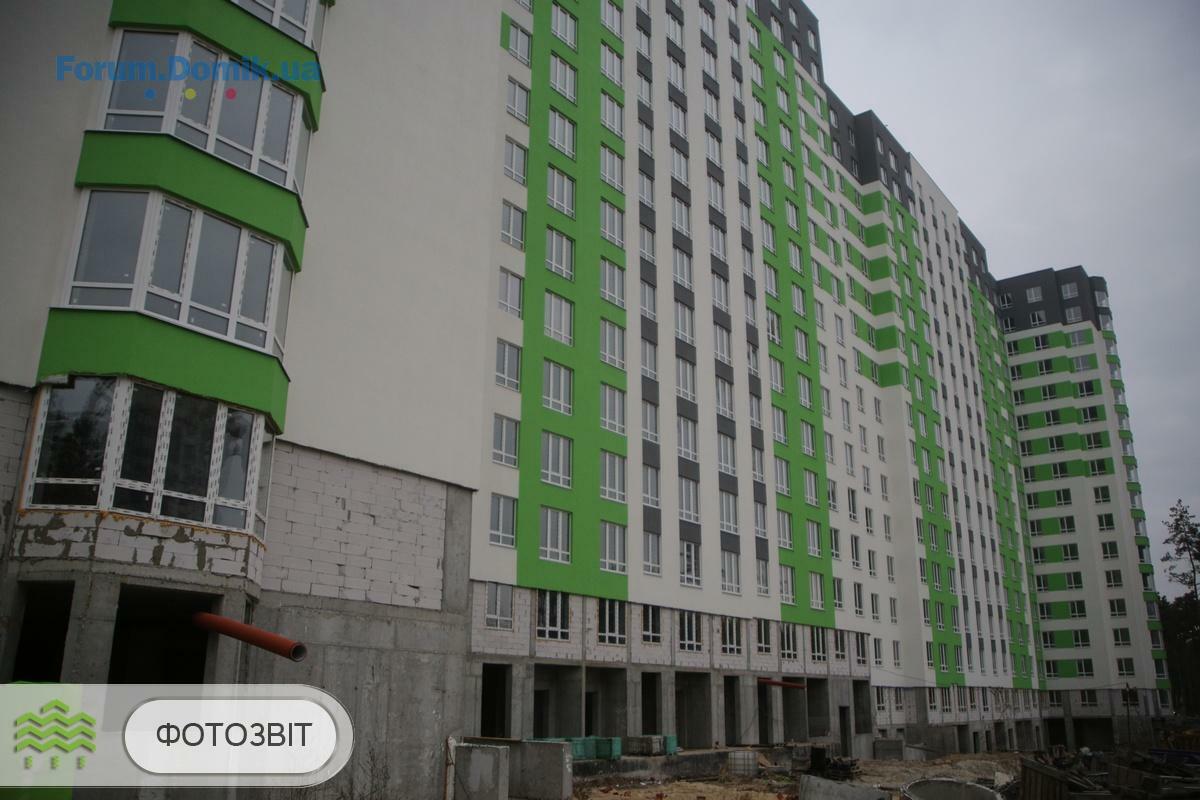

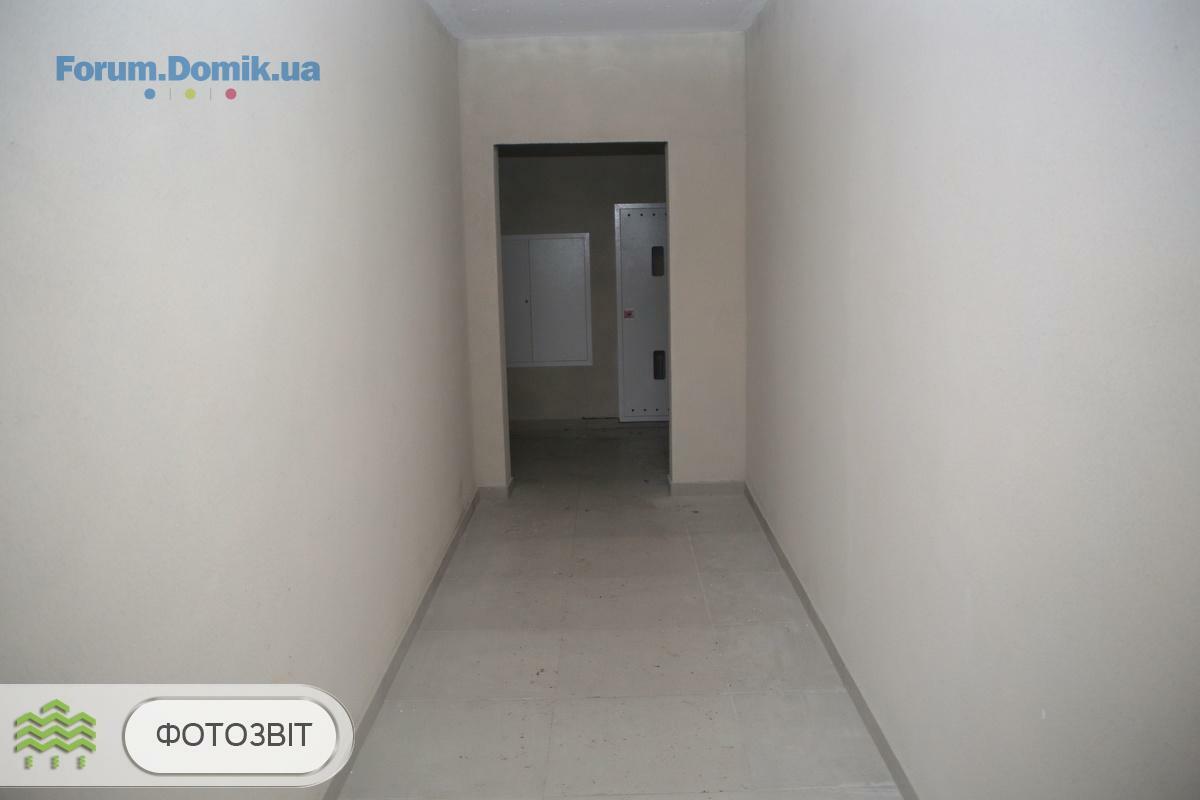

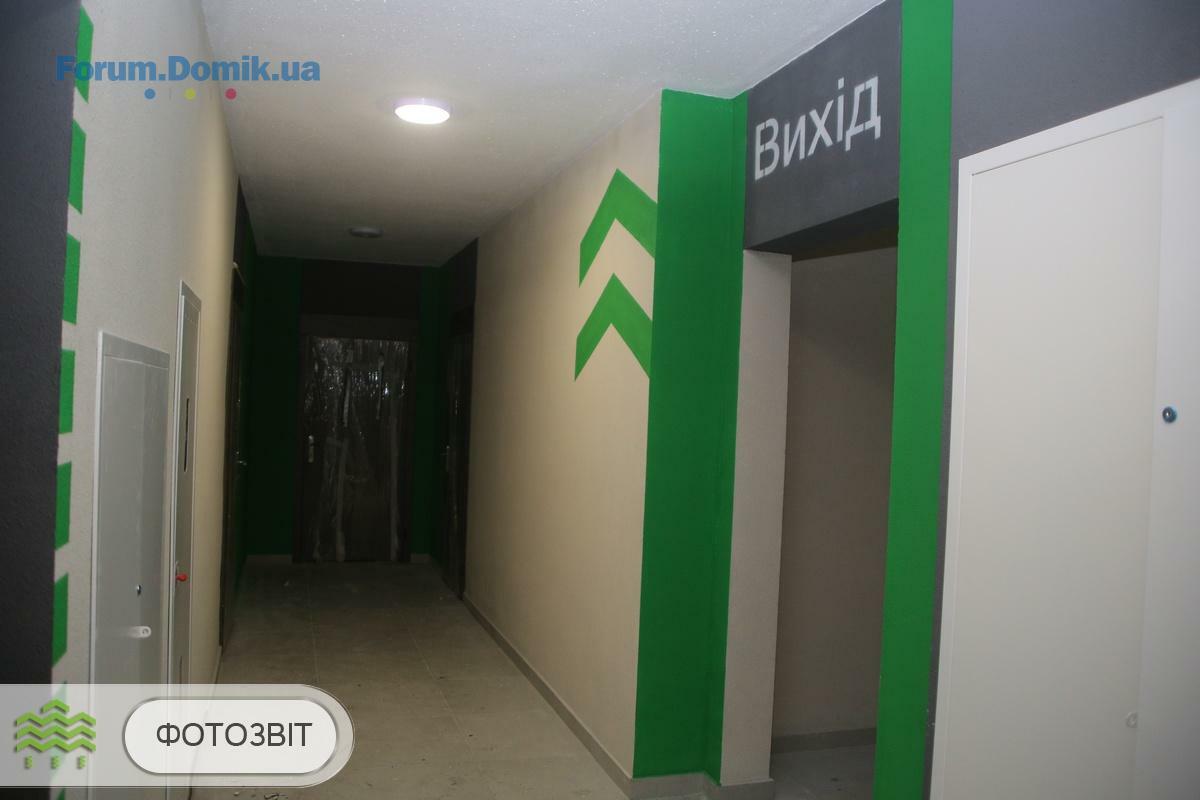

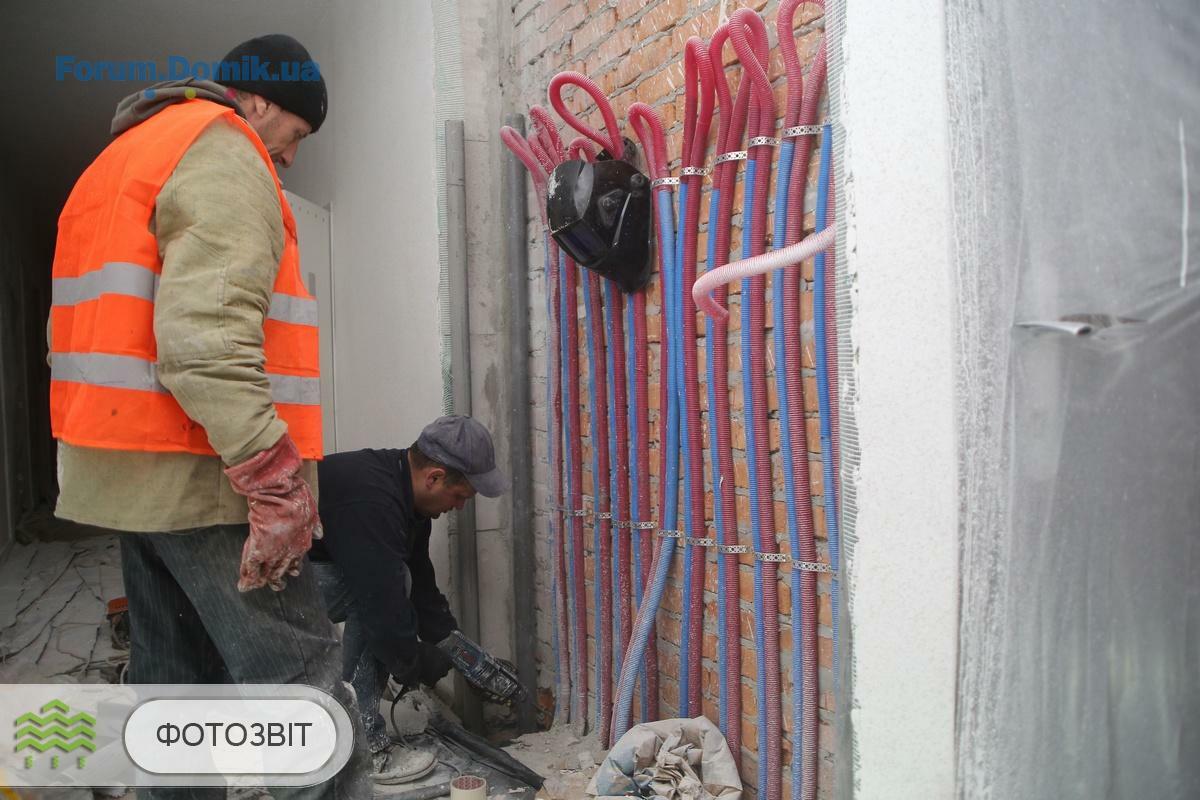

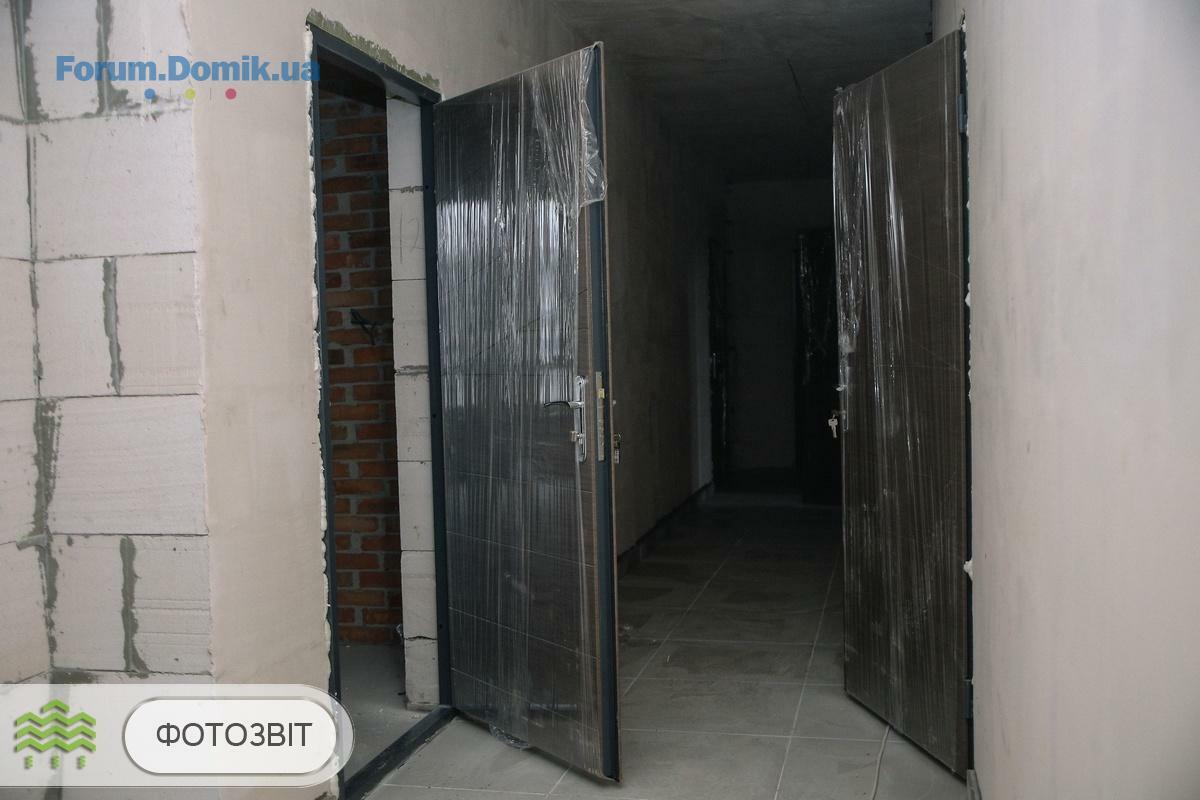

У першій секції триває кладка плитки у місцях загального користування (90%). Завершили монтаж квартирних дверей. Продовжуємо монтаж стояків опалення (75%). Триває встановлення громовідводу (70%).
У другій секції продовжуємо монтаж стояків опалення (75%). Тривають оздоблювальні роботи місць загального користування (85%). Підходить до завершення встановлення ліхтарів в місцях загального користування. Триває монтаж квартирних дверей (95%). Триває встановлення громовідводу (70%).
У третій секції підходять до завершення роботи по залиттю стяжки у квартирах та місцях загального користування (98%). Триває кладка плитку у місцях загального користування (70%). Продовжуємо монтаж квартирних дверей (70%). Триває встановлення громовідводу (70%).

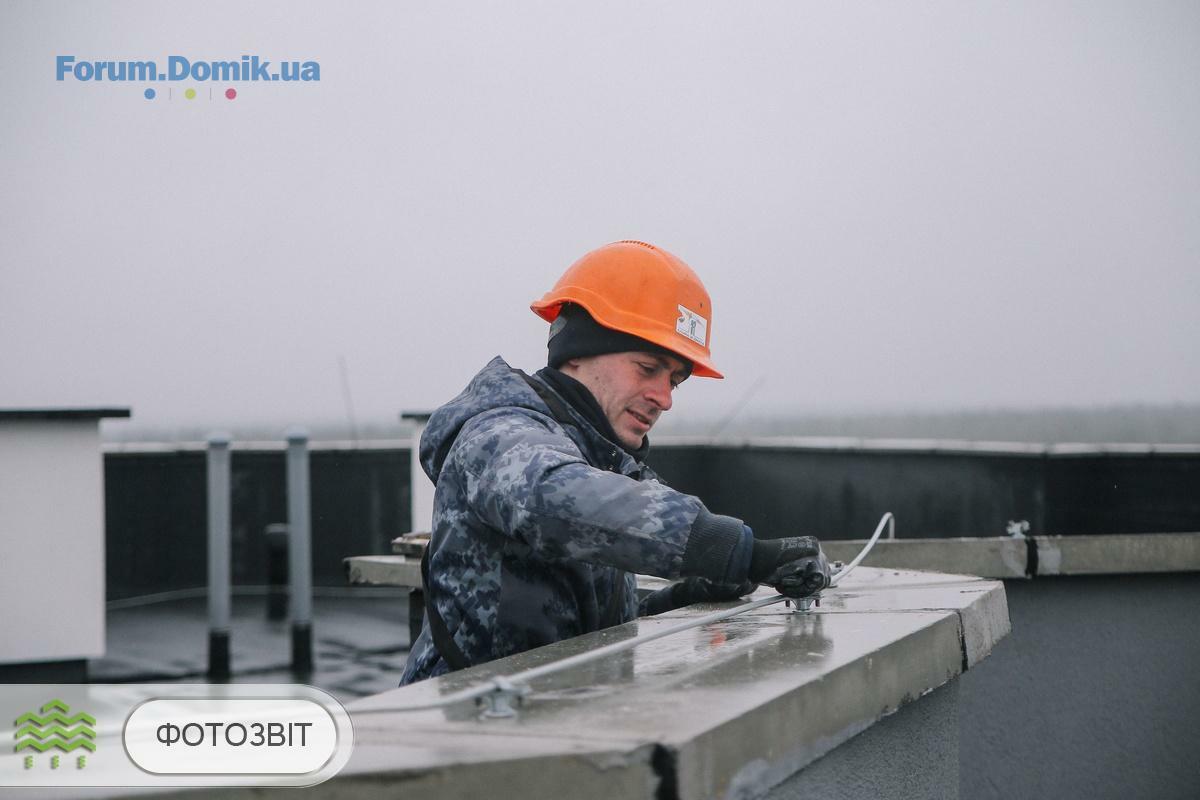

У четвертій секції підходить до завершення монтаж відливів на підвіконниках (95%). Триває встановлення громовідводу (70%).

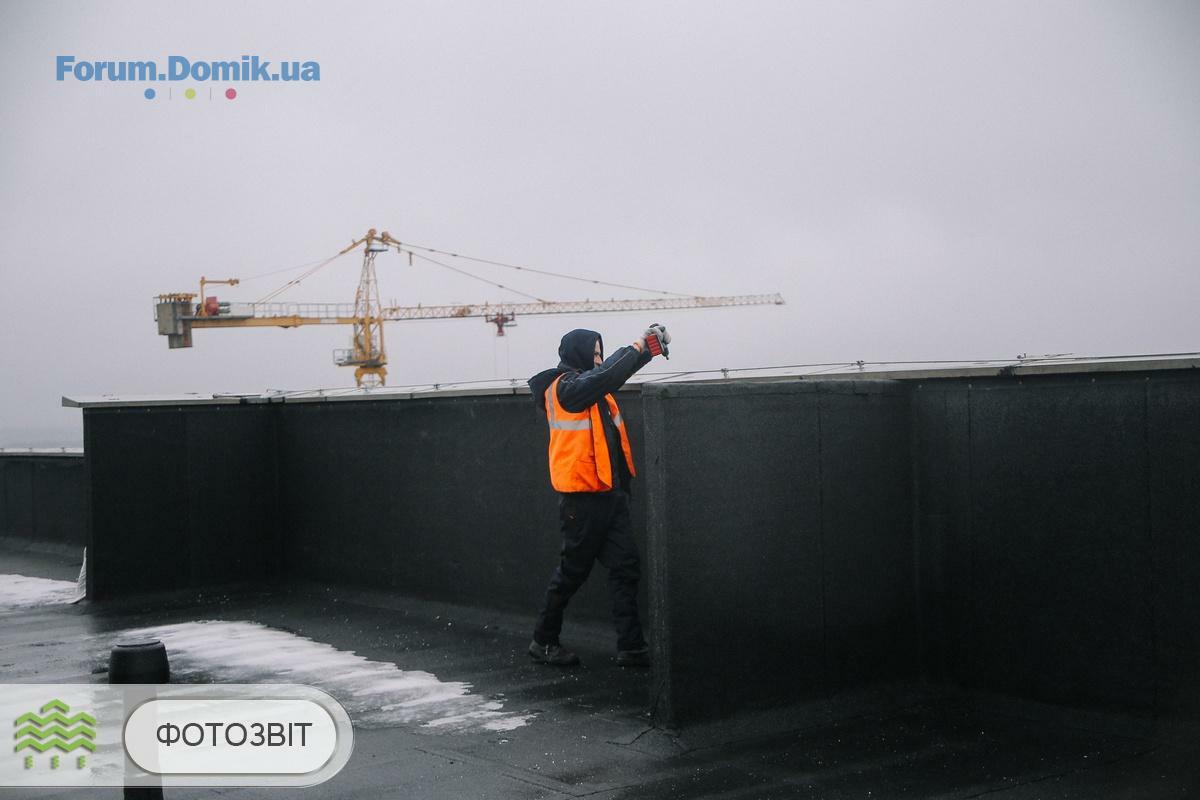

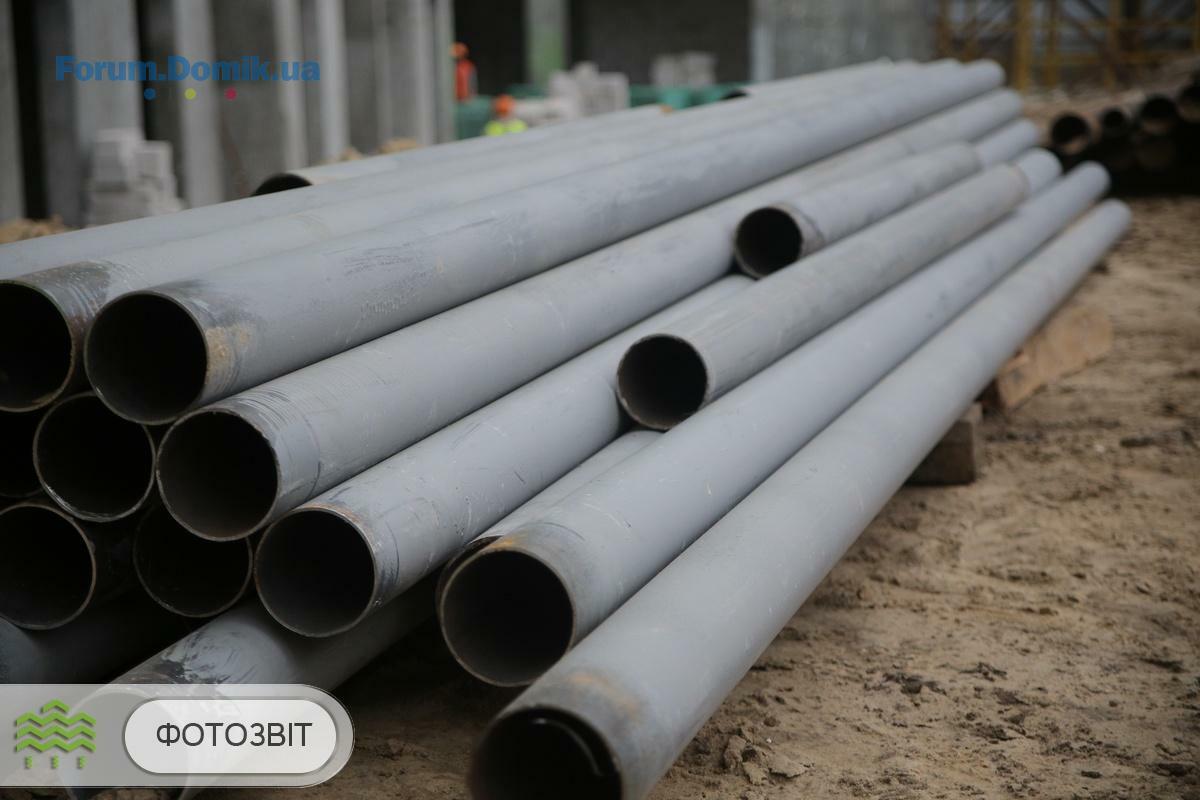

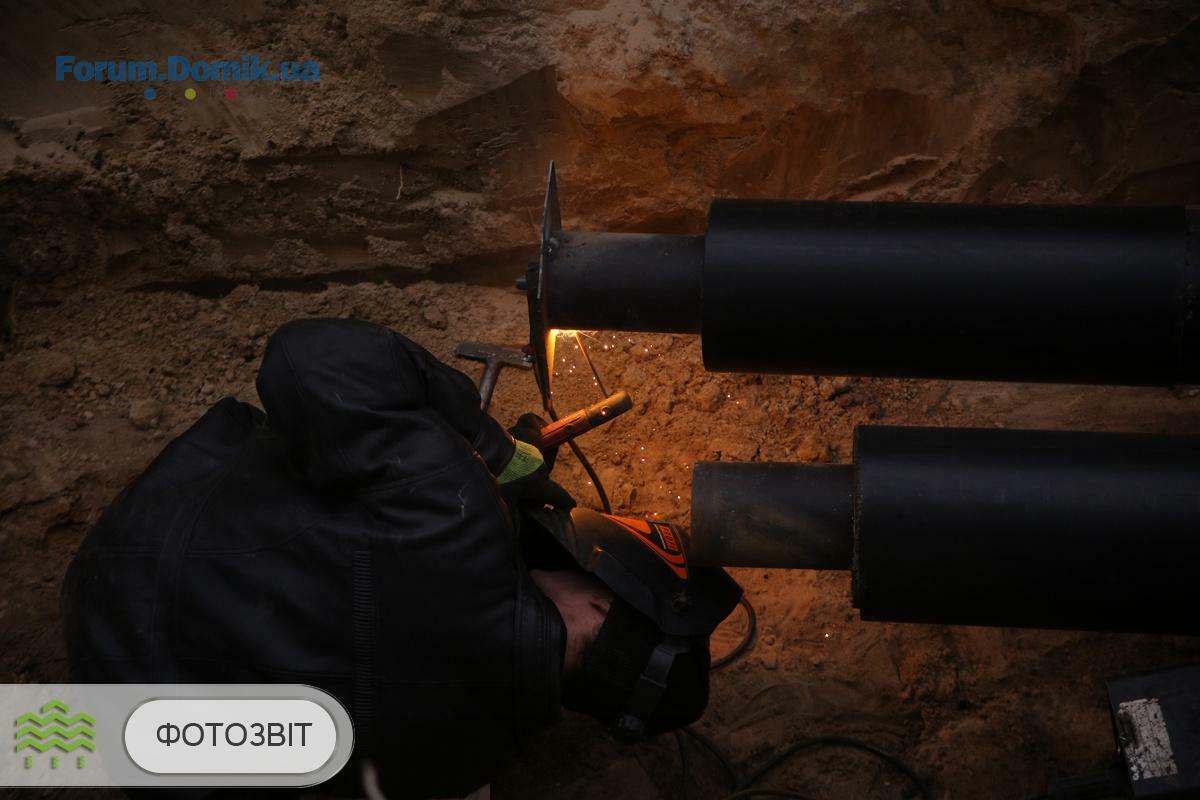

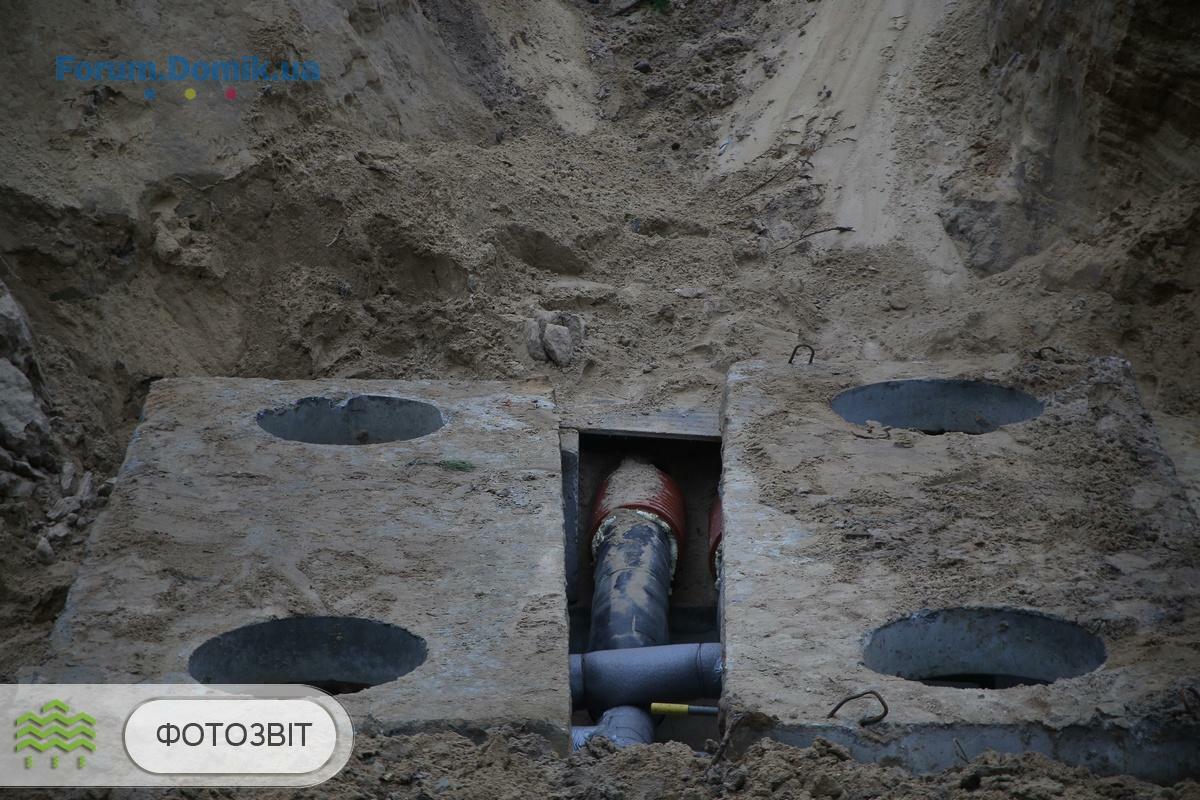

На території ЖК «City Park» продовжуємо роботи із прокладання зовнішніх інженерних мереж. Продовжуємо роботи із встановлення насосної станції.
У першій секції триває кладка плитки у місцях загального користування (90%). Завершили монтаж квартирних дверей. Продовжуємо монтаж стояків опалення (75%). Триває встановлення громовідводу (70%).
У другій секції продовжуємо монтаж стояків опалення (75%). Тривають оздоблювальні роботи місць загального користування (85%). Підходить до завершення встановлення ліхтарів в місцях загального користування. Триває монтаж квартирних дверей (95%). Триває встановлення громовідводу (70%).
У третій секції підходять до завершення роботи по залиттю стяжки у квартирах та місцях загального користування (98%). Триває кладка плитку у місцях загального користування (70%). Продовжуємо монтаж квартирних дверей (70%). Триває встановлення громовідводу (70%).
У четвертій секції підходить до завершення монтаж відливів на підвіконниках (95%). Триває встановлення громовідводу (70%).
На території ЖК «City Park» продовжуємо роботи із прокладання зовнішніх інженерних мереж. Продовжуємо роботи із встановлення насосної станції.
Synergy-Bud

Старожил
526
16 червня 2016
15 січ 2020 14:14

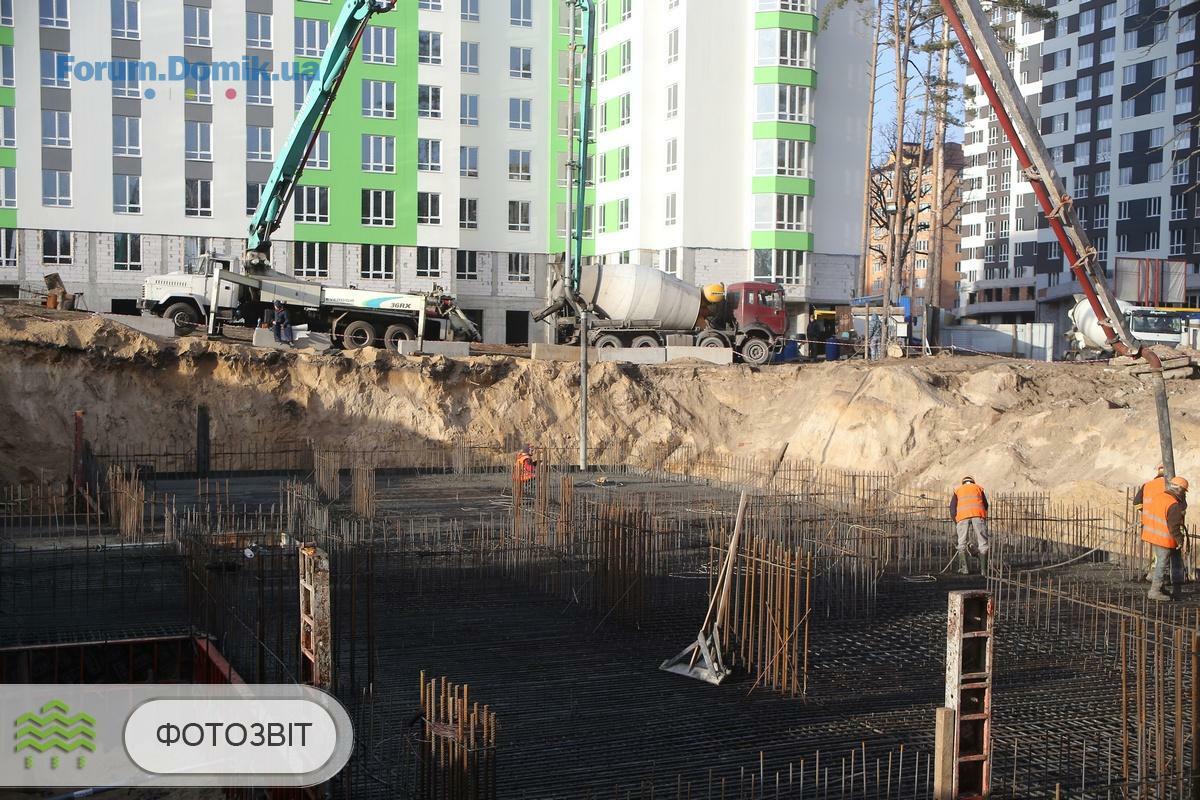

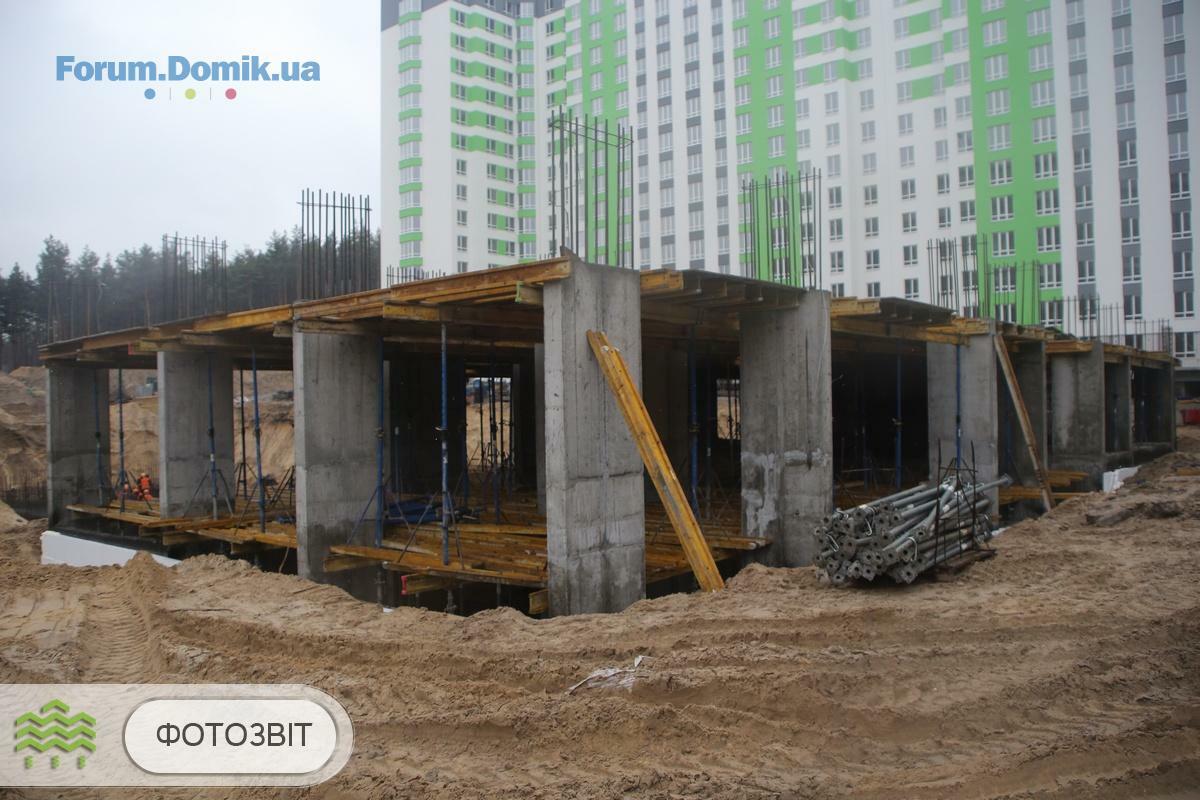

Звіт про хід будівництва ЖК «City Park» 2 черга від 15 січня 2020 року.

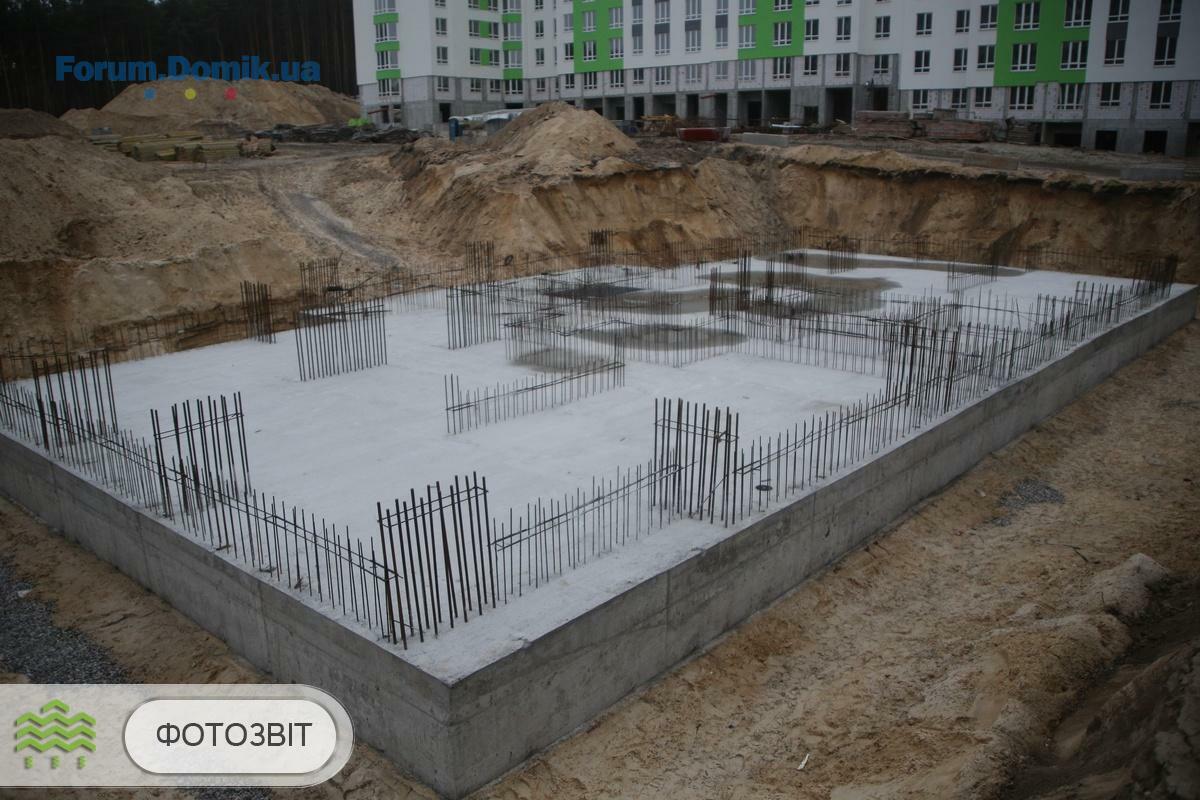

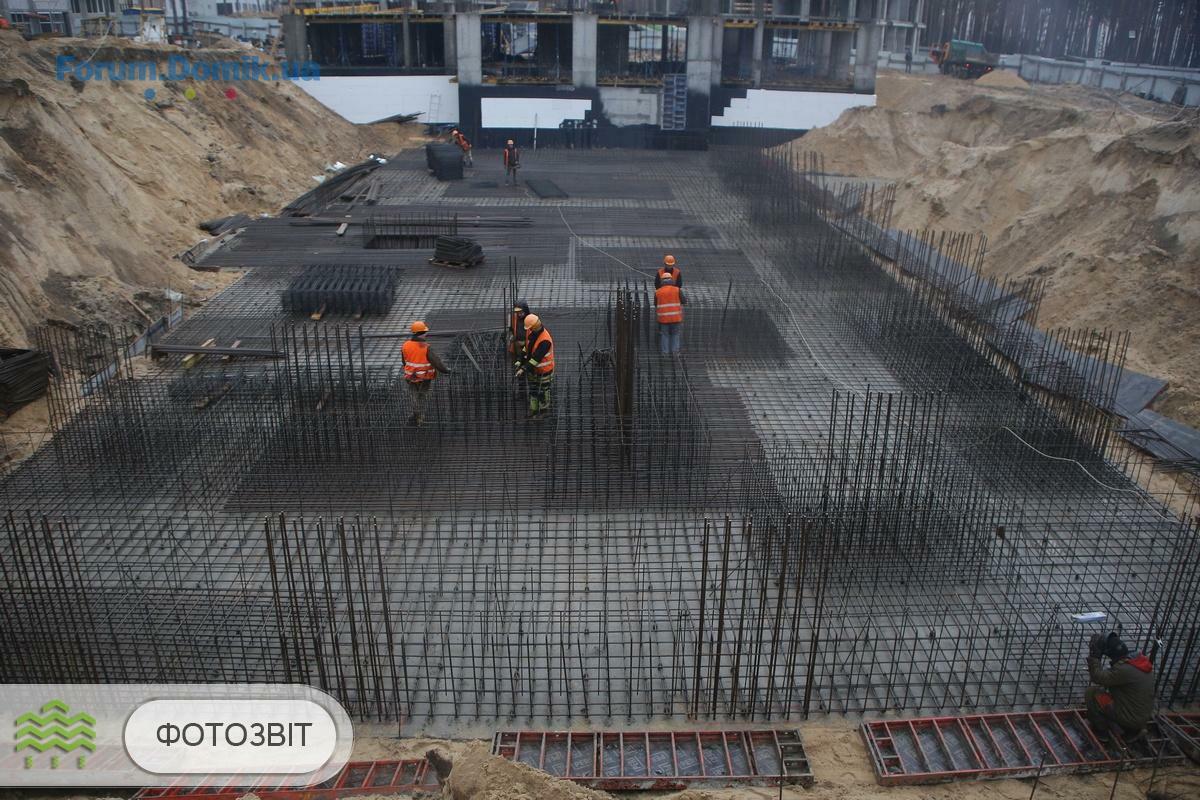

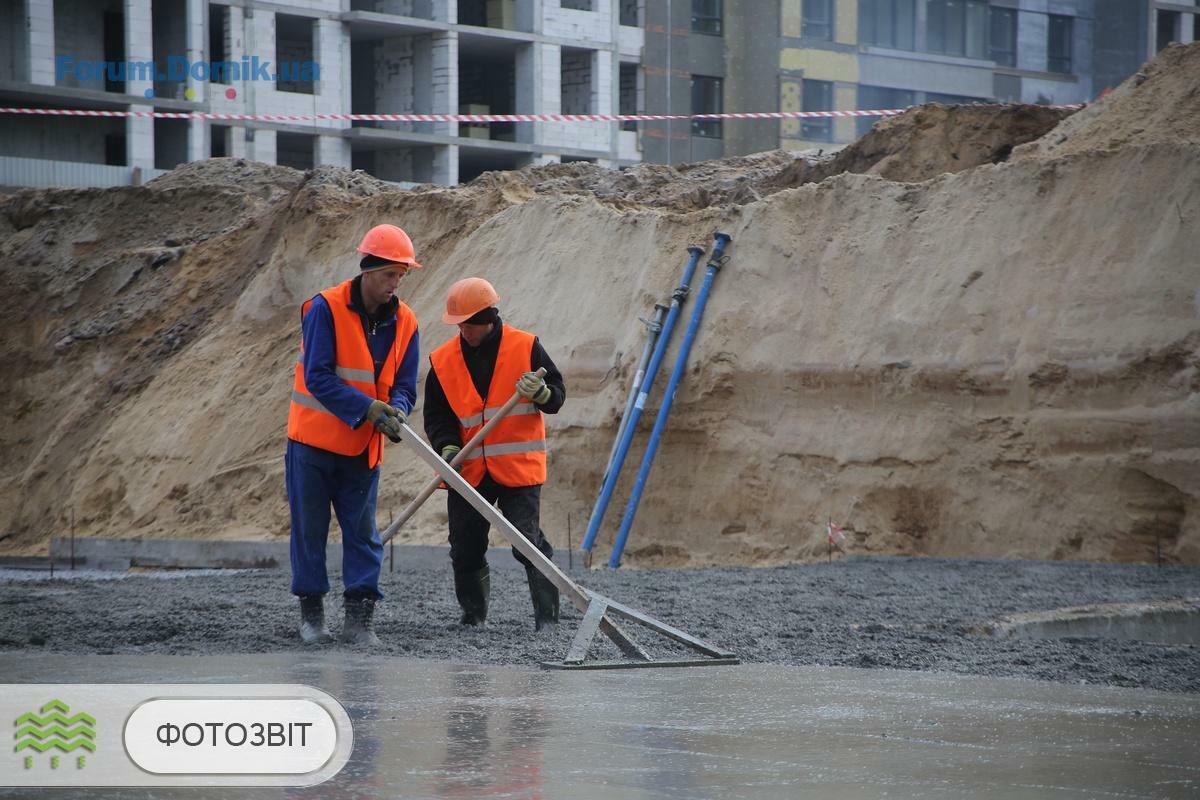

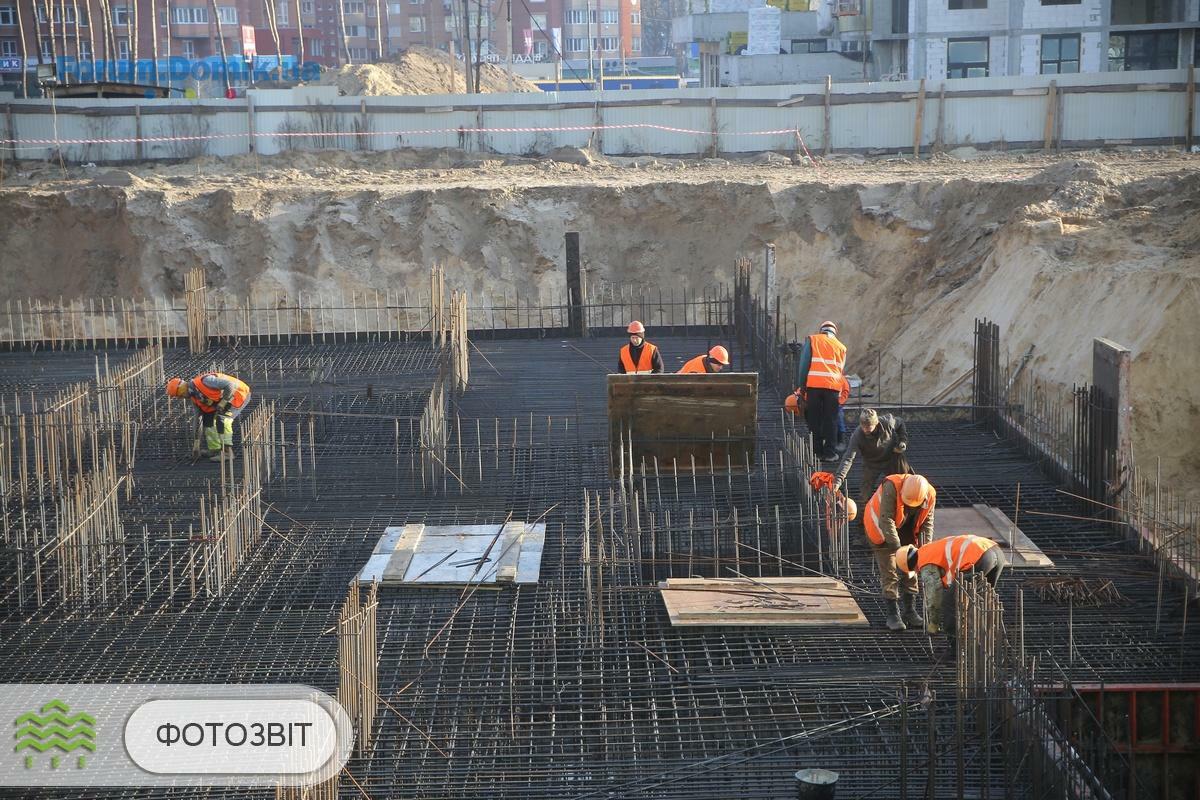

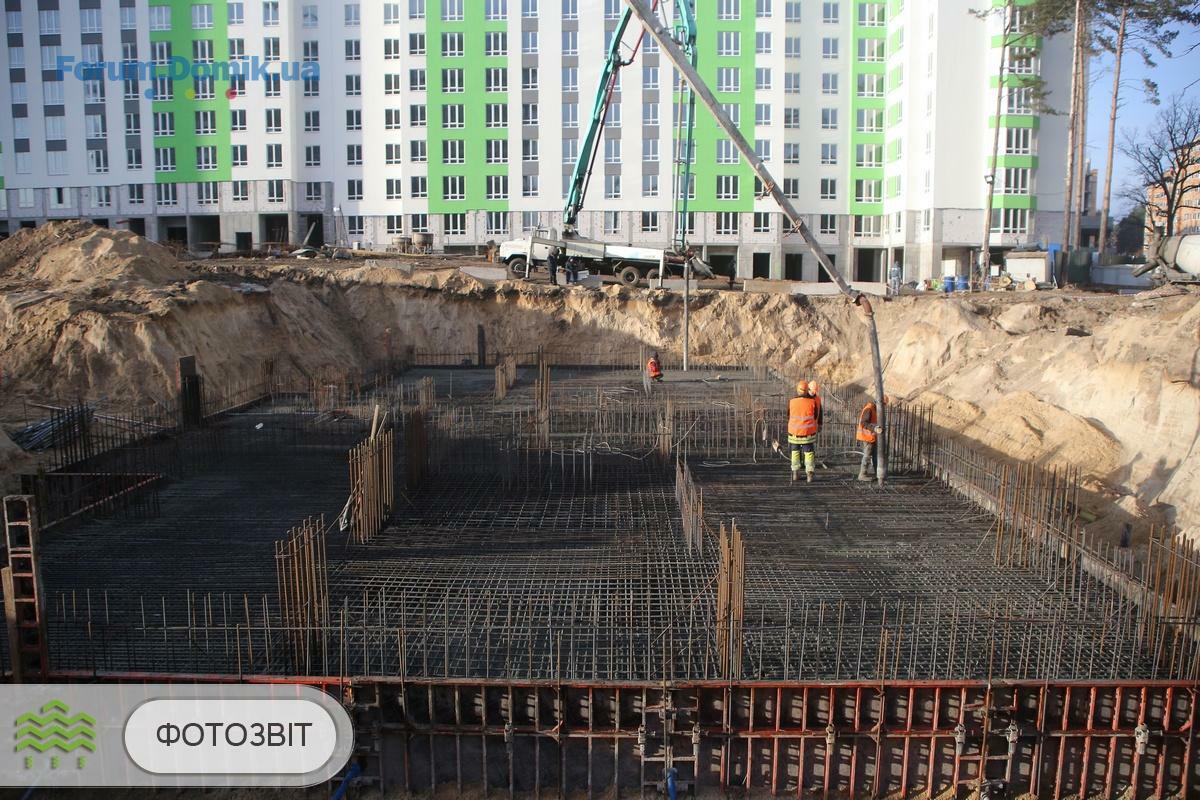

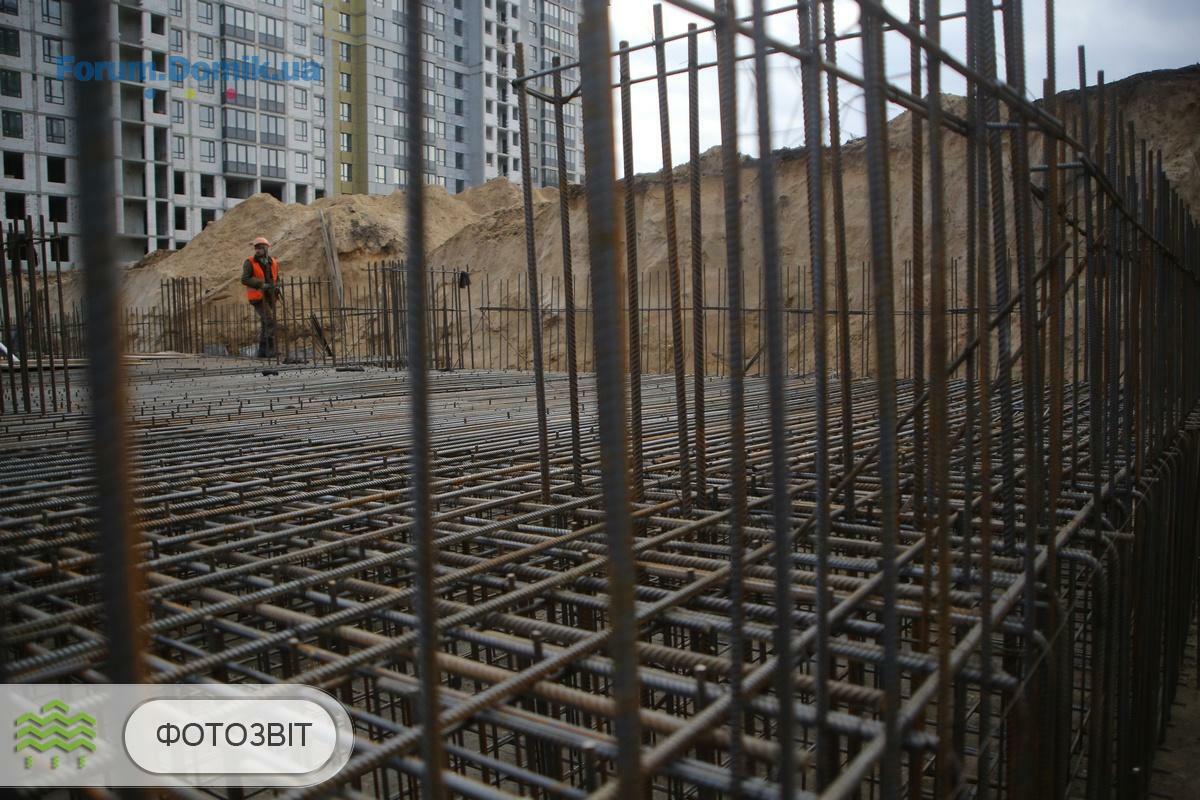

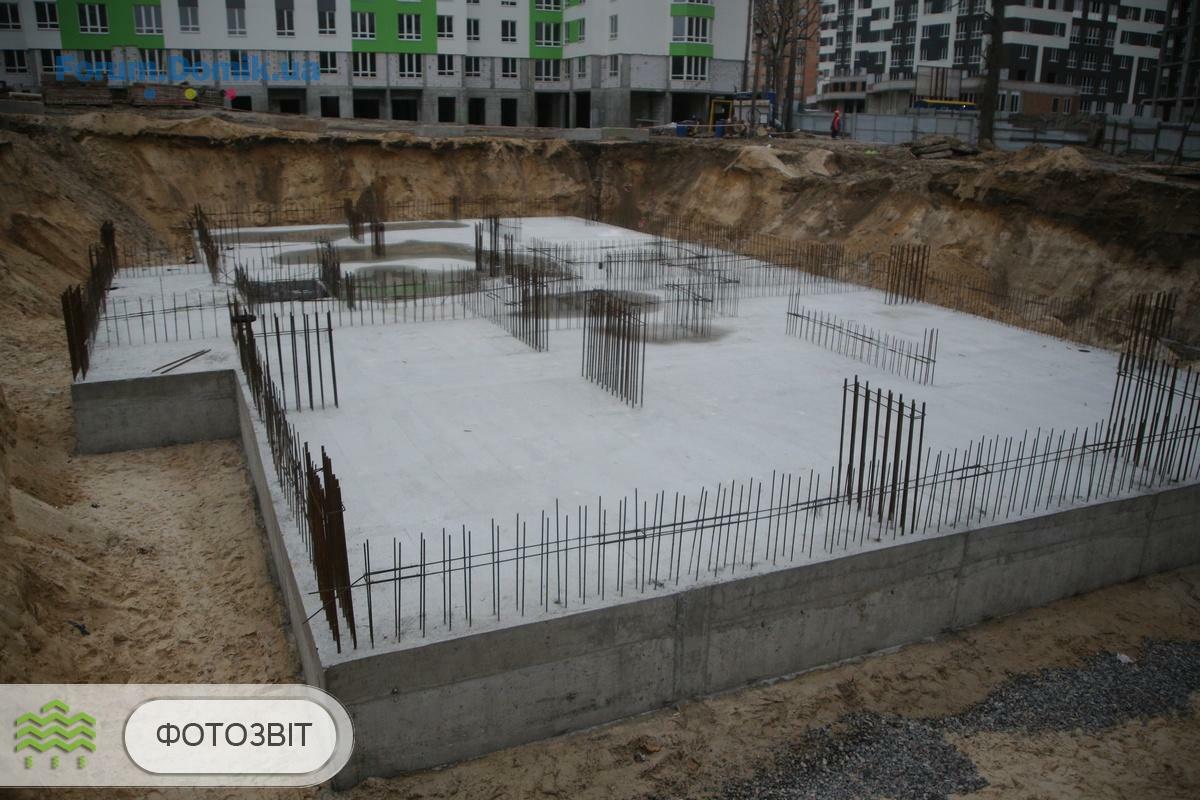

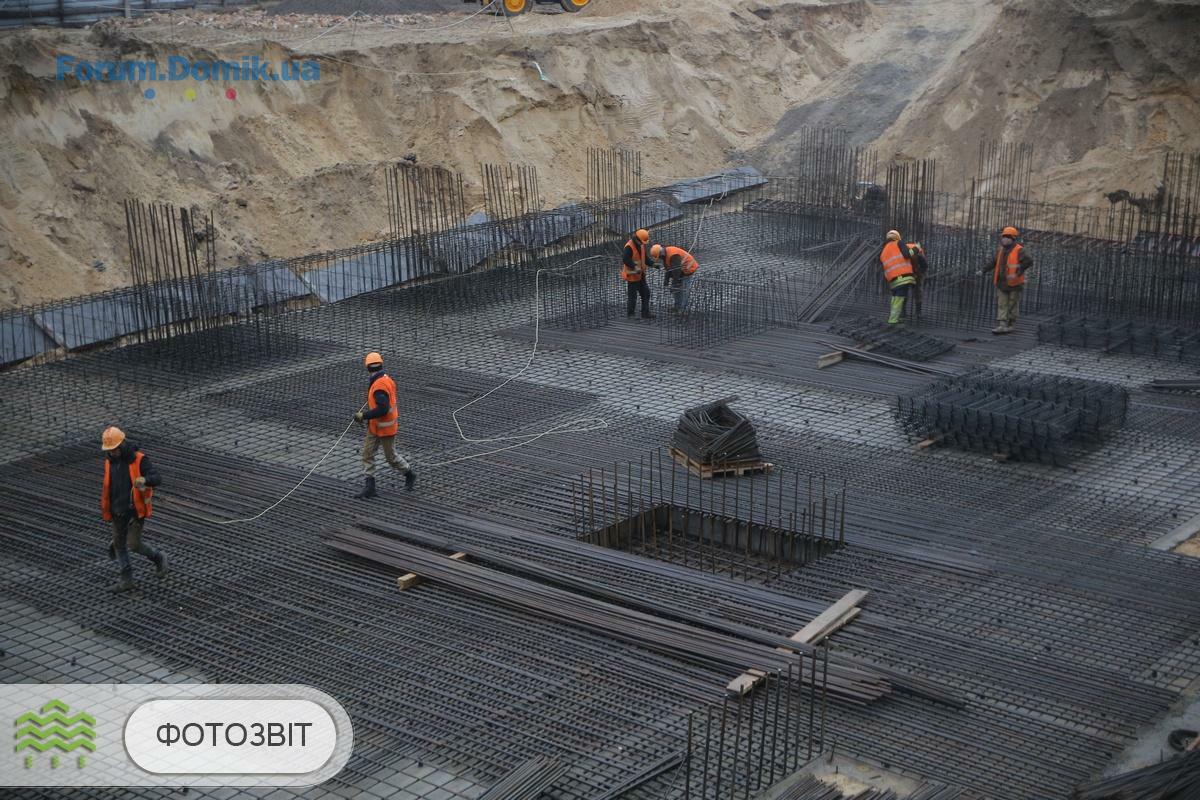

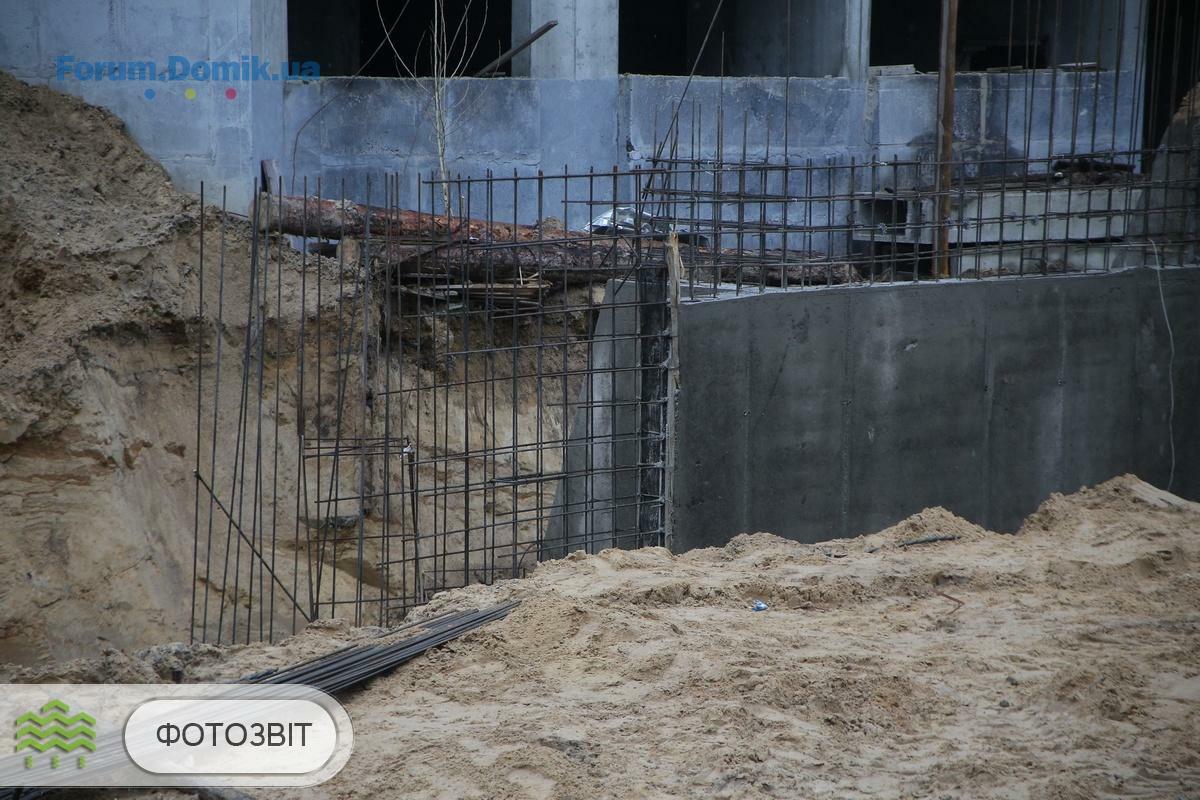

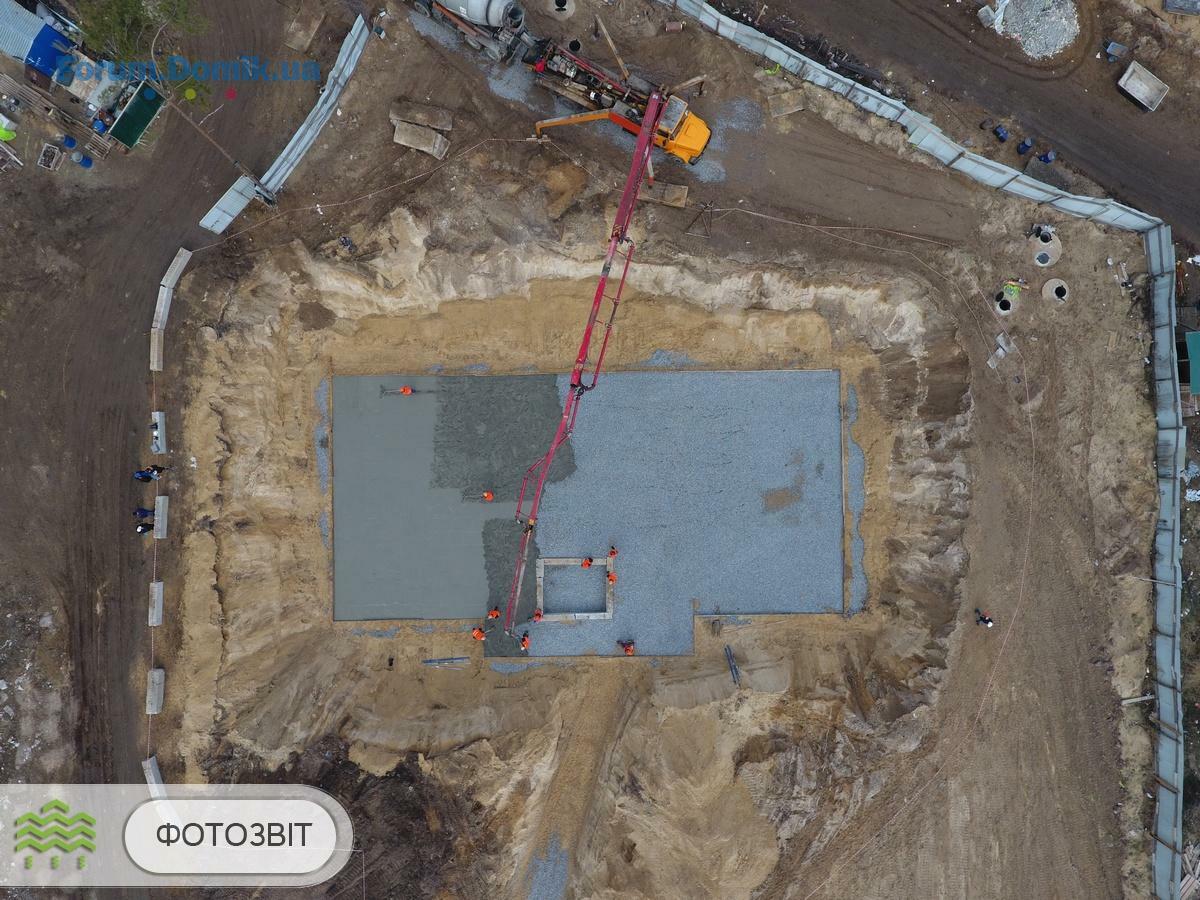

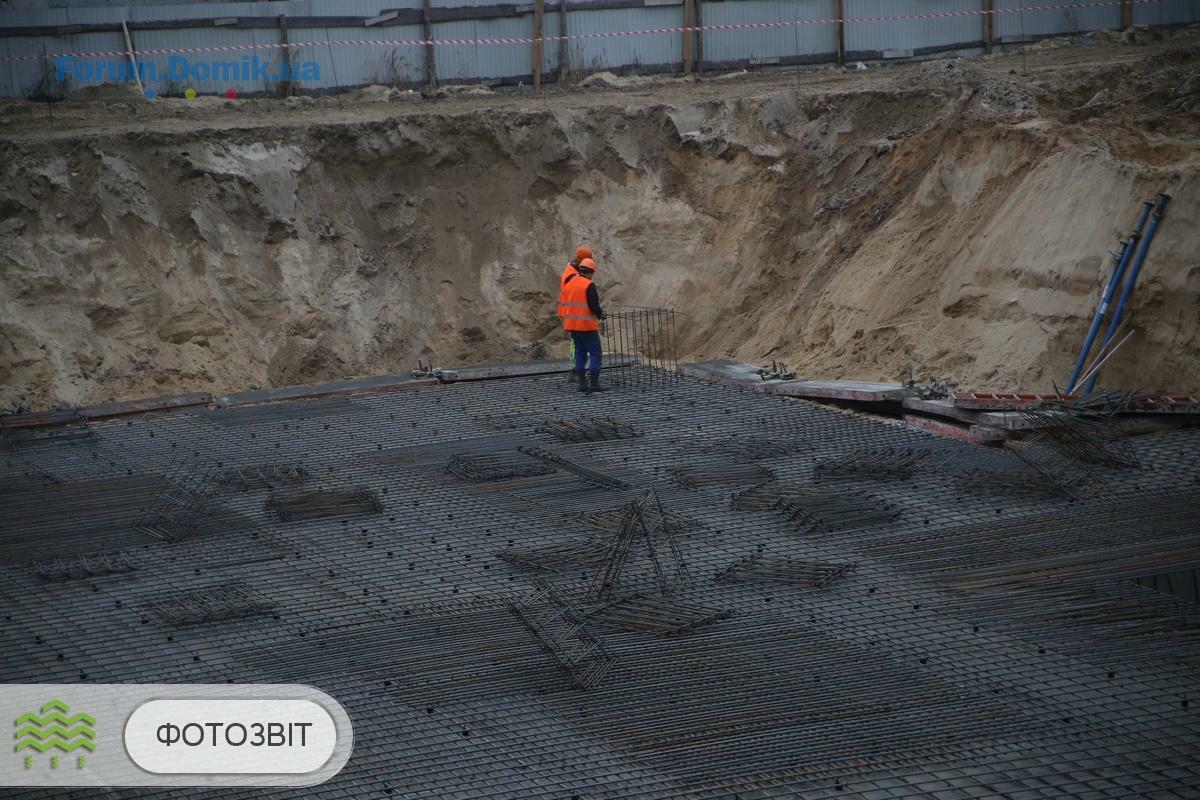

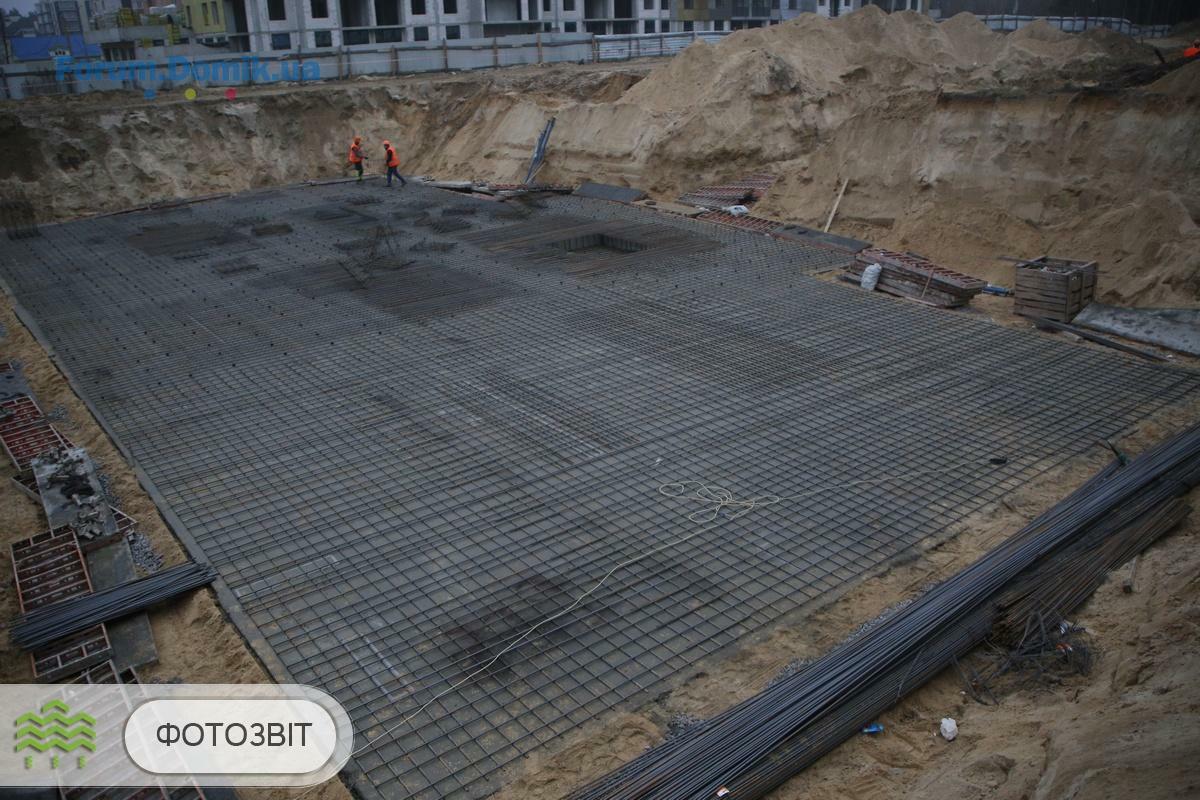

Завершили бетонування фундаментної плити.

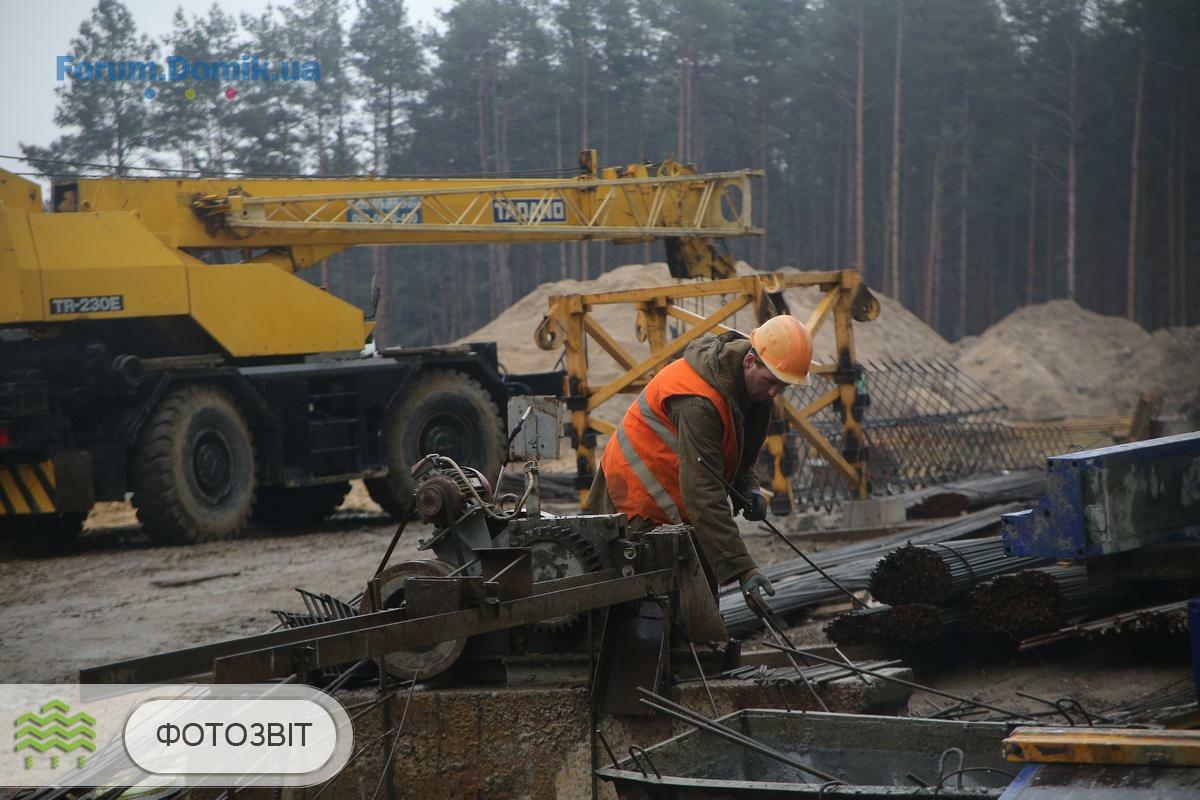

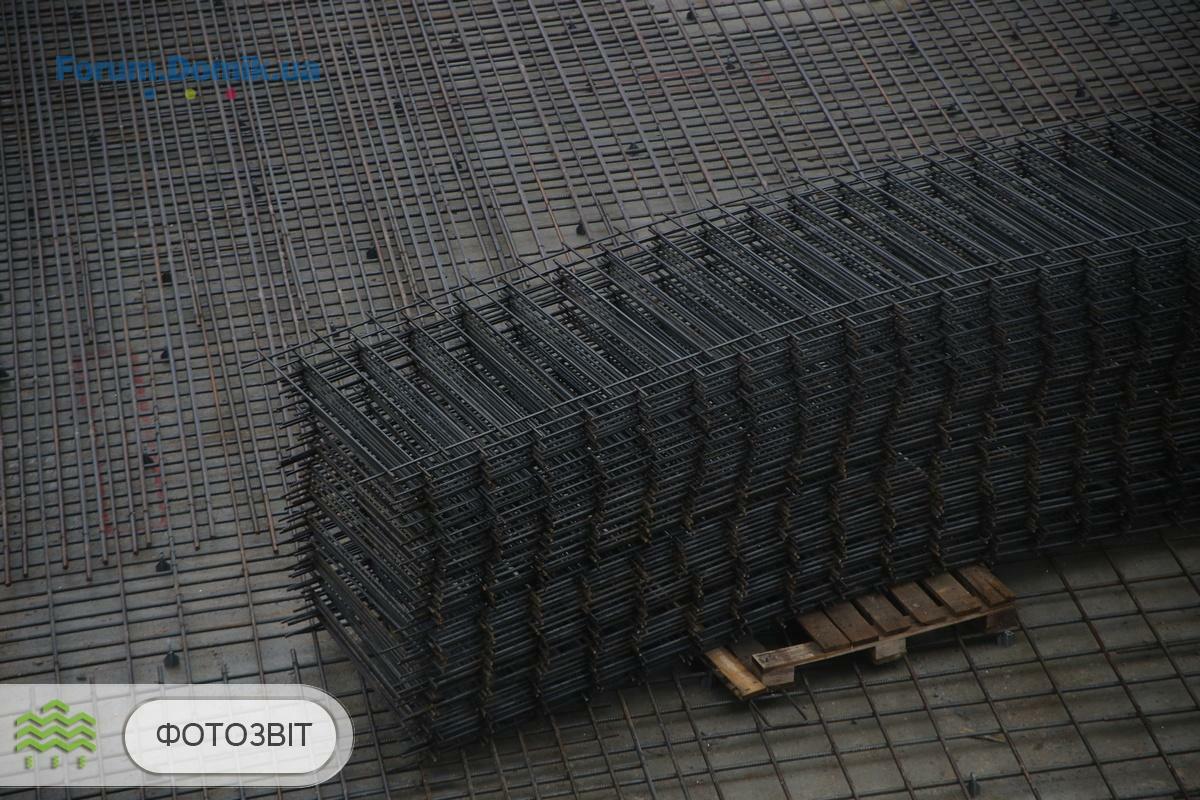

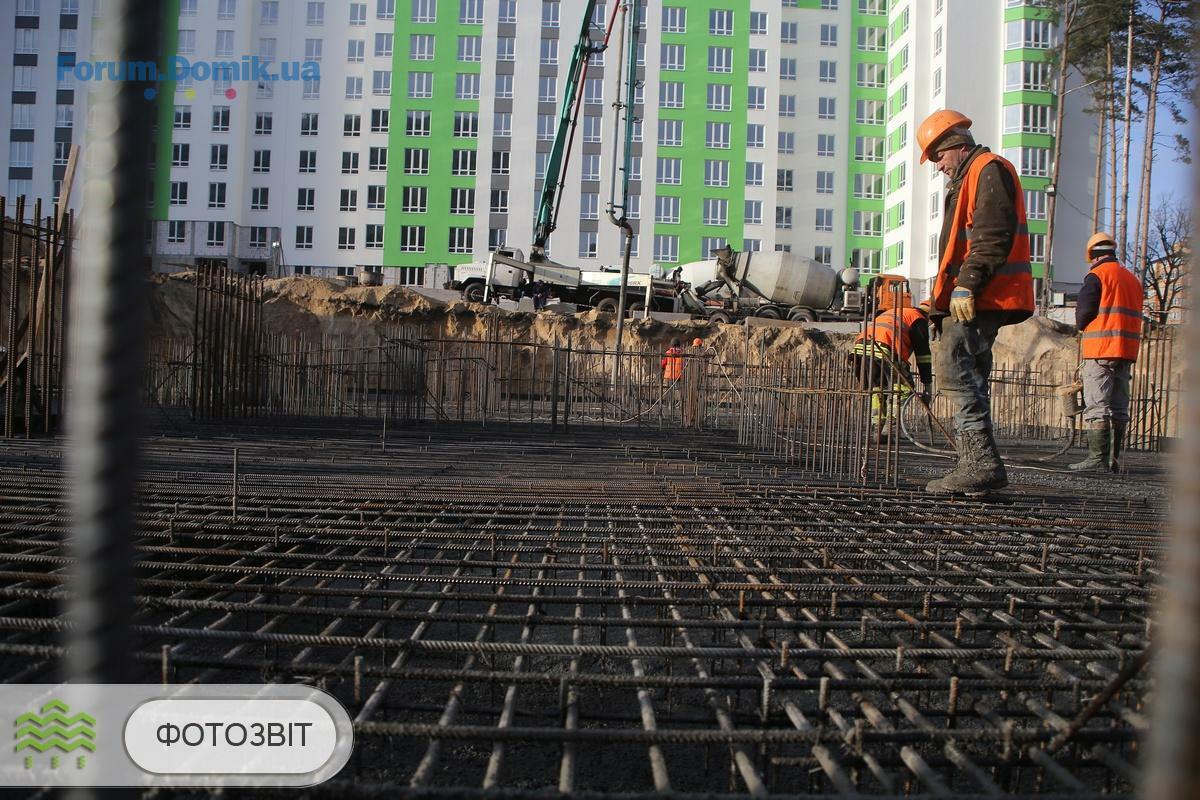

Проводяться підготовчі роботи до влаштування залізобетонних конструкцій підвалу.
Завершили бетонування фундаментної плити.
Проводяться підготовчі роботи до влаштування залізобетонних конструкцій підвалу.
Domik-Inform

forum bot
11 476
03 квітня 2017
13 лют 2020 21:35
Synergy-Bud

Старожил
526
16 червня 2016
14 лют 2020 15:44

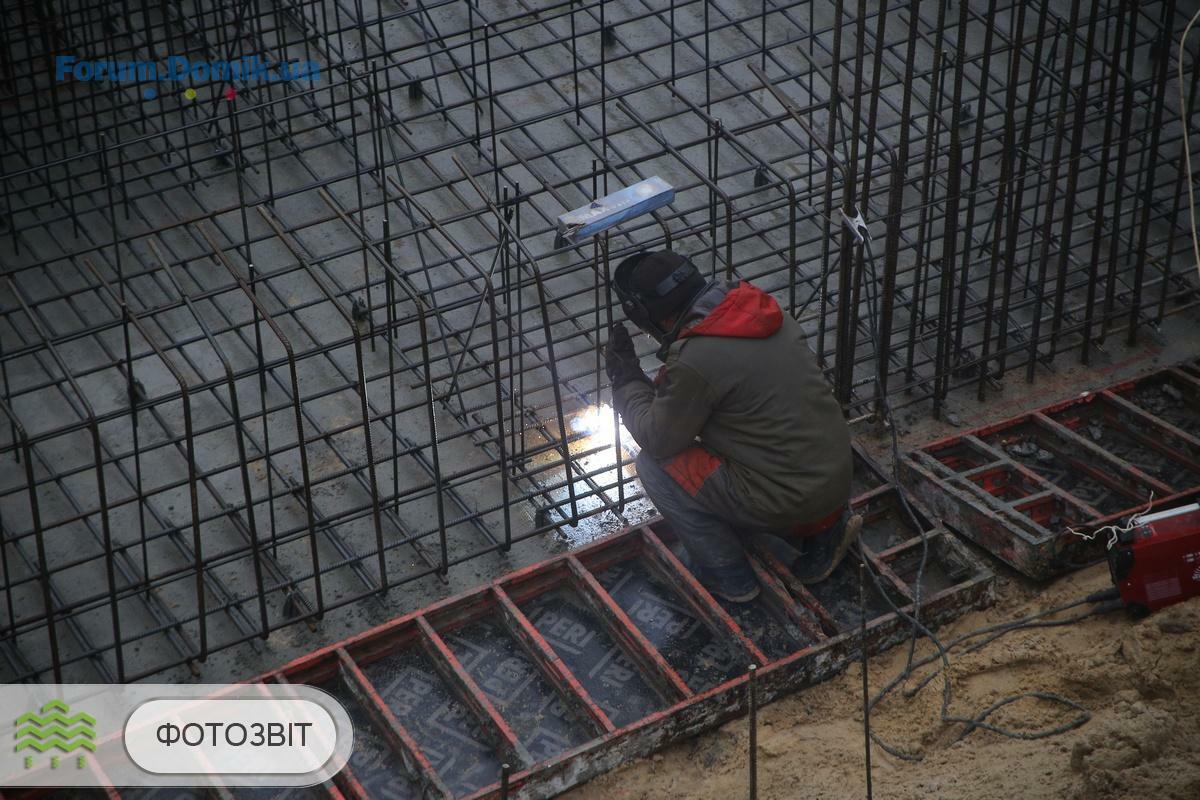

Звіт про хід будівництва ЖК «City Park» 1 черга, від 14 лютого 2020 року.

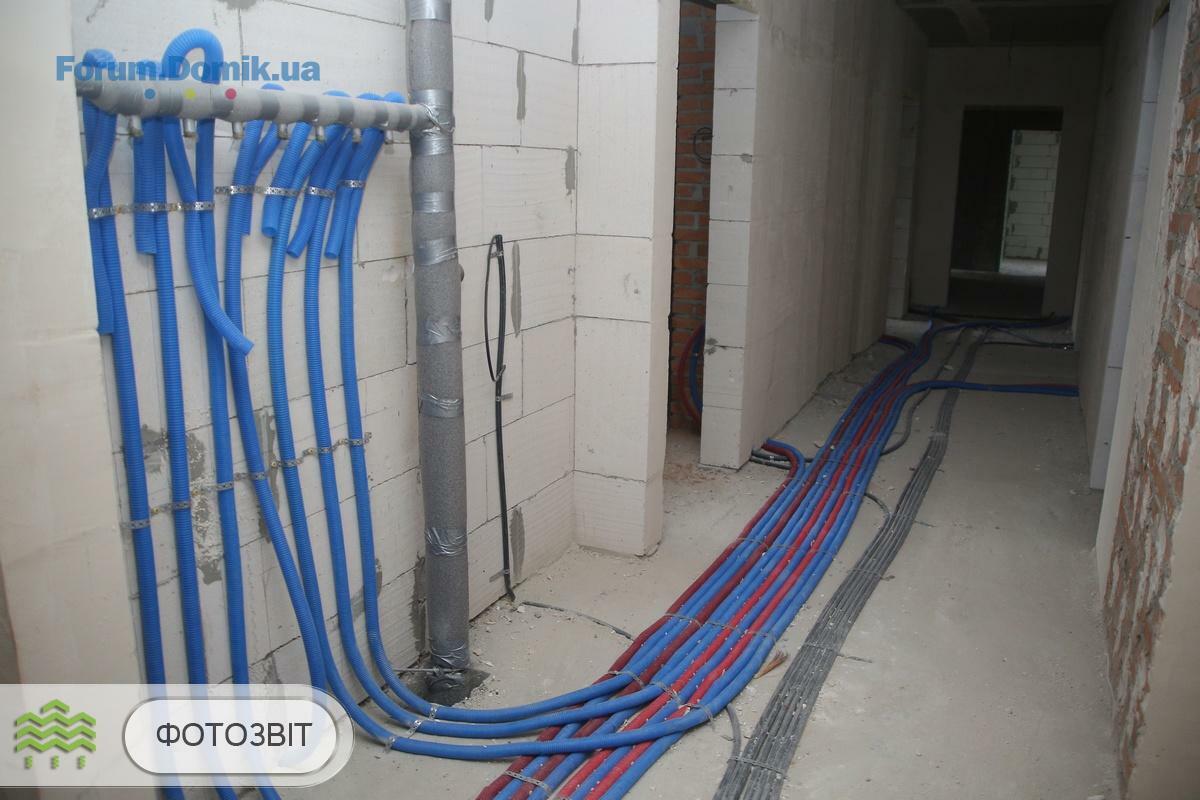

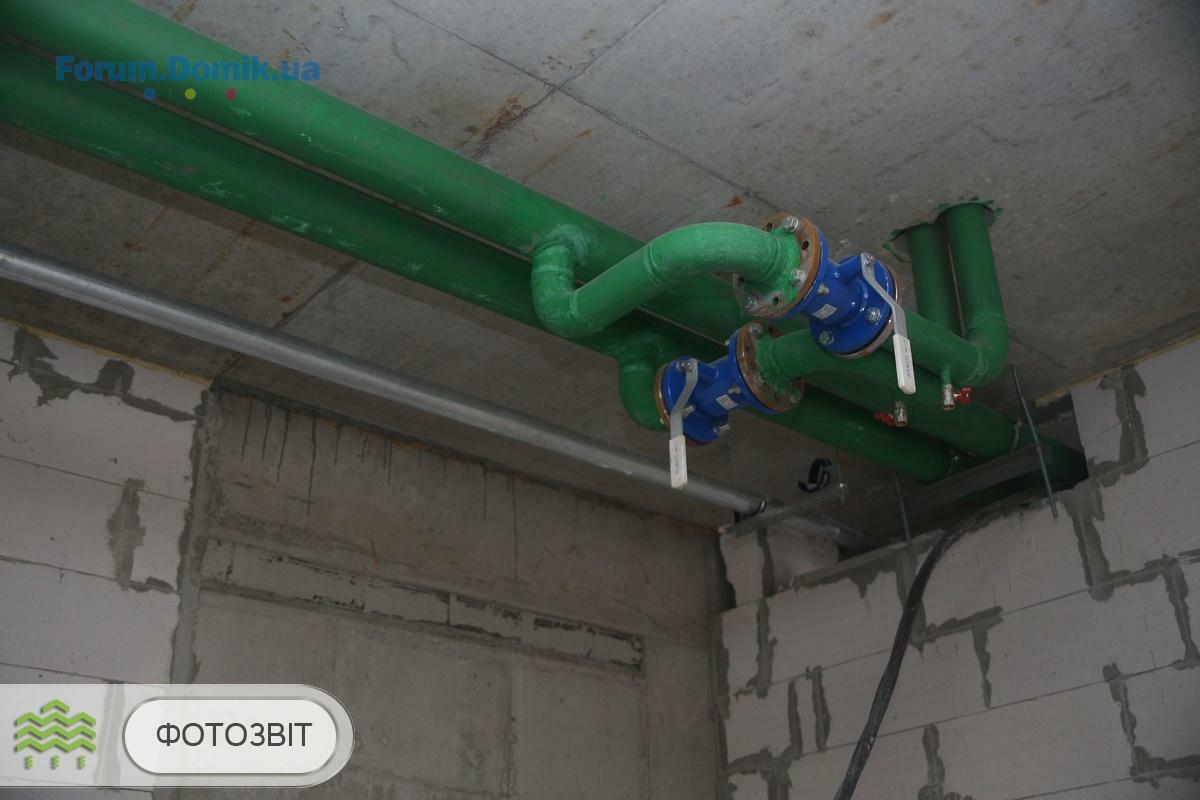

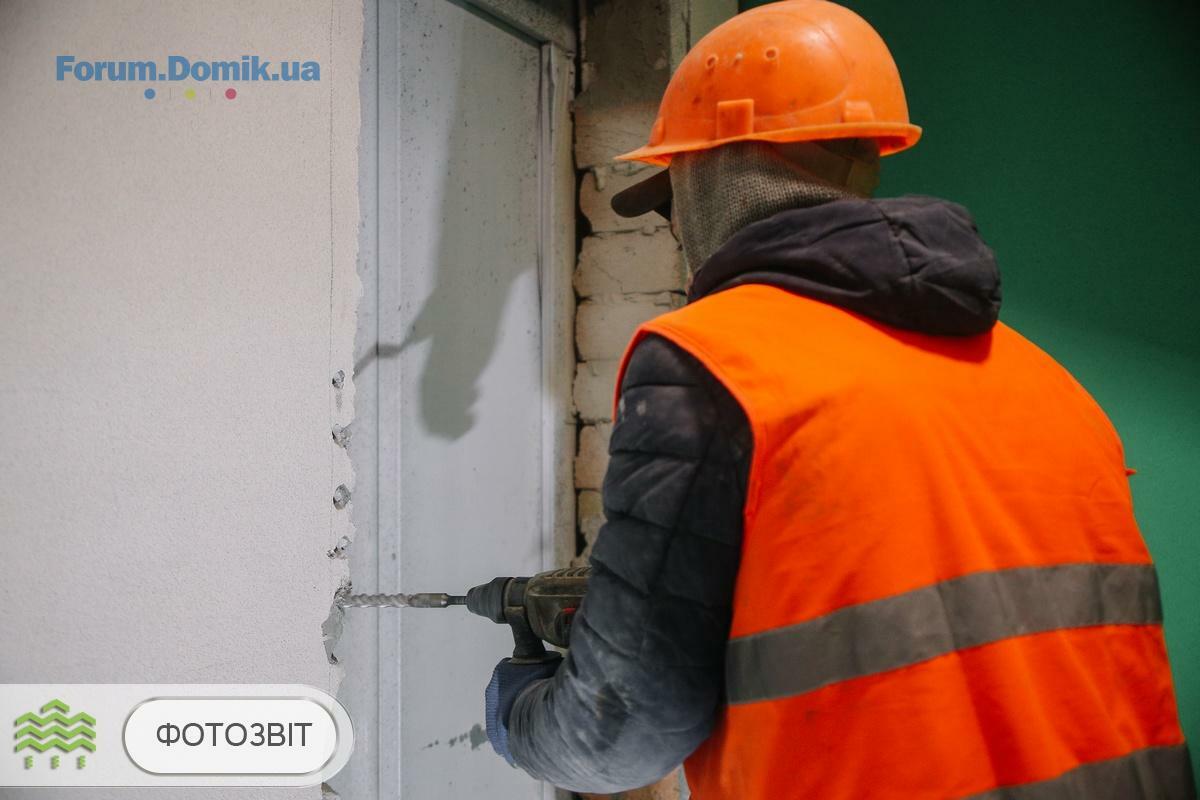

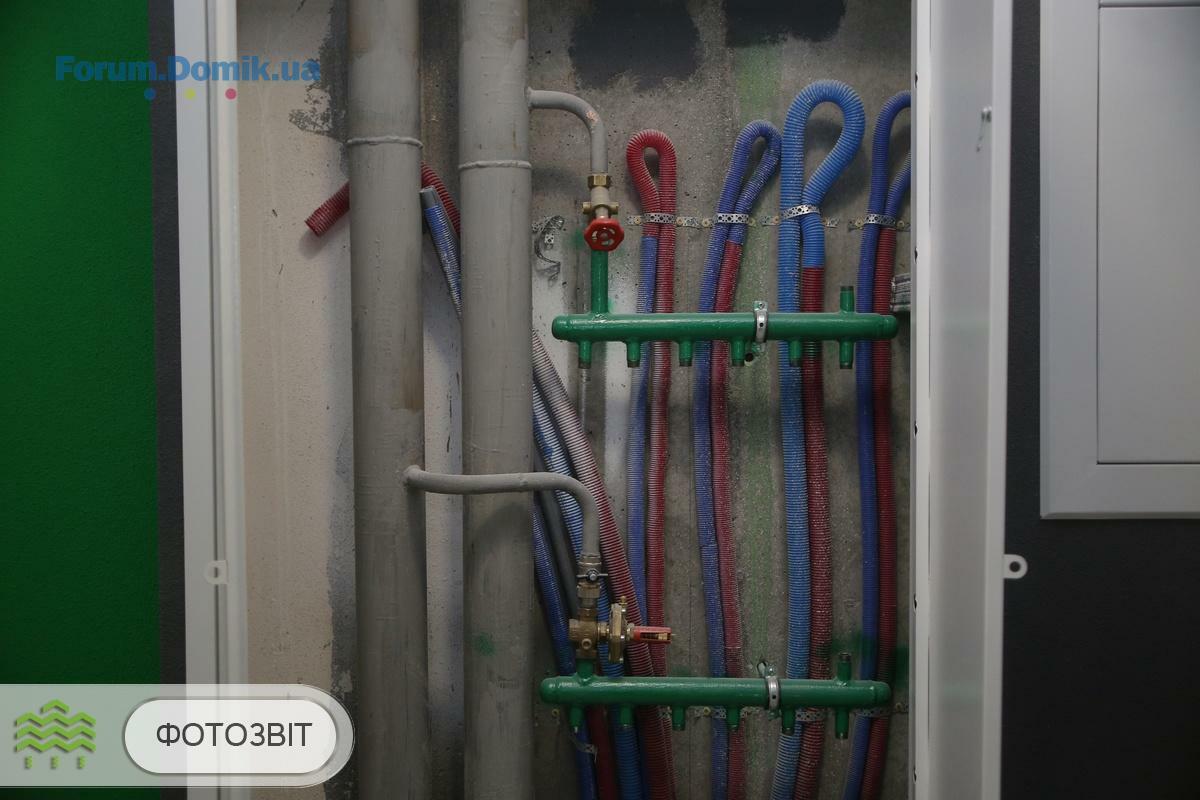

У першій секції продовжуємо монтаж стояків опалення (85%). Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%).
У другій секції продовжуємо монтаж стояків опалення (85%). Тривають оздоблювальні роботи місць загального користування (90%). Завершили встановлення ліхтарів в місцях загального користування. Завершили монтаж квартирних дверей. Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%).
У третій секції підходять до завершення роботи по залиттю стяжки у квартирах та місцях загального користування (99,5%). Підходить до завершення кладка плитку у місцях загального користування (85%). Підходить до завершення монтаж квартирних дверей (98%). Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%).
У четвертій секції розпочали роботи по залиттю стяжки у квартирах та місцях загального користування (15%). Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%). Триває прокладання внутрішніх інженерних мереж (65%). Розпочали оздоблювальні роботи у місцях загального користування (15%).

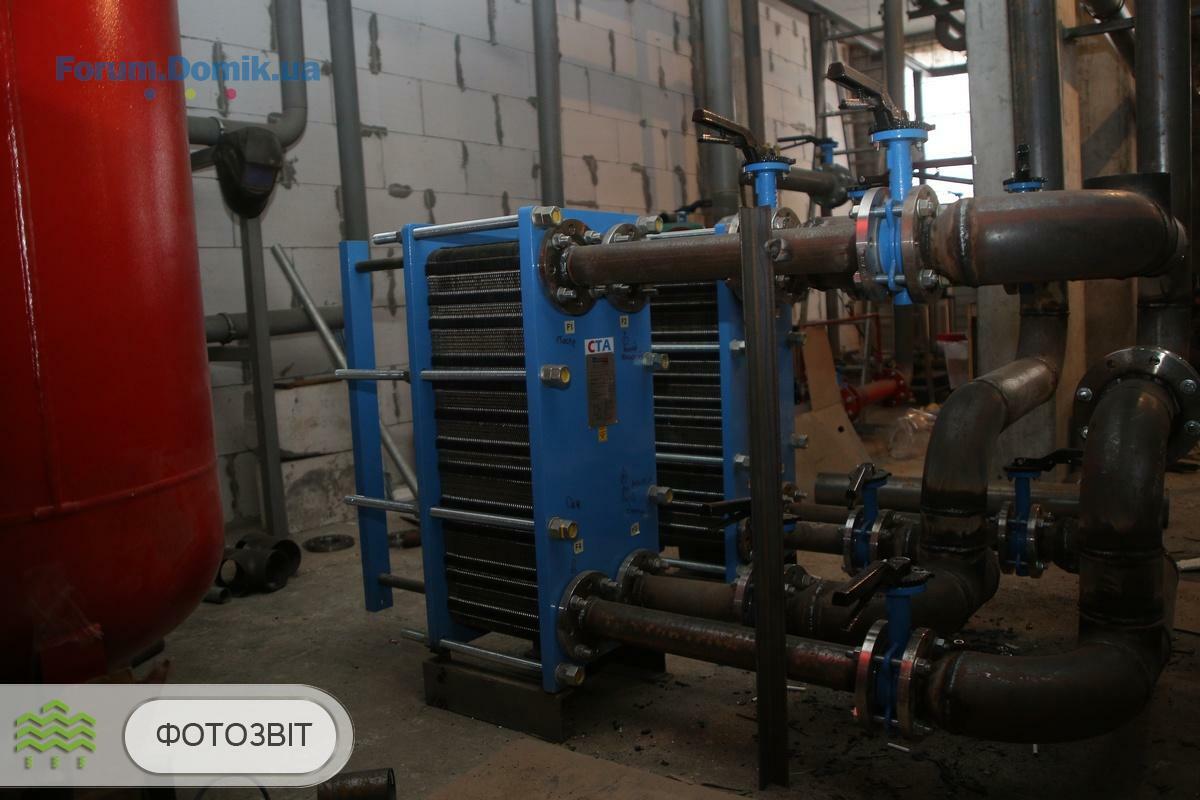

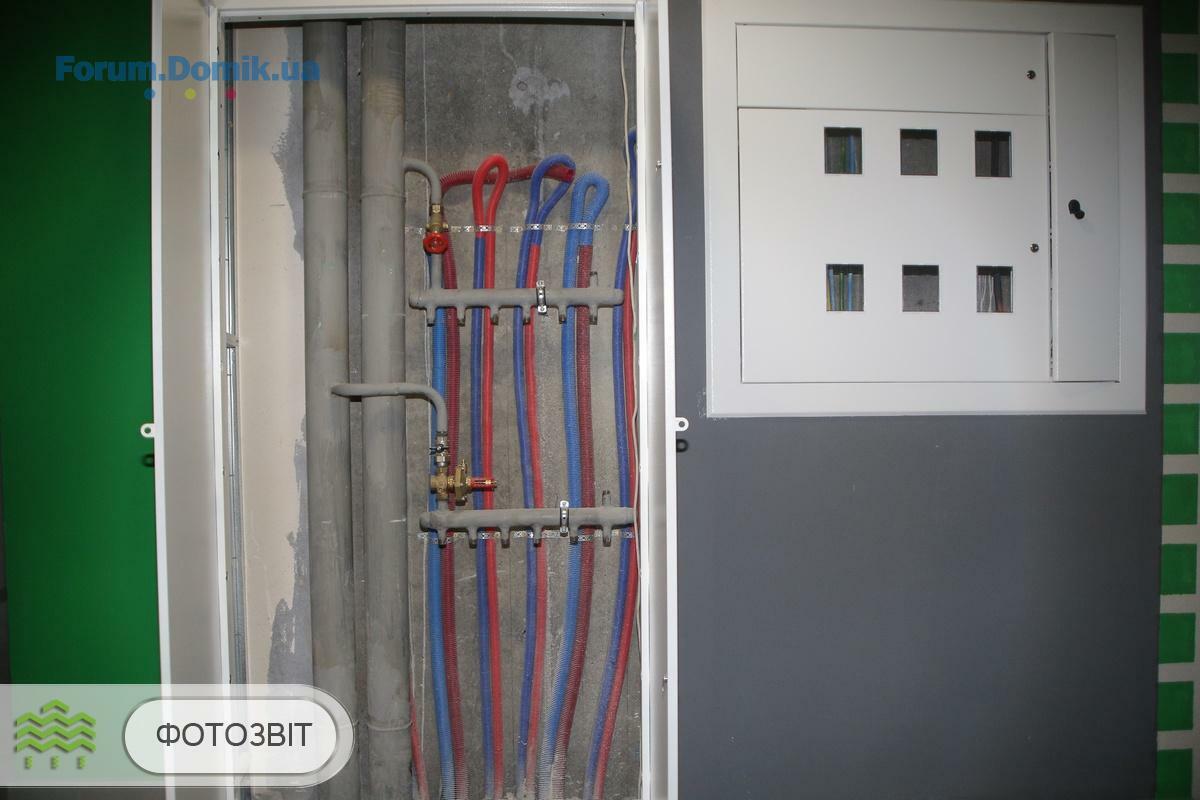

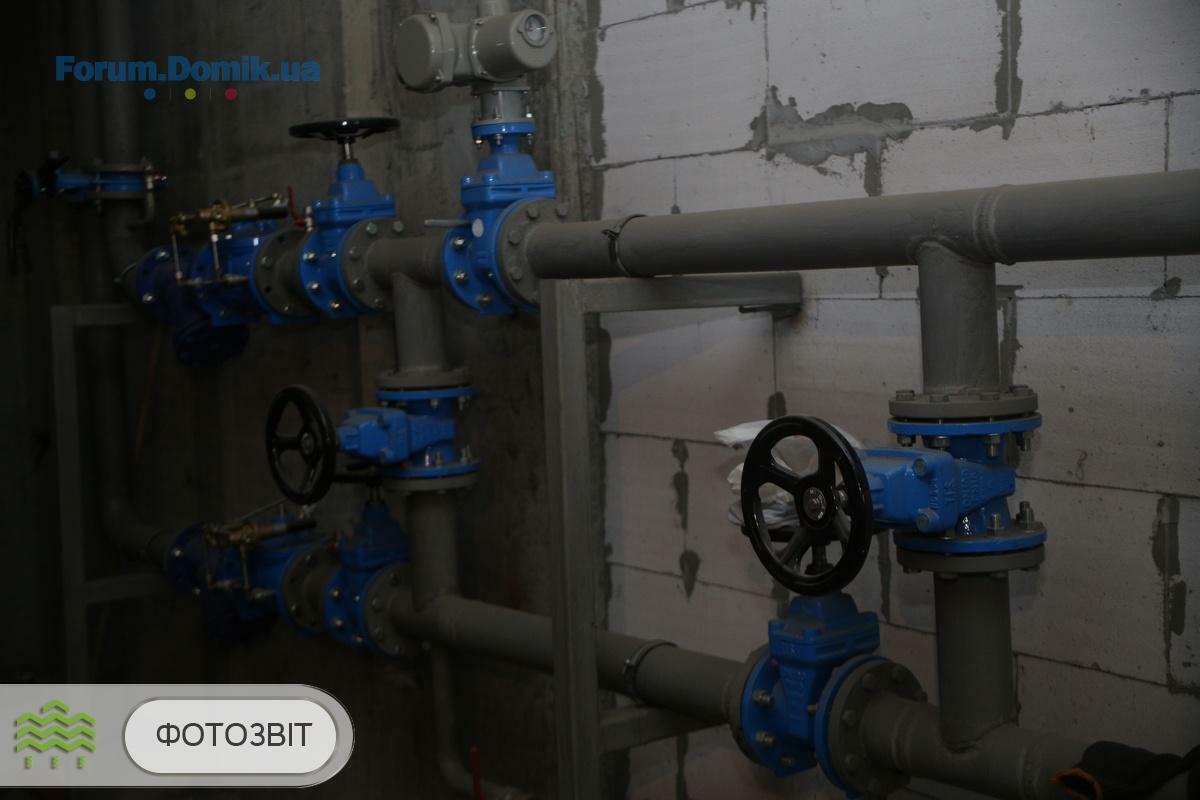

На території ЖК «City Park» продовжуємо роботи із встановлення насосної станції. Триває влаштування підпірної стіни. Продовжуємо прокладання водопроводу.
У першій секції продовжуємо монтаж стояків опалення (85%). Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%).
У другій секції продовжуємо монтаж стояків опалення (85%). Тривають оздоблювальні роботи місць загального користування (90%). Завершили встановлення ліхтарів в місцях загального користування. Завершили монтаж квартирних дверей. Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%).
У третій секції підходять до завершення роботи по залиттю стяжки у квартирах та місцях загального користування (99,5%). Підходить до завершення кладка плитку у місцях загального користування (85%). Підходить до завершення монтаж квартирних дверей (98%). Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%).
У четвертій секції розпочали роботи по залиттю стяжки у квартирах та місцях загального користування (15%). Триває встановлення громовідводу (85%). Розпочали прокладання водопровідних магістралей (10%). Триває прокладання внутрішніх інженерних мереж (65%). Розпочали оздоблювальні роботи у місцях загального користування (15%).
На території ЖК «City Park» продовжуємо роботи із встановлення насосної станції. Триває влаштування підпірної стіни. Продовжуємо прокладання водопроводу.
Synergy-Bud

Старожил
526
16 червня 2016
14 лют 2020 15:46
Звіт про хід будівництва ЖК «City Park» 2 черга від 14 лютого 2020 року.

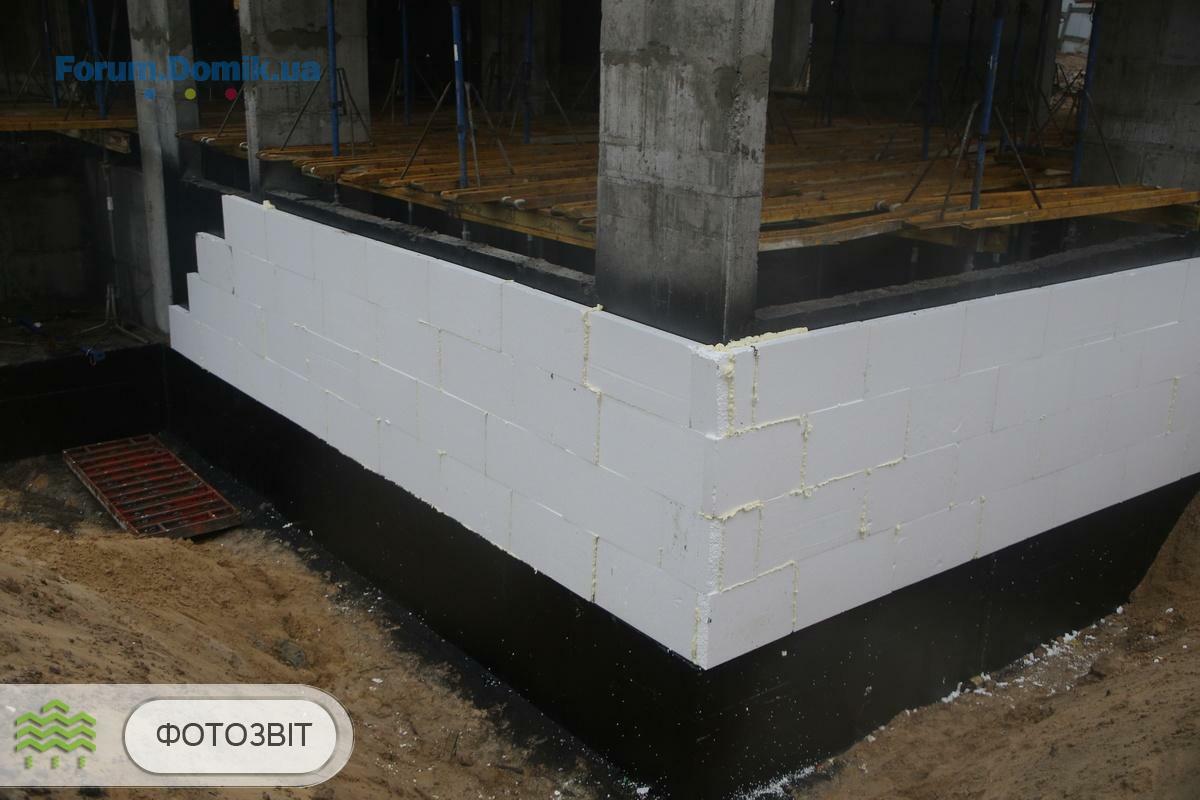

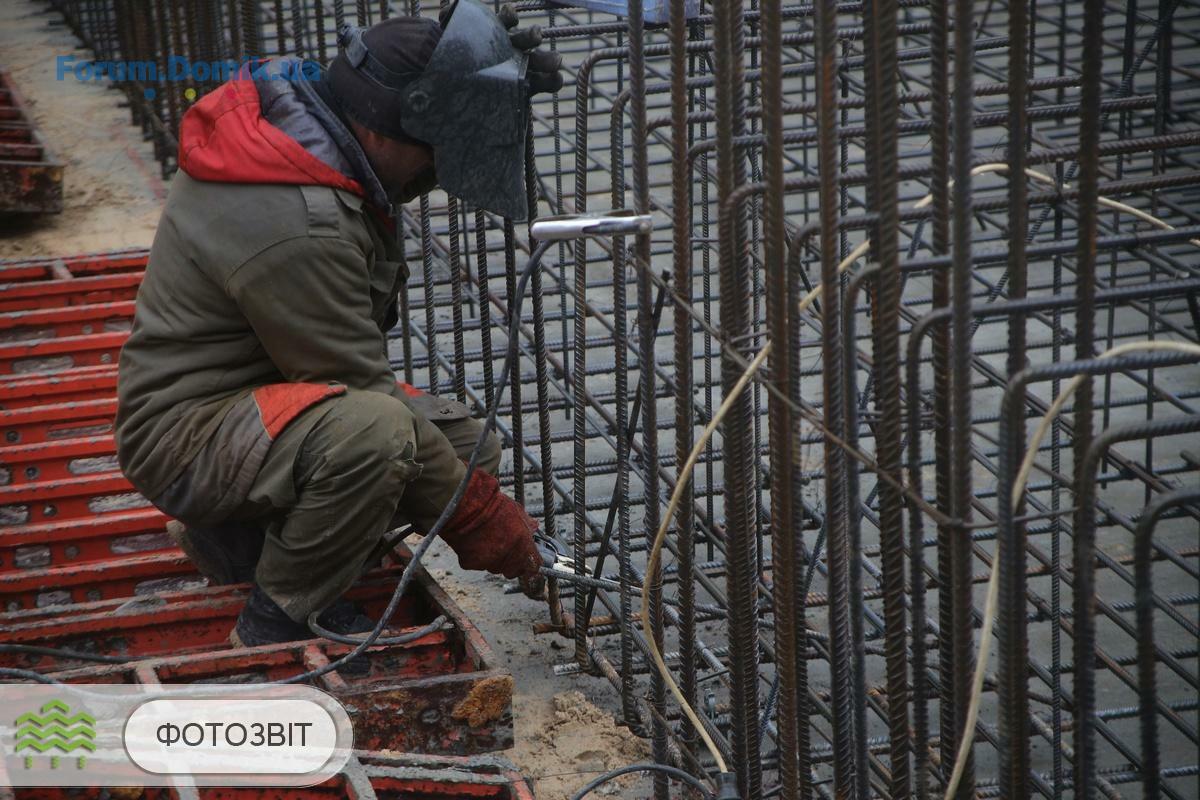

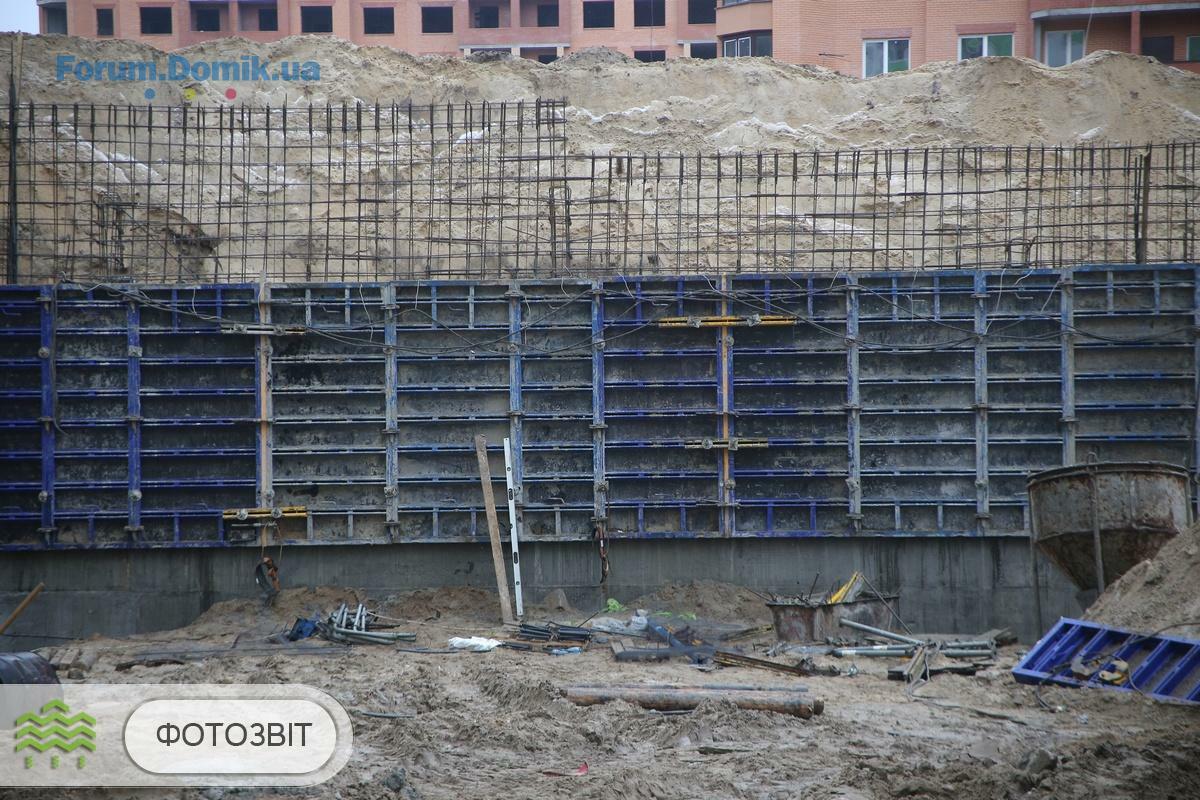

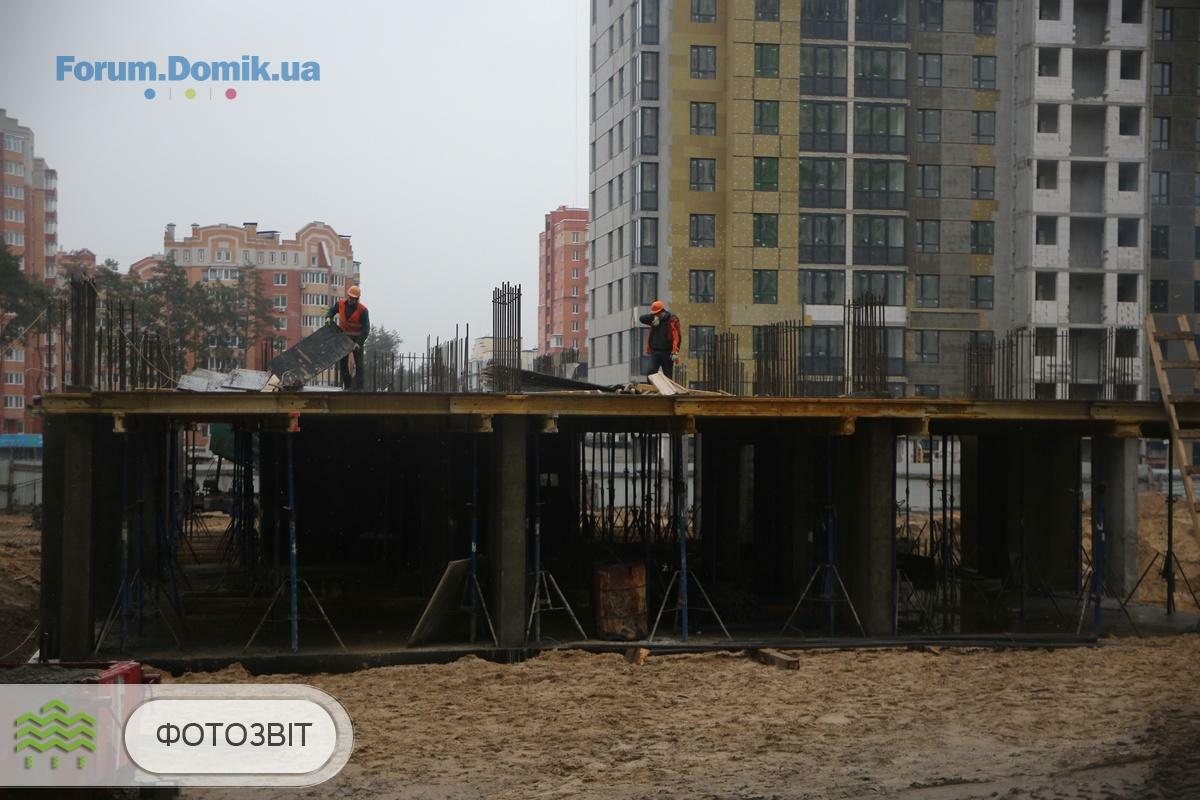

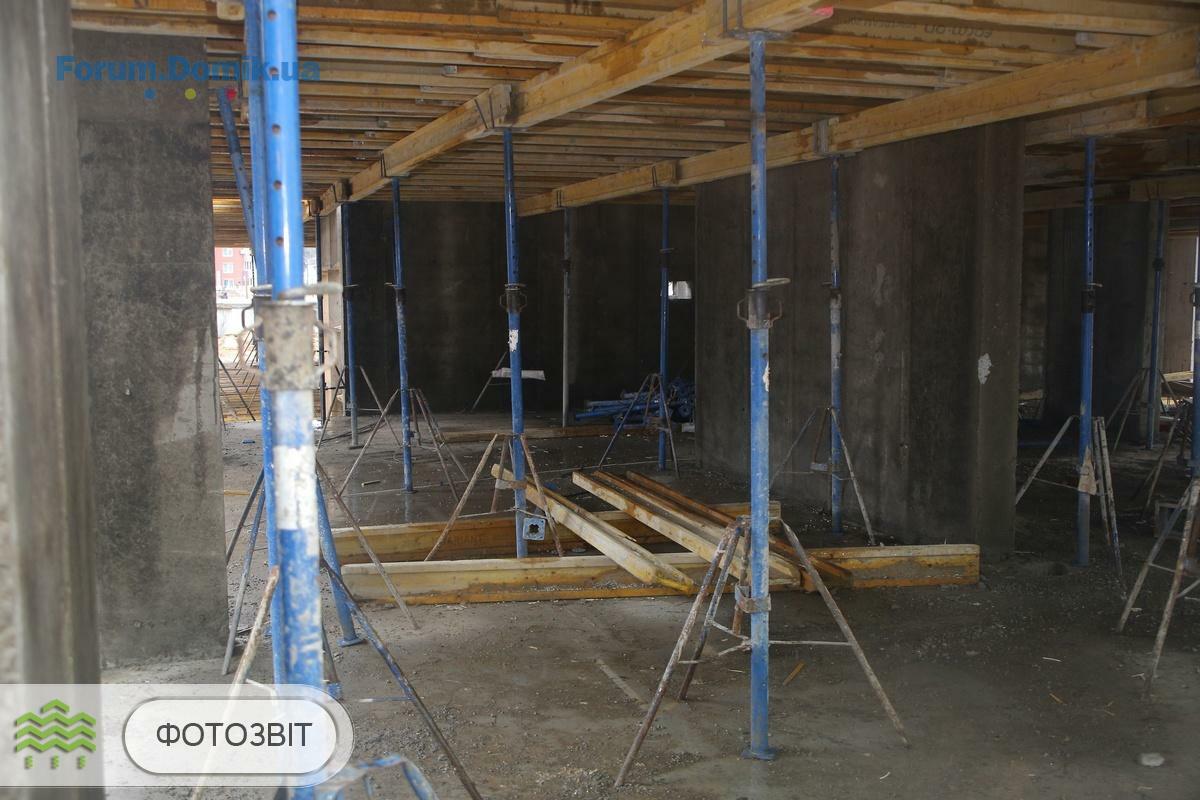

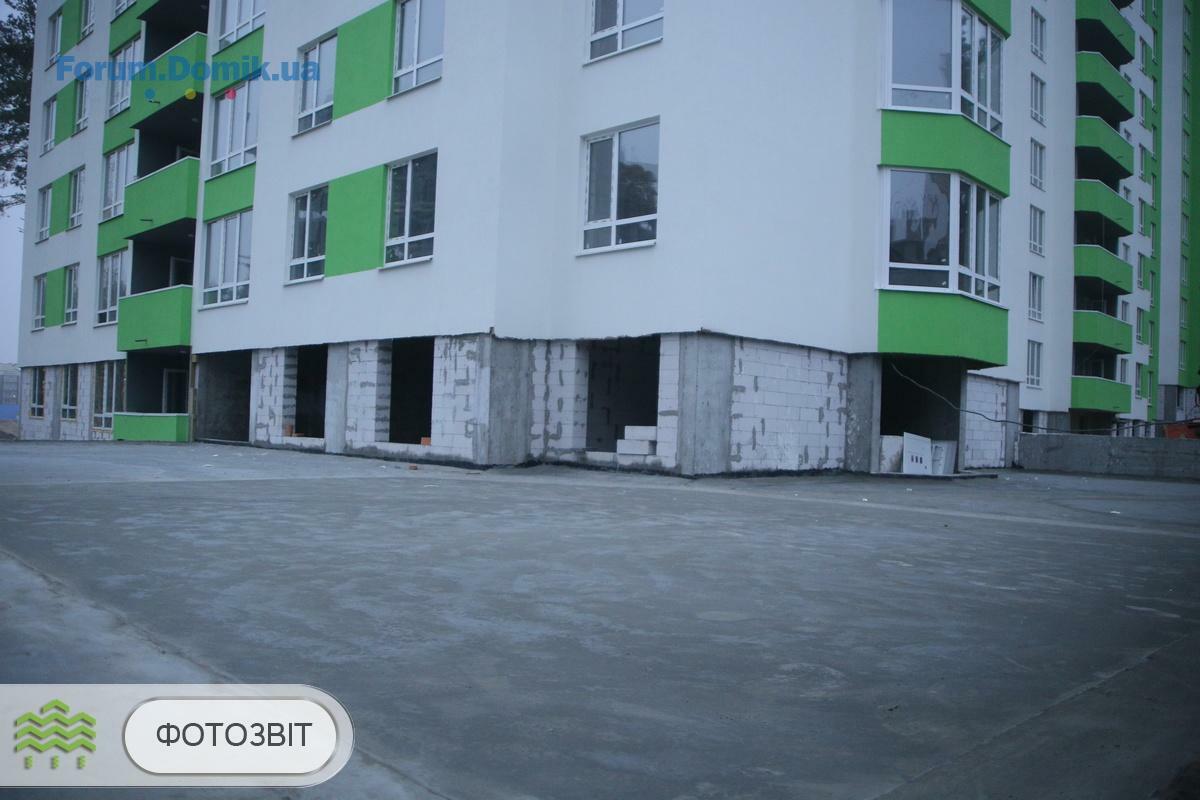

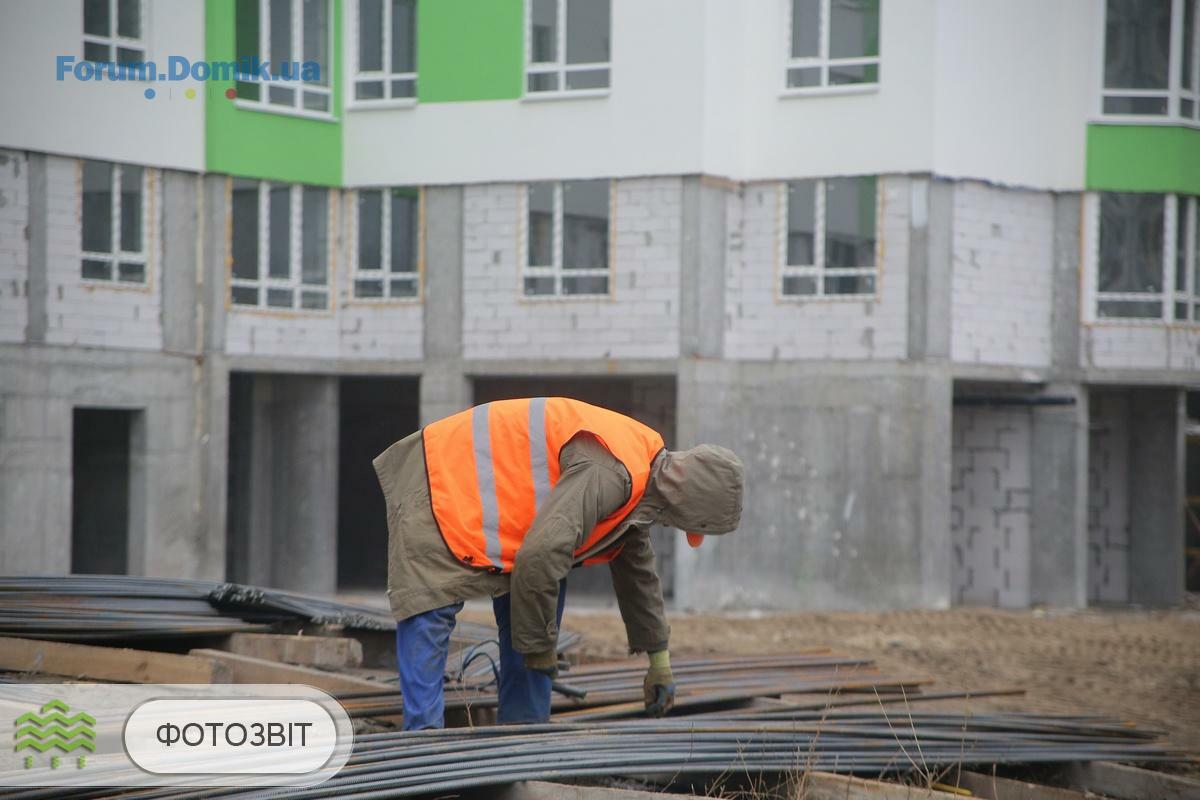

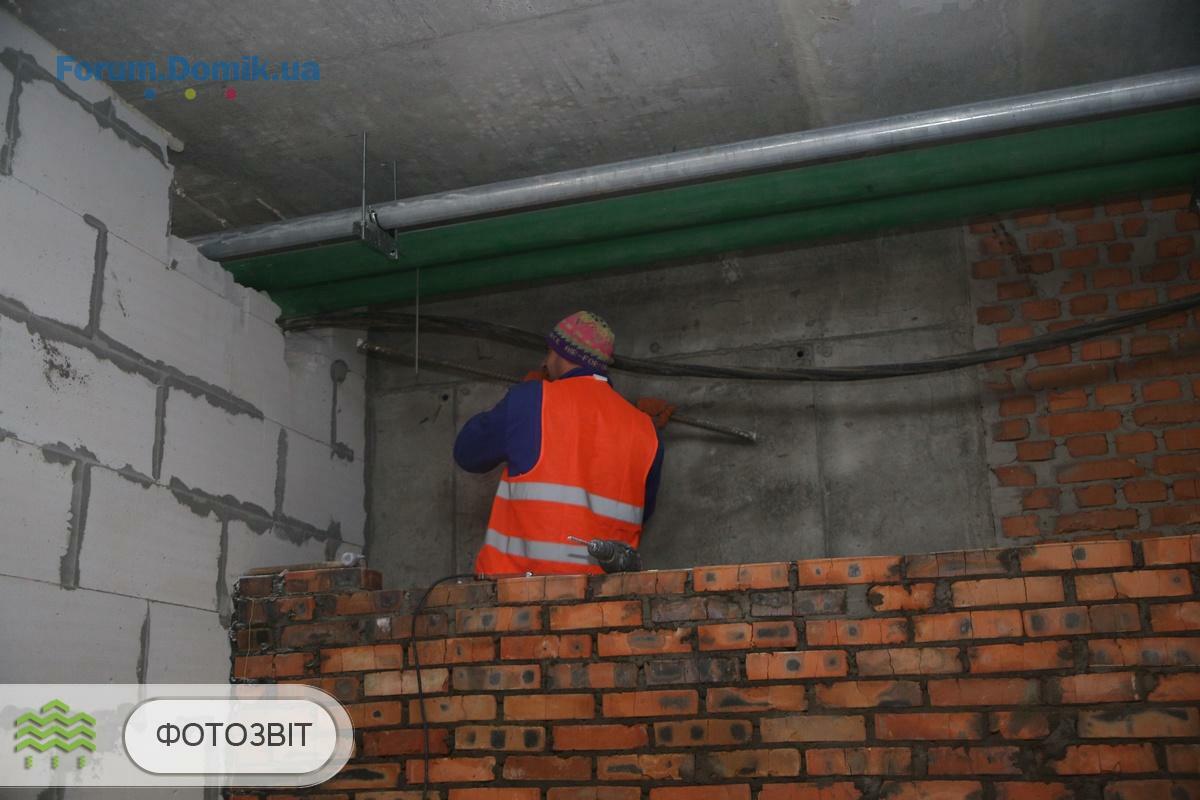

У першій секції завершили роботи по залізобетонним конструкціям підвалу. Завершили гідроізоляцію стін підвалу. Виконуємо роботи по влаштуванню залізобетонної плити-перекриття над підвалом.

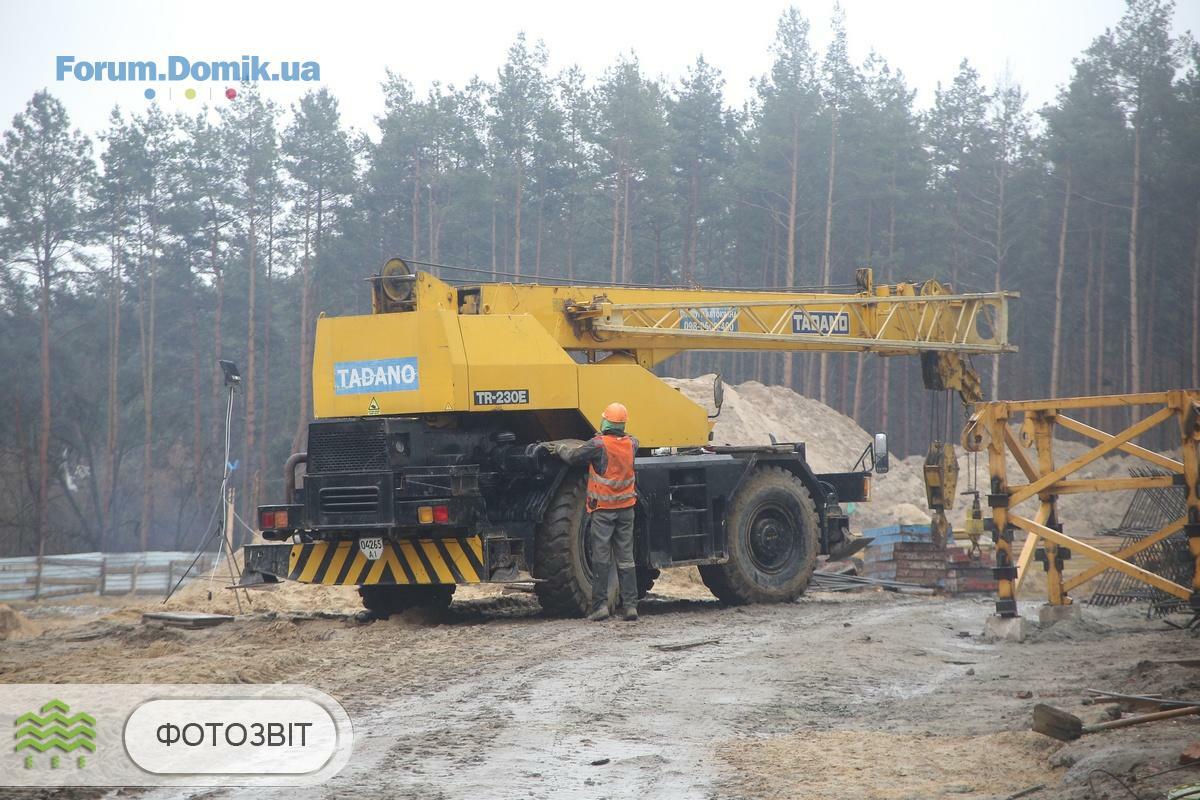

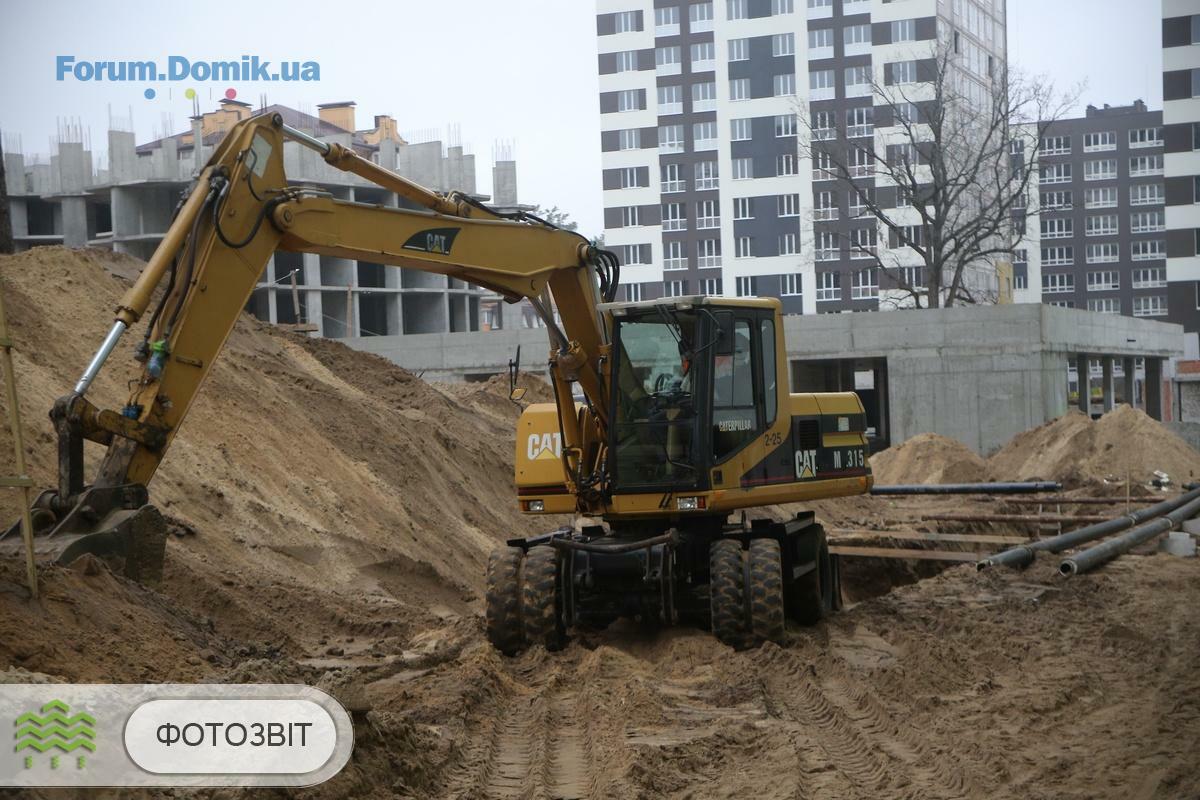

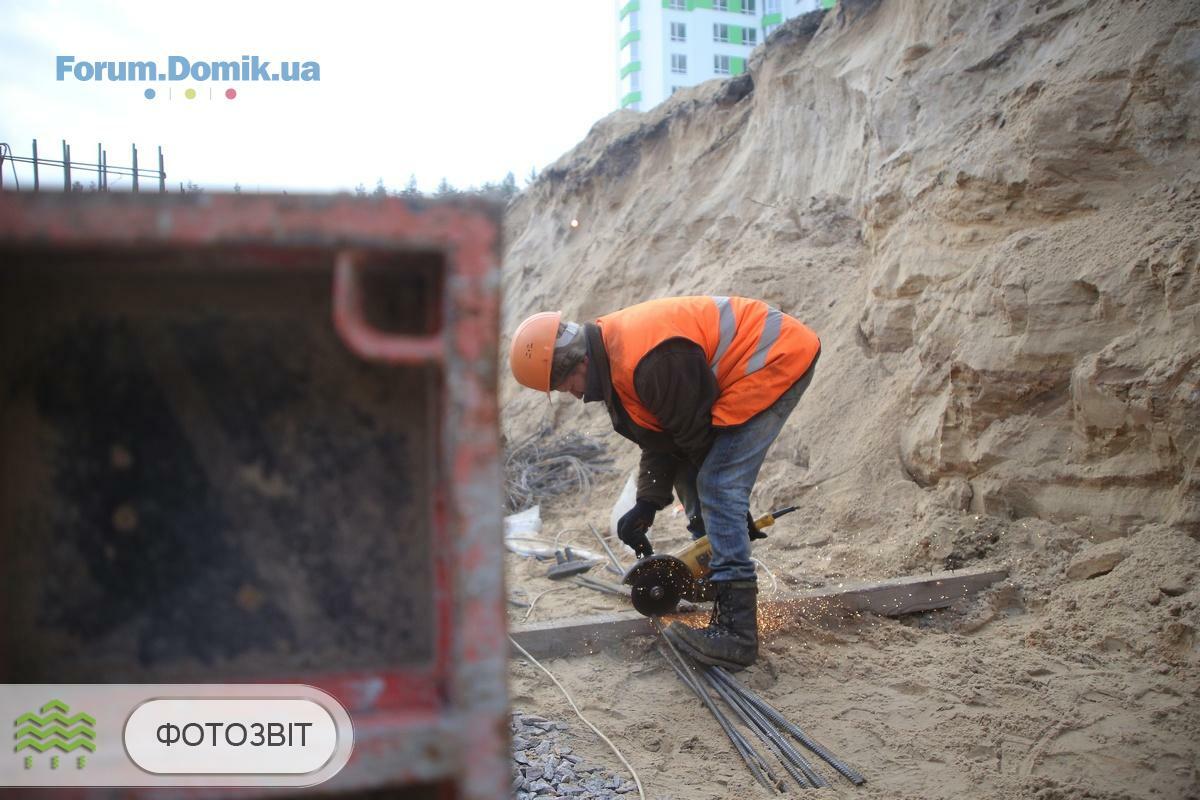

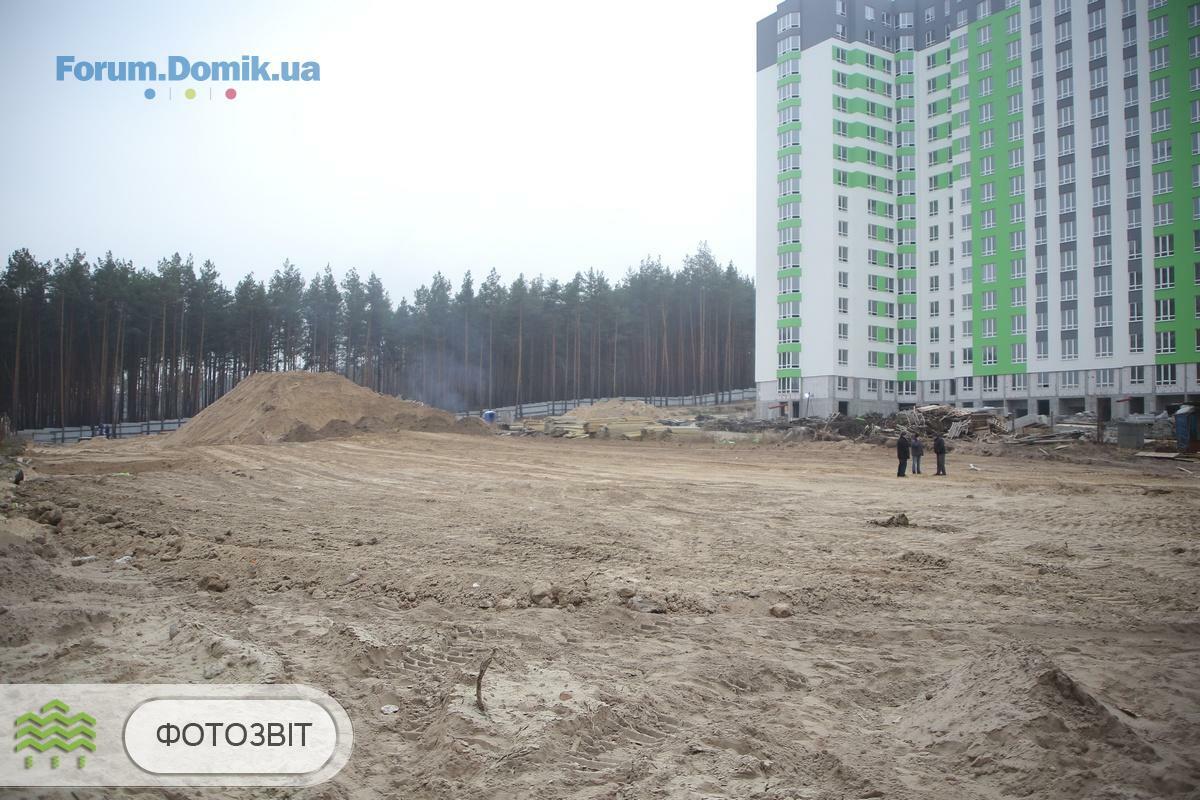

У другій секції завершили роботи по влаштуванню котловану. Тривають роботи по влаштуванню фундаментної плити будинку.
У першій секції завершили роботи по залізобетонним конструкціям підвалу. Завершили гідроізоляцію стін підвалу. Виконуємо роботи по влаштуванню залізобетонної плити-перекриття над підвалом.
У другій секції завершили роботи по влаштуванню котловану. Тривають роботи по влаштуванню фундаментної плити будинку.
Domik-Inform

forum bot
11 476
03 квітня 2017
14 лют 2020 22:58
Старт продажів у новобудовах 2-ї черги ЖК City Park
Встановлена на старті продажів вартість квадратного метра – від 13 000 грн.

Встановлена на старті продажів вартість квадратного метра – від 13 000 грн.

Dreadan

Постійний користувач
119
22 травня 2018
17 лют 2020 09:46
Цитата:Будівництво за кеш, вчасно не побудували, зовнішній вигляд оформлення по факту виглядає погано, мала бути котельня - буде теплотраса і бойлер, мала бути більша прибудинкова територія - буде ще один будинок. І це ще не все, все ще попереду, незрозуміло коли можна буде зайти на ремонт, підключать комунікації. І ще ми будемо жити без нормальної електроенергії, бо власну станцію якби збудували до кінця 2020. Оце, б...ть, забудовник, лідер ринку Київської області і отримувач премій "Кращий забудовник" і "Кращий проект" Київської області.
Краще і не напишеш. Від себе додам, якщо Ви готові до постійної брехні, затримки в термінах здачі на 2 роки, здешевлення матеріалів для будівництва Вашого будинку, невідповідність візуалізації і реальності, зневажливого ставлення, невиконання обіцяного, то запрошую Вас інвестувати в цей "вибір року". Якщо дорожите своїми нервами та коштами, то двічі подумайте.

Densol

Користувач
40
21 травня 2019
17 лют 2020 13:07
у всех есть задержки, я еще не видел чтобы хоть кто-то или в Киеве или в Ирпене сдал ЖК in time.
Но у меня вот есть договор, и там написано +10 месяцев запаса к дате сдачи, уверен что у вас в договоре есть тоже этот пункт. Они за ранние сказали, что эти 10 месяцев могут быть, а могут и не быть, по-этому никто никого не обманывал, а сразу предупредил. Пункт 5.8 договора
Во-вторых, они сдали, насколько я знаю, нашу Синергию 3+ (1 и 2) и Сити парк дома еще в прошлом году, сейчас люди получают ключи, по-этому хз, чего негативить… У нас сейчас точно также, идут финальные роботы, газафикация домов и тд. Летом, я уже получу ключи и зайду на ремонт!
Но у меня вот есть договор, и там написано +10 месяцев запаса к дате сдачи, уверен что у вас в договоре есть тоже этот пункт. Они за ранние сказали, что эти 10 месяцев могут быть, а могут и не быть, по-этому никто никого не обманывал, а сразу предупредил. Пункт 5.8 договора
Во-вторых, они сдали, насколько я знаю, нашу Синергию 3+ (1 и 2) и Сити парк дома еще в прошлом году, сейчас люди получают ключи, по-этому хз, чего негативить… У нас сейчас точно также, идут финальные роботы, газафикация домов и тд. Летом, я уже получу ключи и зайду на ремонт!
