Печально...
А утепляют хоть?
Да! Невидимки невидемыми материалами!😪
Да! Невидимки невидемыми материалами!😪
Ataechka
А утепляют хоть?
Ні, і на  лист поки що так і не відповіли
Anzorik
Доброго дня всем!Проезжали мимо нашей стройки, никаких движений вообще ничего не меняется на протяжении 2-месяцев.
Радужный, Абрикосовый комплексы начали строить одновременно, сейчас они на этапе завершения делаются внутренние работы ставят двери, окна застеклены и внешнее утепление домов 70-80% заканчивается.
Вопрос к КГС - вы можете ответить инвесторам почему не утепляется фасад, почему окна не стеклят полностью и где внутренние работы?
Что было сделано на протяжении 2-месяцев?
Почему все так меденно двигается, по сравнению с другими комплексами вместе начинали строить.
И когда наконец вы объявите сдачу домов наших на сайте официально?

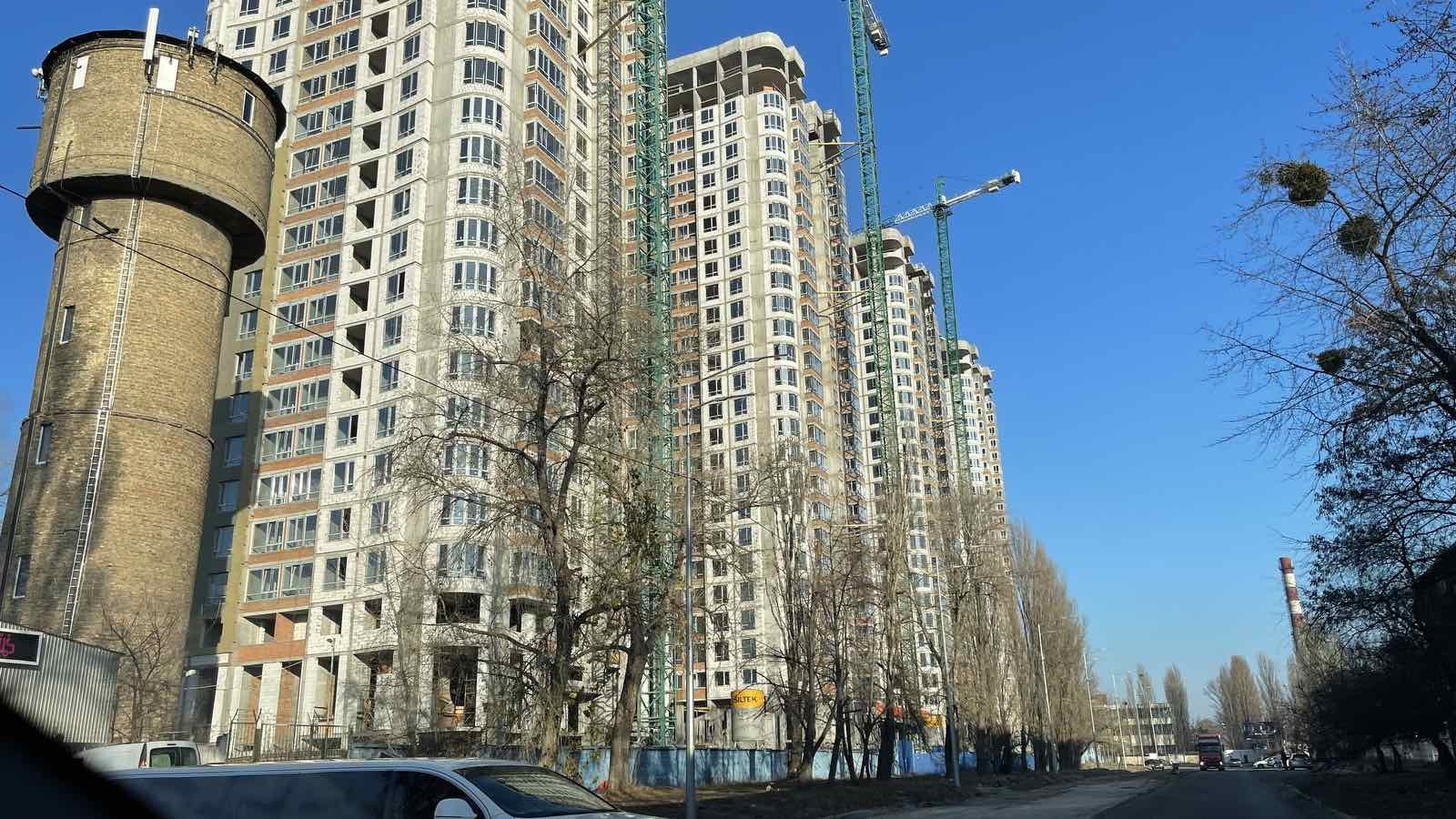

Добрый вечер. На стройке был в конце сентября, после чего посетил ее неделю назад. За это время застеклили почти 80-90% окон. Со стороны водонапорной башни в первом доме начали утепление, пока только на одном стояке. Да, мы были в воскресенье, никто не работал, но за 2 месяца объект изменился. Плохо, что темпы слабые.
glunich
Добрый вечер. На стройке был в конце сентября, после чего посетил ее неделю назад. За это время застеклили почти 80-90% окон. Со стороны водонапорной башни в первом доме начали утепление, пока только на одном стояке. Да, мы были в воскресенье, никто не работал, но за 2 месяца объект изменился. Плохо, что темпы слабые.
Это утепление в данном состоянии уже три месяца. Окна обещали застеклили ещё в сентябре.
Я насчитал непроданных ещё прим. 4400 метров нежилых помещений по 40-46 тыс грн за метр. Это приблизительно 180 млн грн. Плюс паркинг. Это наши окна с утеплением.
Непонятно, кому нужны 300-метровые помещения на втором этаже? Стоматологам?
Всем доброе утро!

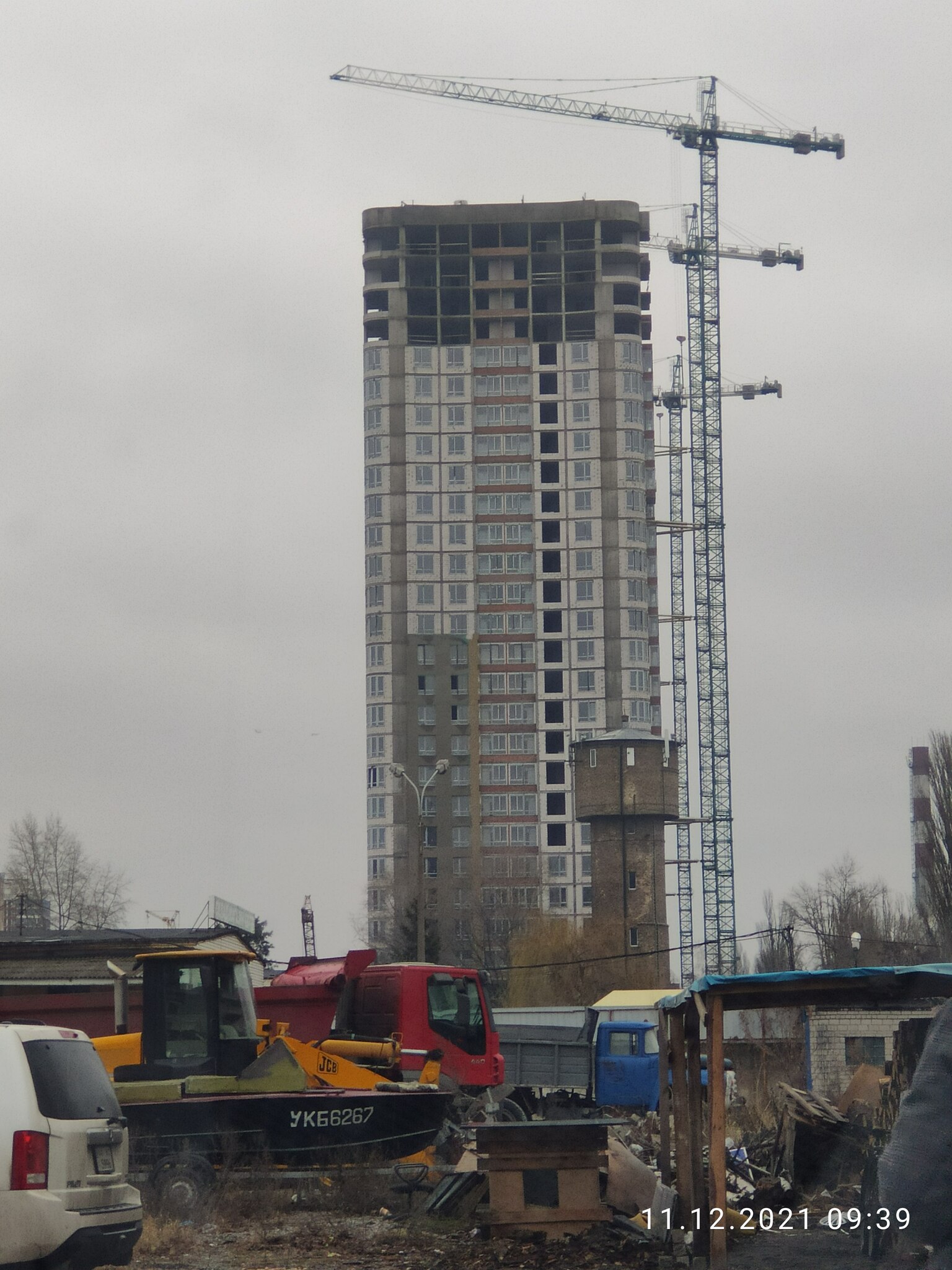

Проезжал мимо и сделал фото. Заметил строителей на стилобате между первым и вторым домом. В этом декабре уже год как должны были сдать наш комплекс...
Vitugan
Всем доброе утро!
Проезжал мимо и сделал фото. Заметил строителей на стилобате между первым и вторым домом. В этом декабре уже год как должны были сдать наш комплекс...
И три года как начали его строить...
Elvis3000
Печально...
Очень печально...
Год задержки, и ни ответа ни привета от КГС, что делается, какие ремонтные работы проводят? И когда сдача все это кануло в лета!

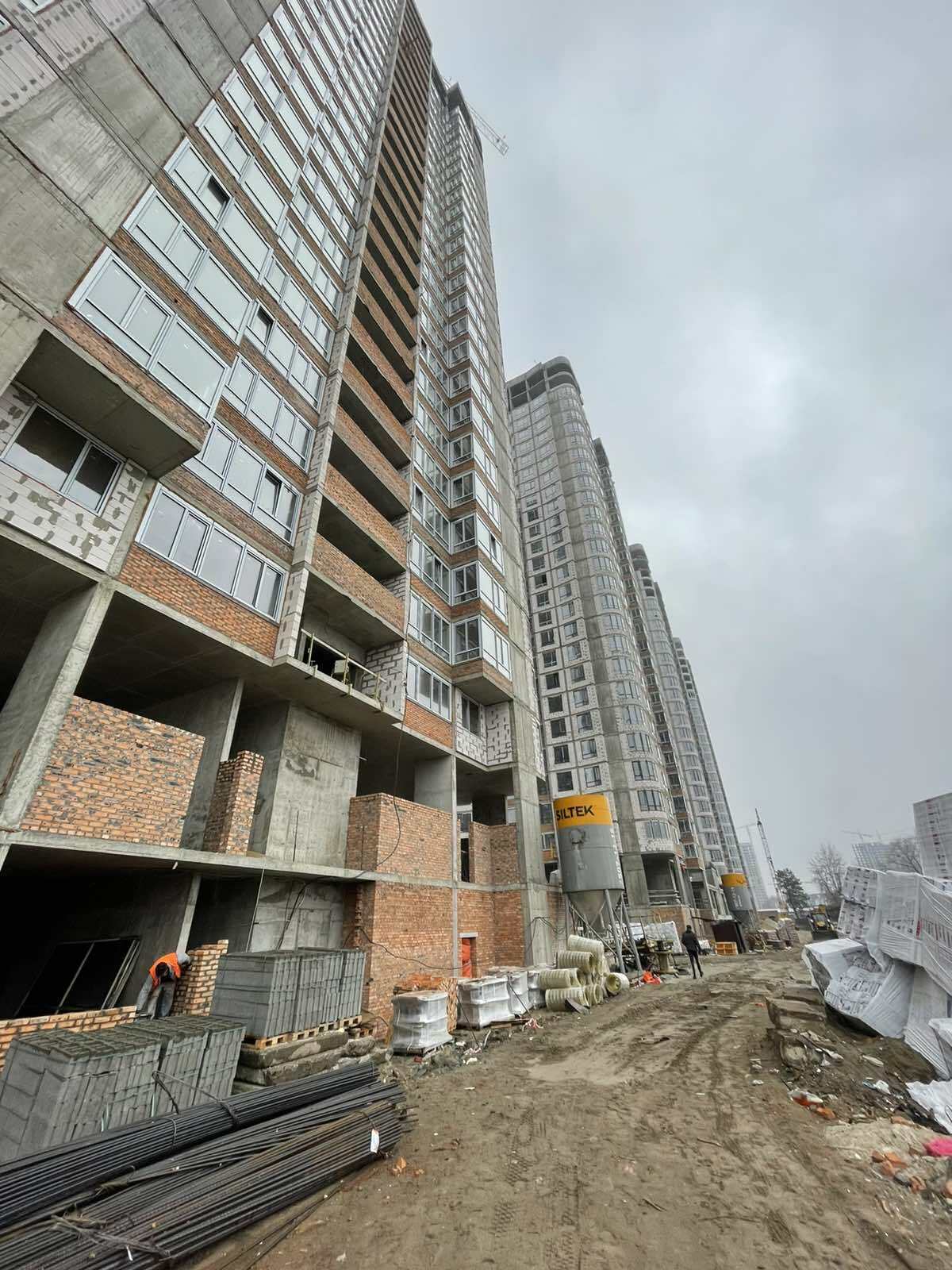

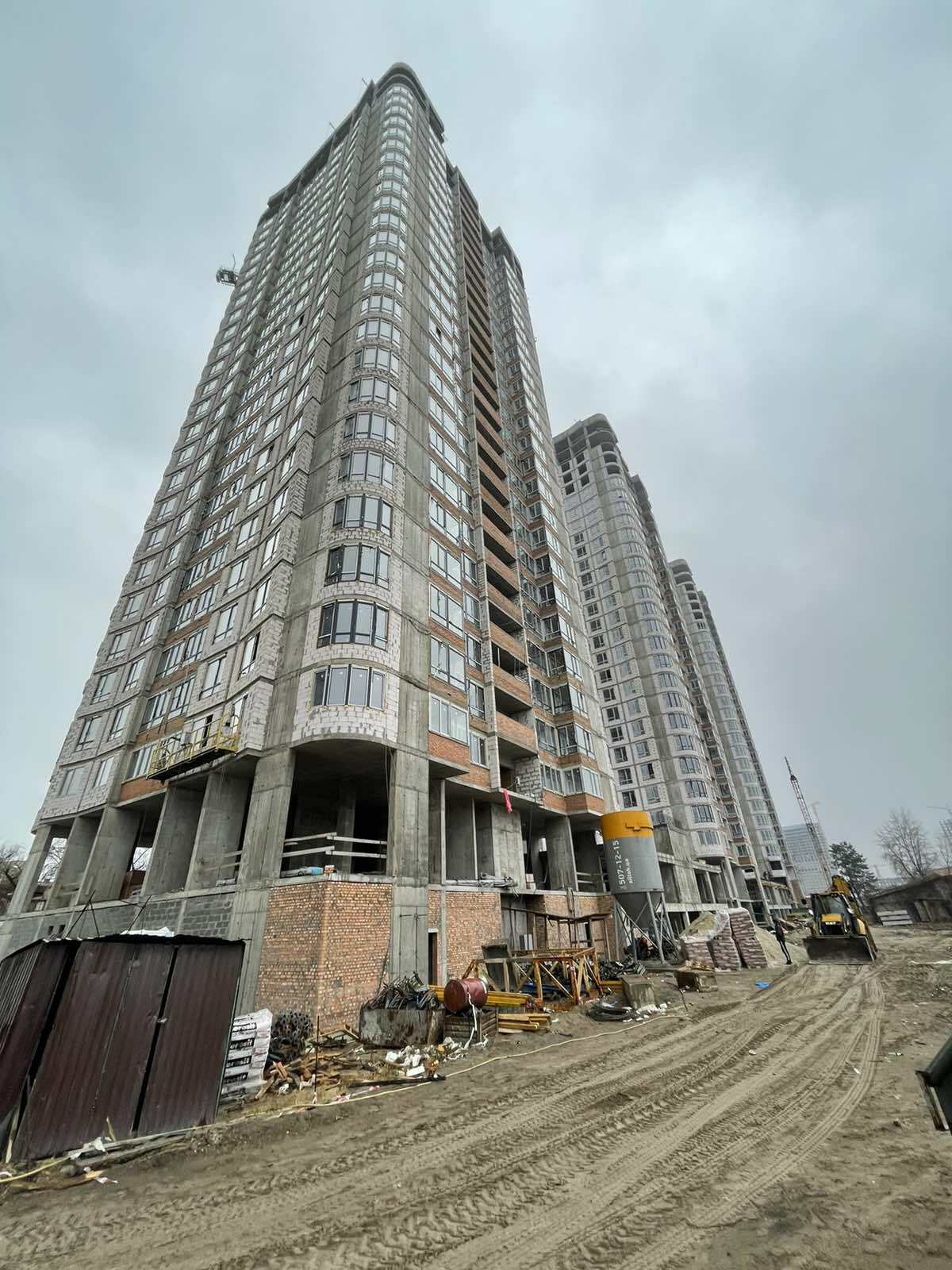

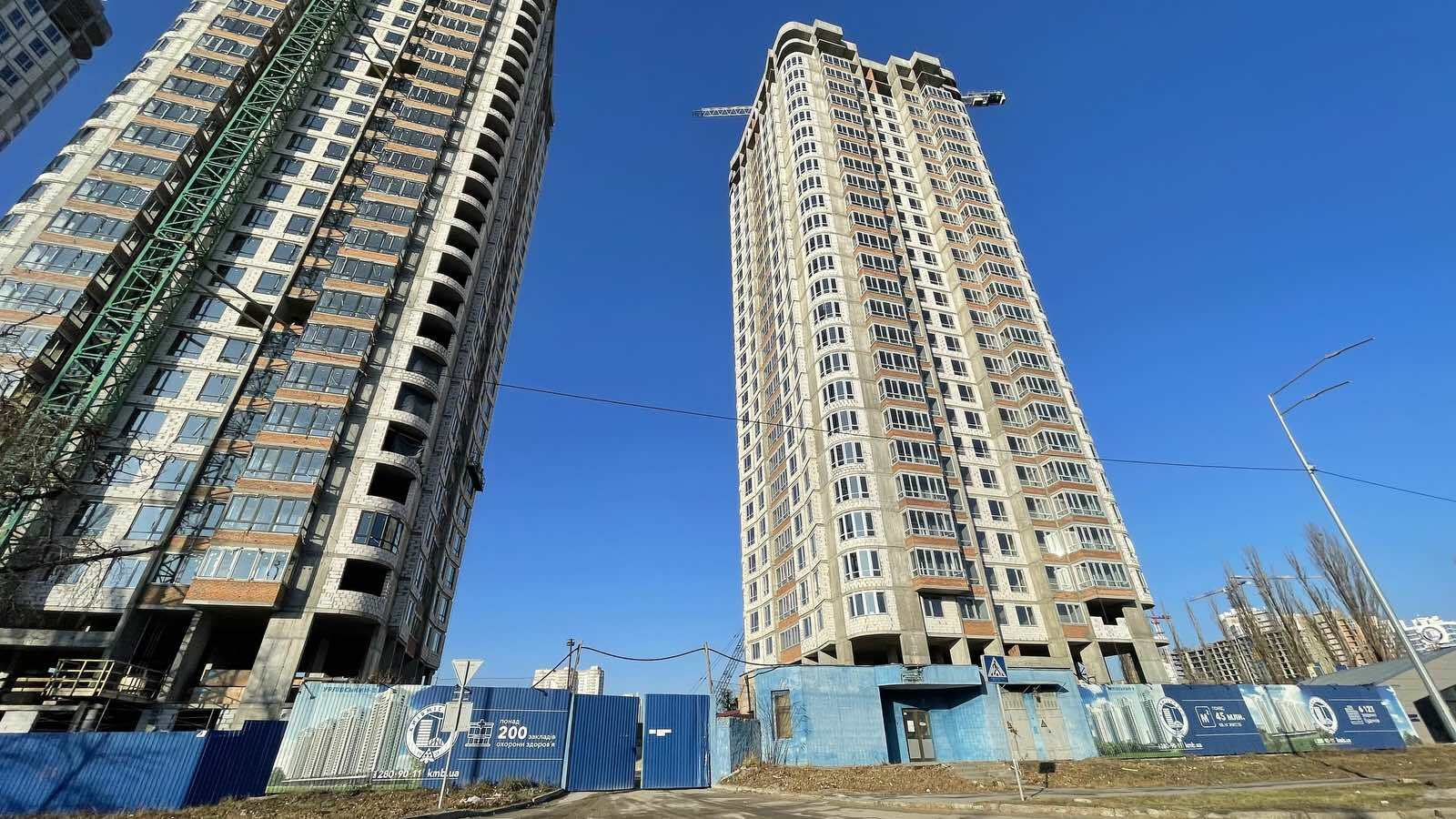

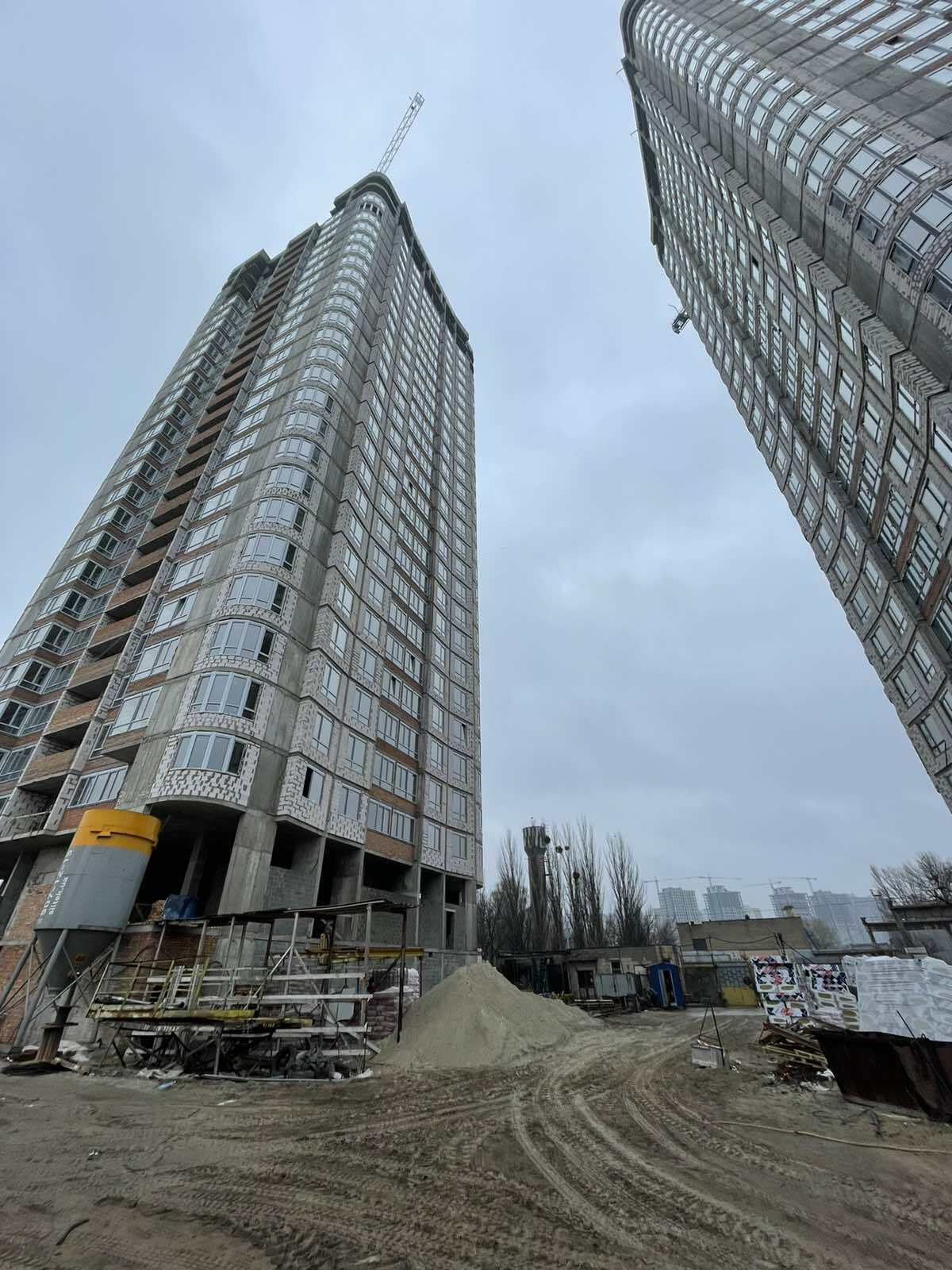

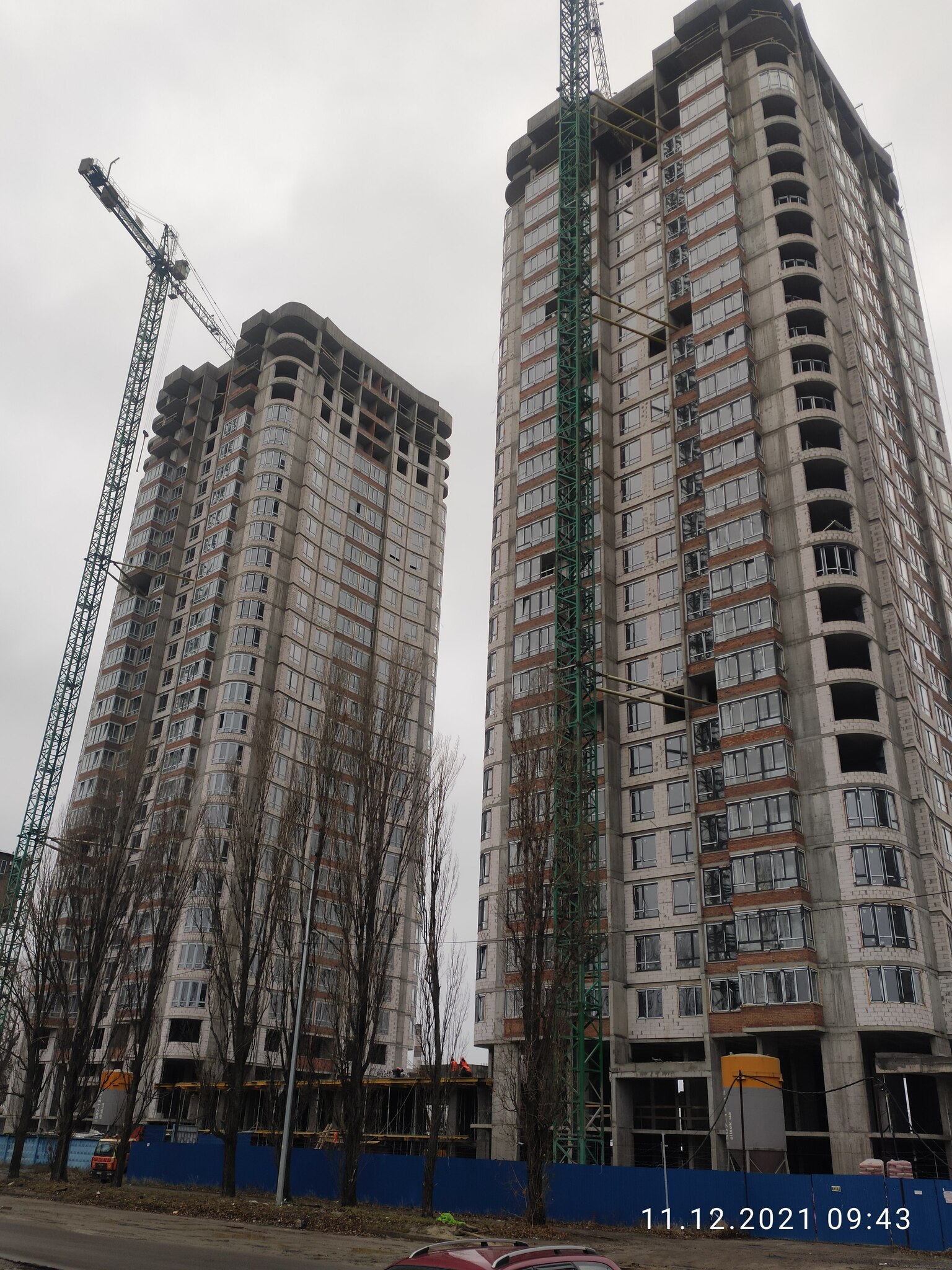

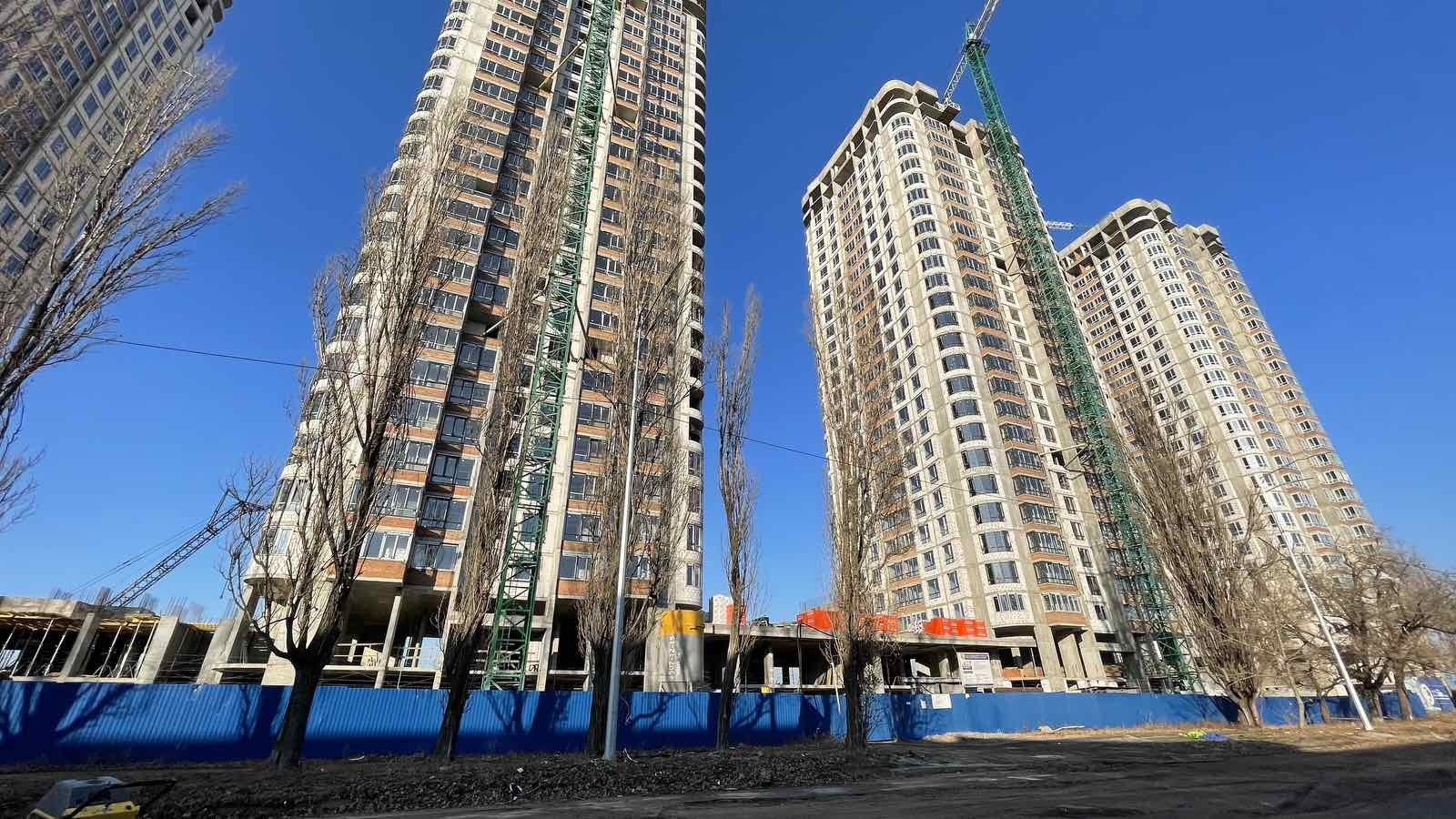

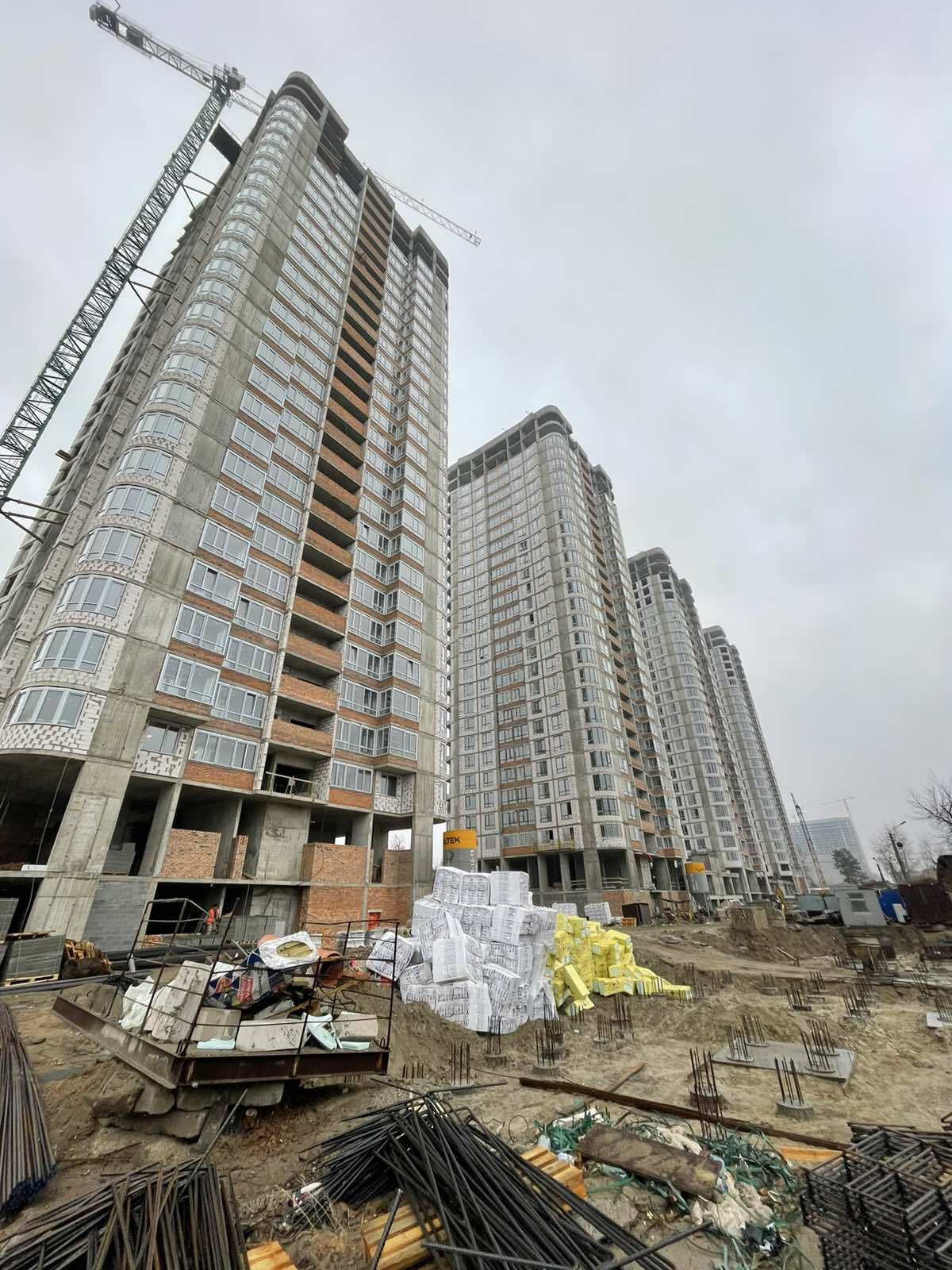

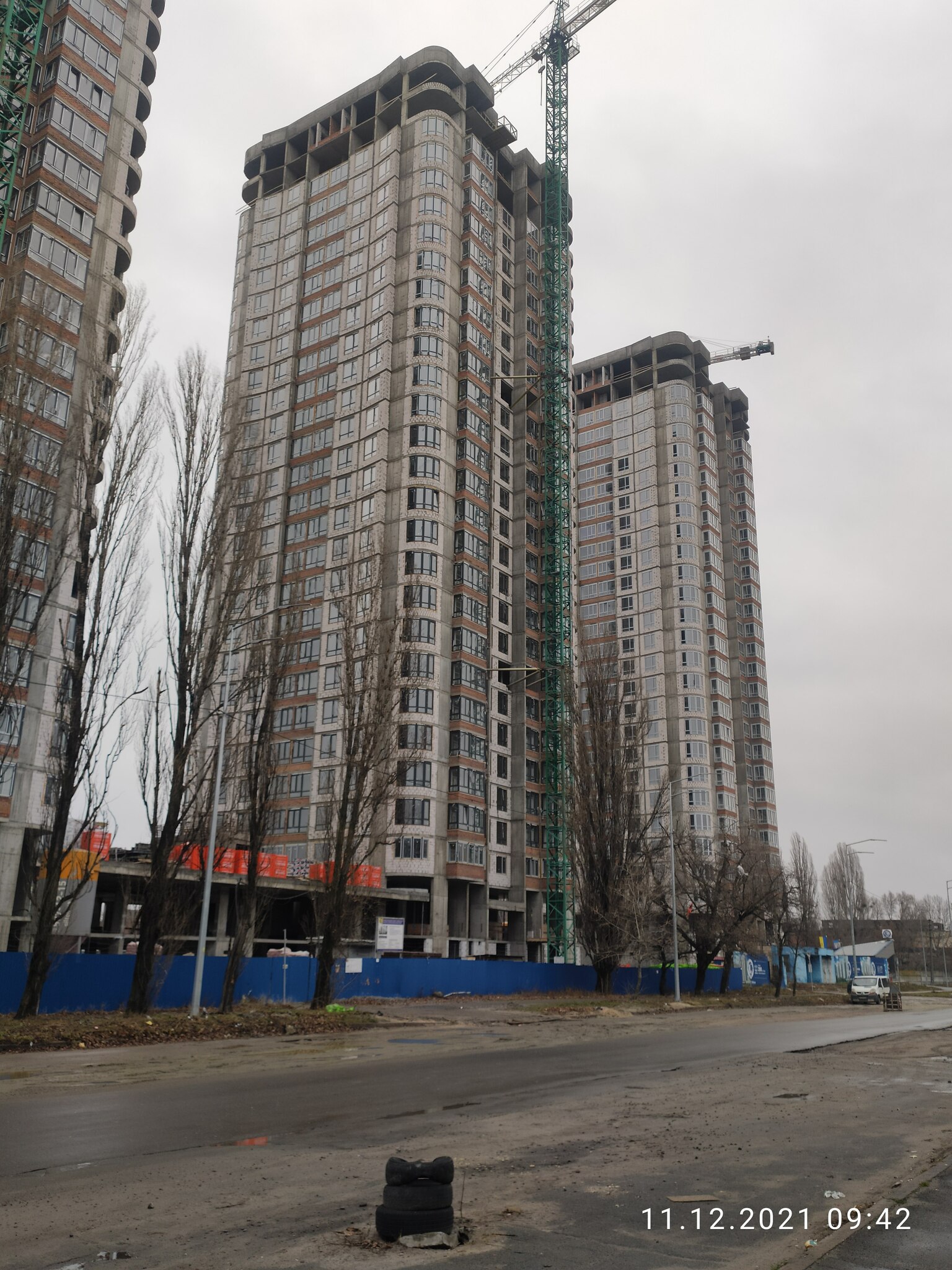

Шановні учасники форуму, продовжуються роботи на об’єкті.
У  буд. №1 облаштування монолітного каркаса, кладку стін та перегородок  завершено.
Виконують монтаж вікон та балконів на рівні 24 поверху.
Проводять роботи по облаштуванню цементно-піщаної стяжки - виконано до 4 поверху включно.
Виконують штукатурні роботи у  МЗК - виконано до 15 поверху включно.
Виконують інженерні роботи, облаштування внутрішніх мереж  водопостачання по стояках виконано на 75%
Розводка водопостачання, опалення, електрики по стяжці виконано до 5 поверху.
Виконують внутрішнє утеплення фасадів, балконів, холодних переходів - виконано до 18 поверху.
Виконують роботи по зовнішньому утепленню фасадів.
Монтаж грузового ліфта виконано на 80%.
У  буд. №2 облаштування монолітного каркасу, кладку стін та перегородок  завершено.
Виконують монтаж вікон та балконів на рівні 24 поверху.
Проводять роботи по облаштуванню цементно-піщаної стяжки - виконано до 8 поверху включно.
Виконують штукатурні роботи, оздоблення у  МЗК - виконано до 9 поверху включно.
Виконують розводку внутрішніх мереж по стояках виконано на 75%, поквартирну розводку виконано до 8 поверху.
Виконують внутрішнє утеплення фасадів, балконів, холодних переходів -  на рівні 16 поверху.
У  буд. №3 облаштування монолітного каркаса, кладку стін та перегородок  завершено.
Монтаж вікон виконують на позначці 25 поверху.
Утеплення балконів та холодних переходів виконують на позначці 10 поверху.
Стяжку підлоги виконують на 7 поверсі.
Штукатурні роботи у МЗК - на 9 поверсі.
Облаштування внутрішніх мереж (водопостачання, опалення) - виконано на 75%.
Поквартирну розводку електрики, опалення, водопостачання виконують на  10 поверсі.
У буд. №4 облаштування монолітного каркаса, кладку стін та перегородок  завершено.
Монтаж вікон виконують на позначці 24 поверху.
Стяжку підлоги виконують на 8 поверсі.
Штукатурні роботи у МЗК - на 11 поверсі.
Облаштування внутрішніх мереж (водопостачання, опалення) - виконано на 75%.
Поквартирну розводку електрики, опалення, водопостачання виконують на  11 поверсі.
Утеплення балконів та холодних переходів виконують на позначці 16 поверху.
На всіх будинках завершені роботи по влаштуванню покрівлі.
Стилобатна частина:
блок №1 - облаштування монолітного каркаса виконано на 85%;
блок №2- облаштування монолітного каркаса виконано на 90%;
виконують роботи по облаштуванню пальового поля блока №5 (стилобата). Завершуються роботи по влаштуванню будівлі трансформаторної підстанції.
«Київміськбуд»
Спасибо ) вот бы каждый месяц такие отчеты делали , чтоб видно было прогресс
 По Урловскому -1 сроки для 1-5 домов передвинули на 31.12.2022. А 6 и 7 дома сдадут к концу этого года
.
Интересная арифметика. Ну а наши домики пока под вопросом?
Добрый вечер!
Нет пока информации когда же ключи?
На той рік в такий самий час (мабуть як і Урлівський1).
Ataechka
Добрый вечер!
Нет пока информации когда же ключи?
в конце следующего года, на раньше нет смысла рассчитывать с такими темпами строительства.
