Подати оголошення

ЖК в Гранд Виллас | Ворзель, с. Михайловка-Рубежовка

ЗабудовникОК ЖСК " МАРІН-БІЛДЕР-КИЇВ"
Здача ЖК2015 - 2026 р.
Планування
від 19 900 Грн/м²
Карточка Домік
Індекс надійності
127з 220
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 140.
5/4%
5/4%
25/18%
65/46%
40/29%
1. . .264266. . .278
27 вер 2021 11:02
Там же где и обещания сдать дома во втором а потом и в третем триместре :D
27 вер 2021 18:04
Тоже в ожидании уже 5 день захожу на форум по пару раз в день, чтоб увидеть фотоотчёт, но увы🤷
28 вер 2021 03:32
Ну по поводу 11 дома я верю что до конца года введут в эксплуатацию. А 23 там очень много работы ждём аж весны
28 вер 2021 19:25
Сьогодні був на 23. Будівництво рухається в швидкому темпі, бачив як готуються труби на газ, штукатурять уже 5 під'їзд, почали утеплювати 6 під'їзд, світло завели по 4 під'їзд. Заходив також в 11, застав як ставляють лічильники на світло і кладуть плитку в парадних, коли закінчуть там думаю всі сили кинуть на 23. Я думаю що до кінця року встигнуть якщо в такому темпі будуть працювати.
30 вер 2021 06:34

Уважаемый застройщик! Накройте деревянные перекрытия в 23м доме. Уже более месяца всё дерево мокнет под дождями. 23й дом обещали первым за все остальные сделать. Неуважение к инвесторам по срокам и нарушение технологии строительства налицо!

30 вер 2021 09:32

finder

Уважаемый застройщик! Накройте деревянные перекрытия в 23м доме. Уже более месяца всё дерево мокнет под дождями. 23й дом обещали первым за все остальные сделать. Неуважение к инвесторам по срокам и нарушение технологии строительства налицо!

Добрый день. Мы тоже инвесторы, никакого неуважения пока нет. Невыполнение сроков это не всегда зависит от застройщика, тем более посмотрите на даты в договоре :) А дерево имеет свойство сохнуть :) Никаких нарушений

30 вер 2021 09:46

MyliaM

Добрый день. Мы тоже инвесторы, никакого неуважения пока нет. Невыполнение сроков это не всегда зависит от застройщика, тем более посмотрите на даты в договоре :) А дерево имеет свойство сохнуть :) Никаких нарушений

В договоре у большинства срок 2 квартал 21. Сейчас уже 4 тый .сроки уже давно нарушены . Очевидно что застройщик не успевает к началу ноября сдать 23. Я не понимаю зачем давать обещания которые прийдется нарушать ? Застройщик не первый раз дом строит и можно спрогнозироватьвсе моменты и говорить инвесторам реальную дату .

30 вер 2021 12:42

Aleeexxxx

В договоре у большинства срок 2 квартал 21. Сейчас уже 4 тый .сроки уже давно нарушены . Очевидно что застройщик не успевает к началу ноября сдать 23. Я не понимаю зачем давать обещания которые прийдется нарушать ? Застройщик не первый раз дом строит и можно спрогнозироватьвсе моменты и говорить инвесторам реальную дату .

Если просрочили, значит будут выплачивать пеню. В договорах прописан срок строительства и указано, что 60 дней есть на ввод в эксплуатацию после окончания строительства. Повторюсь, иногда от застройщика не все зависит. Надеюсь что все будет в срок :) мы инвесторы не 23го дома, но свой тоже очень ждём :)

01 жовт 2021 02:48

Неужели так тяжело стало  держать обещание и сделать пару фото ???Понимаю зачем уже стараться когда инвесторы и так раскупили жилье , но можно иметь уважение и к себе и у Вашим инвесторам и выполнять хотя бы эту обещанную работу . Не говоря уже про задачу дома в сроки .

01 жовт 2021 08:13

MyliaM

Добрый день. Мы тоже инвесторы, никакого неуважения пока нет. Невыполнение сроков это не всегда зависит от застройщика, тем более посмотрите на даты в договоре :) А дерево имеет свойство сохнуть :) Никаких нарушений

Немножко в просторах интернета узнайте для себя что происходит с деревом после циклов "намокание-сушка". Одно название остаётся. И хватит сваливать просрочку на сферического коня в вакууме. По договору уже все должно быть сдано в эксплуатацию давно по 23му дому. И посмотрите как строят вне очереди другие дома и даже другие ЖК - а это всё за деньги инвесторов 23го и 11го домов.

01 жовт 2021 16:13

finder

Немножко в просторах интернета узнайте для себя что происходит с деревом после циклов "намокание-сушка". Одно название остаётся. И хватит сваливать просрочку на сферического коня в вакууме. По договору уже все должно быть сдано в эксплуатацию давно по 23му дому. И посмотрите как строят вне очереди другие дома и даже другие ЖК - а это всё за деньги инвесторов 23го и 11го домов.

Сегодня был там, уже накрывают 6 и 7 парадные черепицей. Тоже бесит что строят кучу домов, сдача которых через 2 года, а дом который должны здать вот вот не готов.

02 жовт 2021 12:34

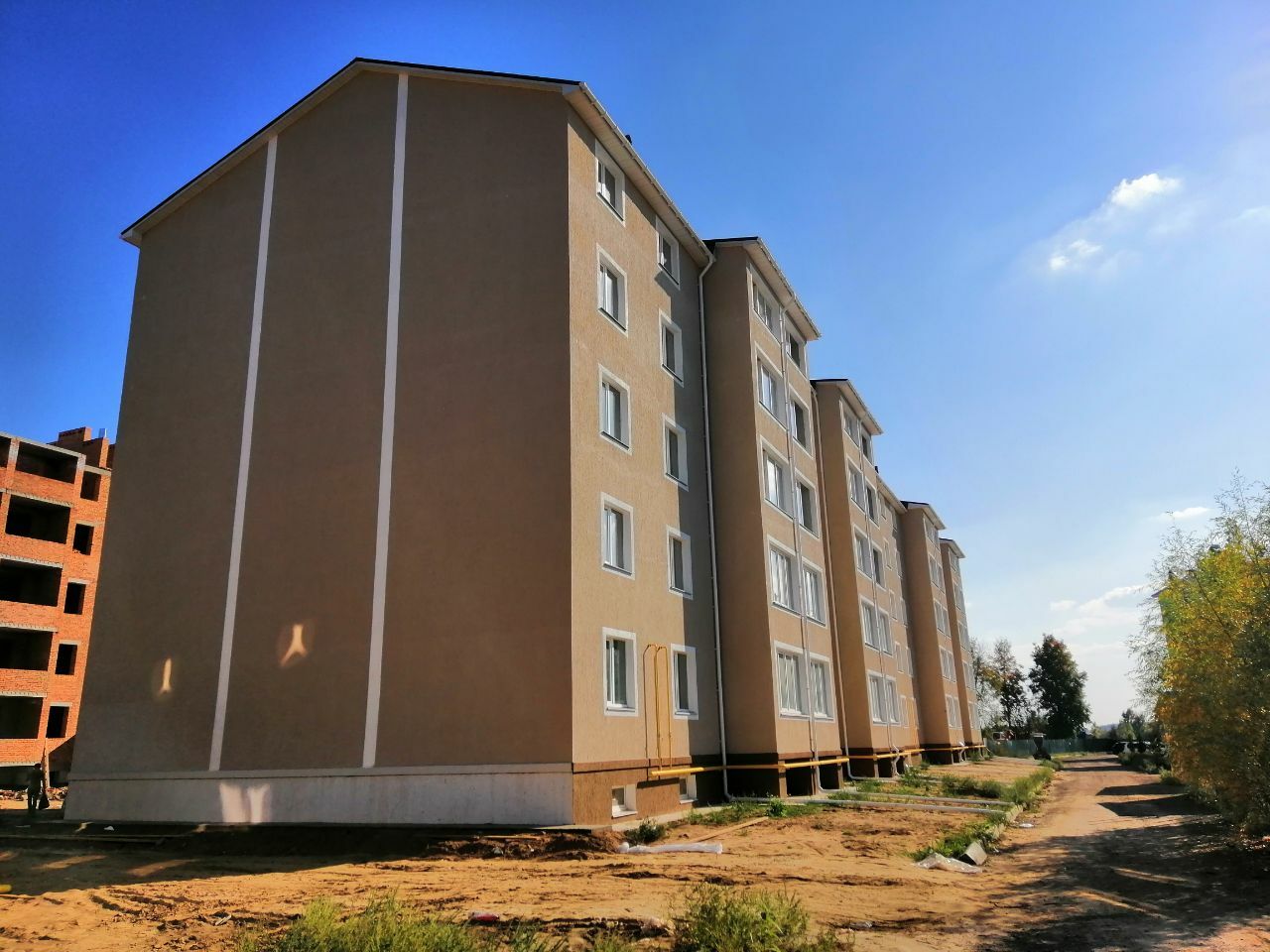

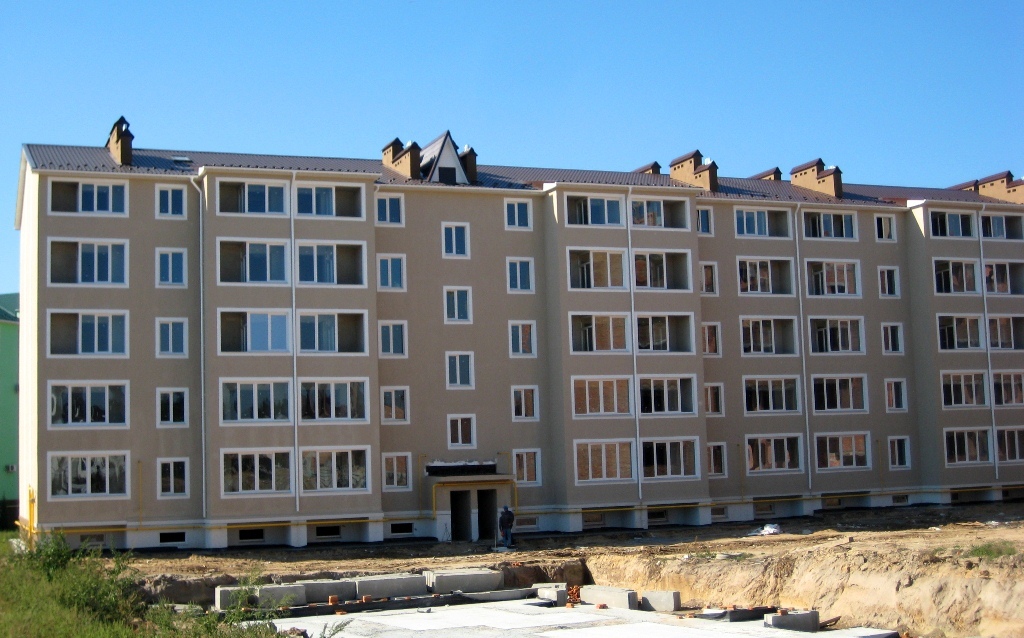

Добрый день! И так, публикуем фотоотчет о ходе строительства.
Чубинского 23

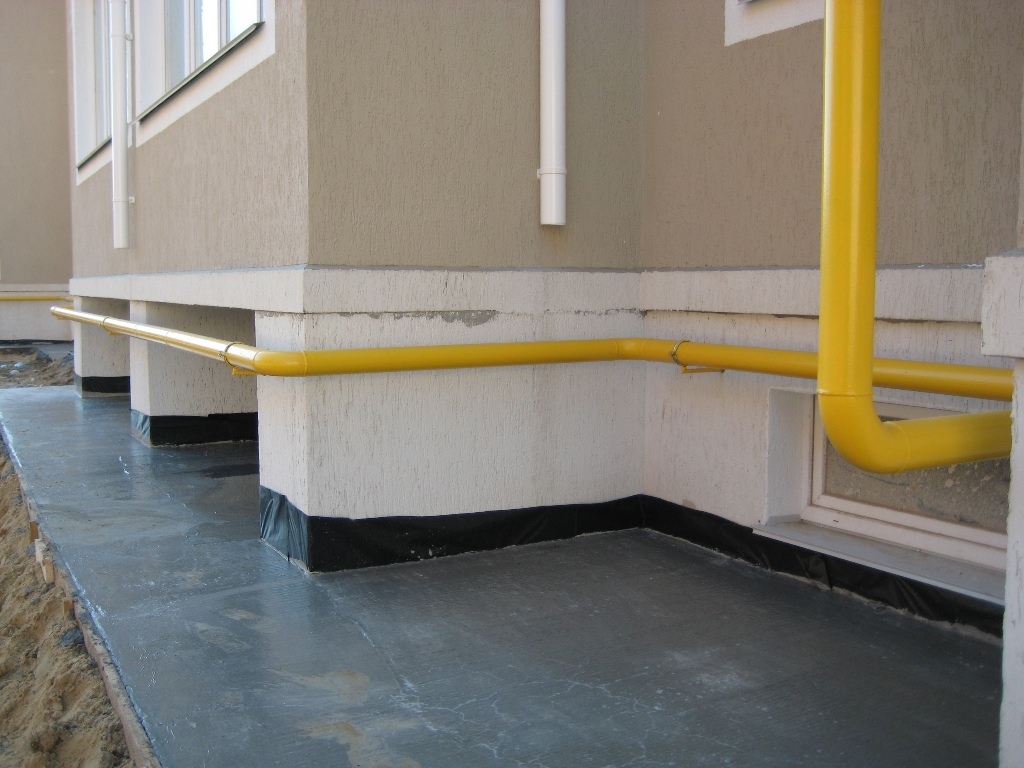

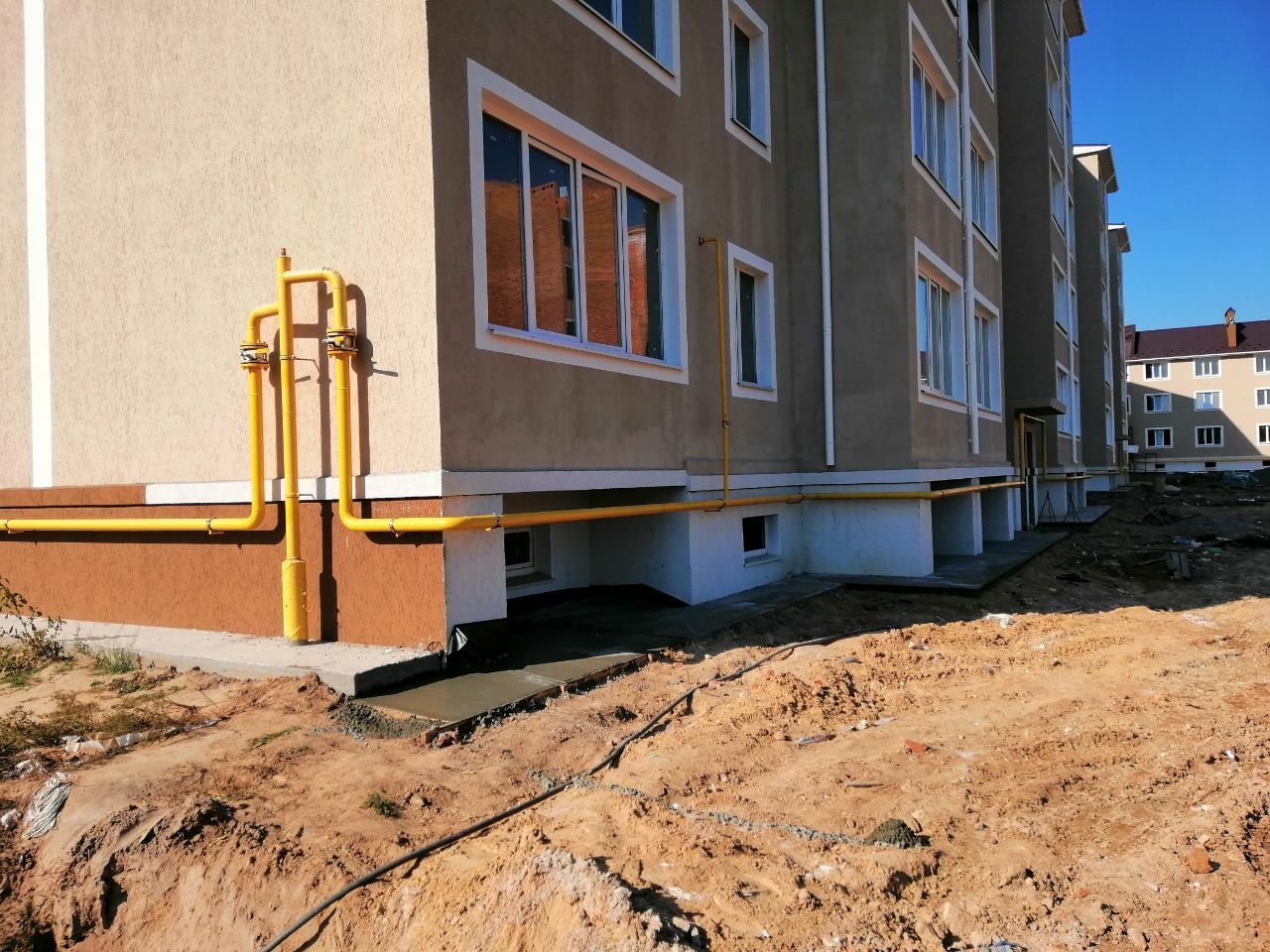

-ведутся работы по газификации дома

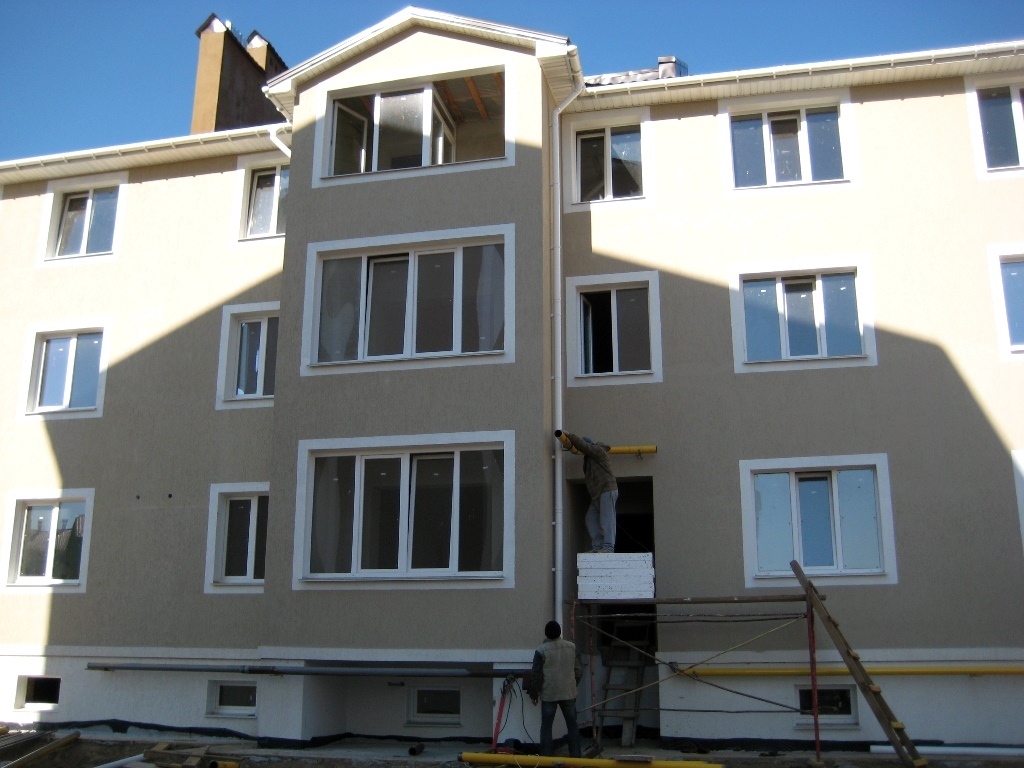

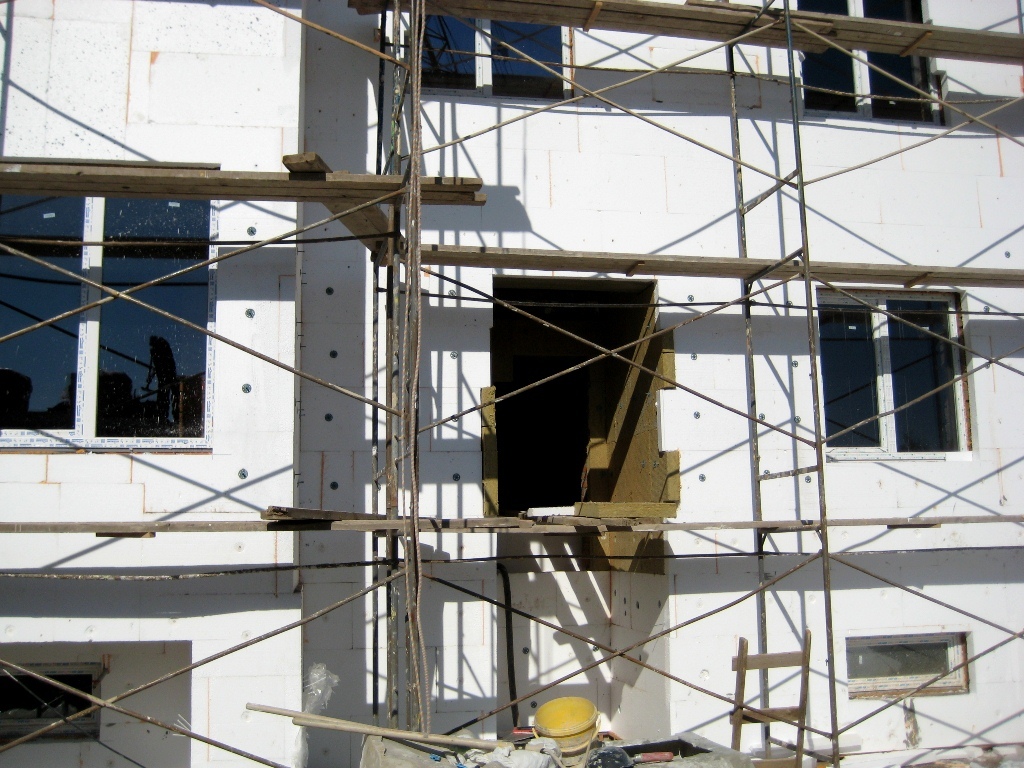

-продолжаются работы по утеплению и штукатурке фасада
-штукатурим квартиры и МОПы 6 парадного
-заканчиваем кровельные работы на 7 парадном
-продолжаем консультации и замеры по разводке теплого пола, разводке труб отопления и водоснабжения в квартирах.

02 жовт 2021 12:34

02 жовт 2021 12:34

02 жовт 2021 12:35

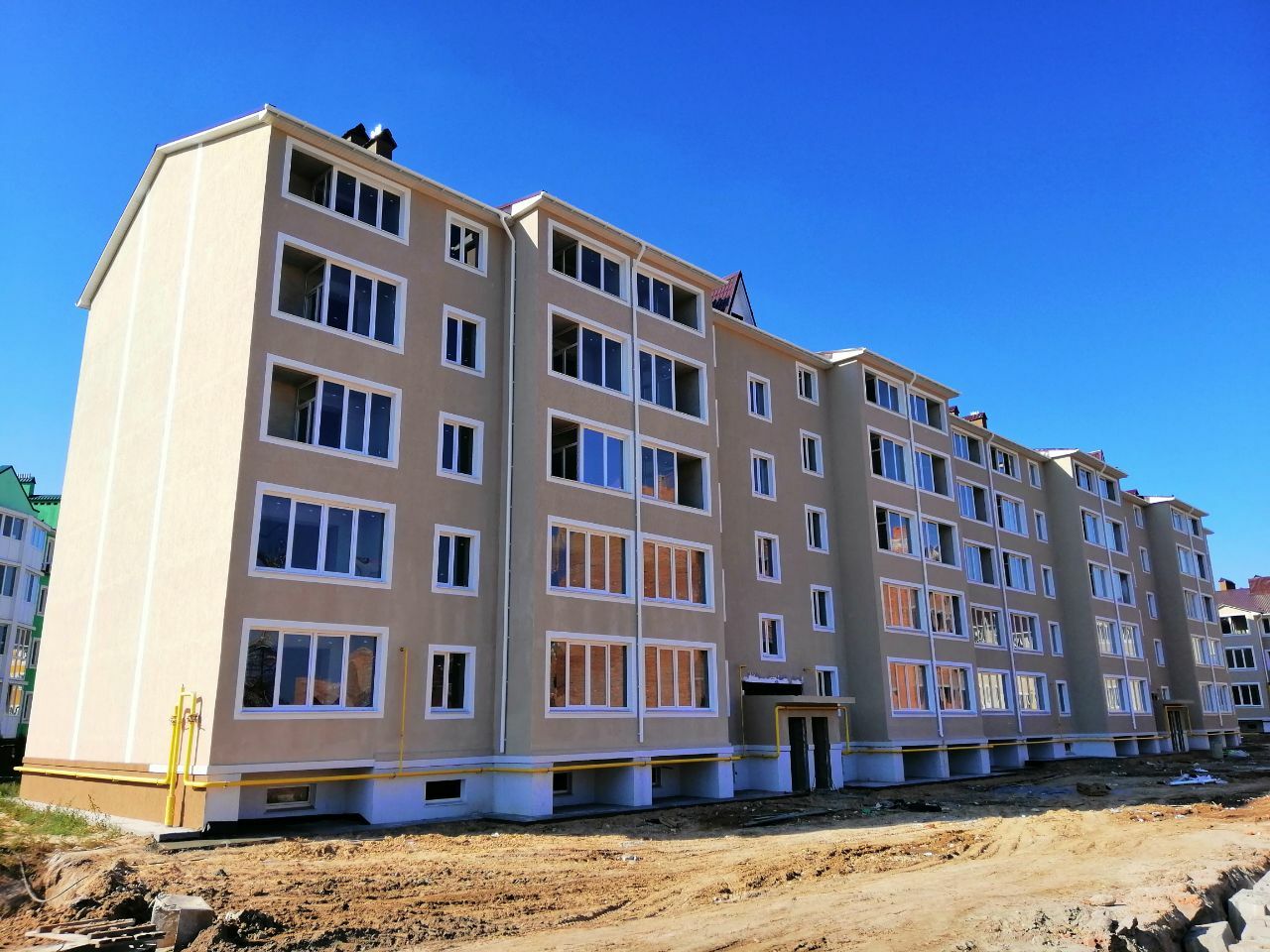

Чубинского 11

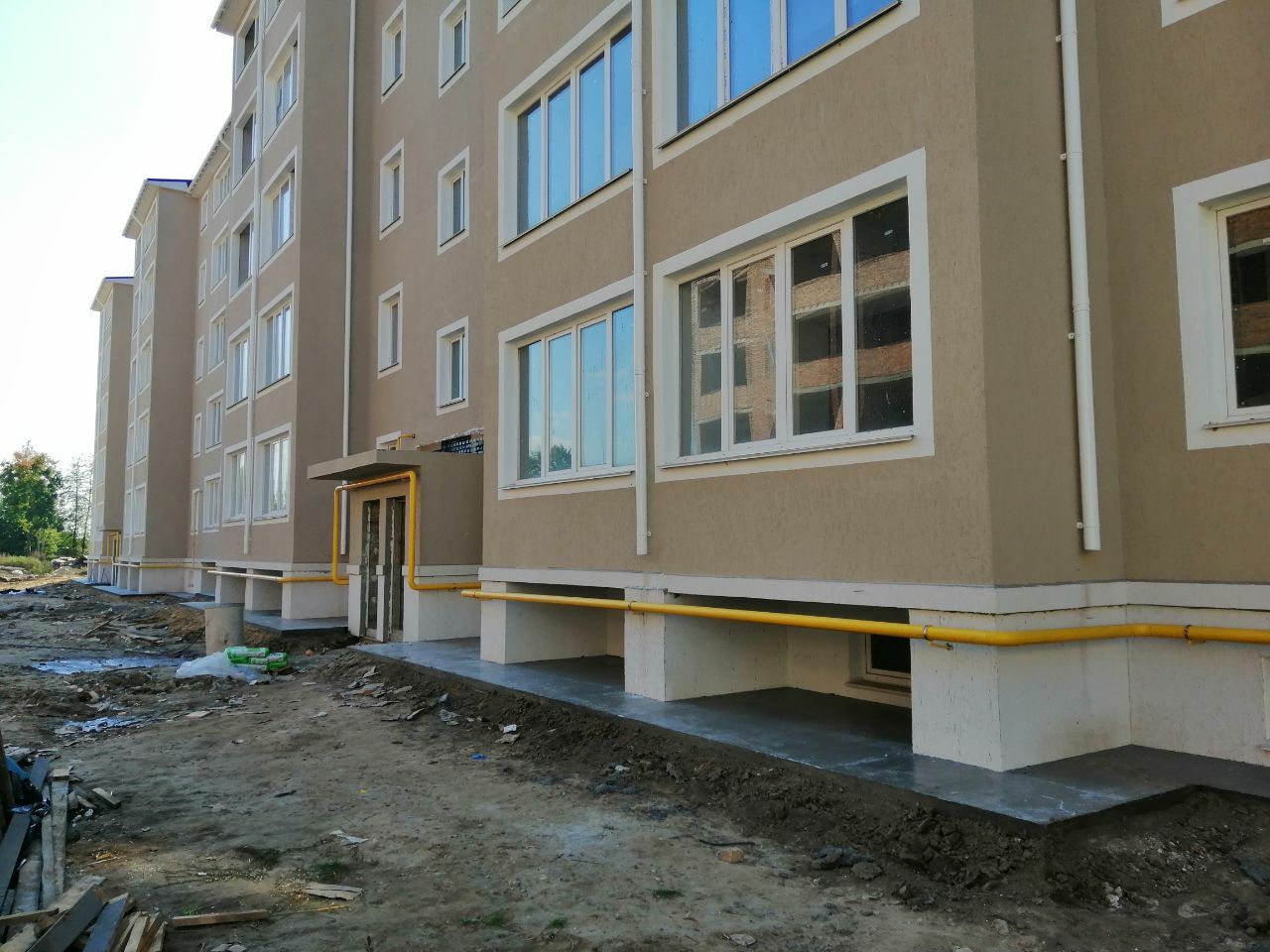

-закончена бетонная отмостка вокруг дома

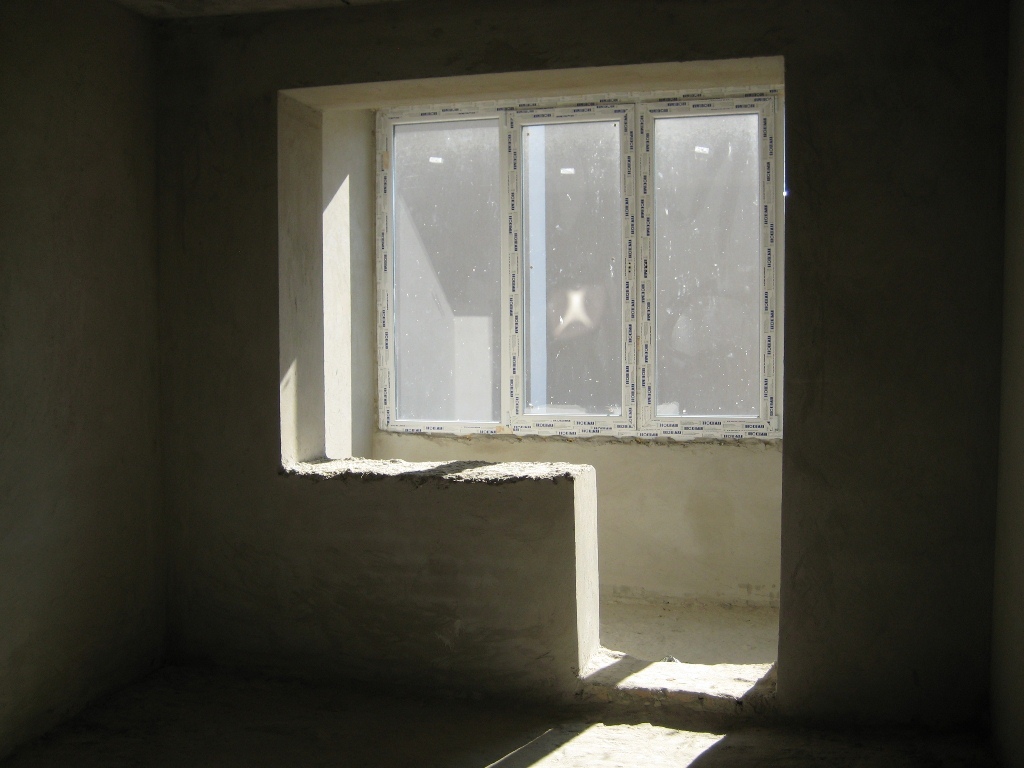

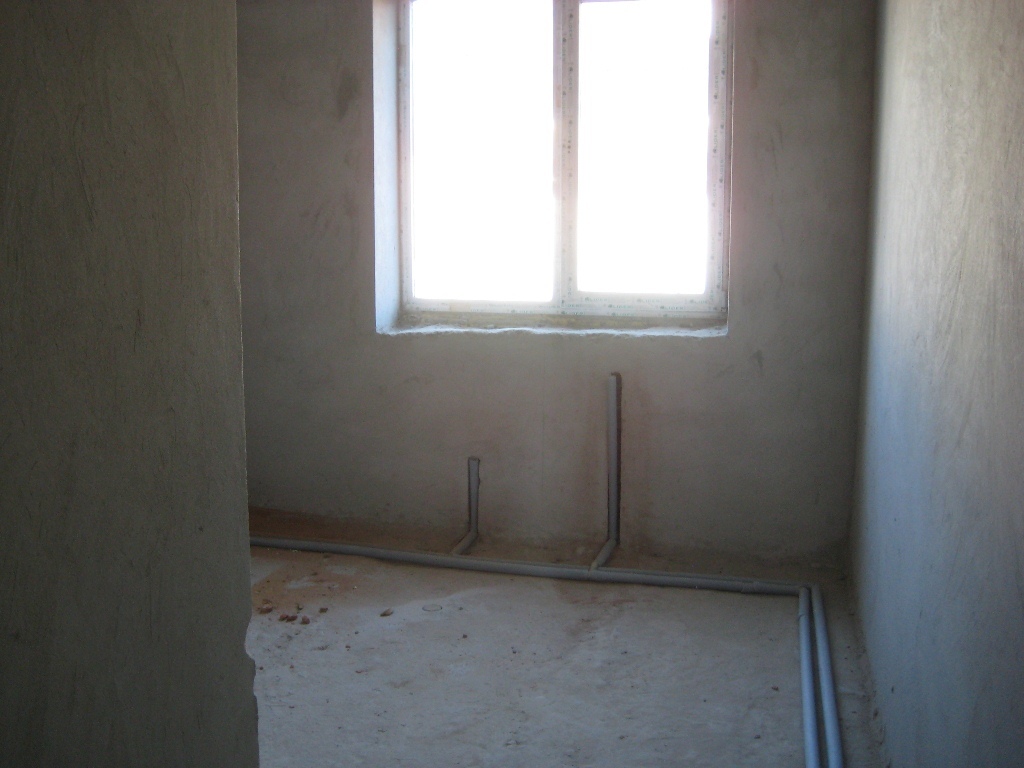

-закончены работы по разводке труб водоснабжения и отопления

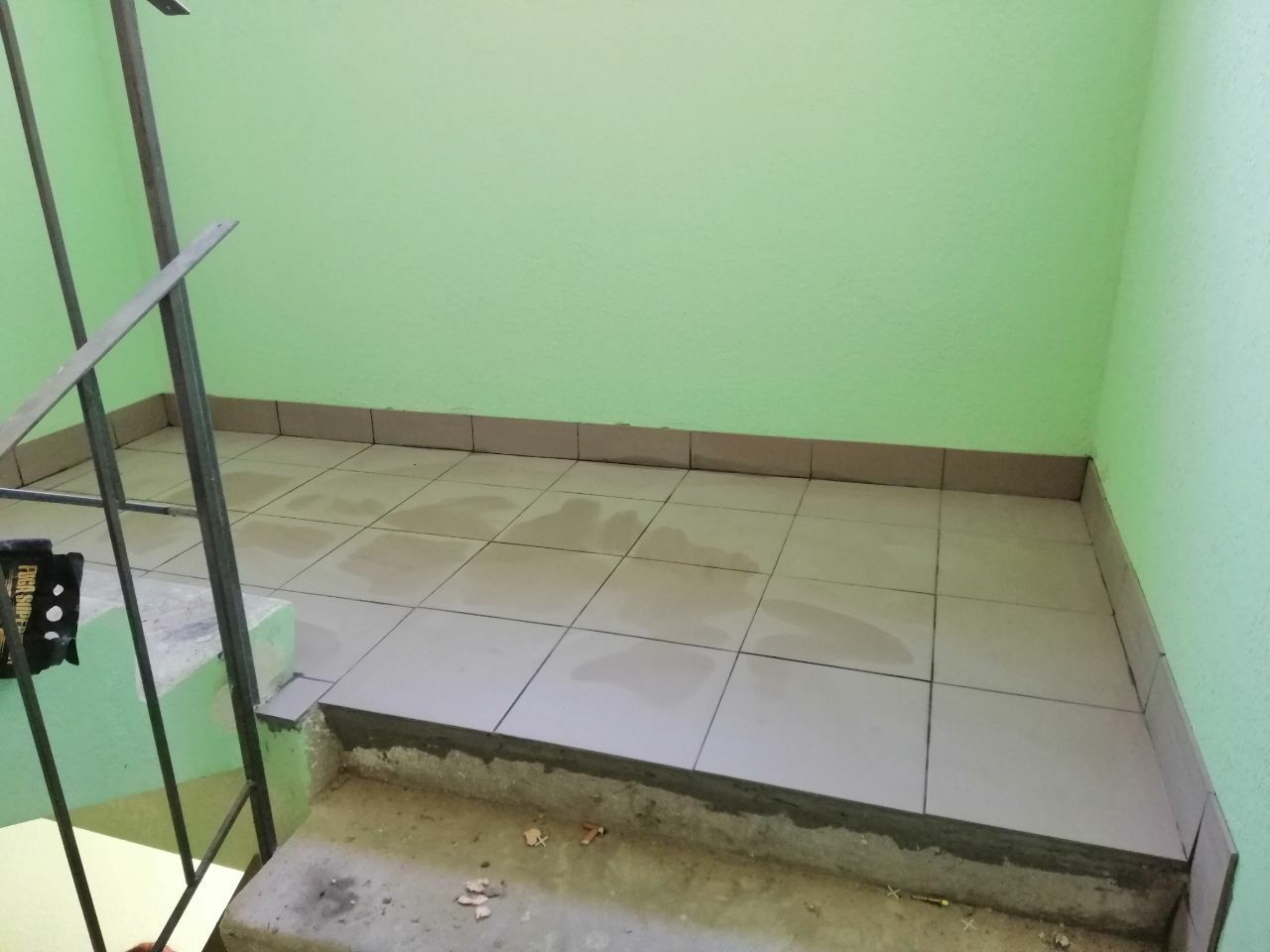

-закончена стяжка стяжка в квартирах и МОПах

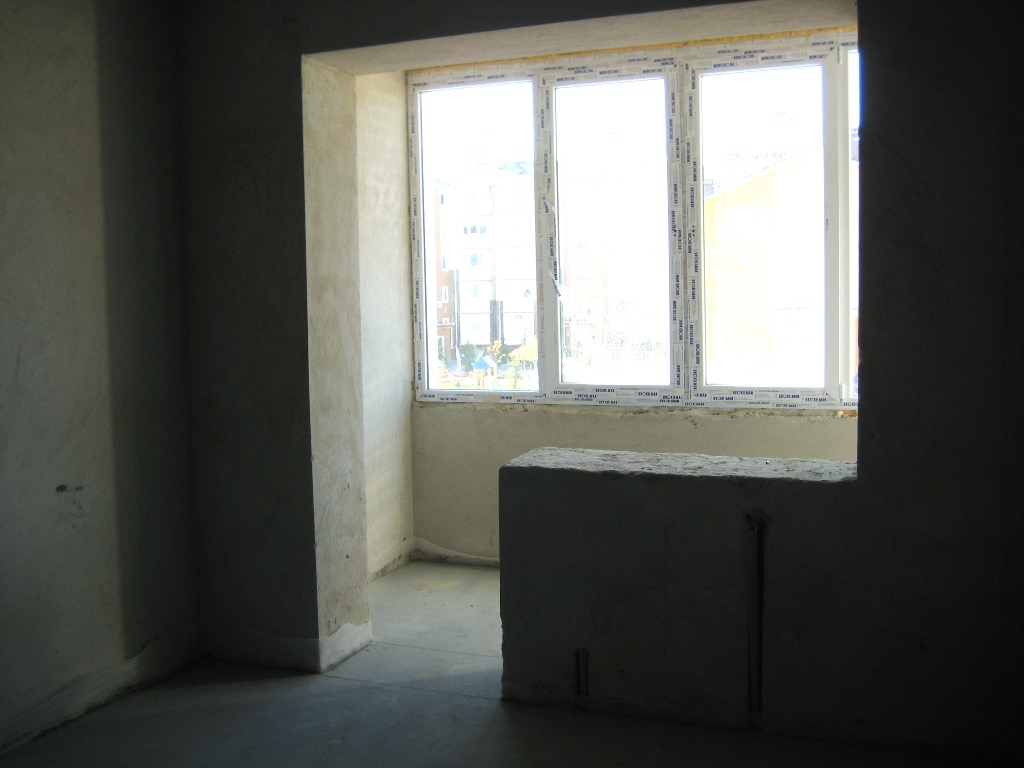

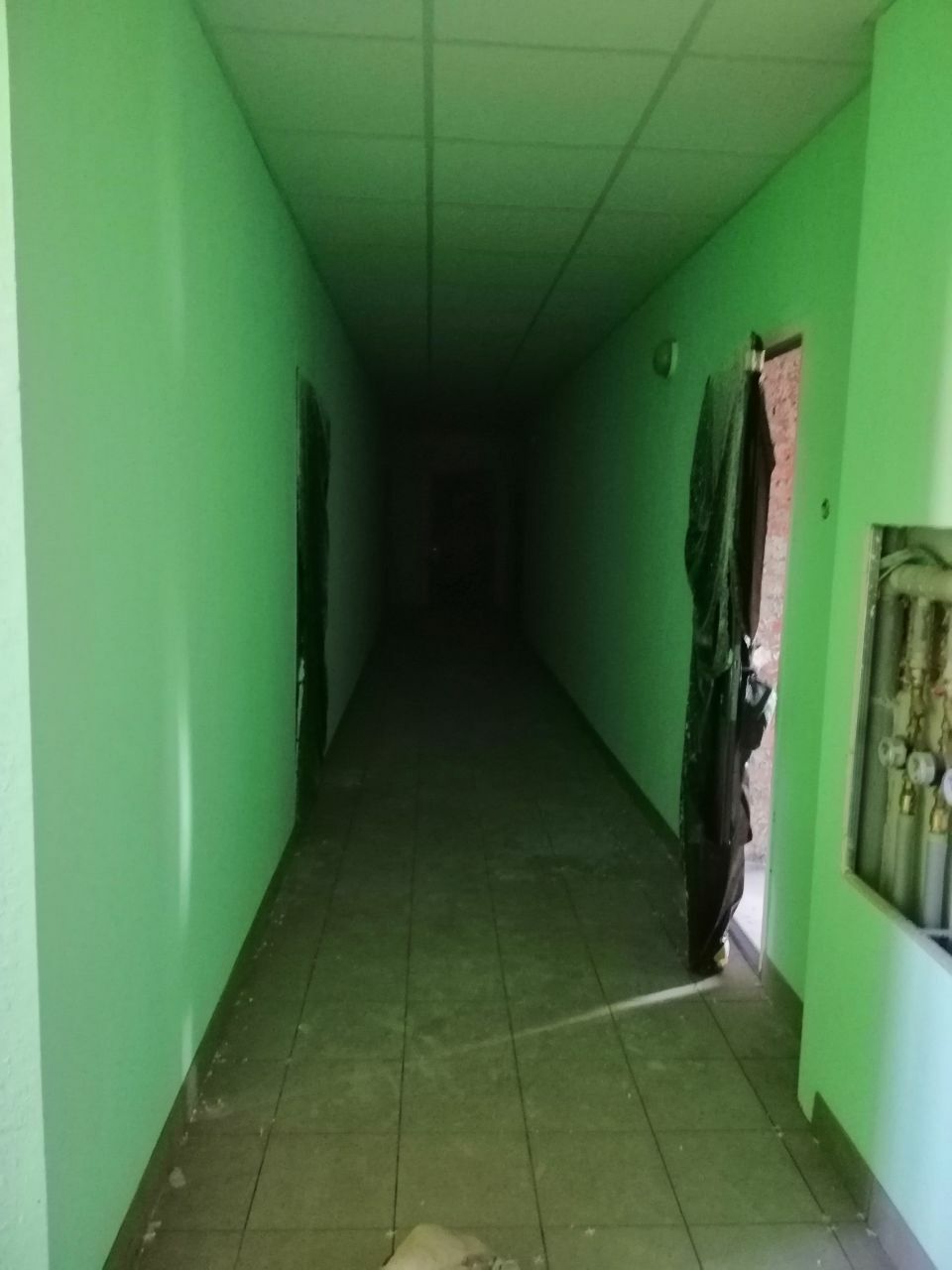

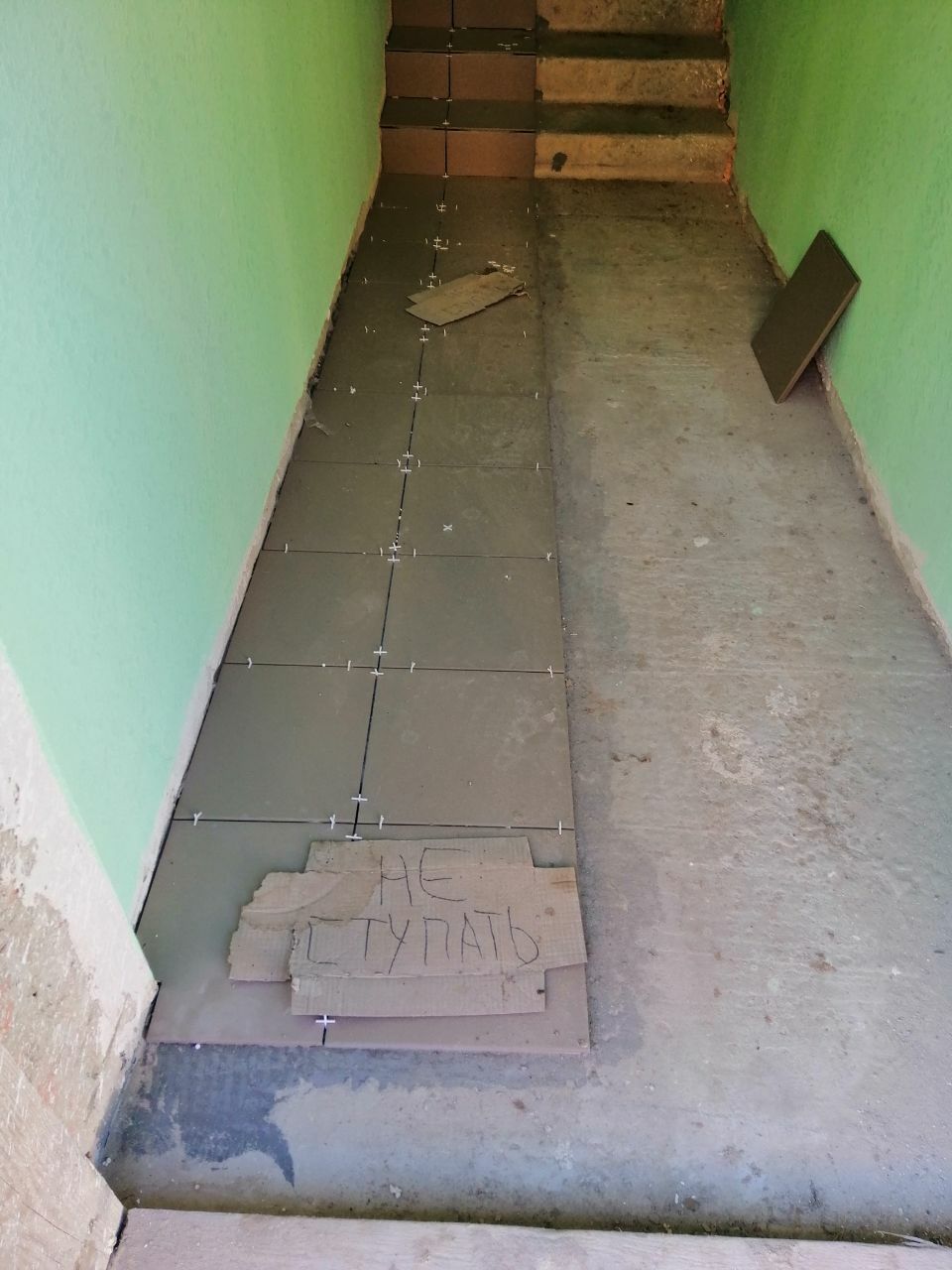

-продолжаем укладку напольной плитки в парадных

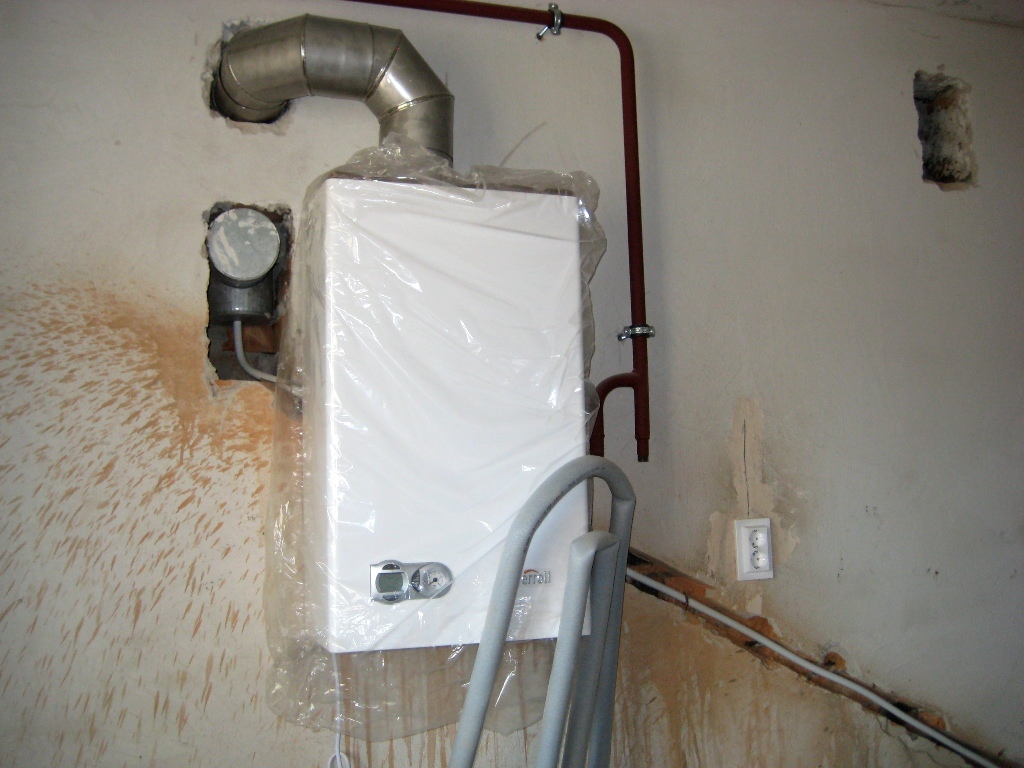

-заканчиваем установку и подключение котлов в квартирах
-заканчиваем установку входных дверей в квартирах

-готовимся к пуску газа

02 жовт 2021 13:54

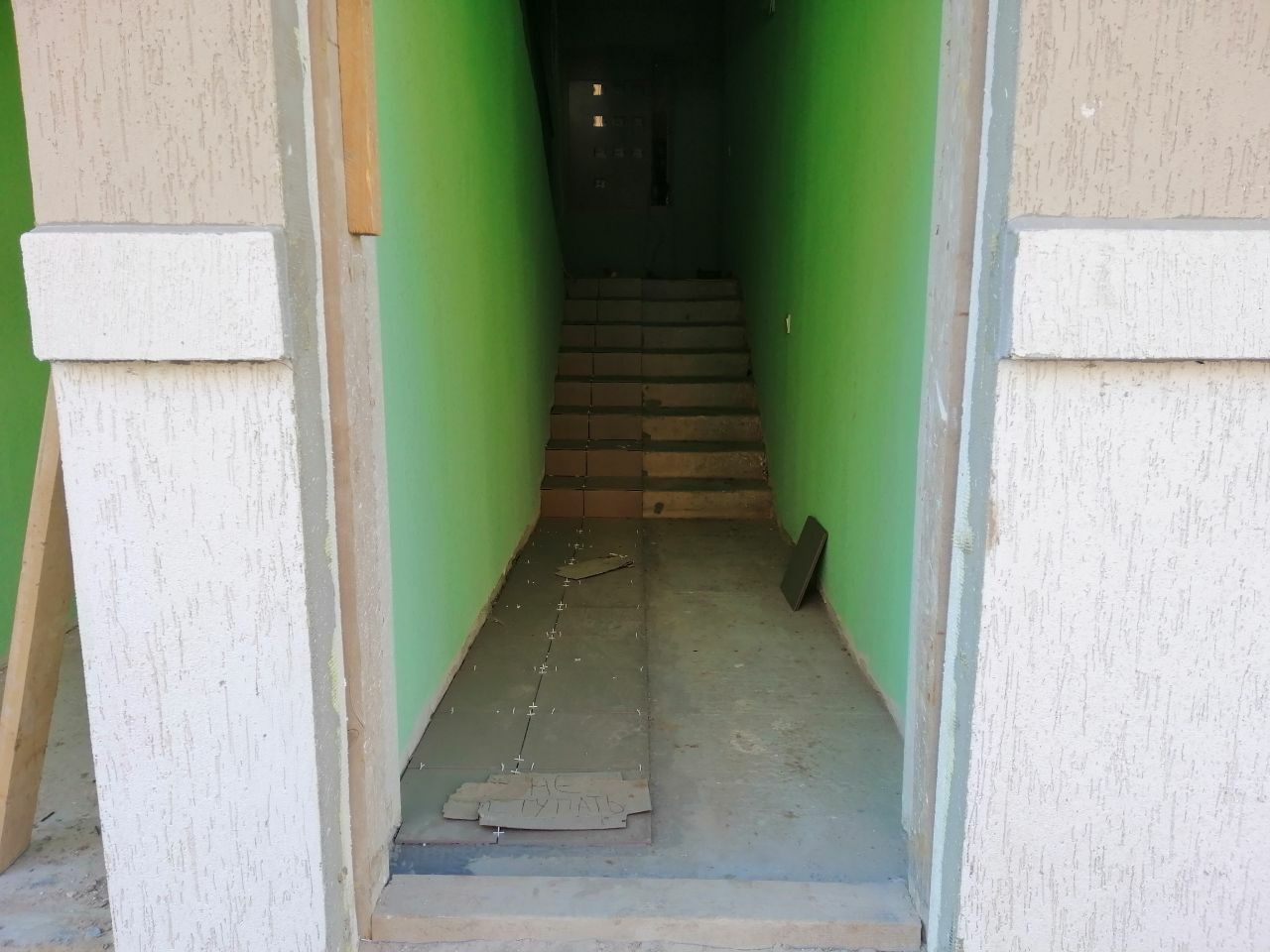

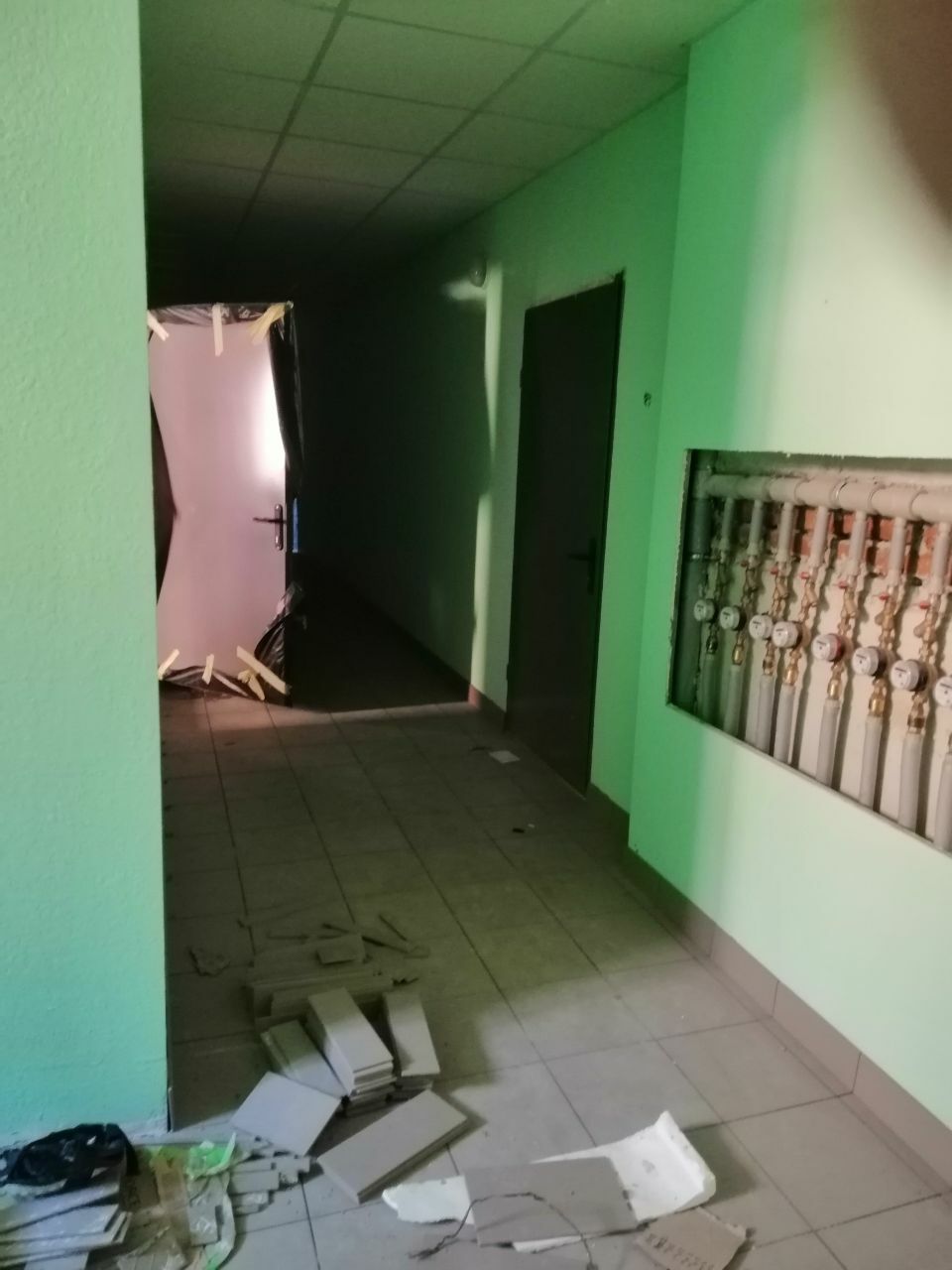

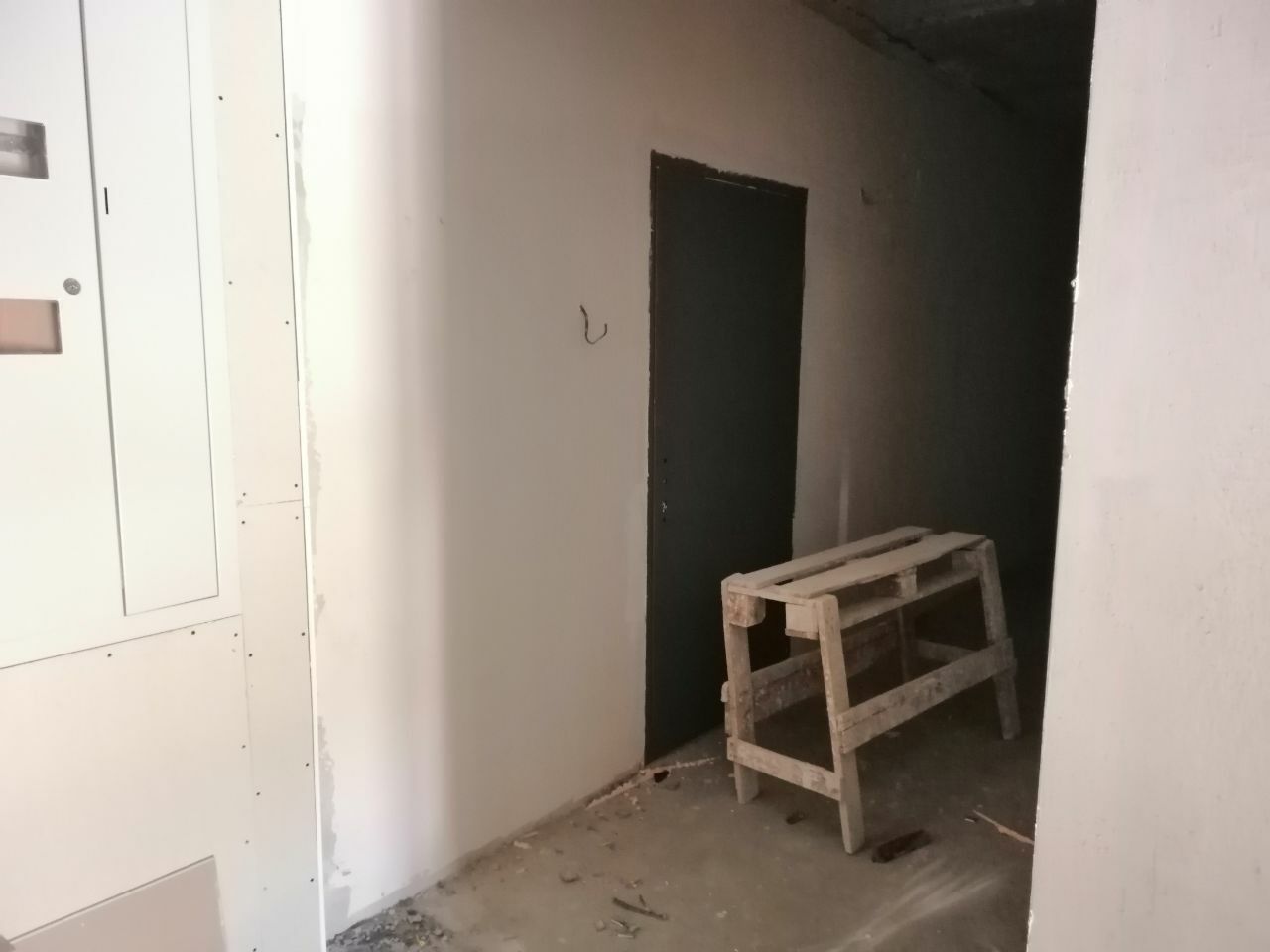

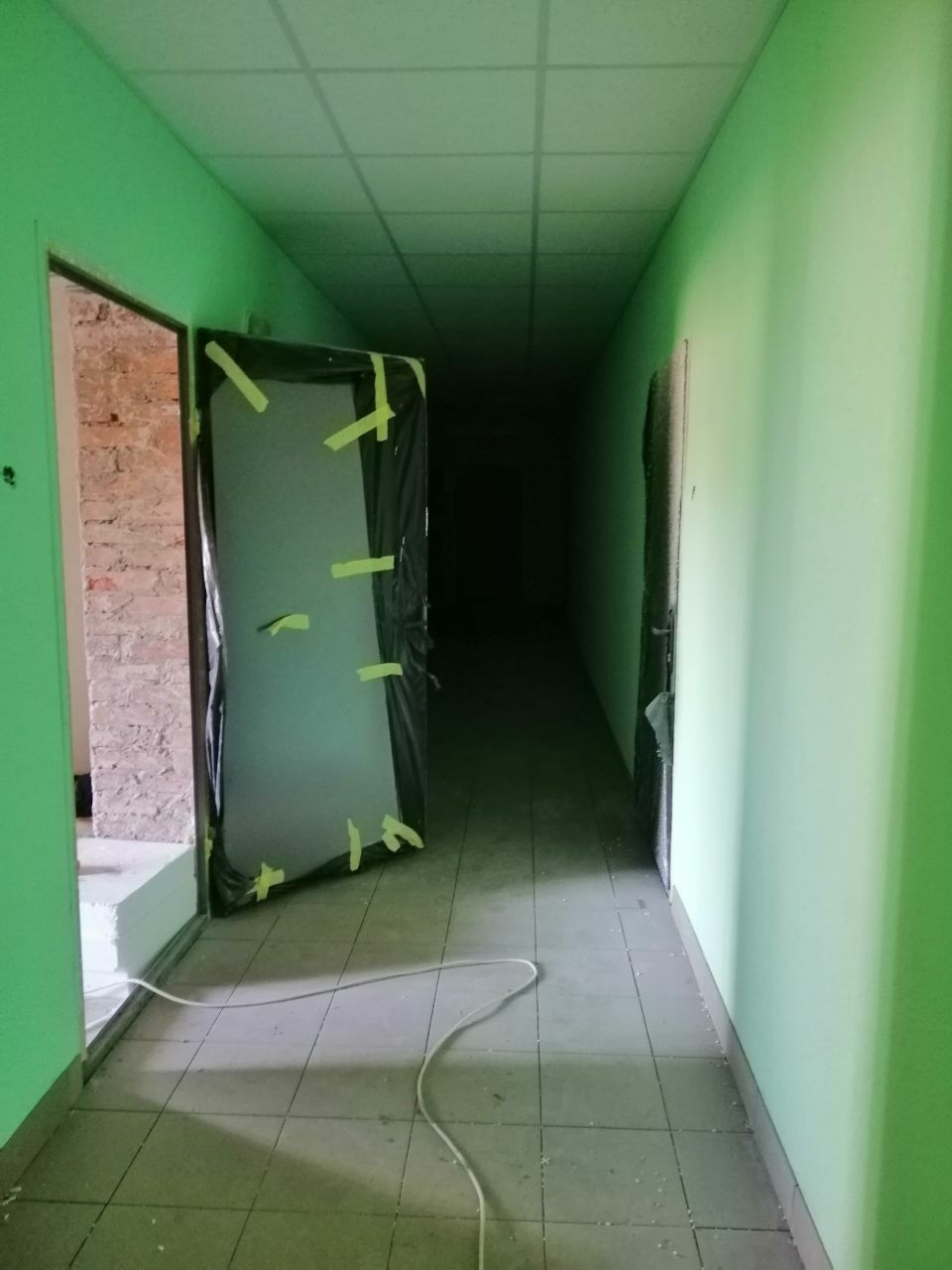

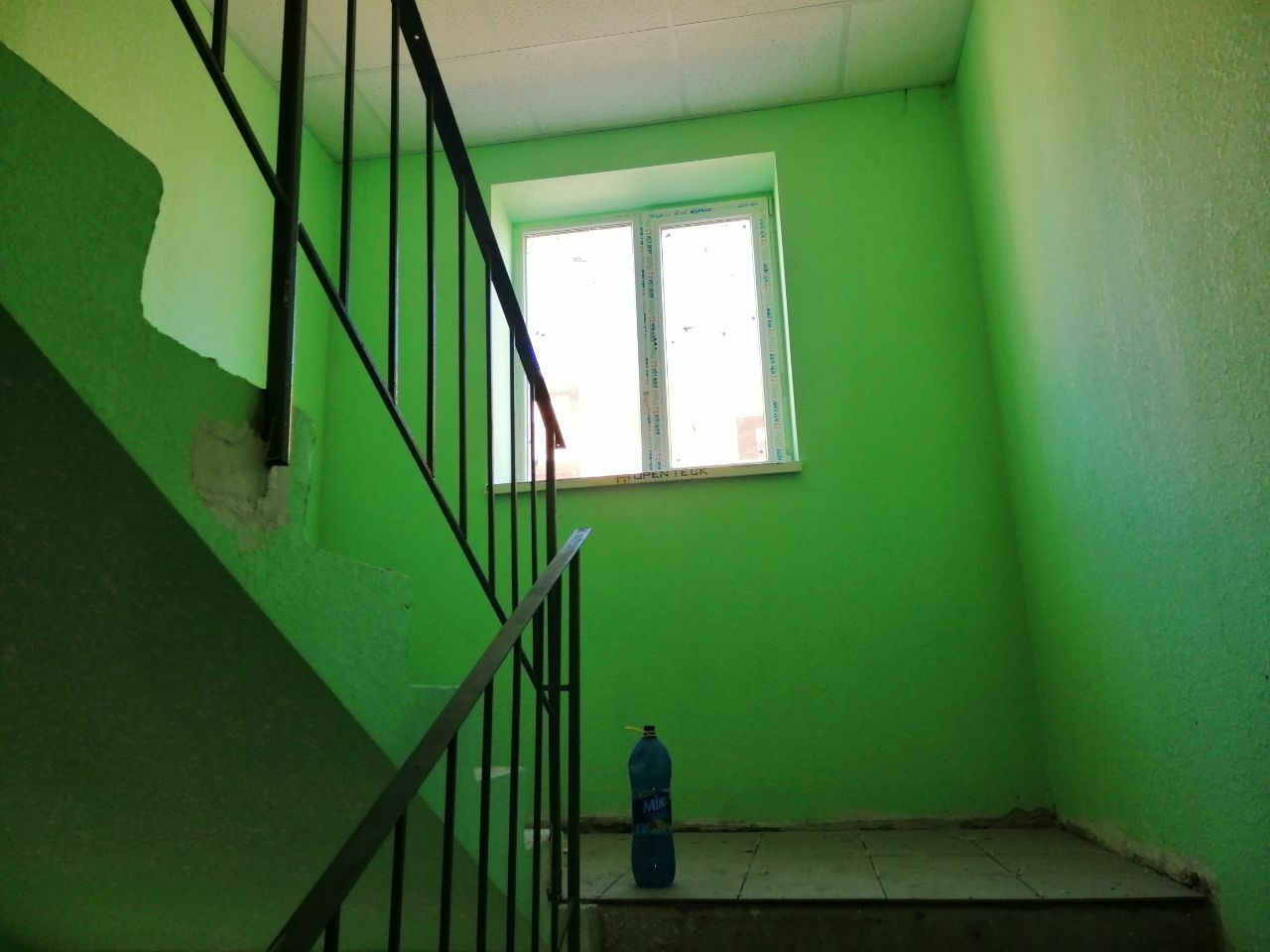

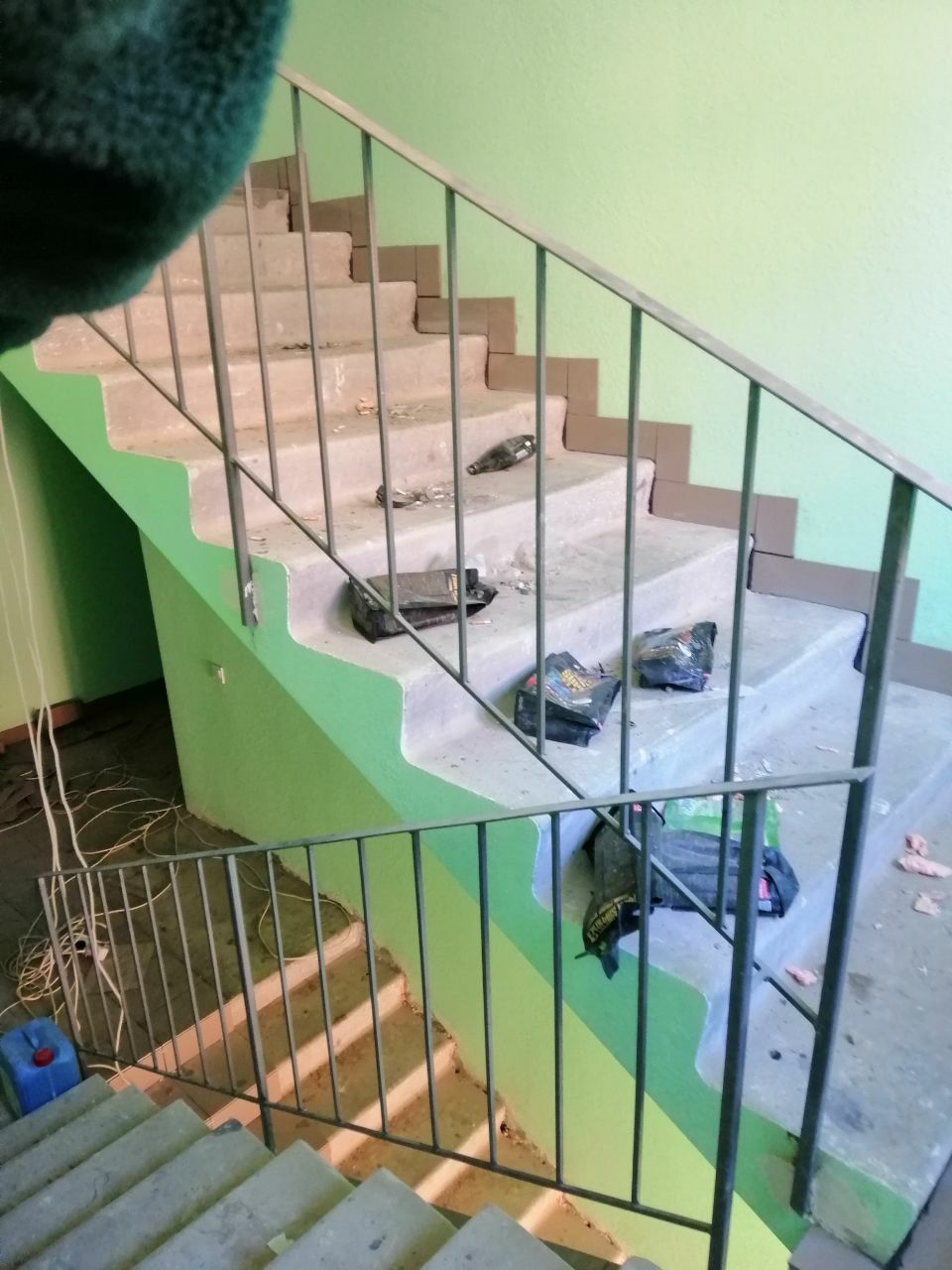

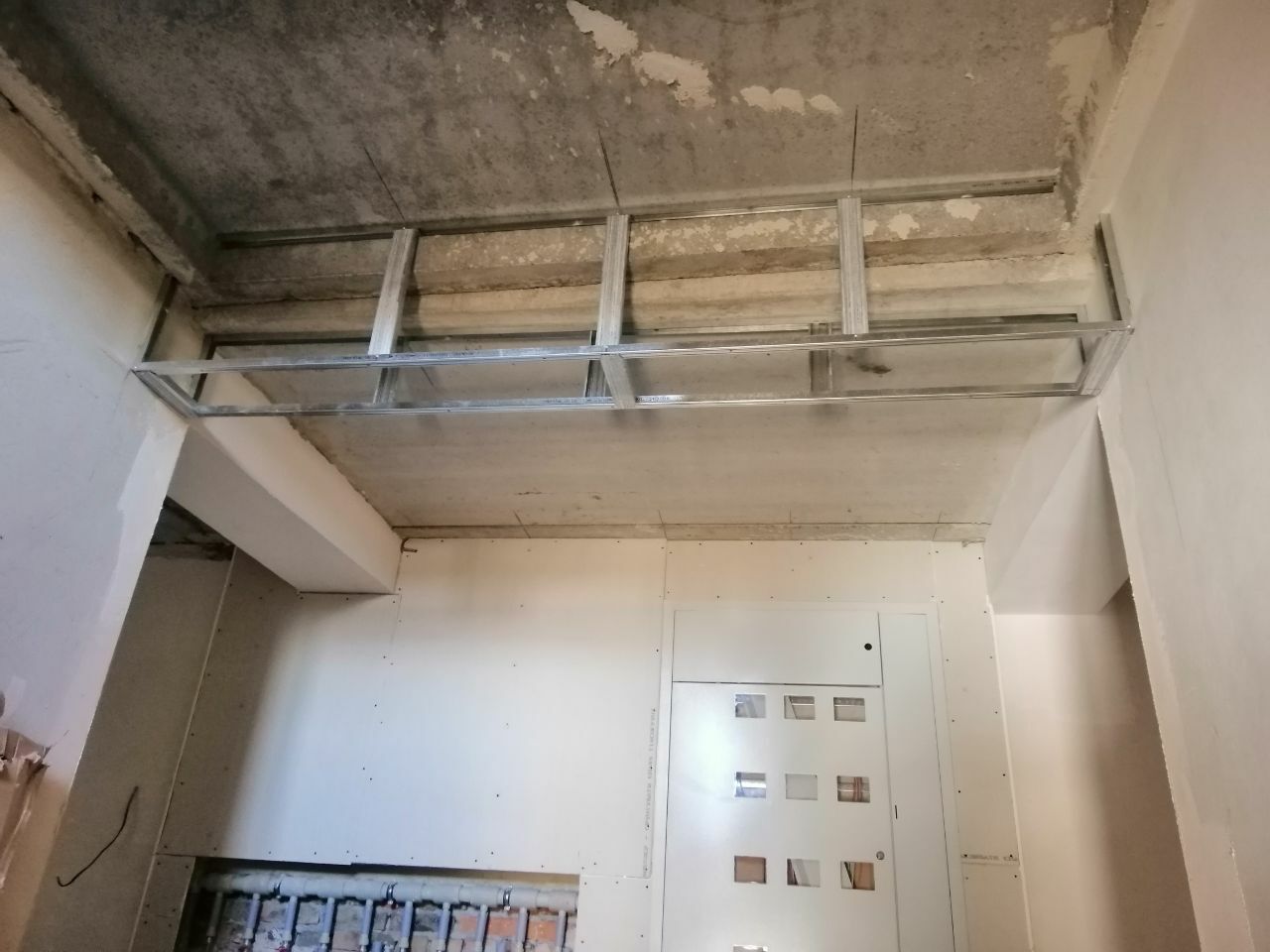

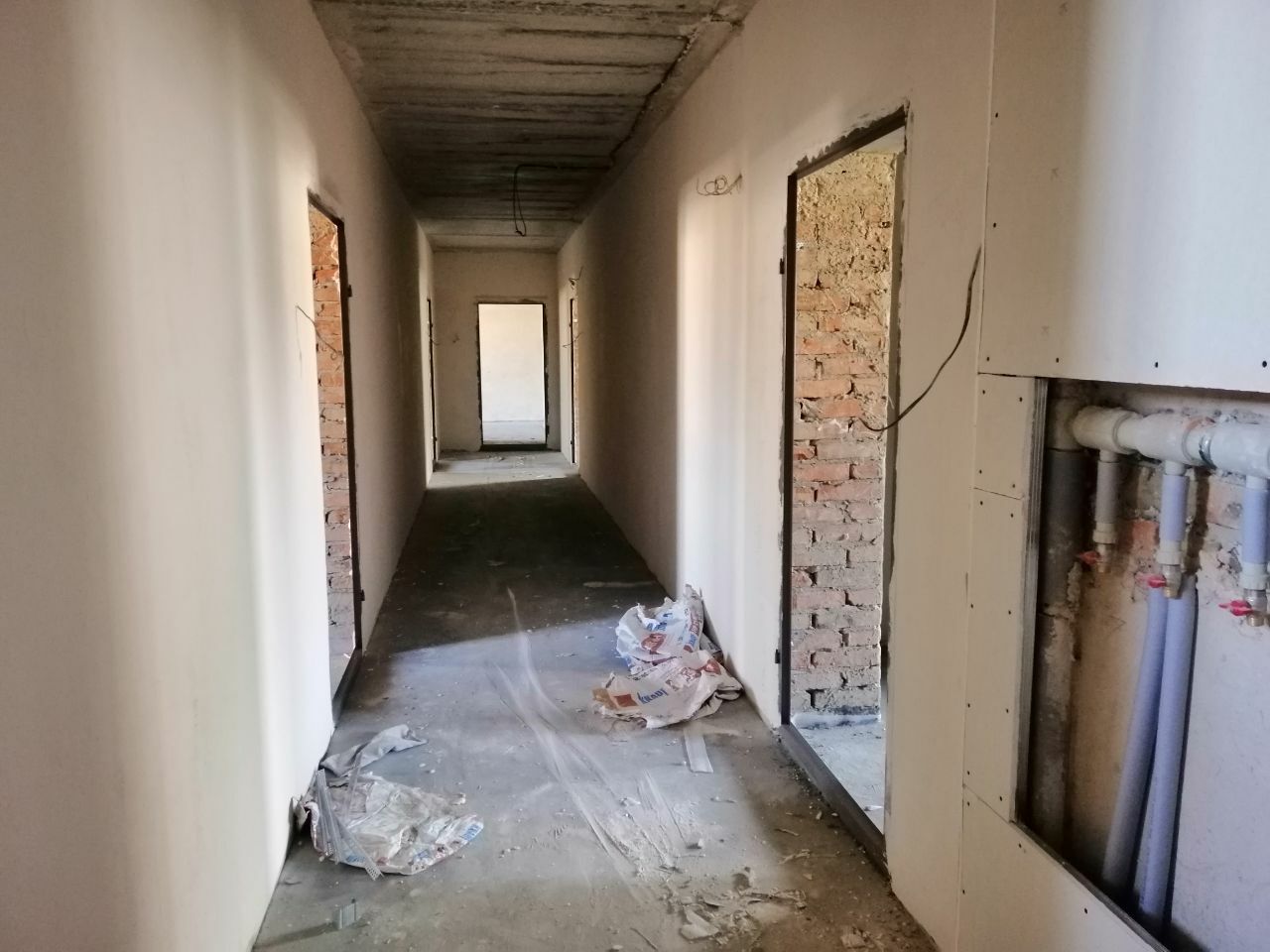

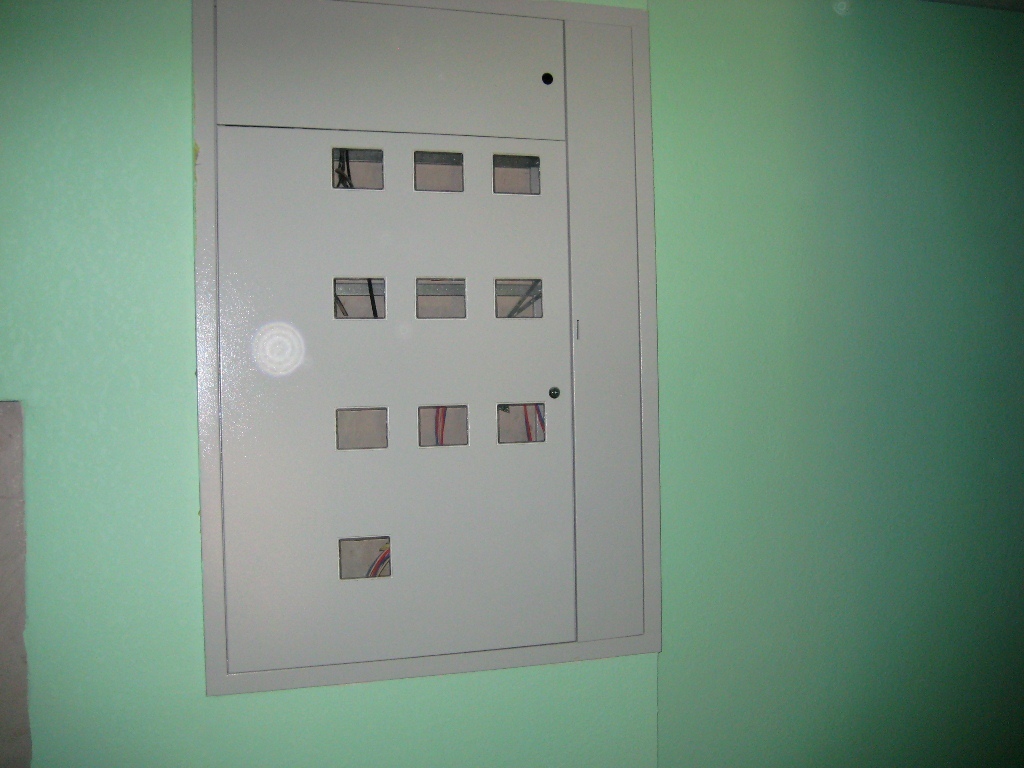

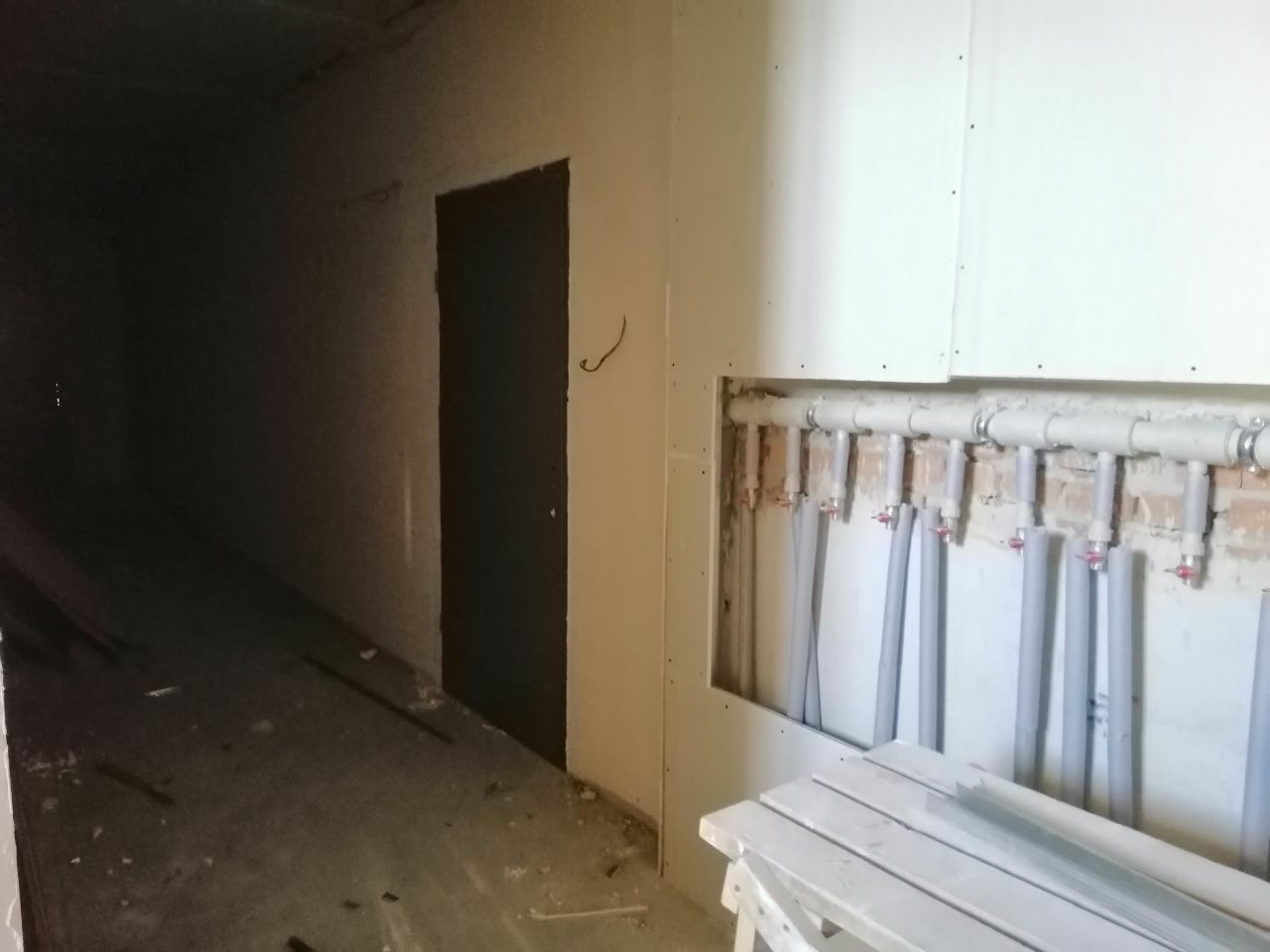

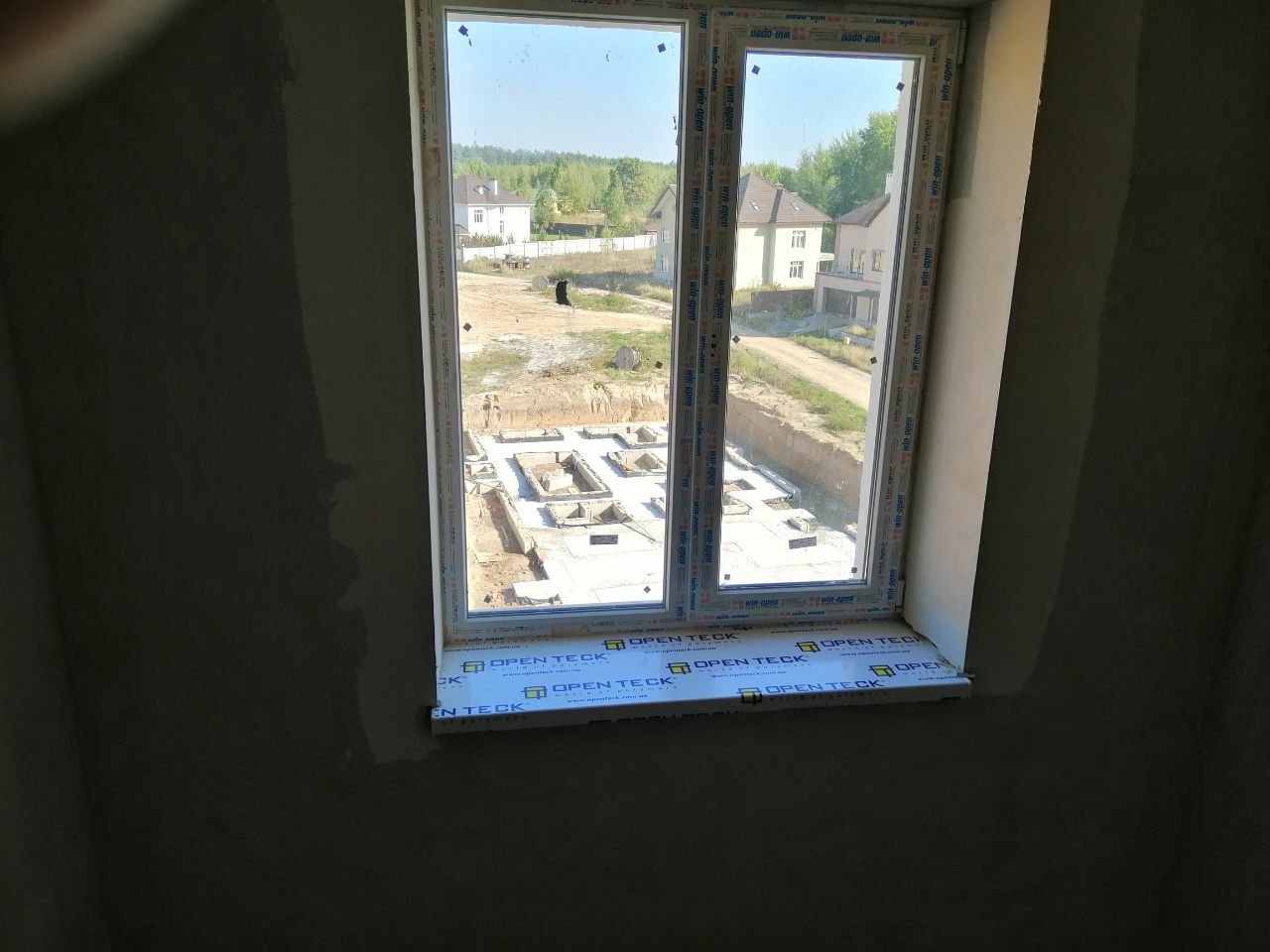

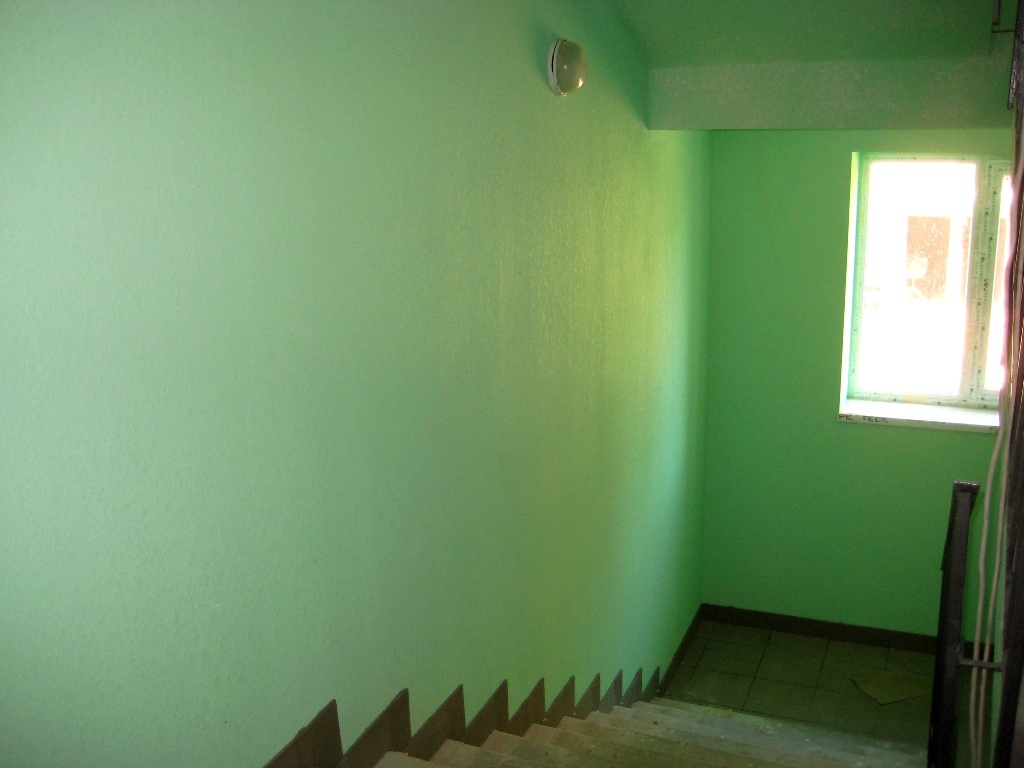

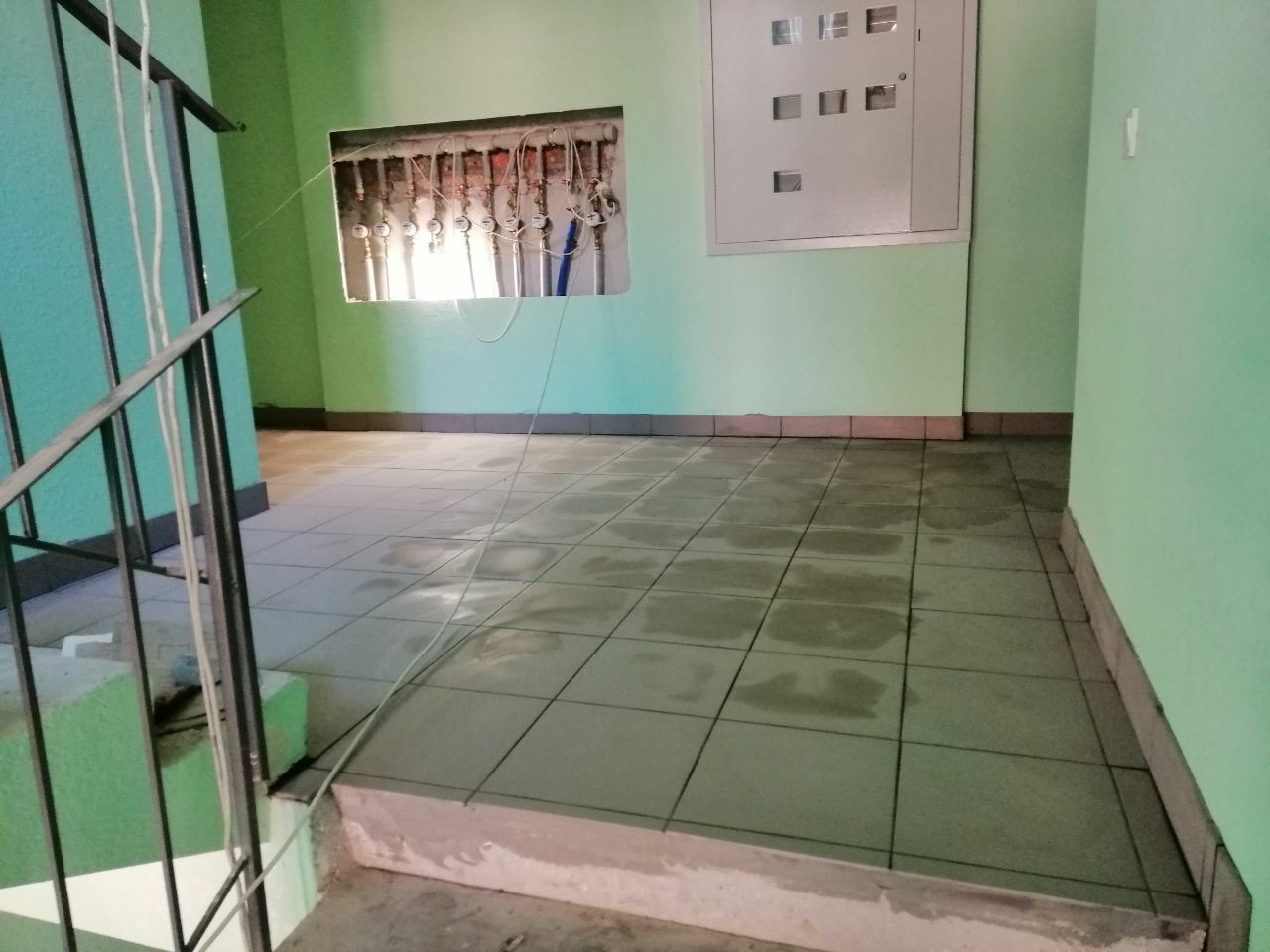

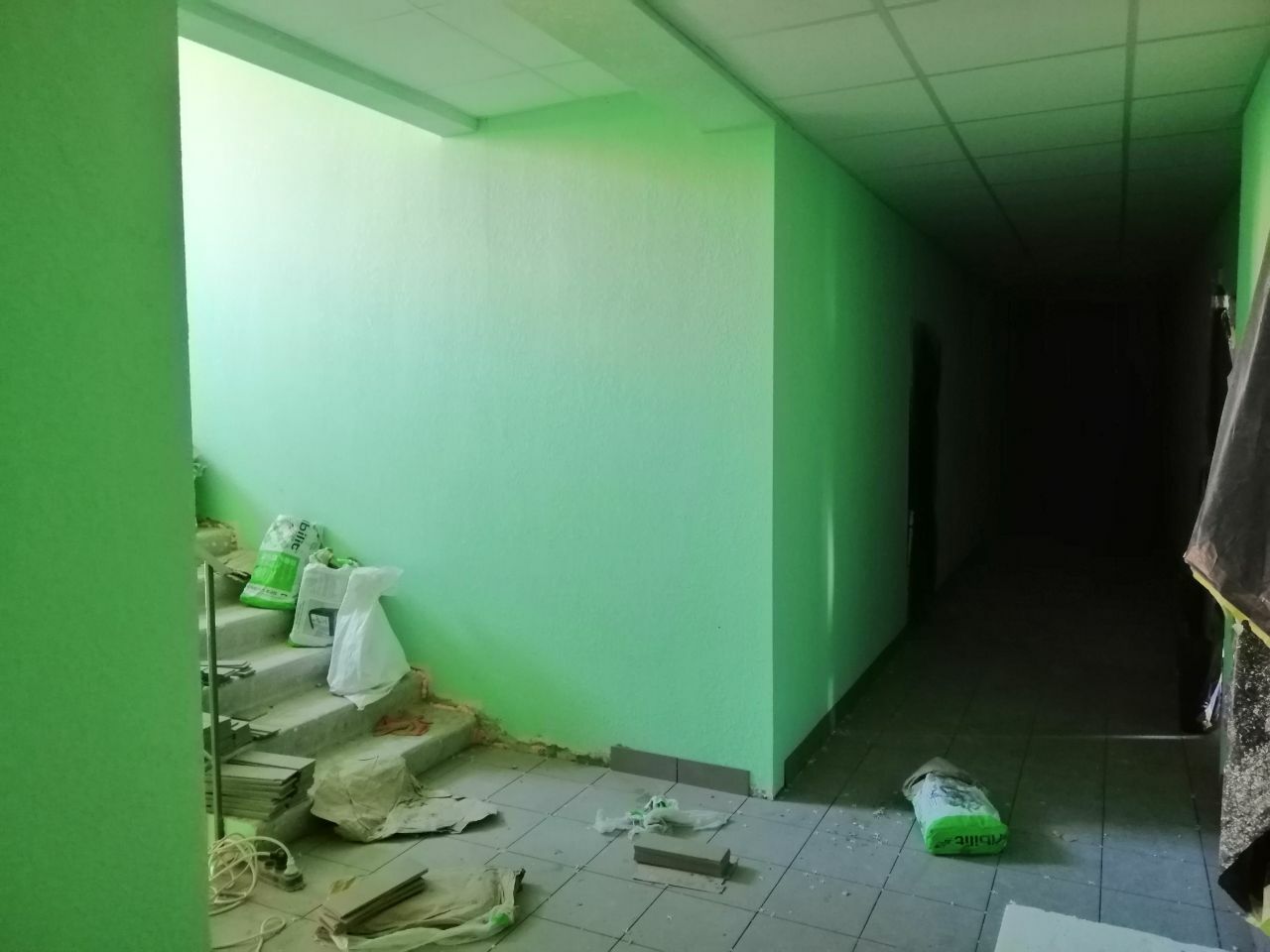

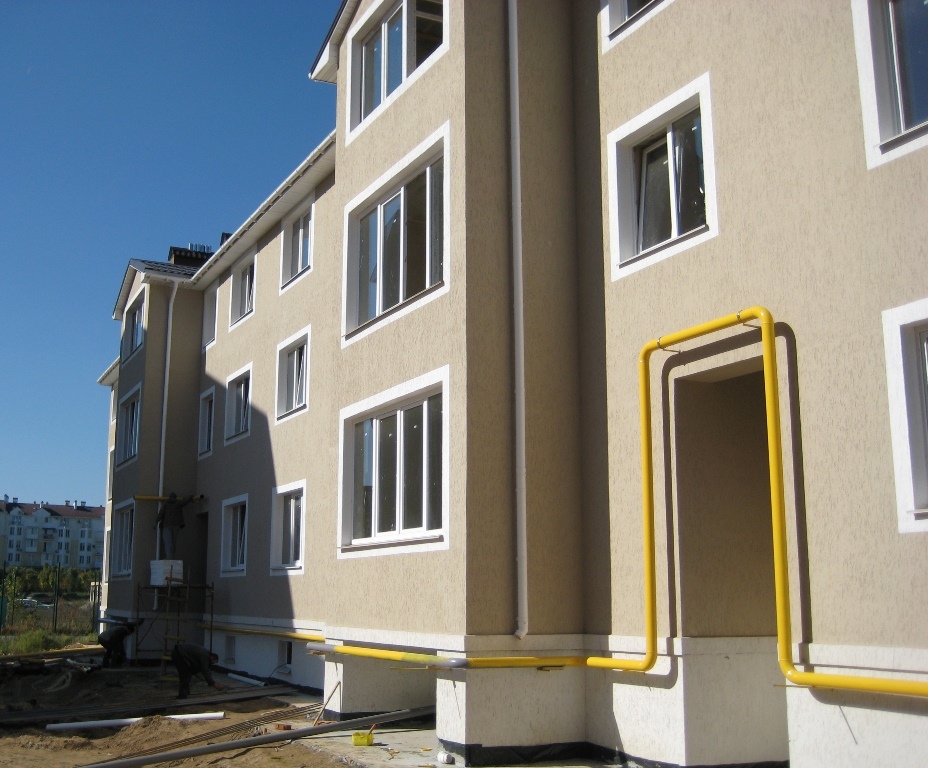

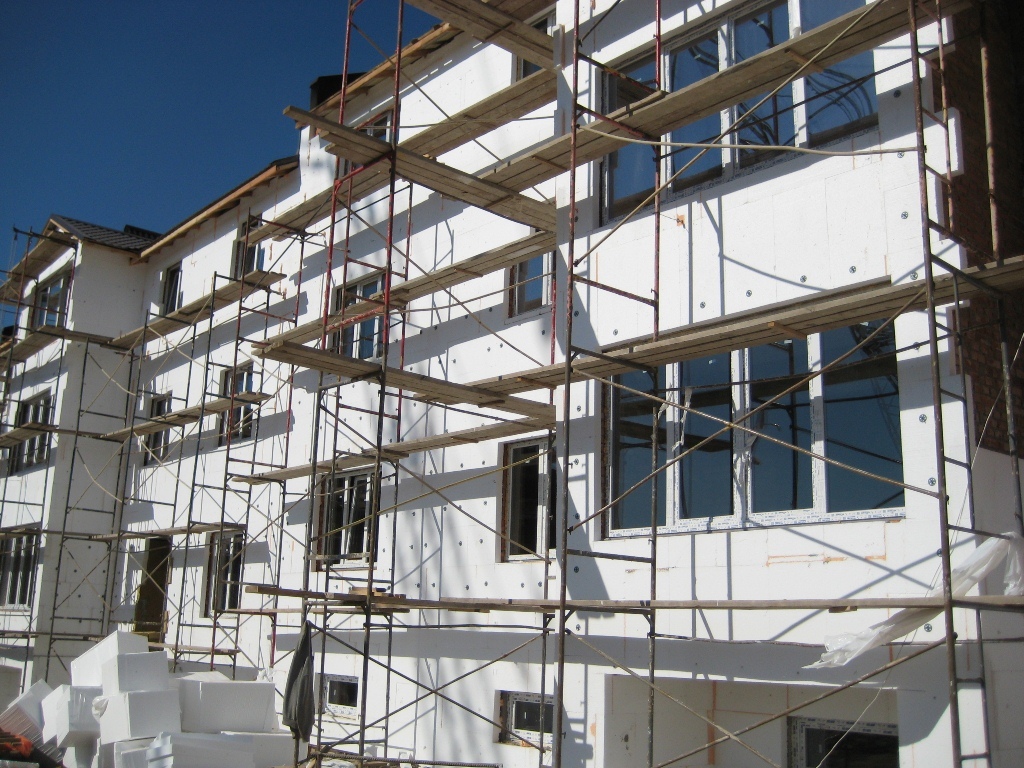

Сегодня ходил и сделал фотки в 11 доме. На фото оба парадных.

02 жовт 2021 14:04

Есть фото по 17-му дому? Сколько этажей уже построили?

03 жовт 2021 08:41

А меня пока все устраивает! Квартиру покупала для себя, а не на продажу. Ясно, что на зиму никто заселятся не будет. Потихоньку будем делать ремонт...

04 жовт 2021 13:46

Отдел Продаж ГВ

Добрый день! И так, публикуем фотоотчет о ходе строительства.
Чубинского 23
-ведутся работы по газификации дома
-продолжаются работы по утеплению и штукатурке фасада
-штукатурим квартиры и МОПы 6 парадного
-заканчиваем кровельные работы на 7 парадном
-продолжаем консультации и замеры по разводке теплого пола, разводке труб отопления и водоснабжения в квартирах.

Добрый день. Подскажите по каким парадным сейчас можна заказывать разводку труб отопления и стяжки?

05 жовт 2021 08:16

Добрый день! Чубинского 23 парадные с 1 по 4 ( квартиры с 1 по 39) могут приезжать на замеры теплого пола, консультации по разводке труб отопления и водоснабжения по предварительной договоренности . Ждем Вас.

Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
1. . .264266. . .278
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
