ЖК Forest | Спецжитлофонд, Житло-Інвест | Київ, вул. Мілютенко, вул. Шолом-Алейхема
Забудовник | Спецжитлофонд, ФК Житло-инвест |
Здача ЖК | 2021 - 2022 р. |
Планування |
Ваше загальне враження про проект:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 29.
9/31% | ||
9/31% | ||
11/38% |
investorDP2019
i
Інвестор
308
29 грудня 2019
26 січ 2021 15:43

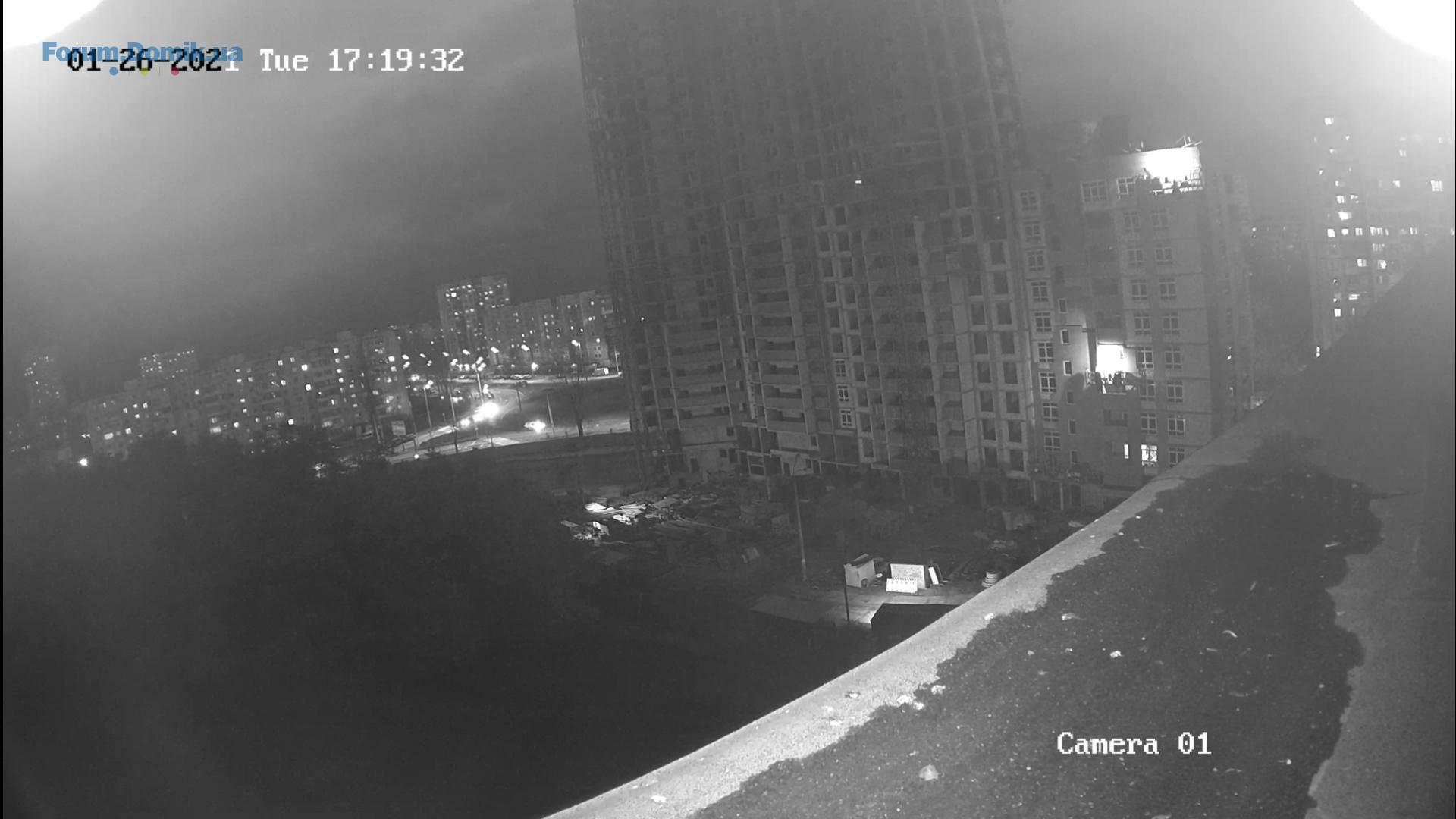

Стемнело, но рабочий день продолжается. Это радует.
И, похоже, внутренние работы таки начали в первой секции. Другое дело, что их там много, мягко говоря.
Первая и вторая секции идут с квартирами с ремонтом. И даже, говорят, частично третья и четвертая.
И, похоже, внутренние работы таки начали в первой секции. Другое дело, что их там много, мягко говоря.
Первая и вторая секции идут с квартирами с ремонтом. И даже, говорят, частично третья и четвертая.
Alar0n
A
Постійний користувач
235
13 серпня 2020
26 січ 2021 17:58
Не знаю, как с внутренними работами.
Могу сказать только одно: там, где на первом этаже горит свет, рабочие устроили то ли раздевалку, то ли бытовку. Когда сегодня проходил, через стекло были видны груды свисающей одежды.
Могу сказать только одно: там, где на первом этаже горит свет, рабочие устроили то ли раздевалку, то ли бытовку. Когда сегодня проходил, через стекло были видны груды свисающей одежды.
investt
i
Інвестор
48
15 жовтня 2020
26 січ 2021 19:13
Интересно, можно ли у них ремонт дополнительно заказать для тех кто за свои кровные брал квартиры? Никто не спрашивал?
Nik Forum
NF
Інвестор
52
02 вересня 2018
26 січ 2021 20:16
Цитата "investt":Интересно, можно ли у них ремонт дополнительно заказать для тех кто за свои кровные брал квартиры? Никто не спрашивал?
Можно, обращаться надо к прорабу в частном порядке. По крайней мере так при покупке квартиры говорили в отделе продаж.
Цитата "Andreyua":Я думаю, как и ранее, они минвату крепят изначально только на клей, клей подсыхает, потом фиксируют дюбелями.
Все верно, по технологии монтаж дюбелей производят после застывания клеевого раствора.
liuy
l
Інвестор
72
16 січня 2018
26 січ 2021 20:52
Привет!Я новый инвестор 5 секц.Давайте знакомиться!
investorDP2019
i
Інвестор
308
29 грудня 2019
27 січ 2021 06:57
Цитата "Alar0n » 26.01.2021 19:58":Не знаю, как с внутренними работами.
Могу сказать только одно: там, где на первом этаже горит свет, рабочие устроили то ли раздевалку, то ли бытовку. Когда сегодня проходил, через стекло были видны груды свисающей одежды.
Да уж. Там на первом этаже джек-пот прям у кого-то. Помимо того, что прям над трансформаторной квартира, так еще и запах после раздевалки рабочих попробуй вывести:(
investorDP2019
i
Інвестор
308
29 грудня 2019
27 січ 2021 07:17
Цитата "liuy » 26.01.2021 22:52":Привет!Я новый инвестор 5 секц.Давайте знакомиться!
Приветствуем соратников:)
Запаслись попкорном? Путь не обещает быть коротким, но время пролетит незаметно:)
elenagorbach
e
Інвестор
3
24 грудня 2020
27 січ 2021 08:24
Цитата "Salvador1 » 26.01.2021 16:46":Мда, про утеплитель это, конечно, вообще. Был бы он прибит к стене, ветром бы его не сдуло. А так сейчас поштукатурят и забудут. Недавно на Шолом-Алейхема дальше за АТБ от 16 (кажется) этажки целый пласт такого утеплителя отвалился. Хорошо, что не на кого-то. Даже не знаю, как реагировать и что с этим делать. И опять вопрос встаёт про замазывание этих отверстий (зачем?). Есть они вообще или нету? Не было видно на том месте, где минвата отвалилась, есть ли отверстия в самой стене или только мазки от клея?
на том доме две теории отвалившегося утеплителя:
1.было не правильно установлена сверху ливневка и под утеплитель затекала сверху вода. в тот день была жарища и резко ураган с ветром и дождём
2. несколько квартир принципиально не захотели утеплятся : кусковое утепление тоже может нарушить целостность
в том году утепляли качественно: и клей хороший Церазит и много дюбелей.стоит правда дорого
Alar0n
A
Постійний користувач
235
13 серпня 2020
27 січ 2021 10:33
Цитата "liuy » 26.01.2021 22:52":Привет!Я новый инвестор 5 секц.Давайте знакомиться!
Привет соседям.
Ждем старта работ на вашей "пятерке" с большим нетерпением.
Ведь без вашего монолита не сдадут соседние секции.
mbabs
m
Новачок
15
28 січня 2019
27 січ 2021 19:44
А кто-то знает/слышал с чем связана задержка работ по 5 секции? и когда вообще можно рассчитывать на то, что работы начнутся?
Alar0n
A
Постійний користувач
235
13 серпня 2020
27 січ 2021 20:00
Все зависит от доброй воли СЖФ
KyryloB

Інвестор
13
12 серпня 2020
27 січ 2021 20:42
Цитата "liuy » 26.01.2021 22:52":Привет!Я новый инвестор 5 секц.Давайте знакомиться!
Приветствую соседей. Тоже инвестор и тоже в 5 секции, 5 этаж. Хорошее расположение дома сыграло в пользу, даже не смотря на некоторый сдвиг сроков сдачи.
investorDP2019
i
Інвестор
308
29 грудня 2019
28 січ 2021 08:37
Цитата "mbabs » 27.01.2021 21:44":А кто-то знает/слышал с чем связана задержка работ по 5 секции? и когда вообще можно рассчитывать на то, что работы начнутся?
Работы по пятой секции идут. Но они какие-то малозаметные, конечно. Особенно с камеры:) Если бы уложили арматуру, или бетон залили - мы бы заметили их результат. А пока только вырыт котлован, временные сваи прошли испытания. Та приблуда, что приварили на временные сваи, а потом сняли, пояснили, связана с геодезистами - что-то измеряли. Надеюсь, правда все ок с геодезией/геологией и т.д.
Сейчас делают ограждение котлована внутри от обратной засыпки, после этого должна приехать техника для бурения свай, ну и дальше свайное поле, арматура, плита и т.д.
Смотрела фотки котлованов и хода стройки по предыдущим секциям на форуме нашем специально вчера - действительно, кажется, что этот котлован поглубже. Да и места для него совсем впритык. Вполне вероятна обратная засыпка при работе техники.
Говорят, число рабочих на площадке увеличили до 50 на этой неделе. Надеюсь, по прогрессу всех секций мы это заметим в ближайшее время.
investorDP2019
i
Інвестор
308
29 грудня 2019
28 січ 2021 08:49
Цитата "KyryloB » 27.01.2021 22:42":
Приветствую соседей. Тоже инвестор и тоже в 5 секции, 5 этаж. Хорошее расположение дома сыграло в пользу, даже не смотря на некоторый сдвиг сроков сдачи.
А какой срок сдачи Вам озвучили? Нам пока обещают, что отставание в 2,5 месяца нагонят при выгонке монолита и в целом вся стройка идет +/- по графику.
Да, расположение дома (лесочек перед домом, а также лес совсем рядом, метро в пешей доступности по приятной дороге, прочий транспорт, школы, садики, кинотеатр, чистый воздух, как для Киева), планировки, наличие нужного этажа, окна на ту сторону, что хотели, цена, плюс единственный акционер Спецжитлофонда - Киевская городская администрация, нормальный договор инвестирования (а не мутные конторы с неизвестными владельцами и стремные договора вообще без ответственности Застройщика), тоже нас соблазнили к покупке:)
Билет закомпостирован, остается только ждать теперь. СЖФ не сдавал ни одного объекта с опережением срока, так что не питаем иллюзий:)
Мы тоже в 5 секции, 4 этаж.
Alar0n
A
Постійний користувач
235
13 серпня 2020
28 січ 2021 10:03
Цитата "investorDP2019 » 28.01.2021 10:37":
Рабочих действительно стало больше, но никак не полсотни.
На люльках висят четыре человека.
Ставят окна на третьей-четвертой секциях еще человек пять.
На монолите третьей секции сверху два-три человека максимум.
На сварочном посту один-два.
Кладка на "тройке" ведется силами 2-4 строителей.
Сторож, ОП, крановщики - пусть это будет еще пять человек.
Даже если пара-тройка где-то там незаметно возится внутри, все равно до цифры пятьдесят, как до неба.
Когда нагоняли график в ноябре-декабре 2019-го, на стройке было навскидку 30-35 человек, и это реально было видно по тому, как они сновали по стройплощадке. Когда в начале лета прошлого года на стройплощадку высадился десант из дюжины каменщиков(работали в таком составе пару недель), краны через день наверх палеты с газоблоком гнали. Сейчас такого движения нет.
Salvador1
S
Інвестор
42
19 листопада 2020
28 січ 2021 10:05
Цитата "elenagorbach » 27.01.2021 10:24":
на том доме две теории отвалившегося утеплителя:
1.было не правильно установлена сверху ливневка и под утеплитель затекала сверху вода. в тот день была жарища и резко ураган с ветром и дождём
2. несколько квартир принципиально не захотели утеплятся : кусковое утепление тоже может нарушить целостность
в том году утепляли качественно: и клей хороший Церазит и много дюбелей.стоит правда дорого
Спасибо за ответ!)
Мы тоже 5 секция, 9 этаж.)
investorDP2019
i
Інвестор
308
29 грудня 2019
28 січ 2021 14:15
Цитата "Alar0n » 28.01.2021 12:03":
Рабочих действительно стало больше, но никак не полсотни.
На люльках висят четыре человека.
Ставят окна на третьей-четвертой секциях еще человек пять.
На монолите третьей секции сверху два-три человека максимум.
На сварочном посту один-два.
Кладка на "тройке" ведется силами 2-4 строителей.
Сторож, ОП, крановщики - пусть это будет еще пять человек.
Даже если пара-тройка где-то там незаметно возится внутри, все равно до цифры пятьдесят, как до неба.
Когда нагоняли график в ноябре-декабре 2019-го, на стройке было навскидку 30-35 человек, и это реально было видно по тому, как они сновали по стройплощадке. Когда в начале лета прошлого года на стройплощадку высадился десант из дюжины каменщиков(работали в таком составе пару недель), краны через день наверх палеты с газоблоком гнали. Сейчас такого движения нет.
Как у ОП получилось 50? Не знаю. Может, посчитали так - в понедельник работало 8+вторник 10+ среда 10+четверг 12+пятница 10 =50:))) Шучу, конечно:)
Но смысл врать? Мне вообще не понятно, 50 это много или мало? Может, должно быть 80 или 30 достаточно на текущем этапе?
Посмотрим по прогрессу строительства к концу следующей недели хотя бы.
Пока заметно только утепление и окончание остекления первой секции и неспешно вырисовывающееся остекление 3ки и 4ки.
Alar0n
A
Постійний користувач
235
13 серпня 2020
28 січ 2021 14:45
50 на текущем этапе - это реально прилично.
К примеру, ежедневно работающая дюжина каменщиков закончит кладку на объекте уже к апрелю месяцу, им понадобится примерно неделя на этаж всех трех секций.
А вот если предположить, что СЖФ возьмется за всю внутрянку первой-второй секции(там квартиры з опорядженням для расселенцев), то не так уж и много, аккурат, чтобы сдать первую очередь к зиме.
К примеру, ежедневно работающая дюжина каменщиков закончит кладку на объекте уже к апрелю месяцу, им понадобится примерно неделя на этаж всех трех секций.
А вот если предположить, что СЖФ возьмется за всю внутрянку первой-второй секции(там квартиры з опорядженням для расселенцев), то не так уж и много, аккурат, чтобы сдать первую очередь к зиме.
KyryloB

Інвестор
13
12 серпня 2020
28 січ 2021 15:08
Цитата "investorDP2019 » 28.01.2021 10:49":
А какой срок сдачи Вам озвучили? Нам пока обещают, что отставание в 2,5 месяца нагонят при выгонке монолита и в целом вся стройка идет +/- по графику.
Да, расположение дома (лесочек перед домом, а также лес совсем рядом, метро в пешей доступности по приятной дороге, прочий транспорт, школы, садики, кинотеатр, чистый воздух, как для Киева), планировки, наличие нужного этажа, окна на ту сторону, что хотели, цена, плюс единственный акционер Спецжитлофонда - Киевская городская администрация, нормальный договор инвестирования (а не мутные конторы с неизвестными владельцами и стремные договора вообще без ответственности Застройщика), тоже нас соблазнили к покупке:)
Билет закомпостирован, остается только ждать теперь. СЖФ не сдавал ни одного объекта с опережением срока, так что не питаем иллюзий:)
Мы тоже в 5 секции, 4 этаж.
Тоже соседи в будущем.
Да, меня в целом все тоже самое привлекло к данному объекту, плюс живу в шаговой доступности от стройки, поэтому имею возможность наблюдать из окна за движением, правда в большей степени за работами по 4 секции, так как она пока выше всех остальных. Инфраструктура тоже устраивает вполне, тем более есть с чем сравнивать. Относительно сроков озвучили тоже, что и Вам - 3 месяца отставание, но перед приобретением я советовался с коллегами по работе, наша фирма сотрудничает с СЖФ в части оборудования для инженерных систем, так что реальная сдача может быть перенесена на пол года, собственно на это и ориентируюсь. Если получится раньше, то будет лучше, но стараюсь реально смотреть на вещи.
liuy
l
Інвестор
72
16 січня 2018
29 січ 2021 16:14
Сегодня раз 5-6 смотрела вебкамеру,но никаких работ не проводилось😔

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Атлант на Озерній | Атлант | Новосілки, вул. Озерна01.091 173
- ЖК на пр. Отрадний, 2 | Житлоінвестбуд-УКБ01.0910 301
- ЖК Урловский-1 | Киевгорстрой, bUdCapital | ул. Причальная, 1101.093 771
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2701.09450
- ЖК Scandia | БК Триумф | Бровари, вул. Анатолія Луценка, 2701.093 029
- ЖК Англія | Київ, вул. Лугова, 25 (Жуляни)01.093
- ЖК Polaris Home & Plaza | Perfect Group, Citex Development | Київ, вул. Сім'ї Кульженків, 2230.08496
- ЖК Єнісейська Садиба | Київ, вул. Писаржевського, вул. Тетерівська (Іртишська)30.087 745
- ЖК Utlandia-2,3 | Tomin Family | Ірпінь, вул. Українська, 1-а,б29.0894
- ЖК Silver House | Спецжитлофонд | Київ, пр. Голосіївський, 7429.082 271
- Чи варто зараз купувати нерухомість?01.094 642
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- ЖК Імперіал Парк Авеню | Імперіал Буд | Чернівці, вул. Рівненська, 718.084
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Матеріал багатоквартирного будинку. Який найкращий?13.0812
- Кліматичне обладнання норвезької ТМ Bergen07.082
- Як можна прочистити або покращити вентиляцію в квартирі?06.086
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
