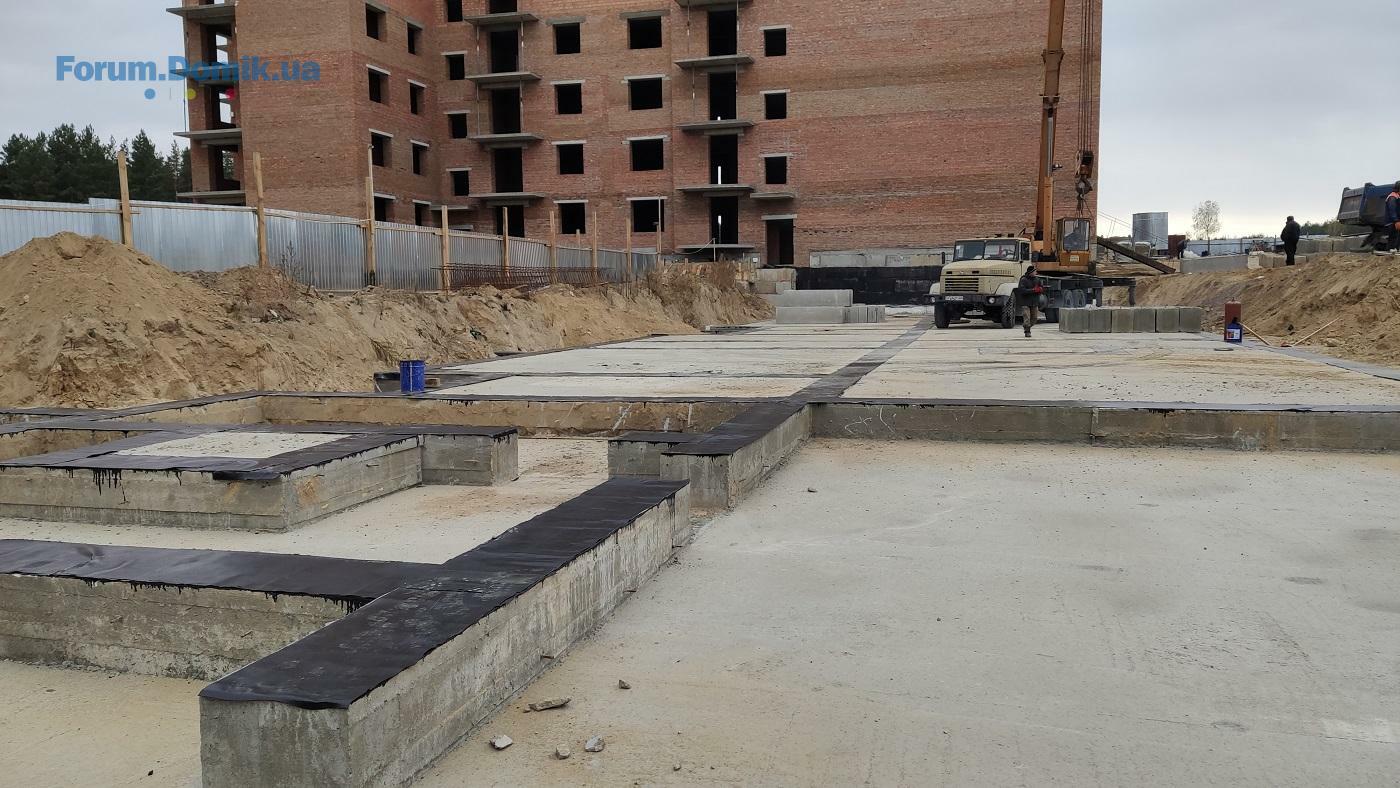

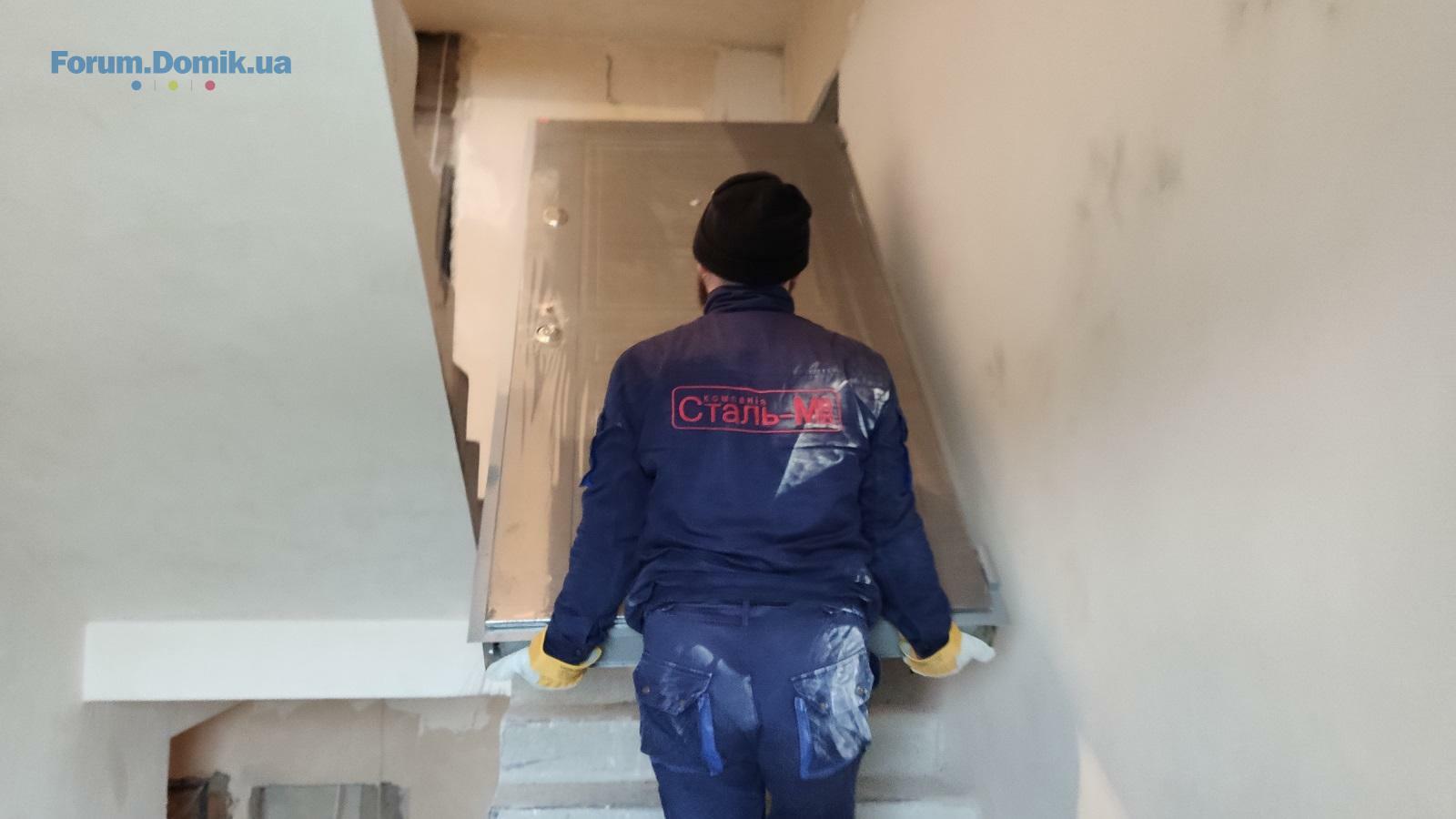

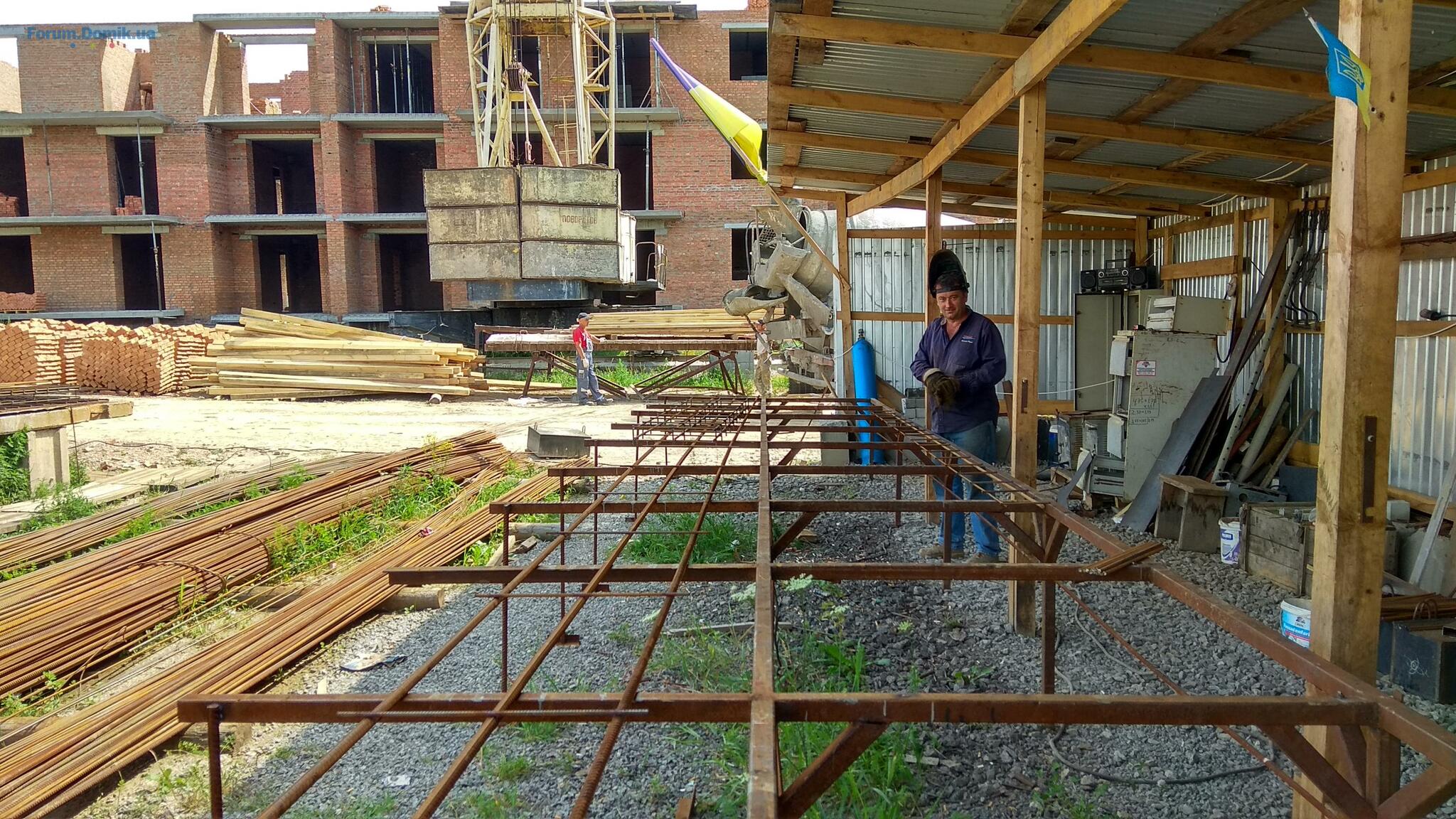

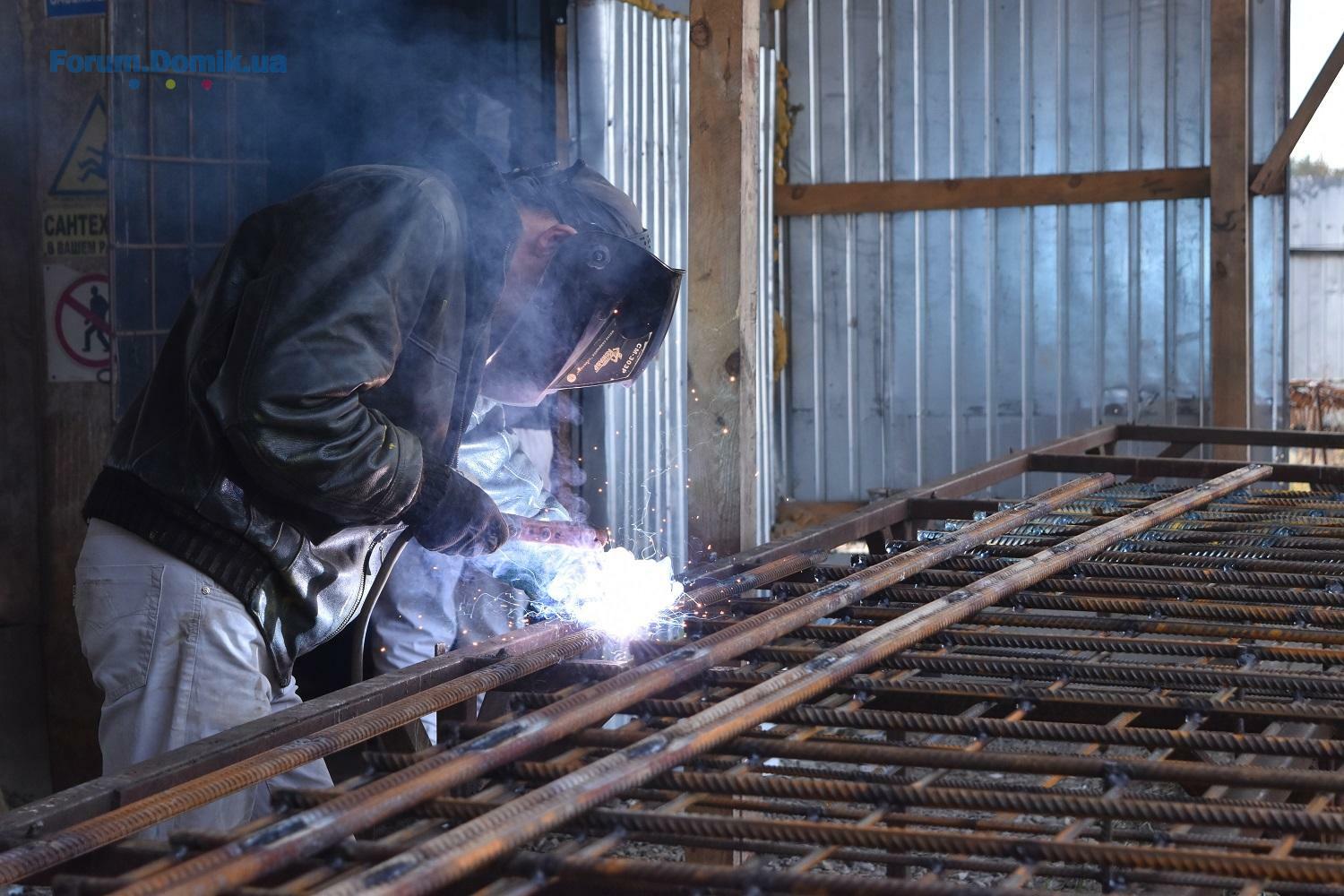

У 4-му пусковому комплексі ЖК «Квартал Парковий» тривають роботи з влаштування фундаменту.
На сьогодні завершено зрубування оголовків паль (оголення арматури паль для подальшого перев’язування з каркасом монолітного ростверку). Триває виготовлення каркасу монолітного ростверку.
На 70% виконана бетонна підготовка.
На сьогодні завершено зрубування оголовків паль (оголення арматури паль для подальшого перев’язування з каркасом монолітного ростверку). Триває виготовлення каркасу монолітного ростверку.
На 70% виконана бетонна підготовка.
Kvartal_Park
Постійний користувач
101
17 березня 2017
24 лип 2019 09:50

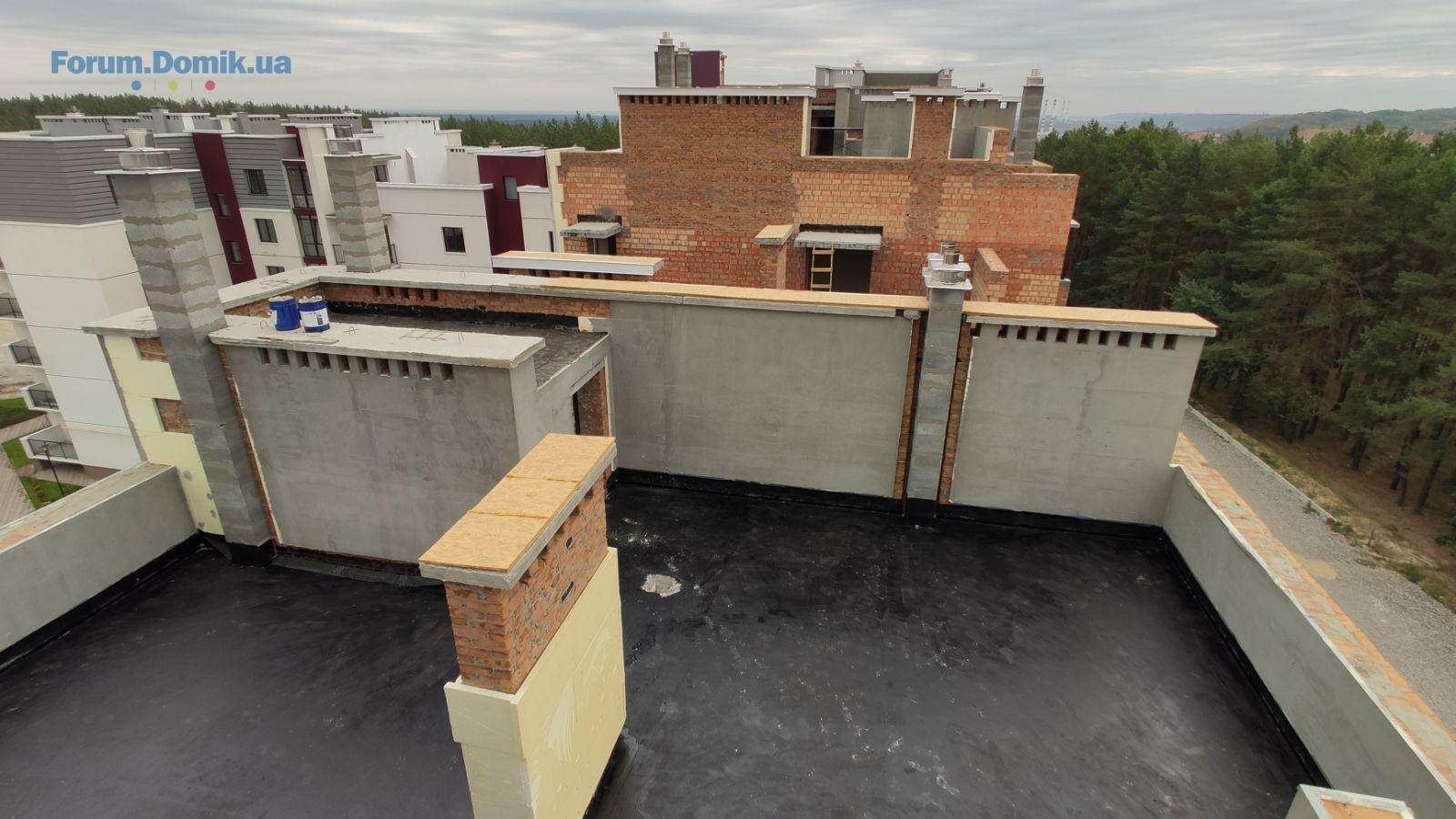

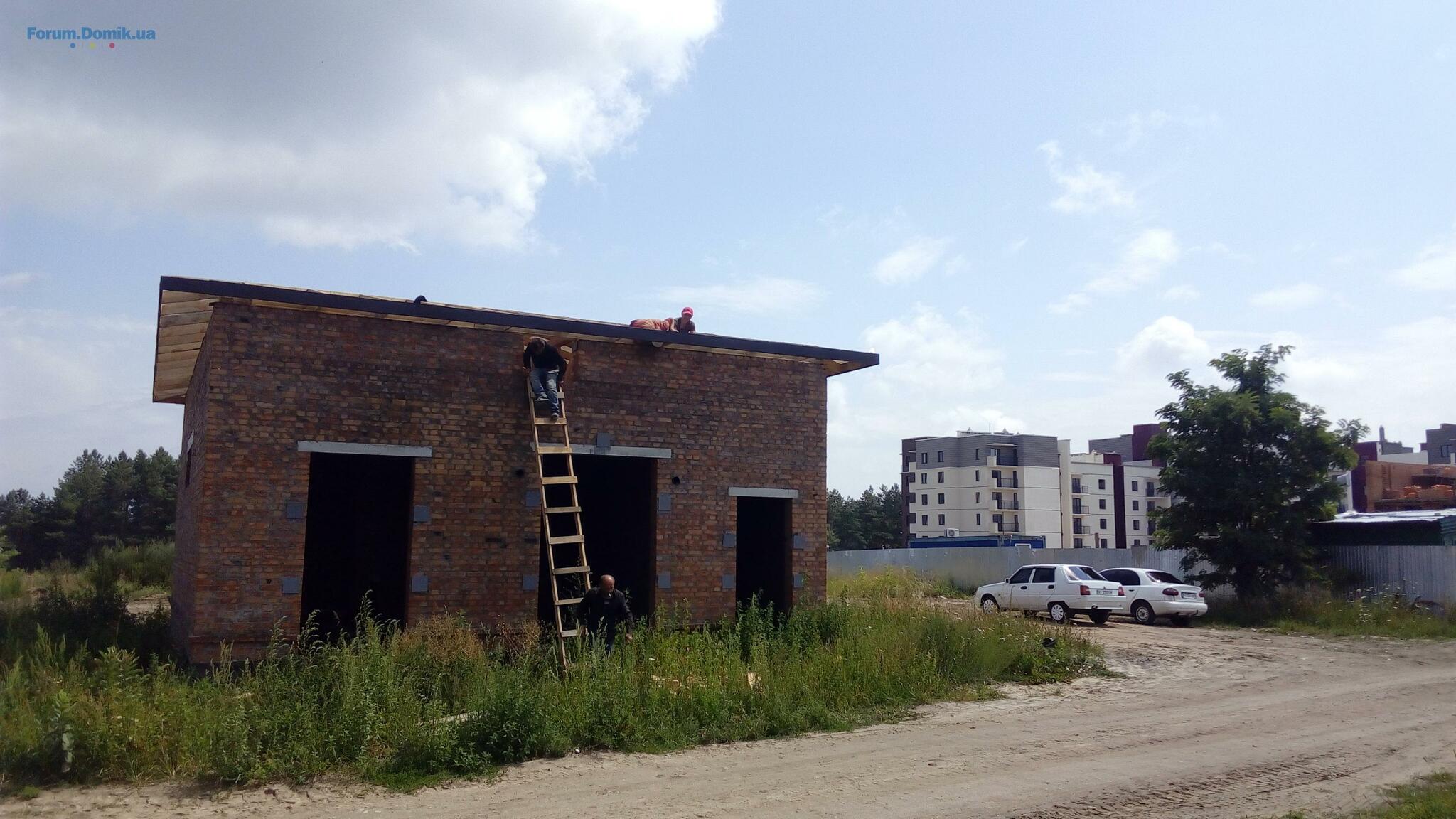

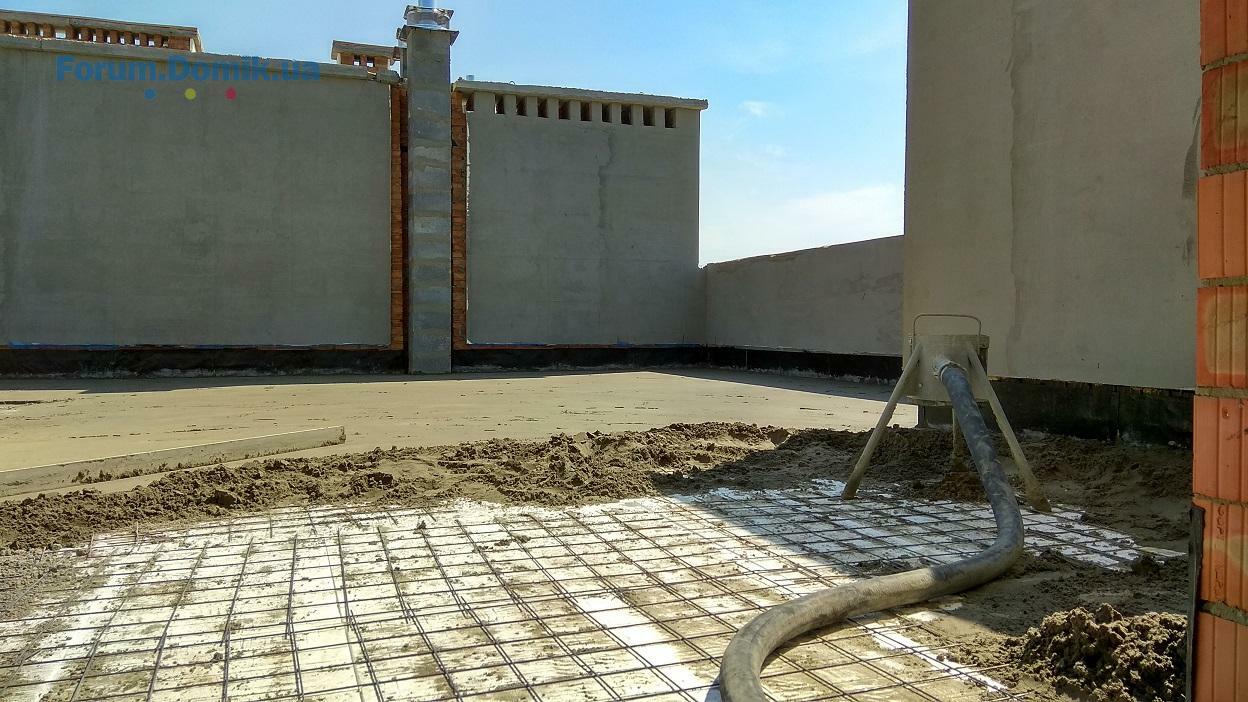

Триває будівництво власної трансформаторної підстанції РП-ТП 2х1000/10/0,4кВ для забезпечення потреб електропостачання ЖК «Квартал Парковий».

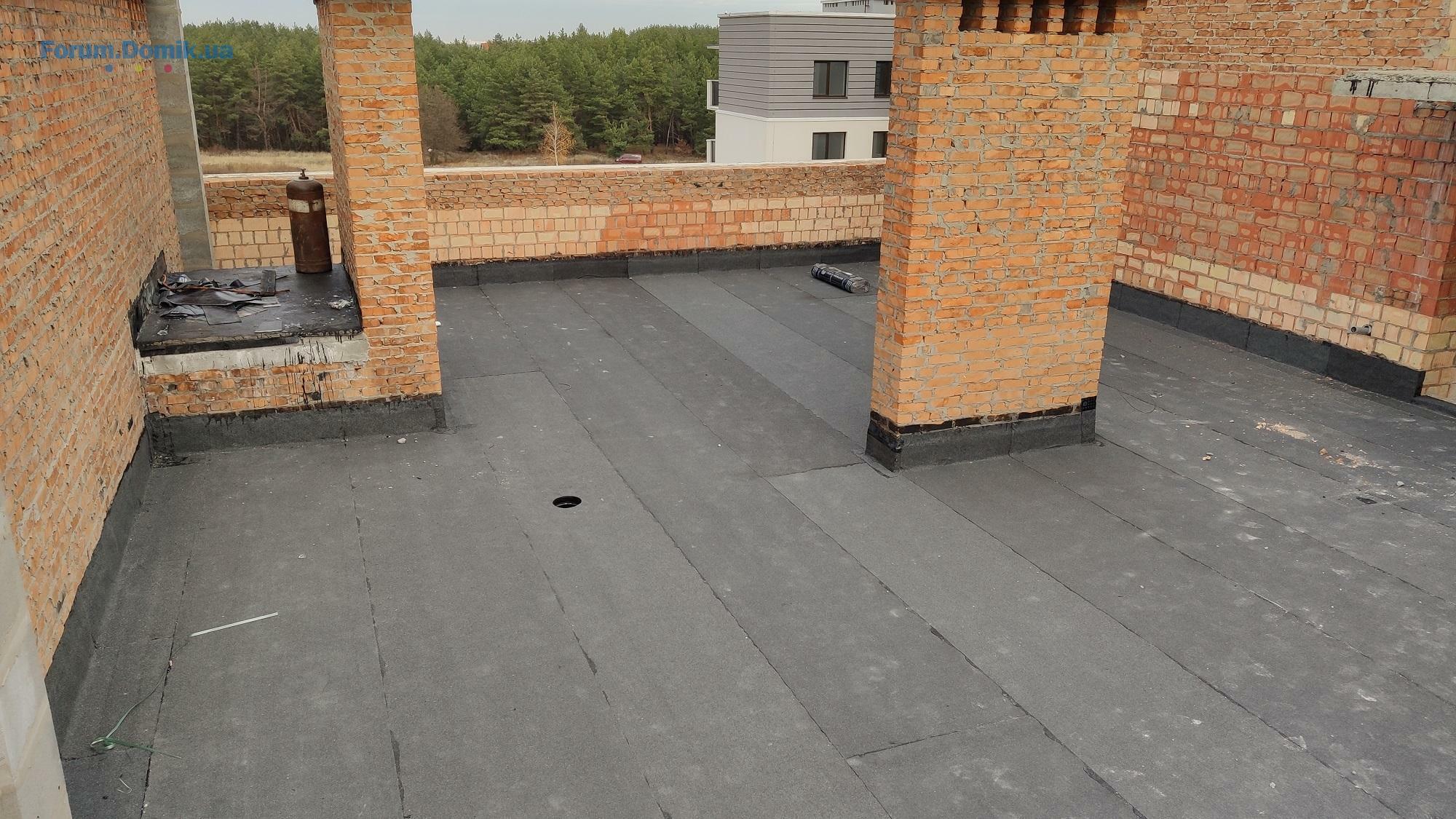

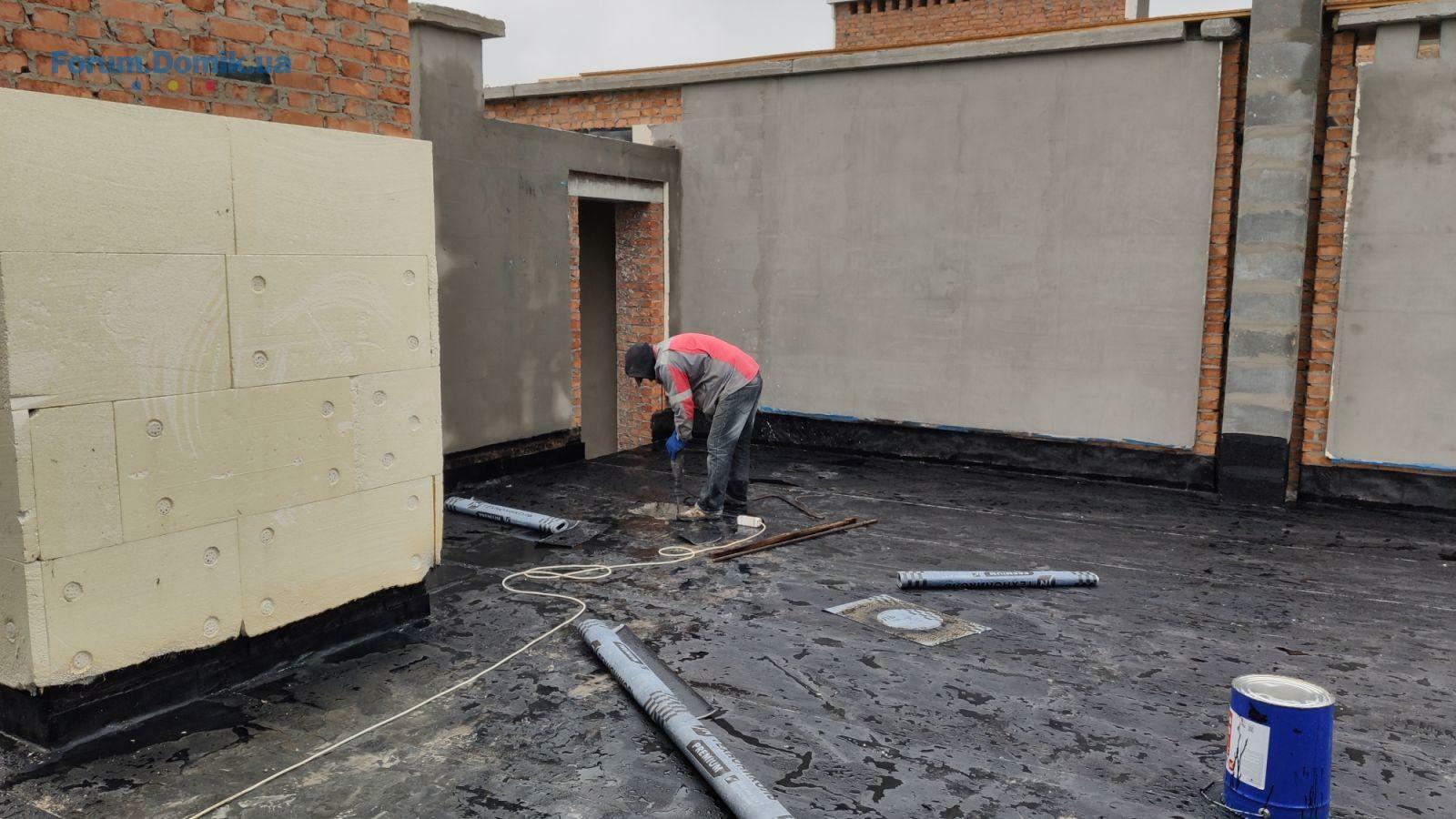

Завершено роботи із влаштування покрівлі.

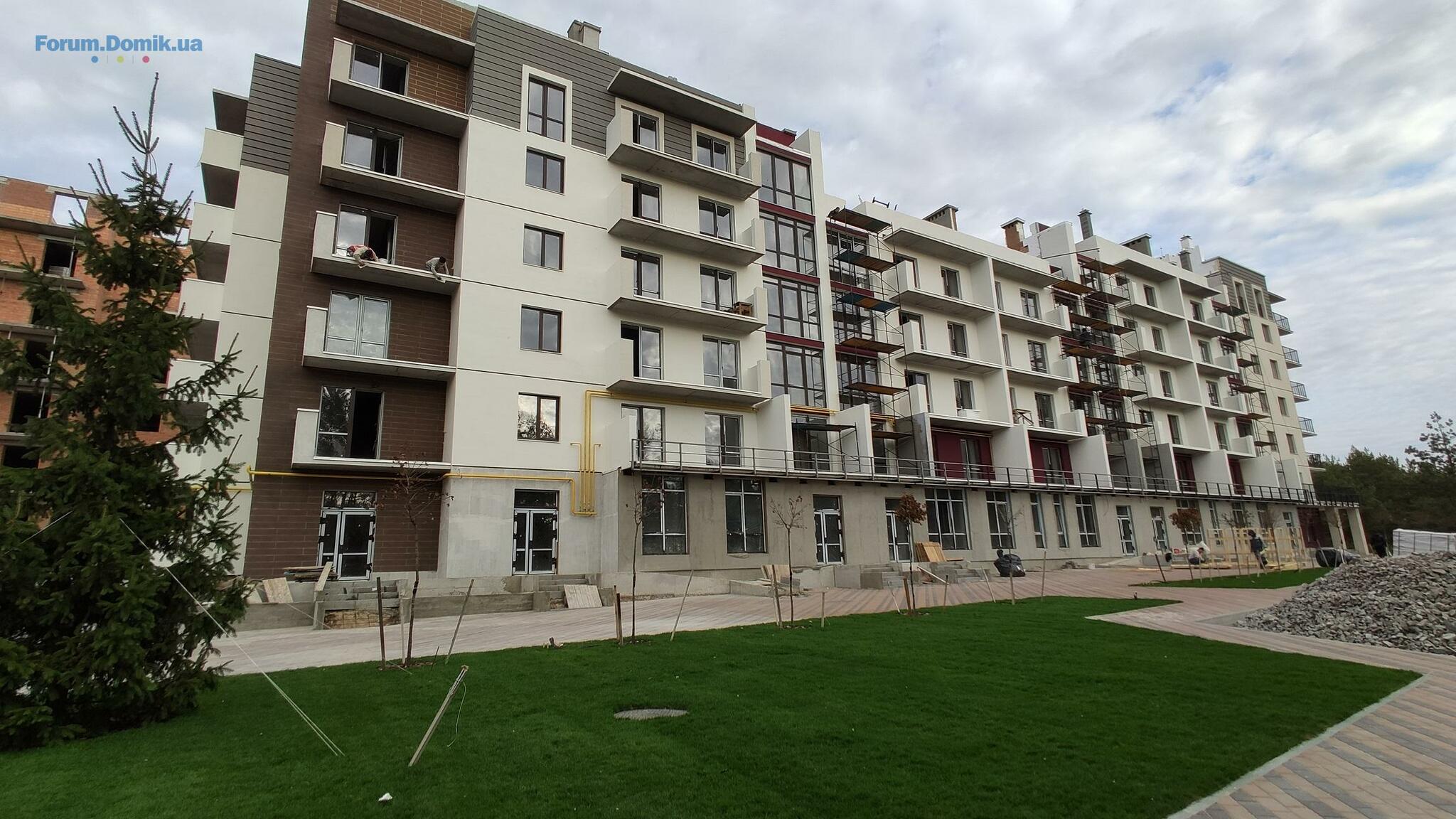

Завершено роботи із влаштування покрівлі.
Kvartal_Park
Постійний користувач
101
17 березня 2017
26 лип 2019 12:10
Інформація для тих, хто планує долучитися до числа наших мешканців.
З 15-го вересня 2019 року буде здійснено планове підвищення цін у ЖК «Квартал Парковий.
Детальну інформацію стосовно цін, умов бронювання та продажу квартир можна отримати у нашому відділі продажу
З 15-го вересня 2019 року буде здійснено планове підвищення цін у ЖК «Квартал Парковий.
Детальну інформацію стосовно цін, умов бронювання та продажу квартир можна отримати у нашому відділі продажу
Kvartal_Park
Постійний користувач
101
17 березня 2017
07 серп 2019 11:24

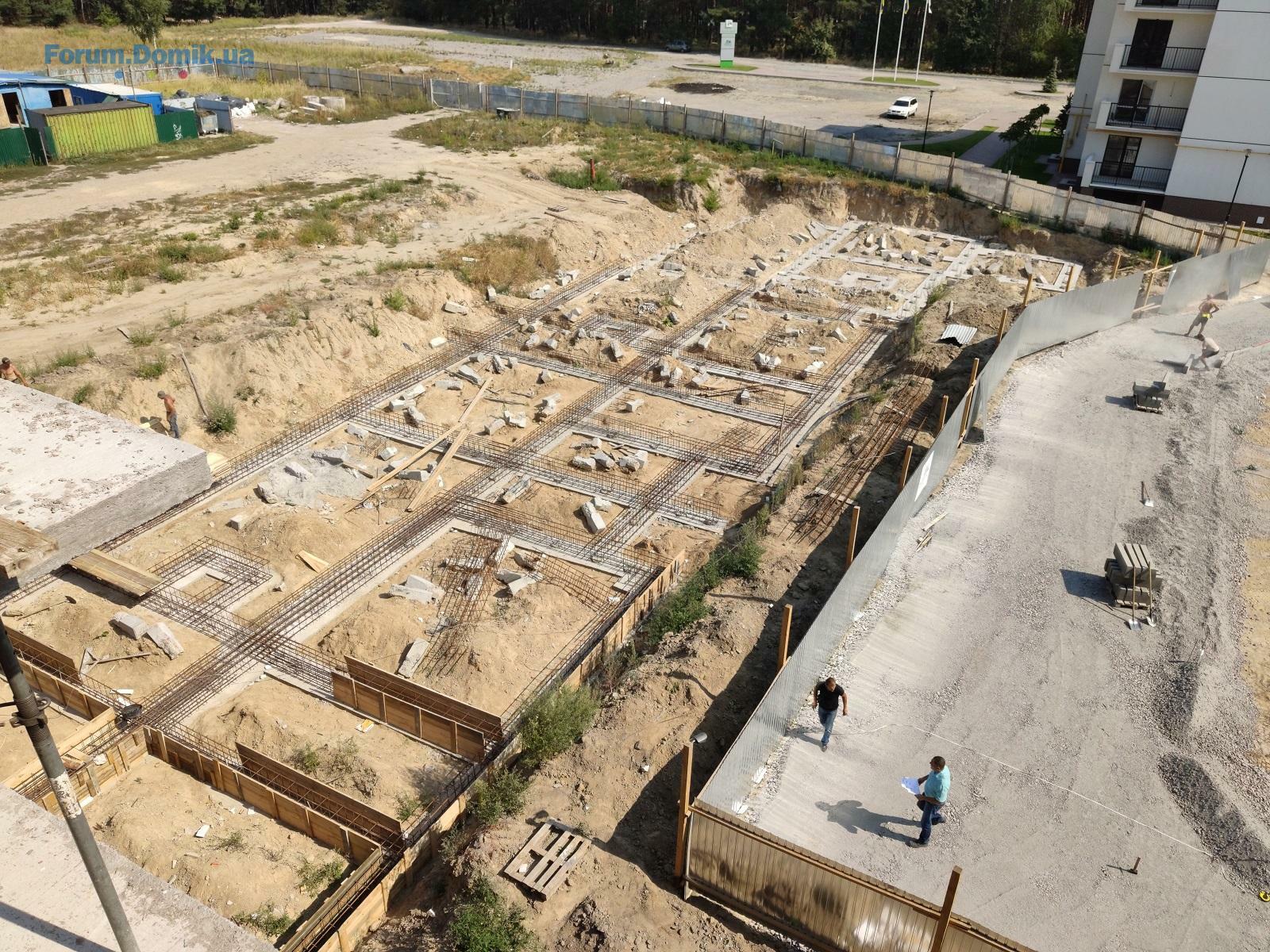

Звіт із будівництва 2-го пускового комплексу ЖК «Квартал Парковий»:
• завершено монтаж колективних димоходів системи «Повітря-газ» (для турбованих газових котлів);
• завершено монтаж вхідних груп під’їздів та комерційних приміщень;

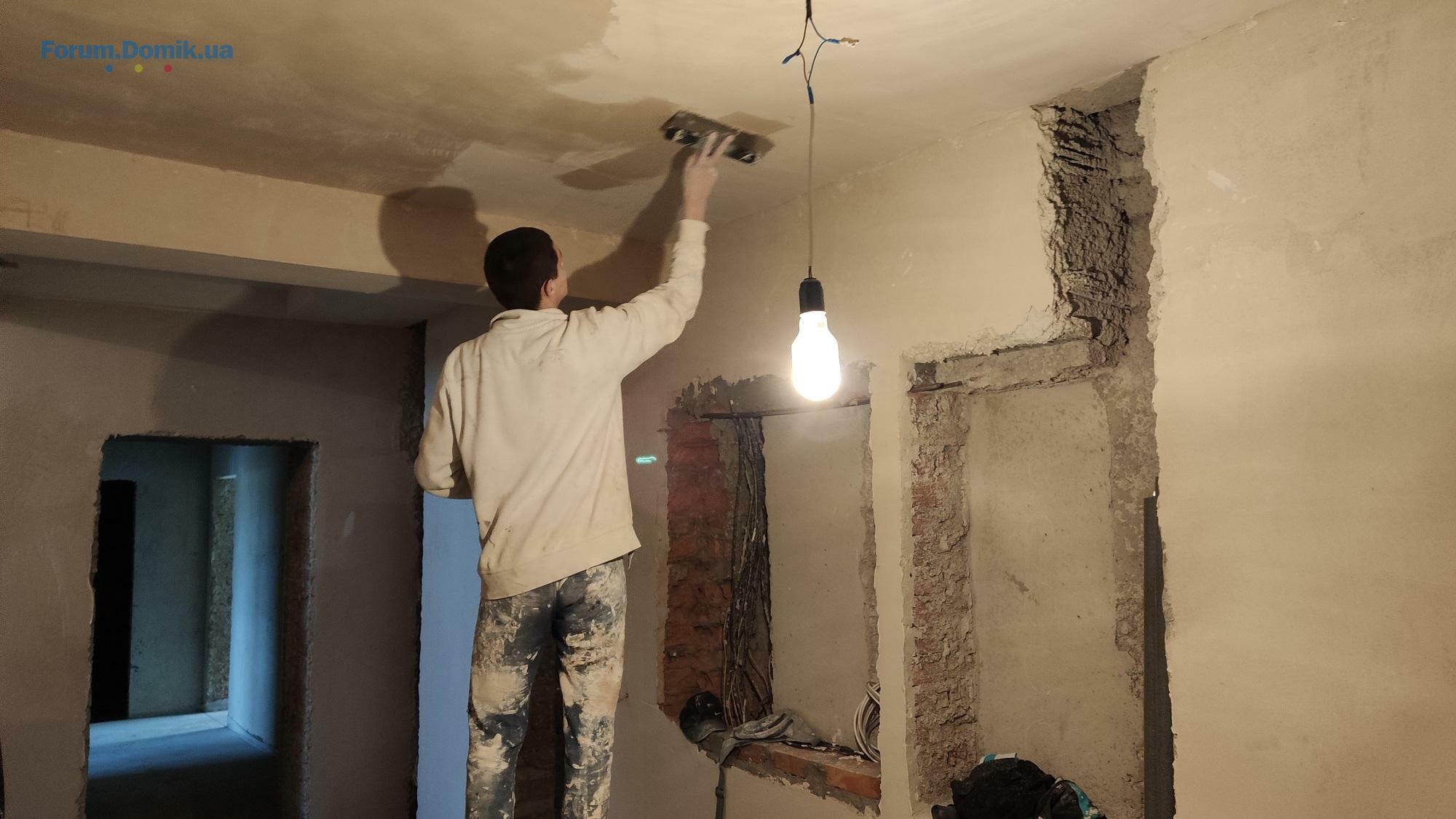

• завершено монтаж внутрішніх електричних мереж;

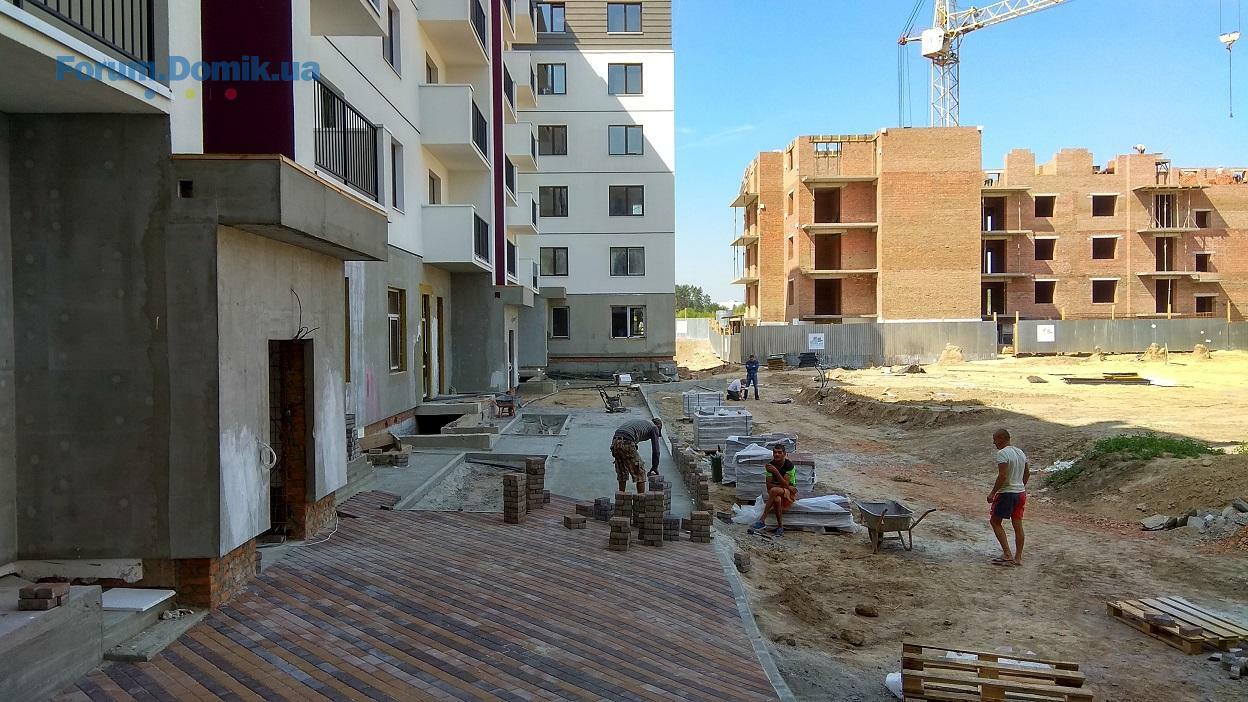

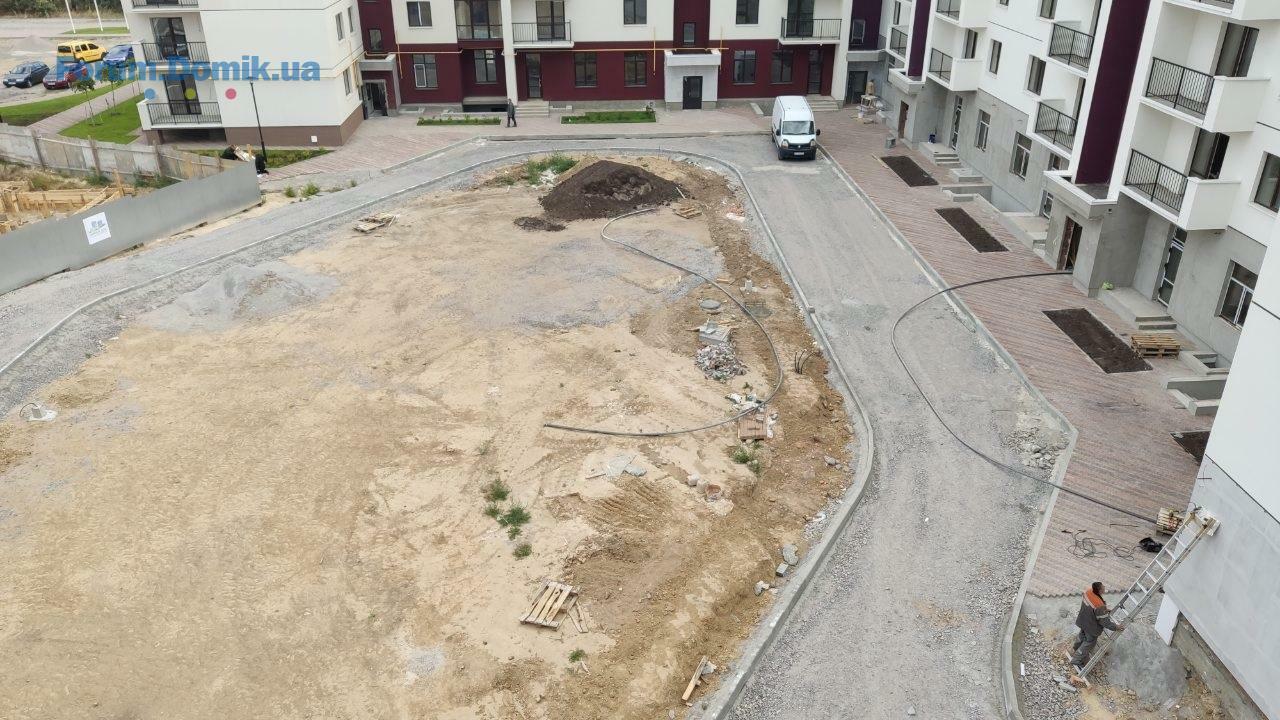

• тривають роботи з облаштування благоустрою прибудинкової території 2-го пускового комплексу та двору першої черги в цілому

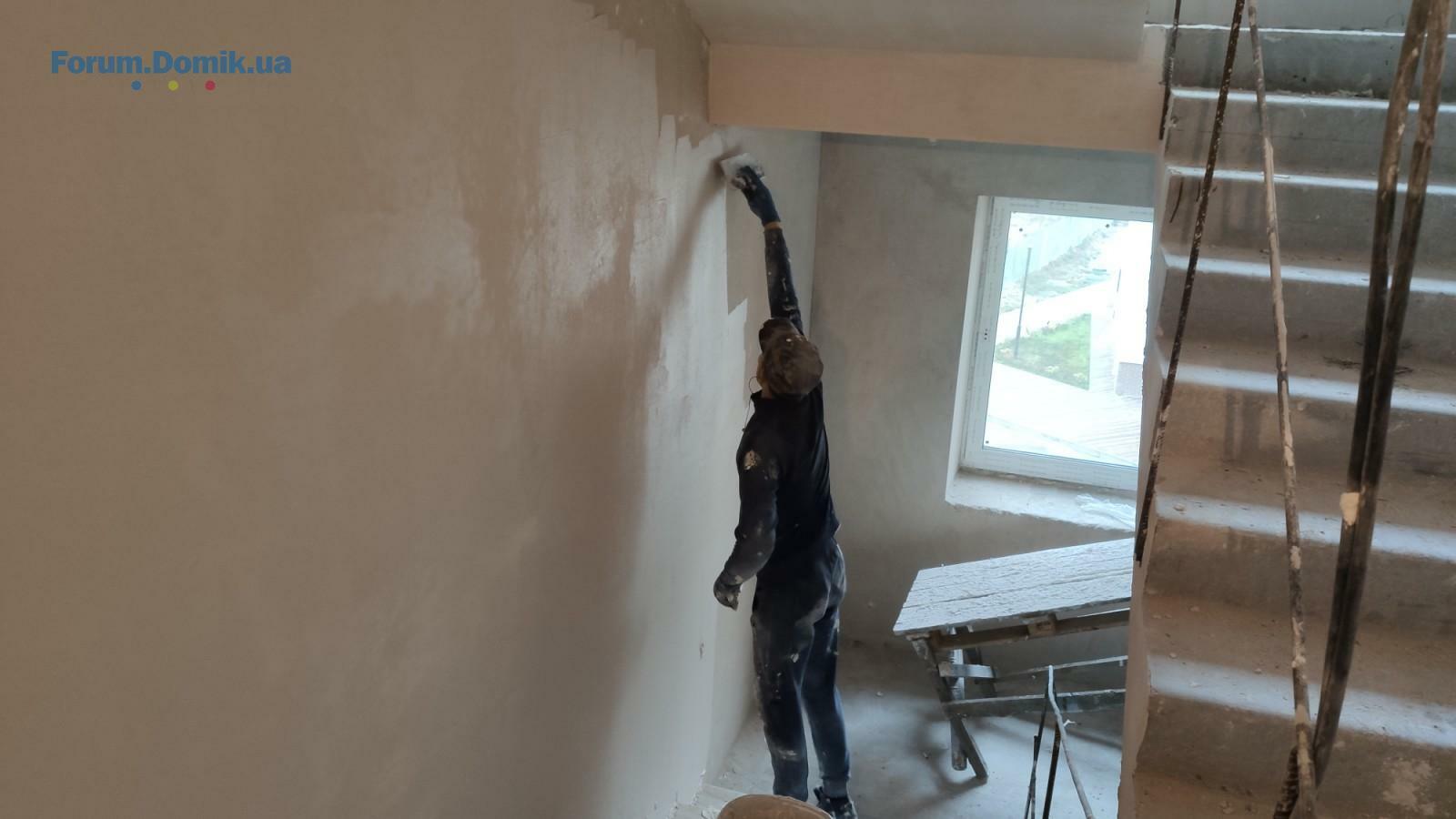

• тривають роботи зі штукатурення стін квартир та місць загального користування (машинне штукатурення цементно-вапняним розчином). У четвертій та п’ятій секціях штукатурення завершено, на сьогодні роботи ведуться в шостій секції;

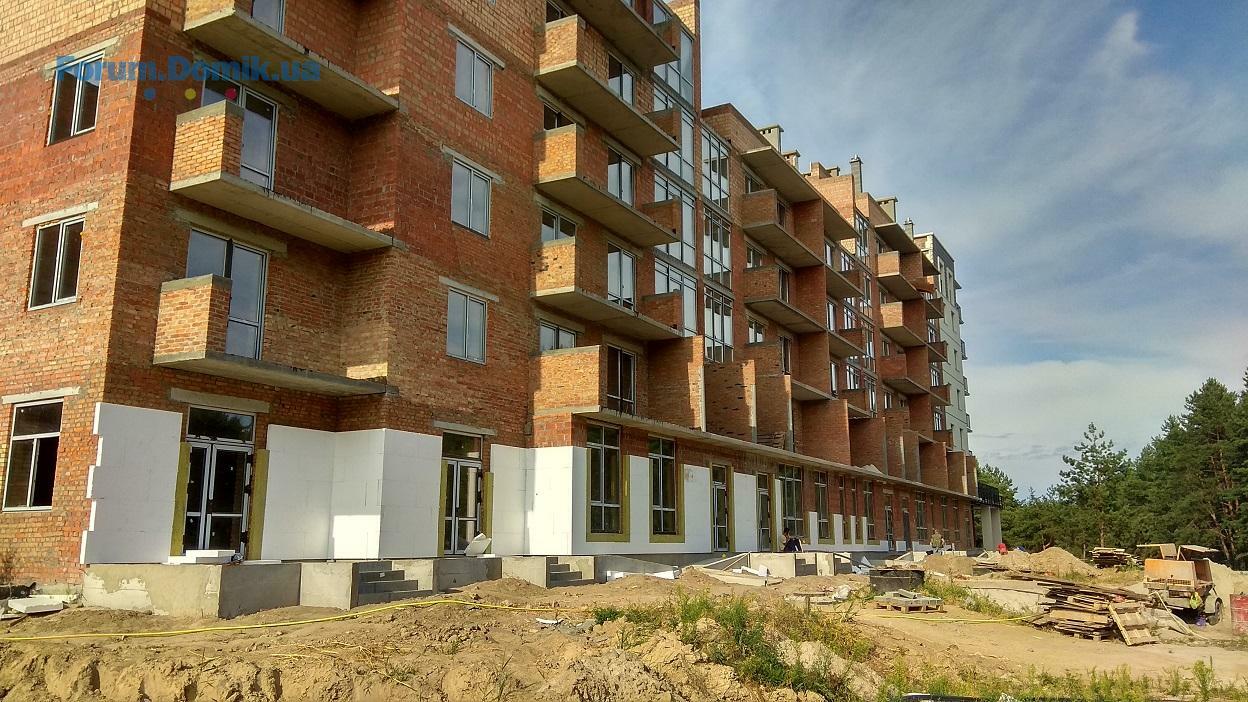

• виконуються роботи з опорядження фасаду будинку – виконано на 55% (утеплення 100мм, нанесення декоративної штукатурки, фарбування);
• тривають покрівельні роботи (влаштування паробар’єру завершено, виконується утеплення даху та влаштування армованої стяжки);

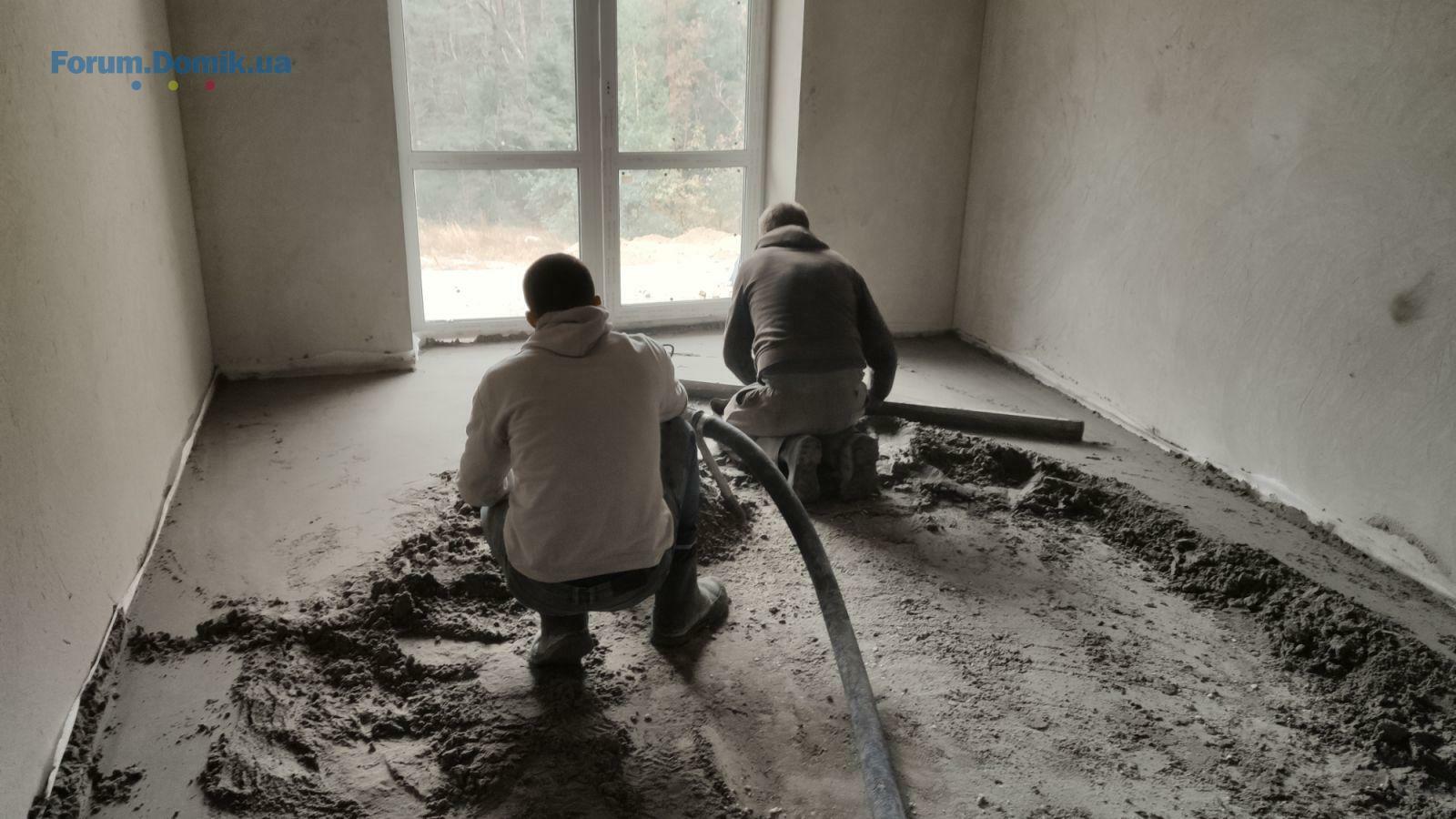

• виконуються роботи з влаштування стяжки підлоги кварти машинним способом (у четвертій секції завершено);
• виконується гідроізоляція балконів (виконано 50%);
• виконано монтаж 40% віконних відливів;
• здійснено монтаж 40% металевих огороджень балконів.
• завершено монтаж колективних димоходів системи «Повітря-газ» (для турбованих газових котлів);
• завершено монтаж вхідних груп під’їздів та комерційних приміщень;
• завершено монтаж внутрішніх електричних мереж;
• тривають роботи з облаштування благоустрою прибудинкової території 2-го пускового комплексу та двору першої черги в цілому
• тривають роботи зі штукатурення стін квартир та місць загального користування (машинне штукатурення цементно-вапняним розчином). У четвертій та п’ятій секціях штукатурення завершено, на сьогодні роботи ведуться в шостій секції;
• виконуються роботи з опорядження фасаду будинку – виконано на 55% (утеплення 100мм, нанесення декоративної штукатурки, фарбування);
• тривають покрівельні роботи (влаштування паробар’єру завершено, виконується утеплення даху та влаштування армованої стяжки);
• виконуються роботи з влаштування стяжки підлоги кварти машинним способом (у четвертій секції завершено);
• виконується гідроізоляція балконів (виконано 50%);
• виконано монтаж 40% віконних відливів;
• здійснено монтаж 40% металевих огороджень балконів.
Kvartal_Park
Постійний користувач
101
17 березня 2017
22 серп 2019 19:21

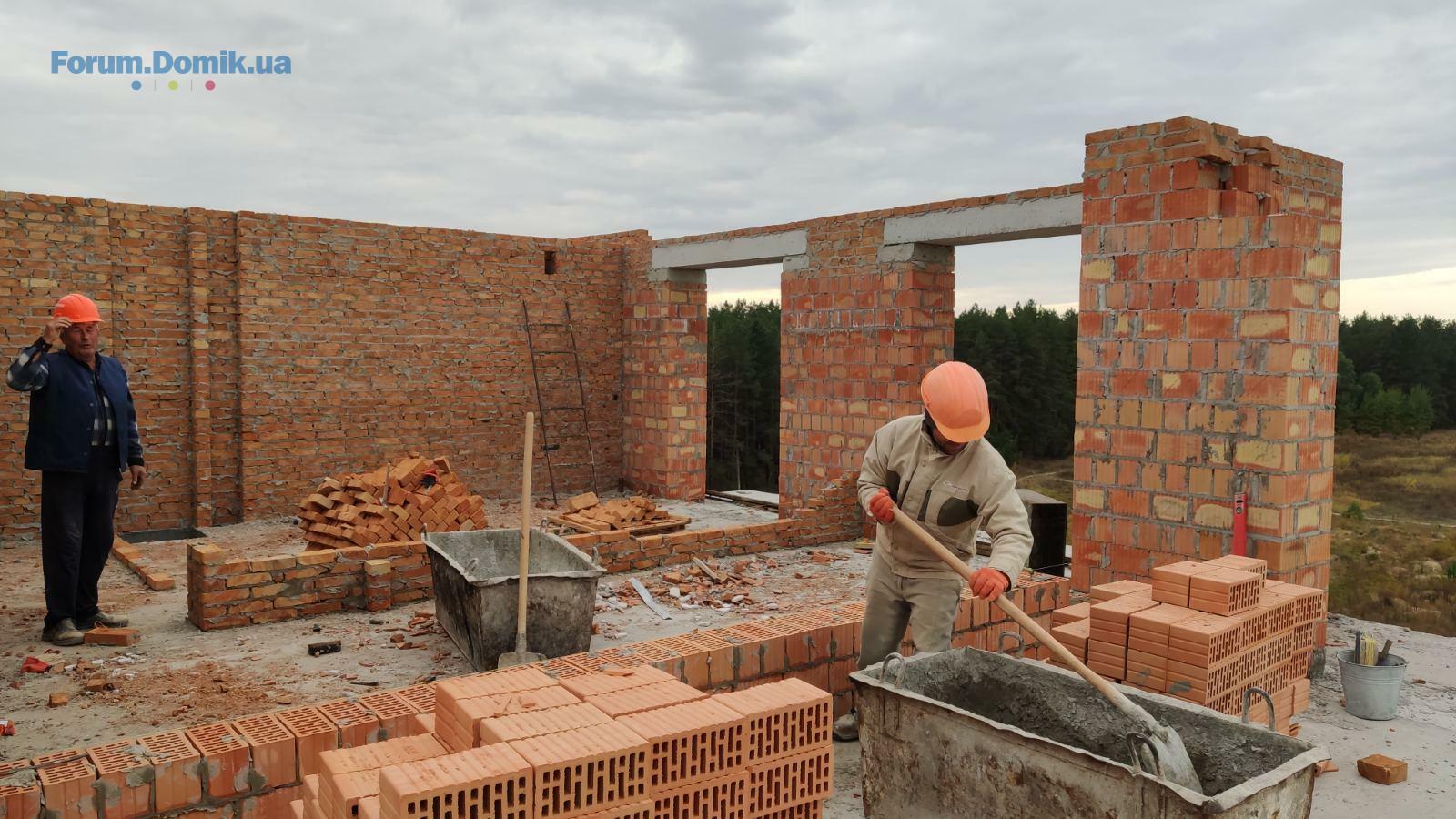

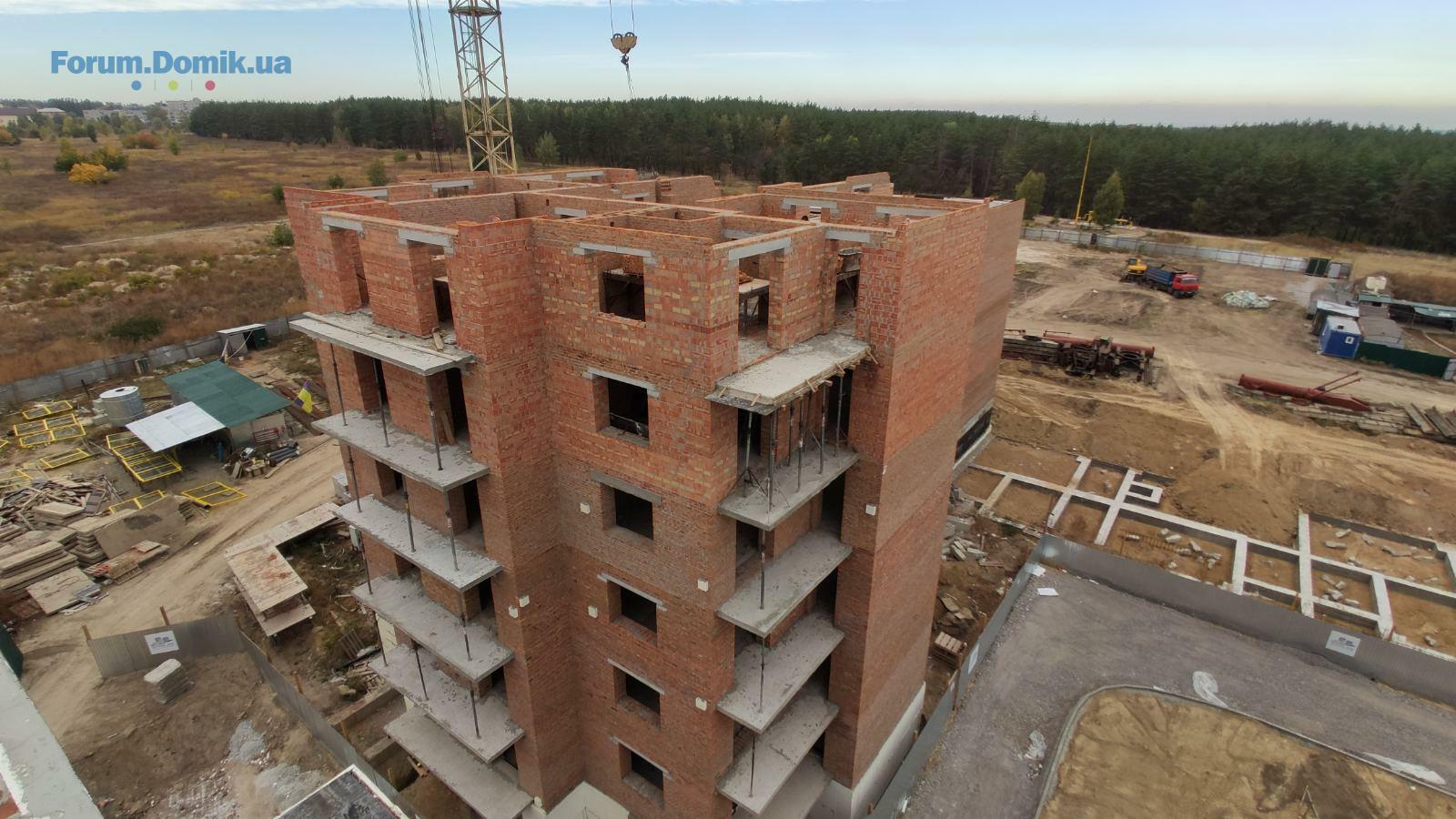

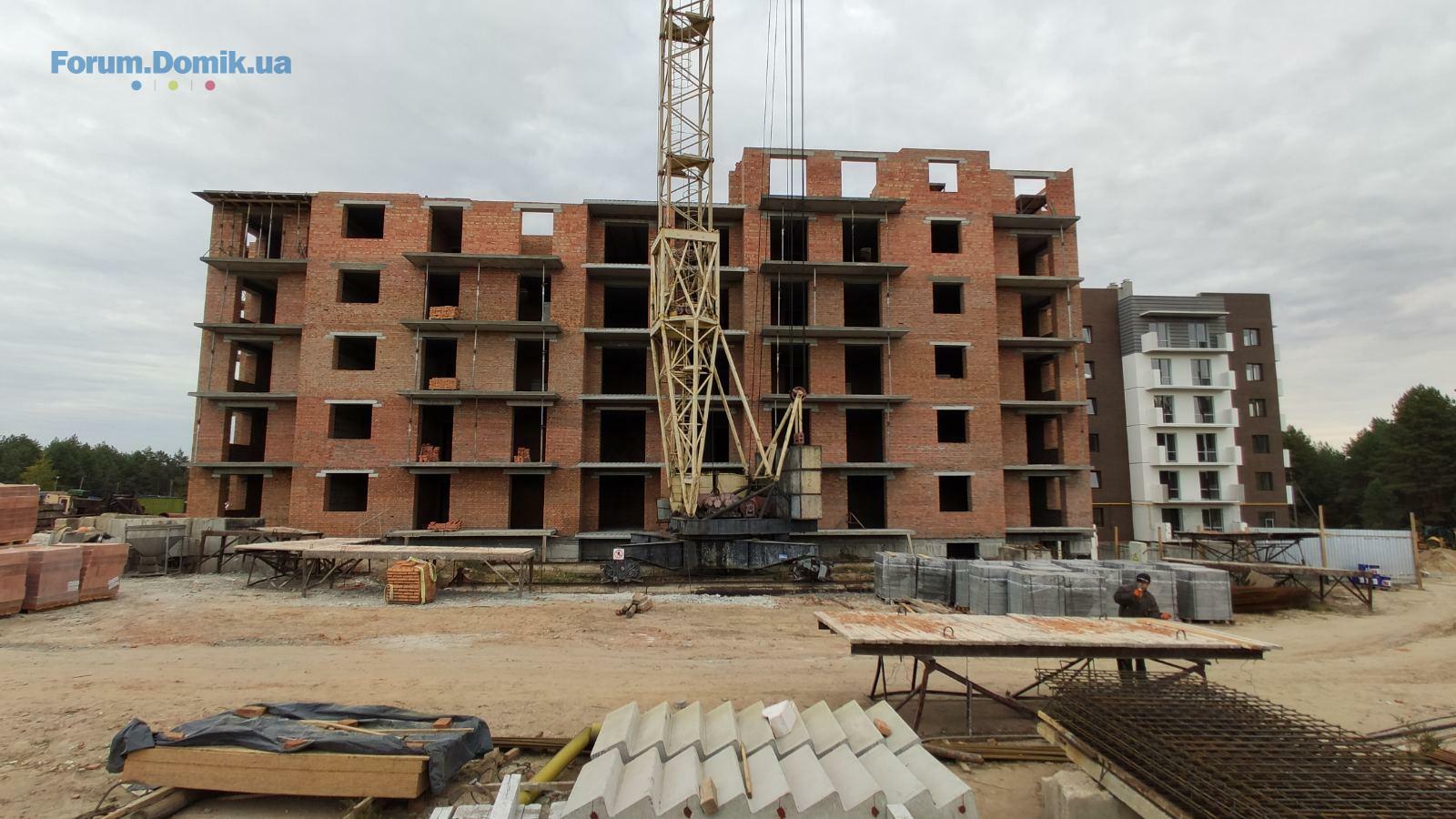

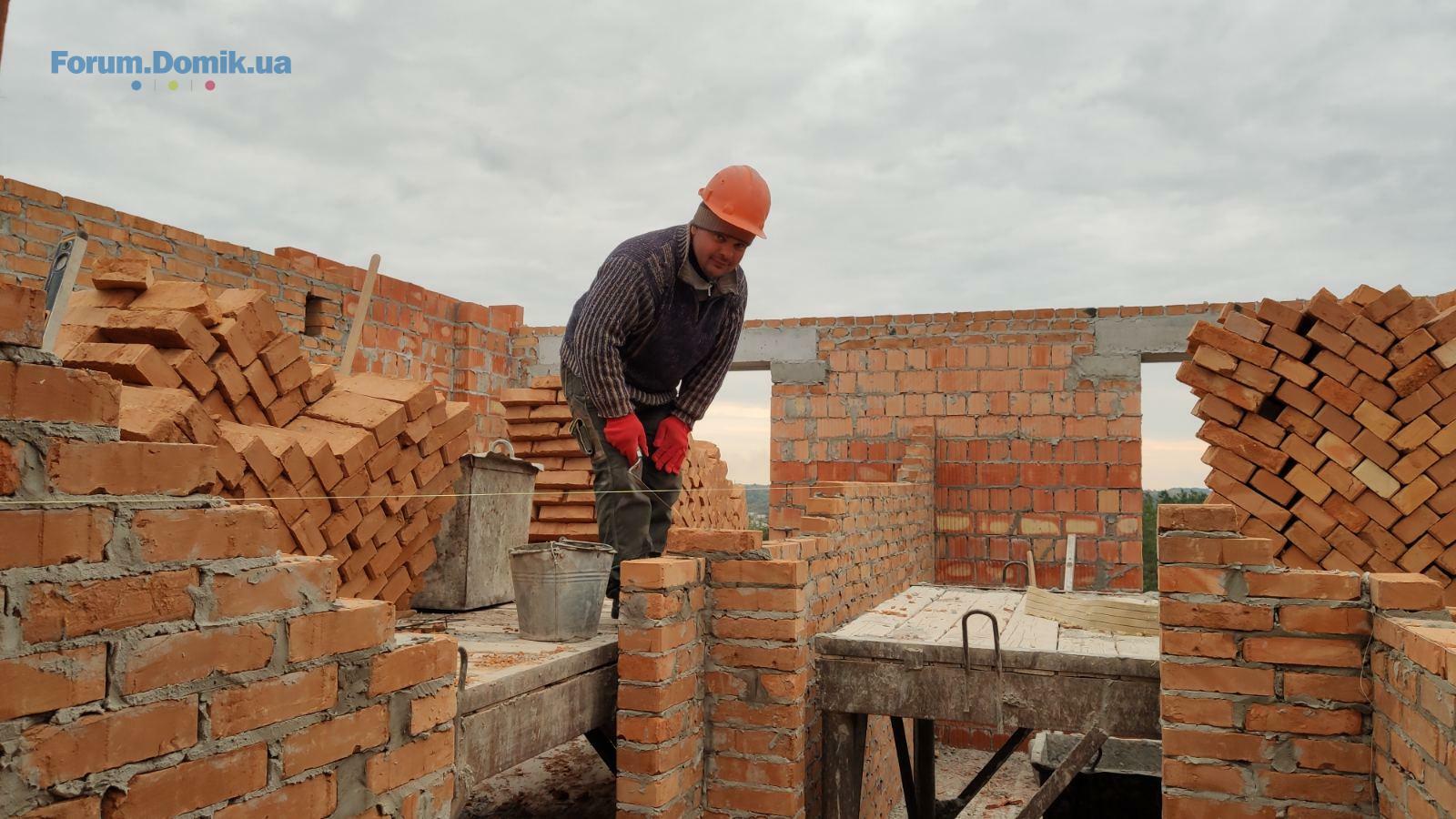

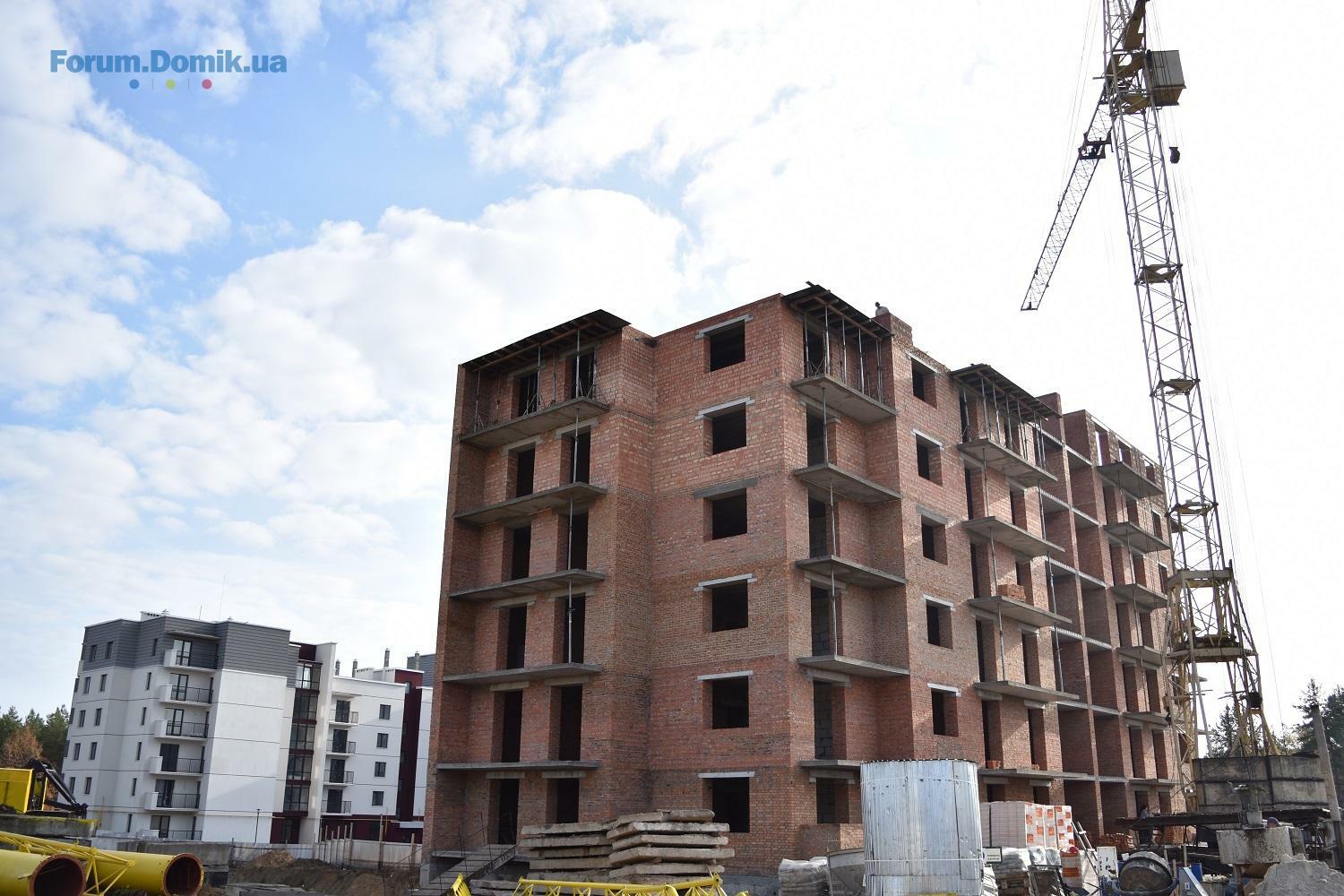

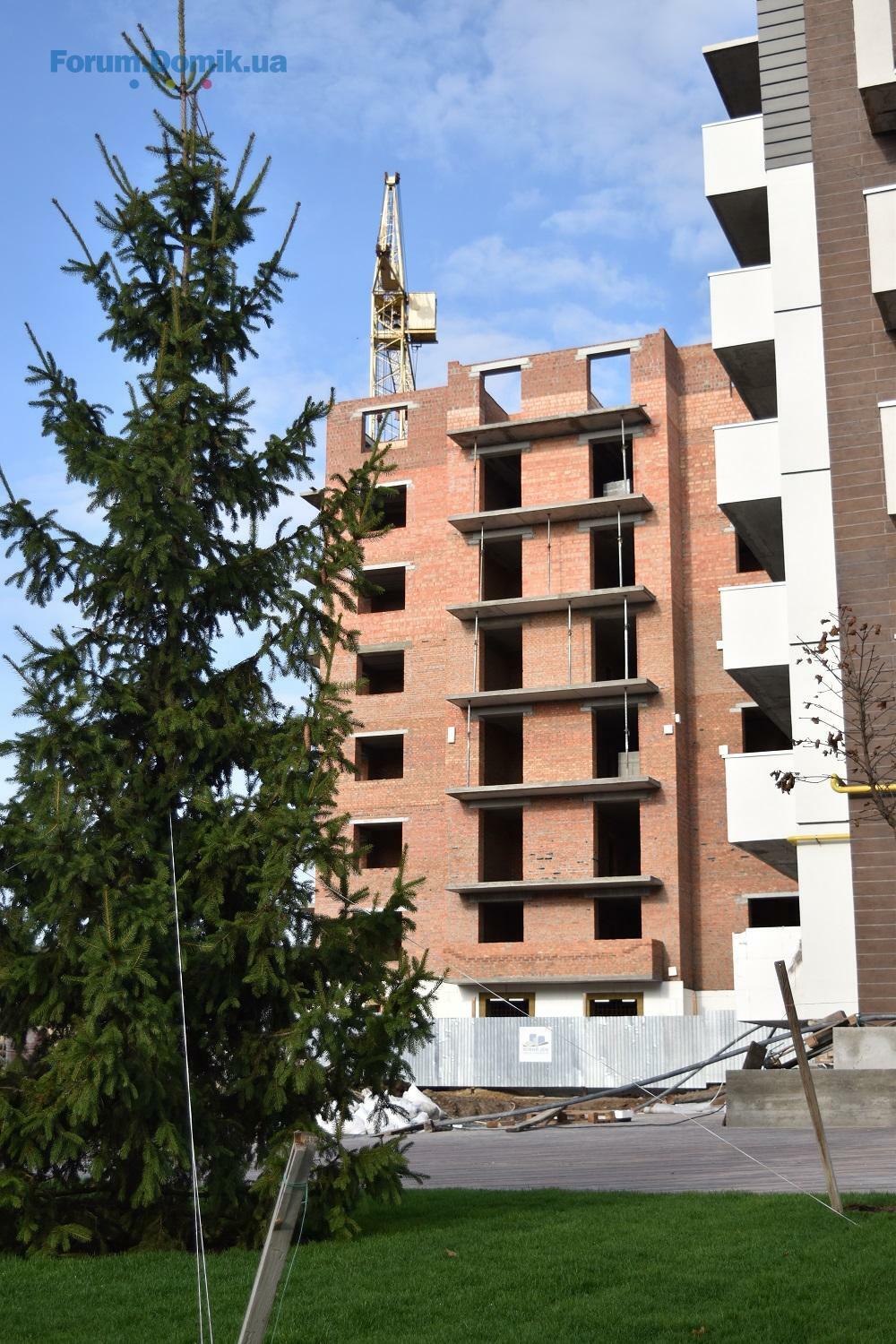

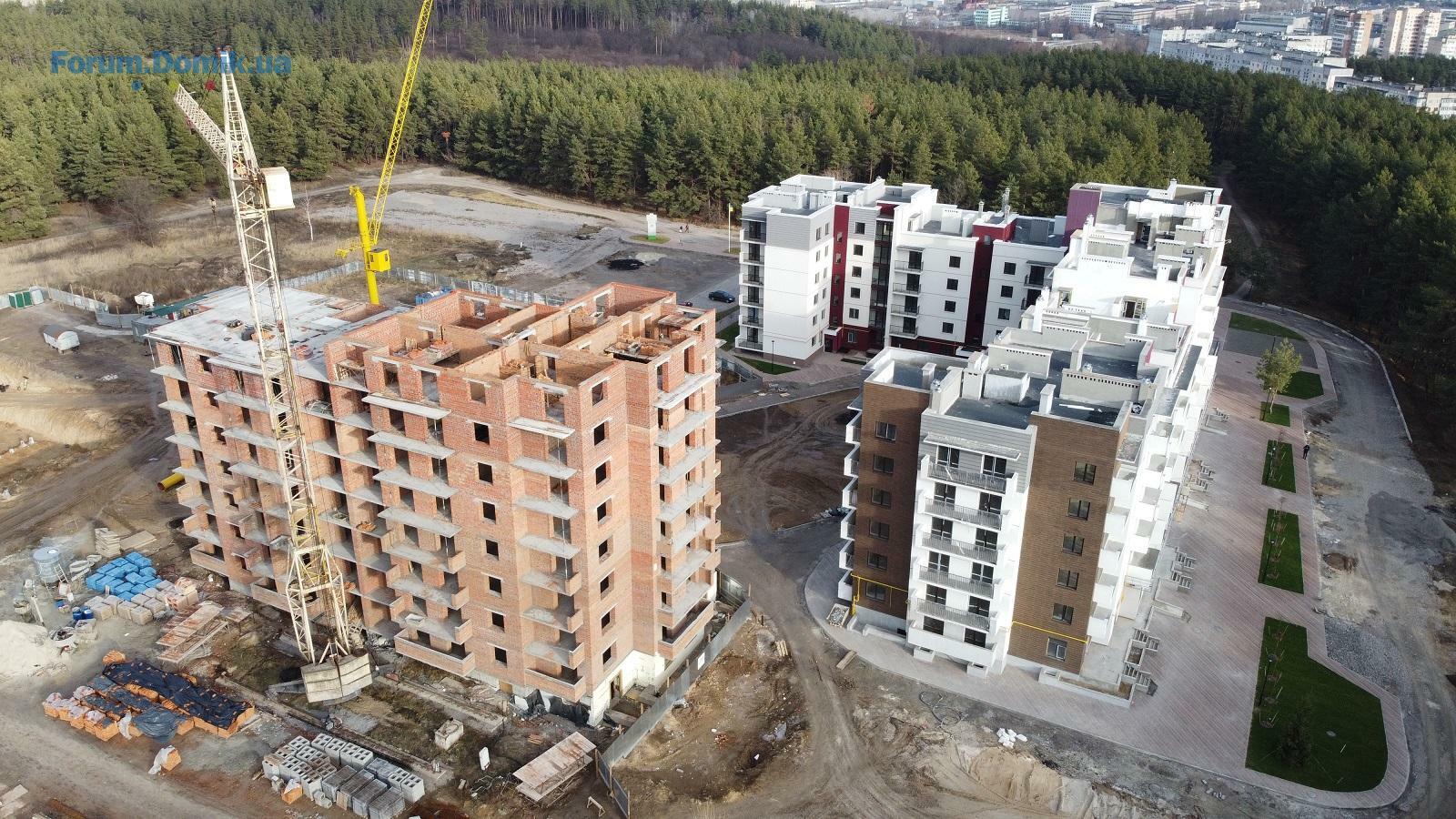

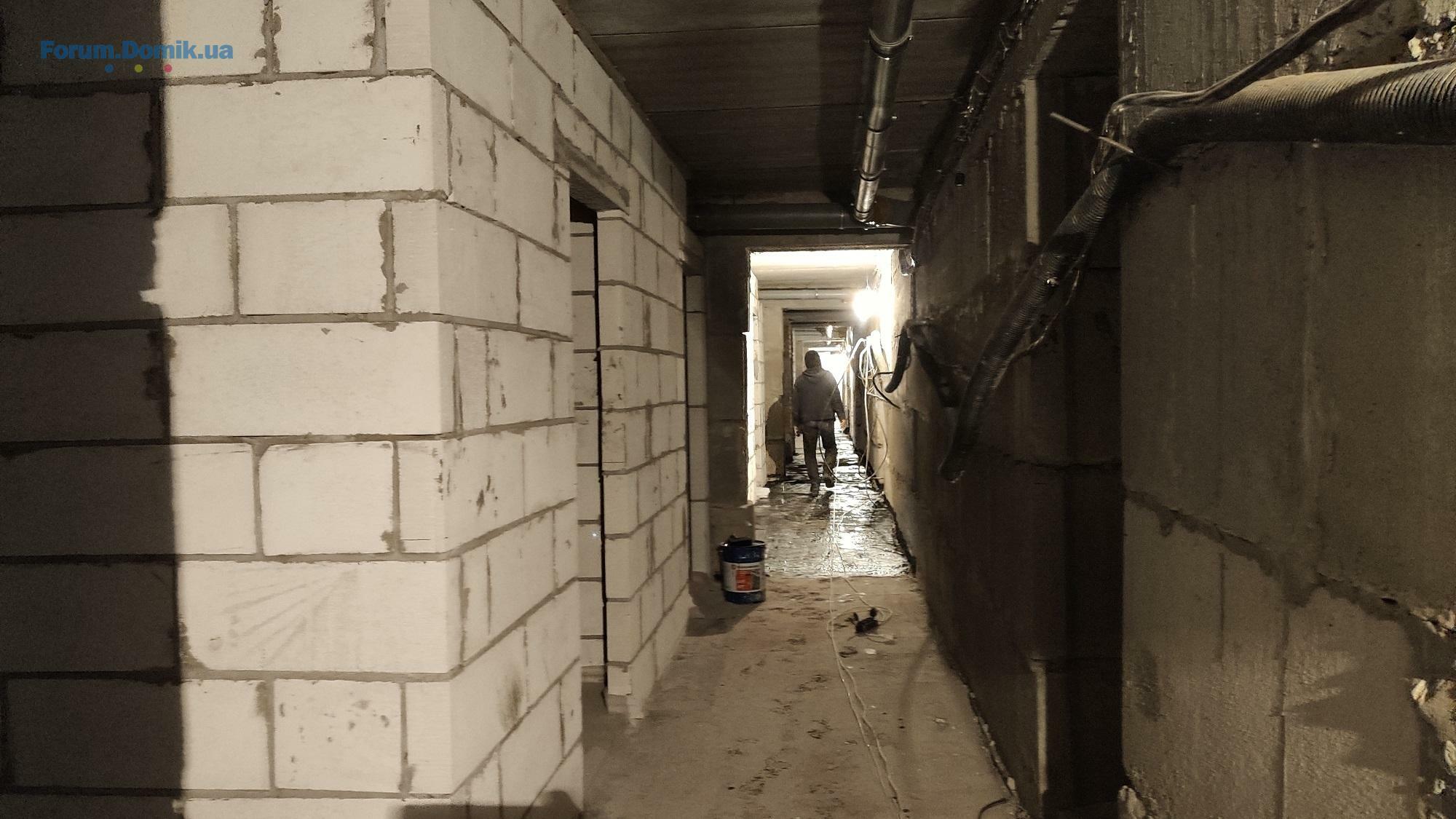

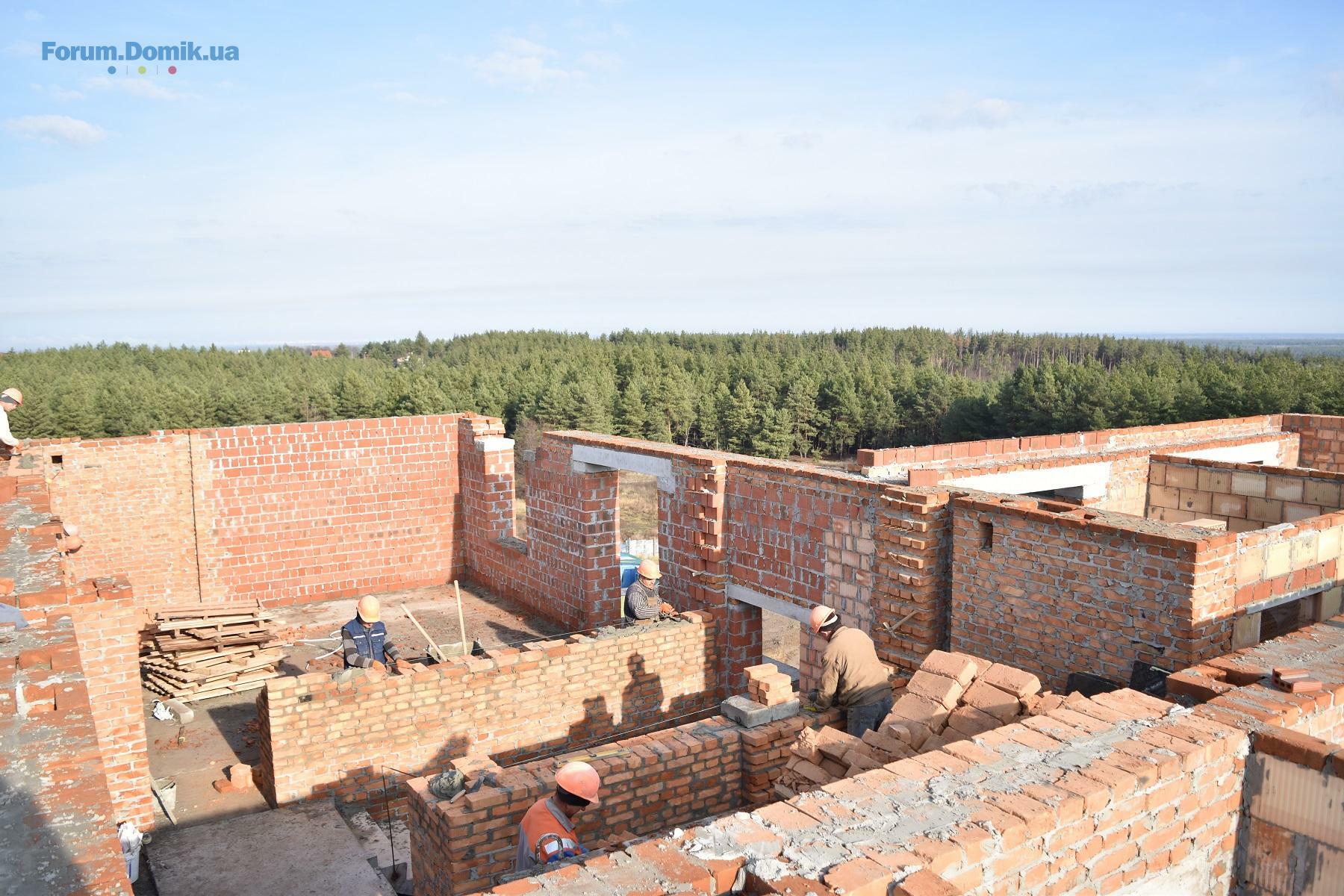

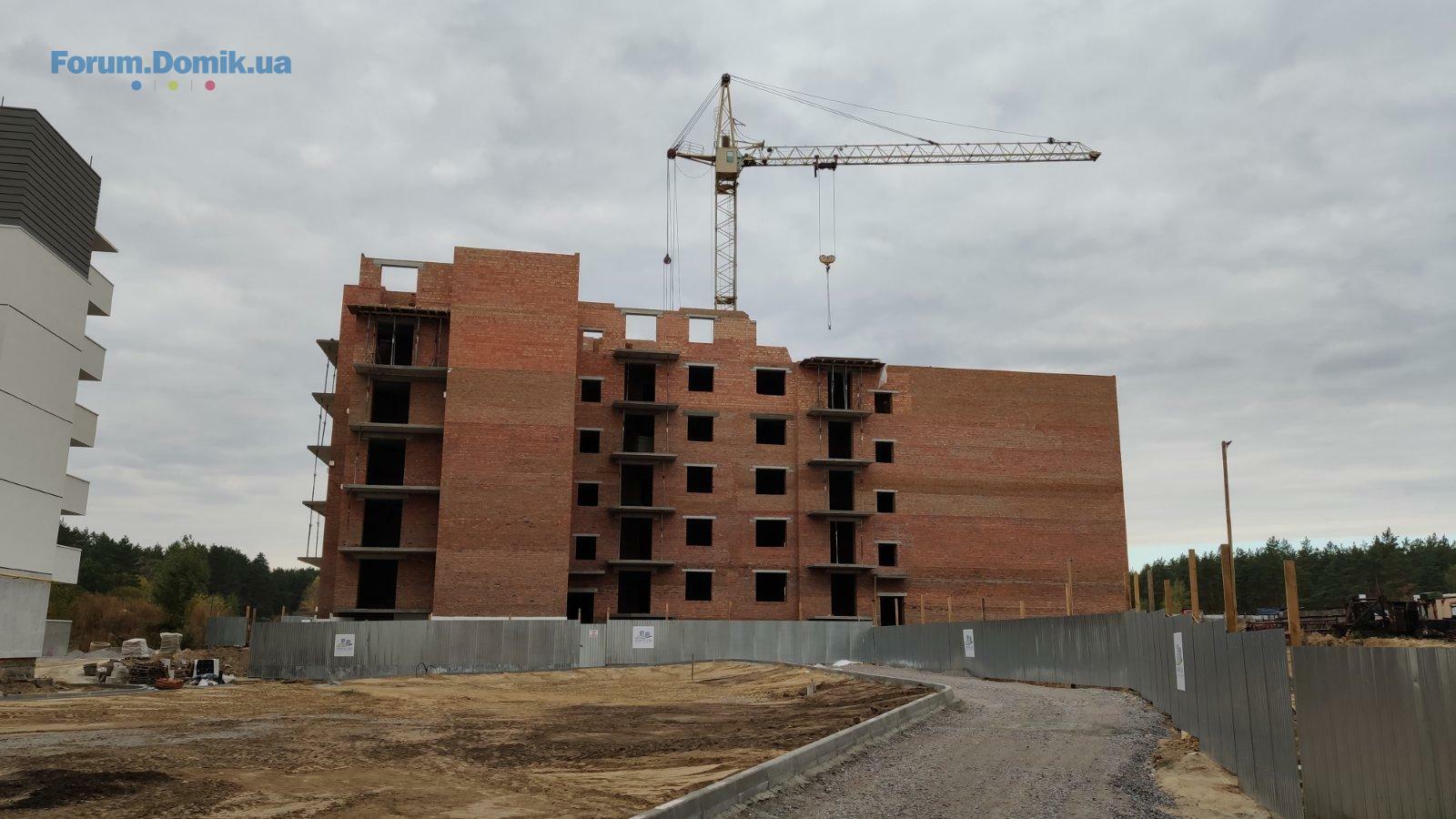

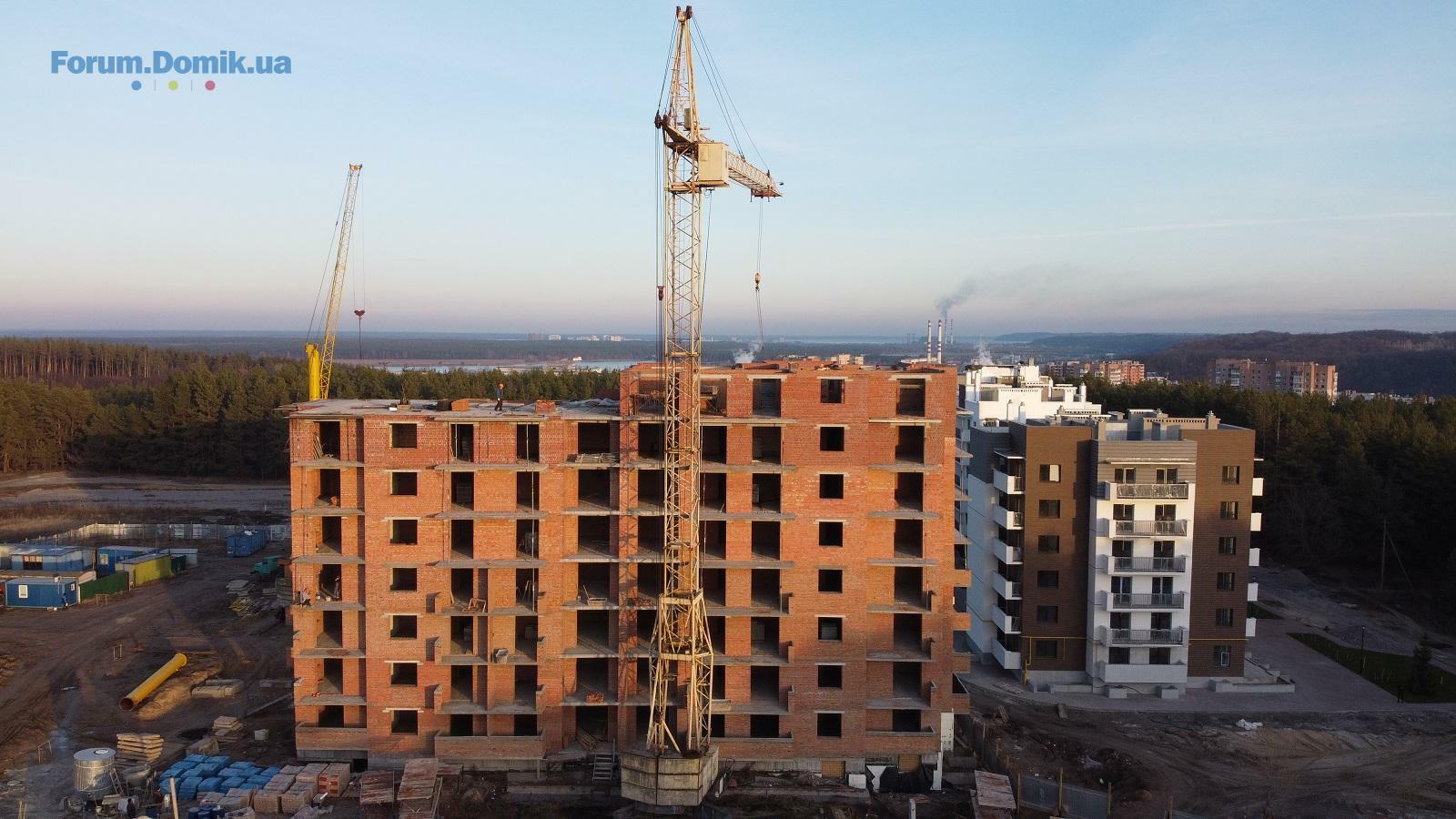

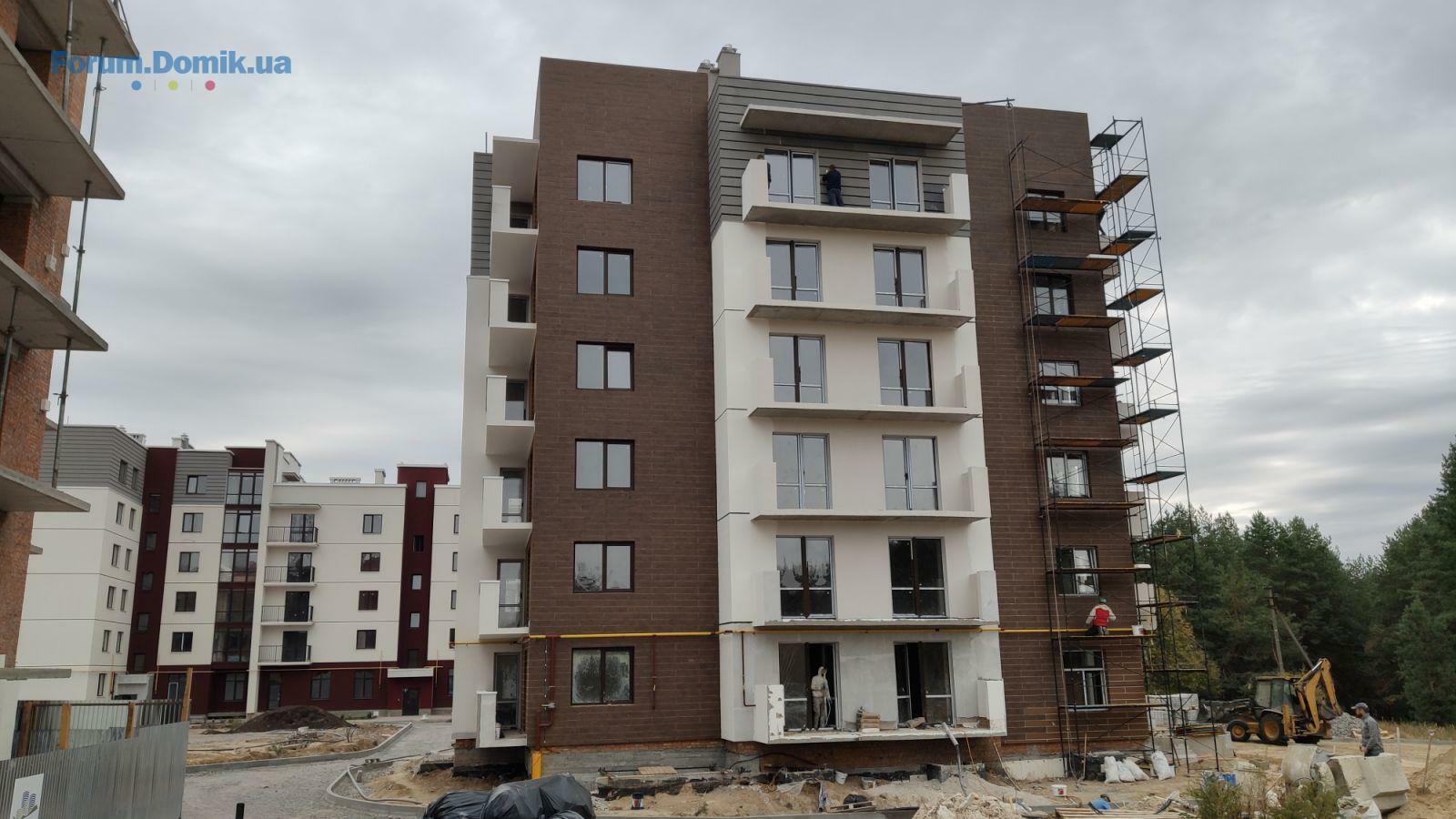

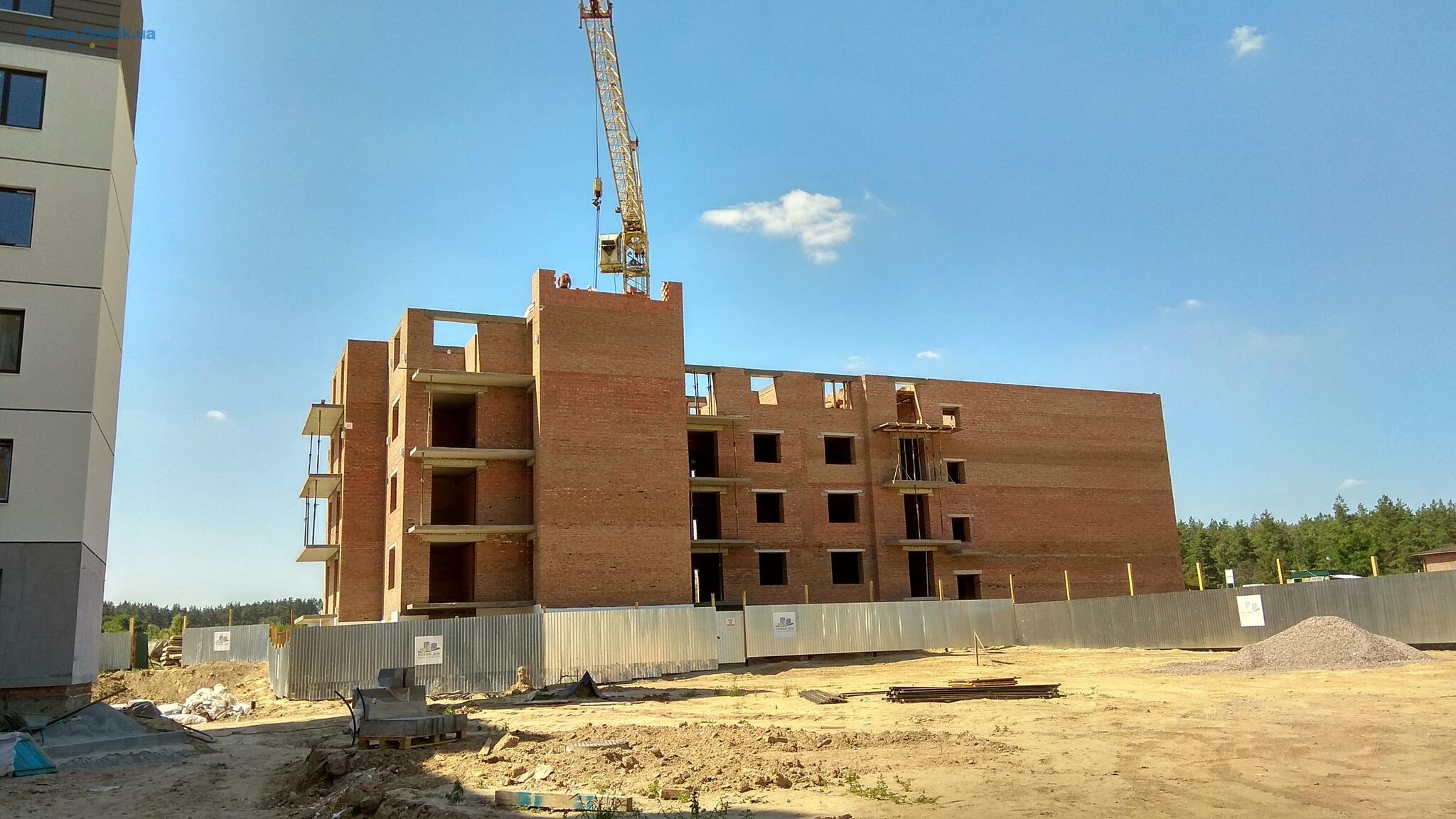

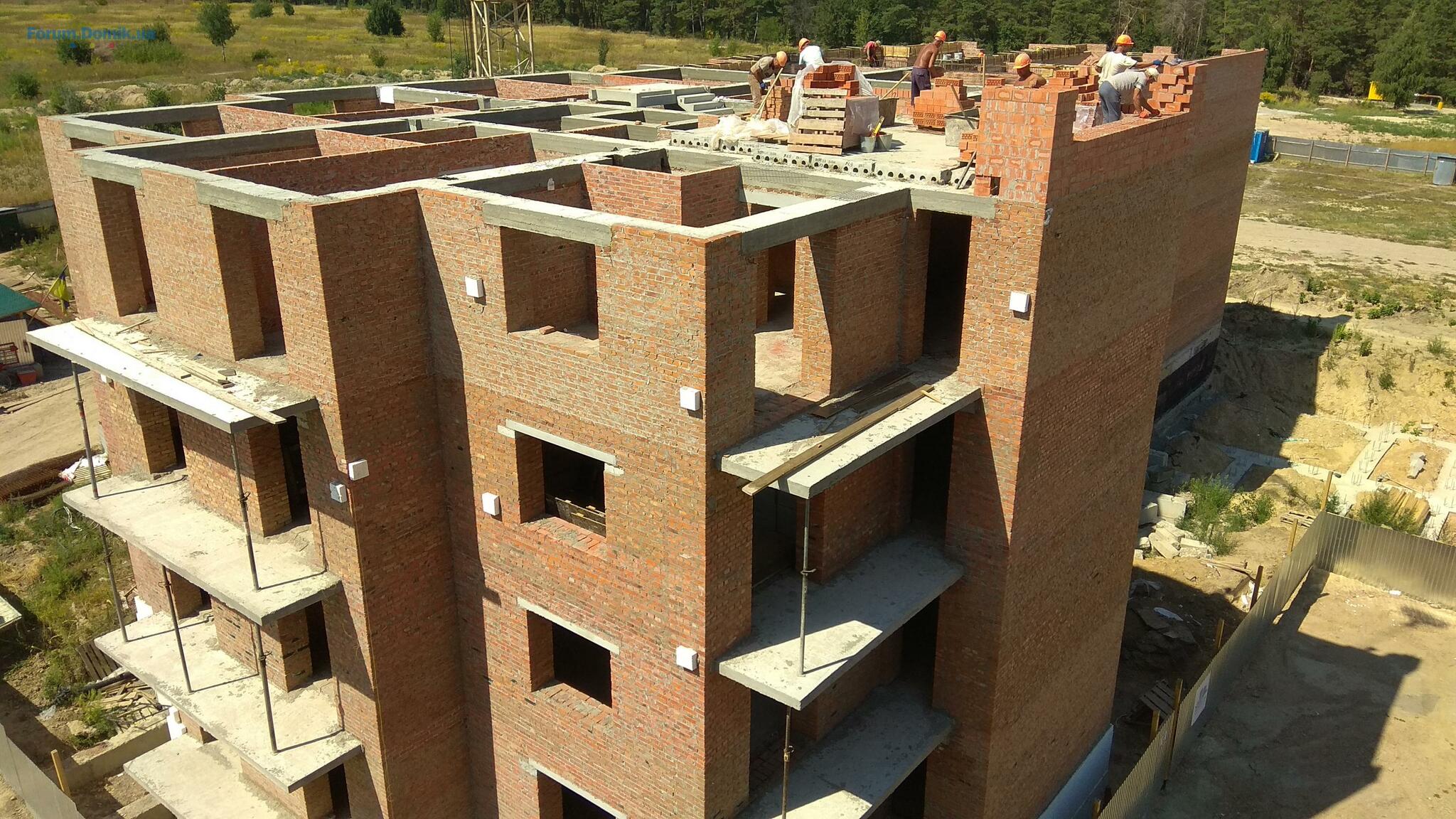

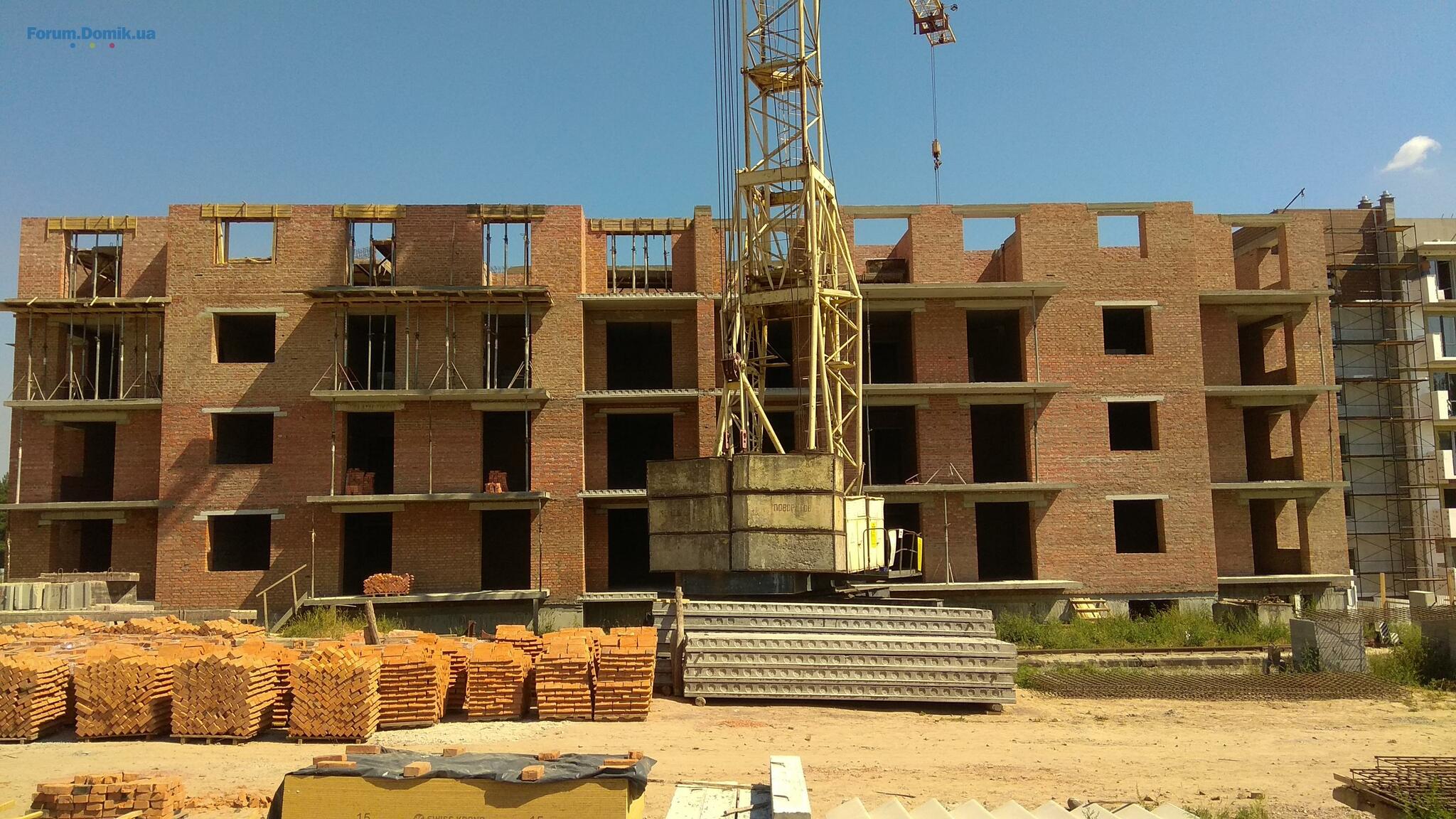

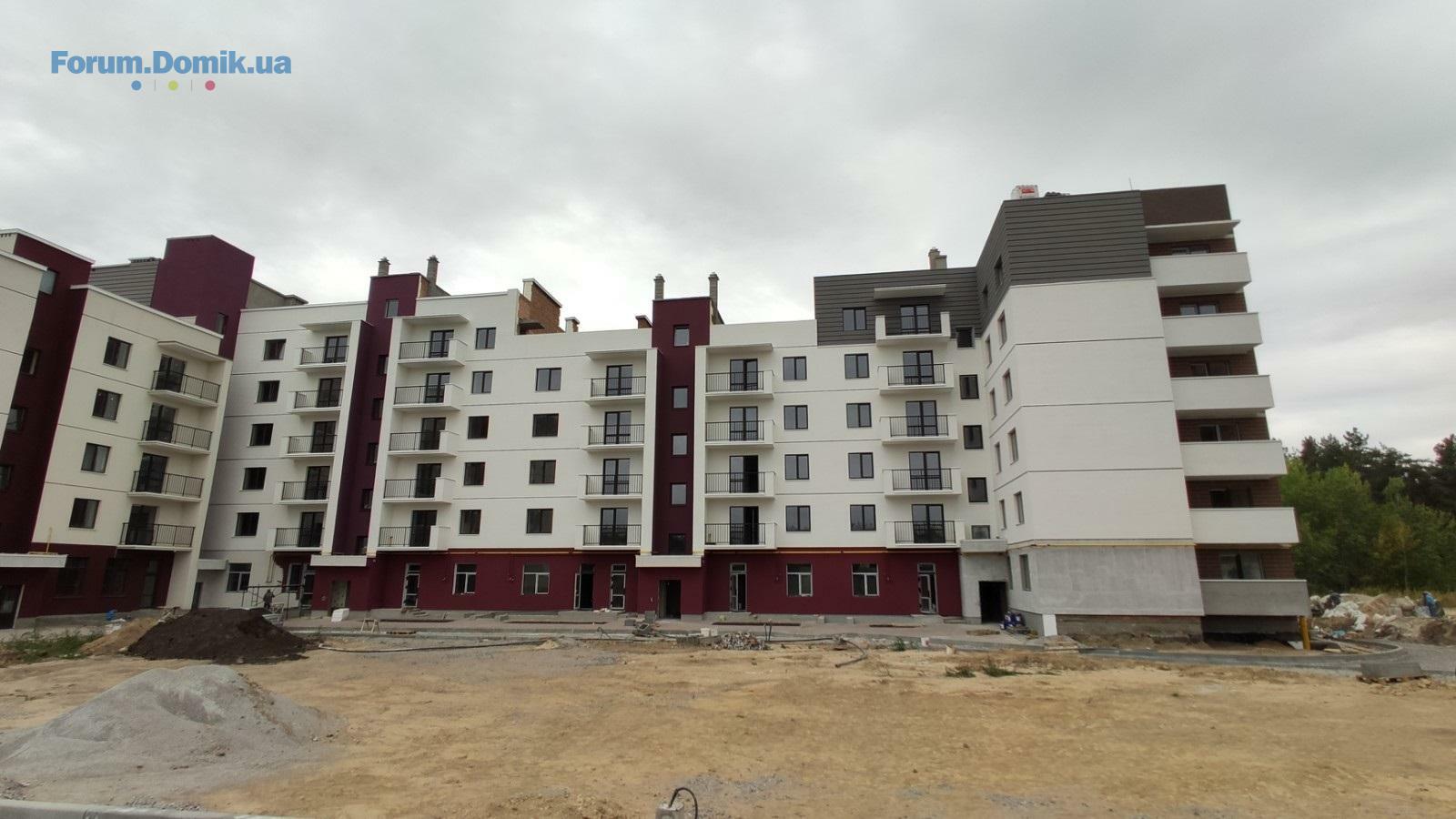

У 3-му пусковому комплексі ЖК «Квартал Парковий» вже змуровано 4 поверхи. Розпочато зведення стін 5-го поверху.
Kvartal_Park
Постійний користувач
101
17 березня 2017
04 вер 2019 09:11

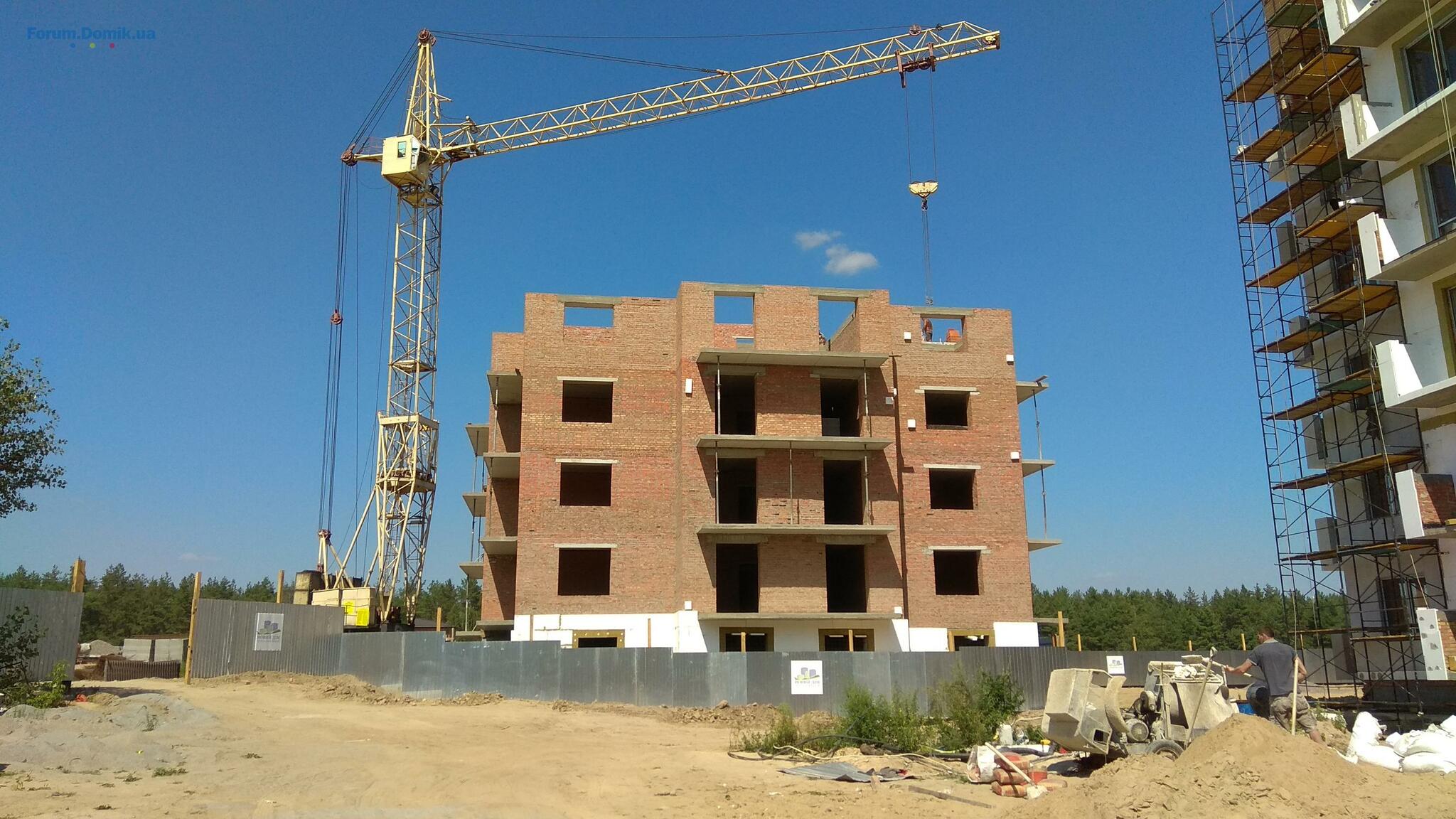

У 4-му пусковому комплексі ЖК "Квартал Парковий" ведеться підготовка до заливання монолітного ростверку - перев'язується каркас (робоча арматура 18мм), влаштовується опалубка
Kvartal_Park
Постійний користувач
101
17 березня 2017
23 вер 2019 07:31

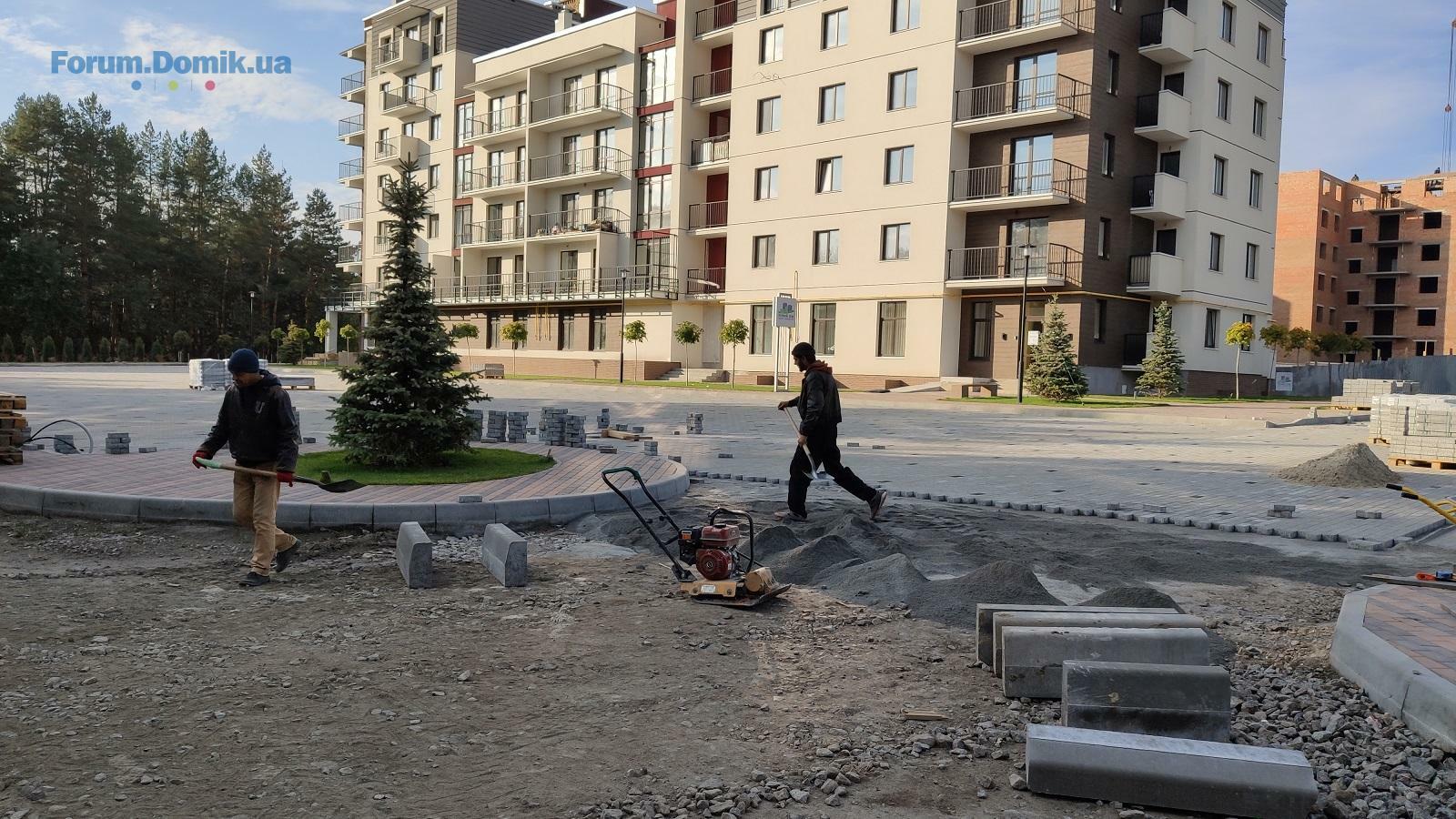

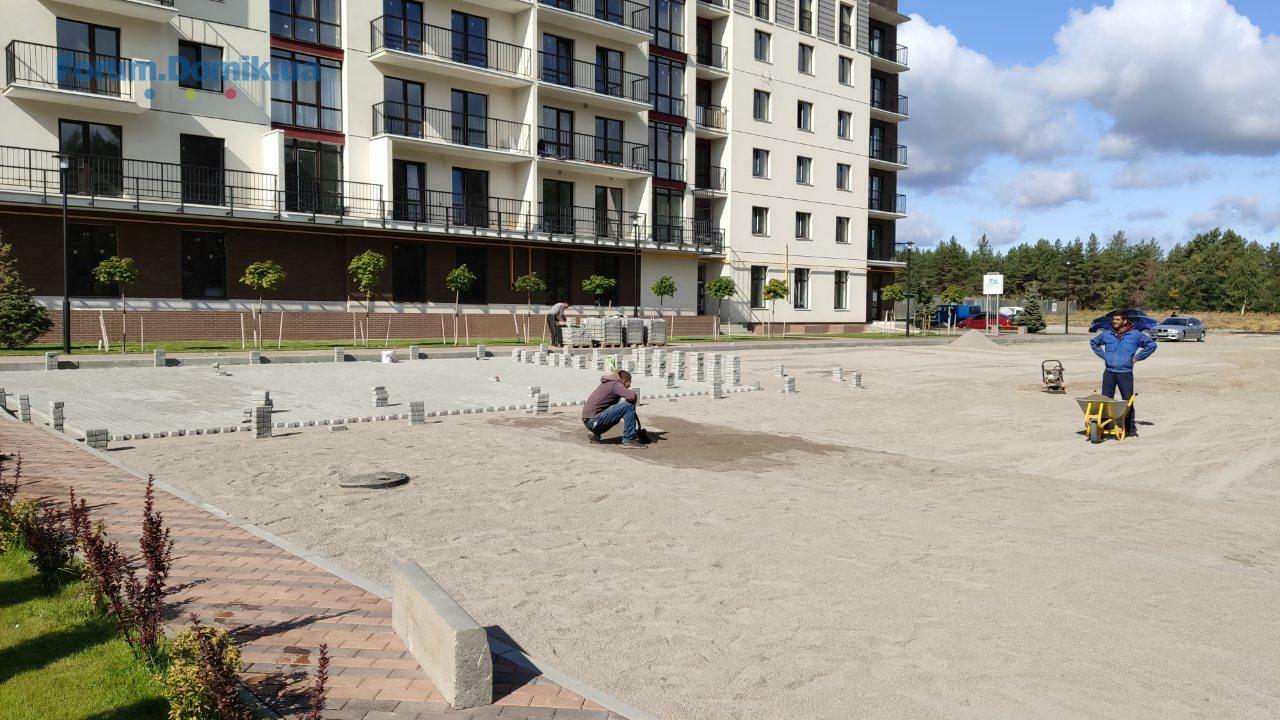

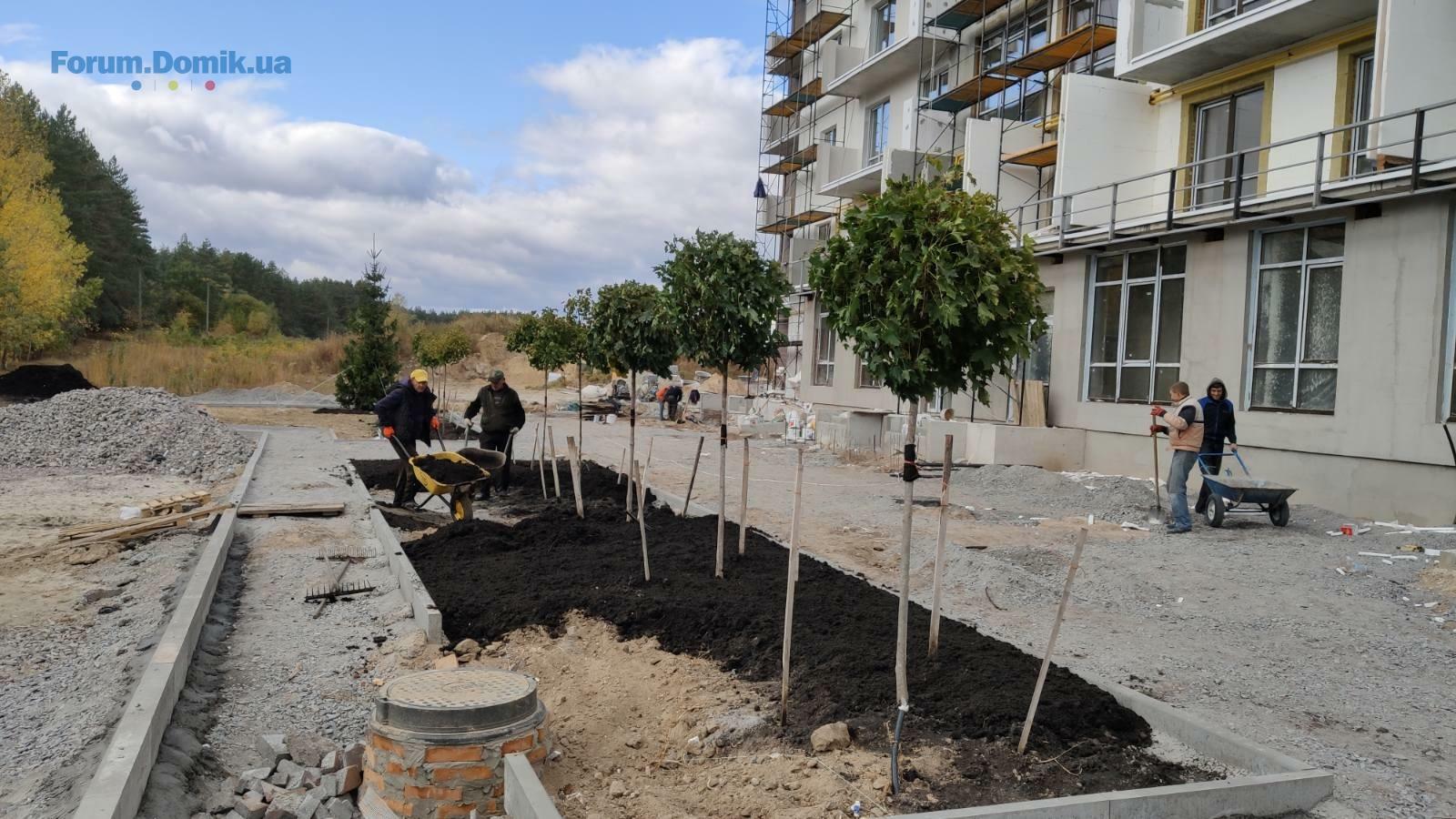

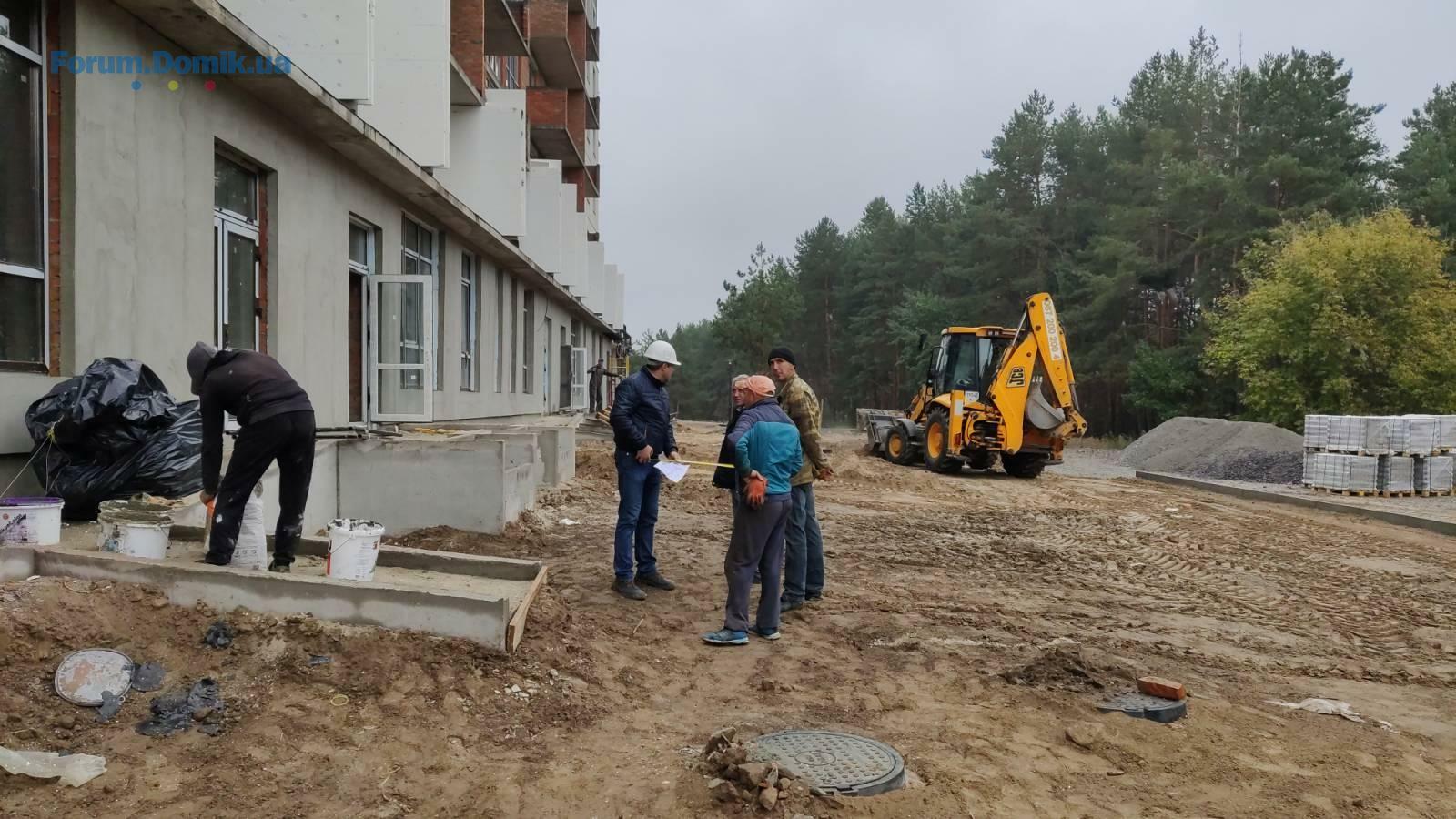

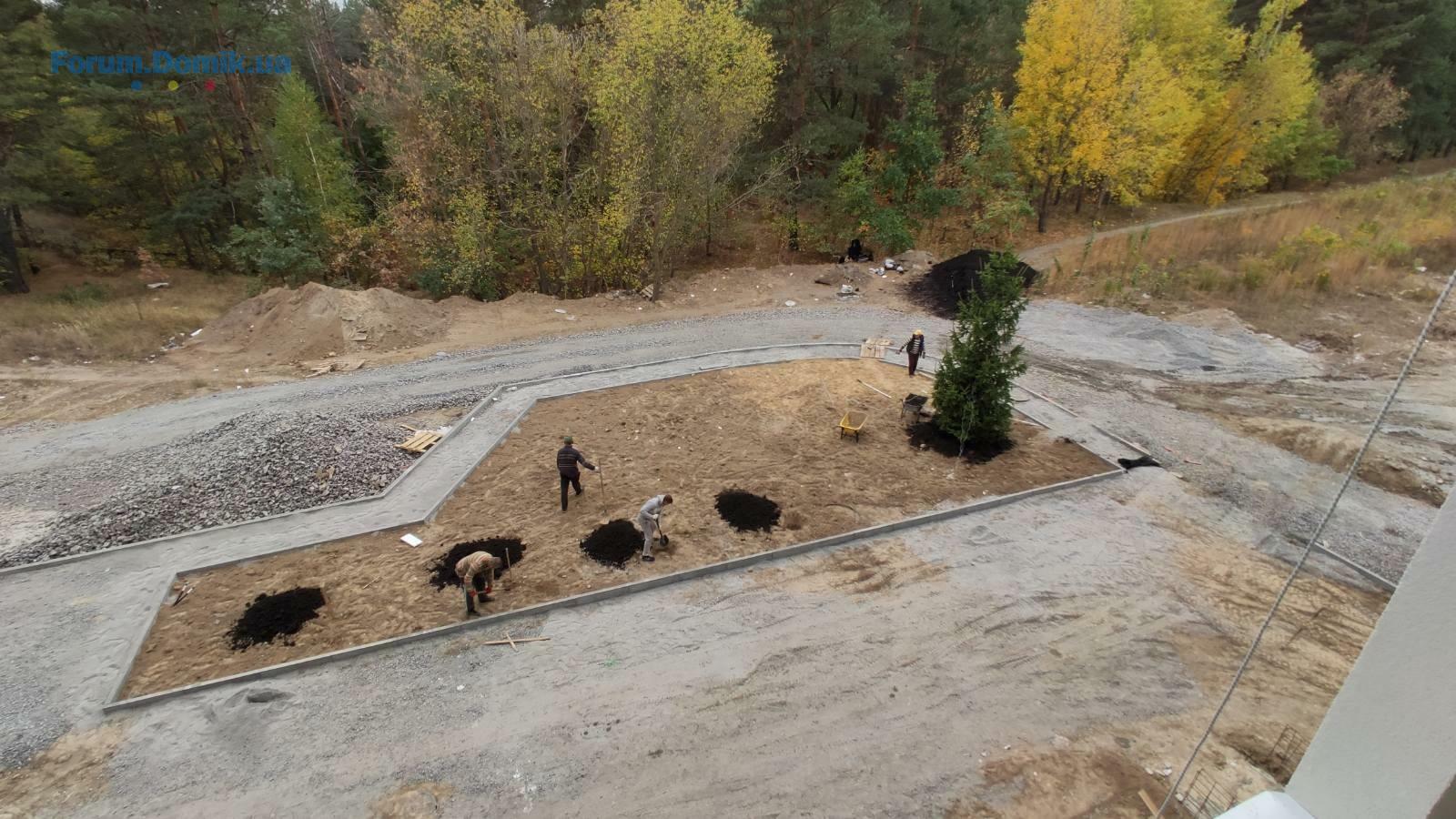

Тривають роботи з облаштування благоустрою прибудинкової території першого та другого пускових комплексів ЖК «Квартал Парковий»
Kvartal_Park
Постійний користувач
101
17 березня 2017
27 вер 2019 09:29

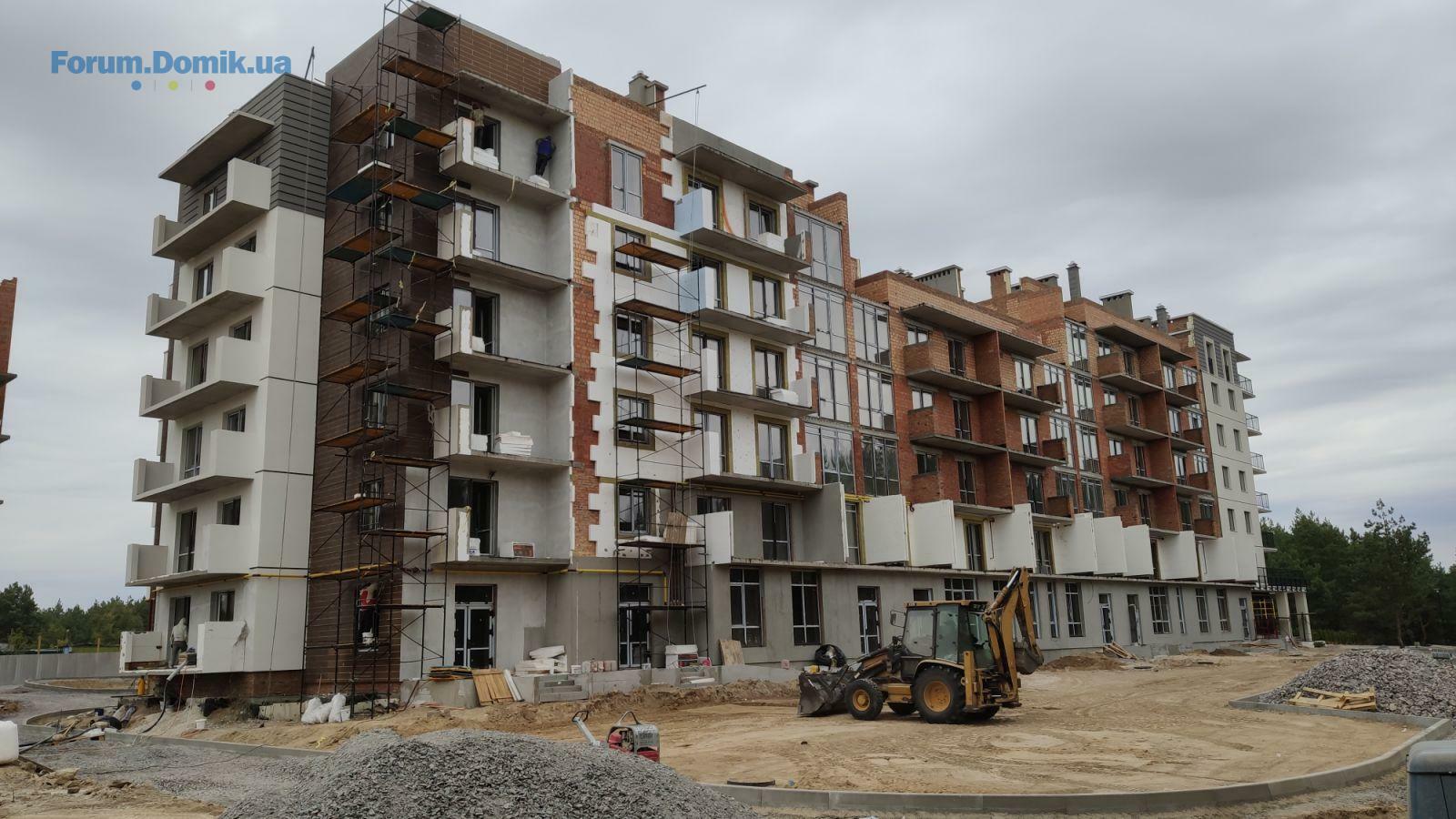

Звіт із будівництва 2-го пускового комплексу ЖК «Квартал Парковий»:

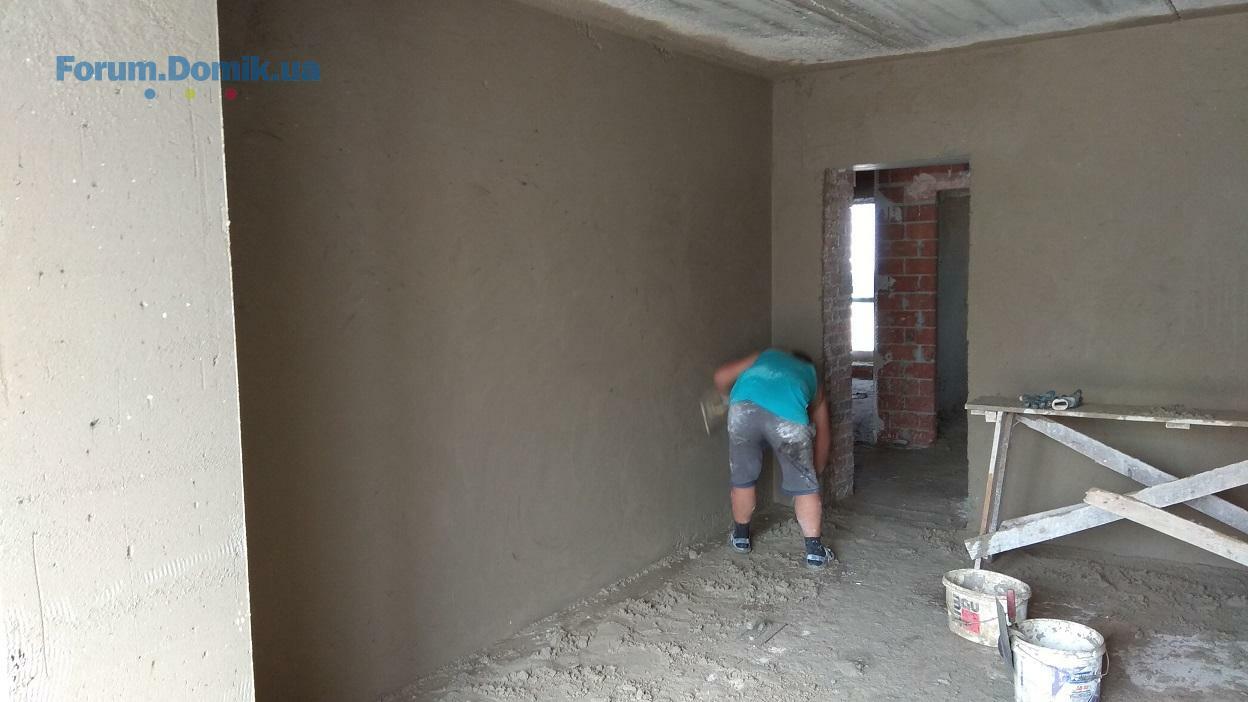

• завершено штукатурення стін квартир та місць загального користування (машинне штукатурення цементно-вапняним розчином):

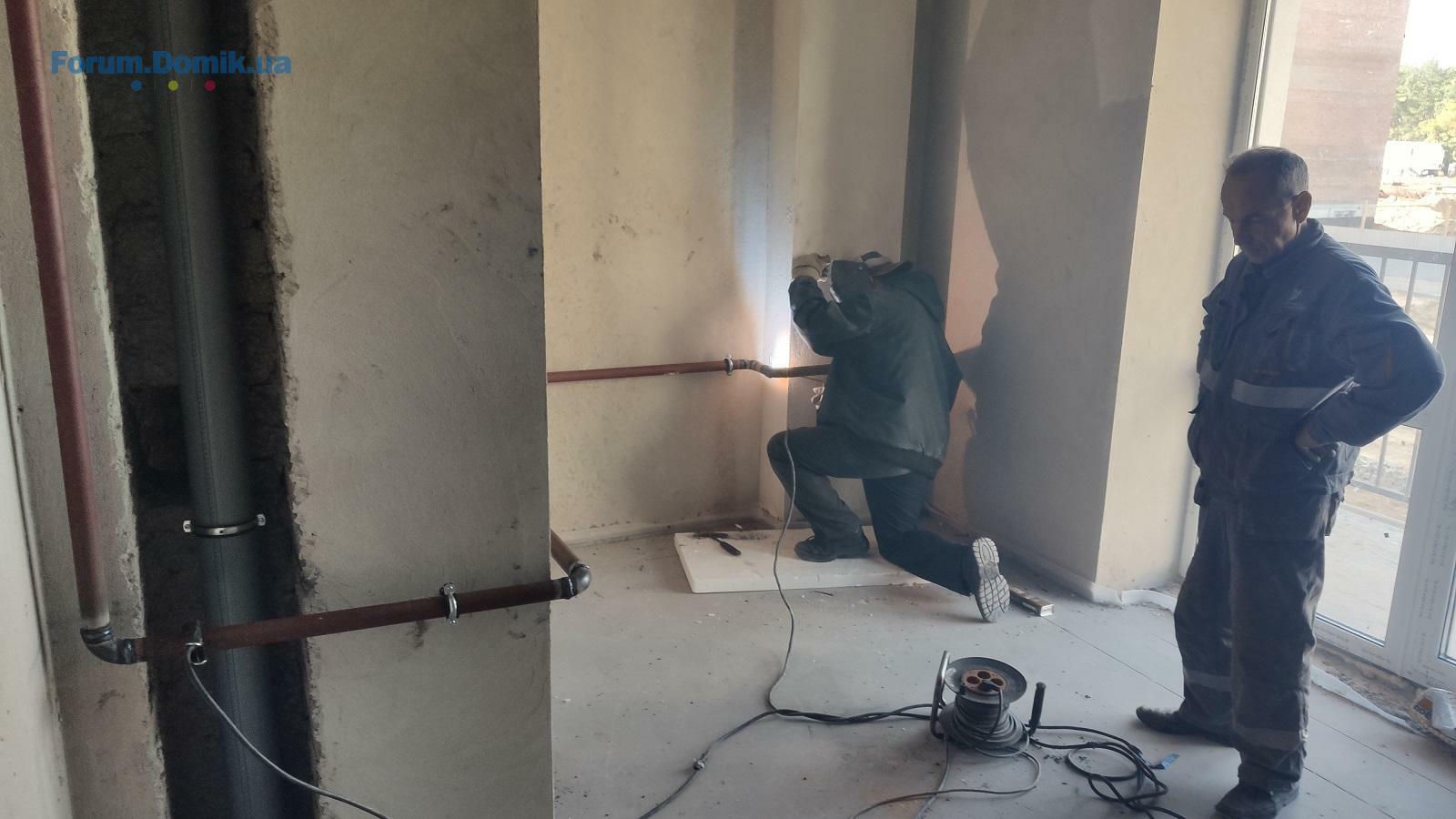

• здійснюється розведення внутрішньобудинкових мереж газопостачання. Внутрішньомайданчикові мережі газопостачання до будинку вже підведено;

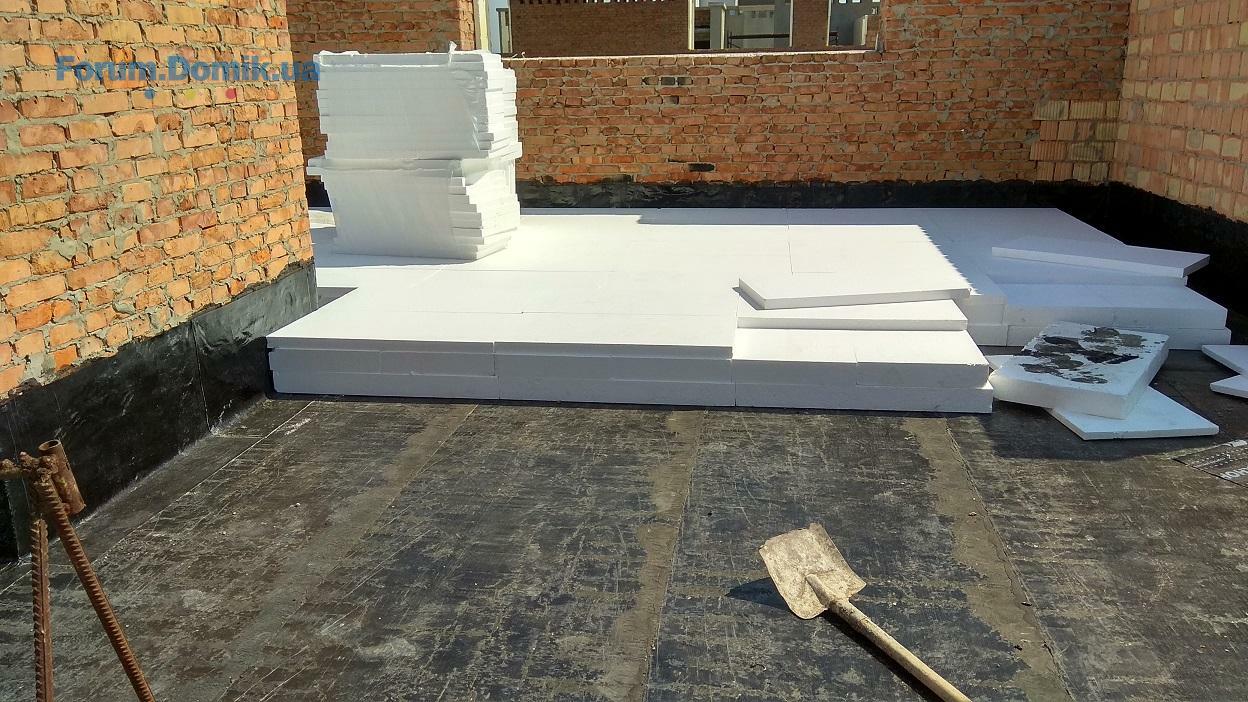

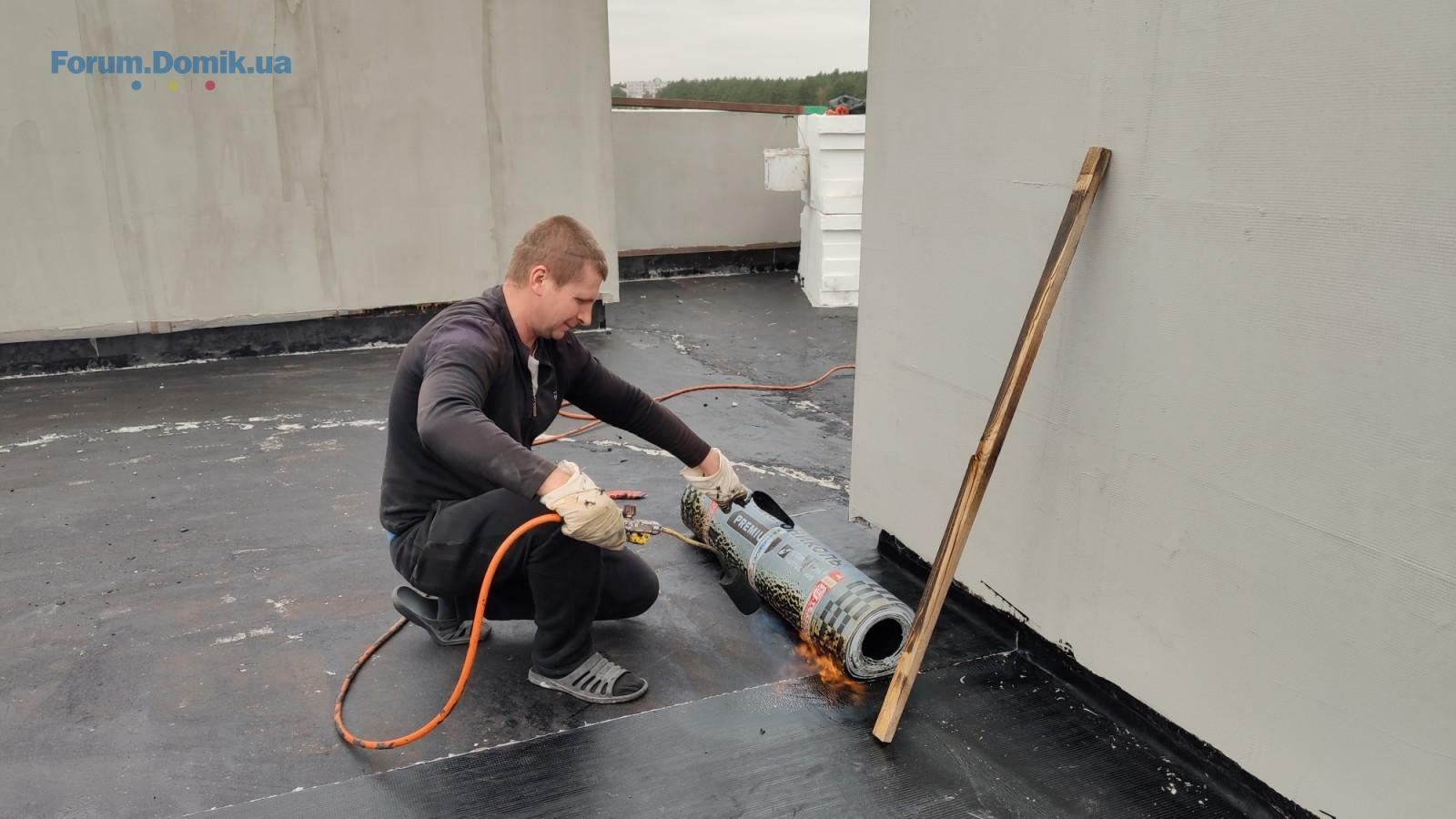

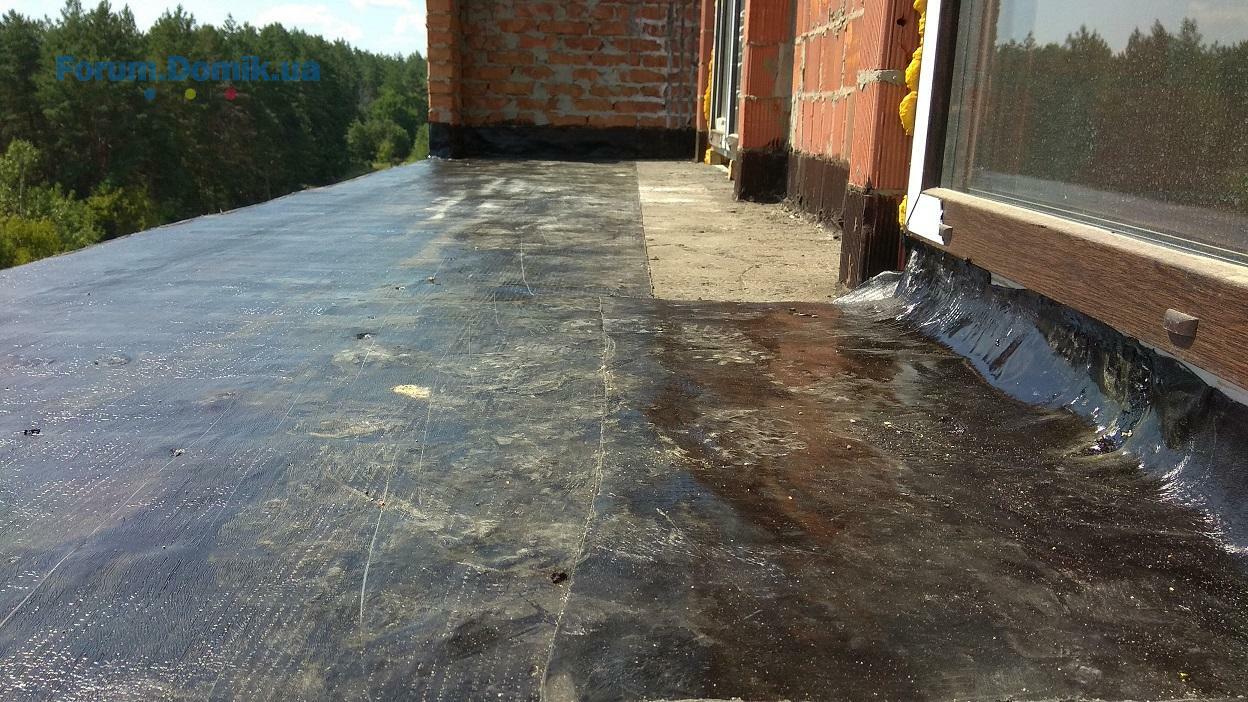

• тривають покрівельні роботи - завершено виконання утеплення даху та влаштування армованої стяжки. Ведеться влаштування подвійної гідроізоляції покрівлі;
• виконується монтаж систем водопостачання до квартир;
• розпочато оздоблювальні роботи у місцях загального користування (у під’їздах);
• ведуться роботи з прокладання мереж побутової канаклізації;
• триває монтаж віконних, балконних та парапетних відливів, металевих огороджень балконів;
• виконується гідроізоляція балконів (виконано 90%);

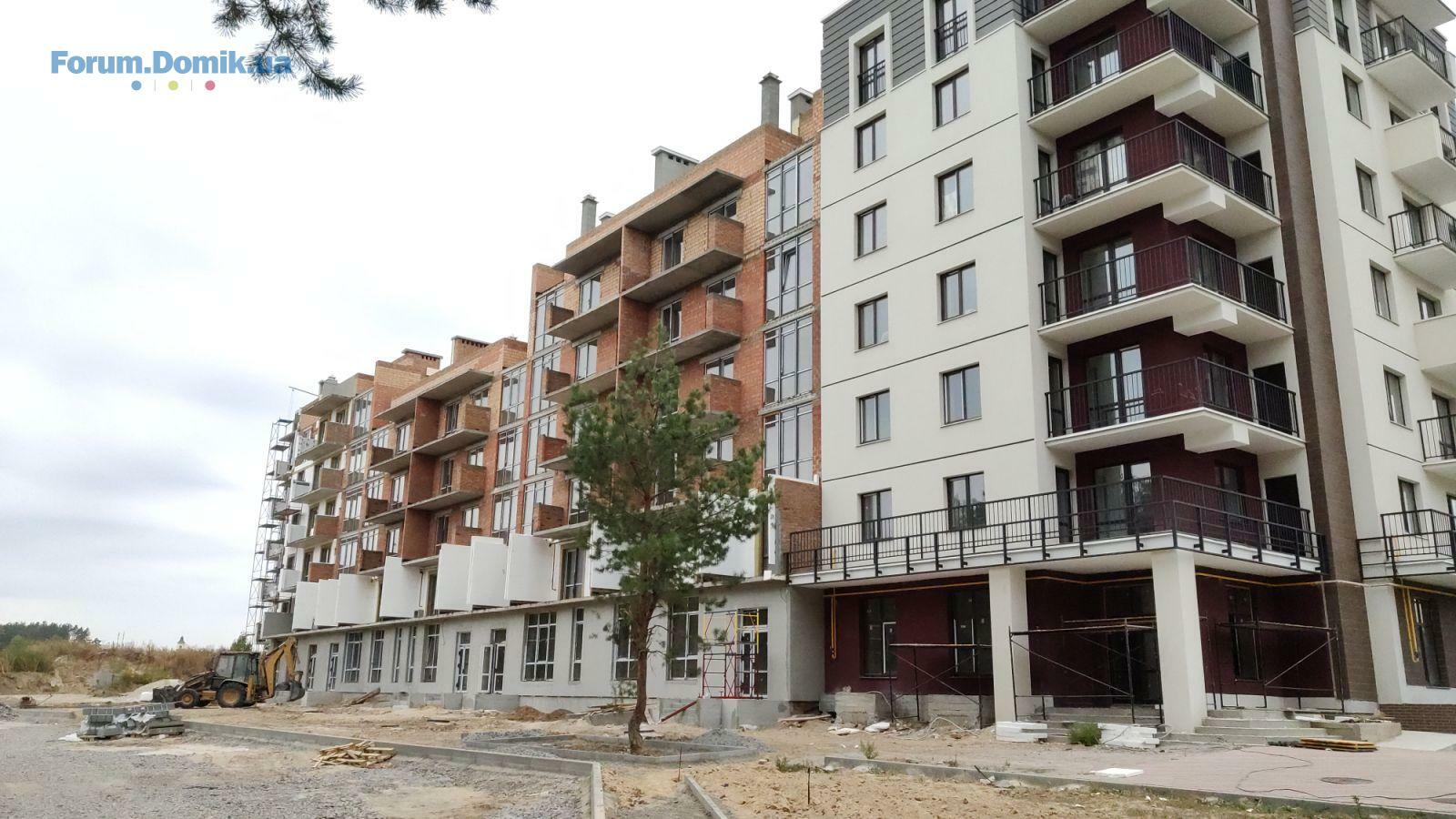

• тривають роботи з облаштування благоустрою прибудинкової території 2-го пускового комплексу та двору першої черги в цілому;

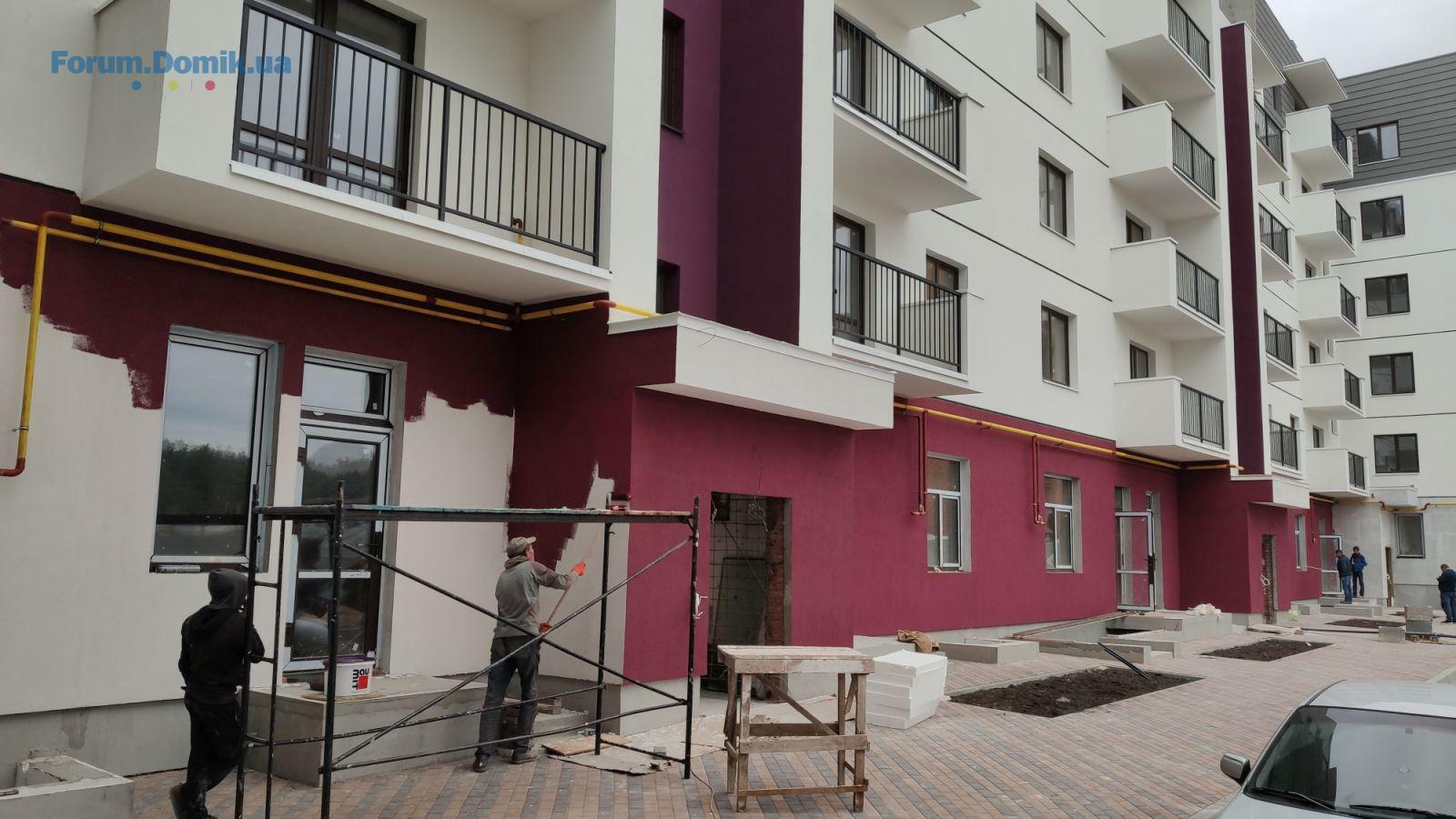

• виконуються роботи з опорядження фасаду будинку – виконано на 70% (утеплення 100мм, нанесення декоративної штукатурки, фарбування);
• виконуються роботи з влаштування стяжки підлоги квартир машинним способом – виконано на 40%;
• у підвалі ведуться роботи з облаштування гідроізоляції підлоги, розпочато зведення стін комірок.
• завершено штукатурення стін квартир та місць загального користування (машинне штукатурення цементно-вапняним розчином):
• здійснюється розведення внутрішньобудинкових мереж газопостачання. Внутрішньомайданчикові мережі газопостачання до будинку вже підведено;
• тривають покрівельні роботи - завершено виконання утеплення даху та влаштування армованої стяжки. Ведеться влаштування подвійної гідроізоляції покрівлі;
• виконується монтаж систем водопостачання до квартир;
• розпочато оздоблювальні роботи у місцях загального користування (у під’їздах);
• ведуться роботи з прокладання мереж побутової канаклізації;
• триває монтаж віконних, балконних та парапетних відливів, металевих огороджень балконів;
• виконується гідроізоляція балконів (виконано 90%);
• тривають роботи з облаштування благоустрою прибудинкової території 2-го пускового комплексу та двору першої черги в цілому;
• виконуються роботи з опорядження фасаду будинку – виконано на 70% (утеплення 100мм, нанесення декоративної штукатурки, фарбування);
• виконуються роботи з влаштування стяжки підлоги квартир машинним способом – виконано на 40%;
• у підвалі ведуться роботи з облаштування гідроізоляції підлоги, розпочато зведення стін комірок.
Kvartal_Park
Постійний користувач
101
17 березня 2017
07 жовт 2019 11:29

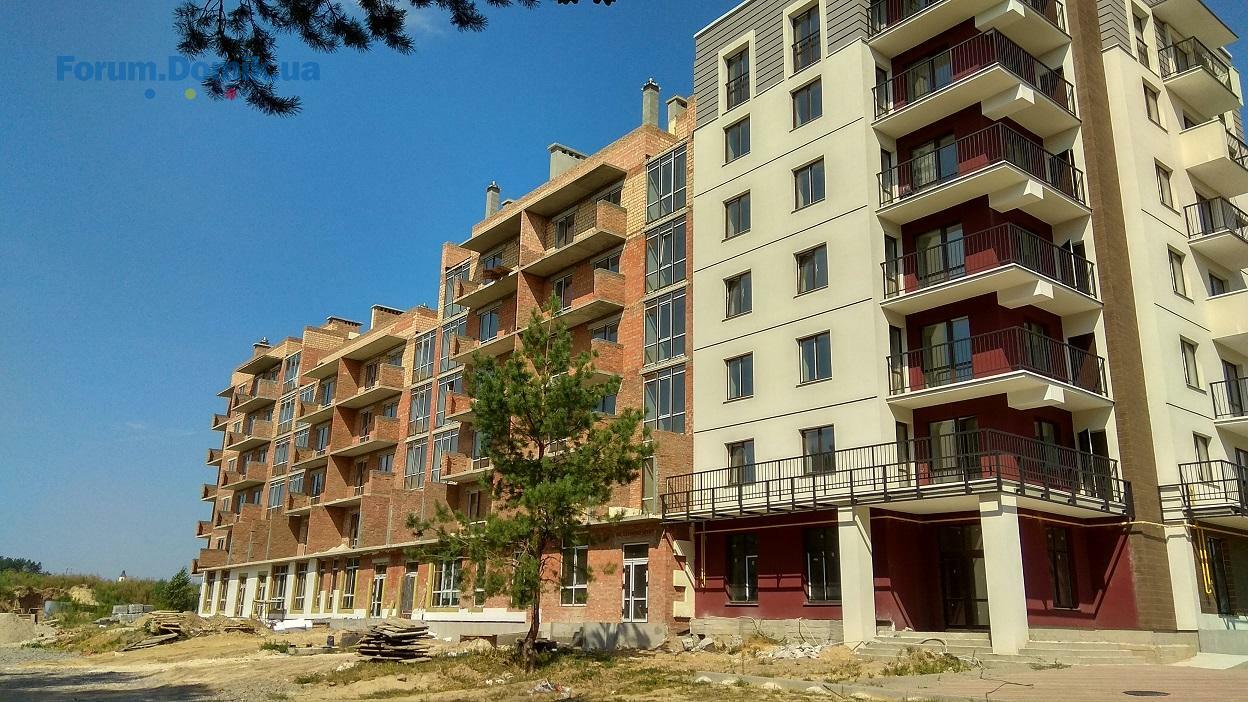

У першому та другому пускових комплексах ЖК "Квартал Парковий" тривають роботи з облаштування благоустрою прибудинкової території та висадки зелених насаджень.
Pearl777
P
Перехожий
1
08 жовтня 2019
08 жовт 2019 08:37
Доброго дня!
Плануємо теж тут купувати квартиру.
Хотілось би почути відгуки від тих,хто уже купив квартиру чи уже живе в першому домі цього ЖК.
Які плюси і мінуси? Яка ситуація з каналізацією,світлом, газом, отопленням...?
Плануємо теж тут купувати квартиру.
Хотілось би почути відгуки від тих,хто уже купив квартиру чи уже живе в першому домі цього ЖК.
Які плюси і мінуси? Яка ситуація з каналізацією,світлом, газом, отопленням...?
Kvartal_Park
Постійний користувач
101
17 березня 2017
11 жовт 2019 07:43

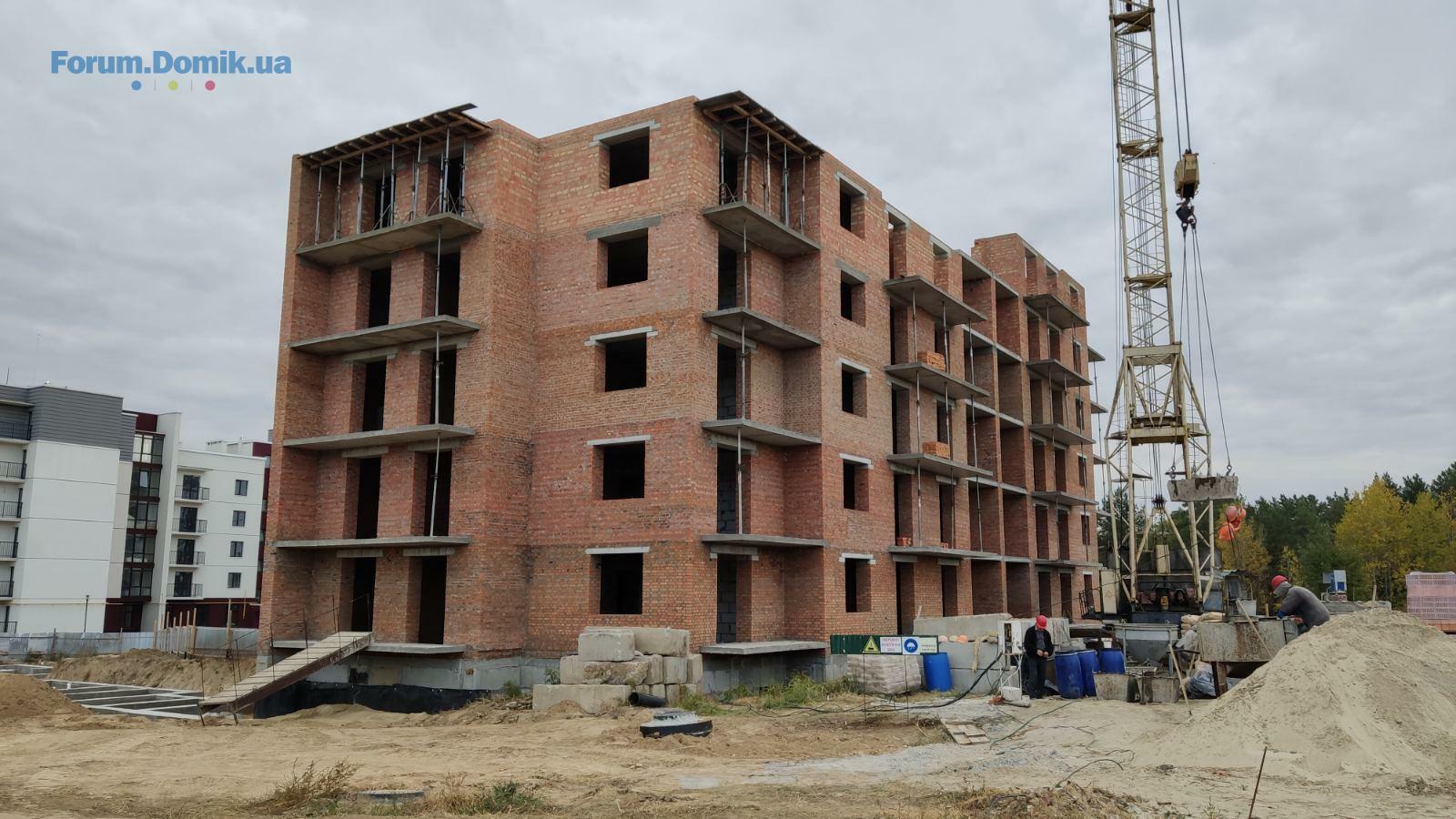

У 3-му пусковому комплексі ЖК «Квартал Парковий» наші будівельники вже зводять стіни 6-го поверху. Виконано на 30%
Kvartal_Park
Постійний користувач
101
17 березня 2017
19 жовт 2019 07:48

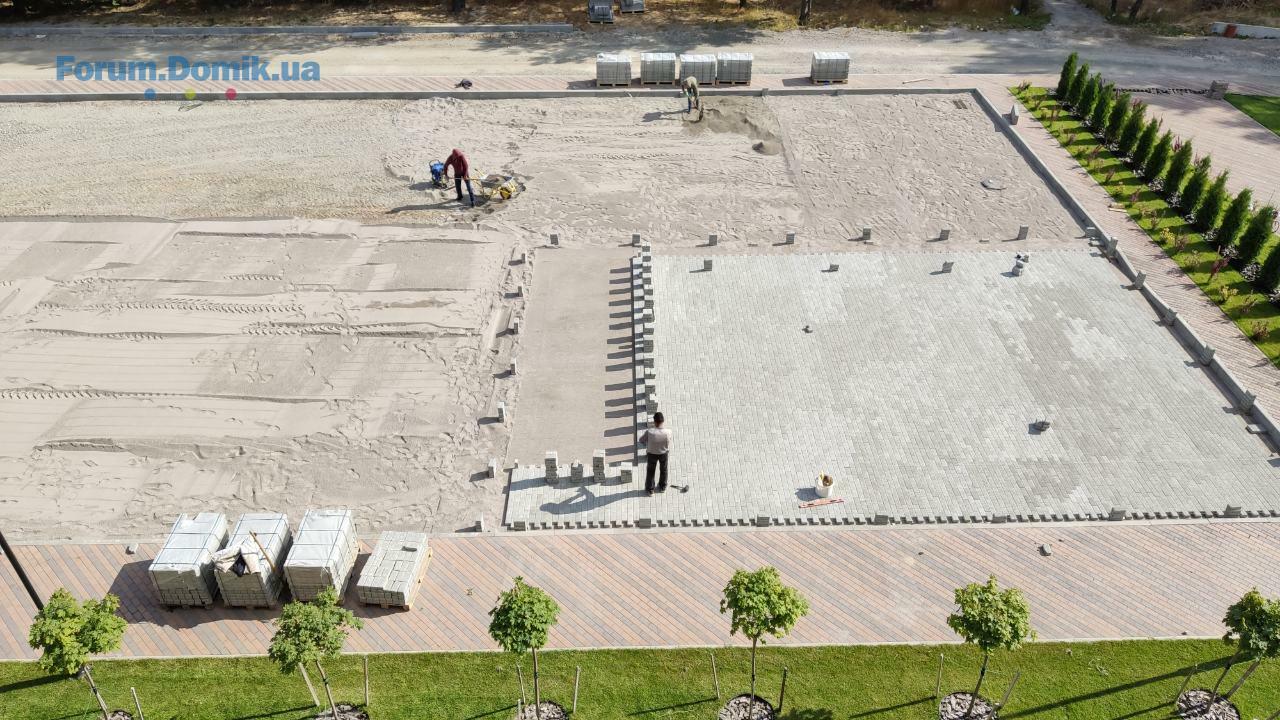

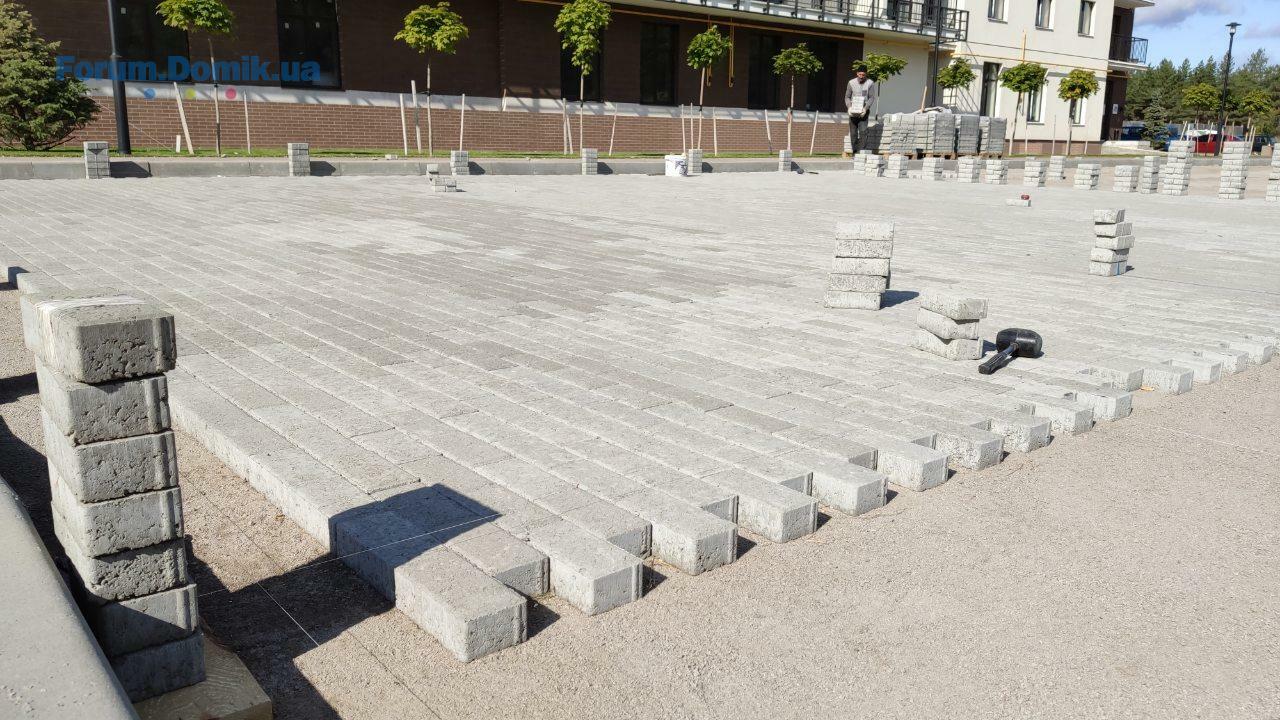

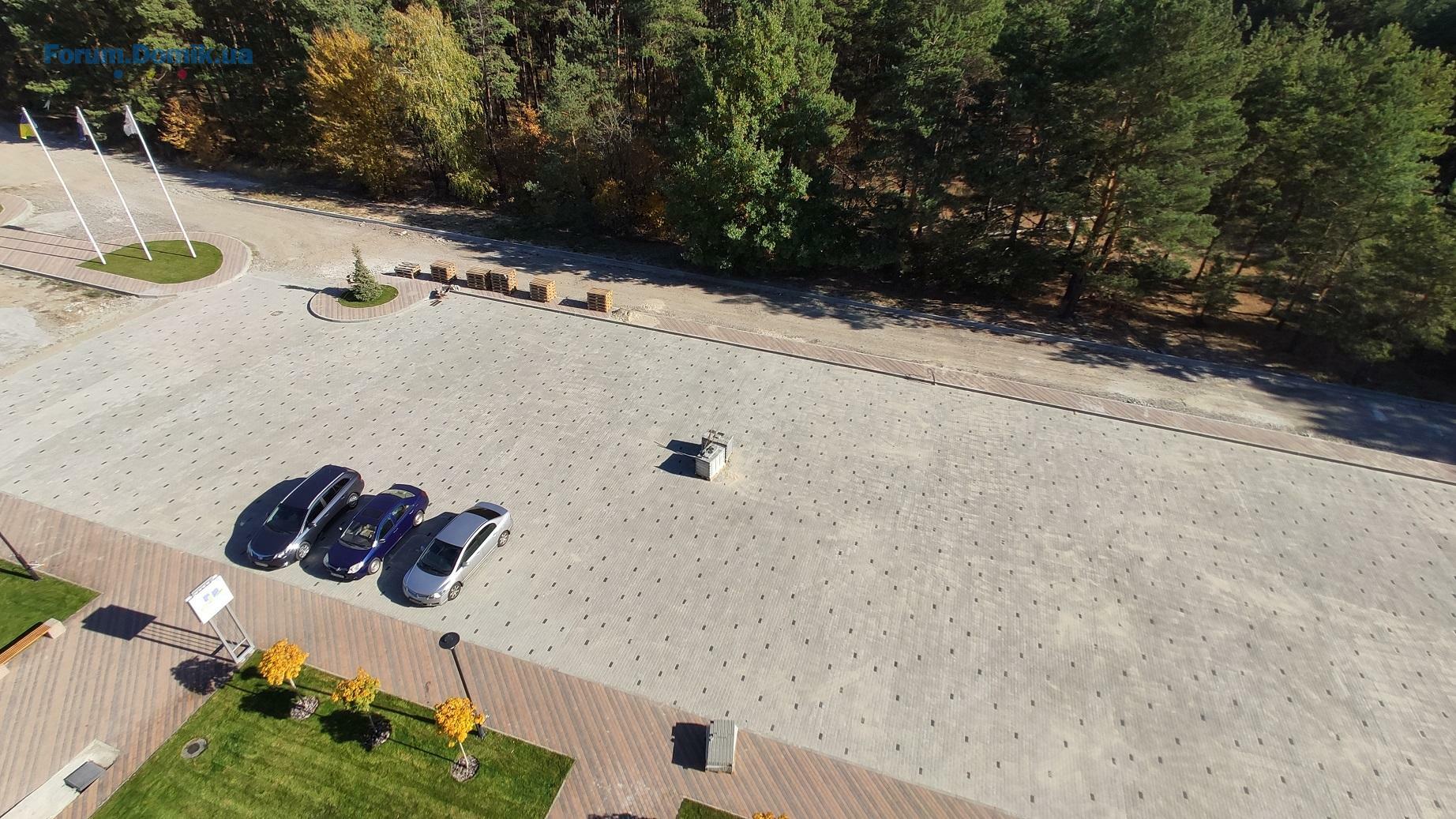

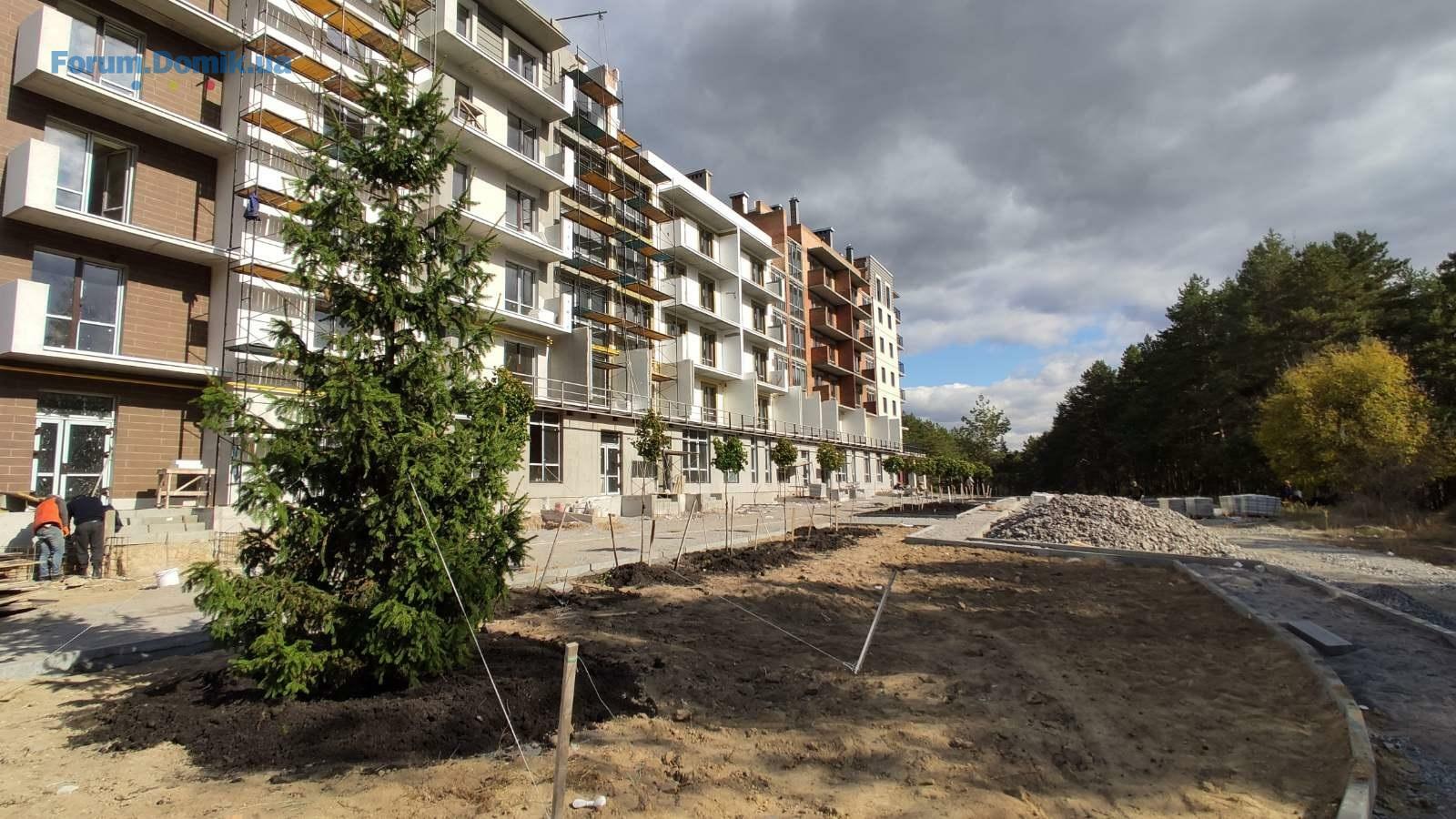

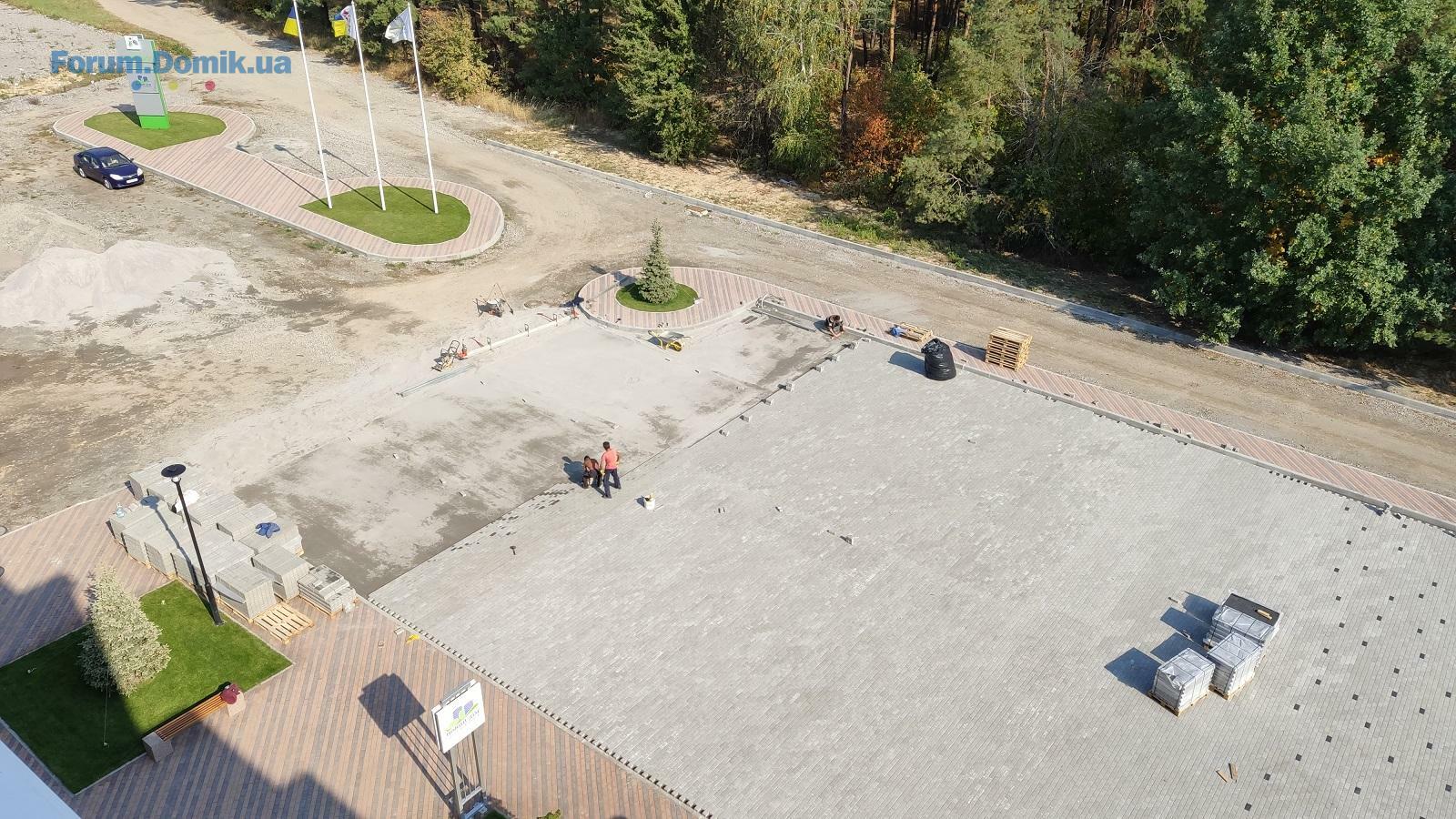

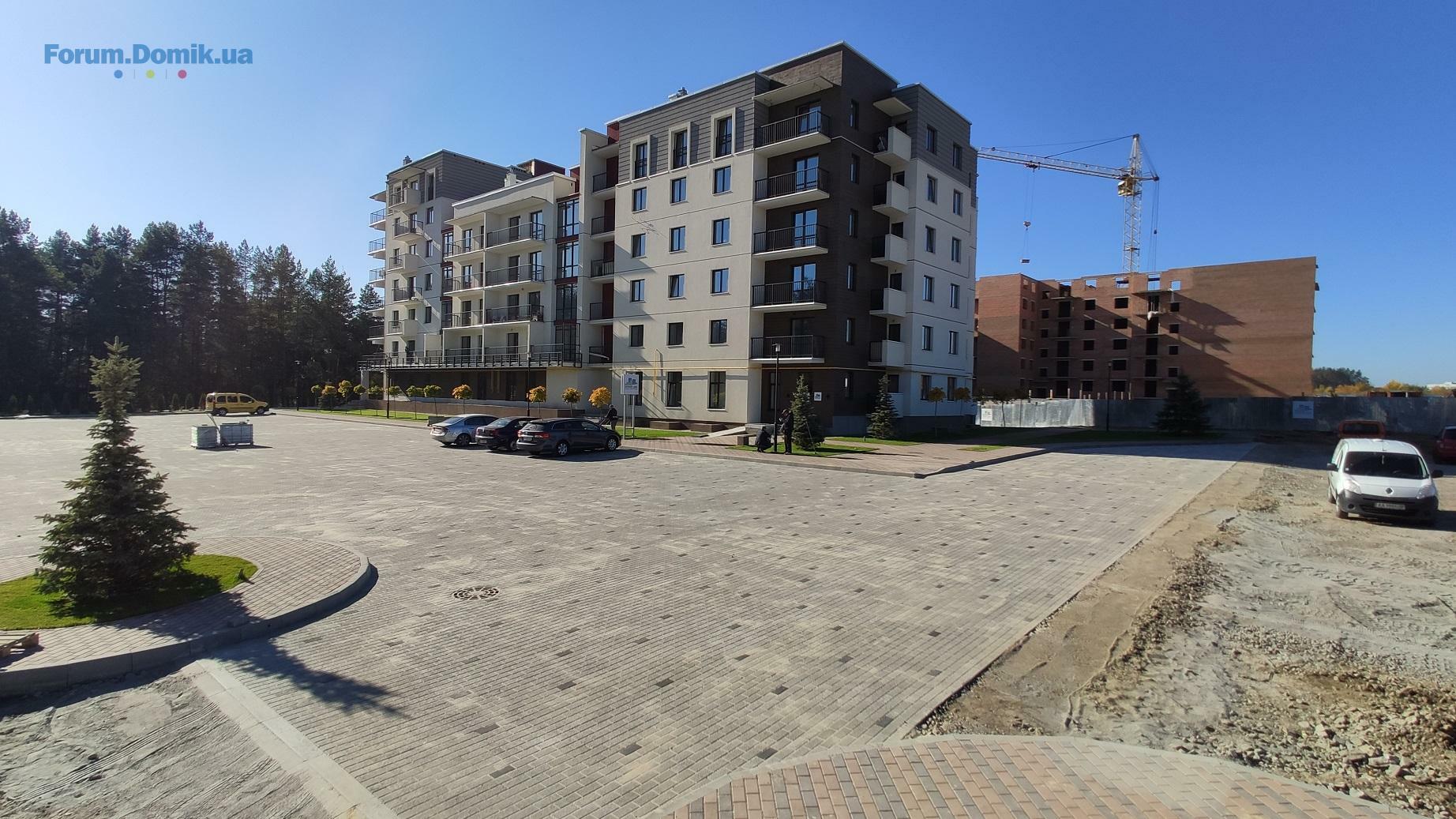

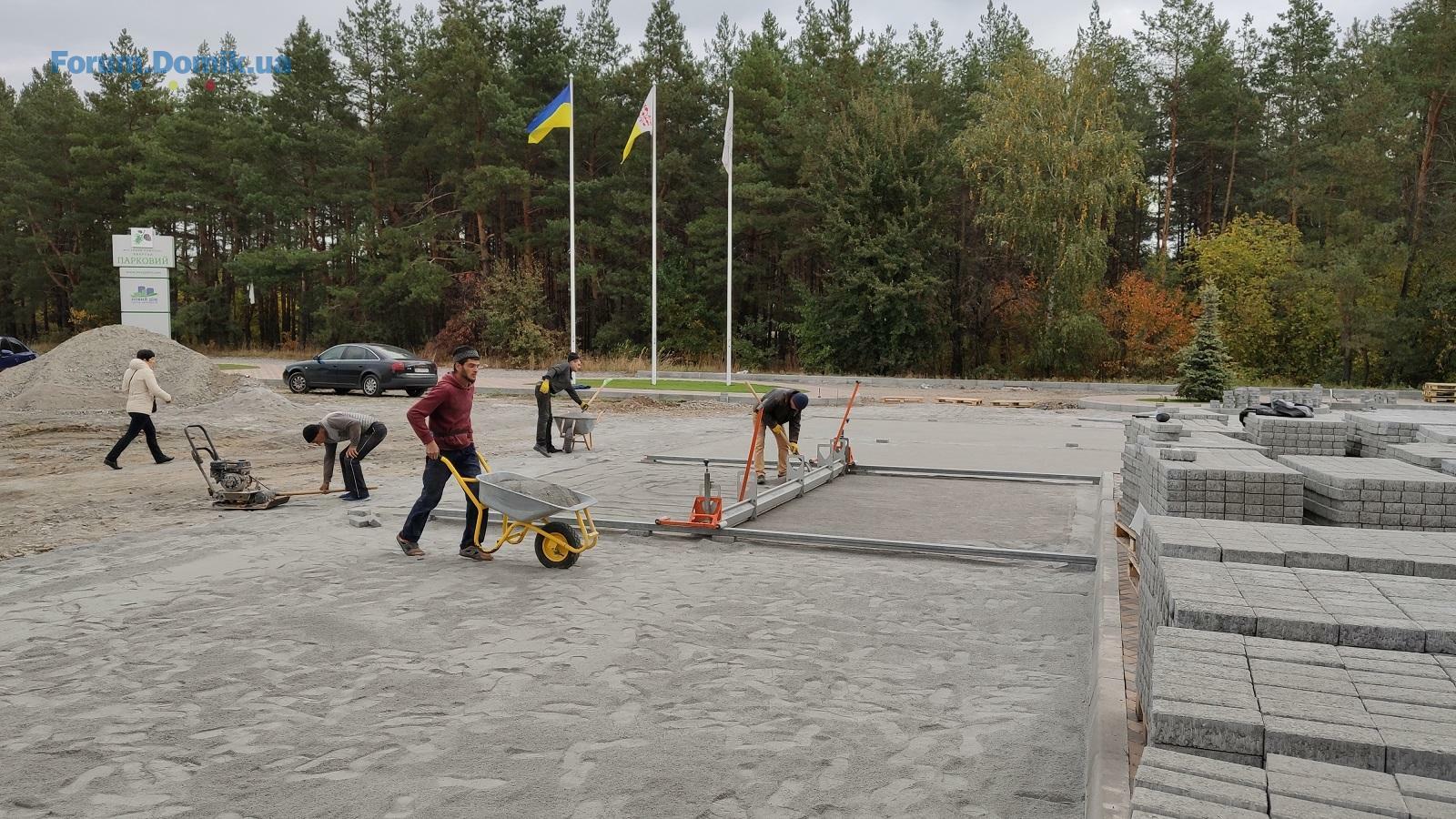

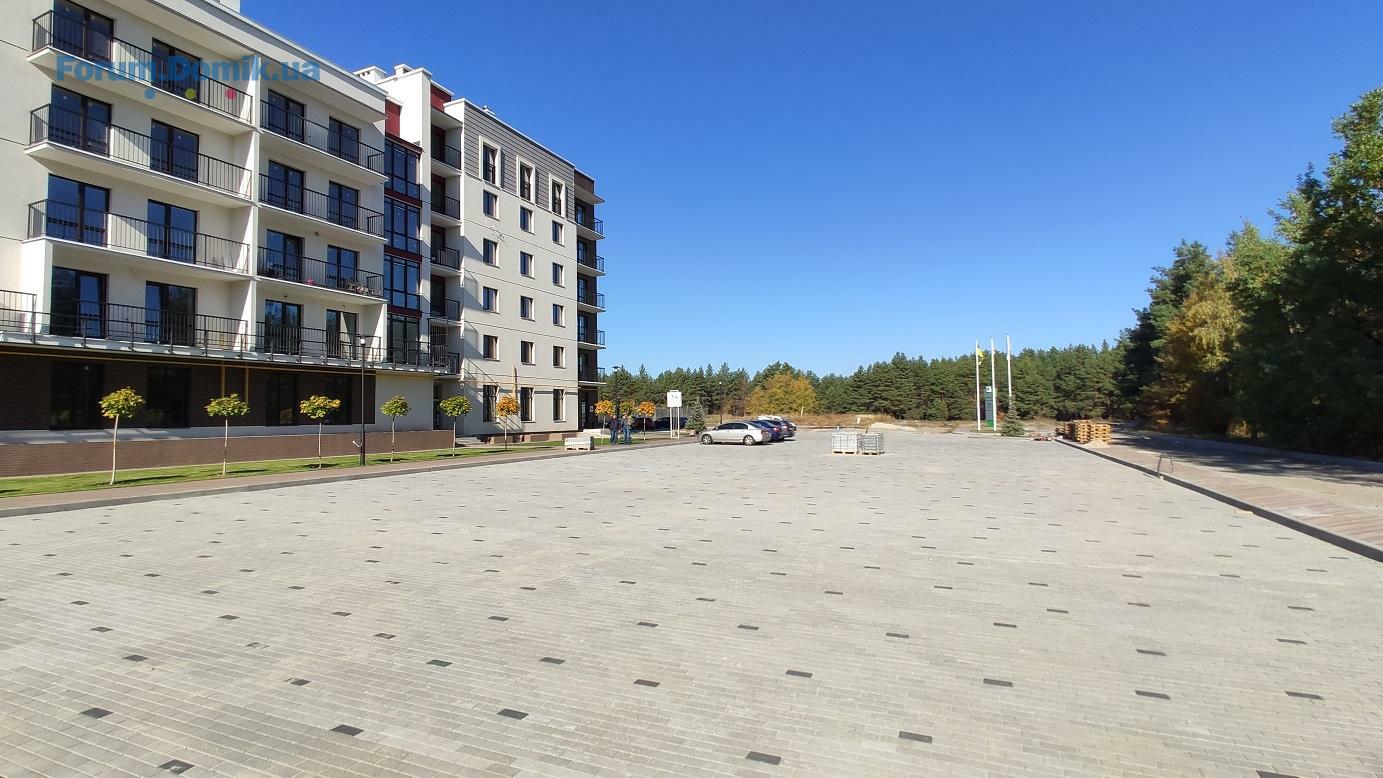

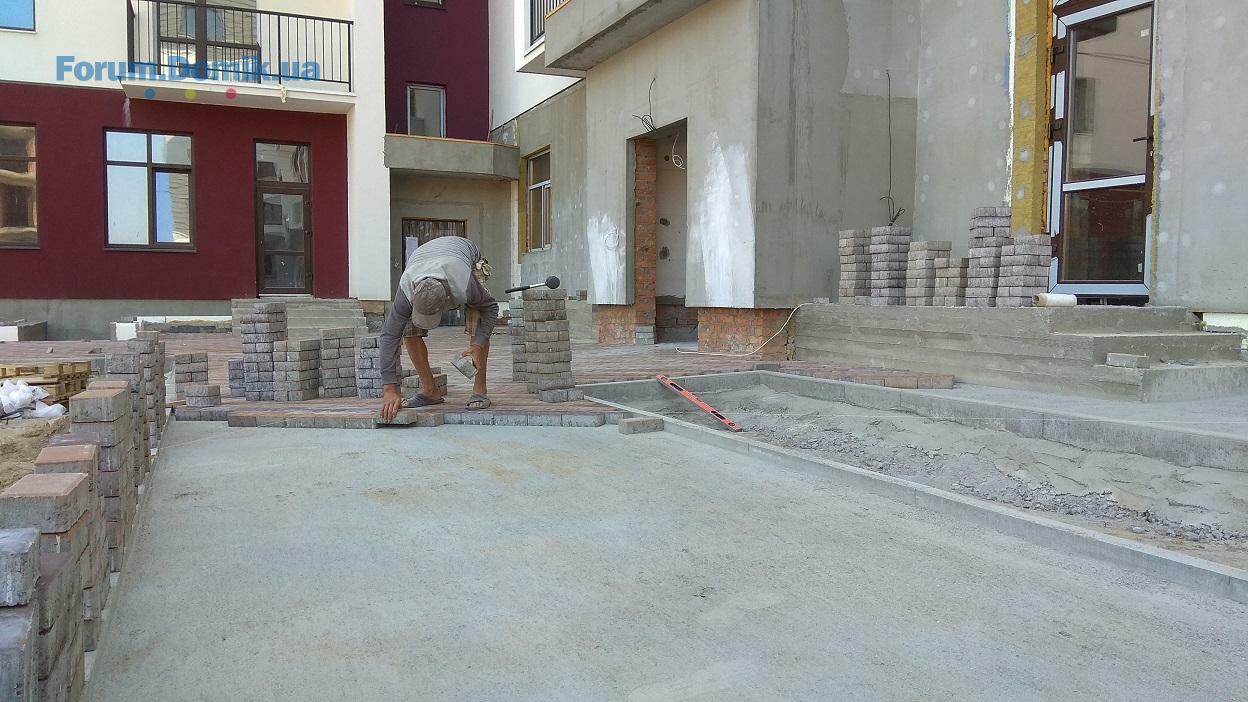

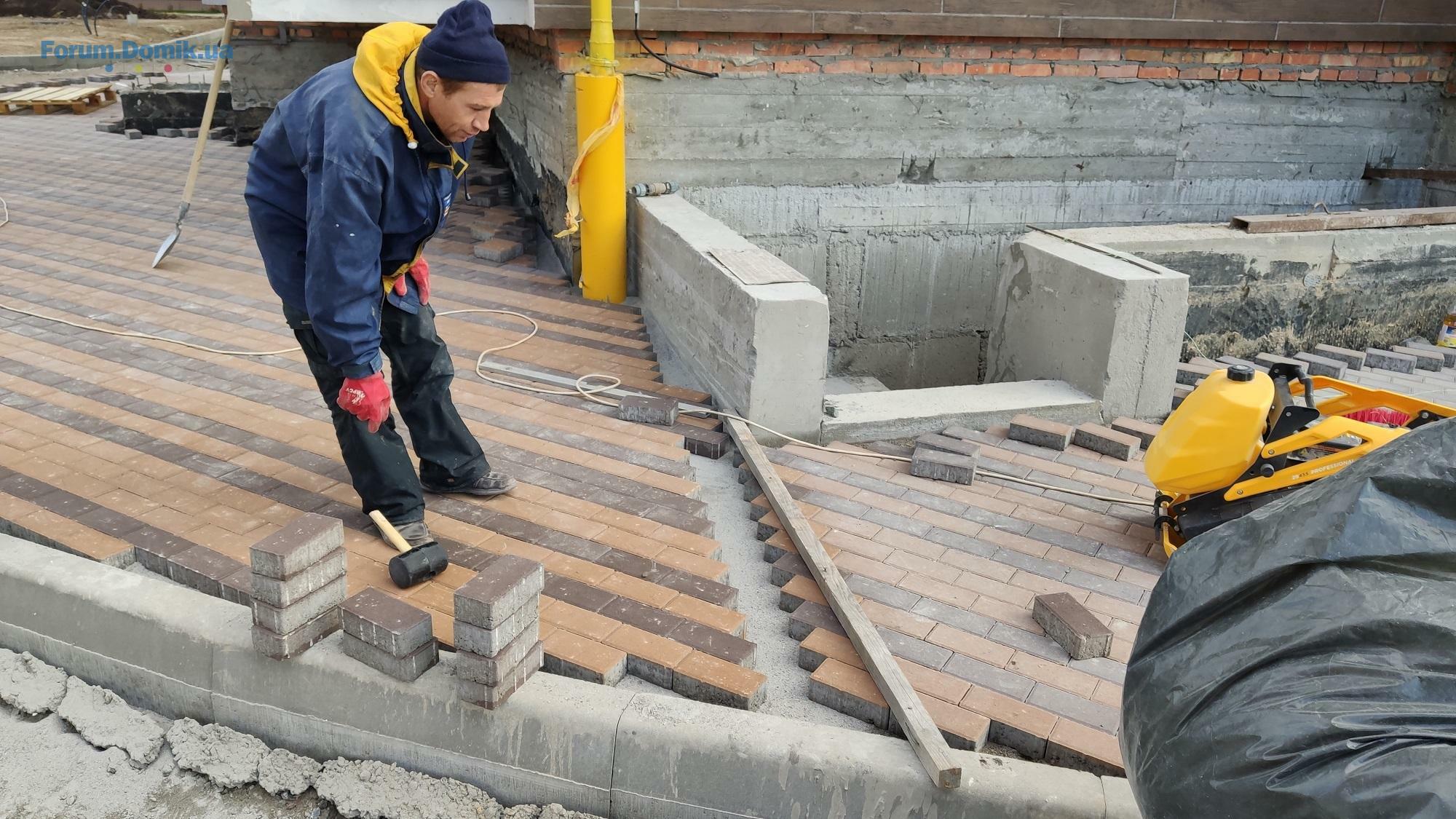

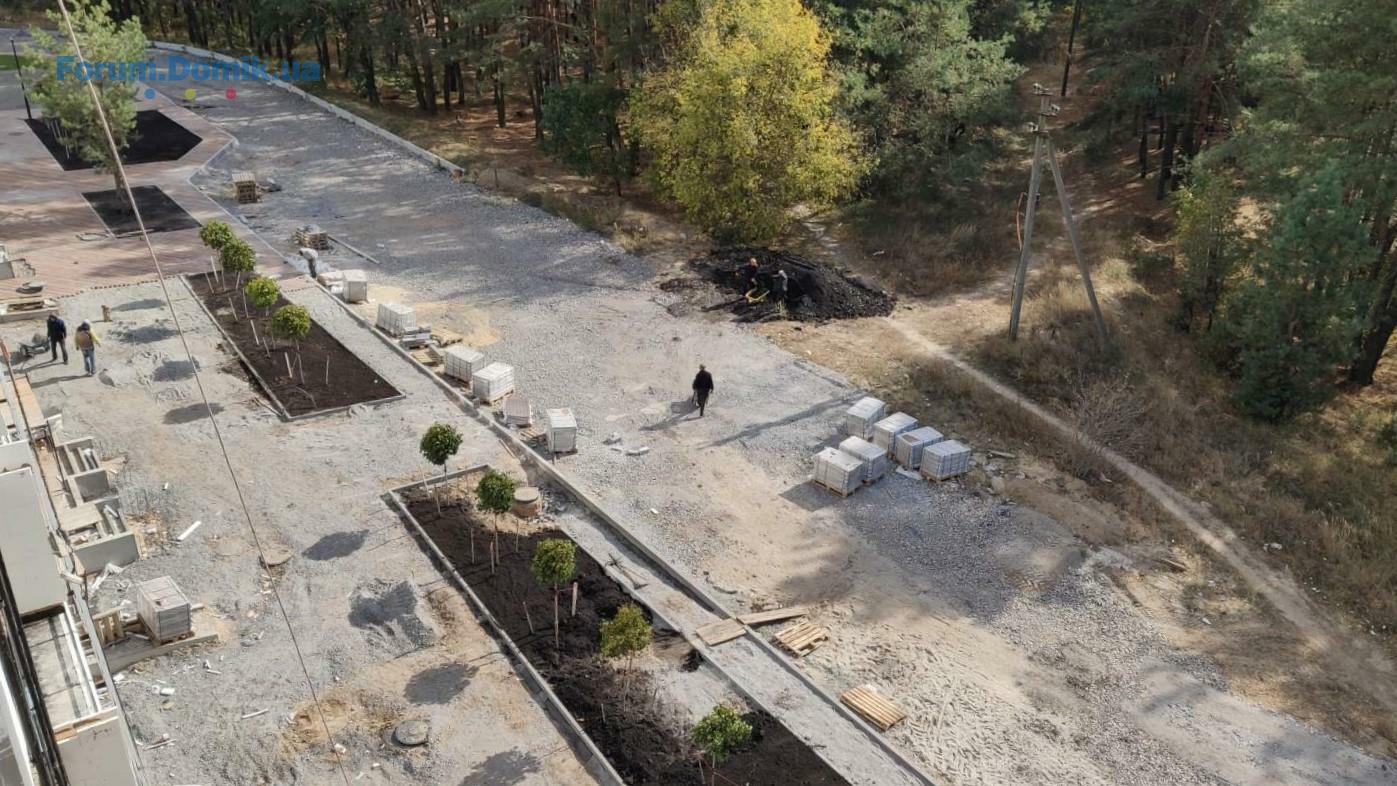

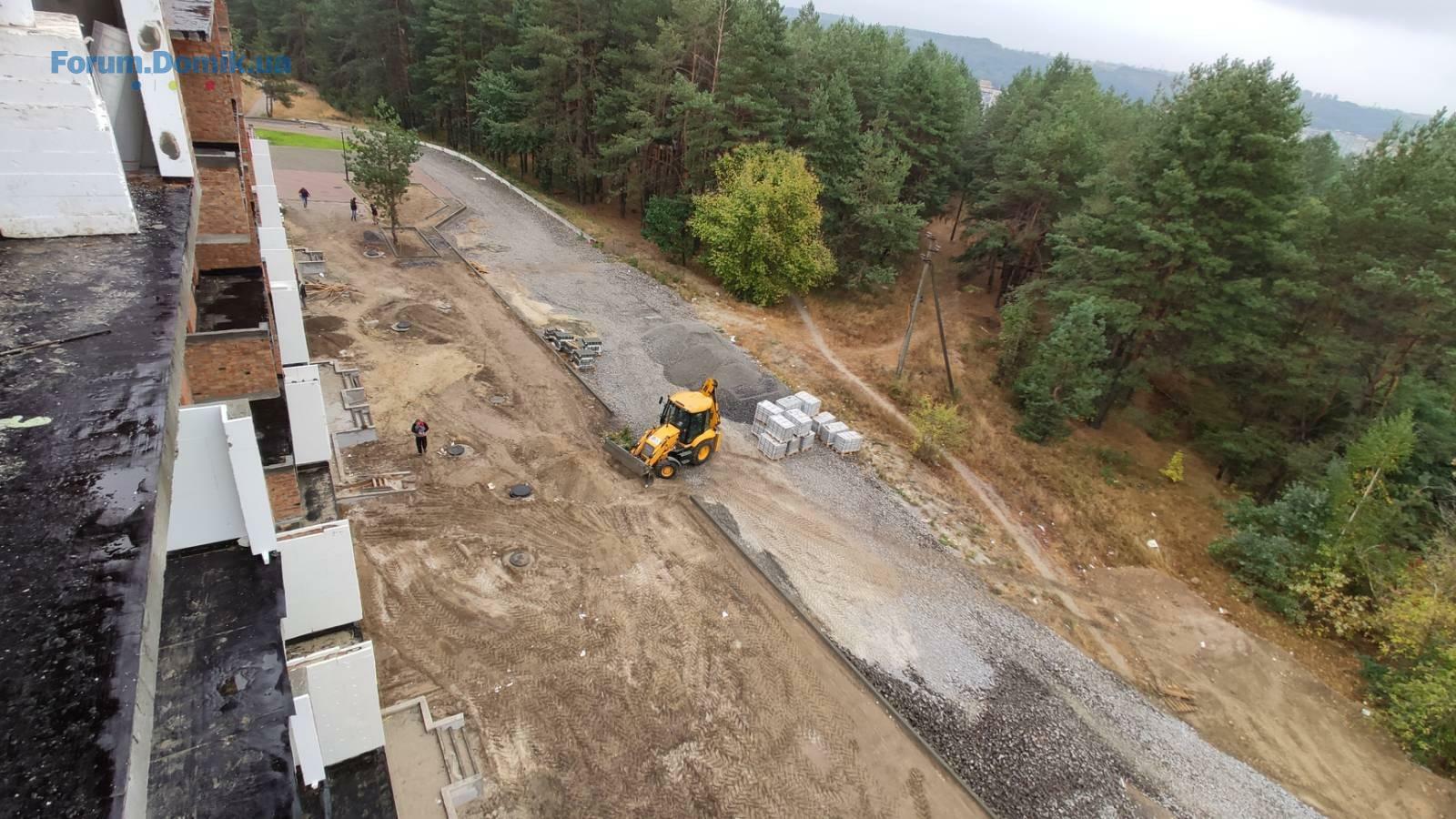

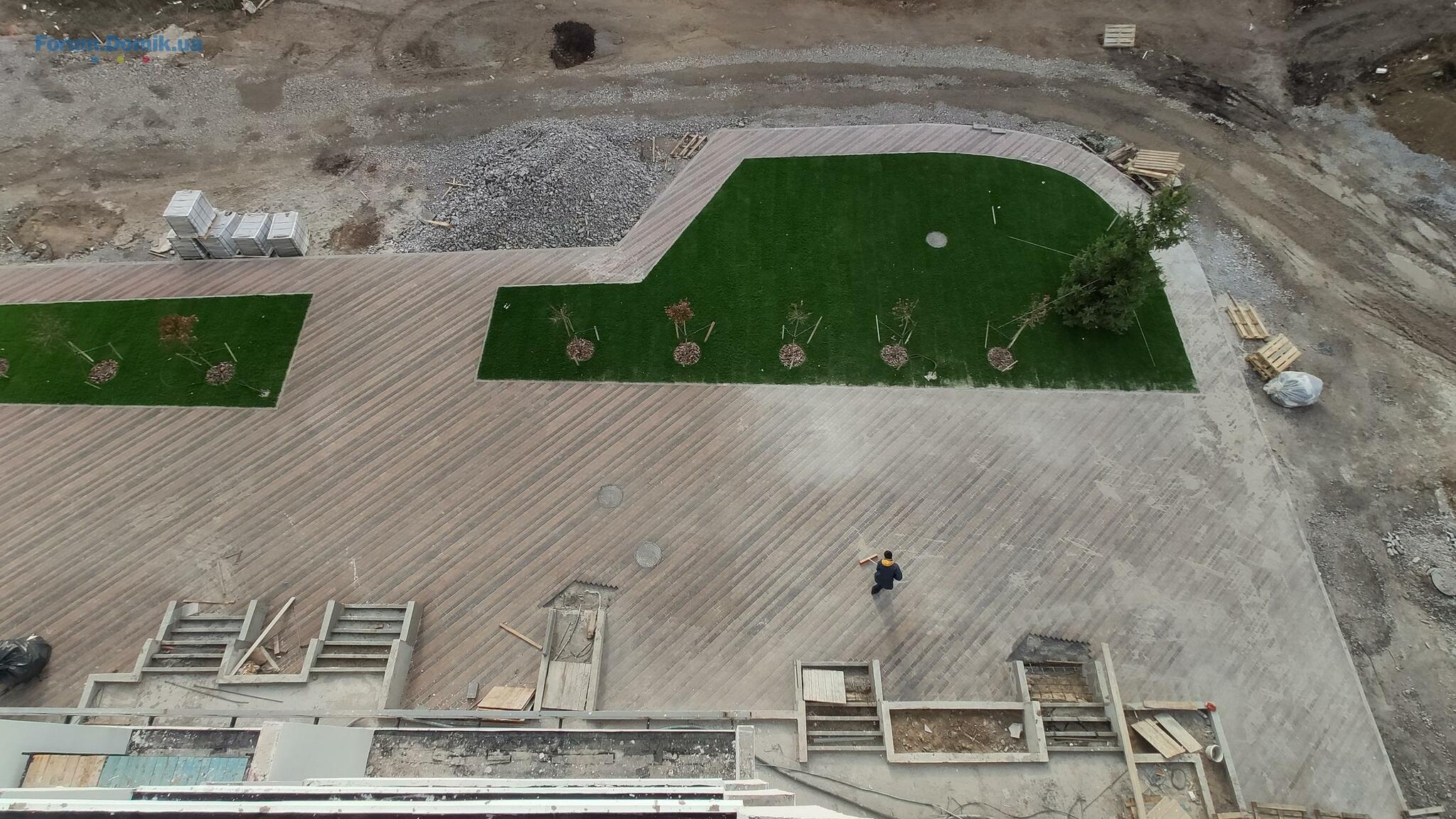

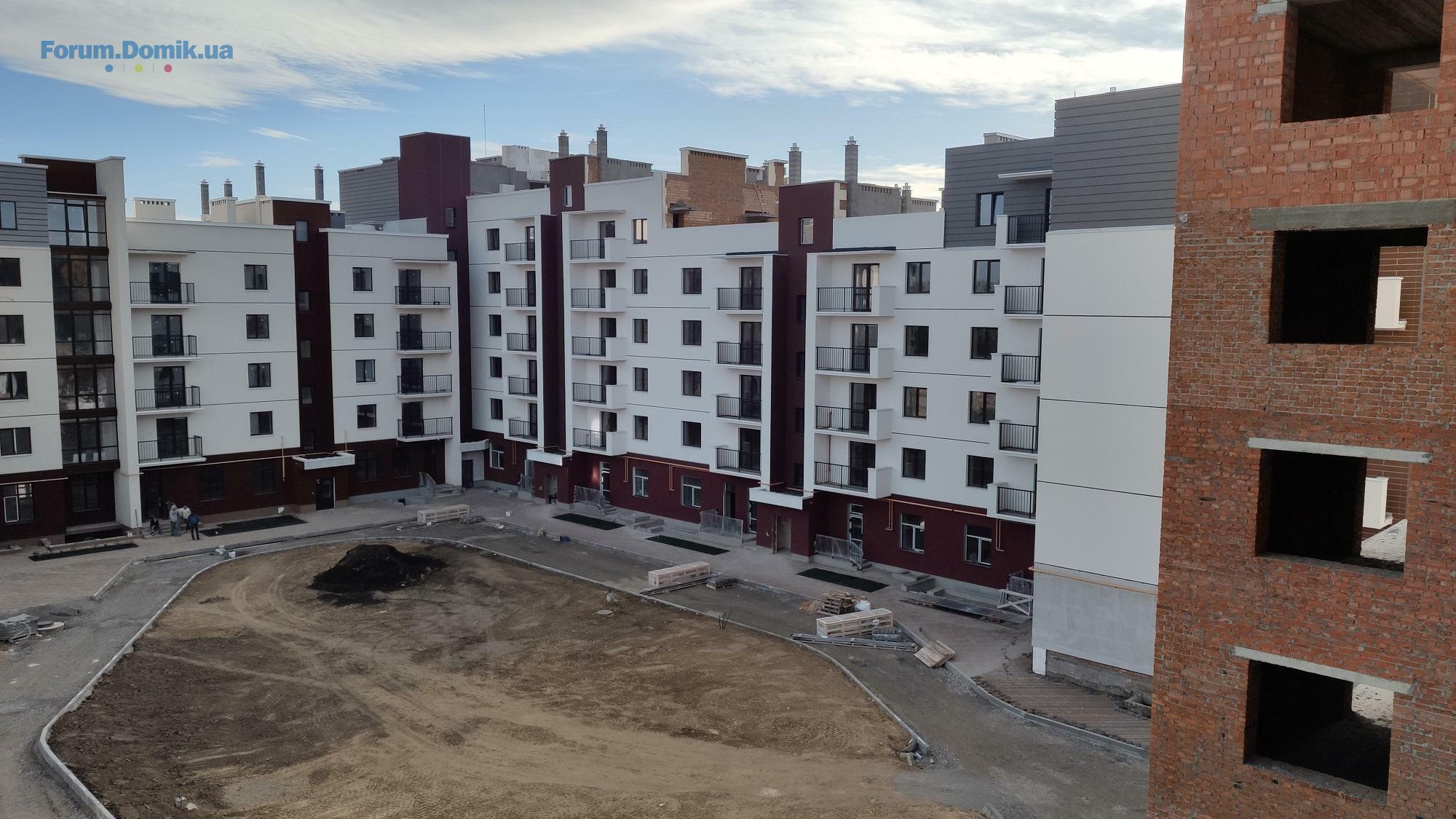

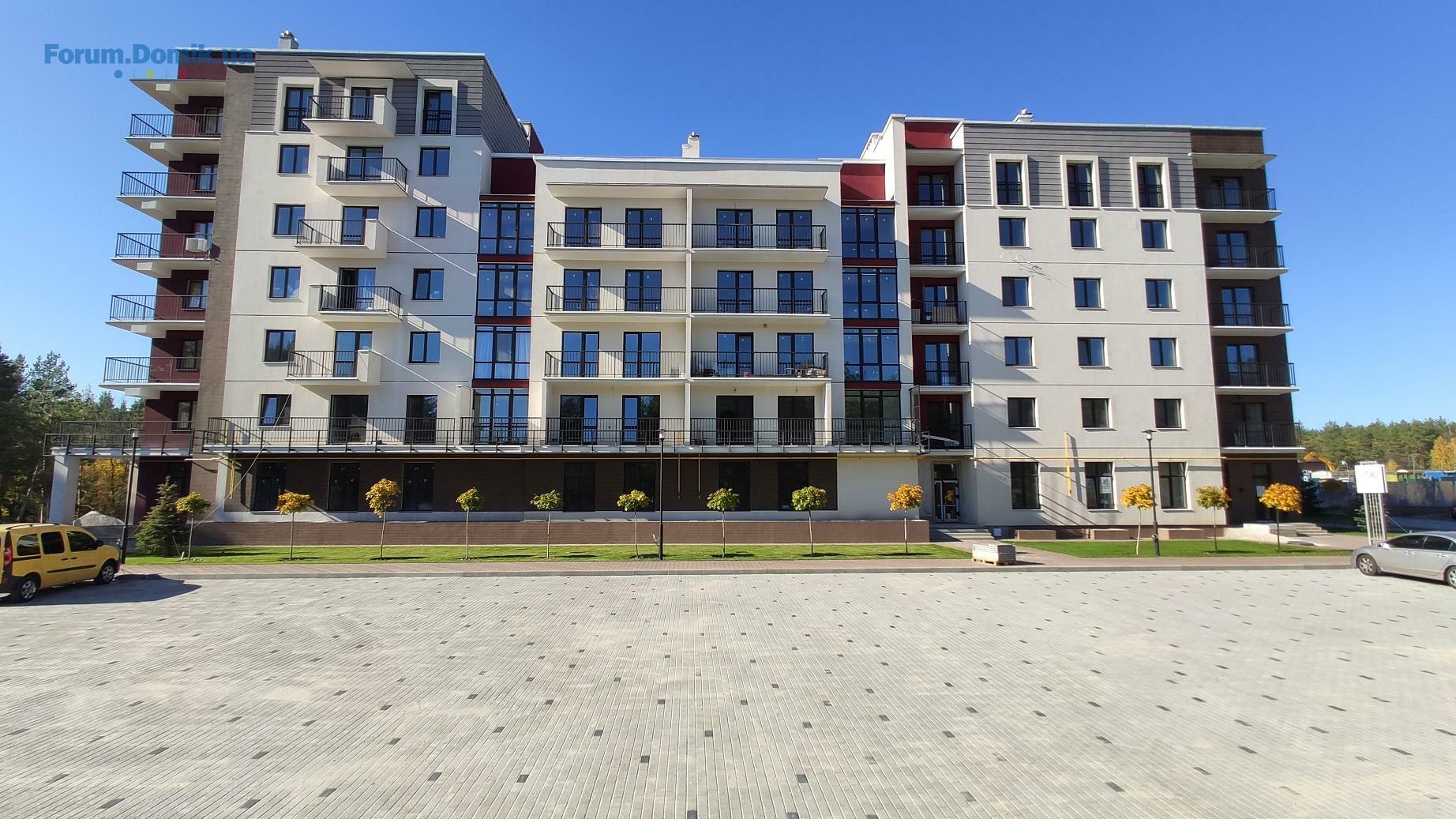

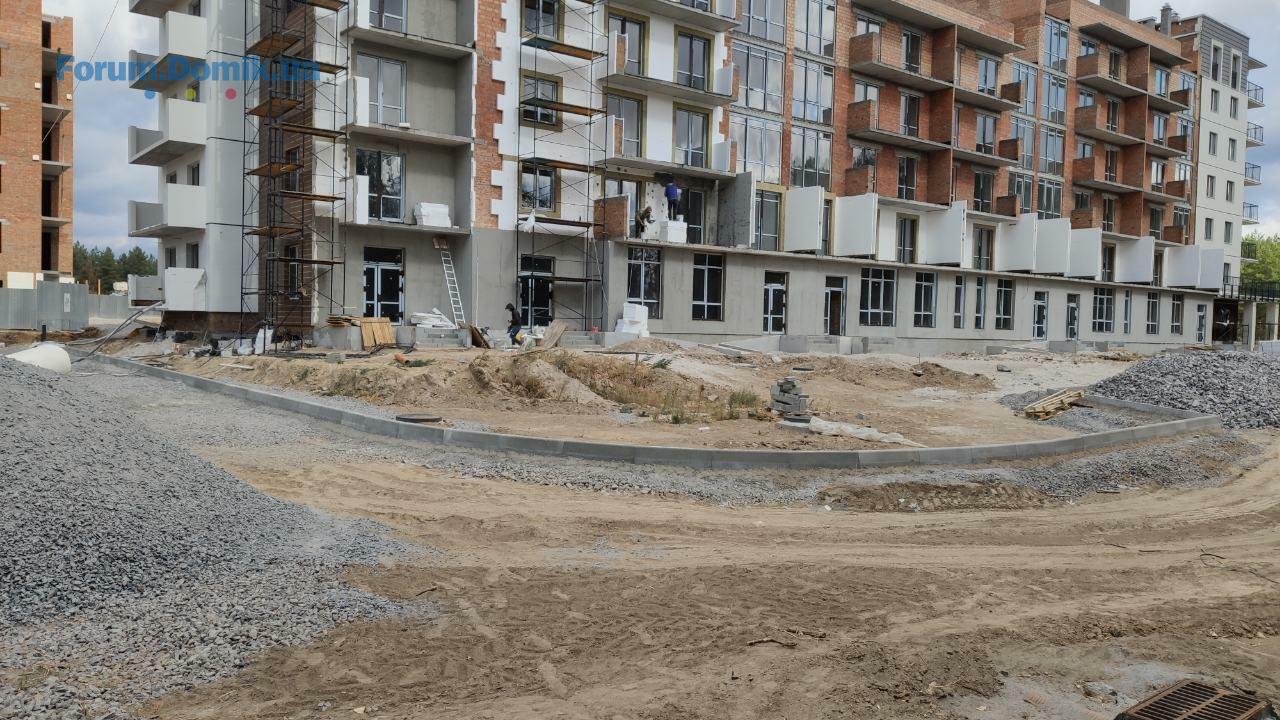

У ЖК «Квартал Парковий» завершено укладання бруківки на автомобільній парковці біля першого будинку. Нагадаємо, що у нашому житловому комплексі передбачено 463 паркомісця для постійного зберігання автомобілів, і всі вони розміщені по зовнішньому периметру ЖК.
Kvartal_Park
Постійний користувач
101
17 березня 2017
01 лист 2019 09:26

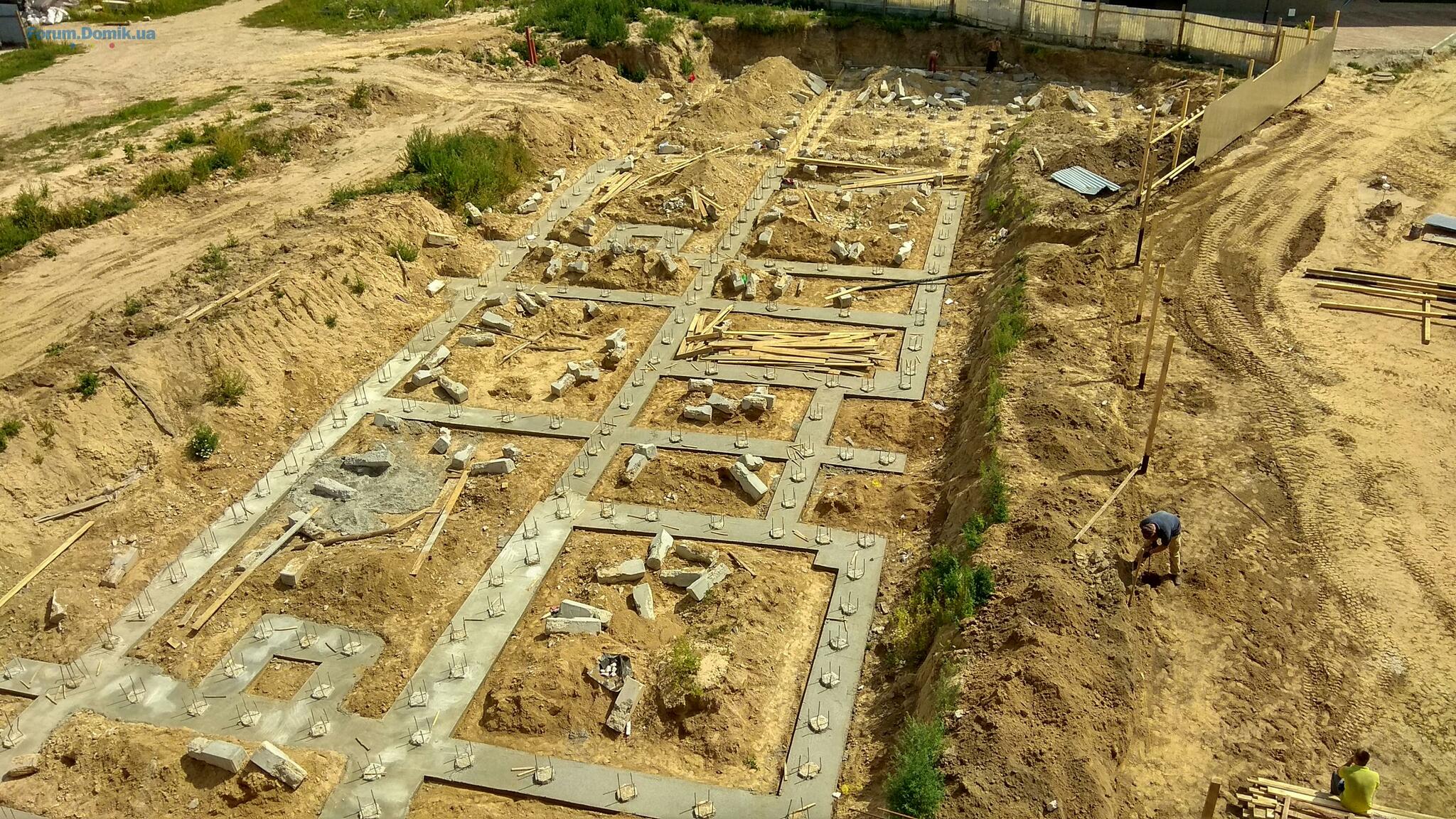

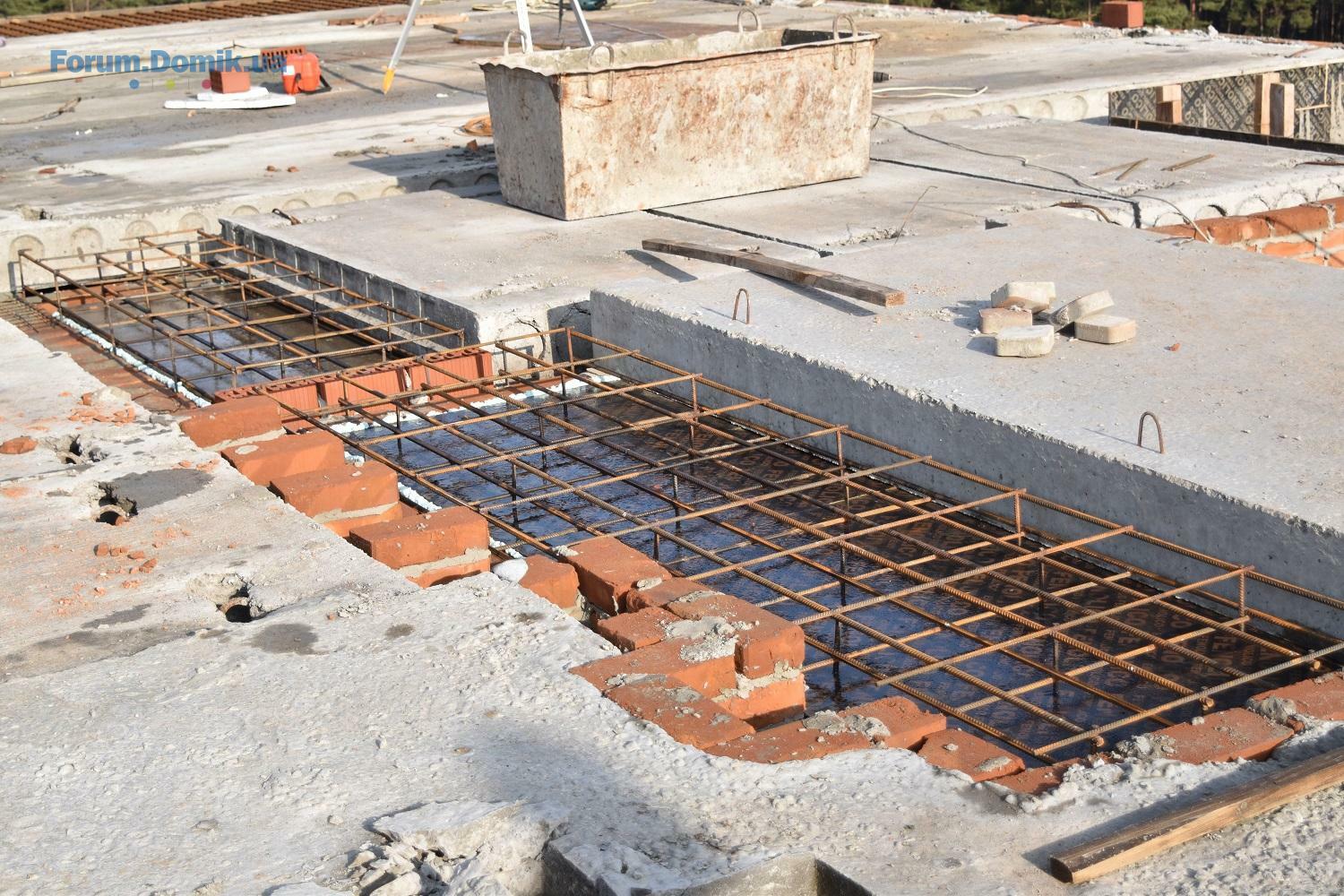

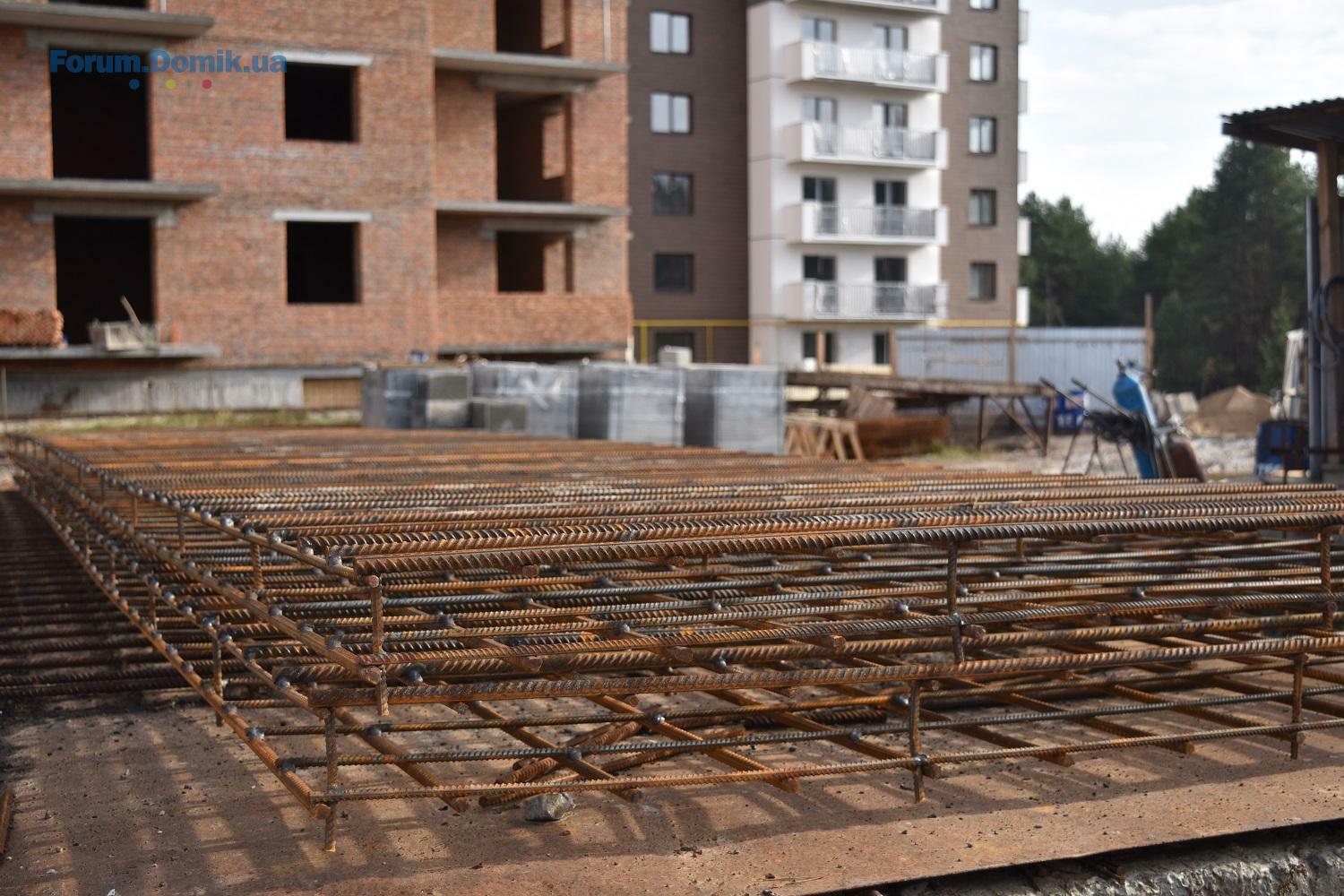

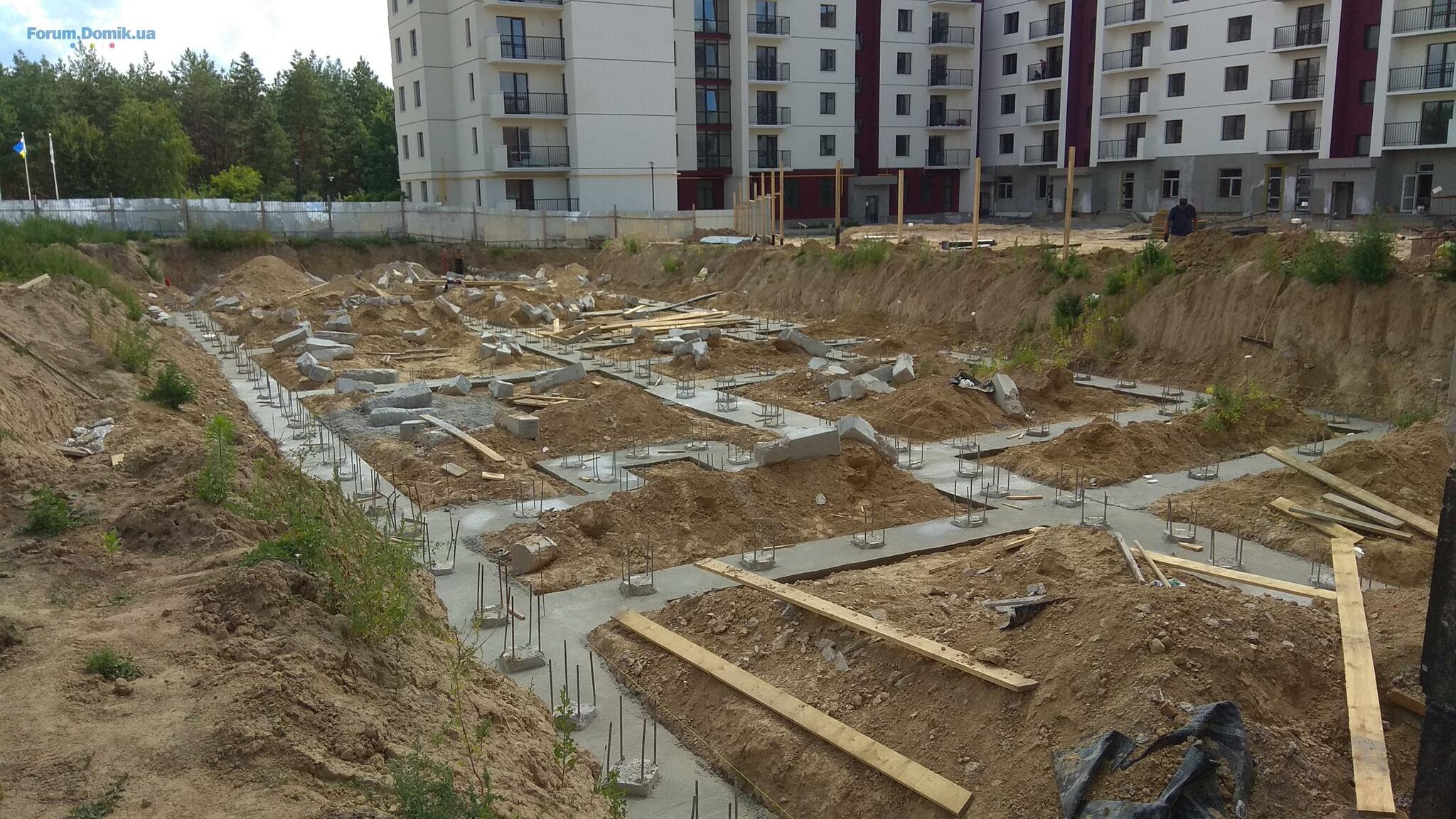

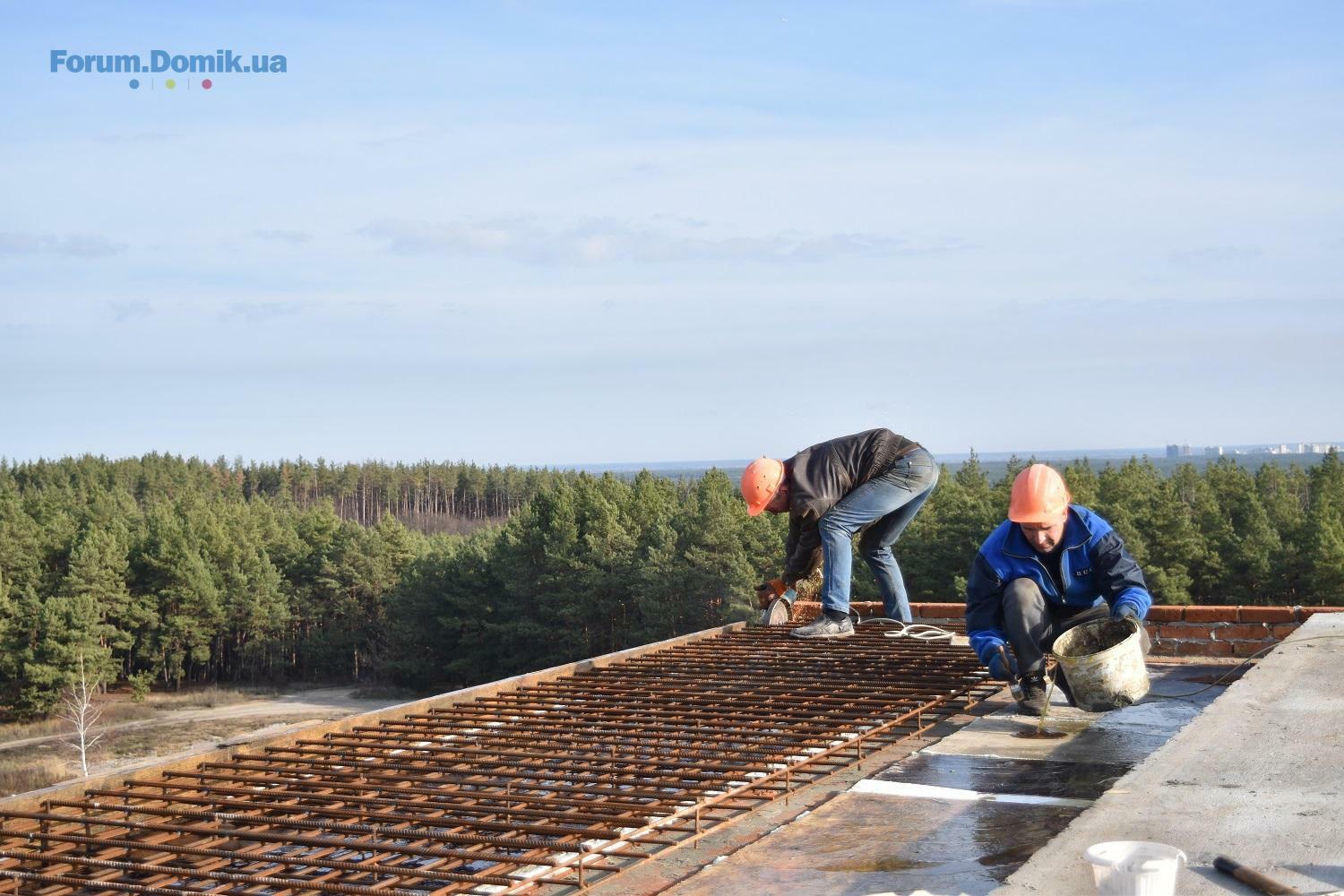

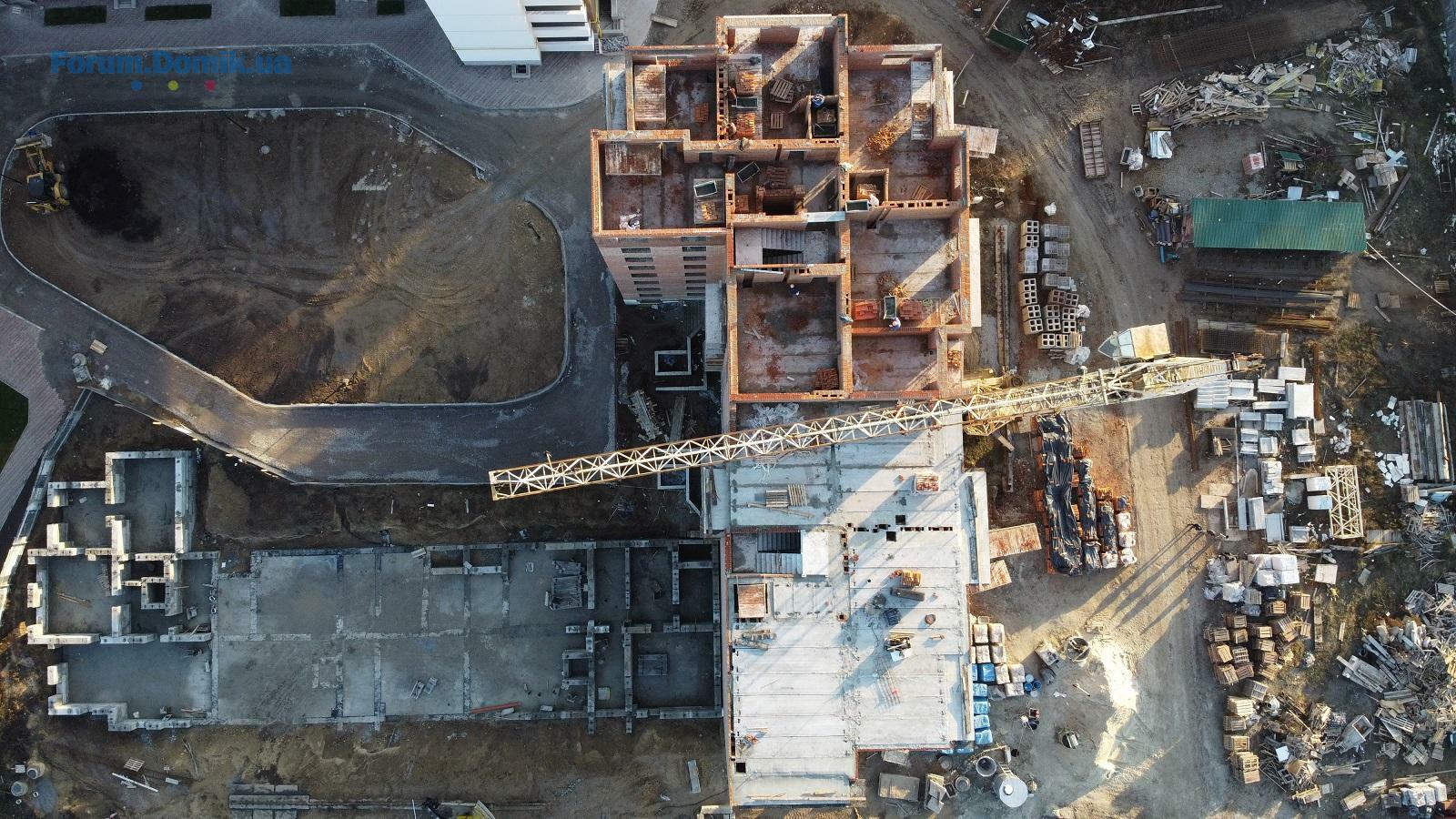

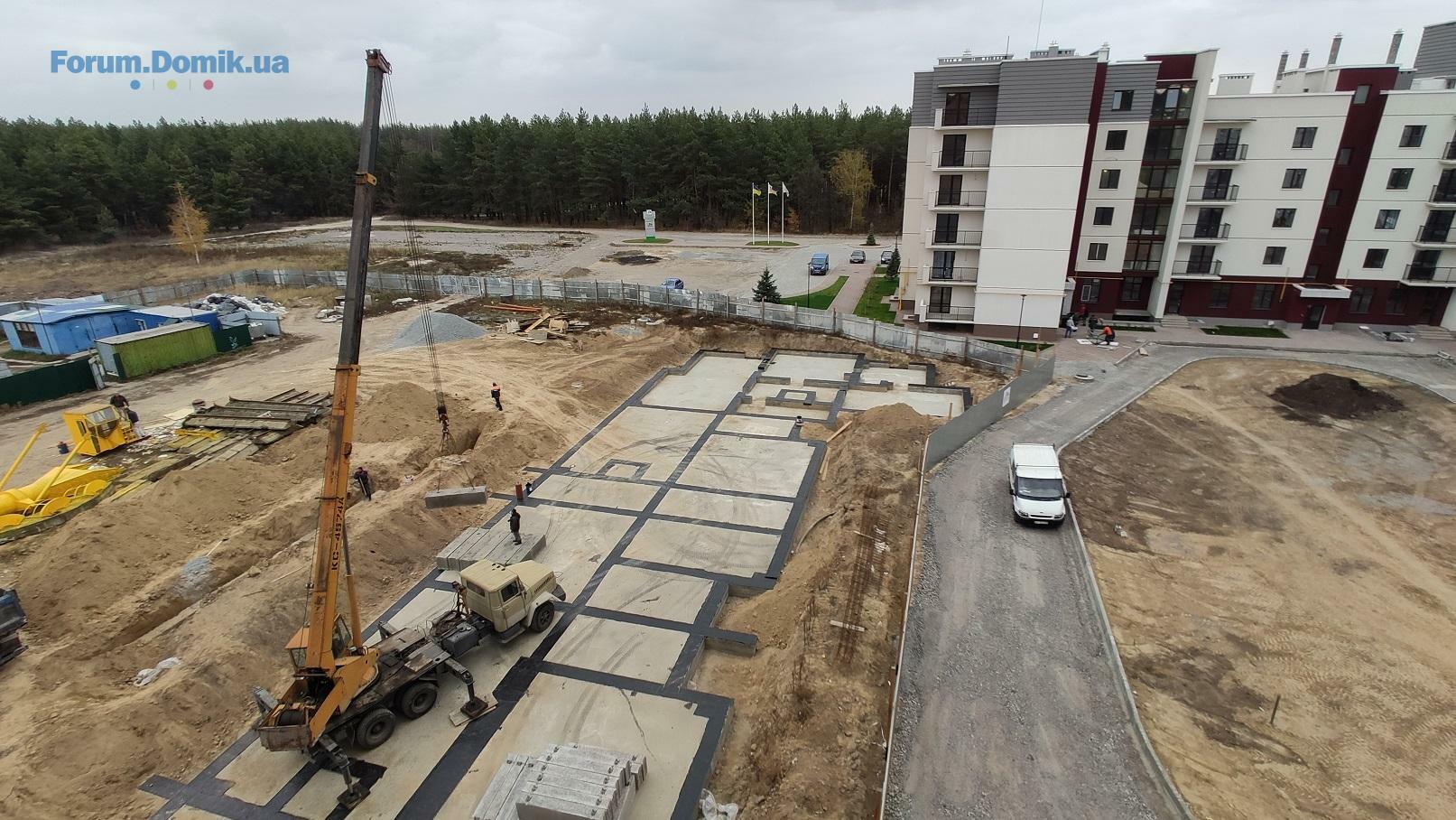

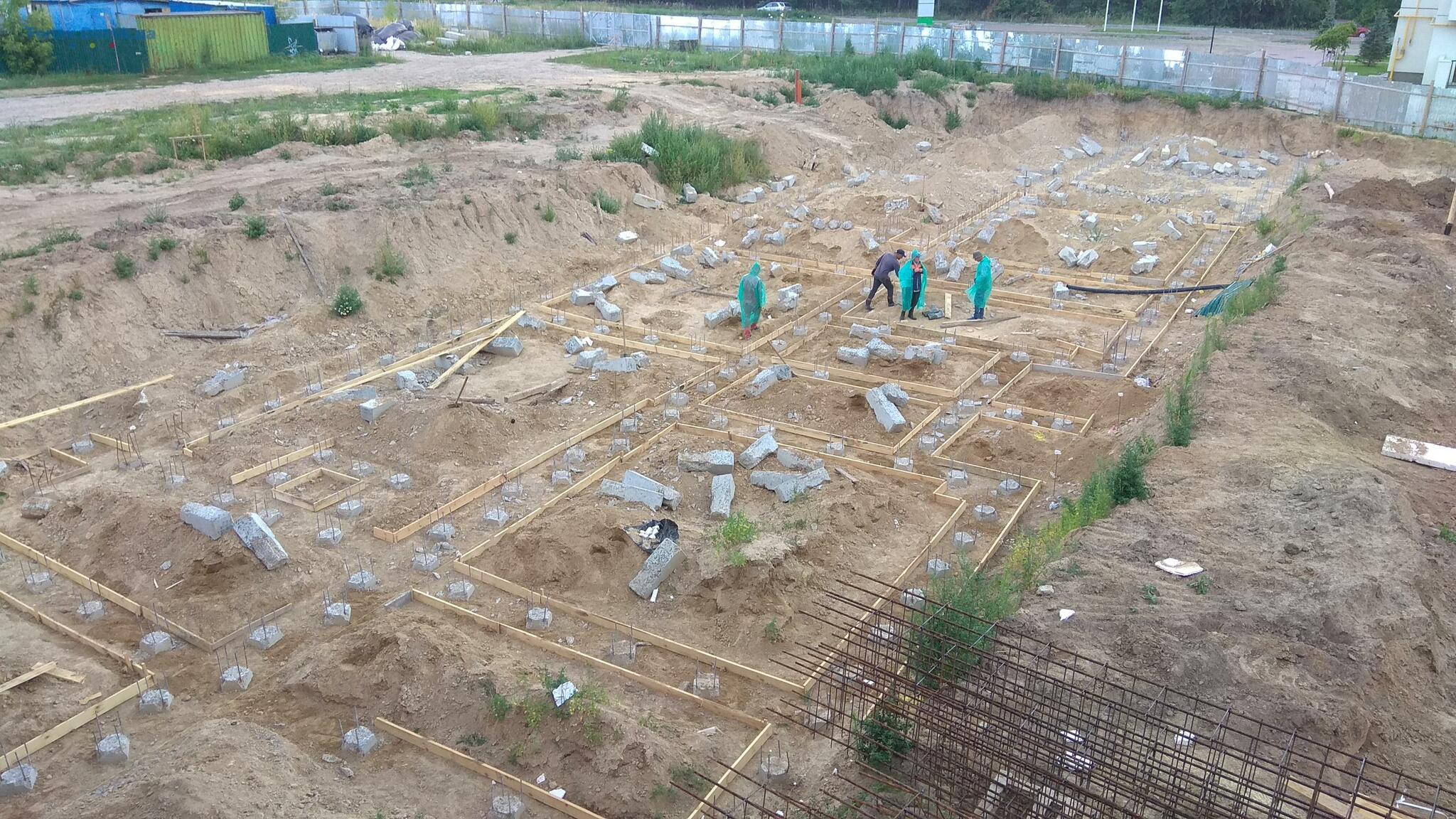

Звіт із будівництва 4-го пускового комплексу ЖК «Квартал Парковий»:

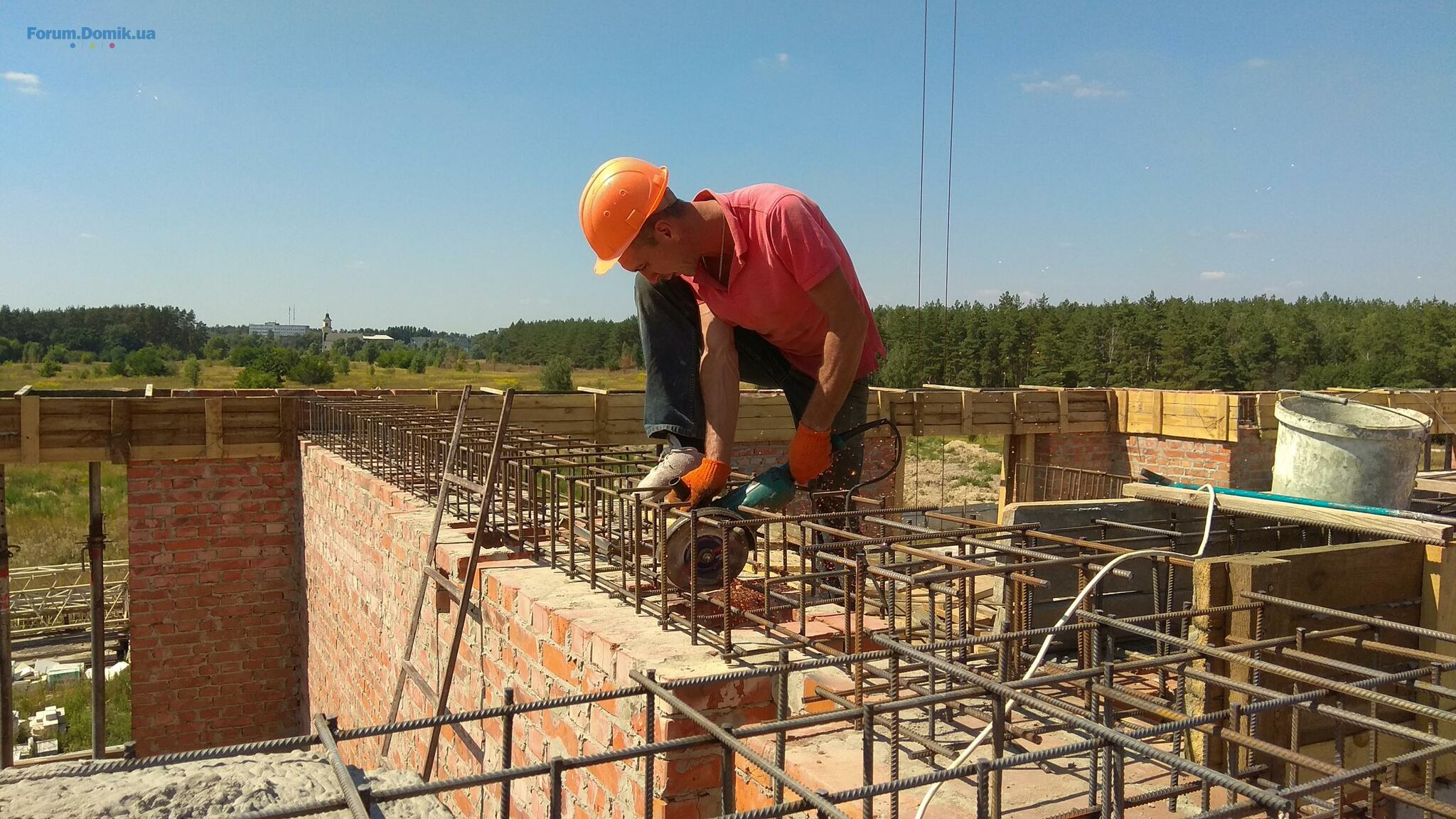

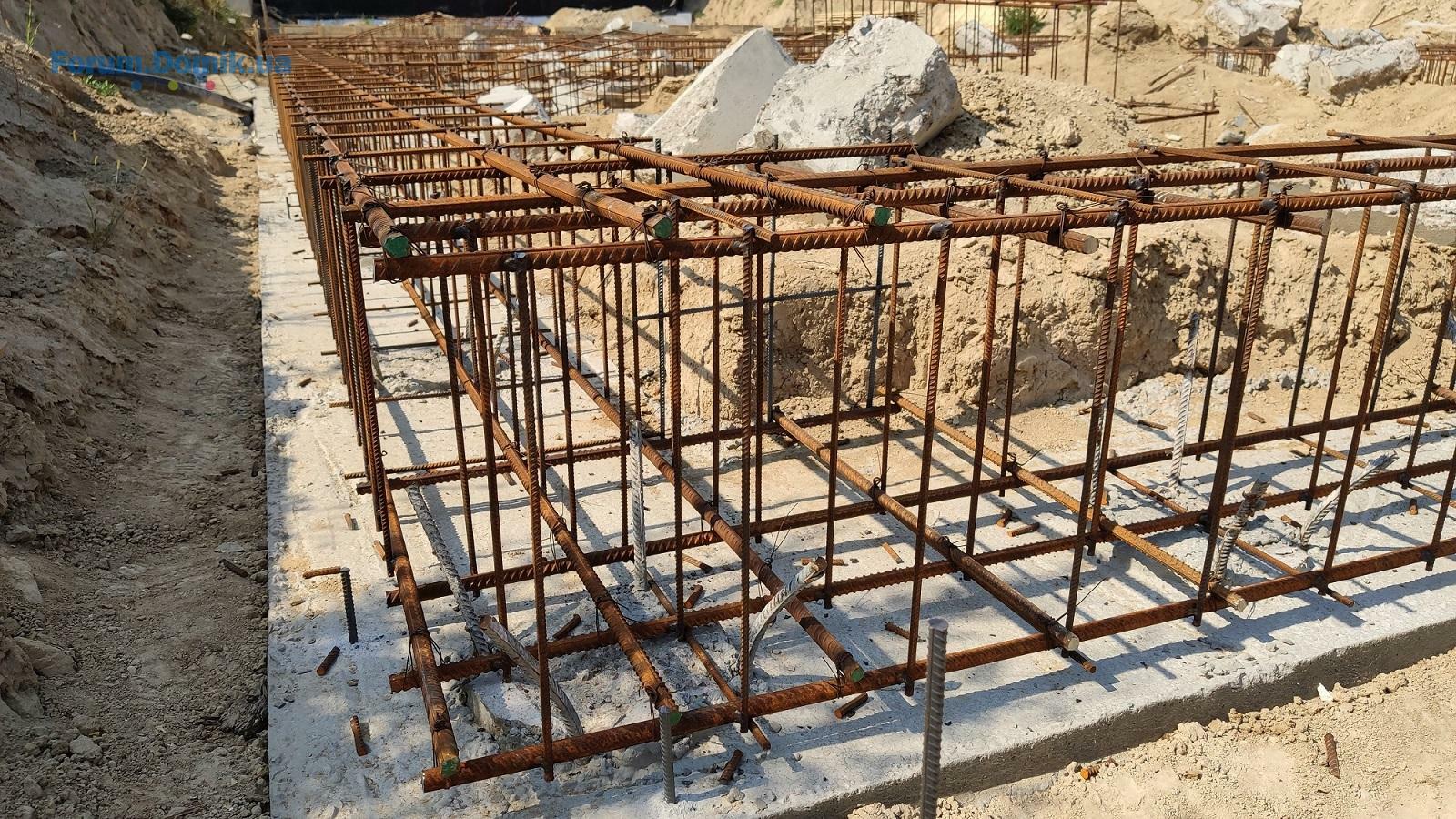

• виконано заливання монолітного ростверку (робоча арматура каркасу діаметром 18мм, бетон класу В25);

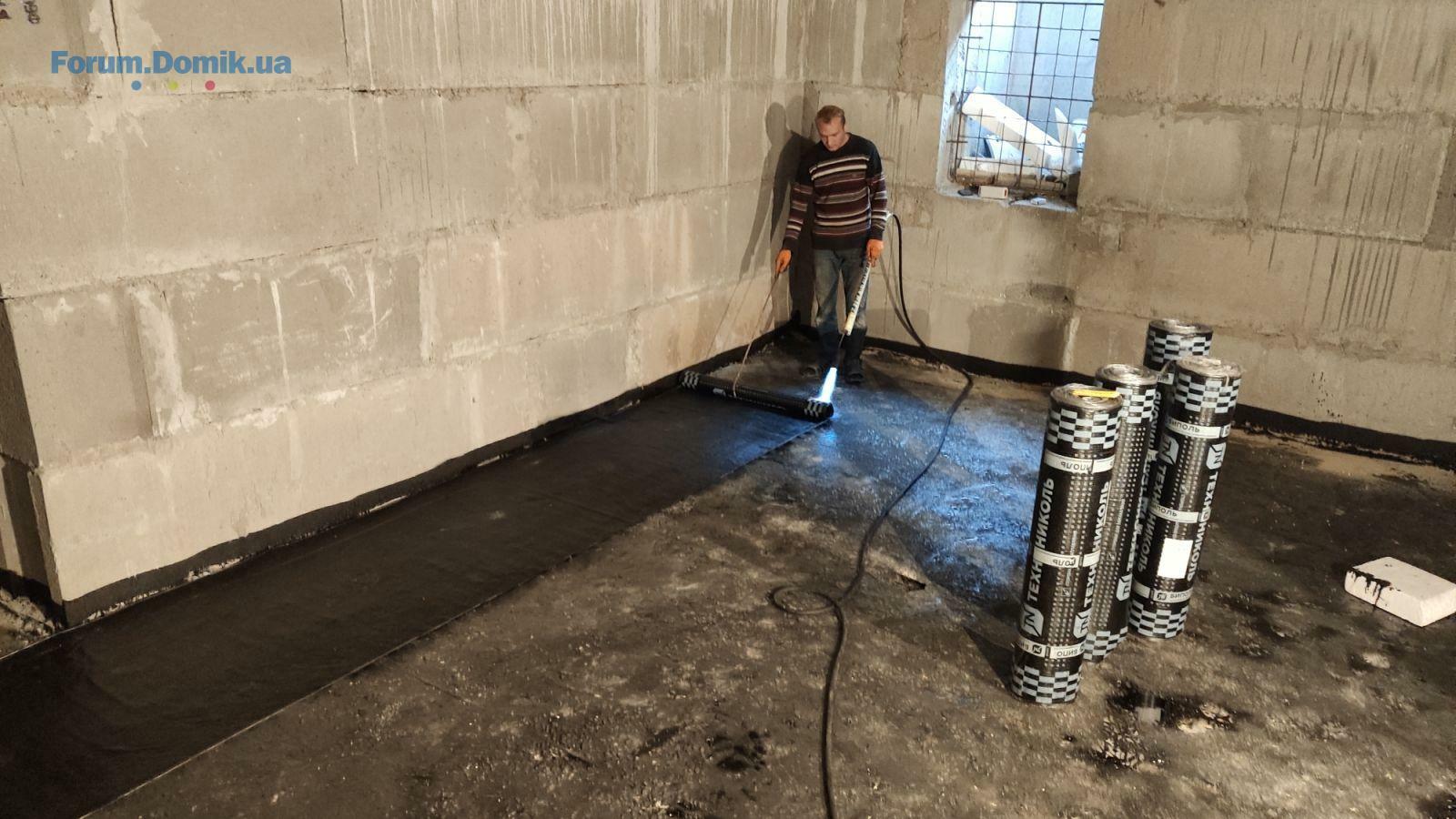

• виконано горизонтальну гідроізоляцію фундаменту (Біполь ЕПП 3,0мм);

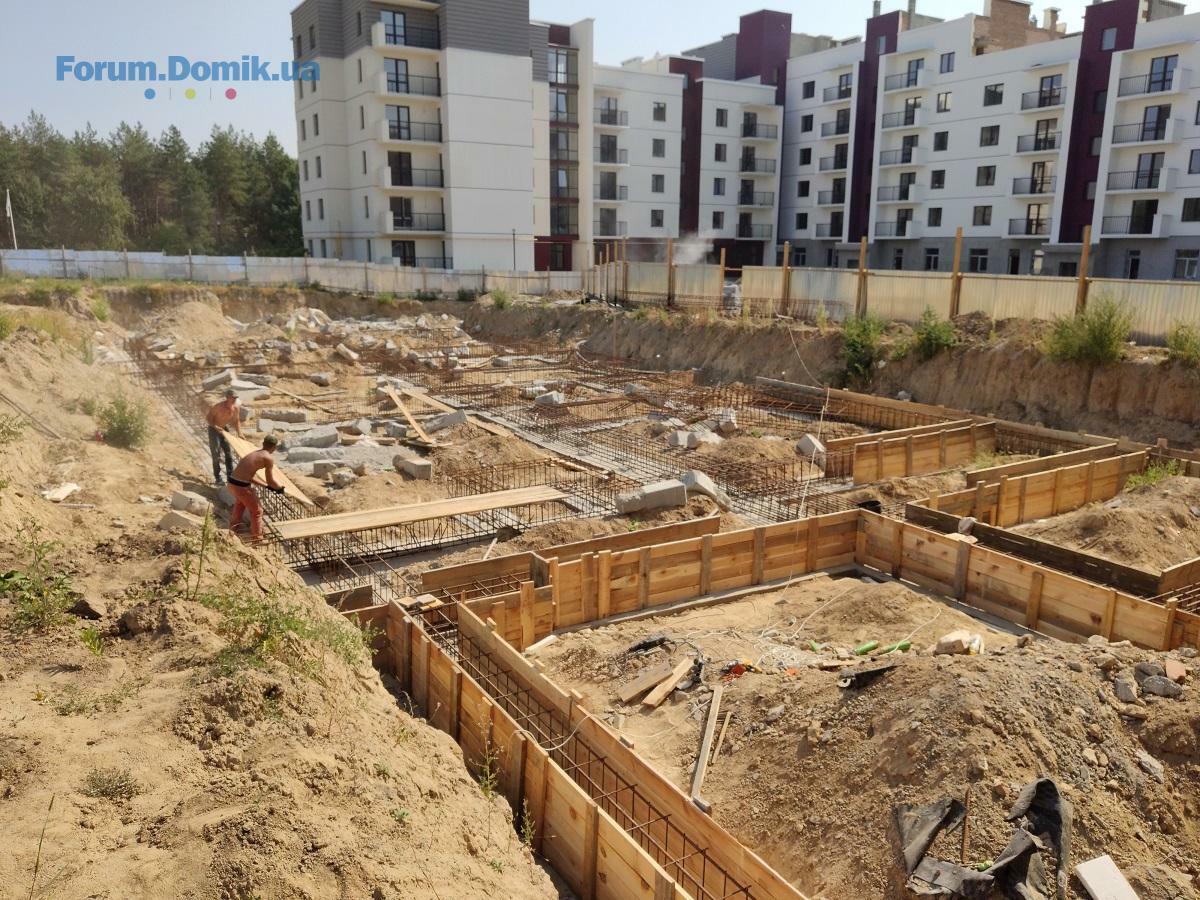

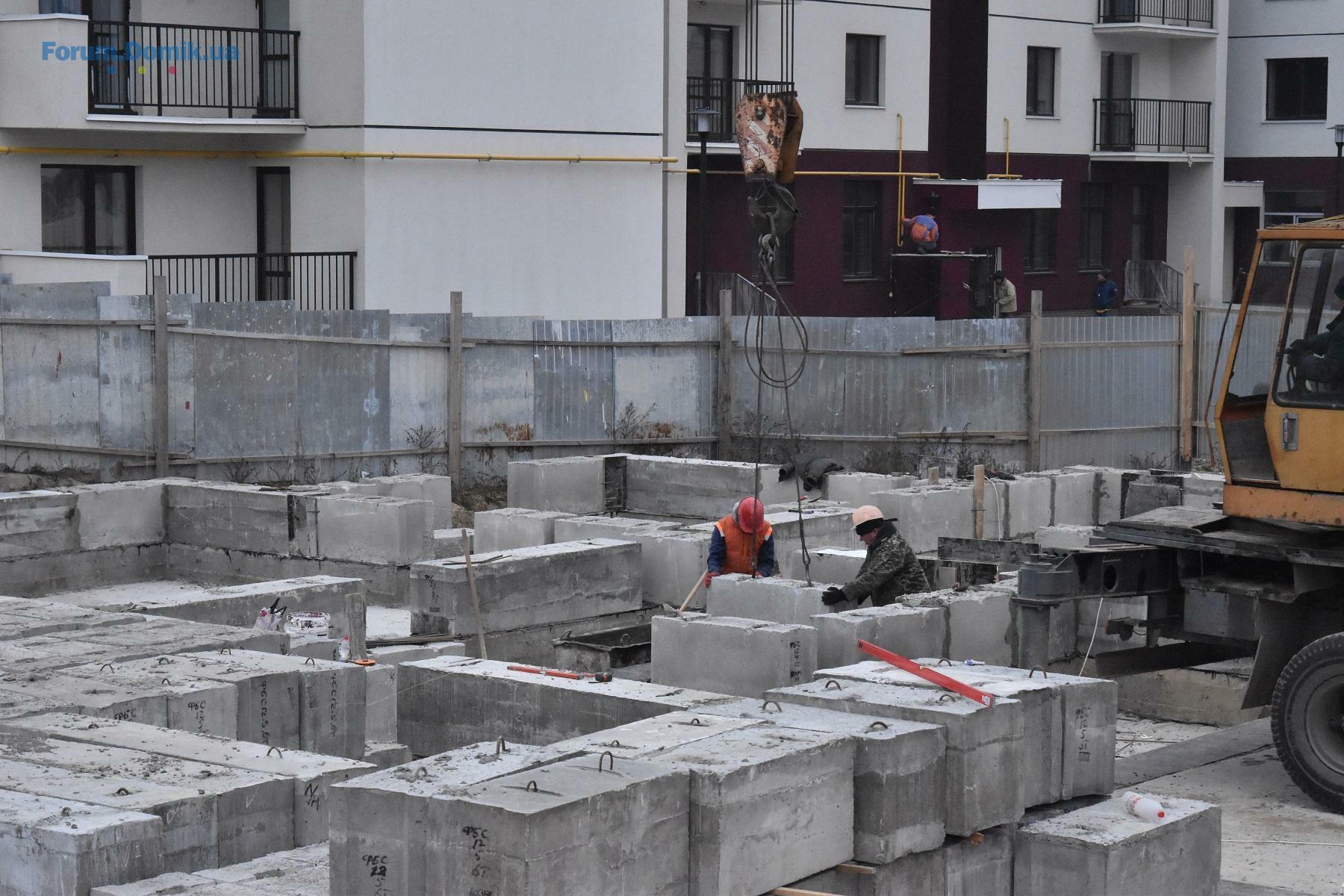

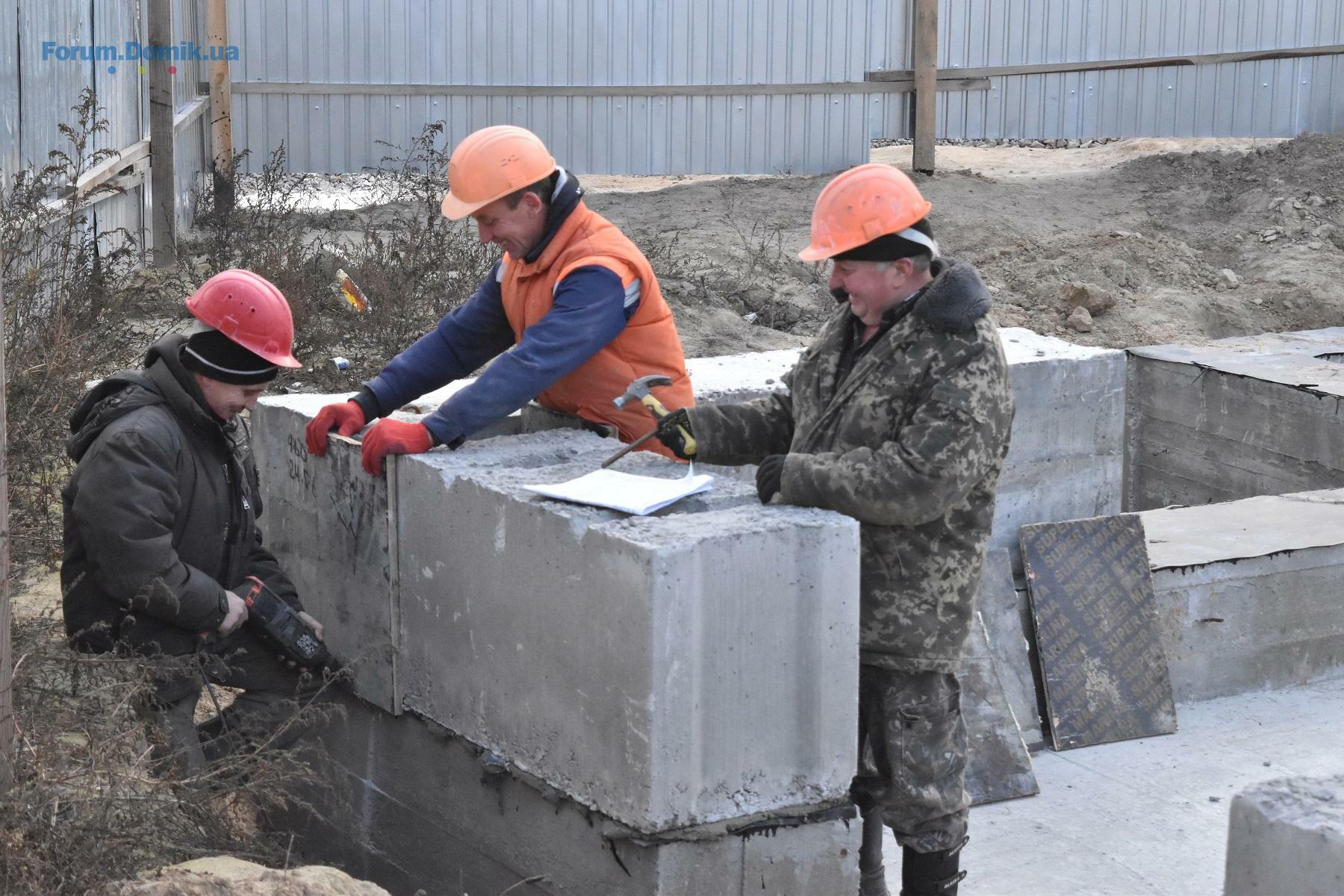

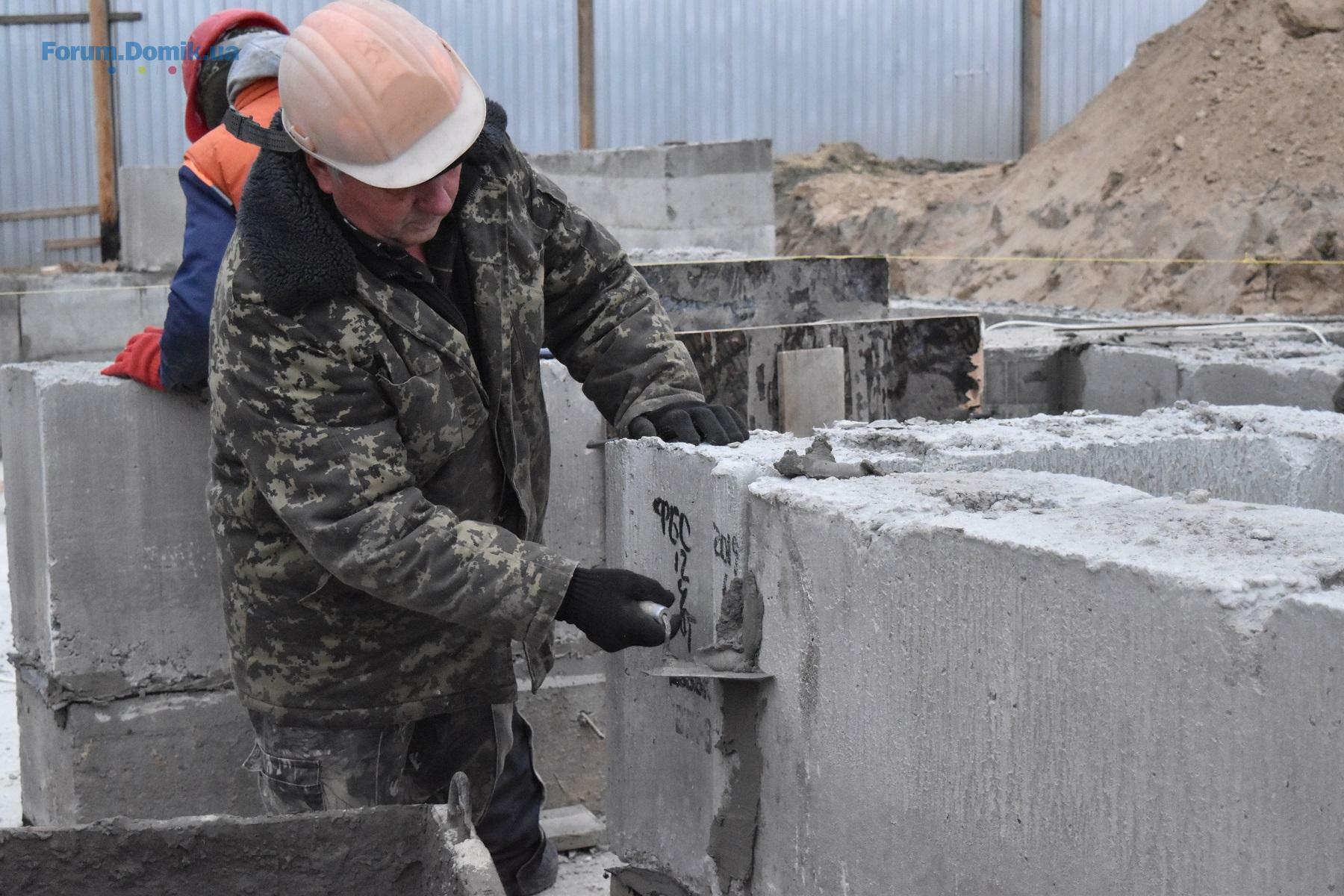

• ведеться підготовка до зведення стін підвалу (монтаж фундаментних блоків);
• залито бетонну основу підлоги підвалу;

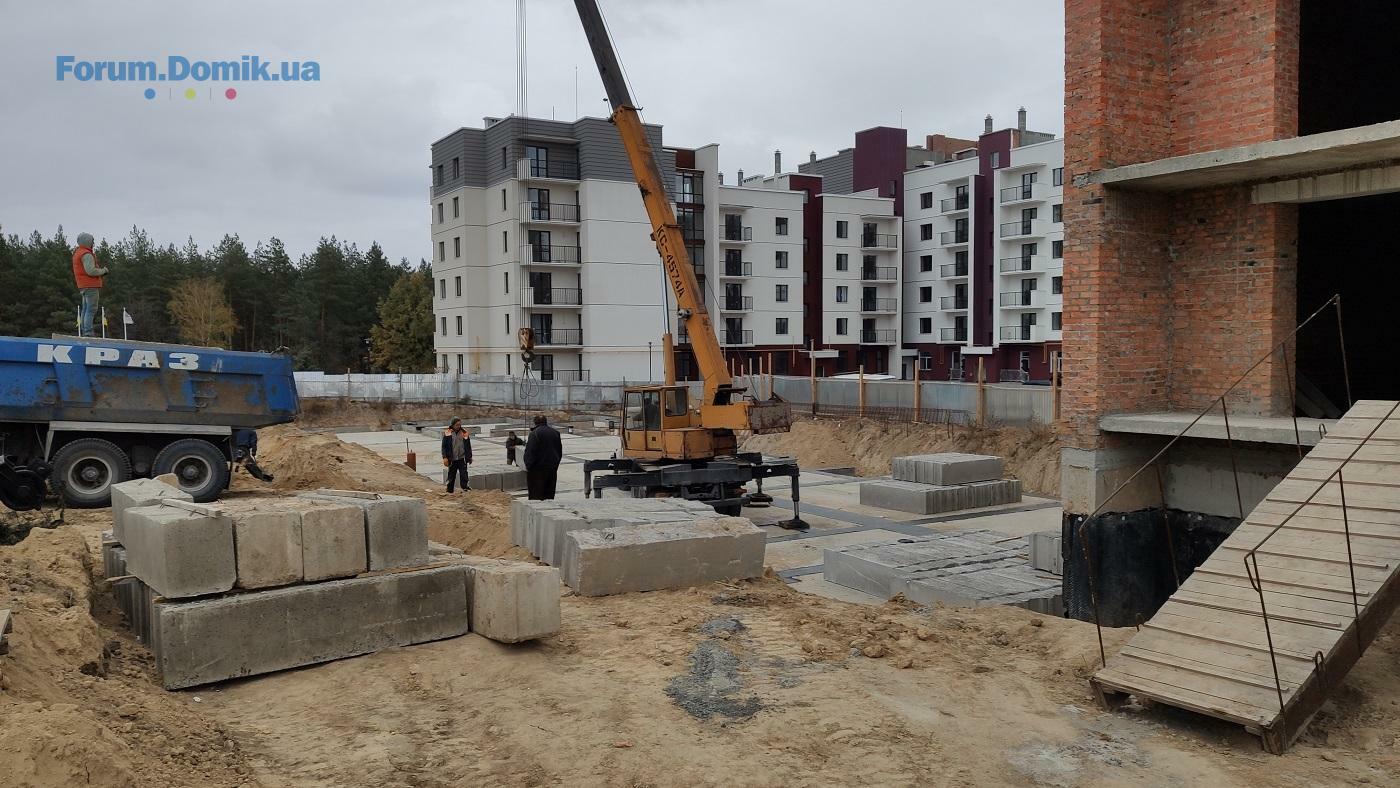

• ведеться підготовка до встановлення баштового крану для потреб будівництва 4-го пускового комплексу.
• виконано заливання монолітного ростверку (робоча арматура каркасу діаметром 18мм, бетон класу В25);
• виконано горизонтальну гідроізоляцію фундаменту (Біполь ЕПП 3,0мм);
• ведеться підготовка до зведення стін підвалу (монтаж фундаментних блоків);
• залито бетонну основу підлоги підвалу;
• ведеться підготовка до встановлення баштового крану для потреб будівництва 4-го пускового комплексу.
Kvartal_Park
Постійний користувач
101
17 березня 2017
06 лист 2019 15:55
Звіт із будівництва 2-го пускового комплексу ЖК «Квартал Парковий»:

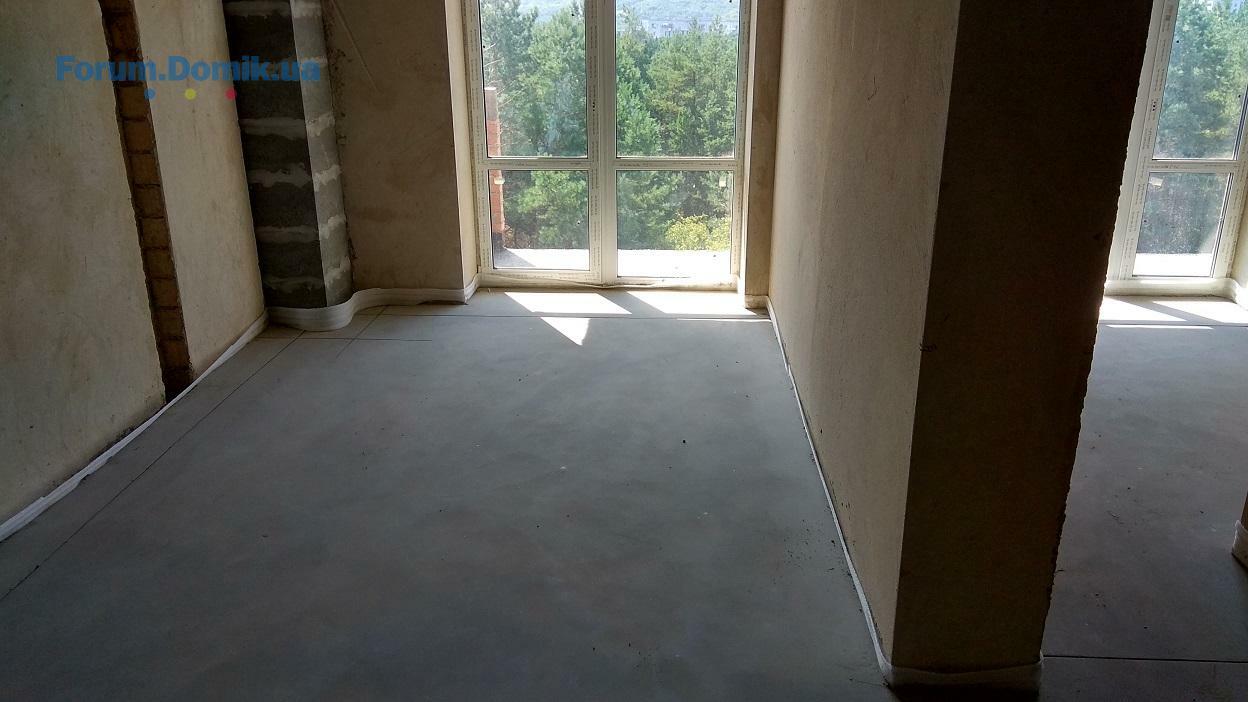

• завершено влаштування стяжки підлоги квартир машинним способом;
• на 95% виконано розведення внутрішньобудинкових мереж газопостачання. Внутрішньомайданчикові мережі газопостачання до будинку вже підведено;
• покрівельні роботи: завершено виконання утеплення даху та влаштування армованої стяжки, влаштування подвійної гідроізоляції покрівлі виконано на 95%;
• на 70% виконано монтаж систем водопостачання до квартир;
• тривають оздоблювальні роботи у місцях загального користування (у під’їздах);
• на 70% виконано роботи з прокладання мереж побутової каналізації;
• триває монтаж віконних, балконних та парапетних відливів, металевих
огороджень балконів;
• завершено виконання гідроізоляції балконів;

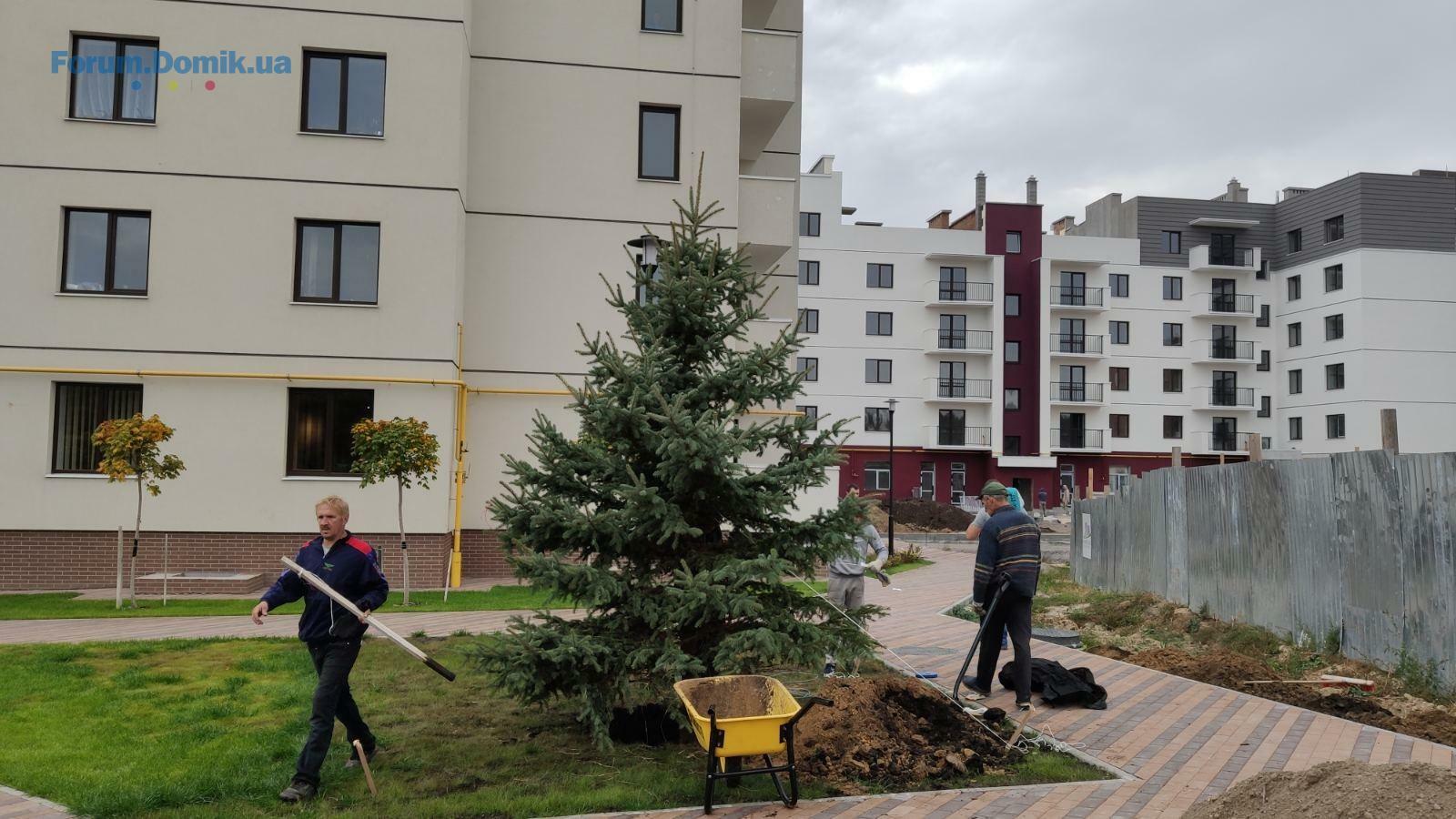

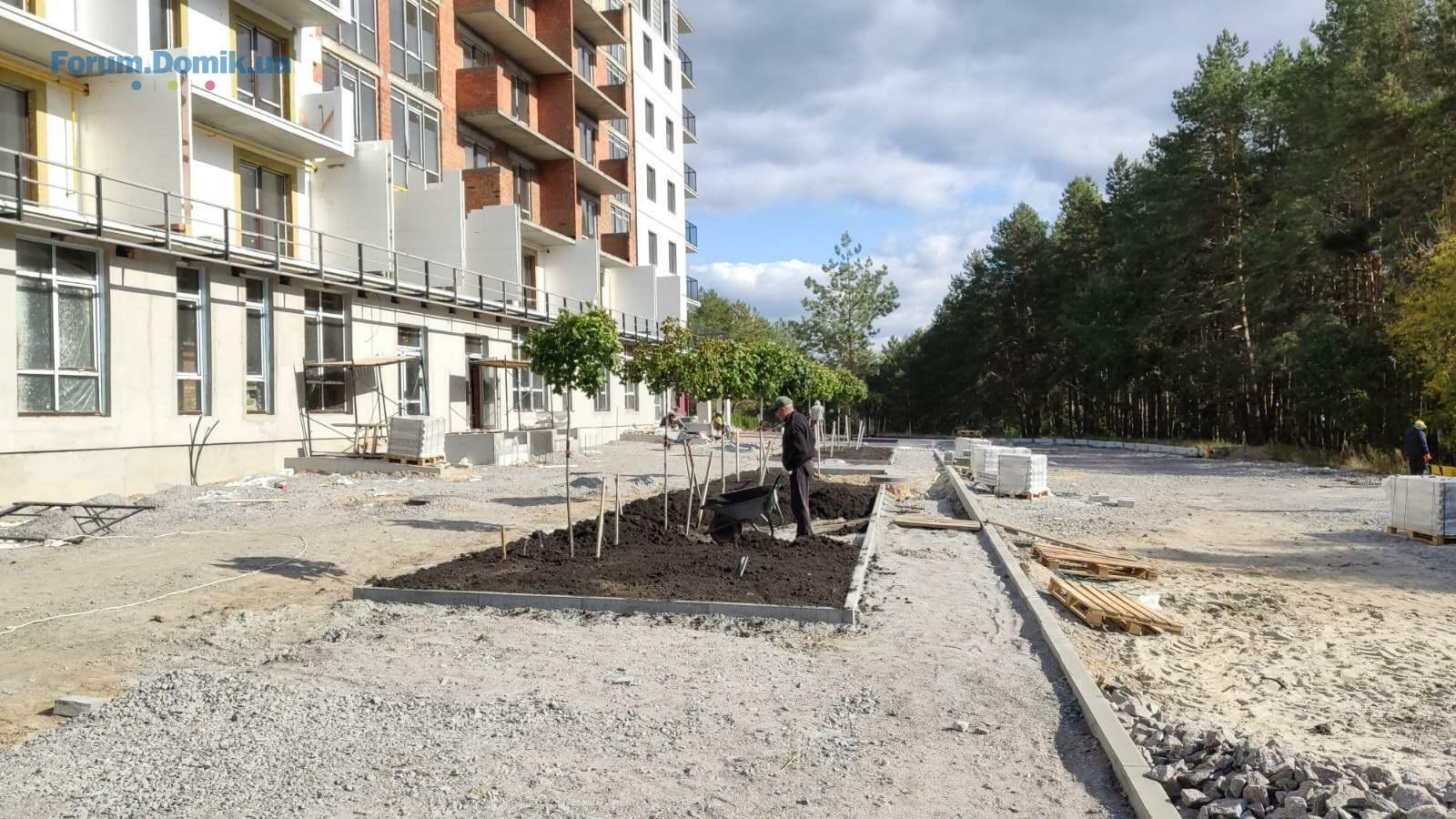

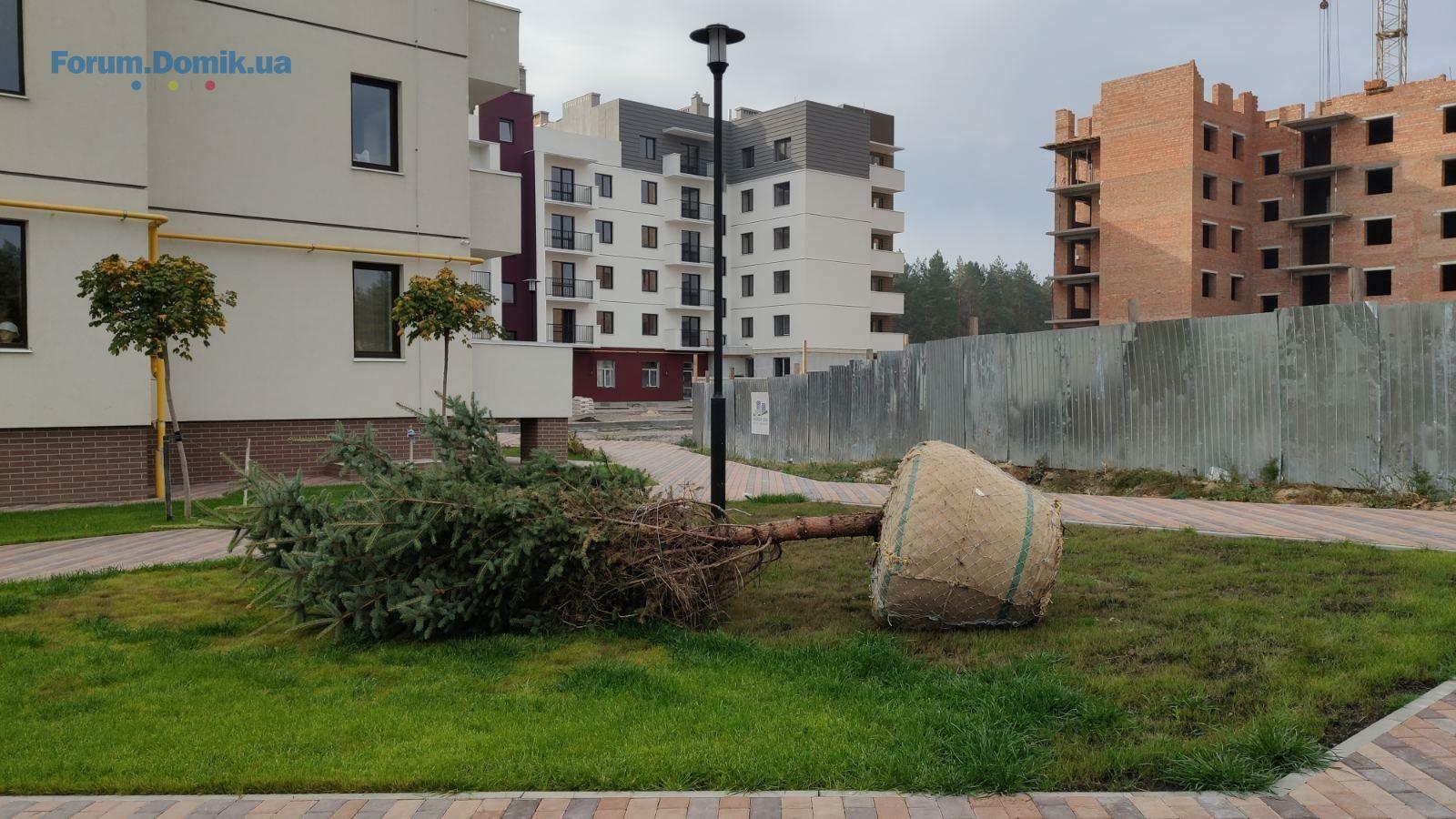

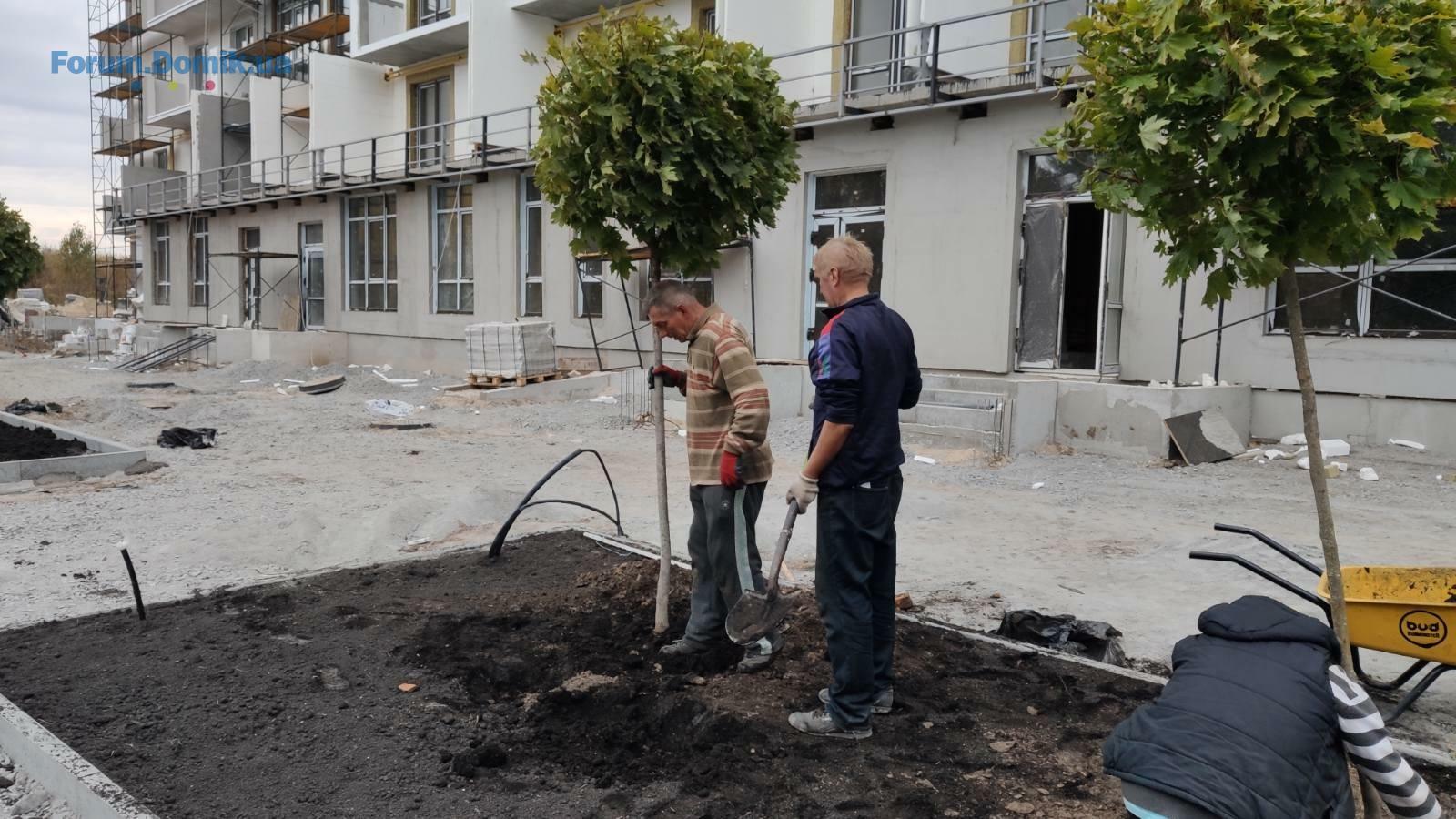

• завершено роботи з озеленення прибудинкової території, а також завершено висадку зелених насаджень;
• завершено укладання бруківки на тротуарах навколо другого пускового комплексу;
• тривають роботи з опорядження фасаду будинку – виконано на 90% (утеплення 100мм, нанесення декоративної штукатурки, фарбування);

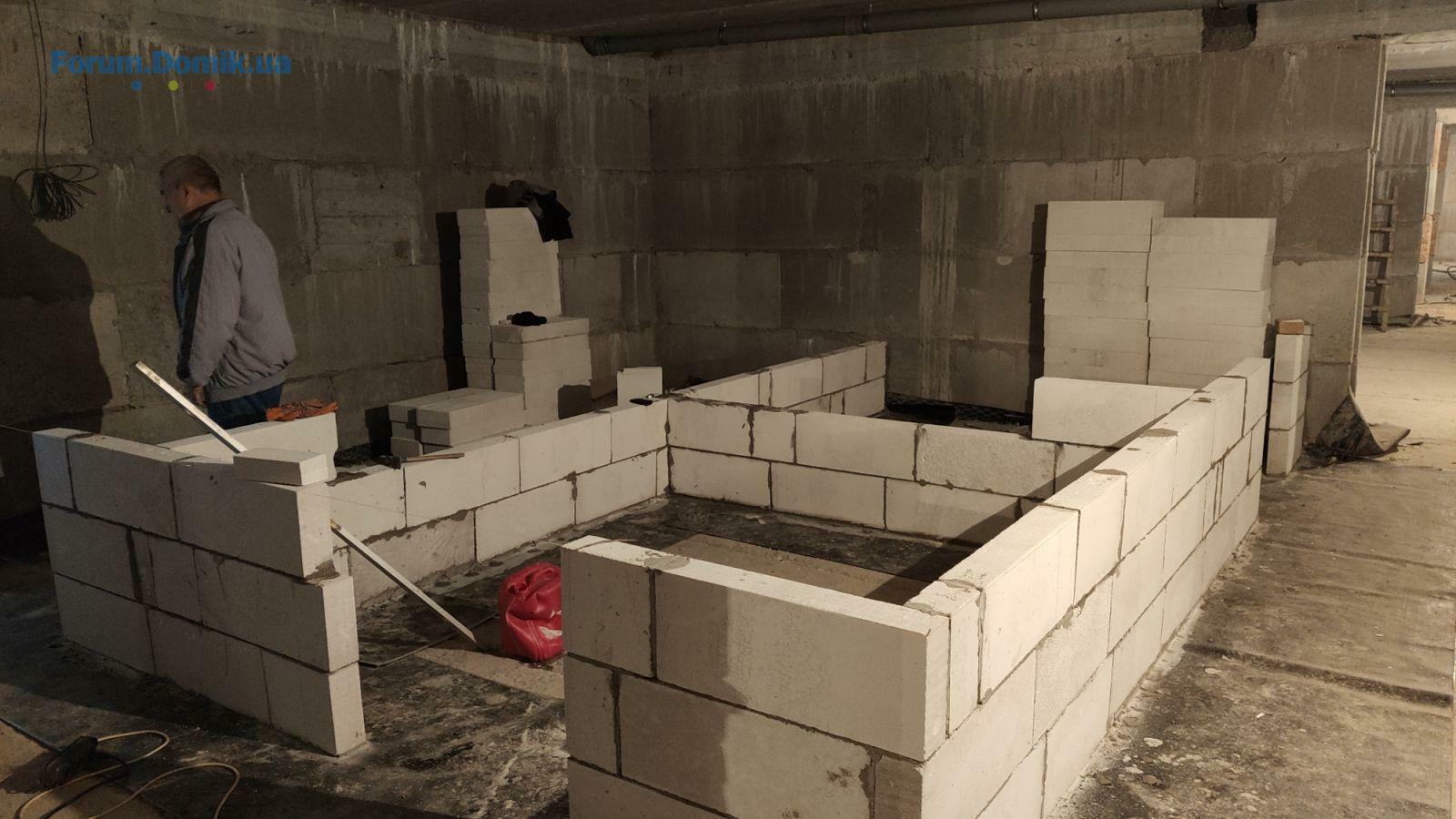

• у підвалі завершено зведення стін комірок, тривають роботи з облаштування гідроізоляції підлоги;
• на 90% виконано влаштування стяжки підлоги та штукатурки стін комерційних приміщень;
• ведеться підготовка до монтажу ліфтів.
• завершено влаштування стяжки підлоги квартир машинним способом;
• на 95% виконано розведення внутрішньобудинкових мереж газопостачання. Внутрішньомайданчикові мережі газопостачання до будинку вже підведено;
• покрівельні роботи: завершено виконання утеплення даху та влаштування армованої стяжки, влаштування подвійної гідроізоляції покрівлі виконано на 95%;
• на 70% виконано монтаж систем водопостачання до квартир;
• тривають оздоблювальні роботи у місцях загального користування (у під’їздах);
• на 70% виконано роботи з прокладання мереж побутової каналізації;
• триває монтаж віконних, балконних та парапетних відливів, металевих
огороджень балконів;
• завершено виконання гідроізоляції балконів;
• завершено роботи з озеленення прибудинкової території, а також завершено висадку зелених насаджень;
• завершено укладання бруківки на тротуарах навколо другого пускового комплексу;
• тривають роботи з опорядження фасаду будинку – виконано на 90% (утеплення 100мм, нанесення декоративної штукатурки, фарбування);
• у підвалі завершено зведення стін комірок, тривають роботи з облаштування гідроізоляції підлоги;
• на 90% виконано влаштування стяжки підлоги та штукатурки стін комерційних приміщень;
• ведеться підготовка до монтажу ліфтів.
Kvartal_Park
Постійний користувач
101
17 березня 2017
12 лист 2019 15:20

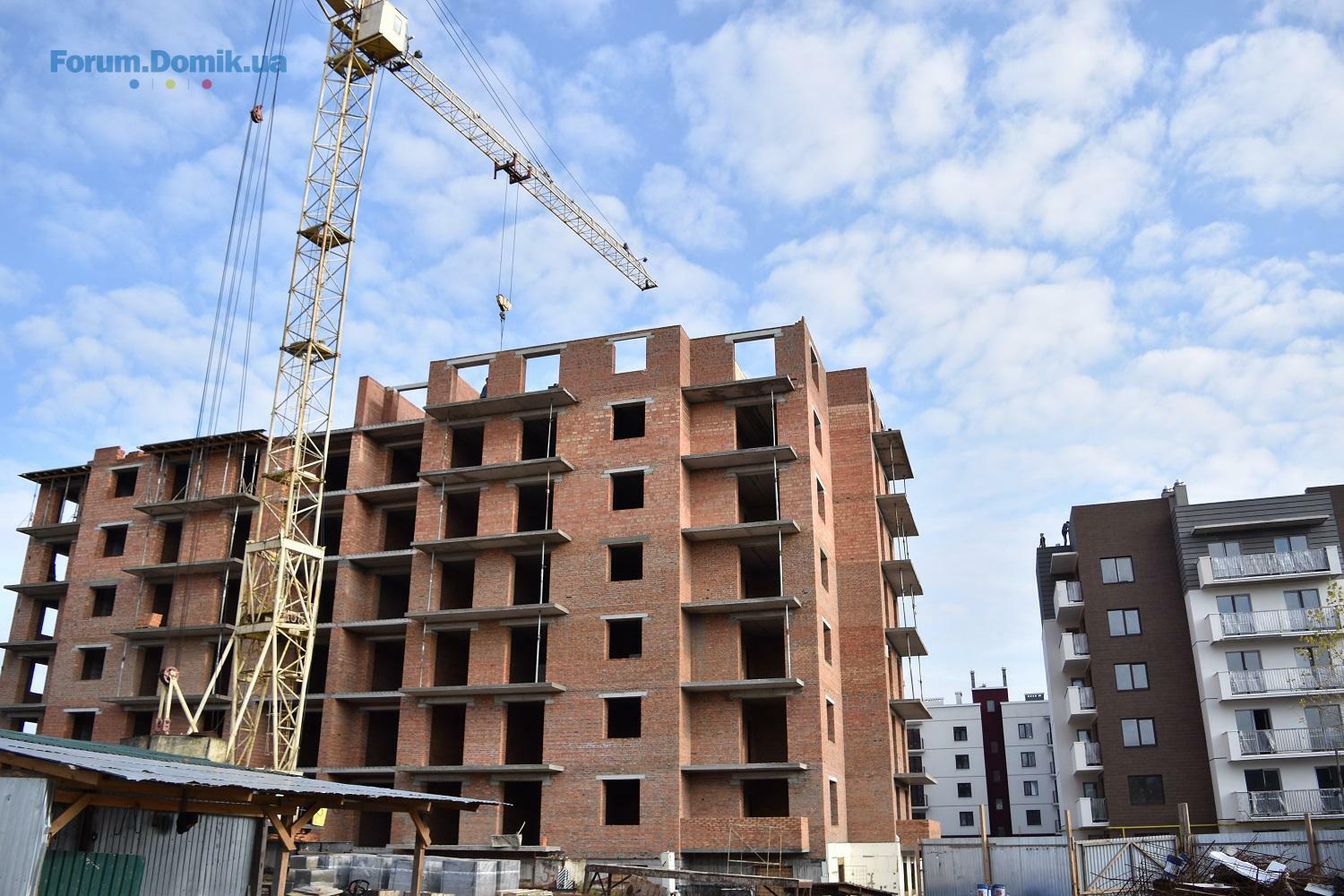

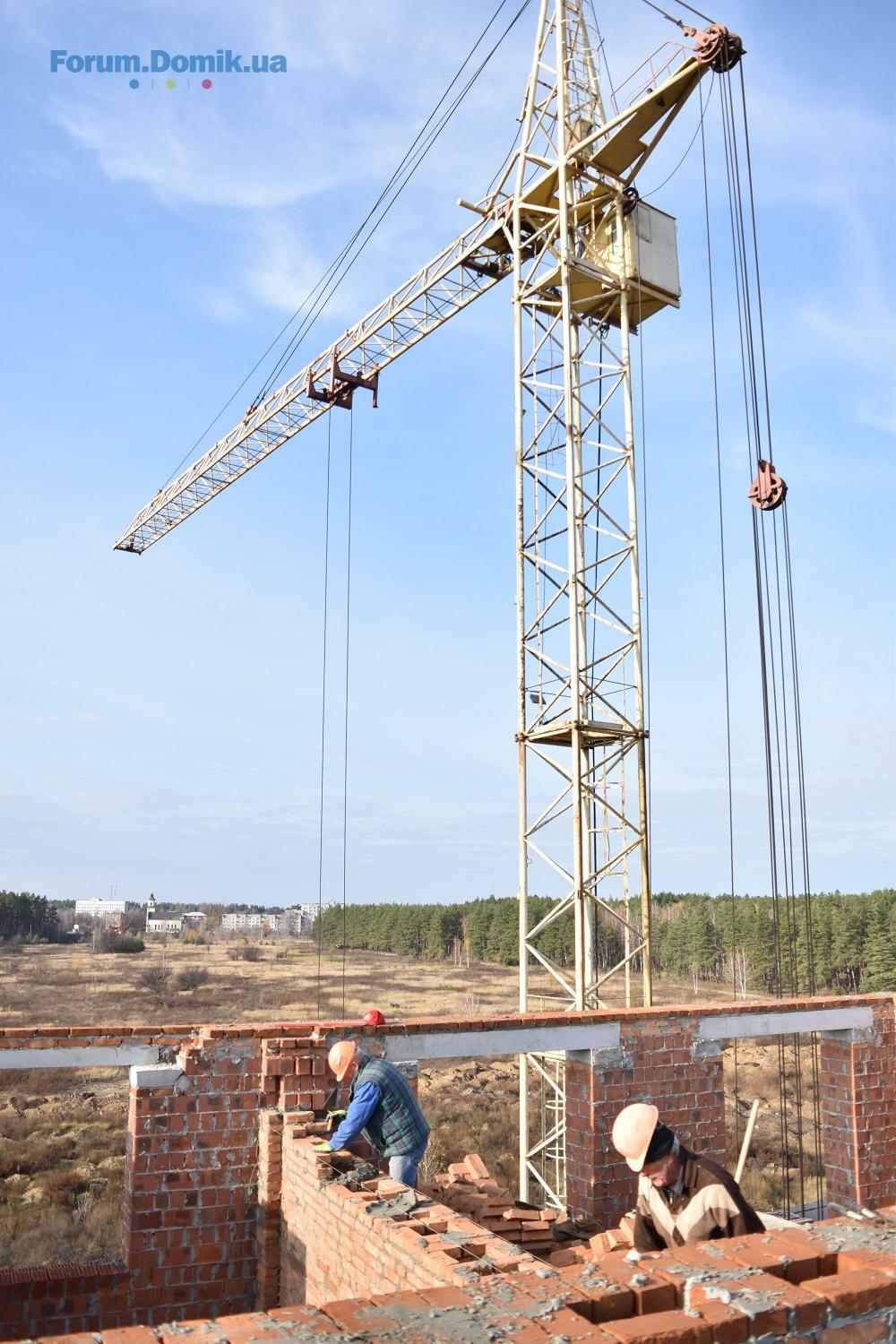

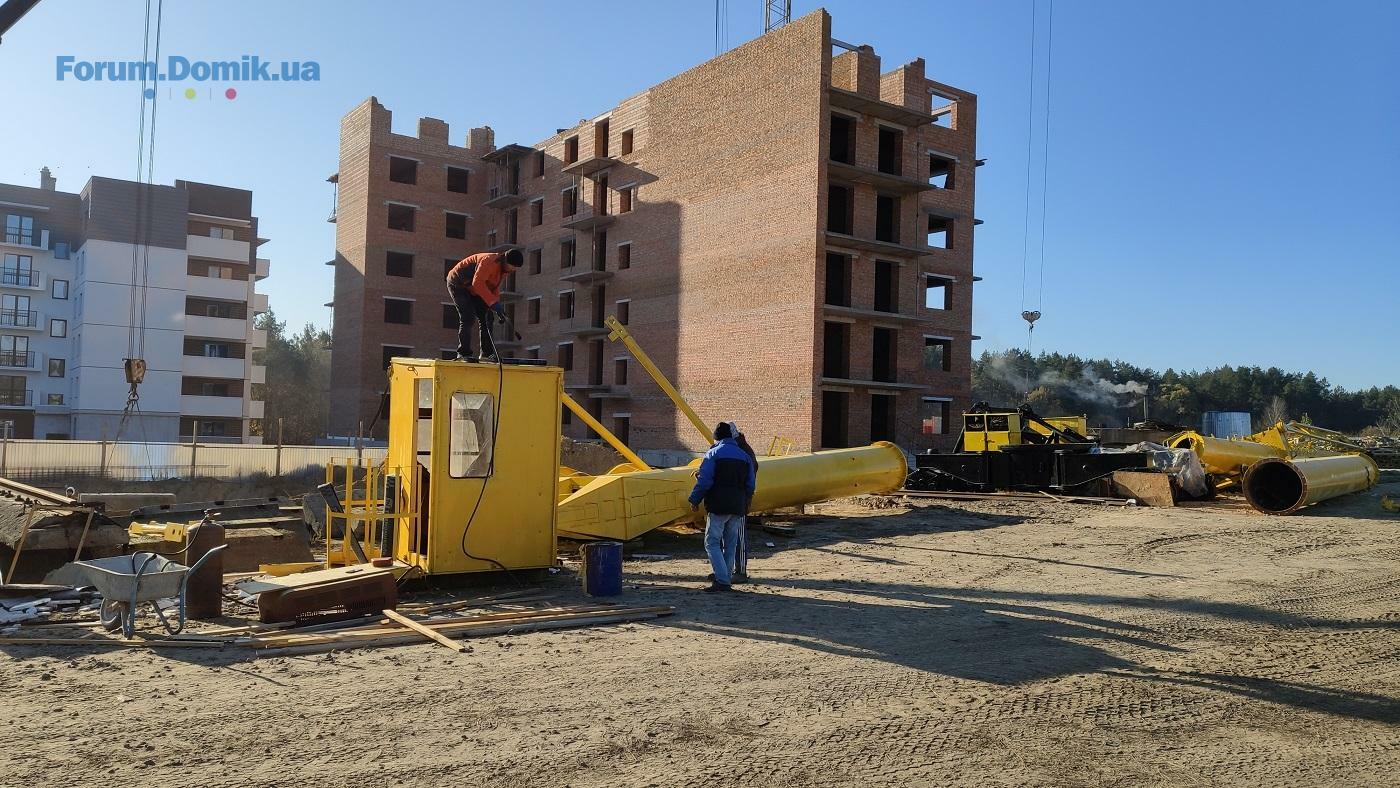

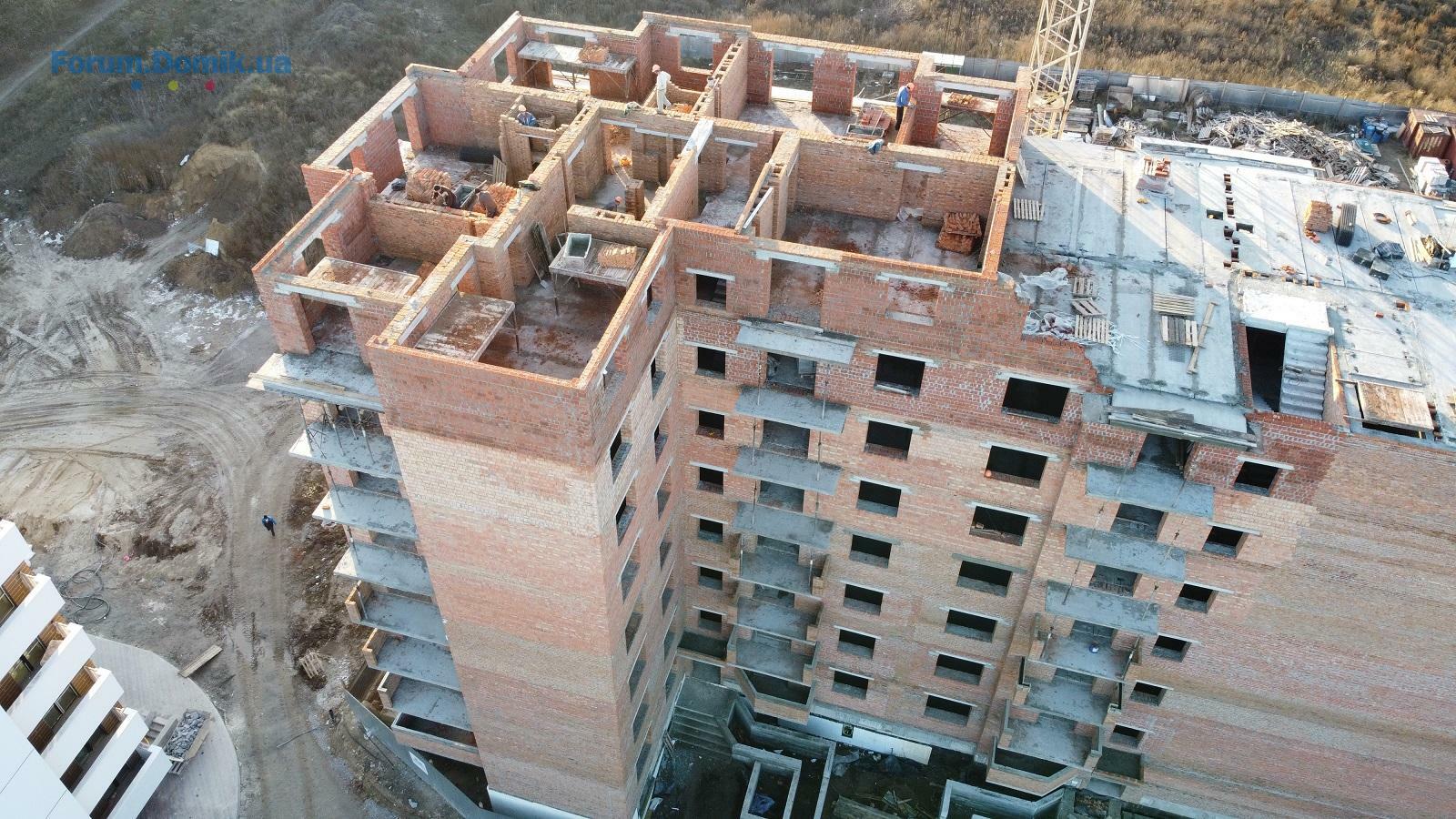

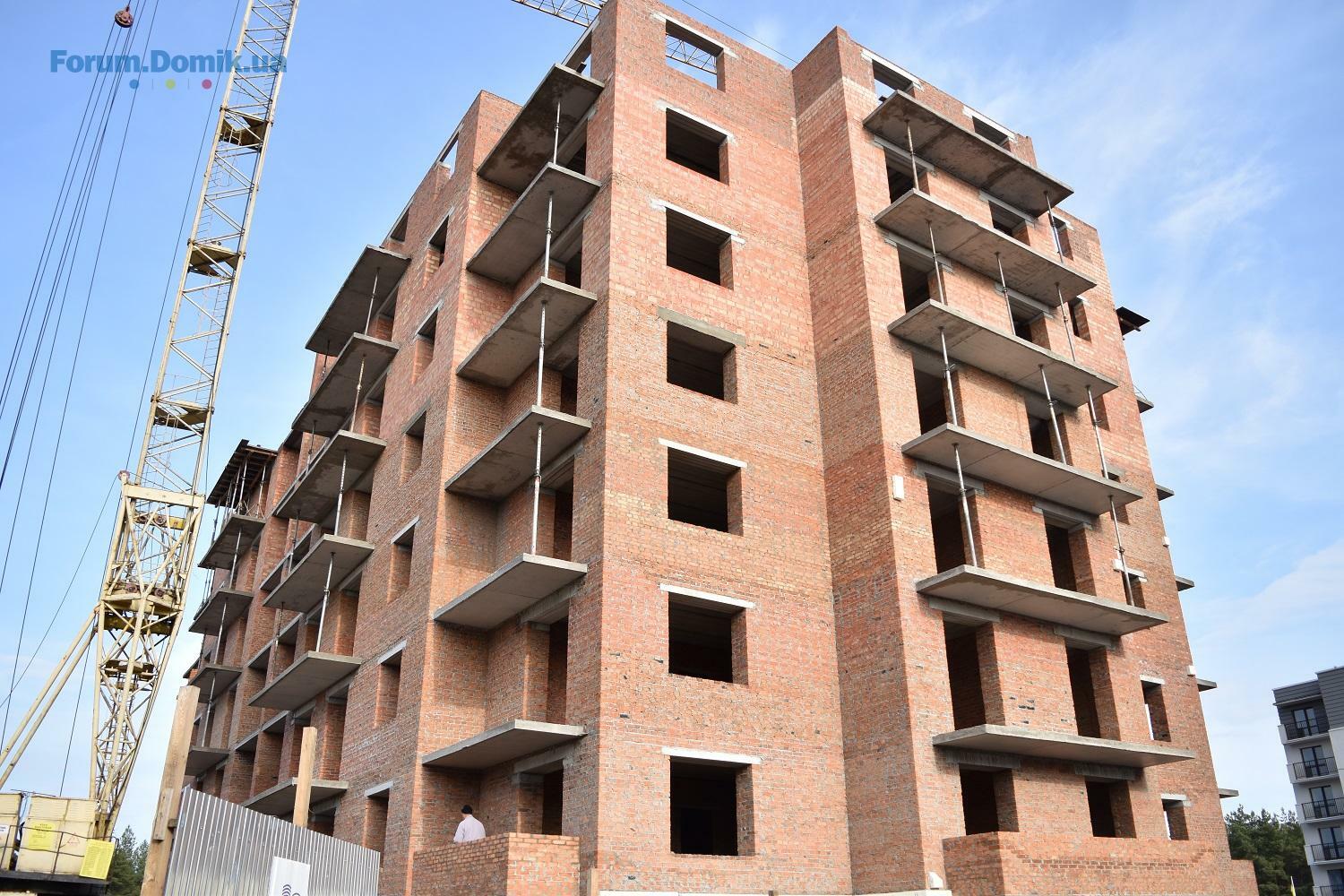

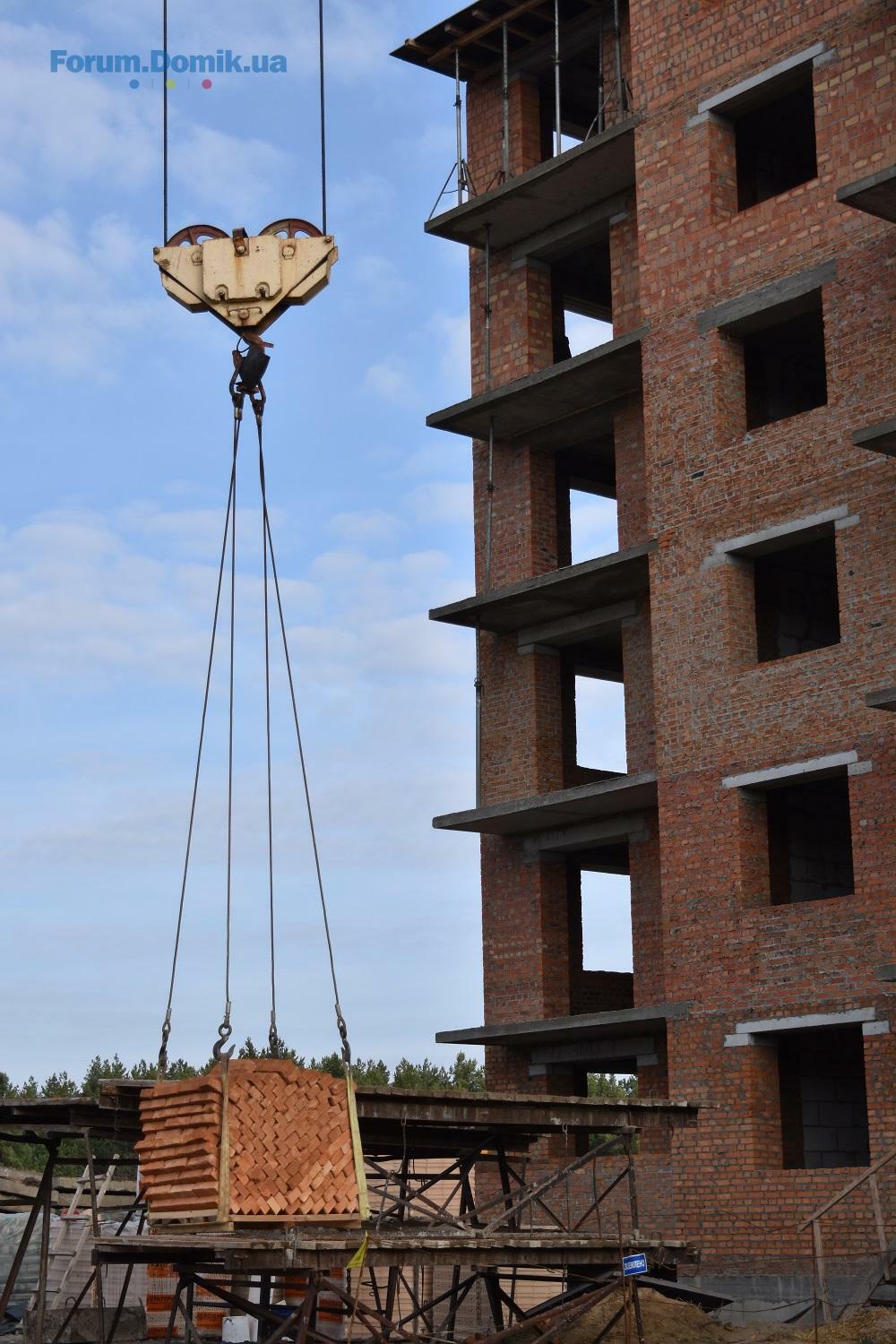

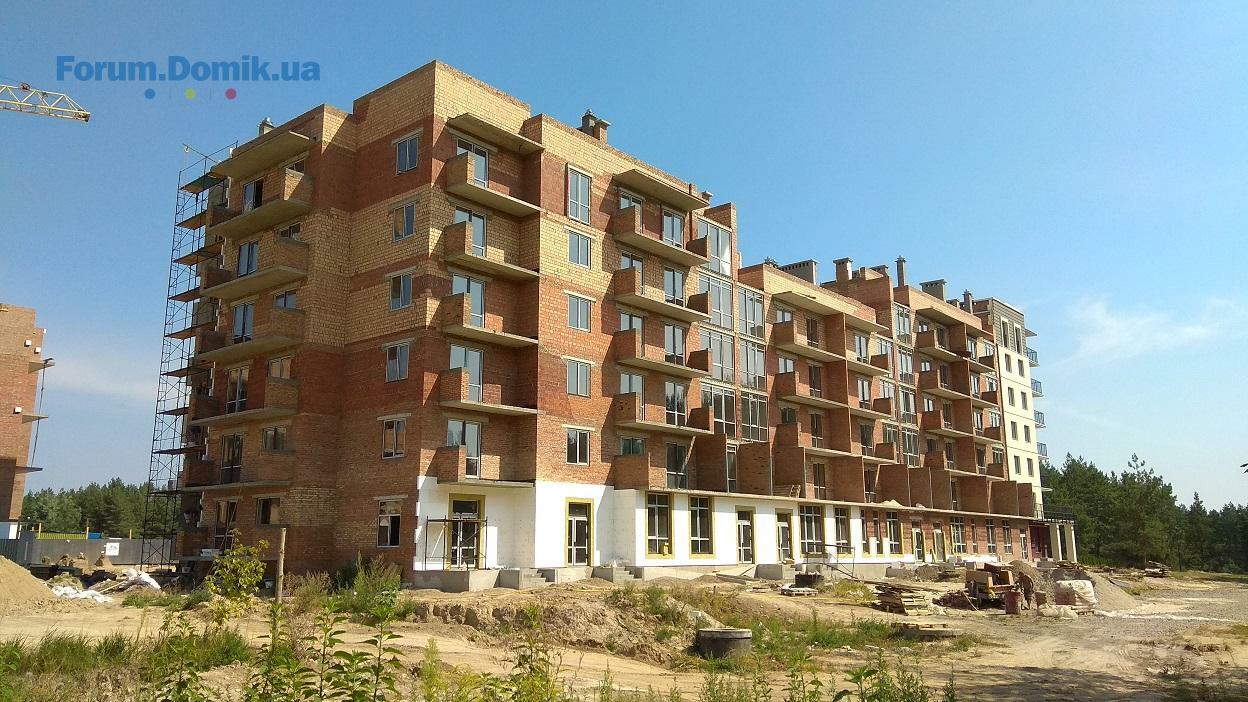

У 3-му пусковому комплексі ЖК «Квартал Парковий» стіни 7-го поверху зведено на 50% 🧱
Kvartal_Park
Постійний користувач
101
17 березня 2017
14 лист 2019 10:48

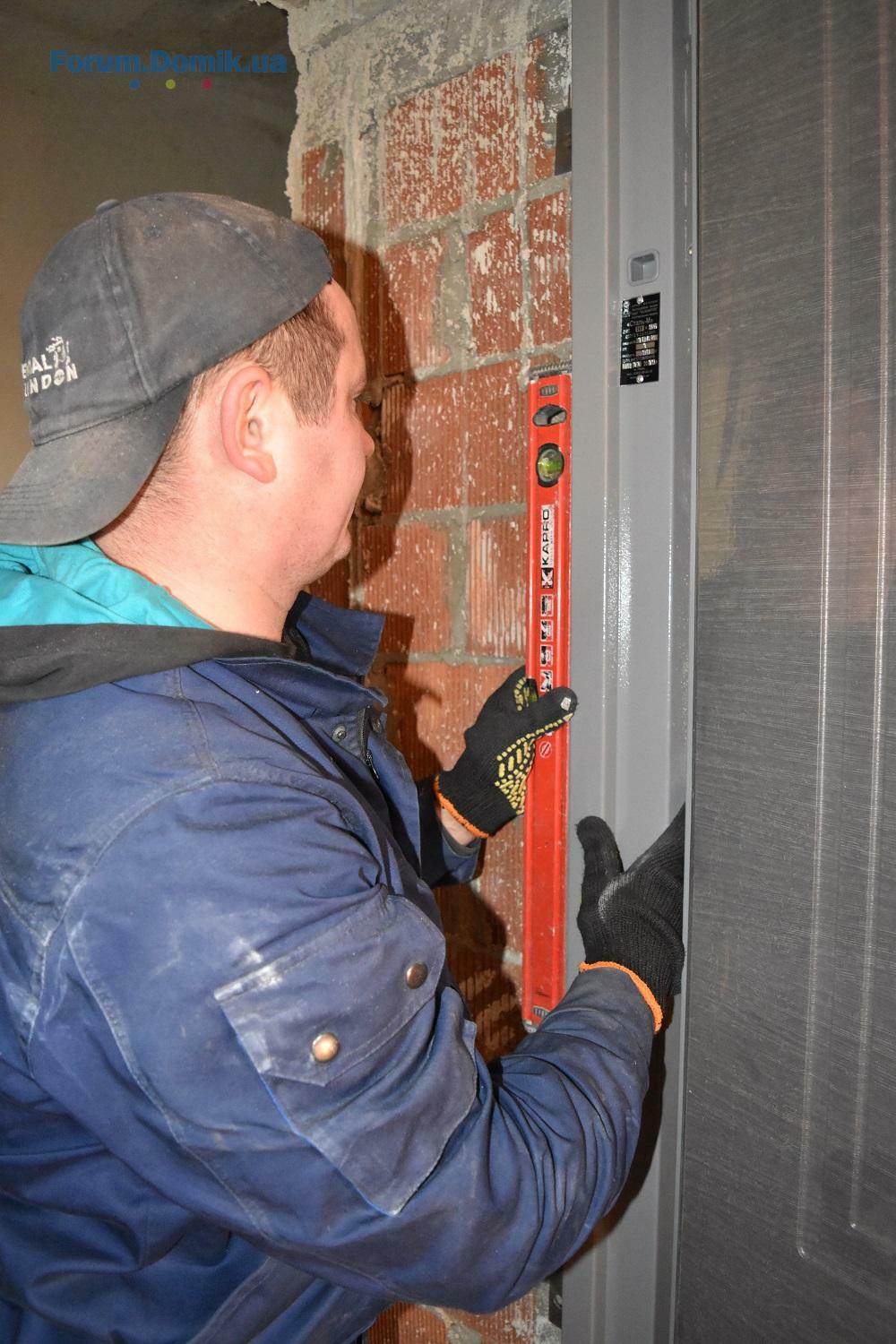

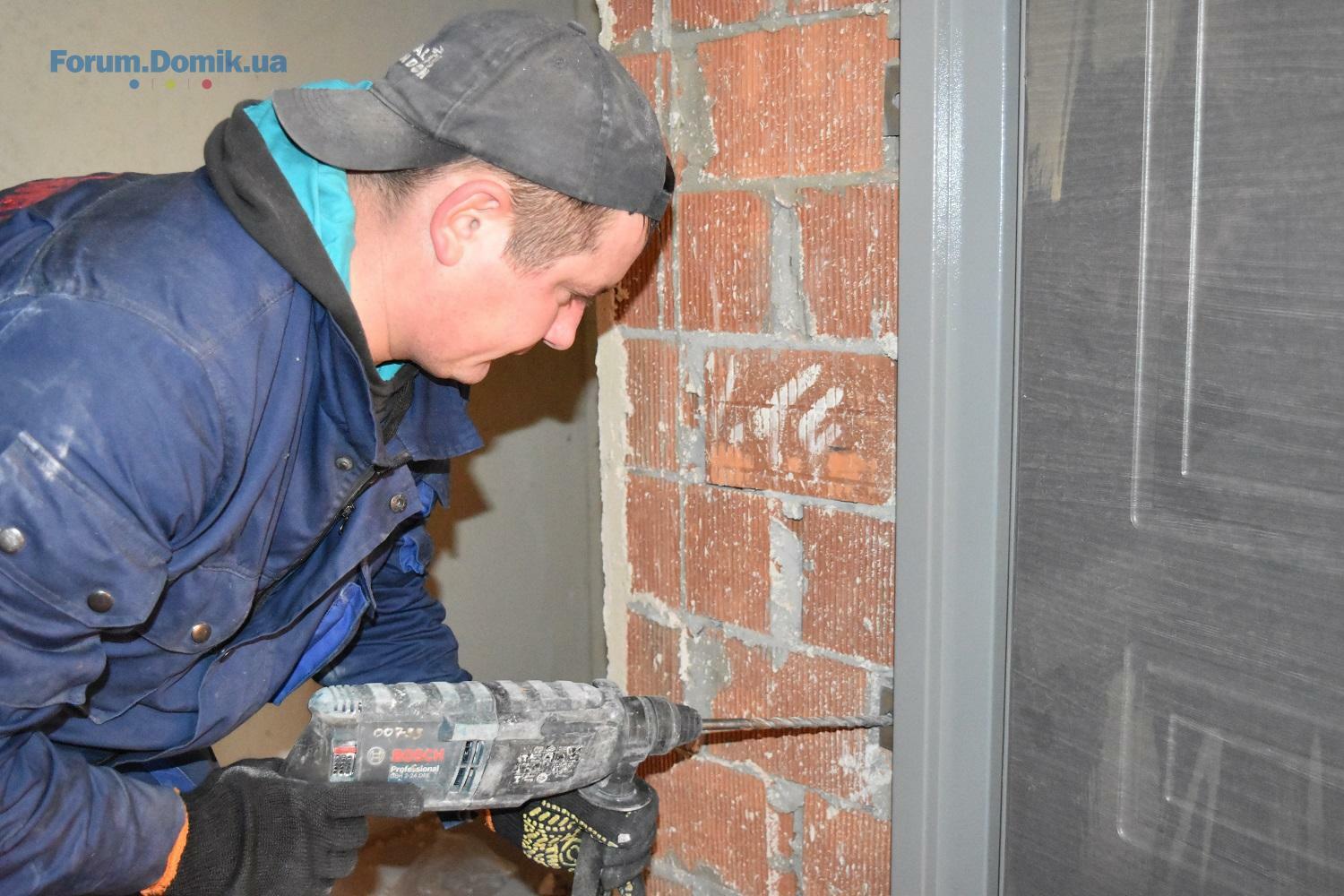

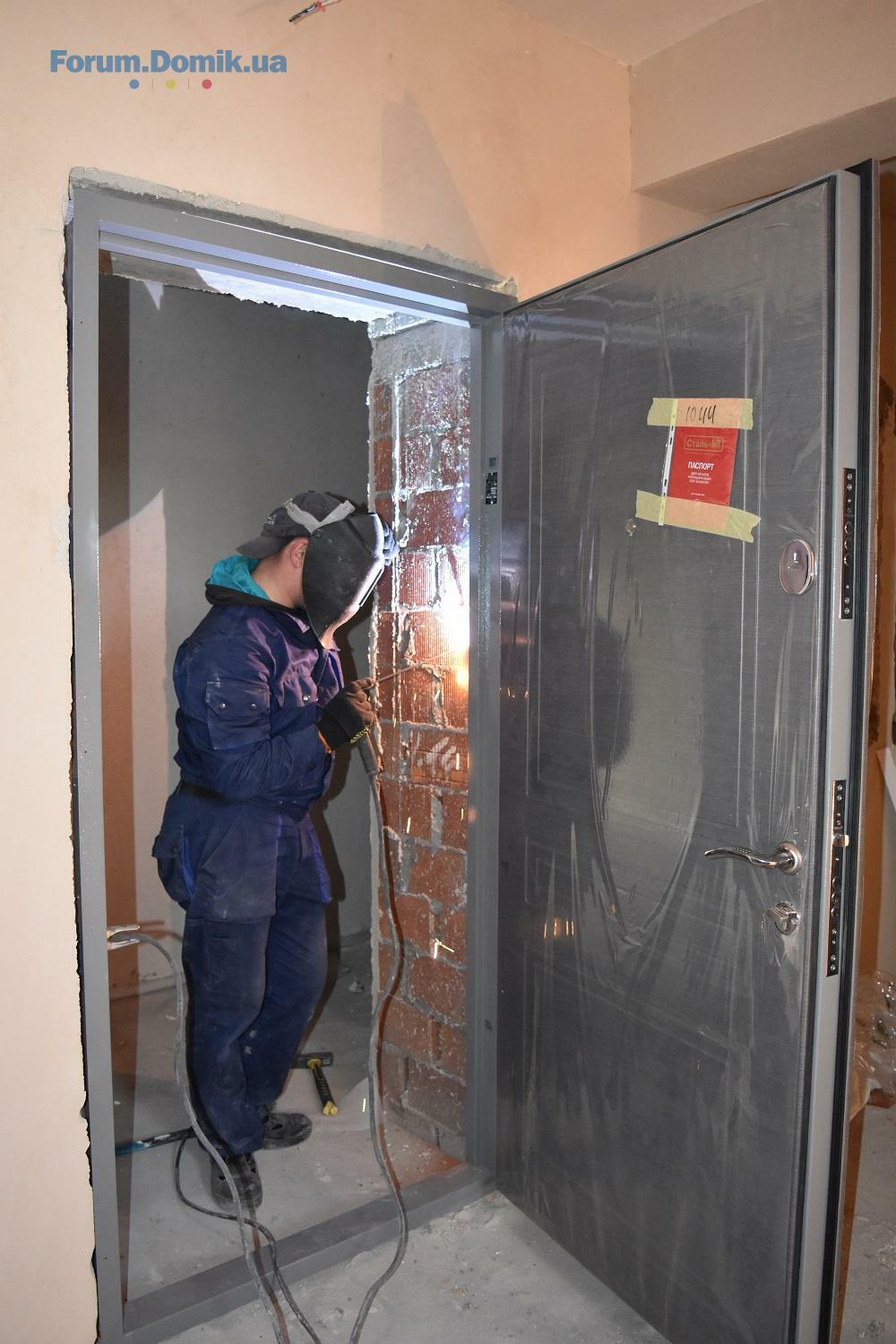

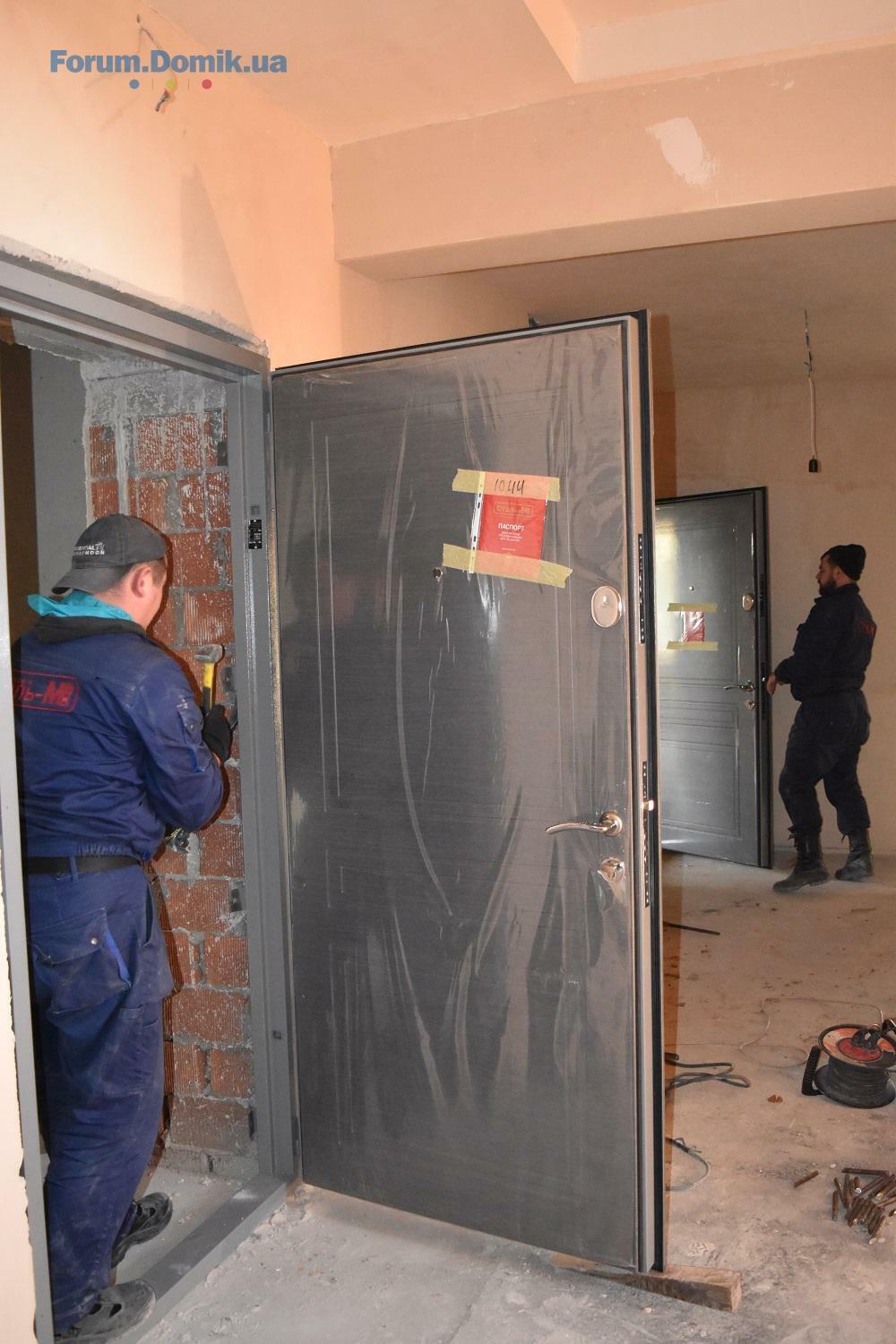

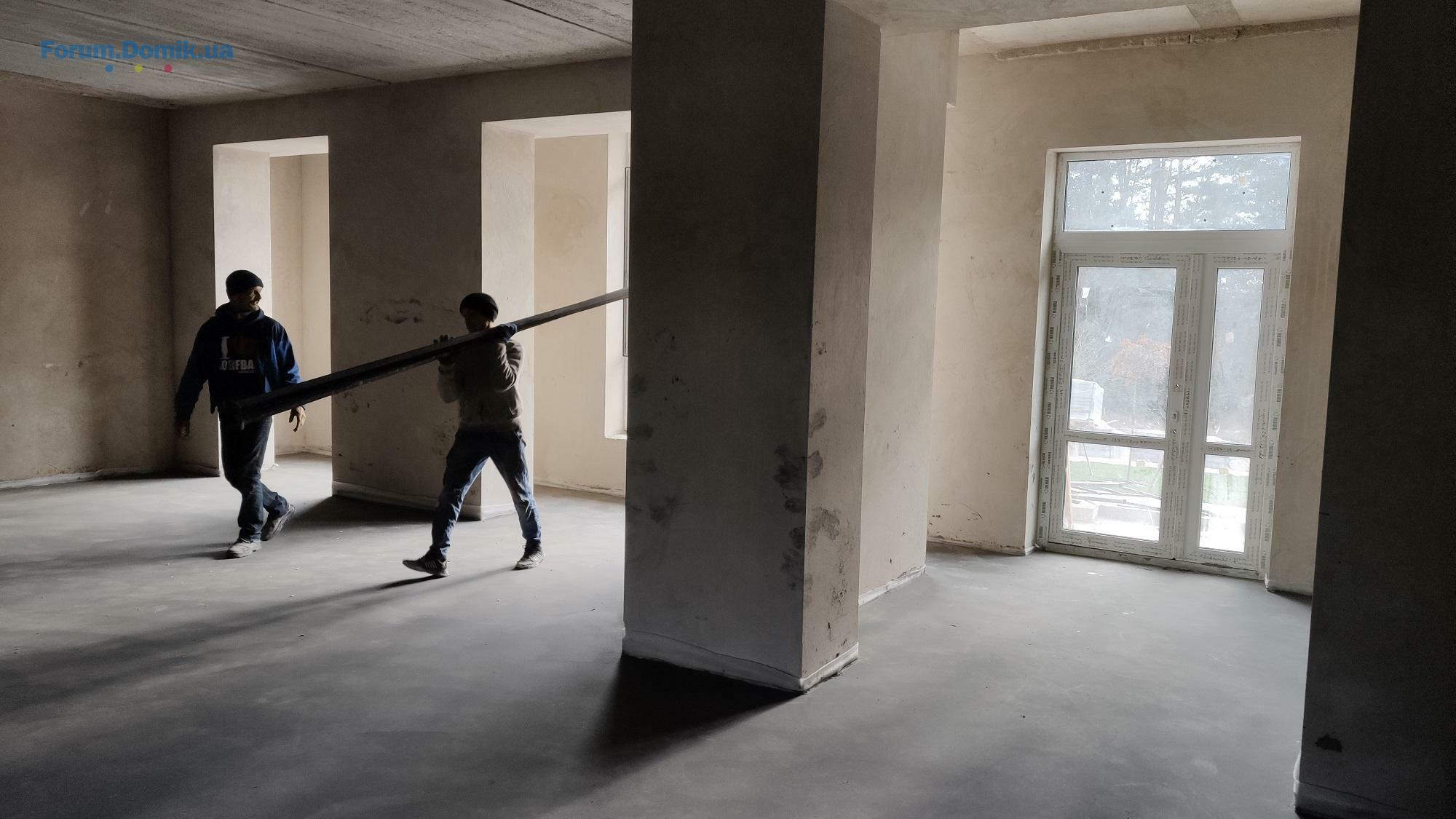

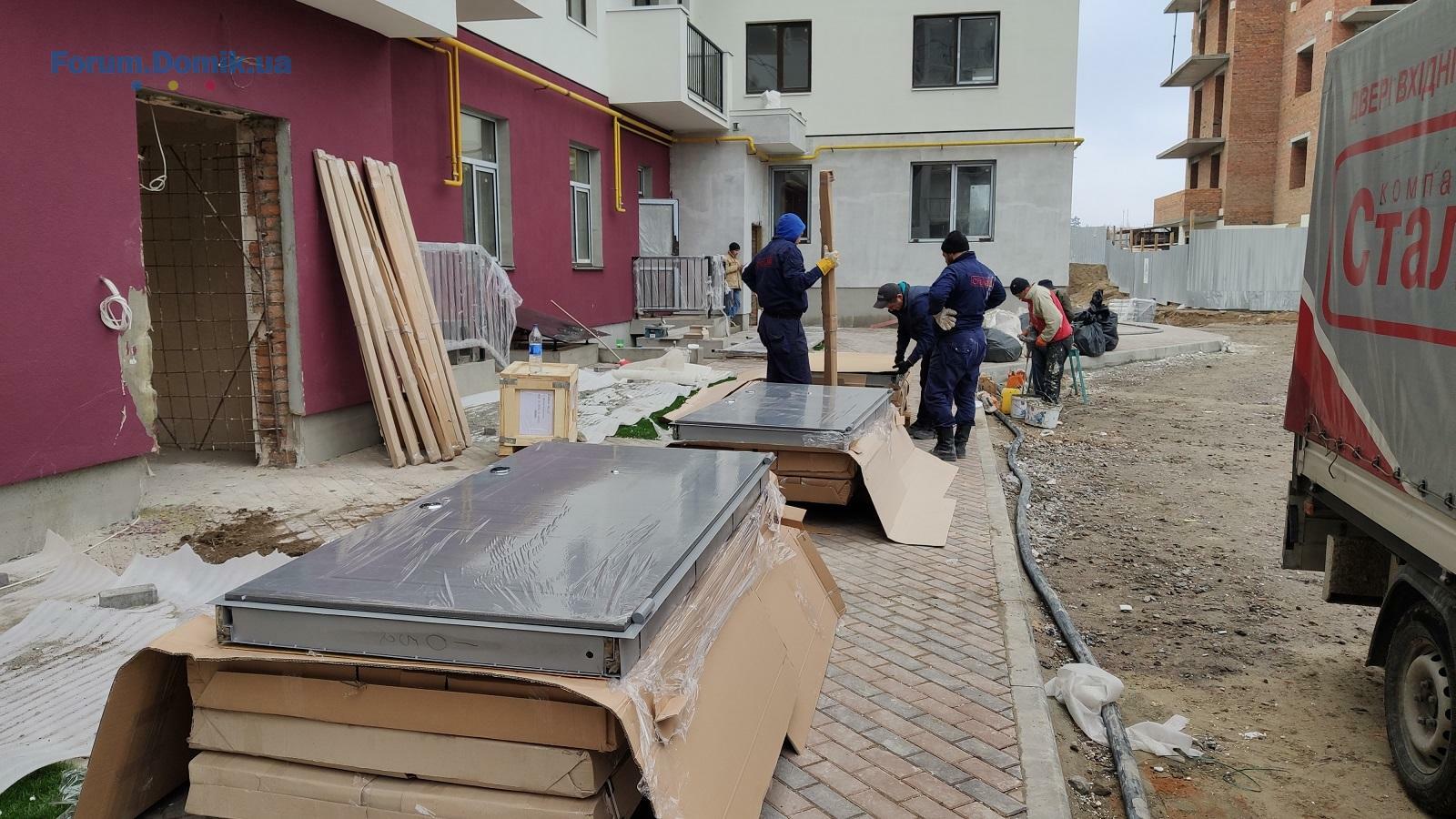

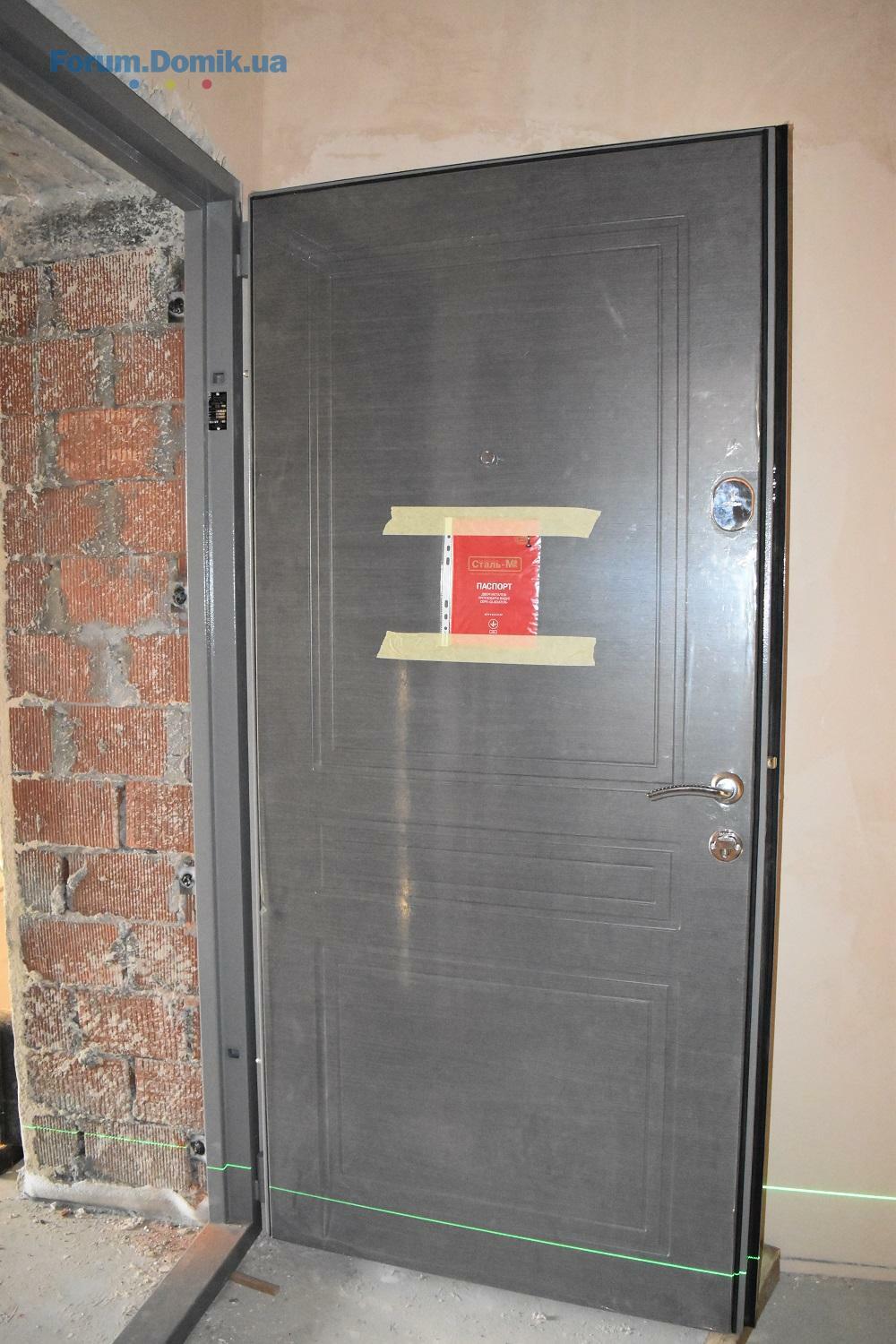

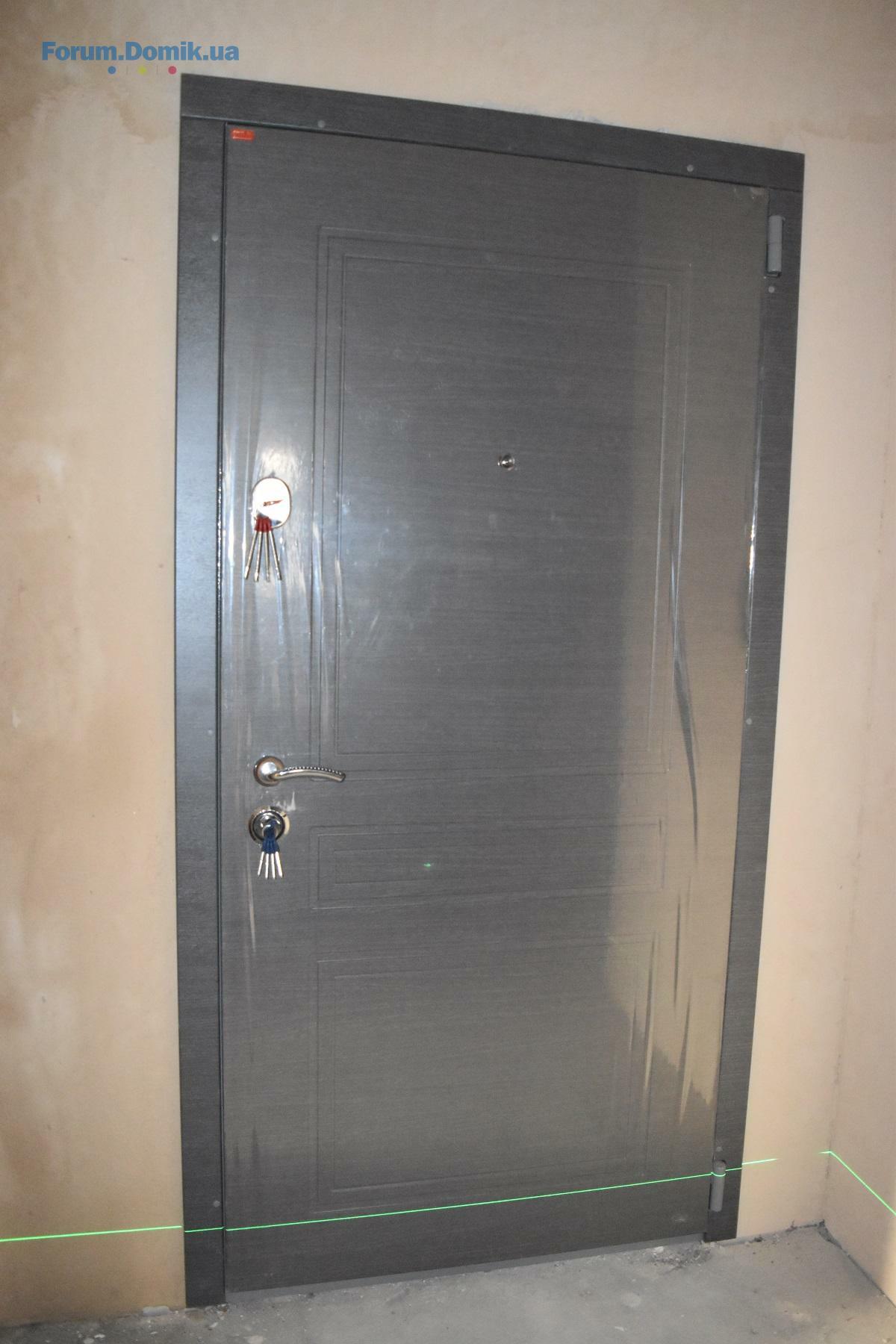

Встановлюємо вхідні двері квартир 2-го пускового комплексу ЖК «Квартал Парковий»
Kvartal_Park
Постійний користувач
101
17 березня 2017
18 лист 2019 08:40
Інформація для тих, хто планує долучитися до числа наших мешканців.
З січня 2020 року буде здійснено планове підвищення цін у ЖК «Квартал Парковий.
З січня 2020 року буде здійснено планове підвищення цін у ЖК «Квартал Парковий.
Kvartal_Park
Постійний користувач
101
17 березня 2017
19 лист 2019 10:58

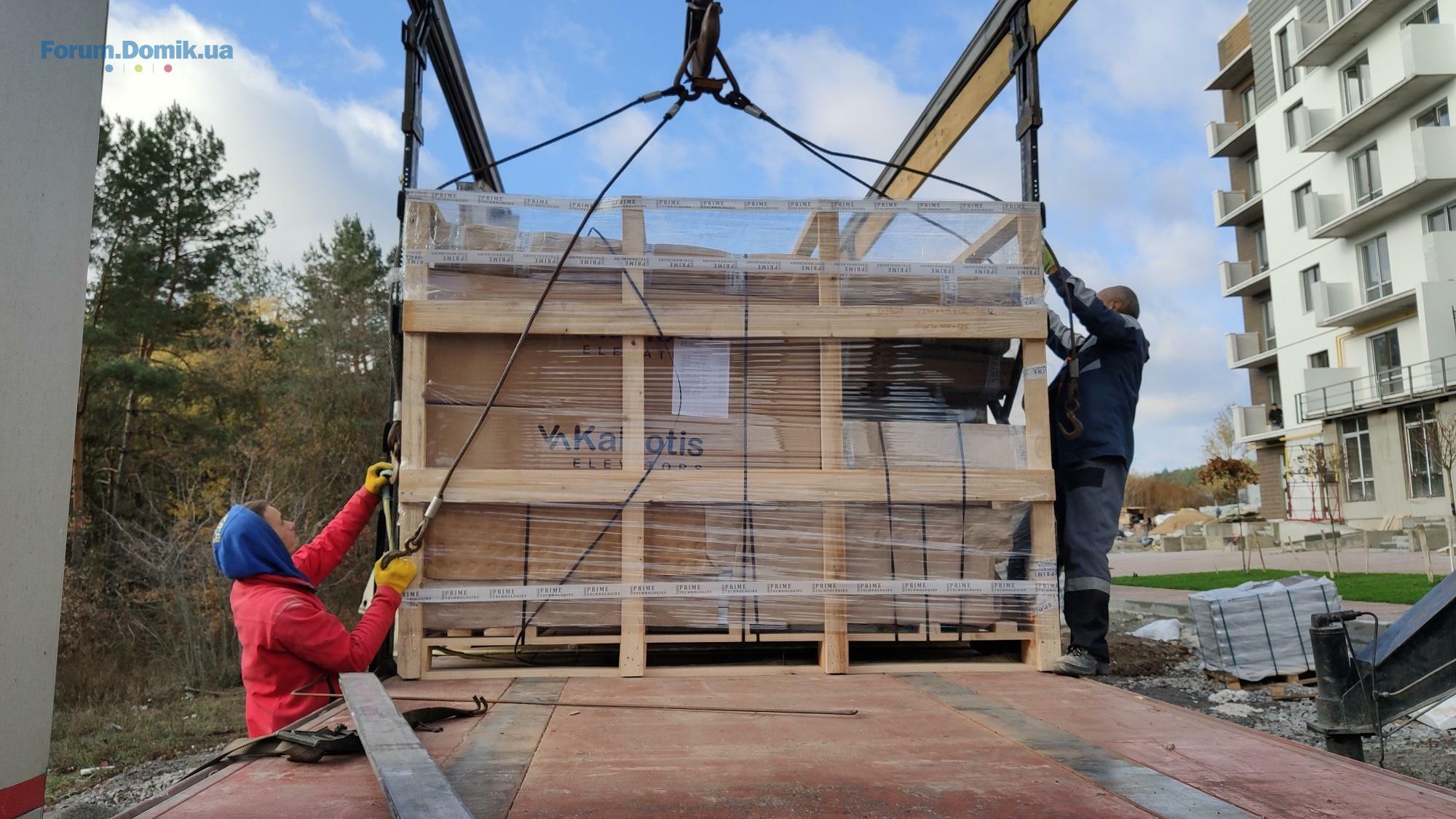

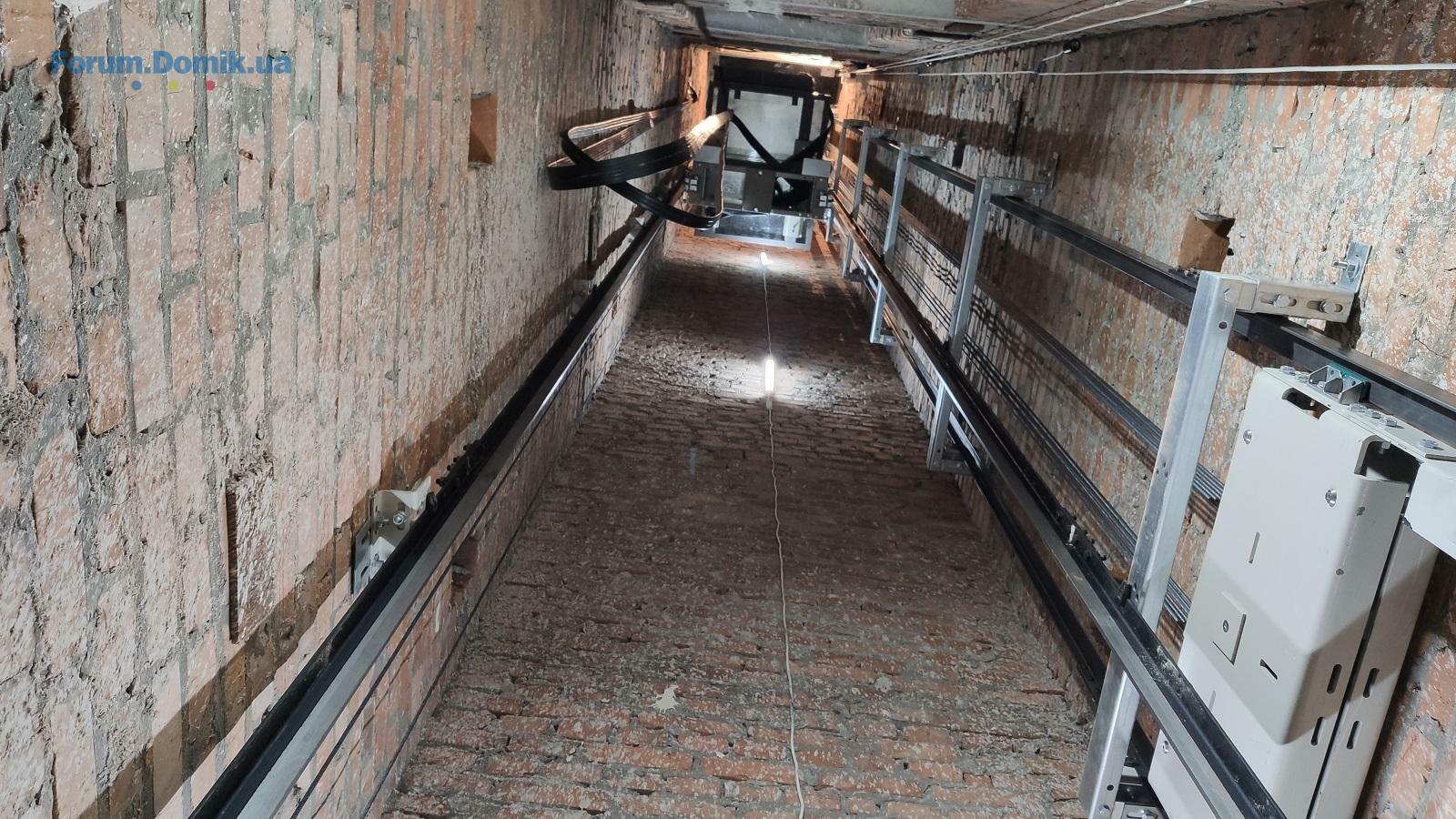

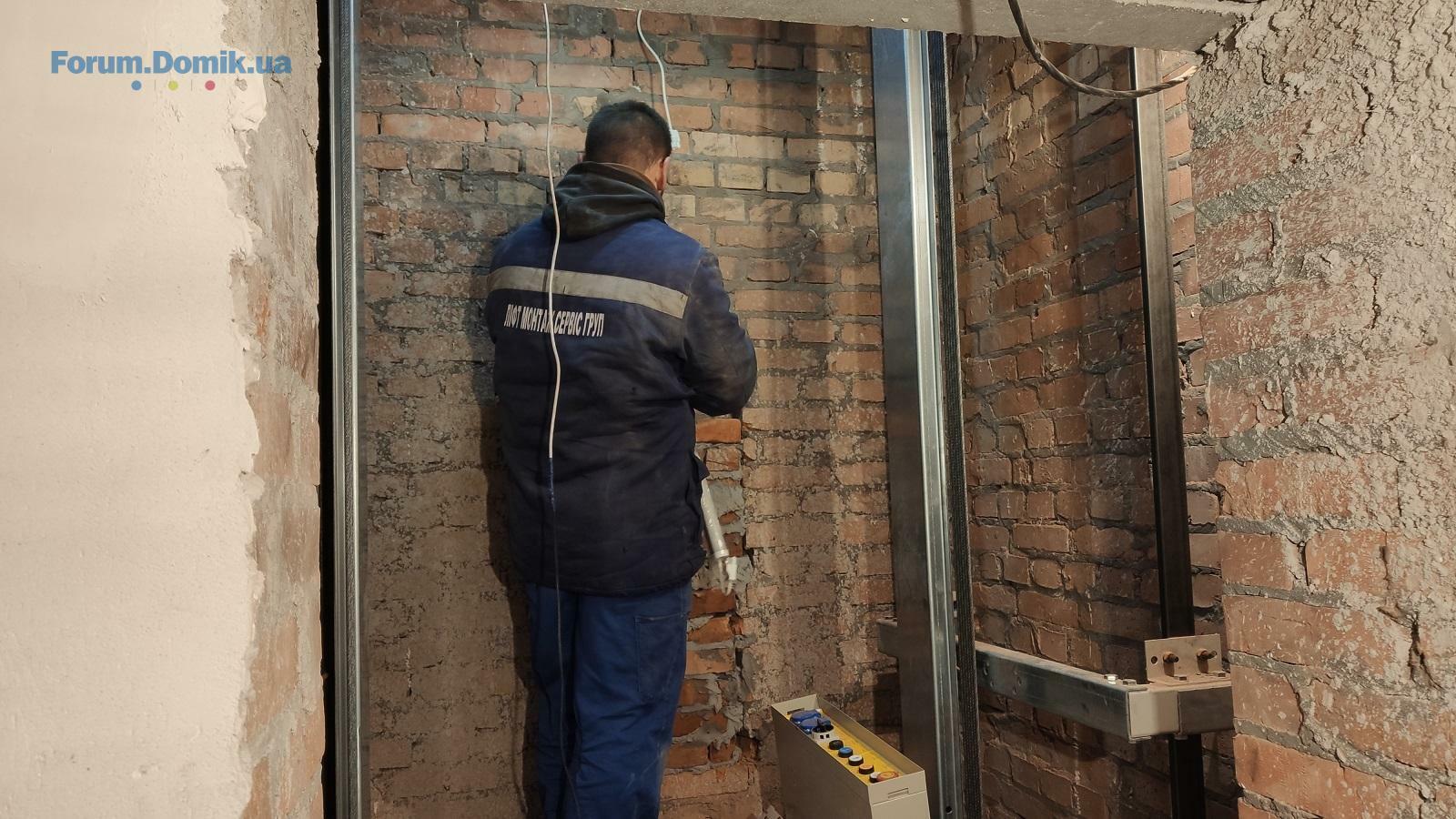

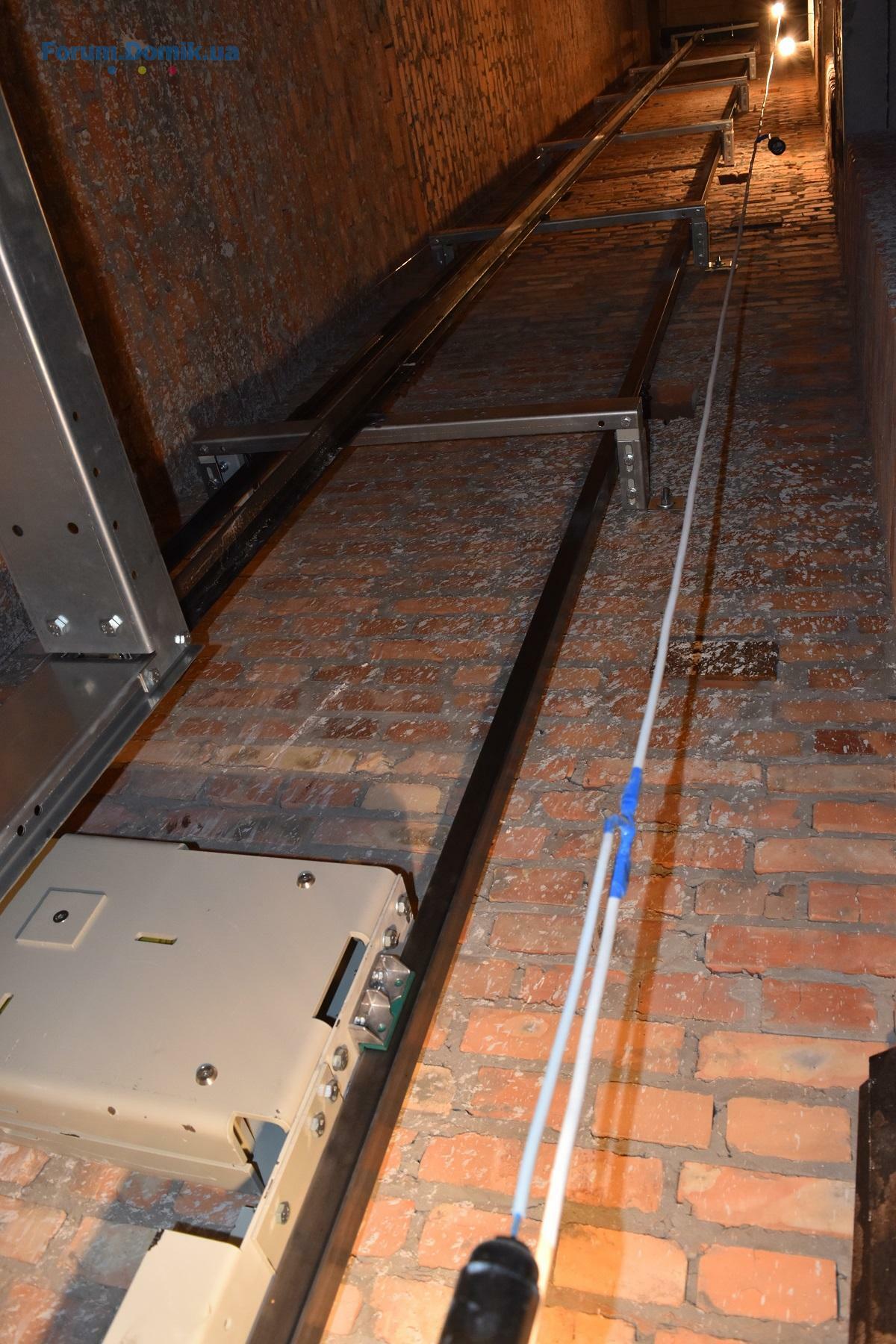

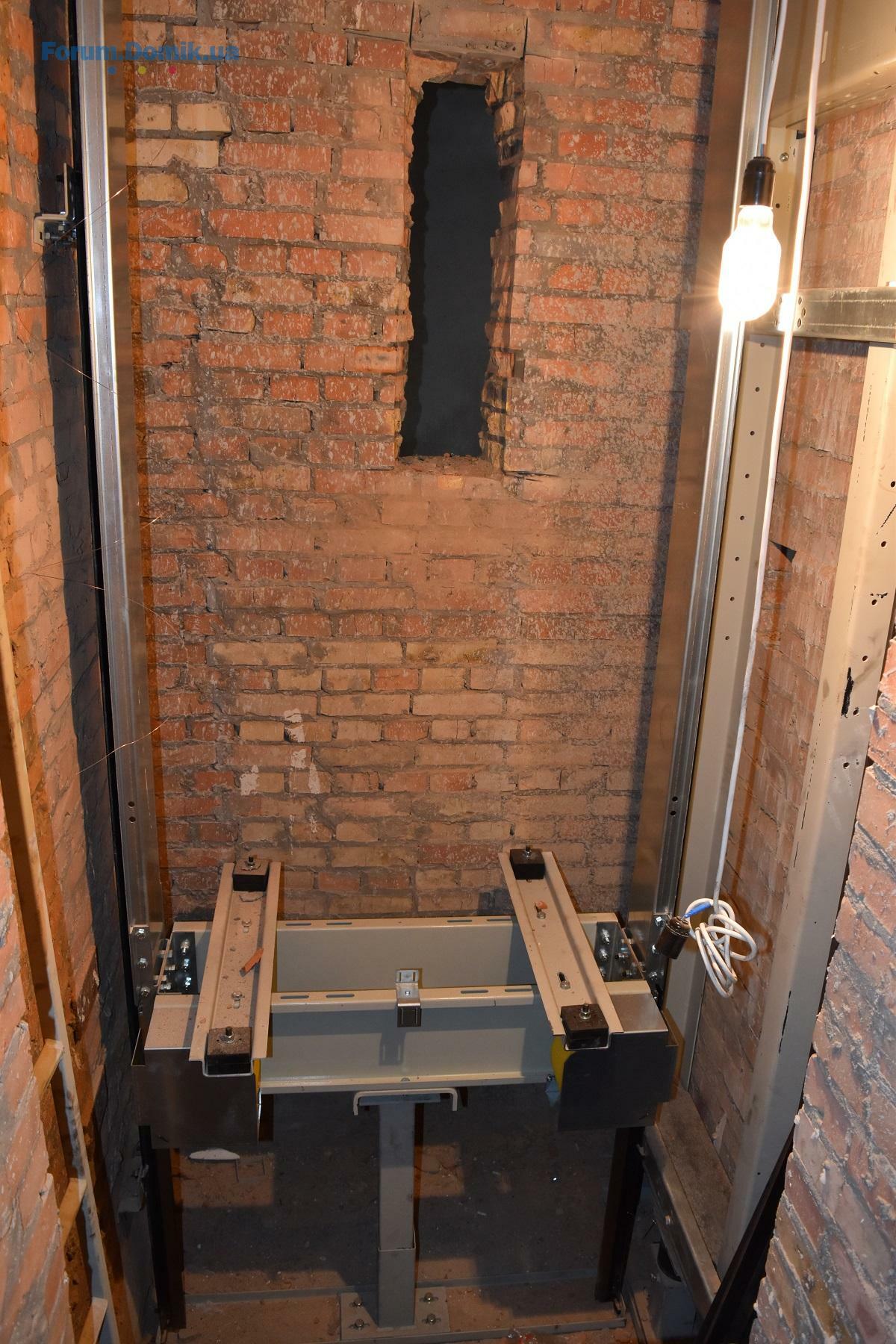

У 2-му пусковому комплексі ЖК «Квартал Парковий» виконується монтаж ліфтів.
Встановлюємо ліфти моделі PRIMELIFT MRL від компанії Prime Lift (Греція).
Основні технічні характеристики:
Тип ліфта – пасажирський, без машинного приміщення;
Тип приводу – електричний безредукторний ITG;
Тип підвісу – 2:1;
Вантажопідйомність, кг – 450 (6 персон);
Швидкість, м/с – 1,00;
Розміри кабіни (ширина х глибина х висота), мм - 1000x1250х2100;
Виконання поверхні кабіни - нержавіюча сталь Inox Satin;
Розмір дверного отвору (ширина х висота), мм - 800 х 2000;
Потужність двигуна, кВт – 4,5.
Встановлюємо ліфти моделі PRIMELIFT MRL від компанії Prime Lift (Греція).
Основні технічні характеристики:
Тип ліфта – пасажирський, без машинного приміщення;
Тип приводу – електричний безредукторний ITG;
Тип підвісу – 2:1;
Вантажопідйомність, кг – 450 (6 персон);
Швидкість, м/с – 1,00;
Розміри кабіни (ширина х глибина х висота), мм - 1000x1250х2100;
Виконання поверхні кабіни - нержавіюча сталь Inox Satin;
Розмір дверного отвору (ширина х висота), мм - 800 х 2000;
Потужність двигуна, кВт – 4,5.
Kvartal_Park
Постійний користувач
101
17 березня 2017
28 лист 2019 13:01

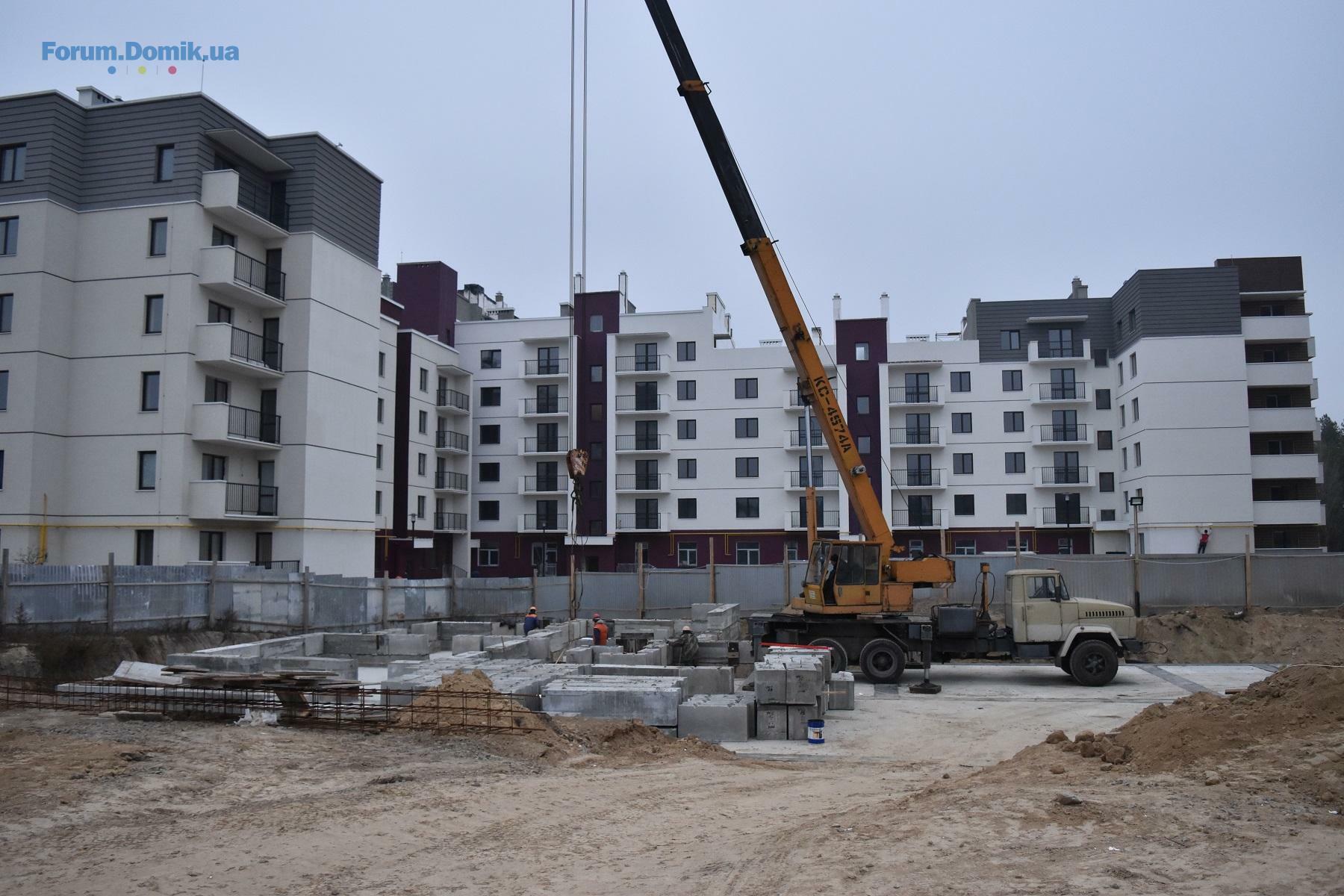

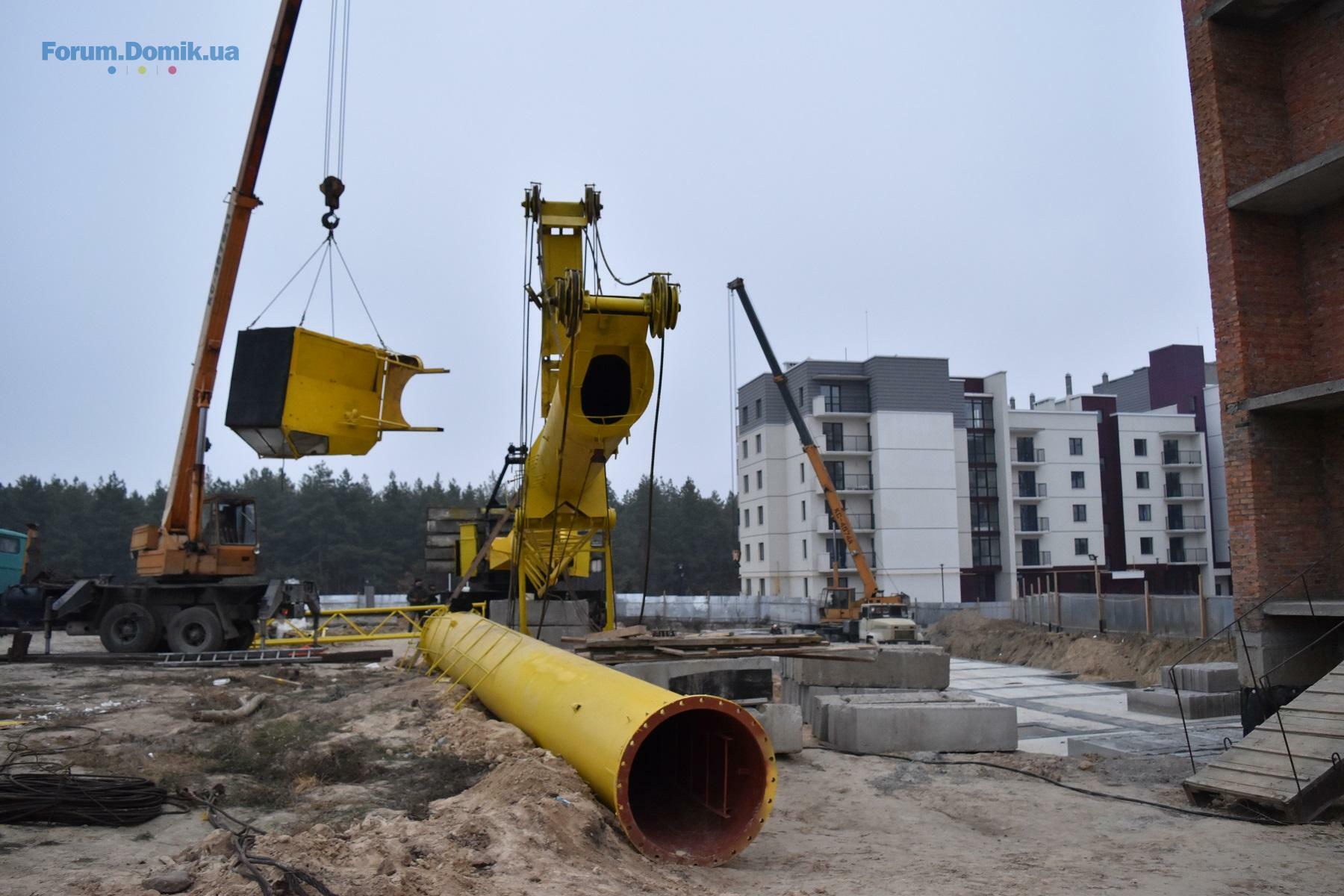

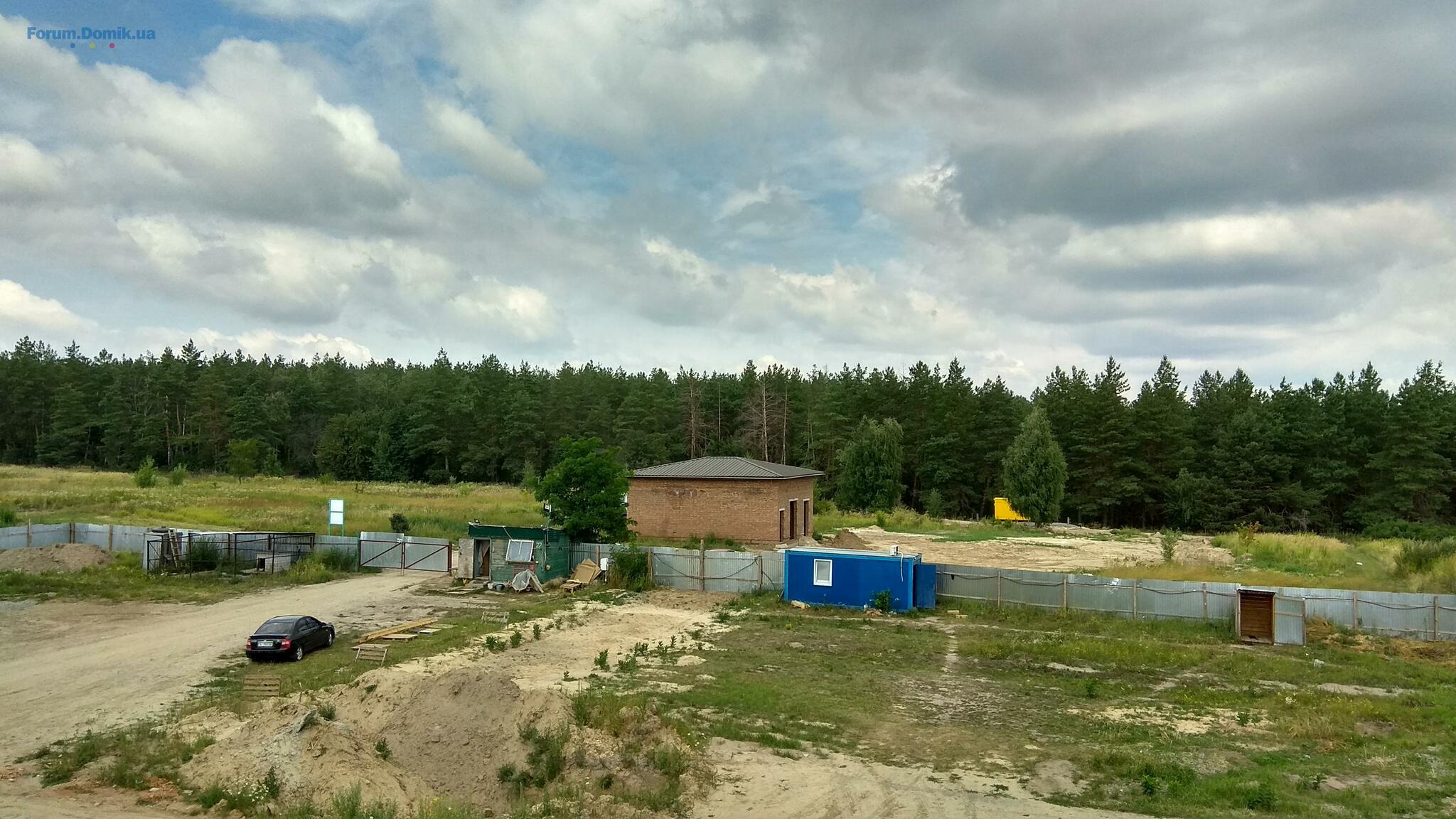

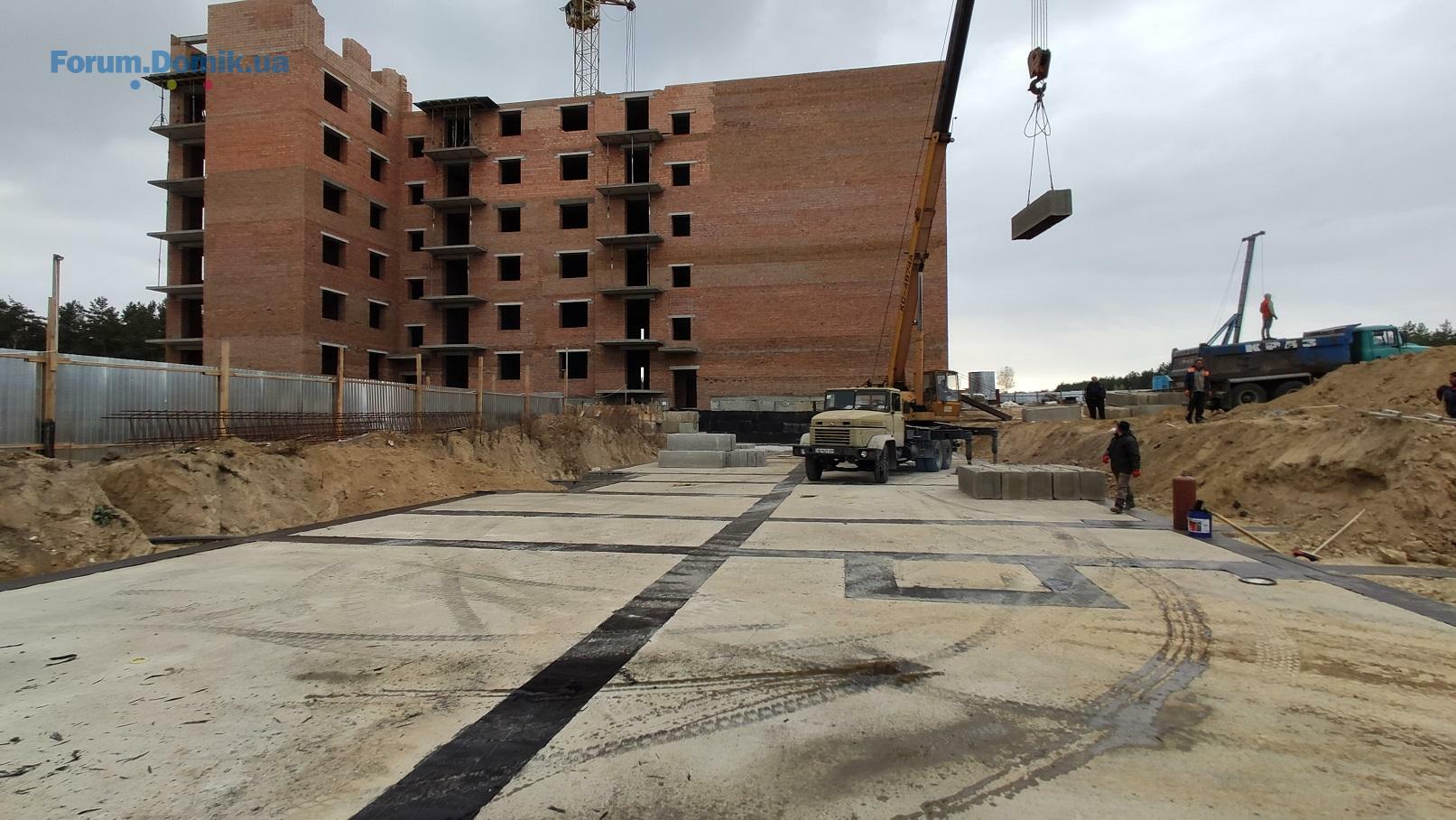

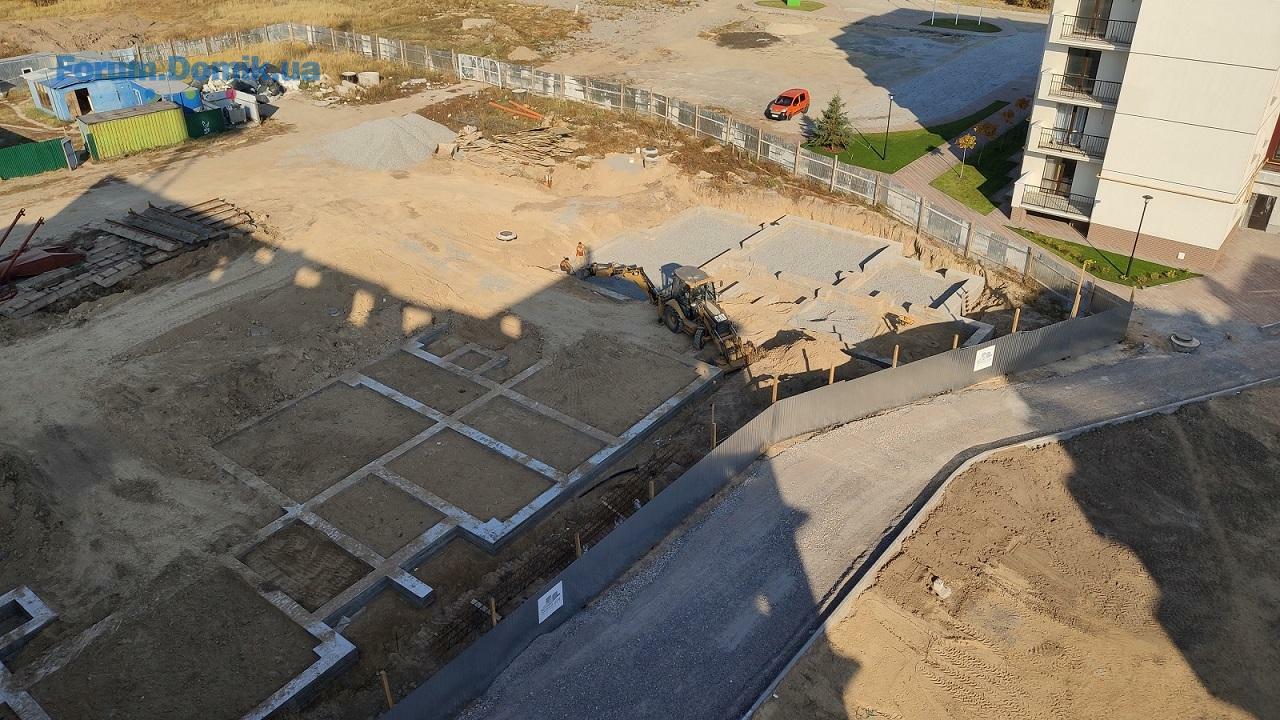

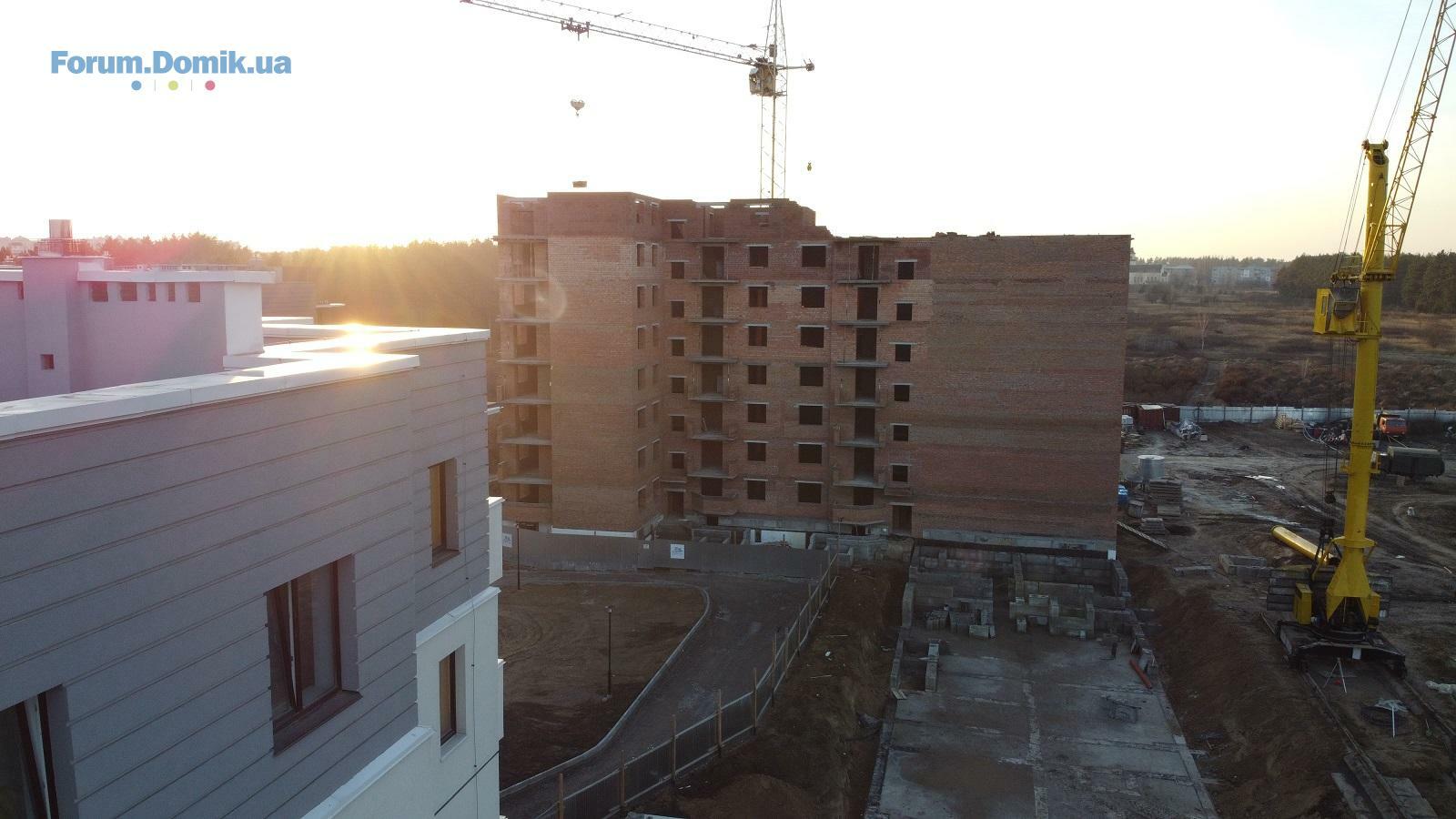

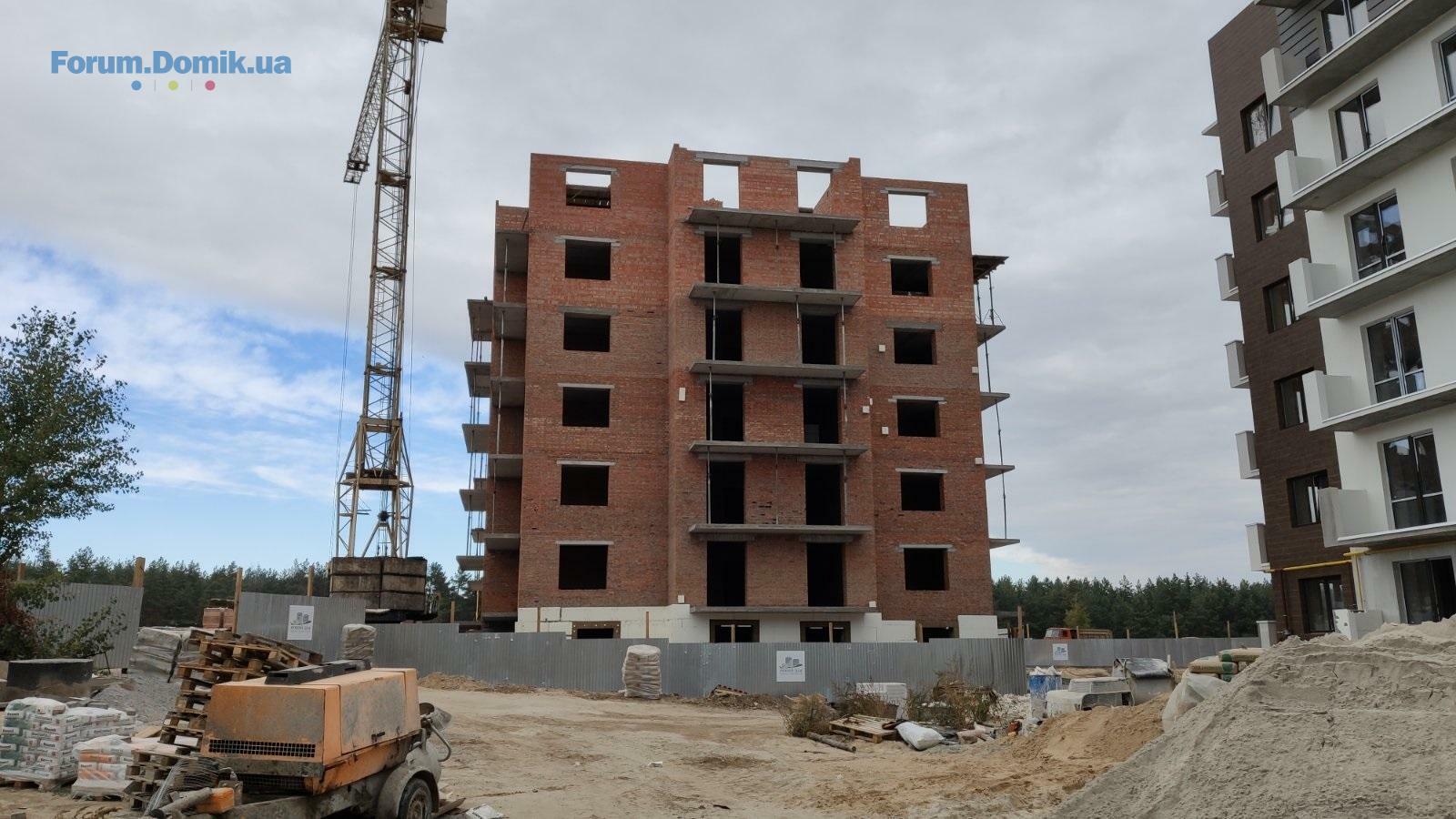

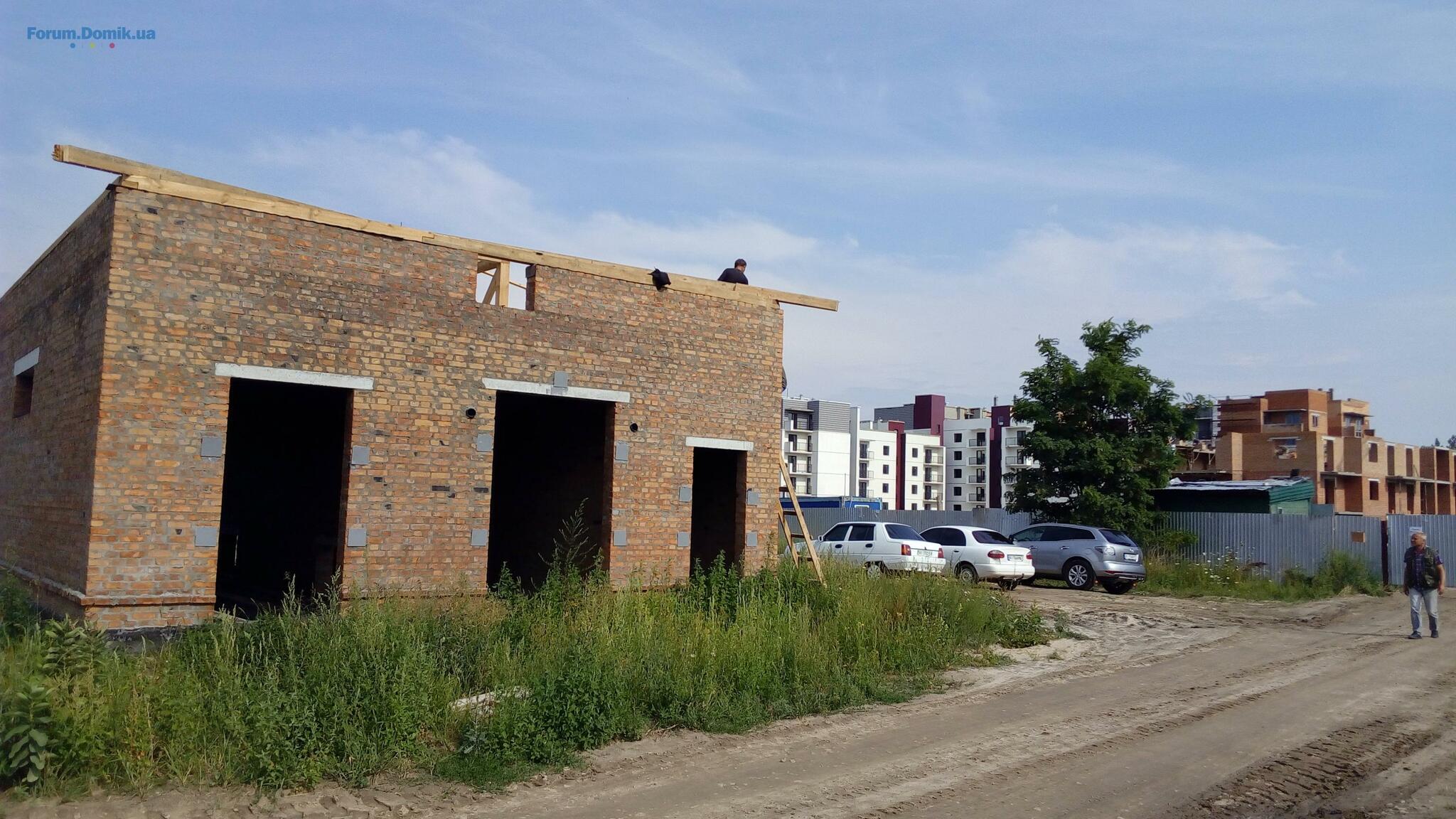

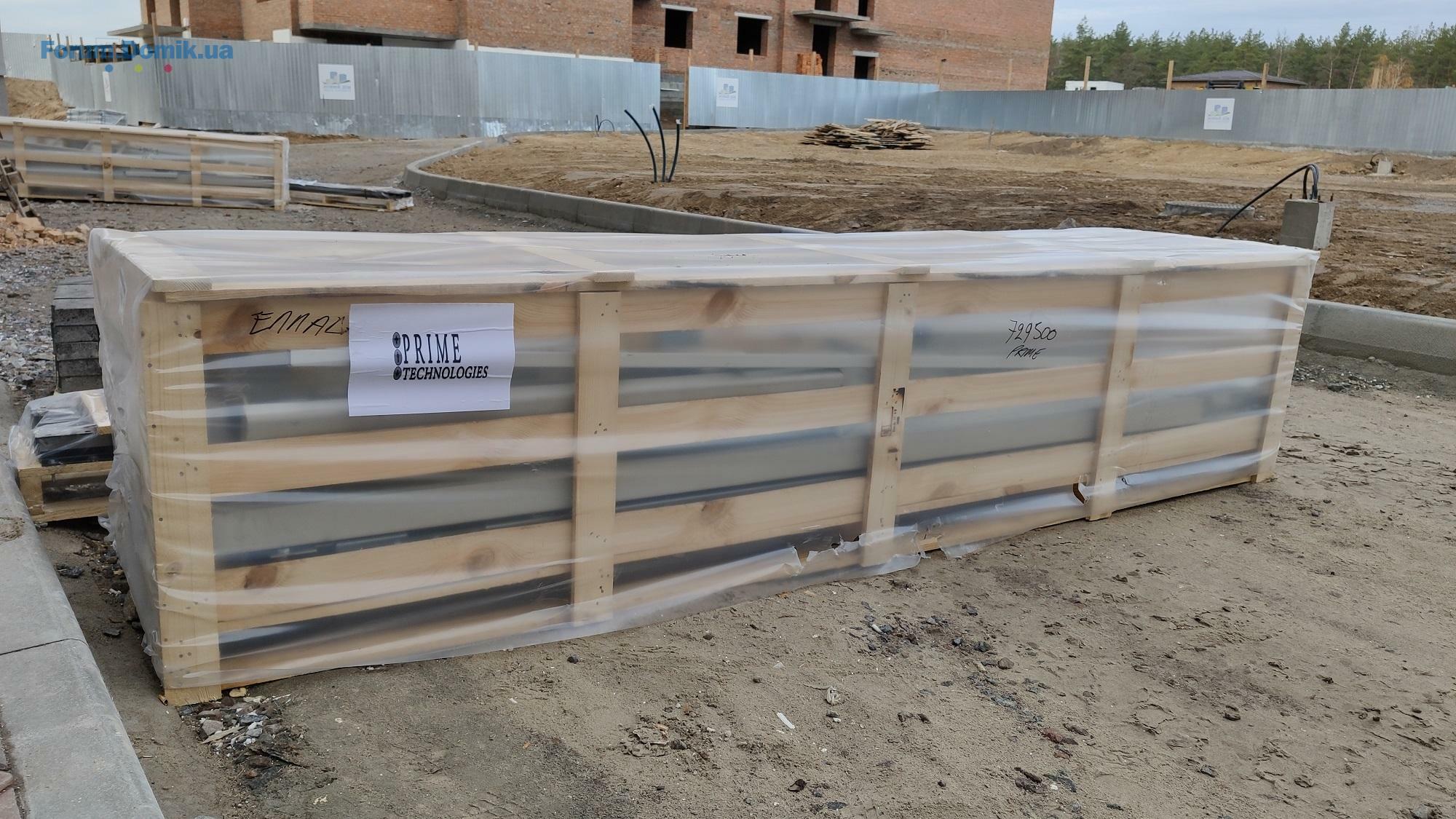

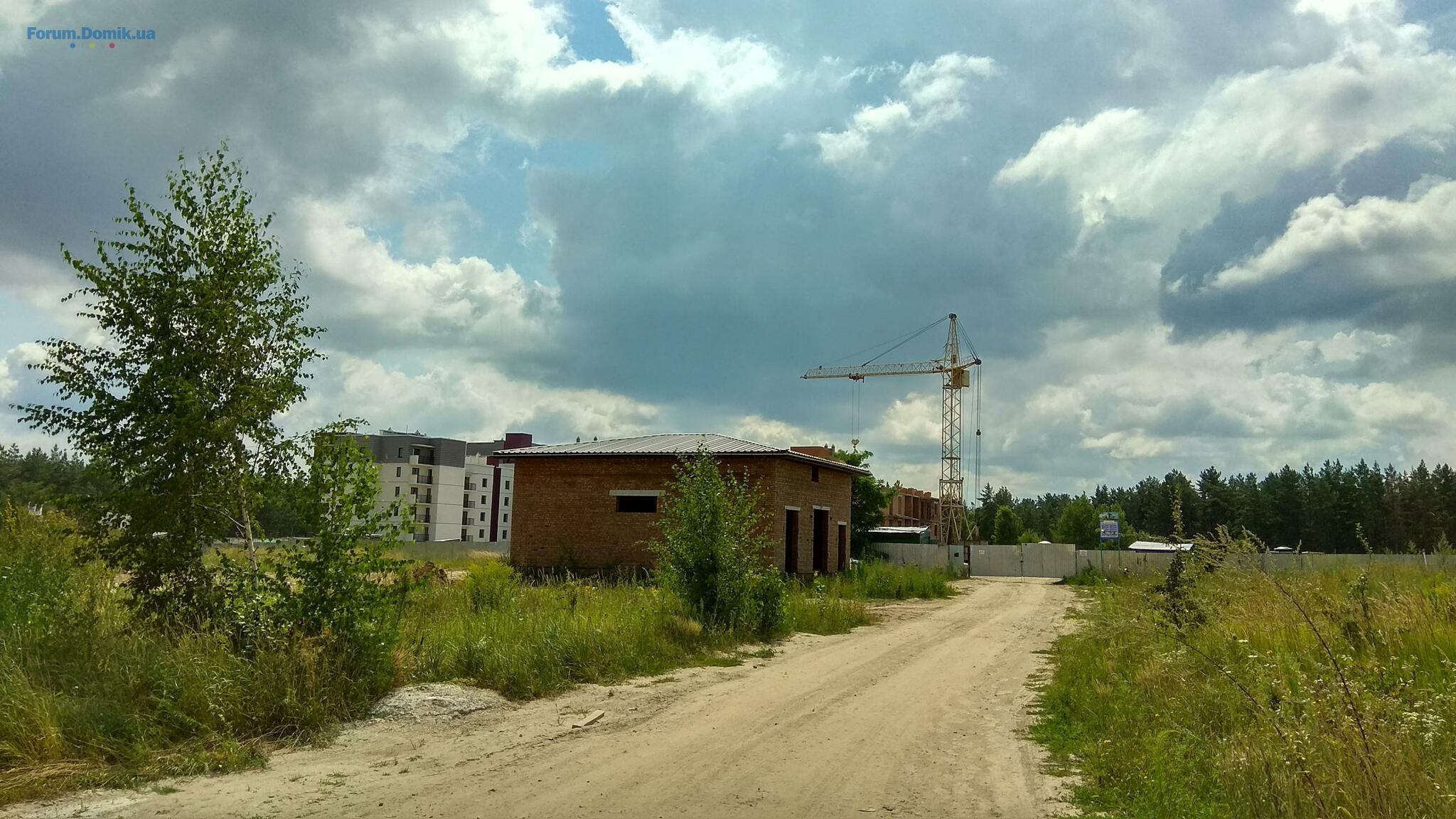

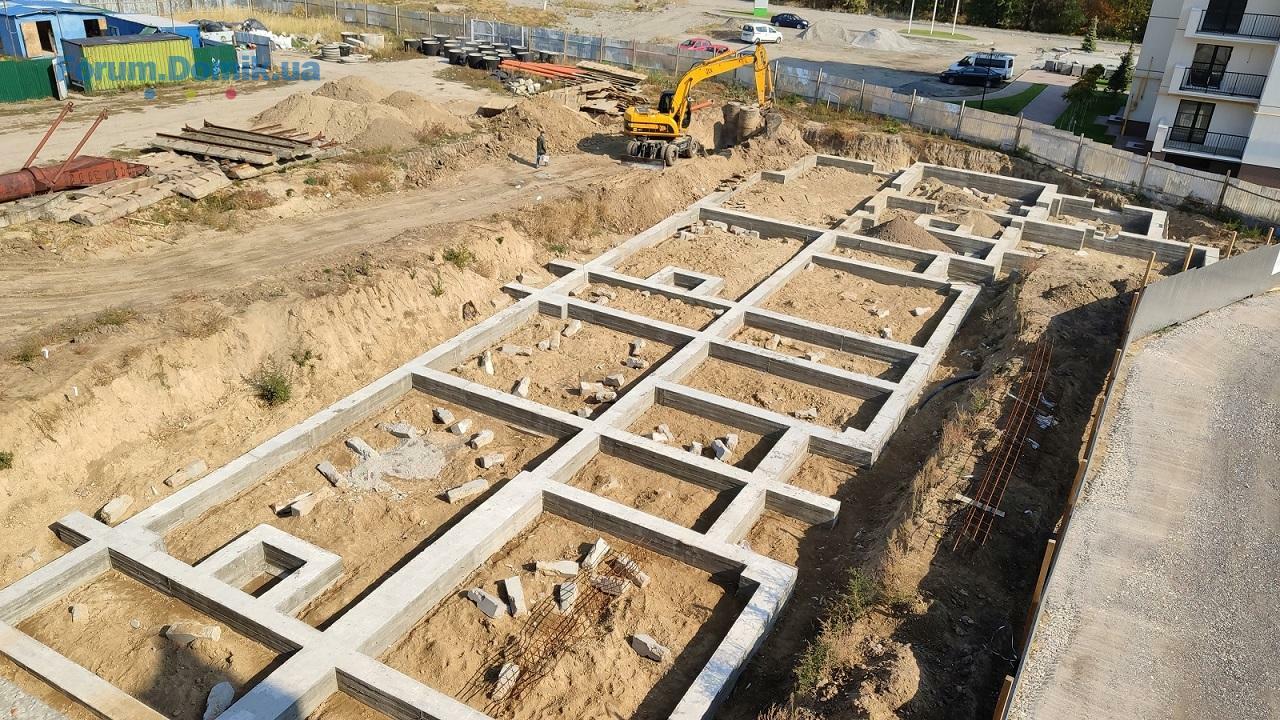

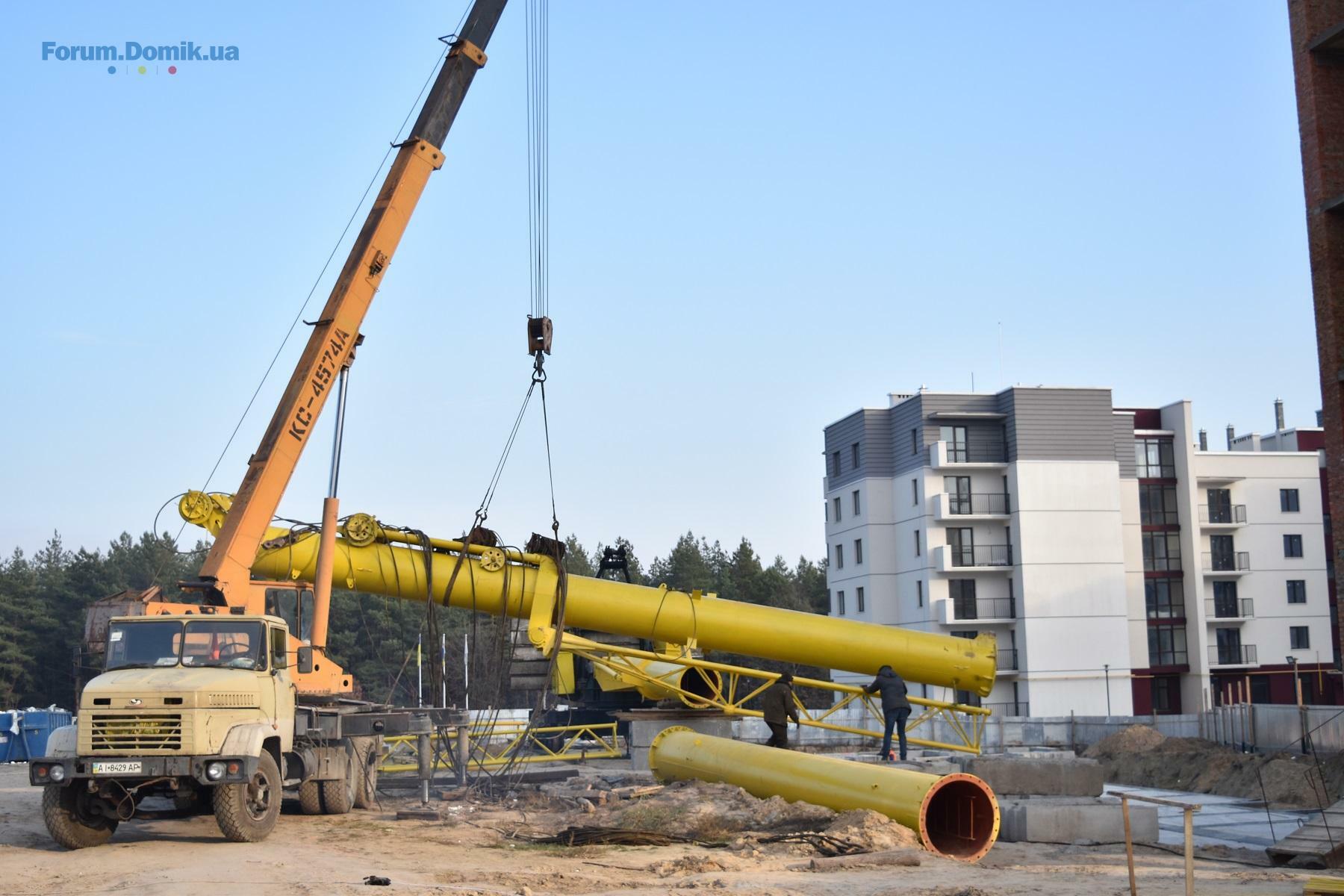

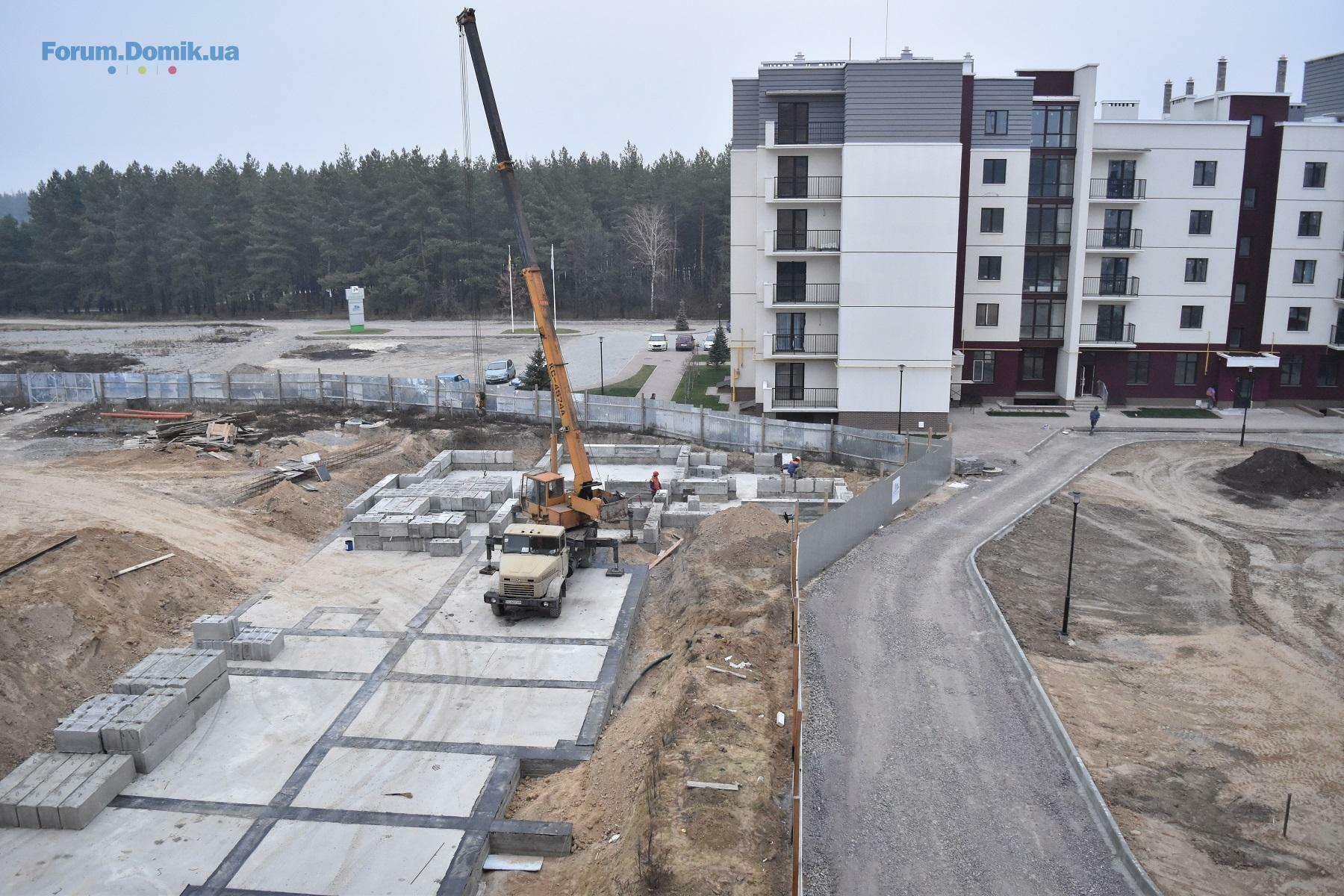

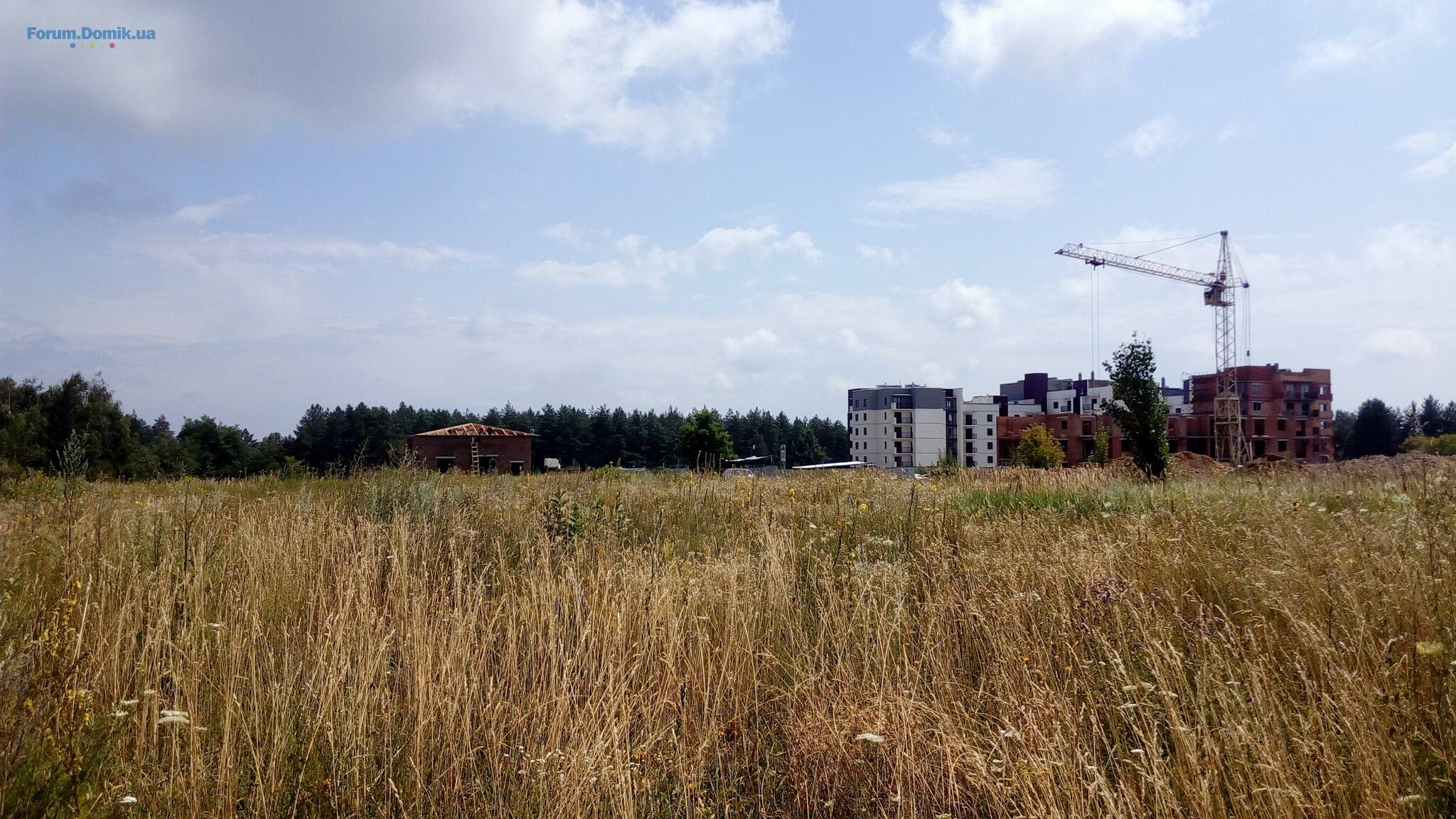

У 4-му пусковому комплексі ЖК «Квартал Парковий» розпочато монтаж фундаментних блоків (зведення стін підвалу). Триває монтаж баштового крану для потреб будівництва пускового комплексу.
Kvartal_Park
Постійний користувач
101
17 березня 2017
20 груд 2019 14:58
Хід будівництва 3-го пускового комплексу ЖК «Квартал Парковий»:
• на 100% змонтовано перекриття 7-го поверху;
• на 40% зведено стіни 8-го поверху.
• на 100% змонтовано перекриття 7-го поверху;
• на 40% зведено стіни 8-го поверху.
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Атлант на Озерній | Атлант | Новосілки, вул. Озерна04.041 182
- ЖК Family and Friends | 2 черга | GEOS | Київ, вул. Новопольова, 202.04540
- ЖК Діброва Парк | IB Alliance | Київ, вул. Віктора Некрасова (Північно-Сирецька)02.042 007
- ЖК Olympic Park | Status Group | Київ, Харківське шосе, 21001.04559
- ЖК Оберіг-2 | Киевгорстрой, Укрбуд | ул. Бориспольская, 4001.042 515
- Отзывы о застройщике ENSO30.037
- ЖК Амстердам Клубний | Білогородка, вул. Щаслива30.0318
- Resa Development | Київ, вул. Лукьяновская28.0390
- ЖК Respublika | Республіка | KAN Development | Київ, Кільцева дорога, 128.032 443
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а27.033 124
- Чи варто зараз купувати нерухомість?05.045 038
- На що звертати увагу при покупці квартири?30.032
- Rivne Invest Forum у Рівному — дводенна подія04.031
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Пруд на даче20.0221
- Отзывы о кондиционерах. Какой кондиционер лучше19.02281
- Болит спина11.0274
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Как не снимая старую эмаль покрасить сверху акриловой (латексной) краской?17.033
- Выбираю акриловую краску17.0320
- Выбираю краску по металлу. Поделитесь советом и опытом17.032
- Какую выбрать грунтовку и шпатлевку17.0314
- Диммерний блок для сценічних софітів постійно вимикається14.033
- Установка насоса для решения проблем с водой07.039
- Отклеилась краска вместе с малярной лентой. В чем проблема?25.0215
- Шпаклевка трескается под обоями25.022
- Плесень на стене - как с этим бороться25.0264
- Электрик Киев . Замена розеток, выключателей, люстр, автоматов05.041
- Де зараз краще оформити медичну довідку або санітарну книжку?31.031
- Просунуті сучасні системи опалювання31.031
- DOOR(*)COM(*)UA — продаж стратегічного домену для лідера дверного ринку України30.031
- Продаж 1-кімнатна Квартира Ірпінь , ЖК Молодість, вул. Соборна 2К/2525.031
- Клиника урологии в Николаеве02.031
- Мебельная фурнитура, скидки производителям мебели18.021
- Меблі на замовлення | Оголошення про виготовлення меблів18.02100
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
