ЖК "Квартал Парковий", Обухов
| Забудовник | ND Group Development |
| Здача ЖК | 2019 - 2023 р. |
| Планування | від 16 950 Грн/м² |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 5.
| 1/20% | ||
| 0/0% | ||
| 1/20% | ||
| 1/20% | ||
| 2/40% |
Kvartal_Park
Постійний користувач
101
17 березня 2017
01 лист 2018 10:29

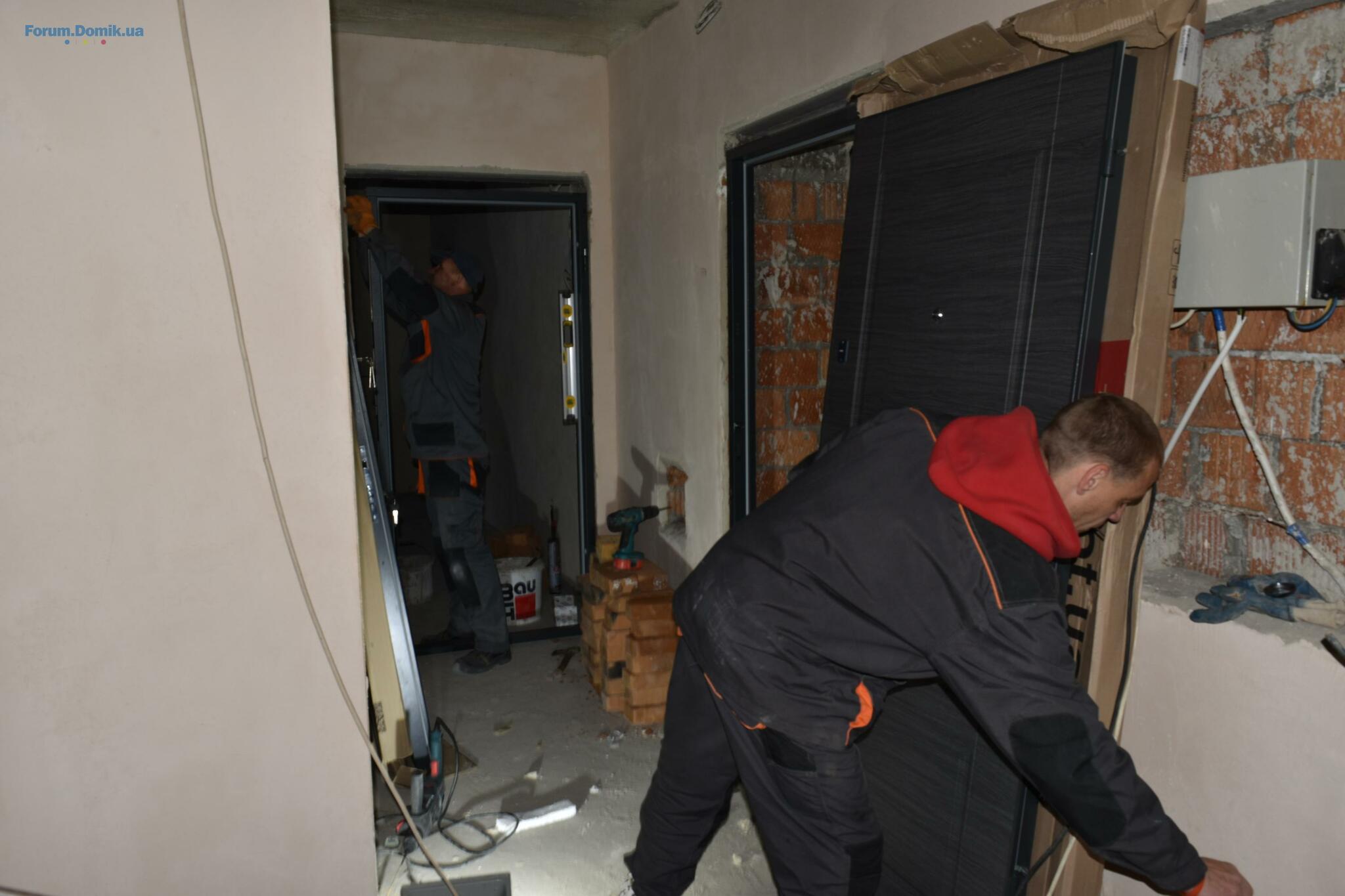

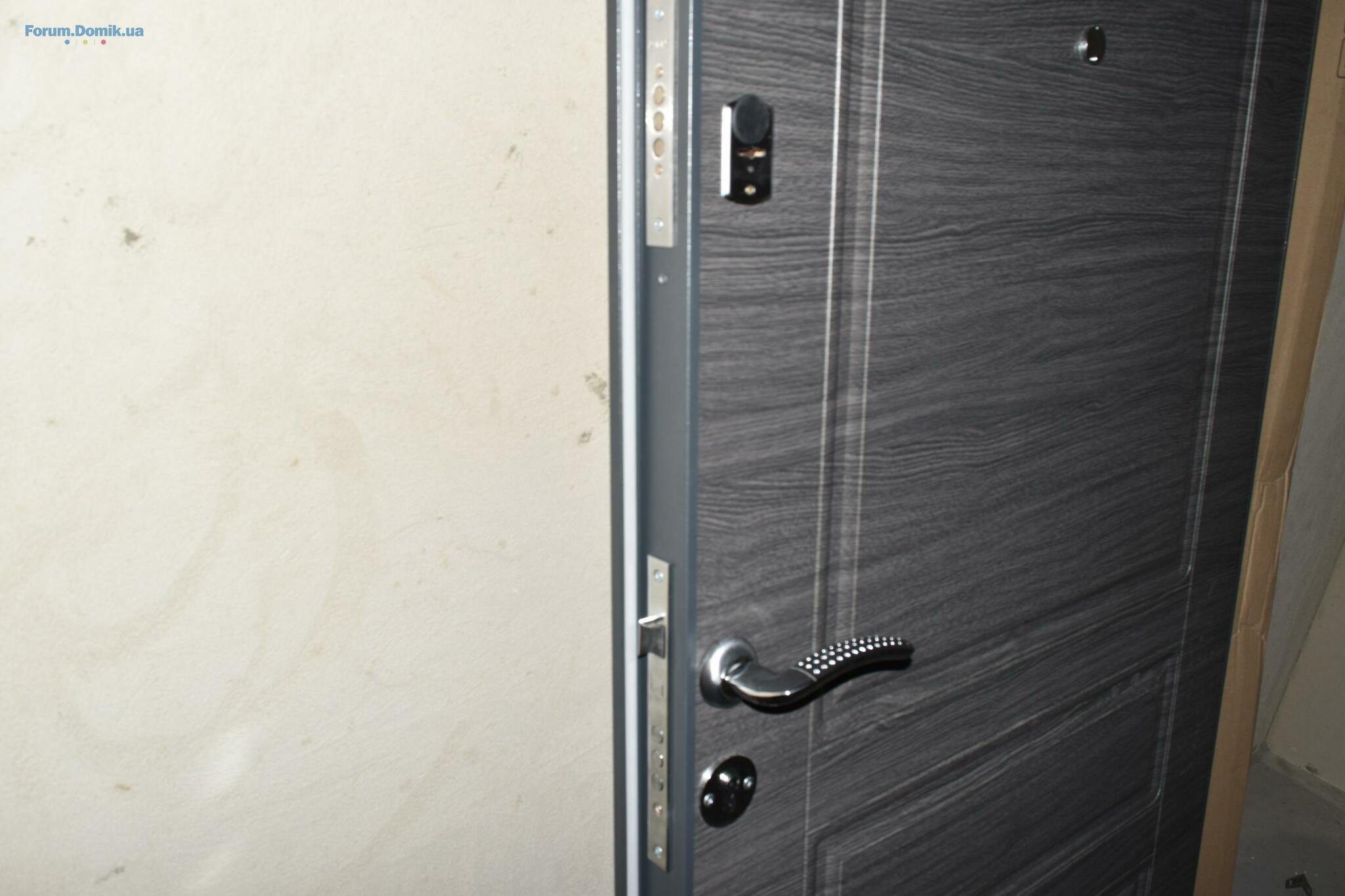

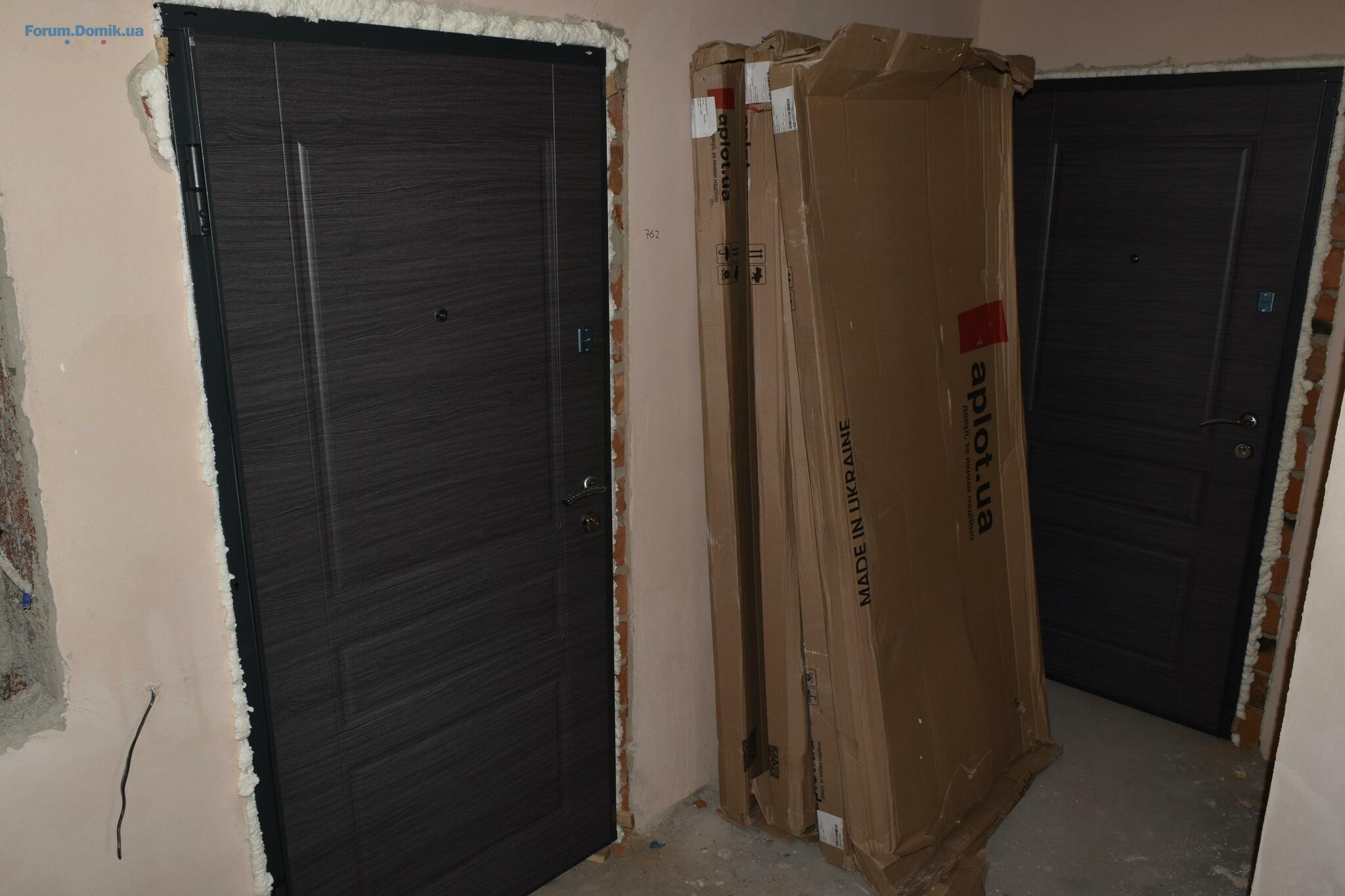

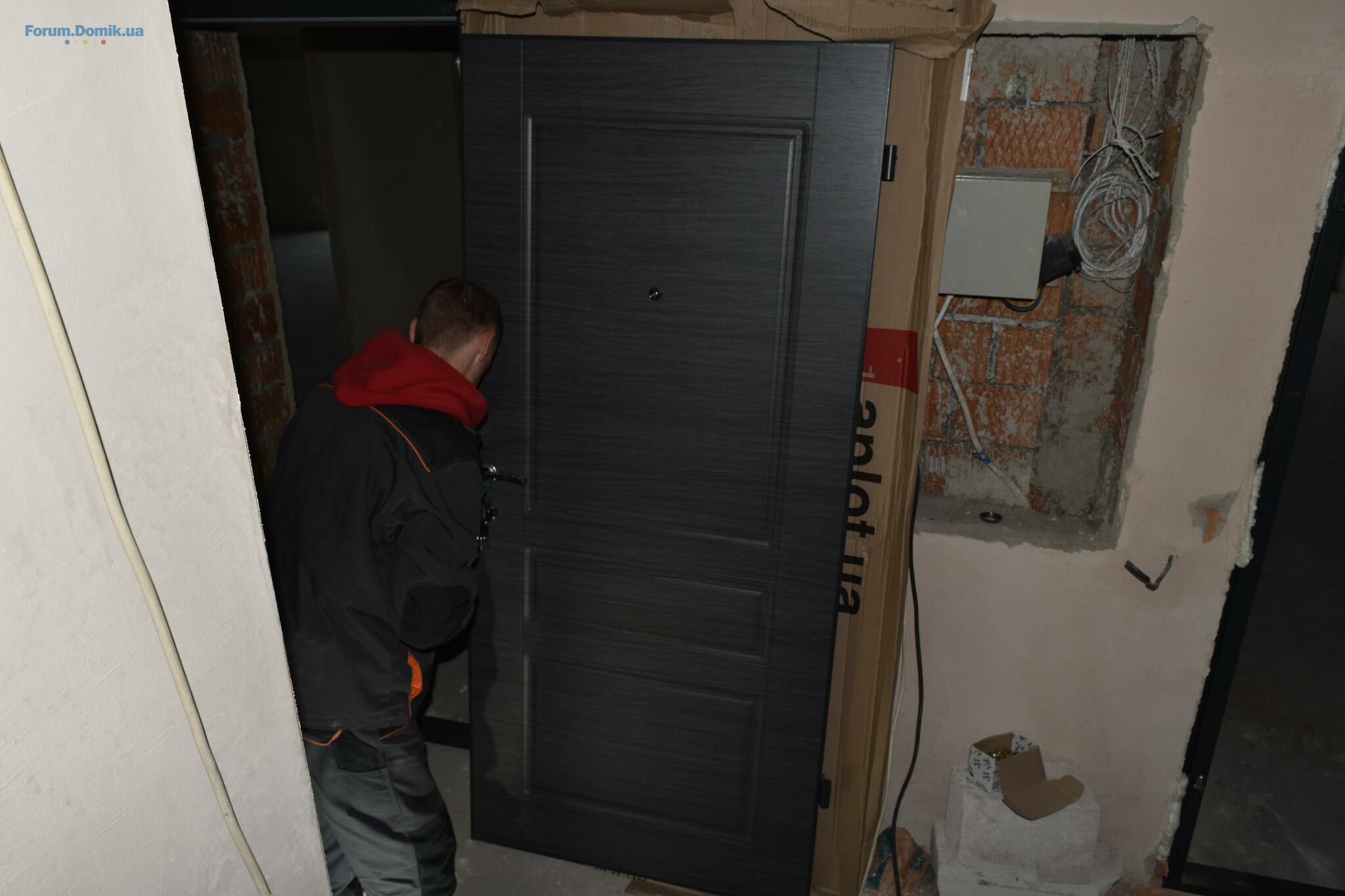

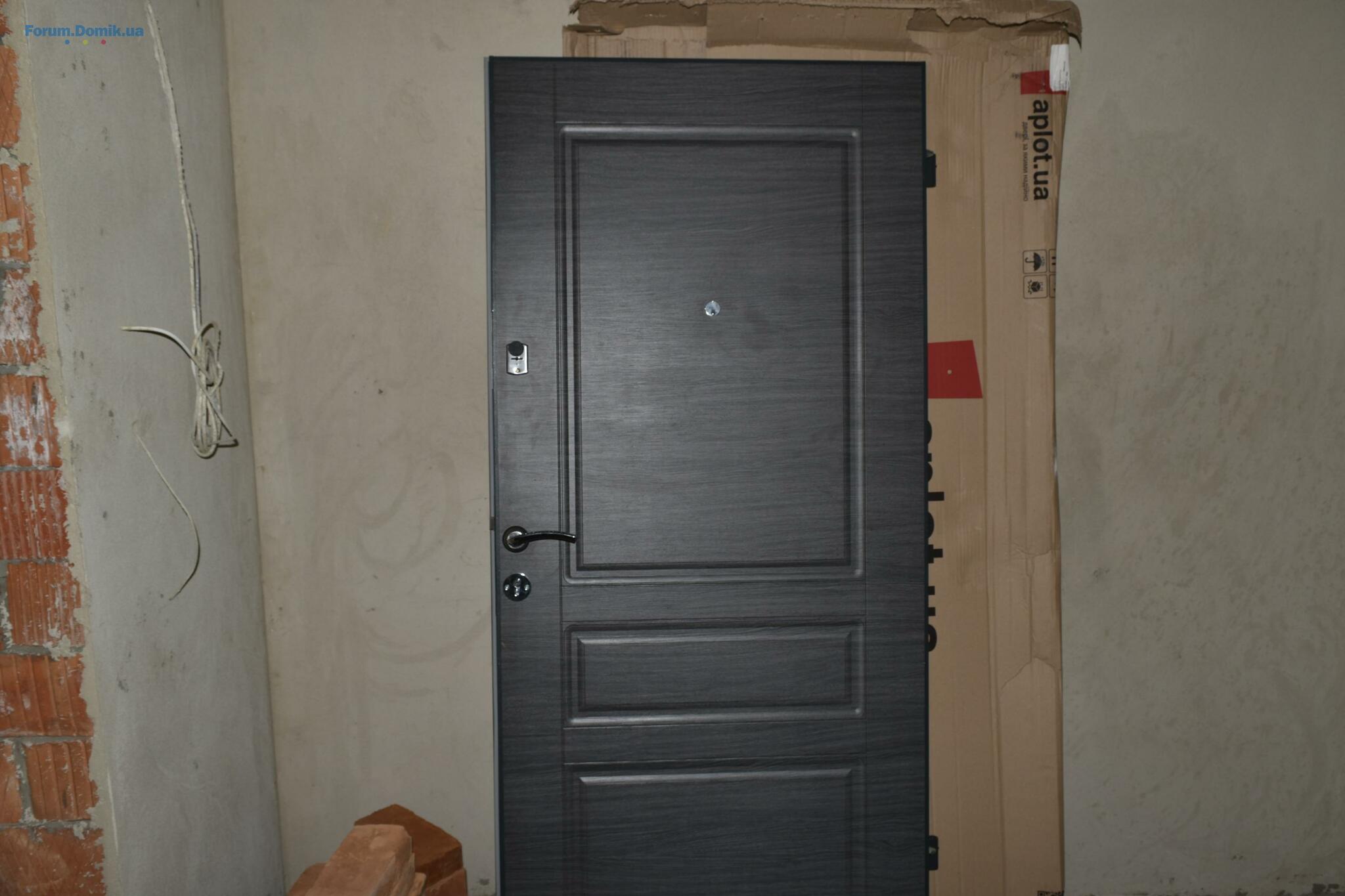

Встановлюємо вхідні двері квартир 1-го пускового комплексу
Kvartal_Park
Постійний користувач
101
17 березня 2017
06 лист 2018 10:43
Хід будівництва 1-го пускового комплексу.
Станом на 03.11.2018 виконано наступний обсяг робіт:
• встановлено вхідні двері квартир;

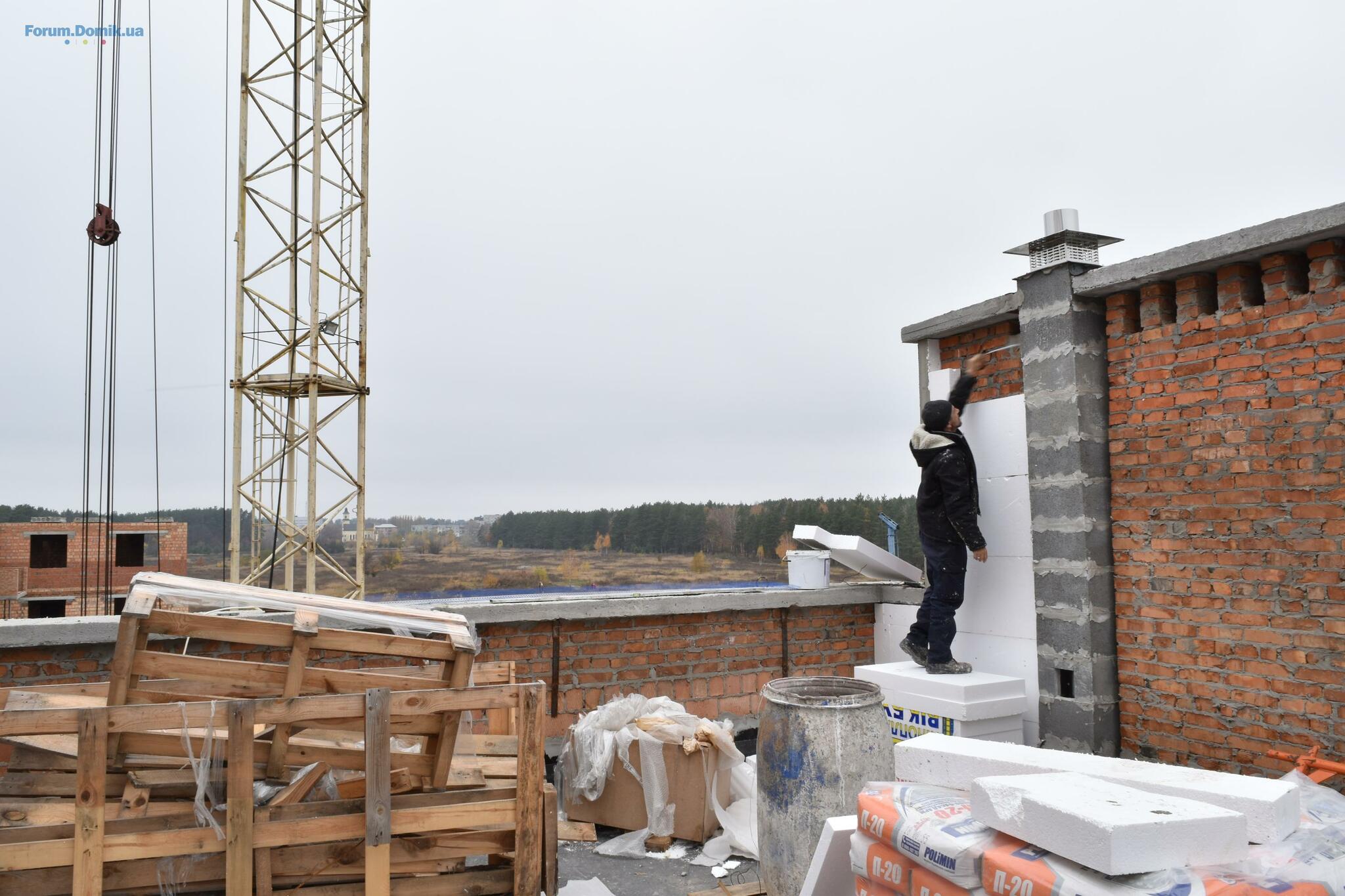

• завершуються роботи з опорядження фасаду – виконано 95% (утеплення 100мм, штукатурення, фарбування);
• завершено монтаж ліфтів у всіх трьох секціях;
• тривають роботи з облаштування благоустрою прибудинкової території – парковки, тротуарів та дороги;
• тривають роботи з опорядження місць загального користування будинку.
Додаткову інформацію щодо будівництва, умов продажу та інших питань стосовно житлового комплексу «Квартал Парковий» Ви можете отримати у нашому відділі продажу, що знаходиться у першому будинку.
Станом на 03.11.2018 виконано наступний обсяг робіт:
• встановлено вхідні двері квартир;
• завершуються роботи з опорядження фасаду – виконано 95% (утеплення 100мм, штукатурення, фарбування);
• завершено монтаж ліфтів у всіх трьох секціях;
• тривають роботи з облаштування благоустрою прибудинкової території – парковки, тротуарів та дороги;
• тривають роботи з опорядження місць загального користування будинку.
Додаткову інформацію щодо будівництва, умов продажу та інших питань стосовно житлового комплексу «Квартал Парковий» Ви можете отримати у нашому відділі продажу, що знаходиться у першому будинку.
Kvartal_Park
Постійний користувач
101
17 березня 2017
14 лист 2018 16:24

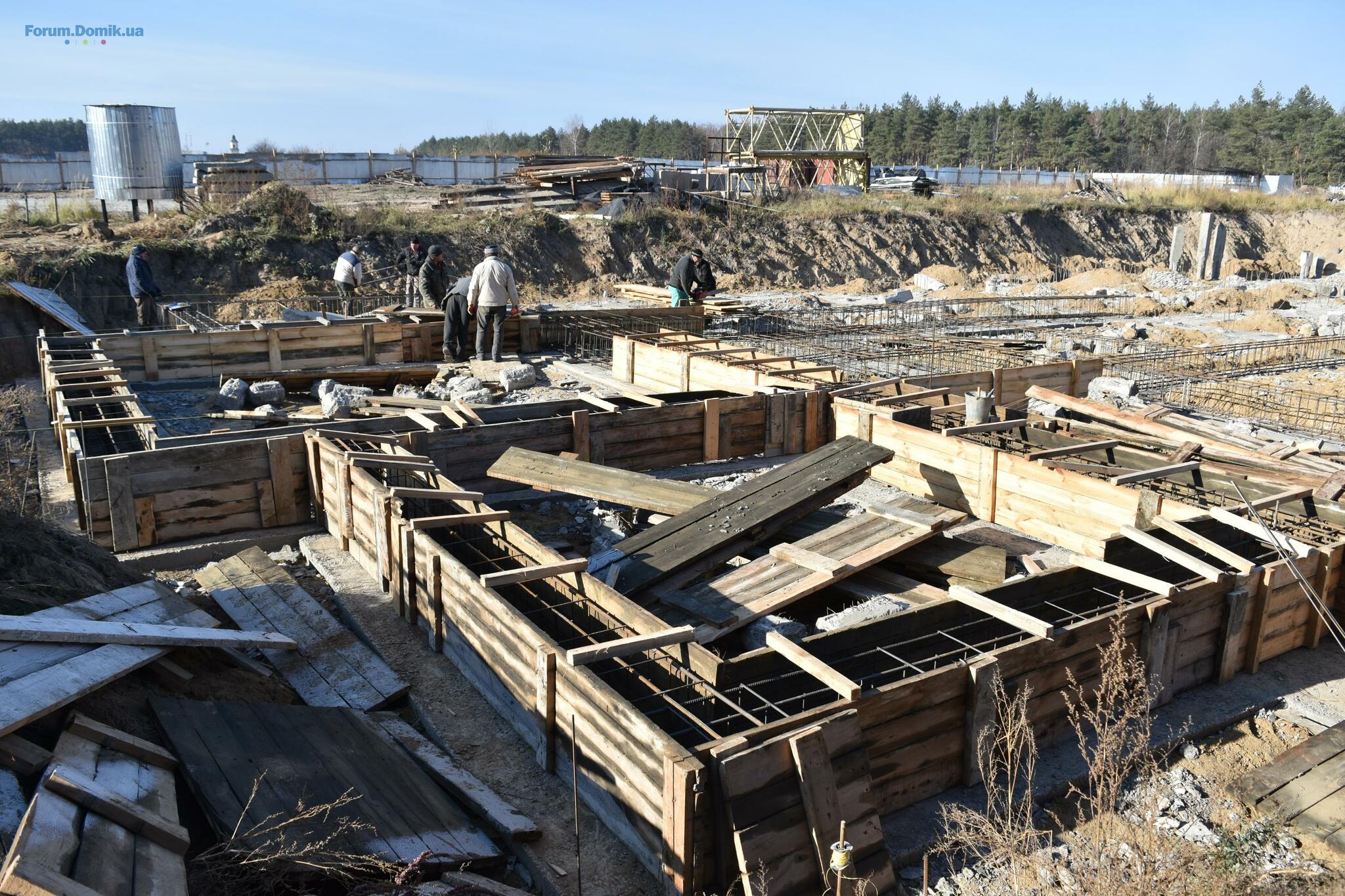

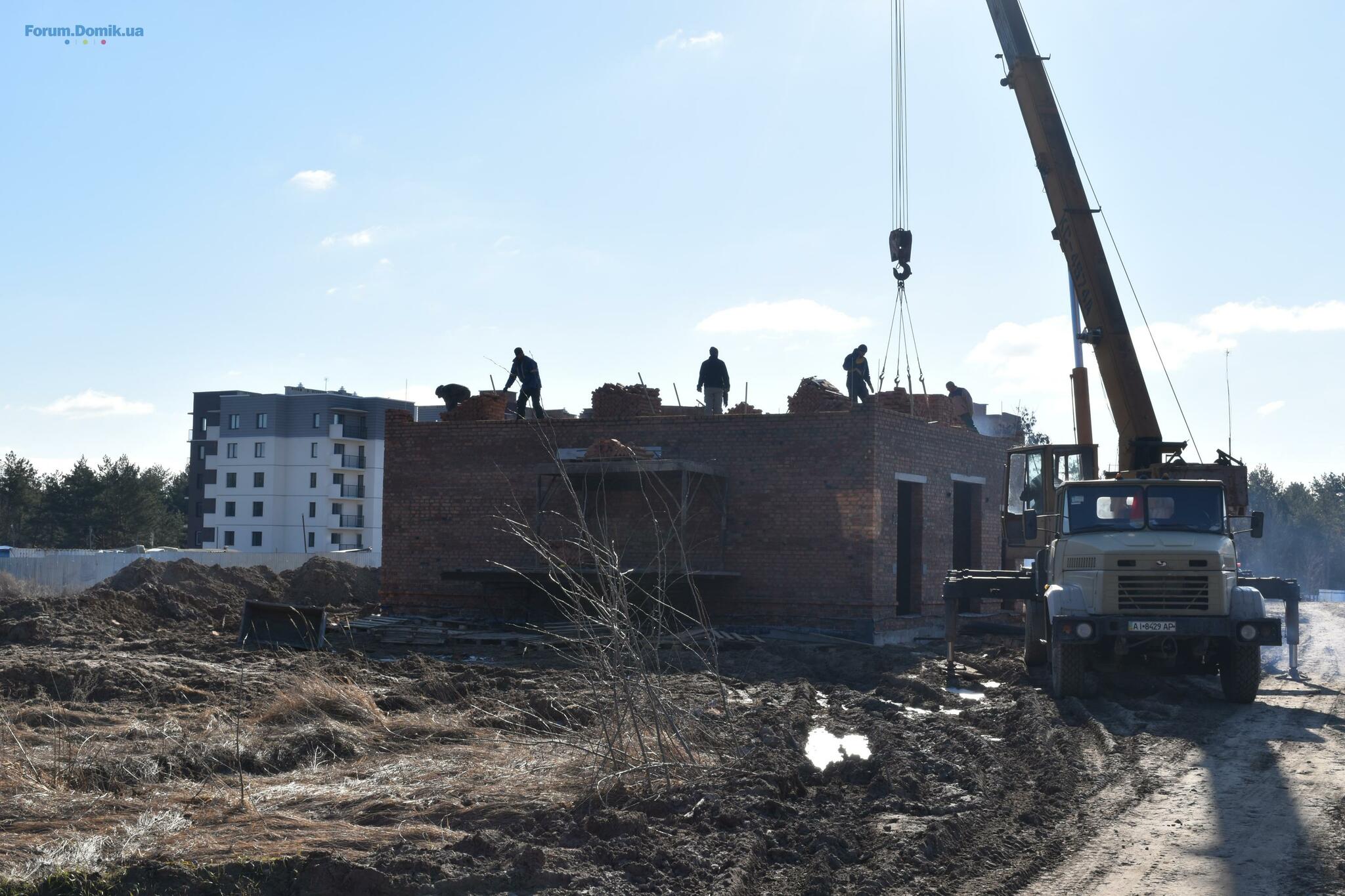

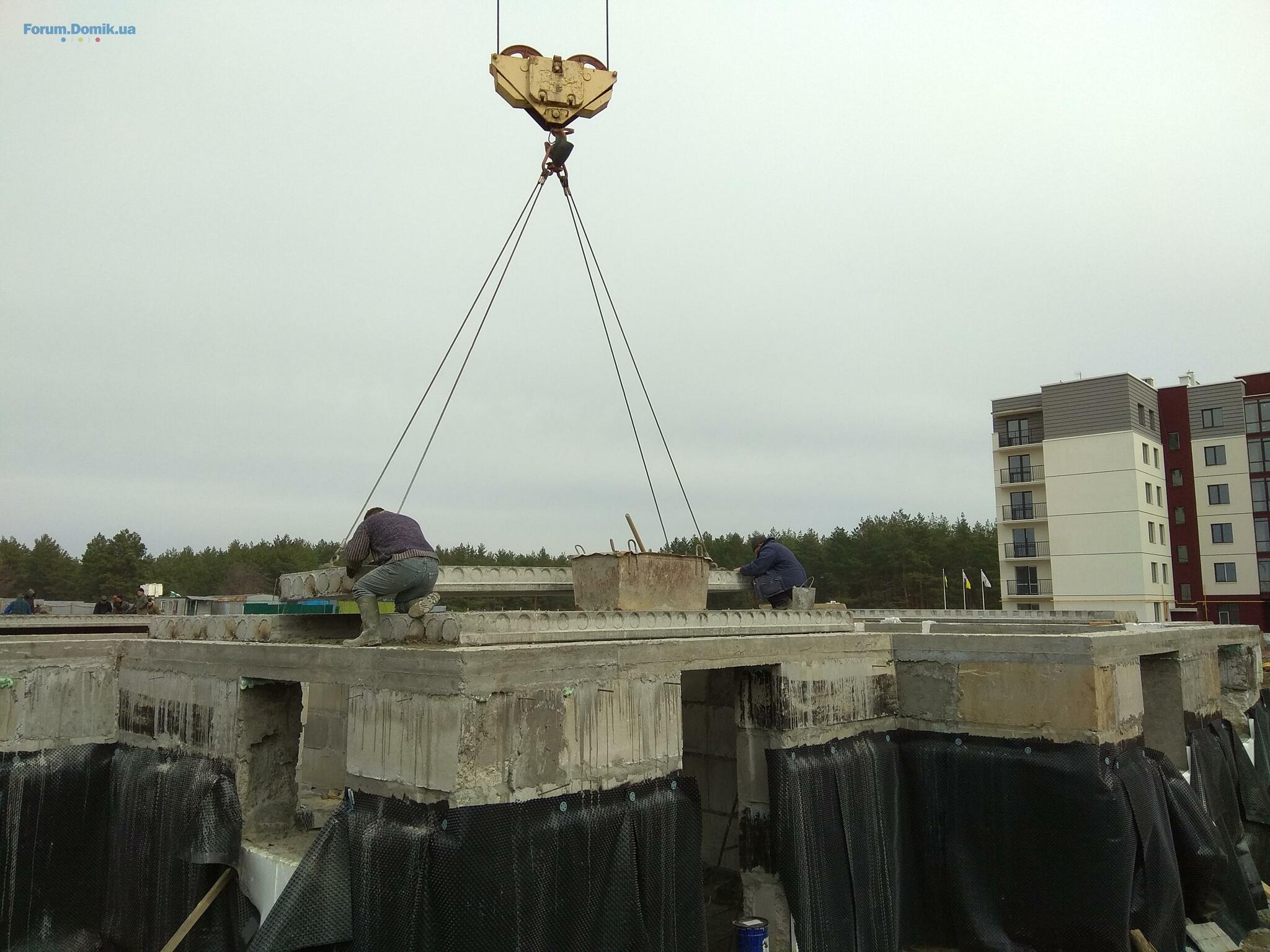

Ведуться роботи з монтажу каркасу монолітного ростверку фундаменту 3-го пускового комплексу (робоча арматура діаметром 18мм (18А400С))
Kvartal_Park
Постійний користувач
101
17 березня 2017
21 лист 2018 09:41

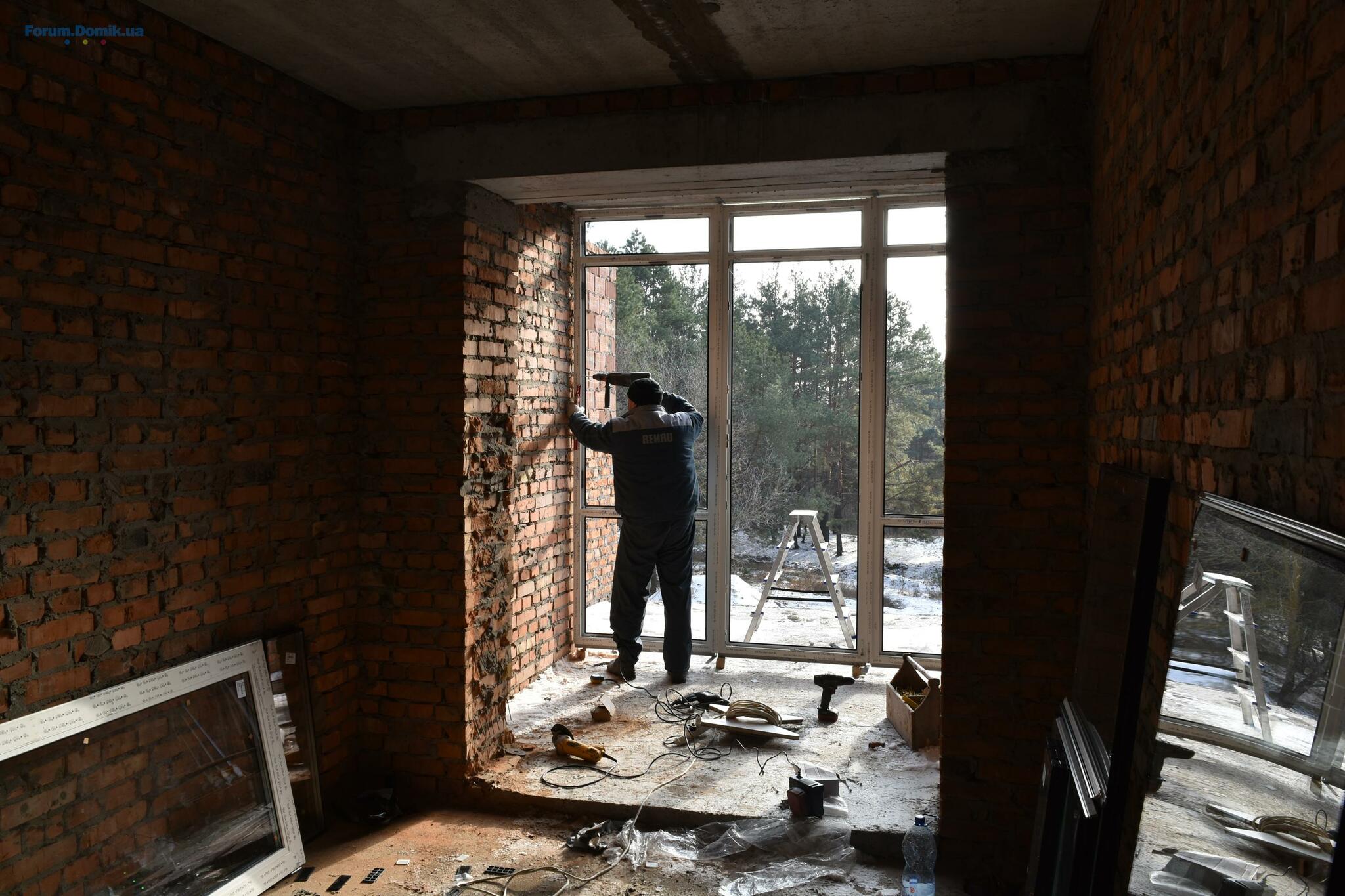

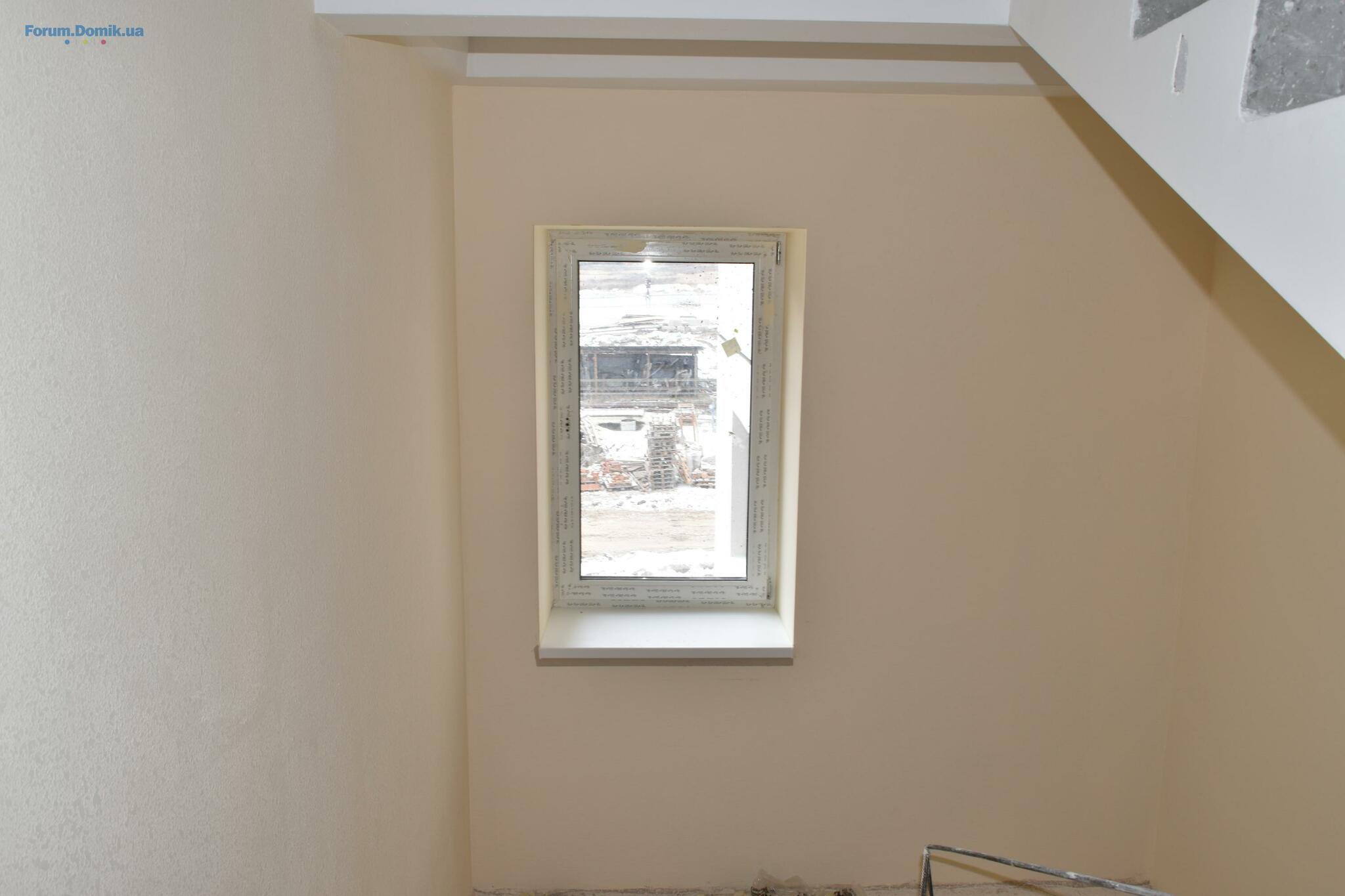

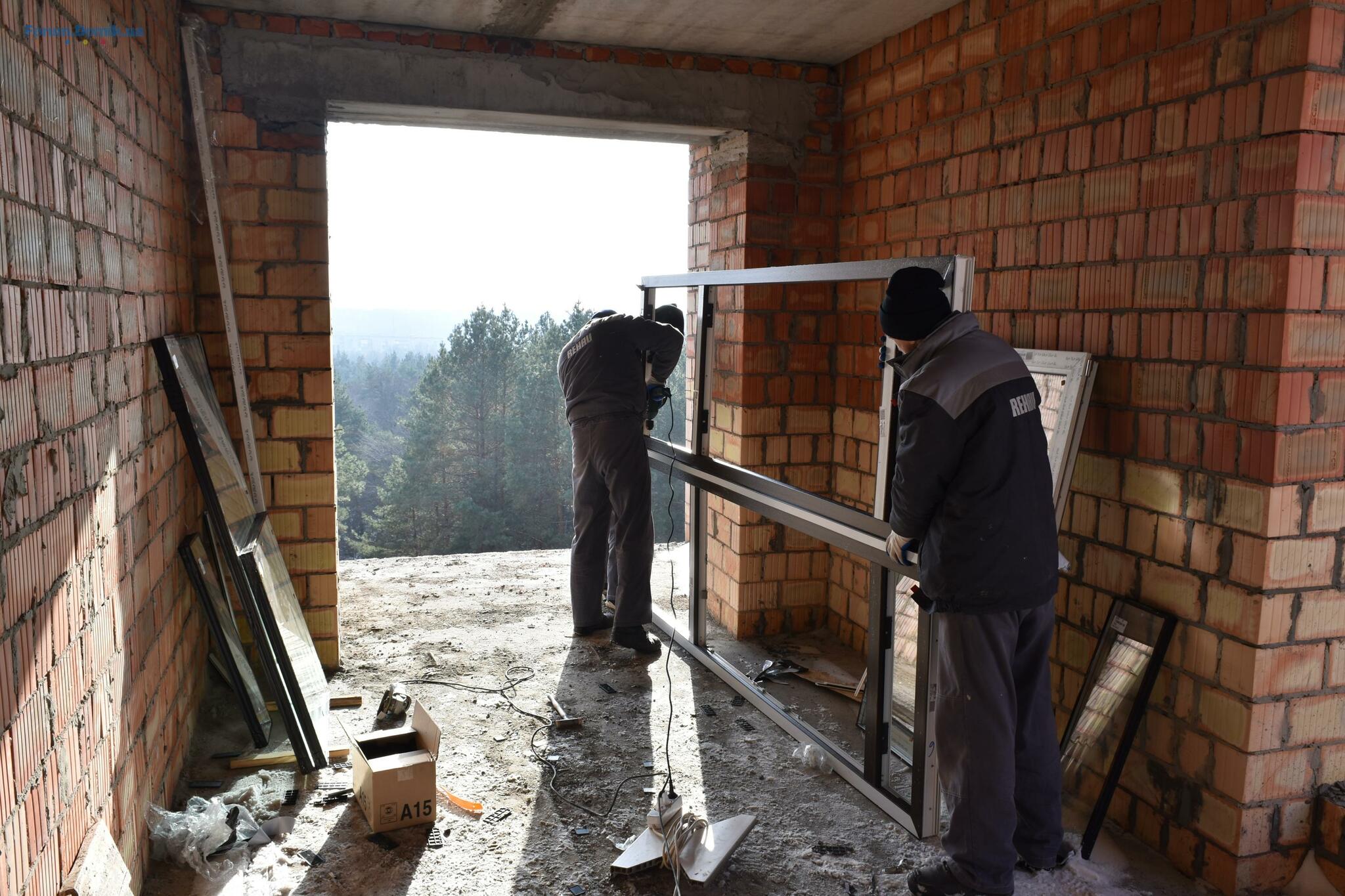

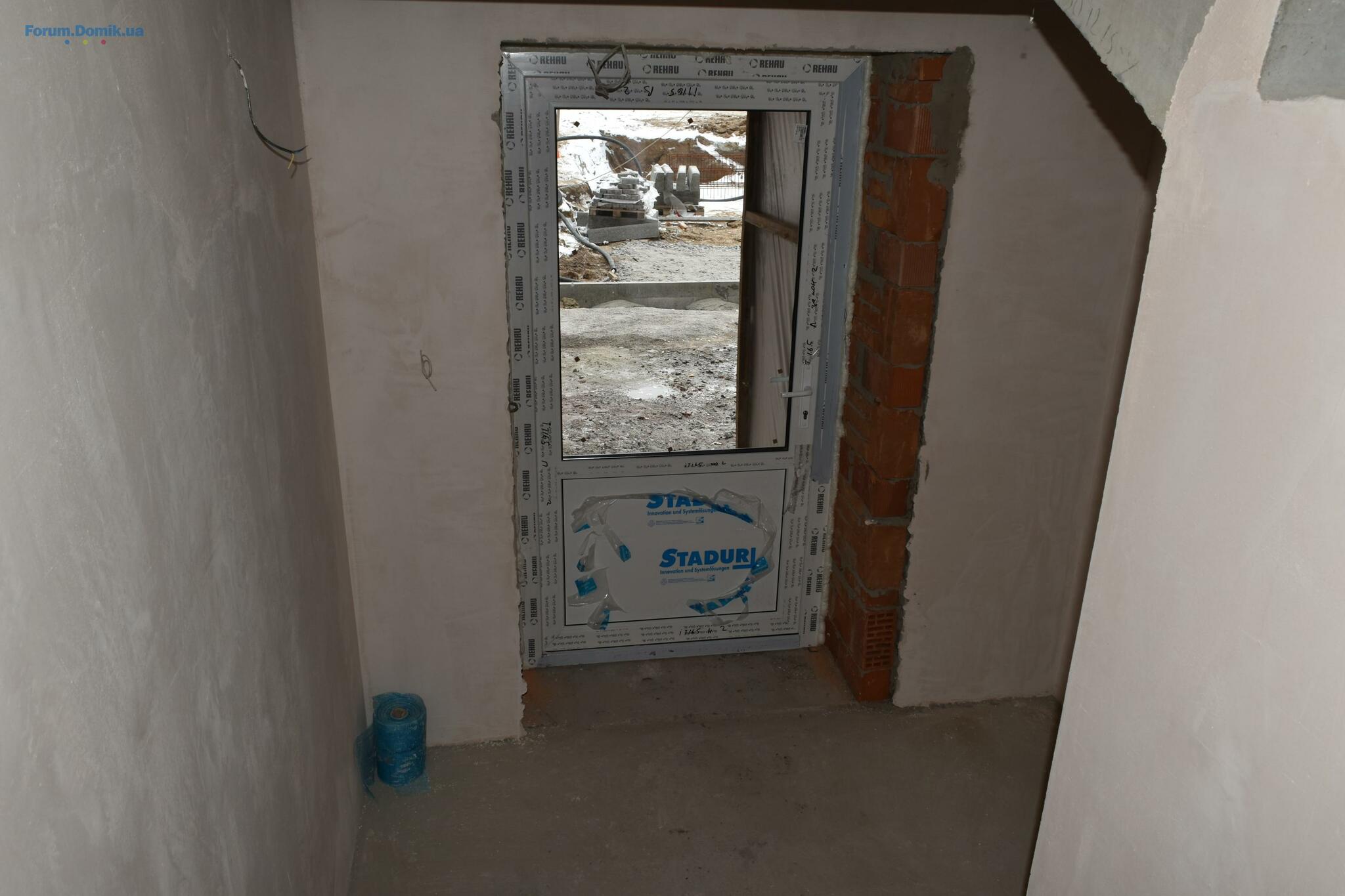

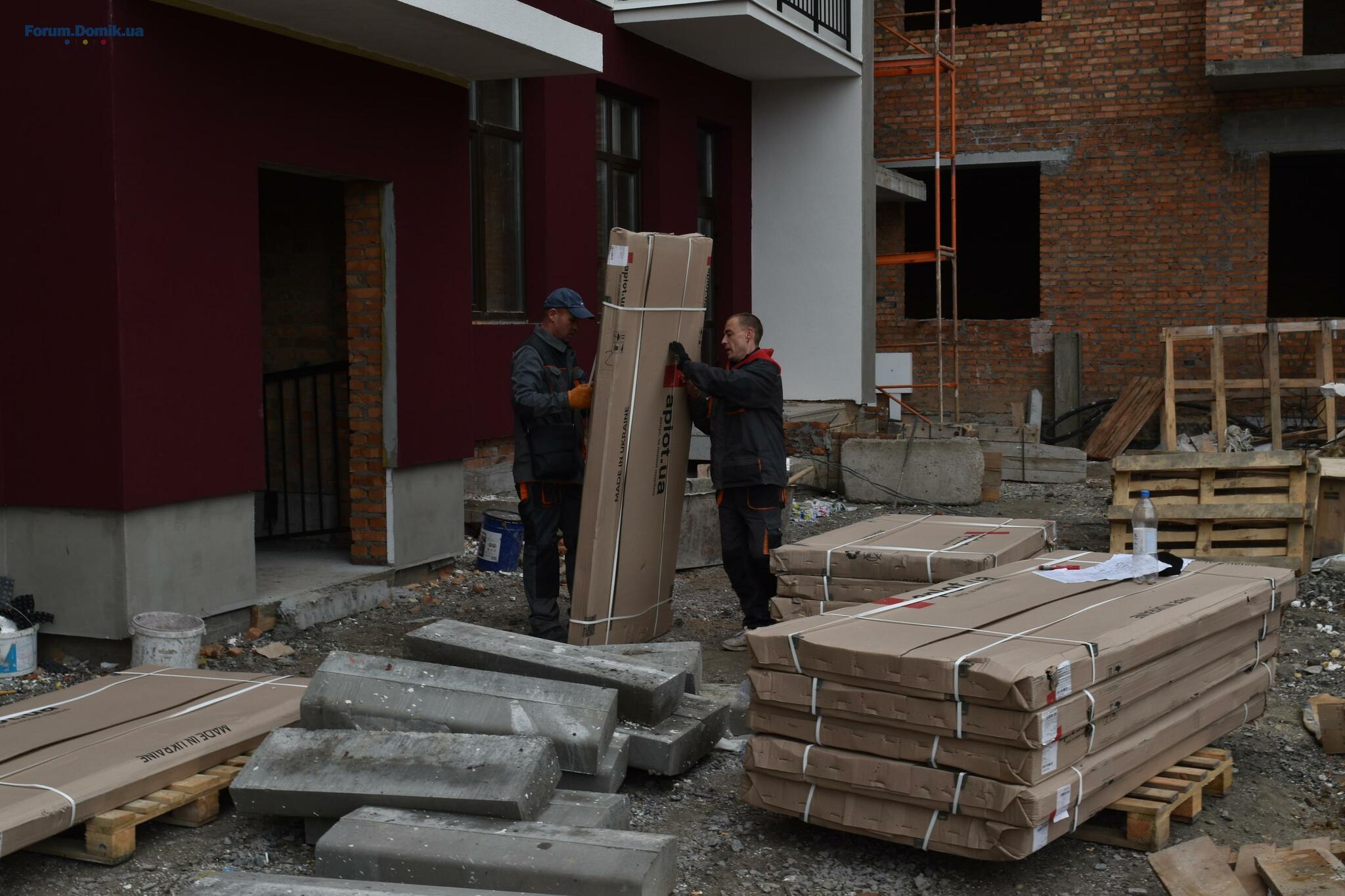

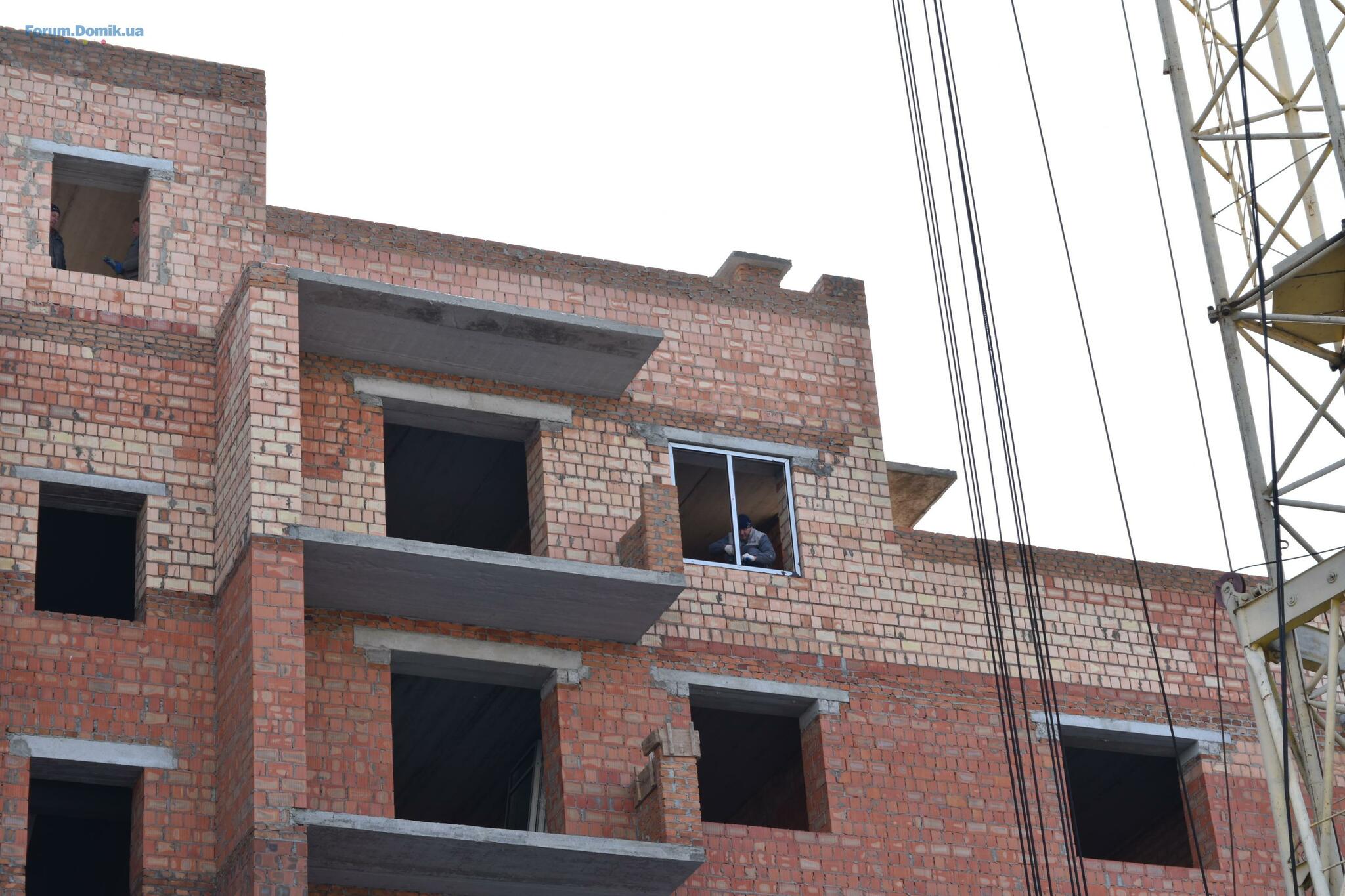

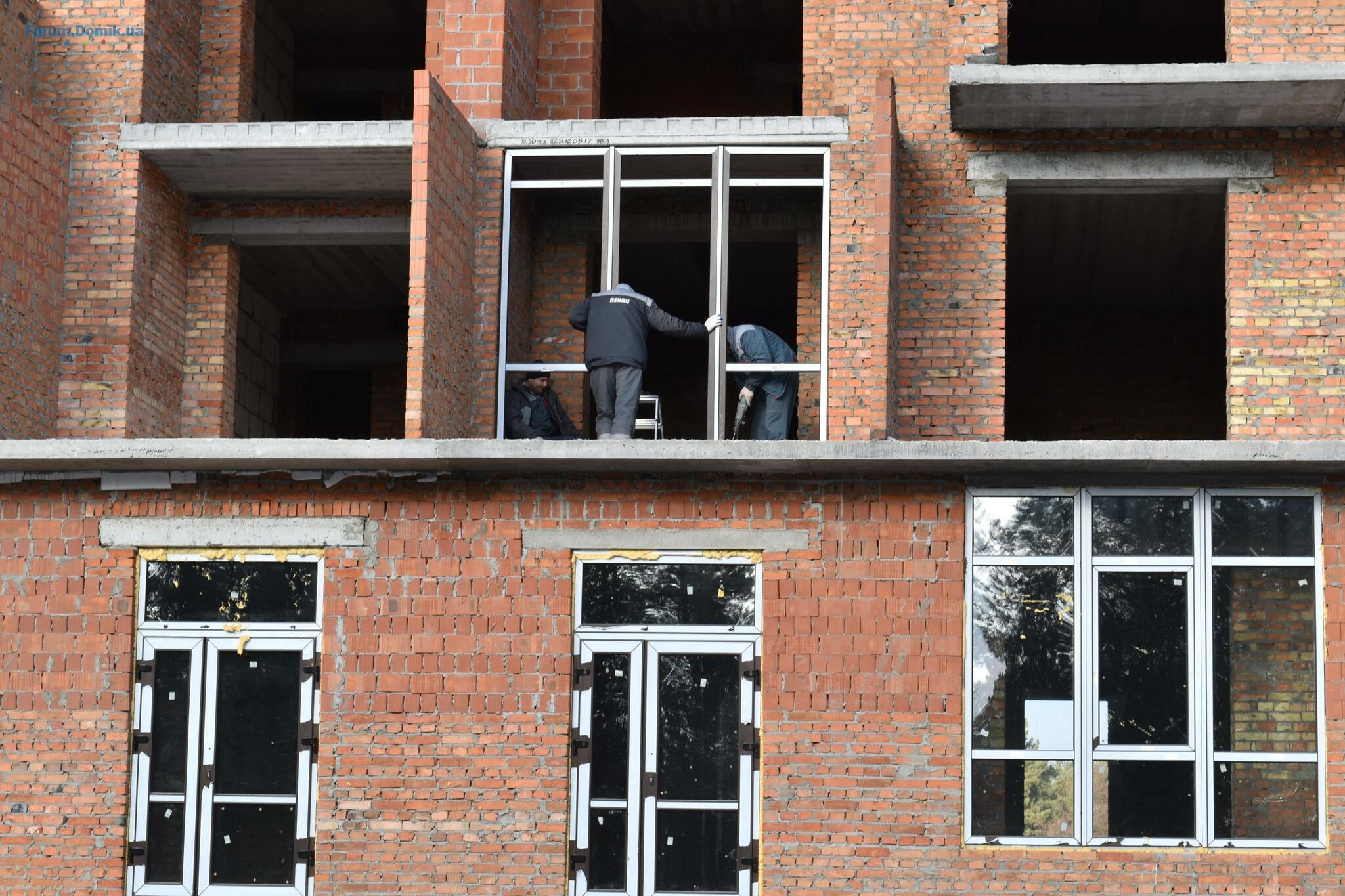

У 2-му пусковому комплексі монтаж вікон.
Наші вікна виготовлені з п’ятикамерного профілю REHAU ECOSOL 70 (Звукоізоляція – 4 клас (до 43дБ), приведений опір теплопередачі - 0,76 м²K/Вт (віконний блок), 0,83 м²K/Вт (балконний дверний блок)). Склопакет двокамерний – 4M1-14Ar-4M1-14Ar-4i (камери склопакетів заповнені інертним газом аргоном, внутрішнє скло – з енергозберігаючим напиленням іонами срібла). Фурнітура - ACCADO (Туреччина).
Колір зовнішньої сторони вікон – темно-коричневий (темний дуб), внутрішньої сторони – білий.
Наші вікна виготовлені з п’ятикамерного профілю REHAU ECOSOL 70 (Звукоізоляція – 4 клас (до 43дБ), приведений опір теплопередачі - 0,76 м²K/Вт (віконний блок), 0,83 м²K/Вт (балконний дверний блок)). Склопакет двокамерний – 4M1-14Ar-4M1-14Ar-4i (камери склопакетів заповнені інертним газом аргоном, внутрішнє скло – з енергозберігаючим напиленням іонами срібла). Фурнітура - ACCADO (Туреччина).
Колір зовнішньої сторони вікон – темно-коричневий (темний дуб), внутрішньої сторони – білий.
Kvartal_Park
Постійний користувач
101
17 березня 2017
22 лист 2018 15:27

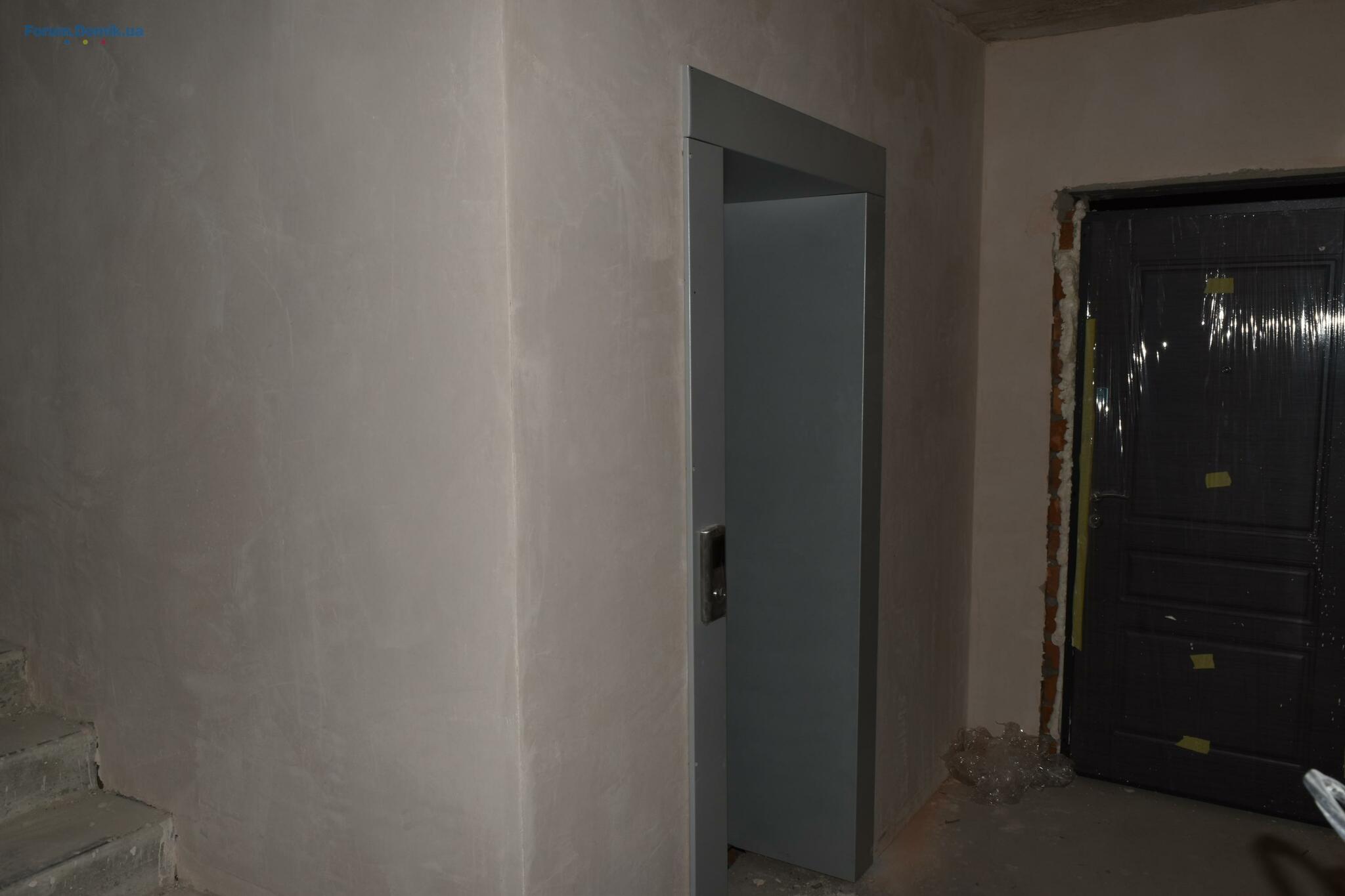

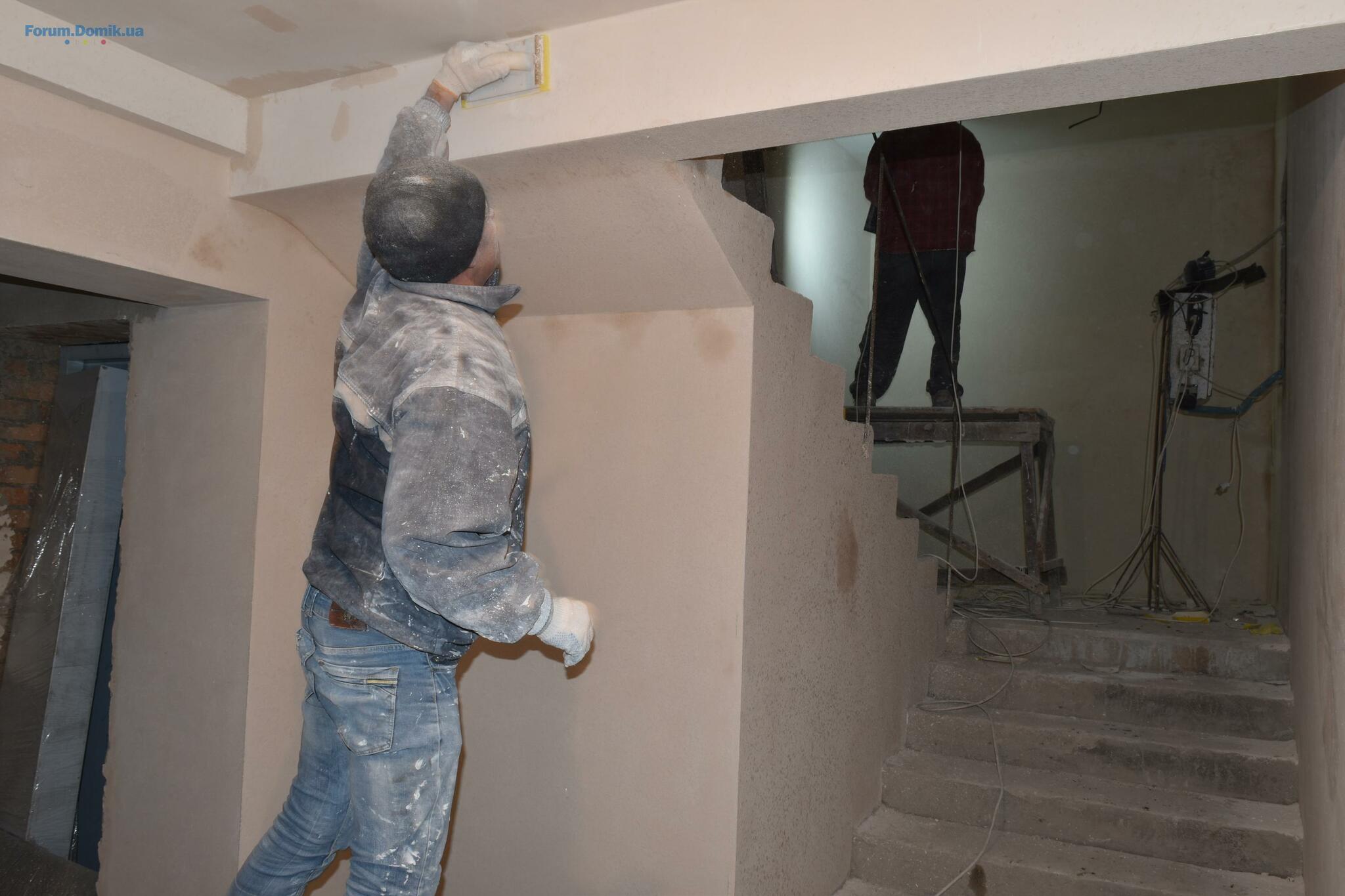

Тривають роботи з опорядження місць загального користування 1-го пускового комплексу
Kvartal_Park
Постійний користувач
101
17 березня 2017
08 груд 2018 14:05

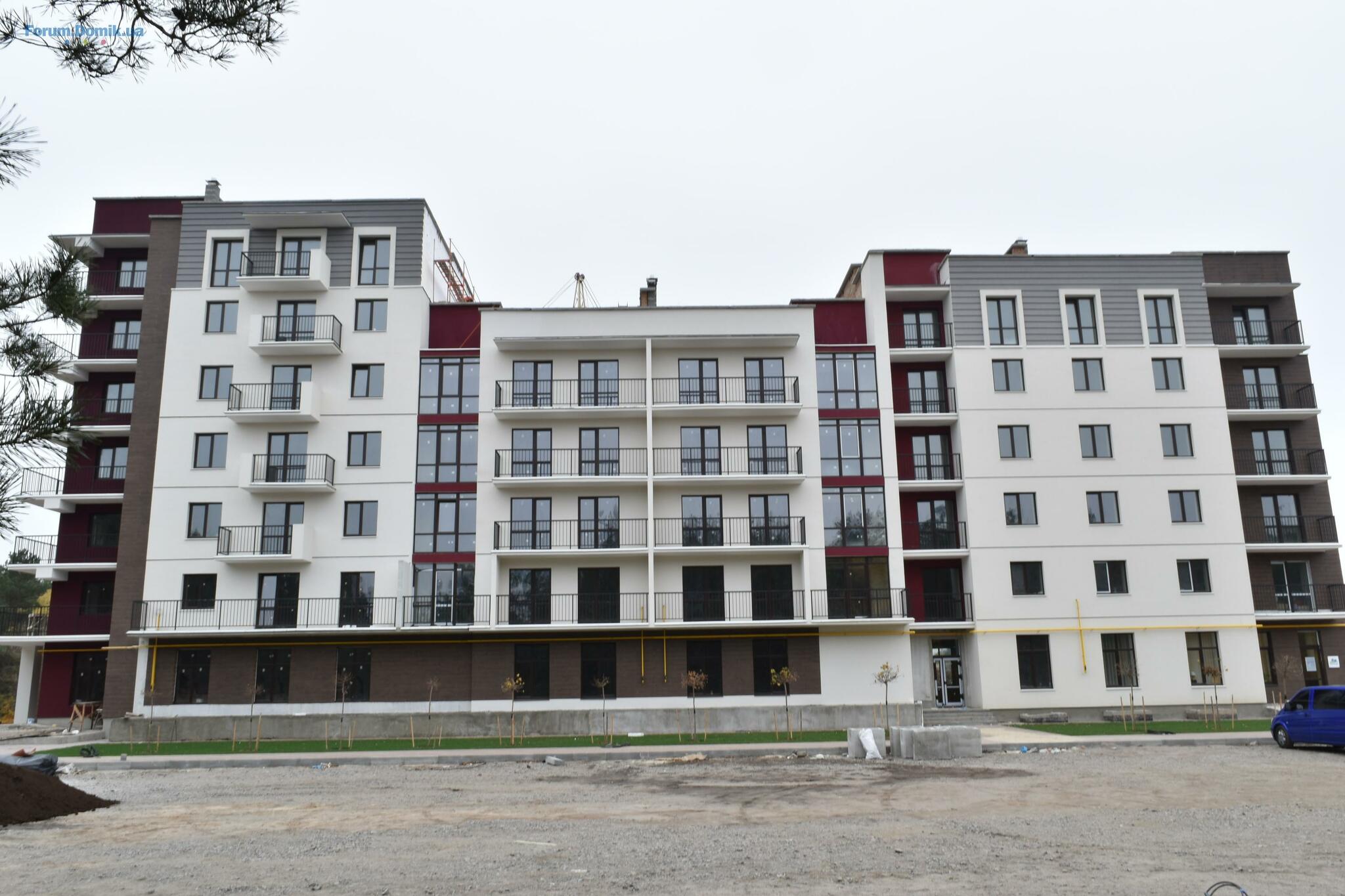

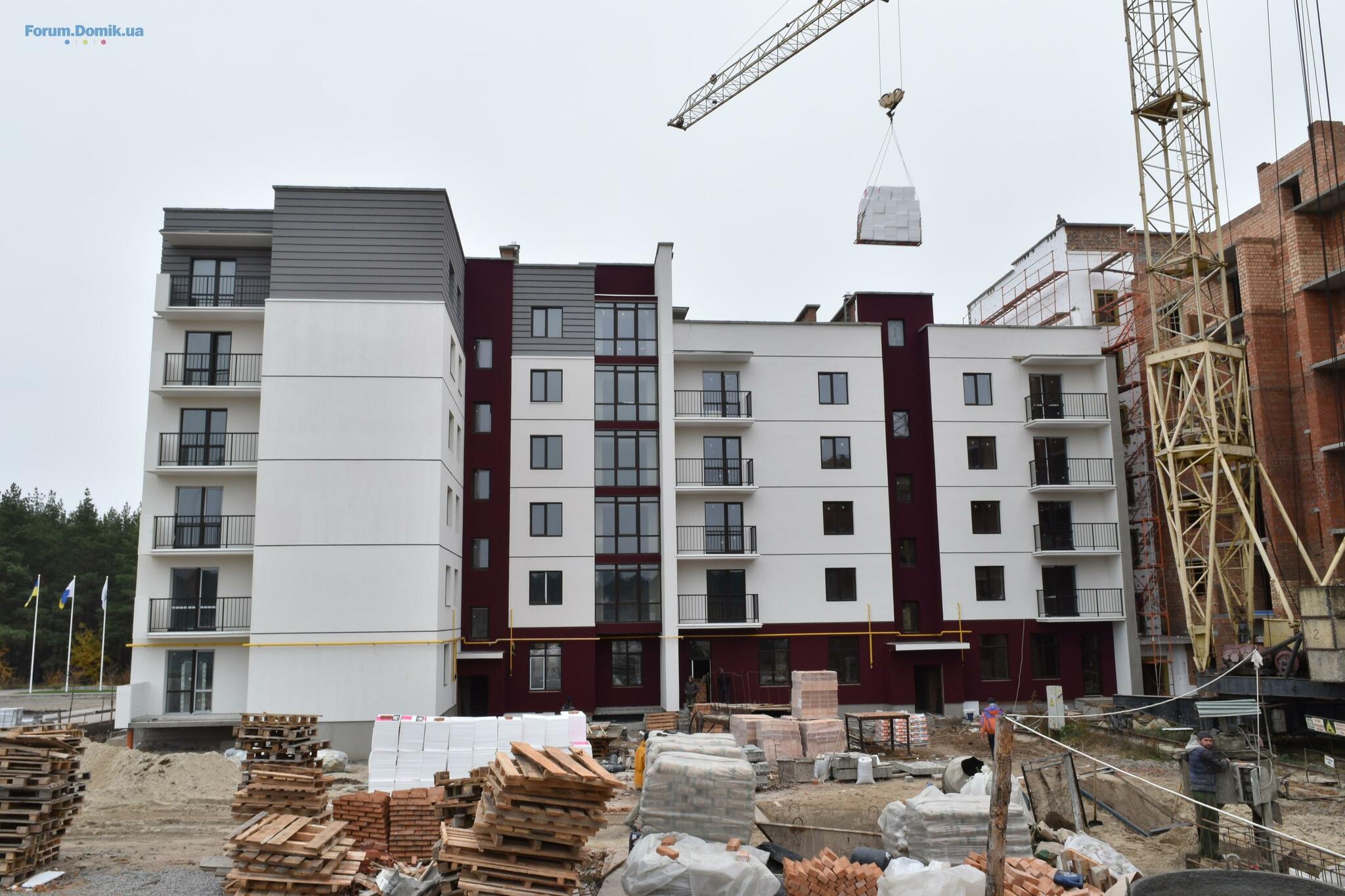

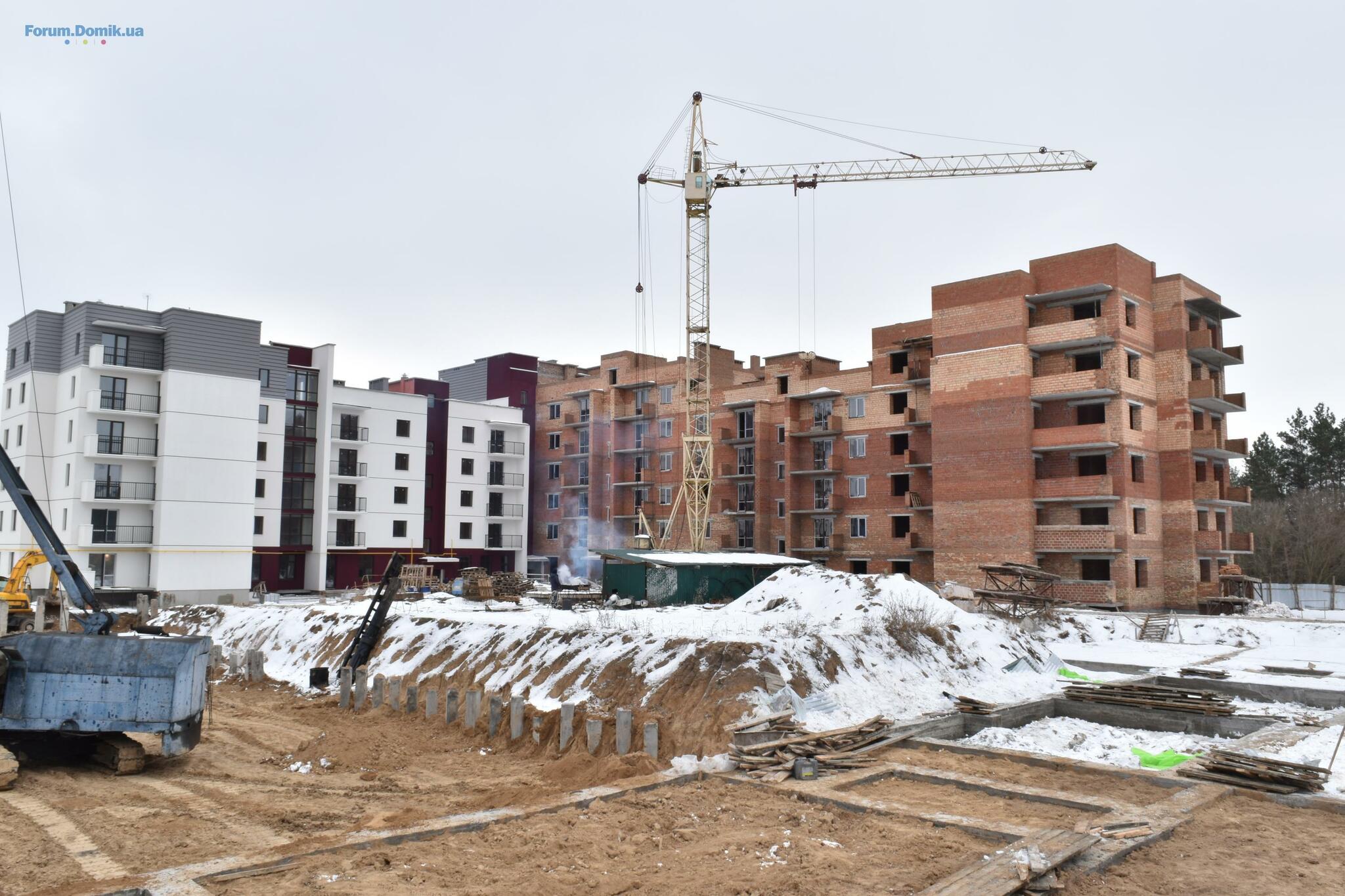

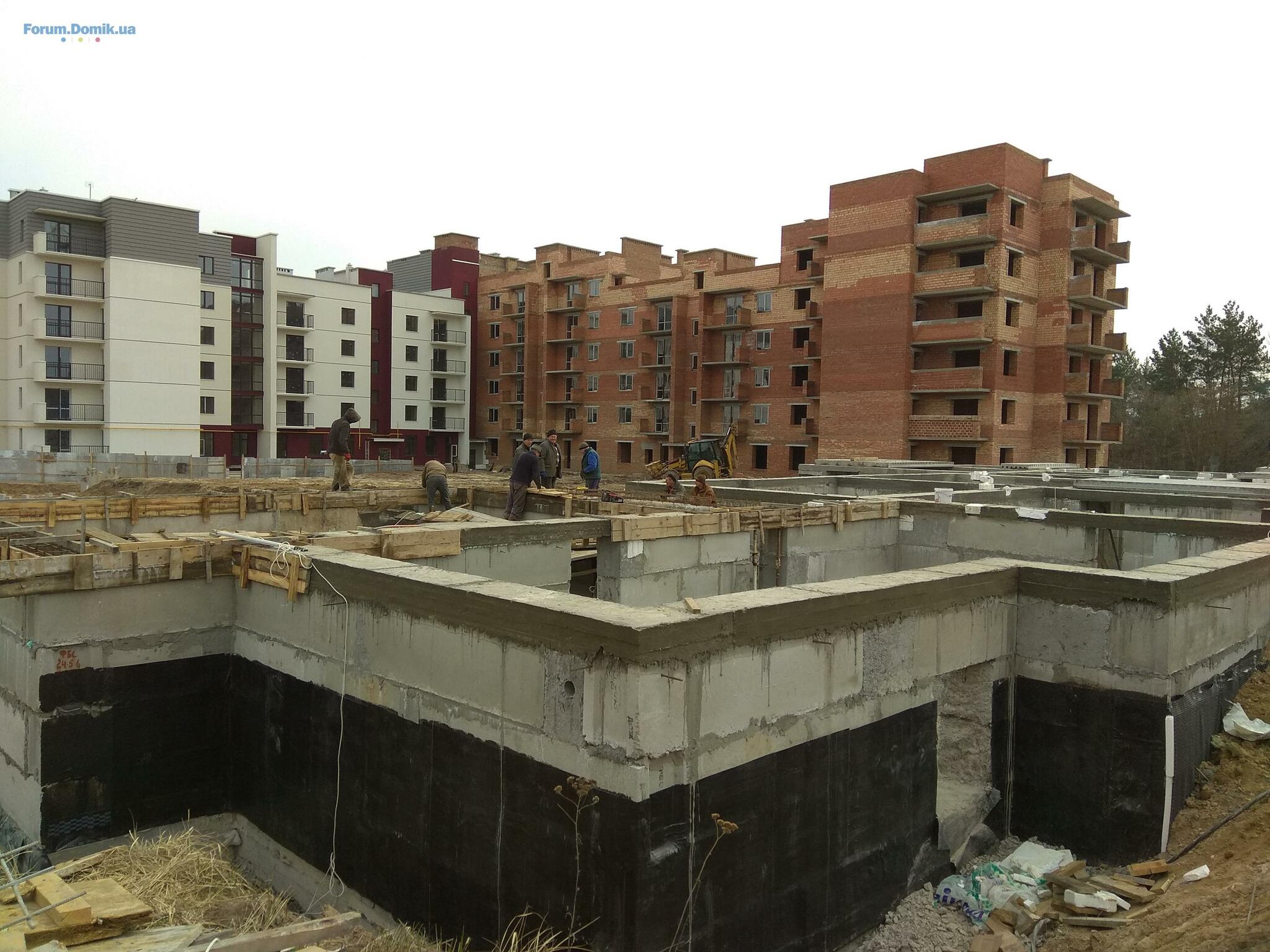

Звіт із будівництва 2-го пускового комплексу ЖК "Квартал Парковий" на 07.12.2018:

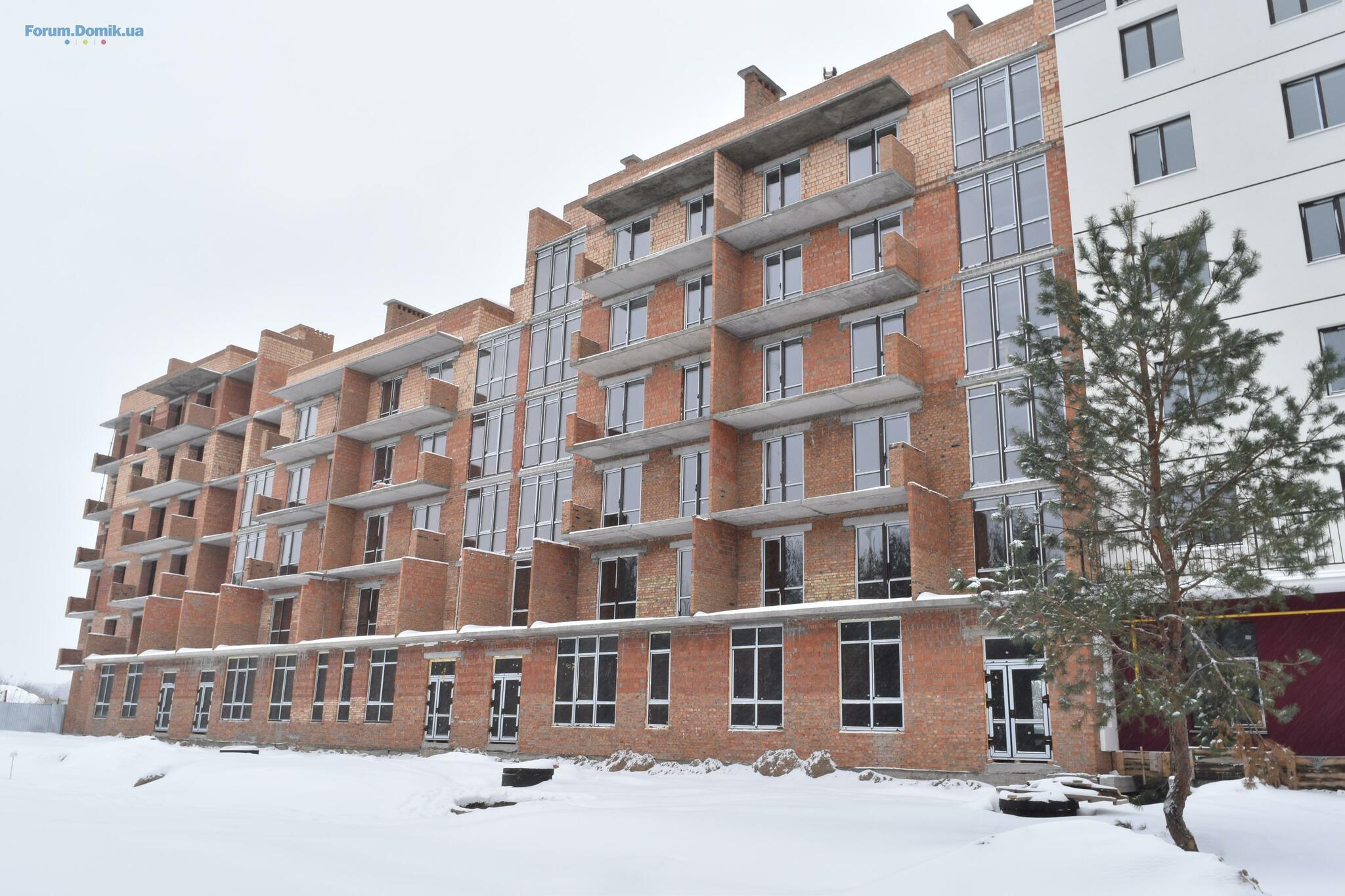

• завершено загальнобудівельні роботи (завершено зведення стін, перекриття останнього поверху, зведення дахових парапетів);
• триває монтаж вікон – 2-ий пусковий комплекс засклено на 60% (5-камерний профіль REHAU ECOSOL 70, 2-камерний склопакет з аргоном та енергозбережним напиленням);

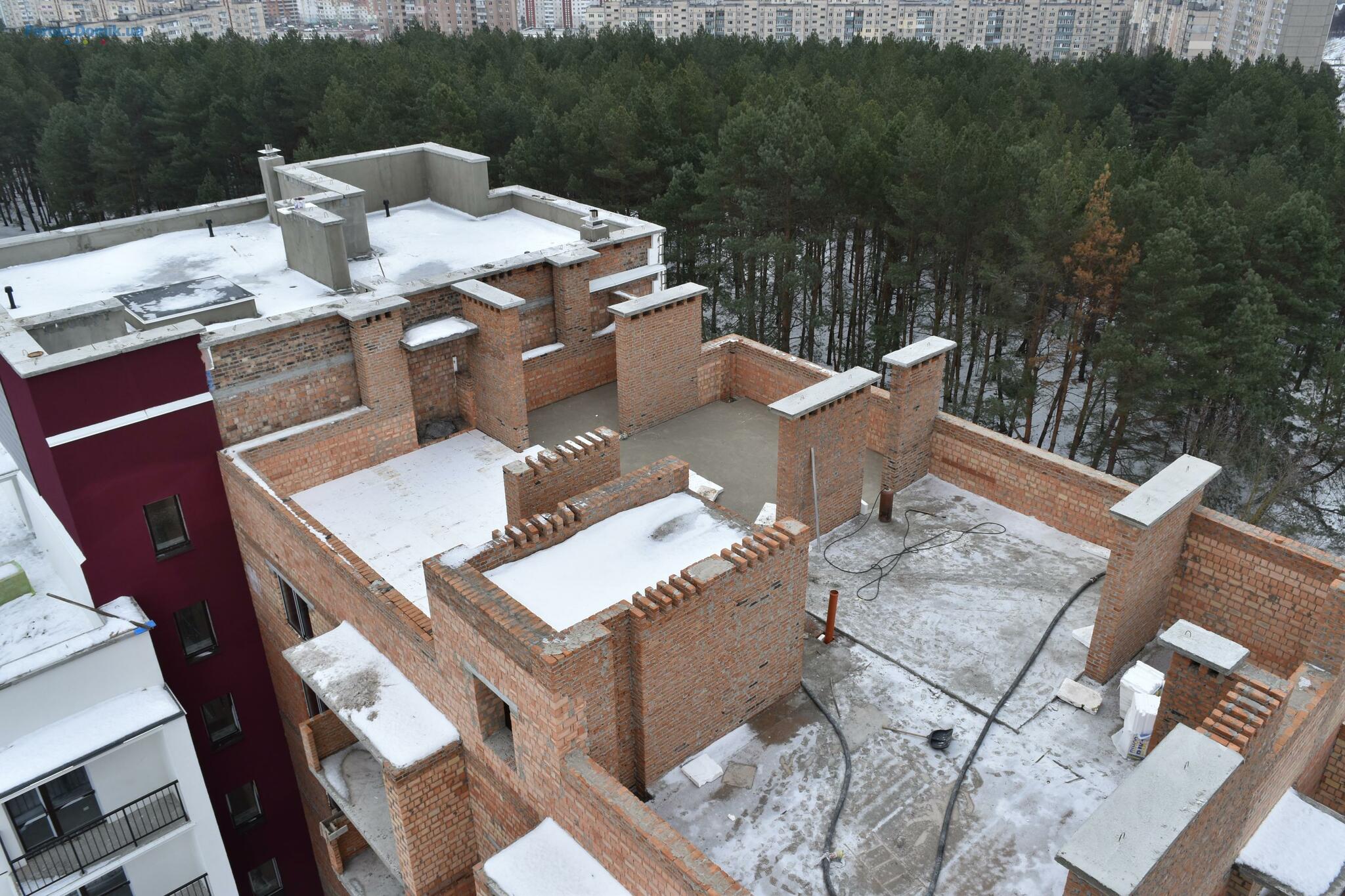

• ведуться покрівельні роботи (влаштовується стяжка з ухилом до дощеприймальних лотків);

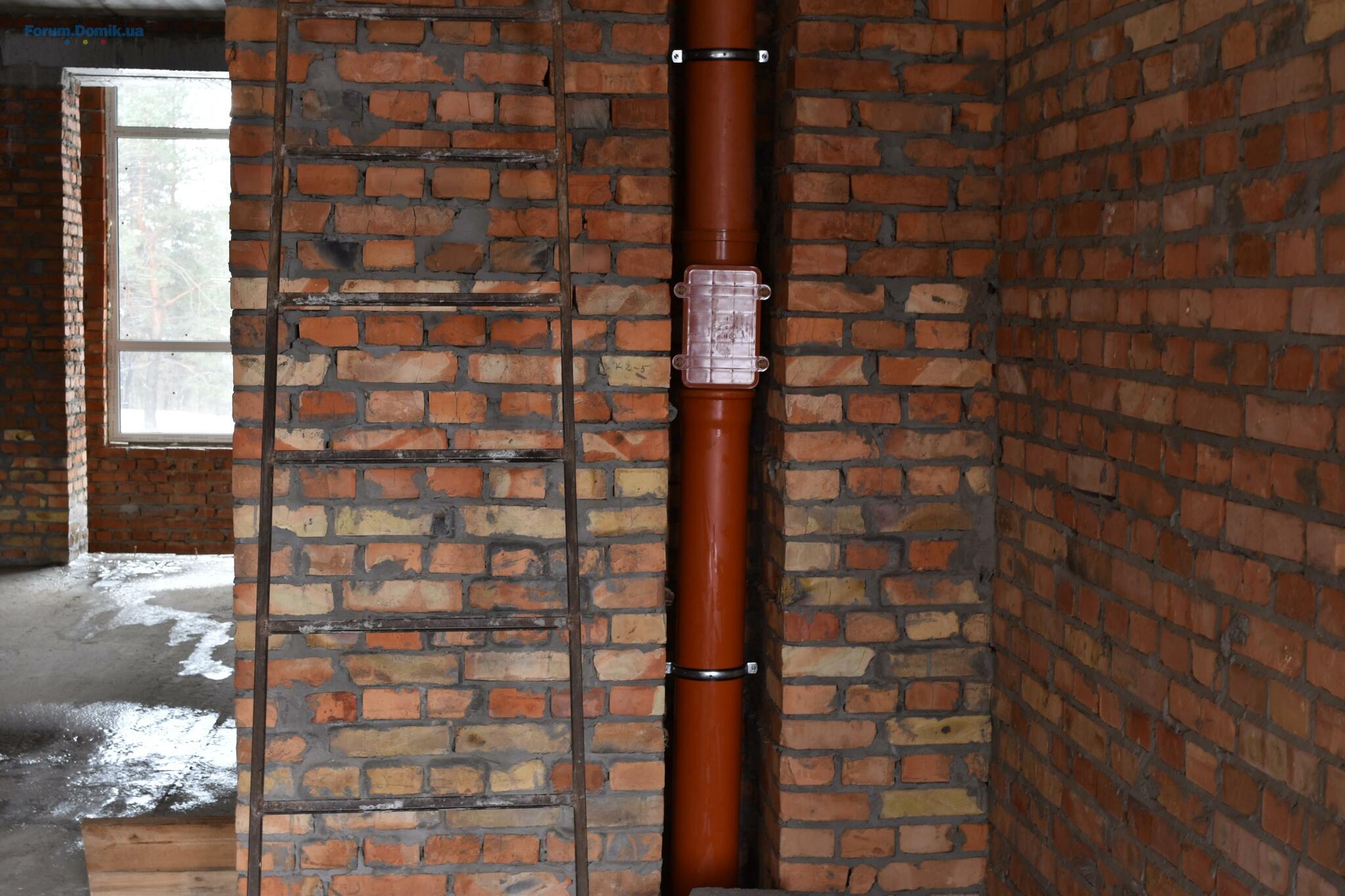

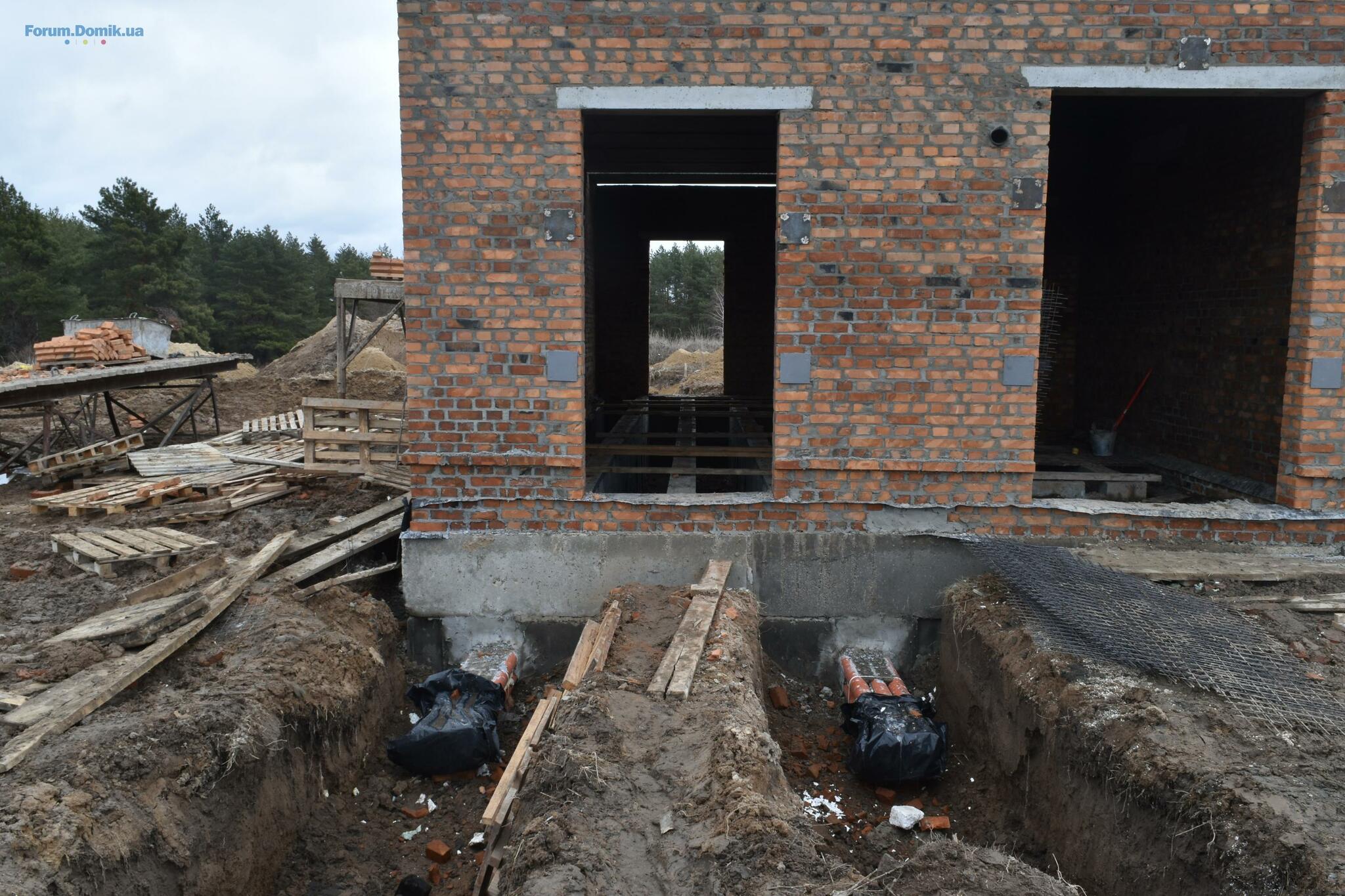

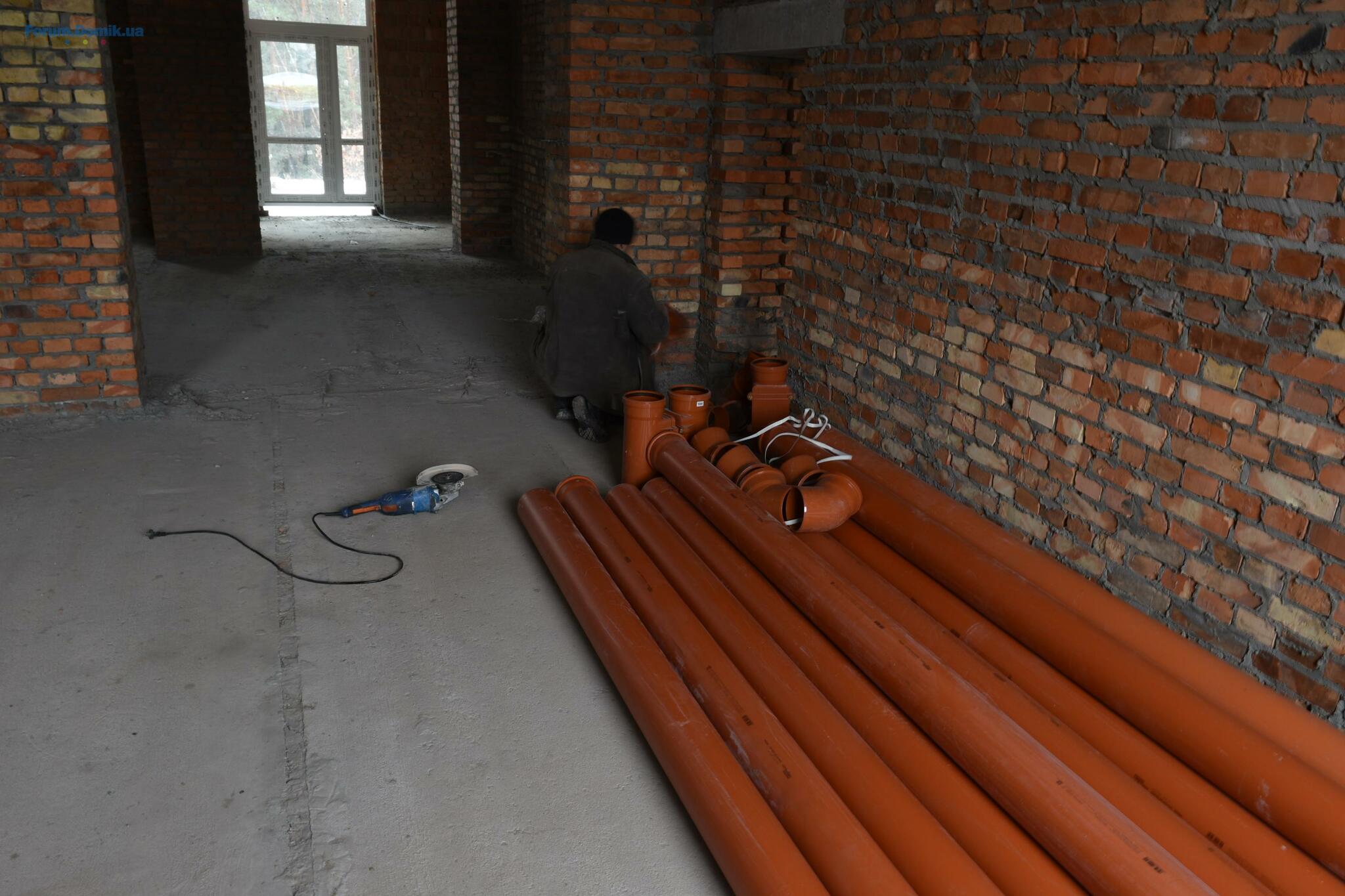

• здійснюється монтаж вертикальних трубопроводів дощової каналізації з випуском у колодязі.
• завершено загальнобудівельні роботи (завершено зведення стін, перекриття останнього поверху, зведення дахових парапетів);
• триває монтаж вікон – 2-ий пусковий комплекс засклено на 60% (5-камерний профіль REHAU ECOSOL 70, 2-камерний склопакет з аргоном та енергозбережним напиленням);
• ведуться покрівельні роботи (влаштовується стяжка з ухилом до дощеприймальних лотків);
• здійснюється монтаж вертикальних трубопроводів дощової каналізації з випуском у колодязі.
Kvartal_Park
Постійний користувач
101
17 березня 2017
21 груд 2018 10:33

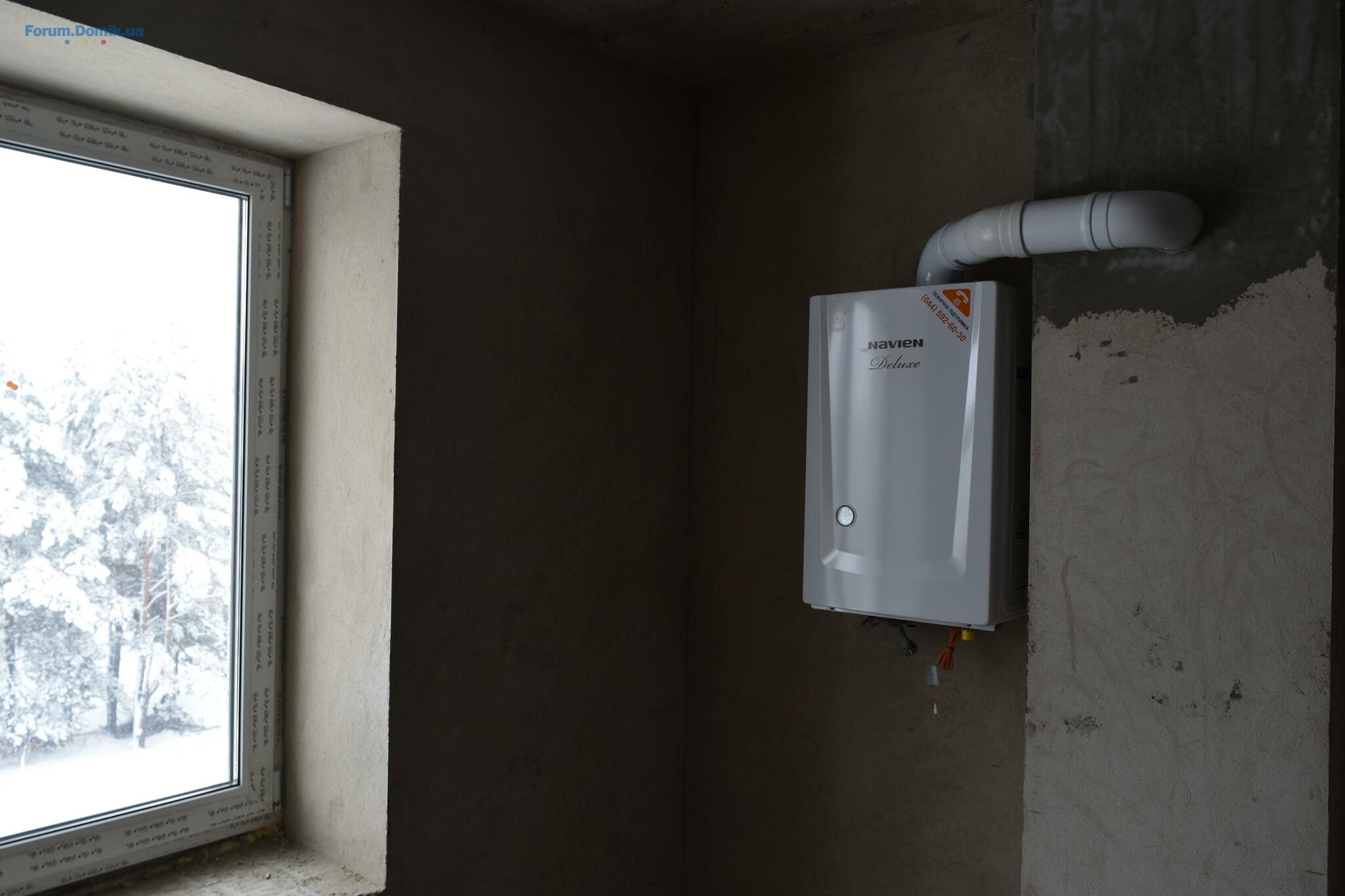

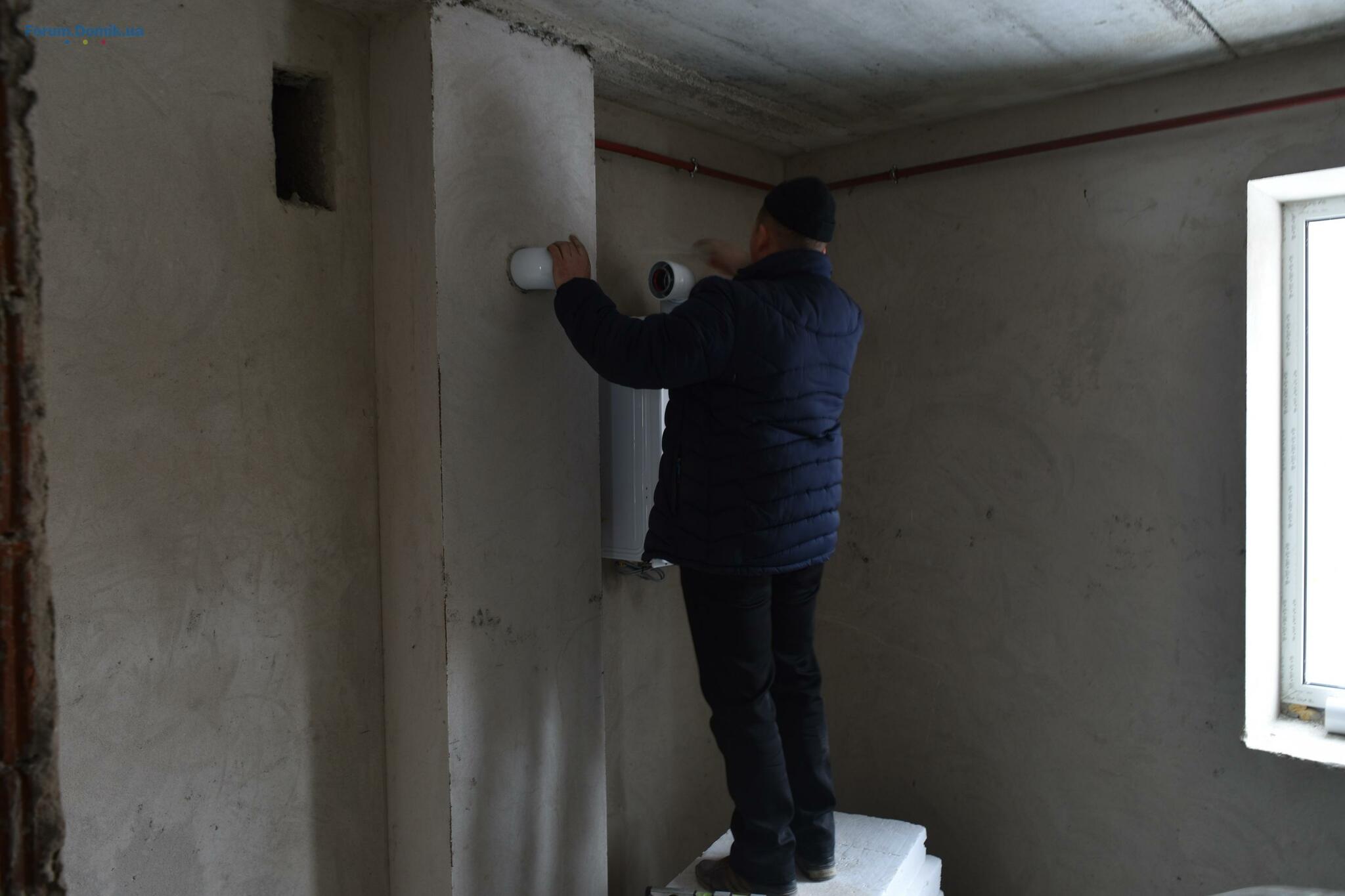

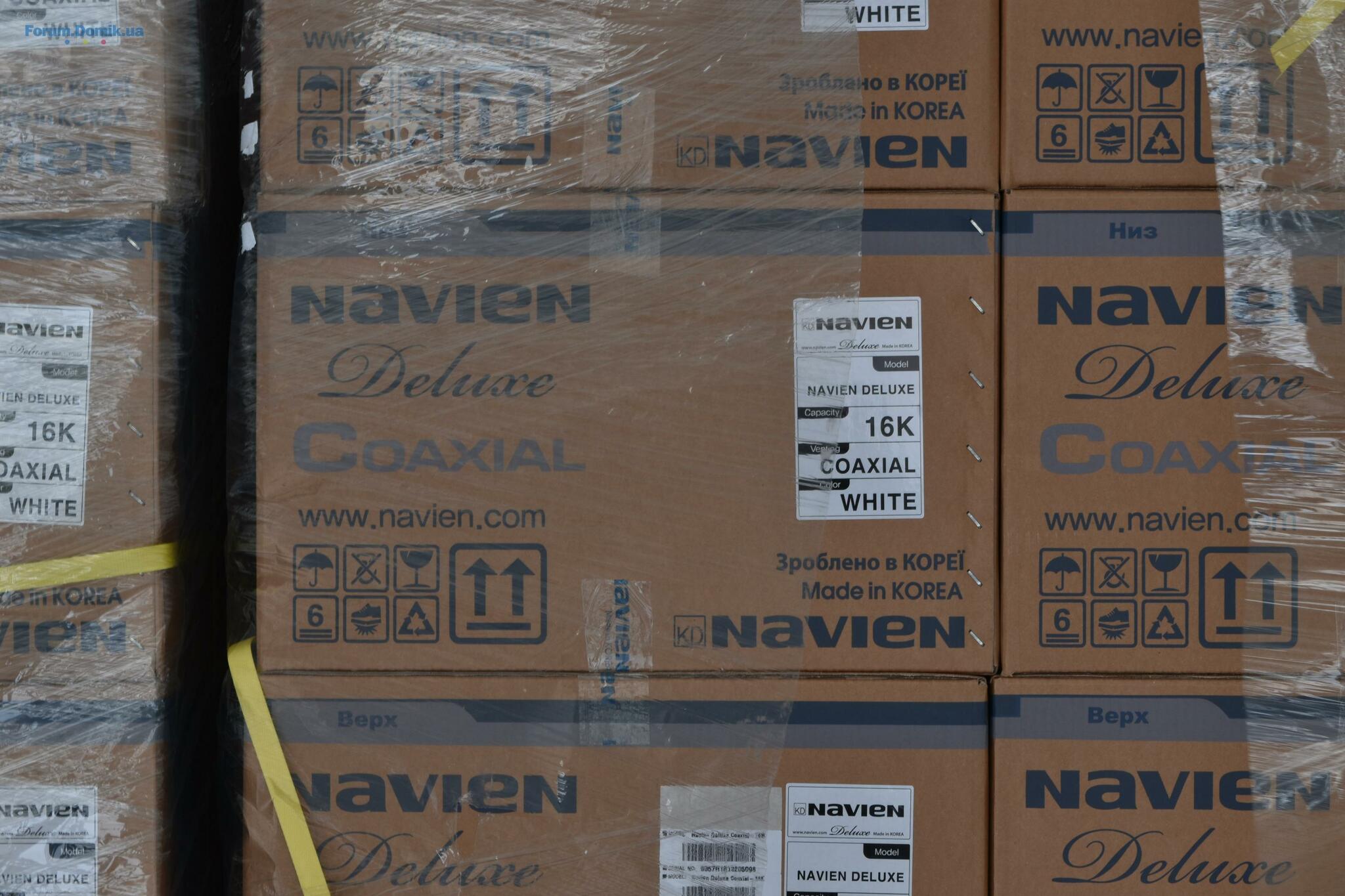

Встановлюємо газові котли у квартирах 1-го пускового комплексу.
Основні характеристики двоконтурних котлів NAVIEN Deluxe Coaxial 16K (виготовлено в Кореї):
Коефіцієнт корисної дії – 91,2%;
Теплова потужність (опалення) - 9 – 16кВт;
Розхід газу (мін/макс) - 0.95/1.72м³/год;
Температура (плавне регулювання, крок – 1м°С):
опалення – 40 - 80°C
підігрів води - 30 - 60°C;
Габарити (В х Ш х Г) - 695 х 440 х 265мм;
Вага (без води) – 28кг.
Основні характеристики двоконтурних котлів NAVIEN Deluxe Coaxial 16K (виготовлено в Кореї):
Коефіцієнт корисної дії – 91,2%;
Теплова потужність (опалення) - 9 – 16кВт;
Розхід газу (мін/макс) - 0.95/1.72м³/год;
Температура (плавне регулювання, крок – 1м°С):
опалення – 40 - 80°C
підігрів води - 30 - 60°C;
Габарити (В х Ш х Г) - 695 х 440 х 265мм;
Вага (без води) – 28кг.
Kitovskiy
K
Гість
5
23 квітня 2018
22 груд 2018 07:07
Нашел анонс новых ГСН. Это повлияет на ввод в эксплуатацию 2-х первых комплексов?
//www.minregion.gov.ua/press/news/minreg ion-vregulyuvav-rozmishhennya-gazovih-ko tliv-u-novih-bagatokvartirnih-budinkah-z ubko/. Спасибо за комментарий.
Kvartal_Park
Постійний користувач
101
17 березня 2017
22 груд 2018 12:00
Доброго дня. У статті нема посилання на жоден нормативно-правовий акт.
Якби і набрав чинності відповідний нормативно-правовий акт, 1-4 пускових комплексів це би не стосувалося, враховуючи, що закони та інші нормативно-правові акти не мають зворотної дії в часі
Якби і набрав чинності відповідний нормативно-правовий акт, 1-4 пускових комплексів це би не стосувалося, враховуючи, що закони та інші нормативно-правові акти не мають зворотної дії в часі
Kvartal_Park
Постійний користувач
101
17 березня 2017
24 січ 2019 09:12

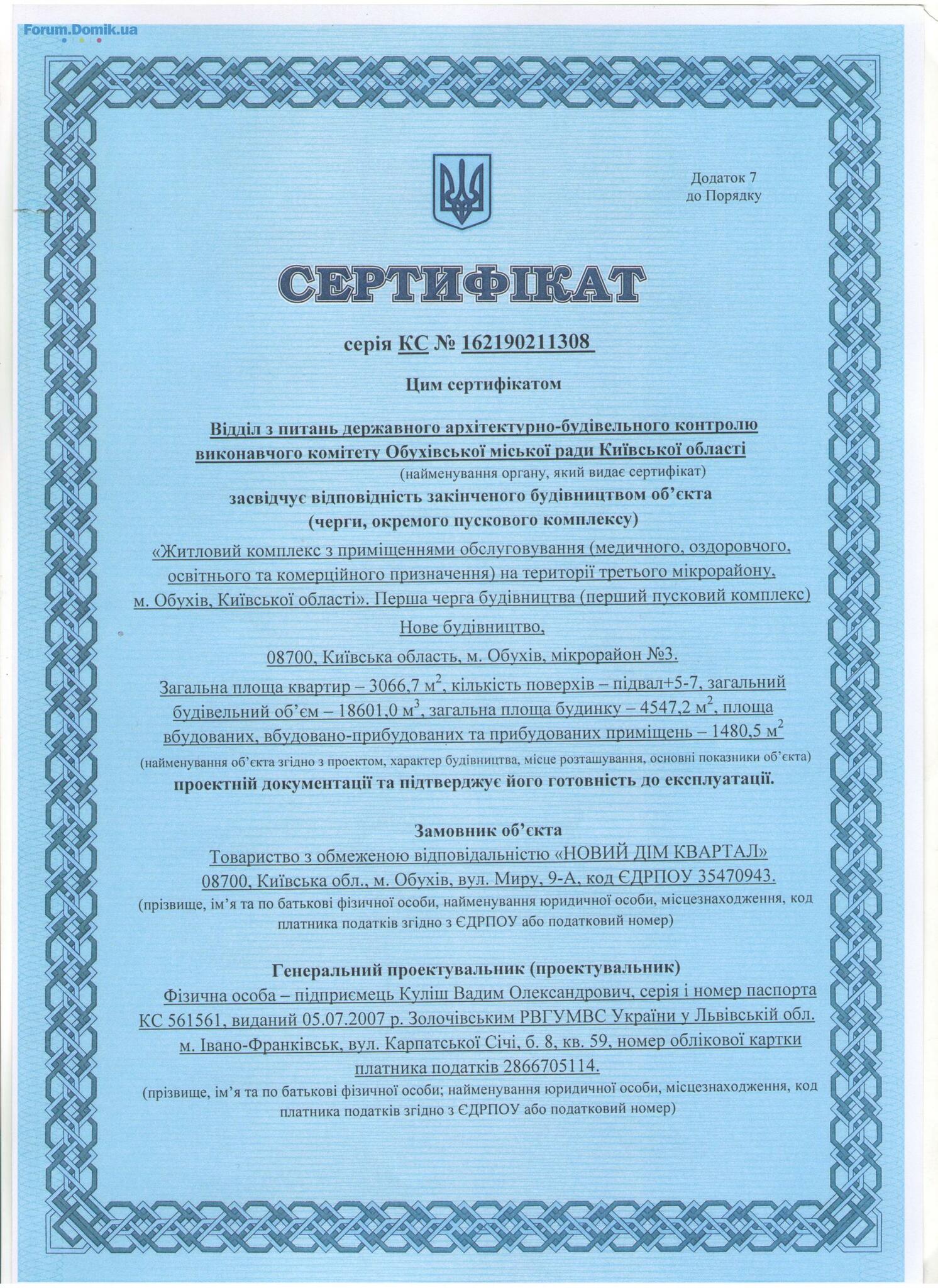

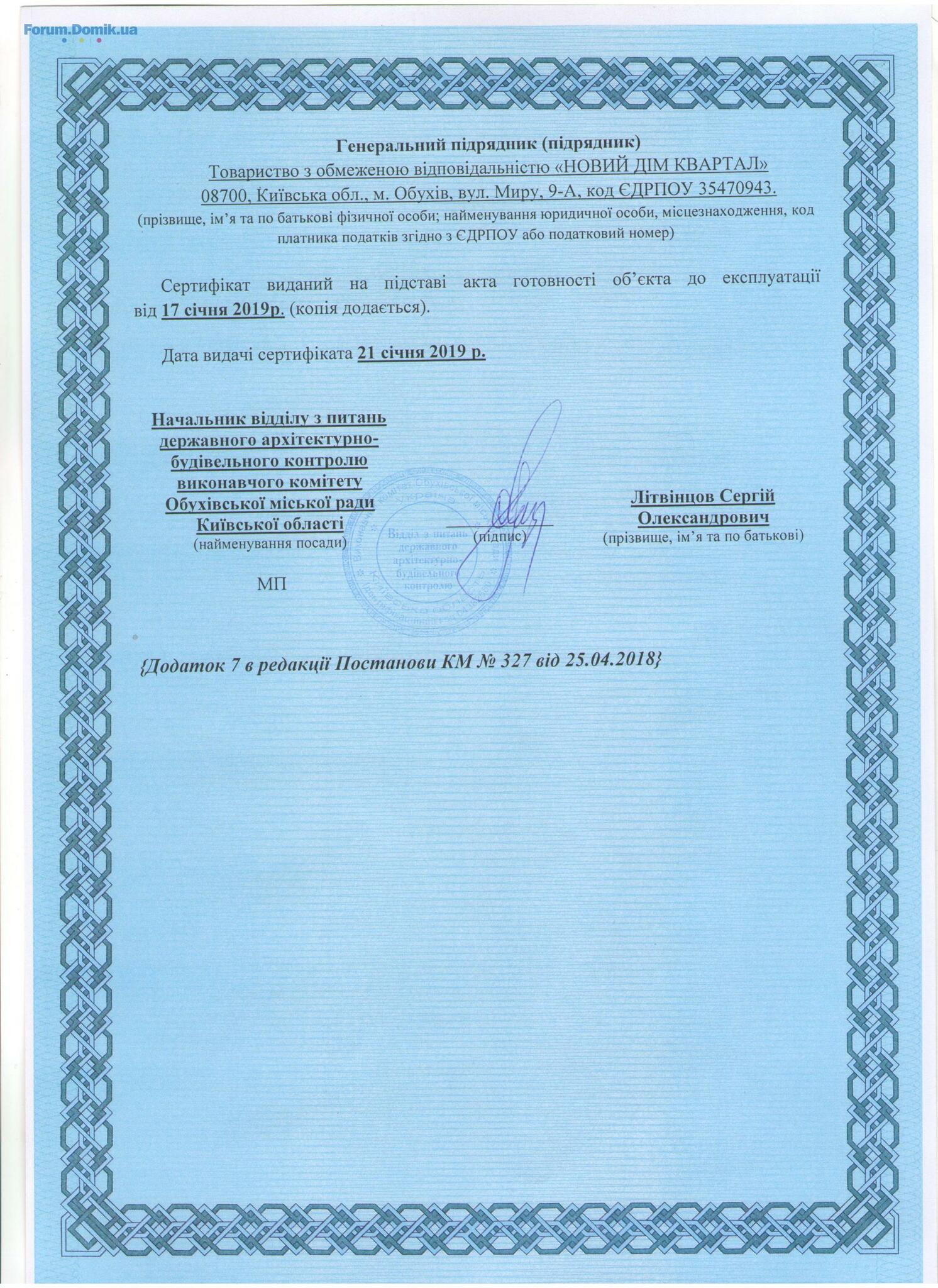

Раді повідомити Вам хорошу новину - ми одержали сертифікат готовності 1-го пускового комплексу до експлуатації.
Вітаємо наших майбутніх мешканців із цією радісною подією!
Вітаємо наших майбутніх мешканців із цією радісною подією!
Kitovskiy
K
Гість
5
23 квітня 2018
24 січ 2019 12:48
Спасибо отличная новость
Когда планируется такой же по 2 ПК?
Когда планируется такой же по 2 ПК?Kvartal_Park
Постійний користувач
101
17 березня 2017
12 лют 2019 07:25
Орієнтуємось на ІІ квартал цього року
Kvartal_Park
Постійний користувач
101
17 березня 2017
16 лют 2019 13:53

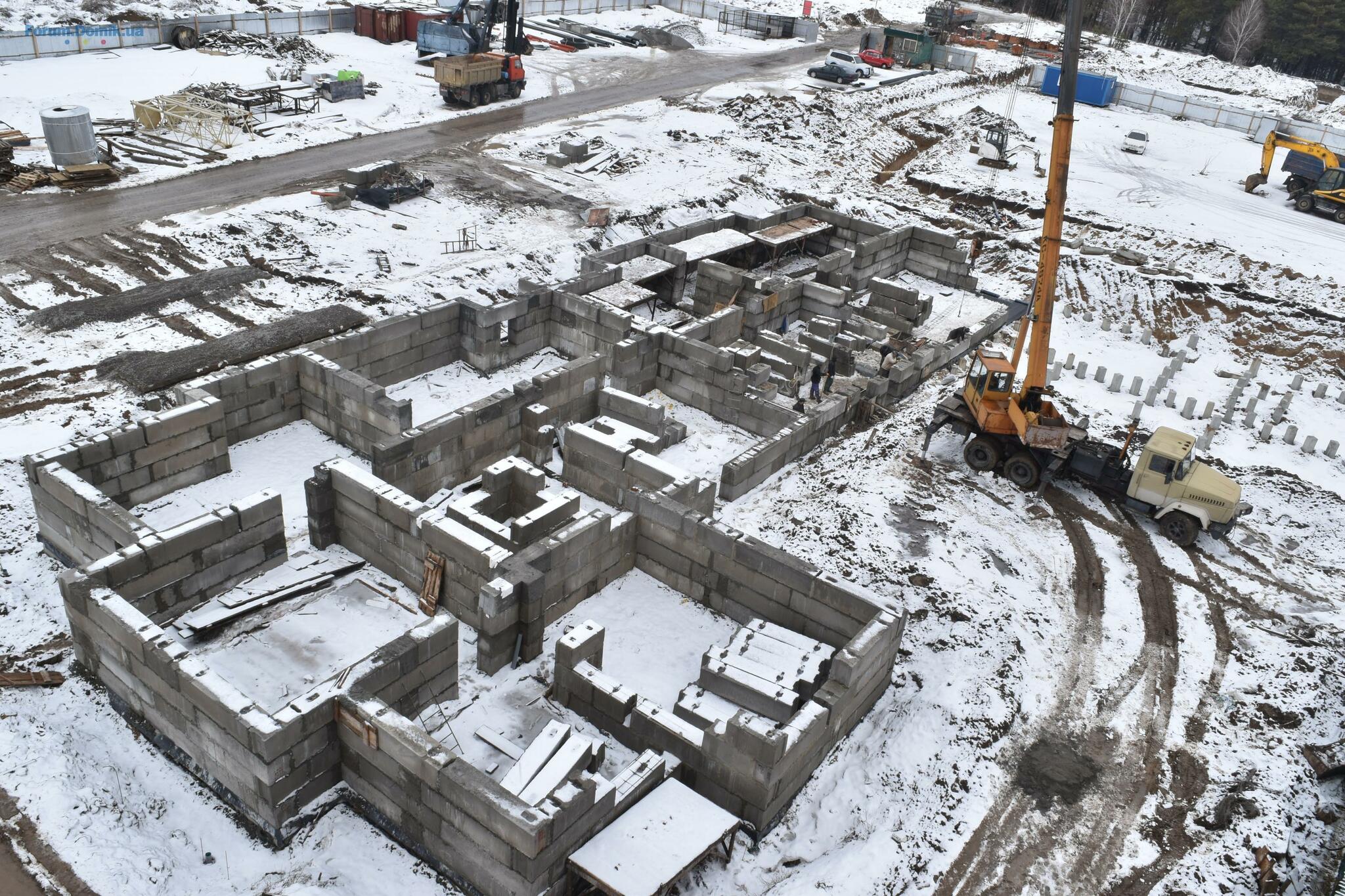

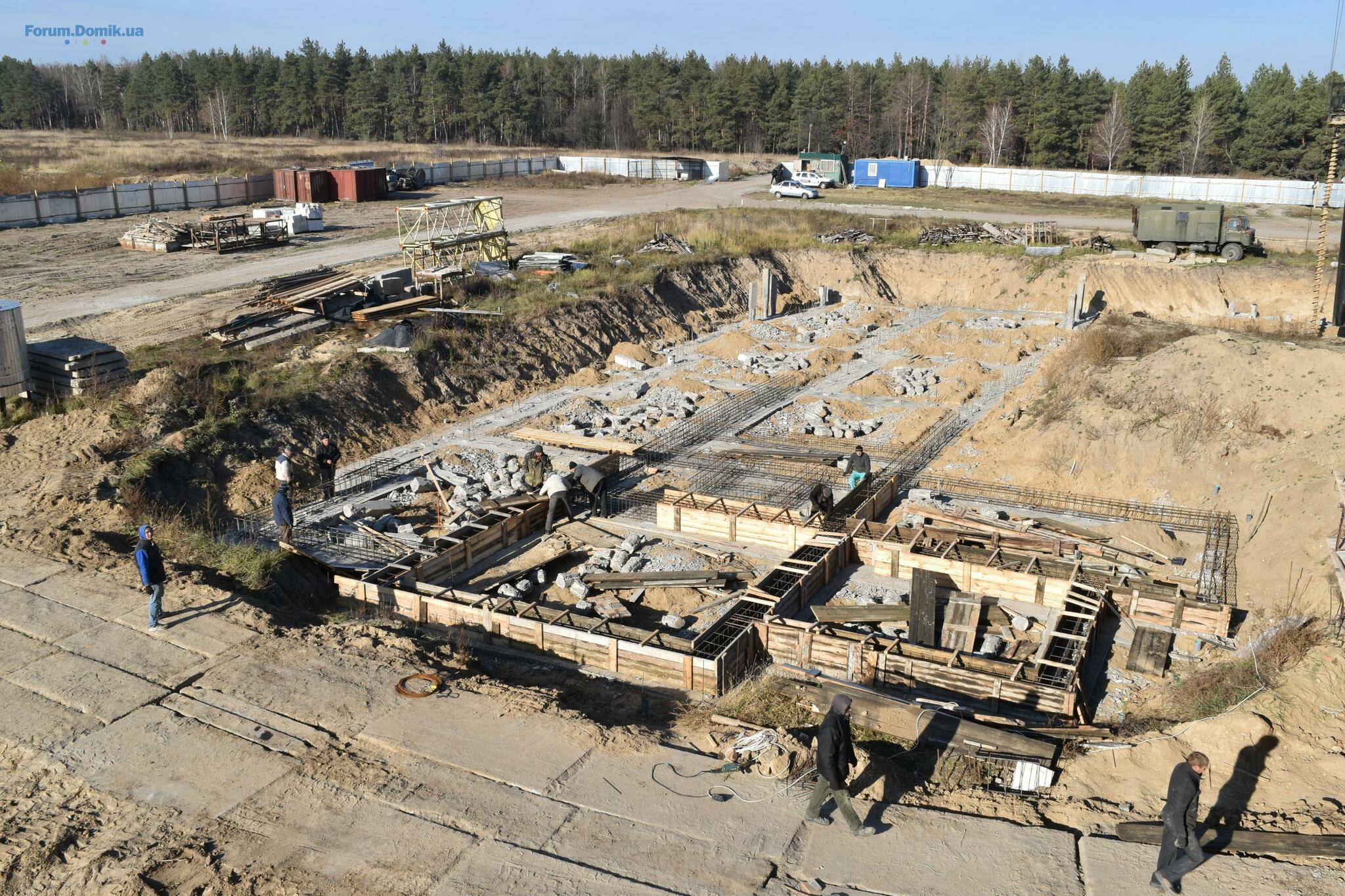

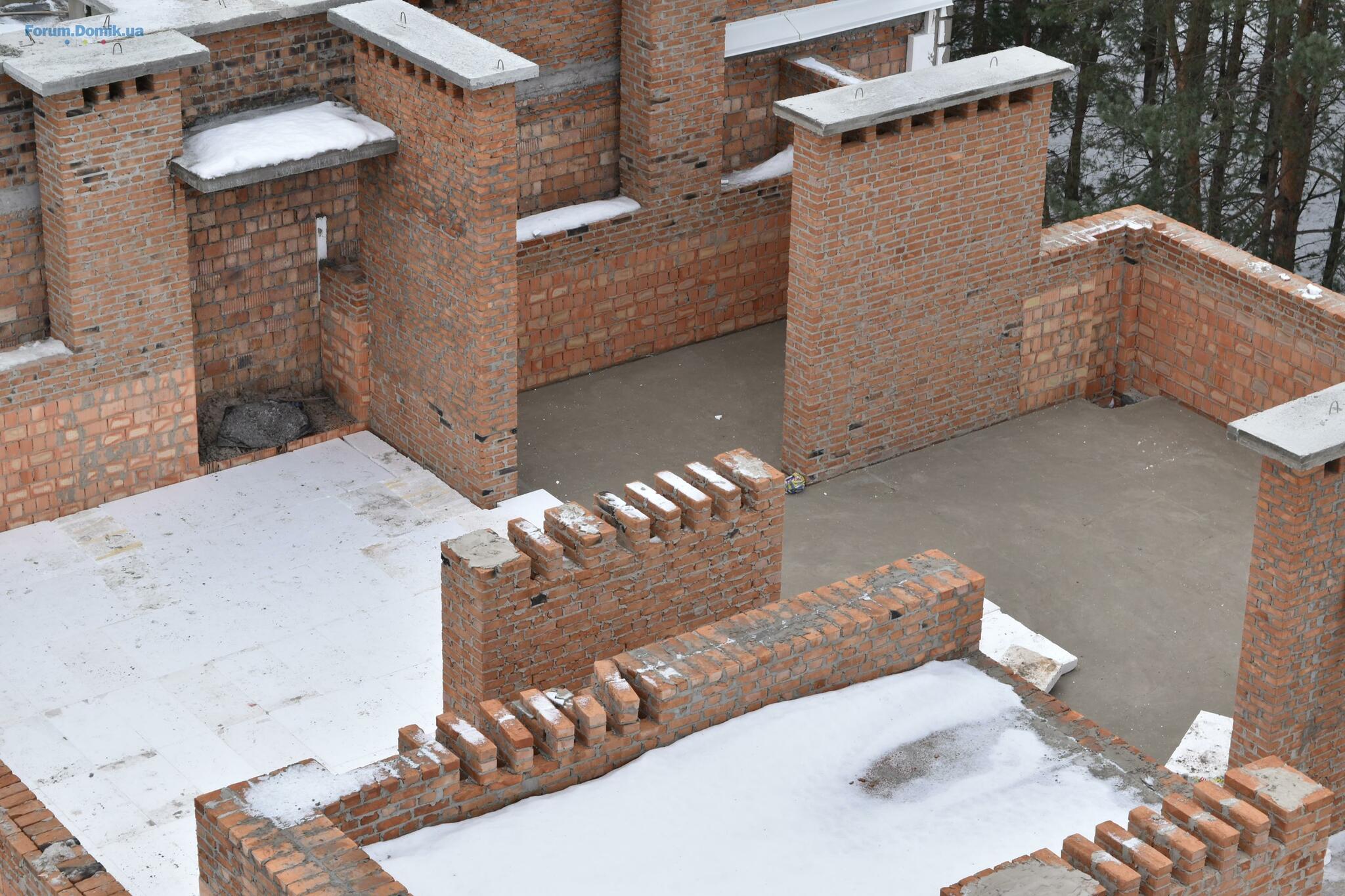

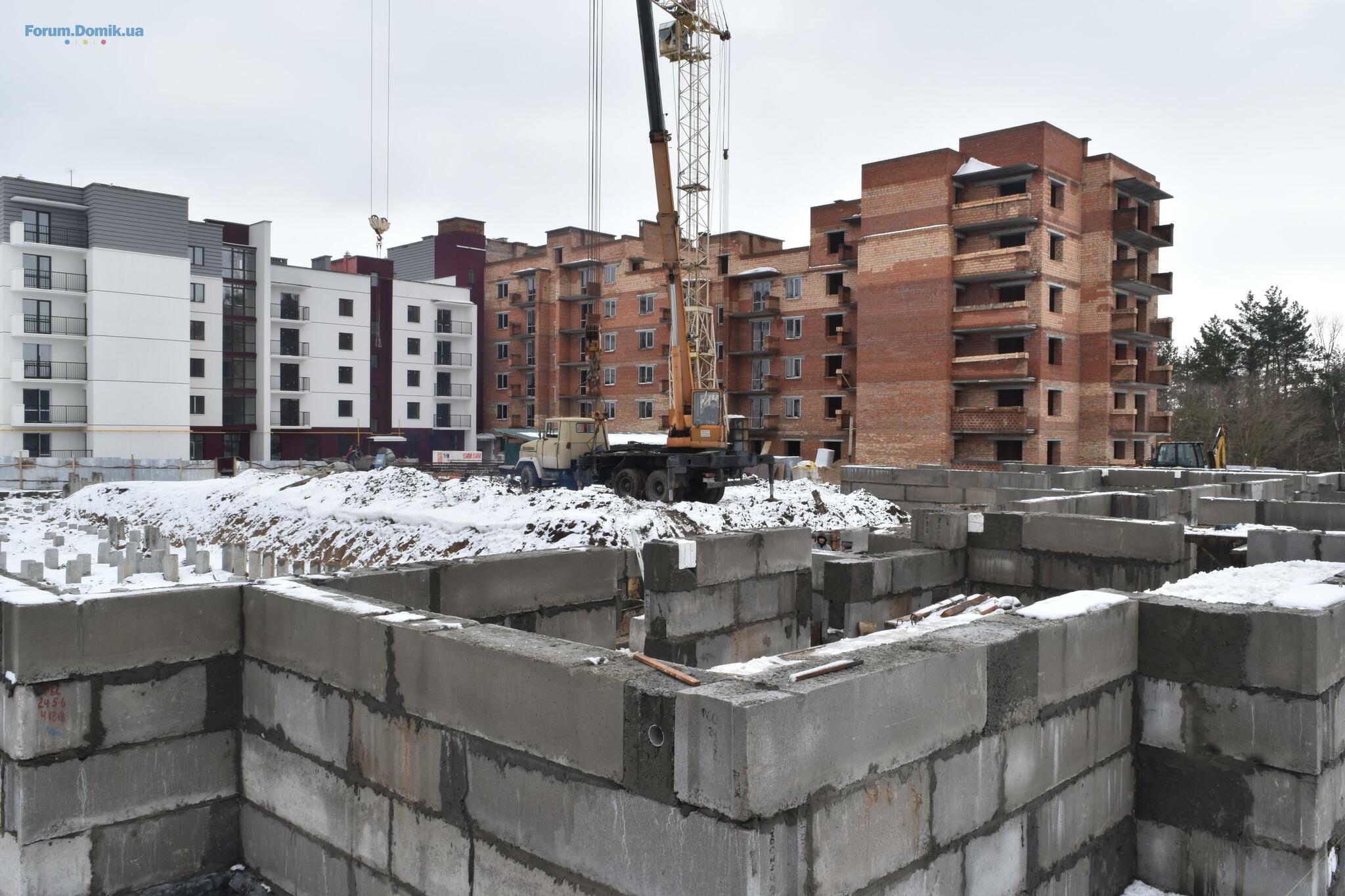

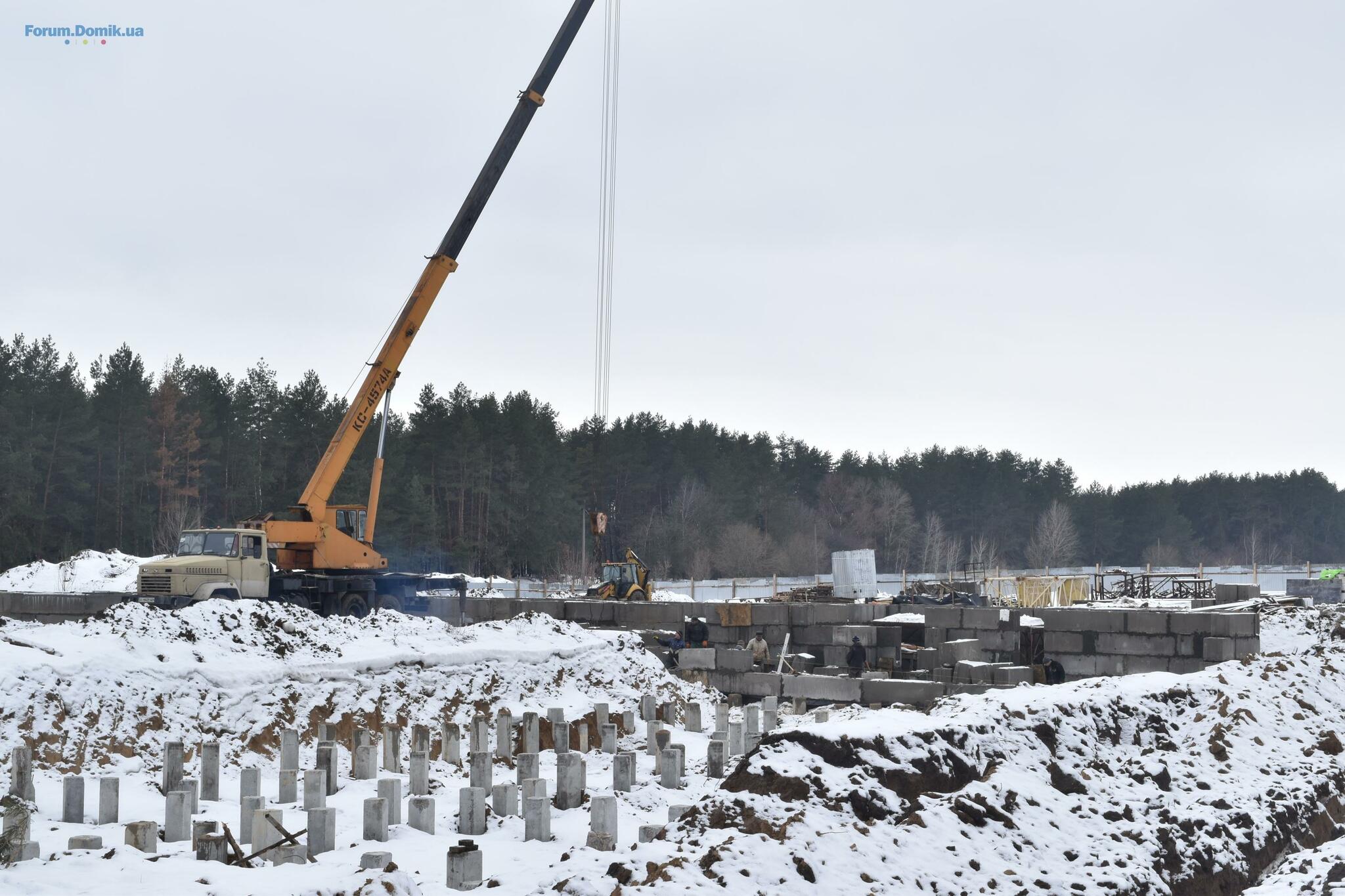

У 3-му пусковому комплексі на 90% змонтовано фундаментні блоки (стіни підвалу).
Kvartal_Park
Постійний користувач
101
17 березня 2017

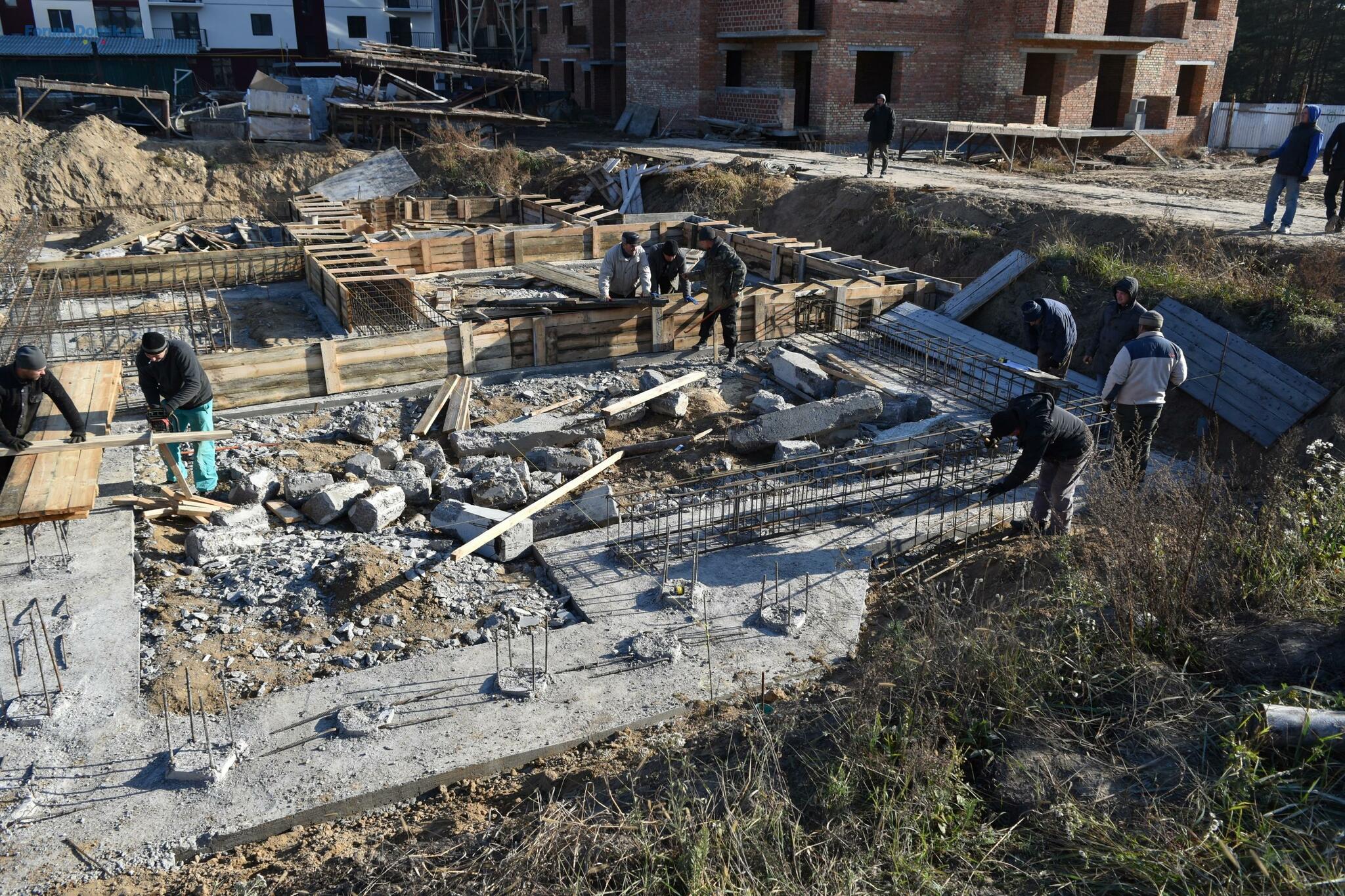

04 бер 2019 13:39

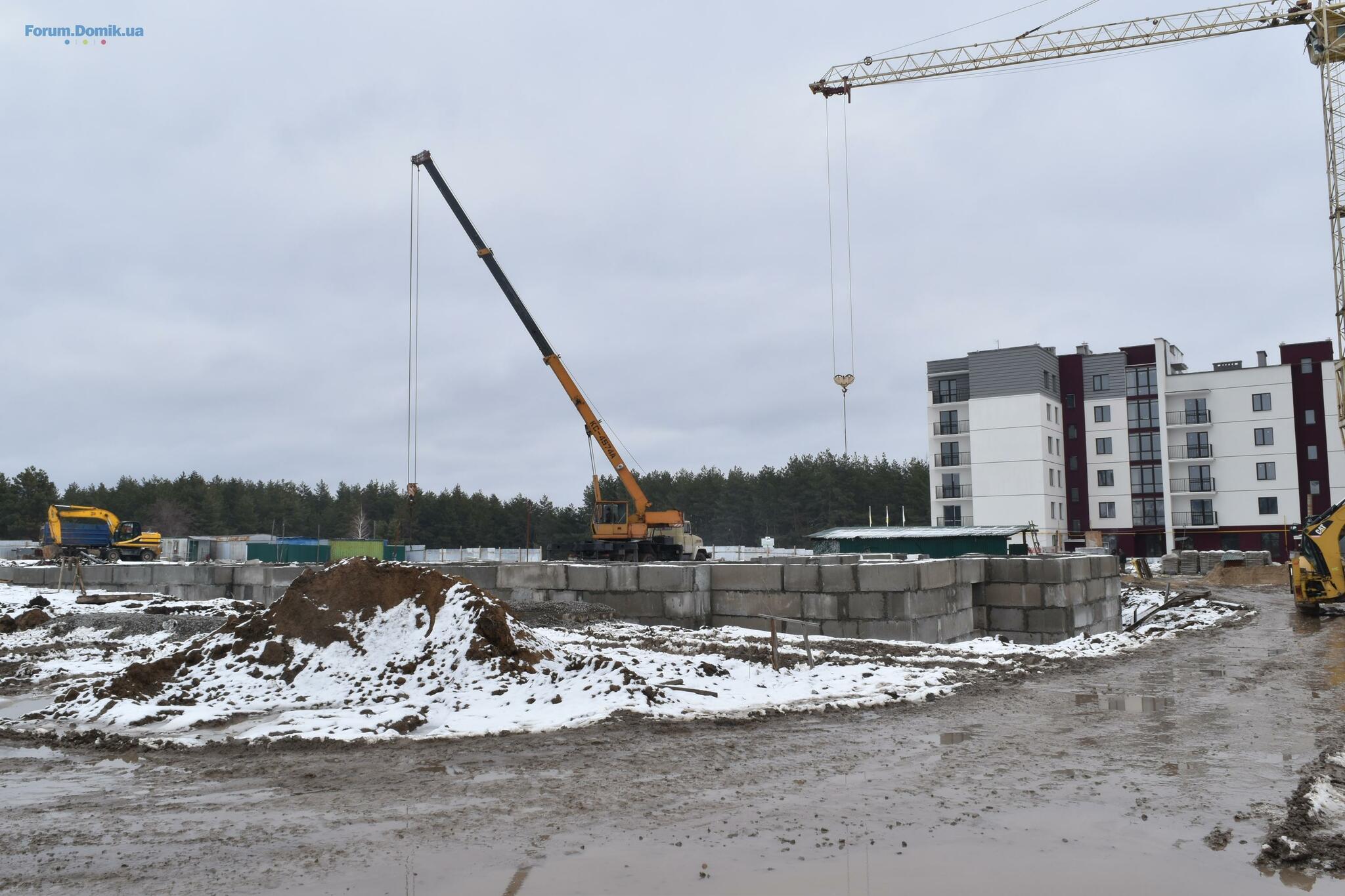

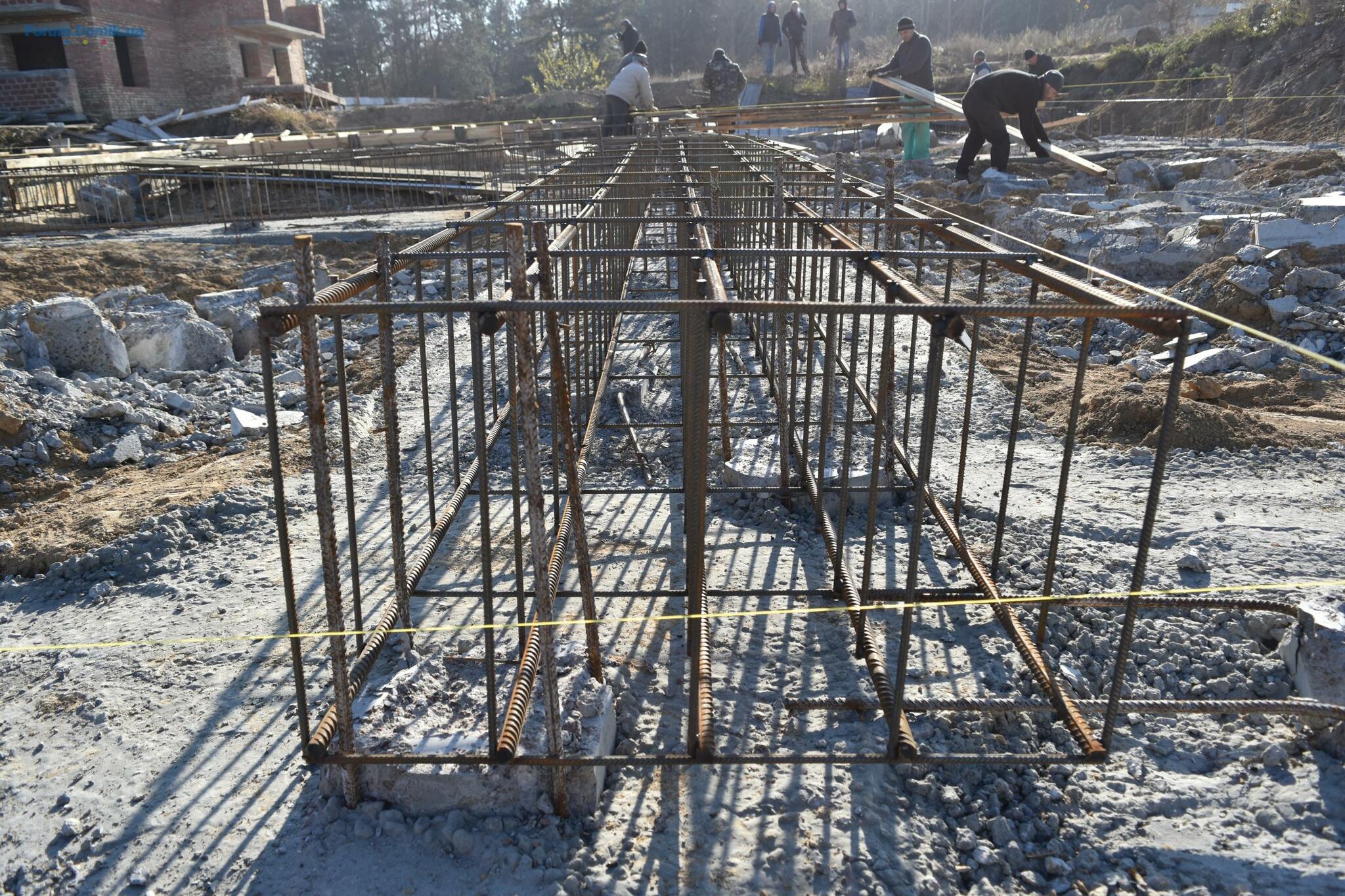

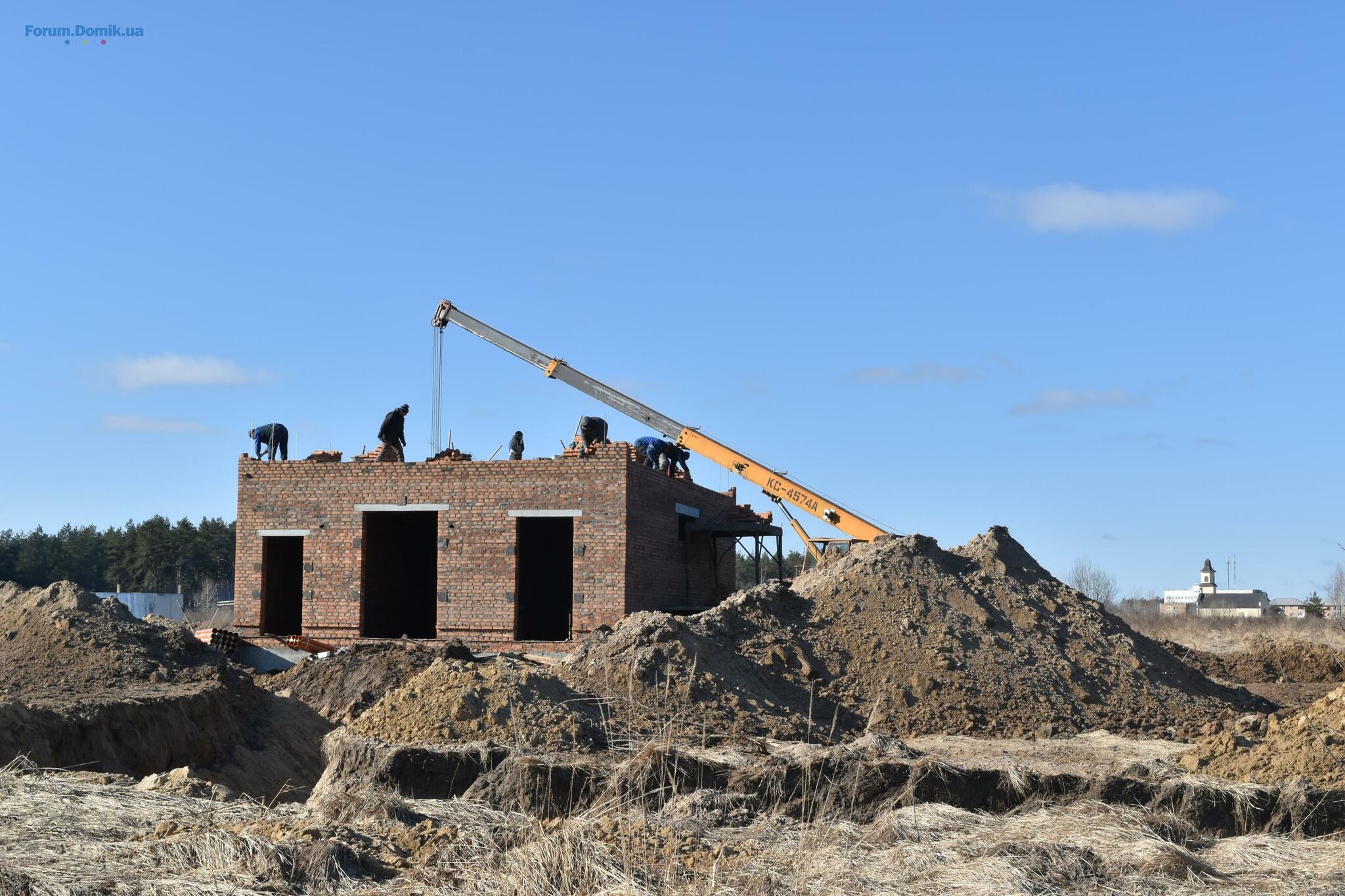

Триває будівництво власної трансформаторної підстанції РП-ТП 2х1000/10/0,4кВ для забезпечення потреб електропостачання ЖК «Квартал Парковий».
no_name1
n
Перехожий
1
24 березня 2019
24 бер 2019 16:28
добрый день.
вопрос застройщику. когда сдадут 1 очередь покупателем уже два месяца прошло с момента получения вами сертификата? (подробно в чем причина задержки).
Так же вопрос по второй очереди по ней уже три месяца ни каких работ не ведется , а должны были сдать в декабре 2018.
вопрос застройщику. когда сдадут 1 очередь покупателем уже два месяца прошло с момента получения вами сертификата? (подробно в чем причина задержки).
Так же вопрос по второй очереди по ней уже три месяца ни каких работ не ведется , а должны были сдать в декабре 2018.
LanaSh
L
Гість
2
06 березня 2017
25 бер 2019 13:13
Доброго дня, так щось дуже тривожне затишшя.
В дугій черзі взагалі нічого не робиться.
Та й чи взагалі ще щось там робиться?
В дугій черзі взагалі нічого не робиться.
Та й чи взагалі ще щось там робиться?
Kvartal_Park
Постійний користувач
101
17 березня 2017
25 бер 2019 17:55

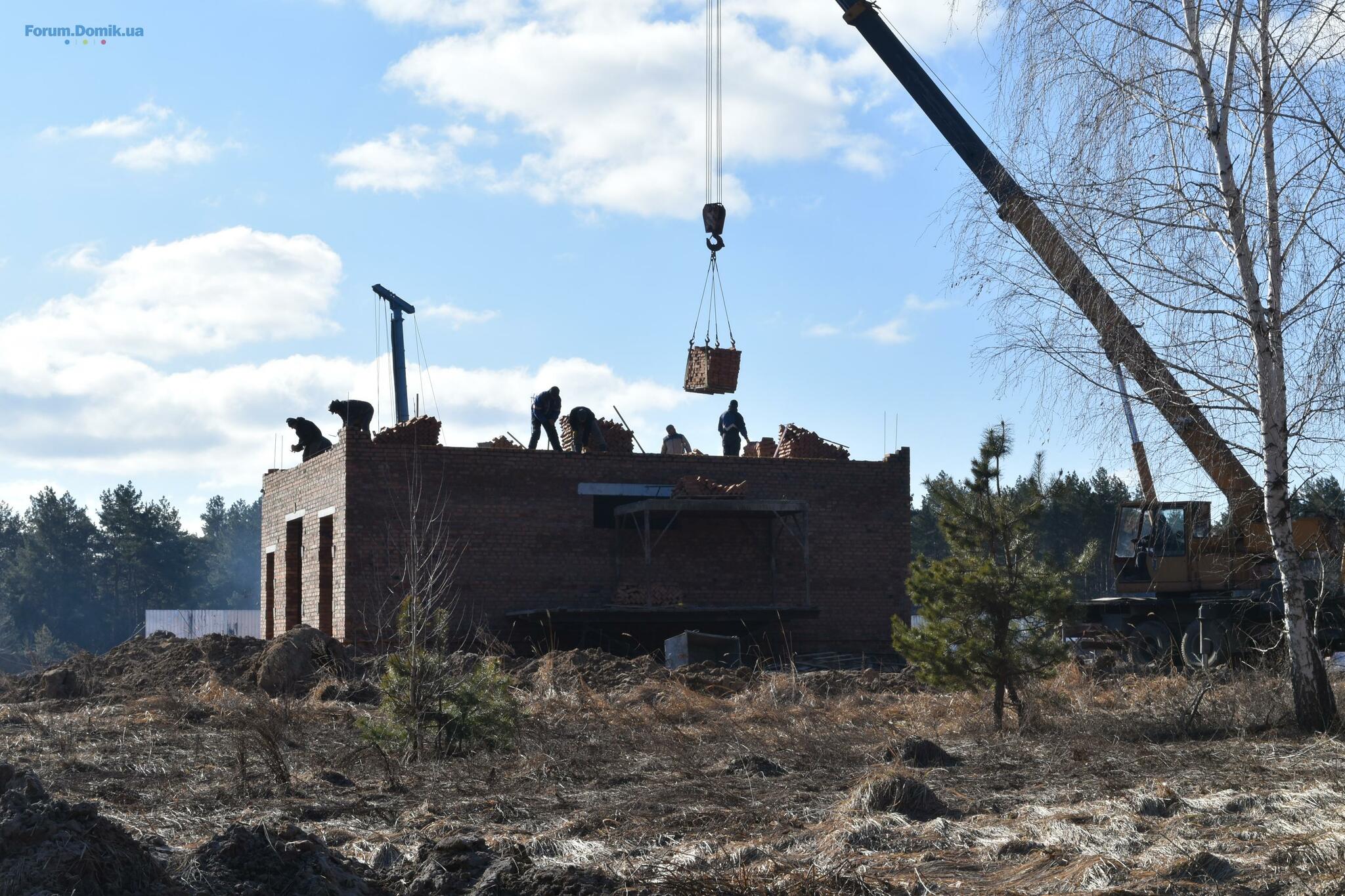

Хід будівництва 3-го пускового комплексу:

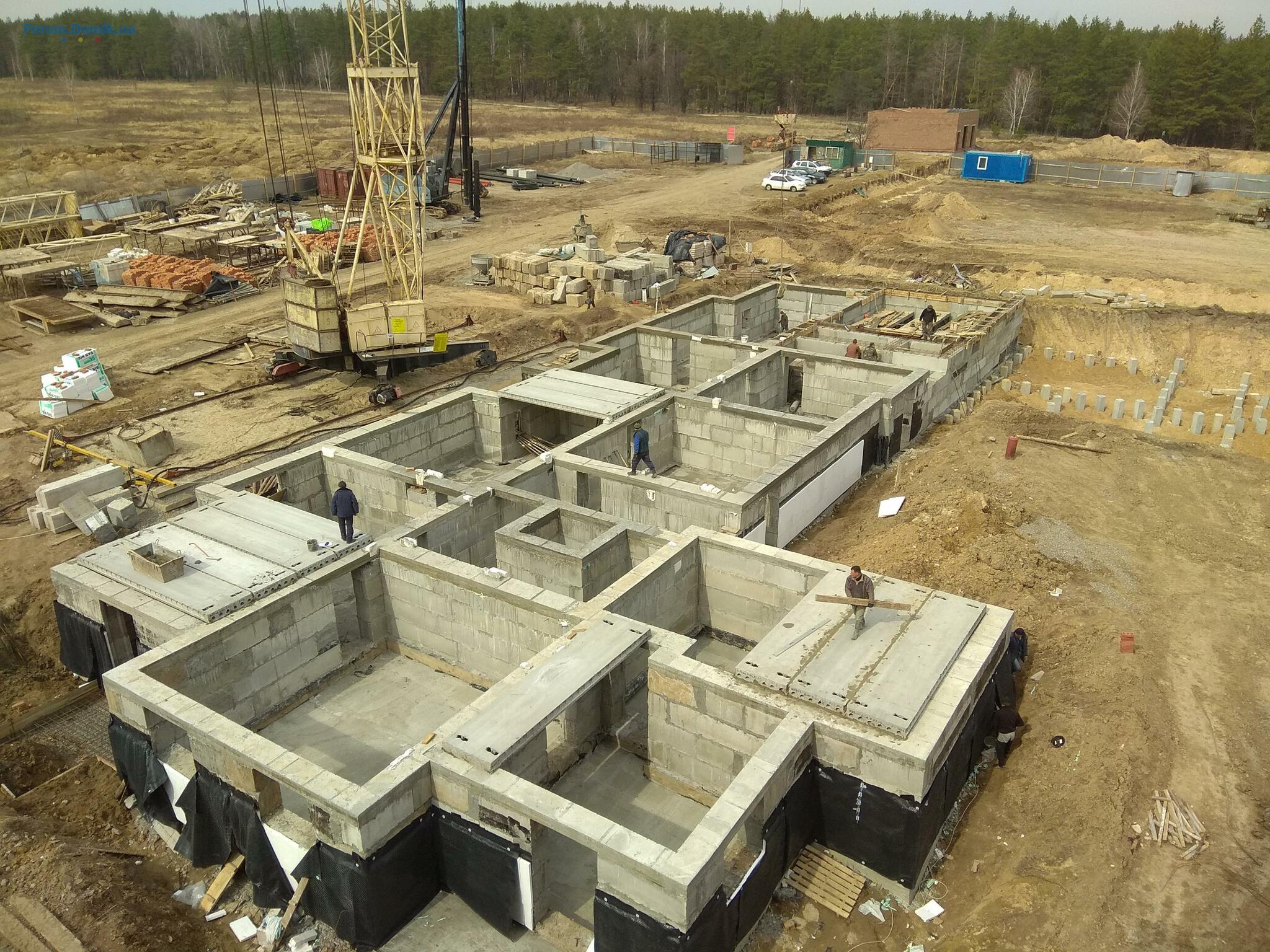

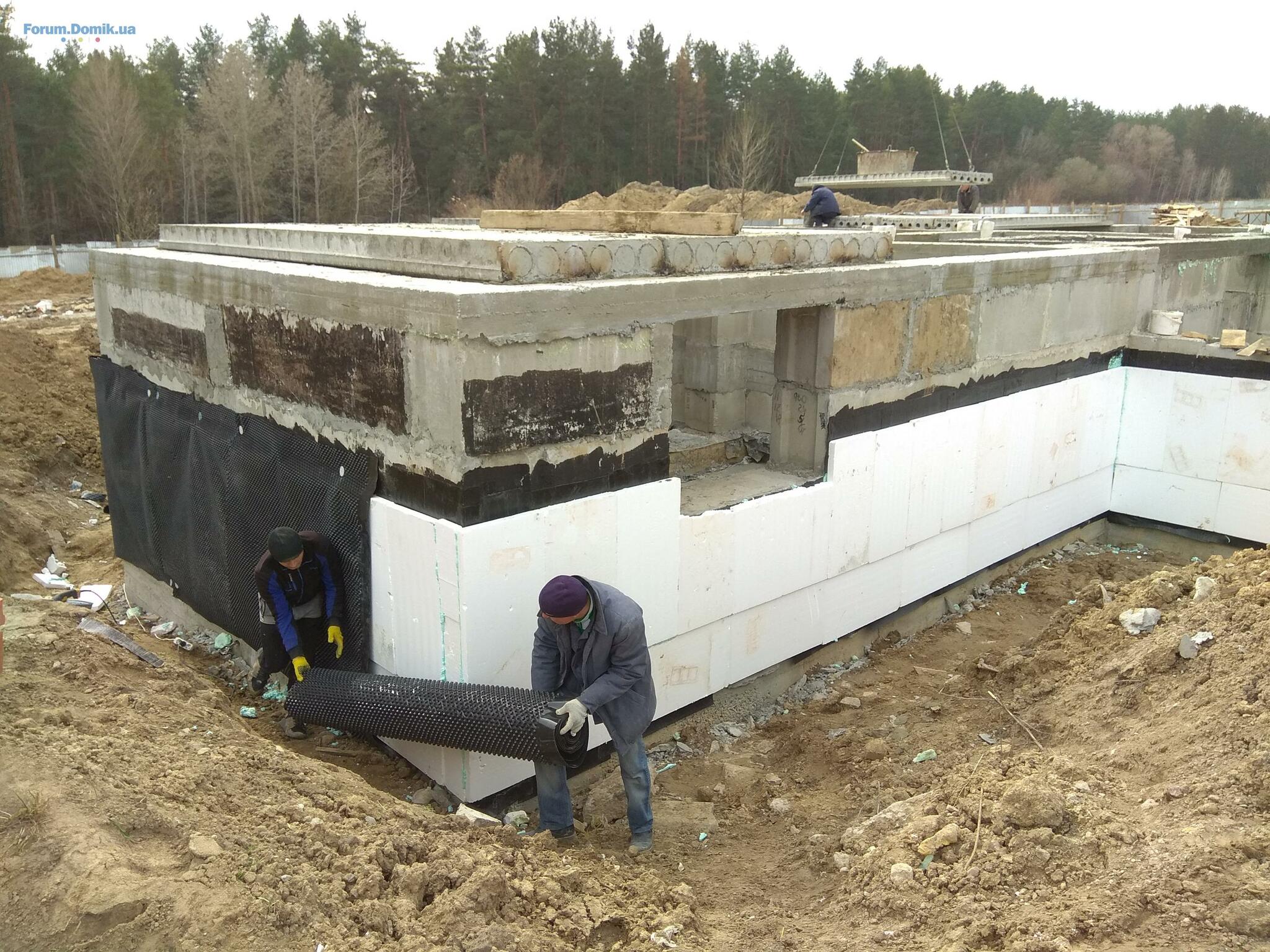

Завершено монтаж фундаментних блоків (стіни підвалу).
Завершуються роботи з влаштування залізобетонного монолітного поясу (виконано на 90%).

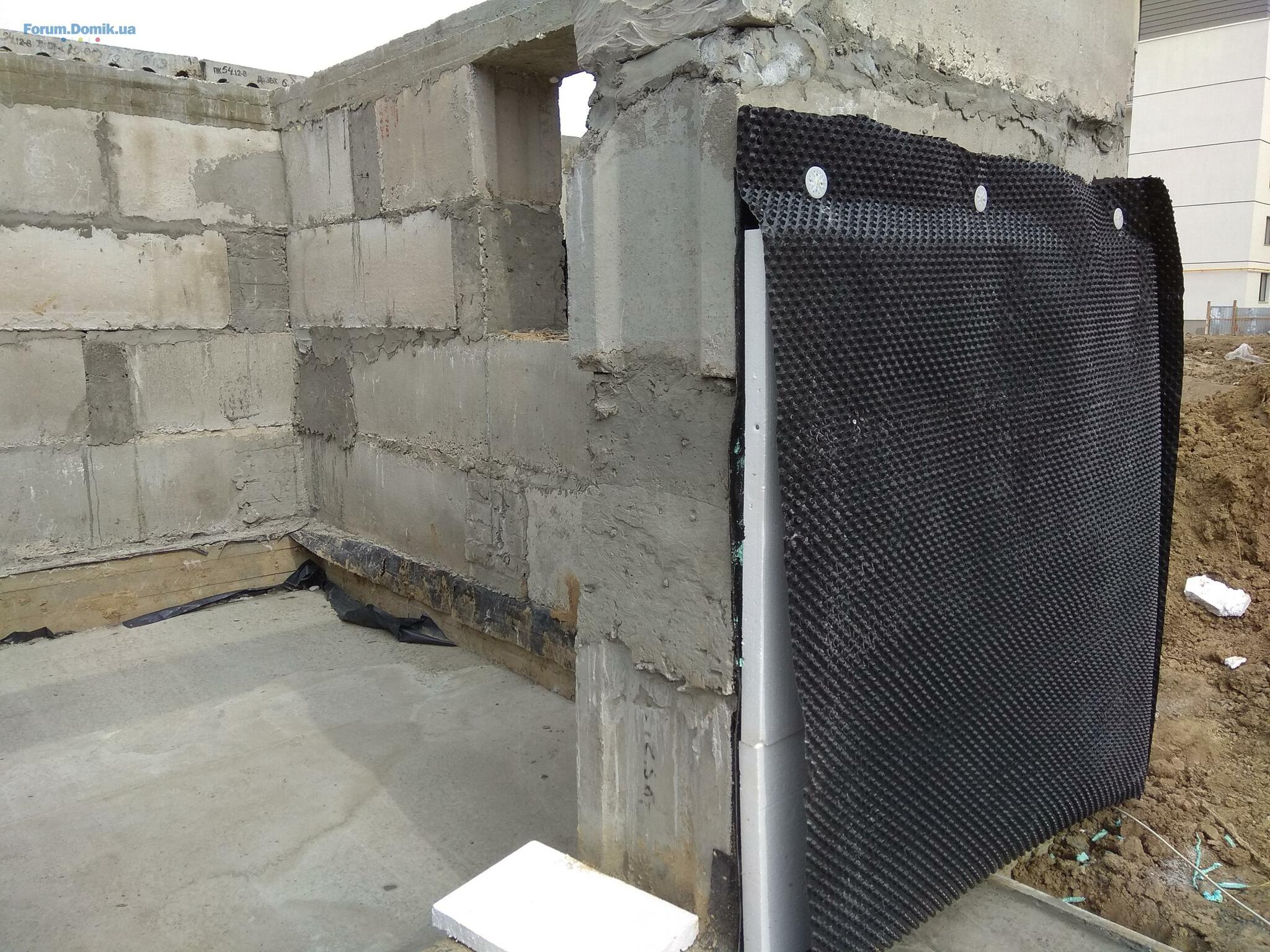

Триває виконання вертикальної гідроізоляції фундаменту та утеплення підвалу (виконано на 70%).
Розпочато перекриття підвалу.
Завершено монтаж фундаментних блоків (стіни підвалу).
Завершуються роботи з влаштування залізобетонного монолітного поясу (виконано на 90%).
Триває виконання вертикальної гідроізоляції фундаменту та утеплення підвалу (виконано на 70%).
Розпочато перекриття підвалу.
Kvartal_Park
Постійний користувач
101
17 березня 2017
26 бер 2019 07:40
Цитата "LanaSh":Доброго дня, так щось дуже тривожне затишшя.
В дугій черзі взагалі нічого не робиться.
Та й чи взагалі ще щось там робиться?
Скоро будуть новини і по 2-му пусковому комплексу) Донедавна виконувалися роботи із зведення надбудов над люками виходів на дах, заливалися армовані пояси над кладкою балконів. Зараз чекаємо підрядника, який має приступити до покрівельних робіт. Також вже приступили до роботи фасадники, але вони почали з доробок по 1-му пусковому комплексу. Як тільки почнуть роботи даховики та фасадники перейдуть на 2-ий пусковий комплекс, одразу викладемо новину)
Kvartal_Park
Постійний користувач
101
17 березня 2017
26 бер 2019 07:42
Цитата "no_name1":добрый день.
вопрос застройщику. когда сдадут 1 очередь покупателем уже два месяца прошло с момента получения вами сертификата? (подробно в чем причина задержки).
Так же вопрос по второй очереди по ней уже три месяца ни каких работ не ведется , а должны были сдать в декабре 2018.
Доброго дня! Передачу квартир (підписання актів прийому-передачі) вже розпочато
compass.biz.ua
c
Перехожий
1
26 березня 2019
26 бер 2019 07:48
Добрий день. Це добре, що ви будуєте 3 ПК. Питання забудовнику по другому пусковому комплексу. Я вже третій питаю про другий пусковий комплекс... Чому не ведуться роботи? І чи ви читаєте запитання форумчан??
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Синергія Сіті | Ірпінь, вул. О. Кобилянської, пров. Озерний15.02226
- ЖК Park Royal | Royal House | Буча, вул. Петра Дорошенка, 4215.022
- ЖК Діброва Парк | IB Alliance | Київ, вул. Віктора Некрасова (Північно-Сирецька)14.022 005
- ЖК | Київ, вул. Євгена Маланюка, 101 (буд. 26, 28, 31) | Міськбудінвест14.02322
- ЖК Подол Град | Киевгорстрой, Укрбуд | ул. Дегтярная, 714.021 988
- ЖК Мілос | Київміськбуд | Київ, пров. Милославський14.02114
- ЖК Respublika | Республіка | KAN Development | Київ, Кільцева дорога, 114.022 440
- ЖК Файна Таун | KAN Development | Київ, вул. Салютна14.026 580
- ЖК Європейські Липки | PROGROUP development | Софіївська Борщагівка, вул. Соборна13.027
- ЖК Happy 7 | Софіївська Борщагівка, вул. Боголюбова, 3313.022
- Нужны или не нужны риэлторы? Не понимаю!03.021 503
- Lviv Build Forum | Декілька слів з власного досвіду30.011
- Планую оренду квартири в районі Подолу27.014
- Чи варто зараз купувати нерухомість?24.014 998
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Болит спина11.0274
- Отзывы о кондиционерах. Какой кондиционер лучше26.01280
- Выбор ноутбука. Отзывы о ноутбуках24.0180
- Генеральне прибирання після ремонту23.012
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Апарт-комплекс Тиса Renovation | Ужгород. вул. Сергія Мартина, 429.013
- Львів, вул. Бережанська, 54 | Інтергал-Буд26.0133
- ЖК Grand Palace | Хмельницький, вул. Подільська, 11521.0116
- ЖК Sakura | Свалява, пров. Достоєвського, 418.016
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Зламалася частина крана на трубі для води. Потрібна порада11.022
- Выбор межкомнатных дверей. Отзывы о материалах и производителях11.02141
- Шумоизоляция. Отзывы о материалах для звукоизоляции06.02169
- Как правильно выбрать бойлер. Отзывы о бойлерах03.02436
- Куплю проект дома TMV-10027.011
- При подключении Экофло на выходе горит две фазы14.012
- Як можна прочистити або покращити вентиляцію в квартирі?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Клінінг Київ: професійне прибирання від Partner Clean (20+ років досвіду)10.021
- Как можно избавиться от запаха сигарет в квартире?01.025
- Как удалить различные пятна с пола из ламината23.0115
- Как вернуть хороший вид деревянной посуде14.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
