ЖК "Смарагдове місто", Новые Петровцы - "Профрембуд"
Забудовник | ProfGroup |
Здача ЖК | 2014 - 2016 р. |
Планування |
Ваше общее впечатление об Объекте и Компании:
Можна вибрати 1 варіант відповіді. Можна міняти відповіді. Всього голосів: 22.
4/18% | ||
3/14% | ||
4/18% | ||
4/18% | ||
7/32% |
Domik System
Inform bot
37 480
09 вересня 2019
08 лист 2014 13:36
Начато строительство нового дома, по адресу Петровская, 11
Domik System
Inform bot
37 480
09 вересня 2019
10 лист 2014 22:48
Европейская 3/2
1. Идут работы по кирпичной кладке 7-го этажа;
2. Начались работы по установке стеклопакетов.
Европейская 3/1
1. Идёт установка котлов и радиаторов.
2. Подведена канализация;
3. Завершен монтаж газопровода.
4. Завершаются декоративные работы на нижних этажах.
Петровская 9
1. Завершены работы по внутренней штукатуре дома.
2. Завершены работы по установке сантехники.
3. Завершены работы по установке электрики.
Петровская 11
Начато строительство.
1. Идут работы по кирпичной кладке 7-го этажа;
2. Начались работы по установке стеклопакетов.
Европейская 3/1
1. Идёт установка котлов и радиаторов.
2. Подведена канализация;
3. Завершен монтаж газопровода.
4. Завершаются декоративные работы на нижних этажах.
Петровская 9
1. Завершены работы по внутренней штукатуре дома.
2. Завершены работы по установке сантехники.
3. Завершены работы по установке электрики.
Петровская 11
Начато строительство.
Domik System
Inform bot
37 480
09 вересня 2019
10 лист 2014 22:50
.
Domik System
Inform bot
37 480
09 вересня 2019
17 лист 2014 12:59
.
Domik System
Inform bot
37 480
09 вересня 2019
18 лист 2014 23:26
ул. Петровская 9 - завершены работы по разводке канализации, завершена стяжка пола 5-го этажа, установка внутриквартирных электрических счетчиков, монтажные работы водопровода внутри квартир по стояку;
ул. Европейская 3А - завезены котлы, монтаж внутреннего газопровода, ведется монтаж радиаторных батарей, подготовительные работы по устройству наружного водопровода и канализации, ведутся работы по утепления цоколя, завершены работы входных групп;
Европейская 3Б - ведется монтаж 7-го этажа, монтаж межкомнатных перегородок ( 5-й этаж), установка окон 2-й этаж
ул. Европейская 3А - завезены котлы, монтаж внутреннего газопровода, ведется монтаж радиаторных батарей, подготовительные работы по устройству наружного водопровода и канализации, ведутся работы по утепления цоколя, завершены работы входных групп;
Европейская 3Б - ведется монтаж 7-го этажа, монтаж межкомнатных перегородок ( 5-й этаж), установка окон 2-й этаж
Domik System
Inform bot
37 480
09 вересня 2019
25 лист 2014 17:59
.
Domik System
Inform bot
37 480
09 вересня 2019
25 лист 2014 18:26
Европейская 3/1:
- монтаж котлов и радиаторов
- монтаж внутреннего газопровода
- ведутся устройство наружного водопровода
- устройство по подключению электричества всего дома
Европейская 3/2:
заливают перекрытие на 8 этаж
- завершена кладка 7 этажа
- монтаж межкомнатных перегородок 5 этаж
- завершен монтаж, установка окон на 3 этаже
Петровская 9:
- установка дверей 4-5 этаж
- Установка внутриквартирных электросчетчиков 3- 4 этажи
- кладка, нарезка кладовок в подвале
- завезены котлы
- смонтированы дымоходы под котлы
- начата кладка плитки в коридорах
- завершена разводка подводного водопровода по квартирах
Петровская 11:

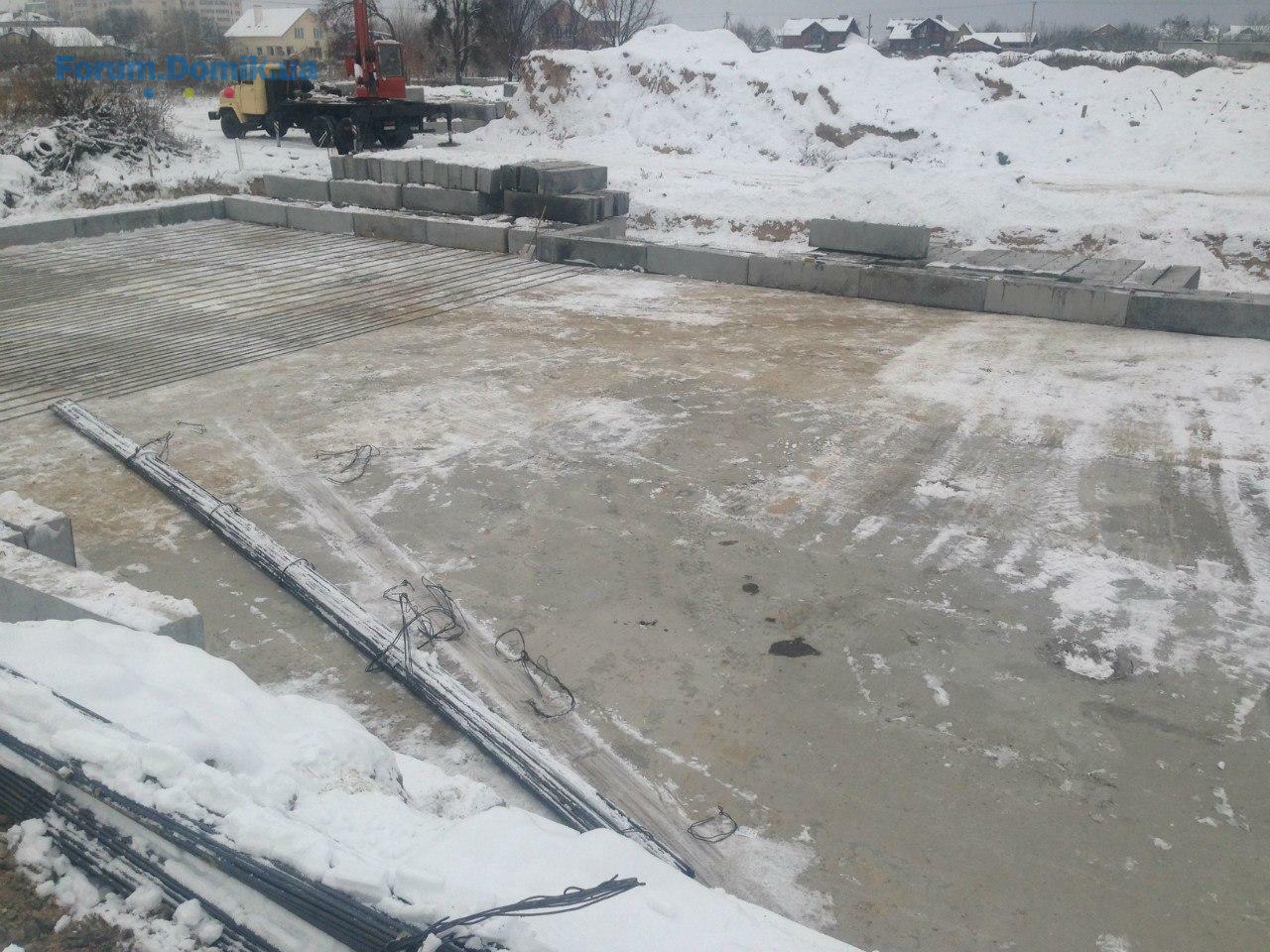

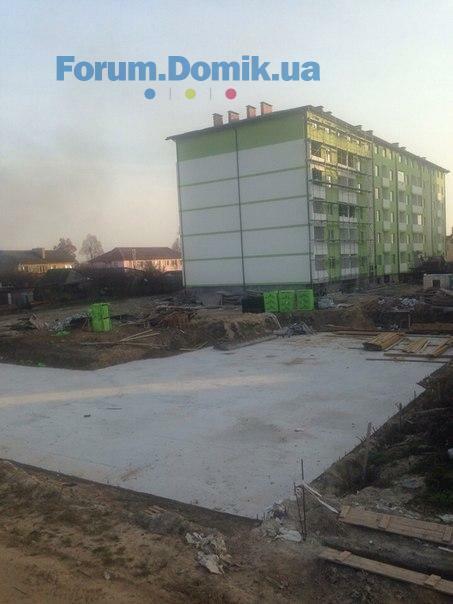

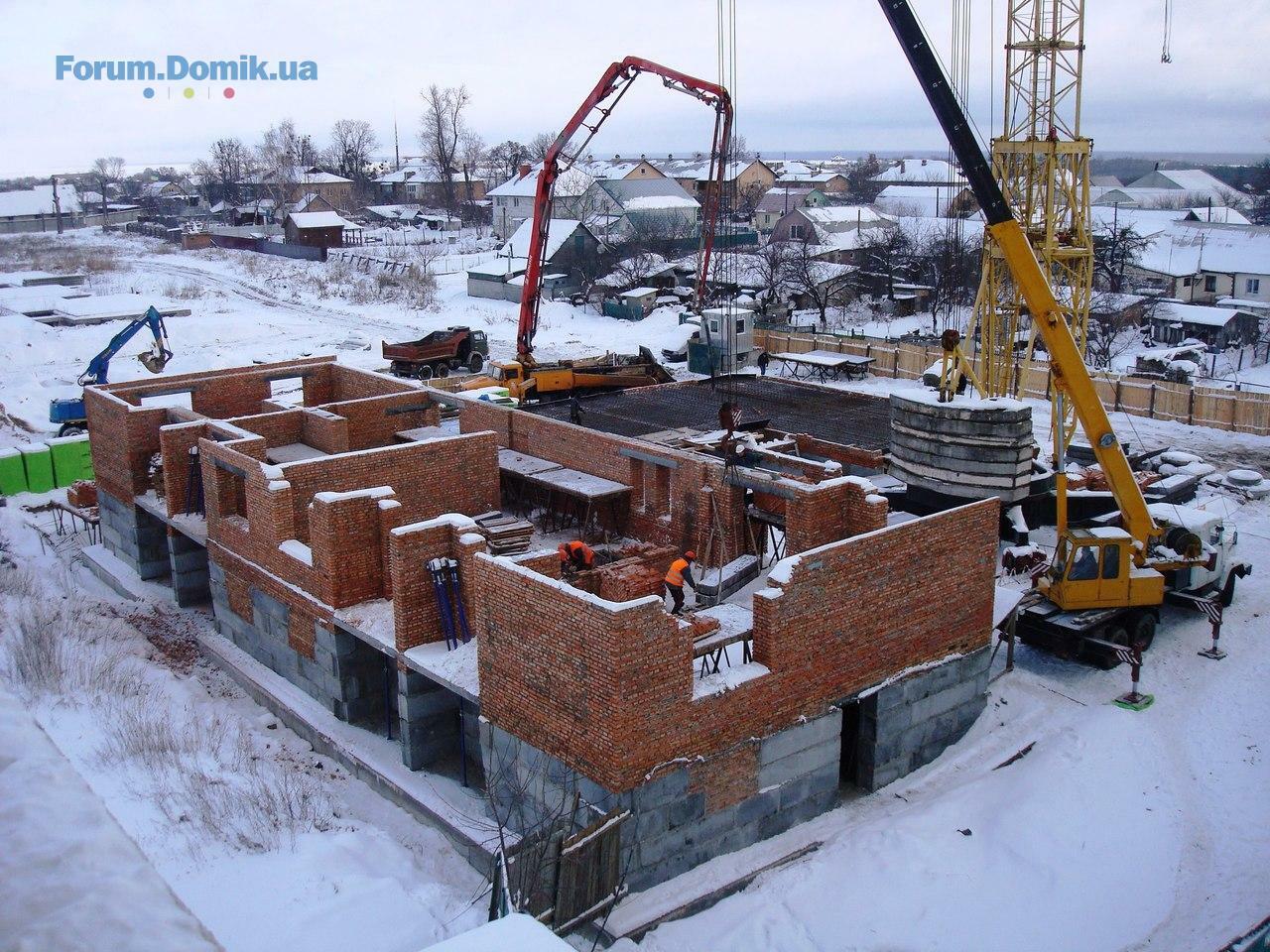

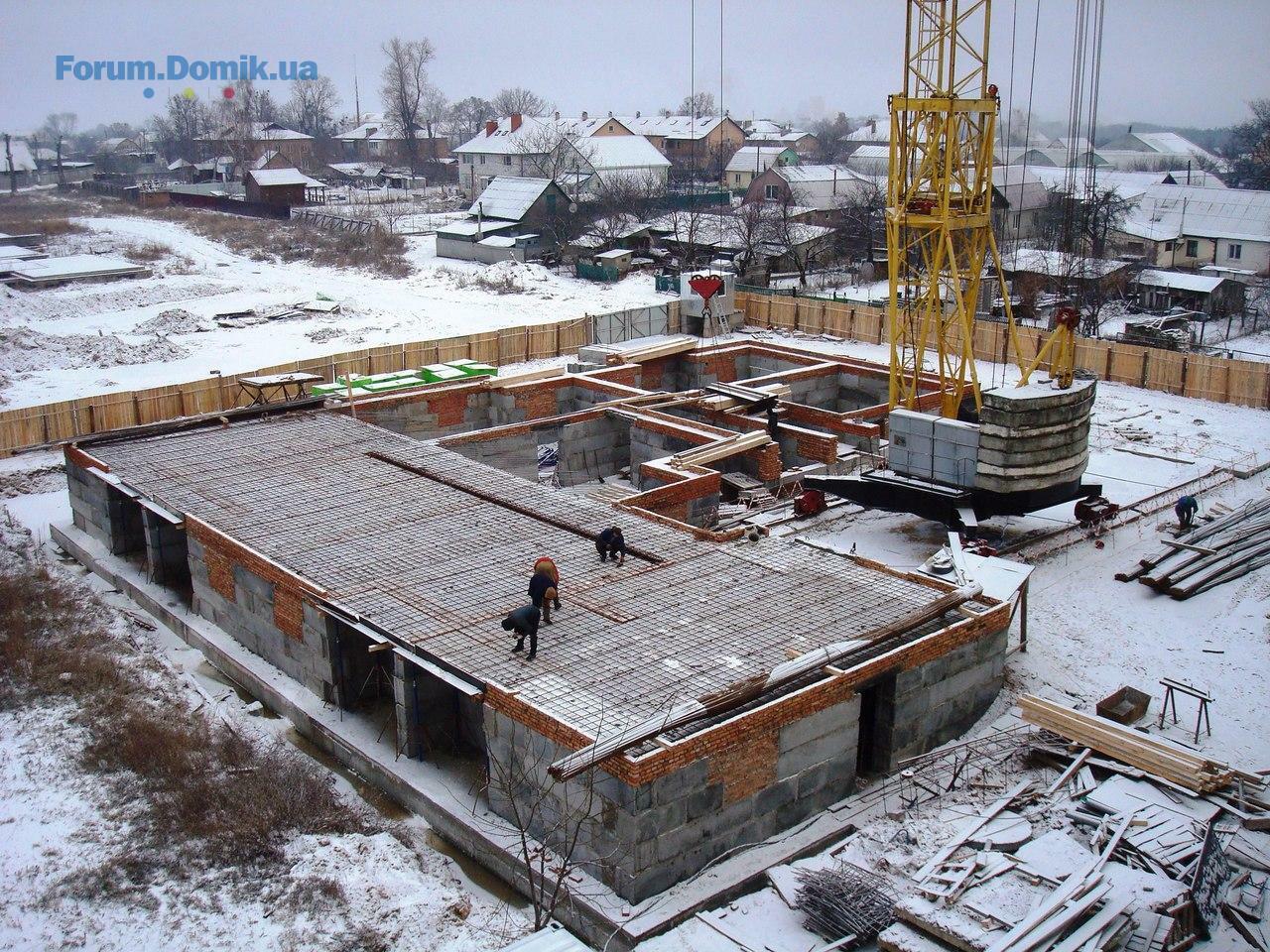

- смонтирована опалубка под плиту дома
- начата вязка арматуры под основной фундамент
Петровская 7:

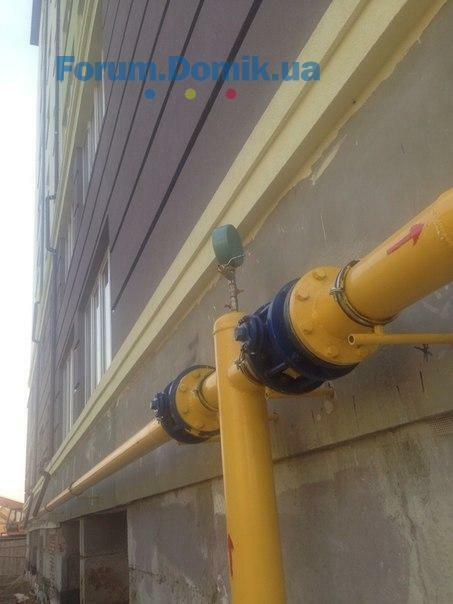

27 ноября 2014 года в 9:00 будет осуществляться пуск газа поквартирно.
- монтаж котлов и радиаторов
- монтаж внутреннего газопровода
- ведутся устройство наружного водопровода
- устройство по подключению электричества всего дома
Европейская 3/2:
заливают перекрытие на 8 этаж
- завершена кладка 7 этажа
- монтаж межкомнатных перегородок 5 этаж
- завершен монтаж, установка окон на 3 этаже
Петровская 9:
- установка дверей 4-5 этаж
- Установка внутриквартирных электросчетчиков 3- 4 этажи
- кладка, нарезка кладовок в подвале
- завезены котлы
- смонтированы дымоходы под котлы
- начата кладка плитки в коридорах
- завершена разводка подводного водопровода по квартирах
Петровская 11:
- смонтирована опалубка под плиту дома
- начата вязка арматуры под основной фундамент
Петровская 7:
27 ноября 2014 года в 9:00 будет осуществляться пуск газа поквартирно.
Domik System
Inform bot
37 480
09 вересня 2019
26 лист 2014 20:51
Петровская 11
- Завершено строительство цокольного этажа;
Петровская 9
- Начали установку входных дверей в квартиру.
Европейская 3/2
- Продолжается кирпичная кладка 8 этаж;
- Продолжается установка стеклопакетов 3й этаж.
Европейская 3/1
- Идёт монтаж газовых котлов и радиаторов.
- Завершено строительство цокольного этажа;
Петровская 9
- Начали установку входных дверей в квартиру.
Европейская 3/2
- Продолжается кирпичная кладка 8 этаж;
- Продолжается установка стеклопакетов 3й этаж.
Европейская 3/1
- Идёт монтаж газовых котлов и радиаторов.
Domik System
Inform bot
37 480
09 вересня 2019
01 груд 2014 19:59
Европейская 3/1 - ведутся работы наружного водопровода, - ведутся работы наружной канализации, - завершается монтаж котлов, - завершена установка радиаторов - заказаны подоконники, - ведется благоустройство территории.
Европейская 3/2 - монтаж, кладь кирпича 8 этажа,- межкомнатные перегородки 6 этаж - подготовительные работы по монтажу окон 4 этаж.
Петровская 9,- завершаются работы по кладке плитки в подъезде, 4-5 этаж, - ведется декоративная покраска коридора 4 этаж, - завершается фасадное утепление тыльной стороны, - завершен монтаж щитков и автоматов в нутрии квартир.

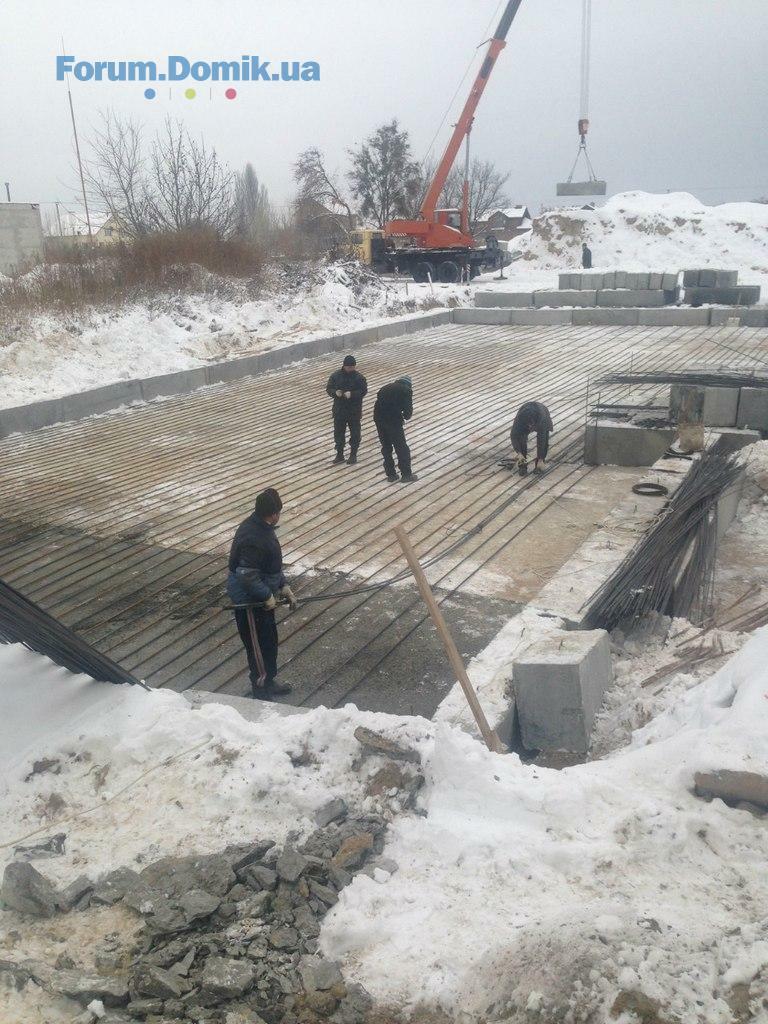

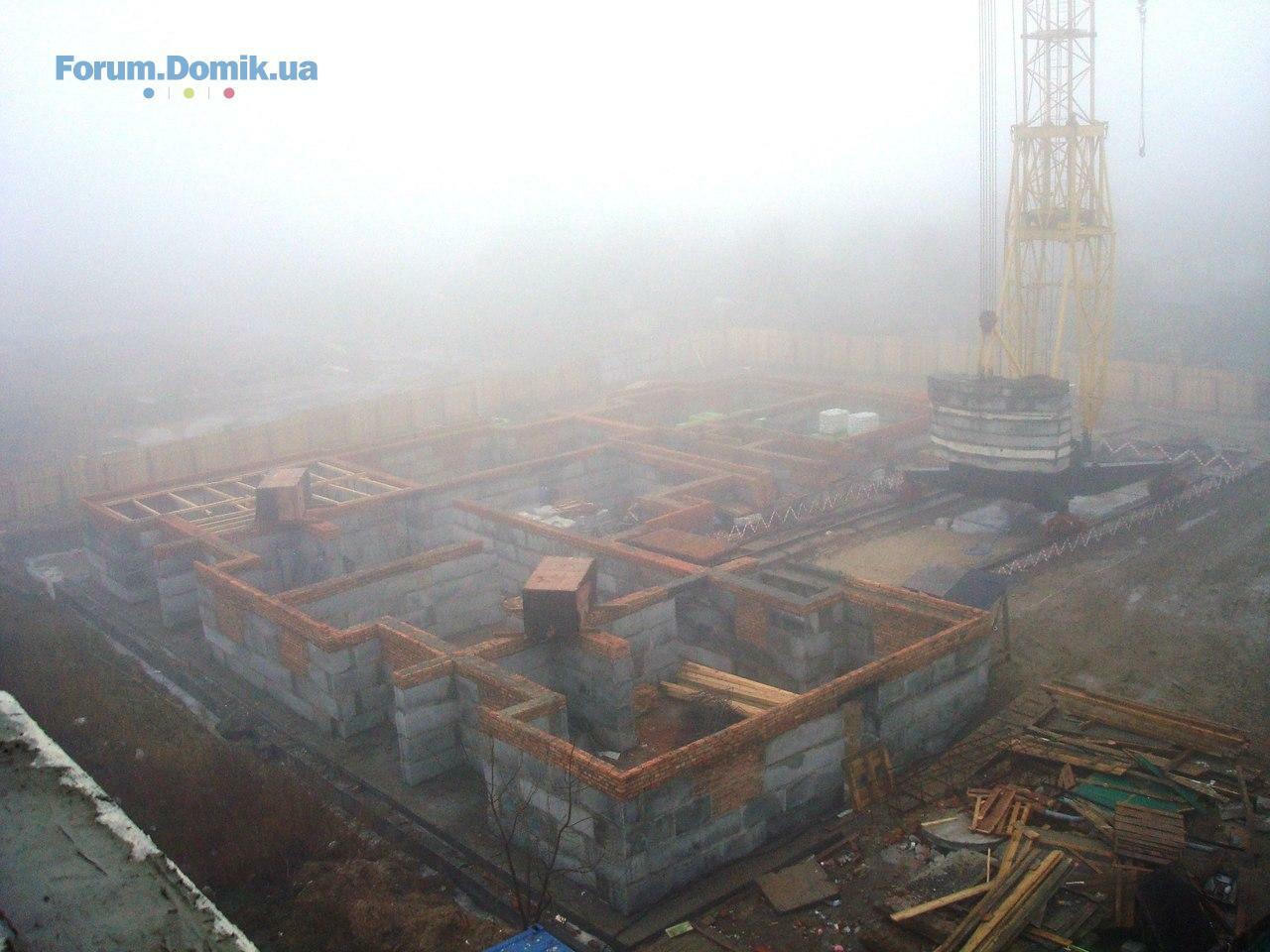

Петровская 11 - до конца дня будет полностью залита плита (фундамент )
Европейская 3/2 - монтаж, кладь кирпича 8 этажа,- межкомнатные перегородки 6 этаж - подготовительные работы по монтажу окон 4 этаж.
Петровская 9,- завершаются работы по кладке плитки в подъезде, 4-5 этаж, - ведется декоративная покраска коридора 4 этаж, - завершается фасадное утепление тыльной стороны, - завершен монтаж щитков и автоматов в нутрии квартир.
Петровская 11 - до конца дня будет полностью залита плита (фундамент )
Domik System
Inform bot
37 480
09 вересня 2019
09 груд 2014 21:55
ул. Европейская 3/1
- с 15.12.2014 начинают выдавать ключи
- ведется установка отливов
- завершаются работы по установка котлов
- установка подоконников
- ведется монтаж наружного водопровода и канализации
- ведется пред домовая уборка территории (благоустройство )
ул. Европейская 3/2
- завершается устройство кирпичной кладки 8 этажа
- межкомнатные перегородки ,завершается 6 этаж
- монтаж и установка окон 4 этаж
ул. Петровская 9
- завершается покраска тыльной стороны фасада
- завершены работы по кладке плитки в коридорах
- покраска коридоров декоративной штукатуркой 3,4,5 этажи
- установлены полностью счетчики автомат в квартирах
- установлены центральные счетчики в коридорах и квартирах
ул. Петровская 11

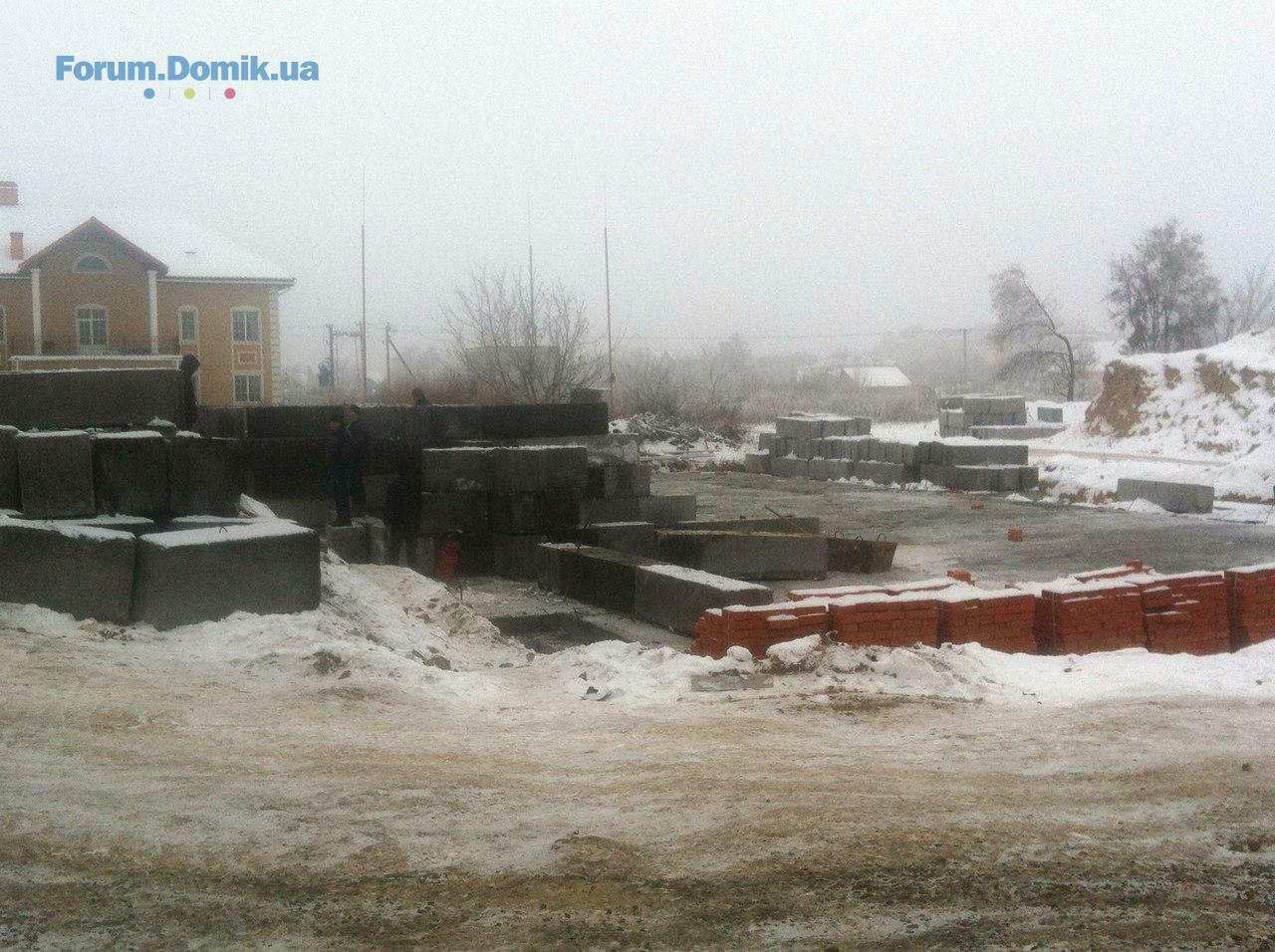

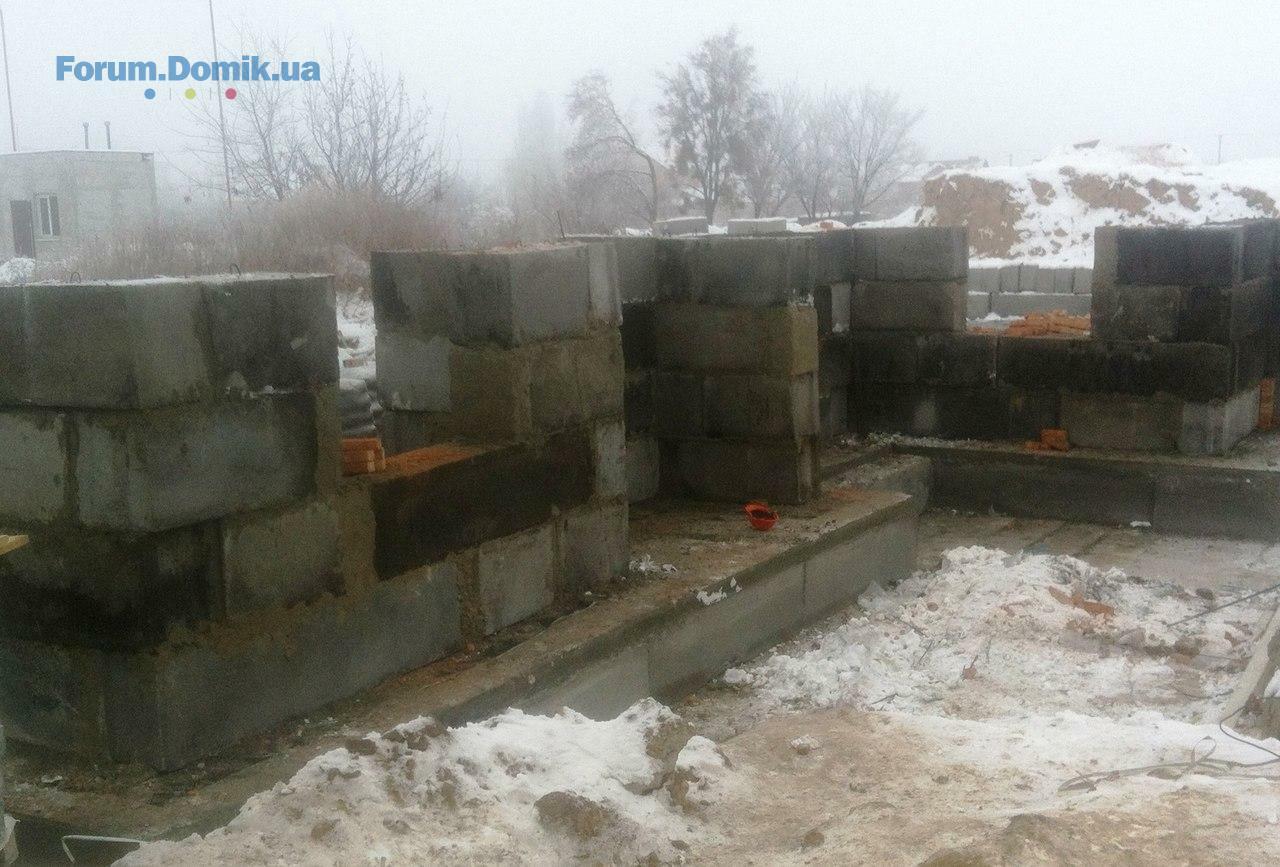

- установка блоков ФБС (устройство цокольного этажа)
- с 15.12.2014 начинают выдавать ключи
- ведется установка отливов
- завершаются работы по установка котлов
- установка подоконников
- ведется монтаж наружного водопровода и канализации
- ведется пред домовая уборка территории (благоустройство )
ул. Европейская 3/2
- завершается устройство кирпичной кладки 8 этажа
- межкомнатные перегородки ,завершается 6 этаж
- монтаж и установка окон 4 этаж
ул. Петровская 9
- завершается покраска тыльной стороны фасада
- завершены работы по кладке плитки в коридорах
- покраска коридоров декоративной штукатуркой 3,4,5 этажи
- установлены полностью счетчики автомат в квартирах
- установлены центральные счетчики в коридорах и квартирах
ул. Петровская 11
- установка блоков ФБС (устройство цокольного этажа)
Domik System
Inform bot
37 480
09 вересня 2019
09 груд 2014 21:56
.
Domik System
Inform bot
37 480
09 вересня 2019
16 груд 2014 15:37

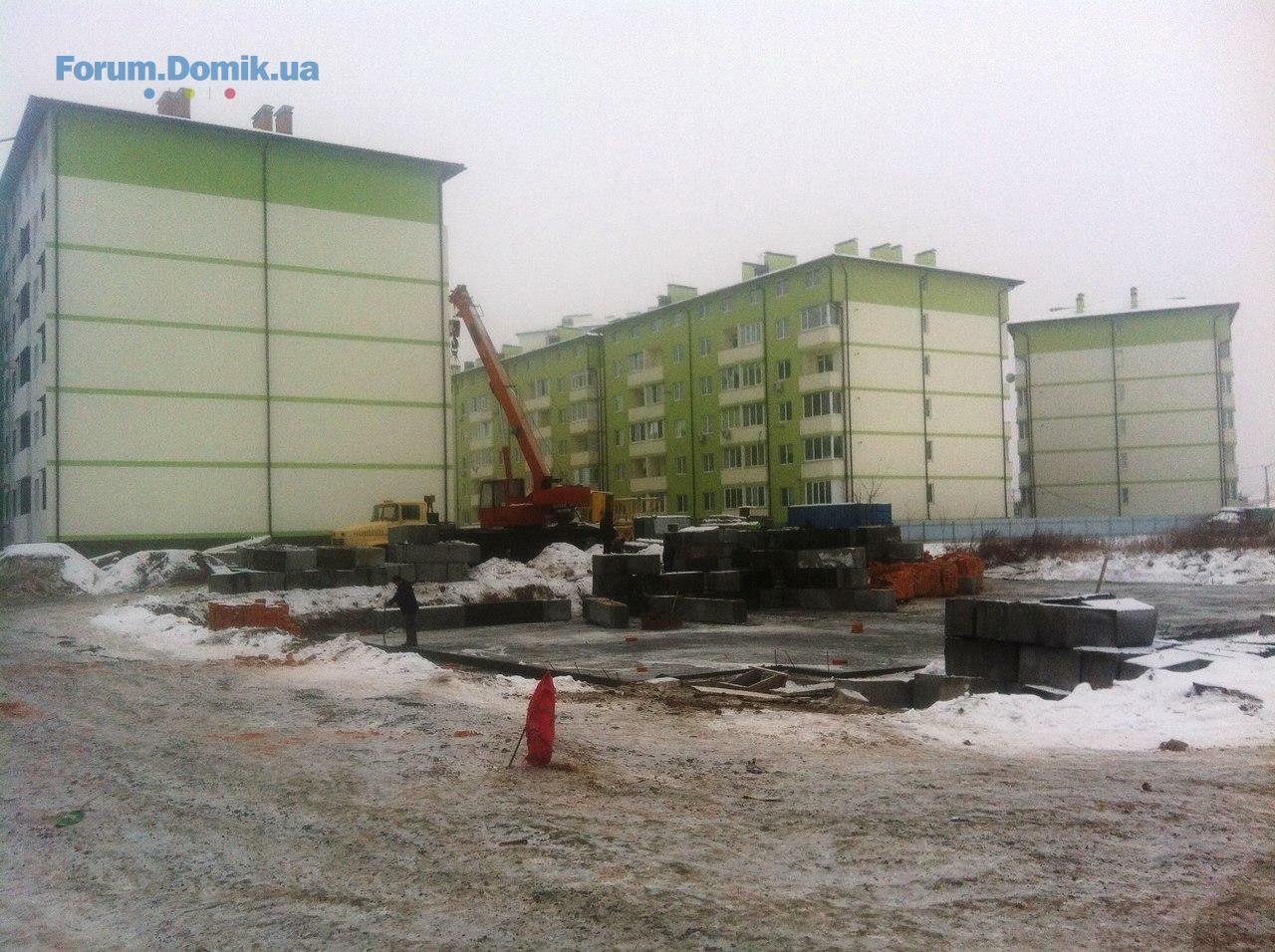

16.12.2014
ул.Петровская 9
- до конца недели завершают фасад тыльной стороны
- завершена кладь плитки в подъездах
- завершена работа декоративной штукатурки и покраска подъездов
- установлены капельник на дымоходы (конденсат )
- устанавливаются котлы и радиаторы (отопление )
ул.Петровская 11
- Завершается строительство фундаментных блоков ФБС
- ведется кирпичная кладка проемов для окон
- смонтирована площадка под башенный кран

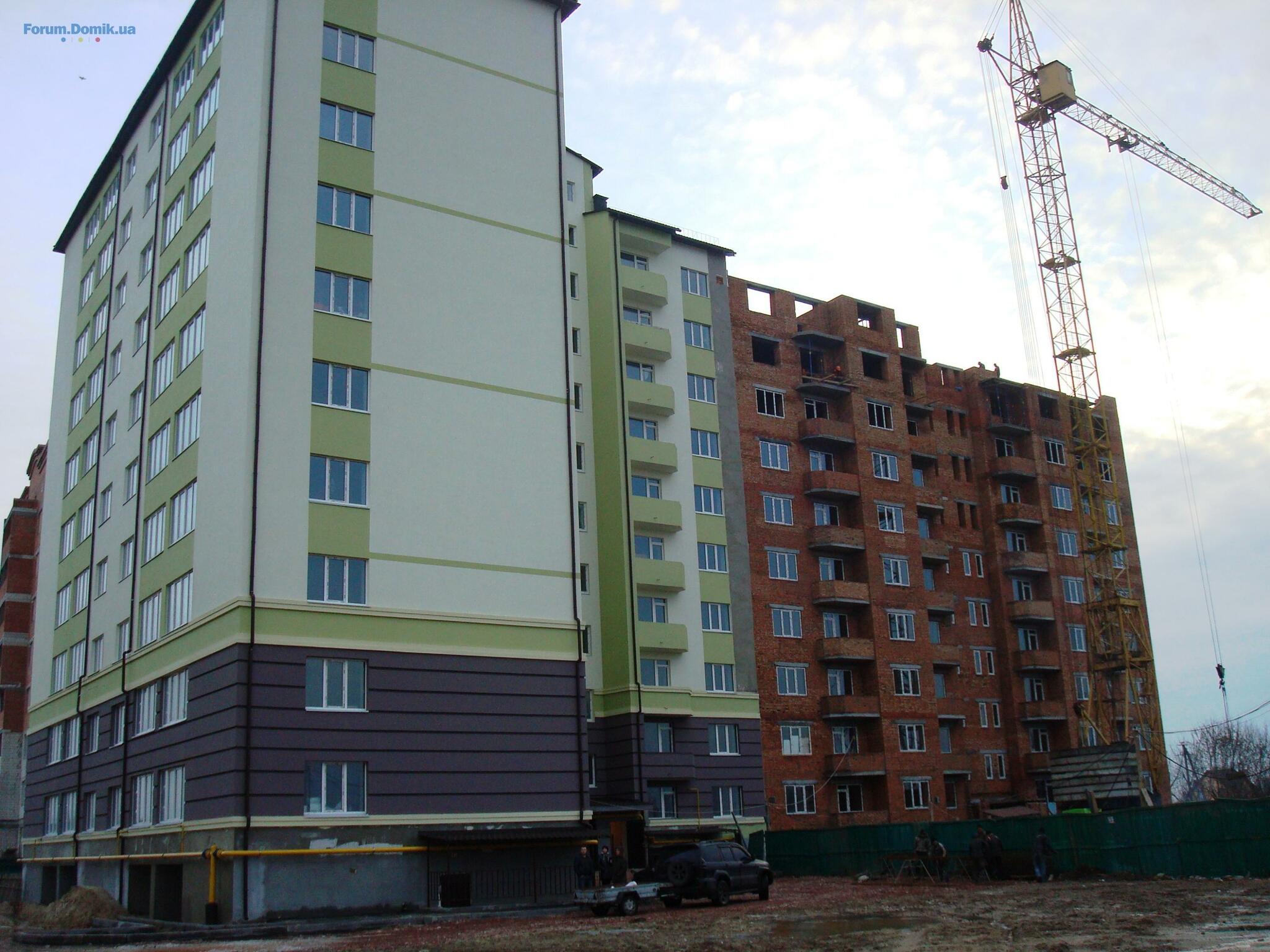

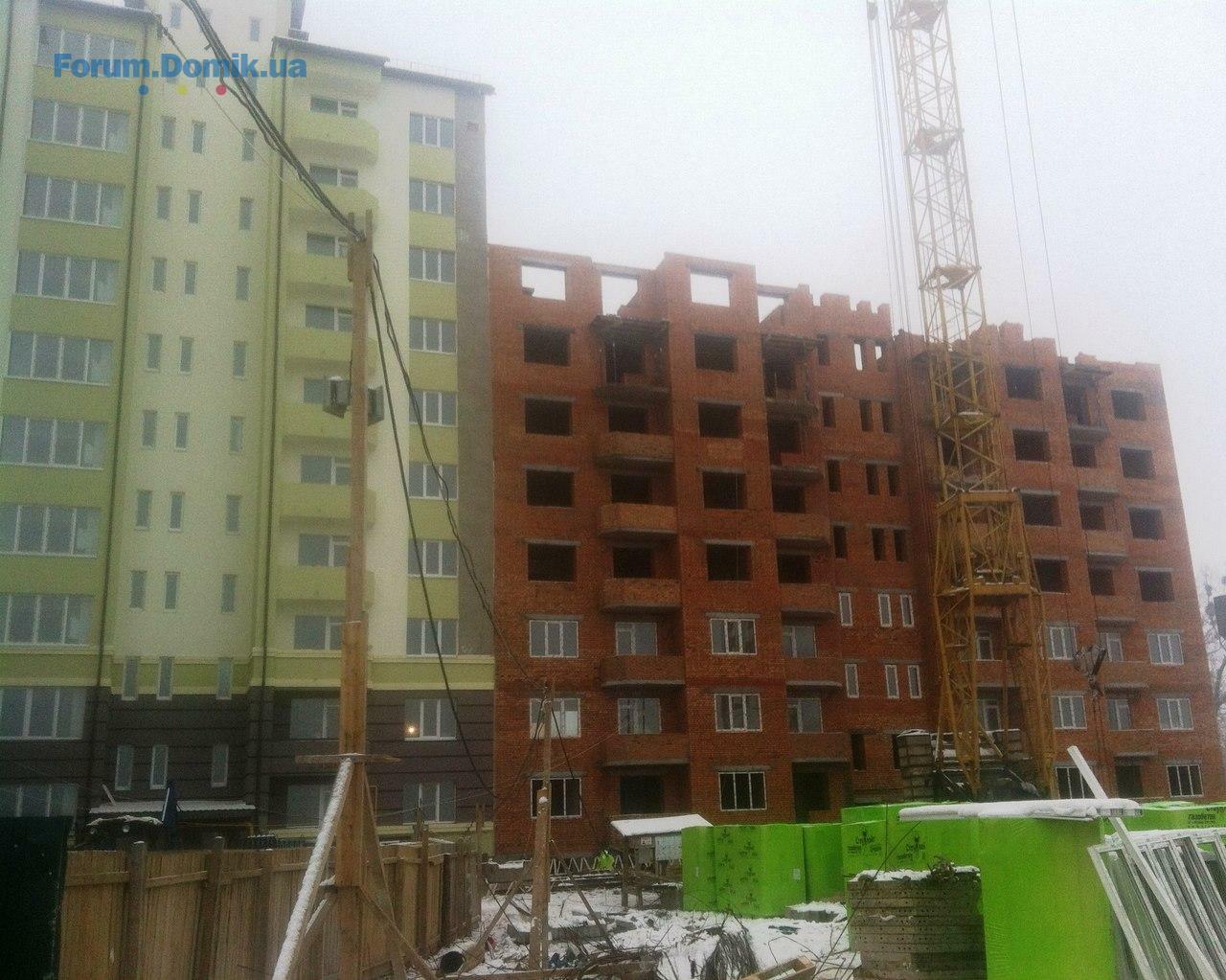

- начат монтаж башенного крана
ул.Европейская 3/2(Б)
- начат монтаж кирпичной клади 9 этажа
- установлены межкомнатные перегородки 6 этаж
- ведется монтаж окон 4 этаж
ул.Европейская 3/1(А)
- установлены полностью подоконники ,отливы
- ведется выдача ключей и акт приема передачи (050 416 76 87 Вадим)
- уборка квартир от строительного мусора
- все двери закрыты под ключ
- благоустройство пред домовой территории
- завершается подводка наружного водопровода,канализации (коммуникации )
ул.Петровская 9
- до конца недели завершают фасад тыльной стороны
- завершена кладь плитки в подъездах
- завершена работа декоративной штукатурки и покраска подъездов
- установлены капельник на дымоходы (конденсат )
- устанавливаются котлы и радиаторы (отопление )
ул.Петровская 11
- Завершается строительство фундаментных блоков ФБС
- ведется кирпичная кладка проемов для окон
- смонтирована площадка под башенный кран
- начат монтаж башенного крана
ул.Европейская 3/2(Б)
- начат монтаж кирпичной клади 9 этажа
- установлены межкомнатные перегородки 6 этаж
- ведется монтаж окон 4 этаж
ул.Европейская 3/1(А)
- установлены полностью подоконники ,отливы
- ведется выдача ключей и акт приема передачи (050 416 76 87 Вадим)
- уборка квартир от строительного мусора
- все двери закрыты под ключ
- благоустройство пред домовой территории
- завершается подводка наружного водопровода,канализации (коммуникации )
Domik System
Inform bot
37 480
09 вересня 2019
20 січ 2015 17:23
ПЕТРОВСКАЯ 7:
-завершаются работы по асфальтированию придомовой территории
-ведутся подготовительные работы асфальтирования ул.Петровской
ПЕТРОВСКАЯ 9:
-завершены работы по водоснабжению и водоотводов (канализация )
-завершены работы по электрификации всего дома
-завершена декоративная штукатурка подъездов
-ведутся работы по подготовке к асфальтированию
-ведутся работы по газификации дома
ПЕТРОВСКАЯ 11:
-завершены работы цокольного этажа
-монтируется перекрытие под 1-й этаж
-ведутся подготовительные работы к прокладыванию коммуникаций
Европейская 3А:
-ведется индивидуальное подключение электричества на квартиры
-завершается выдача ключей
-завершены работы по устройству канализации
-завершаются работы по устройству наружного водопровода
-ведутся работы по асфальтированию двора ,придомовой территории
-уборка подъездов
-завершаются работы по устройству светильников на этажах
Европейская 3Б:
-завершаются работы клади кирпича 9-го этажа

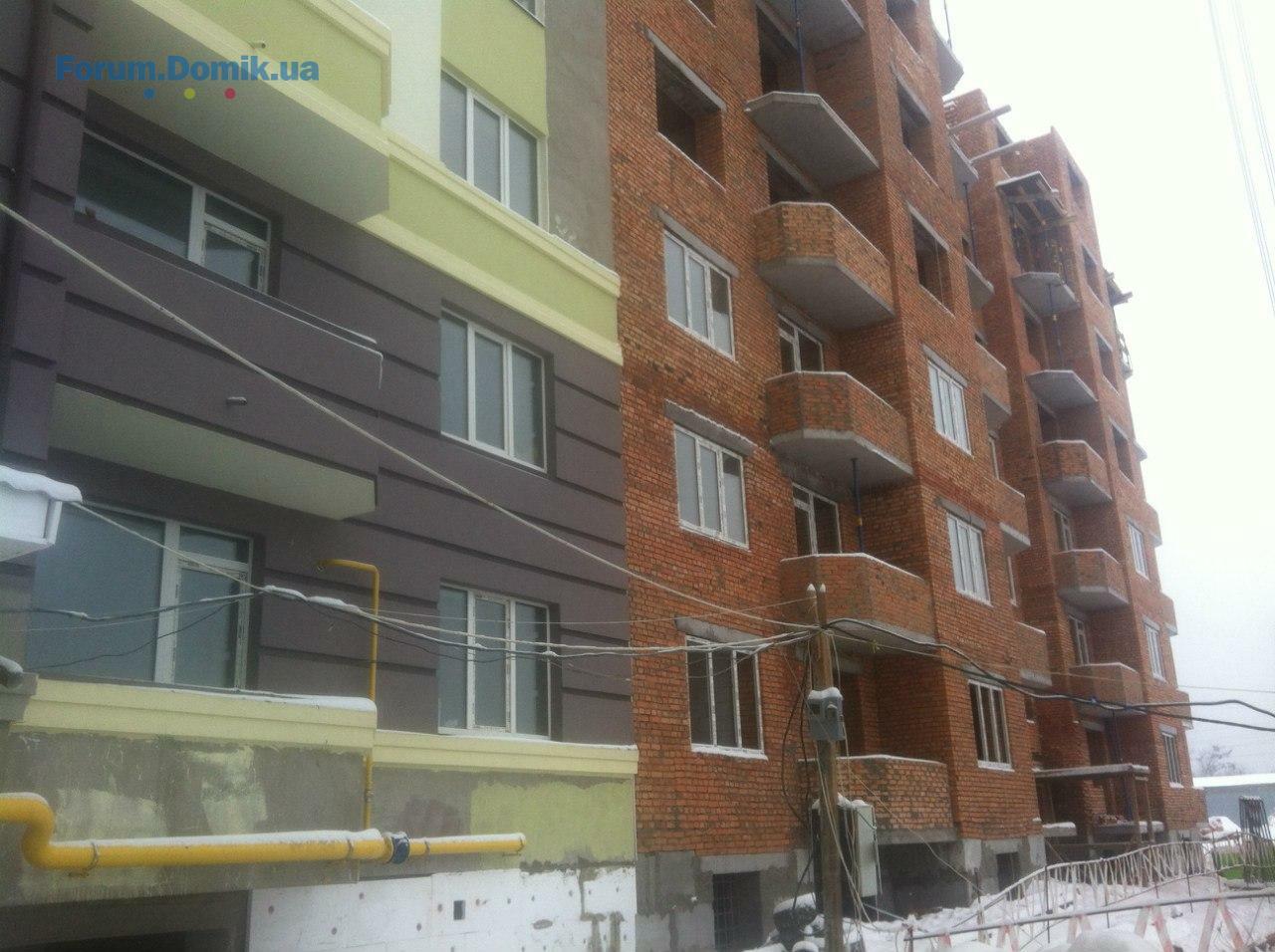

-ведется монтаж окон 5 этаж
-завершена разводка электрики 1-го этажа (ведется 2-й)
-установка межкомнатных перегородок 6 этаж завершен
-завершаются работы по асфальтированию придомовой территории
-ведутся подготовительные работы асфальтирования ул.Петровской
ПЕТРОВСКАЯ 9:
-завершены работы по водоснабжению и водоотводов (канализация )
-завершены работы по электрификации всего дома
-завершена декоративная штукатурка подъездов
-ведутся работы по подготовке к асфальтированию
-ведутся работы по газификации дома
ПЕТРОВСКАЯ 11:
-завершены работы цокольного этажа
-монтируется перекрытие под 1-й этаж
-ведутся подготовительные работы к прокладыванию коммуникаций
Европейская 3А:
-ведется индивидуальное подключение электричества на квартиры
-завершается выдача ключей
-завершены работы по устройству канализации
-завершаются работы по устройству наружного водопровода
-ведутся работы по асфальтированию двора ,придомовой территории
-уборка подъездов
-завершаются работы по устройству светильников на этажах
Европейская 3Б:
-завершаются работы клади кирпича 9-го этажа
-ведется монтаж окон 5 этаж
-завершена разводка электрики 1-го этажа (ведется 2-й)
-установка межкомнатных перегородок 6 этаж завершен
Domik System
Inform bot
37 480
09 вересня 2019
20 січ 2015 17:23
Domik System
Inform bot
37 480
09 вересня 2019
26 січ 2015 19:30
Domik System
Inform bot
37 480
09 вересня 2019
29 січ 2015 21:59
С 1 февраля 2015 года подымается цена квадратного метра.
ProfGroup
Користувач
23
12 червня 2012
07 лют 2015 08:43

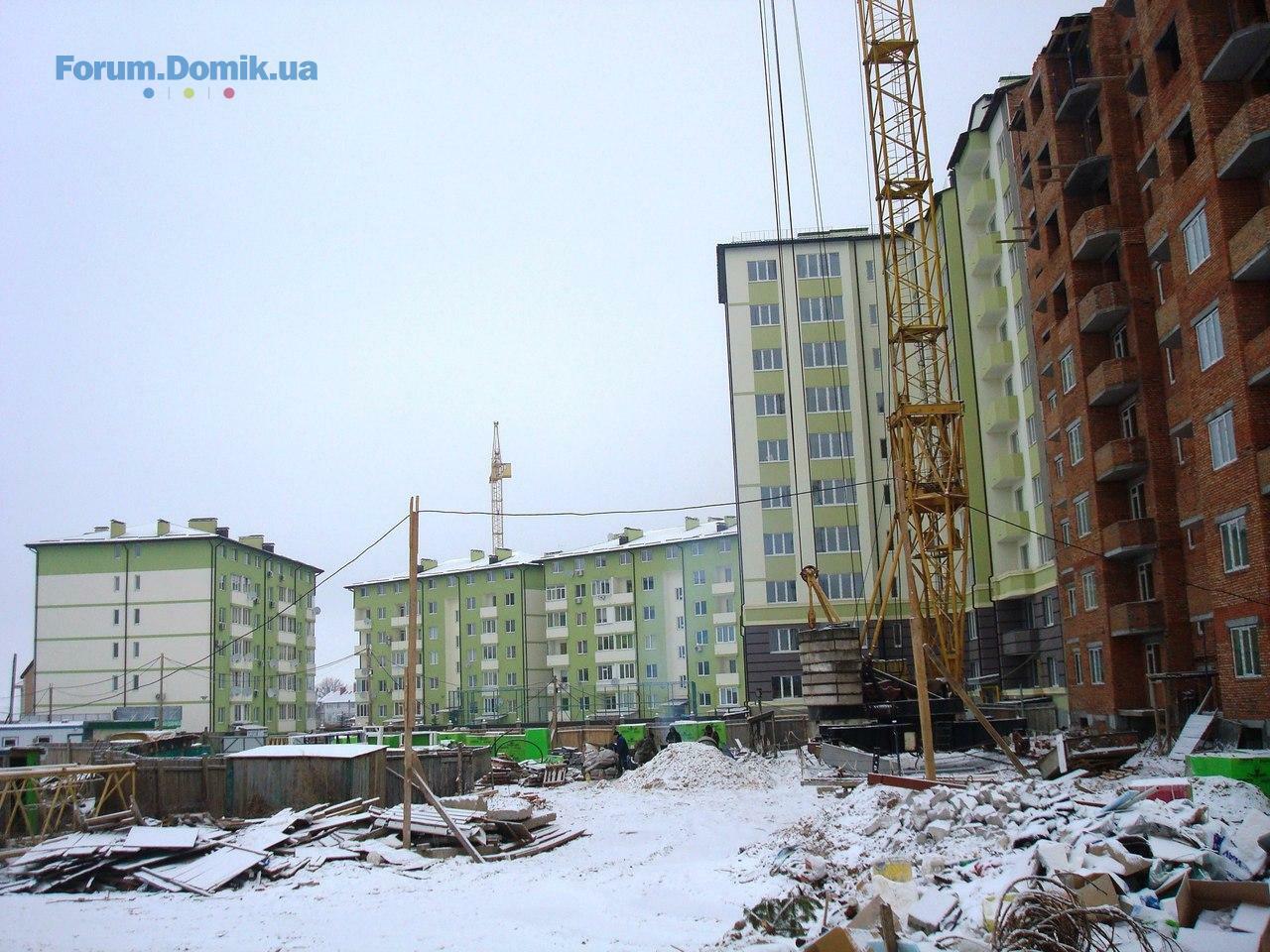

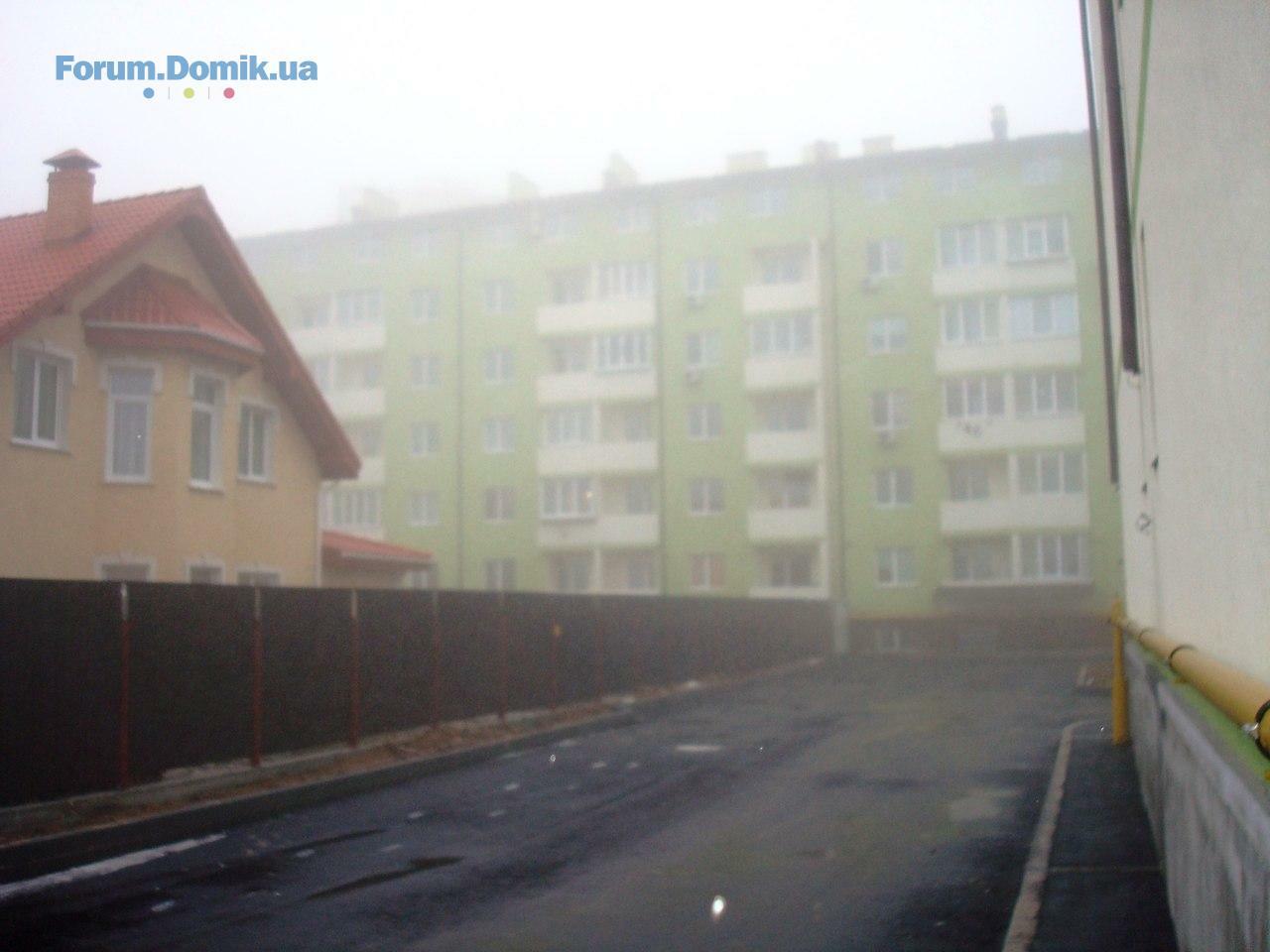

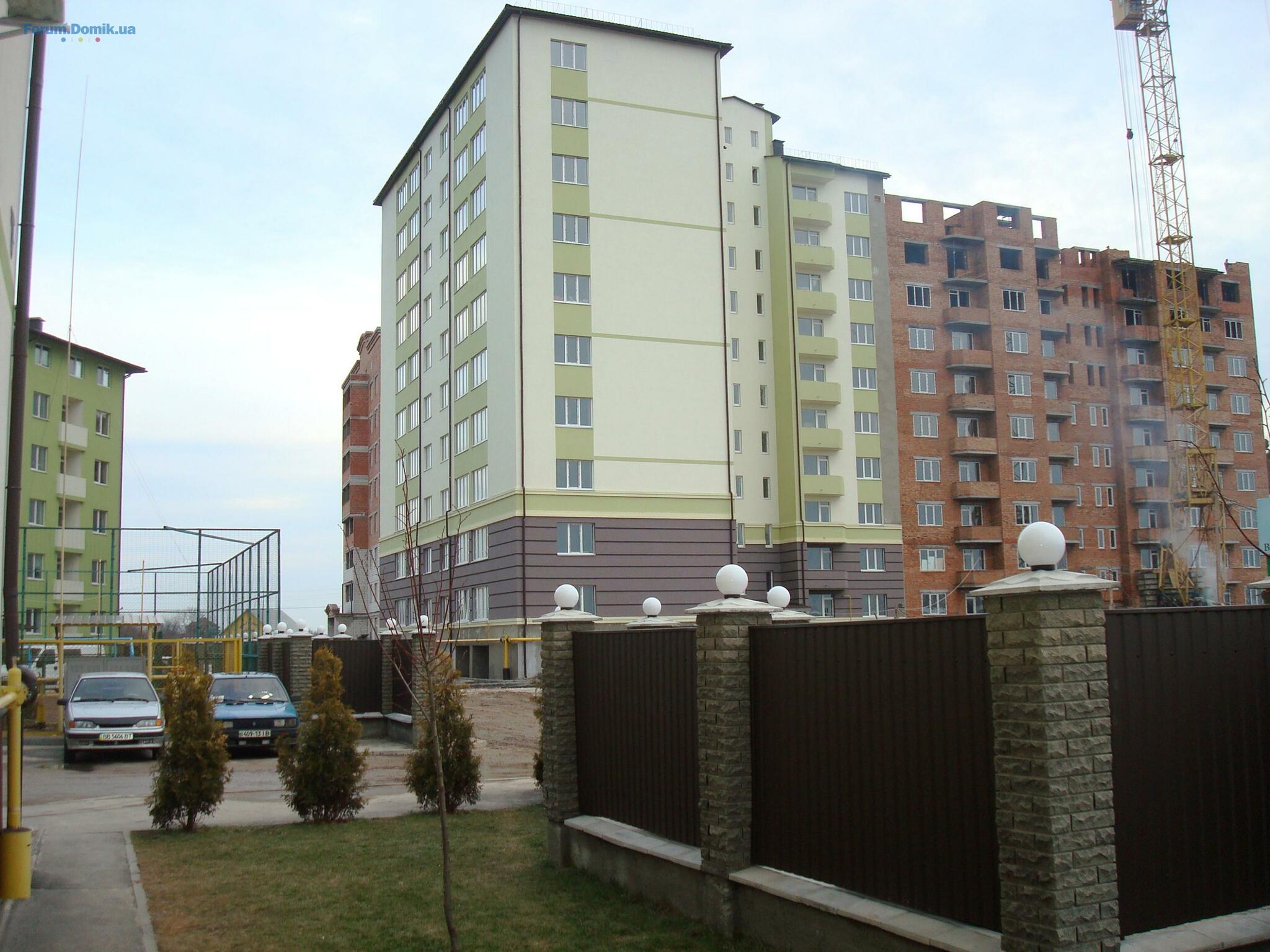

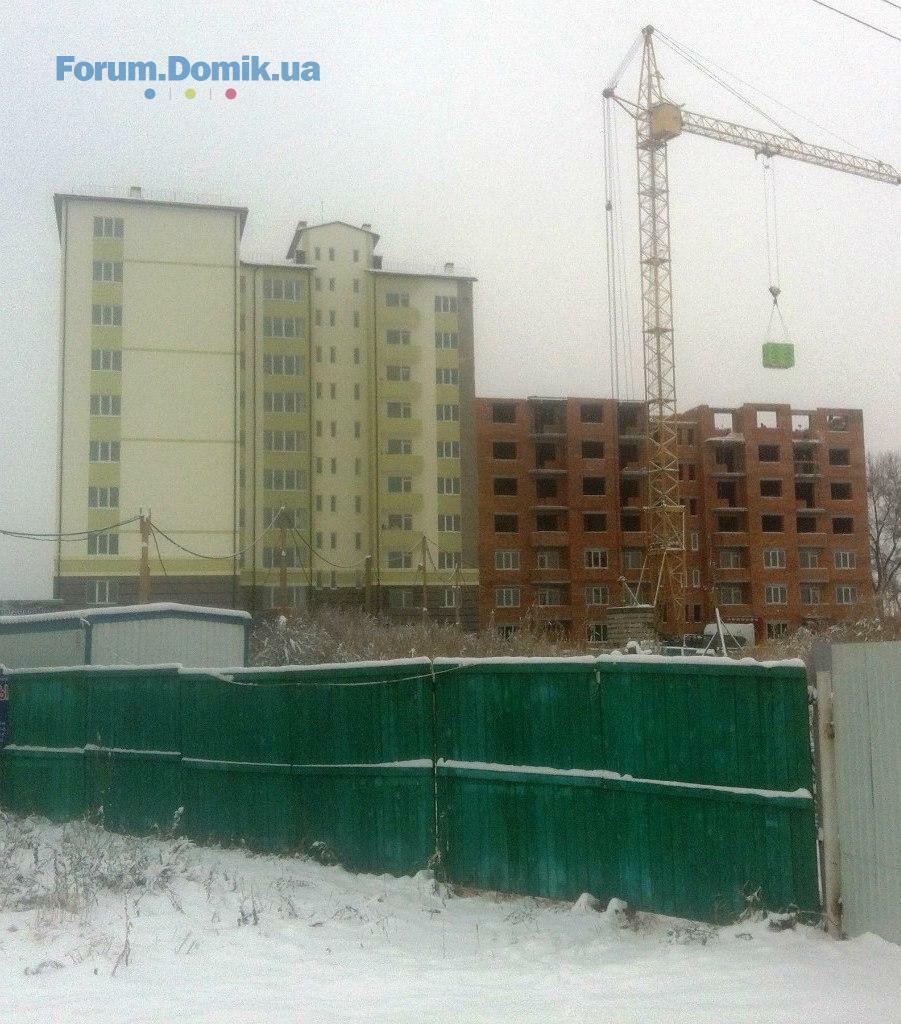

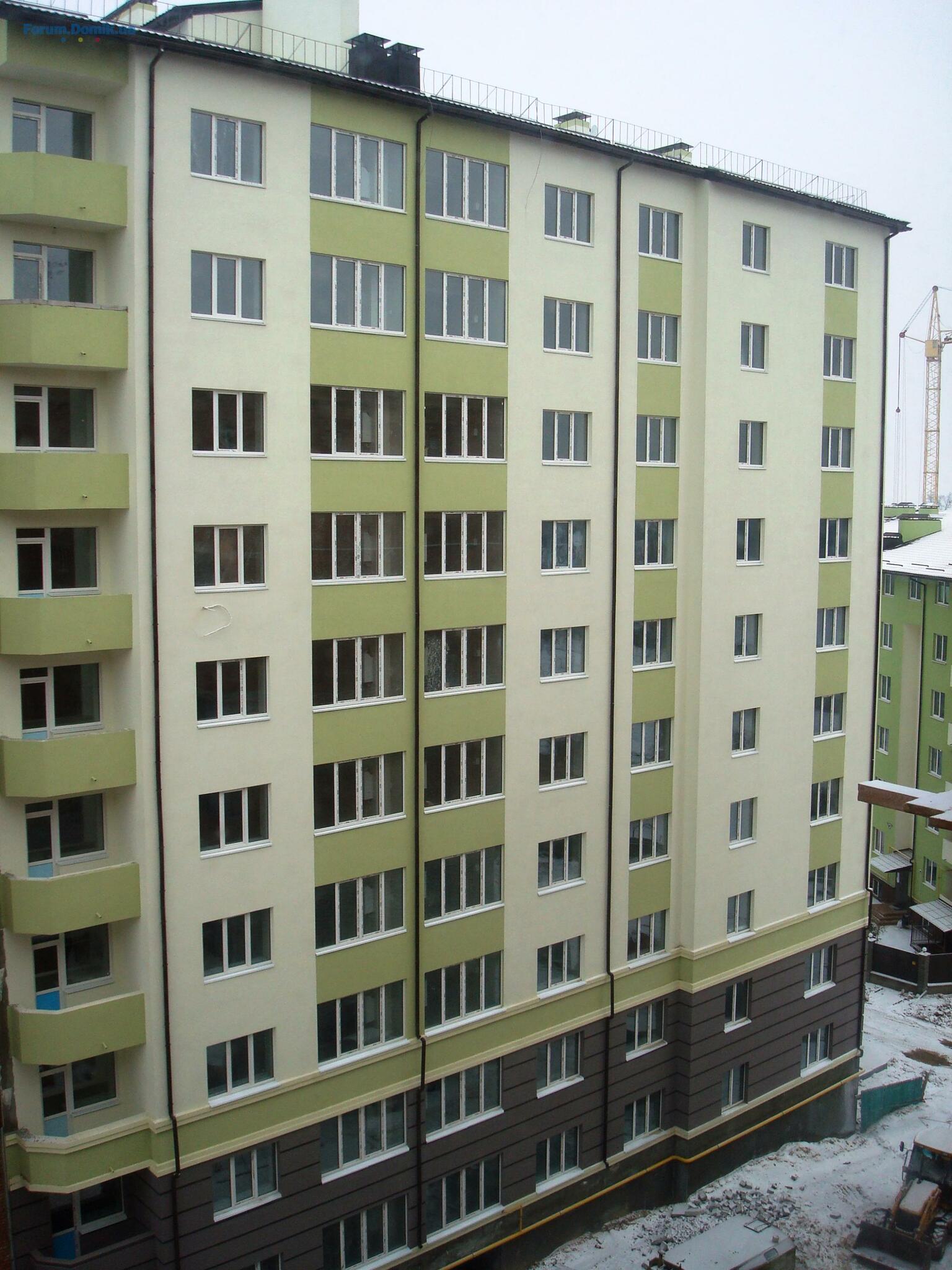

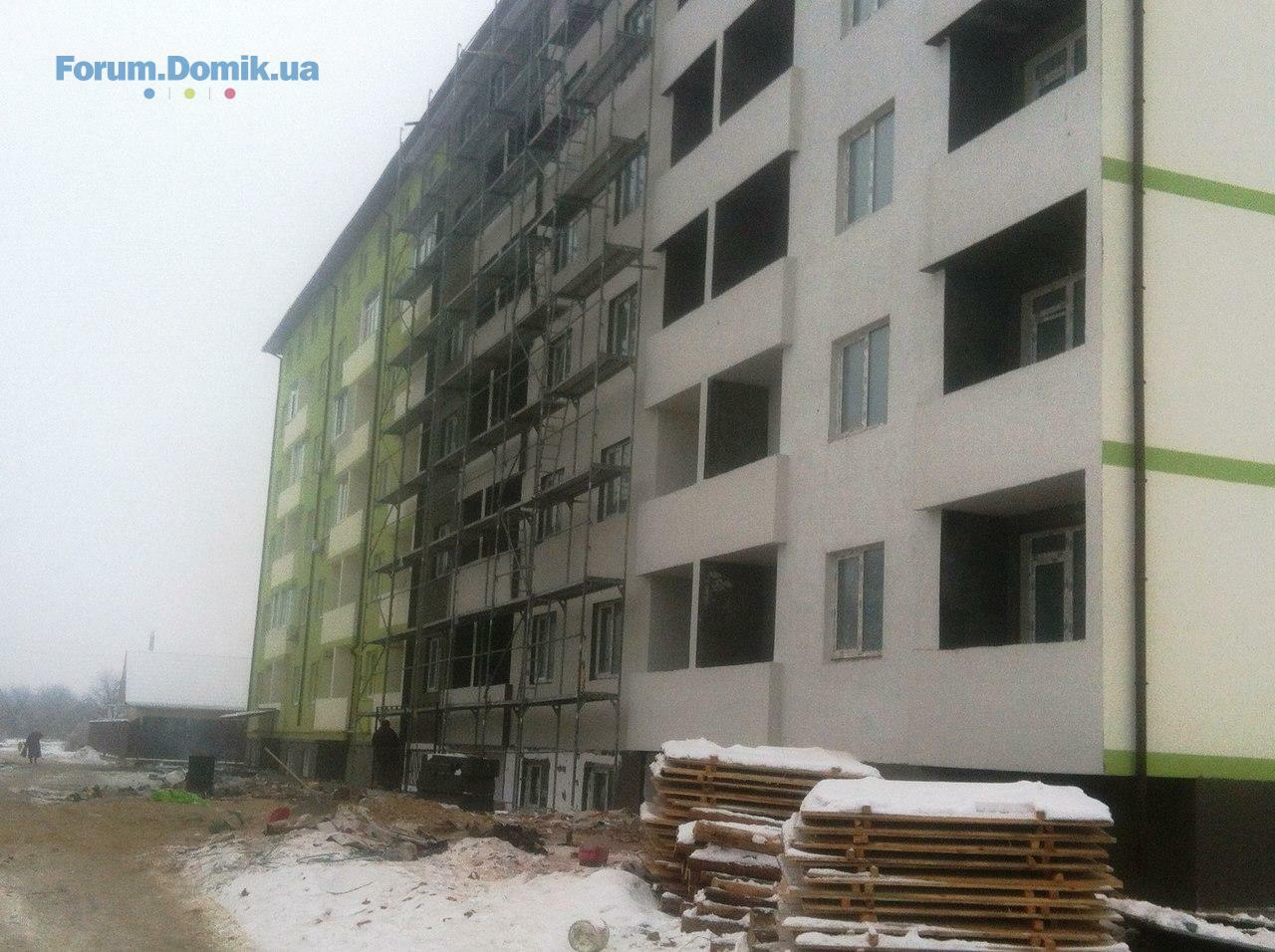

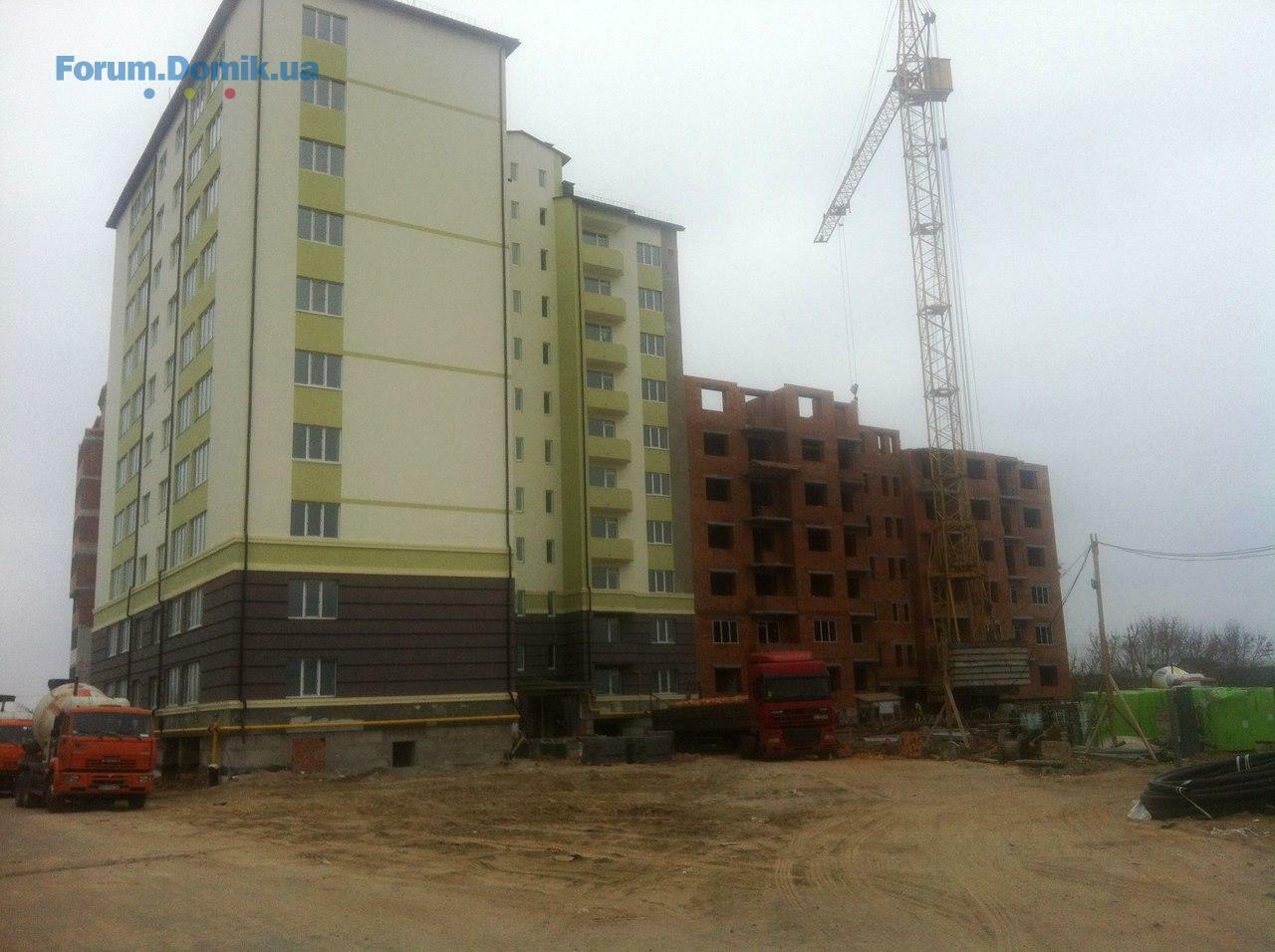

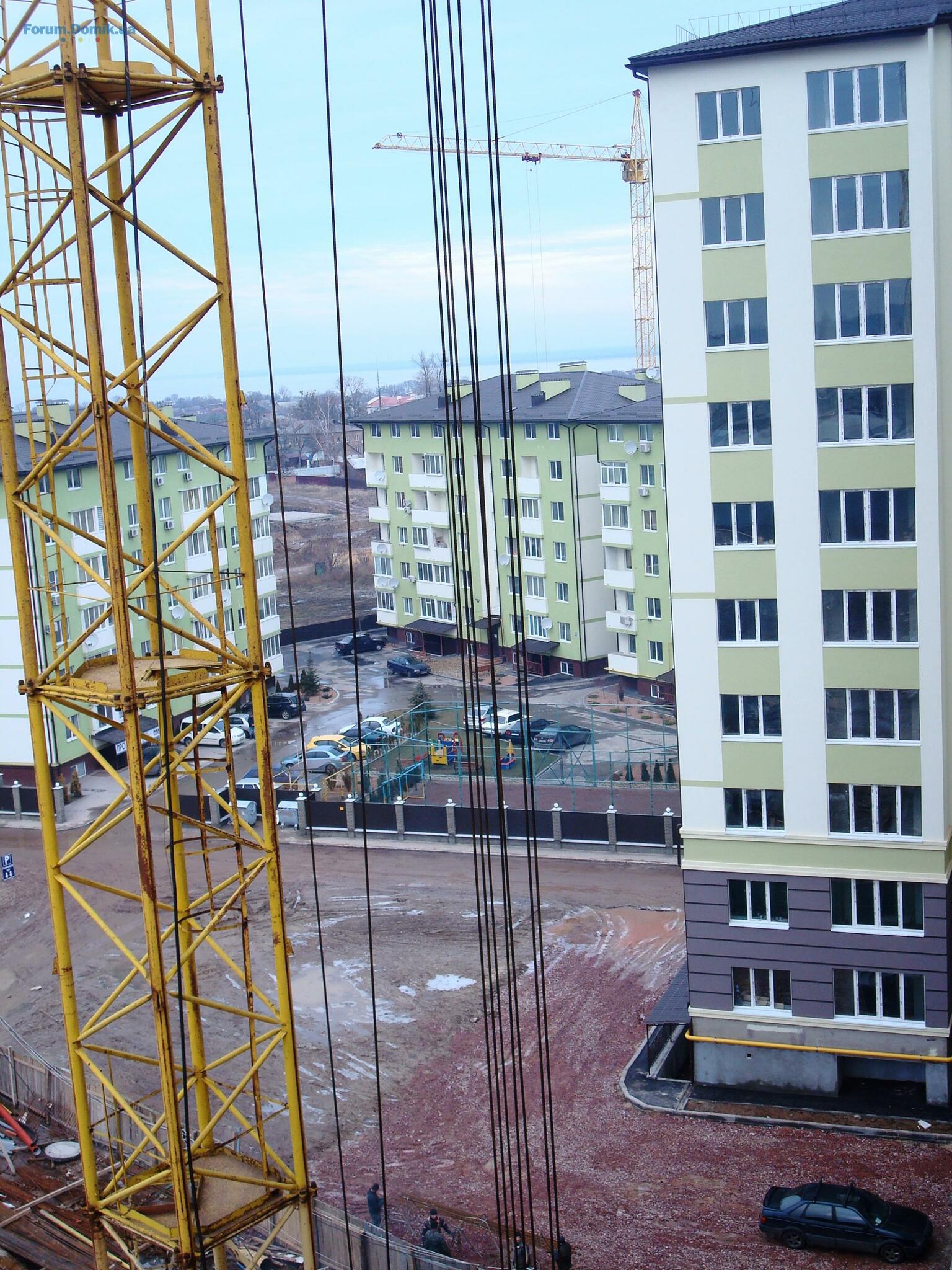

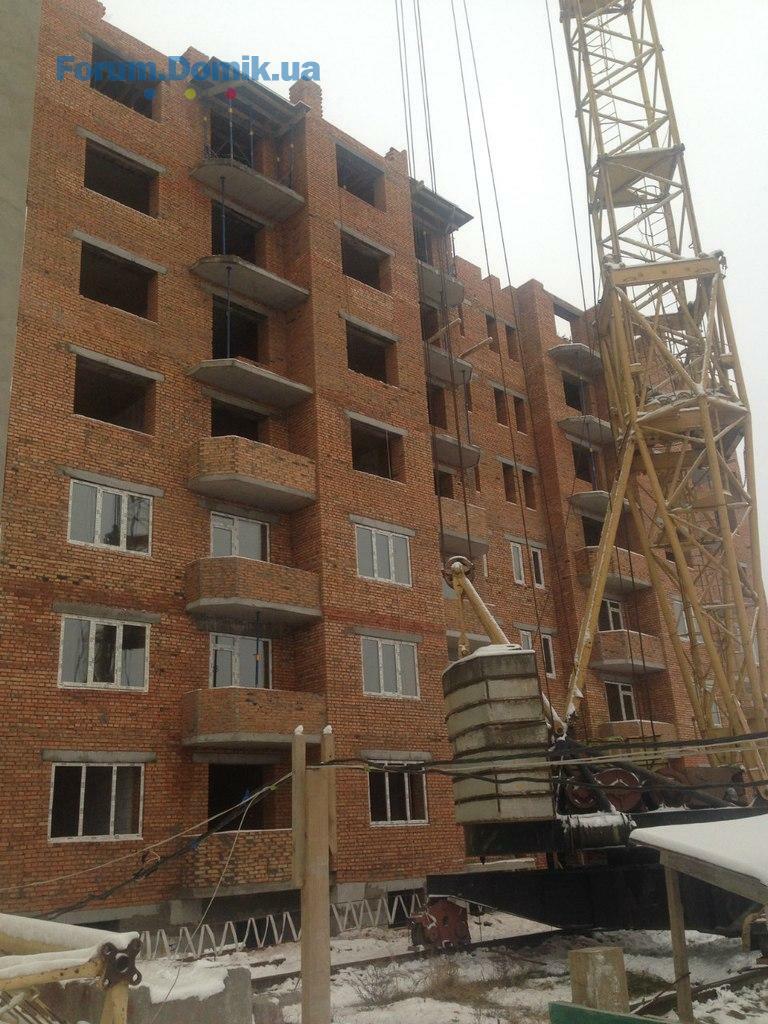

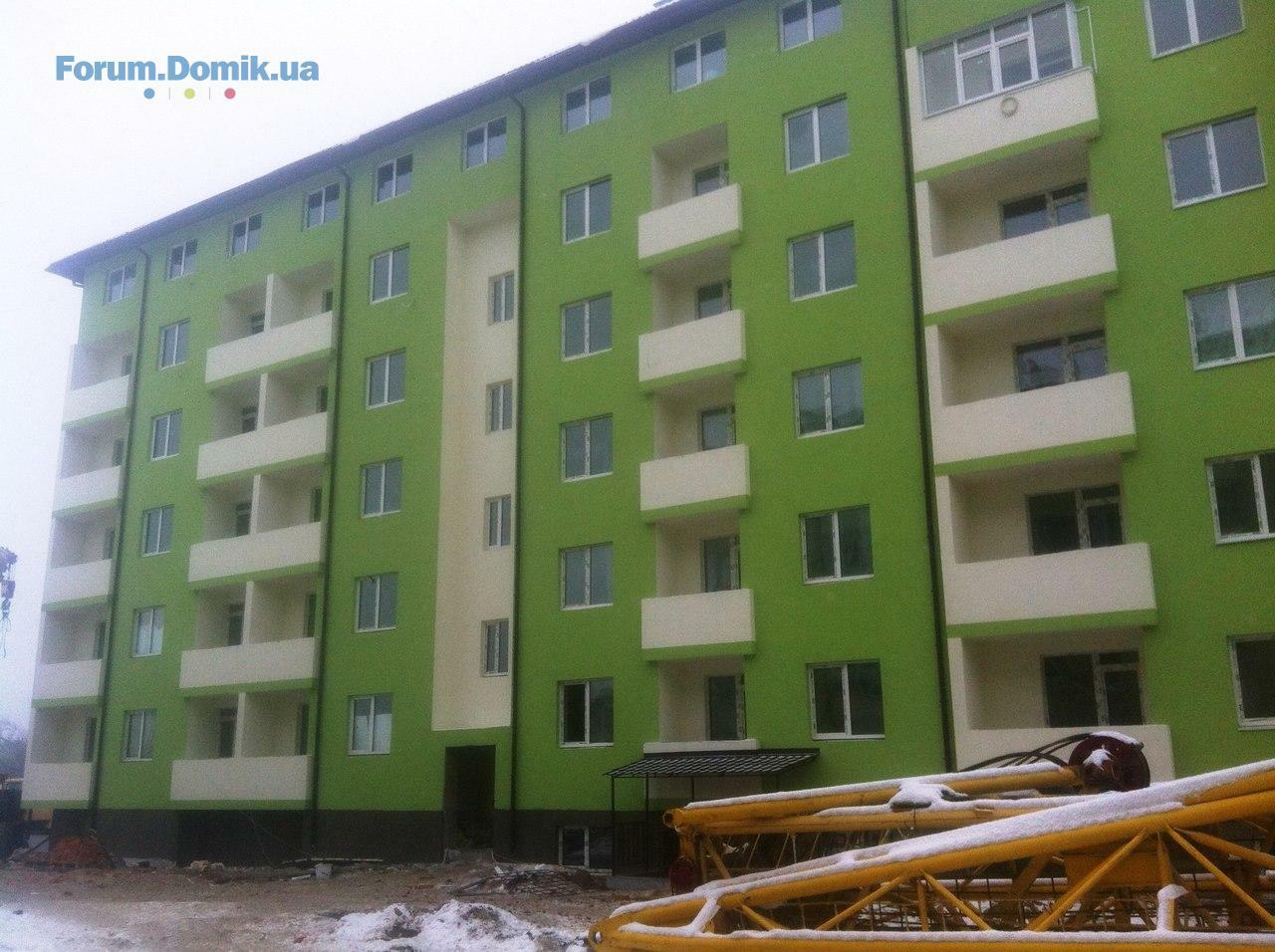

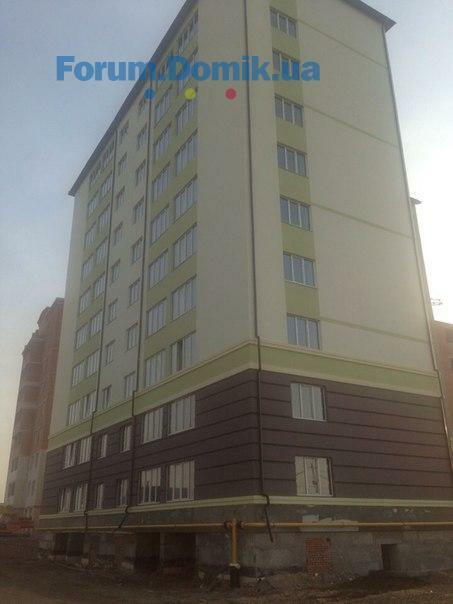

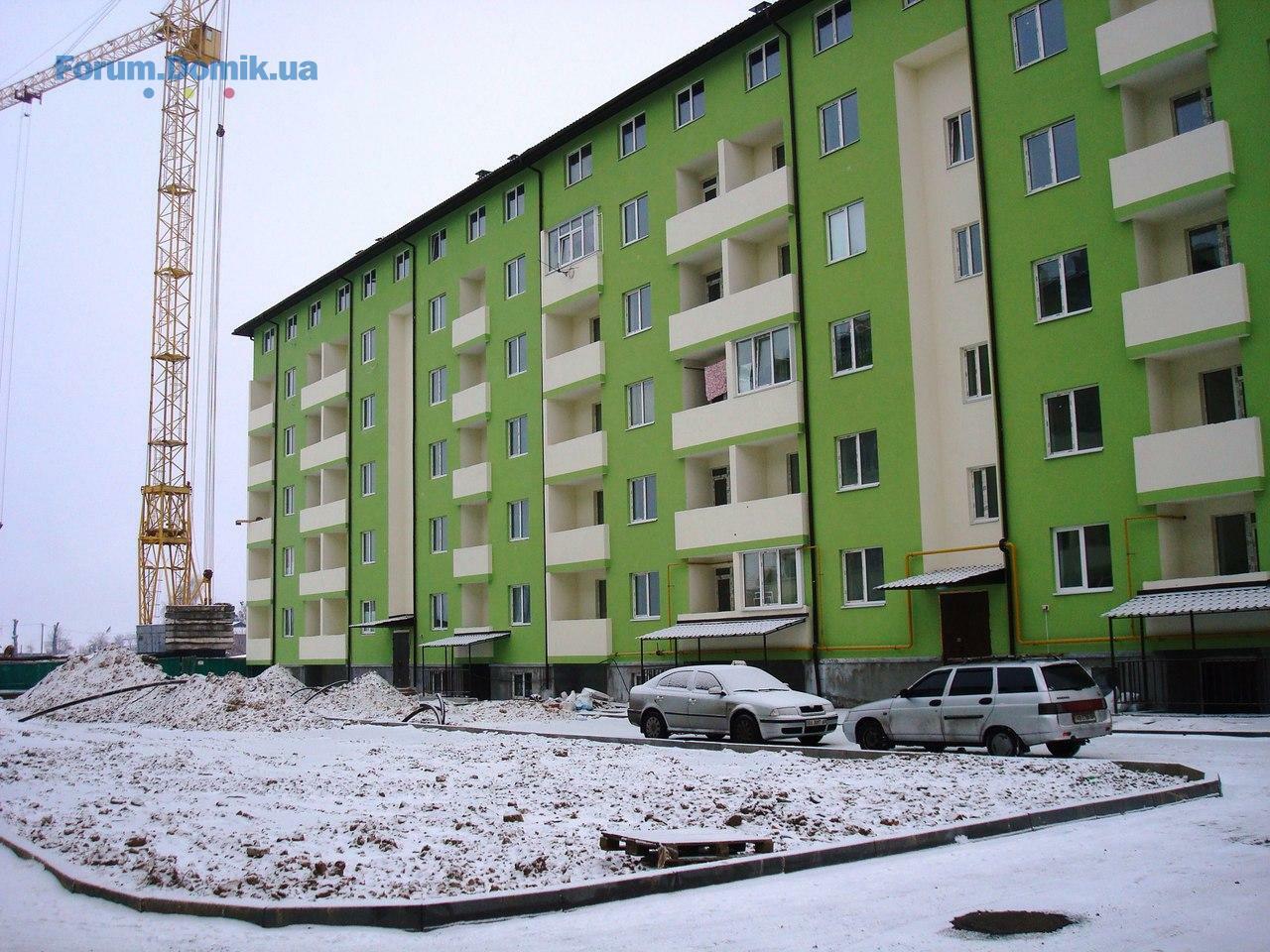

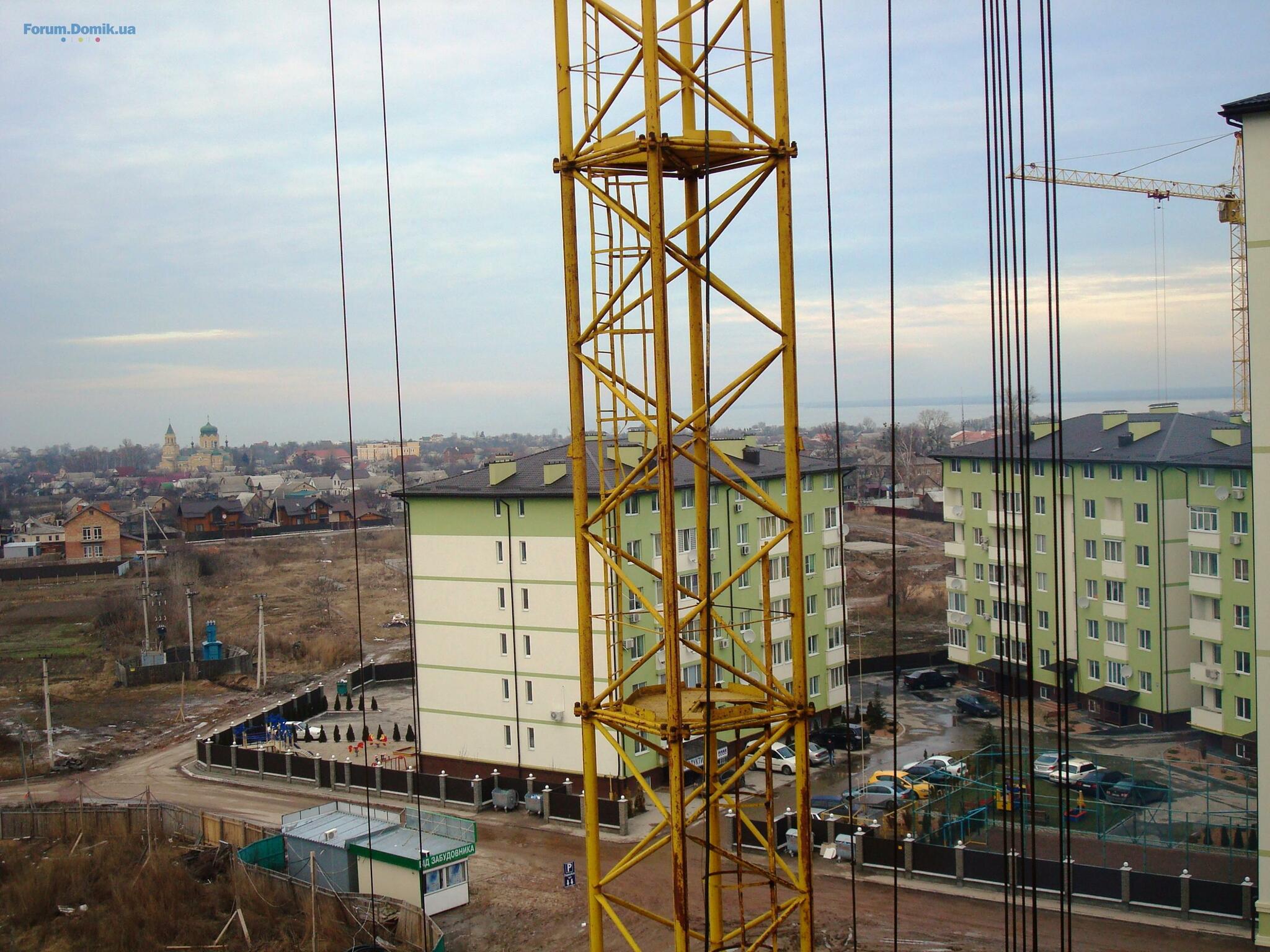

Всем привет! Хотим сообщить ,что в ЖК Смарагдове місто" осталось 35 квартир из 80 ,сдача дома по ул. Петрвская 11 (4 квартал 2015 г)
цена кв.м 500 у.е
Застройщик предлагает рассрочку до 24 месяцев
цена кв.м 500 у.е
Застройщик предлагает рассрочку до 24 месяцев
smisto.prb
Користувач
75
24 березня 2014
07 лют 2015 10:32

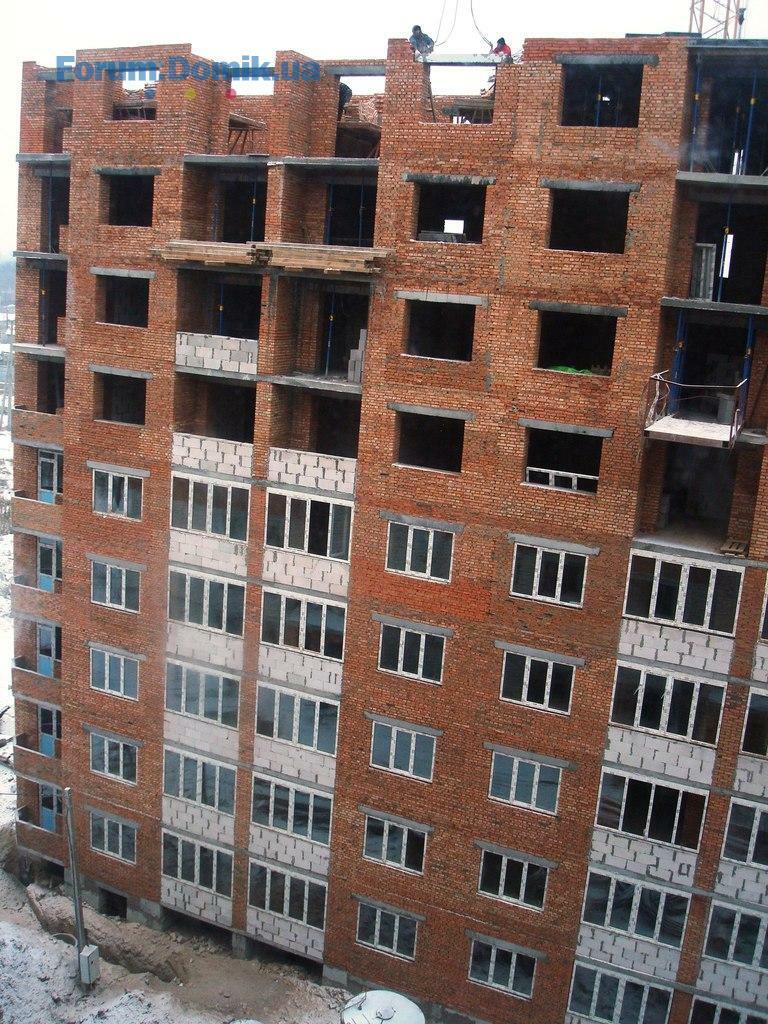

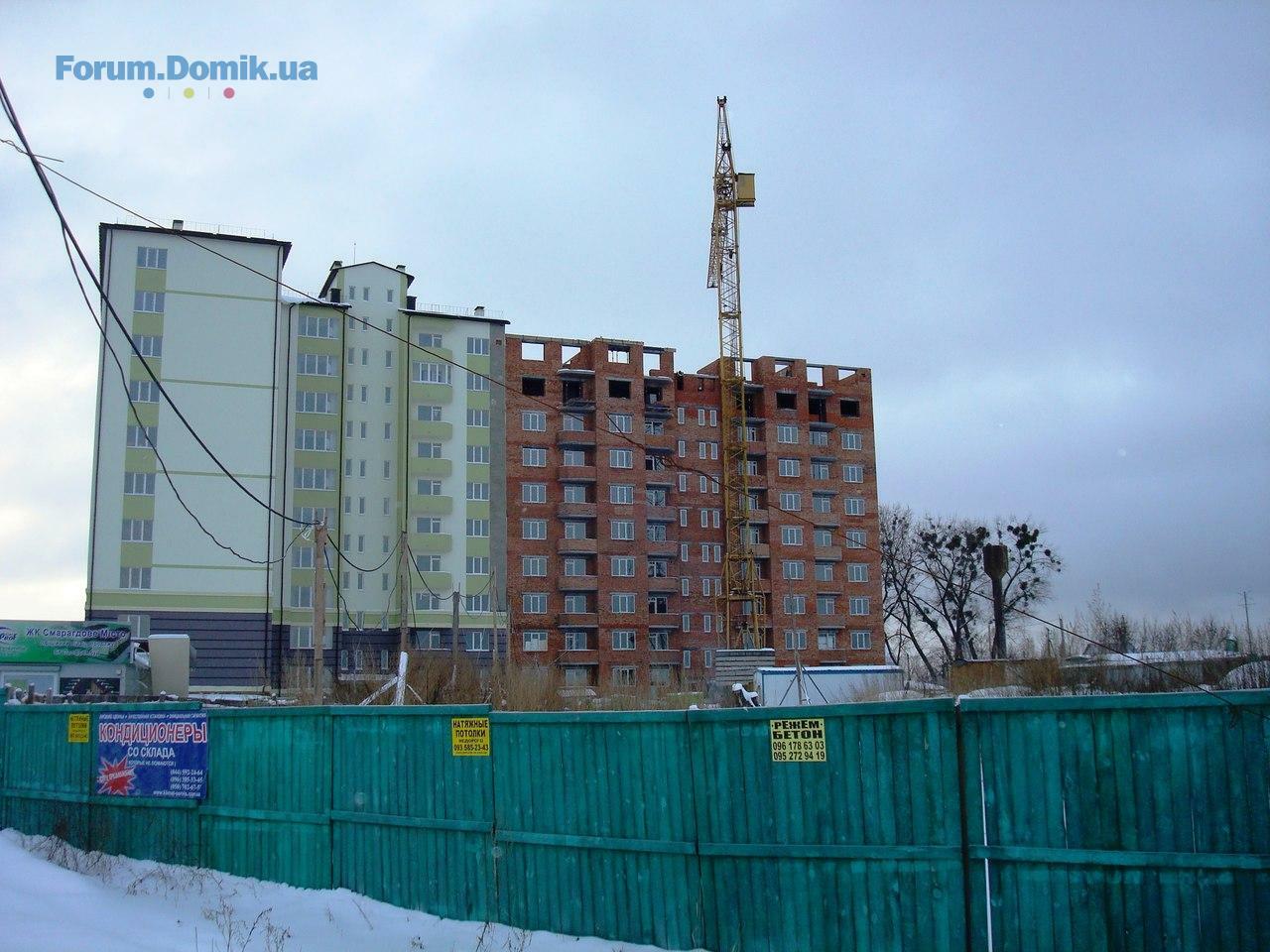

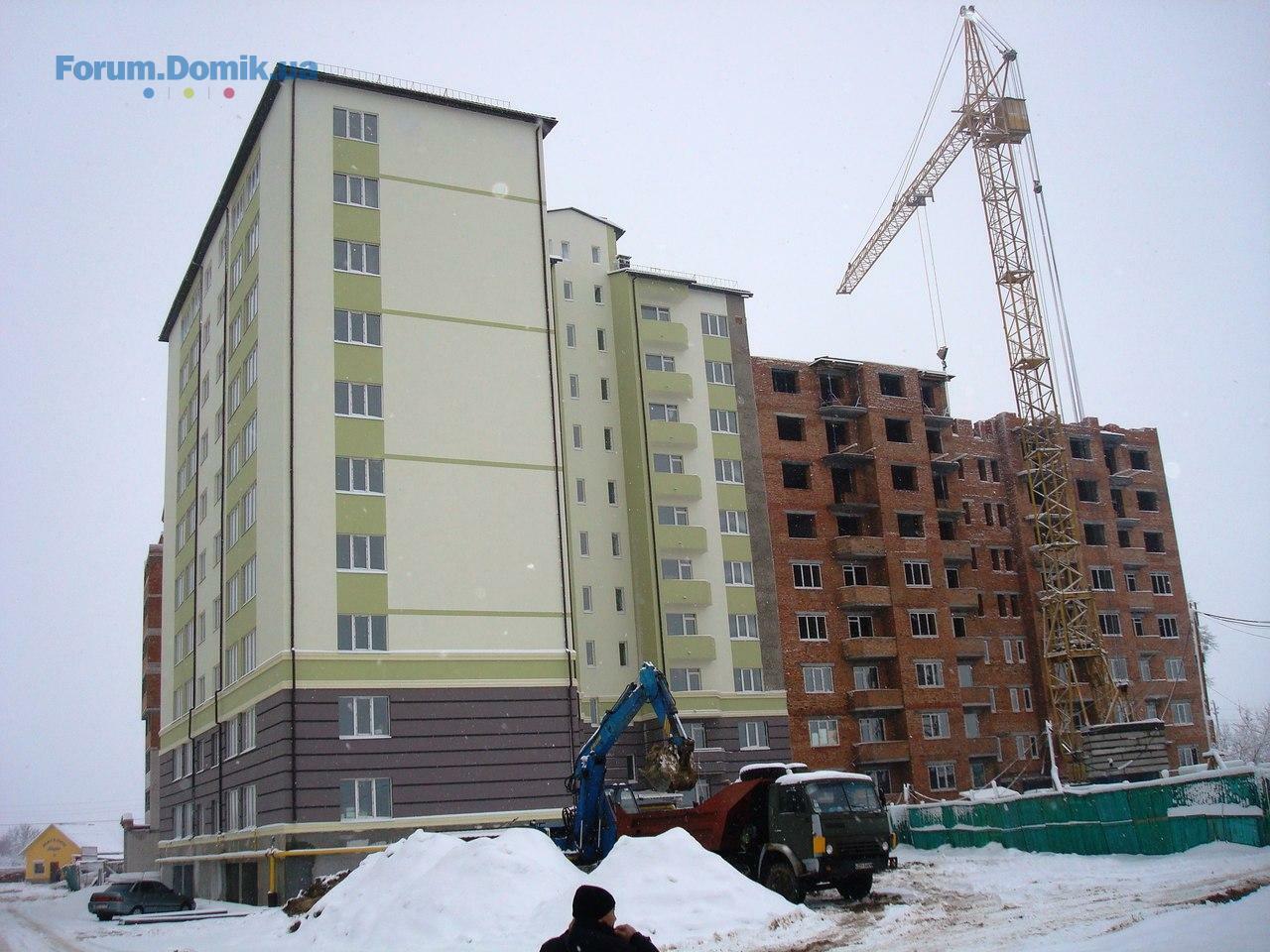

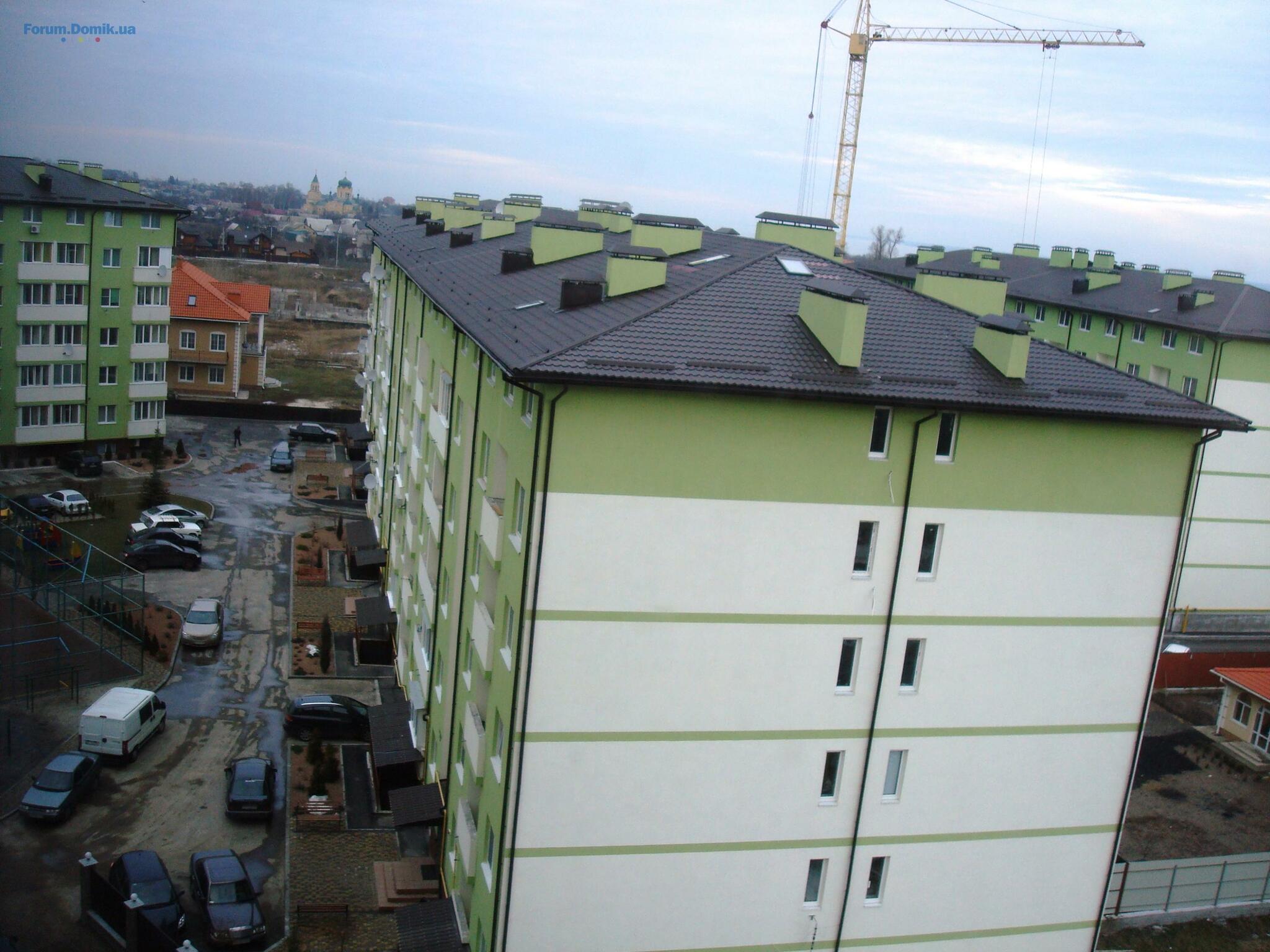

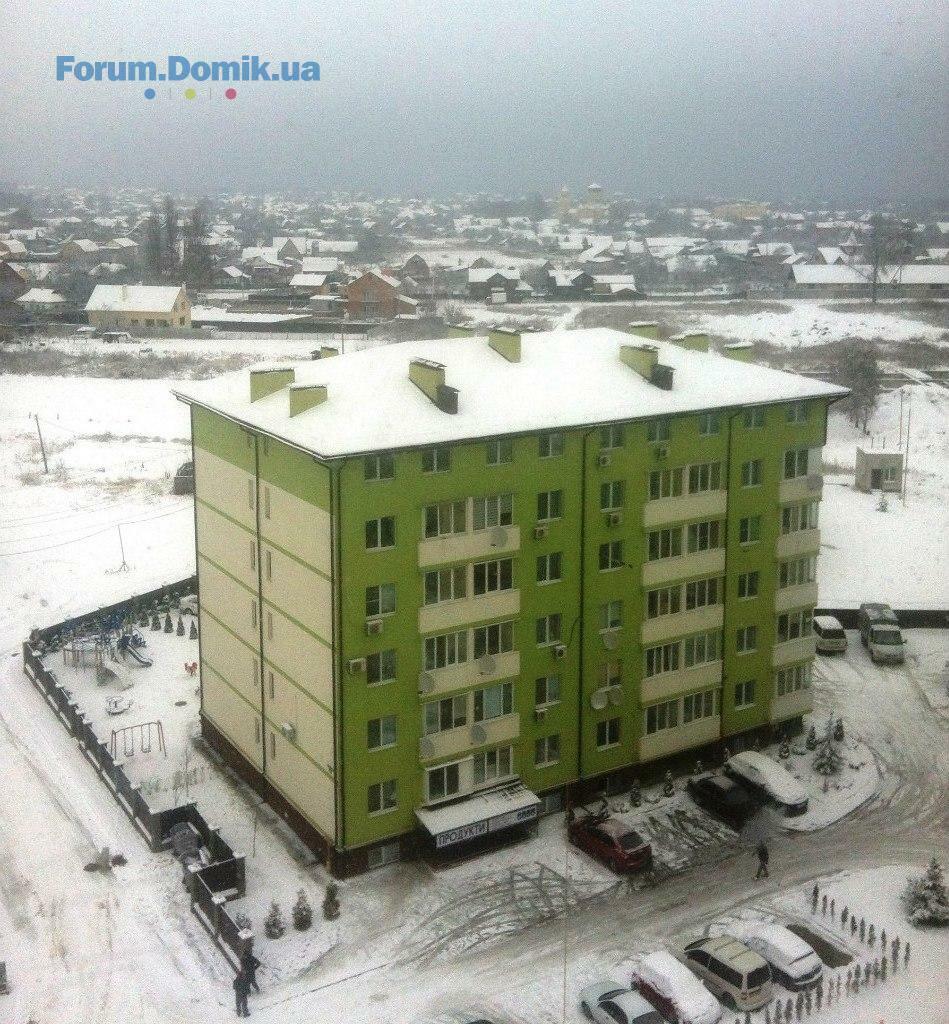

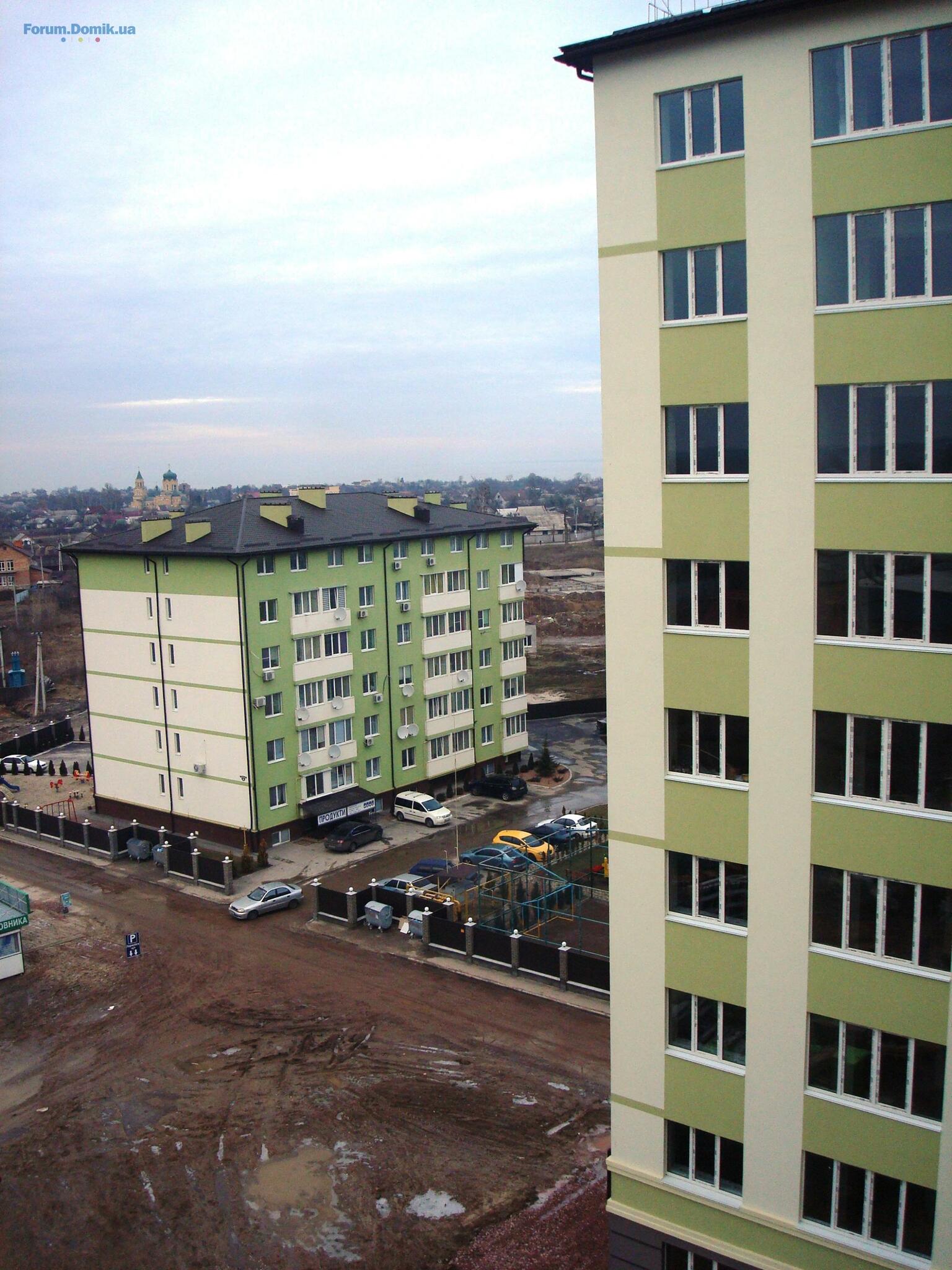

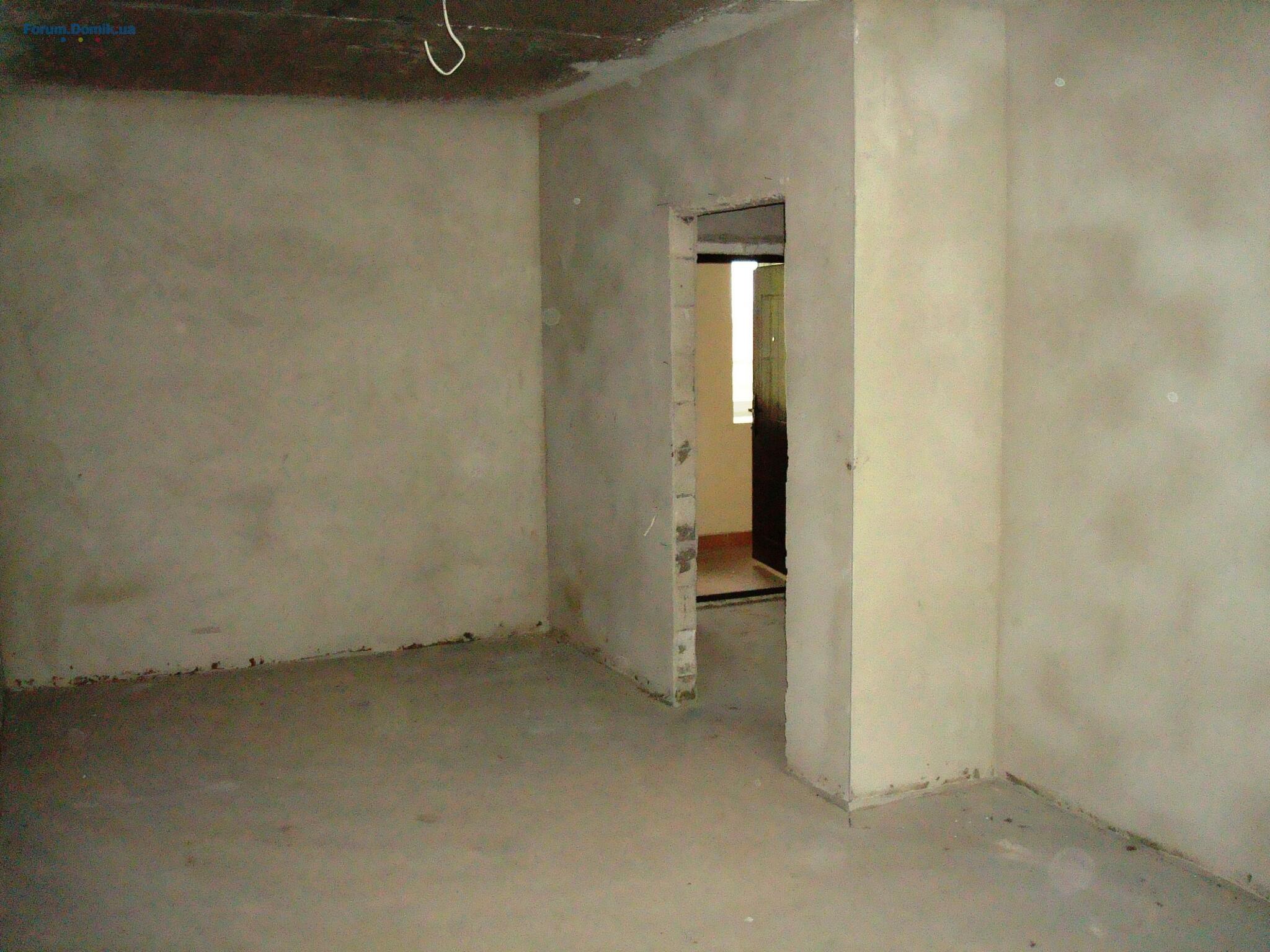

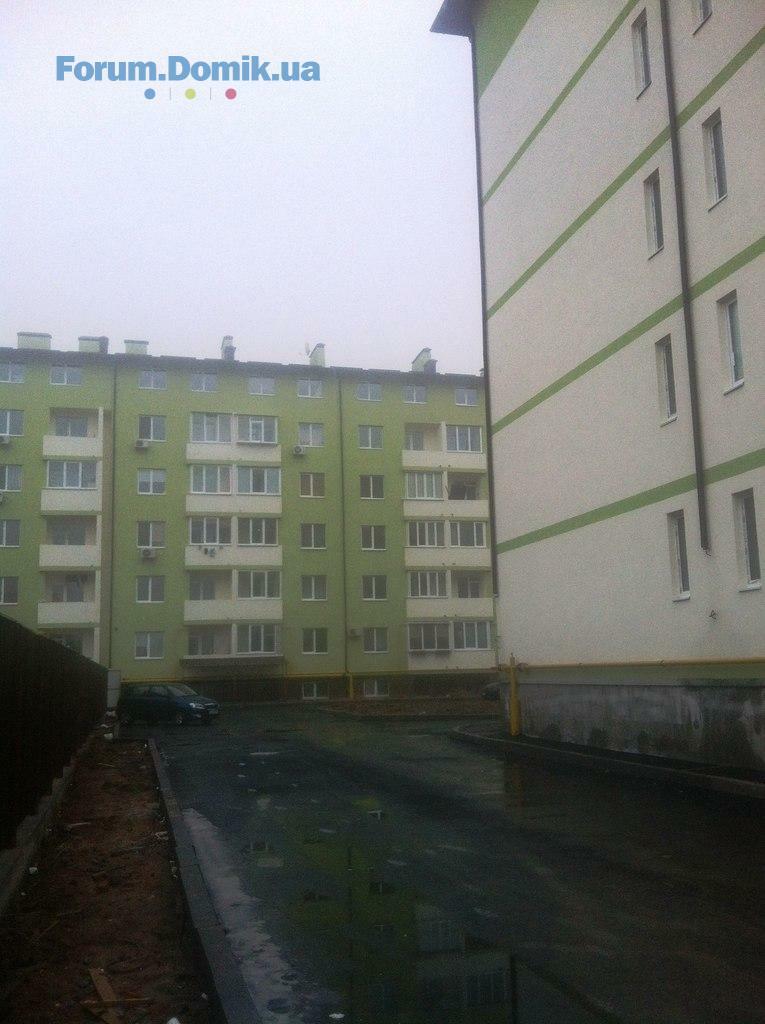

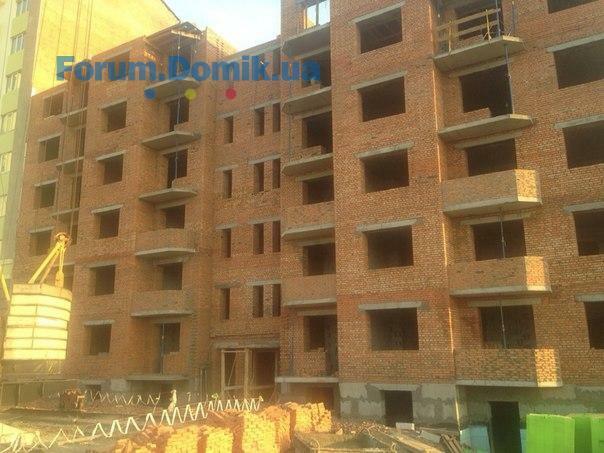

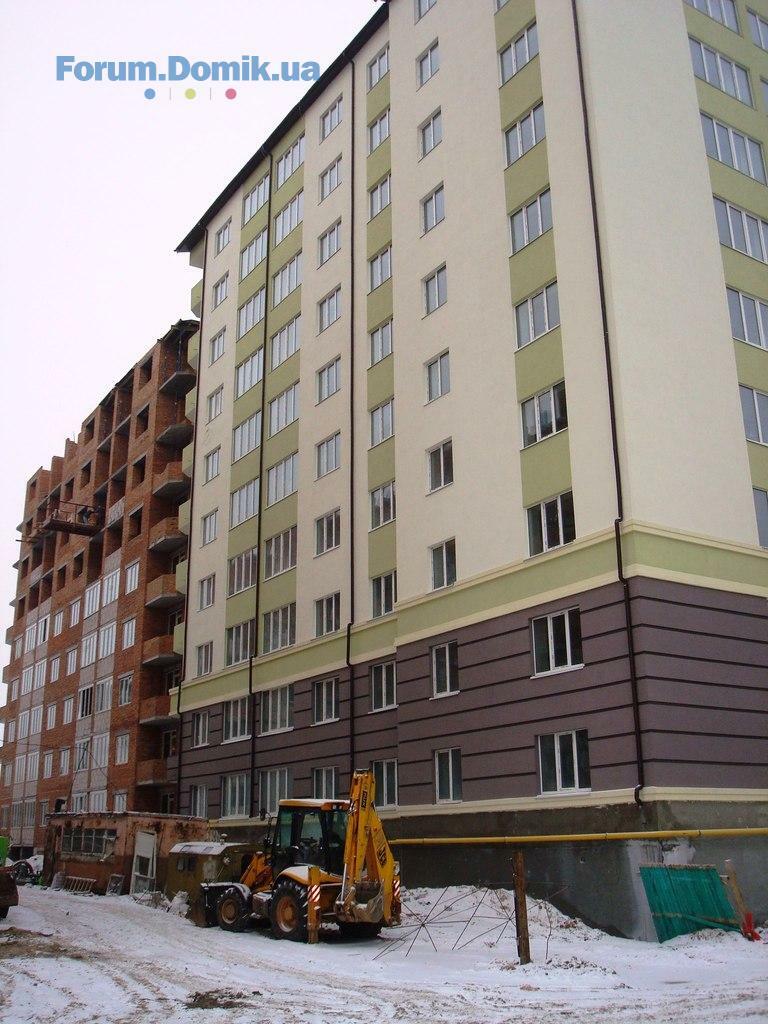

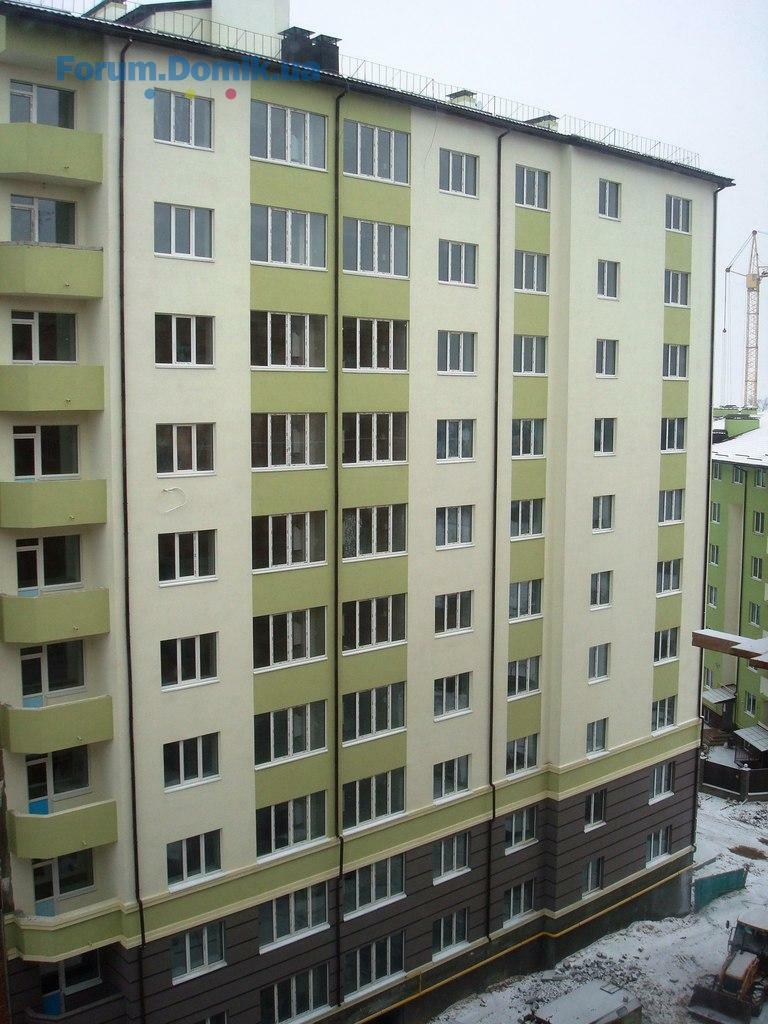

Жилой комплекс ЖК «Смарагдове місто»
Местоположение: с.Новые Петровцы, Вышгородский район, ул. Европейская ул. Ватутина
Квартиры эконом-класса ,Европейский стиль с видом на Киевское море
Застройщик: ООО БК «ПРОФРЕМБУД»
Технология строительства:
Индивидуальный проект с использованием современных технологий ,кирпичный дом ,монолитное перекрытие,наружное утипление фасада ,материал межкомнатных перегородок – газобетон, индивидуальное отопление,счетчики на все виды комуникации.
Высота потолков: 2,70 м
Этажность: 10-11 этажей
Сдача в эксплуатацию:

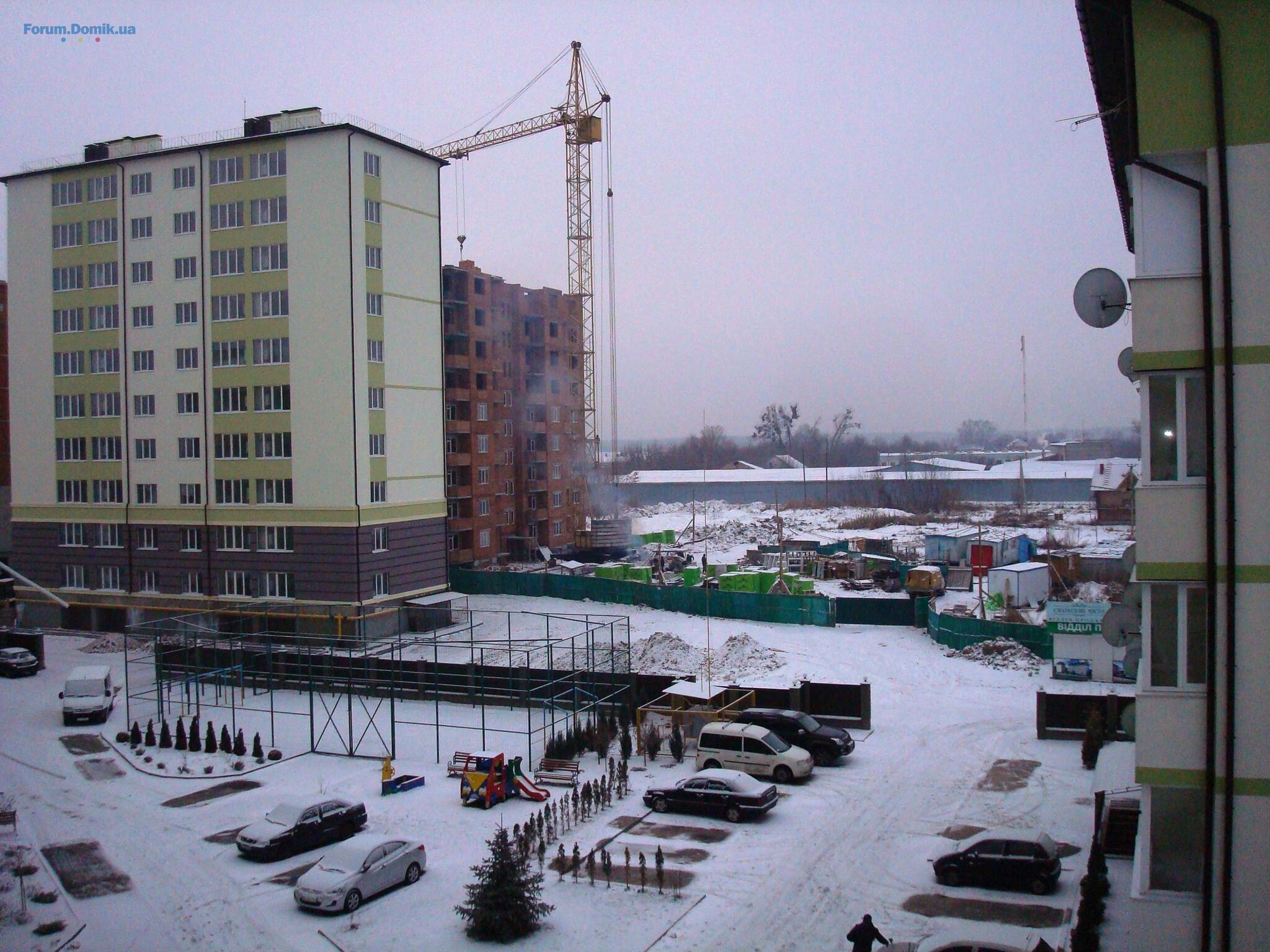

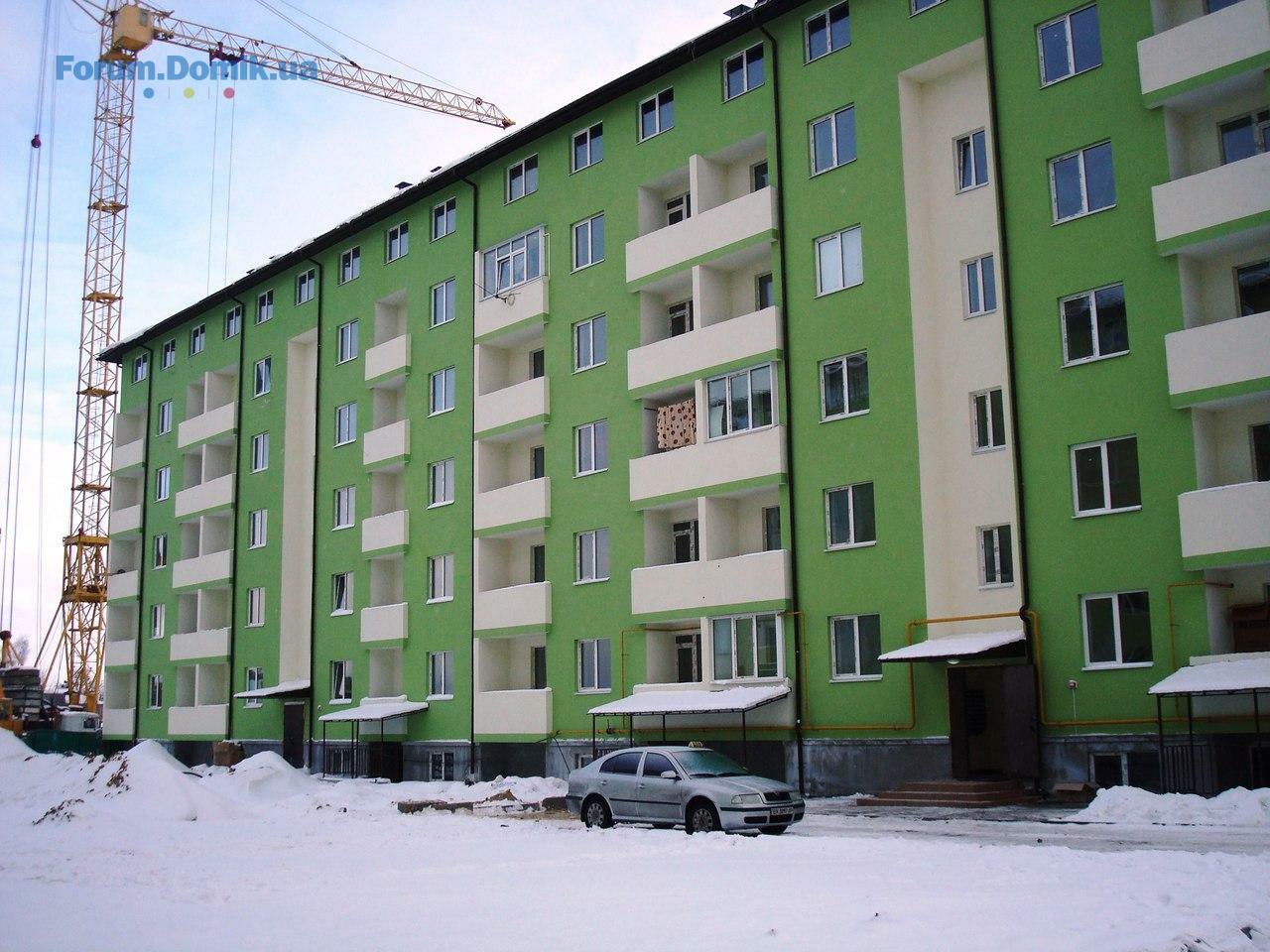

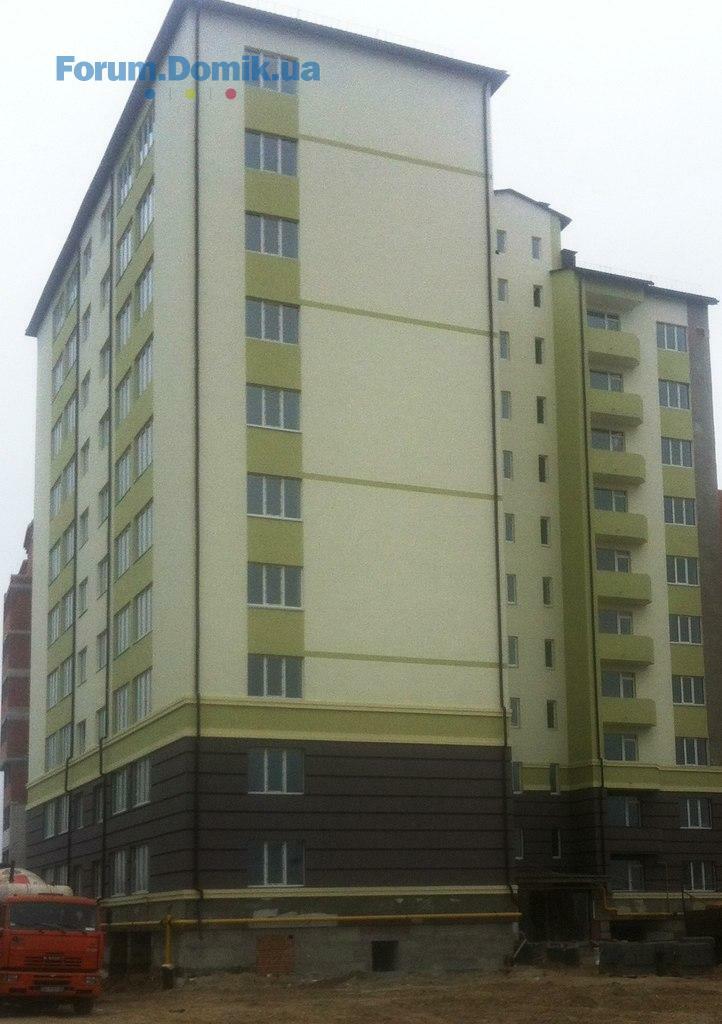

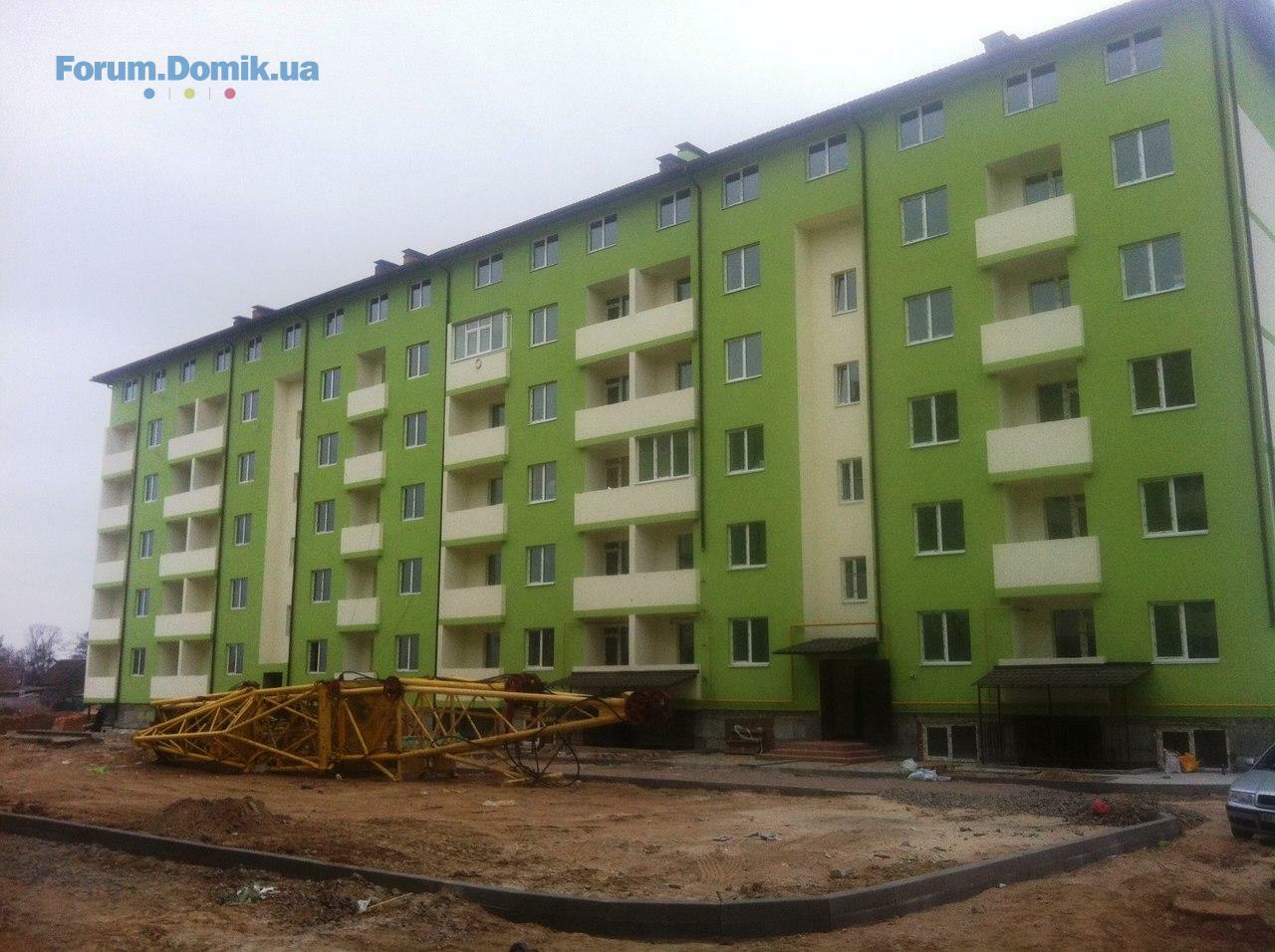

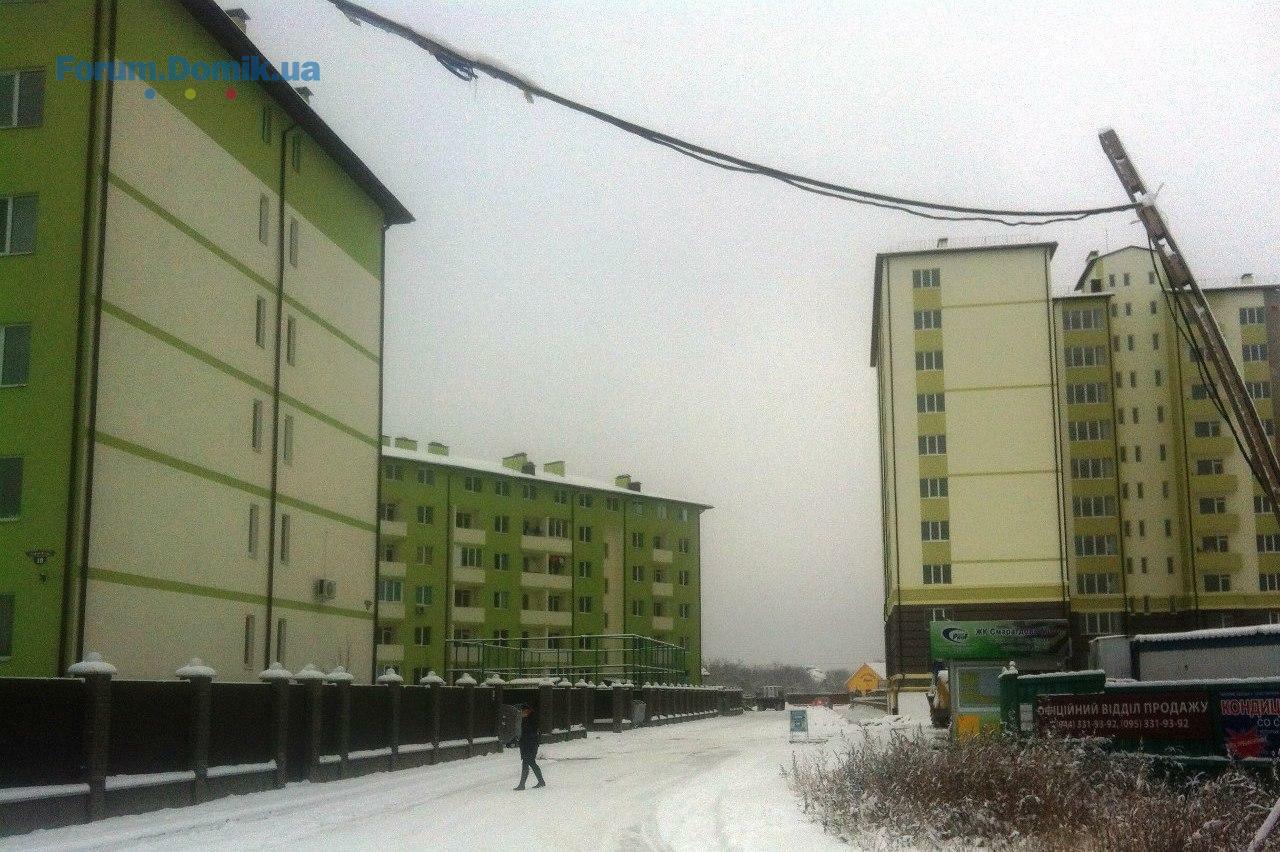

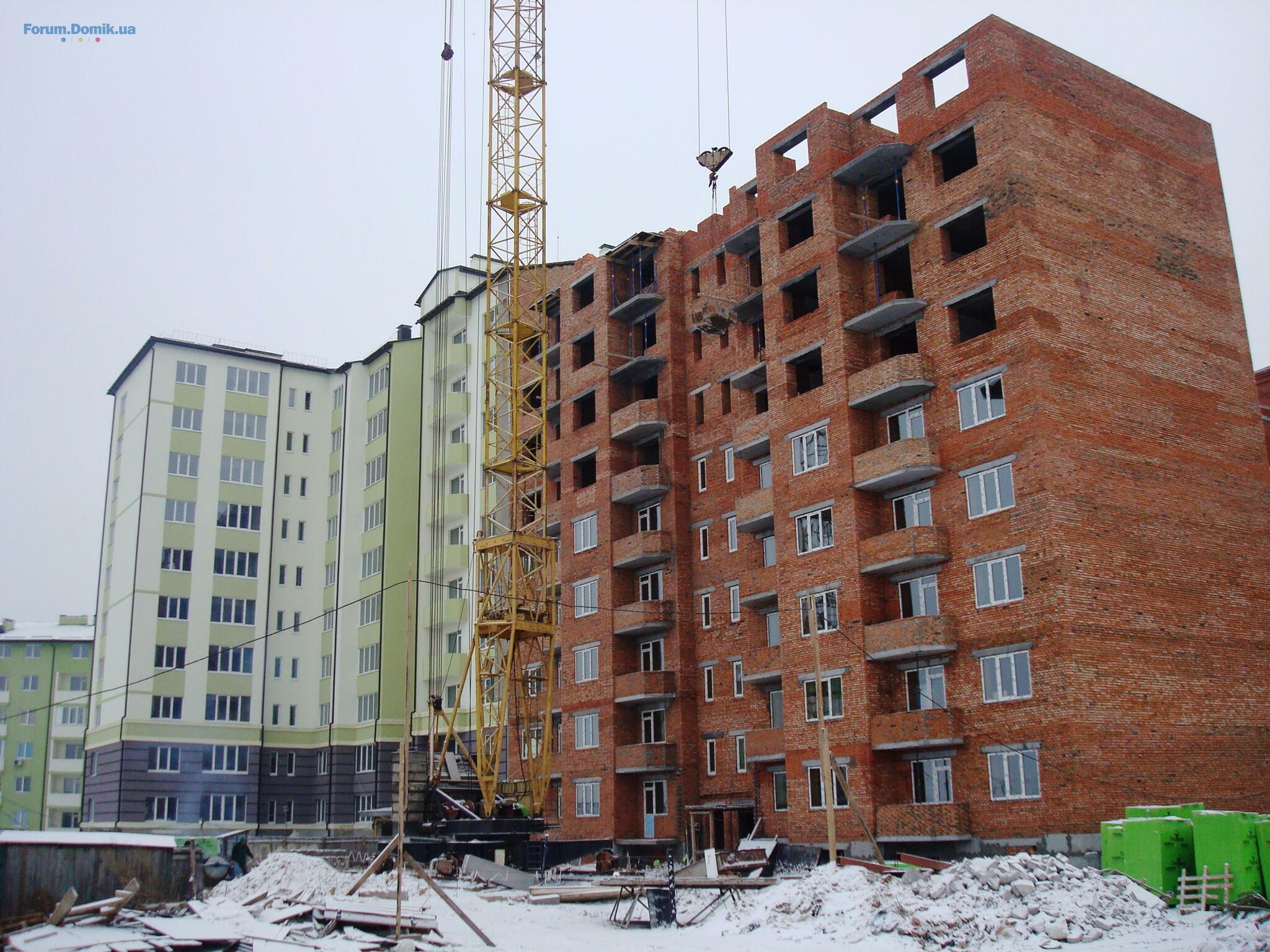

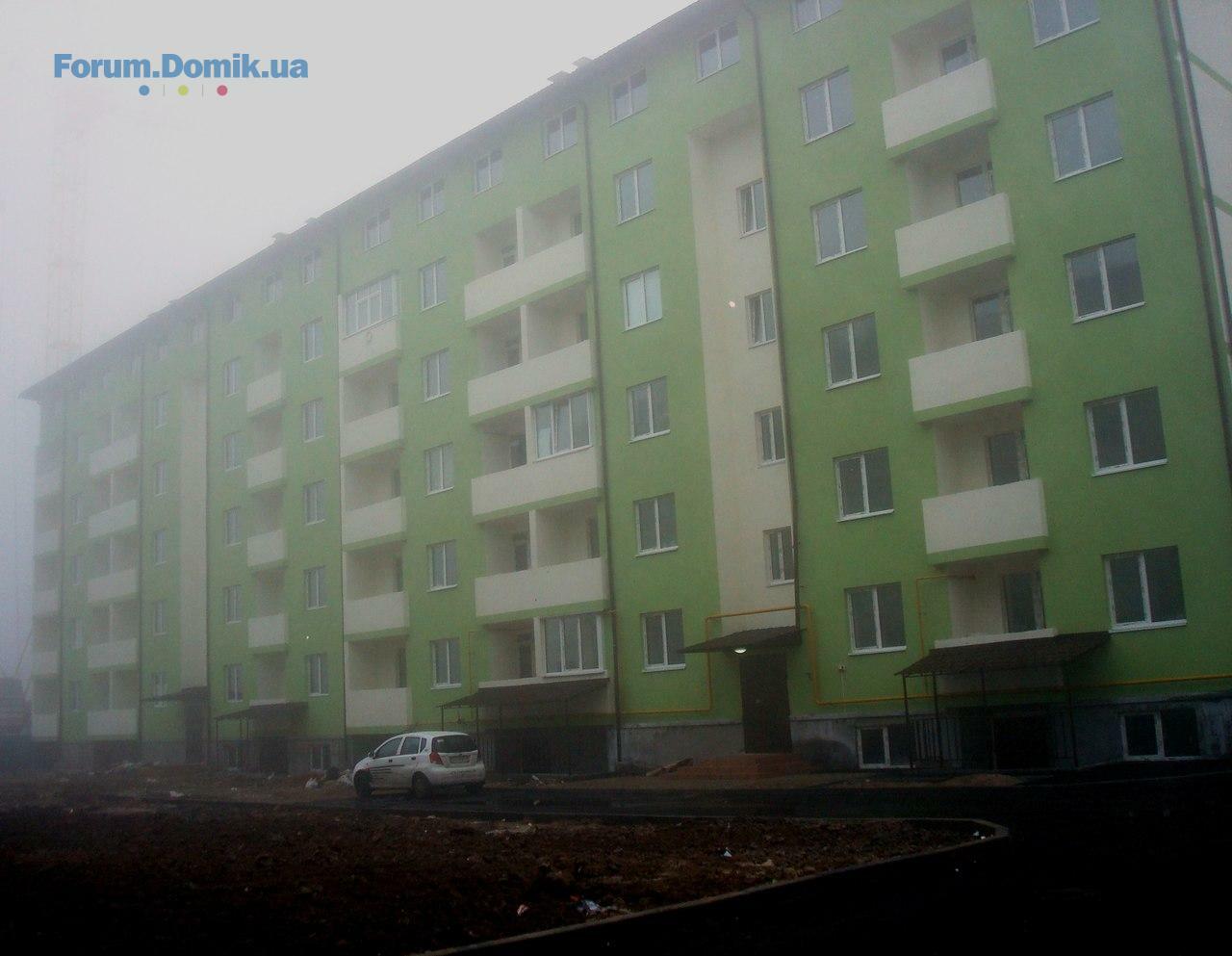

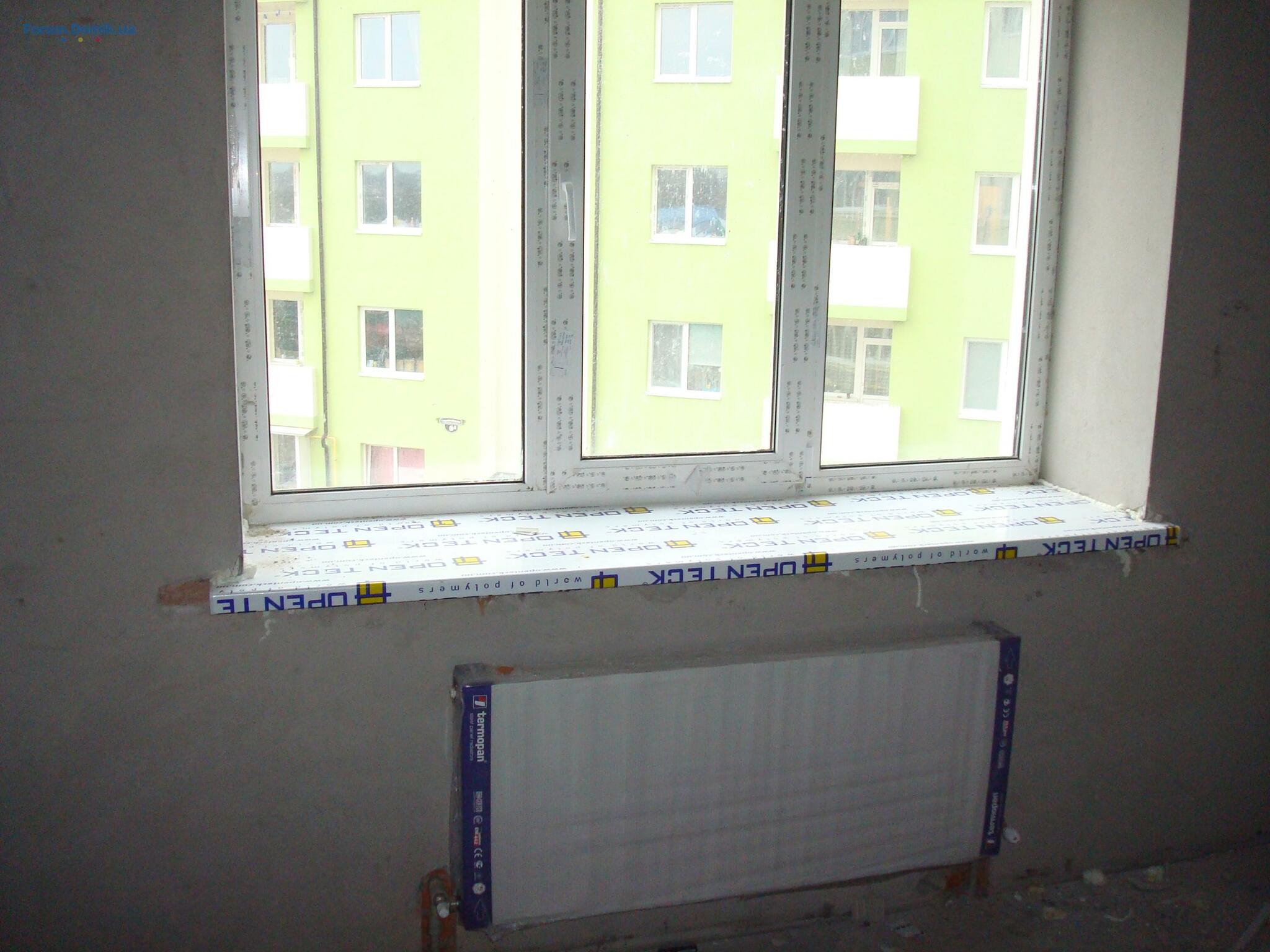

І очередь: Европейская 10-сдан II квартал 2013г
ІІ очередь: Европейская 8 -сдан III квартал 2013г
III очередь :Европейская 6- сдан IV квартал 2013г
IV очередь: Европейская 6А -сдан II квартал 2014г
V очередь : Петровская 7 -сдан III квартал 2014г
VI очередь: Петровская 9 - сдача I квартал 2015г (все продано)
VII очередь :Европейская 3А- сдача I квартал 2015г (все продано)
VIII очередь: Европейская 3Б -сдача III квартал 2015г (есть в наличии)

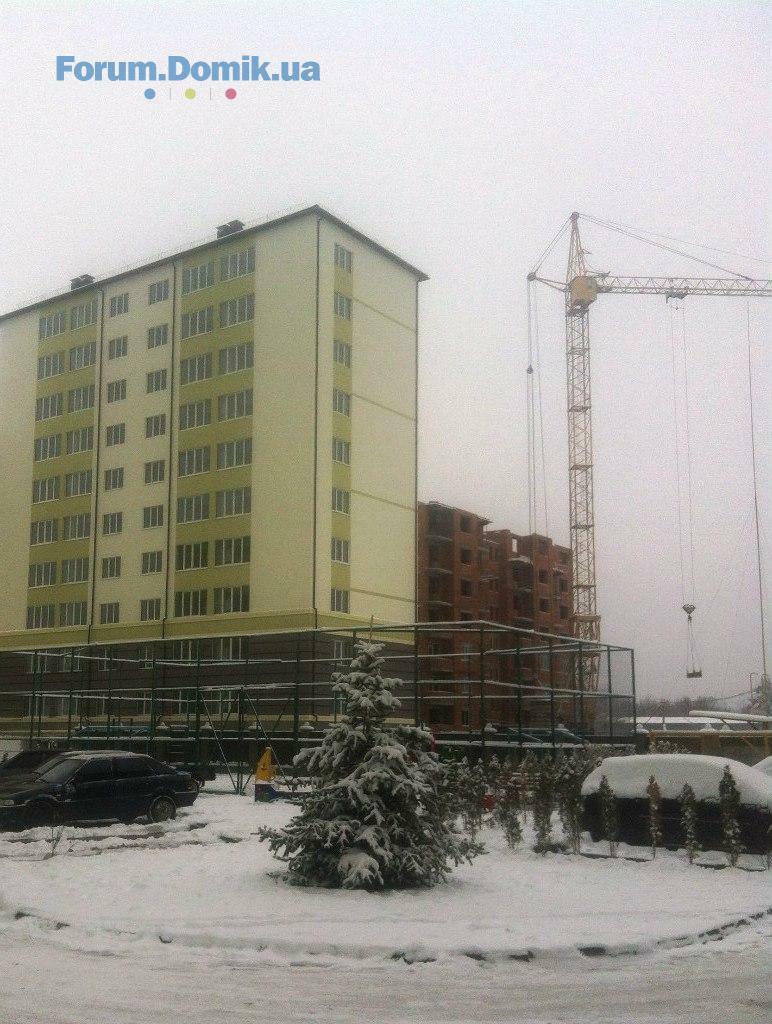

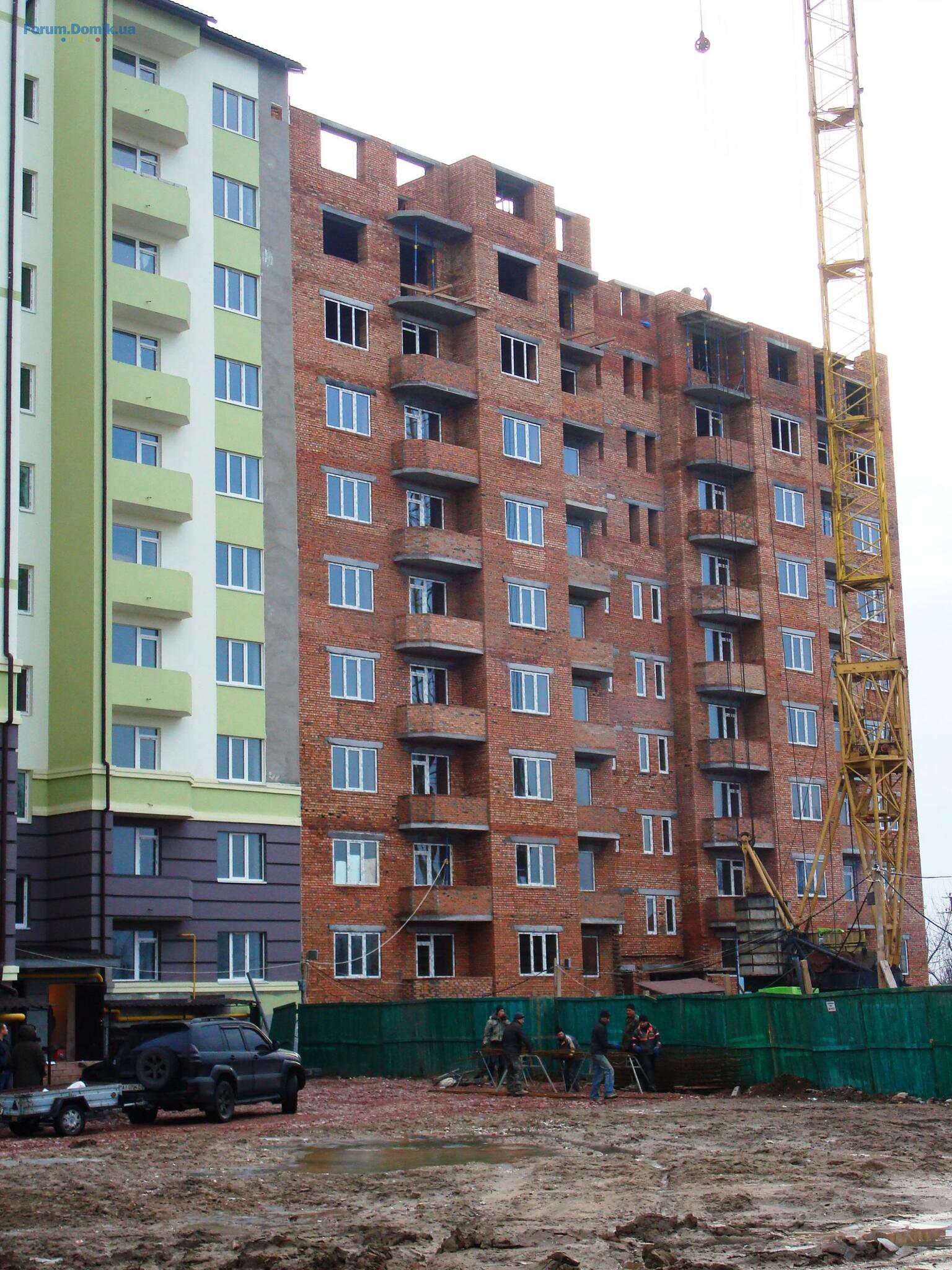

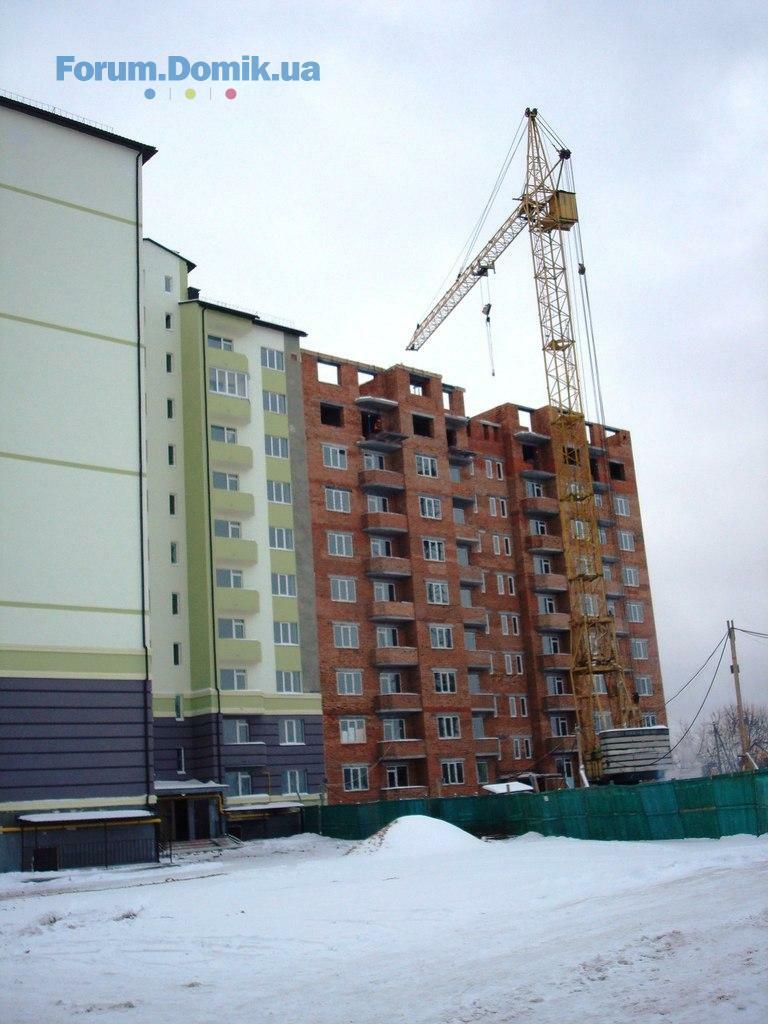

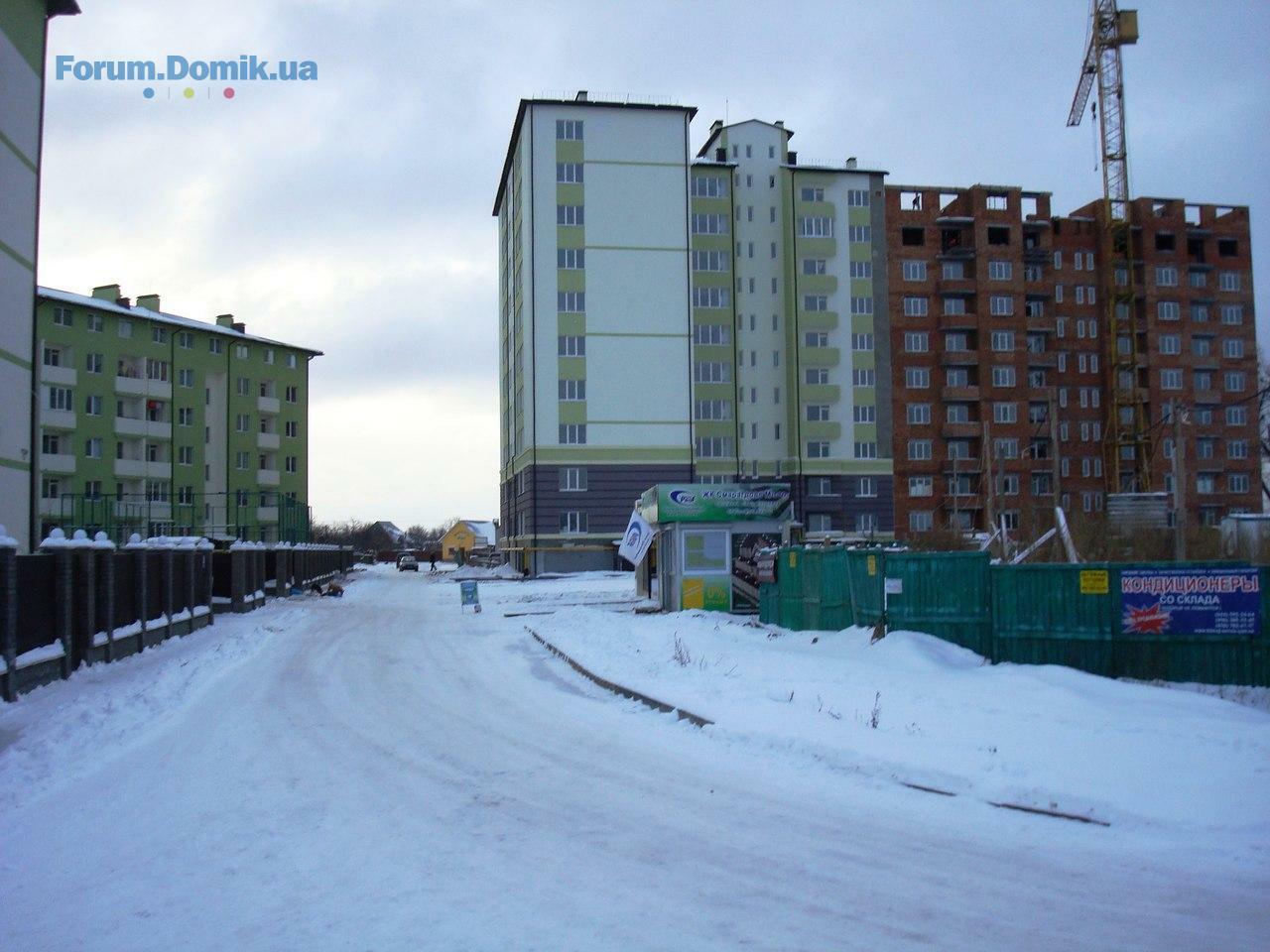

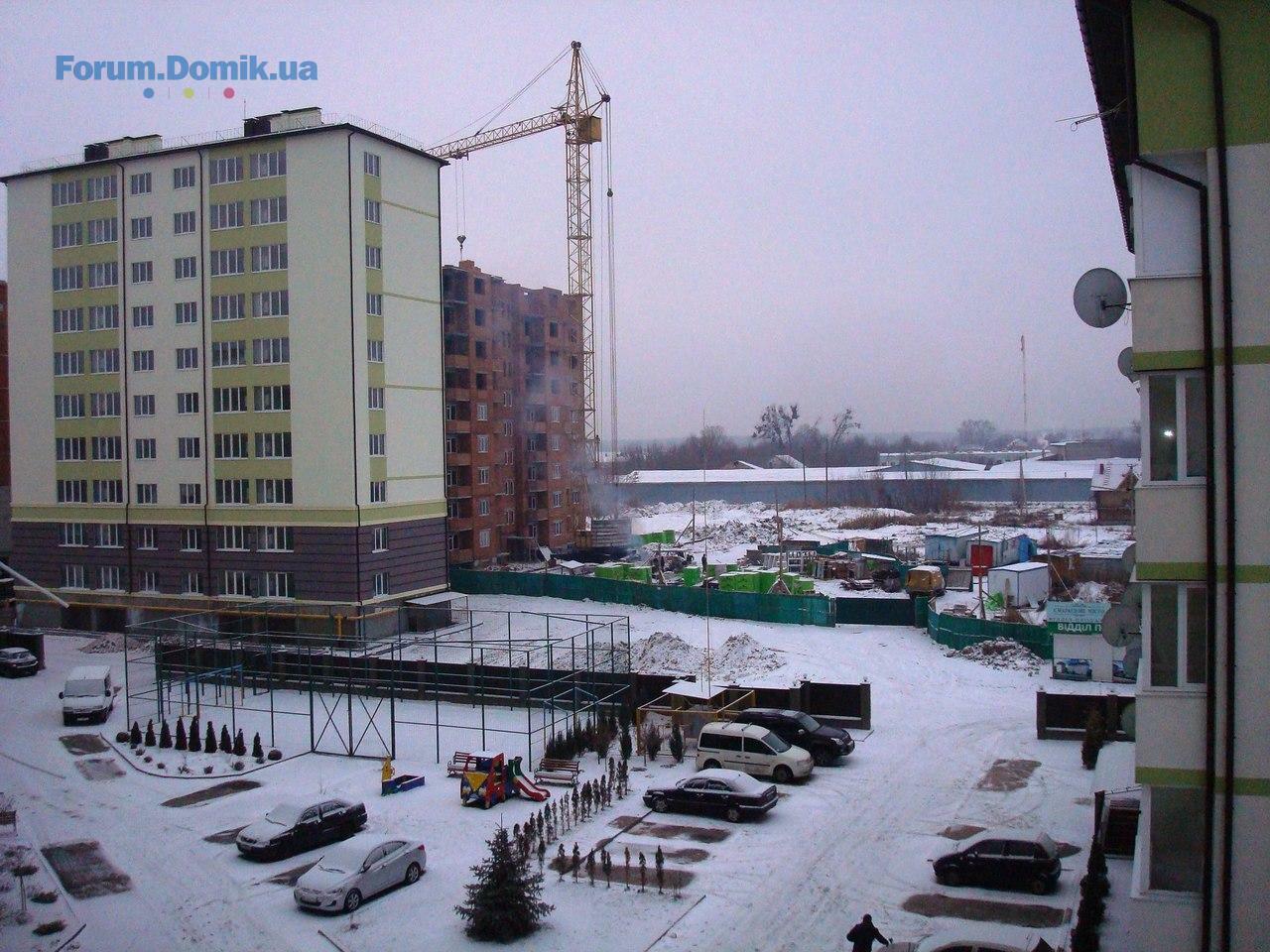

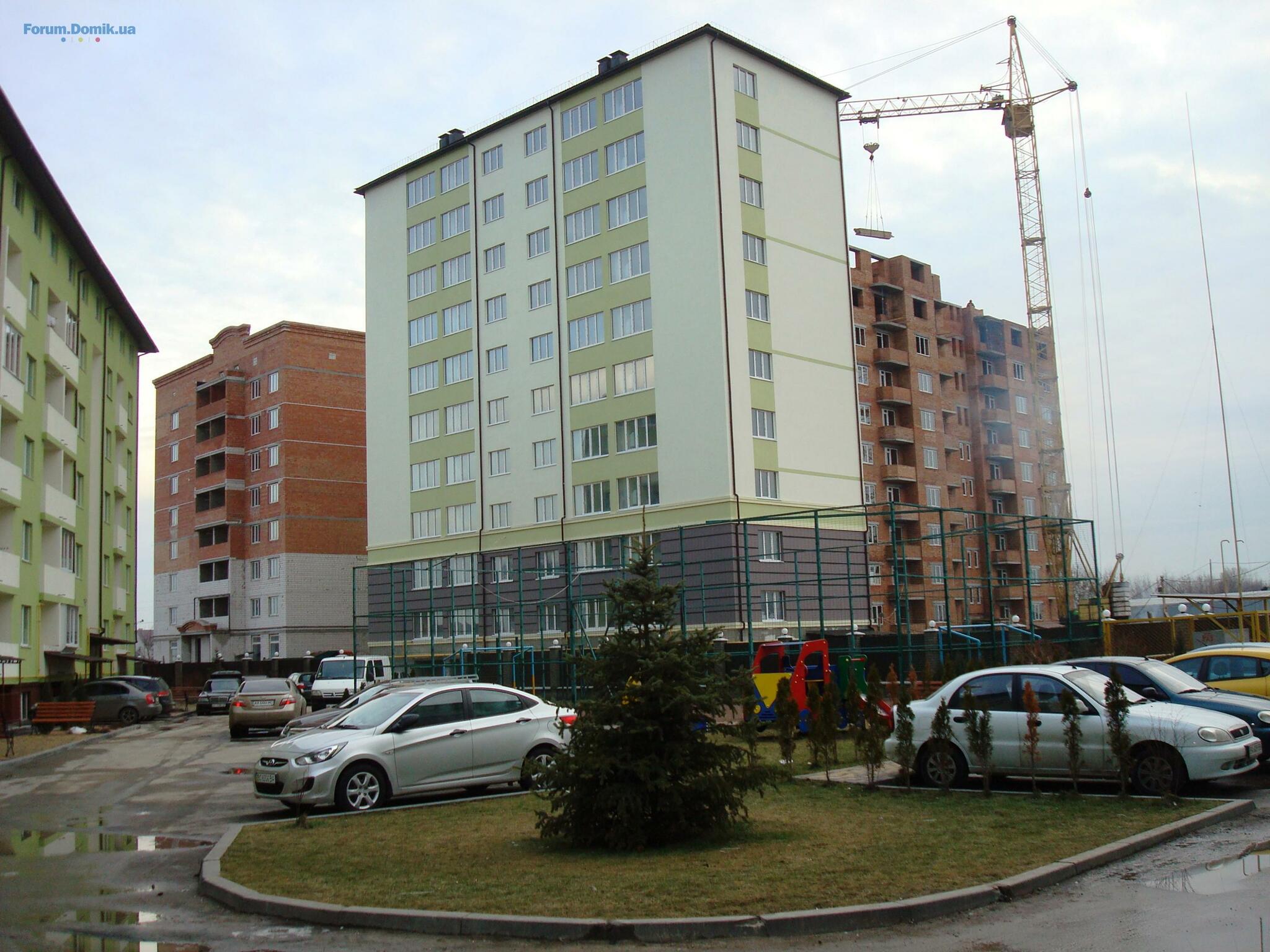

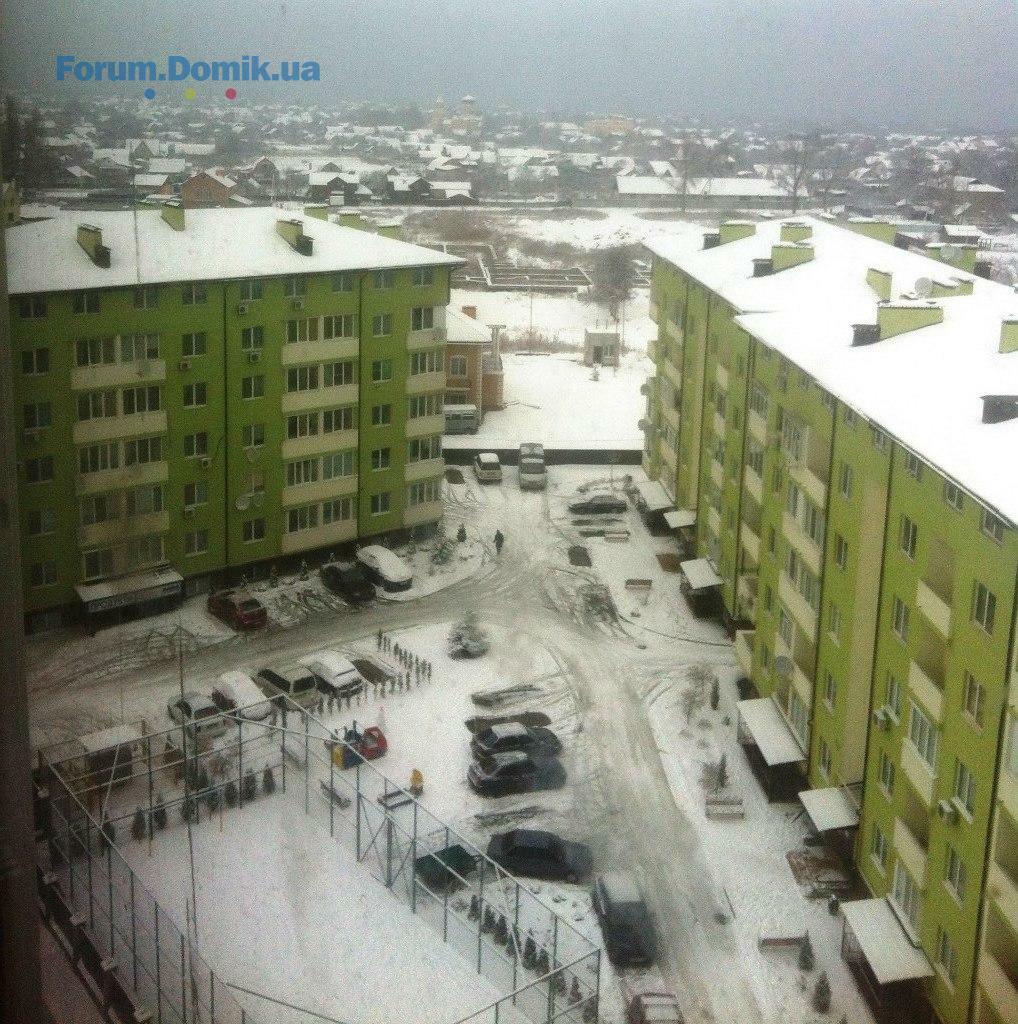

IX очередь : Петровская 11 -сдача IV 2015г ( в наличии )

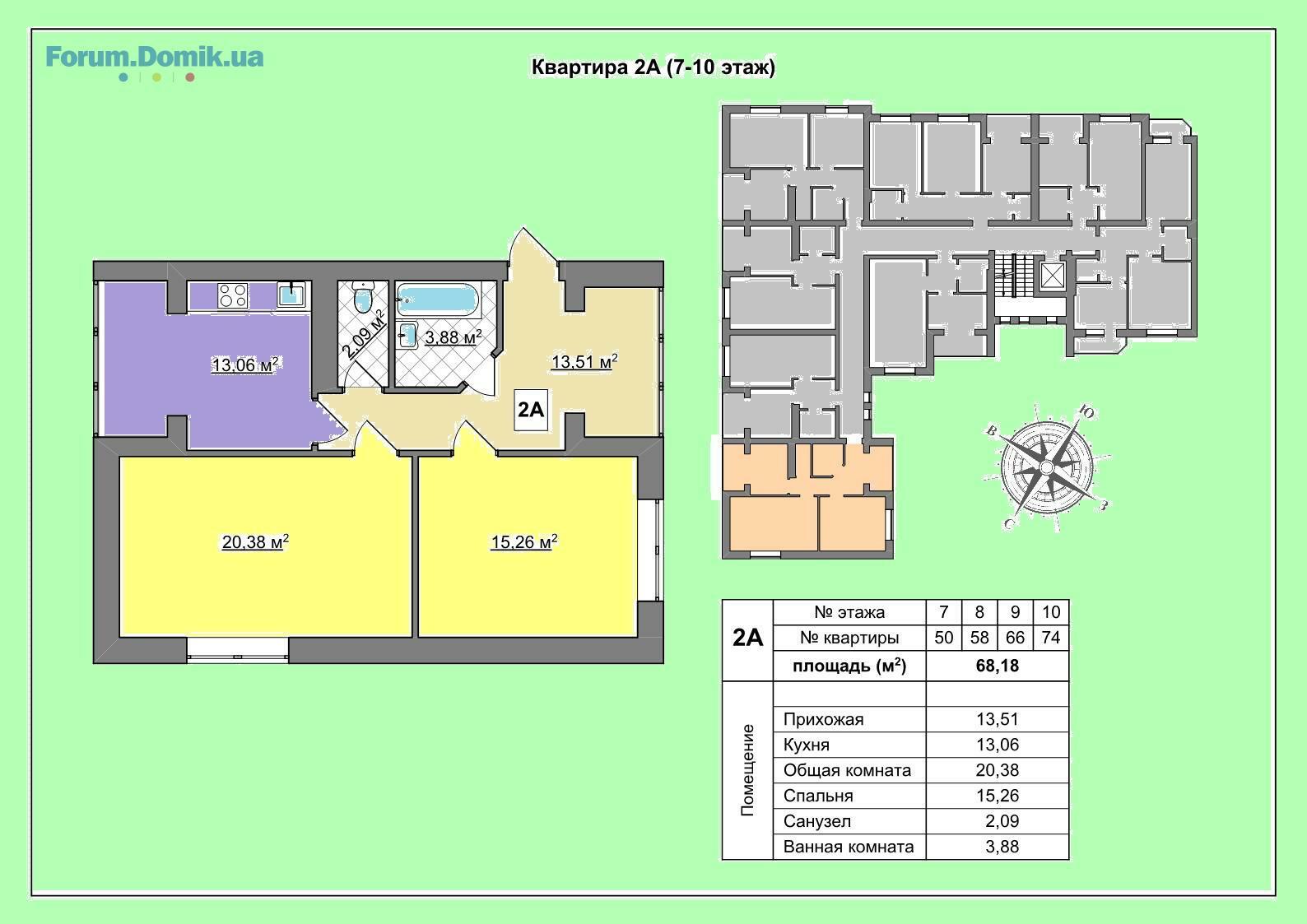

Площадь квартир (VIII очередь):

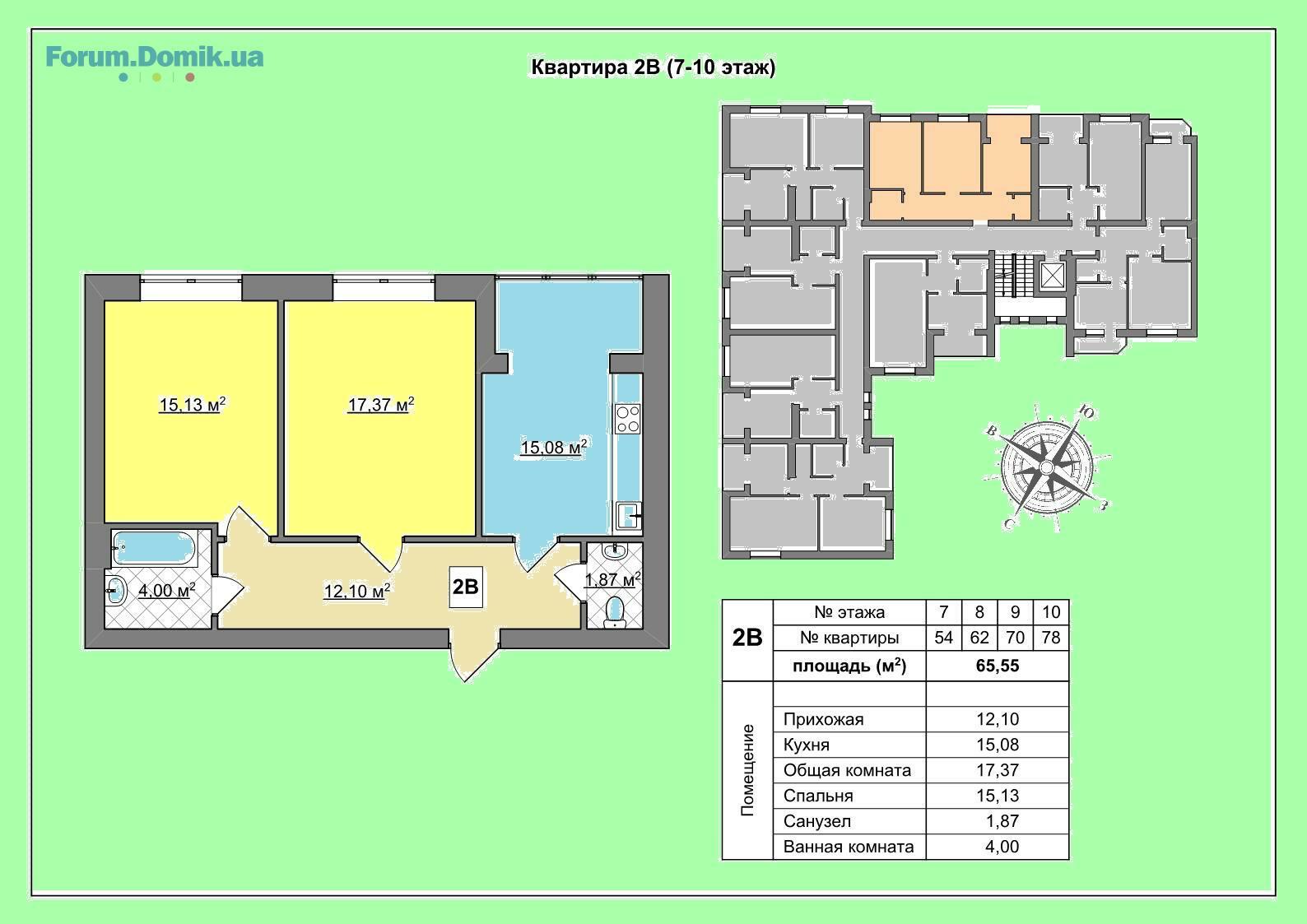

3-комнатные: от 75,85 до 80,01 м²;
5-комнатные: от 115,98 м²

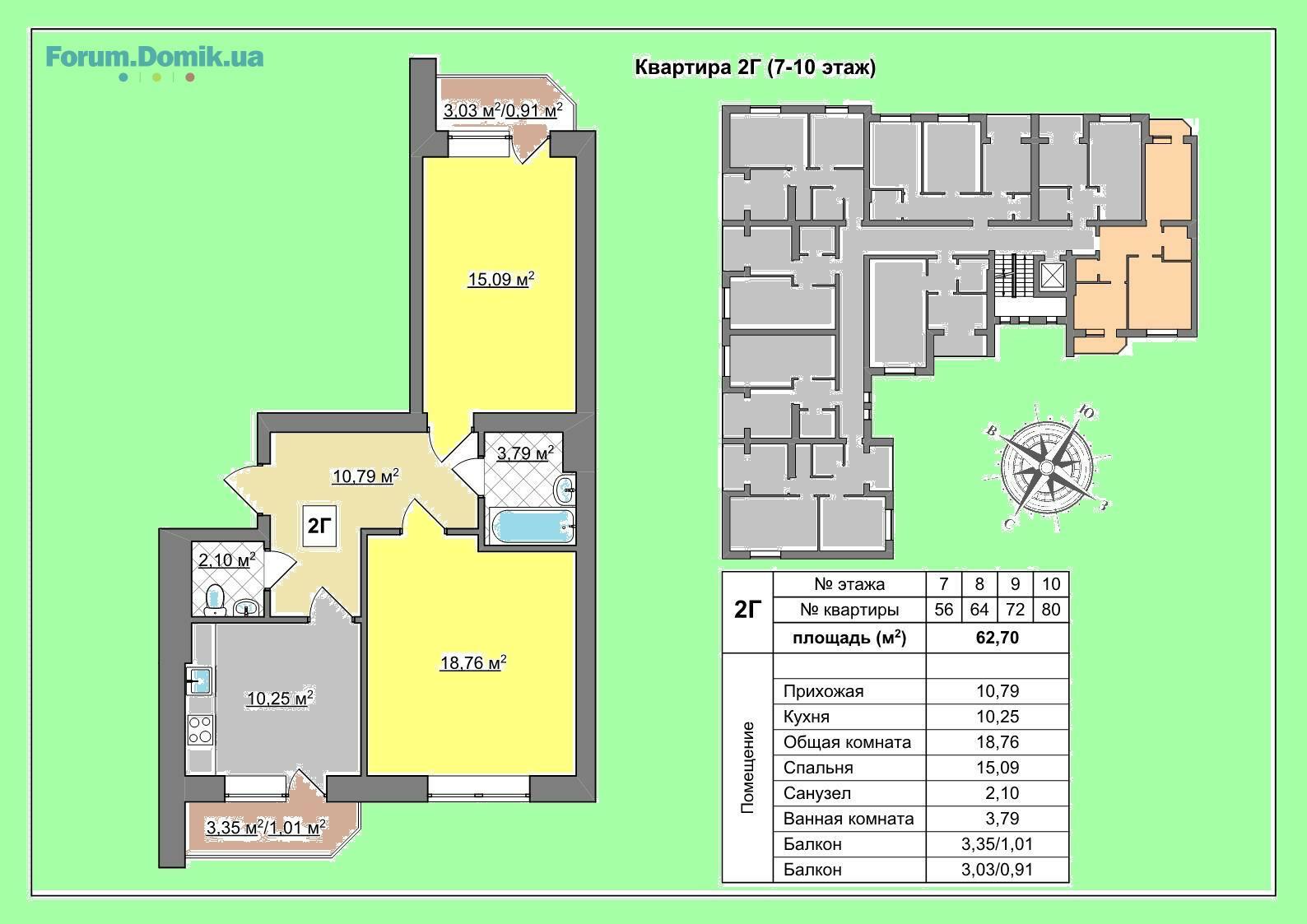

Площадь квартир (ІХ очередь):
1-комнатные: от 44,39 до 48,49 м²;
2-комнатные: от 57,98 до 68,18 м²;
Цена: от застройщика 500 у.е м²
Местоположение: с.Новые Петровцы, Вышгородский район, ул. Европейская ул. Ватутина
Квартиры эконом-класса ,Европейский стиль с видом на Киевское море
Застройщик: ООО БК «ПРОФРЕМБУД»
Технология строительства:
Индивидуальный проект с использованием современных технологий ,кирпичный дом ,монолитное перекрытие,наружное утипление фасада ,материал межкомнатных перегородок – газобетон, индивидуальное отопление,счетчики на все виды комуникации.
Высота потолков: 2,70 м
Этажность: 10-11 этажей
Сдача в эксплуатацию:
І очередь: Европейская 10-сдан II квартал 2013г
ІІ очередь: Европейская 8 -сдан III квартал 2013г
III очередь :Европейская 6- сдан IV квартал 2013г
IV очередь: Европейская 6А -сдан II квартал 2014г
V очередь : Петровская 7 -сдан III квартал 2014г
VI очередь: Петровская 9 - сдача I квартал 2015г (все продано)
VII очередь :Европейская 3А- сдача I квартал 2015г (все продано)
VIII очередь: Европейская 3Б -сдача III квартал 2015г (есть в наличии)
IX очередь : Петровская 11 -сдача IV 2015г ( в наличии )
Площадь квартир (VIII очередь):
3-комнатные: от 75,85 до 80,01 м²;
5-комнатные: от 115,98 м²
Площадь квартир (ІХ очередь):
1-комнатные: от 44,39 до 48,49 м²;
2-комнатные: от 57,98 до 68,18 м²;
Цена: от застройщика 500 у.е м²
smisto.prb
Користувач
75
24 березня 2014
09 лют 2015 12:05

Последние однокомнатные квартиры в ЖК "Смарагдове місто" с.Новые Петровцы

44.39 кв.м -22195 у.е
48.69 кв.м -24345 у.е
44.39 кв.м -22195 у.е
48.69 кв.м -24345 у.е
Domik System
Inform bot
37 480
09 вересня 2019
09 лют 2015 20:23
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна22.11979
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а22.113 072
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 821.11158
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская21.11100
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сіті | Prostir | Софіївська Борщагівка, вул. Соборна, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Чи варто зараз купувати нерухомість?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
