Львів, ЖК "Бельгійське містечко", вул. Джерельна, 69
1
2Domik System
Inform bot
37 480
09 вересня 2019
20 трав 2014 19:40
Житловий комплекс "Бельгійське містечко"
Львів, вул. Джерельна, 69 - Хімічна
Житловий квартал «Бельгійське Містечко» передбачає будівництво 360 помешкань у 9 будинках висотністю 5 поверхи з мансардою на огородженій озелененій території майже у самому центрі Львова.
«Бельгійське Містечко» було розроблене бельгійсько-українською проектною компанією "Те Пе Еф Україна" з метою створення європейського комфорту для мешканців Львова. Всі 9 будинків комплексу будуть зведені на ділянці площею 2,87 га. На території житлового комплексу буде влаштовано благоустрій території з великою кількістю озеленення та рекреаційними зонами, дитячим майданчиком і, звичайно, парковкою.
Львів, вул. Джерельна, 69 - Хімічна
Житловий квартал «Бельгійське Містечко» передбачає будівництво 360 помешкань у 9 будинках висотністю 5 поверхи з мансардою на огородженій озелененій території майже у самому центрі Львова.
«Бельгійське Містечко» було розроблене бельгійсько-українською проектною компанією "Те Пе Еф Україна" з метою створення європейського комфорту для мешканців Львова. Всі 9 будинків комплексу будуть зведені на ділянці площею 2,87 га. На території житлового комплексу буде влаштовано благоустрій території з великою кількістю озеленення та рекреаційними зонами, дитячим майданчиком і, звичайно, парковкою.
Domik System
Inform bot
37 480
09 вересня 2019
03 вер 2014 14:22
Domik System
Inform bot
37 480
09 вересня 2019
26 черв 2015 12:57
Травень 2015
Domik System
Inform bot
37 480
09 вересня 2019
30 черв 2015 14:34

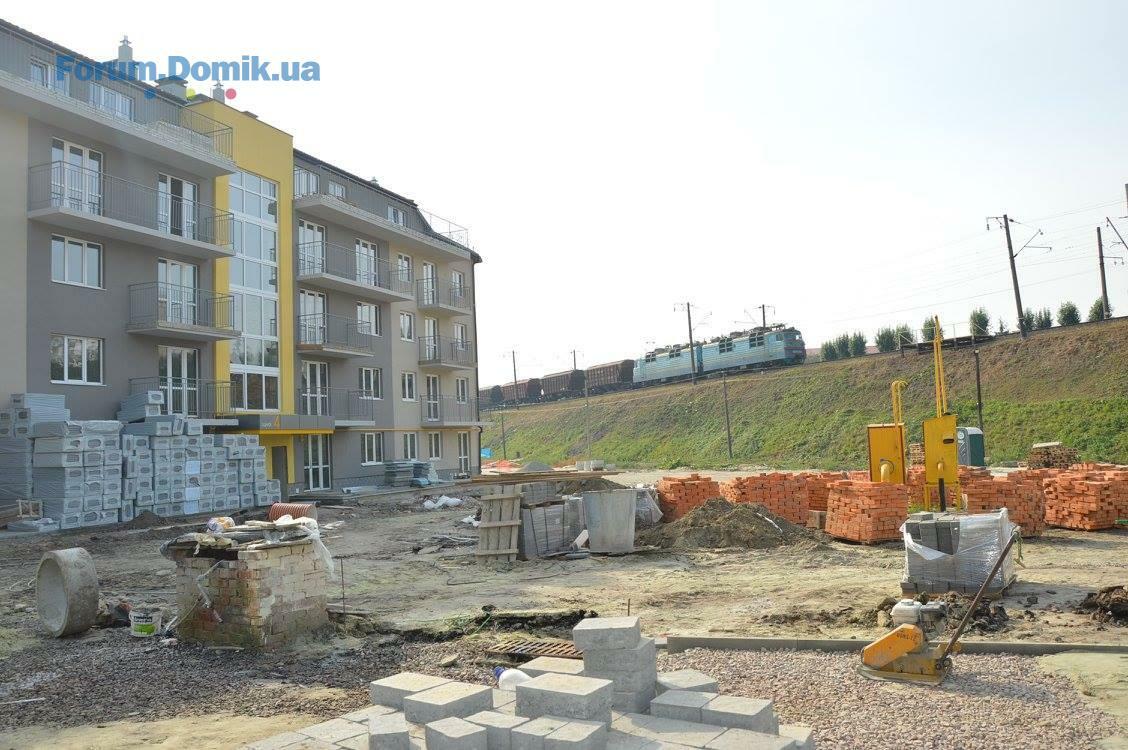

У середу, 1 липня 2015 о 19:00 розпочнеться урочистість закладання Першого каменю шумозахисного екрану біля залізниці в житловому комплексі «Бельгійське містечко». Подія відбудеться на самій ділянці забудови по вулиці Джерельна, 69.
Забудовник “Бельгійського містечка”, спираючись на світову практику, розробив проект будівництва першого шумозахисного екрану вздовж залізниці в Україні. Спеціальну конструкцію висотою 5 метрів буде встановлено вздовж залізничної колії загальною довжиною більше 500 метрів. Конструкція захищатиме від шуму не лише жителів «Бельгійського містечка», а й існуючу житлову забудову району.
Забудовник “Бельгійського містечка”, спираючись на світову практику, розробив проект будівництва першого шумозахисного екрану вздовж залізниці в Україні. Спеціальну конструкцію висотою 5 метрів буде встановлено вздовж залізничної колії загальною довжиною більше 500 метрів. Конструкція захищатиме від шуму не лише жителів «Бельгійського містечка», а й існуючу житлову забудову району.
Domik System
Inform bot
37 480
09 вересня 2019
29 лип 2015 13:42
Domik System
Inform bot
37 480
09 вересня 2019
19 серп 2015 12:08
Дата початку зведення шумозхисного екрану від залізниці була оголошена на зустрічі з Олександром Завгороднім - з 8 по 11 вересня 2015 року.
Олександр Завгородній наголосив: «Я буду особисто присутній разом з Міністром Інфраструктури 10 вересня у Львові і гарантую, що роботи будуть розпочаті в зазначений термін». Філіп Схелфхаут, генеральний директор Бельгійсього Містечка, вітає таку готовність і підтримку представників органів державної влади та зокрема «Укрзалізниці» щодо будівельних робіт зі спорудження шумопоглинаючого екрану.
Орієнтовне завершення будівництва, заплановане на кінець грудня 2015 року, лишилось незмінним.
Олександр Завгородній наголосив: «Я буду особисто присутній разом з Міністром Інфраструктури 10 вересня у Львові і гарантую, що роботи будуть розпочаті в зазначений термін». Філіп Схелфхаут, генеральний директор Бельгійсього Містечка, вітає таку готовність і підтримку представників органів державної влади та зокрема «Укрзалізниці» щодо будівельних робіт зі спорудження шумопоглинаючого екрану.
Орієнтовне завершення будівництва, заплановане на кінець грудня 2015 року, лишилось незмінним.
Domik System
Inform bot
37 480
09 вересня 2019
16 вер 2015 18:42
Domik System
Inform bot
37 480
09 вересня 2019
16 вер 2015 18:43
Domik System
Inform bot
37 480
09 вересня 2019
16 вер 2015 18:43
Domik System
Inform bot
37 480
09 вересня 2019
23 вер 2015 19:20
Domik System
Inform bot
37 480
09 вересня 2019
07 жовт 2015 19:18

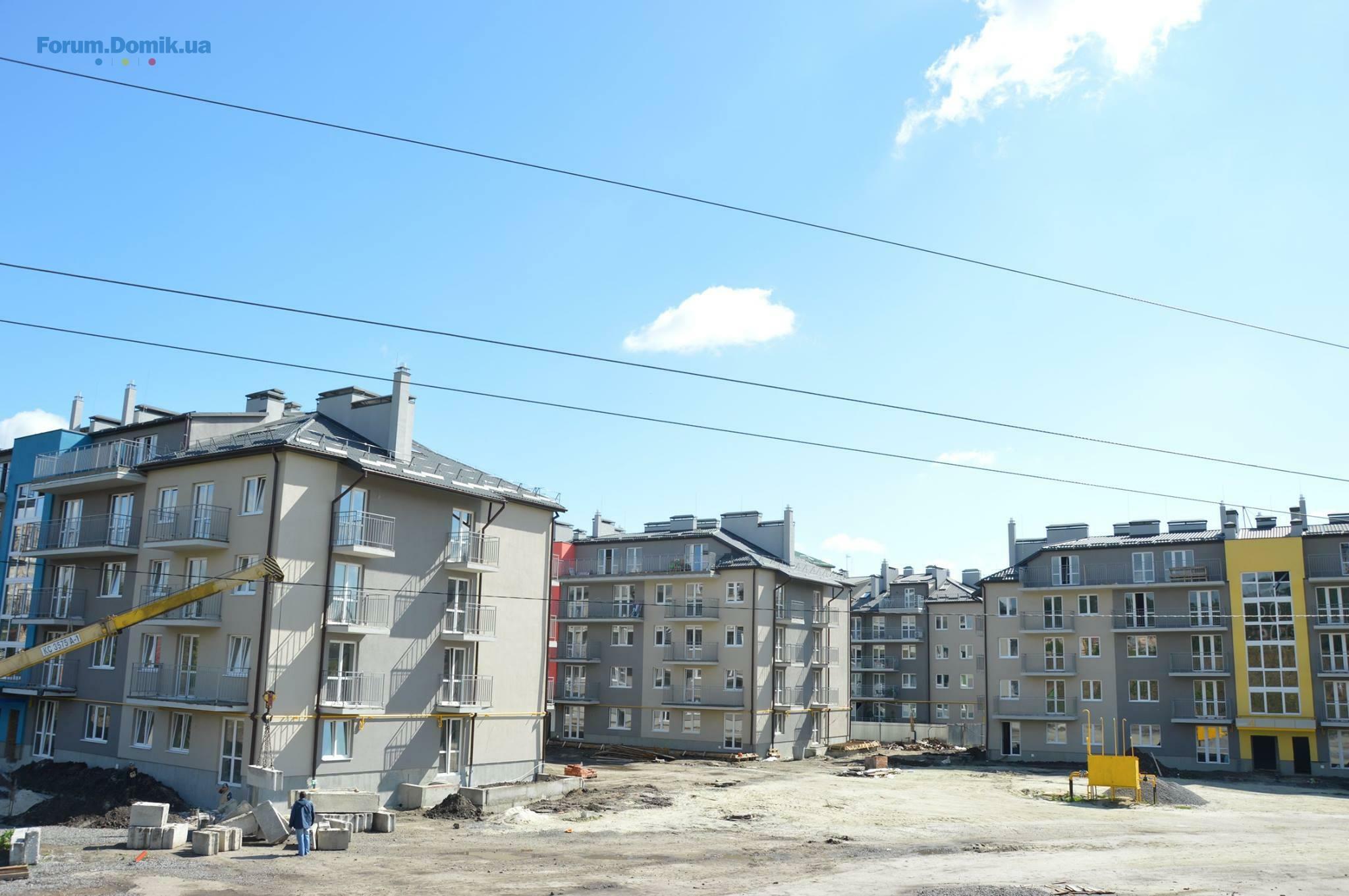

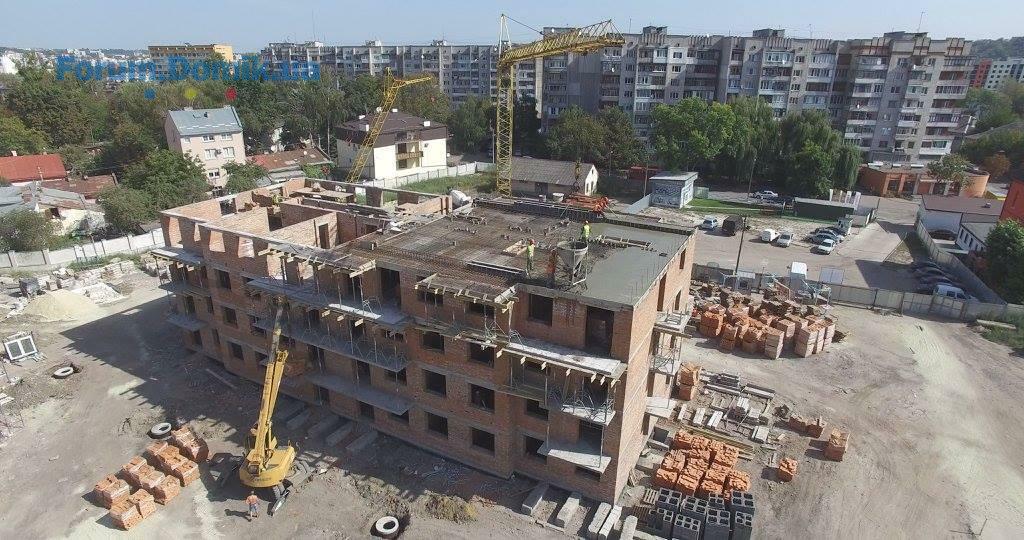

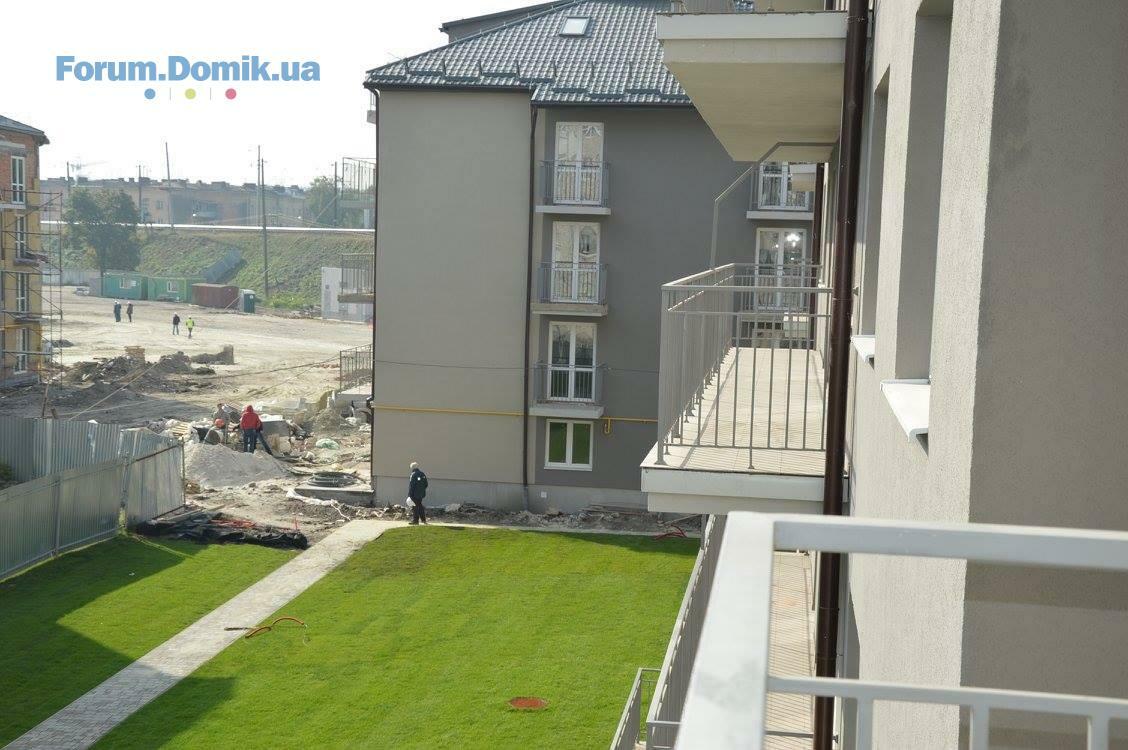

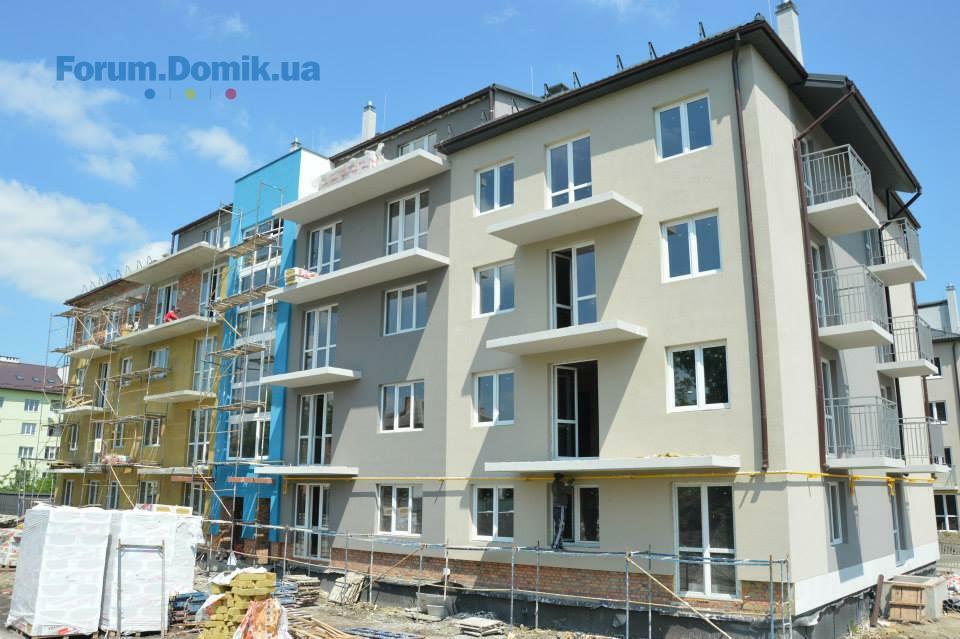

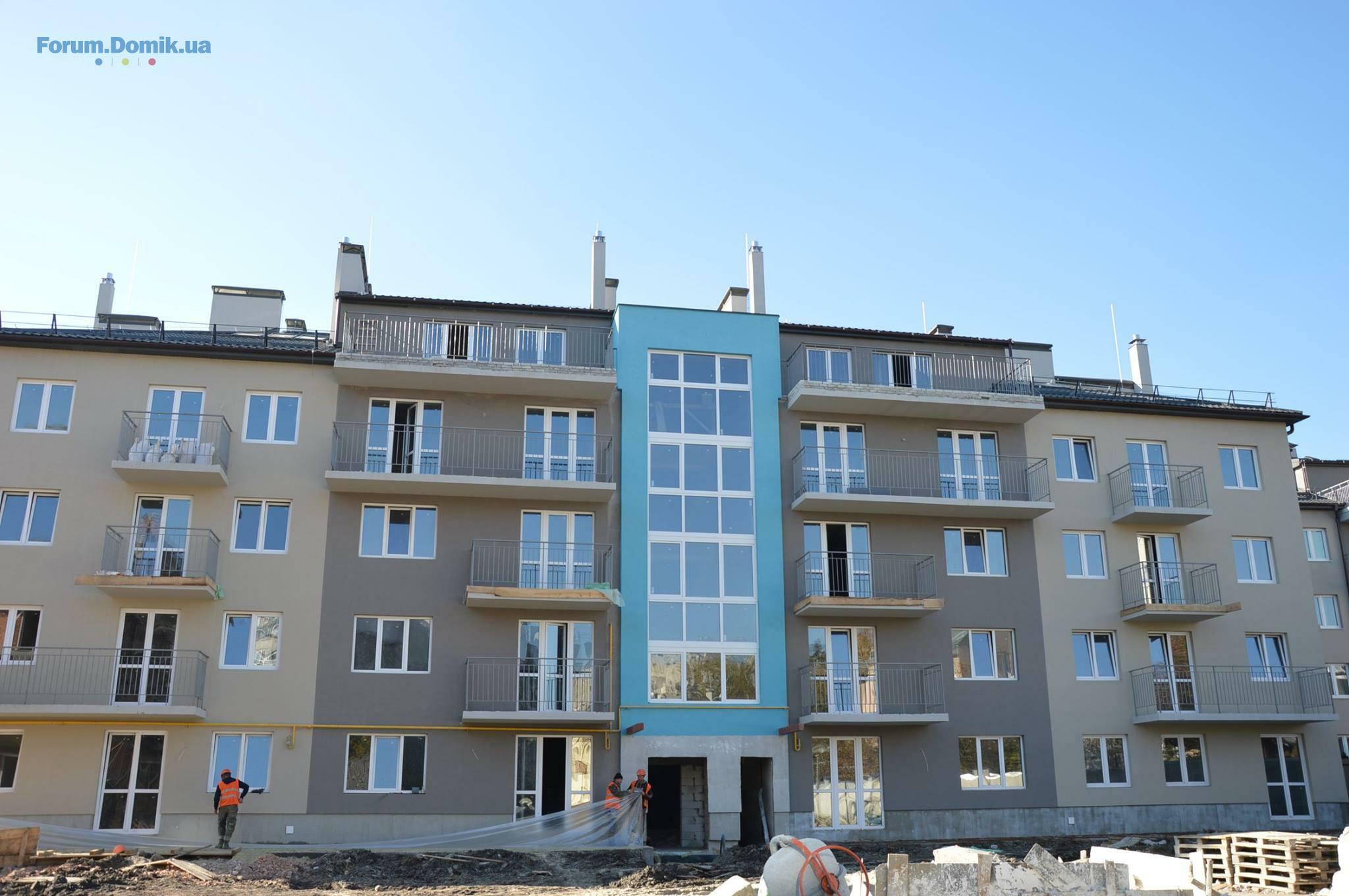

Станом на 02.10.2015 у будинках №2 та №3 завершені опоряджувальні роботи та ведеться робота над виправленням недоліків та фінальне прибирання у зонах спільного користування та квартирах майбутніх мешканців.

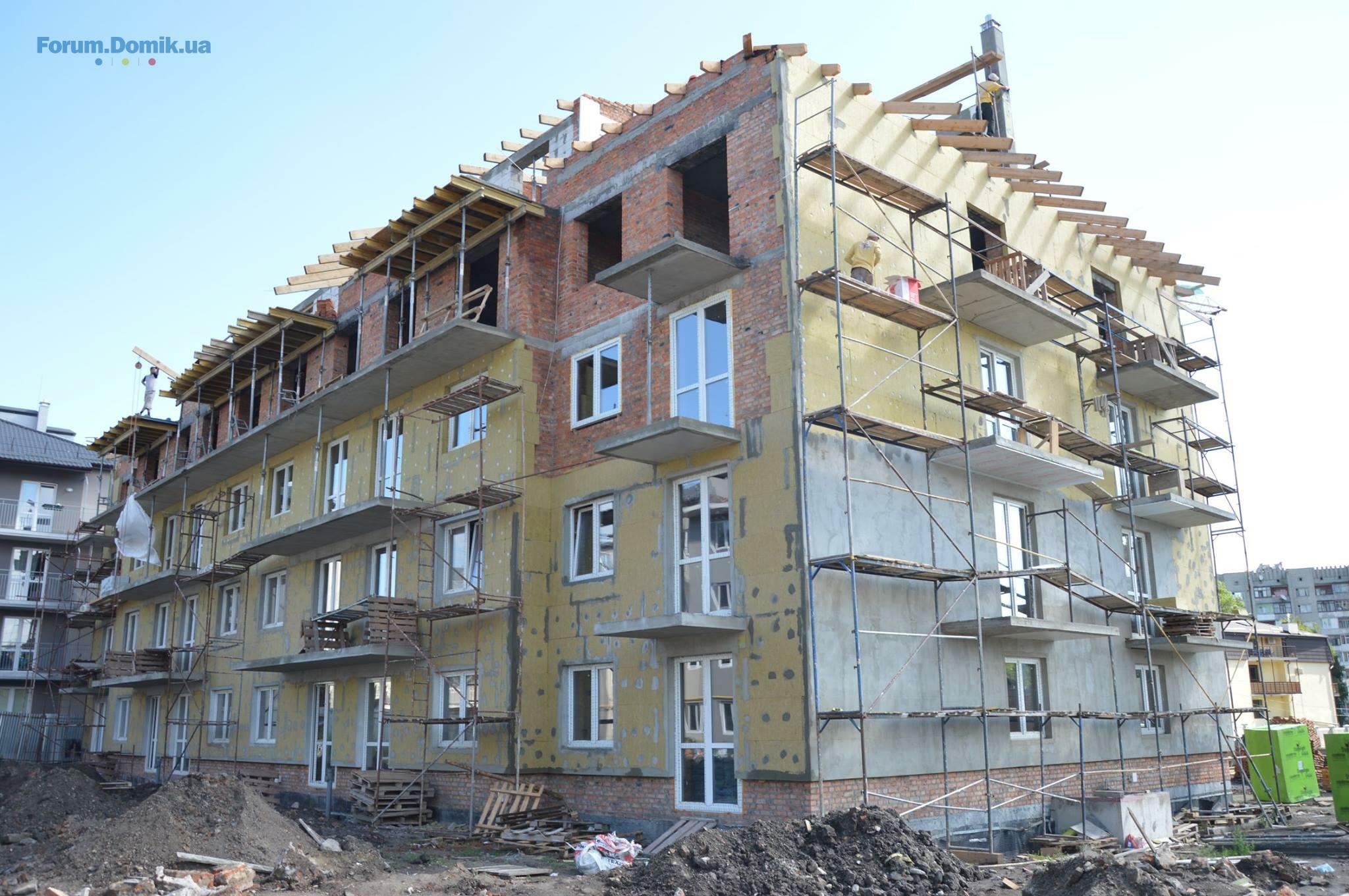

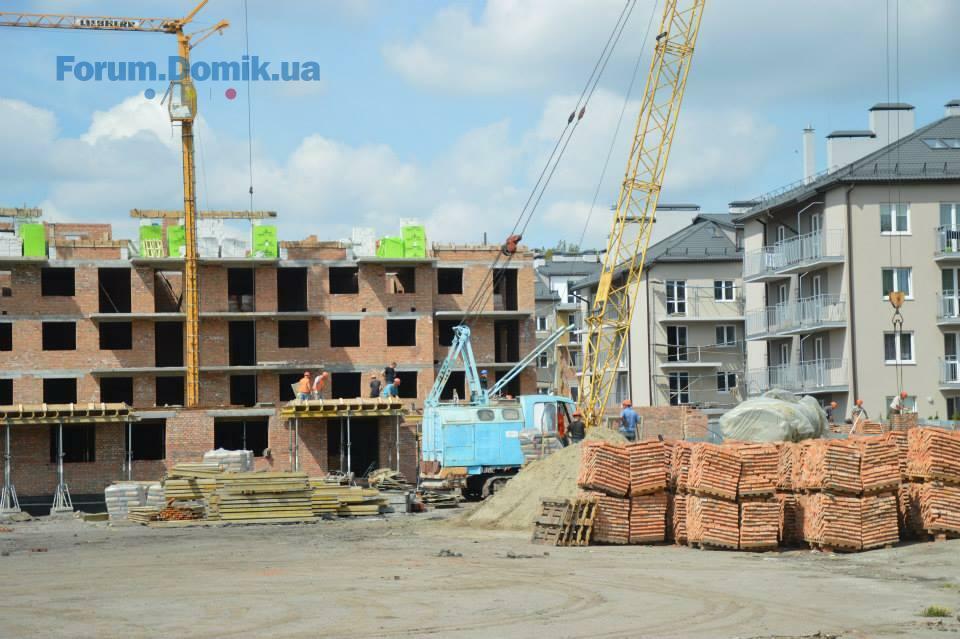

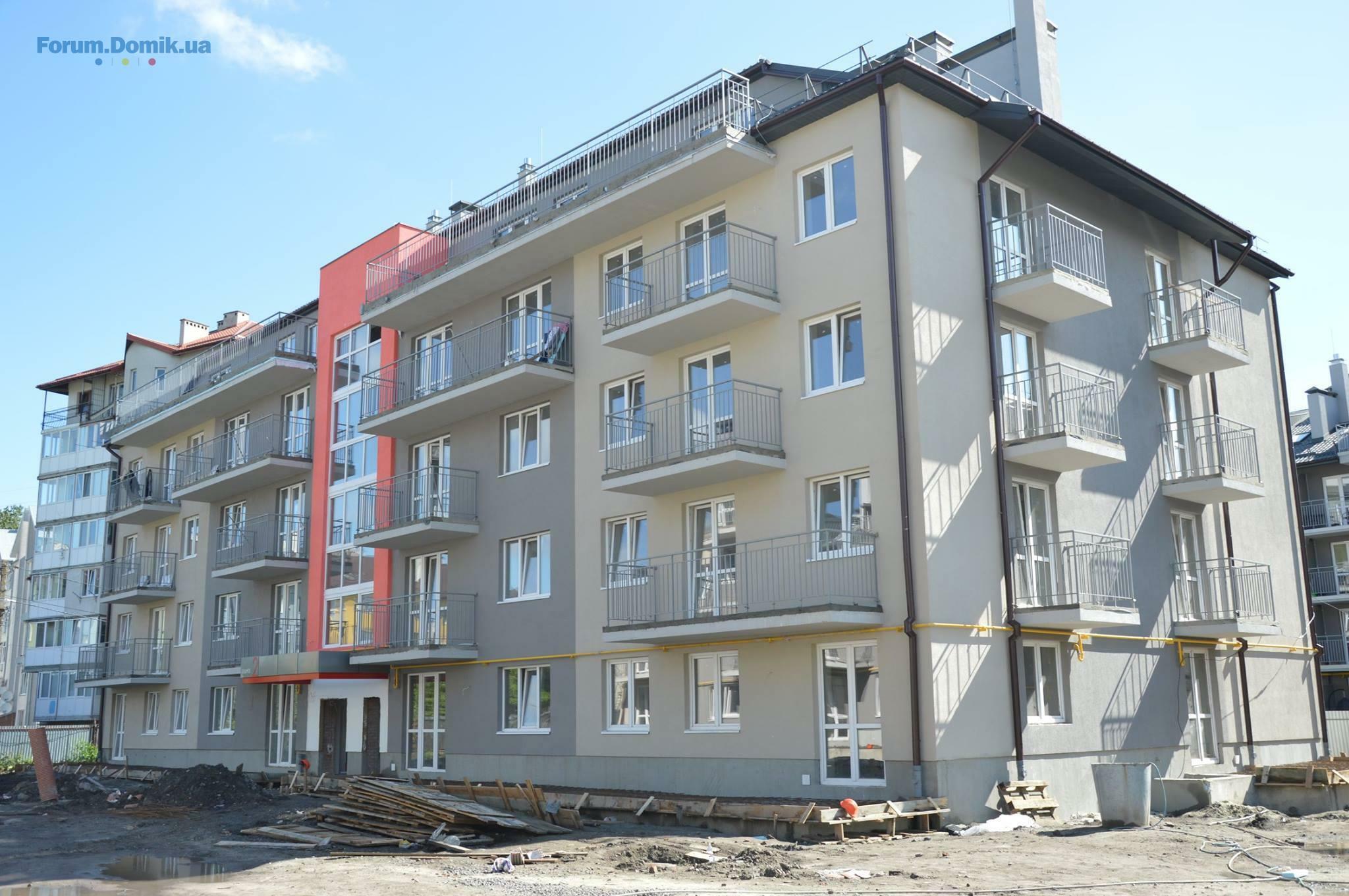

У будинку №4 розпочалися роботи з опорядження, а саме, будівельники викладають плитку на балконах і терасах, влаштовують гіпсокартоні короби та перегородки. Усі роботи з опорядження будинку планують завершити до кінця листопада.
Розпочато роботи з влаштування внутрішніх мереж та стяжки у будинку №5. Бригада ремонтників закінчує роботи з опорядження фасаду будинку та паралельно триває виконання внутрішніх штукатурних робіт.

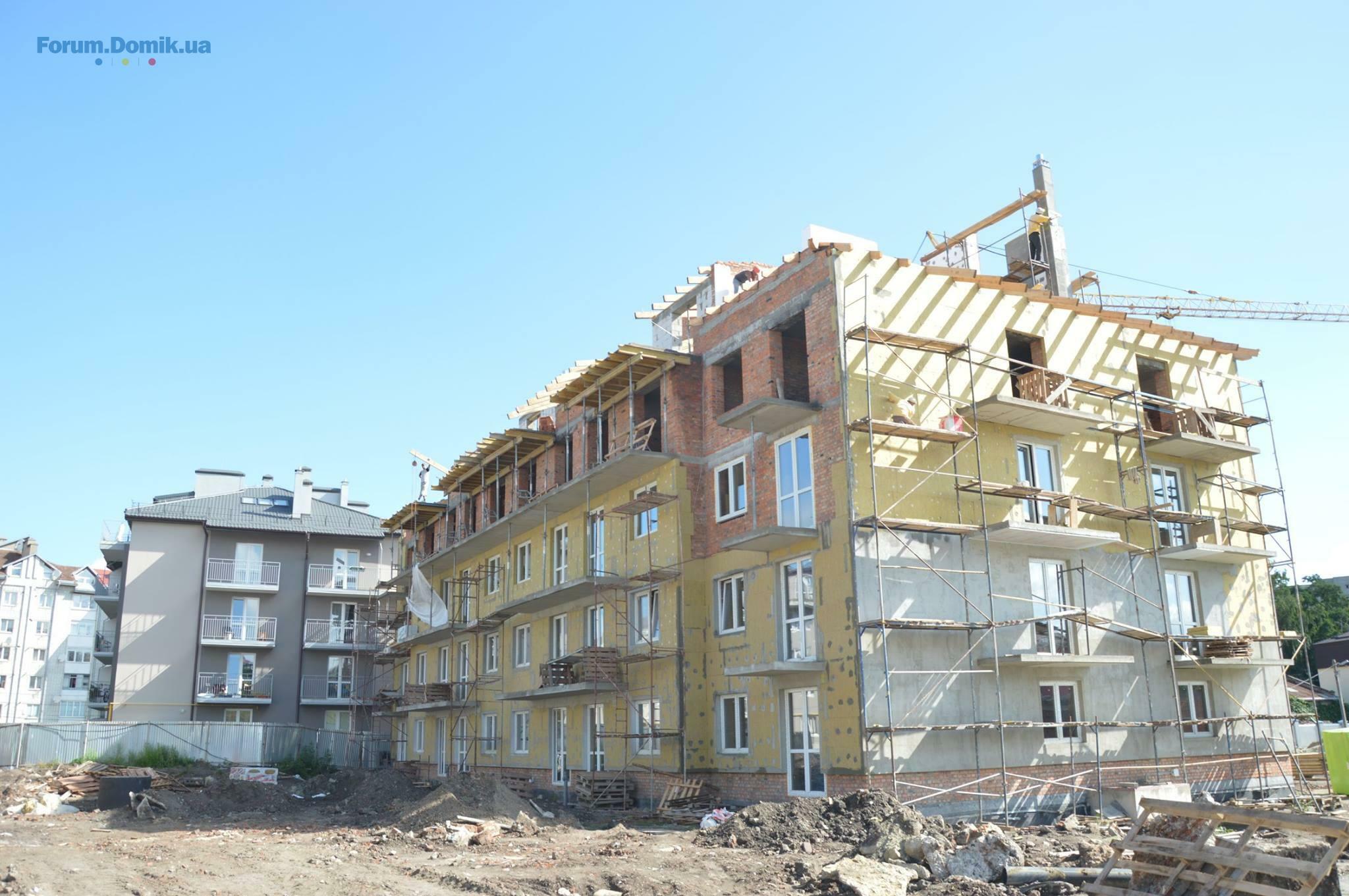

У будинку №6 завершують мурування мансарди, зводять перегородки на 2 та 3 поверхах, також завершується влаштування димоходів. Будівельники беруться до встановлення вікон та балконних дверей.

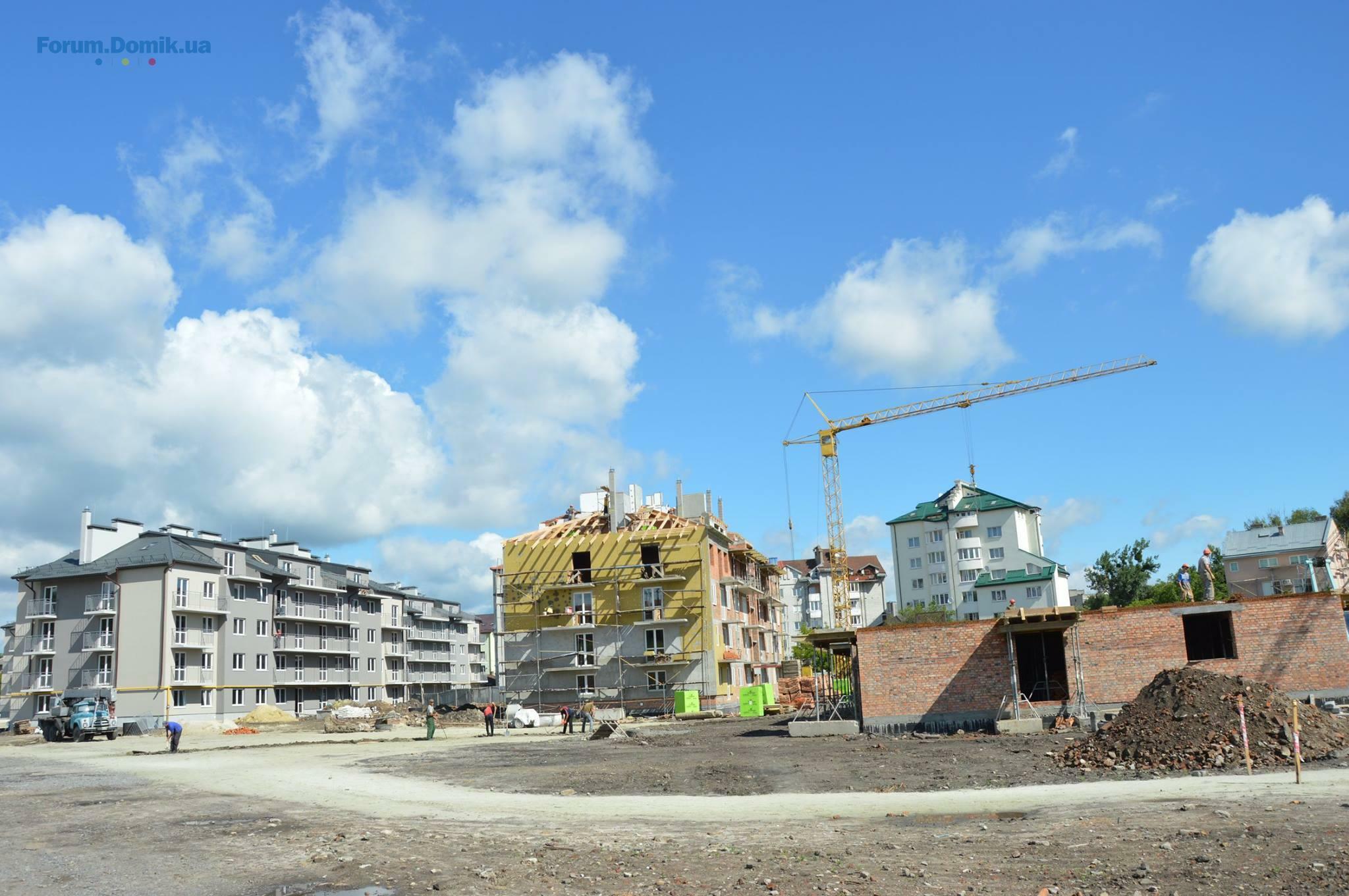

Вже у жовтні розпочнеться будівництво будинку №7. А поки ще не розпочалося будівництво, то для покупців квартир діє знижка 10% на роботи з опорядження.
У будинку №4 розпочалися роботи з опорядження, а саме, будівельники викладають плитку на балконах і терасах, влаштовують гіпсокартоні короби та перегородки. Усі роботи з опорядження будинку планують завершити до кінця листопада.
Розпочато роботи з влаштування внутрішніх мереж та стяжки у будинку №5. Бригада ремонтників закінчує роботи з опорядження фасаду будинку та паралельно триває виконання внутрішніх штукатурних робіт.
У будинку №6 завершують мурування мансарди, зводять перегородки на 2 та 3 поверхах, також завершується влаштування димоходів. Будівельники беруться до встановлення вікон та балконних дверей.
Вже у жовтні розпочнеться будівництво будинку №7. А поки ще не розпочалося будівництво, то для покупців квартир діє знижка 10% на роботи з опорядження.
Domik System
Inform bot
37 480
09 вересня 2019
07 жовт 2015 19:23
Domik System
Inform bot
37 480
09 вересня 2019
27 жовт 2015 21:39
Domik System
Inform bot
37 480
09 вересня 2019
27 жовт 2015 21:39
Domik System
Inform bot
37 480
09 вересня 2019
12 лист 2015 19:24
Domik System
Inform bot
37 480
09 вересня 2019
17 груд 2015 21:23

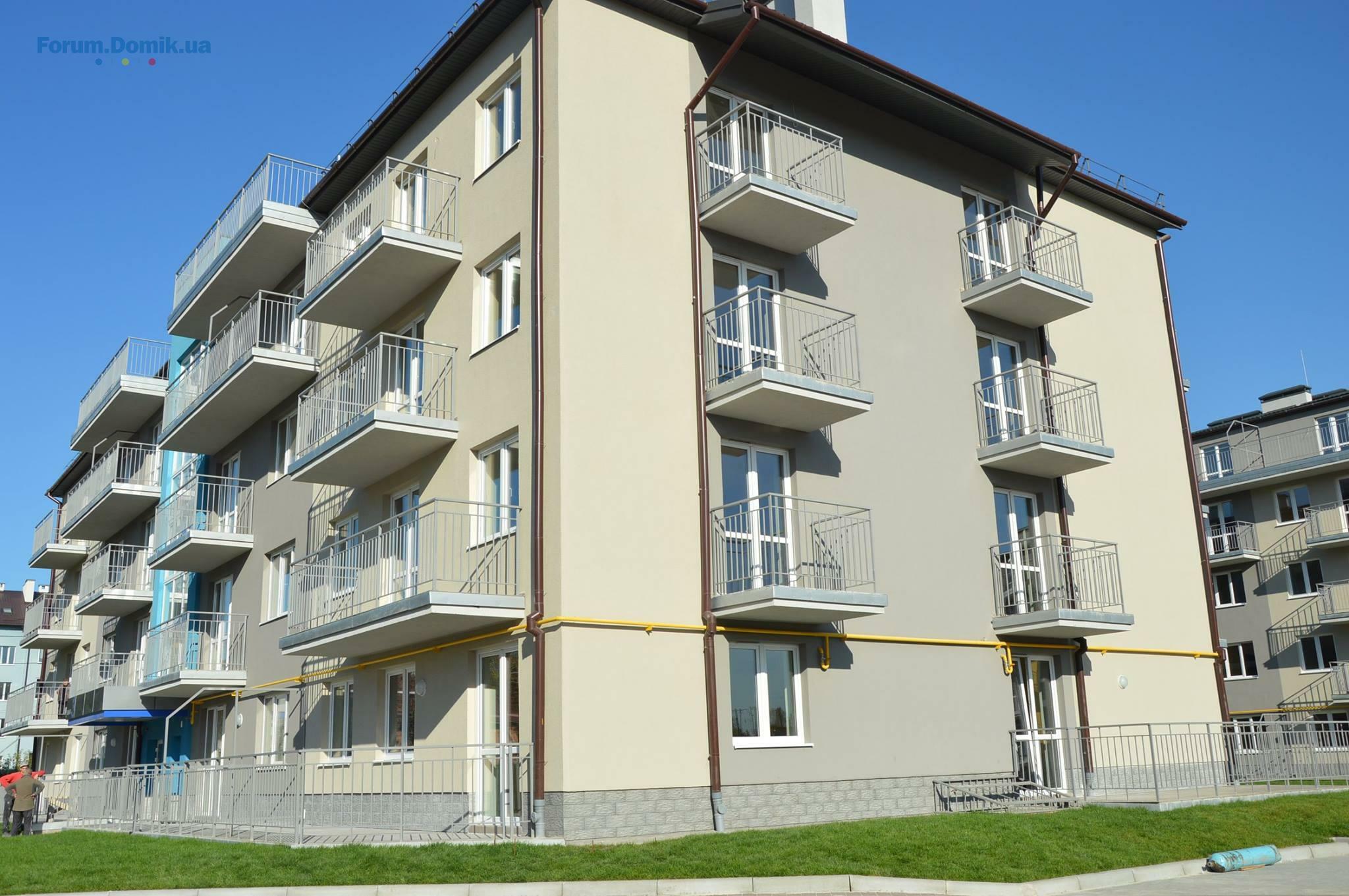

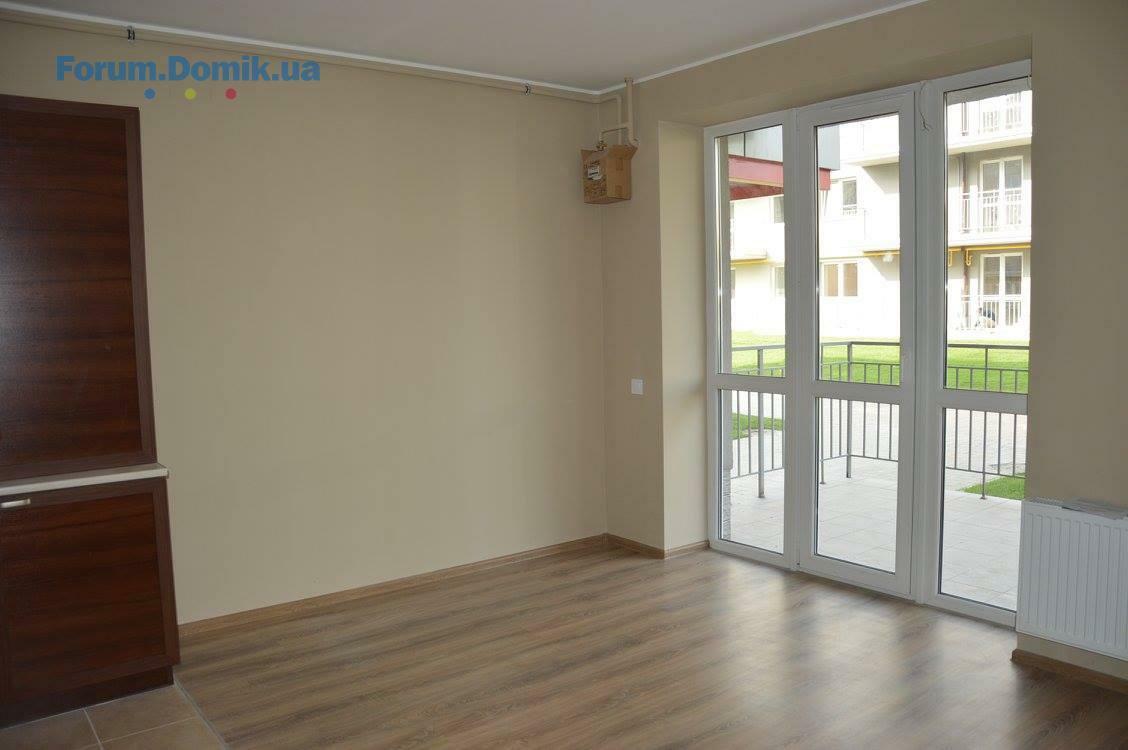

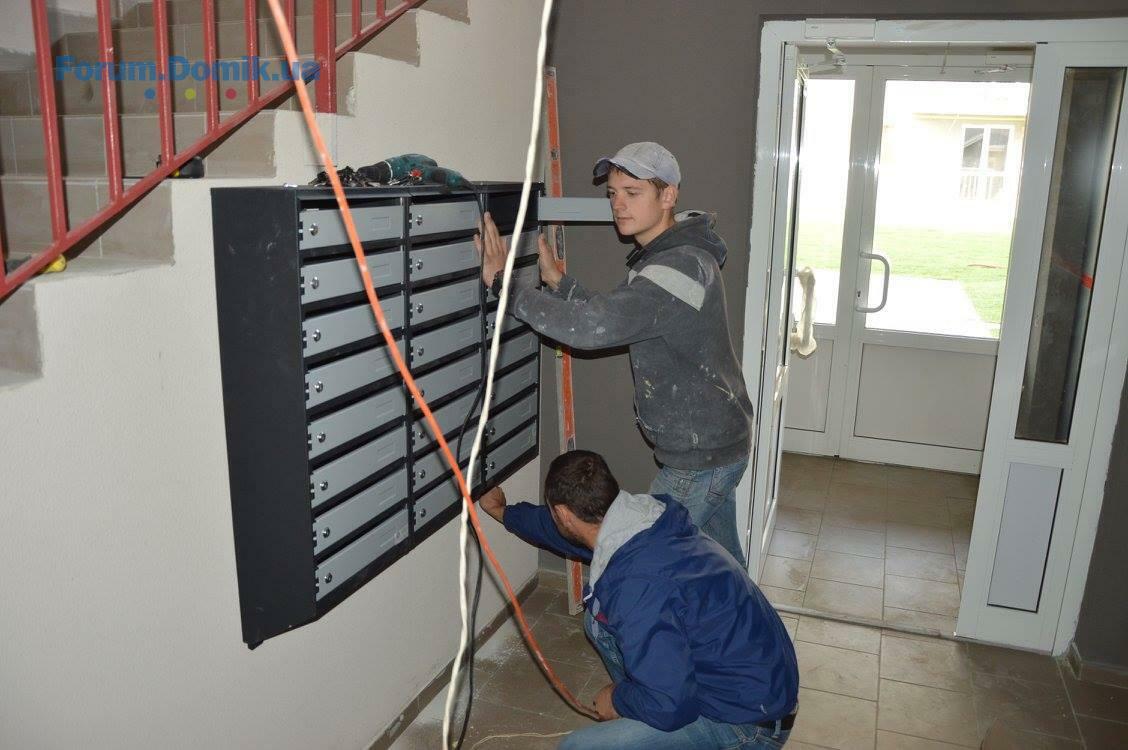

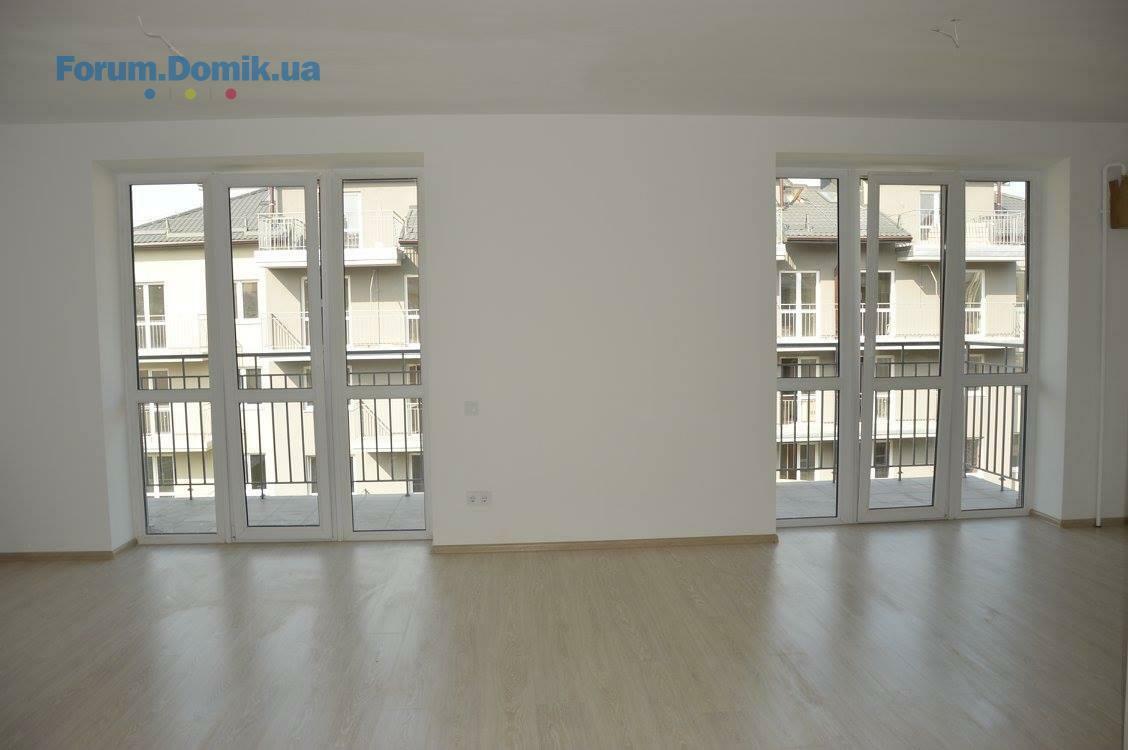

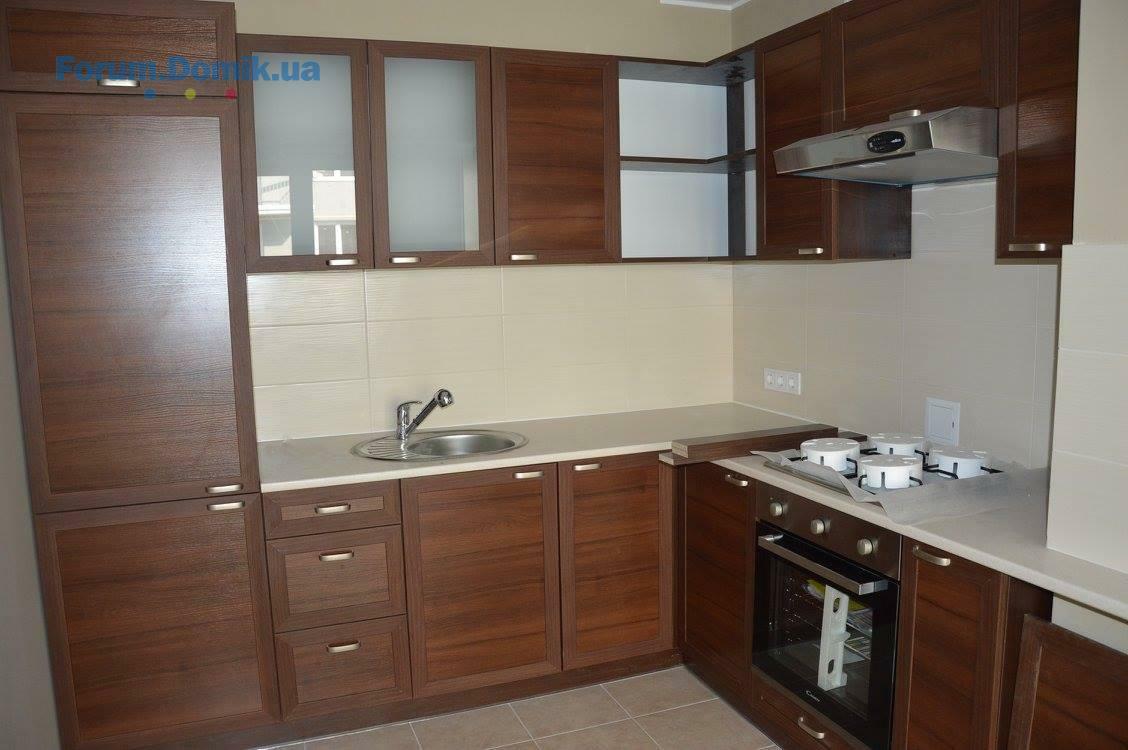

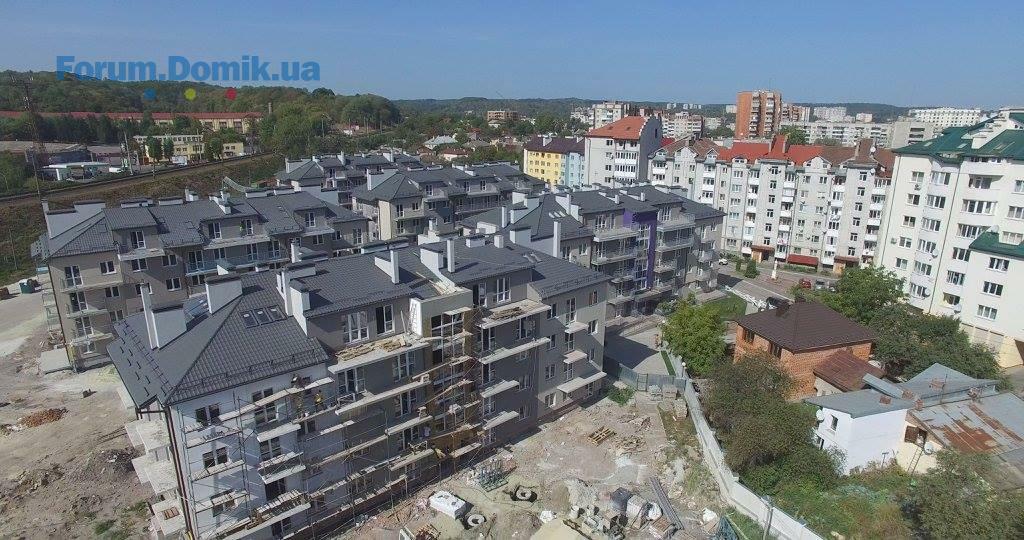

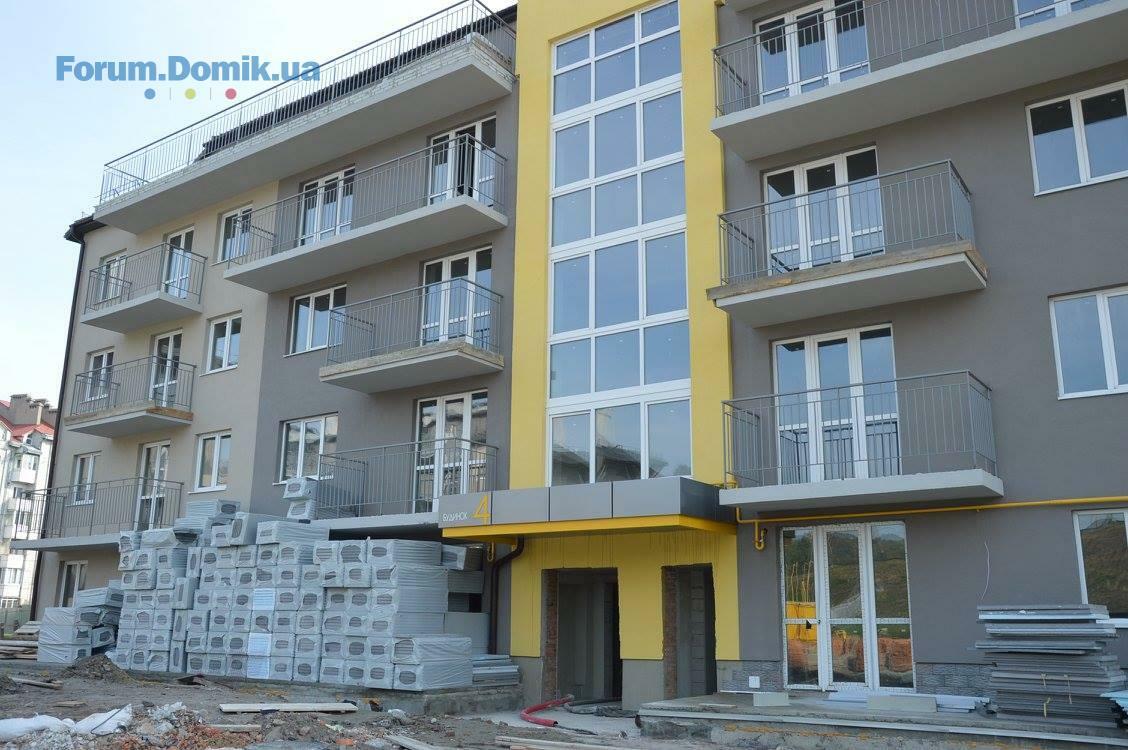

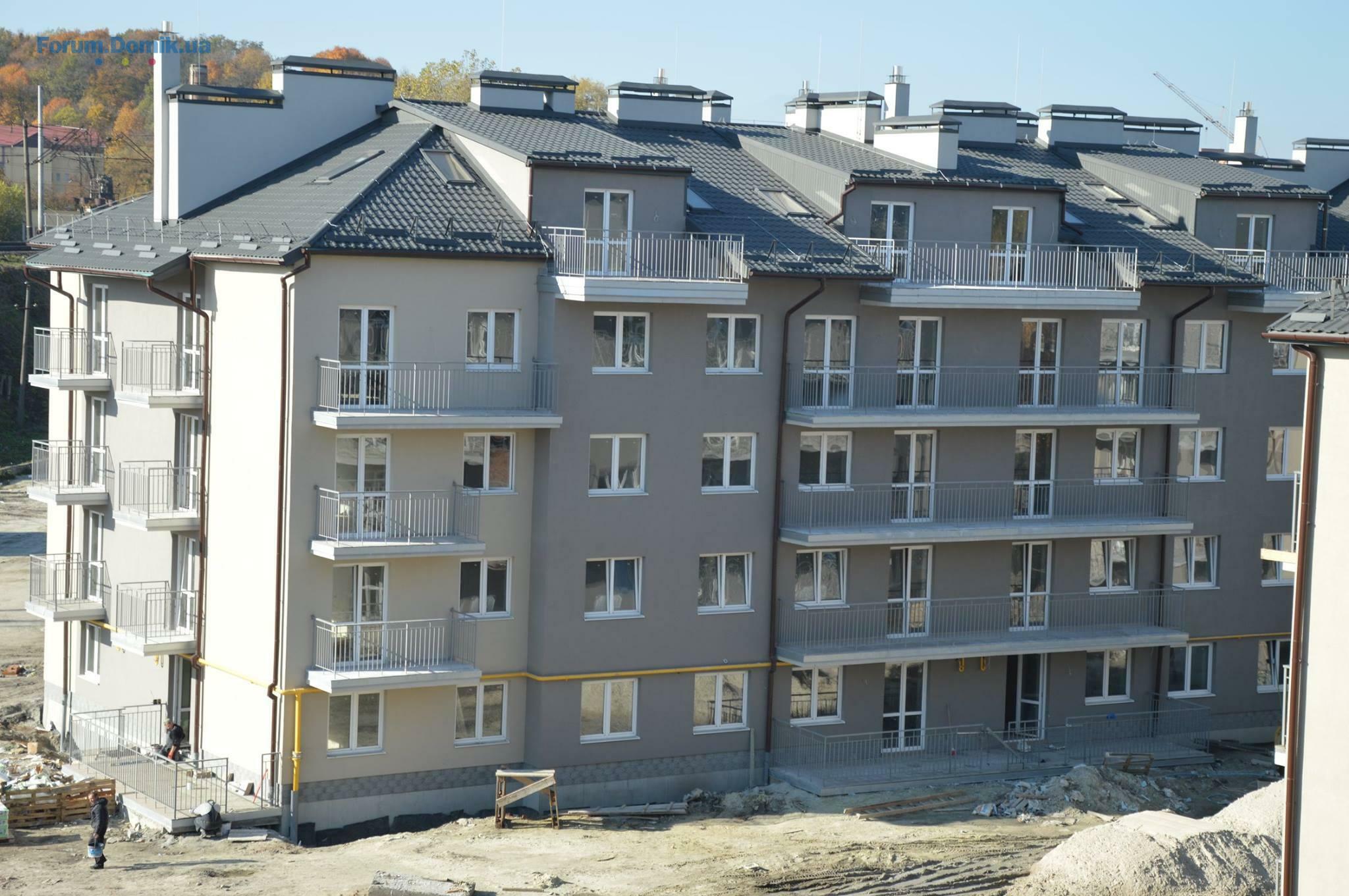

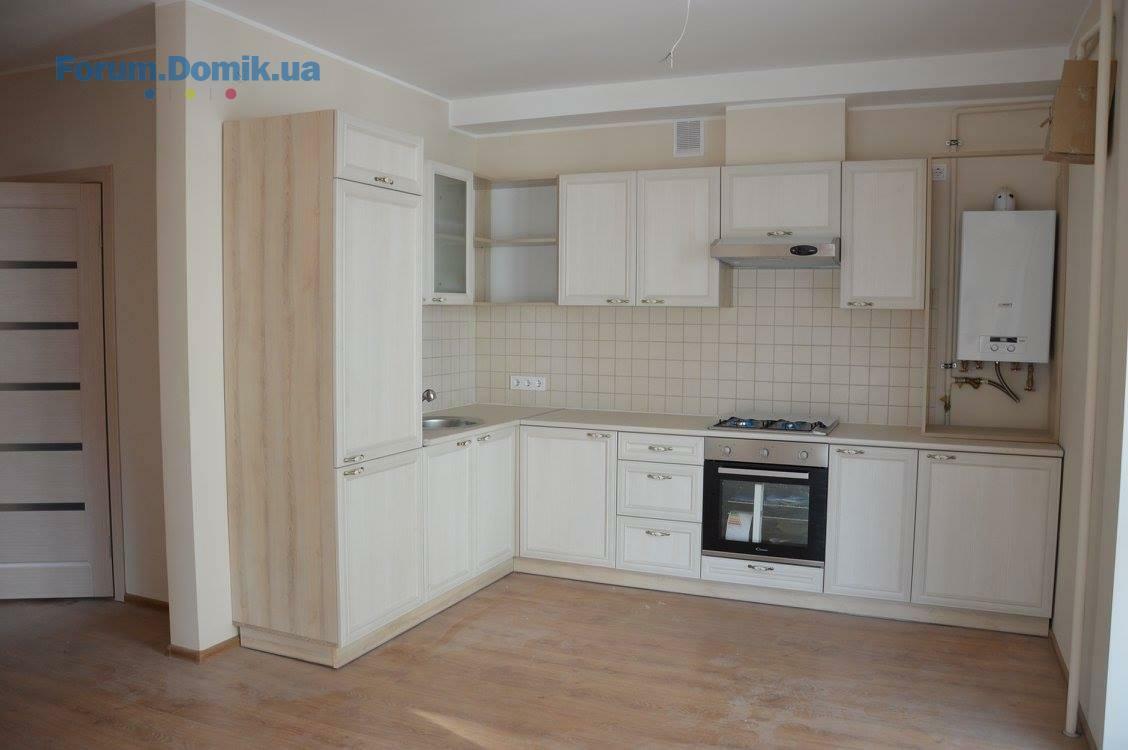

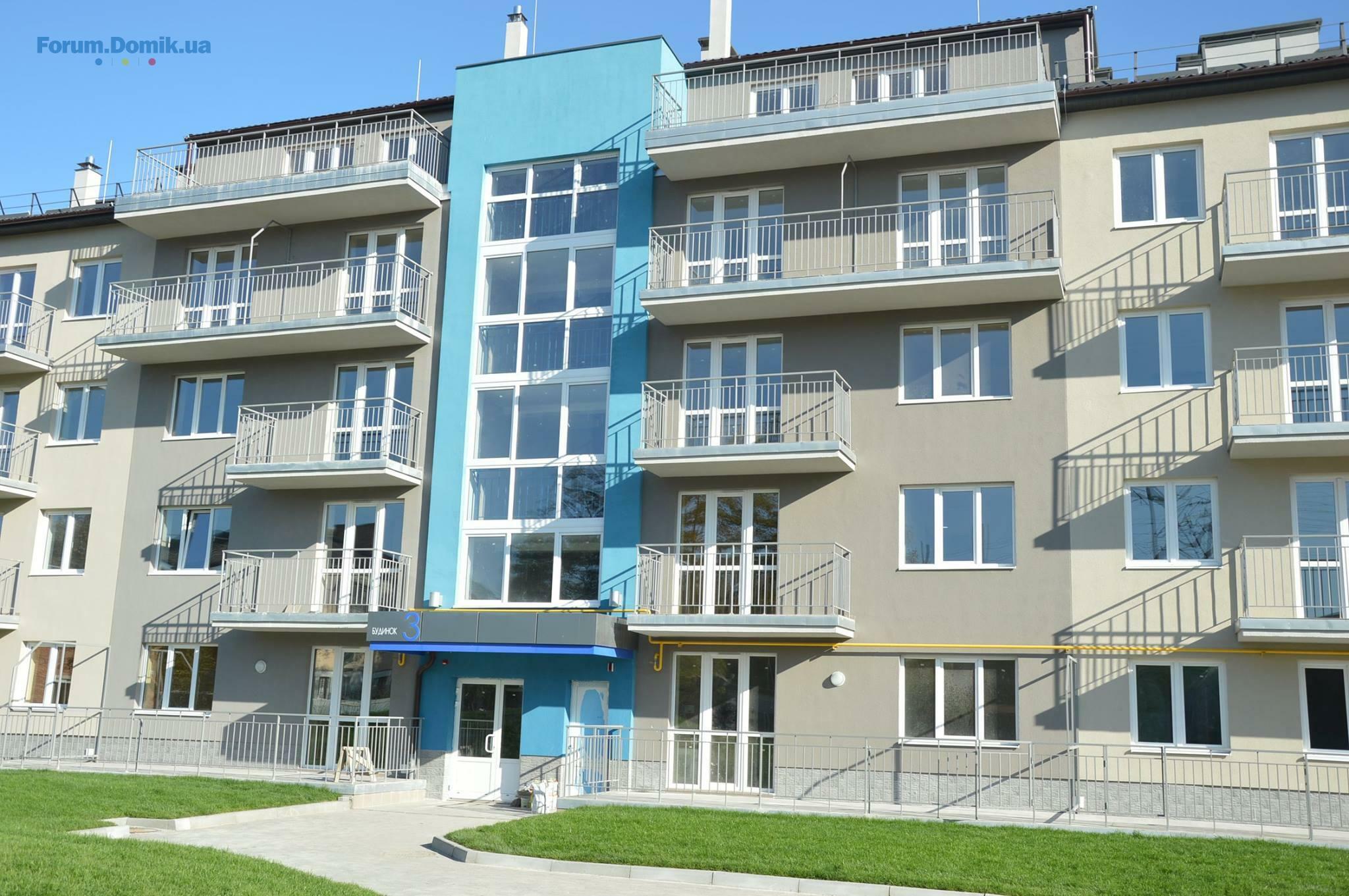

Будинки 2 та 3 здані в експлуатацію та ведеться підготовка до здачі будинків 4 та 5. Усі квартири власники отримують вже з ремонтом, меблями та технікою.

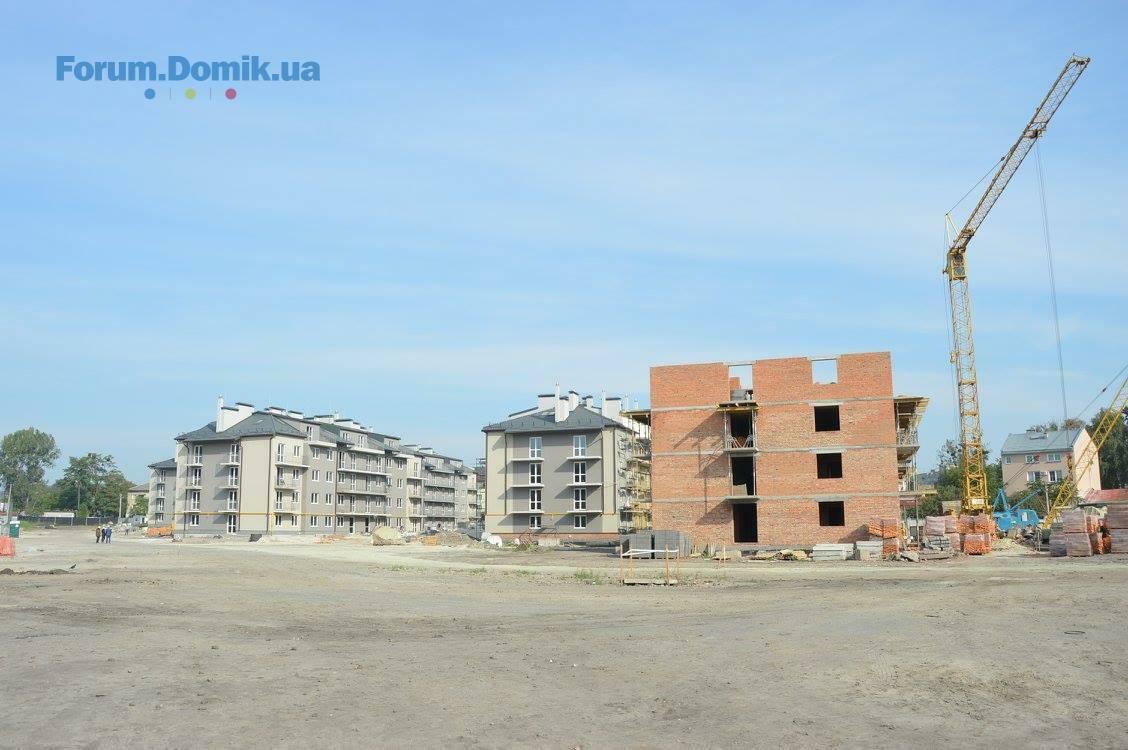

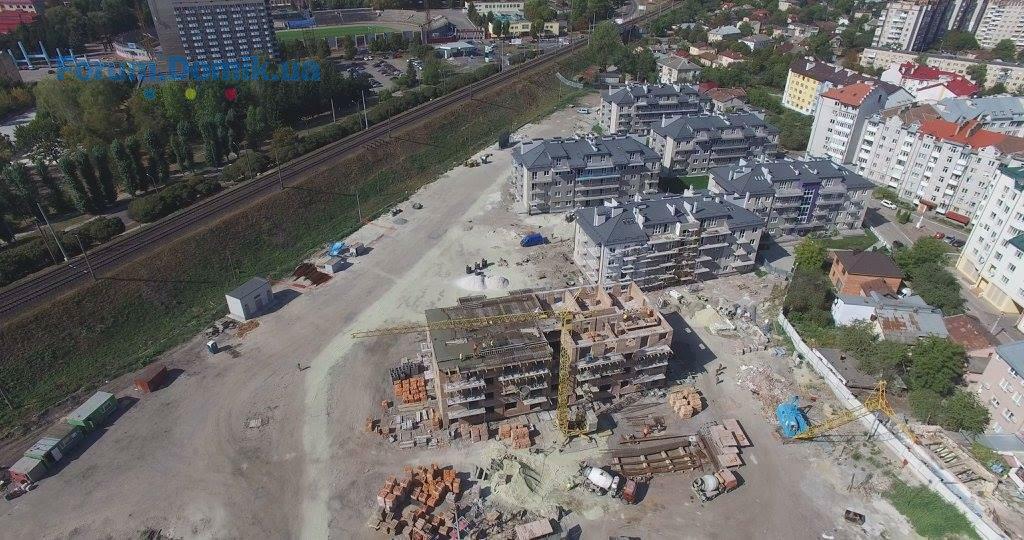

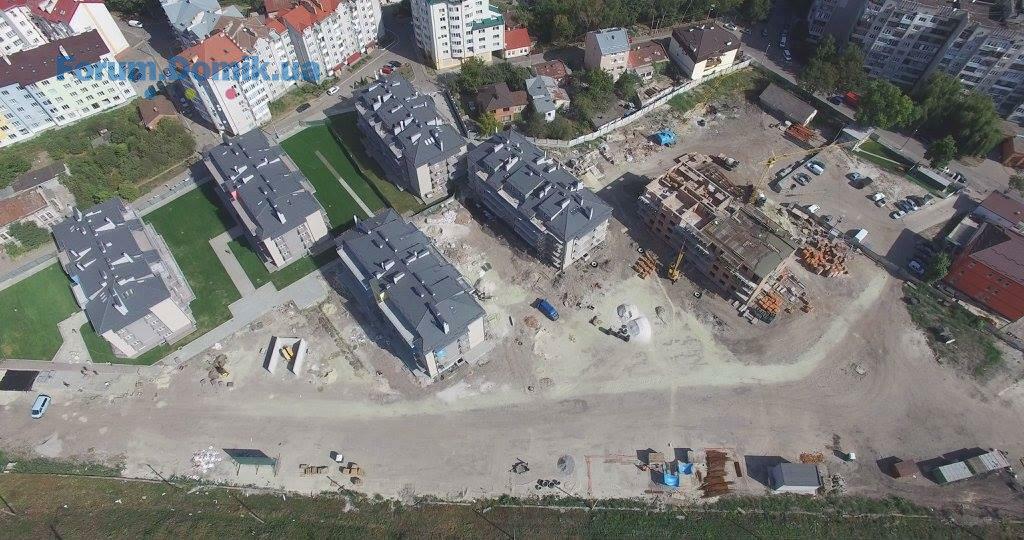

Окрім вже зданих трьох будинків, на завершальному етапі робіт є будинки 4 та 5, паралельно активно зводяться 6-й та 7-й. Загалом, Бельгійське містечко має складатися з 9 будівель. Це - 312 квартир з трьома дитячими майданчиками, завершеним ландшафтним дизайном та відокремленою гаражною заною.
Окрім вже зданих трьох будинків, на завершальному етапі робіт є будинки 4 та 5, паралельно активно зводяться 6-й та 7-й. Загалом, Бельгійське містечко має складатися з 9 будівель. Це - 312 квартир з трьома дитячими майданчиками, завершеним ландшафтним дизайном та відокремленою гаражною заною.
Domik System
Inform bot
37 480
09 вересня 2019
10 лют 2016 20:51

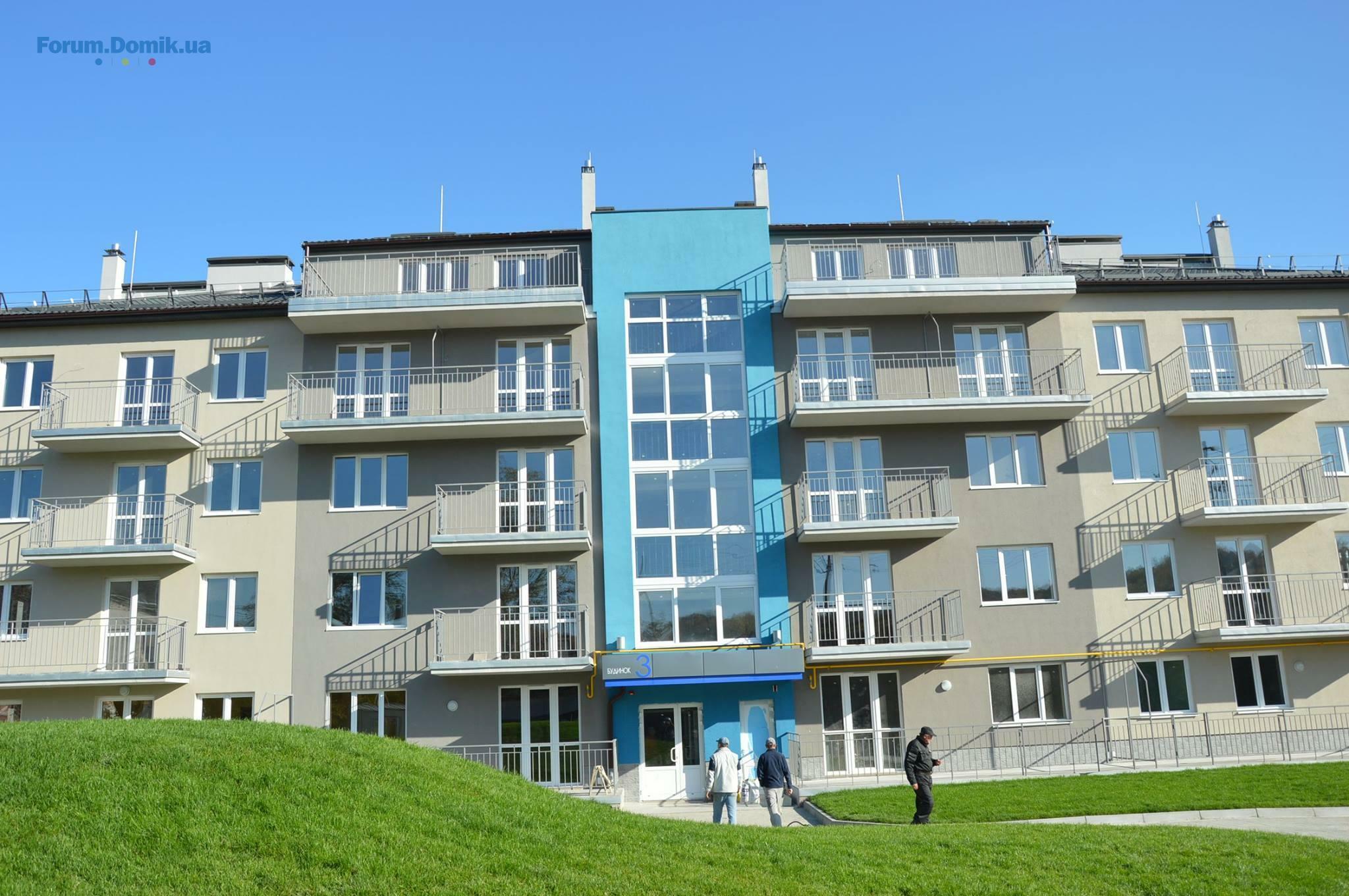

Станом на кінець січня в «Бельгійському містечку» на Джерельній, 69 вже заселено три будинки, а будинки №4 та №5 вже здані в експлуатацію та в них ми завершуємо роботи по опорядженню. З понеділка 15 лютого розпочнеться передача квартир в будинку №4 власникам.

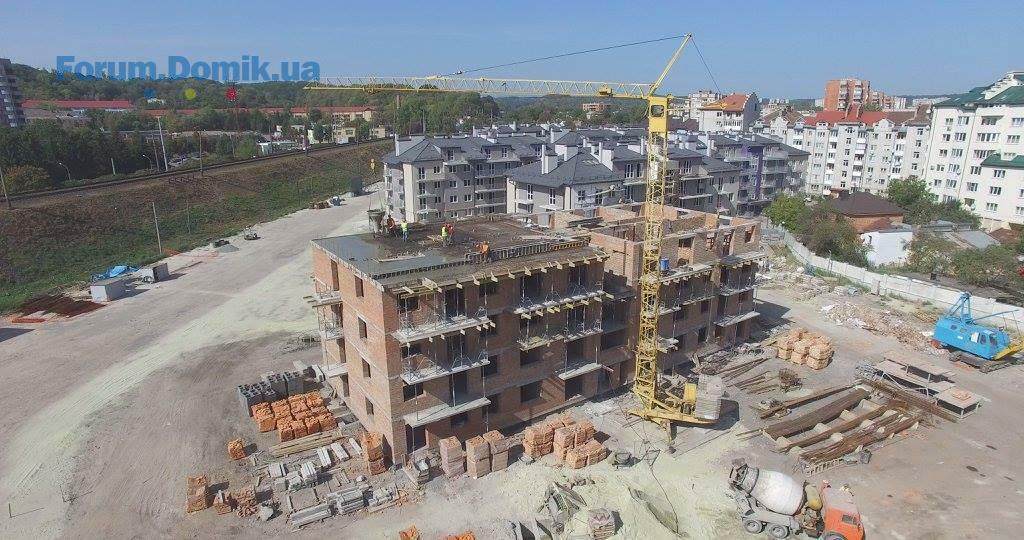

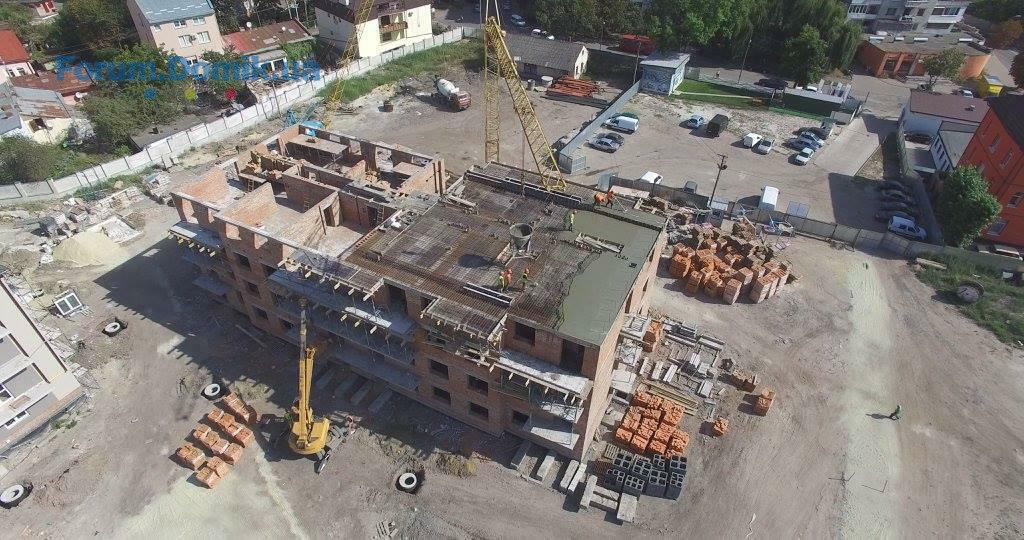

В активній фазі будівництва маємо ще 2 будинки: будинок 6-й та 7-й. У будинку №6 звершуються роботи з розводки електрики та сантехніки, закінчуємо заливання стяжок та штукатурення стін. В будинку вже встановлено вхідні двері у квартири та розпочалися роботи з укладки керамічної плитки на підлогу та стіни.
В будинку №7 уже змуровані 2 поверхи та залито перекриття 2-го поверху. Загальнобудівельні роботи по цьому будинку будуть завершені до липня 2016 року, а опоряджувальні роботи закінчаться у вересні 2016-го.

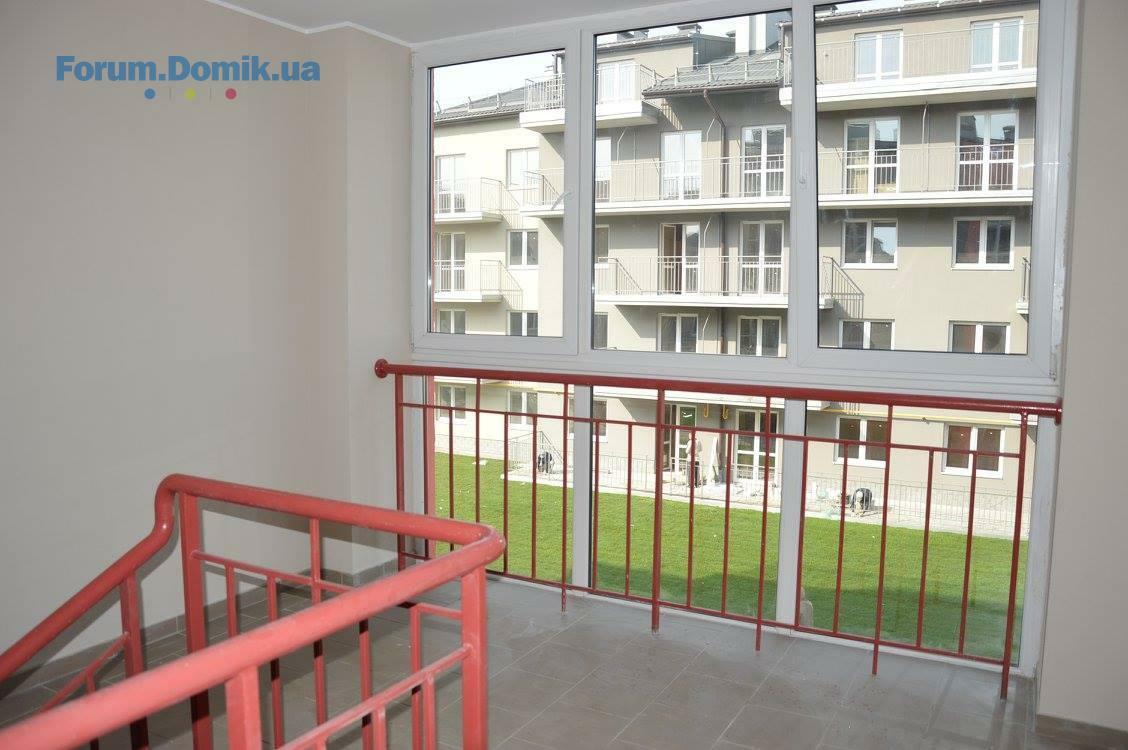

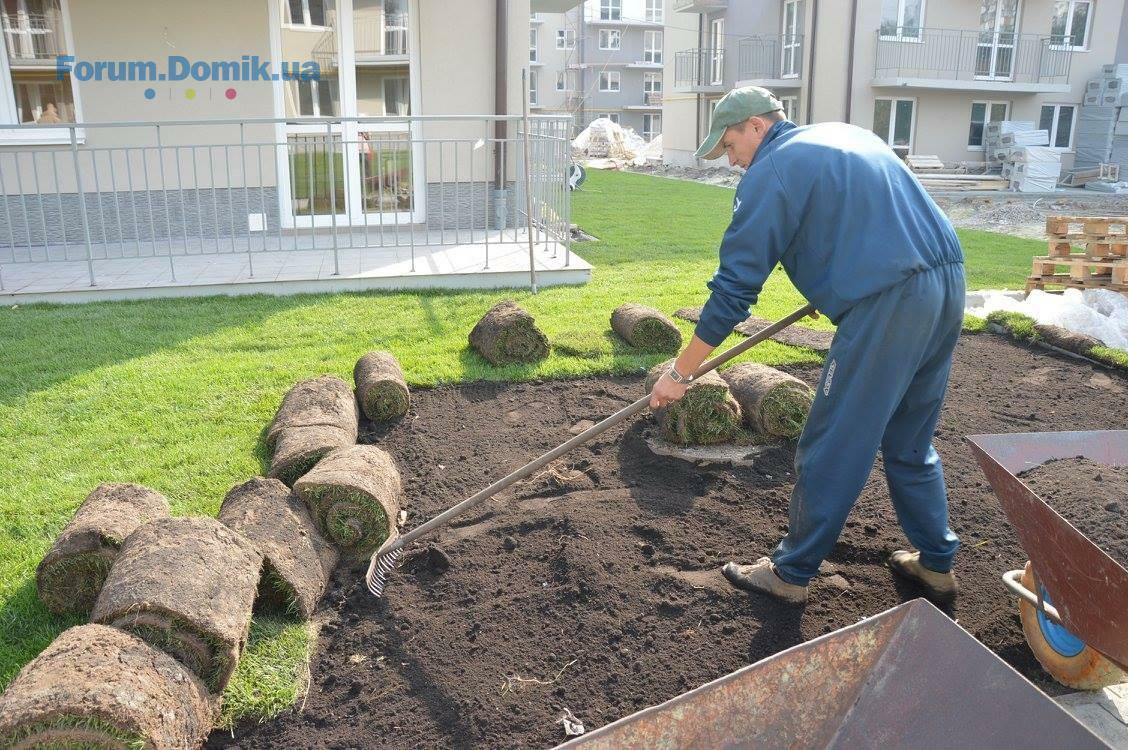

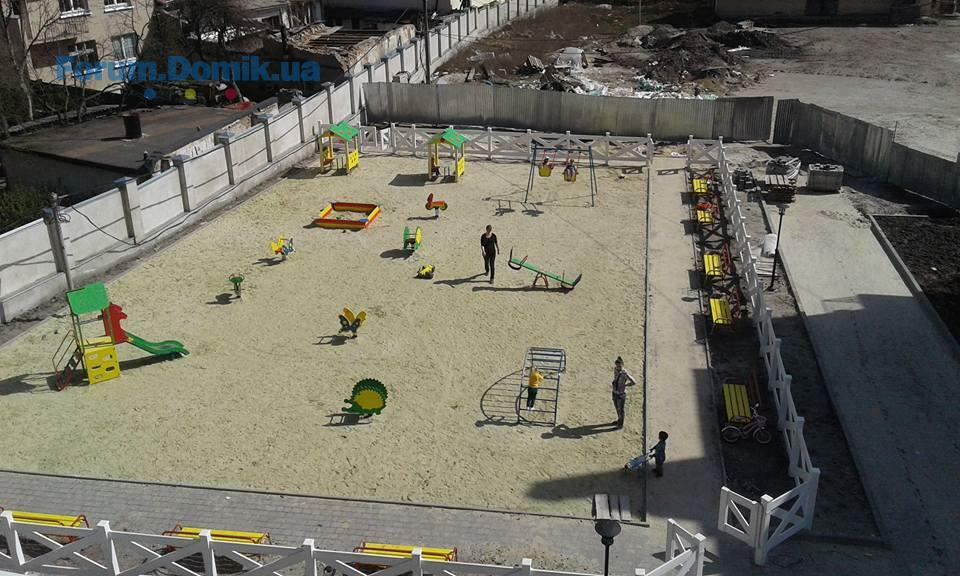

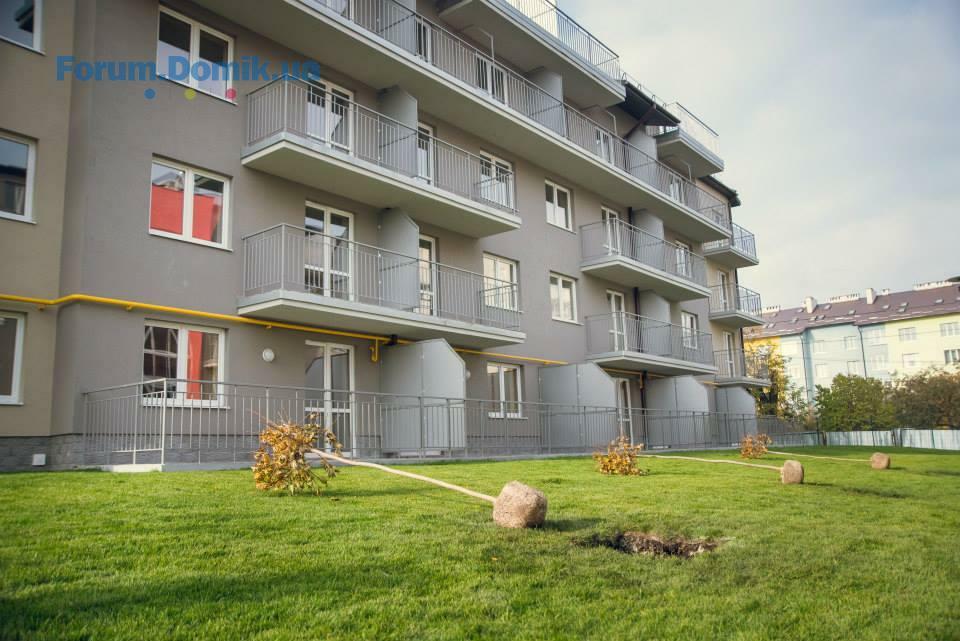

Благоустрій території біля зданих будинків завершено. На в’їзді працює пункт охорони. Функціонує перший дитячий майданчик для дітей віком 7-12 років, а ще 2 майданчики будуть завершені до кінця березня цього року.
В активній фазі будівництва маємо ще 2 будинки: будинок 6-й та 7-й. У будинку №6 звершуються роботи з розводки електрики та сантехніки, закінчуємо заливання стяжок та штукатурення стін. В будинку вже встановлено вхідні двері у квартири та розпочалися роботи з укладки керамічної плитки на підлогу та стіни.
В будинку №7 уже змуровані 2 поверхи та залито перекриття 2-го поверху. Загальнобудівельні роботи по цьому будинку будуть завершені до липня 2016 року, а опоряджувальні роботи закінчаться у вересні 2016-го.
Благоустрій території біля зданих будинків завершено. На в’їзді працює пункт охорони. Функціонує перший дитячий майданчик для дітей віком 7-12 років, а ще 2 майданчики будуть завершені до кінця березня цього року.
Domik System
Inform bot
37 480
09 вересня 2019
09 бер 2016 19:48

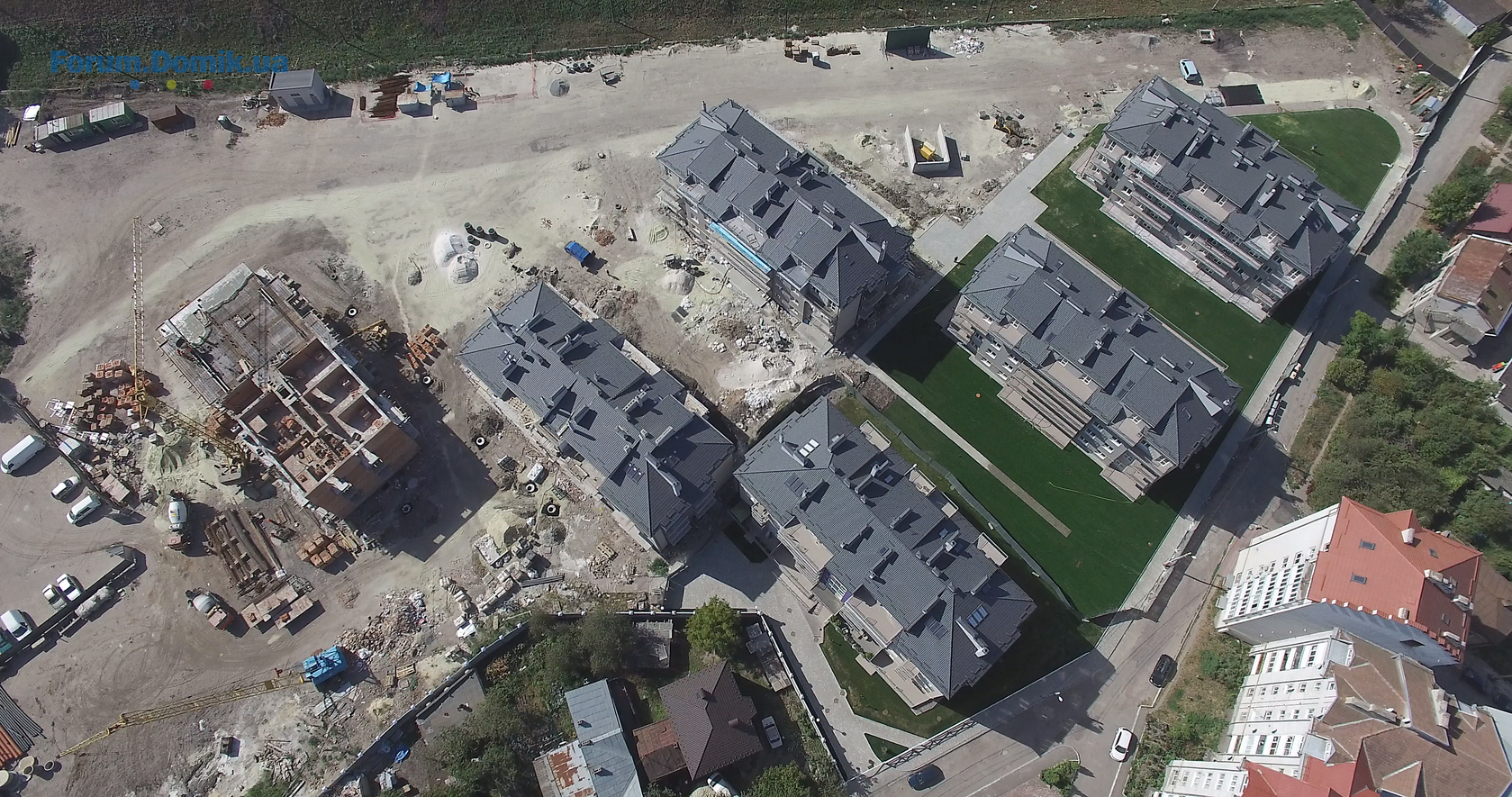

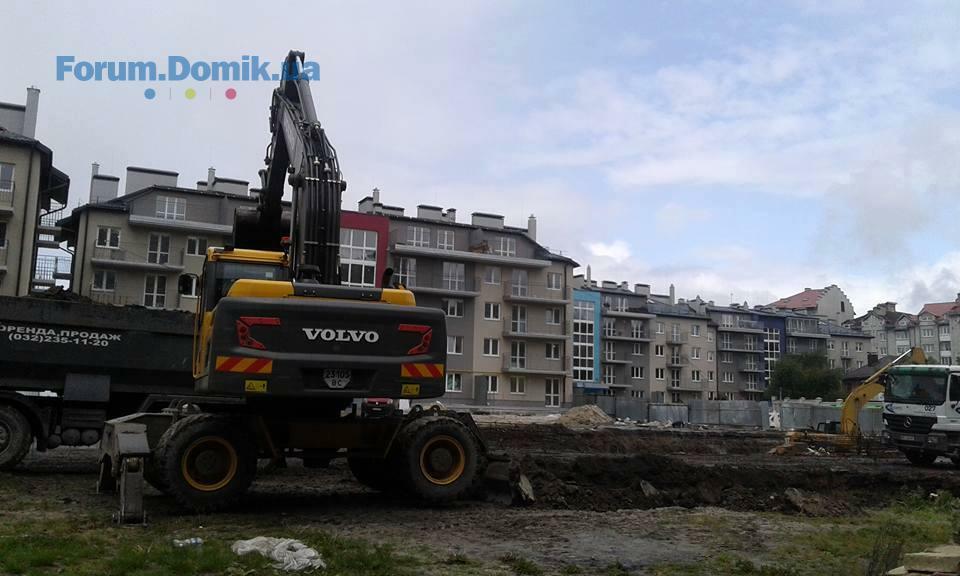

Розпочався продаж квартир в будинку 9.
Domik System
Inform bot
37 480
09 вересня 2019
05 квіт 2016 19:47
Два з трьох дитячих майданчики вже працюють.
Domik System
Inform bot
37 480
09 вересня 2019
18 трав 2016 22:02

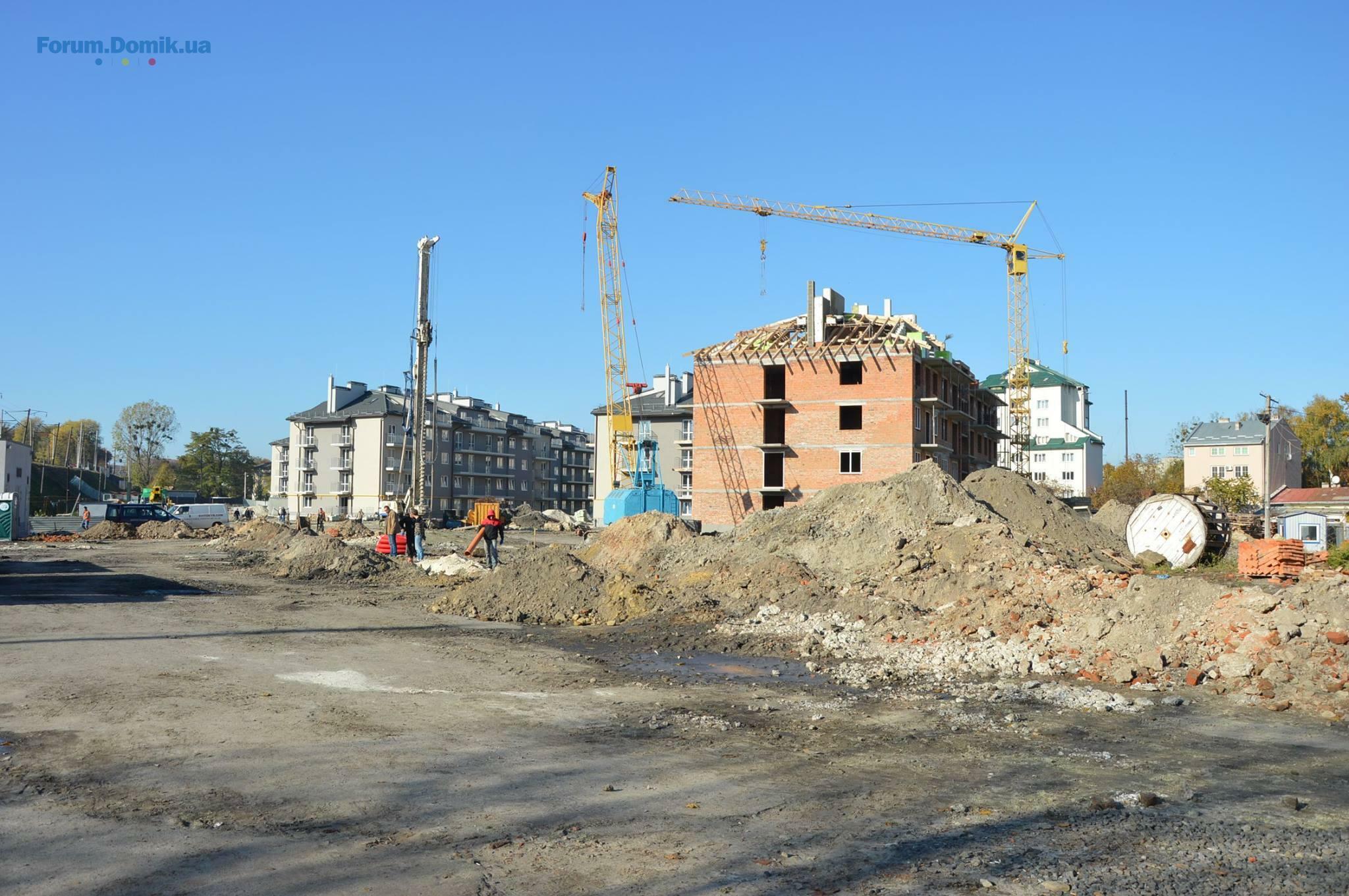

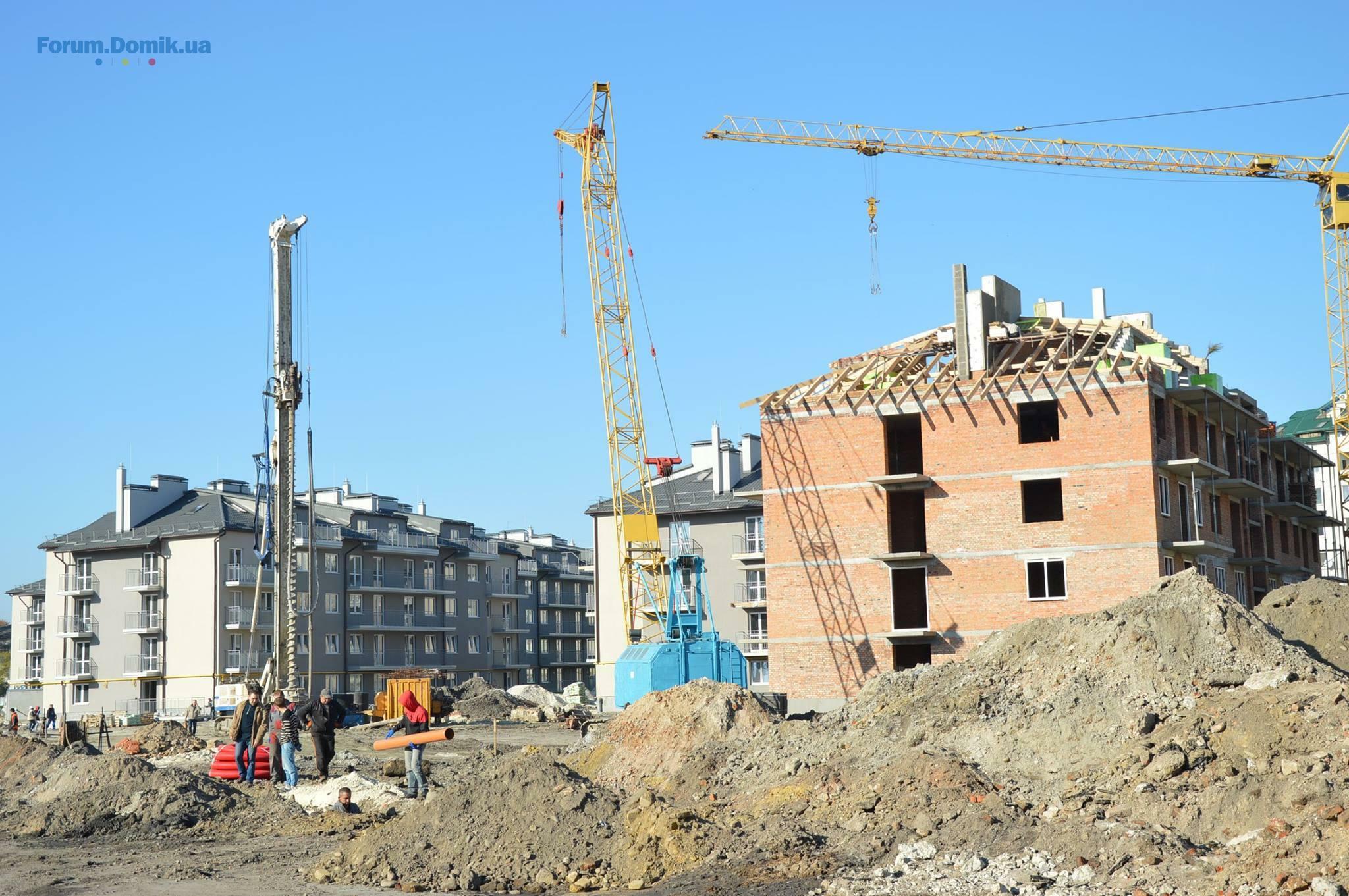

Почали роботи по зведенню останнього будинку №9.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
1
2
- ЖК На Озерній | Атлант | Новосілки, вул. Озерна22.11979
- ЖК Трояндовий | Бровары, ул. Фельдмана, ул. Трояндова22.11708
- ЖК А12 | УСК | Бровары, ул. Олимпийская, 12а22.113 072
- ЖК Деснянский | ДБК-Житлобуд | ул. Электротехническая, 4322.11446
- ЖК Dibrova Park | Диброва Парк | IB Alliance | ул. Северо-Сырецкая22.111 979
- ЖК Причал 8 | ИнтерГал-Буд | ул. Канальная, 821.11158
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская21.11100
- ЖК Silver House | Сильвер Хаус | Спецжитлофонд | Голосеевский пр, 7421.112 193
- Жилой квартал Rybalsky | Рыбальский | SAGA, Perfect Group | ул. Набережно-Рыбальская 3,921.111 323
- ЖК Sense City | Сенс Сіті | Prostir | Софіївська Борщагівка, вул. Соборна, 77а20.1120
- Альтернативне живлення для орендарів, хто кому винен?21.1110
- Чи варто зараз купувати нерухомість?20.113 829
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Дно рынка недвижимости и влияющие факторы17.1115 233
- Инвестиции в недвижимость - лучший вариант инвестирования?17.11145
- Продаж квартири з прописаним дітьми11.114
- Найкращий район Києва29.101 682
- Квартира не відповідає плануванню. Які права я маю, з чого починати діалог з забудовником?20.083
- Кому принадлежат инженерные сети в доме?20.0718
- Дорожки на участке15.1124
- Патріотичні картини як символ національної ідентичності в сучасному інтер’єрі26.101
- Как подобрать кухонную мебель15.104
- Выбор гранитной мойки04.1030
- Как я подбирал на свою кухню разную утварь01.101
- Лифт в частном доме01.104
- Украинская дизайн-студия Yakusha design30.093
- Де ви замовляли послугу 3-д дизайну інтер'єру?23.073
- Бассейн во дворе07.0517
- ЖК "Ріверсайд", Рівне, вул. Небесної Сотні, 66 - "DBN"27.10142
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а18.093
- ЖК "Северный", Чернигов, пр. Мира - "Атлант"21.0811
- ЖК Прохоровський квартал05.081
- ЖК Artville | Артвиль | Zezman | Одесса, 7 км Овидиопольской дороги29.0526
- ЖК "Зелений двір", Івано-Франківськ, вул. Тисменицька23.048
- Твердотопливный котел и расходы на отопление21.1120
- Из чего построить дом05.1197
- Бачок унитаза15.101
- Интересует подключение бойлера косвенного нагрева Tesy BiLight 100R S в систему отопления тепловым насосом(ТН)08.101
- Перчатки08.102
- Терміново куплю! Балон з гексафторидом сірки SF6 чистоти 99,9% V=72 кг20.091
- Схема підключення ледлюстри20.081
- Как правильно выбрать бойлер. Отзывы о бойлерах18.08434
- Замена вентиляции в квартире15.085
- Весільний салон Новіас10.111
- Продаж спецодягу06.112
- Коврики от DarianA - уют и комфорт в вашем доме06.101
- Duomed - медична клініка у Львові30.091
- Послуги з будівництва стаціонарних басейнів09.092
- А что смотрим?02.09477
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий06.0832
- Что подарить мужчине?02.08349
- Послуги Електрика Кам'янець-Подільський13.071
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
