Отзывы о жилом комплексе

Клубный дом "Марсель"
Киев, ул. Нижнеюрковская, 8б
Дата окончания: 4 квартал 2019
02 квіт 2019 17:10

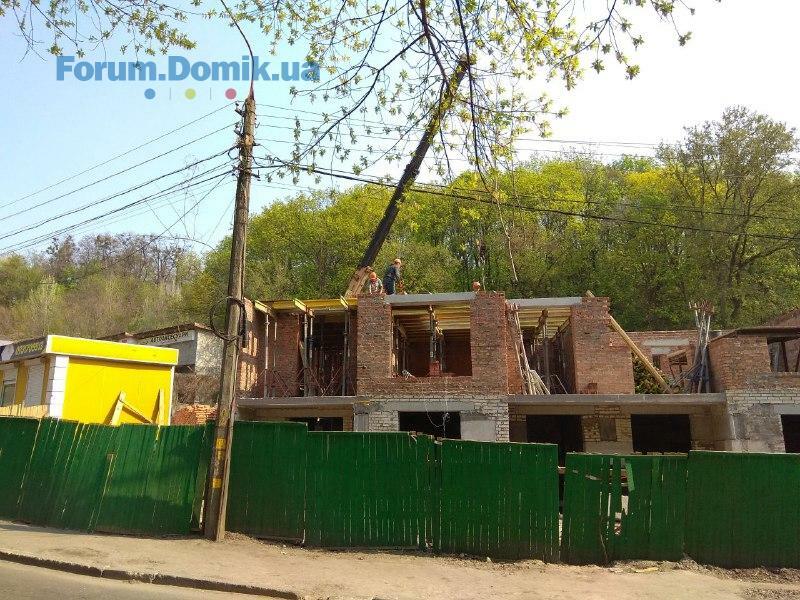

Пока строится, но медленно. В этом году чтобы закончить должны ускориться в 2 раза минимум, а о заселении речь вообще не идет такими темпами (один этаж за 2 месяца).
Также сильно все портят "непонятки" с доками и мутное решение суда по поводу запрета на строительство... на соседний участок... на котором никакого строительства этими компаниями не производится.
Еще минус, толщина стен - полтора кирпича (почему не два?)... маловато как для многоквартирного дома на 6 этажей.
А вообще, место интересное, кому не нравятся сотни машин под подъездом, гетто на 500 квартир и больше, ну и шумные дворы с проспектами под боком... Таких мест в Киеве реально очень немного.
Ну и огромным плюсом будет то, что рядом никаких скворечников на 10-20 этажей не построят НИКОГДА. Геодезия местности не позволит.
11 квіт 2019 10:57
Увы...
ГО "Стоп Свавіллю". Подільський район, Вул. Нижньоюрківська 8-Б.
08.04.2019 на засіданні комісії КМДА з приводу незаконних забудов підіймалося питання щодо зупинення будівництва за вказвною адресою.
Попри накладений арешт на земельну ділянку, із забороною користування, відчуження, оформлення або зміни меж земельних ділянок та проведення будівельних робіт за рішенням суду у кримінальному провадженні № 758/16956/18, будівельні роботи продовжувалися.
Тому ГО "Стоп Свавіллю" було прйнято рішення виставити інформаційний намет, в якому потенційні інвестори, та майбутні жертви шахраїв-забудовників, які без жодного документа намагаються продати людям житло, мають змогу ознайомитися із тою ситуацією яка є насправді.
У понеділок Головуючий комісії КМДА з приводу незаконних забудов #ВолодимирБондаренко протокольно виписав доручення до #ПодільськогоУправлінняПоліції, з вимогою забезпечити рішення суду і зупинити будівельні роботи.
Сьогодні спільними діями, завдяки заступнику начальника відділу ревенції #СпівакОлександр, роботи не проводяться, відділ продажу не працює.
На місці залишилися представники ГО «Стоп Свавіллю» та патрульна поліція задля контролю ситуації.
Наступне засідання комісії, в тому числі по данному об’єкту відбудеться 17.04.2019 в КМДА.
11 квіт 2019 13:38
УПС: (((
Там дійсно ціла кримінальна справа:
Станом на 06.12.2018 року встановлено, що на земельній ділянці за адресою: АДРЕСА_1, де була розташована двоповерхова нежитлова будівля, що на праві власності належить ОСОБА_3, невстановленими особами проводиться незаконне будівництво, будівлю зруйновано та розпочато нове будівництво. Тобто, на теперішній час на вищевказаній території вже відсутня будь-яка нежитлова будівля.
Проведеним оглядом встановлено, що замовником реконструкції приміщень житлового будинку за адресою: АДРЕСА_2 є приватне підприємство приватна студія архітектурно-художній фонд «Арт», а генеральним підрядником виступає ТОВ «Техстрой ЛТД».
Постановою прокурора Київської місцевої прокуратури № 7 земельна ділянка та майно, що розташовано на земельній ділянці, на якій проводиться незаконне будівництво, що розташовується за адресою: АДРЕСА_2, а також земельна ділянка та майно, що розташоване на земельній ділянці, на якій проводиться незаконне будівництво, де раніше було розташоване двоповерхове нежитлове приміщення літера «А» будинок АДРЕСА_3, а також двоповерхове нежитлове приміщення літера «А» по АДРЕСА_3, загальною площею 241, 2 кв.м. визнано речовими доказами.
Згідно відомостей публічної кадастрової карти України земельна ділянка, на якій здійснюються будівельні роботи не сформована, у користуванні або володінні не перебуває.
12 квіт 2019 15:04
Жаль, що без дозвільних документів. Бо новобудов на Подолі не так вже й багато, а кожна друга з якимисть порушеннями... Побачила це обговорення, зраділа. Потім зайшла, почитала, а тут таке виявляється...
18 квіт 2019 12:26
а как же на счет закрытия уголовного производства Подольским упр полиции ГУНП от 26.03.19 и последующей отменой ареста имущества по ул. нижнеюрковская 8б 12.04.19 судом Подольским района?
18 квіт 2019 12:30
Цитата "Osipchuk-s":
а как же на счет закрытия уголовного производства Подольским упр полиции ГУНП от 26.03.19 и последующей отменой ареста имущества по ул. нижнеюрковская 8б 12.04.19 судом Подольским района?

Внимательно слушать с 40й минуты:
https://www.facebook.com/KyivDefenseOffice/videos/1554646328001586/?t=6
18 квіт 2019 12:40
там проблемы с 8А (другой застройщик)
8Б - после закрытия производства и снятия запретов 16.04 отправили документы на возобновления разрешения ДАБИ ...
18 квіт 2019 12:53
Цитата "Osipchuk-s":
там проблемы с 8А (другой застройщик)
8Б - после закрытия производства и снятия запретов 16.04 отправили документы на возобновления разрешения ДАБИ ...

Увы... если не вдаваться в детали:
"замовником реконструкції приміщень житлового будинку за адресою: вул.Нижньоюрківська,8Б є приватне підприємство приватна студія архітектурно-художній фонд «Арт», а генеральним підрядником виступає ТОВ «Техстрой ЛТД»". И это правда.
В любом случае, после такого внимания к стройке остаются две проблемы: разрешённая категория строительства СС1 и "реконструкция". И то и то, "немного" не соответствует реалиям. СС1 - это 4 этажа максимум, а тут 5, плюс цоколь и плюс мансарда. И снос старого здания вместе с фундаментом, а не реконструкция.
19 квіт 2019 17:31
На сайте "Марселя" уже указано, что есть новое «Разрешение на выполнение строительных работ от Департамента Государственной архитектурно-строительной инспекции Украины от 16.04.2019 г. № 073/09/01 1604/6», правда самого фото пока нет, ждем когда разместят на сайте (старое разрешение было аннулировано). На сайте ДАБИ его пока нет, но там обычно с опозданием до месяца может быть: старое разрешение появилось только через месяц в базе.
Стройка продолжается, сегодня завозили кирпич, разгружали и делали кладку дальше.
Никто останавливаться не собирается.
25 квіт 2019 13:25
пока строят, вчера завозили кирпич, выставляют опалубку для плиты 2 этажа.
26 квіт 2019 07:47
Як на мене ЖК має найкращий варіант по розміщенню. Ціна якість. Недалеко від центру і без зайвого шуму з дороги. Пішки до метро маршруток, річки. То багато що означає.
29 квіт 2019 17:16
Повідомлення від забудовника:
Маленьке, але важливе оголошення
Інформуємо, що з 27 квітня до 5 травня включно будівельні роботи проводитися не будуть.
Наші будівельники будуть на невеликих канікулах, але вже з 6 травня ми відновлюємо роботи.
Дякуємо за розуміння та вітаємо з прийдешніми святами!
14 трав 2019 09:51
Цитата "Forum.Domik.ua":
Дата окончания: 4 квартал 2019

Можно смело менять на: "Дата окончания: 1 квартал 2020".
Именно так теперь на официальном сайте.
P.S. В лучшем случае...
16 трав 2019 15:44

Теперь, наверное, уже всё... :-(
20 трав 2019 08:53
Добрый день !
Не паникуйте ... Не все....
По плану - через 2-3 недели робота возобновится.
27 трав 2019 07:27
А чому знову роботи зупинили?
28 трав 2019 11:27
Цитата "Osipchuk-s":
По плану - через 2-3 недели робота возобновится.

Увы, разговор скорее идет о 2-3х месяцах уже...
14 черв 2019 12:43
Знову якісь комісії-розбірки?
25 черв 2019 21:03
Есть определенные проблемы. Руководство достаточно контактное и открытое к диалогу. В начале июля возобновляют строительство. Сроки ввода в эксплуатацию сдвигаются, но на мой взгляд, ущерб компенсируется за счет удачного месторасположения и компактности здания в сравнении. Намерения застройщика достаточно серьезны.
Всі звіти про надійність новобудов безкоштовно
Обирайте новобудову в каталозі Білдконтролю та отримуйте звіт про її надійність. Це корисно.
Детальніше
Каталог відгуків про будинки Києва
Знайдіть свій будинок та розкажіть про нього. Що подобається, а що ні? Допоможіть тим хто шукає житло
Детальніше
