Из Аркады мы ждем дату и время встречи для инвесторов 7 дома. Письмо в Банк мы отнесли 19 апреля.
А также % выполненых работ за апрель.
02 трав 2018 06:28
Цитата "Svit-Lanka":
Из Аркады мы ждем дату и время встречи для инвесторов 7 дома. Письмо в Банк мы отнесли 19 апреля.
А также % выполненых работ за апрель.

Присоединяюсь к вопросу о встрече.
02 трав 2018 09:57
Также присоеденяюсь, кв 38
02 трав 2018 12:12
По поводу письменного обращения у меня нет информации.
02 трав 2018 12:16
Работы по дому ведутся активно, и есть все предпосылки завершить все работы по дому к концу мая.

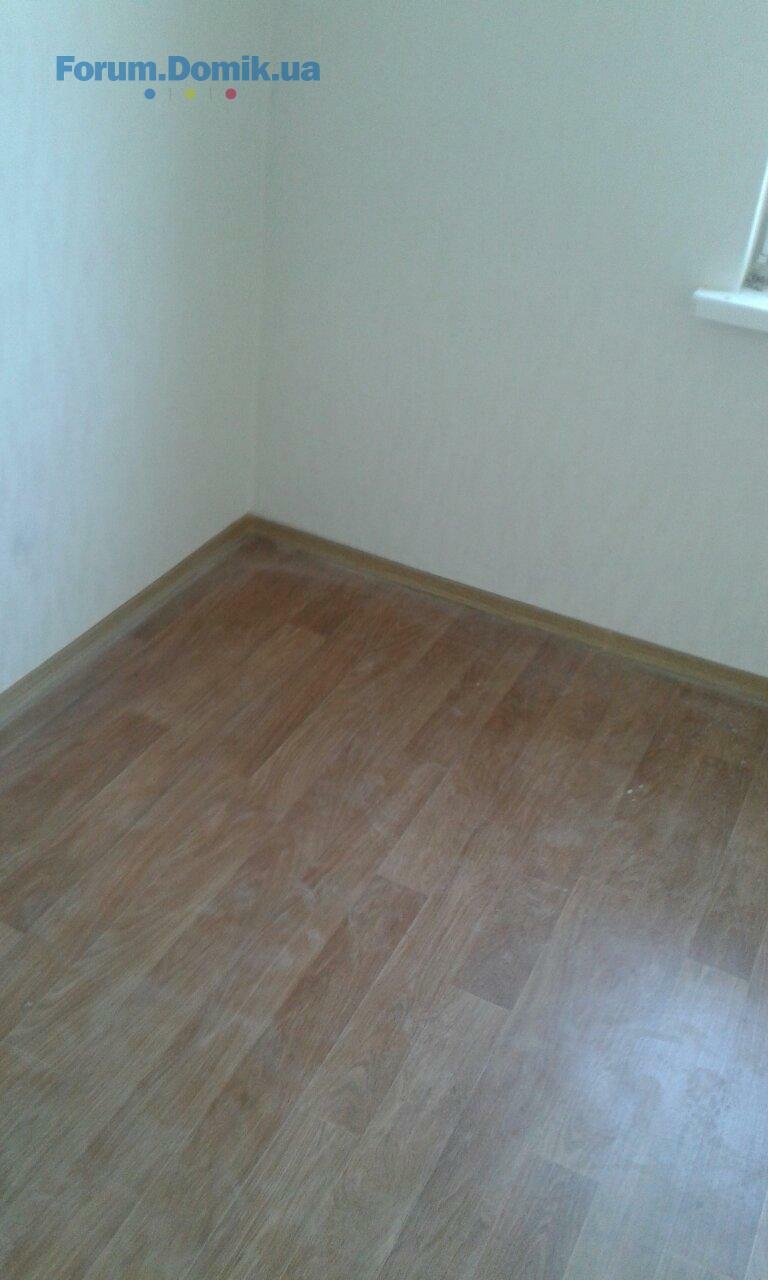

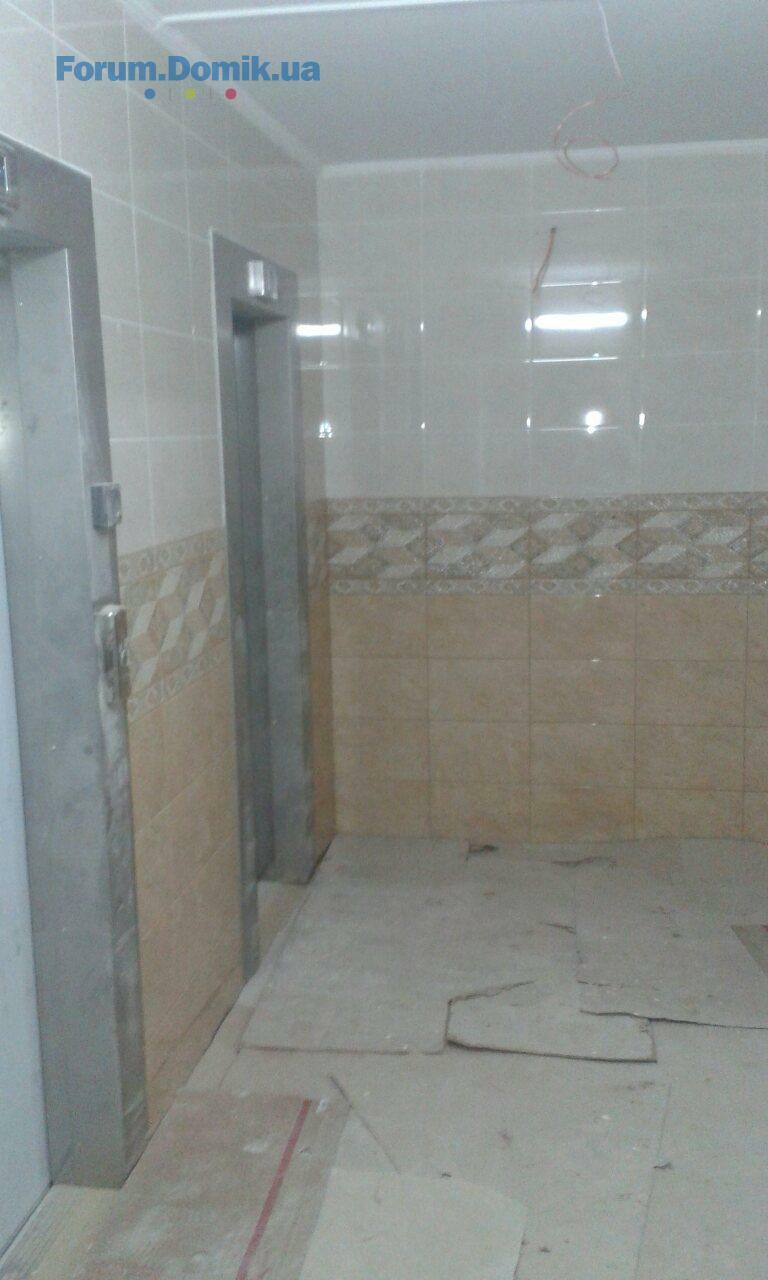

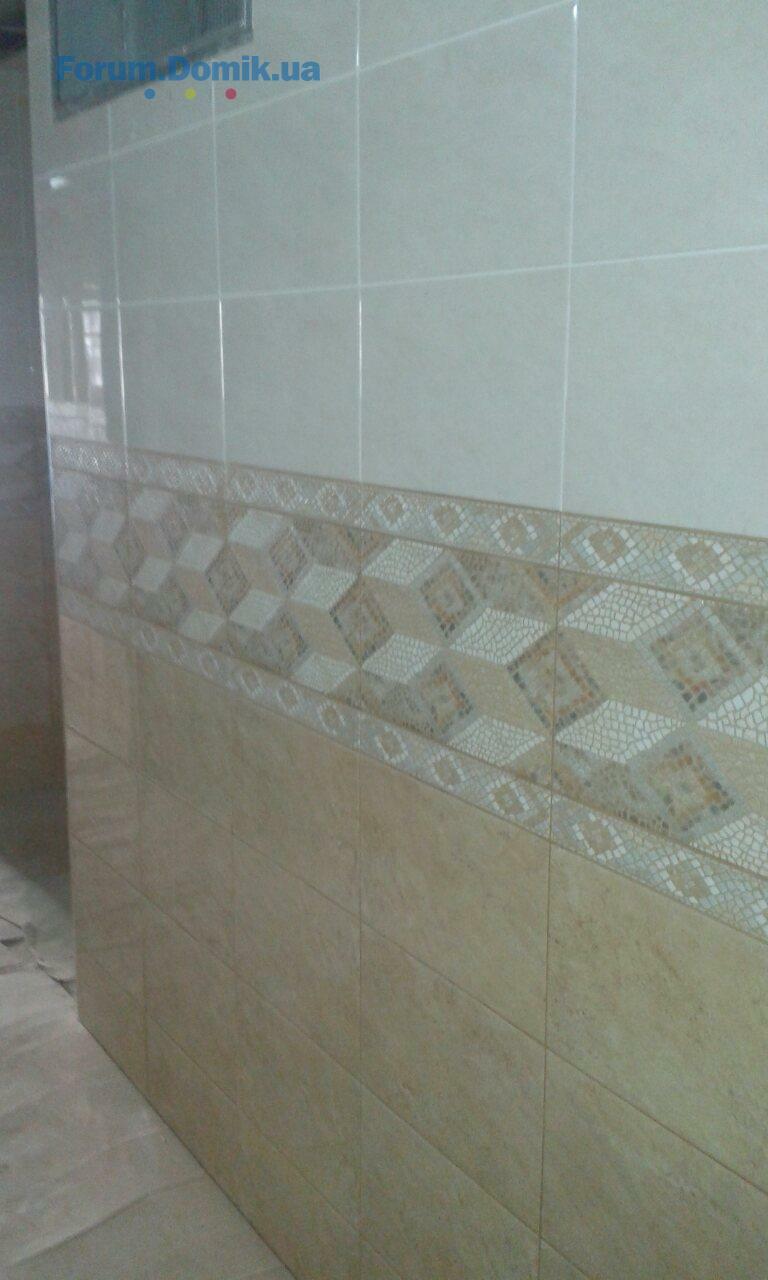

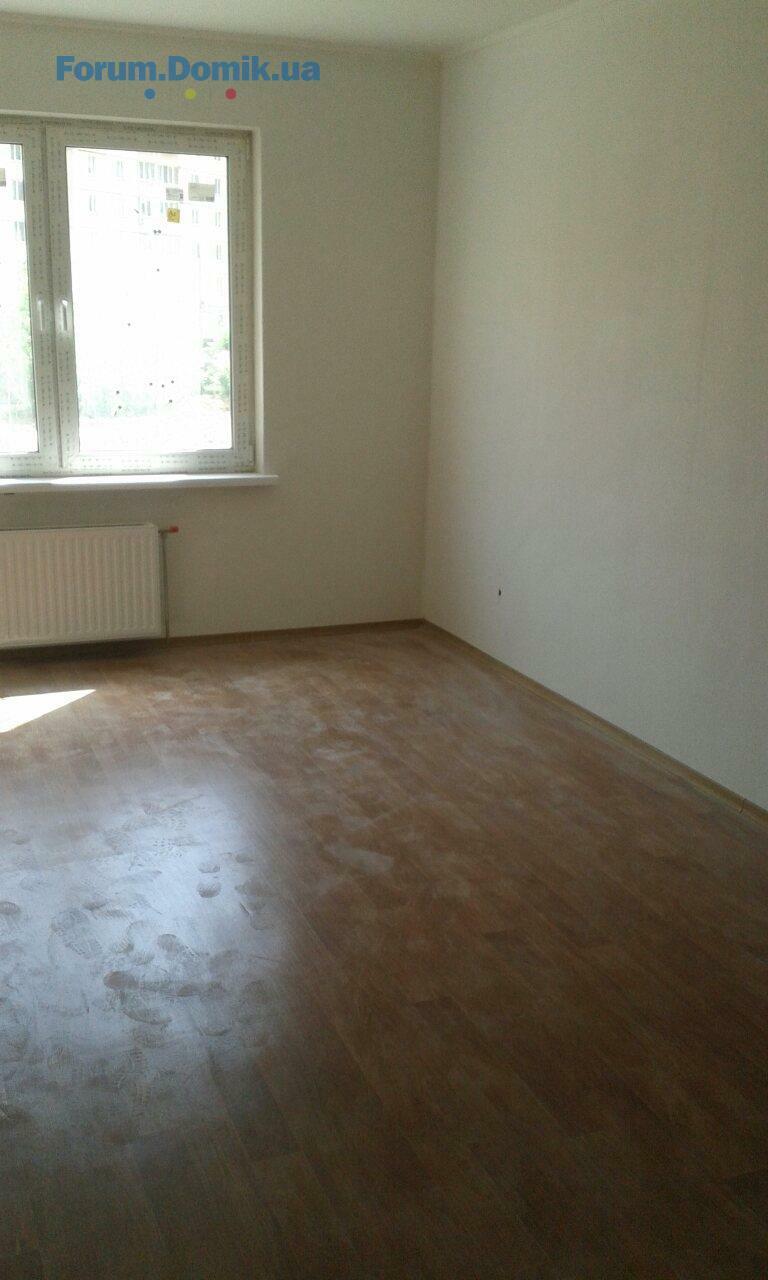

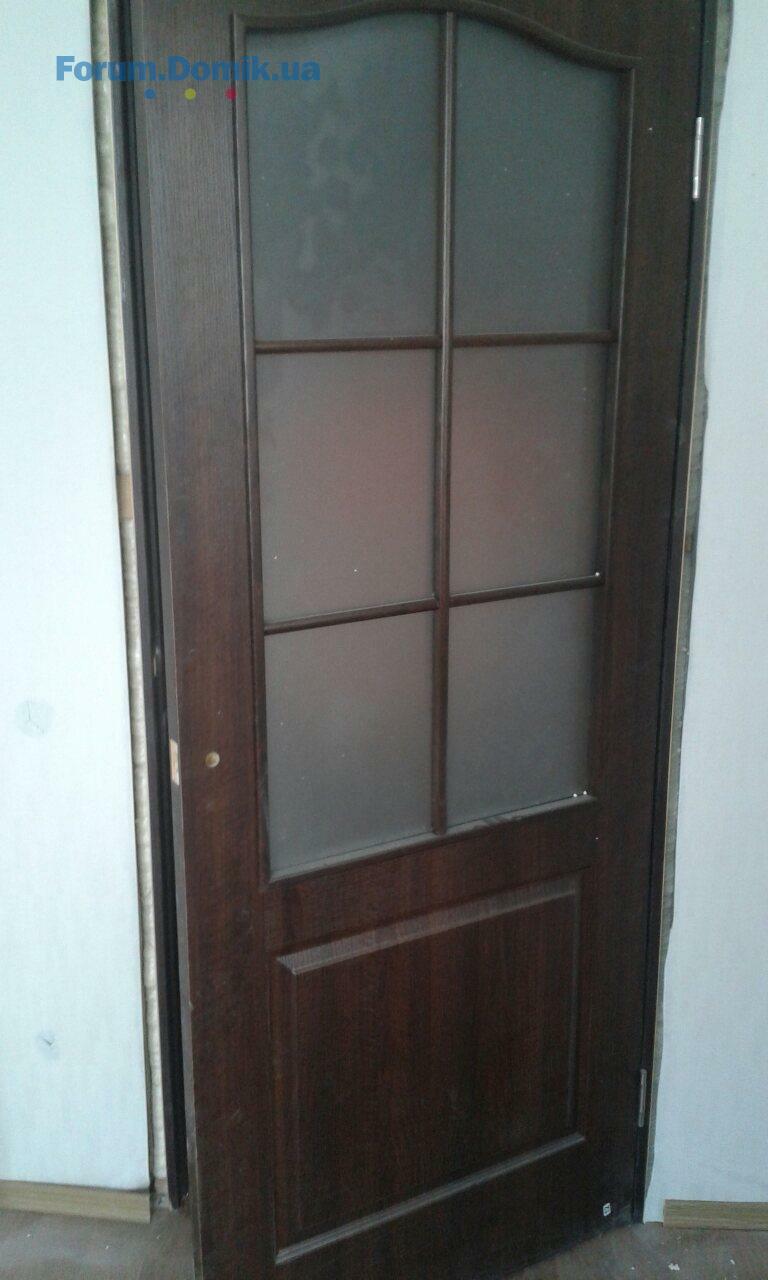

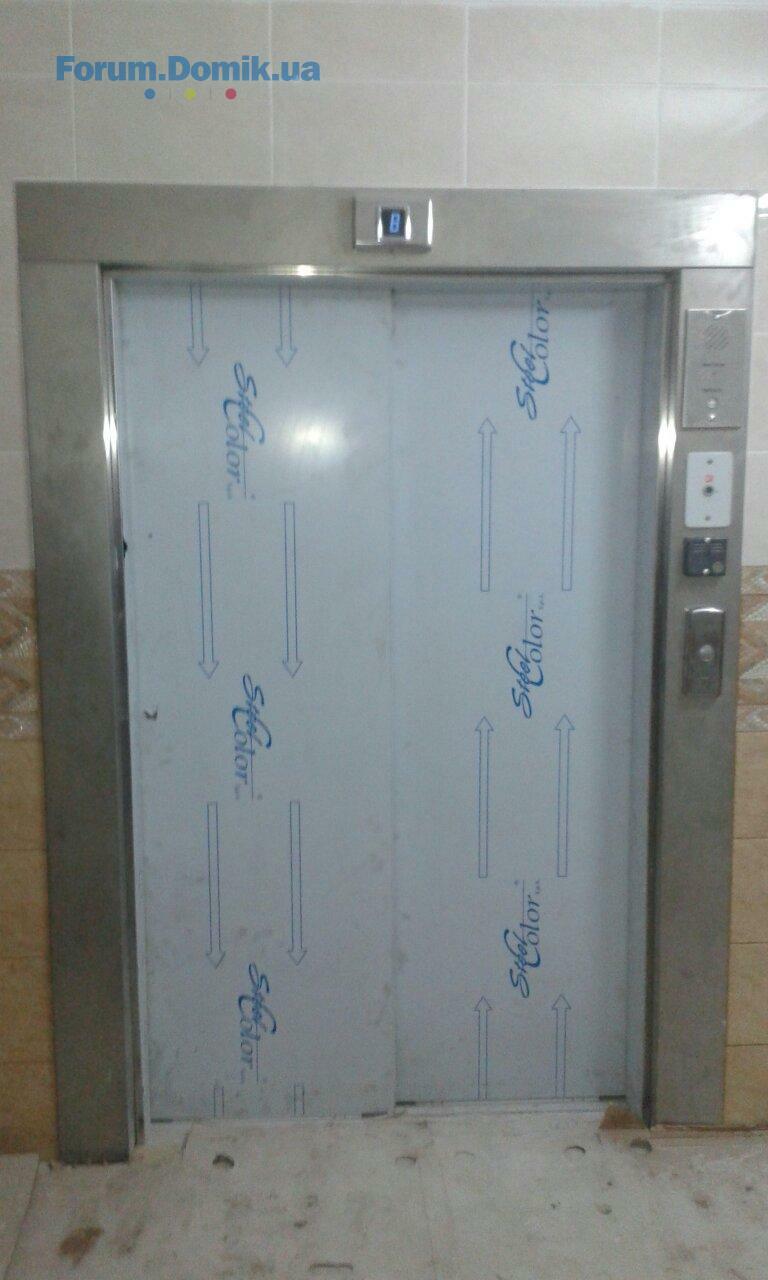

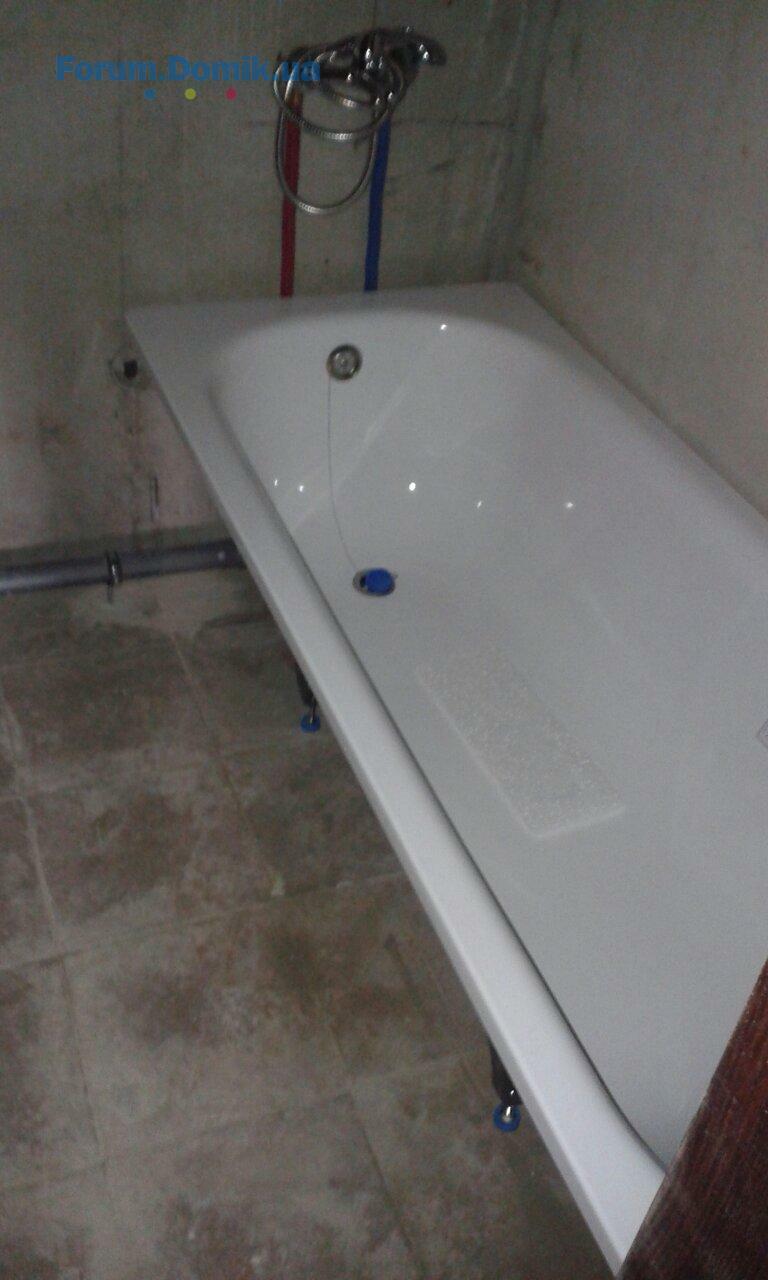

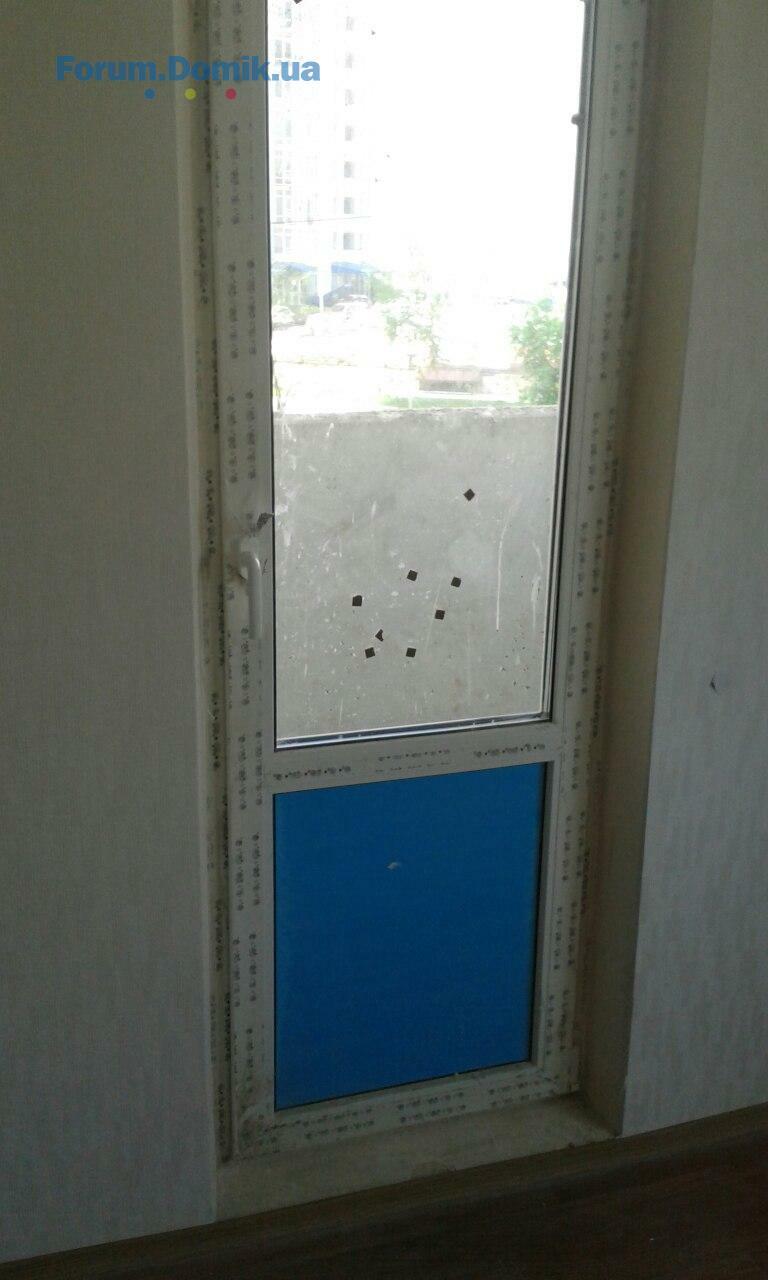

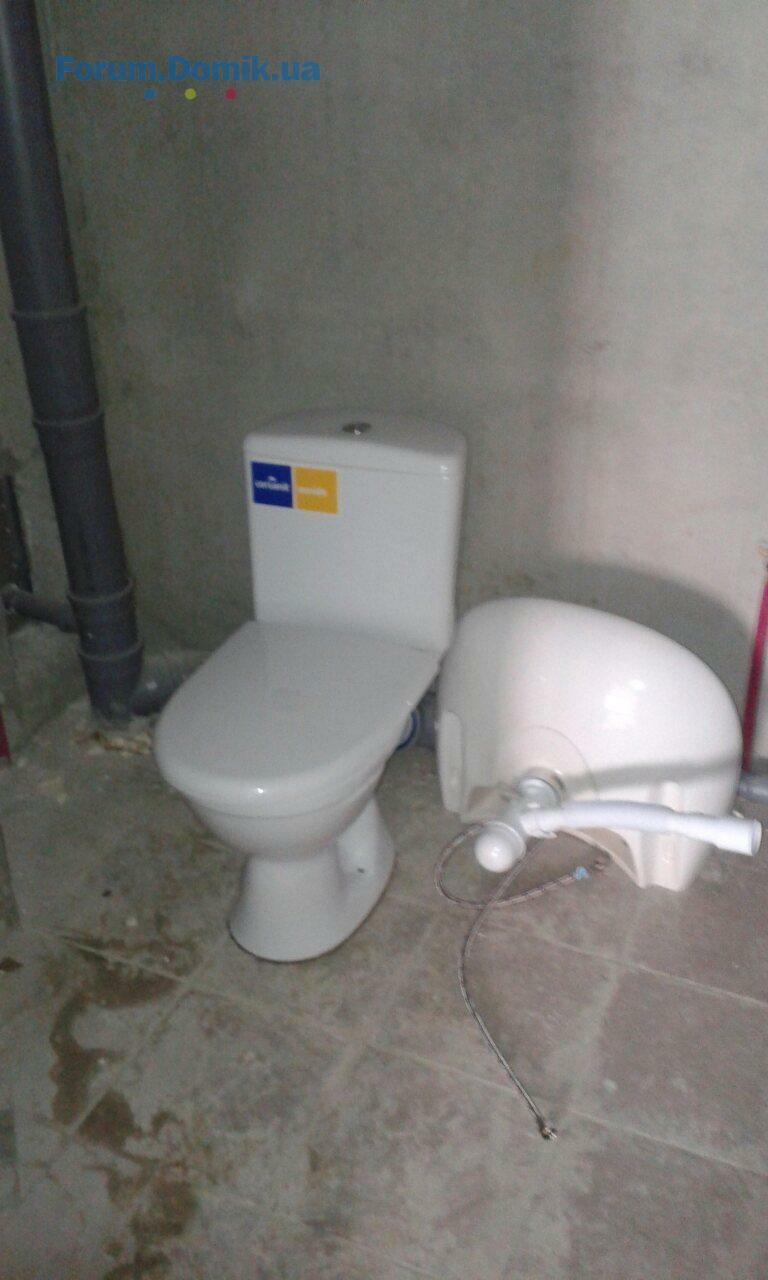

Несколько сегодняшних фото...
02 трав 2018 14:41
Всем добрый день! Опять переносятся сроки по Эврике, есть информация уже по 10 дому еще на месяц! Есть вопросы также по подключению коммуникаций! Завтра день продаж! Есть предложения от общей инициативной группы проведать Аркаду с утра!
03 трав 2018 05:06
Цитата "изАркады":
Работы по дому ведутся активно, и есть все предпосылки завершить все работы по дому к концу мая.

А сколько еще добавить месяцев до даты заселения. Сорри, я не эксперт, не знаю как по практике происходит
03 трав 2018 08:32
Цитата "Chief007":

А сколько еще добавить месяцев до даты заселения. Сорри, я не эксперт, не знаю как по практике происходит

Диапазоны из практики Аркады весьма широкие.
ГАСК - 3недели - 3мес. Основной причиной 3мес были проблемы с подключением комуникаций.
Заселение - 2недели - 5мес.
2недели- Степовый, 5мес-Верховына. В обеих случаях основным фактором был отопительный сезон.
Предположу, при идеальном стечении обстоятельств, месяц на ГАСК и 1-1.5 на заселение. Хотя как повезет.
03 трав 2018 08:40
Цитата "Oleg49":

Диапазоны из практики Аркады весьма широкие.
ГАСК - 3недели - 3мес. Основной причиной 3мес были проблемы с подключением комуникаций.
Заселение - 2недели - 5мес.
2недели- Степовый, 5мес-Верховына. В обеих случаях основным фактором был отопительный сезон.
Предположу, при идеальном стечении обстоятельств, месяц на ГАСК и 1-1.5 на заселение. Хотя как повезет.
Спасибо.Будем надеяться на минимальные сроки
08 трав 2018 08:40
Цитата "изАркады":

Не совсем правильный вывод.
На сегодня готовность домов приблизительно такова: №10 и №11 - наилучшее состояние, №13 - чуть больше работы по дому (нет отопления), №7 и №12 - без отопления, и объемы работ приблизительно 2-2,5 месяца.
Анализирую текст с таблицей с основной веткой, понимаю, что сроки Аркада рисует для галочки. Я имею ввиду очередность домов. После №13, должны сдаваться №7 (наш) и №11, а потом №10 и 12. Не понимаю,почему №10-11 сейчас первые идут, а мы в хвосте, последние. Потому что крайние?
Девочки, а пришел кому-то ответ на наше письмо коллективное? Может по входящему № узнать его судьбу?
08 трав 2018 10:38
Цитата "изАркады":
Работы по дому ведутся активно, и есть все предпосылки завершить все работы по дому к концу мая.
Несколько сегодняшних фото...

Эта информация внушает мне надежду...
Клеят обои на 8 этаже, идут сверху вниз. Может :yes: и успеют до конца мая.
08 трав 2018 11:32
Цитата "Chief007":
Анализирую текст с таблицей с основной веткой, понимаю, что сроки Аркада рисует для галочки. Я имею ввиду очередность домов. После №13, должны сдаваться №7 (наш) и №11, а потом №10 и 12. Не понимаю,почему №10-11 сейчас первые идут, а мы в хвосте, последние. Потому что крайние?
Девочки, а пришел кому-то ответ на наше письмо коллективное? Может по входящему № узнать его судьбу?

Відповіді на лист немає. В листі вказані тільки номера телефонів. Нікому не дзвонили?
08 трав 2018 11:32
Із Аркади коли Ви нам організуєте зустріч?
І ми чекаємо на % виконаних робіт за квітень
08 трав 2018 11:35
Цитата "ПП Ал Плюс":

Эта информация внушает мне надежду...
Клеят обои на 8 этаже, идут сверху вниз. Может :yes: и успеют до конца мая.

Якщо я Вас правильно зрозуміла то обої вже поклеєні з 24 до 8 поверхів?
08 трав 2018 13:11
Готовность отделочных и др. работ по видам на 01.05.18.
- кровля - 100%;
- м/п - 100%;
- лифты - 99%;
- внутренняя сантехника - 98%;
- фасад - 100%;
- электромонтаж - 98%;
- вентиляция - 99%;
- входные двери - 99%;
- безпещанка - 99%;
- входная группа - 98%;
- плитка - 100%;
- обои - 40%;
- внутренняя столярка - 80%;
- линолеум - 16%;
- покраска МОПов - 40%;
- придомовые сети - 98%;
- благоустройство - 70%;
- пусконаладка - 98%.
14 трав 2018 17:19
Добрый вечер! изАркады,подскажите,что что по 7 дому насчет сдачи и заселения, в других ветках Эврики вы даете информацию. Не забывайте и про нас!
15 трав 2018 11:44
Цитата "Anastasiya35":
Добрый вечер! изАркады,подскажите,что что по 7 дому насчет сдачи и заселения, в других ветках Эврики вы даете информацию. Не забывайте и про нас!

поддержу. Комиссию ожидать в каком месяце? 30.06.18 заселение состоится?
15 трав 2018 11:46
Информация по дому остается прежней - конец мая окончание работ, конец июня - сертификат соответствия. Таковы планы.
15 трав 2018 11:47
Цитата "изАркады":
Информация по дому остается прежней - конец мая окончание работ, конец июня - сертификат соответствия. Таковы планы.

вы не уточните для не грамотных ,от сертификата соответствия до заселения сколько времени проходит по практике?
15 трав 2018 12:07
да, хотелось бы уточнений
Реестр инвесторов на форуме Домика
Кнопка добавления в реестр расположена вверху каждой темы ЖК на форуме. Следите за продажами сами!
Детальніше
1. . .6062. . .74
Сучасні шалє із морським краєвидом
Новенькі модернові будинки у затишному містечку на березі середземного моря серед мальовничих гір
Детальніше
+34624407828xxxx
