Gonsalezz
G
Постійний користувач
187
15 січня 2017
21 черв 2018 08:01
Цитата "ovonext":Сьогодні о 7.00 вже працював кран, але лише на 24 будинку, також хотів би зазначити, що якщо керувати цим процесом правильно, то кран нашого будинку зовсім не заважає крану 24 і так само з 22 будинком. питання мабудь в іншому, не має матеріалів для будівництва та самих будівельників. Таке враження, що одну бригаду ганяють по всівм об'єктам будівництва комплексу Евріка.
За технікою безпеки вони не мають перетинатись взагалі. А оскільки плити складені під сусіднім будинком, то стріла заходить на чужу територію в момент підбору.
DIMON18
D
Користувач
43
10 травня 2018
21 черв 2018 08:28
Будівництво фактично зупинилось. Все інше що відбувається на будівельному майданчику це імітація діяльності.
Investor eurica
Ie
Користувач
26
23 серпня 2017
21 черв 2018 08:39
Цитата "seagull ":
Цікаво, що саме він робив? Плит на 24 ще не підвезли, кажуть
Та он просто разминался перед большой работой.

ovonext
o
Користувач
70
21 травня 2018
21 черв 2018 09:35
Я також не бачив, ні плит ні те що він піднімав, але те, що він крутився і при цьому не заважав кран нашого будинку, це я бачив
Gonsalezz
G
Постійний користувач
187
15 січня 2017
21 черв 2018 09:49
Цитата "ovonext":Я також не бачив, ні плит ні те що він піднімав, але те, що він крутився і при цьому не заважав кран нашого будинку, це я бачив
Мав на увазі кран 22-го, коли стріла нашого підбирає плити. Але коли плити 24-го складуть під нашим будинком (а сюдячи з практики так і буде), тоді крани 23-го і 24-го не зможуть одночасно працювати, як зараз не можуть 23-го і 22-го.
velen

Користувач
64
25 грудня 2014
21 черв 2018 10:02
Добрый день соседи, а стройка идет, а то говорили что плит нет, а время идёт? Кто-то был на стройке. Заранее благодарю.

ovonext
o
Користувач
70
21 травня 2018
21 черв 2018 10:59
Цитата "velen":Добрый день соседи, а стройка идет, а то говорили что плит нет, а время идёт? Кто-то был на стройке. Заранее благодарю.
Идет, только стоя на месте

Kirisapar
K
Користувач
80
05 жовтня 2017
21 черв 2018 12:22
Сегодня звонила в аркаду, по поводу нашего дома. Мне сказали -проблема с плитами решена, все успеют в срок и т.д. Не знаю, насколько можно им верить - хотелось бы увидеть фотоотчет по нашему дому в ближайшее время
lira_d24
l
Постійний користувач
398
21 листопада 2017
21 черв 2018 12:29

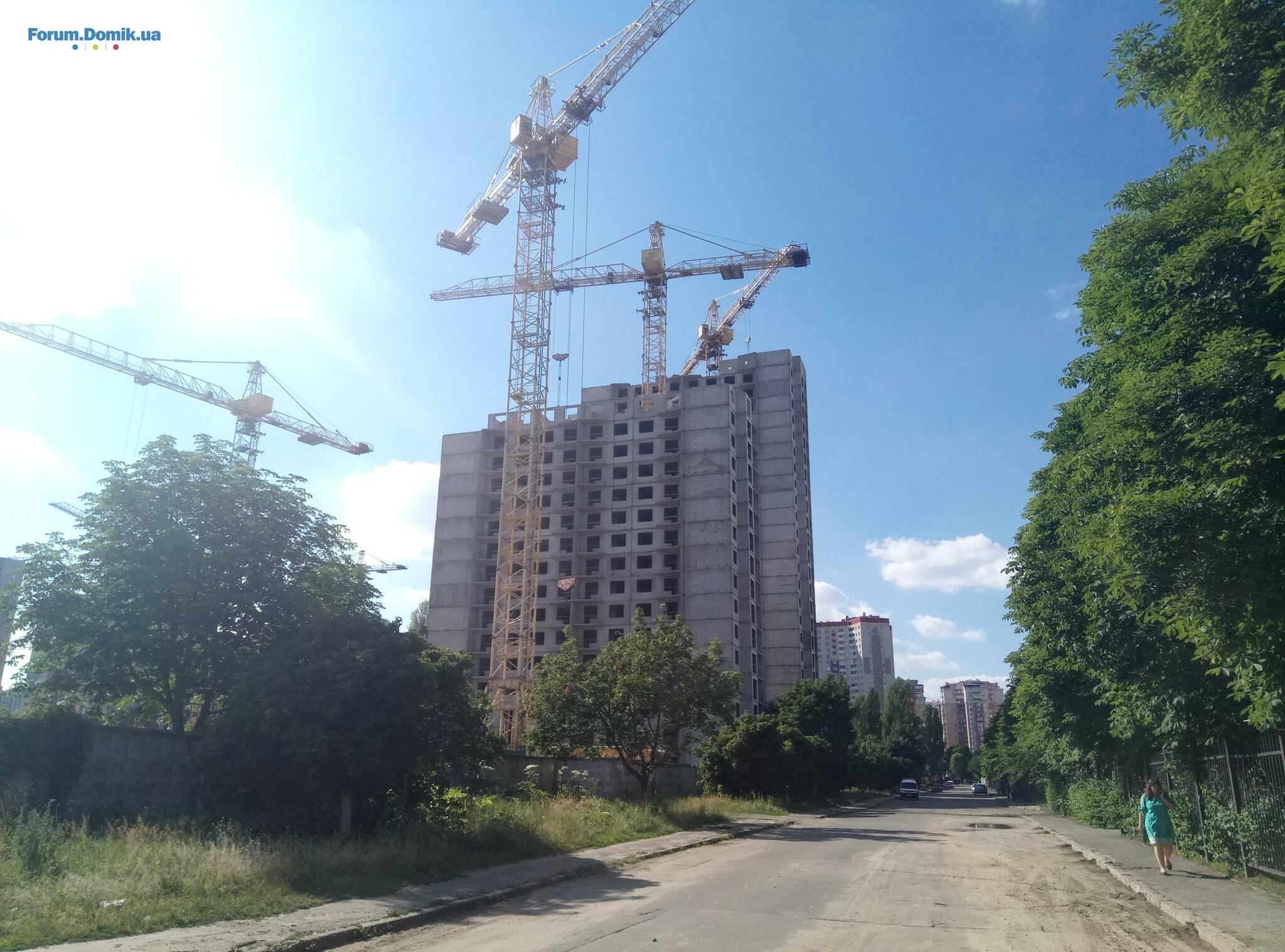

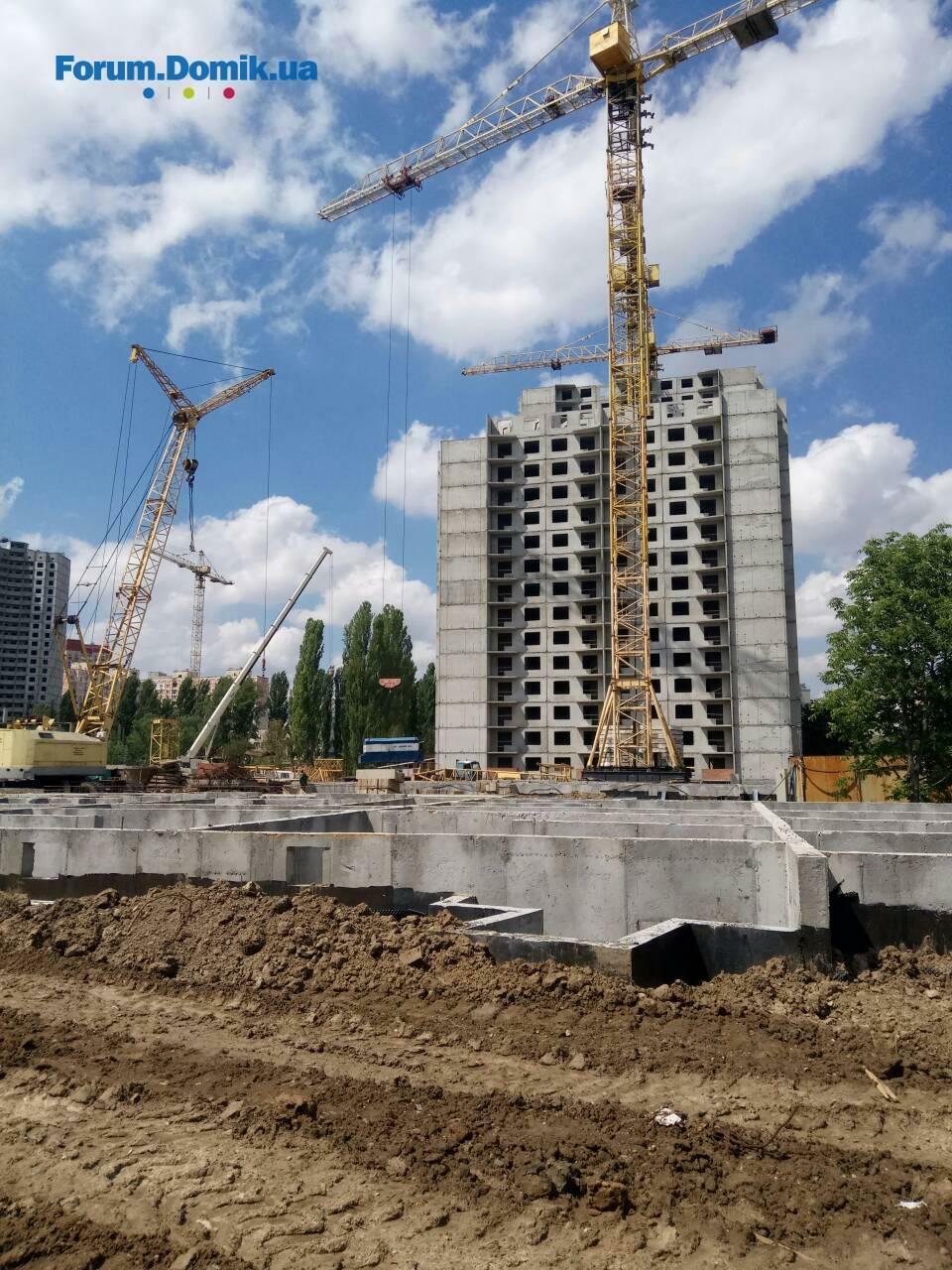

вчера было так
Kirisapar
K
Користувач
80
05 жовтня 2017
21 черв 2018 12:35
Цитата "lira_d24":вчера было так
не возможно точное количество этажей просчитать, у меня вообще 14 получается
lira_d24
l
Постійний користувач
398
21 листопада 2017
21 черв 2018 12:42
Цитата "Kirisapar":
не возможно точное количество этажей просчитать, у меня вообще 14 получается
как с 15.05 стали, так и стоит
Kirisapar
K
Користувач
80
05 жовтня 2017
21 черв 2018 12:53
Цитата "lira_d24":
как с 15.05 стали, так и стоит
печаль, 16 этаж вообще не достроен. Да и стоит с мая. Может нам тоже письма писать, жалобы. Напоминаю, 31.12.2018 у нас передача под эксплуатацию, нужно еще выгнать 8 этажей плюс тех этажи, обшить, покрасить, внутри работы плюс фасад.
Gonsalezz
G
Постійний користувач
187
15 січня 2017
21 черв 2018 13:22
Цитата "Kirisapar":
печаль, 16 этаж вообще не достроен. Да и стоит с мая. Может нам тоже письма писать, жалобы. Напоминаю, 31.12.2018 у нас передача под эксплуатацию, нужно еще выгнать 8 этажей плюс тех этажи, обшить, покрасить, внутри работы плюс фасад.
Конструктивно этот вопрос не решается жалобами, т.к. госорганы могут только контролировать процесс строительства, но никоим образом не стимулировать.
О сдаче в эксплуатацию в этом году можете только мечтать. При идеальных раскладах, учитывая умения Аркады, нужно 3 месяца на достройку коробки, и 6 месяцев на обшивку, установку окон и внутрянку, еще к этому нужно добавить подключения, комиссии и т.д. Но такие расклады из разряда невозможных. Запаситесь терпением минимум до следующей осени.
Kirisapar
K
Користувач
80
05 жовтня 2017
21 черв 2018 13:33
Цитата "Gonsalezz":
Конструктивно этот вопрос не решается жалобами, т.к. госорганы могут только контролировать процесс строительства, но никоим образом не стимулировать.
О сдаче в эксплуатацию в этом году можете только мечтать. При идеальных раскладах, учитывая умения Аркады, нужно 3 месяца на достройку коробки, и 6 месяцев на обшивку, установку окон и внутрянку, еще к этому нужно добавить подключения, комиссии и т.д. Но такие расклады из разряда невозможных. Запаситесь терпением минимум до следующей осени.
Я все понимаю, но нам еще ремонты делать. И что получится, я в квартиру может вообще заселюсь в 20 году. Не говоря, уже про время когда мы все оформим право собственности. Я не говорю, что нужно действовать сильно жестко как группа активистов, но написать письма с конкретными вопросами можно.
Gonsalezz
G
Постійний користувач
187
15 січня 2017
21 черв 2018 14:06
Цитата "Kirisapar":
Я все понимаю, но нам еще ремонты делать. И что получится, я в квартиру может вообще заселюсь в 20 году. Не говоря, уже про время когда мы все оформим право собственности. Я не говорю, что нужно действовать сильно жестко как группа активистов, но написать письма с конкретными вопросами можно.
Пишут. Получают формальные ответы. Стройка всеравно идет как удобно Аркаде.
andr3y
a
Постійний користувач
203
22 лютого 2018
26 черв 2018 13:11
Есть какие-то новости?
Gonsalezz
G
Постійний користувач
187
15 січня 2017
26 черв 2018 13:51
Цитата "andr3y":Есть какие-то новости?
Не будують і мабуть не будуть поки не закінчать 22-й і не збільшать кран.
DIMON18
D
Користувач
43
10 травня 2018
26 черв 2018 13:55
Був в неділю на об"єкті. Не повністю змонтований 16 поверх. Всередині до 15 поверху вже є пазогребневі гіпсові перегородки. А так картина сумна....про передачу під заселення в 02.19 можна тільки помріяти
ovonext
o
Користувач
70
21 травня 2018
27 черв 2018 07:28
Цитата "equilibr":
Вам бы детским писателем быть с такой фантазией23 этаж на 22-м доме стоит без изменений далеко не полгода, а неполных 2 месяца, если считать с окончания монтажа перекрытия. Ну а стоит он так, чтобы кран 23-го дома мог работать, так что 22й дом начнёт двигаться после того, как поднимут кран 23-го.
Ну и где же Вы, почему сейчас молчите, почему не скажите людям, что все хорошо, что задержка плановая и что сроки не нарушаються

ovonext
o
Користувач
70
21 травня 2018
27 черв 2018 07:31
Юристы на форуме есть? Кто может подсказать с такими договорами (Аркада-инвестор) мы можем добиться каких то результатов или проще сказать , как доказать нарушение сроков строительства и тому подобное......

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК SENAT | GEOS | Київ, Кільцева дорога, 305.0864
- ЖК Gravity Park | Креатор-Буд | Київ, просп. Берестейський, 13905.0884
- ЖК на пр. Отрадний, 2 | Житлоінвестбуд-УКБ05.0810 300
- МФК А136 Highlight Tower | DIM | Київ, вул. Антоновича, 136-13805.08409
- ЖК Олімп | MOLODIST | Ірпінь, вул. Соборна, 2к04.08220
- ЖК Ривьера | Status Group | ул. Малоземельная04.08674
- ЖК OASIS | bUd Development | Київ, вул. Електриків, 2804.0882
- ЖК Реситаль | ARB | Софіївська Борщагівка, вул. Петрівська, 2303.087
- ЖК Київський маєток | Софіївська Борщагівка, вул. Бишівська, 3-503.08170
- ЖК Start Life | Старт Лайф | Prof-Group | Вишгород, вул. Шолуденка, 2003.08235
- Краудфандинг - типы группового инвестирования01.083
- Чи варто зараз купувати нерухомість?31.074 568
- Планую оренду квартири в районі Подолу30.073
- Про агентство Атлант-А23.0722
- Допоможіть розібратись з податками08.053
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите! Вопрос раздела имущества18.0120
- Какую выбрать мебель на террасу?04.084
- Відгуки про ортопедичні матраци. Матраци для комфортного сну28.0790
- Болит спина13.0772
- Стоит ли покупать кофе-машину13.07154
- Декоративные элементы в интерьере. Советы и отзывы о их сочетании12.0716
- Декор окна без штор, варианты и советы12.0746
- Идеи для декора пола в квартире, ваши отзывы и мнение экспертов12.0712
- Как выбрать подходящую раковину. Отзывы о мойках и раковинах09.0746
- Выбор гранитной мойки24.0631
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського04.0815
- ЖК Зелений двір | Спілка забудівників | Івано-Франківськ, вул. Тисменицька04.089
- Одесса, ул. Еврейская, 3 | Будова04.084
- ЖК Soul Park | Львів, вул. Пилипа Орлика | LEV Development29.072
- ЖК Північний | Чернігів, просп. Миру, Кільцева дорога | Атлант27.0712
- ЖК Royal Place | Трускавець, вул. Сагайдачного21.072
- Підлога на кухні - ламінат або плитка?30.0720
- Як правильно закласти шви в стінах після врізання стільниці/підвіконня?24.072
- Чи варто робити лоджію продовженням кімнати24.0716
- Чим обробити дерев'яні стіни будинку?24.073
- Ремонт кухонного столу22.072
- Блимає світло коли вмикається LED від 100w 12v блоку живлення в поєднанні з zigbee switch модулем10.072
- Капітальний ремонт +-40кв.м09.075
- Крыша дома. Отзывы о кровельных материалах06.0725
- Какой потолок лучше? Натяжной или из гипсокартона?03.077
- Мій сайт не з'являється в результатах пошуку05.082
- Пол, тёплый пол, паркет, ламинат, плитка. Продажа напольных покрытий26.0728
- Кто как развлекается в свободное время?19.071
- Есть ли польза от компьютерных игр?19.077
- Які етапи охоплює комплексне будівництво ферми під ключ18.071
- Натяжні стелі, продаж та встановлення14.0718
- Духи, которые будут звучать дорого!13.071
- Продам видовую квартиру, г.Вышгород, ЖК "Зіркова Вежа"07.061
- Переуступлю квартиру ЖК Эврика07.061

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
