Дом №12 - ул. Маршала Конева, 5Д
Oleg49
O
Ветеран
1 665
13 липня 2016
14 трав 2018 12:08
Цитата "Oleg49":Прогноз
Для начала хочу поблагодарить "Из Аркады" за работу по созданию процентовок.
Надеюсь, по «первой очереди» процентовка в следующем месяце будет последней (из-за отсутствия необходимости таковой).Дальше сертификат.
12-й и 13-й. Темпы внутренних работ и работы по благоустройству говорят о серьезности намерений Аркады больше не делать переносов по этим домам. Поэтому, мой прогноз по заселению практически совпадает с Аркадой – 1 сентября. (раньше было 1-е октября). Будем надеяться, что Аркада оперативно проведет работу с ГАСК и дома получат сертификат до конца июня. Это позволит начать заселение в августе (середина-конец месяца). Тем не менее в прогнозе получение сертификата оставил на июль, т.к. на стадии получения сертификата часто вылазят какие-то проблемы. Но будем надеяться...![]()
7-й и 13-й Ожидаю перенос на месяц. Сроки по заселению аналогично 12,13- 1-го сентября.
10-й «выпросил» бонусное «письмо счастья» (очевидно "температура" на форуме для Аркады имеет значение). Ожидаю еще один перенос по 10-му на месяц. Заселение 1-е сентября.
Поскольку 1-я очередь - это 5 подъездов, то «1-е сентября», которое я озвучиваю в прогнозе может/будет длиться минимум месяц. Т.е., например, заселение может длиться с середины августа до середины сентября (активная фаза).
14-й, 18-й все тот же февральский прогноз. Заселение 01/03/2019. И хотя, Азур взял очень высокие темпы, работы еще очень много.
Поскольку, никто не форуме этих домов не отписался, что закончили фасад (монтаж сканрока) - в таблице стоят старые (февральские) прогнозные даты.
15-й Вероятно, окажется в одной очереди с 14-м и 18-м. Заселение весна следующего года.
По тексту ошибка не "7-й и 13-й", а "7-й и 11-й".
Kelli Opa
KO
Постійний користувач
480
29 березня 2016
14 трав 2018 12:17
[/quote]По тексту ошибка не "7-й и 13-й", а "7-й и 11-й".[/quote]
Спасибо Вам за проделанную работу!!
Спасибо Вам за проделанную работу!!

изАркады
Ветеран
1 883
18 вересня 2015
14 трав 2018 13:20
Свежая информация по Вашему дому, активно клеят обои, завезли ванные.
Welpe
Ветеран
1 001
16 серпня 2016
14 трав 2018 13:33
А какие новости по 13-му дому?
motos
m
Постійний користувач
328
15 січня 2011
23 трав 2018 13:24
Кто был уже в квартире своей, есть фотки обоев?
Lulia
L
Користувач
22
02 квітня 2018
24 трав 2018 09:57
Добрый день!
А что уже можно попасть внутрь?
А что уже можно попасть внутрь?
motos
m
Постійний користувач
328
15 січня 2011
30 трав 2018 13:01
Не знаю, поэтому и спрашиваю...
dmm82
d
Постійний користувач
249
06 липня 2016
30 трав 2018 20:18
белые, под покраску, рисунок так себе.Цитата "motos":Кто был уже в квартире своей, есть фотки обоев?
хорошо ли наклеены в вашей квартире - угадать сложно
SweetHome_OldWest
S
Користувач
57
03 січня 2018
01 черв 2018 19:23
а тут есть хозяин трешки на 21 этаже? хочу купить вашу квартиру без посредников

Kelli Opa
KO
Постійний користувач
480
29 березня 2016
04 черв 2018 08:31
Уважаемый ИзАркады!
Инвестора дома № 12 просят предоставить % выполненных работ за май 2018г.
Инвестора дома № 12 просят предоставить % выполненных работ за май 2018г.
Kelli Opa
KO
Постійний користувач
480
29 березня 2016
06 черв 2018 06:47
Уважаемый ИзАркады!
Инвестора дома № 12 просят предоставить % выполненных работ за май 2018г.
Инвестора дома № 12 просят предоставить % выполненных работ за май 2018г.
Oleg49
O
Ветеран
1 665
13 липня 2016
08 черв 2018 11:21

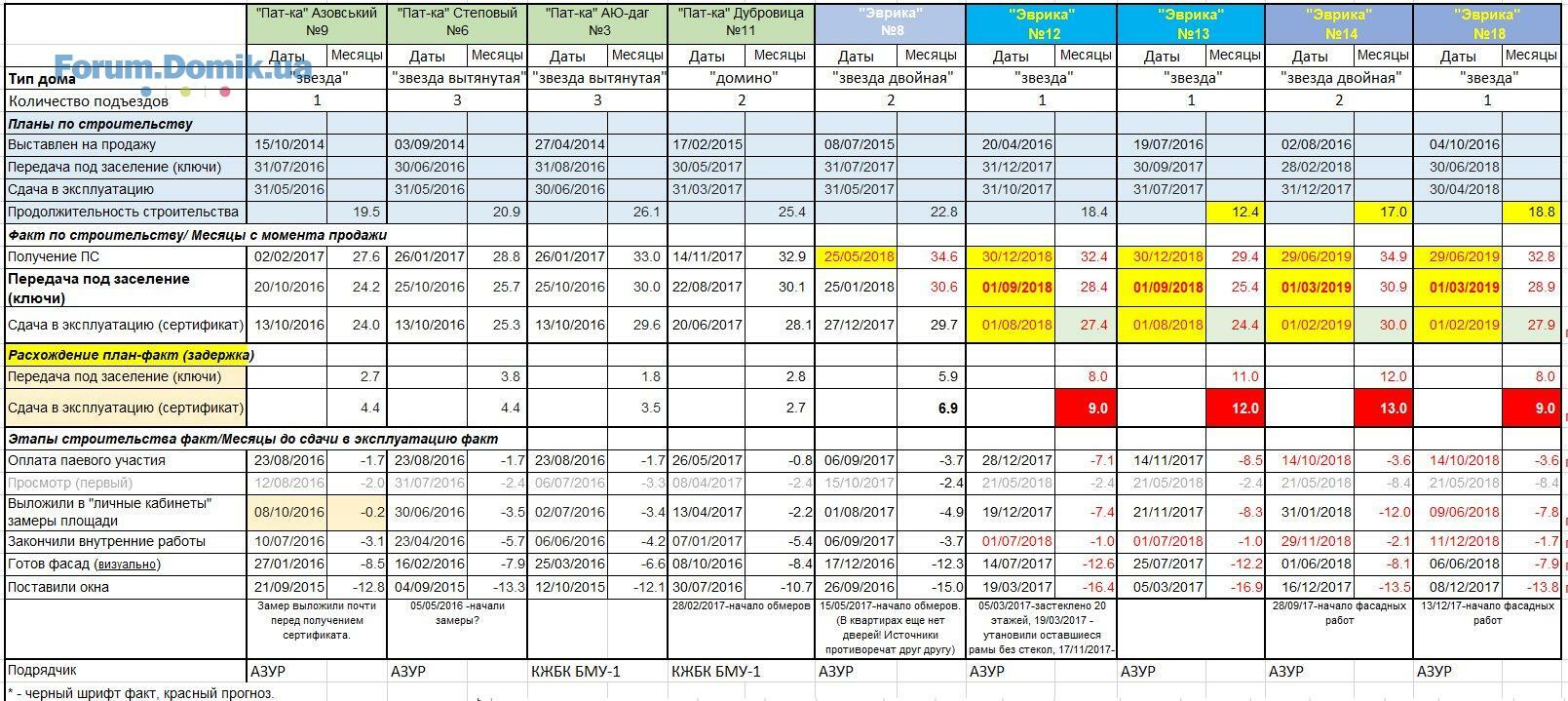

Ежемесячный прогноз (июньский).
В этот раз все скучно, т.е. все без изменений по сравнению с майским прогнозом. В принципе, прогноз без особых изменений уже с февраля (за 5 мес прогноз улучшился на 1 мес (по сертификту и заселению, не по работам)).
10-13, 7 – заселение 1 сентября.
Сразу оговорка (скопирована с прошлого прогноза): Поскольку 1-я очередь - это 5 подъездов, то «1-е сентября», которое я озвучиваю в прогнозе может/будет длиться минимум месяц. Т.е., например, заселение может длиться с середины августа до середины сентября (активная фаза).
Приятно, видеть что прогнозы, по окончанию внутренних работ в 12 и 13 (01-02.07.2018) сбываются
.
В прошлом прогнозе //forum.domik.ua/dom-12-zhk-evrika-t2875 8-2460.html#p1686932, я написал, что 10-й “«выпросил» бонусное «письмо счастья»”. Я ошибся. Если верить сообщениям на форуме, перенос состоялся, но без писем. Хотя… Может и не ошибся. Просто письма еще не дошли
.
В этом раз удивил 11-й, неожиданной активностью на ветке своего дома. Думал, что инвесторам 11-го судьба дома безразлична. А тут, вдруг, активность и ЗРАДА. Удивили.
Напомню, ЗРАДА была зимой. О чем я писал в февральском прогнозе //forum.domik.ua/dom-12-zhk-evrika-t2875 8-2340.html#p1614353. Кстати, инвесторы 11-го тогда никак не отреагировали. Сейчас ситуация на стройке вселяет очень маленький и осторожный оптимизм. По крайней мере у меня. И это видно по прогнозам. Они перестали ухудшаться!
14-й, 18-й прогноз без изменений. Заселение 01/03/2019.
По фасадам работам факт оказался хуже прогноза на пару недель. Но, учитывая, что прогноз по фасаду 14 и 18 составлялся в феврале, можно сказать, что строители не подвели
.
Важно. По фасадным работам 14 и 18 в примечании указаны даты начала фасадных работ. Рекомендую инвесторам 15-го и последующих домов прикинуть сколько времени занимают фасадные работы у строителей. Это полезно для реалистичного понимания ситуации.
15-й Вероятно (но не факт), окажется в одной очереди с 14-м и 18-м. Заселение весна следующего года.
В этот раз все скучно, т.е. все без изменений по сравнению с майским прогнозом. В принципе, прогноз без особых изменений уже с февраля (за 5 мес прогноз улучшился на 1 мес (по сертификту и заселению, не по работам)).
10-13, 7 – заселение 1 сентября.
Сразу оговорка (скопирована с прошлого прогноза): Поскольку 1-я очередь - это 5 подъездов, то «1-е сентября», которое я озвучиваю в прогнозе может/будет длиться минимум месяц. Т.е., например, заселение может длиться с середины августа до середины сентября (активная фаза).
Приятно, видеть что прогнозы, по окончанию внутренних работ в 12 и 13 (01-02.07.2018) сбываются
.В прошлом прогнозе //forum.domik.ua/dom-12-zhk-evrika-t2875 8-2460.html#p1686932, я написал, что 10-й “«выпросил» бонусное «письмо счастья»”. Я ошибся. Если верить сообщениям на форуме, перенос состоялся, но без писем. Хотя… Может и не ошибся. Просто письма еще не дошли
.В этом раз удивил 11-й, неожиданной активностью на ветке своего дома. Думал, что инвесторам 11-го судьба дома безразлична. А тут, вдруг, активность и ЗРАДА. Удивили.
Напомню, ЗРАДА была зимой. О чем я писал в февральском прогнозе //forum.domik.ua/dom-12-zhk-evrika-t2875 8-2340.html#p1614353. Кстати, инвесторы 11-го тогда никак не отреагировали. Сейчас ситуация на стройке вселяет очень маленький и осторожный оптимизм. По крайней мере у меня. И это видно по прогнозам. Они перестали ухудшаться!
14-й, 18-й прогноз без изменений. Заселение 01/03/2019.
По фасадам работам факт оказался хуже прогноза на пару недель. Но, учитывая, что прогноз по фасаду 14 и 18 составлялся в феврале, можно сказать, что строители не подвели
.Важно. По фасадным работам 14 и 18 в примечании указаны даты начала фасадных работ. Рекомендую инвесторам 15-го и последующих домов прикинуть сколько времени занимают фасадные работы у строителей. Это полезно для реалистичного понимания ситуации.
15-й Вероятно (но не факт), окажется в одной очереди с 14-м и 18-м. Заселение весна следующего года.
Vitusia
V
Постійний користувач
334
29 вересня 2016
08 черв 2018 12:48
Сдача 14 и 18 1/03/2019 при условии, что будут отапливать и делать внутр.отделку зимой?
изАркады
Ветеран
1 883
18 вересня 2015
08 черв 2018 14:28
По Вашему дому ситуация следующая:
Межкомнатные двери все установлены.
Заканчивают работы по поклейке обоев, укладке линолеума и установки сантехники.
При получении дополнительной информации по дому сообщу.
Благоустройство так же на финише.
Такая же ситуация и по 13 дому, только обои 100%
Межкомнатные двери все установлены.
Заканчивают работы по поклейке обоев, укладке линолеума и установки сантехники.
При получении дополнительной информации по дому сообщу.
Благоустройство так же на финише.
Такая же ситуация и по 13 дому, только обои 100%
Welpe
Ветеран
1 001
16 серпня 2016
08 черв 2018 14:31
Цитата "изАркады":По Вашему дому ситуация следующая:
Межкомнатные двери все установлены.
Заканчивают работы по поклейке обоев, укладке линолеума и установки сантехники.
При получении дополнительной информации по дому сообщу.
Благоустройство так же на финише.
Такая же ситуация и по 13 дому.
Так в 13-м же обои давно поклеены были вроде
инвестор из 8
ии
Ветеран
1 975
27 грудня 2015
09 черв 2018 09:15
Цитата "изАркады":По Вашему дому ситуация следующая:
изАркады, загляните в ветку д24, дайте инфо:
-почему 10-ый месяц не ведется стройка?
-как вы собираетесь догонять такое катастрофическое отставание по срокам?
Не игнорируйте нас плиззз.
SanYork
S
Ветеран
1 981
21 вересня 2016
11 черв 2018 07:34
Цитата "изАркады":По Вашему дому ситуация следующая:
Межкомнатные двери все установлены.
Заканчивают работы по поклейке обоев, укладке линолеума и установки сантехники.
При получении дополнительной информации по дому сообщу.
Благоустройство так же на финише.
Такая же ситуация и по 13 дому, только обои 100%
А где % выполнения, или уже все слишком печально, и остаются только общие фразы?!
SanYork
S
Ветеран
1 981
21 вересня 2016
12 черв 2018 09:59
Цитата "Oleg49":Ежемесячный прогноз (июньский).
В этот раз все скучно, т.е. все без изменений по сравнению с майским прогнозом. В принципе, прогноз без особых изменений уже с февраля (за 5 мес прогноз улучшился на 1 мес (по сертификту и заселению, не по работам)).
10-13, 7 – заселение 1 сентября.
Сразу оговорка (скопирована с прошлого прогноза): Поскольку 1-я очередь - это 5 подъездов, то «1-е сентября», которое я озвучиваю в прогнозе может/будет длиться минимум месяц. Т.е., например, заселение может длиться с середины августа до середины сентября (активная фаза).
Приятно, видеть что прогнозы, по окончанию внутренних работ в 12 и 13 (01-02.07.2018) сбываются.
В прошлом прогнозе //forum.domik.ua/dom-12-zhk-evrika-t2875 8-2460.html#p1686932, я написал, что 10-й “«выпросил» бонусное «письмо счастья»”. Я ошибся. Если верить сообщениям на форуме, перенос состоялся, но без писем. Хотя… Может и не ошибся. Просто письма еще не дошли.
В этом раз удивил 11-й, неожиданной активностью на ветке своего дома. Думал, что инвесторам 11-го судьба дома безразлична. А тут, вдруг, активность и ЗРАДА. Удивили.
Напомню, ЗРАДА была зимой. О чем я писал в февральском прогнозе //forum.domik.ua/dom-12-zhk-evrika-t2875 8-2340.html#p1614353. Кстати, инвесторы 11-го тогда никак не отреагировали. Сейчас ситуация на стройке вселяет очень маленький и осторожный оптимизм. По крайней мере у меня. И это видно по прогнозам. Они перестали ухудшаться!
14-й, 18-й прогноз без изменений. Заселение 01/03/2019.
По фасадам работам факт оказался хуже прогноза на пару недель. Но, учитывая, что прогноз по фасаду 14 и 18 составлялся в феврале, можно сказать, что строители не подвели.
Важно. По фасадным работам 14 и 18 в примечании указаны даты начала фасадных работ. Рекомендую инвесторам 15-го и последующих домов прикинуть сколько времени занимают фасадные работы у строителей. Это полезно для реалистичного понимания ситуации.
15-й Вероятно (но не факт), окажется в одной очереди с 14-м и 18-м. Заселение весна следующего года.
Честно говоря я даже не знаю на основании чего Вы даете прогнозы, если числовых данных вообще нет. На основании фраз "почти поклеили", "доустанавливают сантехнику", "заканчивают укладку линолеума",- вообще нет смысла прогнозировать.
Pi-man
P
Постійний користувач
192
23 вересня 2016
12 черв 2018 12:35
Цитата "SanYork":
Честно говоря я даже не знаю на основании чего Вы даете прогнозы, если числовых данных вообще нет. На основании фраз "почти поклеили", "доустанавливают сантехнику", "заканчивают укладку линолеума",- вообще нет смысла прогнозировать.
Це ж аналітика, а не математичні розрахунки. Олег звертає увагу на багато речей і зводить їх докупи, за що ми йому і дякуємо
І прогнози доволі влучні, як показує практика.Lucarelli
L
Постійний користувач
270
03 серпня 2017
13 черв 2018 09:24
Цитата "Welpe":
Так в 13-м же обои давно поклеены были вроде
Так двери в 12-ом установлены ещё до начала мая, судя по процентовке. Так что на начало июля мы увидим сообщения типа: "практически закончены работы по поклейке обоев, укладке линолеума, электромонтажу и установке сантехники...", а в начале августа "остались последние штрихи по работам благоустройства территории, покраске МОПов... Комиссия ГАСКа на подходе".
Т.е. берём процент майский работ, которые близки к 100%, пишем, что эти работы практически закончены, и дело сделано.
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Саванна Сити | БЗБК | Бровары, ул. Чубинского16.01665
- ЖК Континент, Буча, ул. Тихого, 416.01937
- ЖК Lake House | Лейк Хаус | Киевгорстрой, Укрбуд | ул. Маршала Малиновского, 2а16.011 223
- ЖК "Столичный квартал", Ирпень, ул. Новооскольская, 10в16.013 520
- ЖК Lemonade | Киев, ул. Ломоносова, 36а | GEOS16.013 650
- ЖК Амурський | Київ, вул. Михайла Максимовича (Ломоносова/Амурська)16.018 316
- ЖК Демеевский квартал / Олимпійське / Панорамне Містечко | Киів, вул. Ракетна, 2415.012 002
- ЖК "Крона", Софиевская Борщаговка, ул. Киевская15.013
- ЖК София Киевская | Софиевская Борщаговка, ул. Горького | София Буд Групп15.01342
- ЖК Greenville на Печерську | Greenville | Київ, пров. Новопечерський, 515.0170
- Чи варто зараз купувати нерухомість?17.014 970
- Купівля квартири в новобудові коли сусудні квартири не будуть заселені16.012
- Двоповерхові квартири в новобудовах, переваги та недоліки, враження?30.1213
- Походження грошей на купівлю квартири при її продажу27.126
- Застройщик предлагает только дарственную вместо купли-продажи. Насколько это популярно?23.1210
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Генеральне прибирання після ремонту14.011
- Отзывы о кондиционерах. Какой кондиционер лучше07.01279
- Постройка бани20.1218
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Львів, вул. Трускавецька | Галжитлобуд11.016
- ЖК Lazur Sky | Львів, вул. Зелена, 115д02.013
- Львів, вул. Тернопільська, 4225.123
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а04.128
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога02.1231
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- При подключении Экофло на выходе горит две фазы14.012
- Як можна прочистити або покращити вентиляцію в квартирі?07.018
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1219
- Допоможіть перебрати щиток29.121
- Підлога на кухні - ламінат або плитка?29.1223
- Какие лаки лучше всего использовать для деревянных полов?26.1210
- Матеріал багатоквартирного будинку. Який найкращий?24.1213
- Як краще захистити відкритий балкон20.121
- Каналізація і водопостачання - Оцінка якості заміни труб у квартирі20.121
- Как вернуть хороший вид деревянной посуде14.014
- Как удалить различные пятна с пола из ламината13.0114
- Как можно избавиться от запаха сигарет в квартире?07.014
- Уборка квартиры при помощи натуральных средств07.0145
- Что подарить мужчине?22.12352
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Мій сайт не з'являється в результатах пошуку20.093
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
