Дом №12 - ул. Маршала Конева, 5Д
Kelli Opa
KO
Постійний користувач
480
29 березня 2016
02 серп 2017 09:58
Цитата "Night Wanderer":Ув.изАркады, выложите пожалуйста проценты что было сделано за июль по дому №12.
И план на август.
Мне также необходимо понимать срок сдачи нашего дома, возможные задержки, проблемы и.т.д. для планирования съема квартиры, или дальнейшего заселения.
К сожалению, личный кабинет не информативен вообще.
Спасибо.
+1
EkaterinaVelikaya
E
Постійний користувач
222
11 липня 2016
02 серп 2017 12:14
ИзАркады! Начались ли внутренние работы по 12му дому? К какой очереди относится теперь наш дом с учетом того, что на всех домах первой очереди давно делают внутрянку.
Пожалуйста, киньте несколько фоток работ, чтоб понимать состояние и объем сделанных работ.
Спасибо!
Пожалуйста, киньте несколько фоток работ, чтоб понимать состояние и объем сделанных работ.
Спасибо!
Валидол
В
Ветеран
1 265
25 травня 2015
04 серп 2017 06:22

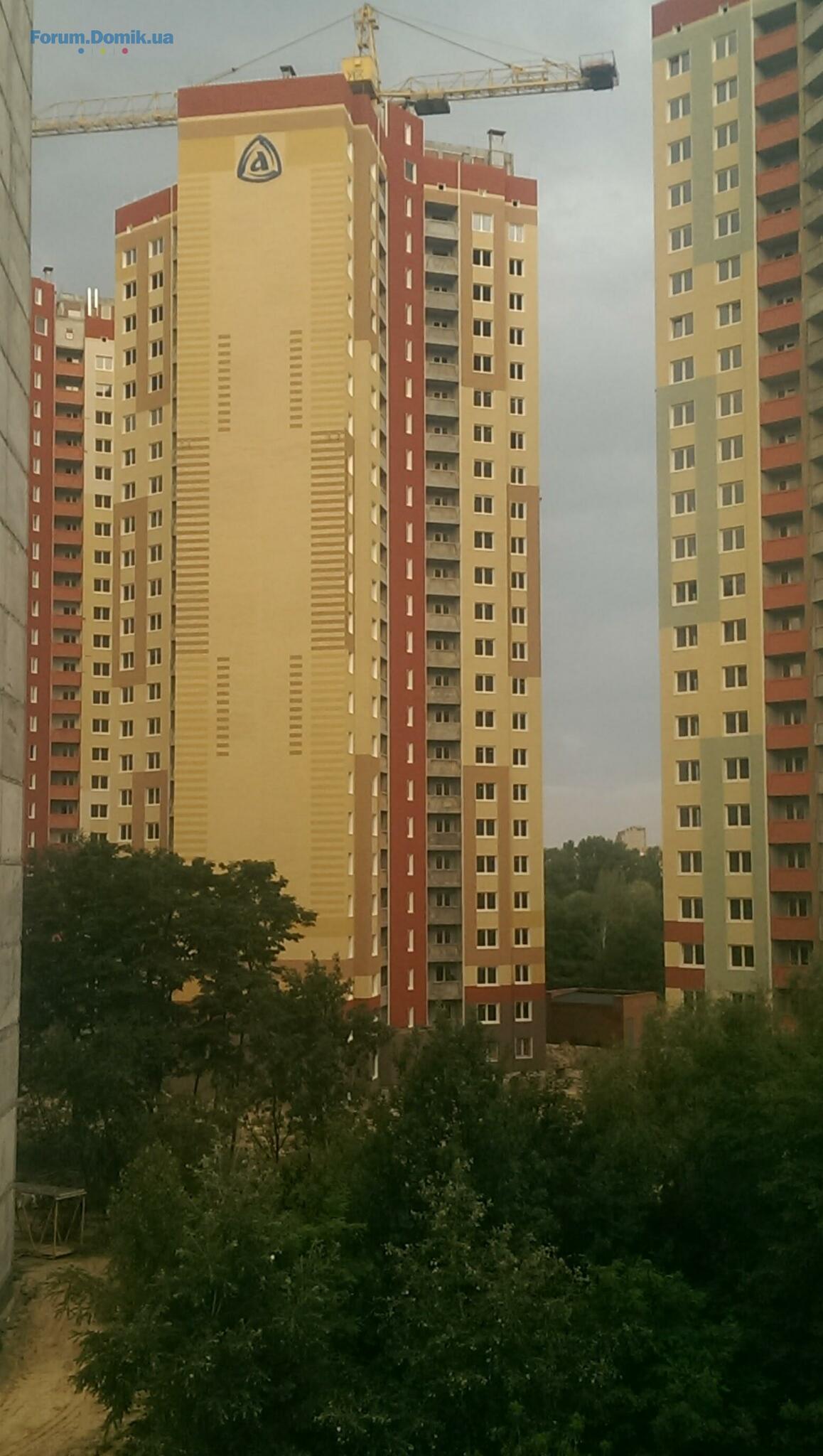

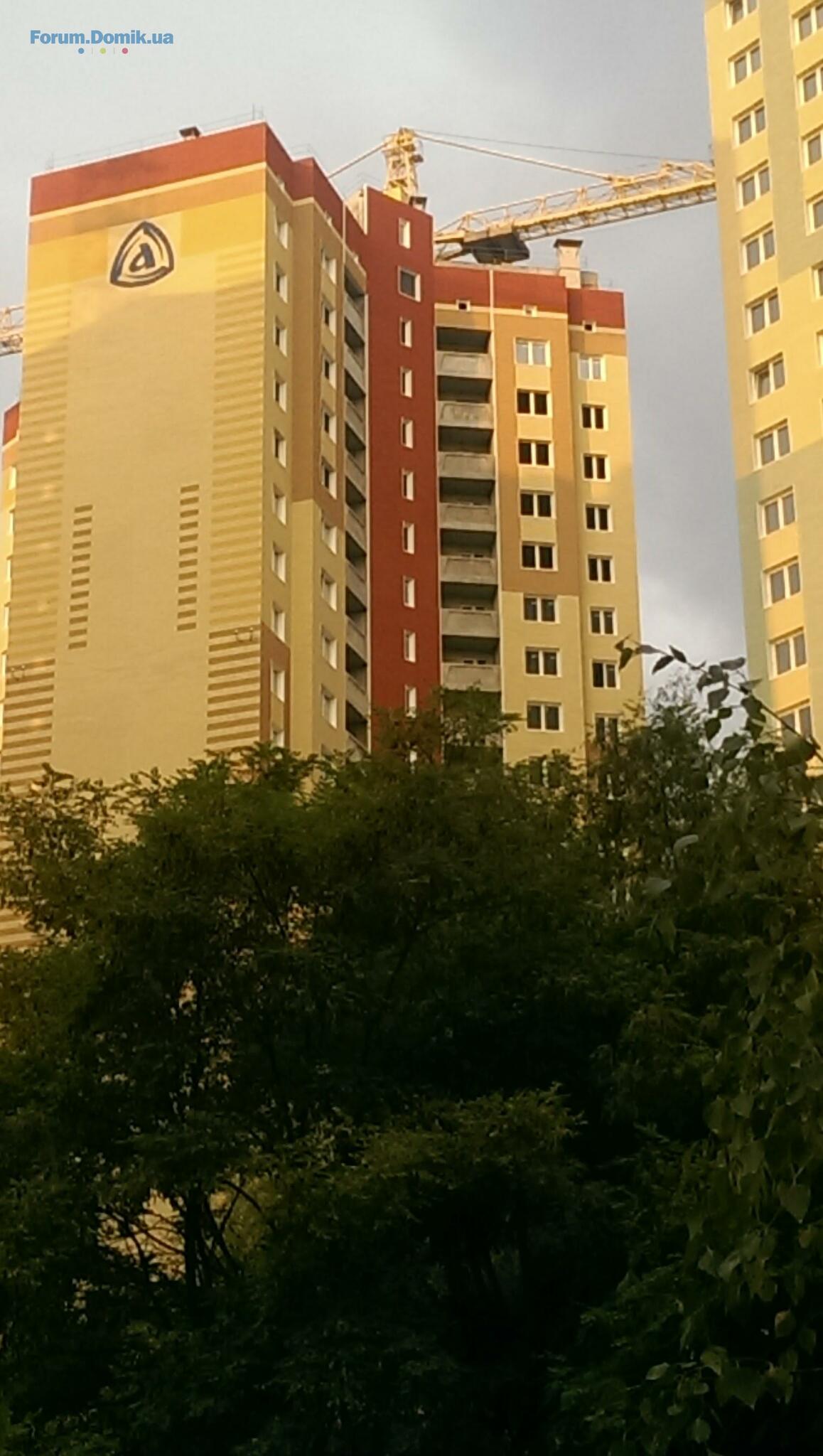

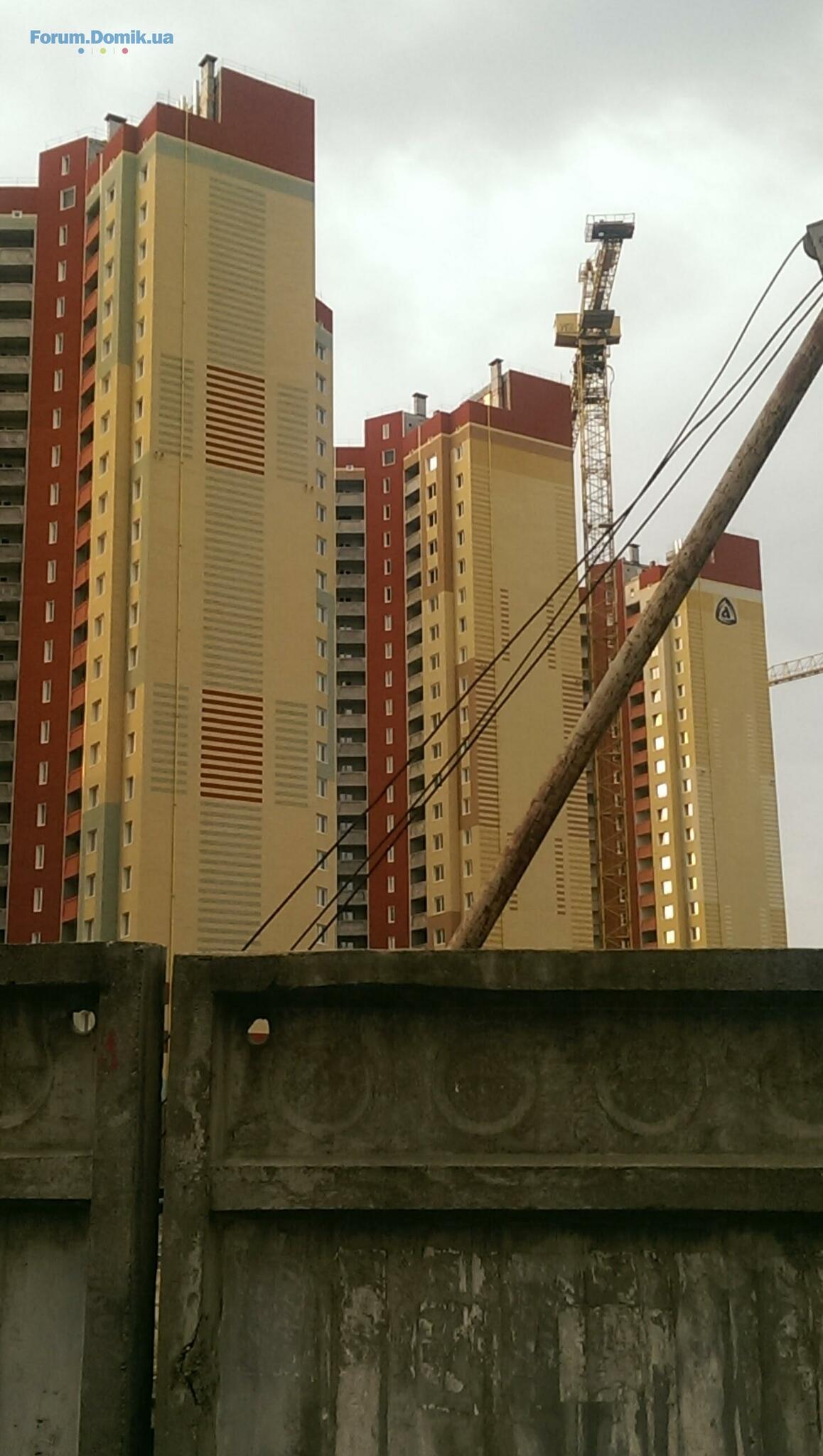

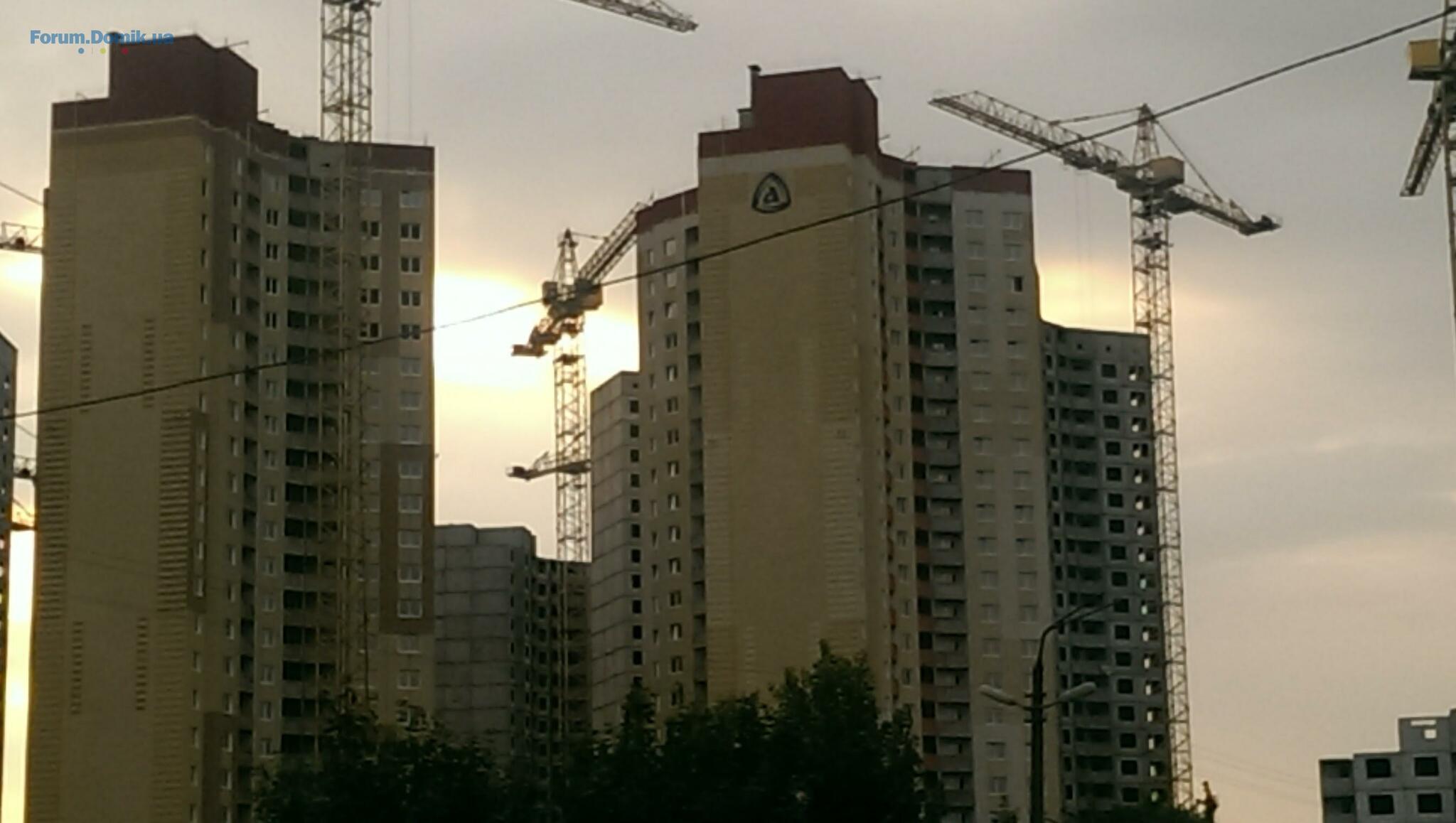

Фото утро 04.08.2017. Пасмурно , мелкий дождь...
Kelli Opa
KO
Постійний користувач
480
29 березня 2016
04 серп 2017 06:26
Цитата "Валидол":Фото утро 04.08.2017. Пасмурно , мелкий дождь...
Огромное спасибо за свежие фото!!!
Я так понимаю ни кто не приступал к покраске балконов...да и вообще мало что поменялось с 22.07

Kelli Opa
KO
Постійний користувач
480
29 березня 2016
04 серп 2017 06:27
Продублирую вопрос форумчанина EkaterinaVelikaya
ИзАркады! Начались ли внутренние работы по 12му дому? К какой очереди относится теперь наш дом с учетом того, что на всех домах первой очереди давно делают внутрянку.
Пожалуйста, киньте несколько фоток работ, чтоб понимать состояние и объем сделанных работ.
Спасибо!
ИзАркады! Начались ли внутренние работы по 12му дому? К какой очереди относится теперь наш дом с учетом того, что на всех домах первой очереди давно делают внутрянку.
Пожалуйста, киньте несколько фоток работ, чтоб понимать состояние и объем сделанных работ.
Спасибо!
изАркады
Ветеран
1 883
18 вересня 2015
04 серп 2017 12:04
Готовность "внутрянки" на начало августа;
- кровля - 85%;
- м/п столярка - 98%;
- лифты - 97%;
- внутренняя сантехника - 70%;
- фасад - 65%;
- электромонтаж - 55%;
- вентиляция - 35%;
- входные двери - 95%.
- кровля - 85%;
- м/п столярка - 98%;
- лифты - 97%;
- внутренняя сантехника - 70%;
- фасад - 65%;
- электромонтаж - 55%;
- вентиляция - 35%;
- входные двери - 95%.
Night Wanderer
NW
Користувач
92
08 вересня 2016
04 серп 2017 12:15
Беспесчанки нет, то есть ремонты еще даже не начались.
Это печально за 2 месяца ввода в эксплуатацию.
Это печально за 2 месяца ввода в эксплуатацию.
Kelli Opa
KO
Постійний користувач
480
29 березня 2016
04 серп 2017 13:01
Цитата "изАркады":Готовность "внутрянки" на начало августа;
- кровля - 85%;
- м/п столярка - 98%;
- лифты - 97%;
- внутренняя сантехника - 70%;
- фасад - 65%;
- электромонтаж - 55%;
- вентиляция - 35%;
- входные двери - 95%.
Это не готовность "Внутрянки", это просто слезы!!!!!
"Внутрянка" это беспещанка, обои и т.п.
Вопрос: как можно за месяц только 5-10 % каких то работ сделать? Наш дом тоже собираются сдавать, дай Бог, весной - летом 2018???
При таких вялотекущих темпах до 31.12.2017 мы никуда не сможем заселится!!!!
Вопрос до ИЗАркады - почему наш дом № 12 ( да и не только), должен (должны) страдать из-за сорванных сроках других домов???? Почему все силы кинуты на 8 и 13 дома, а мы просто стоим?? Молчу за окна, потому как этот вопрос Вам задавался неоднократно, но Вы его просто игнорите...Почему я со своими детьми должна еще как минимум 10 месяцев жить на съемной квартире, вместо положенных 4-х? Тратить на аренду деньги, которые можно было бы потратить и на ремонт или на что-то еще???
Представитель застройщика Пан Гулий на встрече в мае, лично мне обещал что дом № 12 сдастся в срок!!! При этом чуть ли кулаком бил себя в грудь...
Но как мы все видим этого не будет, так как мало того что еще даже к внутренним работам не приступали!!!!
Скажите как нам, инвесторам дома № 12 вести себя!!???
Идти 31.12.2017г. в дату заселения нашего дома, жить в отделение банка на Ольгинскую??
Я думаю многие инвестора нашего дома, в такой же ситуации как я, подскажите как нам быть???
Welpe
Ветеран
1 001
16 серпня 2016
04 серп 2017 13:05
Учитывая прогресс по 13-му дому, силы туда НЕ брошены
Очевидно, все силы уехали в Польшу
Очевидно, все силы уехали в Польшу
марк гросс
мг
Постійний користувач
106
10 вересня 2016
04 серп 2017 13:05
до письма счастья о переносе сроков из-за водоканала и киевєнерго- 2 мес, до сдачи 5-6 мес, до документов- никак не менее 8-9 мес. Такой оптимистический прогноз
Kelli Opa
KO
Постійний користувач
480
29 березня 2016
04 серп 2017 13:07
Цитата "Welpe":Учитывая прогресс по 13-му дому, силы туда НЕ брошеныОчевидно, все силы уехали в Польшу
Я еще просто до дома № 13 не дошла, пока сравнила только 7 и 10 дома...NeedHome
N
Постійний користувач
323
23 травня 2016
04 серп 2017 13:43
Цитата "марк гросс":до письма счастья о переносе сроков из-за водоканала и киевєнерго- 2 мес, до сдачи 5-6 мес, до документов- никак не менее 8-9 мес. Такой оптимистический прогноз
Это очень оптимистичный прогноз. Главный вопрос - будут ли топить этой зимой. И ответ думаю- нет. А значит ремонты начнут весной. А значит по аналогии с 8м домом, ждать нам сдачи до сл.Нового года.
Очень надеюсь, что это не так и будут делать внутрянку зимой с отоплением, но это так нереалистично звучит..
Night Wanderer
NW
Користувач
92
08 вересня 2016
04 серп 2017 13:53
Никто не будет топить. Там даже коммуникаций для отопления нет, о чем вы говорите.
Задержки на год у Аркады по моему не было. Но они к этому упорно идут.
В итоге потенциальным инвесторам нужно прибавлять год к официальной сдачи дома, это и будет реальная сдача в лучшем случае.
Задержки на год у Аркады по моему не было. Но они к этому упорно идут.
В итоге потенциальным инвесторам нужно прибавлять год к официальной сдачи дома, это и будет реальная сдача в лучшем случае.
Lucarelli
L
Постійний користувач
270
03 серпня 2017
04 серп 2017 15:07
Цитата "Night Wanderer":Никто не будет топить. Там даже коммуникаций для отопления нет, о чем вы говорите.
Задержки на год у Аркады по моему не было. Но они к этому упорно идут.
В итоге потенциальным инвесторам нужно прибавлять год к официальной сдачи дома, это и будет реальная сдача в лучшем случае.
Мой друг, имея личный опыт инвестиции в ЖК "Молодёжный" и "Патриотику", при рекомендации данного застройщика предупредил сразу: от полугода до года задержка будет 100%. И я заранее на это рассчитывал. Так что ничего нового здесь нет. Понятно, что это не радует, всем нам хочется въехать скорее, дабы не платить аренду - и мне в том числе, но имеем что имеем.

EkaterinaVelikaya
E
Постійний користувач
222
11 липня 2016
05 серп 2017 16:23
Форумчане 12 дома!
Как вы думаете-велики ли шансы того, что наш дом теперь простоит замороженным до весны (Ну 1-2% в месяц для видимости)? Я делаю выводы исходя из данных процентовок за последние 3 месяца. И думаю, логично, что не начали даже беспещанку именно по этой причине.
Что можно в данном случае предпринять? На мой взгляд-встречи безрезультатны. Лишь вред нервам.
Может имеет смысл настойчиво и планомерно действовать через прессу?
Через пару недель запускают обновленный Тонис. Теперь он называется Прямой. Муж и сестра мужа там работают. Можно репортажик сделать. Пригласить в прямой эфир представителей банка, застройщика.... Так же у нас есть выход на газету с юридическим уклоном.
Просто анализируя данные на сегодня-квартиру мы получим в лучшем случае к новому 2019 году. Про аренду жилья на этот период я умолчу-как бы наши проблемы, но все же...
У кого-то есть еще какие-то конструктивные мысли?
Как вы думаете-велики ли шансы того, что наш дом теперь простоит замороженным до весны (Ну 1-2% в месяц для видимости)? Я делаю выводы исходя из данных процентовок за последние 3 месяца. И думаю, логично, что не начали даже беспещанку именно по этой причине.
Что можно в данном случае предпринять? На мой взгляд-встречи безрезультатны. Лишь вред нервам.
Может имеет смысл настойчиво и планомерно действовать через прессу?
Через пару недель запускают обновленный Тонис. Теперь он называется Прямой. Муж и сестра мужа там работают. Можно репортажик сделать. Пригласить в прямой эфир представителей банка, застройщика.... Так же у нас есть выход на газету с юридическим уклоном.
Просто анализируя данные на сегодня-квартиру мы получим в лучшем случае к новому 2019 году. Про аренду жилья на этот период я умолчу-как бы наши проблемы, но все же...
У кого-то есть еще какие-то конструктивные мысли?
EkaterinaVelikaya
E
Постійний користувач
222
11 липня 2016
05 серп 2017 16:31
В принципе, несложно статью из юр газеты предложить на тот же укр.нет... а там сми подхватят. Резонанс будет огромный, шум тоже. 16 домов продано, ни один не сдан, задержки дикие... И это при том, что большинство квартир выкуплено под 100% проплату.
Наша ветка как-то самая спокойно-пофигистская получается. Ну за исключением активных 2-3 человек... Неужели у всех квартиры под сдачу? Народ, давайте что-то предпринимать! С холодной трезвой головой! Эмоции здесь не помощники!
Наша ветка как-то самая спокойно-пофигистская получается. Ну за исключением активных 2-3 человек... Неужели у всех квартиры под сдачу? Народ, давайте что-то предпринимать! С холодной трезвой головой! Эмоции здесь не помощники!
инвестор из 8
ии
Ветеран
1 975
27 грудня 2015
05 серп 2017 17:05
Цитата "Lucarelli":
Мой друг, имея личный опыт инвестиции в ЖК "Молодёжный" и "Патриотику", при рекомендации данного застройщика предупредил сразу: от полугода до года задержка будет 100%. И я заранее на это рассчитывал. Так что ничего нового здесь нет. Понятно, что это не радует, всем нам хочется въехать скорее, дабы не платить аренду - и мне в том числе, но имеем что имеем.
А ваш друг рассказал вам, что указанная задержка на Патриотике была только по документам, а ключи и заселение у них происходило значительно ранее озвученных вами задержек?
Нет смысла сравнивать, в Эврике из-за нежелания Аркадой выдавать ключи заселение планируется после оформления всех документов
. И вы, из-за этого, будете оплачивать съемную квартиру значительно дольше чем инвесторы Патриотики.vad72
v
Постійний користувач
350
22 березня 2016
05 серп 2017 19:17
Цитата "EkaterinaVelikaya":В принципе, несложно статью из юр газеты предложить на тот же укр.нет... а там сми подхватят. Резонанс будет огромный, шум тоже. 16 домов продано, ни один не сдан, задержки дикие... И это при том, что большинство квартир выкуплено под 100% проплату.
Наша ветка как-то самая спокойно-пофигистская получается. Ну за исключением активных 2-3 человек... Неужели у всех квартиры под сдачу? Народ, давайте что-то предпринимать! С холодной трезвой головой! Эмоции здесь не помощники!
Предпринимать можно только одно - взять свой договор с аркадой, с ним к юристу, затем в суд, если в договоре есть за что зацепиться в случае затягивания сроков сдачи дома. Что там прописано? Какая ответственность застройщика за просрочку сроков сдачи?
Kelli Opa
KO
Постійний користувач
480
29 березня 2016
06 серп 2017 03:44
Я не против шумихи в СМИ, но сначала мне интересно побывать на встрече именно по нашему дому,ИзАркады сказал что вернёмся к этому вопросу во второй половине августа. Надо сначала услышать что они будут нам говорить, ведь на встрече нас должны отвезти на дом!! Я считаю когда мы все с Вами на объекте услышим ответы и басни Крылова о сроках, вот тогда и укр нет и остальные СМИ. Как считают остальные??
Nataly15
N
Новачок
7
06 серпня 2017
06 серп 2017 05:19
Цитата "Kelli Opa":Я не против шумихи в СМИ, но сначала мне интересно побывать на встрече именно по нашему дому,ИзАркады сказал что вернёмся к этому вопросу во второй половине августа. Надо сначала услышать что они будут нам говорить, ведь на встрече нас должны отвезти на дом!! Я считаю когда мы все с Вами на объекте услышим ответы и басни Крылова о сроках, вот тогда и укр нет и остальные СМИ. Как считают остальные??
+1
Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
- ЖК Chalet | Standard Development | Київ, вул. Львівська, 18-б01.12121
- ЖК Central Bucha | Comfort Life | Буча, вул. Островського, 34б30.11446
- ЖК Happy 7 | Софіївська Борщагівка, вул. Боголюбова, 3329.111
- M6 Urban Residences l GEOS l Київ, вул. Михайла Максимовича, 629.114
- ЖК Star City | Стар Сіті | bUdCapital, Київміськбуд | Київ, вул. Каунаська, 2728.11472
- ЖК Урлівський-1 | Київміськбуд, BudCapital | Київ, вул. Причальна, 1126.113 803
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а25.113 108
- ЖК Молодіжне містечко | Крюківщина, вул. Одеська, вул. Подільська23.11100
- ЖК Старт | bUd Development | Київ, вул. Шолуденка, 3021.111 239
- ЖК Creator City | Креатор-Буд | Київ, вул. Дегтярівська, 17-1921.11525
- Чи варто зараз купувати нерухомість?01.124 790
- Дно рынка недвижимости и влияющие факторы16.1115 264
- Різонність ціни за оренду квартири (12 тисяч гривень)13.111
- Додаткові розрахунки між орендодавцями та орендарями06.1127
- Чи варто купити будинок в спокійному регіоні, в Вінниці?17.092
- Завышеные тарифы на отопление. Как обжаловать и куда писать?19.082
- Іпотека від Банків із найкращими умовами | Обговорення кредитів під заставу нерухомості13.08192
- Краудфандинг - типы группового инвестирования01.083
- Планую оренду квартири в районі Подолу30.073
- Кухонные столешницы. Отзывы о практичных и неубиваемых вариантах13.11111
- Отзывы о кондиционерах. Какой кондиционер лучше08.11278
- Где найти качественные полотенца?04.092
- Орхидеи. Как ухаживать за орхидеями29.0818
- Выбор пылесоса. Отзывы о ваших пылесосах26.0866
- Відгуки про ортопедичні матраци. Матраци для комфортного сну22.0891
- Болит спина07.0873
- Какую выбрать мебель на террасу?04.084
- Стоит ли покупать кофе-машину13.07154
- Микрорайон на Лузановке | Одесса, Николаевская дорога | Консоль30.116
- ЖК ARTVILLE | ZEZMAN | Одеса, Овідіопольська дорога29.1130
- ЖК Стандарт | Стандарт Буд | Полтава, вул. Великотирнівська, 9а17.117
- Харьков, Проект "Consol Green City" - "Консоль"11.113
- ЖК Kandinsky Odessa Residence | Кандинский | Одесса, Французский бульвар, 63/6515.10182
- ЖК Дом у моря | Югінвест | Южный, ул. Иванова10.1017
- Підлога на кухні - ламінат або плитка?13.1121
- Пластиковые окна, какие лучше - поделитесь отзывами09.11241
- Кварц виниловая плитка LG Decotile или Berry Alloc29.106
- Напольные покрытия - чтобы было тепло, красиво и недорого29.1018
- Яка реальна ціна чорнових робіт в 2025 для будинку08.101
- Хто планує поїхати на будівельний форум у Львові цього вересня?01.093
- Тепла підлога, відгуки та поради28.08205
- Крыша потекла, что делать?25.0818
- Перепланування | прохання та поради щодо конкретних ситуацій19.082 216
- Електрична тепла підлога28.111
- Продам фонарик шокер ОСА 928 Power plus04.111
- Как отвечать на How are You?04.102
- Что подарить мужчине?24.09351
- Мій сайт не з'являється в результатах пошуку20.093
- Домик для кота26.085
- Тренажер в доме. Какой выбрать24.0817
- Меблі на замовлення | Оголошення про виготовлення меблів18.0899
- Как уберечь холодильник от перепадов напряжения09.0810
Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
