ЖК Подол Град | Киевгорстрой, Укрбуд | ул. Дегтярная, 7

Подол, Воздвиженка

. Изображение
. kmb.ua

Відповісти

Ваше общее впечатление об Объекте и Компании:

Ужас
15
17%
Плохо
12
13%
Нормально
22
25%
Хорошо
27
30%
Отлично
13
15%

Всего голосов : 89
Повідомлень: 82
Реєстрація: 16.12.2019
Репутація: 0
кроме пресс-конференций движений пока что ноль.
На початок сторінки
Повідомлень: 24
Реєстрація: 29.06.2007
Репутація: 0
Учитывая тот факт, что объекта нет в первых пяти, которые собираются сдавать - то эпопея может затянуться на несколько месяцев. Нужно мониторить и ждать.
Вопрос пока непонятен - что с переоформление документов инвесторам делать с УкрБуд на КМБ? Вообще ничего по этой теме нет.
На початок сторінки
Iнвестор
Повідомлень: 12
Реєстрація: 26.01.2020
Репутація: 0
Був сьогодні на будівництві, спілкувався з працівниками з охорони. Говорять, що КМБ не поспішає забирати комплекс до себе. Вони ще досі працівники УкрБуду...

В когось є якась інформація щодо передачі комплексу???
На початок сторінки
Повідомлень: 7
Реєстрація: 01.10.2019
Репутація: 0
Похоже никто не взял этот обьект. Без шума ничего не будет...
На початок сторінки
Iнвестор
Повідомлень: 12
Реєстрація: 26.01.2020
Репутація: 0
Да, відомо, що нас ще навіть не подали до кмб на розгляд!!!
На початок сторінки
Повідомлень: 7
Реєстрація: 01.10.2019
Репутація: 0
Будем ждать?
На початок сторінки
Iнвестор
Повідомлень: 225
Реєстрація: 28.05.2014
Репутація: 2
Leon02 писал(а):Похоже никто не взял этот обьект. Без шума ничего не будет...

Звідки така інформація?
На сайті КМБ наш об'єкт є у переліку, що має бути їм переданий. Щоправда є кілька проблем - два судових рішення та закінчення терміну дії договору оренди на землю.
На початок сторінки
Iнвестор
Повідомлень: 12
Реєстрація: 26.01.2020
Репутація: 0
Інформація від нашої ініціативної групи така, що ми не попадаємо в першу 15.

Думаю, тут питання, за який кошт все буде добудовувати ся, якщо майже всі квартири продані. Якщо добавити системний кризис, який, здається, вже розпочався, то якщо нас не візьмуть зараз, то вже можуть ніколи не добудувати, оскільки буде не до нашого комплексу. Тим паче, що люди не буйні в нас....
На початок сторінки
Iнвестор
Повідомлень: 225
Реєстрація: 28.05.2014
Репутація: 2
КМБ приймає об'єкти по черзі за наступними критеріями:
1. Є що продавати (в нашому комплексі усі квартири продані і практично усі виплачені на 100%)
2. Високий ступінь готовності (тут добудовувати ніби не так вже й багато)
3. Відсутність юридичних проблем (у нас є два судових рішення та завершений термін оренди землі)
Виходячи з того, що по двох параметрах з трьох наш комплекс не є привабливим, то очікування потрапити у першу 10ку чи 15ку були б дуже оптимістичними. У найближчі дні КМБ обіцяє оприлюднити результати аудиту всіх об'єктів, і тоді може щось проясниться. Але, наскількти я розумію, для продовждення будівнитцва потрібно як мінімум рішення влади міста про продожвення терміну оренди.
На початок сторінки
Iнвестор
Повідомлень: 12
Реєстрація: 26.01.2020
Репутація: 0
Арешт накладений в межах кримінального провадження. Це не є перешкодою для будівництва. Як приклад, ЖК новомостицький з такою ж проблемою прийняли.

Тут все просто, квартири всі продані, дєнєг нєт, но ви там дєржитєсь. І так вже три роки тримаємося...

Завтра буде прес-конференція Кушніра по аудиту всіх об'єктів укрбуд, подивимося, що він скаже.
Особисто я думаю, що все може затягнутися років на 5, якщо не більше...
На початок сторінки
Iнвестор
Повідомлень: 225
Реєстрація: 28.05.2014
Репутація: 2
З новини на головній:

Последними будут приняты на баланс ЖК «Чарівне місто» и «Подол Градъ» из-за большого объема работ. Ориентировочно процесс передачи всех оставшихся объектов должен занять 3-4 месяца.

http://domik.ua/novosti/appleNewsPage-259597.html

Отже 4 місяці на передачу, потім у кращому випадку рік на добудову. Тож заверешння будівництва буде не раніше липня 2021го.
На початок сторінки
Iнвестор
Повідомлень: 12
Реєстрація: 26.01.2020
Репутація: 0
Нас по обєму робіт прирівняли до Чарівного міста, так от ЧМ утричі більше за ПГ, Кирилівський Гай удвічі, Урбан Парк теж не маленький. Не зовсім зрозуміло, які роботи мав на увазі Кушнір.

У нас недобудовано десь 200 квартир із ступенем готовності приблизно 60 відсотків. Це середнього розміру об‘єкт.

Табличку, яку дав Кушнір, добавляю тут.
IMG_20200312_0001 А3.pdf
Результати аудиту, що були передані від КМБ ініціативній групі інвесторів
(1.77 Мб) Скачиваний: 268

А тепер порівняйте які обєкти він взяв, див. МАРЖА.

На сегодняшний день на баланс «Киевгорстроя» принято 5 объектов строительства — «Пектораль», «Солнечная ривьера», «Новомостицкий», «Харьковский» и «Гармония».

Следующие на очереди — ЖК Crystal House, Lake House, Solar City, Freedom, «Кирилловский гай», Urban Park, «Оберіг-2», «Парковая долина», Art House.

То ж мені здається, з Подол Градом є не все так просто. Оскільки будівництво зупинилося ще задовго до падіння укрбуд, в мене чомусь немає гарантії що тут вся історія не затягнеться на довгі роки, і не буде нових конфліктів. А там новий мер і нове коло, президент - знову те ж саме... Якщо ми, інвестори, не будемо про себе нагадувати, то з нами так і надалі будуть, по залишковому принципу. Або ж з будівництвом надалі буде все те ж саме, воно зупиниться, або йтиме вяло, як восени 2019.

Може прокинемося врешті врешт, і почнемо активніше діяти? Запитаємо в Смілого де зникли гроші? Він довіритель наших грошей, і згідно контракту мав би відстоювати наші інтереси, навіть в судах, якщо потрібно...

Обєкт оригінельно мав бути зданним аж в 2017, останній лист про відтермінування був про 4кв.2019...
На початок сторінки
Iнвестор
Повідомлень: 12
Реєстрація: 26.01.2020
Репутація: 0
Нещодавно прийшла відповідь з фонду.

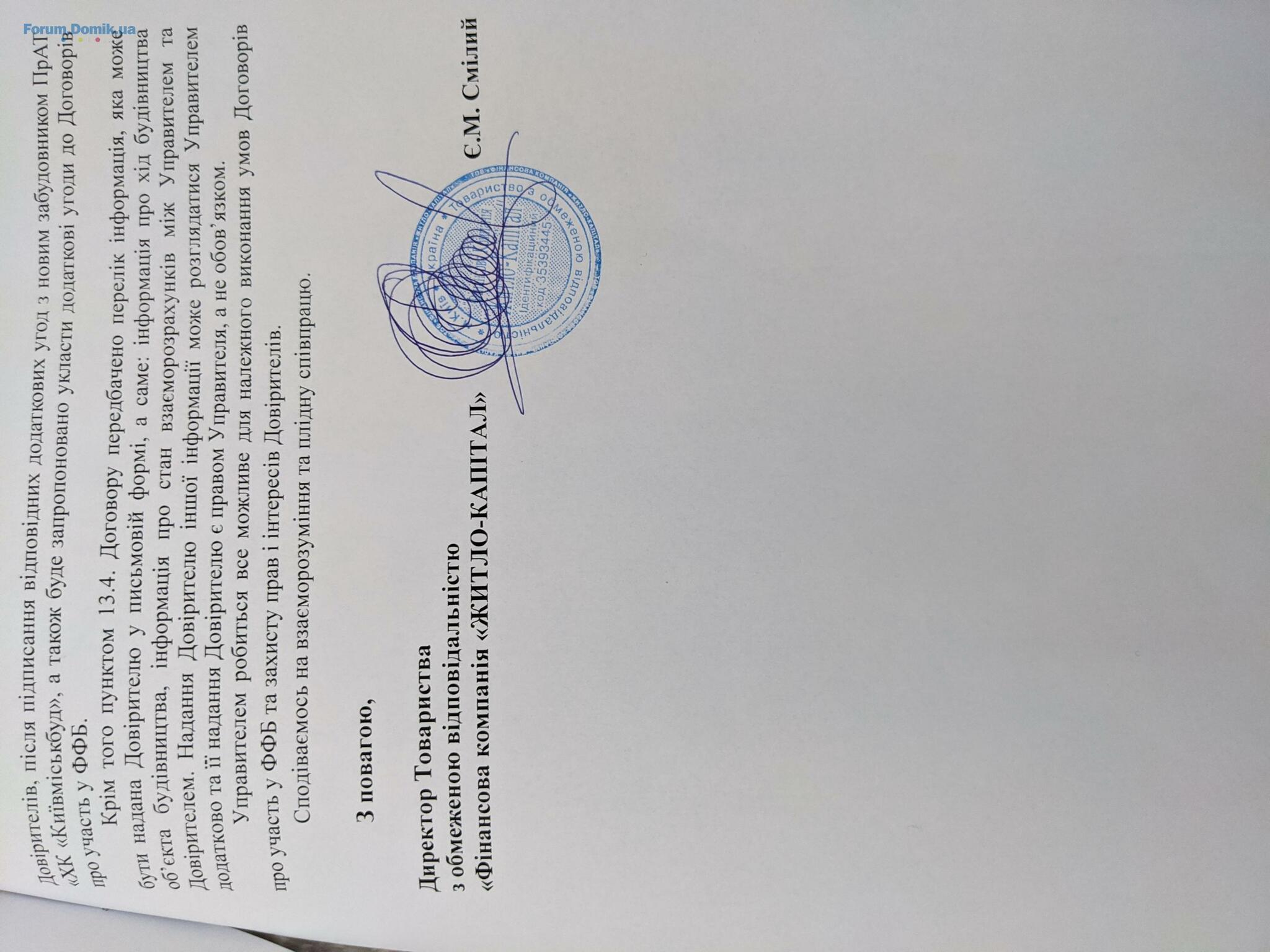

Відповідь тут. Як казав класик, решту додумайте самі.
На початок сторінки
Повідомлень: 8
Реєстрація: 19.05.2020
Репутація: 0
Здравствуйте, кто-то знает сколько квартир полностью оплачен, и сколько денег из наших финансов выделено Укрбуду? Я говорю про дома №13 - №21.
На початок сторінки
Iнвестор
Повідомлень: 225
Реєстрація: 28.05.2014
Репутація: 2
Дивіться табличку від Кушнира вище.
Згідно цієї таблиці ще є непродані квартири загальною площею 231 метр, на загальну вартість 9 837 665 грн.
З проданих квартир інвесторами ще не виплачені 41 904 782 грн, тобто на даний момент інвесторами не виплачено десь 980 метрів.
У тій же табличі є очікувані надходження та витрати.
На початок сторінки
Повідомлень: 8
Реєстрація: 19.05.2020
Репутація: 0
Здравствуйте, моя семья является инвесторами Укрбуда. Мы вложили свои деньги в строительство ЖК "Подол Градъ" в 2016 году, и с тех пор находимся в режиме ожидания. Спустя четыре года становится все страшнее за наше имущество, и лично мне кажется, что нужно брать ситуацию в свои руки. Моё предложение - не доверять КМБ, скооперироваться группой настоящих инвесторов, и достроить недострой, простите за каламбур, своими силами.
На початок сторінки
Iнвестор
Повідомлень: 15
Реєстрація: 13.05.2012
Репутація: 0
13-16 дома практически готовы, и там это будет реально сделать
На початок сторінки
Iнвестор
Повідомлень: 225
Реєстрація: 28.05.2014
Репутація: 2
Roman_ets » 30.05.2020 14:56 писал(а):Здравствуйте, моя семья является инвесторами Укрбуда. Мы вложили свои деньги в строительство ЖК "Подол Градъ" в 2016 году, и с тех пор находимся в режиме ожидания. Спустя четыре года становится все страшнее за наше имущество, и лично мне кажется, что нужно брать ситуацию в свои руки. Моё предложение - не доверять КМБ, скооперироваться группой настоящих инвесторов, и достроить недострой, простите за каламбур, своими силами.

Ви готові взяти на себе також усі розбірки з судами та введення будинків в експлуатацію?
І як ви бачите схему, враховуючи абсолютно різну готовність будинків?
На початок сторінки
Повідомлень: 8
Реєстрація: 19.05.2020
Репутація: 0
Цитата:
Ви готові взяти на себе також усі розбірки з судами та введення будинків в експлуатацію?
І як ви бачите схему, враховуючи абсолютно різну готовність будинків?

Я готов заняться судами, но один человек в этом вопросе сделать ничего не может. Я предлагаю план действий, в котором собирается группа настоящих инвесторов, и с такой инициативной группой можно податься в суд, переоформить права собственности с нынешних владельцев на объединенную группу инвесторов - это командная работа, как минимум нам понадобится профессиональный юрист, который сможет помогать инвесторам написанием качественных запросов в суд (желательно, чтобы такой человек нашелся в нашем комплексе).
По поводу введения домов в эксплуатацию, мне кажется, что к вопросу стоит подходить детерминировано, то есть: провести официальный аудит, это в том случае если инвесторы уже получат права собственности, понять сколько в комплексе не проданных квадратных метров и на эти деньги достраивать дома; так же в комплекс должны поступать дополнительные средства от людей которые до сих пор платят рассрочки; и если понадобиться, то можно будет собирать дополнительные средства, рассматривая каждый недостроенный дом в отдельности, но в крайность думаю не придется впадать.
Самое главное, что я хочу сказать - наша собственность может оказаться в наших руках, и в таком случае решать будут не какие-то там костюмы по телевизору, что с ней делать, это можем быть мы, реальные люди, в которых нахожусь и я лично.
На початок сторінки
Повідомлень: 1
Реєстрація: 02.06.2020
Репутація: 0
Инвестор с д.17. Согласен, надо инициативу брать в свои руки...
На початок сторінки
Відповісти
Попередня сторінкаНаступна сторінка

ЖК Подол Град | Киевгорстрой, Укрбуд | ул. Дегтярная, 7

Подол, Воздвиженка

Вернуться в Киевгорстрой



dsf


цена: от 20 460 грн/м2
тел: (044) 298 66 96

цена: от 45 000 грн./м2
тел: (044) 333 60 77

цена: от застройщика
тел: (044) 390 40 40

цена: от 19 798 грн./м2
тел: (044) 379 46 97

цена: от 33 150 грн./м2
тел: (044) 390 25 25

цена: от 24 907 грн./м2
тел: (044) 298 67 78

цена: от 25 107 грн./м2
тел: (044) 298 61 21

цена: от 13 999 грн/м2
тел: (098) 184 20 52
