ЖК "Заречный", Сумы, ул. Харьковская, 6
Domik System

Inform bot
37 480
09 вересня 2019
18 січ 2016 20:54
Domik System

Inform bot
37 480
09 вересня 2019
25 січ 2016 21:09

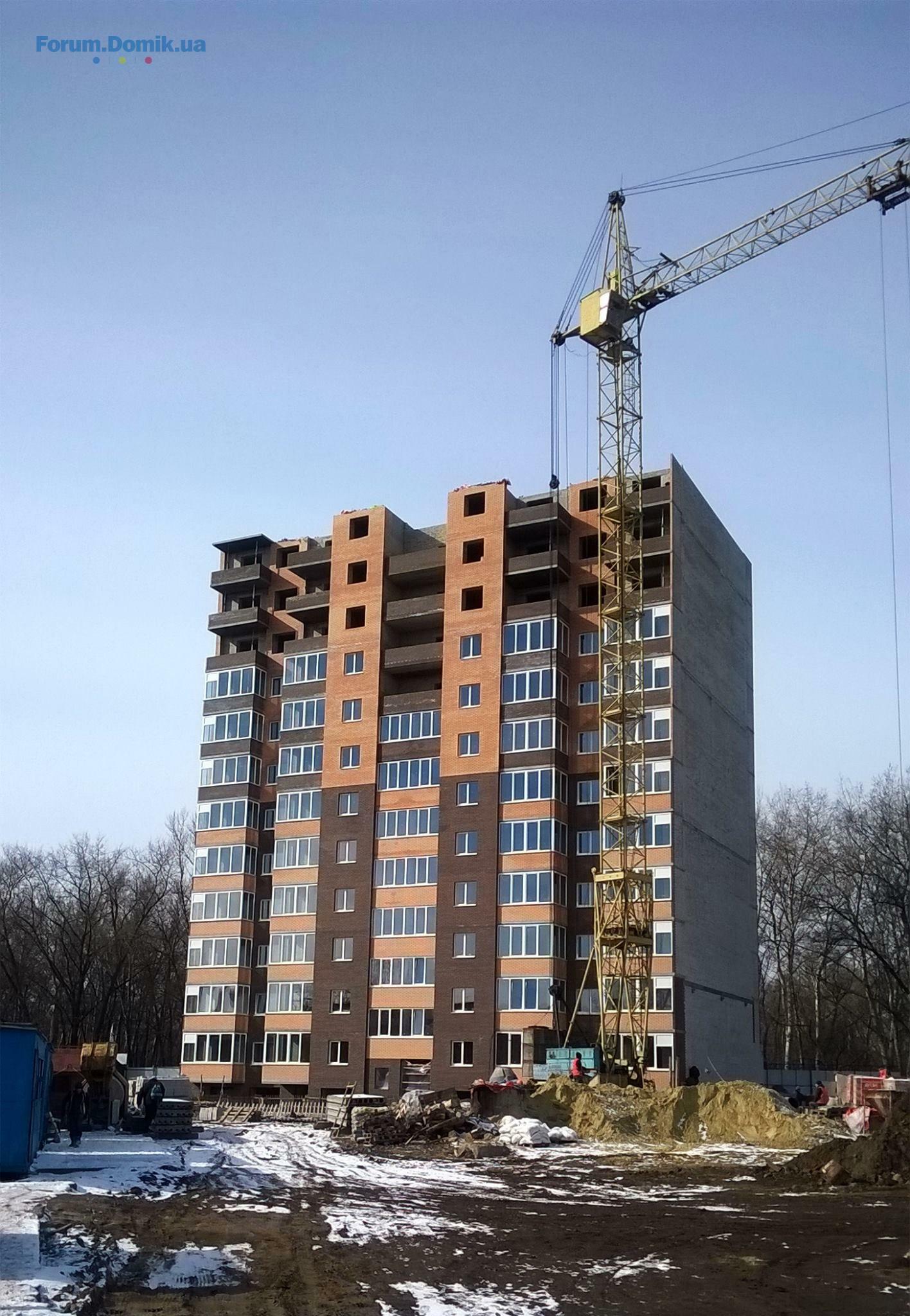

Ход строительства по состоянию на 22.01.2016.

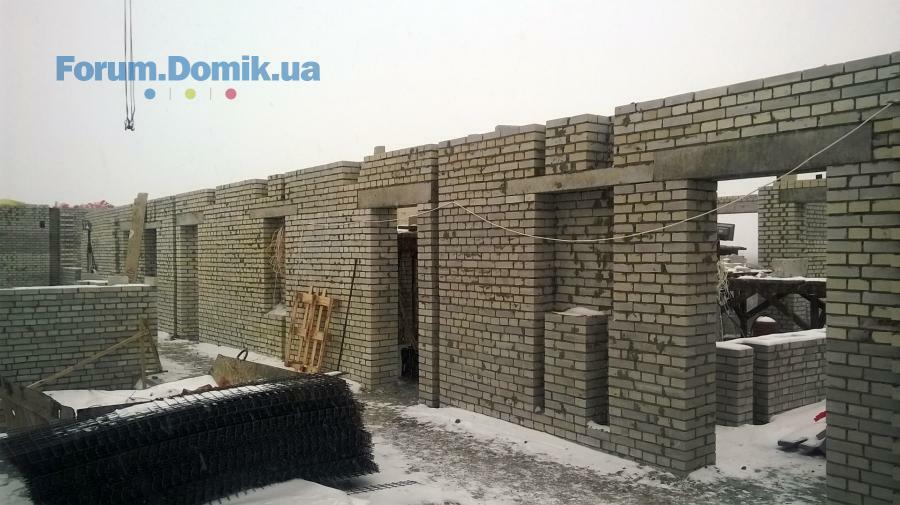

Секция №1

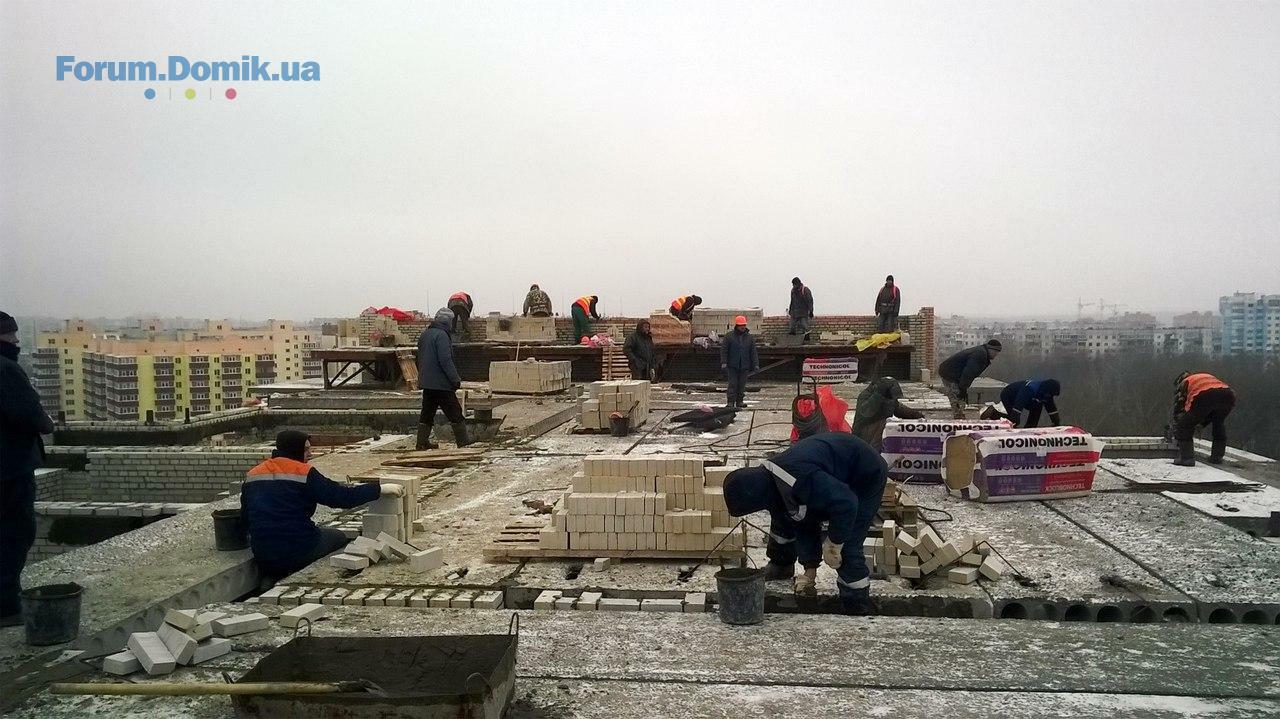

— 90% кирпичной кладки несущих стен 10-го этажа, при температурах ниже -10 работы по кирпичной кладке не проводились;
— прокладка кабельных трасс электроснабжения 1-5 этажей;
— прокладка трубопроводов внутренней канализации 1-5 этажей;
— монтаж алюминиевых конструкций витража 2-8 этажей.
Секция №2

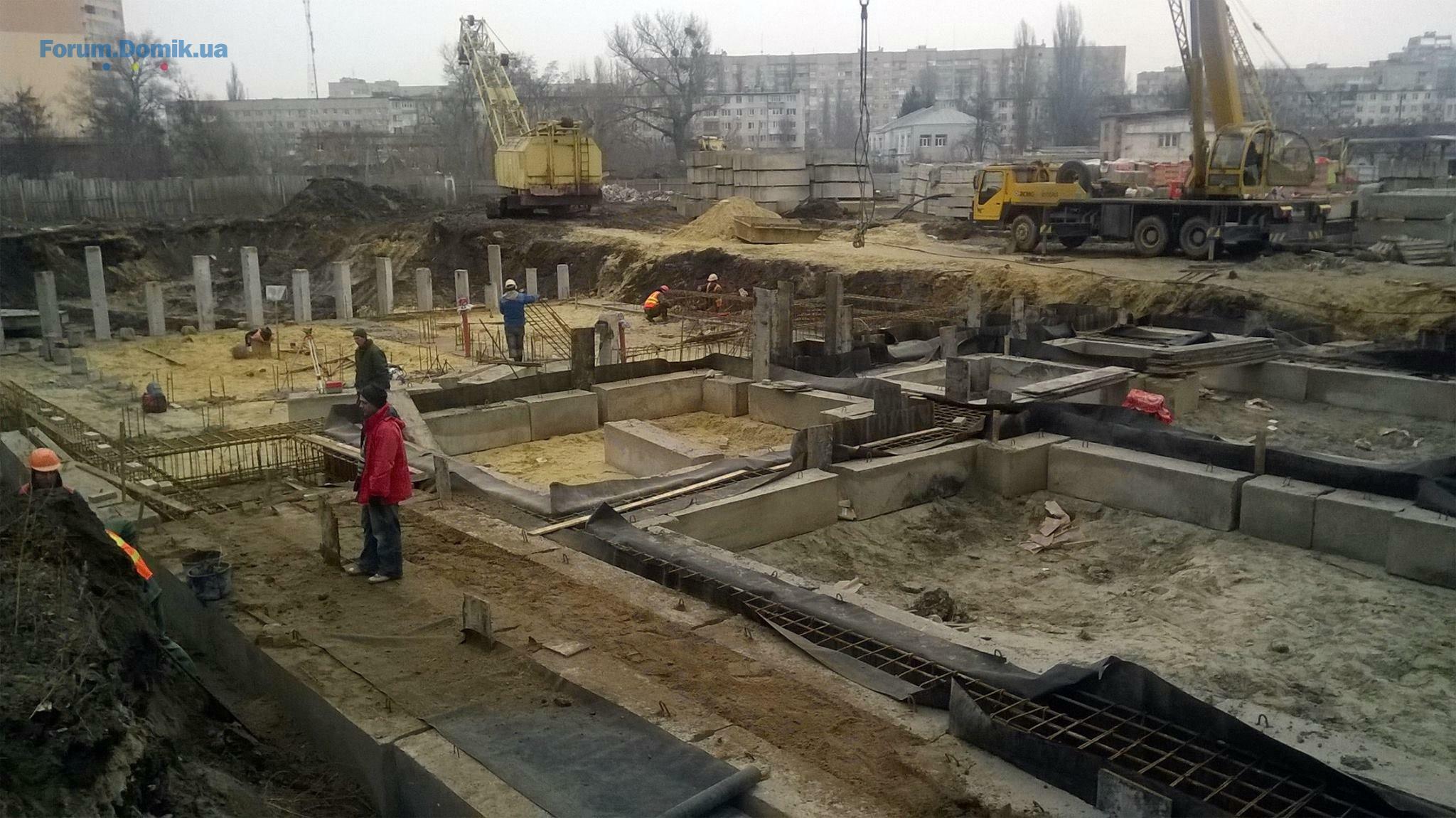

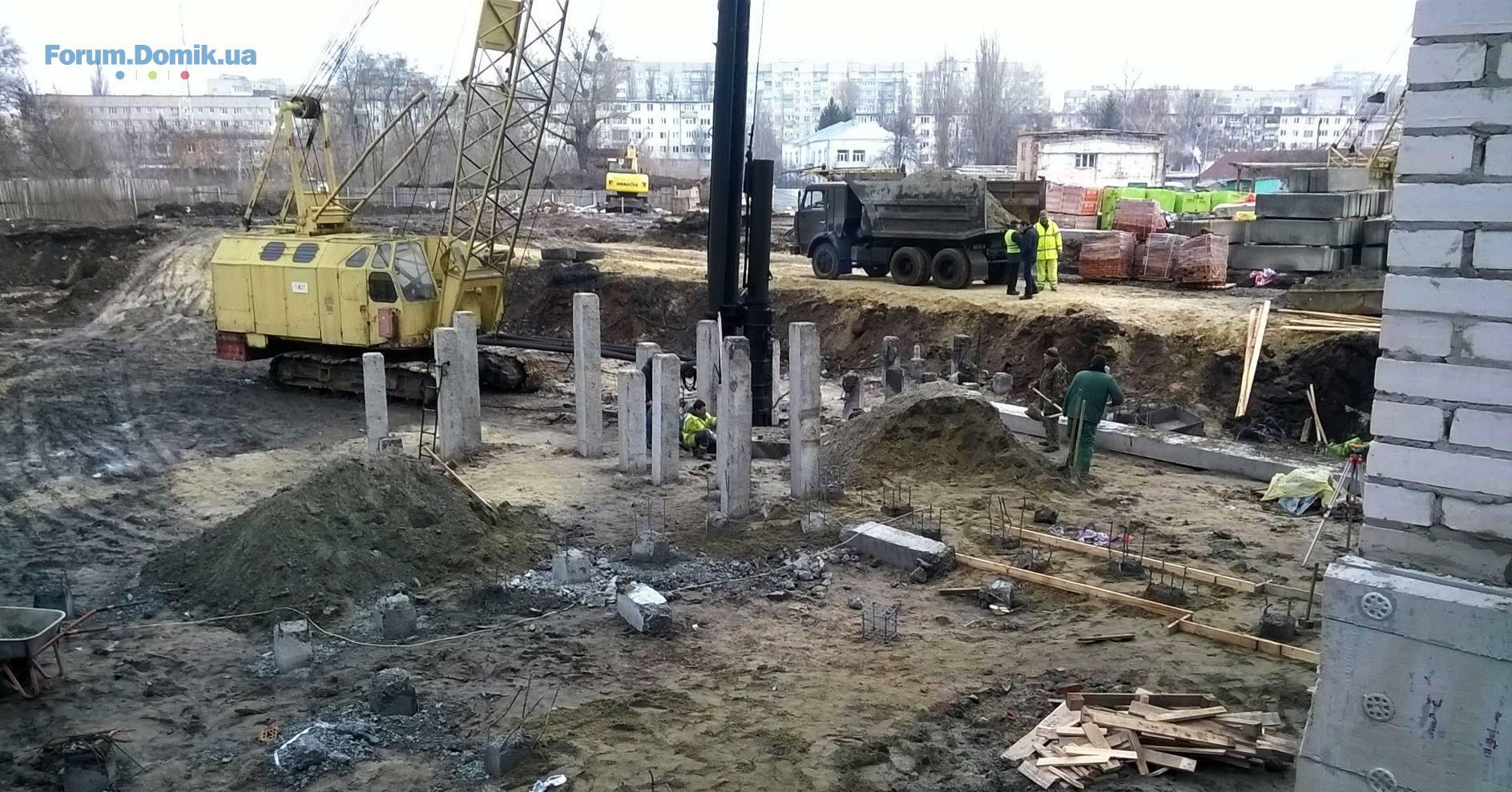

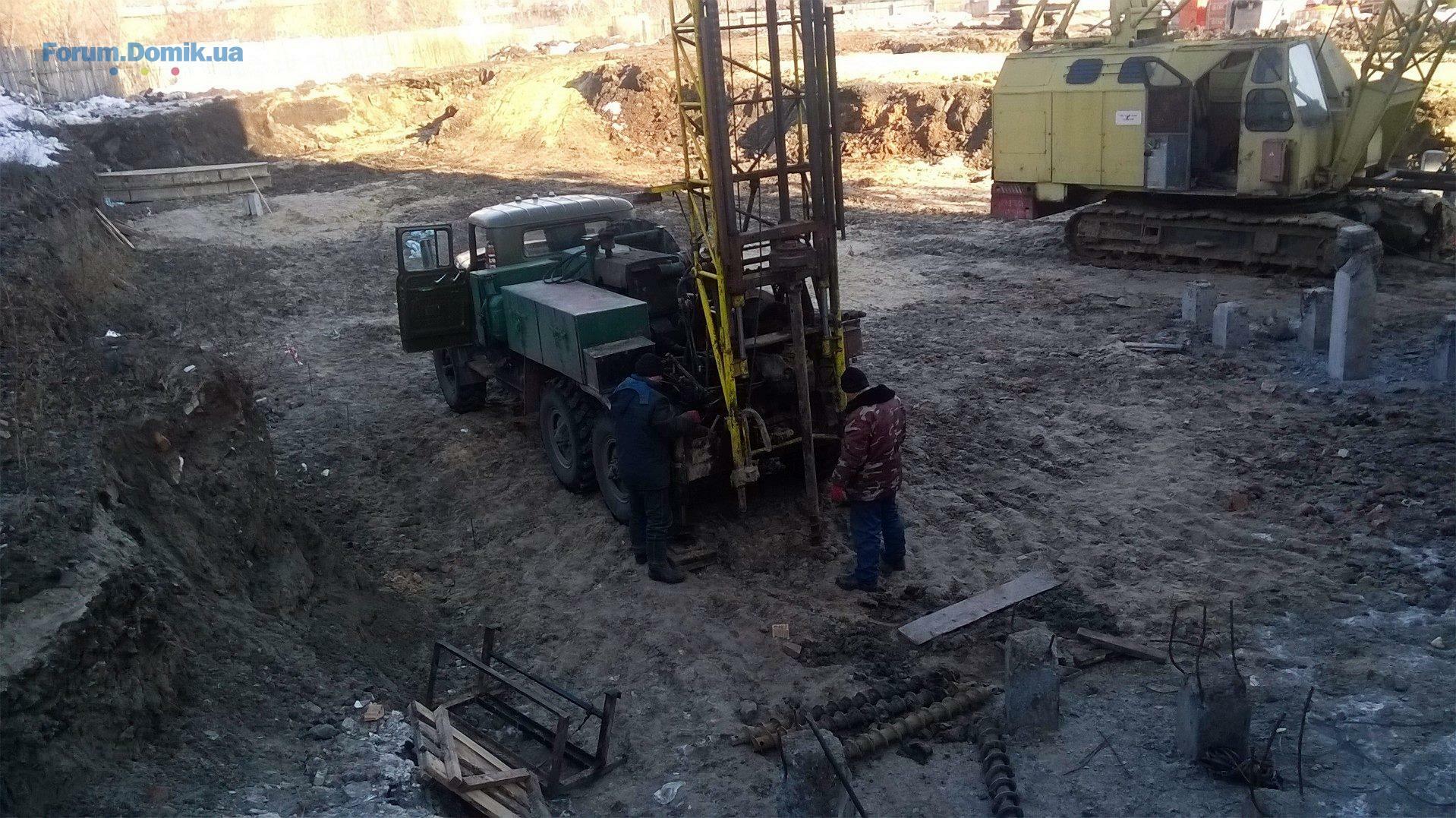

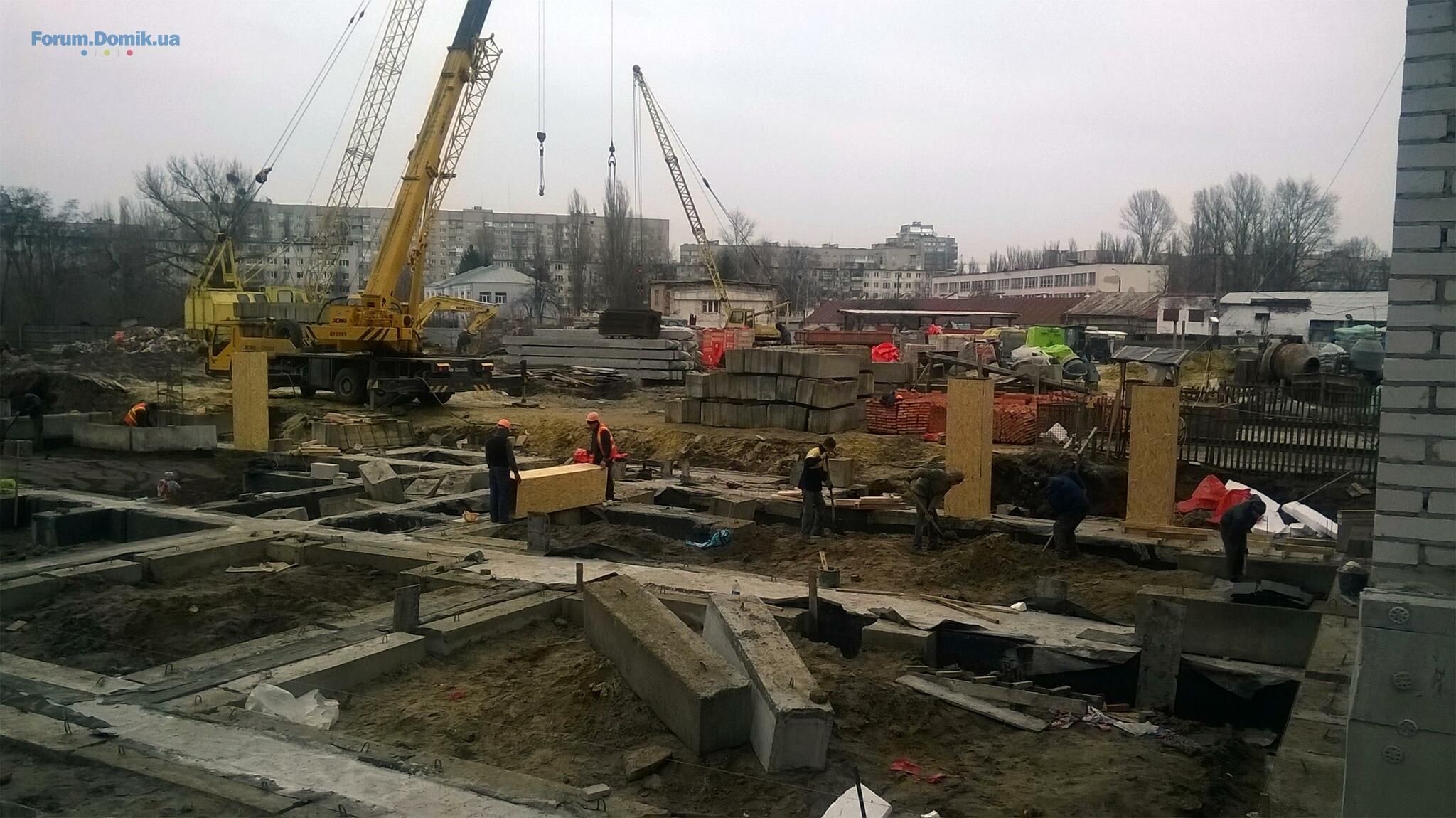

— Разработка грунта в котловане;
— погружение 3-х свай для производства статических испытаний;
— перевозка контрольных грузов и сбора стенда для испытания свай.
Секция №1
— 90% кирпичной кладки несущих стен 10-го этажа, при температурах ниже -10 работы по кирпичной кладке не проводились;
— прокладка кабельных трасс электроснабжения 1-5 этажей;
— прокладка трубопроводов внутренней канализации 1-5 этажей;
— монтаж алюминиевых конструкций витража 2-8 этажей.
Секция №2
— Разработка грунта в котловане;
— погружение 3-х свай для производства статических испытаний;
— перевозка контрольных грузов и сбора стенда для испытания свай.
Domik System

Inform bot
37 480
09 вересня 2019
25 січ 2016 21:09
Domik System

Inform bot
37 480
09 вересня 2019
01 лют 2016 20:41
1. По секции №1
— 90% кирпичной кладки несущих стен 10-го этажа;
— 80% кирпичной кладки перегородок санузлов 10-го этажа;
— 70% кладки межкомнатных и межквартирных перегородок 10-го этажа;
— 80% монтажа плит перекрытий и балконных плит 10-го этажа;
— прокладка кабельных трасс электроснабжения 4-6 этажей;
— установка входных дверей в квартиры 1-6 этажей;
— начаты работы по кирпичной кладке несущих стен 11-го этажа.
2. По секции №2

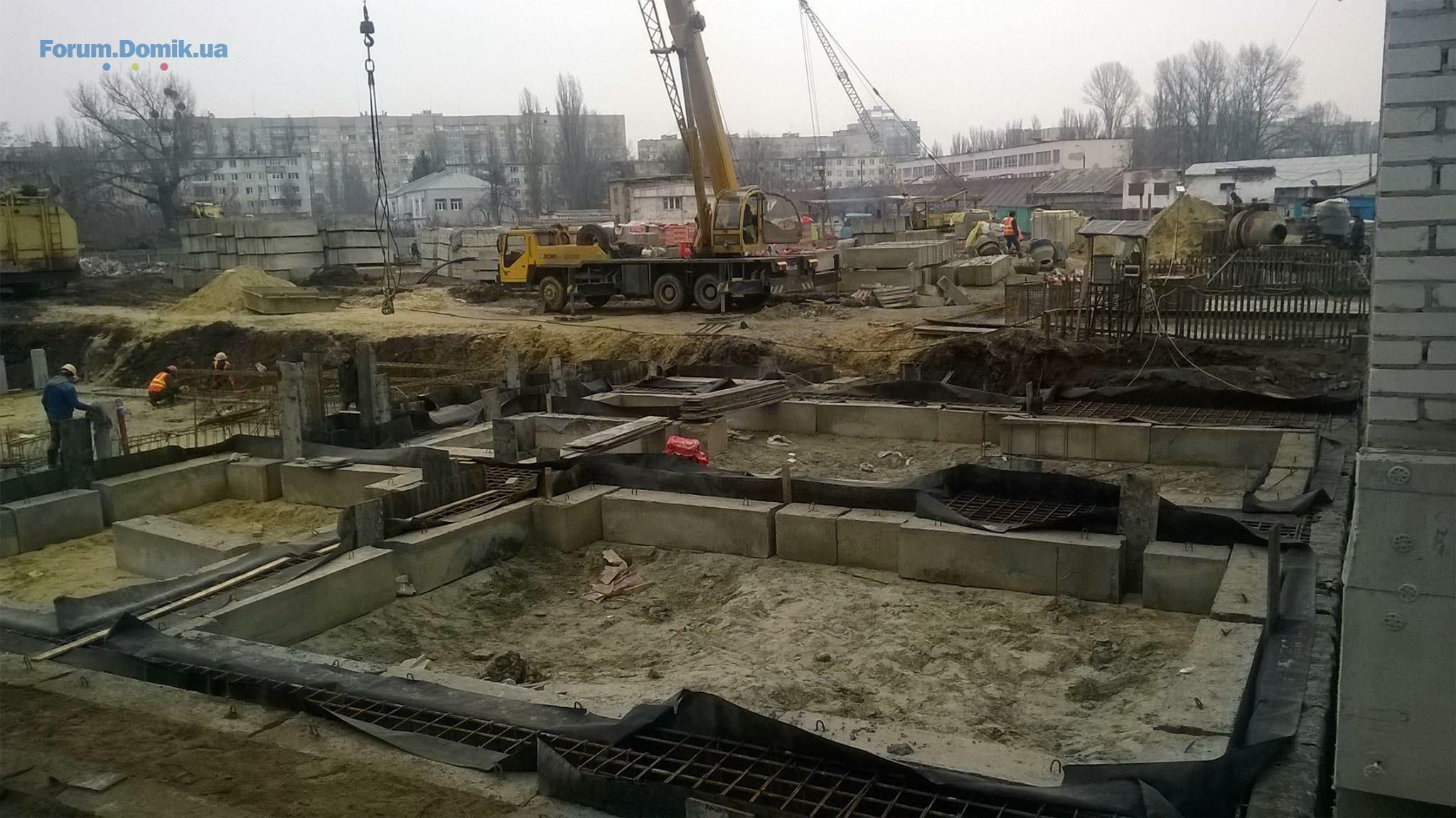

— выполнен котлован секции №2;
— проведены статические испытания 3-х контрольных свай;
— выполнены выпуски трубопроводов бытовой и ливневой канализации, ввода водопровода.
— 90% кирпичной кладки несущих стен 10-го этажа;
— 80% кирпичной кладки перегородок санузлов 10-го этажа;
— 70% кладки межкомнатных и межквартирных перегородок 10-го этажа;
— 80% монтажа плит перекрытий и балконных плит 10-го этажа;
— прокладка кабельных трасс электроснабжения 4-6 этажей;
— установка входных дверей в квартиры 1-6 этажей;
— начаты работы по кирпичной кладке несущих стен 11-го этажа.
2. По секции №2
— выполнен котлован секции №2;
— проведены статические испытания 3-х контрольных свай;
— выполнены выпуски трубопроводов бытовой и ливневой канализации, ввода водопровода.
Domik System

Inform bot
37 480
09 вересня 2019
04 лют 2016 21:30
Domik System

Inform bot
37 480
09 вересня 2019
08 лют 2016 22:16



Domik System

Inform bot
37 480
09 вересня 2019
08 лют 2016 22:16
По секции №1.
Выполнены следующие работы:
- 90% кладки перегородок 9,10 этажей;
- 100% перекрытий 10-го этажа;
- 40% кладки несущих стен 11 этажа;
- 90% кладки ограждений балконов 9-го этажа;
- 40% кладки ограждений балконов 10-го этажа;
- установка входных дверей до 9-го этажа.
Ведутся работы:
- монтаж заполнений оконных проемов 6,7 этажей;
- прокладка трубопроводов внутреннего водоснабжения.
По секции №2.
- выполнена прокладка выпусков канализации и ввода водопровода;
- выполнены испытания 3-х свай;
- погружены 14 свай;
- выполнена площадка для монтажа башенного крана.
Выполнены следующие работы:
- 90% кладки перегородок 9,10 этажей;
- 100% перекрытий 10-го этажа;
- 40% кладки несущих стен 11 этажа;
- 90% кладки ограждений балконов 9-го этажа;
- 40% кладки ограждений балконов 10-го этажа;
- установка входных дверей до 9-го этажа.
Ведутся работы:
- монтаж заполнений оконных проемов 6,7 этажей;
- прокладка трубопроводов внутреннего водоснабжения.
По секции №2.
- выполнена прокладка выпусков канализации и ввода водопровода;
- выполнены испытания 3-х свай;
- погружены 14 свай;
- выполнена площадка для монтажа башенного крана.
Domik System

Inform bot
37 480
09 вересня 2019
15 лют 2016 21:24
По секции №1.
- 100% кладки несущих стен 11-го этажа;
- 100% кладки перегородок санузлов, межкомнатных и межквартирных перегородок 10-го этажа;
- 50 % кладки ограждений балконов 10-го этажа.
По секции №2.

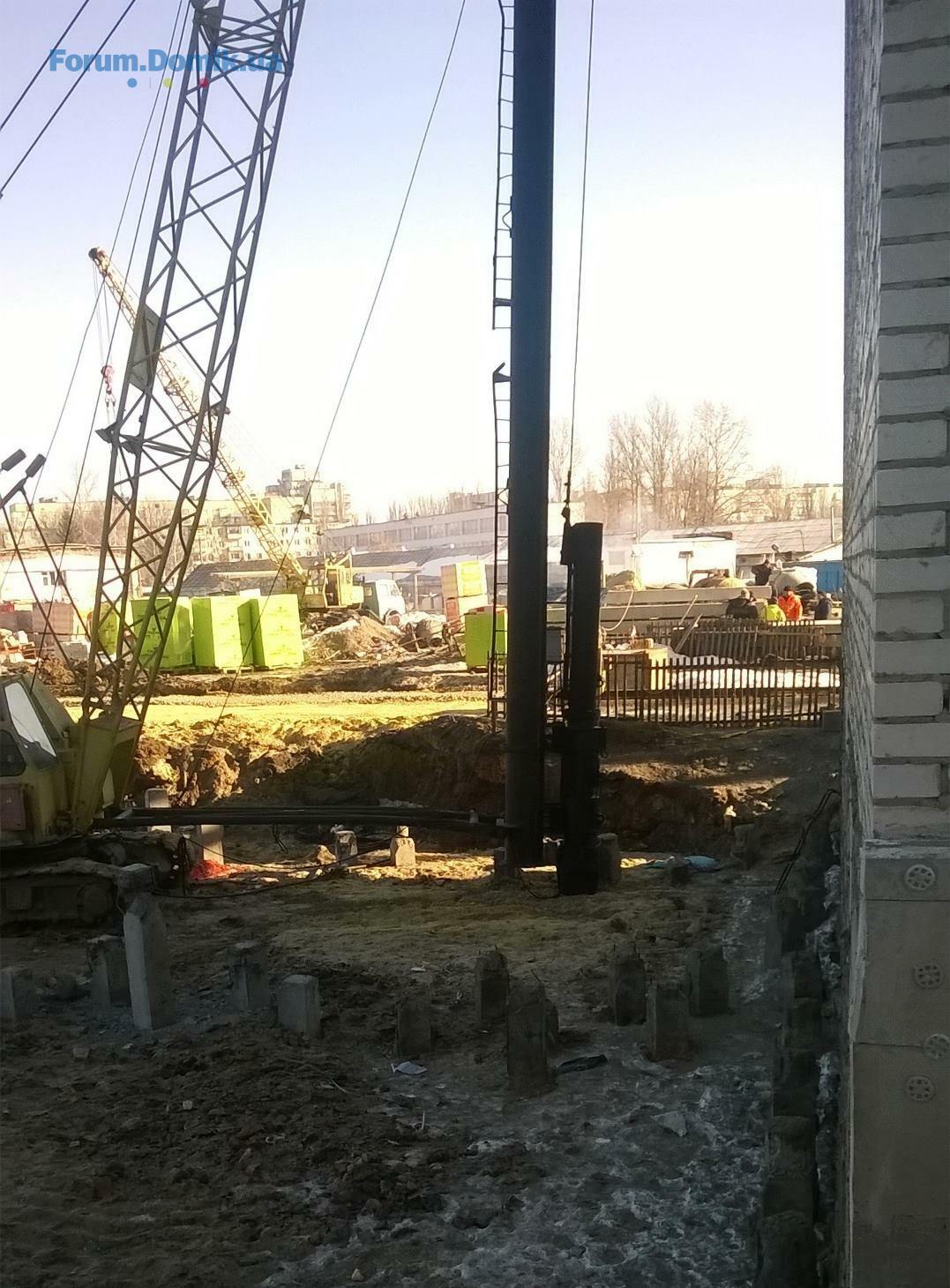

- погружено 50% свай секции №2;

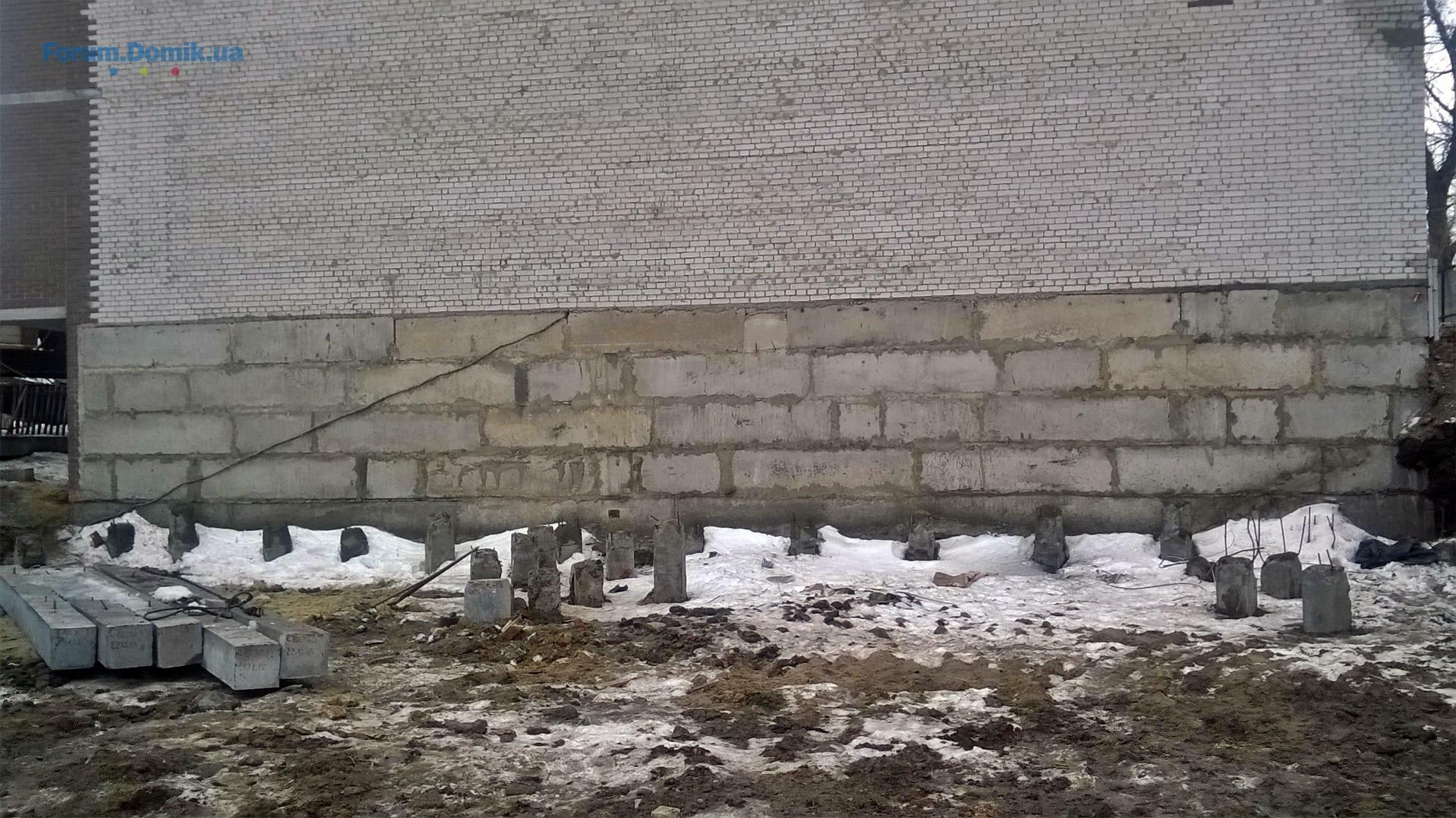

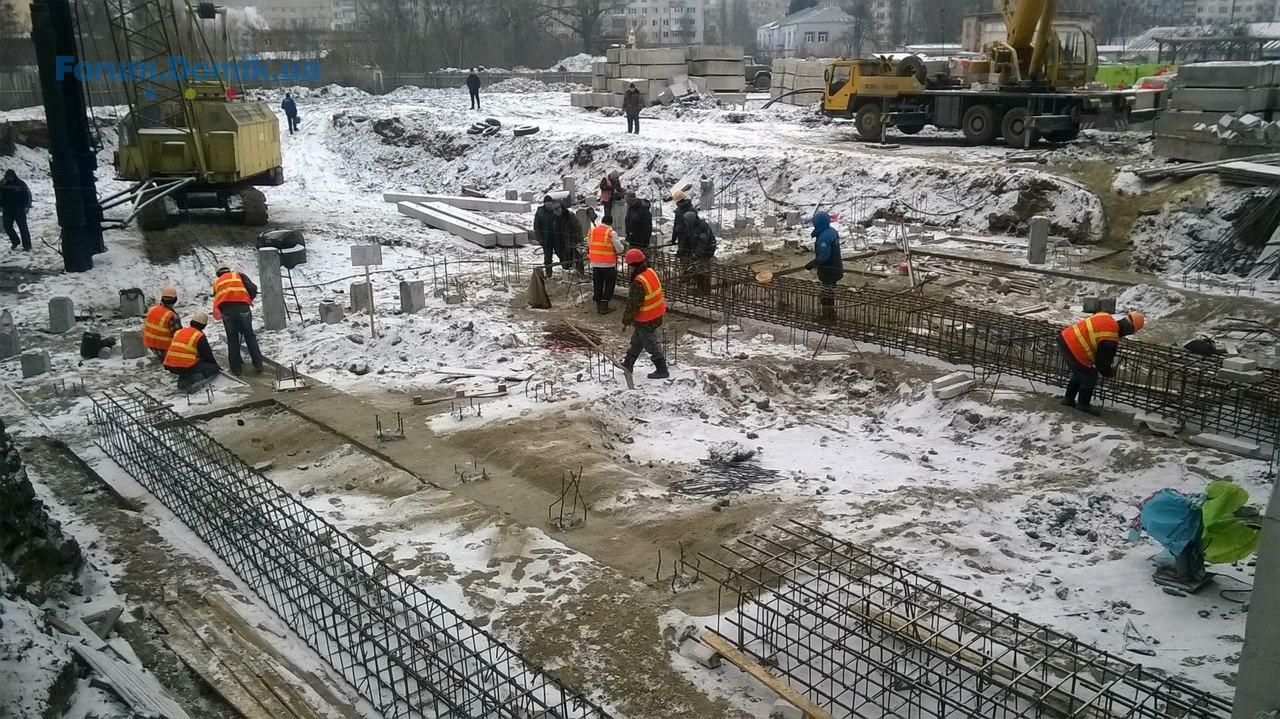

- ведутся работы по сбивке оголовков свай, устройству бетонной подготовки ростверков.
- 100% кладки несущих стен 11-го этажа;
- 100% кладки перегородок санузлов, межкомнатных и межквартирных перегородок 10-го этажа;
- 50 % кладки ограждений балконов 10-го этажа.
По секции №2.
- погружено 50% свай секции №2;
- ведутся работы по сбивке оголовков свай, устройству бетонной подготовки ростверков.
Domik System

Inform bot
37 480
09 вересня 2019
15 лют 2016 21:25
Domik System

Inform bot
37 480
09 вересня 2019
22 лют 2016 20:53
По состоянию на 20.02.2016 года выполнены следующие работы:
По секции №1.
100% кирпичной кладки несущих стен 11-го этажа;
100% кладки перегородок санузлов 11-го этажа;
-100% кладки межквартирных и межкомнатных перегородок 11-го этажа;
70% плит перекрытий 11-го этажа;
100% кирпичной кладки облицовки балконов 11-го этажа;

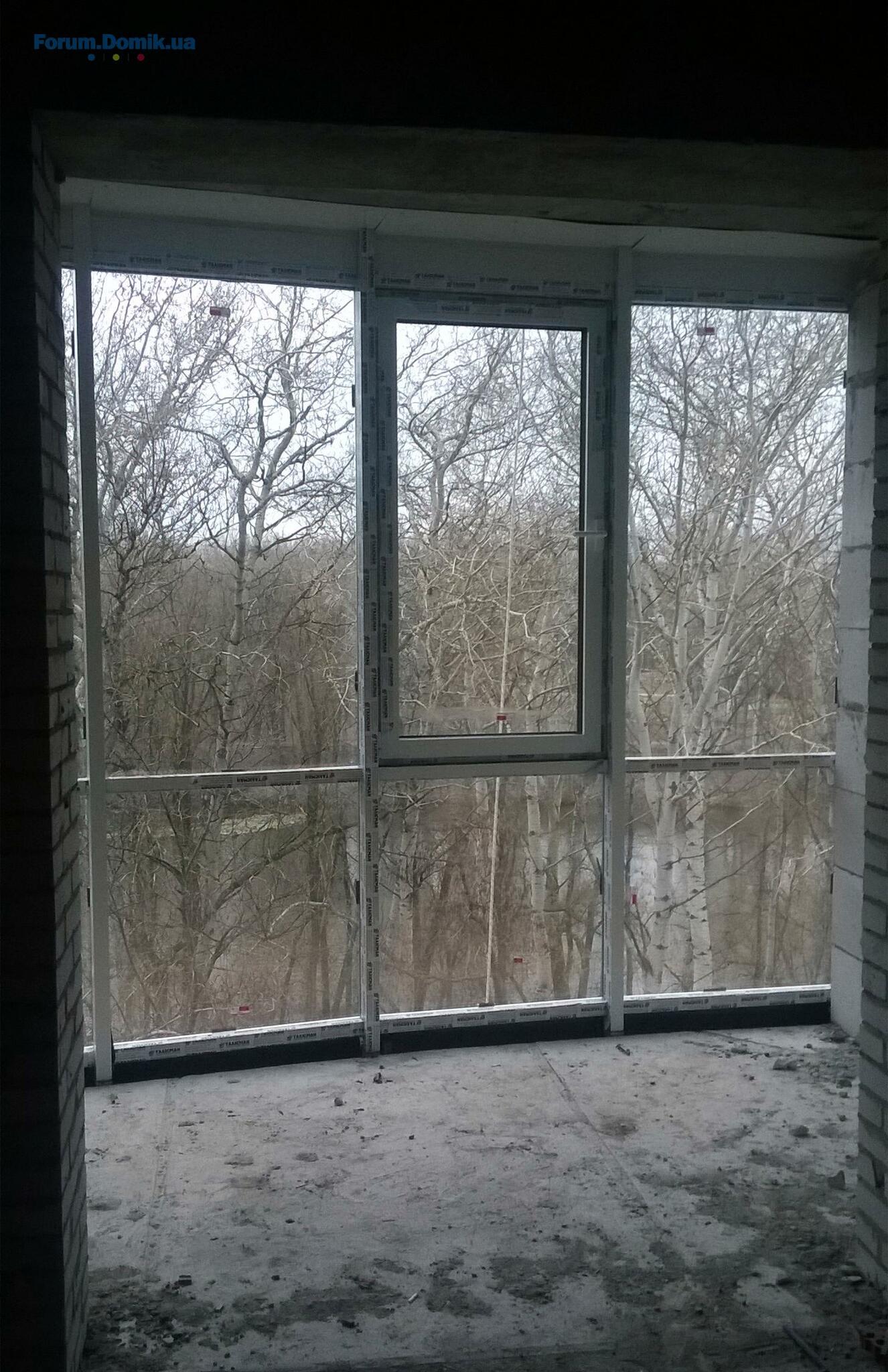

монтаж оконных блоков 8-9 этажей.
выполняются работы:

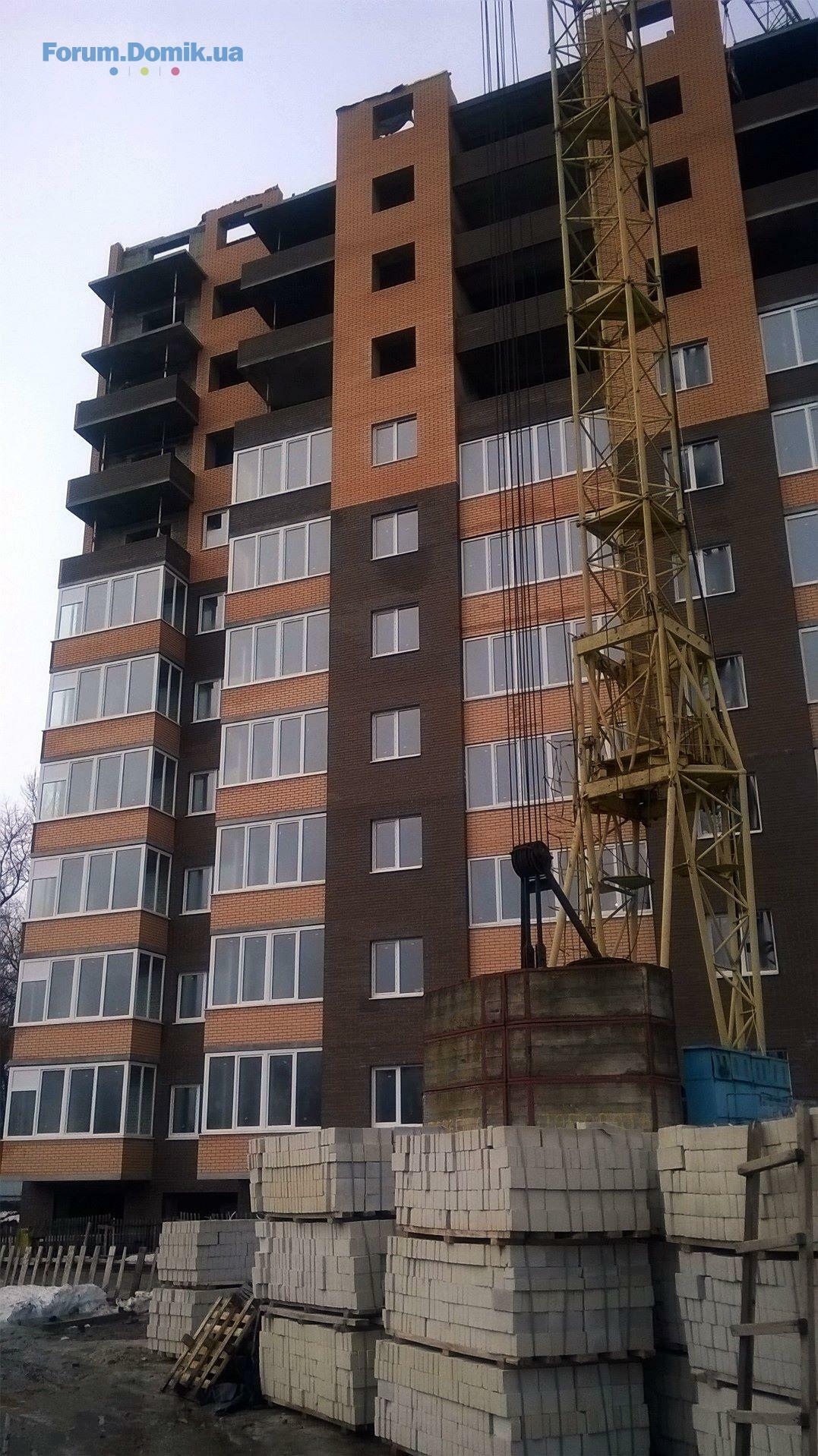

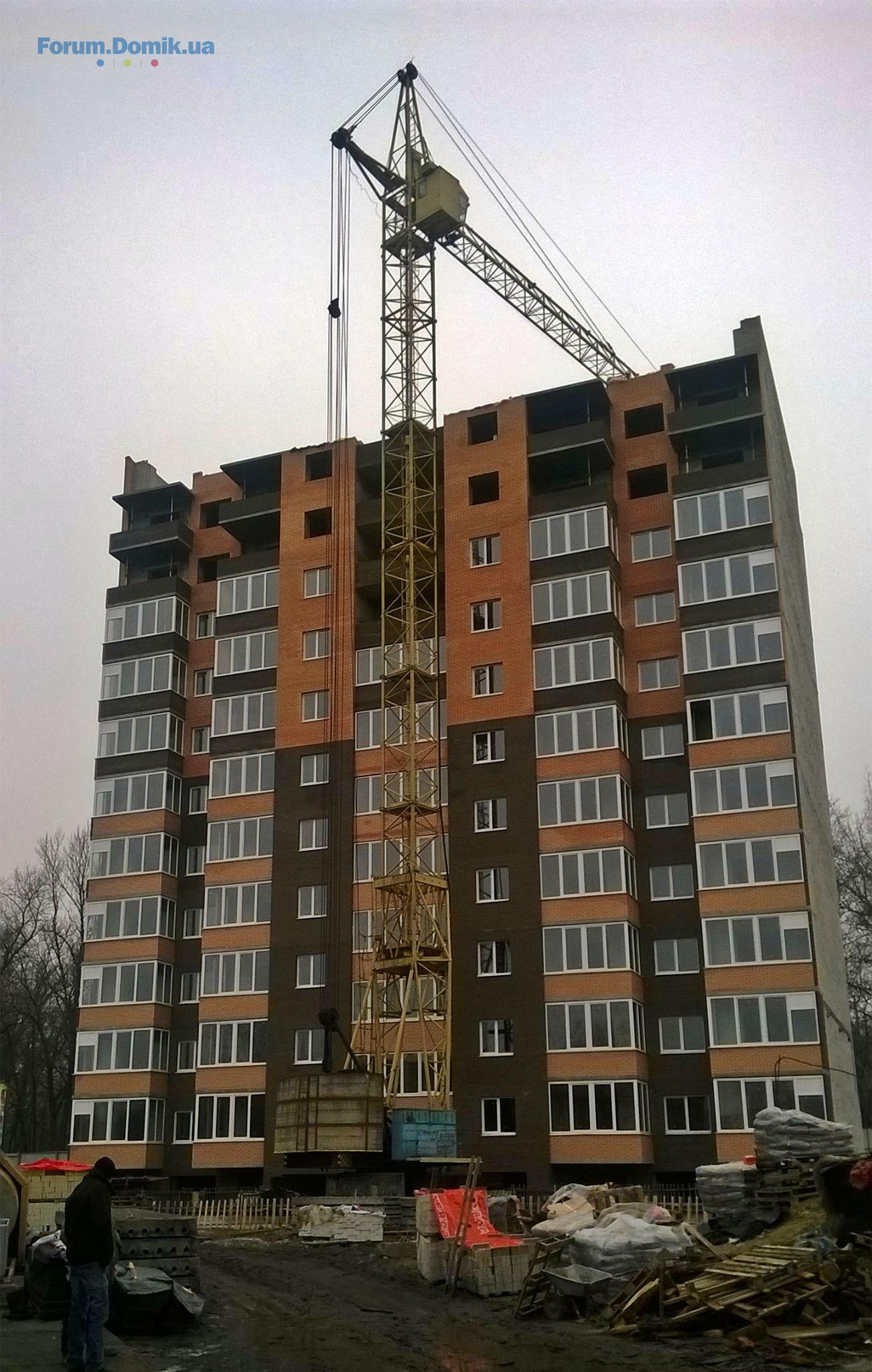

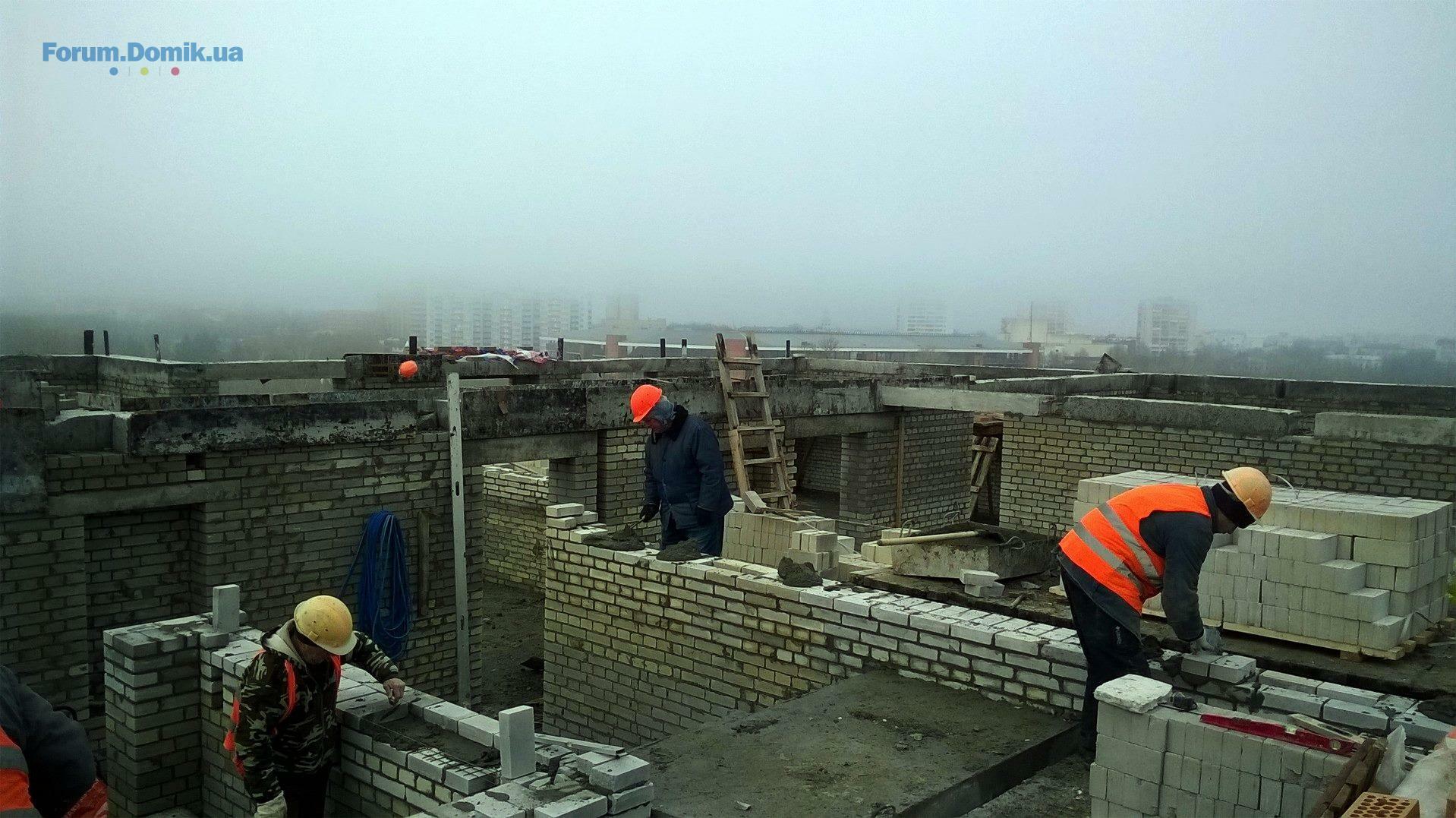

кирпичная кладка несущих стен 12-го этажа;
монтаж поэтажных электрощитков;
По секции №2.
погружено 75% свай;
выполнено 50% бетонной подготовки ростверка;
ведутся работы по заготовке и сборке арматурных каркасов армирования ростверков.
По секции №1.
100% кирпичной кладки несущих стен 11-го этажа;
100% кладки перегородок санузлов 11-го этажа;
-100% кладки межквартирных и межкомнатных перегородок 11-го этажа;
70% плит перекрытий 11-го этажа;
100% кирпичной кладки облицовки балконов 11-го этажа;
монтаж оконных блоков 8-9 этажей.
выполняются работы:
кирпичная кладка несущих стен 12-го этажа;
монтаж поэтажных электрощитков;
По секции №2.
погружено 75% свай;
выполнено 50% бетонной подготовки ростверка;
ведутся работы по заготовке и сборке арматурных каркасов армирования ростверков.
Domik System

Inform bot
37 480
09 вересня 2019
29 лют 2016 22:31
По состоянию на 26.02.2016 выполнены следующие работы.
По секции №1.

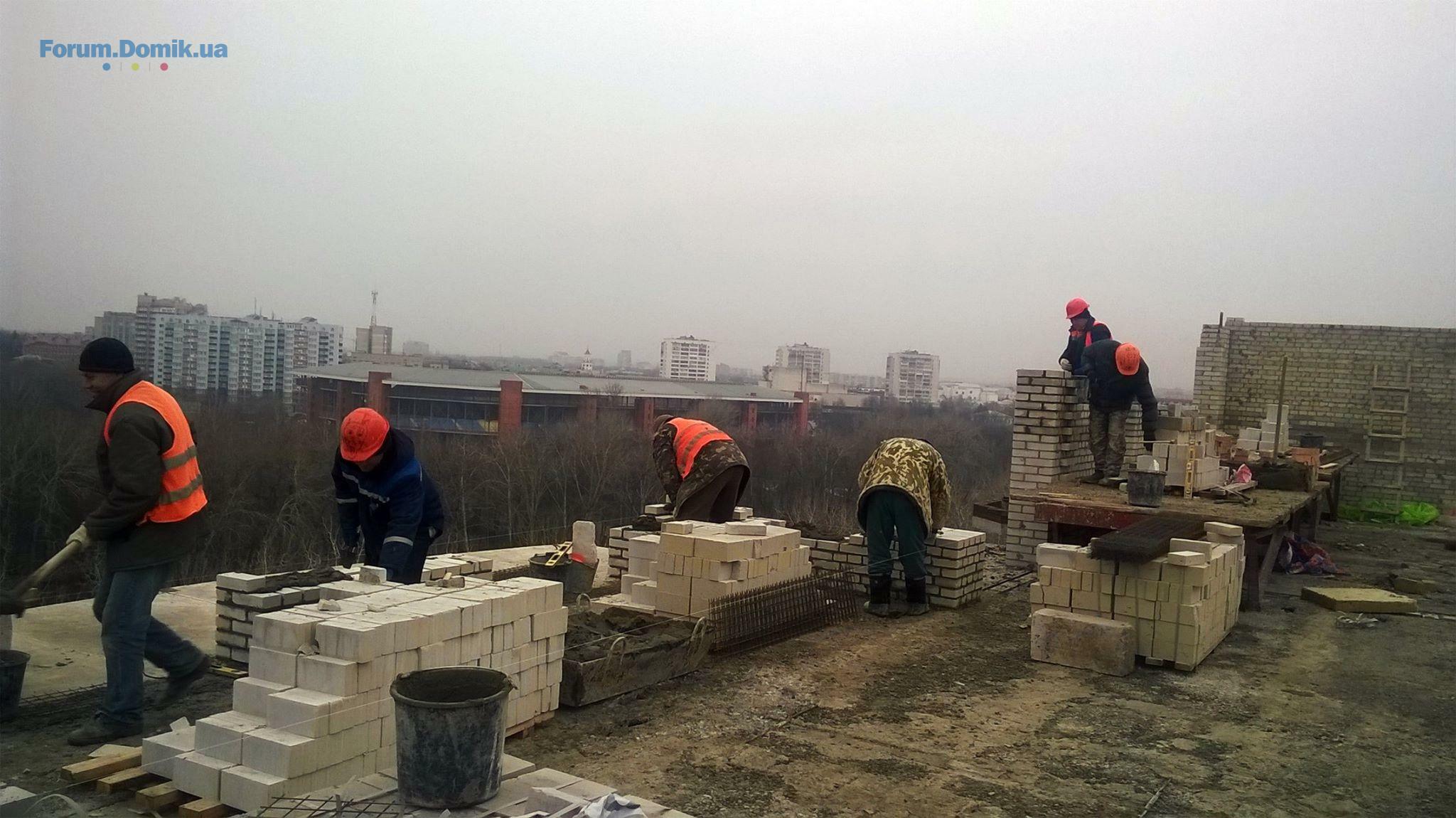

- 30% кладки несущих стен 12-го этажа;
- 100% кладки перегородок 11-го этажа;
- 50% утепления перекрытия цокольного этажа.
Ведутся работы:
- прокладка трубопроводов пожаротушения, ливневой канализации внутри здания;
- прокладка кабелей внутреннего электроснабжения;
- установка и подключение поэтажных электрощитов.
По секции №2.
- погружено 100% свай;
- выполнено 90% бетонной подготовки ростверка;
- выполнено 60% армирования ростверков;
- установлено 50% опалубки ростверков.
По секции №1.
- 30% кладки несущих стен 12-го этажа;
- 100% кладки перегородок 11-го этажа;
- 50% утепления перекрытия цокольного этажа.
Ведутся работы:
- прокладка трубопроводов пожаротушения, ливневой канализации внутри здания;
- прокладка кабелей внутреннего электроснабжения;
- установка и подключение поэтажных электрощитов.
По секции №2.
- погружено 100% свай;
- выполнено 90% бетонной подготовки ростверка;
- выполнено 60% армирования ростверков;
- установлено 50% опалубки ростверков.
Domik System

Inform bot
37 480
09 вересня 2019
03 бер 2016 21:43
Domik System

Inform bot
37 480
09 вересня 2019
09 бер 2016 19:34
Domik System

Inform bot
37 480
09 вересня 2019
14 бер 2016 21:26
Domik System

Inform bot
37 480
09 вересня 2019
14 бер 2016 21:27
По секции №1.
- 90% кладки несущих стен 12-го этажа;
- 70% кладки перегородок санузлов 12-го этажа;
- 60% кладки межквартирных и межкомнатных перегородок 12-го этажа;
- 60% кладки ограждений балконов 12-го этажа;
- 50% плит перекрытий 12-го этажа.

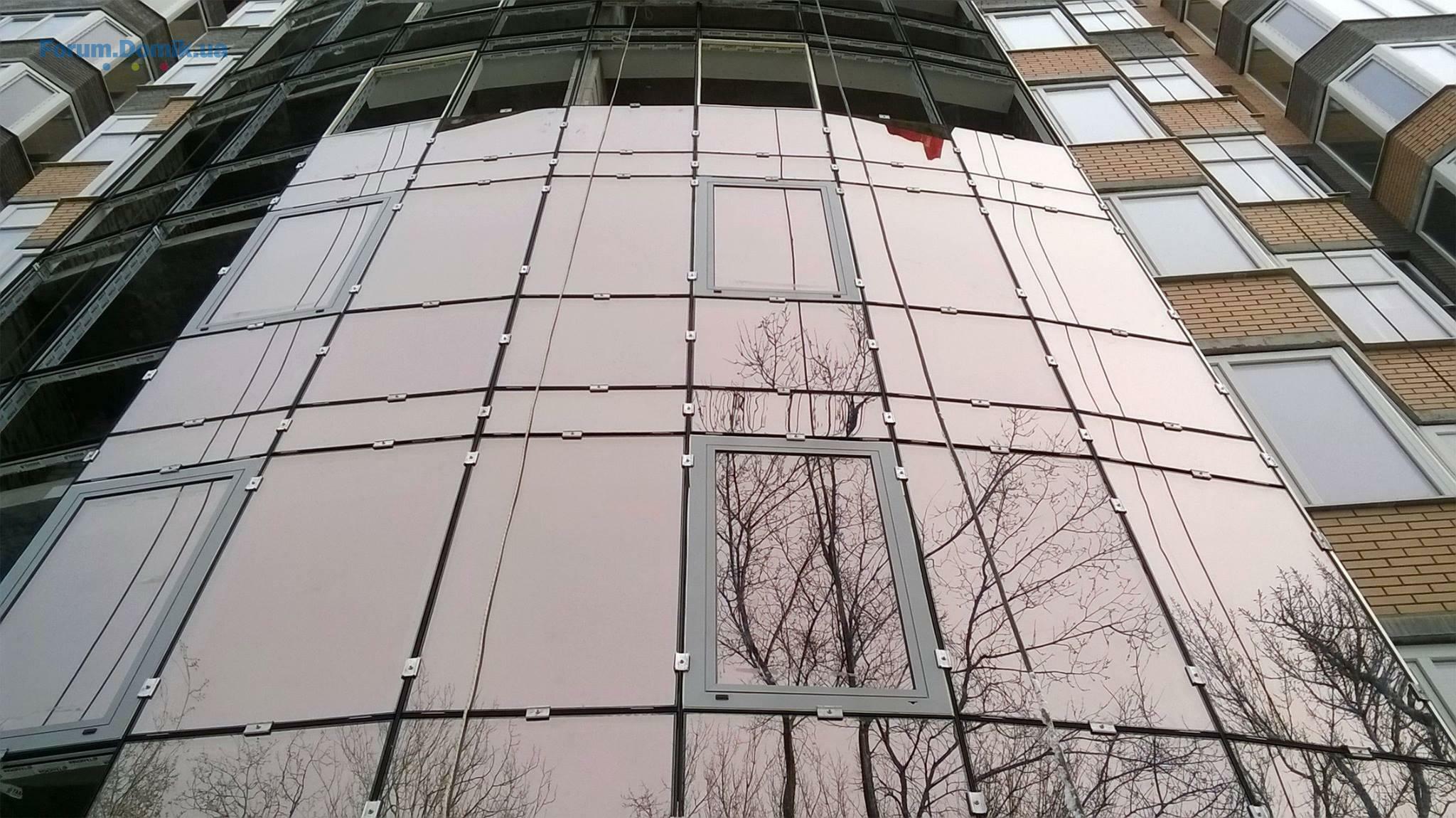

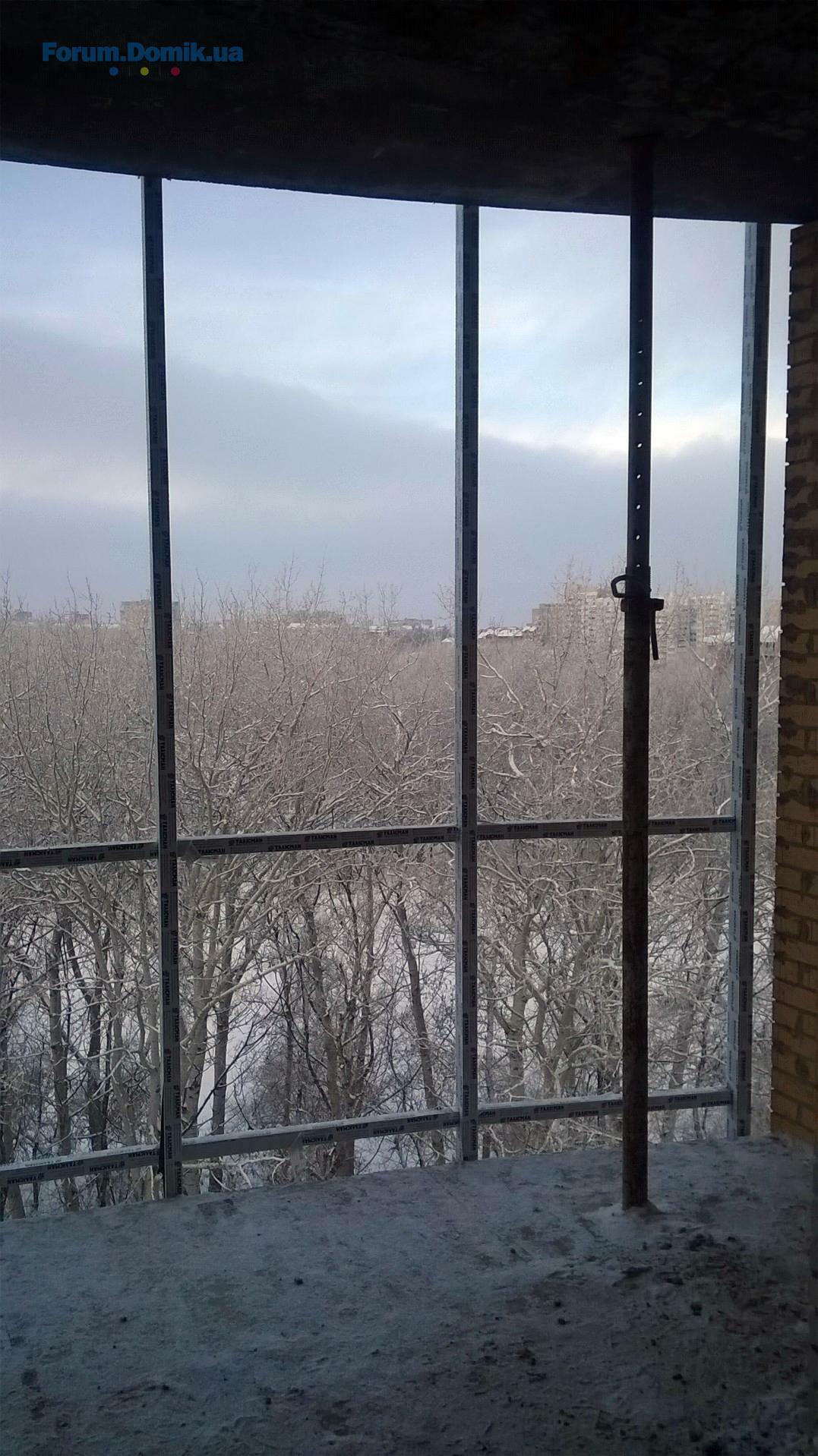

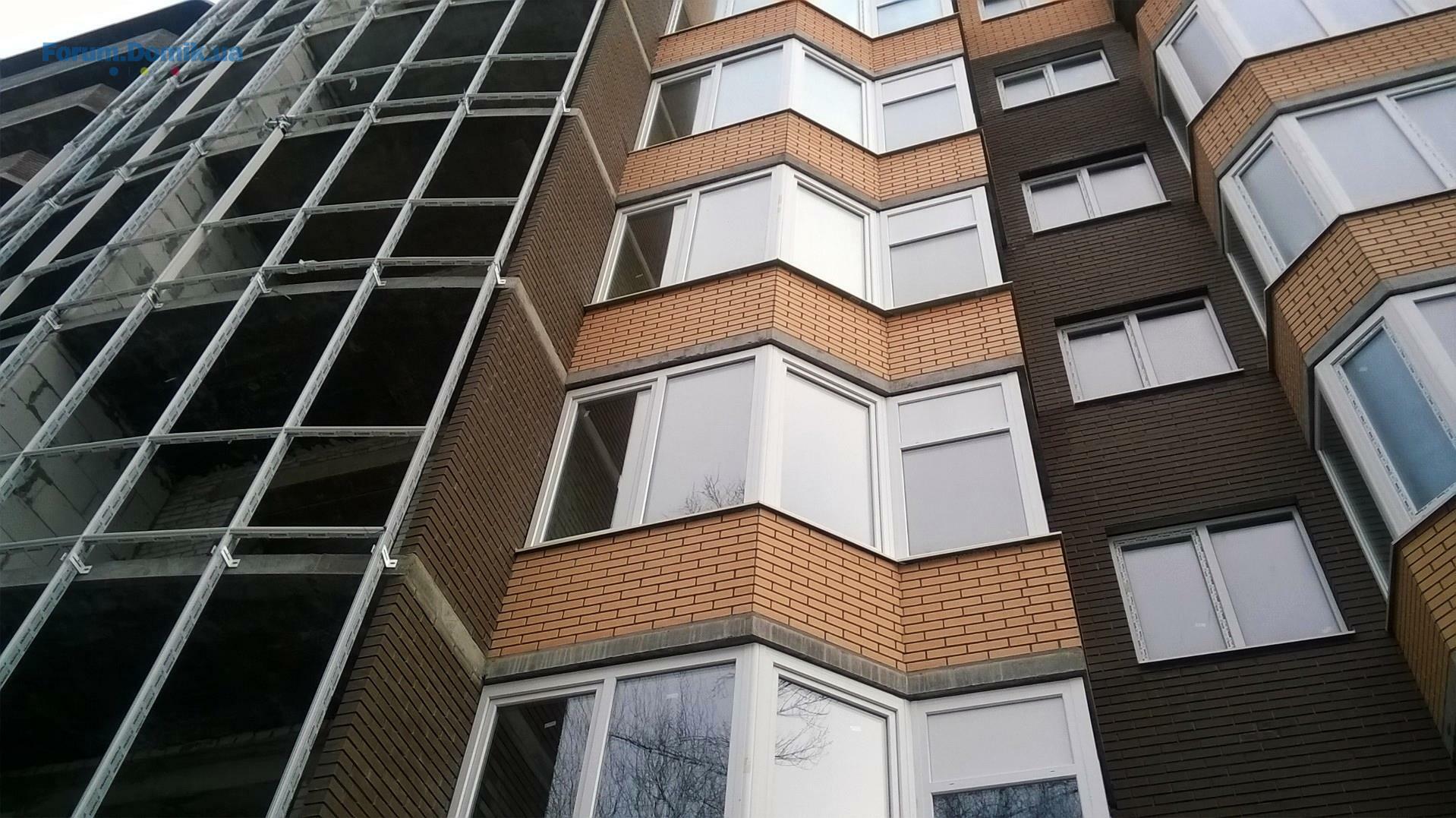

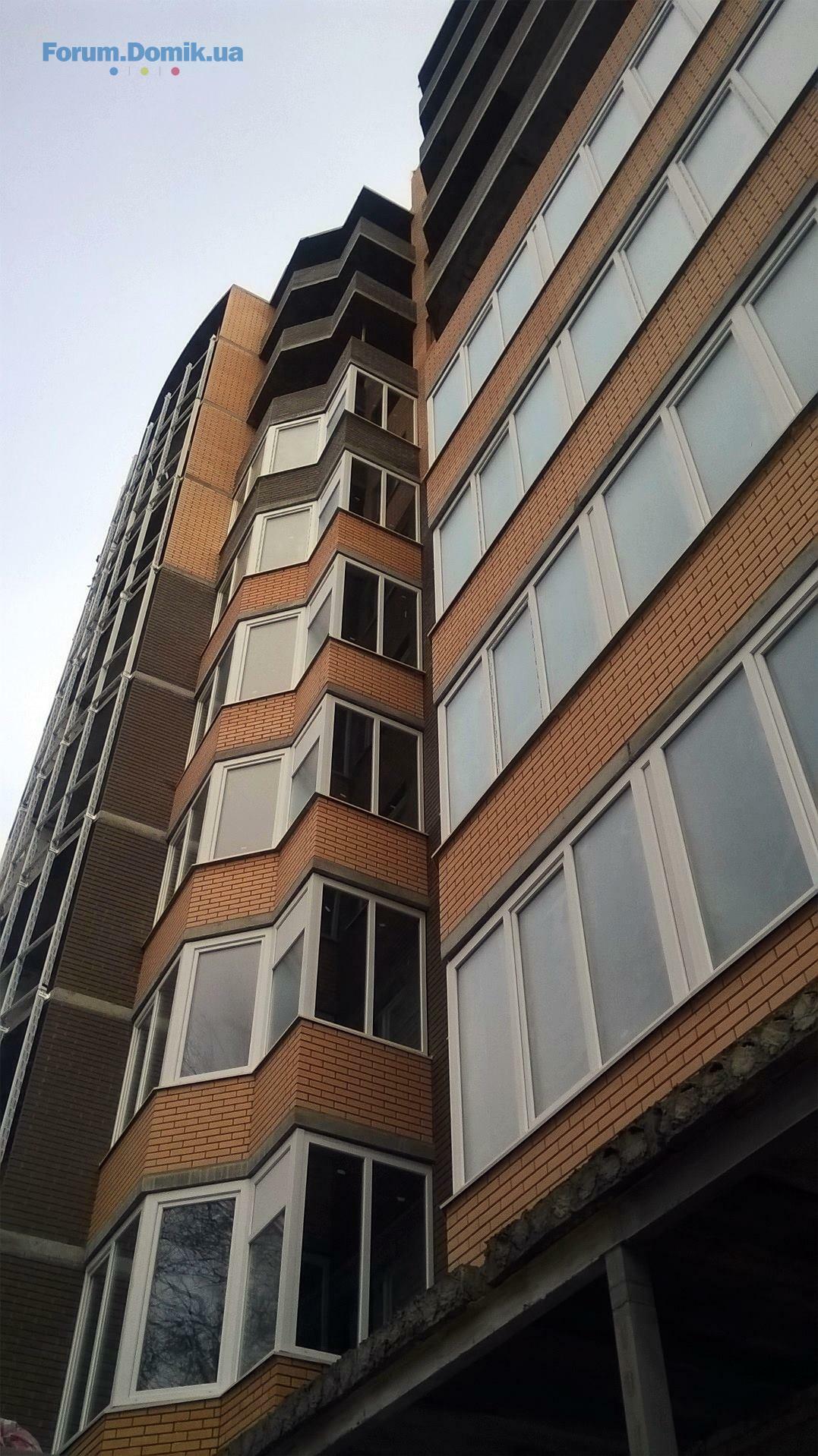

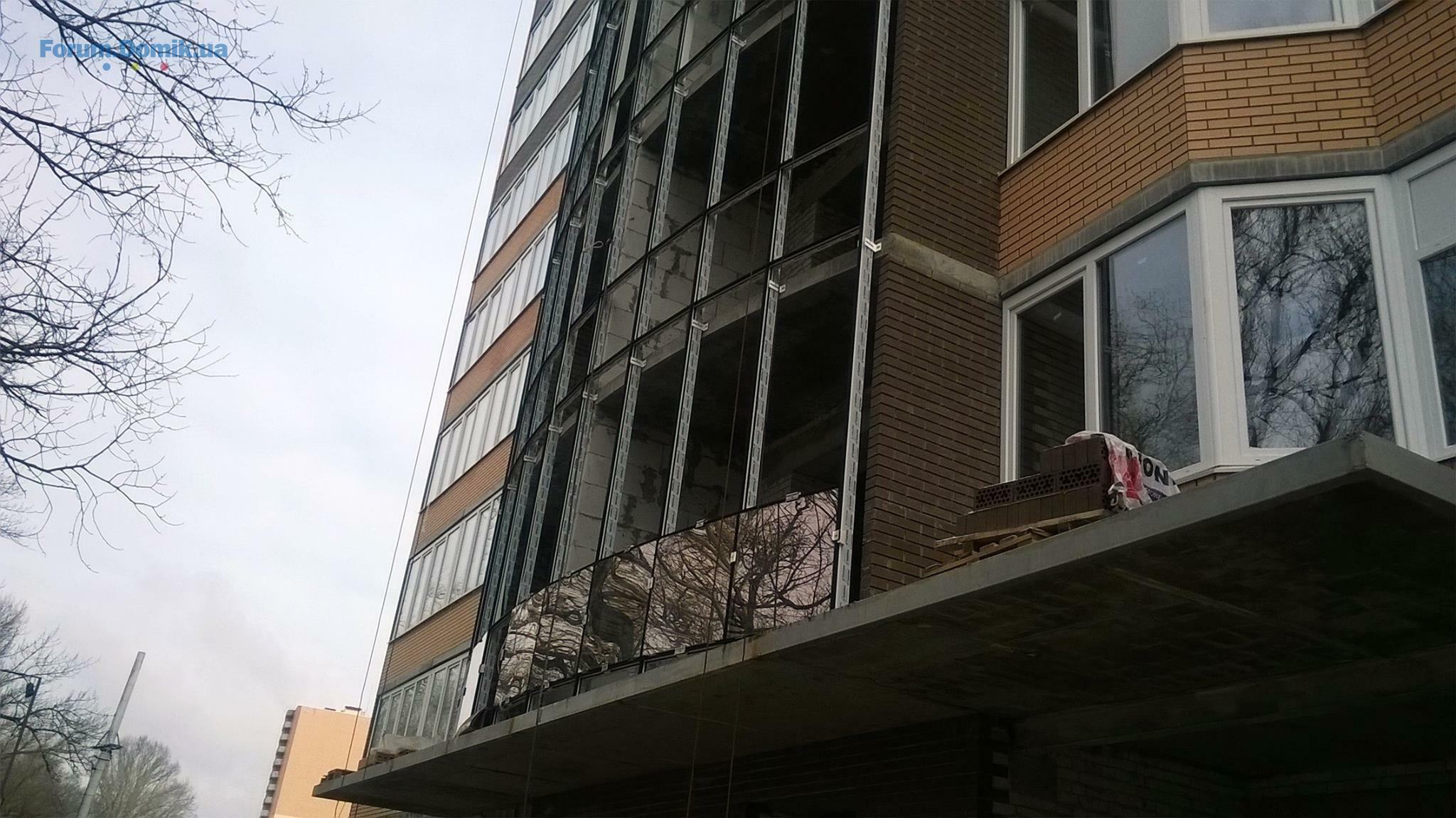

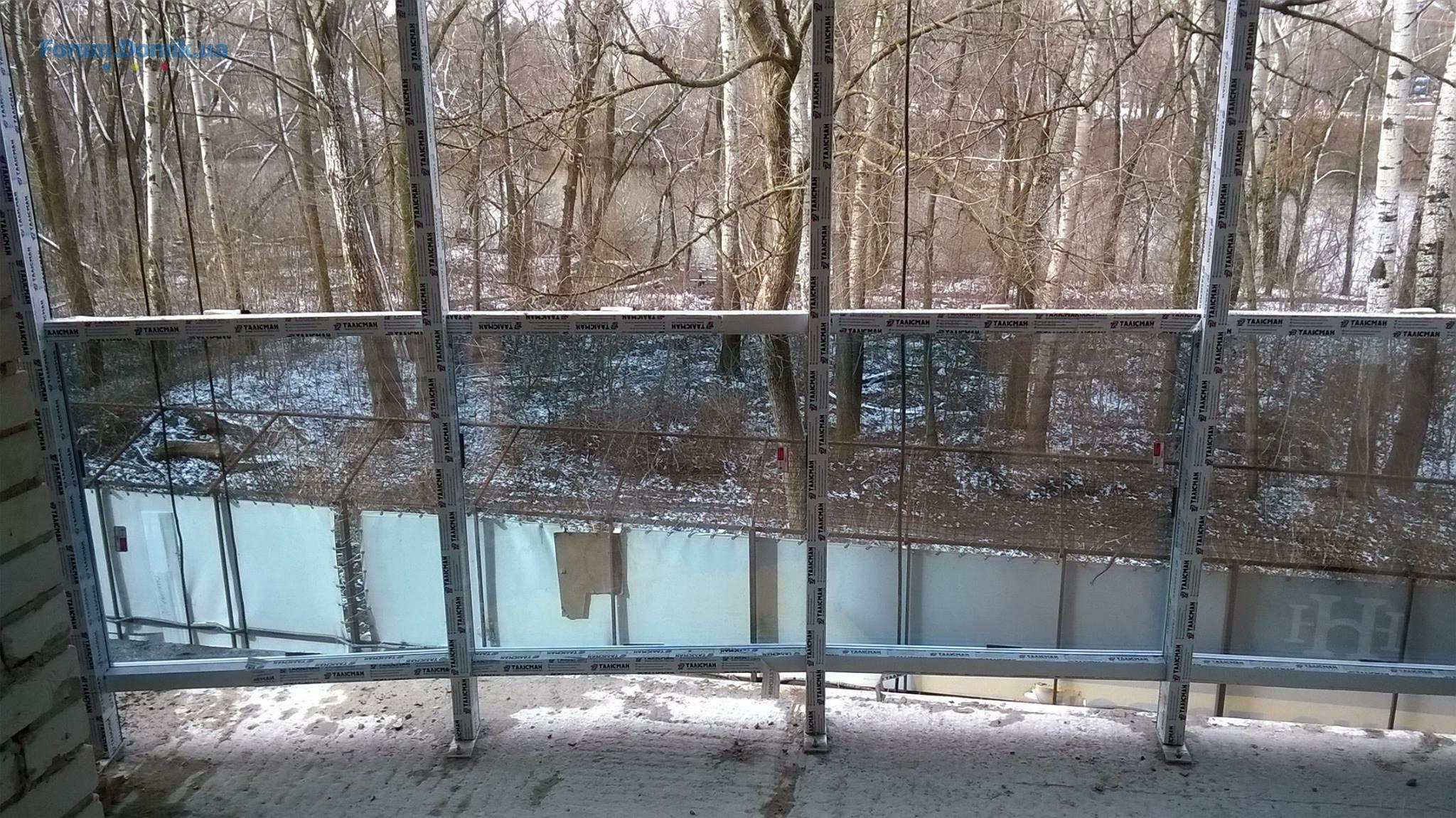

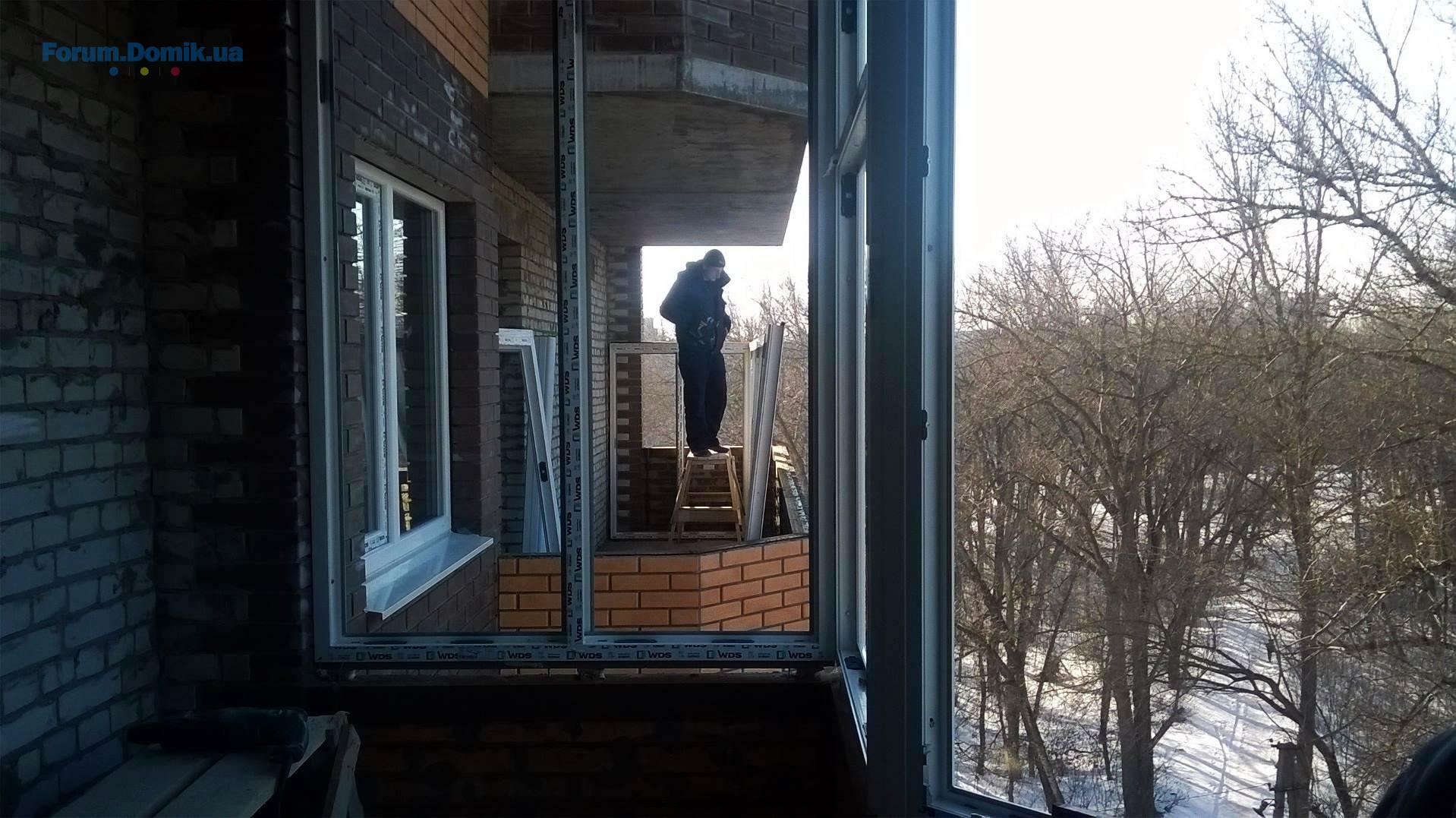

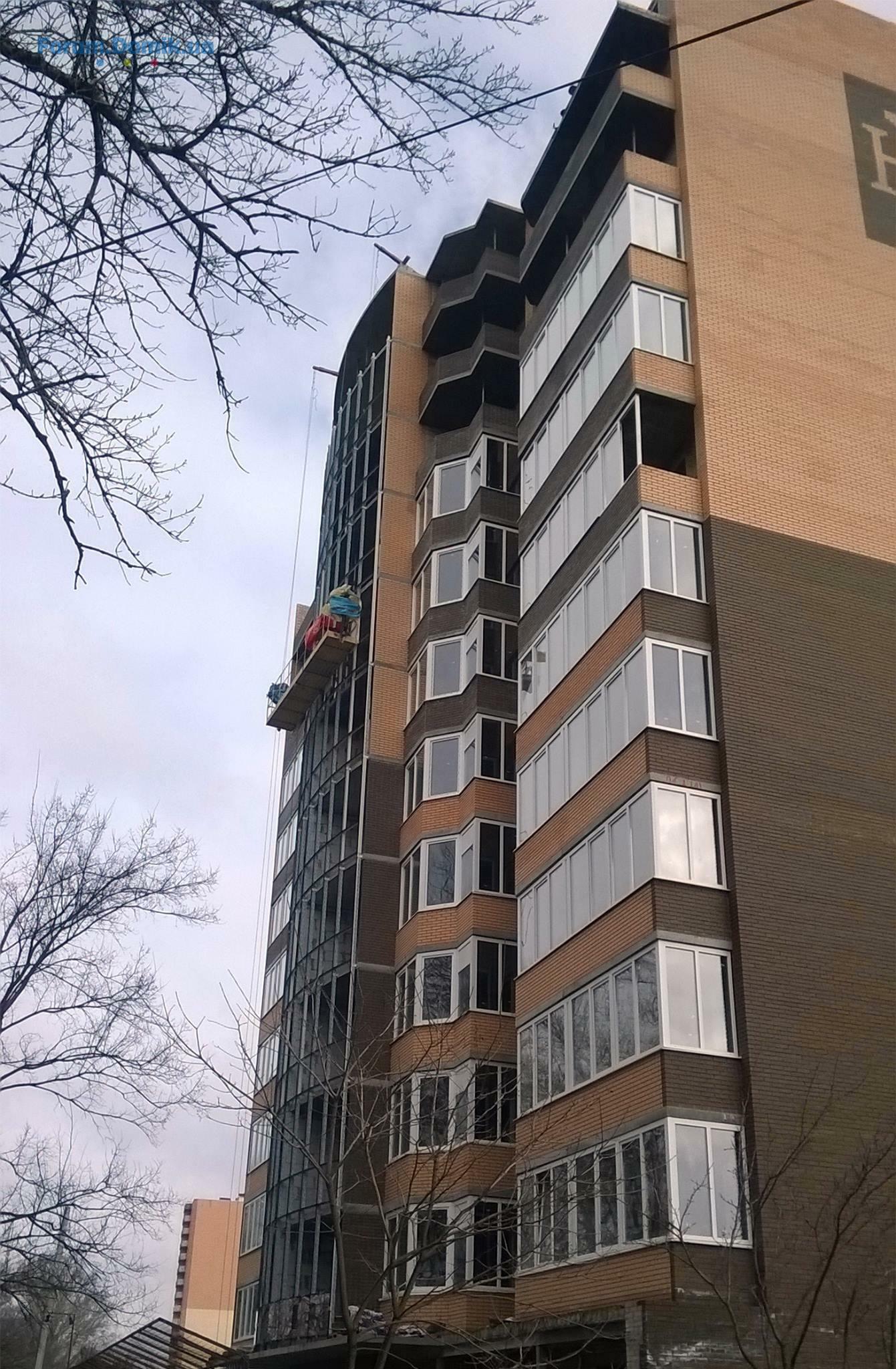

Ведутся работы по монтажу и остеклению витража.
По секции №2.
- 50% монтажа фундаментных блоков;
- 50% полов цокольного этажа.
- 90% кладки несущих стен 12-го этажа;
- 70% кладки перегородок санузлов 12-го этажа;
- 60% кладки межквартирных и межкомнатных перегородок 12-го этажа;
- 60% кладки ограждений балконов 12-го этажа;
- 50% плит перекрытий 12-го этажа.
Ведутся работы по монтажу и остеклению витража.
По секции №2.
- 50% монтажа фундаментных блоков;
- 50% полов цокольного этажа.
Domik System

Inform bot
37 480
09 вересня 2019
21 бер 2016 20:16
По состоянию на 18.03.2016 выполнены следующие работы.
По секции №1.
- 100% кладки несущих стен 12-го этажа;
- 100% кладки перегородок санузлов 12-го этажа;
- 100% кладки межквартирных и межкомнатных перегородок 12-го этажа;
- 100% перекрытия 12-го этажа.
Ведутся работы:
- прокладка трубопроводов внутреннего водопровода и канализации, монтаж запорной арматуры, монтаж насосных станций;
- частичная штукатурка несущих стен квартир;

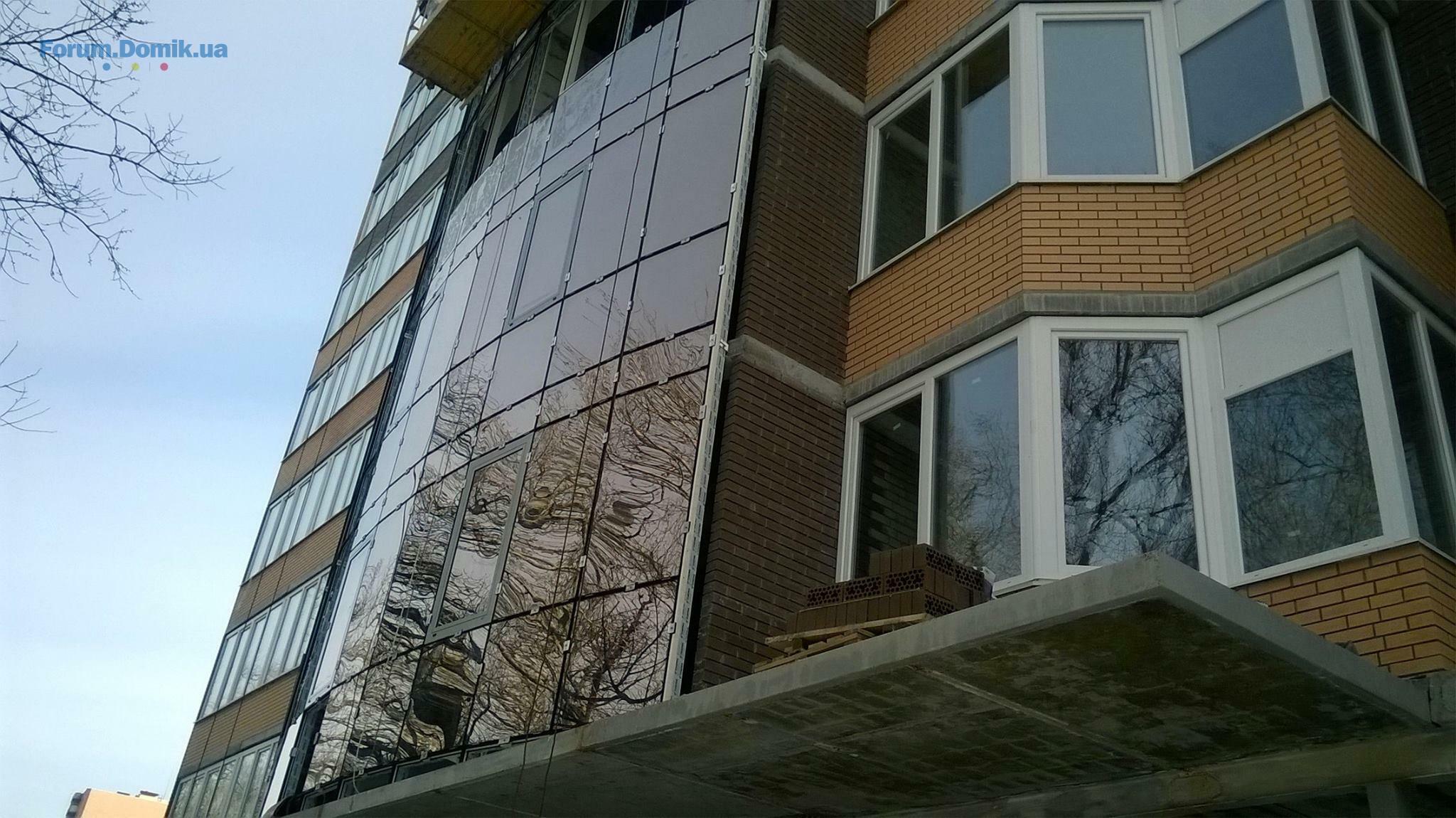

- монтаж конструкций алюминиевого витража.
По секции №2.
- 95% монтажа фундаментных блоков;
- 100% конструкций полов цокольного этажа;
- 50% облицовки стен цокольного этажа;
- 70% монолитного железобетонного пояса на отметке -0,400;
- 75% перегородок между гаражами;
-100% кирпичной кладки перегородок кладовых цокольного этажа.
По секции №1.
- 100% кладки несущих стен 12-го этажа;
- 100% кладки перегородок санузлов 12-го этажа;
- 100% кладки межквартирных и межкомнатных перегородок 12-го этажа;
- 100% перекрытия 12-го этажа.
Ведутся работы:
- прокладка трубопроводов внутреннего водопровода и канализации, монтаж запорной арматуры, монтаж насосных станций;
- частичная штукатурка несущих стен квартир;
- монтаж конструкций алюминиевого витража.
По секции №2.
- 95% монтажа фундаментных блоков;
- 100% конструкций полов цокольного этажа;
- 50% облицовки стен цокольного этажа;
- 70% монолитного железобетонного пояса на отметке -0,400;
- 75% перегородок между гаражами;
-100% кирпичной кладки перегородок кладовых цокольного этажа.
Domik System

Inform bot
37 480
09 вересня 2019
21 бер 2016 20:16
Domik System

Inform bot
37 480
09 вересня 2019
23 бер 2016 20:54
Domik System

Inform bot
37 480
09 вересня 2019
28 бер 2016 19:54
По секции №1.

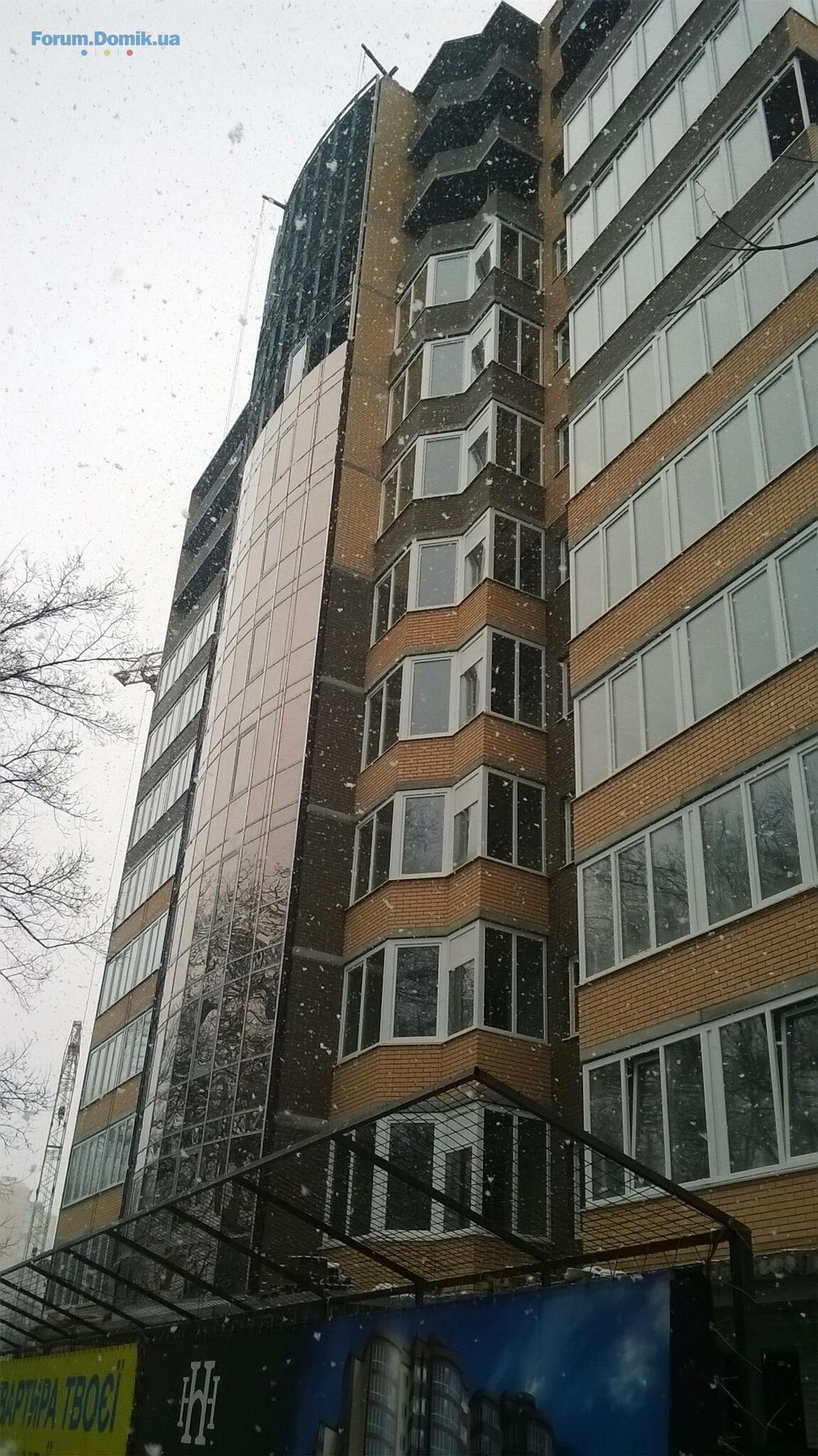

– кирпичная кладка парапетов
– монтаж и остекление конструкций алюминиевого витража
– частичная штукатурка несущих стен квартир

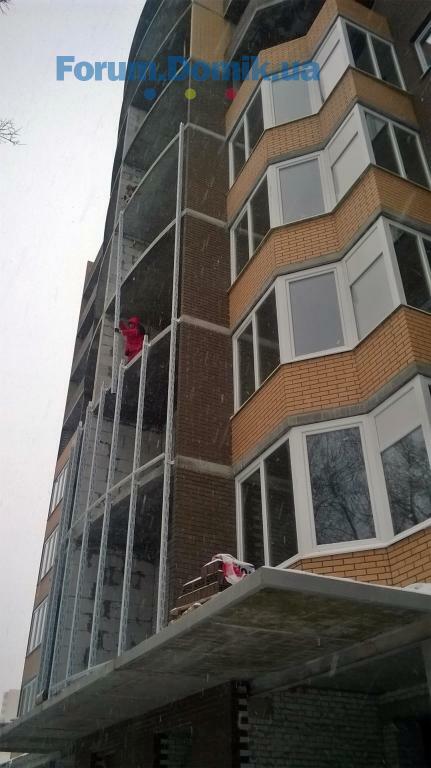

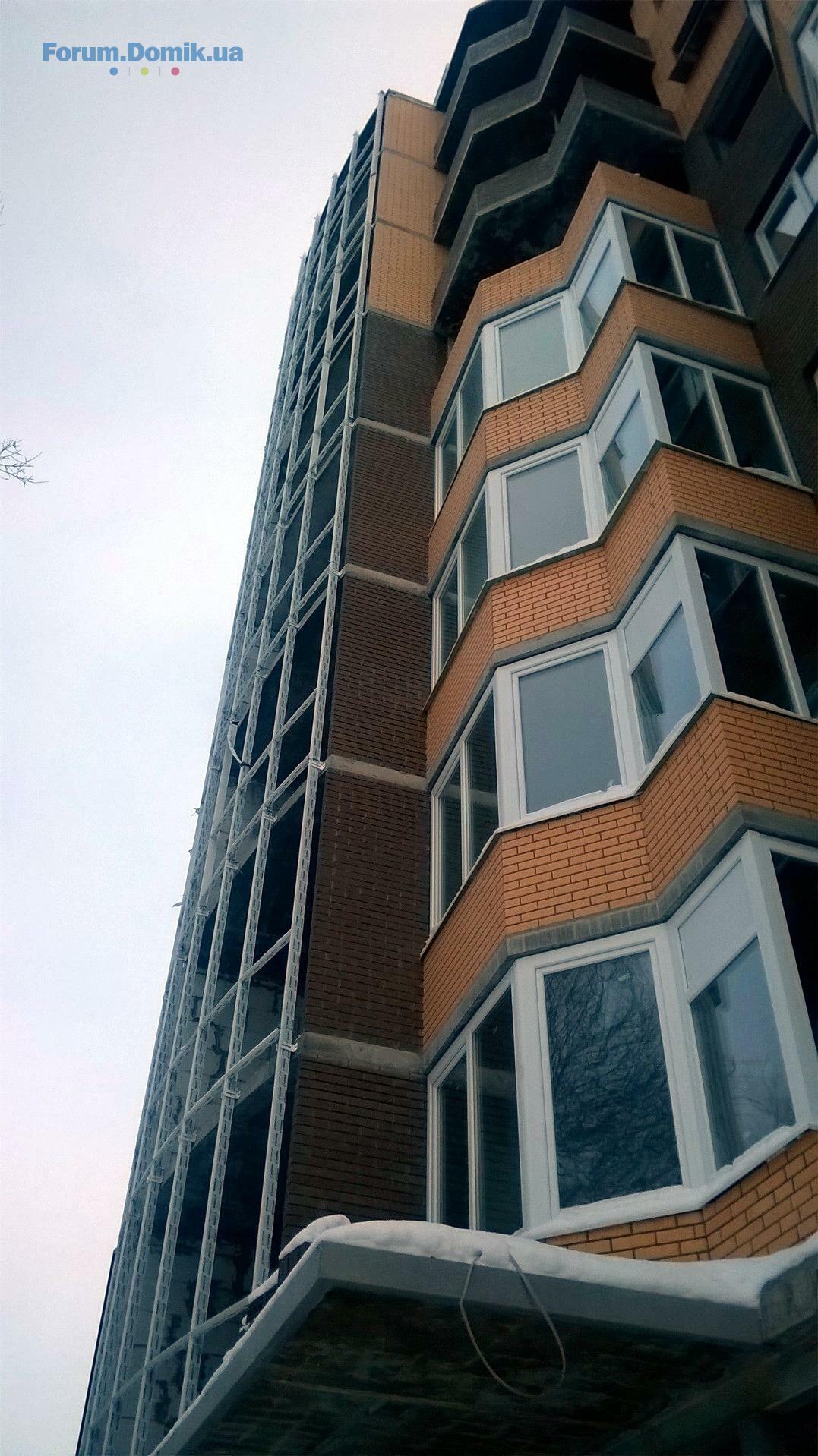

– прокладка кабелей электроснабжения 6-12 этажей
– шпатлевка потолков мест общего пользования и лестничных маршей и площадок
По секции №2.
– 100% монтажа блоков стен подвалов
– 100% кладки перегородок гаражей и кладовых
– 100% монолитного железобетонного пояса на отм. -0,400
– 90% плит перекрытий цокольного этажа
начаты работы по устройству кирпичной кладки несущих стен 1-го этажа.
– кирпичная кладка парапетов
– монтаж и остекление конструкций алюминиевого витража
– частичная штукатурка несущих стен квартир
– прокладка кабелей электроснабжения 6-12 этажей
– шпатлевка потолков мест общего пользования и лестничных маршей и площадок
По секции №2.
– 100% монтажа блоков стен подвалов
– 100% кладки перегородок гаражей и кладовых
– 100% монолитного железобетонного пояса на отм. -0,400
– 90% плит перекрытий цокольного этажа
начаты работы по устройству кирпичной кладки несущих стен 1-го этажа.
Domik System

Inform bot
37 480
09 вересня 2019
28 бер 2016 19:55

Авторський канал ріелтора в Іспанії
Знайомтесь з Бенідормом, нерухомістю та стилем життя. Новобудови регіону, аналітика, інвестиції
Детальніше
- ЖК Forest Park | Форест Парк | ZIM Group | ул. Днепроводская, 2521.05678
- ЖК Poetica, 1-я коллекция | Поэтика | ENSO | ул. Дегтяревская, 25а21.053 074
- ЖК Dnipro Island20.0518
- ЖК в пер. Платоновский, 6 | Житлоінвестбуд-УКБ20.05443
- ЖК Utlandia-2 | Ютландия | Tomin Family | Ирпень, ул. Украинская, 1б19.0591
- ЖК на пр. Отрадный, 2 | Житлоінвестбуд-УКБ19.0510 295
- Дом "Збараж" ( № 27 ), ЖК "Патриотика"18.05671
- ЖК Атмосфера | Орлан Инвест | Вишневое, ул. Европейская18.05383
- ЖК Рихерт & Парк | A Development | ул. Кирилловская, ул. Нижнеюрковская18.05128
- ЖК Вудлайн | Атлант | Новосілки, вул. Лісова, 1а17.051 207
- Чи варто зараз купувати нерухомість?20.054 391
- Допоможіть розібратись з податками08.053
- Планую оренду квартири в районі Подолу01.052
- Дно рынка недвижимости и влияющие факторы31.0315 244
- Найкращий район Києва29.031 685
- Проверяются ли на сделке доллары на плесень?10.034
- Помогите!!! Вопрос раздела имущества18.0120
- Альтернативне живлення для орендарів, хто кому винен?20.1212
- Альтернативне живлення для орендарів, хто кому винен?19.112
- Болит спина26.0470
- Занимательный Хэллоуин. Поделки и идеи для праздника22.0429
- Нужен ли измельчитель мусора? Отзывы о необходимости в наших условиях11.0487
- Идеи для дизайна и комфорта ванных комнат21.0350
- Декор окна без штор, варианты и советы21.0345
- Выбор гранитной мойки21.0331
- Орхидеи. Как ухаживать за орхидеями21.0317
- Лучшие цветовые сочетания в гостиной21.032
- Отзывы о кондиционерах. Какой кондиционер лучше10.03277
- ЖК "Sakura", Свалява, пров. Достоєвського, 413.053
- ЖК Manhattan | Blago developer | Івано-Франківськ, вул. Романа Левицького, вул. Ленкавського02.0514
- Котеджне містечко КМ SEVEN | Елітний котеджний комплекс в Солонці11.023
- ТИСА RENOVATION25.011
- ЖК Чотири сезони | Будова | м. Одеса, просп. Гагаріна, 1916.018
- Львів, вул. Спортивна | Галжитлобуд05.013
- Капітальний ремонт +-40кв.м19.054
- Під час встановлення плати пошкодив її шурупом. Чи можна якось її відновити?18.051
- Допоможіть вибрати бочковий перфоратор13.052
- Стерся захисний шар ламінату18.044
- Помогите выбрать хороший шуруповерт18.0439
- Протягування ввідного кабелю квартири до електрощитової будинку18.041
- Тёплый пол, отзывы и советы17.04204
- Продам строительный инструмент16.041
- Балони та Обладнання06.04
- Клінінгові послуги13.051
- Детектор радона для дома, квартиры, офиса, гаража13.051
- Встановлення сонячних панелей "під ключ". Якісно, швидко, з гарантією11.051
- Сумка29.04
- Своя машина или такси?29.04537
- Юридические услуги любой сложности24.043
- Продаж, обмін, ремонт балонів під пропан бутан06.04
- Балони побутові під пропан бутан06.041
- Рынок антиквариата03.04

Купуй квартиру на Domik.ua
Широкий вибір квартир від власників, забудовників та ріелторів
Детальніше
